1 Janne Järlström AS OY NAHKURINKULMAN VESI JA VIEMÄRISANEERAUS Opinnäytetyö Talotekniikan koulutusohjelma Toukokuu 2011
2 KUVAILULEHTI Opinnäytetyön päivämäärä Tekijä(t) Janne Järlström Koulutusohjelma ja suuntautuminen Talotekniikka Nimeke As Oy Nahkurinkulman vesi ja viemärisaneeraus Tiivistelmä Vesi ja viemärisaneerauksien tarve asuinrakennuksissa tulee kasvamaan lähitulevaisuudessa. Saneerausvaihtoehtoja vesi ja viemäriputkille on tarjolla monia toteutustapoja. Opinnäytetyössä oli tarkoitus tutkia Kemissä sijaitsevan asuinkerrostalon As Oy Nahkurinkulman saneerausvaihtoehtoja. Työssä pyrittiin löytämään asukkaiden ja kustannusten kannalta paras vaihtoehto saneeraukselle. Työssä tutkittiin rinnakkain kahta erillistä vesi ja viemärisaneerausvaihtoehtoa. Putkiremontti on tarkoitus toteuttaa kohteessa joko perinteisellä tai vaihtoehtoisella toteutustavalla. Perinteisessä tavassa uudet vesi ja viemärijohdot asennetaan niiden nykyiselle paikalle. Vaihtoehtoisessa tavassa vesijohdot asennetaan porrashuoneisiin ja viemärit pinnoitetaan. Opinnäytetyössäni löydettiin selkeät kustannuserot molemmille vaihtoehdoille. Perinteinen tapa on selkeästi kalliimpi kuin vaihtoehtoinen. Perinteisessä tavassa asukkaat saavat uudistetut kylpyhuoneet, mutta se vaatii muuttoa tai asumista remontin keskellä. Vaihtoehtoisessa tavassa asumiseen ei tule juurikaan häiriötä, mutta kylpyhuoneet pysyvät lähestulkoon entisellään. Asiasanat (avainsanat) Asuinrakennus, vesi ja viemäri Sivumäärä Kieli URN 27+5 Suomi Huomautus (huomautukset liitteistä) Ohjaavan opettajan nimi Jukka Räisä Opinnäytetyön toimeksiantaja LVI- Suunnittelu Pohjola Oy
3 DESCRIPTION Date of the bachelor s thesis Author(s) Janne Järlström Degree programme and option Building services engineering, HVAC Name of the bachelor s thesis Water supply and drainage renovation in As Oy Nahkurinkulma Abstract The need for water and sewer renovation in residential buildings will continue to grow in the near future. There are several options for the renovation. The purpose of this thesis was to find the best option for the residential building As Oy Nahkurinkulman, which located in Kemi. I studied two different water and sewer renovation options. The renovation in this case is to be implemented in either a traditional or alternative way. In the traditional option the new water and sewer pipes are installed in their present location. In the alternative option the water pipes are installed in the stairwell and sewers are coated. This thesis found clear differences in the cost for both alternatives. The traditional way is clearly more expensive than the alternative but they will get renovated bathrooms. It requires moving away for the time of renovation or living in the middle of renovation. In the alternative way of there should not be much disruption, but the bathrooms remain virtually unchanged. Subject headings, (keywords) residential buildings, water and sewer Pages Language URN 27+5 finnish Remarks, notes on appendices Tutor Jukka Räisä Bachelor s thesis assigned by LVI- Suunnittelu Pohjola Oy
4 SISÄLTÖ 1 JOHDANTO TUTKIMUSTYÖN TARKOITUS JA TAVOITTEET KOHTEEN TIEDOT Tutkimuskohde As Oy Nahkurinkulma Tilaaja LVI-Suunnittelu Pohjola Oy VESI JA VIEMÄRISANEERAUS Putkiremontti Putkien kuntoarvio Vaihtoehtojen kartoitus Putkiremontin vaihtoehdot Perinteinen putkiremontti Putket samaan paikkaan Työn laajuus perinteisessä Asennusseinä Vesi ja viemärielementtikotelo Vesijohtojen saneerauksia vaihtoehtomenetelmillä Vesijohtoelementtikotelo Vesijohtojen pinnoitus Viemäreiden saneerauksia vaihtoehtomenetelmillä Viemäreiden pinnoitus Viemäreiden sujutus AS OY NAHKURINKULMA Vertailtavat saneerausvaihtoehdot kohteessa Perinteinen putkiremontti saneerausvaihtoehto Viemärit Vesijohdot Putkiremontti vaihtoehtomenetelmällä saneerausvaihtoehto Viemärien pinnoitus Vesijohdot Rakentamiskustannukset saneerausvaihtoehto Rakentamiskustannukset saneerausvaihtoehto
5 6 POHDINTAA LÄHTEET LIITTEET 1 Rakenneleikkaus Uponorin ohjeen mukaisesti 2 Lvi-suunnitelmat saneerausvaihtoehdoilla
6 1 JOHDANTO 1 Opinnäytetyöni perustuu Kemissä vuonna 1962 rakennettuun kerrostaloon Asunto Oy Nahkurinkulmaan. Kohteeseen on tarkoitus tehdä vesi ja viemärisaneeraus. Opinnäytetyön tilaajana on LVI - suunnittelu Pohjola Oy, jonka toimipaikka on Torniossa. Opinnäytetyön yhtenä tarkoituksena on antaa työkaluja lvi-suunnittelijalle ja taloyhtiön hallitukselle tehtäessä tärkeitä investointipäätöksiä. Taloyhtiöiden hallitusten jäsenet kaipaavat vesi ja viemärisaneerauksen ollessa ajankohtainen vertailevaa tietoa eri saneerausvaihtoehdoista ja niiden kustannuksista. Saneeraustavan valinnalla on vaikutuksia moniin asioihin taloyhtiössä ja asukkaan elämässä. Huoneiston asumismukavuuteen asunnon arvoon ja kustannuksiin. Hyvä ja taloyhtiöön sopiva vesi ja viemärisaneeraus nostaa varmasti asunnon arvoa. Uudistetut ja toimivat kylpyhuoneet ovat asukkaalle viihtyisiä, vaikka ne tulevatkin kalliiksi. Tehdyn suunnitelman ja kustannuslaskelmien kautta päädyn suosittelemaan Asunto Oy Nahkurinkulmaan parhainta vaihtoehtoa vesi ja viemärisaneeraukseen.
7 2 TUTKIMUSTYÖN TARKOITUS JA TAVOITTEET 2 As Oy Nahkurinkulman lvi-tekniikka on alkuperäisessä kunnossa, lukuun ottamatta pohjaviemäreitä, jotka on uusittu vuonna Vesijohtoverkosto on alkuperäinen. Kylmän käyttöveden putket ovat kuparia ja sinkittyä teräsputkea, ja lämpimän käyttöveden putket ovat kuparia. Vesijohdot on asennettu kellarin kattoon, ja nousujohdot on asennettu rakenteisiin. Vesijohtoverkoston sulkuventtiilit on vinoistukkaventtiileitä, jotka ovat alkuperäisiä ja huonokuntoisia. Jätevesiviemärit ovat alkuperäisiä valurautaviemäreitä kellarin lattianpinnasta ylöspäin. Huoneistojen lattiakaivot ovat valurautaa. Huoneistojen vesi ja viemärikalusteet on uusittu niiden rikkoutuessa ja tarpeen mukaan. Tarkoituksena on vertailla As Oy Nahkurinkulman vesi- ja viemärisaneerausta kahdella tavalla toteutettuna, perinteisellä ja vaihtoehtoisella putkiremontilla. Perinteinen putkiremontti on saneerausvaihtoehto 1 ja vaihtoehtoinen putkiremontti on saneerausvaihtoehto 2. Perinteisessä putkiremontissa vesi ja viemärijohdot asennetaan niiden nykyisille paikoille. Vaihtoehtoisessa putkiremontissa vesijohdot asennetaan porrashuoneisiin ja viemärit pinnoitetaan. Työn tilaaja Lvi-suunnittelu Pohjola Oy halusi minun tutkivan näiden kahden vaihtoehdon kustannuserot. Työskentelen myös itse tässä yrityksessä. Kemi-Tornio alueella, missä meidänkin päämarkkina-alueemme on, nämä kaksi vaihtoehtoa ovat suosituimmat. Olemme suunnitelleet myös muutamia kohteita kylpyhuoneeseen sijoitettavalla vesi- ja viemärielementtikotelolla. Se on myös perinteinen putkiremontti, jossa kaikki tehtiin uusiksi. Taloyhtiön valitessa suunnittelijaksi kohteeseen, isännöitsijä ja talon asukkaat kysyvät mikä olisi heille paras ratkaisu ja mikä niiden välinen kustannusero. Opinnäytetyölläni on tarkoitus hakea vastauksia näihin kysymyksiin.
8 3 KOHTEEN TIEDOT Tutkimuskohde As Oy Nahkurinkulma As Oy Nahkurinkulma on Kemin keskustassa sijaitseva asuinkerrostalo. Talossa on kolme asuinkerrosta, kellari ja ullakko. Kohde on rakennettu vuonna Kerrostalossa on 15 huoneistoa ja huoneistoalaa 1068 m 2. Osoite Nahkurinkatu 16, Kemi Rakennusvuosi 1962 Huoneistoala 1068 m 2 Kerrosala 1123 m 2 Tilavuus 5500 m 3 Asuinhuoneistoja 15 Kerrosluku Tilaaja LVI-Suunnittelu Pohjola Oy LVI-suunnittelu Pohjola Oy on LVI-suunnittelutoimisto, joka on perustettu vuonna Yhtiön toimipaikka sijaitsee Torniossa. Toiminta-alueena on koko Suomi, jonka lisäksi toimeksiantoja on ollut Ruotsissa, Saksassa sekä Venäjällä. Yrityksen palveluksessa on kolme työntekijää. Liikevaihto vuonna 2010 oli noin Toimiston toimeksiantajina ovat kunnat, yleishyödylliset rakennuttajat ja asunto-osakeyhtiöt. LVI suunnittelu Pohjola on osallistunut usean asuinkerrostalon peruskorjauksen suunnitteluun. Asuinkerrostalojen vesi ja viemärisaneerauksien osalta toimisto on suunnitellut perinteisiä putkiremontteja sekä vaihtoehtoisia putkiremontteja.
9 4 4 VESI JA VIEMÄRISANEERAUS 4.1 Putkiremontti Kallein ja eniten asumishaittaa aiheuttava uusimistyö kiinteistössä on putkiremontti. Ennen remonttiin alkamista on taloyhtiön varattava riittävästi aikaa valmisteluun, päätöksentekoon, suunnitteluun ja itse urakkasuoritukseen. Isohkossa talossa, jossa on huoneistoa, tämä tarkoittaa noin kahden ja puolen vuoden projektia. Taloyhtiölle, niin kuin meille kaikille, saattaa sattua virheitä, mutta oleellisemmat virheet syntyvät, kun lähdetään liikkeelle liian kiireellisellä aikataululla, valitaan halvat suunnittelijat joiden urakkalaskenta-asiakirjat ovat puutteelliset, sekä lopuksi valitaan halvin urakoitsija, jonka urakointitapoja ei tunneta. Lisäksi kohteen valvontaan ei panosteta tarpeeksi. Vaikka eri osa-alueet olisi hoidettu hyvin, on koko putkiremonttiprosessin toteutusvaiheisiin ja niiden järjestykseen kiinnitettävä myös suurta huomiota. Eri vaiheet ja niiden työjärjestys muodostavat tällä hetkellä suurimman riskitekijän, kun halutaan onnistunut putkiremontti./1./ Pitää muistaa, että rahallinen sijoitus putkiremonttiin ei ole hukkaan heitettyä rahaa, vaan investointi, joka tuottaa asunto-osakeyhtiön osakkeenomistajalle toimivat ja viihtyisät kylpyhuone, wc ja keittiötilat. Remontti nostaa asunnon myyntiarvoa. Osakkeenomistajien sitoutuminen putkiremonttiin on kaikkein tärkeintä, ja vasta sen jälkeen tulee rakennusalan urakoitsijat. Tämä on kaikkein tärkein, kun ajatellaan asukaslähtöistä ja asukasvetoista putkiremonttia./1./ Onnistuneen remontin läpivieminen suunnittelijalle ja rakennuttajalle on haaste. Talossa asuvalle putkiremontti osuu yleensä vain kerran elämässä tai ei laisinkaan. Sen takia omistajat joutuvat kantapään kautta opettelemaan remontin tekemisen. Sen vuoksi kuuleekin, että jos nyt tekisi, niin tekisi ihan toisella tavalla./1./ Valtion teknillinen tutkimuskeskus eli VTT on tehnyt tutkimuksen, jonka mukaan korjausrakentamisen arvo vuonna 2000 oli asuinkerrostaloissa 1,4 mrd. Se on noin 26 % koko korjausrakentamisen arvosta. Tällä hetkellä putkiremontteja tehdään pää-

10 osin 50- ja 60-luvun rakennuksissa. Seuraavassa kuvassa on esitetty asunnot tyypeittäin ja ikäluokittain Suomessa./1./ 5 KUVA 1. Asunnot tyypeittäin ja ikäluokittain Suomessa/10/ 4.2 Putkien kuntoarvio Kun tehdään kuntoarviota, arvioijan pätevyys on kaikkein tärkein, koska arvio perustuu kokemusperään ja aistinvaroihin. Putkistot on eristettynä asbestipäällysteisellä massalla, joten niiden kuntoa ei päästä tarkastamaan, kuten seuraavassa kuvassa 2 voidaan nähdä. Lvi-laitteistosta tehdään kokonaisuudessaan kuntoarvio. Kaikkiin yli kymmenen vuotta vanhempiin kiinteistöihin on syytä tehdä kuntoarvio, josta selviää, miten kiinteistöä hoidettu ja missä kunnossa se on. Samalla siinä tehdään rakennukselle suunnitelma korjauksista seuraavaksi kymmeneksi vuodeksi. Valtio antaa hankkeelle avustusta, kun arvio tehdään rakennus- ja taloteknisille laitteille./1./

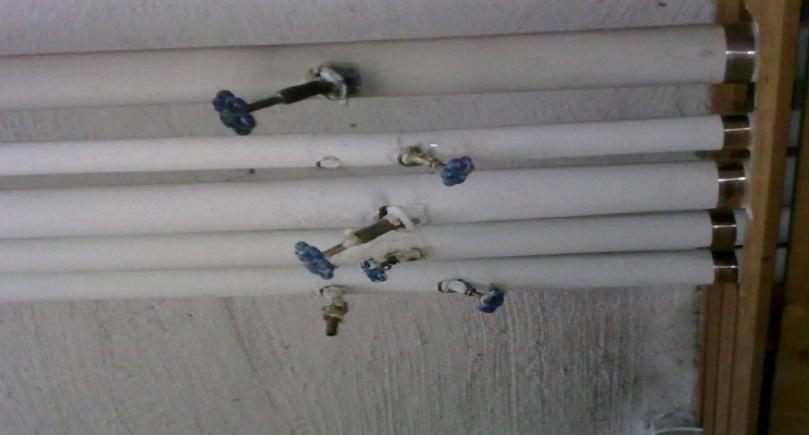

11 6 KUVA 2. Vanhoja putkistoja eristettynä asbestimassalla Kuntoarvioita tehdessä asunnot ovat monesti niin likaisia tai sekaisin, että arvion teko on todella aistinvaraista, kuten kuvat 3 ja 4 osoittavat. KUVA 3. Lattiakaivosta löytyy kaikenlaista kuntoarviota tehdessä
12 7 KUVA 4. Paikat sekaisin eikä aina päästä sinne minne halutaan Kuntotutkimus on aina kuntoarviota tarkentava menettely. Siinä tutkitaan rakennuksen jokin laite tai rakennusosa sellaisin menetelmin, että saadaan selville vauriot ja korjausmenetelmät./4./ Kuntotutkimuksia voidaan tehdä joko rakenteita rikkoen tai rikkomatta. Valtion asuntorahasto myöntää avustusta niille tutkimuksille, jotka on tehty SuLVI:n julkaisun 7 mukaan. Suomen LVI-liitto on julkaissut ohjeen 7. Tutkimuksella kuitenkin saadaan vain yleisnäkemys putkiston kunnosta./1./ 4.3 Vaihtoehtojen kartoitus Kaikkein parhaimman lopputuloksen putkiremontissa saa, kun osakkaat saavat päättää remontin laajuudesta tai toteutustavasta, mutta saadaanko tällaiseen hankkeeseen kohtuuhintaisia suunnittelijoita ja valvojia? Tällaisessa kohteessa kaikkien osakkaiden mielipiteitä on kuultava, mutta onko se liian kova työ?/5./ Kun taloyhtiössä alkaa lähestyä putkistoremontin tarve, alkaa osakkaiden välillä kiivas keskustelu, miten remontti toteutetaan ja millä laajuudella sekä mitä toteutus maksaa kaikkine kuluineen. Remontin toteutustavoissa on monta erilaista vaihtoehtoa. Vaihtoehtojen kartoituksessa täytyy ottaa huomioon, mikä kyseiseen kohteeseen on järkevin tapa. Putkiremontin suunnittelun ja hankkeen käynnistää taloyhtiön hallitus ja isän-
13 nöitsijä. Hyväksi koettu tapa on kokoontua taloyhtiön yhteistiloihin, jossa voidaan keskustella asiasta vapaamuotoisesti./2./ 8 Remonttiin vaikuttaa suuresti, missä elämäntilanteessa asukkaat ovat. Osa asukkaista on iäkkäitä, ja he eivät halua, eivätkä koe tarvetta enää isompiin remontteihin. Joillakin saattaa olla edessä muutto isompaan asuntoon. Osalla asunto on hankittu sijoitusmielessä, ja kaikenlainen tasonparannus heille on vain kulua. Osakkaalla saattaa olla myös taloudellisia huolia./2./ Sopivan vaihtoehdon valinta taloyhtiölle on melkoinen haaste! Putkiremonttimahdollisuuksia on lukuisia. Koska taloyhtiön asukkaat ovat eri elämänvaiheissa, on sopivan vaihtoehdon löytäminen kiinni hyvästä suunnittelusta ja asukkaiden kuulemisesta. Suunnittelijat suosivat yleensä yhtä tapaa, mikä on heille helpoin malli toteuttaa putkiremontti. Vaihtoehtojen karsiutuessa yhteen vaihtoehtoon on asukkaiden vaikutusmahdollisuudet melko pienet. Suunnittelija käy remontin eri vaihtoehdot läpi. Tämän jälkeen, talon asukkaat käyvät myös vaihtoehdot läpi asukasiltamassa tai yhtiökokouksessa. Päätöksessä pyritään saavuttamaan sellainen vaihtoehto, joka palvelee kaikkien asukkaiden tarpeita ja on myös talon arvoa nostava./2./ 4.4 Putkiremontin vaihtoehdot Putkiremontissa on yleisesti neljä vaihtoehtoa: Perinteinen menetelmä jossa vesijohdot ja viemärit asennetaan samaan paikkaan kuin aikaisemmin. Toisena vaihtoehtona viemäreiden pinnoitus sekä uusien vesijohtoputkien asennus asennuselementtiin porrashuoneisiin. Kolmantena vaihtoehtona on uusien putkien asentaminen asennusseinään. Neljäntenä vaihtoehtona on vesi ja viemärijohtojen pinnoitus. 4.5 Perinteinen putkiremontti Perinteisellä putkiremontilla tarkoitetaan toteutustapaa, jossa vesijohdot ja viemärit uusitaan kokonaan. Uusintatapoja perinteisin menetelmin on lähtökohtaisesti kolme. Ensimmäinen tapa on asentaa vesijohdot ja viemärit samaan paikkaan, missä ne ovat olleet alusta asti. Seuraava tapa on jättää vanhat putket entisille paikoilleen ja asentaa uudet vesijohdot ja viemärit uusille paikoille ns. asennusseinään, joka sijoitetaan kyl-

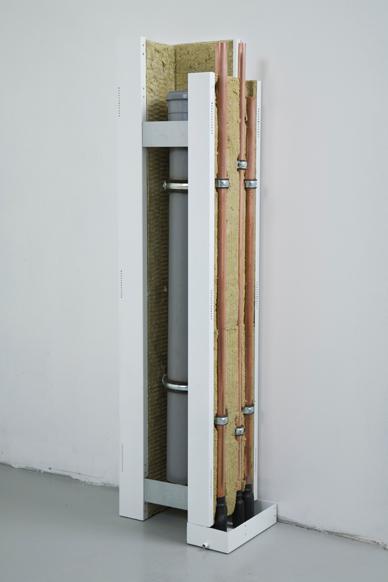

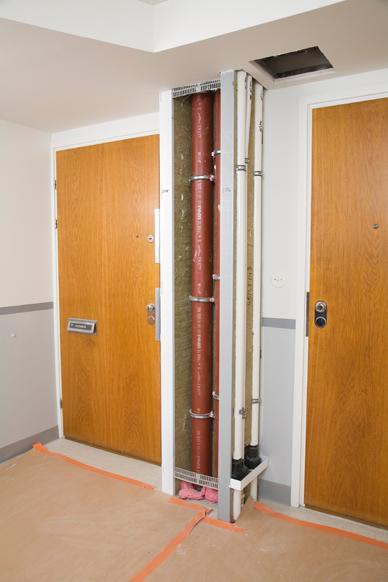

14 pyhuoneeseen. Kolmas tapa on asentaa putket nousukoteloon, joka on useimmiten pellistä valmistettu. Kotelo voidaan asentaa porraskäytävään tai asuinhuoneeseen./2./ Putket samaan paikkaan Vesi ja viemärijohtojen asentaminen niiden vanhoille paikoille soveltuu kaikkiin rakennuksiin, mutta eniten niitä on toteutettu taloihin, jotka on rakennettu 1940 ja 50- luvulla. Sen ajan taloissa keittiöt ja kylpyhuoneet eivät välttämättä ole kohdakkain samassa kerroksissa, ja sivuttaissiirtoja joudutaan tekemään paljon. On huomattava, että menetelmä onnistuu aina, onhan se aina onnistunut. On kuitenkin muistettava, että tämä ei välttämättä täytä nykyajan rakentamismääräyksiä D1 ja C2, jotka määräävät, että putket ovat helposti korvattavissa ja uusittavissa ja vuodot helposti havaittavissa./3./ Paikkakunnan rakennustarkastajalta tai lvi-tarkastajalta voi tätä kysyä. Helsingissä rakennusvalvonta vaatii kiinteistön omistajalta kirjallisen sitoumuksen, että kiinteistön omistaja on tietoinen toteutustavasta, joka ei kaikilta osin täytä rakennusmääräyksiä, ja omistajana sitoutuu ottamaan täyden vastuun asennustavasta./2./ Putket samaan paikkaan vaihtoehdossa vesi-, viemäri-, sähkö- ja rakennustekniset työt tehdään uusivalla menetelmällä eli entisten tilalle vaihdetaan uudet. Tässä vaihtoehdossa asukas voi vaihtaa keittiö ja kylpyhuonetilojen vesi ja viemäripisteiden paikkoja saadakseen asunnossa toimivamman ratkaisun, mutta toki voi säilyttää nykyiset paikat. Vesijohdot ja viemärit asennetaan niiden vanhoihin kohtiin ja roilotetaan entisille sijoille. Ulkopuoliset putkistot voidaan tarvittaessa uusia./2./ Työn laajuus perinteisessä Perinteisessä putkiremontissa pesutilat puretaan rakennusrunkoon asti, jolloin koko kylpyhuone uusiutuu. Seinä, lattia ja katto uusitaan kokonaisuudessaan, vesieristyksineen ja laattoineen. Kylpyhuoneen vesi ja viemärikalusteet uusitaan kokonaisuudessaan. Asukkaat saavat lisäksi niistä yleisesti puuttuvat pyyhepatterin ja pyykinpesukoneliitännät. Perinteisessä remontissa kylpyhuoneen toimivuutta voidaan helposti muuttaa. Vanhat kylpyammeet kannetaan ulos, ja tilalle tuodaan kuivausrumpu ja pyykinpesukone. Pesutilojen sähköt ovat yleisesti maadoittamattomia ja ilman vika-
15 10 virtasuojaa. Pistorasioita on myös liian vähän. Tästä syystä sähköt ja valaistus kannattaa uusia kokonaisuudessaan. Asumisviihtyvyyden parantamiseksi moni haluaa lattiaan sähköllä toimivan lattialämmityksen. Ilmanvaihdolle ei tehdä muuta kuin uusitaan ilmanvaihtoventtiilit. Keittiöissä uusitaan yleensä tiskipöydän ja kuivauskaapiston välinen laatoitus ja keittiösekoitin, joka varustetaan astianpesukonehanalla. Kuvassa 5 on esitetty, kuinka huoneisto on purettu kokonaan./2./ KUVA 5. Viemärit roilotettu välipohjalaattaan perinteisellä putkiremontilla Asennusseinä Noin kymmenen vuotta sitten on tullut uusin ratkaisu putkiremontteihin: asennusseinäelementit. Niillä remontteja Suomessa on toteutettu todella vähän, eikä lvisuunnittelijoilla ole tietoa niistä. Se sopii parhaiten 1960-luvulla ja sen jälkeen rakennettuihin taloihin. Pääasiallinen tarkoitus tässä järjestelmässä on, ettei vanhoja putkia tarvitse purkaa ja asentaa uusia nykyisiin hormeihin. Näin vältytään kalliilta rakennusteknisiltä töiltä.
16 Nykyisessä hormissa olevat vanhat viemärit ja vesijohdot puhdistetaan ja tulpataan kaasutiiviisti. 11 Pesualtaat ja wc-istuimet kiinnitetään tehdasvalmisteiseen metalliseen asennusseinään. Se verhoillaan rakennuslevyllä, vesieristetään ja laatoitetaan. Asennusseinään voidaan sijoittaa vesimittarit ja sulkuventtiilit. Niihin asennetaan vuodonilmaisimet alapäähän, joka ilmaisee mahdolliset kerrosten väliset vuodot. Rakennusteknisesti asennusseinä vastaa samaa tapaa kuin perinteinen putkiremontti, ja tässäkin uusitaan kylpyhuoneen vesieristykset ja laatoitukset. Asennusseinä vie tietenkin kylpyhuoneesta enemmän tilaa kuin putket samaan paikkaan remontti. Näihin syihin suunnittelussa tämän käyttö yleensä kaatuu, kylpyhuoneissa ei yksinkertaisesti ole tilaa näille./2./ Seuraavassa kuvassa asennusseinäelementeillä toteutettuja ratkaisuja. KUVA 6. Asennusseinä Vesi ja viemärielementtikotelo Vesi ja viemärielementtikoteloinnissa uusitaan vesi ja viemärijohdot, mutta niille etsitään uusi reitti kuin vanha hormitila. Putkia varten joudutaan rakentamaan alakattoja ja kotelointeja. Uuden nousuhormin paikka voi olla esimerkiksi porrastilassa, kylpyhuoneen lähellä olevassa vaatehuoneessa tai vastaavassa paikassa. Mikäli uudelle nousupaikalle ei löydy tilaa läheltä kylpyhuonetta tai kylpyhuoneesta, joudutaan viemärit saneeraamaan vaihtoehtoisella menetelmällä. Viemäreitä ei pystytä asentamaan
17 pitkiä matkoja alakatoissa tai koteloissa. Ongelmaksi tulee viemärin kallistukset ja tilanahtaus./2./ 12 Valmiit tehtaalla tehdyt valmiselementtikotelot soveltuvat parhaiten 1960-luvulla tai sen jälkeen rakennettuihin taloihin, koska niiden seinärakenteet on tehty tarkasti ja ovat joka kerroksessa pystysuunnassa samassa kohdassa. Mikäli päädytään tällaiseen tehdasvalmisteiseen koteloon ja rakennetaan se huoneiston sisälle, kotelon ulkonäköön täytyy panostaa, jotta se saataisiin huomaamattomaksi. Tehdaskotelo tulee halvemmaksi kuin paikanpäällä rakennettu, onhan se tehtaalla määrämittaan leikattu. Kuvassa 7 on yhden valmistajan tehdasvalmiita vesi ja viemärielementtejä./6./ Paikalla rakennettavat vesi ja viemärielementtikotelot soveltuvat parhaiten sellaisiin kohteisiin, jotka on rakennettu 1950-luvulla ja sitä ennen. Tietenkin niitä voi käyttää myös kaikissa kohteissa. Vanhoissa taloissa kerrosten väliset seinät eivät ole niin mittatarkkoja, kun ne on rakennettu paikanpäällä. Kuvassa 8 on esimerkki suunnittelukohteesta, joka on rakennettu 1950-luvun alussa. Kohteessa tehtiin paikan päällä rakenneaineiset nousuhormit. Sekä tehdasvalmisteisessa että paikanpäällä rakennettavassa ratkaisussa koteloihin voidaan varata sähköjohdoille ja heikkovirtajohdoille varauksia./2./ KUVA 7. Tehdasvalmisteinen vesi ja viemärijohtoelementti /6/
18 13 KUVA 8. Kohteessa paikanpäällä rakennettu rakenneaineinen vesi ja viemärijohtoelementti 4.6 Vesijohtojen saneerauksia vaihtoehtomenetelmillä Vesijohtoelementtikotelo Koska vesijohtoelementtikotelot tulevat rakennuksessa näkyvälle paikalle, niiden sijoittamiseen täytyy kiinnittää erityistä huomiota. Porrashuoneet ja porraskuilut ovat useimmiten sopivin reitti uusille elementeille. Sieltä ne tuodaan huoneistoon eteisen tai käytävän kautta kylpyhuoneeseen. Huoneiston sisällä vesijohdot voidaan tuoda pienimmillä elementeillä tai rakenneaineisilla koteloilla. Huoneiston sisällä uudet vesijohtoreitit täytyy suunnitella siten, että ne eivät haittaa normaalia asumista ja ne olisivat mahdollisimman huomaamattomia arkkitehtonisesti. Tämä saadaan aikaan sillä, että elementit maalataan seinän tai katon väriin. Vanhoissa rivitaloissa putket on perinteisesti asennettu huoneiston lattioiden alle. Siellä ne yleisesti joutuvat alttiiksi ulkopuolisille kosteudelle, joka tulee maaperästä tai kylpyhuoneissa suihkuvedestä vesieristeen puutteen takia. Rivitalokohteissa uudet vesijohdot voidaan sijoittaa verhoko-

19 teloihin valmiina elementteinä. Seuraavissa kuvissa 9-10 on esitetty putkiasennusmalleja porrashuoneissa./2./ 14 KUVA 9. Putkiasennuksia porrashuoneissa AS-elementtikoteloilla KUVA 10. Putkiasennuksia porrashuoneissa
20 4.6.2 Vesijohtojen pinnoitus 15 Useat valmistajat pinnoittavat vesijohtoja. Vesijohdot voidaan kunnostaa rikkomatta niiden ympäröivää rakennetta. Pinnoitus voidaan tehdä kaikille sisähalkaisijaltaan mm, kupari-, rauta sekä lyijyputkille. Ensin vesijohdot kuivatetaan, sitten puhdistetaan ja lopuksi pinnoitetaan. Putkeen tulee uusi pinnoite, ja se estää korroosion muodostumisen ja epäpuhtauksien kulkeutumisen juomaveteen. Työt suoritetaan nousulinjoittain, joten yhdessä asunnossa työskennellään noin 3-5 työpäivää. Vettä asukkaat saavat tilapäisjärjestelyin koko remontin ajan. Menetelmä ei vaadi rakennusteknisiä töitä, joten pöly ja meluääniä ei tule lukuun ottamatta sellaisia tapauksia, jos putkistossa on niin suuri reikä, ettei pinnoite pysty sitä täysin tiivistämään. Tällöin joudutaan avaamaan rakenteita. Pinnoitetulle putkelle luvataan viiden vuoden vuotamattomuustakuu, yleisen sopimusehdon kahden vuoden takuun lisäksi. Vakuutusyhtiöt eivät hyväksy pinnoitettuja vesijohtoja uutena putkena. Yleensä kaikki näkyvissä olevat vesijohdot vaihdetaan perinteisin menetelmin, kuten kellarin käytävässä olevat putket sulkuventtiileineen. Rakenteiden sisällä olevat putket pinnoitetaan./7./ 4.7 Viemäreiden saneerauksia vaihtoehtomenetelmillä Viemäreiden uusiminen on usein pitkä ja kallis työ taloyhtiössä, vaikka se on varmin ratkaisu. Tänä päivänä on paljon vaihtoehtoja perinteiselle putkiremontille. Tällä hetkellä tekotapoja on kaksi. Ensimmäisessä vaihtoehdossa vanhat viemärit jätetään paikoilleen ja pinnoitetaan, ja toisessa vaihtoehdossa tehdään teollisesti uusi viemäri vanhan sisään sujuttamalla, ruiskuttamalla ja valamalla. Nämä tavat eivät ole mitään uusia oivalluksia, sillä ne ovat olleet käytössä ulkomailla yli kymmenen vuotta. Suomessa näiden käyttökohteena on ollut kunnallistekniikka yli kymmenen vuotta. Kiinteistöpuolella vaihtoehtoiset menetelmät on ollut käytössä alle kymmenen vuotta. Viemärisaneerauksista vaihtoehtomenetelmillä on vielä lyhyet kokemukset. Vakuutusyhtiöiden ehdot näistä poikkeavat perinteisiin verrattuna, eikä niitä vielä katsota uusina putkina. Tehdäänkö viemärin saneeraus sujuttamalla, ruiskuttamalla, valamalla tai pinnoittamalla, tärkeintä näissä on, miten vanha putki saadaan puhdistettua ja kuivattua. Valvonta näissäkin tapauksissa, niin kuin perinteisessäkin, on tärkeää ja etenkin, kun se on riippumatonta.

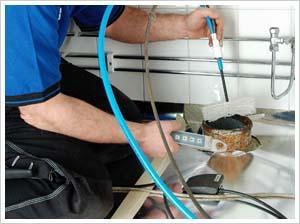

21 16 Putkiston kunnontarkistus on ensisijaisen tärkeää, ennen kuin päätetään korvaavan menetelmän käyttämisestä. Viemäreiden kuvauksella saadaan tietoa niistäkin putkista, jotka ovat rakenteiden sisällä. Rakenteiden ulkopuoliset putket voidaan todentaa silmämääräisesti. Tällaista tutkimusta voidaan nimittää vaihtoehtoisen saneerauksen hankesuunnitteluksi. Kuvauksessa ja tutkimisessa tulee kiinnittää erityistä huomiota putkien seinämävahvuuksiin, asennusvirheisiin, asennuspaikkoihin ja siihen kuinka paljon putkissa on lyijyvaluja. Jos putkiston seinämävahvuudet ovat ohuet, on oletettavaa, etteivät ne kestä pinnoituksen alkuvaiheen varsin rajuakin puhdistustapahtumaa. Sukitus ja sujutusasennus voidaan tehdä pienilläkin seinämävahvuuksilla, mutta pinnoitus-, valu ja ruiskutustyö saattaa jo olla arveluttavaa. Jos siis seinämävahvuudet ovat pienet, kannattaa turvautua rakenteiden avaukseen ja uusia putket perinteisellä menetelmällä tai sitten asentaa murtuneen viemärin kohdalle asennusholkki (ns. tukisukka-asennus), jotta pinnoitustyötä voidaan jatkaa. Kuvassa 11 on esitetty pinnoitustapahtumaa./2./ KUVA 11. Viemäreiden pinnoitusta /11/
22 4.7.1 Viemäreiden pinnoitus 17 Pinnoituksia viemäripuolella, niin kuin vesijohtopuolella, tekee useampi yritys. Menetelmässä vanhojen viemäriputkien sisäpinnat ensin puhdistetaan painehuuhtelemalla ja jyrsimällä, minkä jälkeen putket kuivataan ja pinnoitetaan epoksimuovilla. Menetelmän avulla viemärijärjestelmästä saadaan tiivis, saumaton ja korroosiolta suojattu. Korjaus kestää yleensä noin 3-5 päivää yhden nousulinjan osuudella. Pohjaviemäreitä ei voida pinnoittaa, koska pinnoituksella ei saada putkeen kantavaa rakennetta. Pohjaviemärit voidaan sujuttaa tai vaihtaa perinteisesti./8./ Viemäreiden sujutus Sujutusmenetelmällä voidaan uusia heikkokuntoiset pohja ja pystyviemärit. Kaikkein kovimmalle rasitukselle joutuvat aina pohjaviemärit, jotka uusitaan usein jo vuosia ennen muita putkia. Pohjaviemärit joutuvat kestämään ulkopuolisen kosteuden, maaaineksen ja rakennuksen liikkumisen sekä erittäin syövyttävät viemärikaasut. Riippumatta siitä, onko kyseessä maanalainen viemäri vai viemäri kiinteistön sisällä, sujutuksen aiheuttama häiriö ympäristölle ja asumiselle on pieni. Sujutusputki asennetaan olemassa olevan putken sisään ja mahdolliset haarakohdat aukaistaan robottiporalla putken sisäpuolelta. Näin ollen rakennustekniset työt jäävät vähäisiksi. Uusi putki on käyttövalmis muutamassa tunnissa, eikä viemärin käyttökatkoksia välttämättä tarvita. Riippumatta siitä, millä menetelmillä huoneistokohtaiset viemärien korjaukset hoidetaan, sujutusputkella voidaan uusia pysty- ja pohjaviemärit haarakohtineen./9./ 5 AS OY NAHKURINKULMA 5.1 Vertailtavat saneerausvaihtoehdot kohteessa As Oy Nahkurinkulman saneerausvaihtoehtojen tarkastelu käynnistyy molempien vaihtoehtojen lvi-suunnittelulla. Suunnittelun jälkeen lasketaan kummallakin tavalla tehtyyn urakkaan menevät työt ja tarvikkeet eli urakkahinta. Tällä tavalla saadaan todelliset kustannukset perinteisestä ja vaihtoehtoisesta putkiremontista.
23 5.2 Perinteinen putkiremontti saneerausvaihtoehto 1 18 As Oy Nahkurinkulman pohjaviemärit on uusittu vuonna Viemärisaneeraus jouduttiin tekemään huonon jätevedenkuljetuskyvyn takia. Viemärisaneerauksessa on uusittu viemärit kellarin lattiapinnan yläpuolelle puhdistusluukkuun asti. Perinteinen putkiremontti tehdään pystynousu kerralla. Kohteessa on viisi pystynousua ja lisäksi neljä keittiön pystynousua. Nämä ovat huoneistojen sisällä. Yhden pystynousun rakennusaika on viisi viikkoa ja yhden pystynousun perässä on kolme huoneistoa. Perinteisessä putkiremontissa rakennusurakoitsija toimii pääurakoitsijana. Putki ja sähköurakoitsija toimivat pääurakoitsijan alistettuina sivu-urakoitsijana. Kaikki ovat sopimussuhteessa taloyhtiöön. Työt aloitetaan tekemällä pystynousussa vedet paineettomaksi ja sähköt jännitteettömäksi. Rakennusurakoitsija purkaa nykyiset hormit ja kylpyhuoneet. Putkiurakoitsija purkaa nykyisistä hormeista vesijohdot, viemärit ja kylpyhuoneista lvi-kalusteet. Putki ja sähköurakoitsija merkkaa tarvittavat reiät ja roilot, jotka rakennusurakoitsija tekee. Tämän jälkeen päästään uusien vesi- ja viemärijohtojen asennuksiin Viemärit Viemärit kohteeseen uusitaan kellarin lattiapinnasta ylöspäin. Viemärimateriaali on muovia, joka on valmistettu polypropeiinista. Viemärien kytkennät, kulmat, kallistukset, putkikoot ja suunnanmuutokset tehdään Suomen rakentamismääräyskokoelmanosan D1 mukaisesti. Uudet viemäriputket asennetaan pystyhormeissa niiden nykyisille paikoille. Uudet pystynousut ääni ja paloeristetään 100 mm kivivillaverkkomatolla nimellistiheys 100 kg/m 3. Viemärit asennetaan kohteessa korjattavan huoneiston lattiapinnan alapuolelle eli 2. kerroksen kylpyhuoneen viemärit asennetaan 1. kerroksen alaslaskettuun kattoon. Alaslasketussa katossa viemärit ääni ja paloeristetään 50 mm kivivillaverkkomatolla nimellistiheys 100 kg/m 3, (liite 1:ssä Uponorin ohjeen mukaisesti toteutettu alakattorakenne). Viemäreiden asentaminen huoneistojen osalla niiden nykyisille paikoille välipohjaan ei onnistu välipohjan ohuuden vuoksi. Välipohja jouduttaisiin valamaan uudelleen uusien viemäriroilojen kohdalta. Tämä nostaisi rakennusteknisiä kustannuksia merkittävästi. Viemärikalusteet uusitaan kokonaisuudessaan. Lattiakaivona käytetään pystymallista lattiakaivoa, johon asennetaan vedeneristyslaippa ja rst-kansi. Kaivossa on kaksi sivu-
24 19 liitäntä lähtöä DN32. Tämä mahdollistaa pyykinpesukoneen poiston liittämisen kaivoon. Pyykinpesukoneen poistoja ei ole ollut 60-luvulla rakennetuissa taloissa. Pyykit pestiin kellarissa sijaitsevassa yhteispesulassa. Putkiremontti perinteisellä tavalla tehtynä mahdollistaa kylpyhuoneessa siirtää viemäripisteiden paikkoja jonkin verran, mutta yleensä kylpyhuoneet ovat kuitenkin niin pieniä, että isot muutokset eivät ole mahdollisia Vesijohdot Vesijohdot kohteeseen asennetaan vesimittarilta ja kaukolämmönvaihtimelta asti. Vesijohdot asennetaan kellarin käytävän kattoon niiden nykyisille paikoille. Nykyisten putkien purkamisen ja uuden putken asennuksen ajaksi vesi syötetään huoneistoihin väliaikaisilla kytkennöillä muoviputkilla. Vesijohdot jaetaan kellarin katossa nykyisiin hormeihin, jotka käytännössä kylläkin rakennetaan uusiksi. Vesilinjoihin, jotka nousevat hormeihin, asennetaan sulkuventtiilit kylmälle ja lämpimälle vedelle. Lämminvesikiertoon asennetaan linjasäätöventtiili. Venttiilit asennetaan kellarin käytävälle linjojen alapäähän. Kellarin käytävillä ja katossa käyttövesijohdot eristetään lviohjekortin mukaisilla eristeillä, ja eriste pinnoitetaan muovipinnoitetulla päällysteellä, jota kutsutaan kansanomaisesti genopakiksi. Rakennusurakoitsijan purettua nousuhormit ja porattua reiät vesi ja viemärijohdoille putkiurakoitsija pääsee asentamaan vesijohdot nousuhormeihin ja huoneistojen alaslaskettuun alakattoon. Vesijohdot asennetaan tulevan alakaton alapintaan asti, johon ne tulpataan. Putkiurakoitsija suorittaa yleensä tässä vaiheessa vesijohtojen painekokeet. Tämän jälkeen päästään eristämään putkistot hormeissa ja putket tulevissa alakatoissa. Rakennusurakoitsija pääsee sulkemaan hormit ja tekemään kylpyhuoneiden rakennustekniset työt, vesieristeet ja laatoitukset, jonka jälkeen putkiurakoitsija voi alkaa kalustaa ja asentaa pintaan tulevat putket. 5.3 Putkiremontti vaihtoehtomenetelmällä saneerausvaihtoehto 2 Vaihtoehtoisessa putkiremontissa putkiurakoitsija toimii pääurakoitsijana. Rakennus ja sähkötekniset työt ovat niin pienet, että ne toimivat aliurakoitsijana putkiurakoitsijalle, eikä niillä ole sopimussuhdetta taloyhtiön kanssa. Viemäreiden pinnoitusurakoitsija on suoraan sopimussuhteessa taloyhtiön kanssa. Kokemukseni perusteella remontin toteutus kannattaa tehdä niin, että putkiurakoitsija tekee kaikki hänelle kuuluvat
25 20 työt, mukaan lukien rakennus ja sähkötekniset työt. Tämän jälkeen pinnoitusurakoitsija tekee hänelle kuuluvat työt, jotta saneerattavissa tiloissa ja huoneistossa ei olisi liikaa tungosta. Etuna on myös vastuukysymykset. Mikäli aiheutetaan vahinkoa huoneistoihin, tiedetään, kumpaa urakoitsijaa syytetään Viemärien pinnoitus Viemäriputkiston pinnoitustyö suoritetaan asuntojen keittiön ja kylpyhuonetilojen kautta. Mahdollisen likaantumisen estämiseksi kaikki tarpeelliset lattia ja seinäpinnat suojataan suojapahvilla. Wc-istuimet sekä pesu ja keittiöaltaiden hajulukot irrotetaan ennen työsuoritusta ja kiinnitetään takaisin pinnoitustyön valmistuttua. Kylpyhuoneen ja keittiön kytkentäviemärit puhdistetaan. Samalla myös nousuroilossa olevat viemärit puhdistetaan kellarin lattiapintaan asti, josta viemärit oli uusittu. Kunnostettavat viemärit painehuuhdellaan ja jyrsitään kovametallijyrsimellä. Jyrsinnän jälkeen käytetään imuautoa jätevesiviemärin tarkastuskaivolla, josta imetään putkesta tulleet jätteet. Tämän jälkeen putket painehuuhdellaan vielä kertaalleen. Tarkastetaan videokameralla, ettei niissä ole tapahtunut vaurioita jyrsinnän jäljiltä. Kuvauksen jälkeen putket kuivataan. Putket pinnoitetaan sisältä joustavalla epoksimassalla. Työ tehdään niihin tarkoitetuilla laitteilla ja sitä seurataan videokameralla. Pinnoituksen jälkeen työ tarkastetaan videokameralla kolmannen kerran. Varmistetaan, että pinnoite on tarttunut putkessa joka paikkaan. Kuvauksen jälkeen irroitetut kalusteet kiinnitetään uudelleen paikoilleen Vesijohdot Vesijohdot asennetaan kellarissa samalla tavalla kuin saneerausvaihtoehdossa 1. Nousulinjoja on kuitenkin vain kaksi molemmissa porrashuoneissa. Nousulinjat porrashuoneisiin tehdään Pipe-modulin valmiista AS-elementeistä. Elementit ovat 1,5 mm vahvuisia pintakäsiteltyjä teräselementtejä. Elementeissä on valmiina putkia varten kannakkeet ja eristys, mutta ei putkia. Pipe-modulin elementeissä on kerrosten porrastasanteilla vuodonilmaisuputki. Vesijohdot jaetaan huoneistoihin jokaisen kerroksen porrashuoneissa, alaslasketuissa alakatoissa. Huoneistokohtaiset vesimittarit asennetaan porrashuoneen alakattoon. Kattoon tulee vesimittarin kohdalle saranoitu tarkastusluukku. Huoneistojen sisällä kuivissa tiloissa putket asennetaan gyproc-
26 levystä tehtyyn koteloon. Pesuhuoneessa putket asennetaan näkyville, ja materiaalina on käytetty kromattua kupariputkea Rakentamiskustannukset saneerausvaihtoehto 1 As Oy Nahkurinkulman kokonaisrakennuskustannukset saneerausvaihtoehdolla 1, jossa on huomioitu kaikki perinteisellä putkiremontilla tehtävät työt, hinnat sisältävät alv 23 %. Taulukossa 1 on esitetty rakentamiskustannukset eri urakoitsijoiden kesken. Kuvassa 12 urakoitsijoiden välinen kustannusjakauma pylväsdiagrammina. TAULUKKO 1. Rakentamiskustannukset perinteisellä putkiremontilla, eriteltynä rakennus-, putki ja sähköurakoitsija Rakennustekniset työt Putkityöt Sähkötyöt Yhteensä Perinteisellä putkiremontilla tehtävällä saneerauksella rakennusteknisten töiden osuus on suurin, kuten taulukosta 1 näkyy. Tämä johtuu siitä, kun kylpyhuoneen pinnat, vesieristeet ja laatoitukset, laitetaan kokonaan uutta. Putkityöt on rakennusteknisten töiden jälkeen suurin kustannus, ja sitten tulevat sähkötyöt. Hinnat sisältävät arvonlisäveron. Sähkötöihin sisältyy kylpyhuoneiden uudet sähköistykset: pistorasiat, valaisimet ja sähköinen mukavuuslattialämmitys. Taulukossa 2 on esitetty putkiurakoitsijan rakentamiskustannukset tarkemmin eriteltynä.
27 TAULUKKO 2. Rakentamiskustannukset perinteisessä putkiremontissa eriteltynä putkiurakka 22 Vesijohdot ym. tarvikkeet Työt Vesi ja viemärikalusteet Viemärit 8720 Eristeet viemäreihin 3939 Yhteensä Putkiurakassa perinteisellä putkiremontilla tehtäessä suurimmat kustannukset tulevat uusista vesijohdoista ja niihin liittyvistä tarvikkeista: sulut, käyrät, kannakkeet ja vesimittarit, (taulukko 2). Töiden osuus ja työhön liittyvät kustannukset; verot ja työnantajamaksut, on myös merkittävä putkiurakassa. Vesi ja viemärikalusteet on myös kalliita. Niihin kuuluvat hanat, altaat, wc-istuimet ja käyttövesipatterit. Uusien viemäreiden ja niihin tulevat palo ja äänieristeet eivät ole mielestäni kalliita RU PU SU Kustannusjakauma RU/PU/SU KUVA 12. Perinteisellä putkiremontilla tehtävät rakentamiskustannukset. Kustannusjakauma rakennus-, putki ja sähköurakoitsijan välillä. Rakennusurakoitsija RU, putkiurakoitsija PU ja sähköurakoitsija SU
28 5.5 Rakentamiskustannukset saneerausvaihtoehto 2 23 As Oy Nahkurinkulman kokonaisrakennuskustannukset saneerausvaihtoehdolla 2, jossa on huomioitu kaikki vaihtoehtoisella putkiremontilla tehtävät työt, hinnat sisältävät alv 23 %. Taulukossa 3 on esitetty rakentamiskustannukset eri urakoitsijoiden kesken. Kuvassa 13 on esitetty urakoitsijoiden välinen kustannusjakauma pylväsdiagrammina. TAULUKKO 3. Rakentamiskustannukset vaihtoehtoisella putkiremontilla, eriteltynä rakennus-, putki ja viemäreiden pinnoitustyöt Rakennustekniset työt Putkityöt Viemäreiden pinnoitustyöt Yhteensä Vaihtoehtoisessa putkiremontissa suurin kustannus tulee putkitöistä, kuten taulukosta 3 näkyy. Rakennustekniset työt eivät ole niin suuret, koska tehdään vain kotelointeja vesijohtojen suojaksi. Viemäreiden pinnoitukset on merkittävä kustannuserä vaihtoehtoisessa saneerauksessa, koska siinä pinnoitetaan kaikki viemärit kellarin lattiapinnasta ylöspäin. Taulukossa 4 on esitetty putkiurakoitsijan rakentamiskustannukset tarkemmin eriteltynä. TAULUKKO 4. Rakentamiskustannukset vaihtoehtoisessa putkiremontissa, eriteltynä putkiurakka Nousuelementit AS 2812 porrashuoneet 2509 Vesijohdot ym. tarvikkeet Putkityöt Vesi ja viemärikalusteet Yhteensä: Vesijohtojen osuus kustannuksista on suurin samalla tavalla kuin perinteisessä putkiremontissa. Kustannukset vesijohdoissa ovat hieman korkeammat kuin perinteisessä, koska putkivedot ovat pitempiä. Tästä johtuen töidenkin osuus on korkeampi.
29 RU PU Pinnoitus 0 Kustannusjakauma RU/PU/Pinnoitusurakoitsija KUVA 13. Vaihtoehtoisella putkiremontilla tehtävät rakentamiskustannukset, kustannusjakauma rakennus-, putki ja pinnoitusurakoitsijan välillä. Rakennusurakoitsija RU, putkiurakoitsija PU ja pinnoitusurakoitsija on viemäreiden pinnoitusurakoitsija
30 25 6 POHDINTAA Opinnäytetyöni tavoitteena on vertailla As Oy Nahkurinkulman vesi- ja viemärisaneerausta kahdella tavalla toteutettuna, perinteisellä ja vaihtoehtoisella putkiremontilla. Perinteisessä remontissa vesi- ja viemärijohdot asennetaan niiden nykyisille paikoille. Vaihtoehtoisessa putkiremontissa vesijohdot asennetaan porrashuoneisiin elementtikoteloihin ja viemärit pinnoitetaan. Opinnäytetyössäni päädyn suosittelemaan As Oy Nahkurinkulmaan perinteistä putkiremonttia. Suositukseni perustuu kustannuseroon perinteisen ja vaihtoehtoisen putkiremontin välillä. Perinteisen hinta on 255 /m 2 ja vaihtoehtoisen 204 /m 2 huoneistoalalle. Perinteisessä remontissa kaikki taloyhtiön asukkaat saavat uudistetut kylpyhuoneet. Uusi asunto-osakeyhtiölaki, joka on tullut voimaan , on tullut perinteisen putkiremontin eduksi. Uuden lain mukaan asunto-osakeyhtiöllä on oikeus valvoa osakkaan suorittamia kunnossapitotöitä, jotta ne tulevat tehdyiksi asianmukaisesti. Uusi säännös on se, että osakkeenomistaja vastaa kunnossapitoilmoituksen käsittelystä ja yhtiön toteuttamasta valvonnasta aiheutuneista kohtuullisista kustannuksista. Perinteisessä valvonta ja ilmoitusasiat eivät jää tällöin osakkaan huoleksi. Mikäli taloyhtiö päätyisi vaihtoehtoiseen putkiremonttiin, osakkaan pitäisi jossain vaiheessa tehdä kylpyhuoneen saneeraus. Monelle tällainen on vaikea asia. Mistä löytää luotettava urakoitsija, joka tekee kylpyhuoneremontin hyvin ja aikataulussa? Vaihtoehtoisen putkiremontin etuja asukkaan kannalta on työn nopeus ja pieni häiriö asumiselle. Viemäreiden pinnoituksen aikana asukas ei voi käyttää viemäreitä 3-5 päivään. Vettä voi laskea, kunhan sitä ei lasketa viemäriin. Vesijohtojen asennuksesta vaihtoehtoisessa häiriötä aiheutuu huoneiston sisällä 2-4 päivää. Häiriötä kylläkin tulee porrashuoneesta äänen kautta, kun siellä tehdään uusia vesilinjoja. Perinteisessä häiriö on paljon mittavampi, kun huoneisto on remontissa viisi viikkoa. Asukkaalla, jolla ei ole mahdollisuutta muuttaa muualle remontin ajaksi, elämä muuttuu melko hankalaksi.
31 26 Opinnäytetyö ja koko opiskelu on raskas prosessi, kun sen tekee näin työn ohella. Opinnäytetyössäni sain arvokasta tietoa tilaajalleni ja itselleni lvi-suunnittelijana. Taloyhtiön isännöitsijälle ja hallitukselle pystyn kertomaan vesi ja viemärisaneerauksien eri vaihtoehdoista ja toteutuskustannuksista. Viemärisaneeraukset vaihtoehtoisilla menetelmillä muuttuu mielestäni koko ajan. Tulee koko ajan uusia saneerausmenetelmiä ja tekijöitä, mutta kokemukset niistä on melko vähäiset, kun niitä kaikkia on tehty vasta kymmenen vuotta. Perinteinen on aina se varmin ja kallein, jolloin tulee samalla osakkaille kylpyhuone saneerattua taloyhtiön valvomana. Vesi ja viemärisaneeraukset tulee olemaan tulevaisuudessa kasvava sektori, ja meillä suunnittelijoilla ja urakoitsijoilla on kovasti töitä.
32 LÄHTEET Laksola, Jaakko. Onnistunut putkistoremontti. Kiinteistöalan Kustannus Oy, Laksola, Jaakko. Onnistunut putkistoremontti osa 2 tekniset vaihtoehdot. Kiinteistöalan Kustannus Oy, D1 Suomen rakentamismääräyskokoelma. Kiinteistöjen vesi ja viemärilaitteistot. 4. Taloyhtiö. Saatavissa: Hakupäivä Kiinteistölehti. Saatavissa: Hakupäivä Pipe-Modul Oy. Saatavissa: Hakupäivä Pipeliner Oy. Saatavissa: Hakupäivä Newtube. Saatavissa: Hakupäivä Rakennusmaailma.Saatavissa: Hakupäivä VTT.Saatavissa: DaKKI.Saatavissa:

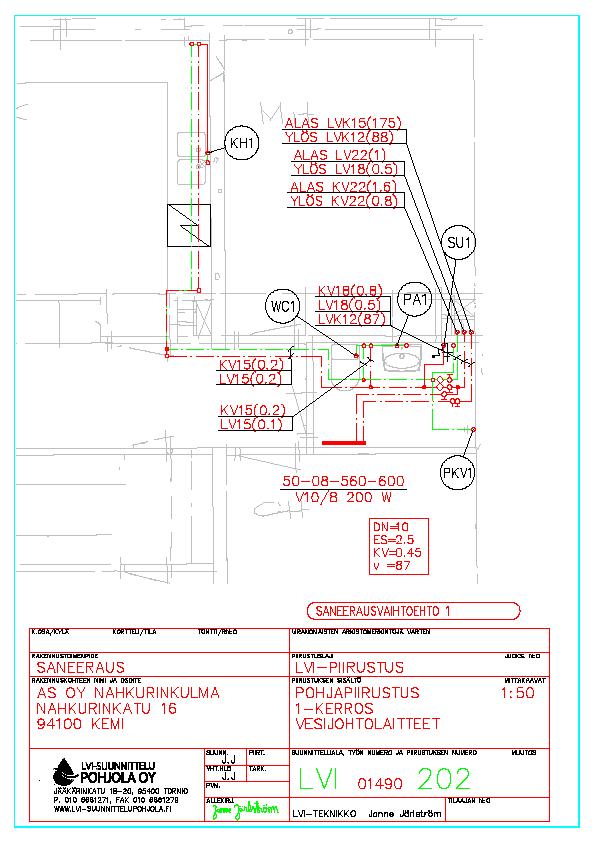

33 LIITE 1.

34 LIITE 2(1).
35 LIITE 2(2).
36 LIITE 2(3).
37 LIITE 2(4).
26 Jokaisen putkiremonttiopas
ut es iv yt Nä 26 Jokaisen putkiremonttiopas 4 KORJAUS- VAIHTOEHDOT PUTKIREMONTEISSA Putkiremonttimenetelmät voidaan luokitella karkeasti viiteen kategoriaan: 1) uudet putket vanhaan paikkaan 2) uudet
18 Mallisivut putkiremontti paketissa_2016_a5_48s.indd
18 100 ja 1 kysymystä putkiremontista 19 Putkiremontti voidaan nykyisin TOTEUTTAA useilla eri tavoilla. Yleisimmät näistä ovat perinteinen putkiremontti, sukitus ja pinnoitus tai edellisten yhdistelmä.
OHJE OSAKKEENOMISTAJALLE HUONEISTON KUNNOSSAPITO- JA MUUTOSTYÖILMOITUKSEN LAATIMISEKSI:
OHJE OSAKKEENOMISTAJALLE HUONEISTON KUNNOSSAPITO- JA MUUTOSTYÖILMOITUKSEN LAATIMISEKSI: Taloyhtiön tiedot: Taloyhtiön nimi: Isännöitsijän nimi: Osoite: Puhelin/sähköpostiosoite: Osakkaan tiedot: Nimi:
SUKITUS Tuotantojohtaja Heikki Jyrämä, Picote Oy
SUKITUS Tuotantojohtaja Heikki Jyrämä, Picote Oy PICOTE OY LTD Toiminut alalla omalla Picote-menetelmällä vuodesta 2008 lähtien. Sitä ennen rakennusurakoitsija Innotia Oy. Tänään kiinteistöjen sisäpuolisen
Kuusitie 14, KLAUKKALA
Isännöitsijätoimisto Lahex Oy ISA Kuusitie 14, 01840 KLAUKKALA www.lahex.fi Ilmoitus huoneiston kunnossapito- ja muutostöistä Huom! Muutostyötä ei tule ja saa aloittaa missään muodossa, ennen kuin taloyhtiö
11 TALOTEKNISET ERITYISKYSYMYKSET
11 TALOTEKNISET ERITYISKYSYMYKSET 11.1 LVIS-HORMIT Perinteisesti kerrostalossa huoneistoa palvelevat LVI-hormit ovat kylpyhuoneessa ja keittiössä. Tällöin hormi lävistää huoneistojen välisen välipohjan,
Isännöintiliiton Putkiremonttibarometri 2013 Vastaajia 287, arvioituja putkiremontteja 126 kpl. Tiedotustilaisuus 12.9.2013 klo 12.
Isännöintiliiton Putkiremonttibarometri 2013 Vastaajia 287, arvioituja putkiremontteja 126 kpl Tiedotustilaisuus 12.9.2013 klo 12.00 Putkiremonttibarometri 2013, toteutus ja vastaajat - Isännöintiliiton
ILMOITUS HUONEISTON KUNNOSSAPITO JA MUUTOSTYÖSTÄ
1 ILMOITUS HUONEISTON KUNNOSSAPITO JA MUUTOSTYÖSTÄ 1. TALOYHTIÖ (osakas täyttää) Yhtiön nimi Rakennuksen sijaintiosoite Isännöitsijän nimi Osoite Puhelin Sähköpostiosoite 2. OSAKAS (osakas täyttää) Nimi
Asukasystävällinen Linjasaneeraus. Toni Wahlfors 27.01.2012
Asukasystävällinen Linjasaneeraus Uponor Cefoelementeillä Toni Wahlfors 27.01.2012 Osakaslähtöinen korjausremontti Kiinteistön arvo osakkaan kannalta taso + perusparannus (tasoa nostava) Ajantasaistaminen
Putkiremonttibarometri 2012 Vastaajia 269, arvioituja putkiremontteja 158 kpl. Loppuraportti 11/2012
Putkiremonttibarometri 2012 Vastaajia 269, arvioituja putkiremontteja 158 kpl Loppuraportti 11/2012 Putkiremonttibarometri 2012, toteutus ja vastaajat - Kohderyhmä: - Isännöintiliiton jäsenyrityksissä
PUTKIREMONTTI- BAROMETRI Pekka Harjunkoski
PUTKIREMONTTI- BAROMETRI 2017 Pekka Harjunkoski 16.3.2017 Tausta ja toteutus Vastaajina isännöitsijät, N241 Putkiremonttibarometria toteutettu vuodesta 2009 alkaen Tutkimuksen teemat: Arvio remonttien
Mitä remontteja osakas saa tehdä?
1.1 Lain määräykset 1 Mitä remontteja osakas saa tehdä? Asunto-osakeyhtiön osakas saa lain mukaan tehdä asunnossaan omalla kustannuksellaan erilaisia remontteja. Osakas voi esimerkiksi muuttaa huoneistonsa
Töiden arvioitu aloitus on ja arvioitu kestoaika viikkoa. Töiden päätoteuttajana toimii: ja yhteyshenkilönä toimii : Sähköurakoitsija: Y-tunnus
1 ASUNTO-OSAKEYHTIÖLAIN MUKAINEN ILMOITUS TEHTÄVISTÄ KUNNOSSAPITOTÖISTÄ MUUTOSTÖISTÄ Asunto-osakeyhtiö Osoite Huoneistossa tehtävistä kunnossapito- ja muutostöistä on esitetty toimenpiteet liitteenä olevassa
IDEN PERUSKORJAUKSET
TALOYHTIÖIDEN IDEN PERUSKORJAUKSET säästöjen etsiminen lisä- ja muutostöiden minimointi voiko urakoitsija olla mukana jo suunnitteluvaiheessa? aikataulutus lisärakentaminen yhtenä rahoituskeinona Säästöjen
Taloyhtiöiden ennakointi ja varautuminen korjauksiin
Taloyhtiöiden ennakointi ja varautuminen korjauksiin Hissi- ja esteettömyysseminaari Oulu 17.11.2016 Pekka Luoto toiminnanjohtaja Kiinteistöliitto Pohjois-Suomi Kiinteistöyhdistykset yhdessä Kiinteistöliiton
Linjasaneerausten suunnittelu
Linjasaneerausten suunnittelu Ari Savolainen, DI Ajatuksia putkiremontista Ajattele pahinta mahdollista vaihtoehtoa ja kerro se sitten kahdella! En voinut uskoa miten se voi mennä näinkin kivuttomasti!
Näytesivut. 2.1. Märkätilat - Kylpyhuone ja asuntosauna
2 Seuraavaksi voidaan katsoa tulevaan ja nähdä, mitä remonttiin uppoavilla euroilla voidaan saada. Suunnittelijat antavat lähtökohdat onnistuneelle remontille. Asuntoosakeyhtiö hyväksyy suunnitelmat tietyin
Asunto-osakeyhtiö: Valvoja tarkastaa tehdyn työn ja tekee siitä tarkastuspöytäkirjan sekä dokumentoi työn. Töiden aloitus on ja arvioitu kestoaika
ASUNTO-OSAKEYHTIÖLAIN MUKAINEN ILMOITUS TEHTÄVISTÄ KUNNOSSAPITOTÖISTÄ MUUTOSTÖISTÄ Asunto-osakeyhtiö: Huoneistossa tehtävistä kunnossapito- ja muutostöistä on esitetty toimenpiteet liitteenä olevassa neljäosaisessa
AS OY ULVILANTIE 29 ALUSTAVIEN SUUNNITELMIEN INFOTILAISUUS 10.2.2016. Tomas Andersson (LVI) Arto Heikkilä (sähkö) Marja Heikinheimo Heiskanen `(ARK)
AS OY ULVILANTIE 29 ALUSTAVIEN SUUNNITELMIEN INFOTILAISUUS 10.2.2016 Tomas Andersson (LVI) Arto Heikkilä (sähkö) Marja Heikinheimo Heiskanen `(ARK) VESIJOHTOJEN, VIEMÄREIDEN JA LÄMMITYSJÄRJESTELMIEN SEKÄ
Näytesivut KORJAUS- HANKKEEN. taustavalmistelut
Ennen kuin korjaushanketta voi alkaa suunnitella, on selvitettävä, missä kunnossa kiinteistö nyt on ja mitä korjattavaa siinä on. Selvitys tehdään valmistumisvuoden, vauriohistorian, teknisten selvitysten
Asunnot tyypeittäin ja ikäluokittain Suomessa
Asunnot tyypeittäin ja ikäluokittain Suomessa Vuoteen 2023 mennessä tämä koskettaa noin 600.000 rivi- ja kerrostaloasuntoa, eli yli miljoonaa ihmistä. Rahassa noin 15 miljardia. 350 000 300 000 250 000
Taloyhtiöiden ennakointi ja varautuminen korjauksiin
Taloyhtiöiden ennakointi ja varautuminen korjauksiin Hissi- ja esteettömyysseminaari Oulu 17.11.2016 Pekka Luoto toiminnanjohtaja Kiinteistöliitto Pohjois-Suomi Kiinteistöyhdistykset yhdessä Kiinteistöliiton
PUUKERROSTALO - TALOTEKNIIKKA - - Lämpö, Vesi, Ilmanvaihto. Tero Lahtela
PUUKERROSTALO - TALOTEKNIIKKA - - Lämpö, Vesi, Ilmanvaihto Tero Lahtela MALLIKERROSTALO TILAELEMENTTIMÄRKÄTILA TALOTEKNISET VALINNAT LVIS-pystyhormien sijoittaminen porrashuoneeseen ääni- ja paloteknisesti
Asunto Oy Rudolfintie 15, kylpyhuoneiden ja keittiöiden saneeraus 1(13) Tiedote 4.12.2010, Jouko Aho, Martti Remes
Asunto Oy Rudolfintie 15, kylpyhuoneiden ja keittiöiden saneeraus 1(13) Asunto Oy Rudolfintie 15, kylpyhuoneiden ja keittiöiden saneeraus 2(13) Asunto Oy Rudolfintie 15, kylpyhuoneiden ja keittiöiden saneeraus
LVI-JÄRJESTELMÄN YKSIKKÖHINTALUETTELO -PUTKIURAKKA
1 / 5 PU LVI-JÄRJESTELMÄN YKSIKKÖHINTALUETTELO -PUTKIURAKKA Kauhajoen koulukeskus, J-osa Yksikköhinnat kaikista laitteista asennuksineen ja esisäätöineen. Yksikköhinnat annetaan kaikista tarjottuun järjestelmään
K-S Tili ja Isännöinti Oy
K-S Tili ja Isännöinti Oy Asunto Oy:n valvontavastuu huoneiston kunnossapito- tai muutostöissä Asunto-osakeyhtiölain mukaan osakas on velvollinen ilmoittamaan kirjallisesti taloyhtiölle kaikista huoneistonsa
InSert - putkiremonttien asukaskysely. Satu Paiho & Veijo Nykänen 14.4.2008
InSert - putkiremonttien asukaskysely Satu Paiho & Veijo Nykänen 14.4.2008 Yhteenveto vastaajista Kyselyyn vastasi noin 400 taloyhtiön osakkeenomistajaa Vastaajat asuvat noin 330 eri taloyhtiössä Noin
As. Oy Töölö Ylimääräinen yhtiökokous
As. Oy Töölö Ylimääräinen yhtiökokous Pinnoitusvaihtoehtojen tutkiminen ja niiden tuominen yhtiökokouksen päätettäväksi rinnan putkiremontista päättävälle kokoukselle Miksi vaihtoehto halutaan tutkia Budjetoitu
Putkistoremontti taloyhtiössä
Putkistoremontti taloyhtiössä TARVE- SELVITYS HANKE- SUUNNITTELU SUUNNITTELU RAKENTAMISEN VALMISTELU RAKENTAMINEN VASTAANOTTO JA TAKUU Putkiremontti-iltapäivä Oulu, 21.9.2011 TkT Jari Virta kehityspäällikkö
Tulosyhteenveto N=382. Pekka Harjunkoski Promenade Research Oy
Putkiremonttibarometri 2011 Tulosyhteenveto N=382 Pekka Harjunkoski Promenade Research Oy Putkiremonttibarometri 2011, toteutus Tutkimuksen sisältö 1. Vastaajan taustatiedot 2. Taustatiedot viimeisimmästä
NewLiner -putkiremontti UUDET PUTKET PÄIVÄSSÄ!
NewLiner -putkiremontti UUDET PUTKET PÄIVÄSSÄ! NewLinerin terveiset NewLiner on jätevesiputkien saneeraukseen erikoistunut yritys. Toimintamme perustana on osaava ja motivoitunut, ammattilaisista ja erikoisosaajista
Asennus- ja huolto-ohjeet HEATEX lämmöntalteenottokaivolle
1 Asennus- ja huolto-ohjeet HEATEX lämmöntalteenottokaivolle 1. Asennus a. Kaivon asennus betoni lattiaan : a.1 Kaivon asennus - Kaivo on kiinnitettävä tukevasti ennen valua. Kaivo kiinnitetään ympärillä
Heka Vartioharju, Rekitie 4
2 HANKESELOSTUS 1 / 10 Heka Vartioharju, Rekitie 4 hnro 7303001 18.11.2013 Heka Vartioharju, Rekitie 4 Luonnokset 21.10.2013 Sijainti Kohde Rekitie 4, 00950 Helsinki Vartiokylä, kortteli 45330, tontti
AS OY KURJENKANNUS PERUSTIETOJA
PERUSTIETOJA Rakennusaika 1970-1974 ns. ykkösvaihe (asunnot 1-16), vuosina 1970-71 ns. kakkosvaihe (asunnot 17-27), vuosina 1972-73 ns. kolmosvaihe (asunnot 28-39), vuosina 1973-74 Rakentaja Palkki Oy
Putkiremonttibarometri 2012 Vastaajia 269, arvioituja putkiremontteja 158 kpl. Loppuraportti 9/2012
Putkiremonttibarometri 2012 Vastaajia 269, arvioituja putkiremontteja 158 kpl Loppuraportti 9/2012 Putkiremonttibarometri 2012, toteutus ja vastaajat - Kohderyhmä: - Isännöintiliiton jäsenyrityksissä työskentelevät
ILMOITUS HUONEISTON MUUTOS- TAI KUNNOSSAPITOTYÖSTÄ
ILMOITUS HUONEISTON MUUTOS- TAI KUNNOSSAPITOTYÖSTÄ Yleisiä ohjeita Asunto-osakeyhtiölain (1599/09) 4 luvun mukaan osakkeenomistajan on pidettävä kunnossa osakehuoneistonsa sisäosat. Osakkeenomistajan on
Kustannusten pikalaskentaohjelma asuinkerrostalojen linjasaneerauskohteisiin
Otto Lohi Kustannusten pikalaskentaohjelma asuinkerrostalojen linjasaneerauskohteisiin Metropolia Ammattikorkeakoulu Insinööri (AMK) Talotekniikan tutkinto-ohjelma Insinöörityö 8.5.2015 Tiivistelmä Tekijä
MUUTOS- JA KUNNOSSAPITOTYÖT
MUUTOS- JA KUNNOSSAPITOTYÖT Osakkeenomistajalla ilmoitusvelvollisuus kunnossapito- ja muutostöistä Asunto-osakeyhtiölain mukaan osakkeenomistajan on ilmoitettava huoneistonsa kunnossapito- ja muutostyöstä
Aloitusinfo 19.4.2015
1/25 Aloitusinfo 19.4.2015 Leo Ruuskanen Linjasaneerauksen prosessi 2/25 Hankesuunnitteluvaihe 3/25 Johdanto 4/25 Asunto Oy:n hallitukselta saatu toimeksianto hankesuunnittelussa on tutkia putkiremontin
Isännöitsijätoimisto Tili-Kiinti Oy ISA Haarniskatie 6 D, 00910 Helsinki, puh. (09) 325 6221, faksi (09) 328 1696 isannointi@tili-kiinti.inet.
1 ( 6 ) ILMOITUS HUONEISTON KORJAUSTÖISTÄ pvm. / 201 Ilmoitus on jätettävät isännöitsijätoimistoon hyvissä ajoin ennen suunnitellun korjaustyön aloittamista (vähintään 2 viikkoa ennen töiden aloitusta
Suunnittelijan näkökulma
Suunnittelijan näkökulma Ari Savolainen, DI Pohjois-Suomen suurin taloteknisistä asiantuntijoista muodostuva insinööritoimisto n 20 suunnittelijaa yli 250 suunniteltua putkiremonttia Ajatuksia putkiremontista
Huoneistoremontit kohti toimivia käytäntöjä ja menettelytapoja
Huoneistoremontit kohti toimivia käytäntöjä ja menettelytapoja Taloyhtiöiden hallitusforum 24.9.2011 Mikko Peltokorpi Matinkylän Huolto Oy toimitusjohtaja, kiinteistöneuvos Tarvitaan lisää tietoa Taloyhtiöllä
Remonttisuunnitelma 1 (12) Kohde
Remonttisuunnitelma 1 (12) 1 Kohde As Oy yhtiön Huoneisto sijaitsee Tahmelassa,Tamperella. Taloyhtiön rakennukset ovat otettu käyttöön vuonna 1980-1981. Yhtiöjärjestyksen mukaan huoneisto on 3. Kerroksinen
Kestäviä ja turvallisia ratkaisuja kerrostalojen linjasaneeraukseen. Uponor Suomi Oy Toni Wahlfors
Kestäviä ja turvallisia ratkaisuja kerrostalojen linjasaneeraukseen Uponor Suomi Oy Toni Wahlfors Kerrostalojen talotekniikka Edistyksellistä saneerausta Uponor tarjoaa Tehokaan rakennusprosessin Lyhyemmän
Pesutilakunnostus (täytetään myös pesutilailmoituskortti, liite 2) Muu muutostyö / korjaus lyhyesti (tarkemmin liitteissä):
HUONEISTON MUUTOSTYÖ TAI PESUTILAKUNNOSTUS RAKENNUSSUUNNITELMA JA OSAKKEEN OMISTAJAN SITOUMUS Päiväys / 20 Taloyhtiö Osoite Huoneisto Osakkeenomistaja Puhelin Sähköposti KORJAUSHANKKEEN SISÄLTÖ: Pesutilakunnostus
Märkätilojen katselmukset Raportti
Märkätilojen katselmukset Raportti Oulaisten Amiraali Oy Ravikuja 1 86300 Oulainen 18.1.2018 Widetek Puh. 044-7415171 etunimi.sukunimi@widetek.fi Ratakatu 14 Fax. 08 424528 www.widetek.fi 84100 YLIVIESKA
Eipä olisi uskottu, että on olemassa nopea, edullinen ja varma PUTKIREMONTTI
Eipä olisi uskottu, että on olemassa nopea, edullinen ja varma PUTKIREMONTTI TUTUSTU PIPEMODUL- JÄRJESTELMÄÄN: Edistyksellinen Pipemodul-ratkaisu 4 Perinteinen putkiremontti 5 Putkiremontti Pipemodul-elementeillä
55,0 m², Loviisa KT 2h,k, lasitettu parveke. Kohteen ilmoittaja. Valkolammentie 26, Loviisa Valko, 11 kaupunginosa
Kohteen ilmoittaja Nimi: Laura Pesonen Puh: +358 50 4200662 Porvoon Habita Oy, Habita Porvoo Lundinkatu 10 06100 Porvoo Puh: 010 585 5840 Loviisa KT 2h,k, lasitettu parveke Keskellä kaunista Valkoa upea
SADEVESIVIEMÄRIN VUODON SELVITYS
MYYRMÄEN KOULU SADEVESIVIEMÄRIN VUODON SELVITYS Tutkimuksen ajankohta: vko 35 / 2005 Raportin päiväys: 21.09.2005 Tilaajan yhteyshenkilö: Vantaan Kaupunki Pekka Wallenius, 040 7492592 Tutkimuksen suorittajat:
POHJOIS-SUOMEN TALOKESKUS OY
Pesuhuoneremontit Tero Pyykkönen Oulu 2.9. 2010 Oulu Märkätila tarkoittaa huonetilaa, jonka lattiapinta joutuu tilan käyttötarkoituksen vuoksi vedelle alttiiksi ja jonka seinäpinnoille voi roiskua tai
MÄRKÄTILAREMONTTI HANKKEEN KULKU
MÄRKÄTILAREMONTTI HANKKEEN KULKU JA TEKNISET VAATIMUKSET FinnBuild 7.10.2006 Atte Stambej ESITYKSEN SISÄLTÖ Kylpyhuoneen korjaushanke Sopimukset Voimassa olevat määräykset 1 KORJAUS- TARVE SUUN- NITTELU
Huoletonta asumista talvipakkasilla
J Ä ÄT Y M ÄTÖ N V E S I J O H TO J Ä ÄT Y M ÄTÖ N S U OJA P U T K I Huoletonta asumista talvipakkasilla 12 2010 10002 Uponor Supra Plus -jäätymätön vesijohto Uponor Supra Plus on eristetty ja lämmitetty
Putkiremontti luotettavasti, nopeasti ja vaivattomasti. Thomas Granberg 0400 14 22 14 thomas.granberg@newliner.fi
Putkiremontti luotettavasti, nopeasti ja vaivattomasti Thomas Granberg 0400 14 22 14 thomas.granberg@newliner.fi NewLiner lyhyesti NewLiner on suomalainen voimakkaasti kasvava putkien saneeraukseen erikoistunut
Asunnon ja taloyhtiön kunnon selvittäminen
Nordea Pankki Asumisen ilta Asunnon ja taloyhtiön kunnon selvittäminen Mikko Juva Pientalorakentamisen kehittämiskeskus PRKK Onnistunut asuntokauppa Tunnista asunnon kunto Selvitä taloyhtiön kunto
Asunto Oy Rudolfintie 15 perustietoja.
Asunto Oy Rudolfintie 15 perustietoja. Asunto Oy Rudolfintie 15 sijaitsee Helsingin kaupungin 49. kaupunginosassa, korttelissa N:o 49 075, tontilla N:o 4. Rakennusten yhteinen tilavuus 38150 m³. Kaupparekisterinumero
AS OY HARJUTORI 8 PUTKIREMONTTI
AS OY HARJUTORI 8 PUTKIREMONTTI INFOTILAISUUS 25.11.2014 INFON TEEMAT Suunnitteluorganisaation esittely Linjasaneeraushankkeen toteutusperiaatteet Aikataulu ja toteutus Arkkitehdit esittelevät yleisten
ANTTILAN KOULUN SANEERAUS. Korjauksen suunnittelu ja toteutus Mitä korjattiin ja miten onnistuttiin
ANTTILAN KOULUN SANEERAUS Korjauksen suunnittelu ja toteutus Mitä korjattiin ja miten onnistuttiin 1 Korjaushistoriaa Kiinteistössä on tehty eri konsulttien toimesta paikallisia kuntoarvioita / -tutkimuksia
Putkiremonttibarometri 2010 Tulosyhteenveto 2.2.2010. Tero Heikkilä Toimitusjohtaja Isännöintiliitto
Putkiremonttibarometri 2010 Tulosyhteenveto 2.2.2010 Tero Heikkilä Toimitusjohtaja Isännöintiliitto Toteutus Toinen laajasisältöinen kysely putkiremonttien toteutuksesta isännöitsijöille Tavoitteena saada
Pyydän tarjoustanne kylpyhuoneen muutostyöstä tässä tarjouspyynnössä ja liitteissä esitetyn mukaisesti.
KYLPYHUONEEN MUUTOSTYÖ Muutostyön kohde Pyydän tarjoustanne kylpyhuoneen muutostyöstä tässä tarjouspyynnössä ja liitteissä esitetyn mukaisesti. Muutostyön kohteen on vuonna 2003 valmistuneen kerrostaloasunnon
Eristetyt putkistot. Uponor -eristetyt putkistojärjestelmät
1.3.2012 Eristetyt putkistot Uponorin eristetyt putkistojärjestelmät on tarkoitettu kylmän ja lämpimän käyttöveden ja lämmön siirtoon. Putkistot voidaan asentaa suoraan kiepiltä kaivantoon jopa 200 metrin
CLEANTECH CONSULTING OY
CLEANTECH CONSULTING OY Rakennusfoorumi Perinteisen viemäriremontin haastajat JOHDANTO Sukitus Haarayhde Haarakappale Pinnoitus Sukka Massa Epoksi Insertti Massaus Ruiskuvalu Harjaus Sukkasujutus Väliaikaisviemäröinti
AS.OY SÄÄSTÖSALO HELSINKI PUTKIREMONTIN HANKESUUNNITTELU
AS.OY SÄÄSTÖSALO HELSINKI PUTKIREMONTIN HANKESUUNNITTELU Laajasalo 21.5.2013 21.5.2013 Ins.tsto Conditio Oy / Juha Räisänen 1 Hankkeen suunnittelijat Putkisuunnittelu, pääsuunnittelija Insinööritoimisto
Hissi vanhaan taloon 1.4.2014. www.hel.fi/hissiprojekti 1
Hissi vanhaan taloon 1.4.2014 www.hel.fi/hissiprojekti 1 Helsingin kaupunki Talous- ja suunnitteluosasto PL 20 (Aleksanterinkatu 24) 00099 Helsingin kaupunki Simo Merilä Hissiasiamies Puhelin: (09) 310
Kunnossapito- ja vahingonkorvausvastuun jako
Kunnossapito- ja vahingonkorvausvastuun jako Kirsi Ruutu Lakimies Jari Hännikäinen Neuvontainsinööri Kuka vastaa kunnossapidosta ja mikä on vastuunjakotaulukko? Tekninen näkökulma kunnossapitoon Erilaiset
PALVELUHINNASTO 1.5.2013 lähtien
PALVELUHINNASTO 1.5.2013 lähtien Porin Vesi myöntää tekemilleen töille ja asentamilleen tarvikkeille kymmenen vuoden takuun. Takuu lasketaan alkavaksi työn luovutushetkestä. Verottaja ei myönnä kotitalousvähennystä
Tarja Ahovainio Kaukajärviosuuskunta 28.8.2013
Tarja Ahovainio Kaukajärviosuuskunta 28.8.2013 Yhteishankkeessa mukana olleet kohteet As Oy Saarenaura Saarenvainionkatu 11 valm. 1970 As Oy Saarenkarhi Saarenvainionkatu 13 valm. 1971 As Oy Saarenkuokka
Hankesuunnittelun tavoitteet, mahdollisuudet ja korjaushankkeen valmistelu
Hankesuunnittelun tavoitteet, mahdollisuudet ja korjaushankkeen valmistelu Asunnot tyypeittäin ja ikäluokittain Suomessa. Lähde: Tilastokeskus ja VTT 350 000 300 000 250 000 200 000 150 000 Omakotitalot
Osakkaan ilmoitusvelvollisuus kunnossapito- ja muutostöissä
Osakkaan ilmoitusvelvollisuus kunnossapito- ja muutostöissä Asunto-osakeyhtiölain II osan 4. luvussa on säädetty osakkaan kunnossapitotöistä ja 5. luvussa osakkaan muutostöistä. Osakas on velvollinen ilmoittamaan
Korjaus- ja kunnossapitovastuun jakautuminen osakkaan muutostöissä Kirsi Ruutu Lakimies, varatuomari
Korjaus- ja kunnossapitovastuun jakautuminen osakkaan muutostöissä Kirsi Ruutu Lakimies, varatuomari Yhtiö, vanha osakas ja uusi osakas Yhtiö Vahingonkorvaus Kunnossapitovastuu Vanha Uusi osakas Asuntokauppa
PALVELUHINNASTO 1.1.2013 lähtien
1.1.2013 PALVELUHINNASTO 1.1.2013 lähtien Porin Vesi myöntää tekemilleen töille ja asentamilleen tarvikkeille kymmenen vuoden takuun. Takuu lasketaan alkavaksi työn luovutushetkestä. Verottaja ei myönnä
Ympäristöministeriön asetus rakennusten vesi- ja viemärilaitteistoista. Asetus rakennusten vesi- ja viemärilaitteistoista
Ympäristöministeriön asetus rakennusten vesi- ja viemärilaitteistoista Rakennusvalvonnan ajankohtaisseminaari Helsinki 5.2.2018 Kaisa Kauko, yli-insinööri Ympäristöministeriö Asetus rakennusten vesi- ja
Putkiremontti. Jaakko Laksola, LVI-insinööri
Putkiremontti Jaakko Laksola, LVI-insinööri . Asunnot tyypeittäin, ikäluokittain ja lämpöindeksi 60 46 48 55 49 49 Mikä on kiinteistömme riskienhallinta? Riskit /Riskienhallinta Kiinteistön rakenneosien
OSAKKAAN ILMOITUSVELVOLLISUUS MUUTOSTYÖN HYVÄKSYNTÄ MUUTOSTYÖN VALVONTA ILMOITUKSEN TOIMITTAMINEN, KULUT JA LUPA-ASIAT NEUVONTA
MUSTIKKAHAAN HUOLTO OY Versio 2016 OSAKKAAN ILMOITUSVELVOLLISUUS Asunto-osakeyhtiölaki 5. luku 2, osakkeenomistajan on ilmoitettava muutostyöstä etukäteen kirjallisesti hallitukselle tai isännöitsijälle,
Ääni- ja kosteusteknisesti hyvä sekä käyttökustannuksiltaan edullinen betonikerrostalo
Ääni- ja kosteusteknisesti hyvä sekä käyttökustannuksiltaan edullinen betonikerrostalo Yli 30 vuoden asuntorakennuttamisen kokemus. 1 RATKAISU Ulkoseinät eps-eristeisiä, ohutrapattuja betonielementtejä
Pirttimäki Tommi PÄIVÄMÄÄRÄ TYÖNUMERO TYÖN SUORITTAJA PUHELIN TYÖKOHDE
PÄIVÄMÄÄRÄ TYÖNUMERO TYÖN SUORITTAJA PUHELIN 24.05.16 10693 Pirttimäki Tommi 045 326 1711 TILAAJA Satakunnan Ulosottovirasto PL 9 32701 Huittinen sanna.paivaniemi@oikeus.fi TYÖKOHDE Antinkuja 2 27710 Köyliö
Asennus- ja huolto-ohje HEATEX lämmöntalteenottokaivolle
Asennus- ja huolto-ohje HEATEX lämmöntalteenottokaivolle 1. Asennus a. Kaivon asennus betoni lattiaan : a.1 Kaivon asennus - Kaivo on kiinnitettävä tukevasti ennen valua. Kaivo kiinnitetään ympärillä olevaan
Putkiston korjausvaihtoehdot
Putkiston korjausvaihtoehdot Ylläpito Suunnittelu Toteutus Takuuaika Paikallinen rivi- ja kerrostalokanta Kiinteistön ylläpidon merkitys Putkistokorjausten keskeiset vaiheet ja vaihtoehdot TkT Jari Virta,
Kaukajärviosuuskunta. Emoyhtiö Isännöintikohteita n.185 kpl Henkilökuntaa n. 120 Liikevaihto n. 7 M
Kaukajärviosuuskunta Emoyhtiö Isännöintikohteita n.185 kpl Henkilökuntaa n. 120 Liikevaihto n. 7 M HM Isännöinti ja Tili Oy (tytäryhtiö) Isännöintikohteita n. 80 kpl Henkilökuntaa 6 Liikevaihto n. 0,5
PUTKIREMONTTI- BAROMETRI 2014 TUTKIMUSRAPORTTI
PUTKIREMONTTI- BAROMETRI 2014 TUTKIMUSRAPORTTI WWW.ISANNOINTILIITTO.FI TOTEUTUS - Isännöintiliiton Putkiremonttibarometrin 6. toteutuskerta (2008, 2009, 2011, 2012, 2013) - Kohderyhmä: - Isännöintiliiton
HAITTA-AINE- / ASBESTIKARTOITUS Työnumero: 4775 Kohde: Terveyskeskussairaala Tammikumpu
Vapaalantie 8A 01650 VANTAA 24H / 050-44 00 415 HAITTA-AINE- / ASBESTIKARTOITUS Työnumero: 4775 Kohde: Terveyskeskussairaala Tammikumpu Osoite: Lippajärventie 1 02700 Espoo Yhteyshenkilö: Alexi Mygänen
MÄRKÄTILAKORJAUKSET 27.3. 2013. Kiinteistöliitto Pohjois-Suomi
MÄRKÄTILAKORJAUKSET 27.3. 2013 Kiinteistöliitto Pohjois-Suomi Osakkeenomistajan remontit Kunnossapito- tai muutostyö Kunnossapitotyöt: Yhtiön kunnossapitoa on kiinteistön ylläpitoon kuuluva toiminta, joka
70-LUVUN ASUINKERROSTALON LVI-SANEERAUSVAIHTOEHTOJEN TUTKIMUS As Oy Höytyyn- Salpa
Veli Maaranen 70-LUVUN ASUINKERROSTALON LVI-SANEERAUSVAIHTOEHTOJEN TUTKIMUS As Oy Höytyyn- Salpa Opinnäytetyö Talotekniikka Toukokuu 2010 KUVAILULEHTI Opinnäytetyön päivämäärä Tekijä(t) Veli Maaranen Koulutusohjelma
AS.OY LAAJAKUMPU HELSINKI
AS.OY LAAJAKUMPU HELSINKI PUTKIREMONTIN SUUNNITELMIEN ESITTELY Palvelukeskus Sofia 26.11.2013 26.11.2013 Ins.tsto Conditio Oy / Juha Räisänen 1 SUUNNITELMISTA Suunnitelmat ovat valmistumassa ja tarjouspyyntökierrosta
KERROSTALOHUONEISTON KOSTEUSKARTOITUS
KERROSTALOHUONEISTON KOSTEUSKARTOITUS Mäkikatu 5-7 B12 76100 Pieksämäki 1 1. LÄHTÖTIETOJA KOHTEESTA: Omistaja: - Kohteen osoite: Toimeksianto: Mäkikatu 5-7 B12, 76100 Pieksämäki Kosteuskartoitus myyntiä
5. Sisäänkäyntiportaat 6. Kattovedet tulevat seinän viereen maahan ja roiskuvat perustuksia vasten
1. 1. Julkisivu, sisäänkäynnit 2. Julkisivu pääty 3. Julkisivu, takaa 4. Julkisivu, toinen pääty 5. Sisäänkäyntiportaat 6. Kattovedet tulevat seinän viereen maahan ja roiskuvat perustuksia vasten 2. 7.
PEIKKO VAI MAHDOLLISUUKSIEN PUTKIREMONTTI?
PEIKKO VAI MAHDOLLISUUKSIEN PUTKIREMONTTI? Putkiremontti koetetaan joissakin taloyhtiössä peikkona, jota halutaan vältellä niin pitkään kun mahdollista. Yleisimmät syyt remontin välttelyyn ovat: kallein
Asumisystävällinen putkiremontti on edullinen ja nopea.
Asumisystävällinen putkiremontti on edullinen ja nopea. Putkiremonttia ei voi välttää. Sen aika tulee, kun käyttövesi- ja lämmitysputkistot tulevat siihen ikään, ettei niitä enää kannata korjata. Onneksi
MUSEOT KULTTUURIPALVELUINA
Elina Arola MUSEOT KULTTUURIPALVELUINA Tutkimuskohteena Mikkelin museot Opinnäytetyö Kulttuuripalvelujen koulutusohjelma Marraskuu 2005 KUVAILULEHTI Opinnäytetyön päivämäärä 25.11.2005 Tekijä(t) Elina
ISÄNNÖINTI WARMA Antero Miikki
ISÄNNÖINTI WARMA 28.3.2019 Antero Miikki HOWDEN FINLAND OY Perustettu 2005 ( Colemont Finland Oy ) Erikoistunut kiinteistöjen vakuuttamiseen ja vahinkoihin Omia tuotteita asukkaiden, hallitusten ja taloyhtiöiden
Knuuttilantie 5 B, Jalasjärvi. Rivitalorakennuksen kuntokatselmus klo 12.30
1 7 Knuuttilantie 5 B, 61600 Jalasjärvi Rivitalorakennuksen kuntokatselmus 1.8.2017 klo 12.30 2 7 Tilaus 27.7.2017: Etelä-Pohjanmaan ulosottovirasto Laskutusosoite: Etelä-Pohjanmaan ulosottovirasto Tarkastuksessa
POHJOIS-SUOMEN TALOKESKUS OY VALMISTAUTUMINEN KORJAUSHANKKEESEEN
VALMISTAUTUMINEN KORJAUSHANKKEESEEN Pekka Seppänen Oulu 2.9.2010 Oulu Pekka Seppänen LVI- Insinööri Kuntoarvioija, PKA Pätevöitynyt energiatodistuksen antaja, PETA MITÄ ON HANKESUUNNITTELU - Korjaustarpeen
KUNTOARVIOISTA: Rakennustekniikka
KUNTOARVIOISTA: A-Insinöörit Suunnittelu Oy Kauhava; Pernaan koulu KUNTOARVIO Rakennukset ovat rakennusteknisiltä osiltaan tyydyttävässä sekä osin vain välttävässä kunnossa. Merkittävimmät kustannukset
Tervetuloa EW-Liner-ruiskutusmenetelmän
Tervetuloa EW-Liner-ruiskutusmenetelmän esittelyyn Esittelemme tässä esitteessä menetelmän, jolla viemäriputkistot saneerataan ruiskuttamalla uusi putki vanhan putken sisään. Kyseessä on ehdottomasti yksinkertaisin,
PUTKIURAKKA (PU) YKSIKKÖHINTALUETTELO
SONKAJÄRVEN KUNTA 1 (14) PALVELUKESKUS TUULIKANNEL Taivallahdentie 4 b 74300 SONKAJÄRVI PUTKIURAKKA (PU) YKSIKKÖHINTALUETTELO Urakoitsija: Osoite: Käsittelijä: Puhelin: Fax: YKSIKKÖHINTALUETTELO 2 (14)
KIVIMÄEN PÄIVÄKOTI KÄYTTÖVESI- JA VIEMÄRIVERKOSTON KUNTOTUTKIMUS. Asiantuntijapalvelut
KIVIMÄEN PÄIVÄKOTI KÄYTTÖVESI- JA VIEMÄRIVERKOSTON KUNTOTUTKIMUS Kuntotutkimuksen ajankohta: vko 12 / 2007 Raportin päiväys: 19.03.2007 Tilaajan yhteyshenkilö: Per Anderrson, Vantaan Kaupunki 09 83922379
Consti Ideal Putki -ja kylpyhuoneremontti. Kumppanisi korjausrakentamisessa www.consti.fi
Consti Ideal Putki -ja kylpyhuoneremontti KAHDEN RATKAISUN YHDISTELMÄ PreRoom tuuletettu ratkaisu joka sisältää kaiken kylpyhuoneeseen kuuluvan PREMODUL= viemäri, vesi ja wc istuimen huuhteluvesisäiliö.
JULKISIVUKORJAUKSEN SUUNNITTELU TURHAA VAI TURVAA?
JulkisivuROADSHOW Lappeenrannassa: JULKISIVUKORJAUKSEN SUUNNITTELU TURHAA VAI TURVAA? Etelä-Karjalan Osuuspankin auditorio, 1.10.2014 Mikko Tarri, hallituksen puheenjohtaja Julkisivuyhdistys r.y. Julkisivusaneeraus.
Kunnossapitovastuunjako taloyhtiössä ja uusi vastuunjakotaulukko
Kunnossapitovastuunjako taloyhtiössä ja uusi vastuunjakotaulukko Mia Pujals Vanhempi lakimies, varatuomari Kiinteistöliitto Uusimaa Taloyhtiösi asialla Kunnossapitovastuunjako taloyhtiössä Asunto-osakeyhtiölaki
Esa Varho Oras Group, Isometsän tehdas Raumalla
Esa Varho 2017 Oras Group, Isometsän tehdas Raumalla Erikoisesta tai halvasta hanasta voi tulla kallis Isännöitsijät ja taloyhtiöt ovat ihmeissään, kun osakkaat asentavat asuntoihinsa tyyppihyväksymättömiä-
Vastuun jakautuminen osakkeenomistajan ja yhtiön välillä. Suomen Kiinteistöliitto ry
Vastuun jakautuminen osakkeenomistajan ja yhtiön välillä Kuka pitää kunnossa? Huoneiston ja muiden tilojen kunnossapitovastuusta yhtiön ja osakkaan välillä voi olla määräyksiä yhtiöjärjestyksessä Kunnossapitovastuun
