Infratöiden laatuaineisto Alatorihankkeessa
|
|
- Ari Ranta
- 8 vuotta sitten
- Katselukertoja:
Transkriptio
1 Infratöiden laatuaineisto Alatorihankkeessa Henri Laitinen Opinnäytetyö.. Ammattikorkeakoulututkinto
2
3 SAVONIA-AMMATTIKORKEAKOULU OPINNÄYTETYÖ Tiivistelmä Koulutusala Tekniikan ja liikenteen ala Koulutusohjelma Rakennustekniikan koulutusohjelma Työn tekijä(t) Henri Laitinen Työn nimi Infratöiden laatuaineisto Alatori-hankkeessa Päiväys Ohjaaja(t) Sivumäärä/Liitteet 32 Raimo Lehtiniemi, lehtori; Antti Leskinen, vastaava työnjohtaja Toimeksiantaja/Yhteistyökumppani(t) Skanska Infra Oy Tiivistelmä Opinnäytetyössä oli tarkoituksena kerätä tietoa suuren rakennushankkeen infratöistä sekä niiden laadunhallinnasta ja perehtyä lisäksi talonrakennuksen ja maanrakennuksen välisiin ongelmiin ja etsiä niihin ratkaisuja. Tavoitteena oli myös parantaa eri toimijoiden välistä yhteistyön sujuvuutta. Opinnäytetyötä varten perehdyttiin infrarakentamisen työmenetelmiin käytännössä Kuopion Alatorin työmaalla. Työvaiheita seuratessa keskityttiin laadunhallinnan kannalta tärkeimpiin kohtiin, kuten erilaisiin mittauksiin. Työhön saatiin paljon aineistoa RIL-julkaisuista ja työvaihesuunnitelmista. Tämä kirjallinen tieto pyrittiin yhdistämään käytännön kokemukseen. Työn tuloksena saatiin tiivis kokonaisuus infratöiden laajuudesta ja laadunvarmistuksesta. Lisäksi löydettiin ratkaisuja yhteistyön parantamiseksi. Opinnäytetyöstä voi jatkossa hyötyä esimerkiksi talonrakennuksen puolella työskentelevät työnjohtajat. Myös työn tilaaja voi käyttää aineistoa tulevissa rakennushankkeissa. Avainsanat Infratyöt, laatu
4 SAVONIA UNIVERSITY OF APPLIED SCIENCES THESIS Abstract Field of Study Technology, Communication and Transport Degree Programme Degree Programme In Construction Engineering Author(s) Henri Laitinen Title of Thesis Quality Material of Infrastructure Works in Alatori Project Date 22 April 2012 Pages/Appendices 32 Supervisor(s) Mr Raimo Lehtiniemi, Lecturer; Mr Antti Leskinen, Supervisor Client Organisation/Partners Skanska Infrastructure Ltd Abstract The purpose of thesis was to collect information about a large infrastructure construction project and its quality management. The work also focused on problems between different partners on a construction site and try to find solutions to them. The work was commissioned by Skanska Infrastructure Ltd. For this thesis the practical experience in infrastructure works was gained in the Kuopio Alatori project. The purpose was to concentrate on operations which included quality management and different kinds of measurements. Written information for the thesis was found in RIL-publications and operation plans. Written information and practical knowledge was aimed to combine. As a result of the work a compact ensemble of infrastructure works and quality management was achieved. In addition, solutions were found to improve cooperation on the construction site. The thesis will be a useful tool, for example, for supervisors. This work can also be used as a guideline in future projects. Keywords Infrastructure works, quality

5 ALKUSANAT Kiitokset Skanska Infra Oy:lle ja vastaavalle työnjohtajalle Antti Leskiselle opinnäytetyöni mielekkäästä aiheesta sekä tuesta ja neuvoista työn edetessä. Haluan myös kiittää lehtori Raimo Lehtiniemeä työni hyvästä ohjauksesta. Kuopiossa Henri Laitinen
6 6 SISÄLTÖ 1 JOHDANTO Taustat ja tavoitteet Toimeksiantaja HANKKEEN YLEISTIEDOT INFRATYÖT Tuenta Kaivinpaalut Teräsponttiseinät Porapaalut Suihkuinjektointi Kaivantotyöt Täyttö- ja tiivistystyöt Levykuormituskoe Pudotuspainokoe Putkirakenteet ja johdot alueella Työnaikaiset rakenteet Lopulliset rakenteet Louhinta TÖIDEN YHTEENSOVITTAMINEN Lähiympäristö Muut urakoitsijat YHTEENVETO LÄHTEET... 32
7 7 1 JOHDANTO 1.1 Taustat ja tavoitteet Opinnäytetyön taustalla on tarve saada kerättyä laajan rakennushankkeen infratöiden laadunhallintaan soveltuva kokonaisuus. Työssä perehdytään myös infrarakentamisen ja talonrakennuksen yhteensovittamiseen; etsitään epäkohtia niiden välillä ja haetaan ratkaisuja mahdollisiin ongelmiin. Tavoitteena on oppia hahmottamaan suuren rakennushankkeen laatua sekä sen hallintaa. Työssä halutaan antaa talonrakennuksen puolella työskenteleville tietoa keskeisistä infratöistä, niiden toteutuksesta sekä parantamaan yhteistyön sujuvuutta ottamalla esille yleisiä ongelmia. Tuloksena saadaan yksi kokonaisuus, jossa esitellään Kuopion Alatorihankkeessa käytetyt infrarakentamisen työmenetelmät ja niiden laadullinen näkökulma. Opinnäytetyötä voidaan jatkossa hyödyntää tulevissa hankkeissa. Siitä saadaan yleispätevää tietoa, jota voidaan tarvittaessa täydentää. Taustatiedot opinnäytetyölle saadaan pääasiassa kirjallisuudesta sekä projektipankin asiakirjoista. Asioita käsitellään myös kokemusperäisesti. Käytännön kokemus aiheeseen haettiin työnjohtoharjoittelusta kesällä Toimeksiantaja Toimeksiantajana opinnäytetyölleni on Skanska Infra Oy, joka on Suomen neljänneksi suurin infrarakentamiseen erikoistunut yritys. Skanska Infra Oy tarjoaa monipuolista maanrakennusosaamista. Yritys kuuluu osanaan Skanska-konserniin. Skanskakonsernilla on toimintaa ympäri Euroopan, Yhdysvaltojen ja Latinalaisen Amerikan, ja se kuuluu maailman kymmenen suurimman rakennusyhtiön joukkoon. Skanska työllistää noin henkilöä, jotka osallistuvat vuosittain noin hankkeen toteuttamiseen. (Skanska, 2012.)
8 8 2 HANKKEEN YLEISTIEDOT Kuopion Alatori-hankkeessa rakennetaan 3-kerroksinen maanalainen laajennus jo olemassa olevalle, vuonna 1991 rakennetulle pysäköintihallille. Lisäksi rakennetaan uudet ajorampit Haapaniemenkadulle ja Puijonkadulle torin eteläpäähän. Uusi pysäköintihalli tulee olemaan kolmikerroksinen, bruttoalaltaan noin m2 ja käsittää noin 700 uutta pysäköintipaikkaa. Hankkeeseen kuuluu kauppakäytävän rakentaminen kauppahallin edustalle sekä uusi paviljonki kalahallin tilalle. Uudesta pysäköintihallista tulee olemaan maanalaiset sisäänkäynnit Sektorin, Anttilan ja Sokoksen kiinteistöjen lisäksi nyt myös Carlsonille ja Aapeliin. Maa- ja pohjarakennusteknisesti Alatori-hanke on erittäin monipuolinen. Erilaisia työtapoja käytetään hyvin laajalti. Kaivannon syvyys on noin 14 m ja maita kaivetaan yhteensä noin m3. Alatori-hanke on viivästynyt alkuperäisestä aikataulustaan kalahallin purkuun liittyvän kiistan takia. Arvioitu valmistumisaika on alkuvuodesta Työntekijöitä on tällä hetkellä noin 40 ja parhaimmillaan työmaa tulee työllistämään lähes 100 rakennusalan ammattilaista. Hanke toteutetaan One Skanskaprojektina, jossa maan- ja talonrakennus on sidottu yhteisiin tavoitteisiin ja tulokseen. Rakennuttajana hankkeella on Kuopion Pysäköinti Oy. Rakennuttajakonsulttina ja valvojana toimii Pöyry CM Oy, pääsuunnittelusta vastaa QVIM Arkkitehdit Oy ja pääurakoitsijana hankkeessa ovat Skanska Talonrakennus Oy sekä Skanska Infra Oy.

9 9 3 INFRATYÖT Alatorin työmaa on sijaintinsa puolesta haastava kohde infrarakentamiselle. Työt tehdään aivan kaupungin keskustassa lähellä rakennuksia. Tontilla joudutaan tekemään paljon vanhojen putki- ja kaapelilinjojen siirtoja, laajoja kaivutöitä, kaivantojen tuentaa sekä louhintaa. Jokainen työvaihe on tehtävä laadukkaasti ja turvallisesti ympäristö huomioon ottaen. 3.1 Tuenta Kuopion Alatori-hankkeen suuret kaivantotyöt kaupungin keskustan alueella vaativat hyvin suunnitellun ja huolellisesti toteutetun tuennan. Töiden toteutuksessa on otettava erityisesti huomioon työturvallisuus, vanhojen rakenteiden kestävyys sekä ympäristöön mahdollisesti aiheutuvat haitat. Alatorilla tehdyt tuentatyöt ovat laajuudessaan harvinaisia Suomen rakentamishistoriassa. Myöskään näin monen eri tuentatavan käyttö samassa projektissa ei ole kovin yleistä. Tuentamuotoina on käytetty kaivinpaalua, teräsponttiseinää, porapaalua sekä injektointia. Tässä kappaleessa selostetaan niiden toteutusperiaatetta sekä töihin liittyvää laadunhallintaa Kaivinpaalut Kaivinpaaluseinät muodostuvat toisiaan leikkaavista kaivinpaaluista (KUVA 2). Kaivinpaalu tehdään raudoittamalla ja betonoimalla maahan porattu kaivanto. Paalu on poikkileikkaukseltaan pyöreä ja koko matkaltaan tasapaksu. Kaivinpaaluseinä tehdään yleensä tulevan rakenteen osaksi. Se voi toimia kellarin seinänä tai rakennuksen perustuksena. Kaivinpaaluseinä voidaan rakentaa vettä läpäisemättömäksi ns. patoseinäksi, jolloin pohjavedenpinnan aleneminen estetään. Tämä edellyttää, että paalut ulotetaan kallioon tai kovaan pohjamoreenikerrokseen. Kaivinpaaluseinä tarvitsee syvässä kaivannossa ankkuroinnin ottamaan vastaan vaakasuuntaisen maanpaineen. Paalut ankkuroidaan määrätyiltä tasoilta joko maatai kallioankkureilla. Ankkuritasoon valetaan vaakapalkki (KUVA 1), jota vasten punokset voidaan jännittää.
10 10 KUVA 1. Kaivinpaaluseinä sekä ankkuripalkin raudoitusta Alatorilla. Ylempänä valmis, jännitetty palkki. Kuva Henri Laitinen 2011 Kallioon asti ulottuvan kaivinpaaluseinän alapää tuetaan paalun juureen porattavalla kalliotapituksella sekä sen päälle valettavalla raudoitetulla juuripalkilla. Palkin kohdalla on huolehdittava sekä kallionpinnan että kaivinpaalun puhdistamisesta hyvän tartunnan saamiseksi. Kaivinpaalun suunnitellun laadun varmistamiseksi on otettava huomioon eräitä seikkoja. Tärkeä osuus on valussa käytettävällä betonilla. Sen täytyy olla riittävän notkeaa ja itsetiivistyvää, jotta paalukaivanto varmasti täyttyy kokonaan. Raudoittamattomia paaluja valettaessa betonin täytyy saavuttaa tarvittava lujuus ja samalla säilyttää työstettävyys. Näin raudoitetut, leikkaavat paalut saadaan tehtyä halutulle paikalleen. Alatorilla kaivinpaaluseinistä, ankkureiden kohdalta, otetaan kimmovasarakokeet. Koetta varten paaluihin tehdään kulmahiomakoneella pienelle alueelle tasainen pinta. Jokaiselta alueelta otetaan tulos kymmenestä eri kohdasta. Näistä saatu keskiarvo kertoo paalun puristuslujuuden. Kaivinpaaluun asennettava raudoitus on saatava mahdollisimman keskelle. Näin varmistetaan raudoitteen toimivuus sekä suojabetonin riittävyys. Keskeinen sijainti varmistetaan raudoitekehän ympärille asennettavilla ohjaimilla. Betonointi tapahtuu valuputken avulla. Jos kaivannossa on vettä, on valuputken oltava koko ajan betoni-
11 11 pinnan alapuolella. Näin saadaan ylimääräinen vesi ja epäpuhtaudet nousemaan pintaan, josta ne on valun päätyttyä helppo poistaa. Raudoitteen paikallaan pysymisen kannalta on tärkeää, että työputkea aletaan nostaa vasta kun betonia on riittävästi kaivannon pohjalla. Alatori-hankkeessa kaivinpaaluja käytetään uusien ajoramppien kohdalla työnaikaisena tukiseinänä. Pysäköintihallissa sen sijaan kaivinpaaluseinä toimii lopullisena maanpaineseinänä ja paalun pinta jää valmiissa hallissa näkyviin. Kaivinpaalujen halkaisija on 900 mm ja seinä tehdään raudoittamalla joka toinen paalu. Paalujen keskiöiden välinen etäisyys on 750 mm. KUVA 2. Periaatepiirros Alatorin pysäköintihallin kaivinpaaluseinästä. Kuva Henri Laitinen Pysyvien kaivinpaalujen pinta hiekkapuhalletaan, jolloin saadaan esiin työputken jättämät uurteet (KUVA 3). Työnaikaisten kaivinpaalujen ankkurit sen sijaan laukaistaan yksi kerrallaan, kun perusmuurit kestävät syntyvät maanpaineet ja täyttötyöt etenevät ankkurointitasoille.
12 12 KUVA 3. Hiekkapuhallettua kaivinpaaluseinää Anttilan edustalla. Kuva Henri Laitinen Teräsponttiseinät Teräsponttiseiniä käytetään rakennuskaivantojen työnaikaiseen ja pysyvään tukemiseen. Teräsponttiseinää voidaan yleisesti käyttää kaikissa maakerrostumissa. Seinän ponttirakenne mahdollistaa teräslankkujen lukittumisen toisiinsa ja rakenteesta saadaan tarvittaessa jopa vedenpitävä. Teräsponttiseinät luokitellaan muotonsa ja taivutusvastuksensa perusteella kevyisiin, raskaisiin ja erikoisprofiileihin. Pysyviksi rakenteiksi kelpaavat muut, paitsi kevyet profiilit. Teräsponttiseinän etuja ovat nopea toteutustapa sekä suhteellisen edullinen hinta. Raskaat profiilit teräsponttiseinissä ovat yleensä joko U- tai Z-profiileja kun taas kevyet ovat oikeastaan pelkkiä tasolevyjä. Erikoisprofiileita käytetään kun halutaan saavuttaa seinään suuri jäykkyys. Kun teräspontilla tuettu kaivanto on syvä, tarvitaan erilaisia tuentoja. Suurissa kaivannoissa käytetään ulkopuolista tuentaa, johon liittyy ankkurointi. Yleisimmät ankkurointitavat ovat kallio- ja maa-ankkurit. Kallioankkuroinnissa (KUVA 4) ankkurivaijerit
13 13 ulotetaan kallioon asti, johon ne injektoidaan kiinni. Seinän alapää tuetaan kalliotapilla ja mahdollisella juuripalkilla. Maa-ankkureita (KUVA 5) taas käytetään kun kallio on syvällä. Tällöin ankkuritangot kiinnitetään injektoituun sementtimassaan tai ankkurilaattaan (KUVA 6). KUVA 4. Kallioankkuri. Kuva Henri Laitinen KUVA 5. Injektoitu maa-ankkuri. Kuva Henri Laitinen KUVA 6. Laatta-ankkuri. Kuva Henri Laitinen
14 14 Alatorilla teräponttiseinää käytetään kaivannon tuentana (KUVA 7) tulevien ajoramppien kohdalla Puijonkadulla ja Haapaniemenkadulla. Seinän tyyppi on raskas U- profiili eli ns. Larssen. Seinä on tehty ponttiin lyömällä. Ankkurointitasoja on enimmillään kolme. Koska rakentamisalue sijoittuu kaupungin keskustaan, lähelle muita rakennuksia, on noudatettava erityistä varovaisuutta. Naapurirakennuksissa pidettiin katselmukset ennen töiden aloittamista. Katselmuksissa selvitettiin tärinäherkät laitteet ja niiden mahdollinen suojaus. Viereisten rakennusten mahdollisia siirtymiä seurataan pohjarakennustöiden aikana siirtymämittauksin. Tukiseinien tekoon käytettävän asennuskaluston on oltava sellainen, että se aiheuttaa mahdollisimman vähän tärinää ympäristöön. Myös pontteja ylösnostettaessa on oltava varovainen, ettei aiheuteta ylimääräistä tärinää. Maanvaraisten perustusten viereen lyödyt pontit jätetäänkin maahan vaurioiden minimoimiseksi. KUVA 7. Puijonkadun ajorampin ankkuroitua teräsponttiseinää. Kuva Henri Laitinen 2011

15 Porapaalut Porapaalut luetaan pienpaaluihin, eli läpimitaltaan alle 300 mm oleviin teräspaaluihin. Porapaalutyyppejä ovat: porattava teräsputkipaalu, sydänteräspaalu sekä injektoitu porapaalu. Teräsputkipaalut ja sydänteräspaalut suunnitellaan yleensä tukipaaluiksi kallioon. Injektoidut paalut sen sijaan asennetaan kitkapaaluiksi karkearakeisiin maakerroksiin. Porapaalujen, kuten muidenkin pienpaalujen, hyviä ominaisuuksia on niiden asennettavuus ahtaissa tiloissa suhteellisen kevyellä kalustolla. Pieni poikkileikkauspinta-ala takaa vähäisemmän maan häiriintymisen, syrjäytymisen ja tiivistymisen. Porapaalut soveltuvat erityisesti käytettäviksi paikoissa, joissa maakerroksissa on kiviä tai lohkareita. Myös lähellä tärinäherkkiä rakenteita ja rakennuksia porapaalujen käyttö on suositeltavaa vähäisen tärinäntuoton vuoksi. Porapaalujen etuihin kuuluu lisäksi suuri kestävyys keskittyneitä kuormituksia vastaan ja muihin menetelmiin verrattuna vähäiset sijaintipoikkeamat. Porapaalutuskalustoon kuuluu peruskone, joka voi olla esimerkiksi perinteinen teräsbetonipaalujen asentamiseen tarkoitettu paalutuskone, kaivinpaalutuskone, raskas tai kevyt tela-alusta tai kuorma-auto (RIL Pienpaalutusohje, 2007). Porauksessa käytetään uppovasaraan tai päältälyövään vasaraan perustuvia laitteita. Kummassakin voidaan käyttää keskistä tai epäkeskistä porausmenetelmää. Uppovasara iskee ohjainosasta porausputken sisällä olevaan maakenkään, kun taas päältälyövän vasaran isku kohdistuu pyöritettävään poratankoon. Uppovasaraan perustuvilla laitteilla voidaan porata suurempia, jopa 800 mm halkaisijaltaan olevia paaluja. Päältälyövässä menetelmässä suurin halkaisija on noin 200 mm. Aina ennen paalutustyötä tehdään pohjatutkimuksia paalutettavalla alueella. Tutkimuksen perusteella mitoitetaan paalujen tavoitetaso, halkaisija sekä käytettävä paalutuskalusto. Tutkimusmenetelmät ja laajuus riippuvat siitä onko kyseessä helppo, vaativa vai hyvin vaativa kohde. Menetelmiä on helpoissa kohteissa erilaiset kairaukset ja vaativimmissa näiden lisäksi näytteidenottoja ja laboratoriotutkimuksia. (RIL Pienpaalutusohje, 2007). Alatorilla porapaaluja käytetään tuentaan Kalahallin sekä Anttilan edustalla ahtaissa paikoissa, joihin ei kaivinpaaluja ollut mahdollista asentaa. Myös koko vanha torikansi
16 16 tuettiin porapaalujen varaan (KUVA 8). Käytössä oli 220 mm ja 273 mm halkaisijaltaan olevia paaluja. Paalut asennettiin torikanteen tehtyjen reikien kautta ja kahden paalun välissä, kantta tukemassa, on HEA500 teräspalkki. Paalut on upotettu suunnitelmien mukaan vähintään mm kallioon. Porapaalut tuettiin kaivun edistyessä nurjahtamisen varalta 100x100 mm:n teräsputkilla. Porapaalutuskalustona vanhan torikannen porapaaluissa käytettiin raskasta tela-alustaista konetta ja ahtaammissa paikoissa, kuten kalahallin alueella, kevyttä kellarivaunua. Paalutustyön laadunvarmistusta tehtiin koko työn ajan. Paalujen täytyy olla suoria ja tasapäisiä. Kaarevuutta sallitaan korkeintaan 2 mm metriä kohden ja paalun pään tasaisuuden on oltava 2 mm:n sisällä. Hiomalla saadaan korjattua epätasaisuus, mutta liian kaarevat paalut täytyy korvata uusilla. Paalujen oikeille paikoille saamisessa on pätevä mittamies erittäin tärkeä. Sijaintimerkintä saa poiketa suunnitellusta korkeintaan 10 mm. Porattaessa paalun sijaintitarkkuus on 150 mm ja paaluryhmän painopisteen sijaintipoikkeama saa olla enintään 50 mm. Esimerkiksi maassa olevien kivien takia porauskohtaa joudutaan joskus muuttamaan. Asentamisen alkuvaiheessa seurataan paalun kaltevuuden muuttumista. Jos paalu lähtee heti kallistumaan, nostetaan se ylös ja asennetaan uudelleen. Kaltevaa paalua ei voida korjata jatkoksissa, koska se muuttaa paalun rakennetta ja kantavuutta. Kaltevuusvaatimuksena on suunnitellusta 90 :n pystystä enintään 20 mm metriä kohti. Myös jatkoksien hitsauksilla on suuri merkitys paalun kestävyyteen. Hitsit tehdään C- luokan mukaan ja ensimmäisestä saumasta otetaan NDT-koe, jolla etsitään halkeamia, säröjä ja muita poikkeamia. Hylätyt liitokset joudutaan korjaamaan ja tutkimaan uudelleen.
17 17 KUVA 8. Vanhan torikannen tuenta porapaaluilla. Kuva Henri Laitinen Suihkuinjektointi Suihkuinjektointi tai tavanomaisemmin suihkupaalutus on maaperän vahvistus- ja tiivistysmenetelmä. Menetelmässä maahan porataan putki, jonka kautta suihkutetaan veden ja sementin seosta kovalla paineella maaperään. Porausputkea pyöritetään ja nostetaan hitaasti samanaikaisesti. Näin muodostuu maasta ja sementistä koostuva pilarimainen rakenne, jonka halkaisija on noin 1-2 metriä. Suihkuinjektoitu pilari voi saavuttaa MN:n puristuslujuuden. Suihkuinjektointia voidaan käyttää maaperän tiivistämisen ja stabiloinnin lisäksi myös perustusten vahvistamiseen. Alatori-hankkeessa suihkuinjektointia käytettiin lähinnä toimimaan porapaalujen kanssa yhtenäisenä tukiseinänä ahtaissa paikoissa vanhan torikannen alla sekä kalahallin alueella. Kunnollisen tukiseinän kannalta on tärkeää,
18 18 että suihkuinjektointi tulee aivan kiinni porapaaluihin. Pienetkin raot heikentävät rakenteen toimivuutta. suihkuinjektointi A-A porapaalu A A KUVA 9. Periaatepiirros tukiseinästä suihkuinjektoimalla. Kuva Henri Laitinen Suihkupaalujen oikean halkaisijan ja sijainnin varmistamiseksi työt aloitetaan tekemällä muutama koepilari. Niiden yläpäät kaivetaan esiin ja mitataan halkaisijat. Mittausten ja aikaisemman kokemuksen myötä nähdään esim. kuinka kovalla paineella ja pyörimisnopeudella päästään oikeanlaiseen tulokseen. Koepilareista myös porataan näytepalat, jotka viedään testauslaitokselle. Niistä otetaan 28 päivän ikäisinä puristuskokeet. Näin varmistutaan riittävän lujuuden saavuttamisesta. Suihkutustyön laaduntarkkailua varten automaattiseen seurantalaitteistoon kirjautuu ylös mm. suihkutuspaine, porausnopeus ja syvyys, sekä sementtimenekki. Hyvä laadunvalvontakeino on myös silmämääräinen tarkkailu, jota kokeneet työntekijät jatkuvasti tekevät. 3.2 Kaivantotyöt Alatorilla alueen kaivantotyöt tehdään suunnitelmissa esitettyjen kaivutasojen mukaan. Kaivutasot määräytyvät aluksi tuenta- eli ankkurointitasoista ja lopulta perustamistasosta. Perustukset tehdään osittain kallionvaraisina ja osittain maanvaraisina. Kallionvaraisena perustettavan osan loppukaivu voidaan tehdä huoletta kaivinkoneella niin pitkälle kuin mahdollista. Maanvaraisten perustusten kohdalla häiriintymisherk-
19 19 kä maa-aines kaivetaan 400 mm perustustason alapuolelle, jolloin jää tilaa levitettävälle sepelikerrokselle. Rakennusalue kuuluu harjumuodostelmaan ja maalajeina ovat hiekka ja sora. Kauppatori on rakennettua aluetta, joten pinnassa on myös täyttökerroksia. Alueelta kaivettua maa-ainesta voidaan käyttää monessa kohtaa täyttöihin. Muutoin kaivettu maa kuljetetaan kaupungin osoittamiin paikkoihin. KUVA 10. Maankaivu käynnissä Alatorilla. Kuva Henri Laitinen 2011 Suuren kaivannon työnaikainen kuivana pitäminen on tärkeää. Kaivannossa tehtävät työt on pystyttävä asianmukaisesti suorittamaan eikä pohjamaa saa häiriintyä maanvaraisten rakenteiden kohdalla. Ulkopuolisten pintavesien kulkeutumista kaivantoon pyritään välttämään esimerkiksi ojien tai kaivannon reunan muotoilun avulla. Kaivantoon päässeet vedet pumpataan pois erillisistä suodattimilla varustetuista pumppukuopista. Mikäli maalaji on häiriintymisherkkää, suoritetaan pohjavedenalennus ennen kaivun aloittamista. Alatorilla pohjaveden pinta on rakenteiden perustamistason alapuolella. Tästä syystä pohjavedenalennusta ei tarvinnut tehdä. Kaivantoon vettä tuli lähinnä sateena sekä valumavesinä olevalta torikannelta. Katujen ja torikannen pesuvedet valuivat suuriltaosin kaivantoon. Torin alueella oli myös pohjavesipinnan yläpuolelle, vettä läpäise-
20 20 mättömien maakerrosten päälle, muodostunut orsivettä. Vedenpoisto tapahtui uppopumpuilla montuista (KUVA 11). Vesi joko imeytettiin hiekkaan tai johdettiin suoraan viemäriin. KUVA 11. Uppopumppu työssään torimontussa. Kuva Henri Laitinen Täyttö- ja tiivistystyöt Täyttötyöt kohteessa ovat vaativia. Osittain täyttökerrokset ovat yli 10 m korkeita ja paikoittain hyvinkin kapeissa tiloissa. Erityisesti uusien ajotunneleiden vierustäytöt ovat haastavia. Siellä täytöt tehdään alle metrin levyisiin, useita metrejä syviin kanaaleihin. Yläpuolelle tulee katurakenteita, joten maakerrokset on saatava tiiviiksi. Täytöt joudutaan tekemään ohuissa, korkeintaan 40 cm:n kerroksissa sulan maan aikaan. Täyttömateriaalit toimittaa Rudus Oy ja käytössä on myös torin kaivutöiden yhteydessä saatua materiaalia. Levitys hoidetaan kaivinkoneella ja tiivistykset tehdään tapauskohtaisesti. Käytössä on aina 90 kg:n tärylevystä kg:n jyriin. Täyttötöiden teossa tärkeää on kokenut ja vastuuntuntoinen työryhmä. Täytöt jäävät valmiissa rakennuksessa piiloon katseilta, joten työn jälkeä täytyy tarkastaa koko ajan sen edetessä. Mahdollisia virheitä ja laiminlyöntejä on kallista korjata jälkikäteen.
21 21 Täyttötyöt ja niiden laadunvalvonta tehdään RIL Talonrakennuksen maarakenteet ohjeita noudattaen. Perustusten alustäytöissä noudatetaan laatuluokkia 1 ja 2. Maanvaraisen lattian ja salaojituskerroksen osalta laatuluokkaa 1. Materiaalien käyttökelpoisuus todetaan työmaalla sinne toimitetuista materiaaleista. Täyttömateriaalien tiiviyttä ja kantavuutta mitataan levykuormitus- sekä pudotuspainokokeilla Levykuormituskoe Levykuormituskoe soveltuu karkearakeisille kiviaineksille, joiden tilavuuspainon määrittäminen muuten on epätarkkaa. Kokeessa alustaa kuormitetaan pyöreän teräslevyn välityksellä ja mitataan levyn alapinnassa vaikuttavan paineen aiheuttamaa painumaa. Levykuormituskokeen laitteisto koostuu pyöreästä teräslevystä, hydraulisesta tunkista, mittaritelineestä, mittakelloista (3 kpl, tarkkuus 0,01 mm), vastapainosta (vähintään 80 kn) sekä apuvälineistä. KUVA 12. Levykuormituskoelaitteisto (Lehtiniemi, 2011a) Kokeen suorittamista varten tutkittavalta alueelta poistetaan kaikki irtonaiset ainekset. Tämän jälkeen alue tasataan ohuella hiekkakerroksella. Kuormituslevy ja vastapaino laitetaan paikalleen. Vastapainona työmaalla toimii yleensä jokin työkone, kuten Alatorilla käytettiin pyöräalustaista kaivinkonetta. Vastapainon ja levyn väliin asetetaan hydraulinen tunkki ja sen ympärille mittariteline sekä mittakellot. Mittakellot tulee olla levyn reunan kolmannespisteissä ja pystysuorassa lukemisen helpottamiseksi. Tasaushiekan tiivistymiseksi levyä kuormitetaan 3,5 kn:n esikuormalla. Esikuormituksen ja kuorman poistamisen jälkeen mittakellot nollataan. Kokeessa maapohjaa

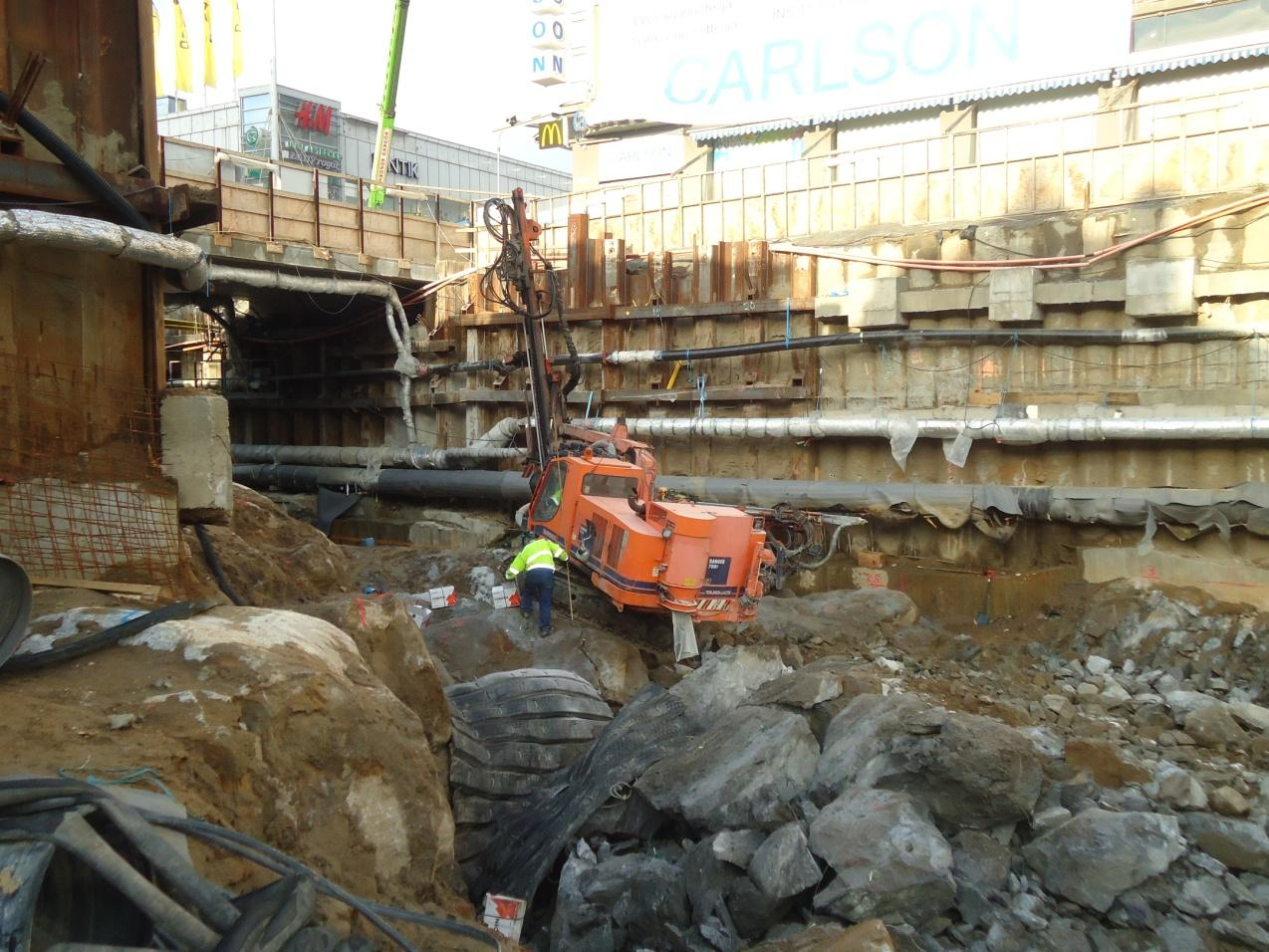

22 22 kuormitetaan 10 kn:n välein aina 60 kn:iin asti. Kun levyn painumisnopeus jokaisella kuormitusportaalla on laskenut alle 0,1 mm/min, mittakellot luetaan ja tulokset merkataan pöytäkirjaan. Viimeisen portaan jälkeen kuormitus poistetaan ja pysyvä painuma mitataan. Sitten koe toistetaan. Kokeen jälkeen lasketaan painumalukemien keskiarvot ja laaditaan kuormitus-painuma-kuvaaja. Kuvaajan ja painumien keskiarvojen perusteella lasketaan E-arvot, jotka kertovat kuormituskokeissa saadut maapohjan kantavuudet (MN/m2). Tiivistystarkkailua varten lasketaan lopuksi suhde E2/E1, eli toisen kuormituskokeen tulos jaettuna ensimmäisen kokeen tuloksella. Tämä luku ei saa olla ohjearvoa 2,2 suurempi. Levykuormituskokeita suoritetaan suunnitelmien edellyttämällä laajuudella, kuitenkin yleensä tekemällä vähintään 1 mittaus/400m2 tai kerralla tiivistettävä kerros (RIL Talonrakennuksen maarakenteet, 2000). Jotta levykuormituskoe olisi mahdollisimman luotettava, on otettava huomioon eräitä seikkoja. Kokeen aikana kaikkea tärinää on vältettävä. Esim. vastapainona käytettävää työkonetta ei saa käynnistää tai käyttää. On myös tarkkailtava, tapahtuuko maapohjassa murtumista. Murtuminen havaitaan painumisnopeuden hitaana vähenemisenä tai painuminen ei vähene ollenkaan. Murtuneesta maapohjasta saatuja koetuloksia ei voida käyttää. Levykuormituskokeen syvyysvaikutus on melko suuri (n. 1,5 2,0 x levyn halkaisija). Tästä syystä koepaikalla olevat syvemmät maakerrokset ja niiden epähomogeenisuus, kuten kivet, humus ym., voivat vaikuttaa koetulokseen. (Lehtiniemi 2011a.) Pudotuspainokoe Pudotuspainokokeet tehdään kannettavalla Loadman II pudotuspainolaitteella. Alatorilla laitetta käytetään paikoissa joihin vastapainon saaminen levykuormituskoetta varten on hankalaa, kuten syvissä kaivannoissa. Pudotuspainolaitteella kuormitus saadaan aikaan pudottamalla laitteen sisällä oleva teräspaino vaimentimelle, josta kuormitus siirtyy kuormituslevyn kautta maanpintaan. Laitteessa oleva kiihtyvyysanturi mittaa pudotuspainon aiheuttaman kiihtyvyyden, kun paino osuu kuormituslevyyn. Laite muuttaa kiihtyvyysarvon alustan taipumaksi ja laskee taipuma-arvon perusteella kantavuusmoduulin E. Tiiviyden tarkastelua varten tehdään toinen mittaus ja saatua E-moduulia verrataan ensimmäiseen. Mitä lähempänä E-moduulien suhde on lukua 1, sitä tiiviimpää maarakenne sillä kohtaa on. Tarkkoja mittaustuloksia varten laite on asetettava pystysuoraan ja se hierotaan paikalleen, jolloin pohjalevy koskettaa koko alaltaan alustaa.
23 23 KUVA 13. Loadman II pudotuspainolaitteen periaatepiirros (Lehtiniemi, 2011b) Perustusten alustäytöt rakennetaan murskeesta. Työt tehdään täyttökerroksittain ja tiivistetään huolellisesti kultakin kerrokselta. Tiiviysastevaatimuksena on 95 % (laatuluokka 2), eli täyttömateriaalista mitatun kuivatilavuuspainon on oltava vähintäänkin 95 % parannetulla Proctor-kokeella saadusta maksimikuivatilavuuspainosta. Kuitenkin täyttökerroksen ollessa yli 2,0 m, tiiviysvaatimuksena on 97 % (laatuluokka 1). Perustusten alapuolisen täytteen pinta saa poiketa suunnitelmien mukaisesta tasosta mm. Alustäyttöjä tulee tontille melko paljon, koska noin puolet alueesta perustetaan maanvaraisena. Maanvaraisen lattian alle tulevat alustäytöt tehdään routimattomista maalajeista, louheesta tai murskeesta. Alustäytön tiiviysastevaatimuksena on laatuluokka 1 eli 93 %. Käytettävän materiaalin tulee olla sekarakeista, rapautumatonta ja hyvin rapautumista kestävää. Materiaali saa sisältää #0,25 mm pienempää ainesta korkeintaan 20 %. Materiaalin hienoainespitoisuus (#<0,06 mm) saa olla korkeintaan 10% laskettuna #20 mm pienemmistä aineksista (RIL Talonrakennuksen maarakenteet, 2000). Salaojituskerros tehdään salaojasepelistä. Kerroksen paksuuden tulee olla vähintään 300 mm. Toleranssina salaojituskerroksen alapuolisen täytteen pinnalle on mm ja salaojituskerroksen yläpinnalle mm suunnitellusta tasosta.
24 24 Rakenteiden vierustäytöt sokkelin ja perusmuurin viereen tehdään 300 mm paksuisesta salaojituskerroksesta, joka ulotetaan yhteyteen salaojaputkiston kanssa. Lopputäyttö tehdään kerroksittain tiivistettävästä materiaalista. (Lehtiniemi 2011b.) 3.4 Putkirakenteet ja johdot alueella Ennen varsinaisten rakennustöiden aloittamista on kartoitettava olemassa olevat putket ja kaapelit karttojen avulla. Näin vältytään rikkomasta mitään kaivun aikana. Myös alueen vesihuolto on suunniteltava hyvin etukäteen. Vesihuoltosuunnitelmasta selviää työnaikaisten sekä lopullisten linjojen rakentaminen. Alatorin alueen vesihuoltoverkosto on pääosin 1990-luvulla rakennettua/saneerattua ja se on hyväkuntoinen. Hankkeella on suuri vaikutus alueen vesihuoltoverkostoihin. Haapaniemenkadun ja Puijonkadun alla kaivettavilla alueilla kulkee vesijohdot sekä jäteveden ja sadeveden runkoputket, jotka palvelevat ympäröiviä kiinteistöjä. Vesihuollon on toimittava myös rakentamisen aikana, joten väliaikaisia järjestelyjä on tehtävä paljon. (Alatorin vesihuollon yleissuunnitelma 2008.) Urakoitsija tekee kaikille lopullisille putkilinjoille koeponnistukset ja hoitaa vesijohtojen desinfioinnin. Viemärilinjat videokuvataan ja materiaali annetaan valvojalle tarkastettavaksi ennen linjan käyttöönottoa Työnaikaiset rakenteet Jäte- ja sadevesiviemärit toteutetaan rakentamisen aikana väliaikaisella paineviemärillä. Putket ripustetaan kulkemaan liikkeiden kulkusiltojen alla ja jokainen putki lämpöeristetään talven ajaksi sekä varustetaan itsesäätyvällä lämpökaapelilla. Niin jätekuin sadevesiviemärinkin on oltava toiminnassa katkotta koko rakentamisajan. Haapaniemenkadun vesijohto on osa keskustan kiertovesijohtoja ja sen kautta hoituu viereisten kiinteistöjen sprinklerien vedensyöttö. Runkovesijohdon on siis toimittava myös rakentamisen aikana. Sen sijaan Puijonkadun syöttövesijohdossa sallitaan lyhyet katkokset. Katkoksista on aina ilmoitettava etukäteen.
25 25 KUVA 14. Työnaikaisten putkien kannatusta Puijonkadulla. Kuva Henri Laitinen Lopulliset rakenteet Lopullisessa tilanteessa sadevesijohdot Haapaniemenkadulla ja Puijonkadulla kannatetaan parkkihallin katosta ja seinistä. Putket lämpöeristetään ja koteloidaan uretaanieristeellä. Kauppakadun eteläpuolella Haapaniemenkadulla ja Puijonkadulla niin sadevesi-, viemäri-, kuin vesijohtoputketkin kulkevat maassa. Korkean täytön varaan asennettujen linjojen kohdalla on oltava erityisen tarkka tiivistystyön laadusta, ettei jälkipainumia synny. Maahan asennettavat putket eristetään, jos ne sijaitsevat kylmien rakenteiden läheisyydessä tai peittosyvyys jää matalaksi. Oman hankaluutensa tuovat tonttijohdot. Niitä varten tukiseinään on tehtävä aukkoja. Teräsponttiseinän kohdalla ponttipaalu jätetään lyömättä ja tonttijohdon liittämisen jälkeen tukiseinä viimeistellään hitsaamalla teräslevyjä kaivun edetessä. Kaivinpaaluseinän kohdalla pyritään sijoittamaan raudoittamaton paalu tonttijohdon kohdalle. Tällöin voidaan paaluun porata reikä johtoa varten. 3.5 Louhinta Louhintatyöt vaativat aina luvat, ilmoitukset ja vastuuhenkilöiden nimeämiset. Ennen louhintatöiden aloittamista pidetään katselmus jossa arvioidaan tärinälle alttiita rakennuksia, rakenteita ja laitteita. Katselmuksessa myös dokumentoidaan jo olemassa olevat vauriot ennen töiden aloittamista. Vauriot kartoitetaan uudestaan louhinnan jälkeen. Tämä helpottaa mahdollisten vahinkojen aiheuttamien korvausten määräytymistä jälkeenpäin. Alatori-hankkeessa katselmukset oli tehtävä vähintään 70 m:n säteellä louhinta-alueesta. Ennen töiden aloitusta urakoitsija laatii louhintatyön yleis-
26 26 suunnitelman, josta ilmenee mm. louhintajärjestys ja irroitussuunta. Lisäksi tehdään yksityiskohtaiset poraus-, panostus- ja sytytyssuunnitelmat. Suunnitelmat toimitetaan rakennuttajalle ennen poraustöiden aloittamista. Torin ympäristössä on paljon tärinäherkkiä rakenteita ja laitteita. Vanha kivilatomuksen varaan perustettu Kuopion Lyseon lukio on yksi näistä. Myös vieressä sijaitsevat pankit, apteekit ja optikkoliikkeet ovat tärinälle herkkiä. Urakoitsija suorittaa koko louhintatyön ajan tärinävalvontaa lähimmissä kiinteistöissä. Tärinäantureiden paikat sovitaan valvojan kanssa ja niistä saadut arvot välittyvät räjäytyksen jälkeen tietokoneelle tai vastaavasti panostajan puhelimeen. Tulokset merkataan työmaapäiväkirjaan ja niistä toimitetaan raportti valvojalle viikoittain. Louhinnasta aiheutuvat ympäristöhaitat on pyrittävä minimoimaan. Porauksesta tuleva kivipöly johdetaan poravaunun pölynkeräysastiaan ja kuormattavaa louhetta kastellaan tarpeen mukaan pölyämisen estämiseksi. Poravaunuista, kompressoreista ja muista laitteista syntyy myös melua. Tarvittaessa melulähteet on sijoitettava äänieristettyyn tilaan. Alatorilla melu ei saanut ylittää lähimmissä huonetiloissa mitattuna arvoa 45 db eikä jalkakäytävillä 75 db. Louhintakentät täytyy suojata raskailla kumimatoilla tai teollisuushuovilla kivien ylisuuren heiton ja sinkoutumisen estämiseksi. Suojaustyössä tärkeää on myös porauksen oikea suuntaus sekä kallion laadun mukaan tehty panostus. Alatorilla louhinta suoritettiin pääosin avolouhintana. Myös tarkkuuslouhintaa käytettiin joiltain osin, esimerkiksi vanhan torikannen tukena olevien porapaalujen läheisyydessä. Lisäksi louhittiin kanaaleita putkille ja kaapeleille sekä erillisiä syvennyksiä esimerkiksi pumppaamoille. Louhittavaa aluetta oli yhteensä noin m2 ja louhetta syntyi m3ktr. Ylimääräinen louhe kuljetettiin kaupungin osoittamiin paikkoihin. Louhintatoleranssina käytettiin normaalilouhinnassa mm teoreettisesta profiilista. Tarkkuuslouhinnassa arvot ovat puolta pienemmät. Suurin sallittu lohkarekoko on 600 mm. Osittain louhinta ylitti huomattavasti sallitut toleranssit. Tämä johtui kallion laadusta, ei niinkään ammattitaidottomuudesta tai liian suuren panoksen käyttämisestä.
27 KUVA 15. Louhintatyöt käynnissä Alatorin työmaalla. Kuva Henri Laitinen
28 28 4 TÖIDEN YHTEENSOVITTAMINEN 4.1 Lähiympäristö Keskusta-alueen työmaan sijoittaminen ympäristöönsä vaatii huolellisen ennakkosuunnittelun. Työmaa ei saa tarpeettomasti hankaloittaa ihmisten liikkumista. Jalankulkijoille varataan tarpeeksi tilaa ja kulkutiet aidataan hyvin, ettei tapaturmia satu. Kaivutöiden edetessä aitaukset täytyy vahvistaa putoamisen estämiseksi. Kulkuteiden kuntoa seurataan päivittäin. Kaivaminen ja varsinkin sateet voivat syödä maata aitauksien vierestä ja aiheuttaa vaarallisia sortumia. Aitaukset on hyvä käydä tarkistamassa myös viikonloppuisin, jolloin jalankulkijoita on paljon liikkeellä. Muuttuneet järjestelyt pyritään osoittamaan liikennemerkein mahdollisimman selkeästi. Raskaan kaluston tuonti työmaalle on mietittävä yksityiskohtaisesti. Siirtäminen voi olla hidasta ja vaatia esim. teiden väliaikaista katkaisemista. Tämän takia ajankohdaksi sopii hyvin aikainen aamu tai myöhäinen ilta. Myös siirtoreittien kantavuudesta on varmistuttava etukäteen. 4.2 Muut urakoitsijat Suuri infrapainoitteinen hanke, jossa myös talonrakennus toimii samanaikaisesti, aiheuttaa aina logistisia ongelmia työmaalla. Niin myös Alatorilla. Vaikka tilaa on paljon, siitä ei voida hyödyntää kuin murto-osa. Koko ajan etenevät kaivutyöt syövät omalta osaltaan tilaa, koska kaivannon täytyy olla luiskattu noin suhteessa 1:1. Myös ajoradat on kaivutöiden aikana pystyttävä pitämään kunnossa niin, että niillä voidaan liikkua raskaillakin ajoneuvoilla. Hienorakeinen hiekka on kaivettaessa hankalaa, koska se on hyvin upottavaa. Monesti ajoratojen kohdalla hiekan päälle joudutaankin ajamaan kerros karkearakeisempaa ainesta, kuten soraa. Näin varmistetaan tarvittava kantavuus. Vuorovaikutteinen ennakkosuunnittelu on töiden yhteensovittamisessa tärkein asia. Mikäli mahdollista tontille tehdään monta sisään- ja ulosajoreittiä. Maanajon on kuljettava keskeytyksettä vaikka tontilla on paljon muutakin liikennettä samanaikaisesti. Esimerkiksi ajoneuvonosturit vaativat tilaa ja ovat monesti paikallaan useita tunteja. Niille on valmisteltava kantava alusta ja mietittävä sen paikka etukäteen. Myös perustustyöt etenevät usein samanaikaisesti kaivutöiden kanssa. Betonipumput ja autot tarvitsevat esteettömän kulun, koska betonoinnit ovat osaltaan tahdistavia työvaihei-
29 29 ta. Betonipumppuautot ovat kiireisiä varsinkin kesäaikaan ja silloin työtunnit on käytettävä tehokkaasti hyödyksi. Maan- ja talonrakennuksen olisi hyvä perehdyttää toista osapuolta omiin töihinsä. Molemmilla on omat näkemyksensä ja tavoitteensa töiden etenemisestä. Aina aikataulutus ei kuitenkaan ole kovin totuudenmukainen; jokin yksinkertaiselta tuntuva työvaihe saattaa todellisuudessa viedä paljon enemmän aikaa ja resursseja mitä ennalta voisi luulla. Tästä syystä aikataulujen yhteensovitus ja töiden etenemisen yhdessä miettiminen ovat ensiarvoisen tärkeitä. Esimerkkinä tästä on Alatorilta kaivinpaaluseiniin tehtävät ankkuripalkit. Ensiksi kaivutyöt on tehtävä oikeisiin kaivutasoihin. Sitten päästään puhdistamaan paalun pintaa ja poraamaan tartuntateräksiä. Tämän jälkeen raudoittajat pääsevät työhönsä ja palkin muottityöt voidaan aloittaa. Valun jälkeen muotit puretaan ja betonin annetaan kovettua noin viikko. Vasta sitten ankkurit pystytään jännittämään. Lyhyelläkin palkkiosuudella tähän menee helposti 2-4 viikkoa ennen kuin kaivutöitä voidaan jatkaa alaspäin. Samankaltaisia työvaiheita on tällaisessa projektissa paljon. Siksi realistinen aikataulutus ja toisen osapuolen töistä perillä oleminen helpottaa todella paljon. Järkevää on myös pitää varalla muutamia työpisteitä auki, ettei turhia odotuksia synny. Oman hankaluutensa tuovat materiaalitoimitukset, joita saattaa varsinkin aliurakoitsijoiden toimesta tulla tontille miten sattuu. Helpointa on, kun aliurakoitsijat velvoitetaan ilmoittamaan toimitusten saapumisesta etukäteen ja heille osoitetaan selkeä paikka, jonne lastin voi purkaa. Suurten toimitusten purku kestää kauan ja voi huonossa paikassa huonoon aikaan keskeyttää muun liikenteen. Louhintatyöt tuovat oman lisänsä töiden yhteensovittamiseen. Maanrakentajien on huolehdittava kallionpinnan esille kaivamisesta sekä pidettävä alusta tarpeeksi tasaisena poravaunujen kuljettavaksi. Louhinnan on myös edettävä johdonmukaisesti ja mahdolliset syvennykset sekä kanaalit louhitaan mahdollisuuksien mukaan ennen perustustöiden aloittamista. Tämä helpottaa talonrakennuksen työtä huomattavasti. Anturamuotit päästään rakentamaan rauhassa ja valut voidaan suorittaa ilman, että vieressä räjäytetään. Sitoutumisvaiheessa olevan betonin tärinänkestävyys on nimittäin huonoa. Kaikista pahin aika on 6-72 tuntia valusta. Liian lähellä tehtävien räjäytystöiden vuoksi myös anturamuotit voivat särkyä räjäytyksen voimasta. Tämä teettää taas paljon lisätyötä.
30 30 Kallionvaraisten anturoiden kohdalla louhinta tehdään erityisen huolellisesti. Vajaaksi jäänyttä louhintaa joudutaan ampumaan uudestaan tai vaihtoehtoisesti lyömään kaivinkoneen iskuvasaralla. Yli mennyt louhinta taas aiheuttaa muita ongelmia. Pahimmassa tapauksessa joudutaan tekemään uudet suunnitelmat anturan raudoituksen osalta. Myös materiaalimenekit ovat ylilouhinnasta johtuen huomattavasti suuremmat. Tällaiset riskit on huomioitava sopimuksessa ja vastuuta siirrettävä louhintaurakoitsijalle. Näin saadaan huomattavasti tarkempaa työnjälkeä.
31 31 5 YHTEENVETO Laajoissa rakennushankkeissa täytyy aikataulullisen ja taloudellisen paineen lisäksi keskittyä entistä enemmän työn laadulliseen puoleen. On myös mietittävä eri työvaiheiden yhteensovittamista ja hahmotettava hankkeen kokonaisuus. Opinnäytetyössäni tarkoituksena oli tutustua erilaisiin infrarakentamisen työmenetelmiin ja niiden laadunhallintaan. Työ soveltuu myös talonrakennuksen puolella työskenteleville eräänlaisena käsikirjana infratöistä ja niiden sisällöstä. Vaikka opinnäytetyöni käsitteleekin pääasiassa Alatori-hankkeen työvaiheita, se toivottavasti antaa myös yleisen käsityksen infratöiden laajuudesta. Viime kesän kokemuksen perusteella töiden yhteensovittamisessa on vielä paljon parannettavaa. Yhteisiin tavoitteisiin pääsemiseksi myös hieman tuntemattomammista menetelmistä on hyvä ottaa selvää. Aineistoihin tutustuminen auttoi ainakin itseäni ymmärtämään kuinka erilaiset vaatimukset ohjaavat rakentamista ja miksi työt tehdään tietyllä tavalla. Tulevaisuutta ajatellen opinnäytetyöhön käytetty aika ei varmasti ole mennyt hukkaan ja uutta on tullut opittua paljon. Uusien kokemuksien myötä myös työn täydentäminen on mahdollista jolloin kokonaisuudesta saadaan entistä kattavampi.
32 32 LÄHTEET Alatorin vesihuollon yleissuunnitelma Lehtiniemi, Raimo. Työohjeet s2011, levykuormituskoe. Savonia AMK. Lehtiniemi, Raimo. Työohjeet s2011, pudotuspainokoe. Savonia AMK. RIL Pienpaalutusohje. Suomen Rakennusinsinöörien Liitto RIL ry, RIL Talonrakennuksen maarakenteet. Suomen Rakennusinsinöörien Liitto RIL ry, 2000.
Kaivantoturvallisuus. Jutunaihetta turvavarttiin
Kaivantoturvallisuus Jutunaihetta turvavarttiin Työskentely kaivannoissa Suositaan menetelmiä ja koneita, joita käyttämällä kaivannossa ei tarvitse työskennellä, tai työskentelyaika jää mahdollisimman
InfraRYL, Päivitys / KM 1 TK242 TR1 RTS 17:53. Ohje Tässä luvussa käsitellään rakentamisen aikaisia tukirakenteita.
InfraRYL, Päivitys 16.11.2017 / KM 1 16320 Ponttiseinät Tässä luvussa käsitellään rakentamisen aikaisia tukirakenteita. Määrämittausohje 1632. 16320.1 Ponttiseinien materiaalit Teräsponttiseinien rakentamisessa
KAIVANTOJEN SEKÄ KATUJEN TUENTA- JA PERUSTAMISTAPALAUSUNTO
KAIVANTOJEN SEKÄ KATUJEN TUENTA- JA PERUSTAMISTAPALAUSUNTO TYÖNUMERO: 60 2816 LIETO, KAIJASEN PELLON VESIHUOLTOLINJAT JA KADUT 1 YLEISTÄ Kaivantojen osalta tässä lausunnossa laaditaan periaateratkaisut
2232 Rakennuksen täytöt
1 22321 Rakennuksen ulkopuoliset täytöt Rakennuksen ulkopuolinen täyttö sisältää rakennuskaivannon täytöt rakennuksen sokkeli- /anturalinjan ulkopuolella. 22321.1 Rakennuksen ulkopuolisten täyttöjen materiaalit
Lankilan Metsäkulman alue Alueellinen pohjatutkimus POHJATUTKIMUSLAUSUNTO. Työ 3401/09
VIHDIN KUNTA Lankilan Metsäkulman alue Alueellinen pohjatutkimus POHJATUTKIMUSLAUSUNTO Työ 3401/09 Sisällys: Pohjatutkimuslausunto Pohjatutkimusmerkinnät Pohjatutkimuskartta 3401/09/1 1:3000 Leikkaus A-A
TAMPEREEN KANSI JA AREENA - RD PAALUTUS
TAMPEREEN KANSI JA AREENA - RD PAALUTUS Olemme osa Keller Grouppia joka on suurin vaativiin geoteknisiin ratkaisuihin erikoistunut toimija maailmassa. Keller Groupin globaali toiminta Olemme osa Kreatea,
Teräspaalupäivä 21.1.2016 TRIPLA, YIT RAKENNUS OY Juha Vunneli. yit.fi
Teräspaalupäivä 21.1.2016 TRIPLA, YIT RAKENNUS OY Juha Vunneli yit.fi Pasila kesällä 2014 YIT 2 Pasila 28.8.2015 YIT 3 Company presentation Pasila tulevaisuudessa YIT 4 Company presentation Mikä on Tripla?
SIUNTION KUNTA PALONUMMENMÄKI PALONUMMENKAARI K 180 T 1-6, K 179 T 4, K 181 T 1-2 Siuntio POHJATUTKIMUSLAUSUNTO. Työ 4204/13
SIUNTION KUNTA PALONUMMENMÄKI PALONUMMENKAARI K 180 T 1-6, K 179 T 4, K 181 T 1-2 Siuntio POHJATUTKIMUSLAUSUNTO Työ 4204/13 UUDENMAAN MAANRAKENNUSSUUNNITTELU OY PL 145 gsm 0400 472 059 gsm 0400 409 808
VESIVARASTOT VIRTSA- JA LIETEALTAAT
EPDM-kumiset VESIVARASTOT VIRTSA- JA LIETEALTAAT RAKENNUS / ASENNUSOHJE Myynti: Maahantuonti: Maan kaivaminen Kun altaan rakennuspaikka on valittu, maahan kaivetaan pohjapiirustusten mukainen kaivanto.
Ohje Lisätarkistuksia tehdään tarvittaessa työn aikana. Rakeisuuskäyrät liitetään kelpoisuusasiakirjaan.
1 Tässä luvussa käsitellään johtokaivantojen eli johtojen, kaapeleiden, salaojien, putkien ja kaivojen alkutäyttöjä. Tässä luvussa alkutäytöllä tarkoitetaan myös rumpujen ympärystäyttöjä. 22332.1 Alkutäyttöjen
Ennen mahdollista uusintakaivua on hankittava ajan tasalla oleva kartta.
KAUKOLÄMPÖ-, KAUKOJÄÄHDYTYS- 1(5) JA KAASUJOHDOT YLEINEN OHJE 3 115-1 Luotu 16.12.2013 Korvaa ohjeen 10.02.2012 Voimassa toistaiseksi 1 Yleistä Sähkölaitoksen sijaintikartoilla on esitettynä maahan asennettuja
Kaivantojen turvallisuus - miten varmistetaan?
Monttumaanantai, 18.5.2015 Annina Peisa, Lemminkäinen Kaivantojen turvallisuus - miten varmistetaan? Maansiirto 8/1983 Vastuu kaivantotyön turvallisuudesta kuuluu hankkeen kaikille osapuolille Rakennuttaja
Lankilan Metsäkulman alue Alueellinen pohjatutkimus POHJATUTKIMUSLAUSUNTO. Työ 3401/09
VIHDIN KUNTA Lankilan Metsäkulman alue Alueellinen pohjatutkimus POHJATUTKIMUSLAUSUNTO Työ 3401/09 Sisällys: Pohjatutkimuslausunto Pohjatutkimusmerkinnät Pohjatutkimuskartta 3401/09/1 1:3000 Leikkaus A-A
Kotirinteen kaava-alue Alueellinen pohjatutkimus Nummela POHJATUTKIMUSLAUSUNTO. Työ 3414/09
VIHDIN KUNTA Kotirinteen kaava-alue Alueellinen pohjatutkimus Nummela POHJATUTKIMUSLAUSUNTO Työ 3414/09 PL 145 gsm 0400 472 059 gsm 0400 409 808 03101 NUMMELA fax (09) 343 3262 fax (09) 222 1201 email
Enäranta Korttelit 262 ja 278-285 Alueellinen pohjatutkimus POHJATUTKIMUSLAUSUNTO. Työ 3392/09
VIHDIN KUNTA Enäranta Korttelit 262 ja 278-285 Alueellinen pohjatutkimus POHJATUTKIMUSLAUSUNTO Työ 3392/09 Sisällys: Pohjatutkimuslausunto Pohjatutkimusmerkinnät Pohjatutkimuskartta 3392/09/1 1:2000 Leikkaus
RIL 263-2014 Kaivanto-ohje
Kaivantojen turvallisuus miniseminaari 25.11.2014 RIL 263-2014 Kaivanto-ohje Ohjeet ja suositukset Tommi Hakanen Esityksen sisältö 1. Miksi Kaivanto-ohjetta tarvitaan? 2. Uuden Kaivanto-ohjeen tausta 3.
RAK Computational Geotechnics
Janne Iho Student number 263061 / janne.iho@student.tut.fi Tampere University of Technology Department of Civil Engineering RAK-23526 Computational Geotechnics Year 2017 Course work 3: Retaining wall Given
HAJA-ASUTUSALUEEN JÄTEVEDEN KÄSITTELY ASENNUSOHJEET. Uponorumpisäiliö. 10 m 3
HAJA-ASUTUSALUEEN JÄTEVEDEN KÄSITTELY ASENNUSOHJEET Uponorumpisäiliö 10 m 3 1 Monta huolta vähemmän luotettavilla Uponor-ratkaisuilla Teit hyvän ratkaisun valitessasi luotettavan Uponorjätevesijärjestelmän.
13976 POHJOLA RAKENNUS OY SIPOON TOIVOLA ITÄINEN SUURSUONKUJA SIPOO POHJATUTKIMUS 26.11.2013 Insinööritoimisto POHJATEKNIIKKA OY Nuijamiestentie 5 B, 00400 Helsinki, Puh. (09) 477 7510, Fax (09) 4777 5111
Uuden Kaivanto-ohjeen ohjeet ja suositukset
Kaivantojen turvallisuus miniseminaari Uuden Kaivanto-ohjeen ohjeet ja suositukset Tommi Hakanen Esityksen sisältö 1. Miksi Kaivanto-ohjetta tarvitaan? 2. Uuden Kaivanto-ohjeen tausta 3. Työturvallisuus
TYÖSELOSTUS. Ähtärin kaupunki MOKSUNNIEMEN LP-ALUE
TYÖSELOSTUS 7693 Ähtärin kaupunki MOKSUNNIEMEN LP-ALUE 7.8.2017 MOKSUNNIEMEN LP-ALUE 7693 SISÄLLYSLUETTELO 1. ESITYÖT... 3 1.1. Yleiset työselitykset... 3 1.2. Asetuksia ja määräyksiä... 3 2. KUIVATUSTYÖT...
Tietopaketti energiakaivon porausprosessista kaivon tilaajalle
Tietopaketti energiakaivon porausprosessista kaivon tilaajalle Keruukontti saapuu Ennen porausta kohteeseen tuodaan kivituhkan keruuseen tarkoitettu kontti, jonka mitat ovat n. 2m x 2m x 3,5m. Kontin paikka
FLAAMING OY. Smart Syväsäiliöt. Asennusohje Smart- syväsäiliöille. Onneksi olkoon!
- Jätehuollon laitteet FLAAMING OY Smart Syväsäiliöt Asennusohje Smart- syväsäiliöille. Onneksi olkoon! Olette ostaneet Smart Syväsäiliö tuotteen, joka on tehokas jätteenkeräysjärjestelmä. Lue tämä ohje,
Urjalan kunta LÄHILIIKUNTAPAIKKA, RAKENNUSSUUNNITELMA. Työkohtainen työselitys Litterakohtainen osa InfraRYLn mukaan
1 Urjalan kunta LÄHILIIKUNTAPAIKKA, RAKENNUSSUUNNITELMA Työkohtainen työselitys Litterakohtainen osa InfraRYLn mukaan Infrasuunnittelu Tampere 11.9.2015 2 (7) 0 YLEISTÄ 01 Tilaaja Urjalan kunta Tampereentie
Virtain kaupunki Keskuskeittiö. Sairaalankatu VIRRAT POHJARAKENNEOHJE
Virtain kaupunki Keskuskeittiö Sairaalankatu 1 34800 VIRRAT POHJARAKENNEOHJE 5.6.2017 SISÄLLYSLUETTELO Sivu 1. KOHDE JA TUTKIMUKSET... 3 1.1. TOIMEKSIANTO JA TUTKIMUSKOHDE... 3 1.2. TEHDYT TUTKIMUKSET...
TURVALLISUUSASIAKIRJA. Mattilankatu
1 TURVALLISUUSASIAKIRJA Mattilankatu JYVÄSKYLÄN KAUPUNKI Kaupunkirakennepalvelut Yhdyskuntatekniikka 16.4.2010 2 SISÄLLYSLUETTELO 1. YLEISTÄ... 3 1.1 1.2 Turvallisuusasiakirjan tarkoitus... 3 Rakennuttaja
OMATOIMISEEN RAKENTAMISEEN VARATTUJEN TONTTIEN 1 (2) RAKENNETTAVUUSSELVITYS
OMATOIMISEEN RAKENTAMISEEN VARATTUJEN TONTTIEN 1 (2) K74026 T1 21.8.2017 ALUSTAVA NUPURI NUPURINKARTANONTIE KORTTELI 74026 T1 Yleistä Alueen alustavaa rakennettavuusselvityksen määrittämistä varten on
NCC Property Development Oy Tampereen keskusareenan alue, asemakaavan muutos Tampere
NCC Property Development Oy Tampereen keskusareenan alue, asemakaavan muutos Tampere RAKENNETTAVUUSSELVITYS ASEMAKAAVAN MUUTOSTA VARTEN 1. YLEISTÄ Selvityksen kohde on asemakaava-alue Tampereen keskustan
CASE TRIPLA SUUNNITTELIJAN NÄKÖKULMASTA PETRI TYYNELÄ/RAMBOLL FINLAND OY
CASE TRIPLA SUUNNITTELIJAN NÄKÖKULMASTA PETRI TYYNELÄ/RAMBOLL FINLAND OY TRIPLA SUUNNITTELIJAN HAASTEET Millä vaihtoehtoisilla ratkaisuilla/rakenteilla ja miten voidaan toteuttaa pysäköintilaitoksen syvä
SENAATTI-KIINTEISTÖT LAHDEN VARIKKO RAKENNETTAVUUSSEL- VITYS
Vastaanottaja Senaatti-kiinteistöt Asiakirjatyyppi Rakennettavuusselvitys Päivämäärä 26.2.2010 Viite 82127893 SENAATTI-KIINTEISTÖT LAHDEN VARIKKO RAKENNETTAVUUSSEL- VITYS SENAATTI-KIINTEISTÖT LAHDEN VARIKKO
Asemakaava nro 8570 ID 1 427 936. Tammelan stadion. Rakennettavuusselvitys
Asemakaava nro 8570 ID 1 427 936 Työnro 150056 Tammelan stadion Rakennettavuusselvitys 24.6.2015 2 (6) Tammelan stadion Työnro 150056 SISÄLLYSLUETTELO Yleistä... 3 Tutkimuskohde... 3 Tehdyt tutkimukset...
KOUKKUTIE, KUMPUTIE, KUNNASTIE, LAALAHDENKUJA JA PEKANKATU
TAMPEREEN KAUPUNKI LIITE 5 TURVALLISUUSASIAKIRJA KOUKKUTIE, KUMPUTIE, KUNNASTIE, LAALAHDENKUJA JA PEKANKATU RUOTULA JA TAKAHUHTI Suunnitelmanumerot:14105, 14104, 14103, 14163, 14164 TAMPEREEN KAUPUNKI
FCG Finnish Consulting Group Oy JOENSUUN KAUPUNKI MARJALAN KAAVA-ALUE RAKENNETTAVUUSSELVITYS P13815
JOENSUUN KAUPUNKI MARJALAN KAAVA-ALUE RAKENNETTAVUUSSELVITYS P13815 18.11.2010 SISÄLLYSLUETTELO 1. RAKENNUSHANKKEEN YLEISTIEDOT... 1 Rakennushankkeen kuvaus:... 1 Suunnittelijat, asiantuntijat:... 1 2.
Betonielementtien käsittelyohjeet
Betonielementtien käsittelyohjeet Seinäelementit, kampafakki... 2 Eristetyt elementit, A-pukki... 3 Väliseinä- ja kuorielementit, A-pukki... 4 Laattaelementit... 5 Pilari-ja palkkielementit... 6 Nosto-ohjeet...
TÖRNÄVÄNSAAREN SILTA TYÖTURVALLISUUSLIITE
SEINÄJOEN KAUPUNKI TÖRNÄVÄNSAAREN SILTA TYÖTURVALLISUUSLIITE 15.2.2016 Tämä asiakirja koskee Seinäjoen Kaupungin Törnävänsaaren sillan rakennustöitä. 1 (5) TYÖTURVALLISUUSLIITE 0. YLEISTÄ 0.1 TURVALLISUUSLIITTEEN
SILTAKOHTAINEN PERUSTAMISTAPALAUSUNTO
SILTAKOHTAINEN PERUSTAMISTAPALAUSUNTO S/20034 20.1.2017 TAMPEREEN KAUPUNKI Siikin alikulkukäytävä, Tampere SILTAKOHTAINEN PERUSTAMISTAPALAUSUNTO Hyväksynyt: XXXX/Tampereen kaupunki xx.x.2017 Sisältö sivu
Siltasairaala. Työmaatiedote 12 Lokakuu Työmaatiedote :00
Työmaatiedote 15.10.2018-13:00 Siltasairaala Työmaatiedote 12 Lokakuu 2018 Siltasairaalan työmaalla ST-osan maanrakennustyöt sekä perustusten ja maanpaineseinien teko ovat jatkuneet suunnitelmien mukaisesti.
Korkea rakentaminen Tampereen tornihotelli
Korkea rakentaminen Tampereen tornihotelli DI Sami Punkari 17.2013 Tampereen Tornihotelli 16.9.2013 elementtiasennus 16.krs TAMPEREN TORNIHOTELLI POHJASUHTEET PERUSTAMISTAPAVAIHTOEHDOT PERUSTAMINEN TUETTU
POHJATUTKIMUSRAPORTTI KAUPPAKESKUS PALETTI VAASANTIE 2 43700 KYYJÄRVI
POHJATUTKIMUSRAPORTTI KAUPPAKESKUS PALETTI VAASANTIE 2 43700 KYYJÄRVI 18.06.2014 Sisällysluettelo: 1. Projektin kuvaus 2. Alueen kuvaus 3. Maaperän kuvaus 4. Perustaminen 5. Kuivatus 6. Routasuojaus Liitteet
AUTOHALLI / KELLARI PERUSTAMISTAPALAUSUNTO
AUTOHALLI / KELLARI PERUSTAMISTAPALAUSUNTO Tilaaja: Kiinteistö Oy Federleynkatu 37 Tekijä: Tähtiranta Infra Oy projektinumero 5711 4.12.2014 Tähtiranta Infra Oy Vanajantie 10 B 13110 HÄMEENLINNA Kiinteistö
Työ nro RAKENNETTAVUUSSELVITYS TOURU MATTILANMÄKI JUVELA, TAMPERE
Työ nro 670 2.11.2011 RAKENNETTAVUUSSELVITYS TOURU MATTILANMÄKI JUVELA, TAMPERE TARATEST OY * Mittaustyöt Turkkirata 9 A, 33960 PIRKKALA PUH 03-36 33 22 * Pohjatutkimukset FAX 03-36 33 17 * Pohjarakennussuunnittelu
Ohje Tässä luvussa käsitellään pohjavedenpinnan yläpuolella olevan kaivannon kuivanapitoa.
1 Tässä luvussa käsitellään rakennuskaivannon kuivanapitoa pumppaamalla suoraan kaivannosta tai pohjavedenpintaa alentamalla. Muilla menetelmillä toteutettava kuivanapito tehdään erillisen suunnitelman
KIRKKONUMMEN KUNTA VEIKKOLAN KOULU II-VAIHE KORTTELI 123, VEIKKOLA KIRKKONUMMI KARTOITUS JA POHJATUTKIMUS
9757 KIRKKONUMMEN KUNTA VEIKKOLAN KOULU II-VAIHE KORTTELI 123, VEIKKOLA KIRKKONUMMI KARTOITUS JA POHJATUTKIMUS 31.3.2003 Insinööritoimisto POHJATEKNIIKKA OY Nuijamiestentie 5 B, 00400 Helsinki, Puh. (09)
Pekka Makkonen Versokuja 4 D Kuopio
SKVY Oy LAUSUNTO Pekka Makkonen Versokuja 4 D 70150 Kuopio 24.11.2015 Juuan kunta Ympäristölautakunta Poikolantie 1 83900 JUUKA Yleistä Juuan rengasvesiosuuskunta teki vuonna 2011 päätöksen vesihuoltosuunnitelman
SEINÄJOEN KAUPUNKI ROVEKSEN POHJATUTKIMUS POHJATUTKIMUSSELOSTUS 10.8.2010
3136 SEINÄJOEN KAUPUNKI POHJATUTKIMUSSEOSTUS 10.8.2010 SUUNNITTEUTOIMISTO 3136 AUETEKNIIKKA OY TUTKIMUSSEOSTUS JP 10.8.2010 SISÄYSUETTEO 1 TEHTÄVÄ JA SUORITETUT TUTKIMUKSET... 1 2 TUTKIMUSTUOKSET... 1
2 Porapaalujen kärkiosien tekniset vaatimukset 2 KÄYTETTÄVÄT STANDARDIT JA OHJEET... 4
2 Porapaalujen kärkiosien tekniset vaatimukset Sisällysluettelo 1 YLEISTÄ... 3 1.1 Porapaalujen kärkiosat... 3 1.2 Vaatimusten rajaus... 3 2 KÄYTETTÄVÄT STANDARDIT JA OHJEET... 4 3 PORAPAALUJEN KÄRKIOSIEN
Katajanokan kalliopysäköintilaitos
Katajanokan kalliopysäköintilaitos Keskustelutilaisuus 30.9 Ympäristösi parhaat tekijät 2 3 4 5 Louhintatyövaiheet 6 29.9.2014 7 Kalliorakentamisen ympäristövaikutukset Tärinä Melu Paine Pohjavesiseikat
Kalajoentie Kalajoki MAAPERÄTUTKIMUS KALAJOELLA: LANKIPERÄ, KALAJOKI
Kalajoen kaupunki MAAPERÄTUTKIMUS Kalajoentie 5 85100 Kalajoki 31.07.2018 MAAPERÄTUTKIMUS KALAJOELLA: LANKIPERÄ, KALAJOKI Yleistä Kalajoen kaupungin (Hannu Vähäkuopus) toimeksiannosta on KS Geokonsult
Mäntytie 4, 00270 Helsinki p. (09) 2410006 tai 0400 465861, fax (09) 2412311 KERAVA- PORVOO RAUTATIEN ALITUSPAIKKOJEN RAKENNETTAVUUSSELVITYS
INSINÖÖRITOIMISTO e-mail: severi.anttonen@kolumbus.fi Mäntytie 4, 00270 Helsinki p. (09) 2410006 tai 0400 465861, fax (09) 2412311 2017 TALMAN OSAYLEISKAAVA-ALUE SIPOO KERAVA- PORVOO RAUTATIEN ALITUSPAIKKOJEN
VARMAA AINESTA. Maarakennustietoutta pienrakentajalle
1 VARMAA AINESTA Maarakennustietoutta pienrakentajalle 2 Napapiirin Kuljetus Oy tuottaa kuljetus- ja työkonepalveluja koko Lapin alueella Palveluumme luottavat -omakoti- ja loma-asuntorakentajat -talorakennusliikkeet
Käsittelyssä olevia virhekorttiehdotuksia. Jyrki Kauppinen
Käsittelyssä olevia virhekorttiehdotuksia Jyrki Kauppinen Esityksen sisältö Yksitoista rakennusvirhettä Mitä seurauksia? Mitä pitäisi tehdä? Lopuksi Pientalon lämmöneristeiden virheellinen asennus Ulkoseinien
Hämeensillan uudelleen rakentaminen
Hämeensillan uudelleen rakentaminen Info 1 Keskeisimmät osapuolet Tilaaja: Tampereen kaupunki, edustajana petri.kantola@tampere.fi, puh. 050 364 6095 Urakoitsija: Lemminkäinen Infra Oy, edustajat jari.humalajoki@lemminkainen.com,
Työ nro RAKENNETTAVUUSSELVITYS YLÖJÄRVEN KAUPUNKI TYÖLÄJÄRVI-METSÄKYLÄ METSÄKYLÄ, YLÖJÄRVI
Työ nro 11505 01.02.2016 RAKENNETTAVUUSSEVITYS YÖJÄRVEN KAUPUNKI TYÖÄJÄRVI-METSÄKYÄ METSÄKYÄ, YÖJÄRVI TARATEST OY * Mittaustyöt Turkkirata 9 A, 33960 PIRKKAA PUH 03-368 33 22 * Pohjatutkimukset FAX 03-368
Käytettäessä Leca -kevytsoraa painumien vähentämiseksi tulee ottaa huomioon seuraavat asiat:
20/12/2018 PAINUMAT Leca -kevytsora tarjoaa suuria etuja, kun täytyy ratkaista painumiin liittyviä ongelmia. Se tarjoaa tehokkaat ratkaisut tehokkaalla ja nopealla rakentamisella ja matalilla kustannuksilla.
Louhintatyöt Kuopion torityömaalla
Louhintatyöt Kuopion torityömaalla Tatu Kukkonen Opinnäytetyö.. Ammattikorkeakoulututkinto SAVONIA-AMMATTIKORKEAKOULU OPINNÄYTETYÖ Tiivistelmä Koulutusala Tekniikan ja liikenteen ala Koulutusohjelma Rakennustekniikan
101, +118.62 +113.20 / 5.42. 1 0 0 20 40 60 80 100 pk/0.2m
101, +118.62 2.00 3.00 373 L 4.00 5.00 +113.20 / 5.42 333 L kn 1 0 0 20 40 60 80 100 pk/0.2m Number101 Method PAKL X 6989356.742 3 Y 28485661.384 3 Date 13.5.2013 2.00 102, +118.56 +116.31 / 2.25 286 L
Kuokkatien ja Kuokkakujan alueen rakennettavuusselvitys
KIRKKONUMMEN KUNTA SEPÄNKANNAS III Kuokkatien ja Kuokkakujan alueen rakennettavuusselvitys P18602 7.5.2012 2 (6) SISÄLLYSLUETTELO: 1 YLEISTÄ... 3 2 TUTKIMUKSET... 3 3 POHJASUHTEET... 3 4 KATUALUEET...
LOVIISAN KAUPUNKI, VESILIIKELAITOS UUSI VESITORNI
Vastaanottaja Loviisan kaupunki, vesiliikelaitos Asiakirjatyyppi Rakennettavuusselvitys Päivämäärä 31.5.2010 Viite 82130218 LOVIISAN KAUPUNKI, VESILIIKELAITOS UUSI VESITORNI RAKENNETTAVUUSSELVITYS LOVIISAN
Työseloste. Perustusten parantaminen tekemällä alapuolelle uudet perustusanturat. Antti Harri 2011-06 iku@openbsd.fi
Työseloste Perustusten parantaminen tekemällä alapuolelle uudet perustusanturat. Antti Harri 2011-06 iku@openbsd.fi Sisällysluettelo 1Materiaalit...1 1.1Materiaalimenekit ja lisät...1 2Työkalut ja välineet...1
NAVETTA HAMK, MUSTIALA PERUSTAMISTAPALAUSUNTO
NAVETTA HAMK, MUSTIALA PERUSTAMISTAPALAUSUNTO Tilaaja: HAMK, Tuomas Salonen Tekijä: Tähtiranta Infra Oy projektinumero 4013 12.2.2014 Tähtiranta Infra Oy Vanajantie 10 13110 HÄMEENLINNA Hämeen Ammattikorkeakoulu
18116 Esikuormituspenkereet
InfraRYL, Päivitys 23.8.2017 / KM 1 18116 Esikuormituspenkereet Tässä luvussa käsitellään esikonsolidoitava maapohja ja esikuormituspenger. Menetelmiä sovelletaan hienorakeisten maakerrosten tiivistämisessä.
JOKELA - VÄLIPOHJAN KANTAVUUDEN MÄÄRITYS RAPORTTI 1. KRS. KATON VAAKARAKENTEISTA Torikatu 26 80100 Joensuu 02.09.2011
JOENSUUN JUVA OY JOKELA - VÄLIPOHJAN KANTAVUUDEN MÄÄRITYS RAPORTTI 1. KRS. KATON VAAKARAKENTEISTA Torikatu 26 80100 Joensuu 02.09.2011 JOENSUUN JUVA OY Penttilänkatu 1 F 80220 Joensuu Puh. 013 137980 Fax.
Juustolantien ja Pumppurannantien peruskorjaus
LAPINLAHDEN KUNTA pvm 4.1.2019 TEKNINEN OSASTO Asematie 4, 2.krs 73100 LAPINLAHTI Rakennuttajan turvallisuusasiakirjat Osa: Menettelyohjeet Juustolantien ja Pumppurannantien peruskorjaus 2 (5) SISÄLTÖ
Rakentamisen laadun prosessi
Rakentamisen laadun prosessi Työn suunnittelu Työmaan toimintasuunnitelma Työn toteutus Rakenne- tai työvaihekohtainen laaturaportti Urakkakohtainen laaturaportti Työnaikainen laadunvarmistus Poikkeamaraportti
SUUNNITTELU LAUKKA OY
1 SUUNNITTELU LAUKKA OY POHJATUTKIMUS puh 08 55 2.8.2011 Toripiha 1 85500 Nivala NIVALAN KAUPUNKI KEVYEN LIIKENTEEN SILLAT MALISJOKI KESKUSTASSA NIVALA 1. TEHTÄVÄ 2 2. TUTKIMUKSET. TUTKIMUSTULOKSET. PERUSTAMINEN
Salonpään koulun B-osan pohjatutkimus ja perustamistapaesitys
Liikelaitos Oulun Tilakeskus Kiilakiventie 1 1.2.2016 90250 OULU Liikelaitos Oulun Tilakeskus Salonpään koulun B-osan pohjatutkimus ja perustamistapaesitys Oulunsalo Liikelaitos Oulun Tilakeskus SISÄLLYS
Manual. Swim & Fun Scandinavia, Fagerholtvej 16, 4050 Skibby www.swim-fun.dk 1
Manual Dansk Svensk Suomi Norsk English Polish Nedgravning af pool...2 Nergrävning av pool...5 Tietoja uima-altaan kaivamisesta maahan...8 Nedgraving av bassenget...10 In-ground use of pool...13 Informacje
Tuule200 tuulivoimalan 18 m maston maaperustuksen asennus
1.2018 Tuulivoimalan maaperustus Tuule200 tuulivoimalan 18 m maaperustuksen asennus Tuulivoimalan masto... 2 Tuulivoimalan perustustyön suunnittelu... 2 Maston perustuksen osat... 2 Asennuspaikan valmistelu...
Työ nro RAKENNETTAVUUSSELVITYS YLÖJÄRVEN KAUPUNKI SILTATIEN ASUTUSALUE KIRKONSEUTU, YLÖJÄRVI
Työ nro 10675-3 04.11.2014 RAKENNETTAVUUSSELVITYS YLÖJÄRVEN KAUPUNKI SILTATIEN ASUTUSALUE KIRKONSEUTU, YLÖJÄRVI TARATEST OY * Mittaustyöt Turkkirata 9 A, 33960 PIRKKALA PUH 03-368 33 22 * Pohjatutkimukset
Kaivannon toiminnallinen suunnittelu
RIL263-2014 Kaivanto-ohjeen koulutustilaisuus, Helsinki Kaivannon toiminnallinen suunnittelu Tommi Hakanen Esityksen sisältö 1. Kaivannon ympäristövaikutusten hallinta 2. Kaivannon tilantarve 3. Rakennustyön
SOKLEX - PERUSTUSJÄRJESTELMÄ
SOKLEX - PERUSTUSJÄRJESTELMÄ SOKLEX -VALMISMUOTTIEN ASENNUS- JA TUENTAOHJEET 2005 1 1. Rakennuksen pohjan kaivutöiden jälkeen sokkelilinjat täytetään vähintään 200 mm:n sorakerroksella. Sora tasataan perustamistasoon
3.a. Helposti rakennettavaa aluetta -Sr, Hk, Mr, Si. Vaikeasti rakennettava pehmeikkö lyhyehkö paalutus 2-5m
2 5 6 5 7 7 1. Helposti rakennettavaa aluetta -Sr, Hk, Mr, Si 3 3.a Vaikeasti rakennettava pehmeikkö lyhyehkö paalutus 2-5m 1. Vaikeasti rakennettava pehmeikkö paaluperustus 5-12m kadut, pihat mahd. kalkkipilarointi
ALUEELLINEN POHJATUTKIMUS
UUDENMAAN POHJATUTKIMUS OY GEO 00 Ristipellontie 7, 0090 HESINKI AUEEINEN POHJATUTKIMUS Purolaakso 060 KERAVA . YEISTÄ Toimeksiannon saaneena on Uudenmaan Pohjatutkimus Oy tehnyt pohjatutkimuksen (geo
Mahdollisissa vika-, häiriö- tai vauriotapauksissa pyydämme teitä olemaan yhteydessä ensisijaisesti louhintaurakoitsijaan.
Työmaatiedote 26.11.2018-17:30 Siltasairaala Työmaatiedote 13 Marraskuu 2018 Siltasairaalan työmaalla ST-osan maanrakennustyöt ovat pääosin valmistuneet. Perustusten ja maanpaineseinien teko ovat jatkuneet
RIL263 KAIVANTO-OHJE TUETUN KAIVANNON MITOITUS PETRI TYYNELÄ/RAMBOLL FINLAND OY
RIL263 KAIVANTO-OHJE TUETUN KAIVANNON MITOITUS PETRI TYYNELÄ/RAMBOLL FINLAND OY YLEISTÄ Kaivanto mitoitetaan siten, että maapohja ja tukirakenne kestävät niille kaikissa eri työvaiheissa tulevat kuormitukset
ELEMENTO 5 SUORASIVUINEN PILARILLINEN UMPIKIERREPORRAS
Asennusohje 1 (6) ELEMENTO 5 SUORASIVUINEN PILARILLINEN UMPIKIERREPORRAS ASENNUSOHJE YLEISTÄ Elementit asennetaan runkotyövaiheessa kerros kerrallaan asennussuunnitelman mukaisessa järjestyksessä. Tilaaja/työmaa
Ajankohtaiset perustusten vahvistamisen RR- ja RD-paalutuskohteet. Jari Mara, SSAB
Ajankohtaiset perustusten vahvistamisen RR- ja RD-paalutuskohteet Jari Mara, SSAB Kohteet As Oy Hippoksenpuisto, Turku As Oy Brahenlinna, Turku Tikkurilan vanha silkkitehdas As Oy Hippoksenpuisto, Turku
Osa R7 VARUSTEET JA LAITTEET
Osa R7 VARUSTEET JA LAITTEET Laitesiirtojen suunnitelmat Osa R7-20 Siirrettävät vesihuolto- ja kaukolämpöverkostot TYÖKOHTAINEN TYÖSELOSTUS JA LAATU- VAATIMUKSET VAIN URAKKALASKENTAAN 1.4.2014 Destia Oy,
Paalutus kivisillä ja lohkareisilla täyttöalueilla. Pekka Ruuti 23.01.2014
Paalutus kivisillä ja lohkareisilla täyttöalueilla Pekka Ruuti 23.01.2014 Esityksen sisältö Toteutettuja paalutuskohteita Arabianrannassa, Vuosaaressa sekä Kalasataman alueella. Menetelmät Kustannusvertailu
YLIVIESKA ALUSTAVAN YLEISSUUNNITELMAN PÄIVITYS SUUNNITELMASELOSTUS YLIVIESKAN ASEMAN ALIKÄYTÄVÄ
YLIVIESKA SUUNNITELMASELOSTUS YLIVIESKAN ASEMAN ALIKÄYTÄVÄ Siltasuunnittelu Laatinut: 10.4.2017 Lea Yläsaari Tarkastanut: 10.4.2017 Pekka Mantere Geosuunnittelu Laatinut: 10.4.2017 Arto Keski-Opas Tarkastanut:
Uponor-mökkituotteet. Toimintaperiaate. Mökeille ja rantasaunoille:
Uponor-mökkituotteet Toimintaperiaate Uponor-mökkituotteet on suunniteltu erityisesti pienten pesuvesimäärien käsittelyyn matalavarusteisilla kesämökeillä ja rantasaunoilla. Mökeille ja rantasaunoille:
27.1.2011 www.ruukki.com Veli-Matti Uotinen
Betonipaalujen korvaaminen RRspaaluilla, HAMK Sisältö Kohteen yleiskuvaus Pohjasuhteet Urakkalaskentavaiheen paalutussuunnitelma RRs-paaluihin perustuva paalutussuunnitelma Paalutustyön toteutus PDA-mittaukset
Tavoitteena nolla tapaturmaa 2020 -seminaari. Miten kaivantojen turvallisuus on varmistettava?
Tavoitteena nolla tapaturmaa 2020 -seminaari Miten kaivantojen turvallisuus on varmistettava? Lähtökohta? Rakennuskaivanto on välivaihe, jonka kustannukset halutaan minimoida Välivaiheen hinta 2 kuolemantapausta
KIRKKORANTA KERIMÄKI ALUEEN MAAPERÄKUVAUS JA RAKENNETTAVUUS 15.2.2013
KIRKKORANTA KERIMÄKI ALUEEN MAAPERÄKUVAUS JA RAKENNETTAVUUS 15.2.2013 Viite 8214459921 Versio 1 Pvm 15.2.2013 Hyväksynyt Tarkistanut Ari Könönen Kirjoittanut Jari Hirvonen 1 1. YLEISTÄ Tilaajan toimeksiannosta
Helminharjun alue Otalampi POHJATUTKIMUSLAUSUNTO. Työ 4003/12
VIHDIN KUNTA Helminharjun alue Otalampi POHJATUTKIMUSLAUSUNTO Työ 4003/12 Sisällys Pohjatutkimuslausunto Pohjatutkimusmerkinnät Pohjatutkimuskartta 4003/12/1 1:2000 Leikkaus A-A 4003/12/2 1:1000/1:100
Lahti JHG\Hämeenkoski\20339\Piirustukset\20339_1.dwg / 20339_1.ctb (2133 09) TUTKIMUSKOHDE Tampere Hämeenlinna 1 KOKO ALUEELLA: Maanvaraiset anturaperustukset, anturoiden alla vähintään 0.3m paksu anturanalustäyttö
KAALISTEN KAUPUNKI. Torin seudun kehittämishanke. Toinen rakennusvaihe 2012 Kirkkokadun saneeraus TYÖTURVALLISUUSLIITE
KAALISTEN KAUPUNKI Torin seudun kehittämishanke Toinen rakennusvaihe 2012 Kirkkokadun saneeraus TYÖTURVALLISUUSLIITE 28.3.2012 SIsÄLLYSLUETTEL0 1 YLEISTÄ 1.1 Turvallisuusliitteen tarkoitus 1.2 Rakennuttaja,
PERUSTAMISTAPASELVITYS / MAAPERÄTUTKIMUSRAPORTTI
1/4 PERUSTAMISTAPASELVITYS / MAAPERÄTUTKIMUSRAPORTTI Lumijoen kunta Lumijoki, Rantakylä, kortteli 150, tontti 3 RMPService Oy Voikukkatie 14 C 90580 Oulu p. 050 4699640 email: ismo.immonen@rmpservice.fi
Linnanniitun eteläosan kaava-alue K 266 T 3, K 265 T 2-3, K 263 T 1-3, K 264 T 1 Nummela POHJATUTKIMUSLAUSUNTO. Työ 3632/10
VIHDIN KUNTA Linnanniitun eteläosan kaava-alue K 266 T 3, K 265 T 2-3, K 263 T 1-3, K 264 T 1 Nummela POHJATUTKIMUSLAUSUNTO Työ 3632/10 Sisällys: Pohjatutkimuslausunto Pohjatutkimusmerkinnät Pohjatutkimuskartta
Diplomityö: RD-paaluseinän kiertojäykkyys ja vesitiiveys paalun ja kallion rajapinnassa
Diplomityö: RD-paaluseinän kiertojäykkyys ja vesitiiveys paalun ja kallion rajapinnassa Leo-Ville Miettinen Nuorempi suunnittelija Finnmap Consulting Oy, Part of Sweco Työn rahoittaja: Ruukki Esityksen
Työ nro POHJATUTKIMUS JA PERUSTAMISTAPASUOSITUS NOKIAN KAUPUNKI KORTTELI 22, TONTIT 1-4 POUTUNTIE KESKUSTA, NOKIA 25/1/2017
25/1/2017 Työ nro 12325 25.01.2017 POHJATUTKIMUS JA PERUSTAMISTAPASUOSITUS NOKIAN KAUPUNKI KORTTELI 22, TONTIT 1-4 POUTUNTIE KESKUSTA, NOKIA TARATEST OY * Mittaustyöt Turkkirata 9 A, 33960 PIRKKALA PUH
JOKELA - VÄLIPOHJAN KANTAVUUDEN MÄÄRITYS KORJAUS RAPORTTI VÄLIAIKAISTUENNOISTA Torikatu Joensuu
JOENSUUN JUVA OY JOKELA - VÄLIPOHJAN KANTAVUUDEN MÄÄRITYS KORJAUS RAPORTTI VÄLIAIKAISTUENNOISTA Torikatu 26 80100 Joensuu 04.07.2011 JOENSUUN JUVA OY Penttilänkatu 1 F 80220 Joensuu Puh. 013 137980 Fax.
RAKENNUSLIIKE LAPTI OY KUOPION PORTTI
RAKENNUSLIIKE LAPTI OY KUOPION PORTTI KOHTEEN ALUSTAVA RAKENNETTAVUUSSELVITYS 30.11.2016 Viite 1510030132 Versio 1 Hyväksynyt Tarkistanut Kirjoittanut J. Hirvonen Ramboll Kirjastokatu 4 70100 Kuopio Finland
Carlanderin kaava-alueen lisätutkimukset ja perustamistapaohjeistus
S U U N N IT T EL U JA T EK N IIK K A PORVOON KAUPUNKI Carlanderin kaava-alueen lisätutkimukset ja perustamistapaohjeistus Perustamistapaohjeistus FCG SUUNNITTELU JA TEKNIIKKA OY P23323 Perustamistapaohjeistus
IISALMEN KAUPUNKI UIMAHALLIEN SIJOITUSVAIHTOEHDOT ALUEIDEN POHJASUHDEKUVAUS JA RAKENNETTAVUUS
IISAMEN KAUPUNKI UIMAHAIEN SIJOITUSVAIHTOEHDOT AUEIDEN POHJASUHDEKUVAUS JA RAKENNETTAVUUS 26.2.2018 Viite 1539229 Versio 1 Hyväksynyt Tarkistanut Kirjoittanut Jari Hirvonen 1 1.EISTÄ Tilaajan toimeksiannosta
LEMMINKÄINEN TALO OYJ
LEMMINKÄINEN TALO OYJ UKONNIITTY JOENSUU ALUEEN MAAPERÄKUVAUS JA TULEVIEN RAKENNUSTEN JA RAKENTEIDEN PERUSTAMISTAPALAUSUNTO 8.3.2016 Viite 1510024177 Versio 1 Hyväksynyt Ari Könönen Tarkistanut Kirjoittanut
Yrityksen erikoisosaamista. Laadunvalvonta
West Coast Road Masters Oy on toukokuussa 2012 Poriin perustettu tiestöalan mittaus- ja konsultointipalveluita tuottava yritys, joka toimii Suomessa sekä lähialueilla. Meillä on yli 25 vuoden kokemus kantavuusmittauksista
OMAKOTITALON POHJATYÖT. Maaperä ratkaisee mitä pohjatöitä tontilla pitää tehdä
Ennen omakotitalon paikka valittiin sen mu kaan, missä pohjatöiden tekeminen oli mahdollisimman helppoa. Nykyisin rakennuspaikan valintaa ohjaavat kaavamääräykset, tontin sijainti ja hinta. OMAKOTITALON
Mahdollisissa vika-, häiriö- tai vauriotapauksissa pyydämme teitä olemaan yhteydessä ensisijaisesti louhintaurakoitsijaan.
Työmaatiedote 20.12.2018-15:00 Siltasairaala Työmaatiedote 14 Joulukuu 2018 Siltasairaalan työmaalla ST-osan perustusten ja maanpaineseinien teko ovat valmistuneet ja rakennuksen rungon pystyttäminen on
