LOVISA SCC RUOTSINKIELINEN KOULUKESKUS HANKESUUNNITELMA

Koko: px
Aloita esitys sivulta:

Download "LOVISA SCC RUOTSINKIELINEN KOULUKESKUS HANKESUUNNITELMA"

Transkriptio

1 LOVISA SCC RUOTSINKIELINEN KOULUKESKUS HANKESUUNNITELMA

2 LOVISA SCC RUOTSINKIELINEN KOULUKESKUS HANKESUUNNITELMA Sisällysluettelo: 0. Yhteenveto Hankesuunnitelman laadinta Yleistiedot Hankeryhmä Tarve Mitoitus Pidetyt kokoukset ja neuvottelut Käytettävissä olleet asiakirjat ja aikaisemmat suunnitelmat Rakennuspaikkaselvitys Sijainti Omistusselvitys Kaavaselvitys Rakennuspaikka Liikenne tontilla ja pysäköinti Olevat johdot ja putket Lisärakentamismahdollisuudet Ympäristön vaatimukset Tekninen selvitys Purkutyöt Perustamisolosuhteet Rakenneperiaatteet Vesi, viemärit Pintavesien hallinta Sähkö Lämmitys ja jäähdytys Käyttäjän tavoitteet Toiminnan tavoitteet Tavoitteet fyysiselle ympäristölle Osallistamisprosessi Tilat Toiminnan vaatimat tilat Uudisrakennus Korjausrakennettavat tilat Tilaohjelma Hankkeen laajuus Väestönsuojatilat Muut tilat Tontin käyttö laajennetussa kirjastossa Yleistä Tontin käyttö Toimintojen sijoittuminen rakennukseen Tilakonsultit TM2 Oy 1/22

3 6.4 Toiminnan kehittäminen tulevaisuudessa Elinkaari Yleistä Kestävyys ja muunneltavuus Energiatehokkuus Kustannustehokkuus Kustannukset Rakennuskustannusennusteet Yhteenveto investointiosan kustannusarviosta Erillisoptioiden kustannukset Muut kustannukset Toteutus Aikataulu Toteutusmuoto Vaiheistus Liitteet Tilakonsultit TM2 Oy 2/22

4 0. Yhteenveto Tässä hankesuunnitelmassa on kuvattu Loviisan ruotsinkielisen koulukeskuksen, Lovisa SSC -rakennushanke, sisältäen Lovisanejdens högstadiumin (LNH) uudisrakentamisen sekä Lovisa Gymnasiumin (LG) peruskorjauksen. Hanke sisältää koulutontin pihatoimintojen kehittämisen ja lähiliikuntapaikan rakentamisen. Hanke on tarkoitus toteuttaa siten, että koulutoiminta tontilla jatkuu rakennustöiden ajan. Uudisrakennus rakennetaan nykyisen, purettavan LNH:n paikalle. LG:n rakennuksen korjaus- ja muutostyöt toteutetaan uudisrakennuksen valmistuttua siten, että opetustoimintaa kyetään jatkamaan keskeytyksettä. Hankkeen laajuus: LNH:n Uudisrakennus ohm 2, brm 2 (e=1,4) [lyöntivirhe korjattu ] LG:n peruskorjaus ohm 2, brm 2 Yhteensä: ohm 2, noin brm 2 LNH:n purkutyöt yhteensä brm 2 (päärakennus, Stallet) Kustannusarvio: Uudisrakennus , /brm 2 Peruskorjaus , /brm 2 Lähiliikunta-alue Ensikertainen kalustaminen ja varustelu Yhteensä , /brm 2 Hinnat ovat arvonlisäverottomia (alv 0%), hintataso Helsinki 83,7 / ). Erillisoptiona hankkeessa on tutkittu Monitoimi-/konserttisalin (520 ohm2, 676 brm2, 1,7 M ) rakentamista uudisrakennuksen yhteyteen. Toimenpiteet ja tavoiteaikataulu: Hankesuunnitelman hyväksyminen (12/2016-1/2017) Hankintamenettelyn valinta ja aikataulutus Hankeen toteutussuunnittelu (3/ /2017) Rakennuslupa (syksy 2017) Urakkakyselyt (1-2/2018) Urakoista päättäminen (3/2018) Toteutusvaihe, uudisrakentaminen (5/2018 6/2019) Toteutusvaihe, korjausrakentaminen (6 12/2019) Kokonaisuudessaan valmis käyttöönotettavaksi (12/2019) Aikataulu on riippuvainen päätöksenteon sujuvuudesta hankkeen eri vaiheissa. Liite 1 Hankeaikataulu Tilakonsultit TM2 Oy 3/22

5 1. Hankesuunnitelman laadinta Tämä hankesuunnitelma on kohteisiin aiemmin (2009 ja 2015) laadittujen hankesuunnitelmien päivitys. Hankesuunnitelman lähtökohtana on Lovisanejdens högstadiumin (LNH) elinkaarensa päässä olevat, purkukuntoiset tilat jotka on syytä korvata uudisrakentamalla. Koulu toimii tällä hetkellä pääosin vuokraparakeissa. Samalle tontilla sijaitseva asemakaavalla suojeltu Lovisa Gymnasiumin (LG) rakennus kaipaa teknistä perusparannusta. Tilamitoitus on laadittu väestö- ja oppilasennusteiden mukaisesti (400 oppilasta: yläkoulu 270 ja lukio 130). Rakennushankkeelle on laadittu koulujen yhteinen alustava huonetilaohjelma, jossa tilojen käytön tehostaminen on huomioitu mm. rakennusten yhteiskäyttöisyyden sekä ilta- viikonloppukäytön synergioiden kautta. Hankesuunnitelmassa on esitetty erillishintaisina optiona monitoimisali (konserttisali) 300 hengelle. Lukiorakennuksen korjaus- ja muutostöiden suunnittelun lähtötietona toimii vuosina 2002, 2003 ja 2008 laaditut kuntotutkimus- ja arvioraportit. Korjaussuunnittelun yhteydessä suoritetaan tarkentavat tutkimustoimenpiteet. Peruskorjaushanke pitää sisällään: Talotekniikan ajanmukaistaminen Sade- ja pintavesien poisjohtamisen tehostaminen Hissin rakentaminen Ikkuna- ja sisätilaremontti Sisä- ja ulkotilojen käytettävyyden parantaminen 1.1 Yleistiedot Kohteen nimi Lovisanejdens högstadium, Lovisa Gymnasium Sijainti ja osoite Hanke sijoittuu Loviisan ruotsinkielisen koulukeskuksen tontille ( ), osoitteessa Brandensteininkatu 27, LOVIISA. 1.2 Hankeryhmä Loviisan kaupunki: - Timo Tenhunen koulutuspäällikkö - Antti Kinnunen tilapäällikkö - Mikko Mattinen suunnitteluinsinööri - Jutta Angus vt. rehtori, Lovisanejdens högstadium - Anders Nordström rehtori, Lovisa Gymnasium Hankesuunnittelukonsulttina on toiminut Tilakonsultit TM2 Oy: - Mikko Marja-aho toimitusjohtaja, arkkitehti SAFA - Janne Henriksson hankesuunnittelupäällikkö, arkkitehti SAFA Kustannuslaskentakonsulttina on toiminut FMC Laskentapalvelut Oy: - Janne Silvennoinen johtava kustannusasiantuntija Tilakonsultit TM2 Oy 4/22

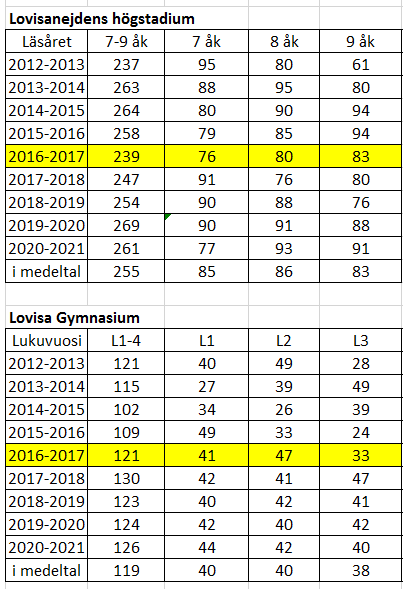

6 1.3 Tarve Lovisanejdens högstadiumin (rak. 1969) rakennukset ovat tekninen käyttöikänsä elinkaarensa päässä. Tilat eivät vastaa opetustiloille asetettavia vaatimuksia, ja niiden peruskorjaaminen nykytarvetta vastaavaksi ei ole taloudellisesti eikä toiminnallisesti perusteltua. LNH:n päärakennus on purkukuntoinen koulun toimiessa vuokraparakeissa. Lovisa Gymnasiumin peruskorjaustarpeet kohdistuvat erityisesti taloteknisten järjestelmien ajanmukaistamiseen sekä ikkunoiden ja sokkelinvierustojen pintavesienhallinnan kuntoonsaattamiseen. Rakennuksen kokonaispinta-ala on lukion oppilasmäärään nähden ylisuuri, mutta toisaalta tilat eivät laatunsa ja toiminnallisen tilarakenteensa puolesta täysin vastaa nykypäivän vaatimuksia. Hanke lisää koulukeskuksen palvelutasoa sekä mahdollistaa tilojen nykyistä monipuolisemman, tehokkaamman ja taloudellisemman käytön. Puurakentaminen toteutusvaihtoehtona Loviisassa on virinnyt kiinnostusta toteuttaa hanke puurakenteisena. Vaihtoehtoisina puurakennustapoina on ollut esillä erityisesti hirsirakentaminen sekä CLT-teknologian hyödyntäminen, josta löytyy myös paikallista osaamista. Puurakentamis-option plussat ja miinukset: + positiiviset mielikuvat tilojen viihtyisyyden ja sisäilman laadun osalta + akustisesti miellyttävän ympäristön toteuttaminen helpompaa + mahdollinen paikallisen teollisuuden hyödyntäminen - tavanomaisesta poikkeava rakennustapa lisää epävarmuustekijöiden määrää - kustannusvaikutus (oletettavasti lisää kustannuksia) - pitkällä aikavälillä mahdollinen kyllästyminen materiaaliin - puurakennuksen sovittaminen maisemaan arveluttaa - hirsirakenne ei ole kovin muuntojoustava Muut esiin tulleet tarpeet Kaupungissa on tarvetta esiintymistiloille. Hanke mahdollistaisi noin 300 hengen monitoimi- /konserttisalin toteuttamisen (erillisoptio). Koulukeskuksen toimintapiiriin kuuluu myös kaupunginkirjasto, johon kohdistuu myös investointitarpeita. Kirjasto-option plussat ja miinukset: + toimintojen keskittäminen; toiminnalliset synergiat + uuden OPS:n toteuttaminen tehostuu - tontinkäyttö vaikeutuu; johtaa mahdollisesti 3.kerrokseen (poikkeaa asemakaavasta) - mahdollisen 3.kerroksen vaikutukset puurakennusvaihtoehtoon? - aikatauluvaikutukset Kirjasto-option tutkiminen edellyttäisi lähtötietojen tarkempaa selvittämistä. Tilakonsultit TM2 Oy 5/22

7 1.4 Mitoitus Koulutoiminta on mitoitettu hankesuunnitelmassa oppilasennusteiden mukaan: - ruotsinkielinen yläkoulun yleisopetus 270 oppilasta - ruotsinkielinen lukion yleisopetus 130 oppilasta 1.5 Pidetyt kokoukset ja neuvottelut hankeryhmän aloituskokous hankeryhmän kokous hankeryhmän kokous hankeryhmän kokous kustannuslaskentapalaveri hankeryhmän kokous hankeryhmän kokous Käytettävissä olleet asiakirjat ja aikaisemmat suunnitelmat Hankesuunnittelutyön aikana on ollut käytettävissä seuraavat asiakirjat ja suunnitelmat: - Loviisan ruotsikielinen koulukeskus ja päiväkodit -hankesuunnitelma Lovisanejdens högstadium -hankesuunnitelma Lovisa Gymnasiumin pohjapiirrokset - Kuntoarviot, Raksystems Anticimex insinööritoimisto Oy Lovisa Gymnasium Lovisanejdens högstadium Sisäilmasto- ja kosteustekninen kuntotutkimus, SSM Oy Lovisanejdens högstadium Lovisa Gymnasium Tilakonsultit TM2 Oy 6/22

8 - Ote asemakaavasta, korttelin asemakaavanmuutos Tilakonsultit TM2 Oy 7/22

9 2. Rakennuspaikkaselvitys 2.1 Sijainti Hanke sijoittuu Loviisan keskustakortteliin 307, tontille 2. Ruotsinkielisen koulukeskuksen tontti sijaitsee Loviisan keskustassa, Brandensteininkadun päässä, urheiluhallin vieressä, merenlahden pohjukassa. Tontin ala on noin m Omistusselvitys Alueen omistaa Loviisan kaupunki. 2.3 Kaavaselvitys Kaavoitustilanne Alueella on voimassa oleva asemakaava, Loviisanlahden alueen asemakaava ja asemakaavan muutos, joka on vahvistettu Nykyiset kaavamääräykset Asemakaavassa on, kortteli 307 määritelty opetus- ja urheilutoimintaa palvelevien rakennusten korttelialueeksi YOU. Koulutontin enimmäisrakennusoikeudeksi määrittyy asemakaavassa esitetyllä tonttitehokkuudella (e=0,6) kem 2 ja suurimmaksi sallituksi kerrosluvuksi 2. Lovisa Gymnasium on suojeltu sr-kaavamerkinnällä ja lukion eteläpuolinen piharakennus on suojeltu su-merkinnällä. Lisäksi kaavassa on tontin osalle määritetty pääasiassa vapaaksi jätettävä näkymälinja, joka syksyllä 2016 kaavoittajan kanssa käydyn keskustelun perusteella on mahdollista siirtää tontin eteläosaan, purettavan Stalletin (nykyinen työpajarakennus) rakennusalalle. Autopaikkojen vähimmäismäärä YOU-korttelissa on 1 ap/150 kem 2. Korttelin itäreunassa on Virkistysalue, joka voidaan rakentaa pääasiassa pysäköintialueeksi (V/p). Alueen pohjoisosaan, liikuntahallin taakse on toteutettu noin 65 autopaikkaa. (Koko korttelin enimmäisrakennusoikeuden mukainen autopaikkavaatimus on noin 96 autopaikkaa. Pelkän koulutontin osalta autopaikkavaatimus on noin 64 autopaikkaa.) Asemakaava sisältää lisäksi määräyksiä Rantabulevardin ajoradan ja kevyenliikenteen väylän rakentamisesta. Liite 2. Ote asemakaavasta 2.4 Rakennuspaikka Fyysiset ominaisuudet Rakennuspaikan pohjatutkimus tulee suorittaa viimeistään rakennussuunnittelun yhteydessä. Käytettävissä olevien tietojen mukaan LNH:n nykyinen koulurakennus on perustettu osittain kovalle maaperälle ja osittain paalujen varaan Saavutettavuus Loviisan ruotsinkielinen koulukeskus sijaitsee kaupungin keskustassa, Loviisanlahden pohjukan länsirannalla. Paikka on hyvin saavutettavissa mm. kevyen liikenteen kulkumuodoin, henkilöautolla ja linja-autolla. 2.5 Liikenne tontilla ja pysäköinti Tontti toimii nykyisellään koulukäytössä. Liikenne tontille tulee pääsääntöisesti Brandensteininkadulta liikuntahallin itäpuolisen pysäköintialueen tai Mestarinkadun kautta. Nykyisen keittiön huoltoliikenne tulee idästä liikuntahallin ja purettavan LNH:n päärakennuksen välistä. Tilakonsultit TM2 Oy 8/22

10 Ajoneuvoliikenne pyritään järjestämään eroteltuna piha-alueista sekä kevyen liikenteen kulkureiteistä turvallisuuden takaamiseksi. Erityistä huomiota tulee kiinnittää saatto- ja huoltoliikenteen sujuvuuteen sekä kevyiden moottoriajoneuvojen pysäköintijärjestelyihin. Liikennejärjestelyjä ja kevyenliikenteen reittejä tulee tarkastella kokonaisuutena. Pysäköinnin lisääminen on mahdollista liikuntahallin pysäköintialuetta laajentamalla. Koulutontin liikennejärjestelyjen suunnittelu tulee kytkeä lähialueen muuhun suunnitteluun (esim. asemakaavan mukainen Rantabulevardi). 2.6 Olevat johdot ja putket Vesijohdot, viemärit ja sähkö Kaikki tarvittavat kunnallistekniikan linjat sijaitsevat rakennuspaikan välittömässä läheisyydessä ja niihin voidaan liittyä normaalisti. Tontilla sijaitsevien putkien sijainti ja kunto on selvitettävä kussakin rakennusvaiheessa erikseen. 2.7 Lisärakentamismahdollisuudet Asemakaavan mukaista rakennusoikeutta jää hankkeen jälkeen tontilla käyttämättä arviolta noin kem 2. Hankkeen toteutus tulee suunnitella siten, että asemakaavan enimmäisrakennusoikeuden mukainen laajennettavuus tontilla on mahdollista. 2.8 Ympäristön vaatimukset Rakennuksen suunnittelussa noudatetaan lähtökohtaisesti asemakaavan määräyksiä. Korttelin keskeinen sijainti sekä koulun tehtävä kaupungin tärkeänä julkisena rakennuksena asettavat korkeita vaatimuksia uudisrakennuksen kaupunkikuvalle ja arkkitehtuurille. Rakennuksen suunnittelussa huomioidaan liittyminen ympäröiviin katu-, puisto-, tori- ja ranta-alueisiin. Tavoitteenmukaista on, että uudisrakennus eheyttää ja aktivoi lähiympäristöään. Urakka-alueelta kartoitetaan raivattava sekä säilytettävä kasvillisuus. Säilytettävät puut merkitään ja suojataan ennen rakennustöitä. Piha-alueiden suunnitteluun tulee kiinnittää erityistä huomiota alueen toimivuuden ja viihtyisyyden näkökulmasta. Mitoituksessa ja varustelussa noudatetaan suunnitteluohjeita sekä Loviisan kaupungin yleisiä käytänteitä. Koulutoiminta tontilla jatkuu koko rakennusurakan ajan. Työmaan aiheuttamat haitat (mm. melu-, pöly- ja liikenteelliset haitat) tulee minimoida hankkeen suunnittelussa ja toteutuksessa. Käyttäjät sekä naapurit huomioiviin työmaajärjestelyihin ja tiedottamiseen on kiinnitettävä erityistä huomiota. Tilakonsultit TM2 Oy 9/22

11 3. Tekninen selvitys Rakennuksen myöhempiä toiminnallisia muutoksia mahdollistava muuntojoustavuus otetaan huomioon mm. seuraavissa seikoissa: tilarakenne ja sisäiset yhteydet tilojen monikäyttöisyys ja muunneltavuus rakennejärjestelmän joustavuus talotekniikan nousujen keskittäminen LG:n korjausrakentamisessa on varauduttu: Talotekniikan järjestelmien perusparannus Sokkelinvierustojen ja salaojien korjaaminen/uusiminen Sadevesiviemäröinnin uusiminen Hissin rakentaminen Ikkunoiden ja ulko-ovien kunnostaminen/uusiminen Pääportaan palo-osastoiminen kerrostaso-ovin Mahdolliset tilamuutokset 1950-luvun siivessä (kevyet väliseinät) Sisäpintojen puhdistus ja huoltomaalaus Piha-alueiden rakenteiden ja rakennusosien kunnostus 3.1 Purkutyöt Uudisrakennuksen tieltä purentaan LNH:n nykyinen päärakennus, brm 2. Työpajarakennus Stallet, 820 brm 2 toimii väistötilana koko rakennushankkeen ajan, ja se puretaan vasta aivan lopuksi. 3.2 Perustamisolosuhteet Viimeistään rakennussuunnitteluvaiheessa rakennuspaikalla tulee suorittaa pohjatutkimus ja laatia perustamistapalausunto. 3.3 Rakenneperiaatteet Uudisrakennuksen rakennusrunko tehdään joko puusta, teräsbetonista tai teräksestä. Hankkeessa tulee vaihtoehtona selvittää hirsirakentamisen mahdollisuutta. Julkisivumateriaalin (tai julkisivukäsittelyn) valinnassa huomioidaan arkkitehtuurille asetettavat vaatimukset sekä pyritään pitkään elinkaareen ja huollon helppouteen. Alapohjarakenne on kantava. Kerroskorkeuksien suunnittelussa on huomioitava talotekniikka siten, että vapaa huonekorkeus on salitilojen osalta vähintään 4 m ja muiden huonetilojen osalta keskimäärin noin 3 m. Lovisa Gymnasiumin korjaustyöt toteutetaan suunnitelmien mukaisesti, pääosin nykyistä tilajakaumaa noudattaen. Kantaviin rakenteisiin ei tehdä muutoksia. Talotekniset järjestelmät uudistetaan ja pintarakenteet kunnostetaan kuntotutkimusten ja korjaussuunnittelun perusteella. Sisäpinnat puhdistetaan kauttaaltaan ja uudistetaan tai kunnostetaan korjaussuunnittelun mukaisessa laajuudessa, rakennuksen alkuperäinen henki huomioiden. Ikkunat ja puurakenteiset ulko-ovet kunnostetaan (tai tarvittaessa uusitaan vanhan mallin mukaisesti). Ikkunoiden ja ovien liittymät tarkastetaan ja puutteet korjataan kunnostuksen yhteydessä. Vesikattorakenteet pellityksineen tarkastetaan ja huolletaan tarvittaessa erillisen suunnittelun mukaisesti. Sokkelit ja salaojat korjataan ja käsitellään arkkitehti- ja rakennesuunnitelmien mukaisesti. Sade- ja pintavesien Tilakonsultit TM2 Oy 10/22

12 3.4 Vesi, viemärit Uudisrakennus liitetään kunnalliseen vesijohto- ja viemäriverkkoon ja se käyttää olemassa olevia liittymiä. Olemassa oleva vesi- ja viemärijärjestelmä korjataan LVI-suunnittelun mukaisesti. 3.5 Pintavesien hallinta Uudisrakennus salaojitetaan ja rakennuspaikka varustetaan sadevesiviemäröinnillä. Pintavedet johdetaan maanpinnan kallistuksilla pois rakennuksen läheisyydestä. Sisäänkäyntien ympäristö pinnoitetaan pihakivillä ja varustetaan toimivin kallistuksin. Kattovedet johdetaan syöksytorvista putkella suoraan sadevesikaivoon. Salaojat ja sadevesiviemäröinti uusitaan hankkeen yhteydessä. Pintavedet johdetaan maanpinnan kallistuksilla pois rakennuksen läheisyydestä. Sisäänkäyntien ympäristön pinnoitus toteutetaan pihakivillä (tai asfaltilla) ja varustetaan toimivin kallistuksin. Kattovedet johdetaan syöksytorvista putkella suoraan sadevesikaivoon. 3.6 Sähkö Sähköt toteutetaan sähkösuunnittelun mukaisesti. Taloautomaation järjestelmät toteutetaan erillisen suunnitelman mukaisesti. Paloilmoitinjärjestelmä. 3.7 Lämmitys ja jäähdytys Lämmitys ja ilmanvaihto toteutetaan LVIA-suunnittelun mukaisesti. Tilakonsultit TM2 Oy 11/22

13 4. Käyttäjän tavoitteet Perusopetuksen tilaratkaisujen kehittämisessä, suunnittelussa, toteutuksessa ja käytössä otetaan huomioon ergonomia, ekologisuus, esteettisyys, esteettömyys ja akustiset olosuhteet sekä tilojen valaistus, sisäilman laatu, viihtyisyys, järjestys ja siisteys. Koulun tilaratkaisuilla kalusteineen, varusteineen ja välineineen on mahdollista tukea opetuksen pedagogista kehittämistä ja oppilaiden aktiivista osallistumista, mahdollistaen myös itsenäinen opiskelu. Koulun sisä- ja ulkotilojen lisäksi eri oppiaineiden opetuksessa hyödynnetään luontoa ja rakennettua ympäristöä. Kirjastot, liikunta-, taide- ja luontokeskukset, museot ja monet muut yhteistyötahot tarjoavat monimuotoisia oppimisympäristöjä. (OPS2016) Lovisa Gymnasiumin perinteiden jatkuvuus huomioidaan lukiorakennuksen korjaussuunnittelun tilankäytössä. Lukiolaisille on tarpeen toteuttaa oppilasmäärään mukaiset riittävän väljät tilat siten, että kaksi ylintä kerrosta varataan pääosin lukion tilaksi. Ensimmäinen kerros toimisi koulujen yhteiskäytössä musiikkiopetuksen salin sekä kuvataiteen opetustilan osalta. 4.1 Toiminnan tavoitteet Koulun tehtävä on antaa opiskelijoille hyvää perusopetusta, joka kehittää oppilaan taitoja työskennellä itsenäisesti omaa opiskeluaan kehittäen, mutta yhtä lailla kehittää taitoja sosiaaliseen kanssakäymiseen ja yhteistyöhön muiden opiskelijoiden kanssa. Oppimisen kannalta on tärkeää luoda sellaisia oppimistapahtumia, jossa itsenäisesti tai yhdessä muiden kanssa jo opitun kautta pystytään omaksumaan uusia asiayhteyteen liittyviä asioita pohtimalla, kokeilemalla ja oivaltamalla. Koulutiloilla on suuri merkitys, jotta yhteistyö ja samanaikaisopetus olisi mahdollista toteuttaa. Erilaisia tiloja tarvitaan, jotta erilaisille oppijoille voitaisiin taata tarkoituksen mukaisimmat oppimisolosuhteet kulloiseenkin oppimistapahtumaan yhdessä useamman opiskelijan kanssa, pienemmissä ryhmissä tai itsenäisesti. Tavoitteena on saada elinikäisen oppimiseen innostuneita nuoria, joilla ei ole pelkästään opittuja tietoja vaan myös laaja-alaisia taitoja ja sosiaalisuutta toimia erilaisten ihmisten kanssa yhdessä uutta oppien. Käyttäjät Ensisijaisia käyttäjäryhmiä ovat oppilaat ja opettajat. Mikäli koulun yhteyteen liitetään henkilökunnan, asukkaiden ja sidosryhmien toiveiden mukaisesti myös kulttuuri- ja liikuntapalveluita, käyttäjäryhmiin kuuluvat kaikki asukkaat lapsista vanhuksiin, sekä kaupungissa vierailevat kulttuuripalveluiden asiakkaat. Toiminta Rakennukseen toivotaan omia alueita/siipiä eri toiminnoille. Keskelle halutaan kokoontumistilat: auditorio, kulttuuri/musiikkitilat, ravintola/kahvila ja rentoa oleskelutilaa. Piha-alueelle halutaan paljon aktiivista toimintaa ja liikuntaa tukevia välineitä ja alueita. Kulttuuritoiminta, konsertit, koulutukset, messut, myyjäiset, juhlatilat ja monipuoliset liikuntapalvelut ovat hyvin toivottuja. Esim. Sibelius Festival -kamarimusiikkitapahtuman konsertit halutaan sijoittaa koulun juhlasaliin/auditorioon. Ympäristö Rakennus sijoittuu merelliselle rantatontille. Käyttäjät toivovat meren ja luonnon näkyvän myös rakennuksessa sisällä; puurakenteissa, sekä avarina näkyminä ympäröivään kauniiseen luontoon. Esteetön ympäristö on ehdoton vaatimus, sillä käyttäjissä on myös liikunta- ja toimintaesteisiä. Kaikki tilat tulee olla saavutettavissa myös ilta-aikaan. Objektit Monikäyttöisten yhteisten tilojen kalusteiden ja varusteiden tulee tukea monenlaista toimintaa ja käyttäjiä. Pinottavuus, liikuteltavuus ja keveys ovat ensisijaisia ominaisuuksia. Kalusteiden toivotaan olevan myös mukavia. Yhteistyö Koulurakennukseen ideoitiin luontevana lisätoimintona erityisesti kulttuuritoimintaa kuten konsertteja. Kirjasto nähtiin erityisesti synergisena kumppanina koululle. Kulttuuritapahtumien, ku- Tilakonsultit TM2 Oy 12/22

14 ten Sibelius Festival, nähdään sopivan osaksi rakennuksen toimintaa. Konsertti- ja kulttuuritoimintaa toivottiinkin runsaasti. Työpajoissa ideoitiin myös kesäyliopistoa ja monenlaista kurssi- ja harrastustoimintaa. 4.2 Tavoitteet fyysiselle ympäristölle Oppimisympäristöjen tulee tukea yksilön ja yhteisön kasvua, oppimista ja vuorovaikutusta. Kaikki yhteisön jäsenet vaikuttavat toiminnallaan oppimisympäristöihin. Hyvin toimivat oppimisympäristöt edistävät vuorovaikutusta, osallistumista ja yhteisöllistä tiedon rakentamista. Ne myös mahdollistavat aktiivisen yhteistyön koulun ulkopuolisten yhteisöjen tai asiantuntijoiden kanssa. (OPS2016) Tieto- ja viestintäteknologia on olennainen osa monipuolisia oppimisympäristöjä. Sen avulla vahvistetaan oppilaiden osallisuutta ja yhteisöllisen työskentelyn taitoja sekä tuetaan oppilaiden henkilökohtaisia oppimispolkuja. Oppimisympäristöjen kehittämisessä otetaan huomioon monimuotoinen mediakulttuuri. Uusia tieto- ja viestintäteknologisia ratkaisuja otetaan käyttöön oppimisen edistämiseksi ja tukemiseksi. (OPS2016) Koulurakennuksen korjauksen ja uudisrakennuksen suunnittelussa huomioidaan mahdollisuuksien mukaan pedagogiset tavoitteet niin koulurakennuksen sisällä kuin ulkonakin. Nuorille muodostetaan luokkatilojen ohella opiskelupaikkoja monipuolisiin aineopetustiloihin, koulukirjastoon, auloihin ja piha-alueeseen. Koulun tulee mahdollisimman hyvin palvella 7-9-luokkien muuttuviin tarpeisiin. Luokkatiloja tulee pystyä muuttelemaan joustavasti huomioiden kuitenkin tekniset vaatimukset mm. riittävä äänieristys. Opiskeluympäristön tulee soveltua oppimiseen sekä tukea opetuksen tavoitteita, sisältöä ja oppimisprosessia. Opiskeluympäristön tulee mahdollistaa oppilaiden terve kasvu ja kehitys. Toiminnallisuus Oppimisympäristöjen kehittämisen tavoitteena on, että oppimisympäristöt muodostavat pedagogisesti monipuolisen ja joustavan kokonaisuuden. Kehittämisessä otetaan huomioon eri oppiaineiden erityistarpeet. Oppimisympäristöjen tulee tarjota mahdollisuuksia luoviin ratkaisuihin sekä asioiden tarkasteluun ja tutkimiseen eri näkökulmista. (OPS2016) Koulurakennuksen muita mahdollisia käyttäjäryhmiä tulee olemaan mm. kansalaisopistot. Yleis- ja aineopetuksen sekä erityisopetuksen tilojen tulee soveltua kooltaan ja varustukseltaan opetustoimintaan joustavasti tarjoten mahdollisuuden vaihtelevien opetusmenetelmien käyttämiseen. Opetustilojen tulee sisältää riittävä määrä pienryhmä- / jakotiloja. Jakotilaksi riittää jopa m2 kokoinen huone. Jakotiloja voidaan toteuttaa myös siirtoseinin. Terveellisyys ja turvallisuus Ympäristöjen tulee olla turvallisia ja terveellisiä ja edistää oppilaiden ikäkauden ja edellytysten mukaista tervettä kasvua ja kehitystä. Oppilaita ohjataan vastuulliseen ja turvalliseen toimintaan kaikissa oppimisympäristöissä. Hyvä työrauha sekä ystävällinen ja kiireetön ilmapiiri tukevat oppimista. (OPS2016) Koulun suunnittelussa on kaikilta osin huomioitava terveellisyys ja turvallisuus. Rakenteellisesti on huomioitava sisäilman hyvä laatu. (ilmastointi, ikkunat, pölyä keräävien paikkojen minimointi ym.) Liikkumisväylät sekä sisällä että ulkona on suunniteltava turvallisuusnäkökohdat huomioiden. Erityisesti on huomioitava huoltoliikenne (koulu, keittiö, oppilaiden koulukyyditykset ym.), henkilökunnan paikoitus, oppilaiden pyörien säilytys yms. Liikenne pitäisi pyrkiä ohjaamaan pois välituntipihalta. Piha-alueen välineiden sijoittelussa ja rakenteissa on huomioitava turvallisuusvaatimukset. Kouluympäristön tulee osaltaan edistää koulukiusaamisen vähentämiseen tähtäävää työtä. Korjaustyön tavoitteena on estää myöhempien kosteusvaurioiden syntyminen. Varmistetaan rakennuksen käyttöturvallisuus. Rakennuksen valaistus ja lämpötila tulee olla asianmukaiset Esteettisyys ja viihtyisyys Koulurakennuksen arkkitehtuuri muodostaa paikallista identiteettiä ja siihen liittyy myös vahvoja merkityssisältöjä; rakennus- ja korjaustyön tavoitteena on vahvistaa näitä kokemuksia. Tilakonsultit TM2 Oy 13/22

15 Joustavuus ja monikäyttöisyys Koulurakennuksen tulee palvella koulun toiminnan lisäksi iltakäyttöä, kuten. Loviisan kansalaisopisto ja Lovisa medborgarinstitut. Koulurakennuksen keskeinen sijainti antaa mahdollisuuden käyttää tiloja tapahtumien järjestämiseen. Tilojen tehokkuus Tilat suunnitellaan mahdollisimman tehokkaiksi olevia rakennuksia hyödyntäen. Tontti, pihajärjestelyt Tavoitteena on koulupiha jonka kulkuyhteydet ovat turvalliset sekä jalankulkijoille että pyöräilijöille. Pihan tavoitteena on myös edistää fyysistä terveyttä ja arkiliikuntaa. Huoltoliikenteen eriyttämisellä parannetaan pihan turvallisuutta. 4.3 Osallistamisprosessi Samanaikaisesti tämän hankesuunnitelman päivityksen kanssa on suoritettu ulkopuolisen asiantuntijan ohjaama LNH:n henkilöstön ja käyttäjien osallistamisprosessi, Kasvukausi. Liitteenä oleva prosessin tiivistelmä on hyödynnettävissä rakennussuunnitteluvaiheessa. Liite 6. Osallistamisprosessin tiivistelmä Tilakonsultit TM2 Oy 14/22

16 5. Tilat 5.1 Toiminnan vaatimat tilat Hankkeen tilaohjelmassa on esitetty Lovisanejdens högstadiumin ja Lovisa Gymnasiumin toiminnan vaatimat tilat, jotka sijoittuvat uudisrakennukseen sekä peruskorjattavaan LG:n rakennukseen. Sisätilojen lisäksi ratkaistavaksi tulevat tontin pihatoiminnot, jotka on esitetty hankesuunnitelman tontinkäyttöluonnoksessa. Koulut käyttävät liikunnanopetuksessaan läheistä urheilukenttää ja liikuntahallia. [siirretty ed. kappaleesta] 5.2 Uudisrakennus Purettavan LNH:n uudisrakennuksen paikalle rakennetaan 2-kerroksinen uudisrakennus, sisältäen opetustilojen lisäksi mm. ruokalan (jakelukeittiö) sekä erillisoptiona esitetyn monitoimisalin. Osa LNH:n opetustiloista sijoitetaan LG:n rakennukseen. Keittiö ja ruokasali sekä muut tilat, mitoitetaan 400 oppilaalle. Ruokasali mitoitetaan 3-vuoroiseksi 180 m2 saliksi (1,2m2 /ruokailija). Ruokasali liittyy aulatilaan siten, että tila mahdollistaa koulun yhteiset kokoontumiset. Perusopetuksen tilojen lisäksi rakennetaan aineopetuksen ja tukitoimintojen tilat. Rakennusten sijoittelu, piharakentaminen ja arkkitehtuuri sovitetaan osaksi keskustan historiallista ympäristöä. 5.3 Korjausrakennettavat tilat Korjaus- ja muutostöiden alaista tilaa on nykyinen 3-kerroksisen lukiorakennus, laskennalliselta laajuudeltaan ohm 2, brm 2. Korjaus- ja muutostöiden lopullinen sisältö tarkentuu toteutussuunnittelun aikana. Tilatoiminnalliset muutokset ovat mahdollisia suojelurakennuksessa esim. sisustusratkaisujen kautta. Kellarikerrokseen ei ohjelmoida opetustiloja. 5.4 Tilaohjelma Alustava huonetilaohjelma on asiantuntijakonsultin laatima, perustuen yläkoulu- ja lukiotoiminnan laskennallisiin tilatarpeisiin. Tilojen sekä toimintojen määriä ja laajuuksia on mahdollista säätää toteutussuunnittelun aikana tilaohjelmassa esitetyn kokonaislaajuuden puitteissa. Yhteenveto tilaohjelmasta: Tila/toiminto (vaihe) ohm 2 brm 2 Vaihe 1 - UUDISRAKENNUS 1. Hallintotilat Kirjastotilat Oppimisen tilat Opiskeluhuolto- ja sosiaalitilat Oppilastilat Ruokailutilat Huoltotoimen tilat Tekniset tilat Monitoimisali-optio (520) (676) Tilakonsultit TM2 Oy 15/22

17 Vaihe 2 - KORJAUSRAKENTAMINEN 1. Hallintotilat Kirjastotilat Oppimisen tilat Opiskeluhuoltotilat 0 5. Oppilastilat Ruokailutilat 0 7. Huoltotoimen tilat Tekniset tilat 50 Liite 3. Huonetilaohjelmat Hankkeen laajuus Uudisrakennuksen arvioitu kokonaislaajuus on brm 2. Kokonaisalaan sisältyy kaikki tilaohjelman mukaiset tilat, hankkeen edellyttämät tekniset tilat sekä rakennuksen sisäisten yhteyksien vaatimat käytävätilat. Monitoimisali-option arvioitu kokonaislaajuus on edellisen lisäksi 676 brm 2. Peruskorjattavan lukiorakennuksen kokonaislaajuus on käytettävissä olleen tiedon perusteella brm 2. Hankkeen kokonaislaajuus tarkentuu arkkitehdin suunnitteluratkaisun sekä toteutussuunnitteluvaiheessa laadittavien kustannusselvitysten perusteella. 5.6 Väestönsuojatilat Uudisrakennus edellyttää väestönsuojan rakentamista. Rauhanajan käytössä väestönsuojaan voidaan sijoittaa tilaohjelman mukaisia tiloja. Väestönsuojien rakentamista käsitellään laissa ja asetuksessa väestönsuojista sekä RTohjekorteissa. 5.7 Muut tilat Väistötilat Hanke toteutetaan siten, että vuokraparakit, nykyinen työpajarakennus sekä ensiksi rakennettava uudisrakennus toimivat väistötiloina. Korjausrakentamisen väistötarpeita voidaan lisäksi minimoida ajoittamalla koulutoiminnalle eniten häiriötä aiheuttavat työvaiheet kesäaikaan. Tilakonsultit TM2 Oy 16/22

18 6. Tontin käyttö laajennetussa kirjastossa 6.1 Yleistä Tilaohjelman mukaisten toimintojen sijoitusta rakennuspaikalle on tutkittu laadittujen tontinkäytön luonnoksen. Tarkastelun perusteella voidaan todeta, että tontti mahdollistaa suunnitellun käytön sekä tilojen ja toimintojen sijoituksen. Liite 4. Tontinkäyttöluonnos 6.2 Tontin käyttö Uudisrakentaminen sijoittuu kaavan mukaisesti, kahteen kerrokseen purettavan LNH:n päärakennuksen itäpuoliselle tontin alalle. Hankkeeseen sisältyvät tärkeimmät tontinkäytölliset muutokset liittyvät saatto- ja huoltoliikenteen sekä koulujen pihatoimintojen järjestämiseen. Tavoitteena on toiminnallisesti looginen, kaupunkikuvallisesti eheä ja kaunis kokonaisuus. Tulevan uudisrakennuksen itä-/kaakkoisjulkisivu avautuu kohti merta. Luoteis-länsijulkisivu avautuu kohti pihaa ja lukiorakennusta. Liittymät tontille suunnitellaan mahdollisuuksien mukaan niin, että kevyt liikenne ja ajoneuvoliikenne saadaan eroteltua toisistaan turvallisesti. Tontille rakennetaan riittävä määrä laadukkaita pysäköintipaikkoja polkupyörille. 6.3 Toimintojen sijoittuminen rakennukseen Tilaohjelmassa kuvatut toiminnot sijoittuvat rakennukseen arkkitehtisuunnittelun perusteella. Hankeryhmä ohjaa suunnittelua. 6.4 Toiminnan kehittäminen tulevaisuudessa Keskeinen sijainti mahdollistaa koulukeskuksen monipuolisen kehittämisen tulevaisuudessa. Luontevia mahdollisia yhteistoimijoita ja toimintoja ovat mm. kansalaisopistot (Vako, Mi), kaupunginkirjasto, kokous- konsertti- ja seminaaritoiminta ym. Tontti mahdollistaa myös koulutoiminnan laajenemisen, esim. yhtenäiskoulu. Tilakonsultit TM2 Oy 17/22

19 7. Elinkaari 7.1 Yleistä Uudisrakennukselle on tarkoituksenmukaista asettaa vuoden käyttöikätavoite. Tavoitteet asetetaan rakennuksen toteutushetken rakentamismääräysten mukaan. Perustusten ja runkorakenteiden osalta tavoiteikä on 100 vuotta, julkisivujen osalta sama kuin rakennuksen käyttöikä ja taloteknisten järjestelmien osalta vuotta. Julkisivujen suunnittelussa ja julkisivumateriaalin valinnassa tulee kiinnittää huomiota julkisivun kaupunkikuvallisiin ominaisuuksiin, luonnonvalon hyödyntämiseen sisätiloissa sekä rakenteiden huollettavuuteen, korjattavuuteen ja kestävyyteen. Nykyiset tilojen korjaukselle on tarkoituksenmukaista asettaa vähintään vuoden käyttötavoite. Peruskorjattavien tilojen energiatehokkuutta parannetaan ikkunarakenteiden korjaamisen ja taloteknisten järjestelmien uusimisen kautta. 7.2 Kestävyys ja muunneltavuus Hanke suunnitellaan elinkaaritehokkaasti, huomioiden mm. seuraavat tekijät: komponenttien käyttöikä, muuntojoustavuus ja energiatehokkuus. 7.3 Energiatehokkuus Uudisrakennus suunnitellaan voimassa olevien energiamääräysten mukaisesti. Lovisa Gymnasiumin uusittavat tekniset järjestelmät, rakenteet ja rakennusosat toteutetaan voimassa olevien määräysten mukaisesti. Kunnostettavien rakenteiden ja rakennusosien energiatehokkuutta parannetaan harkinnan varaisesti, mahdollisuuksien mukaan. Uusiutuvien energiamuotojen hyödyntämisen mahdollisuuksia voidaan tutkia hankeen suunnittelun yhteydessä. 7.4 Kustannustehokkuus Suunnittelussa pyritään siihen, että rakennusta voidaan pitää käyttökunnossa mahdollisimman kauan kohtuullisin kustannuksin vain pintoja korjaamalla sekä rakennusosia ja järjestelmiä uusimalla. Tällöin varsinaisia laajoja peruskorjauksia ei jouduta suorittamaan ns. ikäkorjauksina. Lyhyemmän käyttöiän järjestelmien huollettavuuteen ja uusittavuuteen tulee kiinnittää huomiota. Rakennuksen käyttöikään ja käyttökustannuksiin vaikutetaan myös hyvällä hoidolla, huollolla ja siivouksella. Näiden toimintojen tarpeet tulee vakavasti ottaa huomioon tilojen ja järjestelmien suunnittelussa, materiaalivalinnoissa ja toteutuksessa. Tilakonsultit TM2 Oy 18/22

20 8. Kustannukset 8.1 Rakennuskustannusennusteet Tavoitehinta Laskelma on tehty Helsingin/Loviisan hintatasoon (11/2016). Kustannusarvio on laadittu Talonrakennuksen kustannustietokirjan mukaisella tavoitehintalaskelmamenetelmällä Taku 2016 ohjelmalla. Käytetty Haahtela indeksi on 83,7 rakennuskustannusindeksin ollessa 101,2 (2015 = 100). Kustannuslaskennan laajuus on ohm 2 ja brm 2. Tavoitehinta hintatasossa 11/2016 on (alv 0%). Neliöhinta on /brm 2 (alv 0%). Laskelmaan on sisällytetty purkutöiden sekä piha-alueiden rakentamisen kustannukset. Hankkeen kokonaiskustannusarviossa on laskettu uudisrakentaminen ja LG:n rakennukseen kohdistuvat korjaustyöt omina kustannusarvioina. Liite 5: Kustannusselvitys Ensikertainen kalustaminen ja varustaminen Kustannusarviossa lueteltujen erillishankintojen ja hankelisien lisäksi käyttäjätoimiala varaa ensikertaiseen kalustamiseen ja varustamiseen (irtokalusteet, opetuskalusteet ja -varusteet) sekä mahdollisiin myöhemmin täsmentyviin oheiskustannuksiin , alv 0 %. Kalusto- ja varustehankinnan kustannuksen on arvioitu keskimäärin 184 /ohm2 8.2 Yhteenveto investointiosan kustannusarviosta Rakennushankkeen kokonaiskustannusarvio on , /brm 2 (alv 0%): - Rakennuskustannukset, uudisrakennus (alv 0%) - Rakennuskustannukset, peruskorjaus (alv 0%) - Rakennuskustannukset, lähiliikunta-alue (alv 0%) - Hankevaraukset yhtensä (alv 0%) - Ensikertainen kalustaminen ja varustaminen (irtaimistohankinta) (alv 0%). 8.3 Erillisoptioiden kustannukset Erillisoptiona esitetyn Monitoimi-/konserttisalin arvioitu hinta on noin (alv 0%), perustuen uudisrakennuksen kustannustasoon. Mikäli uudisrakennus päätetään toteuttaa puurakenteisena, voidaan rakennustavan kustannusvaikutusta arvioida seuraavasti: - toteutus massiivipuuelementtirakenteisena, uudisrakennuksen hinta + 12,5% - toteutus hirsirakenteisena, uudisrakennuksen hinta + 7,5%. 8.4 Muut kustannukset Hankkeen aiheuttamia, käyttötalousarvioon kohdistuvia muita kustannuksia ovat: - koulun purkukustannukset, arvio (alv 0%) - purettavan koulun poistojen kirjanpitoarvo, noin (alv 0%). Lisäksi vuokrattujen väistötilaelementtien (parakkikoulu) kustannusvaikutus ajanjaksolla on (alv 0%). Tilakonsultit TM2 Oy 19/22

21 9. Toteutus 9.1 Aikataulu Käyttöönoton tavoite on uudisrakennuksen osalta kesäkuussa 2019 ja LG:n peruskorjauksen osalta joulukuussa Aikatarpeet riippuvat oleellisesti mm. valittavasta urakkamuodosta. 9.2 Toteutusmuoto Toteutus- ja urakkamuodosta päätetään kunnassa toteutusajankohdan suhdanteet huomioiden. 9.3 Vaiheistus Hanke toteutetaan kahdessa vaiheessa, johtuen mm. toiminnan katkeamattomuuden vaatimuksesta. Tilakonsultit TM2 Oy 20/22

22 10. Liitteet Liite 1 Hankeaikataulu Liite 2 Ote asemakaavasta Liite 3 Huonetilaohjelma, Tilakonsultit TM2 Oy Liite 4 Tontinkäyttöluonnos, Tilakonsultit TM2 Oy Liite 5 Kustannusselvitys, FMC Laskentapalvelut Oy Liite 6 Osallistamisprosessin tiivistelmä, Tilassa Oy 11/2016 Tilakonsultit TM2 Oy 21/22

KUSTANNUSSELVITYS. LOVISA SSC Loviisa ruotsinkielinen koulukeskus LOVIISA

KUSTANNUSSELVITYS. LOVISA SSC Loviisa ruotsinkielinen koulukeskus LOVIISA KUSTANNUSSELVITYS LOVISA SSC Loviisa ruotsinkielinen koulukeskus LOVIISA 28.11.2016 Sisällysluettelo Sisällysluettelo 2 Dokumentin tiedot 2 Hankekuvaus 3 Lähtökohdat 3 Laskentaperusteet 4 Erillishinnat

Lisätiedot

Tilat ja opetussuunnitelmien perusteet

Tilat ja opetussuunnitelmien perusteet Tilat ja opetussuunnitelmien perusteet Eija Kauppinen 13.4.2016 Perusopetuksen oppimiskäsitys Oppilas on aktiivinen toimija ja oppii asettamaan tavoitteita, ratkaisemaan ongelmia ja toimimaan muiden kanssa.

Lisätiedot

SUOMALAIS-VENÄLÄINEN KOULU

SUOMALAIS-VENÄLÄINEN KOULU SUOMALAIS-VENÄLÄINEN KOULU UUDEN KOULURAKENNUKSEN TAUSTAT JA LÄHTÖKOHDAT Timo Juolevi rakennuttajapäällikkö 20.11.2018 PERUSKORJAUKSEN SELVITYS 10/2013-> Lähtötilanne Koulun sisäilma on koettu huonoksi

Lisätiedot

Riihikallion koulukeskus. Vaihtoehtoiset mallit

Riihikallion koulukeskus. Vaihtoehtoiset mallit Riihikallion koulukeskus Vaihtoehtoiset mallit Riihikallion koulukeskus 3 eri vaihtoehtoa VE1 koulun laajennus ja säilytettävien osien (2007-siipi ja liikuntasali) peruskorjaus VE2 koulun laajennus ja

Lisätiedot

Monninkylän koulun rakennushanke

Monninkylän koulun rakennushanke MONNINKYLÄN KOULUN RAKENNUSHANKE HANKESUUNNITELMA ASKOLAN KUNTA 02.10.2018 MONNINKYLÄN KOULUN RAKENNUSHANKE HANKESUUNNITELMA Sisällysluettelo: 0. Yhteenveto... 3 1. Hankesuunnitelman laadinta... 4 1.1

Lisätiedot

KANNUKSEN KOULUKESKUS JUHANI VUORISEN KOULU, KANNUKSEN LUKIO PERUSKORJAUS HANKESUUNNITELMA

KANNUKSEN KOULUKESKUS JUHANI VUORISEN KOULU, KANNUKSEN LUKIO PERUSKORJAUS HANKESUUNNITELMA 1 KANNUKSEN KOULUKESKUS JUHANI VUORISEN KOULU, KANNUKSEN LUKIO PERUSKORJAUS HANKESUUNNITELMA 1.6.2016 Arkkitehtitoimisto Jorma Paloranta Oy 2 SISÄLLYSLUETTELO 1 SELOSTUS HANKKEESTA 1.1 Hankesuunnitelman

Lisätiedot

JOKILAAKSON KOULUN LUONNOSPIIRUSTUSTEN JA URAKKATARJOUSVAIHEEN KUSTANNUSARVION HYVÄKSYMINEN

JOKILAAKSON KOULUN LUONNOSPIIRUSTUSTEN JA URAKKATARJOUSVAIHEEN KUSTANNUSARVION HYVÄKSYMINEN Kaupunginhallitus 173 20.05.2019 JOKILAAKSON KOULUN LUONNOSPIIRUSTUSTEN JA URAKKATARJOUSVAIHEEN KUSTANNUSARVION HYVÄKSYMINEN 2930/58/2019 KH 20.05.2019 173 Valmistelu ja lisätiedot: toimitilajohtaja Börje

Lisätiedot

VIRTAIN YHTENÄISKOULU HANKESUUNNITELMAN TIIVISTELMÄ

VIRTAIN YHTENÄISKOULU HANKESUUNNITELMAN TIIVISTELMÄ VIRTAIN YHTENÄISKOULU HANKESUUNNITELMAN TIIVISTELMÄ VALTUUSTOSEMINAARI 17.8.2017 Suunnittelutalo PPG Oy Työryhmä Hankesuunnitelman laatimiseen ovat osallistuneet: Rehtori Heikki Kangasluoma Rantatien koulu

Lisätiedot

Investointiohjelman hankekortit vuosille

Investointiohjelman hankekortit vuosille 1 Investointiohjelman hankekortit vuosille 2020-2024 Terveyspalvelut (kokonaisbudjetti ja rakennusaika) Terveyskeskuksen peruskorjaus, osa C 4.510.000, aloitus: 2021 käyttötalousvaikutus: +12.000 /v Hankkeen

Lisätiedot

Pääkirjaston laajennushanke ALUSTAVAA - Hankesuunnittelun tilanne 5/2015. ^'^'y^ic^"' ROVASTIN-<%^1' l.^^ ^ ^ 1i^l y4825<yht675,:l^^'

Pääkirjaston laajennushanke ALUSTAVAA - Hankesuunnittelun tilanne 5/2015. ^'^'y^ic^' ROVASTIN-<%^1' l.^^ ^ ^ 1i^l y4825<yht675,:l^^' Oheismateriaali PatuL 28.5.2015 19.5.2015 Pääkirjaston laajennushanke ALUSTAVAA - Hankesuunnittelun tilanne 5/2015 ^'^'y^ic^"' ^t ^^Jlf^^ '^^^^w^ ROVASTIN-

Lisätiedot

L O V I I S A N K A U P U N K I SIJOITUKSEN VAIHTOEHTOTARKASTELU

L O V I I S A N K A U P U N K I SIJOITUKSEN VAIHTOEHTOTARKASTELU L O V I I S A N K A U P U N K I S U O M E N K I E L I N E N K O U L U K E S K U S SIJOITUKSEN VAIHTOEHTOTARKASTELU 28.4.2010 SIJOITUSVAIHTOEHTO A SUOMENKIELINEN KOULUKESKUS SIJOITUSVAIHTOEHTO B GENERALSHAGENS

Lisätiedot

Espoon kaupunki Pöytäkirja Tapiolan koulun ja lukion peruskorjauksen tarveselvityksen hyväksyminen

Espoon kaupunki Pöytäkirja Tapiolan koulun ja lukion peruskorjauksen tarveselvityksen hyväksyminen 29.09.2011 Sivu 1 / 1 4977/10.03.02/2011 123 Tapiolan koulun ja lukion peruskorjauksen tarveselvityksen hyväksyminen Valmistelijat / lisätiedot: Sinikka Sorvari, puh. (09) 816 52137 etunimi.sukunimi@espoo.fi

Lisätiedot

Vertailun tiivistelmä

Vertailun tiivistelmä Johdanto Vertailtavat hankevaihtoehdot Tässä vaihtoehtotarkastelussa on vertailtu vaihtoehtoisia hankekokonaisuuksia Loviisan ruotsinkielisen koulukeskuksen (RKK) toteuttamiseksi. Yksinkertaistettu hankevertailu

Lisätiedot

HANKESUUNNITELMA. Haapajärven yläasteen korjaustyöt

HANKESUUNNITELMA. Haapajärven yläasteen korjaustyöt HANKESUUNNITELMA Haapajärven yläasteen korjaustyöt Haapajärven yläasteen korjaustöiden hankesuunnitelma Sisällysluettelo 1. Tarveselvitys... 2 2. Hankesuunnitelma... 2 2.1. Yleistä ja suunnittelun organisointi...

Lisätiedot

MÄNTSÄLÄN KUNTA ISONNIITYN PÄIVÄKOTI MÄNTSÄLÄ HANKESUUNNITELMA 31.8.2015

MÄNTSÄLÄN KUNTA ISONNIITYN PÄIVÄKOTI MÄNTSÄLÄ HANKESUUNNITELMA 31.8.2015 ISONNIITYN PÄIVÄKOTI MÄNTSÄLÄ HANKESUUNNITELMA 31.8.2015 SISÄLLYSLUETTELO 1. PÄIVÄHOIDON JÄRJESTÄJÄ... 3 1.1 Päiväkoti... 3 1.2 Päivähoidon järjestäjä... 3 2. HANKESUUNNITELMAN LAATIJA JA YHDYSHENKILÖT...

Lisätiedot

KARKKILAN KAUPUNKI 19.9.2012 NYHKÄLÄN KOULUN PERUSKORJAUS JA LAAJENNUS HANKESUUNNITELMA KARKKILAN KAUPUNKI

KARKKILAN KAUPUNKI 19.9.2012 NYHKÄLÄN KOULUN PERUSKORJAUS JA LAAJENNUS HANKESUUNNITELMA KARKKILAN KAUPUNKI KARKKILAN KAUPUNKI 19.9.2012 NYHKÄLÄN KOULUN PERUSKORJAUS JA LAAJENNUS HANKESUUNNITELMA KARKKILAN KAUPUNKI SISÄLLYSLUETTELO 1. OPPILAITOS JA KOULUTUKSEN JÄRJESTÄJÄ 2 1.1 Oppilaitos 2 1.2 Koulutuksen järjestäjä

Lisätiedot

Oppimisympäristöt perusopetuksen opetussuunnitelman perusteissa 2014

Oppimisympäristöt perusopetuksen opetussuunnitelman perusteissa 2014 Oppimisympäristöt perusopetuksen opetussuunnitelman perusteissa 2014 Eija Kauppinen Opetushallitus Rakennusfoorumi 6.11.2018, Helsinki Oppimisympäristöt muutoksessa Valtioneuvoston asetus perusopetuslaissa

Lisätiedot

MONITOIMITALO UUDISRAKENNUS

MONITOIMITALO UUDISRAKENNUS HANKESELVITYS 1 / 5 RANUAN KUNTA MONITOIMITALO UUDISRAKENNUS 1 HANKESELVITYKSEN TARKOITUS Tämän hankeselvityksen tarkoituksena oli selvittää eri rakennuspaikkavaihtoehtojen eroavuudet toisiinsa nähden.

Lisätiedot

RANTAKYLÄN LIIKUNNAN MONITOIMIHALLI, PATALUODONKATU 2 UUDISRAKENNUS. HANKESUUNNITELMA päivitetty Nykyinen liikuntahalli

RANTAKYLÄN LIIKUNNAN MONITOIMIHALLI, PATALUODONKATU 2 UUDISRAKENNUS. HANKESUUNNITELMA päivitetty Nykyinen liikuntahalli Nykyinen liikuntahalli RANTAKYLÄN LIIKUNNAN MONITOIMIHALLI, PATALUODONKATU 2 HANKESUUNNITELMA päivitetty 14.06.2016 JOENSUUN TILAKESKUS Länsikatu 15, rakennus 2 80100 Joensuu puh. (013) 267 7111 faksi

Lisätiedot

Kosken koulukeskuksen rakennushankkeen asukastilaisuus

Kosken koulukeskuksen rakennushankkeen asukastilaisuus Kosken koulukeskuksen rakennushankkeen asukastilaisuus 2.5.2019 1 Kosken koulukeskuksen rakennushankkeen asukastilaisuus 2.5.2019 - Alueen kaavakartta ja siihen tehdyt muutokset, tulevien rakennusten julkisivukuvat

Lisätiedot

Stadin ammattiopisto Taucher-Talo Nilsiänkatu 3. Ikkunoiden ja ulko-ovien korjaukset Hanke HELSINGIN KAUPUNKI TILAKESKUS

Stadin ammattiopisto Taucher-Talo Nilsiänkatu 3. Ikkunoiden ja ulko-ovien korjaukset Hanke HELSINGIN KAUPUNKI TILAKESKUS Stadin ammattiopisto Taucher-Talo Nilsiänkatu 3 Ikkunoiden ja ulko-ovien korjaukset Hanke 8010146 27.11.2013 HELSINGIN KAUPUNKI TILAKESKUS 2 1 YHTEENVETO 1.1 Hankkeen perustiedot 1.2 Hankkeen tarpeellisuus

Lisätiedot

Hakaniemen Kauppahalli

Hakaniemen Kauppahalli Tilakeskus Hakaniemen Kauppahalli Peruskorjaus Hankenumero 8086089 Tilakeskus Helsingin kaupungin tukkutori Sijainti 2 Yhteenveto Hankkeen nimi Hankenumero 8086089 Osoite, 00530 Helsinki Sijainti Kaupunginosa

Lisätiedot

Vallilan ala-aste Hämeentie 80 IKKUNOIDEN KORJAUSTYÖN TEKNINEN HANKESUUNNITELMA

Vallilan ala-aste Hämeentie 80 IKKUNOIDEN KORJAUSTYÖN TEKNINEN HANKESUUNNITELMA Vallilan ala-aste Hämeentie 80 IKKUNOIDEN KORJAUSTYÖN TEKNINEN HANKESUUNNITELMA hankenumero 8010159 9.12.2013 HELSINGIN KAUPUNKI TILAKESKUS Tekninen hankesuunnitelma, Asko Rintamäki 2 Tekninen hankesuunnitelma,

Lisätiedot

Hankesuunnitelman liite 6 KUSTANNUSSELVITYS SIPOONLAHDEN KOULU SIPOO

Hankesuunnitelman liite 6 KUSTANNUSSELVITYS SIPOONLAHDEN KOULU SIPOO Hankesuunnitelman liite 6 KUSTANNUSSELVITYS SIPOONLAHDEN KOULU SIPOO 29.9.2016 Sisällysluettelo Sisällysluettelo 2 Dokumentin tiedot 2 Hankekuvaus 3 Lähtökohdat 3 Yhteenveto ja laskelmat 3 Erillishinnat

Lisätiedot

KUNTOARVIOISTA: Rakennustekniikka

KUNTOARVIOISTA: Rakennustekniikka KUNTOARVIOISTA: A-Insinöörit Suunnittelu Oy Kauhava; Pernaan koulu KUNTOARVIO Rakennukset ovat rakennusteknisiltä osiltaan tyydyttävässä sekä osin vain välttävässä kunnossa. Merkittävimmät kustannukset

Lisätiedot

LAUKAAN KUNTA TEKNINEN LAUTAKUNTA 14.10.2014

LAUKAAN KUNTA TEKNINEN LAUTAKUNTA 14.10.2014 LAUKAAN KUNTA TEKNINEN LAUTAKUNTA 14.10.2014 KIRKONKYLÄN KOULU JA KESKUSPÄIVÄKOTI UUDISRAKENNUS, VAIHE 1 LOPPURAPORTTI KUVA HANKKEEN LÄHTÖKOHDAT Tarveselvitys Kouluverkko ja tarveselvityksen lähtökohta

Lisätiedot

KANNELMÄEN PERUSKOULU, PERUSKORJAUS

KANNELMÄEN PERUSKOULU, PERUSKORJAUS KANNELMÄEN PERUSKOULU, PERUSKORJAUS RUNONLAULAJANTIE 40 00420 HELSINKI Bruttoala 5410 Valmistunut 2009 KOULUN PÄÄSISÄÄNKÄYNTI KOHDE Koulu on rakennettu vuonna 1966 Etelä-Kaarelan Yhteiskouluksi. Rakennuksen

Lisätiedot

SIIRTOKELPOISET KIIREVÄISTÖT / TILANNEKATSAUS 9.1.2014

SIIRTOKELPOISET KIIREVÄISTÖT / TILANNEKATSAUS 9.1.2014 SIIRTOKELPOISET KIIREVÄISTÖT / TILANNEKATSAUS 9.1.2014 Alustava aikataulu ( 9.1.2014 ) lähes kaikissa siirtokelpoisissa kouluissa ja parakeissa sama: 1) Lupakuvat jätetään rakennusvalvontaan n. 31.01.2014

Lisätiedot

KUSTANNUSSELVITYS. Active. Uudisrakennus SAAMELAISKULTTUURIKESKUS, INARI 01.12.2004. Active - kustannushallinta. Laajennustyöt 1 (5)

KUSTANNUSSELVITYS. Active. Uudisrakennus SAAMELAISKULTTUURIKESKUS, INARI 01.12.2004. Active - kustannushallinta. Laajennustyöt 1 (5) Active - kustannushallinta Tocoman Finland Oy Helsingin aluetoimisto Mäkelänkatu 52 A FIN-00510 HELSINKI Puh. +358 (0)20 7420 200 Fax. +358 (0)20 7420 249 www.tocoman.fi Active KUSTANNUSSELVITYS Laajennustyöt

Lisätiedot

ILO OPPIA! Uuden koulun monikäyttöisyys ja toiminnallisuus

ILO OPPIA! Uuden koulun monikäyttöisyys ja toiminnallisuus TIINA MYLLYNEN Suunnittelija Kuvissa: Ojanperänkankaan koulu, Liminka ILO OPPIA! Uuden koulun monikäyttöisyys ja toiminnallisuus 13.09.2018 TIINA MYLLYNEN 13.9.2018 ILO OPPIA! Uuden koulun monikäyttöisyys

Lisätiedot

Porolahden peruskoulu, kirjasto, hammash

Porolahden peruskoulu, kirjasto, hammash Helsinki Kaupunkiympäristön tomiala Porolahden peruskoulu, kirjasto, hammash Tutkimuksessa tod.vaurioiden korjaus Hankenro2821P20495 Kaupunkiympäristö Sijainti N- c,v on^ ^ 9 «OS." % IVIaJTcj f* -^ Hamma-

Lisätiedot

HANKESUUNNITELMA Helsingin Uusi Yhteiskoulu Oy Julkisivujen ja vesikaton peruskorjaus

HANKESUUNNITELMA Helsingin Uusi Yhteiskoulu Oy Julkisivujen ja vesikaton peruskorjaus 1(6) HANKESUUNNITELMA Helsingin Uusi Yhteiskoulu Oy Julkisivujen ja vesikaton peruskorjaus 2(6) Sisällysluettelo 1. YHTEENVETO... 3 1.1 Tiivistelmä... 3 1.2 Yhteenveto... 3 1.3 Hankesuunnittelutyöryhmä...

Lisätiedot

FINNSBACKAN PÄIVÄKOTI VAIHTOEHTOTARKASTELU

FINNSBACKAN PÄIVÄKOTI VAIHTOEHTOTARKASTELU FINNSBACKAN PÄIVÄKOTI VAIHTOEHTOTARKASTELU 24.9.2014 1(5) Johdanto Vertailtavat hankevaihtoehdot Tässä vaihtoehtotarkastelussa on esitelty kaksi vaihtoehtoa Finnsbackan vuonna 1980 valmistuneen, heikkokuntoisen

Lisätiedot

Kaavin koulukeskuksen liikennesuunnitelma OLLI MÄKELÄ PILVI LESCH

Kaavin koulukeskuksen liikennesuunnitelma OLLI MÄKELÄ PILVI LESCH Kaavin koulukeskuksen liikennesuunnitelma OLLI MÄKELÄ PILVI LESCH 10.10.2013 Sisältö 1 Lähtökohdat... 7 2 Nykytila... 9 3 Suunnitelman sisältö... 14 3.1 Toimenpiteet... 14 3.2 Liikennejärjestelyt: nykyiset

Lisätiedot

HANKESUUNNITELMA 13.10.2014

HANKESUUNNITELMA 13.10.2014 Liite PatuL 7 / 30.10.2014 MASALAN KOULUN LIIKUNTASALI JA RUOKAILUN TILAT HANKESUUNNITELMA 13.10.2014 Tilakonsultit TM2 Oy Masalan koulun liikuntasali ja ruokailun tilat, Hankesuunnitelma 13.10.2014 MASALAN

Lisätiedot

Ruununmyllyn koulu. Hankesuunnitelma vaihe A:n pohjalta

Ruununmyllyn koulu. Hankesuunnitelma vaihe A:n pohjalta Ruununmyllyn koulu Hankesuunnitelma vaihe A:n pohjalta SIHY-lautakunnan iltakoulu 5.9.2018 Päätökset ja nykytilanne Sivistys- ja hyvinvointitoimialan ja lukiokoulutuksen palveluverkkopykälään Ruununmyllyn

Lisätiedot

Espoon kaupunki Pöytäkirja 146

Espoon kaupunki Pöytäkirja 146 23.09.2015 Sivu 1 / 1 2647/10.03.02/2015 146 Lausunnon antaminen Viherlaakson koulun ja lukion perusparannus ja laajennus 4.9.2015 päivätystä hankesuunnitelmasta Valmistelijat / lisätiedot: Reetta Hyvärinen,

Lisätiedot

Jokirinteen oppimiskeskus Kirkkonummi

Jokirinteen oppimiskeskus Kirkkonummi KUSTANNUSSELVITYS Jokirinteen oppimiskeskus Kirkkonummi 7.4.2017 Sisällysluettelo Sisällysluettelo 2 Dokumentin tiedot 2 Hankekuvaus 3 Lähtökohdat 3 Yhteenveto 3 Laskentaperusteet 4 Riskit 5 Liitteet 5

Lisätiedot

Espoon kaupunki Pöytäkirja 31. Kulttuurilautakunta Sivu 1 / 1

Espoon kaupunki Pöytäkirja 31. Kulttuurilautakunta Sivu 1 / 1 Kulttuurilautakunta 14.06.2016 Sivu 1 / 1 3411/2015 02.08.00 31 Kulttuurilautakunnan lausunto Meri-Matin hankesuunnitelmasta Valmistelijat / lisätiedot: Vera Schulman, puh. 043 825 6113 etunimi.sukunimi@espoo.fi

Lisätiedot

KATEDRALSKOLAN, PERUSKORJAUS

KATEDRALSKOLAN, PERUSKORJAUS 2.2.2015 Sivu 1/4 JA Tilaaja: PL 11 20101 Turku Hanke: Katedralskolan, peruskorjaus Osoite: Itäinen Rantakatu 2 / Vanha Suurtori 1, 20100 Turku KATEDRALSKOLAN, PERUSKORJAUS Suurtorin rakennuksiin kuuluvan

Lisätiedot

KUSTANNUSSELVITYS AURLAHDEN KESÄTEATTERI LOHJA 18.2.2015

KUSTANNUSSELVITYS AURLAHDEN KESÄTEATTERI LOHJA 18.2.2015 KUSTANNUSSELVITYS AURLAHDEN KESÄTEATTERI LOHJA 18.2.2015 Sisällysluettelo Sisällysluettelo 2 Dokumentin tiedot 2 Hankekuvaus 3 Lähtökohdat 3 Yhteenveto 3 Laskentaperusteet 5 Riskit 6 Liitteet 6 Dokumentin

Lisätiedot

HANKESELVITYS PÄIVÄKOTI LISÄTARKASTELU

HANKESELVITYS PÄIVÄKOTI LISÄTARKASTELU HANKESELVITYS PÄIVÄKOTI LISÄTARKASTELU Harri Apell Tekninen johtaja Ruovedentie 30 34600 Ruovesi. Sivu 2/9 RUOVEDEN KUNNAN PÄIVÄKOTITILAN HANKESELVITYKSEN SISÄLLYSLUETTELO 1. TOIMEKSIANTO...3 2. toteutusvaihtoehto

Lisätiedot

Rakennus on viimeksi ollut päiväkotikäytössä ja sen käyttötarkoitus on v. 2007 muutettu päiväkodiksi.

Rakennus on viimeksi ollut päiväkotikäytössä ja sen käyttötarkoitus on v. 2007 muutettu päiväkodiksi. Kiinteistö 1025/5, Olantie 3, 05200 Rajamäki Tontti Tontti sijaitsee Rajamäen Tykkitorninmäen asemakaava-alueella. Asemakaavamerkintä on AO-15, erillispientalojen korttelialue. Tontille saa rakentaa yhden

Lisätiedot

KIRKKONUMMEN PÄÄKIRJASTON LAAJENNUS HANKESUUNNITELMA 13.08.2015. Liite PatuL 3 / 27.8.2015

KIRKKONUMMEN PÄÄKIRJASTON LAAJENNUS HANKESUUNNITELMA 13.08.2015. Liite PatuL 3 / 27.8.2015 KIRKKONUMMEN PÄÄKIRJASTON LAAJENNUS HANKESUUNNITELMA 13.08.2015 Liite PatuL 3 / 27.8.2015 Kirkkonummen pääkirjaston laajennus- ja peruskorjaushanke 13.8.2015 KIRKKONUMMEN PÄÄKIRJASTON LAAJENNUS HANKESUUNNITELMA

Lisätiedot

Kirkkokatu 9. Asemakaavan muutos, 689. Tontin viitesuunnitelma / Asemakaavan valmisteluvaiheen kuulemisaineisto (Kaavaluonnos) 1.6.

Kirkkokatu 9. Asemakaavan muutos, 689. Tontin viitesuunnitelma / Asemakaavan valmisteluvaiheen kuulemisaineisto (Kaavaluonnos) 1.6. Kirkkokatu 9 Asemakaavan muutos, 689 Tontin viitesuunnitelma / Asemakaavan valmisteluvaiheen kuulemisaineisto (Kaavaluonnos) 1.6.2015 Tontin sijainti Heinolan keskustassa Lähtökohdat Korttelin 20 tontille

Lisätiedot

AURORAN SAIRAALA, RAKENNUS 22 NORDENSKIÖLDINKATU 20. HANKESUUNNITELMA Vesikaton kunnostus

AURORAN SAIRAALA, RAKENNUS 22 NORDENSKIÖLDINKATU 20. HANKESUUNNITELMA Vesikaton kunnostus AURORAN SAIRAALA, RAKENNUS 22 NORDENSKIÖLDINKATU 20 HANKESUUNNITELMA Vesikaton kunnostus 23.3.2012 HELSINGIN KAUPUNKI TILAKESKUS 1 YHTEENVETO... 3 1.1 Hankkeen perustiedot... 3 1.2 Hankkeen tarpeellisuus...

Lisätiedot

Tapiolan uimahalli. TIIVISTELMÄ KORJAUSHANKKEESTA Kimmo Martinsen

Tapiolan uimahalli. TIIVISTELMÄ KORJAUSHANKKEESTA Kimmo Martinsen Tapiolan uimahalli TIIVISTELMÄ KORJAUSHANKKEESTA 8.1.2018 Kimmo Martinsen 1 Tiivistelmä hankkeesta Korjaushankkeen ensimmäisessä vaiheessa v. 2014 2016 on jo toteutettu uimahallin vanhan osan puku- ja

Lisätiedot

SAAREN KOULU LIIKENNESELVITYS. Tilanne

SAAREN KOULU LIIKENNESELVITYS. Tilanne SAAREN KOULU LIIKENNESELVITYS Tilanne 7.12.2028 LÄHTÖKOHTIA Suunnittelukohteena Saaren koulu keskustaajamassa Nykyisiä rakennuksia korvataan uudisrakennuksilla Etäisyyskartta 3/5 km Ala- ja yläkoulurakennukset

Lisätiedot

ao Harjun kampuksen peruskorjaus ja laajennus 17.9.2014/RK

ao Harjun kampuksen peruskorjaus ja laajennus 17.9.2014/RK ao Harjun kampuksen peruskorjaus ja laajennus 17.9.2014/RK Jyväskylän koulutuskuntayhtymä Tarjoaa ammatillista koulutusta ja lukiokoulutusta sekä nuorille että aikuisille Kaksitoista omistajakuntaa: Hankasalmi,

Lisätiedot

MÄKELÄNRINTEEN LUKIO Mäkelänkatu 47 PUUIKKUNOIDEN PERUSKORJAUS

MÄKELÄNRINTEEN LUKIO Mäkelänkatu 47 PUUIKKUNOIDEN PERUSKORJAUS MÄKELÄNRINTEEN LUKIO Mäkelänkatu 47 PUUIKKUNOIDEN PERUSKORJAUS HANKESUUNNITELMA 30.11.2015 HELSINGIN KAUPUNKI TILAKESKUS 1 YHTEENVETO... 3 1.1 Hankkeen perustiedot... 3 1.2 Hankkeen tarpeellisuus... 3

Lisätiedot

Tekninen lautakunta Tekninen lautakunta Suolahden yhtenäisperuskoulun hankesuunnitelman hyväksyminen 64/02.07.

Tekninen lautakunta Tekninen lautakunta Suolahden yhtenäisperuskoulun hankesuunnitelman hyväksyminen 64/02.07. Tekninen lautakunta 3 27.01.2016 Tekninen lautakunta 78 20.07.2016 Suolahden yhtenäisperuskoulun hankesuunnitelman hyväksyminen 64/02.07.00/2016 TELA 27.01.2016 3 Äänekosken kaupungin tilapalvelut on tehnyt

Lisätiedot

Kilpailuehdotus The Soma

Kilpailuehdotus The Soma Kilpailuehdotus The Soma Kilpailuehdotuksen yleiskuvaus Kilpailuehdotus koskee elinkaarikorttelin palveluasumiselle varattua osaa tonttia 3. Esitetyn suunnitteluratkaisun pääasiallinen tarkoitus on tarjota

Lisätiedot

679:4:11. Iu1/2. e= :4:6 679:4:7. Salon kaupunki ja MML, m

679:4:11. Iu1/2. e= :4:6 679:4:7. Salon kaupunki ja MML, m ar Santanummentie 0 8 33 77 6 50 0 9 83-79- -535- -30978-9 66 679:: 9 m Iu/ e=00-8653- -507-5 656-3707- 65 7 6 MUSTAKORVENTIE 6 5 8 7 3 679::6 3 679::7 5 8 Salon kaupunki ja MML, 06 -79-65 33 3 II 679::97

Lisätiedot

Niemikotisäätiön Haagan työkeskus Vanha viertotie 22 C, Helsinki Vesikaton uusiminen, julkisivumuutokset ja pihan kunnostaminen

Niemikotisäätiön Haagan työkeskus Vanha viertotie 22 C, Helsinki Vesikaton uusiminen, julkisivumuutokset ja pihan kunnostaminen Niemikotisäätiön Haagan työkeskus Vanha viertotie 22 C, 00330 Helsinki Vesikaton uusiminen, julkisivumuutokset ja pihan kunnostaminen Kuva: Haagan työkeskuksen julkisivu Tekninen hankesuunnitelma 25.11.2013

Lisätiedot

Helsingin kaupunki Pöytäkirja 6/ (5) Kiinteistölautakunta Tila/

Helsingin kaupunki Pöytäkirja 6/ (5) Kiinteistölautakunta Tila/ Helsingin kaupunki Pöytäkirja 6/2016 1 (5) 123 Kiinteistölautakunnan esitys kaupunginhallitukselle Lasten päiväkoti Yliskylän uudisrakennuksen tarveselvityksen ja hankesuunnitelman hyväksymiseksi HEL 2016-002292

Lisätiedot

JOKIRINTEEN OPPIMISKESKUS HANKESUUNNITELMA

JOKIRINTEEN OPPIMISKESKUS HANKESUUNNITELMA JOKIRINTEEN OPPIMISKESKUS HANKESUUNNITELMA KIRKKONUMMEN KUNTA 10.04.2017 JOKIRINTEEN OPPIMISKESKUS HANKESUUNNITELMA Sisällysluettelo: 0. Yhteenveto... 3 1. Hankesuunnitelman laadinta... 4 1.1 Yleistiedot...

Lisätiedot

VALTIMON KESKUSTA LIIKENTEEN YLEISSUUNNITELMA

VALTIMON KESKUSTA LIIKENTEEN YLEISSUUNNITELMA Vastaanottaja Valtimon kunta Asiakirjatyyppi Raportti Päivämäärä 11.10.2011 VALTIMON KESKUSTA LIIKENTEEN YLEISSUUNNITELMA LIIKENTEEN YLEISSUUNNITELMA Päivämäärä 11/10/2011 Laatija Jouni Mikkonen Tarkastaja

Lisätiedot

Ruokolahden kunta Kh. 5.2.2015 / 38 1 Kv. 9.2.2015 / 10. Olemassa olevista kunnan omistamista tiloista käytetään seuraavat tilat:

Ruokolahden kunta Kh. 5.2.2015 / 38 1 Kv. 9.2.2015 / 10. Olemassa olevista kunnan omistamista tiloista käytetään seuraavat tilat: Ruokolahden kunta Kh. 5.2.2015 / 38 1 KIRKONKYLÄN KOULUN TILAVAIHTOEHDOT KUNNANHALLITUS 5.2.2015 Vaihtoehto VE 1 Olemassa olevista kunnan omistamista tiloista käytetään seuraavat tilat: Rasilan päiväkoti

Lisätiedot

Tilatehokkaat oppimisympäristöt laadusta tinkimättä

Tilatehokkaat oppimisympäristöt laadusta tinkimättä Tilatehokkaat oppimisympäristöt laadusta tinkimättä Raila Oksanen, johtava konsultti, FCG Konsultointi Mikko Kaira, toimialajohtaja, FCG Suunnittelu ja tekniikka FCG Suunnittelu ja tekniikka 24.9.2018

Lisätiedot

Ruotsinkielinenkielinen koulukeskus Tilaohjelma ISO RKK, VE1

Ruotsinkielinenkielinen koulukeskus Tilaohjelma ISO RKK, VE1 Tilakonsultit TM2 Oy Loviisan kaupunki 5.11.2015 Ruotsinkielinenkielinen koulukeskus Tilaohjelma ISO RKK, VE1 Oppilasmäärät Koulun oppilasmäärä yhteensä 694 Alakoulu 200 Haddom 58 Tessjö 46 Yläkoulu 270

Lisätiedot

HANKESUUNNITELMAN LISÄLEHTI Liittyy hankesuunnitelmaan

HANKESUUNNITELMAN LISÄLEHTI Liittyy hankesuunnitelmaan ROIHUVUOREN ALA-ASTE VUORENPEIKONTIE 7 00820 HELSINKI PERUSPARANNUS HANKESUUNNITELMAN LISÄLEHTI 12.4.2013 Liittyy hankesuunnitelmaan 18.3.2010 HELSINGIN KAUPUNKI TILAKESKUS Roihuvuoren ala-aste, perusparannushankkeen

Lisätiedot

Kannelmäen peruskoulu

Kannelmäen peruskoulu Tilakeskus 22.04.2016 Kosteusvauriokorjaus ja perusparannus Hankenumero 8010430 Tilakeskus Opetusvirasto Sijainti Yhteenveto Hankkeen nimi Hankenumero Kosteusvauriokorjaus ja perusparannus 8010430 Osoite

Lisätiedot

LIIKKUVA KOULU JA OPS 2016

LIIKKUVA KOULU JA OPS 2016 Raahe 3.3.2016 Laura Rahikkala liikunnanopettaja OPS 2016 HAASTE MAHDOLLISUUS HYPPY JOHONKIN UUTEEN OPS UUDISTUKSEN KESKEISIÄ LÄHTÖKOHTIA PEDAGOGINEN UUDISTUS -> Siirtyminen kysymyksestä MITÄ opitaan,

Lisätiedot

Tekniset palvelut / tekninen johtaja Hannu Seppälä. Sivistyspalvelut/ Pekka Lintonen, Janne Mäkinen

Tekniset palvelut / tekninen johtaja Hannu Seppälä. Sivistyspalvelut/ Pekka Lintonen, Janne Mäkinen TOIMITILAT Riihenmäen yhtenäiskoulu Sivistyspalvelut/ Pekka Lintonen, Janne Mäkinen Aikataulu: Rakentamisen aloitus 11/2015 Budjetti: 15 300 000 Nykyisen koulurakennuksen yhteyteen rakennetaan laajennusosa,

Lisätiedot

NUMMELAN HAAKKOINMAAN TAAJAMANOSAN ASEMAKAAVAN MUUTOS KAAVA 110 (HIIDENRANNAN KOULUKORTTELI)

NUMMELAN HAAKKOINMAAN TAAJAMANOSAN ASEMAKAAVAN MUUTOS KAAVA 110 (HIIDENRANNAN KOULUKORTTELI) Ympa 31.10.2002 Ympa liite VIHDIN KUNTA NUMMELAN HAAKKOINMAAN TAAJAMANOSAN ASEMAKAAVAN MUUTOS KAAVA 110 (HIIDENRANNAN KOULUKORTTELI) RAKENTAMISOHJE KORTTELEILLE 417 JA 457 TEKNINEN JA YMPÄRISTÖKESKUS 31.10.2002

Lisätiedot

HANKESUUNNITELMA HANKESUUNNITELMA. Rovaniemen kaupunki Hallituskatu Rovaniemi. Runko / ohje. xx.xx.20xx Sivu 1/10.

HANKESUUNNITELMA HANKESUUNNITELMA. Rovaniemen kaupunki Hallituskatu Rovaniemi. Runko / ohje. xx.xx.20xx Sivu 1/10. xx.xx.20xx Sivu 1/10 Tilaaja: Rovaniemen kaupunki Hallituskatu 7 96100 Rovaniemi Hanke: Runko / ohje HANKESUUNNITELMA Sivu 2/10 HANKESUUNNITELMA TIIVISTELMÄ n olennainen sisältö Rovaniemi xx.xx.20xx Sivu

Lisätiedot

Tekninen toimi PÄIVÄKOTI NIKSULA HANKESUUNNITELMA

Tekninen toimi PÄIVÄKOTI NIKSULA HANKESUUNNITELMA Tekninen toimi PÄIVÄKOTI NIKSULA HANKESUUNNITELMA 27.5.2014 SISÄLTÖ 1 YLEISTÄ 3 2 PÄIVÄKODIN NYKYINEN TILANNE 3 2.1 TOIMINNAN MITOITUSPERUSTEET 4 3 KUNTALAISTEN TALO 4 3.1 AIEMMAT TARKASTELUT 5 3.2 PÄIVÄKODIN

Lisätiedot

Pasilan peruskoulu. Savonkatu 4, Helsinki. Tilakeskus. Kouluverkkopäätöksistä johtuvat muutokset. Hankesuunnitelma. Hankenumero

Pasilan peruskoulu. Savonkatu 4, Helsinki. Tilakeskus. Kouluverkkopäätöksistä johtuvat muutokset. Hankesuunnitelma. Hankenumero Tilakeskus Hankesuunnitelma 25.4.2016 Pasilan peruskoulu Savonkatu 4, 00520 Helsinki Kouluverkkopäätöksistä johtuvat muutokset Tilakeskus Opetusvirasto Hankenumero 8010406 Hankesuunnitelma 25.4.2016 Tilakeskus

Lisätiedot

Kustaankartanon palvelukeskus

Kustaankartanon palvelukeskus , Sprinkler-varavoimakoneiston rakentaminen Sosiaali- ja terveysvirasto Hankenumero 808616 Sijainti Yhteenveto Hankkeen nimi, springler- varavoimakoneiston rakentaminen Hankenumero 808616 Osoite, Rakennustunnus

Lisätiedot

Oppimisympäristöstä toimintaympäristöön Oppimisympäristö tukemaan oppimista. Kaisa Nuikkinen

Oppimisympäristöstä toimintaympäristöön Oppimisympäristö tukemaan oppimista. Kaisa Nuikkinen Oppimisympäristöstä toimintaympäristöön Oppimisympäristö tukemaan oppimista Kaisa Nuikkinen 10.5.2006 kaisa.nuikkinen@edu.hel.fi TYÖTURVALLISUUSLAKI TYÖYMPÄRISTÖ on tarkoituksenmukainen toimintaan nähden,

Lisätiedot

Esittelijä: Hyvinvointi- ja sivistyspalvelujen toimialajohtaja Willberg Tuija (Hyvinvointi- ja sivistyspalvelujen toimialajohtaja)

Esittelijä: Hyvinvointi- ja sivistyspalvelujen toimialajohtaja Willberg Tuija (Hyvinvointi- ja sivistyspalvelujen toimialajohtaja) Joutsenon koulun hankesuunnitelma Liittyy asiahallinnan asiaan: LPR/746/10.03.02.01/2018 Esittelijä: Hyvinvointi- ja sivistyspalvelujen toimialajohtaja Willberg Tuija (Hyvinvointi- ja sivistyspalvelujen

Lisätiedot

Työpaja I : Toiveet Vehmaisten koulun ja kentän toiminnallisuudesta ja yhteiskäytöstä

Työpaja I : Toiveet Vehmaisten koulun ja kentän toiminnallisuudesta ja yhteiskäytöstä Prosessin aikataulu Työpaja I 24.4.2014: Toiveet Vehmaisten koulun ja kentän toiminnallisuudesta ja yhteiskäytöstä Hankesuunnitelman jatkotyöstäminen Työpaja II 26.5.2014: Hankesuunnitelman esittely ja

Lisätiedot

GRÄNNÄS SKOLAN UUDISRAKENNUKSEN JA PERUSKORJAUKSEN HANKESUUNNITTELUVAIHEEN KUSTANNUSARVION JA LUONNOSSUUNNITELMIEN HYVÄKSYMINEN

GRÄNNÄS SKOLAN UUDISRAKENNUKSEN JA PERUSKORJAUKSEN HANKESUUNNITTELUVAIHEEN KUSTANNUSARVION JA LUONNOSSUUNNITELMIEN HYVÄKSYMINEN Kaupunginhallitus 158 08.05.2017 Kaupunginvaltuusto 39 17.05.2017 GRÄNNÄS SKOLAN UUDISRAKENNUKSEN JA PERUSKORJAUKSEN HANKESUUNNITTELUVAIHEEN KUSTANNUSARVION JA LUONNOSSUUNNITELMIEN HYVÄKSYMINEN 345/58/2017

Lisätiedot

Ehnroosin koulu Mäntsälä 8.10.2014

Ehnroosin koulu Mäntsälä 8.10.2014 KUSTANNUSSELVITYS Ehnroosin koulu Mäntsälä 8.10.2014 Dokumentin tiedot Laatija Carita Hytönen Puh. 020 7393 932 GSM 040 514 0543 Sähköposti carita.hytonen@fmcgroup.fi Selvityksen lähtötiedot Arvion laskenta

Lisätiedot

1.01 Asuinkerrostalojen korttelialue Erillispientalojen korttelialue Yleisten rakennusten korttelialue.

1.01 Asuinkerrostalojen korttelialue Erillispientalojen korttelialue Yleisten rakennusten korttelialue. Määräysnumero Ulkoasu 0.9 selitys ASEMAKAAVAMERKINNÄT JA - MÄÄRÄYKSET: 1.01 Asuinkerrostalojen korttelialue. 1.011 Asuinkerrostalojen korttelialue. Alueelle sallitaan palveluasuminen. 1.04 Erillispientalojen

Lisätiedot

0.9 ASEMAKAAVAMERKINNÄT JA -MÄÄRÄYKSET: Asuinkerrostalojen ja rivitalojen korttelialue Erillispientalojen korttelialue.

0.9 ASEMAKAAVAMERKINNÄT JA -MÄÄRÄYKSET: Asuinkerrostalojen ja rivitalojen korttelialue Erillispientalojen korttelialue. Määräysnumero Ulkoasu selitys 0.9 ASEMAKAAVAMERKINNÄT JA -MÄÄRÄYKSET: 1.011 Asuinkerrostalojen ja rivitalojen korttelialue. 1.021 Asuinpientalojen, rivitalojen ja kytkettyjen pientalojen korttelialue,

Lisätiedot

Rakentajailta 16.09.2014 Rakennussuunnittelu Rakennusvalvonta Juha Vulkko

Rakentajailta 16.09.2014 Rakennussuunnittelu Rakennusvalvonta Juha Vulkko Rakentajailta 16.09.2014 Rakennussuunnittelu Rakennusvalvonta Juha Vulkko Huolehtimisvelvollisuus rakentamisessa MRL 119 Rakennushankkeeseen ryhtyvän on huolehdittava siitä, että rakennus suunnitellaan

Lisätiedot

KOULJAOS 41 Suomenkielinen koulutusjaosto Valmistelija: opetusjohtaja Annelie Nylund,annelie.nylund(at)sipoo.fi

KOULJAOS 41 Suomenkielinen koulutusjaosto Valmistelija: opetusjohtaja Annelie Nylund,annelie.nylund(at)sipoo.fi Valtuusto 72 10.09.2012 Söderkullan koulukeskuksen hankesuunnitelman hyväksyminen 281/10.03.02/2012 281/10.03.02/2012 KOULJAOS 41 Suomenkielinen koulutusjaosto 23.4.2012 Valmistelija: opetusjohtaja Annelie

Lisätiedot

Vastineet koskien Taipalsaaren kirkonkylän asemakaavan muutosta tila Ahjo 831-417-5-137 (Kirkonkylän koulun tontin asemakaavan muutos)

Vastineet koskien Taipalsaaren kirkonkylän asemakaavan muutosta tila Ahjo 831-417-5-137 (Kirkonkylän koulun tontin asemakaavan muutos) Vastineet koskien Taipalsaaren kirkonkylän asemakaavan muutosta tila Ahjo 831-417-5-137 (Kirkonkylän koulun tontin asemakaavan muutos) Kaavaluonnoksesta saadut huomautukset ja niihin laaditut vastineet

Lisätiedot

TOLKKISTEN ELINKAARIHANKE

TOLKKISTEN ELINKAARIHANKE TOLKKISTEN ELINKAARIHANKE SIVISTYSLAUTAKUNTA Kaupunginhallitus valitsi kokouksessaan 5.10.2015 ( 281) Lemminkäinen talo Oy:n elinkaarihankkeiden palvelutuottajaksi. Palvelusopimus Porvoon kaupungin ja

Lisätiedot

Lisälämmöneristäminen olennainen osa korjausrakentamista

Lisälämmöneristäminen olennainen osa korjausrakentamista Lisälämmöneristäminen olennainen osa korjausrakentamista Energiatodistusten laatijoiden ajankohtaispäivä 16.5.2019 Tuomo Ojanen, VTT Esityksen sisältö Rakennuksen tehtävä Hyvin lämmöneristetty ulkovaippa

Lisätiedot

Röykän sairaala / Nummela Sanatorium

Röykän sairaala / Nummela Sanatorium Tilakeskus Röykän sairaala / Nummela Sanatorium Käytöstä poistetun sairaalarakennuksen kunnostaminen vastaanottokeskukseksi Hankenumero 8037276 Tilakeskus Sijainti Tilakeskus Yhteenveto Hankkeen nimi Hankenumero

Lisätiedot

Ajatus purkamisesta on esitelty rakennusvalvonnalle. Esteitä purkamisluvanmyöntämiselle ei ole havaittu.

Ajatus purkamisesta on esitelty rakennusvalvonnalle. Esteitä purkamisluvanmyöntämiselle ei ole havaittu. Katuman päiväkoti Katuman päiväkoti on valmistunut vuonna 1979. Rakennusta on korjattu vuonna 2002 ja sen vesikatto on uusittu kokonaan. Päiväkotia ei ole suojeltu asemakaavalla, eikä se esiinny maakunnallisissa

Lisätiedot

1705 NIKU Kasarminkatu 6 ASEMAKAAVAMUUTOS, VALMISTELUAINEISTO, ALP-2 alue Vireillä oleva kaavamuutos ja sen ehdotusvaihe koskee Kuopion kaupungin omistamaa Kuopion keskustan 6. kaupunginosan korttelia

Lisätiedot

XXXII valtakunnallinen asunto- ja yhdyskuntapäivä 6.5.2010 Pasi Heiskanen KTM, MBA, Arkkitehti (Safa)

XXXII valtakunnallinen asunto- ja yhdyskuntapäivä 6.5.2010 Pasi Heiskanen KTM, MBA, Arkkitehti (Safa) XXXII valtakunnallinen asunto- ja yhdyskuntapäivä 6.5.2010 Pasi Heiskanen KTM, MBA, Arkkitehti (Safa) Ranta-Tampella Tonttimaata 5,4-6,8 ha Ratinan Eteläranta Tonttimaata 3,2 ha Amuri Tonttimaata 3,2 ha

Lisätiedot

SIVLK 21 Taloustutkimus Kairitek Oy on jättänyt elokuussa 2008 tarkastusselostuksen yläkoulu/lukion rakennusten kuntoarviosta ja korjaustarpeesta.

SIVLK 21 Taloustutkimus Kairitek Oy on jättänyt elokuussa 2008 tarkastusselostuksen yläkoulu/lukion rakennusten kuntoarviosta ja korjaustarpeesta. Sivistyslautakunta 21 17.02.2009 Kunnanhallitus 126 02.03.2009 Sivistyslautakunta 129 15.10.2009 Kunnanhallitus 446 27.10.2009 Valtuusto 150 04.11.2009 Ruukin yläkoulu/lukion hankesuunnitelma 1449/45/451/2009

Lisätiedot

Juankosken päiväkoti, kustannusarvio

Juankosken päiväkoti, kustannusarvio Juankosken päiväkoti, kustannusarvio 25.02.2016 Uudisvaihtoehto Olemme arvioineet Juankosken päiväkodin uudisrakennushinnan. Kustannukset on laskettu arvioituun Juankosken hintatasoon 03/2016. Laskelma

Lisätiedot

SÄLINKÄÄN KOULU JA PÄIVÄKOTI VERTAILU TONTINKÄYTTÖVAIHTOEHTOJEN OMINAISUUKSISTA

SÄLINKÄÄN KOULU JA PÄIVÄKOTI VERTAILU TONTINKÄYTTÖVAIHTOEHTOJEN OMINAISUUKSISTA ARKKITEHTIKUVIO OY Käpylänkuja 1, 00610 HELSINKI Puh 09-7244 161 Fax 09-7244 600 SÄLINKÄÄN KOULU JA PÄIVÄKOTI VERTAILU TONTINKÄYTTÖVAIHTOEHTOJEN OMINAISUUKSISTA Suunnittelutehtävään kuului Sälinkään koulun

Lisätiedot

SARVIKUONO KORTTELI K 31 SOFIANKATU 4 JA UNIONINKATU 25, VESIKATTOJEN KORJAUSTYÖT. HANKESUUNNITELMA Hanke 86893 19.8.2011

SARVIKUONO KORTTELI K 31 SOFIANKATU 4 JA UNIONINKATU 25, VESIKATTOJEN KORJAUSTYÖT. HANKESUUNNITELMA Hanke 86893 19.8.2011 SARVIKUONO KORTTELI K 31 SOFIANKATU 4 JA UNIONINKATU 25, VESIKATTOJEN KORJAUSTYÖT HANKESUUNNITELMA Hanke 86893 19.8.2011 HELSINGIN KAUPUNKI TILAKESKUS TARKASTUSVIRASTO KAUPUNGINMUSEO 2 1 YHTEENVETO 1.1

Lisätiedot

Helsingin kaupungintalo, galleria

Helsingin kaupungintalo, galleria Hankesuunnitelma Pohjoisesplanadi 11-13 Muutos Hankenumero 2085412 Helsingin Leijona Oy Sijainti 2 Yhteenveto Hankkeen nimi Hankenumero 2085412 Osoite Pohjoisesplanadi 11-13, 00170 Helsinki Sijainti 1.

Lisätiedot

Kajaanin älykäs elinkaarikortteli

Kajaanin älykäs elinkaarikortteli Kajaanin älykäs elinkaarikortteli Hankkeen taustat Vanhan linja-autoaseman tontti vapautuu uuteen käyttöön Kajaanin keskustaan Elinkaariasumiselle kasvava tarve ja uusien asumismuotojen kehittäminen Rakennusten

Lisätiedot

RIIHIKOSKEN YHTENÄISKOULU

RIIHIKOSKEN YHTENÄISKOULU Pöytyän kunta RIIHIKOSKEN YHTENÄISKOULU Hankesuunnitelma Kunnanhallitus 23.5.2017 xx Kunnanvaltuusto 30.5.2017 xx Sisällysluettelo 1 OPPILAITOS JA KOULUTUKSEN JÄRJESTÄJÄ... 3 2 RAKENNUSPAIKKA... 3 3 HANKKEEN

Lisätiedot

KAUKAJÄRVI, ASEMAKAAVA NO 7830 RAKENTAMISTAPAOHJEET RO , 2, 3, 4 JA 5

KAUKAJÄRVI, ASEMAKAAVA NO 7830 RAKENTAMISTAPAOHJEET RO , 2, 3, 4 JA 5 KAUKAJÄRVI, ASEMAKAAVA NO 7830 RAKENTAMISTAPAOHJEET RO-7830-1, 2, 3, 4 JA 5 Ohjeen laatija: Tampereen kaupungin suunnittelupalvelut, asemakaavoitus, arkkitehti Ilkka Kotilainen Ohjeiden tarkoitus: Rakentamistapaohjeiden

Lisätiedot

RANTAKYLÄN PALVELUKESKUKSEN YMPÄRISTÖN ASEMAKAAVAMUUTOS

RANTAKYLÄN PALVELUKESKUKSEN YMPÄRISTÖN ASEMAKAAVAMUUTOS RANTAKYLÄN PALVELUKESKUKSEN YMPÄRISTÖN ASEMAKAAVAMUUTOS 15.6.2016 Maankäyttöinsinööri Kalle Sivén KAAVAHANKKEEN KUVAUS Asemakaavamuutos on käynnistetty Joensuun kaupungin aloitteesta loppuvuodesta 2013.

Lisätiedot

MEILAHDEN ALA-ASTE Jalavatie 6, Helsinki PERUSPARANNUS LISÄLEHTI PÄIVÄTTYYN HANKESUUNNITELMAAN

MEILAHDEN ALA-ASTE Jalavatie 6, Helsinki PERUSPARANNUS LISÄLEHTI PÄIVÄTTYYN HANKESUUNNITELMAAN MEILAHDEN ALA-ASTE Jalavatie 6, 00270 Helsinki PERUSPARANNUS LISÄLEHTI 12.8.2010 PÄIVÄTTYYN HANKESUUNNITELMAAN 17.11.2011 HELSINGIN KAUPUNKI TILAKESKUS 2 1 YHTEENVETO... 3 1.1 Hankkeen perustiedot... 3

Lisätiedot

L48 Kullervonkatu, 1. kaupunginosa Anttila, korttelin 63 asemakaavan ja tonttijaon muutos

L48 Kullervonkatu, 1. kaupunginosa Anttila, korttelin 63 asemakaavan ja tonttijaon muutos L48 Kullervonkatu, 1. kaupunginosa Anttila, korttelin 63 asemakaavan ja tonttijaon muutos 27.11.2015 Lohjan 1. kaupunginosa Anttila, korttelin 63 tonttien 7, 8, ja 9 maanomistajat edustajanaan Mikko Uusitalo

Lisätiedot

Korjata vai purkaa? Laatijat: Ulrika Uotila, Olli Teriö, Malin Moisio, Tero Marttila, TTY

Korjata vai purkaa? Laatijat: Ulrika Uotila, Olli Teriö, Malin Moisio, Tero Marttila, TTY 24.1.2019 KORJATA VAI PURKAA? Ulrika Uotila, Tampereen yliopisto Olli Teriö Malin Moisio, Tampereen yliopisto Tero Marttila, Tampereen yliopisto 24.1.2019 2 Sisällys Päätöksentekoprosessi Toiminnallinen

Lisätiedot

LEMPÄÄLÄN PÄÄKIRJASTON HANKESUUNNITELMA

LEMPÄÄLÄN PÄÄKIRJASTON HANKESUUNNITELMA LEMPÄÄLÄN PÄÄKIRJASTON HANKESUUNNITELMA Nina Tielinen toimistoarkkitehti 7.5.15 Vapaa-aikalautakunta 12.5.15 Tekninen lautakunta Lempäälän kirjasto- ja tietoliikennepalvelut Hankesuunnittelun aikataulu

Lisätiedot

Espoon kaupunki Pöytäkirja 132. Valtuusto Sivu 1 / Leppävaaran elä ja asu -seniorikeskuksen hankesuunnitelman hyväksyminen

Espoon kaupunki Pöytäkirja 132. Valtuusto Sivu 1 / Leppävaaran elä ja asu -seniorikeskuksen hankesuunnitelman hyväksyminen Valtuusto.0.03 Sivu / 845/0.03.0/03 Kaupunginhallituksen tila- ja asuntojaosto 59 6.9.03 Kaupunginhallitus 77 30.9.03 3 Leppävaaran elä ja asu -seniorikeskuksen hankesuunnitelman hyväksyminen Valmistelijat

Lisätiedot

Untolan alueen rakentamistapaohjeet, korttelit

Untolan alueen rakentamistapaohjeet, korttelit Untolan alueen rakentamistapaohjeet, korttelit 2729-2733 Untolan alue sijaitsee Littoisten kaupunginosassa, Paaskunnan ja Lähteenmäen asuinalueiden välissä. Alueen rakennuskanta on pääasiassa uudehkoa.

Lisätiedot
