PATTASTEN PÄIVÄKOTI RAAHEN KAUPUNKI HANKESUUNNITELMA RAAHEN KAUPUNKI TEKNINEN KESKUS PL RAAHE Käyntiosoite: Ruskatie 1 puh.
|
|
- Elisabet Elli Mäki
- 5 vuotta sitten
- Katselukertoja:
Transkriptio
1 PATTASTEN PÄIVÄKOTI RAAHEN KAUPUNKI HANKESUUNNITELMA 2018 RAAHEN KAUPUNKI TEKNINEN KESKUS PL RAAHE Käyntiosoite: Ruskatie 1 puh
2 1 HANKETIEDOT HANKKEEN PERUSTIEDOT... 3 HANKKEEN TOTEUTTAJA JA YHDYSHENKILÖT TOIMINNAN YLLÄPITÄJÄ JA PALVELUJEN JÄRJESTÄJÄ TOIMINNAN NYKYTILA JA TULEVA KEHITYS TOIMINTA NYKYISIN TOIMINNAN TULEVA KEHITYS PATTASTEN PÄIVÄKODIN TULEVAISUUS PERUSKORJAUS JA LAAJENNUS VAI UUSI PÄIVÄKOTI RAKENTAMISEN AIKAINEN TOIMINTA TILAT TILASUUNNITTELUN TAVOITTEET JA PERIAATTEET TILASUUNNITTELUN TEKNISET TAVOITTEET KUSTANNUSTIEDOT KUSTANNUSARVIO JA TILAVARAUKSET VAIHTOEHDOT JA KUSTANNUKSET HANKKEEN AIKATAULU

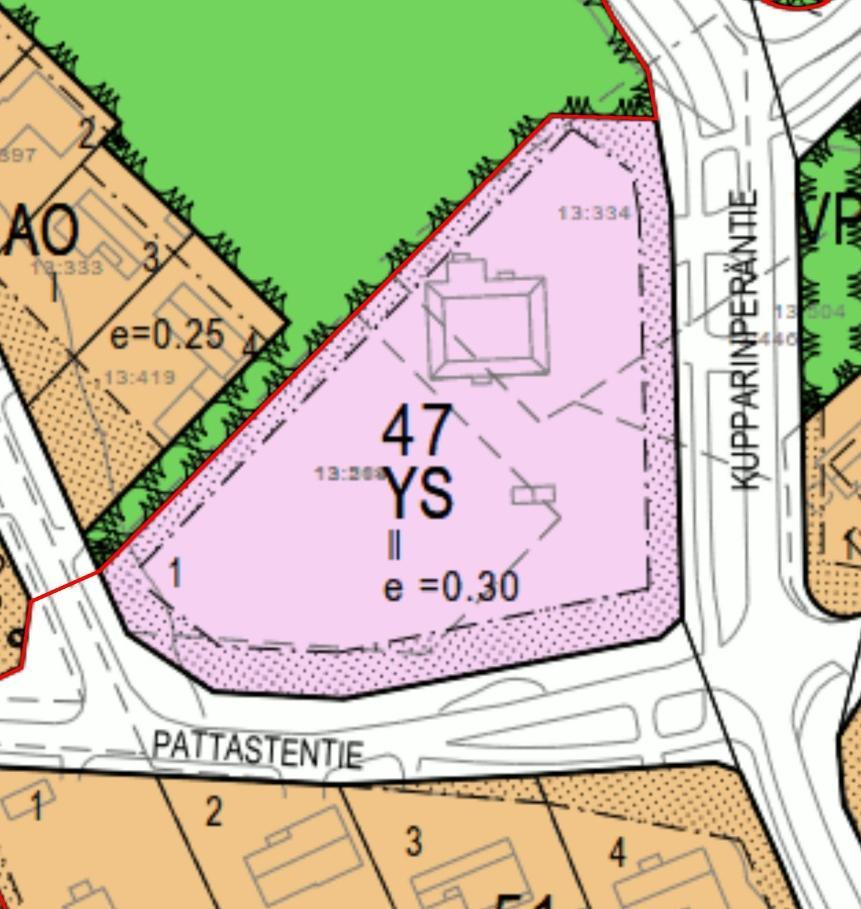

3 1 HANKETIEDOT 1.1 HANKKEEN PERUSTIEDOT Pattasten päiväkoti sijaitsee Raahen kaupungissa Pattijoen kaupunginosassa. Päiväkoti sijaitsee osoitteessa Kupparinperäntie 6, Pattijoki kiinteistöllä Kiinteistön koko on 7533 m 2. Kiinteistön kaavallinen asemakaavamerkintä on YS, mikä tarkoittaa sosiaalitointa ja terveydenhuoltoa palvelevien rakennusten korttelialuetta. Kiinteistön tehokkuusluku e on 0,30 mikä mahdollistaa 2259,9 kem 2 rakennusoikeuden. Pattasten nykyinen päiväkoti on rakennettu 1983 ja sitä on laajennettu vuonna Päiväkodin bruttoala on 517 m 2 ja huoneala 441 m 2. Pattasten päiväkodissa on tehty huomattavia tiivistyskorjauksia ja muutostöitä lasten ja työntekijöiden sisäilmaoireilujen vuoksi. Kuva 1. Pattasten päiväkoti: kaavatilanne HANKKEEN TOTEUTTAJA JA YHDYSHENKILÖT Pattasten päiväkodin omistaa Raahen kaupunki, joka vastaa myös kiinteistön ylläpidosta. Rakennustyön rakennuttajana toimii Raahen kaupunki, PL 62,92101 RAAHE, puh Rakennuttajatehtäviä hoitaa Raahen kaupungin tekninen keskus, Ruskatie 1, PATTIJOKI. Rakennuttamisen yhteyshenkilönä toimii teknisen keskuksen johtaja Pasi Alatalo, puh
4 1.2 TOIMINNAN YLLÄPITÄJÄ JA PALVELUJEN JÄRJESTÄJÄ Pattasten päiväkodin toiminnan ylläpitäjänä ja palvelujen järjestäjänä toimii Raahen kaupungin sivistyspalvelukeskus, Rantakatu 5 D 1, Raahe. Sivistyspalvelukeskuksen yhteyshenkilönä toimii opetuspäällikkö Lucina Hänninen, puh TOIMINNAN NYKYTILA JA TULEVA KEHITYS 2.1 TOIMINTA NYKYISIN Päiväkodissa toimii kaksi ryhmää: Esiopetusryhmä, 21 lasta sekä 3-5 vuotiaiden lasten ryhmä, 21 lasta. Päiväkoti on avoinna arkipäivisin n.klo Pattasten päiväkoti palvelee keskeisen sijaintinsa vuoksi laajasti Pattijoen alueen perheitä (Pattanen, Lappanen, Järventölä, Pietarinmäki, Kesälä 1, Kesälä 2, Pyhtilä sekä Jokela). Toiminnallisesti Pattasten päiväkodin sijainti on erittäin hyvä ja yhdessä Pattasten koulun kanssa ne muodostavat Pohjoisen alueen koulukeskuksen. 2.2 TOIMINNAN TULEVA KEHITYS Pattasten päiväkoti on alun perin rakennettu yhdelle kokopäiväryhmälle (3-6 v lapsille) sekä koululaisten aamu- ja iltapäiväryhmäksi. Tällä hetkellä tiloissa toimii yksi esiopetusikäisten lasten kokopäiväryhmä sekä 3-5 vuotiaiden lasten ryhmä. Päiväkotiin on jatkuvasti enemmän hakijoita kuin paikkoja pystytään tarjoamaan. Pattijoen alueella toimii tällä hetkellä yhteensä kaksitoista ryhmää seitsemässä toimipisteessä ja näistä vain viisi ryhmää on rakennettu päiväkotiryhmiksi: Pattasten päiväkodin kaksi ryhmää ja Satulehdon päiväkodin kolme ryhmää. Näihin tiloihin ei ole alun perin suunniteltu tiloja alle 3v lapsille, jonka seurauksena ei ole pystytty vastaamaan alle 3v lasten päiväkotipaikkatarpeeseen tai sijoittamaan perheen lapsia samaan päivähoitoyksikköön Pattijoen alueella. Myös Satulehdon päiväkodin laajennuksen suunnittelu etenee. Kun sekä Satulehdon laajennus, että Pattasten päiväkodin rakennus saadaan valmiiksi, Pattijoen alueen varhaiskasvatuksen palveluverkko on ajanmukainen ja tarpeeseen vastaava. Tällöin vähintään osasta etäryhmiä voidaan luopua. 4
5 Syntyvyystilasto vuosilta Alue Yhteensä Eskelinen-Perälä Hanhela Harakkamäki Jokela Järventölä-Pietarinmäki Kesälä-Toronmäki Kopsa Kotiranta-Aho Mari-Kamutanmäki Maunula-Kaarelanmäki Mikonkari-Mansikkakari Ojala-Kylmälä Olkijoki Palokangas-Hummastinvaara Pattijoki, keskusta Pyhtilä-Lappanen Ylipää Yhteensä Nykyinen tilantarve Pattasten päiväkodille: Pattasten päiväkotiin tarvitaan tilat kuudelle lapsiryhmälle seuraavasti: 2 alle 3v lasten ryhmää: lasta = 24 2 ryhmää 3-5 vuotiaille lapsille 21 (24) + 21 (24)= 42 (48) 2 esiopetusryhmää 21 (24) + 21 (24) = 42 (48) Yhteensä päiväkodissa olisi 108 (120) paikkaa Tiloja suunniteltaessa ja rakennettaessa on tärkeää huomioida tilojen muunneltavuus etenkin toisen 3-5 vuotiaiden lasten ryhmän osalta niin, että tiloissa voidaan toimia myös 1 5 v lasten sisarusryhmänä. Tämä huomioidaan ryhmän varustelussa. Uudessa Pattasten päiväkodissa on ryhmätilojen lisäksi jumppasali, yli 3v lasten yhteinen ruokailutila (alle 3 v lapset ruokailevat omissa ryhmissään), johtajan ja erityislastentarhanopettajan toimistotilat, riittävästi terapia- ja varastotiloja, neuvottelutila sekä henkilökunnan sosiaali- ja työskentelytilat. Uuden varhaiskasvatussuunnitelman velvoittavuus tulee huomioida oppimisympäristön suunnittelussa ja rakentamisessa. 5
6 3 PATTASTEN PÄIVÄKODIN TULEVAISUUS 3.1 PERUSKORJAUS JA LAAJENNUS VAI UUSI PÄIVÄKOTI Vuonna 1981 rakennettu päiväkodin peruskorjaus on tullut ajankohtaiseksi. Tilaratkaisut ja tekniset järjestelmät ovat ajanmukaistamisen tarpeessa. Päiväkodin toiminnallisuuden näkökulmasta päiväkodissa tulee lisääntyvän tilantarpeen lisäksi tehdä tilamuutoksia toimivan varhaiskasvatuksen mahdollistamiseksi. Vuonna 2013 tehdyn kuntoarvion mukaan (Kiratek Oy, Kuntoarvio LIITE 1) kiinteistöllä on rakennetekniikan ja LVI-tekniikan osalta käyttöikää jäljellä vuotta. Peruskorjaus tulisi siis olla tehtynä viimeistään vuonna Kuitenkin kuntotutkimuksessa esiintyneet mikrobien hajut ja käyttäjillä esiintyneet oireet viittaavat rakenteellisiin vaurioihin, jotka tulisi poistaa laajamittaisella rakenteiden vaihdolla. Tätä nykyä kohteen sisäilmaongelmat ja oireilut edellyttävät viivytyksetöntä puuttumista rakennuksen kuntoon. Pattasten päiväkodilla todettujen sisäilmaoireilujan vuoksi Pattasten päiväkodin lasten huoltajille on pidetty tiedotustilaisuus rakennuksen kunnosta ja siihen tehdyistä toimenpiteistä Infotilaisuudessa todettiin, että Pattasten päiväkoti on rakennuksena elinkaarensa päässä. Henkilökunnalle ja lasten perheille on tehty kysely sisäilmaan liittyvistä oireista. Kyselyiden perusteella voidaan todeta, että oireilua on ollut. Tulevaisuuslautakunta on kokouksessaan hyväksynyt Pattasten päiväkodin rakennushankkeen eteenpäinviemistä. Kohteessa on todettu ulkoseinien ja lattian liitoskohtein ilmavuotoja sekä sähköpistorasioiden kohdalta tulevaa mikrobien hajua. Ilmavuotoja on yritetty tiivistää useammassa vaiheessa. Alapohjalaatan alapuolella olevissa väliseinärakenteissa on suuri riski kosteusvauriolle, nämä tulisi korjata peruskorjauksen yhteydessä. Pattasten päiväkodista on tehty korjattavuusselvitys (Inspecta , Korjattavuusselvitys LIITE 2), jossa on otettu kantaa päiväkodin korjauksen laajuuteen, energiataloudellisuuteen ja kustannuksiin. Raahen kaupungin Teknisen keskuksen tekemän korjausarvion mukaan korjausaste olisi noin 71 %. Lisäksi lisätilaa tulisi rakentaa noin 930 brm 2, jotta tilatarve tulisi katettua. Ottaen huomioon sisäilmakorjausten tarpeen kiinteistön iän tuomat peruskorjaustarpeet on syytä pohtia korjauksilla saatavaa lisäarvoa sekä riskiä sisäilmaongelmien uusiutumisesta. Uudisrakentamisen vaihtoehdossa uutta tilaa rakennettaisiin yhteensä noin 1447 brm 2, jotta tilantarve nykypäivän Pohjoisen alueen päiväkotitarpeelle tulee täytettyä. Pattasten päiväkodin nykyinen kiinteistö on pinta-alaltaan laaja, jossa on monia mahdollisuuksia toteuttaa uusi päiväkotirakennus. 6
7 3.5 RAKENTAMISEN AIKAINEN TOIMINTA Pattasten päiväkodin toiminta järjestetään rakentamisen aikana väistötiloissa. 4 TILAT 4.1 TILASUUNNITTELUN TAVOITTEET JA PERIAATTEET Pattasten päiväkodin tilasuunnittelun tärkein tavoite on taata rakennuksen kaikille käyttäjäryhmille turvallinen, terveellinen, esteetön, toimiva ja kaikilta osin viranomaismääräykset täyttävä toimintaympäristö. Tilasuunnittelussa ja toteutuksessa noudatetaan Terve talo -kriteerejä. Muut asetettavat periaatteet ovat: - paloluokka P1 - sisäilmaluokka S2 - puhtausluokka P1 - pintamateriaalit M1 - energiatehokkuusluokka tavoite E-luku 170 Tilasuunnittelun tavoitteena on toteuttaa päiväkodin tiloista monikäyttöiset, muunneltavat ja käyttöasteeltaan tehokkaat tilat. Suunnittelussa tulee huomioida lapsen kehitykseen ja ikään liittyvät haasteet ja tilojen toteutuksen tulee tukea varhaiskasvatustyötä. Valittavien ergonomisten ratkaisujen, akustiikan ja valaistuksen osalta tulee valita ne vaihtoehdot, jotka varhaiskasvatuksen tarpeiden kautta johtavat parhaaseen mahdolliseen lopputulokseen. Tilojen tulee olla esteettömiä ja toimintojen tulee olla hyvin saavutettavissa. Liikenneyhteydet; huoltoliikenne, jättöliikenne, asiakasliikenne, jalankulkuliikenne tulee olla sujuvaa ja turvallista. Paikoitusalueet on sijoitettava huomioiden hyvä saavutettavuus ja liikenneturvallisuus. Päiväkodin yhteyteen tulee rakentaa s1 -luokan väestönsuoja. Väestönsuojatilat mitoitetaan RT kortin ohjeiden mukaisesti. Väestönsuojan tilat ja sijainti koulukeskuksen yhteydessä on suunniteltava ja rakennettava siten, että se on aktiivikäytössä ja kriisiajan toimintaan muunneltavissa. Tilasuunnittelun teknisten tavoitteiden lisäksi on suunnittelussa kiinnitettävä huomiota myös esteettisyyteen ja viihtyisyyteen.suunnittelun toteutussuunnitteluvaiheessa tilasuunnittelun tavoitteita tarkennetaan jatkamalla neuvottelija käyttäjän ja alan asiantuntijoiden kanssa. 4.2 TILASUUNNITTELUN TEKNISET TAVOITTEET Lämmitysjärjestelmä: Pattasten päiväkoti on kaukolämpöverkon alueella. Päiväkoti tullaan varustamaan kaukolämpövarustuksella. Vesi- ja viemäröintijärjestelmät: 7
8 Pattasten päiväkoti on vesi- ja viemäröintiverkon alueella. Päiväkoti varustetaan vesi- ja viemäröintijärjestelmillä. Ilmanvaihto- ja ilmastointijärjestelmät: Pattasten päiväkotiin rakennetaan koneellinen tulo- ja poistoilmanvaihtojärjestelmä. Ilmanvaihtokoneiden teho, lopullinen määrä ja palvelualueet määräytyvät tilojen käytön ja käyttöasteen mukaisesti. Ilmastoinnin lopullinen tarve erikoistilojen, esimerkiksi: keittiön, sähköpääkeskuksen, auditorion osalta selvitetään toteutussuunnitteluvaiheessa. Arkkitehtisuunnittelussa on kiinnitettävä huomiota erityisesti huonetilojen sijoitteluun sekä ikkunoiden suoran auringonsäteilyn suojauksiin. Sähkötekniikka-, säätö- ja valvontajärjestelmät, rakennusautomaatiojärjestelmät: Pattasten päiväkodin valaistuksessa on huomioitava energiataloudelliset ratkaisut. Käytävä-, aula- ja ulkotilojen valaistusta ohjataan rakennusautomaatiojärjestelmän kautta aika-, valoisuus- ja läsnäolo-ohjauksin. Koulukeskus varustetaan merkki- ja turvavalaistusjärjestelmillä, yhteisantennijärjestelmillä, yleisellä äänentoisto- ja kuulutusjärjestelmillä, atkjärjestelmillä, merkinantojärjestelmillä (aikakello ja sisäänpyyntökoje), turva- ja valvontajärjestelmillä (paloilmoitin, kulunvalvonta ja työajanseuranta, rikosilmoitus). Uusiutuvan energian käyttö Pattasten päiväkodissa mahdollistetaan uusiutuvan aurinkoenergian hyödyntäminen. 6 KUSTANNUSTIEDOT 6.1 KUSTANNUSARVIO JA TILAVARAUKSET Pattasten uuden bruttoalaltaan 1447 m 2 ja huonealaltaan 1282 m 2 päiväkodin rakentaminen kuudelle (6) lapsiryhmälle kustannusarvio on ,00 alv 0 %. Kustannuksista ,00 on tilavarustuksen kustannuksia. Lisäksi kustannuksiin on lisättävä vanhan päiväkodin purkukustannukset. Pattasten päiväkodin 517 brm 2 peruskorjaukselle ja 930 brm 2 ja 841 hum 2 laajennukselle on yhteensä ,00, josta peruskorjauksen osuus on ,00 ja laajennuksen osuus on ,00. Peruskorjauksen ja laajennuksen tilavarustuksen kustannukset ovat noin ,00 Kustannuksiin on laskettu rakentamiskustannusten lisäksi, piha- ja liikennealuetyöt, lisä- ja muutostyövaraus sekä hinnannousu. Lisäksi kustannuksiin on lisättävä uudisrakentamisvaihtoehdossa vanhan päiväkodin purkukustannukset noin ,00. Tilavaraukset ilmenevät liitteessä 3 (LIITE 3). 8
9 6.2 VAIHTOEHDOT JA KUSTANNUKSET VE 1 Korjaus- ja laajennus Peruskorjaus ,00 Laajennus ,00 Tilavarustus ,00 yht ,00 alv 0 % VE 2 Uudisrakennus Uudisrakennus ,00 Vanhan purku ,00 Tilavarustus ,00 yht ,00 alv 0 % 7 HANKKEEN AIKATAULU Valtuustokäsittely 6/2018 Hankkeen kilpailutus 6/2018 Urakan aloitus 10/2018 Urakan vastaanotto 8/2019 Varustelu 8/2019 Käyttöönotto 9/2019 9
SUOMALAIS-VENÄLÄINEN KOULU
SUOMALAIS-VENÄLÄINEN KOULU UUDEN KOULURAKENNUKSEN TAUSTAT JA LÄHTÖKOHDAT Timo Juolevi rakennuttajapäällikkö 20.11.2018 PERUSKORJAUKSEN SELVITYS 10/2013-> Lähtötilanne Koulun sisäilma on koettu huonoksi
LisätiedotKANNUKSEN KOULUKESKUS JUHANI VUORISEN KOULU, KANNUKSEN LUKIO PERUSKORJAUS HANKESUUNNITELMA
1 KANNUKSEN KOULUKESKUS JUHANI VUORISEN KOULU, KANNUKSEN LUKIO PERUSKORJAUS HANKESUUNNITELMA 1.6.2016 Arkkitehtitoimisto Jorma Paloranta Oy 2 SISÄLLYSLUETTELO 1 SELOSTUS HANKKEESTA 1.1 Hankesuunnitelman
LisätiedotTekninen palvelukeskus on saanut valmiiksi päivitetyn Pattasten päiväkodin hankesuunnitelman Hankesuunnitelma esitellään kokouksessa.
TULEVAISUUSLAUTAKUNTA 45 10.04.2018 RAKENNETUN 49 17.04.2018 YMPÄRISTÖN LAUTAKUNTA KAUPUNGINHALLITUS 163 07.05.2018 KAUPUNGINHALLITUS 192 14.05.2018 Pattasten päiväkodin hankesuunnitelma 217/10.1003.100302/2018
LisätiedotNIKKILÄN SYDÄMEN PÄIVÄKOTI Sähkö-hankeselostus
Nikkilän sydämen päiväkoti Hankesuunnitelman liite 10 NIKKILÄN SYDÄMEN PÄIVÄKOTI Sähkö-hankeselostus Iso Kylätie 12, 04130 Sipoo 2 1 RAKENNUSHANKKEEN YLEISTIEDOT... 3 2 TEKNISET JÄRJESTELMÄT... 4 2.1 Sähköliittymä
LisätiedotHelsingin kaupunki Pöytäkirja 6/ (5) Kaupunginhallitus Asia/
Helsingin kaupunki Pöytäkirja 6/2019 1 (5) 102 Päiväkoti Isoniityn korvaavan uudisrakennuksen hankesuunnitelma Päätös hyväksyi Kumpulaan rakennettavan, päiväkoti Isoniityn korvaavan päiväkodin uudisrakennuksen
LisätiedotLAUKAAN KUNTA TEKNINEN LAUTAKUNTA 14.10.2014
LAUKAAN KUNTA TEKNINEN LAUTAKUNTA 14.10.2014 KIRKONKYLÄN KOULU JA KESKUSPÄIVÄKOTI UUDISRAKENNUS, VAIHE 1 LOPPURAPORTTI KUVA HANKKEEN LÄHTÖKOHDAT Tarveselvitys Kouluverkko ja tarveselvityksen lähtökohta
LisätiedotPorolahden peruskoulu, kirjasto, hammash
Helsinki Kaupunkiympäristön tomiala Porolahden peruskoulu, kirjasto, hammash Tutkimuksessa tod.vaurioiden korjaus Hankenro2821P20495 Kaupunkiympäristö Sijainti N- c,v on^ ^ 9 «OS." % IVIaJTcj f* -^ Hamma-
LisätiedotRiihikallion koulukeskus. Vaihtoehtoiset mallit
Riihikallion koulukeskus Vaihtoehtoiset mallit Riihikallion koulukeskus 3 eri vaihtoehtoa VE1 koulun laajennus ja säilytettävien osien (2007-siipi ja liikuntasali) peruskorjaus VE2 koulun laajennus ja
LisätiedotKUSTANNUSSELVITYS. LOVISA SSC Loviisa ruotsinkielinen koulukeskus LOVIISA
KUSTANNUSSELVITYS LOVISA SSC Loviisa ruotsinkielinen koulukeskus LOVIISA 28.11.2016 Sisällysluettelo Sisällysluettelo 2 Dokumentin tiedot 2 Hankekuvaus 3 Lähtökohdat 3 Laskentaperusteet 4 Erillishinnat
LisätiedotKonalan ala-asteen koulu infotilaisuus vanhemmille klo
Konalan ala-asteen koulu infotilaisuus vanhemmille 28.8.2018 klo 18.30-19.30 OHJELMA Koulurakennuksen kunto ja korjaukset kesällä 2018 Jari Pere, projektinjohtaja, sisäilmatiimi Koulurakennuksen peruskorjaus
LisätiedotEspoon kaupunki Pöytäkirja 4
07.06.2012 Sivu 1 / 1 24/00.02.02/2011 4 Pelastustoimen rakennushankkeet vuosina 2013-2017 Valmistelijat / lisätiedot: Lindholm Stefan, puh. (09) 816 83061 Pietikäinen Olli, puh. (09) 816 26820 etunimi.sukunimi@espoo.fi
LisätiedotHelsingin kaupunki Pöytäkirja 6/ (5) Kiinteistölautakunta Tila/
Helsingin kaupunki Pöytäkirja 6/2016 1 (5) 123 Kiinteistölautakunnan esitys kaupunginhallitukselle Lasten päiväkoti Yliskylän uudisrakennuksen tarveselvityksen ja hankesuunnitelman hyväksymiseksi HEL 2016-002292
LisätiedotRuununmyllyn koulu. Hankesuunnitelma vaihe A:n pohjalta
Ruununmyllyn koulu Hankesuunnitelma vaihe A:n pohjalta SIHY-lautakunnan iltakoulu 5.9.2018 Päätökset ja nykytilanne Sivistys- ja hyvinvointitoimialan ja lukiokoulutuksen palveluverkkopykälään Ruununmyllyn
LisätiedotInvestointiohjelman hankekortit vuosille
1 Investointiohjelman hankekortit vuosille 2020-2024 Terveyspalvelut (kokonaisbudjetti ja rakennusaika) Terveyskeskuksen peruskorjaus, osa C 4.510.000, aloitus: 2021 käyttötalousvaikutus: +12.000 /v Hankkeen
LisätiedotMiksi sisäilmaongelmat eivät aina poistu rakennusta korjaamalla?
Miksi sisäilmaongelmat eivät aina poistu rakennusta korjaamalla? Kokonaisvaltaisuus sisäilmaongelmien ratkaisemisessa Mitä se on? Espoon kaupungin Tilakeskus ja Sisäilmayhdistys ry 14.5.2014 Hotelli Kuninkaantie
LisätiedotITÄINEN PÄIVÄKOTIVERKKO 10.9.2012. Anna-Liisa Sairanen, Tuija Kauppinen ja Paula Kokkonen
ITÄINEN PÄIVÄKOTIVERKKO 10.9.2012 Anna-Liisa Sairanen, Tuija Kauppinen ja Paula Kokkonen Itäinen päiväkotiverkko Nykyinen tilanne: Nojanmaan päiväkoti: 78 hp Miekkoniemen päiväkoti: 66 hp, joista noin
LisätiedotPÄIVÄKOTI- JA KOULUVERKKO
PÄIVÄKOTI- JA KOULUVERKKO 18.5.2012/ 10.9.2012/28.11.2012 Anna-Liisa Sairanen, Tuija Kauppinen ja Paula Kokkonen Itäinen päiväkotiverkko Nykyinen tilanne: Nojanmaan päiväkoti: 78 hp Miekkoniemen päiväkoti:
LisätiedotKokonaisuuden hallinta
Kokonaisuuden hallinta Tommi Riippa Tiimi- ja laatupäällikkö, RTA FCG Suunnittelu ja Tekniikka Oy 3.10.2017 Page 1 Otsikoita 3.10.2017 Page 2 Otsikoita 3.10.2017 Page 3 Otsikoita 3.10.2017 Page 4 Otsikoita
LisätiedotHelsingin kaupunki Pöytäkirja 21/ (6) Kaupunginhallitus Kaj/
Helsingin kaupunki Pöytäkirja 21/2016 1 (6) 554 Lasten päiväkoti Yliskylän uudisrakennuksen hankesuunnitelma HEL 2016-002292 T 10 06 00 Päätös päätti hyväksyä 10.2.2016 päivätyn Lasten päiväkoti Yliskylän
LisätiedotHankenumero Ahmon koulu Irtaimiston kustannusarvio. Kustannukset yhteensä suunnitelmavuosina
TALOUSARVIOESITYKSET Ahmon koulu 63242 Ahmontie 1 800 000 Hankkeeseen liittyvä henkilöstö eriteltynä 100 000 500 000 200 000 Ahmon koulun A-osan korjaussuunnittelu ja muiden tilojen sisäilmaongelmien selvittelyä
LisätiedotElinkaarilaskelma Artesaaniopisto
TOHOLAMMEN KUNTA Elinkaarilaskelma Artesaaniopisto Elinkaariraportti 6 500 000 Elinkaarikustannuskertymä ( ) 6 000 000 5 500 000 5 000 000 4 500 000 4 000 000 3 500 000 3 000 000 2 500 000 1 5 9 13 17
LisätiedotHÄRKÄÄ SARVISTA, YHDESSÄ Hyviä kokemuksia yhteistyöstä ja sisäisestä viestinnästä
HÄRKÄÄ SARVISTA, YHDESSÄ Hyviä kokemuksia yhteistyöstä ja sisäisestä viestinnästä Rakennuttajapäällikkö Timo Juolevi / Senaatti-kiinteistöt 4.10.2017 LAPPEENRANNAN POLIISITALON PERUSKORJAUS 2 LAPPEENRANNAN
LisätiedotHankesuunnitelma. Mouhijärven yhteiskoulu, vaihe 1. Rakennuttamispalvelut SASTAMALAN TILAKESKUS/
1 SASTAMALAN TILAKESKUS/ Rakennuttamispalvelut Hankesuunnitelma Mouhijärven yhteiskoulu, vaihe 1 Ala-asteen laajennus ja peruskorjaus Palvelukeittiön peruskorjaus Biolämpökeskuksen rakentaminen 2 SISÄLLYS
LisätiedotLPK Perttu ja RPPK Arttu Pertunpellontie 10. Rakennetekniset korjaukset Hanke HELSINGIN KAUPUNKI TILAKESKUS
LPK Perttu ja RPPK Arttu Pertunpellontie 10 Rakennetekniset korjaukset Hanke 8081470 11.6.2013 HELSINGIN KAUPUNKI TILAKESKUS 2 1 YHTEENVETO 1.1 Hankkeen perustiedot 1.2 Hankkeen tarpeellisuus 1.3 Laajuus
LisätiedotTekninen toimi PÄIVÄKOTI NIKSULA HANKESUUNNITELMA
Tekninen toimi PÄIVÄKOTI NIKSULA HANKESUUNNITELMA 27.5.2014 SISÄLTÖ 1 YLEISTÄ 3 2 PÄIVÄKODIN NYKYINEN TILANNE 3 2.1 TOIMINNAN MITOITUSPERUSTEET 4 3 KUNTALAISTEN TALO 4 3.1 AIEMMAT TARKASTELUT 5 3.2 PÄIVÄKODIN
LisätiedotL O V I I S A N K A U P U N K I SIJOITUKSEN VAIHTOEHTOTARKASTELU
L O V I I S A N K A U P U N K I S U O M E N K I E L I N E N K O U L U K E S K U S SIJOITUKSEN VAIHTOEHTOTARKASTELU 28.4.2010 SIJOITUSVAIHTOEHTO A SUOMENKIELINEN KOULUKESKUS SIJOITUSVAIHTOEHTO B GENERALSHAGENS
LisätiedotRöykän sairaala / Nummela Sanatorium
Tilakeskus Röykän sairaala / Nummela Sanatorium Käytöstä poistetun sairaalarakennuksen kunnostaminen vastaanottokeskukseksi Hankenumero 8037276 Tilakeskus Sijainti Tilakeskus Yhteenveto Hankkeen nimi Hankenumero
LisätiedotSoveltamisala:
Soveltamisala: -rakennuksiin, joissa käytettään energiaa valaistukseen, tilojen ja ilmanvaihdon lämmitykseen tai jäähdytykseen ja joissa tehdään MRL:n mukaan rakennus- tai toimenpideluvanvaraista korjaus-
LisätiedotRANTAKYLÄN LIIKUNNAN MONITOIMIHALLI, PATALUODONKATU 2 UUDISRAKENNUS. HANKESUUNNITELMA päivitetty Nykyinen liikuntahalli
Nykyinen liikuntahalli RANTAKYLÄN LIIKUNNAN MONITOIMIHALLI, PATALUODONKATU 2 HANKESUUNNITELMA päivitetty 14.06.2016 JOENSUUN TILAKESKUS Länsikatu 15, rakennus 2 80100 Joensuu puh. (013) 267 7111 faksi
LisätiedotAuran kunnantalon tutkimukset
Auran kunnantalon tutkimukset Jouni Vuohijoki 11.6.2018 Tehdyt tutkimukset Tutkimukset rajattiin ulkoseinien ja kantavien väliseinien alaosiin. Ulkoseinien rakenneavaukset ja mikrobinäytteet Kantavien
LisätiedotLoimaan linja Keskusta-alueen päivähoitoselvitys 2015
Loimaan linja Keskusta-alueen päivähoitoselvitys 2015 Koulutuslautakunta 27.4.2015 Kaupunginhallitus 11.5.2015 1. Keskusta-alueen päivähoidon nykytilanne 1 Päiväkodit ym. päivähoitopaikat keskusta-alueella
LisätiedotLPK KANERVA - LISÄTILA Näyttelijäntie 2 TARVESELVITYS / HANKESUUNNITELMA 20.1.2012
LPK KANERVA - LISÄTILA Näyttelijäntie 2 TARVESELVITYS / HANKESUUNNITELMA 20.1.2012 HELSINGIN KAUPUNKI SOSIAALIVIRASTO TILAKESKUS LPK KANERVAN LISÄTILA Näyttelijäntie 2 SISÄLLYSLUETTELO 0 YHTEENVETO / HANKKEEN
LisätiedotHakaniemen Kauppahalli
Tilakeskus Hakaniemen Kauppahalli Peruskorjaus Hankenumero 8086089 Tilakeskus Helsingin kaupungin tukkutori Sijainti 2 Yhteenveto Hankkeen nimi Hankenumero 8086089 Osoite, 00530 Helsinki Sijainti Kaupunginosa
LisätiedotKUNTOARVIOISTA: Rakennustekniikka
KUNTOARVIOISTA: A-Insinöörit Suunnittelu Oy Kauhava; Pernaan koulu KUNTOARVIO Rakennukset ovat rakennusteknisiltä osiltaan tyydyttävässä sekä osin vain välttävässä kunnossa. Merkittävimmät kustannukset
LisätiedotVAIHTOEHTO, NYKYTILA (VE
VAIHTOEHTO, NYKYTILA (VE 0) Säästövaikutus käyttötalouteen 0 euroa Luohua Perhepäivähoitoa ja 0-6 luokkien koulu, sivukirjasto Oppilasmäärät: 2019: 54 Oppilasmäärät: (arvio) 2030: 44 Henkilöstömäärä nykyisellään
LisätiedotSoveltamisala: JBR;
Soveltamisala: -rakennuksiin, joissa käytettään energiaa valaistukseen, tilojen ja ilmanvaihdon lämmitykseen tai jäähdytykseen ja joissa tehdään MRL:n mukaan rakennus- tai toimenpideluvanvaraista korjaus-
LisätiedotTaloyhtiöiden ennakointi ja varautuminen korjauksiin
Taloyhtiöiden ennakointi ja varautuminen korjauksiin Hissi- ja esteettömyysseminaari Oulu 17.11.2016 Pekka Luoto toiminnanjohtaja Kiinteistöliitto Pohjois-Suomi Kiinteistöyhdistykset yhdessä Kiinteistöliiton
LisätiedotVallilan ala-aste Hämeentie 80 IKKUNOIDEN KORJAUSTYÖN TEKNINEN HANKESUUNNITELMA
Vallilan ala-aste Hämeentie 80 IKKUNOIDEN KORJAUSTYÖN TEKNINEN HANKESUUNNITELMA hankenumero 8010159 9.12.2013 HELSINGIN KAUPUNKI TILAKESKUS Tekninen hankesuunnitelma, Asko Rintamäki 2 Tekninen hankesuunnitelma,
LisätiedotEsikoulun tilaratkaisu. Valtuuston iltakoulu Lukion auditorio
Esikoulun tilaratkaisu Valtuuston iltakoulu 29.1.2018 Lukion auditorio Aikataulu 18.00 Tilaisuuden avaus 18.05 Alustus ja ryhmätöiden ohjeistus 18:35 Ryhmätyöt 19:20 Ryhmien esitykset ja keskustelu 20:30
LisätiedotHANKESUUNNITELMA. Haapajärven yläasteen korjaustyöt
HANKESUUNNITELMA Haapajärven yläasteen korjaustyöt Haapajärven yläasteen korjaustöiden hankesuunnitelma Sisällysluettelo 1. Tarveselvitys... 2 2. Hankesuunnitelma... 2 2.1. Yleistä ja suunnittelun organisointi...
LisätiedotTehtaankadun ala-aste
Sisäilmakorjaukset Opetusvirasto Hankenumero 8010429 Sijainti Yhteenveto Hankkeen nimi Hankenumero 8010429 Osoite 1420 Sijainti 91-7-126-1 4372 Rakennustunnus (RATU) Kohdenumero Käyttäjä/toiminta Peruskoulu
LisätiedotElinkaarilaskelma, Hirvialhon koulu
1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20 21 22 23 24 25 26 27 28 29 30 AKAAN KAUPUNKI TEKNINEN TOIMI Elinkaarilaskelma, Hirvialhon koulu Elinkaariraportti 20000 000 Elinkaarikustannuskertymä
LisätiedotLappeenrannan Joutsenossa sijaitseva Martikanpellon koulu
1 (9) Lappeenrannan Joutsenossa sijaitseva Martikanpellon koulu 2 (9) 3 (9) Koulurakennus Pihan varasto 4 (9) 5 (9) Pohjapiirustukset 6 (9) Sijaintikartta Ajantasa-asemakaava Kantakartta 7 (9) Martikanpellon
Lisätiedotao Harjun kampuksen peruskorjaus ja laajennus 17.9.2014/RK
ao Harjun kampuksen peruskorjaus ja laajennus 17.9.2014/RK Jyväskylän koulutuskuntayhtymä Tarjoaa ammatillista koulutusta ja lukiokoulutusta sekä nuorille että aikuisille Kaksitoista omistajakuntaa: Hankasalmi,
LisätiedotJupperin päiväkoti - peruskorjaus ja laajennus. Hankeselvitys TAJA
Jupperin päiväkoti - peruskorjaus ja laajennus Hankeselvitys TAJA 3.4.2017 Sijainti Kaupunginosa 60, Laaksolahti, kortteli 60028, tontti 4 Osoite: Veininkatu 26, 02070 ESPOO Laaksolahdentie Veininkatu
LisätiedotPääkirjaston laajennushanke ALUSTAVAA - Hankesuunnittelun tilanne 5/2015. ^'^'y^ic^"' ROVASTIN-<%^1' l.^^ ^ ^ 1i^l y4825<yht675,:l^^'
Oheismateriaali PatuL 28.5.2015 19.5.2015 Pääkirjaston laajennushanke ALUSTAVAA - Hankesuunnittelun tilanne 5/2015 ^'^'y^ic^"' ^t ^^Jlf^^ '^^^^w^ ROVASTIN-
LisätiedotHÄRKÄÄ SARVISTA, YHDESSÄ Hyviä kokemuksia yhteistyöstä ja sisäisestä viestinnästä
HÄRKÄÄ SARVISTA, YHDESSÄ Hyviä kokemuksia yhteistyöstä ja sisäisestä viestinnästä Rakennuttajapäällikkö Timo Juolevi / Senaatti-kiinteistöt Tarkastaja Seppo Karhu / Kaakkois-Suomen poliisilaitos 12.9.2017
Lisätiedottehopinta-ala 140 m2 (20x7=140)
RT 12-11055 KH X0-00494 LVI 00-10483 SIT 12-610082 Hyötyala-käsitettä käytetään rakennushankkeissa, joissa tilan tarve hankesuunnitelmassa kirjataan tilaohjelmana. Hyötyala kuvaa tilaohjelmaan kuuluvien
LisätiedotLAUTTASAAREN ALA-ASTE MYLLYKALLIONTIE 3 TEKNINEN PERUSKORJAUS
LAUTTASAAREN ALA-ASTE MYLLYKALLIONTIE 3 TEKNINEN PERUSKORJAUS HANKESUUNNITELMA 5.9.2013 HELSINGIN KAUPUNKI TILAKESKUS Lauttasaaren ala-aste, vesikatteen uusiminen, hankesuunnitelma, 5.9.2013 2 TIIVISTELMÄ
LisätiedotHomekorjaushankkeiden sudenkuopat ja ennakkotehtävien käsittely
Homekorjaushankkeiden sudenkuopat ja ennakkotehtävien käsittely KOULUN JA PÄIVÄKODIN SISÄILMAONGELMA MONIALAINEN RATKAISU Länsi- ja Sisä-Suomen aluehallintovirasto 29.10.2014 Tipotien sosiaali- ja terveysasema
LisätiedotPÄIVÄKOTIEN KUNNOSSAPITOTARPEET
PÄIVÄKOTIEN KUNNOSSAPITOTARPEET PÄIVÄKOTI m2 /m2/a Otan päiväkoti 1.700 1.6 M 92,22 Onnelan päiväkoti 466 200.800 43,09 Nummen päiväkoti 1.070 270.300 25,26 Heinon talo 80 146.400 183,00 Sampaanalan päiväkoti
LisätiedotVARHAISKASVATUSPALVELUT
VARHAISKASVATUSPALVELUT 7.12.2017 VARHAISKASVATUSPALVELUVERKOSSA TEHTYJÄ MUUTOKSIA: a)1.8.2016 on lakkautettu Hakan, Nätkin ja Tuokkolan päiväkodit - kiinteistöjen huono kunto ja Nätkin päiväkoti vuokrakiinteistössä
LisätiedotHelsingin kaupungintalo, galleria
Hankesuunnitelma Pohjoisesplanadi 11-13 Muutos Hankenumero 2085412 Helsingin Leijona Oy Sijainti 2 Yhteenveto Hankkeen nimi Hankenumero 2085412 Osoite Pohjoisesplanadi 11-13, 00170 Helsinki Sijainti 1.
LisätiedotHANKESUUNNITELMAN LISÄLEHTI Liittyy hankesuunnitelmaan
ROIHUVUOREN ALA-ASTE VUORENPEIKONTIE 7 00820 HELSINKI PERUSPARANNUS HANKESUUNNITELMAN LISÄLEHTI 12.4.2013 Liittyy hankesuunnitelmaan 18.3.2010 HELSINGIN KAUPUNKI TILAKESKUS Roihuvuoren ala-aste, perusparannushankkeen
LisätiedotKÄYTÖN TURVAAMISEN TOIMENPITEET SISÄILMAKORJATUSSA KOHTEESSA LASSE KURVINEN RTA3 OHJAAJA PASI HAATAJA, RTA SAVONIA AMK
KÄYTÖN TURVAAMISEN TOIMENPITEET SISÄILMAKORJATUSSA KOHTEESSA LASSE KURVINEN RTA3 OHJAAJA PASI HAATAJA, RTA SAVONIA AMK LÄHTÖTILANNE 2008-2016 AIKAVÄLIN SISÄILMAKYSELYT, SISÄILMA- JA KOSTEUSTEKNISET TUTKIMUKSET
LisätiedotHELSINGIN KAUPUNKI TILAKESKUS. Naulakallion hoitokoti KASTELLI Naulakalliontie 11. TEKNINEN PERUSKORJAUS Hanke 8085203 16.4.2013
HELSINGIN KAUPUNKI TILAKESKUS Naulakallion hoitokoti KASTELLI Naulakalliontie 11 TEKNINEN PERUSKORJAUS Hanke 8085203 16.4.2013 2 1 YHTEENVETO 1.1 Hankkeen perustiedot 1.2 Hankkeen tarpeellisuus 1.3 Laajuus
LisätiedotSisäilmaolosuhteiden hallinnan iso kuva
Sisäilmaolosuhteiden hallinnan iso kuva Sisäilman laatuun liittyviä epäkohtia voi esiintyä eri syistä johtuen ja kaiken ikäisissä rakennuksissa. lähestyessä elinkaarensa loppuaan sisäilman epäkohtiin liittyvät
LisätiedotHyvinvointia työstä. Työterveyslaitos
Hyvinvointia työstä Sisäilmastoseminaari 2013 SUOMALAISTEN KUNTOUTUS- JA HYVINVOINTIKESKUSTEN KIINTEISTÖJEN SISÄYMPÄRISTÖN JA TILOJEN TOIMINNALLISUUS Kuntoutuslaitosten prosessien ja tilasuunnittelun kehittämishanke
LisätiedotEspoon kaupunki Pöytäkirja 146
23.09.2015 Sivu 1 / 1 2647/10.03.02/2015 146 Lausunnon antaminen Viherlaakson koulun ja lukion perusparannus ja laajennus 4.9.2015 päivätystä hankesuunnitelmasta Valmistelijat / lisätiedot: Reetta Hyvärinen,
LisätiedotSISÄILMAONGELMAISEN RAKENNUKSEN KORJAUSTAPOJEN VALINTA TUTKIMUSTEN JA ELINKAARITARKASTELUJEN PERUSTEELLA
SISÄILMAONGELMAISEN RAKENNUKSEN KORJAUSTAPOJEN VALINTA TUTKIMUSTEN JA ELINKAARITARKASTELUJEN PERUSTEELLA RTA-LOPPUSEMINAARI 7.6.2018 Vantaa Arto Toorikka RAKENNUKSEN KORJAUS JA KUNNOSSAPITO Sisäilmaongelmaistakin
LisätiedotKustaankartanon palvelukeskus
, Sprinkler-varavoimakoneiston rakentaminen Sosiaali- ja terveysvirasto Hankenumero 808616 Sijainti Yhteenveto Hankkeen nimi, springler- varavoimakoneiston rakentaminen Hankenumero 808616 Osoite, Rakennustunnus
LisätiedotJyväskylän kaupungintalon peruskorjaus Tiedotustilaisuus 3.3.2010
Jyväskylän kaupungintalon peruskorjaus Tiedotustilaisuus 3.3.2010 Esko Eriksson Kiinteistöjohtaja Jyväskylän Tilapalvelu Kaupungintalon peruskorjauksen hankesuunnitelman lähtökohdat Rakennuksen tekninen
LisätiedotTaloyhtiöiden ennakointi ja varautuminen korjauksiin
Taloyhtiöiden ennakointi ja varautuminen korjauksiin Hissi- ja esteettömyysseminaari Oulu 17.11.2016 Pekka Luoto toiminnanjohtaja Kiinteistöliitto Pohjois-Suomi Kiinteistöyhdistykset yhdessä Kiinteistöliiton
LisätiedotSisäilmatutkimuksesta kokonaisuuden ymmärtämiseen - miten on onnistuttu? Vesa Pekkola Neuvotteleva virkamies Sosiaali- ja terveysministeriö
Sisäilmatutkimuksesta kokonaisuuden ymmärtämiseen - miten on onnistuttu? Vesa Pekkola Neuvotteleva virkamies Sosiaali- ja terveysministeriö Pimeältä keskiajalta kohti sivistystä Tappava elinympäristö vain
LisätiedotTekniset palvelut / tekninen johtaja Hannu Seppälä. Sivistyspalvelut/ Pekka Lintonen, Janne Mäkinen
TOIMITILAT Riihenmäen yhtenäiskoulu Sivistyspalvelut/ Pekka Lintonen, Janne Mäkinen Aikataulu: Rakentamisen aloitus 11/2015 Budjetti: 15 300 000 Nykyisen koulurakennuksen yhteyteen rakennetaan laajennusosa,
LisätiedotHELSINGIN KUVATAIDELUKIO TORKKELINKATU 6. HANKESUUNNITELMA Vesikaton korjaus
HELSINGIN KUVATAIDELUKIO TORKKELINKATU 6 HANKESUUNNITELMA Vesikaton korjaus 28.05.2012 HELSINGIN KAUPUNKI TILAKESKUS 1 YHTEENVETO... 3 1.1 Hankkeen perustiedot... 3 1.2 Hankkeen tarpeellisuus... 3 1.3
LisätiedotTUUSULAN PERHETUKIKESKUS
TUUSULAN PERHETUKIKESKUS Päärakennus Koivukujan vastaanottokoti Kotorannan lastenkoti NÄKYMÄ TUUSULANJÄRVEN PUOLELTA RAKENTAMISEN JÄLKEEN Kotorannankuja 2 00430 Tuusula Nykyiset rakennukset: Päärakennus
LisätiedotStadin ammattiopisto Sturenkatu 18-20. Ikkunoiden ja ulko-ovien korjaukset Hanke 8010082 13.11.2013 HELSINGIN KAUPUNKI TILAKESKUS
Stadin ammattiopisto Sturenkatu 18-20 Ikkunoiden ja ulko-ovien korjaukset Hanke 8010082 13.11.2013 HELSINGIN KAUPUNKI TILAKESKUS 2 1 YHTEENVETO 1.1 Hankkeen perustiedot 1.2 Hankkeen tarpeellisuus 1.3 Laajuus
LisätiedotMÄNTSÄLÄN KUNTA ISONNIITYN PÄIVÄKOTI MÄNTSÄLÄ HANKESUUNNITELMA 31.8.2015
ISONNIITYN PÄIVÄKOTI MÄNTSÄLÄ HANKESUUNNITELMA 31.8.2015 SISÄLLYSLUETTELO 1. PÄIVÄHOIDON JÄRJESTÄJÄ... 3 1.1 Päiväkoti... 3 1.2 Päivähoidon järjestäjä... 3 2. HANKESUUNNITELMAN LAATIJA JA YHDYSHENKILÖT...
LisätiedotJuankosken päiväkoti, kustannusarvio
Juankosken päiväkoti, kustannusarvio 25.02.2016 Uudisvaihtoehto Olemme arvioineet Juankosken päiväkodin uudisrakennushinnan. Kustannukset on laskettu arvioituun Juankosken hintatasoon 03/2016. Laskelma
LisätiedotJYVÄSKYLÄN YLIOPISTO, AMBIOTICA-RAKENNUS RAKENNUSTEKNINEN JA SISÄILMA- OLOSUHTEIDEN TUTKIMUS TIEDOTUSTILAISUUS
JYVÄSKYLÄN YLIOPISTO, AMBIOTICA-RAKENNUS RAKENNUSTEKNINEN JA SISÄILMA- OLOSUHTEIDEN TUTKIMUS TIEDOTUSTILAISUUS 19.8.2014 RAKENNUKSEN PERUSTIEDOT pinta-ala noin 11 784 br-m 2, kerrosala noin 12 103 ke rakennus
LisätiedotSisäilmapaja5 12.-13.11.2014 Nurmes Pohjois-Karjalan tulevaisuusrahasto
Olen Janne Korhonen ja toimin Joensuun kaupungin Teknisen keskuksen kiinteistöpalvelut yksikössä kiinteistönhoitopäällikkönä. Kiinteistöpalvelut yksikköön kuuluu vastuualueina kiinteistönhoito, rakennustekniikan
LisätiedotLaukaan Ekokoulu. Antti Tourunen Puukouluseminaari 20.5.2015
Laukaan Ekokoulu Antti Tourunen Puukouluseminaari 20.5.2015 Laukaan Ekokoulu-hanke Hankkeessa suunnitellaan Vuonteen alueelle Savion, Tarvaalan ja Vuonteen kylien yhteistä kylien koulua, joka on monella
LisätiedotAjatus purkamisesta on esitelty rakennusvalvonnalle. Esteitä purkamisluvanmyöntämiselle ei ole havaittu.
Katuman päiväkoti Katuman päiväkoti on valmistunut vuonna 1979. Rakennusta on korjattu vuonna 2002 ja sen vesikatto on uusittu kokonaan. Päiväkotia ei ole suojeltu asemakaavalla, eikä se esiinny maakunnallisissa
LisätiedotHANKESELVITYS PÄIVÄKOTI LISÄTARKASTELU
HANKESELVITYS PÄIVÄKOTI LISÄTARKASTELU Harri Apell Tekninen johtaja Ruovedentie 30 34600 Ruovesi. Sivu 2/9 RUOVEDEN KUNNAN PÄIVÄKOTITILAN HANKESELVITYKSEN SISÄLLYSLUETTELO 1. TOIMEKSIANTO...3 2. toteutusvaihtoehto
Lisätiedot2 6000 m 2 vapaata toimistotilaa Rakennusvuosi 1997 Toimistotilaa 12 604 m 2 Vapaana ~6 000 m 2 Kerroksia 7 Tilojen kunto Sijaitsevat parkkitalossa P5, johon kulku yhdyskäytävän kautta. Vieraspaikat sijaitsevat
LisätiedotLIITTEET: - LVIA-hankesuunnitelma ja kustannusarvio - SÄHKÖ-hankesuunnitelmaselostus - Sähkökustannusarvioyhteenveto - LVISA-hanke muut kustannukset
Tilayksikkö 3.5.2017 1/6 NIEMENMÄEN KALLIOSUOJA LVISA-PERUSKORJAUS HANKESUUNNITELMA Lapinmäentie 1, Niemenmäentie 8 00350 Helsinki SISÄLLYSLUETTELO 1. YHTEENVETO HANKKEESTA 2. PERUSKORJAUKSEN TARPEELLISUUS
LisätiedotHelsingin kaupunki Pöytäkirja 22/ (5) Kiinteistölautakunta Tila/
Helsingin kaupunki Pöytäkirja 22/2015 1 (5) 586 Karviaismäen toimintakeskuksen peruskorjaus, tarveselvityksen ja hankesuunnitelman hyväksyminen HEL 2015-006654 T 10 06 00 Kiinteistökartta 117/681500 Päätös
LisätiedotAninkaisten alueen kehittäminen ja konserttitalon peruskorjaus ja laajennus
Aninkaisten alueen kehittäminen ja konserttitalon peruskorjaus ja laajennus 23.10.2017 kaupunkisuunnittelujohtaja Timo Hintsanen va. tilajohtaja Tuomas Koskiniemi Sisällysluettelo 1. Aninkainen osana kaupunkikehitystä
LisätiedotHukanhaudan uuden päiväkodin hankesuunnitelman ja kustannusarvion hyväksyminen
Kaupunginhallitus 412 21.11.2016 Kaupunginvaltuusto 106 28.11.2016 Hukanhaudan uuden päiväkodin hankesuunnitelman ja kustannusarvion hyväksyminen 8835/10.03.02/2016 KH 21.11.2016 412 Hukanhaudan uusi päiväkoti
LisätiedotAktiivisen kuntoutuksen malli, yhteistyö muiden toimijoitten kanssa
MALMIN SAIRAALAN PERUSKORJAUS JA LAAJENNUS Kuva Arkkitehtitoimisto Olli-Pekka Jokela Oy Taustaa Keskitetty terveyskeskuspäivystys iltaisin ja viikonloppuina Perustason sisätautien päivystys Sairaansijoja
LisätiedotStadin ammattiopisto Nilsiänkatu 3, Taucher-talo julkisivukorjaus JULKISIVUJEN PERUSKORJAUKSEN HANKESUUNNITELMA
Stadin ammattiopisto Nilsiänkatu 3, Taucher-talo julkisivukorjaus JULKISIVUJEN PERUSKORJAUKSEN HANKESUUNNITELMA 4.4.2016 HELSINGIN KAUPUNKI TILAKESKUS Tekninen peruskorjaus, Nilsiänkatu 3, Taucher-talo,
LisätiedotPäiväkodin kuntotutkimus korjaussuunnittelun lähtötiedoiksi
[presentation title] via >Insert >Header & Footer Päiväkodin kuntotutkimus korjaussuunnittelun lähtötiedoiksi RTA Lopputyö. Henri Käyrä Kiwa Inspecta Henri Käyrä Tekninen asiantuntija, RI Julkinen 20.05.2018
LisätiedotEsittelijä: Hyvinvointi- ja sivistyspalvelujen toimialajohtaja Willberg Tuija (Hyvinvointi- ja sivistyspalvelujen toimialajohtaja)
Joutsenon koulun hankesuunnitelma Liittyy asiahallinnan asiaan: LPR/746/10.03.02.01/2018 Esittelijä: Hyvinvointi- ja sivistyspalvelujen toimialajohtaja Willberg Tuija (Hyvinvointi- ja sivistyspalvelujen
LisätiedotHANKINTAHINTA, KORJAUS - PÄÄRYHMITTÄIN
26.2.2015 Sivu 1/2 Lauri Laukkanen FCG Suunnittelu ja tekniikka Oy Hanke: 003 01/nykytila Karkkilan terveysasema Huhdintie 23-25 03600 Karkkila Vaihe: Paikkakunta: HANKINTAHINTA, KORJAUS - PÄÄRYHMITTÄIN
LisätiedotSISÄILMAONGELMAT - MITEN PÄÄSEMME NÄISTÄ EROON KORJAUSRAKENTAMISELLA
SISÄILMAONGELMAT - MITEN PÄÄSEMME NÄISTÄ EROON KORJAUSRAKENTAMISELLA, 040-5857534, e-mail, Hannu.Kaariainen@oamk.fi Yleisöosastokirjoituksia riittää, oheinen on 15.2.2016 Aamulehti 2 Mikä on hometalo Vaurioasteen
LisätiedotLappeenranta, Tykki-Kiviharju Kohdenumero h,k, 51,0 m² Kov Energialuokka F 2013 Mh ,82 Vh ,00
Kerrostalo Lappeenranta, Tykki-Kiviharju Kohdenumero 619261 2h,k, 51,0 m² Kov. 1957 Energialuokka F 2013 Mh. 81 351,82 Vh. 87 000,00 Puutarhurinkatu 10. Matkakeskuksen välittömässä läheisyydessä keskeisellä
LisätiedotLUHTIKYLÄN PÄIVÄKOTI LUHTIKIN TARVESELVITYS
LUHTIKYLÄN PÄIVÄKOTI LUHTIKIN TARVESELVITYS Orimattilan kaupunki Varhaiskasvatuspalvelut Sivistys- ja vapaa-aikalautakunta, 20.9.2016 TEKIJÄT Luhtikylän päiväkoti Luhtikin tarveselvityksen tekemisestä
LisätiedotTOLKKISTEN ELINKAARIHANKE
TOLKKISTEN ELINKAARIHANKE SIVISTYSLAUTAKUNTA Kaupunginhallitus valitsi kokouksessaan 5.10.2015 ( 281) Lemminkäinen talo Oy:n elinkaarihankkeiden palvelutuottajaksi. Palvelusopimus Porvoon kaupungin ja
LisätiedotMYYDÄÄN TEOLLISUUSKIINTEISTÖ HÄMEENKYRÖSTÄ kem 2
MYYDÄÄN TEOLLISUUSKIINTEISTÖ HÄMEENKYRÖSTÄ 2.440 kem 2 MYYTÄVÄ KOHDE Hämeenkyrössä osoitteessa Sivutie 11, 39200 Hämeenkyrö sijaitseva teollisuuskiinteistö. Kiinteistön vieressä on K-Supermarket ja Tokmanni
LisätiedotMÄÄRÄRAHAN MYÖNTÄMINEN LÄNSINUMMEN KOULUN SISÄILMAONGELMIEN KORJAUKSEEN. Stpj , 32. Liite A: Hankesuunnitelma
MÄÄRÄRAHAN MYÖNTÄMINEN LÄNSINUMMEN KOULUN SISÄILMAONGELMIEN KORJAUKSEEN Stpj 28.11.2012, 32 Liite A: Hankesuunnitelma Valmistelu: Talonrakennuspäällikkö Rune Hagström, puh. 044 7851463 Länsinummen koulun
LisätiedotStadin ammattiopisto Taucher-Talo Nilsiänkatu 3. Ikkunoiden ja ulko-ovien korjaukset Hanke HELSINGIN KAUPUNKI TILAKESKUS
Stadin ammattiopisto Taucher-Talo Nilsiänkatu 3 Ikkunoiden ja ulko-ovien korjaukset Hanke 8010146 27.11.2013 HELSINGIN KAUPUNKI TILAKESKUS 2 1 YHTEENVETO 1.1 Hankkeen perustiedot 1.2 Hankkeen tarpeellisuus
LisätiedotTapiolan uimahalli. TIIVISTELMÄ KORJAUSHANKKEESTA Kimmo Martinsen
Tapiolan uimahalli TIIVISTELMÄ KORJAUSHANKKEESTA 8.1.2018 Kimmo Martinsen 1 Tiivistelmä hankkeesta Korjaushankkeen ensimmäisessä vaiheessa v. 2014 2016 on jo toteutettu uimahallin vanhan osan puku- ja
LisätiedotASEMANTIEN PÄIVÄKODIN LOPPURAPORTTI
ASEMANTIEN PÄIVÄKODIN LOPPURAPORTTI 28.1.2014 RAKENNUSHANKKEEN LOPPURAPORTTI Kohde: Asemantien päiväkoti 740-4-33-1 Asemantie 16 57100 SAVONLINNA Hankkeen laajuustiedot ja tilatehokkuudet: Päiväkotirakennus:
LisätiedotARKKITEHTITOIMISTO HEIKKI KIRJALAINEN OY
ARKKITEHTITOIMISTO HEIKKI KIRJALAINEN OY 1/5 20.09.2011 TOIMISTOMME SUUNNITTELEMAT SEKÄ TYÖN ALLA OLEVAT TOIMISTOTALOTYYPPISET REFERENSSIKOHTEET Tässä luettelossa olevat kohteet ovat toimistomme koulu-/
LisätiedotRTA3, LOPPUSEMINAARI Kai Nordberg, DI Ramboll Finland Oy. Ohjaaja: Timo Turunen, TkL, RTA Ramboll Finland Oy
SUOJELLUN 1950-LUVUN KOULURAKENNUKSEN KOSTEUS- JA SISÄILMATEKNINEN KUNTOTUTKIMUS SEKÄ PERUSKORJAUSHANKKEEN KORJAUSSUUNNITTELURATKAISUJEN TERVEELLISYYDEN ARVIOINTI RTA3, LOPPUSEMINAARI 6.6.2018 Kai Nordberg,
LisätiedotHANKESUUNNITELMA Helsingin Uusi Yhteiskoulu Oy Julkisivujen ja vesikaton peruskorjaus
1(6) HANKESUUNNITELMA Helsingin Uusi Yhteiskoulu Oy Julkisivujen ja vesikaton peruskorjaus 2(6) Sisällysluettelo 1. YHTEENVETO... 3 1.1 Tiivistelmä... 3 1.2 Yhteenveto... 3 1.3 Hankesuunnittelutyöryhmä...
LisätiedotKara m 2 vapaata toimistotilaa. Kara Business Campus
2 6000 m 2 vapaata toimistotilaa LISÄTIEDOT Senaatin Notariaatti Oy Jukka Myyryläinen 0400 688 861 jukka.myyrylainen@senaatinnotariaatti.fi Rakennusvuosi 1997 Toimistotilaa 12 604 m 2 Vapaana ~6 000 m
LisätiedotKASAVUOREN KOULUKESKUS KESKUSKEITTIÖN PERUSKORJAUS Kasavuorentie 1 02700 Kauniainen
KASAVUOREN KOULUKESKUS KESKUSKEITTIÖN PERUSKORJAUS Kasavuorentie 1 02700 Kauniainen Hankesuunnitteluvaiheen rakennustapaselostus, sähkö Asiakirja n:o H0002 Projekti n:o 05009.P029 Viimeisin muutos Laadittu
LisätiedotAA (ERITTÄIN VAATIVA) C (VÄHÄINEN) B (TAVANOMAINEN) A (VAATIVA) AA A B C 1
Korjausrakentamisen energiaselvityslomake, toimenpide- tai rakennuslupaa varten koskevat asiakirjat, perustuu asetukseen YM 4/13 (TIEDOT TÄYTETÄÄN TYHÄÄN KENTTÄÄN) RAKENNUTTAJA RAKENNUSPAIKAN OSOITE KIINTEISTÖTUNNUS
Lisätiedot
