MÄNTSÄLÄN KUNNAN TILAHANKKEIDEN TOTEUTUSOHJEET Luonnos 5 lausunnolle
|
|
- Petteri Katajakoski
- 8 vuotta sitten
- Katselukertoja:
Transkriptio
1 1
2 SISÄLLYSLUETTELO 1. JOHDANTO Ohjeiden tarkoitus Toimitilan suunnittelun periaatteet 2 MÄNTSÄLÄN KUNNAN TILAHANKKEIDEN TOTEUTUSOHJEET Luonnos 5 lausunnolle 1.3 Liittyminen taloussuunnitt eluun ja hankkeen taloudelliset vaikutukset 3 2. SUUNNITELMAN LAADINTA JA KÄSITTELY Tilahankkeen osapuolet Tiloista luopuminen Tarveselvitys Hankesuunnitelman laadinta ja käsittely Rakennussuunnittelu Suunnittelun ohjaus Suunnitteluvaiheet Urakkatarjousten hyväksyminen Suunnittelun aikainen kustannusseuranta Työryhmä: Hannu Seppälä Pekka Savolainen Soile Karhinen 3. RAKENTAMINEN JA KÄYTTÖÖNOTTO Rakentamispäätös Määrärahat ja niiden sitominen Rakentaminen Käyttöönotto ja takuuaika 18 LIITTEET 21 Liite 1: Keskeiset käsitteet 21 Liite 2: Hankesuunnitelman laadintaohjeet 24
3

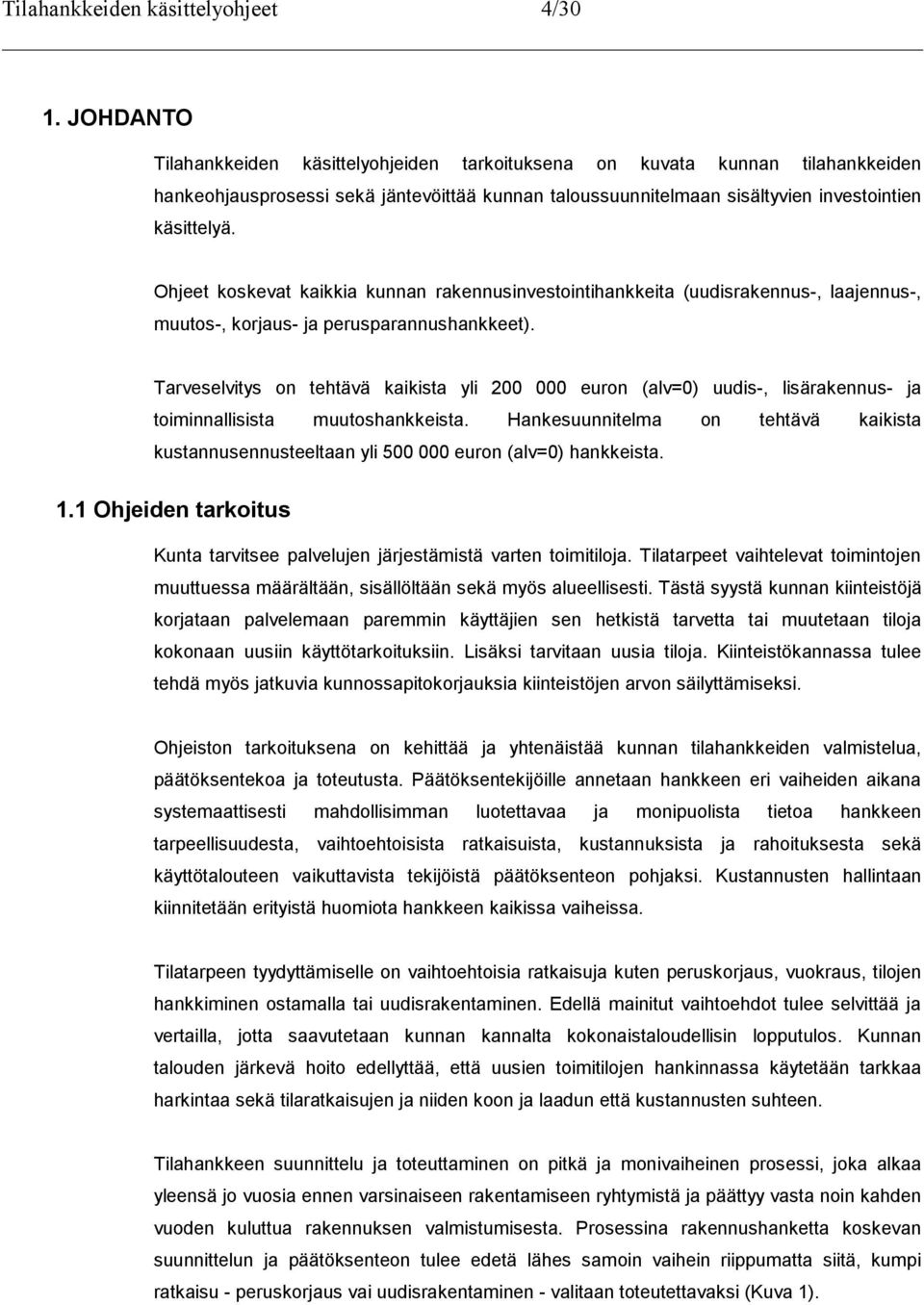

4 Tilahankkeiden käsittelyohjeet 4/30 1. JOHDANTO Tilahankkeiden käsittelyohjeiden tarkoituksena on kuvata kunnan tilahankkeiden hankeohjausprosessi sekä jäntevöittää kunnan taloussuunnitelmaan sisältyvien investointien käsittelyä. Ohjeet koskevat kaikkia kunnan rakennusinvestointihankkeita (uudisrakennus-, laajennus-, muutos-, korjaus- ja perusparannushankkeet). Tarveselvitys on tehtävä kaikista yli euron (alv=0) uudis-, lisärakennus- ja toiminnallisista muutoshankkeista. Hankesuunnitelma on tehtävä kaikista kustannusennusteeltaan yli euron (alv=0) hankkeista. 1.1 Ohjeiden tarkoitus Kunta tarvitsee palvelujen järjestämistä varten toimitiloja. Tilatarpeet vaihtelevat toimintojen muuttuessa määrältään, sisällöltään sekä myös alueellisesti. Tästä syystä kunnan kiinteistöjä korjataan palvelemaan paremmin käyttäjien sen hetkistä tarvetta tai muutetaan tiloja kokonaan uusiin käyttötarkoituksiin. Lisäksi tarvitaan uusia tiloja. Kiinteistökannassa tulee tehdä myös jatkuvia kunnossapitokorjauksia kiinteistöjen arvon säilyttämiseksi. Ohjeiston tarkoituksena on kehittää ja yhtenäistää kunnan tilahankkeiden valmistelua, päätöksentekoa ja toteutusta. Päätöksentekijöille annetaan hankkeen eri vaiheiden aikana systemaattisesti mahdollisimman luotettavaa ja monipuolista tietoa hankkeen tarpeellisuudesta, vaihtoehtoisista ratkaisuista, kustannuksista ja rahoituksesta sekä käyttötalouteen vaikuttavista tekijöistä päätöksenteon pohjaksi. Kustannusten hallintaan kiinnitetään erityistä huomiota hankkeen kaikissa vaiheissa. Tilatarpeen tyydyttämiselle on vaihtoehtoisia ratkaisuja kuten peruskorjaus, vuokraus, tilojen hankkiminen ostamalla tai uudisrakentaminen. Edellä mainitut vaihtoehdot tulee selvittää ja vertailla, jotta saavutetaan kunnan kannalta kokonaistaloudellisin lopputulos. Kunnan talouden järkevä hoito edellyttää, että uusien toimitilojen hankinnassa käytetään tarkkaa harkintaa sekä tilaratkaisujen ja niiden koon ja laadun että kustannusten suhteen. Tilahankkeen suunnittelu ja toteuttaminen on pitkä ja monivaiheinen prosessi, joka alkaa yleensä jo vuosia ennen varsinaiseen rakentamiseen ryhtymistä ja päättyy vasta noin kahden vuoden kuluttua rakennuksen valmistumisesta. Prosessina rakennushanketta koskevan suunnittelun ja päätöksenteon tulee edetä lähes samoin vaihein riippumatta siitä, kumpi ratkaisu - peruskorjaus vai uudisrakentaminen - valitaan toteutettavaksi (Kuva 1).

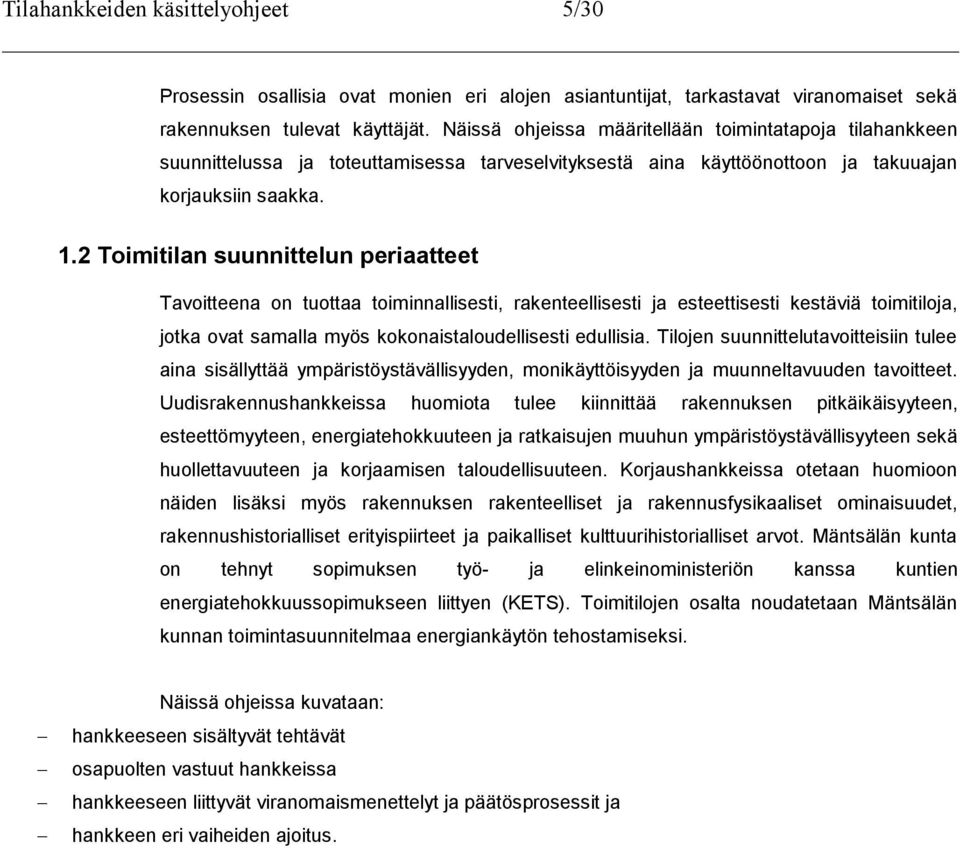

5 Tilahankkeiden käsittelyohjeet 5/30 Prosessin osallisia ovat monien eri alojen asiantuntijat, tarkastavat viranomaiset sekä rakennuksen tulevat käyttäjät. Näissä ohjeissa määritellään toimintatapoja tilahankkeen suunnittelussa ja toteuttamisessa tarveselvityksestä aina käyttöönottoon ja takuuajan korjauksiin saakka. 1.2 Toimitilan suunnittelun periaatteet Tavoitteena on tuottaa toiminnallisesti, rakenteellisesti ja esteettisesti kestäviä toimitiloja, jotka ovat samalla myös kokonaistaloudellisesti edullisia. Tilojen suunnittelutavoitteisiin tulee aina sisällyttää ympäristöystävällisyyden, monikäyttöisyyden ja muunneltavuuden tavoitteet. Uudisrakennushankkeissa huomiota tulee kiinnittää rakennuksen pitkäikäisyyteen, esteettömyyteen, energiatehokkuuteen ja ratkaisujen muuhun ympäristöystävällisyyteen sekä huollettavuuteen ja korjaamisen taloudellisuuteen. Korjaushankkeissa otetaan huomioon näiden lisäksi myös rakennuksen rakenteelliset ja rakennusfysikaaliset ominaisuudet, rakennushistorialliset erityispiirteet ja paikalliset kulttuurihistorialliset arvot. Mäntsälän kunta on tehnyt sopimuksen työ- ja elinkeinoministeriön kanssa kuntien energiatehokkuussopimukseen liittyen (KETS). Toimitilojen osalta noudatetaan Mäntsälän kunnan toimintasuunnitelmaa energiankäytön tehostamiseksi. Näissä ohjeissa kuvataan: hankkeeseen sisältyvät tehtävät osapuolten vastuut hankkeissa hankkeeseen liittyvät viranomaismenettelyt ja päätösprosessit ja hankkeen eri vaiheiden ajoitus.
6 Tilahankkeiden käsittelyohjeet 6/30 Kuva 1: Rakennushankkeen vaiheet 1.3 Liittyminen taloussuunnitteluun ja hankkeen taloudelliset vaikutukset Eräänä lähtökohtana tilahankkeiden suunnittelulle on taloussuunnitelma, joka sisältää mm. käyttötalous- ja investointiosan. Taloussuunnitelma pohjautuu hallintokuntien tekemiin ehdotuksiin toimintansa järjestämisestä ja siinä yhteydessä myös tilojen tarpeesta. Kun toiminnalle on määritelty olemassa oleva tilatarve sekä odotettavissa olevat lisäys- ja vähentämistarpeet, saadaan tieto siitä, millaisiin investointi- ja käyttötalouskustannuksiin kunta on tulevina vuosina sitoutunut. Varsinaisen tarveselvityksen tekemistä voi edeltää muun ennakointityön yhteydessä käytävät tilapalvelun ja tilan käyttäjien väliset, nykytilannetta kartoittavat neuvottelut. Alkuvaiheessa rakennushankkeesta tarvitaan tietoa siitä mitä hankkeella sen toteutuessa saavutetaan ja mitä muita vaihtoehtoja investointirakentamiselle olisi löydettävissä. Tilahankkeiden suunnittelun tulee sopeutua taloussuunnitelmassa esitettyyn ajoitukseen. Tarveselvitys tilahankkeesta tulee olla käytettävissä jo silloin, kun sitä esitetään
7 Tilahankkeiden käsittelyohjeet 7/30 sisällytettäväksi taloussuunnitelman investointiosaan. Vasta sitten kun hanke on otettu mukaan taloussuunnitelmaan, voidaan varsinainen rakennussuunnittelu käynnistää, ellei kunnanhallitus erityisistä syistä toisin päätä. Toisaalta on myös oleellista että rakennuksen suunnittelu aloitetaan riittävän ajoissa: vaikka jotakin hanketta varten olisi varattu määräraha taloussuunnitelmassa tai talousarviossa, ei se vielä takaa hankkeen toteutumista ellei suunnittelua ole viety eteenpäin. Kaaviossa 2 on kuvattu prosessimaisesti tilahankinnan vaihtoehdot.
8 Tilahankkeiden käsittelyohjeet 8/30
9 Tilahankkeiden käsittelyohjeet 9/30 Kuva 2: Tilahankinnan vaihtoehdot Budjettivastuu rakennushankkeesta on teknisellä toimialalla. Määrärahat tilahankkeisiin varataan teknisen lautakunnan vastuulle. Rakennushankkeelle on tyypillistä että hankkeen alussa käsiteltävät asiat ovat hyvin laajoja ja kustannusvaikutuksiltaan merkittäviä. Hankesuunnitteluvaiheessa lyödään lukkoon hankkeen luonne, laajuus, laatutaso, aikataulu ja toiminnalliset perusperiaatteet. Tästä johtuu, että jo hankesuunnitteluvaiheessa määräytyy myös suurin osa hankkeen kustannuksista. Sen sijaan tarveselvitys- ja hankesuunnitteluvaiheiden aikana syntyvät kustannukset hankkeelle ovat varsin vähäisiä. Toteutussuunnitteluvaiheessa suunnittelun painopiste on teknisessä suunnittelussa, jolloin ei enää voida vaikuttaa hankkeen kustannuksiin niin paljoa kuin perusratkaisuja tehtäessä. Rakentamisen aikana tehtävät ratkaisut vaikuttavat kokonaiskustannuksiin enää melko vähäisesti. Itse rakentamissuoritus sen sijaan syö hankkeen budjetista suurimman osan. Karkeasti yksinkertaistaen voidaan sanoa että jos rakennuksen ylläpito 50 vuoden aikana muodostaa rakennuksen ajatellun kokonaiskustannustason, niin rakennussuorituksen osuus kokonaiskustannuksista on kymmenen prosentin luokkaa, rakennussuunnittelun yhden prosentin luokkaa ja hankesuunnittelun osuus promillen luokkaa kokonaiskustannuksista. Kun lisäksi otetaan huomioon hankesuunnittelun suuri merkitys kokonaiskustannuksiin, onkin jatkossa syytä kohdistaa aiempaa enemmän huomiota laadukkaaseen hankesuunnitteluun (kuva 3 ja 4).
10 Tilahankkeiden käsittelyohjeet 10/30 Kuva 3: Kustannusten määräytyminen ja kertyminen talonrakennushankkeissa (kaavio viitteellinen)
11 Tilahankkeiden käsittelyohjeet 11/30 Kuva 4: Rakennuksen suhteelliset kustannukset rakennuksen elinkaaren aikana
12 Tilahankkeiden käsittelyohjeet 12/30 2. SUUNNITELMAN LAADINTA JA KÄSITTELY 2.1 Tilahankkeen osapuolet Mäntsälän kunnassa tilahankkeen osapuolia ovat tilaaja, käyttäjä, tilapalvelu, konsultit, urakoitsijat, valvovat viranomaiset, kunnan ylin johto sekä päättäjät. Käyttäjä on se toimiala, jonka toiminnan tilantarvetta varten hanke perustetaan. Tilatarve tulee tuoda käsittelyyn tilaajalautakunnan kautta. Toimialajohtajan tulee nimetä jokaiselle hankkeelle omistaja eli vastuuhenkilö, joka valvoo hankkeen etenemistä käyttäjän puolelta. Vastuuhenkilö esittelee hanketta koskevat asiat käyttäjäkunnalle ja hankkii käyttäjälautakunnalta tarvittavat lausunnot sekä huolehtii käyttäjäkunnan informoimisesta. Käyttäjän vastuuhenkilö huolehtii yhteydenpidosta käyttäjähallintokunnan muuhun henkilöstöön niin, että heidän ammattitaitonsa ja kokemuksensa tulee hyödynnettyä tehokkaasti. Tämän vastuuhenkilön merkitys on varsinkin hankkeen suunnitteluvaiheessa suuri. Vastuuhenkilön työaikaa pitäisi pystyä jo etukäteen varaamaan tilahankkeelle, jotta voitaisiin varmistua siitä että lopputulos noudattaisi parhaalla mahdollisella tavalla tilaajan asettamia tavoitteita ja käyttäjän tarpeita. Tekniset palvelut varmistavat, että hankkeelle on kussakin vaiheessa osoitettu tarvittava määräraha. Tilapalvelu on kunnan toimitilahallinnosta, ylläpidosta, kiinteistönhoidosta ja vuosikorjauksista vastaava tulosalue teknisellä toimialalla. Tilapalvelu kilpailuttaa ja ostaa korjauskohteiden suunnittelijat suunnittelu- ja rakennuttamispalveluiden tuella. Lisäksi tilapalvelu ohjaa ja valvoo korjaustöiden suunnittelutyötä yhdessä teknisen toimen suunnittelu- ja rakennuttamispalveluiden ja tilaajan kanssa. Tilapalvelut tekee korjaustyötä myös omana työnä. Tilapalvelussa määritellään rakennettavien tai valmiina hankittavien tilojen sisäiset vuokrat. Tilapalvelu myös tarjoaa tiloihin kiinteistö- ja kunnossapitopalvelut. Suunnittelu- ja rakennuttamispalvelut tulosyksikkö toimii tilaajana ja vastaa toimitilojen suunnitteluttamisesta ja rakennuttamisesta. Suunnittelu- ja rakennuttamispalvelut kilpailuttaa ja ostaa päättää uudisrakennusten ja korjauskohteiden suunnittelijat teknisen toimen hallinnon tuella sekä maankäyttöpalveluiden kanssa yhteistyössä. Lisäksi suunnittelu- ja rakennuttamispalvelut ohjaa ja valvoo suunnittelutyötä yhdessä teknisen toimen hallinnon, tilapalveluiden ja tilaajan kanssa.
13 Tilahankkeiden käsittelyohjeet 13/30 Suunnittelu- ja rakennuttamispalvelut toimii myös hankkeiden rakennuttamiskonsulttina ja vastaa kustannussuunnittelusta, urakkakilpailuttamisesta, urakoitsijoiden valinnasta, rakennusvaiheen rakennuttajatehtävistä ja työmaan valvonnasta. Tarvittaessa suunnittelu- ja rakennuttamispalvelut ostaa rakennuttamistehtävien hoitamiseen asiantuntija-apua organisaation ulkopuolelta. Suunnittelu - ja rakennuttamispalvelut tarjoaa myös palveluja vuokra-asuntojen ja Mäntsälän kuntayhtiön rakennuskohteisiin. Konsultit vastaavat suunnittelusta, kustannuslaskennasta ja tarvittaessa rakennuttamisesta suunnittelu - ja rakennuttamispalveluiden teknisen johtajan ohjauksessa. Urakoitsijat toteuttavat rakennustyön. Kohteesta riippuen rakentaminen voidaan toteuttaa tarkoituksenmukaista urakkamuotoa käyttäen. (POIS Maankäyttö ja kaavoitus toimii työryhmässä asiantuntijana ja vastaa sekä varmistaa, että asemakaavat ovat ajantasaisia ja täyttävät maankäyttö- ja rakennuslain säädökset. Viranomaiset valvovat suunnittelua ja rakentamista lakien, asetusten, eriasteisten kaavojen, yleisten ja paikallisten määräysten, ohjeiden ja normein pohjalta. Tilahankkeissa viranomaistoiminnan vastuu on rakennusvalvonnalla, paloviranomaisella ja terveysvalvonnalla.) "Maankäyttöpalvelut on mukana hankkeessa tarveselvitys- ja hankesuunnitteluvaiheessa selvittämässä eri sijoitusvaihtoehtojen kaavoitus- ja maankäytöllisiä vaihtoehtoja tai hankkimassa uusia tiloja tai kiinteistöjä, jos se katsotaan tarpeelliseksi. Maankäyttölautakunta vastaa ja päättää yhdyskuntarakenteen ja kaupunkikuvan suunnittelusta ja myös viranomaisena päättää rakennusluvasta ja sen valvonnasta toimintasääntönsä mukaan". Tekninen johtaja vastaa hankkeen esittelystä kunnanjohtajalle ja kunnanhallitukselle, joka puolestaan vie hankkeen edelleen valtuuston käsiteltäväksi ja hyväksyttäväksi. Päättäjät lautakunnissa, kunnanhallituksessa ja kunnanvaltuustossa käsittelevät hankkeen taloutta ja toiminnallisia sisältöjä hankkeen eri vaiheissa. 2.2 Tiloista luopuminen Mikäli hallintokunnan toiminta on muuttunut siten, että joistain tiloista on mahdollista luopua, on käyttäjähallintokunta velvollinen tuomaan asian tilapalvelun tietoon. Näin varmistetaan kunnan tilojen tehokas käyttö ja hallinnointi.
14 Tilahankkeiden käsittelyohjeet 14/30 Tilapalvelussa suoritetaan tilojen käyttäjille valtuustokausittain perusteellinen kysely, jossa kartoitetaan tilankäytön nykytilanne ja tiedossa olevat muutokset. Tämän lisäksi ryhdytään noudattamaan käytäntöä, jossa vähintään merkittävimpien kiinteistöjen osalle rakennetaan palvelusopimukset ja käydään niiden pohjalta käyttäjien kanssa vuosittainen palauteneuvottelu. Myös sisäisillä vuokrilla on merkitystä tilankäytön tehokkuuden kannalta. Sisäisten vuokrien oikea taso takaa mahdollisuuden paitsi normaaliin ylläpitoon ja kunnossapitoon, myös investointeihin varautumiseen, mikä puolestaan on edellytys omaisuusmassan arvon säilymiselle. Realistisella tasolla olevat sisäiset vuokrat kannustavat tehokkaaseen tilankäyttöön ja käyttämättömästä tai vajaakäytössä olevasta tilasta luopumiseen. "Kaikki kunnan kiinteistöjä koskevat kiinteän omaisuuden kauppakirjat valmistellaan ja allekirjoitetaan maankäyttöpalveluissa. Jos joku rakennettu tai rakentamaton kiinteistö todetaan jollekin hallintokunnalle tarpeettomaksi on ennen kiinteistön myyntiä hankittava maankäyttöpalveluiden näkemys siitä, onko kiinteistö mahdollisesti "jalostettavissa" muuhun kunnan tai muun tahon käyttöön tulevaisuudessa esim. kaavoitusmenettelyllä tai vaihtokaupalla tms. kiinteistöteknisellä menettelyllä." Mahdollinen kiinteistön myynti tai rakennuksen purkaminen valmistellaan suunnittelu- ja rakennuttamispalveluissa. Rakennusten purkamisen päätöksen tekee tekninen lautakunta ja myyntipäätös käsitellään kunnanhallituksessa. 2.3 Tarveselvitys Vastuu: käynnistämisvastuu käyttäjähallintokunnalla, laatimisvastuu on teknisellä toimialalla Päätökset: tarveselvityksestä tehdään hankepäätös, jonka hyväksyy kunnanvaltuusto yli euron (alv 0 %) hankkeissa, kunnanhallitus euron (alv 0 %) hankkeissa ja euron (alv 0 %) hankkeissa tekninen lautakunta. Hankesuunnittelu sisällytetään investointisuunnitteluun Tarveselvitysvaiheessa käyttäjän on ensiksi selvitettävä, voidaanko muuttuvan toiminnan tilatarpeet toteuttaa esimerkiksi pelkästään organisaatiota, toimintatapoja tai palveluiden tuottamistapoja muuttamalla. Jos lisätilaa tämän selvityksen jälkeenkin vielä tarvitaan, selvittää tilapalvelu aluksi omien vanhojen tilojen hyväksikäyttö- tai vuokrausmahdollisuudet. Sen jälkeen selvitetään ulkopuolisessa omistuksessa olevien tilojen vuokraus- tai ostomahdollisuus.
15 Tilahankkeiden käsittelyohjeet 15/30 Vasta näiden toimenpiteiden osoittauduttua riittämättömiksi selvitetään investointirakentamisvaihtoehto. Tilahankkeen suunnittelun käynnistämisvastuu on käyttäjähallintokunnalla. Tarveselvitystyöryhmän kutsuu koolle käyttäjähallintokunnan toimialajohtaja. Tarveselvitys on asiakirja, jossa perustellaan hankkeen tarpeellisuus ja kuvataan alustavasti toiminnassa tarvittavat tilat sekä niiltä vaadittavat ominaisuudet. Tarveselvityksen koordinointivastuu on teknisten palvelujen suunnittelu- ja rakennuttamispalveluilla. Tarveselvityksen hyväksyy tekninen lautakunta. Pyydetään lausunto käyttäjälautakunnalta ja maankäyttölautakunnalta ennen hyväksymistä. Suunniteltavien tarveselvitysten tulee olla tiedossa talousarvion ja taloussuunnitelman laadinnan yhteydessä ja työhön tarvittava rahoitus varataan tilapalvelujen käyttötalouteen. Käyttäjähallintokunta on vastuussa tilojen ominaisuuksien määrittelystä ja suunnittelu- ja rakennuttamispalvelut ja tilapalvelut niiden teknisen toteutuksen määrittelystä. Tarveselvitys antaa perusteet hankkeen ottamiselle taloussuunnitelmaan. Tarveselvityksessä selvitetään alustavasti eri toteutusvaihtoehtojen kustannus- sekä muut vaikutukset ja arvioidaan vaihtoehtojen kokonaistaloudellisuus. Hankkeen omistaja eli käyttäjän asettama vastuuhenkilö vastaa tarveselvitysvaiheen aikana valtionapuun ja muuhun ulkoiseen rahoitukseen liittyvistä tehtävistä ja tarvittavien hakemusten laatimisesta. Suunnittelu- ja rakennuttamispalvelut tulosyksikkö ja tilapalvelu ja mahdollisesti käytössä olevat suunnittelijakonsultit auttavat tarvittaessa. Peruskorjauskohteiden tarveselvityksessä tulisi jo alustavasti arvioida, onnistuuko rakennuksen käytön ja korjaustöiden limittäminen vai tarvitaanko väliaikaistiloja. Mikäli käyttäjät eivät voi jäädä rakennukseen, tulee selvittää väliaikaistilojen määrä, laadulliset ja toiminnalliset ominaisuudet, tarvittava käyttöaika, saatavuus ja kustannukset. Selvitystyötä tekevät yhdessä tilapalvelu (kunnan kiinteistömassan kokonaisvastuu ja tuntemus) ja käyttäjä (tilalliset ja toiminnalliset tarpeet). Tarveselvityksen hankintapäätöksellä hallitus tai valtuusto valtuuttaa ja samalla velvoittaa teknisten toimialan käynnistämään hankesuunnitteluvaiheen, mikäli selvityksen tulos on osoittanut uusien tilojen tarpeen. Tarveselvityksen jälkeen suunnittelun eteneminen hankesuunnitteluvaiheeseen edellyttää, että hankesuunnitteluun osoitetaan määräraha. Tarveselvityksen otsikointi ja vaiheet: Tarve ja sen määrittely
16 Tilahankkeiden käsittelyohjeet 16/30 Vaihtoehtoiset toimintamallit ja niiden selvittäminen (tuotetaan itse, hankitaan ostopalveluina tms.) Vaihtoehtoiset tilaratkaisut ja mahdollinen alustava huonetilaohjelma (korjaaminen, vuokraus, rakentaminen, vapautuvat tilat jne.) Vaihtoehtoiset sijaintipaikat (toiminnalliset, tekniset, ekologiset ja kaupunkikuvalliset näkökulmat) Alustavat kustannus- ja rahoitusselvitykset, aikataulu (investoinnit, hankkeen vaikutukset käyttötalouteen, väliaikaisjärjestelyt, väistötilat jne.) Ulkopuolisen rahoituksen mahdollisuudet (EU, valtio, yksityiset jne.) Esitys toteutukseksi (vaihtoehtojen vertailu, perustelut) 2.4 Hankesuunnitelman laadinta ja käsittely Vastuu: käynnistämisvastuu teknisten palvelujen toimialalla keskitetyissä palveluissa, käytännön laatimistyö suoritetaan hyödyntäen omaa hankesuunnittelijaa yhdessä suunnitteluja rakennuttamispalveluiden, tilapalvelun, maankäyttöpalveluiden ja tilaajan ja käyttäjän kesken tarvittaessa ulkopuolista asiantuntijakonsulttia käyttäen. Päätökset: Hankesuunnitelman hyväksyy kunnanvaltuusto yli euron (alv 0 %) hankkeissa, kunnanhallitus euron (alv 0 %) hankkeissa ja euron hankkeissa tekninen lautakunta. Jotta hanke voisi edetä, on hankesuunnitelmasta tehtävä investointipäätös, jonka hyväksyy kunnanvaltuusto. Investointi sisällytetään talousarvion investointisuunnitteluun. Suunnittelijoiden valinnan hyväksyy tekninen lautakunta yli euron hankinnassa, muutoin päätöksen tekee tekninen johtaja tai rakennuttamispäällikkö. Hankesuunnitelman tarkoituksena on tarkentaa tarveselvityksen aikana laadittua toteutusajatusta. Toiminta suunnitellaan tarkemmin ja hankkeelle laaditaan tilaohjelma. Myös kustannukset ja aikataulu tarkentuvat. Lisäksi tarvittaessa laaditaan suunnitteluohje, jos hankkeesta ei ole olemassa riittäviä lähtötietoja suunnittelua varten. Hankesuunnitelmassa tutkitaan vaihtoehtoisia periaateratkaisuja ja sen perusteella päätetään hankkeen tarkemmista tavoitteista ja ominaisuuksista. Hankesuunnitelma on hankkeen tärkein asiakirja. Hankesuunnitelmasta on pyydettävä maankäyttölautakunnan lausunto. Hankesuunnitelman hyväksymisen jälkeen on heti seuraavasta talousarviokierroksesta alkaen taloussuunnitelmaan varattava aina myös hankkeen edellyttämät käyttötalousmenot. Käyttötalousmenojen suuruus on arvioitu ensimmäisen kerran tarveselvitysvaiheessa. Hankesuunnittelun aikana tilaajan tulee yhdessä tilapalvelun tulosalueen kanssa arvioida tilojen käyttöönoton ajankohta (urakan vastaanottaminen ja luovutus tilaajalle) ja
17 Tilahankkeiden käsittelyohjeet 17/30 kustannusvaikutusten ajoittuminen tähän nähden (sisäinen vuokra, henkilöstökulut, kalustaminen, muut kulut, mahdolliset kustannusvaikutukset muualla organisaatiossa). Tekninen johtaja nimeää hankkeelle ohjausryhmän ja tarvittaessa myös erillisen työryhmän. Hankesuunnitelman laadintaa ohjaa rakennuttamispäällikkö, joka vastaa suunnittelun etenemisestä tekniselle johtajalle. Tekninen johtaja esittelee valmistelutyötä edelleen kunnanjohtoryhmälle ja kunnanjohtajalle. Hankesuunnitelmaa laaditaan vuorovaikutteisesti, jotta suunnittelun aikana tilaajan ja käyttäjän tarpeet tulevat huomioon otetuiksi. Hankesuunnittelu on aloitettava siten, että taloussuunnitelman mukainen hankkeen rakentamisajankohta on mahdollinen. Suurissa hankkeissa tämä tarkoittaa hankesuunnittelun aloittamista noin kaksi vuotta ennen suunniteltua rakentamisen aloittamista. Hankesuunnitelman sisältömalli on liitteessä 2. Hankesuunnitelman pohjalta laaditaan tavoitehintakustannusarvio. 2.5 Rakennussuunnittelu Vastuu: käynnistämisvastuu teknisellä toimialalla, käytännön laatimistyö suoritetaan hyödyntäen omaa hankesuunnittelijaa ja ulkopuolista asiantuntijakonsulttia käyttäen, käyttäjää kuunnellen. Päätökset: Luonnospiirustukset ja kustannusarvion hyväksyy kaikissa hankkeissa tekninen lautakunta. Luonnospiirustusten hyväksymisen yhteydessä tehdään hankkeen rakentamispäätös. Hankkeen ohjausryhmä hyväksyy kohteen pääpiirustukset. Normaalin talonrakennushankkeen suunnittelijoita ovat arkkitehti-, rakenne-, kustannus-, geo-, LVI-, automaatio- ja sähkösuunnittelijat. Suuremmissa kohteissa tai erityistapauksissa voidaan lisäksi tarvita maanrakennus-, liikenne-, sisustus-, maisema- / piha- ym. suunnittelijoita. Tavallisesti arkkitehtisuunnittelija toimii maankäyttö- ja rakennuslain mukaisena pääsuunnittelijana ja vastaa näin myös erikoissuunnittelijoiden suunnitelmien yhteensovittamisesta ja muusta koordinoinnista. Suunnittelua ohjaavat hankesuunnitelma sekä hankepäätöksessä asetetut laajuus-, laatu- ja kustannustavoitteet, erilaiset suunnitteluohjeistot, lait, asetukset, määräykset, normit ja ohjeet. Kunnan organisaatiossa rakennussuunnittelun tilaamisesta vastaa teknisen toimialan suunnittelu- ja rakennuttamispalvelut. Suunnittelu kilpailutetaan hankintalain sekä Mäntsälän kunnan pienhankintaohjeiden mukaisesti.
18 Tilahankkeiden käsittelyohjeet 18/30 Suunnittelijoiden valinnassa on kiinnitettävä huomiota suunnittelijoiden ammattitaitoon, riittävään suunnittelukokemukseen vastaavista kohteista ja suunnittelun kokonaistaloudellisuuteen. Lisäksi suunnittelijan pätevyysvaatimukset on esitettävä kilpailutuksessa. Kilpailutuksessa laatukriteerien painotus hintakriteerin ohella määritellään yksilöllisesti tilahankkeen luonteesta riippuen. Rakennussuunnittelu jakaantuu luonnos- ja toteutussuunnitteluvaiheeseen. Toteutussuunnitelmia ovat mm. pääpiirustukset, työpiirustukset ja tekniset erikoissuunnitelmat työselityksineen. Huoltokirjan laatiminen käynnistetään jo tässä vaiheessa Suunnittelun ohjaus Suunnittelu- ja rakennuttamispalvelut vastaa suunnittelun ohjauksesta ja esittelee suunnittelun etenemistä tekniselle johtajalle. Suunnitelmien sisällön tulee olla sopimusten ja mahdollisten hankekohtaisten suunnitteluohjeiden mukainen. Suunnittelun ohjaus ei poista pääsuunnittelijalle kuuluvia velvollisuuksia. Suunnittelu- ja rakennuttamispalvelut nimeää suunnittelukokousten puheenjohtajan ja sihteerin. Suunnittelu- ja rakennuttamispalvelujen vastuulla on hankkeen eteneminen aikataulun mukaisesti takuuajan loppuun saakka. Hankkeen omistaja käyttäjän puolelta osallistuu suunnittelukokouksiin tai nimeää sinne edustajansa. Käyttäjän taholta tuleva suunnittelun ohjaus ja suunnitelmien kommentointi tapahtuu keskitetysti tämän edustajan kautta. Käyttäjähallintokunnan vastuulla on organisoida suunnittelutiimi, joka edustaa riittävän laajasti käyttäjää ja joka saattaa käyttäjän puolelta tulevat suunnitelmia koskevat kommentit oikea-aikaisesti suunnittelukokouksiin. Käyttäjän edustajien tulee itse huolehtia siitä että oleelliset kommentit ja suunnitelmien muutostarpeet tulee kirjattua joko suunnittelukokouksen pöytäkirjaan tai muuten saatettua kirjallisesti sekä rakennuttajan (suunnittelu- ja rakennuttamispalvelut) että suunnittelijoiden tietoon Suunnitteluvaiheet Suunnitelmista vastaavat yhdessä suunnittelu- ja rakennuttamispalvelut ja tehtävään valitut konsulttisuunnittelijat. Lisäksi suunnittelijat huolehtivat riittävistä yhteyksistä käyttäjään ja viranomaisiin. Kuvassa 3 on kuvattu eri osapuolien tietotarpeita muilta osapuolilta ja tulokset suunnittelun eri vaiheissa. Kaavio toimii samalla laadullisena tarkastusohjeena.
19 Tilahankkeiden käsittelyohjeet 19/30 Kuva 5: Suunnittelun eri tietotarpeet ei vaiheissa Ehdotusvaiheen (L1) tarkoituksena on saada aikaan ohjelmaa ja tavoitteita vastaava arkkitehtoninen, toiminnallinen ja tekninen perusratkaisu, joka noudattaa hankesuunnitelmassa asetettuja taloudellisia reunaehtoja. Toimivan ja kokonaistaloudellisesti edullisen ratkaisun löytämiseksi laaditaan tarvittava määrä vaihtoehtoisia ratkaisumalleja. Ratkaisumallit tehdään riittävän tarkasti jotta niiden toimivuutta, soveltumista ympäristöön ja kustannuksia voidaan arvioida ja vertailla. Tutkituista

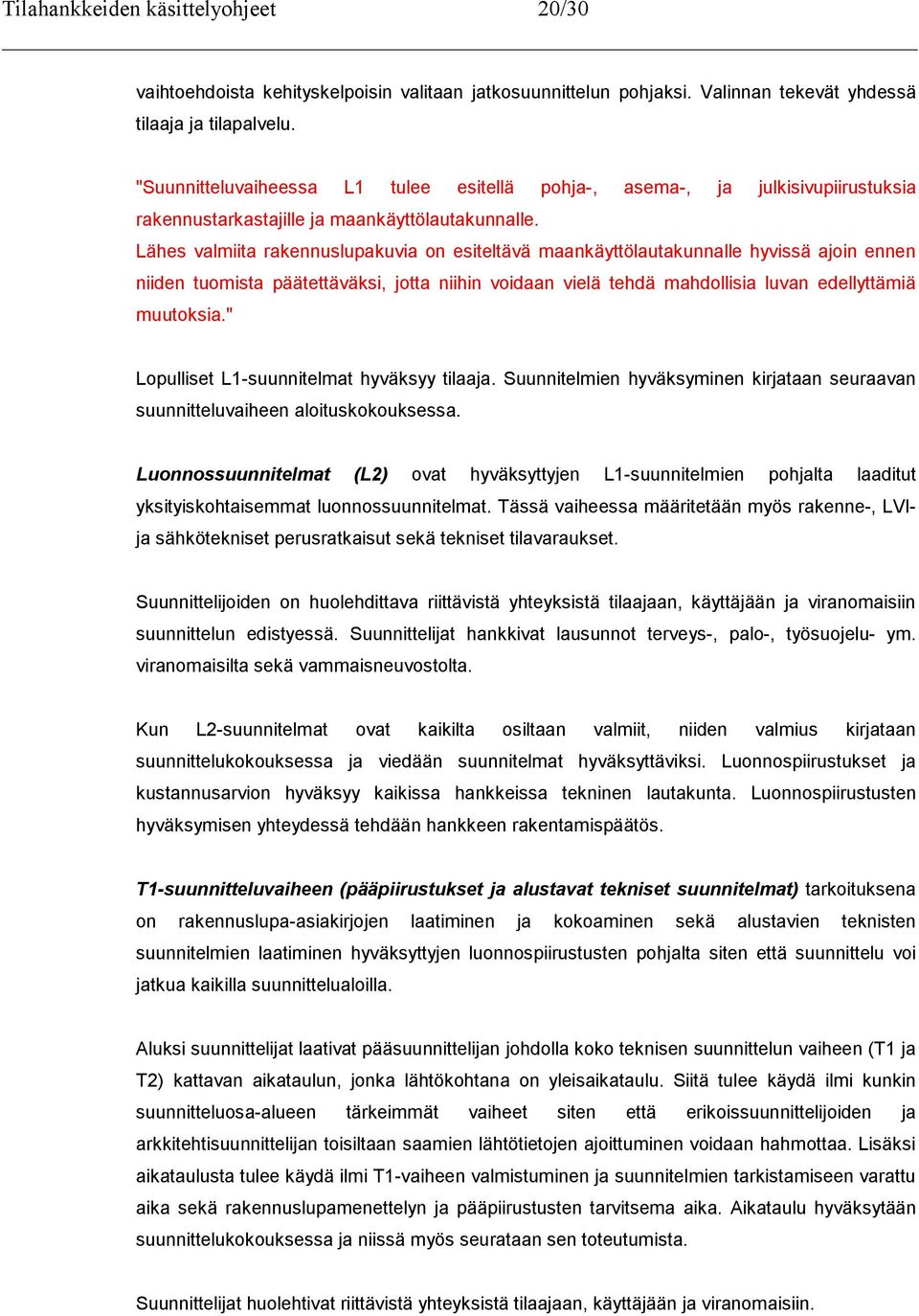

20 Tilahankkeiden käsittelyohjeet 20/30 vaihtoehdoista kehityskelpoisin valitaan jatkosuunnittelun pohjaksi. Valinnan tekevät yhdessä tilaaja ja tilapalvelu. "Suunnitteluvaiheessa L1 tulee esitellä pohja-, asema-, ja julkisivupiirustuksia rakennustarkastajille ja maankäyttölautakunnalle. Lähes valmiita rakennuslupakuvia on esiteltävä maankäyttölautakunnalle hyvissä ajoin ennen niiden tuomista päätettäväksi, jotta niihin voidaan vielä tehdä mahdollisia luvan edellyttämiä muutoksia." Lopulliset L1-suunnitelmat hyväksyy tilaaja. Suunnitelmien hyväksyminen kirjataan seuraavan suunnitteluvaiheen aloituskokouksessa. Luonnossuunnitelmat (L2) ovat hyväksyttyjen L1-suunnitelmien pohjalta laaditut yksityiskohtaisemmat luonnossuunnitelmat. Tässä vaiheessa määritetään myös rakenne-, LVIja sähkötekniset perusratkaisut sekä tekniset tilavaraukset. Suunnittelijoiden on huolehdittava riittävistä yhteyksistä tilaajaan, käyttäjään ja viranomaisiin suunnittelun edistyessä. Suunnittelijat hankkivat lausunnot terveys-, palo-, työsuojelu- ym. viranomaisilta sekä vammaisneuvostolta. Kun L2-suunnitelmat ovat kaikilta osiltaan valmiit, niiden valmius kirjataan suunnittelukokouksessa ja viedään suunnitelmat hyväksyttäviksi. Luonnospiirustukset ja kustannusarvion hyväksyy kaikissa hankkeissa tekninen lautakunta. Luonnospiirustusten hyväksymisen yhteydessä tehdään hankkeen rakentamispäätös. T1-suunnitteluvaiheen (pääpiirustukset ja alustavat tekniset suunnitelmat) tarkoituksena on rakennuslupa-asiakirjojen laatiminen ja kokoaminen sekä alustavien teknisten suunnitelmien laatiminen hyväksyttyjen luonnospiirustusten pohjalta siten että suunnittelu voi jatkua kaikilla suunnittelualoilla. Aluksi suunnittelijat laativat pääsuunnittelijan johdolla koko teknisen suunnittelun vaiheen (T1 ja T2) kattavan aikataulun, jonka lähtökohtana on yleisaikataulu. Siitä tulee käydä ilmi kunkin suunnitteluosa-alueen tärkeimmät vaiheet siten että erikoissuunnittelijoiden ja arkkitehtisuunnittelijan toisiltaan saamien lähtötietojen ajoittuminen voidaan hahmottaa. Lisäksi aikataulusta tulee käydä ilmi T1-vaiheen valmistuminen ja suunnitelmien tarkistamiseen varattu aika sekä rakennuslupamenettelyn ja pääpiirustusten tarvitsema aika. Aikataulu hyväksytään suunnittelukokouksessa ja niissä myös seurataan sen toteutumista. Suunnittelijat huolehtivat riittävistä yhteyksistä tilaajaan, käyttäjään ja viranomaisiin.
21 Tilahankkeiden käsittelyohjeet 21/30 Tilapalvelu vastaa urakkamuodon valinnasta ja urakkaohjelman laadinnasta riittävän aikaisessa vaiheessa siten että niiden vaikutus voidaan huomioida suunnitelmissa. Tilapalvelu valvoo että arkkitehtikonsultti toimittaa rakennuslupaan tarvittavat asiakirjat rakennusvalvontaan oikea-aikaisesti päätöksentekoprosessin kannalta. T2-vaiheen (työpiirustukset, lopulliset tekniset suunnitelmat) aikana laaditaan sellaiset piirustukset ja muut asiakirjat, että niiden ja erityissuunnitelmien avulla voidaan määritellä rakennuskohteen rakennusosien määrät, työtavat ja laatutaso sekä muut rakennustyön suorittamiseen vaikuttavat seikat yksiselitteisesti urakkatarjouksen antamista varten (määrälaskentatarkkuus). Suunnittelijat huolehtivat riittävistä yhteyksistä tilaajaan, käyttäjään ja viranomaisiin. Suunnitteluvaihe on valmis kun pääsuunnittelija on tarkistanut suunnitelmat, ja kaikki urakkatarjouspyyntöasiakirjat ovat valmiit. Suunnitelmien valmius todetaan viimeisessä suunnittelukokouksessa. Urakkatarjousasiakirjat valmistellaan suunnittelu- ja rakennuttamispalveluiden ja teknisen toimen hallinnon yhteistyönä ja samojen tahojen toimesta järjestetään varsinainen urakkakilpailu. Urakkakilpailu järjestetään hankintalain tai erityisalojen hankintalain vaatimusten mukaisesti Urakkatarjousten hyväksyminen Vastuu: tekniset palvelut/ suunnittelu- ja rakennuttamispalvelut Päätökset: Tekninen lautakunta hyväksyy urakkatarjoukset, jos hanke on investointisuunnitelman mukainen Suunnittelun aikainen kustannusseuranta Kustannukset lasketaan ensin tavoitehintalaskelmalla ja sen jälkeen luonnossuunnitelmien jälkeen rakennusosa-arviotarkkuudella. Laskenta voidaan tehdä uudestaan kun rakennuslupakuvat ovat valmiina. Kustannussuunnittelu jatkuu koko suunnittelun ajan. Seuraavaan taulukkoon 1 on koottu tilahankkeen suunnitteluvaiheet ja vastuut. Taulukko toimii samalla laadullisena tarkastuslistana. Taulukko 1: Tilahankkeen suunnitteluvaiheiden tiivistelmä
22 Tilahankkeiden käsittelyohjeet 22/30 Vaihe / Tehtävä Vastuu/ kuvaus 1. Tarveselvitys Käyttäjähallintokunta käynnistää tarveselvityksen Tarkoitus Osoittaa toimintojen ja palvelujen kehittämisestä johtuvat tilatarpeet sekä niiden vaatimukset ja ajoitus sekä vaihtoehdot ja vaikutukset. Ajoitus Tarveselvityksen tulee olla valmis viimeistään teknisen lautakunnan esittäessä hanketta taloussuunnitelmaan, siis yleensä 3-4 vuotta ennen hankkeen aloitusta. Aloitus Kunnanjohtaja asettaa tarveselvitystä varten tarveselvitystyöryhmän. Tilahankkeen suunnittelun käynnistämisvastuu on käyttäjähallintokunnalla. Hallintokunnan toimialajohtaja nimeää jokaiselle hankkeelle vastuuhenkilön. Valmisteluvastuu Tarveselvityksen laatimisvastuu on teknisten palvelujen suunnittelu- ja rakennuttamispalveluilla. Tilaajan asettama vastuuhenkilö vastaa tarveselvitysvaiheen aikana valtionapuun ja muuhun ulkoiseen rahoitukseen liittyvistä tehtävistä ja tarvittavien hakemusten laatimisesta Aloitusvaiheet Lausunnot/ ohjaus Tarkasteltavien tilojen ja toimintojen määrittelyt ja rajaukset sekä vastuuttaminen. Rakennuksen kuntoa koskevat selvitykset Tarveselvitystyöryhmän harkinnassa. Hankevastaava infrormoi ja kuulee säännöllisesti kunnan johtoryhmää Päätöksenteko Lopputulos 2. Hankesuunnittelu Tarkoitus Ajoitus Tarveselvitys on keskeinen perusteluasiakirja, kun hanketta esitetään taloussuunnitelmaan KV yli 3,0 M KH 1,0-3,0 M TEKLA 0,15-1,0 M Hyväksytty tarveselvitys ja hankkeen sisällyttäminen taloussuunnitelmaan >>> HANKEPÄÄTÖS Tarkennetaan tarveselvitystä, määritellään tavoitteet, päätetään hankkeen laajuudesta ja laadusta sekä tilanhankinta- ja sijoitusvaihtoehdoista. Laadittava yleensä 2-3 vuotta ennen toteutusta. Aloitus Tekninen johtaja nimeää hankkeelle ohjausryhmän ja tarvittaessa myös erillisen työryhmän/ rakennustoimikunnan.
23 Tilahankkeiden käsittelyohjeet 23/30 Vaihe / Tehtävä Vastuu/ kuvaus Valmisteluvastuu Lausunnot Käynnistämisvastuu teknisten palvelujen toimialalla keskitetyissä palveluissa, käytännön laatimistyö suoritetaan yhdessä suunnittelu- ja rakennuttamispalveluiden, tilapalvelun, tilaajan ja käyttäjän kesken ulkopuolista asiantuntijakonsulttia käyttäen. Hankesuunnitelman laadintaa ohjaa teknisen johtajan nimeämä hankevastaava, joka vastaa suunnittelun etenemisestä tekniselle johtajalle. Tekninen johtaja esittelee valmistelutyötä edelleen johtoryhmälle ja kunnanjohtajalle. Hankesuunnitteluryhmän harkinnan mukaan. Suunnittelijoiden valinta TEKLA Päätöksenteko Lopputulos Hyväksytty hankesuunnitelma. KV > 3,0 M KH 1,0-3,0 M TEKLA 0,15-1,0 M Hyväksytty hankesuunnitelma. Valmius rakennussuunnittelun aloittamiseen. KV tekee INVESTOINTIPÄÄTÖKSEN talousarvio >> investointisuunnitelma 3. Rakennussuunnittelu Päävastuu suunnittelu- ja rakennuttamispalveluilla Tarkoitus Ajoitus Laatia tekniset suunnitelmat hankkeen urakka- ja kustannuslaskentaa sekä toteutusta varten. Hankesuunnitelma tarkistetaan tarvittaessa ennen rakennussuunnittelua. Urakkalaskenta-asiakirjojen on oltava valmiit yleensä 4 kk:tta ennen suunniteltua rakennustyön aloittamisajankohtaa. Aloitus Suunnittelijoiden valinta ja sopimukset Valmisteluvastuu Lausunnot Tekninen johtaja päättää rakennussuunnittelun käynnistämisestä hankesuunnitelman tultua hyväksytyksi. Suunnittelu- ja rakennuttamispalvelut valmistelee tarjouspyynnöt ja sopimukset. Suunnittelijoiden valinnan hyväksyy tekninen lautakunta yli euron suunnittelutarjouksissa. Käynnistämisvastuu teknisellä toimialalla suunnittelu- ja rakennuttamispalveluilla, käytännön laatimistyö suoritetaan ulkopuolista asiantuntijakonsulttia käyttäen, tilaajaa ja käyttäjää kuunnellen. Työryhmä pyytää tarvittaessa
24 Tilahankkeiden käsittelyohjeet 24/30 Vaihe / Tehtävä Vastuu/ kuvaus H a n k e s u u n n i t e l m a n tarkistaminen Luonnossuunnittelu Ratkaisuvaihtoehtojen valinta Tekninen hankevastaava huolehtii tarvittaessa hankesuunnitelman tarkistamisesta käyttäjähallintokunnan hankevastaavan ja hankesuunnitteluryhmän kanssa. Hankesuunnitteluryhmä päättää mahdollisten periaatteellisten muutosten luottamuselinkäsittelystä. Hankesuunnitteluryhmä jatkaa kunnes yksi vaihtoehto on valittu jatkosuunnittelun pohjaksi ja päättää luottamushenkilökäsittelyn tarpeellisuudesta. Ehdotus- ja luonnostulosteet Tilapalveluiden hankevastaava tarkistaa tilaajan vastuuhenkilön kanssa ehdotus- ja luonnostulosteet (mm. pääpiirustukset) Kustannusarvio Päätöksenteko Suunnittelu- ja rakennuttamispalvelut teettää tai laskee kustannusarvion rakennusosa-arviona ja vertaa hankesuunnitteluvaiheen tavoitearvioon. Tilaajan vastuuhenkilö tarkistaa irtaimiston kustannusarvion RAKENTAMISPÄÄTÖS luonnossuunnitelman hyväksymisen yhteydessä TEKLA kaikissa hankkeissa, jos investointisuunnitelman mukainen Toteutussuunnittelu Lopputulos Teknisen johtajan nimeämä hankevastaava tarkistaa ja hyväksyy toteutussuunnitelmat ja valvoo, ettei hyväksytystä hinta-arviosta poiketa. Poikkeamat viedään kunnanhallituksen ratkaistavaksi. Rakennuslupa, urakkalaskenta-asiakirjat ja suunnitelmat rakennustyön aloittamista varten. 3. RAKENTAMINEN JA KÄYTTÖÖNOTTO 3.1. Rakentamispäätös Rakentamisen aloittamisen edellytyksenä on, että hanke on hyväksytyn hankesuunnitelman tavoitteiden mukainen ja että hankkeelle on varattu riittävät määrärahat Määrärahat ja niiden sitominen Rakennuskustannusindeksin käyttö hankkeen kustannusohjauksessa saattaa merkitä sitä, että hankkeen rahoitustarve kasvaa taloussuunnitelmaan varatusta. Vuosittain talousarvion laadinnan yhteydessä tarkistetaan rakennuskustannusindeksin vaikutus investointeihin.
25 Tilahankkeiden käsittelyohjeet 25/30 Niiden hankkeiden kohdalla, joiden rahoitus ei ole kokonaisuudessaan talousarvioissa varmistettu, on ennen urakkasopimusten tekoa päätettävä rahoituksen sitomisesta talousarviovuotta seuraaville vuosille. Päätöksen tekee valtuusto teknisen lautakunnan esityksestä. Esitys on yksinkertaisinta tehdä hankesuunnitelmaesityksen yhteydessä. 3.3 Rakentaminen Rakentamisvaihe voidaan aloittaa vasta urakkatarjousten hyväksymisen jälkeen. Vaiheen vetovastuu on suunnittelu- ja rakennuttamispalveluilla joka tekee urakkasopimukset, huolehtii rakennuttajatehtävistä, työmaavalvonnan järjestämisestä ja vastaanotosta. Suunnittelu- ja rakennuttamispalveluilla huolehtii myös tilaajan tarpeiden toteuttamisesta sopimusten ja suunnitelmien puitteissa. Teknisen johtajan nimeämä rakennuttaja tai tekninen johtaja toimii työmaakokousten puheenjohtajana ja teknisen toimialan hankevastaava sihteerinä. Hankkeen omistaja tilaajan puolelta nimeää myös edustajansa työmaakokouksiin. Rakennuttaja valvoo että kaikki viranomaistarkastukset tehdään asianmukaisesti ja vastaa rakentamisvaiheen aikataulun toteutumisesta. Suunnittelu- ja rakennuttamispalvelut teettää suunnittelijoilla tarvittavat lisä- ja muutossuunnitelmat ja käsittelee lisä- ja muutostyötarjoukset. Lisä- ja muutostyöt hyväksyy kiinteistöpäällikkö tai hänen edustajansa. Suunnittelijat vastaavat tarvittavien lisä- ja muutossuunnitelmien aikataulunmukaisesta valmistumisesta. Urakoitsijoiden maksupostit hyväksyvät rakennuttamispäällikkö, tilapäällikkö yhdessä teknisen toimen hallinnon kanssa tehtäväjakonsa mukaisesti. Samat tahot tarkastavat vakuudet ja vakuutukset sekä järjestävät tarvittavat katselmukset työmaalla ja tehtaalla. Suunnittelu- ja rakennuttamispalvelut huolehtii siitä että käyttäjä saa tiedon kaikista toimintakokeista, koekäytöistä sekä vastaanotto- ja jälkitarkastuksista. 3.4 Käyttöönotto ja takuuaika Suunnittelu- ja rakennuttamispalvelut huolehtii valmiin rakennuksen vastaanottamisesta, järjestää taloudellisen loppuselvityksen ja luovuttaa vastaanoton jälkeen rakennuksen käyttäjälle vastaanottotilaisuudessa, josta pidetään pöytäkirjaa. Tilapalvelu järjestää myös rakennuksen ylläpitäjille teknisen käytön opastuksen. Rakennuksen huoltokirjan tulee olla valmiina ennen luovutusta.
26 Tilahankkeiden käsittelyohjeet 26/30 Suunnittelu- ja rakennuttamispalvelut vastaa takuuajan töiden teettämisestä, valvonnasta ja takuutarkastuksista sekä myös takuuajan vakuuksista yhdessä teknisen toimen hallinnon kanssa. Vastaanoton jälkeen tehdään selvitys hankkeen kokonaiskustannuksista toteutuneiden kustannusten mukaisesti. Kustannussuunnittelun tulos on kustannusselvitys. Jälkiarvioinnin suorittaa suunnittelu- ja rakennuttamispalvelut erikseen sovittavalla tavalla, esimerkiksi käyttäjäkyselyn avulla. Taulukko 2: Tilahankkeen rakentamisvaiheen ja takuuajan tiivistelmä Vaihe / Tehtävä 4. Rakentamisen valmistelu Tarkoitus Ajoitus Vastuu/ kuvaus Rakennuslupa, urakkatarjousprosessi, kokonaiskustannusarvio, työn toteutuksen ja valvonnan organisointi Varataan aikaa vähintään neljä kuukautta ennen aiottua aloitusta Aloitus Valmisteluvastuu Urakkakilpailu Tekninen johtaja päättää käynnistämisestä Rakennuttamispäällikkö tai tilapäällikkö Urakkamuoto Tarjousten pyytäminen Avaaminen ja vertaaminen Tekninen johtaja päättää Rakennuttamispäällikkö/tilapäällikkö/ tekninen johtaja Rakennuttamispäällikön/tilapäällikön/ teknisen johtajan nimeämä ryhmä Urakkaneuvottelut Rakennuttamispäällikkö/tilapäällikkö/ tekninen johtaja päättää Kustannusarvio, urakoitsijan valinta, valmisteluvaiheen talousasiat ja sopimus Lopullinen kustannusarvio Urakoitsijan valinta Teknisen johtajan nimeämä hankevastaava laatii ja vastaa: rakennuttajan kulut, urakat, omat hankinnat, lisätyö- ja indeksivaraukset. Tarve- ja hankesuunnittelun hankevastaava vastaa irtaimistokustannusarviosta Tekninen lautakunta hyväksyy urakkatarjoukset jos hanke on investointiohjelman mukainen. Urakkasopimus Tekninen johtaja 5. Rakentaminen
27 Tilahankkeiden käsittelyohjeet 27/30 Vaihe / Tehtävä Tarkoitus Ajoitus Aloitus Valmisteluvastuu Valvonta Työmaakokoukset Kustannusseuranta Ennen vastaanottotarkastusta Vastaanottotarkastus Jälkityövaihe Valvonta ja jälkitarkastus Taloudellinen loppuselvitys Vastuu/ kuvaus Rakennustyön suorittaminen, valvonta ja katselmukset, vastaanotto- ja jälkitarkastukset, taloudellinen loppuselvitys ja kustannusselvitys Päätösten ja urakkasopimusten mukaan Rakennuttamispäällikkö/ tekninen johtaja. Urakkasopimus tulee olla allekirjoitettu Suunnittelu- ja rakennuttamispalveluiden hankevastaava Suunnittelu- ja rakennuttamispalveluiden hankevastaava Suunnittelu- ja rakennuttamispalveluiden hankevastaava kutsuu koolle Suunnittelu- ja rakennuttamispalveluiden hankevastaava Pääurakoitsija huolehtii viranomaistarkastuksista. Suunnitteluja rakennuttamispalveluiden hankevastaava huolehtii muista toimenpiteistä ja tarkastuksista Sovitaan työmaakokouksessa Suunnittelu- ja rakennuttamispalveluiden hankevastaava Suunnittelu- ja rakennuttamispalvelut järjestää Kustannusselvitys Asiakirjojen arkistointi Huoltokirja Palautekeskustelu 1 Suunnittelu- ja rakennuttamispalvelu laatii selvityksen kustannuksia ja selvittävät mahdollisten poikkeamien syyt. Selvitys annettaan teknisen lautakunnan tietoon Suunnittelu- ja rakennuttamispalveluiden hankevastaava Tilapalveluiden hankevastaava huolehtii, että huoltokirja on valmiina ennen vastaanottoa Suunnittelu- ja rakennuttamispalveluiden hankevastaava järjestää 6. Takuuaika Virheet ja puutteet Suunnittelu- ja rakennuttamispalveluiden hankevastaava pitää takuuajan kirjaa virheistä ja puutteista. Kiinteistön käyttövastaava ja vastaava kiinteistönhoitaja ilmoittaa havaitut virheet ja puutteet Takuuajan aikaiset toimitukset Takuu ja välitarkastukset Takuuajan vakuudet Palautekeskustelu 2 YSE 1998 mukaisesti Suunnittelu- ja rakennuttamispalveluiden hankevastaava vastaa tarkastuksen pitämisestä, töiden valvonnasta ja vastaanottamisesta Suunnittelu- ja rakennuttamispalveluiden hankevastaava huolehtii asianmukaisesta palauttamisesta Suunnittelu- ja rakennuttamispalveluiden hankevastaava järjestää
28 Tilahankkeiden käsittelyohjeet 28/30 LIITTEET Liite 1: Keskeiset käsitteet bruttoala (brm2) Bruttoala kuvaa koko rakennuksen laajuutta neliömetreinä. Bruttoala lasketaan rakennuksen kaikkien kerrostasojen kerrostasoalojen summana (tarkemmin RT-10277) elinkaarikustannukset (rakennuksen) Elinkaarikustannuksilla tarkoitetaan rakennuksen koko elinkaaren aikaisia kustannuksia sisältäen rakentamis-, kunnossapito-, korjaus-, ja uusimiskustannukset sekä jäännösarvon ja purkamiskustannukset. Elinkaarikustannukset ilmoitetaan nykyarvoon diskontattuna. hankesuunnittelu Tilahankkeen tarveselvitystä seuraava työvaihe, jossa tutkitaan vaihtoehtoisia tontinkäyttö- ja periaateratkaisuja ja jonka perusteella päätetään hankkeen tavoitteista ja ominaisuuksista. Lopputuloksena on hankesuunnitelma, jossa rakennushankkeelle on asetettu täsmälliset laajuutta, toimivuutta, laatua, kustannuksia, ajoitusta ja ylläpitoa koskevat tavoitteet. Siinä määritellään rakennuspaikka ja hankkeen toteutustapa. Hankesuunnitelma sisältää toimeksiantajan investointipäätökseen tarvitsemat rakennushanketta koskevat tiedot. Hankesuunnitelman pohjalta tehdään investointipäätös (hankepäätös). Hankesuunnitelman sisältömalli on liitteessä 2. huoneistoala (htm2) Huoneistoalaa rajaavat toisaalta huoneistoa ympäröivien seinien, toisaalta huoneiston sisällä olevien kantavien ja muiden koko rakennukselle välttämättömien rakennusosien huoneiston puoleiset pinnat. (RT ) hyötyala (hym2) Hyötyala kuvaa tilaohjelmaan kuuluvien tilojen laajuutta neliömetreinä. Hyötyalaan eivät kuulu rakennuksen sisäistä liikennettä palvelevat tilat kuten käytävät, portaat, porrashuoneet, tuulikaapit ja aulat eikä teknisiä järjestelmiä palvelevat tilat kuten lämpökeskus ja ilmanvaihtokonehuone. (RT ) kokonaiskustannukset Jälkilaskentaan perustuva laskelma rakennushankkeen kustannuksista. käyttäjä
29 Tilahankkeiden käsittelyohjeet 29/30 Käyttäjä ryhtyy valmistuneissa tiloissa harjoittamaan palvelutoimintaa. Koulu, lasten päiväkoti, terveysasema ja kirjasto ovat tyypillisiä käyttäjäyksiköitä. käyttäjähallintokunta Käyttäjähallintokunnat ovat lautakuntien alaisuudessa toimivia tulosalueita tai palvelutasoja. luonnossuunnittelu Luonnossuunnitteluvaiheessa määritellään kohteelle ohjelmaa ja tavoitteita vastaava arkkitehtoninen, toiminnallinen ja tekninen suunnitteluratkaisu. Luonnosvaihe päättyy rakennuslupa-asiakirjojen valmistumiseen. rakennuskustannusindeksi (RI) Valtion tilastokeskuksen ylläpitämä, teoriassa rakennuskustannusten, käytännössä panoskustannusten (mm. työ- ja tarvikekustannusten) muutosta mittaava indeksi. rakennussuunnittelu (kts. toteutussuunnittelu) Yhteisnimitys yleissuunnittelun jälkeisille suunnitteluvaiheille, joiden tuloksena syntyvät rakentamiseen tarvittavat suunnitelma-asiakirjat. rakennuttaminen Rakennuttaminen on suunnittelu- ja rakennuspalveluiden tilaamista sekä rakennushankkeen ohjaamista ja johtamista, jossa organisoidaan rakennuttamistehtävien suoritus, huolehditaan tilaajan, käyttäjän ja ylläpitäjän tarpeista sekä koordinoidaan, ohjataan ja valvotaan eri osapuolien työtä. rakennuttaja Rakennuttaja on organisaatio tai henkilö, jonka tehtäväksi rakennuttaminen on annettu. Rakennuttaja johtaa toimeksiannossa määritellyin valtuuksin rakennushanketta. Hän edustaa toimeksiantajaa suunnittelijoihin, urakoitsijoihin ja muihin rakentamisen osapuoliin päin. Rakennuttaminen voidaan tehdä kokonaan tai osittain toimeksiantajan omilla rakennuttajaresursseilla tai teettää ulkopuolisia rakennuttajapalveluita (rakennuttajakonsultti) käyttäen. tarveselvitys Tarveselvitys on hankeprosessin ensimmäinen vaihe. Tarveselvityksessä perustellaan tilanhankinnan tarpeellisuus, kuvataan alustavasti tarvittavat tilat ja niille asetetut vaatimukset sekä tutkitaan tilantarpeen tyydyttämisen vaihtoehdot (vuokraus, osto, laajennus, korjaus- tai uudisrakentaminen ). Peruskorjauksissa tehdään kiinteistön alustava kuntoselvitys. Vaihtoehdoista tulee tehdä kannattavuuslaskelma tai vastaava kustannusselvitys, jossa
30 Tilahankkeiden käsittelyohjeet 30/30 investointikustannusten lisäksi on otettu huomioon investoinnilla saatavat käyttökustannussäästöt ja muut hyödyt ja toisaalta investoinnista toiminnalle aiheutuvat kustannukset kuten tilojen ja mahdollisten tilapäistilojen vuokrat. Tarveselvityksen perusteella päätetään hankesuunnittelun aloittamisesta. toteutussuunnittelu Toteutussuunnittelussa laaditaan tarpeelliset suunnitelmat ja asiakirjat jotta kohteen määrät, työtavat ja laatutaso voidaan määritellä toteutuskustannusten laskemisen edellyttämällä tarkkuudella. Hankkeen rakentaminen tapahtuu toteutussuunnitelmien mukaan. yleissuunnittelu Yhteisnimitys tarveselvitykselle ja hankesuunnittelulle. ylläpitopalvelut Tilojen ylläpidossa tarvittava palvelukokonaisuus.
31 Tilahankkeiden käsittelyohjeet 31/30 Liite 2: Hankesuunnitelman laadintaohjeet Hankesuunnitelman laadinnasta ja sen tarkistamisesta vastaa suunnittelu- ja rakennuttamispalvelut. Hankkeen tulee sisältyä voimassaolevaan taloussuunnitelmaan tai siitä tulee olla laadittuna hyväksytty tarveselvitys. Hankesuunnitelma on tehtävä sellaisella aikataululla, että hankkeen toteuttaminen on mahdollista taloussuunnitelman ajoituksen mukaisesti. Hankesuunnitelman laatimiseksi on yleensä tarkoituksenmukaista perustaa työryhmä, jossa ovat rakennuttamis- ja suunnitteluasiantuntemuksen (suunnittelu- ja rakennuttamispalvelut ja teknisen toimen hallinto) lisäksi edustettuina käyttäjäosapuolet ja tarvittaessa myös kaavoittajan maankäyttöpalveluiden ja tilapalvelujen edustus. Hankesuunnitelman hyväksymispäätöksessä (hankepäätös) sidotaan hankkeen laajuus ja kustannukset. Uudisrakennushankkeen hankesuunnitelman ohjeellinen sisältö: 1. Tiivistelmä Kerrotaan hankkeen virallinen nimi, rakennuspaikan perustiedot (kunta, taajama, kortteli, tontti, rakennuspaikka, käyntiosoite), asemakaavan tiedot, tontin omistusoikeus ja kuvataan kohteen tulevaa toimintaa, laajuutta sekä kustannusarviota. 2. Suunnittelun lähtökohdat ja hankkeen perustelut Taustaa siitä, miten hankkeeseen on päädytty (tarveselvitys) ja miksi juuri tähän toteutus-muotoon (uudisrakennus/ peruskorjaus). 2.1 Suunnittelun tavoitteet Linjataan suppeasti ko. hankkeen toiminnallisia ja laadullisia tavoitteita sekä tavoitteita kustannustason suhteen. 3. Toteutussuunnitelma 3.1 Suunnitteluvaiheen toteutus Kerrotaan yleisellä tasolla suunnitteluvaiheen käytännön toteutuksesta; mm. kuka toimii pääsuunnittelijana ja kuinka suunnittelua rakennuttajan ja käyttäjän taholta ohjataan ja valvotaan.
32 Tilahankkeiden käsittelyohjeet 32/ Rakentamisvaiheen toteutus Kerrotaan rakentamisvaiheen toteutusmuoto jos tiedossa (jaettu / kokonais- / kvr- jne. urak-ka). Kerrotaan kuinka suunnitteluvaiheesta edetään rakentamisvaiheeseen ja urakoiden kilpailuttamiseen. Kerrotaan kuka laatii urakka-asiakirjat, missä vaiheessa on lautakuntakäsittelyt ja ketkä valvovat urakoitsijoiden työn laatua ja aikataulujen toteutumista. 4. Yhdyshenkilöt sekä toiminta- ja työskentelytavat 4.1 Yhdyshenkilöt Luetellaan tilaajan / rakennuttajan yhdyshenkilöt sopimusasioissa sekä rakennuttajatehtäviin liittyen. 4.2 Toiminta- ja työskentelytavat Suunnittelukokoukset Kerrotaan kuinka usein suunnittelukokouksia tullaan pitämään ja ketkä niihin osallistuvat Kustannusselvitykset Kerrotaan mitä kustannusselvityksiä teetetään ja missä vaiheessa Suunnittelukatselmukset Kerrotaan milloin pidetään suunnittelukatselmuksia ja ketkä niihin osallistuvat Työmaakokoukset Kerrotaan kuinka usein työmaakokouksia tullaan pitämään Raportointi Kuka raportoi hankkeen etenemisestä ja kenelle, kuka seuraa kustannuksia Kustannusseuranta Millä tavalla kustannuksia seurataan Lisä- ja muutostyöt ja pienhankinnat
33 Tilahankkeiden käsittelyohjeet 33/30 Kuka päättää rakennuttajan puolella lisä- ja muutostöiden hankinnasta ja missä kustannus-rajoissa Rahaliikenne Miten ja kenen kautta laskut kiertävät Tiedonkulku Kokousmuistioiden, piirustusten yms. jakelu Työturvallisuus Tilaajan/ suunnittelijoiden/ urakoitsijoiden velvollisuudet koskien työturvallisuutta Tiedottaminen Kuka vastaa projektin ulkoisesta tiedottamisesta. 5. Tilat 5.1 Tilaratkaisut Mitä on otettu huomioon tilaratkaisuissa, tilalliset tavoitteet. 5.2 Tilojen mitoitus Alustava tilaohjelma (luettelo tarvittavista tiloista pinta-aloineen ja yhteystarpeineen. 5.3 Tilojen kuvaus Käydään tila kerrallaan läpi toimintojen aiheuttamia vaatimuksia. 6. Selvitys rakennuspaikasta 6.1 Rakennuspaikka Tarkennetaan tonttitietoja, kaavamääräyksiä, rakennuspaikan kokoa. Selvitetään syitä miksi ko. rakennuspaikka on valikoitunut.
MÄNTSÄLÄN KUNNAN TILAHANKKEIDEN TOTEUTUSOHJEET
1 MÄNTSÄLÄN KUNNAN TILAHANKKEIDEN TOTEUTUSOHJEET 16.6.2015 9.6.2015 Työryhmä: Hannu Seppälä Pekka Savolainen Soile Karhinen SISÄLLYSLUETTELO 1. JOHDANTO... 1 1.1 Ohjeiden tarkoitus... 1 1.2 Toimitilan
LisätiedotMÄNTSÄLÄN KUNNAN TILAHANKKEIDEN TOTEUTUSOHJEET Luonnos 5 lausunnolle
1 MÄNTSÄLÄN KUNNAN TILAHANKKEIDEN TOTEUTUSOHJEET Luonnos 5 lausunnolle 30.1.2015 Työryhmä: Hannu Seppälä Pekka Savolainen Soile Karhinen SISÄLLYSLUETTELO 1. JOHDANTO... 1 1.1 Ohjeiden tarkoitus... 1 1.2
Lisätiedot(Valmistelija: Tekninen johtaja Hannu Seppälä, puh )
Tekninen lautakunta 210 18.12.2014 Tekninen lautakunta 4 27.01.2015 Tekninen lautakunta 84 16.06.2015 Kunnanhallitus 204 24.08.2015 Maankäyttölautakunta 103 16.09.2015 Mäntsälän kunnan tilahankkeiden toteutusohje
LisätiedotUudet tehtäväluettelot ja KSE13 -koulutus
Uudet tehtäväluettelot ja KSE13 -koulutus HJR12, Hankkeen johtaminen ja rakennuttaminen & valvonta 12.2.2014 Tu o m m e t i l a l l e r a t k a i s u t Tilaajan eli rakennushankkeeseen ryhtyvän lakisääteisiä
LisätiedotJULKISIVUKORJAUKSEN SUUNNITTELU TURHAA VAI TURVAA?
JulkisivuROADSHOW Oulu: JULKISIVUKORJAUKSEN SUUNNITTELU TURHAA VAI TURVAA? Radisson Blu Hotel, 8.10.2015 Mikko Tarri, yksikönjohtaja / korjaussuunnittelu A-Insinöörit Suunnittelu Oy Esityksen sisältö Julkisivusaneeraus
LisätiedotKIRKKONUMMEN KUNNAN TALONRAKENNUSHANKKEET
Kunnanvaltuuston hyväksymä 12.4.2010 Dnro 1207/454/2008 KIRKKONUMMEN KUNNAN TALONRAKENNUSHANKKEET HANKEOHJE Astuu voimaan 19.4.2010 SISÄLLYSLUETTELO Yleistä...1 Talonrakennushankkeen prosessi...1 Hankkeen
LisätiedotNAKKILAN KUNTA TILAHANKKEIDEN JA TOIMINNALLISTEN HANKKEIDEN YLEISSUUNNITTELUOHJE
NAKKILAN KUNTA TILAHANKKEIDEN JA TOIMINNALLISTEN HANKKEIDEN YLEISSUUNNITTELUOHJE Hyväksytty kunnanhallituksessa 20.10.1997/496 Voimaantulo 6.11.1997 Tarkistettu kunnanhallituksessa 16.8.1999/271 Voimaantulo
LisätiedotKOKEMÄEN KAUPUNGIN TOIMITILAHANKINTOJEN TOTEUTTAMISOHJE
1 KOKEMÄEN KAUPUNGIN TOIMITILAHANKINTOJEN TOTEUTTAMISOHJE Voimaantulo 1.1.2016 Tekninen lautakunta 17.11.2015 81 Kaupunginhallitus 23.11.2015 218 Päivitetty 11.9.2017, korjattu hallintosäännön pykälänumerot
LisätiedotJULKISIVUKORJAUKSEN SUUNNITTELU TURHAA VAI TURVAA?
JulkisivuROADSHOW Lappeenrannassa: JULKISIVUKORJAUKSEN SUUNNITTELU TURHAA VAI TURVAA? Etelä-Karjalan Osuuspankin auditorio, 1.10.2014 Mikko Tarri, hallituksen puheenjohtaja Julkisivuyhdistys r.y. Julkisivusaneeraus.
LisätiedotTOIMITILAHANKINNAN YLEISET MENETTELYTAPAOHJEET
10.11.2010 Kaupunginvaltuusto 10.1.2011 TOIMITILAHANKINNAN YLEISET MENETTELYTAPAOHJEET Suvilahden koulu/kombikirjasto SISÄLTÖ YLEISTÄ...3 SOVELTAMISALA...3 TILAHALLINTORYHMÄ (THR)...3 TARVESELVITYS...3
LisätiedotKorjausrakentamisen uudet määräykset - rakennuttajakonsultin näkökulma
Korjausrakentamisen uudet määräykset - rakennuttajakonsultin näkökulma Oulu 14.11.2013 Ari-Matti Jänkälä Projektipalvelu Prodeco Oy www.prodeco.fi www.prodeco.fi Yritys Projektipalvelu Prodeco Oy on Pohjois-
LisätiedotTarveselvityksestä takuuaikaan
Korjausrakentaminen 2017- tapahtuma Tarveselvityksestä takuuaikaan 7.2.2017 Kari Uusikukka Sisällysluettelo 1. Tarveselvitys + esiselvitykset 2. Hankesuunnittelu 3. Toteutussuunnittelu 4. Rakentamisen
LisätiedotTOIMITILOJEN SUUNNITTELUPERUSTEET
TOIMITILOJEN SUUNNITTELUPERUSTEET Toimintamalli tarveselvitys ja hankesuunnitteluvaiheissa KV seminaari 14.9.2015 Tekninen johtaja Anu Näätänen MIKSI OHJEITA PÄIVITETÄÄN Edelliset ohjeet vuodelta 2002
LisätiedotTOTEUTUSSOPIMUS, LUONNOS
SOPIMUS 22.2.2018 Sivu 1/5 Tilaaja: Tampereen kaupunki Kiinteistöt, tilat ja asuntopolitiikka -palveluryhmä Frenckellinaukio 2 33100 Tampere Toteuttaja: Tampereen Tilapalvelut Oy Frenckellinaukio 2K 33100
LisätiedotHallitusammattilaisen toiminta ja onnistunut korjaushanke
Hallitusammattilaisen toiminta ja onnistunut korjaushanke Hallitusfoorumi 6.10.2012 Hallituksen jäsen Juhani Siikala, RI, Ekon, KJs Asunto- ja kiinteistöyhtiöiden hallitusasiantuntijat AKHA ry www.akha.fi
LisätiedotRakentajailta 16.09.2014 Rakennussuunnittelu Rakennusvalvonta Juha Vulkko
Rakentajailta 16.09.2014 Rakennussuunnittelu Rakennusvalvonta Juha Vulkko Huolehtimisvelvollisuus rakentamisessa MRL 119 Rakennushankkeeseen ryhtyvän on huolehdittava siitä, että rakennus suunnitellaan
LisätiedotTilaprosessit. Kasvatus- ja opetuslautakunnan iltakoulu
Tilaprosessit Kasvatus- ja opetuslautakunnan iltakoulu 24.10.2016 1. Yleistä tilojen hallinnasta ja tilahankkeista Taustaa Tilahankkeiden tarveselvitys- ja hankesuunnitteluohjeet tuli päivittää kaupunkiympäristötoimialan
LisätiedotTarja Ahovainio Kaukajärviosuuskunta 28.8.2013
Tarja Ahovainio Kaukajärviosuuskunta 28.8.2013 Yhteishankkeessa mukana olleet kohteet As Oy Saarenaura Saarenvainionkatu 11 valm. 1970 As Oy Saarenkarhi Saarenvainionkatu 13 valm. 1971 As Oy Saarenkuokka
LisätiedotVirtain yhtenäiskoulu. Rakennuttajakonsultin hankinta Tarjouspyynnön esittely Raimo Pirhonen Tekninen johtaja (Virrat)
Virtain yhtenäiskoulu Rakennuttajakonsultin hankinta Tarjouspyynnön esittely 6.3.2018 Raimo Pirhonen Tekninen johtaja (Virrat) Hankekuvaus Virtain yhtenäiskoulun uudisrakennus rakennetaan Virtain kaupungin
LisätiedotVallilan ala-aste Hämeentie 80 IKKUNOIDEN KORJAUSTYÖN TEKNINEN HANKESUUNNITELMA
Vallilan ala-aste Hämeentie 80 IKKUNOIDEN KORJAUSTYÖN TEKNINEN HANKESUUNNITELMA hankenumero 8010159 9.12.2013 HELSINGIN KAUPUNKI TILAKESKUS Tekninen hankesuunnitelma, Asko Rintamäki 2 Tekninen hankesuunnitelma,
LisätiedotTuotantotavoitteet. Yhteiskunnalliset. Yrityskulttuuri. tekijät. Mahdolliset korjaukset. Tarveselvitys. Käyttöönotto. Hankesuunnittelu.
5 Käyttöönotto Vastaanottopäätös Yhteiskunnalliset tekijät Takuutarkastukset 4 6 Rakentaminen Yrityskulttuuri Mahdolliset korjaukset Rakennussuunnittelu Rakentamispäätös 3 Palaute ja seuranta muita hankkeita
LisätiedotKorjaushankkeen valmistelu taloyhtiössä
Korjaushankkeen valmistelu taloyhtiössä TARVE- SELVITYS HANKE- SUUNNITTELU SUUNNITTELU RAKENTAMISEN VALMISTELU RAKENTAMINEN VASTAANOTTO JA TAKUU Kiinteistöilta Oulu 13.1.2010 NYKYTILAN JA KORJAUSTARPEEN
LisätiedotEspoon kaupunki Pöytäkirja Tilakeskus -liikelaitoksen selvitykset vuoden 2013 arviointikertomuksen havaintoihin
16.06.2014 Sivu 1 / 1 2648/00.01.03/2014 47 Tilakeskus -liikelaitoksen selvitykset vuoden 2013 arviointikertomuksen havaintoihin Valmistelijat / lisätiedot: Kim Jarner, puh. 040 738 5830 etunimi.sukunimi@espoo.fi
LisätiedotAS.OY SÄÄSTÖSALO HELSINKI PUTKIREMONTIN HANKESUUNNITTELU
AS.OY SÄÄSTÖSALO HELSINKI PUTKIREMONTIN HANKESUUNNITTELU Laajasalo 21.5.2013 21.5.2013 Ins.tsto Conditio Oy / Juha Räisänen 1 Hankkeen suunnittelijat Putkisuunnittelu, pääsuunnittelija Insinööritoimisto
LisätiedotTYÖNJOHTAJAT. Hyväksyminen ja tehtävät. Rakennusvalvonnan ohjeita nro 19 LAHDEN KAUPUNKI. Tekninen ja ympäristötoimiala.
TYÖNJOHTAJAT Hyväksyminen ja tehtävät Rakennusvalvonnan ohjeita nro 19 LAHDEN KAUPUNKI Tekninen ja ympäristötoimiala Rakennusvalvonta Kärkölä, Lahti 26.1.2017 YLEISPERIAATTEET Rakennustyön vastaavan työnjohtajan,
LisätiedotRAKENNUSJÄRJESTYKSEN UUSIMINEN OSALLISTUMIS- JA ARVIOINTISUUNNITELMA
RAKENNUSJÄRJESTYKSEN UUSIMINEN OSALLISTUMIS- JA ARVIOINTISUUNNITELMA 208 Yleistä Maankäyttö- ja rakennuslain mukaan jokaisella kunnalla tulee olla rakennusjärjestys. Rakennusjärjestyksessä annetaan rakentamista
LisätiedotRAKENNUTTAMINEN PIMA-HANKKEISSA
ENVIRONMENT PETRA PIHLAINEN RAKENNUTTAMINEN PIMA-HANKKEISSA Sisältö Yleistä rakennuttamisesta Suunnittelu Urakan kilpailutus Eri osapuolien vastuista ja velvoitteista Vastaanotto Viestintä Yleistä rakennuttamisesta
LisätiedotSujuvan toteutuksen perusta on hyvä suunnittelu case esimerkki toteutusvaihtoehdoista
Sujuvan toteutuksen perusta on hyvä suunnittelu case esimerkki toteutusvaihtoehdoista Päätehtävät ja roolit Tilaaja päättää Isännöitsijä johtaa taloyhtiötä Projektijohtaja johtaa hanketta Valvoja valvoo
LisätiedotOMAKOTITALON SUUNNITTELUPROSESSI. Fiskars 14.5.2011 Minna Kuusela TTS
OMAKOTITALON SUUNNITTELUPROSESSI Fiskars 14.5.2011 Minna Kuusela TTS Unelmia Kaikki alkaa toiveesta, tarpeesta ja unelmista, oli sitten kyse pienestä remonttihankkeesta tai isomman alueen suunnittelusta.
LisätiedotKINNULAN PÄIVÄKOTI 4.9.2014 Suunnittelutarjouspyyntö
KINNULAN KUNTA KINNULAN PÄIVÄKOTI 4.9.2014 Suunnittelutarjouspyyntö 1. Tilaaja Kinnulan kunnan tilapalvelu pyytää tarjoustanne Kinnulan päiväkodin pää- ja arkkitehtisuunnittelusta sekä rakennesuunnittelusta.
LisätiedotJokilatvojen tilapalveluiden Kuntayhtymän palvelutuotannon YLEISSOPIMUS
Jokilatvojen tilapalveluiden Kuntayhtymän palvelutuotannon YLEISSOPIMUS 2 3 TUOTANNON YLEISSOPIMUS SISÄLTÖ 1 SOPIMUKSEN TARKOITUS...5 2 TOIMINTA JA TEHTÄVÄT...5 3 TOIMINTAYMPÄRISTÖ...5 4. TUOTANNON VALVONTA...6
LisätiedotVUODEN 2009 TALOUSARVION TÄYTÄNTÖÖNPANO-OHJEET
VUODEN 2009 TALOUSARVION TÄYTÄNTÖÖNPANO-OHJEET 1. TALOUTTA JA TOIMINTAA KOSKEVAT OHJEET JA SÄÄNNÖT Kaupungin taloudenhoitoa ja sen järjestämistä ohjaavat kuntalain 8. luku, kirjanpitolaki ja asetus, kirjanpitolautakunnan
LisätiedotTILAHANKKEIDEN VALMISTELU- JA TOTEUTUSOHJE
TILAHANKKEIDEN VALMISTELU- JA TOTEUTUSOHJE Rovaniemi 10.4.2017 1 TILAHANKKEIDEN VALMISTELU- JA TOTEUTUSOHJE 1. LÄHTÖKOHDAT 1.1 Yleistä Toimitilahankkeen valmistelun aloittaminen on ajankohtainen silloin,
LisätiedotNCC:N KOKONAISRATKAISU TALOYHTIÖN PERUSKORJAUKSIIN
Korjausrakentamispalvelut/MVi 29.08.2007 1(5) NCC:N KOKONAISRATKAISU TALOYHTIÖN PERUSKORJAUKSIIN NCC tarjoaa taloyhtiön korjauksiin vaiheittaista kokonaisratkaisua, joka kattaa taloyhtiön korjaustarpeen
LisätiedotTILAHANKKEIDEN VALMISTELU- JA TOTEUTUSOHJE
TILAHANKKEIDEN VALMISTELU- JA TOTEUTUSOHJE Rovaniemi 21.2.2018 1 2 Sisällys 1. LÄHTÖKOHDAT... 5 1.1 Yleistä... 5 1.2 Tilahankeohjeiden soveltamisala, tavoitteet ja tarkoitus... 6 1.3 Tilahankkeiden käynnistäminen
LisätiedotSuunnittelun tarjouspyyntö
Suunnittelun tarjouspyyntö 12.2.2014 Indepro Oy/ Toimitusjohtaja, tekniikan tohtori Matti Kruus Matti Kruus Esityksen sisältö Hankkeen vaiheet ja hankkeen ositus Tehtäväluetteloiden käytön haasteet Suunnittelun
LisätiedotStadin ammattiopisto Taucher-Talo Nilsiänkatu 3. Ikkunoiden ja ulko-ovien korjaukset Hanke HELSINGIN KAUPUNKI TILAKESKUS
Stadin ammattiopisto Taucher-Talo Nilsiänkatu 3 Ikkunoiden ja ulko-ovien korjaukset Hanke 8010146 27.11.2013 HELSINGIN KAUPUNKI TILAKESKUS 2 1 YHTEENVETO 1.1 Hankkeen perustiedot 1.2 Hankkeen tarpeellisuus
LisätiedotJÄPPILÄN SEUDUN VESIOSUUSKUNTA VESIHUOLLON TIEDOTUSTILAISUUS 25.4.2008 Tilaisuuden avaus Vesihuollon yleiset periaatteet Osuuskunnan yleiset
JÄPPILÄN SEUDUN VESIOSUUSKUNTA VESIHUOLLON TIEDOTUSTILAISUUS 25.4.2008 Tilaisuuden avaus Vesihuollon yleiset periaatteet Osuuskunnan yleiset periaatteet Hanke-esittely Keskustelua Tilaisuuden päättäminen
LisätiedotKirkkonummen pääkirjaston peruskorjauksen ja laajennuksen hankesuunnitelman hyväksyminen ja hankkeen sijoittaminen investointiohjelmaan
Palvelutuotannon lautakunta 88 7.08.05 Kunnanhallitus 80 4.09.05 Kunnanvaltuusto 97.0.05 Kirkkonummen pääkirjaston peruskorjauksen ja laajennuksen hankesuunnitelman hyväksyminen ja hankkeen sijoittaminen
LisätiedotEsimerkki sitoviin tavoitteisiin kohdistuvasta riskienarvioinnista ja niitä koskevista toimenpiteistä
Esimerkki sitoviin tavoitteisiin kohdistuvasta riskienarvioinnista ja niitä koskevista toimenpiteistä Riskit /tavoitteet: - mitkä ovat tavoitteet, joiden ainakin pitää toteutua? (näkökulma kunnan asukkaiden
LisätiedotPIENTALOHANKKEEN ARKKITEHTI- JA PÄÄSUUNNITTELU
PIENTALOHANKKEEN ARKKITEHTI- JA PÄÄSUUNNITTELU SUUNNITTELUN OSAPUOLET RAKENNUTTAJA PÄÄSUUNNITTELIJA / ARKKITEHTI RAKENNESUUNNITTELIJA LVI-SUUNNITTELIJA SÄHKÖSUUNNITTELIJA Lisäksi esim. - sisustussuunnittelija
LisätiedotPÄÄTÖSVALLAN DELEGOINTI JA TALOUDELLISEN TOIMIVALLAN RAJAT
Sääntökokoelma C 13 Sääntö hyväksytty YKN 25.4.2016 Kumoaa säännön YKN 8.12.2014 PÄÄTÖSVALLAN DELEGOINTI JA TALOUDELLISEN TOIMIVALLAN RAJAT 1. Säädöspohja 1 Hallintoelinten toimivalta on määritelty kirkkolaissa
LisätiedotTilahankkeiden suunnittelu ja toteutus
Tilahankkeiden suunnittelu ja toteutus Case Sodankylän kunta Rakennuttajakoulutus RAPS-36 Tutkielma Pekka Rouhiainen Sodankylän kunta Sodankylässä 10.10.2014 Aalto University Professional Development Aalto
LisätiedotUrakkaohjelma. Pvm. 14.11.2014. Projekti nro Projekti 1649V01. Kaukosen asuinrakennuksen vesijohtosaneeraus. Kittilä VESIJOHTOJEN SANEERAUS
Laatija Rauno Huuki Urakkaohjelma Pvm. 14.11.2014 Sivu 1(9) Projekti nimi, Kaukosen asuinrakennuksen vesijohtosaneeraus Projekti nro Projekti 1649V01 Kaukosen asuinrakennuksen vesijohtosaneeraus Kittilä
LisätiedotNäytesivut KORJAUS- HANKKEEN. taustavalmistelut
Ennen kuin korjaushanketta voi alkaa suunnitella, on selvitettävä, missä kunnossa kiinteistö nyt on ja mitä korjattavaa siinä on. Selvitys tehdään valmistumisvuoden, vauriohistorian, teknisten selvitysten
LisätiedotYHTEINEN KUNNALLISTEKNINEN TYÖMAA ENEMMÄN KUIN SOPIMUS
YHTEINEN KUNNALLISTEKNINEN TYÖMAA ENEMMÄN KUIN SOPIMUS VESIHUOLTO 2016 8.6.2016 HÄMEENLINNA 1 YHTEINEN TYÖMAA > Yhteisellä rakennustyömaalla tarkoitetaan työpaikkaa, jolla samanaikaisesti tai peräkkäin
LisätiedotPOHJOIS-SUOMEN TALOKESKUS OY VALMISTAUTUMINEN KORJAUSHANKKEESEEN
VALMISTAUTUMINEN KORJAUSHANKKEESEEN Pekka Seppänen Oulu 2.9.2010 Oulu Pekka Seppänen LVI- Insinööri Kuntoarvioija, PKA Pätevöitynyt energiatodistuksen antaja, PETA MITÄ ON HANKESUUNNITTELU - Korjaustarpeen
LisätiedotKAUHAJOEN KAUPUNKI TARJOUSPYYNTÖ. Aronkylän päiväkodin rakentaminen KVR urakkana
KAUHAJOEN KAUPUNKI TARJOUSPYYNTÖ Aronkylän päiväkodin rakentaminen KVR urakkana Kauhajoen kaupunki Tarjouspyyntö 2/5 Pyydämme KVR urakkatarjoustanne päiväkoti kohteestamme ohessa olevien määritysten ja
LisätiedotJUUAN POIKOLAN KOULUN JÄÄKIEKKOKAUKALON KATTAMINEN
JUUAN POIKOLAN KOULUN JÄÄKIEKKOKAUKALON KATTAMINEN Hankintasuunnitelma SISÄLLYSLUETTELO 1. JOHDANTO 2. RAKENNUTTAMINEN 3. SUUNNITTELU 4. TOTEUTUS 5. VIRANOMAISET 6. TOTEUTUSMUODON VALINTA 7. SUUNNITTELUMUODOT
LisätiedotVastuunjakotaulukko kunnan kiinteistöihin kohdistuvissa hankinnoissa
Tekninen lautakunta 27 23.04.2015 Vastuunjakotaulukko kunnan kiinteistöihin kohdistuvissa hankinnoissa 154/02.07.01/2015 266/02.07.01/2012 Tekla 61 Kiinteistöjen käyttäjien ja ylläpitäjien välillä on ollut
LisätiedotLUONNOS. Ylöjärven kaupunki / Yhdyskuntatekniikka Räikäntie 3 / PL 22 33471 Ylöjärvi
toukokuu 1998 1 (11) URAKKASOPIMUS Tämä sopimuslomake perustuu Rakennusurakan yleisiin sopimusehtoihin YSE 1998 RT 16-10660, LVI 03-10277, Ratu 417-T, KH X4-00241. Hanke No Rakennuskohde 1 SOPIJAPUOLET
LisätiedotKaukajärviosuuskunta. Emoyhtiö Isännöintikohteita n.185 kpl Henkilökuntaa n. 120 Liikevaihto n. 7 M
Kaukajärviosuuskunta Emoyhtiö Isännöintikohteita n.185 kpl Henkilökuntaa n. 120 Liikevaihto n. 7 M HM Isännöinti ja Tili Oy (tytäryhtiö) Isännöintikohteita n. 80 kpl Henkilökuntaa 6 Liikevaihto n. 0,5
LisätiedotKUOPION KAUPUNGIN TOIMITILAHANKINTOJEN HANKEOHJE
TOIMITILAHANKINTOJEN HANKEOHJE KH 3.2.2014 KUOPION KAUPUNGIN TOIMITILAHANKINTOJEN HANKEOHJE SISÄLTÖ JOHDANTO... 4 1 TOIMITILAHANKE... 4 2 HANKKEEN KULKU... 6 2.1 TARVESELVITYS... 6 2.2 HANKESUUNNITELMA...
LisätiedotKOKONAISSUUNNITTELUTARJOUSPYYNNÖN KYSYMYKSET JA VASTAUKSET
PÄIVÄRINTEEN MONITOIMITALO KOKONAISSUUNNITTELUTARJOUSPYYNNÖN KYSYMYKSET JA VASTAUKSET = KYSYMYS o =VASTAUS Tarjouspyynnössä viitataan ARK12, jota täydennetään erillis- ja täydentävillä tehtävillä. Erillis-
LisätiedotURAKKASOPIMUKSET Rakennusurakan yleiset sopimusehdot YSE 1998
URAKKASOPIMUKSET Rakennusurakan yleiset sopimusehdot YSE 1998 Antero Oksanen Ville Laine Kim Kaskiaro CC LAKIMIESLIITON KUSTANNUS 2010 Helsingin Kamari Oy ja tekijät ISBN 978-952-246-015-8 Kannen suunnittelu:
LisätiedotKorjausrakentamisen asukasviestintä. Taloyhtiötapahtuma 24.4.2008 Riikka Laitala, Avara Suomi Oy
Korjausrakentamisen asukasviestintä Taloyhtiötapahtuma 24.4.2008 Riikka Laitala, Avara Suomi Oy Agenda Miten korjausrakentamisen viestintä poikkeaa muusta viestinnästä? Korjausrakentamisen viestinnän eteneminen
LisätiedotMENETTELYTAPAOHJE RAKENNUTTAMINEN HSY JA ESPOON KAUPUNKI 17.6.2015 Liite 3
VESIHUOLLON RAKENNUTTAMISEN ERITYISPIIRTEET Sisällysluettelo 1 Menettelytapaohje ja sen käyttö... 2 2 Hankinta... 2 3 Valvonta... 3 4 Vastaanotto... 4 5 Suoriteseuranta... 4 6 Laskutus ja kokouskäytännöt...
LisätiedotORAVAKIVENSALMEN YKSITYIS- TIET Y1, Y2, Y3 JA Y25/K4
ORAVAKIVENSALMEN YKSITYIS- TIET Y1, Y2, Y3 JA Y25/K4 RAKENNUSTYÖT LAATUSUUNNITELMAN SISÄLTÖMALLI SISÄLLYSLUETTELO URAKAN LAATUSUUNNITELMA 2 1. LAATUSUUNNITELMAN TARKOITUS JA TAVOITE 2 2. TARJOUKSEN ANTAJAN
LisätiedotRT VASTAANOTTOTARKASTUKSEN PÖYTÄKIRJA. syyskuu 2000 korvaa RT tarkistettu, muuttamaton, 2. painos, syyskuu 2016
syyskuu 2000 korvaa RT 80209 1 (7) VASTAANOTTOTARKASTUKSEN PÖYTÄKIRJA tarkistettu, muuttamaton, 2. painos, syyskuu 2016 Tämä pöytäkirjalomake ja lomake RT 80275 Virheluettelo liittyvät toisiinsa ja niissä
LisätiedotSIPOON VESIHUOLTOLIIKELAITOS
SIPOON VESIHUOLTOLIIKELAITOS Johtosääntö Sipoon kunta Sisällys 1 Liikelaitoksen nimi... 2 2 Liikelaitoksen toimiala... 2 3 Johtokunnan kokoonpano... 2 4 Johtokunnan tehtävät ja ratkaisuvalta... 2 5 Esittely...
LisätiedotStadin ammattiopisto Nilsiänkatu 3, Taucher-talo julkisivukorjaus JULKISIVUJEN PERUSKORJAUKSEN HANKESUUNNITELMA
Stadin ammattiopisto Nilsiänkatu 3, Taucher-talo julkisivukorjaus JULKISIVUJEN PERUSKORJAUKSEN HANKESUUNNITELMA 4.4.2016 HELSINGIN KAUPUNKI TILAKESKUS Tekninen peruskorjaus, Nilsiänkatu 3, Taucher-talo,
LisätiedotSuomen Kiinteistöliitto ry. Korjausrakentamispalveluiden. taloyhtiössä. Suomen Kiinteistöliitto ry. TkT Jari Virta
Korjausrakentamispalveluiden ostaminen taloyhtiössä TkT Jari Virta Korjausrakentamisen osapuolia Valtuudet palveluiden hankintaan Kuntotutkijat tms. Valvojat Materiaalin toimittajat Urakoitsijat Tilaaja
LisätiedotRakennushankkeiden energiajohtaminen
Rakennushankkeiden energiajohtaminen Ympäristö- ja toiminnallisen suunnittelujaoksen yhteisseminaari Teemu Salonen Mitä on rakennushankkeiden energiajohtaminen Prosessi Työkalut Tehtävät Vastuutahot Energiasimulointi
LisätiedotHANKINTASOPIMUS 2015, KAAVOITUSPALVELUT
HANKINTASOPIMUS 2015, KAAVOITUSPALVELUT 1. SOPIMUKSEN TARKOITUS JA SOPIJAOSAPUOLET Tällä sopimuksella sovitaan niistä kaavoituspalveluhankkeista vuodelle 2015, joiden toteutuksesta Rantasalmen kunta tilaajana
Lisätiedot19 Sote-palveluiden kilpailutus - kilpailutuksen käynnistäminen - esitys valtuustolle (ohm. 7)
Kunnanhallitus 39 06.02.2017 Kunnanvaltuusto 19 20.02.2017 19 Sote-palveluiden kilpailutus - kilpailutuksen käynnistäminen - esitys valtuustolle (ohm. 7) Khall 06.02.2017 39 Sote-kilpailutukseen asetettu
LisätiedotPalvelutuotannon lautakunnan vuoden 2017 talousarvion käyttösuunnitelma. Talousarvio 2017 ja vuosien taloussuunnitelma
Palvelutuotannon lautakunta 3 26.01.2017 Palvelutuotannon lautakunnan vuoden 2017 talousarvion käyttösuunnitelma 838/02.02.02/2016 Palvelutuotannon lautakunta 26.01.2017 3 Talousarvio 2017 ja vuosien 2018-2019
LisätiedotHANKESUUNNITELMA HANKESUUNNITELMA. Rovaniemen kaupunki Hallituskatu Rovaniemi. Runko / ohje. xx.xx.20xx Sivu 1/10.
xx.xx.20xx Sivu 1/10 Tilaaja: Rovaniemen kaupunki Hallituskatu 7 96100 Rovaniemi Hanke: Runko / ohje HANKESUUNNITELMA Sivu 2/10 HANKESUUNNITELMA TIIVISTELMÄ n olennainen sisältö Rovaniemi xx.xx.20xx Sivu
LisätiedotT A R J O U S P Y Y N T Ö 28. 1. 2 0 1 1
T A R J O U S P Y Y N T Ö 28. 1. 2 0 1 1 SUUNNITTELUN TARJOUSPYYNTÖ Uudenmaan Projektinjohtopalvelut Oy pyytää Teiltä tarjousta (As Oy Mäkärä) -nimiseen rakennuskohteeseen vesikattojen ja yläpohjien peruskorjauksen
LisätiedotKivijärven kunta Khall Liite nro 1. TALOUSARVIO 2018 TÄYTÄNTÖÖNPANO-OHJEET
TALOUSARVIO 2018 TÄYTÄNTÖÖNPANO-OHJEET 1 SISÄLLYS 1. TALOUTTA OHJAAVAT SÄÄNNÖKSET... 3 1.1. Kuntalaki... 3 1.2. Hallintosääntö ja konserniohjeet... 3 1.3. Täytäntöönpano-ohjeet... 3 2. TALOUSARVION NOUDATTAMINEN...
LisätiedotKuivaketju 10. Virtain kaupungin keskuskeittiö Virtain kaupunki Raimo Pirhonen
Kuivaketju 10 Virtain kaupungin keskuskeittiö 20.6.2017 Virtain kaupunki Raimo Pirhonen Sisällys 1. Kuivaketju10... 2 1.1. Kuivaketju10... 2 1.2. Kuivaketjun hallitseminen... 2 1.3. Rakennushankkeen erityispiirteet...
LisätiedotHallituksen rooli ja onnistunut korjaushanke - valmistelusta vastaanottoon
Hallituksen rooli ja onnistunut korjaushanke - valmistelusta vastaanottoon Hallitusforum 24.9.2011 Hallituksen jäsen Juhani Siikala, RI, Ekon, KJs Asunto- ja kiinteistöyhtiöiden hallitusasiantuntijat AKHA
LisätiedotRYHTIWEB HUOLTOKIRJAN LAADINTA, KÄYTTÖÖNOTTO JA YLLÄPITO
RYHTIWEB HUOLTOKIRJAN LAADINTA, KÄYTTÖÖNOTTO JA YLLÄPITO 2 Sisällys SISÄLLYS... 2 1 RYHTIWEB HUOLTOKIRJA... 3 2 RYHTIWEB HUOLTOKIRJAN LAATIMINEN... 3 2.1 LAITTEISTO JA OHJELMISTOVAATIMUKSET... 3 2.2 UUDEN
LisätiedotHANKE- JA YLEISUUNNITTELUN TOTEUTTAMISESTA JOENSUUN KONSER- VATORION LAAJENNUSOSAN RAKENTAMISESTA ITÄ-SUOMEN YLIOPIS- TON CARELIA RAKENNUKSEEN.
AIESOPIMUS HANKE- JA YLEISUUNNITTELUN TOTEUTTAMISESTA JOENSUUN KONSER- VATORION LAAJENNUSOSAN RAKENTAMISESTA ITÄ-SUOMEN YLIOPIS- TON CARELIA RAKENNUKSEEN. Osapuolet:... 1 Tavoite... 1 Aikataulu ja tehtävät...
LisätiedotJÄRVENPÄÄN KAUPUNGIN SISÄISEN TARKASTUKSEN OHJE
JÄRVENPÄÄN KAUPUNGIN SISÄISEN TARKASTUKSEN OHJE Hallitus 4.2.2019 1 Järvenpään kaupungin sisäisen tarkastuksen ohje Järvenpään kaupunki ja Keravan kaupunki ovat järjestäneet sisäisen tarkastuksen yhteistyösopimuksella
LisätiedotMÄNTSÄLÄN KUNTA ISONNIITYN PÄIVÄKOTI MÄNTSÄLÄ HANKESUUNNITELMA 31.8.2015
ISONNIITYN PÄIVÄKOTI MÄNTSÄLÄ HANKESUUNNITELMA 31.8.2015 SISÄLLYSLUETTELO 1. PÄIVÄHOIDON JÄRJESTÄJÄ... 3 1.1 Päiväkoti... 3 1.2 Päivähoidon järjestäjä... 3 2. HANKESUUNNITELMAN LAATIJA JA YHDYSHENKILÖT...
LisätiedotKuntayhtymän omaisuus sekä vastuut ja velvoitteet
Kunnanhallitus 332 25.08.2014 Kunnanvaltuusto 79 01.09.2014 EVTEK-kuntayhtymän purkaminen 379/00.04.02/2013 Kunnanhallitus 25.08.2014 332 Selostus EVTEK-kuntayhtymä Kuntayhtymän jäsenkunnat sekä osuudet
LisätiedotTervetuloa! 14.1.2016
Tervetuloa! 14.1.2016 Viranomaisvalvonta rakentamisessa Maankäyttö- ja rakennuslaki 124 Kunnan rakennusvalvontaviranomaisen tehtävänä on yleisen edun kannalta valvoa rakennustoimintaa sekä osaltaan huolehtia,
LisätiedotRakennushankkeen osapuolet: vastuut ja velvoitteet
Rakennushankkeen osapuolet: vastuut ja velvoitteet MRL MRA RakMk LAKI ASETUS MÄÄRÄYS OHJE SELOSTUS 1.1.2000 MRL & MRA 1.5.2000 RakMk A1 2000 Rakennustyön valvonta, määräykset ja ohjeet 1.5.2000 RakMk A4
LisätiedotViemäreiden sisäpuolinen korjaus
Viemäreiden sisäpuolinen korjaus Ennen remonttia Remontin aikana Remontin jälkeen Jari Virta, Kiinteistöliitto Korjausedellytysten selvittäminen Hankesuunnittelu Suunnittelu Ennen remonttia Korjausedellytysten
LisätiedotKunnanvaltuusto käsitteli Limingan esitystä yläasteen kouluyhteistyöstä ja päätti, että Lumijoki etenee asiassa omalla hankkeella.
Kunnanhallitus 27 06.02.2017 Kunnanhallitus 45 27.02.2017 Kunnanhallitus 67 27.03.2017 Koulun rakennushanke - eteneminen Khall 06.02.2017 27 Kunnanvaltuusto käsitteli 30.1.2017 Limingan esitystä yläasteen
LisätiedotLPK Perttu ja RPPK Arttu Pertunpellontie 10. Rakennetekniset korjaukset Hanke HELSINGIN KAUPUNKI TILAKESKUS
LPK Perttu ja RPPK Arttu Pertunpellontie 10 Rakennetekniset korjaukset Hanke 8081470 11.6.2013 HELSINGIN KAUPUNKI TILAKESKUS 2 1 YHTEENVETO 1.1 Hankkeen perustiedot 1.2 Hankkeen tarpeellisuus 1.3 Laajuus
Lisätiedot1 Urakkasopimus YSE 1998 RT Tämä sopimuslomake perustuu Rakennusurakan yleisiin sopimusehtoihin YSE 1998.
1 Urakkasopimus YSE 1998 RT 80260 RT 80260 1(5) URAKKASOPIMUS YSE 1998 Tämä sopimuslomake perustuu Rakennusurakan yleisiin sopimusehtoihin YSE 1998. Hanke Numero Rakennuskohde Urakkasopimus PÄÄURAKKA 1
LisätiedotTilahankkeiden valmistelu- ja päätösprosessi
KULA 20.5.2014 JHov Tilahankkeiden valmistelu- ja päätösprosessi Tilahankkeen vaiheet Käyttäjätoimialojen ilmaisema tilan tarve käynnistää yksittäisen rakennushankkeen prosessin. Yksittäinen rakennushanke
LisätiedotMÄKELÄNRINTEEN LUKIO Mäkelänkatu 47 PUUIKKUNOIDEN PERUSKORJAUS
MÄKELÄNRINTEEN LUKIO Mäkelänkatu 47 PUUIKKUNOIDEN PERUSKORJAUS HANKESUUNNITELMA 30.11.2015 HELSINGIN KAUPUNKI TILAKESKUS 1 YHTEENVETO... 3 1.1 Hankkeen perustiedot... 3 1.2 Hankkeen tarpeellisuus... 3
LisätiedotRT VASTAANOTTOTARKASTUKSEN PÖYTÄKIRJA. syyskuu 2000 korvaa RT tarkistettu, muuttamaton, 2. painos, syyskuu 2016
syyskuu 2000 korvaa RT 80209 1 (8) VASTAANOTTOTARKASTUKSEN PÖYTÄKIRJA tarkistettu, muuttamaton, 2. painos, syyskuu 2016 Tämä pöytäkirjalomake ja lomake RT 80275 Virheluettelo liittyvät toisiinsa ja niissä
LisätiedotASUNTO OY HAUKKALINNA HANKKEEN ALOITUSINFO
ASUNTO OY HAUKKALINNA HANKKEEN ALOITUSINFO 15.3.2017 Esa Niemi 28.2.2017 1 PÄÄTÖKSENTEKO JA SUUNNITTELUN ETENEMINEN KORJAUSHANKKEESSA LUPAHAKEMUS SOVITTAESSA 1 2 3 4 5 KUNTOTUTKIMUS TYÖN SISÄLLÖN SOPIMINEN
LisätiedotR A K E N N U T T A M I S S O P I M U S
Sivu 1/6 R A K E N N U T T A M I S S O P I M U S 1. Sopijapuolet Toimeksiantaja: Oriveden kaupunki (0151789-6) PL 7 (Keskustie 23), 35301 ORIVESI Yhteyshenkilö: Veli-Pekka Naumanen, 040 1339 250, veli-pekka.naumanen@orivesi.fi
LisätiedotHUS-Kiinteistöt Oy:n tietomallipohjainen investointiprosessi
HUS-Kiinteistöt Oy:n tietomallipohjainen investointiprosessi Esitelmä 17.9.-14 HUS-Kiinteistöt Oy:n toimintaympäristö Onnistunut rakennusinvestointi Tietomallipohjainen investointiprosessi Tietomallintamisen
LisätiedotTaloteknisen suunnittelun tehtäväluettelo
Taloteknisen suunnittelun tehtäväluettelo HUS-suunnittelijaseminaari 18.9.2014 Kari Kaleva / Granlund Oy Esityksen sisältö Uudet suunnitteluvaiheet Taloteknisen tehtäväluettelon rakenne Avoimen rakentamisen
LisätiedotValmistelija / lisätietojen antaja: rakennuttamispäällikkö Pirjo Hilonen, puh. 09 4258 3751 tai sähköposti "etunimi.sukunimi@karkkila.
Kaupunginhallitus 67 11.02.2013 Kaupunginvaltuusto 42 04.03.2013 Kaupunginhallitus 378 16.12.2013 Terveysaseman hankesuunnitelma 112/10.03.02/2013 Tekninen lautakunta 22.09.2011 79 Teknisen johtajan ehdotus:
LisätiedotTarjous. Turun kaupunki, Kaupunkiympäristötoimiala/ Kaupunkiympäristön rakennuttaminen Vastaava rakennuttaja Mika Pitkänen
Tarjous Turun kaupunki, Kaupunkiympäristötoimiala/ Kaupunkiympäristön rakennuttaminen Vastaava rakennuttaja Mika Pitkänen mika.pitkanen@turku.fi PÄÄSKYVUOREN UUSI ASEMAKAAVA-ALUE URAKAN RAKENNUSTYÖN VALVONTA,
LisätiedotHelsingin kaupunki Pöytäkirja 6/2013 1 (7) Kiinteistölautakunta Tila/2 21.03.2013
Helsingin kaupunki Pöytäkirja 6/2013 1 (7) 128 Virastotalo K31:n uuden panimoravintolan hankehinnan korotuksen hyväksyminen HEL 2012-012430 T 10 06 00 Päätös päätti myöntää Panimoravintolan toteuttamisen
LisätiedotHelsingin kaupungin kiinteistöviraston. Tilakeskus
Helsingin kaupungin kiinteistöviraston Tilakeskus Tilakeskuksen tehtävät Ammattimainen Helsingin kaupungin toimitilojen hallinta Tilojen osto, myynti ja kiinteistökehitys Vuokraus hallintokunnille ja ulkopuolisille
LisätiedotTALOYHTIÖIDEN HALLITUSFOORMUM
TALOYHTIÖIDEN HALLITUSFOORMUM Remonttien rahoittaminen ja taloudellinen hankesuunnittelu Markku Kulomäki, toimitusjohtaja SKH-Isännöinti Oy KORJATTAVAA TALOILLA RIITTÄÄ! SKH Isännöinnin taloyhtiöillä yli
LisätiedotURAKKAOHJELMA VÄLINE SOPIMUSJOHTAMISEEN. Prof. Jouko Kankainen JoKa-konsultit Oy
URAKKAOHJELMA VÄLINE SOPIMUSJOHTAMISEEN Prof. Jouko Kankainen JoKa-konsultit Oy TAUSTA Professori 1980 2009 Tilaajan avustamista urakkasopimusten teossa Urakkamuodon valinta Konsultin valinta Konsulttisopimusten
LisätiedotPUNKALAITUMEN KUNTA TEKNINEN TOIMI VARTIOLAN KENTÄN VALAISTUS
VARTIOLAN KENTÄN VALAISTUS 12.9.2017 Sisällys 2(5) RAKENNUSHANKKEEN YLEISTIEDOT... 3 SUUNNITTELIJAT... 3 KATSELMUKSET... 3 URAKKAMUOTO JA URAKOITSIJAN VELVOLLISUUDET... 3 TILAAJAN VELVOLLISUUDET... 3 SOPIMUSASIAKIRJAT...
LisätiedotSisällysluettelo. Esipuhe 3
4 Sisällysluettelo Esipuhe 3 OSA 1 Projektinjohtorakentamisen ominaisuudet 9 1 Johdanto 9 1.1 Kirjan tarve 9 1.2 Kirjan käsitteistö 10 Projektinjohtorakentamisen käsitteet 10 Suunnitelmat 11 Hankinnat
LisätiedotOMISTAJUUDEN MERKITYS INFRASTRUKTUURI- JA TILAPALVELUISSA. Tampereen yliopisto 8.10.2010 Harri Juhola
OMISTAJUUDEN MERKITYS INFRASTRUKTUURI- JA TILAPALVELUISSA Tampereen yliopisto 8.10.2010 Harri Juhola Tekninen toimiala Kunnan järjestämät palvelut Palvelut, joista kunnan on huolehdittava Vapaaehtoiset
Lisätiedot1(5) KIINTEISTÖSTRATEGIA JOUTSAN KUNTA tekninen ltk xx.xx.2017 kunnanhallitus xx.xx.2017 kunnanvaltuusto
1(5) KIINTEISTÖSTRATEGIA JOUTSAN KUNTA 2.11.2017 tekninen ltk xx.xx.2017 kunnanhallitus xx.xx.2017 kunnanvaltuusto 2(5) 1. JOHDANTO Kiinteistöstrategialla tavoitellaan kunnan rakennetun kiinteistöomaisuuden
LisätiedotTaloyhtiön vastuu rakennuttajana
Taloyhtiön vastuu rakennuttajana Maankäyttö- ja rakennuslaissa "huolehtimisvelvollisuus" tarkoittaa, että rakentamaan ryhtyvän on huolehdittava siitä, että rakennus suunnitellaan ja rakennetaan rakentamista
Lisätiedot
