Toteutusmalleihin liittyvät haasteet Äänekosken ratahankkeella Pauli Ruokanen VR Track Oy, Suunnittelu

Koko: px
Aloita esitys sivulta:

Download "Toteutusmalleihin liittyvät haasteet Äänekosken ratahankkeella Pauli Ruokanen VR Track Oy, Suunnittelu"

Transkriptio

1 Toteutusmalleihin liittyvät haasteet Äänekosken ratahankkeella Pauli Ruokanen VR Track Oy, Suunnittelu

2 Yleistä hankkeesta Äänekosken biotuotetehtaan liikenneyhteydet, ratahanke Tampere-Jyväskylä, Jyväskylä-Äänekoski Jyväskylä-Äänekoski-välin päällysrakennetyöt työkaudella 2016 Rataa n. 48 km, Vaihteita n. 20 kpl, Tunneli, Ratapihat, Sillat, Tasoristeykset, Sähköratatyöt, Kallioleikkaukset, Kuivatustyöt, yms. 2

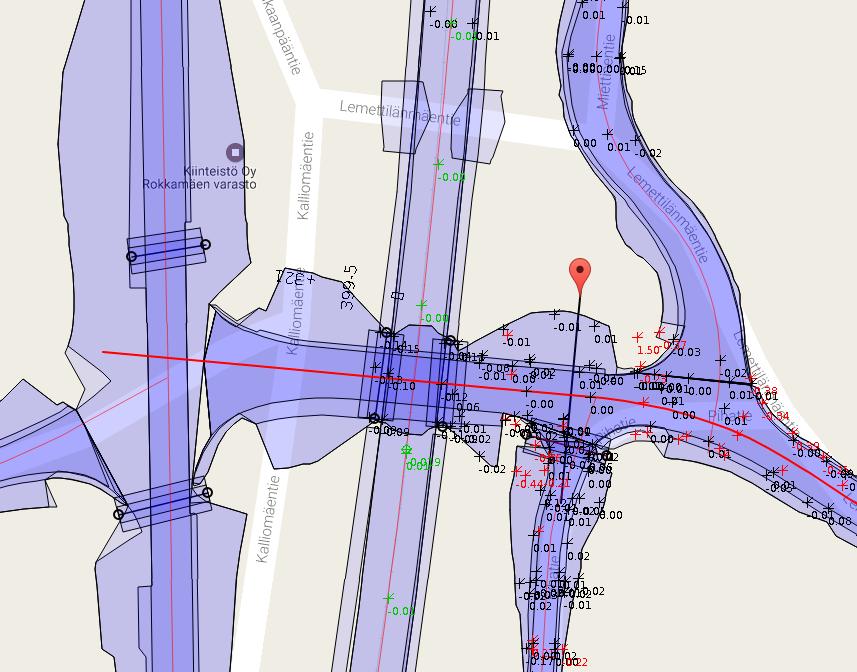

3 Mallit ja mallinnus hankkeella Tuotetut mallit Lähtökohtana, että mallinnusta vain rakentamisen tarpeisiin Suunnittelua tukevaa lähtötietojen mallinnusta tehtiin suunnittelun lomassa aikataulun sallimissa rajoissa Laajempi lähtötietojen mallinnus heti hankkeen alussa olisi ollut hyödyllistä Suurin osa toteutusmalleista viimeisteltiin ja siivottiin 3D-Win-ohjelmistolla InfraKit Toteutusmallien projektipankki Sisältö: Pintamallit ja geometriat (IM3) Pohjakartat (dxf) Paalutukset Johdot ja kaapelit Tie-/rautatiealueen rajat Rummut ja kuivatusjärjestelmät Valokuvat Toteumatiedot / tarkkeet 3

4 Yleiset haasteet mallinnuksessa Tiukka aikataulu Puutteet lähtötiedoissa Turhan kapea maastomalli Olemassa olevat maanalaiset rakenteet Kuivatusrakenteet Johdot ja kaapelit Suunnittelun eriaikaisuus Eri tekniikkalajien yhteensovitus Useat suunnittelujärjestelmät Rata- ja kuivatussuunnittelu (Tekla) Tie- ja tasoristeyssuunnittelu (Novapoint) Aineiston hallinta, yhteensovitus yms. haasteet Osa suunnittelusta tehdään perinteisenä 2Dsuunnitteluna (mm. turvalaitesuunnittelu) Suunnitelmien yhteensovitus haastavampaa Ohjelmistot ja ohjelmisto-osaaminen 4

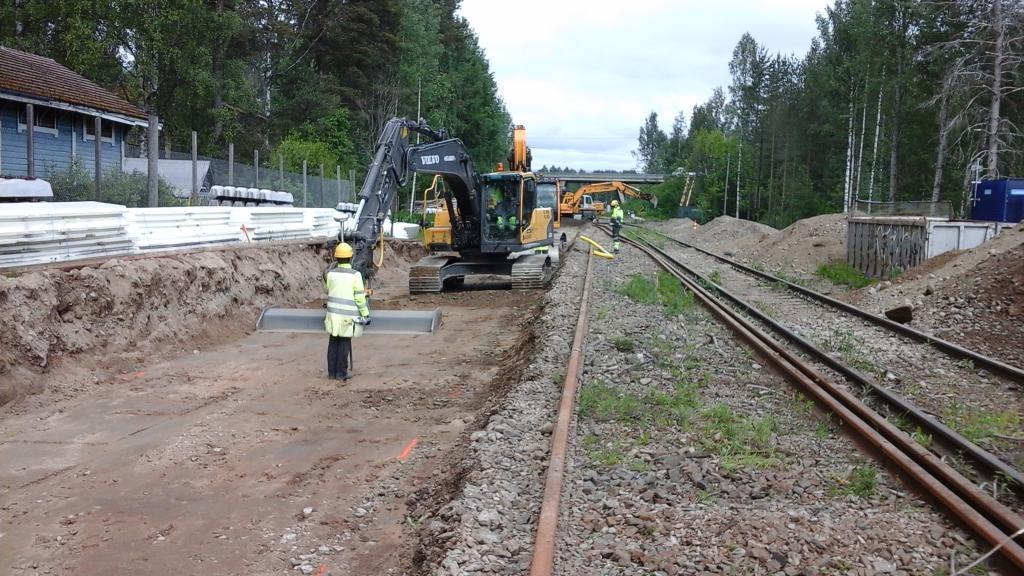

5 Tuotetut toteutusmallit Radan päällysrakenne Ratalinjalla Välikerroksen yläpintataso (Val) Ratapenger / jätkänpolkumalli (Ayp) Raiteenalennuskohteissa Routalevytettävät osuudet Haasteita lähinnä raiteenalennuskohteiden yhteensovituksessa Nykyiset ahtaat paikat ja rakenteet Suunniteltujen pintojen ja kokonaisuuden yhtenäisyys 5

6 Tuotetut toteutusmallit Radan päällysrakenne Liikennepaikoilla Pohjasepelin yläpinta (Tukao) Välikerroksen yläpinta (Val) Eristyskerroksen yläpinta (Eris) Roudaneristyksen alapinta (Routa) Alin yhdistelmäpinta (Ayp) Haasteina lähinnä Usean väylän pintojen yhteensovittaminen Pintojen väliset kiilaukset ja rakenteiden muutoskohtien kiilaukset 6

7 Tuotetut toteutusmallit - Tasoristeykset ja tiet Tasoristeykset ja tiet Ylin yhdistelmäpinta (Yyp) Sitomaton kantava (Sitk) Jakava kerros (Jak) Väylärakenteen alapinta (Vap) Haasteita: Paljon tasoristeyksiä, vähän aikaa Ei hallinnollista suunnitteluvaihetta Tietoimitukset samaan aikaan suunnittelun kanssa Moneen kertaan suunnittelua Ei liikkumavaraa Risteyskohtien malleista ei tehty jatkuvia, koska liittymiä ei pystytty mallintamaan järkevillä aikatauluilla 7

8 Tuotetut toteutusmallit - Tasoristeykset ja tiet Esimerkki yhteensovituksen haasteista tiukan aikataulun puitteissa Paljon liittymiä Työmaan vaiheistus 8

9 Tuotetut toteutusmallit Kuivatus ja muut mallit Kuivatus Ratarummut, salaojat ja viemärit Vesijuoksutaso Kaivanto (Putk) Avo-ojat Perkaustaso (kaikki ojat) Kaivumalli Murskeverhous (Ayp) Muita malleja Leikkauspinnat (esim. näkemät) Vastapenkereet Massanvaihdot Haasteita lähinnä Ojamallien sijainnin (xyz) epätarkkuudet Tiukka suunnitteluaikataulu Maastomallin epätarkkuudet ja kapeus Pintojen hienoiset epätarkkuudet 9

10 Yleiset haasteet toteutuksessa Tiukka aikataulu Paljon työmaita yhtä aikaa päällä Tiedon hallinta ja tiedonkulku Muistettava, että mallit eivät ole koko suunnitelma Työnjohdon on huolehdittava, että koko suunnitelma huomioidaan Konekuskit ottavat toteumatietoja Yksilölliset erot Huolehdittava toteumatiedot koneelta talteen 10

11 Haasteet: Koneohjaus Useita koneohjausjärjestelmiä Topcon Scanlaser Trimble Novatron Järjestelmissä eroja Oma tiedostoformaatti (Topcon/Trimble) Tuetut tiedostoformaatit Kaikissa ei etäyhteyksiä toiminnassa (mallien ajantasaisuus) Lyhyet koordinaatit (Trimble) Koneohjausjärjestelmien puutteita Suuret tiedostokoot aiheuttavat ongelmia Järjestelmien bugit GPS:n katvealueet Konekuskien osaaminen Esimerkki: Ongelmia dxf-pohjakartan kanssa Tekstit ja viivat vääristyneet 1. Arveltiin ongelman johtuvan tekstityyleistä tai tiedoston sisältämistä blokeista Ei 2. Entä olisiko koneohjausjärjestelmässä jokin tarkkuusasetus, joka aiheuttaisi moisen 3. Soitto järjestelmän tukeen koneohjausjärjestelmässä bugi 11

12 Toiveita työmaalta Luiskat täytöissä ja kaivuissa pidempiä Ojaluiskat jokaiseen pintaan mukaan Helpottaa luiskien muotoilua ja toteumatietojen ottamista Ristiriidassa YIV-ohjeiden kanssa Kaapelit koneohjausjärjestelmiin Dxf-tiedostot liian raskaita Ei poista näyttötarvetta (ainakaan tällä hetkellä) Taustakarttaan mahdollisimman paljon tietoa Haasteena koneohjausjärjestelmien suorituskyky Olisiko dxf-formaatille parempaa ehdokasta? Materiaali- ja muuta ominaisuustietoa halutaan malleihin mukaan Enemmän koulutusta konekuskeille Koneohjausjärjestelmä Hankkeen oma koulutus Kuinka varmistutaan mallien oikeellisuudesta? Välitarkistuspisteitä? Esim. dxf-pohjakartta, jossa mallien korkoja määrävälein 12

13 ..kaikesta tästä huolimatta hankkeella on mennyt toteutusmallien kanssa erittäin hyvin! Kiitos! 13

TUOTE(tieto)MALLIT Espoon pilottikohteiden urakoiden hankintaprosessi. Harri Tanska, Espoon kaupunki 5.2.2013 Infra FIMBIM Pilottipäivä

TUOTE(tieto)MALLIT Espoon pilottikohteiden urakoiden hankintaprosessi. Harri Tanska, Espoon kaupunki 5.2.2013 Infra FIMBIM Pilottipäivä TUOTE(tieto)MALLIT Espoon pilottikohteiden urakoiden hankintaprosessi Harri Tanska, Espoon kaupunki 5.2.2013 Infra FIMBIM Pilottipäivä Miten tuotemallisuunnittelu eroaa perinteisestä suunnittelusta? Käytännössä

Lisätiedot

Road Pro, W&S, VM6.0. KONEOHJAUS Vianova Systems Finland Oy Versio 18.00 20.04.2010 ver1.0

Road Pro, W&S, VM6.0. KONEOHJAUS Vianova Systems Finland Oy Versio 18.00 20.04.2010 ver1.0 Road Pro, W&S, VM6.0 KONEOHJAUS Vianova Systems Finland Oy Versio 18.00 20.04.2010 ver1.0 2(11) SISÄLLYSLUETTELO 1. JOHDANTO... 3 2. VAATIMUKSET SUUNNITTELUSSA... 4 2.1. Geometrian suunnittelu... 4 2.2.

Lisätiedot

Maa- ja kallioperämallit InfraFINBIM / Inframodel-kehitys

Maa- ja kallioperämallit InfraFINBIM / Inframodel-kehitys Maa- ja kallioperämallit InfraFINBIM / Inframodel-kehitys Maa- ja kallioperämallit yhdyskuntasuunnittelussa ja rakentamisessa -työpaja 12.3.2014 Ympäristösi parhaat tekijät Sisältö Inframodel3 Inframodel4..5

Lisätiedot

Digitaalinen luovutusaineisto

Digitaalinen luovutusaineisto Digitaalinen luovutusaineisto BuildingSMART Finland Inframallintamisen päivä 2017 Kari Partiainen Projektipäällikkö Liikennevirasto 6.2.2017 Ville Suntio Projekti- ja kehityspäällikkö Destia Oy Pilottihanke

Lisätiedot

Built Environment Process Reengineering (PRE)

Built Environment Process Reengineering (PRE) Juha Liukas RAKENNETTU YMPÄRISTÖ Tarvitaanko tätä palkkia? Built Environment Process Reengineering (PRE) Inframodel3-tiedonsiirtoformaatin käyttöönottoprojekti - työpaja 14.12.2012 Tavoite aikataulu -

Lisätiedot

Vt8 Sepänkyläntie. FINBIM-pilottipäivä 3.10.2012 Kyösti Ratia, Skanska Infra Oy

Vt8 Sepänkyläntie. FINBIM-pilottipäivä 3.10.2012 Kyösti Ratia, Skanska Infra Oy Vt8 Sepänkyläntie FINBIM-pilottipäivä 3.10.2012 Kyösti Ratia, Skanska Infra Oy Aiheet Pilottiympäristö Painopisteet Norjan matkan anti Pelisäännöt Mittausaineisto Laadunvarmistus Johtopäätökset Kyösti

Lisätiedot

Suunnitteluohje. HKR - Kadunsuunnittelun inframalliohje

Suunnitteluohje. HKR - Kadunsuunnittelun inframalliohje Suunnitteluohje HKR - Kadunsuunnittelun inframalliohje Helsingin kaupungin rakennusvirasto 1.9.2014 Kadunsuunnittelun inframalliohje 2/20 Sisällysluettelo 1 Johdanto... 3 2 Liittyvät ohjeet... 4 3 Ohjeen

Lisätiedot

Mallipohjainen radanrakentamisen automaatio

Mallipohjainen radanrakentamisen automaatio Mallipohjainen radanrakentamisen automaatio Infra FINBIM Pilottipäivät 24.10.2013 Jussi Heikkilä Mallipohjainen radanrakentamisen automaatio Pilotin kesto: huhtikuu/2012 lokakuu/2012 Diplomityö Tietomallipohjaisen

Lisätiedot

YIV Osa 4 - Inframalli ja mallinnus hankkeen eri suunnitteluvaiheissa

YIV Osa 4 - Inframalli ja mallinnus hankkeen eri suunnitteluvaiheissa YIV Osa 4 - Inframalli ja mallinnus hankkeen eri suunnitteluvaiheissa 5.5.2015 Niko Janhunen Ohjeen rajaukset Ohje käsittelee: Teiden, katujen, puistojen ja ratojen mallinnusta Suunnitteluvaiheet ennen

Lisätiedot

Vanha-Kirkkotie ja siihen liittyvät kadut pilot-kohde. Sauli Hakkarainen, aluepäällikkö Espoon kaupunki / katu- ja viherpalvelut / suunnittelu

Vanha-Kirkkotie ja siihen liittyvät kadut pilot-kohde. Sauli Hakkarainen, aluepäällikkö Espoon kaupunki / katu- ja viherpalvelut / suunnittelu ja siihen liittyvät kadut pilot-kohde, aluepäällikkö Espoon kaupunki / katu- ja viherpalvelut / suunnittelu Tuotemallikohteiden rakentaminen Vanha Kirkkotie Vanhan Kirkkotien ja liittyvien katujen rakentaminen

Lisätiedot

Pilotti: Mallipohjainen radanrakentamisen automaatio. Pilottisuunnitelma

Pilotti: Mallipohjainen radanrakentamisen automaatio. Pilottisuunnitelma LIITE A 1 (9) BUILT ENVIRONMENT PROCESS RE-ENGINEERING (PRE) WP5: InfraFINBIM Pilotti: Mallipohjainen radanrakentamisen automaatio Pilottisuunnitelma Muutoshistoria: Versio Pvm Tila (luonnos / ehdotus

Lisätiedot

INFRAMALLI JA MALLINNUS HANKKEEN ERI SUUNNITTELUVAIHEISSA

INFRAMALLI JA MALLINNUS HANKKEEN ERI SUUNNITTELUVAIHEISSA INFRAMALLI JA MALLINNUS HANKKEEN ERI SUUNNITTELUVAIHEISSA 1 YLEISTÄ INFRAHANKKEEN MALLINNUKSESTA Väylämalli ohjaa suunnittelua Infrahankkeessa väylämalli toimii pohjana kaikille muille tekniikkalajimalleille

Lisätiedot

Kokemuksia tietomallipohjaisen

Kokemuksia tietomallipohjaisen Kokemuksia tietomallipohjaisen Vt 3-18 parantaminen Laihian kohdalla Projektipäällikkö / Projektinjohtaja Liikennevirasto projektien suunnittelu ja toteutus Aikaisempi työura; Lemminkäinen Infra 1983-1997

Lisätiedot

Built Environment Process Re-engineering PRE

Built Environment Process Re-engineering PRE Built Environment Process Re-engineering PRE AP2 Standardit ja rajapinnat 5.3.2012 InfraBIM -nimikkeistö (suunnittelu-, mittaus- ja tietomallinimikkeistö) 2 Built Environment Process Re-engineering PRE

Lisätiedot

Digitalisaatio työmaan arjessa nyt ja tulevaisuudessa Tietomallinnus avuksi oton suunnitteluun

Digitalisaatio työmaan arjessa nyt ja tulevaisuudessa Tietomallinnus avuksi oton suunnitteluun Digitalisaatio työmaan arjessa nyt ja tulevaisuudessa Tietomallinnus avuksi oton suunnitteluun Kiviaines- ja murskauspäivä 19.1.2018 Juha Liukas Johtava asiantuntija, InfraBIM Dokumenttien hallinnasta

Lisätiedot

UAV:n avulla tuotetun fotogrametrsine pistepilven hyödyntäminen infrahankkeen suunnittelussa ja rakentamisessa Olli Sihvola, työpäällikkö, SRV

UAV:n avulla tuotetun fotogrametrsine pistepilven hyödyntäminen infrahankkeen suunnittelussa ja rakentamisessa Olli Sihvola, työpäällikkö, SRV UAV:n avulla tuotetun fotogrametrsine pistepilven hyödyntäminen infrahankkeen suunnittelussa ja rakentamisessa Olli Sihvola, työpäällikkö, SRV 1 2018-11-09 Gendiatur, que reiunt explabo. Ut asinctiis de

Lisätiedot

Yleiset inframallivaatimukset YIV2014

Yleiset inframallivaatimukset YIV2014 Osa 5.3 Väylärakenteen toteumamallin vaatimukset ja -ohjeet 3.12.2014 Yleiset inframallivaatimukset YIV2014 1 (25) LIITE 1 Versiointisivu Dokumentin versiohistoria Versio Päiväys Tekijä Kuvaus 0.1 3.12.2014

Lisätiedot

Built Environment Process Reengineering (PRE)

Built Environment Process Reengineering (PRE) RAKENNETTU YMPÄRISTÖ Tarvitaanko tätä palkkia? Built Environment Process Reengineering (PRE) Kohti kulttuurimuutosta Tiina Perttula Built Environment Process Innovations Reengineering Tuottavuus Infra-ala

Lisätiedot

ym -suunnittelu oy Teerikorventie Mänttä

ym -suunnittelu oy Teerikorventie Mänttä Mänttä-Vilppulan kaupunki Miinanpellonkadun ja Niittykadun saneeraus ym ym -suunnittelu oy Teerikorventie 74 35820 Mänttä OHJEELLINEN MÄÄRÄLUETTELO 20.12.2016 Miinanpellonkatu Tunniste Yksikkö Määrä 1000

Lisätiedot

Built Environment Process Re-engineering PRE

Built Environment Process Re-engineering PRE Built Environment Process Re-engineering PRE AP3 Suunnittelun ja rakentamisen uudet prosessit Sami Snellman 17.10.2012 Väylärakenteen toteutusmallin laatimisohje SISÄLLYSLUETTELO 1. JOHDANTO 4 1.1. Yleistä

Lisätiedot

Built Environment Process Reengineering (PRE)

Built Environment Process Reengineering (PRE) RAKENNETTU YMPÄRISTÖ Tarvitaanko tätä palkkia? Built Environment Process Reengineering (PRE) Inframodel3-toteutus, esimerkkitiedostot 1.3.2013 Built Environment Process Innovations Reengineering Esimerkit

Lisätiedot

PRE/infraBIM tietomallivaatimukset ja -ohjeet

PRE/infraBIM tietomallivaatimukset ja -ohjeet Osa 4 RAKENNEMALLIT; MAA-, POHJA- JA KALLIO, PÄÄLLYS- JA PINTA Destia Oy / Sami Snellman 3.9.2013 RAKENNEMALLIT; MAA-, POHJA- JA KALLIO, PÄÄLLYS- JA PINTA 1 (30) Versiointisivu Dokumentin versiohistoria

Lisätiedot

Äänekosken biotuotetehtaan liikenneyhteydet Ratahanke Tampere-Jyväskylä - Äänekoski Väliraportti 2, huhtikuu 2017

Äänekosken biotuotetehtaan liikenneyhteydet Ratahanke Tampere-Jyväskylä - Äänekoski Väliraportti 2, huhtikuu 2017 Äänekosken biotuotetehtaan liikenneyhteydet Ratahanke Tampere-Jyväskylä - Äänekoski Väliraportti 2, huhtikuu 2017 Sisältö Äänekosken biotuotetehtaan liikenneyhteydet -hankkeen tietoja Ratahankkeen perustietoja

Lisätiedot

Inframodel tiedonsiirto 23.8.2006

Inframodel tiedonsiirto 23.8.2006 Inframodel tiedonsiirto 23.8.2006 Inframodel 2 tiedonsiirto, yleistä Inframodel 2 -projekti valmistui maaliskuun 2006 lopussa. Projektissa määritettiin ja toteutettiin uusi menetelmä väylätietojen siirtoon

Lisätiedot

Inframallivaatimukset

Inframallivaatimukset Inframallivaatimukset Kuva: KP24.fi / Clas Olav Slotte BIM:n perusteet 4 Proxion Jatkuvaa 3D-mallipohjaista suunnittelua Eri suunnitteluvaiheissa hyödynnetään (kehitetään) mallia Malli pitää tehdä suunnitteluvaiheessa,

Lisätiedot

Inframallintamisen mahdollisuudet

Inframallintamisen mahdollisuudet Inframallintamisen mahdollisuudet Tiina Perttula 25.4.2016 Inframalli Rakenteen ja rakentamisprosessin elinkaarenaikainen tieto digitaalisessa muodossa - Tuotemalli joka (voi) sisältää - Geometriatiedon

Lisätiedot

Siltojen tietomalliohje (4.4.2011) Hankekohtaisesti sovittavat asiat

Siltojen tietomalliohje (4.4.2011) Hankekohtaisesti sovittavat asiat Siltojen tietomalliohje (4.4.2011) Hankekohtaisesti sovittavat asiat Esimerkki: rakennussuunnitelmavaihe Liikenneviraston ohjeita 8/2011 Liite Liikennevirasto Helsinki 2011 Siltojen tietomalliohje 3 (7)

Lisätiedot

Työkoneohjauksen perusteet

Työkoneohjauksen perusteet Työkoneohjauksen perusteet TIETOMALLIRAKENTAMINEN NOVATRON - TUOTTEILLA Petteri Palviainen Petteri 19.4.2016 13.6.2016 Palviainen Infrarakentamisen työkoneautomaatio Työkoneet varustetaan koneohjausjärjestelmillä

Lisätiedot

Yleiset inframallivaatimukset YIV 2015

Yleiset inframallivaatimukset YIV 2015 Osa 5.3 Koekäyttöön ja pilotointiin 5.5.2015 1 (23) LIITE 1 Versiointisivu Dokumentin versiohistoria Versio Päiväys Tekijä Kuvaus 0.9 21.4.2015 Petteri Palviainen pilotointia varten 2 (23) SISÄLLYSLUETTELO

Lisätiedot

Built Environment Process Reengineering (PRE)

Built Environment Process Reengineering (PRE) RAKENNETTU YMPÄRISTÖ Tarvitaanko tätä palkkia? Built Environment Process Reengineering (PRE) Prosessimuutos kohti laajamittaista tietomallintamisen hyödyntämistä Tiina Perttula Built Environment Process

Lisätiedot

Tietomallinnuksen konkretisointi VR Track Oy:ssä. INFRA13 Pasi Kråknäs 5.3.2013

Tietomallinnuksen konkretisointi VR Track Oy:ssä. INFRA13 Pasi Kråknäs 5.3.2013 Tietomallinnuksen konkretisointi VR Track Oy:ssä INFRA13 Pasi Kråknäs 5.3.2013 Aloitimme runsaat 150 vuotta sitten Helsinki Hämeenlinna-rataosuuden rakentaminen aloitettiin 1858 Ensimmäinen säännöllinen

Lisätiedot

InfraModel2 Tiedonsiirron pilotointi

InfraModel2 Tiedonsiirron pilotointi InfraModel2 Tiedonsiirron pilotointi Infra 2010 kehittämisohjelman loppuseminaari 5.11.2008, Erkki Mäkinen Sisältö Taustatietoa InfraModel2 - Tiedonsiirron pilotointi InfraModel-formaatin jatkokehittäminen

Lisätiedot

järjestelmät. Betonikaivojen purku ( kuljetus < 5 km ) kpl 1 104, Kaivo (laatu määrittelemättä)

järjestelmät. Betonikaivojen purku ( kuljetus < 5 km ) kpl 1 104, Kaivo (laatu määrittelemättä) KUSTANNUSARVIO NIMIKKEITTÄIN Projekti: Pöytyä > Laurilantie kt Laskelma: Laurilantie kt/vaihe 1 Työnumero: 20601549 Hankkeen tyyppi: Dokumentin luoja: Vastuuhenkilö: Viimeinen muokkaaja: Raportoija: Asiakas:

Lisätiedot

Inframodel-pilottihanke. Infra-alan tuotemalliseminaari

Inframodel-pilottihanke. Infra-alan tuotemalliseminaari Inframodel-pilottihanke Infra-alan tuotemalliseminaari 11.10.2006 Inframodel 2 -tiedonsiirto, yleistä Inframodel 2 -projekti valmistui maaliskuun 2006 lopussa Projektissa määritettiin ja toteutettiin uusi

Lisätiedot

Yleiset inframallivaatimukset YIV 2015

Yleiset inframallivaatimukset YIV 2015 Yleiset inframallivaatimukset YIV 2015 Osa 12: Inframallin hyödyntäminen suunnittelun eri vaiheissa ja rakentamisessa MAANRAKENTAMISEN MALLIPOHJAINEN LAADUNVARMISTUSMENETELMÄ GEOMETRISTEN MITTOJEN LAADUNVALVONTA

Lisätiedot

Mallinnus tunkee infratyömaalle? Joutaako piirustukset roskakoriin? Sopiiko tabletti joka käteen?

Mallinnus tunkee infratyömaalle? Joutaako piirustukset roskakoriin? Sopiiko tabletti joka käteen? Mallinnus tunkee infratyömaalle? Joutaako piirustukset roskakoriin? Sopiiko tabletti joka käteen? Tulvavallin mallinnus, ekologiaajatukset ja mallijohteinen toiminta Tulvaan varautuminen Vuonna 2005 meren

Lisätiedot

Äänekosken biotuotetehtaan liikenneyhteydet, ratahanke. Mediapäivä

Äänekosken biotuotetehtaan liikenneyhteydet, ratahanke. Mediapäivä Äänekosken biotuotetehtaan liikenneyhteydet, ratahanke Mediapäivä 21.9.2016 Äänekosken biotuotetehtaan liikenneyhteydet 14.9.2016 Tilanneraportti Ratahankkeen perustietoja Radan peruskorjaushanke, joka

Lisätiedot

Pilotti: Mallipohjaisen radanrakennustyömaan dynaamisen ohjausjärjestelmän kehittäminen. Pilottisuunnitelma

Pilotti: Mallipohjaisen radanrakennustyömaan dynaamisen ohjausjärjestelmän kehittäminen. Pilottisuunnitelma 1 (7) BUILT ENVIRONMENT PROCESS RE-ENGINEERING (PRE) WP5: InfraFINBIM Pilotti: Mallipohjaisen radanrakennustyömaan dynaamisen ohjausjärjestelmän kehittäminen Pilottisuunnitelma Muutoshistoria: Versio Pvm

Lisätiedot

Siltojen tietomalliohje ( ) Hankekohtaisesti sovittavat asiat

Siltojen tietomalliohje ( ) Hankekohtaisesti sovittavat asiat Siltojen tietomalliohje (4.4.2011) Hankekohtaisesti sovittavat asiat Esimerkki: yleissuunnitteluvaihe Liikenneviraston ohjeita 8/2011 Liite Liikennevirasto Helsinki 2011 Siltojen tietomalliohje 3 (7)

Lisätiedot

Yleiset inframallivaatimukset YIV2015

Yleiset inframallivaatimukset YIV2015 Laadunvarmistus Tekniikkalajien yhteensovittaminen Vuorovaikutus ja yhteistyö Ohjaus ja koordinointi Inframallintaminen Lähtötietojen hankinta ja harmonisointi Suunnittelu, rakentaminen, infran hallinta

Lisätiedot

Kaupunkimallit ja Mallintava kaavoitus. Vianova Systems Finland Oy Jarkko Sireeni 9.2.2011

Kaupunkimallit ja Mallintava kaavoitus. Vianova Systems Finland Oy Jarkko Sireeni 9.2.2011 Kaupunkimallit ja Mallintava kaavoitus Vianova Systems Finland Oy Jarkko Sireeni 9.2.2011 Kaupunkimalli? Mallintamisen eri skaalat Kaavoitus ja aluerakentaminen Infra ja kunnallistekniikka Talonrakennus

Lisätiedot

Pilotti: Mallipohjainen radanrakentamisen automaatio. InfraFINBIM pilottiraportti

Pilotti: Mallipohjainen radanrakentamisen automaatio. InfraFINBIM pilottiraportti 1 (23) BUILT ENVIRONMENT PROCESS RE-ENGINEERING (PRE) WP5: InfraFINBIM Pilotti: Mallipohjainen radanrakentamisen automaatio InfraFINBIM pilottiraportti Muutoshistoria: Versio Pvm Tila (luonnos / ehdotus

Lisätiedot

LIEDON KUNTA TEKNISET JA YMPÄRISTÖPALVELUT LIITE URAKKATARJOUKSEEN: Kaijasenpellon kunnallistekniikan rakentaminen

LIEDON KUNTA TEKNISET JA YMPÄRISTÖPALVELUT LIITE URAKKATARJOUKSEEN: Kaijasenpellon kunnallistekniikan rakentaminen LIEDON KUNTA TEKNISET JA YMPÄRISTÖPALVELUT LIITE URAKKATARJOUKSEEN: Kaijasenpellon kunnallistekniikan rakentaminen MUUTOS- JA LISÄTÖIDEN 11.12.2016 Lisä-, muutos- ja kokonaisurakkahintaan sisältymättömien

Lisätiedot

Pilotti: Lumitöiden estekartoitus. Pilottisuunnitelma

Pilotti: Lumitöiden estekartoitus. Pilottisuunnitelma 1 (8) BUILT ENVIRONMENT PROCESS RE-ENGINEERING (PRE) WP5: InfraFINBIM Pilotti: Lumitöiden estekartoitus Pilottisuunnitelma Muutoshistoria: Versio Pvm Tila (luonnos / ehdotus / hyväksytty) Tekijä(t) Huomautukset

Lisätiedot

20TT-9-3 TS-malliluettelo

20TT-9-3 TS-malliluettelo 1/5 20TT-9-3 TS-malliluettelo HANKE Maantien 8155 (Poikkimaantie) parantaminen välillä Oulun Satama - Valtatie 22, Oulu LAATIJA Ramboll Finland Oy PVM 25.8.2017 Koordinaatistojärjestelmä Korkeusjärjestelmä

Lisätiedot

Graniittirakennus Kallio Oy -2013

Graniittirakennus Kallio Oy -2013 Graniittirakennus Kallio Oy -2013 Perustettu 1983, perustajina/omistajina Armas Kallio perheineen 2007 Urakointitoiminnan aloittaminen pääkaupunkiseudulla 2010 Omistusjärjestely yrityksen omistuksen siirtyminen

Lisätiedot

Katsaus Liikenneviraston digiratkaisuihin ja toimintamallien kehityshankkeisiin

Katsaus Liikenneviraston digiratkaisuihin ja toimintamallien kehityshankkeisiin Katsaus Liikenneviraston digiratkaisuihin ja toimintamallien kehityshankkeisiin Tarmo Savolainen, Kehittämispäälliikkö InfraBIM, Liikennevirasto 26.4.2018 Liikenneviraston Digitalisaatiohanke Tietomallipohjainen

Lisätiedot

23.5.2012. Yksikköhintojen sisällössä noudatetaan soveltuvin osin InfraRYLin määrämittausperusteita.

23.5.2012. Yksikköhintojen sisällössä noudatetaan soveltuvin osin InfraRYLin määrämittausperusteita. YKSIKKÖHINTALUETTELO 1 (5) YKSIKKÖHINTALUETTELO Urakkatarjouspyyntöönne viitaten tarjoudumme suorittamaan Nurmijärven Syrjälän koulun lähiliikuntaalueen rakennusurakan lisä- ja muutostyöt tämän yksikköhintaluettelon

Lisätiedot

MÄÄRÄLUETTELO. Suodatus: V6

MÄÄRÄLUETTELO. Suodatus: V6 MÄÄRÄLUETTELO Projekti: 12 Konsulttien työkansiot > Sito Oy > 03 Kaakkois-Suomen ELY-keskus > Vt 6 Hevossuo-Nappa > Tiesuunnittelu > Laskelma: Rakennusosalaskelma, päivitetty Työnumero: Hankkeen tyyppi:

Lisätiedot

Lumitöiden estekartoitus

Lumitöiden estekartoitus Lumitöiden estekartoitus Infra FINBIM Pilottipäivä nro 8 Eija Heikkilä 24.10.2013 Sisällysluettelo Tausta ja tavoite Toteutus Tulokset ja havaitut ongelmat Tausta ja tavoite Lumitöissä rikottujen laitteiden

Lisätiedot

Graniittirakennus Kallio Oy Taustaa. Tilaajien vaatimukset

Graniittirakennus Kallio Oy Taustaa. Tilaajien vaatimukset MANK PÄIVÄT 24.9.2015 Tietomallit työmaan näkökulmasta missä mennään uuden teknologian soveltamisessa Graniittirakennus Kallio Oy -2013 Taustaa Tilaajien vaatimukset Suurimpien tilaajien (suuret kunnat,

Lisätiedot

Pilotti: Vt7_Hamina_Inframodel_geometriat. Pilottisuunnitelma

Pilotti: Vt7_Hamina_Inframodel_geometriat. Pilottisuunnitelma 1 (10) BUILT ENVIRONMENT PROCESS RE-ENGINEERING (PRE) WP5: InfraFINBIM Pilotti: Vt7_Hamina_Inframodel_geometriat Pilottisuunnitelma Muutoshistoria: Versio Pvm Tila (luonnos / ehdotus / hyväksytty) Tekijä(t)

Lisätiedot

HANKKEEN NIMI LÄHTÖAINEISTOLUETTELO Suunnitelman koordinaatisto ETRS-GK27 (Euref-FIN) / N2000 (esimerkki)

HANKKEEN NIMI LÄHTÖAINEISTOLUETTELO Suunnitelman koordinaatisto ETRS-GK27 (Euref-FIN) / N2000 (esimerkki) Suunnitelman koordinaatisto ETRS-GK27 (Euref-FIN) / (esimerkki) A A1 A11 Maastomalli Maastomalli Perusmittaukset A11-1 Maastomalli Seppo Suunnittelija ELY-keskus Henkilö X Maastomalli.gt USB-muistilla.

Lisätiedot

TYÖSELOSTUS. Ähtärin kaupunki MOKSUNNIEMEN LP-ALUE

TYÖSELOSTUS. Ähtärin kaupunki MOKSUNNIEMEN LP-ALUE TYÖSELOSTUS 7693 Ähtärin kaupunki MOKSUNNIEMEN LP-ALUE 7.8.2017 MOKSUNNIEMEN LP-ALUE 7693 SISÄLLYSLUETTELO 1. ESITYÖT... 3 1.1. Yleiset työselitykset... 3 1.2. Asetuksia ja määräyksiä... 3 2. KUIVATUSTYÖT...

Lisätiedot

Siltatiedon tarkkuustason määrittäminen Taitorakennerekisterissä. Maria Vinter

Siltatiedon tarkkuustason määrittäminen Taitorakennerekisterissä. Maria Vinter Siltatiedon tarkkuustason määrittäminen Taitorakennerekisterissä Maria Vinter 2 Taustaa Diplomityö: Tietomallinnuksen hyödyntäminen siltojen ylläpidossa, valmis 09/2017 https://julkaisut.liikennevirasto.fi/pdf8/opin_2017-03_tietomallinnuksen_hyodyntaminen_web.pdf

Lisätiedot

Julkinen Mobiililaserkeilaukset rataverkolla

Julkinen Mobiililaserkeilaukset rataverkolla Julkinen Tero Savolainen & Tommi Turkka 19.9.2018 Julkinen Tero Savolainen 2011 VR Track Oy Ratatekniikka DI, konetekniikka ABB Drive, mekaniikkasuunnittelu Pöyry Civil, teräsrakennesuunnittelu 2009 Infra

Lisätiedot

PILOTOINTI VT8 PARANTAMINEN VÄLILLÄ KOTIRANTA STORMOSSEN -HANKKEELLA

PILOTOINTI VT8 PARANTAMINEN VÄLILLÄ KOTIRANTA STORMOSSEN -HANKKEELLA Vt8 parantaminen välillä Kotiranta Stormossen Projektisuunnitelma 1 (5) Tietomallintamisen hyväksikäytön kehittäminen väylärakentamissa PILOTOINTI VT8 PARANTAMINEN VÄLILLÄ KOTIRANTA STORMOSSEN -HANKKEELLA

Lisätiedot

Laadunhallinta Infratyömaalla

Laadunhallinta Infratyömaalla Laadunhallinta Infratyömaalla Mittaamaalla, mallintamalla, yhteensovittamalla 6.11.2018 BIM KEHITYS 2 TERMIT JA FORMAATIT Mallipohjaiset formaatit tukevat geometrian lisäksi laajan ominaisuustiedon välitystä.

Lisätiedot

Mallinnusohje 3D-Win - Xsite Pro v1.1. 3D-Win LandNova 14.0

Mallinnusohje 3D-Win - Xsite Pro v1.1. 3D-Win LandNova 14.0 Mallinnusohje 3D-Win - Xsite Pro v1.1 3D-Win 6.2.3 LandNova 14.0 21.9.2016 Petteri Palviainen Visa Hokkanen Mikko Vesanen SISÄLLYSLUETTELO 1 Johdanto 3 2 Yleiset asetukset 3 2.1 3D-Win yleiset asetukset

Lisätiedot

KAUSTISEN KUNTA RAKENNUSSUUNNITELMA OPISTONTIEN LEVENTÄMINEN TYÖKOHTAINEN TYÖSELOSTUS

KAUSTISEN KUNTA RAKENNUSSUUNNITELMA OPISTONTIEN LEVENTÄMINEN TYÖKOHTAINEN TYÖSELOSTUS KAUSTISEN KUNTA OPISTONTIEN LEVENTÄMINEN RAKENNUSSUUNNITELMA TYÖKOHTAINEN TYÖSELOSTUS KAUSTISEN KUNTA TYÖKOHTAINEN TYÖSELOSTUS Päivämäärä 31.5.2016 Laatija Tarkastaja Eino Kattilakoski Mikko Uljas Kuvaus

Lisätiedot

Built Environment Process Reengineering (PRE)

Built Environment Process Reengineering (PRE) Firstname Lastname RAKENNETTU YMPÄRISTÖ Tarvitaanko tätä palkkia? Built Environment Process Reengineering (PRE) InfraFINBIM PILOTTIPÄIVÄ nro 4, 9.5.2012 Tuotemallinnuksen käyttöönotto Vt 25 parantaminen

Lisätiedot

16X Rakennuspaikka. Yleiskartta 1: X = X = Y = Y = X = X = Y = Y = 68000

16X Rakennuspaikka. Yleiskartta 1: X = X = Y = Y = X = X = Y = Y = 68000 X = 66000 X = 66000 Y = 69000 Y = 68000 Rakennuspaikka X = 65000 X = 65000 Y = 69000 Y = 68000 EHDOTUS TEKA 25.02.206 25 Yleiskartta Piirt. 25.9.205.9.205 20.8.205 3.8.205 :0 000 6X2702 6X2702_YEISKARTTA

Lisätiedot

Infra55-riskilista. Riittämätön aikataulu vaikeuttaa koko hankkeen onnistumista

Infra55-riskilista. Riittämätön aikataulu vaikeuttaa koko hankkeen onnistumista Infra55-riskilista Riittämätön aikataulu vaikeuttaa koko hankkeen onnistumista 1.Virheitä suunnittelussa tai epäselvät suunnitelmissa 2.Virheet mittalaitteistojen käytössä 3.Luiskien sortuminen 4.Maaperän

Lisätiedot

PORNAISTEN KUNTA LIITE URAKKATARJOUKSEEN: JOKIKUJA

PORNAISTEN KUNTA LIITE URAKKATARJOUKSEEN: JOKIKUJA PORNAISTEN KUNTA LIITE URAKKATARJOUKSEEN: 31.3.2017 2(6) Rakennusaikana mahdollisesti tehtävät lisä- ja muutostyöt hinnoitellaan noudattaen jäljempänä mainittuja yksikköhintoja. Yksikköhintojen tulee vastata

Lisätiedot

Tietomallityöskentelyn hyödyntäminen Liikennevirastossa

Tietomallityöskentelyn hyödyntäminen Liikennevirastossa Tietomallityöskentelyn hyödyntäminen Liikennevirastossa Kehto foorumi 10.11.2016 10.11.2016 Heikki Myllymäki / Tiina Perttula 10.11.2016 Heikki Myllymäki 2 Heikki Myllymäki 3 10.11.2016 Heikki Myllymäki

Lisätiedot

AUTOMAATTISEN TIEDONTUOTANNON KOKEILU: RADAN KUNNOSSAPITOURAKAN LÄHTÖTIEDON TUOTTAMINEN MOBIILILASERKEILAAMALLA

AUTOMAATTISEN TIEDONTUOTANNON KOKEILU: RADAN KUNNOSSAPITOURAKAN LÄHTÖTIEDON TUOTTAMINEN MOBIILILASERKEILAAMALLA AUTOMAATTISEN TIEDONTUOTANNON KOKEILU: RADAN KUNNOSSAPITOURAKAN LÄHTÖTIEDON TUOTTAMINEN MOBIILILASERKEILAAMALLA Geotrim päivät, Porvoo 19.9.2018 Taustaa - mitä on mallipohjainen infratuotanto Suunnittelu

Lisätiedot

R8/5-1 RS-malliluettelo

R8/5-1 RS-malliluettelo 1/5 R8/5-1 RS-malliluettelo HANKE Mt 18136, Mt 18137 ja Mt 18178 parantaminen Pyhäjoen taajamassa, Pyhäjoki. LAATIJA Ramboll Finland Oy PVM 22.11.2017 Koordinaatistojärjestelmä Korkeusjärjestelmä Käytetyt

Lisätiedot

KANKAAN VANHA PAPERITEHDAS ARKKITEHTITOIMISTO PETRI ROUHIAINEN OY INVENTOINTIMALLI 5.6.2012

KANKAAN VANHA PAPERITEHDAS ARKKITEHTITOIMISTO PETRI ROUHIAINEN OY INVENTOINTIMALLI 5.6.2012 KANKAAN VANHA PAPERITEHDAS ARKKITEHTITOIMISTO PETRI ROUHIAINEN OY INVENTOINTIMALLI Tämä tietomalliselostus koskee Jyväskylän Kankaan vanhan paperitehtaan (VPT) inventointimallin mallinnustilannetta 31.05.2012

Lisätiedot

Tammitie-projektin esittely. Jari Kainuvaara Espoon kaupunki

Tammitie-projektin esittely. Jari Kainuvaara Espoon kaupunki Tammitie-projektin esittely Jari Kainuvaara Espoon kaupunki Kohde sijaitsee Espoon Nöykkiössä, Martinsillantien varressa. Tammitie ja siihen liittyvät kadut Liittyvät kadut: Tammitie Tammikuja Vaahteratie

Lisätiedot

KYRÖN TORIN PARANTAMINEN

KYRÖN TORIN PARANTAMINEN PÖYTYÄN KUNTA TEKNISET PALVELUT LIITE URAKKATARJOUKSEEN: KYRÖN TORIN PARANTAMINEN Rakentaminen kokonaisurakkana 29.4.2019 Työ nro: 18013 KYRÖN TORIN PARANTAMINEN 2(6) Lisä-, muutos- ja kokonaisurakkahintaan

Lisätiedot

Tietomalliselostus, lähtötiedot liite 2

Tietomalliselostus, lähtötiedot liite 2 Tietomalliselostus, lähtötiedot liite 2 Osa 3 Liite 2 LÄHTÖTIEDOT 5.5.2015 Tietomalliselostus, lähtötiedot liite 2 2 (8) SISÄLLYS 1 Yleistä... 4 1.1 Tausta ja tavoitteet... 4 1.2 Työn sisältö ja ohjaus...

Lisätiedot

Sähkö- ja telejohdot ja maantiet ohje

Sähkö- ja telejohdot ja maantiet ohje Sähkö- ja telejohdot ja maantiet ohje 8.7.2015 Yleiset kaapeleiden sijoittamisen periaatteet Pirkanmaan ELY-keskus 8.12.2015 Käsitteitä Sopimuksissa olevalla kaapeleiden sijainnin määritelmällä Tiealueen

Lisätiedot

VT8 Sepänkylän ohitustie - väliraportointia (VT8-BIM)!

VT8 Sepänkylän ohitustie - väliraportointia (VT8-BIM)! RYM PRE InfraFINBIM, Pilottipäivä nro 6, 5.2.2013 VTT, Vuorimiehentie 3, Espoo VT8 Sepänkylän ohitustie - väliraportointia (VT8-BIM)! Rauno Heikkilä, Oulun yliopisto! Tausta! Tutkimus- ja pilottikohteena

Lisätiedot

RIL tietomalliseminaari Länsimetron 5D-mallinnus. Länsimetro Oy 13.10.2011

RIL tietomalliseminaari Länsimetron 5D-mallinnus. Länsimetro Oy 13.10.2011 RIL tietomalliseminaari Länsimetron 5D-mallinnus Länsimetro Oy 13.10.2011 Länsimetro virtuaalisesti 2 Länsimetromalli Tekes hanke 5D- Tietomalli: 3D = rakenteet ja laitteet, 4D = aika, 5D =määrätiedot,

Lisätiedot

MÄENPÄÄN ALUEEN KUNNALLISTEKNIIKAN RAKENTAMINEN, URAKKAVAIHE 2

MÄENPÄÄN ALUEEN KUNNALLISTEKNIIKAN RAKENTAMINEN, URAKKAVAIHE 2 PUNKALAITUMEN KUNTA TEKNISET PALVELUT LIITE URAKKATARJOUKSEEN: MÄENPÄÄN ALUEEN KUNNALLISTEKNIIKAN RAKENTAMINEN, URAKKAVAIHE 2 rakentaminen kokonaisurakkana 14.7.2014 Työ n:o 12055 MÄENPÄÄN ALUEEN KUNNALLISTEKNIIKAN

Lisätiedot

Inframodel 2 kehityshanke

Inframodel 2 kehityshanke Inframodel 2 kehityshanke 30.9.2005 Inframodel2 esittely Yleistä Hankkeen tavoitteet Hankkeen osapuolet ja organisointi Budjetti ja rahoitus Aikataulu ja osatehtävät Työskentely ja dokumentointi LandXML

Lisätiedot

LASERKEILAUKSEEN PERUSTUVA 3D-TIEDONKERUU MONIPUOLISIA RATKAISUJA KÄYTÄNNÖN TARPEISIIN

LASERKEILAUKSEEN PERUSTUVA 3D-TIEDONKERUU MONIPUOLISIA RATKAISUJA KÄYTÄNNÖN TARPEISIIN LASERKEILAUKSEEN PERUSTUVA 3D-TIEDONKERUU MONIPUOLISIA RATKAISUJA KÄYTÄNNÖN TARPEISIIN PSK-BIM seminaari 9.5.2014 Jukka Mäkelä, Oy 1 SMARTGEO OY Palvelujen johtoajatuksena on tarkkojen, kattavien ja luotettavien

Lisätiedot

Urjalan kunta LÄHILIIKUNTAPAIKKA, RAKENNUSSUUNNITELMA. Työkohtainen työselitys Litterakohtainen osa InfraRYLn mukaan

Urjalan kunta LÄHILIIKUNTAPAIKKA, RAKENNUSSUUNNITELMA. Työkohtainen työselitys Litterakohtainen osa InfraRYLn mukaan 1 Urjalan kunta LÄHILIIKUNTAPAIKKA, RAKENNUSSUUNNITELMA Työkohtainen työselitys Litterakohtainen osa InfraRYLn mukaan Infrasuunnittelu Tampere 11.9.2015 2 (7) 0 YLEISTÄ 01 Tilaaja Urjalan kunta Tampereentie

Lisätiedot

OHJELMISTOJA, JOILLA RAKENNETAAN TULEVAISUUTTA TUOTE-ESITE

OHJELMISTOJA, JOILLA RAKENNETAAN TULEVAISUUTTA TUOTE-ESITE OHJELMISTOJA, JOILLA RAKENNETAAN TULEVAISUUTTA TUOTE-ESITE Trimble Civil Construction Continuum Tieto virtaa läpi infran elinkaaren - suunnittelusta rakentamiseen ja kunnossapitoon KUNNOSSAPITO & OMAISUUDENHALLINTA

Lisätiedot

Suunnittelijan näkökulma tietomallintamiseen kalliorakennussuunnittelussa

Suunnittelijan näkökulma tietomallintamiseen kalliorakennussuunnittelussa Suunnittelijan näkökulma tietomallintamiseen kalliorakennussuunnittelussa CityGeoModel seminaari 1.4.2016 klo 11:00-11:15 Matti Kalliomäki ja Kalle Hollmén / Saanio & Riekkola Oy 1.4.2016 Saanio & Riekkola

Lisätiedot

Mallipohjaisen hankkeen hyödyt

Mallipohjaisen hankkeen hyödyt Mallipohjaisen hankkeen hyödyt Tilaajan mietteitä 1.12.2015 Mitä mallintamisella tavoitellaan Tuottavuuden parantamista Virheiden vähenemistä Laatua Kustannustenhallintaa Määrätietoutta Kommunikoinnin

Lisätiedot

InfraModel 2 LIITE Taulukko: Määrittelyn tarkennus 1/6. Luokka Vaatimus Tunnus Kuvaus Kommentti

InfraModel 2 LIITE Taulukko: Määrittelyn tarkennus 1/6. Luokka Vaatimus Tunnus Kuvaus Kommentti InfraModel 2 LIITE Taulukko: Määrittelyn tarkennus 1/6 Luokka Vaatimus Tunnus Kuvaus Kommentti Ylset vaatimukset LandXML-formaatin käyttäminen Y1 Tiedonsiirto suunnittelujärjestelmien välillä tapahtuu

Lisätiedot

1432 Salaojakaivo 560 T 560/500 umpikansi 40 tn kpl , Betoniputkirumpu 500 mm mtr , Yhteyden Vaunutieltä alitse

1432 Salaojakaivo 560 T 560/500 umpikansi 40 tn kpl , Betoniputkirumpu 500 mm mtr , Yhteyden Vaunutieltä alitse KUSTANNUSARVIO RYHMITTÄIN Projekti: Laskelma: Työnumero Hankkeen tyyppi: Dokumentin luoja: Vastuuhenkilö: Viimeinen muokkaaja: Raportoija: Asiakas: Projektipäällikkö: Akaan raakapuuterminaalin ratasuunnitelma

Lisätiedot

Hankintanäkökulma ratahankkeessa ja mallinnuksen hyödyntäminen

Hankintanäkökulma ratahankkeessa ja mallinnuksen hyödyntäminen Tietomallintamisen käyttönotto, Infra FINBIM pilottipäivä nro 7 Hankintanäkökulma ratahankkeessa ja mallinnuksen hyödyntäminen Pilotti 6, case Jorvas Ilkka Sinisalo 5.6.2013 Jorvaksen liikennepaikka 5.6.2013,

Lisätiedot

Sillat ja taitorakenteet

Sillat ja taitorakenteet Sillat ja taitorakenteet YIV2015 Yleiset inframallivaatimukset käytännössä Minna Salonsaari WWW.AINS.FI Osa 7 Rakennustekniset rakennusosat Ohjeen käyttö Voidaan soveltaa kaikissa urakkamuodoissa ja suunnitteluvaiheissa

Lisätiedot

Tietomallintaminen. Suunnittelun kipupisteet

Tietomallintaminen. Suunnittelun kipupisteet Tietomallintaminen Suunnittelun kipupisteet 25.10.2016 Tietomallinnus yhteiset pelisäännöt (YIV) edellytys eri järjestelmissä tuotetun tiedon yhdistämiseen (IInfraBIM-nimikkeistö) standardi tiedonsiirtoformaatit

Lisätiedot

Built Environment Process Reengineering (PRE)

Built Environment Process Reengineering (PRE) RAKENNETTU YMPÄRISTÖ Tarvitaanko tätä palkkia? Built Environment Process Reengineering (PRE) PILOTTIPÄIVÄ nro 3, 26.1.2012 Built Environment Process Innovations Reengineering Page 1 Page 2 Tietomallivaatimukset,

Lisätiedot

Inframallit tilaajan näkökulmasta case Oulun kaupunki

Inframallit tilaajan näkökulmasta case Oulun kaupunki Inframallit tilaajan näkökulmasta case Oulun kaupunki Infrakit 28.1.2016 Helsinki Markku Mustonen, Oulun kaupunki & Teppo Rauhala, Proxion Infra-alan digitalisoituminen Infra-ala on digitalisoitunut viimeisinä

Lisätiedot

Koneohjausjärjestelmät Koulutuspalvelut Pilvipalvelut Työnjohdon työkalut Tuki- ja huoltopalvelut

Koneohjausjärjestelmät Koulutuspalvelut Pilvipalvelut Työnjohdon työkalut Tuki- ja huoltopalvelut Koneohjausjärjestelmät Koulutuspalvelut Pilvipalvelut Työnjohdon työkalut Tuki- ja huoltopalvelut Xsite PRO 3D käytössä VT 4 parannustöissä JÄRJESTELMÄT JA KOULUTUKSET DIGITAALISEEN INFRARAKENTAMISEEN

Lisätiedot

OHJELMISTOJA, JOILLA RAKENNETAAN TULEVAISUUTTA TUOTE-ESITE

OHJELMISTOJA, JOILLA RAKENNETAAN TULEVAISUUTTA TUOTE-ESITE OHJELMISTOJA, JOILLA RAKENNETAAN TULEVAISUUTTA TUOTE-ESITE Ohjelmistot jokaiseen infran elinkaaren vaiheeseen Infrahankkeen elinkaaren aikana kertyy valtava määrä tietoa, joka palvelee kaikkia hankkeen

Lisätiedot

Koordinointimallin lokitiedosto

Koordinointimallin lokitiedosto 1 PÄIVITYKSET Pvm. Viite / huomautus 2.12.2011 Mallin (esittely2) läpikäynti sisäisesti. 7.12.2011 Mallin (esittely2) läpikäynti suunnittelukokouksessa Vaasassa. 15.12.2011 Malliin saa viedä E2R1 ja E2R4

Lisätiedot

Järvirovantien parantaminen ja pysäköintialueen rakentaminen, Kittilä / Levi. Katusuunnitelma RAKENNUSTAPASELOSTUS. Liite 1

Järvirovantien parantaminen ja pysäköintialueen rakentaminen, Kittilä / Levi. Katusuunnitelma RAKENNUSTAPASELOSTUS. Liite 1 Liite 1 Kittilän kunta Tekninen osasto Järvirovantien parantaminen ja pysäköintialueen rakentaminen, Kittilä / Levi Katusuunnitelma 2 SISÄLTÖ YLEISTÄ 3 1000 MAA-, POHJA- JA KALLIORAKENTEET 3 1000.01 Mittaustyöt

Lisätiedot

Tietomallintamisen hyödyt ja odotukset LiVin hankkeissa. Tiina Perttula

Tietomallintamisen hyödyt ja odotukset LiVin hankkeissa. Tiina Perttula Tietomallintamisen hyödyt ja odotukset LiVin hankkeissa Tiina Perttula Kehittämisen tasot Globaali Virasto ja ELY Oman toiminnan systemaattista kehittämistä Ohjeet (tekniset ja hankintatekniset) Viestintä

Lisätiedot

YKSIKKÖHINTALUETTELO 20.08.2013 649 HEINÄVEDEN KUNTA KENTTÄTIEN PERUSPARANNUS

YKSIKKÖHINTALUETTELO 20.08.2013 649 HEINÄVEDEN KUNTA KENTTÄTIEN PERUSPARANNUS YKSIKKÖHINTALUETTELO 20.08.2013 649 HEINÄVEDEN KUNTA KENTTÄTIEN PERUSPARANNUS Rakennusaikana mahdollisesti tehtävät muutostyöt hinnoitellaan noudattaen jäljempänä mainittuja yksikköhintoja. Yksikköhintojen

Lisätiedot

Sisällysluettelo. Käyttäjälle... 3

Sisällysluettelo. Käyttäjälle... 3 Käyttäjälle..................................... 3 Sisällysluettelo................................. 5 Johdanto..................................... 19 Tekniset vaatimukset........................... 29

Lisätiedot

Infra-alan kehittämistulosten käyttöönotto teiden suunnittelussa ja rakentamisessa 15977/2006/30/1 1.12.2006

Infra-alan kehittämistulosten käyttöönotto teiden suunnittelussa ja rakentamisessa 15977/2006/30/1 1.12.2006 Tiepiirit 1 (1) 15.11.2007 15977/2006/30/5 Infra-alan kehittämistulosten käyttöönotto teiden suunnittelussa ja rakentamisessa 15977/2006/30/1 1.12.2006 Tiehallinto, Ratahallintokeskus; Inframodel-ohje

Lisätiedot

Built Environment Process Reengineering (PRE)

Built Environment Process Reengineering (PRE) RAKENNETTU YMPÄRISTÖ Tarvitaanko tätä palkkia? Built Environment Process Reengineering (PRE) InfraFINBIM PILOTTIPÄIVÄ nro 5, 3.10.2012 Nissolan ratasuunnitelma SITO / Juha Liukas Built Environment Process

Lisätiedot

Infra-teknologiaohjelman päätösseminaari Helsinki 2.3.2006 Automatisoitu tietyömaa unta vai liiketoimintaa?

Infra-teknologiaohjelman päätösseminaari Helsinki 2.3.2006 Automatisoitu tietyömaa unta vai liiketoimintaa? Infra-teknologiaohjelman päätösseminaari Helsinki 2.3.2006 Automatisoitu tietyömaa unta vai liiketoimintaa? Rauno Heikkilä, Mika Jaakkola Oulun yliopisto, Rakentamisteknologian tutkimusryhmä Sisältö Johdanto

Lisätiedot

PRE/inframallin vaatimukset ja -ohjeet

PRE/inframallin vaatimukset ja -ohjeet Osa 11.3 Väylärakenteen toteumamallin vaatimukset ja -ohjeet 30.4.2014 1 (31) LIITE 1 Versiointisivu Dokumentin versiohistoria Versio Päiväys Tekijä Kuvaus 0.1 30.4.2014 Petteri Palviainen Ohjeen ensimmäinen

Lisätiedot

S302 KÄRJEN RS / Tiesuunnitelma VT6:n parantaminen/lappeenranta Suunnitelman numero S/t. Sillan kustannusarvio. KaS (Kaakkois-Suomi)

S302 KÄRJEN RS / Tiesuunnitelma VT6:n parantaminen/lappeenranta Suunnitelman numero S/t. Sillan kustannusarvio. KaS (Kaakkois-Suomi) Sivu 1 (5) KaS (Kaakkois-Suomi) S302 KÄRJEN RS / Tiesuunnitelma VT6:n parantaminen/lappeenranta Suunnitelman numero S/t Teräsbetoninen ulokelaattasilta (Bul) Jännemitta (m) (2.50)+18.00+(2.50) Hyödyllinen

Lisätiedot
