1 SAIMAAN AMMATTIKORKEAKOULU Rakennustekniikka, Lappeenranta Infrarakentaminen Maa- ja kalliorakentaminen Mikko Kankkunen KUSTANNUSSEURANNAN JA RAPORTOINNIN TEHOSTAMINEN Opinnäytetyö 2011
2 TIIVISTELMÄ Mikko Kankkunen Kustannusseurannan ja raportoinnin tehostaminen, 28 sivua, 2 liitettä Saimaan ammattikorkeakoulu Rakennustekniikka Maa- ja kalliorakentamisen suuntautumisvaihtoehto Opinnäytetyö 2011 Ohjaajat: Yliopettaja Tuomo Tahvanainen, Saimaan ammattikorkeakoulu, toimitusjohtaja Mikko Värjä, Kymecon Oy Työn tarkoituksena oli kehittää Kymecon Oy:n nykyisiä hyvin raskaita sekä ajastaan jäljessä olevia seuranta- ja raportointijärjestelmiä. Tehtävä oli hyvin laaja, joten tämä työ rajattiin työmaakäyttöön rakennusmies-, työnjohtaja- ja työpäällikkötason tarvitsemaksi työkaluksi. Taustojen selvitystyö tehtiin omakohtaisella tutustumisella käytäntöön työmaaolosuhteissa sekä haastattelemalla yrityksen toimitusjohtajaa Mikko Värjää. Työ toteutettiin yrityksen historian laajimman urakan aikana. Näin ollen ongelmakohtiin ja tarpeisiin törmääminen oli väistämätöntä vanhojen järjestelmien myötä. Myös ajankohta työn teettämiselle oli erittäin otollinen uuden järjestelmän kuormituskestävyyden mittaamiseksi kasvupaineiden alla. Työssä tehtiin Kymecon Oy:lle erään pilvipalveluita tarjoavan yrityksen serverille täysin uusi sähköinen tuntiseurantajärjestelmä ja työmaapäiväkirja. Tietoja voidaan muokata matkapuhelinverkon yli myös mobiililaitteilla reaaliaikaisesti ajanja rahankäytön säästämiseksi. Lisäksi työssä käynnistettiin Saimaan ammattikorkeakoulun tietotekniikan opiskelijoiden kanssa projekti. Projektissa on tarkoitus yhdistää tarjouslaskenta, tuntikortit ja kustannusseuranta yhdeksi kokonaisuudeksi, jota voi käyttää selainpohjaisesti verkon yli. Avainsanat: kustannusseuranta, pilvipalvelin, rakentaminen, raportointi, tuntiseuranta 2
3 ABSTRACT Mikko Kankkunen Intensifying of cost control and reporting, 28 pages, 2 appendices Saimaa University of Applied Sciences, Lappeenranta Degree programme in civil and construction engineering Specialisation of civil engineering production Bachelor s Thesis 2011 Instructors: Principal lecturer Tuomo Tahvanainen, Saimaa University of Applied Sciences, Managing director Mikko Värjä, Kymecon Ltd The purpose of this thesis was to develop Kymecon Ltd's current monitoring and reporting systems which are very heavy, as well as behind the times. The task was very wide, so this work was limited as a tool to the use of heavy construction worker, foreman, and work supervisor. The study of the backgrounds was carried out in the practical site conditions, as well as with interviews with the company's managing director Mikko Värjä. The work was carried out during the contract, which was the largest in the history of the company. Thus, areas of concern and needs were the inevitable result of the old systems. The current work was very conducive to measure the system s sustainability under company s growth pressures. This work produced a completely new electronic monitoring system for hour follow-up and construction site with cloud services providing company s server, which can be modified over mobile network with mobile devices in real time to save time and money. Also, during this thesis a project was started with Saimaa University of Applied Sciences IT students. The intention of this project is to combine cost accounting, hour cards and cost tracking into a single entity for use over the network. Keywords: cost control, the cloud server, construction, reporting, monitoring hourly 3
4 SISÄLTÖ TIIVISTELMÄ... 2 ABSTRACT... 3 MÄÄRITELMÄT JA TERMIT JOHDANTO KYMECON OY TARJOUSLASKENTA Kustannustaso Hinnoittelumenetelmä Riskit Kate Tavoitearvio TYÖNAIKAINEN VALVONTA JÄLKILASKENTA Hankkeen aikana tapahtuva jälkilaskenta KUSTANNUS- JA TUNTISEURANTA KYMECON OY:SSA Tuntiseuranta käyttöesimerkki TYÖN TOTEUTUS Uudistukset päiväkirjakäytännössä Uudistukset tuntiseurannassa TULKKI-PROJEKTI YHTEENVETO JA POHDINTA KUVAT LÄHTEET Liite 1. Ote uudesta sähköisestä päiväkirjasta Liite 2. Ote uudesta tuntiseurantajärjestelmästä 4
5 MÄÄRITELMÄT JA TERMIT Jälkilaskenta Kustannuslaji Kustannuslaskenta Littera Menekki Määrälaskenta Suorite Tarjous tehdään työn päätyttyä tuloksen toteamiseksi (KL 1 = työ, KL 2 = materiaali, KL 3 = alihankinnat, KL 4 = muut yrityskohtaiset kustannuslajit) erotellaan litteran työsuoritteet ja materiaalihankinnat on ennakkolaskentaa, jonka tehtävänä on selvittää hankkeen muuttuvat erilliskustannukset eli tarkkailunimike on kustannusarvion kohta, joka kertoo tiettyä työvaihetta tai materiaalihankintaa varten varatun rahasumman on työ- tai tarvikepanoksen määrä, joka tarvitaan lopputuotteen valmistamiseen on rakennukseen liittyvien kustannuslaskentanimikkeiden määrien selvittämistä on rakennusosan ja suorituksen (työlajin) yhdistelmä, esim. anturan betonointi on tarjouslaskennan pohjalta tehty (yleensä kirjallinen) ehdotus sitovaksi sopimukseksi 5
6 1 JOHDANTO Tämän työn tavoitteena on tehostaa ja nykyaikaistaa työmaaraportointia sekä kustannusseurantaa Kymecon Oy:ssä. Kustannukselle on tyypillistä uhrauksen luonne, ja siksi on ymmärrettävää, että liikkeenjohtajien keskeisenä intressinä on pitää tietyn tavoitteen saavuttamiseen vaadittavat uhraukset mahdollisimman pieninä. (Pellinen 2006, ) Kustannuslaskentaan ja niiden hallintaan on olemassa tänä päivänä erilaisia ohjeistuksia ja tietokoneohjelmia. Erinäisten keinojen käyttämisellä on yhteinen päämäärä, eli kustannustehokkuus ja vaivattomuus. Yrityksien, ja tässä tapauksessa rakennusliikkeen, kilpailukyky lepää tehokkuudessa ja hyvin hallituissa kulurakenteissa. Kiristynyt kilpailutilanne on johtanut rakennusalalla siihen, että kilpailuvaltti on käytännössä vain hinta, jossa suurinta eniten muuttuvaa kuluerää näyttelee Kymecon Oy:n urakoissa miestyö. Työn tavoitteena on selkeyttää ja keventää nykyisiä hyvin raskaita 1990-luvun puolivälissä tehtyjä seurantajärjestelmiä uusimalla, yhdistelemällä sekä ottamalla käyttöön tämän päivän tietotekniikan tarjoamia mahdollisuuksia. Yritystä pyritään mahdollisesti kasvattamaan tulevaisuudessa, joten pyrkimyksenä on luoda sille mahdollisimman selkeä, yhtenäinen ja muokattava kokonaisuus. Kymecon Oy on tehnyt viimeisen vuoden historiansa suurinta yksittäistä urakkaansa. Urakan edetessä, perehtymällä työmaakäytäntöön, on huomattu, että vanhat seuranta- ja raportointipohjat ovat työläitä ja tehottomia varsinkin tämän kokoiselle työnjohto-organisaatiolle. Työ rajataan työmaakäyttöön tarkoitettuihin aputyökalujen kehittämiseen. Työn laajuuden vuoksi varsinaisen kustannusseurannan tehostaminen toteutetaan erillisen opiskelijatyöryhmän kautta. 6
7 2 KYMECON OY Kymecon Oy on vuonna 1996 perustettu itsenäinen maa- ja vesirakennusalan yritys. Vuodesta 1997 yritys on toteuttanut useita eri kohteita teollisuuden, kuntien ja valtion rakennuttajaorganisaatioille. Pääsääntöisesti Kymecon Oy on mikroyritys, mikä tarkoittaa alle 10:tä työntekijää, mutta työntekijämäärää kasvatetaan aina projektikohtaisesti. Yritys ei omista kaivinkoneita tai muuta isoa kalustoa, vaan tällaisissa töissä käytetään aliurakoitsijoita. Kiinteät ja pääomakulut ovat siis yrityksessä hyvin pienet, mikä lisää kilpailukykyä alati kiristyvässä markkinatilanteessa. Yrityksessä on tehty lähimenneisyydessä sukupolven vaihdos, jonka mukana on luonnollisesti tullut uusia ajatusmalleja sovellettavaksi käytäntöön. Kymecon Oy on vakiinnuttanut asiakaskuntansa Etelä-Karjalassa sekä Etelä-Savossa, mutta teollisuuden näkymät Suomessa tulevat vaikuttamaan suoraan myös tämän kaltaisten yritysten tulevaisuuteen. 3 TARJOUSLASKENTA Urakoitsija sitoutuu jättämällään tarjouksella tekemään tilaajan tarjouspyynnön mukaiset työt pyydetyssä laajuudessa. Tarjouksen tekijän tärkein tietue on kustannusarvio, jossa on pyritty selvittämään laskennallisesti työn toteuttamisesta aiheutuva kustannus yritykselle. Kustannusarviota luonnehtii parhaiten sana ennuste, joka kustannusarvio oikeastaan onkin (Lindholm 2009, 31). Lisäksi urakoitsijan on huolellisesti tutustuttava itse urakka-asiakirjoihin, sekä tuotesuunnitelmiin. Laskennassa lisätään kohteen muuttuviin kustannuksiin, eli työmaakustannuksiin, tarjouksen lisäerät, joita ovat: riskivaraus kustannusten muutosvaraus (jos ei ole sidottu indeksiin) työmaakate (Vuorela, Urpola, Kivi,Erkinheimo, Aminof, Ratio & Haanpää 1996, 93). Tarjouksen määrittelijä on yleensä henkilö, joka on hyvin perillä suhdanteista ja niiden lähitulevaisuuden muutoksista, yrityksen tilauskannasta ja henkilöstön tuotantokyvystä sekä tietää yrityksen kulurakenteen. 7
8 3.1 Kustannustaso On välttämätöntä hinnoitella kustannuslaskelma ns. päivän hintaan, jotta eri laskelmat olisivat keskenään vertailukelpoisia ja kustannustason muutos voitaisiin arvioida. Päivänhinnalla tarkoitetaan hintatasoa, jossa: kaikki työt suoritetaan tai niistä tehtäisiin sopimukset hinnoittelukuukauden aikana kaikki tilaukset suoritettaisiin, sekä hankinta- ja urakkasopimukset solmittaisiin ko. aikana Määritelmän mukaisesti hintataso sisältää myös kustannuksia, joissa kustannustason muutosvaraus on jo huomioitu. Nämä kustannukset tulee pystyä erottamaan kustannuslaskelmasta kustannustason muutosvarauksen määrittelyssä (tarjouslaskentaan liittyvä.) (Enkovaara, Haveri, Jeskanen 1999, 60) 3.2 Hinnoittelumenetelmä Suoritteen hinnoittelussa, esimerkiksi anturan betonointi, käytetään panoshinnoittelua. Suoritteen yksikköhinta lasketaan joko suoraan suoritteen panosrakenteen avulla tai panoslajipohjaisesti panoslajin panosrakenteeseen perustuen. Panosrakenne kuvaa suoritteeseen tai panoslajiin liittyvät panokset. (Enkovaara ym. 1999, 60) Panosperusteinen hinnoittelu on tarkka ja varmin laskentamuoto. Siinä eritellään jokainen tehtävä työvaihe/suorite, esimerkiksi muotitus, raudoitus, betonointi sekä niiden sisältämät työ-, tarvike-, aliurakka- ja kalustopanokset. Toisin sanoen työt pilkotaan hyvin pieniin osiin, jolloin voidaan tarkasti asettaa esimerkiksi samankaltaisille suoritteille toisistaan poikkeavat menekit. Tällöin työvaiheiden toteutustapa ja tarvittava kalusto ovat mietittynä valmiiksi. Suoritelaskentaa käytettäessä määräluettelo on esitetty suoritteina, jolloin suunnitelmien tulee olla vähintään pääpiirustustasoisia, sisältäen täydellisen rakennusselityksen liitteineen sekä perustusrakenteiden suunnitelmat. Ajallinen suunnittelu tehdään yleisaikataulun ja kustannuslaskelman pohjalta. 8

9 Kuvassa 1 näkyy suoritteen hinnoitteluperiaate. Kuva 1. Suoritteen hinnoitteluperiaate (Muokattu kuva Enkovaara ym. 1999, 61) Työpanoksen menekkiosa Työpanoksen menekkiosa koostuu niistä ammatti- ja rakennustyösuorituksista, jotka sisältyvät suoriteyksikön työsisältöön. Työsisältö on kuvattu määrälaskentaohjeessa. Työpanoksen käytön eli työmenekin yksikkönä on tth/yks. Työmenekillä tarkoitetaan sitä työntekijätuntimäärää, joka kuluu työntekijältä yhden suoriteyksikön tekemiseen. Suoritteen kokonaistuntimäärä muuttuu, kun suoritemäärä muuttuu. 9
10 Työmenekin aika-arvot määritellään rakennusalan ajankäytön käsitteiden mukaisesti. (Kuva 2.). Kuva 2. Työmenekkiin liittyvät ajankäytön käsitteet. (Enkovaara ym. 1999, 216) Työmenekkilähteitä ovat mm: Yrityskohtaiset tiedostot. Nämä laskenta organisaation tiedot ovat yleensä kerätty yhdistelemällä kokemuspohjaa, toteutuneita työmaita, sekä mahdollisesti RATU kortistoa. Jälkilaskentatiedostot. RATU kortisto. RATU -kortisto on tuotannonsuunnittelun yleistiedosto, joka sisältää hyvän rakennustavan mukaiset työmenetelmäkuvaukset ja niihin liittyvät menekkitiedot. Ensimmäiset RATU-kortit ilmestyivät vuonna RATU käsikirja, tässä tapauksessa Rakennustöiden menekki -kirja sisältää työmaiden työnsuunnittelussa sekä uudis- ja korjaustöiden suunnittelussa tarvittavia menekkitietoja. Hynynen Kerkkänen Kiiras: Työmenekkitiedostot. 10
11 Samanaikaiset, useamman kokeneen henkilön erilliset perustellut arviot antavat erään odotusarvon työpanosten hinnoittelun pohjaksi. Tällöin pyritään löytämään sopivia viitekohteita tai arvioimaan työryhmä, työn kesto ja sitä kautta työmenekki. Työpanosten menekkiosaa määrittäessä on huomioitava, että menekin suuruuteen vaikuttavat: suoritemäärä työryhmän kokemus. Molempien tekijöiden selittäjänä on harjaantuminen. Kun tehdään esimerkiksi toistuvaa laudoitustyötä, sarjavaikutuskerroin pienentää menekkiä h/m 2. (Enkovaara ym. 1999, 64.) 3.3 Riskit Riski on riskivaraus, jolla pyritään kattamaan mahdolliset muuttuvat työmaakustannukset, jotka voivat syntyä kustannustason muutoksesta, resurssien saatavuudesta, urakka-asiakirjojen tulkinnasta tai tarjouslaskelman tarkkuudesta. Riskin mahdollinen toteutuma mietitään aina tapauskohtaisesti ja hinnoitellaan sen arvioidun todennäköisyyden mukaan. Jos arvioidut riskit voidaan työtekniikoin poistaa työn aikana, siirtyy riskivaraus suoraan katteeseen. 3.4 Kate Katevaatimus on yritysjohdon työsuhteeseen kohdistama tuotto-odotus, joka vastaa myyntikatetta (Lindholm 2009). Työmaakate sisältää sellaiset yrityksen toiminnasta aiheutuvat kustannukset, jotka eivät ole kohteen välittömästi käyttämien ja sille kohdistettavien resurssien kustannuksia (Vuorela ym.1996, 93). Työmaakatteeseen sisältyvät - yrityksen keskushallinnon kulut - hankkeille kohdistamattomat erityisosastojen kustannukset - korot, verot, poistot - voitto. 11
12 Keskushallinnon kulut ovat yrityksen kiinteitä kustannuksia. Ne huomioidaan katteessa yleensä prosenttilukuna, joka keskimääräisesti vastaa keskushallinnon kulujen osuutta yrityksen vuosilaskutuksessa. Keskushallinnon kuluja ovat muun muassa hallinnon henkilökunnan palkat, konttorihuoneiston vuokrat, atkkulut ja yleensä toiminnat, jotka palvelevat koko yritystä. Katteella pyritään myös tekemään voitollisia tilikausia, jotta osakkeen omistajat myös hyötyisivät. Organisaatiorajana on työpäällikkö, joka kuuluu yleiskuluihin. (Talo 90 ryhmä 1994, 57.) Korot, verot, poistot ja voitto sisältyvät käyttökatteeseen. Käyttökatevaatimuksen määrittelyssä käytetään apuna yrityksen toimintavuoden budjettia tai kirjanpidon tuloslaskelmaa edellisiltä tilikausilta. Katevaatimus otetaan huomion prosenttilukuna, joka vastaa mainittujen erien osuutta yrityksen liikevaihdossa tai laskutuksessa. Suhdannetilanne säätelee saatavissa olevaa katetta. Yleensä urakan saannin todennäköisyys laskee katevaatimuksen noustessa. Optimaalinen tarjous asettuu tasolle, jossa saannin todennäköisyys ja kate ovat riittäviä. (Talo 90 ryhmä 1994, 58.) 3.5 Tavoitearvio Tuotannon tavoitteet lasketaan rakentamisessa käytettävien tuotantomenetelmien perusteella. Tuotantomenetelmät pyritään valitsemaan siten, että hanke pystytään toteuttamaan hankkeesta tehdyn kustannuslaskelman asettamin kokonaiskustannuksin. Valitut tuotantomenetelmät määrittävät tuotannon kustannus, aika- ja määrätavoitteet kuhunkin tuotantomenetelmään liittyvien panosten, panosmenekkien ja panosyksikköhintojen kautta. Tavoitteet kuvataan tuotannon tavoitelaskelmina. Tuotannon tavoitelaskelmat sisältävät työn aikana tarkennettavan tuotantosuunnittelun ja ohjauksen lähtötiedot, eli määrät, työmenekit, kustannustavoitteet ja yrityksen laskentajärjestelmästä riippuen myös muiden kuin työpanosten menekit, panosmäärät ja panoshinnat. (Enkovaara ym. 1999, 156) 12
13 Kymecon Oy:ssä kustannuslaskelmaa käytetään suoraan tavoitearviona. Tavoitteet asetetaan valittujen tuotantomenetelmien mukaisen kustannuslaskelman pohjalta tarkkailunimikkeittäin. Tällöin omaa työtä sisältävät osat ryhmitellään työtehtävittäin, sopimushankinnat ja aliurakat ryhmitellään kaupoittain ja tilaushankinnoista muodostetaan valvontakokonaisuuksia hankintatehtävittäin. Työmaatekniikan työt ja hankinnat ryhmitellään nimikkeistön mukaisesti. Tarkkailunimikkeet ovat litteroita. Käytettävien litteroiden osalta noudatetaan yhtenäistä yrityskohtaista käytäntöä. (Enkovaara ym.1999, 156.) 4 TYÖNAIKAINEN VALVONTA Valvonta perustuu tehtävittäin asetettuihin tavoitteisiin. Valvonta kohdistuu hankkeen ja sen tehtävien edistymiseen, resurssien käyttöön ja kustannuksiin. Kustannustarkkailu on osa hankevalvontaa. Hankekustannuslaskennassa tavoitearviot sekä tarkkailu- ja jälkilaskelmat muodostavat kustannustarkkailujärjestelmän, jonka tehtävänä on toimia hankkeen ohjauksen apuna yrityksen ohjauksen informaatio lähteenä vastuuhenkilöiden tuloksen mittaajana tietojen kerääjänä kustannusarviolaskennan tarkistajana Valvonta kertoo työn tarkkailuhetken tilanteen ja ennustaa sen etenemistä. Työnaikaisessa valvonnassa kootaan toteutuneita kustannuksia, työmenekkejä ja suoritemääriä litteroittain. Siinä verrataan toteumaa tavoitearvioon ja raportoidaan poikkeamat. Kymecon Oy:ssa urakat ovat olleet tähän asti lyhytaikaisia, yleensä maksimissaan 2 3 kk, joten työnaikainen seurannan ja raportoinnin kehittäminen on ollut toistaiseksi mietintäasteella. Raportoinnin tulee auttaa johtoa toimenpiteiden käynnistämisessä ja suunnittelussa. Havaitut poikkeamat korjataan ohjauksen avulla. Kriisitapauksessa ohjaus voi johtaa uudelleensuunnitteluun. Valvonta ei ole valmiin tuloksen toteamista, vaan pyrkii aktiivisesti etsimään poikkeamia ja tarttumaan niihin ajoissa ja ennustamaan lopputulosta. 13
14 Työnaikaisen tarkkailun kohteita ovat työkustannukset, tilaus- ja sopimushankinnat sekä yhteiskustannukset. Työkustannuksia tarkkaillaan palkkajaksoittain. Sopimushankintojen tarkkailu perustuu sopimus- ja tavoitehintaeron selvittämiseen sopimuksentekohetkellä. Tilaushankintojen osalta määritetään käyttöasteen avulla käytetyt ja vastaavat sallitut materiaalikustannukset. Yhteiskustannuksia tarkkaillaan yhdessä työ- ja hankintakustannuksien kanssa. Tällöin kohteena ovat sekä materiaalin että työn kustannukset. (Vuorela ym.1996, 95.) Kymecon Oy:ssa yhteiskustannukset ovat pääsääntöisesti hyvin pienet, koska keskushallinnossa työskentelevät samat ihmiset, jotka vetävät työmaita. Keskushallinnon palkat ovat sisällytetty laskettuun katteeseen. 5 JÄLKILASKENTA Jälkilaskenta tuottaa tietoa, jolla valvotaan kustannuslaskennan kykyä kuvata toteutuvia kustannuksia. Eri urakoiden jälkilaskentatietoja vertailemalla voidaan todeta kustannusten tasoerot pääryhmittäin kustannusten taso- ja tarkkuuserot litteroittain. Jälkilaskennan tuottamaa tietoa käytetään lisäksi urakan tuloksen selvittämiseen tuotannon suunnitteluun panostaulukkojärjestelmän päivittämiseen tai luomiseen. Tarkennettu kirjaus on suositeltavampi vaihtoehto. Jälkilaskenta paljastaa kustannuseroihin vaikuttavien tekijöiden seuraukset, muttei syitä. Kustannuserojen synnyn selvittäminen voi olla jälkilaskennassa mahdotonta. Työryhmän nokan sairastuminen, resurssipula tai tavaroiden hajoaminen vaikuttaa negatiivisesti menekkiin ja kustannuksiin. Talo 90 rakennuskustannusten laskentaohjeessa, s. 77, todetaan, että Jälkilaskennan ongelmana on sen puutteellinen toteuttaminen. Jälkilaskentatietoa on käytetty liiaksi toteutuneiden kohteiden arkistointiin, ei tiedostojen ylläpitoon eikä kustannuslaskentajärjestelmän kehittämiseen. Tästä syystä jälkilaskennan merkitystä ei saa liioitella. 14
15 Huolellisesti toteutettu jälkilaskenta tukee yrityksen laskentajärjestelmän luomista ja kehittymistä niin, että tarjoustoiminta tarkentuu vastaamaan yrityksen tuotantokykyä. Tällöin yrityksen mahdollisuudet saada kannattavia hankkeita paranee. Kymecon Oy:n laskentajärjestelmä on panospohjainen ja kohteet pääsääntöisesti ainutlaatuisia sekä olosuhteiltaan että rakenteiltaan. Tällöin on aina tapauskohtaisesti mietittävä menekit kokemuspohjalta nojaten yrityksen standardeihin. Kustannustieto käsitellään nettohinnoin ilman arvonlisäveroa. Arvonlisävero tarkastellaan jälkilaskennassa omana kokonaisuutena. (Enkovaara ym.1999, 191). Rakennusteollisuudessa on otettu käyttöön käännetty arvonlisävero. Rakennusalalla käännetty arvonlisävero tarkoittaa sitä, että aliurakoitsijoille ketjutetussa rakennusprojektissa arvonlisäveron tilittää palvelun ostaja eikä sen myyjä. Arvonlisävero maksetaan vain kerran ketjun alussa. Lainmuutoksella pyritään torjumaan rakennusalan talousrikollisuutta ja harmaata taloutta. (Käännetty arvonlisävero). 5.1 Hankkeen aikana tapahtuva jälkilaskenta Hankkeen aikana tehtävä jälkilaskenta tuottaa välitöntä palautetietoa yrityksen laskentajärjestelmän valvontaa varten. Jälkilaskenta tehdään aina, kun jokin itsenäinen työ on saatu valmiiksi. Työ on itsenäinen kokonaisuus, kun sille on muodostettu oma tarkkailunimike eli littera. Hankkeenaikaisen jälkilaskennan tarkkuuteen vaikuttavat yrityksen yleiset laskentajärjestelmän ohjeet ja kustannusjärjestelmän tietokantojen ylläpitohenkilöstön erityiset ohjeet. Yrityksen yleisissä jälkilaskennan ohjeissa on mainittu tarkkailunimikkeet, joille tehdään jatkuvaa jälkilaskentaa kaikissa hankkeissa (esimerkiksi pääryhmät ja kustannusmerkitykseltään suurimmat litterat). Hankkeen aikana jälkilaskennassa tehdään tarkkailunimikkeen työn valmistuttua seuraavat toimenpiteet: 1. Varmistetaan, että litteran työ on todella valmistunut ja että kaikki siihen liittyvät kustannukset on laskutettu. Työn on oltava loppuun laskutettu, eikä sille saa enää tulla lisää kustannuksia. 15
16 2. Tarkistetaan, että toteutuneet kustannustiedot, hankintojenlaskutukset ja palkan maksut on kohdistettu oikeille litteroille. Mahdolliset virheet on korjattava 3. Korjataan suunnitelman määrätiedot vastaamaan toteutunutta tuotantoa ja kustannuslaskennan määrätiedot vastaamaan toteutunutta tuotantoa. Kustannuslaskennan määrävirheet raportoidaan erikseen. 4. Korjataan suunnitelman kustannuslajitiedot vastaamaan toteutunutta alihankinta-astetta. Esimerkiksi, jos tavoite on asetettu tehtäväksi omana työnä ja työ on toteutettu aliurakkana, niin vaihdetaan tavoitteen kustannusten kustannuslaji aliurakan kustannuslajiksi. 5. Selvitetään syyt tavoitekustannusten ja toteutuneiden kustannusten eroihin. 6. Arvostellaan tarkkailunimikkeen kelpoisuus kustannusjärjestelmän valvonnan kannalta. Kohdat 1 ja 2 käydään läpi kaikille tarkkailunimikkeille, jotta tarkemman jälkilaskennan piiriin kuuluvissa nimikkeissä on oikea kustannussisältö. Muut kohdat käydään läpi vain tarkemman jälkilaskennan piiriin kuuluville nimikkeille. Nimikkeitä, joissa on jokin poikkeuksellinen, arvaamaton syy, joka on aiheuttanut merkittävän poikkeaman kustannuksiin, ei tule käyttää kustannuslaskentajärjestelmän valvontaan. Esimerkiksi, jos kustannukset ovat ylittyneet työmaalla sattuneen virheen tai vahingon takia, niin tällaista virheeseen tai vahinkoon perustuvaa tietoa ei käytetä tietokantojen tason ja tarkkuuden valvonnassa. (Enkovaara ym. 1999, ) 16
17 6 KUSTANNUS- JA TUNTISEURANTA KYMECON OY:SSA Kustannusseuranta ohjelma on tehty Acces-tietokannalle luvun loppupuolella. Ohjelma on pysynyt miltei sellaisenaan aina tähän päivään asti. Seuraavassa käyttöesimerkki: Ylimmäinen taso on tavoitelittera jonka alapuolella ovat kustannuslajit, esimerkiksi urakka siilon perustukset, voisi jakaa litteroille maanrakennustyöt, laudoitus, raudoitus ja betonointi. Kuva 3. Ote kustannuslaskentataulukosta Tarjouslaskentaohjelmasta siirretään kopioimalla kustannusseuranta Accestietokantaan, esimerkiksi litteralle laudoitus, tarjouslaskentatietokannasta kaikki litterat, jotka ovat laudoitusta. 17
18 Kuva 4. Ote kustannusseurantataulukosta Kaikki laudoitustyön sisältämät kustannuslajit lasketaan yhteensä, jolloin tiedetään esimerkiksi kaikki laudoitustyölle varatut miestyötunnit (=kustannuslaji 1). Tavoitelitteran alle syötetään muodostuneet kustannukset = ostolaskut. (Kuva 4). Tavoitekustannukset ja toteutuneet kustannukset näkyvät yhdessä ikkunassa. 6.1 Tuntiseuranta käyttöesimerkki Työmaalla tehdään tuntiseuranta joko tietokoneella tai käsin. Tuntipalkat syötetään valmiille Excel-pohjalle (=tuntikortti), josta palkanlaskija voi laskea palkat.tuntikortista syötetään käsin toiseen Excel- taulukkoon (kustannusseuranta), tuntikortin tunnit litteroittain ja työntekijöittäin. Tämä tehdään siksi, että tiedetään littera ja työntekijäkohtaisesti aiheutuvat kustannukset koko urakan ajalta. Urakan lopussa edellä mainitusta Excel-taulukosta on vielä syötettävä tunnit litteroittain Access-kustannusseurantaohjelmaan. Tähän mennessä on siis dataa käytetty neljässä eri tiedostossa. 18
19 Vakiintunut, hyvin raskas menetelmä vie paljon seurantaa tekevän henkilön aikaa ja virheiden mahdollisuus on suuri, kun tehdään toistuvasti samoja kirjauksia useaan eri tiedostoon. Vaikka virheen olemassa olo havaitaan tiedostojen välillä, on sen paikantaminen toisinaan työlästä. 7 TYÖN TOTEUTUS Käynnissä olevan urakan laajuus toi mukanaan uudenlaisia haasteita tuntikirjanpidolle, työmaaraportointiin (päiväkirja) ja kustannusseurantaan, varsinkin kun kyseessä on yksikköhintaurakka, josta jouduttiin toteuttamaan noin 60 % muutos- ja lisätyönä. Lopullinen urakkasumma kasvoi kolminkertaiseksi alkuperäisestä kustannusarviosta. Tarjottuja yksikköhintoja ei ole voitu käyttää urakan edetessä, koska suunnitelmat ovat olleet puutteellisia tai keskeneräisiä, joten silloin muutos- ja lisätyö on ollut ainoa vaihtoehto. Lisä- ja muutostyöt kirjataan alalla totutun käytännön mukaisesti työmaapäiväkirjaan. Näin ollen varmistetaan tilaajan valvonta organisaation sekä urakoitsijan sopimus siitä, että työ on lisätyötä eikä se kuulu alkuperäiseen urakkaan. Hyvin monet yritykset käyttävät esimerkiksi Rakennustiedosta saatavia päiväkirjalomakkeita, jotka kopiotuvat hiilipaperilta kolmena kappaleena. Kun työntekijä määrä työmaalla on aliurakoitsijat mukaan lukien 40 rakennusmiestä ja kaikki tekevät lisä- ja muutostöitä täysipäiväisesti, on päiväkirjamerkinnöillä ja tarkalla seurannalla ehdottoman suuri merkitys laskutukseen. Tehdyt lisätyöt valvoja toteaa oikeellisuuden allekirjoituksellaan, jonka jälkeen tehdyt tuntityöt voidaan laskuttaa sovitun mukaisesti. Kymecon Oy:n yrityksen johto-organisaatioon kuuluu 2 henkilöä, joista toinen hoitaa työmaajohdon ja toinen laskutuksen sekä yrityksen juoksevat asiat. Laskutuksesta huolehtiva ei pysty olemaan fyysisesti aina työmaalla, joten aikaisempi työmaapäiväkirja sekä tuntiseurantakäytäntö kävivät hankalaksi sekä työlääksi. 7.1 Uudistukset päiväkirjakäytännössä Tein Microsoft Excelillä seuraavanlaisen päiväkirjapohjan (Liite 1). 19

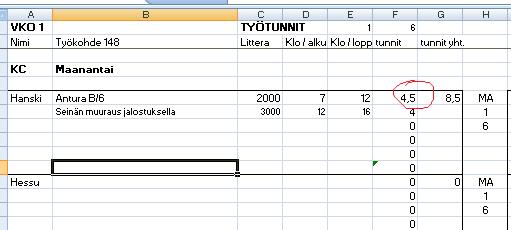

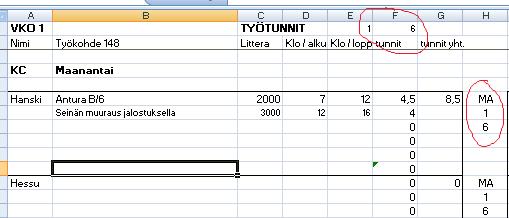

20 Seuraavaksi aloin kartoittaa keinoja, millä tavoin voidaan saada ilman suuria tietoteknillisiä panostuksia päiväkirjan molempien toimihenkilöiden nähtäväksi ja muokattavaksi. Hankimme verkkokiintolevyn ja avaimet käteen - asennuksen lappeenrantalaisen tietotekniikkayrityksen kautta. Lyhyen käyttökokemuksen jälkeen totesin tämän olevan epäkäytännöllinen sekä vahinkoaltis. Käyttäjä latasi verkkokiintolevyllä olevan päiväkirjan omalle tietokoneelleen, muokkasi sitä ja tallensi sen takaisin kiintolevylle uutena tiedostona. Riskinä oli samanaikaisen käytön mahdollisuus sekä jo muokatun tiedoston poistaminen. Ratkaisuksi edelliseen löytyi pilvipalvelin, jossa palvelimelle ladattua dokumenttia voidaan muokata reaaliajassa usean käyttäjän toimesta yhtäaikaisesti. Tämä ohjelma ymmärtää useimmat Excel-kaavat. Halutessaan käyttäjä voi jakaa katselu- tai muokkausoikeuden kenelle tahansa ja julkaista myös dokumentin verkkosivuna yhdellä hiiren painalluksella. Tuettuja ohjelmia ovat Word, Excel ja Powerpoint. Yhdelle käyttäjälle tallennustilaa on noin 7500 Mb. Kyseinen palvelu on pienyritykselle erittäin käytännöllinen ja lisäksi ilmainen. Käytännössä se toimii näin: uuteen päiväkirjapohjaan merkitään työpäivän aikana kokoukset, tarkastukset, poikkeamat, työmaatapahtumat, urakoitsijat työmaavahvuuksineen ja ennen kaikkea tilatut ja tehdyt lisätyöt tuntierittelyineen. Korjauksia voidaan tehdä jälkikäteen ennen hyväksyttämistä ja hyväksyttäminen voidaan tehdä verkossa jakamalla halutut päiväkirjasivut verkkosivuna. Pilvipalvelin tukee myös tiettyjä älypuhelinten mobiilisovelluksia, jolloin työnjohtaja voi kirjata työmaapäiväkirjaansa suoraan työmaalla saman tien ilman siirtymistä konttoripisteelle tai erilliselle tietokonepäätteelle. Näin ollen pienimmätkin poikkeamat tulee kirjattua heti. 7.2 Uudistukset tuntiseurannassa Työntekijämäärän ollessa vähäinen, uudistetulle tuntiseurannalle ei ollut kysyntää. Työntekijämäärän lisääntyessä ja ulkopuolista työvoimaa (aliurakoitsijat, vuokratyövoima) palkattaessa heräsi tarve yhdistetylle tuntiseurannalle, johon saataisiin kirjattua myös sanallista selitystä päivän kulusta ja poikkeamista työntekijäkohtaisesti. Liitteessä 2 on kahden työmaan seuranta viikon 1 maanantailta. 20

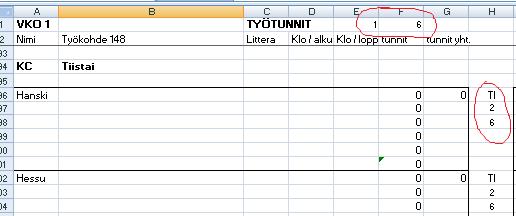

21 Seuraavat viikonpäivät tulevat esiin rullatessa hissiä alaspäin. 2 ensimmäistä tunnisteriviä ovat kiinteitä. Yhteen tiedostoon kerätään yhden kuukauden seuranta, jotta tiedostot eivät paisuisi liian suuriksi, sekä niiden käsiteltävyys säilyisi siedettävänä. Kuvat 5 12 ovat otteita uudesta tuntiseurantajärjestelmästä. Kuva 5. Viikkojaottelu Yksi viikko on aina oma välilehtensä. Samalta riviltä näkyy (oikealla), että kyseessä on kahden päällekkäisen työmaan yhtäaikainen seuranta, työnumerot 148 ja 149. Kuva 6. Tietuekentät Vasemmasta reunasta alkaen tulee työntekijän nimi, sanallinen selitys mitä on tehty, littera, työsuoritteen alkamisajankohta, työsuoritteen loppumisajankohta, litteralle kohdistuneet tunnit kirjatulle aikavälille, kokonaistunnit työntekijälle kyseiselle päivälle, päivämäärä. 21
22 Kuva 7. Kaava vähentää automaattisesti pois ruokatunnin. Kuvat 8 ja 9. Päivämäärät Päivämäärä pitää kirjata erikseen jokaisen viikkovälilehden alussa, jonka jälkeen se muuttuu automaattisesti viikonpäivän mukaan vaikka pysytään samalla 22

23 välilehdellä. Päivämäärät menevät helposti sekaisin, kun työpöydällä kirjataan useampaan päiväkirjaan yhtä aikaa. Kuva 10. Tuntien hakeutuminen litteroittain Jokaisen työpäivän alla on työmaan litterataulukko, joihin kaava hakee automaattisesti työntekijöiden sinä päivänä rasittamien litteroiden työtunnit yhteen. Rivien tunnit, työtunnit yhteensä ja litteratuntien summan pitää täsmätä. Koska Excel itsessään on kaavoiltaan haavoittuvainen, on hyvä pitää nämä tarkistusrivit, johtuen siitä, ettei käyttämämme pilvipalvelin tue vielä ainakaan toistaiseksi solujen lukitusta. 23

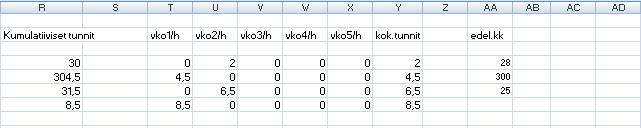

24 Kuvat 11 ja 12. Seurantavälilehti 148 (kahdeksi kuvaksi jaettuna). Kuukauden viikkoseurannan viimeisinä välilehtinä on työmaakohtaiset seurantavälilehdet (Seuranta 148, Seuranta 149). Littera-sarakkeessa on suodatin, jolla saadaan näkyviin halutut litterat. Urakkatunnit- ja Yksikkö-sarakkeisiin syötetään tarjousvaiheessa käytetyt määrät. Menekki tulee näiden jakolaskusta. Kun litteraa koskevat työt on saatu päätökseen, korjataan tavoite soluihin toteutuneet yksiköt. Vko1/h vko5/h- sarakkeisiin hakeutuu litteroiden tunnit yhteen kuukauden jokaiselta tehdyltä työpäivältä viikkokohtaisesti. Kok.tunnit-sarake laskee jokaisen litteran kokonaistunnit yhteen. Edel.kk-sarakkeeseen sijoitetaan litteraa rasittaneet edellisen kuukauden tuntiseurannan kumulatiiviset tunnit. Työmaalla tehdään arvio tarkkailtavan työn valmiusasteesta, joka muodostaa kumulatiivisten tuntien ja laskettujen yksiköiden kanssa toteutuneen menekin, jolla voidaan ennustaa työn tavoitteissa pysymistä. Uudistettu tuntiseuranta tuottaa siis urakan aikaista jälkilaskentatietoa miestyötuntien osalta, joka on panosperusteisessa tarjouslaskennassa arvokkainta tietoa. Lisäksi, kun työntekijöitä palkataan projektikohtaisesti, saattavat tehot ja menekit poiketa toisistaan merkittävästi. Tällöin voidaan ennustaa helpommin työntekijäkohtaisesti tehot ja menekit ja kirjata ne välittömästi työpisteessä työntekijän tai työnjohtajan toimesta. 24
25 8 TULKKI-PROJEKTI Työn aikana törmäsin sattuman kautta Saimaan ammattikorkeakoulun järjestämään tekniikan alan TULKKI-projektiin, jossa on tavoitteena kehittää uusia oppimisympäristöjä opiskelijoille, niihin sopivia toimintatapoja ja työvälineitä. Opiskelijaryhmä tuottaa yhteistyössä halukkaiden yrityksien kanssa palveluja, työkaluja ynnä muuta yrityksien käyttöön. Tämän työn innoittamana heräsi ajatus tarjouslaskennan, tuntikorttien, kustannusseurantakirjanpidon ja kustannusseurannan yhdistäminen samaan järjestelmään verkossa. Tämä projekti on parhaillaan lähdössä käyntiin Jouni Könösen johdolla. Järjestelmän on tarkoitus valmistua vuoden 2012 aikana. Projektissa ei sinänsä uusita järjestelmiä, vaan siinä tullaan yhdistämään yrityksen käytössä olevat vanhat laskenta- ja seurantapohjat sellaisenaan yhdeksi verkkoselainpohjaiseksi tietokannaksi ajankäytön ja rahan säästämiseksi. Kustannusseurannan tehostaminen jää näiltäosin tämän opinnäytetyön ulkopuolelle. Jotta nämä saataisiin toimimaan saumattomasti yhdessä, tarvitaan siihen vankkaa tietotekniikan osaamista ja toiminnanohjausta. 9 YHTEENVETO JA POHDINTA Työssä toteutettiin Kymecon Oy:lle sähköinen työmaan seurantajärjestelmä, joka helpottaa työn ennustettavuutta tuottaen välitöntä jälkilaskentatietoa miestyötuntien osalta. Uusi järjestelmä lisää tehokuutta työnjohtotasolla, koska tietueita voidaan muokata paikasta riippumatta esimerkiksi älypuhelimella internetyhteyden välityksellä. Halutessaan yritys voi jakaa oikeudet myös kentällä työskenteleville rakennusammattimiehille oman tuntikirjanpitonsa aikaan saattamiseksi. Työmaan etenemistä voidaan nyt seurata etänä reaaliaikaisesti vertailemalla pilvipalvelimella olevia työmaapäiväkirjaa, tuntiseurantaa ja erikseen tuotettavaa viikko tai yleisaikataulua. Yleisaikataulu tehdään kustannuslaskennan pohjalta ja viikkoaikataulu yleisaikataulun pohjalta. Tällöin toteutuneita menekkejä, valmiusasteita ja yleisaikataulua vertailtaessa voidaan ennustaa tavoitearviossa asetettujen tavoitteiden toteutumista. Yrityksen tarjouslaskennan, kustannusseurannan sekä palkanlaskentajärjestelmän yhdistäminen ja siirtäminen verkkoon on seuraava askel Kymecon Oy:n projektinhallinnan kehittämisessä. Järjestelmä tulee valmistuttuaan vähentä- 25
26 mään työtaakkaa sekä lisäämään yrityksen kustannustehokkuutta. Työnjohtajien, tässä tapauksessa myös ylimmän johdon, ajankäyttö tehostuu, jolloin aikaa jää enemmän tuottavaan työhön, joita ovat esimerkiksi tarjouslaskenta ja laskutus. Lisäksi jatkossa ei tarvitse käyttää enää aikaa järjestelmään tehtyjen kirjausvirheiden etsimiseen tietueiden väliltä. Suurin toivottu ominaisuus järjestelmässä olisi palkanlaskijan tuntikortteihin kirjattavan tiedon siirtyminen suoraan kustannusseurantaan sekä kaikkien tehtyjen urakoiden laskenta ja seurantatietojen sisällyttäminen yhteen järjestelmään. Näin urakoiden vertailu ja jälkilaskentatietojen poimiminen olisi helpompaa. Tulkki-projektin aloituspalaverissa on sovittu, että Saimaan ammattikorkeakoulu sitoutuu ylläpitämään järjestelmää myös jatkossa, joten tulevaisuudessa ominaisuuksien lisääminen ei ole poissuljettu vaihtoehto. Suuri osa rakennusalan mikro- ja pk-yrityksistä elävät mielestäni tällä hetkellä murrosaikaa tietoteknillisen kehittymisen saralla, koska dinosauraukset, eli luvuilla vaikuttaneet rakennusalan ammattilaiset, ovat eläköitymässä ja tilalle on tulossa ns. uutta sukupolvea, joille tiedonkäsittely ja sen kehittäminen tietokoneilla on arkipäivää. Poikkeuksia tietenkin näissä eläköityvissä ryhmissä on, mutta hyvin moni rakennusteollisuudessa uransa loppupuolella toimiva henkilö ei halua perehtyä tietotekniikan suomiin mahdollisuuksiin ja virheellisesti kuvittelee näiden olevan kalliita sekä tehottomia vanhojen menetelmien rinnalla. 26
27 KUVAT Kuva 1. Suoritteen hinnoitteluperiaate, s.9 Kuva 2. Työmenekkiin liittyvät ajankäytön käsitteet, s.10 Kuva 3. Ote kustannuslaskentataulukosta Kuva 4. Ote kustannusseurantataulukosta Kuva 5. Viikkojaottelu, s.20 Kuva 6. Tietuekentät, s.20 Kuva 7. Kaava vähentää automaattisesti pois ruokatunnin, s.20 Kuva 8. Päivämäärät, s.21 Kuva 9. Päivämäärät, s.21 Kuva 10. Tuntien hakeutuminen litteroittain, s.22 Kuva 11. Seurantavälilehti 148, s.23 Kuva 12. Seurantavälilehti 148, s.23 27
28 LÄHTEET Enkovaara, E., Haveri, H. & Jeskanen, P Rakennushankkeen kustannushallinta. Helsinki: Rakennustieto Oy. Käännetty arvonlisävero. (Luettu ) Lindholm, M Kustannushallinta rakennushankkeessa. Suomen rakennusmedia Oy. Helsinki. Pellinen, J Kustannuslaskenta ja kannattavuusajattelu. Helsinki: Talentum. Talo 90 ryhmä, 1994.Rakennuskustannusten laskentaohje rakennustekniset työt. Helsinki: Rakennustieto Oy. Vuorela, K., Urpola, J., Kivi, J., Erkinheimo, A., Aminoff, A., Ratio, K. & Haanpää, M Johdatus rakentamistalouteen. Helsinki: Jasur Oy. 28
29 LIITE 1 Ote uudesta sähköisestä päiväkirjasta 1 (1)
30 LIITE 2 Ote uudesta tuntiseurantajärjestelmästä 1 (1)
HANKINTAHETKEN MUKAISEN JÄLKILASKENTATIEDON KEHIT- TÄMINEN TOIMITILARAKENTA- MISESSA
HANKINTAHETKEN MUKAISEN JÄLKILASKENTATIEDON KEHIT- TÄMINEN TOIMITILARAKENTA- MISESSA Niina Kiviniemi Opinnäytetyö Toukokuu 2015 Rakennustekniikka Talonrakennustekniikka 2 TIIVISTELMÄ Tampereen ammattikorkeakoulu
Kustannuslaskenta. Käyttöohje rakennusosalaskelma
Kustannuslaskenta Käyttöohje rakennusosalaskelma 10.4.2015 SISÄLLYSLUETTELO Taustaa... 3 Rakennusosat ikkuna... 3 Rakennusosan tuoterakenne... 4 Rakennusosalaskelma-ikkuna... 4 Prosenttipohjaisten erien
Kustannuslaskenta. Käyttöohje tarjouslaskelma
Kustannuslaskenta Käyttöohje tarjouslaskelma 5.4.2015 SISÄLLYSLUETTELO Taustaa... 3 Yhteenvedon raporttimallien hallinta... 5 Tarjouslaskelmaerien määrittely... 6 Tarjouslaskelman tulostaminen... 9 2 Taustaa
ProConcept -kokonaisratkaisu
Rakennusliikkeen sähköinen kaupankäynti Elektroninen liiketoiminta rakennusteollisuudessa Oulu ProConcept -kokonaisratkaisu Dokumenttien hallinta Kronodoc Kiinteistön pidon järjestelmät Taloushallinnon
RT urakoitsijan tuotetieto Käyttöohje
RT urakoitsijan tuotetieto Käyttöohje 5.4.2016 Sisällysluettelo Johdanto... 3 Kirjautuminen palveluun... 4 Työmaat ja Urakat... 5 Käsiteltävän työmaan valitseminen... 5 Työmaan perustaminen... 5 Aliurakoiden
Ratu-FLoW. Aikataulusuunnittelun perusteet ja vaiheet Ratu-tuotannonsuunnittelujärjestelmään perustuen - opetusaineisto verkkoympäristöön
Ratu-FLoW Aikataulusuunnittelun perusteet ja vaiheet Ratu-tuotannonsuunnittelujärjestelmään perustuen - opetusaineisto verkkoympäristöön Jump to first page Miksi Ratu? Tuotannonsuunnittelun lähtöaineistoa
Rakentamisvaiheen taloudenhallinta
Saimaan ammattikorkeakoulu Tekniikka Lappeenranta Rakennustekniikan koulutusohjelma Rakennustuotannon suuntautumisvaihtoehto Ville Pulli Rakentamisvaiheen taloudenhallinta Opinnäytetyö 2012 Tiivistelmä
JÄLKILASKENTA JA TIETOKANTOJEN PÄIVIT- TÄMINEN
Saimaan ammattikorkeakoulu Tekniikka Lappeenranta Rakennustekniikan koulutusohjelma Rakennustuotanto Lasse Kakko JÄLKILASKENTA JA TIETOKANTOJEN PÄIVIT- TÄMINEN Opinnäytetyö 2011 TIIVISTELMÄ Lasse Kakko
Hoidon ja ylläpidon alueurakka Virrat 2015 2020. Kaupalliset asiat
Hoidon ja ylläpidon alueurakka Virrat 2015 2020 Kaupalliset asiat Talvihoitotyöt projektinjohtomallilla Kesähoitotyöt kokonais- ja yksikköhinnoilla Tarjouslomakkeella pyydetään urakoitsijalta Tarjoushinta
Sähköurakoitsijan tarjouslaskenta
Sähköurakoitsijan tarjouslaskenta Tuotenumero: 411412 42,00 (+ alv 10%) normaalihinta 31,50 (+ alv 10%) jäsenhinta 4., uudistettu painos Jotta saataisiin sähköurakan toimeksianto yhä kiristyvillä markkinoilla,
Jälkilaskenta ja jälkilaskennan kehittäminen
Jälkilaskenta ja jälkilaskennan kehittäminen Tiia Niskanen Opinnäytetyö toukokuu 2015 Rakennustekniikan koulutusohjelma Tekniikan ja liikenteen ala Kuvailulehti Tekijä(t) Tiia Niskanen Julkaisun laji Opinnäytetyö
ORAVAKIVENSALMEN YKSITYIS- TIET Y1, Y2, Y3 JA Y25/K4
ORAVAKIVENSALMEN YKSITYIS- TIET Y1, Y2, Y3 JA Y25/K4 RAKENNUSTYÖT LAATUSUUNNITELMAN SISÄLTÖMALLI SISÄLLYSLUETTELO URAKAN LAATUSUUNNITELMA 2 1. LAATUSUUNNITELMAN TARKOITUS JA TAVOITE 2 2. TARJOUKSEN ANTAJAN
Kustannusten seuranta yrityksessä
Julia Mattila Kustannusten seuranta yrityksessä Metropolia Ammattikorkeakoulu Insinööri (AMK) Rakennustekniikka Insinöörityö 17.4.2017 Tiivistelmä Tekijä Otsikko Sivumäärä Aika Julia Mattila Kustannusten
Yritystoiminta Pia Niuta HINNOITTELU
HINNOITTELU Hinta on keskeinen kilpailukeino. sen muutoksiin asiakkaat ja kilpailijat reagoivat herkästi. toimii tuotteen arvon mittarina. vaikuttaa yrityksen imagoon. on tuotteen/palvelun arvo rahana
Satakunnan ammattikorkeakoulu. Mikko Yrjänä TYÖTUNTIEN SEURANTA RAKENNUSTYÖMAALLA
Satakunnan ammattikorkeakoulu Mikko Yrjänä TYÖTUNTIEN SEURANTA RAKENNUSTYÖMAALLA Rakennustekniikan koulutusohjelma 2017 TYÖTUNTIEN SEURANTA RAKENNUSTYÖMAALLA Yrjänä, Mikko Satakunnan ammattikorkeakoulu
KAUPPATIEDONSIIRRON VÄLINEET RAKENNUSALAN VERKOSTOTALOUDESSA
KAUPPATIEDONSIIRRON VÄLINEET RAKENNUSALAN VERKOSTOTALOUDESSA CM-Systems Oy tutkimuksen tausta ja tavoite tulos ja kehitetty ratkaisu ohjelmiston kuvaus projektinhallintaan erikoistunut ohjelmisto- ja konsulttiyritys,
Pikaopas. Mobiilituntikirjausten hyödyntäminen palkanmaksussa
Pikaopas Mobiilituntikirjausten hyödyntäminen palkanmaksussa Miten hyödyntää mobiilituntikirjauksia palkanmaksussa? Tässä oppaassa käydään läpi hyväksi havaittuja käytäntöjä sähköisen työajanseurannan
Rakentamisen uudet velvoitteet
Rakentamisen uudet velvoitteet Lain tarkoitus ja tavoite Reaaliaikaisen kokonaiskuvan luominen yrityksistä ja työntekijöistä Tietojen avulla voidaan käsitellä, arvioida ja määritellä asiakkaiden verotusstatusta
ARVIOINTILOMAKE / VIHERALAN ERIKOISAMMATTITUTKINTO Määräys 47/011/2015 Viheralan tarjoustoiminta
TUTKINNON SUORITTAJAN NIMI SYNTYMÄAIKA ARVIOINTIKOKOUKSEN TIEDOT AIKA PAIKKA ARVIOINTIKRITEERIT Tarjouspyyntöjen hankkiminen HAVAINTOJA TUTKINTOSUORITUKSESTA käyttää tarjouspyyntöjen hankinnassa viheralan
Oikean hinnan asettaminen
Oikean hinnan asettaminen Hinnoittelu on yrityksen kannattavuuden kannalta tärkeä tekijä. Tuotteen myyntihintaa voidaan ajatella o markkinoiden kannalta = kuinka paljon asiakkaat ovat valmiita tuotteesta
Ratu-tiedosto. Rakentamisen tuottavuustietoa vuodesta 1974. 29.1.2010/rl
Ratu-tiedosto Rakentamisen tuottavuustietoa vuodesta 1974 Ratu-tiedoston tarkoitus Kortiston tarkoitus on rakentamisen tuottavuuden, turvallisuuden ja laadun parantaminen seuraavasti: keräämällä työmailta
JÄLKILASKENNAN KEHITTÄMINEN JUSSILA GROUP OY:SSÄ
JÄLKILASKENNAN KEHITTÄMINEN JUSSILA GROUP OY:SSÄ Teemu Tirkkonen Opinnäytetyö Rakennustekniikka Insinööri (AMK) 2014 LAPIN AMMATTIKORKEAKOULU TEKNIIKKA JA LIIKENNE Rakennustekniikan koulutusohjelma Opinnäytetyö
Visma Liikkuvan työn ratkaisut: Työmaarekisteri. Moderni työkalu työn hallintaan
Visma Liikkuvan työn ratkaisut: Työmaarekisteri Moderni työkalu työn hallintaan (Visma L7, Visma Business ja Visma Nova) Urakoitsijat ERP:n asiakkaat haettavissa Työntekijät ERP:n henkilöt haettavissa,
PROJEKTIKOHTAINEN KUSTANNUSSEU- RANTA RAKENNUSALAN YRITYKSESSÄ. Sisärakenne TopSet Oy
PROJEKTIKOHTAINEN KUSTANNUSSEU- RANTA RAKENNUSALAN YRITYKSESSÄ Sisärakenne TopSet Oy Jasmi Leppänen Opinnäytetyö Marraskuu 2016 Liiketalouden koulutusohjelma TIIVISTELMÄ Tampereen ammattikorkeakoulu Liiketalouden
V10 ver 8.0 uusia toiminnallisuuksia. CGI Group Inc. 2014
V10 ver 8.0 uusia toiminnallisuuksia CGI Group Inc. 2014 2. kesäkuuta 2014 Paljon pieniä muutoksia ja korjauksia Edellinen versio julkaistiin syksyllä 2012. Uudessa versiossa on yhteensä 1500 muutospakettia.
Heini Salo. Tuotannonohjauksen kehittäminen digitaalipainossa. EVTEK-ammattikorkeakoulu Mediatekniikan koulutusohjelma. Insinöörityö 15.5.
EVTEK-ammattikorkeakoulu Mediatekniikan koulutusohjelma Tuotannonohjauksen kehittäminen digitaalipainossa Insinöörityö 15.5.2008 Ohjaaja: tuotantopäällikkö Markku Lohi Ohjaava opettaja: yliopettaja Seija
Elisa Kassa-taustajärjestelmän välilehdeltä raportit voidaan aukaista haluttuun tapahtumaan liittyvän raportin.
Elisa Kassa Raportit Elisa Kassa tarjoaa oletusarvoisesti kymmeniä eri raportteja, jotka antavat informaatiota lähtien aina tuntikohtaisesta tapahtumien erittelystä, aina koko vuoden kattavaan tapahtumien
Elementtiasennusurakan jälkilaskenta
Elementtiasennusurakan jälkilaskenta Lauri Hotokka Opinnäytetyö Joulukuu 2017 Rakennusalan työnjohdon koulutus. TIIVISTELMÄ Tampereen ammattikorkeakoulu Rakennusalan työnjohdon koulutus. Hotokka Lauri
ARVOA RAHALLE -AJATTELU, SEN RAPORTOINTI SEKÄ MITEN KAUPALLINEN MALLI TUKEE ARVOA RAHALLE AJATTELUA
ARVOA RAHALLE -AJATTELU, SEN RAPORTOINTI SEKÄ MITEN KAUPALLINEN MALLI TUKEE ARVOA RAHALLE AJATTELUA Arvoa rahalle -määritelmä Arvoa rahalle on hyötyjen (laatu, lopputuotevaatimukset, sosiaaliset ja ympäristölliset
Visma Netvisor. Kaikki mitä pk-yritys tarvitsee liiketoiminnan ohjaamiseen. RAPORTOINTI Asiakashallinta Myynnin seuranta Myynnin ennusteet
Visma Netvisor Kaikki mitä pk-yritys tarvitsee liiketoiminnan ohjaamiseen CRM JA MYYNTI PROJEKTINHALLINTA TYÖAIKA JA KULUT AUTOMATISOITU LASKUTUS RAPORTOINTI Asiakashallinta Myynnin seuranta Myynnin ennusteet
Palvelusopimukset ja niiden laskuttaminen
1 Palvelusopimukset ja niiden laskuttaminen Johdanto On olemassa hyvin erilaisia palveluja ja tuotteita, ja laskutuksen peruste voi olla sovittu hyvin monella eri tavalla: Etukäteen sovittu maksu perustuen
Toiminnanohjausjärjestelmän perusominaisuuksia. Käyttäjäprofiilit Pääkäyttäjä Työntekijä Asiakas Laskuttaja
Toiminnanohjausjärjestelmän perusominaisuuksia Käyttäjäprofiilit Pääkäyttäjä Työntekijä Asiakas Laskuttaja Pääkäyttäjä Perusasetusten hallinta o Kalustoryhmien hallinta o Kaluston yhteystietojen hallinta
! LAATUKÄSIKIRJA 2015
LAATUKÄSIKIRJA Sisällys 1. Yritys 2 1.1. Organisaatio ja vastuualueet 3 1.2. Laatupolitiikka 4 2. Laadunhallintajärjestelmä 5 2.1. Laadunhallintajärjestelmän rakenne 5 2.2. Laadunhallintajärjestelmän käyttö
PIENTALOURAKOITSIJAN MÄÄRÄ- JA KUSTANNUSLASKENTA
PIENTALOURAKOITSIJAN MÄÄRÄ- JA KUSTANNUSLASKENTA Ammattikorkeakoulututkinnon opinnäytetyö Visamäki, Rakennusmestari Kevät, 2018 Jaro Hokkanen TIIVISTELMÄ Rakennusmestari Visamäki Tekijä Jaro Hokkanen Vuosi
Tarjouslaskennan kehittäminen
Petja Pietiläinen Tarjouslaskennan kehittäminen Metropolia Ammattikorkeakoulu Rakennusmestari (AMK) Rakennusalan työnjohto Mestarityö 28.11.2013 Tiivistelmä Tekijä(t) Otsikko Sivumäärä Aika Petja Pietiläinen
Urakoinnin- ja Verkonrakennuksen työpaja. Visma L7 Koulutuspäivät Vanajanlinna 8. 9. 5. 2014
Urakoinnin- ja Verkonrakennuksen työpaja Visma L7 Koulutuspäivät Vanajanlinna 8. 9. 5. 2014 Työpajan ohjelma Aika Aihe 11:15-11:45 Työmaarekisteri 11:45 12:00 Urakoinnin dashboardit 12:00 12:15 LVISNet
Oppilaan pikaopas. Project 2013 käyttöliittymä ja näkymät
1 Oppilaan pikaopas Project 2013 käyttöliittymä ja näkymät Kun avaat Project 2013 -ohjelman, näet ensimmäisenä pelkistetyn näkymän. Uusi Project 2013 voi auttaa projektinhallinnassa kuten esim. projektitietojen
tilintarkastus.fi KUSTANNUSSEURANTA TEKESIN RAHOITUSTA SAAVILLE
tilintarkastus.fi KUSTANNUSSEURANTA TEKESIN RAHOITUSTA SAAVILLE Tämä kustannusten seurantatyökalu on erityisesti niitä Tekesin rahoitusta saavia yhtiöitä varten, joilla ei ole kirjanpidossa omaa kustannuspaikkaa
Verottajan työntekijä- ja urakkailmoitusten tekeminen Movenium TimeTracker-palvelussa
Verottajan työntekijä- ja urakkailmoitusten tekeminen Movenium TimeTracker-palvelussa 4. heinäuuta 2014 Tämän materiaalin tarkoitus Tässä ohjeessa opastetaan vaiheittain kuinka veroviranomaisen 1.7.2014
HANKINTAPAKETTIEN, LISÄ- JA MUUTOSTÖIDEN HALLINTA SEKÄ ENNUSTAMINEN QUINTETILLÄ
OPINNÄYTETYÖ - AMMATTIKORKEAKOULUTUTKINTO TEKNIIKAN JA LIIKENTEEN ALA HANKINTAPAKETTIEN, LISÄ- JA MUUTOSTÖIDEN HALLINTA SEKÄ ENNUSTAMINEN QUINTETILLÄ T E K I J Ä : Elias Aho SAVONIA-AMMATTIKORKEAKOULU
Heikki Santahuhta. Jälkilaskennan kehittäminen toiminnanohjausjärjestelmän avulla.
Heikki Santahuhta Jälkilaskennan kehittäminen toiminnanohjausjärjestelmän avulla. Kone- ja tuotantotekniikan koulutusohjelma 2015 Jälkilaskennan kehittäminen toiminnanohjausjärjestelmän avulla Santahuhta,
Jälkilaskennan haasteet ja kehittäminen
Samppa Mähönen Jälkilaskennan haasteet ja kehittäminen Metropolia Ammattikorkeakoulu Insinööri (AMK) Rakennetekniikka Insinöörityö 31.3.2016 Tiivistelmä Tekijä Otsikko Sivumäärä Aika Samppa Mähönen Jälkilaskennan
kustannustehokkaasti Stefan Taurén Sales Director
Laadukasta työajanhallintaa kustannustehokkaasti Stefan Taurén Sales Director Logium Oy Palveleva ohjelmistotalo Työaikaosaamista vuodesta 1997 Useita asiakaskohtaisia ik khtii ratkaisuja 1997 2007 TIIMA
Jälkilaskennan kehittäminen. Tampereen ammattikorkeakoulu Rakennustekniikan koulutusohjelma, Rakennustuotanto. Ville Väntänen.
Tampereen ammattikorkeakoulu Rakennustekniikan koulutusohjelma, Rakennustuotanto Ville Väntänen Opinnäytetyö Jälkilaskennan kehittäminen Työnohjaaja Työn tilaaja Tampere 2010 DI Harri Miettinen Lujatalo
LAATUSUUNNITELMAMALLI
Laatusuunnitelmamalli 1(5) Oulun kiinteistöjen talvikunnossapidon LAATUSUUNNITELMAMALLI Laatusuunnitelmamalli 2(5) Sisällysluettelo 1. YLEISTÄ... 3 Laatusuunnitelman tarkoitus... 3 Laatusuunnitelman laatiminen...
Tuotannon luotettavuus
Tuotannon luotettavuus Tuomas Särkilahti Skanska Talonrakennus Oy 1 Sisältö 1. Skanskan Luotettavan Tuotannon Toimintapa (LTT) 2. Miksi tuotannon luotettavuus on tärkeää 3. Miten varmistamme luotettavan
Esittäjän esittely. Tämä ei ole opetusmateriaali, vaan Jussin näkemys lyhyellä kokemuksella ilman kyseisten urakkamuotojen koulutusta
Esittäjän esittely Tämä ei ole opetusmateriaali, vaan Jussin näkemys lyhyellä kokemuksella ilman kyseisten urakkamuotojen koulutusta Kantapään kautta onnistumiseen, kolmas kerta toden sanoo PJP ja PJU
Rakentamisen tiedonantovelvollisuus
Rakentamisen tiedonantovelvollisuus Kuka, mitä ja miten? Ketä menettely koskee? Yrityksiä toimialasta riippumatta, kuntia, asunto-osakeyhtiöitä, yhdistyksiä sekä valtiota, jotka rakentavat tai rakennuttavat
Jälkilaskennalla tehokkuutta projektitoimintaan. Matti Toivonen Necom Oy
Jälkilaskennalla tehokkuutta projektitoimintaan Matti Toivonen Necom Oy WIKIPEDIA: Projekti on tarkkaan suunniteltu hanke tietyn päämäärän saavuttamiseksi Matti Toivonen Necom Oy Online Dynamics Oy Osta
1.12.2014 Mikko Mensio
1 RAKENNUSMAALAUKSEN SUUNNITTELU /URAKOITSIJA PUHEENVUORO ESKO NURMISEN MAALAAMO OY ESITTELY MAALAUSURAKAN LASKENTA-ASIAKIRJAT VAIHTOEHTO: Esioikaisu-, tasoite- ja maalaustyöt tuoteosakauppana - taustaa
Toimittajan laskusta maksun kirjaukseen
1 Toimittajan laskusta maksun kirjaukseen Johdanto Maksujen kirjaaminen Odoo ssa on selväpiirteinen toimenpide, ja sen avulla voi myös seurata yrityksen tuloksen kehittymistä on-line. Erääntyneiden maksujen
ASENNUS- JA KÄYTTÖOHJE
ASENNUS- JA KÄYTTÖOHJE YKSIKKÖHINTA SOPIMUKSEN TOTEUTUNEET MÄÄRÄT-SOVELLUS CMPRO5 VERSIO 2.8 PÄIVITETTY HEINÄKUU 2010 COPYRIGHT 2010 ARTEMIS FINLAND OY. ALL RIGHTS RESERVED. KÄYTTÖOHJE SIVU 2 (12) SISÄLLYSLUETTELO
Uuden työ- tai mittavälineen luominen tietokantaan
Sivu:1(12) Työ- ja mittaväline-tietokanta löytyy serveriltä APPL14.DE.ABB.COM/SRV/ABB Tarvitset read-oikeudet tietokannan tarkasteluun ja editor mainusers-oikeudet tietokannan muokkaukseen. Jos tarkoituksenasi
SALON RAUTA OY. Yritys valmistaa metallisia portaita ja portteja sekä ruostumattomasta teräksestä mm. postilaatikoita.
SALON RAUTA OY Salon Rauta Oy:n perustivat 1.9.1998 Antti ja Timo Salo. Antti Salo toimii yrityksessä toimitusjohtajana sekä talousjohtajana ja Timo Salo hallituksen puheenjohtajana sekä myyntijohtajana.
29.8.2013 Ins.tsto Controlteam Oy, Harri Valkonen 1
Harri Valkonen, rak. ins Urakointikokemusta 23 vuotta, rak. konsulttina yli 5 vuotta Töissä insinööritoimisto Controlteam Oy, Jyväskylä ( 30 henkilöä) Kohteita mm. Haapamäen koulun peruskorjaus, päävalvojana
Työmaapäiväkirjan käyttöohje
Työmaapäiväkirjan käyttöohje Suomen johtava projektipankki! Kustannustehokkaaseen rakennusprojektien hallintaan SokoPro on Kopijyvän ratkaisu kustannustehokkaaseen rakennusprojektin hallintaan. Rakennusprojektiaineistojen
Rakennusliikkeen sähköinen kaupankäynti
Rakennusliikkeen sähköinen kaupankäynti ProcuMent Hankintajärjestelmä Ilkka Laine Skanska Oy PlanMan Oy 1.1.2001 Liiketoiminta siirtyi Proha Oyj CM-Systems Oy Ari Hovi Oy Vidac Oy Projektihallinto Oy Proha
Jokirinteen oppimiskeskus Kirkkonummi
KUSTANNUSSELVITYS Jokirinteen oppimiskeskus Kirkkonummi 7.4.2017 Sisällysluettelo Sisällysluettelo 2 Dokumentin tiedot 2 Hankekuvaus 3 Lähtökohdat 3 Yhteenveto 3 Laskentaperusteet 4 Riskit 5 Liitteet 5
Ajatuksia hinnoittelusta. Hinta on silloin oikea, kun asiakas itkee ja ostaa, mutta ostaa kuitenkin.
Ajatuksia hinnoittelusta Hinta on silloin oikea, kun asiakas itkee ja ostaa, mutta ostaa kuitenkin. Hinnoittelu Yritystoiminnan tavoitteena on aina kannattava liiketoiminta ja asiakastyytyväisyys. Hinta
Excel-lomakkeen (syöttötaulukko) käyttäminen talousarvio- ja suunnitelmatietojen toimittamisen testaamisessa Kuntatalouden tietopalvelussa
Valtiokonttori 1 (8) Excel-lomakkeen (syöttötaulukko) käyttäminen talousarvio- ja suunnitelmatietojen toimittamisen testaamisessa Kuntatalouden tietopalvelussa Valtiokonttori 2 (8) Sisällys 1 Yleistä...
LAATUSUUNNITELMAMALLI
Liite 4 Yleisten alueiden aurausurakat Keskustan kehä- alueurakka-alueella 2016 2018 LAATUSUUNNITELMAMALLI 9.8.2016 9.8.2016 2(5) Sisällysluettelo 1. YLEISTÄ... 3 Laatusuunnitelman tarkoitus... 3 Laatusuunnitelman
LAATUTARJOUSLOMAKE / LAATUSUUNNITELMA KATUJEN TALVIHOIDON ALUEURAKKA 2017/ /2020
LAPINLAHDEN KUNTA Tekninen osasto 22.6.2017 LAATUTARJOUSLOMAKE / LAATUSUUNNITELMA KATUJEN TALVIHOIDON ALUEURAKKA 2017/2018 2019/2020 URAKOITSIJA: Osoite,kotisivu Puhelin, sähköposti Telefax Asematie 4
Rakennuskustannukset hallintaan Fore-laskennan käyttö suunnittelussa
Rakennuskustannukset hallintaan Fore-laskennan käyttö suunnittelussa Hankesuunnittelupäivä 25.10.2016, Ari Huomo Kustannusohjauksen tavoitteet Tavoitteellinen, kuhunkin hankkeen vaiheeseen sopiva kustannusarvio
Sonera Viestintäpalvelu VIP VIP Laajennettu raportointi Ohje
Sonera Viestintäpalvelu VIP VIP Laajennettu raportointi Ohje Sisällysluettelo VIP Laajennettu raportointi... 3 Luo raportti Laajennetun raportoinnin työkaluilla... 4 Avaa Laajennettu raportointi... 4 Valitse
ProcuNet. Avoimiin rajapintoihin perustuva rakentamisen sähköinen kaupankäynti. Juhani Nummi. Artemis Finland Oy 15.10.2002
ProcuNet Avoimiin rajapintoihin perustuva rakentamisen sähköinen kaupankäynti 15.10.2002 ProcuNet-päätavoite Hankkeessa määritetään ja toteutetaan avoin, standarditekniikoihin perustuva, rajapinta rakentajan
1/6. Pisteiden laskentatapa SÄHKÖURAKKATARJOUS. Suomi Oy. Tarjouspyynnön mukaisen urakan arvonlisäveroton kokonaishinta (alv 0%)
1/6 TARJOUSTEN VERTAILUTAULUKKO 11210 / Ilomantsissa sijaitsevan toimintakeskuksen sähköasennusten muutostyöt (Pisteytys kokonaishankinnan mukaan) Saapuneita tarjouksia yhteensä: 1 Kelvollisia tarjouksia
Mitä tilinpäätös kertoo?
Kati Leppälä 2018 Mitä tilinpäätös kertoo? Tilinpäätös on yrityksestäsi tilikaudelta eli vuosittain tehtävä laskelma, josta selviää yrityksesi tulos ja varallisuus. Tilinpäätös on osa yrityksen valvontajärjestelmää
Jokilatvojen tilapalveluiden Kuntayhtymän palvelutuotannon YLEISSOPIMUS
Jokilatvojen tilapalveluiden Kuntayhtymän palvelutuotannon YLEISSOPIMUS 2 3 TUOTANNON YLEISSOPIMUS SISÄLTÖ 1 SOPIMUKSEN TARKOITUS...5 2 TOIMINTA JA TEHTÄVÄT...5 3 TOIMINTAYMPÄRISTÖ...5 4. TUOTANNON VALVONTA...6
Tampereen Raitiotie. Esitys uudesta indeksijaosta KAS 1 vaiheen kustannusarvioon
Tampereen Raitiotie Esitys uudesta indeksijaosta KAS 1 vaiheen kustannusarvioon 13.9.2016 Uusi indeksi yhdistelmä Tampereen raitiotien allianssissa Mitä uudella indeksiyhdistelmällä tavoitellaan? Uuden
Jussi Klemola 3D- KEITTIÖSUUNNITTELUOHJELMAN KÄYTTÖÖNOTTO
Jussi Klemola 3D- KEITTIÖSUUNNITTELUOHJELMAN KÄYTTÖÖNOTTO Opinnäytetyö KESKI-POHJANMAAN AMMATTIKORKEAKOULU Puutekniikan koulutusohjelma Toukokuu 2009 TIIVISTELMÄ OPINNÄYTETYÖSTÄ Yksikkö Aika Ylivieska
HRMobi Esimies. HRMobi Esimiestoimintojen KÄYTTÖOHJE
HRMobi Esimies HRMobi Esimiestoimintojen KÄYTTÖOHJE HRMobi -esimies HRMobi -esimiesliittymä älypuhelimiin, tabletteihin ja selaimiin. Esimies näkee helposti työntekijöiden työvuorot puhelimessaan. Esimies
Varhaiskasvatuksen. tilastollinen vuosikirja VERTIKAL OY TARJOUS
Varhaiskasvatuksen tilastollinen vuosikirja 2015-2016 VERTIKAL OY TARJOUS 1.11.2017 31.10.2017 VARHASIKASVATUKSEN TILASTOLLINEN VUOSIKIRJA, VERTIKAL OY 1 Varhaiskasvatuksen tilastollinen vuosikirja 2015-2016
Google-dokumentit. Opetusteknologiakeskus Mediamylly
Google-dokumentit 1 2 3 Yleistä 1.1 Tilin luominen 4 1.2 Docs-päävalikkoon siirtyminen 7 Dokumentit-päävalikko 2.1 Kirjaudu Dokumentteihin 9 2.2 Lähetä tiedosto Google-dokumentteihin 11 2.3 Uuden asiakirjan
Pankkitositteen tietojen kohdentaminen
1 Pankkitositteen tietojen kohdentaminen Johdanto Pankkitapahtumien (tiliotteen) tietojen linkitys kirjanpitoon (maksutapahtumien kohdistus laskuihin) voi joskus olla työlästä (jos maksutapahtuman tiedot
Kysymykset ja vastaukset
Viite: TH01/PeRo Lapin ammattikorkeakoulu Oy Kysymykset ja vastaukset TYÖTERVEYSPALVELUIDEN HANKINTA Lapin ammattikorkeakoulu Oy Jokiväylä 11 C, 96300 Rovaniemi Sisältö 1 Kysymykset ja vastaukset... 3
TULOSPALVELUN OTTELUSEURANTA
TULOSPALVELUN OTTELUSEURANTA TULOSPALVELU https://taso.palloliitto.fi/taso/login.php YLEISTÄ - Tilastointi tapahtuu TASO-järjestelmässä - Kirjautuminen TASO-järjestelmään tapahtuu kotijoukkueen omilla
PATA NIMIKKEET. Nimikkeet toimivat kalustoluettelona, niitä voidaan myydä, lainata, käyttää erilaisissa hinnoitteluissa jne..
NIMIKKEET Nimike on yleistermi laitteille, koneille, materiaaleille, tiloille, työlle jne.. Näitä kaikkia käsitellään samoin tavoin, joten yksi yleispätevä käyttöliittymä riittää. Nimikkeet tyypitetään
Puhelin: 0600 90099 (1,98 EUR/min+pvm/mpm)
Visma Navita on pilvipalveluna toimiva raportoinnin, budjetoinnin ja ennustamisen järjestelmä. Vakioraporttien, kuten tulos- ja taselaskelmien, lisäksi Navitaan voidaan luoda myös asiakaskohtaisia raportteja
Rakennuttajan edustajana ja tilaajana toimii Järvenpään kaupungin Tekninen palvelukeskus/rakentamispalvelut
KUNNALLISTEKNIIKAN RAKENTAMISKOHTEET 2013 2015 1. SOPIMUKSEN OSAPUOLET JA SOPIMUKSEN KOHDE 1.1 Rakennuttaja 1.2 Tilaaja 1.3 Toimittaja Rakennuttaja on Järvenpään kaupunki Rakennuttajan edustajana ja tilaajana
SATAKUNNAN AMMATTIKORKEAKOULU. Hakala Toni Varpelaide Heidi TEKSTINKÄSITTELYN OHJEET CASE: OPINNÄYTETYÖN RAPORTOINTI WORDILLA
SATAKUNNAN AMMATTIKORKEAKOULU Hakala Toni Varpelaide Heidi TEKSTINKÄSITTELYN OHJEET CASE: OPINNÄYTETYÖN RAPORTOINTI WORDILLA Liiketalous ja tietojenkäsittely Huittinen Liiketalous Taloushallinto 2005 1
Loikkaa turvallisesti pilveen
Loikkaa turvallisesti pilveen Microsoft Azure tuo pk-yrityksille säästöjä ja työskentelyn helppoutta. Luotettava ja turvallinen pilvipalvelu skaalautuu kaikenlaisiin ja -kokoisiin tarpeisiin. Pilvipalveluilla
Suvi Junes/Pauliina Munter Tietohallinto/Opetusteknologiapalvelut 2014
Tietokanta Tietokanta on työkalu, jolla opettaja ja opiskelijat voivat julkaista tiedostoja, tekstejä, kuvia ja linkkejä alueella. Opettaja määrittelee lomakkeen muotoon kentät, joiden kautta opiskelijat
Visma Liikkuvan työn ratkaisut: Työnohjaus. Moderni työkalu työn hallintaan
Visma Liikkuvan työn ratkaisut: Työnohjaus Moderni työkalu työn hallintaan Visma Työnohjaus on selainkäyttöinen ratkaisu töiden ja niiden sisältämien tehtävien hallintaan, aikataulutukseen ja seurantaan.
Mitä tentissä tulee osata? 50 % arvioinnista
Mitä tentissä tulee osata? 50 % arvioinnista Sisältö 1. Luennot ja käsitteet 10 pistettä 2. NAVin käyttö 20 pistettä Läpäisyyn vaaditaan 12 pistettä, joista vähintään 8 on NAVin käytöstä. Luennot ja käsitteet
Ammatillinen opettajakorkeakoulu
- Ammatillinen opettajakorkeakoulu 2 JYVÄSKYLÄN KUVAILULEHTI AMMATTIKORKEAKOULU Päivämäärä 762007 Tekijä(t) Merja Hilpinen Julkaisun laji Kehittämishankeraportti Sivumäärä 65 Julkaisun kieli Suomi Luottamuksellisuus
Rakennusteollisuuden työturvallisuuskannanotto. RATUKE-seminaari , Kansallismuseo Tarmo Pipatti
Rakennusteollisuuden työturvallisuuskannanotto RATUKE-seminaari 11.11.2010, Kansallismuseo Tarmo Pipatti Työturvallisuuskannanotto 2010-2015 :n hallitus asetti vuoden 2010 alussa tavoitteen, jonka mukaan
Talvihoitourakka (optio ) Talvihoidon toiminta- ja laatusuunnitelma, talvihoito , Kuhmon kaupunki.
Talvihoitourakka 2017 2019 (optio 2019-2022) Talvihoidon toiminta- ja laatusuunnitelma, talvihoito 2017 2019, Kuhmon kaupunki Laatutarjous 1 SISÄLLYSLUETTELO 1. YLEISTÄ...3 1.1 LAATUSUUNNITELMAN TARKOITUS...3
NTG Projektinhallinta työajan seurantaan ja prosessien ja resurssienhallintaan. NTG Projektinhallinta
NTG Projektinhallinta työajan seurantaan ja prosessien ja resurssienhallintaan. NTG Projektinhallinta NTG Projektinhallinta - Yleistä NTG Projektinhallinta on palvelimella sijaitseva järjestelmä, jota
ValueFrame. Tilitoimiston toiminnanohjaus
ValueFrame Tilitoimiston toiminnanohjaus ValueFramen ansiosta työtehtävämme pysyvät ajan tasalla, ja se auttaa minua koordinoimaan tehtäviä. Pystymme kirjaamaan tehdyt tunnit laskutusta varten niin, että
RAKENNUSHANKKEEN KUSTANNUSHALLINTA
Opinnäytetyö (AMK) Rakennustekniikka Tuotantojohtaminen 2014 Jussi Välitalo RAKENNUSHANKKEEN KUSTANNUSHALLINTA Tavoitearvion laatiminen OPINNÄYTETYÖ (AMK) TIIVISTELMÄ TURUN AMMATTIKORKEAKOULU Rakennustekniikka
Office 365 OneDrive Opiskelijan ohje 2017
Digitaalisen oppimisen tiimi/ Mia Tele & Kalle Malinen 13.10.2017 Office 365 OneDrive Opiskelijan ohje 2017 Sisältö 1. OneDrive... 2 2. Miten voin ottaa OneDriven käyttöön?... 3 3. Mitä OneDrivella voi
Webropol-kyselyt. Tarja Heikkilä
Webropol-kyselyt Tarja Heikkilä Internet-kyselyt Soveltuvat kyselyihin, joissa kaikilla perusjoukon jäsenillä on mahdollisuus internetin käyttöön, toisin sanoen on mahdollisuus edustavan aineiston saamiseen.
Yliopistojen profiloitumisen vahvistaminen (Profi) -rahoituksen väliraportointiohje
Yliopistojen profiloitumisen vahvistaminen (Profi) -rahoituksen väliraportointiohje 18.12.2018 Päivitys 4.2.2019 valtuutus (diat 6-8) 1 SUOMEN AKATEMIA 2018 KIRJOITA ESITYKSEN NIMI TÄHÄN Sisällys Yleistä
Mitä tentissä tulee osata? 50 % arvioinnista
Mitä tentissä tulee osata? 50 % arvioinnista Sisältö 1. Luennot ja käsitteet 10 pistettä 2. NAVin käyttö 20 pistettä Läpäisyyn vaaditaan 12 pistettä, joista vähintään 8 on NAVin käytöstä. Luennot ja käsitteet
TAULUKON TEKEMINEN. Sisällysluettelo
Excel 2013 Taulukon tekeminen Sisällysluettelo TAULUKON TEKEMINEN TAULUKON TEKEMINEN... 1 Tietotyypit... 1 Tiedon syöttäminen taulukkoon... 1 Kirjoitusvirheiden korjaaminen... 2 Alueen sisällön tyhjentäminen...
URAKKALASKENTA- JA KUSTANNUS- SEURANTATYÖKALUJEN KEHITTÄMINEN KONEURAKOINTI PASI YLILUOMALLE
URAKKALASKENTA- JA KUSTANNUS- SEURANTATYÖKALUJEN KEHITTÄMINEN KONEURAKOINTI PASI YLILUOMALLE Sami Rautkoski Opinnäytetyö Tammikuu 2011 Rakennustekniikan koulutusohjelma Yhdyskuntatekniikan suuntautumisvaihtoehto
Moduuli 7 Talouden hallinta
2O16-1-DEO2-KA2O2-003277 Moduuli 7 Talouden hallinta Osa 3 Talouden suunnittelu ja ennusteet Hanke on rahoitettu Euroopan komission tuella. Tästä julkaisusta (tiedotteesta) vastaa ainoastaan sen laatija,
Markkinoinnin ulkoistamisella liiketoiminnalle arvoa. CASE Tampereen Rakennustiimi Oy
Markkinoinnin ulkoistamisella liiketoiminnalle arvoa. CASE Tampereen Rakennustiimi Oy + Toimiala: Rakentaminen ja remontointi Yritys: Tampereen Rakennustiimi Oy Olemme saaneet Fonectalta selkeää näyttöä
HRTM58. Windows 10 Resurssienhallinta
Windows 10 Resurssienhallinta 1 Sisällysluettelo Resurssienhallinta...3 Resurssienhallintaa käytetään tiedostojen ja kansioiden hallintaan...3 Vasen sarake...5 Tietojen muuttaminen...8 Tapa 1: Hiiren 2.
Test World Oy. Ohjelmistoprojekti 2004 T-76.115
Test World Oy Ohjelmistoprojekti 2004 T-76.115 TW QMD JA 13.9.2004 Page 1(5) 1. Yritys Test World Oy on suomalainen yksityinen vuonna 1991 perustettu yritys. Sen toimialana on autojen ja renkaiden testaus
