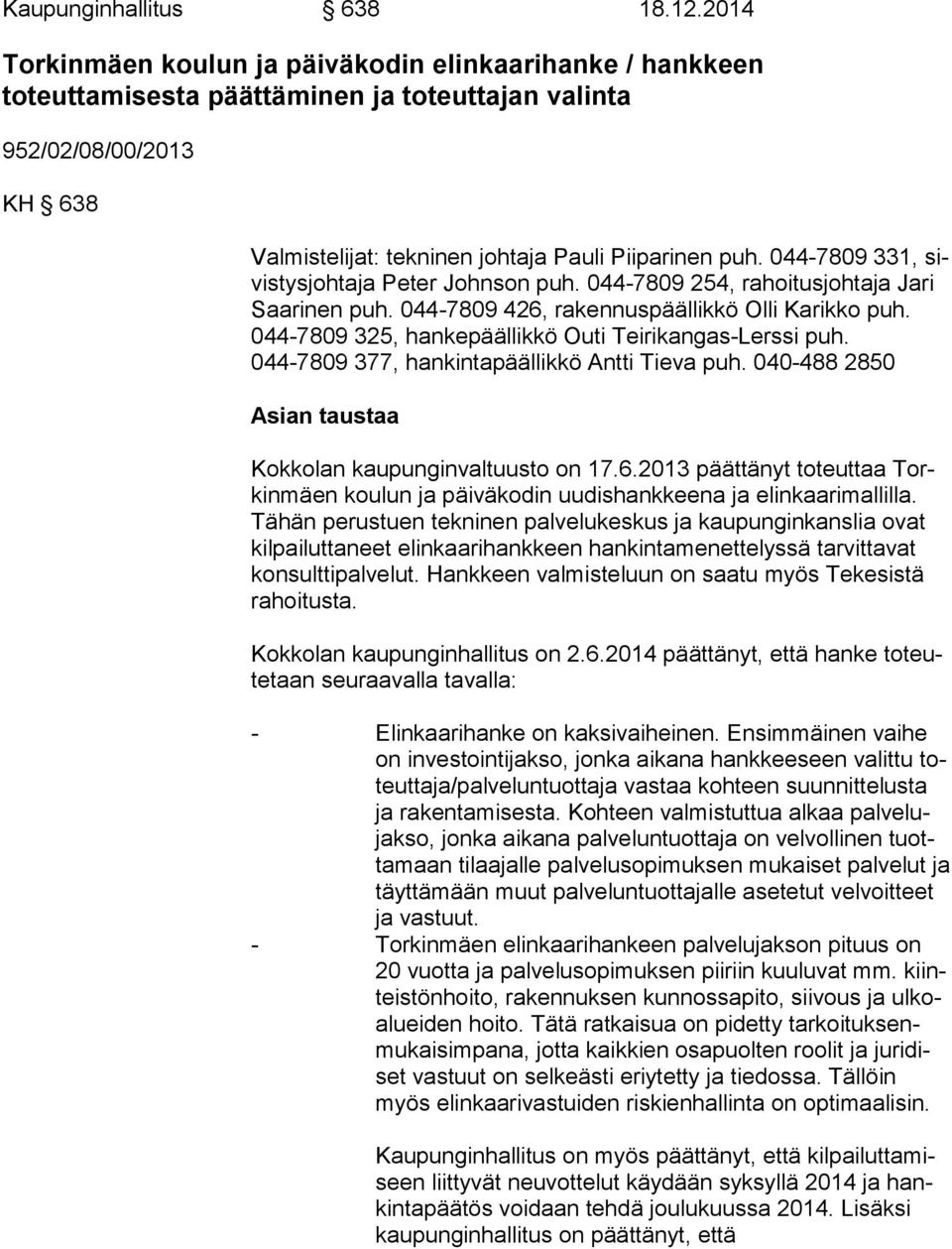

Torkinmäen koulun ja päiväkodin elinkaarihanke / hankkeen toteuttamisesta päättäminen ja toteuttajan valinta
|
|
- Sakari Kahma
- 8 vuotta sitten

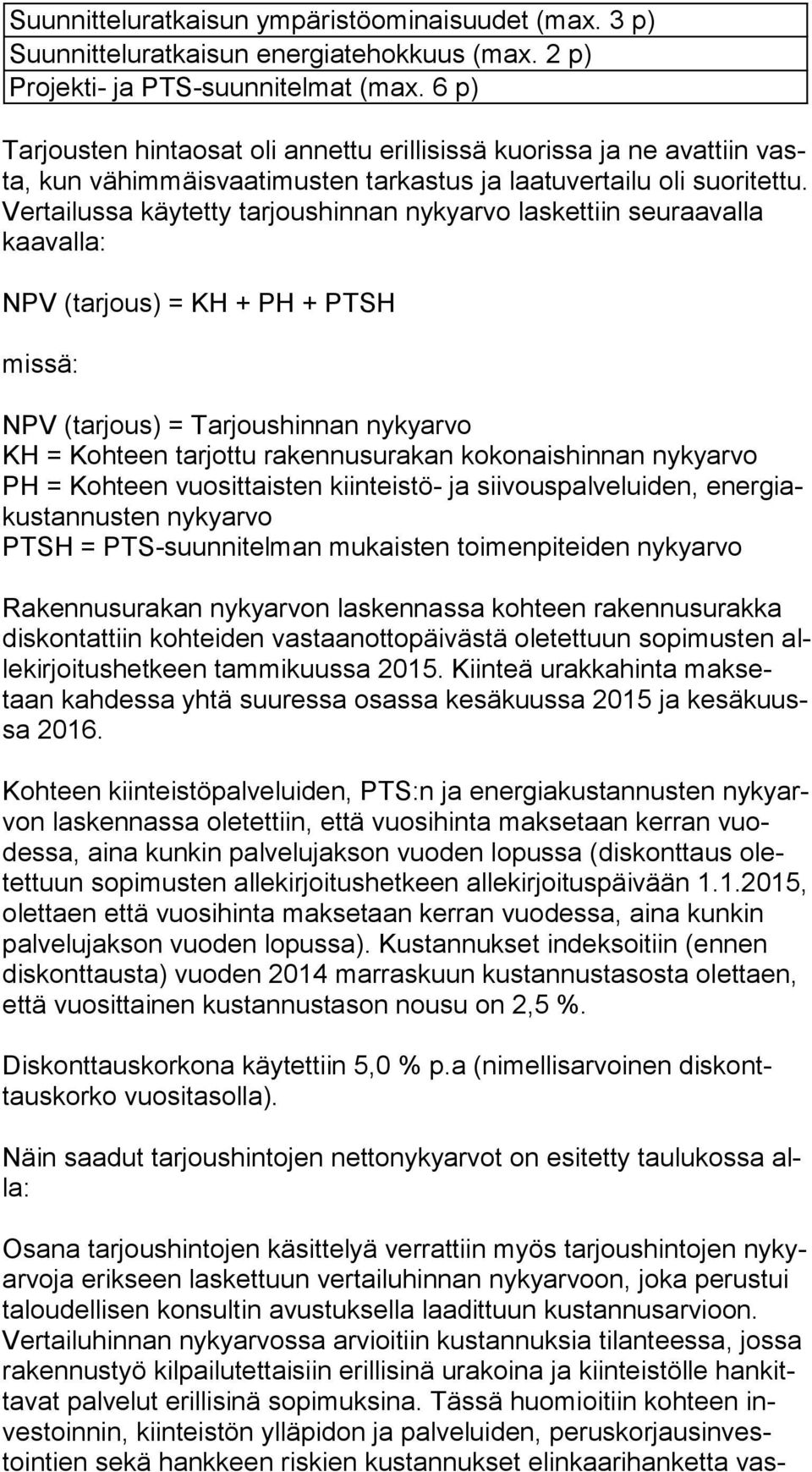

- Katselukertoja:
Transkriptio
1 Kaupunginhallitus Torkinmäen koulun ja päiväkodin elinkaarihanke / hankkeen toteuttamisesta päättäminen ja toteuttajan valinta 952/02/08/00/2013 KH 638 Valmistelijat: tekninen johtaja Pauli Piiparinen puh , sivis tys joh ta ja Peter Johnson puh , rahoitusjohtaja Ja ri Saarinen puh , rakennuspäällikkö Olli Karikko puh , hankepäällikkö Outi Teirikangas-Lerssi puh , hankintapäällikkö Antti Tieva puh Asian taustaa Kokkolan kaupunginvaltuusto on päättänyt toteuttaa Torkin mä en koulun ja päiväkodin uudishankkeena ja elinkaarimallilla. Tä hän perustuen tekninen palvelukeskus ja kaupunginkanslia ovat kil pai lut ta neet elinkaarihankkeen hankintamenettelyssä tarvittavat kon sult ti pal ve lut. Hankkeen valmisteluun on saatu myös Tekesistä ra hoi tus ta. Kokkolan kaupunginhallitus on päättänyt, että hanke to teute taan seuraavalla tavalla: - Elinkaarihanke on kaksivaiheinen. Ensimmäinen vaihe on investointijakso, jonka aikana hankkeeseen valittu toteut ta ja/pal ve lun tuot ta ja vastaa kohteen suunnittelusta ja rakentamisesta. Kohteen valmistuttua alkaa pal ve lujak so, jonka aikana palveluntuottaja on velvollinen tuotta maan tilaajalle palvelusopimuksen mukaiset palvelut ja täyttämään muut palveluntuottajalle asetetut vel voit teet ja vastuut. - Torkinmäen elinkaarihankeen palvelujakson pituus on 20 vuotta ja palvelusopimuksen piiriin kuuluvat mm. kiinteis tön hoi to, rakennuksen kunnossapito, siivous ja ul koaluei den hoito. Tätä ratkaisua on pidetty tar koi tuk senmu kai sim pa na, jotta kaikkien osapuolten roolit ja ju ri diset vastuut on selkeästi eriytetty ja tiedossa. Tällöin myös elinkaarivastuiden riskienhallinta on optimaalisin. Kaupunginhallitus on myös päättänyt, että kil pai lut ta miseen liittyvät neuvottelut käydään syksyllä 2014 ja hankin ta pää tös voidaan tehdä joulukuussa Lisäksi kau pun gin hal li tus on päättänyt, että
2 - hankkeeseen nimetyn suunnittelutoimikunnan tehtävänä on huolehtia suunnittelunohjauksesta ja lopullisten tarjous ten arvioinnista sekä tehdä esitys hankkeen to teutta jak si valittavasta kaupunginhallitukselle; - suunnittelutoimikunnalla on oikeus kuulla ja käyttää apunaan tarvittavia asiantuntijoita; ja - palvelusopimuksen piiriin kuuluvat kaikki kiinteistön kuntoon mahdollisesti vaikuttavat toiminnot, kuten esim. kiin teis tön hoi to, rakennuksen kunnossapito, siivous ja ulko aluei den hoito. Hankkeen kilpailutuksessa käytettiin apuna konsulttikokoonpanoa, jo hon kuuluivat Rahoituksen neuvontapalvelut Inspira Oy (pro jek tinjoh to ja taloudellinen konsultointi), Asianajotoimisto Krogerus Oy (juri di nen konsultointi) sekä Ramboll CM Oy ja Ramboll Finland Oy (tek ni nen konsultointi). Hankintamenettelyn kulku Kilpailutus käynnistettiin hankintailmoituksen jul kai se misel la. Menettelynä on hankintalain mukainen kilpailullinen neu vot telu me net te ly. Määräaikaan mennessä saapui kolme osallis tu mis ha ke mus ta: 1) Lemminkäinen Oyj:n konserniyhtiöiden muodos ta ma yhteenliittymä; 2) Peab Oy; sekä 3) YIT Oyj:n ja Caverion Oyj:n konserniyhtiöiden muodostama yhteenliittymä. Kaikki yritykset täyttivät kelpoisuusehdot ja vähimmäisvaatimukset ja va lit tiin tarjoajiksi hankinnan neuvotteluvaiheeseen, joka käynnistyi alus ta van tarjouspyyntömateriaalin toimittamisella Peab Oy vetäytyi hankinnasta kesäkuun alussa. Muiden tarjoajien kanssa jär jes tet tiin yhteensä kuudet neuvottelut, joista ensimmäiset pidettiin ja viimeiset Neuvottelujen kuluessa ja niiden jälkeen lähetettiin tarjoajille yhteensä 11 lisäkirjettä, joiden muka na toimitettiin hankinnan tarjouspyyntö-, suunnittelu- ja so pi mus aineis ton luonnokset sen kehittyessä. Neuvotteluissa käsiteltiin suunnittelu- ja rakentamisvaiheen sekä palve lu- ja ylläpitovaiheen toteuttamista ja sille asetettuja ehtoja. Neuvot te lu jen tuloksena muodostui lopullinen toteutusmalli, jossa hankin ta me net te lyn tuloksena valittava palveluntuottaja vastaa Tor kinmä en koulun ja päiväkodin valmistumisen jälkeisestä ylläpidosta ja peruskorjauksista 20 vuoden palvelujakson ajan. Neuvotteluvaihe päättyi tarjoajille viimeisellä lisäkirjeellä toi mi tet tui hin täsmennyksiin. Lopullinen tarjouspyyntöaineisto oli julkais tu jo aiemmin. Tarjousten määräaikana oli ma klo 16. Määräaikaan
3 men nes sä tarjouksen jättivät Lemminkäinen PPP Oy sekä YIT Raken nus Oy / Caverion Suomi Oy. Tarjouspyynnössä oli asetettu hankinnalle vähimmäisvaatimuksia, jot ka koskivat muun muassa - suunnitteluratkaisun teknisiä ja toiminnallisia vaa ti muksia; - suunnitteluryhmän kokemusta ja osaamista; - suunnittelun ja rakentamisen projektisuunnitelman, pal ve lu jen ja ylläpidon projektisuunnitelman sekä pitkän täh täi men suunnitelman (PTS) sisältöä; sekä - rakentamisen energiatehokkuutta ja muita ym pä ris töta voit tei ta. Molempien tarjoajien tarjoukset täyttävät asetetut vä him mäis vaa timuk set. Tarjousten vertailu Tarjousten valintaperusteena on kokonaistaloudellinen edullisuus, jos ta 40 % muodostuu laadusta ja 60 % hinnasta. Laatuarvioinnin on suorittanut suunnittelutoimikunnan arviointiryhmä, johon kuuluivat Kok ko lan kaupungin edustajina Outi Teirikangas-Lerssi, Olli Karikko, Pe ter Johnson, Pauli Piiparinen, Kai Kytölaakso, Hanna Pernu, Elina Myl ly nie mi, Antti Tieva, Elina Nissinen, Lassi Oikari ja Pentti Hai makai nen. Arvioinnin fasilitoijana ja arviointiryhmän sihteerinä toimi johta va asiantuntija, arkkitehti Eija Larkas-Ipatti Ramboll Finland Oy:stä. Arviointiryhmää avustivat myös muut konsultit. Arviointi suo ri tet tiin useissa kokouksissa marras-joulukuun 2014 vaihteessa. Laatuarvioinnissa käytetyt vertailuperusteet sekä tarjoajien saamat pis teet sanallisine perusteluineen on kuvattu yksityiskohtaisesti liittees sä A 45. Laatuarvioinnin yhteispisteet on esitetty liitteessä B 45 Esitys suunnittelutoimikunnalle Liite A 45 Liite B 45 Alla esitetään taulukkona lyhyesti vertailuperusteiden pääkohdat. Vertailuperusteet (max. 40 pistettä) Suunnitteluratkaisun pedagogiset perustelut ja innovatiivinen ke hitte ly -asiakirja (max. 5 p) Suunnitteluratkaisun toiminnallisuus ja innovatiivisuus var hais kasva tuk sen ja peruskoulun oppimis- ja opetusharjoitteluympäristönä (max. 18 p) Suunnitteluratkaisun kaupunkikuvalliset ansiot (max. 6 p)
4 Suunnitteluratkaisun ympäristöominaisuudet (max. 3 p) Suunnitteluratkaisun energiatehokkuus (max. 2 p) Projekti- ja PTS-suunnitelmat (max. 6 p) Tarjousten hintaosat oli annettu erillisissä kuorissa ja ne avattiin vasta, kun vähimmäisvaatimusten tarkastus ja laatuvertailu oli suo ri tet tu. Vertailussa käytetty tarjoushinnan nykyarvo laskettiin seuraavalla kaa val la: NPV (tarjous) = KH + PH + PTSH missä: NPV (tarjous) = Tarjoushinnan nykyarvo KH = Kohteen tarjottu rakennusurakan kokonaishinnan nykyarvo PH = Kohteen vuosittaisten kiinteistö- ja siivouspalveluiden, ener giakus tan nus ten nykyarvo PTSH = PTS-suunnitelman mukaisten toimenpiteiden nykyarvo Rakennusurakan nykyarvon laskennassa kohteen rakennusurakka dis kon tat tiin kohteiden vastaanottopäivästä oletettuun sopimusten alle kir joi tus het keen tammikuussa Kiinteä urakkahinta mak setaan kahdessa yhtä suuressa osassa kesäkuussa 2015 ja ke sä kuussa Kohteen kiinteistöpalveluiden, PTS:n ja energiakustannusten ny ky arvon laskennassa oletettiin, että vuosihinta maksetaan kerran vuodes sa, aina kunkin palvelujakson vuoden lopussa (diskonttaus oletet tuun sopimusten allekirjoitushetkeen allekirjoituspäivään , olettaen että vuosihinta maksetaan kerran vuodessa, aina kun kin palvelujakson vuoden lopussa). Kustannukset indeksoitiin (en nen diskonttausta) vuoden 2014 marraskuun kustannustasosta olet taen, että vuosittainen kustannustason nousu on 2,5 %. Diskonttauskorkona käytettiin 5,0 % p.a (nimellisarvoinen dis konttaus kor ko vuositasolla). Näin saadut tarjoushintojen nettonykyarvot on esitetty taulukossa alla: Osana tarjoushintojen käsittelyä verrattiin myös tarjoushintojen ny kyar vo ja erikseen laskettuun vertailuhinnan nykyarvoon, joka perustui ta lou del li sen konsultin avustuksella laadittuun kustannusarvioon. Ver tai lu hin nan nykyarvossa arvioitiin kustannuksia tilanteessa, jossa ra ken nus työ kilpailutettaisiin erillisinä urakoina ja kiinteistölle han kitta vat palvelut erillisinä sopimuksina. Tässä huomioitiin kohteen inves toin nin, kiinteistön ylläpidon ja palveluiden, pe rus kor jaus in vestoin tien sekä hankkeen riskien kustannukset elinkaarihanketta vas-

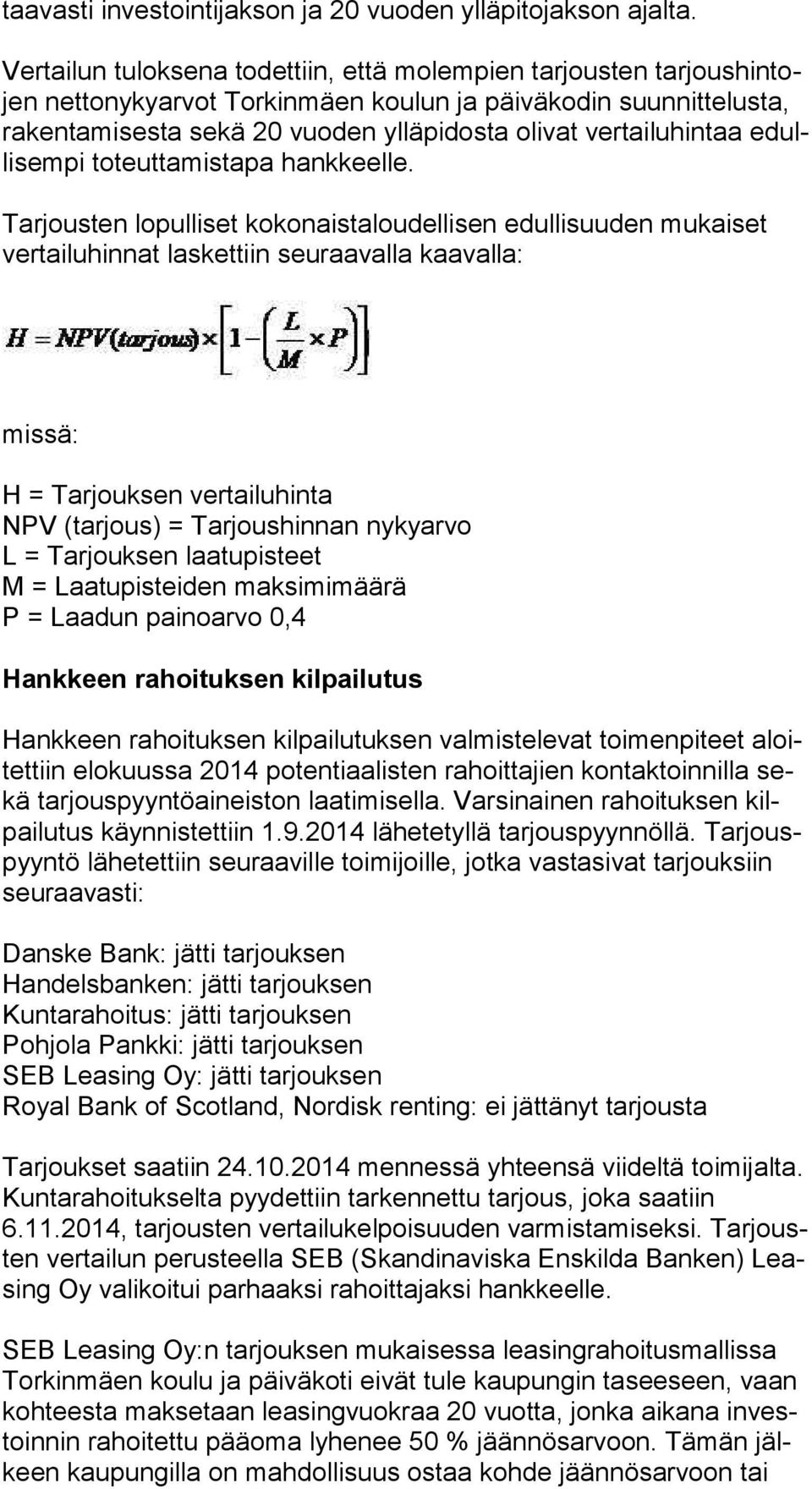

5 taa vas ti investointijakson ja 20 vuoden ylläpitojakson ajalta. Vertailun tuloksena todettiin, että molempien tarjousten tar jous hin tojen nettonykyarvot Torkinmäen koulun ja päiväkodin suunnittelusta, ra ken ta mi ses ta sekä 20 vuoden ylläpidosta olivat vertailuhintaa edulli sem pi toteuttamistapa hankkeelle. Tarjousten lopulliset kokonaistaloudellisen edullisuuden mukaiset ver tai lu hin nat laskettiin seuraavalla kaavalla: missä: H = Tarjouksen vertailuhinta NPV (tarjous) = Tarjoushinnan nykyarvo L = Tarjouksen laatupisteet M = Laatupisteiden maksimimäärä P = Laadun painoarvo 0,4 Hankkeen rahoituksen kilpailutus Hankkeen rahoituksen kilpailutuksen valmistelevat toimenpiteet aloitet tiin elokuussa 2014 potentiaalisten rahoittajien kontaktoinnilla sekä tarjouspyyntöaineiston laatimisella. Varsinainen rahoituksen kilpai lu tus käynnistettiin lähetetyllä tarjouspyynnöllä. Tar jouspyyn tö lähetettiin seuraaville toimijoille, jotka vastasivat tarjouksiin seu raa vas ti: Danske Bank: jätti tarjouksen Handelsbanken: jätti tarjouksen Kuntarahoitus: jätti tarjouksen Pohjola Pankki: jätti tarjouksen SEB Leasing Oy: jätti tarjouksen Royal Bank of Scotland, Nordisk renting: ei jättänyt tarjousta Tarjoukset saatiin mennessä yhteensä viideltä toimijalta. Kun ta ra hoi tuk sel ta pyydettiin tarkennettu tarjous, joka saatiin , tarjousten vertailukelpoisuuden varmistamiseksi. Tar jousten vertailun perusteella SEB (Skandinaviska Enskilda Banken) Leasing Oy valikoitui parhaaksi rahoittajaksi hankkeelle. SEB Leasing Oy:n tarjouksen mukaisessa leasingrahoitusmallissa Tor kin mä en koulu ja päiväkoti eivät tule kaupungin taseeseen, vaan koh tees ta maksetaan leasingvuokraa 20 vuotta, jonka aikana in vestoin nin rahoitettu pääoma lyhenee 50 % jäännösarvoon. Tämän jälkeen kaupungilla on mahdollisuus ostaa kohde jäännösarvoon tai
6 vel vol li suus osoittaa sille toinen ostaja. Rahoituksen marginaali on tar jouk ses sa investointivaiheen osalta 0,83 % ja käyttöjakson osalta 0,67 % ja rahoittajalla on mahdollisuus tarkistaa marginaalin taso 5 vuo den välein kohteen valmistumisesta lähtien. Rahoituksen jär jeste ly palk kio on 0,25 % rahoituksen määrästä. Leasingrahoituksessa itse kohde eli rakennettava uusi rakennus, joka tulee rahoittajan omistukseen, muodostaa rahoittajan ainoan vakuu den, eikä kaupungilta edellytetä rahoitukseen liittyen mitään li säva kuuk sia. Puheenjohtaja Torkinmäen koulun suunnittelutoimikunta esittää kau pun gin hal li tuksel le, että 1 Torkinmäen koulun ja päiväkodin elinkaarihankkeen toteut ta jak si valitaan tarjousvertailun (liite A 45 ja liite B 45) perusteella kokonaistaloudellisesti edullisimman tar jouk sen jättänyt palveluntuottaja. 2 Torkinmäen koulun ja päiväkodin elinkaarihanke ra hoi tetaan leasingrahoitussopimuksella kil pai lut ta mis me net telys sä parhaaksi vaihtoehdoksi arvioidun rahoittajan kans sa (liite B 45). Tämä pykälä tarkastetaan tässä kokouksessa. Päätös Torkinmäen koulun suunnittelutoimikunta esittää kau pun gin hal li tuksel le, että 1 Torkinmäen koulun ja päiväkodin elinkaarihankkeen toteut ta jak si valitaan tarjousvertailun (liite A 45 ja liite B 45) perusteella kokonaistaloudellisesti edullisimman tar jouk sen jättänyt palveluntuottaja. 2 Torkinmäen koulun ja päiväkodin elinkaarihanke ra hoi tetaan leasingrahoitussopimuksella kil pai lut ta mis me net telys sä parhaaksi vaihtoehdoksi arvioidun rahoittajan kans sa (liite B 45). Tämä pykälä tarkastettiin tässä kokouksessa. KH Liite A 638 Liite B 638
7 Oheismateriaalina PTS-vertailulaskelma ja toteutuksen ver rok ki laskel ma Kaupunginjohtaja Kaupunginhallitus 1 valitsee Torkinmäen koulun ja päiväkodin elin kaa ri hankkeen toteuttajaksi YIT Oy:n ja Caverion Oy:n muo dos taman yhteenliittymän. 2 valitsee Torkinmäen koulun ja päiväkodin elin kaa ri hankkeen rahoittajaksi kiinteistöleasingillä SEB Leasing Oy:n. 3 päättää tarkastaa pykälän välittömästi. Käsittely Puheenjohtaja Laitila ilmoitti itsensä esteelliseksi asian esittelyn, käsittelyn ja pää tök sen teon ajaksi. Puheenjohtajana toimi II varapuheenjohtaja Salo. Jäsen Kemppainen esitti, että hankintapäätös viedään kau pun gin valtuus ton hyväksyttäväksi. Esitys raukesi kannattamattomana. Kemppai nen ilmoitti jättävänsä eriävän mielipiteen. Liite C 638 Eriävä mielipide Päätös Kaupunginhallitus hyväksyi päätösesityksen.
Kuopion kaupunki Pöytäkirja 4/ (1) Kaupunginvaltuusto Asianro 1448/ /2017
Kuopion kaupunki Pöytäkirja 4/2017 1 (1) Kaupunginhallitus 163 6.11.2017 56 Asianro 1448/10.03.02.01/2017 Hiltulanlahden alakoulun ja päiväkodin rakentaminen elinkaarimallilla, toteutuksen käynnistäminen
LisätiedotKuopion kaupunki Pöytäkirja 10/2015 1 (1) Kaupunginvaltuusto 105 14.12.2015. 105 Asianro 8582/10.03.02.01/2014
Kuopion kaupunki Pöytäkirja 10/2015 1 (1) Kaupunginhallitus 317 2.11.2015 105 Asianro 8582/10.03.02.01/2014 Jynkän koulun ja Karttulan koulun rakentaminen elinkaarimallilla, toteutuksen käynnistäminen
LisätiedotKuopion kaupunki Pöytäkirja 14/ (1) Kaupunginhallitus Asianro 1448/ /2017
Kuopion kaupunki Pöytäkirja 14/2017 1 (1) 163 Asianro 1448/10.03.02.01/2017 Hiltulanlahden alakoulun ja päiväkodin rakentaminen elinkaarimallilla, toteutuksen käynnistäminen ja siihen liittyvät sopimus-
LisätiedotYhtymähallitus 119 26.08.2015 Yhtymähallitus 151 28.10.2015 Yhtymähallitus 163 25.11.2015 Yhtymähallitus 26 25.02.2016
Yhtymähallitus 119 26.08.2015 Yhtymähallitus 151 28.10.2015 Yhtymähallitus 163 25.11.2015 Yhtymähallitus 26 25.02.2016 Mäntykodin palvelutuotannon kilpailuttaminen 53/00.01.00/2015 Yhtymähallitus 26.08.2015
Lisätiedot15 08.02.2017 19 01.03.2017 23 12.04.2017 30 19.04.2017 38 17.05.2017 Hallinnon ja talouden tarkastuspalveluiden kilpailuttaminen TARK 08.02.2017 15 Hankintapäällikkö Leena Räsänen esittelee asiaa tar
LisätiedotSosiaali- ja terveysltk. 96 17.06.2015 LASTENSUOJELUN AVOPALVELUIDEN HANKINTA
Sosiaali- ja terveysltk. 96 17.06.2015 LASTENSUOJELUN AVOPALVELUIDEN HANKINTA SOTEL 17.06.2015 96 Valmistelu: lapsiperhetyön päällikkö Annika Immonen, puh. 0400 126 151, hankintapäällikkö Tuure Marku,
LisätiedotAlustava tarjouspyyntö hallinnon ja talouden tarkastuspalveluista.
TARKASTUSLAUTAKUNTA 15 08.02.2017 TARKASTUSLAUTAKUNTA 19 01.03.2017 TARKASTUSLAUTAKUNTA 23 12.04.2017 TARKASTUSLAUTAKUNTA 30 19.04.2017 TARKASTUSLAUTAKUNTA 38 17.05.2017 KAUPUNGINVALTUUSTO 67 29.05.2017
LisätiedotHankinnan ennakoitu arvo ja toimivalta hankinta-asiassa
Kunnanhallitus 60 16.02.2015 Hankintapäätös Kirkkonummen kunnantalon ravintolapalveluista 947/02.08.00/2014 Kunnanhallitus 60 Taustaa Kirkkonummen kunnantalon ravintolapalvelut kilpailutettiin vuonna 2011.
LisätiedotHankittavia palveluita ovat: A. Ammatillinen tukihenkilötyö B. Perhetyö C. Tehostettu perhetyö. Ammatillinen tukihenkilötyö (27 tarjousta)
Yhtymähallitus 54 30.08.2016 Ammatillisen tukihenkilötyön, perhetyön ja tehostetun perhetyön hankinta 40/05.02.09/2016 Yhtymähallitus 54 Sosiaalihuollon ja lastensuojelun avohuollon ja jälkihuollon tukitoimet
LisätiedotPäivähoitopalvelujen järjestäminen Koljolan päiväkodissa 1.8.2015 alkaen
Sivistyslautakunta 144 07.10.2014 Sivistyslautakunta 179 09.12.2014 Sivistyslautakunta 24 03.03.2015 Päivähoitopalvelujen järjestäminen Koljolan päiväkodissa 1.8.2015 alkaen 708/02.08.00/2015 SIVLTK 07.10.2014
LisätiedotAmmatillisen tukihenkilötyön, perhetyön ja tehostetun perhetyön hankinta
Perusturvalautakunta 53 23.08.2016 Ammatillisen tukihenkilötyön, perhetyön ja tehostetun perhetyön hankinta 268/02.08.00/2016 PERLJ 23.08.2016 53 Lohjan kaupunki on kilpailuttanut yhteistyössä perusturvakuntayhtymä
LisätiedotORIVEDEN KAUPUNGIN ATERIA-, TAVARANKULJETUS- JA HENKILÖKULJETUSTEN KILPAILUTUS 2016-2018
Kaupunginhallitus 302 16.11.2015 ORIVEDEN KAUPUNGIN ATERIA-, TAVARANKULJETUS- JA HENKILÖKULJETUSTEN KILPAILUTUS 2016-2018 150/07.071/2015 Kaupunginhallitus 16.11.2015 302 Oriveden kaupunki on pyytänyt
LisätiedotYksityisteiden hoidon järjestäminen
Tekninen lautakunta 68 04.12.2018 Kaupunginhallitus 8 14.01.2019 Kaupunginvaltuusto 3 04.02.2019 Tekninen lautakunta 16 26.03.2019 Kaupunginhallitus 64 15.04.2019 Kaupunginvaltuusto 22 27.05.2019 Yksityisteiden
LisätiedotKunnallistekniikan konsulttipalveluiden kumppanuussopimus ajalle
Tekninen lautakunta 93 22.11.2016 Kunnallistekniikan konsulttipalveluiden kumppanuussopimus ajalle 1.1.2017-31.12.2019 Tekninen lautakunta 22.11.2016 93 Suunnitteluinsinööri Nina Vartiainen 11.11.2016:
LisätiedotKirkonkylän koulun väistötilojen vuokrasopimuksen hyväksyminen
Kunnanhallitus 238 14.08.2017 Kunnanhallitus 259 28.08.2017 Kunnanhallitus 279 09.10.2017 Kirkonkylän koulun väistötilojen vuokrasopimuksen hyväksyminen 1550/58.580/2017 Kunnanhallitus 14.08.2017 238 Tekninen
LisätiedotKirkonkylän kunnan katujen ja piha-alueiden talviauraus sekä talvihiekoitus, jatkoaika urakoihin
Ympäristölautakunta 36 28.09.2011 Ympäristölautakunta 44 02.11.2011 Ympäristölautakunta 49 30.11.2011 Ympäristölautakunta 39 09.10.2014 Kirkonkylän kunnan katujen ja piha-alueiden talviauraus sekä talvihiekoitus,
LisätiedotValmistelija talousjohtaja Anne Vuorjoki:
Kaupunginhallitus 243 17.10.2016 Kaupunginhallitus 256 31.10.2016 Kaupunginhallitus 263 07.11.2016 Kaupunginhallitus 272 21.11.2016 Yhteistyötoimikunta 22 23.11.2016 Kaupunginhallitus 283 28.11.2016 Kaupunginhallitus
LisätiedotTEHTÄVÄKORI Monisteita matikkaan. Riikka Mononen
---------------------------------------- TEHTÄVÄKORI Monisteita matikkaan Riikka Mononen ---------------------------------------- Tehtäväkori 2016 TEHTÄVÄKORI Monisteita matikkaan -materiaali on kokoelma
LisätiedotKaupungin edustajat eri yksityisoikeudellisiin yhteisöihin vuosiksi 2015-2016
Kaupunginhallitus 23 26.01.2015 Kaupungin edustajat eri yksityisoikeudellisiin yhteisöihin vuosiksi 2015-2016 652/01.011/2012 KAUPHALL 26.01.2015 23 Seloste 1. Aino Mattila -säätiö Seloste Kaupunginhallituksen
LisätiedotKilpailutuksen alustavat vaiheet ja aikataulu ovat seuraavia:
Kunnanhallitus 179 29.09.2014 Kunnanhallitus 9 19.01.2015 Kunnanvaltuusto 3 26.01.2015 Vihdin kunnan kalustehankintojen hankintapäätös 163/02.08.00/2014 Kh 29.09.2014 179 Vihdin kunnanhallitus on 14.4.2014
LisätiedotHankintapäätös puitejärjestelystä / Työkonepalvelut ja optiovuodet 2019 ja 2020 / Päätös sopimusoption käytöstä vuodelle 2019
Kaupunginhallitus 105 14.03.2016 Kaupunginhallitus 125 29.03.2016 Kaupunginhallitus 355 12.11.2018 Hankintapäätös puitejärjestelystä / Työkonepalvelut 2016-2018 ja optiovuodet 2019 ja 2020 / Päätös sopimusoption
LisätiedotSosiaali- ja terveyslautakunta 77 29.09.2014. Vanhusten ympärivuorokautisten asumispalvelujen hankinta SOTE 77
Sosiaali- ja terveyslautakunta 77 29.09.2014 Vanhusten ympärivuorokautisten asumispalvelujen hankinta SOTE 77 Kauniaisten kaupunki on yhdessä Espoo kaupungin, Kirkkonummen kunnan ja Perusturvakuntayhtymä
LisätiedotFysioterapiapalvelujen hankintaan yksityisiltä palveluntuottajilta on käytetty vuonna 2012 noin 87 000 euroa.
Perusturvalautakunta 7 19.11.2013 Perusturvalautakunta 5 25.03.2014 Perusturvalautakunta 6 24.11.2015 Fysioterapiapalvelujen hankinta 179/06.04.02/2009 Perla 19.11.2013 7 Valmistelija: Talouspäällikkö
LisätiedotMonion lukio- ja kulttuuritalon elinkaarihanke
Monion lukio- ja kulttuuritalon elinkaarihanke Alustava tarjouspyyntöluonnos LUONNOS 16.8.2018 Tämä tarjouspyyntö toimitetaan neuvotteluvaiheeseen valituille ehdokkaille neuvotteluvaiheen alussa. Asiakirjaa
LisätiedotKokousaika klo 17:00-17:58
Suonenjoen kaupunki Kokouspöytäkirja 8/2019 1 (7) Tekninen lautakunta Kokousaika 29.07.2019 klo 17:00-17:58 Kokouspaikka Sairaalapolku 5, Päiväkeskuksen neuvotteluhuone Luettelo käsitellyistä asioista
LisätiedotYhteistoimintamenettelyn päättäminen / sosiaali- ja terveyspalveluiden liikkeenluovutus
Kunnanhallitus 59 23.03.2016 Kunnanhallitus 94 23.05.2016 Yhteistoimintamenettelyn päättäminen / sosiaali- ja terveyspalveluiden liikkeenluovutus 1.1.2017 107/010/013/2015 KHALL 59 Selostus: Kunnanvaltuusto
LisätiedotKunnanhallitus Kunnanvaltuusto Kunnanhallitus JUVAN ELINKAARIKAMPUS -HANKKEEN HANKINTAPÄÄTÖS
Kunnanhallitus 234 17.12.2018 Kunnanvaltuusto 2 07.01.2019 Kunnanhallitus 2 18.02.2019 2 JUVAN ELINKAARIKAMPUS HANKKEEN HANKINTAPÄÄTÖS 166/10.06/2017 KHALL 234 (Asian valmistelijat kunnanjohtaja Mervi
LisätiedotKunnanhallitus Kunnanvaltuusto Kunnanhallitus JUVAN KAMPUS -HANKKEEN RAHOITUS- JA TOTEUTTAMISTAPA
Kunnanhallitus 284 04.12.2017 Kunnanvaltuusto 75 11.12.2017 Kunnanhallitus 20 05.02.2018 JUVAN KAMPUS -HANKKEEN RAHOITUS- JA TOTEUTTAMISTAPA 166/10.06/2017 KHALL 284 (Asian valmistelija kunnanjohtaja Mervi
LisätiedotTarkastuslautakunta Tarkastuslautakunta Tarkastuslautakunta Kaupunginvaltuusto
Tarkastuslautakunta 27 26.04.2018 Tarkastuslautakunta 67 11.09.2018 Tarkastuslautakunta 75 22.10.2018 Kaupunginvaltuusto 3 29.10.2018 Tilintarkastusyhteisön valinta tilikausille 2019-2022 190/02.08.00/2018
LisätiedotHätäkeskuslaitoksen ja Lohjan kaupungin välisen määräaikaisen vuokrasopimuksen päättäminen
Kaupunginhallitus 139 31.03.2014 Kaupunginhallitus 271 16.06.2014 Kaupunginhallitus 511 15.12.2014 Hätäkeskuslaitoksen ja Lohjan kaupungin välisen määräaikaisen vuokrasopimuksen päättäminen 877/10.03.02/2013
LisätiedotValmistelija hallintopäällikkö Marja-Leena Larsson:
Kaupunginhallitus 251 05.10.2015 Kaupunginhallitus 291 09.11.2015 Kaupunginhallitus 305 23.11.2015 Kaupunginhallitus 325 18.12.2015 Kaupunginhallitus 35 01.02.2016 Kaupunginhallitus 53 22.02.2016 Kaupunginhallitus
LisätiedotVIRTAIN KAUPUNKI PÖYTÄKIRJA 21/ Kaupunginhallitus Otsikko Sivu 258 Kokouksen laillisuus ja päätösvaltaisuus,
VIRTAIN KAUPUNKI PÖYTÄKIRJA 21/2018 590 Aika 17.09.2018 klo 16:00-17:20 Paikka Marttinen, Paunu- sali KÄSITELLYT ASIAT Otsikko Sivu 258 Kokouksen laillisuus ja päätösvaltaisuus, 592 pöytäkirjantarkastajien
LisätiedotTekninen palvelukeskus on saanut valmiiksi päivitetyn Pattasten päiväkodin hankesuunnitelman Hankesuunnitelma esitellään kokouksessa.
TULEVAISUUSLAUTAKUNTA 45 10.04.2018 RAKENNETUN 49 17.04.2018 YMPÄRISTÖN LAUTAKUNTA KAUPUNGINHALLITUS 163 07.05.2018 KAUPUNGINHALLITUS 192 14.05.2018 Pattasten päiväkodin hankesuunnitelma 217/10.1003.100302/2018
LisätiedotSosterin kanssa on käyty neuvotteluja 30.1.2015 ja 4.3.2015 sääs töjen saamiseksi. Neuvottelujen tuloksia käsitellään kokouksessa.
Kunnanhallitus 60 30.03.2015 Kunnanhallitus 68 21.04.2015 Kunnanhallitus 82 11.05.2015 Kunnanhallitus 102 11.06.2015 Kunnanhallitus 107 18.06.2015 Kunnanvaltuusto 27 18.06.2015 Talouden tasapainottamistoimenpiteet
LisätiedotPerhehoidon palkkiot ja kulukorvaukset muuttuvat lukien.
Liperin sosiaali- ja terveyslautakunta Liperin sosiaali- ja terveyslautakunta 101 15.12.2015 22 22.03.2016 Perhehoidon palkkiot ja korvaukset 1.1.2016 alkaen 444/02.05.00/2015 Soteltk 15.12.2015 101 Perhehoidon
LisätiedotKaupunginhallitus 44 31.01.2011 Kaupunginvaltuusto 14 07.02.2011 Kaupunginhallitus 350 04.11.2013 Kaupunginvaltuusto 92 11.11.2013
Kaupunginhallitus 44 31.01.2011 Kaupunginvaltuusto 14 07.02.2011 Kaupunginhallitus 350 04.11.2013 Kaupunginvaltuusto 92 11.11.2013 Kiinteistö Oy Hopunkallion lainatakaus 640/10.03.02.00/2010 KHALL 31.01.2011
LisätiedotSosiaali- ja terveydenhuollon yhteisen asiakas- ja potilastietojärjestelmän hankinta
Kaupunginhallitus 173 03.09.2015 Sosiaali- ja terveydenhuollon yhteisen asiakas- ja potilastietojärjestelmän hankinta 115/02.08.00/2014 KH 03.09.2015 173 kaupunginjohtaja Torsten Widén, puh. (09) 5056
LisätiedotKaupunginhallitus 44 31.01.2011 Kaupunginvaltuusto 14 07.02.2011 Kaupunginhallitus 350 04.11.2013. Kiinteistö Oy Hopunkallion lainatakaus
Kaupunginhallitus 44 31.01.2011 Kaupunginvaltuusto 14 07.02.2011 Kaupunginhallitus 350 04.11.2013 Kiinteistö Oy Hopunkallion lainatakaus 640/10.03.02.00/2010 KHALL 31.01.2011 44 Kiinteistö Oy Hopunkallio
LisätiedotValtuustoaloite / Heinolan kaupungin omistamat rakennukset hyvään kuntoon
Tekninen lautakunta 70 29.04.2014 Tekninen lautakunta 114 12.08.2014 Kaupunginhallitus 294 18.08.2014 Kaupunginvaltuusto 87 15.09.2014 Valtuustoaloite / Heinolan kaupungin omistamat rakennukset hyvään
LisätiedotYlöjärven kaupungin englanninkielisen esiopetuspalvelun kilpailutus, hankintapäätös
Sivistyslautakunta 38 12.04.2016 Sivistyslautakunta 97 15.11.2016 Ylöjärven kaupungin englanninkielisen esiopetuspalvelun kilpailutus, hankintapäätös 162/28.282/2016 SIVLTK 12.04.2016 38 Varhaiskasvatuksen
LisätiedotTyöryhmä on kokouksessaan laatinut luettelon rea li soi tavis ta kiinteistöistä ja omaisuudesta.
TEKNINEN LAUTAKUNTA 125 20.11.2014 KAUPUNGINHALLITUS 473 01.12.2014 KAUPUNGINHALLITUS 6 09.01.2017 Kaupungin omaisuuden myynti 1832/10/2014 TELA 125 Kaupunki on perustanut 24.10.2013 77 kiinteistöjen hallinta
LisätiedotKurjenrauman ranta-asemakaavan muutos
Kaupunginhallitus 275 13.08.2018 Kaupunginhallitus 346 22.10.2018 Kaupunginvaltuusto 90 12.11.2018 Kurjenrauman ranta-asemakaavan muutos 1059/10.03.06/2017 Kaupunginhallitus 19.02.2018 67 Maanomistaja
LisätiedotPerusturvalautakunta 11 19.01.2016 Kunnanhallitus 27 15.02.2016 Perusturvalautakunta 65 24.05.2016 Perusturvalautakunta 71 21.06.
Perusturvalautakunta 11 19.01.2016 Kunnanhallitus 27 15.02.2016 Perusturvalautakunta 65 24.05.2016 Perusturvalautakunta 71 21.06.2016 71 Pihtiputaan suun terveydenhuollon kilpailutus 641/240/2015 Perusturvalautakunta
LisätiedotHenrikin yhtenäiskoulun laajennuksen pää- ja rakennusurakan hankinta; urakoitsijan valinta
Tekninen lautakunta 50 15.07.2019 Tekninen lautakunta 73 11.09.2019 Henrikin yhtenäiskoulun laajennuksen pää- ja rakennusurakan hankinta; urakoitsijan valinta 1063/10.03.02/2016 TEKN 15.07.2019 50 Asian
LisätiedotValmistelija: Talous- ja hallintojohtaja Seija Kärkkäinen, sei ja. karkkainen(at)ylasavonsote.fi, puh
Yhtymähallitus 44 19.02.2013 Yhtymähallitus 94 21.05.2013 Yhtymähallitus 142 21.08.2013 Yhtymähallitus 169 26.09.2017 Kuntayhtymän vakuutusten kilpailuttaminen 137/02.08.03.01/2013 Yhall 19.02.2013 44
LisätiedotValmistelu: Sosiaali- ja terveysjohtaja Eliisa Tornberg, p. 050-3771 513
Sosiaali- ja terveyslautakunta 41 23.04.2013 Kunnanhallitus 121 06.05.2013 Sosiaali- ja terveyslautakunta 68 27.08.2013 Kunnanhallitus 217 16.09.2013 Sosiaali- ja terveyslautakunta 60 26.08.2014 Kunnanhallitus
LisätiedotMEIJERITIEN ASEMAKAAVA JA ASEMAKAAVAN MUUTOS, LÄNSIOSA, HYVÄKSYMISKÄSITTELY 26/10/02/03/2016
Ympäristölautakunta 45 23.04.2015 Kaupunginhallitus 143 06.05.2015 Ympäristölautakunta 101 25.08.2015 Kaupunginhallitus 218 02.09.2015 Ympäristölautakunta 5 21.01.2016 Kaupunginhallitus 20 03.02.2016 Ympäristölautakunta
LisätiedotKOKKOLAN KAUPUNKI PÖYTÄKIRJA 21/2019 1
KOKKOLAN KAUPUNKI PÖYTÄKIRJA 21/2019 1 Kaupunginhallitus AIKA 26.08.2019 klo 16:50-17:26 PAIKKA Centria-ammattikorkeakoulu, Talonpojankatu 2 SISÄLLYSLUETTELO Sivu 368 Laillisuus ja päätösvaltaisuus 3 369
LisätiedotValmistelija hallintopäällikkö Marja-Leena Larsson:
Kaupunginhallitus 251 05.10.2015 Kaupunginhallitus 291 09.11.2015 Kaupunginhallitus 305 23.11.2015 Kaupunginhallitus 325 18.12.2015 Kaupunginhallitus 35 01.02.2016 SOSIAALITYÖN JOHTAJAN VIRAN TÄYTTÄMINEN
LisätiedotPohjois-Suomen hallinto-oikeuden päätös Torsti Patakankaan valituksesta/khall 5.5.2014 162
Kunnanhallitus 368 10.11.2015 Kunnanhallitus 404 08.12.2015 Kunnanhallitus 414 22.12.2015 Kunnanhallitus 43 09.02.2016 Pohjois-Suomen hallinto-oikeuden päätös Torsti Patakankaan valituksesta/khall 5.5.2014
LisätiedotVanhusten tehostetun palveluasumisen hankinta
Perusturvalautakunta 101 27.10.2015 Kaupunginhallitus 405 02.11.2015 Kaupunginvaltuusto 148 11.11.2015 Vanhusten tehostetun palveluasumisen hankinta 329/05.05.00/2015 PERLJ 27.10.2015 101 Perusturvalautakunta
LisätiedotKaupunginjohtajan ehdotus:
Kaupunginhallitus 4 20.11.2018 Kaupunginhallitus 5 03.12.2018 Vuoden 2019 talousarvio ja taloussuunnitelma 2020-2021 295/02.02.00/2018 Kh 20.11.2018 4 Valmistelija: Talousjohtaja Tuula Kuisti, puh. 06
LisätiedotLEMPÄÄLÄN KUNTA ESITYSLISTA 5/2017 1
LEMPÄÄLÄN KUNTA ESITYSLISTA 5/2017 1 Hyvinvointilautakunta AIKA 22.11.2017 klo 16:30 PAIKKA Sosiaali- ja terveysaseman kokoushuone Pinsetti KÄSITELTÄVÄT ASIAT Asia Otsikko Sivu 1 Kokouksen laillisuus ja
LisätiedotKatajan koulun peruskorjauksen ja laajennuksen urakoitsijoiden valitseminen
Teknisten palveluiden lautakunta Teknisten palveluiden lautakunta Teknisten palveluiden lautakunta 44 16.06.2016 52 13.07.2016 64 08.08.2016 Katajan koulun peruskorjauksen ja laajennuksen urakoitsijoiden
LisätiedotViranhaltijapäätösten ilmoituskäytäntö tekniselle lautakunnalle
Tekninen lautakunta 118 24.10.2018 Viranhaltijapäätösten ilmoituskäytäntö tekniselle lautakunnalle Tekninen lautakunta 24.10.2018 118 Tekninen johtaja Reima Ojala 11.10.2018: Kaupunginhallitus on käsitellyt
LisätiedotKaupunginmetsän teollisuustonttien hinnoittelun ja luovutusehtojen hyväksyminen
TEKNINEN LAUTAKUNTA 108 15.09.2016 KAUPUNGINHALLITUS 386 03.10.2016 KAUPUNGINVALTUUSTO 147 12.12.2016 Kaupunginmetsän teollisuustonttien hinnoittelun ja luovutusehtojen hyväksyminen 1327/10.1000.100001/2016
LisätiedotTyöllistymistä edistävän monialaisen yhteispalvelun (TYP) yhteistyösopimus
Kunnanhallitus 305 27.11.2014 Kunnanhallitus 151 10.06.2015 Kunnanhallitus 19 28.01.2016 Työllistymistä edistävän monialaisen yhteispalvelun (TYP) yhteistyösopimus 143/00.04.01/2014 KH 27.11.2014 305 Työ-
LisätiedotKOULULAISTEN AAMU- JA ILTAPÄIVÄTOMINNAN JÄRJESTÄMINEN LUKUVUONNA
Sivistyslautakunta 21 25.03.2015 Sivistyslautakunta 33 22.04.2015 KOULULAISTEN AAMU- JA ILTAPÄIVÄTOMINNAN JÄRJESTÄMINEN LUKUVUONNA 2015 2016 SIVLTK 21 Koululaisten aamu- ja iltapäivätoimintaa koskevat
Lisätiedot102 Kunnan ympäristönsuojeluviranomaisen, leirintäalueviranomaisen ja rakennusvalvontaviranomaisen tehtävien delegoiminen viranhaltijoille
Tekninen lautakunta 66 20.09.2017 Tekninen lautakunta 102 19.12.2017 102 Kunnan ympäristönsuojeluviranomaisen, leirintäalueviranomaisen ja rakennusvalvontaviranomaisen tehtävien delegoiminen viranhaltijoille
LisätiedotPerusturvalautakunta 35 18.03.2015 Perusturvalautakunta 65 27.05.2015. Turvapuhelinpalvelun kilpailuttaminen yhteistoiminta-alueella 180/240/2015
Perusturvalautakunta 35 18.03.2015 Perusturvalautakunta 65 27.05.2015 Turvapuhelinpalvelun kilpailuttaminen yhteistoiminta-alueella 180/240/2015 Perusturvalautakunta 18.03.2015 35 Viitasaaren kaupungilla,
LisätiedotRakennus- ja ympäristölautakunta 252 16.12.2015 655/11.01.00/2014. Rakennus- ja ympäristölautakunta 16.12.2015 252
Rakennus- ja ympäristölautakunta 252 16.12.2015 Päätös / ympäristölupahakemus / Syväsatama, jätteiden loppusijoittaminen ja hyödyntäminen satamakentän rakenteissa, Kokkolan Satama / Länsi- ja Sisä-Suomen
LisätiedotOheismateriaalina tarjousvertailu neuropsykologisista palveluista, palvelukohtaiset tarjoiluvertailut sekä tarjousten avauspöytäkirja.
Perusturvalautakunta 104 03.12.2013 Neuropsykologisten kuntoutusten hankinta PERLTK 104 Talouspäällikkö Susanna Piri Kehyskuntien palveluhankintarenkaan kunnat (Kangasala, Lem päälä, Nokia, Pirkkala ja
LisätiedotHenkilökuljetuspalveluiden järjestämisen kannalta on tar koi tuksenmukaista käyttää yhden vuoden optiota. Valmistelijan päätösehdotus:
Yhtymähallitus 75 08.04.2014 Yhtymähallitus 253 09.12.2014 Yhtymähallitus 41 26.02.2015 Yhtymähallitus 71 21.04.2015 Taksiliikenteen kilpailutus 517/02.08.03/2014 Yhall 08.04.2014 75 Sosiaalityön päällikkö
LisätiedotPäätös osuuskunnan vesijohto- ja viemäriverkostoon liittymisestä / RN:o 529-526-4-18, Heino Mauri kuolinpesä
Kaavoitus- ja ympäristölautakunta 84 24.09.2015 Päätös osuuskunnan vesijohto- ja viemäriverkostoon liittymisestä / RN:o 529-526-4-18, Heino Mauri kuolinpesä 599/11.04.02/2014 Kaavoitus- ja ympäristölautakunta
Lisätiedot- Asikkalasta, Padasjoelta ja Sysmästä yhteisesti kaksi jäsentä - Hämeenkoskelta, Kärkölästä, Myrskylästä ja Pukkilasta yhteisesti yk si jäsen
Kaupunginhallitus 138 10.04.2017 Kaupunginhallitus 248 19.06.2017 Lausunto Päijät-Hämeen jätelautakuntasopimuksen päivittämisestä/yhteistoimintasopimuksen muuttaminen 97/14.06.00/2017 Kaupunginhallitus
LisätiedotOUTOKUMMUN KAUPUNKI Kokouskutsu 10/ Aloitus Kummun koulu,kouluk. 6, vanhan osan sisäänkäynnin edessä, sitten kaupunginhallituksen huone.
OUTOKUMMUN KAUPUNKI Kokouskutsu 10/2016 1 Tarkastuslautakunta Aika 21.09.2016 klo 16:00 Paikka Aloitus Kummun koulu,kouluk. 6, vanhan osan sisäänkäynnin edessä, sitten kaupunginhallituksen huone. Asiat
LisätiedotSosiaali- ja terveysltk 201 09.12.2014 Sosiaali- ja terveysltk 22 26.01.2016
Sosiaali- ja terveysltk 201 09.12.2014 Sosiaali- ja terveysltk 22 26.01.2016 TILOJEN VUOKRAAMINEN TORNION SAIRASKOTISÄÄTIÖLTÄ PÄIVÄKESKUSTOIMINTAA VARTEN/TILOJEN VUOKRAAMINEN VUODELLE 2014/TILOJEN VUOKRAAMINEN
LisätiedotKouvolan kaupunki Pöytäkirja 4/2015 41. Vammaisneuvosto 20.10.2015. Aika 20.10.2015 klo 16:00-17:12
Kouvolan kaupunki Pöytäkirja 4/2015 41 Vammaisneuvosto 20.10.2015 Aika 20.10.2015 klo 16:00-17:12 Paikka Läsnä Toimitila Veturi, Kauppamiehenkatu 4 (Pohjola-talo) 2. krs Luettelon mukaan Pykälät 26-31
LisätiedotKaupunginhallitus on käsitellyt Nojanmaan koulun ra hoi tus ta seuraavasti:
Tekninen lautakunta 226 07.07.2015 Kaupunginhallitus 345 14.07.2015 Kaupunginhallitus 352 27.07.2015 Nojanmaan koulun rahoituksen kilpailutus 669/55/551/2014 TL 226 Kaupunginhallitus on 22.6.2015 338 käsitellyt
LisätiedotSosiaali- ja terveystoimialan vuoden 2018 talousarvio ja taloussuunnitelma kaupunginhallitus päätti
Sosiaali- ja terveyslautakunta 109 19.09.2017 Sosiaali- ja terveyslautakunta 118 10.10.2017 Sosiaali- ja terveyslautakunta 124 24.10.2017 Sosiaali- ja terveystoimialan vuoden 2018 talousarvio ja taloussuunnitelma
LisätiedotRautatie on mahdollisuus
Rautatie on mahdollisuus Pam flet ti Suo men rau ta teis tä ja liikennepolitiikasta Raideryhmä Suomes sa 22.5.2005 Olisi paljon helpompaa ministeriölle, jos RHK suostuisi ottamaan roiston roolin ja ehdottamaan,
LisätiedotVeittijärvi-Moision ja Vuorentausta-Soppeenharjun kouluyksiköiden nimien muutokset alkaen
Sivistyslautakunta 40 16.05.2017 Veittijärvi-Moision ja Vuorentausta-Soppeenharjun kouluyksiköiden nimien muutokset 1.8.2017 alkaen 606/01.017/2016 SIVLTK 16.05.2017 40 Sivistysjohtaja Matti Hursti: Sivistysjohtajan
LisätiedotHallitus päättää antaa seuraavat määräykset viranhaltijoiden toimivallan rajois. 1. Sopimusten päätösvaltuuksien ja allekirjoitusoikeuksien delegointi
Hallitus 87 16.06.2017 VIRANHALTIJOIDEN PÄÄTÖSVALLAN RAJOJEN MUUTTAMINEN Hallitus 87 Esittelijä Toimitusjohtaja Raimo Inkinen Valmistelija Johtava lakimies Sari Forsström, p. 050 463 1667 Ehdotuksen perustelut
LisätiedotRaahen Seudun Uimahallisäätiön pyyntö 6.2.2014 Kuntokeidas Vesi pekan peruskorjaus- ja laajennushankkeen lainan takaamisesta:
KAUPUNGINHALLITUS 74 17.02.2014 KAUPUNGINVALTUUSTO 19 24.02.2014 KAUPUNGINHALLITUS 31 19.01.2016 Takauksen antaminen Raahen Seudun Uimahallisäätiön 10,9 miljoonan euron lainalle / Takauksen antaminen Raahen
LisätiedotSosterin kanssa on käyty neuvotteluja 30.1.2015 ja 4.3.2015 sääs töjen saamiseksi. Neuvottelujen tuloksia käsitellään kokouksessa.
Kunnanhallitus 60 30.03.2015 Kunnanhallitus 68 21.04.2015 Kunnanhallitus 82 11.05.2015 Kunnanhallitus 102 11.06.2015 Kunnanhallitus 107 18.06.2015 Talouden tasapainottamistoimenpiteet vuodelle 2015 KHALL
LisätiedotKunnanhallitus 143 20.05.2013 Kunnanhallitus 182 05.08.2013 OULUN AMMATTIKORKEAKOULUN OMISTUS 613/053/2013
Kunnanhallitus 143 20.05.2013 Kunnanhallitus 182 05.08.2013 OULUN AMMATTIKORKEAKOULUN OMISTUS 613/053/2013 KHALL 143 Valmistelu: hallintojohtaja Eeva Vanhanen, p. 050 356 6427 Oulun kaupunki, Oulun seudun
LisätiedotHulevesimaksun käyttöönotto
Hulevesimaksun käyttöönotto KARA 0 Valmistelijat: tekninen johtaja Nina Kujala, p. 044 7809 331, ta louspääl lik kö Hanna Ekholm-Kippo, p. 044 7809 313, suun nit te lu in si nöö ri Minna Väisänen, p. 044
LisätiedotOpetussuunnitelman mukaisesti opetuksen järjestäjä päät tää paikallisesti tiettyjä asioita:
Koulutuslautakunta 44 10.06.2014 Koulutuslautakunta 58 16.09.2014 Perusopetuksen opetussuunnitelman perusteiden muutos 1.8.2014 alkaen / luku 5.4 Oppilashuolto ja turvallisuuden edistäminen / opiskelijahuollon
LisätiedotSivistyslautakunta 99 02.07.2014 Sivistyslautakunta 149 02.12.2014
Sivistyslautakunta 99 02.07.2014 Sivistyslautakunta 149 02.12.2014 UUDELLEEN KILPAILUTUS JA SUORAHANKINTA JOUTSAN KUNNAN KOULUKULJETUKSET KOHDE 3; REITIT 3B JA 3F 4/5/2014 Sivistyslautakunta 02.07.2014
LisätiedotLaajakaistaverkon rakentamista koskevat rahoitushakemukset jätettiin sekä Vies tin tä vi ras toon että Satakunnan ELY-keskukseen.
Kunnanhallitus 80 07.04.2015 Kunnanvaltuusto 21 29.04.2015 Kunnanhallitus 125 08.06.2015 Omavelkaisen takauksen myöntäminen PSSV Palvelut Oy:lle Kunnanhallitus 07.04.2015 80 Pohjois-Satakunnan laajakaistahanketta
LisätiedotHeinolan kaupunki Pöytäkirja 5/ Otsikko Sivu 45 Teknisen toimen johtajan kuuleminen Rekrytointiyksikön palvelupäällikön kuuleminen 4
Heinolan kaupunki Pöytäkirja 5/2017 1 Tarkastuslautakunta Aika 23.11.2017 Käsitellyt asiat Otsikko Sivu 45 Teknisen toimen johtajan kuuleminen 3 46 Rekrytointiyksikön palvelupäällikön kuuleminen 4 47 Vuoden
LisätiedotLappeenranta-lisä on lasten kotihoidon tukimuoto, jonka mak sa minen on kaupungin päätettävissä.
Kasvatus- ja opetuslautakunta 55 10.06.2013 Ilpo Heltimoisen ym. aloite sisäilmaongelman osaratkaisuksi 434/10.03.02.03/2013 KOLA 55 Valmistelija / lisätiedot: Kasvatus- ja opetustoimenjohtaja Tuija Willberg,
LisätiedotVihdin kunnan kalustehankintojen hankintapäätös / päätös sopimusten jatkamisesta yhdellä optiovuodella
Kunnanhallitus 179 29.09.2014 Kunnanhallitus 9 19.01.2015 Kunnanvaltuusto 3 26.01.2015 Kunnanhallitus 48 19.03.2018 Vihdin kunnan kalustehankintojen hankintapäätös / päätös sopimusten jatkamisesta yhdellä
LisätiedotKoko hankkeen laajuus on 2350 m2 ja kustannusarvio 4 025 000 (alv 0 %).
Joutsan kunnanhallitus 215 19.09.2011 Kunnanvaltuusto 55 26.09.2011 Joutsan kunnanhallitus 29 30.01.2012 Joutsan kunnanhallitus 120 21.05.2012 Joutsan kunnanhallitus 210 22.10.2012 Kunnanvaltuusto 35 29.10.2012
LisätiedotLaukaan kunnan perusturvalautakunnan selvitys lastensuojelun määräraikojen ylittymisen vuoksi
Perusturvalautakunta 30 08.05.2014 Laukaan kunnan perusturvalautakunnan selvitys lastensuojelun määräraikojen ylittymisen vuoksi 89/05.09.00/2013 Perusturvalautakunta 30 Valmistelija: perusturvajohtaja
LisätiedotKasvatus- ja opetuslautakunta Perusopetuksen koulun hyvinvointiprofiili
Kasvatus- ja opetuslautakunta 53 11.08.2014 Perusopetuksen koulun hyvinvointiprofiili KOLA 53 Valmistelija / lisätiedot: Perusopetusjohtaja Mari Routti, puh. 040 837 2646 etunimi.sukunimi@lappeenranta.fi
LisätiedotUrheilutalo / Chydeniuksen koulu -hanke
Kaupunginhallitus 317 20.06.2016 Kaupunginhallitus 517 21.11.2016 Kaupunginhallitus 530 28.11.2016 Kaupunginvaltuusto 107 12.12.2016 Urheilutalo / Chydeniuksen koulu -hanke 532/00.01.02/2016 KH 317 Aikaisemmat
LisätiedotValmistelija talousjohtaja Anne Vuorjoki:
Kaupunginhallitus 247 05.10.2015 Kaupunginhallitus 255 12.10.2015 Kaupunginhallitus 265 26.10.2015 Kaupunginhallitus 282 09.11.2015 Kaupunginhallitus 302 23.11.2015 Kaupunginhallitus 310 30.11.2015 Kaupunginhallitus
LisätiedotAsemakaavojen ajanmukaisuuden arviointi
Kaupunginhallitus 133 03.03.2014 Kaupunginvaltuusto 19 17.03.2014 Asemakaavojen ajanmukaisuuden arviointi 732/10/02/03/2011 KH 133 Valmistelijat: kaa voi tus pääl lik kö Veli Pekka Koivu, p. 0447809360,
LisätiedotRanuan kunnan henkilökuljetustarjousten hyväksyminen
Kunnanhallitus 144 27.05.2013 Ranuan kunnan henkilökuljetustarjousten hyväksyminen 170/10/2013 Kunnanhallitus 144 Ranuan kunnan henkilökuljetuksista on järjestetty tarjouskilpailu. Ky sees sä on EU-kynnysarvot
LisätiedotPeriaatepäätös liikelaitosten yhtiöittämisestä ja aikataulutus
Konserni- ja 20 17.03.2014 kaupunkikehitysjaosto Kaupunginhallitus 175 24.03.2014 Kaupunginvaltuusto 34 28.04.2014 Periaatepäätös liikelaitosten yhtiöittämisestä ja aikataulutus 639/00/01/00/2010 KONKAUKE
LisätiedotAsuntotoimen järjestäminen Lohjan kaupungissa vuonna 2016
Kaupunginhallitus 327 07.09.2015 Asuntotoimen järjestäminen Lohjan kaupungissa vuonna 2016 297/00.01.02/2015 PERLJ 16.06.2015 59 Lohjan kaupunginvaltuusto hyväksyi marraskuussa 2014 vuoden 2015 talousarvion.
LisätiedotKiviaineet ja muut maa-aineet (Mullat ym.) - materiaalien puitesopimus ajalle
Tekninen lautakunta 13 08.03.2017 Kiviaineet ja muut maa-aineet (Mullat ym.) - materiaalien puitesopimus ajalle 1.3.2017-31.12.2018 165/02.07.00/2017 Tekninen lautakunta 08.03.2017 13 Rakennusinsinööri
LisätiedotOikaisu päätökseen kiinteistöjen Sirola RN:o 28:6 ja RN:o 28:24 myynnistä Vaarankylän kyläyhdistykselle
Kunnanhallitus 46 25.02.2014 Kunnanhallitus 76 24.03.2014 Kunnanhallitus 126 13.05.2014 Oikaisu päätökseen kiinteistöjen Sirola RN:o 28:6 ja RN:o 28:24 myynnistä Vaarankylän kyläyhdistykselle 135/1/2013
LisätiedotKunnanhallitus Kunnanvaltuusto Kunnanhallitus Kunnanvaltuusto Kunnanhallitus
Kunnanhallitus 284 04.12.2017 Kunnanvaltuusto 75 11.12.2017 Kunnanhallitus 20 05.02.2018 Kunnanvaltuusto 4 12.02.2018 Kunnanhallitus 200 30.10.2018 JUVAN KAMPUS -HANKKEEN RAHOITUS- JA TOTEUTTAMISTAPA 166/10.06/2017
LisätiedotPyhtilänkankaan asemakaava-alueen osa-alueen (Pyhtilänkangas IV) tonttien hinnoittelun ja luovutusehtojen hyväksyminen
RAKENNETUN 34 15.03.2018 YMPÄRISTÖN LAUTAKUNTA KAUPUNGINHALLITUS 114 09.04.2018 KAUPUNGINVALTUUSTO 47 23.04.2018 Pyhtilänkankaan asemakaava-alueen osa-alueen (Pyhtilänkangas IV) tonttien hinnoittelun ja
LisätiedotOikaisuvaatimus koskien kaupunginhallituksen päätöstä
KAUPUNGINHALLITUS 89 18.03.2019 KAUPUNGINHALLITUS 107 25.03.2019 Oikaisuvaatimus koskien kaupunginhallituksen 4.2.2019 38 päätöstä 87/11.1101.110101/2019 KH 89 Niilo Ojala on 25.2.2019 päivätyssä oikaisuvaatimuksessaan
LisätiedotKunnanhallitus päättää ostoneuvotteluihin osallistumisesta.
Kunnanhallitus 322 18.09.2017 Kunnanhallitus 336 02.10.2017 Kunnanhallitus 19 08.01.2018 Kunnanhallitus 22 17.01.2018 Valtuusto 10 25.01.2018 Siikajoen vanhustenkotiyhdistyksen ostotarjous 286/44.441/2017
LisätiedotTyösuojeluvaltuutettujen ajankäyttö ja vapautus työtehtävistä vuosina / Ajankäytön järjestäminen ,
Kaupunginhallitus 5 09.06.2014 Kaupunginhallitus 10 23.02.2015 Kaupunginhallitus 7 04.04.2016 Työsuojeluvaltuutettujen ajankäyttö ja vapautus työtehtävistä vuosina 2014-2017 / Ajankäytön järjestäminen
Lisätiedot
