TYÖMAAN AIKATAULU- SUUNNITTELU JA VALVONTA. RAT 3 k2016 T542404

Koko: px
Aloita esitys sivulta:

Download "TYÖMAAN AIKATAULU- SUUNNITTELU JA VALVONTA. RAT 3 k2016 T542404"

Transkriptio

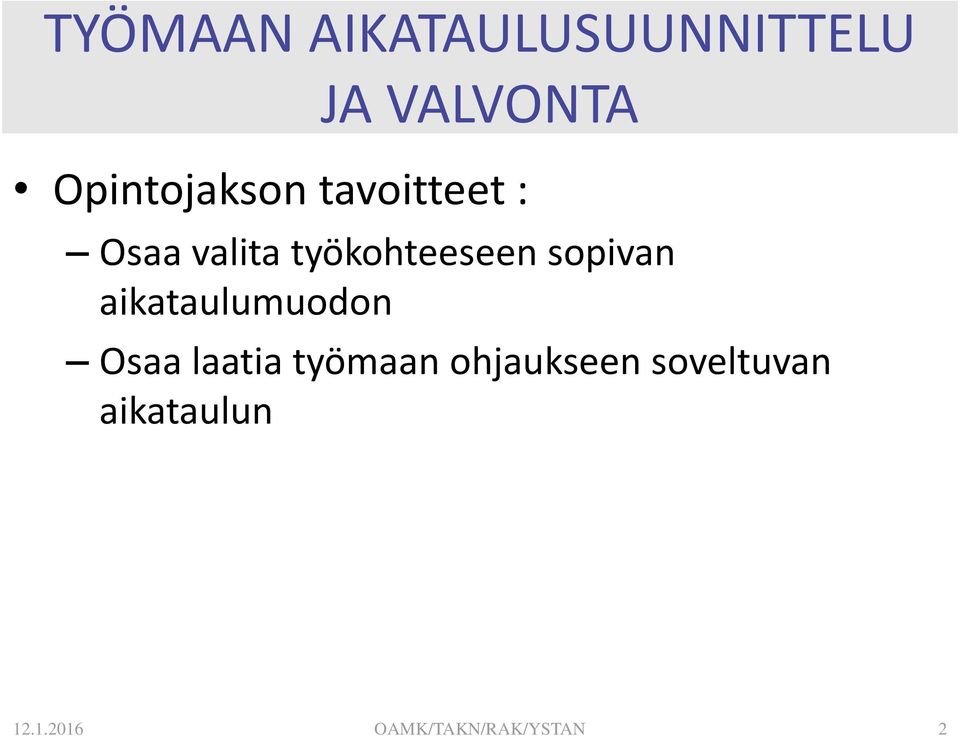

1 TYÖMAAN AIKATAULU- SUUNNITTELU JA VALVONTA RAT 3 k2016 T542404

2 TYÖMAAN AIKATAULUSUUNNITTELU JA VALVONTA Opintojakson tavoitteet : Osaa valita työkohteeseen sopivan aikataulumuodon Osaa laatia työmaan ohjaukseen soveltuvan aikataulun OAMK/TAKN/RAK/YSTAN 2

3 TYÖMAAN AIKATAULUSUUNNITTELU JA VALVONTA sisältö : Aikataulujen merkitys rakennushankkeelle ja urakoitsijalle Aikataulumuodot Hankkeen aikataulutavoitteiden tarkistaminen Tehollinen rakennusaika Lohkojako ja sen periaatteet Lohkojen suoritusjärjestyksen valinta Aikataulutehtävien muodostus Tehtävien väliset riippuvuudet Tehtävien mitoitus OAMK/TAKN/RAK/YSTAN 3

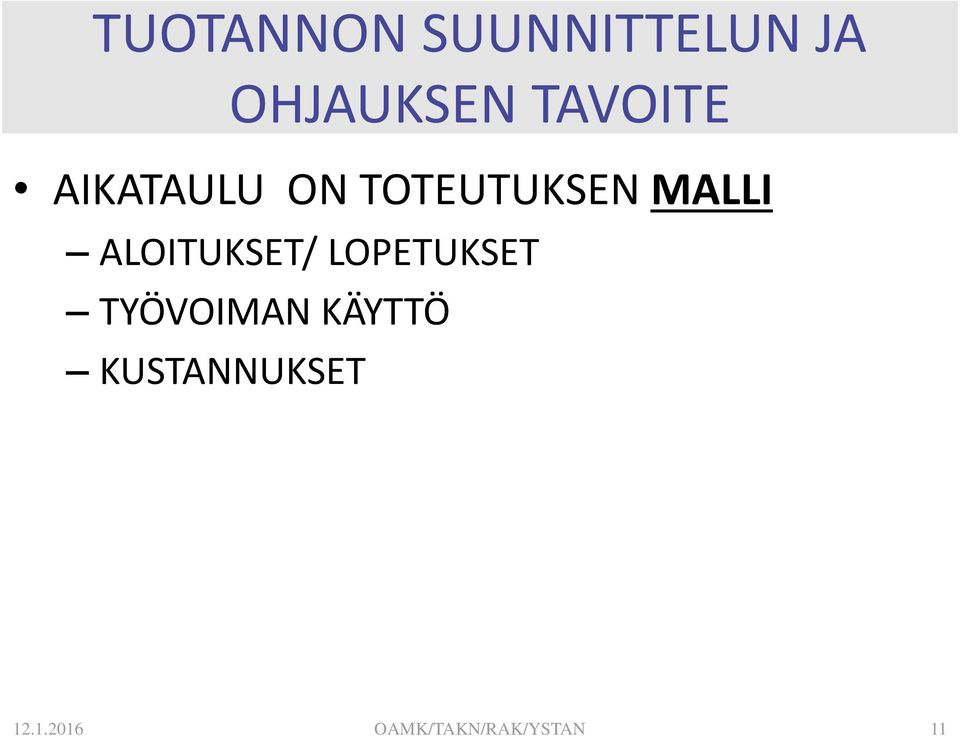

4 TYÖMAAN AIKATAULUSUUNNITTELU JA VALVONTA sisältö : Tahdistusmenetelmät Suurtehtävät ja niiden mitoitus Mestan suunnittelu Aikataulun laadun arviointi Aikatauluvalvonnan periaatteet Vinjetti OAMK/TAKN/RAK/YSTAN 4

5 TYÖMAAN AIKATAULUSUUNNITTELU JA VALVONTA sisältö : Korjausrakentamisen aikataulusuunnittelu Aikatauluvalvonta Tietokoneavusteinen aikataulusuunnittelu Eri aikataulutasot, hierarkisuus Jana-aikataulut Paikka-aikakaaviot OAMK/TAKN/RAK/YSTAN 5

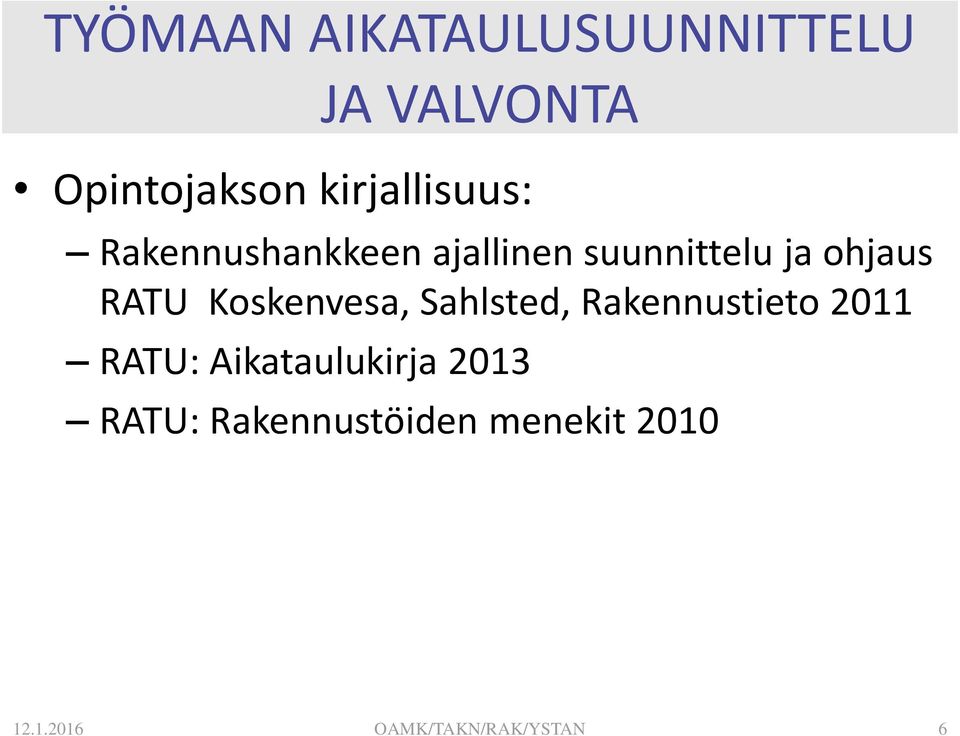

6 TYÖMAAN AIKATAULUSUUNNITTELU JA VALVONTA Opintojakson kirjallisuus: Rakennushankkeen ajallinen suunnittelu ja ohjaus RATU Koskenvesa, Sahlsted, Rakennustieto 2011 RATU: Aikataulukirja 2013 RATU: Rakennustöiden menekit OAMK/TAKN/RAK/YSTAN 6

7 OSA 1 AIKATAULUSUUNNITTELUN PERUSTEET JA AIKATAULUT

8 OAMK/TAKN/RAK/YSTAN 8

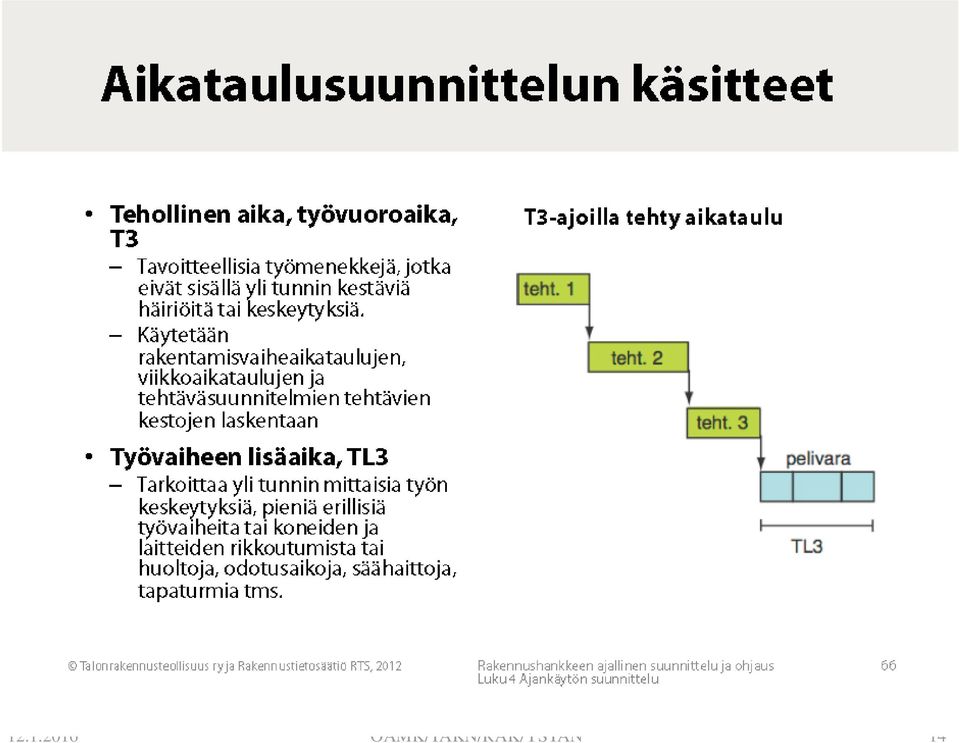

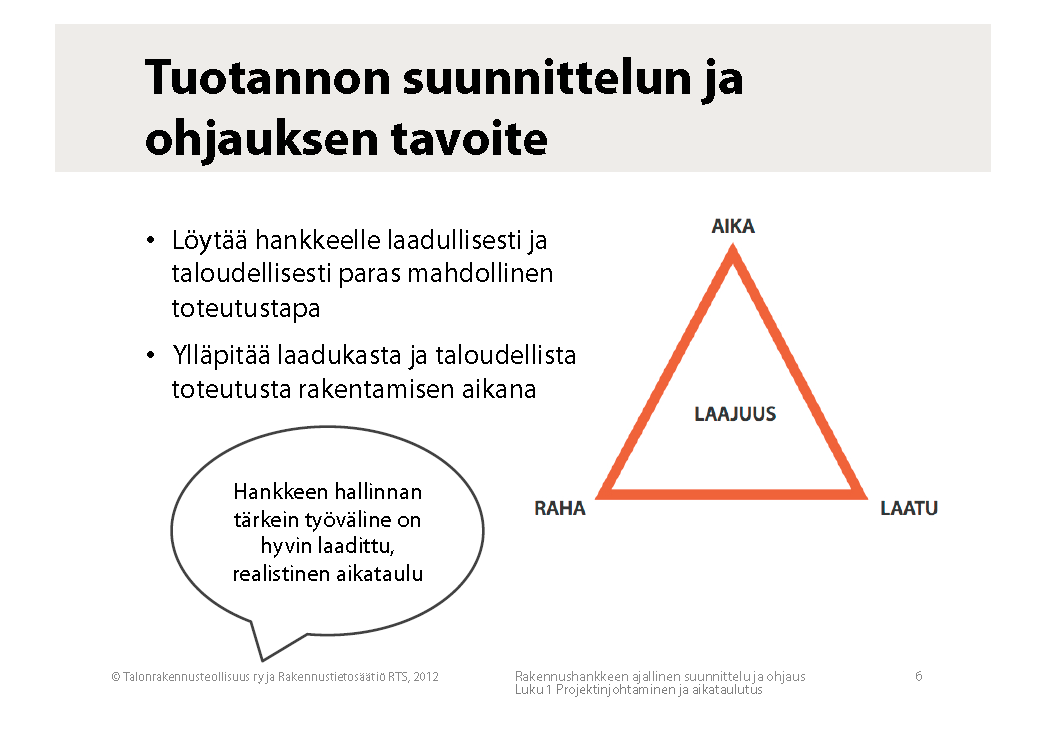

9 TUOTANNON SUUNNITTELUN JA OHJAUKSEN TAVOITE TÄRKEINTÄ SAADA TUOTANTO TOTEUTUMAAN SUUNNITELLULLA TAVALLA MAHDOLLISUUS HAVAITA POIKKEAMAT POIKKEAMIEN KORJAAMINEN OAMK/TAKN/RAK/YSTAN 9

10 TUOTANNON SUUNNITTELUN JA TULOSJOHTAMINEN OHJAUKSEN TAVOITE HANKKEEN KIREYSTASO SOPIVA KONKREETTISET TAVOITTEET TAVOITTEET TIEDOSSA VALVOTAAN TOTEUTUKSEN VASTAAVUUS SUUNNITELMIIN POIKKEMIEN SEURAAMUKSET OHJAUSTOIMENPITEET OAMK/TAKN/RAK/YSTAN 10

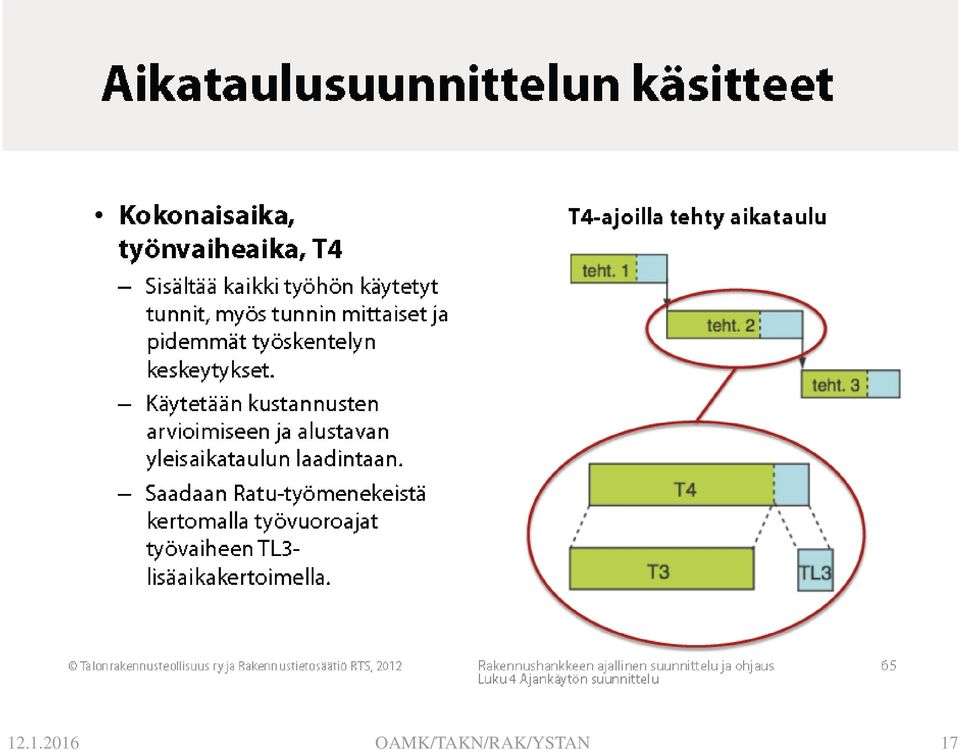

11 TUOTANNON SUUNNITTELUN JA OHJAUKSEN TAVOITE AIKATAULU ON TOTEUTUKSEN MALLI ALOITUKSET/ LOPETUKSET TYÖVOIMAN KÄYTTÖ KUSTANNUKSET OAMK/TAKN/RAK/YSTAN 11

12 AIKATAULUSUUNNITTELUN PERUSTEET TYÖN KESTO SUORITEMÄÄRÄ TYÖMENEKKI TYÖRYHMÄ KONETYÖN KESTO SUORITEMÄÄRÄ KAPASITEETTI KONEYHDISTELMÄ OAMK/TAKN/RAK/YSTAN 12

13 AIKATAULUSUUNNITTELUN PERUSTEET TYÖSAAVUTUS TYÖMENEKKI TEHOLLINEN TYÖAIKA T3 KOKONAISAIKA T4 SUURHÄIRIÖT TL3 T3 TL3 T OAMK/TAKN/RAK/YSTAN 13

14 OAMK/TAKN/RAK/YSTAN 14

15 AIKATAULUSUUNNITTELUN PERUSTEET KONEIDEN TYÖSAAVUTUS KONEKAPASITEETTI MENETELMÄKAPASITETTI K2 TYÖVUOROKAPASITEETTI K3 TYÖVAIHEKAPASITEETTI K4 K2 K3 K4 a1 a OAMK/TAKN/RAK/YSTAN 15

16 AIKATAULUSUUNNITTELUN PERUSTEET OAMK/TAKN/RAK/YSTAN 16

17 OAMK/TAKN/RAK/YSTAN 17

18 AIKATAULUSUUNNITTELUN PERUSTEET TIEDOSTOT RATU-TIEDOSTO TALONRAKENNUSTÖIDEN MENEKIT KUSTANNUSLASKENTA KORJAUSTÖIDEN MENEKIT KUSTANNUSLASKENTA AIKATAULUKIRJA AIKATAULUSUUNNITTELU» YLEISAIKATAULU T4» TEHTÄVÄSUUNNITTELU T OAMK/TAKN/RAK/YSTAN 18

19 OAMK/TAKN/RAK/YSTAN 19

20 OAMK/TAKN/RAK/YSTAN 20

21 OAMK/TAKN/RAK/YSTAN 21

22 OAMK/TAKN/RAK/YSTAN 22

23 OAMK/TAKN/RAK/YSTAN 23

24 OAMK/TAKN/RAK/YSTAN 24

25 OAMK/TAKN/RAK/YSTAN 25

26 OAMK/TAKN/RAK/YSTAN 26

27 OAMK/TAKN/RAK/YSTAN 27

28 OAMK/TAKN/RAK/YSTAN 28

29 OAMK/TAKN/RAK/YSTAN 29

30 OAMK/TAKN/RAK/YSTAN 30

31 OAMK/TAKN/RAK/YSTAN 31

32 OAMK/TAKN/RAK/YSTAN 32

33 OAMK/TAKN/RAK/YSTAN 33

34 OAMK/TAKN/RAK/YSTAN 34

35 OAMK/TAKN/RAK/YSTAN 35

36 OAMK/TAKN/RAK/YSTAN 36

37 OAMK/TAKN/RAK/YSTAN 37

38 OAMK/TAKN/RAK/YSTAN 38

39 OAMK/TAKN/RAK/YSTAN 39

40 OAMK/TAKN/RAK/YSTAN 40

41 OAMK/TAKN/RAK/YSTAN 41

42 OAMK/TAKN/RAK/YSTAN 42

43 OAMK/TAKN/RAK/YSTAN 43

44 Viikkoaikataulu Esitystapa Tavallisesti jana-aikataulu Keston tarkkuus 2-4 h ajankohdan tarkkuus 4-8-h Tehtäväkohtaisesti: Tehtävän nimi ja työkohteen määrittely Sovittu määrä tai työsaavutus Tarvittavat resurssit Tehtävän kesto Materiaali- ja kalustotarpeet suunnittelujaksolle OAMK/TAKN/RAK/YSTAN

45 OSA 2 AIKATAULUMUODOT

46 OAMK/TAKN/RAK/YSTAN 46

47 AIKATAULUMUODOT JANA-AIKATAULU PERINTEINEN TEHTÄVÄ/ AJOITUS TARVITTAESSA RIIPPUVUUSNUOLET TEHTÄVÄT VOIDAAN JAKAA PAIKKOIHIN HELPPOLUKUINEN HEIKKO LAADUN TARKASTELU HEIKKO VALVOTTAVUUS OAMK/TAKN/RAK/YSTAN 47

48 OAMK/TAKN/RAK/YSTAN 48

49 OAMK/TAKN/RAK/YSTAN 49

50 OAMK/TAKN/RAK/YSTAN 50

51 OAMK/TAKN/RAK/YSTAN 51

52 OAMK/TAKN/RAK/YSTAN 52

53 OAMK/TAKN/RAK/YSTAN 53

54 OAMK/TAKN/RAK/YSTAN 54

55 OAMK/TAKN/RAK/YSTAN 55

56 PAIKKA-AIKAKAAVIO A B 1 C aika TAMMI HELMI MAALIS HUHTI TOUKO OAMK/TAKN/RAK/YSTAN 56

57 PAIKKA-AIKAKAAVIO PAIKAT: LOHKOT/ KERROKSET SUORITUSJÄRJESTYS TUOTANTONOPEUS ALOITUS / LOPETUSVÄLIT HÄIRIÖHERKKYYS MESTOJEN RIITTÄVYYS OAMK/TAKN/RAK/YSTAN 57

58 OAMK/TAKN/RAK/YSTAN 58

59 TUOTANTOAIKAKAAVIO AIKA/ TUOTANTOMÄÄRÄ TUOTANTONOPEUS ALOITUS/ LOPETUSVÄLIT TAHDISTUS TUOTANTONOPEUDEN VALVONTA LAADUN VALVONTA OAMK/TAKN/RAK/YSTAN 59

60 OAMK/TAKN/RAK/YSTAN 60

61 OAMK/TAKN/RAK/YSTAN 61

62 OAMK/TAKN/RAK/YSTAN 62

63 OAMK/TAKN/RAK/YSTAN 63

64 AIKATAULUMUODOT TOIMINTAVERKKO OAMK/TAKN/RAK/YSTAN 64

65 AIKATAULUMUODOT TOIMINTAVERKKO NUOLI/ LOHKOVERKKO TEHTÄVIEN RIIPPUVUUDET VAIHTOEHTOJEN TARKASTELU AIKALASKELMAT OAMK/TAKN/RAK/YSTAN 65

66 OAMK/TAKN/RAK/YSTAN 66

67 OAMK/TAKN/RAK/YSTAN 67

68 OAMK/TAKN/RAK/YSTAN 68

69 OAMK/TAKN/RAK/YSTAN 69

70 OAMK/TAKN/RAK/YSTAN 70

71 OAMK/TAKN/RAK/YSTAN 71

72 OAMK/TAKN/RAK/YSTAN 72

73 OAMK/TAKN/RAK/YSTAN 73

74 OSA 3 RAKENNUSAIKA

75 AIKATAULUSUUNNITTELU SUUNNITTELUN VAIHEET: RAKENNUSAIKATAULUN KIREYDEN TARKASTUS TEHOLLISEN RAKENNUSAJAN LASKEMINEN KOHTEEN JAKAMINEN OSAKOHTEISIIN JA OSAKOHTEIDEN TYÖJÄRJESTYKSEN VALINTA TEHTÄVÄLUETTELON TEKO AIKATAULUN LAATIMINEN RESURSSILASKENTA AIKATAULUN TARKISTUS OAMK/TAKN/RAK/YSTAN 75

76 OAMK/TAKN/RAK/YSTAN 76

77 AIKATAULUSUUNNITTELU AIKATAULUN KIREYDEN TARKASTUS YRITYSTASON TUOTANTO-OHJELMA ALOITUS, KESTO, RESURSSIEN KÄYTTÖ VARATTU AIKA/ NORMAALIKESTO NORMAALIKESTO: hankkeen rakennussuunnitelmien ja tavanomaisen kireystason mukainen rakennusaika lisättynä loma-ajat ja tiedetyt keskeytykset OAMK/TAKN/RAK/YSTAN 77

78 OAMK/TAKN/RAK/YSTAN 78

79 NORMAALIKESTO Normaalikeston laskeminen tuotannollisenlaajuuden perusteella: (Σtth(1-9) yli tth) T N =4,6 x ln( Σtth(1-9)) 36,6 missä T N = normaalikesto (kk) Σtth(1-9)= hankkeen kokonaistyöpanos talo 80 nimikkeistön mukaan OAMK/TAKN/RAK/YSTAN 79

80 NORMAALIKESTO OAMK/TAKN/RAK/YSTAN 80

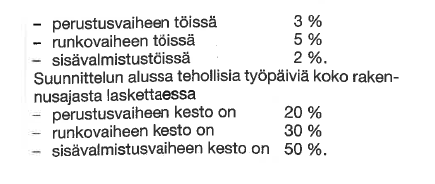

81 NORMAALIKESTO Normaalikeston laskeminen tuotannollisenlaajuuden perusteella: (Σtth(1-9) alle tth) T N =2 + 3,8 x ( Σtth(1-9)) / missä T N = normaalikesto (kk) Σtth(1-9)= hankkeen kokonaistyöpanos talo 80 nimikkeistön mukaan OAMK/TAKN/RAK/YSTAN 81

82 NORMAALIKESTO Normaalikeston laskeminen tuotannollisenlaajuuden perusteella: Σtth(1-9) sisältää rakennusteknisten töiden sekä LVIS-töiden tekemiseen tarvittavat työtunnit OAMK/TAKN/RAK/YSTAN 82

83 AIKATAULUSUUNNITTELU Hanke on kireä, jos urakka-aika on yli 20 % normaalikestoa lyhyempi ( toteutus yhtenä lohkona) huomioi: kohteen fyysisen laajuuden suunnitteluratkaisut tuotantotekniikan esivalmistusasteen OAMK/TAKN/RAK/YSTAN 83

84 OAMK/TAKN/RAK/YSTAN 84

85 OAMK/TAKN/RAK/YSTAN 85

86 TEHOLLINEN RAKENNUSAIKA TEHOLLISEN RAKENNUSAJAN LASKEMINEN tavoitteellinen aikataulu T3 Aikaa käyttäen realistisuus suurhäiriö-varauksella rakentamisvaiheen mukaisesti esim perustusvaihe: kesto 20 % kokonaisajasta suurhäiriöt 3 % perustusvaiheen kestosta OAMK/TAKN/RAK/YSTAN 86

87 TEHOLLINEN RAKENNUSAIKA TEHOLLISEN RAKENNUSAJAN LASKEMINEN rakentamisvaiheen mukaisesti OAMK/TAKN/RAK/YSTAN 87

88 TEHOLLINEN RAKENNUSAIKA TEHOLLISEN RAKENNUSAJAN LASKEMINEN työehtosopimusperäiset keskeytykset kesälomat 20 tpv, talvilomat 5 tpv työajan lyhentämispäivät 12 tpv arkipyhät 12 tpv säähäiriöt paikkakunnan normaalitaso ( keskim. 16 pv/ vuosi ) OAMK/TAKN/RAK/YSTAN 88

89 TEHOLLINEN RAKENNUSAIKA Pakkaspäivät Raja-arvo -15 o C -20 o C -25 o C - etelä-suomi keski-suomi pohjois-suomi OAMK/TAKN/RAK/YSTAN 89

90 OAMK/TAKN/RAK/YSTAN 90

91 Harjoitustehtävä 1

92 RAKENNUSAIKA TEHOLLISEN RAKENNUSAJAN LASKEMINEN Harjoitus 1. Hankkeen normaalikesto ja resurssitarve Kyseessä on kerrostalohanke. Rakennuttajan antama rakennusaika on 11 kk. Hanke on tarkoitus aloittaa maaliskuun alussa. Taulukossa on esitetty kustannusarvion mukaiset työtunnit. Työntekijä tunnit Omat työntekijät tth Aliurakkana toteutettavat rakennustekniset työt tth LVIS-töiden tuntiarviot tth OAMK/TAKN/RAK/YSTAN 92

93 RAKENNUSAIKA TEHOLLISEN RAKENNUSAJAN LASKEMINEN Harjoitus 1. Hankkeen normaalikesto ja resurssitarve a. Arvioi ajoituskustannusmallin normaalikeston kaavalla onko rakennuttajan antama aika kohtuullinen. Normaalikesto TN = 4,6 ln (hankkeen kokonaistyötuntimäärä) 36,6 b. Millainen on hankkeen keskimääräinen resurssitarve rakennuttajan antamalla ajalle? OAMK/TAKN/RAK/YSTAN 93

94 Harjoitustehtävä 2.1

95 RAKENNUSAIKA TEHOLLISEN RAKENNUSAJAN LASKEMINEN Harjoitus 2.1 Tehollinen rakentamisaika Maantie-risteyssillan teräsbetonirunkotyöt alkoi ja niiden pitää olla valmiit Mikä on tehollinen rakennusaika (työpäiviä)? OAMK/TAKN/RAK/YSTAN 95

96 Harjoitustehtävä 2.2

97 RAKENNUSAIKA TEHOLLISEN RAKENNUSAJAN LASKEMINEN Harjoitus 2. 2 Tehollinen rakentamisaika Kohdetietoja: kaksi viisi kerroksista taloa laajuus brm², rm³ asuntoja 40 kpl tontin pinta-ala m² yksi väestönsuoja betonielementtirunko, elementtijulkisivut, ontelolaattavälipohjat ja yläpohja, kevytsora vesikatto OAMK/TAKN/RAK/YSTAN 97

98 RAKENNUSAIKA TEHOLLISEN RAKENNUSAJAN LASKEMINEN Harjoitus 2. 2 Tehollinen rakentamisaika Hankkeen arvioidut menekit (T4) ovat C Työmaatekniikka tth D Aluerakenteet tth E Pohjarakenteet tth F Rakennustekniikka tth G LVI-järjestelmät tth H Sähköjärjestelmät tth Urakka on sovittu alkavaksi 1.toukokuuta. a) Arvioi tehollinen rakentamisaika annettujen kokonaistyötuntimenekkien kautta OAMK/TAKN/RAK/YSTAN 98

99 RAKENNUSAIKA TEHOLLISEN RAKENNUSAJAN LASKEMINEN Harjoitus 2. 2 Tehollinen rakentamisaika b) Arvio tehollinen rakennusaika kohteen bruttoneliöiden mukaisesti OAMK/TAKN/RAK/YSTAN 99

100 OSA 4 LOHKOJAKO

101 AIKATAULUSUUNNITTELU JAKAMINEN OSAKOHTEISIIN TEHTÄVIEN TAHDISTUS TEHTÄVIEN RYTMITYS TYÖVOIMAN KÄYTTÖ HÄIRIÖIHIN VARAUTUMINEN OAMK/TAKN/RAK/YSTAN 101

102 OAMK/TAKN/RAK/YSTAN 102

103 OAMK/TAKN/RAK/YSTAN 103

104 LOHKOJAKO OSAKOHDEJAKO JA TOTEUTUSJÄRJESTYS LOHKOJEN TOTEUTUSJÄRJESTYS VAIKUTTAA RAKENNUSAIKAAN AIKATAULUN KIREYTEEN LOHKOJEN TOTEUTUSJÄRJESTYKSEEN VAIKUTTAA: TEKNISET RATKAISUT VÄLITAVOITTEET RAKENNUTTAJAN HANKINNAT RAKENNUSPAIKAN OLOSUHTEET OAMK/TAKN/RAK/YSTAN 104

105 LOHKOJAKO OSAKOHDEJAKO JA TOTEUTUSJÄRJESTYS HOSSIN SÄÄNTÖ: ENSIMÄISEKSI LOHKOKSI VALITAAN SE, JONKA PERUSTUS- JA RUNKOVAIHE ON LYHIN VIIMEISEKSI VALITAAN SE, JONKA SISÄVALMISTUSVAIHE ON JÄLJELLE JÄÄNEISTÄ LYHIN MÄÄRÄÄVÄ PERUSTUS- JA RUNKOVAIHE OAMK/TAKN/RAK/YSTAN 105

106 LOHKOJAKO OSAKOHDEJAKO JA TOTEUTUSJÄRJESTYS HOSSIN LAAJENNETTU SÄÄNTÖ: ENSIMÄISEKSI LOHKOKSI VALITAAN SE, JONKA SISÄVALMISTUSVAIHEEN TUNTIMÄÄRÄN SUHDE PERUSTUS- JA RUNKOVAIHEEN TUNTIMÄÄRÄÄN ON SUURIN VIIMEISEKSI VALITAAN SE, SUHDE ON PIENIN OAMK/TAKN/RAK/YSTAN 106

107 LOHKOJAKO OSAKOHDEJAKO JA TOTEUTUSJÄRJESTYS TAVANOMAINEN TALONRAKENNUSKOHDE ENSIMÄISEKSI LAAJUUDELTAAN PIENIN VIIMEISEKSI VALITAAN LAAJUUDELTAAN SUURIN OAMK/TAKN/RAK/YSTAN 107

108 LOHKOJAKO OAMK/TAKN/RAK/YSTAN 108

109 Lohkojako harj. tehtävä

110 OAMK/TAKN/RAK/YSTAN 110

111 OAMK/TAKN/RAK/YSTAN 111

112 HARJOITUS SUORITUSJÄRJESTYS

113 TEHTÄVÄ Rakennuskohde toteutetaan neljänä lohkona Määritä lohkojen toteutusjärjestys a) Hossin säännön avulla b) piirtämällä paikka-aika-kaaviot OAMK/TAKN/RAK/YSTAN 113

114 TEHTÄVÄ A I Asuinrakennukset, joissa on yhteensä 9 porrasta, portaissa C-G neljä kerrosta, muissa kolme kerrosta, kerrokset ovat samanlaisia B C D H G F E Perustusvaiheen kesto on 5 tv/porras Väestönsuojaportaassa C, rakentaminen kestää 10 tv Rakennuksessa A-B on louhintaa, kesto 10 tv Runkovaiheen kesto on 5 tv/2 kerrosta ja väestösuojan pidentävä vaikutus on 5 tv Sisävalmistusvaiheen tahdistava kesto on 5 tv/ 2 porraskerrosta OAMK/TAKN/RAK/YSTAN 114

115 LOHKOJAKO LOHKO A B I H G C D F E OAMK/TAKN/RAK/YSTAN 115

116 LOHKOJAKO LOHKO A B I H G C D F E OAMK/TAKN/RAK/YSTAN 116

117 Rakennusvaiheiden kestot työvaihe AB CD EFG HI Maarakennus Perustusvaihe Runkovaihe Sisävalmistusvaihe OAMK/TAKN/RAK/YSTAN 117

118 Rakennusvaiheiden kestot työvaihe AB CD EFG HI Maarakennus 10 Perustusvaihe 10 Runkovaihe 15 Sisävalmistusvaihe OAMK/TAKN/RAK/YSTAN 118

119 Rakennusvaiheiden kestot työvaihe AB CD EFG HI Maarakennus 10 Perustusvaihe (+väestöns) Runkovaihe Sisävalmistusvaihe OAMK/TAKN/RAK/YSTAN 119

120 Rakennusvaiheiden kestot työvaihe AB CD EFG HI Maarakennus 10 Perustusvaihe Runkovaihe Sisävalmistusvaihe OAMK/TAKN/RAK/YSTAN 120

121 Rakennusvaiheiden kestot työvaihe AB CD EFG HI Maarakennus 10 Perustusvaihe Runkovaihe Sisävalmistusvaihe OAMK/TAKN/RAK/YSTAN 121

122 SUORITUSJÄRJESTYS HI AB EFG CD Onko järkevä? OAMK/TAKN/RAK/YSTAN 122

123 LOHKOJAKO LOHKO A I B H C D G F E AB CD EFG HI tai HI EFG AB -CD OAMK/TAKN/RAK/YSTAN 123

124 PAIKKA-AIKAKAAVIO I Aika OAMK/TAKN/RAK/YSTAN 124

125 PAIKKA-AIKAKAAVIO I HI EFG CD AB Aika OAMK/TAKN/RAK/YSTAN 125

126 PAIKKA-AIKAKAAVIO I HI EFG CD AB Aika OAMK/TAKN/RAK/YSTAN 126

127 PAIKKA-AIKAKAAVIO I HI EFG CD AB Aika OAMK/TAKN/RAK/YSTAN 127

128 PAIKKA-AIKAKAAVIO II Aika OAMK/TAKN/RAK/YSTAN 128

129 PAIKKA-AIKAKAAVIO II C AB EFG HI Aika OAMK/TAKN/RAK/YSTAN 129

130 PAIKKA-AIKAKAAVIO II C AB EFG HI Aika OAMK/TAKN/RAK/YSTAN 130

131 Harjoitustehtävä 3

132 OSA 5 AIKATAULUTEHTÄVÄT

133 AIKATAULUSUUNNITTELU SUUNNITTELUN VAIHEISIIN VAIKUTTAA HANKKEEN LAAJUUS TEKNINEN VAIKEUSASTE KESTON KIREYS TYÖVOIMAN KÄYTTÖPERIAATTEET OAMK/TAKN/RAK/YSTAN 133

134 AIKATAULUSUUNNITTELU Kokonaistyömenekki: tavoitearviosta arvioidaan RATU-tiedostojen avulla tunnuslukujen avulla OAMK/TAKN/RAK/YSTAN 134

135 AIKATAULUSUUNNITTELU TEHTÄVÄLUETTELO RAKENNUSKOHTEEN AJALLISEN SUUNNITTELUN TAVOITTEENA ON VARMISTAA KOHTEEN OIKEA-AIKAINEN VALMISTUMINEN TAVOITEARVION MUKAISIN TYÖKUSTANNUKSIN AIKATAULU ON TYÖVOIMAN KÄYTÖN MALLI AIKATAULUSSA ESITETTY TYÖVOIMAN KÄYTTÖ ON SAMA KUIN TAVOITEARVIOSSA OLEVA TYÖMENEKKI TEHTÄVÄLUETTELO KUVAA HANKKEEN TYÖSISÄLLÖN TOTEUTUKSEN SUUNNITTELUA VARTEN OAMK/TAKN/RAK/YSTAN 135

136 AIKATAULUSUUNNITTELU TEHTÄVÄLUETTELO TEHTÄVÄT OVAT PÄÄURAKOITSIJAN OMIEN TYÖNTEKIJÖIDEN TAI ALIURAKOITSIJOIDEN TEKEMIÄ TYÖVAIHEITA TAI TYÖLAJEJA TEHTÄVÄT VOIDAAN JAKAA OSATEHTÄVIKSI ERIAIKAISEN TOTEUTUKSEN, SIJAINNIN TAI TYÖN LUONTEEN PERUSTEELLA JOKAISELLA LOHKOLLA OMA TEHTÄVÄLUETTELO OAMK/TAKN/RAK/YSTAN 136

137 AIKATAULUSUUNNITTELU AIKIATAULUTEHTÄVÄT TEHTÄVÄ TYÖVAIHE, TYÖLAJI YHDENMUKAINEN OSAAMINEN SUURTEHTÄVÄ TYÖKOKONAISUUS, JONKA TEKEE SAMA TYÖRYHMÄ ALATEHTÄVÄT SIDOTTUJA TAI VAPAITA KESTO LASKETAAN JAKAMALLA KOKONAISTYÖMENEKIN SUMMA TYÖRYHMÄLLÄ OAMK/TAKN/RAK/YSTAN 137

138 AIKATAULUSUUNNITTELU AIKIATAULUTEHTÄVÄT SUURTEHTÄVIEN MUODOSTAMISESSA HUOMIOITAVA TYÖURAKAT TAI TYÖURAKOISSA HUOMIOITAVA SUURTEHTÄVÄT OAMK/TAKN/RAK/YSTAN 138

139 AIKATAULUSUUNNITTELU TYÖRYHMÄN KÄYTTÖ TYÖRYHMÄN KOKO TYÖN SISÄLTÖ SIIRTYMISET ILMAN KESKEYTYKSIÄ = > TYÖVOIMAN KÄYTTÖSUUNNITELMA OAMK/TAKN/RAK/YSTAN 139

140 OAMK/TAKN/RAK/YSTAN 140

141 AIKATAULUSUUNNITTELU TEHTÄVÄLUETTELON LAATIMINEN ALUKSI ERITTELYLTÄÄN YKSITYISKOHTAINEN KARKEUTETAAN AMMATTIRYHMÄKOHTAISIKSI TYÖKOKONAISUUKSIKSI YHDEN TYÖLAJIN TEHTÄVIÄ => TEHTÄVÄLUETTELO NIMI SUORITEMÄÄRÄ YKSIKKÖ OAMK/TAKN/RAK/YSTAN 141

142 OAMK/TAKN/RAK/YSTAN 142

143 AIKATAULUSUUNNITTELU TEHTÄVÄLUETTELON LAATIMINEN SUORITEMÄÄRÄT MITATAAN LOHKOITTAIN / TYÖKOHTEITTAIN KUSTANNUSLASKENTAVAIHEESSA VOIDAAN KÄYTTÄÄ» HANKINTOJEN JÄRJESTELYSSÄ» TUOTANNON VALVONNSSA KATTAVUUS RAKENNUSTEKNISET TYÖT LVIS-TYÖT» RUNKOVAIHEEN ASENNUKSET» RUNKOPUTKET JA KANAVAT» TÄYDENTÄVÄT ASENNUKSET» KOEKÄYTÖT JA SÄÄDÖT OAMK/TAKN/RAK/YSTAN 143

144 OAMK/TAKN/RAK/YSTAN 144

145 OAMK/TAKN/RAK/YSTAN 145

146 AIKATAULUSUUNNITTELU TEHTÄVIEN VÄLISET RIIPPUVUUDET EHDOTON RIIPPUVUUS VALITTU RIIPUVUUS RESURRSIEN KÄYTTÖ TOTUTTU TAPA VALINTA TEKNINEN RIIPPUVUUS PAKKO TAI JÄRKEVÄ OAMK/TAKN/RAK/YSTAN 146

147 OAMK/TAKN/RAK/YSTAN 147

148 OAMK/TAKN/RAK/YSTAN 148

149 AIKATAULUSUUNNITTELU TEHTÄVIEN VÄLISET RIIPPUVUUDET VIIVE EDELTÄVÄN TEHTÄVÄN JA SEURAAVAN TEHTÄVÄN VÄLINEN AIKAERO RIIPPUVUUSTYYPPI LOPPU- ALKU ALKU- ALKU LOPPU- LOPPU ALKU- LOPPU OAMK/TAKN/RAK/YSTAN 149

150 AIKATAULUSUUNNITTELU TEHTÄVIEN VÄLISET RIIPPUVUUDET ERITYISKOHTEISSA RIIPPUVUUDET SELVITETTÄVÄ ERIKSEEN ESIM. RÄJÄYTYSKUVAN AVULLA NORMAALIKOHTEISSA OHJEELLINEN RIIPPUVUUSTAULUKKO OAMK/TAKN/RAK/YSTAN 150

151 AIKATAULUSUUNNITTELU OAMK/TAKN/RAK/YSTAN 151

152 OAMK/TAKN/RAK/YSTAN 152

153 OAMK/TAKN/RAK/YSTAN 153

154 OAMK/TAKN/RAK/YSTAN 154

155 AIKATAULUSUUNNITTELU TEHTÄVIEN TYÖMENEKIT JA KESTOT TAVOITEARVION MUKAISET TYÖMENEKIT (T4 =>T3) MÄÄRÄTÄÄN TYÖRYHMÄ LASKETAAN KESTO PERUSTYÖRYHMÄLLÄ TAHDISTETAAN HALUTULLA TYÖRYHMÄLLÄ OAMK/TAKN/RAK/YSTAN 155

156 AIKATAULUSUUNNITTELU TEHTÄVIEN TYÖMENEKIT JA KESTOT TEHTÄVÄ MÄÄRÄ YHT A B C TEHTÄVÄ KESTO PERUSTYÖRYHMÄLLÄ: TUNNIT YHT TYÖRYHMÄ KESTO (h) YHT A B C TAHDISTUS TYÖRYHMÄ KESTO (tv) YHT A B C OAMK/TAKN/RAK/YSTAN 156

157 AIKATAULUSUUNNITTELU Harjoitus. Työsaavutus Kaksi työntekijää työskentelee työmenekillä 0,5 tth/m² yhden työpäivän (tv) ajan. a. Paljonko he saavat yhdessä työpäivässä (8 h) aikaiseksi (m²) eli mikä on työryhmän työsaavutus? b. Kuinka kauan työryhmällä kuluu aikaa 640 m² tekemiseen lasketulla työsaavutuksella? OAMK/TAKN/RAK/YSTAN 157

158 Harjoitustehtävä 8

159 AIKATAULUSUUNNITTELU Harjoitus. Työn kesto Kahden työntekijän työryhmä asentaa 400 m² kattoa, jossa on 200 kpl läpivientejä. Kattoasennuksen työmenekki on 0,45 tth/m² ja läpivienneille 0,25 tth/kpl. Kaksi työntekijää työskentelee yhden työvuoron ajan. a. Mikä on kokonaistyömenekki (tth)? b. Kuinka kauan kyseisellä työryhmällä menee asennustyöhön aikaa (tv), ennen kuin kaikki on asennettu? c. Mikä on työryhmän työsaavutus (m²/tv) eli paljonko tulee valmista päivässä? d. Jos keskituntiansio eli KTA on 17 euroa, mikä on työn hinta ( ) KTA:lla laskettuna ilman sosiaalikuluja? OAMK/TAKN/RAK/YSTAN 159

160 Harjoitustehtävä 10

161 AIKATAULUSUUNNITTELU Harjoitus. Tehtävän kesto Julkisivumuurauksen työmenekki on 1,1 tth/m². Tästä muurarin osuus on 0,45 tth/m² ja avustavan työn osuus 0,65 tth/m². Muurattavaa julkisivua on 3150 m². a. Mikä on tehtävän kesto, mikäli tehtävän kesto määritellään työryhmän 1+1 työsaavutuksen mukaan? b. Mikä on tehtävän kesto, mikäli se määritellään muurarin työsaavutuksen mukaan? c. Montako muuraria tarvitaan, jos työaikaa on varattu kaksi kuukautta? d. Montako apumiestä kohdan c muurarit tarvitsevat? OAMK/TAKN/RAK/YSTAN 161

162 AIKATAULUSUUNNITTELU TEHTÄVIEN TYÖMENEKIT JA KESTOT KESTOT LASKETAAN MYÖS ALI- JA SIVU-URAKOILLE PIENISTÄ TEHTÄVISTÄ MUODOSTETAAN SUUREMPIA KOKONAISUUKSIA MUUT TEHTÄVÄT, MAX 20 % MYÖS TYÖMAATEKNISET TEHTÄVÄT OAMK/TAKN/RAK/YSTAN 162

163 AIKATAULUSUUNNITTELU TEHTÄVIEN SIJOTTAMINEN AIKATAULUUN SIJOITTELUSSA HUOMIOIDAAN TAHDISTUS RYTMITYS JATKUVUUS TYÖKOHTEIDEN JA KALUSTON RIITTÄVYYS ITERATIIVINEN OAMK/TAKN/RAK/YSTAN 163

164 OSA 6 TAHDISTUS

165 AIKATAULUSUUNNITTELU TEHTÄVIEN SIJOTTAMINEN AIKATAULUUN TEHTÄVÄLUETTELO KARKEUTETAAN AIKATAULUTEHTÄVIKSI VALITAAN KRIITTISET TEHTÄVÄT LASKETAAN TAHDISTAVA KESTO MÄÄRÄTÄÄN ALOITUSVÄLIT OAMK/TAKN/RAK/YSTAN 165

166 AIKATAULUSUUNNITTELU OAMK/TAKN/RAK/YSTAN 166

167 OAMK/TAKN/RAK/YSTAN 167

168 OAMK/TAKN/RAK/YSTAN 168

169 AIKATAULUSUUNNITTELU A B OAMK/TAKN/RAK/YSTAN 169

170 AIKATAULUSUUNNITTELU A B OAMK/TAKN/RAK/YSTAN 170

171 AIKATAULUSUUNNITTELU TAHDISTUS, tahdistava kesto T t = T-(n-1) x t a, missä T t = tahdistava kesto T = tehollinen rakennusaika t a = tehtäville valittu aloitusväli n= tahdistettavien tehtävien lukumäärä OAMK/TAKN/RAK/YSTAN 171

172 AIKATAULUSUUNNITTELU TAHDISTUS, tahdistava kesto T t = 36 = 306-(28-1) x 10, missä T t = tahdistava kesto T = tehollinen rakennusaika t a = tehtäville valittu aloitusväli n= tahdistettavien tehtävien lukumäärä OAMK/TAKN/RAK/YSTAN 172

173 AIKATAULUSUUNNITTELU TAHDISTUS (aloitusvälin riittävyys) T v = 2 T t / m, missä T t = tahdistava kesto T v = tehtäville vaadittu aloitusväli m= työkohteiden lukumäärä OAMK/TAKN/RAK/YSTAN 173

174 AIKATAULUSUUNNITTELU TAHDISTUS (aloitusvälin riittävyys) T v = 6 =2 x 36 / 12, missä T t = tahdistava kesto (36) T a = tehtäville valittu aloitusväli (10) m= työkohteiden lukumäärä = 12 ( 3L x 4 Krs) => aloitusväli riittävä 10 > OAMK/TAKN/RAK/YSTAN 174

175 AIKATAULUSUUNNITTELU TAHDISTUS tavanomainen aloitusväli tv työryhmälle 2-4 varatyökohdetta tahdistusta muutetaan muuttamalla: tehtävän työsisältöä työryhmän kokoonpanoa työryhmien lukumäärää OAMK/TAKN/RAK/YSTAN 175

176 HT Tahdistus 1

177 AIKATAULUSUUNNITTELU OAMK/TAKN/RAK/YSTAN 177

178 Harjoitustehtävä 9

179 AIKATAULUSUUNNITTELU OAMK/TAKN/RAK/YSTAN 179

180 Harjoitustehtävä 11

181 AIKATAULUSUUNNITTELU Harjoitus. Tahdistavan keston määrittäminen Sisävalmistusvaiheen tahdistavia tehtäviä on seitsemän ja niille on varattu rakennusaikaa yhteensä 60 työvuoroa. Kohteessa on kolme kolmikerroksista porrasta ja yksi työkohde on yhden portaan yksi kerros. Tehtävien aloitus- ja lopetusväli on viisi työvuoroa eli yksi työviikko. a. Laske tahdistava kesto. Piirrä paikka-aikakaavioon ensimmäisen ja viimeisen tehtävän kuvaajat, Kuva b. Mikä on kesto, jos tahdistava kesto on kohdan A mukainen, mutta aloitus- ja lopetusväli on 10 tv? Mitä voit päätellä tuloksesta? c. A-kohdan tilanteessa tehtävän kaksi työntekijät ilmoittavat saavansa työn valmiiksi aikataulussa, mutta pääsevänsä aloittamaan 10 tv myöhässä. Mitä tämä tehtävän nopeutuminen ja aloituksen viivästyminen 10 tv merkitsee sisävalmistusvaiheen kestolle mikäli muiden töiden tuotantonopeutta ei saada vastaavasti nopeutettua? Piirrä paikkaaikakaavioon 1, 2, 3 ja 10 kuvaajat OAMK/TAKN/RAK/YSTAN 181

182 AIKATAULUSUUNNITTELU OAMK/TAKN/RAK/YSTAN 182

183 AIKATAULUSUUNNITTELU RYTMITYS RYTMITYKSEN AVULLA TEHTÄVÄT SAADAAAN JATKUVIKSI TYÖKOHTEESTA TOISEEN ILMAN KESKEYTYKSIÄ SILLOIN, KUN SUORITEMÄÄRÄT POIKKEAVAT MERKITTÄVÄSTI TOISISTAAN RYTMITYS TEHDÄÄN: SIIRTÄMÄLLÄ ALOITUKSIA KÄYTTÄMÄLLÄ ERIKOKOISIA TYÖRYHMIÄ KÄYTTÄMÄLLÄ VARAMESTOJA VAIHTAMALLA TEHTÄVIEN TYÖJÄRJESTYSTA VAIHTAMALLA LOHKOJEN JÄRJESTYSTÄ OAMK/TAKN/RAK/YSTAN 183

184 OAMK/TAKN/RAK/YSTAN 184

185 AIKATAULUSUUNNITTELU OAMK/TAKN/RAK/YSTAN 185

186 OSA 7 AIKATAULUN LAADUN ARVIOINTI

187 OAMK/TAKN/RAK/YSTAN 187

188 AIKATAULUSUUNNITTELU AIKATAULUN TOTEUTUSKELPOISUUS TYÖRYHMILLÄ AINA VAPAA TYÖKOHDE EDELLISEN VALMISTUTTUA KALUSTO ON RIITTÄVÄ VARAUDUTTU HÄIRIÖIHIN OAMK/TAKN/RAK/YSTAN 188

189 AIKATAULUSUUNNITTELU A VARAMESTA B VARAMESTA VAPAA TYÖKOHDE OAMK/TAKN/RAK/YSTAN 189

190 AIKATAULUSUUNNITTELU OAMK/TAKN/RAK/YSTAN 190

191 OSA 8 AIKATAULUN LAATIMINEN

192 AIKATAULUSUUNNITTELU PAIKKA-AIKAKAAVION PIIRTÄMINEN KRIITTISET AIKATAULUTEHTÄVÄT VAAKA-AKSELILLA TEHOLLINEN RAKENNUSAIKA PYSTYAKSELILLA LOHKOT JA TYÖKOHTEET LAAJUUKSIEN MUKAISINA PIIRRETÄÄN SIJAINTINSA MUKAISESTI ILMAN PAIKKAJAKOA OLEVAT YLI KAIKKIEN PAIKKOJEN TAI ESIM. PERUSTUKSET 1. KRS JA VESIKATTO YLIN KRS OAMK/TAKN/RAK/YSTAN 192

193 AIKATAULUSUUNNITTELU PAIKKA-AIKAKAAVION PIIRTÄMINEN TEHTÄVIEN RYHMITTELY PERUSTUSVAIHE RUNKOVAIHE TÄYDENTÄVÄ VAIHE SISÄVALMISTUSVAIHE LUOVUTUSVAIHE OAMK/TAKN/RAK/YSTAN 193

194 AIKATAULUSUUNNITTELU PAIKKA-AIKAKAAVION PIIRTÄMINEN HÄIRIÖIDEN SIJOITTAMINEN SÄÄHÄIRIÖT RUNKOVAIHEESEEN SUURHÄIRIÖT PIENISSÄ RAKENNUSVAIHEEN LOPPUUN SUURHÄIRIÖT SUURISSA TYÖVAIHEISSA 2 KK VÄLEIN ARKIPYHÄT KALENTERIN MUKAAN LOMAT KALENTERIN / YRITYSKÄYTÄNNÖN MUKAAN ITSELLELUOVUTUSVARAUS LOPPUUN 10 TV OAMK/TAKN/RAK/YSTAN 194

195 AIKATAULUSUUNNITTELU YLEISAIKATAULU ESITYSMUOTO TAVALLISESTI JANA-AIKATAULU KOKO HANKKEEN TOTEUTUKSEN MALLI AJALLISEN VALVONNAN VÄLINE INFORMAATIOVÄLINE AIKATAULUTEHTÄVÄT SUORITEMÄÄRÄT KOKONAISTYMENEKKI JA KESTO TYÖRYHMÄT JA TOTEUTUSMUOTO KESTO TYÖVUOROINA AJOITUS KALENTERIJANANA OAMK/TAKN/RAK/YSTAN 195

196 Harjoitustehtävä 15

197 Harjoitus 15. Jana-aikataulu tuotantokaavioksi Muunna kuvan 98 jana-aikataulu tuotantoaikakaavioksi kuvaan OAMK/TAKN/RAK/YSTAN 197

198 OAMK/TAKN/RAK/YSTAN 198

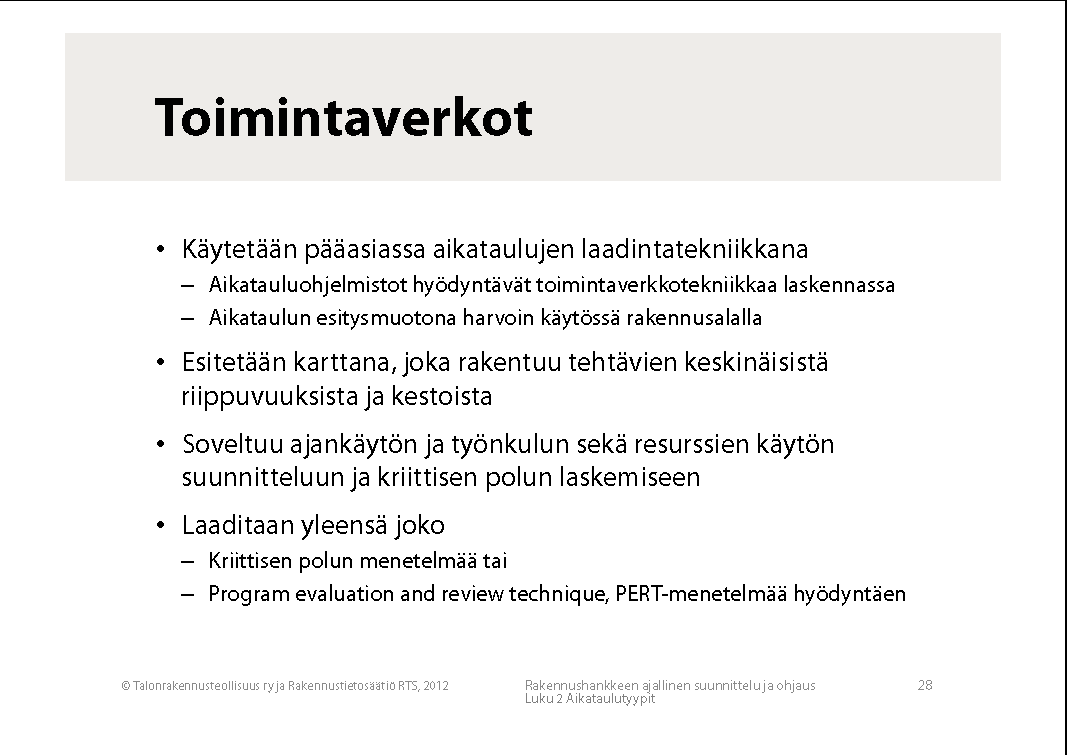

199 Harjoitustehtävä 16

200 Harjoitus 16. Aikataulun tarkentuminen rakennushankkeen aikana Kerrostalossa neljä kerrosta, kerrokset keskenään samanlaisia. Jokaisessa kerroksessa 77 elementtiä, yhteensä elementtejä on siis 308 kpl. Parveke sisältää laatan, pielen ja pilarin. Suunniteltu työryhmä on viisi henkilöä. a. Laske kuinka paljon elementtiasennukseen kuluu aikaa (T3). b. Laske yhden kerroksen elementtiasenukseen kuluva aika rakentamisvaihetasolla. c. Esitä runkovaiheen kesto OAMK/TAKN/RAK/YSTAN 200

201 AIKATAULUSUUNNITTELU OAMK/TAKN/RAK/YSTAN 201

202 AIKATAULUSUUNNITTELU RESURSSILASKELMAT TYÖMAAN RESURSSITARVE TAVOITEARVION TOTEUTUMINEN ERITTELY OMAT TYÖT AIKATAULUTEHTÄVÄT MUUT YÖT MUUT YHTEISET TYÖT RAKENNUSTEKNISET ALIHANKINNAT LVIS-ALI- JA SIVU-URAKAT OAMK/TAKN/RAK/YSTAN 202

203 AIKATAULUSUUNNITTELU RESURSSILASKELMAT VIIKOITTAINEN TYÖVOIMATARVE => KOKONAISTYÖPANOS T3-AIKA + SUURHÄIRIÖT >< TAVOITEARVIO RESURSSITASAUS PELIVAROJEN PUITTEISSA OAMK/TAKN/RAK/YSTAN 203

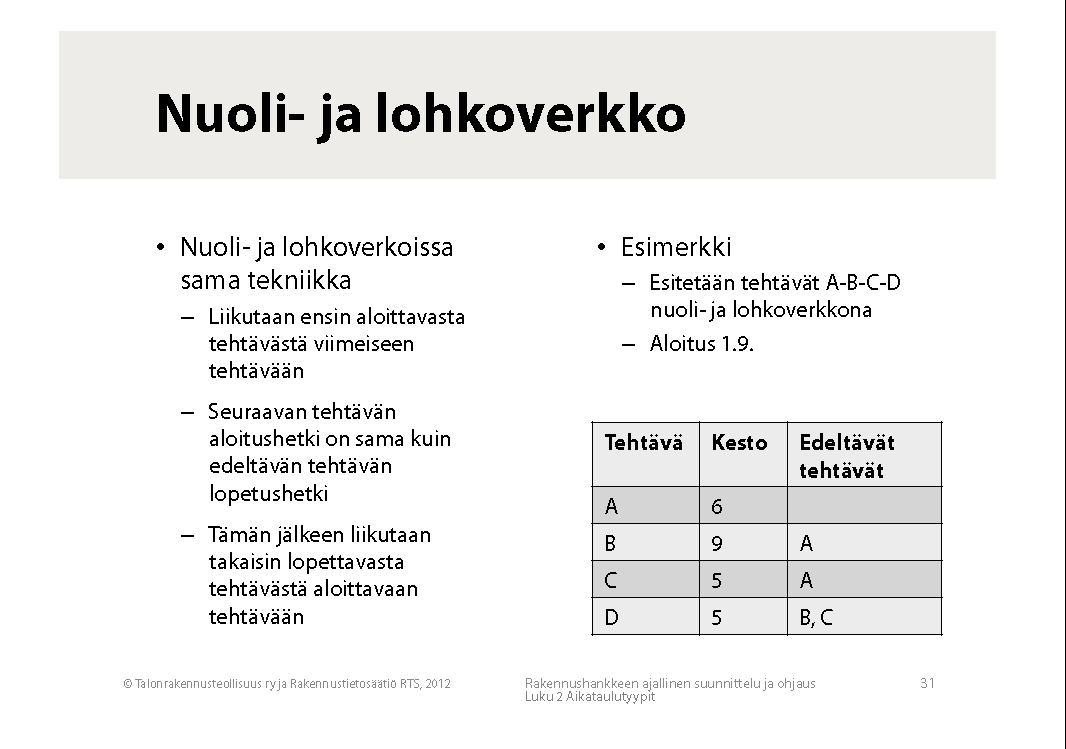

204 TOIMINTAVERKKO Toimintaverkko on numeerinen tai piirretty toimintaohjelma, jossa taulukoilla, janoilla tai pinta-alakuvioilla esitetyt tehtävät yhdistetään toiminnallisia riippuvuuksia kuvaavilla merkinnöillä OAMK/TAKN/RAK/YSTAN 204

205 TOIMINTAVERKKO Toimintaverkko voidaan esittää kahdella tavalla: nuoliverkko lohkoverkko OAMK/TAKN/RAK/YSTAN 205

206 TOIMINTAVERKKO NUOLIVERKKO TuTal TL328Z/ OAMK/OTEK/ASte OAMK/TAKN/RAK/YSTAN 206

207 TOIMINTAVERKKO NUOLIVERKKO VAIN LOPPU-ALKU-RIIPPUVUUDET NUOLI ON TEHTÄVÄ SOLMU ON ALKAMIS- TAI PÄÄTTYMISTAPAHTUMA LIMITYKSET VAATIVAT APUTEHTÄVIÄ OAMK/TAKN/RAK/YSTAN 207

208 LOHKOVERKKO OAMK/TAKN/RAK/YSTAN 208

209 TOIMINTAVERKKO LOHKOVERKKO TEHTÄVÄLLÄ YKSI TUNNUS KAIKKI RIIPPUVUUSTYYPIT HELPPO MUUTTAA TEHTÄVÄLLÄ TUNNUS NIMI KESTO 1. maankaivu 3 tv OAMK/TAKN/RAK/YSTAN 209

210 TOIMINTAVERKKO TOIMINTAVERKON LAATIMINEN projektin osittaminen tehtäväluettelon laadinta kestojen ja resurssien arviointi riippuvuuksien selvittäminen toimintaverkon piirtäminen toimintaverkon laskenta tulosten tarkistus ja analysointi OAMK/TAKN/RAK/YSTAN 210

211 TOIMINTAVERKKO TOIMINTAVERKON PIIRTÄMINEN HAVAINNOLLISUUS TEHTÄVÄ PIIRRETÄÄN, KUN KAIKKI EDELTÄVÄT TEHTÄVÄT ON PIIRRETTY VERKOLLA ON VAIN YKSI ALKU JA LOPPU SAMA TEHTÄVÄ VAIN UHDEN KERRAN EI SAA OLLA RIIPPUVUUS-SILMUKOITA PIIRRETTÄESSÄ MINIMOIDAAN PYSTYSUORAT RIIPPUVUUDET OAMK/TAKN/RAK/YSTAN 211

212 LOHKOVERKKO A 10 tv B 5 tv C 7 tv D 8 tv OAMK/TAKN/RAK/YSTAN 212

213 LOHKOVERKKO AIKALASKENTA ALUSTA LOPPUUN LASKENTA aikaisin alkamishetki ja aikaisin päättymishetki LOPUSTA ALKUUN LASKENTA myöhäisin päättymishetki ja myöhäisin alkamishetki OAMK/TAKN/RAK/YSTAN 213

214 LOHKOVERKKO A 10 tv B 5 tv C 7 tv D 8 tv OAMK/TAKN/RAK/YSTAN 214

215 LOHKOVERKKO 0 A B tv 5 tv 10 C 17 D 25 7 tv 8 tv OAMK/TAKN/RAK/YSTAN 215

216 LOHKOVERKKO 0 A B tv 5 tv 10 C D 25 7 tv 8 tv OAMK/TAKN/RAK/YSTAN 216

217 LOHKOVERKKO 0 A B tv 5 tv 10 C tv 17 D 8 tv OAMK/TAKN/RAK/YSTAN 217

218 LOHKOVERKKO 0 A B tv 5 tv C 17 7 tv D 8 tv OAMK/TAKN/RAK/YSTAN 218

219 LOHKOVERKKO 0 A tv 12 B 5 tv C 7 tv D 8 tv OAMK/TAKN/RAK/YSTAN 219

220 LOHKOVERKKO 0 0 A 10 tv B 5 tv C 7 tv D 8 tv OAMK/TAKN/RAK/YSTAN 220

221 LOHKOVERKKO PELIVARAT VAPAA PELIVARA: aikaväli, jonka tehtävä voi viivästyä minkään muun tehtävän aloittamisen viivästymättä KOKONAISPELIVARA: aikaväli, jonka tehtävä voi viivästyä koko projektin valmistumisen viivästymättä OAMK/TAKN/RAK/YSTAN 221

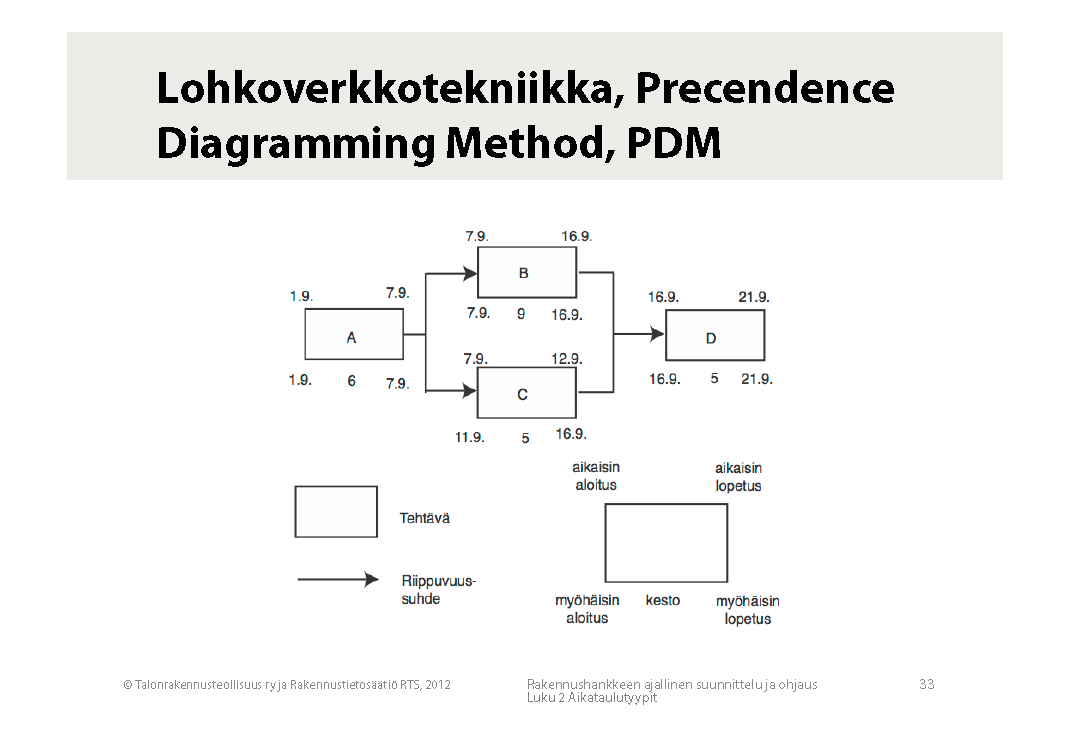

222 LOHKOVERKKO 0 0 A 10 tv B 5 tv vapaa pelivara 2 tv kokonaispelivara 2 tv C 7 tv D 8 tv OAMK/TAKN/RAK/YSTAN 222

223 LOHKOVERKKO KRIITTINEN POLKU KRIITTISELLÄ POLULLA SIJAITSEVIEN TEHTÄVIEN PELIVARAT OVAT NOLLA OAMK/TAKN/RAK/YSTAN 223

224 LOHKOVERKKO 0 0 A 10 tv B 5 tv vapaa pelivara 2 tv kokonaispelivara 2 tv - = kriittinen polku C 7 tv D 8 tv OAMK/TAKN/RAK/YSTAN 224

225 LOHKOVERKKO Piirrä seuraava lohkoverkko, suorita aikalaskenta, määritä tehtävien pelivarat ja esitä kriittinen polku T1: kesto 4 tv, aloittava tehtävä T2: kesto 3 tv, voi alkaa, kun T1 päättyy T3: kesto 4 tv, voi alkaa yhden tv:n kuluttua T1:n päättymisestä T4: kesto 6 tv, voi alkaa kun T2 on päättynyt ja kahden tv:n kuluttua T5:n alkamisesta ja voi päättyä yhden tv:n kuluttua T6:n päättymisestä T5: kesto 7 tv, voi alkaa kun T3 päättyy T6: kesto 4 tv, voi alkaa kun T5 päättyy OAMK/TAKN/RAK/YSTAN 225

226 2. TOIMINTAVERKKO Piirrä seuraava toimintaverkko. suorita aikalaskelmat, määritä pelivarat ja kriittinen polku. Tehtävä A: aloittava tehtävä, Kesto 3 tv Tehtävä B: voi alkaa, kun tehtävä A on päättynyt. Kesto 7 tv Tehtävä C: voi alkaa kun tehtävä B on päättynyt. Kesto 2 tv Tehtävä D: voi alkaa, kun tehtävä A on päättynyt. Kesto 6 tv Tehtävä E: voi alkaa yhden työvuoron kuluttua tehtävän D päättymisestä. Kesto 6 tv. Tehtävä F: voi alkaa, kun tehtävä D on päättynyt. Kesto 4 tv Tehtävä G: voi alkaa kolmen työvuoron kuluttua tehtävän A päättymisestä ja voi alkaa kun tehtävä B on päättynyt. Kesto 4 tv. Tehtävä H: voi alkaa kun tehtävä F on päättynyt. Kesto 5 tv Tehtävä I: voi alkaa kahden työvuoron kuluttua tehtävän G päättymisestä. Päättävä tehtävä. Kesto 5 tv OAMK/TAKN/RAK/YSTAN 226

227 2. TOIMINTAVERKKO A OAMK/TAKN/RAK/YSTAN 227

228 2. TOIMINTAVERKKO D 6 A B G OAMK/TAKN/RAK/YSTAN 228

229 2. TOIMINTAVERKKO D 6 1 E 6 F 4 A B C G OAMK/TAKN/RAK/YSTAN 229

230 2. TOIMINTAVERKKO D 6 1 E 6 F H 4 5 A B C G OAMK/TAKN/RAK/YSTAN 230

231 2. TOIMINTAVERKKO E 6 1 D F H I A B C G OAMK/TAKN/RAK/YSTAN 231

232 2. TOIMINTAVERKKO E D 9 F H I A 3 3 B 10 C G OAMK/TAKN/RAK/YSTAN 232

233 2. TOIMINTAVERKKO E D 9 9 F 13 H I A 3 3 B C G OAMK/TAKN/RAK/YSTAN 233

234 2. TOIMINTAVERKKO 10 E D 9 9 F 13 H I A 3 3 B C G OAMK/TAKN/RAK/YSTAN 234

235 2. TOIMINTAVERKKO 10 E D 9 9 F H 18 I A 3 3 B C G OAMK/TAKN/RAK/YSTAN 235

236 2. TOIMINTAVERKKO 10 E D 9 9 F H I A 3 3 B C G OAMK/TAKN/RAK/YSTAN 236

237 2. TOIMINTAVERKKO 10 E D 9 9 F H I A 3 3 B C G OAMK/TAKN/RAK/YSTAN 237

238 2. TOIMINTAVERKKO 10 E D 9 9 F H I A 3 3 B C G OAMK/TAKN/RAK/YSTAN 238

239 2. TOIMINTAVERKKO 10 E D 9 9 F H I A 3 3 B C G OAMK/TAKN/RAK/YSTAN 239

240 2. TOIMINTAVERKKO 10 E D 9 9 F H I A 3 3 B C G OAMK/TAKN/RAK/YSTAN 240

241 2. TOIMINTAVERKKO 10 E D 9 9 F H I A 3 3 B C G OAMK/TAKN/RAK/YSTAN 241

242 2. TOIMINTAVERKKO VAPAA PV 2 TV 10 E D 9 9 F H I A 3 3 B C VAPAA PV 2 TV KOK.PV 2 TV 3 10 G VAPAA PV 6 TV VAPAA PV 2 TV OAMK/TAKN/RAK/YSTAN 242

243 2. TOIMINTAVERKKO VAPAA PV 2 TV 10 E D 9 9 F H I A 3 3 B C VAPAA PV 2 TV KOK.PV 2 TV 3 10 G VAPAA PV 6 TV VAPAA PV 2 TV OAMK/TAKN/RAK/YSTAN 243

244 OSA 9 KORJAUSRAKENTAMISEN ERITYISPIIRTEET

245 OAMK/TAKN/RAK/YSTAN 245

246 OAMK/TAKN/RAK/YSTAN 246

247 OAMK/TAKN/RAK/YSTAN 247

248 OAMK/TAKN/RAK/YSTAN 248

249 OAMK/TAKN/RAK/YSTAN 249

250 OAMK/TAKN/RAK/YSTAN 250

251 OAMK/TAKN/RAK/YSTAN 251

252 OAMK/TAKN/RAK/YSTAN 252

253 OAMK/TAKN/RAK/YSTAN 253

254 OAMK/TAKN/RAK/YSTAN 254

255 OAMK/TAKN/RAK/YSTAN 255

256 OAMK/TAKN/RAK/YSTAN 256

257 OAMK/TAKN/RAK/YSTAN 257

258 OAMK/TAKN/RAK/YSTAN 258

259 OAMK/TAKN/RAK/YSTAN 259

260 OAMK/TAKN/RAK/YSTAN 260

261 OSA 10 AIKATAULUN VALVONTA

262 OAMK/TAKN/RAK/YSTAN 262

263 OAMK/TAKN/RAK/YSTAN 263

264 OAMK/TAKN/RAK/YSTAN 264

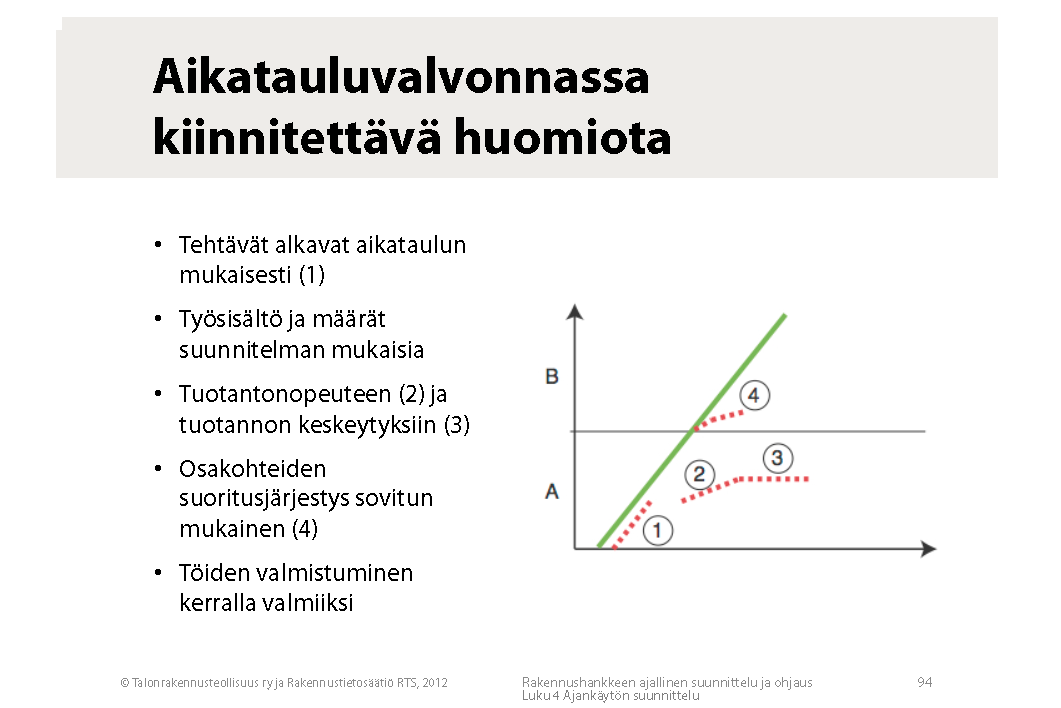

265 AIKATAULUN VALVONTA VALVONTA TILANNE / TOTEUTUMATIETO VERTAILU TAVOITTEESEEN RAPORTOINTI KORJAUS/ SOPEUTUS OAMK/TAKN/RAK/YSTAN 265

266 AIKATAULUN VALVONTA OHJAUS TYÖKOHTEIDEN SEURANTA ALOITUKSET/ LOPETUKSET TUOTANTONOPEUS HÄIRIÖTILANTEET (POA) POIKKEMIEN VAIKUTUSTEN TUNTEMINEN (TOIMINTAVERKKO, KRIITTINEN POLKU, RIIPPUVUUUDET) TYÖKOHTEET/ MESTAT (PAIKKA-AIKAKAAVIO: LÄHELLÄ, RISTISSÄ) OAMK/TAKN/RAK/YSTAN 266

267 OAMK/TAKN/RAK/YSTAN 267

268 AIKATAULUN VALVONTA OAMK/TAKN/RAK/YSTAN 268

269 AIKATAULUN VALVONTA OAMK/TAKN/RAK/YSTAN 269

270 OAMK/TAKN/RAK/YSTAN 270

271 AIKATAULUN VALVONTA VALVONTA HANKKII TIETOA TOTEUTUNEESTA VERTAA TOTEUTUMAA SUUNNITELTUUN RAPORTOI HAVAINNOT OHJAUSTA VARTEN OHJAUS ESTÄÄ ENNALTA POIKKEAMAT PALAUTTAA TUOTANTO SUUNNITELMIEN MUKAISEKSI OAMK/TAKN/RAK/YSTAN 271

272 AIKATAULUN VALVONTA JA OHJAUS ENNAKOIVA OHJAUS POTENTIAALISTEN ONGELMIEN ANALYYSI ONGELMA SYY JA SEURAUS TODENNÄKÖISYYS MERKITYS ONGELMAN TORJUNTA VARAUTUMINEN OAMK/TAKN/RAK/YSTAN 272

273 TUOTANNON VALVONTA JA OHJAUS ENNAKOIVA OHJAUS TEHTÄVÄSUUNNITELMA VARMISTETAAN ALOITUSEDELLYTYKSET JA TAVOITTEIDEN MUKAINEN TOTEUTUS AJALLINEN SUUNNITELMA ALOITUSEDELLYTYKSET LAATUVAATIMUKSET OAMK/TAKN/RAK/YSTAN 273

274 TUOTANNON VALVONTA JA OHJAUS ENNAKOIVA OHJAUS HANKINTASUUNNITELMA HANKINTAKOKONAISUUKSIEN JA HANKINTAVASTUIDEN MÄÄRITTÄMINEN HANKINTOJEN AJOITTAMINEN TOIMITUKSEN ALOITUKSESTA TAAKSEPÄIN TARJOUSPYYNTÖ TARJOUKSEN ANTAMINEN TARJOUKSEN KÄSITTELY TILAUS VALMISTUS OAMK/TAKN/RAK/YSTAN 274

275 TUOTANNON VALVONTA JA OHJAUS ENNAKOIVA OHJAUS ALOITUSKOKOUS JA ITSELLELUOVUTUS LTYÖVAIHEEN ALOITUSKOKOUS ON ERI OSAPUOLTEN ENNE TYÖN ALOITUSTA PIDETTÄVÄ SUUNNITTELUTILAISUUS LAATUTAVOITTEIDEN SAAVUTTAMISEN VARMISTAMISEKSI ITSELLELUOVUTUS ON SISÄISEN LUOVUTUKSEN LAADUNVARMISTUS, JOSSA TARKASTETAAN OMA TYÖ JA KORJATAAN PUUTTEET OAMK/TAKN/RAK/YSTAN 275

276 TUOTANNON VALVONTA JA OHJAUS KORJAAVA TUOTANNON OHJAUS VALVONNAN KOHTEET KOKO TUOTANTO YKSITTAISET, KRIITTISET TEHTÄVÄT OAMK/TAKN/RAK/YSTAN 276

277 TUOTANNON VALVONTA JA OHJAUS KORJAAVA TUOTANNON OHJAUS VALVONNAN KOHTEET VALMISTUMISRISKIT KÄYNNISTYMINEN TUOTANTONOPEUS KESKEYTYKSET TYÖT HAJAANNTUVAT TYÖN SISÄLTÖ TAI MÄÄRÄ MUUTTUU OAMK/TAKN/RAK/YSTAN 277

278 TUOTANNON VALVONTA JA OHJAUS A VARAMESTA B VARAMESTA VAPAA TYÖKOHDE OAMK/TAKN/RAK/YSTAN 278

279 TUOTANNON VALVONTA JA OHJAUS OAMK/TAKN/RAK/YSTAN 279

280 TUOTANNON VALVONTA JA OHJAUS KORJAAVA TUOTANNON OHJAUS VALVONTATEKNIIKAT PAIKKA-AIKAKAAVIO EDISTYMINEN VINJETTIKUVAT / -KAAVIOT TYÖKOHTEIDEN SITOUTUMINEN/ VAPAUTUMINEN TUOTANNONARVOLASKELMAT KOKO TUOTANNON EDISTYMINEN JA TUOTTAVUUS OAMK/TAKN/RAK/YSTAN 280

281 TUOTANNON VALVONTA JA OHJAUS KORJAAVA TUOTANNON OHJAUS VALVONTATEKNIIKAT PAIKKA-AIKAKAAVIO EDISTYMINEN VINJETTIKUVAT / -KAAVIOT TYÖKOHTEIDEN SITOUTUMINEN/ VAPAUTUMINEN TUOTANNONARVOLASKELMAT KOKO TUOTANNON EDISTYMINEN JA TUOTTAVUUS OAMK/TAKN/RAK/YSTAN 281

282 TUOTANNON VALVONTA JA OHJAUS OAMK/TAKN/RAK/YSTAN 282

283 TUOTANNON VALVONTA JA OHJAUS OAMK/TAKN/RAK/YSTAN 283

284 TUOTANNON VALVONTA JA OHJAUS KORJAAVA TUOTANNON OHJAUS VAPAIDEN JA SITOUTUVIEN TYÖKOHTEIDEN VALVONTA VINJETTIKUVAT ALKAMATTA ALOITETTU VALMIS OAMK/TAKN/RAK/YSTAN 284

285 TUOTANNON VALVONTA JA OHJAUS KORJAAVA TUOTANNON OHJAUS VAPAIDEN JA SITOUTUVIEN TYÖKOHTEIDEN VALVONTA VINJETTITAULUKKO T1 T2 T3 A1 A2 A3 B1 ALKAMATTA ALOITETTU VALMIS OAMK/TAKN/RAK/YSTAN 285

286 TUOTANNON VALVONTA JA OHJAUS OAMK/TAKN/RAK/YSTAN 286

287 TUOTANNON VALVONTA JA OHJAUS OAMK/TAKN/RAK/YSTAN 287

288 TUOTANNON VALVONTA JA OHJAUS KORJAAVA TUOTANNON OHJAUS VALMIUSASTE VA% = TOTETUNUT / (TOTEUTUNUT + TARVITTAVA ) TA: TOT: JÄLJELLÄ: TARVITAAN VIELÄ: 450 TTH 600 TTH 900 TTH 450 TTH => VA%= 450/ ( ) = 43% ( EI 50%) OAMK/TAKN/RAK/YSTAN 288

289 TUOTANNON VALVONTA JA OHJAUS KORJAAVA TUOTANNON OHJAUS OHJAAVAT TOIMENPITEET POIKKEAMIEN SYITÄ MATERIAALITOIMITUSTEN HÄIRIÖT TYÖKOHTEIDEN TAI KALUSTON PUUTTUMINEN ALIURAKOITSIJOIDEN ONGELMAT TYÖNSUUNNITTELUVIRHEET VIRHEELLISET TYÖMENETELMÄT POISSAOLOT TYÖMAAN HUONO JÄRJESTYS OAMK/TAKN/RAK/YSTAN 289

290 TUOTANNON VALVONTA JA OHJAUS KORJAAVA TUOTANNON OHJAUS OHJAAVAT TOIMENPITEET POIKKEAMAT ILMENEVÄT ALOITUKSET VIIVÄSTYVÄT POIKKEAVA TUOTATONOPEUS TUOTANTO KESKEYTYY ALOITUS USEASSA KOHTEESSA OSAKOHTEET EIVÄT VALMISTU TYÖNSISÄLTÖÄ MUUTETTU MÄÄRÄ VIRHEELLINEN OAMK/TAKN/RAK/YSTAN 290

291 TUOTANNON VALVONTA JA OHJAUS KORJAAVA TUOTANNON OHJAUS OHJAAVAT TOIMENPITEET OHJAUSTOIMENPITEITÄ: TYÖRYHMÄN KOON MUUTTAMINEN TEHTÄVÄN MITOITUKSEN KORJAAMINEN EPÄJATKUVUUS PALKKAUKSEN KEINOT TARKENNETTU TOIMITUSTEN VALVONTA VÄLINEHANKINNAT MUUTETAAN TYÖMENETELMÄÄ TEHOSTETAAN TYÖNJÄRJESTELYÄ OAMK/TAKN/RAK/YSTAN 291

292 KORJAAVA TUOTANNON OHJAUS TUOTANNONARVOLASKELMA SUUNNITELLUT MÄÄRÄÄT JA TYÖMENEKIT TOTEUTUNEET MÄÄRÄT JA TYÖMENEKIT KOKO HANKETTA KOSKEVA OMAT TYÖT ALIURAKAT SIVU-URAKAT OAMK/TAKN/RAK/YSTAN 292

293 KORJAAVA TUOTANNON OHJAUS TUOTANNONARVOLASKELMA E a = T S T A E t = T S T t, E a = aikatauluero (>0, edellä aikataulusta) E t = tuottavuusero (>0, tuottavuus parempi kuin suunn.) T S = sallitut tunnit (valmiusasteen mukaan) T A = aikataulun mukaiset tunnit (aikatauluhetken mukaan) T t,= toteutuneet tunnit (raportoitu) OAMK/TAKN/RAK/YSTAN 293

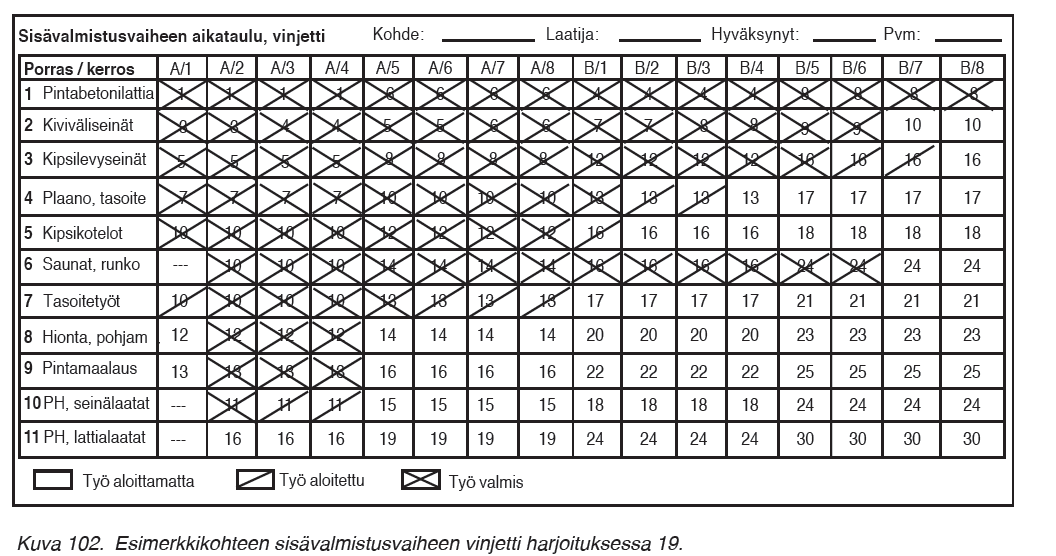

294 Harjoitustehtävä 17

295 Harjoitus 17. Paikka-aikakaavion valvonta Kuvassa 100 on esitetty yhden työn aikataulu paikka-aikakaaviossa. a. Mikä oli suunnitellun työn nopeus (m²/tv)? b. Kuinka paljon työtä on tehty seurantahetkellä (m²)? c. Kuinka paljon seurantahetkellä työ on jäljessä suunnitellusta aikataulusta ajallisesti sekä määränä? d. Jos työtahti pysyy samana, kuinka paljon työ myöhästyy? e. Millä työtahdilla saataisiin aikataulu kiinni? f. Mitä keinoja on vaikuttaa työtahtiin? Mainitse ainakin kolme asiaa OAMK/TAKN/RAK/YSTAN 295

296 Harjoitustehtävä 18

297 Harjoitus 18. Tuotantoaikataulun valvonta Kuvassa 101 on esitetty yhden työn aikataulu tuotantoaikakaaviossa. a. Mikä oli suunnitellun työn nopeus (m²/tv)? b. Kuinka paljon työtä on tehty seurantahetkellä (m²)? c. Kuinka paljon seuranta hetkellä työ on jäljessä suunnitellusta aikataulusta ajallisesti sekä määränä? d. Jos työtahti pysyy samana, kuinka paljon työ myöhästyy? e. Millä työtahdilla saataisiin aikataulu kiinni? f. Mitä keinoja on vaikuttaa työtahtiin? Mainitse ainakin kolme asiaa OAMK/TAKN/RAK/YSTAN 297

298 Harjoitustehtävä 19

299 Harjoitus 19. Vinjetin valvonta Vinjetissä, Kuva 102, esitetty tehtävän suunniteltu valmistumisajankohta. Nyt on viikon 12 loppu. Onko hanke ajallaan, edellä vai jäljessä? Tarkastele töitä tehtäväkohtaisesti. Mitkä työt ovat edellä ja mitkä jäljessä? OAMK/TAKN/RAK/YSTAN 299

300 Harjoitustehtävä 20

301 Harjoitus 20. Väliseinätyön valvonta Paikka-aikakaaviossa, Kuva 103, on esitettynä suunnitelman mukainen tavoite työn toteukselle. Työt alkoivat viikon 35 keskiviikkona. Viikon 36 maanantaina oli työstä tehty asunnot 1 2. Yhteensä väliseinää on 495 m². a. Piirrä seurantahetken mukainen tilanne paikka-aikakaavioon. b. Paljonko työ on jäljessä seurantahetkellä suunnitellusta? c. Milloin työ valmistuu, jos työ tehdään valmiiksi samalla tahdilla? d. Paljonko pitää tehdä työtä päivässä, jotta päästään alkuperäiseen tavoitteeseen? e. Mikäli tuotantonopeus pysyy ennallaan, niin millainen ryhmitys tarvitaan tavoitteeseen pääsyyn? f. Paljonko tarvitaan, jotta päästään yleisaikataulun tavoitteeseen? Entä ryhmä? OAMK/TAKN/RAK/YSTAN 301

302 OAMK/TAKN/RAK/YSTAN 302

TYÖMAAN AIKATAULU- SUUNNITTELU JA VALVONTA. RYI 14 SNTD/F k2017 T542404

TYÖMAAN AIKATAULU- SUUNNITTELU JA VALVONTA. RYI 14 SNTD/F k2017 T542404 TYÖMAAN AIKATAULU- SUUNNITTELU JA VALVONTA RYI 14 SNTD/F k2017 T542404 TYÖMAAN AIKATAULUSUUNNITTELU JA VALVONTA Opintojakson tavoitteet : Osaa valita työkohteeseen sopivan aikataulumuodon Osaa laatia työmaan

Lisätiedot

TUOTANNON SUUNNITTELU JA OHJAUS

TUOTANNON SUUNNITTELU JA OHJAUS TUOTANNON SUUNNITTELU JA OHJAUS AJALLINEN SUUNNITTELU RYI 14 9.1.2017 OAMK/ Rakentamistekniikka 1 TYÖMAAN AIKATAULUSUUNNITTELU JA VALVONTA Opintojakson tavoitteet : Osaa valita työkohteeseen sopivan aikataulumuodon

Lisätiedot

Ratu-FLoW. Aikataulusuunnittelun perusteet ja vaiheet Ratu-tuotannonsuunnittelujärjestelmään perustuen - opetusaineisto verkkoympäristöön

Ratu-FLoW. Aikataulusuunnittelun perusteet ja vaiheet Ratu-tuotannonsuunnittelujärjestelmään perustuen - opetusaineisto verkkoympäristöön Ratu-FLoW Aikataulusuunnittelun perusteet ja vaiheet Ratu-tuotannonsuunnittelujärjestelmään perustuen - opetusaineisto verkkoympäristöön Jump to first page Miksi Ratu? Tuotannonsuunnittelun lähtöaineistoa

Lisätiedot

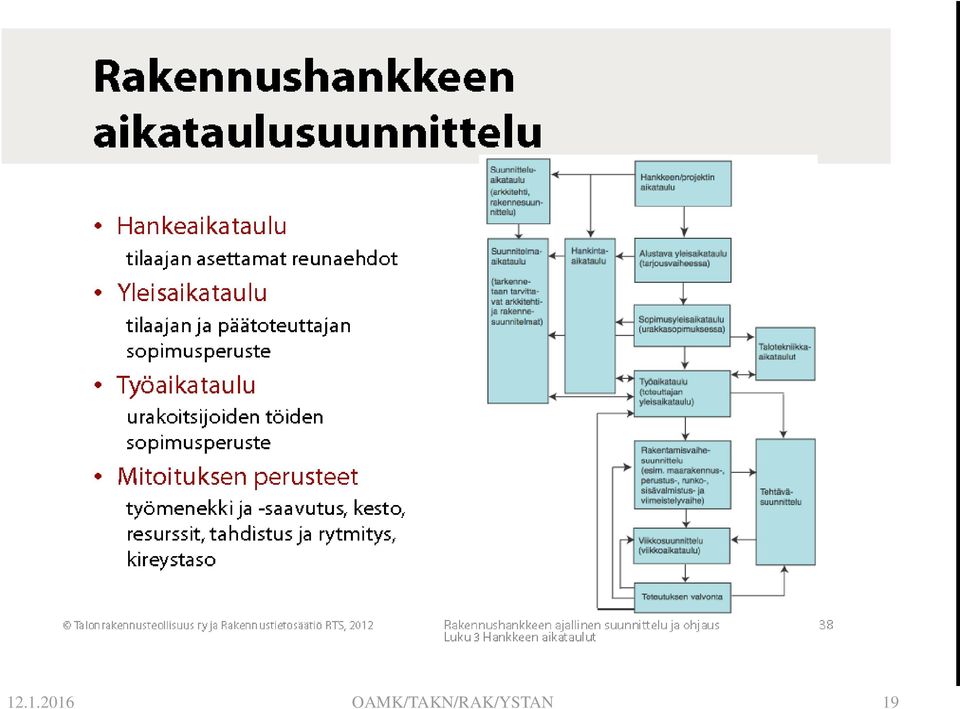

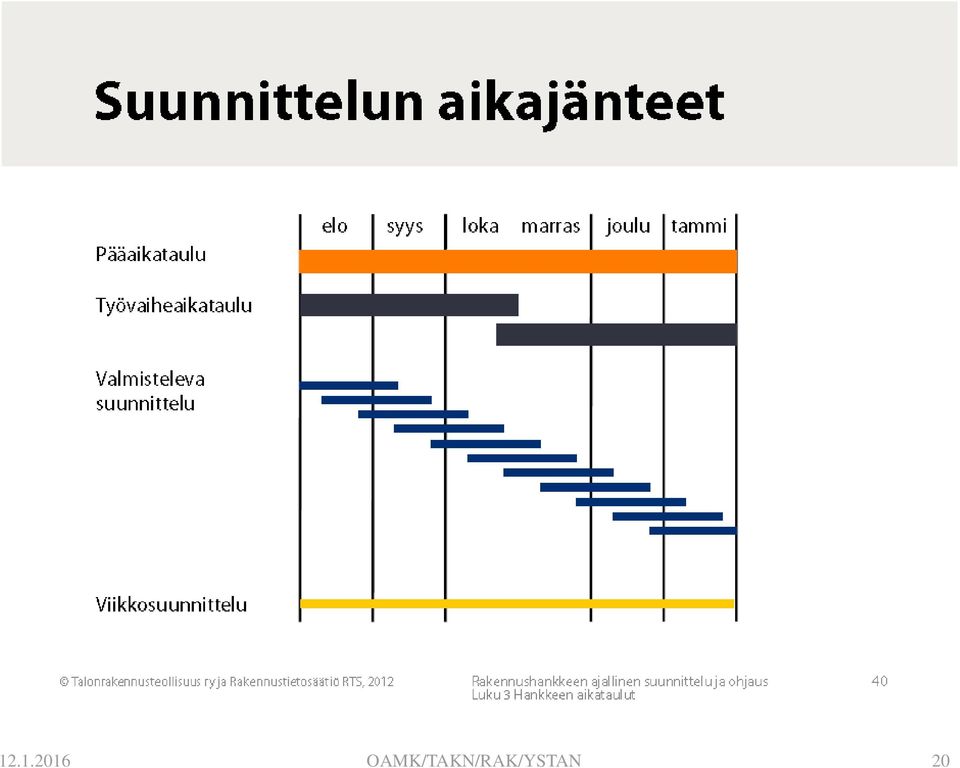

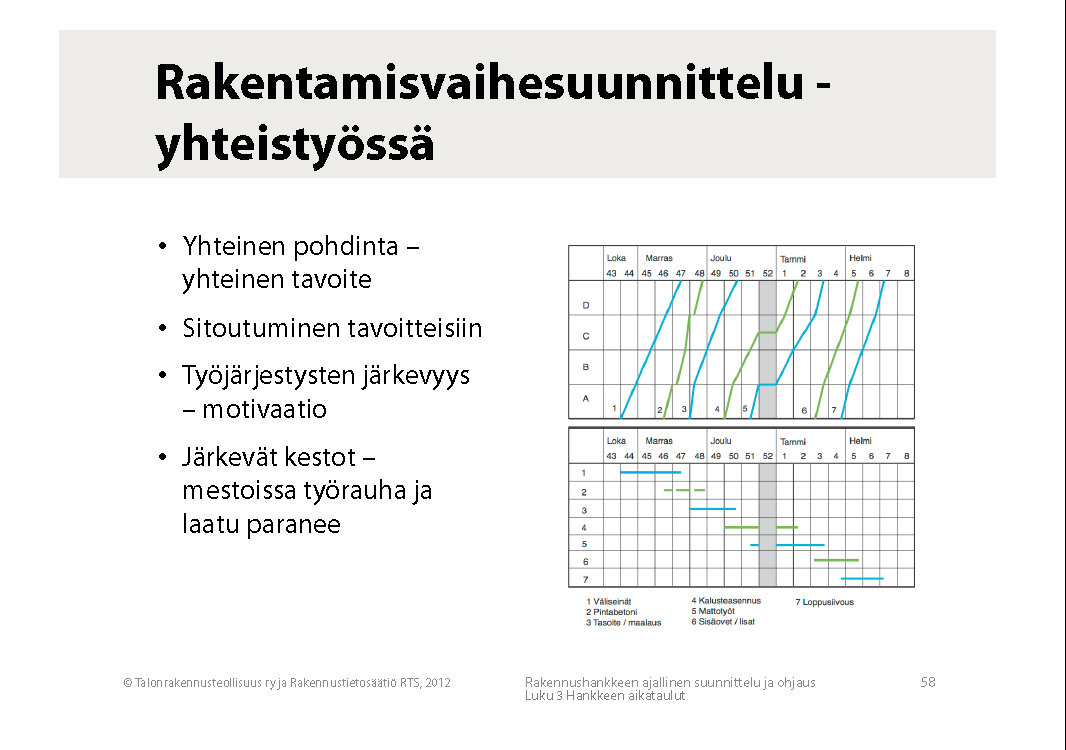

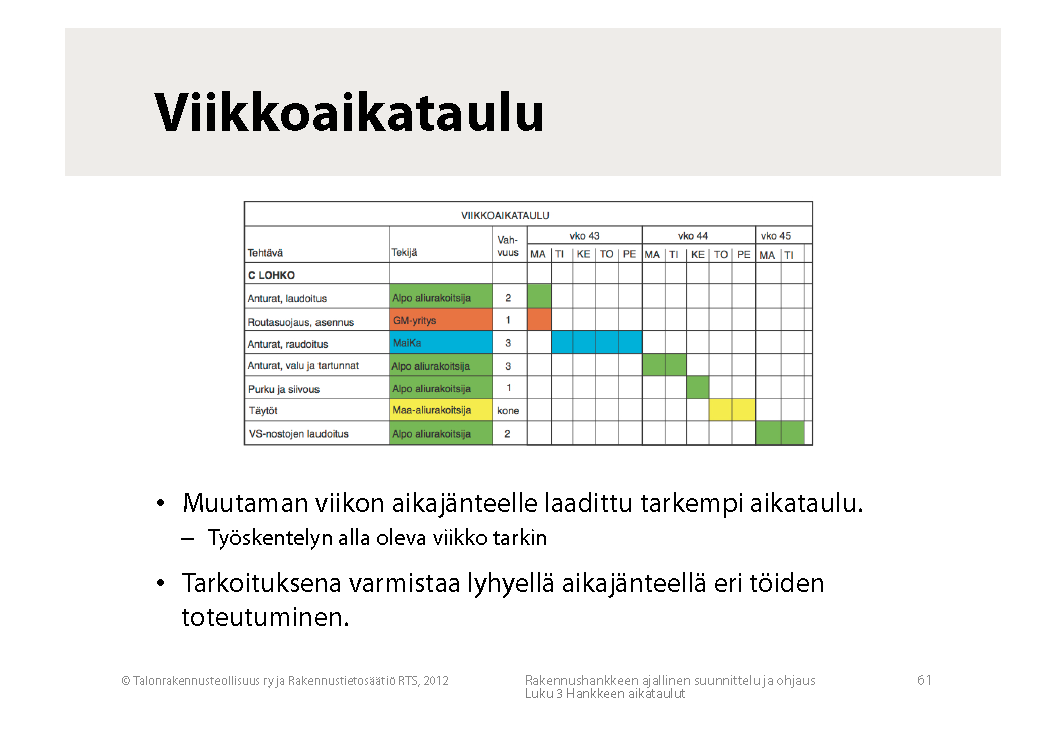

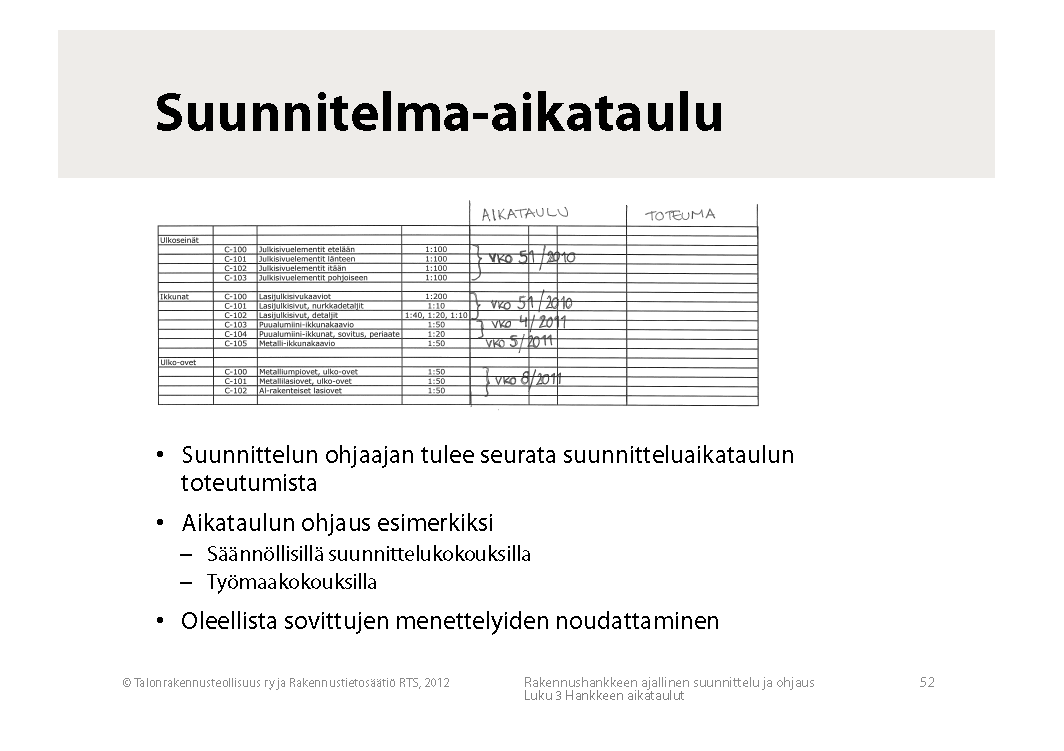

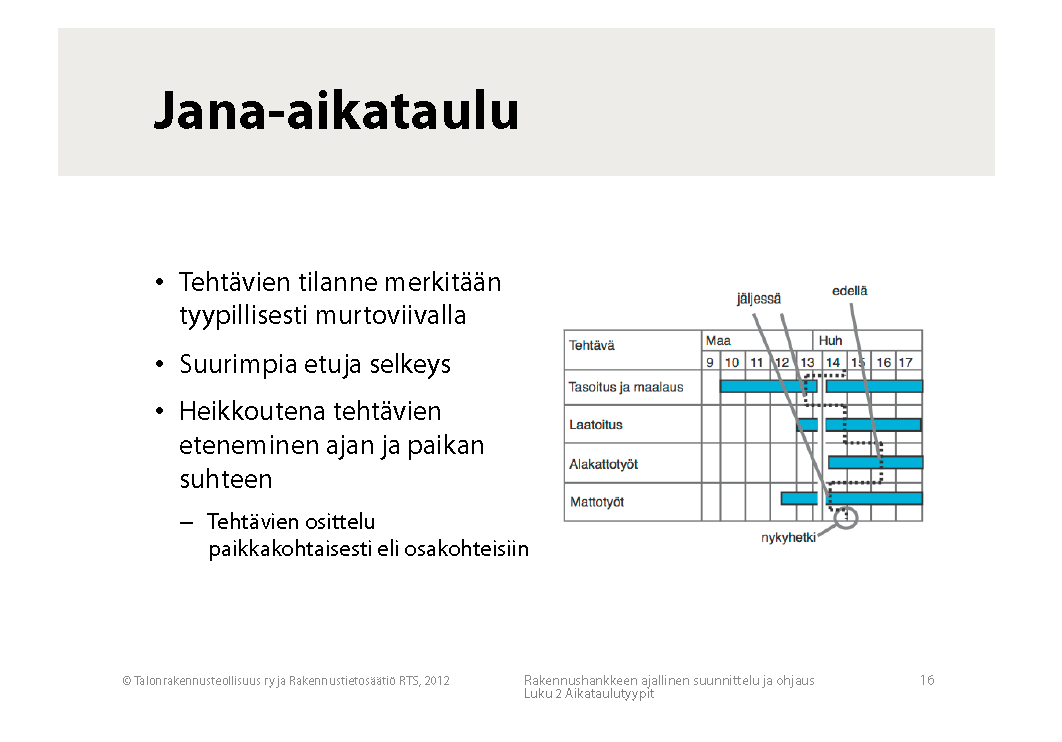

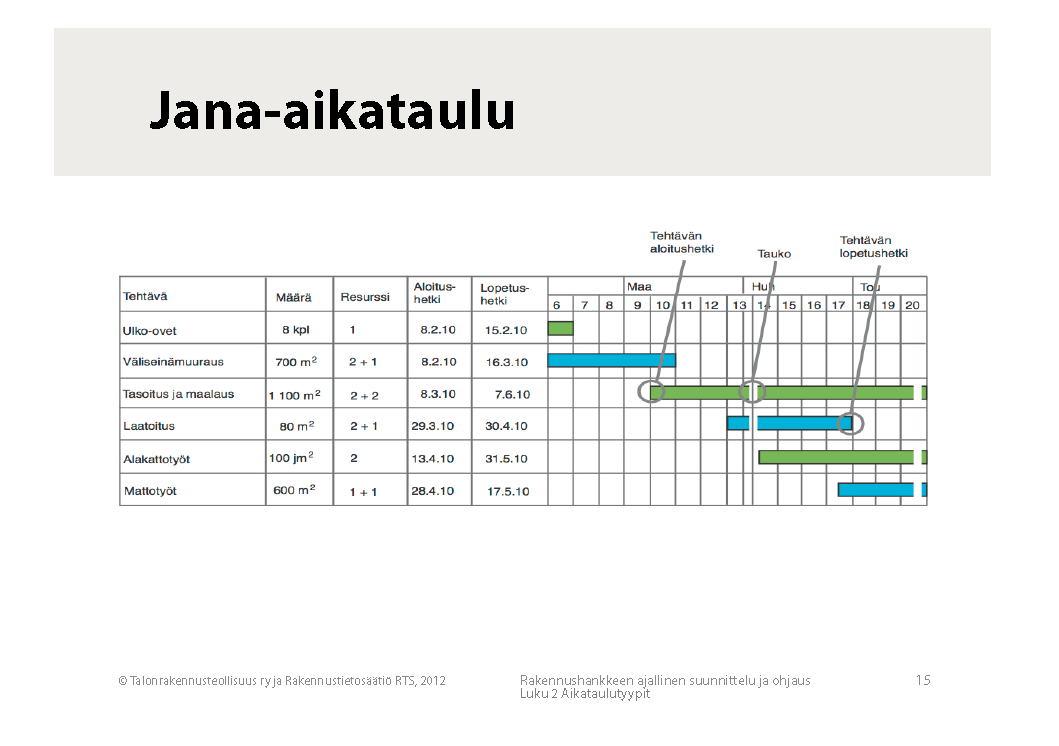

RAKENNUSHANKKEEN AIKATAULUSUUNNITTELU

RAKENNUSHANKKEEN AIKATAULUSUUNNITTELU Eero Viita RAKENNUSHANKKEEN AIKATAULUSUUNNITTELU Case Kaupinojan pintavesilaitos Tekniikan yksikkö 2015 VAASAN AMMATTIKORKEAKOULU Rakennustekniikka TIIVISTELMÄ Tekijä Eero Viita Opinnäytetyön nimi Rakennushankkeen

Lisätiedot

Hyvä aikataulu ja luotettava tuotanto

Hyvä aikataulu ja luotettava tuotanto Hyvä aikataulu ja luotettava tuotanto Juho-Pekka Hämäläinen Tekninen päällikkö Skanska Talonrakennus Oy 1 Juho-Pekka Hämäläinen, Tekninen päällikkö Skanska Talonrakennus Oy Työmaan ajankäyttö Työmaalla

Lisätiedot

RAKENNUSTYÖMAAN VASTAAVA TYÖNJOHTAJA

RAKENNUSTYÖMAAN VASTAAVA TYÖNJOHTAJA RAKENNUSTYÖMAAN VASTAAVA TYÖNJOHTAJA 1. JAKSO 5.-7.4.2016 Tiistai 5.4.2016 8.00 Ilmoittautuminen ja kahvi PÄTEVYYDET JA VASTUUT 8.30 Vastaavan työnjohtajan pätevyysvaatimukset, vastuut ja velvoitteet järjestöpäällikkö

Lisätiedot

AIKATAULUJEN LAADINTA RAKENNUSTOIMISTO LAAMO OY:N TYÖMAILLA

AIKATAULUJEN LAADINTA RAKENNUSTOIMISTO LAAMO OY:N TYÖMAILLA Opinnäytetyö (AMK) Rakennusalan työnjohdon koulutusohjelma Rakennusmestari 2015 Sakari Leinonen AIKATAULUJEN LAADINTA RAKENNUSTOIMISTO LAAMO OY:N TYÖMAILLA OPINNÄYTETYÖ (AMK) TIIVISTELMÄ TURUN AMMATTIKORKEAKOULU

Lisätiedot

PlaNet+ -ohjelmisto Ohje projektiaikataulun laadintaan. copyright 9.6.2010 ASApro Projektipalvelu Asko Saarenpää

PlaNet+ -ohjelmisto Ohje projektiaikataulun laadintaan. copyright 9.6.2010 ASApro Projektipalvelu Asko Saarenpää PlaNet+ -ohjelmisto Ohje projektiaikataulun laadintaan copyright 9.6.2010 PlaNet+ ohje sivu: 2 (16) copyright: 9.6.2010 Projektiaikataulun laadinta 1. Jana-aikataulun laadinta (Gantt-kaavio) Työskentelyn

Lisätiedot

Ohjelmistoprojektien hallinta Tuloksen arvo menetelmä ja toimintoverkkotekniikka

Ohjelmistoprojektien hallinta Tuloksen arvo menetelmä ja toimintoverkkotekniikka Ohjelmistoprojektien hallinta Tuloksen arvo menetelmä ja toimintoverkkotekniikka Tuloksen arvo - menetelmä TAVOITE: YMMÄRTÄÄ menetelmän hyödyt projektin seurannassa Tähän mennessä on rahaa projektiin mennyt

Lisätiedot

Ratu-tiedosto. Rakentamisen tuottavuustietoa vuodesta 1974. 29.1.2010/rl

Ratu-tiedosto. Rakentamisen tuottavuustietoa vuodesta 1974. 29.1.2010/rl Ratu-tiedosto Rakentamisen tuottavuustietoa vuodesta 1974 Ratu-tiedoston tarkoitus Kortiston tarkoitus on rakentamisen tuottavuuden, turvallisuuden ja laadun parantaminen seuraavasti: keräämällä työmailta

Lisätiedot

Aleksi Heiskanen AIKATAULUTUS ERIKOISKOHTEESSA

Aleksi Heiskanen AIKATAULUTUS ERIKOISKOHTEESSA Aleksi Heiskanen AIKATAULUTUS ERIKOISKOHTEESSA AIKATAULUTUS ERIKOISKOHTEESSA Aleksi Heiskanen Opinnäytetyö Kevät 2018 Rakennusalan työnjohdon tutkinto-ohjelma Oulun ammattikorkeakoulu TIIVISTELMÄ Oulun

Lisätiedot

Rakennuttajan toimenpiteet urakan ajallisessa ohjauksessa

Rakennuttajan toimenpiteet urakan ajallisessa ohjauksessa Rakennuttajan toimenpiteet urakan ajallisessa ohjauksessa Jouko Kankainen, professori Teknillinen korkeakoulu, Rakentamistalous jouko.kankainen@hut.fi Riku Kolhonen, erikoistutkija Teknillinen korkeakoulu,

Lisätiedot

TUOTANNONOHJAUS JA -SUUNNITTELU LINJASANEERAUSTYÖMAALLA

TUOTANNONOHJAUS JA -SUUNNITTELU LINJASANEERAUSTYÖMAALLA Opinnäytetyö (AMK) Rakennusalan työnjohto Rakennusmestari 2015 Roope Levänen TUOTANNONOHJAUS JA -SUUNNITTELU LINJASANEERAUSTYÖMAALLA OPINNÄYTETYÖ (AMK) TIIVISTELMÄ TURUN AMMATTIKORKEAKOULU Rakennusalan

Lisätiedot

Harjoitus 1: Projektin aikataulu- ja resurssisuunnittelu

Harjoitus 1: Projektin aikataulu- ja resurssisuunnittelu Harjoitus 1: Projektin aikataulu- ja resurssisuunnittelu Yleiset ohjeet: Lue huolellisesti ohjeet ja tutustu annettuun materiaaliin ennen harjoituksen aloittamista. Harjoitus tehdään pareittain. Kunkin

Lisätiedot

T E S U TEHTÄVÄSUUNNITTELU

T E S U TEHTÄVÄSUUNNITTELU T E S U TEHTÄVÄSUUNNITTELU TUOTANNON ONGELMAT AIKATAULUJEN LAATU PERUSTEET MITOITUS HÄIRIÖHERKKYYS VALVOTTAVUUS VALVONTA PUUTTEELLISTA TYÖN TEKO KESKEYTYY TYÖT KASAANTUVAT LOPPUUN ALOITUKSET JA TOIMITUKSET

Lisätiedot

URAKKAOHJELMA VÄLINE SOPIMUSJOHTAMISEEN. Prof. Jouko Kankainen JoKa-konsultit Oy

URAKKAOHJELMA VÄLINE SOPIMUSJOHTAMISEEN. Prof. Jouko Kankainen JoKa-konsultit Oy URAKKAOHJELMA VÄLINE SOPIMUSJOHTAMISEEN Prof. Jouko Kankainen JoKa-konsultit Oy TAUSTA Professori 1980 2009 Tilaajan avustamista urakkasopimusten teossa Urakkamuodon valinta Konsultin valinta Konsulttisopimusten

Lisätiedot

Osaa tulkita ja soveltaa piirustuksia ja muita suunnitelmia 1 2 3 4 EOS

Osaa tulkita ja soveltaa piirustuksia ja muita suunnitelmia 1 2 3 4 EOS Osaa tulkita ja soveltaa piirustuksia ja muita suunnitelmia 6 4 2 Osaa tulkita ja soveltaa piirustuksia ja muita suunnitelmia 6 4 2 7 Osaa vertailla suunnitelmia keskenään 6 4 2 Osaa vertailla suunnitelmia

Lisätiedot

RS-kohteen yleisaikataulu

RS-kohteen yleisaikataulu RS-kohteen yleisaikataulu Pasi Tauru Opinnäytetyö.. Valitse kohde. SAVONIA-AMMATTIKORKEAKOULU OPINNÄYTETYÖ Tiivistelmä Koulutusala Tekniikan ja liikenteen ala Koulutusohjelma Rakennusalan työnjohdon koulutusohjelma

Lisätiedot

LUONNOS. Ylöjärven kaupunki / Yhdyskuntatekniikka Räikäntie 3 / PL 22 33471 Ylöjärvi

LUONNOS. Ylöjärven kaupunki / Yhdyskuntatekniikka Räikäntie 3 / PL 22 33471 Ylöjärvi toukokuu 1998 1 (11) URAKKASOPIMUS Tämä sopimuslomake perustuu Rakennusurakan yleisiin sopimusehtoihin YSE 1998 RT 16-10660, LVI 03-10277, Ratu 417-T, KH X4-00241. Hanke No Rakennuskohde 1 SOPIJAPUOLET

Lisätiedot

IPMA C-sertifiointivalmennus

IPMA C-sertifiointivalmennus Liiketoiminta kehittyy kehity sinäkin! IPMA C-sertifiointivalmennus Harjoituskokeen vastaus Tieturi Oy Helsinki, Tampere, Turku, Tukholma, Göteborg www.tieturi.fi C-tason teoriakokeen osiot Tavoite- ja

Lisätiedot

Työmaa-aikataulun tekeminen ja noudattaminen. 1 16.5.2016 Skanska Talonrakennus Oy Vesa Hintukainen

Työmaa-aikataulun tekeminen ja noudattaminen. 1 16.5.2016 Skanska Talonrakennus Oy Vesa Hintukainen Työmaa-aikataulun tekeminen ja noudattaminen 1 16.5.2016 Skanska Talonrakennus Oy Vesa Hintukainen Takuutoimenpiteet Työn tekeminen uudelleen Laite- ja konehäiriöt Tarpeeton materiaalin käsittely Tarpeettomat

Lisätiedot

Tuotannon virtautus ja nopeutettu korjaaminen Teoriaa, kokemuksia ja oppeja Juha Salminen, Consti Yhtiöt

Tuotannon virtautus ja nopeutettu korjaaminen Teoriaa, kokemuksia ja oppeja Juha Salminen, Consti Yhtiöt Tuotannon virtautus ja nopeutettu korjaaminen Teoriaa, kokemuksia ja oppeja Juha Salminen, Consti Yhtiöt LCI-Päivä 2016 TUOTANNON VIRTAUTUS JA TAHTIAIKA LEAN CONSTRUCTION KONFERENSSI, CHICAGO 2016 Kiinnostava

Lisätiedot

Pientalokohteen rakentamisajan lyhentäminen

Pientalokohteen rakentamisajan lyhentäminen Niko Aaltonen Pientalokohteen rakentamisajan lyhentäminen Metropolia Ammattikorkeakoulu Insinööri (AMK) Rakennustekniikka Insinöörityö 25.4.2016 Tiivistelmä Tekijät Otsikko Sivumäärä Aika Niko Aaltonen

Lisätiedot

Markku Koski. Aikataulusuunnittelu ja kustannusarvio Teijo-Talot Pohjanmaa

Markku Koski. Aikataulusuunnittelu ja kustannusarvio Teijo-Talot Pohjanmaa Markku Koski Aikataulusuunnittelu ja kustannusarvio Teijo-Talot Pohjanmaa Oy:lle Opinnäytetyö Kevät 2013 Tekniikan yksikkö Rakennustekniikan koulutusohjelma 2 SEINÄJOEN AMMATTIKORKEAKOULU Opinnäytetyön

Lisätiedot

Lohkokaavio-muotoisen aikataulun laatiminen PlaNet -ohjelmassa

Lohkokaavio-muotoisen aikataulun laatiminen PlaNet -ohjelmassa Lohkokaavio-muotoisen aikataulun laatiminen PlaNet -ohjelmassa 20.1.2014 ASApro Projektipalvelu Asko Saarenpää Sisältö 0. Lohkokaavio-pohjan (Pert-kaavio) esille ottaminen... 2 1. Tehtävien lisääminen

Lisätiedot

ESIMERKKI. Sisällysluettelo 1 Projektinjohtaminen ja aikataulutus 7. 2 Aikataulutyypit 22. 3 Aikataulut 39. 4 Ajankäytön suunnittelu 61

ESIMERKKI. Sisällysluettelo 1 Projektinjohtaminen ja aikataulutus 7. 2 Aikataulutyypit 22. 3 Aikataulut 39. 4 Ajankäytön suunnittelu 61 3 Sisällysluettelo Projektinjohtaminen ja aikataulutus 7. Projekteista ja niiden johtamisesta 7.2 Projektijohtamisen näkökulmia 2.3 Projektinjohtaminen Suomessa 8 2 Aikataulutyypit 22 2. Jana-aikataulut

Lisätiedot

Puu rakennusyhtiön arjessa. Projektipäällikkö Antti Aaltonen

Puu rakennusyhtiön arjessa. Projektipäällikkö Antti Aaltonen Puu rakennusyhtiön arjessa Projektipäällikkö Antti Aaltonen Antti Aaltonen: Kiinan kautta puurakentajaksi Rakennustekniikan DI, TTY 2010 Lemcon 2007-2010: työnjohtaja, projekti-insinööri SRV 2010-2012:

Lisätiedot

Urakkaohjelma. Pvm. 14.11.2014. Projekti nro Projekti 1649V01. Kaukosen asuinrakennuksen vesijohtosaneeraus. Kittilä VESIJOHTOJEN SANEERAUS

Urakkaohjelma. Pvm. 14.11.2014. Projekti nro Projekti 1649V01. Kaukosen asuinrakennuksen vesijohtosaneeraus. Kittilä VESIJOHTOJEN SANEERAUS Laatija Rauno Huuki Urakkaohjelma Pvm. 14.11.2014 Sivu 1(9) Projekti nimi, Kaukosen asuinrakennuksen vesijohtosaneeraus Projekti nro Projekti 1649V01 Kaukosen asuinrakennuksen vesijohtosaneeraus Kittilä

Lisätiedot

KOKONAISSUUNNITTELUTARJOUSPYYNNÖN KYSYMYKSET JA VASTAUKSET

KOKONAISSUUNNITTELUTARJOUSPYYNNÖN KYSYMYKSET JA VASTAUKSET PÄIVÄRINTEEN MONITOIMITALO KOKONAISSUUNNITTELUTARJOUSPYYNNÖN KYSYMYKSET JA VASTAUKSET = KYSYMYS o =VASTAUS Tarjouspyynnössä viitataan ARK12, jota täydennetään erillis- ja täydentävillä tehtävillä. Erillis-

Lisätiedot

AIKATAULUSUUNNITTELUN MERKITYS TUOTANNON- OHJAUKSESSA

AIKATAULUSUUNNITTELUN MERKITYS TUOTANNON- OHJAUKSESSA OPINNÄYTETYÖ - AMMATTIKORKEAKOULUTUTKINTO TEKNIIKAN JA LIIKENTEEN ALA AIKATAULUSUUNNITTELUN MERKITYS TUOTANNON- OHJAUKSESSA T E K I J Ä : Vili Haatanen SAVONIA-AMMATTIKORKEAKOULU OPINNÄYTETYÖ Tiivistelmä

Lisätiedot

Aikataulun suunnittelu. Resurssipohjaisen aikataulun suunnittelu tavoitearvion pohjalta

Aikataulun suunnittelu. Resurssipohjaisen aikataulun suunnittelu tavoitearvion pohjalta Älykäs aikatauluohjelma rakennushankkeen aikataulun suunnitteluun ja ohjaukseen Olli Seppänen, kauppatieteiden maisteri Tuotekehitysjohtaja, DSS Oy olli.seppanen@dynassol.com DYNAProject on uusimpaan rakentamistalouden

Lisätiedot

JHS XXX ICT-palvelujen kehittäminen: Laadunvarmistus Liite 2: Tarkistuslistoja

JHS XXX ICT-palvelujen kehittäminen: Laadunvarmistus Liite 2: Tarkistuslistoja JHS XXX ICT-palvelujen kehittäminen: Laadunvarmistus Liite 2: Tarkistuslistoja Versio: 0.9 Julkaistu: n.n.2011 Voimassaoloaika: toistaiseksi 1 Yleistä Palvelun kehitys jakautuu vaiheisiin, joiden väleissä

Lisätiedot

TOCOMAN-OHJELMAN HYÖDYNTÄMINEN AIKATAULUSUUNNITTELUSSA

TOCOMAN-OHJELMAN HYÖDYNTÄMINEN AIKATAULUSUUNNITTELUSSA TOCOMAN-OHJELMAN HYÖDYNTÄMINEN AIKATAULUSUUNNITTELUSSA Alajoutsijärvi Olli Opinnäytetyö Tekniikka Rakennus- ja yhdyskuntatekniikka Insinööri (AMK) 2017 Opinnäytetyön tiivistelmä Tekniikka Rakennus- ja

Lisätiedot

HELSINGIN KAUPUNKI TILAKESKUS. Naulakallion hoitokoti KASTELLI Naulakalliontie 11. TEKNINEN PERUSKORJAUS Hanke 8085203 16.4.2013

HELSINGIN KAUPUNKI TILAKESKUS. Naulakallion hoitokoti KASTELLI Naulakalliontie 11. TEKNINEN PERUSKORJAUS Hanke 8085203 16.4.2013 HELSINGIN KAUPUNKI TILAKESKUS Naulakallion hoitokoti KASTELLI Naulakalliontie 11 TEKNINEN PERUSKORJAUS Hanke 8085203 16.4.2013 2 1 YHTEENVETO 1.1 Hankkeen perustiedot 1.2 Hankkeen tarpeellisuus 1.3 Laajuus

Lisätiedot

Hankkeen yhteenveto. Huonetilat 04.06.2011 1 / 7. Laskijan tiedot PJ / TaloPeli PL 230 33101 Tampere Puh. - Kohteen tiedot.

Hankkeen yhteenveto. Huonetilat 04.06.2011 1 / 7. Laskijan tiedot PJ / TaloPeli PL 230 33101 Tampere Puh. - Kohteen tiedot. 1 / 7 Laskijan tiedot PJ / TaloPeli PL 230 33101 Tampere Puh. - Hankkeen yhteenveto Kohteen tiedot Meriharakantie 18 67200 Kokkola Talon tiedot Runko ja julkisivu Katemateriaali Kerrosluku Pohjan muoto

Lisätiedot

ORAVAKIVENSALMEN YKSITYIS- TIET Y1, Y2, Y3 JA Y25/K4

ORAVAKIVENSALMEN YKSITYIS- TIET Y1, Y2, Y3 JA Y25/K4 ORAVAKIVENSALMEN YKSITYIS- TIET Y1, Y2, Y3 JA Y25/K4 RAKENNUSTYÖT LAATUSUUNNITELMAN SISÄLTÖMALLI SISÄLLYSLUETTELO URAKAN LAATUSUUNNITELMA 2 1. LAATUSUUNNITELMAN TARKOITUS JA TAVOITE 2 2. TARJOUKSEN ANTAJAN

Lisätiedot

Rakentamisen prosessi ja energiatehokkuus

Rakentamisen prosessi ja energiatehokkuus Rakentamisen prosessi ja energiatehokkuus 1 Hankeselvitysvaiheessa rakentamisen prosessissa Lähtötietojen varmistaminen Varmistetaan että kaikki mahdollinen projektin onnistumiseen välttämättömät tiedot

Lisätiedot

KAUHAJOEN KAUPUNKI TARJOUSPYYNTÖ. Aronkylän päiväkodin rakentaminen KVR urakkana

KAUHAJOEN KAUPUNKI TARJOUSPYYNTÖ. Aronkylän päiväkodin rakentaminen KVR urakkana KAUHAJOEN KAUPUNKI TARJOUSPYYNTÖ Aronkylän päiväkodin rakentaminen KVR urakkana Kauhajoen kaupunki Tarjouspyyntö 2/5 Pyydämme KVR urakkatarjoustanne päiväkoti kohteestamme ohessa olevien määritysten ja

Lisätiedot

URAKOITSIJAN LAATUSUUNNITELMA

URAKOITSIJAN LAATUSUUNNITELMA URAKOITSIJAN LAATUSUUNNITELMA Valvojakurssi Hannu Äystö Laatu- tai toimintajärjestelmä 2 Laatujärjestelmä on johtamisen väline, joka helpottaa yrityksen toiminnan suunnittelua ja kehittämistä Tarkastellaan

Lisätiedot

Mobiililaitteiden hyödyntäminen rakennusyrityksen tuotannonhallinnassa

Mobiililaitteiden hyödyntäminen rakennusyrityksen tuotannonhallinnassa Mobiililaitteiden hyödyntäminen rakennusyrityksen tuotannonhallinnassa Tero Niininen Opinnäytetyö Helmikuu 2012 Rakennustekniikan koulutusohjelma Tekniikan ja liikenteen ala OPINNÄYTETYÖN KUVAILULEHTI

Lisätiedot

JÄPPILÄN SEUDUN VESIOSUUSKUNTA VESIHUOLLON TIEDOTUSTILAISUUS 25.4.2008 Tilaisuuden avaus Vesihuollon yleiset periaatteet Osuuskunnan yleiset

JÄPPILÄN SEUDUN VESIOSUUSKUNTA VESIHUOLLON TIEDOTUSTILAISUUS 25.4.2008 Tilaisuuden avaus Vesihuollon yleiset periaatteet Osuuskunnan yleiset JÄPPILÄN SEUDUN VESIOSUUSKUNTA VESIHUOLLON TIEDOTUSTILAISUUS 25.4.2008 Tilaisuuden avaus Vesihuollon yleiset periaatteet Osuuskunnan yleiset periaatteet Hanke-esittely Keskustelua Tilaisuuden päättäminen

Lisätiedot

Asunto Oy Rudolfintie 15, kylpyhuoneiden ja keittiöiden saneeraus 1(13) Tiedote 4.12.2010, Jouko Aho, Martti Remes

Asunto Oy Rudolfintie 15, kylpyhuoneiden ja keittiöiden saneeraus 1(13) Tiedote 4.12.2010, Jouko Aho, Martti Remes Asunto Oy Rudolfintie 15, kylpyhuoneiden ja keittiöiden saneeraus 1(13) Asunto Oy Rudolfintie 15, kylpyhuoneiden ja keittiöiden saneeraus 2(13) Asunto Oy Rudolfintie 15, kylpyhuoneiden ja keittiöiden saneeraus

Lisätiedot

YHTEINEN KUNNALLISTEKNINEN TYÖMAA ENEMMÄN KUIN SOPIMUS

YHTEINEN KUNNALLISTEKNINEN TYÖMAA ENEMMÄN KUIN SOPIMUS YHTEINEN KUNNALLISTEKNINEN TYÖMAA ENEMMÄN KUIN SOPIMUS VESIHUOLTO 2016 8.6.2016 HÄMEENLINNA 1 YHTEINEN TYÖMAA > Yhteisellä rakennustyömaalla tarkoitetaan työpaikkaa, jolla samanaikaisesti tai peräkkäin

Lisätiedot

Hankkeen yhteenveto. Huonetilat 12.05.2011 1 / 5. Laskijan tiedot PJ / TaloPeli PL 230 33101 Tampere Puh. - Kohteen tiedot.

Hankkeen yhteenveto. Huonetilat 12.05.2011 1 / 5. Laskijan tiedot PJ / TaloPeli PL 230 33101 Tampere Puh. - Kohteen tiedot. 1 / 5 Laskijan tiedot PJ / TaloPeli PL 230 33101 Tampere Puh. - Hankkeen yhteenveto Kohteen tiedot Lähteenraitti 52700 Mäntyharju Talon tiedot Runko ja julkisivu Katemateriaali Kerrosluku Pohjan muoto

Lisätiedot

JUUAN POIKOLAN KOULUN JÄÄKIEKKOKAUKALON KATTAMINEN

JUUAN POIKOLAN KOULUN JÄÄKIEKKOKAUKALON KATTAMINEN JUUAN POIKOLAN KOULUN JÄÄKIEKKOKAUKALON KATTAMINEN Hankintasuunnitelma SISÄLLYSLUETTELO 1. JOHDANTO 2. RAKENNUTTAMINEN 3. SUUNNITTELU 4. TOTEUTUS 5. VIRANOMAISET 6. TOTEUTUSMUODON VALINTA 7. SUUNNITTELUMUODOT

Lisätiedot

As. Oy Pielisentie 24

As. Oy Pielisentie 24 As. Oy Pielisentie 24 Rakennusurakan valmistelu Jukka Ollilainen Opinnäytetyö.. Ammattikorkeakoulututkinto SAVONIA-AMMATTIKORKEAKOULU OPINNÄYTETYÖ Tiivistelmä Koulutusala Tekniikan ja liikenteen ala Koulutusohjelma

Lisätiedot

TALOUSARVION 2014 TÄYTÄNTÖÖNPANO-OHJE

TALOUSARVION 2014 TÄYTÄNTÖÖNPANO-OHJE TALOUSARVION 2014 TÄYTÄNTÖÖNPANO-OHJE 1. SITOVUUDEN MÄÄRITTELY Kunnan toiminnassa ja taloudenhoidossa on noudatettava valtuuston hyväksymää talousarviota. Talousarvion käyttötalousosassa on asetettu kunnan

Lisätiedot

Kiinteistökatsaus KYS uudistuu hanke Hallituksen seminaari

Kiinteistökatsaus KYS uudistuu hanke Hallituksen seminaari Kiinteistökatsaus KYS uudistuu hanke Hallituksen seminaari 26.-27.2.2019 P-Savon sairaanhoitopiiri, Kiinteistöhallinto Pekka Turunen, vs. kiinteistöjohtaja 1 KYSin Masterplan hankekartta KYS Uudistuu -hanke

Lisätiedot

Tuotannon luotettavuus

Tuotannon luotettavuus Tuotannon luotettavuus Tuomas Särkilahti Skanska Talonrakennus Oy 1 Sisältö 1. Skanskan Luotettavan Tuotannon Toimintapa (LTT) 2. Miksi tuotannon luotettavuus on tärkeää 3. Miten varmistamme luotettavan

Lisätiedot

LAATUSUUNNITELMAMALLI

LAATUSUUNNITELMAMALLI Liite 4 Yleisten alueiden aurausurakat Keskustan kehä- alueurakka-alueella 2016 2018 LAATUSUUNNITELMAMALLI 9.8.2016 9.8.2016 2(5) Sisällysluettelo 1. YLEISTÄ... 3 Laatusuunnitelman tarkoitus... 3 Laatusuunnitelman

Lisätiedot

RIVITALON PUURUNKOTYÖT

RIVITALON PUURUNKOTYÖT Opinnäytetyö AMK Rakennusalan työnjohdon koulutusohjelma Rakennusmestari (AMK) 2012 Mikko Sirén RIVITALON PUURUNKOTYÖT As Oy Turun Domino Turun ammattikorkeakoulu Tekniikka, ympäristö ja talous Rakennusalan

Lisätiedot

LAATUSUUNNITELMAMALLI

LAATUSUUNNITELMAMALLI Laatusuunnitelmamalli 1(5) Oulun kiinteistöjen talvikunnossapidon LAATUSUUNNITELMAMALLI Laatusuunnitelmamalli 2(5) Sisällysluettelo 1. YLEISTÄ... 3 Laatusuunnitelman tarkoitus... 3 Laatusuunnitelman laatiminen...

Lisätiedot

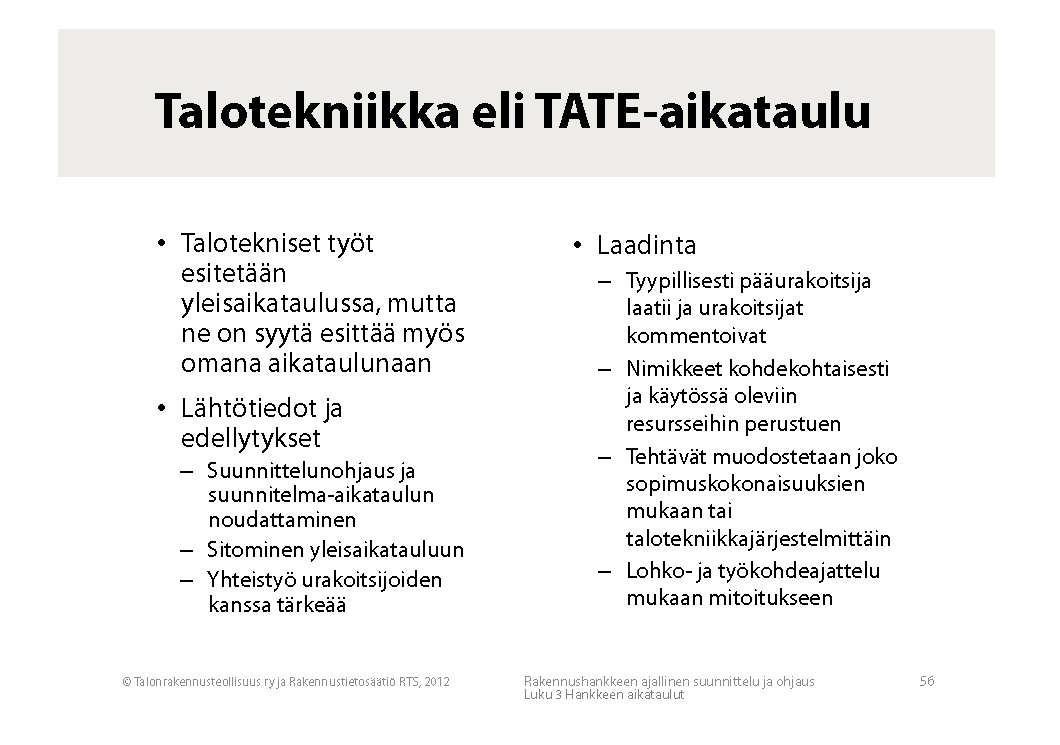

Talotekniikan aikataulutus Riku Kolhonen, diplomi-insinööri Laatupäällikkö, Skanska Kodit Oy riku.kolhonen@skanska.fi

Talotekniikan aikataulutus Riku Kolhonen, diplomi-insinööri Laatupäällikkö, Skanska Kodit Oy riku.kolhonen@skanska.fi Riku Kolhonen, diplomi-insinööri Laatupäällikkö, Skanska Kodit Oy riku.kolhonen@skanska.fi Anssi Koskenvesa, diplomi-insinööri Johtava tutkija, Mittaviiva Oy koskenvesa@mittaviiva.fi Talotekniikan aikataulutuksen

Lisätiedot

IPMA C-sertifiointivalmennus

IPMA C-sertifiointivalmennus Liiketoiminta kehittyy kehity sinäkin! IPMA C-sertifiointivalmennus Harjoituskoe Tieturi Oy Helsinki, Tampere, Turku, Tukholma, Göteborg www.tieturi.fi CASE: KESÄMÖKIN RAKENNUTTAMINEN ONNELA-PROJEKTI Sinulla

Lisätiedot

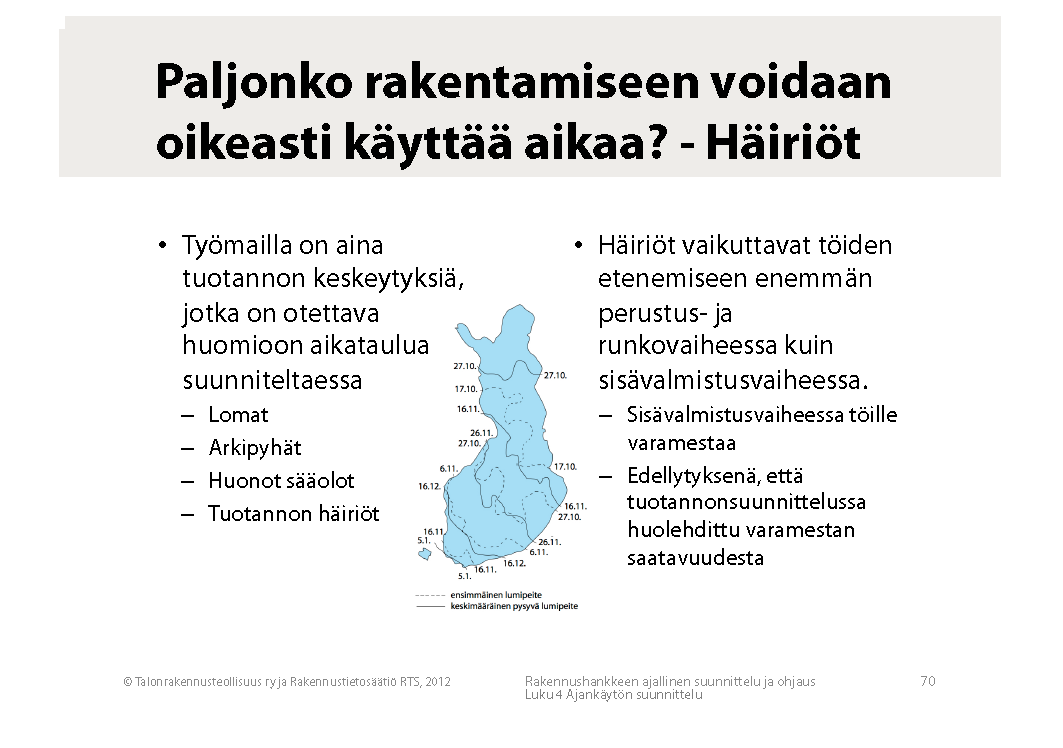

Asuinrakennuksista ja asuntojen mitoituksesta.

Asuinrakennuksista ja asuntojen mitoituksesta. Asuinrakennuksista ja asuntojen mitoituksesta. Hannu Hirsi Asuinrakennukset : Asuintalot 2 1 Kerrostalotyypit : Pienkerrostalot I Pienkerrostalot II Sivukäytävätalot Lamellitalot 3 Kerrostalotyypit jatkuu...

Lisätiedot

IPMA C-sertifiointivalmennus

IPMA C-sertifiointivalmennus Liiketoiminta kehittyy kehity sinäkin! IPMA C-sertifiointivalmennus Harjoitukset Tieturi Oy Helsinki, Tampere, Turku, Tukholma, Göteborg www.tieturi.fi Harjoitus 1 / Tavoitemääritys Lapsesi koululuokka

Lisätiedot

S2016 Antero Stenius OAMK Rakennustekniikka

S2016 Antero Stenius OAMK Rakennustekniikka S2016 Antero Stenius OAMK Rakennustekniikka antero.stenius@oamk.fi 1 6.1 AIKAOHJAUS 6.2 RESURSSIOHJAUS 6.3 KUSTANNUSOHJAUS 6.4 SISÄLLÖN JA MUUTOSTEN OHJAUS 6.5 HANKINTOJEN OHJAUS 2 Aika on rahaa Myöhästymissakot

Lisätiedot

Hankkeen yhteenveto. Huonetilat 12.05.2011 1 / 5. Laskijan tiedot PJ / TaloPeli PL 230 33101 Tampere Puh. - Kohteen tiedot.

Hankkeen yhteenveto. Huonetilat 12.05.2011 1 / 5. Laskijan tiedot PJ / TaloPeli PL 230 33101 Tampere Puh. - Kohteen tiedot. 1 / 5 Laskijan tiedot PJ / TaloPeli PL 230 33101 Tampere Puh. - Hankkeen yhteenveto Kohteen tiedot Pähkinälehdontie 52700 Mäntyharju Talon tiedot Runko ja julkisivu Katemateriaali Kerrosluku Pohjan muoto

Lisätiedot

LUONNOS RT 80260 URAKKASOPIMUS 1 SOPIJAPUOLET. toukokuu 1998 1 (11)

LUONNOS RT 80260 URAKKASOPIMUS 1 SOPIJAPUOLET. toukokuu 1998 1 (11) RT 80260 toukokuu 1998 1 (11) URAKKASOPIMUS Tämä sopimuslomake perustuu Rakennusurakan yleisiin sopimusehtoihin YSE 1998 RT 16-10660, LVI 03-10277, Ratu 417-T, KH X4-00241. Hanke No Rakennuskohde Urakkasopimus

Lisätiedot

SUUNNITELLUN YLEISAIKA- TAULUN VERTAILU TOTEUTUNEESEEN AIKATAULUUN

SUUNNITELLUN YLEISAIKA- TAULUN VERTAILU TOTEUTUNEESEEN AIKATAULUUN OPINNÄYTETYÖ - AMMATTIKORKEAKOULUTUTKINTO TEKNIIKAN JA LIIKENTEEN ALA SUUNNITELLUN YLEISAIKA- TAULUN VERTAILU TOTEUTUNEESEEN AIKATAULUUN T E K I J Ä : Markus Ylinen SAVONIA-AMMATTIKORKEAKOULU OPINNÄYTETYÖ

Lisätiedot

tarjosi tämän tulosteen - yhteistyössä Visual Computing Oy

tarjosi tämän tulosteen - yhteistyössä Visual Computing Oy 1 / 6 Laskijan tiedot Petri Jyrkkä PL 230 33101 Tampere Puh. - Hankkeen yhteenveto Kohteen tiedot 34. LämpöHelmi-paritalo, Asunto B Helminauha 10 70840 Kuopio Talon tiedot Runko ja julkisivu Katemateriaali

Lisätiedot

TAVOITTEENA NOLLA TAPATURMAA RAKENNUSTEOLLISUUDESSA 2020 Rakennusteollisuus RT ry:n kannanotto

TAVOITTEENA NOLLA TAPATURMAA RAKENNUSTEOLLISUUDESSA 2020 Rakennusteollisuus RT ry:n kannanotto TAVOITTEENA NOLLA TAPATURMAA RAKENNUSTEOLLISUUDESSA 2020 Rakennusteollisuus RT ry:n kannanotto 01.03.2016 01.03.2016 Rakennusteollisuus RT 2 RAKENNUSTEOLLISUUS RT RY:N TURVALLISUUSKANNAOTTO VUOSILLE 2016-2017

Lisätiedot

NAKKILAN KUNNAN KIINTEISTÖJEN ILMANVAIHTOKANAVIEN PUDISTUSURAKKA 2015

NAKKILAN KUNNAN KIINTEISTÖJEN ILMANVAIHTOKANAVIEN PUDISTUSURAKKA 2015 1 TARJOUSPYYNTÖ Rakennusosasto 10.2.2015 NAKKILAN KUNNAN KIINTEISTÖJEN ILMANVAIHTOKANAVIEN PUDISTUSURAKKA 2015 Tilaaja Työkohteet Urakan sisältö Nakkilan kunnan rakennusosasto pyytää tarjoustanne Kirkonseudun

Lisätiedot

URAKKAMUODOT JA VALVONTA

URAKKAMUODOT JA VALVONTA URAKKAMUODOT JA VALVONTA Valvojakurssi Hannu Äystö Hankkeen toteutusmuoto 2 Toteutusmuodolla tarkoitetaan hankkeen toteutustapaa Rakennuttamis-, suunnittelu- ja rakentamispalveluiden hankintatapa Tilaaja

Lisätiedot

Hitas on Helsingin kaupungin omistamille tonteille rakennettujen asuntojen hinta- ja laatutason sääntelyjärjestelmä.

Hitas on Helsingin kaupungin omistamille tonteille rakennettujen asuntojen hinta- ja laatutason sääntelyjärjestelmä. MIKÄ HITAS ON? Hitas on Helsingin kaupungin omistamille tonteille rakennettujen asuntojen hinta- ja laatutason sääntelyjärjestelmä. Hitasin tarkoituksena on tarjota asunnon ostajille kohtuuhintaisia omistusasuntoja

Lisätiedot

Korjaushankkeen laadun haasteet

Korjaushankkeen laadun haasteet KORJAUSHANKKEEN LAADUN HAASTEET 12.11.2013 Esko Lindblad Valvontapäällikkö, rakennusterveysasiantuntija, rkm Suomen Sisäilmakeskus Oy 1 Case ullakkorakentaminen 5 kerroksinen kerrostalo rakennettu 1920

Lisätiedot

Kiinteistöjen kunnossapito

Kiinteistöjen kunnossapito Kiinteistöjen kunnossapito 28.5.2015 Esityksen sisältö Käsitteet Kunnon selvittäminen PTS-ohjelmointi Korjausten ohjelmointi Peruskorjaaminen/-parantaminen Käsitteitä PTS-ohjelma = Pitkän tähtäimen suunnitelma

Lisätiedot

Hankkeen yhteenveto. Huonetilat 04.05.2010 1 / 6. Laskijan tiedot Petri Jyrkkä PL 230 33101 Tampere Puh. - Kohteen tiedot.

Hankkeen yhteenveto. Huonetilat 04.05.2010 1 / 6. Laskijan tiedot Petri Jyrkkä PL 230 33101 Tampere Puh. - Kohteen tiedot. 1 / 6 Laskijan tiedot Petri Jyrkkä PL 230 33101 Tampere Puh. - Hankkeen yhteenveto Kohteen tiedot Helminauha 9 70840 Kuopio Talon tiedot Runko ja julkisivu Katemateriaali Kerrosluku Pohjan muoto Harkkorunko-rappaus

Lisätiedot

URAKKASOPIMUKSET Rakennusurakan yleiset sopimusehdot YSE 1998

URAKKASOPIMUKSET Rakennusurakan yleiset sopimusehdot YSE 1998 URAKKASOPIMUKSET Rakennusurakan yleiset sopimusehdot YSE 1998 Antero Oksanen Ville Laine Kim Kaskiaro CC LAKIMIESLIITON KUSTANNUS 2010 Helsingin Kamari Oy ja tekijät ISBN 978-952-246-015-8 Kannen suunnittelu:

Lisätiedot

Tilat yhteensä. Huonetilat 12.05.2011 2 / 5

Tilat yhteensä. Huonetilat 12.05.2011 2 / 5 1 / 5 Laskijan tiedot PJ / TaloPeli PL 230 33101 Tampere Puh. - Hankkeen yhteenveto Kohteen tiedot Uittoraitti 52700 Mäntyharju Talon tiedot Runko ja julkisivu Katemateriaali Kerrosluku Pohjan muoto Puurunko-lautaverhous

Lisätiedot

Tontin pinta-ala: 2082m2

Tontin pinta-ala: 2082m2 Rakennuslautakunta 23 20.05.2015 Rakennuslupahakemus R2-2015 (6. kaupunginosan korttelin 82 tontti 5, Alppitie 10A, olohuoneen ja eteistilan laajennus ja muutos sekä terassin laajennus, lupaa haetaan jo

Lisätiedot

MS Project 2016 perusteet projektiarkkitehdeille ja -insinööreille ver Hannu Hirsi 2018

MS Project 2016 perusteet projektiarkkitehdeille ja -insinööreille ver Hannu Hirsi 2018 MS Project 2016 perusteet projektiarkkitehdeille ja -insinööreille ver. 7.2 Hannu Hirsi 2018 1 Yleistä : 1. Yksi käytetyimmistä projektien hallintaohjelmista on Microsoft Project, joka on tehokas ja joustava

Lisätiedot

Graafit ja verkot. Joukko solmuja ja joukko järjestämättömiä solmupareja. eli haaroja. Joukko solmuja ja joukko järjestettyjä solmupareja eli kaaria

Graafit ja verkot. Joukko solmuja ja joukko järjestämättömiä solmupareja. eli haaroja. Joukko solmuja ja joukko järjestettyjä solmupareja eli kaaria Graafit ja verkot Suuntamaton graafi: eli haaroja Joukko solmuja ja joukko järjestämättömiä solmupareja Suunnattu graafi: Joukko solmuja ja joukko järjestettyjä solmupareja eli kaaria Haaran päätesolmut:

Lisätiedot

Asuinkerrostalon rakennusajan lyhentäminen

Asuinkerrostalon rakennusajan lyhentäminen Tuomas Keskitalo Asuinkerrostalon rakennusajan lyhentäminen Metropolia Ammattikorkeakoulu Insinööri (AMK) Rakennustekniikan koulutusohjelma Insinöörityö 13.4.2016 ALKUSANAT Haluan kiittää työni ohjaajia,

Lisätiedot

Peruskorjaushankkeen käyttöönotto ja takuu Talotekniikan käyttöönoton haasteet. 9.12.2014 Jyrki Vilmunen

Peruskorjaushankkeen käyttöönotto ja takuu Talotekniikan käyttöönoton haasteet. 9.12.2014 Jyrki Vilmunen Peruskorjaushankkeen käyttöönotto ja takuu Talotekniikan käyttöönoton haasteet 9.12.2014 Jyrki Vilmunen Korjausrakentamisen haasteita talotekniikalle Työmaan toteutusaikataulut ei realistisia Korjausrakentamisessa

Lisätiedot

Aki Jääskeläinen Tutkijatohtori Tampereen teknillinen yliopisto aki.jaaskelainen@tut.fi www.tut.fi/pmteam 17.5.2013

Aki Jääskeläinen Tutkijatohtori Tampereen teknillinen yliopisto aki.jaaskelainen@tut.fi www.tut.fi/pmteam 17.5.2013 Aki Jääskeläinen Tutkijatohtori Tampereen teknillinen yliopisto aki.jaaskelainen@tut.fi www.tut.fi/pmteam 17.5.2013 Esityksen sisältö Keskeiset käsitteet Mittaamisen tila kuntien teknisessä toimessa Näkökulmia

Lisätiedot

SIVU-URAKAN ALISTAMINEN. Prof. Jouko Kankainen JoKa-konsultit Oy

SIVU-URAKAN ALISTAMINEN. Prof. Jouko Kankainen JoKa-konsultit Oy SIVU-URAKAN ALISTAMINEN Prof. Jouko Kankainen JoKa-konsultit Oy RAKENNUSURAKAN OSAURAKKASOPIMUKSET vakiosopimukset Urakkasopimus, jossa YSE 98 sopimusehtoina Alistettuna Alistamattomana Pienurakkasopimus

Lisätiedot

Rakennusperintöpäivä 8.5.2014. Vanhan kerrostalon korjauksen suunnittelu Jorma Latva / Arkkitehdit Oy Latva ja Vaara

Rakennusperintöpäivä 8.5.2014. Vanhan kerrostalon korjauksen suunnittelu Jorma Latva / Arkkitehdit Oy Latva ja Vaara Rakennusperintöpäivä 8.5.2014 Vanhan kerrostalon korjauksen suunnittelu Jorma Latva / Arkkitehdit Oy Latva ja Vaara Esittely Rakennuskanta Rakennustekniikkaa ja arkkitehtuuria: Toim. Petri Neuvonen: Kerrostalot

Lisätiedot

Hankkeen yhteenveto. Huonetilat 18.06.2012 1 / 7. Laskijan tiedot PJ / TaloPeli PL 230 33101 Tampere Puh. - Kohteen tiedot.

Hankkeen yhteenveto. Huonetilat 18.06.2012 1 / 7. Laskijan tiedot PJ / TaloPeli PL 230 33101 Tampere Puh. - Kohteen tiedot. 1 / 7 Laskijan tiedot PJ / TaloPeli PL 230 33101 Tampere Puh. - Hankkeen yhteenveto Kohteen tiedot Vipelentie 86 55320 Rauha Talon tiedot Runko ja julkisivu Katemateriaali Kerrosluku Pohjan muoto Lamellihirsi

Lisätiedot

Hankkeen yhteenveto. Huonetilat 12.05.2011 1 / 5. Laskijan tiedot PJ / TaloPeli PL 230 33101 Tampere Puh. - Kohteen tiedot.

Hankkeen yhteenveto. Huonetilat 12.05.2011 1 / 5. Laskijan tiedot PJ / TaloPeli PL 230 33101 Tampere Puh. - Kohteen tiedot. 1 / 5 Laskijan tiedot PJ / TaloPeli PL 230 33101 Tampere Puh. - Hankkeen yhteenveto Kohteen tiedot Koskenniementie 52700 Mäntyharju Talon tiedot Runko ja julkisivu Katemateriaali Kerrosluku Pohjan muoto

Lisätiedot

Harjoittelu omassa opetustyössä ammatillisen koulutuksen parissa

Harjoittelu omassa opetustyössä ammatillisen koulutuksen parissa Harjoittelu omassa opetustyössä ammatillisen koulutuksen parissa Ohjeet opiskelijalle Opiskelija harjoittelee omassa opetustyössään ammatillisessa koulutuksessa. Opetusharjoittelussa keskeisenä tavoitteena

Lisätiedot

Kehä I Keilaniemessä muuttaa kaupunkirakennetta

Kehä I Keilaniemessä muuttaa kaupunkirakennetta MAARAKENNUSPÄIVÄ 2015 Finlandia-talo 24.9.2015 Teema 1 Hankkeet ja investoinnit, Sali A, 16:00 Kehä I Keilaniemessä muuttaa kaupunkirakennetta - Haasteita ja mahdollisuuksia infrarakentamiselle kaupungininsinööri

Lisätiedot

Projektisuunnitelma Viulu

Projektisuunnitelma Viulu Projektisuunnitelma Viulu Kuusela Johannes Sjöblom Teemu Suominen Osma Ohjelmistotuotantoprojekti Helsinki 23.9.2004 HELSINGIN YLIOPISTO Tietojenkäsittelytieteen laitos Versiohistoria Päivämäärä Versio

Lisätiedot

Hankkeen yhteenveto. Huonetilat 04.05.2010 1 / 7. Laskijan tiedot Petri Jyrkkä PL 230 33101 Tampere Puh. - Kohteen tiedot.

Hankkeen yhteenveto. Huonetilat 04.05.2010 1 / 7. Laskijan tiedot Petri Jyrkkä PL 230 33101 Tampere Puh. - Kohteen tiedot. 1 / 7 Laskijan tiedot Petri Jyrkkä PL 230 33101 Tampere Puh. - Hankkeen yhteenveto Kohteen tiedot Helminauha 20 70840 Kuopio Talon tiedot Runko ja julkisivu Katemateriaali Kerrosluku Pohjan muoto Harkkorunko-rappaus

Lisätiedot

Hirsi ja julkinen rakentaminen case Haapaveden päiväkoti

Hirsi ja julkinen rakentaminen case Haapaveden päiväkoti Hirsi ja julkinen rakentaminen case Haapaveden päiväkoti Haapaveden uuden päiväkodin rakentamistarve kehittyi monen asian aiheuttamana: Monta pientä päiväkotia sijaitsi eri puolilla keskustaajamaa, josta

Lisätiedot

Stadin ammattiopisto Sturenkatu 18-20. Ikkunoiden ja ulko-ovien korjaukset Hanke 8010082 13.11.2013 HELSINGIN KAUPUNKI TILAKESKUS

Stadin ammattiopisto Sturenkatu 18-20. Ikkunoiden ja ulko-ovien korjaukset Hanke 8010082 13.11.2013 HELSINGIN KAUPUNKI TILAKESKUS Stadin ammattiopisto Sturenkatu 18-20 Ikkunoiden ja ulko-ovien korjaukset Hanke 8010082 13.11.2013 HELSINGIN KAUPUNKI TILAKESKUS 2 1 YHTEENVETO 1.1 Hankkeen perustiedot 1.2 Hankkeen tarpeellisuus 1.3 Laajuus

Lisätiedot

HANKESUUNNITELMA. Saarijärven ASPA -palvelutalo, Saarijärvi 16.6.2014 A R K K I T E H T U U R A O Y

HANKESUUNNITELMA. Saarijärven ASPA -palvelutalo, Saarijärvi 16.6.2014 A R K K I T E H T U U R A O Y HANKESUUNNITELMA Saarijärven ASPA -palvelutalo, Saarijärvi HANKESUUNNITELMA 2 (8) Saarijärven ASPA -palavelutalo HANKESUUNNITELMA Sisällysluettelo: 1. HANKKEEN YLEISTIEDOT JA YHTEYSHENKILÖT 2. TARVESELVITYS

Lisätiedot

! LAATUKÄSIKIRJA 2015

! LAATUKÄSIKIRJA 2015 LAATUKÄSIKIRJA Sisällys 1. Yritys 2 1.1. Organisaatio ja vastuualueet 3 1.2. Laatupolitiikka 4 2. Laadunhallintajärjestelmä 5 2.1. Laadunhallintajärjestelmän rakenne 5 2.2. Laadunhallintajärjestelmän käyttö

Lisätiedot

Nolla tapaturmaa 2020. Kulmakivet 2016-17(luonnos) Tilannekatsaus 24.2.2015. Etera 24.2.2015 Ahti Niskanen

Nolla tapaturmaa 2020. Kulmakivet 2016-17(luonnos) Tilannekatsaus 24.2.2015. Etera 24.2.2015 Ahti Niskanen Nolla tapaturmaa 2020 Kulmakivet 2016-17(luonnos) Tilannekatsaus 24.2.2015 Etera 24.2.2015 Ahti Niskanen TAVOITTEENA NOLLA TAPATURMAA RAKENNUSTEOLLISUUDESSA 2020 Rakennusteollisuus RT ry:n hallitus asetti

Lisätiedot

INTEGROITU PROJEKTITOTEUTUS SILTASAIRAALA

INTEGROITU PROJEKTITOTEUTUS SILTASAIRAALA INTEGROITU PROJEKTITOTEUTUS SILTASAIRAALA SILTASAIRAALA OSANA MEILAHDEN KAMPUSTA Kolmiosairaala Tornisairaala SILTASAIRAALA Lastenlinna Syöpätautien klinikka Lastenklinikka uusi lastensairaala Naistenklinikka

Lisätiedot

Hankkeen yhteenveto. Huonetilat 04.06.2011 1 / 6. Laskijan tiedot PJ / TaloPeli PL 230 33101 Tampere Puh. - Kohteen tiedot.

Hankkeen yhteenveto. Huonetilat 04.06.2011 1 / 6. Laskijan tiedot PJ / TaloPeli PL 230 33101 Tampere Puh. - Kohteen tiedot. 1 / 6 Laskijan tiedot PJ / TaloPeli PL 230 33101 Tampere Puh. - Hankkeen yhteenveto Kohteen tiedot Meriharakantie 2 67200 Kokkola Talon tiedot Runko ja julkisivu Katemateriaali Kerrosluku Pohjan muoto

Lisätiedot

Projektin aikataulutus

Projektin aikataulutus Projektin aikataulutus Aikataulutuksen tehtävät Suunnittelutarkkuus & tehtävien kestojen arviointi PERT-tekniikka CPA/CPM kriittisen polun analyysi Resurssirajoituksen huomioiminen, resurssien tasaus Critical

Lisätiedot

Hankkeen yhteenveto. Huonetilat 04.05.2010 1 / 6. Laskijan tiedot Petri Jyrkkä PL 230 33101 Tampere Puh. - Kohteen tiedot.

Hankkeen yhteenveto. Huonetilat 04.05.2010 1 / 6. Laskijan tiedot Petri Jyrkkä PL 230 33101 Tampere Puh. - Kohteen tiedot. 1 / 6 Laskijan tiedot Petri Jyrkkä PL 230 33101 Tampere Puh. - Hankkeen yhteenveto Kohteen tiedot Painikuja 7 70840 Kuopio Talon tiedot Runko ja julkisivu Katemateriaali Kerrosluku Pohjan muoto Puurunko-lautaverhous

Lisätiedot

KUUKAUSITIEDOTE HEINÄKUU 2015

KUUKAUSITIEDOTE HEINÄKUU 2015 29.7.2015 Sivu 1/9 Hämeenlinnan kaupunki Linnan Tilapalvelut liikelaitos PL 84 13101 Hämeenlinna Hanke: Tuomelan koulun peruskorjaus KUUKAUSITIEDOTE HEINÄKUU 2015 Tällä tiedotteella pyrimme kuvaamaan rakennuskohteen

Lisätiedot

LVIAS-töiden huomioiminen rakentamisaikataulussa

LVIAS-töiden huomioiminen rakentamisaikataulussa Aleksi Valli LVIAS-töiden huomioiminen rakentamisaikataulussa Metropolia Ammattikorkeakoulu Insinööri (AMK) Rakennustekniikka Insinöörityö 14.4.2014 Tiivistelmä Tekijä Otsikko Sivumäärä Aika Aleksi Valli

Lisätiedot

Hankkeen yhteenveto. Huonetilat 18.06.2012 1 / 5. Laskijan tiedot PJ / TaloPeli PL 230 33101 Tampere Puh. - Kohteen tiedot.

Hankkeen yhteenveto. Huonetilat 18.06.2012 1 / 5. Laskijan tiedot PJ / TaloPeli PL 230 33101 Tampere Puh. - Kohteen tiedot. 1 / 5 Laskijan tiedot PJ / TaloPeli PL 230 33101 Tampere Puh. - Hankkeen yhteenveto Kohteen tiedot Vipelenpelto 14 55320 Rauha Talon tiedot Runko ja julkisivu Katemateriaali Kerrosluku Pohjan muoto Lamellihirsi

Lisätiedot

LAATUTARJOUSLOMAKE / LAATUSUUNNITELMA KATUJEN TALVIHOIDON ALUEURAKKA 2017/ /2020

LAATUTARJOUSLOMAKE / LAATUSUUNNITELMA KATUJEN TALVIHOIDON ALUEURAKKA 2017/ /2020 LAPINLAHDEN KUNTA Tekninen osasto 22.6.2017 LAATUTARJOUSLOMAKE / LAATUSUUNNITELMA KATUJEN TALVIHOIDON ALUEURAKKA 2017/2018 2019/2020 URAKOITSIJA: Osoite,kotisivu Puhelin, sähköposti Telefax Asematie 4

Lisätiedot

Hankkeen yhteenveto. Huonetilat 04.05.2010 1 / 7. Laskijan tiedot Petri Jyrkkä PL 230 33101 Tampere Puh. - Kohteen tiedot.

Hankkeen yhteenveto. Huonetilat 04.05.2010 1 / 7. Laskijan tiedot Petri Jyrkkä PL 230 33101 Tampere Puh. - Kohteen tiedot. 1 / 7 Laskijan tiedot Petri Jyrkkä PL 230 33101 Tampere Puh. - Hankkeen yhteenveto Kohteen tiedot Painikuja 5 70840 Kuopio Talon tiedot Runko ja julkisivu Katemateriaali Kerrosluku Pohjan muoto Tiilirunko-tiiliverhous

Lisätiedot

Sisätyövaiheen tehostaminen ja rakennushankkeen ohjaus Last Planner -menetelmällä

Sisätyövaiheen tehostaminen ja rakennushankkeen ohjaus Last Planner -menetelmällä Ville Puurtinen Sisätyövaiheen tehostaminen ja rakennushankkeen ohjaus Last Planner -menetelmällä Metropolia Ammattikorkeakoulu Insinööri (AMK) Rakennustekniikka Insinöörityö 11.4.2018 Tiivistelmä Tekijä

Lisätiedot

Ohje määrien laskentaan sijainneittain

Ohje määrien laskentaan sijainneittain Ohje määrien laskentaan sijainneittain Esipuhe Ohje määrien laskentaan sijainneittain on syntynyt keskeisten suomalaisten rakennusliikkeiden, määrälaskentatoimistojen sekä määrätietoa käsittelevien ohjelmistokehittäjien

Lisätiedot
