TYÖMAAN AIKATAULU- SUUNNITTELU JA VALVONTA. RYI 14 SNTD/F k2017 T542404

Koko: px
Aloita esitys sivulta:

Download "TYÖMAAN AIKATAULU- SUUNNITTELU JA VALVONTA. RYI 14 SNTD/F k2017 T542404"

Transkriptio

1 TYÖMAAN AIKATAULU- SUUNNITTELU JA VALVONTA RYI 14 SNTD/F k2017 T542404

2 TYÖMAAN AIKATAULUSUUNNITTELU JA VALVONTA Opintojakson tavoitteet : Osaa valita työkohteeseen sopivan aikataulumuodon Osaa laatia työmaan ohjaukseen soveltuvan aikataulun OAMK/RAK/YSTAN 2

3 TYÖMAAN AIKATAULUSUUNNITTELU JA VALVONTA sisältö : Aikataulujen merkitys rakennushankkeelle ja urakoitsijalle Aikataulumuodot Hankkeen aikataulutavoitteiden tarkistaminen Tehollinen rakennusaika Lohkojako ja sen periaatteet Lohkojen suoritusjärjestyksen valinta Aikataulutehtävien muodostus Tehtävien väliset riippuvuudet Tehtävien mitoitus OAMK/RAK/YSTAN 3

4 TYÖMAAN AIKATAULUSUUNNITTELU JA VALVONTA sisältö : Tahdistusmenetelmät Suurtehtävät ja niiden mitoitus Mestan suunnittelu Aikataulun laadun arviointi Aikatauluvalvonnan periaatteet Vinjetti OAMK/RAK/YSTAN 4

5 TYÖMAAN AIKATAULUSUUNNITTELU JA VALVONTA sisältö : Korjausrakentamisen aikataulusuunnittelu Aikatauluvalvonta Tietokoneavusteinen aikataulusuunnittelu Eri aikataulutasot, hierarkisuus Jana-aikataulut Paikka-aikakaaviot OAMK/RAK/YSTAN 5

6 TYÖMAAN AIKATAULUSUUNNITTELU JA VALVONTA Opintojakson kirjallisuus: Rakennushankkeen ajallinen suunnittelu ja ohjaus RATU Koskenvesa, Sahlsted, Rakennustieto 2011 RATU: Aikataulukirja 2013 RATU: Rakennustöiden menekit OAMK/RAK/YSTAN 6

7 OSA 1 AIKATAULUSUUNNITTELUN PERUSTEET JA AIKATAULUT

8 OAMK/RAK/YSTAN 8

9 TUOTANNON SUUNNITTELUN JA OHJAUKSEN TAVOITE TÄRKEINTÄ SAADA TUOTANTO TOTEUTUMAAN SUUNNITELLULLA TAVALLA MAHDOLLISUUS HAVAITA POIKKEAMAT POIKKEAMIEN KORJAAMINEN OAMK/RAK/YSTAN 9

10 TUOTANNON SUUNNITTELUN JA TULOSJOHTAMINEN OHJAUKSEN TAVOITE HANKKEEN KIREYSTASO SOPIVA KONKREETTISET TAVOITTEET TAVOITTEET TIEDOSSA VALVOTAAN TOTEUTUKSEN VASTAAVUUS SUUNNITELMIIN POIKKEMIEN SEURAAMUKSET OHJAUSTOIMENPITEET OAMK/RAK/YSTAN 10

11 TUOTANNON SUUNNITTELUN JA OHJAUKSEN TAVOITE AIKATAULU ON TOTEUTUKSEN MALLI ALOITUKSET/ LOPETUKSET TYÖVOIMAN KÄYTTÖ KUSTANNUKSET OAMK/RAK/YSTAN 11

12 AIKATAULUSUUNNITTELUN PERUSTEET TYÖN KESTO SUORITEMÄÄRÄ TYÖMENEKKI TYÖRYHMÄ KONETYÖN KESTO SUORITEMÄÄRÄ KAPASITEETTI KONEYHDISTELMÄ OAMK/RAK/YSTAN 12

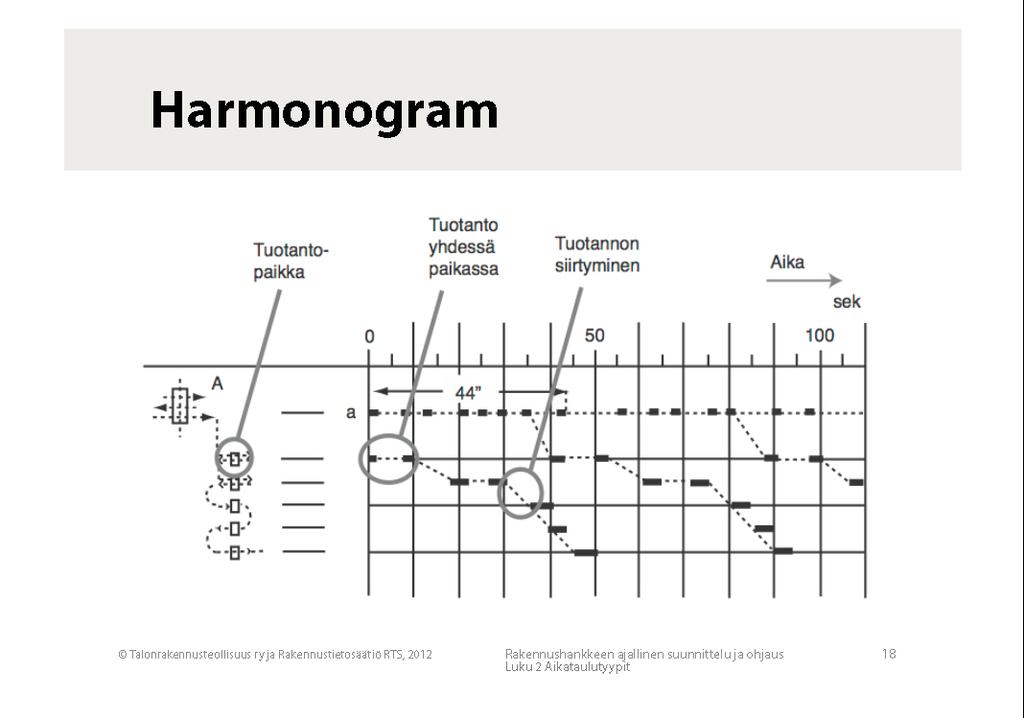

13 AIKATAULUSUUNNITTELUN PERUSTEET TYÖSAAVUTUS TYÖMENEKKI TEHOLLINEN TYÖAIKA T3 KOKONAISAIKA T4 SUURHÄIRIÖT TL3 T3 TL3 T OAMK/RAK/YSTAN 13

14 OAMK/RAK/YSTAN 14

15 AIKATAULUSUUNNITTELUN PERUSTEET KONEIDEN TYÖSAAVUTUS KONEKAPASITEETTI MENETELMÄKAPASITETTI K2 TYÖVUOROKAPASITEETTI K3 TYÖVAIHEKAPASITEETTI K4 K2 K3 K4 a1 a OAMK/RAK/YSTAN 15

16 AIKATAULUSUUNNITTELUN PERUSTEET OAMK/RAK/YSTAN 16

17 OAMK/RAK/YSTAN 17

18 AIKATAULUSUUNNITTELUN PERUSTEET TIEDOSTOT RATU-TIEDOSTO TALONRAKENNUSTÖIDEN MENEKIT KUSTANNUSLASKENTA KORJAUSTÖIDEN MENEKIT KUSTANNUSLASKENTA AIKATAULUKIRJA AIKATAULUSUUNNITTELU» YLEISAIKATAULU T4» TEHTÄVÄSUUNNITTELU T OAMK/RAK/YSTAN 18

19 OAMK/RAK/YSTAN 19

20 OAMK/RAK/YSTAN 20

21 OAMK/RAK/YSTAN 21

22 OAMK/RAK/YSTAN 22

23 OAMK/RAK/YSTAN 23

24 OAMK/RAK/YSTAN 24

25 OAMK/RAK/YSTAN 25

26 OAMK/RAK/YSTAN 26

27 OAMK/RAK/YSTAN 27

28 OAMK/RAK/YSTAN 28

29 OAMK/RAK/YSTAN 29

30 OAMK/RAK/YSTAN 30

31 OAMK/RAK/YSTAN 31

32 OAMK/RAK/YSTAN 32

33 OAMK/RAK/YSTAN 33

34 OAMK/RAK/YSTAN 34

35 OAMK/RAK/YSTAN 35

36 OAMK/RAK/YSTAN 36

37 OAMK/RAK/YSTAN 37

38 OAMK/RAK/YSTAN 38

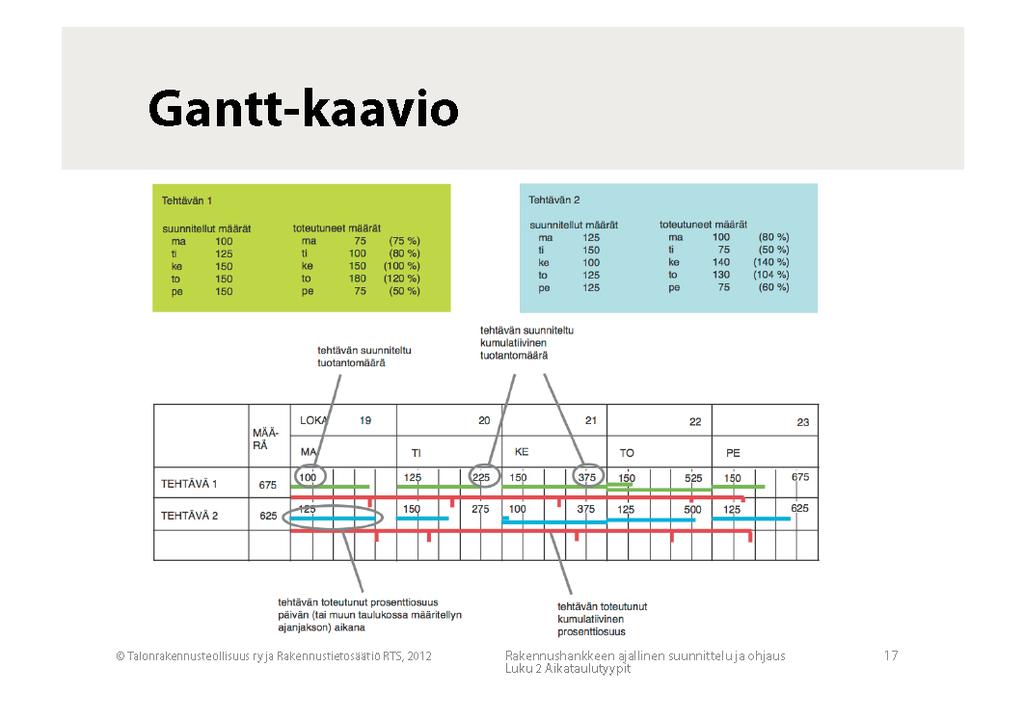

39 OAMK/RAK/YSTAN 39

40 OAMK/RAK/YSTAN 40

41 OAMK/RAK/YSTAN 41

42 OAMK/RAK/YSTAN 42

43 OAMK/RAK/YSTAN 43

44 Viikkoaikataulu Esitystapa Tavallisesti jana-aikataulu Keston tarkkuus 2-4 h ajankohdan tarkkuus 4-8-h Tehtäväkohtaisesti: Tehtävän nimi ja työkohteen määrittely Sovittu määrä tai työsaavutus Tarvittavat resurssit Tehtävän kesto Materiaali- ja kalustotarpeet suunnittelujaksolle OAMK/RAK/YSTAN

45 OSA 2 AIKATAULUMUODOT

46 OAMK/RAK/YSTAN 46

47 AIKATAULUMUODOT JANA-AIKATAULU PERINTEINEN TEHTÄVÄ/ AJOITUS TARVITTAESSA RIIPPUVUUSNUOLET TEHTÄVÄT VOIDAAN JAKAA PAIKKOIHIN HELPPOLUKUINEN HEIKKO LAADUN TARKASTELU HEIKKO VALVOTTAVUUS OAMK/RAK/YSTAN 47

48 OAMK/RAK/YSTAN 48

49 OAMK/RAK/YSTAN 49

50 OAMK/RAK/YSTAN 50

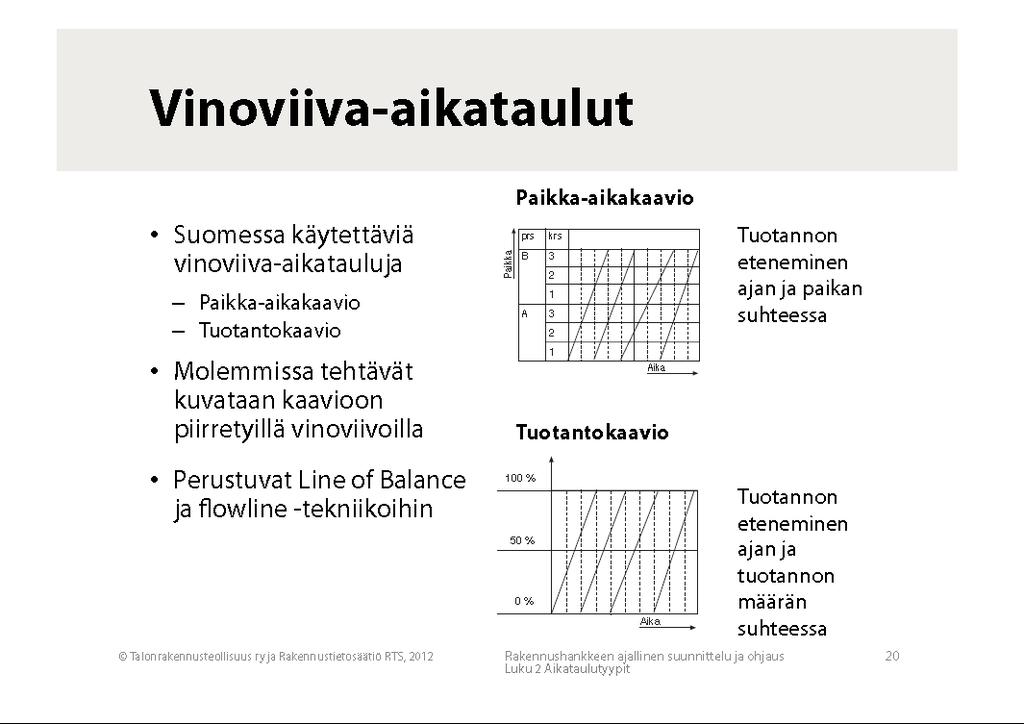

51 OAMK/RAK/YSTAN 51

52 OAMK/RAK/YSTAN 52

53 OAMK/RAK/YSTAN 53

54 OAMK/RAK/YSTAN 54

55 OAMK/RAK/YSTAN 55

56 PAIKKA-AIKAKAAVIO A B 1 C aika TAMMI HELMI MAALIS HUHTI TOUKO OAMK/RAK/YSTAN 56

57 PAIKKA-AIKAKAAVIO PAIKAT: LOHKOT/ KERROKSET SUORITUSJÄRJESTYS TUOTANTONOPEUS ALOITUS / LOPETUSVÄLIT HÄIRIÖHERKKYYS MESTOJEN RIITTÄVYYS OAMK/RAK/YSTAN 57

58 OAMK/RAK/YSTAN 58

59 TUOTANTOAIKAKAAVIO AIKA/ TUOTANTOMÄÄRÄ TUOTANTONOPEUS ALOITUS/ LOPETUSVÄLIT TAHDISTUS TUOTANTONOPEUDEN VALVONTA LAADUN VALVONTA OAMK/RAK/YSTAN 59

60 OAMK/RAK/YSTAN 60

61 OAMK/RAK/YSTAN 61

62 OAMK/RAK/YSTAN 62

63 OAMK/RAK/YSTAN 63

64 AIKATAULUMUODOT TOIMINTAVERKKO OAMK/RAK/YSTAN 64

65 AIKATAULUMUODOT TOIMINTAVERKKO NUOLI/ LOHKOVERKKO TEHTÄVIEN RIIPPUVUUDET VAIHTOEHTOJEN TARKASTELU AIKALASKELMAT OAMK/RAK/YSTAN 65

66 OAMK/RAK/YSTAN 66

67 OAMK/RAK/YSTAN 67

68 OAMK/RAK/YSTAN 68

69 OAMK/RAK/YSTAN 69

70 OAMK/RAK/YSTAN 70

71 OAMK/RAK/YSTAN 71

72 OAMK/RAK/YSTAN 72

73 OAMK/RAK/YSTAN 73

74 OSA 3 RAKENNUSAIKA

75 AIKATAULUSUUNNITTELU SUUNNITTELUN VAIHEET: RAKENNUSAIKATAULUN KIREYDEN TARKASTUS TEHOLLISEN RAKENNUSAJAN LASKEMINEN KOHTEEN JAKAMINEN OSAKOHTEISIIN JA OSAKOHTEIDEN TYÖJÄRJESTYKSEN VALINTA TEHTÄVÄLUETTELON TEKO AIKATAULUN LAATIMINEN RESURSSILASKENTA AIKATAULUN TARKISTUS OAMK/RAK/YSTAN 75

76 OAMK/RAK/YSTAN 76

77 AIKATAULUSUUNNITTELU AIKATAULUN KIREYDEN TARKASTUS YRITYSTASON TUOTANTO-OHJELMA ALOITUS, KESTO, RESURSSIEN KÄYTTÖ VARATTU AIKA/ NORMAALIKESTO NORMAALIKESTO: hankkeen rakennussuunnitelmien ja tavanomaisen kireystason mukainen rakennusaika lisättynä loma-ajat ja tiedetyt keskeytykset OAMK/RAK/YSTAN 77

78 OAMK/RAK/YSTAN 78

79 NORMAALIKESTO Normaalikeston laskeminen tuotannollisenlaajuuden perusteella: (Σtth(1-9) yli tth) (T N =4,6 x ln( Σtth(1-9)) 36,6 missä) vanha! T N =4,6 x ln( Σtth(1-9)) 35,0 missä T N = normaalikesto (kk) Σtth(1-9)= hankkeen kokonaistyöpanos talo 80 nimikkeistön mukaan OAMK/RAK/YSTAN 79

80 NORMAALIKESTO OAMK/RAK/YSTAN 80

81 NORMAALIKESTO Normaalikeston laskeminen tuotannollisenlaajuuden perusteella: (Σtth(1-9) alle tth) (T N =2 + 3,8 x ( Σtth(1-9)) / missä) vanha! T N =1,8 + ln ( Σtth(1-9)) -9,3 missä T N = normaalikesto (kk) Σtth(1-9)= hankkeen kokonaistyöpanos talo 80 nimikkeistön mukaan OAMK/RAK/YSTAN 81

82 NORMAALIKESTO OAMK/RAK/YSTAN 82

83 NORMAALIKESTO OAMK/RAK/YSTAN 83

84 NORMAALIKESTO OAMK/RAK/YSTAN 84

85 NORMAALIKESTO Normaalikeston laskeminen tuotannollisenlaajuuden perusteella: Σtth(1-9) sisältää rakennusteknisten töiden sekä LVIS-töiden tekemiseen tarvittavat työtunnit OAMK/RAK/YSTAN 85

86 AIKATAULUSUUNNITTELU Hanke on kireä, jos urakka-aika on yli 20 % normaalikestoa lyhyempi ( toteutus yhtenä lohkona) huomioi: kohteen fyysisen laajuuden suunnitteluratkaisut tuotantotekniikan esivalmistusasteen OAMK/RAK/YSTAN 86

87 OAMK/RAK/YSTAN 87

88 OAMK/RAK/YSTAN 88

89 TEHOLLINEN RAKENNUSAIKA TEHOLLISEN RAKENNUSAJAN LASKEMINEN tavoitteellinen aikataulu T3 Aikaa käyttäen realistisuus suurhäiriö-varauksella rakentamisvaiheen mukaisesti esim perustusvaihe: kesto 20 % kokonaisajasta suurhäiriöt 3 % perustusvaiheen kestosta OAMK/RAK/YSTAN 89

90 TEHOLLINEN RAKENNUSAIKA TEHOLLISEN RAKENNUSAJAN LASKEMINEN rakentamisvaiheen mukaisesti OAMK/RAK/YSTAN 90

91 TEHOLLINEN RAKENNUSAIKA TEHOLLISEN RAKENNUSAJAN LASKEMINEN työehtosopimusperäiset keskeytykset kesälomat 20 tpv, talvilomat 5 tpv työajan lyhentämispäivät 12 tpv arkipyhät 12 tpv säähäiriöt paikkakunnan normaalitaso ( keskim. 16 pv/ vuosi ) OAMK/RAK/YSTAN 91

92 TEHOLLINEN RAKENNUSAIKA Pakkaspäivät Raja-arvo -15 o C -20 o C -25 o C - etelä-suomi keski-suomi pohjois-suomi OAMK/RAK/YSTAN 92

93 OAMK/RAK/YSTAN 93

94 Harjoitustehtävä 1

95 RAKENNUSAIKA TEHOLLISEN RAKENNUSAJAN LASKEMINEN Harjoitus 1. Hankkeen normaalikesto ja resurssitarve Kyseessä on kerrostalohanke. Rakennuttajan antama rakennusaika on 11 kk. Hanke on tarkoitus aloittaa maaliskuun alussa. Taulukossa on esitetty kustannusarvion mukaiset työtunnit. Työntekijä tunnit Omat työntekijät tth Aliurakkana toteutettavat rakennustekniset työt tth LVIS-töiden tuntiarviot tth OAMK/RAK/YSTAN 95

96 RAKENNUSAIKA TEHOLLISEN RAKENNUSAJAN LASKEMINEN Harjoitus 1. Hankkeen normaalikesto ja resurssitarve a. Arvioi ajoituskustannusmallin normaalikeston kaavalla onko rakennuttajan antama aika kohtuullinen. Normaalikesto TN = 4,6 ln (hankkeen kokonaistyötuntimäärä) 36,6 b. Millainen on hankkeen keskimääräinen resurssitarve rakennuttajan antamalla ajalle? OAMK/RAK/YSTAN 96

97 Harjoitustehtävä 2.1

98 RAKENNUSAIKA TEHOLLISEN RAKENNUSAJAN LASKEMINEN Harjoitus 2.1 Tehollinen rakentamisaika Maantie-risteyssillan teräsbetonirunkotyöt alkoi ja niiden pitää olla valmiit Mikä on tehollinen rakennusaika (työpäiviä)? OAMK/RAK/YSTAN 98

99 Harjoitustehtävä 2.2

100 RAKENNUSAIKA TEHOLLISEN RAKENNUSAJAN LASKEMINEN Harjoitus 2. 2 Tehollinen rakentamisaika Kohdetietoja: kaksi viisi kerroksista taloa laajuus brm², rm³ asuntoja 40 kpl tontin pinta-ala m² yksi väestönsuoja betonielementtirunko, elementtijulkisivut, ontelolaattavälipohjat ja yläpohja, kevytsora vesikatto OAMK/RAK/YSTAN 100

101 RAKENNUSAIKA TEHOLLISEN RAKENNUSAJAN LASKEMINEN Harjoitus 2. 2 Tehollinen rakentamisaika Hankkeen arvioidut menekit (T4) ovat C Työmaatekniikka tth D Aluerakenteet tth E Pohjarakenteet tth F Rakennustekniikka tth G LVI-järjestelmät tth H Sähköjärjestelmät tth Urakka on sovittu alkavaksi 1.toukokuuta. a) Arvioi tehollinen rakentamisaika annettujen kokonaistyötuntimenekkien kautta OAMK/RAK/YSTAN 101

102 RAKENNUSAIKA TEHOLLISEN RAKENNUSAJAN LASKEMINEN Harjoitus 2. 2 Tehollinen rakentamisaika b) Arvio tehollinen rakennusaika kohteen bruttoneliöiden mukaisesti OAMK/RAK/YSTAN 102

103 OSA 4 LOHKOJAKO

104 AIKATAULUSUUNNITTELU JAKAMINEN OSAKOHTEISIIN TEHTÄVIEN TAHDISTUS TEHTÄVIEN RYTMITYS TYÖVOIMAN KÄYTTÖ HÄIRIÖIHIN VARAUTUMINEN OAMK/RAK/YSTAN 104

105 OAMK/RAK/YSTAN 105

106 OAMK/RAK/YSTAN 106

107 LOHKOJAKO OSAKOHDEJAKO JA TOTEUTUSJÄRJESTYS LOHKOJEN TOTEUTUSJÄRJESTYS VAIKUTTAA RAKENNUSAIKAAN AIKATAULUN KIREYTEEN LOHKOJEN TOTEUTUSJÄRJESTYKSEEN VAIKUTTAA: TEKNISET RATKAISUT VÄLITAVOITTEET RAKENNUTTAJAN HANKINNAT RAKENNUSPAIKAN OLOSUHTEET OAMK/RAK/YSTAN 107

108 LOHKOJAKO OSAKOHDEJAKO JA TOTEUTUSJÄRJESTYS HOSSIN SÄÄNTÖ: ENSIMÄISEKSI LOHKOKSI VALITAAN SE, JONKA PERUSTUS- JA RUNKOVAIHE ON LYHIN VIIMEISEKSI VALITAAN SE, JONKA SISÄVALMISTUSVAIHE ON JÄLJELLE JÄÄNEISTÄ LYHIN MÄÄRÄÄVÄ PERUSTUS- JA RUNKOVAIHE OAMK/RAK/YSTAN 108

109 LOHKOJAKO OSAKOHDEJAKO JA TOTEUTUSJÄRJESTYS HOSSIN LAAJENNETTU SÄÄNTÖ: ENSIMÄISEKSI LOHKOKSI VALITAAN SE, JONKA SISÄVALMISTUSVAIHEEN TUNTIMÄÄRÄN SUHDE PERUSTUS- JA RUNKOVAIHEEN TUNTIMÄÄRÄÄN ON SUURIN VIIMEISEKSI VALITAAN SE, SUHDE ON PIENIN OAMK/RAK/YSTAN 109

110 LOHKOJAKO OSAKOHDEJAKO JA TOTEUTUSJÄRJESTYS TAVANOMAINEN TALONRAKENNUSKOHDE ENSIMÄISEKSI LAAJUUDELTAAN PIENIN VIIMEISEKSI VALITAAN LAAJUUDELTAAN SUURIN OAMK/RAK/YSTAN 110

111 LOHKOJAKO OAMK/RAK/YSTAN 111

112 Lohkojako harj. tehtävä

113 OAMK/RAK/YSTAN 113

114 OAMK/RAK/YSTAN 114

115 HARJOITUS SUORITUSJÄRJESTYS

116 TEHTÄVÄ Rakennuskohde toteutetaan neljänä lohkona Määritä lohkojen toteutusjärjestys a) Hossin säännön avulla b) piirtämällä paikka-aika-kaaviot OAMK/RAK/YSTAN 116

117 TEHTÄVÄ A I Asuinrakennukset, joissa on yhteensä 9 porrasta, portaissa C-G neljä kerrosta, muissa kolme kerrosta, kerrokset ovat samanlaisia B C D H G F E Perustusvaiheen kesto on 5 tv/porras Väestönsuojaportaassa C, rakentaminen kestää 10 tv Rakennuksessa A-B on louhintaa, kesto 10 tv Runkovaiheen kesto on 5 tv/2 kerrosta ja väestösuojan pidentävä vaikutus on 5 tv Sisävalmistusvaiheen tahdistava kesto on 5 tv/ 2 porraskerrosta OAMK/RAK/YSTAN 117

118 LOHKOJAKO LOHKO A B I H G C D F E OAMK/RAK/YSTAN 118

119 Rakennusvaiheiden kestot työvaihe AB CD EFG HI Maarakennus Perustusvaihe Runkovaihe Sisävalmistusvaihe OAMK/RAK/YSTAN 119

120 SUORITUSJÄRJESTYS HI AB EFG CD Onko järkevä? OAMK/RAK/YSTAN 120

121 LOHKOJAKO LOHKO A I B H C D G F E AB CD EFG HI tai HI EFG AB -CD OAMK/RAK/YSTAN 121

122 PAIKKA-AIKAKAAVIO I Aika OAMK/RAK/YSTAN 122

123 Harjoitustehtävä 3

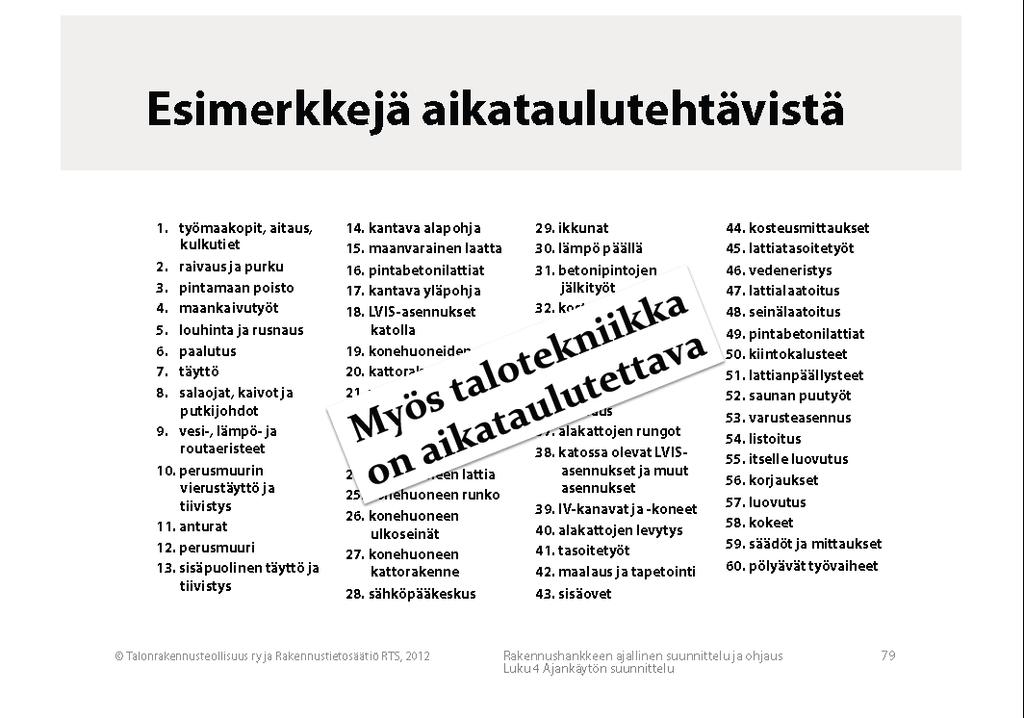

124 OSA 5 AIKATAULUTEHTÄVÄT

125 AIKATAULUSUUNNITTELU SUUNNITTELUN VAIHEISIIN VAIKUTTAA HANKKEEN LAAJUUS TEKNINEN VAIKEUSASTE KESTON KIREYS TYÖVOIMAN KÄYTTÖPERIAATTEET OAMK/RAK/YSTAN 125

126 AIKATAULUSUUNNITTELU Kokonaistyömenekki: tavoitearviosta arvioidaan RATU-tiedostojen avulla tunnuslukujen avulla OAMK/RAK/YSTAN 126

127 AIKATAULUSUUNNITTELU TEHTÄVÄLUETTELO RAKENNUSKOHTEEN AJALLISEN SUUNNITTELUN TAVOITTEENA ON VARMISTAA KOHTEEN OIKEA-AIKAINEN VALMISTUMINEN TAVOITEARVION MUKAISIN TYÖKUSTANNUKSIN AIKATAULU ON TYÖVOIMAN KÄYTÖN MALLI AIKATAULUSSA ESITETTY TYÖVOIMAN KÄYTTÖ ON SAMA KUIN TAVOITEARVIOSSA OLEVA TYÖMENEKKI TEHTÄVÄLUETTELO KUVAA HANKKEEN TYÖSISÄLLÖN TOTEUTUKSEN SUUNNITTELUA VARTEN OAMK/RAK/YSTAN 127

128 AIKATAULUSUUNNITTELU TEHTÄVÄLUETTELO TEHTÄVÄT OVAT PÄÄURAKOITSIJAN OMIEN TYÖNTEKIJÖIDEN TAI ALIURAKOITSIJOIDEN TEKEMIÄ TYÖVAIHEITA TAI TYÖLAJEJA TEHTÄVÄT VOIDAAN JAKAA OSATEHTÄVIKSI ERIAIKAISEN TOTEUTUKSEN, SIJAINNIN TAI TYÖN LUONTEEN PERUSTEELLA JOKAISELLA LOHKOLLA OMA TEHTÄVÄLUETTELO OAMK/RAK/YSTAN 128

129 AIKATAULUSUUNNITTELU AIKIATAULUTEHTÄVÄT TEHTÄVÄ TYÖVAIHE, TYÖLAJI YHDENMUKAINEN OSAAMINEN SUURTEHTÄVÄ TYÖKOKONAISUUS, JONKA TEKEE SAMA TYÖRYHMÄ ALATEHTÄVÄT SIDOTTUJA TAI VAPAITA KESTO LASKETAAN JAKAMALLA KOKONAISTYÖMENEKIN SUMMA TYÖRYHMÄLLÄ OAMK/RAK/YSTAN 129

130 AIKATAULUSUUNNITTELU AIKIATAULUTEHTÄVÄT SUURTEHTÄVIEN MUODOSTAMISESSA HUOMIOITAVA TYÖURAKAT TAI TYÖURAKOISSA HUOMIOITAVA SUURTEHTÄVÄT OAMK/RAK/YSTAN 130

131 AIKATAULUSUUNNITTELU TYÖRYHMÄN KÄYTTÖ TYÖRYHMÄN KOKO TYÖN SISÄLTÖ SIIRTYMISET ILMAN KESKEYTYKSIÄ = > TYÖVOIMAN KÄYTTÖSUUNNITELMA OAMK/RAK/YSTAN 131

132 OAMK/RAK/YSTAN 132

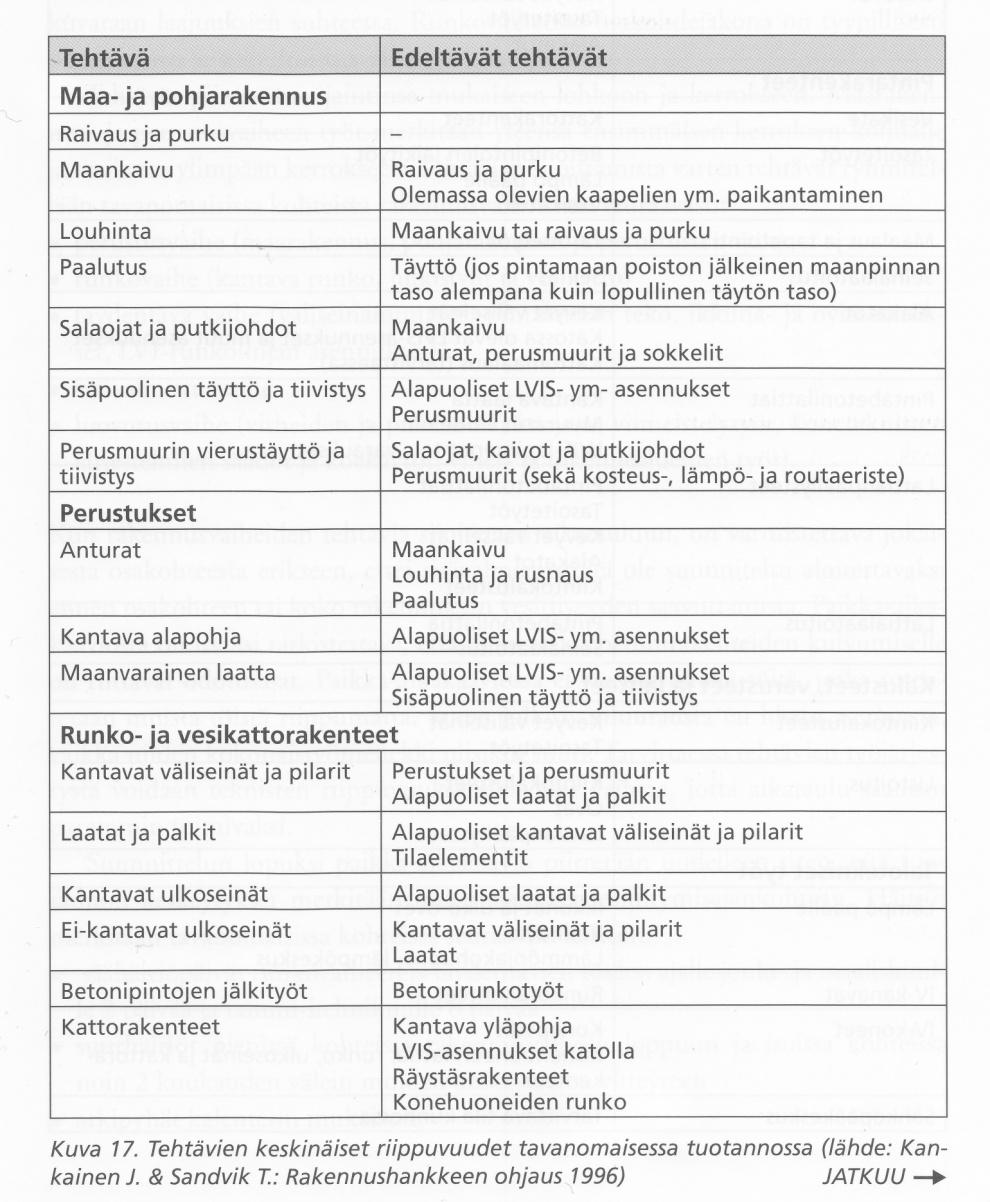

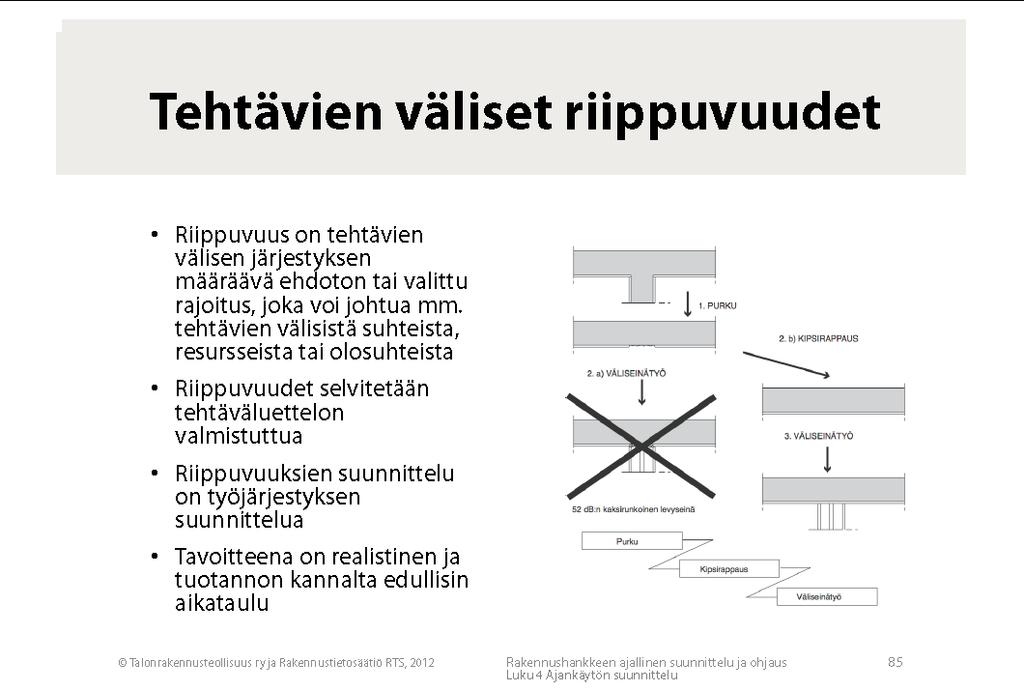

133 AIKATAULUSUUNNITTELU TEHTÄVÄLUETTELON LAATIMINEN ALUKSI ERITTELYLTÄÄN YKSITYISKOHTAINEN KARKEUTETAAN AMMATTIRYHMÄKOHTAISIKSI TYÖKOKONAISUUKSIKSI YHDEN TYÖLAJIN TEHTÄVIÄ => TEHTÄVÄLUETTELO NIMI SUORITEMÄÄRÄ YKSIKKÖ OAMK/RAK/YSTAN 133

134 OAMK/RAK/YSTAN 134

135 AIKATAULUSUUNNITTELU TEHTÄVÄLUETTELON LAATIMINEN SUORITEMÄÄRÄT MITATAAN LOHKOITTAIN / TYÖKOHTEITTAIN KUSTANNUSLASKENTAVAIHEESSA VOIDAAN KÄYTTÄÄ» HANKINTOJEN JÄRJESTELYSSÄ» TUOTANNON VALVONNSSA KATTAVUUS RAKENNUSTEKNISET TYÖT LVIS-TYÖT» RUNKOVAIHEEN ASENNUKSET» RUNKOPUTKET JA KANAVAT» TÄYDENTÄVÄT ASENNUKSET» KOEKÄYTÖT JA SÄÄDÖT OAMK/RAK/YSTAN 135

136 OAMK/RAK/YSTAN 136

137 OAMK/RAK/YSTAN 137

138 AIKATAULUSUUNNITTELU TEHTÄVIEN VÄLISET RIIPPUVUUDET EHDOTON RIIPPUVUUS VALITTU RIIPUVUUS RESURRSIEN KÄYTTÖ TOTUTTU TAPA VALINTA TEKNINEN RIIPPUVUUS PAKKO TAI JÄRKEVÄ OAMK/RAK/YSTAN 138

139 OAMK/RAK/YSTAN 139

140 OAMK/RAK/YSTAN 140

141 AIKATAULUSUUNNITTELU TEHTÄVIEN VÄLISET RIIPPUVUUDET VIIVE EDELTÄVÄN TEHTÄVÄN JA SEURAAVAN TEHTÄVÄN VÄLINEN AIKAERO RIIPPUVUUSTYYPPI LOPPU- ALKU ALKU- ALKU LOPPU- LOPPU ALKU- LOPPU OAMK/RAK/YSTAN 141

142 AIKATAULUSUUNNITTELU TEHTÄVIEN VÄLISET RIIPPUVUUDET ERITYISKOHTEISSA RIIPPUVUUDET SELVITETTÄVÄ ERIKSEEN ESIM. RÄJÄYTYSKUVAN AVULLA NORMAALIKOHTEISSA OHJEELLINEN RIIPPUVUUSTAULUKKO OAMK/RAK/YSTAN 142

143 AIKATAULUSUUNNITTELU OAMK/RAK/YSTAN 143

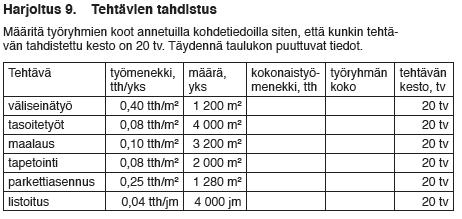

144 OAMK/RAK/YSTAN 144

145 OAMK/RAK/YSTAN 145

146 OAMK/RAK/YSTAN 146

147 AIKATAULUSUUNNITTELU TEHTÄVIEN TYÖMENEKIT JA KESTOT TAVOITEARVION MUKAISET TYÖMENEKIT (T4 =>T3) MÄÄRÄTÄÄN TYÖRYHMÄ LASKETAAN KESTO PERUSTYÖRYHMÄLLÄ TAHDISTETAAN HALUTULLA TYÖRYHMÄLLÄ OAMK/RAK/YSTAN 147

148 AIKATAULUSUUNNITTELU TEHTÄVIEN TYÖMENEKIT JA KESTOT TEHTÄVÄ MÄÄRÄ YHT A B C TEHTÄVÄ KESTO PERUSTYÖRYHMÄLLÄ: TUNNIT YHT TYÖRYHMÄ KESTO (h) YHT A B C TAHDISTUS TYÖRYHMÄ KESTO (tv) YHT A B C OAMK/RAK/YSTAN 148

149 AIKATAULUSUUNNITTELU Harjoitus. Työsaavutus Kaksi työntekijää työskentelee työmenekillä 0,5 tth/m² yhden työpäivän (tv) ajan. a. Paljonko he saavat yhdessä työpäivässä (8 h) aikaiseksi (m²) eli mikä on työryhmän työsaavutus? b. Kuinka kauan työryhmällä kuluu aikaa 640 m² tekemiseen lasketulla työsaavutuksella? OAMK/RAK/YSTAN 149

150 Harjoitustehtävä 8

151 AIKATAULUSUUNNITTELU Harjoitus. Työn kesto Kahden työntekijän työryhmä asentaa 400 m² kattoa, jossa on 200 kpl läpivientejä. Kattoasennuksen työmenekki on 0,45 tth/m² ja läpivienneille 0,25 tth/kpl. Työryhmä: Kaksi työntekijää a. Mikä on kokonaistyömenekki (tth)? b. Kuinka kauan kyseisellä työryhmällä menee asennustyöhön aikaa (tv), ennen kuin kaikki on asennettu? c. Mikä on työryhmän työsaavutus (m²/tv) eli paljonko tulee valmista päivässä? d. Jos keskituntiansio eli KTA on 17 euroa, mikä on työn hinta ( ) KTA:lla laskettuna ilman sosiaalikuluja? OAMK/RAK/YSTAN 151

152 AIKATAULUSUUNNITTELU Harjoitus. Työn kesto Kahden työntekijän työryhmä asentaa 400 m² kattoa, jossa on 200 kpl läpivientejä. Kattoasennuksen työmenekki on 0,45 tth/m² ja läpivienneille 0,25 tth/kpl. Työryhmä: Kaksi työntekijää Sovit työurakasta kahdelle työntekijälle: kolme viikkoa ja 3910 euroa. Työ valmistuu määräajassa, siis kolmessa viikossa ( 15 tpv). Työ ei kuitenkaan etene kovin juohevasti, joten työnjohtaja antaa työntekijöille kaksi venttatuntia/ tpv. Mikä muodostuu työn todelliseksi keskituntiansioksi ja paljonko se maksaa kokonaisuudessaan? OAMK/RAK/YSTAN 152

153 Harjoitustehtävä 10

154 AIKATAULUSUUNNITTELU Harjoitus. Tehtävän kesto Julkisivumuurauksen työmenekki on 1,1 tth/m². Tästä muurarin osuus on 0,45 tth/m² ja avustavan työn osuus 0,65 tth/m². Muurattavaa julkisivua on 3150 m². a. Mikä on tehtävän kesto, mikäli tehtävän kesto määritellään työryhmän 1+1 työsaavutuksen mukaan? b. Mikä on tehtävän kesto, mikäli se määritellään muurarin työsaavutuksen mukaan? c. Montako muuraria tarvitaan, jos työaikaa on varattu kaksi kuukautta? d. Montako apumiestä kohdan c muurarit tarvitsevat? OAMK/RAK/YSTAN 154

155 AIKATAULUSUUNNITTELU TEHTÄVIEN TYÖMENEKIT JA KESTOT KESTOT LASKETAAN MYÖS ALI- JA SIVU-URAKOILLE PIENISTÄ TEHTÄVISTÄ MUODOSTETAAN SUUREMPIA KOKONAISUUKSIA MUUT TEHTÄVÄT, MAX 20 % MYÖS TYÖMAATEKNISET TEHTÄVÄT OAMK/RAK/YSTAN 155

156 AIKATAULUSUUNNITTELU TEHTÄVIEN SIJOTTAMINEN AIKATAULUUN SIJOITTELUSSA HUOMIOIDAAN TAHDISTUS RYTMITYS JATKUVUUS TYÖKOHTEIDEN JA KALUSTON RIITTÄVYYS ITERATIIVINEN OAMK/RAK/YSTAN 156

157 OSA 6 TAHDISTUS

158 AIKATAULUSUUNNITTELU TEHTÄVIEN SIJOTTAMINEN AIKATAULUUN TEHTÄVÄLUETTELO KARKEUTETAAN AIKATAULUTEHTÄVIKSI VALITAAN KRIITTISET TEHTÄVÄT LASKETAAN TAHDISTAVA KESTO MÄÄRÄTÄÄN ALOITUSVÄLIT OAMK/RAK/YSTAN 158

159 AIKATAULUSUUNNITTELU OAMK/RAK/YSTAN 159

160 OAMK/RAK/YSTAN 160

161 OAMK/RAK/YSTAN 161

162 AIKATAULUSUUNNITTELU A B OAMK/RAK/YSTAN 162

163 AIKATAULUSUUNNITTELU A B OAMK/RAK/YSTAN 163

164 AIKATAULUSUUNNITTELU TAHDISTUS, tahdistava kesto T t = T-(n-1) x t a, missä T t = tahdistava kesto T = tehollinen rakennusaika t a = tehtäville valittu aloitusväli n= tahdistettavien tehtävien lukumäärä OAMK/RAK/YSTAN 164

165 AIKATAULUSUUNNITTELU TAHDISTUS, tahdistava kesto T t = 36 = 306-(28-1) x 10, missä T t = tahdistava kesto T = tehollinen rakennusaika t a = tehtäville valittu aloitusväli n= tahdistettavien tehtävien lukumäärä OAMK/RAK/YSTAN 165

166 AIKATAULUSUUNNITTELU TAHDISTUS (aloitusvälin riittävyys) T v = 2 T t / m, missä T t = tahdistava kesto T v = tehtäville vaadittu aloitusväli m= työkohteiden lukumäärä OAMK/RAK/YSTAN 166

167 AIKATAULUSUUNNITTELU TAHDISTUS (aloitusvälin riittävyys) T v = 6 =2 x 36 / 12, missä T t = tahdistava kesto (36) T a = tehtäville valittu aloitusväli (10) m= työkohteiden lukumäärä = 12 ( 3L x 4 Krs) => aloitusväli riittävä 10 > OAMK/RAK/YSTAN 167

168 AIKATAULUSUUNNITTELU TAHDISTUS tavanomainen aloitusväli tv työryhmälle 2-4 varatyökohdetta tahdistusta muutetaan muuttamalla: tehtävän työsisältöä työryhmän kokoonpanoa työryhmien lukumäärää OAMK/RAK/YSTAN 168

169 HT Tahdistus 1

170 AIKATAULUSUUNNITTELU OAMK/RAK/YSTAN 170

171 Harjoitustehtävä 9

172 AIKATAULUSUUNNITTELU OAMK/RAK/YSTAN 172

173 Harjoitustehtävä 11

174 AIKATAULUSUUNNITTELU Harjoitus. Tahdistavan keston määrittäminen Sisävalmistusvaiheen tahdistavia tehtäviä on seitsemän ja niille on varattu rakennusaikaa yhteensä 60 työvuoroa. Kohteessa on kolme kolmikerroksista porrasta ja yksi työkohde on yhden portaan yksi kerros. Tehtävien aloitus- ja lopetusväli on viisi työvuoroa eli yksi työviikko. a. Laske tahdistava kesto. Piirrä paikka-aikakaavioon ensimmäisen ja viimeisen tehtävän kuvaajat, Kuva b. Mikä on kesto, jos tahdistava kesto on kohdan A mukainen, mutta aloitus- ja lopetusväli on 10 tv? Mitä voit päätellä tuloksesta? c. A-kohdan tilanteessa tehtävän kaksi työntekijät ilmoittavat saavansa työn valmiiksi aikataulussa, mutta pääsevänsä aloittamaan 10 tv myöhässä. Mitä tämä tehtävän nopeutuminen ja aloituksen viivästyminen 10 tv merkitsee sisävalmistusvaiheen kestolle mikäli muiden töiden tuotantonopeutta ei saada vastaavasti nopeutettua? Piirrä paikka-aikakaavioon 1, 2, 3 ja 7 kuvaajat OAMK/RAK/YSTAN 174

175 AIKATAULUSUUNNITTELU OAMK/RAK/YSTAN 175

176 AIKATAULUSUUNNITTELU RYTMITYS RYTMITYKSEN AVULLA TEHTÄVÄT SAADAAAN JATKUVIKSI TYÖKOHTEESTA TOISEEN ILMAN KESKEYTYKSIÄ SILLOIN, KUN SUORITEMÄÄRÄT POIKKEAVAT MERKITTÄVÄSTI TOISISTAAN RYTMITYS TEHDÄÄN: SIIRTÄMÄLLÄ ALOITUKSIA KÄYTTÄMÄLLÄ ERIKOKOISIA TYÖRYHMIÄ KÄYTTÄMÄLLÄ VARAMESTOJA VAIHTAMALLA TEHTÄVIEN TYÖJÄRJESTYSTA VAIHTAMALLA LOHKOJEN JÄRJESTYSTÄ OAMK/RAK/YSTAN 176

177 OAMK/RAK/YSTAN 177

178 AIKATAULUSUUNNITTELU OAMK/RAK/YSTAN 178

179 OSA 7 AIKATAULUN LAADUN ARVIOINTI

180 OAMK/RAK/YSTAN 180

181 AIKATAULUSUUNNITTELU AIKATAULUN TOTEUTUSKELPOISUUS TYÖRYHMILLÄ AINA VAPAA TYÖKOHDE EDELLISEN VALMISTUTTUA KALUSTO ON RIITTÄVÄ VARAUDUTTU HÄIRIÖIHIN OAMK/RAK/YSTAN 181

182 AIKATAULUSUUNNITTELU A VARAMESTA B VARAMESTA VAPAA TYÖKOHDE OAMK/RAK/YSTAN 182

183 AIKATAULUSUUNNITTELU OAMK/RAK/YSTAN 183

184 OSA 8 AIKATAULUN LAATIMINEN

185 AIKATAULUSUUNNITTELU PAIKKA-AIKAKAAVION PIIRTÄMINEN KRIITTISET AIKATAULUTEHTÄVÄT VAAKA-AKSELILLA TEHOLLINEN RAKENNUSAIKA PYSTYAKSELILLA LOHKOT JA TYÖKOHTEET LAAJUUKSIEN MUKAISINA PIIRRETÄÄN SIJAINTINSA MUKAISESTI ILMAN PAIKKAJAKOA OLEVAT YLI KAIKKIEN PAIKKOJEN TAI ESIM. PERUSTUKSET 1. KRS JA VESIKATTO YLIN KRS OAMK/RAK/YSTAN 185

186 AIKATAULUSUUNNITTELU PAIKKA-AIKAKAAVION PIIRTÄMINEN TEHTÄVIEN RYHMITTELY PERUSTUSVAIHE RUNKOVAIHE TÄYDENTÄVÄ VAIHE SISÄVALMISTUSVAIHE LUOVUTUSVAIHE OAMK/RAK/YSTAN 186

187 AIKATAULUSUUNNITTELU PAIKKA-AIKAKAAVION PIIRTÄMINEN HÄIRIÖIDEN SIJOITTAMINEN SÄÄHÄIRIÖT RUNKOVAIHEESEEN SUURHÄIRIÖT PIENISSÄ RAKENNUSVAIHEEN LOPPUUN SUURHÄIRIÖT SUURISSA TYÖVAIHEISSA 2 KK VÄLEIN ARKIPYHÄT KALENTERIN MUKAAN LOMAT KALENTERIN / YRITYSKÄYTÄNNÖN MUKAAN ITSELLELUOVUTUSVARAUS LOPPUUN 10 TV OAMK/RAK/YSTAN 187

188 AIKATAULUSUUNNITTELU YLEISAIKATAULU ESITYSMUOTO TAVALLISESTI JANA-AIKATAULU KOKO HANKKEEN TOTEUTUKSEN MALLI AJALLISEN VALVONNAN VÄLINE INFORMAATIOVÄLINE AIKATAULUTEHTÄVÄT SUORITEMÄÄRÄT KOKONAISTYMENEKKI JA KESTO TYÖRYHMÄT JA TOTEUTUSMUOTO KESTO TYÖVUOROINA AJOITUS KALENTERIJANANA OAMK/RAK/YSTAN 188

189 Harjoitustehtävä 15

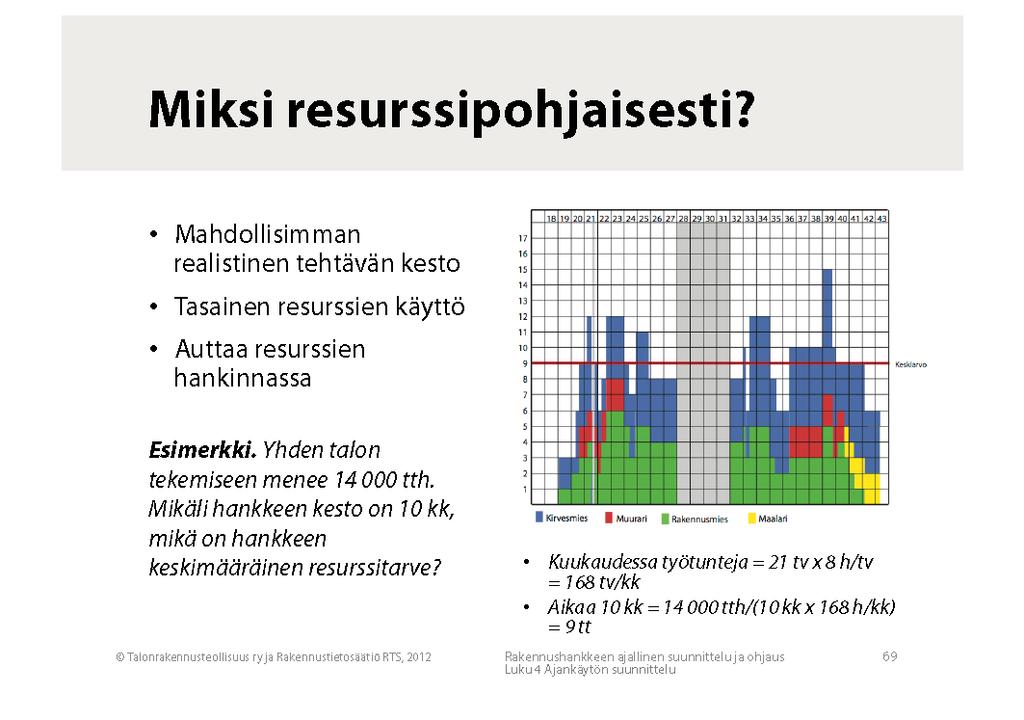

190 Harjoitus 15. Jana-aikataulu tuotantokaavioksi Muunna kuvan 98 jana-aikataulu tuotantoaikakaavioksi kuvaan OAMK/RAK/YSTAN 190

191 OAMK/RAK/YSTAN 191

192 Harjoitustehtävä 16

193 Harjoitus 16. Aikataulun tarkentuminen rakennushankkeen aikana Kerrostalossa neljä kerrosta, kerrokset keskenään samanlaisia. Jokaisessa kerroksessa 77 elementtiä, yhteensä elementtejä on siis 308 kpl. Parveke sisältää laatan, pielen ja pilarin. Suunniteltu työryhmä on viisi henkilöä. a. Laske kuinka paljon elementtiasennukseen kuluu aikaa (T3). b. Laske yhden kerroksen elementtiasenukseen kuluva aika rakentamisvaihetasolla. c. Esitä runkovaiheen kesto OAMK/RAK/YSTAN 193

194 AIKATAULUSUUNNITTELU OAMK/RAK/YSTAN 194

195 AIKATAULUSUUNNITTELU RESURSSILASKELMAT TYÖMAAN RESURSSITARVE TAVOITEARVION TOTEUTUMINEN ERITTELY OMAT TYÖT AIKATAULUTEHTÄVÄT MUUT YÖT MUUT YHTEISET TYÖT RAKENNUSTEKNISET ALIHANKINNAT LVIS-ALI- JA SIVU-URAKAT OAMK/RAK/YSTAN 195

196 AIKATAULUSUUNNITTELU RESURSSILASKELMAT VIIKOITTAINEN TYÖVOIMATARVE => KOKONAISTYÖPANOS T3-AIKA + SUURHÄIRIÖT >< TAVOITEARVIO RESURSSITASAUS PELIVAROJEN PUITTEISSA OAMK/RAK/YSTAN 196

197 TOIMINTAVERKKO Toimintaverkko on numeerinen tai piirretty toimintaohjelma, jossa taulukoilla, janoilla tai pinta-alakuvioilla esitetyt tehtävät yhdistetään toiminnallisia riippuvuuksia kuvaavilla merkinnöillä OAMK/RAK/YSTAN 197

198 TOIMINTAVERKKO Toimintaverkko voidaan esittää kahdella tavalla: nuoliverkko lohkoverkko OAMK/RAK/YSTAN 198

199 TOIMINTAVERKKO NUOLIVERKKO TuTal TL328Z/ OAMK/OTEK/ASte OAMK/RAK/YSTAN 199

200 TOIMINTAVERKKO NUOLIVERKKO VAIN LOPPU-ALKU-RIIPPUVUUDET NUOLI ON TEHTÄVÄ SOLMU ON ALKAMIS- TAI PÄÄTTYMISTAPAHTUMA LIMITYKSET VAATIVAT APUTEHTÄVIÄ OAMK/RAK/YSTAN 200

201 LOHKOVERKKO OAMK/RAK/YSTAN 201

202 TOIMINTAVERKKO LOHKOVERKKO TEHTÄVÄLLÄ YKSI TUNNUS KAIKKI RIIPPUVUUSTYYPIT HELPPO MUUTTAA TEHTÄVÄLLÄ TUNNUS NIMI KESTO 1. maankaivu 3 tv OAMK/RAK/YSTAN 202

203 TOIMINTAVERKKO TOIMINTAVERKON LAATIMINEN projektin osittaminen tehtäväluettelon laadinta kestojen ja resurssien arviointi riippuvuuksien selvittäminen toimintaverkon piirtäminen toimintaverkon laskenta tulosten tarkistus ja analysointi OAMK/RAK/YSTAN 203

204 TOIMINTAVERKKO TOIMINTAVERKON PIIRTÄMINEN HAVAINNOLLISUUS TEHTÄVÄ PIIRRETÄÄN, KUN KAIKKI EDELTÄVÄT TEHTÄVÄT ON PIIRRETTY VERKOLLA ON VAIN YKSI ALKU JA LOPPU SAMA TEHTÄVÄ VAIN UHDEN KERRAN EI SAA OLLA RIIPPUVUUS-SILMUKOITA PIIRRETTÄESSÄ MINIMOIDAAN PYSTYSUORAT RIIPPUVUUDET OAMK/RAK/YSTAN 204

205 LOHKOVERKKO A 10 tv B 5 tv C 7 tv D 8 tv OAMK/RAK/YSTAN 205

206 LOHKOVERKKO AIKALASKENTA ALUSTA LOPPUUN LASKENTA aikaisin alkamishetki ja aikaisin päättymishetki LOPUSTA ALKUUN LASKENTA myöhäisin päättymishetki ja myöhäisin alkamishetki OAMK/RAK/YSTAN 206

207 LOHKOVERKKO A 10 tv B 5 tv C 7 tv D 8 tv OAMK/RAK/YSTAN 207

208 LOHKOVERKKO 0 A B tv 5 tv 10 C 17 D 25 7 tv 8 tv OAMK/RAK/YSTAN 208

209 LOHKOVERKKO 0 A B tv 5 tv 10 C D 25 7 tv 8 tv OAMK/RAK/YSTAN 209

210 LOHKOVERKKO 0 A B tv 5 tv 10 C tv 17 D 8 tv OAMK/RAK/YSTAN 210

211 LOHKOVERKKO 0 A B tv 5 tv C 17 7 tv D 8 tv OAMK/RAK/YSTAN 211

212 LOHKOVERKKO 0 A tv 12 B 5 tv C 7 tv D 8 tv OAMK/RAK/YSTAN 212

213 LOHKOVERKKO 0 0 A 10 tv B 5 tv C 7 tv D 8 tv OAMK/RAK/YSTAN 213

214 LOHKOVERKKO PELIVARAT VAPAA PELIVARA: aikaväli, jonka tehtävä voi viivästyä minkään muun tehtävän aloittamisen viivästymättä KOKONAISPELIVARA: aikaväli, jonka tehtävä voi viivästyä koko projektin valmistumisen viivästymättä OAMK/RAK/YSTAN 214

215 LOHKOVERKKO 0 0 A 10 tv B 5 tv vapaa pelivara 2 tv kokonaispelivara 2 tv C 7 tv D 8 tv OAMK/RAK/YSTAN 215

216 LOHKOVERKKO KRIITTINEN POLKU KRIITTISELLÄ POLULLA SIJAITSEVIEN TEHTÄVIEN PELIVARAT OVAT NOLLA OAMK/RAK/YSTAN 216

217 LOHKOVERKKO 0 0 A 10 tv B 5 tv vapaa pelivara 2 tv kokonaispelivara 2 tv - = kriittinen polku C 7 tv D 8 tv OAMK/RAK/YSTAN 217

218 LOHKOVERKKO Piirrä seuraava lohkoverkko, suorita aikalaskenta, määritä tehtävien pelivarat ja esitä kriittinen polku T1: kesto 4 tv, aloittava tehtävä T2: kesto 3 tv, voi alkaa, kun T1 päättyy T3: kesto 4 tv, voi alkaa yhden tv:n kuluttua T1:n päättymisestä T4: kesto 6 tv, voi alkaa kun T2 on päättynyt ja kahden tv:n kuluttua T5:n alkamisesta ja voi päättyä yhden tv:n kuluttua T6:n päättymisestä T5: kesto 7 tv, voi alkaa kun T3 päättyy T6: kesto 4 tv, voi alkaa kun T5 päättyy OAMK/RAK/YSTAN 218

219 2. TOIMINTAVERKKO Piirrä seuraava toimintaverkko. suorita aikalaskelmat, määritä pelivarat ja kriittinen polku. Tehtävä A: aloittava tehtävä, Kesto 3 tv Tehtävä B: voi alkaa, kun tehtävä A on päättynyt. Kesto 7 tv Tehtävä C: voi alkaa kun tehtävä B on päättynyt. Kesto 2 tv Tehtävä D: voi alkaa, kun tehtävä A on päättynyt. Kesto 6 tv Tehtävä E: voi alkaa yhden työvuoron kuluttua tehtävän D päättymisestä. Kesto 6 tv. Tehtävä F: voi alkaa, kun tehtävä D on päättynyt. Kesto 4 tv Tehtävä G: voi alkaa kolmen työvuoron kuluttua tehtävän A päättymisestä ja voi alkaa kun tehtävä B on päättynyt. Kesto 4 tv. Tehtävä H: voi alkaa kun tehtävä F on päättynyt. Kesto 5 tv Tehtävä I: voi alkaa kahden työvuoron kuluttua tehtävän G päättymisestä. Päättävä tehtävä. Kesto 5 tv OAMK/RAK/YSTAN 219

220 2. TOIMINTAVERKKO A OAMK/RAK/YSTAN 220

221 2. TOIMINTAVERKKO D 6 A B G OAMK/RAK/YSTAN 221

222 2. TOIMINTAVERKKO VAPAA PV 2 TV 10 E D 9 9 F H I A 3 3 B C VAPAA PV 2 TV KOK.PV 2 TV 3 10 G VAPAA PV 6 TV VAPAA PV 2 TV OAMK/RAK/YSTAN 222

223 OSA 9 KORJAUSRAKENTAMISEN ERITYISPIIRTEET

224 OAMK/RAK/YSTAN 224

225 OAMK/RAK/YSTAN 225

226 OAMK/RAK/YSTAN 226

227 OAMK/RAK/YSTAN 227

228 OAMK/RAK/YSTAN 228

229 OAMK/RAK/YSTAN 229

230 OAMK/RAK/YSTAN 230

231 OAMK/RAK/YSTAN 231

232 OAMK/RAK/YSTAN 232

233 OAMK/RAK/YSTAN 233

234 OAMK/RAK/YSTAN 234

235 OAMK/RAK/YSTAN 235

236 OAMK/RAK/YSTAN 236

237 OAMK/RAK/YSTAN 237

238 OAMK/RAK/YSTAN 238

239 OAMK/RAK/YSTAN 239

240 OSA 10 AIKATAULUN VALVONTA

241 OAMK/RAK/YSTAN 241

242 OAMK/RAK/YSTAN 242

243 OAMK/RAK/YSTAN 243

244 AIKATAULUN VALVONTA VALVONTA TILANNE / TOTEUTUMATIETO VERTAILU TAVOITTEESEEN RAPORTOINTI KORJAUS/ SOPEUTUS OAMK/RAK/YSTAN 244

245 AIKATAULUN VALVONTA OHJAUS TYÖKOHTEIDEN SEURANTA ALOITUKSET/ LOPETUKSET TUOTANTONOPEUS HÄIRIÖTILANTEET (POA) POIKKEMIEN VAIKUTUSTEN TUNTEMINEN (TOIMINTAVERKKO, KRIITTINEN POLKU, RIIPPUVUUUDET) TYÖKOHTEET/ MESTAT (PAIKKA-AIKAKAAVIO: LÄHELLÄ, RISTISSÄ) OAMK/RAK/YSTAN 245

246 OAMK/RAK/YSTAN 246

247 AIKATAULUN VALVONTA OAMK/RAK/YSTAN 247

248 AIKATAULUN VALVONTA OAMK/RAK/YSTAN 248

249 OAMK/RAK/YSTAN 249

250 AIKATAULUN VALVONTA VALVONTA HANKKII TIETOA TOTEUTUNEESTA VERTAA TOTEUTUMAA SUUNNITELTUUN RAPORTOI HAVAINNOT OHJAUSTA VARTEN OHJAUS ESTÄÄ ENNALTA POIKKEAMAT PALAUTTAA TUOTANTO SUUNNITELMIEN MUKAISEKSI OAMK/RAK/YSTAN 250

251 AIKATAULUN VALVONTA JA OHJAUS ENNAKOIVA OHJAUS POTENTIAALISTEN ONGELMIEN ANALYYSI ONGELMA SYY JA SEURAUS TODENNÄKÖISYYS MERKITYS ONGELMAN TORJUNTA VARAUTUMINEN OAMK/RAK/YSTAN 251

252 TUOTANNON VALVONTA JA OHJAUS ENNAKOIVA OHJAUS TEHTÄVÄSUUNNITELMA VARMISTETAAN ALOITUSEDELLYTYKSET JA TAVOITTEIDEN MUKAINEN TOTEUTUS AJALLINEN SUUNNITELMA ALOITUSEDELLYTYKSET LAATUVAATIMUKSET OAMK/RAK/YSTAN 252

253 TUOTANNON VALVONTA JA OHJAUS ENNAKOIVA OHJAUS HANKINTASUUNNITELMA HANKINTAKOKONAISUUKSIEN JA HANKINTAVASTUIDEN MÄÄRITTÄMINEN HANKINTOJEN AJOITTAMINEN TOIMITUKSEN ALOITUKSESTA TAAKSEPÄIN TARJOUSPYYNTÖ TARJOUKSEN ANTAMINEN TARJOUKSEN KÄSITTELY TILAUS VALMISTUS OAMK/RAK/YSTAN 253

254 TUOTANNON VALVONTA JA OHJAUS ENNAKOIVA OHJAUS ALOITUSKOKOUS JA ITSELLELUOVUTUS LTYÖVAIHEEN ALOITUSKOKOUS ON ERI OSAPUOLTEN ENNE TYÖN ALOITUSTA PIDETTÄVÄ SUUNNITTELUTILAISUUS LAATUTAVOITTEIDEN SAAVUTTAMISEN VARMISTAMISEKSI ITSELLELUOVUTUS ON SISÄISEN LUOVUTUKSEN LAADUNVARMISTUS, JOSSA TARKASTETAAN OMA TYÖ JA KORJATAAN PUUTTEET OAMK/RAK/YSTAN 254

255 TUOTANNON VALVONTA JA OHJAUS KORJAAVA TUOTANNON OHJAUS VALVONNAN KOHTEET KOKO TUOTANTO YKSITTAISET, KRIITTISET TEHTÄVÄT OAMK/RAK/YSTAN 255

256 TUOTANNON VALVONTA JA OHJAUS KORJAAVA TUOTANNON OHJAUS VALVONNAN KOHTEET VALMISTUMISRISKIT KÄYNNISTYMINEN TUOTANTONOPEUS KESKEYTYKSET TYÖT HAJAANNTUVAT TYÖN SISÄLTÖ TAI MÄÄRÄ MUUTTUU OAMK/RAK/YSTAN 256

257 TUOTANNON VALVONTA JA OHJAUS A VARAMESTA B VARAMESTA VAPAA TYÖKOHDE OAMK/RAK/YSTAN 257

258 TUOTANNON VALVONTA JA OHJAUS OAMK/RAK/YSTAN 258

259 TUOTANNON VALVONTA JA OHJAUS KORJAAVA TUOTANNON OHJAUS VALVONTATEKNIIKAT PAIKKA-AIKAKAAVIO EDISTYMINEN VINJETTIKUVAT / -KAAVIOT TYÖKOHTEIDEN SITOUTUMINEN/ VAPAUTUMINEN TUOTANNONARVOLASKELMAT KOKO TUOTANNON EDISTYMINEN JA TUOTTAVUUS OAMK/RAK/YSTAN 259

260 TUOTANNON VALVONTA JA OHJAUS KORJAAVA TUOTANNON OHJAUS VALVONTATEKNIIKAT PAIKKA-AIKAKAAVIO EDISTYMINEN VINJETTIKUVAT / -KAAVIOT TYÖKOHTEIDEN SITOUTUMINEN/ VAPAUTUMINEN TUOTANNONARVOLASKELMAT KOKO TUOTANNON EDISTYMINEN JA TUOTTAVUUS OAMK/RAK/YSTAN 260

261 TUOTANNON VALVONTA JA OHJAUS OAMK/RAK/YSTAN 261

262 TUOTANNON VALVONTA JA OHJAUS OAMK/RAK/YSTAN 262

263 TUOTANNON VALVONTA JA OHJAUS KORJAAVA TUOTANNON OHJAUS VAPAIDEN JA SITOUTUVIEN TYÖKOHTEIDEN VALVONTA VINJETTIKUVAT ALKAMATTA ALOITETTU VALMIS OAMK/RAK/YSTAN 263

264 TUOTANNON VALVONTA JA OHJAUS KORJAAVA TUOTANNON OHJAUS VAPAIDEN JA SITOUTUVIEN TYÖKOHTEIDEN VALVONTA VINJETTITAULUKKO T1 T2 T3 A1 A2 A3 B1 ALKAMATTA ALOITETTU VALMIS OAMK/RAK/YSTAN 264

265 TUOTANNON VALVONTA JA OHJAUS OAMK/RAK/YSTAN 265

266 TUOTANNON VALVONTA JA OHJAUS OAMK/RAK/YSTAN 266

267 TUOTANNON VALVONTA JA OHJAUS KORJAAVA TUOTANNON OHJAUS VALMIUSASTE VA% = TOTETUNUT / (TOTEUTUNUT + TARVITTAVA ) TA: TOT: JÄLJELLÄ: TARVITAAN VIELÄ: 450 TTH 600 TTH 900 TTH 450 TTH => VA%= 450/ ( ) = 43% ( EI 50%) OAMK/RAK/YSTAN 267

268 TUOTANNON VALVONTA JA OHJAUS KORJAAVA TUOTANNON OHJAUS OHJAAVAT TOIMENPITEET POIKKEAMIEN SYITÄ MATERIAALITOIMITUSTEN HÄIRIÖT TYÖKOHTEIDEN TAI KALUSTON PUUTTUMINEN ALIURAKOITSIJOIDEN ONGELMAT TYÖNSUUNNITTELUVIRHEET VIRHEELLISET TYÖMENETELMÄT POISSAOLOT TYÖMAAN HUONO JÄRJESTYS OAMK/RAK/YSTAN 268

269 TUOTANNON VALVONTA JA OHJAUS KORJAAVA TUOTANNON OHJAUS OHJAAVAT TOIMENPITEET POIKKEAMAT ILMENEVÄT ALOITUKSET VIIVÄSTYVÄT POIKKEAVA TUOTATONOPEUS TUOTANTO KESKEYTYY ALOITUS USEASSA KOHTEESSA OSAKOHTEET EIVÄT VALMISTU TYÖNSISÄLTÖÄ MUUTETTU MÄÄRÄ VIRHEELLINEN OAMK/RAK/YSTAN 269

270 TUOTANNON VALVONTA JA OHJAUS KORJAAVA TUOTANNON OHJAUS OHJAAVAT TOIMENPITEET OHJAUSTOIMENPITEITÄ: TYÖRYHMÄN KOON MUUTTAMINEN TEHTÄVÄN MITOITUKSEN KORJAAMINEN EPÄJATKUVUUS PALKKAUKSEN KEINOT TARKENNETTU TOIMITUSTEN VALVONTA VÄLINEHANKINNAT MUUTETAAN TYÖMENETELMÄÄ TEHOSTETAAN TYÖNJÄRJESTELYÄ OAMK/RAK/YSTAN 270

271 KORJAAVA TUOTANNON OHJAUS TUOTANNONARVOLASKELMA SUUNNITELLUT MÄÄRÄÄT JA TYÖMENEKIT TOTEUTUNEET MÄÄRÄT JA TYÖMENEKIT KOKO HANKETTA KOSKEVA OMAT TYÖT ALIURAKAT SIVU-URAKAT OAMK/RAK/YSTAN 271

272 KORJAAVA TUOTANNON OHJAUS TUOTANNONARVOLASKELMA E a = T S T A E t = T S T t, E a = aikatauluero (>0, edellä aikataulusta) E t = tuottavuusero (>0, tuottavuus parempi kuin suunn.) T S = sallitut tunnit (valmiusasteen mukaan) T A = aikataulun mukaiset tunnit (aikatauluhetken mukaan) T t,= toteutuneet tunnit (raportoitu) OAMK/RAK/YSTAN 272

273 Harjoitustehtävä 17

274 Harjoitus 17. Paikka-aikakaavion valvonta Kuvassa 100 on esitetty yhden työn aikataulu paikka-aikakaaviossa. a. Mikä oli suunnitellun työn nopeus (m²/tv)? b. Kuinka paljon työtä on tehty seurantahetkellä (m²)? c. Kuinka paljon seurantahetkellä työ on jäljessä suunnitellusta aikataulusta ajallisesti sekä määränä? d. Jos työtahti pysyy samana, kuinka paljon työ myöhästyy? e. Millä työtahdilla saataisiin aikataulu kiinni? f. Mitä keinoja on vaikuttaa työtahtiin? Mainitse ainakin kolme asiaa OAMK/RAK/YSTAN 274

275 Harjoitustehtävä 18

276 Harjoitus 18. Tuotantoaikataulun valvonta Kuvassa 101 on esitetty yhden työn aikataulu tuotantoaikakaaviossa. a. Mikä oli suunnitellun työn nopeus (m²/tv)? b. Kuinka paljon työtä on tehty seurantahetkellä (m²)? c. Kuinka paljon seuranta hetkellä työ on jäljessä suunnitellusta aikataulusta ajallisesti sekä määränä? d. Jos työtahti pysyy samana, kuinka paljon työ myöhästyy? e. Millä työtahdilla saataisiin aikataulu kiinni? f. Mitä keinoja on vaikuttaa työtahtiin? Mainitse ainakin kolme asiaa OAMK/RAK/YSTAN 276

277 Harjoitustehtävä 19

278 Harjoitus 19. Vinjetin valvonta Vinjetissä, Kuva 102, esitetty tehtävän suunniteltu valmistumisajankohta. Nyt on viikon 12 loppu. Onko hanke ajallaan, edellä vai jäljessä? Tarkastele töitä tehtäväkohtaisesti. Mitkä työt ovat edellä ja mitkä jäljessä? OAMK/RAK/YSTAN 278

279 Harjoitustehtävä 20

280 Harjoitus 20. Väliseinätyön valvonta Paikka-aikakaaviossa, Kuva 103, on esitettynä suunnitelman mukainen tavoite työn toteukselle. Työt alkoivat viikon 35 keskiviikkona. Viikon 36 maanantaina oli työstä tehty asunnot 1 2. Yhteensä väliseinää on 495 m². a. Piirrä seurantahetken mukainen tilanne paikka-aikakaavioon. b. Paljonko työ on jäljessä seurantahetkellä suunnitellusta? c. Milloin työ valmistuu, jos työ tehdään valmiiksi samalla tahdilla? d. Paljonko pitää tehdä työtä päivässä, jotta päästään alkuperäiseen tavoitteeseen? e. Mikäli tuotantonopeus pysyy ennallaan, niin millainen ryhmitys tarvitaan tavoitteeseen pääsyyn? f. Paljonko tarvitaan, jotta päästään yleisaikataulun tavoitteeseen? Entä ryhmä? OAMK/RAK/YSTAN 280

281 OAMK/RAK/YSTAN 281

TYÖMAAN AIKATAULU- SUUNNITTELU JA VALVONTA. RAT 3 k2016 T542404

TYÖMAAN AIKATAULU- SUUNNITTELU JA VALVONTA. RAT 3 k2016 T542404 TYÖMAAN AIKATAULU- SUUNNITTELU JA VALVONTA RAT 3 k2016 T542404 TYÖMAAN AIKATAULUSUUNNITTELU JA VALVONTA Opintojakson tavoitteet : Osaa valita työkohteeseen sopivan aikataulumuodon Osaa laatia työmaan ohjaukseen

Lisätiedot

TUOTANNON SUUNNITTELU JA OHJAUS

TUOTANNON SUUNNITTELU JA OHJAUS TUOTANNON SUUNNITTELU JA OHJAUS AJALLINEN SUUNNITTELU RYI 14 9.1.2017 OAMK/ Rakentamistekniikka 1 TYÖMAAN AIKATAULUSUUNNITTELU JA VALVONTA Opintojakson tavoitteet : Osaa valita työkohteeseen sopivan aikataulumuodon

Lisätiedot

Ratu-FLoW. Aikataulusuunnittelun perusteet ja vaiheet Ratu-tuotannonsuunnittelujärjestelmään perustuen - opetusaineisto verkkoympäristöön

Ratu-FLoW. Aikataulusuunnittelun perusteet ja vaiheet Ratu-tuotannonsuunnittelujärjestelmään perustuen - opetusaineisto verkkoympäristöön Ratu-FLoW Aikataulusuunnittelun perusteet ja vaiheet Ratu-tuotannonsuunnittelujärjestelmään perustuen - opetusaineisto verkkoympäristöön Jump to first page Miksi Ratu? Tuotannonsuunnittelun lähtöaineistoa

Lisätiedot

Aleksi Heiskanen AIKATAULUTUS ERIKOISKOHTEESSA

Aleksi Heiskanen AIKATAULUTUS ERIKOISKOHTEESSA Aleksi Heiskanen AIKATAULUTUS ERIKOISKOHTEESSA AIKATAULUTUS ERIKOISKOHTEESSA Aleksi Heiskanen Opinnäytetyö Kevät 2018 Rakennusalan työnjohdon tutkinto-ohjelma Oulun ammattikorkeakoulu TIIVISTELMÄ Oulun

Lisätiedot

Rakennuttajan toimenpiteet urakan ajallisessa ohjauksessa

Rakennuttajan toimenpiteet urakan ajallisessa ohjauksessa Rakennuttajan toimenpiteet urakan ajallisessa ohjauksessa Jouko Kankainen, professori Teknillinen korkeakoulu, Rakentamistalous jouko.kankainen@hut.fi Riku Kolhonen, erikoistutkija Teknillinen korkeakoulu,

Lisätiedot

RS-kohteen yleisaikataulu

RS-kohteen yleisaikataulu RS-kohteen yleisaikataulu Pasi Tauru Opinnäytetyö.. Valitse kohde. SAVONIA-AMMATTIKORKEAKOULU OPINNÄYTETYÖ Tiivistelmä Koulutusala Tekniikan ja liikenteen ala Koulutusohjelma Rakennusalan työnjohdon koulutusohjelma

Lisätiedot

AIKATAULUSUUNNITTELUN MERKITYS TUOTANNON- OHJAUKSESSA

AIKATAULUSUUNNITTELUN MERKITYS TUOTANNON- OHJAUKSESSA OPINNÄYTETYÖ - AMMATTIKORKEAKOULUTUTKINTO TEKNIIKAN JA LIIKENTEEN ALA AIKATAULUSUUNNITTELUN MERKITYS TUOTANNON- OHJAUKSESSA T E K I J Ä : Vili Haatanen SAVONIA-AMMATTIKORKEAKOULU OPINNÄYTETYÖ Tiivistelmä

Lisätiedot

Ohjelmistoprojektien hallinta Tuloksen arvo menetelmä ja toimintoverkkotekniikka

Ohjelmistoprojektien hallinta Tuloksen arvo menetelmä ja toimintoverkkotekniikka Ohjelmistoprojektien hallinta Tuloksen arvo menetelmä ja toimintoverkkotekniikka Tuloksen arvo - menetelmä TAVOITE: YMMÄRTÄÄ menetelmän hyödyt projektin seurannassa Tähän mennessä on rahaa projektiin mennyt

Lisätiedot

Pientalokohteen rakentamisajan lyhentäminen

Pientalokohteen rakentamisajan lyhentäminen Niko Aaltonen Pientalokohteen rakentamisajan lyhentäminen Metropolia Ammattikorkeakoulu Insinööri (AMK) Rakennustekniikka Insinöörityö 25.4.2016 Tiivistelmä Tekijät Otsikko Sivumäärä Aika Niko Aaltonen

Lisätiedot

AIKATAULUJEN LAADINTA RAKENNUSTOIMISTO LAAMO OY:N TYÖMAILLA

AIKATAULUJEN LAADINTA RAKENNUSTOIMISTO LAAMO OY:N TYÖMAILLA Opinnäytetyö (AMK) Rakennusalan työnjohdon koulutusohjelma Rakennusmestari 2015 Sakari Leinonen AIKATAULUJEN LAADINTA RAKENNUSTOIMISTO LAAMO OY:N TYÖMAILLA OPINNÄYTETYÖ (AMK) TIIVISTELMÄ TURUN AMMATTIKORKEAKOULU

Lisätiedot

Markku Koski. Aikataulusuunnittelu ja kustannusarvio Teijo-Talot Pohjanmaa

Markku Koski. Aikataulusuunnittelu ja kustannusarvio Teijo-Talot Pohjanmaa Markku Koski Aikataulusuunnittelu ja kustannusarvio Teijo-Talot Pohjanmaa Oy:lle Opinnäytetyö Kevät 2013 Tekniikan yksikkö Rakennustekniikan koulutusohjelma 2 SEINÄJOEN AMMATTIKORKEAKOULU Opinnäytetyön

Lisätiedot

As. Oy Pielisentie 24

As. Oy Pielisentie 24 As. Oy Pielisentie 24 Rakennusurakan valmistelu Jukka Ollilainen Opinnäytetyö.. Ammattikorkeakoulututkinto SAVONIA-AMMATTIKORKEAKOULU OPINNÄYTETYÖ Tiivistelmä Koulutusala Tekniikan ja liikenteen ala Koulutusohjelma

Lisätiedot

T E S U TEHTÄVÄSUUNNITTELU

T E S U TEHTÄVÄSUUNNITTELU T E S U TEHTÄVÄSUUNNITTELU TUOTANNON ONGELMAT AIKATAULUJEN LAATU PERUSTEET MITOITUS HÄIRIÖHERKKYYS VALVOTTAVUUS VALVONTA PUUTTEELLISTA TYÖN TEKO KESKEYTYY TYÖT KASAANTUVAT LOPPUUN ALOITUKSET JA TOIMITUKSET

Lisätiedot

Hyvä aikataulu ja luotettava tuotanto

Hyvä aikataulu ja luotettava tuotanto Hyvä aikataulu ja luotettava tuotanto Juho-Pekka Hämäläinen Tekninen päällikkö Skanska Talonrakennus Oy 1 Juho-Pekka Hämäläinen, Tekninen päällikkö Skanska Talonrakennus Oy Työmaan ajankäyttö Työmaalla

Lisätiedot

Kiimingin Jokirannan uusi koulu

Kiimingin Jokirannan uusi koulu Kiimingin Jokirannan uusi koulu Kuukausitiedote syyskuu 2019 Tällä tiedotteella pyrimme kuvaamaan rakennuskohteen työmaatilannetta sekä informoimaan kuntalaisia työmaalla tapahtuvista työvaiheista, laatu-

Lisätiedot

Sisätyövaiheen tehostaminen ja rakennushankkeen ohjaus Last Planner -menetelmällä

Sisätyövaiheen tehostaminen ja rakennushankkeen ohjaus Last Planner -menetelmällä Ville Puurtinen Sisätyövaiheen tehostaminen ja rakennushankkeen ohjaus Last Planner -menetelmällä Metropolia Ammattikorkeakoulu Insinööri (AMK) Rakennustekniikka Insinöörityö 11.4.2018 Tiivistelmä Tekijä

Lisätiedot

Aikataulun suunnittelu. Resurssipohjaisen aikataulun suunnittelu tavoitearvion pohjalta

Aikataulun suunnittelu. Resurssipohjaisen aikataulun suunnittelu tavoitearvion pohjalta Älykäs aikatauluohjelma rakennushankkeen aikataulun suunnitteluun ja ohjaukseen Olli Seppänen, kauppatieteiden maisteri Tuotekehitysjohtaja, DSS Oy olli.seppanen@dynassol.com DYNAProject on uusimpaan rakentamistalouden

Lisätiedot

Harjoitus 1: Projektin aikataulu- ja resurssisuunnittelu

Harjoitus 1: Projektin aikataulu- ja resurssisuunnittelu Harjoitus 1: Projektin aikataulu- ja resurssisuunnittelu Yleiset ohjeet: Lue huolellisesti ohjeet ja tutustu annettuun materiaaliin ennen harjoituksen aloittamista. Harjoitus tehdään pareittain. Kunkin

Lisätiedot

TOCOMAN-OHJELMAN HYÖDYNTÄMINEN AIKATAULUSUUNNITTELUSSA

TOCOMAN-OHJELMAN HYÖDYNTÄMINEN AIKATAULUSUUNNITTELUSSA TOCOMAN-OHJELMAN HYÖDYNTÄMINEN AIKATAULUSUUNNITTELUSSA Alajoutsijärvi Olli Opinnäytetyö Tekniikka Rakennus- ja yhdyskuntatekniikka Insinööri (AMK) 2017 Opinnäytetyön tiivistelmä Tekniikka Rakennus- ja

Lisätiedot

LINJASANEERAUSTYÖMAAN AIKATAULUN SEKÄ LISÄ- JA MUUTOSTÖIDEN HALLINTA

LINJASANEERAUSTYÖMAAN AIKATAULUN SEKÄ LISÄ- JA MUUTOSTÖIDEN HALLINTA LINJASANEERAUSTYÖMAAN AIKATAULUN SEKÄ LISÄ- JA MUUTOSTÖIDEN HALLINTA Kari-Antti Virkkula Opinnäytetyö Kevät 2010 Rakennustekniikka Oulun seudun ammattikorkeakoulu TIIVISTELMÄ Oulun seudun ammattikorkeakoulu

Lisätiedot

Rakentamisen prosessi ja energiatehokkuus

Rakentamisen prosessi ja energiatehokkuus Rakentamisen prosessi ja energiatehokkuus 1 Hankeselvitysvaiheessa rakentamisen prosessissa Lähtötietojen varmistaminen Varmistetaan että kaikki mahdollinen projektin onnistumiseen välttämättömät tiedot

Lisätiedot

18" 16" 14" 11" 8" 8" Metalli-Ratu Eriste-Ratu. Kesä 2014

18 16 14 11 8 8 Metalli-Ratu Eriste-Ratu. Kesä 2014 Metalli-Ratu Eriste-Ratu Kesä 2014 24" 20" 16" Metallirakennetyö" Ohutlevytyö" Lämmöneristys" Sisäpuolinen"vedeneristys" Ulkopuolinen"vedeneristys" Ääneneristys" Palosuojaustyö" 12" 300" 8" 250" 200" 150"

Lisätiedot

T E S U TEHTÄVÄSUUNNITTELU

T E S U TEHTÄVÄSUUNNITTELU T E S U TEHTÄVÄSUUNNITTELU PROJEKTIN KURISSA PITÄMINEN KUSTANNUKSET SUUNNITELLAAN LAAJUUS, HUOMIOIDAAN MUUTOKSET, TIEDOSTETAAN VAIKUTUKSET, EI TINGITÄ LAADUSTA AIKATAULUN VUOKSI, PYSYTÄÄN AIKATAULUSSA,

Lisätiedot

KARELIA-AMMATTIKORKEAKOULU Rakennustekniikan koulutusohjelma. Miro Tanninen AIKATAULUSUUNNITTELU KORJAUSRAKENTAMISESSA

KARELIA-AMMATTIKORKEAKOULU Rakennustekniikan koulutusohjelma. Miro Tanninen AIKATAULUSUUNNITTELU KORJAUSRAKENTAMISESSA KARELIA-AMMATTIKORKEAKOULU Rakennustekniikan koulutusohjelma Miro Tanninen AIKATAULUSUUNNITTELU KORJAUSRAKENTAMISESSA Opinnäytetyö Huhtikuu 2014 OPINNÄYTETYÖ Huhtikuu 2014 Rakennustekniikan koulutusohjelma

Lisätiedot

ESIMERKKI. Sisällysluettelo 1 Projektinjohtaminen ja aikataulutus 7. 2 Aikataulutyypit 22. 3 Aikataulut 39. 4 Ajankäytön suunnittelu 61

ESIMERKKI. Sisällysluettelo 1 Projektinjohtaminen ja aikataulutus 7. 2 Aikataulutyypit 22. 3 Aikataulut 39. 4 Ajankäytön suunnittelu 61 3 Sisällysluettelo Projektinjohtaminen ja aikataulutus 7. Projekteista ja niiden johtamisesta 7.2 Projektijohtamisen näkökulmia 2.3 Projektinjohtaminen Suomessa 8 2 Aikataulutyypit 22 2. Jana-aikataulut

Lisätiedot

Juho Saarikettu KERROSTALOTYÖMAAN AIKATAULUSUUNNITTELU JA -HALLINTA

Juho Saarikettu KERROSTALOTYÖMAAN AIKATAULUSUUNNITTELU JA -HALLINTA Juho Saarikettu KERROSTALOTYÖMAAN AIKATAULUSUUNNITTELU JA -HALLINTA KERROSTALOTYÖMAAN AIKATAULUSUUNNITTELU JA -HALLINTA Juho Saarikettu Opinnäytetyö Kevät 2013 Rakennustekniikan koulutusohjelma Oulun seudun

Lisätiedot

S2016 Antero Stenius OAMK Rakennustekniikka

S2016 Antero Stenius OAMK Rakennustekniikka S2016 Antero Stenius OAMK Rakennustekniikka antero.stenius@oamk.fi 1 6.1 AIKAOHJAUS 6.2 RESURSSIOHJAUS 6.3 KUSTANNUSOHJAUS 6.4 SISÄLLÖN JA MUUTOSTEN OHJAUS 6.5 HANKINTOJEN OHJAUS 2 Aika on rahaa Myöhästymissakot

Lisätiedot

KYMENLAAKSON AMMATTIKORKEAKOULU Rakennustekniikan koulutusohjelma / Rakennetekniikka

KYMENLAAKSON AMMATTIKORKEAKOULU Rakennustekniikan koulutusohjelma / Rakennetekniikka KYMENLAAKSON AMMATTIKORKEAKOULU Rakennustekniikan koulutusohjelma / Rakennetekniikka Kimmo Hyrkkö ALIURAKAN AJAN JA LAADUN HALLINTA Case Swing Plus C-talon betonilattiatyöt Opinnäytetyö 2013 TIIVISTELMÄ

Lisätiedot

RAKENNUSHANKKEEN AIKATAULUSUUNNITTELU

RAKENNUSHANKKEEN AIKATAULUSUUNNITTELU Eero Viita RAKENNUSHANKKEEN AIKATAULUSUUNNITTELU Case Kaupinojan pintavesilaitos Tekniikan yksikkö 2015 VAASAN AMMATTIKORKEAKOULU Rakennustekniikka TIIVISTELMÄ Tekijä Eero Viita Opinnäytetyön nimi Rakennushankkeen

Lisätiedot

IPMA C-sertifiointivalmennus

IPMA C-sertifiointivalmennus Liiketoiminta kehittyy kehity sinäkin! IPMA C-sertifiointivalmennus Harjoitukset Tieturi Oy Helsinki, Tampere, Turku, Tukholma, Göteborg www.tieturi.fi Harjoitus 1 / Tavoitemääritys Lapsesi koululuokka

Lisätiedot

Siltojen korjausrakentamisen työmenekkien selvittäminen ja hyödyntäminen aikataulutuksessa

Siltojen korjausrakentamisen työmenekkien selvittäminen ja hyödyntäminen aikataulutuksessa Siltojen korjausrakentamisen työmenekkien selvittäminen ja hyödyntäminen aikataulutuksessa Janne Kokkarinen Opinnäytetyö.. Ammattikorkeakoulututkinto SAVONIA-AMMATTIKORKEAKOULU OPINNÄYTETYÖ Tiivistelmä

Lisätiedot

Mobiililaitteiden hyödyntäminen rakennusyrityksen tuotannonhallinnassa

Mobiililaitteiden hyödyntäminen rakennusyrityksen tuotannonhallinnassa Mobiililaitteiden hyödyntäminen rakennusyrityksen tuotannonhallinnassa Tero Niininen Opinnäytetyö Helmikuu 2012 Rakennustekniikan koulutusohjelma Tekniikan ja liikenteen ala OPINNÄYTETYÖN KUVAILULEHTI

Lisätiedot

SUUNNITELLUN YLEISAIKA- TAULUN VERTAILU TOTEUTUNEESEEN AIKATAULUUN

SUUNNITELLUN YLEISAIKA- TAULUN VERTAILU TOTEUTUNEESEEN AIKATAULUUN OPINNÄYTETYÖ - AMMATTIKORKEAKOULUTUTKINTO TEKNIIKAN JA LIIKENTEEN ALA SUUNNITELLUN YLEISAIKA- TAULUN VERTAILU TOTEUTUNEESEEN AIKATAULUUN T E K I J Ä : Markus Ylinen SAVONIA-AMMATTIKORKEAKOULU OPINNÄYTETYÖ

Lisätiedot

Pihlaja Jukka RAKENNUSKOHTEEN KUSTANNUSLASKENTA JA AIKATAULUTUS

Pihlaja Jukka RAKENNUSKOHTEEN KUSTANNUSLASKENTA JA AIKATAULUTUS Pihlaja Jukka RAKENNUSKOHTEEN KUSTANNUSLASKENTA JA AIKATAULUTUS Insinöörityö Kajaanin ammattikorkeakoulu Tekniikan ja liikenteen ala Rakennustekniikan koulutusohjelma Kevät 2014 OPINNÄYTETYÖ TIIVISTELMÄ

Lisätiedot

IPMA C-sertifiointivalmennus

IPMA C-sertifiointivalmennus Liiketoiminta kehittyy kehity sinäkin! IPMA C-sertifiointivalmennus Harjoituskokeen vastaus Tieturi Oy Helsinki, Tampere, Turku, Tukholma, Göteborg www.tieturi.fi C-tason teoriakokeen osiot Tavoite- ja

Lisätiedot

JUUAN POIKOLAN KOULUN JÄÄKIEKKOKAUKALON KATTAMINEN

JUUAN POIKOLAN KOULUN JÄÄKIEKKOKAUKALON KATTAMINEN JUUAN POIKOLAN KOULUN JÄÄKIEKKOKAUKALON KATTAMINEN Hankintasuunnitelma SISÄLLYSLUETTELO 1. JOHDANTO 2. RAKENNUTTAMINEN 3. SUUNNITTELU 4. TOTEUTUS 5. VIRANOMAISET 6. TOTEUTUSMUODON VALINTA 7. SUUNNITTELUMUODOT

Lisätiedot

Maanrakennus suppea PlanMan Project

Maanrakennus suppea PlanMan Project Maanrakennus suppea PlanMan Project 10.11.2017 Sisältö Kansi... 0 1. Maanrakennus suppeapohja 2017 sisältö... 1 2. Tehtävien lisääminen aikatauluun... 2 3. Tehtävien mitoitus määrän ja resurssin avulla...

Lisätiedot

Tuotannon luotettavuus

Tuotannon luotettavuus Tuotannon luotettavuus Tuomas Särkilahti Skanska Talonrakennus Oy 1 Sisältö 1. Skanskan Luotettavan Tuotannon Toimintapa (LTT) 2. Miksi tuotannon luotettavuus on tärkeää 3. Miten varmistamme luotettavan

Lisätiedot

Tuotannon virtauttaminen ja tahtiaika käytännössä

Tuotannon virtauttaminen ja tahtiaika käytännössä Tuotannon virtauttaminen ja tahtiaika käytännössä Juha Salminen Kehitysjohtaja, Consti juha.salminen@consti.fi Ossi Luukkonen Vastaava mestari, Consti TEORIA ON SELKEÄ KÄYTÄNTÖ VAIKEAMPAA Työ jaetaan saman

Lisätiedot

LUOTETTAVA JA TASAPAINOTETTU TUOTANTO RAKENNUSALALLA - Tahtiaikatuotannosta uutta ajattelua ohjaukseen

LUOTETTAVA JA TASAPAINOTETTU TUOTANTO RAKENNUSALALLA - Tahtiaikatuotannosta uutta ajattelua ohjaukseen LUOTETTAVA JA TASAPAINOTETTU TUOTANTO RAKENNUSALALLA - Tahtiaikatuotannosta uutta ajattelua ohjaukseen LCIFIN2 Workshop 21.11.2013 Juha Salminen TkT, Kehitysjohtaja, Consti Yhtiöt Kumppanisi korjausrakentamisessa

Lisätiedot

LAATUSUUNNITELMAMALLI

LAATUSUUNNITELMAMALLI Liite 4 Yleisten alueiden aurausurakat Keskustan kehä- alueurakka-alueella 2016 2018 LAATUSUUNNITELMAMALLI 9.8.2016 9.8.2016 2(5) Sisällysluettelo 1. YLEISTÄ... 3 Laatusuunnitelman tarkoitus... 3 Laatusuunnitelman

Lisätiedot

- opetusaineisto verkkoympäristöön. (T3) Aloittavat työt - alueen mittaus ja merkitseminen (2) - suojattavat puut (2)

- opetusaineisto verkkoympäristöön. (T3) Aloittavat työt - alueen mittaus ja merkitseminen (2) - suojattavat puut (2) Maanrakennustöiden työmenekkejä Vastaukset Raivaus ja purku (menekit Ratu-kortista -0247) Työnosat (työryhmä) Työmenekki Suoritemäärä (T3) Yht. - alueen mittaus ja merkitseminen (2) - suojattavat puut

Lisätiedot

ORAVAKIVENSALMEN YKSITYIS- TIET Y1, Y2, Y3 JA Y25/K4

ORAVAKIVENSALMEN YKSITYIS- TIET Y1, Y2, Y3 JA Y25/K4 ORAVAKIVENSALMEN YKSITYIS- TIET Y1, Y2, Y3 JA Y25/K4 RAKENNUSTYÖT LAATUSUUNNITELMAN SISÄLTÖMALLI SISÄLLYSLUETTELO URAKAN LAATUSUUNNITELMA 2 1. LAATUSUUNNITELMAN TARKOITUS JA TAVOITE 2 2. TARJOUKSEN ANTAJAN

Lisätiedot

KOUKKUTIE, KUMPUTIE, KUNNASTIE, LAALAHDENKUJA JA PEKANKATU

KOUKKUTIE, KUMPUTIE, KUNNASTIE, LAALAHDENKUJA JA PEKANKATU TAMPEREEN KAUPUNKI LIITE 5 TURVALLISUUSASIAKIRJA KOUKKUTIE, KUMPUTIE, KUNNASTIE, LAALAHDENKUJA JA PEKANKATU RUOTULA JA TAKAHUHTI Suunnitelmanumerot:14105, 14104, 14103, 14163, 14164 TAMPEREEN KAUPUNKI

Lisätiedot

LAATUSUUNNITELMAMALLI

LAATUSUUNNITELMAMALLI Laatusuunnitelmamalli 1(5) Oulun kiinteistöjen talvikunnossapidon LAATUSUUNNITELMAMALLI Laatusuunnitelmamalli 2(5) Sisällysluettelo 1. YLEISTÄ... 3 Laatusuunnitelman tarkoitus... 3 Laatusuunnitelman laatiminen...

Lisätiedot

Talotekniikan aikataulutus Riku Kolhonen, diplomi-insinööri Laatupäällikkö, Skanska Kodit Oy riku.kolhonen@skanska.fi

Talotekniikan aikataulutus Riku Kolhonen, diplomi-insinööri Laatupäällikkö, Skanska Kodit Oy riku.kolhonen@skanska.fi Riku Kolhonen, diplomi-insinööri Laatupäällikkö, Skanska Kodit Oy riku.kolhonen@skanska.fi Anssi Koskenvesa, diplomi-insinööri Johtava tutkija, Mittaviiva Oy koskenvesa@mittaviiva.fi Talotekniikan aikataulutuksen

Lisätiedot

HELSINGIN KAUPUNKI 1/5 LIIKENNELIIKELAITOS. Ohje paloilmoitinryhmien Infra- ja kalustoyksikkö

HELSINGIN KAUPUNKI 1/5 LIIKENNELIIKELAITOS. Ohje paloilmoitinryhmien Infra- ja kalustoyksikkö HELSINGIN KAUPUNKI 1/5 OHJEISTUS PALOILMOITINRYHMIEN IRTI- JA PÄÄLLEKYTKENNÄSTÄ METRON RATAOSUUDELLA, ASEMILLA JA HKL:N KIINTEISTÖISSÄ TYÖSKENNELTÄESSÄ 1 YLEISTÄ Tehtäessä metron rata-alueella, asemilla

Lisätiedot

Korjauskohteiden suunnitellut ja toteutuneet aikataulut

Korjauskohteiden suunnitellut ja toteutuneet aikataulut Eetu Kuvala Korjauskohteiden suunnitellut ja toteutuneet aikataulut Metropolia Ammattikorkeakoulu Insinööri (AMK) Rakennustekniikka Insinöörityö 23.4.2014 Alkusanat Alussa kiitos seisoo, tai ainakin tässä

Lisätiedot

IPMA C-sertifiointivalmennus

IPMA C-sertifiointivalmennus Liiketoiminta kehittyy kehity sinäkin! IPMA C-sertifiointivalmennus Harjoituskoe Tieturi Oy Helsinki, Tampere, Turku, Tukholma, Göteborg www.tieturi.fi CASE: KESÄMÖKIN RAKENNUTTAMINEN ONNELA-PROJEKTI Sinulla

Lisätiedot

PIENYRITYKSEN TYÖMAAN JOHTAMINEN

PIENYRITYKSEN TYÖMAAN JOHTAMINEN Opinnäytetyö (AMK) Rakennusalan työnjohdon koulutusohjelma Rakennusmestari (AMK) 2015 Juho Lehtonen PIENYRITYKSEN TYÖMAAN JOHTAMINEN OPINNÄYTETYÖ (AMK) TIIVISTELMÄ TURUN AMMATTIKORKEAKOULU Rakennusalan

Lisätiedot

Johannes Välimäki EDELLYTYSTEN LUOMINEN JA VARMISTAMINEN RAKENNUSTYÖMAALLA ERI TYÖVAIHEISSA

Johannes Välimäki EDELLYTYSTEN LUOMINEN JA VARMISTAMINEN RAKENNUSTYÖMAALLA ERI TYÖVAIHEISSA Johannes Välimäki EDELLYTYSTEN LUOMINEN JA VARMISTAMINEN RAKENNUSTYÖMAALLA ERI TYÖVAIHEISSA Rakennustekniikan koulutusohjelma 2017 EDELLYTYSTEN LUOMINEN JA VARMISTAMINEN RAKENNUSTYÖMAALLA ERI TYÖVAIHEISSA

Lisätiedot

KEVYIDEN VÄLISEINIEN TEKO

KEVYIDEN VÄLISEINIEN TEKO TEHTÄVÄSUUNNITELMA KEVYIDEN VÄLISEINIEN TEKO OMATYÖ ALIURAKKA TYÖKAUPPA Kohde ja tehtävä Työmaa As Oy Väliseinä Tehtävä, 649 m2 Vastuuhenkilöt Vastaava mestari puh. Työryhmän nokkamies puh. Tehtäväsuunnitelman

Lisätiedot

RAKENNUSTYÖMAAN VASTAAVA TYÖNJOHTAJA

RAKENNUSTYÖMAAN VASTAAVA TYÖNJOHTAJA RAKENNUSTYÖMAAN VASTAAVA TYÖNJOHTAJA 1. JAKSO 12.-14.3.2019 Tiistai 12.3.2019 8.00 Ilmoittautuminen ja kahvi PÄTEVYYDET JA VASTUUT 8.30 Vastaavan työnjohtajan pätevyysvaatimukset, vastuut ja velvoitteet

Lisätiedot

RAKENNUSTYÖMAAN VASTAAVA TYÖNJOHTAJA

RAKENNUSTYÖMAAN VASTAAVA TYÖNJOHTAJA RAKENNUSTYÖMAAN VASTAAVA TYÖNJOHTAJA 1. JAKSO 6.-8.3.2018 Tiistai 6.3.2018 8.00 Ilmoittautuminen ja kahvi PÄTEVYYDET JA VASTUUT 8.30 Vastaavan työnjohtajan pätevyysvaatimukset, vastuut ja velvoitteet järjestöpäällikkö

Lisätiedot

Ratu-tiedosto. Rakentamisen tuottavuustietoa vuodesta 1974. 29.1.2010/rl

Ratu-tiedosto. Rakentamisen tuottavuustietoa vuodesta 1974. 29.1.2010/rl Ratu-tiedosto Rakentamisen tuottavuustietoa vuodesta 1974 Ratu-tiedoston tarkoitus Kortiston tarkoitus on rakentamisen tuottavuuden, turvallisuuden ja laadun parantaminen seuraavasti: keräämällä työmailta

Lisätiedot

RAKENNUSTUOTEALAN AMMATTITUTKINTO

RAKENNUSTUOTEALAN AMMATTITUTKINTO 1 Tutkintosuorituksen arviointiaineisto RAKENNUSTUOTEALAN AMMATTITUTKINTO 30 Massan valmistus Suorittaja: Järjestäjä Rakennustuotealan tutkintotoimikunta 12/2009 1(9) Ohjeet tutkinnon osan suorittamiseen

Lisätiedot

AS OY ROVANIEMEN TUOHITIE 4 Tuohitie 4 96910 Rovaniemi

AS OY ROVANIEMEN TUOHITIE 4 Tuohitie 4 96910 Rovaniemi AS OY ROVANIEMEN TUOHITIE 4 Tuohitie 4 96910 Rovaniemi URAKKAOHJELMA Salaoja- ja sadevesijärjestelmän uusiminen Urakkaohjelma 2 RAKENNUSHANKE Rakennushanke käsittää As Oy Rovaniemen Tuohitie 4. Salaoja-

Lisätiedot

KOKONAISSUUNNITTELUTARJOUSPYYNNÖN KYSYMYKSET JA VASTAUKSET

KOKONAISSUUNNITTELUTARJOUSPYYNNÖN KYSYMYKSET JA VASTAUKSET PÄIVÄRINTEEN MONITOIMITALO KOKONAISSUUNNITTELUTARJOUSPYYNNÖN KYSYMYKSET JA VASTAUKSET = KYSYMYS o =VASTAUS Tarjouspyynnössä viitataan ARK12, jota täydennetään erillis- ja täydentävillä tehtävillä. Erillis-

Lisätiedot

Tuotannon virtautus ja nopeutettu korjaaminen Teoriaa, kokemuksia ja oppeja Juha Salminen, Consti Yhtiöt

Tuotannon virtautus ja nopeutettu korjaaminen Teoriaa, kokemuksia ja oppeja Juha Salminen, Consti Yhtiöt Tuotannon virtautus ja nopeutettu korjaaminen Teoriaa, kokemuksia ja oppeja Juha Salminen, Consti Yhtiöt LCI-Päivä 2016 TUOTANNON VIRTAUTUS JA TAHTIAIKA LEAN CONSTRUCTION KONFERENSSI, CHICAGO 2016 Kiinnostava

Lisätiedot

Rakennustyömaan laadunhallinnan suunnittelu. Kimmo Anttonen aluepäällikkö Talonrakennusteollisuus ry Itä-Suomi

Rakennustyömaan laadunhallinnan suunnittelu. Kimmo Anttonen aluepäällikkö Talonrakennusteollisuus ry Itä-Suomi Rakennustyömaan laadunhallinnan suunnittelu Kimmo Anttonen aluepäällikkö Talonrakennusteollisuus ry Itä-Suomi Työmaan laadunhallinta/ -varmistussuunnitelma 1. Vastuunjako selkeästi kuka tekee/vastaa mitä

Lisätiedot

VIRTAUTUS JA TAHTIAIKA RAKENTAMISESSA KÄYTÄNNÖN KOKEMUKSIA

VIRTAUTUS JA TAHTIAIKA RAKENTAMISESSA KÄYTÄNNÖN KOKEMUKSIA VIRTAUTUS JA TAHTIAIKA RAKENTAMISESSA KÄYTÄNNÖN KOKEMUKSIA RAIN workshop 19.4.2016 Juha Salminen, TkT, Kehitysjohtaja, Consti Yhtiöt Kumppanisi korjausrakentamisessa www.consti.fi PROJEKTI VAI TEOLLINEN

Lisätiedot

Työmaa-aikataulun tekeminen ja noudattaminen. 1 16.5.2016 Skanska Talonrakennus Oy Vesa Hintukainen

Työmaa-aikataulun tekeminen ja noudattaminen. 1 16.5.2016 Skanska Talonrakennus Oy Vesa Hintukainen Työmaa-aikataulun tekeminen ja noudattaminen 1 16.5.2016 Skanska Talonrakennus Oy Vesa Hintukainen Takuutoimenpiteet Työn tekeminen uudelleen Laite- ja konehäiriöt Tarpeeton materiaalin käsittely Tarpeettomat

Lisätiedot

TYÖTURVALLISUUSRISKIEN ARVIOINTI RAKENNUSYRITYKSESSÄ

TYÖTURVALLISUUSRISKIEN ARVIOINTI RAKENNUSYRITYKSESSÄ Rakentamisen prosessit TYÖTURVALLISUUSRISKIEN ARVIOINTI RAKENNUSYRITYKSESSÄ Tavoitteet Tutkimuksen tavoitteena on kehittää rakennusyrityksille toimintatavat rakennustyömaan työriskien arviointiin sekä

Lisätiedot

SIVU-URAKAN ALISTAMINEN. Prof. Jouko Kankainen JoKa-konsultit Oy

SIVU-URAKAN ALISTAMINEN. Prof. Jouko Kankainen JoKa-konsultit Oy SIVU-URAKAN ALISTAMINEN Prof. Jouko Kankainen JoKa-konsultit Oy RAKENNUSURAKAN OSAURAKKASOPIMUKSET vakiosopimukset Urakkasopimus, jossa YSE 98 sopimusehtoina Alistettuna Alistamattomana Pienurakkasopimus

Lisätiedot

Jonne Jalo RATU - TIEDOSTON SOVELTUVUUS PK- RAKENNUSLIIKKEEN AIKATAULUSUUNNITTELUUN

Jonne Jalo RATU - TIEDOSTON SOVELTUVUUS PK- RAKENNUSLIIKKEEN AIKATAULUSUUNNITTELUUN Jonne Jalo RATU - TIEDOSTON SOVELTUVUUS PK- RAKENNUSLIIKKEEN AIKATAULUSUUNNITTELUUN Rakennustekniikan koulutusohjelma 2013 RATU TIEDOSTON SOVELTUVUUS PK RAKENNUSLIIKKEEN AIKATAULUSUUNNITTELUUN Jalo, Jonne

Lisätiedot

Kiinteistökatsaus KYS uudistuu hanke Hallituksen seminaari

Kiinteistökatsaus KYS uudistuu hanke Hallituksen seminaari Kiinteistökatsaus KYS uudistuu hanke Hallituksen seminaari 26.-27.2.2019 P-Savon sairaanhoitopiiri, Kiinteistöhallinto Pekka Turunen, vs. kiinteistöjohtaja 1 KYSin Masterplan hankekartta KYS Uudistuu -hanke

Lisätiedot

PERINTEISTEN TYÖMAAN TUOTANNON SUUNNITELMIEN TIETOMALLIIN INTEGROINTI JA VERTAILU

PERINTEISTEN TYÖMAAN TUOTANNON SUUNNITELMIEN TIETOMALLIIN INTEGROINTI JA VERTAILU Saimaan ammattikorkeakoulu Tekniikan yksikkö, Lappeenranta Rakennustekniikan koulutusohjelma Rakennustuotannon suuntautumisvaihtoehto Ville Moisio PERINTEISTEN TYÖMAAN TUOTANNON SUUNNITELMIEN TIETOMALLIIN

Lisätiedot

RAKENNUSTYÖMAAN VASTAAVA TYÖNJOHTAJA

RAKENNUSTYÖMAAN VASTAAVA TYÖNJOHTAJA RAKENNUSTYÖMAAN VASTAAVA TYÖNJOHTAJA 1. JAKSO 5.-7.4.2016 Tiistai 5.4.2016 8.00 Ilmoittautuminen ja kahvi PÄTEVYYDET JA VASTUUT 8.30 Vastaavan työnjohtajan pätevyysvaatimukset, vastuut ja velvoitteet järjestöpäällikkö

Lisätiedot

LAATUTARJOUSLOMAKE / LAATUSUUNNITELMA KATUJEN TALVIHOIDON ALUEURAKKA 2017/ /2020

LAATUTARJOUSLOMAKE / LAATUSUUNNITELMA KATUJEN TALVIHOIDON ALUEURAKKA 2017/ /2020 LAPINLAHDEN KUNTA Tekninen osasto 22.6.2017 LAATUTARJOUSLOMAKE / LAATUSUUNNITELMA KATUJEN TALVIHOIDON ALUEURAKKA 2017/2018 2019/2020 URAKOITSIJA: Osoite,kotisivu Puhelin, sähköposti Telefax Asematie 4

Lisätiedot

Johdatus verkkoteoriaan luento Netspace

Johdatus verkkoteoriaan luento Netspace Johdatus verkkoteoriaan luento 20.3.18 Netspace Kurssin sijainti muussa suunnitellussa kokonaisuudessa Verkko eli graafi, tasoverkko, solmut, välit, alueet, suunnatut verkot, isomorfiset verkot, verkon

Lisätiedot

PROJEKTINJOHTOPALVELUN TEHTÄVÄLUETTELO projektinjohtopalvelu, tehtäväluettelot, suunnittelun ohjaus, rakennuttaminen ja valvonta

PROJEKTINJOHTOPALVELUN TEHTÄVÄLUETTELO projektinjohtopalvelu, tehtäväluettelot, suunnittelun ohjaus, rakennuttaminen ja valvonta Infra053-710098 Liite 5 RT 10-10846 LVI 03-10388 ohjetiedosto kesäkuu 2012 / tammikuu 2018 PROJEKTINJOHTOPALVELUN TEHTÄVÄLUETTELO projektinjohtopalvelu, tehtäväluettelot, suunnittelun ohjaus, rakennuttaminen

Lisätiedot

Monion lukio- ja kulttuuritalon elinkaarihanke

Monion lukio- ja kulttuuritalon elinkaarihanke Monion lukio- ja kulttuuritalon elinkaarihanke Vertailulomake Tilaajan edustajan arviointi ehdokkaan aiemmin toteuttamasta rakennushankkeesta POSTIOSOITE: PL 60, 04301 TUUSULA; KÄYNTIOSOITE: HYRYLÄNTIE

Lisätiedot

"SÄÄLTÄ SUOJAAN" - TOIMITUSSISÄLTÖ

SÄÄLTÄ SUOJAAN - TOIMITUSSISÄLTÖ 5.1.2015 "SÄÄLTÄ SUOJAAN" - TOIMITUSSISÄLTÖ "SÄÄLTÄ SUOJAAN" -TOIMITUS SISÄLTÄÄ: -Ulkoseinäelementit: - sisäpuolen EK-kipsilevy 13 mm -ulkovuori pääosin asennettuna -ikkunavuorilaudat pääosin asennettuna

Lisätiedot

MS Project 2016 perusteet projektiarkkitehdeille ja -insinööreille ver Hannu Hirsi 2018

MS Project 2016 perusteet projektiarkkitehdeille ja -insinööreille ver Hannu Hirsi 2018 MS Project 2016 perusteet projektiarkkitehdeille ja -insinööreille ver. 7.2 Hannu Hirsi 2018 1 Yleistä : 1. Yksi käytetyimmistä projektien hallintaohjelmista on Microsoft Project, joka on tehokas ja joustava

Lisätiedot

Malliratkaisut Demot

Malliratkaisut Demot Malliratkaisut Demot.. Tehtävä Edellinen tehtävä voidaan ratkaista mm. Bellman-Fordin, Floyd-Warshallin tai Dikstran algoritmilla. Kyseessä on syklitön suunnattu verkko, oten algoritmi. (lyhimmät tiet

Lisätiedot

Rakennuskohteen aloittamiseen liittyviä toimenpiteitä

Rakennuskohteen aloittamiseen liittyviä toimenpiteitä Rakennuskohteen aloittamiseen liittyviä toimenpiteitä Erkki I Salomäki Toimitusjohtaja, Molmatsalo Oy salomaki@luukku.com Yleistä Rakennusalalla on viimeisten vuosikymmenten aikana tapahtunut paljon muutoksia.

Lisätiedot

Osaa tulkita ja soveltaa piirustuksia ja muita suunnitelmia 1 2 3 4 EOS

Osaa tulkita ja soveltaa piirustuksia ja muita suunnitelmia 1 2 3 4 EOS Osaa tulkita ja soveltaa piirustuksia ja muita suunnitelmia 6 4 2 Osaa tulkita ja soveltaa piirustuksia ja muita suunnitelmia 6 4 2 7 Osaa vertailla suunnitelmia keskenään 6 4 2 Osaa vertailla suunnitelmia

Lisätiedot

Työmaatoteutuksen keskeisimpiä riskejä

Työmaatoteutuksen keskeisimpiä riskejä Työmaatoteutuksen keskeisimpiä riskejä Kuivaketju10 -seminaari, työmaatoteutus Oulu 14.10.2015 Perttu Pitkälä Kehityspäällikkö, Skanska Oy Rakentamisen valmistelu Tavoitteista toimenpiteiksi Suunnitellaan

Lisätiedot

TOIMINTA JA LAATUSUUNNITEMAN SISÄLTÖMALLI

TOIMINTA JA LAATUSUUNNITEMAN SISÄLTÖMALLI TOIMINTA JA LAATUSUUNNITEMAN SISÄLTÖMALLI 15.3.2012 LIITTYY ULKOVALAISTUKSEN YLLÄPIDON SOPIMUKSEEN ESPOON KAUPUNKI SISÄLLYSLUETTELO 0 Yleistä 1 1 Ylläpitosopimukseen osallistuvan henkilöstön (oma henkilöstö,

Lisätiedot

Harjoitus 2 ( )

Harjoitus 2 ( ) Harjoitus 2 (27.3.214) Tehtävä 1 7 4 8 1 1 3 1 2 3 3 2 4 1 1 6 9 1 Kuva 1: Tehtävän 1 graafi. Aikaisimmat aloitushetket selvitetään kaavoilla v[] = v[p] d[p] l. max i p 1 {v[i] + a i (i, p) E} = v[l] +

Lisätiedot

HENRI TRYGG LAST PLANNER -MENETELMÄN KÄYTTÖÖNOTTO KOHDEYRITYKSEN TYÖNJOHTAJILLE. Diplomityö

HENRI TRYGG LAST PLANNER -MENETELMÄN KÄYTTÖÖNOTTO KOHDEYRITYKSEN TYÖNJOHTAJILLE. Diplomityö HENRI TRYGG LAST PLANNER -MENETELMÄN KÄYTTÖÖNOTTO KOHDEYRITYKSEN TYÖNJOHTAJILLE Diplomityö Tarkastajat: projektipäällikkö Juha-Matti Junnonen, professori Jukka Pekkanen Tarkastajat ja aihe hyväksytty 21.6.2018

Lisätiedot

RAHJEKADUN PÄIVÄKODIN VESIKATON SANEERAUS

RAHJEKADUN PÄIVÄKODIN VESIKATON SANEERAUS Opinnäytetyö (AMK) Rakennusalan työnjohdon koulutusohjelma Rakennusmestari (AMK) 2015 Ville Lehtinen RAHJEKADUN PÄIVÄKODIN VESIKATON SANEERAUS OPINNÄYTETYÖ (AMK) TIIVISTELMÄ TURUN AMMATTIKORKEAKOULU Rakennusalan

Lisätiedot

URAKKAOHJELMA VÄLINE SOPIMUSJOHTAMISEEN. Prof. Jouko Kankainen JoKa-konsultit Oy

URAKKAOHJELMA VÄLINE SOPIMUSJOHTAMISEEN. Prof. Jouko Kankainen JoKa-konsultit Oy URAKKAOHJELMA VÄLINE SOPIMUSJOHTAMISEEN Prof. Jouko Kankainen JoKa-konsultit Oy TAUSTA Professori 1980 2009 Tilaajan avustamista urakkasopimusten teossa Urakkamuodon valinta Konsultin valinta Konsulttisopimusten

Lisätiedot

Optimoinnin sovellukset

Optimoinnin sovellukset Optimoinnin sovellukset Timo Ranta Tutkijatohtori TTY Porin laitos OPTIMI 4.12.2014 Mitä optimointi on? Parhaan ratkaisun systemaattinen etsintä kaikkien mahdollisten ratkaisujen joukosta Tieteellinen

Lisätiedot

Projektin aikataulutus

Projektin aikataulutus Projektin aikataulutus Aikataulutuksen tehtävät Suunnittelutarkkuus & tehtävien kestojen arviointi PERT-tekniikka CPA/CPM kriittisen polun analyysi Resurssirajoituksen huomioiminen, resurssien tasaus Critical

Lisätiedot

, , , ,5 48,75 52

, , , ,5 48,75 52 1 Kaupan vuosivapaajärjestelmä 1 Vuosivapaan ansainta Vuosivapaajärjestelmässä työntekijä ansaitsee kalenterivuosittain 1.1.2017 alkaen vuosivapaata. Niissä työsuhteissa, jotka alkavat 1.1.2017 tai sen

Lisätiedot

RAKENNUSTYÖMAAN VASTAAVA TYÖNJOHTAJA

RAKENNUSTYÖMAAN VASTAAVA TYÖNJOHTAJA RAKENNUSTYÖMAAN VASTAAVA TYÖNJOHTAJA 1. JAKSO 7.-9.3.2017 Tiistai 7.3.2017 8.00 Ilmoittautuminen ja kahvi PÄTEVYYDET JA VASTUUT 8.30 Vastaavan työnjohtajan pätevyysvaatimukset, vastuut ja velvoitteet järjestöpäällikkö

Lisätiedot

TEHTÄVÄSUUNNITTELUN KEHITTÄMINEN

TEHTÄVÄSUUNNITTELUN KEHITTÄMINEN OPINNÄYTETYÖ - AMMATTIKORKEAKOULUTUTKINTO TEKNIIKAN JA LIIKENTEEN ALA TEHTÄVÄSUUNNITTELUN KEHITTÄMINEN Omaperusteinen asuntotuotanto T E K I J Ä / T : Pertti Kirmanen SAVONIA-AMMATTIKORKEAKOULU OPINNÄYTETYÖ

Lisätiedot

LIIKE- JA TEOLLISUUSRAKENTAMINEN

LIIKE- JA TEOLLISUUSRAKENTAMINEN Opinnäytetyö (AMK) Rakennusalan työnjohdon koulutusohjelma Rakennusmestari (AMK) 2014 Ville Kirjonen LIIKE- JA TEOLLISUUSRAKENTAMINEN OPINNÄYTETYÖ (AMK) TIIVISTELMÄ TURUN AMMATTIKORKEAKOULU Rakennusalan

Lisätiedot

Harjavallan kaupunki, Tekninen lautakunta Keskustie 5b,29200 Harjavalta. Urakkamuotona on kokonaishintaurakka.

Harjavallan kaupunki, Tekninen lautakunta Keskustie 5b,29200 Harjavalta. Urakkamuotona on kokonaishintaurakka. HARJAVALLAN KAUPUNKI Tekniset palvelut Keskustie 5b Päiväys Dnro 29200 HARJAVALTA 8.7.2013 URAKKAOHJELMA MULLINMÄENTIE,POROLANOJAN SILLAN RAKENTAMINEN 1 TILAAJA JA RAKENNUTTAJA Nimi: Osoite: Harjavallan

Lisätiedot

Kaupan vuosivapaajärjestelmä. 1 Vuosivapaan ansainta

Kaupan vuosivapaajärjestelmä. 1 Vuosivapaan ansainta 1 Kaupan vuosivapaajärjestelmä 1 Vuosivapaan ansainta Työntekijä ansaitsee kalenterivuosittain vuosivapaata tosiasiallisesti tehtyjen työtuntien perusteella. Tehdyiksi työtunneiksi luetaan myös muu työaikalain

Lisätiedot

RAKENNUSTUOTEALAN AMMATTITUTKINTO

RAKENNUSTUOTEALAN AMMATTITUTKINTO 1 Tutkintosuorituksen arviointiaineisto RAKENNUSTUOTEALAN AMMATTITUTKINTO Suorittaja: Järjestäjä: Rakennustuotealan tutkintotoimikunta 12/2009 1(9) 2 Ohjeet tutkinnon osan suorittamiseen 1. Arvioijat Tutkinnon

Lisätiedot

ASUNTO OY HAUKKALINNA HANKKEEN ALOITUSINFO

ASUNTO OY HAUKKALINNA HANKKEEN ALOITUSINFO ASUNTO OY HAUKKALINNA HANKKEEN ALOITUSINFO 15.3.2017 Esa Niemi 28.2.2017 1 PÄÄTÖKSENTEKO JA SUUNNITTELUN ETENEMINEN KORJAUSHANKKEESSA LUPAHAKEMUS SOVITTAESSA 1 2 3 4 5 KUNTOTUTKIMUS TYÖN SISÄLLÖN SOPIMINEN

Lisätiedot

Kaupan vuosivapaajärjestelmä. 1 Vuosivapaan ansainta

Kaupan vuosivapaajärjestelmä. 1 Vuosivapaan ansainta 1 Kaupan vuosivapaajärjestelmä 1 Vuosivapaan ansainta Työntekijä ansaitsee kalenterivuosittain vuosivapaata tosiasiallisesti tehtyjen työtuntien perusteella. Tehdyiksi työtunneiksi luetaan myös muu työaikalain

Lisätiedot

Yhteiset kokoukset ja toimitukset

Yhteiset kokoukset ja toimitukset Yhteiset kokoukset ja toimitukset Talonrakennusteollisuus ry VT, KTM Työmaakokoukset Työmaakokouksen tarkoituksena on luoda kontakti osapuolten kesken todeta työmaan tuotannon tila tutkia onnistuneen lopputuloksen

Lisätiedot

KUSTANNUSSELVITYS. Active. Uudisrakennus SAAMELAISKULTTUURIKESKUS, INARI 01.12.2004. Active - kustannushallinta. Laajennustyöt 1 (5)

KUSTANNUSSELVITYS. Active. Uudisrakennus SAAMELAISKULTTUURIKESKUS, INARI 01.12.2004. Active - kustannushallinta. Laajennustyöt 1 (5) Active - kustannushallinta Tocoman Finland Oy Helsingin aluetoimisto Mäkelänkatu 52 A FIN-00510 HELSINKI Puh. +358 (0)20 7420 200 Fax. +358 (0)20 7420 249 www.tocoman.fi Active KUSTANNUSSELVITYS Laajennustyöt

Lisätiedot

PERUSTAMISKUSTANNUKSET, KORJAUS - PÄÄRYHMITTÄIN

PERUSTAMISKUSTANNUKSET, KORJAUS - PÄÄRYHMITTÄIN Sivu 1/2 12273 D-osa Masalan koulu Paikkakunta: Laajuus: Hankekoko: 396 m2, 451 brm2, 1 739 rm3 446 brm2 Jakaja: 396 m2 PERUSTAMISKUSTANNUKSET, KORJAUS - PÄÄRYHMITTÄIN Talo 80 -nimikkeistö /m2 % B1 Rakennuttajan

Lisätiedot

Lohkokaavio-muotoisen aikataulun laatiminen PlaNet -ohjelmassa

Lohkokaavio-muotoisen aikataulun laatiminen PlaNet -ohjelmassa Lohkokaavio-muotoisen aikataulun laatiminen PlaNet -ohjelmassa 20.1.2014 ASApro Projektipalvelu Asko Saarenpää Sisältö 0. Lohkokaavio-pohjan (Pert-kaavio) esille ottaminen... 2 1. Tehtävien lisääminen

Lisätiedot

RAKENNUSTUOTEALAN AMMATTITUTKINTO

RAKENNUSTUOTEALAN AMMATTITUTKINTO 1 Tutkintosuorituksen arviointiaineisto RAKENNUSTUOTEALAN AMMATTITUTKINTO Suorittaja: Järjestäjä: Rakennustuotealan tutkintotoimikunta 12/2009 1(9) Ohjeet tutkinnon osan suorittamiseen 2 1. Arvioijat Tutkinnon

Lisätiedot

Virtauttaminen. Arto Saari

Virtauttaminen. Arto Saari Virtauttaminen Professori Arto Saari Tampereen teknillinen yliopisto, Rakennustekniikan laboratorio RAIN-tutkimuksen loppuseminaari 11.12.2018, Helsinki Arto Saari 11.12.2018 1 Tutkimusryhmä Tohtorikoulutettava,

Lisätiedot
