TOTEUTUKSEN TILANNERAPORTTI

Koko: px
Aloita esitys sivulta:

Download "TOTEUTUKSEN TILANNERAPORTTI"

Transkriptio

1 Helsingin seudun ympäristöpalvelut BLOMINMÄEN JÄTEVEDENPUHDISTAMO TOTEUTUKSEN TILANNERAPORTTI HSY:n hallitus Lisätietoja toimialajohtajan sijainen Tommi Fred osastonjohtaja Tuomo Heinonen projektinjohtaja Jukka Yli-Kuivila

2 1(7) 1 Yhteenveto Hanke on edennyt budjetoidusti. Hankkeen toteutuneet kustannukset mennessä ovat yhteensä noin 89 milj. euroa ja sidotut kustannukset noin 345 milj. euroa. Hanke on edennyt pääosin hankesuunnitelman aikataulussa. Puhdistamon ja viemäritunnelien toteutussuunnittelut ovat edenneet hieman jäljessä hankesuunnitelmassa arvioidusta. Puhdistamon kalliorakennusurakan työt ovat siirtymässä viimeistelyvaiheeseen. Puhdistamon projektinjohtourakoitsija ja kolmen viemäritunneliosuuden urakoitsijat saatiin valittua. Finnoon alueen purkujärjestelyiden ja maankäytön yhteensovitukseen liittyvien rakenteiden sijainnit saatiin sovittua Espoon kaupungin kanssa joulukuussa. Keskeiset tapahtumat raportointijaksolla : Hallitus päätti valita Blominmäen jätevedenpuhdistamon projektinjohtourakoitsijaksi kokonaistaloudellisesti edullisimman tarjouksen antaneen Lemminkäinen Infra Oy:n. Hallitus päätti valita Mikkelä 2, Malminmäki ja Eestinkallio viemäritunneliosuuksien urakoitsijaksi kokonaistaloudellisesti edullisimman tarjouksen antaneen Kalliorakennus-Yhtiöt Oy:n. Puhdistamon louhinnat ovat edenneet suunnitelmien ja tavoitteiden mukaisesti. Noin m 3 -ktr (n. 110 % puhdistamoalueen urakkaan arvioidusta louhintatarpeesta) on louhittuna. Keskeiset muutokset riskeissä ja muussa: Rakennuskustannukset puhdistamolla ovat vaarassa nousta korkeammiksi kuin hankesuunnitelmassa on varauduttu, mutta kalliorakennuskustannuksissa saatujen säästöjen ansiosta kustannusten nousuvaraukset näyttävät toistaiseksi riittävän. Suurin kokonaisaikatauluun ja sen myötä myös kustannuksiin liittyvä riski on edelleen Suomenojan puhdistamotontin kaavamuutos- ja lupa-aikataulu Finnoossa. Suunnitelmien valmistuminen rakentamisen kilpailuttamisen edellyttämässä aikataulussa nähdään toisena merkittävänä riskinä. 2 Hankkeen edistymistä kuvaavat tunnusluvut Projektiaikaa käytetty (2010->) Suunnittelukustannusten toteutuma-aste Kustannusten sitoutumisaste Toteutumisaste Tilanne Muutos % edelliseen raporttiin 66,7 % 2,1 % 86,8 % 4,4 % 91,9 % 64,5 % 23,5 % 2,2 % Tunnuslukujen määritelmät: - Projektiaikaa käytetty; kulunut osuus projektiajasta Suunnittelukustannusten toteutuma-aste; suunnittelukustannusten toteutuma / hankesuunnitelman arvio - Kustannusten sitoutumisaste; tehtyjen tilausten ja urakkasopimusten osuus hankesuunnitelman arviosta - Toteutumisaste: maksetun työn osuus hankesuunnitelman arviosta

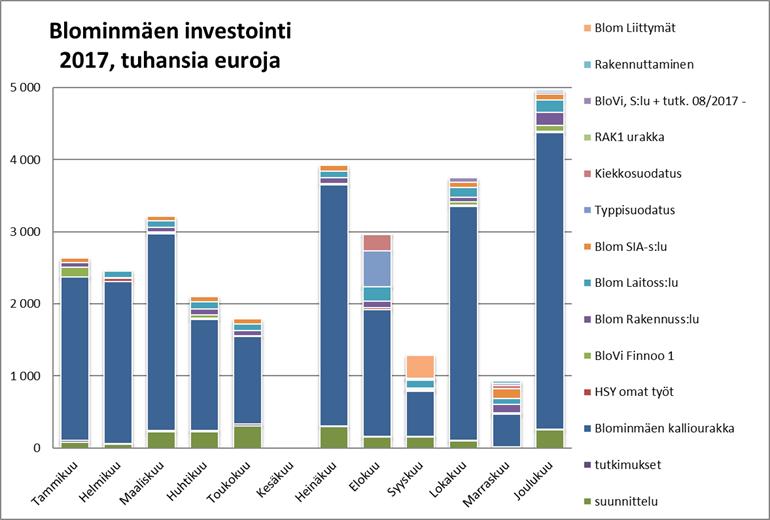

3 2(7) Kuva 1 Blominmäen investoinnin kustannusjakauma ja kumulatiivinen kertymä asti. 3 Suunnittelutilanne 3.1 Puhdistamo Puhdistamon toteutussuunnittelu on edennyt kolmeen toimeksiantoon jaettuna. Suunnittelutyömäärä on kasvanut ennalta arvioidusta. Tavoitellusta aikataulusta ollaan selvästi jäljessä, mikä vaikeutti projektinjohtourakan kilpailuttamista. Urakkalaskennassa käytettyjen suunnitelmien kehittäminen työsuunnitelmiksi käynnistettiin Pöyry Finland Oy:n kanssa marraskuun lopulla. Rakennesuunnitelmien valmistumistumistahti tulee osin ohjaamaan kilpailutusmahdollisuuksia PJU:ssa. Koneisto- ja LVI-suunnitelmat saatiin vuoden loppuun mennessä lähes toivotulle tasolle. SIA-suunnittelu pysyi urakkalaskentavaiheeseen tarvittavien suunnitelmien osalta alkuperäisesä aikataulussa. Kaikilla suunnittelualoilla tarvitaan vielä paljon työnaikaista suunnittelua, mitä HSY ohjaa yhteistyössä PJU:n kanssa. 3.2 Viemäritunnelit Viemäritunneleiden yleissuunnitelmatasoisia tarkasteluja on edelleen jatkettu Finnoossa. Viemäritunnelien tekniset toteutussuunnitelmat Mikkelä II, Malminmäki ja Eestinkallio urakka-alueilta ovat valmistuneet. Viimeisen urakkaalueen (Finnoo II) toteutussuunnittelu aloitettiin osin lokakuussa, mutta osin siihen päästään vasta tammikuussa. 3.3 Järjestelyt Finnoossa Finnoon alueen purkujärjestelyiden ja maankäytön yhteensovituksen periaateratkaisuille päästiin sitovaan yhteisymmärrykseen joulukuussa. 3.4 Suunnittelu- ja toteutusriskien hallinta LVI:stä ja SIA:sta saatiin suunnitelmat urakkalaskentaan niin myöhään, että ne siirrettiin alkuvaiheessa budjettihintaisina PJU:n urakkaan. PJU:n järjestämien kilpailutusten jälkeen nekin siirtyvät tavoitehintaisiksi töiksi. Suunnittelualat ovat pääosin saaneet toteutussuunnittelunsa tehtyä, mutta ratkaisujen yhteensovittaminen on vielä osin kesken. PJU:n, HSY:n ja suunnittelijoiden yhteistyönä pyritään projektinjohtourakan alkuvaiheessa vielä

4 3(7) kehittämään ratkaisuja kustannustehokkaammiksi, mikä lisää suunnittelutyötä, mutta tuo kokonaiskustannuksiin säästöä. Niitä koneistoja, jotka vaikuttavat olennaisesti rakenteisiin, kilpailutetaan heti projektinjohtourakan alkuvaiheessa, vaikka laitetoimitukset toteutetaan huomattavasti myöhemmin. Työnaikaisen suunnittelun viivästymisriski etenkin rakennesuunnittelun osalta on ilmeinen. Siksi riittävien suunnitteluresurssien käytettävyys varmistettiin ja työpiirustustasoinen suunnittelu aloitettiin marraskuun lopulla. Kaikkien viemäritunnelien urakka-alueiden osalta lunastusmenettely on vielä kesken. Etenkin Eestinkallion osalta täytäntöönpanolupa mahdollisista valituksista riippumatta on keskeinen, koska tunnelin sijoittamiseen kriittisimmin suhtautuvia kiinteistöjä on työtunnelin läheisyydessä. Finnoo II osalta on haettava poikkeamaa maanalaiseen asemakaavaan ja rakennuslupia maanpäällisille rakenteille ja pumppaamolle. Lupakäsittelylle ja reagoinnille mahdollisiin valituksiin uhkaa jäädä liian vähän aikaa. Tämä on Blominmäen hankkeessa konkreettisista riskeistä ainoa, joka voi suuresti viivästyttää puhdistamon käyttöönottoa ja sitä kautta nostaa huomattavasti kustannuksia. Nyt, kun yhteisymmärrys rakenteiden sijoituksesta on saavutettu, täytyy hallinnolliset menettelyt saada hoidettua hyvässä yhteistyössä ja viivytyksittä. 4 Toteutus 4.1 Hankkeen johtaminen ja rahoitus Hankkeen johtoryhmä on kokoontunut seurantajakson aikana kolme kertaa. Johtoryhmään on osallistunut HSY:n edustajien lisäksi pääsuunnittelijan ja louhintatyötä valvovan konsultin edustajat. Kaavio Blominmäen operatiivisesta tilaajaorganisaatiosta on liitteessä Työnaikainen suunnittelu ja valvonta Blominmäen luolaston louhinnan ja kalliorakennusurakan työnaikainen suunnittelu ja valvonta ovat käynnissä ja edenneet sovitun mukaisesti. Suunnittelutyömäärä on kasvanut ennalta arvioidusta, mutta valvontatyömäärä ei. 4.3 Rakentaminen Puhdistamon louhinnan ja kalliorakentamisen urakoitsijana toimii Lemminkäinen Infra Oy ( ). Urakan louhinnat ovat valmistuneet joitain pienimuotoisia kuoppa-, kanaali- ja täydennyslouhintoja lukuun ottamatta. Pultitus, ruiskubetonointi, pohjien tasaus ja muut viimeitelytyöt jatkuvat urakka-ajan loppuun. Urakka on etenemässä suunnitellussa aikataulussaan. Kaikkiaan urakassa on mennessä louhittu noin m 3 -ktr, mikä on noin 110 % urakan tarjouspyyntövaiheessa arvioidusta louhintatarpeesta. Louhittava tilavuus on kasvanut eniten jälkikäsittelyhallissa, mutta louhintatarpeet ovat toteutussuunnittelun myötä kasvaneet myös useassa muussa tilassa luolastossa ja maan päällä.

5 4(7) Viemäritunneleita on louhittu hallituksen päättämän lisätyön puitteissa touko-joulukuussa yhteensä 1110 m eikä louhintaa enää joulun jälkeen jatketa. Urakan loppuajan keskitytään pultitukseen ja muihin viimeistelytöihin. Arvioitua hankalammasta kallion laadusta (injektointisementtimäärä kaksinkeratistunut ja turvaruiskutusmäärä kuusinkertaistunut ennakkoarviosta) ja tärinävaikutuksista johtuen työ on edennyt arvioitua hitaammin ja kustannukset nousevat arvioidusta (3,0 M => 3,8 M ). Tulevien rakentamisvaiheiden turvallisuutta parantavia rakennustöitä on tehty hallituksen päättämän lisätyön puitteissa. Työt olivat käynnissä kaikilla lisätyöhön kuuluvilla alueilla ja saatiin joiltain osin valmiiksikin. Kallion ryöstäymistä johtuen on urakkaan kuuluvien betonivalutöiden määrät kasvaneet huomattavasti ja kustannusarvion (3,3 M ) arvioidaan ylittyvän noin 0,2 M. Finnoo I urakka (HSY:n osuus Länsimetron kanssa yhdessä tehtävästä urakasta) on saatu lähes tehtyä. Budjetti ja aikataulu pitävät. Blominmäen ja Länsiväylän välisille kolmelle urakkaosuudelle valittiin urakoitsija Kalliorakennus-Yhtiöt Oy antoi kaikista niistä edullisimman tarjouksen. Kuva 1 Tulevaa pohjarakentamista varten murskattiin Blominmäen lakialueella louhetta marras-joulukuussa. 4.4 Työturvallisuus Lemminkäinen Infra Oy:n puhdistamourakan MVR-mittausten keskiarvo on ollut yli 96 %, mikä on erittäin hyvä. Urakan ensimmäisen kymmenen kuukauden aikana ei sattunut tapaturmia lainkaan. Koko urakka-ajan tapaturmataajuudeksi on muodostunut 11,1 tapaturmaa / miljoona työtuntia, mikä on hieman Lemminkäinen Infra Oy:n vuoden 2017 keskiarvoa korkeampi (10,2), mutta huomattavasti matalampi kuin rakennusalalla yleensä (vuoden 2015 keskiarvo 63).

6 5(7) 4.5 HSY:n hallituksen päätökset ja päättäväksi tulevat asiat Hallitus päätti valita Blominmäen jätevedenpuhdistamon projektinjohtourakoitsijaksi kokonaistaloudellisesti edullisimman tarjouksen antaneen Lemminkäinen Infra Oy:n. Hallitus päätti valita Mikkelä 2, Malminmäki ja Eestinkallio viemäritunneliosuuksien urakoitsijaksi kokonaistaloudellisesti edullisimman tarjouksen antaneen Kalliorakennus-Yhtiöt Oy:n Suunnittelutoimeksiantojen kattohintojen korotukset. Helmi- tai maaliskuu viemäritunnelin tärinäseurantojen konsultin valinta Huhti- tai toukokuu projektinjohtourakan aikainen työmaavalvonta (siihen saakka jatketaan nykyisin valvontaresurssein). 5 Aikataulu Hankkeen päivitetty yleisaikataulu on liitteenä Aikatauluun liittyvien riskien hallinta Puhdistamon rakentamisaikataulu on edelleen haastava. Viemäritunnelien Finnoo II urakan käynnistämismahdollisuus on edelleen epävarma, kun poikkeamaa maanaliseen asemakaavaan ja rakennuslupia päästään hakemaan vasta alkuvuodesta Viemäritunnelilouhinnoissa viivästykset ovat puhdistamon luolastolouhintoja todennäköisempiä ja viivästyksiä on vaikea ottaa kiinni, koska töiden tehostamismahdollisuudet ovat hyvin rajallisia. Siksi Finnoo II urakkakin on pyrittävä käynnistämään ajoissa. Viemäritunnelien rakentamisvalmius edellyttää monien erityyppisten lupien saamista. Etenkin Finnoo II osalta tämä on edelleen riski. Myös Malminmäen ja Eestinkallion urakoiden aloittamiseen liittyy vielä paljon Espoon kaupungin ja maanomistajan kanssa sovittavia järjestelyjä. Henkilöresurssien riittävyys hankkeen tilaaja- ja hallintaorganisaatiossa sekä tilaajan vastuulla olevissa ostopalveluissa (suunnittelu ja työmaavalvonta) on varmistettava projektinjohtourakan sujuvuuden varmistamiseksi. Rakennussuunniteluun on saatu Pöyryltä paljon lisäresursseja. Työmaavalvonnan kilpailutusyritys joulutammikuussa toi vain yhden tarjouksen. Hankinta keskeytettiin ja kilpailutetaan uudella konseptilla lähiaikoina. 6 Kaavoitus ja lupamenettelyt 6.1 Ympäristöluvat Etelä-Suomen aluehallintovirasto (AVI) antoi ympäristölupapäätöksensä Luvasta valitettiin, mutta Vaasan hallinto-oikeus kumosi valituksen. Ympäristölupa sai lainvoiman

7 6(7) Ympäristöluvan yksi määräyksistä on: Luvan saajan on tehtävä Etelä-Suomen aluehallintovirastolle hakemus, jossa selvitetään yksityiskohtaisesti puhdistamon ja Suomenojan välisen viemäritunnelin sekä vara- ja hätäpurkupaikkojen sijainnit sekä tarvittavat rakenteet mennessä. Hakemuksen tulee sisältää lisäksi selvitys meriviemäritunnelin kapasiteetin riittävyydestä ja vertailu, jossa varajärjestelmän vaihtoehtona on uuden meriviemäritunnelin rakentaminen. Tuota määräystä koskeva hakemus toimitetaan tammikuussa Radan alitukseen (louhinnat ja hätäpurkuputki) ehdot ovat tarkentuneet ja suunnitelmia muokattu niiden täyttämiseksi. Viimeiset täsmennykset toimitetaan tammikuussa. 6.2 Rakennusluvat ja maisematyöluvat Lupahakemukset Espoon kaupungilta (rakennusvalvonta, kaupunkitekniikka ja kaupunki-suunnittelu) suunnittelun aikana haettavissa olevista luvista on jätetty Malminmäen, Eestinkallion ja Mikkelä II urakka-alueiden osalta. 7 Ympäristöasiat Maa- ja kallioperässä liikkuvan veden pintaa on seurattu lähellä puhdistamon louhintoja olevissa havaintoputkissa viikoittain ja kauempana olevissa ja viemäritunnelien ympäristössä olevissa kuukausittain. Puhdistamon ympäristössä louhinnat on saatu niin valmiiksi, että seurantaa voidaan harventaa. Pinta- ja pohjaveden laadun seurannassa, ympäristön painumien seurannassa, Blominmäen täyttömäen vakauden seurannassa tai kallion liikkeiden seurannassa ei ole ilmennyt mitään erityistä. 8 Hankkeen kustannukset Hankesuunnitelma ja hankkeen toteutuneet kustannukset ja sidottujen kustannusten pohjalta tarkennettu ennuste.

8 7(7) budjetti HSY ennuste toteutunut sidotut (06/2014) Q3/2017 osaprojekti M M % M % M % Puhdistamon louhintatyöt 86 63,8 74 % 67,1 78 % 67,9 79 % Rakennustyöt 79 4,5 6 % 90,8 115 % 90,8 115 % Koneistotyöt 54 63,7 118 % 63,7 118 % LVI-työt 11 26,3 239 % 26,3 239 % Automaatio & instrumentointi 7 11,1 159 % 11,1 159 % Sähkötyöt 15 27,2 181 % 27,2 181 % Tulo- ja purkutunnelit 61 5,7 9 % 45,3 74 % 57,6 94 % Suomenojan jätevesien kääntö 10 0,0 0 % 10,0 100 % Suunnittelu, rakennuttaminen ja tutkimukset 16 14,7 92 % 15,2 95 % 21,3 133 % Louhinnan suhdannevaraus 15 0,0 0 % 0,0 0 % Muut ja ennakoimattomat kustannukset 17 0,3 2 % 1,0 6 % 1,4 8 % yhteensä 371,0 89,0 347,6 Indeksikorjattu* (10/2017) summa 377,3 377,3 * rakennuskustannusindeksi 6/2014 = 107,99 ja 10/2017 = 109,82, nousua 1,7 % Blominmäen hankkeen urakat on kilpailutettu ja urakoitsijat valittu Finnoo II urakkaa ja Suomenojan jätevesien kääntöjärjestelyjä lukuunottamatta. Projektinjohtourakkaan sisältyy puhdistamon rakentaminen kaikilta osin valmiiksi ja käyttöönotto. Siihen liittyvät kustannukset ovat ylittämässä hankesuunnitteluvaiheessa arvioidut. Taulukossa on huomioitu k.o. urakkaan sisältyvät kustannukset arviopohjalta taulukon riveille jaoteltuina. LVI ja SIA täsmentyvät tavoitehintaisiksi, kun PJU saa ne tarkoituksenmukaisna kokonaisuuksina kilpailutettua. Louhintakustannukset todennäköisesti alittavat hankesuunnitteluvaiheessa arvioidut. Suunnittelu- ja tutkimuskustannukset tulevat ylittämään hankesuunnitteluvaiheessa arvioidut. Hankesuunnitelman kokonaiskustannusarvion ennustetaan pitävän, kun huomioidaan hankesuunnitelmassa esiteysti rakennuskustannusindeksin muutokset. Kaikki suhdannevaraukset on kuitenkin jo syöty ja ennakoimattomille kustannuksille on enää minimaalisesti varauksia käytettävissä. Blominmäen hankkeen lisä- ja muutostyöt ja hankintapäätökset jaksolla 4/2017 on koottu liitteeseen 2. 9 Tiedottaminen ja asiakaspalaute Viemäritunneleiden sijoittamisen lupaprosessi yksityisten maanomistajien ja Espoon kaupungin kanssa on jatkunut. Yksityisiä kiinteistönomistajia linjalla on noin 130, joista suurimman osan kanssa on tehty kirjallinen sopimus vesihuoltolinjasta ja rasitteesta. Kuuden kiinteistön kanssa ei neuvotteluista huolimatta päästy sopimukseen. Blominmäen uutiskirje asukkaille 4/2017 julkaistiin HSY:n nettisivuilla ja toimitettiin hankkeen sähköpostituslistalla oleville.

9 8(7) 10 Liitteet Liite 1: Blominmäen hankkeen tapahtumahistoria Liite 2 Blominmäen hankkeen lisä- ja muutostyöt ja hankintapäätökset IV/2017 Liite 3 Blominmäen hankkeen yleisaikataulu Liite 4: Blominmäen alustava operatiivinen tilaajaorganisaatio

10 Liite 1: Blominmäen jätevedenpuhdistamohankkeen keskeiset tapahtumat /2005 Espoon veden ja Espoon geoteknisen yksikön tekemä Suomenojan ympäristön (2,5 km säteellä) kallioresurssikartoitus jätevedenpuhdistamon sijoitusmahdollisuuksien selvittämiseksi Espoon Vesi teetti jätevedenpuhdistusta koskevan pitkän tähtäimen kehittämissuunnitelman, jossa suositeltiin jätevesien käsittelyn siirtämistä Suomanojalta kalliopuhdistamoon, alustavat ympäristöselvitykset kolmesta Länsiväylän pohjoispuolen <4 km kalliosta YVA-prosessi ja sen rinnalla laaja vuorovaikutusprojekti, jossa selvitettiin yli 20 ehdotetun sijoituspaikan mahdollisuudet ja lisättiin YVA-prosessiin 2 lisävaihtoehtoa Uuudenmaan ympäristökeskus antoi yhteysviranomaisena lausunnon jätevedenpuhdistamon sijoitusvaihtehtojen ympäristövaikutusten arviointiselostuksesta (YVA) Espoon kaupunginvaltuusto päätti uuden puhdistamon sijoituspaikaksi Blominmäen Uudenmaan maakuntavaltuusto hyväksyi Blominmäkeä koskevan vaihemaakuntakaavan Pääsuunnittelijaksi valittiin yhteenliittymä FCG Suunnittelu ja tekniikka Oy, Ramboll Finland Oy ja Kalliosuunnittelu Oy Geo- ja kalliotekniseksi suunnittelijaksi valittiin Pöyry Finland Oy Espoon kapunginvaltuusto hyväksyi Blominmäen osayleiskaavan Blominmäen jätevedenpuhdistamon ympäristölupahakemus jätettiin Etelä-Suomen aluehallintovirastolle HSY:n hallitus hyväksyi hankesuunnitelman tarkennuksen siten, että hankkeen kokonaiskustannukset ovat 371 milj. euroa Mikkelänkallion avolouhinnalle ja ajotunnelilouhinnalle saatiin rakennuslupa Blominmäen asemakaava sai lainvoiman Blominmäen luolaston rakennuslupahakemus jätettiin Mikkelänkallion louhintatöiden urakoitsijaksi valittiin Skanska Infra Oy (urakka-aika ) Finnoon ajotunnelin yhteiskäytöstä tehtiin Länsimetron kanssa sopimus Viemäritunnelien toteutussuunnittelijaksi valittiin Kalliosuunnittelu Oy Rockplan Ltd Blominmäen luolastolle saatiin rakennuslupa Luolaston louhintaurakoitsijaksi valittiin Lemminkäinen Infra Oy (urakka-aika ) Louhintojen rakennuttajakonsultiksi valittiin SITO Rakennuttajat Oy Puhdistamon rahoitukseen liittyvä Euroopan Investointipankin (EIB) lainan ensimmäinen 100 milj. euron lainasopimus allekirjoitettiin Puhdistamon rahoitukseen liittyvä Pohjoismaiden Investointipankin (NIB) 115 milj. euron lainasopimus allekirjoitettiin Etelä-Suomen aluehallintovirasto (AVI) myönsi puhdistamolle ympäristöluvan (yksi valitus Vaasan hallinto-oikeuteen) Finnoo 1 viemäritunneliosuuden louhintaurakoitsijaksi valittiin Lemminkäinen Infra Oy (urakka-aika ) Puhdistamon laitossuunnittelijaksi valittiin yhteenliittymä FCG Suunnittelu ja tekniikka Oy ja Ramboll Finland Oy Puhdistamon rakennus- ja SIA-suunnittelijaksi valittiin Pöyry Finland Oy

11 Biologisten typenpoistosuodattimien toimittajaksi valittiin Veolia Water Technologies Aquaflow Oy Kiekkosuodattimien ja niitä edeltävän kemiallisen saostuksen toimittajaksi valittiin Veolia Water Technologies Aquaflow Oy Viemäritunnelien Mikkelä 1 osuuden louhinnat ja lujitukset päätettiin tilata lisätyönä Lemminkäinen Infra Oy:n puhdistamon kalliorakennusurakassa Vesihuollon toimialajohtaja sai valtuudet tilata Blominmäen (turvallisuutta parantavia) rakennustöitä Lemminkäinen Infra Oy:ltä enintään eurolla (alv 0%) Puhdistamon maanpäällisille rakennuksille saatiin rakennuslupa Blominmäen jätevedenpuhdistamon projektinjohtourakan neuvottelumenettelyyn valittiin YIT Rakennus Oy, Lemminkäinen Infra Oy sekä Skanska Infra Oy ja Skanska Talonrakennus Oy Blominmäen puhdistamon ympäristölupa sai lainvoiman Blominmäen jätevedenpuhdistamon projektinjohtourakoitsijaksi valittiin Lemminkäinen Infra Oy Mikkelä 2, Malminmäki ja Eestinkallio viemäritunneliosuuksien urakoitsijaksi valittiin Kalliorakennus-Yhtiöt Oy

12 Liite 2: raportointijaksolla hyväksytyt lisä- ja muutostyöt sekä tehdyt hankintapäätökset IV/2017 (sisältyvät kohdan 8 ennusteen kustannuksiin) Louhintaurakan lisä- ja muutostyöt: F5 piipun perustuksen muutokset osastonjohtaja Mädättämöiden kansirakennemuutokset osaston lisälouhintojen aiheuttamia lisätöitä projektijohtaja Jälki-injektointireikien poraukset projektijohtaja Mädättämön M2 korokepalkin muutos projektijohtaja N- hallin jälkitiivistys projektijohtaja Kanaalin louhinta kiilaamalla louhintapalkin tuntumassa projektijohtaja Kuilun F4 sokkeliseinän korottaminen projektijohtaja Betonin laadunvalvontanäytteet projektijohtaja Blominmäen kalliorakennusurakan tervajaistilaisuuden järjestäminen projektijohtaja Mädättämöiden lujitusrakenteiden muutokset osastonjohtaja Murskauslupa projektijohtaja Denitrifioiva typenpoistosuodatus ja kiekkosuodatus lisä- ja muutostyöt: 30-paikkaiset isommat kiekkosuodattimet ja 3-linjaisen saostuksen ja flokkauksen sekoittimet (Aquaflow, Veolia), lisä-/muutostyö toimialajohtaja Muut hankintapäätökset: Pääajotunnelin vesihuoltolinjat jatkosuunnitelu (Ramboll), lisätyö projektijohtaja Hankintakonsultointi (Ramboll CM) osastonjohtaja Rakennusselostuksen laatiminen (FCG), lisätyö projektijohtaja BloVi TATE-jatkosuunnittelu (Ramboll), lisätyö osastonjohtaja Projektipankki jatkotilaus (Buildercom) projektijohtaja Tärinämittaukset Luoteisrinne (Finnrock) projektijohtaja Laitosteknisen toteutussuunnittelun muutostyöt projektijohtaja YHTEENSÄ

13 Liite 3: Blominmäen hankkeen yleisaikataulu (hankesuunnitelman tarkennus ja rakentamisajan pidennys ) tilanne TOIMENPIDE I II III IV I II III IV I II III IV I II III IV I II III IV I II III IV I II III IV I II III IV I II III IV I II III IV I II III IV Yleissuunnittelu valmis ja hankesuunnitelman tarkennus Täydentävät kalliotekniset tutkimukset Ympäristölupahakemuksen valmistelu ja lupapäätös AVI:lta 3. vaihemaakuntakaavan hyväksyminen, vahvistus ja lainvoima Osayleiskaavan valmistelu, hyväksyminen ja lainvoima Asemakaavan valmistelu, hyväksyminen ja lainvoima Yleisssuunnitelman tarkistus ja luonnossuunnittelu Tila- ja layout-suunnittelu, luolasto Rakennuslupahakemukset ja päätökset Puhdistamon louhinnan toteutussuunnittelu Viemäritunnelien louhinnan toteutussuunnittelu Puhdistamon ajotunneleiden ja luolaston louhintaurakoiden kyselyt Puhdistamon ajotunneleiden louhinta Luolaston louhinta Rakennusten toteutussuunnittelu + luolaston muu tot.suunnittelu Muut urakkakyselyt Rakennustekniset työt Laiteasennukset Tulo- ja purkutunnelien louhinta Suomenojan jätevesien kääntöjärjestelyjen toteutus Koekäyttö sekä vesien ja lietteen siirto Suomenojalta Käyttöönotto viranomaisprosessin käynnistys hyväksymispäätös viranomaisprosessin käynnistys (hankesuunnitelmassa ennustettu) hyväksymispäätös (hankesuunnitelmassa ennustettu) hankesuunnitelmassa esitetty aika hankesuunnitelman jälkeen pidennetty arvio hankesuunnitelman jälkeen lyhennetty arvio

14 Liite 4: Blominmäen alustava operatiivinen tilaajaorganisaatio Keltaisella merkityt toimivat vakituisesti PJU:n työmaatukikohdassa (lihavoidut HSY:n kirjoilla) valvontaorganisaatiota täydennetään myöhemmin (valkoisella merkityillä)

TOTEUTUKSEN TILANNERAPORTTI

TOTEUTUKSEN TILANNERAPORTTI Helsingin seudun ympäristöpalvelut BLOMINMÄEN JÄTEVEDENPUHDISTAMO TOTEUTUKSEN TILANNERAPORTTI 30.9.2017 HSY:n hallitus 20.10.2017 Lisätietoja toimialajohtaja Tommi Fred 09 1561 3451 tommi.fred@hsy.fi osastonjohtaja

Lisätiedot

TOTEUTUKSEN TILANNERAPORTTI

TOTEUTUKSEN TILANNERAPORTTI Helsingin seudun ympäristöpalvelut BLOMINMÄEN JÄTEVEDENPUHDISTAMO TOTEUTUKSEN TILANNERAPORTTI 30.6.2018 HSY:n hallitus 17.8.2018 Lisätietoja toimialajohtaja Tommi Fred 09 1561 3451 tommi.fred@hsy.fi osastonjohtaja

Lisätiedot

TOTEUTUKSEN TILANNERAPORTTI

TOTEUTUKSEN TILANNERAPORTTI Helsingin seudun ympäristöpalvelut BLOMINMÄEN JÄTEVEDENPUHDISTAMO TOTEUTUKSEN TILANNERAPORTTI 31.3.2018 HSY:n hallitus 13.4.2018 Lisätietoja toimialajohtaja Tommi Fred 09 1561 3451 tommi.fred@hsy.fi osastonjohtaja

Lisätiedot

TOTEUTUKSEN TILANNERAPORTTI

TOTEUTUKSEN TILANNERAPORTTI Helsingin seudun ympäristöpalvelut BLOMINMÄEN JÄTEVEDENPUHDISTAMO TOTEUTUKSEN TILANNERAPORTTI 31.7.2017 HSY:n hallitus 25.8.2017 Lisätietoja toimialajohtajan sijainen Tommi Fred 09 1561 3451 tommi.fred@hsy.fi

Lisätiedot

TOTEUTUKSEN TILANNERAPORTTI

TOTEUTUKSEN TILANNERAPORTTI Helsingin seudun ympäristöpalvelut BLOMINMÄEN JÄTEVEDENPUHDISTAMO TOTEUTUKSEN TILANNERAPORTTI 30.9.2018 HSY:n hallitus 12.10.2018 Lisätietoja toimialajohtaja Tommi Fred 09 1561 3451 tommi.fred@hsy.fi osastonjohtaja

Lisätiedot

TOTEUTUKSEN TILANNERAPORTTI

TOTEUTUKSEN TILANNERAPORTTI Helsingin seudun ympäristöpalvelut BLOMINMÄEN JÄTEVEDENPUHDISTAMO TOTEUTUKSEN TILANNERAPORTTI 31.3.2019 HSY:n hallitus 12.3.2019 Lisätietoja toimialajohtaja Tommi Fred 09 1561 3451 tommi.fred@hsy.fi hankejohtaja

Lisätiedot

TOTEUTUKSEN TILANNERAPORTTI

TOTEUTUKSEN TILANNERAPORTTI Helsingin seudun ympäristöpalvelut BLOMINMÄEN JÄTEVEDENPUHDISTAMO TOTEUTUKSEN TILANNERAPORTTI 31.3.2017 HSY:n hallitus 21.4.2017 Lisätietoja toimialajohtajan sijainen Tommi Fred 09 1561 3451 tommi.fred@hsy.fi

Lisätiedot

TOTEUTUKSEN TILANNERAPORTTI

TOTEUTUKSEN TILANNERAPORTTI Helsingin seudun ympäristöpalvelut BLOMINMÄEN JÄTEVEDENPUHDISTAMO TOTEUTUKSEN TILANNERAPORTTI 13.1.2017 HSY:n hallitus 20.1.2017 Lisätietoja toimialajohtajan sijainen Tommi Fred 09 1561 3451 tommi.fred@hsy.fi

Lisätiedot

TOTEUTUKSEN TILANNERAPORTTI

TOTEUTUKSEN TILANNERAPORTTI Helsingin seudun ympäristöpalvelut BLOMINMÄEN JÄTEVEDENPUHDISTAMO TOTEUTUKSEN TILANNERAPORTTI 31.3.2016 HSY:n hallitus 22.4.2016 Lisätietoja toimialajohtajan sijainen Tommi Fred 09 1561 3451 tommi.fred@hsy.fi

Lisätiedot

TOTEUTUKSEN TILANNERAPORTTI 31.12.2015

TOTEUTUKSEN TILANNERAPORTTI 31.12.2015 Helsingin seudun ympäristöpalvelut BLOMINMÄEN JÄTEVEDENPUHDISTAMO TOTEUTUKSEN TILANNERAPORTTI 31.12.2015 HSY:n hallitus 22.1.2016 Lisätietoja toimialajohtaja Jukka Piekkari 09 1561 3002 jukka.piekkari@hsy.fi

Lisätiedot

TOTEUTUKSEN TILANNERAPORTTI

TOTEUTUKSEN TILANNERAPORTTI Helsingin seudun ympäristöpalvelut BLOMINMÄEN JÄTEVEDENPUHDISTAMO TOTEUTUKSEN TILANNERAPORTTI 31.7.2016 HSY:n hallitus 26.8.2016 Lisätietoja toimialajohtajan sijainen Tommi Fred 09 1561 3451 tommi.fred@hsy.fi

Lisätiedot

Megaluokan vesihuoltohanke etenee

Megaluokan vesihuoltohanke etenee Megaluokan vesihuoltohanke etenee kohti Espoon Blominmäen jätevedenpuhdistamoa Jukka Yli-Kuivila, projektijohtaja HSY Maarakennuspäivä 24.9.2015 Blominmäki huhtikuussa 2015 27.8.2014 2 1 24.9.2015 Mikkelänkallio

Lisätiedot

Kysymyksiä ja palautetta? Voit täyttää palautelomakkeen ja palauttaa sen järjestäjille Käsittelemme kysymykset ja palautteet esitysten jälkeen

Kysymyksiä ja palautetta? Voit täyttää palautelomakkeen ja palauttaa sen järjestäjille Käsittelemme kysymykset ja palautteet esitysten jälkeen Kysymyksiä ja palautetta? Voit täyttää palautelomakkeen ja palauttaa sen järjestäjille Käsittelemme kysymykset ja palautteet esitysten jälkeen Blominmäen jätevedenpuhdistamo ja viemäritunnelit 19.1.2016

Lisätiedot

TOTEUTUKSEN TILANNERAPORTTI

TOTEUTUKSEN TILANNERAPORTTI Helsingin seudun ympäristöpalvelut BLOMINMÄEN JÄTEVEDENPUHDISTAMO TOTEUTUKSEN TILANNERAPORTTI 12.10.2016 HSY:n hallitus 21.10.2016 Lisätietoja toimialajohtajan sijainen Tommi Fred 09 1561 3451 tommi.fred@hsy.fi

Lisätiedot

HSY:n uusi Blominmäen jätevedenpuhdistamo

HSY:n uusi Blominmäen jätevedenpuhdistamo HSY:n uusi Blominmäen jätevedenpuhdistamo Maanalainen rakentaminen seminaari 11.5.2015 RIL Pohja-, maa- ja kalliorakentamisen tekniikkaryhmä Jukka Yli-Kuivila, projektijohtaja HSY 11.5.2015 Blominmäen

Lisätiedot

TOTEUTUKSEN TILANNERAPORTTI 16.3.2015

TOTEUTUKSEN TILANNERAPORTTI 16.3.2015 Helsingin seudun ympäristöpalvelut BLOMINMÄEN JÄTEVEDENPUHDISTAMO TOTEUTUKSEN TILANNERAPORTTI 16.3.2015 HSY:n hallitus 20.3.2015 Lisätietoja toimialajohtaja Jukka Piekkari 09 1561 3002 jukka.piekkari@hsy.fi

Lisätiedot

Blominmäen jätevedenpuhdistamo. HSY:n historian suurin panostus Itämeren suojeluun ja Espoon kaupunkikehitykseen

Blominmäen jätevedenpuhdistamo. HSY:n historian suurin panostus Itämeren suojeluun ja Espoon kaupunkikehitykseen Blominmäen jätevedenpuhdistamo HSY:n historian suurin panostus Itämeren suojeluun ja Espoon kaupunkikehitykseen 31.8./6.9./13.9.2016 Jukka Yli-Kuivila, projektijohtaja 1 Ajoreitti Mikkelästä Blominmäkeen

Lisätiedot

TOTEUTUKSEN TILANNERAPORTTI 1.6.2015

TOTEUTUKSEN TILANNERAPORTTI 1.6.2015 Helsingin seudun ympäristöpalvelut BLOMINMÄEN JÄTEVEDENPUHDISTAMO TOTEUTUKSEN TILANNERAPORTTI 1.6.2015 HSY:n hallitus 12.6.2015 Lisätietoja toimialajohtaja Jukka Piekkari 09 1561 3002 jukka.piekkari@hsy.fi

Lisätiedot

TOTEUTUKSEN TILANNERAPORTTI 1.10.2015

TOTEUTUKSEN TILANNERAPORTTI 1.10.2015 Helsingin seudun ympäristöpalvelut BLOMINMÄEN JÄTEVEDENPUHDISTAMO TOTEUTUKSEN TILANNERAPORTTI 1.10.2015 HSY:n hallitus 16.10.2015 Lisätietoja toimialajohtaja Jukka Piekkari 09 1561 3002 jukka.piekkari@hsy.fi

Lisätiedot

Lisätietoja toimialajohtaja Jukka Piekkari 09 1561 3002 jukka.piekkari@hsy.fi. osastonjohtaja vs. Mari Heinonen 09 1561 3187 mari.heinonen@hsy.

Lisätietoja toimialajohtaja Jukka Piekkari 09 1561 3002 jukka.piekkari@hsy.fi. osastonjohtaja vs. Mari Heinonen 09 1561 3187 mari.heinonen@hsy. äristöpalvelut DENPUHDISTAMO RAPORTTI 1.6.2015 2.6.2015 Lisätietoja toimialajohtaja Jukka Piekkari 09 1561 3002 jukka.piekkari@hsy.fi osastonjohtaja vs. Mari Heinonen 09 1561 3187 mari.heinonen@hsy.fi

Lisätiedot

Blominmäen jätevedenpuhdistamo hankekatsaus. 16.4.2015 Jukka Yli-Kuivila, projektijohtaja

Blominmäen jätevedenpuhdistamo hankekatsaus. 16.4.2015 Jukka Yli-Kuivila, projektijohtaja Blominmäen jätevedenpuhdistamo hankekatsaus 16.4.2015 Jukka Yli-Kuivila, projektijohtaja Blominmäen jätevedenpuhdistamo 150 000 m 3 /d 400 000 asukasta v. 2020 => 550 000 asukasta v. 2040 Blominmäki havainnekuva

Lisätiedot

Pirkanmaan keskuspuhdistamon asukastilaisuus 20.4.2015

Pirkanmaan keskuspuhdistamon asukastilaisuus 20.4.2015 Pirkanmaan keskuspuhdistamon asukastilaisuus 20.4.2015 17.30-18.00 18.05 18.20 19.00 20.00 Kahvitarjoilu Tilaisuuden avaus (Tampereen Vesi) Historiakatsaus (Tampereen Vesi) Suunnittelutilanne ja lisätutkimukset

Lisätiedot

Osastonjohtaja Tuomo Heinonen puh. (09) Projektinjohtaja Jukka Yli-Kuivila puh. (09)

Osastonjohtaja Tuomo Heinonen puh. (09) Projektinjohtaja Jukka Yli-Kuivila puh. (09) Hallitus 5 19.01.2018 BLOMINMÄEN JÄTEVEDENPUHDISTAMOHANKKEESEEN LIITTYVÄT SUUNNITTELUTOIMEKSIANNOT 604/05.050.501.5012/2017 Hallitus 5 Esittelijä Valmistelijat Yleistä Toimitusjohtaja Raimo Inkinen Toimialajohtaja

Lisätiedot

LAPPEENRANNAN JÄTEVESIRATKAISU. Hyväristönmäen uuden jätevedenpuhdistamon ja siirtolinjan toteutus. HYVÄ-hanke

LAPPEENRANNAN JÄTEVESIRATKAISU. Hyväristönmäen uuden jätevedenpuhdistamon ja siirtolinjan toteutus. HYVÄ-hanke LAPPEENRANNAN JÄTEVESIRATKAISU Hyväristönmäen uuden jätevedenpuhdistamon ja siirtolinjan toteutus HYVÄ-hanke yleisötilaisuus Myllymäen koulu 26.5.2016 Riitta Moisio/LAVO Toikansuo jäteveden puhdistusta

Lisätiedot

Helsingin kaupunki Pöytäkirja 8/ (6) Liikennelaitos -liikelaitoksen johtokunta (HKL) Infraj/

Helsingin kaupunki Pöytäkirja 8/ (6) Liikennelaitos -liikelaitoksen johtokunta (HKL) Infraj/ Helsingin kaupunki Pöytäkirja 8/2015 1 (6) 68 HKL:n kulunvalvonnan uusimisen kokonaisurakan lisä- ja muutostyövarauksen korottaminen HEL 2013-000688 T 10 06 00 Päätös päätti hyväksyä HKL:n kulunvalvonnan

Lisätiedot

Helsingin seudun ympäristöpalvelut Helsingforsregionens miljötjänster. Uusi jätevedenpuhdistamo. Blominmäkeen

Helsingin seudun ympäristöpalvelut Helsingforsregionens miljötjänster. Uusi jätevedenpuhdistamo. Blominmäkeen Helsingin seudun ympäristöpalvelut Helsingforsregionens miljötjänster Uusi jätevedenpuhdistamo Blominmäkeen 2 Espoon Blominmäen uusi jätevedenpuhdistamo rakennetaan maan alle louhittavaan luolastoon, jonne

Lisätiedot

JULKISIVUKORJAUKSEN SUUNNITTELU TURHAA VAI TURVAA?

JULKISIVUKORJAUKSEN SUUNNITTELU TURHAA VAI TURVAA? JulkisivuROADSHOW Lappeenrannassa: JULKISIVUKORJAUKSEN SUUNNITTELU TURHAA VAI TURVAA? Etelä-Karjalan Osuuspankin auditorio, 1.10.2014 Mikko Tarri, hallituksen puheenjohtaja Julkisivuyhdistys r.y. Julkisivusaneeraus.

Lisätiedot

Missä mennään? Rakentamisjohtaja Tero Palmu

Missä mennään? Rakentamisjohtaja Tero Palmu Missä mennään? Rakentamisjohtaja Tero Palmu 17.1.2019 Aineiston käyttö ja kopiointi ilman Länsimetron lupaa on kiellettyä. Itäjatke Länsimetro 21 km 13 asemaa Varikko Sammalvuoressa Kantametro (avattu

Lisätiedot

Kysymyksiä ja palautetta? Voit täyttää palautelomakkeen ja palauttaa sen järjestäjille Käsittelemme kysymykset ja palautteet esitysten jälkeen

Kysymyksiä ja palautetta? Voit täyttää palautelomakkeen ja palauttaa sen järjestäjille Käsittelemme kysymykset ja palautteet esitysten jälkeen Kysymyksiä ja palautetta? Voit täyttää palautelomakkeen ja palauttaa sen järjestäjille Käsittelemme kysymykset ja palautteet esitysten jälkeen Blominmäen jätevedenpuhdistamo hankekatsaus 6.10.2015 Jukka

Lisätiedot

JULKISIVUKORJAUKSEN SUUNNITTELU TURHAA VAI TURVAA?

JULKISIVUKORJAUKSEN SUUNNITTELU TURHAA VAI TURVAA? JulkisivuROADSHOW Oulu: JULKISIVUKORJAUKSEN SUUNNITTELU TURHAA VAI TURVAA? Radisson Blu Hotel, 8.10.2015 Mikko Tarri, yksikönjohtaja / korjaussuunnittelu A-Insinöörit Suunnittelu Oy Esityksen sisältö Julkisivusaneeraus

Lisätiedot

Helsingin kaupunki Esityslista 6/ (5) Yleisten töiden lautakunta Ko/

Helsingin kaupunki Esityslista 6/ (5) Yleisten töiden lautakunta Ko/ Helsingin kaupunki Esityslista 6/2016 1 (5) 1 Siltojen ja taitorakenteiden asiantuntijapalveluiden puitesopimus 2016 2017, konsulttien valinta HEL 2015-011101 T 02 08 02 00 Päätösehdotus päättää hylätä

Lisätiedot

Espoon kaupunki Pöytäkirja 58

Espoon kaupunki Pöytäkirja 58 01.06.2015 Sivu 1 / 1 5502/02.07.00/2014 58 Tontin ja maanalaisen alueen vuokraaminen Gumbölestä sekä tontin laajennuksen vuokraaminen Muuralasta Helsingin seudun ympäristöpalvelut -kuntayhtymälle (HSY),

Lisätiedot

Länsimetron kalliohaasteet varautuminen ja selviytyminen. Suomen kuntatekniikan päivät 17.05.2013 Juha Salmelainen, Rockplan

Länsimetron kalliohaasteet varautuminen ja selviytyminen. Suomen kuntatekniikan päivät 17.05.2013 Juha Salmelainen, Rockplan Länsimetron kalliohaasteet varautuminen ja selviytyminen Suomen kuntatekniikan päivät 17.05.2013 Juha Salmelainen, Rockplan LÄNSIMETRO LYHYESTI 13,7 km kaksoistunnelia, 7+1 asemaa, 9 rv-hallia, kääntöraide

Lisätiedot

ASIKKALAN KUNTA URAJÄRVEN VESIHUOLLON YLEIS- SUUNNITELMA

ASIKKALAN KUNTA URAJÄRVEN VESIHUOLLON YLEIS- SUUNNITELMA Vastaanottaja Asikkalan kunta Asiakirjatyyppi Vesihuollon yleissuunnitelma Päivämäärä [Month, year] Viite LUONNOS 10.1.2012 ASIKKALAN KUNTA URAJÄRVEN VESIHUOLLON YLEIS- SUUNNITELMA LUONNOS ASIKKALAN KUNTA

Lisätiedot

Riikinvoiman Ekovoimalaitoshanke. EnergyVarkaus Seminaari 8.8.2014

Riikinvoiman Ekovoimalaitoshanke. EnergyVarkaus Seminaari 8.8.2014 Riikinvoiman Ekovoimalaitoshanke EnergyVarkaus Seminaari 8.8.2014 Sisältö 1. Riikinvoiman Ekovoimalaitoshanke 2. Hankkeen tilannekatsaus Riikinvoiman Ekovoimalaitoshanke Hanke käynnistyi syksyllä 2010

Lisätiedot

Työmaavesien käsittelyratkaisuja Länsimetron louhintatyömailla. Paula Kajava Kalliosuunnittelu Oy Rockplan Ltd

Työmaavesien käsittelyratkaisuja Länsimetron louhintatyömailla. Paula Kajava Kalliosuunnittelu Oy Rockplan Ltd Työmaavesien käsittelyratkaisuja Länsimetron louhintatyömailla Paula Kajava Kalliosuunnittelu Oy Rockplan Ltd Suunnittelutoimisto, painopisteenä kalliotilojen suunnittelu Pääsuunnittelu Arkkitehtisuunnittelu

Lisätiedot

Helsingin kaupunki Pöytäkirja 9/ (5) Ympäristölautakunta Ysp/

Helsingin kaupunki Pöytäkirja 9/ (5) Ympäristölautakunta Ysp/ Helsingin kaupunki Pöytäkirja 9/2014 1 (5) 200 Aluehallintoviraston päätös Länsisataman edustan väylän muuttamisesta ESAVI/197/04.09/2013 Päätös Asia tulisi käsitellä 10.6.2014 kokouksessa. päätti merkitä

Lisätiedot

Keskuspuhdistamo Tampereen seudun kuntien merkittävin ympäristöinvestointi!

Keskuspuhdistamo Tampereen seudun kuntien merkittävin ympäristöinvestointi! Keskuspuhdistamo Tampereen seudun kuntien merkittävin ympäristöinvestointi! 100 vuoden ratkaisu! Kuuden kunnan yhteinen seudullinen kalliojätevedenpuhdistamo Tampereen Sulkavuoreen siirto ja purkutunneleineen.

Lisätiedot

AJANKOHTAISTA TAMPEREEN SEUDUN VESIHUOLLOSTA. Tekpan seutuseminaari 23.3.2011. Tj Pekka Pesonen Tampereen Vesi

AJANKOHTAISTA TAMPEREEN SEUDUN VESIHUOLLOSTA. Tekpan seutuseminaari 23.3.2011. Tj Pekka Pesonen Tampereen Vesi AJANKOHTAISTA TAMPEREEN SEUDUN VESIHUOLLOSTA Tekpan seutuseminaari 23.3.2011 Tj Pekka Pesonen Tampereen Vesi 1 KÄYNNISSÄ OLEVIA SEUDULLISIA HANKKEITA Sako ja umpikaivolietteiden keräystyön järjestäminen

Lisätiedot

Helsingin seudun ympäristöpalvelut -kuntayhtymä HANKESUUNNITELMA Peltoniemen paineenkorotusaseman rakentaminen

Helsingin seudun ympäristöpalvelut -kuntayhtymä HANKESUUNNITELMA Peltoniemen paineenkorotusaseman rakentaminen Helsingin seudun ympäristöpalvelut -kuntayhtymä HANKESUUNNITELMA Peltoniemen paineenkorotusaseman rakentaminen Helsingin seudun ympäristöpalvelut -kuntayhtymä Ilmalantori 1 00240 Helsinki puhelin 09 156

Lisätiedot

Dnro:592/14.05.01.00/2013 Kunnanhallituksen päätös 22.9.2014 Kirkkonummen kunnan lausunto Uudenmaan Ely-keskukselle Vihdin jätevesihuollon vaihtoehdot hankkeen ympäristövaikutusten arvioinnista (YVA-selostus)

Lisätiedot

Blominmäen jätevedenpuhdistamon Mikkelän ajotunnelin louhintaurakan asukastilaisuus

Blominmäen jätevedenpuhdistamon Mikkelän ajotunnelin louhintaurakan asukastilaisuus Blominmäen jätevedenpuhdistamon Mikkelän ajotunnelin louhintaurakan asukastilaisuus 25.11.2014 Avaussanat Jukka Piekkari, vesihuollon toimialajohtaja Blominmäen puhdistamohankkeen tausta ja eteneminen

Lisätiedot

Helsingin seudun ympäristöpalvelut Helsingforsregionens miljötjänster. Uusi jätevedenpuhdistamo. Blominmäkeen

Helsingin seudun ympäristöpalvelut Helsingforsregionens miljötjänster. Uusi jätevedenpuhdistamo. Blominmäkeen Helsingin seudun ympäristöpalvelut Helsingforsregionens miljötjänster Uusi jätevedenpuhdistamo Blominmäkeen Espoon Blominmäen uusi jätevedenpuhdistamo rakennetaan maan alle louhittavaan luolastoon, jonne

Lisätiedot

Helsingin kaupunki Pöytäkirja 11/ (5) Kiinteistölautakunta Tila/

Helsingin kaupunki Pöytäkirja 11/ (5) Kiinteistölautakunta Tila/ Helsingin kaupunki Pöytäkirja 11/2016 1 (5) 216 Keskustakirjaston projektinjohtourakka; urakoitsijan valinta HEL 2015-001242 T 02 08 03 00 Kiinteistökartta 63/673 496, Töölönlahdenkatu 4-10 Päätös A päätti

Lisätiedot

Vt 12 Lahden eteläinen kehätie

Vt 12 Lahden eteläinen kehätie Raportti 1 Vt 12 Lahden eteläinen kehätie Kuukausiraportti nro 4/2019 Tarkastelujakso: 1.4.2019-30.4.2019 Laatinut: Rakennuttajatoimisto HTJ Oy Hyväksynyt: Väylävirasto Väylävirasto PL 33, 00521 Helsinki

Lisätiedot

Kalliorakentamisen kilpailukyky ohjelman esittely ja saavutettuja tuloksia. Prof. Pekka Särkkä johtoryhmän puheenjohtaja

Kalliorakentamisen kilpailukyky ohjelman esittely ja saavutettuja tuloksia. Prof. Pekka Särkkä johtoryhmän puheenjohtaja Kalliorakentamisen kilpailukyky ohjelman esittely ja saavutettuja tuloksia Prof. Pekka Särkkä johtoryhmän puheenjohtaja 1 STRATEGIA JA VISIO Laadulliset ja toiminnalliset tavoitteet KALLIORAKENTAMISEN

Lisätiedot

Helsingin seudun ympäristöpalvelut HANKESUUNNITELMA Mikkelänkallion tukikohta

Helsingin seudun ympäristöpalvelut HANKESUUNNITELMA Mikkelänkallion tukikohta Helsingin seudun ympäristöpalvelut HANKESUUNNITELMA Mikkelänkallion tukikohta Helsingin seudun ympäristöpalvelut -kuntayhtymä Opastinsilta 6 A 00520 Helsinki puhelin 09 156 11 faksi 09 1561 2011 www.hsy.fi

Lisätiedot

JÄPPILÄN SEUDUN VESIOSUUSKUNTA VESIHUOLLON TIEDOTUSTILAISUUS 25.4.2008 Tilaisuuden avaus Vesihuollon yleiset periaatteet Osuuskunnan yleiset

JÄPPILÄN SEUDUN VESIOSUUSKUNTA VESIHUOLLON TIEDOTUSTILAISUUS 25.4.2008 Tilaisuuden avaus Vesihuollon yleiset periaatteet Osuuskunnan yleiset JÄPPILÄN SEUDUN VESIOSUUSKUNTA VESIHUOLLON TIEDOTUSTILAISUUS 25.4.2008 Tilaisuuden avaus Vesihuollon yleiset periaatteet Osuuskunnan yleiset periaatteet Hanke-esittely Keskustelua Tilaisuuden päättäminen

Lisätiedot

Metro länteen Asukastilaisuus Sammalvuoren varikon louhinta

Metro länteen Asukastilaisuus Sammalvuoren varikon louhinta Metro länteen Asukastilaisuus Sammalvuoren varikon louhinta Länsimetro Oy Ohjelma Hankkeen esittely toimitusjohtaja Matti Kokkinen Länsimetro Oy Sammalvuoren varikon louhinta; työmaa-alue, työajat ja -vaiheet

Lisätiedot

Kolmen suuren jätevedenpuhdistamon rakentaminen käynnistymässä

Kolmen suuren jätevedenpuhdistamon rakentaminen käynnistymässä Kolmen suuren jätevedenpuhdistamon rakentaminen käynnistymässä Vesihuolto 2015 Jukka Yli-Kuivila, projektijohtaja HSY Pekka Pesonen, toimitusjohtaja Tampereen Vesi Petri Tuominen, toimitusjohtaja JS-Puhdistamo

Lisätiedot

TALOUDEN SEURANTARAPORTTI AJALTA

TALOUDEN SEURANTARAPORTTI AJALTA KAINUUN MAAKUNTA -KUNTAYHTYMÄ 1 TALOUDEN SEURANTARAPORTTI AJALTA 1.1. 31.7.211 Maakunnan talousarvio 211 ja toimintasuunnitelma 211 214 hyväksyttiin maakuntavaltuustossa 29.11.21 74. Käyttösuunnitelma

Lisätiedot

Pirkanmaan vesihuollon suurhankkeet ja lainsäädäntö

Pirkanmaan vesihuollon suurhankkeet ja lainsäädäntö Pirkanmaan vesihuollon suurhankkeet ja lainsäädäntö RIL: Vesi- ja ympäristöalan lainsäädännön ajankohtaiskatsaus Kuparisali 22.5.2008 Reijo Kuivamäki aluejohtaja Pöyry Environment Oy Tampereen seudun strategiset

Lisätiedot

Vt 12 Lahden eteläinen kehätie

Vt 12 Lahden eteläinen kehätie Raportti 1 Vt 12 Lahden eteläinen kehätie Kuukausiraportti nro 5/2018 Tarkastelujakso: 1.5.2018-31.5.2018 Laatinut: Rakennuttajatoimisto HTJ Oy Hyväksynyt: Liikennevirasto Liikennevirasto PL 33, 00521

Lisätiedot

Helsingin kaupunki Esityslista 2/ (6) Yleisten töiden lautakunta Ko/

Helsingin kaupunki Esityslista 2/ (6) Yleisten töiden lautakunta Ko/ Helsingin kaupunki Esityslista 2/2016 1 (6) 3 Katujen suunnittelun puitesopimus 2016-2017, konsulttien valinta Pöydälle 12.01.2016 HEL 2015-008566 T 02 08 02 00 Päätösehdotus päättää sulkea Infrasuunnittelu

Lisätiedot

Luolalan teollisuusalueen louhinnat

Luolalan teollisuusalueen louhinnat Tekninen lautakunta 42 11.03.2009 Tekninen lautakunta 26 27.02.2013 Tekninen lautakunta 99 29.10.2014 Luolalan teollisuusalueen louhinnat 307/10.05.00/2013 Tekninen lautakunta 15.11.2005 127 Tekninen lautakunta

Lisätiedot

POHJOIS-KUOREVEDEN VESIOSUUSKUNTA 8.3.2006 TOIMINTAKERTOMUS 2005. 1. Yleistä

POHJOIS-KUOREVEDEN VESIOSUUSKUNTA 8.3.2006 TOIMINTAKERTOMUS 2005. 1. Yleistä POHJOIS-KUOREVEDEN VESIOSUUSKUNTA 8.3.2006 TOIMINTAKERTOMUS 2005 1. Yleistä Pohjois-Kuoreveden vesiosuuskunnalle vuosi 2005 oli vilkkaan rakentamisen aikaa. Toisaaalta osuuskunnan jo valmistuneilla alueilla

Lisätiedot

INVESTOINNIT, YHTEENVETO

INVESTOINNIT, YHTEENVETO INVESTOINNIT, YHTEENVETO Kunta ilman liikelaitosta Kunta mukaan lukien Sipoon Vesi muutokset Tot-% Osasto Laajennusinvestoinnit, uudet kaava-alueet -5 835-5 835-2 893 49,6-4 310 Laajennusinvestoinnit,

Lisätiedot

Yhteinen Kunnallistekninen Työmaa. Eva-Lisa Karlsson YKT-koordinaattori Projektinjohtaja MAKA/LIKE/Toiminnanohjaus

Yhteinen Kunnallistekninen Työmaa. Eva-Lisa Karlsson YKT-koordinaattori Projektinjohtaja MAKA/LIKE/Toiminnanohjaus Yhteinen Kunnallistekninen Työmaa Eva-Lisa Karlsson YKT-koordinaattori Projektinjohtaja MAKA/LIKE/Toiminnanohjaus Helsinki, maailman toimivin kaupunki Toimiva kaupunki tarkoittaa sitä, että tietyöt hoidetaan

Lisätiedot

Metro länteen Asukastilaisuus Soukka Soukan koulu

Metro länteen Asukastilaisuus Soukka Soukan koulu Metro länteen Asukastilaisuus Soukka 6.10. Soukan koulu Länsimetro Oy Ohjelma Hankkeen esittely toimitusjohtaja Matti Kokkinen, Länsimetro Oy Kiinteistökatselmukset projektipäällikkö Eero Hurmalainen,

Lisätiedot

Helsingin seudun ympäristöpalvelut HANKESUUNNITELMA Pitkäkosken vedenpuhdistuslaitoksen hallirakenteiden peruskorjaus

Helsingin seudun ympäristöpalvelut HANKESUUNNITELMA Pitkäkosken vedenpuhdistuslaitoksen hallirakenteiden peruskorjaus Helsingin seudun ympäristöpalvelut HANKESUUNNITELMA Pitkäkosken vedenpuhdistuslaitoksen hallirakenteiden peruskorjaus 1 Helsingin seudun ympäristöpalvelut -kuntayhtymä Opastinsilta 6 A 00520 Helsinki puhelin

Lisätiedot

Vesihuolto-osuuskunnan rakentaminen ja arkipäivä ja mitä tapahtuu kun kaikki ei mene ihan putkeen

Vesihuolto-osuuskunnan rakentaminen ja arkipäivä ja mitä tapahtuu kun kaikki ei mene ihan putkeen Vesihuolto-osuuskunnan rakentaminen ja arkipäivä ja mitä tapahtuu kun kaikki ei mene ihan putkeen Länsi-Uudenmaan Vesi- ja ympäristö ry:n jätevesiseminaari 23.3.2015 Vesa Arvonen Rakentaminen 1/4 Alustava

Lisätiedot

PÄÄTÖS. Helsinki No YS 598

PÄÄTÖS. Helsinki No YS 598 PÄÄTÖS Helsinki 19.5.2009 Annettu julkipanon jälkeen Dnro UUS-2008-Y-653-111 No YS 598 ASIA Päätös ympäristönsuojelulain 101 :n mukaisesta, erikseen tehdystä hakemuksesta, joka koskee YIT Rakennus Oy:n

Lisätiedot

RIL RR-tekniikkaryhmän iltapäiväseminaari Ennen rakennushankkeella oli selkeä tilaajaosapuoli. Kehittäjä=omistaja= käyttäjä

RIL RR-tekniikkaryhmän iltapäiväseminaari Ennen rakennushankkeella oli selkeä tilaajaosapuoli. Kehittäjä=omistaja= käyttäjä Suunnitteluttaminen 17.9.2014 RIL RR-tekniikkaryhmän iltapäiväseminaari 17.9.2014 Indepro Oy/ Toimitusjohtaja, tekniikan tohtori Matti Kruus Matti Kruus Miksi suunnitteluttaminen on niin haastavaa? (nykyisin?)

Lisätiedot

Rakennusvalvontaviranomainen

Rakennusvalvontaviranomainen Rakennusvalvonta Rakennusvalvontaviranomainen TOIMINTA JA SEN PERUSTEET Rakennusvalvontaviranomaisen toiminta perustuu maankäyttö- ja rakennuslakiin (132/1999, luettavissa mm. osoitteessa www.finlex.fi).

Lisätiedot

KOKONAISSUUNNITTELUTARJOUSPYYNNÖN KYSYMYKSET JA VASTAUKSET

KOKONAISSUUNNITTELUTARJOUSPYYNNÖN KYSYMYKSET JA VASTAUKSET PÄIVÄRINTEEN MONITOIMITALO KOKONAISSUUNNITTELUTARJOUSPYYNNÖN KYSYMYKSET JA VASTAUKSET = KYSYMYS o =VASTAUS Tarjouspyynnössä viitataan ARK12, jota täydennetään erillis- ja täydentävillä tehtävillä. Erillis-

Lisätiedot

TA 2018 Talousar- Yhteensä viomuutos Tulot Menot Netto

TA 2018 Talousar- Yhteensä viomuutos Tulot Menot Netto Kiinteistöjen myynnit Tulot 3 285 000-1 285 000 2 000 000 Menot 0 0 0 Netto 3 285 000-1 285 000 2 000 000 Kiinteistöomaisuuden myyntitulot, toteutuneita kauppoja 5. UUDISRAKENTAMINEN Nilsiän terveys- ja

Lisätiedot

TASKILAN PUHDISTAMON SANEERAUS - jätevesien käsittely keskittyy Ouluun

TASKILAN PUHDISTAMON SANEERAUS - jätevesien käsittely keskittyy Ouluun TASKILAN PUHDISTAMON SANEERAUS - jätevesien käsittely keskittyy Ouluun Pohjois-Suomen vesihuoltopäivät 19. 20.11.2014 Oulu Jarmo Lahtinen käyttöpäällikkö Oulun Vesi TASKILAN PUHDISTAMO Puhdistamo on aloittanut

Lisätiedot

Vt 12 Lahden eteläinen kehätie

Vt 12 Lahden eteläinen kehätie Raportti 1 Vt 12 Lahden eteläinen kehätie Kuukausiraportti nro 3/2019 Tarkastelujakso: 1.3.2019-31.3.2019 Laatinut: Rakennuttajatoimisto HTJ Oy Hyväksynyt: Väylävirasto Väylävirasto PL 33, 00521 Helsinki

Lisätiedot

Muutoksenhaku Muutoksenhakukielto, valmistelu tai täytäntöönpano Otteet Otteen liitteet

Muutoksenhaku Muutoksenhakukielto, valmistelu tai täytäntöönpano Otteet Otteen liitteet Helsingin kaupunki Pöytäkirja 15/2016 1 (5) 151 Tripla-rakennushankkeen HKL:n kustannusosuuksien hyväksyminen HEL 2016-008432 T 02 08 03 01 Päätös Käsittely päättää hyväksyä Keski-Pasilan keskuksen toteutussopimuksen

Lisätiedot

Kustannusten kiinnittyminen

Kustannusten kiinnittyminen Kustannusten kiinnittyminen Työtunneli louhintaurakat solmittiin vuoden 2009 lopun ja 2010 aikana Urakkatarjoukset pyydettiin niin, että niissä on Kiinteäosuus ja yksikköhintaosuus Louhintaurakat saadaan

Lisätiedot

Keskuspuhdistamo. Tampereen seudun kuntien merkittävin ympäristöinvestointi!

Keskuspuhdistamo. Tampereen seudun kuntien merkittävin ympäristöinvestointi! Keskuspuhdistamo Tampereen seudun kuntien merkittävin ympäristöinvestointi! Raholasta 4 kg/d Tammerkoskesta48 kg/d Keskuspuhdistamolta 15 kg/d (2024) Jätevedenpuhdistus tehostuu entisestään keskuspuhdistamon

Lisätiedot

Keskuspuhdistamo. Tampereen seudun kuntien merkittävin ympäristöinvestointi!

Keskuspuhdistamo. Tampereen seudun kuntien merkittävin ympäristöinvestointi! Keskuspuhdistamo Tampereen seudun kuntien merkittävin ympäristöinvestointi! 100 vuoden ratkaisu! Pirkanmaan historian merkittävin ympäristöhanke, toteuttajana Tampereen Seudun Keskuspuhdistamo Oy Yhtiön

Lisätiedot

Metro länteen asukastilaisuus Iivisniemen koulu

Metro länteen asukastilaisuus Iivisniemen koulu Metro länteen asukastilaisuus Iivisniemen koulu 10.3.2016 Ohjelma Hankkeen esittely, projektipäällikkö Tero Palmu, Länsimetro Oy Finnoon ratatunnelin ja aseman louhinta: työmaaalueet, työajat ja vaiheet,

Lisätiedot

Pirkanmaan keskuspuhdistamohankkeen

Pirkanmaan keskuspuhdistamohankkeen Pirkanmaan keskuspuhdistamohankkeen tilanne Keskuspuhdistamoseminaari 17.11.2011 Tj Pekka Pesonen Tampereen Vesi HANKKEEN KEHITYSVAIHEET 2005: Pirkanmaan vesihuollon alueellinen yleissuunnitelma: Idea

Lisätiedot

Helsingin kaupunki Pöytäkirja 18/2011 1 (5) Liikennelaitos-liikelaitoksen johtokunta (HKL) Raj/5 1.12.2011

Helsingin kaupunki Pöytäkirja 18/2011 1 (5) Liikennelaitos-liikelaitoksen johtokunta (HKL) Raj/5 1.12.2011 Helsingin kaupunki Pöytäkirja 18/2011 1 (5) 190 Metrovarikon kehittäminen, vaihe 3, urakoista päättäminen HEL 2011-008528 T 02 08 03 00 Päätös Liikennelaitos -liikelaitoksen päätti oikeuttaa liikennelaitoksen

Lisätiedot

JUUAN POIKOLAN KOULUN JÄÄKIEKKOKAUKALON KATTAMINEN

JUUAN POIKOLAN KOULUN JÄÄKIEKKOKAUKALON KATTAMINEN JUUAN POIKOLAN KOULUN JÄÄKIEKKOKAUKALON KATTAMINEN Hankintasuunnitelma SISÄLLYSLUETTELO 1. JOHDANTO 2. RAKENNUTTAMINEN 3. SUUNNITTELU 4. TOTEUTUS 5. VIRANOMAISET 6. TOTEUTUSMUODON VALINTA 7. SUUNNITTELUMUODOT

Lisätiedot

Rakennuspaikka DÅVITS, Brakeudden 37, JORVAS. Rakennettu kerrosala 157 m²

Rakennuspaikka DÅVITS, Brakeudden 37, JORVAS. Rakennettu kerrosala 157 m² Rakennus- ja ympäristölautakunta 105 09.06.2015 Rakennuslupa 15-64-A, Dåvits 410-1-81 / Oikaisuvaatimus 15-12-OIK 490/10.03.00.02/2015 Rakennus- ja ympäristölautakunta 105 Asia Rakennuslupa Hakemus on

Lisätiedot

Terveyskampus hanke toteutusaikataulu

Terveyskampus hanke toteutusaikataulu Ylä-Savon SOTE kuntayhtymä Liite 2: Terveyskampus hanke toteutusaikataulu Ylä-Savon SOTE:n kiinteistöt Iisalmi 2015 2015 2015 2015 2015 elokuu syyskuu lokakuu marraskuu joulukuu sisäilmaselvityksen läpikäynti

Lisätiedot

Mt 132 Klaukkalan ohikulkutie, STk-urakka

Mt 132 Klaukkalan ohikulkutie, STk-urakka Raportti 1 Mt 132 Klaukkalan ohikulkutie, STk-urakka Kuukausiraportti nro 7/2019 Tarkastelujakso: 1.7.2019-31.7.2019 Laatinut: Rakennuttajatoimisto HTJ Oy Hyväksynyt: Väylävirasto Väylävirasto PL 33, 00521

Lisätiedot

Kehä I Keilaniemessä muuttaa kaupunkirakennetta

Kehä I Keilaniemessä muuttaa kaupunkirakennetta MAARAKENNUSPÄIVÄ 2015 Finlandia-talo 24.9.2015 Teema 1 Hankkeet ja investoinnit, Sali A, 16:00 Kehä I Keilaniemessä muuttaa kaupunkirakennetta - Haasteita ja mahdollisuuksia infrarakentamiselle kaupungininsinööri

Lisätiedot

Helsingin kaupunki Pöytäkirja 23/ (5) Kiinteistölautakunta To/

Helsingin kaupunki Pöytäkirja 23/ (5) Kiinteistölautakunta To/ Helsingin kaupunki Pöytäkirja 23/2014 1 (5) 620 Alueiden vuokraaminen Länsimetro Oy:lle länsimetron toteuttamista ja käyttöä varten HEL 2013-010854 T 10 01 01 02 Päätös päätti vuokrata Länsimetro Oy:lle

Lisätiedot

Kunkun parkki, Tampere

Kunkun parkki, Tampere Kunkun parkki, Tampere YMPÄRISTÖVAIKUTUSTEN ARVIOINTIOHJELMA Ympäristövaikutusten arviointimenettely Ympäristösi parhaat tekijät Lähtökohtia vaikutusten selvittämiseen Hanke on osa laajempaa Tampereen

Lisätiedot

Helsingin kaupunki Pöytäkirja 4/ (6)

Helsingin kaupunki Pöytäkirja 4/ (6) Helsingin kaupunki Pöytäkirja 4/2017 1 (6) 27 Katujen suunnittelun puitesopimuksen 2016-2017 sopimuskauden jatkaminen optiokaudelle 1.1.2018-31.12.2018 HEL 2015-008566 T 02 08 02 00 Päätös päätti käyttää

Lisätiedot

Kokemuksia viranomaisyhteistyöstä konkurssipesien ja yrityssaneerausmenettelyjen yhteydessä Talvivaara Sotkamo Oy:n konkurssipesä

Kokemuksia viranomaisyhteistyöstä konkurssipesien ja yrityssaneerausmenettelyjen yhteydessä Talvivaara Sotkamo Oy:n konkurssipesä Kokemuksia viranomaisyhteistyöstä konkurssipesien ja yrityssaneerausmenettelyjen yhteydessä 26.8.2015, Insolvenssiristeily Jari Salminen Asianajaja, varatuomari Yhteistyö viranomaisten kanssa Päätösvalta

Lisätiedot

Metro länteen asukastilaisuus

Metro länteen asukastilaisuus Metro länteen asukastilaisuus 25.4.2016 Ohjelma Hankkeen esittely, projektipäällikkö Tero Palmu, Länsimetro Oy Espoonlahden aseman ja ratatunnelin louhinta: työmaa-alueet, työajat ja -vaiheet, projektijohtaja

Lisätiedot

Vt 12 Lahden eteläinen kehätie

Vt 12 Lahden eteläinen kehätie Raportti 1 Vt 12 Lahden eteläinen kehätie Kuukausiraportti nro 12/2017 Tarkastelujakso: 1.12.2017-31.12.2017 Laatinut: Rakennuttajatoimisto HTJ Oy Hyväksynyt: Liikennevirasto Liikennevirasto PL 33, 00521

Lisätiedot

Vt 12 Lahden eteläinen kehätie

Vt 12 Lahden eteläinen kehätie Vt 12 Lahden eteläinen kehätie 17.5.2017 Illan ohjelma Kahvit ja tilaisuuden avaus, esittäytyminen Mt167 esittelyvideo, n. 2-3 min Tilannekatsaus Suomen Maastorakentaja Oy:n puheenvuoro Keskustelua ja

Lisätiedot

Mäkikylän jätevedenpuhdistamon saneeraus ja laajennus

Mäkikylän jätevedenpuhdistamon saneeraus ja laajennus Mäkikylän jätevedenpuhdistamon saneeraus ja laajennus Vesihuoltopäivät 19.3.2015 Kouvola Jussi Lindholm jussi.lindholm@fcg.fi FCG Suunnittelu ja tekniikka Oy 3.3.2015 Page 1 Mäkikylän jätevedenpuhdistamo

Lisätiedot

Vt 12 Lahden eteläinen kehätie

Vt 12 Lahden eteläinen kehätie Raportti 1 Vt 12 Lahden eteläinen kehätie Kuukausiraportti nro 10/2018 Tarkastelujakso: 1.10.2018-31.10.2018 Laatinut: Rakennuttajatoimisto HTJ Oy Hyväksynyt: Liikennevirasto Liikennevirasto PL 33, 00521

Lisätiedot

Länsimetron jatkeen tarkennetun hankesuunnitelman hyväksyminen. Valtuusto Kaupunkitekniikan johtaja Harri Tanska

Länsimetron jatkeen tarkennetun hankesuunnitelman hyväksyminen. Valtuusto Kaupunkitekniikan johtaja Harri Tanska Länsimetron jatkeen tarkennetun hankesuunnitelman hyväksyminen Valtuusto 19.03.2018 61 Kaupunkitekniikan johtaja Harri Tanska 20.3.2018 4 KV 11.6.2012 82 hankesuunnitelma hyväksyttiin KV 24.2.2014 21

Lisätiedot

ASEMANTIEN PÄIVÄKODIN LOPPURAPORTTI

ASEMANTIEN PÄIVÄKODIN LOPPURAPORTTI ASEMANTIEN PÄIVÄKODIN LOPPURAPORTTI 28.1.2014 RAKENNUSHANKKEEN LOPPURAPORTTI Kohde: Asemantien päiväkoti 740-4-33-1 Asemantie 16 57100 SAVONLINNA Hankkeen laajuustiedot ja tilatehokkuudet: Päiväkotirakennus:

Lisätiedot

Tarja Ahovainio Kaukajärviosuuskunta 28.8.2013

Tarja Ahovainio Kaukajärviosuuskunta 28.8.2013 Tarja Ahovainio Kaukajärviosuuskunta 28.8.2013 Yhteishankkeessa mukana olleet kohteet As Oy Saarenaura Saarenvainionkatu 11 valm. 1970 As Oy Saarenkarhi Saarenvainionkatu 13 valm. 1971 As Oy Saarenkuokka

Lisätiedot

Vt 12 Lahden eteläinen kehätie

Vt 12 Lahden eteläinen kehätie Raportti 1 Vt 12 Lahden eteläinen kehätie Kuukausiraportti nro 8/2018 Tarkastelujakso: 1.8.2018-31.8.2018 Laatinut: Rakennuttajatoimisto HTJ Oy Hyväksynyt: Liikennevirasto Liikennevirasto PL 33, 00521

Lisätiedot

HELENIN MAANALAISIA HANKKEITA

HELENIN MAANALAISIA HANKKEITA HELENIN MAANALAISIA HANKKEITA TIMO NEVALAINEN 11.5.2015 1 ESITYKSEN SISÄLTÖ 1. TAUSTAA 3. JATKOTOIMENPITEET 2 1. TAUSTAA 3 1. TAUSTAA Lähtökohdat 1. Helsingin ja Vantaan alueiden sähkötehon kasvuennusteet

Lisätiedot

Osavuosikatsaus 1-8 / 2017 Vakka-Suomen Veden johtokunta

Osavuosikatsaus 1-8 / 2017 Vakka-Suomen Veden johtokunta Osavuosikatsaus 1-8 / 2017 Vakka-Suomen Veden johtokunta 21.09.2017 Puhtaan veden tekijät Sisällysluettelo Tuloslaskelma 1-8 / 2017... 1 Rahoituslaskelma 1-8 / 2017... 2 Tavoitteet 2017... 3 Toiminta-ajatus...

Lisätiedot

AS.OY SÄÄSTÖSALO HELSINKI PUTKIREMONTIN HANKESUUNNITTELU

AS.OY SÄÄSTÖSALO HELSINKI PUTKIREMONTIN HANKESUUNNITTELU AS.OY SÄÄSTÖSALO HELSINKI PUTKIREMONTIN HANKESUUNNITTELU Laajasalo 21.5.2013 21.5.2013 Ins.tsto Conditio Oy / Juha Räisänen 1 Hankkeen suunnittelijat Putkisuunnittelu, pääsuunnittelija Insinööritoimisto

Lisätiedot

Riikinvoiman Ekovoimalaitoshanke

Riikinvoiman Ekovoimalaitoshanke Riikinvoiman Ekovoimalaitoshanke Ekovoimalaitoksen tilannekatsaus ja tulevaisuuden näkymät 11.2.2014, KOKOEKO-seminaari Sisältö Riikinvoiman Ekovoimalaitoshanke Miksi kiertopetitekniikka? Hankkeen tilannekatsaus

Lisätiedot

Hyvä ympäristölupahakemus

Hyvä ympäristölupahakemus Hyvä ympäristölupahakemus Valvojan näkökulma Uudenmaan ELY-keskus, Ympäristövalvonta, Heli Antson 4.12.2015 Valvojan toiveita hyvälle lupahakemukselle: Millainen ympäristölupahakemus - sellainen lupapäätös!

Lisätiedot

AS.OY LAAJAKUMPU HELSINKI

AS.OY LAAJAKUMPU HELSINKI AS.OY LAAJAKUMPU HELSINKI PUTKIREMONTIN SUUNNITELMIEN ESITTELY Palvelukeskus Sofia 26.11.2013 26.11.2013 Ins.tsto Conditio Oy / Juha Räisänen 1 SUUNNITELMISTA Suunnitelmat ovat valmistumassa ja tarjouspyyntökierrosta

Lisätiedot

KINNULAN PÄIVÄKOTI 4.9.2014 Suunnittelutarjouspyyntö

KINNULAN PÄIVÄKOTI 4.9.2014 Suunnittelutarjouspyyntö KINNULAN KUNTA KINNULAN PÄIVÄKOTI 4.9.2014 Suunnittelutarjouspyyntö 1. Tilaaja Kinnulan kunnan tilapalvelu pyytää tarjoustanne Kinnulan päiväkodin pää- ja arkkitehtisuunnittelusta sekä rakennesuunnittelusta.

Lisätiedot
