Hanhikivi 1. Suurhankkeista liiketoimintamahdollisuuksia infosarja Oulu Kehityspäällikkö Juha Miikkulainen
|
|
- Krista Penttilä
- 8 vuotta sitten
- Katselukertoja:
Transkriptio
1 Hanhikivi 1 Yritysten välinen yhteistyö tukemassa PK-yritysten pääsyä suurhankkeeseen Suurhankkeista liiketoimintamahdollisuuksia infosarja Oulu Kehityspäällikkö Juha Miikkulainen
2 Fennovoiman missio säilynyt Rakentaa uutta ydinvoimaa Kohtuuhintaista sähköä osakkaille Kilpailua sähkömarkkinoille Suomen energiaomavaraisuus Suomen energia- ja ilmastopolitiikka Suomen alueellinen kehitys
3 Fennovoiman päätehtävät vuodelle 2013 Laitostoimittaja Kannattavuus Organisaatio Luvitustyö
4 Aikataulu tarkentuu laitossopimuksessa Valmistelu Hankinta Rakentaminen Käyttö Sijoituspaikka- ja laitosvaihtoehdot YVA STUK:n alustava turvallisuusarvio Eduskunnan periaatepäätös 2010 Pyhäjoki laitospaikaksi Laitostoimittajan valinta Rakentamislupa ja muut luvat Maanrakennustyöt alkavat Voimalaitosrakentaminen Muu rakentaminen Käyttölupa 60 vuotta Loppusijoitus Voimalaitoksen purku Rakentamislupa haettava kesään 2015 mennessä
5 Laitospaikan julkistaminen Toimisto täynnä odotusta ja iloa! Ydinvoimala Pyhäjoelle!

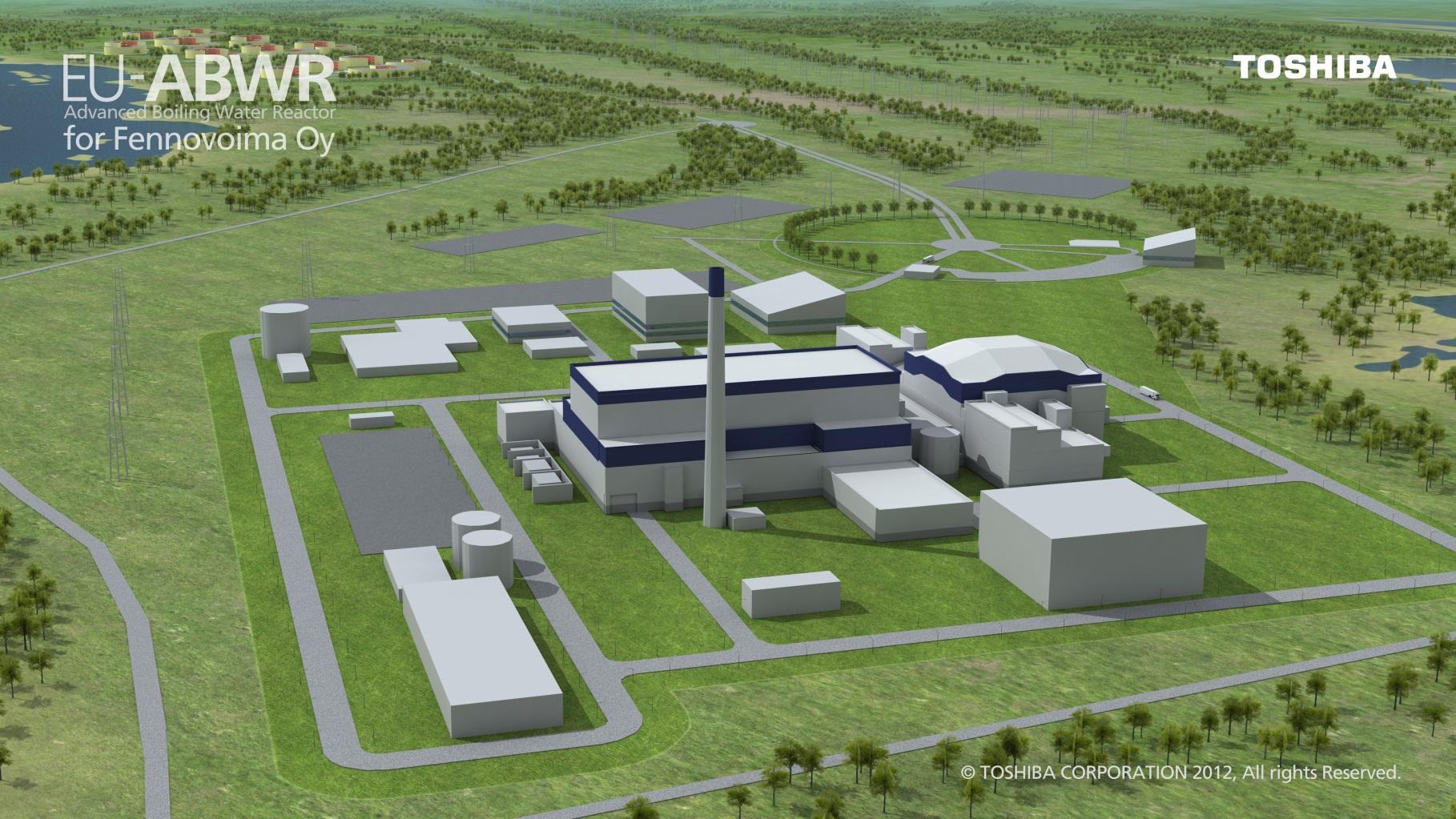

6 Suorat neuvottelut käynnissä: Japanilainen Toshiba EU-ABWR-kiehutusvesilaitos 1600 MW Vastaavia laitoksia käytössä Japanissa vuodesta 1996 Neuvottelut aloitettiin helmikuussa 2013 Ensimmäinen tarjous saatiin 2012 Yhteistyötä tehty jo aiemmin Toshiba ABWR BWR 1600 MW

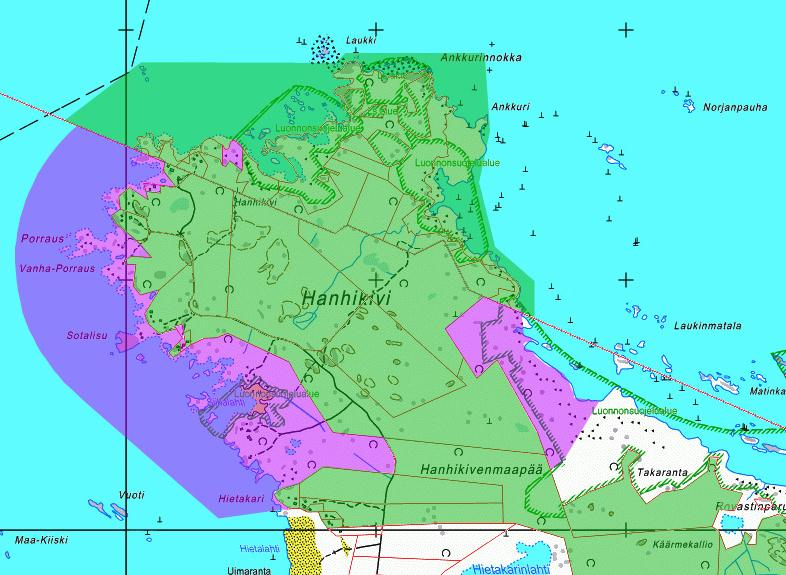

7 Suorat neuvottelut käynnissä: Venäläinen Rosatom AES-2006-painevesilaitos 1200 MW 19 vastaavaa tilattu eri puolille maailmaa Neuvottelut aloitettiin huhtikuussa 2013 STUK tehnyt turvallisuusarvion Fortumin hanketta varten samankaltaisesta laitoksesta v.2009 Rosatom AES-2006
8 Kaavoitus tärkeässä osassa Yleiskaava Asemakaava Maakuntakaava
9 Työpaikka-alue TP-1 Teollisuus- ja varastoalue yrityksille Hanhikivellä
10 Kaavoitusta jatketaan edelleen Rakentamisvaihetta palvelevan tuki- ja varastoalueen kaavoitusaloite tehty 12/2012 ( yv-asemakaavan laajennus korttelissa 6 ) Kaava vireille 04/2013 Alueen pinta-ala on noin 36 ha
11 Maanhankinta käynnissä 367 ha maa- ja vesialueita FV:n hallinnassa Noin 40 sopimusta tehty maanomistajien kanssa Neljä sopimusta puuttuu Fennovoima pyrkii edelleen vapaaehtoisiin sopimuksiin Haettu lunastuslain mukaista lunastuslupaa Lunastuslausuntojen kuulemisaika loppui huhtikuussa Lunastuslupapäätöksen tekee valtioneuvosto
12 Lunastuslupahakemuksen alueet Maa-alueet: 1) EN-1 -alue: n. 29 ha 2) Muut: n. 16 ha Vesialueet: 3) Vesialueet: n. 63 ha Yhteensä n. 108 ha Alueet ja lopulliset pinta-alat tarkentuvat lunastus- ja maanmittaustoimituksissa
13 Hankkeen tarvitsemat luvat Laitospaikan valmisteluvaihe 1. Vesiluvat Ruoppaus Jäähdytysveden tulopaikka ja laituri Jäähdytysveden poistopaikka 2. Ympäristöluvat Murskaamo, louhinta Betoniasema, jäteveden käsittely 3. Rakennusluvat Laitosalueen valmistelu (maisematyölupa) Voimalaitosrakentamisen valmistelu (maisematyölupa) Majoituskylä (rakennuslupa) 4. Poikkeusluvat Rakentamisvaihe Suojelupäätöksen muuttamiseksi haettu kahta lupaa 5. Rakentamislupa (valtioneuvosto) ja rakennuslupa (kunta) 6. Laitoksen ympäristö- ja käyttöluvat 7. Tuki- ja apurakennusten rakennusluvat
14 Lupia haettu vesirakentamiseen Ensimmäisenä hakuprosessissa vesiluvat Satama, jäähdytysveden ottorakenteet ja meriväylä Jäähdytysveden purkurakenteet Ruoppausmassan meriläjitys Toimitettu helmikuussa Pohjois- Suomen aluehallintovirastolle
15 Laitospaikalla ympäristö- ja maaperätutkimuksia Bioindikaattoriselvitys Kalastoselvitys Tielinjan pohjatutkimukset Merialueen porakonekairaukset

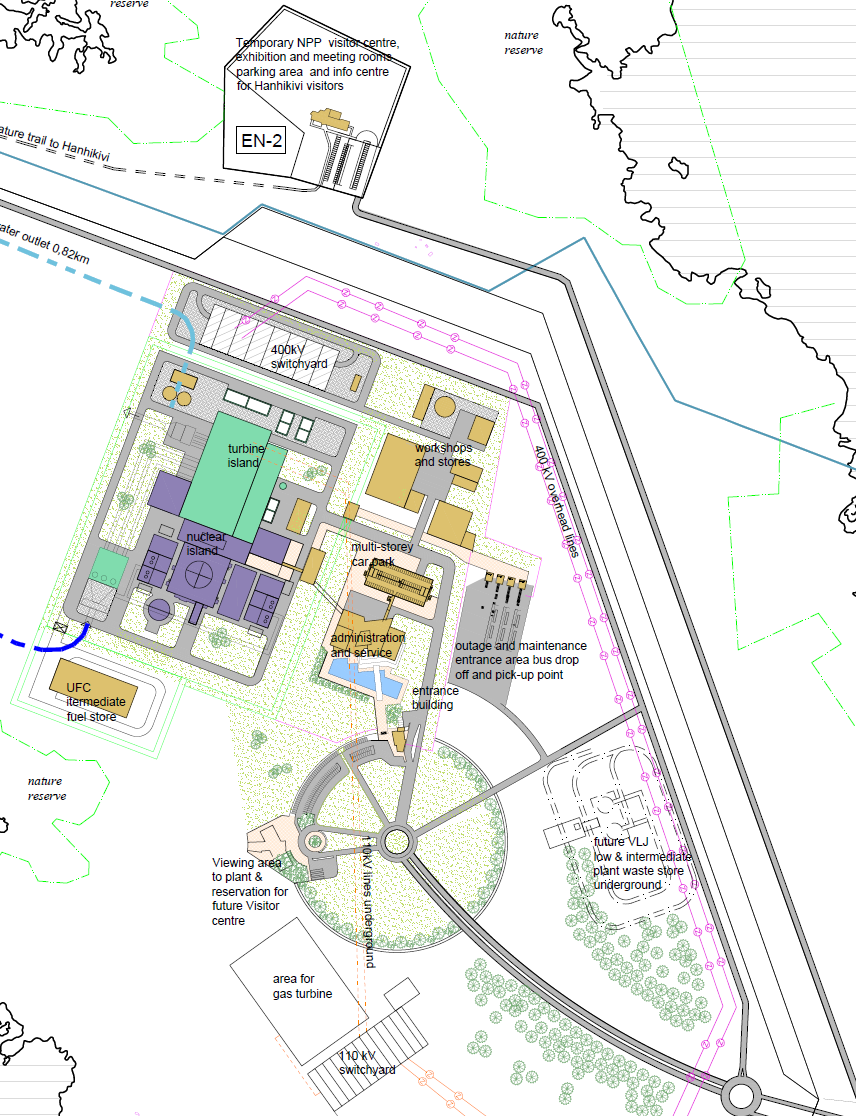

16 Alueella tehtäviä lisätutkimuksia Luvitusta ja suunnittelua varten tarvitaan täydentäviä lisätutkimuksia mm. Maaperä-, merivesi- ja kallioperätutkimukset Pohjavesi- ja geologiset lisätutkimukset Jääolosuhteet ja seismiset lisätutkimukset Ympäristö- ja arkeologiset lisätutkimukset Seuranta (monitorointi) säteily, seismiikka, hydrologia, meteorologia, ympäristö Fingrid tekee voimajohtojen ympäristövaikutusten arvioinnin (YVA)
17 Ydinvoimalan rakentaminen koostuu useasta osa-alueesta Suunnittelua Suunnittelua Suunnittelua Suunnittelua Suunnittelua Suunnittelua 1. Infrarakentaminen 2. Rakentamisen aikaiset tukirakennukset 3. Työmaapalvelut ja logististen järjestelmien luominen 4. Apu- ja hallintorakennukset 5. Reaktori- ja turbiinirakennukset 6. Viimeistelyrakentaminen ja muut rakennukset
18 Toteutuksen käytännön vaiheet Laitospaikan valmistelu Puuston raivaus, tieyhteydet Kunnallistekniikka ja työmaasähkö Louhinta ja maanrakennus Yleislouhinta, jäähdytysvesitunnelit Rakennusalueen tasaus ja täyttö päätasoon Satama, jäähdytysvesikanava ja laivaväylä Tuki- ja apurakennukset Toimistorakennukset, varastorakennukset ym. Majoitusalue hengelle Vierailukeskus Voimalaitosrakentaminen Reaktorirakennus, polttoainerakennus, turvarakennukset ym. Turbiinirakennus, sähkörakennus, muuntamot, kytkinkentät Käyttö ja kunnossapito (60 vuotta! ) (Voimalaitosjätteen loppusijoituslaitos)
19 Uusi yhdystie Hanhikiventie 4 km Rakentaminen v Yksityistiestä yleiseksi tieksi
20 Kaivuu ja louhinta laitospaikalla 1000 m3 Laivaväylä ruoppaus 500 Satama-allas kaivu/louhinta kuivatyönä 600 Tunnelit louhinta 100 Rakennuskaivannot louhinta 400 Rakennuskaivannot kaivu 200 Tiet kiviaines 200
21 Alueen layout rakennuksineen
22 Laitospaikan tukirakennuksia Palvelukeskus Vierailukeskus Majoituskylä
23 Ydinvoimalaitosyksikkö lukuina Kohde Määrä Yks Venttiilit kpl Pumput 600 Lämmittimet, jäähdyttimet 1100 Kompressorit 550 Lämmönvaihtimet 550 Suodattimet 1700 Tankit 600 Kannakkeet, läpiviennit Putkilinjat (29000 kpl) 150 km Betonia > m3
24 Rakentaminen lukuina Rakennustyöt hth (n htv) ~ omakotitalon rakentamista Raudoitusta t ~ 1500 dieselveturia Muottivaneria m² ~ 92 jalkapallokentällistä Betonia > m³ ~ Eduskuntatalon tilavuus m3 Huoneita 3200 kpl ~ 13 kerrostaloa
25 Mukaan toimittajana, urakoitsijana tai konsulttina? Oikeanlainen markkinointi Kyvykkyys Tärkeintä turvallisuus Fennovoima Kokemus Laatu Omistajan suunnittelijat, insinöörit Kansainväliset standardit Suomen laki, YVLohjeet Päätoimittaja ja urakoitsijat Alihankkijat ja -urakoitsijat Auditointi Aikataulu Kilpailuky kyinen hinta
26 Kansainvälisen projektin haasteet Työmaalla noudatetaan suomalaisia työehtoja ja viranomaismääräyksiä Työmaan asioita valmistellaan yhteistyössä viranomaisten, työmarkkinajärjestöjen ja muiden sidosryhmien kanssa Esim. verovirasto, aluehallintavirastojen työsuojeluosastot Työmarkkinajärjestöistä sekä työntekijä- että työnantajaosapuoli Yhteistyötä OL3-projektissa mukana olleiden kanssa Työmaalla neuvontaa ulkomaalaisille työntekijöille Kaikki työmaalle tulijat rekisteröidään ja työsuhteita valvotaan yhteistyössä viranomaisten kanssa
27 Projektin valmistelu 1/2 Projektin onnistumiseksi on ymmärrettävä kuinka lainsäädäntö ja viranomainen toimii Suomessa Ennen projektin aloittamista on varmistettava kaikkien osapuolten valmius työskennellä projektissa panostettava myös suunnitteluvaiheeseen tilaajan kyvyykkyys ja resurssit ovat linjassa toimittajan kyvykkyys ja resurssit ovat linjassa osaavien alihankkijoiden saatavuus
28 Projektin valmistelu 2/2 Rakentamisen johtaminen vaatii kokemusta ja osaamista aikataulun laadinta työn organisointi resursointi laitostoimittajan hankkimat aliurakoitsijat ja niiden johtaminen luvanhaltijan vastuu valvonnasta Rakentamissopimuksia tehtäessä ei pidä aliarvioida osapuolten kokemusta suurista hankkeista
29 Yritysten valmistauduttava hyvin suurhankkeeseen Huomioitava mm. Ympäristö-, työturvallisuusja laatujärjestelmä Viranomaisohjeet Kielitaito Sähköiset järjestelmät Markkinointi Apuna useat hankkeet ja toimijat FinNuclear Ry BusinessOulu Raahen Seudun yrityspalvelut
30 Rakentamisen kokonaisuudet Lähde: FinNuclear ry Koko laitos Reaktori Turbiini Muut Aluetyöt saareke saareke rakennukset Vaativa Tavanomaista vaativampi Tavanomainen
31 Rakentamisen erityispiirteitä: Muut rakennukset Lähde: FinNuclear ry Muut rakennukset Ydinvoimateknisten vaatimusten tunteminen Viranomaisten, luvanhaltijan sekä laitostoimittajan hyväksynnät ja valvonta Vaatimukset sekä yritysten omille että alihankkijoiden johtamisjärjestelmille Dokumentaation laajuus Laatuvaatimusten tarkkuus Ongelmanratkaisukyvyn suuri tarve Sopimuskäytännöt Integrointi muuhun työmaalogistiikkaan ja - aikataulutukseen
32 Rakentamisen erityispiirteitä: Aluetyöt Lähde: FinNuclear ry Aluetyöt Ydinvoimateknisten vaatimusten tunteminen YVL-luokiteltujen rakenteiden valvonta ja tarkastus Vaatimukset sekä yritysten omille että alihankkijoiden johtamisjärjestelmille Dokumentaation laajuus Laatuvaatimusten tarkkuus
33 Rajapintoja runsaasti Lähde: FinNuclear ry
34 Suunnittelun tunnuslukuja Lähde: FinNuclear ry Rakennesuunnittelun arvioitu kokonaistyömäärä n. 1,3 Mh Arkkitehti-, alue- ja geosuunnittelu 3 8 % Basic design (avustavat tehtävät) 3 6 % Detail design % Asiantuntijatehtävät (tarkastustoiminta yms.) % Talotekniikka %
35 Johtamisjärjestelmä ja laadunhallinta Lähde: FinNuclear ry Johtamisjärjestelmä tarvitaan ja sen mukaan toimitaan Perusta ISO 9001, ISO ja OHSAS 1801 Tarkennuksia YVL-ohjeista ja IAEA:n standardeista Integroidaan asiakkaan (luvanhaltijan) johtamisjärjestelmään Erityishuomiota kiinnitettävä myös: Työturvallisuus Työmaan laadunhallinnan vastuuhenkilöt Dokumentoinnin laajuus Suunnittelun laajuus ja kesto Hyväksyntäprosessien kesto Rakentamisen aikaiset erityisolosuhteet

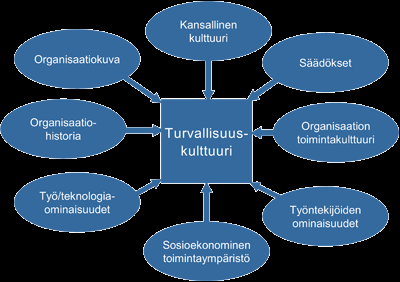

36 Kilpailuaseman parantaminen Lähde: FinNuclear ry Perusasioiden (turv.kult., joht.järj., dokum., ammattitaito) lisäksi myös Rakentaminen perinteisesti paikallista toimintaa Olosuhteiden ja vaatimusten tunteminen Talvirakentamisen osaaminen Materiaalitekniikka Eri osaamisten yhdistäminen Projektinjohtoon liittyvät konseptit
37 Suomalaisten osaamista kehitettävä Lähde: FinNuclear ry Betonitekniikka 1-luokan työnjohtajat Teräsrakenteiden osaaminen Hitsaus ja hitsauksen koordinointi Työn suunnittelu yleisesti (suunnittelu, toteutus, tarkastukset, jne.) YVL-ohjeiden tunteminen STUK ja ydinvoimalaitosprojektin erityispiirteet Englannin kielen taito Claim management, eli korvausvaatimuksiin vastaaminen (korvausvaadekäytäntö)

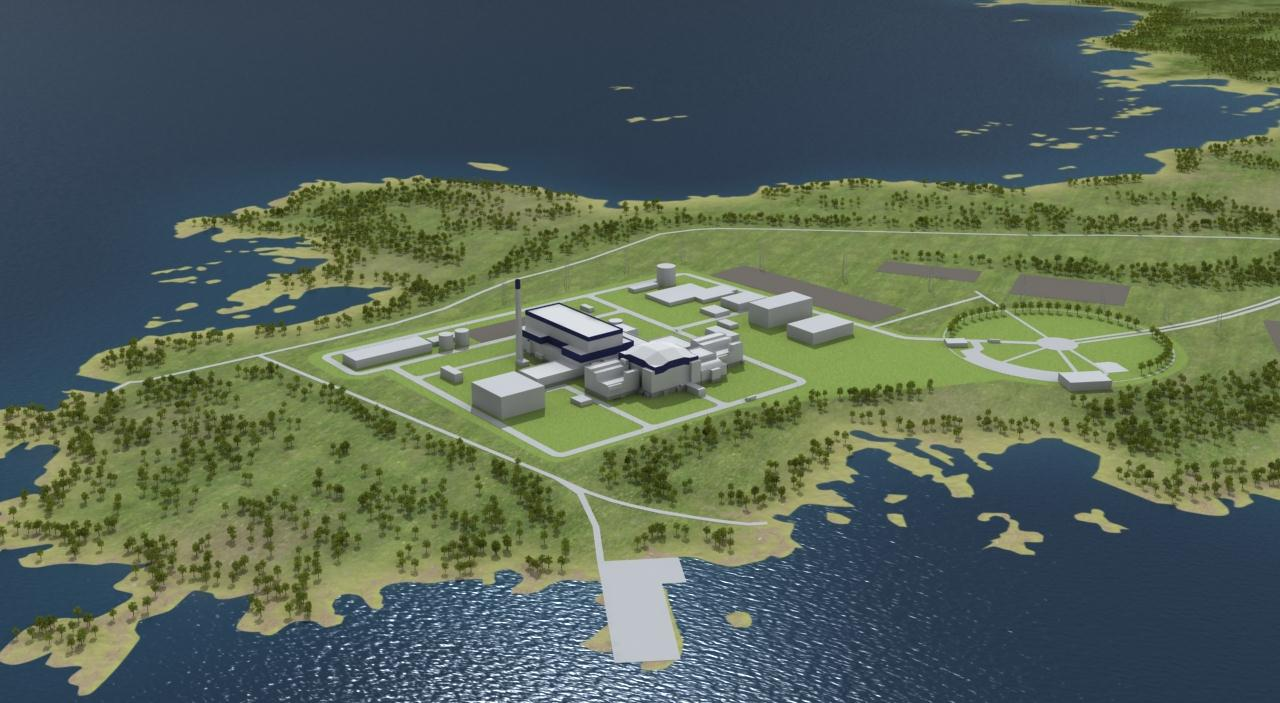

38 Dokumenttien hallintaan liittyvä osaaminen Lähde: FinNuclear ry Työkalujen ja osaamisen puute vaadittavaan dokumentointiin Sovituista toimintatavoista kiinni pitäminen Koko projektin yhteisen järjestelmän puuttuminen Riittävät resurssit Poikkeamaraportointi Tietoturvallisuuden varmistus Työtapamenetelmäkuvaukset ja työsuunnitelmat Hyväksyttävät dokumenttipohjat
39 Työmaan haasteet Lähde: FinNuclear ry Tuotannon suunnitelmat, työmaasuunnittelu Tarkistuslaskelmien teko Laadunhallinta kokonaisuudessaan (myös toimittajat ja aliurakoitsijat) Tiedonkulun hallinta työmaalla Sopimustekstien sisäistäminen Sopimusten poikkeaminen YSE:stä
40 Suunnittelun kehityskohteet Lähde: FinNuclear ry Suomalaisten rakennesuunnittelutoimistojen resurssien riittävyys; kehitettävä yhteistyökuvioita, joilla parannettaisiin tilannetta Suunnittelu voidaan periaatteessa tehdä missä vain; ei ole samalla tavalla paikkaan sidottua kuin rakentaminen Suomalaistoimistojen mukaan pääsyn helpottaminen Kansainvälisten sopimuskäytäntöjen osaaminen Vaativien rakenneanalyysien osaamista on Suomessa vähän (projekteja ollut liian vähän) Eurokoodien ja CE-merkintöjen kokemuksen vähäisyys Ydinvoimaprojektin turvallisuusohjeiden tuntemus
41 Turvallisuuskulttuuri Asenne! Tinkimättömyys Tapaturmissa tavoitteena 0-taso Laadunvarmistus Testaus Seuranta Organisaation sitoutuminen Läpinäkyvyys = Toimintatapa (EI ulkoa opeteltu koreografia)
42 Markkinanäkymät tulevaisuudessa uudella laitospaikalla?
43 Pyhäjoen Hanhikivi
44 Kiitos! Fennovoima Oy Salmisaarenaukio 1, Helsinki
Ydinvoimahankkeen rakentamisen vaiheet ja vaatimukset yrityksille
Ydinvoimahankkeen rakentamisen vaiheet ja vaatimukset yrityksille Raahe 24.1.2013 Timo Kallio Rakentamisjohtaja Hanke etenee vaiheittain Laitospaikalla tutkimuksia ja selvityksiä Ydinvoimalan rakentamisen
LisätiedotHanhikivi 1 Rakentamisen vaiheet
Hanhikivi 1 Rakentamisen vaiheet Teemailta Pyhäjoen toimistolla 5.9.2012 Timo Kallio Rakentamisjohtaja Hanke etenee vaiheittain Ydinvoimalan rakentamisen osa-alueet Laitospaikalla tapahtuu Ensimmäiset
LisätiedotHanhikivi 1 - tilannekatsaus
Hanhikivi 1 - tilannekatsaus 20.11.2013 Kauppakamarin Suurhankeinfo, Oulu Minttu Hietamäki, ydintekniikka-asiantuntija Juha Miikkulainen, kehityspäällikkö Fennovoiman missio säilynyt Fennovoima rakentaa
LisätiedotYdinvoimalaitoksen suunnittelu
Ydinvoimalaitoksen suunnittelu Teemailta Pyhäjoki, Tero Jännes Projektipäällikkö 1 Hankkeen tausta Laitosvaihtoehdot Rakentamislupahakemuksen valmistelu 2 Laitospaikan valinta Fennovoima teki 5.10.2011
LisätiedotVerkostoitumalla mukaan ydinvoimahankkeisiin
Verkostoitumalla mukaan ydinvoimahankkeisiin ValNet Työpaja 3.9.2014 Juha Miikkulainen Kehityspäällikkö Fennovoiman omistuspohja Omistajilta lopullinen sitoumus Voimaosakeyhtiö SF ja RAOS Voima Oy tekivät
LisätiedotHanhikivi 1 -hankkeen tilannekatsaus
Hanhikivi 1 -hankkeen tilannekatsaus Oulun Kauppakamari 4.10.2013 Pekka Ottavainen Hallituksen puheenjohtaja Fennovoima esittää omistajilleen investointipäätöstä Rosatomin laitoksesta Fennovoima ja venäläinen
LisätiedotHanhikivi 1 - Energiaa Pohjois-Suomeen
Hanhikivi 1 - Energiaa Pohjois-Suomeen Enterprise Forum 1/2012 Oulun Yliopisto Minttu Hietamäki Ydintekniikka-asiantuntija Fennovoima teollisuuden tukijalkana Ydinvoima meillä ja maailmalla Ydinvoimala
LisätiedotTyövoima-asiat ydinvoimalan rakentamisessa
Työvoima-asiat ydinvoimalan rakentamisessa Teemailta Pyhäjoella 20.2.2013 Petri Ellimäki Lakimies Fennovoiman hankkeesta Kansainvälinen rakennustyömaa Velvoitteet Yhteistyö ja valmistautuminen Työmaan
LisätiedotYdinvoimahankkeen tulevat vaiheet
Ydinvoimahankkeen tulevat vaiheet Kemi Minna Palosaari Fennovoima teollisuuden tukijalkana Hankkeen eteneminen Työmarkkinakäytännöt ja yhteistyö viranomaisten kanssa Rekrytointi, koulutus ja kehittäminen
LisätiedotUuden ydinvoimalan rakentaminen Pohjois-Suomeen
Uuden ydinvoimalan rakentaminen Pohjois-Suomeen Maarakennuspäivä 2011 6.10.2011, Finlandia-talo Juha Matikainen Suunnittelupäällikkö Sähköä koko Suomelle Sijoituspaikan valinta Toteutus ja suomalainen
LisätiedotHanhikivi 1 hanke Juha Miikkulainen ( koostettu tiivistelmä opettajakoulutuksen taustamateriaaliksi)
Hanhikivi 1 hanke 18.11.2013 Juha Miikkulainen (24.3.2016 koostettu tiivistelmä opettajakoulutuksen taustamateriaaliksi) Suunnittelustandardien valinnasta Luokka Mekaaniset laitteet TL 1 ASME/NB / RCC-M
LisätiedotFennovoima Oy Juha Miikkulainen, kehityspäällikkö
Fennovoima Oy Juha Miikkulainen, kehityspäällikkö Ydinvoima Suomessa Hanhikivi 1 1200 MW, suunnitteilla Olkiluoto 4 Olkiluoto 3 Olkiluoto 1 2 1000-1800 MW, suunnitteilla 1600 MW, rakenteilla 2 x 860 MW,
LisätiedotYdinvoimahankkeen tulevat vaiheet. Timo Kallio Rakentamisjohtaja
Ydinvoimahankkeen tulevat vaiheet Timo Kallio Rakentamisjohtaja Fennovoima teollisuuden tukijalkana Ydinvoima meillä ja maailmalla Hankkeen eteneminen Hankkeen vaikutukset Suomelle tärkeä osakaskunta Yhteensä
LisätiedotHanhikivi-1 - Energiaa ja elinvoimaa Pohjois-Suomeen
Hanhikivi-1 - Energiaa ja elinvoimaa Pohjois-Suomeen ATS Syysseminaari Helsinki Ydinturvallisuusjohtaja Kai Salminen Hanhikivi-1 - Energiaa ja elinvoimaa Pohjois-Suomeen Laitospaikan valinta Laitostoimittajan
LisätiedotHanhikivi 1 - tilannekatsaus
Hanhikivi 1 - tilannekatsaus ATS syysseminaari 19.11.2013 Juha Nurmi Toimitusjohtaja Fennovoiman missio säilynyt läpi vuosien Fennovoima rakentaa uutta ydinvoimaa tuottaakseen kohtuuhintaista sähköä osakkailleen
LisätiedotUutta energiaa Pohjois-Suomeen
Uutta energiaa Pohjois-Suomeen RIL, Pohjois-Suomen rakentajat Miniseminaari Minttu Hietamäki Fennovoima teollisuuden tukijalkana Ydinvoimalan toiminta Hankkeen aikataulu STUK valvoo rakentamista Ydinvoimala
LisätiedotSuomi tarvitsee uutta energiaa. Juha Miikkulainen
Suomi tarvitsee uutta energiaa Juha Miikkulainen 23.5.2018 Rakennustilavuus 1 Mm 3 Betonia 500.000 m 3 Terästä 50.000 t Huoneita 3.000 Kaivuu ja louhinta 2 Mm 3 Rakennuksia 100 Dokumentaatio 50 hylly-km
LisätiedotHankkeen tilannekatsaus ja ydinvoimala mahdollisuutena alueelle
Hankkeen tilannekatsaus ja ydinvoimala mahdollisuutena alueelle 4.3.2011 Heli Haikola Aluekoordinaattori Suomelle tärkeä osakaskunta Yhteensä 70 osakasta, käyttävät 30 % Suomen sähköstä AGA Alajärven Sähkö
LisätiedotHanhikivi 1 -hanke. KIP Ympäristöpäivä Minttu Hietamäki, ydintekniikka-asiantuntija
Hanhikivi 1 -hanke KIP Ympäristöpäivä 27.5.2016 Minttu Hietamäki, ydintekniikka-asiantuntija Voimajärjestelmän tila 27.5. klo 10 2 Sähkön lähteet Suomessa 2015 Turve 3,3 % Maakaasu 6,1 % Kivihiili 6,7
LisätiedotHanhikivi 1. Juha Miikkulainen kehityspäällikkö
Hanhikivi 1 Juha Miikkulainen kehityspäällikkö Vahva tuki Eduskunta hyväksyi periaatepäätöksen täydennyshakemuksen 5.12. äänin 115-74 Hanke voi nyt edetä poliittisesti ja juridisesti selkeältä pohjalta
LisätiedotYdinvoimaa turvallisesti
Ydinvoimaa turvallisesti Pohjois-Pohjanmaan TIVA toimikunnan seminaari Oulu Tiina Tigerstedt Yhteiskuntasuhdepäällikkö Pyhäjoen Hanhikivikivi Laitospaikka valittu, edessä uudet haasteet Seuraava suuri
LisätiedotHanhikivellä tositoimiin. Juha Miikkulainen kehityspäällikkö
Hanhikivellä tositoimiin Juha Miikkulainen kehityspäällikkö 12.2.2015 Vahva tuki Eduskunta hyväksyi periaatepäätöksen täydennyshakemuksen perjantaina 5.12 äänin 115-74 Hanke voi nyt edetä poliittisesti
LisätiedotYdinvoimala Pohjois-Suomeen
Ydinvoimala Pohjois-Suomeen ATS Syysseminaari 4.11.2010 Palace Hotel Linna Kai Salminen Miksi? Miten? Minne? Milloin? 2 Suomelle tärkeä osakaskunta Yhteensä 64 osakasta, käyttävät 30 % Suomen sähköstä
LisätiedotOSAKKAIDEN INVESTOINTIPÄÄTÖS. Tiivistelmämuistio MUISTIO 1 (2) 2013-09-09
MUISTIO 1 (2) 2013-09-09 OSAKKAIDEN INVESTOINTIPÄÄTÖS Tiivistelmämuistio Fennovoima Oy:n johdon esitykseen perustuen yhtiön hallitus on päättänyt aloittaa prosessin, joka tähtää investointipäätökseen Hanhikivi
LisätiedotKokemuksia ydinvoimalaitosprojektin rakentamisesta Jouni Sipiläinen Rakentamisjohtaja
Kokemuksia ydinvoimalaitosprojektin rakentamisesta 20.11.2014 Jouni Sipiläinen Rakentamisjohtaja Omistajat Periaatepäätöksen tilanne Hankkeessa tapahtunut muutoksia v.2010 jälkeen > Periaatepäätöksen täydentäminen
LisätiedotTeemailta - Fennovoima työnantajana Pyhäjoki, 22.1.2014. Fennovoima Oy Mikko Merikari Juha Miikkulainen
Teemailta - Fennovoima työnantajana Pyhäjoki, 22.1.2014 Fennovoima Oy Mikko Merikari Juha Miikkulainen Fennovoiman ajankohtaiset kuulumiset Ydinvoimalaitos ja sen käyttöorganisaatio Fennovoiman organisaatio
LisätiedotHanhikivi 1 hanke Suomen suurin teollinen investointi
Hanhikivi 1 hanke Suomen suurin teollinen investointi Juha Miikkulainen Kehityspäällikkö Fennovoima yrityksenä Perustettu vuonna 2007 Ydinenergian tuottaminen omistajille Henkilöstöä noin 250 Toimipiste
LisätiedotKalajokilaakson ja Raahen kauppakamariosastojen Talousseminaari Viestintäjohtaja Maira Kettunen
Kalajokilaakson ja Raahen kauppakamariosastojen Talousseminaari 2017 Viestintäjohtaja Maira Kettunen 1 Päätehtävät 2017-2018 Rakentamislupa-aineistojen toimittaminen Laitoslayoutin vahvistaminen Reaktorin
LisätiedotFennovoima Oy:n hakemus vuoden 2010 periaatepäätöksen täydentämiseksi Julkinen kuulemistilaisuus Pyhäjoen monitoimitalo
Fennovoima Oy:n hakemus vuoden 2010 periaatepäätöksen täydentämiseksi Julkinen kuulemistilaisuus 24.4.2014 Pyhäjoen monitoimitalo Työ- ja elinkeinoministeriö www.tem.fi Kaavio uuden ydinvoimalaitosyksikön
LisätiedotHanhikivi 1 -hankkeen tilannekatsaus. Toni Hemminki TeollisuusSummit, Oulu
Hanhikivi 1 -hankkeen tilannekatsaus Toni Hemminki 14.10.2015 TeollisuusSummit, Oulu Fennovoima yrityksenä Perustettu vuonna 2007 Rakentaa ydinvoimalaitoksen Pyhäjoelle Mankala-yhtiö, omistajat: Voimaosakeyhtiö
LisätiedotViimeisimmät kuulumiset Pyhäjoen hankkeesta. Kalajokilaakson suurhankeseminaari - energiaseminaari Toni Hemminki, toimitusjohtaja 15.
Viimeisimmät kuulumiset Pyhäjoen hankkeesta Kalajokilaakson suurhankeseminaari - energiaseminaari Toni Hemminki, toimitusjohtaja 15. syyskuuta 2017 1 2 FENNOVOIMA 2015 3 Ydinvoimalla on tärkeä rooli ilmastonmuutoksen
LisätiedotFENNOVOIMA. Käytetyn ydinpolttoaineen loppusijoitus FENNOVOIMA
FENNOVOIMA Käytetyn ydinpolttoaineen loppusijoitus 2016 FENNOVOIMA 2015 1 Taustaa loppusijoituksesta Vuonna 2010 valtioneuvosto teki periaatepäätöksen Fennovoiman uuden ydinvoimalaitoksen rakentamisesta
LisätiedotJuha Miikkulainen Kotimaisuusasteen maksimointi suurhankkeissa hankkeen ohjausryhmä
Hanhikivi 1 Juha Miikkulainen 4.5.2016 Kotimaisuusasteen maksimointi suurhankkeissa hankkeen ohjausryhmä Työmaatukikohta keväällä 2016 2 Rakentamisen aikataulu ja resurssit Suunnittelu Infra Rakentaminen
LisätiedotFennovoiman kaksi suoraa osakasta
Lapin liiton valtuustoseminaari 20.5.2010 Maira Kettunen Fennovoima Oy Fennovoiman kaksi suoraa osakasta Suomalainen enemmistöomistus turvattu osakassopimuksin 48 paikallista energiayhtiötä 15 teollisuuden
LisätiedotFENNOVOIMA. Käytetyn ydinpolttoaineen loppusijoitus FENNOVOIMA
FENNOVOIMA Käytetyn ydinpolttoaineen loppusijoitus 2016 FENNOVOIMA 2015 1 Taustaa loppusijoituksesta Vuonna 2010 valtioneuvosto teki periaatepäätöksen Fennovoiman uuden ydinvoimalaitoksen rakentamisesta
LisätiedotHanhikivi 1 -hanke. ATS Syysseminaari Hanna Virlander Ydintekniikkapäällikkö
Hanhikivi 1 -hanke ATS Syysseminaari 21.11.2014 Hanna Virlander Ydintekniikkapäällikkö Hanke etenee Fennovoiman omistajat Voimaosakeyhtiö SF ja RAOS Voima Oy tekivät investointipäätöksen huhtikuussa 2014
LisätiedotNPP 1 Hanhikivi Kokemuksia rakentamisen alkumetreiltä. Seppo Ylitapio Yksikön johtaja, Pohjois-Suomi
NPP 1 Hanhikivi Kokemuksia rakentamisen alkumetreiltä Seppo Ylitapio Yksikön johtaja, Pohjois-Suomi Destia Oy MISTÄ YRITYKSESSÄ ON KYSE Destia Oy on 100 %:sti kotimainen infra- ja rakennusalan palveluyhtiö,
LisätiedotMiljardi-investoinnista uutta elinvoimaa Juha Miikkulainen Kehityspäällikkö
Miljardi-investoinnista uutta elinvoimaa Juha Miikkulainen Kehityspäällikkö 18. lokakuuta 2016 Työmaan osat Keltaisella Fennovoiman toimituslaajuus Urakoitsija-alue Majoitusalue Koulutusrakennus Turbiini
LisätiedotUutta ydinvoimaa Pohjois-Suomeen
Uutta ydinvoimaa Pohjois-Suomeen ATS:n seminaari, Helsinki Pekka Ottavainen Toimitusjohtaja Voimaosakeyhtiö SF Fennovoima teollisuuden tukijalkana Kaksi vaihtoehtoa paikkakunnaksi Hankkeen aikataulu 2
LisätiedotHankkeen kuulumiset. Juha Miikkulainen Kehityspäällikkö Fennovoima Oy
Hankkeen kuulumiset Juha Miikkulainen Kehityspäällikkö Fennovoima Oy 1 Fennovoima lyhyesti Perustettu 2007 Suomen kolmas ydinvoimayhtiö Rakentaa Hanhikivi 1 laitoksen Pyhäjoelle Kokonaisinvestointi 6.500.000.000
LisätiedotYdinvoimalaitoksen rakentamislupahakemus. Pyhäjoen teemailta 4.5.2015
Ydinvoimalaitoksen rakentamislupahakemus Pyhäjoen teemailta 4.5.2015 Suomen viranomaiset ja rakentamislupahakemusprosessi Rakentamislupahakemus valtioneuvostolle Rakentamislupa-aineisto Säteilyturvakeskukselle
LisätiedotHanhikivi 1 -hanke. Oulu Business Breakfast 14.4.2016. Jaana Kangas aluetiedottaja
Hanhikivi 1 -hanke Oulu Business Breakfast 14.4.2016 Jaana Kangas aluetiedottaja FENNOVOIMA 2016 Fennovoima yrityksenä Perustettu vuonna 2007 Rakentaa ydinvoimalaitoksen Pyhäjoelle Mankala-yhtiö, jonka
LisätiedotHanhikivi 1 hankkeen osaamistarpeet Fennovoima Oy Mikko Merikari, HRD Manager
Hanhikivi 1 hankkeen osaamistarpeet 21.1.2014 Fennovoima Oy Mikko Merikari, HRD Manager Fennovoima rakentaa ydinvoilaitoksen Pyhäjoelle 2 Hankkeen tavoiteaikataulu Valmistelu Kehitys Rakentaminen Käyttöönotto
LisätiedotHanhikivi 1 -hanke. Pietari Brahen Rotaryklubi Raahe 3.6.2014. Jaana Kangas, aluetiedottaja Minttu Hietamäki, ydintekniikka-asiantuntija
Hanhikivi 1 -hanke Pietari Brahen Rotaryklubi Raahe 3.6.2014 Jaana Kangas, aluetiedottaja Minttu Hietamäki, ydintekniikka-asiantuntija Fennovoiman omistuspohja Laitossopimus ja lopullinen sitoumus Joulukuu:
LisätiedotRAOS Project Oy. Turvallisen ja ilmastoystävällisen ydinvoimalaitoksen toimittaja. Esityksen otsikko yhdellä tai kahdella rivillä
Esityksen otsikko yhdellä tai kahdella rivillä t RAOS Project Oy Suurhankevalmennus 17.3.2016 Outi Pelkonen Turvallisen ja ilmastoystävällisen ydinvoimalaitoksen toimittaja Kokenut ja asiantunteva RAOS
LisätiedotAjankohtaista Hanhikivi 1 -hankkeessa
Ajankohtaista Hanhikivi 1 -hankkeessa Suurhankeinfo 16.2.2017 Toimitusjohtaja Toni Hemminki FENNOVOIMA 2015 1 Tärkeitä saavutuksia 2016 Rakentamislupa-aineiston toimitus STUKille Turvallisuuskulttuurin
Lisätiedot!! Hitsaustekniikkapäivät! !! Säteilyturvakeskus!
!! Hitsaustekniikkapäivät! 25.126.04.2013!! Säteilyturvakeskus! Jukka!Kallionpää! Paikallistarkastaja! Ydinvoimalaitosten!valvonta! Säteilyturvakeskus!valvova!viranomainen! Sosiaali()ja)terveysministeriön)alainen)valvova)
Lisätiedot28.1.2016 Suurhankeinfo Oulu Juha Miikkulainen Kehityspäällikkö
Hanhikivi 1 28.1.2016 Suurhankeinfo Oulu Juha Miikkulainen Kehityspäällikkö Hankkeen tuki vahvistunut Aikataulu ja resurssit Suunnittelu Infra Rakentaminen Maansiirto ja raskas kalusto laitospaikalla Rakennustyömaan
LisätiedotYdinjätteet ja niiden valvonta
Ydinjätteet ja niiden valvonta Jussi Heinonen 1 Säteilyturvakeskus - STUK Toiminta-ajatus: Ihmisten, yhteiskunnan, ympäristön ja tulevien sukupolvien suojelu säteilyn haitallisilta vaikutuksilta 2 STUKin
LisätiedotTeollinen YV-klusteri alueelle
Teollinen YV-klusteri alueelle 14.4.2016, Technopolis Oulu Rauno Liikamaa 11.4.2016 FinNuclear 1 Esimerkki vaatimuksista, joita toimittajaan voi kohdistua 990 / 1987 161 / 1988 736 / 2008 717 / 2013 954
Lisätiedotkahdella rivillä Outi Pelkonen
tfennovoiman Esityksen otsikko teema-ilta yhdellä tai kahdella rivillä Outi Pelkonen 31.8.2016 Kokenut ja asiantunteva RAOS Project Oy on ydinvoimayhtiö Rosatomin tytäryhtiö Rosatom omistaa 34 % Fennovoimasta
LisätiedotSTUKin turvallisuusarvio Olkiluodon käytetyn ydinpolttoaineen loppusijoitushankkeen rakentamislupahakemuksesta. Tiedotustilaisuus 12.2.
STUKin turvallisuusarvio Olkiluodon käytetyn ydinpolttoaineen loppusijoitushankkeen rakentamislupahakemuksesta Tiedotustilaisuus 12.2.2015 Ydinjätehuolto Suomessa Käytetty ydinpolttoaine on nyt välivarastoissa
LisätiedotSähköä koko Suomelle. Fennovoima on mahdollisuus suomalaiselle ydinvoimaosaamiselle. Antti Vilkuna
Sähköä koko Suomelle Fennovoima on mahdollisuus suomalaiselle ydinvoimaosaamiselle Antti Vilkuna Hankkeessa yhdistyvät suomalaisen yhteiskunnan, elinkeinoelämän ja kotitalouksien tarpeet Fennovoima Mikä?
LisätiedotTVO:n kuulumiset ja OL4
TVO:n kuulumiset ja OL4 ATS Syysseminaari Jarmo Tanhua Teollisuuden Voima Oyj Ydinvoimalla tärkeä rooli ilmastonmuutoksen hillinnässä Sähköntuotantoa ilman hiilidioksidipäästöjä Kustannustehokas ja valmis
LisätiedotUutta ydinvoimaa Suomeen Fennovoiman ja ydinvoimahankkeen esittely
Uutta ydinvoimaa Suomeen Fennovoiman ja ydinvoimahankkeen esittely YEN-YTN-seminaarin jakeluaineisto Helsinki 26.10.2007 Tapio Saarenpää 26.10.2007 1 Kansalliset talkoot Fennovoima Ydinvoimahanke E.ON
LisätiedotLaatu-, turvallisuus- ja ympäristöasioiden suunnittelu ja johtaminen suurhankkeissa
Laatu-, turvallisuus- ja ympäristöasioiden suunnittelu ja johtaminen suurhankkeissa Kesto: 5 opintopistettä (5 opetuspäivää ja kehittämistehtävät) Opetussuunnitelma, ammattikorkeakoulutus Eri toimialojen
LisätiedotYdinvoimahankkeen tulevat vaiheet
Ydinvoimahankkeen tulevat vaiheet Kemi Minna Palosaari Fennovoima teollisuuden tukijalkana Hankkeen eteneminen Työmarkkinakäytännöt ja yhteistyö viranomaisten kanssa Rekrytointi, koulutus ja kehittäminen
LisätiedotKäytetyn ydinpolttoaineen loppusijoitustutkimukset Pyhäjoella. Ville Koskinen
Käytetyn ydinpolttoaineen loppusijoitustutkimukset Pyhäjoella Ville Koskinen 2.11.2016 Esityksen sisältö Taustaa Fennovoiman polttoaineen loppusijoituksesta Kokonaisaikataulu ja tarvittavat luvat Tehdyt
LisätiedotVakaahintaista sähköä vuosikymmeniksi
Vakaahintaista sähköä vuosikymmeniksi 1Fennovoiman Hanhikivi 1 -ydinvoimalaitos on miljardiluokan investointi, joka tuo Suomeen työtä ja vakaahintaista sähköä teollisuudelle ja kuluttajille. 2Hanhikivi
LisätiedotOMAKOTITALON SUUNNITTELUPROSESSI. Fiskars 14.5.2011 Minna Kuusela TTS
OMAKOTITALON SUUNNITTELUPROSESSI Fiskars 14.5.2011 Minna Kuusela TTS Unelmia Kaikki alkaa toiveesta, tarpeesta ja unelmista, oli sitten kyse pienestä remonttihankkeesta tai isomman alueen suunnittelusta.
LisätiedotRakentamisen laatu käytännössä kokemuksia ja näkemyksiä
Rakentamisen laatu käytännössä kokemuksia ja näkemyksiä Rakennusteollisuuden laatuseminaari 2.12.2015 anssi koskenvesa mittaviiva oy Laadukasta rakentamista - työmaan hyviä käytäntöjä Mitä me odotamme
LisätiedotYdinvoimalaitoksen käyttöönotto ja käyttö
Ydinvoimalaitoksen käyttöönotto ja käyttö Teemailta Pyhäjoki, Tero Jännes Projektipäällikkö 1 Yleistä käyttöönotosta YVL-ohje 2.5 Ydinvoimalaitoksen käyttöönotto Ydinvoimalaitoksen käyttöönotolla tarkoitetaan
LisätiedotJuha Miikkulainen Kehityspäällikkö
Hanhikivi 1 Juha Miikkulainen Kehityspäällikkö Sisältö Hankkeen yleistilanne Päätoimijat Toimitusrajapinnat Toimitusketju Hanhikiven työmaa Organisaation kehitys Harmaan talouden torjunta Kuvagalleria
LisätiedotYVL ohjeuudistuksen tilannekatsaus
YVL ohjeuudistuksen tilannekatsaus Ydinenergia alan toimittajat 3.11.2011 Martti Vilpas STUK Esityksen sisältö Tausta Uudet YVL ohjeet valmistelutilanne Laitehankintojen kannalta keskeisten YVL ohjeiden
LisätiedotHallituksen toimintakertomus 2018
Hallituksen toimintakertomus 2018 Fennovoima Oy:n tavoitteena on rakentaa Suomeen uusi ydinvoimalaitos ja tuottaa osakkailleen kohtuuhintaista sähköä. Kaupallisen käytön alkaessa Fennovoima tulee toimimaan
LisätiedotKaivantojen turvallisuus - miten varmistetaan?
Monttumaanantai, 18.5.2015 Annina Peisa, Lemminkäinen Kaivantojen turvallisuus - miten varmistetaan? Maansiirto 8/1983 Vastuu kaivantotyön turvallisuudesta kuuluu hankkeen kaikille osapuolille Rakennuttaja
LisätiedotYdinvoimalaitoksen polttoaine
Ydinvoimalaitoksen polttoaine Teemailta, Pyhäjoen toimisto 23.4.2014 Hanna Virlander/Minttu Hietamäki Polttoainekierto Louhinta ja rikastus Jälleenkäsittely Loppusijoitus Konversio Välivarastointi Väkevöinti
LisätiedotValmistautuminen ulkomaisen työvoiman tuloon viestintävälineet kuntoon Salla Korhonen 10.9.2015
Valmistautuminen ulkomaisen työvoiman tuloon viestintävälineet kuntoon Salla Korhonen 10.9.2015 Mitä aluevaikutuksia ydinvoimalan rakentamis hankkeelta odotetaan Pyhäjoelle ja ympäröiviin seutukuntiin?
LisätiedotTYÖTURVALLISUUS ON YHTEINEN ASIA. Viisaat kypärät yhteen seminaari Lounais Suomi 19.05.2015 Juha Suvanto
TYÖTURVALLISUUS ON YHTEINEN ASIA Viisaat kypärät yhteen seminaari Lounais Suomi 19.05.2015 Juha Suvanto Rakentaminen on vaarallinen toimiala näin väitetään Tilastotietoa Lähde: TVL Rakennusteollisuus RT
LisätiedotHöljäkän kylän keskustan osayleiskaava
1 NURMEKSEN KAUPUNKI Höljäkän kylän keskustan osayleiskaava YLEISKAAVAMERKINNÄT JA MÄÄRÄYKSET Kehittämistavoitemerkinnät ja niihin liittyvät määräykset: Alueen tiivistämis-/eheyttämistarve. Alueen lisärakentaminen
LisätiedotIPT-hanke: Kehitysvaihe -työpaja Työpaja 5: Kokoushotelli Gustavelund 26.-27.5.2015
Integroitujen projektitoimitusten kehittäminen johtavien tilaajien ryhmähankkeena (IPT-hanke) IPT-hanke: Kehitysvaihe -työpaja Työpaja 5: Kokoushotelli Gustavelund 26.-27.5.2015 IPT-hanke; kehitysvaihe-työpaja
LisätiedotSimLab prosessisimulointi
SimLab prosessisimulointi Visualisointi Visualisointi kokonaiskuva kokonaiskuva prosessista prosessista yli yli rajapintojen rajapintojen Perustana Perustana prosessin prosessin mallinnus mallinnus ja
LisätiedotMaapolitiikan pääperiaatteet. Kymppi-Moni työpaja 15.2.2012
Maapolitiikan pääperiaatteet Kymppi-Moni työpaja 15.2.2012 Maapoliittinen ohjelma Maapoliittinen ohjelma on asiakirja, jossa valtuusto määrittelee maapoliittiset tavoitteet ja periaatteet. Sipoon kunnan
LisätiedotRajapintoja, case valutyö Lähde: FinNuclear ry
Laaja toimitusketju Turvallisuus Kyvykkyys Suomen laki, YVLohjeet Kokemus Laatu Auditointi Markkinointi Standardit Suunnittelu Rakentaminen Kilpailukykyinen hinta Aikataulu Alihankinnat Laitteet, järjestelmät,
LisätiedotHelmikuu 2018 Juha Miikkulainen
Helmikuu 2018 Juha Miikkulainen 1 Laitostoimituksen sopimusrajapinnat Tilaaja, luvanhakija, käyttäjä Määrittää, ohjaa, valvoo Fennovoima Oy Laitostoimittaja RAOS Project Oy Pääurakoitsija Titan-2 Atomproekt
LisätiedotKiimingin Jokirannan uusi koulu
Kiimingin Jokirannan uusi koulu Kuukausitiedote syyskuu 2019 Tällä tiedotteella pyrimme kuvaamaan rakennuskohteen työmaatilannetta sekä informoimaan kuntalaisia työmaalla tapahtuvista työvaiheista, laatu-
LisätiedotJuha Miikkulainen Kehityspäällikkö
Hanhikivi 1 Juha Miikkulainen Kehityspäällikkö Fennovoima lyhyesti Perustettu 2007 Suomen kolmas ydinvoimayhtiö Rakentaa Hanhikivi 1 laitoksen Pyhäjoelle Kokonaisinvestointi 6.500.000.000 7.000.000.000
LisätiedotONNISTUNEEN KORJAUSHANKKEEN AVAINASIAT. Kiinteistöpostin Juhlaseminaari 20 vuotta Finlandiatalo 10.4.2013 Mikko Tarri
ONNISTUNEEN KORJAUSHANKKEEN AVAINASIAT Kiinteistöpostin Juhlaseminaari 20 vuotta Finlandiatalo 10.4.2013 Mikko Tarri Lähes 400 A-Insinöörin ratkaiseva asiantuntemus odottaa haasteitasi Talonrakentaminen
LisätiedotKOKEMUKSIA HELSINGISTÄ. Johanna Hytönen KYMP/MAKA/MAKE
KOKEMUKSIA HELSINGISTÄ Johanna Hytönen KYMP/MAKA/MAKE Kaivettu pilaantuneita maita vuosina 2007-2017 350 000 300 000 311 006 316 762 306 864 299 443 280 191 250 000 265 110 263 510 t/a 200 000 171 053
LisätiedotFennovoiman vastuullisuusohjelma
Fennovoiman vastuullisuusohjelma 1 Vastuullisuusohjelma tukee Fennovoiman toimintojen ja Hanhikivi 1 -hankkeen kestävää kehitystä. Turvallisuus Ympäristö Sosiaalinen ja taloudellinen vastuu 2 Vastuullisuusohjelma
LisätiedotUuden Kaivanto-ohjeen ohjeet ja suositukset
Kaivantojen turvallisuus miniseminaari Uuden Kaivanto-ohjeen ohjeet ja suositukset Tommi Hakanen Esityksen sisältö 1. Miksi Kaivanto-ohjetta tarvitaan? 2. Uuden Kaivanto-ohjeen tausta 3. Työturvallisuus
LisätiedotPäivämäärä. Osallistuminen Fennovoiman ydinvoimalahankkeeseen. Osallistumistarjous Fennovoiman ydinvoimahankkeeseen
Osallistuminen Fennovoiman ydinvoimalahankkeeseen Dno OUKA/4662/02.05.05/2014 Päätöshistoria - Tiivistelmä - Esittelyteksti Osallistumistarjous Fennovoiman ydinvoimahankkeeseen Fennovoiman omistajat Voimaosakeyhtiö
LisätiedotURAKOITSIJAN LAATUSUUNNITELMA
URAKOITSIJAN LAATUSUUNNITELMA Valvojakurssi Hannu Äystö Laatu- tai toimintajärjestelmä 2 Laatujärjestelmä on johtamisen väline, joka helpottaa yrityksen toiminnan suunnittelua ja kehittämistä Tarkastellaan
LisätiedotNaantalin CHP allianssi: Ihmiset ja johtaminen
Etunimi Sukunimi Naantalin CHP laitos 2016 Naantalin CHP allianssi: Ihmiset ja johtaminen 25.1.2017 Anne Piiparinen yit.fi/infra NA4 CHP-projekti: Ensimmäinen allianssimallilla toteutettava teollisuushanke
LisätiedotMITEN TYÖTURVALLISUUDEN TASO SAADAAN NOUSEMAAN RAKENNUSALALLA. L S Kiinteistö ja rakennuspäivä 06.02.2015 Juha Suvanto
MITEN TYÖTURVALLISUUDEN TASO SAADAAN NOUSEMAAN RAKENNUSALALLA L S Kiinteistö ja rakennuspäivä 06.02.2015 Juha Suvanto Rakentaminen on vaarallinen toimiala näin väitetään Tilastotietoa Lähde: TVL Rullaava
LisätiedotLaadunhallinta turvaurakoinnissa Turvapätevyyspäivä 26.10.2011
Laadunhallinta turvaurakoinnissa Henkilö- ja yritysarviointi Seti Oy www.seti.fi Yrityksen luotettavuuden ja pätevyyden merkitys turvaurakoinnissa Mitä vaativampi toimitus, sitä tärkeämpää on rakennuttajalle
LisätiedotLänsimetro. Louhinta ja rakentaminen rakennusluvan varaista
1 Länsimetro www.lansimetro.fi 13,9 km metroraiteita kahdessa tunnelissa 8 maanalaista asemaa 15 savunpoisto- ja paineentasauskuilua 12 työtunnelia 3 miljoonaa kuutiota kalliolouhetta Louhintatyöt pääosin
LisätiedotRosatomin laitoksen turvallisuus
Rosatomin laitoksen turvallisuus Miten varaudutaan vikoihin ja häiriöihin sekä sisäisiin ja ulkoisiin uhkiin Turvallisuusanalyysipäällikkö Janne Liuko 27.11.2013 Turvallisuuden varmistamisen tasot Seurausten
LisätiedotAlueen valmistautuminen Fennovoiman ydinvoimala-hankkeeseen Hanhikivi-yhteyshanke 1.8.2012-30.4.2015
Alueen valmistautuminen Fennovoiman ydinvoimala-hankkeeseen Hanhikivi-yhteyshanke 1.8.2012-30.4.2015 Kokemuksia Olkiluodon alueelta OLKILUOTO Olkiluoto 3 ydinvoimalan rakennusprojekti alkoi vuonna 2005
LisätiedotRakennusalan tuotantoinsinööri. Syventävät opinnot Info ke 25.02.2015 A Stenius
Rakennusalan tuotantoinsinööri Syventävät opinnot Info ke 25.02.2015 A Stenius Rakentamisen tuotantojohto ammattina Rakennustuotannon ammattiprofiilit Tuotantoinsinöörin ammattiprofiili Rakennustuotannon
LisätiedotRakentajailta 16.09.2014 Lupapäätös Rakennusvalvonta Juha Vulkko
Rakentajailta 16.09.2014 Lupapäätös Rakennusvalvonta Juha Vulkko Rakennuslupapäätös Rakennuslupapäätöksen tekee rakennustarkastaja. Rakennuslupapäätös annetaan ns. julkipanon jälkeen ( 14 vrk oikaisuvaatimusaika
LisätiedotLausuntopyyntö ympäristövaikutusten arviointiselostuksesta Fennovoima Oy:n ydinvoimalaitoshankkeelle
Kunnanhallitus 112 14.04.2014 Lausuntopyyntö ympäristövaikutusten arviointiselostuksesta Fennovoima Oy:n ydinvoimalaitoshankkeelle 3281/12.120/2013 KHALL 112 Hanke Fennovoima Oy on uusi suomalainen energiayhtiö,
LisätiedotTyömaakohtainen perehdyttäminen rakennustyömaalla
Työmaakohtainen perehdyttäminen rakennustyömaalla Tarkoitus; Mikään työmaa ei ole identtinen! Jokaisella työmaalla omat erityispiirteet ja vaaratekijänsä Antaa työmaalle tulevalle henkilölle tietoa yleisistä
LisätiedotMETSTA, LIV, SKOL etc. Eurokoodiseminaari 1 EUROKOODI 2013 SEMINAARI
METSTA, LIV, SKOL etc. Eurokoodiseminaari 1 EUROKOODI 2013 SEMINAARI METSTA, LIV, SKOL etc. Eurokoodiseminaari 2 YLEISTÄ EU:n tasolla eräs perusvaatimuksia on kilpailun esteiden poistaminen sekä tavaroiden
LisätiedotRosatom laitostoimittajana
Rosatom laitostoimittajana Teemailta 27.9.2013 Prof. Juhani Hyvärinen Ydintekniikkajohtaja Fennovoima neuvottelee laitostoimituksesta Rosatomin kanssa Fennovoima ja venäläinen Rosatom allekirjoittivat
LisätiedotKokemuksia viranomaisyhteistyöstä konkurssipesien ja yrityssaneerausmenettelyjen yhteydessä Talvivaara Sotkamo Oy:n konkurssipesä
Kokemuksia viranomaisyhteistyöstä konkurssipesien ja yrityssaneerausmenettelyjen yhteydessä 26.8.2015, Insolvenssiristeily Jari Salminen Asianajaja, varatuomari Yhteistyö viranomaisten kanssa Päätösvalta
LisätiedotRIL 263-2014 Kaivanto-ohje
Kaivantojen turvallisuus miniseminaari 25.11.2014 RIL 263-2014 Kaivanto-ohje Ohjeet ja suositukset Tommi Hakanen Esityksen sisältö 1. Miksi Kaivanto-ohjetta tarvitaan? 2. Uuden Kaivanto-ohjeen tausta 3.
Lisätiedotennonen Rosatom tai Toshiba Sijoituspaikalla Kovaa intoa alusta saakka Raahen Energialle Ydinvoimasta Ruukille vakaata sähköä
ennonen Fennovoiman paikallisjakelu Pyhäjoen seudun asukkaille, toukokuu 2013 Oma sähköntuotanto kannattavaa Raahen Energialle Ydinvoimasta Ruukille vakaata sähköä 2 3 Sijoituspaikalla 4 5 Rosatom tai
LisätiedotJohtamisen standardit mitä ja miksi
Johtamisen standardit mitä ja miksi Forum 2013 Sari Sahlberg Johtamisen standardi Auttaa organisaatiota kehittämään valittua johtamisen osa-aluetta Laadunhallinta Ympäristöasioiden hallinta Tietoturvallisuuden
LisätiedotFingrid Oyj Omaisuuden hallinnan teemapäivä. Näkökulmia urakoitsijan laadunhallintaan 19.5.2016 / Kimmo Honkaniemi, Mikko Luoma
Fingrid Oyj Omaisuuden hallinnan teemapäivä Näkökulmia urakoitsijan laadunhallintaan 19.5.2016 / Kimmo Honkaniemi, Mikko Luoma Näkökulmia urakoitsijan laadunhallintaan Esityksen sisältö Turvallisuus etulinjassa
