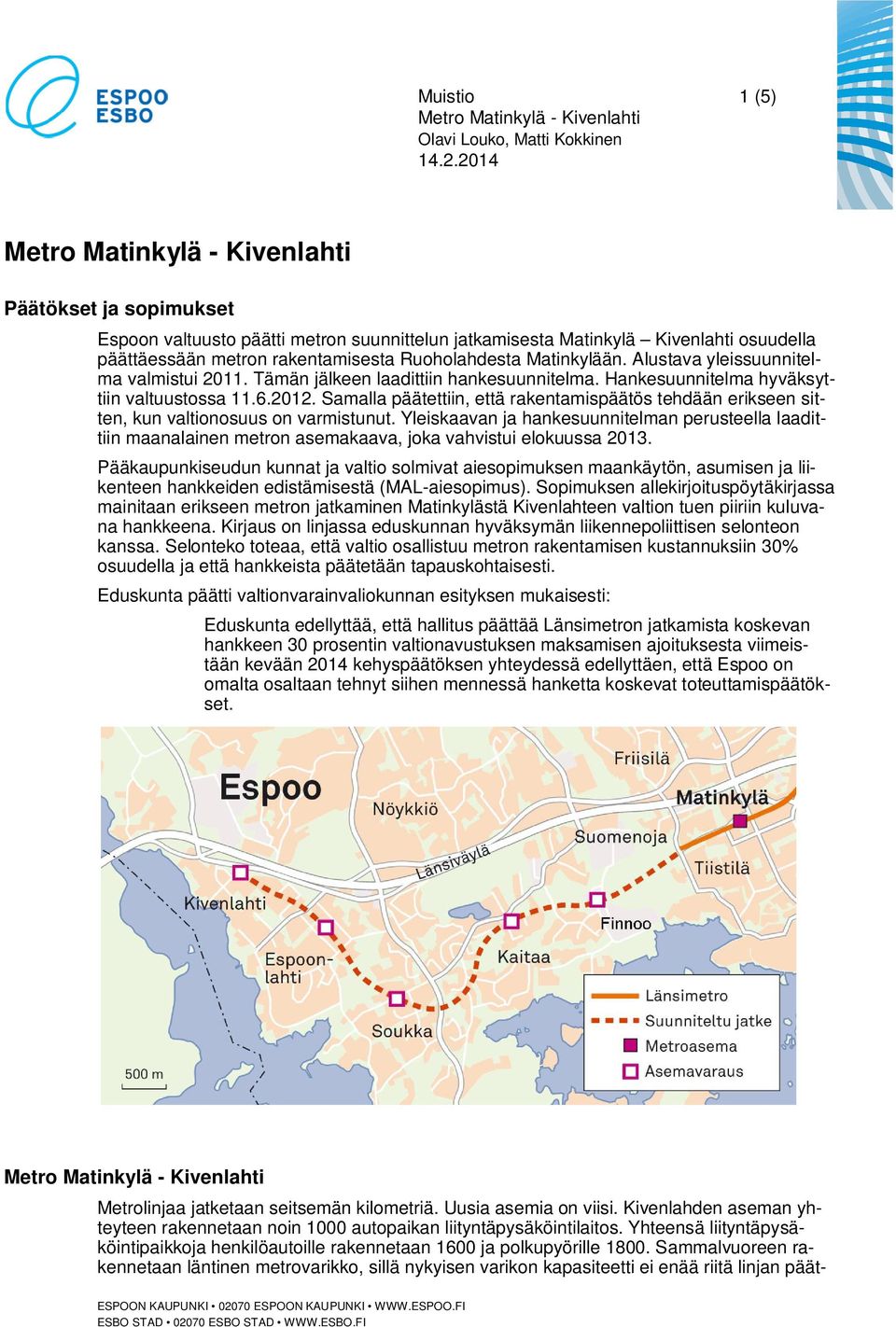

1 Muistio 1 (5) Päätökset ja sopimukset Espoon valtuusto päätti metron suunnittelun jatkamisesta Matinkylä Kivenlahti osuudella päättäessään metron rakentamisesta Ruoholahdesta Matinkylään. Alustava yleissuunnitelma valmistui Tämän jälkeen laadittiin hankesuunnitelma. Hankesuunnitelma hyväksyttiin valtuustossa Samalla päätettiin, että rakentamispäätös tehdään erikseen sitten, kun valtionosuus on varmistunut. Yleiskaavan ja hankesuunnitelman perusteella laadittiin maanalainen metron asemakaava, joka vahvistui elokuussa Pääkaupunkiseudun kunnat ja valtio solmivat aiesopimuksen maankäytön, asumisen ja liikenteen hankkeiden edistämisestä (MAL-aiesopimus). Sopimuksen allekirjoituspöytäkirjassa mainitaan erikseen metron jatkaminen Matinkylästä Kivenlahteen valtion tuen piiriin kuluvana hankkeena. Kirjaus on linjassa eduskunnan hyväksymän liikennepoliittisen selonteon kanssa. Selonteko toteaa, että valtio osallistuu metron rakentamisen kustannuksiin 30% osuudella ja että hankkeista päätetään tapauskohtaisesti. Eduskunta päätti valtionvarainvaliokunnan esityksen mukaisesti: Eduskunta edellyttää, että hallitus päättää Länsimetron jatkamista koskevan hankkeen 30 prosentin valtionavustuksen maksamisen ajoituksesta viimeistään kevään 2014 kehyspäätöksen yhteydessä edellyttäen, että Espoo on omalta osaltaan tehnyt siihen mennessä hanketta koskevat toteuttamispäätökset. Metrolinjaa jatketaan seitsemän kilometriä. Uusia asemia on viisi. Kivenlahden aseman yhteyteen rakennetaan noin 1000 autopaikan liityntäpysäköintilaitos. Yhteensä liityntäpysäköintipaikkoja henkilöautoille rakennetaan 1600 ja polkupyörille Sammalvuoreen rakennetaan läntinen metrovarikko, sillä nykyisen varikon kapasiteetti ei enää riitä linjan päät-

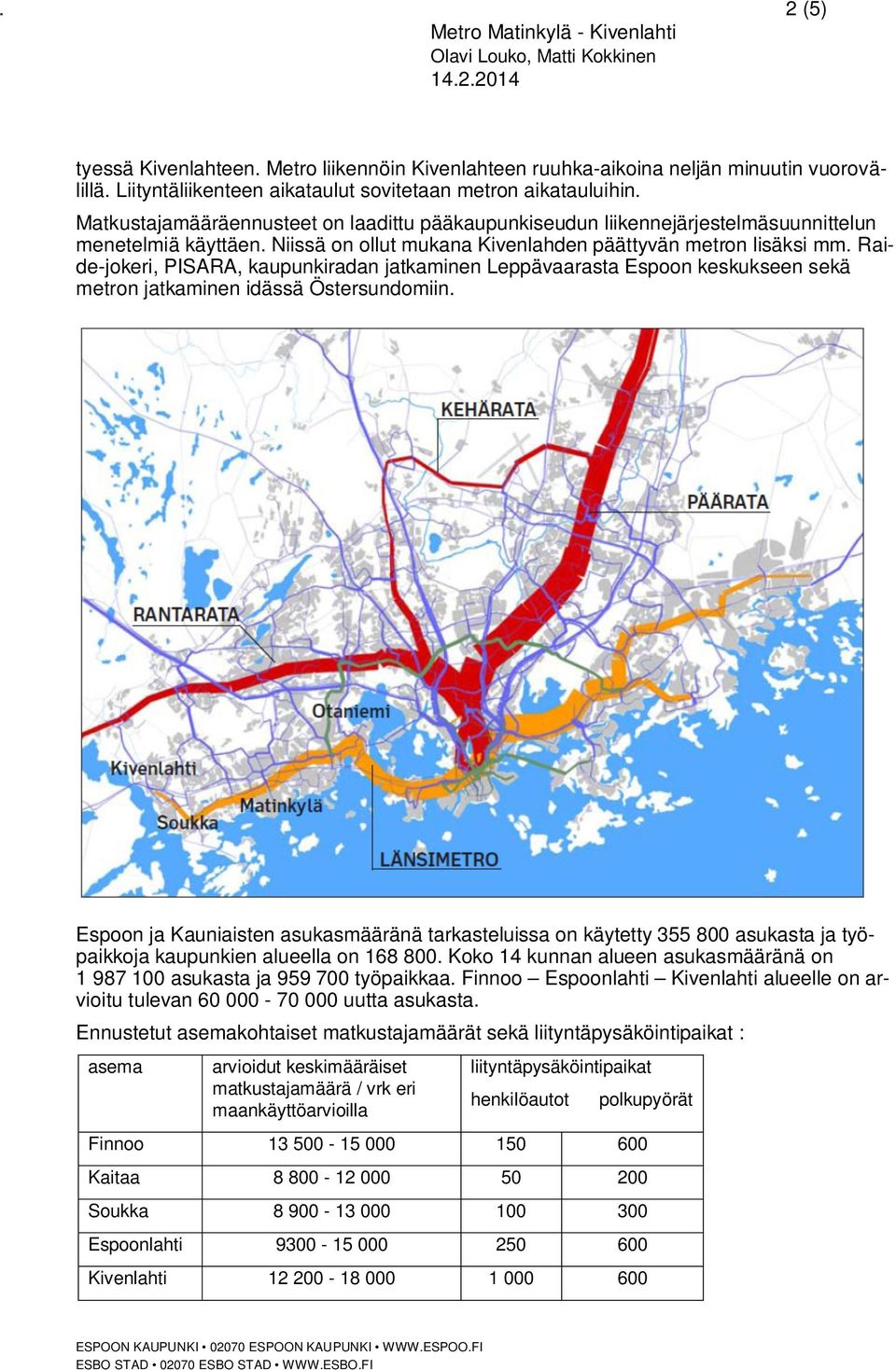

2 . 2 (5) tyessä Kivenlahteen. Metro liikennöin Kivenlahteen ruuhka-aikoina neljän minuutin vuorovälillä. Liityntäliikenteen aikataulut sovitetaan metron aikatauluihin. Matkustajamääräennusteet on laadittu pääkaupunkiseudun liikennejärjestelmäsuunnittelun menetelmiä käyttäen. Niissä on ollut mukana Kivenlahden päättyvän metron lisäksi mm. Raide-jokeri, PISARA, kaupunkiradan jatkaminen Leppävaarasta Espoon keskukseen sekä metron jatkaminen idässä Östersundomiin. Espoon ja Kauniaisten asukasmääränä tarkasteluissa on käytetty asukasta ja työpaikkoja kaupunkien alueella on Koko 14 kunnan alueen asukasmääränä on asukasta ja työpaikkaa. Finnoo Espoonlahti Kivenlahti alueelle on arvioitu tulevan uutta asukasta. Ennustetut asemakohtaiset matkustajamäärät sekä liityntäpysäköintipaikat : asema arvioidut keskimääräiset matkustajamäärä / vrk eri maankäyttöarvioilla liityntäpysäköintipaikat henkilöautot polkupyörät Finnoo Kaitaa Soukka Espoonlahti Kivenlahti

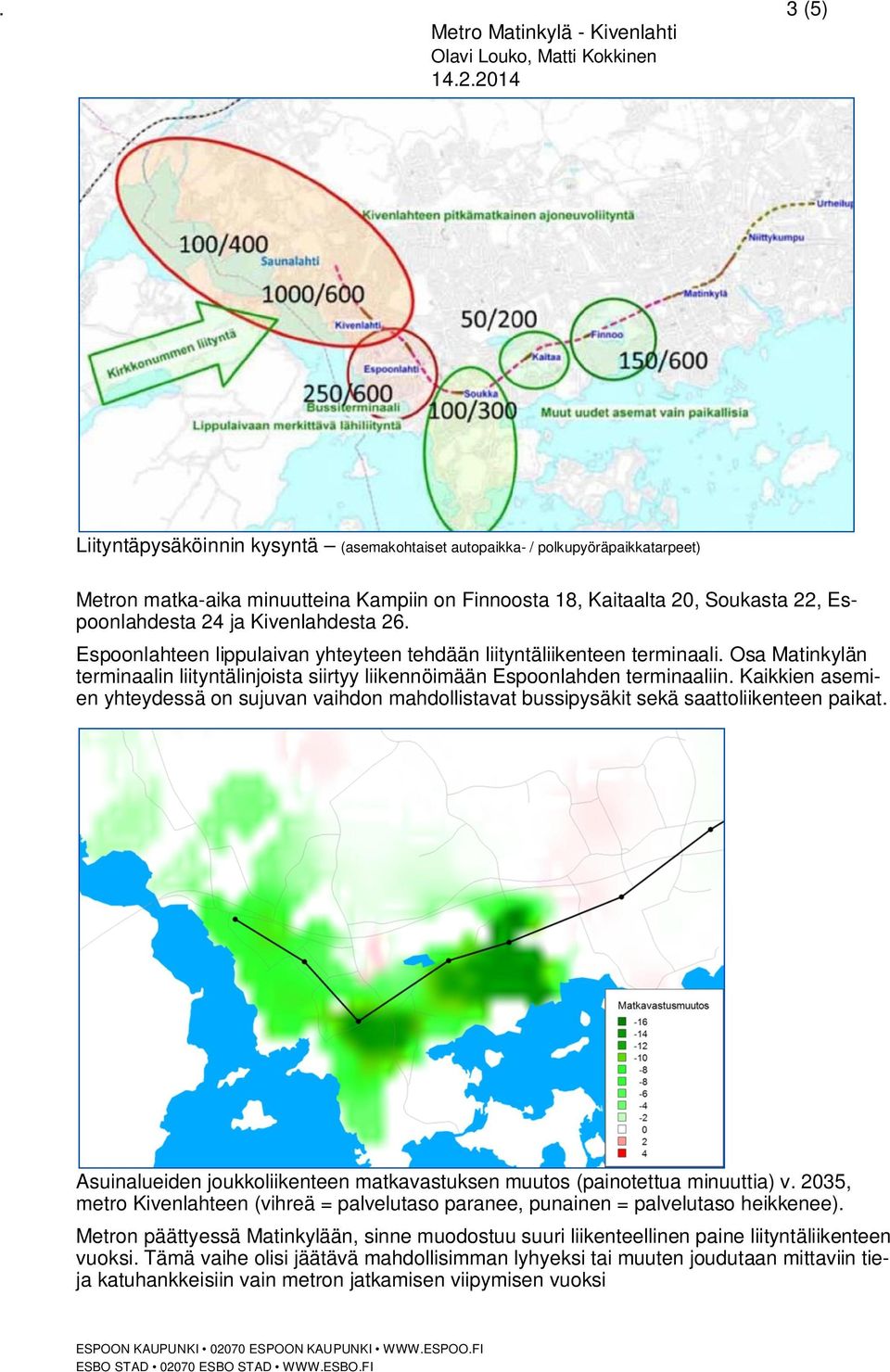

3 . 3 (5) Liityntäpysäköinnin kysyntä (asemakohtaiset autopaikka- / polkupyöräpaikkatarpeet) Metron matka-aika minuutteina Kampiin on Finnoosta 18, Kaitaalta 20, Soukasta 22, Espoonlahdesta 24 ja Kivenlahdesta 26. Espoonlahteen lippulaivan yhteyteen tehdään liityntäliikenteen terminaali. Osa Matinkylän terminaalin liityntälinjoista siirtyy liikennöimään Espoonlahden terminaaliin. Kaikkien asemien yhteydessä on sujuvan vaihdon mahdollistavat bussipysäkit sekä saattoliikenteen paikat. Asuinalueiden joukkoliikenteen matkavastuksen muutos (painotettua minuuttia) v. 2035, metro Kivenlahteen (vihreä = palvelutaso paranee, punainen = palvelutaso heikkenee). Metron päättyessä Matinkylään, sinne muodostuu suuri liikenteellinen paine liityntäliikenteen vuoksi. Tämä vaihe olisi jäätävä mahdollisimman lyhyeksi tai muuten joudutaan mittaviin tieja katuhankkeisiin vain metron jatkamisen viipymisen vuoksi

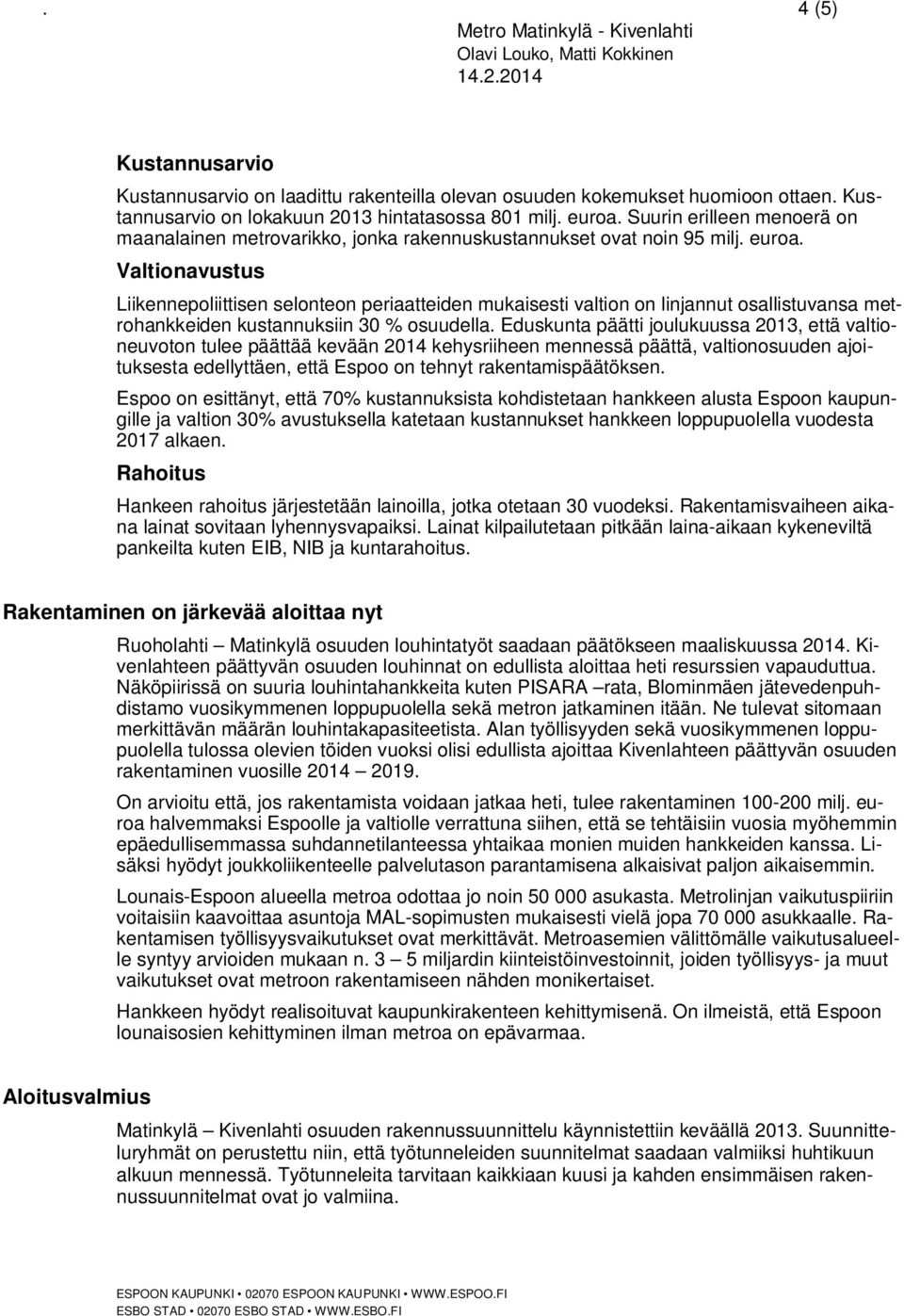

4 . 4 (5) Kustannusarvio Kustannusarvio on laadittu rakenteilla olevan osuuden kokemukset huomioon ottaen. Kustannusarvio on lokakuun 2013 hintatasossa 801 milj. euroa. Suurin erilleen menoerä on maanalainen metrovarikko, jonka rakennuskustannukset ovat noin 95 milj. euroa. Valtionavustus Liikennepoliittisen selonteon periaatteiden mukaisesti valtion on linjannut osallistuvansa metrohankkeiden kustannuksiin 30 % osuudella. Eduskunta päätti joulukuussa 2013, että valtioneuvoton tulee päättää kevään 2014 kehysriiheen mennessä päättä, valtionosuuden ajoituksesta edellyttäen, että Espoo on tehnyt rakentamispäätöksen. Espoo on esittänyt, että 70% kustannuksista kohdistetaan hankkeen alusta Espoon kaupungille ja valtion 30% avustuksella katetaan kustannukset hankkeen loppupuolella vuodesta 2017 alkaen. Rahoitus Hankeen rahoitus järjestetään lainoilla, jotka otetaan 30 vuodeksi. Rakentamisvaiheen aikana lainat sovitaan lyhennysvapaiksi. Lainat kilpailutetaan pitkään laina-aikaan kykeneviltä pankeilta kuten EIB, NIB ja kuntarahoitus. Rakentaminen on järkevää aloittaa nyt Ruoholahti Matinkylä osuuden louhintatyöt saadaan päätökseen maaliskuussa Kivenlahteen päättyvän osuuden louhinnat on edullista aloittaa heti resurssien vapauduttua. Näköpiirissä on suuria louhintahankkeita kuten PISARA rata, Blominmäen jätevedenpuhdistamo vuosikymmenen loppupuolella sekä metron jatkaminen itään. Ne tulevat sitomaan merkittävän määrän louhintakapasiteetista. Alan työllisyyden sekä vuosikymmenen loppupuolella tulossa olevien töiden vuoksi olisi edullista ajoittaa Kivenlahteen päättyvän osuuden rakentaminen vuosille On arvioitu että, jos rakentamista voidaan jatkaa heti, tulee rakentaminen milj. euroa halvemmaksi Espoolle ja valtiolle verrattuna siihen, että se tehtäisiin vuosia myöhemmin epäedullisemmassa suhdannetilanteessa yhtaikaa monien muiden hankkeiden kanssa. Lisäksi hyödyt joukkoliikenteelle palvelutason parantamisena alkaisivat paljon aikaisemmin. Lounais-Espoon alueella metroa odottaa jo noin asukasta. Metrolinjan vaikutuspiiriin voitaisiin kaavoittaa asuntoja MAL-sopimusten mukaisesti vielä jopa asukkaalle. Rakentamisen työllisyysvaikutukset ovat merkittävät. Metroasemien välittömälle vaikutusalueelle syntyy arvioiden mukaan n. 3 5 miljardin kiinteistöinvestoinnit, joiden työllisyys- ja muut vaikutukset ovat metroon rakentamiseen nähden monikertaiset. Hankkeen hyödyt realisoituvat kaupunkirakenteen kehittymisenä. On ilmeistä, että Espoon lounaisosien kehittyminen ilman metroa on epävarmaa. Aloitusvalmius Matinkylä Kivenlahti osuuden rakennussuunnittelu käynnistettiin keväällä Suunnitteluryhmät on perustettu niin, että työtunneleiden suunnitelmat saadaan valmiiksi huhtikuun alkuun mennessä. Työtunneleita tarvitaan kaikkiaan kuusi ja kahden ensimmäisen rakennussuunnitelmat ovat jo valmiina.

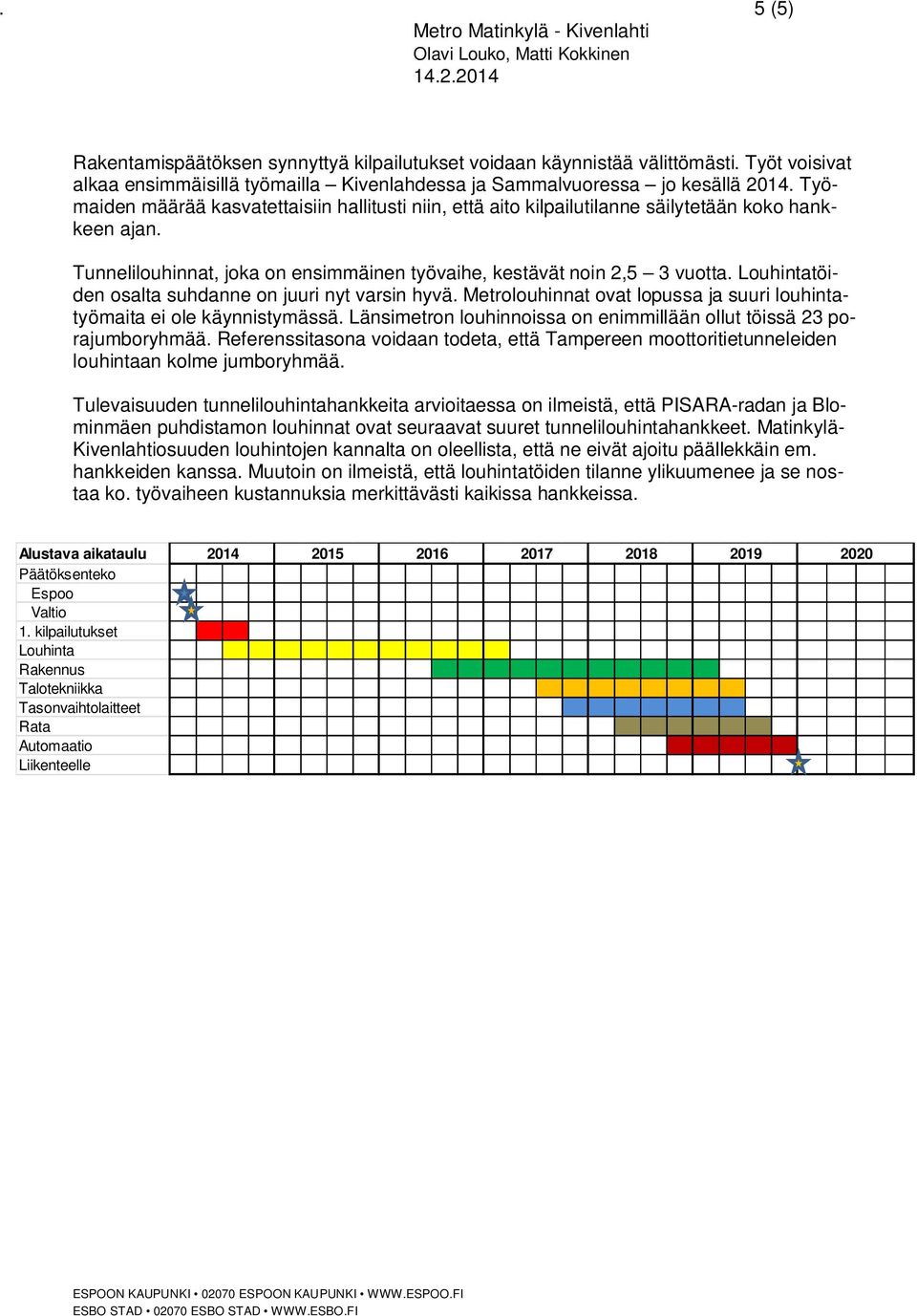

5 . 5 (5) Rakentamispäätöksen synnyttyä kilpailutukset voidaan käynnistää välittömästi. Työt voisivat alkaa ensimmäisillä työmailla Kivenlahdessa ja Sammalvuoressa jo kesällä Työmaiden määrää kasvatettaisiin hallitusti niin, että aito kilpailutilanne säilytetään koko hankkeen ajan. Tunnelilouhinnat, joka on ensimmäinen työvaihe, kestävät noin 2,5 3 vuotta. Louhintatöiden osalta suhdanne on juuri nyt varsin hyvä. Metrolouhinnat ovat lopussa ja suuri louhintatyömaita ei ole käynnistymässä. Länsimetron louhinnoissa on enimmillään ollut töissä 23 porajumboryhmää. Referenssitasona voidaan todeta, että Tampereen moottoritietunneleiden louhintaan kolme jumboryhmää. Tulevaisuuden tunnelilouhintahankkeita arvioitaessa on ilmeistä, että PISARA-radan ja Blominmäen puhdistamon louhinnat ovat seuraavat suuret tunnelilouhintahankkeet. Matinkylä- Kivenlahtiosuuden louhintojen kannalta on oleellista, että ne eivät ajoitu päällekkäin em. hankkeiden kanssa. Muutoin on ilmeistä, että louhintatöiden tilanne ylikuumenee ja se nostaa ko. työvaiheen kustannuksia merkittävästi kaikissa hankkeissa. Alustava aikataulu Päätöksenteko Espoo Valtio 1. kilpailutukset Louhinta Rakennus Talotekniikka Tasonvaihtolaitteet Rata Automaatio Liikenteelle

6 Muistio 1 (5) Päätökset ja sopimukset Espoon valtuusto päätti metron suunnittelun jatkamisesta Matinkylä Kivenlahti osuudella päättäessään metron rakentamisesta Ruoholahdesta Matinkylään. Alustava yleissuunnitelma valmistui Tämän jälkeen laadittiin hankesuunnitelma. Hankesuunnitelma hyväksyttiin valtuustossa Samalla päätettiin, että rakentamispäätös tehdään erikseen sitten, kun valtionosuus on varmistunut. Yleiskaavan ja hankesuunnitelman perusteella laadittiin maanalainen metron asemakaava, joka vahvistui elokuussa Pääkaupunkiseudun kunnat ja valtio solmivat aiesopimuksen maankäytön, asumisen ja liikenteen hankkeiden edistämisestä (MAL-aiesopimus). Sopimuksen allekirjoituspöytäkirjassa mainitaan erikseen metron jatkaminen Matinkylästä Kivenlahteen valtion tuen piiriin kuluvana hankkeena. Kirjaus on linjassa eduskunnan hyväksymän liikennepoliittisen selonteon kanssa. Selonteko toteaa, että valtio osallistuu metron rakentamisen kustannuksiin 30% osuudella ja että hankkeista päätetään tapauskohtaisesti. Eduskunta päätti valtionvarainvaliokunnan esityksen mukaisesti: Eduskunta edellyttää, että hallitus päättää Länsimetron jatkamista koskevan hankkeen 30 prosentin valtionavustuksen maksamisen ajoituksesta viimeistään kevään 2014 kehyspäätöksen yhteydessä edellyttäen, että Espoo on omalta osaltaan tehnyt siihen mennessä hanketta koskevat toteuttamispäätökset. Metrolinjaa jatketaan seitsemän kilometriä. Uusia asemia on viisi. Kivenlahden aseman yhteyteen rakennetaan noin 1000 autopaikan liityntäpysäköintilaitos. Yhteensä liityntäpysäköintipaikkoja henkilöautoille rakennetaan 1600 ja polkupyörille Sammalvuoreen rakennetaan läntinen metrovarikko, sillä nykyisen varikon kapasiteetti ei enää riitä linjan päät-

7 . 2 (5) tyessä Kivenlahteen. Metro liikennöin Kivenlahteen ruuhka-aikoina neljän minuutin vuorovälillä. Liityntäliikenteen aikataulut sovitetaan metron aikatauluihin. Matkustajamääräennusteet on laadittu pääkaupunkiseudun liikennejärjestelmäsuunnittelun menetelmiä käyttäen. Niissä on ollut mukana Kivenlahden päättyvän metron lisäksi mm. Raide-jokeri, PISARA, kaupunkiradan jatkaminen Leppävaarasta Espoon keskukseen sekä metron jatkaminen idässä Östersundomiin. Espoon ja Kauniaisten asukasmääränä tarkasteluissa on käytetty asukasta ja työpaikkoja kaupunkien alueella on Koko 14 kunnan alueen asukasmääränä on asukasta ja työpaikkaa. Finnoo Espoonlahti Kivenlahti alueelle on arvioitu tulevan uutta asukasta. Ennustetut asemakohtaiset matkustajamäärät sekä liityntäpysäköintipaikat : asema arvioidut keskimääräiset matkustajamäärä / vrk eri maankäyttöarvioilla liityntäpysäköintipaikat henkilöautot polkupyörät Finnoo Kaitaa Soukka Espoonlahti Kivenlahti

8 . 3 (5) Liityntäpysäköinnin kysyntä (asemakohtaiset autopaikka- / polkupyöräpaikkatarpeet) Metron matka-aika minuutteina Kampiin on Finnoosta 18, Kaitaalta 20, Soukasta 22, Espoonlahdesta 24 ja Kivenlahdesta 26. Espoonlahteen lippulaivan yhteyteen tehdään liityntäliikenteen terminaali. Osa Matinkylän terminaalin liityntälinjoista siirtyy liikennöimään Espoonlahden terminaaliin. Kaikkien asemien yhteydessä on sujuvan vaihdon mahdollistavat bussipysäkit sekä saattoliikenteen paikat. Asuinalueiden joukkoliikenteen matkavastuksen muutos (painotettua minuuttia) v. 2035, metro Kivenlahteen (vihreä = palvelutaso paranee, punainen = palvelutaso heikkenee). Metron päättyessä Matinkylään, sinne muodostuu suuri liikenteellinen paine liityntäliikenteen vuoksi. Tämä vaihe olisi jäätävä mahdollisimman lyhyeksi tai muuten joudutaan mittaviin tieja katuhankkeisiin vain metron jatkamisen viipymisen vuoksi

9 . 4 (5) Kustannusarvio Kustannusarvio on laadittu rakenteilla olevan osuuden kokemukset huomioon ottaen. Kustannusarvio on lokakuun 2013 hintatasossa 801 milj. euroa. Suurin erilleen menoerä on maanalainen metrovarikko, jonka rakennuskustannukset ovat noin 95 milj. euroa. Valtionavustus Liikennepoliittisen selonteon periaatteiden mukaisesti valtion on linjannut osallistuvansa metrohankkeiden kustannuksiin 30 % osuudella. Eduskunta päätti joulukuussa 2013, että valtioneuvoton tulee päättää kevään 2014 kehysriiheen mennessä päättä, valtionosuuden ajoituksesta edellyttäen, että Espoo on tehnyt rakentamispäätöksen. Espoo on esittänyt, että 70% kustannuksista kohdistetaan hankkeen alusta Espoon kaupungille ja valtion 30% avustuksella katetaan kustannukset hankkeen loppupuolella vuodesta 2017 alkaen. Rahoitus Hankeen rahoitus järjestetään lainoilla, jotka otetaan 30 vuodeksi. Rakentamisvaiheen aikana lainat sovitaan lyhennysvapaiksi. Lainat kilpailutetaan pitkään laina-aikaan kykeneviltä pankeilta kuten EIB, NIB ja kuntarahoitus. Rakentaminen on järkevää aloittaa nyt Ruoholahti Matinkylä osuuden louhintatyöt saadaan päätökseen maaliskuussa Kivenlahteen päättyvän osuuden louhinnat on edullista aloittaa heti resurssien vapauduttua. Näköpiirissä on suuria louhintahankkeita kuten PISARA rata, Blominmäen jätevedenpuhdistamo vuosikymmenen loppupuolella sekä metron jatkaminen itään. Ne tulevat sitomaan merkittävän määrän louhintakapasiteetista. Alan työllisyyden sekä vuosikymmenen loppupuolella tulossa olevien töiden vuoksi olisi edullista ajoittaa Kivenlahteen päättyvän osuuden rakentaminen vuosille On arvioitu että, jos rakentamista voidaan jatkaa heti, tulee rakentaminen milj. euroa halvemmaksi Espoolle ja valtiolle verrattuna siihen, että se tehtäisiin vuosia myöhemmin epäedullisemmassa suhdannetilanteessa yhtaikaa monien muiden hankkeiden kanssa. Lisäksi hyödyt joukkoliikenteelle palvelutason parantamisena alkaisivat paljon aikaisemmin. Lounais-Espoon alueella metroa odottaa jo noin asukasta. Metrolinjan vaikutuspiiriin voitaisiin kaavoittaa asuntoja MAL-sopimusten mukaisesti vielä jopa asukkaalle. Rakentamisen työllisyysvaikutukset ovat merkittävät. Metroasemien välittömälle vaikutusalueelle syntyy arvioiden mukaan n. 3 5 miljardin kiinteistöinvestoinnit, joiden työllisyys- ja muut vaikutukset ovat metroon rakentamiseen nähden monikertaiset. Hankkeen hyödyt realisoituvat kaupunkirakenteen kehittymisenä. On ilmeistä, että Espoon lounaisosien kehittyminen ilman metroa on epävarmaa. Aloitusvalmius Matinkylä Kivenlahti osuuden rakennussuunnittelu käynnistettiin keväällä Suunnitteluryhmät on perustettu niin, että työtunneleiden suunnitelmat saadaan valmiiksi huhtikuun alkuun mennessä. Työtunneleita tarvitaan kaikkiaan kuusi ja kahden ensimmäisen rakennussuunnitelmat ovat jo valmiina.

10 . 5 (5) Rakentamispäätöksen synnyttyä kilpailutukset voidaan käynnistää välittömästi. Työt voisivat alkaa ensimmäisillä työmailla Kivenlahdessa ja Sammalvuoressa jo kesällä Työmaiden määrää kasvatettaisiin hallitusti niin, että aito kilpailutilanne säilytetään koko hankkeen ajan. Tunnelilouhinnat, joka on ensimmäinen työvaihe, kestävät noin 2,5 3 vuotta. Louhintatöiden osalta suhdanne on juuri nyt varsin hyvä. Metrolouhinnat ovat lopussa ja suuri louhintatyömaita ei ole käynnistymässä. Länsimetron louhinnoissa on enimmillään ollut töissä 23 porajumboryhmää. Referenssitasona voidaan todeta, että Tampereen moottoritietunneleiden louhintaan kolme jumboryhmää. Tulevaisuuden tunnelilouhintahankkeita arvioitaessa on ilmeistä, että PISARA-radan ja Blominmäen puhdistamon louhinnat ovat seuraavat suuret tunnelilouhintahankkeet. Matinkylä- Kivenlahtiosuuden louhintojen kannalta on oleellista, että ne eivät ajoitu päällekkäin em. hankkeiden kanssa. Muutoin on ilmeistä, että louhintatöiden tilanne ylikuumenee ja se nostaa ko. työvaiheen kustannuksia merkittävästi kaikissa hankkeissa. Alustava aikataulu Päätöksenteko Espoo Valtio 1. kilpailutukset Louhinta Rakennus Talotekniikka Tasonvaihtolaitteet Rata Automaatio Liikenteelle

Länsimetron tilannekatsaus ja Matinkylä - Kivenlehti metrohanke

Länsimetron tilannekatsaus ja Matinkylä - Kivenlehti metrohanke Länsimetron tilannekatsaus ja Matinkylä - Kivenlehti metrohanke 17.2.2014 Matti Kokkinen Käynnissä olevat työt Rakennussuunnittelu Painopiste rakennesuunnittelussa Louhinnat Matinsolmun tulpat noin 6 metriä

Lisätiedot

Espoon kaupunki Pöytäkirja 115. Valtuusto 29.09.2014 Sivu 1 / 1

Espoon kaupunki Pöytäkirja 115. Valtuusto 29.09.2014 Sivu 1 / 1 Valtuusto 29.09.2014 Sivu 1 / 1 3706/10.03.01/2014 Kaupunginhallitus 247 15.9.2014 115 Matinkylä - Kivenlahti metron rakennustöiden osoittaminen Länsimetro Oy:n tai perustettavan yhtiön tehtäväksi Valmistelijat

Lisätiedot

Metro länteen. Länsimetro Oy

Metro länteen. Länsimetro Oy Metro länteen Länsimetro Oy Metron linjaus ja pituusleikkaus MATINKYLÄ KIVENLAHTI 7 kilometriä 5 uutta asemaa: Finnoo, Kaitaa, Soukka, Espoonlahti, Kivenlahti Osuus valmistuu 2020 RUOHOLAHTI MATINKYLÄ

Lisätiedot

Metro länteen Asukastilaisuus Soukka Soukan koulu

Metro länteen Asukastilaisuus Soukka Soukan koulu Metro länteen Asukastilaisuus Soukka 6.10. Soukan koulu Länsimetro Oy Ohjelma Hankkeen esittely toimitusjohtaja Matti Kokkinen, Länsimetro Oy Kiinteistökatselmukset projektipäällikkö Eero Hurmalainen,

Lisätiedot

Länsimetron jatkeen tarkennetun hankesuunnitelman hyväksyminen. Valtuusto Kaupunkitekniikan johtaja Harri Tanska

Länsimetron jatkeen tarkennetun hankesuunnitelman hyväksyminen. Valtuusto Kaupunkitekniikan johtaja Harri Tanska Länsimetron jatkeen tarkennetun hankesuunnitelman hyväksyminen Valtuusto 19.03.2018 61 Kaupunkitekniikan johtaja Harri Tanska 20.3.2018 4 KV 11.6.2012 82 hankesuunnitelma hyväksyttiin KV 24.2.2014 21

Lisätiedot

Metro länteen asukastilaisuus Iivisniemen koulu

Metro länteen asukastilaisuus Iivisniemen koulu Metro länteen asukastilaisuus Iivisniemen koulu 10.3.2016 Ohjelma Hankkeen esittely, projektipäällikkö Tero Palmu, Länsimetro Oy Finnoon ratatunnelin ja aseman louhinta: työmaaalueet, työajat ja vaiheet,

Lisätiedot

Metro länteen Asukastilaisuus Sammalvuoren varikon louhinta

Metro länteen Asukastilaisuus Sammalvuoren varikon louhinta Metro länteen Asukastilaisuus Sammalvuoren varikon louhinta Länsimetro Oy Ohjelma Hankkeen esittely toimitusjohtaja Matti Kokkinen Länsimetro Oy Sammalvuoren varikon louhinta; työmaa-alue, työajat ja -vaiheet

Lisätiedot

Metro länteen asukastilaisuus

Metro länteen asukastilaisuus Metro länteen asukastilaisuus 25.4.2016 Ohjelma Hankkeen esittely, projektipäällikkö Tero Palmu, Länsimetro Oy Espoonlahden aseman ja ratatunnelin louhinta: työmaa-alueet, työajat ja -vaiheet, projektijohtaja

Lisätiedot

Länsimetron kuukausi-info Länsimetro Oy Matti Kokkinen

Länsimetron kuukausi-info Länsimetro Oy Matti Kokkinen Länsimetron kuukausi-info 25.3.2014 Länsimetro Oy Matti Kokkinen Länsimetro Oy Helsingin ja Espoon yhteisesti omistama yhtiö Tehtävänä metron rakentaminen Ruoholahdesta Matinkylään Toimii läheisessä yhteistyössä

Lisätiedot

Länsimetron liityntälinjastosuunnitelma 2014

Länsimetron liityntälinjastosuunnitelma 2014 Länsimetron liityntälinjastosuunnitelma 2014 Matinkylän kehittämishankkeen asukasinfo 21.1.2014 Jonne Virtanen Helsingin seudun liikenne -kuntayhtymä Asukastilaisuudet 14.1.2014 Kino Tapiola Länsimetron

Lisätiedot

Metro länteen asukastilaisuus Soukan koulu Länsimetro Oy

Metro länteen asukastilaisuus Soukan koulu Länsimetro Oy Metro länteen asukastilaisuus Soukan koulu 7.10. Länsimetro Oy Ohjelma Hankkeen esittely, Länsimetro Oy:n toimitusjohtaja Matti Kokkinen Ennen rakentamisen aloittamista ja rakentamisen aikana, pääsuunnittelija

Lisätiedot

Espoonlahden keskus Lokirinne 1

Espoonlahden keskus Lokirinne 1 Espoonlahden keskus Lokirinne 1 Asemakaavan muutos Osallistumis- ja arviointisuunnitelma nähtävillä Asukastilaisuus 2.11.2016, ainingin koulu Asemakaavaprosessista asukastilaisuus NÄHTÄVILLÄ NÄHTÄVILLÄ

Lisätiedot

Länsimetro Soukan kirjastolla Länsimetro Oy

Länsimetro Soukan kirjastolla Länsimetro Oy Länsimetro Soukan kirjastolla 25.9.2017 Länsimetro Oy Metro pääkaupunkiseudulla Länsimetro - 21 km - 13 asemaa - Varikko Sammalvuoressa Itäjatke Metro (avattu 1982) - 21 km (6 km tunnelissa) - 17 asemaa

Lisätiedot

Metro länteen asukastilaisuus Kaitaan koulu

Metro länteen asukastilaisuus Kaitaan koulu Metro länteen asukastilaisuus Kaitaan koulu 5.4.2016 Ohjelma Hankkeen esittely, projektipäällikkö Tero Palmu, Länsimetro Oy Kaitaan ratatunnelin ja aseman louhinta: työmaa-alueet, työajat ja vaiheet, projektipäällikkö

Lisätiedot

Metro länteen Asukastilaisuus Espoonlahti Espoonlahden kirkko, seurakuntasali

Metro länteen Asukastilaisuus Espoonlahti Espoonlahden kirkko, seurakuntasali Metro länteen Asukastilaisuus Espoonlahti Espoonlahden kirkko, seurakuntasali Länsimetro Oy Ohjelma Hankkeen esittely toimitusjohtaja Matti Kokkinen Länsimetro Oy Suunnittelu ennen rakentamista ja rakentamisen

Lisätiedot

Metro länteen Asukastilaisuus Kivenlahti Mainingin koulu

Metro länteen Asukastilaisuus Kivenlahti Mainingin koulu Metro länteen Asukastilaisuus Kivenlahti Mainingin koulu 1.12.2015 Länsimetro Oy Ohjelma Hankkeen esittely toimitusjohtaja Matti Kokkinen, Länsimetro Oy Kivenlahden aseman ja ratatunnelin louhinta; työmaaalue,

Lisätiedot

Maininkitien asukastilaisuus

Maininkitien asukastilaisuus Maininkitien asukastilaisuus 25.4.2017 Ohjelma Tervetuliaissanat: viestintäjohtaja Satu Linkola Espoonlahden työmaan esittely: valvoja Juha-Pekka Olli, tuotantopäällikkö Rami Tuovinen Kivenlahden työmaan

Lisätiedot

Espoon kaupunki Pöytäkirja 21. Valtuusto Sivu 1 / 1

Espoon kaupunki Pöytäkirja 21. Valtuusto Sivu 1 / 1 Valtuusto 24.02.2014 Sivu 1 / 1 1963/10.00.00/2012 Kaupunginhallitus 30 3.2.2014 21 Länsimetron jatkaminen Matinkylästä Kivenlahteen Valmistelijat / lisätiedot: Olavi Louko, puh. 0500 607 754 Matti Kokkinen,

Lisätiedot

VE0+ Liite 2- Liikkumisen ja liikenteen tarkemmat tarkastelut. Joukkoliikennelinjastot VE0+

VE0+ Liite 2- Liikkumisen ja liikenteen tarkemmat tarkastelut. Joukkoliikennelinjastot VE0+ Liite 2- Liikkumisen ja liikenteen tarkemmat tarkastelut Joukkoliikennelinjastot Tässä osiossa on esitetty eri vaihtoehtojen VE0+, RJ-TAP sekä RJ-OTA liittyvät bussilinjastot. Linjastot on esitetty oheisissa

Lisätiedot

Taustaa Finnoon suunnittelulle sekä Finnoo - Kaitaa -alueen visio

Taustaa Finnoon suunnittelulle sekä Finnoo - Kaitaa -alueen visio Taustaa Finnoon suunnittelulle sekä Finnoo - Kaitaa -alueen visio n. 300 ha 7 km 5 km 12 km Helsingin keskusta Lähtökohdat Finnoolle Puhdistamon siirtopäätös v. 2009 (kv) Aiempi päätös metrojatkon suunnittelusta

Lisätiedot

PISARARATA. Sisältö. Yhteystiedot Mikä on Pisararata Asemat ja tunnelireitti Erityispiirteitä Hankkeen vaiheet 22.10.2014

PISARARATA. Sisältö. Yhteystiedot Mikä on Pisararata Asemat ja tunnelireitti Erityispiirteitä Hankkeen vaiheet 22.10.2014 PISARARATA 22.10.2014 Jussi Lindberg projektipäällikkö Sisältö Yhteystiedot Mikä on Pisararata Asemat ja tunnelireitti Erityispiirteitä Hankkeen vaiheet 22.10.2014 2 2 Yhteystiedot Liikennevirasto Projektipäällikkö

Lisätiedot

Tekninen ja ympäristötoimi 2012. Teknisen toimen johtaja Olavi Louko 27.10.2011

Tekninen ja ympäristötoimi 2012. Teknisen toimen johtaja Olavi Louko 27.10.2011 Tekninen ja ympäristötoimi 2012 Teknisen toimen johtaja Olavi Louko 27.10.2011 Teknisen ja ympäristötoimen painopisteet vuonna 2012 Länsimetron rakentaminen Tapiolan liikekeskuksen parantaminen Suurpellon

Lisätiedot

Espoon kaupunki Pöytäkirja 116. Valtuusto Sivu 1 / 1

Espoon kaupunki Pöytäkirja 116. Valtuusto Sivu 1 / 1 Valtuusto 29.09.2014 Sivu 1 / 1 3707/02.05.06/2014 Kaupunginhallitus 248 15.9.2014 116 Kaupungin omavelkaisen takauksen myöntäminen Länsimetro Oy:n tai perustettavan yhtiön lainoille sekä lainojen suojaamisessa

Lisätiedot

Espoon kaupunki Pöytäkirja 35. Kaupunginhallitus Sivu 1 / 1

Espoon kaupunki Pöytäkirja 35. Kaupunginhallitus Sivu 1 / 1 Kaupunginhallitus 21.01.2013 Sivu 1 / 1 5561/11.01.00/2012 35 Lausunnon antaminen Uudenmaan elinkeino-, liikenne- ja ympäristökeskukselle tarpeesta soveltaa ympäristövaikutusten arviointimenettelyä jatkettaessa

Lisätiedot

Kerassa ja Koivuhovissa edellyttää. laitureiden kulkuyhteydet. Espoon kääntöraide. rakennetaan kokonaisuudessaan.

Kerassa ja Koivuhovissa edellyttää. laitureiden kulkuyhteydet. Espoon kääntöraide. rakennetaan kokonaisuudessaan. ESPOON KAUPUNKIRATA YLEISSUUNNITELMA 2003 LIITE 1. Alustavat työvaiheet 1 (3) ALUSTAVAT TYÖVAIHEET Ensimmäinen vaihe Liikennöinti tapahtuu nykyisiä raiteita ja kaikilla asemilla matkustajien käytössä ovat

Lisätiedot

Metro länteen Asukastilaisuus Soukka Soukan palvelutalo

Metro länteen Asukastilaisuus Soukka Soukan palvelutalo Metro länteen Asukastilaisuus Soukka 1.12. Soukan palvelutalo Länsimetro Oy Ohjelma Hankkeen esittely toimitusjohtaja Matti Kokkinen Länsimetro Oy Suunnittelu ennen rakentamista ja rakentamisen aikana

Lisätiedot

Metro länteen Asukastilaisuus Kaitaa Kaitaan koulu

Metro länteen Asukastilaisuus Kaitaa Kaitaan koulu Metro länteen Asukastilaisuus Kaitaa 8.12. Kaitaan koulu Länsimetro Oy Ohjelma Hankkeen esittely toimitusjohtaja Matti Kokkinen Länsimetro Oy Suunnittelu ennen rakentamista ja rakentamisen aikana projektipäällikkö

Lisätiedot

Ville Saksi

Ville Saksi 19.3.2018 Ville Saksi Hankesuunnitelmista rakentamiseen 2008 2009 2013 2014 2017 2023 2008 Länsimetron ykkösvaiheen hankesuunnitelma 2009 Ykkösvaiheen louhinta alkaa Ruoholahdessa 2012 Kakkosvaiheen hankesuunnitelma

Lisätiedot

Linja 164 Matinkylä (M) Kiviruukki Saunalahti Saunaniemi

Linja 164 Matinkylä (M) Kiviruukki Saunalahti Saunaniemi Linja 164 Matinkylä (M) Kiviruukki Saunalahti Saunaniemi yhteyden Matinkylän metroasemalle. vuoroväli 30 15 15 15 15 15 15 15 30 30 kierrosaika 50 55 60 55 55 55 60 55 50 50 vuoroväli 30 30 15 30 30 30

Lisätiedot

Espoon kaupunki Pöytäkirja 98. Valtuusto 10.06.2013 Sivu 1 / 1

Espoon kaupunki Pöytäkirja 98. Valtuusto 10.06.2013 Sivu 1 / 1 Valtuusto 10.06.2013 Sivu 1 / 1 241/10.02.03/2012 Kaupunkisuunnittelulautakunta 84 30.5.2012 Kaupunkisuunnittelulautakunta 10 23.1.2013 Kaupunkisuunnittelulautakunta 69 24.4.2013 Kaupunginhallitus 152

Lisätiedot

Espoon kaupunki Pöytäkirja 354. Kaupunginhallitus 15.12.2014 Sivu 1 / 1

Espoon kaupunki Pöytäkirja 354. Kaupunginhallitus 15.12.2014 Sivu 1 / 1 Kaupunginhallitus 15.12.2014 Sivu 1 / 1 3708/02.02.00/2014 354 Lausunnon antaminen Helsingin hallinto-oikeudelle valtuuston päätöksistä tehtyjen valitusten johdosta, jotka koskevat metron jatkon rakennustöiden

Lisätiedot

Metro länteen Asukastilaisuus Sammalvuori Martinkallion koulu

Metro länteen Asukastilaisuus Sammalvuori Martinkallion koulu Metro länteen Asukastilaisuus Sammalvuori 13.11. Martinkallion koulu Länsimetro Oy Ohjelma Hankkeen esittely toimitusjohtaja Matti Kokkinen Länsimetro Oy Sammalvuoren työtunnelin louhinta; työmaa-alue,

Lisätiedot

ESITYKSEN PÄÄASIALLINEN SISÄLTÖ

ESITYKSEN PÄÄASIALLINEN SISÄLTÖ HE 129/2008 vp Hallituksen esitys Eduskunnalle laiksi lasten kotihoidon ja yksityisen hoidon tuesta annetun lain muuttamisesta Esityksessä ehdotetaan muutettavaksi lasten kotihoidon ja yksityisen hoidon

Lisätiedot

Raitiotiehankkeen eteneminen

Raitiotiehankkeen eteneminen 23.2.2016 Raitiotiehankkeen eteneminen Raitiotien suunnittelu alkaa 16.6. Kaupunginvaltuusto hyväksyi raitiotien yleissuunnitelman ja päätti raitiotien suunnittelun jatkamisesta 15.6. Valtuusto päätti

Lisätiedot

Espoon kaupunki Pöytäkirja 137. Kaupunkisuunnittelulautakunta 12.11.2014 Sivu 1 / 1

Espoon kaupunki Pöytäkirja 137. Kaupunkisuunnittelulautakunta 12.11.2014 Sivu 1 / 1 Kaupunkisuunnittelulautakunta 12.11.2014 Sivu 1 / 1 5070/10.02.03/2013 137 Kivenlahti I A, muutos, asemakaavan muutosehdotuksen hyväksyminen nähtäville (MRA 27 ), alue 411450, 34. kaupunginosa Espoonlahti

Lisätiedot

Espoonlahti-Kivenlahti keskustavyöhykkeen kehitysvisio 2025. Projektinjohtaja Kimmo Leivo

Espoonlahti-Kivenlahti keskustavyöhykkeen kehitysvisio 2025. Projektinjohtaja Kimmo Leivo Espoonlahti-Kivenlahti keskustavyöhykkeen kehitysvisio 2025 Projektinjohtaja Kimmo Leivo Espoonlahti-Kivenlahti keskustavyöhyke M Metroliikenne ja metron liityntäliikenne 2020 Kirkkonummen itäreunan kehittyminen

Lisätiedot

Länsimetron jatke Matinkylä-Saunalahti, alustava hankearviointi 15.5.2012

Länsimetron jatke Matinkylä-Saunalahti, alustava hankearviointi 15.5.2012 Länsimetron jatke Matinkylä-Saunalahti, alustava hankearviointi 15.5.2012 Kansikuva: Matinkylä-Kivenlahti metro, alustava yleissuunnitelma, suunnitelmaraportti 2011 YHTEENVETO Alustava hankearviointi on

Lisätiedot

HLJ 2011:n Maankäyttö- ja raideverkkoselvityksen (MARA) päätulokset

HLJ 2011:n Maankäyttö- ja raideverkkoselvityksen (MARA) päätulokset HLJ 2011:n Maankäyttö- ja raideverkkoselvityksen (MARA) päätulokset 22.3.2010 Tavoitetila ja -verkko Perustuu laajaan asiantuntijakäsittelyyn ja innovatiiviseen mallinnusprosessiin Käyty läpi seudulla

Lisätiedot

Aineiston käyttö ja kopiointi ilman Länsimetron lupaa on kiellettyä.

Aineiston käyttö ja kopiointi ilman Länsimetron lupaa on kiellettyä. Aineiston käyttö ja kopiointi ilman Länsimetron lupaa on kiellettyä. Länsimetro Oy rakentaa ja omistaa 2 Metro pääkaupunkiseudulla 3 Aineiston käyttö ja kopiointi ilman Länsimetron lupaa on kiellettyä.

Lisätiedot

Missä mennään? Rakentamisjohtaja Tero Palmu

Missä mennään? Rakentamisjohtaja Tero Palmu Missä mennään? Rakentamisjohtaja Tero Palmu 17.1.2019 Aineiston käyttö ja kopiointi ilman Länsimetron lupaa on kiellettyä. Itäjatke Länsimetro 21 km 13 asemaa Varikko Sammalvuoressa Kantametro (avattu

Lisätiedot

Katsaus Helsingin seudun MAL-aiesopimuksen toteutumiseen

Katsaus Helsingin seudun MAL-aiesopimuksen toteutumiseen Tiivistelmä Helsingin seudun MAL-seurannasta, 25.11.2014 Katsaus Helsingin seudun MAL-aiesopimuksen toteutumiseen Valtion ja Helsingin seudun kuntien välinen maankäytön, asumisen ja liikenteen aiesopimus

Lisätiedot

HSL-alueen poikittaisliikenteen kehittämissuunnitelma 2012-2022. 23.8.2011 Ville Lehmuskoski

HSL-alueen poikittaisliikenteen kehittämissuunnitelma 2012-2022. 23.8.2011 Ville Lehmuskoski HSL-alueen poikittaisliikenteen kehittämissuunnitelma 2012-2022 23.8.2011 Ville Lehmuskoski Projektin tavoitteet Vastata ennustettuun poikittaisliikenteen kysynnän merkittävään kasvuun Linjaston kehittäminen

Lisätiedot

Aineiston käyttö ja kopiointi ilman Länsimetron lupaa on kiellettyä.

Aineiston käyttö ja kopiointi ilman Länsimetron lupaa on kiellettyä. Aineiston käyttö ja kopiointi ilman Länsimetron lupaa on kiellettyä. Metro luo kasvua 13 asemaa 70 000 uutta asukasta 100 % kasvu työpaikoissa 2 Keilaniemi ja Aalto-yliopisto Otaniemestä tullut Aaltoyliopiston

Lisätiedot

Espoon kaupunki Pöytäkirja 12. Valtuusto 26.01.2015 Sivu 1 / 1

Espoon kaupunki Pöytäkirja 12. Valtuusto 26.01.2015 Sivu 1 / 1 Valtuusto 26.01.2015 Sivu 1 / 1 5118/02.05.06/2014 Kaupunginhallitus 348 15.12.2014 12 Kaupungin omavelkaisen takauksen myöntäminen Kiinteistö Oy Jousenpuiston pysäköinnin lainalle Valmistelijat / lisätiedot:

Lisätiedot

HLJ 2011 -liikennejärjestelmäehdotus 2.3.2011

HLJ 2011 -liikennejärjestelmäehdotus 2.3.2011 Liite 4 HLJ 2011 -liikennejärjestelmäehdotus 2.3.2011 Helsingin seudun liikenne 2.3.2011 Liikennejärjestelmän visio Korkealaatuiset ja ekotehokkaat liikkumis- ja kuljetusmahdollisuudet edistävät seudun

Lisätiedot

KUNTIEN ROOLI MUUTOKSESSA Vaikuttamisiltapäivä ja EK-foorumi 3.2.

KUNTIEN ROOLI MUUTOKSESSA Vaikuttamisiltapäivä ja EK-foorumi 3.2. Päijät-Hämeen liitto The Regional Council of Päijät-Häme KUNTIEN ROOLI MUUTOKSESSA Vaikuttamisiltapäivä ja EK-foorumi 3.2. @Jari_Parkkonen #PHliitto Lähde: Tilastokeskus Kartta ja analyysi: Timo Aro Lähde:

Lisätiedot

Espoonlahden aseman rakennusurakka asukastilaisuus Aineiston käyttö ja kopiointi ilman Länsimetron lupaa on kiellettyä.

Espoonlahden aseman rakennusurakka asukastilaisuus Aineiston käyttö ja kopiointi ilman Länsimetron lupaa on kiellettyä. Espoonlahden aseman rakennusurakka asukastilaisuus 10.12.2018 Aineiston käyttö ja kopiointi ilman Länsimetron lupaa on kiellettyä. Tilaisuuden kulku Tilaisuuden avaaminen ja tietoa hankkeesta: Satu Linkola,

Lisätiedot

HSL:n matkatutkimuksen tulokset syksyltä 2014 Tutkimus on osa suurten liikennehankkeiden vaikutustutkimuksia 2014 17

HSL:n matkatutkimuksen tulokset syksyltä 2014 Tutkimus on osa suurten liikennehankkeiden vaikutustutkimuksia 2014 17 HSL:n matkatutkimuksen tulokset syksyltä 2014 Tutkimus on osa suurten liikennehankkeiden vaikutustutkimuksia 2014 17 25.11.2015 Helsingin seudun liikenne -kuntayhtymä Ennen jälkeen-tutkimus tehdään, koska

Lisätiedot

Hyvä vesihuoltohanke, suunnittelijan näkökulma

Hyvä vesihuoltohanke, suunnittelijan näkökulma Hyvä vesihuoltohanke, suunnittelijan näkökulma Hannu Pirinen Pohjois-Karjalan aikuisopisto 16.03.2012 Maveplan Oy March 14, 2012 2 PÄÄVAIHEET: Osuuskunnan perustaminen Liittymishalukkuuden selvittäminen

Lisätiedot

Suur-Espoonlahden Asukasfoorumin valmisteluryhmä

Suur-Espoonlahden Asukasfoorumin valmisteluryhmä Suur-Espoonlahden Asukasfoorumin valmisteluryhmä Asukastilaisuuden Raportti Aihe: "Länsimetron liityntäliikenne Suur-Espoonlahden alueella Aika: 18 Maaliskuuta 2014 klo 18 20.30 Paikka: Soukan palvelutalo

Lisätiedot

Metro pääkaupunkiseudulla

Metro pääkaupunkiseudulla Metro pääkaupunkiseudulla 2 Itäjatke Länsimetro 21 km 13 asemaa Varikko Sammalvuoressa Kantametro (avattu 1982) 21 km (6 km tunnelissa) 17 asemaa Varikko Roihupellossa 3 MATINKYLÄ KIVENLAHTI MATINKYLÄ

Lisätiedot

Helsingin kaupunki Pöytäkirja 1/2015 1 (8) Liikennelaitos -liikelaitoksen johtokunta (HKL) Tj/2 13.01.2015

Helsingin kaupunki Pöytäkirja 1/2015 1 (8) Liikennelaitos -liikelaitoksen johtokunta (HKL) Tj/2 13.01.2015 Helsingin kaupunki Pöytäkirja 1/2015 1 (8) 2 Lisäselvitys automaattimetrosopimusten purkamista koskevassa asiassa HEL 2011-005973 T 08 00 02 Päätös Liikennelaitos-liikelaitoksen johtokunta päätti, ettei

Lisätiedot

Matinkylä-Saunalahti metrotunneli

Matinkylä-Saunalahti metrotunneli 1 (6) Matinkylä-Saunalahti metrotunneli Asemakaavaselostuksen Maanalainen asemakaava Asianumero LIITE 2 241/10.02.03/2012 Aluenumerot 940100 OSALLISTUMIS- JA ARVIOINTISUUNNITELMA SUUNNITTELUKOHDE Suunnittelualueen

Lisätiedot

KUIVANNON KOULUN LVIS-PERUSKORJAUSHANKKEEN RAKENTAMISPÄÄTÖS

KUIVANNON KOULUN LVIS-PERUSKORJAUSHANKKEEN RAKENTAMISPÄÄTÖS Rakennustoimikunta 13 27.05.2010 Kaupunginhallitus 219 07.06.2010 Laajennettu kaupunginhallitus 12 20.09.2010 KUIVANNON KOULUN LVIS-PERUSKORJAUSHANKKEEN RAKENTAMISPÄÄTÖS RAKTOI 13 Kaupunginhallitus päätti

Lisätiedot

Helsingin kaupunki Pöytäkirja 23/ (7) Kaupunginhallitus Kaj/

Helsingin kaupunki Pöytäkirja 23/ (7) Kaupunginhallitus Kaj/ Helsingin kaupunki Pöytäkirja 23/2013 1 (7) 701 Liikenne- ja viestintäministeriön selvityspyyntö Helsingin ja Espoon kaupunkiraitiotien (Raide-Jokeri) suunnittelutilanteesta HEL 2013-006172 T 08 00 02

Lisätiedot

Maanalaiset tilat valvottavina kohteina- Case Länsimetro 17.5.2016

Maanalaiset tilat valvottavina kohteina- Case Länsimetro 17.5.2016 Maanalaiset tilat valvottavina kohteina- Case Länsimetro 17.5.2016 Janne Rautasuo Johtava palotarkastaja Projektipäällikkö Länsi-Uudenmaan pelastuslaitos Västra Nylands räddningsverk Länsi-Uusimaa Department

Lisätiedot

Kivenlahden rakennusurakka asukastilaisuus Aineiston käyttö ja kopiointi ilman Länsimetron lupaa on kiellettyä.

Kivenlahden rakennusurakka asukastilaisuus Aineiston käyttö ja kopiointi ilman Länsimetron lupaa on kiellettyä. Kivenlahden rakennusurakka asukastilaisuus 28.8.2018 Aineiston käyttö ja kopiointi ilman Länsimetron lupaa on kiellettyä. Tilaisuuden kulku Tilaisuuden avaaminen ja tietoa hankkeesta: Satu Linkola, viestintäjohtaja,

Lisätiedot

Metro länteen Kuukausi-info Länsimetro Oy

Metro länteen Kuukausi-info Länsimetro Oy Metro länteen Kuukausi-info 15.9.2016 Länsimetro Oy Länsimetro Oy Helsingin ja Espoon yhteisesti omistama yhtiö Tehtävänä metron rakentaminen Ruoholahdesta Kivenlahteen Toimii läheisessä yhteistyössä molempien

Lisätiedot

Tampereen raitiotiehanke

Tampereen raitiotiehanke Tampereen raitiotiehanke Tulevaisuuden liikenne seminaari Joensuu 19.11.2015 ympäristöjohtaja Kaisu Anttonen Vaiheita Tampereen ratikkahankkeen historiassa raitiotiehanke 1914, haudattiin eka kerran v.

Lisätiedot

Espoon kaupunki Pöytäkirja 30

Espoon kaupunki Pöytäkirja 30 12.05.2014 Sivu 1 / 1 1940/00.04.02/2014 30 Kaupungin edustajan nimeäminen ja toimiohjeiden antaminen Metropolia Ammattikorkeakoulu Oy:n varsinaiseen yhtiökokoukseen Valmistelijat / lisätiedot: Tiina Pesonen,

Lisätiedot

Espoon kaupunki Pöytäkirja 207. Kaupunginhallitus Sivu 1 / 1

Espoon kaupunki Pöytäkirja 207. Kaupunginhallitus Sivu 1 / 1 Kaupunginhallitus 17.06.2013 Sivu 1 / 1 5561/11.01.00/2012 207 Lisätietojen antaminen Uudenmaan ELY-keskukselle ympäristövaikutusten arviointimenettelyn soveltamistarvetta koskevassa asiassa, Länsimetron

Lisätiedot

Päätös ympäristövaikutusten arviointimenettelyn soveltamista koskevassa asiassa; Länsimetron jatke Matinkylästä Kivenlahteen, Espoo

Päätös ympäristövaikutusten arviointimenettelyn soveltamista koskevassa asiassa; Länsimetron jatke Matinkylästä Kivenlahteen, Espoo Päätös UUDELY/11/07.04/2012 Liitteet 5 kpl 12.7.2013 julkinen Espoon kaupunki PL 1 02070 ESPOO saantitodistuksella Viite Päätös ympäristövaikutusten arviointimenettelyn soveltamista koskevassa asiassa;

Lisätiedot

Raidehankkeita HLJ 2011 Maankäyttö- ja raideverkkoselvityksen taustamateriaalia

Raidehankkeita HLJ 2011 Maankäyttö- ja raideverkkoselvityksen taustamateriaalia Raidehankkeita HLJ 2011 Maankäyttö- ja raideverkkoselvityksen taustamateriaalia 18.12.2008 Kaukoliikenteen radat 1. Helsinki Turku -yhteys, uusi linjaus (ELSA-rata) Nopea junayhteys Turkuun ja Saloon Samassa

Lisätiedot

Yhteisvaikutusten arviointi ja sen kehittäminen

Yhteisvaikutusten arviointi ja sen kehittäminen Yhteisvaikutusten arviointi ja sen kehittäminen Ilpo Huolman Uudenmaan ELY-keskus Natura-arviointi hankkeen päätösseminaari 1.12.2015 Yhteisvaikutusten arviointi Jos hanke tai suunnitelma joko yksistään

Lisätiedot

As Oy Kaarinan Suntionpuisto Hinnasto 1.6.2015/ PÄIVITETTY 21.3.2016

As Oy Kaarinan Suntionpuisto Hinnasto 1.6.2015/ PÄIVITETTY 21.3.2016 As Oy Kaarinan Suntionpuisto Hinnasto 1.6.2015/ PÄIVITETTY 21.3.2016 hoitovastike pääomavastike, vain koron osuus pääomavastike, sis. koron osuuden Krs. Asunto Tyyppi m² Myyntihinta n. Lainaosuus n. Velaton

Lisätiedot

Metro pääkaupunkiseudulla

Metro pääkaupunkiseudulla Metro pääkaupunkiseudulla 2 Itäjatke Länsimetro 21 km 13 asemaa Varikko Sammalvuoressa Kantametro (avattu 1982) 21 km (6 km tunnelissa) 17 asemaa Varikko Roihupellossa 3 MATINKYLÄ KIVENLAHTI MATINKYLÄ

Lisätiedot

KAITAA - IIVISNIEMI OSAYLEISKAAVA OSALLISTUMIS- JA ARVIOINTISUUNNITELMA

KAITAA - IIVISNIEMI OSAYLEISKAAVA OSALLISTUMIS- JA ARVIOINTISUUNNITELMA 1 (13) päivätty 19.10.2011 tarkistettu 19.3.2013 ja 1.6.2015 KAITAA - IIVISNIEMI OSAYLEISKAAVA OSALLISTUMIS- JA ARVIOINTISUUNNITELMA Asianumero 4587/10.02.02/2011, 184/10.02.02/2015 Aluenumero 840 300

Lisätiedot

Länsimetron. Hanke-esittely 14.10.2014. www.liikennevirasto.fi. <Toimialue>

Länsimetron. Hanke-esittely 14.10.2014. www.liikennevirasto.fi. <Toimialue> Länsimetron liityntäyhteydet Hanke-esittely Projektipäällikkö Janne Wikström 14.10.2014 1 Länsimetron liityntäyhteydet -hanke Parempi Länsiväylä Hankkeen tavoitteena on parempi Länsiväylä alueen

Lisätiedot

Espoon kaupunki Pöytäkirja 110. Valtuusto 17.08.2015 Sivu 1 / 1

Espoon kaupunki Pöytäkirja 110. Valtuusto 17.08.2015 Sivu 1 / 1 Valtuusto 17.08.2015 Sivu 1 / 1 2865/02.05.06/2015 Kaupunginhallitus 215 15.6.2015 110 Kaupungin omavelkaisen takauksen myöntäminen Invalidisäätiön kiinteistöleasingsopimukselle Valmistelijat / lisätiedot:

Lisätiedot

Espoon Elä ja Asu Oy

Espoon Elä ja Asu Oy Espoon Elä ja Asu Oy Espoon Elä ja Asu Oy Rekisteröity 25.6.2013 Yhtiöjärjestykseltään keskinäinen kiinteistöosakeyhtiö Espoon Kaupunki omistaa 100% yhtiön osakekannasta Hallitus: Olli Isotalo pj. Juha

Lisätiedot

Suora. Nopea ... Edullisempi metro? RAIDEYHTEYS

Suora. Nopea ... Edullisempi metro? RAIDEYHTEYS Rapid T System Transit System 2 6 8 1 12 Km/h Suora Nopea RAIDEYHTEYS Rapid Transit System... Edullisempi metro? Metron kustannukset karkasivat käsistä Hankesuunnitelman kustannusarvio 79 816 M Syksyllä

Lisätiedot

SELVITYS ASUMISEN RAHOITUS- JA KEHITTÄMISKESKUKSELLE (ARA) KUNNALLISTEKNIIKAN AVUSTUSKOHTEIDEN TOTEUTUKSESTA VUONNA 2014

SELVITYS ASUMISEN RAHOITUS- JA KEHITTÄMISKESKUKSELLE (ARA) KUNNALLISTEKNIIKAN AVUSTUSKOHTEIDEN TOTEUTUKSESTA VUONNA 2014 SELVITYS ASUMISEN RAHOITUS- JA KEHITTÄMISKESKUKSELLE (ARA) KUNNALLISTEKNIIKAN AVUSTUSKOHTEIDEN TOTEUTUKSESTA VUONNA 2014 1 Valtionavustuspäätökset Asumisen rahoitus- ja kehittämiskeskus ja Helsingin kaupunki

Lisätiedot

KOSKEN TL TEKNINEN LAUTAKUNTA 17.3.2016

KOSKEN TL TEKNINEN LAUTAKUNTA 17.3.2016 Kokousaika Torstai 17. maaliskuuta 2016 kello 18.00 20.00 Kokouspaikka Kunnanvirasto Saapuvilla olleet jäsenet x Muut saapuvilla olleet Läsnä Poissa Jari Laurila pj x Esko Syrjälä j. x Kimmo Kupi j. x

Lisätiedot

Espoon kaupunki Pöytäkirja 66. 66 Teollisuustontin vuokrauspäätöksen jatkaminen Martinsillassa Sähkö-Polar Oy:lle, kortteli 30350 tontti 2

Espoon kaupunki Pöytäkirja 66. 66 Teollisuustontin vuokrauspäätöksen jatkaminen Martinsillassa Sähkö-Polar Oy:lle, kortteli 30350 tontti 2 03.06.2013 Sivu 1 / 1 467/02.07.00/2012 14 6.2.2012 66 Teollisuustontin vuokrauspäätöksen jatkaminen Martinsillassa Sähkö-Polar Oy:lle, kortteli 30350 tontti 2 Valmistelijat / lisätiedot: Juha Pulkkinen,

Lisätiedot

Helsingin kaupunki y-tunnus 0201256-6 PL 1 00099 Helsingin kaupunki. TA-Asumisoikeus Oy y-tunnus 0813688-5 Sinikalliontie 14 B 02630 Espoo

Helsingin kaupunki y-tunnus 0201256-6 PL 1 00099 Helsingin kaupunki. TA-Asumisoikeus Oy y-tunnus 0813688-5 Sinikalliontie 14 B 02630 Espoo PERUSTAMISSOPIMUS Osakkeenomistajat / perustajat Helsingin kaupunki y-tunnus 0201256-6 PL 1 00099 Helsingin kaupunki NCC Rakennus Oy y-tunnus 1765514-2 PL 13 00281 Helsinki TA-Yhtymä Oy y-tunnus 1589823-9/

Lisätiedot

Metro Pasilasta eteenpäin

Metro Pasilasta eteenpäin Metro Pasilasta eteenpäin SUY Seppo Vepsäläinen C: 1/2004 METRO PASILASTA ETEENPÄIN Metro on paras osa koko seudun joukkoliikenteen järjestelmää, mutta sen palvelualue on vielä suppea. Laajentaminen on

Lisätiedot

Soukan rakennusurakka asukastilaisuus Aineiston käyttö ja kopiointi ilman Länsimetron lupaa on kiellettyä.

Soukan rakennusurakka asukastilaisuus Aineiston käyttö ja kopiointi ilman Länsimetron lupaa on kiellettyä. Soukan rakennusurakka asukastilaisuus 14.8.2018 Aineiston käyttö ja kopiointi ilman Länsimetron lupaa on kiellettyä. Tilaisuuden kulku Tilaisuuden avaaminen ja tietoa hankkeesta: Satu Linkola, viestintäjohtaja,

Lisätiedot

HSL-alueen suurten joukkoliikenneinvestointien vaikutus HSL:n talouteen, lippujen hintoihin ja kuntaosuuksiin Raide-Jokeri

HSL-alueen suurten joukkoliikenneinvestointien vaikutus HSL:n talouteen, lippujen hintoihin ja kuntaosuuksiin Raide-Jokeri HSL-alueen suurten joukkoliikenneinvestointien vaikutus HSL:n talouteen, lippujen hintoihin ja kuntaosuuksiin Raide-Jokeri 11.4.2016 Jukka Kaikko Helsingin seudun liikenne -kuntayhtymä Raide-Jokerin vaikutus

Lisätiedot

Tränuholmen ranta-asemakaava; Vastineet kaavaehdotuksesta jätettyihin lausuntoihin ja muistutuksiin sekä kaavan hyväksyminen

Tränuholmen ranta-asemakaava; Vastineet kaavaehdotuksesta jätettyihin lausuntoihin ja muistutuksiin sekä kaavan hyväksyminen Ympäristölautakunta 128 13.11.2012 Ympäristölautakunta 96 26.08.2015 Kaupunginhallitus 224 14.09.2015 Ympäristölautakunta 173 09.12.2015 Kaupunginhallitus 13 11.01.2016 Kaupunginhallitus 143 06.06.2016

Lisätiedot

Hannu Pesonen Strafica Oy

Hannu Pesonen Strafica Oy Helsinki-Porvoo kehyssuunnitelma Liikennejärjestelmäselvitys Liikenteellinen arviointi 5.11.2009 Strafica Oy Liikennejärjestelmävaihtoehdot 1. Taajamaliikennerata Porvooseen HELI-käytävässä (960 Meur)

Lisätiedot

Liikennepoliittisen selonteon hankkeiden toteuttaminen. Liikenneministeri Merja Kyllösen selvitys eduskunnalle 20.11.2012

Liikennepoliittisen selonteon hankkeiden toteuttaminen. Liikenneministeri Merja Kyllösen selvitys eduskunnalle 20.11.2012 Liikennepoliittisen selonteon hankkeiden toteuttaminen Liikenneministeri Merja Kyllösen selvitys eduskunnalle 20.11.2012 1. Liikennepoliittinen selonteko: hallituksen ja eduskunnan mandaatti uudelle liikennepolitiikalle

Lisätiedot

Espoon kaupunki Pöytäkirja 91. Kaupunginhallitus 31.03.2014 Sivu 1 / 1

Espoon kaupunki Pöytäkirja 91. Kaupunginhallitus 31.03.2014 Sivu 1 / 1 Kaupunginhallitus 31.03.2014 Sivu 1 / 1 4968/02.05.06/2012 91 Kaupungin omavelkaisen takauksen korottaminen Länsimetro Oy:n lainoille sekä lainojen suojaamisessa käytettäville johdannaisille (Kv-asia)

Lisätiedot

Etelä Karjalan tärkeimmät liikenteen kehittämishankkeet

Etelä Karjalan tärkeimmät liikenteen kehittämishankkeet Etelä Karjalan tärkeimmät liikenteen kehittämishankkeet Rajanylityspaikkojen ja liikenneinfran kehittäminen Raja asemien ja liikenneväylien kapasiteetti tulee rakentaa lähimmän viiden vuoden ajanjaksolla

Lisätiedot

Hallituksen esitys työeläkejärjestelmää koskevan lainsäädännön muuttamiseksi ja eräiksi siihen liittyviksi laeiksi HE 16/2015

Hallituksen esitys työeläkejärjestelmää koskevan lainsäädännön muuttamiseksi ja eräiksi siihen liittyviksi laeiksi HE 16/2015 Hallituksen esitys työeläkejärjestelmää koskevan lainsäädännön muuttamiseksi ja eräiksi siihen liittyviksi laeiksi HE 16/2015 Vuoden 2017 eläkeuudistus: Taustalla julkisen talouden kestävyysvaje ja keskimääräisen

Lisätiedot

Espoon kaupunki Pöytäkirja 131. Kaupunkisuunnittelulautakunta 12.11.2014 Sivu 1 / 1

Espoon kaupunki Pöytäkirja 131. Kaupunkisuunnittelulautakunta 12.11.2014 Sivu 1 / 1 Kaupunkisuunnittelulautakunta 12.11.2014 Sivu 1 / 1 4031/10.02.02/2014 131 Kivenlahden metrovyöhykkeen osayleiskaavan käynnistäminen, alue 840400 (Kh-asia) Valmistelijat / lisätiedot: Anu Ylitalo, puh.

Lisätiedot

Espoon kaupunki Pöytäkirja 159

Espoon kaupunki Pöytäkirja 159 12.06.2013 Sivu 1 / 1 2710/05.10.01/2013 159 Oikaisuvaatimus Huurrepolun ryhmäperhepäiväkodin lakkauttamisesta Valmistelijat / lisätiedot: Marjatta Korhonen, puh. (09) 816 83685 Maria Rauman, puh. (09)

Lisätiedot

Valtuuston kokous Fullmäktiges sammanträde 29.9.2014

Valtuuston kokous Fullmäktiges sammanträde 29.9.2014 Valtuuston kokous Fullmäktiges sammanträde 29.9.2014 1. Kokouksen laillisuuden ja päätösvaltaisuuden toteaminen Konstaterande av sammanträdets laglighet och beslutförhet 24.9.2014 2 2. Pöytäkirjan tarkastajien

Lisätiedot

Metro länteen Kuukausi-info Länsimetro Oy

Metro länteen Kuukausi-info Länsimetro Oy Metro länteen Kuukausi-info 25.10.2016 Länsimetro Oy Metro pääkaupunkiseudulla Länsimetro - 21 km - 13 asemaa - Varikko Sammalvuoressa Itäjatke Metro (avattu 1982) - 21 km (6 km tunnelissa) - 17 asemaa

Lisätiedot

Finnoon rakennusurakka asukastilaisuus Aineiston käyttö ja kopiointi ilman Länsimetron lupaa on kiellettyä.

Finnoon rakennusurakka asukastilaisuus Aineiston käyttö ja kopiointi ilman Länsimetron lupaa on kiellettyä. Finnoon rakennusurakka asukastilaisuus 8.10.2018 Aineiston käyttö ja kopiointi ilman Länsimetron lupaa on kiellettyä. Tilaisuuden kulku Tilaisuuden avaaminen ja tietoa hankkeesta: Satu Linkola, viestintäjohtaja,

Lisätiedot

Hallitus 9 20.01.2015 LÄNSIMETRON LIITYNTÄLINJASTO 91/07.71.710/2013. Hallitus 9

Hallitus 9 20.01.2015 LÄNSIMETRON LIITYNTÄLINJASTO 91/07.71.710/2013. Hallitus 9 Hallitus 9 20.01.2015 LÄNSIMETRON LIITYNTÄLINJASTO 91/07.71.710/2013 Hallitus 9 Esittelijä Toimitusjohtaja Suvi Rihtniemi Valmistelija Osaston johtaja Tero Anttila, p. 4766 4330, ryhmäpäällikkö Arttu Kuukankorpi,

Lisätiedot

Kaitaan rakennusurakka asukastilaisuus Aineiston käyttö ja kopiointi ilman Länsimetron lupaa on kiellettyä.

Kaitaan rakennusurakka asukastilaisuus Aineiston käyttö ja kopiointi ilman Länsimetron lupaa on kiellettyä. Kaitaan rakennusurakka asukastilaisuus 24.9.2018 Aineiston käyttö ja kopiointi ilman Länsimetron lupaa on kiellettyä. Tilaisuuden kulku Tilaisuuden avaaminen ja tietoa hankkeesta: Satu Linkola, viestintäjohtaja,

Lisätiedot

Tammitie-projektin esittely. Jari Kainuvaara Espoon kaupunki

Tammitie-projektin esittely. Jari Kainuvaara Espoon kaupunki Tammitie-projektin esittely Jari Kainuvaara Espoon kaupunki Kohde sijaitsee Espoon Nöykkiössä, Martinsillantien varressa. Tammitie ja siihen liittyvät kadut Liittyvät kadut: Tammitie Tammikuja Vaahteratie

Lisätiedot

Länsimetro Iso Omenan palvelutorilla pop up tila Länsimetro Oy

Länsimetro Iso Omenan palvelutorilla pop up tila Länsimetro Oy Länsimetro Iso Omenan palvelutorilla pop up tila 16.8. Länsimetro Oy Metro pääkaupunkiseudulla Länsimetro - 21 km - 13 asemaa - Varikko Sammalvuoressa Itäjatke Metro (avattu 1982) - 21 km (6 km tunnelissa)

Lisätiedot

Paljon muutoksia vuodessa

Paljon muutoksia vuodessa Paljon muutoksia vuodessa Hankkeessa mukana olevia tahoja on keskitetty samaan toimistoon ja yhteen länsimetro-organisaatioon Uutta osaamista avaintoimintoihin: talouteen, riskienhallintaan, laadunseurantaan,

Lisätiedot

KOSTEUDENHALLINNAN MENETTELYT

KOSTEUDENHALLINNAN MENETTELYT Sirpa Pylväs projektinjohtaja Hannu Hyypiä projektipäällikkö KOSTEUDENHALLINNAN MENETTELYT Kosteudenhallinta rakennushankkeessa klinikka 4. työpaja 22.11.2013 1 Sirpa Pylväs projektinjohtaja Hannu Hyypiä

Lisätiedot

Hailuodon kunta PÖYTÄKIRJA 7/2014 1

Hailuodon kunta PÖYTÄKIRJA 7/2014 1 Hailuodon kunta PÖYTÄKIRJA 7/2014 1 Tarkastuslautakunta 28.05.2014 AIKA 28.05.2014 klo 18:00-21:20 PAIKKA Kaitalankuja 52 KÄSITELLYT ASIAT Otsikko Sivu 1 Kokouksen laillisuus ja päätösvaltaisuus 3 2 Tarkastuslautakunnalle

Lisätiedot

Apteekkien työntekijöiden apteekkikohtainen erä 1.10.2009

Apteekkien työntekijöiden apteekkikohtainen erä 1.10.2009 Apteekkien työntekijöiden apteekkikohtainen erä 1.10.2009 Apteekkien Työnantajaliiton koulutusaineisto apteekeille 1.6.2009 / JKK 1 Tavoitteet Apteekkikohtainen erä on tarkoitettu henkilökohtaisen hyvän

Lisätiedot

Metron huippukuormitusten keventämistoimien arviointi 11.9.2015

Metron huippukuormitusten keventämistoimien arviointi 11.9.2015 Metron huippukuormitusten keventämistoimien arviointi 11.9.2015 Tausta ja tavoitteet Metron suunnitteluohjeen mukainen maksimimatkustajakuormitus uhkaa ylittyä 2020- luvun alkupuoliskolla, mikäli metroliikenteen

Lisätiedot

Espoon kaupunki Pöytäkirja 42. Valtuusto 14.04.2014 Sivu 1 / 1

Espoon kaupunki Pöytäkirja 42. Valtuusto 14.04.2014 Sivu 1 / 1 Valtuusto 14.04.2014 Sivu 1 / 1 4968/02.05.06/2012 Kaupunginhallitus 91 31.3.2014 42 Kaupungin omavelkaisen takauksen korottaminen Länsimetro Oy:n lainoille sekä lainojen suojaamisessa käytettäville johdannaisille

Lisätiedot
