Länsimetron kuukausi-info Länsimetro Oy Matti Kokkinen
|
|
- Maarit Mäkinen
- 6 vuotta sitten
- Katselukertoja:

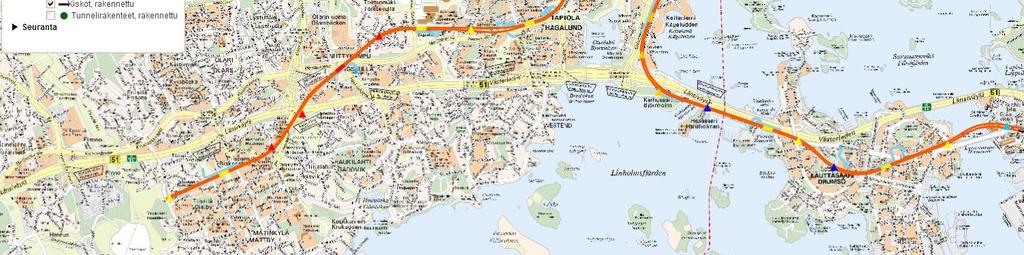

Transkriptio
1 Länsimetron kuukausi-info Länsimetro Oy Matti Kokkinen
2 Länsimetro Oy Helsingin ja Espoon yhteisesti omistama yhtiö Tehtävänä metron rakentaminen Ruoholahdesta Matinkylään Toimii läheisessä yhteistyössä molempien kaupunkien asiantuntijoiden kanssa HSL (Helsingin seudun liikenne) vastaa liikennejärjestelmäsuunnitelmista mm. liityntälinjasuunnittelusta HKL (Helsingin kaupungin liikennelaitos liikelaitos) vastaa metroliikenteestä HSL HKL
3 Metron linjaus ja pituusleikkaus Linjan pituus 14 km (2 tunnelia), 7 uutta asemaa Länsimetro Oy /

4 Kiinteistökatselmukset Vaikutusalueet Keilaniemi Länsimetro Oy /
5 Katselmusten eteneminen Alkukatselmus Loppukatselmus Katselmusraportti Louhintojen loputtua tehdään loppukatselmukset samalla alueella kuin alkukatselmukset Loppukatselmuksista laaditaan katselmusraportti Katselmusraportti toimitetaan kiinteistöille Ei vaurioita -> ei toimenpiteitä Vaurioita -> Lisäselvitykset kiinteistöille -> Korvaukset urakoitsijalta -> Korjaukset Toimitetaan kiinteistön omistajalle (isännöitsijä) EI Onko huomautettavaa? ON Lisäselvitys Onko louhinnasta johtuvia ON KORJAUSTOIMET EI Ei toimenpiteitä Länsimetro Oy /

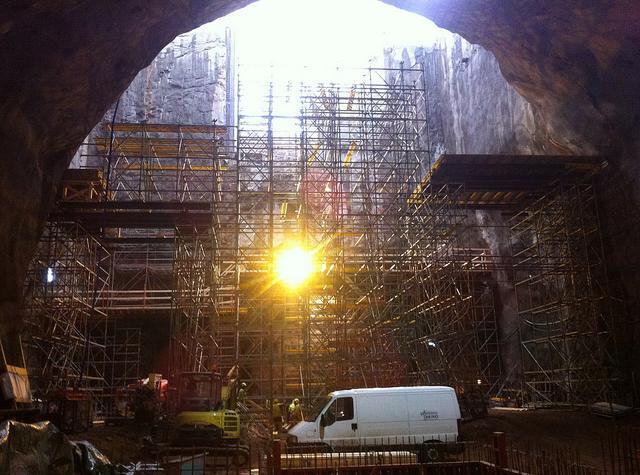

6 Rakentamisen tilanne Länsimetro Oy /
7 Tukimuurielementtiasennus Länsimetro Oy /
8 Missä mennään? Tilanne tällä hetkellä ( ) tukimuurielementtejä asennettu m eli 42 % asemien betonivaluista tehty m 3 eli 15,6 % työvoimaa 831 henkilöä Tavoiteaikataulu Länsimetron rakentaminen saadaan päätökseen 2015 lopussa Länsimetro 8 Oy /
9 Asemien rakentamisen päävaiheet ja ajallinen kesto
10 Asemarakentaminen: kuukaudet
11 Koivusaari aseman itäinen sisäänkäynti Länsimetro Oy /

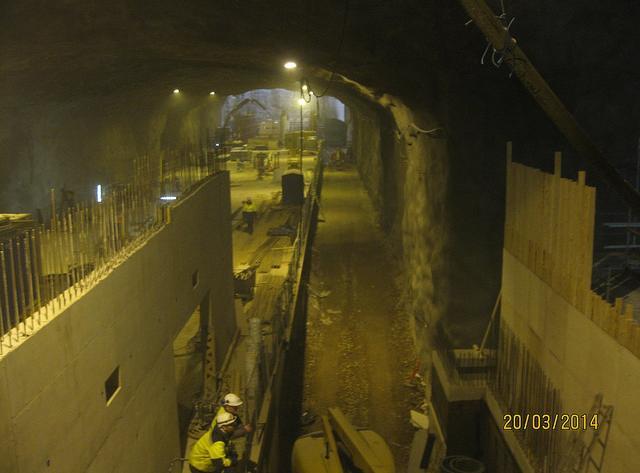

12 Urheilupuisto asema Länsimetro Oy /
13 Tapiola asema Länsimetro Oy /
14 Matinkylä asema Länsimetro Oy /
15 Asemarakentaminen: kuukaudet
16 Asemarakentaminen: kuukaudet
17 Aalto-yliopisto Länsimetro Oy /
18 Keilaniemi Länsimetro Oy /
19 Kuukaudet Päällysrakenneurakka ohittaa aseman 19
20 Asemarakentaminen: kuukaudet
21 Asemarakentaminen: kuukaudet
22 Asemarakentaminen: kuukaudet
23 Asemarakentaminen: kuukaudet Viimeistelyt ja huoltotunnelin työt 23

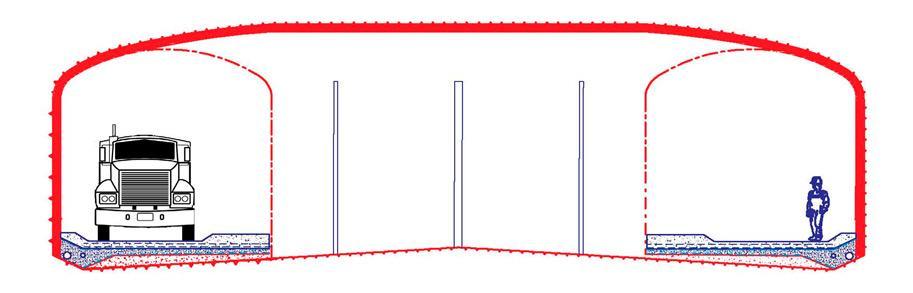

24 Tunnelirakentamisen vaiheet
25 Louhinta ETELÄINEN RATALINJA POHJOINEN RATALINJA Louhittu Pohjalla pienlouhe Lopulliset lujitukset (pultit, ruiskubetoni) Salaojitus

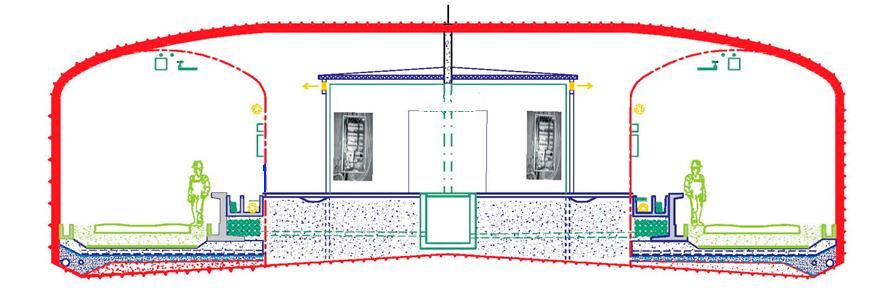

26 Rakentaminen ETELÄINEN RATALINJA POHJOINEN RATALINJA Tunnelin rakennekerrokset ja betonirakenteet Salaojituskerros: kuivatusviemäri, salaojat, kaivot Kiilauskerros, poikittaiset kaapelinsuojaputket Yhdystunneliin perustukset, pilasterit
27 Rakentaminen ETELÄINEN RATALINJA POHJOINEN RATALINJA Tukimuurielementit: kaapelisuojaputket, kaivot ja täytöt Yhdystunneliin: kaapelisuojaputket, kaivot ja täytöt betoniseinä
28 Ruoholahti Länsimetro Oy /
29 Rakentaminen RATALINJA ETELÄINEN RATALINJA POHJOINEN Kaapelikouruelementit (ei kansia), poistumistien kaide ja loput täytöt Yhdystunneliin: loput täytöt, kaapelikourut maanvarainen laatta ja laatoitukset teräsrunko, teräskasettiseinät, katto ja ovet
30 Rakentaminen: Sähkö- ja LVI-työt ETELÄINEN RATALINJA POHJOINEN RATALINJA Sähköurakka: Kaapelivedot suojaputkiin, -kouruihin ja valaisimet, poistumistieopasteet Sähkötilan asennukset LVI-urakka: Tunnelin palovesijohto kouruun Savusulkutilaan ylipainepuhaltimet
31 Radan rakentaminen ETELÄINEN RATALINJA POHJOINEN RATALINJA Kaapelikourut ratatunnelin reunoille (ei kansia) Runkomelueriste Alussepelöinti ja pölkyt Rengaskalustolla ei enää pääsyä ratatunneliin
32 Radan rakentaminen, automaattimetron asennukset ETELÄINEN RATALINJA POHJOINEN RATALINJA Radan rakentaminen: Kiskot, loppusepelöinti ja tuenta Virtakisko Liikkuminen ratatunnelissa vain kiskokalustolla Automaattimetro Asennukset laitetiloissa
33 Radan rakentaminen: ratasähkö, automaattimetro, tietojärjestelmät ETELÄINEN RATALINJA POHJOINEN RATALINJA Ratasähkö 20 kv kaapeli ja kaapelikourujen kansitus Automaattimetro Turvalaitekaapelointi ym. ja kannet kaapelikanaaleihin Tietojärjestelmäasennukset (mm. liikenneopastimet)
34 Länsimetro Oy /
35 Radan rakentaminen: automaattimetro, koeajot, testaukset ETELÄINEN RATALINJA POHJOINEN RATALINJA Automaattimetro Koekäytöt ja testaukset -> Metroliikenne käyttöönottovalmis
36 Länsimetro, Kivenlahti-Matinkylä 36
37 Alustava aikataulu Päätöksenteko Espoo Valtio 1. kilpailutukset Louhinta Rakennus Talotekniikka Tasonvaihtolaitteet Rata Automaatio Liikenteelle Matinkylä Kivenlahti Aikataulu LOUHINNAT Sammalvuori Kivenlahti Finnoon Espoonlahti Soukka Kaitaa 37
38 Seuraava kk-info klo 17.30
Metro länteen. Länsimetro Oy
Metro länteen Länsimetro Oy Metron linjaus ja pituusleikkaus MATINKYLÄ KIVENLAHTI 7 kilometriä 5 uutta asemaa: Finnoo, Kaitaa, Soukka, Espoonlahti, Kivenlahti Osuus valmistuu 2020 RUOHOLAHTI MATINKYLÄ
LisätiedotMetro länteen Kuukausi-info Länsimetro Oy
Metro länteen Kuukausi-info 15.9.2016 Länsimetro Oy Länsimetro Oy Helsingin ja Espoon yhteisesti omistama yhtiö Tehtävänä metron rakentaminen Ruoholahdesta Kivenlahteen Toimii läheisessä yhteistyössä molempien
LisätiedotMetro länteen Kuukausi-info Länsimetro Oy
Metro länteen Kuukausi-info 25.10.2016 Länsimetro Oy Metro pääkaupunkiseudulla Länsimetro - 21 km - 13 asemaa - Varikko Sammalvuoressa Itäjatke Metro (avattu 1982) - 21 km (6 km tunnelissa) - 17 asemaa
LisätiedotMetro länteen asukastilaisuus Iivisniemen koulu
Metro länteen asukastilaisuus Iivisniemen koulu 10.3.2016 Ohjelma Hankkeen esittely, projektipäällikkö Tero Palmu, Länsimetro Oy Finnoon ratatunnelin ja aseman louhinta: työmaaalueet, työajat ja vaiheet,
LisätiedotMetro länteen Asukastilaisuus Sammalvuoren varikon louhinta
Metro länteen Asukastilaisuus Sammalvuoren varikon louhinta Länsimetro Oy Ohjelma Hankkeen esittely toimitusjohtaja Matti Kokkinen Länsimetro Oy Sammalvuoren varikon louhinta; työmaa-alue, työajat ja -vaiheet
LisätiedotMetro länteen Asukastilaisuus Soukka Soukan koulu
Metro länteen Asukastilaisuus Soukka 6.10. Soukan koulu Länsimetro Oy Ohjelma Hankkeen esittely toimitusjohtaja Matti Kokkinen, Länsimetro Oy Kiinteistökatselmukset projektipäällikkö Eero Hurmalainen,
LisätiedotMissä mennään? Rakentamisjohtaja Tero Palmu
Missä mennään? Rakentamisjohtaja Tero Palmu 17.1.2019 Aineiston käyttö ja kopiointi ilman Länsimetron lupaa on kiellettyä. Itäjatke Länsimetro 21 km 13 asemaa Varikko Sammalvuoressa Kantametro (avattu
LisätiedotMetro länteen asukastilaisuus
Metro länteen asukastilaisuus 25.4.2016 Ohjelma Hankkeen esittely, projektipäällikkö Tero Palmu, Länsimetro Oy Espoonlahden aseman ja ratatunnelin louhinta: työmaa-alueet, työajat ja -vaiheet, projektijohtaja
LisätiedotMetro länteen asukastilaisuus Kaitaan koulu
Metro länteen asukastilaisuus Kaitaan koulu 5.4.2016 Ohjelma Hankkeen esittely, projektipäällikkö Tero Palmu, Länsimetro Oy Kaitaan ratatunnelin ja aseman louhinta: työmaa-alueet, työajat ja vaiheet, projektipäällikkö
LisätiedotVille Saksi
19.3.2018 Ville Saksi Hankesuunnitelmista rakentamiseen 2008 2009 2013 2014 2017 2023 2008 Länsimetron ykkösvaiheen hankesuunnitelma 2009 Ykkösvaiheen louhinta alkaa Ruoholahdessa 2012 Kakkosvaiheen hankesuunnitelma
LisätiedotKivenlahden rakennusurakka asukastilaisuus Aineiston käyttö ja kopiointi ilman Länsimetron lupaa on kiellettyä.
Kivenlahden rakennusurakka asukastilaisuus 28.8.2018 Aineiston käyttö ja kopiointi ilman Länsimetron lupaa on kiellettyä. Tilaisuuden kulku Tilaisuuden avaaminen ja tietoa hankkeesta: Satu Linkola, viestintäjohtaja,
LisätiedotMetro länteen Asukastilaisuus Kivenlahti Mainingin koulu
Metro länteen Asukastilaisuus Kivenlahti Mainingin koulu 1.12.2015 Länsimetro Oy Ohjelma Hankkeen esittely toimitusjohtaja Matti Kokkinen, Länsimetro Oy Kivenlahden aseman ja ratatunnelin louhinta; työmaaalue,
LisätiedotEspoonlahden aseman rakennusurakka asukastilaisuus Aineiston käyttö ja kopiointi ilman Länsimetron lupaa on kiellettyä.
Espoonlahden aseman rakennusurakka asukastilaisuus 10.12.2018 Aineiston käyttö ja kopiointi ilman Länsimetron lupaa on kiellettyä. Tilaisuuden kulku Tilaisuuden avaaminen ja tietoa hankkeesta: Satu Linkola,
LisätiedotLänsimetro Soukan kirjastolla Länsimetro Oy
Länsimetro Soukan kirjastolla 25.9.2017 Länsimetro Oy Metro pääkaupunkiseudulla Länsimetro - 21 km - 13 asemaa - Varikko Sammalvuoressa Itäjatke Metro (avattu 1982) - 21 km (6 km tunnelissa) - 17 asemaa
LisätiedotMetro länteen Asukastilaisuus Espoonlahti Espoonlahden kirkko, seurakuntasali
Metro länteen Asukastilaisuus Espoonlahti Espoonlahden kirkko, seurakuntasali Länsimetro Oy Ohjelma Hankkeen esittely toimitusjohtaja Matti Kokkinen Länsimetro Oy Suunnittelu ennen rakentamista ja rakentamisen
LisätiedotAineiston käyttö ja kopiointi ilman Länsimetron lupaa on kiellettyä.
Aineiston käyttö ja kopiointi ilman Länsimetron lupaa on kiellettyä. Länsimetro Oy rakentaa ja omistaa 2 Metro pääkaupunkiseudulla 3 Aineiston käyttö ja kopiointi ilman Länsimetron lupaa on kiellettyä.
LisätiedotFinnoon rakennusurakka asukastilaisuus Aineiston käyttö ja kopiointi ilman Länsimetron lupaa on kiellettyä.
Finnoon rakennusurakka asukastilaisuus 8.10.2018 Aineiston käyttö ja kopiointi ilman Länsimetron lupaa on kiellettyä. Tilaisuuden kulku Tilaisuuden avaaminen ja tietoa hankkeesta: Satu Linkola, viestintäjohtaja,
LisätiedotSoukan rakennusurakka asukastilaisuus Aineiston käyttö ja kopiointi ilman Länsimetron lupaa on kiellettyä.
Soukan rakennusurakka asukastilaisuus 14.8.2018 Aineiston käyttö ja kopiointi ilman Länsimetron lupaa on kiellettyä. Tilaisuuden kulku Tilaisuuden avaaminen ja tietoa hankkeesta: Satu Linkola, viestintäjohtaja,
LisätiedotMetro länteen asukastilaisuus Soukan koulu Länsimetro Oy
Metro länteen asukastilaisuus Soukan koulu 7.10. Länsimetro Oy Ohjelma Hankkeen esittely, Länsimetro Oy:n toimitusjohtaja Matti Kokkinen Ennen rakentamisen aloittamista ja rakentamisen aikana, pääsuunnittelija
LisätiedotKaitaan rakennusurakka asukastilaisuus Aineiston käyttö ja kopiointi ilman Länsimetron lupaa on kiellettyä.
Kaitaan rakennusurakka asukastilaisuus 24.9.2018 Aineiston käyttö ja kopiointi ilman Länsimetron lupaa on kiellettyä. Tilaisuuden kulku Tilaisuuden avaaminen ja tietoa hankkeesta: Satu Linkola, viestintäjohtaja,
LisätiedotMetro länteen Asukastilaisuus Kaitaa Kaitaan koulu
Metro länteen Asukastilaisuus Kaitaa 8.12. Kaitaan koulu Länsimetro Oy Ohjelma Hankkeen esittely toimitusjohtaja Matti Kokkinen Länsimetro Oy Suunnittelu ennen rakentamista ja rakentamisen aikana projektipäällikkö
LisätiedotMetro länteen Asukastilaisuus Sammalvuori Martinkallion koulu
Metro länteen Asukastilaisuus Sammalvuori 13.11. Martinkallion koulu Länsimetro Oy Ohjelma Hankkeen esittely toimitusjohtaja Matti Kokkinen Länsimetro Oy Sammalvuoren työtunnelin louhinta; työmaa-alue,
LisätiedotMetro länteen Asukastilaisuus Soukka Soukan palvelutalo
Metro länteen Asukastilaisuus Soukka 1.12. Soukan palvelutalo Länsimetro Oy Ohjelma Hankkeen esittely toimitusjohtaja Matti Kokkinen Länsimetro Oy Suunnittelu ennen rakentamista ja rakentamisen aikana
LisätiedotAineiston käyttö ja kopiointi ilman Länsimetron lupaa on kiellettyä.
Aineiston käyttö ja kopiointi ilman Länsimetron lupaa on kiellettyä. Metro luo kasvua 13 asemaa 70 000 uutta asukasta 100 % kasvu työpaikoissa 2 Keilaniemi ja Aalto-yliopisto Otaniemestä tullut Aaltoyliopiston
LisätiedotMetro pääkaupunkiseudulla
Metro pääkaupunkiseudulla 2 Itäjatke Länsimetro 21 km 13 asemaa Varikko Sammalvuoressa Kantametro (avattu 1982) 21 km (6 km tunnelissa) 17 asemaa Varikko Roihupellossa 3 MATINKYLÄ KIVENLAHTI MATINKYLÄ
LisätiedotMetro pääkaupunkiseudulla
Metro pääkaupunkiseudulla 2 Itäjatke Länsimetro 21 km 13 asemaa Varikko Sammalvuoressa Kantametro (avattu 1982) 21 km (6 km tunnelissa) 17 asemaa Varikko Roihupellossa 3 MATINKYLÄ KIVENLAHTI MATINKYLÄ
LisätiedotLänsimetron jatkeen tarkennetun hankesuunnitelman hyväksyminen. Valtuusto Kaupunkitekniikan johtaja Harri Tanska
Länsimetron jatkeen tarkennetun hankesuunnitelman hyväksyminen Valtuusto 19.03.2018 61 Kaupunkitekniikan johtaja Harri Tanska 20.3.2018 4 KV 11.6.2012 82 hankesuunnitelma hyväksyttiin KV 24.2.2014 21
LisätiedotLänsimetro Iso Omenan palvelutorilla pop up tila Länsimetro Oy
Länsimetro Iso Omenan palvelutorilla pop up tila 16.8. Länsimetro Oy Metro pääkaupunkiseudulla Länsimetro - 21 km - 13 asemaa - Varikko Sammalvuoressa Itäjatke Metro (avattu 1982) - 21 km (6 km tunnelissa)
LisätiedotMaininkitien asukastilaisuus
Maininkitien asukastilaisuus 25.4.2017 Ohjelma Tervetuliaissanat: viestintäjohtaja Satu Linkola Espoonlahden työmaan esittely: valvoja Juha-Pekka Olli, tuotantopäällikkö Rami Tuovinen Kivenlahden työmaan
LisätiedotAineiston käyttö ja kopiointi ilman Länsimetron lupaa on kiellettyä.
Aineiston käyttö ja kopiointi ilman Länsimetron lupaa on kiellettyä. 2 Rakentamisen tilannekatsaus - Treffaa rakentajat 13.9.2018 Länsimetro oy, toimitusjohtaja Ville Saksi 3 Metro pääkaupunkiseudulla
LisätiedotPaljon muutoksia vuodessa
Paljon muutoksia vuodessa Hankkeessa mukana olevia tahoja on keskitetty samaan toimistoon ja yhteen länsimetro-organisaatioon Uutta osaamista avaintoimintoihin: talouteen, riskienhallintaan, laadunseurantaan,
LisätiedotAineiston käyttö ja kopiointi ilman Länsimetron lupaa on kiellettyä.
Aineiston käyttö ja kopiointi ilman Länsimetron lupaa on kiellettyä. 2 Rakentamisen tilannekatsaus - Treffaa rakentajat 18.9.2019 Länsimetro Oy, toimitusjohtaja Ville Saksi 3 Video Taide Länsimetron uusilla
LisätiedotAineiston käyttö ja kopiointi ilman Länsimetron lupaa on kiellettyä.
Aineiston käyttö ja kopiointi ilman Länsimetron lupaa on kiellettyä. Länsimetro Big Room 3.10.2018 2 MATINKYLÄ KIVENLAHTI MATINKYLÄ KIVENLAHTI 7 kilometriä 7 kilometriä 5 uutta asemaa: Finnoo, Kaitaa,
LisätiedotKokemuksia Länsimetron rakentamisesta
Kokemuksia Länsimetron rakentamisesta PROJEKTIPÄIVÄT 2017 31.10.2017 Ville Saksi Mikä Länsimetro on? Länsimetro Oy / 6.11.2017 2 Metro pääkaupunkiseudulla Itäjatke Kahdessa vaiheessa rakentuva Länsimetro
LisätiedotLänsimetron tilannekatsaus ja Matinkylä - Kivenlehti metrohanke
Länsimetron tilannekatsaus ja Matinkylä - Kivenlehti metrohanke 17.2.2014 Matti Kokkinen Käynnissä olevat työt Rakennussuunnittelu Painopiste rakennesuunnittelussa Louhinnat Matinsolmun tulpat noin 6 metriä
LisätiedotKustannusten kiinnittyminen
Kustannusten kiinnittyminen Työtunneli louhintaurakat solmittiin vuoden 2009 lopun ja 2010 aikana Urakkatarjoukset pyydettiin niin, että niissä on Kiinteäosuus ja yksikköhintaosuus Louhintaurakat saadaan
LisätiedotKokemuksia Länsimetron rakentamisesta
Kokemuksia Länsimetron rakentamisesta PROJEKTIPÄIVÄT 2017 31.10.2017 Ville Saksi Mikä Länsimetro on? Länsimetro Oy / 31.10.2017 2 Metro pääkaupunkiseudulla Itäjatke Kahdessa vaiheessa rakentuva Länsimetro
LisätiedotHallituksen varapuheenjohtaja
Länsimetro Oy Toimitusjohtaja Matti Kokkinen Hallituksen puheenjohtaja Hallituksen varapuheenjohtaja Ville Lehmuskoski Jyrki Kasvi Kimmo Oila Tuula Saxholm Reijo Tuori Pekka Vaara Helsingin kaupungin omistusosuus:
LisätiedotOtaniemi-seuran kevätkokous 6.5. Mitä metrolle kuuluu?
Otaniemi-seuran kevätkokous 6.5. Mitä metrolle kuuluu? Metro pääkaupunkiseudulla Länsimetro - 21 km - 13 asemaa - Varikko Sammalvuoressa Itäjatke Metro (avattu 1982) - 21 km (6 km tunnelissa) - 17 asemaa
LisätiedotEspoon kaupunki Pöytäkirja 22
14.03.2016 Sivu 1 / 1 1101/2016 00.04.02.00 22 Espoon kaupungin edustajan nimeäminen ja toimiohjeiden antaminen Länsimetro Oy:n varsinaiseen yhtiökokoukseen 12.4.2016 Valmistelijat / lisätiedot: Eva Elston-Hämäläinen,
LisätiedotHelsingin kaupunki Pöytäkirja 23/ (7) Kaupunginhallitus Kaj/
Helsingin kaupunki Pöytäkirja 23/2013 1 (7) 701 Liikenne- ja viestintäministeriön selvityspyyntö Helsingin ja Espoon kaupunkiraitiotien (Raide-Jokeri) suunnittelutilanteesta HEL 2013-006172 T 08 00 02
LisätiedotRaide-Jokeri. Louhinta- ja kalliotekniikan päivät 2016 Lauri Kangas Projektipäällikkö, Raide-Jokeri, Helsingin kaupunkisuunnitteluvirasto
Raide-Jokeri Louhinta- ja kalliotekniikan päivät 2016 Lauri Kangas Projektipäällikkö, Raide-Jokeri, Helsingin kaupunkisuunnitteluvirasto Raide-Jokeri yleisesti KÄSKYNHALTIJANTIE Raide-Jokeri Itäkeskuksen
LisätiedotTOIMENPITEET KIVENLAHDEN METRON LIIKENNÖINNIN EDELLYTYSTEN TURVAAMISEKSI
Hallitus 116 02.10.2018 TOIMENPITEET KIVENLAHDEN METRON LIIKENNÖINNIN EDELLYTYSTEN TURVAAMISEKSI 445/08.01.01.01/2018 Hallitus 116 Esittelijä Toimitusjohtaja Suvi Rihtniemi Valmistelijat Osastonjohtaja
LisätiedotRaidehankkeita HLJ 2011 Maankäyttö- ja raideverkkoselvityksen taustamateriaalia
Raidehankkeita HLJ 2011 Maankäyttö- ja raideverkkoselvityksen taustamateriaalia 18.12.2008 Kaukoliikenteen radat 1. Helsinki Turku -yhteys, uusi linjaus (ELSA-rata) Nopea junayhteys Turkuun ja Saloon Samassa
LisätiedotTaustaa Finnoon suunnittelulle sekä Finnoo - Kaitaa -alueen visio
Taustaa Finnoon suunnittelulle sekä Finnoo - Kaitaa -alueen visio n. 300 ha 7 km 5 km 12 km Helsingin keskusta Lähtökohdat Finnoolle Puhdistamon siirtopäätös v. 2009 (kv) Aiempi päätös metrojatkon suunnittelusta
LisätiedotHelsingin kaupungin raideliikenteen esteettömyyden parantaminen
Helsingin kaupungin raideliikenteen esteettömyyden parantaminen Maija Sarpo Laatu- ja ympäristöpäällikkö HKL HKL lyhyesti Helsingin kaupungin liikenneliikelaitos Perustettu 1945 Liikevaihto vuonna 2018
LisätiedotHSL-joukkoliikenteen asiakastyytyväisyystutkimus kevät Liikennejärjestelmä ja tutkimukset/liikennetutkimukset
HSL-joukkoliikenteen asiakastyytyväisyystutkimus kevät 2018 Asiakastyytyväisyystutkimus Kevään 2018 tutkimusjakso 15.1. 18.5.2018 Noin 29 000 tutkimuslomaketta Kyselyt liikennevälineissä arkisin klo 6
LisätiedotKehtofoorumi 2018 KEYNOTE Matti Kokkinen
Kehtofoorumi 2018 KEYNOTE 26.4.2018 Matti Kokkinen Metron askellusta Metron jatkaminen länteen ollut esillä jo varhaisimmista metrosuunnitelmista lähtien (mm. 1950-luvulla) 1985 YTV selvitti länsisuunnan
LisätiedotTOIMISTO HEIKKILÄNTIE 7 3. KERROS JAETTU. 543,5 m2 610,5 m2
TOIMISTO HEIKKILÄNTIE 7 3. KERROS JAETTU 543,5 m2 610,5 m2 RAKENNUS Rakennus on valmistunut 1988 Nokia Oyj:n tutkimuskeskuksen käyttöön Tällä hetkellä kohteessa toimii usean kansainvälisen ja kotimaisen
Lisätiedotyhteenveto YHTEYSHENKILÖMME: Genesta / Tomi Kaukinen +358 (0)40 356 44 74 tomi.kaukinen@genesta.fi
Miestentie 1 yhteenveto MIESTENTIE 1, 02150 ESPOO Miestentie 1 sijaitsee keskeisellä paikalla Otaniemen, Tapiolan ja Keilaniemen alueiden yhtymäkohdassa Kehä I:n varrella. Lähimmät naapurit ovat Aaltoyliopiston
LisätiedotEspoonlahden keskus Lokirinne 1
Espoonlahden keskus Lokirinne 1 Asemakaavan muutos Osallistumis- ja arviointisuunnitelma nähtävillä Asukastilaisuus 2.11.2016, ainingin koulu Asemakaavaprosessista asukastilaisuus NÄHTÄVILLÄ NÄHTÄVILLÄ
LisätiedotHyvä kaupunkiympäristö- Kunnallistekniikkaa ja vuoropuhelua SKTY 17.5.2013 PAAVO ÅVIST JA ULLA-KIRSTI JUNTTILA
Hyvä kaupunkiympäristö- Kunnallistekniikkaa ja vuoropuhelua SKTY 17.5.2013 PAAVO ÅVIST JA ULLA-KIRSTI JUNTTILA 2 Arkhimedeen vala Insinööri on mukana luomassa tekniikkaa, joka koituu luonnon ja ihmisen
LisätiedotTilaaja: Rakennuttaja: Suunnittelu: Urakointi:
Tilaaja: Rakennuttaja: Suunnittelu: Urakointi: Asialista 1. Yleistä 2. Toteutusvaiheet 2017-2019 3. Käyttö- ja jätevesi Vesijohtolinjat (VJ) Jätevesilinjat (JV) Käyttö- ja jätevesi urakan aikana 4. Hulevesi
LisätiedotRaideliikenteen runkomelu Case Länsimetro
Raideliikenteen runkomelu Case Länsimetro DI Timo Peltonen, DI Timo Markula, TkT Henri Penttinen Akukon Oy etunimi.sukunimi@akukon.fi Meluntorjuntapäivät 2015 Länsimetron linjaus 2 Metrotunnelit rakennetaan
LisätiedotLinja 20 Lauttasaari Katajaharju
2224 2022 1820 1518 13:3015 1213:30 912 6:309 66:30 56 2224 2122 919 79 57 2124 1019 810 68 Linja 20 Lauttasaari Katajaharju Arki vuoroväli 30 15 10 15 15 15 10 10 15 15 kierrosaika 30 30 30 30 30 30 30
LisätiedotAppendix 1. Research material
Appendix 1. Research material T3 mobility planning and decision making material City of Espoo, City Board. 2013. 10 Selvitys Otaniemen liittämisestä Raide-Jokerin piiriin. Minutes 3.6.2013. Issue nr. 4619/08.01.00/2012.
LisätiedotKehä I Keilaniemessä muuttaa kaupunkirakennetta
MAARAKENNUSPÄIVÄ 2015 Finlandia-talo 24.9.2015 Teema 1 Hankkeet ja investoinnit, Sali A, 16:00 Kehä I Keilaniemessä muuttaa kaupunkirakennetta - Haasteita ja mahdollisuuksia infrarakentamiselle kaupungininsinööri
LisätiedotHelsingin kaupunki Pöytäkirja 23/ (5) Kiinteistölautakunta To/
Helsingin kaupunki Pöytäkirja 23/2014 1 (5) 620 Alueiden vuokraaminen Länsimetro Oy:lle länsimetron toteuttamista ja käyttöä varten HEL 2013-010854 T 10 01 01 02 Päätös päätti vuokrata Länsimetro Oy:lle
LisätiedotY-Tunnus 2124310-8 Toimitusjohtaja Matti Kokkinen
Länsimetro Oy Y-Tunnus 2124310-8 Toimitusjohtaja Matti Kokkinen Hallituksen puheenjohtaja Olavi Louko Hallituksen varapuheenjohtaja Tuula Saxholm Jyrki Kasvi Kimmo Oila Pekka Sirviö Reijo Tuori Pekka Vaara
LisätiedotEspoon kaupunki Pöytäkirja 160. Kaupunginhallitus Sivu 1 / 1
Kaupunginhallitus 27.04.2015 Sivu 1 / 1 1006/08.00.00/2015 Kaupunginhallitus 105 16.3.2015 Valtuusto 62 13.4.2015 160 Valtuustokysymys Länsimetron rakentamisesta ja automatisoinnista (Kv-asia) Valmistelijat
LisätiedotSuur-Espoonlahden Asukasfoorumin valmisteluryhmä
Suur-Espoonlahden Asukasfoorumin valmisteluryhmä Asukastilaisuuden Raportti Aihe: "Länsimetron liityntäliikenne Suur-Espoonlahden alueella Aika: 18 Maaliskuuta 2014 klo 18 20.30 Paikka: Soukan palvelutalo
LisätiedotEspoon kaupunki Pöytäkirja 35. Kaupunginhallitus Sivu 1 / 1
Kaupunginhallitus 21.01.2013 Sivu 1 / 1 5561/11.01.00/2012 35 Lausunnon antaminen Uudenmaan elinkeino-, liikenne- ja ympäristökeskukselle tarpeesta soveltaa ympäristövaikutusten arviointimenettelyä jatkettaessa
LisätiedotLÄNSIMETRO OY Hallitus 25.2.2015 KUTSU VARSINAISEEN YHTIÖKOKOUKSEEN. Espoossa 9. päivänä maaliskuuta 2015 Länsimetro Oy Hallitus
LÄNSIMETRO OY, VARSINAINEN YHTIÖKOKOUS 31.3.2015 LÄNSIMETRO OY Hallitus 25.2.2015 KUTSU VARSINAISEEN YHTIÖKOKOUKSEEN Länsimetro Oy:n osakkaat kutsutaan varsinaiseen yhtiökokoukseen, joka pidetään tiistaina
LisätiedotHelsingin kaupunki Esityslista 2/ (8) Liikennelaitos -liikelaitoksen johtokunta (HKL) Infraj/
Helsingin kaupunki Esityslista 2/2014 1 (8) 1 Länsimetron hankesuunnitelman rakentamiskustannusten enimmäisrajan korottaminen Helsingin osalta HEL 2013-016143 T 02 02 02 Päätösehdotus Liikennelaitos liikelaitoksen
LisätiedotTeknisen ja ympäristötoimen talousarvio Teknisen toimen johtaja Olavi Louko
Teknisen ja ympäristötoimen talousarvio 2015 Teknisen toimen johtaja Olavi Louko 30.10.2014 Teknisen ja ympäristötoimen painopisteet 2015 Länsimetron ja sen jatkeen rakentaminen Tapiolan, Matinkylän ja
LisätiedotADMINISTER OY KUNTAMARKKINAT 2014 ADMINISTER ON SUOMEN ALPPI- JA FREESTYLEMAAJOUKKUEIDEN VIRALLINEN YHTEISTYÖKUMPPANI
ADMINISTER OY KUNTAMARKKINAT 2014 ADMINISTER ON SUOMEN ALPPI- JA FREESTYLEMAAJOUKKUEIDEN VIRALLINEN YHTEISTYÖKUMPPANI Administer Oy Taloushallinnon palvelut Suomalainen perheyritys Kasvaa vauhdikkaasti,
LisätiedotEspoon kaupunki Pöytäkirja 17. Valtuusto Sivu 1 / 1
Valtuusto 23.01.2017 Sivu 1 / 1 4875/2016 08.01.00 Kaupunginhallitus 12 9.1.2017 17 Valtuustokysymys Espoon pysäkki-informaation asentamisesta Länsimetron liityntäliikenteen pysäkeillä Valmistelijat /
LisätiedotLuettelo kohteiden linjoista ja reiteistä on jäljempänä. Bussiliikenteen tarjouskilpailu 37/2015. Tarjouskilpailussa mukana olevat kohteet ovat:
Hallitus 164 08.12.2015 BUSSILIIKENTEEN TARJOUSKILPAILUN 37/2015 RATKAISU 280/07.71.711/2015 Hallitus 164 Esittelijä Toimitusjohtaja Suvi Rihtniemi Valmistelija Osaston johtaja Reijo Mäkinen, p. 4766 4230;
LisätiedotLIITE 7 Vaihtoehto Vaihtoyhteydet + / - Kustannukset M Liikenteelliset näkökohdat + / - Toteutettavuus VE - Vuosaaresta tulevien yhteys Helsingin keskustaan muuttuu vaihdolliseksi + Raidejokerin mahdollinen
LisätiedotTOIMISTO HEIKKILÄNTIE m2 AURAKATU TURKU KLUUVIKATU HELSINKI
TOIMISTO HEIKKILÄNTIE 7 1.154 m2 AURAKATU 8 20100 TURKU KLUUVIKATU 5 0100 HELSINKI RAKENNUS Rakennus on valmistunut 1988 Nokia Oyj:n tutkimuskeskuksen käyttöön Tällä hetkellä kohteessa toimii usean kansainvälisen
LisätiedotHANKINTASUUNNITELMA JA HANKINTAPAKETIT
Louhintaurakka Louhinta Kiirehankintoina 46/14 47/14 Alustavin suunnitelmin Maarakennusurakka Pohjanvahvistus, maankaivu- ja täyttötyöt, salaojat, putkijohdot Kiirehankintoina 46/14 47/14 Alustavin suunnitelmin
LisätiedotMetro Pasilasta eteenpäin
Metro Pasilasta eteenpäin SUY Seppo Vepsäläinen C: 1/2004 METRO PASILASTA ETEENPÄIN Metro on paras osa koko seudun joukkoliikenteen järjestelmää, mutta sen palvelualue on vielä suppea. Laajentaminen on
LisätiedotValtuuston kokous Fullmäktiges sammanträde 29.9.2014
Valtuuston kokous Fullmäktiges sammanträde 29.9.2014 1. Kokouksen laillisuuden ja päätösvaltaisuuden toteaminen Konstaterande av sammanträdets laglighet och beslutförhet 24.9.2014 2 2. Pöytäkirjan tarkastajien
LisätiedotLinja 164 Matinkylä (M) Kiviruukki Saunalahti Saunaniemi
Linja 164 Matinkylä (M) Kiviruukki Saunalahti Saunaniemi yhteyden Matinkylän metroasemalle. vuoroväli 30 15 15 15 15 15 15 15 30 30 kierrosaika 50 55 60 55 55 55 60 55 50 50 vuoroväli 30 30 15 30 30 30
LisätiedotTulevaisuuden kalliorakennushankkeet
1 Tulevaisuuden kalliorakennushankkeet VMY Kaivos- ja louhintajaoston syysretki 15.9.2011 JANNIS MIKKOLA 2 Historia Maanalaisen tilan hyödyntäminen on alkanut esihistoriallisella ajalla, jolloin luolat
LisätiedotEspoon kaupunki Pöytäkirja 10
23.03.2015 Sivu 1 / 1 1333/00.04.01/2015 10 Espoon kaupungin edustajan nimeäminen ja toimiohjeiden antaminen Länsimetro Oy:n varsinaiseen yhtiökokoukseen 31.3.2015 Valmistelijat / lisätiedot: Eva Elston-Hämäläinen,
LisätiedotEspoonlahti-Kivenlahti keskustavyöhykkeen kehitysvisio 2025. Projektinjohtaja Kimmo Leivo
Espoonlahti-Kivenlahti keskustavyöhykkeen kehitysvisio 2025 Projektinjohtaja Kimmo Leivo Espoonlahti-Kivenlahti keskustavyöhyke M Metroliikenne ja metron liityntäliikenne 2020 Kirkkonummen itäreunan kehittyminen
LisätiedotLiikenneinfran ylläpito ja kehittäminen vaikutus kansantalouteen. AuLi 19.11.2014
Liikenneinfran ylläpito ja kehittäminen vaikutus kansantalouteen AuLi 19.11.2014 Tietoja Liikenneverkoston kunnon kansantaloudelliset vaikutukset -hankkeesta Hanke käynnistyi helmikuussa 2014 ja jatkuu
LisätiedotHSY:n uusi Blominmäen jätevedenpuhdistamo
HSY:n uusi Blominmäen jätevedenpuhdistamo Maanalainen rakentaminen seminaari 11.5.2015 RIL Pohja-, maa- ja kalliorakentamisen tekniikkaryhmä Jukka Yli-Kuivila, projektijohtaja HSY 11.5.2015 Blominmäen
LisätiedotMatinkylä-Saunalahti metrotunneli
1 (6) Matinkylä-Saunalahti metrotunneli Asemakaavaselostuksen Maanalainen asemakaava Asianumero LIITE 2 241/10.02.03/2012 Aluenumerot 940100 OSALLISTUMIS- JA ARVIOINTISUUNNITELMA SUUNNITTELUKOHDE Suunnittelualueen
LisätiedotKehä I välillä Keilaniemessä, 1. rakennusvaihe
Kehä I välillä Keilaniemessä, 1. rakennusvaihe 19.1.2016 1 Tilaisuuden ohjelma Tilaisuuden avaus Espoon kaupunkitekniikan johtaja Harri Tanska Hankekokonaisuuden esittely Espoon kaupunkitekniikka rakennuspäällikkö
LisätiedotEspoon kaupunki Pöytäkirja 31
15.04.2013 Sivu 1 / 1 6105/10.00.02/2011 118 3.12.2012 31 Myyntipäätöksen jatkaminen Matinkylän metrokeskuksesta Citycon Oyj:lle ja NCC Property Development Oy:lle liikekeskuksen laajentamista varten korttelissa
LisätiedotEspoon kaupunki Pöytäkirja 368. Kaupunginhallitus 16.12.2013 Sivu 1 / 1
Kaupunginhallitus 16.12.2013 Sivu 1 / 1 2111/02.05.05/2013 Kaupunginhallituksen konsernijaosto 85 9.12.2013 368 Tapiolan Keskuspysäköinti Oy:n yhtiöjärjestyksen ja osakassopimuksen muuttaminen Valmistelijat
LisätiedotLÄNSIMETRON JATKEEN RUNKOMELUSELVITYS JA ERISTYSRATKAISUT
JA ERISTYSRATKAISUT Henri Penttinen, Timo Peltonen ja Timo Markula Akukon Oy Hiomotie 19 00380 Helsinki etunimi.sukunimi@akukon.fi Tiivistelmä Metroliikenne voi aiheuttaa tärinä- ja runkomeluhaittoja ympäristöönsä.
LisätiedotHelsingin kaupunki Esityslista 6/ (7) Liikennelaitos -liikelaitoksen johtokunta (HKL) TJ/
Helsingin kaupunki Esityslista 6/2016 1 (7) 5 Länsimetron hankesuunnitelman rakentamiskustannusten enimmäisrajan korottaminen Helsingin osalta HEL 2013-016143 T 02 02 02 Päätösehdotus 1. Aikaisemmat päätökset
LisätiedotLänsimetro. Louhinta ja rakentaminen rakennusluvan varaista
1 Länsimetro www.lansimetro.fi 13,9 km metroraiteita kahdessa tunnelissa 8 maanalaista asemaa 15 savunpoisto- ja paineentasauskuilua 12 työtunnelia 3 miljoonaa kuutiota kalliolouhetta Louhintatyöt pääosin
LisätiedotLAUSUNTO FINNOON OSAYLEISKAAVALUONNOKSESTA ESPOON KAUPUNGINHALLITUKSELLE
Hallitus 197 13.12.2011 LAUSUNTO FINNOON OSAYLEISKAAVALUONNOKSESTA ESPOON KAUPUNGINHALLITUKSELLE 2212/07/70/701/2010 hall 197 Esittelijä Valmistelija Toimitusjohtaja Suvi Rihtniemi Osaston johtaja Suoma
LisätiedotMETRO JA RAITIOLIIKENNE - Metron sisäänkäynnit sijaitsevat korttelin 307 tontin 7 ja korttelin 306 tontin 8 rakennuksissa.
HELSINGIN KAUPUNKI Kaupunkisuunnitteluvirasto Teknistaloudellinen toimisto 1 (2) 24.4.2017 SILTASAAREN PORTTI Suunnittelun reunaehdot METRO JA RAITIOLIIKENNE - Metron sisäänkäynnit sijaitsevat korttelin
LisätiedotEspoon kaupunki Pöytäkirja 255. Kaupunginhallitus Sivu 1 / 1
Kaupunginhallitus 29.08.2016 Sivu 1 / 1 3609/2016 08.01.00 255 Valtuustokysymys Länsimetron kustannuksista, viivästymisestä ja tietojen antamisesta (Kvasia) Valmistelijat / lisätiedot: Matti Kokkinen,
LisätiedotHelsingin kaupungin liikennelaitos OSAVUOSIKATSAUS
Helsingin kaupungin liikennelaitos OSAVUOSIKATSAUS 1.1. 30.9.2012 HKLjk 15.11.2012 Osavuosikatsaus 1 (12) Yhteisön nimi: Helsingin kaupungin liikennelaitos/konserni Ajalta: Toimintaympäristö ja toiminta
LisätiedotLÄNSIMETRON RUNKOMELUSELVITYS JA ERISTYSRATKAISUT
JA ERISTYSRATKAISUT Timo Peltonen 1, Mats Backholm 2 1 Akukon Oy Hiomotie 19 00380 Helsinki timo.peltonen@akukon.fi 2 Vibkon Oy Hiomotie 19 00380 Helsinki mb@vibkon.fi Tiivistelmä Länsimetron suunnittelussa
LisätiedotESPOON KAUPUNGIN KONSERNIRAPORTTI TAMMI-MAALISKUU 2017
1 ESPOON KAUPUNGIN KONSERNIRAPORTTI TAMMI-MAALISKUU 2017 Merkittävimmät tytäryhtiöt 1.1 Espoon Asunnot Oy... 2 1.2 Espoo Catering Oy... 3 1.3 KOY Espoon sairaala... 3 1.4 Länsimetro Oy... 4 1.5 KOY Espoon
LisätiedotTapiolan liikenneilta
Tapiolan liikenneilta Jonne Virtanen HSL Helsingin seudun liikenne -kuntayhtymä Esityksen sisältö 1. Bussilinjaston muutosten periaatteet ja linjaston esittely 2. Tapiolan poikkeusjärjestelyt 3. Linjanumerouudistus
LisätiedotEspoon kaupunki Pöytäkirja 32
15.05.2017 Sivu 1 / 1 2060/2017 00.04.02.00 32 Espoon kaupungin edustajan nimeäminen ja toimiohjeiden antaminen Länsimetro Oy:n varsinaiseen yhtiökokoukseen 23.5.2017 Valmistelijat / lisätiedot: Viktoria
LisätiedotOSALLISTUMIS- JA ARVIOINTISUUNNITELMA HUOLTOASEMATONTIT KLINKKERIKAARELLE
OSALLISTUMIS- JA ARVIOINTISUUNNITELMA 10.8.2017 HUOLTOASEMATONTIT KLINKKERIKAARELLE ASEMAKAAVAN MUUTOS NRO 002348 Kaavamuutosalue sijaitsee Petikossa Petikontien ja Klinkkerikaaren rajaamassa korttelissa
LisätiedotHelsingin kaupungin metroliikenteen turvapalveluiden hankinta. Johtokunta 6.2.2013 Matti Lahdenranta
Helsingin kaupungin metroliikenteen turvapalveluiden hankinta Johtokunta 6.2.2013 Matti Lahdenranta Nykytilanne ja uusi sopimuskausi Nykyinen sopimus Securitas Oy:n kanssa Alkuperäinen sopimuskausi 1.11.2008
Lisätiedot1 2 3 4 5 6 7 8 9 10 2 12,999,976 km 9,136,765 km 1,276,765 km 499,892 km 245,066 km 112,907 km 36,765 km 24,159 km 7899 km 2408 km 76 km 12 14 16 1 12 7 3 1 6 2 5 4 3 11 9 10 8 18 20 21 22 23 24 25 26
LisätiedotOhjelma. Maankäytön suunnittelu, esittely valtuustolle Klo Kahvitarjoilu Klo Esitys
Ohjelma Maankäytön suunnittelu, esittely valtuustolle 2.10.2017 Klo 17.30 18 Kahvitarjoilu Klo 18 20 Esitys Teknisen toimen painopisteet MAL-HLJ Asuntorakentaminen Tärkeimmät kaavoituskohteet Maanhankinnan
LisätiedotHELSINGIN KAUPUNKI Oas /16 1 (5) KAUPUNKISUUNNITTELUVIRASTO Hankenro 5315_1 HEL
HELSINGIN KAUPUNKI Oas 1256-00/16 1 (5) KAUPUNKISUUNNITTELUVIRASTO Hankenro 5315_1 HEL 2016-006570 14.6.2016 KELLOSAARENRANTA, ASEMAKAAVAN MUUTOS OSALLISTUMIS- JA ARVIOINTISUUNNITELMA Suunnittelun tavoitteet
LisätiedotSuora. Nopea ... Edullisempi metro? RAIDEYHTEYS
Rapid T System Transit System 2 6 8 1 12 Km/h Suora Nopea RAIDEYHTEYS Rapid Transit System... Edullisempi metro? Metron kustannukset karkasivat käsistä Hankesuunnitelman kustannusarvio 79 816 M Syksyllä
Lisätiedot
