TOTEUTUKSEN TILANNERAPORTTI
|
|
- Marjatta Hukkanen
- 6 vuotta sitten
- Katselukertoja:
Transkriptio
1 Helsingin seudun ympäristöpalvelut BLOMINMÄEN JÄTEVEDENPUHDISTAMO TOTEUTUKSEN TILANNERAPORTTI HSY:n hallitus Lisätietoja toimialajohtajan sijainen Tommi Fred osastonjohtaja Tuomo Heinonen projektinjohtaja Jukka Yli-Kuivila
2 1(8) 1 Yhteenveto Hanke on edennyt budjetoidusti ja aikataulussaan. Hankkeen toteutuneet kustannukset mennessä ovat yhteensä noin 59,9 milj. euroa ja sidotut kustannukset noin 86,6 milj. euroa. Puhdistamon kalliorakennusurakan työt ovat pitkällä, mutta pääosa puhdistamourakoista käynnistyy vasta kalliorakentamisen valmistuttua. Viemäritunnelien rakentaminen on pääosin käynnistymässä vasta Keskeiset tapahtumat raportointijaksolla : Puhdistamon louhinnat ovat edenneet suunnitelmien ja tavoitteiden mukaisesti. Noin m 3 -ktr (n. 77% urakkaan kuuluvista) on louhittuna. Finnoo 1 louhinnat ovat urakkarajoilla. Merkittäviä lisätöitä ei teetetä, vaan toteutetaan Finnoo 2 urakka. Puhdistamon ja viemäritunnelien toteutussuunnittelu on edennyt jonkin verran jäljessä aiemmin arvioidusta. HSY on valinnut purkutunnelin liitosjärjestelypaikaksi Suomenojan nykyisen puhdistamoalueen. Viemäritunnelien sijoitusluvat on saatu 111 yksityiseltä kiinteistöltä ja pakkorasitehakemukset valmisteltu. Keskeiset muutokset riskeissä: Purkutunnelin liitosjärjestelyistä uhkasi muodostua hankkeen valmistumiselle aikatauluriski. Toteutus puhdistamotontilla Ourivuoren sijaan pienentää riskiä ja tulee edullisemmaksi. 2 Hankkeen edistymistä kuvaavat tunnusluvut Tilanne Muutos % edelliseen raporttiin Projektiaikaa käytetty (2010->) 63,6 % 2,2 % Suunnittelukustannusten toteutuma-aste 61,3 % 11,8 % Kustannusten sitoutumisaste 23,3 % 0,1 % Toteutumisaste 16,1 % 3,0 % Tunnuslukujen määritelmät: - Projektiaikaa käytetty; kulunut osuus projektiajasta Suunnittelukustannusten toteutuma-aste; suunnittelukustannusten toteutuma / hankesuunnitelman arvio - Kustannusten sitoutumisaste; tehtyjen tilausten ja urakkasopimusten osuus hankesuunnitelman arviosta - Toteutumisaste: maksetun työn osuus hankesuunnitelman arviosta
3 2(8) Kuva 1 Blominmäen investoinnin kustannusjakauma ja kumulatiivinen kertymä asti. 3 Suunnittelutilanne 3.1 Puhdistamo Puhdistamon toteutussuunnittelu on edennyt kolmeen toimeksiantoon jaettuna. Tavoitellusta suunnitteluaikataulusta ollaan hieman jäljessä, mutta sillä ei arvioida olevan vaikutusta suunniteltuun urakoiden kilpailutukseen tai hankkeen valmistumiseen. Suunnittelutyömäärä on kasvanut ennalta arvioidusta. Typenpoistosuodatuksen hankinta, johon sisältyy myös suunnittelua, on tarjouslaskennassa. Kiekkosuodatuksen vastaavan hankinnan valmistelut on saatu hyvin pitkälle. Toteutussuunnittelun edetessä on todettu lisälouhintatarpeita, jotka teetetään meneillään olevassa louhintaurakassa. Hankkeen vastuuhenkilöt, jotka osallistuvat puhdistamon suunnittelun ohjaukseen, on esitetty liitteen 5 kaaviossa. 3.2 Viemäritunnelit Viemäritunneleiden yleissuunnitelmatasoisia tarkasteluja jatkettiin joulukuulle saakka Finnoossa. Puhdistamolta lähtevän Mikkelän urakkaosuuden tekniset toteutussuunnitelmat saatiin tilaajalle kommentoitavaksi joulukuun lopulla. Toteutussuunnitelmat saatetaan muiltakin osin valmiiksi keväällä HSY on päättänyt toteuttaa purkutunnelin liitosjärjestelyt Suomenojan nykyiselle puhdistamoalueella. Päätös oli tehtävä aikatuluriskien hallitsemiseksi ja ympäristöluvan ehtona olevan lisäselvityksen ratkaisun selkiyttämiseksi. 3.3 Järjestelyt Finnoossa Selvityksiä vaihtoehdoista Blominmäeltä tulevan purkutunnelin veden siirtoon nykyiseen purkutunneliin ja tarvittaessa varapurkuun jatkettiin marraskuun loppuun saakka. Asiasta neuvoteltiin useita kertoja Espoon edustajien kanssa sekä kerran Fortumin edustajien kanssa. Lopulta HSY päätyi Suomenojan puhdistamoalueella purkutunnelin suuaukon vieressä tehtäviin rakenteisiin. Ajotunneli pumppaamolle ja pumppaamon varustelu toteutetaan vasta Suomenojan puhdistamon purkuvaiheessa (2020 jälkeen).
4 3(8) Tulotunnelia on päätetty viedä kahtena haarana Hyljekujaa pidemmälle. Nämä osat louhitaan laskevina perinä ja jätevesi johdetaan tunneliin näille osuuksille asennettavissa putkissa viettotunnelin alkuun Hyljekujalle.Näin viemäriliitokset saadaan tehtyä haitat muulle maankäytölle minimoiden. 3.4 Suunnitteluriskien hallinta Raportointijaksolla pidettiin suunnitelmatilannekatselmuksia, joissa suunnittelijat vakuuttivat pysyvänsä tavoiteaikataulussa. Suunnittelualojen keskinäinen koordinointi ja raportointi ovat selkiytyneet. Suunnitelmien yhteensovittamiseen ja muodostettavien urakoiden rajojen selkeyteen kiinnitetään erityistä huomioita. Viemäritunneleiden lopullisten suunnitteluratkaisujen jälkeen tarvitaan useita lupia, joista vasta osaa on päästy hakemaan. Loput urakkaa edeltävät luvat haetaan keväällä 2017, jotta lupakäsittelylle ja reagoinnille mahdollisiin valituksiin jää riittävästi aikaa. 4 Toteutus 4.1 Hankkeen johtaminen ja rahoitus Hankkeen johtoryhmä on kokoontunut seurantajakson aikana kolme kertaa. Johtoryhmään osallistuu HSY:n edustajien lisäksi pääsuunnittelijan ja louhintatyötä valvovan konsultin edustajat. HSY:n sisäinen tarkastus Blominmäen projektille teetettiin BDO Auditor Oy:llä, joka raportoi toimitusjohtajalle Tarkastuksen tuloksia hyödynnetään jatkossa hankkeen hallinnan ja raportoinnin kehittämisessä. 4.2 Työnaikainen suunnittelu ja valvonta Blominmäen luolaston louhinnan ja kalliorakennusurakan työnaikainen suunnittelu ja valvonta ovat käynnissä ja edenneet sovitun mukaisesti. Suunnittelutyömäärä on kasvanut ennalta arvioidusta. 4.3 Rakentaminen Puhdistamon louhinnan ja kalliorakentamisen urakoitsijana toimii Lemminkäinen Infra Oy ( ). Kaikkiaan urakassa on mennessä louhittu noin m 3 ktr. Seurantajaksolla hallien kattoperät on saatu louhittua valmiiksi ja syvennyslouhinnat edenneet etenkin selkeytysaltaiden ja mädättämöjen osalta. Liitteessä 4 on kuva luolaston louhintatilanteesta. Urakkaan on aiemmin myönnetty 15 arkipäivää lisäaikaa. Urakka on vastaavasti jäljessä urakoitsijan laatimasta louhinnan massakäyrästä. Urakka on kuitenkin etenemässä suunnitellussa aikataulussaan ja näyttää siltä, että massalouhinnat saataisiin valmiiksi jo alkukesästä Finnoon viemäritunnelilouhinnoissa päästiin joulukuun lopulla viimeisellekin urakkarajalle. Tunneleiden jatkamista lisätyönä selvitettiin, mutta joulukuussa päädyttiin jatkolouhintojen toteuttamiseen omana kilpailutettavana urakkakokonaisuutenaan, koska kaikkia Finnoon ajotunnelista tehtäviä louhintoja ei olisi saatu teetettyä lisätöinä.
5 4(8) Kuva 2 Monissa luolaston prosessihalleista nostolouhinnat ovat käynnissä. 4.4 Työturvallisuus Lemminkäinen Infra Oy:n puhdistamourakan MVR-mittausten keskiarvo on ollut yli 96 %, mikä on erittäin hyvä. Myös Finnoon urakan työturvallisuus ja MVR-mittaustulokset ovat olleet hyviä. Siellä HSY:n urakkaosuutta ei seurata erikseen. Blominmäen töihin liittyen louheauto kaatui louhetta kipatessaan Ämmässuolla Syynä oli louheauton perävaunun tekninen vika. Ei henkilövahinkoja. 4.5 HSY:n hallituksen päätettäväksi tulevat asiat Typenpoistosuodatuksen ja kiekkosuodatuksen toimittajien valinnat sekä kalliorakennusurakan aikana teetettävät rakennustyöt tuodaan päätettäväksi alkuvuonna 2017.
6 5(8) 5 Aikataulu Hankkeen päivitetty yleisaikataulu on liitteenä 3. Hanke on tällä hetkellä suunnitellussa kokonaisaikataulussa. Puhdistamon rakentamisaikataulu on edelleen haastava. 5.1 Aikatauluun liittyvien riskien hallinta Louhinnan aikana kallion todellisen laadun poikkeaminen tutkimustulosten perusteella arvioidusta on ollut yleensä merkittävä aikatauluriskin aiheuttaja. Puhdistamon louhinnoissa ei kallion laadun vuoksi ole kuitenkaan jouduttu myöntämään lisäaikaa jo aiemmin myönnettyjen 15 arkipäivän lisäksi. Viemäritunnelilouhinnoissa viivästykset ovat puhdistamon luolastolouhintoja todennäköisempiä ja viivästyksiä on vaikea ottaa kiinni, koska töiden tehostamismahdollisuudet ovat hyvin rajallisia. Siksi urakat on pyrittävä käynnistämään ajoissa. Väljä rakentamisaikataulu madaltaa tarjoushintoja, mikä kompensoi sen, että urakat saattavat valmistua jopa hyvissä ajoin ennen käyttöönottotarvetta. Viemäritunnelien rakentamisvalmius edellyttää monien erityyppisten lupien saamista. Hankkeen kannalta keskeiset henkilöresurssit ovat olleet ylikuormitettuja. Lisäresursseja ja niiden kohdentamista selvitetään kevään 2017 aikana. 6 Kaavoitus ja lupamenettelyt 6.1 Ympäristöluvat Etelä-Suomen aluehallintovirasto (AVI) antoi ympäristölupapäätöksensä Päätös ei ole vielä lainvoimanen. Yksi maa- ja vesialueen omistaja on valittanut luvasta Vaasan hallinto-oikeuteen. HSY on vastannut saamaansa vastinepyyntöön Ympäristöluvan yksi määräyksistä on: Luvan saajan on tehtävä Etelä-Suomen aluehallintovirastolle hakemus, jossa selvitetään yksityiskohtaisesti puhdistamon ja Suomenojan välisen viemäritunnelin sekä vara- ja hätäpurkupaikkojen sijainnit sekä tarvittavat rakenteet mennessä. Hakemuksen tulee sisältää lisäksi selvitys meriviemäritunnelin kapasiteetin riittävyydestä ja vertailu, jossa varajärjestelmän vaihtoehtona on uuden meriviemäritunnelin rakentaminen. Varapurkuun ja uuteen meritunneliin liittyvät tekniset suunnitelmat olivat valmistuneet ja vesistövaikutusten mallinnus käynnissä, kun AVI:n edustajien kanssa pidettiin neuvottelu Neuvottelun jälkeen HSY on sopinut jättävänsä hakemusaineiston kokonaisuudessaan kerralla mennessä. Tässä aineistossa toivottiin esitettävän myös purkutunnelien liitosjärjestelyt selkeästi paikkaan sitoen. Viemäritunnelien Espoonjoen alitukselle on haettu vesilupaa AVI:lta. HSY:ltä pyydettiin täydennystä hakemukseen ja se lähetettiin Hakemus on ollut lausunnoilla ja HSY saanee lähiaikoina vastinepyynnön annettuihin lausuntoihin, jonka jälkeen hakemus menee päätöskäsittelyyn.
7 6(8) 6.2 Rakennusluvat ja maisematyöluvat Blominmäen maanpäällisten rakenteiden rakennuslupahakemusaineistoa esiteltiin Espoon rakennusvalvonnassa Kaupunkikuvatoimikunta esitti 9.1. kokouksessaan joitain täydennys- ja muutostarpeita, jotka ovat tarpeen ennen suunnitelmien jatkokäsittelyä. Puhdistamotontille ja sitä ympäröivälle puistoalueelle haetaan erilliset rakennusluvat. Kuva 3 Blominmäen hallintorakennuksen havainnekuva vierailijoiden lähestymissuunnasta. 6.3 Asemakaavat Suomenojan puhdistamotontin osalta on voimassa kaavamääräys: Kaupungin kunnallisteknisten rakennusten ja laitosten korttelialue. Alueelle saa rakentaa viemäriveden puhdistamoa ja korjaamoa varten tarpeellisia rakennuksia, laitteita ja rakennelmia. Liitosjärjestelyille suunnitellulle alueelle ulottuu myös Matinkylä-Kivenlahti metrotunnelin maanalainen asemakaava. Sen merkinnät mahdollistavat louhinta-, työ- ja huoltotunnelin sijoittamisen. Metro on päädytty rakentamaan ilman tätä eteläistä tunneliyhteyttä. Kaavamääräysten mukaan: Rakennuslupavaiheessa on neuvoteltava kaupunkisuunnittelukeskuksen kanssa, jotta huomioidaan mahdollinen muu rakentaminen ja suunnittelutilanne. Suomenojan puhdistamotontti kuuluu Espoon kaupunginvaltuuston hyväksymään Finnoon osayleiskaavaan (pohjoinen). Kaavasta valitettiin, joten se ei ole vielä lainvoimainen. Puhdistamotontin asemakaavoitus ei ole vielä edennyt.
8 7(8) 7 Ympäristöasiat Maa- ja kallioperässä liikkuvan veden pintaa seurataan lähellä louhintoja olevissa havaintoputkissa viikoittain ja kauempana olevissa kuukausittain. Kallion raoissa liikkuvan veden pinta on paikoin laskenut voimakkaasti, millä ei sinänsä ole suurta merkitystä, ellei se heijastu kasvillisuuden kannalta olennaiseen maakerrosten veden tasoon. Siinä on joissain havaintoputkissa havaittu lievää laskua. Kalliossa liikkuvan veden pinta laski tulotunnelin louhintaperän tuntumassa nopeasti, kun louhinnan porausreikiä oli jäänyt vuotamaan vajaaksi vuorokaudeksi. Tilanne on osin palautunut ja sen kehittymistä seurataan. Muutoin pinta- ja pohjaveden laadun seurannassa, ympäristön painumien seurannassa, Blominmäen täyttömäen vakauden seurannassa tai kallion liikkeiden seurannassa ei ole ilmennyt mitään erityistä. 8 Hankkeen kustannukset Hankesuunnitelma ja hankkeen toteutuneet kustannukset ja sidottujen kustannusten pohjalta tarkennettu ennuste. INVESTOINTIKUSTANNUKSET Arvio M (06/2014) toteutunut 12/2016 % ennuste 12/2016 sidotut 12/2016 Puhdistamon louhintatyöt 86 46,25 53,8 % 69 67,79 Rakennustyöt 79 1,51 1,9 % 79 1,51 Koneistotyöt LVI-työt Automaatio & instrumentointi 7 7 Sähkötyöt Tulo- ja purkutunnelit 61 2,33 3,8 % 61 3,11 Suomenojan jätevesien kääntö Suunnittelu ja rakennuttaminen 16 9,81 61,3 % 16 14,22 Louhinnan suhdannevaraus Muut ja ennakoimattomat kustannukset Yhteensä ,91 16,1 % ,63 Ennustetta ei ollut tarvetta muuttaa kesäkuussa 2015 arvioidusta.
9 8(8) Hankesuunnitelman mukainen vuosittaisten kustannusten jakautuminen on esitetty seuraavassa taulukossa. Investointikustannukset toteutuma , M TTS investointisuunnitelma, M Hankesuunnitelma 2014, M ,6 0, ,4 0, ,3 0, ,7 1, ,9 2, ,7 21,0 23, ,3 40,1 52, ,6 56, ,7 83, , , ,0 yhteensä 59,9 371,0 Hallituksen hyväksymässä HSY:n investointisuunnitelmassa on huomioitu hankesuunnitelman tarkennuksen mukainen kustannusarvion kasvu. Investointiohjelma laadittiin keväällä 2016 ja siihen kustannusarvio päivitettiin tältä pohjalta. Blominmäen hankkeen lisä- ja muutostyöt ja hankintapäätökset jaksolla 4/2016 on koottu liitteeseen 2. 9 Tiedottaminen ja asiakaspalaute Yksityisille maanomistajille, joilta on tarve saada lupa viemäritunneleiden sijoittamiselle kiinteistöjen alle, on lähetetty rasitesopimukset allekirjoitettavaksi. Heidän kanssaan on vaihdettu lukuisia viestejä ja käyty neuvotteluja. Blominmäen uutiskirje asukkaille 4/2016 julkaistiin HSY:n nettisivuilla ja toimitettiin hankkeen sähköpostituslistalla oleville. Liite 1: Blominmäen hankkeen tapahtumahistoria Liite 2 Blominmäen hankkeen lisä- ja muutostyöt ja hankintapäätökset 4/2016 Liite 3 Blominmäen hankkeen yleisaikataulu Liite 4: Blominmäen luolaston kattoperien louhintatilanne karttapiirros Liite 5: HSY:n Blominmäen organisaatiokaavio
10 Liite 1: Blominmäen jätevedenpuhdistamohankkeen keskeiset tapahtumat /2005 Espoon veden ja Espoon geoteknisen yksikön tekemä Suomenojan ympäristön (2,5 km säteellä) kallioresurssikartoitus jätevedenpuhdistamon sijoitusmahdollisuuksien selvittämiseksi Espoon Vesi teetti jätevedenpuhdistusta koskevan pitkän tähtäimen kehittämissuunnitelman, jossa suositeltiin jätevesien käsittelyn siirtämistä Suomanojalta kalliopuhdistamoon, alustavat ympäristöselvitykset kolmesta Länsiväylän pohjoispuolen <4 km kalliosta YVA-prosessi ja sen rinnalla laaja vuorovaikutusprojekti, jossa selvitettiin yli 20 ehdotetun sijoituspaikan mahdollisuudet ja lisättiin YVA-prosessiin 2 lisävaihtoehtoa Uuudenmaan ympäristökeskus antoi yhteysviranomaisena lausunnon jätevedenpuhdistamon sijoitusvaihtehtojen ympäristövaikutusten arviointiselostuksesta (YVA) Espoon kaupunginvaltuusto päätti uuden puhdistamon sijoituspaikaksi Blominmäen Uudenmaan maakuntavaltuusto hyväksyi Blominmäkeä koskevan vaihemaakuntakaavan Pääsuunnittelijaksi valittiin yhteenliittymä FCG Suunnittelu ja tekniikka Oy, Ramboll Finland Oy ja Kalliosuunnittelu Oy Geo- ja kalliotekniseksi suunnittelijaksi valittiin Pöyry Finland Oy Espoon kapunginvaltuusto hyväksyi Blominmäen osayleiskaavan Blominmäen jätevedenpuhdistamon ympäristölupahakemus jätettiin Etelä-Suomen aluehallintovirastolle HSY:n hallitus hyväksyi hankesuunnitelman tarkennuksen siten, että hankkeen kokonaiskustannukset ovat 371 milj. euroa Mikkelänkallion avolouhinnalle ja ajotunnelilouhinnalle saatiin rakennuslupa Blominmäen asemakaava sai lainvoiman Blominmäen luolaston rakennuslupahakemus jätettiin Mikkelänkallion louhintatöiden urakoitsijaksi valittiin Skanska Infra Oy (urakka-aika ) Finnoon ajotunnelin yhteiskäytöstä tehtiin Länsimetron kanssa sopimus Viemäritunnelien toteutussuunnittelijaksi valittiin Kalliosuunnittelu Oy Rockplan Ltd Blominmäen luolastolle saatiin rakennuslupa Luolaston louhintaurakoitsijaksi valittiin Lemminkäinen Infra Oy (urakka-aika ) Louhintojen rakennuttajakonsultiksi valittiin SITO Rakennuttajat Oy Puhdistamon rahoitukseen liittyvä Euroopan Investointipankin (EIB) lainan ensimmäinen 100 milj. euron lainasopimus allekirjoitettiin Puhdistamon rahoitukseen liittyvä Pohjoismaiden Investointipankin (NIB) 115 milj. euron lainasopimus allekirjoitettiin Etelä-Suomen aluehallintovirasto (AVI) myönsi puhdistamolle ympäristöluvan (yksi valitus Vaasan hallinto-oikeuteen) Finnoo 1 viemäritunneliosuuden louhintaurakoitsijaksi valittiin Lemminkäinen Infra Oy (urakka-aika ) Puhdistamon laitossuunnittelijaksi valittiin yhteenliittymä FCG Suunnittelu ja tekniikka Oy ja Ramboll Finland Oy Puhdistamon rakennus- ja SIA-suunnittelijaksi valittiin Pöyry Finland Oy
11 Liite 2: hyväksytyt lisä- ja muutostyöt sekä tehdyt hankintapäätökset IV/2016 (sisältyvät kohdan 8 ennusteen kustannuksiin) Lisä- ja muutostyöt: hyväksyjä euroa (alv 0%) Maan vastaanotto Blominmäen rakenteisiin projektijohtaja Lemminkäisen työt asukasvierailujen yhteydessä projektijohtaja Ilmastusaltaiden huoltotasojen kalliokiinnityskonsoleiden uudelleen asennus projektijohtaja Koontilasku toteutuneista louhekuljetusten pidentyneistä ajomatkoista (muutostyön luonteinen maksu, joka johtuu louheen vähäisestä kysynnästä ja Blominmäen murskauksen peruuntumisesta) yksikköhinta ja mekanismi määritetty alkuperäisessä tarjouksessa Hankintapäätökset: yhteensä Porakonekairaukset Finnoossa projektijohtaja Maakairaukset Espoonjoella projektijohtaja Autohallin LVI-suunnittelu projektijohtaja Luolaston salaojasuunnittelu projektijohtaja Erillishankintojen konsultointi projektijohtaja Kaasulaitetilan (uusi rakennus) suunnittelu projektijohtaja ARK-tietomallin koordinaatistomuunnostyö. projektijohtaja Energiavaraston suunnittelu projektijohtaja Nostin määrittelyt projektijohtaja Cocktail-kammion jatkomallinnus projektijohtaja Mädättämöiden putkireititykset projektijohtaja Visuaalisen ilmeen ARK-lisäsuunnittelu projektijohtaja Lieterakennuksen KJ-kojeiston sekä SIA- ja kaapelitilojen laajennus projektijohtaja LTS-suunnittelu: Tarjouspyyntöön kuulumattomat kokoukset alkaen RAK-suunnittelu: Tarjouspyyntöön kuulumattomat kokoukset alkaen SIA-suunnittelu: Tarjouspyyntöön kuulumattomat kokoukset alkaen osastonjohtaja osastonjohtaja osastonjohtaja yhteensä
12 Liite 3: Blominmäen hankkeen yleisaikataulu tilanne TOIMENPIDE I II III IV I II III IV I II III IV I II III IV I II III IV I II III IV I II III IV I II III IV I II III IV I II III IV Yleissuunnittelu valmis ja hankesuunnitelman tarkennus Täydentävät kalliotekniset tutkimukset Ympäristölupahakemuksen valmistelu ja lupapäätös AVI:lta 3. vaihemaakuntakaavan hyväksyminen, vahvistus ja lainvoima Osayleiskaavan valmistelu, hyväksyminen ja lainvoima Asemakaavan valmistelu, hyväksyminen ja lainvoima Yleisssuunnitelman tarkistus ja luonnossuunnittelu Tila- ja layout-suunnittelu, luolasto Rakennuslupahakemukset ja päätökset Puhdistamon louhinnan toteutussuunnittelu Viemäritunnelien louhinnan toteutussuunnittelu Puhdistamon ajotunneleiden ja luolaston louhintaurakoiden kyselyt Puhdistamon ajotunneleiden louhinta Luolaston louhinta Rakennusten toteutussuunnittelu + luolaston muu tot.suunnittelu Muut urakkakyselyt Rakennustekniset työt Laiteasennukset Tulo- ja purkutunnelien louhinta Suomenojan jätevesien kääntöjärjestelyjen toteutus Koekäyttö sekä vesien ja lietteen siirto Suomenojalta Käyttöönotto viranomaisprosessin käynnistys viranomaisprosessin käynnistys (hankesuunnitelmassa ennustettu) hyväksymispäätös hyväksymispäätös (hankesuunnitelmassa ennustettu) hankesuunnitelmassa esitetty aika hankesuunnitelman jälkeen tarkennettu arvio

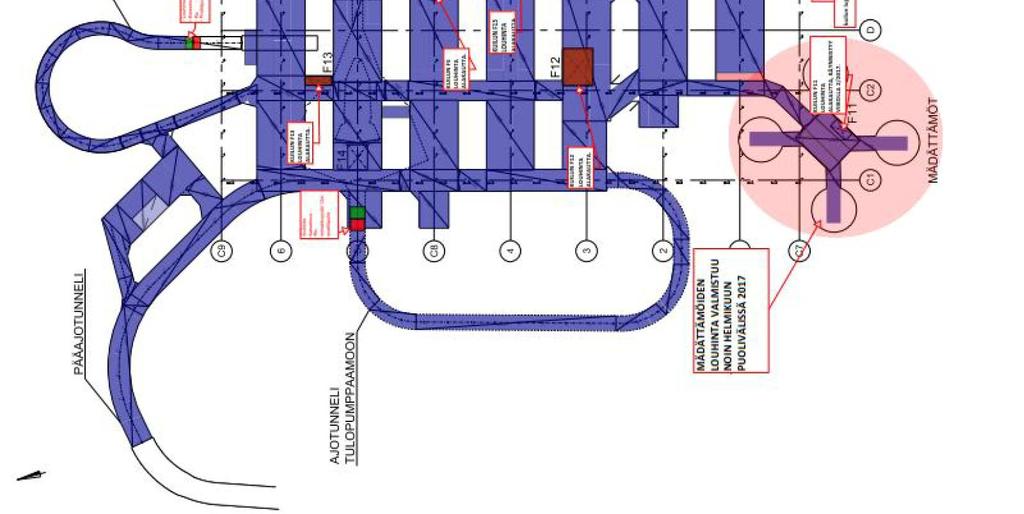

13 Liite 4: Blominmäen luolaston louhintatilanne # kattoperä louhittu (koko profiili, jos ei syvennyslouhinnan tarvetta) # syvennyslouhinnan eteneminen # louhittu pystykuilu

14 Liite 5: HSY:n Blominmäen organisaatiokaavio
TOTEUTUKSEN TILANNERAPORTTI
Helsingin seudun ympäristöpalvelut BLOMINMÄEN JÄTEVEDENPUHDISTAMO TOTEUTUKSEN TILANNERAPORTTI 31.7.2017 HSY:n hallitus 25.8.2017 Lisätietoja toimialajohtajan sijainen Tommi Fred 09 1561 3451 tommi.fred@hsy.fi
LisätiedotTOTEUTUKSEN TILANNERAPORTTI
Helsingin seudun ympäristöpalvelut BLOMINMÄEN JÄTEVEDENPUHDISTAMO TOTEUTUKSEN TILANNERAPORTTI 30.9.2017 HSY:n hallitus 20.10.2017 Lisätietoja toimialajohtaja Tommi Fred 09 1561 3451 tommi.fred@hsy.fi osastonjohtaja
LisätiedotTOTEUTUKSEN TILANNERAPORTTI
Helsingin seudun ympäristöpalvelut BLOMINMÄEN JÄTEVEDENPUHDISTAMO TOTEUTUKSEN TILANNERAPORTTI 31.7.2016 HSY:n hallitus 26.8.2016 Lisätietoja toimialajohtajan sijainen Tommi Fred 09 1561 3451 tommi.fred@hsy.fi
LisätiedotTOTEUTUKSEN TILANNERAPORTTI
Helsingin seudun ympäristöpalvelut BLOMINMÄEN JÄTEVEDENPUHDISTAMO TOTEUTUKSEN TILANNERAPORTTI 31.3.2016 HSY:n hallitus 22.4.2016 Lisätietoja toimialajohtajan sijainen Tommi Fred 09 1561 3451 tommi.fred@hsy.fi
LisätiedotTOTEUTUKSEN TILANNERAPORTTI
Helsingin seudun ympäristöpalvelut BLOMINMÄEN JÄTEVEDENPUHDISTAMO TOTEUTUKSEN TILANNERAPORTTI 31.3.2017 HSY:n hallitus 21.4.2017 Lisätietoja toimialajohtajan sijainen Tommi Fred 09 1561 3451 tommi.fred@hsy.fi
LisätiedotTOTEUTUKSEN TILANNERAPORTTI 31.12.2015
Helsingin seudun ympäristöpalvelut BLOMINMÄEN JÄTEVEDENPUHDISTAMO TOTEUTUKSEN TILANNERAPORTTI 31.12.2015 HSY:n hallitus 22.1.2016 Lisätietoja toimialajohtaja Jukka Piekkari 09 1561 3002 jukka.piekkari@hsy.fi
LisätiedotTOTEUTUKSEN TILANNERAPORTTI
Helsingin seudun ympäristöpalvelut BLOMINMÄEN JÄTEVEDENPUHDISTAMO TOTEUTUKSEN TILANNERAPORTTI 12.10.2016 HSY:n hallitus 21.10.2016 Lisätietoja toimialajohtajan sijainen Tommi Fred 09 1561 3451 tommi.fred@hsy.fi
LisätiedotTOTEUTUKSEN TILANNERAPORTTI
Helsingin seudun ympäristöpalvelut BLOMINMÄEN JÄTEVEDENPUHDISTAMO TOTEUTUKSEN TILANNERAPORTTI 31.12.2017 HSY:n hallitus 19.1.2018 Lisätietoja toimialajohtajan sijainen Tommi Fred 09 1561 3451 tommi.fred@hsy.fi
LisätiedotMegaluokan vesihuoltohanke etenee
Megaluokan vesihuoltohanke etenee kohti Espoon Blominmäen jätevedenpuhdistamoa Jukka Yli-Kuivila, projektijohtaja HSY Maarakennuspäivä 24.9.2015 Blominmäki huhtikuussa 2015 27.8.2014 2 1 24.9.2015 Mikkelänkallio
LisätiedotTOTEUTUKSEN TILANNERAPORTTI
Helsingin seudun ympäristöpalvelut BLOMINMÄEN JÄTEVEDENPUHDISTAMO TOTEUTUKSEN TILANNERAPORTTI 30.6.2018 HSY:n hallitus 17.8.2018 Lisätietoja toimialajohtaja Tommi Fred 09 1561 3451 tommi.fred@hsy.fi osastonjohtaja
LisätiedotTOTEUTUKSEN TILANNERAPORTTI
Helsingin seudun ympäristöpalvelut BLOMINMÄEN JÄTEVEDENPUHDISTAMO TOTEUTUKSEN TILANNERAPORTTI 31.3.2018 HSY:n hallitus 13.4.2018 Lisätietoja toimialajohtaja Tommi Fred 09 1561 3451 tommi.fred@hsy.fi osastonjohtaja
LisätiedotTOTEUTUKSEN TILANNERAPORTTI
Helsingin seudun ympäristöpalvelut BLOMINMÄEN JÄTEVEDENPUHDISTAMO TOTEUTUKSEN TILANNERAPORTTI 30.9.2018 HSY:n hallitus 12.10.2018 Lisätietoja toimialajohtaja Tommi Fred 09 1561 3451 tommi.fred@hsy.fi osastonjohtaja
LisätiedotHSY:n uusi Blominmäen jätevedenpuhdistamo
HSY:n uusi Blominmäen jätevedenpuhdistamo Maanalainen rakentaminen seminaari 11.5.2015 RIL Pohja-, maa- ja kalliorakentamisen tekniikkaryhmä Jukka Yli-Kuivila, projektijohtaja HSY 11.5.2015 Blominmäen
LisätiedotKysymyksiä ja palautetta? Voit täyttää palautelomakkeen ja palauttaa sen järjestäjille Käsittelemme kysymykset ja palautteet esitysten jälkeen
Kysymyksiä ja palautetta? Voit täyttää palautelomakkeen ja palauttaa sen järjestäjille Käsittelemme kysymykset ja palautteet esitysten jälkeen Blominmäen jätevedenpuhdistamo ja viemäritunnelit 19.1.2016
LisätiedotTOTEUTUKSEN TILANNERAPORTTI
Helsingin seudun ympäristöpalvelut BLOMINMÄEN JÄTEVEDENPUHDISTAMO TOTEUTUKSEN TILANNERAPORTTI 31.3.2019 HSY:n hallitus 12.3.2019 Lisätietoja toimialajohtaja Tommi Fred 09 1561 3451 tommi.fred@hsy.fi hankejohtaja
LisätiedotTOTEUTUKSEN TILANNERAPORTTI 16.3.2015
Helsingin seudun ympäristöpalvelut BLOMINMÄEN JÄTEVEDENPUHDISTAMO TOTEUTUKSEN TILANNERAPORTTI 16.3.2015 HSY:n hallitus 20.3.2015 Lisätietoja toimialajohtaja Jukka Piekkari 09 1561 3002 jukka.piekkari@hsy.fi
LisätiedotTOTEUTUKSEN TILANNERAPORTTI 1.6.2015
Helsingin seudun ympäristöpalvelut BLOMINMÄEN JÄTEVEDENPUHDISTAMO TOTEUTUKSEN TILANNERAPORTTI 1.6.2015 HSY:n hallitus 12.6.2015 Lisätietoja toimialajohtaja Jukka Piekkari 09 1561 3002 jukka.piekkari@hsy.fi
LisätiedotBlominmäen jätevedenpuhdistamo. HSY:n historian suurin panostus Itämeren suojeluun ja Espoon kaupunkikehitykseen
Blominmäen jätevedenpuhdistamo HSY:n historian suurin panostus Itämeren suojeluun ja Espoon kaupunkikehitykseen 31.8./6.9./13.9.2016 Jukka Yli-Kuivila, projektijohtaja 1 Ajoreitti Mikkelästä Blominmäkeen
LisätiedotTOTEUTUKSEN TILANNERAPORTTI 1.10.2015
Helsingin seudun ympäristöpalvelut BLOMINMÄEN JÄTEVEDENPUHDISTAMO TOTEUTUKSEN TILANNERAPORTTI 1.10.2015 HSY:n hallitus 16.10.2015 Lisätietoja toimialajohtaja Jukka Piekkari 09 1561 3002 jukka.piekkari@hsy.fi
LisätiedotLisätietoja toimialajohtaja Jukka Piekkari 09 1561 3002 jukka.piekkari@hsy.fi. osastonjohtaja vs. Mari Heinonen 09 1561 3187 mari.heinonen@hsy.
äristöpalvelut DENPUHDISTAMO RAPORTTI 1.6.2015 2.6.2015 Lisätietoja toimialajohtaja Jukka Piekkari 09 1561 3002 jukka.piekkari@hsy.fi osastonjohtaja vs. Mari Heinonen 09 1561 3187 mari.heinonen@hsy.fi
LisätiedotBlominmäen jätevedenpuhdistamo hankekatsaus. 16.4.2015 Jukka Yli-Kuivila, projektijohtaja
Blominmäen jätevedenpuhdistamo hankekatsaus 16.4.2015 Jukka Yli-Kuivila, projektijohtaja Blominmäen jätevedenpuhdistamo 150 000 m 3 /d 400 000 asukasta v. 2020 => 550 000 asukasta v. 2040 Blominmäki havainnekuva
LisätiedotPirkanmaan keskuspuhdistamon asukastilaisuus 20.4.2015
Pirkanmaan keskuspuhdistamon asukastilaisuus 20.4.2015 17.30-18.00 18.05 18.20 19.00 20.00 Kahvitarjoilu Tilaisuuden avaus (Tampereen Vesi) Historiakatsaus (Tampereen Vesi) Suunnittelutilanne ja lisätutkimukset
LisätiedotEspoon kaupunki Pöytäkirja 58
01.06.2015 Sivu 1 / 1 5502/02.07.00/2014 58 Tontin ja maanalaisen alueen vuokraaminen Gumbölestä sekä tontin laajennuksen vuokraaminen Muuralasta Helsingin seudun ympäristöpalvelut -kuntayhtymälle (HSY),
LisätiedotKeskuspuhdistamo. Tampereen seudun kuntien merkittävin ympäristöinvestointi!
Keskuspuhdistamo Tampereen seudun kuntien merkittävin ympäristöinvestointi! Raholasta 4 kg/d Tammerkoskesta48 kg/d Keskuspuhdistamolta 15 kg/d (2024) Jätevedenpuhdistus tehostuu entisestään keskuspuhdistamon
LisätiedotHelsingin seudun ympäristöpalvelut Helsingforsregionens miljötjänster. Uusi jätevedenpuhdistamo. Blominmäkeen
Helsingin seudun ympäristöpalvelut Helsingforsregionens miljötjänster Uusi jätevedenpuhdistamo Blominmäkeen 2 Espoon Blominmäen uusi jätevedenpuhdistamo rakennetaan maan alle louhittavaan luolastoon, jonne
LisätiedotHelsingin seudun ympäristöpalvelut HANKESUUNNITELMA Mikkelänkallion tukikohta
Helsingin seudun ympäristöpalvelut HANKESUUNNITELMA Mikkelänkallion tukikohta Helsingin seudun ympäristöpalvelut -kuntayhtymä Opastinsilta 6 A 00520 Helsinki puhelin 09 156 11 faksi 09 1561 2011 www.hsy.fi
LisätiedotHelsingin kaupunki Pöytäkirja 8/ (6) Liikennelaitos -liikelaitoksen johtokunta (HKL) Infraj/
Helsingin kaupunki Pöytäkirja 8/2015 1 (6) 68 HKL:n kulunvalvonnan uusimisen kokonaisurakan lisä- ja muutostyövarauksen korottaminen HEL 2013-000688 T 10 06 00 Päätös päätti hyväksyä HKL:n kulunvalvonnan
LisätiedotPirkanmaan vesihuollon suurhankkeet ja lainsäädäntö
Pirkanmaan vesihuollon suurhankkeet ja lainsäädäntö RIL: Vesi- ja ympäristöalan lainsäädännön ajankohtaiskatsaus Kuparisali 22.5.2008 Reijo Kuivamäki aluejohtaja Pöyry Environment Oy Tampereen seudun strategiset
LisätiedotOsastonjohtaja Tuomo Heinonen puh. (09) Projektinjohtaja Jukka Yli-Kuivila puh. (09)
Hallitus 5 19.01.2018 BLOMINMÄEN JÄTEVEDENPUHDISTAMOHANKKEESEEN LIITTYVÄT SUUNNITTELUTOIMEKSIANNOT 604/05.050.501.5012/2017 Hallitus 5 Esittelijä Valmistelijat Yleistä Toimitusjohtaja Raimo Inkinen Toimialajohtaja
LisätiedotHelsingin seudun ympäristöpalvelut Helsingforsregionens miljötjänster. Uusi jätevedenpuhdistamo. Blominmäkeen
Helsingin seudun ympäristöpalvelut Helsingforsregionens miljötjänster Uusi jätevedenpuhdistamo Blominmäkeen Espoon Blominmäen uusi jätevedenpuhdistamo rakennetaan maan alle louhittavaan luolastoon, jonne
LisätiedotKysymyksiä ja palautetta? Voit täyttää palautelomakkeen ja palauttaa sen järjestäjille Käsittelemme kysymykset ja palautteet esitysten jälkeen
Kysymyksiä ja palautetta? Voit täyttää palautelomakkeen ja palauttaa sen järjestäjille Käsittelemme kysymykset ja palautteet esitysten jälkeen Blominmäen jätevedenpuhdistamo hankekatsaus 6.10.2015 Jukka
LisätiedotMetro länteen Asukastilaisuus Sammalvuoren varikon louhinta
Metro länteen Asukastilaisuus Sammalvuoren varikon louhinta Länsimetro Oy Ohjelma Hankkeen esittely toimitusjohtaja Matti Kokkinen Länsimetro Oy Sammalvuoren varikon louhinta; työmaa-alue, työajat ja -vaiheet
LisätiedotMetro länteen asukastilaisuus Iivisniemen koulu
Metro länteen asukastilaisuus Iivisniemen koulu 10.3.2016 Ohjelma Hankkeen esittely, projektipäällikkö Tero Palmu, Länsimetro Oy Finnoon ratatunnelin ja aseman louhinta: työmaaalueet, työajat ja vaiheet,
LisätiedotBlominmäen jätevedenpuhdistamon Mikkelän ajotunnelin louhintaurakan asukastilaisuus
Blominmäen jätevedenpuhdistamon Mikkelän ajotunnelin louhintaurakan asukastilaisuus 25.11.2014 Avaussanat Jukka Piekkari, vesihuollon toimialajohtaja Blominmäen puhdistamohankkeen tausta ja eteneminen
LisätiedotJÄPPILÄN SEUDUN VESIOSUUSKUNTA VESIHUOLLON TIEDOTUSTILAISUUS 25.4.2008 Tilaisuuden avaus Vesihuollon yleiset periaatteet Osuuskunnan yleiset
JÄPPILÄN SEUDUN VESIOSUUSKUNTA VESIHUOLLON TIEDOTUSTILAISUUS 25.4.2008 Tilaisuuden avaus Vesihuollon yleiset periaatteet Osuuskunnan yleiset periaatteet Hanke-esittely Keskustelua Tilaisuuden päättäminen
LisätiedotKolmen suuren jätevedenpuhdistamon rakentaminen käynnistymässä
Kolmen suuren jätevedenpuhdistamon rakentaminen käynnistymässä Vesihuolto 2015 Jukka Yli-Kuivila, projektijohtaja HSY Pekka Pesonen, toimitusjohtaja Tampereen Vesi Petri Tuominen, toimitusjohtaja JS-Puhdistamo
LisätiedotLAPPEENRANNAN JÄTEVESIRATKAISU. Hyväristönmäen uuden jätevedenpuhdistamon ja siirtolinjan toteutus. HYVÄ-hanke
LAPPEENRANNAN JÄTEVESIRATKAISU Hyväristönmäen uuden jätevedenpuhdistamon ja siirtolinjan toteutus HYVÄ-hanke yleisötilaisuus Myllymäen koulu 26.5.2016 Riitta Moisio/LAVO Toikansuo jäteveden puhdistusta
LisätiedotJUUAN POIKOLAN KOULUN JÄÄKIEKKOKAUKALON KATTAMINEN
JUUAN POIKOLAN KOULUN JÄÄKIEKKOKAUKALON KATTAMINEN Hankintasuunnitelma SISÄLLYSLUETTELO 1. JOHDANTO 2. RAKENNUTTAMINEN 3. SUUNNITTELU 4. TOTEUTUS 5. VIRANOMAISET 6. TOTEUTUSMUODON VALINTA 7. SUUNNITTELUMUODOT
LisätiedotMetro länteen Asukastilaisuus Soukka Soukan koulu
Metro länteen Asukastilaisuus Soukka 6.10. Soukan koulu Länsimetro Oy Ohjelma Hankkeen esittely toimitusjohtaja Matti Kokkinen, Länsimetro Oy Kiinteistökatselmukset projektipäällikkö Eero Hurmalainen,
LisätiedotASIKKALAN KUNTA URAJÄRVEN VESIHUOLLON YLEIS- SUUNNITELMA
Vastaanottaja Asikkalan kunta Asiakirjatyyppi Vesihuollon yleissuunnitelma Päivämäärä [Month, year] Viite LUONNOS 10.1.2012 ASIKKALAN KUNTA URAJÄRVEN VESIHUOLLON YLEIS- SUUNNITELMA LUONNOS ASIKKALAN KUNTA
LisätiedotMetro länteen asukastilaisuus Kaitaan koulu
Metro länteen asukastilaisuus Kaitaan koulu 5.4.2016 Ohjelma Hankkeen esittely, projektipäällikkö Tero Palmu, Länsimetro Oy Kaitaan ratatunnelin ja aseman louhinta: työmaa-alueet, työajat ja vaiheet, projektipäällikkö
LisätiedotPirkanmaan keskuspuhdistamohankkeen
Pirkanmaan keskuspuhdistamohankkeen tilanne Keskuspuhdistamoseminaari 17.11.2011 Tj Pekka Pesonen Tampereen Vesi HANKKEEN KEHITYSVAIHEET 2005: Pirkanmaan vesihuollon alueellinen yleissuunnitelma: Idea
LisätiedotKeskuspuhdistamo Tampereen seudun kuntien merkittävin ympäristöinvestointi!
Keskuspuhdistamo Tampereen seudun kuntien merkittävin ympäristöinvestointi! 100 vuoden ratkaisu! Kuuden kunnan yhteinen seudullinen kalliojätevedenpuhdistamo Tampereen Sulkavuoreen siirto ja purkutunneleineen.
LisätiedotMetro länteen asukastilaisuus
Metro länteen asukastilaisuus 25.4.2016 Ohjelma Hankkeen esittely, projektipäällikkö Tero Palmu, Länsimetro Oy Espoonlahden aseman ja ratatunnelin louhinta: työmaa-alueet, työajat ja -vaiheet, projektijohtaja
LisätiedotRiikinvoiman Ekovoimalaitoshanke. EnergyVarkaus Seminaari 8.8.2014
Riikinvoiman Ekovoimalaitoshanke EnergyVarkaus Seminaari 8.8.2014 Sisältö 1. Riikinvoiman Ekovoimalaitoshanke 2. Hankkeen tilannekatsaus Riikinvoiman Ekovoimalaitoshanke Hanke käynnistyi syksyllä 2010
LisätiedotTyömaavesien käsittelyratkaisuja Länsimetron louhintatyömailla. Paula Kajava Kalliosuunnittelu Oy Rockplan Ltd
Työmaavesien käsittelyratkaisuja Länsimetron louhintatyömailla Paula Kajava Kalliosuunnittelu Oy Rockplan Ltd Suunnittelutoimisto, painopisteenä kalliotilojen suunnittelu Pääsuunnittelu Arkkitehtisuunnittelu
LisätiedotDnro:592/14.05.01.00/2013 Kunnanhallituksen päätös 22.9.2014 Kirkkonummen kunnan lausunto Uudenmaan Ely-keskukselle Vihdin jätevesihuollon vaihtoehdot hankkeen ympäristövaikutusten arvioinnista (YVA-selostus)
LisätiedotTontin pinta-ala: 2082m2
Rakennuslautakunta 23 20.05.2015 Rakennuslupahakemus R2-2015 (6. kaupunginosan korttelin 82 tontti 5, Alppitie 10A, olohuoneen ja eteistilan laajennus ja muutos sekä terassin laajennus, lupaa haetaan jo
LisätiedotHelsingin kaupunki Pöytäkirja 23/ (5) Kiinteistölautakunta To/
Helsingin kaupunki Pöytäkirja 23/2014 1 (5) 620 Alueiden vuokraaminen Länsimetro Oy:lle länsimetron toteuttamista ja käyttöä varten HEL 2013-010854 T 10 01 01 02 Päätös päätti vuokrata Länsimetro Oy:lle
LisätiedotKuopion kaupunki Pöytäkirja 10/2014 1 (1) Kaupunkirakennelautakunta 143 25.06.2014. 143 Asianro 3804/10.03.00.01/2014
Kuopion kaupunki Pöytäkirja 10/2014 1 (1) 143 Asianro 3804/10.03.00.01/2014 Poikkeaminen (LTK) / Lamperila, 419-3-117 (Suovunniementie 131) Suunnittelujohtaja Tapio Räsänen Kaupunkiympäristön suunnittelupalvelut
LisätiedotPäätös. Etelä-Suomi Nro 125/2012/1 Dnro ESAVI/148/04.08/2012
Päätös Etelä-Suomi Nro 125/2012/1 Dnro ESAVI/148/04.08/2012 Annettu julkipanon jälkeen 14.8.2012 ASIA Ympäristönsuojelulain (86/2000) 115 :n mukainen hakemus, joka koskee Ämmässuon jätteenkäsittelykeskuksen
LisätiedotI L M A N L A A D U N H U O M I O I N T I L Ä N S I V Ä Y L Ä N V A R R E N K A A V O I T U K S E S S A
I L M A N L A A D U N H U O M I O I N T I L Ä N S I V Ä Y L Ä N V A R R E N K A A V O I T U K S E S S A Kuva Arkkitehtitoimisto HKP Oy HSY:N KAUPUNKISUUNNITTELULLA PAREMPAA ILMANLAATUA JA ILMASTOA -SEMINAARI
LisätiedotKUNKUN PARKIN TOTEUTUKSEN JA OPEROINNIN KILPAILUTUKSEN PERIAATTEET/TAVOITTEET JA LAAJUUS
KUNKUN PARKIN TOTEUTUKSEN JA OPEROINNIN KILPAILUTUKSEN PERIAATTEET/TAVOITTEET JA LAAJUUS Kunkun parkki keskustan kehittämisohjelmassa Kunkun parkin pysäköinti- ja huoltolaitoksen rakentaminen toteuttaa
LisätiedotHelsingin kaupunki Pöytäkirja 9/ (5) Ympäristölautakunta Ysp/
Helsingin kaupunki Pöytäkirja 9/2014 1 (5) 200 Aluehallintoviraston päätös Länsisataman edustan väylän muuttamisesta ESAVI/197/04.09/2013 Päätös Asia tulisi käsitellä 10.6.2014 kokouksessa. päätti merkitä
LisätiedotHelsingin kaupunki Pöytäkirja 29/ (5) Kaupunginhallitus Kaj/
Helsingin kaupunki Pöytäkirja 29/2015 1 (5) 805 HSY -kuntayhtymän toiminta- ja taloussuunnitelmaehdotus vuosille 2016-2018 HEL 2015-007268 T 00 01 06 Päätös päätti merkitä tiedoksi liitteinä 2 ja 3 olevat
LisätiedotKokemuksia viranomaisyhteistyöstä konkurssipesien ja yrityssaneerausmenettelyjen yhteydessä Talvivaara Sotkamo Oy:n konkurssipesä
Kokemuksia viranomaisyhteistyöstä konkurssipesien ja yrityssaneerausmenettelyjen yhteydessä 26.8.2015, Insolvenssiristeily Jari Salminen Asianajaja, varatuomari Yhteistyö viranomaisten kanssa Päätösvalta
LisätiedotVesihuolto-osuuskunnan rakentaminen ja arkipäivä ja mitä tapahtuu kun kaikki ei mene ihan putkeen
Vesihuolto-osuuskunnan rakentaminen ja arkipäivä ja mitä tapahtuu kun kaikki ei mene ihan putkeen Länsi-Uudenmaan Vesi- ja ympäristö ry:n jätevesiseminaari 23.3.2015 Vesa Arvonen Rakentaminen 1/4 Alustava
LisätiedotYhteinen Kunnallistekninen Työmaa. Eva-Lisa Karlsson YKT-koordinaattori Projektinjohtaja MAKA/LIKE/Toiminnanohjaus
Yhteinen Kunnallistekninen Työmaa Eva-Lisa Karlsson YKT-koordinaattori Projektinjohtaja MAKA/LIKE/Toiminnanohjaus Helsinki, maailman toimivin kaupunki Toimiva kaupunki tarkoittaa sitä, että tietyöt hoidetaan
LisätiedotLänsimetron kalliohaasteet varautuminen ja selviytyminen. Suomen kuntatekniikan päivät 17.05.2013 Juha Salmelainen, Rockplan
Länsimetron kalliohaasteet varautuminen ja selviytyminen Suomen kuntatekniikan päivät 17.05.2013 Juha Salmelainen, Rockplan LÄNSIMETRO LYHYESTI 13,7 km kaksoistunnelia, 7+1 asemaa, 9 rv-hallia, kääntöraide
LisätiedotKANGASALAN KUNNAN TEKNINEN
KANGASALAN KUNTA TEKNINEN KESKUS LENTOLAN ASEMAKAAVAN MUUTOS, MUUNTAMONTIE 1. PERUS- JA TUNNISTETIEDOT PÄIVÄYS 17.5.2017 ASEMAKAAVAN NUMERO 799 KUNTA KANGASALA OSA-ALUE LINTURINNE/5 KORTTELIT 860 osa ja
LisätiedotLänsimetron kuukausi-info Länsimetro Oy Matti Kokkinen
Länsimetron kuukausi-info 25.3.2014 Länsimetro Oy Matti Kokkinen Länsimetro Oy Helsingin ja Espoon yhteisesti omistama yhtiö Tehtävänä metron rakentaminen Ruoholahdesta Matinkylään Toimii läheisessä yhteistyössä
LisätiedotTulevaisuuden kalliorakennushankkeet
Tulevaisuuden kalliorakennushankkeet Louhinta- ja Kalliotekniikan päivät 2 Hankkeiden jako Kaivokset Valtion tilat Vaativat kaivannot 3 Tulevat hankkeet Tulevien hankkeiden aikataulut ja kustannukset perustuvat
LisätiedotHelsingin seudun ympäristöpalvelut -kuntayhtymä HANKESUUNNITELMA Peltoniemen paineenkorotusaseman rakentaminen
Helsingin seudun ympäristöpalvelut -kuntayhtymä HANKESUUNNITELMA Peltoniemen paineenkorotusaseman rakentaminen Helsingin seudun ympäristöpalvelut -kuntayhtymä Ilmalantori 1 00240 Helsinki puhelin 09 156
LisätiedotEspoon kaupunki Pöytäkirja Asuntotontin vuokraus Gumbölestä Suomen Hoivatilat Oy:lle perustettavan yhtiön lukuun, korttelin tontti 1
16.11.2015 Sivu 1 / 1 4744/2015 02.07.00 116 Asuntotontin vuokraus Gumbölestä Suomen Hoivatilat Oy:lle perustettavan yhtiön lukuun, korttelin 71038 tontti 1 Valmistelijat / lisätiedot: Laura Schrey, puh.
LisätiedotASEMANTIEN PÄIVÄKODIN LOPPURAPORTTI
ASEMANTIEN PÄIVÄKODIN LOPPURAPORTTI 28.1.2014 RAKENNUSHANKKEEN LOPPURAPORTTI Kohde: Asemantien päiväkoti 740-4-33-1 Asemantie 16 57100 SAVONLINNA Hankkeen laajuustiedot ja tilatehokkuudet: Päiväkotirakennus:
LisätiedotMuutoksenhaku Muutoksenhakukielto, valmistelu tai täytäntöönpano Otteet Otteen liitteet
Helsingin kaupunki Pöytäkirja 15/2016 1 (5) 151 Tripla-rakennushankkeen HKL:n kustannusosuuksien hyväksyminen HEL 2016-008432 T 02 08 03 01 Päätös Käsittely päättää hyväksyä Keski-Pasilan keskuksen toteutussopimuksen
LisätiedotHSY:n kokemuksia EIB- ja NIB -rahoituksesta infrahankkeissa
HSY:n kokemuksia EIB- ja NIB -rahoituksesta infrahankkeissa EFSI seminaari 17.9.2015 Raimo Inkinen, toimitusjohtaja 17.9.2015 HSY:n investointihankkeista HSY:llä on suuri investointitarve erityisesti
LisätiedotPIRKANMAAN KESKUSPUHDISTAMO SULKAVUORI ASUKASTILAISUUS 19.8.2015
PIRKANMAAN KESKUSPUHDISTAMO SULKAVUORI PIRKANMAAN KESKUSPUHDISTAMO SISÄLTÖ 1. Luolapuhdistamo 1. Aikataulu 2. Mitoitus ja puhdistusarvot 3. Valitut prosessit ja lay-out luonnokset 4. Kustannusarvio 2.
LisätiedotKalliorakentamisen kilpailukyky ohjelman esittely ja saavutettuja tuloksia. Prof. Pekka Särkkä johtoryhmän puheenjohtaja
Kalliorakentamisen kilpailukyky ohjelman esittely ja saavutettuja tuloksia Prof. Pekka Särkkä johtoryhmän puheenjohtaja 1 STRATEGIA JA VISIO Laadulliset ja toiminnalliset tavoitteet KALLIORAKENTAMISEN
LisätiedotMissä mennään? Rakentamisjohtaja Tero Palmu
Missä mennään? Rakentamisjohtaja Tero Palmu 17.1.2019 Aineiston käyttö ja kopiointi ilman Länsimetron lupaa on kiellettyä. Itäjatke Länsimetro 21 km 13 asemaa Varikko Sammalvuoressa Kantametro (avattu
LisätiedotKiinteistötoimisto, Verhonkatu 25-27, Hämeenlinna
KIINTEISTÖ- JA HAUTAUSTOIMEN JOHTOKUNTA Sivu 1 Kokousaika Tiistai 13.2.2018 kello 18.00 Kokouspaikka Kiinteistötoimisto, Verhonkatu 25-27, Hämeenlinna Läsnä Antti Hieta puheenjohtaja Käsitellyt asiat 1
LisätiedotTASKILAN PUHDISTAMON SANEERAUS - jätevesien käsittely keskittyy Ouluun
TASKILAN PUHDISTAMON SANEERAUS - jätevesien käsittely keskittyy Ouluun Pohjois-Suomen vesihuoltopäivät 19. 20.11.2014 Oulu Jarmo Lahtinen käyttöpäällikkö Oulun Vesi TASKILAN PUHDISTAMO Puhdistamo on aloittanut
LisätiedotAJANKOHTAISTA TAMPEREEN SEUDUN VESIHUOLLOSTA. Tekpan seutuseminaari 23.3.2011. Tj Pekka Pesonen Tampereen Vesi
AJANKOHTAISTA TAMPEREEN SEUDUN VESIHUOLLOSTA Tekpan seutuseminaari 23.3.2011 Tj Pekka Pesonen Tampereen Vesi 1 KÄYNNISSÄ OLEVIA SEUDULLISIA HANKKEITA Sako ja umpikaivolietteiden keräystyön järjestäminen
LisätiedotRIL RR-tekniikkaryhmän iltapäiväseminaari Ennen rakennushankkeella oli selkeä tilaajaosapuoli. Kehittäjä=omistaja= käyttäjä
Suunnitteluttaminen 17.9.2014 RIL RR-tekniikkaryhmän iltapäiväseminaari 17.9.2014 Indepro Oy/ Toimitusjohtaja, tekniikan tohtori Matti Kruus Matti Kruus Miksi suunnitteluttaminen on niin haastavaa? (nykyisin?)
LisätiedotHelsingin seudun ympäristöpalvelut HANKESUUNNITELMA Pitkäkosken vedenpuhdistuslaitoksen hallirakenteiden peruskorjaus
Helsingin seudun ympäristöpalvelut HANKESUUNNITELMA Pitkäkosken vedenpuhdistuslaitoksen hallirakenteiden peruskorjaus 1 Helsingin seudun ympäristöpalvelut -kuntayhtymä Opastinsilta 6 A 00520 Helsinki puhelin
LisätiedotPÄÄTÖS. Helsinki No YS 598
PÄÄTÖS Helsinki 19.5.2009 Annettu julkipanon jälkeen Dnro UUS-2008-Y-653-111 No YS 598 ASIA Päätös ympäristönsuojelulain 101 :n mukaisesta, erikseen tehdystä hakemuksesta, joka koskee YIT Rakennus Oy:n
LisätiedotHelsingin kaupunki Pöytäkirja 20/ (5) Kiinteistölautakunta To/
Helsingin kaupunki Pöytäkirja 20/2015 1 (5) 523 Sörnäisten kortteleiden 10600-10602 maaperän puhdistamiseen liittyvien töiden tilaaminen HEL 2015-011933 T 00 01 00 Päätös päätti oikeuttaa kiinteistöviraston
LisätiedotJULKISIVUKORJAUKSEN SUUNNITTELU TURHAA VAI TURVAA?
JulkisivuROADSHOW Oulu: JULKISIVUKORJAUKSEN SUUNNITTELU TURHAA VAI TURVAA? Radisson Blu Hotel, 8.10.2015 Mikko Tarri, yksikönjohtaja / korjaussuunnittelu A-Insinöörit Suunnittelu Oy Esityksen sisältö Julkisivusaneeraus
LisätiedotINVESTOINNIT, YHTEENVETO
INVESTOINNIT, YHTEENVETO Kunta ilman liikelaitosta Kunta mukaan lukien Sipoon Vesi muutokset Tot-% Osasto Laajennusinvestoinnit, uudet kaava-alueet -5 835-5 835-2 893 49,6-4 310 Laajennusinvestoinnit,
LisätiedotEspoon kaupunki Pöytäkirja 23
12.03.2012 Sivu 1 / 1 1134/02.07.00/2012 23 Tontin vuokraaminen Juvanmalmilta Oy C.J. Hartman Ab:lle rakennus-, sisustus- ja teollisuustarvikkeiden tukkukaupan rakentamista varten, kortteli 85129 Valmistelijat
LisätiedotKiviaineksen ottaminen rakentamisen yhteydessä. Tapaus Masku
Kiviaineksen ottaminen rakentamisen yhteydessä Tapaus Masku Varsinais-Suomen ELY-keskus, johtava lakimies Pauli Rajala 11.11.2016 Säännöstaustaa Maa-aineslaki ei koske rakentamisen yhteydessä irrotettujen
LisätiedotMYLLYMÄEN KOULURAKENNUKSEN LAAJENNUS PÄIVÄKODILLA JA VIIDELLÄ OPETUSTILALLA, JÄTE- JA VARASTORAKENNUS JA KOLME PIHARAKENNUSTA
Rakennuslautakunta 105 02.12.2014 Rakennuslupahakemus nro 2014-810 / Myllymäen koulurakennuksen laajennus päiväkodilla ja viidellä opetustilalla, jäte- ja varastorakennus ja kolme piharakennusta 187/10.03.00.04.00/2014
LisätiedotRakennusvalvontaviranomainen
Rakennusvalvonta Rakennusvalvontaviranomainen TOIMINTA JA SEN PERUSTEET Rakennusvalvontaviranomaisen toiminta perustuu maankäyttö- ja rakennuslakiin (132/1999, luettavissa mm. osoitteessa www.finlex.fi).
LisätiedotLUPA NRO 2012-448 / UPM-KYMMENE OYJ:N RAKENNUSLUPAHAKEMUS
Rakennuslautakunta 35 03.07.2012 LUPA NRO 2012-448 / UPM-KYMMENE OYJ:N RAKENNUSLUPAHAKEMUS RAKLA 35 Rakennuslupa nro 2012-448 Rakennuspaikka: 405-32-1-8 Pinta-ala 2210456.0 Puuportintie 186 53200 LAPPEENRANTA
LisätiedotEspoon kaupunki Pöytäkirja 20
11.03.2013 Sivu 1 / 1 1195/02.07.00/2013 20 Tontin vuokraaminen Juvanmalmilta Risorius Oy:lle perustettavan kiinteistöosakeyhtiön lukuun varastohallirakennuksen rakentamista varten, kortteli 85128 Valmistelijat
LisätiedotRakentajailta 16.09.2014 Rakennuslupa Rakennusvalvonta Juha Vulkko
Rakentajailta 16.09.2014 Rakennuslupa Rakennusvalvonta Juha Vulkko Mihin lupa tarvitaan Rakennuksen rakentaminen, laajentaminen, korjaus ja muutostyöt sekä kaupunkikuvaan tai -ympäristöön vaikuttavat toimenpiteet
LisätiedotLiikuntapaikkojen rakentamisavustukset
Liikuntapaikkojen rakentamisavustukset Nuoriso- ja liikuntatoimen valtionavustukset ja sähköinen haku Vaasa 5.10.2017 Ismo Myllyaho Yksikön päällikkö Opetus- ja kulttuuritoimen vastuualue Länsi- ja Sisä-Suomen
LisätiedotLuolalan teollisuusalueen louhinnat
Tekninen lautakunta 42 11.03.2009 Tekninen lautakunta 26 27.02.2013 Tekninen lautakunta 99 29.10.2014 Luolalan teollisuusalueen louhinnat 307/10.05.00/2013 Tekninen lautakunta 15.11.2005 127 Tekninen lautakunta
LisätiedotRakennuspaikka DÅVITS, Brakeudden 37, JORVAS. Rakennettu kerrosala 157 m²
Rakennus- ja ympäristölautakunta 105 09.06.2015 Rakennuslupa 15-64-A, Dåvits 410-1-81 / Oikaisuvaatimus 15-12-OIK 490/10.03.00.02/2015 Rakennus- ja ympäristölautakunta 105 Asia Rakennuslupa Hakemus on
LisätiedotHelsingin kaupunki Esityslista 6/ (5) Yleisten töiden lautakunta Ko/
Helsingin kaupunki Esityslista 6/2016 1 (5) 1 Siltojen ja taitorakenteiden asiantuntijapalveluiden puitesopimus 2016 2017, konsulttien valinta HEL 2015-011101 T 02 08 02 00 Päätösehdotus päättää hylätä
LisätiedotKantakaupunkiyksikön päällikkö on tehnyt seuraavat rakennuslupapäätökset 6
03/2017 KANTAKAUPUNKIYKSIKÖN PÄÄLLIKKÖ HENKILÖTIEDOT POISTETTU 02.02.2017 1 (5) Kantakaupunkiyksikön päällikkö on 02.02.2017 tehnyt seuraavat rakennuslupapäätökset 6 Päätökset annetaan julkipanon jälkeen
LisätiedotKustannusten kiinnittyminen
Kustannusten kiinnittyminen Työtunneli louhintaurakat solmittiin vuoden 2009 lopun ja 2010 aikana Urakkatarjoukset pyydettiin niin, että niissä on Kiinteäosuus ja yksikköhintaosuus Louhintaurakat saadaan
LisätiedotTuusulan vesihuoltoliikelaitoksen toiminta-alueen päivittäminen 2017
1 / 3 Tuusulan vesihuoltoliikelaitoksen toiminta-alueen päivittäminen 2017 LAUSUNNOT Tuusulan kunnan vesihuoltoliikelaitos pyysi lausuntoa vesihuollon toiminta-alueen päivittämisestä naapurikunnilta, Keski-Uudenmaan
LisätiedotTekninen lautakunta 214 24.06.2015 Kaupunginhallitus 280 06.07.2015. Länsialueen paloaseman rahoitus 99/10.03.02.01/2015
Tekninen lautakunta 214 24.06.2015 Kaupunginhallitus 280 06.07.2015 Länsialueen paloaseman rahoitus 99/10.03.02.01/2015 TEKLA 214 Valmistelija/lisätiedot: Tilakeskuksen johtaja vs. Pekka Oksman, puh. 040
LisätiedotUusiomateriaalien mahdollisuudet
Uusiomateriaalien mahdollisuudet Vt 12 Lahden eteläinen kehätie, Kiertotalous kuntien maarakentamisessa -seminaari 7.6.2017 Kehätie & Uudenmaankatu 7.6.2017 Juha-Pekka Hämäläinen 2 Yhteinen hanke Liikennevirasto
LisätiedotEspoon kaupunki Pöytäkirja Yleisten rakennusten tontin vuokraaminen Saunalahdesta YIT Rakennus Oy:lle, kortteli tontti 1
09.05.2016 Sivu 1 / 1 3026/10.00.02/2014 71 11.8.2014 47 4.5.2015 140 14.12.2015 46 Yleisten rakennusten tontin vuokraaminen Saunalahdesta YIT Rakennus Oy:lle, kortteli 42122 tontti 1 Valmistelijat / lisätiedot:
LisätiedotTarveselvityksestä takuuaikaan
Korjausrakentaminen 2017- tapahtuma Tarveselvityksestä takuuaikaan 7.2.2017 Kari Uusikukka Sisällysluettelo 1. Tarveselvitys + esiselvitykset 2. Hankesuunnittelu 3. Toteutussuunnittelu 4. Rakentamisen
LisätiedotEspoon kaupunki Pöytäkirja 115
04.11.2013 Sivu 1 / 1 467/02.07.00/2012 115 Vuokrauspäätöksen jatkaminen Sähkö-Polar Oy:lle perustettavan kiinteistöyhtiön lukuun, kortteli 30350 tontti 2 Valmistelijat / lisätiedot: Juha Pulkkinen, puh.
LisätiedotTampereen seudun kuntien merkittävin ympäristöinvestointi! Keskuspuhdistamo. Suunnitteluprosessi ja päätöksenteko suuressa siirtoviemärihankkeessa
Tampereen seudun kuntien merkittävin ympäristöinvestointi! Keskuspuhdistamo Suunnitteluprosessi ja päätöksenteko suuressa siirtoviemärihankkeessa Keskuspuhdistamohanke kuuden kunnan yhteinen seudullinen
LisätiedotAS.OY SÄÄSTÖSALO HELSINKI PUTKIREMONTIN HANKESUUNNITTELU
AS.OY SÄÄSTÖSALO HELSINKI PUTKIREMONTIN HANKESUUNNITTELU Laajasalo 21.5.2013 21.5.2013 Ins.tsto Conditio Oy / Juha Räisänen 1 Hankkeen suunnittelijat Putkisuunnittelu, pääsuunnittelija Insinööritoimisto
Lisätiedot
