1 Metro länteen Asukastilaisuus Soukka Soukan koulu Länsimetro Oy
2 Ohjelma Hankkeen esittely toimitusjohtaja Matti Kokkinen, Länsimetro Oy Kiinteistökatselmukset projektipäällikkö Eero Hurmalainen, Finnrock Oy Soukan aseman ja ratatunnelin louhinta; työmaa-alue, työajat ja -vaiheet tuotantoinsinööri Kirsi Savikurki, Skanska Infra Oy Kysymyksiä, keskustelua - tilaisuus päättyy noin
3 13 uutta asemaa, 21 kilometriä MATINKYLÄ KIVENLAHTI 7 kilometriä 5 uutta asemaa: Finnoo, Kaitaa, Soukka, Espoonlahti, Kivenlahti Osuus valmistuu 2020 RUOHOLAHTI MATINKYLÄ 14 kilometriä 8 uutta asemaa: Lauttasaari, Koivusaari, Keilaniemi, Aalto-yliopisto, Tapiola, Urheilupuisto, Niittykumpu, Matinkylä Rakentaminen päättyy 2015 lopulla, avataan liikenteelle syksyllä 2016 Länsimetro Oy Länsimetro / Oy /
4 Metron linjaus ja pituusleikkaus Linjan pituus 21 km (2 tunnelia), 13 uutta asemaa 4
5 Metro Matinkylä Kivenlahti avainlukuja 7 kilometriä 2 rinnakkaista tunnelia 5 asemaa 6 työtunnelia 8 poistumistiekuilua, joista kaksi liittyy Sammalvuoren maanalaiseen varikkoon liityntäpysäköintipaikkaa Suurimpana Kivenlahden 1000 paikan pysäköintilaitos pysäköintipaikkaa pyörille Vuoroväli ruuhka-aikana 5 minuuttia Kustannusarvio 801 miljoonaa euroa (vuoden 2013 marraskuun hintatasossa) 5
6 Alustava aikataulu Alustava aikataulu Päätöksenteko Espoo Valtio 1. kilpailutukset Louhinta Rakennus Talotekniikka Tasonvaihtolaitteet Rata Automaatio Liikenteelle
7 Asemat, rata ja kuilut
8 Millaista metroa rakennetaan? Rakennetaan maan alle tunneliin vain asemien sisäänkäynnit ja kuilurakennukset näkyvät maan päällä Liityntäliikenne ja -paikoitus suunnitellaan osaksi asemia Nopea, luotettava, turvallinen, viihtyisä ja ympäristöystävällinen Turvallisuutta ja käytettävyyttä lisää laituriovet, valaistus, opasteet, videovalvonta Länsimetro Oy /
9 Laituritason periaatepiirustus Länsimetro Oy /
10 Yli puolet asemahallista on teknisiä tiloja Maanalainen asemahalli on runsaat 200 metriä pitkä Laiturialue on 90 m pitkä Laiturialueen päissä ja laiturin alla on teknisiä tiloja mm. LVI-, ja sähkötilat, varavoima, automaatio Länsimetro Oy /
11 Paineentasaus-, ilmanvaihto-, savunpoisto- ja poistumistiekuilut
12 Ratatunnelin poikkileikkaus
13
14
15 Louhintojen aikataulu Sammalvuori Finnoo Kivenlahti Espoonlahti Soukka Kaitaa Työtunnelit Metrotunnelit, asemat ja kuilut
16 Soukan työmaa-alue, työtunnelin pää kesällä 2015 Länsimetro Oy /
17 Soukan työtunnelin louhinnan aloitus Länsimetro Oy /
18 Soukan työtunneli Soukan työtunneli Länsimetro Oy /

19 Rakennusten perustamistavat, Soukka Länsimetro Oy /
20 Kiinteistökatselmukset Projektipäällikkö Eero Hurmalainen, Finnrock Oy
21 Kiinteistökatselmukset ja tärinämittaukset n. 150 m säteellä louhinnoista kiinteistökatselmukset ennen ja jälkeen louhinnan kaikissa kiinteistöissä Katselmukset tehdään ennen louhintojen etenemistä kyseiselle alueelle Kiinteistöjen tärinäarvojen määrittely perustusten ja pohjaolosuhteiden mukaan Tärinämittaukset louhintatyön aikana Laitteiden tärinäeristykset ja herkkien laitteiden suojaaminen ennen töitä Länsimetro Oy /
22 Katselmusalue, Soukka Länsimetro Oy /
23 Sammalvuoren työtunnelin Soukan metroaseman ja ratalinjan louhinta; työmaa-alue, työajat ja työvaiheet tuotantoinsinööri Kirsi Savikurki, Skanska Infra Oy
24 Työmaa-alue Länsimetro Oy /
25 Soukan urakka sisältää aseman, raiteenvaihtohallin ja ratalinjan louhintaa
26 Ympäristökeskus määrittää työajat Pääperiaatteet Maanrakennustyöt ja avolouhinta ma-pe 7-18 (jos sisätiloissa töistä ei aiheudu häiriöitä myös 18-22, la 9-18) Tunnelilouhinta (injektointiporaus, poraus, rusnaus) ma-pe 7-18 (jos sisätiloissa töistä ei aiheudu häiriöitä myös 18-7) Räjäytykset tunnelissa ma-pe 7-22 ja la 9-18 Louheen lastaus tunnelissa ja kuljetus ma-pe 7-22 sekä viikonloppuisin 9-22 Jos ei aiheudu haittaa asukkaille myös: ma-pe 22-7 ja viikonloppuisin 22-9 Länsimetro Oy /
27 Miten tunnelia louhitaan?
28 Tunneliperän esi-injektointi Kallio vahvistetaan injektoimalla eli poraamalla reikiä kiveen. Reikiin pumpataan sementtimassaa. Länsimetro Oy /
29 Poraus ja panostus Porajumbo poraa kallioon riittävästi reikiä - niiden pituus vaihtelee. Kun reiät on porattu ne panostetaan Katkon eli kerralla räjäytettävän osan pituus on 2-6 metriä. Länsimetro Oy /
30 Räjäytys ja tuuletus Reikiin asetetut pienet määrät räjähdysainetta räjähtävät tarkkaan suunnitellussa järjestyksessä. Räjäytyksen kesto on enimmillään noin 6-20 sekuntia. Räjäytyksen jälkeen tunneli tuuletetaan. Länsimetro Oy /
31 Kuormaus ja kuljetus Irronnut louhe kuljetetaan pois tunnelista. Länsimetro Oy /
32 Rusnaus Erikoisajoneuvo irrottaa seinämistä irtoavat lohkareet, niin että tunneliin on jälleen turvallista mennä tekemään esi-injektointia seuraavaa porausta varten. Länsimetro Oy /

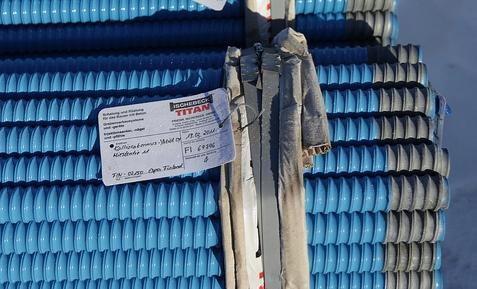

33 Lujitus
34 Salaojitus ja ruiskubetonointi
35 Louhinnan työvaiheet ja ajat Louhintatyötä tehdään vaiheittain, Ympäristökeskus määrittelee työajat eri työvaiheille Vuorokauden aikana saadaan 1-2 räjäytystä, joskus myös kolme, tuuletuksen jälkeen alkaa louheenajo ja se kestää noin 3-4 tuntia Tunnelista saadaan ulos noin kuusi autoa tunnissa riippuen lastauksen sujumisesta
36
37 Lisätietoja Metrokonttori on avoinna ma-pe 10-13, Tapiontori 3A Nettisivut Rakentamisen seurantapalvelu sivuilla, josta voi seurata louhinnan etenemistä Palautepuhelin puh , arkisin kello 9-15 Länsimetro Matinkylä-Kivenlahti -lehti jaetaan koteihin kahdesti vuodessa Länsimetro Oy /
38 Kysymyksiä ja keskustelua
Metro länteen asukastilaisuus Iivisniemen koulu
Metro länteen asukastilaisuus Iivisniemen koulu 10.3.2016 Ohjelma Hankkeen esittely, projektipäällikkö Tero Palmu, Länsimetro Oy Finnoon ratatunnelin ja aseman louhinta: työmaaalueet, työajat ja vaiheet,
LisätiedotMetro länteen Asukastilaisuus Sammalvuoren varikon louhinta
Metro länteen Asukastilaisuus Sammalvuoren varikon louhinta Länsimetro Oy Ohjelma Hankkeen esittely toimitusjohtaja Matti Kokkinen Länsimetro Oy Sammalvuoren varikon louhinta; työmaa-alue, työajat ja -vaiheet
LisätiedotMetro länteen asukastilaisuus Kaitaan koulu
Metro länteen asukastilaisuus Kaitaan koulu 5.4.2016 Ohjelma Hankkeen esittely, projektipäällikkö Tero Palmu, Länsimetro Oy Kaitaan ratatunnelin ja aseman louhinta: työmaa-alueet, työajat ja vaiheet, projektipäällikkö
LisätiedotMetro länteen asukastilaisuus
Metro länteen asukastilaisuus 25.4.2016 Ohjelma Hankkeen esittely, projektipäällikkö Tero Palmu, Länsimetro Oy Espoonlahden aseman ja ratatunnelin louhinta: työmaa-alueet, työajat ja -vaiheet, projektijohtaja
LisätiedotMetro länteen Asukastilaisuus Kivenlahti Mainingin koulu
Metro länteen Asukastilaisuus Kivenlahti Mainingin koulu 1.12.2015 Länsimetro Oy Ohjelma Hankkeen esittely toimitusjohtaja Matti Kokkinen, Länsimetro Oy Kivenlahden aseman ja ratatunnelin louhinta; työmaaalue,
LisätiedotMetro länteen Asukastilaisuus Espoonlahti Espoonlahden kirkko, seurakuntasali
Metro länteen Asukastilaisuus Espoonlahti Espoonlahden kirkko, seurakuntasali Länsimetro Oy Ohjelma Hankkeen esittely toimitusjohtaja Matti Kokkinen Länsimetro Oy Suunnittelu ennen rakentamista ja rakentamisen
LisätiedotLänsimetro Soukan kirjastolla Länsimetro Oy
Länsimetro Soukan kirjastolla 25.9.2017 Länsimetro Oy Metro pääkaupunkiseudulla Länsimetro - 21 km - 13 asemaa - Varikko Sammalvuoressa Itäjatke Metro (avattu 1982) - 21 km (6 km tunnelissa) - 17 asemaa
LisätiedotMetro länteen Asukastilaisuus Sammalvuori Martinkallion koulu
Metro länteen Asukastilaisuus Sammalvuori 13.11. Martinkallion koulu Länsimetro Oy Ohjelma Hankkeen esittely toimitusjohtaja Matti Kokkinen Länsimetro Oy Sammalvuoren työtunnelin louhinta; työmaa-alue,
LisätiedotMetro länteen Asukastilaisuus Kaitaa Kaitaan koulu
Metro länteen Asukastilaisuus Kaitaa 8.12. Kaitaan koulu Länsimetro Oy Ohjelma Hankkeen esittely toimitusjohtaja Matti Kokkinen Länsimetro Oy Suunnittelu ennen rakentamista ja rakentamisen aikana projektipäällikkö
LisätiedotMetro länteen Asukastilaisuus Soukka Soukan palvelutalo
Metro länteen Asukastilaisuus Soukka 1.12. Soukan palvelutalo Länsimetro Oy Ohjelma Hankkeen esittely toimitusjohtaja Matti Kokkinen Länsimetro Oy Suunnittelu ennen rakentamista ja rakentamisen aikana
LisätiedotMetro länteen asukastilaisuus Soukan koulu Länsimetro Oy
Metro länteen asukastilaisuus Soukan koulu 7.10. Länsimetro Oy Ohjelma Hankkeen esittely, Länsimetro Oy:n toimitusjohtaja Matti Kokkinen Ennen rakentamisen aloittamista ja rakentamisen aikana, pääsuunnittelija
LisätiedotLänsimetro Iso Omenan palvelutorilla pop up tila Länsimetro Oy
Länsimetro Iso Omenan palvelutorilla pop up tila 16.8. Länsimetro Oy Metro pääkaupunkiseudulla Länsimetro - 21 km - 13 asemaa - Varikko Sammalvuoressa Itäjatke Metro (avattu 1982) - 21 km (6 km tunnelissa)
LisätiedotMetro länteen. Länsimetro Oy
Metro länteen Länsimetro Oy Metron linjaus ja pituusleikkaus MATINKYLÄ KIVENLAHTI 7 kilometriä 5 uutta asemaa: Finnoo, Kaitaa, Soukka, Espoonlahti, Kivenlahti Osuus valmistuu 2020 RUOHOLAHTI MATINKYLÄ
LisätiedotMaininkitien asukastilaisuus
Maininkitien asukastilaisuus 25.4.2017 Ohjelma Tervetuliaissanat: viestintäjohtaja Satu Linkola Espoonlahden työmaan esittely: valvoja Juha-Pekka Olli, tuotantopäällikkö Rami Tuovinen Kivenlahden työmaan
LisätiedotKivenlahden rakennusurakka asukastilaisuus Aineiston käyttö ja kopiointi ilman Länsimetron lupaa on kiellettyä.
Kivenlahden rakennusurakka asukastilaisuus 28.8.2018 Aineiston käyttö ja kopiointi ilman Länsimetron lupaa on kiellettyä. Tilaisuuden kulku Tilaisuuden avaaminen ja tietoa hankkeesta: Satu Linkola, viestintäjohtaja,
LisätiedotEspoonlahden aseman rakennusurakka asukastilaisuus Aineiston käyttö ja kopiointi ilman Länsimetron lupaa on kiellettyä.
Espoonlahden aseman rakennusurakka asukastilaisuus 10.12.2018 Aineiston käyttö ja kopiointi ilman Länsimetron lupaa on kiellettyä. Tilaisuuden kulku Tilaisuuden avaaminen ja tietoa hankkeesta: Satu Linkola,
LisätiedotSoukan rakennusurakka asukastilaisuus Aineiston käyttö ja kopiointi ilman Länsimetron lupaa on kiellettyä.
Soukan rakennusurakka asukastilaisuus 14.8.2018 Aineiston käyttö ja kopiointi ilman Länsimetron lupaa on kiellettyä. Tilaisuuden kulku Tilaisuuden avaaminen ja tietoa hankkeesta: Satu Linkola, viestintäjohtaja,
LisätiedotLänsimetron kuukausi-info Länsimetro Oy Matti Kokkinen
Länsimetron kuukausi-info 25.3.2014 Länsimetro Oy Matti Kokkinen Länsimetro Oy Helsingin ja Espoon yhteisesti omistama yhtiö Tehtävänä metron rakentaminen Ruoholahdesta Matinkylään Toimii läheisessä yhteistyössä
LisätiedotKaitaan rakennusurakka asukastilaisuus Aineiston käyttö ja kopiointi ilman Länsimetron lupaa on kiellettyä.
Kaitaan rakennusurakka asukastilaisuus 24.9.2018 Aineiston käyttö ja kopiointi ilman Länsimetron lupaa on kiellettyä. Tilaisuuden kulku Tilaisuuden avaaminen ja tietoa hankkeesta: Satu Linkola, viestintäjohtaja,
LisätiedotFinnoon rakennusurakka asukastilaisuus Aineiston käyttö ja kopiointi ilman Länsimetron lupaa on kiellettyä.
Finnoon rakennusurakka asukastilaisuus 8.10.2018 Aineiston käyttö ja kopiointi ilman Länsimetron lupaa on kiellettyä. Tilaisuuden kulku Tilaisuuden avaaminen ja tietoa hankkeesta: Satu Linkola, viestintäjohtaja,
LisätiedotMetro pääkaupunkiseudulla
Metro pääkaupunkiseudulla 2 Itäjatke Länsimetro 21 km 13 asemaa Varikko Sammalvuoressa Kantametro (avattu 1982) 21 km (6 km tunnelissa) 17 asemaa Varikko Roihupellossa 3 MATINKYLÄ KIVENLAHTI MATINKYLÄ
LisätiedotVille Saksi
19.3.2018 Ville Saksi Hankesuunnitelmista rakentamiseen 2008 2009 2013 2014 2017 2023 2008 Länsimetron ykkösvaiheen hankesuunnitelma 2009 Ykkösvaiheen louhinta alkaa Ruoholahdessa 2012 Kakkosvaiheen hankesuunnitelma
LisätiedotMetro pääkaupunkiseudulla
Metro pääkaupunkiseudulla 2 Itäjatke Länsimetro 21 km 13 asemaa Varikko Sammalvuoressa Kantametro (avattu 1982) 21 km (6 km tunnelissa) 17 asemaa Varikko Roihupellossa 3 MATINKYLÄ KIVENLAHTI MATINKYLÄ
LisätiedotMetro länteen Kuukausi-info Länsimetro Oy
Metro länteen Kuukausi-info 25.10.2016 Länsimetro Oy Metro pääkaupunkiseudulla Länsimetro - 21 km - 13 asemaa - Varikko Sammalvuoressa Itäjatke Metro (avattu 1982) - 21 km (6 km tunnelissa) - 17 asemaa
LisätiedotMissä mennään? Rakentamisjohtaja Tero Palmu
Missä mennään? Rakentamisjohtaja Tero Palmu 17.1.2019 Aineiston käyttö ja kopiointi ilman Länsimetron lupaa on kiellettyä. Itäjatke Länsimetro 21 km 13 asemaa Varikko Sammalvuoressa Kantametro (avattu
LisätiedotMetro länteen Kuukausi-info Länsimetro Oy
Metro länteen Kuukausi-info 15.9.2016 Länsimetro Oy Länsimetro Oy Helsingin ja Espoon yhteisesti omistama yhtiö Tehtävänä metron rakentaminen Ruoholahdesta Kivenlahteen Toimii läheisessä yhteistyössä molempien
LisätiedotAineiston käyttö ja kopiointi ilman Länsimetron lupaa on kiellettyä.
Aineiston käyttö ja kopiointi ilman Länsimetron lupaa on kiellettyä. Länsimetro Oy rakentaa ja omistaa 2 Metro pääkaupunkiseudulla 3 Aineiston käyttö ja kopiointi ilman Länsimetron lupaa on kiellettyä.
LisätiedotAineiston käyttö ja kopiointi ilman Länsimetron lupaa on kiellettyä.
Aineiston käyttö ja kopiointi ilman Länsimetron lupaa on kiellettyä. Metro luo kasvua 13 asemaa 70 000 uutta asukasta 100 % kasvu työpaikoissa 2 Keilaniemi ja Aalto-yliopisto Otaniemestä tullut Aaltoyliopiston
LisätiedotLänsimetron tilannekatsaus ja Matinkylä - Kivenlehti metrohanke
Länsimetron tilannekatsaus ja Matinkylä - Kivenlehti metrohanke 17.2.2014 Matti Kokkinen Käynnissä olevat työt Rakennussuunnittelu Painopiste rakennesuunnittelussa Louhinnat Matinsolmun tulpat noin 6 metriä
LisätiedotLänsimetron jatkeen tarkennetun hankesuunnitelman hyväksyminen. Valtuusto Kaupunkitekniikan johtaja Harri Tanska
Länsimetron jatkeen tarkennetun hankesuunnitelman hyväksyminen Valtuusto 19.03.2018 61 Kaupunkitekniikan johtaja Harri Tanska 20.3.2018 4 KV 11.6.2012 82 hankesuunnitelma hyväksyttiin KV 24.2.2014 21
LisätiedotPaljon muutoksia vuodessa
Paljon muutoksia vuodessa Hankkeessa mukana olevia tahoja on keskitetty samaan toimistoon ja yhteen länsimetro-organisaatioon Uutta osaamista avaintoimintoihin: talouteen, riskienhallintaan, laadunseurantaan,
LisätiedotPäätöspöytäkirja 1 (8) Ympäristöasiat 1 / 2018 Ympäristökeskus /2015 Valvontapäällikkö
Päätöspöytäkirja 1 (8) Länsimetro Oy, ympäristönsuojelulain 118 :n mukainen ilmoitus louhintatyöstä Kivenlahden ratatunneleilla Päätös Valvontapäällikkö päätti muuttaa 13.9.2017 (2325/2015, 42) Kivenlahden
LisätiedotKustannusten kiinnittyminen
Kustannusten kiinnittyminen Työtunneli louhintaurakat solmittiin vuoden 2009 lopun ja 2010 aikana Urakkatarjoukset pyydettiin niin, että niissä on Kiinteäosuus ja yksikköhintaosuus Louhintaurakat saadaan
LisätiedotKIINTEISTÖ OY TURUN TELAKKARANNAN AJOTUNNELIN LOUHINNAN ALOITTAMISEN INFOTILAISUUS
Copyright Suomen INFRA Palvelu Oy. Kuvien kopiointi ja käyttö kielletty. KIINTEISTÖ OY TURUN TELAKKARANNAN AJOTUNNELIN LOUHINNAN ALOITTAMISEN INFOTILAISUUS AIKA: KESKIVIIKKONA 10.10.2018 KLO 17.00 PAIKKA:
LisätiedotOtaniemi-seuran kevätkokous 6.5. Mitä metrolle kuuluu?
Otaniemi-seuran kevätkokous 6.5. Mitä metrolle kuuluu? Metro pääkaupunkiseudulla Länsimetro - 21 km - 13 asemaa - Varikko Sammalvuoressa Itäjatke Metro (avattu 1982) - 21 km (6 km tunnelissa) - 17 asemaa
LisätiedotLiitekartalla on esitetty puhdistamon, siirtoviemäritunneleiden, pystykuilujen sekä avolouhinta-alueiden
MELUILMOITUS LOU2 1 (5) MELUILMOITUS YLEISTÄ Tampereen keskuspuhdistamo rakennetaan Sulkavuoreen louhittaviin kalliotiloihin. Jätevedenpuhdistamoon liittyvät myös kallioon louhittavat siirto- ja purkutunnelit,
LisätiedotAineiston käyttö ja kopiointi ilman Länsimetron lupaa on kiellettyä.
Aineiston käyttö ja kopiointi ilman Länsimetron lupaa on kiellettyä. 2 Rakentamisen tilannekatsaus - Treffaa rakentajat 13.9.2018 Länsimetro oy, toimitusjohtaja Ville Saksi 3 Metro pääkaupunkiseudulla
LisätiedotAineiston käyttö ja kopiointi ilman Länsimetron lupaa on kiellettyä.
Aineiston käyttö ja kopiointi ilman Länsimetron lupaa on kiellettyä. Länsimetro Big Room 3.10.2018 2 MATINKYLÄ KIVENLAHTI MATINKYLÄ KIVENLAHTI 7 kilometriä 7 kilometriä 5 uutta asemaa: Finnoo, Kaitaa,
LisätiedotHSY:n uusi Blominmäen jätevedenpuhdistamo
HSY:n uusi Blominmäen jätevedenpuhdistamo Maanalainen rakentaminen seminaari 11.5.2015 RIL Pohja-, maa- ja kalliorakentamisen tekniikkaryhmä Jukka Yli-Kuivila, projektijohtaja HSY 11.5.2015 Blominmäen
LisätiedotTyömaainsinööri rakentaa tulevaisuutta
Julkinen tiedote / Offentligt meddelande Tavoitteena turvallinen metromatka» 5 Metro sukeltaa kallioon» 6 På svenska In English» 7 LÄNSIMETRO-HANKKEEN TIEDOTUSLEHTI KEVÄT 2015 Työmaainsinööri rakentaa
LisätiedotKehä I välillä Keilaniemessä, 1. rakennusvaihe
Kehä I välillä Keilaniemessä, 1. rakennusvaihe 19.1.2016 1 Tilaisuuden ohjelma Tilaisuuden avaus Espoon kaupunkitekniikan johtaja Harri Tanska Hankekokonaisuuden esittely Espoon kaupunkitekniikka rakennuspäällikkö
LisätiedotSiltasairaalan työmaalla purku-, maanrakennus- ja louhintatyöt ovat jatkuneet suunnitelmien mukaisesti.
Työmaatiedote 12.04.2018-16:00 Siltasairaala Työmaatiedote 6 Huhtikuu 2018 Siltasairaalan työmaalla purku-, maanrakennus- ja louhintatyöt ovat jatkuneet suunnitelmien mukaisesti. Käynnissä olevia töitä
LisätiedotPÄÄTÖS 1 (14) Helsinki No YS Päätös ympäristönsuojelulain (86/2000) 60 :n mukaisen tilapäistä melua koskevan ilmoituksen johdosta.
PÄÄTÖS 1 (14) Helsinki 23.9.2004 Dnro UUS 2003 Y 229 14 No YS 1087 ASIA Päätös ympäristönsuojelulain (86/2000) 60 :n mukaisen tilapäistä melua koskevan ilmoituksen johdosta. ILMOITUKSEN TEKIJÄN NIMI JA
LisätiedotSiltasairaalan työmaalla purku-, maanrakennus- ja louhintatyöt ovat jatkuneet suunnitelmien mukaisesti.
Työmaatiedote 09.05.2018-14:00 Siltasairaala Työmaatiedote 7 Toukokuu 2018 Aamun ensimmäinen räjäytysikkuna siirtyy ajalle 7.15-7.25 (entinen aika oli 7.40-7.50) ja se otetaan käyttöön ke 16.5.2018 alkaen.
LisätiedotMegaluokan vesihuoltohanke etenee
Megaluokan vesihuoltohanke etenee kohti Espoon Blominmäen jätevedenpuhdistamoa Jukka Yli-Kuivila, projektijohtaja HSY Maarakennuspäivä 24.9.2015 Blominmäki huhtikuussa 2015 27.8.2014 2 1 24.9.2015 Mikkelänkallio
LisätiedotMahdollisissa vika-, häiriö- tai vauriotapauksissa pyydämme teitä olemaan yhteydessä ensisijaisesti louhintaurakoitsijaan.
Työmaatiedote 26.11.2018-17:30 Siltasairaala Työmaatiedote 13 Marraskuu 2018 Siltasairaalan työmaalla ST-osan maanrakennustyöt ovat pääosin valmistuneet. Perustusten ja maanpaineseinien teko ovat jatkuneet
LisätiedotLIITE 7 Vaihtoehto Vaihtoyhteydet + / - Kustannukset M Liikenteelliset näkökohdat + / - Toteutettavuus VE - Vuosaaresta tulevien yhteys Helsingin keskustaan muuttuu vaihdolliseksi + Raidejokerin mahdollinen
LisätiedotTaustaa Finnoon suunnittelulle sekä Finnoo - Kaitaa -alueen visio
Taustaa Finnoon suunnittelulle sekä Finnoo - Kaitaa -alueen visio n. 300 ha 7 km 5 km 12 km Helsingin keskusta Lähtökohdat Finnoolle Puhdistamon siirtopäätös v. 2009 (kv) Aiempi päätös metrojatkon suunnittelusta
LisätiedotTulevaisuuden kalliorakennushankkeet
1 Tulevaisuuden kalliorakennushankkeet VMY Kaivos- ja louhintajaoston syysretki 15.9.2011 JANNIS MIKKOLA 2 Historia Maanalaisen tilan hyödyntäminen on alkanut esihistoriallisella ajalla, jolloin luolat
LisätiedotSiltasairaalan työmaalla maanrakennus- ja louhintatyöt ovat jatkuneet suunnitelmien mukaisesti ja lisäksi perustusten teko ovat käynnistynyt.
Työmaatiedote 05.07.2018-16:00 Siltasairaala Työmaatiedote 9 Heinäkuu 2018 Siltasairaalan työmaalla maanrakennus- ja louhintatyöt ovat jatkuneet suunnitelmien mukaisesti ja lisäksi perustusten teko ovat
LisätiedotPäätöspöytäkirja 1 (17) Ympäristöasiat 52 / 2017 Ympäristökeskus /2015 Valvontapäällikkö
Päätöspöytäkirja 1 (17) Länsimetro Oy, ympäristönsuojelulain 118 :n mukainen ilmoitus louhinta- ja rakentamistyöstä Finnoon asemalla ja ratatunneleilla Päätös Valvontapäällikkö päätti hyväksyä ilmoituksessa
LisätiedotMahdollisissa vika-, häiriö- tai vauriotapauksissa pyydämme teitä olemaan yhteydessä ensisijaisesti louhintaurakoitsijaan.
Työmaatiedote 20.12.2018-15:00 Siltasairaala Työmaatiedote 14 Joulukuu 2018 Siltasairaalan työmaalla ST-osan perustusten ja maanpaineseinien teko ovat valmistuneet ja rakennuksen rungon pystyttäminen on
LisätiedotBlominmäen jätevedenpuhdistamo hankekatsaus. 16.4.2015 Jukka Yli-Kuivila, projektijohtaja
Blominmäen jätevedenpuhdistamo hankekatsaus 16.4.2015 Jukka Yli-Kuivila, projektijohtaja Blominmäen jätevedenpuhdistamo 150 000 m 3 /d 400 000 asukasta v. 2020 => 550 000 asukasta v. 2040 Blominmäki havainnekuva
LisätiedotTyömaavesien käsittelyratkaisuja Länsimetron louhintatyömailla. Paula Kajava Kalliosuunnittelu Oy Rockplan Ltd
Työmaavesien käsittelyratkaisuja Länsimetron louhintatyömailla Paula Kajava Kalliosuunnittelu Oy Rockplan Ltd Suunnittelutoimisto, painopisteenä kalliotilojen suunnittelu Pääsuunnittelu Arkkitehtisuunnittelu
LisätiedotTapiolan liikenneilta
Tapiolan liikenneilta Jonne Virtanen HSL Helsingin seudun liikenne -kuntayhtymä Esityksen sisältö 1. Bussilinjaston muutosten periaatteet ja linjaston esittely 2. Tapiolan poikkeusjärjestelyt 3. Linjanumerouudistus
LisätiedotKatajanokan kalliopysäköintilaitos
Katajanokan kalliopysäköintilaitos Keskustelutilaisuus 30.9 Ympäristösi parhaat tekijät 2 3 4 5 Louhintatyövaiheet 6 29.9.2014 7 Kalliorakentamisen ympäristövaikutukset Tärinä Melu Paine Pohjavesiseikat
LisätiedotLOUHINNAN LAATU AVOLOUHINNASSA
Vuoriteknikot Ry:n jatkokoulutuspäivät Espoossa 26. 27.5.2016 LOUHINNAN LAATU AVOLOUHINNASSA PORAUKSEN OPTIMOINTI AVOKAIVOKSILLA JA MURSKETUOTANNOSSA Jouko Salonen, Louhintaosaaminen, Sandvik Mining &Construction
LisätiedotRaide-Jokeri. Louhinta- ja kalliotekniikan päivät 2016 Lauri Kangas Projektipäällikkö, Raide-Jokeri, Helsingin kaupunkisuunnitteluvirasto
Raide-Jokeri Louhinta- ja kalliotekniikan päivät 2016 Lauri Kangas Projektipäällikkö, Raide-Jokeri, Helsingin kaupunkisuunnitteluvirasto Raide-Jokeri yleisesti KÄSKYNHALTIJANTIE Raide-Jokeri Itäkeskuksen
LisätiedotPäätöspöytäkirja 1 (12) Ympäristöasiat 55 / 2017 Ympäristökeskus /2015 Valvontapäällikkö
Päätöspöytäkirja 1 (12) Länsimetro Oy, ympäristönsuojelulain 118 :n mukainen ilmoitus louhinta- ja rakentamistyöstä Sammalvuoren metrovarikolla Päätös Valvontapäällikkö päätti hyväksyä ilmoituksessa esitetyt
LisätiedotKivenlahden koirakerhossa iloitaan uudesta puistosta Koirat reagoivat louhintatöiden meluun eri tavoin
Julkinen tiedote / Offentligt meddelande Panostaja räjäyttää turvallisesti» 4 Katselmoija tarkastaa kiinteistöt» 5 På svenska In English» 7 LÄNSIMETRO-HANKKEEN TIEDOTUSLEHTI SYKSY 2015 Kivenlahden koirakerhossa
LisätiedotSiltasairaala. Työmaatiedote 12 Lokakuu Työmaatiedote :00
Työmaatiedote 15.10.2018-13:00 Siltasairaala Työmaatiedote 12 Lokakuu 2018 Siltasairaalan työmaalla ST-osan maanrakennustyöt sekä perustusten ja maanpaineseinien teko ovat jatkuneet suunnitelmien mukaisesti.
LisätiedotBlominmäen jätevedenpuhdistamon Mikkelän ajotunnelin louhintaurakan asukastilaisuus
Blominmäen jätevedenpuhdistamon Mikkelän ajotunnelin louhintaurakan asukastilaisuus 25.11.2014 Avaussanat Jukka Piekkari, vesihuollon toimialajohtaja Blominmäen puhdistamohankkeen tausta ja eteneminen
LisätiedotBlominmäen jätevedenpuhdistamon Mikkelän ajotunnelin louhintaurakan asukastilaisuus
Keskustelumuistio Projekti Blominmäen jätevedenpuhdistamon Mikkelän ajotunnelin louhintaurakan asukastilaisuus Mikkelän koulu, Lanttikatu 7, 02770 ESPOO Asiakas Helsingin Seudun Ympäristöpalvelut (HSY)
LisätiedotEspoon kaupunki Pöytäkirja 22
14.03.2016 Sivu 1 / 1 1101/2016 00.04.02.00 22 Espoon kaupungin edustajan nimeäminen ja toimiohjeiden antaminen Länsimetro Oy:n varsinaiseen yhtiökokoukseen 12.4.2016 Valmistelijat / lisätiedot: Eva Elston-Hämäläinen,
LisätiedotEspoon kaupunki Pöytäkirja 116. Valtuusto Sivu 1 / 1
Valtuusto 29.09.2014 Sivu 1 / 1 3707/02.05.06/2014 Kaupunginhallitus 248 15.9.2014 116 Kaupungin omavelkaisen takauksen myöntäminen Länsimetro Oy:n tai perustettavan yhtiön lainoille sekä lainojen suojaamisessa
LisätiedotLänsimetron kalliohaasteet varautuminen ja selviytyminen. Suomen kuntatekniikan päivät 17.05.2013 Juha Salmelainen, Rockplan
Länsimetron kalliohaasteet varautuminen ja selviytyminen Suomen kuntatekniikan päivät 17.05.2013 Juha Salmelainen, Rockplan LÄNSIMETRO LYHYESTI 13,7 km kaksoistunnelia, 7+1 asemaa, 9 rv-hallia, kääntöraide
LisätiedotPIRKANMAAN KESKUSPUHDISTAMO SULKAVUORI ASUKASTILAISUUS 19.8.2015
PIRKANMAAN KESKUSPUHDISTAMO SULKAVUORI PIRKANMAAN KESKUSPUHDISTAMO SISÄLTÖ 1. Luolapuhdistamo 1. Aikataulu 2. Mitoitus ja puhdistusarvot 3. Valitut prosessit ja lay-out luonnokset 4. Kustannusarvio 2.
Lisätiedot1.1 Räjähteiden kehitys kiinalaisista nykyaikaan 19
Luku 1 Räjähteiden ja louhintatekniikan kehitys 17 1.1 Räjähteiden kehitys kiinalaisista nykyaikaan 19 1.1.1 Mustaruuti ilotulituksista louhintaräjäytyksiin... 19 1.1.2 Voimakkaita räjähdysaineita keksitään...
LisätiedotREDIn työmaan kuulumisia 1/2016
12.2.2016, sivu 1 / 5 REDIn työmaan kuulumisia 1/2016 SRV rakentaa Kalasatamaan tornitaloalue REDIn, joka muodostuu kuudesta asuintornista, hotelli- ja toimistotornista, kauppakeskuksesta sekä 2 000 auton
LisätiedotVt 12 Lahden eteläinen kehätie
Vt 12 Lahden eteläinen kehätie 13.9.2018 Illan ohjelma Avaus, esittäytyminen ja kahvit Hankekokonaisuuden tilannekatsaus Destian puheenvuoro Keskustelua ja kysymyksiä Tilaisuus päättyy 18:30 Esillä oleva
LisätiedotAineiston käyttö ja kopiointi ilman Länsimetron lupaa on kiellettyä.
Aineiston käyttö ja kopiointi ilman Länsimetron lupaa on kiellettyä. 2 Rakentamisen tilannekatsaus - Treffaa rakentajat 18.9.2019 Länsimetro Oy, toimitusjohtaja Ville Saksi 3 Video Taide Länsimetron uusilla
LisätiedotKokemuksia Länsimetron rakentamisesta
Kokemuksia Länsimetron rakentamisesta PROJEKTIPÄIVÄT 2017 31.10.2017 Ville Saksi Mikä Länsimetro on? Länsimetro Oy / 6.11.2017 2 Metro pääkaupunkiseudulla Itäjatke Kahdessa vaiheessa rakentuva Länsimetro
LisätiedotEspoon kaupunki Pöytäkirja 35. Kaupunginhallitus Sivu 1 / 1
Kaupunginhallitus 21.01.2013 Sivu 1 / 1 5561/11.01.00/2012 35 Lausunnon antaminen Uudenmaan elinkeino-, liikenne- ja ympäristökeskukselle tarpeesta soveltaa ympäristövaikutusten arviointimenettelyä jatkettaessa
LisätiedotPäätöspöytäkirja 1 (17) Ympäristöasiat 56 / 2017 Ympäristökeskus /2015 Valvontapäällikkö
Päätöspöytäkirja 1 (17) Länsimetro Oy, ympäristönsuojelulain 118 :n mukainen ilmoitus louhinta- ja rakentamistyöstä Espoonlahden asemalla ja ratatunneleilla Päätös Valvontapäällikkö päätti hyväksyä ilmoituksessa
LisätiedotVt 12 Lahden eteläinen kehätie
Vt 12 Lahden eteläinen kehätie Janne Wikström 6.2.2019 Vt 12 Lahden eteläinen kehätie Avaus, esittäytyminen Hankekokonaisuuden tilannekatsaus VALTARIn puheenvuoro Keskustelua ja kysymyksiä. ja kahvit???
LisätiedotSuur-Espoonlahden Asukasfoorumin valmisteluryhmä
Suur-Espoonlahden Asukasfoorumin valmisteluryhmä Asukastilaisuuden Raportti Aihe: "Länsimetron liityntäliikenne Suur-Espoonlahden alueella Aika: 18 Maaliskuuta 2014 klo 18 20.30 Paikka: Soukan palvelutalo
LisätiedotKehä I Keilaniemessä muuttaa kaupunkirakennetta
MAARAKENNUSPÄIVÄ 2015 Finlandia-talo 24.9.2015 Teema 1 Hankkeet ja investoinnit, Sali A, 16:00 Kehä I Keilaniemessä muuttaa kaupunkirakennetta - Haasteita ja mahdollisuuksia infrarakentamiselle kaupungininsinööri
LisätiedotLÄNSIMETRO OY Hallitus 25.2.2015 KUTSU VARSINAISEEN YHTIÖKOKOUKSEEN. Espoossa 9. päivänä maaliskuuta 2015 Länsimetro Oy Hallitus
LÄNSIMETRO OY, VARSINAINEN YHTIÖKOKOUS 31.3.2015 LÄNSIMETRO OY Hallitus 25.2.2015 KUTSU VARSINAISEEN YHTIÖKOKOUKSEEN Länsimetro Oy:n osakkaat kutsutaan varsinaiseen yhtiökokoukseen, joka pidetään tiistaina
LisätiedotYölinja 20N Katajaharju Asema-aukio
1.304 01.30 1.304 01:30 1:304 (pe) 01:30 Yölinja 20N Katajaharju Asemaaukio Arki Lauantai Sunnuntai vuoroväli 30 30 30 30 60 kierrosaika 60 60 60 60 60 Linjapituus: Kiertelevyysindeksi: 8,9 km 1,97 Linjan
LisätiedotKehäradan tunneliosuus kallio-olosuhteet ja rakennettavuus
Kehäradan tunneliosuus kallio-olosuhteet ja rakennettavuus Pöyry Finland Oy Klaus Einsalo 2 Esityksen sisältö Kehärata-projektin esittely Geologiset olosuhteet Kalliomekaaniset simuloinnit Teknisiä erityispiirteitä
LisätiedotOhjeistus julkiseen liikenteeseen ja pysäköintiin Arena Centerin hallien läheisyydessä
Ohjeistus julkiseen liikenteeseen ja pysäköintiin Arena Centerin hallien läheisyydessä Ohessa ovat yksinkertaiset ohjeet julkisten kulkuvälineiden käyttöön ja pysäköintiin Arena Centerin hallien läheisyydessä.
LisätiedotTyömaat / kohteet: Linnakalliontien louhintaurakka pl 780-1160 Linnakalliontien rakennusurakka pl 1160 1960 (Optio 2)
Työnumero 10167 Tilaaja: Pirkkalan Kunta Työmaat / kohteet: Linnakalliontien louhintaurakka pl 780-1160 Linnakalliontien rakennusurakka pl 1160 1960 (Optio 2) Louhinnan riskianalyysi 10167 Linnakalliontie
LisätiedotVt 12 Lahden eteläinen kehätie
Vt 12 Lahden eteläinen kehätie 30.5.2018 Illan ohjelma Avaus ja esittäytyminen Hankkeen tilannekatsaus Suomen Maastorakentajat Oy VALTARI:n puheenvuoro Kahvit Keskustelua ja kysymyksiä karttojen äärellä
LisätiedotSiltasairaalan työmaalla purku-, maanrakennus- ja louhintatyöt ovat jatkuneet suunnitelmien mukaisesti.
Työmaatiedote 14.06.2018-08:00 Siltasairaala Työmaatiedote 8 Kesäkuu 2018 Siltasairaalan työmaalla purku-, maanrakennus- ja louhintatyöt ovat jatkuneet suunnitelmien mukaisesti. Valmistuneita töitä ovat:
LisätiedotRatsailla rajakohdassa
Julkinen tiedote / Offentligt meddelande Tuotantoinsinööri luo porakaaviot» 4 Uusi varikko Sammalvuoreen» 5 På svenska In English» 7 LÄNSIMETRO-HANKKEEN TIEDOTUSLEHTI SYKSY 2016 Tunneli Kivenlahteen etenee
LisätiedotPäätöspöytäkirja 1 (15) Ympäristöasiat 53 / 2017 Ympäristökeskus /2015 Valvontapäällikkö
Päätöspöytäkirja 1 (15) Länsimetro Oy, ympäristönsuojelulain 118 :n mukainen ilmoitus louhinta- ja rakentamistyöstä Kaitaan asemalla ja ratatunneleilla Päätös Valvontapäällikkö päätti hyväksyä ilmoituksessa
Lisätiedot17 Kallioleikkaukset, -kaivannot ja -tunnelit
17 Kallioleikkaukset, -kaivannot ja -tunnelit Määritelmä: Pääryhmä sisältää kaikki kalliota rikkomalla (louhiminen, poraaminen, hydraulinen puristaminen tms.) tehdyt tilat mukaan lukien pintojen jälkikäsittelyn.
LisätiedotMatinkylä-Saunalahti metrotunneli
1 (6) Matinkylä-Saunalahti metrotunneli Asemakaavaselostuksen Maanalainen asemakaava Asianumero LIITE 2 241/10.02.03/2012 Aluenumerot 940100 OSALLISTUMIS- JA ARVIOINTISUUNNITELMA SUUNNITTELUKOHDE Suunnittelualueen
LisätiedotTeräspaalupäivä 21.1.2016 TRIPLA, YIT RAKENNUS OY Juha Vunneli. yit.fi
Teräspaalupäivä 21.1.2016 TRIPLA, YIT RAKENNUS OY Juha Vunneli yit.fi Pasila kesällä 2014 YIT 2 Pasila 28.8.2015 YIT 3 Company presentation Pasila tulevaisuudessa YIT 4 Company presentation Mikä on Tripla?
LisätiedotMaanalaiset tilat valvottavina kohteina- Case Länsimetro 17.5.2016
Maanalaiset tilat valvottavina kohteina- Case Länsimetro 17.5.2016 Janne Rautasuo Johtava palotarkastaja Projektipäällikkö Länsi-Uudenmaan pelastuslaitos Västra Nylands räddningsverk Länsi-Uusimaa Department
LisätiedotSuora. Nopea ... Edullisempi metro? RAIDEYHTEYS
Rapid T System Transit System 2 6 8 1 12 Km/h Suora Nopea RAIDEYHTEYS Rapid Transit System... Edullisempi metro? Metron kustannukset karkasivat käsistä Hankesuunnitelman kustannusarvio 79 816 M Syksyllä
LisätiedotKehärata Kehäradan toteutuksen haasteet. MTR 40-vuotisjuhlaseminaari 30.10.2014
Kehärata Kehäradan toteutuksen haasteet MTR 40-vuotisjuhlaseminaari 30.10.2014 Kehärata lyhyesti Kehärata muodostaa joukkoliikenteen tärkeän runkoyhteyden Vantaankoskelta lentoaseman kautta Kehärata lyhyesti
LisätiedotHyvä kaupunkiympäristö- Kunnallistekniikkaa ja vuoropuhelua SKTY 17.5.2013 PAAVO ÅVIST JA ULLA-KIRSTI JUNTTILA
Hyvä kaupunkiympäristö- Kunnallistekniikkaa ja vuoropuhelua SKTY 17.5.2013 PAAVO ÅVIST JA ULLA-KIRSTI JUNTTILA 2 Arkhimedeen vala Insinööri on mukana luomassa tekniikkaa, joka koituu luonnon ja ihmisen
LisätiedotPäätöspöytäkirja 1 (12) Ympäristöasiat 13 / 2018 Ympäristökeskus /2015 Valvontapäällikkö
Päätöspöytäkirja 1 (12) Länsimetro Oy:n ympäristönsuojelulain 118 :n mukainen ilmoitus louhinta- ja rakentamistöistä Soukan metrokuiluilla ja -tunnelissa Päätös Valvontapäällikkö päätti hyväksyä ilmoituksessa
LisätiedotVt 12 Lahden eteläinen kehätie
Vt 12 Lahden eteläinen kehätie 12.9.2018 Illan ohjelma Avaus, esittäytyminen ja kahvit Hankekokonaisuuden tilannekatsaus VALTARI:n puheenvuoro Keskustelua ja kysymyksiä karttojen äärellä Tilaisuus päättyy
LisätiedotEspoon kaupunki Pöytäkirja 10. Kaupunkisuunnittelulautakunta Sivu 1 / 1
Kaupunkisuunnittelulautakunta 23.01.2013 Sivu 1 / 1 241/10.02.03/2012 Kaupunkisuunnittelulautakunta 84 30.5.2012 10 Matinkylä, Kaitaa, Soukka, Espoonlahti, Saunalahti, Vanttila, Kurttila, asemakaavaehdotuksen
LisätiedotEspoon kaupunki Pöytäkirja 160. Kaupunginhallitus Sivu 1 / 1
Kaupunginhallitus 27.04.2015 Sivu 1 / 1 1006/08.00.00/2015 Kaupunginhallitus 105 16.3.2015 Valtuusto 62 13.4.2015 160 Valtuustokysymys Länsimetron rakentamisesta ja automatisoinnista (Kv-asia) Valmistelijat
LisätiedotHelsingin kaupunki Pöytäkirja 23/ (5) Kiinteistölautakunta To/
Helsingin kaupunki Pöytäkirja 23/2014 1 (5) 620 Alueiden vuokraaminen Länsimetro Oy:lle länsimetron toteuttamista ja käyttöä varten HEL 2013-010854 T 10 01 01 02 Päätös päätti vuokrata Länsimetro Oy:lle
LisätiedotEspoon kaupunki Pöytäkirja 207. Kaupunginhallitus Sivu 1 / 1
Kaupunginhallitus 17.06.2013 Sivu 1 / 1 5561/11.01.00/2012 207 Lisätietojen antaminen Uudenmaan ELY-keskukselle ympäristövaikutusten arviointimenettelyn soveltamistarvetta koskevassa asiassa, Länsimetron
LisätiedotTOIMISTO HEIKKILÄNTIE 7 3. KERROS JAETTU. 543,5 m2 610,5 m2
TOIMISTO HEIKKILÄNTIE 7 3. KERROS JAETTU 543,5 m2 610,5 m2 RAKENNUS Rakennus on valmistunut 1988 Nokia Oyj:n tutkimuskeskuksen käyttöön Tällä hetkellä kohteessa toimii usean kansainvälisen ja kotimaisen
Lisätiedot
