TOTEUTUKSEN TILANNERAPORTTI
|
|
- Antti Myllymäki
- 8 vuotta sitten
- Katselukertoja:
Transkriptio
1 Helsingin seudun ympäristöpalvelut BLOMINMÄEN JÄTEVEDENPUHDISTAMO TOTEUTUKSEN TILANNERAPORTTI HSY:n hallitus Lisätietoja toimialajohtaja Jukka Piekkari osastonjohtaja vs. Mari Heinonen projektinjohtaja Jukka Yli-Kuivila
2 1(14) 1 Yhteenveto Hankkeen toteutuneet kustannukset mennessä ovat yhteensä 11,9 milj. euroa ja sidotut kustannukset 71,3 milj. euroa. Hanke on edennyt aikataulussaan. Hankkeen toteutussuunnittelijan valinta tuodaan hallituksen päätettäväksi marraskuun kokoukseen Keskeiset tapahtumat raportointijaksolla : Skanska Infra Oy:n toteuttama urakka, Mikkelänkallion avolouhinta ja ajotunnelilouhinta, eteni suunnitellusti ja työ luovutettiin HSY:lle pääosin Espoon kaupungin rakennuttamat Blominmetsäntien ja polun urakat sekä niihin liittyvän vesihuollon rakentaminen etenivät suunnitellusti ja urakat luovutettiin Espoolle ja HSY:lle Luolaston louhintaurakka hyväksyttiin hallituksessa ja sopimus allekirjoitettiin Urakan toteuttaa Lemminkäinen Infra Oy. Työmaalla työt käynnistyivät Blominmäen puhdistamon ja viemäritunneleiden louhintatöiden rakennuttajakonsultin valinta tehtiin hallituksessa ja valvontakonsultiksi valittu SITO Rakennuttajat Oy on aloittanut työnsä. Etelä-Suomen aluehallintoviraston (AVI) käsittelyssä olevan ( alkaen) ympäristölupahakemuksen tarkentaviin kysymyksiin on annettu selvitys elokuussa Lupapäätös saataneen 2015 aikana. Blominmäen lakialueen maisemaa muuttavien töiden ensimmäistä vaihetta koskeva maisematyölupa saatiin Toisen vaiheen lupa on vielä käsittelyssä. Blominmäen rahoitukseen liittyvän EIB:n lainan ensimmäinen 100 Meuron osuuden lainasopimus allekirjoitettiin Helsingissä. Länsimetron Finnoon rataurakan yhteydessä toteutettavien viemäritunneliosuuksien (yhteensä noin 750 m) toteutussuunnitelmat valmistuivat Yhteisen urakkakyselyn aineistoa viimeistellään. Hankkeen aikaisempien tilanneraporttien historiatieto keskeisimpien asioiden osalta on kerätty liitteeseen 1. 2 Hankkeen edistymistä kuvaavat tunnusluvut Tilanne Muutos % edelliseen raporttiin Projektiaikaa käytetty (2010->) 52 % 3 % Suunnittelukustannusten toteutuma-aste 35,4 % 2,4 % Kustannusten sitoutumisaste 19,2 % 15,5 % Toteutumisaste 3,2 % 1,3 % Tunnuslukujen määritelmät: - Projektiaikaa käytetty; kulunut osuus projektiajasta Suunnittelukustannusten toteutuma-aste; suunnittelukustannusten toteutuma/ennuste - Kustannusten sitoutumisaste; tehtyjen tilausten ja urakkasopimusten osuus ennusteesta - Toteutumisaste: maksetun työn osuus ennusteesta
3 2(14) Kuva 1 Blominmäen investoinnin kustannusjakauma ja kumulatiivinen kertymä asti 3 Suunnittelutilanne 3.1 Puhdistamo Puhdistamon toteutussuunnittelun kilpailutuksen valmistelu on käynnissä ja etenee kilpailutukseen lokakuussa Puhdistamon piha-alueen vaiheittaista toteuttamista ja täyttömäen alueen rakentamisen aikaista käyttöä on suunniteltu edelleen. 3.2 Viemäritunnelit Viemäritunnelien toteutussuunnittelu on edennyt ja se jatkuu 12/2016 asti. Työnaikaista suunnittelua tehdään vuosina Viemäritunnelien rakentamisen urakkajaon ja kustannuksia pienentävien järjestelymahdollisuuksien suunnittelua on jatkettu sekä HSY:n omana työnä että konsultin toimesta ja alustavista suunnitelmista keskusteltu Espoon valmistelevien virkamiesten kanssa. Viemäritunneleiden tuulettuminen, tuuletusputkien sijainti ja hajuhaittojen ennaltaehkäiseminen on otettu tarkempaan suunnitteluun elokuussa Tuulettumisen mallintamiseen tarvittavat lähtötiedot on kerätty ja vaativan mallinnustyön hankintaa on valmisteltu. 3.3 Järjestelyt Finnoossa Suomenojan puhdistamoalueella ja Finnoon alueella joudutaan tekemään järjestelyjä, jotta jätevedet saadaan johdettua Blominmäkeen ja puhdistetut jätevedet tunneliston kautta mereen. Yleissuunnitelma järjestelyistä on tekeillä osana Espoon kaupungin vetämää alueen kunnallistekniikan yleissuunnittelua. Blominmäen purkutunnelin jatkamista aivan meren rantaan ja sen pumppaamoiden siirtämistä pois nykyiseltä puhdistamoalueelta on vahvistunut suunnittelulinjaukseksi. Etelä-Suomen AVI on toivonut ratkaisua varapurkureitistä ennen ympäristölupapäätöksensä antamista. Elokuussa tehdyssä ympäristölupaa koskevien kysymysten vastineessa on tehty peruslinjauksia hätäpurkupisteen sijainnin osalta, jotta ympäristölupaprosessi voi edetä.
4 3(14) 3.4 Liikenneyhteyden järjestelyt Puhdistamon pääliikenneyhteytenä toimivan Blominmetsäntien Blominmetsänpolun katu- ja vesihuoltourakka eteni suunnitelmien mukaisesti Espoon teknisen keskuksen rakennuttamana. Urakoitsijana toimi Skanska Infra Oy, joka käytti urakassa hyväkseen myös Mikkelänkallion louhintaurakassa syntyvää louhetta. HSY teki erillisen hankinnan Skanska Infra Oy:ltä Espoon kaupungin kilpailuttaman katu-urakan jatkoksi ja ko urakan hinnoin. Hankinta koski Blominmetsäntien jatkamista työmaatieksi, pelastustien rakentamista ja maansiirtoja Blominmäen lakialueella. HSY:n urakan yhdistäminen osaksi Espoon kaupungin katu-urakkaa oli kustannustehokas ratkaisu, jossa myös nopeutetaan HSY:n kulkuyhteystarpeiden valmistumista, minimoidaan rakentamisesta syntyvää meluhaittaa ja maksimoidaan Mikkelänkallion louheen käyttöä Blominmäen lähialueella. Urakassa toteutetut väylät valmistuivat ajallaan elo-syyskuussa Suunnitteluriskien hallinta HSY on jo aiemmin hakenut lupia louheen käsittelylle Blominmäessä ja Ämmässuolla. Raportointijaksolla HSY on edelleen selvittänyt mahdollisuuksia louheen käsittelyyn muualla ja pohtinut tarkoituksenmukaista tapaa selvittää kokonaistaloudellisin ratkaisu. Blominmäen projektin projektiorganisaation vahvistamista on kesän aikana edesautettu ja projektijohtajan akuuttina apuna on tällä hetkellä HSY:llä osa-aikaisesti työskentelevä konsultti. Hankkeen projektiorganisaatiolle on henkilöstösuunnitelmassa myönnetty kolmen määräaikasen projektihenkilön työpanos vuosille 2015 (1 henkilö), 2017 (kaksi henkilöä). Projektin henkilöstön työsuhteet ovat määräaikaisia. Vuodelle 2015 myönnetyn projektihenkilön rekrytointiprosessi saadaan päätökseen lokakuussa Muut suunnitteluun vaikuttavat asiat Espoon kaupuki on aktivoitunut lumensulatukseen ja varastointiin liittyvien selvityksien osalta. Blominmäen jätevedenpuhdistamon läheisyydessä toteutettu varastointi ja sulatus on ollut esillä Espoon kaupinginhallituksessa ja aiheeseen liittyvässä uutisoinnissa. Puhdistamon tontilla ei ole tilavarauksia lumen laajamittaiselle varastoinnille tai sulatustoiminnalle. Blominmäen ympäristölupahakemuksessa ei ole myöskään varauduttu ko. tyyppiseen oheistoimintaan. Blominmäen purkutunnelin linjauksen alue muodostaa mahdollisen jatkosuunnittelukohteen ko. toiminnoille. Suunnittelusta ja toteutuksesta vastaa Espoon kaupunki, mikäli ko. toiminto nähdään tarpeelliseksi. Toiminnon kustannuslaskennassa tulee huomioida HSY:n ja Fortumin välinen sopimus. 4 Toteutus 4.1 Hankkeen johtaminen ja rahoitus Hankkeen ohjaus ja seuranta hoidetaan HSY:n hallituksen hyväksymien periaatteiden mukaisesti. Hankkeen johtoryhmä on kokoontunut seurantajakson aikana kolme kertaa. Johtoryhmään osallistuu HSY:n edustajien lisäksi pääsuunnittelijan ja louhintatyötä valvovan konsultin edustajat. HSY:n hallitus päätti kokouksessaan hankkeen poikkeuksellisen koon ja luonteen vuoksi korottaa päätösvaltuuksia hanketta koskevien lisä- ja muutostöiden osalta. Hankkeen lisä- ja muutostyöt edellytettiin raportoitvan raportointijaksoittain. Raportti jakson lisä- ja muutostöistä on esitetty liitteessä 2.
5 4(14) HSY on neuvotellut Blominmäen jätevedenpuhdistamohankkeen lainarahoituksesta Euroopan Investointipankin (EIB), Pohjoismaiden Investointipankin (NIB) ja kotimaisten liikepankkien kanssa. EIB:n johtokunta hyväksyi hankkeelle 200 miljoonan euron lainakaton, ja päätös hyväksyttiin EIB:n hallituksen käsittelyssä HSY:n yhtymäkokous päätti kokouksessaan valtuuttaa hallituksen tekemään EIB:n lainan ensimmäisen 100 miljoonan euron noston. Hallitus päätti lainan nostosta kesäkuun kokouksessaan ja lainasopimus allekirjoitettiin Helsingissä Kuva 2 Raimo Inkisen allekirjoitusta seuraavat Euroopan investointipankista Timo Kiiha sekä HSY:ltä toimialajohtaja Jukka Piekkari ja talousjohtaja Pekka Hänninen. 4.2 Suunnittelutyö ja valvonta Hankkeen pääsuunnittelijana toimii FCG Suunnittelu ja tekniikka Oy:n, Ramboll Finland Oy:n ja Kalliosuunnittelu Oy Rockplan Ltd:n suunnitteluyhteenliittymä, joskaan Kalliosuunnittelu Oy Rockplan Ltd ei tee projektille töitä vaan puhdistamon geo- ja kallioteknisenä suunnittelijana toimii kokonaisvastuullisesti Pöyry Finland Oy. Viemäritunnelien toteutussuunnittelijana toimii Kalliosuunnittelu Oy Rockplan Ltd. Jäljellä olevien keskeisten suunnittelutoimeksiantojen kilpailutus on viivästynyt alkuperäisestä aikataulusta. Niiden hankinnat tuodaan HSY:n hallituksen päätettäväksi joulukuussa Mikkelänkallion ajotunnelin louhinnan osalta tilaajan etua valvoi Ramboll Oy:n kalliorakentamisen ammattilaiset. Valvonta työ sujui asiantuntevasti ja raportointi tapahtui ajallaan. Varsinaisen puhdistamon louhintatyön valvojana toimii SITO Oy. SITO:n varsinainen valvontatyörupeama käynnistyi syyskuussa 2015 ja jatkuu puhdistamon ja viemritunnelien louhintojen loppuun saakka.

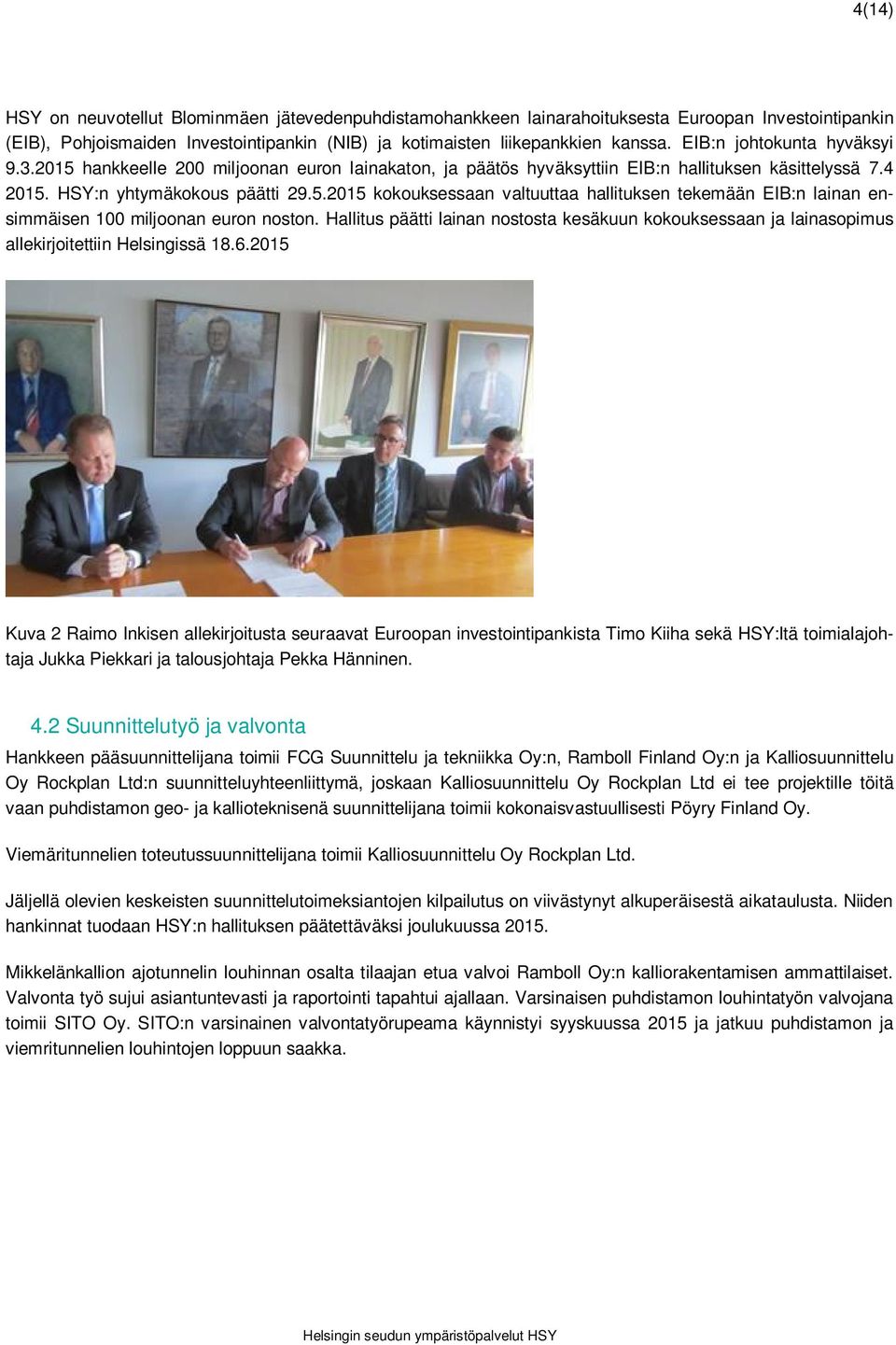

6 5(14) Kuva 3 Rambollin pääsuunnittelija Juha Viitala ja valvoja Reino Väisänen Mikkelänkallion ajotunnelissa. 4.3 Rakentaminen Hankkeen rakennustyöt käynnistyivät joulukuussa 2014 Mikkelänkallion ajotunnelin louhinnalla, jossa urakoitsijana toimii Skanska Infra Oy. Työt saatiin päätökseen aikataulussaan syyskuussa Kuva 4 Louhintatyöt käynnissä Mikkelänkallion ajotunnelissa kesäkuussa 2015 Blominmetsäntien - Blominmetsänpolun katu- ja vesihuoltotöiden urakka eteni aikataulussaan ja otettiin vastaan elokuussa HSY:n tilaama puhdistamon pystykuilujen pelastustie otettiin vastaan ja Blominmetsäntien jatkeen työmaatiet ja Blominmäen lakialue Ulkoilijat voivat jo nyt käyttää pelastustien aitaamattomia osia pääosin, eli silloin, kun työt pystykuiluilla eivät sitä estä. Puhdistamon luolastolouhinnan urakoitsijavalinta päätettiin HSY:n hallituksessa kesäkuussa Louhintaurakan voitti Lemminkäinen infra Oy. Sopimus urakasta allekirjoitettiin ja työt työmaalla käynnistyivät Louhinnan jälkeiset rakennustyöt on tarpeen aloittaa viimeistään vuoden 2018 alussa.
7 6(14) Kuva 5 Louhintatöiden sopimuksen allekirjoitustilaisuus Lemminkäinen Infra Oy:n kanssa Länsimetro Oy:n Finnoon aseman ja rataosuuden louhintaurakan yhteydessä louhitaan myös osa Blominmäen viemäritunneleista yhteensä noin 750 metriä. Näiden osuuksien urakkakyselyn tarjouspyyntöaineisto on viimeistelyvaiheessa. Urakkakysely käynnistetään Länsimetron tarpeiden mukaisesti loppuvuodesta Finnoon aseman ajotunnelin urakoitsijalla Destia Oy:llä teetetään vuoden 2015 aikana lisätyönä viemäritunnelien työtunnelien osuuksia noin 130 m. Niiden louhiminen myöhemmin olisi haitannut ajotunnelin käyttöä seuraavassa urakassa. 4.4 Työturvallisuus Projektijohtaja on tähän saakka toiminut hankkeen kaikissa vaiheissa turvallisuuskoordinaattorina. Louhintaurakoiden osalta jatkossa turvallisuuskoordinaattorina toimii Sito Rakennuttajat Oy:n Harri Saarinen. Suunnitteluratkaisuissa työ- ja käyttöturvallisuudella on suuri paino. Mikkelänkallion urakassa ei sattunut työtapaturmia. MVR-mittausten keskiarvo työssä oli 95,8, mikä on erittäin hyvä. MVR-mittari on maa- ja vesirakennustyömaan työturvallisuuden havaintomenetelmä, jossa havainnoidaan koko työmaa kirjaamalla kunnossa/korjattavaa -havaintoja kuudesta keskeisestä tapaturmiin vaikuttavasta asiasta.
8 7(14) Kuva 6 Mikkelänkallion tunnelityömaan tulostaulu kesäkuussa 2015 Rakentamisen ulkopuolisille aiheuttamia riskejä minimoidaan aktiivisesti. Mikkelässä työmaa-alue eristettiin ympäristöstä vaneriaidalla ja katualueella tarvitut väliaikaiskaivannot suojattiin riittävin kulkuestein. Räjäytystyöt on tehty huolellisesti tärinärajoja ja suojaustarpeita noudattaen. Lemminkäisen louhintatyömaalla tapahtui ns. läheltä piti -tilanne , kun työmaan työmaamuuntamoa oltiin ottamassa vastaan. Muuntamossa 20 kv:n jännite pääsi lyömään jännitteellisestä kaapelista jännitteettömään verkko-operaattorin vastuulla olleessa maasulun testauksessa, mikä vioitti muuntamon kojeistoa. Maasulkutilanne aiheutti laajan sähkökatkon Pohjois-Espoon aluelle, mutta ei aiheuttanut henkilövahinkoja eikä muita aineellisia vahinkoja.työmaamuuntamo saatiin tarkistusten ja uuden testauksen jälkeen otettua käyttöön Muuntamokojeisto vaihdetaan vielä uuteen yhteistyössä verkko-operaattori Carunan kanssa. 4.5 Laitehankinnat HSY:n mahdollisina erillishankintoina tehtävät päälaiteiden hankinnat käynnistyvät, kun toteutussuunnittelun yhteydessä tehtävät laitemäärittelyt on tehty. Tämä tapahtunee vuosien aikana. Vesiprosessin jälkikäsittelyosiossa ja lietteenkuivauksen rejektiveden käsittelyosiossa laitetoimittajilla on laaja vastuu myös suunnittelusta ja prosessin toimivuudesta. Kyseisiä prosessiosia on testattu ja testataan Viikinmäen jätevedenpuhdistamolla aikana, jotta ymmärretään prosessien toiminnan periaatteet myös käytännön tasolla ja prosessien kilpailutus voidaan hoitaa mahdollisimman kustannustehokkaasti ja minimoiden prosessiriskit. 4.6 HSY:n hallituksen päätettäväksi tulevat asiat Puhdistamon toteutussuunnittelu kilpailutetaan loka-marraskuussa 2015 ja hankintapäätös tehdään joulukuussa Finnoon aseman läheisyyteen tulevia osuuksia viemäritunneleista on kokonaistaloudellista toteuttaa yhteishankkeena Länsimetro Oy:n kanssa ja niiden kilpailutus tapahtuu loppuvuodesta Urakoitsijan valintapäätös HSY:n osalta tuodaan hallituksen päätettäväksi k.o. kilpailutuksen jälkeen.
9 8(14) 5 Aikataulu Hankkeen päivitetty yleisaikataulu on liitteenä 3. Hanke on tällä hetkellä suunnitellussa kokonaisaikataulussa, joskin toteutussuunnittelun ja louheen vastaanoton kilpailutukset ovat viivästyneet ja maisematyöluvan käsittely pitkittinyt. Näistä kertyy hankkeelle lisäkustannuksia. Puhdistamon rakentamisaikataulu on edelleen haastava. Louhinnan aikana kallion todellinen laatu on merkittävin aikatauluriskin aiheuttaja. Kattavista ennakkotutkimuksista huolimatta saattavat lujitus- ja tiivistystarpeet ennakoimattomissa kohdissa tai ennakoitua vaikeampina viivästyttää työn etenemistä. 5.1 Aikatauluun liittyvien riskien hallinta Blominmäen lakialueen maansiirtotöiden lupien haku viivästyi, koska suunnitelmaratkaisujen muokkaaminen kokonaistaloudellisiksi ja ympäristön huomioiviksi vei huomattavasti oletettua enemmän aikaa. Skanska Infra Oy:n Blominmäen laen alueen töiden maisematyölupa saatiin Blominmäen laen alueen muita täyttöjä koskeva maisematyölupahakemus on Espoon rakenusvalvonnassa viimeistelyvaiheessa. Keinoja louheen sijoitukseen ja ajoaikoihin liittyvien riskien hallintaan on ratkottu edelleen ja sen osalta HSY:n jätehuollon toimialalta ja konsultilta on saatu resursseja auttamaan asian hoidossa. Henkilöresurssit hankkeessa ovat olleet ylikuormitettuja erityisesti viimeiset 8-9 kuukautta ja resurssointipainetta on pyritty helpottamataan seuraavasti: Konsultti osa-aikaisessa avussa projketijohtajan apuna Henkilöstösuunnitelmassa esitetty kolmen henkilön palkkaamista määräaikaisesti projketille oyksi kolmesta paikasta on parhaillaan rekrytointiprosessissa HSY:n jätehuollon toimialan rakennuttamisyksikkö tarjoaa resursseja tarpeen mukaisesti onyt käynnissä louheen käsittelyn tarjouspyyntömenettely 6 Kaavoitus ja lupamenettelyt 6.1 Asemakaava Blominmäen asemakaava on saanut lainvoiman Asemakaavasta ei valitettu. 6.2 Ympäristöluvat Jätevedenpuhdistamon toiminta vaatii ympäristöluvan, jonka myöntää Etelä-Suomen aluehallintovirasto (AVI). HSY on hakenut Blominmäen puhdistamoille ympäristölupaa Ympäristölupahakemus on kuulutettu nähtäville HSY on antanut vastineensa jätetyistä muistutuksista, mielipiteistä ja lausunnoista AVI:n hankevastaavien kanssa pidettiin ympäristöluvan käsittelyssä esiintulleiden kysymysten osalta
10 9(14) neuvottelu Vastine AVI:lle annettiin ja päivitetty Finnoon satama-aluetta koskeva asianosaisluettelo toimitettiin Keskeisin kysymys on purkutunnelin varapurkuyhteyden reititys Finnoossa ja sitä on selvitetty yhdessä Espoon kaupungin kanssa. Vastineen yhteydessä varapurkupisteen osalta tehtiin linjaus, missä varapurku sijoitettiin Espoon Finnoon sataman länsireunalle, jotta AVI voi jatkaa ympäristöluvan käsittelyä. Varapurkualueen asianosaisten kuuleminen järjestetään syksyksyllä Puhdistamon toiminnan ympäristölupa ja sen lainvoimaisuus eivät tässä vaiheessa kuitenkaan vaikuta hankkeen toteutuksen etenemiseen. Espoon ympäristölautakunta on myöntänyt ympäristöluvan louheen murskaukselle ja väliaikaiselle varastoinnille Blominmäen lakialueella. Blominmäen jätevedenpuhdistamon ja sen siirtotunnelien louhetta saa murskata arkipäivisin klo Luvassa on paljon tarkentavia ehtoja. Murskaustoiminta käynnistettäneen marraskuussa 2015, kun louheesta ja maatäytöistä tehtävät melusuojaukset on saatu rakennettua. Ämmässuon jätteenkäsittelyalueelle on saatu uusi ympäristölupa, joka mahdollistaa Blominmäestä tuotavan louheen välivarastoinnin ja murskauksen. 6.3 Rakennuslupa Espoon rakennuslautakunta myönsi puhdistamon maanalaisille tiloille rakennusluvan. Rakennuslupapäätöksestä ei valitettu. Rakennusluvan hakijalla tulee olla ko. alueen hallintaoikeus joko vuokra- tai omistussuhteen kautta. Tontin vuokrausta käsiteltiin kesällä Espoon elinkeino- ja kilpailukykyjaostossa ja vuokrauspäätös saatiin kesäkuussa Tontin vuokrasopimus allekirjoitettiin Ympäristöasiat 7.1 Rakentamisen aikaiset ympäristövaikutukset Blominmäen päällä välivarastoidaan ja murskataan louhetta, mikä lyhentää kiviaineksen kuljetusten kokonaismäärää. Louheella on vähän käyttötarpeita, mutta murskeena Blominmäen kiviainesmäärät kattavat vain murto-osan pääkaupunkiseudun vuosittaisesta tarpeesta. Murskeella voidaan korvata rajallisten kiviainesresurssien käyttötarvetta. Rajallisen varastointialan ja murskeen kysynnän kausivaihtelun vuoksi kaikkea luolastosta nousevaa kiviainesta ei ole mahdollista varastoida Blominmäellä. Ämmässuolle on saatu louheen varastointi- ja murskauslupa. Kuva 7 Työmaa-alue ja louheen lastausta Mikkelässä kesäkuussa 2015
11 10(14) 8 Hankkeen kustannukset Hankkeen kustannukset hankesuunnitelman (2014) mukaisen jaottelun sekä toteutuneiden ja tunnettujen urakkavaiheiden avulla määritellyn ennusteen mukaan ovat tällä hetkellä seuraavat: INVESTOINTIKUSTANNUKSET Arvio 2014 toteutunut ennuste M (06/2014) 9/2015 % 6/2015 Puhdistamon louhintatyöt 86 5,16 6,0 69 Rakennustyöt 79 0,83 1,0 79 Koneistotyöt LVI-työt Automaatio & instrumentointi 7 7 Sähkötyöt Tulo- ja purkutunnelit Suomenojan jätevesien kääntö 10 0,27 2,7 10 Suunnittelu ja rakennuttaminen 16 5,66 35,4 16 Louhinnan suhdannevaraus Muut ja ennakoimattomat kustannukset Yhteensä ,91 3,2 % 354 Hankesuunnitelman mukainen vuosittaisten kustannusten jakautuminen on esitetty seuraavassa taulukossa. Investointikustannukset toteutuma Investointiohjelma Hankesuunnitelma ,6 0, ,4 0, ,3 0, ,7 1,5 1, ,9 2,0 2, ,0 21,0 23, ,0 52, ,0 56, ,0 83, ,0 101, ,0 47, ,0 1,0 yhteensä 11,9 284,5 371,0 Syksyllä 2014 hyväksytyssä HSY:n Investointiohjelmassa ei ole otettu huomioon hankesuunnitelman tarkennuksen mukaista kustannusarvion kasvua. Se on huomioitu toukokuussa 2015 valmistuneessa vuosien TTS -ehdotuksessa sekä tullaan huomioimaan keväällä 2016 tehtävässä investointiohjelmassa
12 11(14) 9 Tiedottaminen ja asiakaspalaute Hankkeen tiedottamisesta ja asiakaspalautteiden koordinoinnista vastaa HSY:n viestintäorganisaatio. Vuorovaikutussuunnittelua on tehty yhteistyössä Ramboll Finland Oy:n kanssa. Blominmäen internetsivut on päivitetty ja hankkeelle on luotu blominmaki@hsy.fi sähköpostiosoite, jota kautta halukkaat saavat helposti yhteyden projektiorganisaatioon. Halukkaille toimitetaan säännöllisesti projektin tilannekatsauksia sähköpostitse ns. asukaskirjeen muodossa. Asukaskirjeen tilanneita on 86 kpl. Viimeisin asukaskirje toimitettiin syyskuussa Kirjeitä on toimitettu kaikkiaan neljä kappaletta vuoden 2015 aikana. Mikkelänkallion avolouhinnoista ja tunnelilouhinnan ajoittumisesta klo 22 jälkeiselle ajalle tuli asukkaan valitus Espoon ympäristökeskuksen kautta. Tilanne selvitettiin urakoitsijan ja Espoon ympäristökeskuksen kanssa. Meluvalituksen syyksi paljastui ns. suutariksi jäänyt panostus, joka jouduttiin räjäyttämään pois louhintajakson lopuksi. Luparajan ylittänyt rajäytys tapahtui klo Mikkelänkallion lähialueen asukkaille järjestettiin louhintojen esittely-/ kuulemis-/ ja keskustelutilaisuus ennen urakan alkua Ensimmäinen urakan aikainen asukastilaisuus järjestettiin Toinen urakan aikainen asukastilaisuus järjestettiin Tilaisuudessa tutustuttiin louhintaurakan vaiheisiin projektijohtajan ja Lemminkäinen Infra Oy:n edustajan esittelyistä ja keskustellen. Seuraava asukastilaisuus järjestetään keväällä Liite 1: Blominmäen hankkeen tapahtumahistoria Liite 2 Blominmäen hankkeen lisä- ja muutostöiden seuranta Liite 3 Blominmäen hankkeen yleisaikataulu Liite 4: Blominmäen urakkatilanne 9/2015 karttapiirros Liite 5: Blominmäen siirto-ja työtunneleiden viimeisin yleiskuva ( )
13 12(14) Liite 1: Blominmäen hankkeen tapahtumahistoria Tilanneraportti Mikkelänkallion avolouhinnalle ja ajotunnelilouhinnalle on saatu rakennuslupa Etelä-Suomen aluehallintoviraston käsittelyssä oleva ympäristölupahakemus on kuulutettu nähtäville Mikkelänkallion louhintatöiden ympäristöasioita koskevat päätös on saatu Blominmäen asemakaava on tullut lainvoimaiseksi Luolaston rakennuslupahakemus on jätetty HSY:n hallitus on valinnut Mikkelänkallion louhintatöiden urakoitsijaksi Skanska Infra Oy:n. Urakan valmistelevia töitä on aloitettu. Espoon tekninen keskus on valinnut Blominmetsäntien - Blominmetsänpolun katu- ja vesihuoltoyhteyden urakoitsijaksi Skanska Infra Oy:n. Mikkelänkallion ajotunneliin liittyvä asukastilaisuus pidettiin Mikkelän koululla Tilanneraportti Mikkelänkallion avolouhinta ja ajotunnelilouhinta ovat edenneet suunnitellusti Blominmetsäntien ja polun sekä niihin liittyvän vesihuollon rakentaminen on edennyt suunnitellusti Etelä-Suomen aluehallintoviraston käsittelyssä olevan ( alkaen) ympäristölupahakemuksen lausuntoihin on annettu vastineet Blominmäen murskauksen ympäristölupahakemus on jätetty vuodenvaihteessa ja naapureita on kuultu. Muistutuksiin annettiin vastine Lupahakemus kuulutettiin nähtäville Luolaston rakennuslupahakemus on käsitelty Espoon teknisessä toimikunnassa Puhdistamotontti on rekisteröity ja rakennuslupahakemusta täydennetty pyydetysti. Rakennuslautakunnan käsittelyyn rakennuslupa päässee Markkinavuoropuhelu louhintaurakoitsijoiden kanssa on käynnistetty ja kirjalliset vastaukset esitettyihin kysymyksiin saatiin Blominmäen viemäritunnelien toteutussuunnittelijaksi on valittu Kalliosuunnittelu Oy Finnoon ajotunnelin yhteiskäytöstä on tehty Länsimetro Oy:n kanssa sopimus Destia Oy:ltä on tilattu Finnoon ajotunnelista rakennettavat tuloviemäritunnelin huoltotunnelin alkuosa ja purkuviemäritunnelin työtunneli Tilanneraportti Mikkelänkallion avolouhinta ja ajotunnelilouhinta ovat edenneet suunnitellusti
14 13(14) Espoon kaupungin rakennuttamat Blominmetsäntien ja polun urakat sekä niihin liittyvän vesihuollon rakentaminen on edennyt suunnitellusti. HSY on toukokuussa 2015 tehnyt ko. urakoitsijalta hankinnan Blominmetsäntien jatkeen työmaateistä ja puhdistamon pystykuilujen pelastustiestä. Etelä-Suomen aluehallintoviraston käsittelyssä olevan ( alkaen) ympäristölupahakemukseen odotetaan ratkaisua syksyllä Blominmäen murskaamon ympäristölupa on annettu Blominmäen jätevedenpuhdistamon ja sen siirtotunnelien louhetta saa murskata arkipäivisin klo Espoon rakennuslautakunta on tehnyt päätöksen Blominmäen luolaston rakennusluvasta Lupapäätöksestä ei valitettu. Valmistelutyöstä maksettiin Espoon kaupungille rakennusvalvontamaksua. Luolaston louhintaurakan tarjousten viimeinen jättömahdollisuus oli klo 9:00. Blominmäen puhdistamon ja viemäritunneleiden louhintatöiden rakennuttajakonsultin tarjousten viimeinen jättömahdollisuus oli klo 10:00.
15 14(14) Liite 2: Lisä- ja muutostöiden seuranta Mikkelän avolouhinta ja tunnelien louhinta, Skanska Infra Oy Lisätyö n:ro Tarjous n:ro ja työn aihe, alv 0 % Hyväksyjä PVM Summa 1 2, HSY:n verkon varikon tavaroiden siirto Ämmässuolle 1 557,50 Yli-Kuivila ,50 3, Kalliolohkojen irrotus rammeroimalla ajotunnelin 2 suulla 1 900,00 Yli-Kuivila ,50 1, Lisälouhintojen ja -lujitusten ja urakasta pois jätettyjen 3 osien nettovaikutus, täsmentyy määrälaskennoissa ,00 Yli-Kuivila ,50 4 5, F15 kuilun ympäristön maatyöt ,00 Yli-Kuivila ,50 6, Puhaltimen vuokraus urakan jälkeiselle ajalle, koska Lemminkäinen ei saa sunnittelemallaan tavalla F15 kuilua 5 ilmanvaihtokäyttöönsä 5 955,00 Yli-Kuivila ,50 6 7, Mikkelän varikon vanhan kallioleikkauksen rusnaus 2 940,00 Yli-Kuivila ,50 8, F15 kuilun poikkeuksellisen heikosta kallion laadusta 7 johtuvat lisätyöt ,00 Yli-Kuivila ,50

16 Liite 3: Blominmäen hankkeen yleisaikataulu tilanne TOIMENPIDE Yleissuunnittelu valmis ja hankesuunnitelman tarkennus Täydentävät kalliotekniset tutkimukset Ympäristölupahakemuksen valmistelu ja lupapäätös AVI:lta 3. vaihemaakuntakaavan hyväksyminen, vahvistus ja lainvoima Osayleiskaavan valmistelu, hyväksyminen ja lainvoima Asemakaavan valmistelu, hyväksyminen ja lainvoima Yleisssuunnitelman tarkistus ja luonnossuunnittelu Tila- ja layout-suunnittelu, luolasto Rakennuslupahakemukset ja päätökset Puhdistamon louhinnan toteutussuunnittelu Viemäritunnelien louhinnan toteutussuunnittelu Puhdistamon ajotunneleiden ja luolaston louhintaurakoiden kyselyt Puhdistamon ajotunneleiden louhuinta Luolaston louhinta Rakennusten toteutussuunnittelu + luolaston muu tot.suunnittelu Muut urakkakyselyt Rakennustekniset työt Laiteasennukset Tulo- ja purkutunnelien louhinta Suomenojan jätevesien kääntöjärjestelyjen toteutus Koekäyttö sekä vesien ja lietteen siirto Suomenojalta Käyttöönotto I II III IV I II III IV I II III IV I II III IV I II III IV I II III IV I II III IV I II III IV I II III IV I II III IV
17 Liite 4: Blominmäen urakkatilanne 9/2015
18 Liite 5: Blominmäen siirto- ja työtunneleiden viimeisin yleiskuva
TOTEUTUKSEN TILANNERAPORTTI 1.6.2015
Helsingin seudun ympäristöpalvelut BLOMINMÄEN JÄTEVEDENPUHDISTAMO TOTEUTUKSEN TILANNERAPORTTI 1.6.2015 HSY:n hallitus 12.6.2015 Lisätietoja toimialajohtaja Jukka Piekkari 09 1561 3002 jukka.piekkari@hsy.fi
LisätiedotLisätietoja toimialajohtaja Jukka Piekkari 09 1561 3002 jukka.piekkari@hsy.fi. osastonjohtaja vs. Mari Heinonen 09 1561 3187 mari.heinonen@hsy.
äristöpalvelut DENPUHDISTAMO RAPORTTI 1.6.2015 2.6.2015 Lisätietoja toimialajohtaja Jukka Piekkari 09 1561 3002 jukka.piekkari@hsy.fi osastonjohtaja vs. Mari Heinonen 09 1561 3187 mari.heinonen@hsy.fi
LisätiedotTOTEUTUKSEN TILANNERAPORTTI 16.3.2015
Helsingin seudun ympäristöpalvelut BLOMINMÄEN JÄTEVEDENPUHDISTAMO TOTEUTUKSEN TILANNERAPORTTI 16.3.2015 HSY:n hallitus 20.3.2015 Lisätietoja toimialajohtaja Jukka Piekkari 09 1561 3002 jukka.piekkari@hsy.fi
LisätiedotTOTEUTUKSEN TILANNERAPORTTI 31.12.2015
Helsingin seudun ympäristöpalvelut BLOMINMÄEN JÄTEVEDENPUHDISTAMO TOTEUTUKSEN TILANNERAPORTTI 31.12.2015 HSY:n hallitus 22.1.2016 Lisätietoja toimialajohtaja Jukka Piekkari 09 1561 3002 jukka.piekkari@hsy.fi
LisätiedotMegaluokan vesihuoltohanke etenee
Megaluokan vesihuoltohanke etenee kohti Espoon Blominmäen jätevedenpuhdistamoa Jukka Yli-Kuivila, projektijohtaja HSY Maarakennuspäivä 24.9.2015 Blominmäki huhtikuussa 2015 27.8.2014 2 1 24.9.2015 Mikkelänkallio
LisätiedotHSY:n uusi Blominmäen jätevedenpuhdistamo
HSY:n uusi Blominmäen jätevedenpuhdistamo Maanalainen rakentaminen seminaari 11.5.2015 RIL Pohja-, maa- ja kalliorakentamisen tekniikkaryhmä Jukka Yli-Kuivila, projektijohtaja HSY 11.5.2015 Blominmäen
LisätiedotBlominmäen jätevedenpuhdistamo hankekatsaus. 16.4.2015 Jukka Yli-Kuivila, projektijohtaja
Blominmäen jätevedenpuhdistamo hankekatsaus 16.4.2015 Jukka Yli-Kuivila, projektijohtaja Blominmäen jätevedenpuhdistamo 150 000 m 3 /d 400 000 asukasta v. 2020 => 550 000 asukasta v. 2040 Blominmäki havainnekuva
LisätiedotKysymyksiä ja palautetta? Voit täyttää palautelomakkeen ja palauttaa sen järjestäjille Käsittelemme kysymykset ja palautteet esitysten jälkeen
Kysymyksiä ja palautetta? Voit täyttää palautelomakkeen ja palauttaa sen järjestäjille Käsittelemme kysymykset ja palautteet esitysten jälkeen Blominmäen jätevedenpuhdistamo ja viemäritunnelit 19.1.2016
LisätiedotBlominmäen jätevedenpuhdistamo. HSY:n historian suurin panostus Itämeren suojeluun ja Espoon kaupunkikehitykseen
Blominmäen jätevedenpuhdistamo HSY:n historian suurin panostus Itämeren suojeluun ja Espoon kaupunkikehitykseen 31.8./6.9./13.9.2016 Jukka Yli-Kuivila, projektijohtaja 1 Ajoreitti Mikkelästä Blominmäkeen
LisätiedotTOTEUTUKSEN TILANNERAPORTTI
Helsingin seudun ympäristöpalvelut BLOMINMÄEN JÄTEVEDENPUHDISTAMO TOTEUTUKSEN TILANNERAPORTTI 31.3.2016 HSY:n hallitus 22.4.2016 Lisätietoja toimialajohtajan sijainen Tommi Fred 09 1561 3451 tommi.fred@hsy.fi
LisätiedotTOTEUTUKSEN TILANNERAPORTTI
Helsingin seudun ympäristöpalvelut BLOMINMÄEN JÄTEVEDENPUHDISTAMO TOTEUTUKSEN TILANNERAPORTTI 13.1.2017 HSY:n hallitus 20.1.2017 Lisätietoja toimialajohtajan sijainen Tommi Fred 09 1561 3451 tommi.fred@hsy.fi
LisätiedotTOTEUTUKSEN TILANNERAPORTTI
Helsingin seudun ympäristöpalvelut BLOMINMÄEN JÄTEVEDENPUHDISTAMO TOTEUTUKSEN TILANNERAPORTTI 30.9.2017 HSY:n hallitus 20.10.2017 Lisätietoja toimialajohtaja Tommi Fred 09 1561 3451 tommi.fred@hsy.fi osastonjohtaja
LisätiedotTOTEUTUKSEN TILANNERAPORTTI
Helsingin seudun ympäristöpalvelut BLOMINMÄEN JÄTEVEDENPUHDISTAMO TOTEUTUKSEN TILANNERAPORTTI 30.6.2018 HSY:n hallitus 17.8.2018 Lisätietoja toimialajohtaja Tommi Fred 09 1561 3451 tommi.fred@hsy.fi osastonjohtaja
LisätiedotTOTEUTUKSEN TILANNERAPORTTI
Helsingin seudun ympäristöpalvelut BLOMINMÄEN JÄTEVEDENPUHDISTAMO TOTEUTUKSEN TILANNERAPORTTI 31.12.2017 HSY:n hallitus 19.1.2018 Lisätietoja toimialajohtajan sijainen Tommi Fred 09 1561 3451 tommi.fred@hsy.fi
LisätiedotTOTEUTUKSEN TILANNERAPORTTI
Helsingin seudun ympäristöpalvelut BLOMINMÄEN JÄTEVEDENPUHDISTAMO TOTEUTUKSEN TILANNERAPORTTI 31.7.2016 HSY:n hallitus 26.8.2016 Lisätietoja toimialajohtajan sijainen Tommi Fred 09 1561 3451 tommi.fred@hsy.fi
LisätiedotTOTEUTUKSEN TILANNERAPORTTI
Helsingin seudun ympäristöpalvelut BLOMINMÄEN JÄTEVEDENPUHDISTAMO TOTEUTUKSEN TILANNERAPORTTI 31.7.2017 HSY:n hallitus 25.8.2017 Lisätietoja toimialajohtajan sijainen Tommi Fred 09 1561 3451 tommi.fred@hsy.fi
LisätiedotTOTEUTUKSEN TILANNERAPORTTI
Helsingin seudun ympäristöpalvelut BLOMINMÄEN JÄTEVEDENPUHDISTAMO TOTEUTUKSEN TILANNERAPORTTI 31.3.2018 HSY:n hallitus 13.4.2018 Lisätietoja toimialajohtaja Tommi Fred 09 1561 3451 tommi.fred@hsy.fi osastonjohtaja
LisätiedotBlominmäen jätevedenpuhdistamon Mikkelän ajotunnelin louhintaurakan asukastilaisuus
Blominmäen jätevedenpuhdistamon Mikkelän ajotunnelin louhintaurakan asukastilaisuus 25.11.2014 Avaussanat Jukka Piekkari, vesihuollon toimialajohtaja Blominmäen puhdistamohankkeen tausta ja eteneminen
LisätiedotKysymyksiä ja palautetta? Voit täyttää palautelomakkeen ja palauttaa sen järjestäjille Käsittelemme kysymykset ja palautteet esitysten jälkeen
Kysymyksiä ja palautetta? Voit täyttää palautelomakkeen ja palauttaa sen järjestäjille Käsittelemme kysymykset ja palautteet esitysten jälkeen Blominmäen jätevedenpuhdistamo hankekatsaus 6.10.2015 Jukka
LisätiedotTOTEUTUKSEN TILANNERAPORTTI
Helsingin seudun ympäristöpalvelut BLOMINMÄEN JÄTEVEDENPUHDISTAMO TOTEUTUKSEN TILANNERAPORTTI 30.9.2018 HSY:n hallitus 12.10.2018 Lisätietoja toimialajohtaja Tommi Fred 09 1561 3451 tommi.fred@hsy.fi osastonjohtaja
LisätiedotKiviaineksen ottaminen rakentamisen yhteydessä. Tapaus Masku
Kiviaineksen ottaminen rakentamisen yhteydessä Tapaus Masku Varsinais-Suomen ELY-keskus, johtava lakimies Pauli Rajala 11.11.2016 Säännöstaustaa Maa-aineslaki ei koske rakentamisen yhteydessä irrotettujen
LisätiedotPirkanmaan keskuspuhdistamon asukastilaisuus 20.4.2015
Pirkanmaan keskuspuhdistamon asukastilaisuus 20.4.2015 17.30-18.00 18.05 18.20 19.00 20.00 Kahvitarjoilu Tilaisuuden avaus (Tampereen Vesi) Historiakatsaus (Tampereen Vesi) Suunnittelutilanne ja lisätutkimukset
LisätiedotRAUTALAMMIN KUNTA KOKOUSPÖYTÄKIRJA Nro 5/2015 Ympäristölautakunta Sivut 73-76. Kunnanvirasto, kunnanhallituksen huone
RAUTALAMMIN KUNTA KOKOUSPÖYTÄKIRJA Nro 5/2015 Ympäristölautakunta Sivut 73-76 KOKOUSAIKA Torstai 25.6.2015 klo.16.00 16.40. KOKOUSPAIKKA SAAPUVILLA OLLEET JÄSENET (ja merkintä siitä, kuka toimi puheenjohtajana)
LisätiedotEspoon kaupunki Pöytäkirja 58
01.06.2015 Sivu 1 / 1 5502/02.07.00/2014 58 Tontin ja maanalaisen alueen vuokraaminen Gumbölestä sekä tontin laajennuksen vuokraaminen Muuralasta Helsingin seudun ympäristöpalvelut -kuntayhtymälle (HSY),
LisätiedotHelsingin seudun ympäristöpalvelut HANKESUUNNITELMA Mikkelänkallion tukikohta
Helsingin seudun ympäristöpalvelut HANKESUUNNITELMA Mikkelänkallion tukikohta Helsingin seudun ympäristöpalvelut -kuntayhtymä Opastinsilta 6 A 00520 Helsinki puhelin 09 156 11 faksi 09 1561 2011 www.hsy.fi
LisätiedotKolmen suuren jätevedenpuhdistamon rakentaminen käynnistymässä
Kolmen suuren jätevedenpuhdistamon rakentaminen käynnistymässä Vesihuolto 2015 Jukka Yli-Kuivila, projektijohtaja HSY Pekka Pesonen, toimitusjohtaja Tampereen Vesi Petri Tuominen, toimitusjohtaja JS-Puhdistamo
LisätiedotTOTEUTUKSEN TILANNERAPORTTI
Helsingin seudun ympäristöpalvelut BLOMINMÄEN JÄTEVEDENPUHDISTAMO TOTEUTUKSEN TILANNERAPORTTI 31.3.2017 HSY:n hallitus 21.4.2017 Lisätietoja toimialajohtajan sijainen Tommi Fred 09 1561 3451 tommi.fred@hsy.fi
LisätiedotTOTEUTUKSEN TILANNERAPORTTI
Helsingin seudun ympäristöpalvelut BLOMINMÄEN JÄTEVEDENPUHDISTAMO TOTEUTUKSEN TILANNERAPORTTI 31.3.2019 HSY:n hallitus 12.3.2019 Lisätietoja toimialajohtaja Tommi Fred 09 1561 3451 tommi.fred@hsy.fi hankejohtaja
LisätiedotTOTEUTUKSEN TILANNERAPORTTI
Helsingin seudun ympäristöpalvelut BLOMINMÄEN JÄTEVEDENPUHDISTAMO TOTEUTUKSEN TILANNERAPORTTI 12.10.2016 HSY:n hallitus 21.10.2016 Lisätietoja toimialajohtajan sijainen Tommi Fred 09 1561 3451 tommi.fred@hsy.fi
LisätiedotMetro länteen asukastilaisuus
Metro länteen asukastilaisuus 25.4.2016 Ohjelma Hankkeen esittely, projektipäällikkö Tero Palmu, Länsimetro Oy Espoonlahden aseman ja ratatunnelin louhinta: työmaa-alueet, työajat ja -vaiheet, projektijohtaja
LisätiedotHelsingin kaupunki Pöytäkirja 29/ (5) Kaupunginhallitus Kaj/
Helsingin kaupunki Pöytäkirja 29/2015 1 (5) 805 HSY -kuntayhtymän toiminta- ja taloussuunnitelmaehdotus vuosille 2016-2018 HEL 2015-007268 T 00 01 06 Päätös päätti merkitä tiedoksi liitteinä 2 ja 3 olevat
LisätiedotMetro länteen asukastilaisuus Iivisniemen koulu
Metro länteen asukastilaisuus Iivisniemen koulu 10.3.2016 Ohjelma Hankkeen esittely, projektipäällikkö Tero Palmu, Länsimetro Oy Finnoon ratatunnelin ja aseman louhinta: työmaaalueet, työajat ja vaiheet,
LisätiedotMetro länteen Asukastilaisuus Soukka Soukan koulu
Metro länteen Asukastilaisuus Soukka 6.10. Soukan koulu Länsimetro Oy Ohjelma Hankkeen esittely toimitusjohtaja Matti Kokkinen, Länsimetro Oy Kiinteistökatselmukset projektipäällikkö Eero Hurmalainen,
LisätiedotPäätös. Etelä-Suomi Nro 125/2012/1 Dnro ESAVI/148/04.08/2012
Päätös Etelä-Suomi Nro 125/2012/1 Dnro ESAVI/148/04.08/2012 Annettu julkipanon jälkeen 14.8.2012 ASIA Ympäristönsuojelulain (86/2000) 115 :n mukainen hakemus, joka koskee Ämmässuon jätteenkäsittelykeskuksen
LisätiedotHelsingin kaupunki Pöytäkirja 9/ (5) Ympäristölautakunta Ysp/
Helsingin kaupunki Pöytäkirja 9/2014 1 (5) 200 Aluehallintoviraston päätös Länsisataman edustan väylän muuttamisesta ESAVI/197/04.09/2013 Päätös Asia tulisi käsitellä 10.6.2014 kokouksessa. päätti merkitä
LisätiedotLAPPEENRANNAN JÄTEVESIRATKAISU. Hyväristönmäen uuden jätevedenpuhdistamon ja siirtolinjan toteutus. HYVÄ-hanke
LAPPEENRANNAN JÄTEVESIRATKAISU Hyväristönmäen uuden jätevedenpuhdistamon ja siirtolinjan toteutus HYVÄ-hanke yleisötilaisuus Myllymäen koulu 26.5.2016 Riitta Moisio/LAVO Toikansuo jäteveden puhdistusta
LisätiedotPÄÄTÖS. Helsinki No YS 598
PÄÄTÖS Helsinki 19.5.2009 Annettu julkipanon jälkeen Dnro UUS-2008-Y-653-111 No YS 598 ASIA Päätös ympäristönsuojelulain 101 :n mukaisesta, erikseen tehdystä hakemuksesta, joka koskee YIT Rakennus Oy:n
LisätiedotHelsingin seudun ympäristöpalvelut -kuntayhtymä HANKESUUNNITELMA Peltoniemen paineenkorotusaseman rakentaminen
Helsingin seudun ympäristöpalvelut -kuntayhtymä HANKESUUNNITELMA Peltoniemen paineenkorotusaseman rakentaminen Helsingin seudun ympäristöpalvelut -kuntayhtymä Ilmalantori 1 00240 Helsinki puhelin 09 156
LisätiedotHelsingin kaupunki Pöytäkirja 20/ (5) Kiinteistölautakunta To/
Helsingin kaupunki Pöytäkirja 20/2015 1 (5) 523 Sörnäisten kortteleiden 10600-10602 maaperän puhdistamiseen liittyvien töiden tilaaminen HEL 2015-011933 T 00 01 00 Päätös päätti oikeuttaa kiinteistöviraston
LisätiedotVt 12 Lahden eteläinen kehätie
Raportti 1 Vt 12 Lahden eteläinen kehätie Kuukausiraportti nro 5/2018 Tarkastelujakso: 1.5.2018-31.5.2018 Laatinut: Rakennuttajatoimisto HTJ Oy Hyväksynyt: Liikennevirasto Liikennevirasto PL 33, 00521
LisätiedotMetro länteen Asukastilaisuus Sammalvuoren varikon louhinta
Metro länteen Asukastilaisuus Sammalvuoren varikon louhinta Länsimetro Oy Ohjelma Hankkeen esittely toimitusjohtaja Matti Kokkinen Länsimetro Oy Sammalvuoren varikon louhinta; työmaa-alue, työajat ja -vaiheet
LisätiedotMaininkitien asukastilaisuus
Maininkitien asukastilaisuus 25.4.2017 Ohjelma Tervetuliaissanat: viestintäjohtaja Satu Linkola Espoonlahden työmaan esittely: valvoja Juha-Pekka Olli, tuotantopäällikkö Rami Tuovinen Kivenlahden työmaan
LisätiedotASIKKALAN KUNTA URAJÄRVEN VESIHUOLLON YLEIS- SUUNNITELMA
Vastaanottaja Asikkalan kunta Asiakirjatyyppi Vesihuollon yleissuunnitelma Päivämäärä [Month, year] Viite LUONNOS 10.1.2012 ASIKKALAN KUNTA URAJÄRVEN VESIHUOLLON YLEIS- SUUNNITELMA LUONNOS ASIKKALAN KUNTA
LisätiedotJYVÄSKYLÄN KAUPUNKI. Ympäristönsuojelulain 28 :n mukaisessa lupa-asiassa. Päätös on annettu julkipanon jälkeen.
1 JYVÄSKYLÄN KAUPUNKI ASIA PÄÄTÖS Ympäristönsuojelulain 28 :n mukaisessa lupa-asiassa. Päätös on annettu julkipanon jälkeen. Julkipanopvm 20.1.2003 Kokouspvm 16.1.2003 LUVAN HAKIJA Päätös ympäristönsuojelulain
LisätiedotHelsingin kaupunki Pöytäkirja 34/ (5) Yleisten töiden lautakunta Ko/
Helsingin kaupunki Pöytäkirja 34/2011 1 (5) 581 Lausunto kaupunginvaltuutettu Kauko Koskisen ym. toivomusponnesta, jossa kiirehditään kunnallistekniikan rakentamista heti asemakaavan vahvistuttua HEL 2011-003517
LisätiedotLänsimetro Soukan kirjastolla Länsimetro Oy
Länsimetro Soukan kirjastolla 25.9.2017 Länsimetro Oy Metro pääkaupunkiseudulla Länsimetro - 21 km - 13 asemaa - Varikko Sammalvuoressa Itäjatke Metro (avattu 1982) - 21 km (6 km tunnelissa) - 17 asemaa
LisätiedotMetro länteen asukastilaisuus Kaitaan koulu
Metro länteen asukastilaisuus Kaitaan koulu 5.4.2016 Ohjelma Hankkeen esittely, projektipäällikkö Tero Palmu, Länsimetro Oy Kaitaan ratatunnelin ja aseman louhinta: työmaa-alueet, työajat ja vaiheet, projektipäällikkö
LisätiedotHSY:n kokemuksia EIB- ja NIB -rahoituksesta infrahankkeissa
HSY:n kokemuksia EIB- ja NIB -rahoituksesta infrahankkeissa EFSI seminaari 17.9.2015 Raimo Inkinen, toimitusjohtaja 17.9.2015 HSY:n investointihankkeista HSY:llä on suuri investointitarve erityisesti
LisätiedotKokemuksia viranomaisyhteistyöstä konkurssipesien ja yrityssaneerausmenettelyjen yhteydessä Talvivaara Sotkamo Oy:n konkurssipesä
Kokemuksia viranomaisyhteistyöstä konkurssipesien ja yrityssaneerausmenettelyjen yhteydessä 26.8.2015, Insolvenssiristeily Jari Salminen Asianajaja, varatuomari Yhteistyö viranomaisten kanssa Päätösvalta
LisätiedotMikkelin kaupungin virastotalo, kokoushuone 3 (3. kerros) 24 Haukivuoren jätevedenpuhdistamon ympäristölupa
Mikkeli Kokouskutsu 1 (9) Aika 28.05.2015, klo 16:30 Paikka Mikkelin kaupungin virastotalo, kokoushuone 3 (3. kerros) Käsiteltävät asiat 21 Kokouksen laillisuus ja päätösvaltaisuus 22 Pöytäkirjan tarkastus
LisätiedotMuutoksenhaku Muutoksenhakukielto, valmistelu tai täytäntöönpano Otteet Otteen liitteet
Helsingin kaupunki Pöytäkirja 15/2016 1 (5) 151 Tripla-rakennushankkeen HKL:n kustannusosuuksien hyväksyminen HEL 2016-008432 T 02 08 03 01 Päätös Käsittely päättää hyväksyä Keski-Pasilan keskuksen toteutussopimuksen
LisätiedotPäätös LAINVOIMAISET YMPÄRISTÖLUVAT JA LUPIEN MUKAISET TARKISTUSAJANKOHDAT
Päätös Etelä-Suomi Nro 92/2013/1 Dnro ESAVI/80/04.08/2013 Annettu julkipanon jälkeen 20.5.2013 ASIA Hakemus, joka koskee Neste Oil Oyj:n Haminan terminaalin ympäristöluvassa A 1027/KAS-2005-Y-29-111 määrätyn
LisätiedotMENETTELYTAPAOHJE RAKENNUTTAMINEN HSY JA ESPOON KAUPUNKI 17.6.2015 Liite 3
VESIHUOLLON RAKENNUTTAMISEN ERITYISPIIRTEET Sisällysluettelo 1 Menettelytapaohje ja sen käyttö... 2 2 Hankinta... 2 3 Valvonta... 3 4 Vastaanotto... 4 5 Suoriteseuranta... 4 6 Laskutus ja kokouskäytännöt...
LisätiedotHelsingin kaupunki Pöytäkirja 5/ (5) Kiinteistölautakunta Tila/
Helsingin kaupunki Pöytäkirja 5/2016 1 (5) 99 Lasten päiväkoti Fallpakan uudisrakennuksen (pääurakan työt) pääurakoitsijan valinta HEL 2014-004764 T 02 08 03 00 Kiinteistökartta 107/679 507, Fallpakankuja
LisätiedotHelsingin seudun ympäristöpalvelut Helsingforsregionens miljötjänster. Uusi jätevedenpuhdistamo. Blominmäkeen
Helsingin seudun ympäristöpalvelut Helsingforsregionens miljötjänster Uusi jätevedenpuhdistamo Blominmäkeen Espoon Blominmäen uusi jätevedenpuhdistamo rakennetaan maan alle louhittavaan luolastoon, jonne
LisätiedotHelsingin kaupunki Pöytäkirja 8/ (6) Liikennelaitos -liikelaitoksen johtokunta (HKL) Infraj/
Helsingin kaupunki Pöytäkirja 8/2015 1 (6) 68 HKL:n kulunvalvonnan uusimisen kokonaisurakan lisä- ja muutostyövarauksen korottaminen HEL 2013-000688 T 10 06 00 Päätös päätti hyväksyä HKL:n kulunvalvonnan
LisätiedotBlominmäen jätevedenpuhdistamon Mikkelän ajotunnelin louhintaurakan asukastilaisuus
Keskustelumuistio Projekti Blominmäen jätevedenpuhdistamon Mikkelän ajotunnelin louhintaurakan asukastilaisuus Mikkelän koulu, Lanttikatu 7, 02770 ESPOO Asiakas Helsingin Seudun Ympäristöpalvelut (HSY)
LisätiedotOsmajärven alueen ranta- asemakaava, osittainen kumoaminen
S U U N N IT T EL U JA T EK N IIK K A LEPPÄVIRRAN KUNTA Osmajärven alueen ranta- asemakaava, osittainen kumoaminen Kaavaselostus, ehdotus FCG SUUNNITTELU JA TEKNIIKKA OY P20689 Kaavaselostus, ehdotus 1
LisätiedotJÄPPILÄN SEUDUN VESIOSUUSKUNTA VESIHUOLLON TIEDOTUSTILAISUUS 25.4.2008 Tilaisuuden avaus Vesihuollon yleiset periaatteet Osuuskunnan yleiset
JÄPPILÄN SEUDUN VESIOSUUSKUNTA VESIHUOLLON TIEDOTUSTILAISUUS 25.4.2008 Tilaisuuden avaus Vesihuollon yleiset periaatteet Osuuskunnan yleiset periaatteet Hanke-esittely Keskustelua Tilaisuuden päättäminen
LisätiedotRakennuspaikka DÅVITS, Brakeudden 37, JORVAS. Rakennettu kerrosala 157 m²
Rakennus- ja ympäristölautakunta 105 09.06.2015 Rakennuslupa 15-64-A, Dåvits 410-1-81 / Oikaisuvaatimus 15-12-OIK 490/10.03.00.02/2015 Rakennus- ja ympäristölautakunta 105 Asia Rakennuslupa Hakemus on
LisätiedotKUNNALLISTEKNIIKAN RAKENTAMINEN SEPÄNKANNAS III ASEMAKAAVA-ALUE KIRKKONUMMEN KUNTA YHDYSKUNTATEKNIIKKA PROJEKTISUUNNITELMA
(6) KUNNALLISTEKNIIKAN RAKENTAMINEN SEPÄNKANNAS III ASEMAKAAVA-ALUE KIRKKONUMMEN KUNTA YHDYSKUNTATEKNIIKKA PROJEKTISUUNNITELMA Tekijä(t) Ari Luomala Päiväys: v..0 pvm. 9.5.20 2 SISÄLLYSLUETTELO Määrittelyt...3.
LisätiedotLuolalan teollisuusalueen louhinnat
Tekninen lautakunta 42 11.03.2009 Tekninen lautakunta 26 27.02.2013 Tekninen lautakunta 99 29.10.2014 Luolalan teollisuusalueen louhinnat 307/10.05.00/2013 Tekninen lautakunta 15.11.2005 127 Tekninen lautakunta
LisätiedotMENETTELYTAPAOHJE SUUNNITTELUTTAMINEN HSY JA ESPOON KAUPUNKI 17.6.2015 Liite 1
VESIHUOLLON SUUNNITTELUTTAMISEN ERITYISPIIRTEET Sisällysluettelo 1 Menettelytapaohje ja sen käyttö... 2 2 Suunnittelun hankinta... 2 2.1 Yhteisten puitesopimuskonsulttien hankinta... 2 2.2 Yksittäisen
LisätiedotPOHJOIS-KUOREVEDEN VESIOSUUSKUNTA 8.3.2006 TOIMINTAKERTOMUS 2005. 1. Yleistä
POHJOIS-KUOREVEDEN VESIOSUUSKUNTA 8.3.2006 TOIMINTAKERTOMUS 2005 1. Yleistä Pohjois-Kuoreveden vesiosuuskunnalle vuosi 2005 oli vilkkaan rakentamisen aikaa. Toisaaalta osuuskunnan jo valmistuneilla alueilla
LisätiedotVt 12 Lahden eteläinen kehätie
Vt 12 Lahden eteläinen kehätie 17.5.2017 Illan ohjelma Kahvit ja tilaisuuden avaus, esittäytyminen Mt167 esittelyvideo, n. 2-3 min Tilannekatsaus Suomen Maastorakentaja Oy:n puheenvuoro Keskustelua ja
LisätiedotAS.OY SÄÄSTÖSALO HELSINKI PUTKIREMONTIN HANKESUUNNITTELU
AS.OY SÄÄSTÖSALO HELSINKI PUTKIREMONTIN HANKESUUNNITTELU Laajasalo 21.5.2013 21.5.2013 Ins.tsto Conditio Oy / Juha Räisänen 1 Hankkeen suunnittelijat Putkisuunnittelu, pääsuunnittelija Insinööritoimisto
LisätiedotHelsingin kaupunki Pöytäkirja 6/2013 1 (7) Kiinteistölautakunta Tila/2 21.03.2013
Helsingin kaupunki Pöytäkirja 6/2013 1 (7) 128 Virastotalo K31:n uuden panimoravintolan hankehinnan korotuksen hyväksyminen HEL 2012-012430 T 10 06 00 Päätös päätti myöntää Panimoravintolan toteuttamisen
LisätiedotKuopion Saaristokatu onnistunut kokonaisuus
Kuopion Saaristokatu onnistunut kokonaisuus Katupäällikkö, DI, Ismo Heikkinen, Kuopion kaupunki Projektipäällikkö, DI, Ari Kalliokoski, Destia Oy Kuntatekniikan päivät 2009 Destia Oy on suomalainen infra-
LisätiedotMetro länteen Asukastilaisuus Kivenlahti Mainingin koulu
Metro länteen Asukastilaisuus Kivenlahti Mainingin koulu 1.12.2015 Länsimetro Oy Ohjelma Hankkeen esittely toimitusjohtaja Matti Kokkinen, Länsimetro Oy Kivenlahden aseman ja ratatunnelin louhinta; työmaaalue,
LisätiedotASEMANTIEN PÄIVÄKODIN LOPPURAPORTTI
ASEMANTIEN PÄIVÄKODIN LOPPURAPORTTI 28.1.2014 RAKENNUSHANKKEEN LOPPURAPORTTI Kohde: Asemantien päiväkoti 740-4-33-1 Asemantie 16 57100 SAVONLINNA Hankkeen laajuustiedot ja tilatehokkuudet: Päiväkotirakennus:
LisätiedotVt 12 Lahden eteläinen kehätie
Raportti 1 Vt 12 Lahden eteläinen kehätie Kuukausiraportti nro 8/2018 Tarkastelujakso: 1.8.2018-31.8.2018 Laatinut: Rakennuttajatoimisto HTJ Oy Hyväksynyt: Liikennevirasto Liikennevirasto PL 33, 00521
LisätiedotMt 132 Klaukkalan ohikulkutie, STk-urakka
Raportti 1 Mt 132 Klaukkalan ohikulkutie, STk-urakka Kuukausiraportti nro 7/2019 Tarkastelujakso: 1.7.2019-31.7.2019 Laatinut: Rakennuttajatoimisto HTJ Oy Hyväksynyt: Väylävirasto Väylävirasto PL 33, 00521
Lisätiedot3 HANKESUUNNITELMAN MUKAINEN VARAUTUMINEN LEVEÄÄN VAUNUUN
15.12.2017 1 (5) Raide-Jokerin-projektin tilaajan johtoryhmä Kokous 19 Aika: 15.12.2017 klo 9-11 Paikka: nh. Artic XL, (Raide-Jokerin Big Room, Valimotie 1, 2. krs.) Läsnä: Ville Lehmuskoski (pj.) HKL
LisätiedotKiinteän omaisuuden myynti/määräala kiinteistöstä Gröndal 753-421-12-1 sekä kiinteistö 753-421-878-4/Louhintahiekka Oy
Valtuusto 65 18.06.2012 Kiinteän omaisuuden myynti/määräala kiinteistöstä Gröndal 753-421-12-1 sekä kiinteistö 753-421-878-4/Louhintahiekka Oy 299/10.00.02/2012 KAAVJAOS 39 Kaavoitusjaosto 28.03.2012 Valmistelija:
LisätiedotVt 12 Lahden eteläinen kehätie
Raportti 1 Vt 12 Lahden eteläinen kehätie Kuukausiraportti nro 3/2018 Tarkastelujakso: 1.3.2018-31.3.2018 Laatinut: Rakennuttajatoimisto HTJ Oy Hyväksynyt: Liikennevirasto Liikennevirasto PL 33, 00521
LisätiedotVt 12 Lahden eteläinen kehätie
Raportti 1 Vt 12 Lahden eteläinen kehätie Kuukausiraportti nro 4/2018 Tarkastelujakso: 1.4.2018-30.4.2018 Laatinut: Rakennuttajatoimisto HTJ Oy Hyväksynyt: Liikennevirasto Liikennevirasto PL 33, 00521
LisätiedotTekninen lautakunta 214 24.06.2015 Kaupunginhallitus 280 06.07.2015. Länsialueen paloaseman rahoitus 99/10.03.02.01/2015
Tekninen lautakunta 214 24.06.2015 Kaupunginhallitus 280 06.07.2015 Länsialueen paloaseman rahoitus 99/10.03.02.01/2015 TEKLA 214 Valmistelija/lisätiedot: Tilakeskuksen johtaja vs. Pekka Oksman, puh. 040
LisätiedotMissä mennään? Rakentamisjohtaja Tero Palmu
Missä mennään? Rakentamisjohtaja Tero Palmu 17.1.2019 Aineiston käyttö ja kopiointi ilman Länsimetron lupaa on kiellettyä. Itäjatke Länsimetro 21 km 13 asemaa Varikko Sammalvuoressa Kantametro (avattu
LisätiedotOsastonjohtaja Tuomo Heinonen puh. (09) Projektinjohtaja Jukka Yli-Kuivila puh. (09)
Hallitus 5 19.01.2018 BLOMINMÄEN JÄTEVEDENPUHDISTAMOHANKKEESEEN LIITTYVÄT SUUNNITTELUTOIMEKSIANNOT 604/05.050.501.5012/2017 Hallitus 5 Esittelijä Valmistelijat Yleistä Toimitusjohtaja Raimo Inkinen Toimialajohtaja
LisätiedotJ AI uehall intovirasto Dnro ESAVl/168/04.08/2012
J AI uehall intovirasto Dnro ESAVl/168/04.08/2012 Etelä-Suomi 11.12.2013 Naantalin kaupunki Kaupunginhallitus PL 43 21101 NAANTALI!/. C:'.?('. ()(/ Viite Varsinais-Suomen elinkeino-, liikenne- ja ympäristökeskuksen/
LisätiedotHelsingin kaupunki Pöytäkirja 23/ (5) Kiinteistölautakunta To/
Helsingin kaupunki Pöytäkirja 23/2014 1 (5) 620 Alueiden vuokraaminen Länsimetro Oy:lle länsimetron toteuttamista ja käyttöä varten HEL 2013-010854 T 10 01 01 02 Päätös päätti vuokrata Länsimetro Oy:lle
LisätiedotVatulan alueen jätevesiosuuskunta
Vatulan alueen jätevesiosuuskunta Projektin päättäjäiset 25.9.2010 Vatulan Nykäyksellä Hankkeen käynnistäminen 24.5.2005 pidettiin ensimmäinen yleinen viemäröintihankkeen keskustelutilaisuus Vatulan Nykäyksellä.
LisätiedotTA 2018 Talousar- Yhteensä viomuutos Tulot Menot Netto
Kiinteistöjen myynnit Tulot 3 285 000-1 285 000 2 000 000 Menot 0 0 0 Netto 3 285 000-1 285 000 2 000 000 Kiinteistöomaisuuden myyntitulot, toteutuneita kauppoja 5. UUDISRAKENTAMINEN Nilsiän terveys- ja
LisätiedotVt 12 Lahden eteläinen kehätie
Raportti 1 Vt 12 Lahden eteläinen kehätie Kuukausiraportti nro 9/2018 Tarkastelujakso: 1.9.2018-30.9.2018 Laatinut: Rakennuttajatoimisto HTJ Oy Hyväksynyt: Liikennevirasto Liikennevirasto PL 33, 00521
LisätiedotHelsingin kaupunki 1 (3) Kaupunkisuunnitteluvirasto
Helsingin kaupunki 1 (3) Kaupunginhallitus Itä-Pasilan Allianssin tonttia 17023/2 ja tontin itäpuolista katu- ja puistoaluetta koskevasta asemakaavan muutosehdotuksesta annetut lausunnot (nro 12077) HEL
LisätiedotLUPAPÄÄTÖS Nro 68/11/1 Dnro PSAVI/266/04.08/2010 Annettu julkipanon jälkeen ASIA LUVAN HAKIJA
LUPAPÄÄTÖS Nro 68/11/1 Dnro PSAVI/266/04.08/2010 Annettu julkipanon jälkeen 3.8.2011 1 ASIA Olostunturin jätevedenpuhdistamon ympäristölupa, Muonio LUVAN HAKIJA Muonion kunta PL 25 99301 MUONIO 2 SISÄLLYSLUETTELO
LisätiedotPIRKANMAAN KESKUSPUHDISTAMO SULKAVUORI ASUKASTILAISUUS 19.8.2015
PIRKANMAAN KESKUSPUHDISTAMO SULKAVUORI PIRKANMAAN KESKUSPUHDISTAMO SISÄLTÖ 1. Luolapuhdistamo 1. Aikataulu 2. Mitoitus ja puhdistusarvot 3. Valitut prosessit ja lay-out luonnokset 4. Kustannusarvio 2.
LisätiedotMäkikylän jätevedenpuhdistamon saneeraus ja laajennus
Mäkikylän jätevedenpuhdistamon saneeraus ja laajennus Vesihuoltopäivät 19.3.2015 Kouvola Jussi Lindholm jussi.lindholm@fcg.fi FCG Suunnittelu ja tekniikka Oy 3.3.2015 Page 1 Mäkikylän jätevedenpuhdistamo
LisätiedotBiokaasua Espoon Suomenojalta
Biokaasua Espoon Suomenojalta Suomen Kaasuyhdistyksen syyskokous 8.11.2012 Tommi Fred, vs. toimialajohtaja 8.11.2012 1 HSY ympäristötekoja toimivan arjen puolesta Helsingin seudun ympäristöpalvelut -kuntayhtymä
LisätiedotRaide-Jokeri Päätös toteuttajien valinnasta Johtoryhmä
Raide-Jokeri Päätös toteuttajien valinnasta Johtoryhmä 24.10.2017 Tarjoajien valintaprosessi Hankinta toteutettiin eritysalojen hankintalain mukaisesti neuvottelumenettelynä. Hankinnasta julkaistiin 20.4.2017
LisätiedotMt 132 Klaukkalan ohikulkutie, STk-urakka
Raportti 1 Mt 132 Klaukkalan ohikulkutie, STk-urakka Kuukausiraportti nro 6/2019 Tarkastelujakso: 1.6.2019-30.6.2019 Laatinut: Rakennuttajatoimisto HTJ Oy Hyväksynyt: Väylävirasto Väylävirasto PL 33, 00521
LisätiedotHelsingin kaupunki Pöytäkirja 9/ (5) Teknisen palvelun lautakunta Stara/
Helsingin kaupunki Pöytäkirja 9/2014 1 (5) 117 Staran kaupunkitekniikoiden pienten louhintatöiden uudelleen kilpailutus ajalle 1.7.2014-31.12.2015. HEL 2013-013178 T 02 08 03 00 Päätös päätti oikeuttaa
LisätiedotORIPÄÄN KUNTA KOKOUSPÖYTÄKIRJA Nro Sivu Tekninen lautakunta 4/
KOKOUSPÖYTÄKIRJA Nro Sivu Tekninen lautakunta 4/2019 30 Kokousaika 17.4.2019 kello 18.00 19.10 Kokouspaikka Oripään kunnanvirasto Läsnä Auramaa Ville Kankare Tarmo Kiertonen Sanna, varapuheenjohtaja Koivusaari
LisätiedotHelsingin kaupunki Pöytäkirja 17/2015 1 (8) Kiinteistölautakunta To/17 01.10.2015
Helsingin kaupunki Pöytäkirja 17/2015 1 (8) 437 Kiinteistölautakunnan esitys kaupunginhallitukselle kiinteistönkaupan esisopimuksen tekemiseksi Espoon Hannuksenpellossa sijaitsevista tonteista (Espoo,
LisätiedotValtion vesihuoltotyöt Laki vesihuollon tukemisesta 30.7.2004/686
Akanojan ja Mäkikylän välisen jäteveden siirtolinjan ja pumppaamon toteutus Rakentamispäällikkö Juhani Leppikangas Valtion vesihuoltotyöt Laki vesihuollon tukemisesta 30.7.2004/686 Valtion vesihuoltotyössä
LisätiedotRiikinvoiman Ekovoimalaitoshanke. EnergyVarkaus Seminaari 8.8.2014
Riikinvoiman Ekovoimalaitoshanke EnergyVarkaus Seminaari 8.8.2014 Sisältö 1. Riikinvoiman Ekovoimalaitoshanke 2. Hankkeen tilannekatsaus Riikinvoiman Ekovoimalaitoshanke Hanke käynnistyi syksyllä 2010
LisätiedotPäätös Nro 145/2012/1 Dnro ESAVI/193/04.08/2012. Annettu julkipanon jälkeen 21.9.2012
Etelä-Suomi Päätös Nro 145/2012/1 Dnro ESAVI/193/04.08/2012 Annettu julkipanon jälkeen 21.9.2012 ASIA Ympäristönsuojelulain 57 :n mukainen hakemus, joka koskee Lassila & Tikanoja Oyj:n Savion jätehuoltoalueen
LisätiedotYhteinen Kunnallistekninen Työmaa. Eva-Lisa Karlsson YKT-koordinaattori Projektinjohtaja MAKA/LIKE/Toiminnanohjaus
Yhteinen Kunnallistekninen Työmaa Eva-Lisa Karlsson YKT-koordinaattori Projektinjohtaja MAKA/LIKE/Toiminnanohjaus Helsinki, maailman toimivin kaupunki Toimiva kaupunki tarkoittaa sitä, että tietyöt hoidetaan
LisätiedotIsännöitsijätoimisto Tili-Kiinti Oy ISA Haarniskatie 6 D, 00910 Helsinki, puh. (09) 325 6221, faksi (09) 328 1696 isannointi@tili-kiinti.inet.
1 ( 6 ) ILMOITUS HUONEISTON KORJAUSTÖISTÄ pvm. / 201 Ilmoitus on jätettävät isännöitsijätoimistoon hyvissä ajoin ennen suunnitellun korjaustyön aloittamista (vähintään 2 viikkoa ennen töiden aloitusta
LisätiedotSAARIJÄRVEN KAUPUNKI HEIKKILÄNMUTKAN VIEMÄRÖINNIN YLEISSUUNNITELMA
Vastaanottaja Saarijärven kaupunki Asiakirjatyyppi Viemäröinnin yleissuunnitelma Päivämäärä 13.07.2015 Viite 1510020093 SAARIJÄRVEN KAUPUNKI HEIKKILÄNMUTKAN VIEMÄRÖINNIN YLEISSUUNNITELMA SAARIJÄRVEN KAUPUNKI
Lisätiedot
