TOTEUTUKSEN TILANNERAPORTTI

Koko: px
Aloita esitys sivulta:

Download "TOTEUTUKSEN TILANNERAPORTTI"

Transkriptio

1 Helsingin seudun ympäristöpalvelut BLOMINMÄEN JÄTEVEDENPUHDISTAMO TOTEUTUKSEN TILANNERAPORTTI HSY:n hallitus Lisätietoja toimialajohtaja Tommi Fred osastonjohtaja Tuomo Heinonen projektinjohtaja Jukka Yli-Kuivila

2 1(9) 1 Yhteenveto Hanke on edennyt budjetoidusti. Hankkeen toteutuneet kustannukset mennessä ovat yhteensä noin 81,0 milj. euroa ja sidotut kustannukset noin 101,8 milj. euroa. Hanke on edennyt pääosin hankesuunnitelman aikataulussa. Puhdistamon ja viemäritunnelien toteutussuunnittelut ovat edenneet hieman jäljessä hankesuunnitelmassa arvioidusta. Puhdistamon kalliorakennusurakan työt ovat pitkällä. Puhdistamon projektinjohtourakan kilpailutus on käynnissä ja kolmen viemäritunneliosuuden urakoiden kilpailutus on juuri käynnistymässä. Finnoon alueen purkujärjestelyiden ja maankäytön yhteensovituksen periaateratkaisuista on saavutettu neuvottelutulos Espoon kaupungin kanssa Keskeiset tapahtumat raportointijaksolla : Hallitus päätti valita Blominmäen jätevedenpuhdistamon projektinjohtourakan neuvottelumenettelyyn YIT Rakennus Oy, Lemminkäinen Infra Oy ja ryhmittymä: Skanska Infra Oy ja Skanska Talonrakennus Oy. Puhdistamon louhinnat ovat edenneet suunnitelmien ja tavoitteiden mukaisesti. Noin m 3 -ktr (n. 108 % puhdistamoalueen arvioidusta louhintatarpeesta) on louhittuna. Eestinkallion työtunneliin liittyville pysyville maanpäällisille järjestelyille saatiin toimenpidelupa ja Penkkikujan ja Riimukallion pystykuiluille rakennuslupa Keskeiset muutokset riskeissä ja muussa: Suurin kokonaisaikatauluun ja sen myötä myös kustannuksiin liittyvä riski on edelleen Suomenojan puhdistamotontin kaavamuutos- ja lupa-aikataulu Finnoossa. Rakennesuunnitelmien valmistuminen rakentamisen kilpailuttamisen edellyttämässä aikataulussa nähdään toisena merkittävänä riskinä. 2 Hankkeen edistymistä kuvaavat tunnusluvut Tilanne Muutos % edelliseen raporttiin Projektiaikaa käytetty (2010->) 64,6 % 2,1 % Suunnittelukustannusten toteutuma-aste 82,4 % 3,6 % Kustannusten sitoutumisaste 27,4 % 0,1 % Toteutumisaste 21,3 % 0,7 % Tunnuslukujen määritelmät: - Projektiaikaa käytetty; kulunut osuus projektiajasta Suunnittelukustannusten toteutuma-aste; suunnittelukustannusten toteutuma / hankesuunnitelman arvio - Kustannusten sitoutumisaste; tehtyjen tilausten ja urakkasopimusten osuus hankesuunnitelman arviosta - Toteutumisaste: maksetun työn osuus hankesuunnitelman arviosta

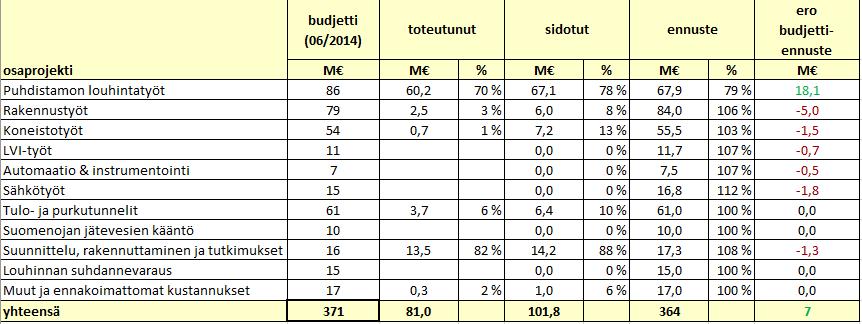

3 2(9) Kuva 1 Blominmäen investoinnin kustannusjakauma ja kumulatiivinen kertymä asti. 3 Suunnittelutilanne 3.1 Puhdistamo Puhdistamon toteutussuunnittelu on edennyt kolmeen toimeksiantoon jaettuna. Suunnittelutyömäärä on kasvanut ennalta arvioidusta. Tavoitellusta aikataulusta ollaan hieman jäljessä. Rakennussuunnitelmat eivät valmistuneet toivotusti toukokuun loppuun mennessä eivätkä kaikilta osin edes syyskuun loppuun mennessä. Tästä on annettu konsultille kirjallinen huomautus. Koneistosuunnitelmat valmistuivat pääosin sovitusti elokuun loppuun mennessä. Niidenkin osalta täydennyksiä on toimitettu vielä lokakuussakin. 3.2 Viemäritunnelit Viemäritunneleiden yleissuunnitelmatasoisia tarkasteluja on edelleen jatkettu Finnoossa. Viemäritunnelien tekniset toteutussuunnitelmat Mikkelä II, Malminmäki ja Eestinkallio urakka-alueilta ovat valmistuneet. Viimeisen urakkaalueen (Finnoo II) toteutussuunnittelu aloitetaan lokakuussa. Eestinkallion työtunneliin liittyville pysyville maanpäällisille järjestelyille saatiin toimenpidelupa ja Penkkikujan ja Riimukallion pystykuiluille rakennuslupa Järjestelyt Finnoossa Finnoon alueen purkujärjestelyiden ja maankäytön yhteensovituksen periaateratkaisuista on saavutettu neuvottelutulos Espoon kaupungin kanssa Suunnittelu- ja toteutusriskien hallinta LVI:stä ja SIA:sta on saatu urakkalaskentaan vasta osakokonaisuuksia. Suunnitteluaikaa on sovitusti lokakuun loppuun. Laskenta-aika urakkatarjoukselle on niiden osalta niin lyhyt, että HSY harkitsee niiden siirtoa

4 3(9) alkuvaiheessa budjettihintaisina PJU:n urakkaan. PJU:n järjestämien kilpailutusten jälkeen nekin siirtyisivät tavoitehintaisiksi töiksi. Hankkeen valmistumiseen ei suunnitelmien viiveellä ole tässä vaiheessa vaikutusta. Urakan hinnoittelua suunnitelmien keskeneräisyys vaikeuttaa. Työnaikaisen suunnittelun viivästymisriski etenkin rakennesuunnittelun osalta on ilmeinen. Siksi raudoitusten suunnittelua on jatkettava keskeytyksettä ja varmistettava riittävien suunnitteluresurssien käytettävyys urakan aikana. Kaikkien viemäritunnelien urakka-alueiden osalta lunastusmenettely on vielä kesken. Etenkin Eestinkallion osalta täytäntöönpanolupa mahdollisista valituksista riippumatta on keskeinen, koska tunnelin sijoittamiseen kriittisimmin suhtautuvia kiinteistöjä on työtunnelin läheisyydessä. Finnoo II osalta on haettava poikkeamaa maanalaiseen asemakaavaan ja rakennuslupia maanpäällisille rakenteille ja pumppaamolle. Lupakäsittelylle ja reagoinnille mahdollisiin valituksiin uhkaa jäädä liian vähän aikaa. Tämä on Blominmäen hankkeessa konkreettisista riskeistä suurin, joka voi suuresti viivästyttää puhdistamon käyttöönottoa ja sitä kautta nostaa huomattavasti kustannuksia. Nyt, kun yhteisymmärrys rakenteiden sijoituksesta on saavutettu, täytyy hallinnolliset menettelyt saada hoidettua hyvässä yhteistyössä ja viivytyksittä. 4 Toteutus 4.1 Hankkeen johtaminen ja rahoitus Hankkeen johtoryhmä on kokoontunut seurantajakson aikana kaksi kertaa. Johtoryhmään osallistuu HSY:n edustajien lisäksi pääsuunnittelijan ja louhintatyötä valvovan konsultin edustajat. 4.2 Työnaikainen suunnittelu ja valvonta Blominmäen luolaston louhinnan ja kalliorakennusurakan työnaikainen suunnittelu ja valvonta ovat käynnissä ja edenneet sovitun mukaisesti. Suunnittelutyömäärä on kasvanut ennalta arvioidusta. 4.3 Rakentaminen Puhdistamon louhinnan ja kalliorakentamisen urakoitsijana toimii Lemminkäinen Infra Oy ( ). Urakassa on vielä muutama tuhat kuutiota louhittavana, lähinnä avolouhintaa mädättämöjen ja lietteenkäsittelyn välisellä alueella. Urakka on etenemässä suunnitellussa aikataulussaan. Kaikkiaan urakassa on mennessä louhittu noin m 3 -ktr, mikä on noin 108 % urakan tarjouspyyntövaiheessa arvioidusta louhintatarpeesta. Louhittava tilavuus on kasvanut eniten jälkikäsittelyhallissa, mutta louhintatarpeet ovat toteutussuunnittelun myötä kasvaneet myös useassa muussa tilassa luolastossa ja maan päällä. Viemäritunneleita on louhittu hallituksen päättämän lisätyön puitteissa touko-heinäkuussa yhteensä 720 m. Arvioitua hankalammasta kallion laadusta ja tärinävaikutuksista johtuen työ on edennyt suunniteltua hitaammin

5 4(9) ja kustannukset todennäköisesti nousevat arvioidusta. Työtä tehdään niin pitkälle, kuin urakka-ajan puitteissa on mahdollista. Tulevien rakentamisvaiheiden turvallisuutta parantavia rakennustöitä on tehty hallituksen päättämän lisätyön puitteissa. Työt olivat käynnissä kahdella pystykuilulla ja tilojen alle tulevien ilmakanavien alueella. Mädättämämöiden alle johtavan ajoreitin viereinen syvän tilan päätyseinä on valmistunut. Kustannusarvion (3,3 M ) arvioidaan pitävän. Kuva 2 Mädättämöiden yläkartiot ovat valmistuneet, rakennusten perustojen ja kanaalien louhinta on käynnissä. Finnoo I urakka (HSY:n osuus Länsimetron kanssa yhdessä tehtävästä urakasta) on saatu lähes tehtyä. Budjetti ja aikataulu pitävät. 4.4 Työturvallisuus Lemminkäinen Infra Oy:n puhdistamourakan MVR-mittausten keskiarvo on ollut yli 96 %, mikä on erittäin hyvä. Blominmäen työmaalla on kolmannella vuosineljänneksellä sattunut yksi lievä työtapaturma ja kaksi läheltä piti tilannetta : kurottajan kaatuminen 2.9. ja kurottajan jarrujen pettäminen piha-ajotunnelissa HSY:n hallituksen päätökset ja päättäväksi tulevat asiat Hallitus päätti valita Blominmäen jätevedenpuhdistamon projektinjohtourakan neuvottelumenettelyyn YIT Rakennus Oy, Lemminkäinen Infra Oy ja ryhmittymä: Skanska Infra Oy ja Skanska Talonrakennus Oy. Hallitus päätti velvoittaa HSY:n johtoa neuvottelemaan Espoon kanssa Finnoon alueen ratkaisujen yhteensovittamisesta ja hakemaan purkutunnelin järjestelyille lunastusta, jos ratkaisuja ei saada sovittua mennessä.

6 5(9) Projektinjohtourakan urakoitsijan valinta Kolmen viemäritunneliosuuden urakoitsijoiden valinta Aikataulu Hankkeen päivitetty yleisaikataulu on liitteenä Aikatauluun liittyvien riskien hallinta Puhdistamon rakentamisaikataulu on edelleen haastava. Viemäritunnelien Finnoo II tunneliurakka on haastava vaikka PJU-urakaan valittu 48 kuukauden toteutusaika tuo myös tunneliurakan totetukseen lisäaikaa. Viemäritunnelilouhinnoissa viivästykset ovat puhdistamon luolastolouhintoja todennäköisempiä ja viivästyksiä on vaikea ottaa kiinni, koska töiden tehostamismahdollisuudet ovat hyvin rajallisia. Siksi urakat on pyrittävä käynnistämään ajoissa. Väljä rakentamisaikataulu ja nykyinen suhdanne madaltavat tarjoushintoja, mikä kompensoi sitä, että urakat saattavat valmistua ennen käyttöönottotarvetta. Viemäritunnelien rakentamisvalmius edellyttää monien erityyppisten lupien saamista. Etenkin Finnoo II osalta tämä on edelleen riski. Asemakaava ja lupaprosessit käynnistetään resurssien salliessa loka-marraskuussa. Henkilöresurssien riittävyys hankkeen tilaaja- ja hallintaorganisaatiossa sekä tilaajan vastuulla olevissa ostopalveluissa (suunnittelu ja työmaavalvonta) on varmistettava projektinjohtourakan sujuvuuden varmistamiseksi. 6 Kaavoitus ja lupamenettelyt 6.1 Ympäristöluvat Etelä-Suomen aluehallintovirasto (AVI) antoi ympäristölupapäätöksensä Päätös ei ole vielä lainvoimanen. Yksi maa- ja vesialueen omistaja on valittanut luvasta Vaasan hallinto-oikeuteen. HSY on vastannut saamaansa vastinepyyntöön Ympäristöluvan yksi määräyksistä on: Luvan saajan on tehtävä Etelä-Suomen aluehallintovirastolle hakemus, jossa selvitetään yksityiskohtaisesti puhdistamon ja Suomenojan välisen viemäritunnelin sekä vara- ja hätäpurkupaikkojen sijainnit sekä tarvittavat rakenteet mennessä. Hakemuksen tulee sisältää lisäksi selvitys meriviemäritunnelin kapasiteetin riittävyydestä ja vertailu, jossa varajärjestelmän vaihtoehtona on uuden meriviemäritunnelin rakentaminen. Vesistövaikutusten mallinnus valmistui elokuussa ja raportti saatiin viimeisteltyä syyskuussa. Aineisto oli tarkoitus toimittaa mennessä, mutta Finnoon ratkaisujen keskeneräisyyden vuoksi toimitus on siirtynyt. Viemäritunnelien Espoonjoen alituksen vesiluvassa ( ) pyydetyt tarkennukset on toimitettu AVI:in.

7 6(9) 6.2 Rakennusluvat ja maisematyöluvat Lupahakemukset Espoon kaupungilta (rakennusvalvonta, kaupunkitekniikka ja kaupunki-suunnittelu) suunnittelun aikana haettavissa olevista luvista on jätetty Malminmäen, Eestinkallion ja Mikkelä II urakka-alueiden osalta. Eestinkallion työtunneliin liittyville pysyville maanpäällisille järjestelyille saatiin toimenpidelupa ja Penkkikujan ja Riimukallion pystykuiluille rakennuslupa Asemakaavat Suomenojan puhdistamotontti kuuluu Espoon kaupunginvaltuuston hyväksymään Finnoon osayleiskaavaan (pohjoinen). Kaavasta valitettiin, joten se ei ole vielä lainvoimainen. Puhdistamotontin asemakaavoitus on tarkoitus toteuttaa osana Finnoonsataman asemakaava. Espoon kaupungin kaupunkisuunnittelulautakunta ( ) asetti alueen rakennuskieltoon asemakaavan vireillä olon vuoksi. Rakennuskielto olisi estänyt toteuttamasta ainakin osaa purkutunnelin liitosrakenteista, pumppaamosta ja ajotunnelista. Siksi HSY valitti päätöksestä Helsingin hallinto-oikeuteen. Espoon ja HSY:n välisessö neuvottelussa sovitun ratkaisun täytäntöönpano edellyttää rakennuskiellon purkamista ratkaisua koskevilta osin. 7 Ympäristöasiat Maa- ja kallioperässä liikkuvan veden pintaa seurataan lähellä louhintoja olevissa havaintoputkissa viikoittain ja kauempana olevissa kuukausittain. Puhdistamoalueen seurannoista laadittiin tilannekatsaus syyskuussa. Kallion raoissa liikkuvan veden pinta on paikoin laskenut voimakkaasti, millä ei sinänsä ole suurta merkitystä, ellei se heijastu kasvillisuuden kannalta olennaiseen maakerrosten veden tasoon. Siinä on joissain puhdistamoa lähellä sijaitsevissa havaintoputkissa havaittu laskua. Tilanteen kehittymistä seurataan. Muutoin pinta- ja pohjaveden laadun seurannassa, ympäristön painumien seurannassa, Blominmäen täyttömäen vakauden seurannassa tai kallion liikkeiden seurannassa ei ole ilmennyt mitään erityistä.

8 7(9) 8 Hankkeen kustannukset Hankesuunnitelma ja hankkeen toteutuneet kustannukset ja sidottujen kustannusten pohjalta tarkennettu ennuste: Puhdistamon suunnitelmamuutokset ja prosessiparannukset ovat tuoneet noin 10 miljoonan euron korotukset ennusteeseen. Käyttöä ja toiminnallisuutta parantavina lisätoimina ovat mm. lähtevän veden UV-käsittely sekä ilmastusaltaiden huoltotunneli. Energiatehokkuutta parantavina lisäinvestointeina ovat mm. aurinkopaneelijärjestelmä, lämpöakku sekä lähtevän veden turbiini. Suunnittelu- ja tutkimuskustannukset tulevat ylittämään vaihtoehtoratkaisujen selvittämisestä johtuen hankesuunnitteluvaiheessa arvioidut. Kustannusarvio tarkentuu olennaisesti vasta urakoitsijavalintojen yhteydessä. Hankesuunnitelman mukainen vuosittaisten kustannusten jakautuminen on esitetty seuraavassa taulukossa. Investointikustannukset toteutuma , M TTS ja ennuste 2021, M Hankesuunnitel ma 2014, M ,6 0, ,4 0, ,3 0, ,7 1, ,9 2, ,7 23, ,3 52, ,1 34,2 56, ,0 83, ,0 101, ,0 47, ,8 1,0 yhteensä 81, ,0

9 8(9) Hankkeen rakentaminen käynnistyi kaavoituksen viiveistä johtuen hieman hankesuunnitelmassa (6/2014) arvioitua hitaammin, mikä näkyy vuoden 2015 toteumassa. Puhdistamolouhinnat saadaan toteutettua arvioitua edullisemmin, mutta muun rakentamisen kustannukset saattavat nousta arvioidusta. Louhintoja seuraavat rakentamisvaiheet käynnistyvät myöhemmin kuin hankesuunnitelmassa arvioitiin. Vuodelle 2021 siirtynee merkittävästi kustannuksia. Hankesuunnitelman kokonaiskustannusarvion ennustetaan pitävän. Blominmäen hankkeen lisä- ja muutostyöt ja hankintapäätökset jaksolla 3/2017 on koottu liitteeseen 2. 9 Tiedottaminen ja asiakaspalaute Viemäritunneleiden sijoittamisen lupaprosessi yksityisten maanomistajien ja Espoon kaupungin kanssa on jatkunut. Yksityisiä kiinteistönomistajia linjalla on noin 130, joista suurimman osan kanssa on tehty kirjallinen sopimus vesihuoltolinjasta ja rasitteesta. Kuuden kiinteistön kanssa ei neuvotteluista huolimatta päästy sopimukseen. Espoon kaupungin virkamiesten ohjeistuksen mukaisesti HSY on hakenut koko viemäritunneliosuudelle lunastuslupaa maanmittauslaitokselta. Lunastus koskisi kiinteistöjen pysyvän käyttöoikeuden rajoittamista niiden kiinteistöjen alueella, joiden alle viemäritunneli louhitaan. HSY on vastannut maanmittauslaitokselle asukkailta tulleisiin kannanottoihin. Blominmäen uutiskirje asukkaille 3/2017 julkaistiin HSY:n nettisivuilla ja toimitettiin hankkeen sähköpostituslistalla oleville. 10 Liitteet Liite 1: Blominmäen hankkeen tapahtumahistoria Liite 2 Blominmäen hankkeen lisä- ja muutostyöt ja hankintapäätökset III/2017 Liite 3 Blominmäen hankkeen yleisaikataulu

10 Liite 1: Blominmäen jätevedenpuhdistamohankkeen keskeiset tapahtumat /2005 Espoon veden ja Espoon geoteknisen yksikön tekemä Suomenojan ympäristön (2,5 km säteellä) kallioresurssikartoitus jätevedenpuhdistamon sijoitusmahdollisuuksien selvittämiseksi Espoon Vesi teetti jätevedenpuhdistusta koskevan pitkän tähtäimen kehittämissuunnitelman, jossa suositeltiin jätevesien käsittelyn siirtämistä Suomanojalta kalliopuhdistamoon, alustavat ympäristöselvitykset kolmesta Länsiväylän pohjoispuolen <4 km kalliosta YVA-prosessi ja sen rinnalla laaja vuorovaikutusprojekti, jossa selvitettiin yli 20 ehdotetun sijoituspaikan mahdollisuudet ja lisättiin YVA-prosessiin 2 lisävaihtoehtoa Uuudenmaan ympäristökeskus antoi yhteysviranomaisena lausunnon jätevedenpuhdistamon sijoitusvaihtehtojen ympäristövaikutusten arviointiselostuksesta (YVA) Espoon kaupunginvaltuusto päätti uuden puhdistamon sijoituspaikaksi Blominmäen Uudenmaan maakuntavaltuusto hyväksyi Blominmäkeä koskevan vaihemaakuntakaavan Pääsuunnittelijaksi valittiin yhteenliittymä FCG Suunnittelu ja tekniikka Oy, Ramboll Finland Oy ja Kalliosuunnittelu Oy Geo- ja kalliotekniseksi suunnittelijaksi valittiin Pöyry Finland Oy Espoon kapunginvaltuusto hyväksyi Blominmäen osayleiskaavan Blominmäen jätevedenpuhdistamon ympäristölupahakemus jätettiin Etelä-Suomen aluehallintovirastolle HSY:n hallitus hyväksyi hankesuunnitelman tarkennuksen siten, että hankkeen kokonaiskustannukset ovat 371 milj. euroa Mikkelänkallion avolouhinnalle ja ajotunnelilouhinnalle saatiin rakennuslupa Blominmäen asemakaava sai lainvoiman Blominmäen luolaston rakennuslupahakemus jätettiin Mikkelänkallion louhintatöiden urakoitsijaksi valittiin Skanska Infra Oy (urakka-aika ) Finnoon ajotunnelin yhteiskäytöstä tehtiin Länsimetron kanssa sopimus Viemäritunnelien toteutussuunnittelijaksi valittiin Kalliosuunnittelu Oy Rockplan Ltd Blominmäen luolastolle saatiin rakennuslupa Luolaston louhintaurakoitsijaksi valittiin Lemminkäinen Infra Oy (urakka-aika ) Louhintojen rakennuttajakonsultiksi valittiin SITO Rakennuttajat Oy Puhdistamon rahoitukseen liittyvä Euroopan Investointipankin (EIB) lainan ensimmäinen 100 milj. euron lainasopimus allekirjoitettiin Puhdistamon rahoitukseen liittyvä Pohjoismaiden Investointipankin (NIB) 115 milj. euron lainasopimus allekirjoitettiin Etelä-Suomen aluehallintovirasto (AVI) myönsi puhdistamolle ympäristöluvan (yksi valitus Vaasan hallinto-oikeuteen) Finnoo 1 viemäritunneliosuuden louhintaurakoitsijaksi valittiin Lemminkäinen Infra Oy (urakka-aika ) Puhdistamon laitossuunnittelijaksi valittiin yhteenliittymä FCG Suunnittelu ja tekniikka Oy ja Ramboll Finland Oy Puhdistamon rakennus- ja SIA-suunnittelijaksi valittiin Pöyry Finland Oy

11 Biologisten typenpoistosuodattimien toimittajaksi valittiin Veolia Water Technologies Aquaflow Oy Kiekkosuodattimien ja niitä edeltävän kemiallisen saostuksen toimittajaksi valittiin Veolia Water Technologies Aquaflow Oy Viemäritunnelien Mikkelä 1 osuuden louhinnat ja lujitukset päätettiin tilata lisätyönä Lemminkäinen Infra Oy:n puhdistamon kalliorakennusurakassa Vesihuollon toimialajohtaja sai valtuudet tilata Blominmäen (turvallisuutta parantavia) rakennustöitä Lemminkäinen Infra Oy:ltä enintään eurolla (alv 0%) Puhdistamon maanpäällisille rakennuksille saatiin rakennuslupa Blominmäen jätevedenpuhdistamon projektinjohtourakan neuvottelumenettelyyn valittiin YIT Rakennus Oy, Lemminkäinen Infra Oy sekä Skanska Infra Oy ja Skanska Talonrakennus Oy

12 Liite 2: raportointijaksolla hyväksytyt lisä- ja muutostyöt sekä tehdyt hankintapäätökset III/2017 (sisältyvät kohdan 8 ennusteen kustannuksiin) hyväksyjä euroa (alv 0%) Lisä- ja muutostyöt: Murskaustyöt maan päällä Blominmäessä toimialajohtaja Hankintapäätökset: SIA-hankintailmoitustyöt projektijohtaja SIA-lähtötietopuutteet projektijohtaja yhteensä

13 Liite 3: Blominmäen hankkeen yleisaikataulu Liite 3: Blominmäen hankkeen yleisaikataulu (hankesuunnitelman tarkennus ja rakentamisajan pidennys ) tilanne TOIMENPIDE Yleissuunnittelu valmis ja hankesuunnitelman tarkennus Täydentävät kalliotekniset tutkimukset Ympäristölupahakemuksen valmistelu ja lupapäätös AVI:lta 3. vaihemaakuntakaavan hyväksyminen, vahvistus ja lainvoima Osayleiskaavan valmistelu, hyväksyminen ja lainvoima Asemakaavan valmistelu, hyväksyminen ja lainvoima Yleisssuunnitelman tarkistus ja luonnossuunnittelu Tila- ja layout-suunnittelu, luolasto Rakennuslupahakemukset ja päätökset Puhdistamon louhinnan toteutussuunnittelu Viemäritunnelien louhinnan toteutussuunnittelu Puhdistamon ajotunneleiden ja luolaston louhintaurakoiden kyselyt Puhdistamon ajotunneleiden louhinta Luolaston louhinta Rakennusten toteutussuunnittelu + luolaston muu tot.suunnittelu Muut urakkakyselyt Rakennustekniset työt Laiteasennukset Tulo- ja purkutunnelien louhinta Suomenojan jätevesien kääntöjärjestelyjen toteutus Koekäyttö sekä vesien ja lietteen siirto Suomenojalta Käyttöönotto I II III IV I II III IV I II III IV I II III IV I II III IV I II III IV I II III IV I II III IV I II III IV I II III IV I II III IV viranomaisprosessin käynnistys hyväksymispäätös viranomaisprosessin käynnistys (hankesuunnitelmassa ennustettu) hyväksymispäätös (hankesuunnitelmassa ennustettu) hankesuunnitelmassa esitetty aika hankesuunnitelman jälkeen pidennetty arvio hankesuunnitelman jälkeen lyhennetty arvio
