MAANINGAN UUSI PÄIVÄKOTI HANKESUUNNITELMA
|
|
- Kaarlo Sala
- 8 vuotta sitten
- Katselukertoja:
Transkriptio
1 MAANINGAN UUSI PÄIVÄKOTI HANKESUUNNITELMA
2 Kuopion kaupunki Maaningan päiväkoti 2 Hankesuunnittelutyöryhmä Hankesuunnitelma SISÄLLYSLUETTELO 1. JOHDANTO TAUSTATIEDOT Verkostosuunnitelma Tarveselvitys Muut taustatiedot NYKYTILANTEEN KUVAUS Toimintojen nykytilanteen kuvaus Tilojen nykytilanteen kuvaus TARVE TAVOITTEET KAAVALLINEN TILANNE Vaihtoehtoiset rakennuspaikat Kaavallinen tilanne UUSI TOIMINNALLINEN MALLI Uuden toiminnallisen mallin kuvaus Tila- ja henkilöstömitoitus tilojen osalta Tilaohjelma ja kiinteä varustelu Käyttäjän erillishankinnat TEKNISET TAVOITTEET Yleiset tavoitteet Rakennustekniset ja talotekniset tavoitteet TOTEUTTAMINEN Rahoitus- ja toteutusratkaisu Väistötilat KUSTANNUKSET Investointi- ja rakennuskustannukset Käyttäjän hankintojen kustannukset Käyttökustannukset HANKKEEN TAVOITTEELLINEN AIKATAULU JA ETENEMINEN Aikataulu Hankkeen etenemiseen liittyvät häiriötekijät HANKETYÖRYHMÄN ESITYS LIITTEET...11
3 Kuopion kaupunki Maaningan päiväkoti 3 Hankesuunnittelutyöryhmä Hankesuunnitelma MAANINGAN UUSI PÄIVÄKOTI HANKESUUNNITELMA 1. JOHDANTO Kaupunginjohtaja asetti työryhmän tekemään hankesuunnitelma hyväksytyn tarveselvityksen perusteella. Työryhmään ovat kuuluneet: Helena Aronen Liisa Kaksonen Tanja Karpasto Lasse Korhonen Hilkka Laakso Tuula Nuotio Jarmo Tuppurainen hankesuunnitteluarkkitehti, Tilakeskus, pj. ( asti) kaupunginarkkitehti, Tilakeskus, pj. ( alkaen) tilahallintapäällikkö, kasvun ja oppimisen palvelualue, siht. päiväkodin johtaja, Päiväkoti Mesikka rakennuttaja, Tilakeskus päiväkotihoidon ja esiopetuksen palvelupäällikkö asiakkuuspäällikkö, Tilakeskus 2. TAUSTATIEDOT 2.1 Verkostosuunnitelma Kuopion Päivähoidon verkostosuunnitelmassa (v. 2011) on esitetty päivähoitoverkosto vuoteen 2020 saakka. Maaningan kunta on liitetty Kuopion kaupunkiin vasta verkostosuunnitelman valmistumisen jälkeen, joten Maaningan osalta ei ole olemassa erityistä verkostosuunnitelmaa. Väestöennusteen mukaan lasten määrä Maaningalla pysyy tasaisena ennustekauden loppuun (2025). Varhaiskasvatukseen osallistumisprosentti ikäluokasta on Kuopion keskusta-alueeseen verrattuna alhainen. 2.2 Tarveselvitys Maaningan päivähoidon tarveselvitys valmistui Siinä selvitettiin Maaningan alueen kunnallisen päivähoidon tarve ja esitettiin Maaningan keskustaalueen päivähoito ratkaistavaksi kahdessa vaiheessa siten, että lapset sijoitetaan elokuussa 2016 valmistuneen Käärmelahden koulun kahden päiväkotiryhmän tiloihin sekä Katiskan ryhmäperhepäiväkodin tiloihin ja uusi päiväkoti rakennetaan purettavan Mesikan päiväkodin tontille. Tavoitteeksi asetettiin uusi 3-ryhmäinen päiväkoti keskusta-alueelle sekä Käärmelahden koulun uudet päivähoitotilat kahdelle ryhmälle. Nämä yksiköt yhdessä perhepäivähoitoryhmien kanssa tulevat täyttämään kunnallisen päivähoidon tarpeen Maaningan alueella jatkossa.
4 Kuopion kaupunki Maaningan päiväkoti 4 Hankesuunnittelutyöryhmä Hankesuunnitelma Muut taustatiedot Esikoululle on tarvittavat tilat sekä Maaningan koulukeskuksessa että uudessa Käärmelahden koulussa. 3. NYKYTILANTEEN KUVAUS 3.1 Toimintojen nykytilanteen kuvaus Maaningalla oli kevään 2016 aikana kunnallisessa päivähoidossa kaikkiaan 132 lasta, joista 60 lasta perhepäivähoidossa, 49 Mesikan päiväkodissa ja ryhmäperhepäiväkoti Katiskassa sekä 23 lasta keskustan esiopetuksessa. Käärmelahden koulun tiloissa järjestetään esiopetusta yhdelle ryhmälle (24 lasta). Ryhmäperhepäiväkoti Katiska on 12-paikkainen, ilta- ja viikonloppuhoitoa järjestävä yksikkö. Mesikan päiväkodissa on 24-paikkainen 3-5 vuotiaiden ryhmä sekä 12- paikkainen 0-3 vuotiaiden ryhmä. Keväällä 2017 Maaningalla on hoidossa 136 lasta. Uusia hakijoita keväälle on kahdeksan lasta ja lisäksi hoidossa muualla (yksityinen perhepäivähoito sekä Lapinlahti ja Iisalmi) on kuusi Maaningalla asuvaa lasta. Tilanteen tarkastelua numeroin: max paikat nyt lapsia nyt max paikat uusi hakemukset kevät 2017 tilanne kevät 2017 Katiska Mesikka täyttyy keskusta eskari Käärmelahti eskari Käärmelahti 1-5v toinen ryhmä vapaana Maaningalta muualla päivähoidossa nyt perhepäivähoito täynnä yhteensä Käärmelahden päiväkodissa on kaksi 1-5 vuotiaiden ryhmää, joista toinen ryhmä on täynnä ja toiseen on sijoitettu muutama lapsi ja siinä toimii perhepäivähoidon varahoito Käärmelahden päiväkodissa on siten tilaa tuleville vuosille, kun Maaningalle kaavoitettu omakotitalotonttivaranto purkautuu. Esikoululaisten lukumäärä vaihtelee Maaningalla vuosittain 0-15 lapsella. Perhepäivähoidossa oli 53 paikkaa keväällä 2016, 15 hoitajalle oli sijoitettu 60 lasta; nyt hoitajia on 12 ja hoitopaikkoja ja lapsia 42 ylipaikat on saatu purettua Käärmelahden päiväkodin aloitettua, vaikka perhepäivähoidossa hoitopaikkoja on nyt 11 vähemmän.
5 Kuopion kaupunki Maaningan päiväkoti 5 Hankesuunnittelutyöryhmä Hankesuunnitelma Tilojen nykytilanteen kuvaus Maaningan kunnallista päivähoitoa tarjotaan kolmessa toimipisteessä sekä perhepäivähoidossa. 1. MESIKAN PÄIVÄKOTI, Mäntyrannantie 3, Maaninka 2 ryhmää, 36 paikkaa Rakennus on päiväkodiksi rakennettu, vuonna 1981 valmistunut omakotitalomainen rakennus, joka on peruskorjattu ja laajennettu vuonna Kohteessa on raportoitu rakenteista johtuvia sisäilmaongelmia usean vuoden ajan jo Maaningan kunnan aikana. Korjaustoimenpiteisiin oli esitetty vuodelle 2016 mutta koska varmuutta tilanteen täydellisestä korjaantumisesta ei ollut, tästä korjausvaihtoehdosta luovuttiin. Mesikan päiväkodin alaisuudessa toimii esiopetusryhmä Maaninkajärven koululla. 2. KATISKAN RYHMÄPERHEPÄIVÄKOTI, Satamatie 8, Maaninka 1 ryhmä, 12 paikkaa Rakennus on entinen kunnan eläinlääkärin talo vuodelta Se sijaitsee Päiväkoti Mesikan välittömässä läheisyydessä. Kohteen alapohjarakenne on todettu niin ongelmalliseksi ja sen korjaaminen niin vaikeaksi, että on päädytty siihen, että korjaustoimenpiteisiin ei kannata investoida. 3. KÄÄRMELAHDEN KOULU, Väänälänrannantie 1322, KÄÄRMELAHTI 2-ryhmää, 1-5 vuotiaat enintään 48 lasta ja esiopetusryhmä 24 lasta. Uusi koulu otettiin käyttöön elokuussa Koulun tiloissa toimiva päiväkoti tarjoaa kunnallista päivähoitoa ensisijassa oman alueensa ja Kinnulanlahden alueen lapsille. 4. TARVE Nykyisten keskusta-alueella sijaitsevien toimipisteiden kunto edellyttäisi erittäin mittavia peruskorjaustoimenpiteitä ja vaarana on, että korjauksen yhteydessä ei pystytä eliminoimaan kaikkia riskirakenteita. Tästä syystä nykyisten toimipisteiden korvaaminen uudisrakennuksella on järkevin vaihtoehto. Uudisrakentamisvaihtoehto mahdollistaa toimintaa nykyistä paremmin palvelevat, nykyaikaiset, turvalliset ja terveelliset toimitilat ja samalla toiminta saadaan keskitettyä yhteen yksikköön. Uuteen 3-ryhmäiseen päiväkotiin suunnitellaan 60 päivähoitopaikkaa, joista 12 paikkaa 0-3-vuotiaille, 24 paikkaa 3-5-vuotiaille ja 24 paikkaa ilta- ja viikonloppuhoitoa tarvitseville lapsille. Päiväkodissa ei järjestetä yöhoitoa. Mitoituksessa on huomioitu paitsi se, että Maaningalla on oltava muutamia tyhjiä paikkoja, joita on mahdollisuus täyttää pitkin vuotta, myös se, että perhepäivähoitajat alueella ovat vähentyneet 1-3 kpl:n vuosivauhtia muutaman viime vuoden aikana ja trendi näyttää pysyvän samana.
6 Kuopion kaupunki Maaningan päiväkoti 6 Hankesuunnittelutyöryhmä Hankesuunnitelma TAVOITTEET Tavoitteena on keskittää Maaningan keskusta-alueen päivähoito nykyisen kahden toimipisteen mallista yhteen 3-ryhmäiseen yksikköön. Tällä ratkaisulla saavutetaan sekä toiminnallisia että tilallisia synergiaetuja. Päiväkodin yhteiskäyttöön soveltuvia tiloja on tavoitteena hyödyntää mahdollistamalla tilojen käyttö myös muille toimijoille iltaisin ja/tai viikonloppuisin. Monikäyttöisyys huomioidaan kohteen suunnitteluvaiheessa. Esimerkiksi terveysliikuntaa hyvin palveleva pieni sali vapauttaa urheilu- ja nuorisotalon liikuntasalin käyttötunteja suuremmille liikuntaryhmille ja vastaa hitaampien ryhmäliikuntamuotojen tilatarpeisiin. 6. KAAVALLINEN TILANNE 6.1 Vaihtoehtoiset rakennuspaikat Hankesuunnitteluvaiheessa kartoitettiin keskusta-alueella sijaitsevien, vapaana tai vapautumassa olevien kiinteistöjen soveltuvuus päiväkotitoiminnalle, mutta toiminnan laajuuteen soveltuvia, tilallisesti ja toiminnallisesti hyvän lopputuloksen mahdollistavia kohteita ei löytynyt. Hankesuunnittelun kuluessa tutkittiin uudisrakennuksen rakentamismahdollisuus kolmelle eri tontille: nykyiselle Mesikan päiväkodin tontille, seurakunnan omistamalle tontille koulukeskuksen lähellä ja koulun tontille. Mesikan päiväkodin nykyinen tontti on pieni ja hankalan muotoinen. Se rajoittaisi suunnitteluratkaisua ja vaatisi toiminnalle väistötilat hankkeen toteutuksen ajaksi. Seurakunnan tontilla on olemassa oleva rakennus ja alue on kaavassa merkinnällä YK/sk Kirkkojen ja muiden seurakunnallisten rakennusten korttelialue. Tontin hankinta ja tarvittava kaavoitusprosessi vievät aikaa, jolloin hankkeen toteutus viivästyy liikaa suhteessa hankkeen kiireellisyyteen. Maaninkajärven koulun tontilla on tilaa päiväkotirakennukselle ja koulun yhteydessä jo toimiva esikoulu voi jatkossa toimia yhdessä uuden päiväkodin kanssa. Lisäksi sijainti aivan Peikkometsän vieressä lisää mahdollisuuksia päiväkotitoiminnalle. Vaihtoehtojen tarkastelussa koulun tontti osoittautui sekä aikataulullisesti että toiminnallisesti parhaaksi sijaintivaihtoehdoksi. Myös asemakaavapäällikkö esitti näistä kolmesta vaihtoehdosta parhaaksi koulun tonttia. 6.2 Kaavallinen tilanne Koulun tontti on YO tontti Opetustoimintaa palvelevien rakennusten korttelialue, jossa rakennusoikeutta on jäljellä m². Koulun tontilla sijaitsee koulurakennuksen lisäksi urheilutalo. Päiväkodin sijoittaminen tontille edellyttää muutoksia tontin pysäköintijärjestelyihin sekä liikennöintijärjestelyihin. Koulun varsinaisiin välituntipiha-alueisiin ei tule tässä yhteydessä muutoksia.
7 Kuopion kaupunki Maaningan päiväkoti 7 Hankesuunnittelutyöryhmä Hankesuunnitelma UUSI TOIMINNALLINEN MALLI 7.1 Uuden toiminnallisen mallin kuvaus Maaningan uusi päiväkoti ja Käärmelahden koulun päiväkoti pystyvät jatkossa tarjoamaan hoitopaikkoja seuraavasti: Maaningan päiväkoti 60 ( (sisarusryhmänä 20) + pienten ryhmä 12) lasta ja Käärmelahden päiväkoti 48 lasta. Päiväkodin tilojen ulkopuolinen käyttö tullaan ottamaan huomioon salin ja siihen liittyvien tilojen (aula ja keittiökalusteet sisältävä tauko-/ neuvottelutila, pienryhmähuone, wc-tilat) suunnitteluratkaisuissa. Uuden päiväkodin sijoittuminen koulun kanssa samalle tontille mahdollistaa myös tehokkaamman yhteiskäytön esi- ja perusopetuksen kanssa. Koulutilojen yhteydessä olevissa esiopetusryhmissä on keskustan alueella (Maaninkajärven koulu) paikkoja 24 lapselle ja Käärmelahdessa 24 lapselle. Päiväkotiryhmien määrä ja henkilökunta mitoitetaan vuosittain lasten lukumäärän mukaan. Mesikan päiväkodin ja ryhmäperhepäiväkoti Katiskan yhdistäminen samaan päiväkotirakennukseen ja sijoittaminen Maaninkajärven koulun tontille tuovat mukanaan seuraavia etuja: - Henkilöstön käyttö ja siirreltävyys kulloisenkin tarpeen ja lasten määrän mukaan vähentävät sijaistarvetta olennaisesti, varsinkin päivystysajat perusopetuksen lomien aikaan. Ryhmäperhepäiväkoti Katiskan aamu-, ilta- ja viikonloppuhoito neljällä työntekijällä on nykyään erittäin haasteellinen järjestää, kun joku työntekijä esim. sairastuu. - Maaninkajärven koulun esiopetusryhmässä kun ryhmä ei ole täysi (esim vain 15 lasta / 3 työntekijää) riittää kaksi työntekijää, kun voidaan käyttää päiväkotia aamulla ja iltapäivällä apuna. - Maaninkajärven koulun aamu- ja iltapäivätoiminnassa äärivuoroissa olevien alakoululaisten hoidossa voidaan käyttää päiväkotia tukena. - Päiväkodin piha-aluetta voivat käyttää myös alakoululaiset silloin, kun päiväkodin lapset eivät ole pihalla ja koululla oleva esiopetusryhmä enemmänkin. - Perusopetuksen loma-aikoina koulun välituntipiha laajentaa pihan käyttömahdollisuuksia päiväkodin osalta. - Koulun lomien aikaisiin päivystyksiin on riittävästi tiloja uudessa päiväkodissa, kun yksi toimintayksikkö päivystää. - Uuden päiväkodin on helpompi käyttää koulun ympäristössä olevia liikuntapaikkoja (hiihtolatu, luistelurata, pulkkamäki, urheilukenttä, pelikenttä, Peikkometsä) nyt matkaa on näille päiväkodilta noin 1 kilometri. - Yhteistyön syventäminen koulun kanssa.
8 Kuopion kaupunki Maaningan päiväkoti 8 Hankesuunnittelutyöryhmä Hankesuunnitelma Tila- ja henkilöstömitoitus tilojen osalta 3-ryhmäisen päiväkodin yksi ryhmä varustetaan ilta- ja viikonloppukäyttöön 24 lapselle. Uudessa päiväkodissa ei järjestetä yöhoitoa. Ilta- ja viikonloppukäyttöön osoitetun ryhmätilan kiintokalusteet varustetaan kylmäkalusteella, mikrolla ja astianpesukoneella sekä astiasäilytyksellä huomioon ottaen hoitoajat, jolloin jakelukeittiö on kiinni. Kaksi ryhmää kalustetaan 24 lapselle, joista toinen on 1-3 -vuotiaiden lasten ryhmä. Kaikkiin pesuhuoneisiin asennetaan ergonominen hygienia-allas ja hoitotaso. Maaningan uudessa päiväkodissa tulee olemaan henkilöstöä kolmessa lapsiryhmässä yhteensä 11 työntekijää + 1 päiväkodin johtaja + 1 Servican keittiösiivoustyöntekijä. Pääsääntöisesti he ovat työssä samaan aikaan 7.3 Tilaohjelma ja kiinteä varustelu Tilaohjelman hyötyala muodostuu kolmesta kotialueesta sekä yhteiskäyttötiloista, hallinnollisista tiloista ja aputiloista. Kohteesta on hankesuunnittelun aikana laadittu tilaohjelman pohjalta viitesuunnitelma yhdessä käyttäjien kanssa. Viitesuunnitelman mukainen kohteen kerrosala on n. 810 m² ja bruttoala n. 920 m². Yksilöity tilaohjelma on esitetty liitteessä 1. Viitesuunnitelman asemapiirros on hankesuunnitelman liite 2 ja pohjapiirustus liite Käyttäjän erillishankinnat Irtokalusteet ja -varusteet, koneet ja opetusvälineet ovat käyttäjien hankintoja. Koneet ja kalusto -investointimäärärahaesitys kohdennetaan päiväkotihankkeen toteutumisja käyttöönottovuodelle. 8. TEKNISET TAVOITTEET 8.1 Yleiset tavoitteet Suunnittelussa noudatetaan yleisiä päiväkotitilojen suunnitteluohjeita. Kaikkien hankkeen suunnitteluratkaisujen tulee olla laadultaan ja elinkaarikustannuksiltaan tarkoituksenmukaisia. Kohteen pitää olla turvallinen, terveellinen, esteetön ja käyttökelpoinen kaikille väestöryhmille. Sisäilmastovaatimukset Päivähoitorakennushankkeen toteutuksessa noudatetaan sisäilmaston, rakennustöiden ja pintamateriaalien osalta Sisäilmastoluokitus 2008 (RT ) ohjeistuksessa sisäympäristölle asetettuja tavoitearvoja, suunnitteluohjeita ja tuotevaatimuksia. Sisäilmaluokitus ei kuitenkaan kumoa viranomaissäännöksiä ja niistä julkaistuja tulkintoja. Sisäilmaston teknisiksi tavoitearvoiksi asetetaan tavanomaisissa päivähoitotiloissa suunnittelun, rakentamisen ja rakennuksen käytön aikana sisäilmastoluokka S2. Erityistiloissa tulee huomioida kuitenkin aina tilan käyttötarkoituksen asettamat erityisvaatimukset.
9 Kuopion kaupunki Maaningan päiväkoti 9 Hankesuunnittelutyöryhmä Hankesuunnitelma Tilallisella ja rakenteellisella suunnittelulla tulee päästä valittuun sisäilmastoluokkaan S2, siten ettei perustilojen osalle rakenneta koneellista jäähdytystä. Ilmanvaihdon osalta ilmamäärät tiloissa mitoitetaan ensisijaisesti käyttötarkoituksenmukaisen henkilömäärän mukaan ja ellei henkilömäärä ole tiedossa käytetään minimitasona pinta-alamitoitusta. Sisäilmastoluokan S2 laatutavoitteiden saavuttamiseksi yleisellä tasolla edellytetään P1 -luokan rakennustöitä ja ilmanvaihtojärjestelmää sekä M1 -luokkaisten rakennusmateriaalien käyttöä. Asetettujen tavoitteiden saavuttaminen koskee sekä suunnittelua että toteutusta. Akustiset vaatimukset Rakennuksen tilojen ja rakenteiden akustisiksi tavoitearvoiksi asetetaan tavanomaisissa päivähoitotiloissa suunnittelun, rakentamisen ja rakennuksen käytön aikana yleisesti RakMK C1 Ääneneristys ja meluntorjunta rakennuksessa vaatimusten lisäksi SFS -standardin 5907 luokan B tavoitetason vaatimukset, kuitenkin siten että luokan C asetettu vähimmäistaso täyttyy. Rakennuksen huoneakustiikan osalta on tavanomaisten päivähoitotilojen lisäksi huomioitava erityisesti liikunta-, keittiö-, ruokailu- ja käytävätiloissa esiintyvät erityisvaatimukset. Tämän vuoksi tulee kiinnittää erityistä huomiota tilojen akustisten materiaalien valintaan Standardin EN ISO 1164 mukaisesti valitsemalla pääsääntöisesti absorptioluokkaan A/B kuuluvia akustisia materiaaleja, jolloin asetetut tavoitteet ovat helpoiten saavutettavissa. 8.2 Rakennustekniset ja talotekniset tavoitteet Suunnittelussa noudatetaan voimassa olevia lakeja, asetuksia ja määräyksiä. Ellei projekti-kohtaisessa ohjeistuksessa toisin mainita, noudatetaan RYL2010 laatuvaatimuksia, Eurokoodi -normistoa, RIL -ohjeita ja BY -ohjeita. Kosteusteknisessä suunnittelussa huomioidaan Suomen rakentamismääräyskokoelman osan C2 määräykset täydennettynä Kuopion Tilakeskuksen ohjeilla. Elinkaari ja energiatehokkuus sekä talotekniset tavoitteet on kuvattu liiteasiakirjassa (Liite 5). 9. TOTEUTTAMINEN 9.1 Rahoitus- ja toteutusratkaisu Kohteen hankinnassa pilotoidaan hankemallia, jossa ulkopuolinen investori toteuttaa Kuopion kaupungille vuokrapäiväkodin (ei siirrettävä) pitkällä vuokra-ajalla. Kuopion kaupunki sitoutuu vuokraamaan täysin käyttövalmiit päiväkotitilat pitkäaikaisella vuokrasopimuksella (15-20 vuotta). Kuopion kaupunki maksaa tiloista investorille pääomavuokraa, mutta ylläpidon Kuopion kaupunki järjestää itse ts. maksaa perinteiseen ylläpitovastikkeeseen kuluvat erät investorin ulkopuoliselle taholle. Näitä kustannuseriä ovat kiinteistöpalvelut, siistimispalvelut, lämpö-, sähkö- ja vesimaksut.
10 Kuopion kaupunki Maaningan päiväkoti 10 Hankesuunnittelutyöryhmä Hankesuunnitelma Väistötilat Nykyistä Mesikan päiväkotirakennusta ja ryhmäperhepäiväkoti Katiskan tiloja käytetään uuden päiväkotirakennuksen valmistumiseen saakka. Järjestely vaatii Mesikan päiväkotirakennuksen ylipaineistamista ilmanvaihdon osalta sekä sisäilmanlaadun seuraamista. 10. KUSTANNUKSET 10.1 Investointi- ja rakennuskustannukset Tämän hankesuunnitelman mukaisessa laajuudessa toteutettavan Maaningan päiväkodin investointikustannuksista on laadittu tavoitehinta-arvio. Tavoitehinta-arvio kustannuserittelyineen on esitetty erillisessä liitteessä (Liite 6) Käyttäjän hankintojen kustannukset Kasvun ja oppimisen palvelualueelle talousarviovalmistelussa vuosittain myönnettävä Koneet ja kalusto -investointimääräraha perustuu tulevan toimintakauden käyttäjähankintatarpeisiin. Maaningan päiväkoti -hankkeen käyttäjähankinnat tulevat ajankohtaiseksi kohteen toteutus- ja käyttöönottovaiheessa, jolloin tiedetään lopulliset tarpeet Käyttökustannukset Tilakustannukset (vuokra- ja ylläpitokustannukset) Ulkopuolisen investorin toteuttaman vuokrapäiväkodin ja Kuopion kaupungin omana hankkeena toteutettavan hankkeen kustannuksista tehdään vertailulaskelma hankkeen edetessä. Päätös toteutuksesta tehdään siten, että ratkaisu on Kuopion kaupungin kokonaistaloudellisen edullisuuden kannalta paras mahdollinen. Toiminnalliset kustannukset (henkilöstö yms. toiminnalliset kustannukset) Kohteen henkilöstökulut tulevat olemaan n /vuosi ja muut kulut (palvelujen ostot sekä aineet, tarvikkeet ja tavarat) n /vuosi. 11. HANKKEEN TAVOITTEELLINEN AIKATAULU JA ETENEMINEN 11.1 Aikataulu Hankkeen hankintaprosessi käynnistyy toukokuussa 2017 ja tarjoukset hankkeesta pyydetään kesäkuun loppuun mennessä. Hankkeen rakennustyöt on suunniteltu alkamaan syksyllä Tavoitteena on, että kohde valmistuu kesällä 2018 ja päiväkoti voi aloittaa uusissa tiloissa elokuussa Tarkempi aikataulu määräytyy toteutustavan perusteella Hankkeen etenemiseen liittyvät häiriötekijät Jos uudisrakennuksen toteutus viivästyy eikä sisäilman laatu tehdyistä säätötoimista huolimatta pysy kunnossa, joudutaan toiminnalle hankkimaan väistötilat.
11 Kuopion kaupunki Maaningan päiväkoti 11 Hankesuunnittelutyöryhmä Hankesuunnitelma HANKETYÖRYHMÄN ESITYS Hankesuunnittelutyöryhmä esittää Maaningan uuden päiväkodin toteuttamista hankesuunnitelmassa esitetyssä laajuudessa ja aikataulussa Maaninkajärven koulun tontille. 13. LIITTEET Liitteet 1. Tilaohjelma 2. Viitesuunnitelma, asemapiirustus 3. Viitesuunnitelma, pohjapiirustus 4. Asemapiirustus, jossa esitetty tulevat pysäköintijärjestelyt 5. Talotekniikkaselvitykset - Energiaselvitys - Selostus LVI-tekniikasta - Selostus sähkötekniikasta Erilliset liitteet 6. Tavoitehinta-arvio

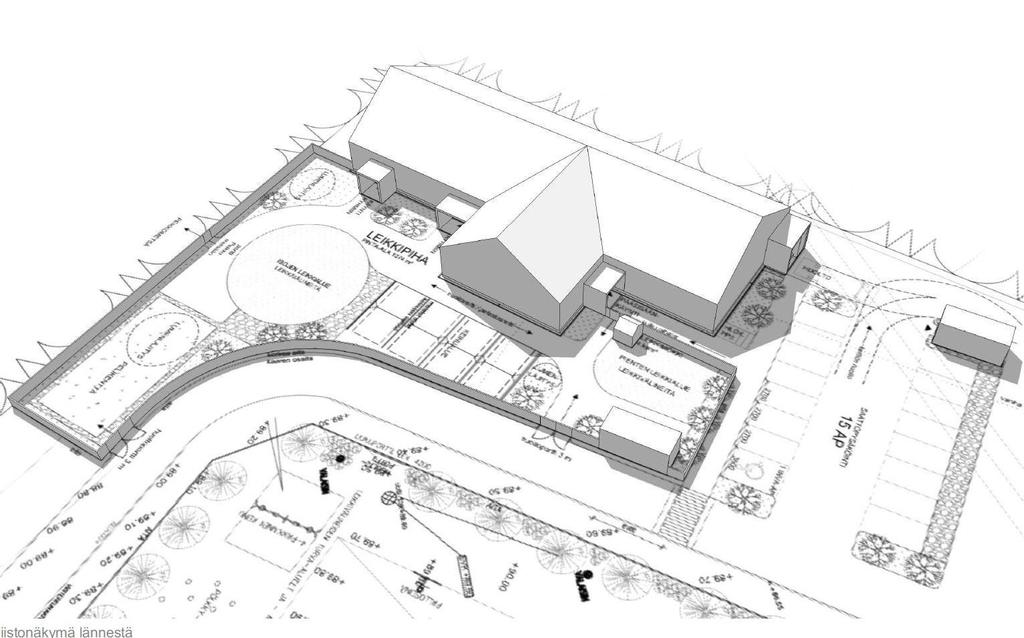

12 LIITE 1 KUOPION KAUPUNKI Tilakeskus Arkkitehtitoimisto MAANINGAN UUSI PÄIVÄKOTI YKSILÖITY TILAOHJELMA 60 (72) - PAIKKAISELLE PÄIVÄKODILLE Uuden päiväkodin tilamitoituksen lähtökohtana on päiväkodissa samanaikaisesti olevien lasten enimmäismäärä (tilapaikkaluku). Päiväkodin todellinen hoitopaikkamäärä vaihtelee lasten iän ja hoitoisuuden mukaan. Oheinen tilaohjelma täyttää Kuopion kaupungin Ympäristöterveystoimiston ohjeen mukaisen vähimmäismitoituksen: 0-3-vuotiaat 8,5 m² yli 3-vuotiaat 6,0 m² kotialue vähintään 5 m²/ lapsi Tilaohjelma on päiväkodille, jossa on 60 hoitopaikkaa (max. 72 lasta). Kotialueita on kolme, joihin kaikkiin toteutetaan wc-tilat sisältävä pesuhuone. Kuraeteistä ei lasketa kotialueeseen. Kuraeteinen voi olla myös yhteinen toisen ryhmän kanssa. Ruokailu kotiryhmissä. kpl yht. m² huom. kuraeteinen 3 15 (25 m² jos yhteinen toisen ryhmän kanssa) 45 KOTIALUE 1 12-(24) Kokopäiväpaikkaa (0-3v.) eteisaula 15 naulakot 24 kpl, tila yhteinen viereisen ryhmän kanssa wc-pesuhuone 10 hoito/pesupöytä lepo- ja leikkihuone 1 35 yhdistettävissä toisiinsa ruokailu- ja askartelu välinevarasto 6 vaihtoehtoisesti ryhmätilan kalusteissa pienryhmähuone 15 yhteinen viereisen ryhmän kanssa 116 KOTIALUE 2 24 kokopäiväpaikkaa (3-6 v.) eteisaula 15 naulakot 24 kpl, yhteinen viereisen ryhmän kanssa wc-pesuhuone 10 hoito/pesupöytä lepo- ja leikkihuone 1 35 ruokailu- ja askartelu 1 35 välinevarasto 6 vaihtoehtoisesti ryhmätilan kalusteissa wc 1,5 kuraeteisessä KOTIALUE 3 24 kokopäiväpaikkaa (3-6 v.) eteisaula 15 naulakot 24 kpl, yhteinen viereisen ryhmän kanssa wc-pesuhuone 10 hoito/pesupöytä lepo- ja leikkihuone 1 35 yhdistettävissä toisiinsa ruokailu- ja askartelu välinevarasto 6 vaihtoehtoisesti ryhmätilan kalusteissa pienryhmähuone
13 MUUT TILAT sali 72 seinä avattavissa aulaan salin varasto 10 sis. tuolivaraston aula 45 liitettävissä saliin inva-wc / sos. tilat M 6,5 suihku, pukukaapit 3 kpl yleisö-wc 2,5 aulan yhteydessä taukohuone, neuvottelu 26 äe, pienkeittiö toimistohuone 13 johtajan työhuone, äe, pako-ovi työhuone,hk 13 henkilökunnan sos.tilat / N 15 sis. pukukaapit, wc-tilat, suihku tk + eteinen, ulkopuolinen käyttö 5 seinänaulakot ja kenkätelineet seinällä jakelukeittiö 40 kodinhoitohuone 10 pk+kr, laitosmalli, tk:n vieressä siivouskomero 6 koneellinen poistoilmanvaihto 264 HYÖTYALA Kerrosala n. 810m² Bruttoala n. 920m² Tekniset tilat iv, ljh, spk, atk KYLMÄT TILAT JA RAKENTEET ulkoiluvälinevarastot 1 15 vesipiste ja hiekanerotuskaivo, kylmää tilaa sadekatokset, vaunukatokset kattaa kulkuluiskat ja portaat, sisäänkäynnit paperi / laatikkovarasto 3 jätetila/ talovarasto 15 lukittava 33
14 LIITE 2 I 1 2 e=0.25 PYS. SVK SVK PYS. 3 SVK PYS. SVK SVK PYS. SVK SVK P SVK SVK Maaningan päiväkodin hankesuunnitelma Viitesuunnitelma, Asemapiirustus 1:350
15 LIITE 3
16 JÄTEK ATOS 1 8 kem² LIITE 4
17 LIITE 5 KUOPIONKAUPUNKI TILAKESKUS HANKESUUNNITELMA HarriAsikainen MAANINGAN PÄIVÄKOTI ENERGIASELVITYS YLEISTÄ Rakenteiden,rakennusosienjateknistenjärjestelmienvalinnoissa huomioidaan koko rakennuksen elinkaaren aikainen energiankulutus ja käyttökustannukset. Rakennuksen energiatehokkuuden vähimmäistavoitteena on saavuttaa energiatehokkuusluokka B, kun lähtökohtana on voimaan tullut ympäristöministeriön asetus. Tavoitetasoksi voidaan asettaa oppilaitoksille ja päiväkodeille määritelty energialuokka B eli rakennuksen energiankulutus on enintään 130 kwh/br m². Tavoitetaso pyritään saavuttamaan, mikäli se on taloudellisesti kannattavaa. TOTEUTUSVAIHTOEHTOJA Rakennuksen ulkovaipan rakenteet valitaan siten, että saavutetaan vähintään määräysten mukaiset lämmönläpäisykertoimet(u arvot). Ikkunat valitaan siten, että niiden lämmönläpäisykerroin on mahdollisimman pieni, enintään 0,8 W/m²K ja että lasirakenne estää aurinkoenergian läpäisyn mahdollisimman tehokkaasti. Rakennus tehdään ilmatiiviiksi ilmanvuotoluku saa olla korkeintaan 1,5. Kaukolämpölaitteet, lämpöjohtopumput ja säätöautomatiikka toteutetaan siten, että jokaisellalämmitysverkostolla on omasiirrin ja säätöpiiri. Lämpöpattereihin asennetaan termostaattiset patteriventtiilit, joiden avulla saadaan lämpökuormat hyödynnettyä ja sisäilman lämpötila säädettyä halutuksi.päiväkodissa sekä maanvaraisissa puku ja pesutiloissa lämpö tuodaan lattialämmityksellä suoraan oleskeluvyöhykkeelleja lattian kuivatus hoidetaan samalla. Lämmitysjärjestelmien säädössä huomioidaan mahdollisuus laskea tilojen lämpötilaa muutamalla asteella käyttöajan ulkopuoliseksi ajaksi. Vesikalusteina käytetään vettä säästäviä wc istuimia,sekoittimia ja automaattihanoja. Jakelukeittiön mahdollisetkylmäkoneet sijoitetaan ulos, jolla estetään tiloihin tuleva ylilämpöja vähennetään jäähdytyksen tarvetta. Kaikki lämmitys ja käyttövesiverkostojen runkoputkistot lämpöeristetään hyvin lämpöhäviöiden pienentämiseksi. Ilmastointikoneiden järkevällä palvelualuejaolla ja ohjauksella varmistetaan koneiden käynti todellisen käyttötilanteen ja tarpeen mukaan. IV koneet varustetaan tehokkailla, korkean hyötysuhteen lämmöntalteenottolaitteilla. Pääasiassa käytetään pyöriviä roottoreita, joiden vuosihyötysuhde tuleeolla vähintään 75%.Ulkoilman lämpötilahuomioidaan koneiden käyntitehossa.
18 Yleisö ja neuvottelutiloissa ilmastointia säädetään huonekohtaisesti käyttötilanteen mukaan. Energiatehokkuuden ohella varmistetaan myös hyvä sisäilman laatu ja mahdollisuus pitää ilmastointia päälläosateholla varsinaisen käyttöajan ulkopuolella.wc ja siivoustiloille tuleeoma lämmöntalteenotolla varustettu tulo ja poistoilmakone, jota voidaan käyttää tehokkaasti ympäri vuorokauden. Tulo ja poistoilmakojeiden yhteiskäytöllä varmistetaan, että rakennuksen painesuhteet ovat tasapainossa koko ajan. Käytettävät puhaltimet ovat mahdollisimman energiatehokkaita ja niiden sähkötehokkuusluvun tulee olla tulo ja poistoilmakoneiden osalta alle 2,0 kw/m³/s ja erillispuhaltimienosaltaalle 1,0kW/m³/s. Rakennukseen toteutetaan mahdollisimman energiatehokas valaistus. Valaistuksen ohjauksella varmistetaan valojen käyttö tiloissa vain todellisen tarpeen mukaan esim. liiketunnistimien käytöllä. Valaisimissa käytetään pitkäkestoisia lamppuja ja loisteputkia. TULOKSETJAYHTEENVETO Tarkempi energiatehokkuustarkastelu tehdään toteutussuunnitteluvaiheessa ja silloin tehtävien laskelmienperusteella varmistetaan,että asetetut tavoitteet saavutetaan.
19 KUOPIONKAUPUNKI TILAKESKUS HANKESUUNNITELMA HarriAsikainen MAANINGAN PÄIVÄKOTI SELOSTUSLVI TEKNIIKASTA YLEISTÄ Kohteen LVI suunnittelun lähtökohtana on hyvin käytettävän ja huollettavan laitoksen lisäksi elinkaaritalous. Tavoitteena on valita mahdollisimman energiatehokkaat järjestelmät ja laitteet. Toteutusratkaisuissa huomioidaan tilojenerilaisetkäyttöajat ja mahdollisuudet sekäjärjestelmien helppokäyttöisyys, huollettavuus ja turvallisuus. Mitoituksissa noudatetaan lakeja, viranomaisohjeita sekä rakentamismääräyskokoelman määräyksiä ja mitoitusohjeita. LIITTYMÄT Rakennus liitetään kaukolämpöverkostoon ja liitospaikka on kadulla. Rakennus liitetään vesijohto ja viemäriverkostoihin. Vesijohdon ja jätevesiviemärin liitospaikka on kadulla.sadevesiviemärin liitospaikat ovat kadulla ja kadulla. Rakennuksen jäte jahulevedet pyritään johtamaan painovoimaisesti liitospaikkoihin. Jätevedelleon oma liittymä kadulla. LÄMMITYS Rakennus varustetaan :n vaatimusten mukaisilla kaukolämpölaitteilla. Lämmönjakohuone sijoitetaan omaan teknilliseen tilaan iv konehuoneen yhteyteen.lämmönjakokeskukseen tulee omat lämmönsiirtimet patteriverkostolle, lattialämmitysverkostolle, ilmastointikoneiden lämmitysverkostolle sekä käyttövesiverkostolle. Lämmitysverkostojen pääpumput ovat taajuusmuuttujakäytöllä varustettuja. Lämmitysjärjestelmät varustetaan kalvopaisunta astioilla jatarvittavilla varolaitteilla. Lämmitysverkostot jaetaan vielä mahdollisesti useampaan siirrinkohtaiseen pumppaus ja säätöryhmään esim.rakennusosien ja julkisivujen perusteella. Rakennus lämmitetään pääosin vesikiertoisella lattialämmityksellä, jota säädetään huonekohtaisilla lämpötila antureilla. Tuulikaapit lämmitetään lisäksi huonelämpötilan mukaan ohjatuilla kierrätysilmakojeilla, jotka kytketään iv verkostoon. Lämpöjohdot tehdään pääosin sinkityistä teräsputkista puserrusliitoksin kokoon DN50 saakka ja tätä suuremmat runkojohdot tehdään teräsputkista hitsausliitoksin. Linjat varustetaan sulku ja säätöventtiilein.
20 Lattialämmitysputkina käytetään happidiffuusiosuojattuja muoviputkia. Lattialämmityksen jakotukit sijoitetaan seinäpintaan tai rakenteeseen asennettaviin jakokaappeihin, jotka varustetaan vesitiivein putkiläpiviennein javuodonilmaisimella.lämpöjohtojen runkolinjat eristetään mineraalivillakourulla, joka näkyviltä osiltaan pinnoitetaan PVC levyllä. VESIJOHDOTJAVIEMÄRIT Rakennus varustetaan RakMk D1:n mukaisilla vesijohto ja viemärilaitteilla. Vesijohdot tehdään pääosin kupariputkista puserrusliitoksin. Yleisötiloissa ja kosteissatiloissa kytkentäjohdot tehdään pinta asennuksena kromatuista kupariputkista. Varastoissa ja teknisissä tiloissa kytkentäjohdot tehdään pinta asennuksena kromatuista kupariputkista. Rakenteiden sisään tehtävissä uppoasennuksissa käytetään suojaputkeen asennettavaa muoviputkea tai muovipinnoitettua kupariputkea. Vesijohtojen runkolinjat eristetään mineraalivillakourulla, joka näkyviltä osiltaan pinnoitetaan PVC levyllä. Kalusteina käytetään vakiotyyppisiä, kulutusta kestäviä, vähän vettä kuluttavia vesijohto ja viemärikalusteita, jotka on valmistettu posliinista tai ruostumattomasta teräksestä. Keittiöissä ja pesutiloissa käytetään tarpeen mukaan elektronisia, kosketusvapaita sekoittajia. Päiväkotikäytön erityispiirteet huomioidaan kalusteiden malleissa ja asennuskorkeuksissa mutta käytetään vain normaalikokoisia wc istuimia. Siivoustilat varustetaan käyttövesiverkostoon liitettävällä kuivauspatterilla, hiekanerotuskaivolla ja rst altaalla, joka johdetaan hiekanerotuskaivoon DN50 viemärillä. Jakelukeittiötilat viemäröidään lujitemuovisen rasvanerottimen kautta jätevesiviemäriin. Keittiössä käytetään ruostumattomasta teräksestä valmistettuja lattiakaivoja ja altaita ritiläkansin sekä sakka astioin. Muualla lattiakaivot ovat pääosin muovia varustettuna irrotettavalla vesilukolla. Pesualtaat viemäröidään aina lattiakaivoon sivuviemäriliitännän kautta siivouksen helpottamiseksi. Pikapaloposteja ja jauhesammuttimia asennetaan paloviranomaisten määräysten mukainen määrä. Pikapalopostikaapit asennetaan seinälle,niinettä kaapin päälle voidaan asentaa kalustetaso 900 mm:n korkeuteen lattiasta ja seinälle tason yläpuolelle kiinnitetään ilmoitustaulupintaa ja varaus sähköiselle infotaululle. Ulos märkäeteisten kohdalleasennetaanvesipisteet javiemärikaivot hiekanerottimin varustettuna. Piha alueen huoltotarpeen mukaisesti sijoitetaan kasteluposteja. Rakennuksen kattovedet johdetaan lämmitettävien rännienja syöksytorvien sekä rännikaivojen kautta sadevesiviemäriverkostoon. Rakennuksen perustukset salaojitetaan ja johdetaan perusvesikaivojen kautta sadevesiviemäriin. Rakennuksen sisäpuoliset viemärit tehdään pääosin valurautaisista viemäriputkista pantaliitoksin. lattiaan asennettavat viemärit tehdään muoviviemäreistä kumirengasliitoksin lukuun ottamatta keittiötilojen viemäreitä, jotka tehdään rst viemäriputkista kumirengasliitoksin. Tarkastus ja sadevesikaivoina käytetään muovisia teleskooppikaivoja.
21 ILMASTOINTI Rakennus varustetaan RakMk D2:n mukaisilla ilmastointilaitteilla siten, että sisäilmastoluokan S2 vaatimustaso pyritään saavuttamaan hoito ja työtiloissa. Sisäilmanlämpötila voi kuitenkin nousta yli tavoitearvojen esim. hellejakson aikana. Ilmastointilaitos toteutetaan pääosin keskuskoneilla, joiden palvelualuejako tehdään tilojen käyttöajan, tarkoituksen ja laatuvaatimusten sekä sijainnin perusteella. IV koneita varten rakennetaan oma tekninen tila. Tilavarauksissa ja laitesijoittelussa kiinnitetään erityistä huomiota huoltoon sekä laiteosien myöhempään vaihdettavuuteen. IV konehuone sijoitetaan rakennuksen keskialueelle. Ilmastointikoneina käytetään käyttötarkoitukseen sopivia koteloituja tulo ja poistoilmakojeita, jotka on varustettu suodatuksella, lämmityksellä ja tehokkailla lämmöntalteenottolaitteilla sekä tarvittaessa jäähdytyksellä. Jakelukeittiön lämmöntalteenotto toteutetaan nestekiertoisena, WC ja pesutilojen iv koneissa käytetään LTO kennoa ja kaikissa muissa iv koneissa pyörivää LTO roottoria. Laitevalinnat tehdään mahdollisimmanenergiataloudellisestija puhaltimet ovat taajuusmuuttujakäyttöisiä sekä suoravetoisia. IV koneiden käyntiä ohjataan aikaohjelman ja ulkolämpötilan mukaan. Lisäksi iv koneilla varataan käsikäyttömahdollisuus normaalin käyntiajan ulkopuolisia tilaisuuksia varten. Neuvottelu ja yleisötiloissa ilmastointia säädetään huoneilman CO2 pitoisuuden ja lämpötilan mukaan. Koneet mitoitetaan siten, että tilojen ilmastointiavoidaan aikaohjauksellapitää osateholla myös normaalin käyttöajan ulkopuolella.wc ja siivoustilojen poistoilmaa ei johdeta erillispoistoillasuoraan ulosvaannämäns. likaiset tilat varustetaan omilla LTO laitteen sisältävillä iv koneilla, joilla puhalletaan tuloilmaa ao. tiloihin, auloihin ja käytäville. Likaisten tilojen ilmastointi on toiminnassa vähän alipaineisena läpi koko vuorokauden. Tulo ja poistoilmakojeiden yhteiskäytöllä ja ilmamäärien ohjauksella varmistetaan, että rakennuksen painesuhteet ovat tasapainossa koko ajan. Jakelukeittiön ruuanvalmistus ja astianpesu varustetaan huuvilla (rasvapoistoissa UV huuvat) ja poistoilmakojeina käytetään vesikatolle asennettavia huippuimureita. Rakennus varustetaan radonpoistojärjestelmällä, joka koostuu alapohjaan asennettavasta radonputkituksesta, nousukanavista ja vesikatolle asennettavista poistoilmapuhaltimista. Tuloilmalaitteina käytetään tuloilmaventtiileitä, kattohajottimia tai reikäkanavia. Korkeissatiloissavoidaan käyttää myös syrjäytysilmanvaihtoa. Poistoilmalaitteina käytetään poistoilmasäleikköjä ja yhteiskanavaventtiileitä. Kanavistossakäytetään sinkitystä teräslevystä tehtyjä tehdasvalmisteisia kanavaosia ja pääosin pyöreitä iv kanavia. Järjestelmässä ei käytetä mitään materiaaleja, joista irtoaa pölyä tai muita epäpuhtauksia. Päätelaitteissa, tasauslaatikoissa ja äänenvaimentimissa käytetään vain dacronia tai muuta vastaavaa äänenvaimennusmateriaalia. Kanavat eristetään määräysten mukaisillapalo, lämpö ja äänieristyksillä. Palopelteinä käytetään moottorilla varustettuja peltejä,joita voidaan ohjata ja joiden toiminta voidaan testata suoraan valvontajärjestelmästä. JÄÄHDYTYS
22 Jakelukeittiön ja mahdollisesti myös hallinnon ja salin tuloilmalaitteet varustetaan jäähdytyksellä, jos rakenteellisillaratkaisuillaei pystytä saavuttamaan tavoiteltuja olosuhteita. Jäähdytys toteutetaan vesikiertoisena lataussäiliön, kylmäkojeikon ja nestejäähdyttimen tai kylmävesiaseman ja ilmalauhduttimen avulla. Jäähdytysputkistot tehdään kuten vesijohto ja lämmitysputkistot. Kondensoivat laitteet viemäröidään jätevesiviemäriverkostoon. Jäähdytysputket eristetään solukumikourulla. Jäähdytetyt tilat varustetaan huonekohtaisella lämpötilan säädöllä. Mikäli huonetilassa on sekä lämmitys että jäähdytyslaitteita, ohjataan näitä kaikkia yhteisellä väyläpohjaisella säätimellä. Lämpöpattereissa käytetään moottoriventtiileitä ja huoneanturit asennetaan sellaiseen paikkaan, jossa ne mittaavat lämpötilaa työ tai oleskelualueella. Jakelukeittiön pakaste ja kylmäsäilytystilat ovat kalusteita. Mikäli käytetään erillisiä lauhduttimia ne sijoitetaan joko ulkoseinälle tai vesikatolle. RAKENNUSAUTOMAATIO Rakennus varustetaan keskitetyllä taloteknisten laitteiden säätö ja valvontajärjestelmällä. Automaatiojärjestelmä koostuu väylään asennettavista valvonta alakeskuksista, jotka liitetään keskusvalvomoon ATK verkon välityksellä.järjestelmä on käytettävissä myös WEB liittymän avulla.
23 KUOPIONKAUPUNKI TILAKESKUS HANKESUUNNITELMA SeppoAiraksinen MAANINGAN PÄIVÄKOTI SELOSTUS_SÄHKÖTEKNIIKASTA YLEISTÄ Rakennukset ja siihen kiinteästi liittyvät laitteet suunnitellaan ja rakennetaan siten, että tarpeetonta energiankäyttöä ja energiahäviöitä rajoitetaan hyvän energiatehokkuuden saavuttamiseksi. Rakennuksen kaikki sähkö ja telejärjestelmät suunnitellaan ja tehdään standardisarjan SFS 6000 mukaisiksi. LIITTYMÄT Kiinteistöön asennetaan seuraavat liitynnät ulkopuolisiin verkostoihin: sähköverkkoon(savon Voima Oyj). nykyiseen tietoliikenneverkkoon( elisa?). SÄHKÖNJAKELU JAJOHTOTIET Rakennuksen sähkönjakelu toteutetaan jakelualueittain sijoitettujen ryhmäkeskusten kautta. Pääsähkönjakelu pää ja ryhmäkeskuksille toteutetaan tavanomaista kaapelointia käyttäen. Kompensointikondensaattoreita ei asenneta vaan pääkeskukseen jätetään pelkkä tilavaraus niille. Rakennukseen ei asenneta katkeamatonta sähkönjakeluverkkoa(ups verkko). Alerta hälytyksensiirtolaitteen sähkönsyöttö otetaan pieneltäomaltaups laitteelta. Kaapeleina ja putkituksena käytetään halogeenittomia HF tuotteita(maahan asennettavat kaapelit voivat olla PVC täsisältäviätuotteita). Putketonta asennustapaa ei hyväksytä, vaan johdot ja kaapelit asennetaan aina johtoteille. Pääkaapelireiteille asennetaan tikasrakenteiset kaapelihyllyt. Näkyville jäävät hyllyt ovat arkkitehdin määrittämään värisävyyn maalattuja peitekannella varustettuja umpiteräspeltihyllyjä. Ryhmä ja toimistotiloissa tai näitä vastaavissa tiloissa seinillä johtoteinä käytetään valkoisia,alumiinisia johtokanavia. Valaisinripustus ja virtakiskona käytetään valkoiseksi maalattuja kiskoja. Lattiarasioita ei käytetä, vaan tarvittaessa tilojen keskialueiden sähkönsyöttö toteutetaan yläkautta. Autolämmityspistorasioita ei asenneta.rakennuksesta pysäköintialueen reunaan asennetaan varaputkitus.
24 VALAISTUS Valaistusjärjestelmä suunnitellaan ja toteutetaan siten, että tilan käyttötarkoituksen edellyttämä valaistus ylläpidetään tehokkaalla tavalla. Valaistusjärjestelmä mitoitetaan ja valaistustehoa ohjataan valaistustarve huomioon ottaen siten, että valaistuksen lämpökuormasta aiheutuva huonelämpötilan kohoaminen ja jäähdytyksen tarve mahdollisuuksien mukaan vältetään. Ryhmätiloissa, lepohuoneissa ja leikkitiloissa valaistusta ohjataan kytkimillä ja läsnäolotunnistimilla. WC, varasto ja sosiaalitiloissa tai niihin rinnastettavissa tiloissa valaisimet varustetaan läsnäolotunnistustoiminnolla. Valaistusasennukset tehdään voimassa olevien standardien vaatimukset täyttäviksi pääosin elektronisilla liitäntälaitteilla varustettuja T5 loistelamppuvalaisimia käyttäen. Valonlähteiksi asennetaan pitkäikäisiä ja energiatehokkaita tuotteita. Pihavalaistuksessa voidaan käyttää energiatehokkaita valaisimia. Valaisimet valitaan rakennuksen arkkitehtuuriin sopiviksi. Valaisimet eivät saa olla riippuvalaisimia muuten kuin erikseen sovittavissa paikoissa. Valaistuksen sammutuspulssi toteutetaan rakennusautomaation kautta. Rakennukseen asennetaan hillitty julkisivuvalaistus. TIETO,TURVA JAVALVONTAJÄRJESTELMÄT Kiinteistöön asennetaan mm.seuraavat järjestelmät turva japoistumistievalaistus kulunvalvonta ja työajanseuranta(timecon) WLAN verkon valmius(tukiasema asennuksen mahdollistava kiinteä asennus) matkapuhelimien tukiasemaverkosto tarvittaessa ajannäyttöjärjestelmä yleisäänentoistojärjestelmäkuulutusmahdollisuudella ovikello ja/taiovipuhelinjärjestelmä rikosilmoitinjärjestelmä video/kameravalvontajärjestelmä palovaroitinjärjestelmä yleiskaapelointijärjestelmä inva WC hälytysjärjestelmä sadevesijärjestelmän sulanapitojärjestelmä rakennusautomaatiojärjestelmä info TV järjestelmävalmius(laitteeton käyttäjän hankinta) Yleiskaapelointi toteutetaan järjestelmäasennuksena suojaamattomilla parikaapeleilla luokan E(cat6) vaatimukset täyttäväksi.
Kuopion kaupunki Pöytäkirja 15/ (1) Kaupunginhallitus Asianro 3857/ /2017
Kuopion kaupunki Pöytäkirja 15/2017 1 (1) Kasvun ja oppimisen lautakunta 36 17.5.2017 186 Asianro 3857/10.03.02.01/2017 Maaningan uuden päiväkodin hankesuunnitelma Päätöshistoria Kasvun ja oppimisen lautakunta
LVIAJ- rakennustapaselostus. Päivämäärä (8) Vihdin kirkonkylän Campuksen pappilankoulun keittiömuutos. Vihti.
LVIAJ- rakennustapaselostus 28.4.2017 1(8) Vihdin kirkonkylän Campuksen pappilankoulun keittiömuutos Vihti LVIAJ- rakennustapaselostus dok no 8 G0 0003 28.4.2017 LVIAJ- rakennustapaselostus 28.4.2017 2(8)
1/6 SIILITIEN SÄHKÖNSYÖTTÖASEMAN PERUSKORJAUS LVIA-RAKENNUSTAPASELOSTUS
1/6 MH/KH SIILITIEN SÄHKÖNSYÖTTÖASEMAN PERUSKORJAUS LVIA-RAKENNUSTAPASELOSTUS Insinööritoimisto Matti Hallasaari Oy Kumpulantie 1 * 00520 HELSINKI * FINLAND Y-tunnus 0550682-8 puh. +358-9-142 122 www.hallasaari.com
LIELAHDEN KOULUN VANHA OSA
LIELAHDEN KOULUN VANHA OSA RAKENNUKSIEN 1 JA 2 PERUSPARANNUS TOTEUTUSSUUNNITELMA 6.9.2017 A TAMPEREEN TILAKESKUS LIIKELAITOS FRENCKELLINAUKIO 2K POSTIOSOITE PL 487, 33100 TAMPERE TAMPEREEN TILAKESKUS LIIKELAITOS
MÄNTSÄLÄN KUNTA, RIIHENMÄEN YHTENÄISKOULU HANKESUUNNITTELU
MÄNTSÄLÄN KUNTA, RIIHENMÄEN YHTENÄISKOULU HANKESUUNNITTELU LVIA RAKENNUSTAPASELOSTUS Muutos/Uudisrakennus Asiakirja n:o LVI 001 Projekti n:o 01274.P000 Viimeisin muutos Laadittu 27.12.2013 Laatija RB Tark./Hyv.
Talotekniikkaselvitys / LVI-tekniikka. Talotekniikkaselvitys / Sähkötekniikka. Laskelma pääoma- ja ylläpitovuokrasta
TAMPEREEN TILAKESKUS LIIKELAITOS KIINTEISTÖKEHITYS TOTEUTUSSUUNNITELMA 27.10.2016 Teemu Alavenetmäki HANKE LAMMINPÄÄN PÄIVÄKOTI SISÄILMAPERUSPARANNUS Kivilevontie 1, 33420 Tampere ASIAKIRJA SISÄLLYSLUETTELO
LOGOMO LVIA-RAKENNUSTAPASELOSTUS
LOGOMO LVIA-RAKENNUSTAPASELOSTUS Climaconsult 0941-9 pvm. 24.5.2010 LVIA-rakennustapaselostus 2 HR 24.5.2010 0941-9 LOGOMO LVIA -RAKENNUSTAPASELOSTUS LUONNOSSUUNNITTELU 1. Yleistä Tässä rakennustapaselostuksessa
JÄRJESTELMÄKUVAUKSET POHJA. G LVI-järjestelmät 1/5
G LVIjärjestelmät G LVIjärjestelmät Rakennuksen vesi ja viemärijärjestelmä on liitetty Oulun kaupungin vesi ja viemäriverkostoon. Lämmitysjärjestelmä on liitetty Oulun Energian kaukolämpöverkostoon. Rakennuksessa
tehopinta-ala 140 m2 (20x7=140)
RT 12-11055 KH X0-00494 LVI 00-10483 SIT 12-610082 Hyötyala-käsitettä käytetään rakennushankkeissa, joissa tilan tarve hankesuunnitelmassa kirjataan tilaohjelmana. Hyötyala kuvaa tilaohjelmaan kuuluvien
PAVILJONKIPÄIVÄKOTI UUTELA / 2. RAKENNUSVAIHE TARVESELVITYS / HANKESUUNNITELMA 28.1.2013 HELSINGIN KAUPUNKI VARHAISKASVATUSVIRASTO KIINTEISTÖVIRASTO
PAVILJONKIPÄIVÄKOTI UUTELA / 2. RAKENNUSVAIHE TARVESELVITYS / HANKESUUNNITELMA 28.1.2013 HELSINGIN KAUPUNKI VARHAISKASVATUSVIRASTO KIINTEISTÖVIRASTO Kiinteistövirasto Kohde paviljonkipäiväkoti Uutela,
Rakentamisen säädökset muuttuvat, terveellisyyteen liittyvät asetukset. Asiamies Jani Kemppainen
Rakentamisen säädökset muuttuvat, terveellisyyteen liittyvät asetukset Asiamies Jani Kemppainen Rakentamismääräyskokoelman uusiminen RakMK lakkasi olemasta 1.1.2018 Perustuu Maankäyttö- ja rakennuslain
RANEN RAKENTAJAKOULU
RANEN RAKENTAJAKOULU 9.4.2013 ENERGIATEHOKKUUS PIENTALORAKENTAMISESSA ENERGIATEHOKKUUS PIENTALON LVI- SUUNNITTELUSSA Jarmo Kuitunen Suomen LVI-liitto, SuLVI ry ENERGIATEHOKKUUDEN MÄÄRITELMÄ Energiapalveludirektiivin
Ilmanvaihtojärjestelmän korjaus ja muutokset 28.10.2013. Jarmo Kuitunen Suomen LVI liitto, SuLVI ry
Ilmanvaihtojärjestelmän korjaus ja muutokset 28.10.2013 Jarmo Kuitunen Suomen LVI liitto, SuLVI ry ASUINRAKENNUSTEN ILMANVAIHTO Hyvältä ilmanvaihtojärjestelmältä voidaan vaatia seuraavia ominaisuuksia:
TAMMENTUVAN PÄIVÄKOTI
729 91 76 1:97 31 17-5 000-371 86 63-25 984-1:817 165 154 751 725 756 747 724 1907 723 723 725-45 364 - +7880 RAK A 156 +7200 kivimuuri 5 AP KOULU 167 +7300 703 158 +7850 +7000 12.559 +7000 +7000 +7830
Kuopion kaupunki Pöytäkirja 7/ (1) Kasvun ja oppimisen lautakunta Asianro 6311/ /2018
Kuopion kaupunki Pöytäkirja 7/2018 1 (1) 57 Asianro 6311/10.03.02.01/2018 Läntisen maaseutualueen koulun ja päiväkodin hankesuunnitelma Tilahallintapäällikkö Tanja Karpasto Kasvu ja oppiminen / tila- ja
KANNUKSEN KOULUKESKUS JUHANI VUORISEN KOULU, KANNUKSEN LUKIO PERUSKORJAUS HANKESUUNNITELMA
1 KANNUKSEN KOULUKESKUS JUHANI VUORISEN KOULU, KANNUKSEN LUKIO PERUSKORJAUS HANKESUUNNITELMA 1.6.2016 Arkkitehtitoimisto Jorma Paloranta Oy 2 SISÄLLYSLUETTELO 1 SELOSTUS HANKKEESTA 1.1 Hankesuunnitelman
Talotekniset ratkaisut sisäilman laadun hallinnan keinona. Markku Hyvärinen Vahanen Rakennusfysiikka Oy
Talotekniset ratkaisut sisäilman laadun hallinnan keinona Markku Hyvärinen Vahanen Rakennusfysiikka Oy Talotekniikka Talotekniikka tuottaa kiinteistöissä ja tiloissa tapahtuville toiminnoille hallitut
Juankosken päiväkoti, kustannusarvio
Juankosken päiväkoti, kustannusarvio 25.02.2016 Uudisvaihtoehto Olemme arvioineet Juankosken päiväkodin uudisrakennushinnan. Kustannukset on laskettu arvioituun Juankosken hintatasoon 03/2016. Laskelma
Mecoren casetapaukset: Päiväkoti Saana Vartiokylän yläaste. Kestävän korjausrakentamisen tutkimusseminaari 20.4.2012 Riikka Holopainen, VTT
Mecoren casetapaukset: Päiväkoti Saana Vartiokylän yläaste Kestävän korjausrakentamisen tutkimusseminaari 20.4.2012 Riikka Holopainen, VTT 2 Case-tapaus: Päiväkoti Saana Lpk Saana, rakennusvuosi 1963,
Oikein varustautunut pysyy lämpimänä vähemmällä energialla
Oikein varustautunut pysyy lämpimänä vähemmällä energialla Energiatehokkuuteen liittyvät seikat sisältyvät moneen rakentamismääräyskokoelman osaan. A YLEINEN OSA A1 Rakentamisen valvonta ja tekninen tarkastus
ENERGIAN- SÄÄSTÖVINKKEJÄ LOGISTIIKKA- JA TUOTANTOTILOILLE
ENERGIAN- SÄÄSTÖVINKKEJÄ LOGISTIIKKA- JA TUOTANTOTILOILLE KIINTEISTÖN ENERGIA- TEHOKKUUTTA LUODAAN JOKA PÄIVÄ Kiinteistöjen tehokas energiankäyttö on fiksua paitsi ympäristön kannalta, myös taloudellisesta
HANKESUUNNITTELUTYÖRYHMÄ HANKESUUNNITELMA
- HANKESUUNNITELMA HANKESUUNNITTELUTYÖRYHMÄ HANKESUUNNITELMA 10.4.2019 2 SISÄLLYSLUETTELO 1. JOHDANTO... 3 2. TAUSTATIEDOT... 3 2.1 Verkostosuunnitelma... 3 2.2 Tarveselvitys... 3 3. NYKYTILANTEEN KUVAUS...
Itkonniemi, Linnanpelto ja Männistö
Itkonniemi, Linnanpelto ja Männistö HANKESUUNNITELMA HANKESUUNNITTELUTYÖRYHMÄ HANKESUUNNITELMA 10.4.2019 2 SISÄLLYSLUETTELO 1. JOHDANTO... 3 2. TAUSTATIEDOT... 3 2.1 Verkostosuunnitelma... 3 2.2 Tarveselvitys...
MITEN PÄÄSEN HELPOSTI KIINNI ENERGIANSÄÄSTÖÖN - MONISTETTAVAT KONSEPTIT. Eero Kokkonen
MITEN PÄÄSEN HELPOSTI KIINNI ENERGIANSÄÄSTÖÖN - MONISTETTAVAT KONSEPTIT Eero Kokkonen 3.5.2017 MITEN PÄÄSEN KIINNI ENERGIANSÄÄSTÖÖN Energiansäästötavoitteiden asettaminen sopimuskaudelle Tunnista kiinteistökannastasi
IV-kuntotutkimus. Matarin päiväkoti. Ajomiehenkuja 9 01400 VANTAA
IV-Special Oy 13.12.2011 IV-kuntotutkimus Matarin päiväkoti Ajomiehenkuja 9 01400 VANTAA HELSINKI: posti@asb.fi keskus: 0207 311 140, faksi: 0207 311 145 www.asb.fi TAMPERE: asb-yhtiot@asb.fi keskus: 0207
Asunto Oy Iidesranta 1 Iidesranta 11 33100 TAMPERE SÄHKÖJÄRJESTELMÄKUVAUS
Asunto Oy Iidesranta 1 Iidesranta 11 33100 TAMPERE SÄHKÖJÄRJESTELMÄKUVAUS Tampere 27.08.2012 GRANLUND TAMPERE OY Arto Lehmus Työ 01762.P000 SISÄLLYSLUETTELO 0 SÄHKÖJÄRJESTELMÄT... 1 01 Yleistä... 1 02
LPK Perttu ja RPPK Arttu Pertunpellontie 10. Rakennetekniset korjaukset Hanke HELSINGIN KAUPUNKI TILAKESKUS
LPK Perttu ja RPPK Arttu Pertunpellontie 10 Rakennetekniset korjaukset Hanke 8081470 11.6.2013 HELSINGIN KAUPUNKI TILAKESKUS 2 1 YHTEENVETO 1.1 Hankkeen perustiedot 1.2 Hankkeen tarpeellisuus 1.3 Laajuus
TILAOHJELMA Esiopetus, perusopetus ja lukiokoulutus
1(3 TILAOHJELMA Esiopetus, perusopetus ja lukiokoulutus Toiminnan järjestäjä Osoite Puhelin(vaihde Telekopionumero Yhteyshenkilö Sähköpostiosoite Puhelin Gsm Oppilaitos Osoite Hanke Yhteishanke Päivämäärä
Kuopion kaupunki Pöytäkirja 24/ (1) Kaupunginhallitus Asianro 6311/ /2018
Kuopion kaupunki Pöytäkirja 24/2018 1 (1) Kasvun ja oppimisen lautakunta 57 14.8.2018 260 Asianro 6311/10.03.02.01/2018 Läntisen maaseutualueen koulun ja päiväkodin hankesuunnitelma Päätöshistoria Kasvun
ENERGIANSÄÄSTÖTOIMIEN VAIKUTUS SISÄILMAAN
ENERGIANSÄÄSTÖTOIMIEN VAIKUTUS SISÄILMAAN Artti Elonen, insinööri Tampereen Tilakeskus, huoltopäällikkö LAIT, ASETUKSET Rakennus on suunniteltava ja rakennettava siten, etteivät ilman liike, lämpösäteily
LPK KANERVA - LISÄTILA Näyttelijäntie 2 TARVESELVITYS / HANKESUUNNITELMA 20.1.2012
LPK KANERVA - LISÄTILA Näyttelijäntie 2 TARVESELVITYS / HANKESUUNNITELMA 20.1.2012 HELSINGIN KAUPUNKI SOSIAALIVIRASTO TILAKESKUS LPK KANERVAN LISÄTILA Näyttelijäntie 2 SISÄLLYSLUETTELO 0 YHTEENVETO / HANKKEEN
Kempeleen Kunta. Ylikylän päiväkodin hanke- ja tarvesuunnitelma
Kempeleen Kunta Ylikylän päiväkodin hanke- ja tarvesuunnitelma 2.5.2017 Sisältö 1. Johdanto... 3 2. Nykyiset toimitilat ja niiden puutteet... 4 2.1 Honkasen päiväkoti... 4 2.2 Puukoulun esikoulupäiväkoti...
Sisäilman laatu ja mahdollisuudet
Sisäilman laatu ja mahdollisuudet DI Jorma Säteri. Metropolia ammattikorkeakoulu Energiatehokas sisäilmasto Terveellinen, viihtyisä ja tuottava käyttäjien toiveiden mukainen Tarpeenmukainen Oikein säädetty
KORPILAHDEN YHTENÄISKOULU
KORPILAHDEN YHTENÄISKOULU SISÄOLOSUHDEMITTAUKSET 2.2 116 / KORPILAHDEN YHTENÄISKOULU, SISÄOLOSUHDEMITTAUKSET Mittaus toteutettiin 2.2 116 välisenä aikana. Mittaukset toteutettiin Are Oy:n langattomalla
Mäntsälän kunta Tekninen keskus / tilapalvelu
Mäntsälän kunta Tekninen keskus / tilapalvelu Kiinteistön LVISA-järjestelmiä koskevia viitetietoja suunnittelua varten. Käytetyt tunnukset Talo90-järjestelmän mukaisesti. Kohde: Osoite: Toimistotalo Mäntsälä
Taloyhtiön energiansäästö
Taloyhtiön energiansäästö Hallitusforum 19.03.2011 Messukeskus, Helsinki Petri Pylsy, Kiinteistöliitto Suomen Kiinteistöliitto ry Mitä rakennusten energiatehokkuus on Energiatehokkuus paranee, kun Pienemmällä
LVIAJ- rakennustapaselostus. Päivämäärä (8) Vihdin kirkonkylän Campuksen uusi kalustohalli. Vihti. dok no 4 G0 0003
LVIAJ- rakennustapaselostus 28.4.2017 1(8) Vihdin kirkonkylän Campuksen uusi kalustohalli Vihti LVIAJ- rakennustapaselostus dok no 4 G0 0003 28.4.2017 LVIAJ- rakennustapaselostus 28.4.2017 2(8) Sisällysluettelo
Terveellinen rakennus - kiinteistön omistajan vaihtoehdot
Terveellinen rakennus - kiinteistön omistajan vaihtoehdot Petri Hartikainen tilapäällikkö Kuopion Tilakeskus https://www.kuopio.fi/kuopion-tilakeskus Kaupunginhallitus 2/12 Kuopion Tilakeskus huolehtii
Keittiön n ilmastointi
Keittiön n ilmastointi TAVOITTEET Keittiön ilmastoinnin tavoitteet ovat: - korkea hygieniataso - terveellinen, turvallinen ja viihtyisä työympäristö Ruoan valmistus ja elintarviketuotanto edellyttävät,
2 6000 m 2 vapaata toimistotilaa Rakennusvuosi 1997 Toimistotilaa 12 604 m 2 Vapaana ~6 000 m 2 Kerroksia 7 Tilojen kunto Sijaitsevat parkkitalossa P5, johon kulku yhdyskäytävän kautta. Vieraspaikat sijaitsevat
Energiataloudellinen uudisrakennus tai lyhyt takaisinmaksuaika yhdistämällä energiasaneeraus Julkisen rakennuksen remonttiin
Energiataloudellinen uudisrakennus tai lyhyt takaisinmaksuaika yhdistämällä energiasaneeraus Julkisen rakennuksen remonttiin Timo Luukkainen 2009-05-04 Ympäristön ja energian säästö yhdistetään parantuneeseen
TOLKKISTEN ELINKAARIHANKE
TOLKKISTEN ELINKAARIHANKE SIVISTYSLAUTAKUNTA Kaupunginhallitus valitsi kokouksessaan 5.10.2015 ( 281) Lemminkäinen talo Oy:n elinkaarihankkeiden palvelutuottajaksi. Palvelusopimus Porvoon kaupungin ja
Energia- ilta 01.02.2012. Pakkalan sali
Energia- ilta 01.02.2012 Pakkalan sali Pekka Seppänen LVI- Insinööri Kuntoarvioija, PKA energiatodistuksen antajan pätevyys, PETA Tyypilliset ongelmat -Tilausvesivirta liian suuri (kaukolämpökiinteistöt)
Kiinteistöhuolto taloyhtiössä ja säästötoimenpiteet
Kiinteistöhuolto taloyhtiössä ja säästötoimenpiteet 12.04.2012 Pakkalasali Pekka Seppänen LVI- Insinööri Kuntoarvioija, PKA energiatodistuksen antajan pätevyys, PETA Tyypilliset ongelmat -Tilausvesivirta
Ympäristöministeriön asetus rakennusten vesi- ja viemärilaitteistoista. Asetus rakennusten vesi- ja viemärilaitteistoista
Ympäristöministeriön asetus rakennusten vesi- ja viemärilaitteistoista Rakennusvalvonnan ajankohtaisseminaari Helsinki 5.2.2018 Kaisa Kauko, yli-insinööri Ympäristöministeriö Asetus rakennusten vesi- ja
Toimiva ilmanvaihtojärjestelmä 7.4.2014
Energiaekspertin jatkokurssi Toimiva ilmanvaihtojärjestelmä 7.4.2014 Jarmo Kuitunen 1. ILMANVAIHTOJÄRJESTELMÄT 1.1 Painovoimainen ilmanvaihto 1.2 Koneellinen poistoilmanvaihto 1.3 Koneellinen tulo-/poistoilmanvaihto
Rakennusten energiatehokkuus. Tulikivi Oyj 8.6.2011 Helsinki Mikko Saari VTT Expert Services Oy
Rakennusten energiatehokkuus Tulikivi Oyj 8.6.2011 Helsinki Mikko Saari VTT Expert Services Oy 6.6.2011 2 Mitä on rakennusten energiatehokkuus Mitä saadaan (= hyvä talo) Energiatehokkuus = ----------------------------------------------
Kuopion kaupunki Pöytäkirja 5/ (22) Kasvun ja oppimisen lautakunta. Vuorikatu 27, 2. kerroksen lautakuntien kokoushuone
Kuopion kaupunki Pöytäkirja 5/2017 1 (22) Julkinen Kokoustiedot Aika keskiviikko klo 15:07 17.36 Paikka Vuorikatu 27, 2. kerroksen lautakuntien kokoushuone Lisätietoja Saapuvilla olleet jäsenet Aleksi
HANKESELVITYS PÄIVÄKOTI LISÄTARKASTELU
HANKESELVITYS PÄIVÄKOTI LISÄTARKASTELU Harri Apell Tekninen johtaja Ruovedentie 30 34600 Ruovesi. Sivu 2/9 RUOVEDEN KUNNAN PÄIVÄKOTITILAN HANKESELVITYKSEN SISÄLLYSLUETTELO 1. TOIMEKSIANTO...3 2. toteutusvaihtoehto
Terveen talon ilmanvaihto
Terveen talon ilmanvaihto DI. Terveellisen ja viihtyisän sisäympäristön haasteet asunnoissa Lämpöolosuhteet talvella vetää, kesällä on kuuma Ilman laatu riittämätön ilmanvaihto yli puolessa asunnoista
SIIRTOKELPOISET KIIREVÄISTÖT / TILANNEKATSAUS 9.1.2014
SIIRTOKELPOISET KIIREVÄISTÖT / TILANNEKATSAUS 9.1.2014 Alustava aikataulu ( 9.1.2014 ) lähes kaikissa siirtokelpoisissa kouluissa ja parakeissa sama: 1) Lupakuvat jätetään rakennusvalvontaan n. 31.01.2014
Kara m 2 vapaata toimistotilaa. Kara Business Campus
2 6000 m 2 vapaata toimistotilaa LISÄTIEDOT Senaatin Notariaatti Oy Jukka Myyryläinen 0400 688 861 jukka.myyrylainen@senaatinnotariaatti.fi Rakennusvuosi 1997 Toimistotilaa 12 604 m 2 Vapaana ~6 000 m
HANKESUUNNITELMA 28.2.2014 Kirsti Hankela. Tarveselvitys Tesoman palloiluhallin tarveselvitys 17.11.2011, Dnro TRE: 8882/10.03.06/2011.
TAMPEREEN TILAKESKUS LIIKELAITOS KIINTEISTÖKEHITYS HANKESUUNNITELMA 28.2.2014 Kirsti Hankela HANKE TESOMAN PALLOILUHALLI Tesoman valtatie 44, 33310 Tampere ASIAKIRJA SISÄLLYSLUETTELO Tarveselvitys Tesoman
Syrjäyttävällä ilmanjaolla toteutetun ilmastointikoneen käyttö luokkatiloissa. Jesse Kantola Instakon Oy / Vahanen-yhtiöt 13.3.
Syrjäyttävällä ilmanjaolla toteutetun ilmastointikoneen käyttö luokkatiloissa Jesse Kantola Instakon Oy / Vahanen-yhtiöt 13.3.2013 Tutkimusongelma Vanhoihin koulurakennuksiin IVsaneerauksen tekeminen voi
Talotekniikkaselvitys / LVI-tekniikka. Talotekniikkaselvitys / Sähkötekniikka. Laskelma pääoma- ja ylläpitovuokrasta
TAMPEREEN TILAKESKUS LIIKELAITOS KIINTEISTÖKEHITYS TOTEUTUSSUUNNITELMA 28.09.2017 Teemu Alavenetmäki HANKE SAMMON PÄIVÄKOTI MUUTOKSET JA PARANNUKSET Lemminkäisenkatu 11, 33540 Tampere ASIAKIRJA SISÄLLYSLUETTELO
Näytesivut. 3.2 Toimisto- ja liiketilojen. Ilmastointijärjestelmät 57
3.2 Toimisto- ja liiketilojen ilmastointijärjestelmät Toimisto- ja liiketilojen tärkeimpiä ilmastointijärjestelmiä ovat 30 yksivyöhykejärjestelmä (I) monivyöhykejärjestelmä (I) jälkilämmitysjärjestelmä
KANNELMÄEN PERUSKOULU, PERUSKORJAUS
KANNELMÄEN PERUSKOULU, PERUSKORJAUS RUNONLAULAJANTIE 40 00420 HELSINKI Bruttoala 5410 Valmistunut 2009 KOULUN PÄÄSISÄÄNKÄYNTI KOHDE Koulu on rakennettu vuonna 1966 Etelä-Kaarelan Yhteiskouluksi. Rakennuksen
Ilmanvaihdon suunnittelu tasapainoon ja käyttöajan ulkopuolinen ilmanvaihto SuLVI suunnittelijaseminaari Vikke Niskanen / Granlund Oy
Ilmanvaihdon suunnittelu tasapainoon ja käyttöajan ulkopuolinen ilmanvaihto SuLVI suunnittelijaseminaari 13.2.2019 Vikke Niskanen / Granlund Oy Mikä mies? Vikke Niskanen DI, Aalto-yliopisto 2013 Erilaisia
Esimerkkejä energiatehokkaista korjausratkaisuista
Esimerkkejä energiatehokkaista korjausratkaisuista DI Petri Pylsy, Suomen Kiinteistöliitto Tee parannus!-aluekiertue Turku 18.01.2010 Tarjolla tänään Energiatehokkaita korjausratkaisuja: Ilmanvaihdon parantaminen
Voiko asukas vaikuttaa kiinteistön energiankulutukseen?
Voiko asukas vaikuttaa kiinteistön energiankulutukseen? Matti Hellgrén Asiakaspalvelupäällikkö, energia-asiantuntija Talokeskus Yhtiöt Oy!"#$%&'%(')*+,-.)/0)$1)%$1'&2134)5$%")."25$"")"'3"1.(1,5"6"#7&#(3.")5")$+5S'.$5")
FinZEB-kustannuslaskenta
FinZEB-kustannuslaskenta Kustannusten muodostuminen Asuinkerrostalo ja toimisto 20.11.2014 Optiplan Oy 1 Ilmanvaihdon lämmöntalteenotto, hajautettu Asuinkerrostalo Perustapaus, LTO vuosihyötysuhde 69 %
Kuopion kaupunki Pöytäkirja 1/ (1) Kasvun ja oppimisen lautakunta Asianro 8380/ /2016
Kuopion kaupunki Pöytäkirja 1/2017 1 (1) 4 Asianro 8380/10.03.02.01/2016 Hiltulanlahden koulun ja päiväkodin hankesuunnitelma Tilahallintapäällikkö Tanja Karpasto Tila- ja hankintapalvelut Hiltulanlahti
Mäntsälän kunta Tekninen keskus / tilapalvelu
Mäntsälän kunta Tekninen keskus / tilapalvelu Kiinteistön LVISA-järjestelmiä koskevia viitetietoja suunnittelua varten. Käytetyt tunnukset Talo90-järjestelmän mukaisesti. Kohde: Osoite: Riihenmäen koulun
Arabian korttelitalo, Berliininkatu 4-6 Uudet sisäilmakorjaukset - kesä ja syksy 2018
Arabian korttelitalo, Berliininkatu 4-6 Uudet sisäilmakorjaukset - kesä ja syksy 2018 Maria Lähdemäki Projektipäällikkö Helsingin kaupunki, kaupunkiympäristön toimiala 9.5.2018 1 Tilanne loppuvuodesta
PERUSPARANNUS- JA MUUTOSTYÖ
PERUSPARANNUS- JA MUUTOSTYÖ TILASELOSTUS HANGON TERVEYSKESKUS, NEUVOLAOSA RAUHANKATU 6, HANKO XX.2.2017 ARK 300 2 RAKENNUSHANKKEEN YLEISTIEDOT RAKENNUSHANKE Rakennushankkeen työnimi: Hangon terveyskeskus,
AS OY TURUN WESTPARKIN EEBEN
AS OY TURUN WESTPARKIN EEBEN Lukkosepänkatu 5 A, 20320 Turku ARVIOITU VALMISTUMISAIKA 1/2013 www.suomenvuokrakodit.fi SIJAINTI SVK Kartta: Fonecta Karttapalvelu, 2012. As Oy Turun Westparkin Eeben valmistuu
IV-SELVITYS KORSON PÄIVÄKOTI MERIKOTKANTIE 8, 01450 VANTAA
14.9.2012 IV-SELVITYS KORSON PÄIVÄKOTI MERIKOTKANTIE 8, 01450 VANTAA DELETE TUTKIMUS OY, HELSINKI Mikko Mäkinen p. 040 584 46 88 mikko.makinen@delete.fi SISÄLTÖ 1 YLEISTÄ... 3 1.1 TILAAJA... 3 1.2 KOHDETIEDOT...
IV-kuntotutkimus. Jokiuoman päiväkoti 23.3.2012. Vihertie 16 01710 Vantaa. HELSINKI: posti@asb.fi keskus: 0207 311 140, faksi: 0207 311 145
23.3.2012 IV-kuntotutkimus Jokiuoman päiväkoti Vihertie 16 01710 Vantaa HELSINKI: posti@asb.fi keskus: 0207 311 140, faksi: 0207 311 145 0207 311 140, faksi: 0207 311 145 www.asb.fi TAMPERE: asb-yhtiot@asb.fi
PIRKKALAN KUNTA Asemakaavaote 30.5.2012 Naistenmatka Tuohikorpi AS OY PIRKKALAN TUOHIKORPI Tuohivirsu 6 33960 Pirkkala HUONEISTOSELOSTUS Päivitetty 19.8.2013 OLOHUONE Katto koristeruiskutasoite Seinät
Ilmanvaihdon oikean käytön varmistaminen Helsingin kaupungin kiinteistöissä. Sari Hildén, rakennetun omaisuuden hallintapäällikkö
Ilmanvaihdon oikean käytön varmistaminen Helsingin kaupungin kiinteistöissä Sari Hildén, rakennetun omaisuuden hallintapäällikkö Helsingin toimintaprosessi Ensin kartoitamme Helsingin kaupungin omistuksessa
Helsingin kaupunki Pöytäkirja 6/ (5) Kiinteistölautakunta Tila/
Helsingin kaupunki Pöytäkirja 6/2016 1 (5) 123 Kiinteistölautakunnan esitys kaupunginhallitukselle Lasten päiväkoti Yliskylän uudisrakennuksen tarveselvityksen ja hankesuunnitelman hyväksymiseksi HEL 2016-002292
RAKENNUSTAPASELOSTUS Pvm
RAKENTEET Kantavat rakenteet Rakennus perustetaan betoniperustuksilla häiriintymättömän perusmaan päälle tehtävän murskepatjan varaan. Alapohjat ovat maanvaraisia alapohjia. Huoneistojen väliset kantavat
IV-kuntotutkimus. Itä-Hakkilan päiväkoti, keskitalo 01.02.2012. Keskustie 1 01260 Vantaa
01.02.2012 IV-kuntotutkimus Itä-Hakkilan päiväkoti, keskitalo Keskustie 1 01260 Vantaa HELSINKI: posti@asb.fi keskus: 0207 311 140, faksi: 0207 311 145 0207 311 140, faksi: 0207 311 145 www.asb.fi TAMPERE:
Ruokolahden kunta Kh. 5.2.2015 / 38 1 Kv. 9.2.2015 / 10. Olemassa olevista kunnan omistamista tiloista käytetään seuraavat tilat:
Ruokolahden kunta Kh. 5.2.2015 / 38 1 KIRKONKYLÄN KOULUN TILAVAIHTOEHDOT KUNNANHALLITUS 5.2.2015 Vaihtoehto VE 1 Olemassa olevista kunnan omistamista tiloista käytetään seuraavat tilat: Rasilan päiväkoti
HUONEISTOKORTIT AS OY TURUN RIMA VIRUSMÄENTIE 69, TURKU
HUONEISTOKORTIT ASUNTO OY RIMA Virusmäentie 69, 203003H Turku + KT 3H + KT 67m² 67M 2 240 000 96 000 YYK liukuovet H JK+A käsijohde käsijohde ASUNTO 1, 4 TAI 7 N:160mm, E:250mm ASUNTO OY RIMA Virusmäentie
Esimerkkejä energiatehokkaista korjausratkaisuista
Esimerkkejä energiatehokkaista korjausratkaisuista DI Petri Pylsy, Suomen Kiinteistöliitto Tee parannus!-aluekiertue Järvenpää 24.11.2009 Tarjolla tänään Energiatehokkaita korjausratkaisuja: Ulkorakenteiden
Investointiohjelman hankekortit vuosille
1 Investointiohjelman hankekortit vuosille 2020-2024 Terveyspalvelut (kokonaisbudjetti ja rakennusaika) Terveyskeskuksen peruskorjaus, osa C 4.510.000, aloitus: 2021 käyttötalousvaikutus: +12.000 /v Hankkeen
ENERGIATEHOKAAN TALON LÄMMITYSRATKAISUT PEP Promotion of European Passive Houses Intelligent Energy Europe seminaari 23.11.
ENERGIATEHOKAAN TALON LÄMMITYSRATKAISUT PEP Promotion of European Passive Houses Intelligent Energy Europe seminaari 23.11.26 Espoo Mikko Saari, VTT 24.11.26 1 Energiatehokas kerrostalo kuluttaa 7 % vähemmän
ECO-järjestelmä: Ilmanvaihdon lämmöntalteenotto kerrostalossa ja saneerauskohteissa 1 2008-11-24
ECO-järjestelmä: Ilmanvaihdon lämmöntalteenotto kerrostalossa ja saneerauskohteissa 1 2008-11-24 ECO-järjestelmän taustaa: ECO järjestelmää lähdettiin kehittämään 2004, tarkoituksena saada pelkällä poistojärjestelmällä
nzeb Hankeosaamisen kehittäminen - viitekehyksenä lähes nollaenergiarakentamisen taso 2020
nzeb Hankeosaamisen kehittäminen - viitekehyksenä lähes nollaenergiarakentamisen taso 2020 Hankeprosessin keskeiset tavoitteet: rakennushankkeen tavoitteiden määrittäminen, tiedon tuottaminen eri vaihtoehdoista
Tarveselvitys. Hankekortti. Talotekniikkaselvitykset. Tilaohjelma. Hankeaikataulu. Tavoitehinta-arvio. Luonnokset TAMPEREEN TILAKESKUS LIIKELAITOS
TAMPEREEN TILAKESKUS LIIKELAITOS KIINTEISTÖKEHITYS HANKESUUNNITELMA 20.8.2014 Jarmo Viljakka HANKE VEHMAISTEN KOULU JA PÄIVÄKOTI Sarvannankatu 7, 33730 Tampere ASIAKIRJA SISÄLLYSLUETTELO Tarveselvitys
TILALUETTELO, UUDISHINTA
27.6.2014 Sivu 1/5 Mika Sutinen Lappeenrannan kaupunki Hanke: 2014 12 Pontuksen päiväkoti-koulu, karsittu 24.6.14 sovitusti Muukontie Vaihe: Hankesuunnittelu Paikkakunta: Lappeenranta Haahtela-ind.: 75,0
Jorvaksen Sortti asema Liite 1 Tilaohjelma
Jorvaksen Sortti asema Liite 1 Tilaohjelma Tukikohta kokonaisala m2 huonealat m2 huom. Toimistohuone 10 toimistopöytä, toimistotuolit Neuvotteluhuone 11 neuvottelupöytä, tuolit Naulakko 3 vaatenaulakko
55,5 m², 2h,k,parv.,
Kohteen ilmoittaja Nimi: Kirsi Oksanen Puh: 0500 442203 Omakodit Neliövälitys Oy LKV Kouvolankatu 18 45100 Kouvola Puh: (05) 357 7099 Inkeroisten keskustassa, talon 1. asuinkerroksessa valoisa, nopeasti
IV-kuntotutkimus. Näätäpuiston päiväkoti 12.1.2012. Siilitie 26 01480 Vantaa. HELSINKI: posti@asb.fi keskus: 0207 311 140, faksi: 0207 311 145
12.1.2012 IV-kuntotutkimus Näätäpuiston päiväkoti Siilitie 26 01480 Vantaa HELSINKI: posti@asb.fi keskus: 0207 311 140, faksi: 0207 311 145 0207 311 140, faksi: 0207 311 145 www.asb.fi TAMPERE: asb-yhtiot@asb.fi
Liite 2 Vuokranantajan ja Vuokralaisen muutostyöt vuokrakohteessa
Liite 2 Vuokranantajan ja Vuokralaisen muutostyöt vuokrakohteessa Vuokranantajan muutostyöt - Vuokranantaja toteuttaa Vuokrakohteessa merkittäviä muutostöitä. - Vuokranantaja rakentaa Liitteen 1 pohjapiirustuksen
HUONEISTOKORTTI KUNINKAANRAITTI 2, LIETO
HUONEITOORTTI AUNTO A1 VEL ATONHINTA 395 000 Vanhalinnan HINTA Viisto 146 150 Huoneisto A1 Vanhalinnan Viisto h-m2 Huoneisto A1 h-m2 +34,48 +34,48 H H V Y A1 m2 +34,50 E T / A1 m2 A +34,50 E T / A M H
Myydään toimitilakiinteistökokonaisuus n kem², oma tontti m². Sepänkatu 1, Kuopio
Myydään toimitilakiinteistökokonaisuus n. 3.474 kem², oma tontti 5.084 m² Sepänkatu 1, 70100 Kuopio Sijainti Kuopio Sepänkatu 1, 70100 Kuopio Kiinteistö sijaitsee keskustassa hyvien liikenneyhteyksien
Ilmanvaihdon tarkastus
Karhuvuorentie 1, 48300 Kotka Tarkastuspäivä 23.5.2016 Sivu 2 / 7 1. ESIPUHE Tämä ilmanvaihdon tarkastusraportti on tehty Raksystems Insinööritoimisto Oy:n toimesta kiinteistössä tehdyn tarkastuksen perusteella.
Kuopion kaupunki Pöytäkirja 5/ (1) Kaupunginhallitus Asianro 8380/ /2016
Kuopion kaupunki Pöytäkirja 5/2017 1 (1) Kasvun ja oppimisen lautakunta 4 25.1.2017 51 Asianro 8380/10.03.02.01/2016 Hiltulanlahden koulun ja päiväkodin hankesuunnitelma Päätöshistoria Kasvun ja oppimisen
Lisälämmöneristäminen olennainen osa korjausrakentamista
Lisälämmöneristäminen olennainen osa korjausrakentamista Energiatodistusten laatijoiden ajankohtaispäivä 16.5.2019 Tuomo Ojanen, VTT Esityksen sisältö Rakennuksen tehtävä Hyvin lämmöneristetty ulkovaippa
TAMPERE TARVESELVITYS JOHANNEKSEN KOULUTALON LISÄRAKENNUS TARVESELVITYS
TAMPERE JOHANNEKSEN KOULUTALON LISÄRAKENNUS 13.3.2017 JOHANNEKSEN KOULUTALON LISÄRAKENNUS Postiosoite PL 487 33101 TAMPERE Käyntiosoite Aleksis Kiven katu 14 16 C Puhelin Faksi 03 565 611 03 5656 5220
Paritalo Kontiolahti. Vierevänniementie 12
Paritalo Kontiolahti Vierevänniementie 12 91,5m 2 TERASSI S 4h + K + KHH + S + var Tämä paritalo on rakenteilla Höytiäisen upeisiin rantamaisemiin aivan palveluiden äärelle. K PSH Tule tutustumaan paritaloon,
LVI-JÄRJESTELMÄN YKSIKKÖHINTALUETTELO -PUTKIURAKKA
1 / 5 PU LVI-JÄRJESTELMÄN YKSIKKÖHINTALUETTELO -PUTKIURAKKA Kauhajoen koulukeskus, J-osa Yksikköhinnat kaikista laitteista asennuksineen ja esisäätöineen. Yksikköhinnat annetaan kaikista tarjottuun järjestelmään
TAMPEREEN KAUPUNKI Rakennuksen talotekniset tarkastukset 2014 TAMPEREEN TILAKESKUS LIIKELAITOS KIINTEISTÖTEKNIIKKA 18.12.2014
RAKENNUS TARKASTUS PÄIVÄMÄÄRÄ TARKASTUKSEN TEKIJÄT Rakennuksen tarkastus on kesken Käyttäjähavainnot Tarkasteltavat tilat ja epäkohdat TARKASTELTAVAT TILAT LÄHTÖTILANNE EPÄKOHTA 1/5 Tarkasteltavat tilat
KUNTOTARKASTUS. Kiinteistö Kirkkola / Tapanaisen talo. Kirkkokatu 9. 53100 Lappeenranta 17.12.2009
1(9) KUNTOTARKASTUS Kiinteistö Kirkkola / Tapanaisen talo Kirkkokatu 9 53100 Lappeenranta 17.12.2009 2(9) 1.YLEISTIETOA KOHTEESTA Kohde: Kiinteistö Kirkkola / Tapanaisen talo Kirkkokatu 9 53100 Lappeenranta
HELSINGIN KUVATAIDELUKIO TORKKELINKATU 6. HANKESUUNNITELMA Vesikaton korjaus
HELSINGIN KUVATAIDELUKIO TORKKELINKATU 6 HANKESUUNNITELMA Vesikaton korjaus 28.05.2012 HELSINGIN KAUPUNKI TILAKESKUS 1 YHTEENVETO... 3 1.1 Hankkeen perustiedot... 3 1.2 Hankkeen tarpeellisuus... 3 1.3
Oy IV-Special Ab 03.03.2011. IV-kuntotutkimus. Kiirunatien päiväkoti. Kiirunatie 3 01450 VANTAA
Oy IV-Special Ab 03.03.2011 IV-kuntotutkimus Kiirunatien päiväkoti Kiirunatie 3 01450 VANTAA www.asb.fi Helsinki email: posti@asb.fi Tampere email: asb-yhtiot@asb.fi PÄÄKONTTORI: Konalankuja 4, 00390 Helsinki
SUOMALAIS-VENÄLÄINEN KOULU
SUOMALAIS-VENÄLÄINEN KOULU UUDEN KOULURAKENNUKSEN TAUSTAT JA LÄHTÖKOHDAT Timo Juolevi rakennuttajapäällikkö 20.11.2018 PERUSKORJAUKSEN SELVITYS 10/2013-> Lähtötilanne Koulun sisäilma on koettu huonoksi
