KERROSTALON JULKISIVUTYÖT
|
|
- Maija-Leena Hakola
- 8 vuotta sitten
- Katselukertoja:
Transkriptio
1 Opinnäytetyö (AMK) Rakennusalan työnjohdon koulutusohjelma Rakennusmestari (AMK) 2015 Tatu Harjunmaa KERROSTALON JULKISIVUTYÖT LEMMINKÄINEN TALO OY
2 OPINNÄYTETYÖ (AMK) TIIVISTELMÄ TURUN AMMATTIKORKEAKOULU Rakennusalan työnjohdon koulutusohjelma Rakennusmestari (AMK) Ohjaajat Risto Grusander, lehtori, Turun ammattikorkeakoulu Tatu Harjunmaa KERROSTALON JULKISIVUTYÖT Tämän opinnäytetyön tavoitteena on esitellä työmaamestarin tehtäviä julkisivutöiden työnjohtoon liittyen. Opinnäytetyön kirjoittaja toimi työnjohtoharjoittelijana Lemminkäinen Talo Oy:n kahden kerrostalon työmaalla. Työmaalla kirjoittaja työskenteli kesällä Opinnäytetyö käsittelee tehtäväsuunnittelun, ajallisen suunnittelun, aliurakkasopimukset, työ- ja ympäristöturvallisuuden, aliurakoiden hallinnan sekä työmaalla pidettävien palaverien ja kokouksien keskeisimpiä asioita. Lopussa opinnäytetyön kirjoittaja pohtii vahvoja ja kehitettäviä osa-alueita omassa työmaajohtamisessa. ASIASANAT: Työnjohto, rakennusala, julkisivutyöt, uudisrakentaminen, aliurakka
3 BACHELOR S THESIS ABSTRACT TURKU UNIVERSITY OF APPLIED SCIENCES Construction Management Site manager Risto Grusander, Senior Lecturer, Turku University of Applied Sciences Tatu Harjunmaa FAÇADE WORKS OF NEW APARTMENT HOUSE The aim of this thesis is to introduce the main tasks of a site manager in façade works of a new apartment house. The writer of this thesis worked as a site management trainee for Lemminkäinen Talo Oy which was building two apartment house on site. The writer worked at this site in the summer of This thesis comprises the task plan, scheduling and supervision, subcontracts, work and environmental safety, management of subcontracts and meetings at the construction site. In the end of thesis the writer evaluates his own strengths and areas for development in site management. KEYWORDS: Supervising, construction, façade works, new construction, subcontract
4 SISÄLTÖ 1 JOHDANTO 6 2 TUOTANNONSUUNNITTELUN JA -OHJAUKSEN TEORIA 8 Tehtäväsuunnittelu Tehtäväsuunnittelun lähtökohdat Tehtäväsuunnitelman sisältö 9 Ajallinen suunnittelu ja valvonta Ajallisen suunnittelun sisältö Rakennushankkeessa käytettävät aikataulut 15 Aliurakkasopimukset Aliurakan valmistelu Aliurakkapäätöksen tekeminen 19 Työ- ja ympäristöturvallisuus Rakennuttajan velvollisuudet Pääurakoitsijan velvollisuudet 21 Aliurakoiden hallinta 21 Työmaalla pidettävät palaverit ja kokoukset 22 3 TEORIAN SOVELTAMINEN KÄYTÄNTÖÖN TYÖMAALLA Tehtäväsuunnittelu Ajallinen suunnittelu ja valvonta Aliurakkasopimukset Työ- ja ympäristöturvallisuus Aliurakoiden hallinta Työmaalla pidettävät palaverit ja kokoukset 32 4 OMA OSAAMISTASO JA KEHITTÄMISTARVE Tehtäväsuunnittelu Ajallinen suunnittelu ja valvonta Aliurakkasopimukset Työ- ja ympäristöturvallisuus Aliurakoiden hallinta 34 5 YHTEENVETO 35
5 LIITTEET Liite 1. Tehtäväsuunnitelma Liite 2. Julkisivutöiden jana-aikataulu Liite 3. Hankinnan impulssi Liite 4. Urakkakortti Liite 5. TR-mittauspöytäkirja Liite 6. Rappaussuunnitelma Liite 7. Työnjohtopalaverin muistio KUVAT Kuva 1. As. oy Turun Helmi, J. Laitala, Schauman Arkkitehdit Oy 6 Kuva 2. Demingin ympyrä 10 Kuva 3. Paikka-aikakaavio 12 Kuva 4. Vinjettikuva 13 Kuva 5. Ensimmäinen rapattu seinä 31 Kuva 6. Rappausvillojen paikkausta 32
6 6 1 JOHDANTO Opinnäytetyön tarkoitus on esitellä työnjohtajan tehtäviä julkisivutöiden johtamisessa. Tavoitteena on myös opiskelijan tietojen ja taitojen kehittäminen opinnäytetyön laatimisen ohessa. Käsiteltävinä aiheina ovat tehtäväsuunnittelu, ajallinen suunnittelu ja valvonta, aliurakkasopimukset, työ- ja ympäristöturvallisuus, aliurakoiden hallinta sekä työmaalla pidettävät palaverit ja kokoukset. Jokaisesta aihealueesta on teoriaosuus, jota sovelletaan käytännön toteutuksessa työmaalla. As. oy Turun Helmi (kuva 1) sijaitsee Turun Vähäheikkilässä. Tähän asuntoosakeyhtiöön lukeutuu 6 ja 7 asuinkerrosta sisältävät kerrostalot, joiden maanalaisesta kellarikerroksesta löytyy väestönsuoja, lämmönjakohuone, irtainvarastot sekä 36 paikkainen autohalli. Kuva 1. As. oy Turun Helmi (J. Laitala, henkilökohtainen tiedonanto )
7 7 Ensimmäinen talo tulee valmistumaan vuoden 2015 joulukuussa ja toinen tulee valmistumaan vuoden 2016 helmikuussa. Talojen julkisivu koostuu pääasiassa rappauksesta valkoisen eri sävyissä, tummanharmaasta poimupellistä sekä lasitetuista parvekkeista. Lasitettujen kehäparvekkeiden ulkoseinä on oranssiksi kuultovärjättyä julkisivupaneelia.

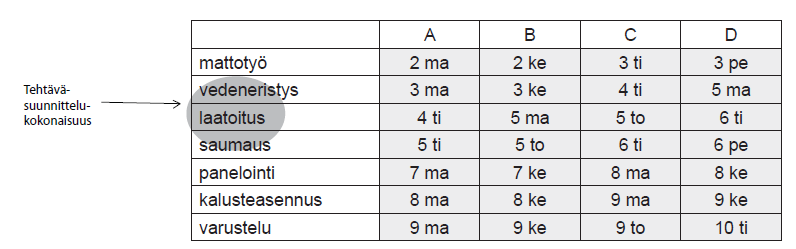

8 8 2 TUOTANNONSUUNNITTELUN JA -OHJAUKSEN TEORIA Tehtäväsuunnittelu Tehtäväsuunnittelu on tehtävän toteutuksen suunnittelua, ohjausta ja valvontaa, jonka tavoitteena on saada haluttu lopputulos niin aikataulullisesti, laadullisesti ja taloudellisesti (Ratu S , 1) Tehtäväsuunnittelun lähtökohdat Tehtäväsuunnitelma koostuu tehtävän aikataulu-, laatu- ja kustannussuunnittelusta sekä resurssien suunnittelusta. Tavoitteena on myös tunnistaa riskit ja luoda työnteolle turvalliset olosuhteet. Tämän kaiken tarkoituksena on saattaa työvaihe loppuun siten, että siinä onnistutaan asetettujen tavoitteiden mukaisesti. Hyvin tehdyn tehtäväsuunnitelman avulla pystytään varautumaan riskeihin etukäteen, saadaan tunnistettua laatu- sekä aikataulupoikkeamat ja pystytään reagoimaan niihin ajoissa. Onnistuneen lopputuloksen saamiseksi yksi olennaisimmista seikoista on se, että tehtävän sisältö ja tavoitteet ovat kaikille työn osapuolille selvät (Ratu S , 1, 2). Aliurakoitsijan työsuoritusta varten tehdystä tehtäväsuunnitelmasta saadaan määritettyä yksityiskohtaisesti työn sisällön, suoritusvelvollisuudet ja urakkarajat (Junnonen & Kankainen 2004, 40).
9 Tehtäväsuunnitelman sisältö Tehtäväsuunnittelussa paneudutaan seuraaviin osa-alueisiin: tehtävän sisältö riskien tunnistaminen ajallinen suunnittelu ja ohjaus kustannusten suunnittelu ja valvonta tehtävän aloitusedellytysten varmistaminen laatuvaatimusten selvittäminen ja laadunvarmistus (Ratu S , 8) Demingin ympyrä (kuva 2) on havainnollistava malli tehtävän suunnitteluprosessista Tehtävän suunnittelu (Plan) Tekeminen (Do) Tarkistaminen (Check) Epäkohtiin puuttuminen (Act) (Ratu S , 2)
10 10 Kuva 2. Tehtäväsuunnittelu Demingin ympyrä -mallin mukaan. Riskien tunnistaminen Tehtäväsuunnitelma tehdään usein työkokonaisuudesta, jossa on esimerkiksi suhteellisen korkeat riskit. Nämä riskit liittyvät pääasiassa talouteen, aikataulussa pysymiseen, tavoiteltavan laadun saavuttamiseen sekä työturvallisuuteen. Riskien tunnistamisen jälkeen arvioidaan, miten vakavasta riskistä on kyse. Kuinka todennäköinen riski on ja millainen vaikutus sillä toteutuessaan on? Riskejä tarkasteltaessa voidaan löytää myös positiivisia riskejä, eli mahdollisuuksia, joissa onnistumalla voidaan saada entistä suurempaa hyötyä taloudellisesti tai aikataulullisesti. (Ratu S , 9).
11 11 Suunniteltavan tehtävään liittyvät ongelmat kartoitetaan potentiaalisten ongelmien analyysin (POA) avulla. Siinä luokitellaan ongelmat seuraaviin ryhmiin: Tekniset ongelmat o työn laatuvaatimuksien täyttäminen hankalaa Suunnittelusta johtuvat ongelmat o suunnitelmat ovat puutteellisia tai myöhässä Turvallisuusongelmat o työntekijälle uusi työ ja siinä tarvittavat koneet o korkealta putoamisen vaara Resurssiongelmat o väärä työjärjestys sekä työryhmän koko o koneet ja kalusto Hankinnan ongelmat o materiaalit myöhässä tai ne voivat vaurioitua Olosuhdeongelmat o talvi, kosteus, huono valaistus Aikatauluongelmat o aliurakoitsijan edellinen työkohde on myöhässä o liittyvät työt vielä kesken (Ratu S , 10). Kartoitettuihin ongelmiin etsitään keino, jolla huomataan ongelman syntyminen ja mitä syntyneestä ongelmasta seuraa. Täten myös suunnitellaan, kuinka ongelmaan voidaan varautua sekä ratkaisu ongelman toteutuessa. Lisäksi nimetään vastuuhenkilö, joka vastaa ongelman ennaltaehkäisystä. (Ratu S , 10).
12 12 Ajallinen suunnittelu ja ohjaus Tehtävän kesto selvitetään ajan tasalla olevasta yleisaikataulusta, rakentamisvaiheaikataulusta tai sitten se suunnitellaan muun työmaatuotannon aikataulun mukaisesti. Tehtävälle asetetaan välitavoitteet osakohteittain, jotta pystytään helposti seuraamaan työn ajallista etenemistä. (Ratu S , 11, 12). Tehtävän aikataulun esittämisessä voidaan käyttää paikka-aikakaaviota (kuva 3), jana-aikataulua tai vinjettikuvaa. Paikka-aikakaaviossa tehtävät esitetään vinoviivalla, pystyakseli kertoo toteutuspaikan ja vaaka-akseli ajankohdan. Jana-aikataulussa tehtävästä esitetään aloitus- ja lopetusajankohta janan muodossa. (Ratu S , 12). Kuva 3. Paikka-aikakaavio.
13 13 Vinjettikuvassa (kuva 4) tehtävän osakohteen valmistumisajankohta merkitään päivän tarkkuudella (Ratu S , 12). Kuva 4. Vinjettikuva. Kustannusten suunnittelu ja valvonta Tehtävän kustannukset koostuvat työ-, materiaali- ja kalustokustannuksista. Työkustannukset saadaan työn keston ja tuntihinnan tulosta, johon lisätään sosiaalikulut ja arvonlisävero. Jos kyseessä on urakkatarjouksesta saatava kokonaissumma, verrataan sitä tavoitearviossa työlle varattuun summaan. (Ratu S , 14). Materiaalien kustannukset lasketaan materiaalin kokonaismenekin ja yksikköhinnan tulona, johon lasketaan mukaan hukkaprosentti. Hukkaprosenttiin vaikuttavat tuotannolliset ratkaisut ja materiaalien laatu. Laskettuihin materiaalikustannuksiin lisätään myös arvonlisävero. Kalustokustannukset muodostuvat kaluston vuokrausajan ja vuokrahinnan tulona. Myös rahtikulut sekä mahdolliset alennukset yms. on otettava huomioon kustannusten laskennassa. (Ratu S , 14).
14 14 Saatua kokonaiskustannusta verrataan tehtävän tavoitearvioon, jolloin nähdään, onko tavoitearvio yli- vai alimitoitettu. Edullisempia keinoja työn tekemiselle kannattaa myös etsiä. (Ratu S , 14). Tehtävän aloitusedellytysten varmistaminen Aloitusedellytysten varmistaminen on äärimmäisen tärkeää, jotta tehtävä voidaan saattaa alusta loppuun menestyksekkäällä lopputuloksella. Alla on lueteltuna tärkeimmät toimenpiteet tehtävän aloitusedellytysten varmistamiseen liittyen. Tarkistetaan suunnitelmien valmius ja toteutettavuus. Järjestetään tarvittavat varastoalueet ja jätteiden keräyspisteet. Suunnitellaan mahdolliselle aliurakoitsijalle tarvittavat työmaapalvelut, aputyöt sekä varataan tarvittavat resurssit. Suunnitellaan hankittavan kaluston käyttö. Suunnitellaan materiaalien siirrot, toimitusajankohdat ja suojaukset. (Junnonen & Kankainen 2004, 40). Laatuvaatimusten selvittäminen ja laadunvarmistus Tehtäväsuunnitelmassa esitetään kyseiseen työhön liittyvät keskeiset laatuvaatimukset koskien esim. materiaaleja, työn tekemistä, valmiin työn mittatarkkuutta ja ulkonäköä. Tarvittavat laatuvaatimukset esitetään työselostuksessa, materiaalivalmistajan ohjeissa tai hankeasiakirjoissa. Tehtäväsuunnitelmaan kerättävät laatuvaatimukset on esitettävä yksiselitteisesti. (Ratu S , 19).
15 15 Laadunvarmistuskeinoja ovat erilaiset tarkastukset, palaverit ja mittaukset. Mallityön tarkastuksessa varmistetaan valmiin pinnan laatu, käytettävät työmenetelmät, suojainten käyttö sekä jätteiden lajittelu. (Ratu S , 19, 20). Ajallinen suunnittelu ja valvonta Ajallisen suunnittelun sisältö Tuotannonsuunnittelu, valvonta ja tuotannonohjaus ovat edellytykset rakennushankkeen onnistumiselle. Ajallinen suunnittelu ja ohjaus ovat tuotannon suunnittelun tärkeimmät osat, sillä ne rakentavat kivijalan hankkeen muun suunnittelun onnistumiselle. Aikataulua suunniteltaessa pyritään luomaan realistinen toteutusmalli kullekin työvaiheelle, joka saavutetaan käyttämällä projektin olemassa olevia tietoja. Koko hankkeelle ja yksittäisille työtehtäville määritetään tavoitteet, jotka liittyvät tehtävien aloittamiseen ja päättämiseen sekä työvoiman käyttöön. (Mittaviiva Oy 2008) Rakennushankkeessa käytettävät aikataulut Kokonaisaikataulu pitää sisällään hankesuunnittelun, rakennussuunnittelun, rakennustuotannon ja käyttöönoton vaiheet. Kokonaisaikatauluun perustuu siis kaikki muu ajallinen suunnittelu. Rakennuttaja vastaa kokonaisaikataulun laatimisesta. (Mittaviiva Oy 2008). Rakennuttajan yleisaikataulusta löytyy rakennusvaiheiden keskeisimmät tehtävät, hankinnat ja välitavoitteet. Päätoteuttajan itse tekemän yleisaikataulun avulla pystytään mitoittamaan resurssit sekä laatimaan rakentamisvaihe- ja viikkoaikataulut. (Mittaviiva Oy 2008; Ratu Aikataulukirja 2013, 27). Rakentamisvaiheaikataulu sisältää tietyn rakentamisvaiheen ajankohdan. Kyseinen aikataulu tehdään maanrakennus- ja perustus-, runko- ja vesikatto- tai luovutusvaiheen toteutusta varten. Laaditussa aikataulussa esitetään mitoitettu-
16 16 na, tahdistettuna ja riippuvuuksiltaan rakennustekniset työt sekä tärkeimmät sivu- ja aliurakoitsijoiden työtehtävät. Rakentamisvaiheaikataulun lähtötiedot saadaan yleisaikataulusta, sopimusasiakirjoista sekä teknisistä suunnitelmista. Työmaa vastaa rakennusvaiheaikataulun laadinnasta. (Ratu KI , 28, 30). Viikkoaikataulun avulla voidaan varmistaa, että lyhyellä aikavälillä tehtävä työ tulee toteutumaan suunnitellusti. Sitä seuraamalla nähdään myös resurssien käytön tehokkuus ja riittävyys. Viikkoaikatauluun selvitetään tavoitteet rakentamisvaihe- tai yleisaikataulun perusteella, jonka jälkeen selvitetään keinot tavoitteisiin pääsemiseksi huomioiden käytettävissä olevat resurssit. Viikkoaikataulu laaditaan viikoittain 1 3 viikoksi eteenpäin. (Ratu KI , 30, 31). Aliurakkasopimukset Aliurakkasopimusmenettelyn kehittämisen tavoitteena on ollut luoda yrityksille yhtenäinen sopimuskäytäntö. Tekemällä tarjouspyyntö- ja sopimusasiakirjoista selkeät ja yksiselitteiset, saadaan huomio sopimustekstin sisällöstä hankkeen keskeisimpiin asioihin: aikatauluun, laatuvaatimuksiin ja työmaan erityispiirteisiin. (RT , 1). Aliurakkasopimusta tehtäessä pääurakoitsijalla on yhtäläinen vastuu aliurakoitsijan suorittamasta työstä, kuin itse suorittamastaan työstä. Näin mainitaan rakennusurakan yleisissä sopimusehdoissa. (Junnonen & Kankainen 2004, 55). Aliurakan sopimusprosessiin sisältyy aliurakan valmistelu ja aliurakkapäätöksen tekeminen. Aliurakan ohjausta ja valvontaa käydään läpi Aliurakoiden hallinta - luvussa. (Junnonen & Kankainen 2004, 38) Aliurakan valmistelu Aliurakan valmistelu ja tarjouspyyntöjen laatiminen toteutetaan urakkaa varten laadittavan tehtäväsuunnitelman pohjalta, joka tehdään kahdessa vaiheessa.
17 17 Ensimmäisessä vaiheessa kootaan aliurakkaa koskevat tiedot, kustannus- ja tuotantotavoitteet, laatuvaatimukset sekä potentiaalisten ongelmien analyysin. Toisessa vaiheessa suunnitellaan toiminta- ja työskentelytapa, joilla päästään tavoitteisiin ja aikataululliset sekä laadulliset vaatimukset saadaan täytettyä. Näiden lisäksi tulee myös pohtia keinoja tuloksen parantamiseen. (Junnonen & Kankainen 2004, 39). Tehtäväsuunnittelulla pääurakoitsija suunnittelee aliurakan työsisällön ja sen toteutuksen sekä kirjaa ylös työhön liittyvät vaatimukset. Näillä tiedoilla pääurakoitsija valmistelee tarjouspyynnön sekä valmistautuu tarjousneuvotteluun ja aliurakkakokoukseen. (Junnonen & Kankainen 2004, 40). Valmisteluvaiheessa kustannustavoitteeseen verrataan tarjouspyynnöistä saatuja tarjouksia, jolla voidaan arvioida hankinnan onnistumista. Kustannustavoitteen ja solmitun sopimuksen erotuksella pidetään yllä koko hankkeen kustannusennustetta. Aliurakan kustannustavoitteessa on otettava huomioon urakan työvaiheisiin kuuluvat materiaalien siirrot, telineet, jätteiden käsittely, työnjälkeinen siivous sekä varastoinnit. Nämä kirjataan tarjouspyyntöön suoritusvelvollisuuksina ja urakkarajana. (Junnonen & Kankainen 2004, 41; RT , 3). Aliurakan aloitus- ja lopetusaika, tuotantonopeus sekä välitavoitteet osakohteittain määritetään alustavasti työmaan yleisaikataulusta. Tämän jälkeen mitoitetaan työryhmän koko annettujen työaikojen perusteella, jotta pääurakoitsija pystyy varmistamaan, että aliurakoitsijalla on riittävät resurssit työn suorittamista varten. (Junnonen & Kankainen 2004, 42). Urakan sisältämät laatuvaatimukset on suunniteltava ja sovittava aliurakoitsijan kanssa. Laatuvaatimukset löytyvät useimmiten rakennus- ja työselostuksesta sekä RYL 2000-julkaisusta (Rakennustöiden yleiset laatuvaatimukset). Työn virheettömän lopputuloksen aikaansaamiseksi on aliurakoitsijalle koottava yhteen hänen töitään koskevat laatuvaatimukset ja laadunvarmistukseen liittyvät toimenpiteet, jotka muutetaan mahdollisimman yksityiskohtaisiksi työsuoritus ja
18 18 toimintaohjeiksi tai detaljeiksi. Kunkin osapuolen velvollisuuksiin määritetään myös laadunmittaukset ja laatudokumentit. (Junnonen & Kankainen 2004, 43). Tarjouspyyntöä varten koottavissa asiakirjoissa on löydyttävä kaikki tarpeellinen tieto kyseisestä kohteesta, joilla voi olla voi olla vaikutusta aliurakoitsijan tarjoushintaan. Tarjouspyynnön on oltava mahdollisimman yksityiskohtainen, jotta saatavista tarjouksista tulisi mahdollisimman vertailukelpoisia. Pääurakoitsijan on tehtävä selväksi aliurakoitsijalle, mikäli tarjousvaiheessa annetut tiedot ovat puutteellisia tai epävarmoja. Mikäli asiakirjoissa poiketaan alan yleisistä sopimusehdoista tai käytännöistä, on se käytävä selvästi ilmi, eikä kyseisiä tietoja saa salata. Tarjouspyyntöasiakirjat muodostavat perustan urakkasopimukselle, joten jo tarjouspyynnön yhteydessä tulisi kiinnittää huomiota asiakirjojen sisältöön ja ristiriidattomuuteen. (Junnonen & Kankainen 2004, 44). Tarjouspyyntö koostuu tarjouspyyntökirjeestä sekä liitteisiin koottavista teknisistä ja kaupallisista tarjouspyyntöasiakirjoista. Tarjouspyynnössä on mainittava tilaaja ja yhteyshenkilö. Muita tietoja, joita on käytävä ilmi tarjouspyynnöstä, ovat kohteen tiedot urakan sisältö tarjoushintaa koskevat vaatimukset tarjouksen jättöaika sekä paikka tarjouksen voimassaoloaika luettelo tarjouspyyntöasiakirjoista. (Junnonen & Kankainen 2004, 44, 45) Tarjouspyyntöön liitetään työkokonaisuuteen liittyvät piirustukset ja selostukset, joista käy ilmi rakennushankkeen lopputuotteen mitat, sijainti sekä laadulliset ominaisuudet. Selostukset kuvaavat sanallisessa muodossa lopputuotteen sellaiset laadulliset ominaisuudet, joita ei voida piirustuksissa täsmällisesti esittää. Hankekohtaisten asiakirjojen lisäksi löytyy yleisiä asiakirjoja, joiden viittaus ko.
19 19 asiakirjaan on riittävä. On myös olemassa normeja, joita tulee noudattaa ilman, että niihin tarvitsee erikseen viitata. (Junnonen & Kankainen 2004, 47). Tarjouksia pyydetään vain hyväksyttäviltä aliurakoitsijoilta, joista löydetään edullisin sopimuskumppani. Ennen urakoitsijan valintaa tarkistetaan, ovatko kyseisen tarjoajan taloudelliset, tekniset ja resursseihin liittyvät seikat riittävät kohteen suorittamiseen. Tarjouspyyntöjä lähetetään niin monta ja niin monelle eri toimittajille, että kilpailun syntymiseen voidaan luottaa. (Junnonen & Kankainen 2004, 47, 48) Aliurakkapäätöksen tekeminen Tarjousten käsittelyssä on tarkoitus saada tarjouksista vertailukelpoisia, jotta päästään sopimusneuvotteluihin ja aliurakoitsija saadaan valittua. Tarjousten käsittelyssä tulee kohdella tarjouksien tekijöitä tasapuolisesti urakkakilpailun periaatteiden mukaisesti. Tarjous on tekijäänsä sitova, kun se ollaan avattu. (Junnonen & Kankainen 2004, 49). Ensimmäiseksi tarkistetaan, että tarjous on tarjouspyynnön mukainen. Tarjouspyynnön ehdoista voi poiketa tekemällä vaihtoehtoisen erillistarjouksen. Tarjouksesta ja tarjouspyynnöstä selvitetään niiden väliset tekniset ja taloudelliset erot. Tarjouksessa ilmenneestä epäselvyydestä otetaan yhteyttä tarjouksen tekijään ja pyydetään selvitys asian tiimoilta. Sisällöltään yhdenmukaisista tarjouksista suoritetaan tarjousvertailu jossa tarjouksien hintoja vertaillaan keskenään. (Junnonen & Kankainen 2004, 49). Urakkaneuvotteluissa käydään läpi sopimuksen olennaisimmat seikat sekä ne asiat, joita ei tarjouspyynnössä ole. Neuvotteluissa voidaan myös varmistaa suunnitelmien valmius sekä suorittaa niiden arviointi tuotannon näkökulmasta. (Junnonen & Kankainen 2004, 50). Kun tuleva aliurakoitsija on valittu tarjousvertailun, sopimusneuvottelujen ja muiden hankittujen tietojen perusteella, on siitä ilmoitettava valituksi tulleelle kuin myös muille tarjouksen jättäneille (Junnonen & Kankainen 2004, 51).
20 20 Sopimus syntyy, kun pääurakoitsija hyväksyy aliurakoitsijan tarjouksen. Erillistä kirjallista sopimusta ei tarvitse tehdä. Tämän jälkeen kumpikin osapuoli on velvollinen toimimaan sopimuksen mukaisesti. Voidaan kuitenkin myös sopia, että sopimus syntyy vasta kummankin osapuolen allekirjoitettua kirjallisen sopimuksen. (Junnonen & Kankainen 2004, 51). Työ- ja ympäristöturvallisuus Rakennushankkeen kunkin osapuolen, rakennuttajan, suunnittelijan, työnantajan ja työntekijän on omalta osaltaan huolehdittava, ettei työmaalla aiheudu työstä vaaraa siellä työskenteleville eikä työn vaikutuspiirissä oleville henkilöille (Valtioneuvoston asetus rakennustyön turvallisuudesta /205) Rakennuttajan velvollisuudet Rakennuttajan nimeää rakennustyömaan päätoteuttajan, joka huolehtii mm. työmaan yleissuunnittelusta sekä turvallisuuden yleisistä toimeenpanotehtävistä. Jos rakennuttaja ei yksiselitteisesti nimeä päätoteuttajaa, vastaa rakennuttaja itse kyseisistä velvollisuuksista. (Hietavirta ym. 2011, 29). Lisäksi nimetään turvallisuuskoordinaattori, joka vastaa siitä, että seuraavista tehtävistä huolehditaan. Näitä ovat yhteistoiminta eri osapuolten kanssa suunnittelutoimeksiannon laadinta suunnittelijoiden työn yhteensovittaminen ja seuranta turvallisuusasiakirjan laadinta kirjallisten turvallisuussääntöjen ja menettelyohjeiden laadinta vaarojen ennaltaehkäisy suunniteltaessa töiden ja urakoiden yhteensovittamista. (Hietavirta ym. 2011, 28).
21 Pääurakoitsijan velvollisuudet Pääurakoitsijan on töitä suunniteltaessa otettava huomioon työntekijöiden fyysiset ja henkiset edellytykset, jotta työntekijään kohdistuvaa turvallisuus- tai terveyshaittaa voidaan välttää (Työturvallisuuslaki /738). Ennen työskentelyn aloittamista pääurakoitsijan tulee pitää työntekijöille perehdytys ja opastaa heitä turvalliseen työskentelyyn. Työntekijöille tulee havainnollistaa, millaisia vaara- ja haittatekijöitä työmaalla on ja kuinka toimia niiden poistamiseksi. (Työturvallisuuslaki /738). Aliurakoiden hallinta Aliurakoitsijan tekemän työn ohjaus ja valvonta on tärkeä osa aliurakan hallintaa, ja sen tarkoituksena onkin varmistaa, että aliurakoitsija toimii sopimuksen mukaisesti. Tärkeintä on huolehtia siitä, että työt etenevät aikataulun mukaisesti ja että laatuvaatimukset täyttyvät. Ohjaus voi tapahtua esimerkiksi sopimuslauseiden ja maksuerien avulla. Kokouksien pitäminen on myös yleinen käytäntö. Aikataulullinen valvonta tapahtuu jana-aikataulun seuraamisella, paikkaaikakaaviolla tai vinjettiaikataululla. (Junnonen & Kankainen 2004, 58). Jos aliurakoitsijan tuotannossa on virheitä tai tämä toimii jollain muulla tavoin sopimuksen vastaisesti, on siitä tehtävä reklamaatio. Ensin annetaan suullinen huomautus. Mikäli huomautus ei auta, lähetetään kirjallinen reklamaatio, jonka avulla voidaan myöhemmin vedota kyseiseen epäkohtaan ja vaatia korvauksia. Vasta kirjallisen reklamaation jälkeen sopimus on mahdollista purkaa. (Junnonen & Kankainen 2004, 59). Aliurakan aikana pidetään vastaanottotarkastus ja taloudellinen loppuselvitys. Työn vastaanotossa todetaan aiemmin havaittujen virheiden ja puutteiden korjaamisen valmistuminen, luovutetaan sovitut dokumentit, selvitetään tilisuhteet ja todetaan takuuajan alkaneeksi. (Junnonen & Kankainen 2004, 59).
22 22 Työmaalla pidettävät palaverit ja kokoukset Rakennustyömaan aikana tulee monia ongelmia ratkaistavaksi, joten tilaajan ja urakoitsijan välinen tiivis yhteistyö on välttämätöntä. Siksi yleisiin sopimusehtoihin on tehty määräys työmaakokousten pidosta. Näiden kokousten tarkoitus on tuoda rakennushankkeen eri osapuolet yhteen, jotta voidaan ratkaista toteutukseen liittyvät ongelmat ja varmistaa työmaan valmistuminen aikataulun mukaan. Siellä ratkaistaan myös rakennustyöhön liittyvät erimielisyydet. (Kankainen & Junnonen 2014, 141). Työmaakokousten pitopaikka ja aika sovitaan urakkasopimuksessa tai ensimmäisen kokouksen aikana. Kokouksia järjestetään yleensä 2 4 viikon välein riippuen kohteen koosta ja erityispiirteistä. Myös suunnitelmien valmiusaste sekä aikataulun kireys vaikuttavat kokousten järjestämistiheyteen. Työmaakokouksissa puheenjohtajana toimii tilaaja tai hänen edustajansa. Pöytäkirjanpitäjänä voi toimia vaikka urakoitsijan edustaja. (Kankainen & Junnonen 2014, 142). Työmaakokouksessa tulisi noudattaa hyvää kokouskäytännön tyypillisiä piirteitä: Puheenjohtaja johtaa kokousta tasapuolisesti ja huolehtii, että kaikki osapuolet saavat näkemyksensä esille ja asiat merkitään pöytäkirjaan. Tulevan kokouksen asialista ja edellisen kokouksen pöytäkirja lähetetään hyvissä ajoin ennen seuraavaa kokousta. Kokous etenee hyväksytyn asialistan mukaisesti. Kokoukseen osallistuvilla on oltava riittävät valtuudet päättää kokouksessa esitetyistä asioista, jotta erimielisyydet voidaan ratkaista Yleisten sopimusehtojen 89 :n avulla. (Kankainen & Junnonen 2014, 142). Kokoukseen osallistuvat tilaajan ja pääurakoitsijan lisäksi sivu-urakoitsijat, rakennuttajan hankkijat, suunnittelijat sekä mahdolliset muut asiantuntijat. Pääurakoitsija edustaa omia aliurakoitsijoitaan. Pää- ja aliurakoitsijoiden välisiä
23 23 työmaakokouksia kutsutaan urakoitsijapalavereiksi. (Kankainen & Junnonen 2014, 142, 143). Työmaakokouksissa pidetyllä pöytäkirjalla on suuri merkitys, kun arvioidaan eri osapuolten toimintaa erimielisyystilanteessa. Pöytäkirjan laadinta ja tarkastus tehdään sopimusehtojen mukaisesti. (Kankainen & Junnonen 2014, 143). Työmaan aloituskokouksen rakennuttaja pitää yhdessä rakennusvalvontaviranomaisen, vastaavan työnjohtajan ja pääsuunnittelijan kanssa. Aloituskokous on tarkoitus pitää niin ajoissa, ettei mahdollisten lisäselvitysten tekeminen viivytä rakennustyön aloittamista. (Kankainen & Junnonen 2014, 144). Aloituskokouksessa pidettävään pöytäkirjaan merkitään rakennuttajaa koskevat velvoitteet, suunnittelusta ja rakennustyön toteutuksesta vastaavat toimijat sekä heidän tarkastustehtävänsä. Lisäksi pöytäkirjasta tulee löytyä pidettävät viranomaiskatselmukset ja tarkastukset sekä muut laadusta huolehtivat tarkastukset ja toimenpiteet. (Kankainen & Junnonen 2014, 145). Aloituskokouksessa todetaan rakennusluvassa määrätyt katselmukset, selvitykset ja erityissuunnitelmat laadunvarmistustoimenpiteet rakennusmateriaalien ja rakennustyön kelpoisuusselvitykset tarkastusasiakirja ja siihen liittyvät menettelyt työmaajärjestelyt lupa-asiakirjat, -ehdot ja voimassa olevat määräykset (Kankainen & Junnonen 2014, 145).
24 24 3 TEORIAN SOVELTAMINEN KÄYTÄNTÖÖN TYÖMAALLA 3.1 Tehtäväsuunnittelu Työnjohtoharjoittelun alkaessa tein tehtäväsuunnitelman parvekkeiden taustaseinien paneloinnista (liite 1). Kyseiseen työkokonaisuuteen sisältyi puurungon asennus ulkoseinään kulmaraudoin, ulkoseinän villoitus ja tuulensuojalevyn asennus, lautakoolaus sekä panelointi. Rakennusmateriaalien hankinta kuului työn tilaajalle, kiinnikkeiden ym. hankinta sisältyi aliurakoitsijan urakkaan. Parvekepaneloinnin tehtäväsuunnitelma sisältää seuraavat asiat: tehtävän toteuttajan työsisällön laatuvaatimukset laadunvarmistustavat kustannukset aikataulun potentiaalisten ongelmien analyysi (POA) logistiikan koneet, kaluston, ja työvälineet työturvallisuuden.
25 Ajallinen suunnittelu ja valvonta Kevään harjoittelun alussa tein jana-aikataulun julkisivutöistä (liite 2) urakkasopimuksissa sovittujen aloitus- ja lopetuspäivämäärien mukaan helpottaakseni eri töiden ajallista valvontaa. Eri töiden keskinäisestä riippuvuudesta johtuen töiden aloitusajankohtia tullaan vielä muuttamaan. Esimerkiksi kaideasennusten alkaminen on riippuvainen rappaustöiden valmistumisesta kullakin seinälinjalla. Parvekepaneloinnit sekä kummankin talon ylimmän kerroksen puurungon urakka oli sovittuna samalle urakoitsijalle. Työt oli suunniteltu tehtäväksi kahden työntekijän voimin. Parvekkeiden puurungon asennus voitiin aloittaa jo hyvissä ajoin ennen vesikaton valmistumista. Tämän jälkeen oli suunniteltu tehtäväksi ensimmäisen talon 6. kerroksen puurungon pystytys heti, kun vesikaton betoniholvin muotit saadaan puretuksi pois tieltä. Samaa etenemisjärjestystä tultiin noudattamaan toisen talon kohdalla. Parvekkeiden villoitustyön aloittaminen oli kuitenkin riippuvainen vesikaton ja räystäiden valmistumisesta, joka hieman venähti alun perin suunnitellusta. Työmaahissin viereisen kahden parvekelinjan valmistuminen jätettiin myöhemmäksi, sillä kalusteiden ja parkettien kantamisen takia ei parvekeovia asenneta kolhiintumisvaaran vuoksi, jolloin panelointiakaan ei pystytä aloittamaan. Aikataulullisesti parvekepaneloinnin eteneminen oli vapaampaa, sillä kaideasennusten alkaminen sijoittuu syksylle, jolloin ensimmäisen talon parvekepaneloinnit on saatu jo päätökseen. Ohutrappaustyöt tehtiin pääasiassa mastolavanostimelta (kuva 4), jonka kanssa nostimen leveyden verran seinää saataisiin rapattua valmiiksi viidessä päivässä. Rappaustyöt oli suunniteltu alkamaan, kun vesikatto saadaan valmiiksi ja räystäskourut asennettua. Rappaustöiden alkamiseen vaikuttivat kuitenkin sateet ja rappausurakoitsijan työtekijöiden vapautuminen toisilta työmailta. Näistä seikoista johtuen rappaustyöt saatiin alkamaan hieman suunniteltua myöhemmin. Sateet ja rappausurakoitsijan muut työkohteet hankaloittivat töiden etene-
26 26 mistä, mutta myös tuntitöinä tehtävien eristeiden paikkausten ja niiden lisäämisen hidasti varsinaisen rappaustyön etenemistä enemmän kuin alun perin kuviteltiin. Julkisivutöiden etenemistä on helppo seurata, kun kaikki työvaiheet on nähtävillä pihan puolelta katsottuna. Tämä helpottaa huomattavasti töiden ajallista valvontaa. 3.3 Aliurakkasopimukset Aliurakoitsijoiden töiden suunnittelussa ja ohjaamisessa on olennaista tietää, mitä heidän kanssaan on sovittu. Kun sopimuksia selailee, samalla tulee selvitettyä, mitkä työvaiheet heidän urakkansa sisältää, mitä materiaaleja pääurakoitsijan tulee tilata ja mitkä sisältyvät urakkaan. Materiaalien siirroista sovitaan myös erikseen. Kerrostalotyömaalla on yleistä, että vaakasuuntaiset siirrot kuuluvat aliurakoitsijalle ja pääurakoitsija hoitaa nostot torninosturin tai muun nosturin avulla. Urakkasopimuksen liitteisiin laitettavat hankintaimpulssi (liite 3) ja urakkakortti (liite 4) ovat työnjohtajalle tärkeitä dokumentteja, sillä ne auttavat paljon urakkaan sovittujen töiden suunnittelussa, valvonnassa ja ohjauksessa. Hankintaimpulssista näkee mm. urakan työsisällön ja työn alustavan toimitusajan. Urakkakortista näkee vastuujaon mm. työmaan yleisjärjestelyihin, katselmuksiin, materiaalien siirtoon ja työkokonaisuuteen sisältyviin asennuksiin liittyen. 3.4 Työ- ja ympäristöturvallisuus Lemminkäinen Talo Oy:n työmailla laaditaan työturvallisuuskansio, johon kerätään mm. työturvallisuusohjeet, putoamissuojaussuunnitelma sekä työturvallisuussuunnitelmat töistä, joissa työturvallisuusriskit ovat huomattavia.
27 27 Julkisivutöitä tehdään paljon telineiltä sekä erilaisilta nostimilta. Turun Helmen työmaalla töitä tehtiin henkilö- ja mastolavanostimelta. Henkilönostimella työskenneltäessä pitää työntekijällä olla valjaat, jotka on kiinnitetty hytissä olevaan kiinnityslenkkiin. Mastolavanostimen työtason sekä telineiden etäisyys seinästä saa olla maksimissaan 25 cm. Mastolavanostimella on mahdollista nousta 15 metriin ilman seinään ankkurointia ja ankkuroinnilla aina 25 metriin asti. Parvekkeiden laatan reunaan on kiinnitetty reunakaidetolpat, joissa on kaksi puujohdetta sekä jalkalista. Rappaustelineet (kuva 4) pystytettiin lintulautaparvekkeiden väliin ankkuroimalla ne parvekelaattaan.
28 28 Kuva 4. Rappaustelineiden pystytystä. Työmaalla pidetään viikoittain TR-mittaus, jossa kierretään läpi työmaata ja tehdään havaintoja pöytäkirjaan (liite 7) työturvallisuuteen liittyen. Kierroksen aikana havainnot merkitään ylös oikein/väärin-periaatteella. TR-mittauksen lopuksi tulos lasketaan oikein/väärin-havaintojen suhteena, josta saadaan tulos prosentteina. Tavoitteena on saada pidettyä tulos 90 %:n yläpuolella.
29 Aliurakoiden hallinta Aliurakoiden hallinta julkisivutöissä oli rappausta lukuun ottamatta helppoa. Parvekepanelointien eteneminen oli vapaata, sillä liittyviä töitä parvekkeilla ei ollut. Peltisepän asentamat vesipellit sekä reikäpellit ikkunoiden yläpuolisen tuuletusraon peittämiseksi eivät aina olleet paikoilleen asennettuna, kun paneloitsija saapui kyseiselle parvekkeelle. Laadunvalvonnan suorittaminen parvekkeilla oli helppoa, ja sen sai tehdä rauhallisissa olosuhteissa. Yleisesti ottaen koko urakan työt, rungon asennus, villoitus, koolaus ja panelointi oli helposti hallittavissa. Rappaustyöt alkoivat ensimmäisen seinän (kuva 5) osalta hyvin, mutta rappausvillojen paikkaustyöt (kuva 6) seuraavalla seinustalla veivät huomattavasti suunniteltua kauemmin. Lopulta rappaustöistä pidettiin palaveri, jonka lopputulemana työmaalle lisättiin heti seuraavalle viikolle kaksi kappaletta kahden rapparin työryhmää. Rappaustöiden etenemisestä tehtiin myös oma suunnitelma (liite 7) jonka mukaan työt viedään loppuun.
30 30 Kuva 5. Ensimmäinen rapattu seinä.
31 31 Kuva 6. Rappausvillojen paikkausta.
32 Työmaalla pidettävät palaverit ja kokoukset Työmaalla pidettävistä palavereista osallistuin seuranta- ja työnjohtopalavereihin, joita kumpaakin pidettiin kuukauden välein. Seurantapalavereissa käytiin läpi työmaan taloudellista tilannetta ja mietittiin keinoja työmaan tuottavuuden parantamiseksi. Palaveriin osallistuivat rakennuspäällikkö, työpäällikkö, vastaava työnjohtaja sekä muut työmaan toimihenkilöt. Työnjohtopalavereissa työpäällikön kanssa käytiin läpi työmaan tuotantoon liittyviä asioita työnjohtotasolla: työmaan tilanne eri työvaiheiden osalta hankintaan ja suunnitteluun liittyvät asiat työmaan eteneminen aikataulullisesti resurssien tilanne toimihenkilöiden tehtävänjaot ja vastuut sekä muut työmaan etenemiseen liittyvät asiat. Palaverissa läpi käydyt asiat kirjattiin ylös muistioon (liite 8).
33 33 4 OMA OSAAMISTASO JA KEHITTÄMISTARVE 4.1 Tehtäväsuunnittelu Tehtäväsuunnittelussa osaan hyvin hahmottaa tehtäväkokonaisuuksia sekä etsiä tarvittavat lähtötiedot oikeista lähteistä. Tietyistä töistä itsellä on jo aikaisempaa kokemusta, joten suunnittelu ja valvonta on luonnollisesti helpompaa. Sellaisien töiden, joita en ole aiemmin tehnyt tai saanut johdettavaksi, teknisten ja laadullisten sudenkuoppien näkeminen etukäteen voi olla vaikeaa. Uusien töiden mukana tuomat haasteet ja tietotaito kasvattavat tehtäväsuunnittelutaitoja entisestään. 4.2 Ajallinen suunnittelu ja valvonta Tämän rakennustyömaan julkisivutöiden ajallinen suunnittelu oli huomattavasti hankalampaa, mitä alun perin kuvittelin. Rappaustöiden etenemisen näkeminen ennalta on vaikeaa säänvaihteluiden ja resurssien vaihtelevuuden takia. Nämä taas heijastuvat muihin työvaiheisiin. Tiiviimpi yhteistyö urakoitsijoiden kanssa parantaisi ajallisten tavoitteiden saavuttamista. Yksi keino olisi säännöllinen urakoitsijapalaverien pitäminen, jolloin pystyttäisiin sopimaan osakohteiden tarkat valmistumisajat ja käytössä olevien resurssien määrä esimerkiksi kahden viikon päähän. Tämä parantaisi ajallisten tavoitteiden saavuttamista. Töiden kestoa oppii arvioimaan ajan mittaan ja häiriöihin pystyy reagoimaan entistä paremmin, kun kokemusta tulee lisää ja muistaa oppia virheistään.
34 Aliurakkasopimukset Sopimusten lukeminen on tullut minulle uutena asiana Turun Helmen työmaalla. Urakkasopimukset ovat kuitenkin helposti luettavia, ja urakan sisältö sekä vaatimukset saa helposti sisäistettyä. Mielestäni osaan käyttää urakkasopimuksia työn teon välineenä varsin hyvin. 4.4 Työ- ja ympäristöturvallisuus Mielestäni pidän asianmukaisesti työmaalla huolta työturvallisuudesta, erityisesti putoamissuojaukseen liittyen. Siisteydestäkin huomautan aina, kun huomaan, että siihen on tarvetta. Joskus epäsiistien alueiden saaminen siistiksi tuntuu kuitenkin kestävän liiankin kauan. Työntekijöiden töiden organisoinnin parantamisella pystyttäisiin vaikuttamaan asiaan. 4.5 Aliurakoiden hallinta Aliurakoitsijoiden kanssa pidettävien palaverien lisäämisen kautta saisi yhdessä suunniteltua ja sovittua töiden etenemiseen ja resurssien käyttöön liittyvistä asioista.
35 35 5 YHTEENVETO Opinnäytetyön tavoitteena oli saada kuvattua lukijalle työnjohtajan tehtäviä kerrostalon julkisivutöissä. Henkilökohtaisena tavoitteena oli perehtyä opinnäytetyössä käsiteltyjen aiheiden kattavaan teoriaan, jonka avulla pystyn parantamaan koulussa jo opittuja tietoja. Itse julkisivutöiden eteneminen aikataulullisesti ei tapahtunut niin kuin olin suunnitellut. Julkisivutöissä kun on muitakin aikatauluun vaikuttavia tekijöitä kuin pelkästään resurssipula. Rappaustöiden ja siihen liittyvien töiden eteneminen on säästä kiinni. On kuitenkin opittava reagoimaan mahdollisimman varhaisessa vaiheessa aikataulussa tapahtuviin ongelmiin. Mielestäni onnistuin opinnäytetyön toteutuksessa hyvin. Lähteinä opinnäytetyössä käytettiin luotettavaa rakennusalan kirjallisuutta sekä Ratu-kortteja, joista on saatavilla monenlaista rakennustuotantoon liittyvää tietoa. Lähdekirjallisuutta lukemalla sain parannettua rakennusalaan liittyvää teoreettista osaamistani.
36 36 LÄHTEET Hietavirta, J.; Niskanen, T.; Patrikainen H.; Päivärinta, K. & von Hertzen, P Rakennustöiden turvallisuusmääräykset selityksineen Juva, Bookwell Oy. Junnonen, J-M & Kankainen, J Rakennusurakoitsijoiden Hankintakäsikirja. Helsinki: Rakennusteollisuuden Kustannus RTK Oy. Ratu KI Aikataulukirja Helsinki: Rakennustieto Oy. Ratu S Rakentamisen tehtäväsuunnittelu. Helsinki: Rakennustieto Oy. RT Rakennusalan urakkakilpailun periaatteet, Helsinki: Rakennustieto Oy. Työturvallisuuslaki /738. Valtioneuvoston asetus rakennustyön turvallisuudesta /205.
37 TEHTÄVÄSUUNNITELMA
38 Liite 1
39 Liite 1
40 Liite 1
41 Liite 1
42 Liite 1
43 Liite 1
44 Liite 1
45 Liite 1
46 Liite 1
47 Liite 1

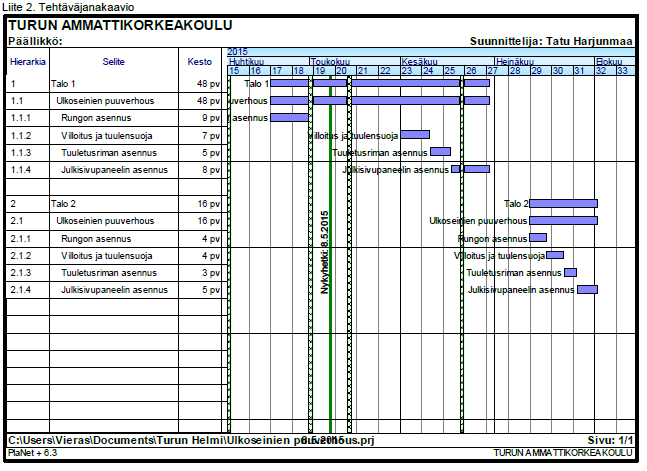

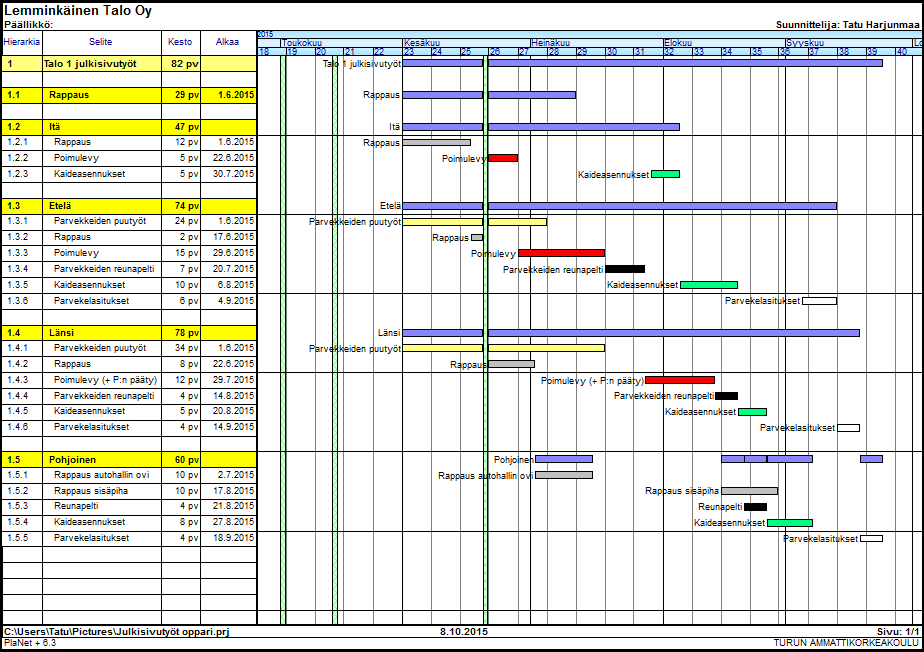

48 Liite 1
49 Liite 1
50 Liite 1
51 Liite 1
52 Liite 1
53 Liite 1 JULKISIVUTÖIDEN JANA-AIKATAULU
54 Liite 1 HANKINNAN IMPULSSI
55 Liite 1 URAKKAKORTTI
56 Liite 1 TR-MITTAUSPÖYTÄKIRJA
57 Liite 1 RAPPAUSSUUNNITELMA
58 Liite 1 TYÖNJOHTOPALAVERIN MUISTIO
Työmaakohtainen perehdyttäminen rakennustyömaalla
Työmaakohtainen perehdyttäminen rakennustyömaalla Tarkoitus; Mikään työmaa ei ole identtinen! Jokaisella työmaalla omat erityispiirteet ja vaaratekijänsä Antaa työmaalle tulevalle henkilölle tietoa yleisistä
Rakentamisen prosessi ja energiatehokkuus
Rakentamisen prosessi ja energiatehokkuus 1 Hankeselvitysvaiheessa rakentamisen prosessissa Lähtötietojen varmistaminen Varmistetaan että kaikki mahdollinen projektin onnistumiseen välttämättömät tiedot
1 Urakkasopimus YSE 1998 RT Tämä sopimuslomake perustuu Rakennusurakan yleisiin sopimusehtoihin YSE 1998.
1 Urakkasopimus YSE 1998 RT 80260 RT 80260 1(5) URAKKASOPIMUS YSE 1998 Tämä sopimuslomake perustuu Rakennusurakan yleisiin sopimusehtoihin YSE 1998. Hanke Numero Rakennuskohde Urakkasopimus PÄÄURAKKA 1
PUNKALAITUMEN KUNTA TEKNINEN TOIMI VARTIOLAN KENTÄN VALAISTUS
VARTIOLAN KENTÄN VALAISTUS 12.9.2017 Sisällys 2(5) RAKENNUSHANKKEEN YLEISTIEDOT... 3 SUUNNITTELIJAT... 3 KATSELMUKSET... 3 URAKKAMUOTO JA URAKOITSIJAN VELVOLLISUUDET... 3 TILAAJAN VELVOLLISUUDET... 3 SOPIMUSASIAKIRJAT...
Yhteiset kokoukset ja toimitukset
Yhteiset kokoukset ja toimitukset Talonrakennusteollisuus ry VT, KTM Työmaakokoukset Työmaakokouksen tarkoituksena on luoda kontakti osapuolten kesken todeta työmaan tuotannon tila tutkia onnistuneen lopputuloksen
Harjavallan kaupunki, Tekninen lautakunta Keskustie 5b,29200 Harjavalta. Urakkamuotona on kokonaishintaurakka.
HARJAVALLAN KAUPUNKI Tekniset palvelut Keskustie 5b Päiväys Dnro 29200 HARJAVALTA 8.7.2013 URAKKAOHJELMA MULLINMÄENTIE,POROLANOJAN SILLAN RAKENTAMINEN 1 TILAAJA JA RAKENNUTTAJA Nimi: Osoite: Harjavallan
Itä-Suomen. työturvallisuuskilpailu. Kuopio Iso-Valkeinen
Itä-Suomen työturvallisuuskilpailu 2017 Kuopio Iso-Valkeinen 30.3.2016 Työturvallisuusjohtaminen Kimmo Anttonen Työmaan perustiedot Työmaan vaihe ja perustiedot Vaikuttaa työmaan kokonaisarviointiin 3
KVR-URAKAN TURVALLISUUSASIAKIRJA
11.4.2014 Sivu 1/6 Tilaaja: Hämeen ammatillisen korkeakoulutuksen ky PL 230 13101 Hämeenlinna Hanke: Mustiala Uusi Navetta KVR-URAKAN TURVALLISUUSASIAKIRJA Hämeen ammatillisen korkeakoulutuksen ky PL 230,
LUONNOS. Ylöjärven kaupunki / Yhdyskuntatekniikka Räikäntie 3 / PL 22 33471 Ylöjärvi
toukokuu 1998 1 (11) URAKKASOPIMUS Tämä sopimuslomake perustuu Rakennusurakan yleisiin sopimusehtoihin YSE 1998 RT 16-10660, LVI 03-10277, Ratu 417-T, KH X4-00241. Hanke No Rakennuskohde 1 SOPIJAPUOLET
Turvallisuuskoordinaattorin tehtävään nimeäminen
Nimitys 1 (5) Eteläisen hankinta-alueen kunnossapidon laadunvalvontaurakka 2017-2020 Turvallisuuskoordinaattorin tehtävään nimeäminen ELY-keskus on rakennuttajan ominaisuudessa nimennyt
TOTEUTUSSOPIMUS, LUONNOS
SOPIMUS 22.2.2018 Sivu 1/5 Tilaaja: Tampereen kaupunki Kiinteistöt, tilat ja asuntopolitiikka -palveluryhmä Frenckellinaukio 2 33100 Tampere Toteuttaja: Tampereen Tilapalvelut Oy Frenckellinaukio 2K 33100
RAJAKYLÄN KOULUI, 1-vaihe, PERUSKORJAUS AV-HANKINTAAN LIITTYVIÄ MUITA VAATIMUKSIA
OULUN KAUPUNKI 1 (5) RAJAKYLÄN KOULUI, 1-vaihe, PERUSKORJAUS AV-HANKINTAAN LIITTYVIÄ MUITA VAATIMUKSIA Yleistä Av-laitetoimittaja sitoutuu suorittamaan sovittua urakkasummaa vastaan tämän asiakirjan, tarjouspyynnön
ORAVAKIVENSALMEN YKSITYIS- TIET Y1, Y2, Y3 JA Y25/K4
ORAVAKIVENSALMEN YKSITYIS- TIET Y1, Y2, Y3 JA Y25/K4 RAKENNUSTYÖT LAATUSUUNNITELMAN SISÄLTÖMALLI SISÄLLYSLUETTELO URAKAN LAATUSUUNNITELMA 2 1. LAATUSUUNNITELMAN TARKOITUS JA TAVOITE 2 2. TARJOUKSEN ANTAJAN
TURVALLISUUSASIAKIRJA. Mattilankatu
1 TURVALLISUUSASIAKIRJA Mattilankatu JYVÄSKYLÄN KAUPUNKI Kaupunkirakennepalvelut Yhdyskuntatekniikka 16.4.2010 2 SISÄLLYSLUETTELO 1. YLEISTÄ... 3 1.1 1.2 Turvallisuusasiakirjan tarkoitus... 3 Rakennuttaja
Rakennuttajan edustajana ja tilaajana toimii Järvenpään kaupungin Tekninen palvelukeskus/rakentamispalvelut
KUNNALLISTEKNIIKAN RAKENTAMISKOHTEET 2013 2015 1. SOPIMUKSEN OSAPUOLET JA SOPIMUKSEN KOHDE 1.1 Rakennuttaja 1.2 Tilaaja 1.3 Toimittaja Rakennuttaja on Järvenpään kaupunki Rakennuttajan edustajana ja tilaajana
Turvallisuusasiakirja. (VNa 205/2009)
Turvallisuusasiakirja (VNa 205/2009) Liikennevirasto Turvallisuusasiakirja, tie-, rata- ja vesiväylähankkeet, versio 20.8.2014 Seuraavia yhteystietoja käytetään vakavissa onnettomuustapauksissa: Yleinen
YHTEINEN KUNNALLISTEKNINEN TYÖMAA ENEMMÄN KUIN SOPIMUS
YHTEINEN KUNNALLISTEKNINEN TYÖMAA ENEMMÄN KUIN SOPIMUS VESIHUOLTO 2016 8.6.2016 HÄMEENLINNA 1 YHTEINEN TYÖMAA > Yhteisellä rakennustyömaalla tarkoitetaan työpaikkaa, jolla samanaikaisesti tai peräkkäin
Sisällysluettelo LIIKENNEVIRASTO OHJE 2 (6) Dnro 4248/070/2014
LIIKENNEVIRASTO OHJE 2 (6) Sisällysluettelo 1 TURVALLISUUSSÄÄNNÖT JA MENETTELYOHJEET... 3 1.1 Säädösperusta... 3 1.2 Turvallisuussääntöjen ja menettelyohjeiden laadinta sekä ylläpito... 3 1.3 Turvallisuussääntöjen
SOPIMUS(luonnos) KÄSIN ASENNETTAVAT PÄÄLLYSRAKENTEET.
SOPIMUS(luonnos) KÄSIN ASENNETTAVAT PÄÄLLYSRAKENTEET KÄSIN ASENNETTAVAT PÄÄLLYSRAKENTEET Hanke Nurmijärven kunnan Klaukkalan ja Lepsämän alueurakka 1.10.2017-30.9.2020. Urakkakohde Urakkakohteina Nurmijärven
YHTEINEN TYÖPAIKKA, aliurakointi ja ketjutus Kansainvälinen työturvallisuuspäivä 28.4.2015
YHTEINEN TYÖPAIKKA, aliurakointi ja ketjutus Kansainvälinen työturvallisuuspäivä 28.4.2015 Vesa Ullakonoja ü työpaikalla on yksi työpaikan kokonaisuutta hallitseva eli pääasiallista määräysvaltaa käyttävä
Keskustien perusparannus. Puumala, Kirkonkylä PUUMALA. Tilaajan edustajat Sopimusasioissa Työsuoritukseen liittyvissä asioissa
Kunnanhallitus 14.8.2017 142 liite nro 1 URAKKASOPIMUS 8.8.2017 1(6) URAKKASOPIMUS Tämä sopimuslomake perustuu Rakennusurakan yleisiin sopimusehtoihin YSE 1998 RT 16-10660, LVI 03-10277, Ratu 417-T, KH
Päivän teemat viranomaisnäkökulmasta
Päivän teemat viranomaisnäkökulmasta Tarkastaja Tuuli Harjunpää Lounais-Suomen aluehallintovirasto Työsuojelun vastuualue 1 Päivän teemat: Perehdyttäminen ja yhteistoiminta rakennustyömaalla Putoamissuojaus
1 TURVALLISUUSSELVITYKSEN TAUSTA TURVALLISUUSSELVITYKSEN LAADINTA TURVALLISUUSSELVITYKSEN SISÄLTÖ... 5
LIIKENNEVIRASTO OHJE 2 (9) Sisällysluettelo 1 TURVALLISUUSSELVITYKSEN TAUSTA... 3 2 TURVALLISUUSSELVITYKSEN LAADINTA... 4 3 TURVALLISUUSSELVITYKSEN SISÄLTÖ... 5 4 TURVALLISUUSSELVITYKSEN RAKENNE... 6 5
LAATUSUUNNITELMAMALLI
Liite 4 Yleisten alueiden aurausurakat Keskustan kehä- alueurakka-alueella 2016 2018 LAATUSUUNNITELMAMALLI 9.8.2016 9.8.2016 2(5) Sisällysluettelo 1. YLEISTÄ... 3 Laatusuunnitelman tarkoitus... 3 Laatusuunnitelman
KOIVIKKO D, RIVITALON PERUSKORJAUS, KVR TURVALLISUUSASIAKIRJA
1 KOIVIKKO D, RIVITALON PERUSKORJAUS, KVR TURVALLISUUSASIAKIRJA 3.5.2017 Sisällysluettelo 1. YLEISTÄ... 3 1.1. Turvallisuusasiakirjan tarkoitus... 3 1.2. Turvallisuusasiakirjan laadinta ja ylläpito...
Pöytyän kunta KESKUSKEITTIÖ TYÖTURVALLISUUSASIAKIRJA
Pöytyän kunta Keskuskeittiö 1 Pöytyän kunta KESKUSKEITTIÖ TYÖTURVALLISUUSASIAKIRJA Insinööritoimisto H. Kiiski Oy 20.12.2017 Pöytyän kunta Keskuskeittiö 2 TYÖTURVALLISUUSASIAKIRJA 1 YLEISTÄ 1.1 Työturvallisuusasiakirjan
KOUKKUTIE, KUMPUTIE, KUNNASTIE, LAALAHDENKUJA JA PEKANKATU
TAMPEREEN KAUPUNKI LIITE 5 TURVALLISUUSASIAKIRJA KOUKKUTIE, KUMPUTIE, KUNNASTIE, LAALAHDENKUJA JA PEKANKATU RUOTULA JA TAKAHUHTI Suunnitelmanumerot:14105, 14104, 14103, 14163, 14164 TAMPEREEN KAUPUNKI
TYÖTURVALLISUUSKILPAILU 2015. Avaustilaisuudet. Kimmo Anttonen Aluepäällikkö Talonrakennusteollisuus ry, Itä Suomi. Mikkeli. Joensuu.
TYÖTURVALLISUUSKILPAILU 2015 Avaustilaisuudet Mikkeli Joensuu Kuopio Kimmo Anttonen Aluepäällikkö Talonrakennusteollisuus ry, Itä Suomi Ohjelma 9.00 Tilaisuuden avaus Aluepäällikkö Kimmo Anttonen, Talonrakennusteollisuus
Mäntyharjun paloasema, Tarjouksen selonottoneuvottelun pöytäkirja
1 / 5 Tilaaja Mäntyharjun kunta Asematie 3 52700 Mäntyharju Hanke Mäntyharjun kunta, Mäntyharjun paloasema 2018 Kokousajankohta ja -paikka 5.6.2018 klo 8:00, Mikkeli, Yrittäjänkatu 2 Läsnä Timo Suutarinen
KAALISTEN KAUPUNKI. Torin seudun kehittämishanke. Toinen rakennusvaihe 2012 Kirkkokadun saneeraus TYÖTURVALLISUUSLIITE
KAALISTEN KAUPUNKI Torin seudun kehittämishanke Toinen rakennusvaihe 2012 Kirkkokadun saneeraus TYÖTURVALLISUUSLIITE 28.3.2012 SIsÄLLYSLUETTEL0 1 YLEISTÄ 1.1 Turvallisuusliitteen tarkoitus 1.2 Rakennuttaja,
RAKENNUTTAMINEN PIMA-HANKKEISSA
ENVIRONMENT PETRA PIHLAINEN RAKENNUTTAMINEN PIMA-HANKKEISSA Sisältö Yleistä rakennuttamisesta Suunnittelu Urakan kilpailutus Eri osapuolien vastuista ja velvoitteista Vastaanotto Viestintä Yleistä rakennuttamisesta
LAATUSUUNNITELMAMALLI
Laatusuunnitelmamalli 1(5) Oulun kiinteistöjen talvikunnossapidon LAATUSUUNNITELMAMALLI Laatusuunnitelmamalli 2(5) Sisällysluettelo 1. YLEISTÄ... 3 Laatusuunnitelman tarkoitus... 3 Laatusuunnitelman laatiminen...
Jokirannan koulu A-rakennus purku-urakka, Turvallisuusasiakirja, kokonaisurakka 1. YLEISTÄ Turvallisuusasiakirjan tarkoitus...
TURVALLISUUSASIAKIRJA 16.10.2018 Sivu 1/5 Tilaaja: Ylivieskan kaupunki Tekninen palvelukeskus Kyöstintie 4, 84100 Ylivieska Hanke: Jokirannan koulu A-rakennus purku-urakka Visalantie 5, 84100 Ylivieska
Esittäjän esittely. Tämä ei ole opetusmateriaali, vaan Jussin näkemys lyhyellä kokemuksella ilman kyseisten urakkamuotojen koulutusta
Esittäjän esittely Tämä ei ole opetusmateriaali, vaan Jussin näkemys lyhyellä kokemuksella ilman kyseisten urakkamuotojen koulutusta Kantapään kautta onnistumiseen, kolmas kerta toden sanoo PJP ja PJU
Osaa tulkita ja soveltaa piirustuksia ja muita suunnitelmia 1 2 3 4 EOS
Osaa tulkita ja soveltaa piirustuksia ja muita suunnitelmia 6 4 2 Osaa tulkita ja soveltaa piirustuksia ja muita suunnitelmia 6 4 2 7 Osaa vertailla suunnitelmia keskenään 6 4 2 Osaa vertailla suunnitelmia
TARJOUSPYYNTÖ. Riihipellontie 5 talot A - B - C, 7 talot A - B - C ja 8 talot A - B - C SAARIJÄRVI ULKO-OVIEN JA PARVEKEOVIEN UUSIMISURAKKA
Sivu 1 / 5 TARJOUSPYYNTÖ ULKO-OVIEN JA PARVEKEOVIEN UUSIMISURAKKA Urakassa noudatetaan Rakennusurakan yleisiä sopimusehtoja YSE 1998 RT 16-10660 (viittauksissa on käytetty lyhennettä YSE). Riihipellontie
SIVU-URAKAN ALISTAMINEN. Prof. Jouko Kankainen JoKa-konsultit Oy
SIVU-URAKAN ALISTAMINEN Prof. Jouko Kankainen JoKa-konsultit Oy RAKENNUSURAKAN OSAURAKKASOPIMUKSET vakiosopimukset Urakkasopimus, jossa YSE 98 sopimusehtoina Alistettuna Alistamattomana Pienurakkasopimus
Soidinpuiston ykk, U-6553 Turvallisuusasiakirja
Turvallisuusasiakirja Pornaisissa 28.12.2014 Suunnitellut: Ins. (amk) Heikki Väisänen A-lk:n betonisiltojen korjaussuunnittelija Tarkastanut: Ins. Jyrki Hämäläinen A-lk:n betonisiltojen korjaussuunnittelija
YSE:n käyttö PKSSK:ssa
INVESTOINNIT PKSSK:SSA G2, Päiki, apteekki ja silmäyksikkö 12/2011 (12,8 milj. ) L1, psykiatriatalon 1. vaihe10/2013 (12,2 milj. ) P2, pysäköintitalo 2. 12/2013 (9,0 milj. ) K-talo tehostetun palveluasumisen
SUUNNITTELIJAN, RAKENNUTTAJAN JA PÄÄTOTEUTTAJAN VELVOLLISUUDET. Lainsäädäntö
SUUNNITTELIJAN, RAKENNUTTAJAN JA PÄÄTOTEUTTAJAN VELVOLLISUUDET 1 Lainsäädäntö Työturvallisuuslaki (738/2002) Valtioneuvoston asetus rakennustyön turvallisuudesta (205/2009) 2 VASTUUKAAVIO SUUNNITTELIJAT
URAKKAOHJELMA VÄLINE SOPIMUSJOHTAMISEEN. Prof. Jouko Kankainen JoKa-konsultit Oy
URAKKAOHJELMA VÄLINE SOPIMUSJOHTAMISEEN Prof. Jouko Kankainen JoKa-konsultit Oy TAUSTA Professori 1980 2009 Tilaajan avustamista urakkasopimusten teossa Urakkamuodon valinta Konsultin valinta Konsulttisopimusten
Liite 6. Yleisten alueiden aurausurakat Keskustan kehä alueurakka-alueella TURVALLISUUSASIAKIRJA
Liite 6 Yleisten alueiden aurausurakat Keskustan kehä alueurakka-alueella 2016 2018 TURVALLISUUSASIAKIRJA 9.8.2016 2/7 Sisällysluettelo 1. YLEISTÄ... 3 1.1 Turvallisuusasiakirjan tarkoitus... 3 1.2 Päätoteuttaja...
TYÖTURVALLISUUSASIAKIRJA 1. YLEISTÄ. Turun kaupunki. Turun kaupunki, Kiinteistöliikelaitos, Tilapalvelut PL11 20100 TURKU
Turun kaupunki TYÖTURVALLISUUSASIAKIRJA Sivu 1/5 Tilaaja: Turun kaupunki, Kiinteistöliikelaitos, Tilapalvelut PL11 20100 TURKU TYÖTURVALLISUUSASIAKIRJA 1. YLEISTÄ 1.1. Turvallisuusasiakirjan tarkoitus
TÖRNÄVÄNSAAREN SILTA TYÖTURVALLISUUSLIITE
SEINÄJOEN KAUPUNKI TÖRNÄVÄNSAAREN SILTA TYÖTURVALLISUUSLIITE 15.2.2016 Tämä asiakirja koskee Seinäjoen Kaupungin Törnävänsaaren sillan rakennustöitä. 1 (5) TYÖTURVALLISUUSLIITE 0. YLEISTÄ 0.1 TURVALLISUUSLIITTEEN
Sujuvan toteutuksen perusta on hyvä suunnittelu case esimerkki toteutusvaihtoehdoista
Sujuvan toteutuksen perusta on hyvä suunnittelu case esimerkki toteutusvaihtoehdoista Päätehtävät ja roolit Tilaaja päättää Isännöitsijä johtaa taloyhtiötä Projektijohtaja johtaa hanketta Valvoja valvoo
JUUAN POIKOLAN KOULUN JÄÄKIEKKOKAUKALON KATTAMINEN
JUUAN POIKOLAN KOULUN JÄÄKIEKKOKAUKALON KATTAMINEN Hankintasuunnitelma SISÄLLYSLUETTELO 1. JOHDANTO 2. RAKENNUTTAMINEN 3. SUUNNITTELU 4. TOTEUTUS 5. VIRANOMAISET 6. TOTEUTUSMUODON VALINTA 7. SUUNNITTELUMUODOT
TURVALLISUUSASIAKIRJA METSÄNHOITOPALVELUT
Liite 4 TURVALLISUUSASIAKIRJA METSÄNHOITOPALVELUT 2 (6) SISÄLLYSLUETTELO 1. YLEISTÄ... 3 1.1 Turvallisuusasiakirjan tarkoitus... 3 1.2 Päätoteuttaja... 3 1.3 Töiden yhteensovitus... 4 1.4 Yhdyshenkilöt...
! LAATUKÄSIKIRJA 2015
LAATUKÄSIKIRJA Sisällys 1. Yritys 2 1.1. Organisaatio ja vastuualueet 3 1.2. Laatupolitiikka 4 2. Laadunhallintajärjestelmä 5 2.1. Laadunhallintajärjestelmän rakenne 5 2.2. Laadunhallintajärjestelmän käyttö
URAKOITSIJOIDEN TYÖTURVALLISUUSINFO VAASA & SEINÄJOKI ANTTI JOKELA, YIT SUOMI OY
Työn turvallisuussuunnitelma (TTS) ja yhteistyökumppanit ALIURAKOITSIJOIDEN TYÖTURVALLISUUSINFO VAASA & SEINÄJOKI 17.9.2019 ANTTI JOKELA, YIT SUOMI OY yit.fi Välittömät toimenpiteet Seuranta ja palaute
Ratu-FLoW. Aikataulusuunnittelun perusteet ja vaiheet Ratu-tuotannonsuunnittelujärjestelmään perustuen - opetusaineisto verkkoympäristöön
Ratu-FLoW Aikataulusuunnittelun perusteet ja vaiheet Ratu-tuotannonsuunnittelujärjestelmään perustuen - opetusaineisto verkkoympäristöön Jump to first page Miksi Ratu? Tuotannonsuunnittelun lähtöaineistoa
TURVALLISUUSASIAKIRJA
TURVALLISUUSASIAKIRJA 22.2.2019 Tilaaja: SASKY KOULUTUSKUNTAYHTYMÄ RATAKATU 36 Hanke: TOIMISTOTILOJEN JÄÄHDYTYSJÄRJESTELMÄT Asiakirjan versiopäivitykset 22.2.2019, Pertti Jalonen, Luotu turvallisuusasiakirja
Miten elementtirakentaminen toteutetaan turvallisesti viranomaisen näkökulmasta
Miten elementtirakentaminen toteutetaan turvallisesti viranomaisen näkökulmasta Turvallisuus osana laatua ja tuottavuutta seminaari 6.6.2012 Tarkastaja Jari Nykänen Etelä-Suomen aluehallintovirasto, työsuojelun
Toimivuutta ja turvaa katolle. Katse kattoon. REM-Taloyhtiötapahtuma 2016 Helsinki Jari Suuronen
Toimivuutta ja turvaa katolle Katse kattoon REM-Taloyhtiötapahtuma 2016 Helsinki 6.4.2016 Jari Suuronen Nordic Waterproofing Group Liikevaihto n. 200 M Henkilöstöä n. 650 Valmistusta Suomessa, Ruotsissa
TURVALLISUUSASIAKIRJA
1 TURVALLISUUSASIAKIRJA SISÄLLYSLUETTELO 1. YLEISTÄ 2 1.1 Turvallisuusasiakirjan tarkoitus 2 1.2 Päätoteuttaja 2 1.3 Töiden yhteensovitus 2 1.4 Yhdyshenkilöt 3 2. TYÖALUE JA SEN OLOSUHTEET 3 2.1 Ylläpitoalue
URAKKASOPIMUKSET Rakennusurakan yleiset sopimusehdot YSE 1998
URAKKASOPIMUKSET Rakennusurakan yleiset sopimusehdot YSE 1998 Antero Oksanen Ville Laine Kim Kaskiaro CC LAKIMIESLIITON KUSTANNUS 2010 Helsingin Kamari Oy ja tekijät ISBN 978-952-246-015-8 Kannen suunnittelu:
Rakennushankkeen oikeudelliset roolit
Rakennushankkeen oikeudelliset roolit Pohjois- Suomen Kiinteistöyhdistys 15.10.2014 AA, VT, KTL Juha Ryynänen Asianajotoimisto Juha Ryynänen Oy 2 Mitkä ovat rakennushankkeen keskeiset osapuolet? Mitkä
RIVITALON VESIKATON JA PIHA-ALUEIDEN PERUSKORJAUKSEN URAKKATARJOUSPYYNTÖ. Kiinteistö Oy Suonenjoen Vuokratalot. Riikka Oinonen, toimitusjohtaja
Sivu 1 / 3 RIVITALON VESIKATON JA PIHA-ALUEIDEN PERUSKORJAUKSEN Tilaaja Tilaajan edustaja Rakennuttaja Rakennuttajan edustaja ja valvoja Pääurakan sisältö Kiinteistö Oy PL 13, Keskuskatu 3 77601 Suonenjoki
TURVALLISUUSASIAKIRJA
9.5.2017 TURVALLISUUSASIAKIRJA KYYHKYSENKATU 10 IMATRA Purku-urakka Laatija:Wise Group Finland Oy, Riitta Honkalammi Sivu 2/7 SISÄLLYSLUETTELO 0 Yleistä 3 0.1 Turvallisuusasiakirjan tarkoitus 3 0.2 Päätoteuttajan
Tarjous. Turun kaupunki, Kaupunkiympäristötoimiala/ Kaupunkiympäristön rakennuttaminen Vastaava rakennuttaja Mika Pitkänen
Tarjous Turun kaupunki, Kaupunkiympäristötoimiala/ Kaupunkiympäristön rakennuttaminen Vastaava rakennuttaja Mika Pitkänen mika.pitkanen@turku.fi PÄÄSKYVUOREN UUSI ASEMAKAAVA-ALUE URAKAN RAKENNUSTYÖN VALVONTA,
YHTEINEN KUNNALLISTEKNINEN TYÖMAA SOPIMUSMALLIN PÄIVITYS
YHTEINEN KUNNALLISTEKNINEN TYÖMAA SOPIMUSMALLIN PÄIVITYS KUNTIEN TEKNISEN JOHDON PÄIVÄT 20.11.2015 TAMPERE 1 YHTEINEN TYÖMAA > Yhteisellä rakennustyömaalla tarkoitetaan työpaikkaa, jolla samanaikaisesti
Espoon Asunnot Oy / Espoonkruunu
Espoon Asunnot Oy / Espoonkruunu Espoon kaupungin 100 % omistama yhtiö Suomen toiseksi suurin kunnallinen vuokrataloyhtiö Kiinteistöjä 275 kpl Asuntoja 14.400 Asukkaita n. 32.000 Espoon Asunnot Oy / Espoonkruunu
Neitsytmäen kunnallistekniikka
S U U N N IT T EL U JA T EK N IIK K A EURAN KUNTA Neitsytmäen kunnallistekniikka Turvallisuusasiakirja FCG Suunnittelu ja tekniikka Oy Turvallisuusasiakirja 1 (9) Sisällysluettelo 1 Yleistä... 2 1.1 Turvallisuusasiakirjan
Komin ylikulkukäytävä, U-6514 Turvallisuusasiakirja
Turvallisuusasiakirja Pornaisissa 16.1.2015 Suunnitellut: Ins. (amk) Heikki Väisänen A-lk:n betonisiltojen korjaussuunnittelija Tarkastanut: Ins. Jesse Lindholm A-lk:n betonisiltojen korjaussuunnittelija
Kaivantojen turvallisuus - miten varmistetaan?
Monttumaanantai, 18.5.2015 Annina Peisa, Lemminkäinen Kaivantojen turvallisuus - miten varmistetaan? Maansiirto 8/1983 Vastuu kaivantotyön turvallisuudesta kuuluu hankkeen kaikille osapuolille Rakennuttaja
URAKKASOPIMUSLUONNOS
27.6.2018 Sivu 1/8 Tilaaja Kemijärven Kaupunki / Tekniset palvelut Vapaudenkatu 8 B 98100 Kemijärvi Urakoitsija Rakennuskohde Vesikaton saneeraus Pöyliöjärventie 2-8 98120 Kemijärvi Sivu 2/8 Me allekirjoittaneet
RAKENNUSTUOTTEIDEN KELPOISUUS
RAKENNUSTUOTTEIDEN KELPOISUUS Rakennusvalvonnan ohjeita nro 28 LAHDEN KAUPUNKI Tekninen ja ympäristötoimiala Rakennusvalvonta Kärkölä, Lahti 12.4.2016 Rakennuttaja on vastuussa rakennustuotteiden kelpoisuuden
5 Opetussuunnitelma OSAAMISEN ARVIOINTI ARVIOINNIN KOHTEET JA AMMATTITAITOVAATIMUKSET OSAAMISEN HANKKIMINEN. osaa työskentely.
Hyväksymismerkinnät 1 (5) Ammaattiosaamisen näyttö Näytön kuvaus Tutkinnon osa ei sisällä ammattiosaamisen näyttöä. Siltä osin kuin tutkinnon osassa vaadittavaa osaamista ei voida työtä tekemällä ammattiosaamisen
Sopimusten merkityksestä
Sopimusten merkityksestä Jouni Koskela hallintonotaari, kiinteistönpitoinsinööri Esityksen sisältö: Hankkeen luonne Sopimusten sitovuus Osapuolet Osalliset Pätevyys, toimivalta Hyvä sopimus Tulkinta ja
Suomen Kiinteistöliitto ry. Korjausrakentamispalveluiden. taloyhtiössä. Suomen Kiinteistöliitto ry. TkT Jari Virta
Korjausrakentamispalveluiden ostaminen taloyhtiössä TkT Jari Virta Korjausrakentamisen osapuolia Valtuudet palveluiden hankintaan Kuntotutkijat tms. Valvojat Materiaalin toimittajat Urakoitsijat Tilaaja
KIHNIÖN YHTENÄISKOULUN VANHAN OSAN KATON KORJAUS TURVALLISUUSASIAKIRJA
KIHNIÖN YHTENÄISKOULUN VANHAN OSAN KATON KORJAUS TURVALLISUUSASIAKIRJA 22.2.2017 SUUNNITTELIJAT, ASIANTUNTIJAT 0 RAKENNUSKOHTEEN TIEDOT 0.1 Rakennuskohde ja -paikka Kihniön kunta, Kihniön yhtenäiskoulu
AS OY ROVANIEMEN TUOHITIE 4 Tuohitie 4 96910 Rovaniemi
AS OY ROVANIEMEN TUOHITIE 4 Tuohitie 4 96910 Rovaniemi URAKKAOHJELMA Salaoja- ja sadevesijärjestelmän uusiminen Urakkaohjelma 2 RAKENNUSHANKE Rakennushanke käsittää As Oy Rovaniemen Tuohitie 4. Salaoja-
URAKKARAJAKORTIT HANKINNAN APUVÄLINEENÄ
OPINNÄYTETYÖ - AMMATTIKORKEAKOULUTUTKINTO TEKNIIKAN JA LIIKENTEEN ALA URAKKARAJAKORTIT HANKINNAN APUVÄLINEENÄ T E K I J Ä : Joonas Kervinen SAVONIA-AMMATTIKORKEAKOULU OPINNÄYTETYÖ Tiivistelmä Koulutusala
10.1 Urakkatarjouksen pyytäminen
10 Urakoitsijan ja urakkamuodon VAlinta 10.1 Urakkatarjouksen pyytäminen Urakkatarjouspyynnön valmistelee projektinjohtaja suunnittelijoiden teknisten asiakirjojen pohjalta. Tarjouspyyntö määrittelee muun
LUONNOS. Pyhäjoen kunta,aatosvainion alueen kunnallistekniikan maanrakennusurakka
toukokuu 1998 1 (11) URAKKASOPIMUS Tämä sopimuslomake perustuu Rakennusurakan yleisiin sopimusehtoihin YSE 1998 RT 16-10660, LVI 03-10277, Ratu 417-T, KH X4-00241. Hanke No Rakennuskohde 1 SOPIJAPUOLET
PJU osuuden projektisuunnitelma -malli
Projektinjohtourakkaosuus PJU osuuden projektisuunnitelma - 12.8.2015 2 (7) Sisällysluettelo 1 PROJEKTISUUNNITELMAN TARKOITUS... 4 2 URAKAN YLEISTIEDOT... 4 3 URAKANORGANISAATIO... 4 4 PROJEKTIN TAVOITTEET
28.9.2015. Mikäli tämän dokumentin vaatimuksista poiketaan, täytyy ne kirjata erikseen hankintasopimukseen.
Turvallisuusohje 1 (5) 1 Turvallisuuden vähimmäisvaatimukset palveluntoimittajille Metsä Groupin tavoitteena on varmistaa turvallinen ja toimintavarma työympäristö joka päivä. Tavoite koskee niin Metsä
Itä-Suomen. työturvallisuuskilpailu. Avaustilaisuus Työturvallisuuden harjoitusalue
Itä-Suomen työturvallisuuskilpailu 2019 Avaustilaisuus Työturvallisuuden harjoitusalue 24.1.2019 ITÄ-SUOMEN TYÖTURVALLISUUSKILPAILU 2019 Talonrakennusteollisuus ry Itä-Suomi, Itä-Suomen aluehallintovirasto
TILAAJAN TURVALLISUUSASIAKIRJA
BERNERIN HALLIN VESIKATTEEN UUSIMINEN TILAAJAN TURVALLISUUSASIAKIRJA Laatija: Osmo Jauhiainen 1 (4) TYÖTURVALLISUUSASIAKIRJA 1. YLEISTÄ 1.1 Turvallisuusasiakirjan tarkoitus Tämä turvallisuusasiakirja on
Öljyjätteen vastaanottoaseman saneeraus. Urakan informaatiotilaisuus 12.5.2015 klo 11.00
Öljyjätteen vastaanottoaseman saneeraus Urakan informaatiotilaisuus 12.5.2015 klo 11.00 Ruskon jätekeskus on avoinna arkisin klo 7.00 20.00 ja kesällä (huhti-marraskuu) lauantaisin 8.30 15.00. Ruskon jätekeskus
Isännöintisopimus kuinka sopia ja pitää sopimus ajan tasalla
Isännöintisopimus kuinka sopia ja pitää sopimus ajan tasalla Hallitusseminaari 2011 Anu Kärkkäinen päälakimies Suomen Kiinteistöliitto ry ISÄNNÖITSIJÄN VALINTA Milloin taloyhtiössä on oltava isännöitsijä?
Uudet tehtäväluettelot ja KSE13 -koulutus
Uudet tehtäväluettelot ja KSE13 -koulutus HJR12, Hankkeen johtaminen ja rakennuttaminen & valvonta 12.2.2014 Tu o m m e t i l a l l e r a t k a i s u t Tilaajan eli rakennushankkeeseen ryhtyvän lakisääteisiä
Urakkaohjelma. Pvm. 14.11.2014. Projekti nro Projekti 1649V01. Kaukosen asuinrakennuksen vesijohtosaneeraus. Kittilä VESIJOHTOJEN SANEERAUS
Laatija Rauno Huuki Urakkaohjelma Pvm. 14.11.2014 Sivu 1(9) Projekti nimi, Kaukosen asuinrakennuksen vesijohtosaneeraus Projekti nro Projekti 1649V01 Kaukosen asuinrakennuksen vesijohtosaneeraus Kittilä
TARJOUSPYYNTÖ UUDISRAKENNUS, TAITAJANKATU 8, SALO
1 UUDISRAKENNUS, TAITAJANKATU 8, pyytää tarjouksia Taitajankatu 8 uudisrakennuksen rakennusurakasta (päätoteuttaja) ja halliurakasta tämän tarjouspyynnön ja sen liitteenä olevien urakka-laskenta-asiakirjojen
KUUKAUSITIEDOTE MAALISKUU 2015
18.3.2015 Sivu 1/8 Hämeenlinnan kaupunki Linnan Tilapalvelut liikelaitos PL 84 13101 Hämeenlinna Hanke: Tuomelan koulun peruskorjaus KUUKAUSITIEDOTE MAALISKUU 2015 Tällä tiedotteella pyrimme kuvaamaan
TURVALLISUUSASIAKIRJA
13.5.2015 Sivu 1/5 Tilaaja: Akaan kaupunki Myllytie 3 37800 Akaa Hanke: Arvo Ylpön vanhan kivikoulun lattioiden uusinta. TURVALLISUUSASIAKIRJA VERSIO 1.0 Sivu 2/8 1. YLEISTÄ 1.1 Turvallisuusasiakirjan
1 Lokakuu 2013. Mikä on työmaan esimiehen vastuu työturvallisuudessa 30.10.2013 Jukka Lintunen
1 Mikä on työmaan esimiehen vastuu työturvallisuudessa 30.10.2013 Jukka Lintunen Työnantajan edustajana huolehtii, että nämä toteutuu Työnantajan on tarpeellisilla toimenpiteillä velvollinen huolehtimaan
Rakennusteollisuuden työturvallisuuskannanotto. RATUKE-seminaari , Kansallismuseo Tarmo Pipatti
Rakennusteollisuuden työturvallisuuskannanotto RATUKE-seminaari 11.11.2010, Kansallismuseo Tarmo Pipatti Työturvallisuuskannanotto 2010-2015 :n hallitus asetti vuoden 2010 alussa tavoitteen, jonka mukaan
LUONNOS RT TOTEUTUSVAIHEEN ALLIANSSISOPIMUS (TAS) SOPIMUKSEN KOHDE Tämän sopimuksen kohteena on SOPIMUSOSAPUOLET. joulukuu (6)
RT 80356 joulukuu 2017 1 (6) TOTEUTUSVAIHEEN ALLIANSSISOPIMUS (TAS) Ingressi... SOPIMUKSEN KOHDE Tämän sopimuksen kohteena on Hanke nro Rakennuskohde SOPIMUSOSAPUOLET Tilaaja Tilaajan edustaja Palveluntuottajat
YSE poikkeamat ja niiden vaikutus sähköurakoitsijalle
YSE poikkeamat ja niiden vaikutus sähköurakoitsijalle Jussi Kuusela Amplit Oy 17.5.2016 YLEISTEN SOPIMUSEHTOJEN HISTORIA 1895 Arkkitehtiklubi hyväksyi kaavakkeen käytettäväksi yleisesti rakennusurakoissa
LAATUTARJOUSLOMAKE / LAATUSUUNNITELMA KATUJEN TALVIHOIDON ALUEURAKKA 2017/ /2020
LAPINLAHDEN KUNTA Tekninen osasto 22.6.2017 LAATUTARJOUSLOMAKE / LAATUSUUNNITELMA KATUJEN TALVIHOIDON ALUEURAKKA 2017/2018 2019/2020 URAKOITSIJA: Osoite,kotisivu Puhelin, sähköposti Telefax Asematie 4
1 YLEISTÄ... 3 3 TYÖMAASUUNNITELMA... 8
RHK Turvallisuussuunnitelmien laadinta 2 SISÄLTÖ 1 YLEISTÄ... 3 2 TURVALLISUUSSUUNNITELMA... 4 2.1 Yleistä... 4 2.2 Junaturvallisuusasiat turvallisuussuunnitelmassa... 6 2.3 Rakentamista koskeva turvallisuussuunnitelma...
LAATUKÄSIKIRJA
1 LAATUKÄSIKIRJA 11.5.2014 2 SISÄLLYS 1 ALKUSANAT... 3 2 LAATUJOHTAMISEN TAVOITE JA SISÄLTÖ... 4 2.1 Johtaminen ja vastuu... 4 2.2 Laatupolitiikka... 4 2.3 Laatujärjestelmä... 6 2.4 Laatusuunnitelma...
Vuoden 2015 kilpailu ja vuoden 2014 tuloksia. Työsuojeluinsinööri Ville Lappalainen
Vuoden 2015 kilpailu ja vuoden 2014 tuloksia Uudenmaan alueellinen työturvallisuuskilpailu Pidempiä työuria työsuojelulla Osana Nolla tapaturmaa rakennusteollisuudessa 2020 hanketta Yhteistyö eri osapuolten
LUONNOS RT 80260 URAKKASOPIMUS 1 SOPIJAPUOLET. toukokuu 1998
toukokuu 1998 1 (10) URAKKASOPIMUS Tämä sopimuslomake perustuu Rakennusurakan yleisiin sopimusehtoihin YSE 1998 RT 16-10660, LVI 03-10277, Ratu 417-T, KH X4-00241. Hanke No Rakennuskohde 1 SOPIJAPUOLET
Vastaanottaja: (1/5) Eurajoen kunta / Tekninen toimi Kalliotie 5, 27100 EURAJOKI Kunnaninsinööri Katja Niemelä 044 312 4411
Vastaanottaja: (1/5).... Urakkatarjouspyyntö Koulutien katusuunnitelma ja hiekkatekonurmi, Eurajoki Pyydämme urakkatarjoustanne alla mainitusta urakasta liitteenä olevien asiakirjojen mukaan. Tarjous tehdään
URAKKAOHJELMA. Riihipuisto
URAKKAOHJELMA Urakkaohjelma Sivu 2 / 10 SISÄLLYSLUETTELO: 1. TIEDOT RAKENNUSHANKKEESTA... 4 1.1 RAKENNUSKOHDE... 4 1.2 RAKENNUSKOHTEEN LAAJUUS... 4 1.3 RAKENNUTTAJA... 4 1.4 PÄÄSUUNNITTELIJA... 4 2. URAKKAMUOTO...
TARJOUSTEN VERTAILUTAULUKKO. /2018 / Päällystystyöt 2018 (Pisteytys kokonaishankinnan mukaan)
1/5 TARJOUSTEN VERTAILUTAULUKKO /2018 / Päällystystyöt 2018 (Pisteytys kokonaishankinnan mukaan) Saapuneita tarjouksia yhteensä: 7 Kelvollisia tarjouksia yhteensä: 7 Päällystystyöt Asfaltti YIT Infra AH
Hyvinkään kaupunki, tilapalvelu PL 86 (Kankurinkatu 4-6), Hyvinkää. Avoin menettely. Kansallinen hankinta.
TARJOUSPYYNTÖ 13.9.2018 Paavolan koulun vesikaton ja julkisivun yläosan peruskorjaus Urakkatarjouspyyntö, Rakennuttaja Hankintamenettely Urakkamuoto Urakan sisältö Pyydämme urakkatarjoustanne Hyvinkään
Työhön ja rakennustyömaalle perehdyttäminen
26.4.2019, Heureka Työhön ja rakennustyömaalle perehdyttäminen Aleksi Auer SRV Rakennus Oy 1 Esittely ja SRV lyhyesti Agenda Työhön perehdytys SRV:llä Uuden työntekijän perehdytys Rakennustyömaalle perehdyttäminen
10 Opetussuunnitelma OSAAMISEN ARVIOINTI ARVIOINNIN KOHTEET JA AMMATTITAITOVAATIMUKSET OSAAMISEN HANKKIMINEN. osaa työskentely
Hyväksymismerkinnät 1 (5) Ammaattiosaamisen näyttö Näytön kuvaus Osaaminen arvioidaan työn tekemisestä pientalo - oppimisympäristössä. Siltä osin kuin tutkinnon osassa vaadittavaa osaamista ei voida työtä
