Valmistautuminen työmaan luovutukseen (LVI-urakka) Miika Koistinen
|
|
- Iivari Mattila
- 3 vuotta sitten
- Katselukertoja:
Transkriptio
1 Miika Koistinen Valmistautuminen työmaan luovutukseen (LVI-urakka) Metropolia Ammattikorkeakoulu Rakennusmestari (AMK) Rakennusalan työnjohto, LVI Opinnäytetyö
2 Tiivistelmä Tekijä Otsikko Sivumäärä Aika Tutkinto Tutkinto-ohjelma Ammatillinen pääaine Ohjaajat Miika Koistinen Valmistautuminen työmaan luovutukseen 38 sivua rakennusmestari (AMK) rakennusalan työnjohto LVI-tekniikka toimitusjohtaja Janne Korhonen lehtori Jyrki Viranko Tavoitteeni tässä opinnäytetyössä oli tehdä käytännön läheinen suppea projektinhallintaopas. Tässä käydään kronologisesti seikat helposti luettavissa seikoissa, jotka vaikuttavat ilmanvaihtourakoiden hoitamiseen oleellisesti. Oppaan sisältöön on pureuduttu tarvittaviin seikkoihin, jotka ovat helposti saatavilla sekä helposti ymmärrettävässä muodossa. Tässä on lähestytty näkökulmasta, että yritys alkaa valmistautumaan luovutukseen, kun on urakan saanut hoidettavakseen. Suppeaa opasta tehdessä on menetelminä haastateltu kokeneita työnjohtajia, paneuduttu kirjallisiin lähteisiin, standardeihin, YSEen sekä myös omiin kokemuksiini, joita olen huomannut työmailla tapahtuvan. Opinnäytetyössä on jätetty pois asennustekniset seikat pois ja keskitytty projektin kannalta suurempiin suuntaviivoihin, koska aihe on todella laaja ja kuhinkin otsikkoon pystyisi paneutumaan, jolloin tämän oppaan käytettävyys kärsisi. Tämän takia tässä on keskitytty asioihin, jotka vaikuttavat projektipäällikön arkeen työmailla, jotta hän pystyy valmistautumaan projektin luovutukseen alusta alkaen. Tämän suppean oppaan kanssa yritys, jolle tämä tehtiin, pystyy nyt hyödyntämään muistilistana seikkoja, jotka vaikuttavat oleellisesti projektien hoitamiseen. Tämä tehtiin siitä syystä, että yhdellä projektipäälliköllä on useampi projekti hoidettavana. Tällöin hänen on helpompi palata asioihin, jotka tulee ottaa huomioon kunkin vaiheen aikana. Käyttäen sisällysluetteloa projektin tehtävälistana ja tarvittaessa projektipäällikkö voi tarkistaa kunkin asian. Avainsanat työmaan luovutus, luovutukseen valmistautuminen, LVI-urakka
3 Abstract Author Title Number of Pages Date Miika Koistinen Preparation for HVAC Hand-over 38 pages May Degree Degree Programme Professional Major Bachelor of Construction Management Construction Site Management HVAC Engineering Instructors Janne Korhonen, CEO Jyrki Viranko, Senior Lecturer The goal of this thesis was to provide a practical and concise, chronological project management guide about steps that substantially affect ventilation contracts. The guide was to cover the necessary points of a project in an easily accessible and understandable format. The compiling of the guide was based on several sources including interviews with experienced foremen, literary sources such as journals, standards, general terms and conditions, and experience from various sites. The thesis focused on larger guidelines of the project to ensure the practicality and usefulness of the guide. The commissioning company can now take advantage of the concise guide and the checklist in it that includes facts that have a significant impact on completing a project. The guide is an aid when keeping track of projects, as project managers can have several operational sites at the same time. and the guide makes it easier to look back and see the progress of each individual project at any given time. By using the table of contents as a to-do list, the manager can review each issue and step as the project progresses. Keywords HVAC contract, preparations for delivery, delivery of project site
4 Sisällys 1 Johdanto 1 2 Projektin aloitusvaihe Projektin aloituskokous Aikataulun suunnittelu Hankeaikataulu eli projektiaikataulu Alustava yleisaikataulu ja yleisaikataulu Vaiheaikataulu Toteutusaikataulu Viimeistelyaikataulu TATE-aikataulu Tehtäväsuunnittelu Maksuerätaulukko Yksikköhintaluettelo Ensimmäinen maksuerä ja vakuus Hankintabudjetti ja hankinnat Tuotteiden hyväksyttäminen ja laitevalinnat Suunnitelmat Aliurakoitsijavalinnat Tilaajavastuu Työturvallisuus Nostot Haalaukset ja siirrot Telineet Työtasot A-tikkaat Nojatikkaat 24 3 Projektin keskivaihe Materiaalitilaukset työmaalle Työmaan logistiikka Työmaahan liittyvät kokoukset Urakoitsijakokoukset TATE-kokoukset eli niin sanottu risteilykokoukset Työmaakokoukset Työmaavalvonta ja laadunvarmistus 28

5 3.4 Erikoiset ja haastavat tilanteet työmaalla Kassavirta Lisä- ja muutostyöt Laskutus 30 4 Projektin loppuvaihe Tarkastukset ja hyväksynnät Projektikansio Luovutusaineisto Taloudellinen loppuselvitys ja viimeinen maksuerä Projektista saatu palaute Takuuhuollot ja laiteopastukset kiinteistönhoitajalle 35 5 Yhteenveto 37 Lähteet 38

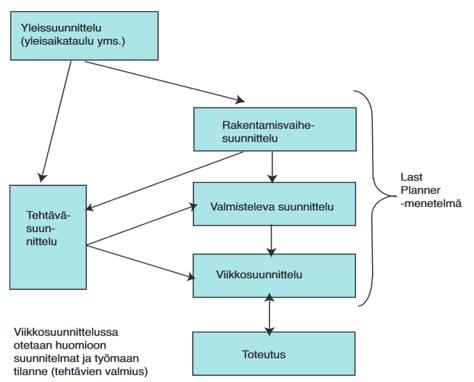

6 Lyhenteet DoP Declaration of Performance.Vaatimustenmukaisuusvakuutus tuotteen suoritustasoilmoitus, jossa valmistaja vakuuttaa tuotteen täyttävän annetut vaatimukset. ETA Eurooppalainen tekninen hyväksyntä. Tämä on tuotteelle edellytys, jotta se voi saada CE-merkinnän (tuotteella ei ole harmonisoitua tuotestandardia). hen harmonisoitu tuotestandardi, joka on edellytys tuotteen CE-merkintään IV Ilmanvaihtojärjestelmä KV käyttövesi, kylmävesi LVI lämmitysjärjestelmät, vesi- ja viemärijärjestelmät sekä ilmanvaihtojärjestelmät LV lämmitysverkosto, lämminvesi RU Rakennusurakoitsija. Useimmiten pääurakoitsija, mutta voi toimia myös jonkin muun urakoitsijana esimerkiksilinjasaneeraus työmaalla putkiliike, josta löytyy vastaava työnjohtaja ts. vastaava mestari. Hän johtaa työmaata kohti työmaan luovutuspäivään. RAU Rakennusautomaatiourakoitsija. Virittää ja ohjelmoi laitteet ja kojeet, jotta LVIAJS-laitteet toimivat yhteistoiminnassa keskenään. Näin ollen TATElaitteet toimivat suunnitellulla tavalla. TATE Talotekniikka. LVISAJ eli ilmanvaihto-, putki-, sähkö-, rakennusautomaatio- ja jäähdytys urakoitsijat. YSE Yleiset sopimusehdot rakennusalalla on vuodelta1998. Luotu edistääkseen käyttäjän, tilaajan ja urakoitsijoiden välistä yhteistoimintaa.
7 1 1 Johdanto Tässä opinnäytetyössä keskitytään siihen, miten urakoitsija valmistautuu työmaan luovutukseen. Luovutus on mahdollinen, mikäli kaikki työmaan seikat ovat valmiina. Näin vältytään ongelmilta sekä itse aiheutetulta kiireeltä. Työn valvontaan on varattava tarpeeksi aikaa, jotta voidaan huolehtia korjausta vaativista seikoista. Havaintoni perustuvat omiin kokemuksiini sekä kokeneempien työnjohtajien kokemuksiin hankkeista. Tässä työssä on keskitytty ns. suuriin linjoihin ja jätetty sellaiset pienet nyanssit kokonaan pois, joita projektipäällikön ei tulisi hankkeen aikana miettiä, koska ne kuuluvat nokkamiehelle sekä asentajille. Aihe paisuisi muuten todella laajaksi, eikä työ palvelisi tämän alkuperäistä tarkoitusta toimia yrityksen muistilistana tai oppaana haastavien ilmanvaihtoprojektien vetämisessä. Ilmastointi-Mikentin tilaama opinnäytetyö tulee projektien johtamisen avuksi ja muistilistaksi sekä yleiseksi oppaaksi työmaan vaiheista. Opinnäytetyö on tehty mahdollisimman käytännönläheisesti oppaaksi, jotta se palvelisi työmaita mahdollisimman hyvin. Tavoitteena on, että projektipäälliköllä ei kuluisi aikaa sellaisten asioiden selvittämiseen pääurakoitsijan kanssa, joiden pitäisi olla jo selvitettyinä. Edellä mainittu johtaa pahimmillaan siihen, että asennuksia on purettava, vaihdettava tai korjattava asianmukaisiksi, mikä samalla kuluttaa projektin taloudellisia resursseja sekä viivästyttää aikataulua.
8 2 2 Projektin aloitusvaihe Projekti alkaa silloin, kun työmaa käynnistyy konkreettisesti. Alkuvaiheessa tehdään koko projektin kannalta tärkeämpiä päätöksiä. Mikäli projektipäällikkö ei panosta tähän vaiheeseen, seuraukset näkyvät työmaan loppupäässä moninkertaisesti. Tästä syystä on mietittävä tarkkaan työvaiheiden aikataulutus ja tehtävä erilaiset hankinnat harkiten, jotta laatu ei kärsi. Tuotteiden toimitusajat on myös otettava projektin aikataulussa huomioon, koska esimerkiksi ikkunoiden, elementtien, radiaattoreiden ja IV-kojeiden toimitusajat ovat todella pitkät. Tätä ennen on edeltävien työvaiheiden oltava tehtynä, muuten alkavat kustannukset ns. karkaamaan helposti käsistä. Työmailla laadun lisäksi on tärkeää valita oikeat työryhmät ja valmisteltava työpisteitä asentajille, jotta he pääsisivät työpisteille ajoissa eikä aikaa kuluisi turhaan odottamiseen. Tämä tarkoittaa sitä, että projektipäällikön on seurattava muidenkin urakoitsijoiden työvaiheita ja verrattava niitä omaan TATE-aikatauluun. Esimerkiksi, jos RU ei ole muurannut seiniä ja niihin pitäisi jo toteuttaa läpiviennit aikataulun mukaisesti, muuraaminen on hitaampaa ja työläämpää. Tällainen toimintatapa korreloi muihin urakoitsijoihin, ja koko työmaa on vaarassa myöhästyä. Toisin sanoen projektipäällikön on tällaisiin seikkoihin puututtava heti alusta lähtien, muuten tämä kostautuu loppupäässä. 2.1 Projektin aloituskokous Projektin alkuvaiheessa selvitetään osapuolien tietotaito ja pätevyys rakennushankkeeseen ryhtymiseen. Näin hanke saadaan toteutettua tilaajalle valitun henkilöstön avulla siten, että rakentamismääräykset, säädökset sekä hyvä rakennustapa toteutuvat hankkeen aikana. Ennen rakennustöiden aloittamista on asiasta ilmoitettava kunnan rakennusvalvontaviranomaiselle. Ilmoitus ei ole välttämätön, mikäli aloituskokous on pidetty riittävän ajoissa. Työt voidaan aikaisintaan aloittaa silloin, kun lupa on lainvoimainen. Töitä ei saa aloittaa, mikäli työmaalle ei ole valittu vastaavaa työnjohtajaa. Rakennusvalvonta voi myös asettaa ehtoja, joiden pitää täyttyä ennen kuin voi jatkaa töitä, esimerkiksi perustuksien betonointia. [3]
9 3 Jotta vastaava LVI-työnjohtaja hyväksytään, on hänen osallistuttava aloituskokoukseen [8, s. 2]. Kokouksen ideana on linjata käytäntö käytettävistä rakennustuotteista sekä tuotteiden toimittajista. Kokouksen aikana myös selvitetään rakennustyömaan järjestelyt siltä osin, kuin koetaan tarpeelliseksi, jotta voidaan välttää turhat riskit [3]. Aloituskokouksessa tehdään pöytäkirja, johon merkitään lupa-asiakirjoissa merkityt velvoitteet, hankkeen suunnittelun ja rakennustyön keskeiset osapuolet, rakennusvaiheiden vastuuhenkilöt ja työvaiheiden tarkastuksista huolehtivat henkilöt sekä muut selvitykset laadusta huolehtimiseksi. Aloituskokouksen perusteella rakennusvalvontaviranomainen harkitsee, mikäli tarvitaan erillisiä selvityksiä toimenpiteistä rakentamisen laadun varmistamiseksi. [3] Rakennushankkeessa määrätyt tai aloituskokouksessa sovitut vastuuhenkilöt, rakennusvaiheiden vastuuhenkilöt sekä työvaiheiden tarkastuksia suorittavat henkilöt varmentavat toteuttamansa rakennustyön tarkastusasiakirjaan. Edellä mainitut vastuuhenkilöt ovat vastuussa työmaan turvallisuudesta, terveellisyydestä ja pitkäaikaiskestävyydestä siten, että noudatetaan hyvää rakentamistapaa. [3] Aloituskokouksessa rakennushankkeeseen ryhtyvä esittää tahdistavat työvaiheet, jotka vaikuttavat työmaan kulkuun merkittävästi työn aloittamisesta loppukatselmukseen. Tarkastusasiakirjojen tavoitteena on ammattitaidon ja kokemukseen perustuva ennaltaehkäisevä laadun ohjaus ja valvonta. [3] Hankkeeseen ryhtyvän on arkistoitava pöytäkirja pysyvästi lupa-asiakirjojen yhteyteen. Aloituskokouksessa tehtyä pöytäkirjaa säilyttää rakennusvalvontaviranomainen vähintään loppukatselmukseen saakka ja tarvittaessa myös tämän jälkeen esiin tulevien riitojen ja tulkintojen varalle. Edellä mainittu tapa toteutuisi ihannetilanteessa, mutta käytännössä pöytäkirjaa säilytetään taloudelliseen loppuselvitykseen saakka. [3] 2.2 Aikataulun suunnittelu Työmaata aikataulutettaessa tulisi pyrkiä ottamaan huomioon mahdolliset riskit ja tekijät, jotka tahdistavat työmaata, esimerkiksi jättämällä alkaville töille puskuriaikaa eli
10 4 tarvittavaa joustoa mahdollisia viiveitä ja häiriöitä varten (kuva 1). Esimerkiksi, jos toimittaja ei ole pystynyt toimittamaan tilattuja tuotteita sovittuna ajankohtana, työt ovat pysähtyneet tämän takia. Työmailla, mikäli asentajat näkevät työmaan aikataulun näkyvillä esimerkiksi heidän taukotilassaan, he näkevät kuinka paljon heillä on aikaa ja saattavat työskennellä liian rauhalliseen tahtiin. Tämä voi johtaa siihen, etteivät työt etene riittävän nopeasti eikä aikaa jää niin sanotusti reserviin mahdollisia Kuva 1. Työmaalla kun suunnitellaan työvaiheita, on otettava huomioon häiriöpelivarat. A, B ja C kuvaavat kerroksia rakennuksessa [5] paikkahäiriöitä varten. Tässä on myös riskinä se, että asentajat huomaavat, ettei heillä ole kiire. Todellisuudessa projektipäällikkö haluaa jättää aikaa reserviin yllättäviä muuttujia varten. Esimerkiksi RU on myöhästynyt ja LVI-urakoitsija ei pysty aloittamaan töitä, koska edelliset työvaiheet ovat vielä kesken. Saman aikaan alkavat viivästyssakot painamaan päälle. Toisin sanoen projektipäällikön on verrattava työmaan aikatauluja työvaiheisiin ja tehtävä työryhmille tehtäväsuunnitelmia. Nämä ovat keskeisessä asemassa työmaan ajettavuudessa (kuva 2).
11 5 Kuva 2. Työmaalla olevia erilaisia aikatauluja [5] Hankeaikataulu eli projektiaikataulu Aloituskokouksen jälkeen tilaaja antaa rakennuttajalle aikamääreen, johon mennessä tulisi rakennushanke toteuttaa. Aikataulu on ilmoitettu myös urakoitsijoille tarjouskyselyn aikana. Tilaajan tavoitteena on saada rakennushanke luovutetuksi mahdollisimman lyhyessä ajassa siten, että projektin aikana laatutekijät ja talous otettaisiin huomioon. Tämä edellyttää sitä, että tilaajat asettavat välitavoitteita hankkeelle, esimerkiksi LVI-kuilujen runkokanavat ovat asennettuina sovittuun päivämäärään mennessä. [5, s.41] Alustava yleisaikataulu ja yleisaikataulu YSE (yleiset sopimusehdot) 5 velvoittaa pääurakoitsijaa hyväksyttämään alustavan yleisaikataulun tilaajalla. Pääurakoitsija valmistelee alustavaa yleisaikataulua aikatauluohjelmalla, jossa on laadittu karkea aikataulu. Suuntaa antavan aikataulun tarkoituksena on selventää, kuinka paljon aikaa saa kulua kuhunkin työvaiheeseen. Aikataulua
12 6 tehdessä on aloitettava loppupäästä eli työmaan luovutuspäivästä kohti sen ensimmäistä päivää, jolloin työmaa alkaa. Luovutuspäivämäärän on asettanut tilaaja päätoteuttajalle. Alustava yleisaikataulu on rakennusurakoitsijan tekemä ja missä on otettu huomioon kriittiset työvaiheet, jotka tahdittavat töitä. Tässä on yritetty ottaa huomioon mahdolliset puskurivarat mahdollisten riskien kannalta. [4] Hankkeen yleisaikataulun tavoitteena on ajan jakaminen tasaisesti, jotta hankintoja ja urakkaa pystytään suunnittelemaan kustannustehokkaasti. Tämän aikataulun laadinnassa selvitetään, mitkä työvaiheet ovat kriittisiä eli mitkä työvaiheet tahdistavat työmaata esimerkiksi väliseinien pystyttäminen. Muurarin on hankala muurata seinää, kun putkimatto on asennettu (LV-, J-, KV-putket ja IV -kanavat on lisätty). Aikataulussa on syytä ottaa huomioon resursointi ja vaiheet, jotka kuormittavat asentajia. Näitä ovat esimerkiksi kesällä olevat helle jaksot ja talvella kova pakkanen, sillä nämä vaikuttavat huomattavasti asentajien työtehoon. [5, s.43] Aikatauluun myös on syytä asettaa välitavoitteita, joihin puolestaan on asetettava sakollisia välitavoitteita, jotta aliurakoitsija sitoutuisi aikatauluun. Tämä edesauttaa sitä, että aliurakoitsijalla on tahtoa suorittaa kriittiset työvaiheet pois alta. Mikäli urakoitsija ei pääsekään tavoitteisiin, niin tämä hidastaa työmaata ja pahimmillaan työmaa saattaa myöhästyä. Tämän takia aikatauluun laitetaan tärkeimmät työvaiheet työselostuksen ja kokemuksen perusteella. [5, s.43 44] Alustavan yleisaikataulun jälkeen YSEn 5 myös vetoaa siihen, että RU tarvittaessa pyytää muita urakoitsijoita auttamaan yleisaikataulun laadinnassa. Tällä tarkoitetaan sitä, että esimerkiksi LVISAJ-urakoitsijat auttavat RU:a aikataulun laadinnassa heidän omalla tietotaidollaan. On esimerkiksi selvitettävä, kuinka kauan putkien ja kanavien runkolinjojen vetäminen kestää, milloin halutaan aloittaa putkien ja kanavien haaroitus sekä mitkä ovat ne kriittisimmät työvaiheet, jotka tahdistavat työntekoa. Tällaisessa tilanteessa tulisi jokaisen urakoitsijan miettiä tarkkaan omia siirtojaan. [4
13 7 Vaiheaikataulu Rakennuttaja laatii rakennushankkeelle hankeaikataulun, jonka avulla työmaata voidaan tarkkailla, jotta se valmistuu normaalissa rakentamisajassa. Rakennuttajan aikataulu kuvaa koko hankkeen etenemistä. Itse rakennuttajalle tämä on tärkeä aikataulu, joka ohjaa laadunohjausta. Mikäli aikatauluttaminen on epäonnistunut, tämä saattaa johtaa laadullisiin virheisiin ja samalla työmaalla ilmenee turhia ongelmia. Esimerkiksi samassa huoneessa on liian monta urakoitsijan asentajaa samaan aikaan töissä, jolloin muut eivät mahdu tekemään mitään. [5, s.41] Hyvin suunnitellun hankeaikataulun avulla saadaan luovutusvaihe valmisteltua kunnolla. Tilaajan osuus hankkeesta kattaa rahoituksen, suunnittelun ja sivu-urakat. Rakennuttajan suunnittelemalla hankeaikataululla tilaaja pystyy hoitamaan oman osuutensa hankkeesta sovitulla tavalla, jonka määrittävät sopimusasiakirjat. Aikataulua laadittaessa on varattava mahdollisille ongelmille ja yllättäville seikoille aikaa, jottei urakoitsijalle tule tarpeettomia kustannuksia. Tällaisia ongelmia voivat olla esimerkiksi rakenteista löytyvä asbesti tai kreosiitti. Mikäli tällaisia aineita ilmenee työmaalla, koko työmaa seisahtuu, kunnes vaarallinen materiaali saadaan poistettua laissa säädetyllä tavalla. Selkeimmin tämä korostuu saneeraustyömailla. Tämän vuoksi aikataulua ei saa tehdä liian kireäksi, muuten luo itselleen riskialttiin toteutusaikataulun, josta helposti muodostuu lisäkustannuksia. [5, s.41] Työmaa on jaettu erilaisiin vaiheisiin, joiden lähtötiedot saadaan yleisaikataulusta. Ajanjaksot kestävät kahdesta kuuteen kuukautta. Vaiheita, joista pystytään tekemään vaiheaikataulu, ovat maanrakennus- ja perustusvaihe runkovaihe sisävalmistusvaiheet luovutusvaiheen aikataulu.
14 8 Toteutusaikataulu Tyypillisesti toteutusaikataulu laaditaan mahdollisimman nopeasti urakoitsijan vastaanottaessa urakan. Toteutusaikataulun lähtötietoina ovat sopimusaikataulu ja yleisaikataulu. Pääurakoitsija on asettanut TATE-urakoitsijoille aikamääreen, jonka sisälle on saatava asennukset tehtyä. Työaikataulusta on laadittava sellainen, jossa ei ole otettu huomioon niitä aikoja, jolloin työmaa on kiinni, esimerkiksi kesälomat. Aikataulun on perustuttava tehollisiin vuorokausiin (T3), joissa häiriöitä ei vielä ole otettu huomioon. [5, s.45 46] YSE:n 5 :n mukaan urakoitsijat on otettava tarvittaessa mukaan aikataulun laadintaan. Tämän tavoitteena on urakoitsijoiden sitoutuminen aikataulun noudattamiseen. Työaikataulua voidaan muuttaa ainoastaan yhteisesti sopimalla. [4] Aikataulua laadittaessa lähtötietoina ovat yleisaikataulu, urakkasopimuksen päivämäärät, käytettävät resurssit, rakennuspaikan olosuhteet sekä tekniset asiakirjat kuten loma- ja vapaapäivät, sekä työselostus. Esimerkiksi ahtaat kadut tuovat työmaalle haasteita, jopa logistiikan kannalta, jolloin tavaroita ei saada organisoidusti työmaalle. Toteutusaikataulussa jaetaan yleisaikataulun suuret kokonaisuudet pienemmiksi kokonaisuuksiksi, joissa kukin tehtävä suunnitellaan tarkemmin. Tehtävät jaetaan osatehtäviin ja eri tehtävien välille jätetään häiriöpelivaraa. Esimerkiksi, jos syystä tai toisesta ei ole paikka, jossa asentaja voi työnsä tehdä, on tällöin oltava varapaikka, jossa hän pystyy töitä jatkamaan. Tällöin työaikataulu ei häiriinny, eikä vaikuta työmaan aikatauluun. Tehtävien kestot on mitoitettava työvuoroaikojen (T3) perusteella, jotka merkataan aikatauluun. Erilaiset työn katkokset on merkittävä aikatauluun, kuten betonivalujen kuivumisajat tai esimerkiksi jos se asentaja valmistelee työvaihetta ja tuo työkalut sekä materiaalit asennuspaikalle. [5, s ]
15 9 Hyvän työaikataulun tunnistaa selkeydestä sekä siihen asetetuista välitavoitteista. Mikäli työajat perustuvat projektipäällikön kokemuksiin, on tämä merkattava aikatauluun. Aikataulun valvonta tulee merkata jana- tai paikka-aikakaavioon. Aikataulun viivästymiseen on reagoitava välittömästi. YSE:n mukaan on asiasta reklamoitava, jotta ongelma ei palaudu urakoitsijalle. [5, s.45 47] Viimeistelyaikataulu Viimeistelyaikataulun aikana keskitytään seuraaviin toimenpiteisiin, jotta luovutus onnistuu työmaalla: viranomaistarkastukset loppusiivous ja P1/P2 puhtauden ylläpitäminen työmaalla IV- ja LV-puolien mittaus ja säätö LVISAJ yhteiskojekäyttö (toimintakokeet) IV-kanavien puhtaustarkistus (P1/P2). Asennuksien dokumentin ja järjestelmä toimivuuden varmistus. TATE-aikataulu RU:n on tehtävä rakennushankkeessa tiivistä yhteistyötä TATE-urakoitsijoiden eli LVIASJ-urakoitsijoiden kanssa [6, 53 54]. Tämä on tärkeää siksi, että TATEtyövaiheet etenevät rakennustöiden rinnalla. Mikäli yhteistyö ei ole hyvällä tasolla, tämä korreloi huonoista vuorovaikutustaidoista ja siitä, että hankkeen ohjattavuus on heikkoa. Olen itse huomannut työmailla sen, että mikäli RU:n tekijöillä tai tilaajalla ei ole vuorovaikutustaidot hyvällä tasolla tai RU:n urakoitsijoiden henkilökemiat eivät kohtaa, on aikataulun noudattaminen ja yhteistyö on todella haastavaa tai melkein jopa mahdotonta. Tämän vuoksi on tärkeää tehdä tiivistä yhteistyötä hyvässä hengessä ja ratkaistava ongelmat yhdessä. On hyväksyttävä se tosiasia, että jokainen urakoitsija on hank-
16 10 keen aikana tasavertaisessa asemassa muiden urakoitsijoiden kanssa. Työmaan myöhästyttyä jokainen urakoitsija kärsii, kun viivästyssakot tulevat tilaajalta päätoteuttajalle ja sivu-urakoitsijoille ja päätoteuttaja sakottaa sen seurauksena myös hänen aliurakoitsijoitaan. Kuva 3. Helsingissä sijaitsevan työmaan yleisaikataulusta otetussa jana-aikataulussa nähdään osa TATE-aikataulusta. Hankkeen vastaavan työnjohtajan on aina tehtävä erillinen TATE-aikataulu yleisaikataulun rinnalle, jolloin TATE-aikataulun paikka-aikakaavioon on liitetty TATEurakoitsijoiden työvaiheet rakennustöiden rinnalle. Nämä työvaiheet tahdittavat TATEurakoitsijoita. Tällaisia työvaiheita ovat esimerkiksi IV-kojeen nostot tai pumppuryhmien tai lämmityspaketin nostot ja haalaukset. Samalla TATE-urakoitsijat näkevät millainen asennusnopeuden tulee olla, jotta he saavat asennukset hoidettua aikataulun mukaisesti. [5, s.53 54] TATE-aikataulu liitetään hankkeen yleisaikatauluun, joka hyväksytetään työmaakokouksessa. Yleisaikataulussa on esitetty työvaiheet ja niiden järjestys. Aikataulun laadinnassa on oltava tarkkana, jotta aikataulu on realistinen ja yhteisesti hyväksytty sekä toteuttamiseen kelvollinen. [5, s.53 54]

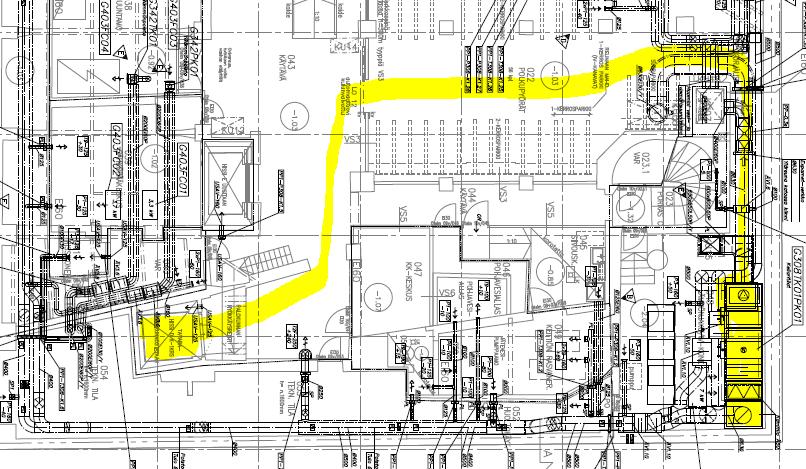

17 11 Tehtäväsuunnittelu Tehtäväsuunnittelun eli TeSun keskeinen tarkoitus on yksittäisen tehtävän ajallinen ja laadullinen onnistuminen, ja siinä on myös otettu taloudellinen näkökulma huomioon. Tämä tehdään sellaisille työvaiheille, joiden prioriteetti on korkea ja joiden vaikutus muihin työvaiheisiin on merkittävä. Tämä tulisi tehdä riittävän ajoissa, jotta muut urakoitsijat ehtivät tehdä edeltävät työvaiheet valmiiksi. Tämän suunnitelman lisäksi on syytä myös tehdä turvallisuussuunnitelma, jossa on riskit kartoitettu. [5, s ] Tesua tehdessä tulisi miettiä seuraavia seikkoja: miksi se tehdään, mitä suunnitellaan ja mitkä ovat mahdolliset tehtävän riskit? Esimerkiksi tehtävä voi olla ajallisesti kriittinen, jolloin se vaikuttaa koko työmaan aikatauluun ja siinä pysymiseen esimerkiksi. LVI-kuilun sulkeminen. Syitä voivat esimerkiksi olla korkeat laatuvaatimukset tai ettei työntekijöillä ei ole kokemusta kyseisestä tehtävästä. Tesua laadittaessa on otettava huomioon se, mitä työntekijöiltä, työkohteelta, ympäristöltä ja olosuhteilta vaaditaan, jotta työtehtävä saadaan suoritettua suunnitellusti ja turvallisesti [5, s ]. Kuva 4. Työmaalla näkyviä riskitekijöitä [5]

18 12 Tesun yhteydessä tulisi miettiä tehtävään liittyviä riskejä (kuva 4) sekä mahdollisia ongelmia, että tämän lisäksi on määrättävä tehtävälle vastuuhenkilö. Nämä kaikki edellä mainitut asiat kirjataan suunnitelmaan. Riskien ennaltaehkäisy on ensiarvoisen tärkeää ja mikäli niitä ei voida ehkäistä, on riskiä pienennettävä varokeinoilla ja panostettava työturvallisuuteen. On myös tuotava ilmi keskeiset laatuvaatimukset, jotka on kirjoitettu helposti luettavaan muotoon. Yksi laatuvaatimus voi olla esimerkiksi se, ettei näkyviin jäävissä ilmanvaihtoasennuksissa saisi käyttää alumiinibitumiteippiä ja että kanavien päät on leikattava siististi. Laatuvaatimuksista on tehtävä tarkastuslista, joka annetaan työntekijälle, jotta he tietävät, mitä seikkoja tarkistetaan. Laadunvarmistustoimina ovat esimerkiksi mallityön tarkistus ja työturvallisuuden varmistaminen. [5, s ] 2.3 Maksuerätaulukko YSE 40 ja RT-kortti (RT ) kertovat, että maksuerät tulee tehdä sopimuksen mukaan, mutta järjestyksellä ei ole merkitystä. Nyrkkisääntönä maksuerätaulukon laadinnassa taulukkoa tulisi tehdä siinä järjestyksessä, jossa työt etenevät työmaalla, jolloin ensimmäisen maksuerän tarkoituksena on antaa urakoitsijalle aikaa hankkia materiaalit ja aloittaa seuraavan maksuerän työt työmaalla. Taulukkoon merkitään arvonlisäverollinen ja veroton hinta, mutta ALV-hinta jätetään merkkaamatta, mikäli tilaaja ei ole ALV-velvollinen. Itse fyysinen asiakirja alkaa siten, että ensimmäisellä sivulla ovat urakan ja tilaajan tiedot. Toisella sivulla on maksuerätaulukko sekä niin monta lisäsivua kuin vain nähdään tarpeelliseksi. [7] Maksueriä laadittaessa on yksi pääsääntö: maksuerien on oltava suhteutettuna ja vastattava kustannuksiltaan työn määrää, mukaan luettuna materiaali. Tämä toisin sanoen tarkoittaa sitä, että summassa pitää ottaa huomioon materiaalin, asennustyön ja työnjohdon hinta. Maksuerien viimeinen erä urakkasummasta on 5-10 prosenttia, mikä on työsuorituksiin verrattuna huomattavasti suurempi, ja tätä tilaaja pitää hallussaan luovutukseen tai taloudelliseen loppuselvitykseen saakka. Tällä menettelyllä tilaaja turvaa rahansa, jotta saa sitä, mitä on tilannut urakoitsijalta. Käytännössä tilaaja pitää tätä maksuerää hallussaan taloudelliseen loppuselvitykseen saakka, jotta jokainen virhe ja puute on varmasti korjattu. [7]
19 13 Monesti tämä viimeinen maksuerä jää pienten puutteiden takia saamatta esimerkiksi kojeiden kilpitarrojen, palopeltien tunnuksien tai jopa palopeltien asennustodistuksien vuoksi. On myös otettava huomioon ja tehtävä tilaajan kanssa selväksi, mitkä ovat työmaalla olevia puutteita ja mitkä ovat takuuajan puutteita. Tämä tarkoittaa sitä, että aikataulu etenee koko ajan ja kukaan ei halua saada viivästyssakkoja sen takia. Tilaajan on otettava työmaa vastaan, mikäli ei ole sellaisia esteitä, joiden vuoksi ei voi ottaa työmaata vastaan, esimerkiksi asentamatta jäänyt palo-ovi. 2.4 Yksikköhintaluettelo Yksikköhintaluetteloon on listattu, kuinka paljon tuotteet maksavat asennettuina. Tähän on myös listattu, mitä erillinen työnjohdon käynti maksaa tilaajalle. Tämä asiakirja on oltava kunnossa, koska tämä lisätään urakka-asiakirjoihin sopimuksen tekohetkellä. Tätä asiakirjaa projektipäällikkö käyttää apunaan, kun hän tekee tilaajalle lisä- tai muutostyötarjousta. Projektipäällikön tehdessä muutos- tai lisätyötarjousta on hänen lähetettävä tämä tilaajalle. Tämän jälkeen tilaaja voi vielä halutessaan tarkistaa tästä kyseisestä asiakirjasta, pitävätkö laskemat paikkansa, ettei projektipäällikkö ole laskuttanut turhista tunneista. 2.5 Ensimmäinen maksuerä ja vakuus Ensimmäinen maksuerä on enintään vakuuden suuruinen eli 10 %:n urakkasummasta. Ensimmäiseen maksuerään tulee sisältyä materiaalihankintoja ja työtä. Tämän tarkoituksena on antaa urakoitsijalle pääomaa urakkaa varten, jotta työt voidaan aloittaa ja materiaalia hankkia työmaalle. Samalla urakoitsija pystyy aloittamaan seuraavan maksuerän vaatimia töitä. [4] Urakoitsijan on suoritettava vakuus tilaajalle viimeistään 21 vuorokauden kuluttua urakkasopimuksen allekirjoittamisen jälkeen. Mikäli urakoitsija ei ole suorittanut vakuutta tilaajalle, ei urakoitsija saa osaakaan urakkahinnasta. Toisin sanoen urakoitsija ei voi töitä aloittaa. Tällä tilaaja turvaa rakennuksen, mikäli on tehty virheitä, joita urakoitsija ei pysty korjaamaan. Tällöin tilaaja käyttää vakuuden virheiden korjaamiseen. YSEn
20 14 mukaan tilaaja voi ottaa toisen urakoitsijan korjaamaan nämä virheet urakoitsijan kustannuksella, mikäli urakoitsija ei itse pysty tai kykene tai ehdi aikataulullisesti tai taloudellisesti. [4] Tilaaja haluaa varmistua siitä, että urakoitsija toimii urakka-asiakirjojen mukaisesti. Tämän takia urakoitsijalla on YSEn 36 :n mukaan velvollisuus maksaa tilaajalle vakuus, joka on enintään 10 %:n urakkasummasta. Tämä myös koskee lisä- ja muutostöitä. Näiden lisäksi takuuajan vakuus on 2 %:n urakkasummasta. Nämä ovat arvonlisäverottomia summia urakkasummasta. Urakoitsija saa vakuuden viimeistään, kun rakennushanke on luovutettu tilaajalle tai käyttäjälle. Takuuajanvakuus on maksettava urakoitsijalle viipymättä, kun urakoitsija on hoitanut kaikki virheet ja puutteet urakastaan. [4] 2.6 Hankintabudjetti ja hankinnat Ennen kuin työmaa varsinaisesti alkaa, on urakoitsijan syytä tehdä hankintabudjetti. Tämän avulla nähdään, paljonko rahaa on käytettävissä urakan aikana seuraaviin asioihin: aliurakoitsijat, materiaali, erikoisosat, telineet ja työtasot. Tätä ei pidä sekoittaa tavoitebudjettiin. Tavoitebudjetti on myös tarpeellinen, jotta tiedetään, mihin tulisi päästä urakan aikana. Toisin sanoen hankintoja tehdessä tuotteet on valittava siten, että yritys saa tehtyä katetta laitevalinnoilla ilman, että laatu kärsisi. Kaupat on solmittava niin, että tuotteet on kilpailutettava, jotta tavoitebudjetti pystytään alittamaan. Tällä menettelyllä yritys pystyy kasvamaan, mutta tämä ei takaa kuitenkaan sitä, että projektipäällikkö menestyisi urakassa. Tämä luo joka tapauksessa edellytykset menestymiseen, ja tämän jälkeen projektipäällikön tekemät päätökset vaikuttavat merkittävästi lopputulokseen. Tuotteiden hyväksyttäminen ja laitevalinnat Suunnittelija on voinut valita jonkin tuotteen rakennushankkeeseen, mutta urakoitsijan pitäisi varmistaa kyseisen tuotteen CE-merkintä jälkeen on rakennustuotteilla oltava CE-merkintä, jotta sen voi asentaa. Mikäli tämän jälkeen urakoitsija vaihtaa tuot-
21 15 teen vastaavanlaiseen tai parempaan, tämä edellyttää toimenpiteitä, jotta tuotteen voi asentaja asentaa lopulta paikoilleen. Vuonna 2013 astui voimaan, että tuotteilla pitää olla CE-merkintä, mutta kuitenkaan CE-merkkiä ei myönnä mikään viranomainen tai jokin muu kolmas taho. CE-merkintä toisin sanoen tarkoittaa, että tuotteen valmistaja tai valtuutettu edustaja vakuuttaa tuotteen täyttävän EU-direktiivien tai jonkin asetuksen asettamat vaatimukset, jotka koskevat kyseistä tuotetta. Siispä tämä ei ole varmuus tuotteen luotettavuudesta, saati sen toimivuudesta Suomen sääolosuhteissa. CEmerkinnässä ei ilmoiteta kaikkia teknisiä tietoja, joten tuotteesta täytyisi selvittää tämän suoritustasoilmoitus eli DoP (Declaration of Performance) ennen sen käyttöönottoa. [9] DoPilla ilmoitetaan CE-merkityn tuotteen olennaiset ominaisuudet yhdenmukaistetun standardien hen tai ETA (eurooppalaisen teknisen arvion) mukaan. Siispä CE-merkin voi antaa rakennustuotteille, kunhan vähintään toisen standardin ehdot täyttyvät. Kun tuotteella on CE-merkki, sen voi saattaa markkinoille. Sen, joka tuotteen valitsee viime kädessä, tulee varmistua tuotteen sopivuudesta kyseiselle rakennushankkeelle, eli tuotteen valitsijan on varmistettava tuotteen laatu. [8] On kuitenkin poikkeuksia joidenkin tuotteiden kohdalla, joihin ei tarvitakaan CEmerkintää. Näitä on arviolta noin 20 % [12]. Nämä tuotteet vaativat rakennuspaikkakohtaisen hyväksynnän. Esimerkiksi ilmanvaihtokone on rakennustuote, jolla ei ole yhdenmukaista tuotestandardia, joten se, mihin voidaan vedota, on joko ekosuunnitteludirektiivi tai konedirektiivi. Mikäli tuote täyttää ekosuunnittelun minimivaatimukset energiatehokkuudessa, on IV-koneen oltava edellä mainitun direktiivien mukainen ja silloin sen katsotaan olevan CE-hyväksytty. [9] CE-merkintää ei tarvita välttämättä joissakin erityistapauksissa, esimerkiksi jos rakennushanke on museoviraston suojelema kohde taikka kyseinen tuote on käsityönä tehty paikan päällä, kuten ilmanvaihdossa kantikkaat kanavat. LVI-tuotteiden kohdalla on surullisen kuuluisaa se, ettei monellakaan talotekniikan tuotteella ole CE-merkintää, minkä takia tuotteen käyttöönotto edellyttää toisenlaista hyväksyntää esimerkiksi konedirektiivin kautta. Hyväksyttämisen menettelyn nähdään kuvasta 5. [8]
22 16 Kuva 5. Tuotehyväksyntä jälkeen ja prosessi ennen tuote saamista työmaalle (RT 2012). [8] Siispä kun tuotteella on CE-merkintä, voidaan eri valmistajien tuotteiden ominaisuuksia helposti vertailla keskenään. Tämä myös tuo sellaisen ominaisuuden, että mikäli tuotteen laatua epäillään, voidaan tuotteen valmistus vaihe vaiheelta selvittää, esimerkiksi onko kupariputken seinämävahvuus muuttunut matkan varrella. [9] Vaihtaessaan, edellä mainittua esimerkkituotetta on urakoitsijan ehdotettava uutta tuotetta suunnittelijalle. Suunnittelija ja tilaaja päättävät yhdessä, onko tuote sellainen, joka voidaan hyväksyä. Tämä prosessi selitetään kuvassa 5.

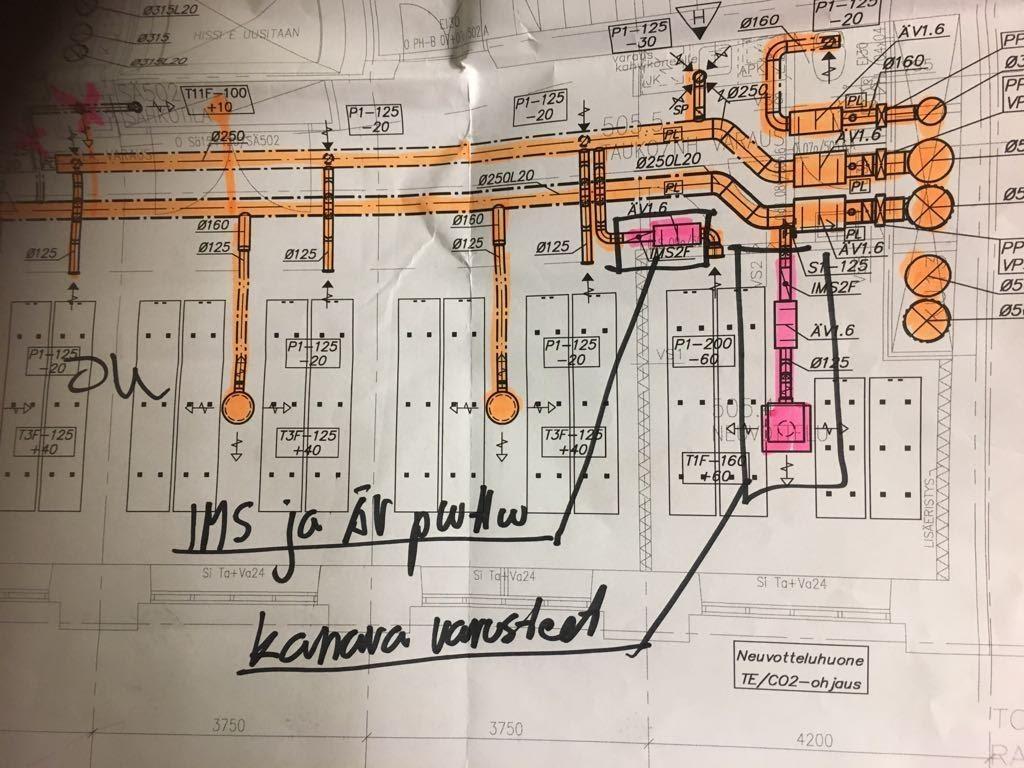

23 17 Suunnitelmat Rakennushankkeen alkaessa on tarkistettava suunnittelijan tekemät suunnitelmat, jotta pystytään reagoimaan mahdollisimman aikaisin suunnitteluvirheisiin, sillä aikataulu rakennustyömaalla on rajallinen eikä lisäaikaa välttämättä saada. Toisin sanoen suunnitelmista saadaan putki- ja kanavakoot, ja lopun joutuu urakoitsija soveltamaan saneeraustyömailla. Tämän vuoksi useimmiten suunnitelmat ovat saneeraustyömailla viitteellisiä. Olen itse huomannut toisinaan työmaalla, että LVI-suunnittelija on tehnyt suunnitelmat, mutta ei ole keskustellut niistä rakennesuunnittelijan kanssa, jolloin tämän seurauksena palkit ja pilarit ovat jääneet huomioimatta. Tämä tuo yllättäviä haasteita aikataulun ollessa tiukka. kuvasta 6 nähdään edellä mainittu seikka, jolta suunnittelijat eivät olleet ottaneet huomioon. Toisin sanoen on suunnitelmia tarkistettaessa mietittävä, että voisiko asennukset tehdä paremmin ja tarvittaessa ehdotettava tilaajalle uusia ratkaisuvaihtoehtoja. Nämäkin on laskettava ja mitä on verrattava laskentasarjaan. Tässä kohtaa on palkki, jota LVI-suunnittelija ei ollut pystynyt ottamaan huomioon suunnittelussa. Tällaisissa tilanteissa tilan ahtaus tuo haasteita työmaalla aikataulun ollessa kireä. Kuva 6. Eräältä työmaalta, joka sijaitsee Helsingissä. Havainnollistava kuva, kun LVIsuunnittelijat ja rakennesuunnittelija eivät olleet keskustelleet keskenään. Tämän takia suunnitelmat ovat saneeraustyömailla viitteellisiä.
24 18 Aliurakoitsijavalinnat Aliurakoitsijan valinnan jälkeen on heti projektin alkuvaiheessa seurattava urakoitsijan toimintaa tarkkaan. Mikäli aliurakoitsija alkaa jäämään aikataulusta jälkeen tai työn jäljessä on paljon asennusvirheitä, on asiaan reagoitava välittömästi, jotta vältyttäisiin suuremmilta ongelmilta. Pahimmassa tapauksessa, kun LVI-järjestelmää otetaan käyttöön, ongelmat paljastuvat viimeistään LVI-mittauksissa, jolloin virheiden korjaaminen on todella kallista hankkeen ollessa loppusuoralla. Ensiksi aliurakoitsijalle on kerrottava hänen virheistään ja annettava suullinen huomautus. Mikäli hänen toimintatapansa ei muutu parempaan suuntaan, on syytä antaa hänelle kirjallinen varoitus. Jos vielä tämänkin jälkeen aliurakoitsija jatkaa samaan tapaan, on etsittävä tilalle uusi aliurakoitsija ja saatava uusi aliurakoitsija työmaalle ilman, että työvaiheet pysähtyisivät. Tämä toisin sanoen johtaa uuden valitun urakoitsijan kanssa urakkaneuvotteluun ja edellisen aliurakoitsijan kanssa sopimuksen purkamiseen tai vähimmillään urakan pilkkomiseen pienemmiksi kokonaisuuksiksi. Tilaajavastuu Tilaajavastuu koskee jokaista tilaajaa ja sopimuskumppaneita aina yhden henkilön yrityksistä lähtien. Ihan jokaisesta pienestä sopimuksesta ei tarvitse tilaajavastuuta selvittää, mutta se vaaditaan sopimus ylittää urakkasummaltaan euroa + alv 0 %. Kun tilaajavastuu tällöin tarkistettava, jossa raja-arvot liikkuvat erilaisissa vuokratöissä ja alihankinnassa. [11] Tilaajavastuun ideana on luoda tasavertaista kilpailua yritysten välille sekä varmistaa, että työehtoja noudatetaan. Tätä valvoo aluehallintovirasto. Tilaajavastuuta on kysyttävä sopimuskumppanilta (aliurakoitsijalta) jo pelkästään lain takia, mutta myös harmaan talouden ehkäisemisen takia. Nykypäivänä myös digitalisaatio on rantautunut rakennusalalle, ja joidenkin työmaiden kulunvalvontajärjestelmiin on valmiiksi laitettu tilaajavastuuasiat. Mikäli nämä eivät ole kunnossa, ei työntekijällä ole pääsyä kyseiselle työmaalle. [11]

25 Työturvallisuus Riskien ottaminen on monessa tapaturmassa mukana. Riskien ottaminen saattaa tulla työntekijälle mieleen siksi, koska hän haluaa olla nopea ja tehokas. Joskus työntekijä saattaa yliarvioida omat taitonsa ja samalla aliarvioida vaarat ja seuraukset luottaen liikaa tekniikkaan. Useimmiten on niin, ettei yksinkertaisesti tunnisteta vaaran paikkoja eikä oikeita työtapoja. Tämä on myöhemmin johtanut tapaturman syntymiseen. [10, s.12] Tapaturmien vuoksi rakennustyömaan päätoteuttaja laatii rakennustyömaalle oman työturvallisuussuunnitelman eli TTS:n (Valtioneuvoston asetus 205/2009, 10 ). Joskus TTS laaditaan liian myöhään, jopa 15 min ennen töiden aloittamista. Tämän ei kuuluisi mennä näin, vaan työt tulisi aloittaa vasta sitten, kun siihen tarkoitetut suunnitelmat ja työvälineet ovat kunnossa, ja kun työryhmä sitoutuu noudattamaan turvallista työtapaa. Tällä tavoin vältytään turhilta riskeiltä ja tapaturmilta. [10, s.3] Työturvallisuuden lainsäädäntö pitkälti määrittelee työnantajan ja työntekijän vastuita ja velvollisuuksia työturvallisuudessa. Suurin vastuu on kuitenkin työnjohdolla, mutta lainsäädäntö edellyttää työntekijää puolestaan noudattamaan asetuksia ja lakeja. Tarvittaessa työturvallisuuden laiminlyönteihin puututaan rikoslain keinoin. Tämän vuoksi työmaalla on oltava esillä rakennustyöpaikkojen turvallisuussäädökset selityksineen eli niin sanottu Punainen kirja. [10, s.1] Työmaalla on useita vaarallisia paikkoja, minkä takia jokaisen tulisi ottaa kantaa työturvallisuuteen, ilmoittaa havaitsemistaan uhkista ja estää tulevia vahinkoja. Jokaisen tulisi ajatella rakennustyömaata yhteisenä työpaikkana. Tällä hetkellä rakentamisessa ajattelutapa on muuttunut, ja on alettu tavoittelemaan 0-tapaturmaista työmaata. Tämä korreloi sitä, että jokainen haluaa tulla terveenä työmaalle ja lähteä kotiin terveenä. Tällä on edellytykset seuraavien asioiden ollessa kunnossa [10, s.2]:
26 20 Henkilökohtaiset suojaimet (kypärä, kuulosuojaimet, suojalasit, turvakengät huomioliivi, työhanskat), joita on käytettävä koko työmaan ajan. Melu aiheuttaa eniten rakentamisen ammattitauteja. [10, s.14] Oikeaoppinen nostotekniikka, raskaissa tai toistuvissa nostoissa käytettävä apuvälineitä esimerkiksi nokkakärryjä, pumppukärryjä jne. Oikea asenne työskentelyyn, jotta vältytään turhalta riskien ottamisesta, vaikka kiire olisikin työmaan aikataulun kannalta. Turvallisuudesta ei pidä alkaa tinkimään. Kunnollinen perehdytys työmaahan sekä lähimpien alkusammutus- ja ensiapupisteiden sijainteihin Putoamissuojat, kun putoamisriski on olennainen, esimerkiksi LVI-kuilut. Tulityöt, alkusammutuskalusto lähettyvillä ja kohde on suojattu palon leviämiseltä. Henkinen hyvinvointi. Työnjohdon on otettava huomioon, että asentajat eivät ylikuormitu, minkä seurauksena asenne työhön voi muuttua. Tämän jälkeen ei välitetä riskeistä. Nostot Raskaita nostoja varten on oltava kirjallinen nostosuunnitelma. Suunnitelma on oltava kirjallinen, koska riskit ovat suuret. Esimerkiksi riskinä voi olla elementtien nosto, jolloin putoamisesta voi koitua vakavia seuraamuksia. Tämän vuoksi suunnitelman on oltava kirjallinen, jotta tärkeät seikat eivät ole pelkän muistin varassa. Tässä on huomioitava ja painotettava, että jokaista nostokorvaketta käytetään, koska muuten nostettava esine tai koje voi vääntyä tai kaatua ja tästä voi aiheutua turhia kustannuksia. Mikäli noston suorittaja ns. hirttää liinan kappaleen ympärille ja nostaa, on otettava huomioon se, että maksimikuorma pienentyy 20 %:a. Jos tätä ei oteta huomioon, siitä voi koitua to-
27 21 della vakavia työturvallisuusuhkia. Jos nostettavassa esineessä on teräviä reunoja, on käytettävä varmistusketjua ja kulmasuojia nostettavassa esineessä. [10, s.23] Raskaisiin nostoihin vaikuttaa työmaan sijainti merkittävästi. Esimerkiksi Helsingissä on vilkas liikenne päivällä, ja on kustannustehotonta laittaa tie poikki. Toisin sanoen on helpompi nostaa yöllä raskas IV-kone konehuoneeseen. Nostoja tehdessä on valvottava, ettei kuljettaja nosta kenenkään ihmisen yli ja on myös estettävä henkilöiden kulku noston alapuolelta. Mikäli noston aikana nostettava koje on rikkoutunut tai vääntynyt, on tästä ilmoitettava työmaan johdolle. Tämän lisäksi on ilmoitettava toimittajalle, jotta saadaan toimiva tuote työmaalle vahingoittuneen tuotteen tilalle. Kojeissa on yleensä useamman viikon toimitusaika. Haalaukset ja siirrot Haalauksissa on selvitettävä haalausreitti, ja reitti mitä kautta kyseiset osat saadaan asennuspaikoille vai joudutaanko tilaamaan osat ilman kasausta, jolloin ne kasataan vastan paikan päällä. Kuvasta 7 näemme tilanteen, jossa selvitin eräältä työmaalta haalausreitin, josta IV-koneen konepaketit saatiin konehuoneeseen. Tämä työvaihe on otettava aikataulussa huomioon, mikäli ei pystytä suoraan tuomaan konepaketteja asennuspaikalle ja suorittamaan asennuksia.
28 22 Kuva 7. Eräällä työmaalta, joka sijaitsee Helsingissä, jossa käytettiin tätä reittiä IV-kone pakettien haalauksessa. Telineet Telineitä saa olla asentamassa sellainen henkilö, jolla on riittävän kattava ja selkeä opastus niiden kokoamiseen. Telineistä on tehty kokoamissuunnitelma, jonka rakennesuunnittelija on suunnitellut tai jonka telinevalmistaja on laatinut. Telineiden tulee olla turvallisia ja tarkastettuina ennen niiden käyttöönottoa. Tarkastuksesta on myös tehtävä pöytäkirja ja telinekortti, jossa näkyy maksiminostoraja, telineen mitat sekä se kuka on vastuussa telineestä. Kyseisen telinekortin tulee olla näkyvissä. Telineet tulee tarkastaa viikoittain, jotta ne ovat turvalliset käyttää [1]. TR-mittauksissa täytyy mittauksien aikana tulla kuusi merkintää telineistä, ja mikäli telineistä havaitaan puutteita, on puutteet korjattava, jotta töitä voidaan jatkaa. [10, s ]
29 23 Työtasot Mikäli asentajan näkee työskentelevän putoamisvaarallisessa työpisteessä työpukin kanssa, on työskentely keskeytettävä ja laitettava kaiteet putoamisen estämiseksi [12, s. 33]. Työpukeissa on oltava sivuilla lukittavat salvat, jotka eivät aukea käytön aikana työskenneltäessä 100 cm:n korkeudella maan pinnasta [2]. Mikäli työskentely tapahtuu korkeudessa 101 cm 150 cm:n, tulee työpukissa olla putoamissuojakaari. Tätä korkeampia työpukkeja ei tulisi edes käyttää, koska työtapaturman riski on oleellinen. On huomioitava, että työpukin minimiaskelluksen leveys on 50 mm, jotta vältytään nilkkojen nyrjähdyksiltä ja polvivammoilta. TR-mittauksissa on tarkistettava, ettei työtasoissa ole lommoja, jotka voivat heikentää työtason turvallista käyttämistä ja niillä työskentelyä. [10, s.33] Urakoitsijan tuodessa työtasoja työmaalle on hänen huolehdittava työtasojen täyttävän niihin liittyvät vakavuusvaatimukset. Siten työtasojen on täytettävä asiakirjan VA 205 / 2009 vaatimukset. Vaatimuksena työtasolla on, että se kestää kaatumatta 150 kg painon 10 cm reunasta. Niiden on kestettävä vaakakuormat, joiden suuruus on 30 kg tason ylälaitaan kohdistettuna. Jos urakoitsija tarvitsee työtasoa, joka on yli metrin korkuinen, on tässä oltava suojakaari. [10, s.33 34] A-tikkaat A-tikkaiden kohdalla pätee aika pitkälti sama ohjeistus kuin työtasoissa. A-tikkaiden lukitusmekanismi pitää olla metallinen, sillä se pitää työskentelyn ajan A-tikkaat vakaasti työpisteellä. Muunlaiset lukitusmenetelmät ovat kiellettyjä eivätkä täytä seisontavakavuusvaatimuksia. TR-mittauksissa on huomioitava, ettei tikkaissa ole lommoja. Vaurioituneet tikkaat on poistettava työmaalta. [10, s.35 36] Alle 100 cm:n A-tikkailla, joissa ei ole levikkeitä, voidaan tehdä kevyitä töitä lukuun ottamatta tulitöitä. Toisin sanoen tämä tarkoittaa sitä, että toinen käsi on tikkaissa kiinni. Tulityötä vaativat työt edellyttävät levikkeellisiä A-tikkaita tai telineitä. Yli 101 cm:n korkeudella työskentelevän tikkailla on oltava levike. Yli 2 m:n korkeudessa ei saa tikkaita käyttää, koska ei ole riittävän turvallista työskennellä A-tikkailla ja tämän lisäksi se on työturvallisuuslain vastaista. Kuvasta 8 nähdään, kuinka leveät levikkeiden kuuluu olla.
30 24 Kuva 8. A-tikkaiden levikkeiden pituudet [2]. Nojatikkaat Nojatikkaita käytettäessä on muistettava, että niiden käyttö työalustana ei ole hyväksyttävä menetelmä. Näitä tikkaita voidaan käyttää kertaluontoisena kulkureittinä tai nostoapuvälineiden kiinnittämiseen tai irrottamiseen. Silloinkin kun tikkaita käytetään, on liukuminen estettävä kiinnittämällä toinen pää lattiaan ja ylempi kiinnitettävä koukuilla, jotta käyttäjällä on molemmat kädet vapaina [10, s.37 38]. Tikkaita voidaan käyttää yli yhden metrin ja maksimissaan 6 metrin nousuissa. Tikkaiden on oltava standardien EN tai EN mukaisia, koska nojatikkaat ovat rakennustyömaan yleisin tapaturmien aiheuttaja, ja mistä syntyy hengenvaarallisten vammojen lisäksi usein jopa pysyviä vammoja [10, s.37 38]. Näitä ovat esimerkiksi luunmurtumat ja raajan katkeaminen.
31 25 3 Projektin keskivaihe Alkuvaiheen jälkeen on tärkeää suunnata painopiste materiaalien tilauksiin. Tilausten suuruudet on mietittävä, eli kuinka suuria tilauksia voidaan ylipäätään ottaa työmaalle. Olen itse huomannut työmailla toimivaksi sen, että, tilataan sen verran tavaraa, kun asentajat ehtivät asentamaan noin 1 2 viikon aikana. Tämä riippuu täysin työmaan logistisista syistä sekä asentajien asennusnopeudesta. Tämän jälkeen on erittäin tärkeää välittää tieto nokkamiehelle siitä, mitä materiaalia tulee työmaalle ja milloin sitä tulee sekä mikä on sen käyttötarkoitus. Tiedon välittäminen on tärkeää, jotta työt etenevät halutulla tavalla. On painotettava asentajille, että he tekisivät yhden työvaiheen valmiiksi kerrallaan. Tämä eritoten korostuu haastavalla työmaalla. Tämän laiminlyöminen voi johtaa siihen, että urakka karkaa aikataulullisesti ja taloudellisesti helposti käsistä. Pahimmillaan piha on täynnä tavaraa, ja on aloitettu liian monta työvaihetta samanaikaisesti. Kun yhtäkään vaihetta ei ole tehty valmiiksi, ei urakan tilaajaa voida laskuttaa. Tiedon välittämisen laiminlyönti voi johtaa myös muihin ongelmiin, esimerkiksi muut urakoitsijat ovat kolhineet materiaalin asennuskelvottomaksi tai materiaali katoaa mystisesti työmaalta. Hankkeen aikana on muistettava, että työmaata tehdään yhdessä muiden urakoitsijoiden kanssa ja on muistettava sopia muiden urakoitsijoiden kanssa työvaiheista, jotta työt jatkuisivat koko ajan. Esimerkiksi projektipäälliköillä on yhtäaikaisesti monta asiaa työn alla, ja siksi itse kunkin on muistutettava toisiaan, jotta edeltävät työvaiheet tulevat tehdyksi, kuitenkin sillä edellytyksellä, etteivät omat työvaiheet jää jälkeen esimerkiksi palokatkojen ja seiniin tehtävien reikien vuoksi. 3.1 Materiaalitilaukset työmaalle Hankintoja selvitettäessä on syytä tarkistaa tuotteesta CE-merkintä. Mikäli ei tällaista ole, mutta tiedetään tuotteella olevan ETA- tai hen-standardi tämä tarkoittaa käytännössä sitä, että tuotteella on CE-merkintä. Tämän lisäksi voidaan vielä tilaajan puolesta vaatia DoP:a tuotteilta, esimerkiksi 8 mm:n kierretangon lujuusluokka.
32 26 Hankittaessa asentajille materiaalit ostot on syytä keskittää yhteen paikkaan, mikäli tämä on mahdollista. Keskittämällä ostot yhteen paikkaan ne saadaan tunnetusti pienemmällä hinnalla. Ihan aina tämä ei ole mahdollista, joka voi johtua työmaan myöhästymisestä mikä tai mikäli siitä, että kyseisessä tuotteessa on pitkä toimitusaika, joka taas pakottaa tekemään hankintoja sieltä mistä ne saadaan mahdollisimman nopeasti, jotta tuotanto ei keskeydy työmaalla. Pahimmassa tapauksessa viivästyssakot voivat koitua seuraamukseksi. Työmaan logistiikka Sen minkä olen huomannut työmailla. Materiaalien saapuessa työmaalle on tästä ohjeistettava nokkamiestä, joka välittää tiedon muille asentajille, jotta he tietävät mistä löytävät tilatut tuotteet. Tämä tehdään, jotta vältyttäisiin siltä, että asentajat joutuisivat etsimään osia ympäri työmaata. Tähän palaa turhaan aikaa, vaikka saman ajan voisi käyttää tuotannon edistämiseen. Materiaalihankinnoissa on syytä pyytää toimittajaa merkkaamaan tuotteisiin, minne ne on tarkoitettu (kun kyseessä on haastava työmaa), esimerkiksi laatikon kyljessä lukee D315 KY 90-käyrä. Työmaalle tehdessä tilauksia on otettava huomioon työmaan koko, aikataulu ja varmistettava työmaan logistiikasta vastaavalta urakoitsijalta, minne voidaan sijoittaa tilatut materiaalit. Työmaa voi esimerkiksi sijaita Helsingin keskustassa, jossa katuosuudet ovat lyhyitä, eikä tontilla ei ole varastointitilaa. Kannattaa tilata sopivan kokoisia eriä, jotta asentajat ehtivät asentaa ne ennen seuraavaa erää. Eli täsmä toimituksia työmaalle, kun varastointi tilaa on todella vähän. Tämä on yleensä laitettu urakka asiakirjoihin mainintana 2 vk materiaalit kerrallaan voi tilata työmaalle. Tilauksia tehdessä mieluummin otettava useampi pienempi erä työmaalle, kuin isoa kuormia, joka haittaa hankeen etenemistä. Siitäkin syystä pienempiä eriä otettava, kun isoissa erissä on riskinä, että materiaali vaurioituu ja tämän takia kustannusten noustessa materiaalien edes takaiseen siirtelemiseen, kun ovat asennusten esteenä.
33 Työmaahan liittyvät kokoukset Työmaalla järjestetään kokouksia urakoitsijoiden ja tilaajien kesken siitä syystä, että saadaan sovittua aikataulusta ja muusta, esimerkiksi kuka menee minnekin hommiin, etteivät kaikki mene samaan huoneeseen, jolloin kukaan ei pysty tekemään mitään. Myös mahdolliset ongelmat tuodaan esiin ja ratkaistaan näissä erillisissä kokouksissa tai sovitaan erillisistä työmaa katselmuksista, jotka ovat työmaalla Urakoitsijakokoukset Urakoitsijakokouksien tarkoituksena on tarkastella työvaiheilmoituksia ja keskustella muiden urakoitsijoiden kanssa työvaiheista. Kokouksissa sovitaan kriittisistä työvaiheista ja -järjestyksestä, joka kertoo, milloin urakoitsija menee tekemään yksittäisen työvaiheen paikassa X. Tästä pääurakoitsijan, tekee pöytäkirjan, joka tarkistetaan viikoittain. Samalla pystytään seuraamaan urakoitsijoita, jos joku näistä alkaa jäämään aikataulusta jälkeen. Näin pystytään reagoimaan nopeasti ennen, kun se on liian myöhästä. Nopea reagointi vaikuttaa koko työmaan aikatauluun, esimerkiksi kuilun sulkeminen, joka vaikuttaa lopulta työmaan luovutukseen ja tuleviin työvaiheisiin. Näitä esimerkiksi ovat seinien tasoitus-, maalaus- ja laatoitustyöt. TATE-kokoukset eli niin sanottu risteilykokoukset Talotekniikkakokouksissa TATE-urakoitsijat ja päätoteuttaja sopivat työjärjestyksestä sekä siitä mitä kukakin urakoitsija asentaa ensin, jotta vältytään seuraavalta ongelmalta, jota valitettavasti näkee työmaalla usein. Ensiksi urakoitsija X on asentanut jotakin, joka paljastuu tämän olevan urakoitsijan Y asennuksen tiellä. Siksi kokouksissa sovitaan, miten, mistä ja missä järjestyksessä kukin urakoitsija asentaa materiaaliaan esimerkiksi alakaton sisäpuolelle. Näissä tilanteissa tilan ahtaus on rajoittava tekijä.
34 28 Työmaakokoukset Työmaakokouksessa käsitellään pitkälti samoja asioita, mutta kokouksessa on läsnä pääurakoitsija, mahdolliset sivu-urakoitsijat tai aliurakoitsijat, suunnittelijat ja tilaajan edustaja. Kokouksessa agendana on koko työmaa ja sen aikataulu sekä tilaajaan liittyvät asiat ja työmaan taloudelliset asiat. Päätetään, riittävätkö rahat vai joudutaanko tinkimään seinien tasoituksista. Mikäli urakoitsijoiden välillä on erimielisyyttä, ratkaisut kirjataan työmaakokouksessa. Päätoteuttaja käskee aliurakoitsijoita pitämään erillisen kokouksen riidanalaisista asioista, jotka pyritään selvittämään. Tämän kokouksen kokousmuistio lisätään työmaakokouksen pöytäkirjaan liitteeksi. Mikäli tämänkään jälkeen ei saada ratkaisua aikaiseksi, viime kädessä ratkaisu tulee oikeudessa. Ensisijaisesti työmaa viedään kuitenkin loppuun ja myöhemmin tulee oikeus. Välttämättä samat tekijät eivät ole enää yrityksessä töissä ja ovat ehtineet vaihtaa jo työpaikkaa, koska oikeusprosessissa saattaa kestää todella kauan, jopa vuosia. 3.3 Työmaavalvonta ja laadunvarmistus Tilaajan on pystyttävä luottamaan urakoitsijaan, jotta hän saa sen, mitä hän on tilannut. Työnjohdon on tehtävä tarkistuskierroksia työmaalla aika ajoin, jotta ongelmakohtiin ehditään puuttumaan ja ongelmat pystytään ratkaisemaan. Asentajalla ei välttämättä ole aikaa alkaa paikan päällä miettimään, kuinka tämä tulisi tehdä. Tässä korostuu asentajien ohjattavuus ja se, kuinka heitä voidaan auttaa heidän asennustöissään. Ei ole ajallisesti eikä rahallisesti kannattavaa tehdä samoja asioita kolmeen kertaan. 3.4 Erikoiset ja haastavat tilanteet työmaalla Saneeraustyömaalla ahtaat kohdat ja paikat tuovat haasteita, joita vastaan ei esimerkiksi ole tarkemitattu kuilua ja suunnittelija on ikivanhoilla suunnitelmien lähtötiedoilla suunnittelemassa hanketta tai hankkeesta. Olen itse huomannut työmailla, ettei ihan aina pystytä toteuttamaan asennuksia niin virtaus- kuin ääniteknisestikään. Tällaisia tilanteita ovat esimerkiksi ahtaat kuilut, joissa on kantavia palkkeja, joita ei voi katkaista
35 29 tai porata niistä läpi. Näiden lisäksi haastavia tilanteita ovat myös kojeiden nostot, joita ei voi vilkkaan liikenteen takia nostaa ja kustannussyistä suorittaa. Nämä tulisi suorittaa yöllä, jolloin voidaan laittaa tie poikki ja nostaa kojeet paikoilleen. 3.5 Kassavirta Yrityksen näkökulmasta kassavirran tulisi olla jatkuvaa. Tämä tarkoittaa käytännössä sitä, että maksuerätaulukon mukaan on tehtävä yksi asia kerrallaan, jotta ei aloiteta yhtäaikaisesti 20 työtä työmaalla, joista yhtäkään ei saada saatettua loppuun. Tämä on enemmän kuin suotavaa. YSE:n mukaan, mikäli muutostyötarjousta ei tee riittävän ajoissa vaan useamman viikon myöhässä, ei tilaajan tarvitse maksaa näitä muutostöitä. Urakoitsijan näkökulmasta hän on tehnyt ns. taksvärkkinä tilaajalle. Kassavirran ollessa jatkuvaa, korostuu se, että maksuerätaulukkoa tekee siinä järjestyksessä, kuin se on laadittu. Tällöin yrityskin saa säännöllisesti rahaa tililleen. Lisä- ja muutostyöt Lisätyö on nimensä mukainen lisätyö, joka ei lähtökohtaisesti kuulu urakkaan, vaan se tehdään vasta, kun erillinen tilaus on saatu. Lisätöitä ei ole urakoitsijan pakko suorittaa, mikä vaikuttaa urakoitsijan urakka-aikaan mahdollisesti kriittisesti. Tällöin urakoitsija voi kieltäytyä lisätyön tekemisestä, mutta lähtökohtaisesti urakoitsija pyrkii tekemään lisätyöt. Muutostyö kuulostaa samalta kuin lisätyö, mutta muutostyöt ovat urakoitsijan vastuuna, jos esimerkiksi IV-töissä ei ole kanavaa voitu suunnitelmien mukaan toteuttaa. Tällöin on katsottu kanavalle vaihtoehtoinen reitti ja osia on myös kulunut enemmän. Laskutuksen kannalta muutostyö ja lisätyöt menevät samalla tavalla. Siten näistä molemmista on tehtävä muutostyö- tai lisätyötarjous tilaajalle. YSE:n mukaan näitä töitä ei saa aloittaa ennen, kun tarjous on hyväksytty, mutta käytännössä tilaaja on tilannut työn ja työ tehdään saman tien, minkä jälkeen laskutetaan tilaajaa. Muutostyöt ja lisätyöt on merkittävä työmääräykseen, jossa on mainittu seuraavat asiat:
36 30 Milloin työ on tehty ja kuinka kauan on työtunteja kulunut? Kuka ja mikä urakoitsija on työn suorittanut? Mitä osia työssä on käytetty? Tilaajalle luovutetaan tämä asiakirja kuitattavaksi, minkä jälkeen tämän voi laskuttaa.tilaajaa ajatellen on syystäkin dokumentoitava, mistä syystä on tehty, mikä edesauttaa urakoitsijan kannalta lisä- ja muutostyön tarjouksien käsittelyä On myös tarkkailtava suunnitelmia, joihin on tullut revisiomuutoksia. Nämä ovat muutostöitä, joita suunnittelija on tehnyt. Näistä muutostöistä urakoitsija ei voi kieltäytyä vaan hänen täytyy toteuttaa ne. Tällöin revisiomuutokset täytyy myös laskuttaa, koska urakkalaskennassa näitä muutoksia ei ole mitenkään pystytty ottamaan huomioon. Kanava ja putkireitit ovat pidentyneet alkuperäisiin suunnitelmiin verrattuna, ja urakkalaskennassa on varauduttu vain tiettyyn metrimäärään. Mikäli huomaa parempia vaihtoehtoja, on syytä ehdottaa näitä tilaajalle. Tällöin saadaan toimivampi LVI-järjestelmä, ja tilaajakin on huomattavasti tyytyväisempi. Jotta työmaalla toiminta olisi jatkuvaa ja toimivampaa, urakkalaskijan olisi hyvä kerätä revisiomuutokset suunnitelmista. Se on parempi verrattuna siihen, että projektipäällikkö keräisi ne, koska urakkalaskijalla on siihen huomattavasti enemmän aikaa. Mikäli suunnittelija ei ole tarpeeksi ammattitaitoinen, tulee paljon revisiomuutoksia. Tällöin projektipäälliköllä ei yksinkertaisesti aika riitä, kun hän resursoi työmaan vahvuutta ja miettii tulevia työvaiheita sekä lisä- ja muutostyötarjouksia tilaajalle. Laskutus Maksuerätaulukkoa on koko ajan tarkkailtava, jotta saadaan maksuerä kerrallaan tehdyksi. Ei ole tarkoitus, että asentajat aloittavat monta työkohdetta samanaikaisesti, jolloin ne kaikki valmistuvat todella hitaasti. Hitauden vuoksi rahaa ei tule kassaan riittävällä tahdilla yritykselle, kun samaan aikaan juoksevat palkka ja muut kiinteät kustannukset. Silloin ei pystytä laskuttamaan tilaajaa tehdystä työstä, jos kaikki työt on aloitettu ja mitään ei pystytä loppuun asti tekemään.
37 31 4 Projektin loppuvaihe Hankkeen edetessä on aika ajoin tarkistettava asennuksia ja dokumentoida nämä, jotta hankkeen aikana hyvä rakennustapa säilyy ja asennukset tulevat tehdyksi asetusten määräämällä tavalla. Kun projektipäällikkö alkuvaiheesta lähtien on ottanut napakan otteen projektista, alusta lähtien puuttumaan ongelmakohtiin ja tarjoamaan näihin ratkaisuja. Näin vältytään suuremmilta ongelmilta, jotka vaikuttavat aikatauluun, kun hankkeen viimeistelyaikataulu on tehty. Tällöin työmaan tahti ns. kiristyy ja viranomaistarkistukset lähestyvät. Tämä eritoten korostuu saneeraustyömailla, joissa voi vastaan tulla erilaisia yllätyksiä, joita ovat muun muassa kreosiitti ja asbesti. 4.1 Tarkastukset ja hyväksynnät Projektin aikana on tehtävä asennustapatarkastuksia, joiden tarkoitus on ennaltaehkäistä puutteelliset ja virheellisesti tehdyt asennukset, jotta työmaalla pystytään noudattamaan määräyksiä sekä hyvää rakennustapaa (YSE 1 3 momentti). Tällä hyvällä rakennustavalla viitataan RYL-kirjallisuuteen, josta saadaan alin mahdollinen laatuvaatimus, mutta mikään ei kuitenkaan estä urakoitsijaa tekemästä laadukkaammin. Asennustapatarkistukseen on otettava virheistä kuva ja merkittävä, missä puute sijaitsee. Tämän jälkeen, kun virhe on korjattu, merkitään päivä ja kuka on sen kuitannut tehdyksi. Kuvaan 9 olen merkinnyt puuttuvat kanavavarusteet, jotka myöhemmin lisättiin.
38 32 Kuva 9. Suunnitelmiin on hyvä työmaan lopussa merkata, mitä on asennettu ja mitä jäänyt asentamatta. Tästä kuvan otettua on helppo liittää asennustapatarkistukseen, josta näkyy sijainti samalla. Tämän lisäksi on vielä napattava kuva paikanpäältä. Oman työn tarkistus on urakoitsijan oikeusturvan kannalta tärkeä, mikäli ongelmia alkaa myöhemmin ilmetä. Tilojen käyttäjä alkaa syyllistä ja syytä etsimään. Näistä asiakirjoista saadaan todennettua, mitä puutteita on ollut ja miten ne on korjattu. Samoin piiloon jäävät asennukset on dokumentoitava. Mikäli nämä jäävät dokumentoimatta ja ongelmia tulee, on urakoitsija pahoissa ongelmissa, mistä koituu kustannuksia. 4.2 Projektikansio Projektista tulisi kerätä tiedot yrityksen verkkolevylle tai pilvipalveluun, josta kollegat pystyvät tuuratessaan lomien aikoina tarkastelemaan projektia, kuten kuvassa 10 näemme. Samalla he pystyvät tekemään lisäyksiä tarvittaessa, mutta ennen kaikkea he saavat saman tien käsityksen hankkeesta ja siitä mikä siellä on tilanne. Mikäli tämä unohtuu tehdä, tuuraaja ei tiedä, mitä tuotteita on hankkeeseen hyväksytetty. Tämä hankaloittaa tuotteiden tilaamista työmaalle, ja työt helposti alkavat olemaan jäljessä.
39 33 Kun tuuraaja tietää, mitä tuotteita on työmaalle hyväksytetty, helpottuu tuuraajien työskentely ja tilauksien tekeminen. Näin ollen työmaa etenee; muussa tapauksessa tuuraaja ei tiedä, mitä tuotteita on hyväksytetty ja tällöin työmaa myöhästyy useita viikkoja. Tässä kansiossa on myös oltava vanhat suunnitelmat ja voimassa olevat suunnitelmat ja muutkin tiedot, jotka liittyvät hankkeeseen esimerkiksi urakoitsija tai työmaakokouksien pöytäkirjat. Tällöin kuka vaan pystyy niin sanotusti tulla kesken kaiken projektiin mukaan ja pääsee ajan tasalle saman tien työmaan tilanteesta riippumatta. Kuvasta 10 nähdään projektiin liittyvät kansiot, jotka ovat järjestyksessä ja tiedot ovat helposti saatavilla. Kuva 10. Kun jokaisella projektipäälliköllä ja projektinhoitajalla, on kansiot samalla tavalla. On muitten tuuraaminen huomattavasti helpompaa.
40 Luovutusaineisto Muutaman projektin aikana olen huomannut, että on aloitettava heti alusta lähtien luovutuskansiota varten tuote-esitteiden kerääminen tuotteista, joita käytetään hankkeessa. Tuote-esitteet kerätään aina kanavavarusteista lähtien, jotta tiedon keräämistä ei jätetä viimeiselle viikolle, kun työmaan luovutusprosessi on jo käynnistynyt, tällöin projektipäälliköllä on muutenkin kiire muiden asiakirjojen kanssa sekä virheiden ja puutteiden korjaamisessa. Tiedon kerääminen ja dokumentoiminen on erittäin tärkeää koko hankkeen keston ajan. Esimerkiksi luovutusmateriaali on erillisellä verkkolevyllä, josta saadaan vaivattomasti tiedot kaivettua projektista, ja levylle myös tuuraajat ovat lomien aikana lisänneet materiaalia. Luovutuskansion ollessa myös verkkolevyllä helpottuu luovutuskansion uudelleenhankinta, jos tietokoneen kovalevy rikkoutuu. Tällöin työmaan tiedot eivät katoa niiden ollessa verkkolevyllä. Kun luovutusaineistoa on koottu alusta lähtien, jää huomattavasti enemmän aikaa luovutusvaiheen hektisiin hetkiin käytettäväksi. Urakka-asiakirjoissa vaaditaan yleensä, seuraavina ilmanvaihtourakassa: palopeltien ja paloeristeiden asennustodistukset tms. todistukset, jotka liittyvät paloturvallisuuteen viranomaistarkistukset konekortit LVI-kojeista, suunnittelija ja tilaaja antaa konekorttipohjan mittaus- ja säätöpöytäkirja (vesivirrat ja ilmamäärät) käytetyt tuotteet + tarvittaessa vetolujuustestin tulokset tilaajan pyytäessä 4.4 Taloudellinen loppuselvitys ja viimeinen maksuerä Työmaan taloudelliset asiat voidaan selvittää kahdella tavalla, joko vastaanottotarkastuksessa tai taloudellisessa loppuselvityksessä. Taloudellisen loppuselvityksen ideana
41 35 on selvittää työmaan taloudelliset vastuut, jotta osapuolille ei jää mitään epäselväksi. Tämä toisin sanoen tarkoittaa sitä, että urakoitsijan on lähetettävä tilaajalle vaateet, jotka ovat vielä epäselviä, esimerkiksi lisä- ja muutostyöt. Tämä tilaisuus lopulta sulkee hankkeen pysyvästi, minkä jälkeen jäävät jäljelle ne, jotka ovat takuuajan puutteita. Mikäli urakoitsija tai tilaaja unohtaa jostakin vaateesta mainita, sitä ei taloudellisen loppuselvityksen jälkeen enää käsitellä, koska tässä selvitetään, onko kellään osapuolella taloudellisia vaatimuksia toista osapuolta kohtaan. Taloudellisessa loppuselvityksessä ei ratkota seikkoja, vaan kirjataan ja päätetään, hyväksytäänkö loppuselvitys vai ei. Tästä on tehtävä pöytäkirja, minkä takia on tärkeää, että jokainen osapuoli saapuu tähän tilaisuuteen. Mikäli taloudellisessa loppuselvityksessä ei päästä urakoitsijan ja tilaajan kanssa sopimukseen mitenkään, on seuraavina vaihtoehtoina tuomioistuin tai välimiesoikeus. 4.5 Projektista saatu palaute Projektin päätyttyä on tehtävä tilaajan suuntaan asiakaskysely, jossa pyydetään palautetta tilaajalta eli sitä kuinka yhteistoiminta on sujunut työmaalla. Tämän lisäksi projektipäällikkö ja yritys saavat palautteen siitä, kuinka ne ovat toimineet ja missä asioissa tulisi toimintatapoja muuttaa, jotta urakat sujuisivat tätäkin paremmin. Tämä mahdollisesti johtaa siihen, että yritys saa tulevaisuudessa uusia urakoita samalta tilaajalta. Samalla mahdollistetaan se, etteivät projektipäällikkö ja yritys toista samoja virheitä muissa projekteissa, ja toimintatavoista saadaan hiottua jouhevampia. Tässä on siis sellainen ajatus, ettei pyörää tarvitsisi jatkuvasti olla keksimässä uudelleen. 4.6 Takuuhuollot ja laiteopastukset kiinteistönhoitajalle Työmaan lähestyessä luovutusta on kokemukseeni perustuen kerrottava huoltomiehelle, kuinka kojeita ja laitteita käytetään. LVI-kojeiden ja laitteiden nopean kehittymisen vuoksi on syystäkin perehdyttää järjestelmän tuleva käyttäjä, kuten huoltomies. Tämä seikka on urakka-asiakirjoissa yleensä merkitty jopa maksuerätaulukkoon, jotta urakoitsija tekee laiteopastukset. Laiteopastuksien jälkeen on syytä pyytää kuittaus huoltomieheltä kyseiseen opastukseen. Jos kojeita on käytetty väärin ja ne ovat rikkoutu-
42 36 neet, on urakoitsijalta löydyttävä kuittaus tästä, jolla hän voi vedota kuitattuun laiteopastusasiakirjaan, mikäli kojeen rikkoutuminen johtuu huoltomiehen käyttövirheestä. Takuuaika on useimmiten kaksi vuotta, ellei urakka-asiakirjoissa toisin mainita. Tämän lainauksen näemme kuvasta 11. Asiakirjoissa lukee useimmiten takuuaikana tehtävät huollot. Tällöin on syytä tarkistaa kojeet. Voidaan tarkistaa esimerkiksi, onko LTOkiekon hihna alkanut kulumaan liian nopeasti, jolloin hihnapyörä niin sanotusti kuluttaa hihnaa ja lopulta hihna katkeaa tai onko laakereissa vikaa, tai ovatko pumput alkaneet kavitoimaan vikaa. Toisin sanoen on syystäkin muistettava YSE 29 ja 30, joissa mainitaan seuraavanlaisesti: Kuva 12. YSE 1998, 29 lainaus [4] Kuva 11. YSE 1998, 30 lainaus [4]
RAKENNUSTUOTTEIDEN KELPOISUUS
RAKENNUSTUOTTEIDEN KELPOISUUS Rakennusvalvonnan ohjeita nro 28 LAHDEN KAUPUNKI Tekninen ja ympäristötoimiala Rakennusvalvonta Kärkölä, Lahti 12.4.2016 Rakennuttaja on vastuussa rakennustuotteiden kelpoisuuden
Työmaakohtainen perehdyttäminen rakennustyömaalla
Työmaakohtainen perehdyttäminen rakennustyömaalla Tarkoitus; Mikään työmaa ei ole identtinen! Jokaisella työmaalla omat erityispiirteet ja vaaratekijänsä Antaa työmaalle tulevalle henkilölle tietoa yleisistä
PUNKALAITUMEN KUNTA TEKNINEN TOIMI VARTIOLAN KENTÄN VALAISTUS
VARTIOLAN KENTÄN VALAISTUS 12.9.2017 Sisällys 2(5) RAKENNUSHANKKEEN YLEISTIEDOT... 3 SUUNNITTELIJAT... 3 KATSELMUKSET... 3 URAKKAMUOTO JA URAKOITSIJAN VELVOLLISUUDET... 3 TILAAJAN VELVOLLISUUDET... 3 SOPIMUSASIAKIRJAT...
1 Urakkasopimus YSE 1998 RT Tämä sopimuslomake perustuu Rakennusurakan yleisiin sopimusehtoihin YSE 1998.
1 Urakkasopimus YSE 1998 RT 80260 RT 80260 1(5) URAKKASOPIMUS YSE 1998 Tämä sopimuslomake perustuu Rakennusurakan yleisiin sopimusehtoihin YSE 1998. Hanke Numero Rakennuskohde Urakkasopimus PÄÄURAKKA 1
1 Lokakuu 2013. Mikä on työmaan esimiehen vastuu työturvallisuudessa 30.10.2013 Jukka Lintunen
1 Mikä on työmaan esimiehen vastuu työturvallisuudessa 30.10.2013 Jukka Lintunen Työnantajan edustajana huolehtii, että nämä toteutuu Työnantajan on tarpeellisilla toimenpiteillä velvollinen huolehtimaan
KVR-URAKAN TURVALLISUUSASIAKIRJA
11.4.2014 Sivu 1/6 Tilaaja: Hämeen ammatillisen korkeakoulutuksen ky PL 230 13101 Hämeenlinna Hanke: Mustiala Uusi Navetta KVR-URAKAN TURVALLISUUSASIAKIRJA Hämeen ammatillisen korkeakoulutuksen ky PL 230,
Rakennusalan tiedonantovelvollisuus
Rakennusalan tiedonantovelvollisuus Päätoteuttajan nimeäminen Työntekijätietojen kuukausittaista tiedonantovelvollisuutta ei ole yksityishenkilön omaan käyttöön rakennuttamassa kohteessa, mikäli työmaalle
Tampereen kaupunki, rakennusvalvontavirasto rakennustarkastusinsinööri Jyrki Ottman 03.10.2013
Tampereen kaupunki, rakennusvalvontavirasto rakennustarkastusinsinööri Jyrki Ottman voimaan 1.7.2013, kaupan esteiden poisto jäsenmaiden välillä pakollinen CE-merkintä koskee niitä rakennustuotteita, joille
YSE:n käyttö PKSSK:ssa
INVESTOINNIT PKSSK:SSA G2, Päiki, apteekki ja silmäyksikkö 12/2011 (12,8 milj. ) L1, psykiatriatalon 1. vaihe10/2013 (12,2 milj. ) P2, pysäköintitalo 2. 12/2013 (9,0 milj. ) K-talo tehostetun palveluasumisen
TÖRNÄVÄNSAAREN SILTA TYÖTURVALLISUUSLIITE
SEINÄJOEN KAUPUNKI TÖRNÄVÄNSAAREN SILTA TYÖTURVALLISUUSLIITE 15.2.2016 Tämä asiakirja koskee Seinäjoen Kaupungin Törnävänsaaren sillan rakennustöitä. 1 (5) TYÖTURVALLISUUSLIITE 0. YLEISTÄ 0.1 TURVALLISUUSLIITTEEN
Monion lukio- ja kulttuuritalon elinkaarihanke
Monion lukio- ja kulttuuritalon elinkaarihanke Vertailulomake Tilaajan edustajan arviointi ehdokkaan aiemmin toteuttamasta rakennushankkeesta POSTIOSOITE: PL 60, 04301 TUUSULA; KÄYNTIOSOITE: HYRYLÄNTIE
ÄÄNEKOSKEN KAUPUNKI OHJEITA RAKENTAJILLE 1(3) Rakennusvalvonta 2009
ÄÄNEKOSKEN KAUPUNKI OHJEITA RAKENTAJILLE 1(3) Rakennusvalvonta 2009 YLEISTÄ Nämä asiakirjat piirustuksineen ja liitteineen sisältävät rakennusluvan. Rakennettaessa on noudatettava hyväksyttyjä piirustuksia.
Yhteiset kokoukset ja toimitukset
Yhteiset kokoukset ja toimitukset Talonrakennusteollisuus ry VT, KTM Työmaakokoukset Työmaakokouksen tarkoituksena on luoda kontakti osapuolten kesken todeta työmaan tuotannon tila tutkia onnistuneen lopputuloksen
VANTAAN KAUPUNKI RUUSUKVARTSINKATU, LUMIKVARTSINKATU TYÖTURVALLISUUSLIITE. No 53209 / 10
VANTAAN KAUPUNKI 16UBS0001 1(5) VANTAAN KAUPUNKI TYÖTURVALLISUUSLIITE No 53209 / 10 25.05.2014 VANTAAN KAUPUNKI 16UBS0001 2(5) SISÄLLYSLUETTELO 1 YLEISTÄ... 3 1.1 Työturvallisuusliitteen tarkoitus... 3
TYÖNJOHTAJAT. Hyväksyminen ja tehtävät. Rakennusvalvonnan ohjeita nro 19 LAHDEN KAUPUNKI. Tekninen ja ympäristötoimiala.
TYÖNJOHTAJAT Hyväksyminen ja tehtävät Rakennusvalvonnan ohjeita nro 19 LAHDEN KAUPUNKI Tekninen ja ympäristötoimiala Rakennusvalvonta Kärkölä, Lahti 26.1.2017 YLEISPERIAATTEET Rakennustyön vastaavan työnjohtajan,
Päivän teemat viranomaisnäkökulmasta
Päivän teemat viranomaisnäkökulmasta Tarkastaja Tuuli Harjunpää Lounais-Suomen aluehallintovirasto Työsuojelun vastuualue 1 Päivän teemat: Perehdyttäminen ja yhteistoiminta rakennustyömaalla Putoamissuojaus
Jokirannan koulu A-rakennus purku-urakka, Turvallisuusasiakirja, kokonaisurakka 1. YLEISTÄ Turvallisuusasiakirjan tarkoitus...
TURVALLISUUSASIAKIRJA 16.10.2018 Sivu 1/5 Tilaaja: Ylivieskan kaupunki Tekninen palvelukeskus Kyöstintie 4, 84100 Ylivieska Hanke: Jokirannan koulu A-rakennus purku-urakka Visalantie 5, 84100 Ylivieska
KAALISTEN KAUPUNKI. Torin seudun kehittämishanke. Toinen rakennusvaihe 2012 Kirkkokadun saneeraus TYÖTURVALLISUUSLIITE
KAALISTEN KAUPUNKI Torin seudun kehittämishanke Toinen rakennusvaihe 2012 Kirkkokadun saneeraus TYÖTURVALLISUUSLIITE 28.3.2012 SIsÄLLYSLUETTEL0 1 YLEISTÄ 1.1 Turvallisuusliitteen tarkoitus 1.2 Rakennuttaja,
LUONNOS. Ylöjärven kaupunki / Yhdyskuntatekniikka Räikäntie 3 / PL 22 33471 Ylöjärvi
toukokuu 1998 1 (11) URAKKASOPIMUS Tämä sopimuslomake perustuu Rakennusurakan yleisiin sopimusehtoihin YSE 1998 RT 16-10660, LVI 03-10277, Ratu 417-T, KH X4-00241. Hanke No Rakennuskohde 1 SOPIJAPUOLET
Rakennustuotteita koskevien EU säännösten toimeenpano Suomessa sekä tuotteiden kelpoisuuden osoittaminen. Teppo Lehtinen
Rakennustuotteita koskevien EU säännösten toimeenpano Suomessa sekä tuotteiden kelpoisuuden osoittaminen Teppo Lehtinen 27.1.2016 Rakennustuoteasetus CE CE-merkinnän vertailu kansallisiin vaatimuksiin
2238/752 1 (5) KAUNIAISTEN KAUPUNKI BREDANNIITYNKUJA, BREDAÄNGSGRÄNDEN TYÖTURVALLISUUSLIITE 6.8.2015
2238/752 1 (5) KAUNIAISTEN KAUPUNKI BREDANNIITYNKUJA, BREDAÄNGSGRÄNDEN TYÖTURVALLISUUSLIITE 6.8.2015 2238/752 2 (5) Sisällysluettelo 1 Yleistä... 3 1.1 Työturvallisuusliitteen tarkoitus... 3 1.2 Päätoteuttaja...
Talonrakennus TOT 21/01. Rakennusmies putosi hitsausta suorittaessaan lämpöeristenipun päältä 2,3 m maahan TOT-RAPORTIN AVAINTIEDOT.
TOT-RAPORTTI 21/01 Rakennusmies putosi hitsausta suorittaessaan lämpöeristenipun päältä 2,3 m maahan TOT-RAPORTIN AVAINTIEDOT Tapahtumakuvaus Rakennusmies putosi hitsausta suorittaessaan lämpöeristenipun
Miten elementtirakentaminen toteutetaan turvallisesti viranomaisen näkökulmasta
Miten elementtirakentaminen toteutetaan turvallisesti viranomaisen näkökulmasta Turvallisuus osana laatua ja tuottavuutta seminaari 6.6.2012 Tarkastaja Jari Nykänen Etelä-Suomen aluehallintovirasto, työsuojelun
URAKOITSIJOIDEN TYÖTURVALLISUUSINFO VAASA & SEINÄJOKI ANTTI JOKELA, YIT SUOMI OY
Työn turvallisuussuunnitelma (TTS) ja yhteistyökumppanit ALIURAKOITSIJOIDEN TYÖTURVALLISUUSINFO VAASA & SEINÄJOKI 17.9.2019 ANTTI JOKELA, YIT SUOMI OY yit.fi Välittömät toimenpiteet Seuranta ja palaute
Turvallisuusasiakirja. (VNa 205/2009)
Turvallisuusasiakirja (VNa 205/2009) Liikennevirasto Turvallisuusasiakirja, tie-, rata- ja vesiväylähankkeet, versio 20.8.2014 Seuraavia yhteystietoja käytetään vakavissa onnettomuustapauksissa: Yleinen
Soidinpuiston ykk, U-6553 Turvallisuusasiakirja
Turvallisuusasiakirja Pornaisissa 28.12.2014 Suunnitellut: Ins. (amk) Heikki Väisänen A-lk:n betonisiltojen korjaussuunnittelija Tarkastanut: Ins. Jyrki Hämäläinen A-lk:n betonisiltojen korjaussuunnittelija
Rakentajailta 16.09.2014 Lupapäätös Rakennusvalvonta Juha Vulkko
Rakentajailta 16.09.2014 Lupapäätös Rakennusvalvonta Juha Vulkko Rakennuslupapäätös Rakennuslupapäätöksen tekee rakennustarkastaja. Rakennuslupapäätös annetaan ns. julkipanon jälkeen ( 14 vrk oikaisuvaatimusaika
RT TALOUDELLISEN LOPPUSELVITYKSEN PÖYTÄKIRJA. Hanke Nro. Rakennuskohde Kukolanvainion kunnallistekniikan rakentaminen
elokuu 2001 korvaa RT 80233 1 (5) TALOUDELLISEN LOPPUSELVITYKSEN PÖYTÄKIRJA tarkistettu, muuttamaton, 2. painos, syyskuu 2016 Hanke Nro Rakennuskohde Kukolanvainion kunnallistekniikan rakentaminen Tilaaja
Sujuvan toteutuksen perusta on hyvä suunnittelu case esimerkki toteutusvaihtoehdoista
Sujuvan toteutuksen perusta on hyvä suunnittelu case esimerkki toteutusvaihtoehdoista Päätehtävät ja roolit Tilaaja päättää Isännöitsijä johtaa taloyhtiötä Projektijohtaja johtaa hanketta Valvoja valvoo
Itä-Suomen. työturvallisuuskilpailu. Kuopio Iso-Valkeinen
Itä-Suomen työturvallisuuskilpailu 2017 Kuopio Iso-Valkeinen 30.3.2016 Työturvallisuusjohtaminen Kimmo Anttonen Työmaan perustiedot Työmaan vaihe ja perustiedot Vaikuttaa työmaan kokonaisarviointiin 3
LUONNOS RT 80260 URAKKASOPIMUS 1 SOPIJAPUOLET. toukokuu 1998
toukokuu 1998 1 (10) URAKKASOPIMUS Tämä sopimuslomake perustuu Rakennusurakan yleisiin sopimusehtoihin YSE 1998 RT 16-10660, LVI 03-10277, Ratu 417-T, KH X4-00241. Hanke No Rakennuskohde 1 SOPIJAPUOLET
Conformité Européenne.
Conformité Européenne. 11.3.2014 CE-merkintä, harmonisoitu tuotestandardi CE-merkinnällä tuotteen valmistaja tai valtuutettu edustaja ilmoittaa viranomaisille, että tuote täyttää Euroopan unionin direktiivien
SOPIMUS(luonnos) KÄSIN ASENNETTAVAT PÄÄLLYSRAKENTEET.
SOPIMUS(luonnos) KÄSIN ASENNETTAVAT PÄÄLLYSRAKENTEET KÄSIN ASENNETTAVAT PÄÄLLYSRAKENTEET Hanke Nurmijärven kunnan Klaukkalan ja Lepsämän alueurakka 1.10.2017-30.9.2020. Urakkakohde Urakkakohteina Nurmijärven
KUUKAUSITIEDOTE MAALISKUU 2015
18.3.2015 Sivu 1/8 Hämeenlinnan kaupunki Linnan Tilapalvelut liikelaitos PL 84 13101 Hämeenlinna Hanke: Tuomelan koulun peruskorjaus KUUKAUSITIEDOTE MAALISKUU 2015 Tällä tiedotteella pyrimme kuvaamaan
MRL 153 :n mukainen rakennushankkeeseen ryhtyvän ilmoitus loppukatselmusta varten ja tarkastusasiakirjan yhteenveto
RAKENNUSVALVONTA Rakennuspaikan osoite MRL 153 :n mukainen rakennushankkeeseen ryhtyvän ilmoitus loppukatselmusta varten ja tarkastusasiakirjan yhteenveto Kiinteistötunnus Rakennuslupatunnus loppukatselmus
URAKKASOPIMUSLUONNOS
27.6.2018 Sivu 1/8 Tilaaja Kemijärven Kaupunki / Tekniset palvelut Vapaudenkatu 8 B 98100 Kemijärvi Urakoitsija Rakennuskohde Vesikaton saneeraus Pöyliöjärventie 2-8 98120 Kemijärvi Sivu 2/8 Me allekirjoittaneet
Rakennustuotteita koskevien EU-säädösten toimeenpano Suomessa sekä tuotteiden kelpoisuuden osoittaminen
Rakennustuotteita koskevien EU-säädösten toimeenpano Suomessa sekä tuotteiden kelpoisuuden osoittaminen LVI-tuotteita sitovat EU-määräykset tiistai 6.11.2018, valtion virastotalon auditorio, Pasila Juhani
Euran kunta Terveyskeskus-vanhainkodin peruskorjaus ja laajennus
Euran kunta Terveyskeskus-vanhainkodin peruskorjaus ja laajennus Työmaaraportti nro 10 maaliskuu 2015 - huhtikuu 2015 Päiväys: 30.4.2015 Raportin laatija: Rantanen Markus SISÄLLYS 1 TYÖMAATILANNE JA AIKATAULU...
RAKENTAMISEN JOHTAMINEN 1. HALLINNOLLISET ASIAT. 1.1 Vastuullisten ja valtuuksien ilmoittaminen. 1.2 Rakennuspaikka ja sen rakennusaikainen käyttö
19.11.2002 Sivu 1/5 1. HALLINNOLLISET ASIAT 1.1 Vastuullisten ja valtuuksien ilmoittaminen Tilaaja ilmoittaa kirjallisesti urakkaneuvotteluissa tai viimeistään ensimmäisessä työmaakokouksessa tilaajan
Rakennustuotteiden -merkintä
Rakennustuotteiden -merkintä Eurooppalainen käytäntö rakennustuotteiden kelpoisuuden osoittamiseen Rakennustuotteiden CE-merkintä perustuu rakennustuotedirektiiviin Euroopan komission rakennustuotedirektiivin
TOTEUTUSSOPIMUS, LUONNOS
SOPIMUS 22.2.2018 Sivu 1/5 Tilaaja: Tampereen kaupunki Kiinteistöt, tilat ja asuntopolitiikka -palveluryhmä Frenckellinaukio 2 33100 Tampere Toteuttaja: Tampereen Tilapalvelut Oy Frenckellinaukio 2K 33100
LVI-työselitys HATTULAN SEURAKUNTA VIRASTO- JA SEURAKUNTATALO. Ulkopuoliset viemäriputket 09.06.2015
LVI-työselitys HATTULAN SEURAKUNTA VIRASTO- JA SEURAKUNTATALO Ulkopuoliset viemäriputket 09.06.2015 HATTULAN SEURAKUNTA LVI SISÄLLYSLUETTELO 1 YLEISTÄ 1 1.1 RAKENNUSKOHDE 1 1.3 SUUNNITTELIJAT 1 1.4 HANKINNAN
Pöytyän kunta KESKUSKEITTIÖ TYÖTURVALLISUUSASIAKIRJA
Pöytyän kunta Keskuskeittiö 1 Pöytyän kunta KESKUSKEITTIÖ TYÖTURVALLISUUSASIAKIRJA Insinööritoimisto H. Kiiski Oy 20.12.2017 Pöytyän kunta Keskuskeittiö 2 TYÖTURVALLISUUSASIAKIRJA 1 YLEISTÄ 1.1 Työturvallisuusasiakirjan
TARJOUSPYYNTÖ. Riihipellontie 5 talot A - B - C, 7 talot A - B - C ja 8 talot A - B - C SAARIJÄRVI ULKO-OVIEN JA PARVEKEOVIEN UUSIMISURAKKA
Sivu 1 / 5 TARJOUSPYYNTÖ ULKO-OVIEN JA PARVEKEOVIEN UUSIMISURAKKA Urakassa noudatetaan Rakennusurakan yleisiä sopimusehtoja YSE 1998 RT 16-10660 (viittauksissa on käytetty lyhennettä YSE). Riihipellontie
Rakennusteollisuuden työturvallisuuskannanotto. RATUKE-seminaari , Kansallismuseo Tarmo Pipatti
Rakennusteollisuuden työturvallisuuskannanotto RATUKE-seminaari 11.11.2010, Kansallismuseo Tarmo Pipatti Työturvallisuuskannanotto 2010-2015 :n hallitus asetti vuoden 2010 alussa tavoitteen, jonka mukaan
Komin ylikulkukäytävä, U-6514 Turvallisuusasiakirja
Turvallisuusasiakirja Pornaisissa 16.1.2015 Suunnitellut: Ins. (amk) Heikki Väisänen A-lk:n betonisiltojen korjaussuunnittelija Tarkastanut: Ins. Jesse Lindholm A-lk:n betonisiltojen korjaussuunnittelija
Urakkatarjouspyyntö Vaarankyläntie 7 88300 Paltamo 1(5)
88300 Paltamo 1(5) 1. TAUSTA Palamon kunta rakennuttaa uutta ja saneeraa olemassa olevaa kaukolämpöverkostoa kesän 2016 aikana lämmönjakelu alueellaan. Kaukolämmön piiriin liitetään kaksi uutta asiakasta.
8 MATTILA-MAHLAMÄKI AURAUS- JA HIEKOITUSURAKKA 2013 2017
Sivu 1 Tuusulan kunta 8 MATTILA-MAHLAMÄKI AURAUS- JA HIEKOITUSURAKKA 2013 2017 URAKKASOPIMUS LUONNOS Sivu 2 Rakennuttaja Tilaaja Tuusulan kunta Tekninen toimi Urakoitsija Kohde 8 MATTILA-MAHLAMÄKI AURAUS-
Työselostus ja laatuvaatimukset. Staran pienlouhintatyöt ajalla HEL
Työselostus ja laatuvaatimukset Staran pienlouhintatyöt ajalla 1.1. 31.12.2017 HEL 2016-011768 TYÖSELOSTUS JA 2(5) 1. TYÖN SUORITUS Urakka käsittää kallion porauksen ja irrotuksen. Porattaessa on käytettävä
TURVALLISUUSASIAKIRJA
9.5.2017 TURVALLISUUSASIAKIRJA KYYHKYSENKATU 10 IMATRA Purku-urakka Laatija:Wise Group Finland Oy, Riitta Honkalammi Sivu 2/7 SISÄLLYSLUETTELO 0 Yleistä 3 0.1 Turvallisuusasiakirjan tarkoitus 3 0.2 Päätoteuttajan
Rakennushankkeen oikeudelliset roolit
Rakennushankkeen oikeudelliset roolit Pohjois- Suomen Kiinteistöyhdistys 15.10.2014 AA, VT, KTL Juha Ryynänen Asianajotoimisto Juha Ryynänen Oy 2 Mitkä ovat rakennushankkeen keskeiset osapuolet? Mitkä
RT 80272 VASTAANOTTOTARKASTUKSEN PÖYTÄKIRJA. syyskuu 2000 korvaa RT 80209
syyskuu 2000 korvaa RT 80209 1 (7) VASTAANOTTOTARKASTUKSEN PÖYTÄKIRJA Tämä pöytäkirjalomake ja lomake RT 80275 Virheluettelo liittyvät toisiinsa ja niissä on otettu huomioon Rakennusurakan yleiset sopimusehdot
KEVÄTLAAKSONKALLION ASE- MAKAAVA-ALUE 481, MASSAS- TABILOINTI
Porvoon kaupunki KEVÄTLAAKSONKALLION ASE- MAKAAVA-ALUE 481, MASSAS- TABILOINTI Turvallisuusasiakirja KEVÄTLAAKSONTIE, NIITTYSYRJÄNTIE, PUISTOKÄYTÄVÄ 2 JA PUISTOKÄYTÄVÄ 6 Viite 1510017110 Versio URAKKALASKENTA
RT TALOUDELLISEN LOPPUSELVITYKSEN PÖYTÄKIRJA. Hanke Nro. Rakennuskohde Maijamäen kiertoliittymän rakentaminen
elokuu 2001 korvaa RT 80233 1 (5) TALOUDELLISEN LOPPUSELVITYKSEN PÖYTÄKIRJA tarkistettu, muuttamaton, 2. painos, syyskuu 2016 Hanke Nro Rakennuskohde Maijamäen kiertoliittymän rakentaminen Tilaaja Naantalin
Johdon puheenvuorot johdon sitoutuminen. Saku Sipola Pohjolan Design-Talo Oy
Johdon puheenvuorot johdon sitoutuminen Saku Sipola Pohjolan Design-Talo Oy Rakennustuoteteollisuuden työturvallisuusseminaari Tuotetiistai 19.5.2015 Pohjolan Design-Talo Oy Saku Sipola Työturvallisuus
VÄLSKÄRINKATU YHTEISTOIMINTASOPIMUS
1 (8) VÄLSKÄRINKATU YHTEISTOIMINTASOPIMUS 24.4.2018 2 (8) SISÄLLYSLUETTELO SOPIMUKSEN TARKOITUS JA SOPIMUSOSAPUOLET... 3 Tilaaja, maanrakennusurakka... 3 Rakennuttaja, maanrakennusurakka... 3 Pääurakoitsija...
Rakennushankkeen osapuolet: vastuut ja velvoitteet
Rakennushankkeen osapuolet: vastuut ja velvoitteet MRL MRA RakMk LAKI ASETUS MÄÄRÄYS OHJE SELOSTUS 1.1.2000 MRL & MRA 1.5.2000 RakMk A1 2000 Rakennustyön valvonta, määräykset ja ohjeet 1.5.2000 RakMk A4
SIVU-URAKAN ALISTAMINEN. Prof. Jouko Kankainen JoKa-konsultit Oy
SIVU-URAKAN ALISTAMINEN Prof. Jouko Kankainen JoKa-konsultit Oy RAKENNUSURAKAN OSAURAKKASOPIMUKSET vakiosopimukset Urakkasopimus, jossa YSE 98 sopimusehtoina Alistettuna Alistamattomana Pienurakkasopimus
! LAATUKÄSIKIRJA 2015
LAATUKÄSIKIRJA Sisällys 1. Yritys 2 1.1. Organisaatio ja vastuualueet 3 1.2. Laatupolitiikka 4 2. Laadunhallintajärjestelmä 5 2.1. Laadunhallintajärjestelmän rakenne 5 2.2. Laadunhallintajärjestelmän käyttö
Lisä- ja muutostyöt 6.5.2014. Talonrakennusteollisuus ry VT, KTM Paavo Mattila
Lisä- ja muutostyöt Talonrakennusteollisuus ry VT, KTM Lisä- ja muutostyöt Keskeisin riidanaihe rakennusurakassa Suorittamistarve aiheuttavat suunnitelmien muutokset virheelliset, ristiriitaiset tai puutteelliset
LVIA-URAKKA URAKKASOPIMUSLUONNOS. (Jakeluosoite) OULUN KAUPUNKI. XX.X.2015 Sivu 1/8 Projektinumero: ja
XX.X.2015 Sivu 1/8 Projektinumero: 601252 ja 601253 Tilaaja: Liikelaitos Oulun Tilakeskus PL 30 90015 OULUN KAUPUNKI Urakoitsija: (Urakoitsijayritys) (Jakeluosoite) Hanke: Monitilatoimistomuutokset 2015-16
ORAVAKIVENSALMEN YKSITYIS- TIET Y1, Y2, Y3 JA Y25/K4
ORAVAKIVENSALMEN YKSITYIS- TIET Y1, Y2, Y3 JA Y25/K4 RAKENNUSTYÖT LAATUSUUNNITELMAN SISÄLTÖMALLI SISÄLLYSLUETTELO URAKAN LAATUSUUNNITELMA 2 1. LAATUSUUNNITELMAN TARKOITUS JA TAVOITE 2 2. TARJOUKSEN ANTAJAN
YHTEINEN TYÖPAIKKA, aliurakointi ja ketjutus Kansainvälinen työturvallisuuspäivä 28.4.2015
YHTEINEN TYÖPAIKKA, aliurakointi ja ketjutus Kansainvälinen työturvallisuuspäivä 28.4.2015 Vesa Ullakonoja ü työpaikalla on yksi työpaikan kokonaisuutta hallitseva eli pääasiallista määräysvaltaa käyttävä
Kuormien turvallinen purku työmaalla
Kuormien turvallinen purku työmaalla Mikko Koivisto Tampere 14.5.2019 LSSAVI Työsuojelun vastuualue rakentamisen toimintayksikkö 15.5.2019 1 Elementtien asennussuunnitelma (Purkuun vaikuttavat asiat) Elementit,
28.9.2015. Mikäli tämän dokumentin vaatimuksista poiketaan, täytyy ne kirjata erikseen hankintasopimukseen.
Turvallisuusohje 1 (5) 1 Turvallisuuden vähimmäisvaatimukset palveluntoimittajille Metsä Groupin tavoitteena on varmistaa turvallinen ja toimintavarma työympäristö joka päivä. Tavoite koskee niin Metsä
Uusi asunto-osakeyhtiölaki
OULUN LÄÄNIN KIINTEISTÖYHDISTYS Hyvän asumisen puolesta Uusi asunto-osakeyhtiölaki Osakkeenomistajan remontit Pakkalan Sali 2. 9 2010 Pekka Luoto Uusien määräysten tavoitteita, miksi uudet määräykset ovat
Rakennustuotteiden kelpoisuuden varmistaminen Tarkastusasiakirjan liitelomake. Jani Kemppainen
Rakennustuotteiden kelpoisuuden varmistaminen Tarkastusasiakirjan liitelomake Jani Kemppainen Rakennustuotteen kelpoisuus MRL 152 : Rakennustuotteen, joka on tarkoitettu käytettäväksi pysyvänä osana rakennuskohteessa,
Lisä- ja muutostyöt 9.10.2015. Talonrakennusteollisuus ry VT, KTM Paavo Mattila
Lisä- ja muutostyöt Talonrakennusteollisuus ry VT, KTM Tehtävä Tilaajan suunnittelemassa kokonaishintaisessa maanrakennusurakassa urakoitsijan työsuoritukseen kuului mm. louhepenkereen rakentaminen. Käyttäjän
TURVALLISUUSASIAKIRJA
13.5.2015 Sivu 1/5 Tilaaja: Akaan kaupunki Myllytie 3 37800 Akaa Hanke: Arvo Ylpön vanhan kivikoulun lattioiden uusinta. TURVALLISUUSASIAKIRJA VERSIO 1.0 Sivu 2/8 1. YLEISTÄ 1.1 Turvallisuusasiakirjan
Kiimingin Jokirannan uusi koulu
Kiimingin Jokirannan uusi koulu Kuukausitiedote syyskuu 2019 Tällä tiedotteella pyrimme kuvaamaan rakennuskohteen työmaatilannetta sekä informoimaan kuntalaisia työmaalla tapahtuvista työvaiheista, laatu-
Rakentamisen uudet velvoitteet
Rakentamisen uudet velvoitteet Lain tarkoitus ja tavoite Reaaliaikaisen kokonaiskuvan luominen yrityksistä ja työntekijöistä Tietojen avulla voidaan käsitellä, arvioida ja määritellä asiakkaiden verotusstatusta
K-sairaalan työmaan viivästyminen
Hallitus 204 05.12.2017 K-Sairaalan urakkasopimuksen purkaminen EKSTPHAL 204 Etelä-Karjalan sosiaali- ja terveyspiiri (Eksote) ja HL-Rakentajat Oy allekirjoittivat 16.2.2016 urakkasopimuksen K-sairaalan
Tiedonantovelvollisuus rakentamispalveluista. Pirkko Vuori, Verohallinto
Tiedonantovelvollisuus rakentamispalveluista Pirkko Vuori, Verohallinto Tiedonantovelvollisuus urakoista Kuka on tiedonantovelvollinen? Kukin tilaaja ilmoittaa omat urakkatietonsa Ts. keneltä on tilannut
Espoon Asunnot Oy / Espoonkruunu
Espoon Asunnot Oy / Espoonkruunu Espoon kaupungin 100 % omistama yhtiö Suomen toiseksi suurin kunnallinen vuokrataloyhtiö Kiinteistöjä 275 kpl Asuntoja 14.400 Asukkaita n. 32.000 Espoon Asunnot Oy / Espoonkruunu
TURVALLISUUSASIAKIRJA
TURVALLISUUSASIAKIRJA 22.2.2019 Tilaaja: SASKY KOULUTUSKUNTAYHTYMÄ RATAKATU 36 Hanke: TOIMISTOTILOJEN JÄÄHDYTYSJÄRJESTELMÄT Asiakirjan versiopäivitykset 22.2.2019, Pertti Jalonen, Luotu turvallisuusasiakirja
RT VASTAANOTTOTARKASTUKSEN PÖYTÄKIRJA. syyskuu 2000 korvaa RT tarkistettu, muuttamaton, 2. painos, syyskuu 2016
syyskuu 2000 korvaa RT 80209 1 (8) VASTAANOTTOTARKASTUKSEN PÖYTÄKIRJA tarkistettu, muuttamaton, 2. painos, syyskuu 2016 Tämä pöytäkirjalomake ja lomake RT 80275 Virheluettelo liittyvät toisiinsa ja niissä
TURVALLISUUSASIAKIRJA METSÄNHOITOPALVELUT
Liite 4 TURVALLISUUSASIAKIRJA METSÄNHOITOPALVELUT 2 (6) SISÄLLYSLUETTELO 1. YLEISTÄ... 3 1.1 Turvallisuusasiakirjan tarkoitus... 3 1.2 Päätoteuttaja... 3 1.3 Töiden yhteensovitus... 4 1.4 Yhdyshenkilöt...
Rakennuttajan edustajana ja tilaajana toimii Järvenpään kaupungin Tekninen palvelukeskus/rakentamispalvelut
KUNNALLISTEKNIIKAN RAKENTAMISKOHTEET 2013 2015 1. SOPIMUKSEN OSAPUOLET JA SOPIMUKSEN KOHDE 1.1 Rakennuttaja 1.2 Tilaaja 1.3 Toimittaja Rakennuttaja on Järvenpään kaupunki Rakennuttajan edustajana ja tilaajana
RAJAKYLÄN KOULUI, 1-vaihe, PERUSKORJAUS AV-HANKINTAAN LIITTYVIÄ MUITA VAATIMUKSIA
OULUN KAUPUNKI 1 (5) RAJAKYLÄN KOULUI, 1-vaihe, PERUSKORJAUS AV-HANKINTAAN LIITTYVIÄ MUITA VAATIMUKSIA Yleistä Av-laitetoimittaja sitoutuu suorittamaan sovittua urakkasummaa vastaan tämän asiakirjan, tarjouspyynnön
TYÖTURVALLISUUSKILPAILU 2015. Avaustilaisuudet. Kimmo Anttonen Aluepäällikkö Talonrakennusteollisuus ry, Itä Suomi. Mikkeli. Joensuu.
TYÖTURVALLISUUSKILPAILU 2015 Avaustilaisuudet Mikkeli Joensuu Kuopio Kimmo Anttonen Aluepäällikkö Talonrakennusteollisuus ry, Itä Suomi Ohjelma 9.00 Tilaisuuden avaus Aluepäällikkö Kimmo Anttonen, Talonrakennusteollisuus
Hausjärven kunta/ tekninen toimiala Keskustie Oitti. Hanke: Lehtimajojen bitumi vesikatteen uusiminen KOKONAISURAKKA. 1.3.
LUONNOS 1.3.2019 Sivu 1/8 Tilaaja: Hausjärven kunta/ tekninen toimiala Keskustie 2-4 12100 Oitti Urakoitsija: Hanke: Lehtimajojen bitumi vesikatteen uusiminen KOKONAISURAKKA Lehtimajojen vesikatteen uusiminen:
Onnella vai osaamisella? Työturvallisuus on kaikkien yhteinen asia.
Onnella vai osaamisella? Työturvallisuus on kaikkien yhteinen asia. Mitä voin yrittäjänä hyötyä? Turvallisuus ei ole stabiili asia, joka voidaan käyttöönottaa tai saavuttaa. Se on luotava ja ansaittava
Viemäreiden sisäpuolinen korjaus
Viemäreiden sisäpuolinen korjaus Ennen remonttia Remontin aikana Remontin jälkeen Jari Virta, Kiinteistöliitto Korjausedellytysten selvittäminen Hankesuunnittelu Suunnittelu Ennen remonttia Korjausedellytysten
RT VASTAANOTTOTARKASTUKSEN PÖYTÄKIRJA. syyskuu 2000 korvaa RT tarkistettu, muuttamaton, 2. painos, syyskuu 2016

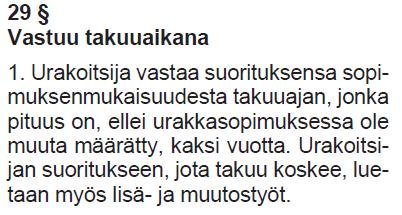

syyskuu 2000 korvaa RT 80209 1 (7) VASTAANOTTOTARKASTUKSEN PÖYTÄKIRJA tarkistettu, muuttamaton, 2. painos, syyskuu 2016 Tämä pöytäkirjalomake ja lomake RT 80275 Virheluettelo liittyvät toisiinsa ja niissä
Esa Varho Oras Group, Isometsän tehdas Raumalla
Esa Varho 2017 Oras Group, Isometsän tehdas Raumalla Erikoisesta tai halvasta hanasta voi tulla kallis Isännöitsijät ja taloyhtiöt ovat ihmeissään, kun osakkaat asentavat asuntoihinsa tyyppihyväksymättömiä-
Mäntyharjun paloasema, Tarjouksen selonottoneuvottelun pöytäkirja
1 / 5 Tilaaja Mäntyharjun kunta Asematie 3 52700 Mäntyharju Hanke Mäntyharjun kunta, Mäntyharjun paloasema 2018 Kokousajankohta ja -paikka 5.6.2018 klo 8:00, Mikkeli, Yrittäjänkatu 2 Läsnä Timo Suutarinen
001 KAUPUNGINOSA Tilan nimi Kortteli 9903 Tontti Rakennustunnus Osoite Kirkkankankaantie 9
Sivu 1 Hakija Telia Finland Oyj Toivonen Jari PL 320 00051 Rakennuspaikka Kiinteistötunnus 020-001-9903-0000 Kaupunginosa/kylä 001 KAUPUNGINOSA Tilan nimi Kortteli 9903 Tontti 0000 Rakentamistoimenpide
Rakennusalan tiedonantovelvollisuus. urakkaneuvotteluissa ja sopimuksissa. Asiamies Karri Kivioja 12.5.2014 Vantaa
urakkaneuvotteluissa ja sopimuksissa Asiamies Karri Kivioja 12.5.2014 Vantaa Urakkatiedot Tilaajan velvollisuus antaa urakkatietoja on jokaisen tilaajan itsensä vastuulla myös ilman erillistä sopimista.
SUUNNITTELIJAN, RAKENNUTTAJAN JA PÄÄTOTEUTTAJAN VELVOLLISUUDET. Lainsäädäntö
SUUNNITTELIJAN, RAKENNUTTAJAN JA PÄÄTOTEUTTAJAN VELVOLLISUUDET 1 Lainsäädäntö Työturvallisuuslaki (738/2002) Valtioneuvoston asetus rakennustyön turvallisuudesta (205/2009) 2 VASTUUKAAVIO SUUNNITTELIJAT
JUUAN POIKOLAN KOULUN JÄÄKIEKKOKAUKALON KATTAMINEN
JUUAN POIKOLAN KOULUN JÄÄKIEKKOKAUKALON KATTAMINEN Hankintasuunnitelma SISÄLLYSLUETTELO 1. JOHDANTO 2. RAKENNUTTAMINEN 3. SUUNNITTELU 4. TOTEUTUS 5. VIRANOMAISET 6. TOTEUTUSMUODON VALINTA 7. SUUNNITTELUMUODOT
TYÖTURVALLISUUSASIAKIRJA 1. YLEISTÄ. Turun kaupunki. Turun kaupunki, Kiinteistöliikelaitos, Tilapalvelut PL11 20100 TURKU
Turun kaupunki TYÖTURVALLISUUSASIAKIRJA Sivu 1/5 Tilaaja: Turun kaupunki, Kiinteistöliikelaitos, Tilapalvelut PL11 20100 TURKU TYÖTURVALLISUUSASIAKIRJA 1. YLEISTÄ 1.1. Turvallisuusasiakirjan tarkoitus
31.03.2015 VIHTAVUOREN KOULU, A-SIIPI Koulutie 2, 41330 VIHTAVUORI Rakennusurakka = Pääurakka ASIAKIRJALUETTELO Urakkatarjouspyynnön liitteet Urakkasopimuksen liitteet Urakkatarjouslomake pvm. Urakkaohjelma
Rakennusvalvontaviranomainen
Rakennusvalvonta Rakennusvalvontaviranomainen TOIMINTA JA SEN PERUSTEET Rakennusvalvontaviranomaisen toiminta perustuu maankäyttö- ja rakennuslakiin (132/1999, luettavissa mm. osoitteessa www.finlex.fi).
Rakentaminen/Metalliteollisuus TOT 14/01. Asentaja putosi 4 m kiinnittäessään porrastornin välitasanteelle poikkipalkkia TOT-RAPORTIN AVAINTIEDOT
TOT-RAPORTTI Asentaja putosi 4 m kiinnittäessään porrastornin välitasanteelle poikkipalkkia TOT-RAPORTIN AVAINTIEDOT 14/01 Tapahtumakuvaus Aliurakoitsijan johdon ja valvonnan alaisena työskennellyt vuokrattu
Rakentamismääräyskokoelman B-sarja sisältö. Materiaalikohtaiset ohjeet B2 Betonirakenteet erityisasiantuntija Tauno Hietanen Rakennusteollisuus RT
Rakentamismääräyskokoelman B-sarja sisältö Materiaalikohtaiset ohjeet B2 Betonirakenteet erityisasiantuntija Rakennusteollisuus RT RakMK luotiin 1970 luvun jälkipuoliskolla Rakennusteollisuus RT ry 2 Rakennusteollisuus
RT 80272 VASTAANOTTOTARKASTUKSEN PÖYTÄKIRJA. syyskuu 2000 korvaa RT 80209
syyskuu 2000 korvaa RT 80209 1 (8) VASTAANOTTOTARKASTUKSEN PÖYTÄKIRJA Tämä pöytäkirjalomake ja lomake RT 80275 Virheluettelo liittyvät toisiinsa ja niissä on otettu huomioon Rakennusurakan yleiset sopimusehdot
MRL 153 :n mukainen rakennushankkeeseen ryhtyvän ilmoitus loppukatselmusta varten ja tarkastusasiakirjan yhteenveto
RAKENNUSVALVONTA Rakennuspaikan osoite MRL 153 :n mukainen rakennushankkeeseen ryhtyvän ilmoitus loppukatselmusta varten ja tarkastusasiakirjan yhteenveto Kiinteistötunnus Rakennuslupatunnus loppukatselmus
Keskustien perusparannus. Puumala, Kirkonkylä PUUMALA. Tilaajan edustajat Sopimusasioissa Työsuoritukseen liittyvissä asioissa
Kunnanhallitus 14.8.2017 142 liite nro 1 URAKKASOPIMUS 8.8.2017 1(6) URAKKASOPIMUS Tämä sopimuslomake perustuu Rakennusurakan yleisiin sopimusehtoihin YSE 1998 RT 16-10660, LVI 03-10277, Ratu 417-T, KH
LUONNOS. Pyhäjoen kunta,aatosvainion alueen kunnallistekniikan maanrakennusurakka
toukokuu 1998 1 (11) URAKKASOPIMUS Tämä sopimuslomake perustuu Rakennusurakan yleisiin sopimusehtoihin YSE 1998 RT 16-10660, LVI 03-10277, Ratu 417-T, KH X4-00241. Hanke No Rakennuskohde 1 SOPIJAPUOLET
LAUKAAN KUNTA LEPPÄVEDEN PÄIVÄKOTI 1(7)
LAUKAAN KUNTA LEPPÄVEDEN PÄIVÄKOTI 1(7) Tekninen osasto RAKENNUSAUTOMAATIOURAKKA Tilapalvelu 30.1.2015 TARJOUSPYYNTÖ Laukaan kunnan teknisen osaston tilapalvelu pyytää tarjoustanne Tiituspohjan koulun
