AHTAAN TYÖMAAN LOGISTIIKKA
|
|
- Santeri Mikkola
- 9 vuotta sitten
- Katselukertoja:
Transkriptio
1 Opinnäytetyö (AMK) Rakennustekniikka Tuotantojohtaminen 2013 Jari Peltoniemi AHTAAN TYÖMAAN LOGISTIIKKA Kultatalon peruskorjausurakassa
2 OPINNÄYTETYÖ (AMK) TIIVISTELMÄ TURUN AMMATTIKORKEAKOULU Rakennustekniikka Tuotannonjohtaminen Esa Leinonen, Rauli Lautakankare Jari Peltoniemi AHTAAN TYÖMAAN LOGISTIIKKA - KULTATALO PERUSKORJAUSURAKASSA NCC Rakennus Oy on toteuttanut Turun ydinkeskustassa kolme suurta korjausrakentamiskohdetta. Opinnäyteyö keskittyi niistä yhteen, Hansa-korttelin Kultatalon saneeraustyömaahan ja sitä kautta keskustarakentamisen logistiikan ongelmiin. Keskustan työmailla ei yleisesti ole tarjolla suurta tonttia varastotilalle, nosturille ja muille työmaan vaatimille toiminnoille. Korjausrakentamisen tarve jo rakennetussa ympäristössä kasvaa koko ajan, ja keskustaan jääneille tyhjille tonteille rakennetaan esimerkiksi kerrostaloja. Työssä pohdittiin logistiikan ongelmia Kultatalotyömaan työnjohdon näkökulmasta. Opinnäytetyön tekijä toimi työnjohtoharjoittelijana Kultatalotyömaalla ja vastasi työmaalogistiikan järjestelystä. Työssä kerrotaan Kultatalo työmaan logistiikan ongelmista ja esitetään ongelmiin ratkaisuja. Ratkaisuehdotuksissa on pyritty huomioimaan myös tulevat työmaat, joissa mahdollisesti ilmenisi vastaavia ongelmia. Työssä ratkaisukeinoina painotetaan logistiikan hyvää ennakkosuunnittelua ja eri urakoitsijoiden välisen kommunikoinnin tärkeyttä. Hyvällä suunnittelulla ja avoimella kommunikoinnilla muiden urakoitsijoiden kanssa voidaan välttyä monilta ongelmatilanteilta. ASIASANAT: Työmaalogistiikka, logistiikanhallinta, logistiikkasuunnitelma
3 BACHELOR S THESIS ABSTRACT TURKU UNIVERSITY OF APPLIED SCIENCES Civil Engineering Production Management Autumn Esa Leinonen, Rauli Lautkankare Jari Peltoniemi LOGISTIC IN LARGE RENOVATION CONTRACT WITH SMALL STORAGE AND COURTYARD CAPACITY NCC Construction has had three large renovation worksites in the heart of Turku. This thesis concerns one of them, the full renovation of the Kultatalo real estate in the Hansa emporium, and the logistics problems of the site. In the center of Turku there is no place for almost any kind of storage on the site and little room for the crane and other machines and functions that the site needs to work. The needs for renovations in city centers increase all the time, and old empty plots get filled with apartment buildings. This thesis reflects the logistics problems from the supervision s point of view on the Kultatalo site. The author of this thesis was a supervisor-trainee at the site, and had the logistics of the site as his area of responsibility. This thesis discusses problems commonly encountered on the Kultatalo site and some solutions to them. The solutions were devised for use in similar sites in the future. Planning in advance is important and communication with other contractors can prevent many problems. KEYWORDS: site transport, site logistics

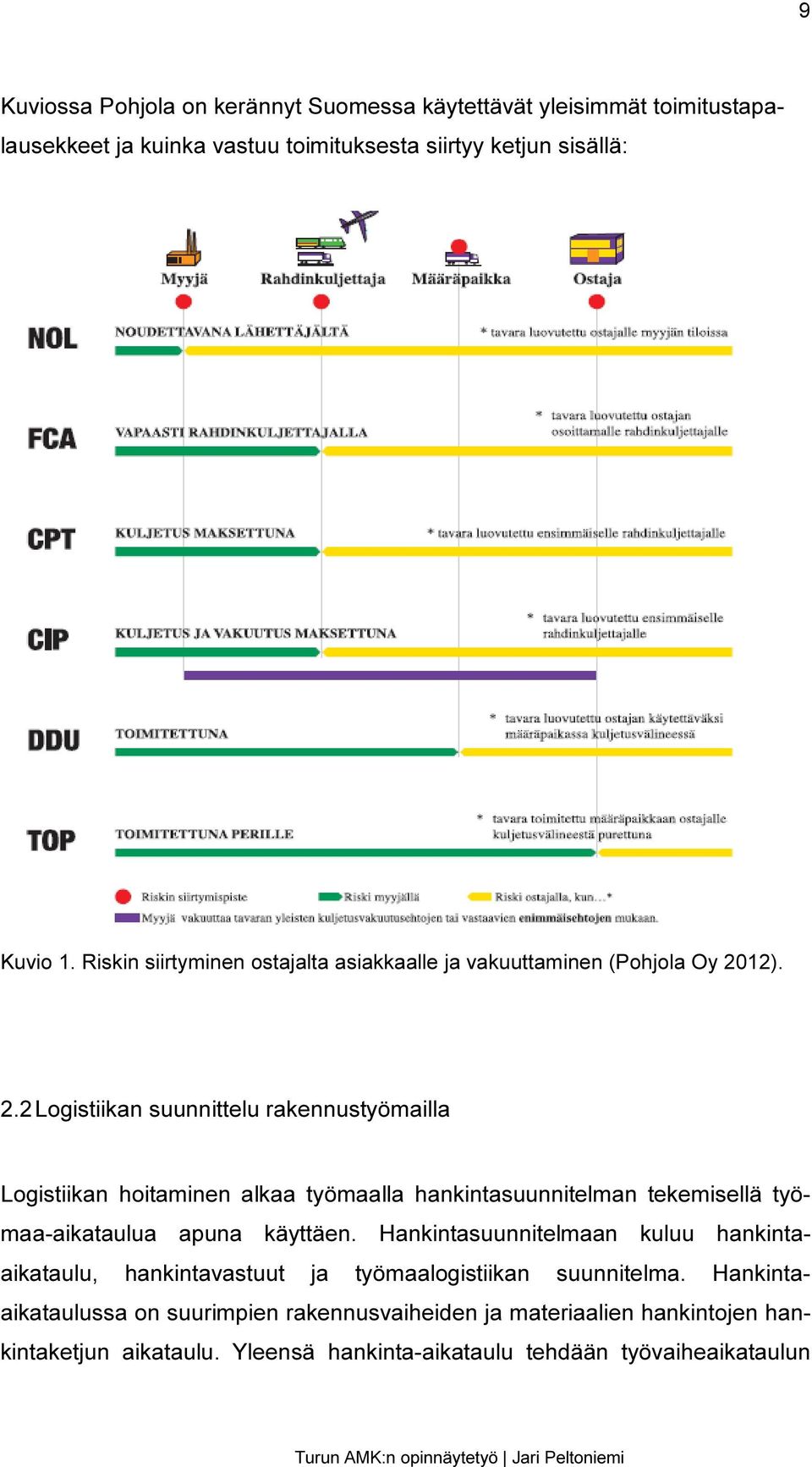

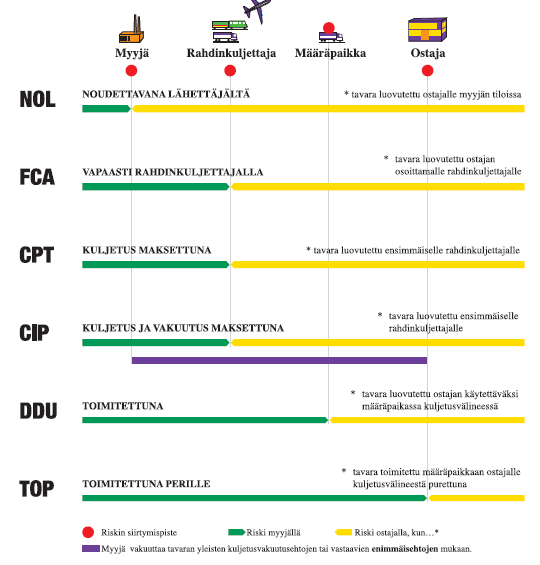

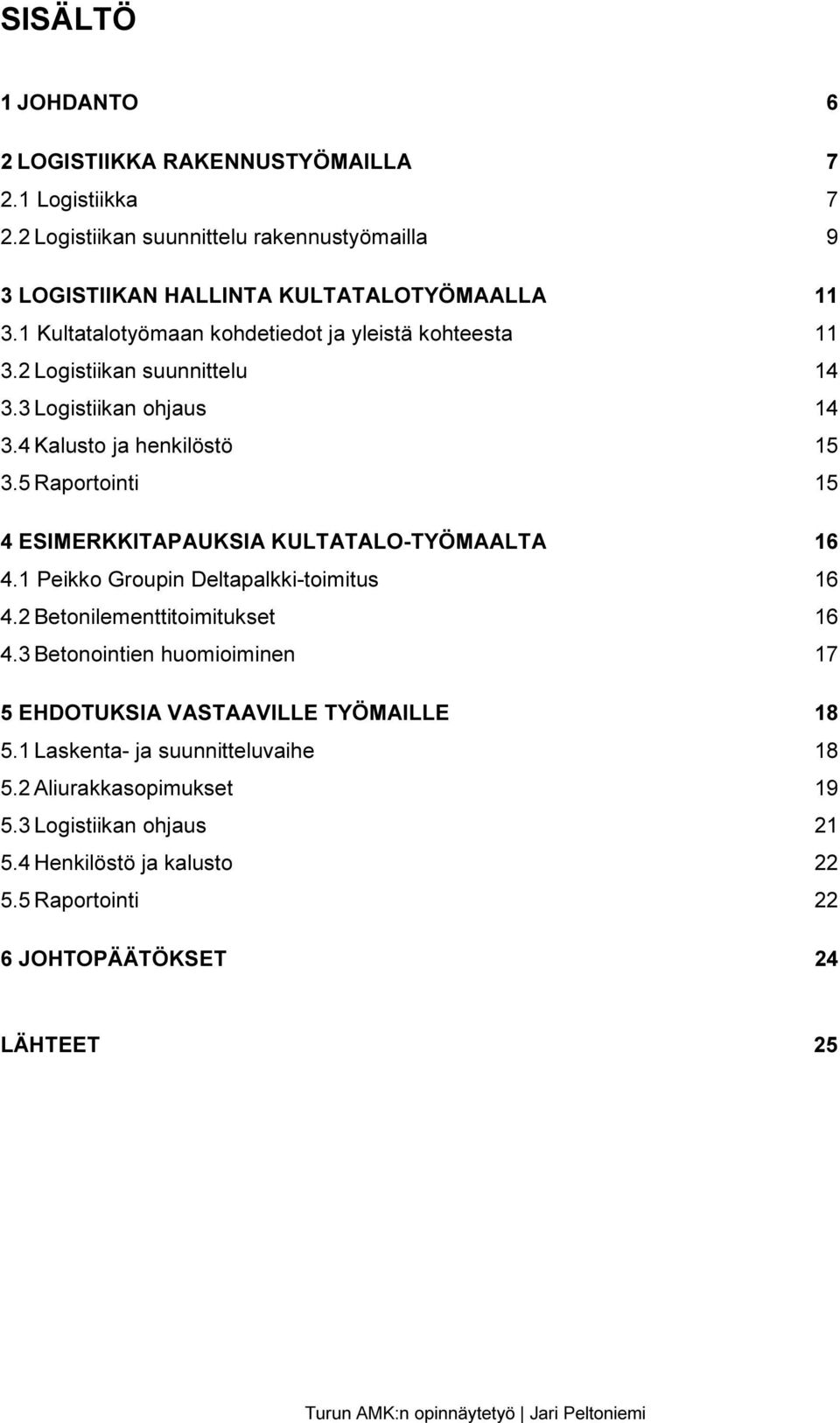

4 SISÄLTÖ 1 JOHDANTO 6 2 LOGISTIIKKA RAKENNUSTYÖMAILLA Logistiikka Logistiikan suunnittelu rakennustyömailla 9 3 LOGISTIIKAN HALLINTA KULTATALOTYÖMAALLA Kultatalotyömaan kohdetiedot ja yleistä kohteesta Logistiikan suunnittelu Logistiikan ohjaus Kalusto ja henkilöstö Raportointi 15 4 ESIMERKKITAPAUKSIA KULTATALO-TYÖMAALTA Peikko Groupin Deltapalkki-toimitus Betonilementtitoimitukset Betonointien huomioiminen 17 5 EHDOTUKSIA VASTAAVILLE TYÖMAILLE Laskenta- ja suunnitteluvaihe Aliurakkasopimukset Logistiikan ohjaus Henkilöstö ja kalusto Raportointi 22 6 JOHTOPÄÄTÖKSET 24 LÄHTEET 25

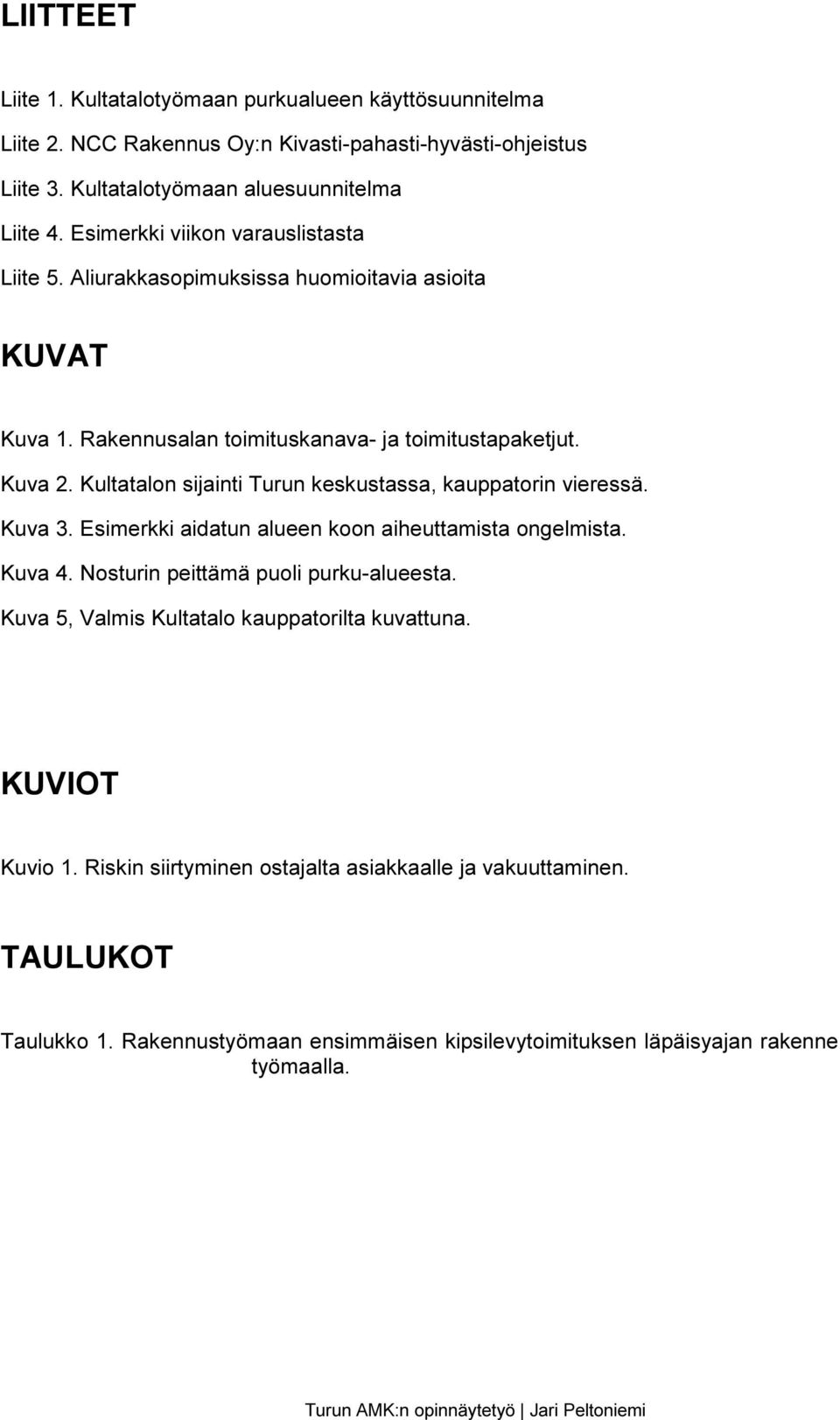

5 LIITTEET Liite 1. Kultatalotyömaan purkualueen käyttösuunnitelma Liite 2. NCC Rakennus Oy:n Kivasti-pahasti-hyvästi-ohjeistus Liite 3. Kultatalotyömaan aluesuunnitelma Liite 4. Esimerkki viikon varauslistasta Liite 5. Aliurakkasopimuksissa huomioitavia asioita KUVAT Kuva 1. Rakennusalan toimituskanava- ja toimitustapaketjut. Kuva 2. Kultatalon sijainti Turun keskustassa, kauppatorin vieressä. Kuva 3. Esimerkki aidatun alueen koon aiheuttamista ongelmista. Kuva 4. Nosturin peittämä puoli purku-alueesta. Kuva 5, Valmis Kultatalo kauppatorilta kuvattuna. KUVIOT Kuvio 1. Riskin siirtyminen ostajalta asiakkaalle ja vakuuttaminen. TAULUKOT Taulukko 1. Rakennustyömaan ensimmäisen kipsilevytoimituksen läpäisyajan rakenne työmaalla.
6 6 1 JOHDANTO Opinnäytetyön tarkoitus on tuoda esille ahtaiden keskustakohteiden logistisia ongelmia NCC Rakennus Oy:n Kultatalo-työmaan kautta. Opinnäytetyön laatija toimi työnjohtoharjoittelijana kyseisellä työmaalla. Harjoittelusta saatuja kokemuksia ja toimintaesimerkkejä on käytetty hyväksi työssä. Logistiikka työmaalla on usein aliarvostettu alue, mihin työmailla kiinnitetään huomiota vasta, kun materiaali ei ole työkohteessa silloin, kun tavarantoimittajan kanssa on asiasta sovittu. Harvoin mietitään, että työmaalla voisi olla jotain, mikä estää materiaalin liikkumisen tai toimitus voisi häiritä muita käynnissä olevia työvaiheita. Esimerkiksi juuri tilattu levykuorma voi tulla viikko sitten tilatun betonikuorman ja -valun tielle. Työn tarkoitus on saada työnjohtajat ymmärtämään hyvän logistiikan hallinnan edut ja sen tuoma taloudellinen hyöty. Huonosta logistiikasta seuraa odotusta, ja odotuksesta seuraa turhia häiriökustannuksia ja erimielisyyksiä työntekijöiden, urakoitsijoiden ja työnjohtajienkin välille. Toimiva logistiikka auttaa työmaan viihtyisyydessä. Työmailla osataan jo tehdä vaadittavat suunnitelmat, kuten hankinta-aikataulu, hankintavastuujaot ja työmaan logistiikkasuunnitelma. Työn tarkoitus on herättää pohtimaan ahtaalla työmaalla vaadittavaa toimitusten ja aikataulun täsmällisyyttä ja ohjausta. Kun tavaraa mahtuu työmaalle vain pieniä eriä ja purkualue on olematon, vaaditaan työnjohdolta suunnittelua ja kommunikointia logistisista ongelmista.

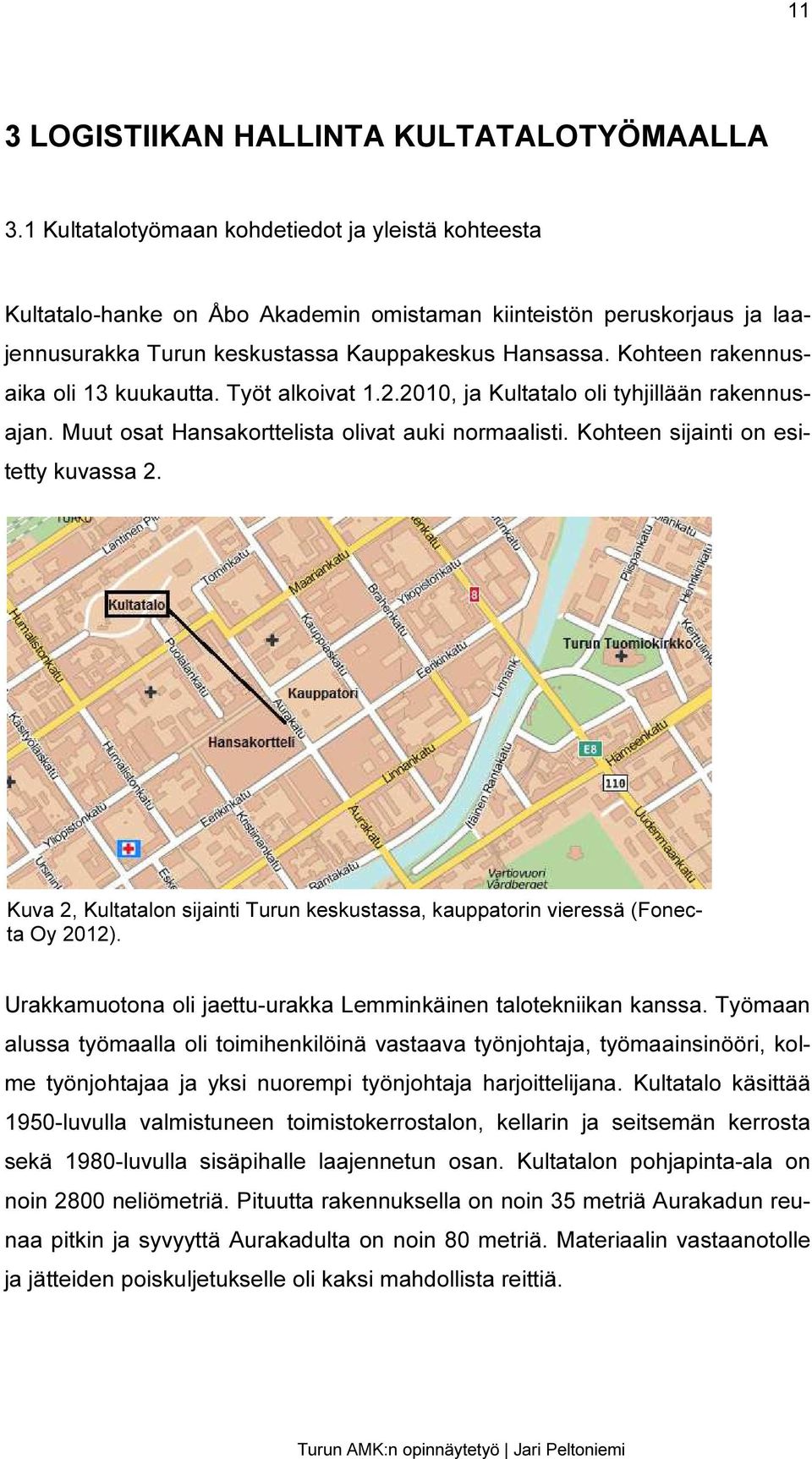

7 7 2 LOGISTIIKKA RAKENNUSTYÖMAILLA 2.1 Logistiikka Sartjärvi (1992, 14) määrittää logistiikan rakennusalaankin sopivasti. Prosessiksi, jonka avulla hallitaan materiaalivirtaa ja siihen liittyviä palveluja siten, että toiminnan laatu ja kustannustehokkuus maksimoituvat. Työmaiden logistiikan hoitamiseen on useita erilaisia tapoja. Rakentamisen voidaan luonnehtia olevan pelkkää logistiikkaa, oikeiden materiaalien ja ihmisten ohjausta oikeaan paikkaan oikeaan aikaan. Työmaan logistiikan onnistunut läpivienti edellyttää kaikkien osapuolten yhteistyötä. Helposti ainoana tarpeen vaatijana pidetään logistisessa vetovastuussa olevaa pääurakoitsijaa. Näiden asioiden hoitaminen suunnittelu- tai laskentavaiheessa voi tuoda säästöjä työmaatoiminnassa ja jopa urakkahinnassa, eikä hyvin sujuvasta työmaalogistiikasta aiheudu ylimääräisiä ongelmia. (Sundström ym. 2008, 24; Wegelius ym ). Rakennustyömaiden logistiikassa on monta erilaista toimijaa ja toimintatapaa. Hyvä esimerkki ja ohje toimitusten mahdollisuuksista löytyy Ratu-kortistosta (Ratu-1227 Työmaan toimitusten suunnittelu ja ohjaus). Kuvassa 1, sivulla 8, on yleisimpien toimitusten yleisimmät toimintamahdollisuudet. Kuvassa näkyy materiaalien ja tarvikkeiden mahdolliset kulkureitit, toimitusketjut, työmaalle. Esimerkiksi työmaa voi tilata jotain tehtaalta, jonka tehdas hankkii rautakaupasta. Tilanteessa myös työmaa olisi pystynyt hankkimaan kyseisen materiaalin rautakaupasta.

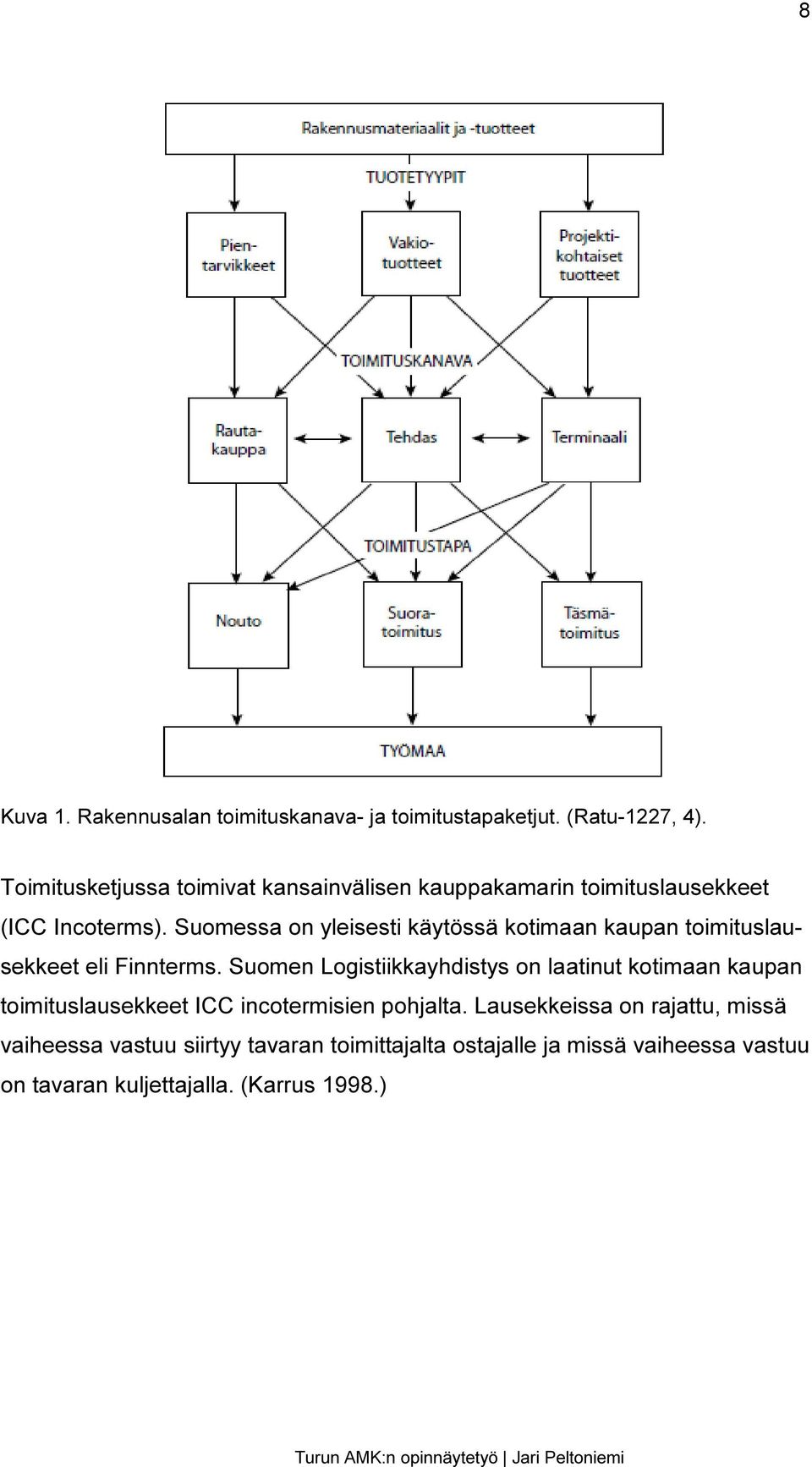

8 8 Kuva 1. Rakennusalan toimituskanava- ja toimitustapaketjut. (Ratu-1227, 4). Toimitusketjussa toimivat kansainvälisen kauppakamarin toimituslausekkeet (ICC Incoterms). Suomessa on yleisesti käytössä kotimaan kaupan toimituslausekkeet eli Finnterms. Suomen Logistiikkayhdistys on laatinut kotimaan kaupan toimituslausekkeet ICC incotermisien pohjalta. Lausekkeissa on rajattu, missä vaiheessa vastuu siirtyy tavaran toimittajalta ostajalle ja missä vaiheessa vastuu on tavaran kuljettajalla. (Karrus 1998.)

9 9 Kuviossa Pohjola on kerännyt Suomessa käytettävät yleisimmät toimitustapalausekkeet ja kuinka vastuu toimituksesta siirtyy ketjun sisällä: Toimitustapalausekkeet vaikuttavat myös toimitushintaan. Huolellisella tutustumisella materiaalin toimitusehtoihin voi ehkäistä toimitukseen mahdollisesti tulevia yllättäviä ongelmia. Kuvio 1. Riskin siirtyminen ostajalta asiakkaalle ja vakuuttaminen (Pohjola Oy 2012). 2.2 Logistiikan suunnittelu rakennustyömailla Logistiikan hoitaminen alkaa työmaalla hankintasuunnitelman tekemisellä työmaa-aikataulua apuna käyttäen. Hankintasuunnitelmaan kuluu hankintaaikataulu, hankintavastuut ja työmaalogistiikan suunnitelma. Hankintaaikataulussa on suurimpien rakennusvaiheiden ja materiaalien hankintojen hankintaketjun aikataulu. Yleensä hankinta-aikataulu tehdään työvaiheaikataulun

10 10 mukaan. Kuitenkin harvoin kiinnitetään huomiota muihin rakentajiin. Muut rakentajat huomataan viimeistään haittatilanteissa negatiivisella tavalla. (Salo & Wegelius ) Pienet ja lähellä olevat toimittajat pystyvät usein joustamaan toimituksissa. Suurilta ja kaukana olevilta toimittajilta ei usein onnistu tavaran toimitusajan muutoksen teko tilauksen jälkeen. Rakentamisen yleinen määrä vaikuttaa toimitusajan muuttamisen onnistumiseen tarvittaessa. Päällekkäiset työt suunnitellaan työmaalla hyvissä ajoin oikeaan järjestykseen. Samalla voisi pohtia myös mahdollisia päällekkäisiä toimituksia ja toimitusten kokoja. Työmaalla suurten toimitusten saapumisajankohta tiedetään jo monta viikkoa ennen. Ongelmia aiheuttavat toimitukset, joita ei tarvitse tilata montaa viikkoa etukäteen, vaan toimitukset, jotka saapuvat työmaalle parissa päivässä tilauksesta. Työmaalogistiikassa, omien kokemusteni mukaan, sorrutaan liikaan optimistisuuteen. Yliarvioidaan varastointimahdollisuudet ja purkuun käytettävän kaluston nopeus, ja kiireessä tavara jätetään ensimmäiseen tyhjään tilaan tukkimaan kulkureittejä. Kun kulkutiet menevät tukkoon, jätteitä ei ehditä tai saada kuljetettua pois. Työmailla käytössä oleva TR-mittaus rankaisee näistä asioista aina. Myös terminaalivaraston käyttöä tulisi ottaa huomioon ahtaalla ja suurella työmaalla, kun tavaraa ei voida vastaanottaa viikonkaan tarkkuudella. Terminaalitoiminta tulee myös olla suunniteltu etukäteen, jotta siitä aiheutuvat kustannukset tulee huomioitua.

11 11 3 LOGISTIIKAN HALLINTA KULTATALOTYÖMAALLA 3.1 Kultatalotyömaan kohdetiedot ja yleistä kohteesta Kultatalo-hanke on Åbo Akademin omistaman kiinteistön peruskorjaus ja laajennusurakka Turun keskustassa Kauppakeskus Hansassa. Kohteen rakennusaika oli 13 kuukautta. Työt alkoivat , ja Kultatalo oli tyhjillään rakennusajan. Muut osat Hansakorttelista olivat auki normaalisti. Kohteen sijainti on esitetty kuvassa 2. Kuva 2, Kultatalon sijainti Turun keskustassa, kauppatorin vieressä (Fonecta Oy 2012). Urakkamuotona oli jaettu-urakka Lemminkäinen talotekniikan kanssa. Työmaan alussa työmaalla oli toimihenkilöinä vastaava työnjohtaja, työmaainsinööri, kolme työnjohtajaa ja yksi nuorempi työnjohtaja harjoittelijana. Kultatalo käsittää 1950-luvulla valmistuneen toimistokerrostalon, kellarin ja seitsemän kerrosta sekä 1980-luvulla sisäpihalle laajennetun osan. Kultatalon pohjapinta-ala on noin 2800 neliömetriä. Pituutta rakennuksella on noin 35 metriä Aurakadun reunaa pitkin ja syvyyttä Aurakadulta on noin 80 metriä. Materiaalin vastaanotolle ja jätteiden poiskuljetukselle oli kaksi mahdollista reittiä.

12 12 Ensisijainen paikka materiaalien vastaanottoon oli Aurakadun aidatulta alueelta, näkymä on kuvissa kolme ja neljä. Piha-alueelle ei mahtunut yhdistelmäajoneuvoa henkilö- tavarahissin ja torninosturin vuoksi. Kuva 3 havainnollistaa pihan pienuuden ja tarkan logistiikkasuunnitelman tarpeellisuuden kiireisellä työmaalla. Kuva 4 havainnollistaa, kuinka torninosturin vie piha-alueesta toisen päädyn estäen tavaran kulkemisen. Kuva 3, Esimerkki aidatun alueen koon aiheuttamista ongelmista.

13 13 Kuva 4, Nosturin peittämä puoli purku-alueesta. Kauppatorilta otetussa kuvassa hahmottuu kuinka pieni piha-alue urakassa oli. Kuvaan lisätty punainen laatikko kuvaa aluetta jonka nosturi ja hissi veivät pihasta. Kuva 5, Valmis Kultatalo kauppatorilta päin.
14 14 Toinen reitti, josta onnistuttiin kuljettamaan pientavarat ja muut helposti käsin liikuteltavat materiaalit, oli Kultatalon kellari. Kellarissa suurin sallittu ajonuvon korkeus oli 3,5 metriä eli vain pienillä kuorma- ja pakettiautoilla pystyi ajamaan kellariin. 3.2 Logistiikan suunnittelu Kultatalotyömaalla oli huomioitu ahdas työmaa-alue laskentavaiheessa osin Sokos Wiklund -työmaalta saatujen kokemusten perusteella. Toimenpiteet aloitettiin työmaan alkamisen jälkeen, ja logistiikkamestarin täysipainoisiin työtehtäviin laskettiin menevän vain puolet urakka-ajasta. Suunnittelu eteni toiminnan pyöriessä täysillä. Logistiikkaa yritettiin ottaa hallintaan huhtikuussa purkualueen käyttösuunnitelman muodossa, kun työmaalle tuli muita toimijoita purkuurakoitsijan lisäksi. Käyttöön otettiin myös varauskalenteri, johon merkattaisiin saapuvat toimitukset ja ajankohdat kahdeksi viikoksi eteenpäin. Kuitenkin varaus tuli tehdä viikkoa ennen toimitusta (NCC Rakennus Oy, sisäinen tietojärjestelmä). 3.3 Logistiikan ohjaus Kultatalo-urakkaan oli laskettu mukaan logistiikkamestari syksyyn 2011 asti. Työmaalla otettiin logistiikkamestarin toimesta käyttöön varauslista pihaalueelle. Piha-alueen käyttöä rajoitti sen pieni koko. Purkujätteitä kuljettavia vaihtolavoja ei mahtunut rinnakkain kuin kaksi. Esimerkkinä kuavassa kolme näkyvä tilanne, kun betonipumppua tarvittiin pihalla ei pihalle mahtunut järkevästi kuin yksi lava. Alkuvaiheessa toimijoiden vähyyden vuoksi logistiikan ohjaus oli helppoa, lukuun ottamatta kielimuuria purku-urakoitsijan kanssa. Kun työmaalle alkoi tulla muita toimijoita ja uusia työntekijöitä, käytiin heidän kanssaan perehdytyksessä ylimääräisenä osana logistiikan hoitoa työmaalla. Urakoitsijoiden nokkamiehille asiasta informoitiin erikseen. Asia otettiin myös säännöllisesti esille urakoitsijapalavereissa.

15 Kalusto ja henkilöstö Työmaalle tuleviin toimituksiin asetettiin alkuvaiheessa ehto. Jos materiaalia ei saa käsin purettua ja kuljetettua, tulee kuorma olla mahdollista purkaa torninosturilla. Ahtaalla ja vilkkaalla kadulla ei sivusta purkaminen onnistuisi. Logistiikkaa työmaalla auttamassa oli torninosturi, henkilö- ja tavarahissi ja Bobcat. Pumppukärryjä käytettiin vaakasiirroissa sisätiloissa. Pystysiirtojen toteuttaminen oli ongelmallista, koska kiireisellä työmaalla ei vapaita miehiä siirtohommiin aina löytynyt. Aliurakoitsijoilla oli oikeus urakkasopimusten mukaan vaatia pääurakoitsijalta pystysiirojen hoitamista. Kun vesikatto oli ummessa, vaadittiin pääurakoitsijan miehiä siirtämään tavarat ylös työmaan hissillä. Kiireen ja miehistövajauksen vuoksi ei vapaita työntekijöitä aina löytynyt. 3.5 Raportointi Logistiikan tilanne otettiin esille satunnaisesti työmaan palavereissa, urakoitsijapalavereissa, työmaakokouksissa ja tuotantopalavereissa. NCC:n työnjohtajat keskustelivat asiasta myös keskenään tarpeen vaatiessa. Keskustelu ei toiminut urakoitsijoiden suunnalta muuten kuin häiriötilanteissa. Ennakoivat ilmoitukset toimivat NCC:n omien työnjohtajien kesken vaihtelevasti. Aina ei kiireessä muistettu edes ilmoittaa tulevasta tavarasta logistiikkamestarille. Vastaavamestari tiedusteli säännöllisesti logistiikan tilannetta ja puuttui tarvittaessa tilanteisiin. Suuremmissa toimituksissa myös ali- ja sivu-urakoitsijat muistivat tulla työmaatoimistolle katsomaan, koska toimituksen voi ottaa vastaan. Pääurakoitsijan työnjohtajien omissa palavereissa logistiikka otettiin säännöllisesti esille.

16 16 4 ESIMERKKITAPAUKSIA KULTATALO-TYÖMAALTA 4.1 Peikko Groupin Deltapalkki-toimitus Kultatalo-työmaalle oli alun perin tulossa toimitus Peikko Groupilta kesäkuun alussa. Toimitusta jouduttiin siirtämään eteenpäin viikon välein myöhästyneen purkutyön ja terästolppien asennuksen myötä, kunnes palkit oli pakko toimittaa työmaalle. Palkit ripoteltiin sinne tänne työmaata, koska kolmannen kerroksen lattia ei olisi kestänyt palkkeja samassa moduulissa. Työmaa oli paikoin täysin tukossa palkkien vuoksi. Delta-palkkien asennus myöhästyi lopulta kahdeksan viikkoa myöhästyneen teräspilariasennuksen vuoksi. Työnjohto oli yrittänyt useaan otteeseen puuttua palkkitoimittajan ja asentajan aikatauluongelmiin. Asentajat saapuivat työmaalle vasta, kun sopimusta oltiin purkamassa. Työmaa oli siinä vaiheessa niin tukossa, että palkkeja ei voitu varastoida, vaan ne piti asentaa suoraan paikoilleen, mikä osaltaan tukki koko pihan kahdeksi työpäiväksi. 4.2 Betonilementtitoimitukset Elementtien oli määrä tulla työmaalle heinäkuun ensimmäisellä viikolla. Elementtitehdas suljettiin heinäkuun ajaksi, eli toimituksiin ei saatu muutoksia heinäkuuksi. Elementtejä piti tulla kaksi lavetillista, mutta elementtifakin koon vuoksi toista kuormallista ei otettu vastaan lainkaan. Elementtien asennus aloitettiin elokuun alussa, jolloin asennettiin ensimmäinen kuorma, ja viikkoa myöhemmin loput elementit. Elementtejä ei voitu ottaa enempää vastaan, mikä olisi pitänyt huomioida jo aikaisemmin. Tosin toisen elementtikuorman peruuttaminen ei aiheuttanut tässä tapauksessa ylimääräisiä kustannuksia kuljetuksista.
17 Betonointien huomioiminen Betonointien ajaksi jouduttiin aina tyhjentämään piha-alue lavoista ja rauhoittamaan tavaraliikenne. Letkupituudet olivat usein pitkiä, noin 50 metriä, ja letkuja jouduttiin usein siirtämään kesken valamisen. Betonin tukkeutuminen putkiin oli usein ongelmana, ja läpi pääsemiseen meni usein tunteja. Siirroista aiheutui usein samoja ongelmia. Työmaalle olisi pitänyt harkita yhtä tai kahta kiinteää betonilinjaa, mikä olisi helpottanut siirtoja kesken valun ja vähentänyt kumiputken vetotarvetta työmaalla. Betonointien venyminen usein jopa työpäivän yli aiheutti ylimääräisiä ylitöitä ja hankaloitti työmaan muuta toimintaa.
18 18 5 EHDOTUKSIA VASTAAVILLE TYÖMAILLE 5.1 Laskenta- ja suunnitteluvaihe Työmaille tulisi nimetä logistiikkamestari, jolloin on henkilöity se taho, joka koordinoi eri työnjohtajien ja toimijoiden toimituksia antaen siitä tarvittaessa palautetta. Logistiikkamestari voisi samalla toimia yksinkertaisten kohteiden betonityönjohtajana, jos kaikki työnjohtajat kiinnittäisivät huomiota omien työkohteidensa toimitusten lisäksi muidenkin työkohteiden toimitukseen. Sekavat tilanteet, jotka eivät ole myöhästymisestä kiinni, johtuivat suurilta osin tiedon välittämisen laiminlyömisestä tai pelkästään muiden osapuolten välinpitämättömyydestä. Suunnitellessa työmaan etenemistä tulee ottaa huomioon tavaran liikkumisen viemä tila, vaadittavat ja käytössä olevat resurssit, henkilöstö, kalusto ja varastointimahdollisuudet. Työmaan koosta ja sijainnista riippuen jokin välivarastointikohde on hyvä olla. Turun yksikössä Iso-Heikkilän varikkoa ei voi pitää itsestään selvänä varastointipaikkana, vaikka työmailla näin usein kuvitellaankin. Mahdollisen välivarastointipaikan tarve ja käyttö tulee selvittää siis hyvissä ajoin ennen työmaan alkua. Ennen urakoiden ja työvaiheiden suunnittelua tulisi selvittää rakennusalueen logistiset mahdollisuudet ja ongelmat, saneerauskohteissa mitä puretaan ja rakennetaan sekä materiaalien varastointi- ja purkumahdollisuudet. Näiden pohjalta tulisi laatia logistiikkasuunnitelma (liite 1), joka liitetään jokaiseen aliurakkasopimukseen pyrkimyksenä velvoittaa aliurakoitsijat noudattamaan sitä. Logistiikkasuunnitelma tulisi tuoda esille myös urakkaneuvotteluissa, jotta sivuurakoitsijat saataisiin velvoitettua siihen tilaajan toimesta. Laiminlyöntejä varten tulee olla selkeät pelisäännöt ja sanktiot, esim. laiminlyöntitapauksissa noudatetaan NCC:n kivasti-pahasti-hyvästi-toimintatapaa (liite 2). (NCC Rakennus Oy A. Laine, henkilökohtainen tiedonanto, )
19 Aliurakkasopimukset Logistiikkaan vaikuttavat tekijät tulee ottaa sopimuksissa hieman eri tavalla huomioon eri urakkamuodoissa. Työurakat, jotka eivät sisällä materiaalitoimituksia, velvoittavat pääurakoitsijan erilaisiin toimenpiteisiin kuin materiaalitoimituksia sisältävät työurakat. Pelkissä työurakoissa materiaalitoimitukset kuuluvat pääurakoitsijalle. Aliurakoitsijoilta aiheuttavia ongelmia ovat mm. siivouksen ja jätteiden poisviennin laiminlyönti ja valojen siirtely. Urakoitsija velvoitettaisiin uhkasakolla pitämään työalue siistinä ja yleisvalaistukseen tarkoitetut valaisimet paikoillaan. NCC oli lupautunut Kultatalo-työmaalla järjestämään sähkökeskukset niin, että missä tahansa työmaalla keskus olisi maksimissaan 20 metrin etäisyydellä. Ehdotuksia pelkkää työtä sisältäviin urakkasopimuksiin - Siivous päivittäin, pienet roskat kerroksista löytyviin roska-astioihin, suuremmat jätteet työmaalta löytyviin suurempiin jätelavoihin lajitteluohjeiden mukaisesti (esim. metalli, puu ja betoni omissa lavoissaan). Laiminlyönneissä sovelletaan NCC:n kivasti-pahasti-hyvästi-käytäntöä - Työmaan yleisvalaisimia tai työmaan sähkökeskuksia ei saa siirtää, eikä yleisvaloista saa ottaa sähköä muuhun kuin urakoitsijan kohdevaloon. Tämänkin kohdan laiminlyönneistä rangaistaan NCC:n kivasti-pahastihyvästi-käytännön mukaan - Urakoisijan tulee tarkastaa mestansa työmaalla kohteesta vastaavan työnjohtajan kanssa vähintään viikko ennen suunniteltua työn aloitusta. Urakoitsijan tulee myös oma-aloitteisesti tarkastaa piirustustensa paikkansapitävyys, revisio, ennen työn aloitusta ja aina mestan vaihtuessa. Työnjohtaja ei kuitenkaan saisi pantata uusia suunnitelmia aliurakoitsijalta. Kun urakkaan kuuluu myös materiaalitoimitukset, tulee sopimuksissa ja ohjauksessa huomioida, millaiset kapasiteetit työmaalla on varastoida urakoitsijan materiaaleja sekä millä varoitusajalla materiaalia voidaan ottaa työmaalle, kuinka
20 20 paljon kerrallaan ja kuinka usein. Mahdollisuuksien mukaan työmaan urakoitsijoille voisi antaa tietyn kokoisen varastointialueen, jolloin urakoitsija vastaa siitä, että varastoalueella on tavarat, jotka tekemiseen tarvitaan. Näin urakoitsija joutuu tosissaan miettimään, ottaako hän työmaalle tavaraa, jota tarvitaan vasta paljon myöhemmin. Materiaalitoimitusten ajankohta on sovittava viikkoa ennen mestasta vastaavan työnjohtajan tai logistiikkamestarin kanssa. Urakoitsijalla on oltava työntekijä vastaanottamassa toimituksia. Toimitukset, joista ei ole sovittu pääurakoisijan kanssa ajoissa tai ei lainkaan ja joilla ei ole vastaanottajaa, lähetetään takaisin aliurakoitsijan kustannuksella. Aliurakoitsijan materiaalimäärät tulee rajoittaa esimerkiksi viikon työsuoritusta vastaaviin eriin. Aliurakoitsijalle ei tule antaa mahdollisuutta varastoida materiaalejaan vapaasti, vaan työnjohdon tulee osoittaa oikea paikka materiaalin varastoinnille. Pääurakoitsijalle kuuluvat siirrot suoritetaan kerran viikossa tai sovittuina aikoina toimituksittain, esimerkiksi kun pääurakoitsija on sopinut tarjoavansa pystysiirrot. Aliurakoisija hoitaa ylimääräiset siirrot omalla kustannuksellaan. Pystysiirroissa torninosturi kuitenkin tulee pääurakoitsijalta, jos sellainen on työmaalla, mutta aliurakoitsija itse vastaa materiaalien paikallaolosta, nostotaljojen sitomisesta ja materiaalien perille saamisesta. Pelkissä materiaalitoimitussopimuksissa tulisi huomioida myös joitain asioita. Kuten, toimitus tulee pystyä ilmoittamaan esimerkiksi vähintään kahden tunnin tarkkuudella ja kuljettajan on soitettava yhteyshenkilölleen tuntia ennen toimituksen saapumista. Jos vastaanottajaa ei saada kiinni, kuorma lähetetään takaisin puuttuvan vastaanottajan kustannuksella. Työmaalle saapuvissa kemikaalitoimituksissa on oltava käyttöturvatiedotteet mukana jokaisen kemikaalin ensimmäisessä toimituksessa. Jätteiden poiskuljetuksessa on oltava uuden jätelainsäädännön mukaiset siirtoasiakirjat (Jätelaki /646).
21 Logistiikan ohjaus Työsuunnitelmissa ja aliurakkasopimuksissa tulee huomioida logistiikan vaikeudet ja varastointitilan puute. Toimiessa aliurakoitsijoiden kanssa tulee myös muistaa tilaajan myötävaikutusvelvollisuus (Rakennustöiden YSE ), jonka myötä tilaajalla eli tässä yhteydessä pääurakoitsijalla on velvollisuus a) laatia yhteistyössä urakoitsijan kanssa suunnitelma-aikataulu ja toimittaa sovitussa aikataulussa sopimuksen edellyttämät suunnitelmat ja muut asiakirjat urakoitsijalle rakennustyön edistymisen mukaan siten, että urakoitsijalle jää riittävä aika hankintojen ja valmistavien toimenpiteiden suorittamiseen; b) huolehtia siitä, että hänen toimittamiensa suunnitelmien yhteensopivuus ja sisältö on verrattu ja tarkastettu sekä suunnitelmat päivätty ennen niiden toimittamista urakoitsijalle ja että ne täyttävät viranomaisten, lakien, asetusten, rakentamismääräysten ja muiden vastaavien säännösten sekä hyvän rakennustavan vaatimukset; c) toimittaa ajoissa urakoitsijalle ne rakennustavarat, joiden hankkiminen on sovittu tilaajan tehtäväksi; d) huolehtia siitä, että rakennustyön aikana tilaajan tekemät tai teettämät muut työt eivät häiritse tarpeettomasti urakoitsijan suoritusta ja että työt edistyvät siten, että urakoitsija voi näiden töiden estämättä täyttää oman suorituksensa. (RT ) Jos työmaalla on logistiikkamestari, tulisi hänet ottaa mukaan myös aloituspalaveriin. Työn etenemisen ja purkualueen käyttöohjeet tulisi myös käydä läpi aloituspalaverissa omassa kohdassaan ja edellä mainitut lakitekstin kohdat tulisi tarkentaa ja käydä läpi kokouksen aikana. Eniten ongelmia aiheuttavat toimitukset, joita ei tarvitse tilata montaa viikkoa etukäteen, vaan ne saapuvat työmaalle parissa päivässä tilauksesta. Materiaalinpurkualueelle voi myös tehdä yksinkertaisen varaustaulun liitteessä 4, jota työnjohtajat käyttävät kommunikoidessaan toisilleen materiaaliliikennettään. Jokaiselle purkumenetelmälle ja purkupaikalle on hyvä tehdä oma varauslistansa. Mobiililaitteiden kehittyessä varaustaulu voidaan tehdä ja ylläpitää sähköisesti. Tämä mahdollistaa varaustaulun käytön ja toimitusajan suunnittelun, vaikka ei olisi edes työmaalla. Yleisesti talotekniikan työnjohtajilla on monta työmaata samaan aikaan, joten mahdollisuus olisi enemmän heille suunnattu.
22 22 Koska LVIS-työnjohtajat eivät ole kokopäiväisesti työmaalla, työmaalogistiikan tilanne ja toimivuus tulisi ottaa aina esille työmaan kokouksissa ja palavereissa. 5.4 Henkilöstö ja kalusto Usein työmaan koko ei vaadi täysipäiväistä työntekijää materiaalien purkuihin ja siirtoihin, vaan henkilöt voivat vaihtuvat toimituksittain ja kohteittain, kunhan sisäinen tiedotus työmaalla toimii. Logistiikkamestarin tehtäviin ei tulisi kuulua työntekijöiden hakeminen purkua varten, vaan logistiikkamestari huolehtii, ettei tule päällekkäisyyksiä, materiaalille on tilaa ja se on oikeaan aikaan oikeassa paikassa. Kalusto on usein samanlainen rakennustyömailla. Nostoihin on torninosturi tai autonosturi, työmaalla voi olla myös rakennushissi pientavaran pystysiirroille ja kerrosten väliselle liikkumiselle. Vaakasiirtoihin käytetään yleisesti haarukkavaunua tai käsin kantamista. Materiaalin toimittajien tulee ottaa huomioon työmaalla olevat lastien purkuun liittyvät haasteet. Kun esimerkiksi materiaalin purku onnistuu vain nosturilla, on toimittajan valittava sellainen auto millä purkaminen nosturilla onnistuu. Vielä ennen materiaalien tilaamista on varmistuttava, että purkualue on vapaana kuorma-autolle ja työmaalla on tilaa kuormalle. Lastin purkajalle tulee hyvissä ajoin ilmoittaa kenelle tavara on menossa, kuka sitä on ottamassa vastaan. Vastaanottajan kanssa on katsottu paikka johon materiaalin voi välivarastoida, jos materiaalia ei asenneta suoraan paikoilleen. Vaakasiirroissa on todettu hyväksi haarukkavaunu, jota tosin ei voi käyttää lattioiden ollessa valmiita sen jättämien jälkien vuoksi. Tämän jälkeen vaakasiirtoja tehdään käsin. 5.5 Raportointi Kuten edellä on mainittu, työmaalogistiikka tulisi ottaa esille jokaisessa työmaaja urakoitsijapalaverissa, joita työmaalla pidetään. Urakoitsijapalavereihin liitettäisiin oma käsittelykohta työmaan logistiikan tilanteelle, jossa kuvataan toiminnan tilanne kuluneelta viikolta ja tulevat toimitukset urakoitsija kerrallaan. Näin
23 23 myös urakoitsijoiden työnjohto tiedostaa tulevat ruuhkatilanteet ja joutuu reagoimaan niihin, ottamaan asioista selvää ja suunnitelmaan jo etukäteen omia hankintojaan. Työnjohtajien tulisi seurata materiaalien täsmällisyys- ja läpäisyaikoja kaikissa hoitamissaan toimituksissa, eli verrata suunniteltua toimituksen aikataulua toteutuneeseen aikatauluun. Tällä tavoin nähdään pienenkin toimituserän suunnittelun järkevyys ja toteutuskelpoisuus. Toimituksen, kerroksiin siirron ja asennusajankohdan väleillä ei saisi olla turhan pitkiä aikoja. Myös asennuksen viivästyessä voidaan seuraaviin toimituksiin puuttua nopeasti, esimerkkinä taulukko 1. Taulukko 1. Rakennustyömaan kipsilevytoimituksen läpäisyajan rakenne työmaalla (Wegelius ym. 1993, 5).
24 24 6 JOHTOPÄÄTÖKSET Logistiikka tuottaa jatkuvasti ongelmia työmailla. Kultatalo-työmaasta seuraavaan kohteeseen siirtyessä ongelmat vaihtuivat, mutta aiheet ovat samoja. Ohjeita logistiikan hallintaan on ajan saatossa tehty monenlaisia. Laskentavaiheessa logistiikan huomioiminen voi helpostikin jäädä liian pienelle panostukselle. Kyseisen virheen voi vielä paikata työmaan suunnittelussa ja rakennuttajan kanssa käydyn urakkaneuvottelun tarkalla läpiviennillä. Jos logistiikka jätetään tilannejohtamisen tasolle, tulee logistiikan järjestämisestä pelkkää tulipalon sammuttamista. Ongelmiin ei olla varauduttu, vaikka ne olisi hyvällä alku suunnittelulla voitu jopa välttää kokonaan. Työmaatoimintojen suunnittelun lisäksi tulee jo hankintasuunnitelmaa tehtäessä olla rohkeutta ottaa kantaa toimituserien suuruuteen. Kun kyseessä on ahdas työmaa, tiedetään jo etukäteen, että toimituseriin tulee kiinnittää huomiota jo hankintasopimuksia tehtäessä. Sillä saattaa olla kustannusvaikutuksia, mutta ne on tiedostettava jo hyvissä ajoin. Aliurakoitsijoiden lisäksi sivu-urakoitsijat tulee saada toimimaan työmaan pelisääntöjen mukaan. Alistamissopimusten kautta pääurakoitsijalle kuuluu sivuurakoitsijoiden työn ajallinen koordinointi. Siihen kuuluu huolehtiminen siitä, että työt pääsevät sujumaan, eivätkä hallitsemattomat sivu-urakoitsijoiden toimitukset häiritse suunniteltua työmaatoimintaa. Ali- ja sivu-urakoitsijoita vastaan on otettava käyttöön uskottava työkalu, vipuvarsi, jolla urakoitsijat saadaan noudattamaan työmaan pääurakoitsijan logistiikkasuunnitelmia. Tällöin pääurakoitsijan työnjohtajien tulisi olla omaaloitteisesti ajan tasalla kaikista työmaan tulevista ja lähtevistä toimituksista. Asenteiden muutoksella ongelmat olisivat enemmän toimittajasta tai valmistajasta johtuvia kuin työmaan toiminnasta johtuvia.
25 25 LÄHTEET Finnterms Suomen logistiikka-yhdistys Ry. Karrus, E. K Logistiikka. Helsinki: WSOY Pohjola Oy Kotimaan kaupan toimituslausekkeet. Viitattu Ratu S Työmaatoimitusten suunnittelu ja ohjaus. Helsinki: Talonrakennusteollisuus ry ja Rakennustietosäätiö RTS RT Rakennusurakan yleiset sopimusehdot. Helsinki: Rakennustietosäätiö RTS Sartjärvi, T Logistiikka kilpailutekijänä. Helsinki: Otava. Sundström, K.; Kallionpää, E.; Teriö, O.; Tolonen, T. & Väisälä, P Rakennustyömaan toimitusten ohjaus ja materiaalinhallinta. Tiivistelmä Tampereen teknillinen yliopisto, Rakennustuotannon- ja taloudenlaitos. Tampere. Jätelaki 646/ Wegelius, T.;Pankakoski, J. & Tanskanen, K Työmaan materiaalitoimitusten kehittäminen. Helsinki: Rakennusteollisuuden keskusliitto. Wegelius-Lehtonen, T.; Pahkala, S.; Nyman, H.; Vuolio, H. & Tanskanen, K Opas rakentamisen logistiikkaan. Helsinki: Kyriiri Oy. Viitattu
26 LIITE 1 Käyttösuunnitelma Rakennusmateriaalin purkualueiden käyttösuunnitelma Purkualueet Lastaus alueita työmaalla on kaksi. Kellarissa vanha lastauslaituri, kulku Thalian kellarin kautta. Ja toinen sijaitsee Aurakadulla torninosturin vieressä. Lastausalueista vastaa pääurakoitsija NCC Rakennus Oy. Lastaus alueet ovat huomattavan pieniä rakennusprojektin kokoon nähden, jonka vuoksi tämä suunnitelma on tehty. Tärkeimpänä lastin purkualueena on Aurakadulla sijaitseva vuokrattu alue jalkakäytävältä. Alue on 7,6m leveä ja noin 20m pitkä. Tältä alueelta suoritetaan kaikki torninosturia vaativat pystysiirrot, esim. jassikka-valut ja elementtien noston ym. Samalla alueella on myös Alimak henkilö/tavarahissi jolta onnistuu tavaran siirrot 1958 rakennetun osan kerroksiin, joista pääsee vaakasiirtoina myös 1985 rakennetulle osalle. Alueelle EI pääse kuin Eerikinkadun puolelta peruuttamalla ja pois ajo tapahtuu etuperin Eerikinkadun suuntaan. Aurakadun alueen pienuuden takia alueelle otetaan käyttöön varausjärjestelmä. Alueelle mahtuu, alueen ollessa muuten tyhjänä kaksi Kuorma-autoa esim. pumppu ja betoniauto tai neljä pakettiautoa. Tilanteissa kumminkin tullaan siihen, että jotkut autoista jäävät mottiin. Alueelle ei pääse yhdistelmällä jossa on täysperävaunu, puoliperävaunuista sovittava järjestelyt erikseen pääurakoitsijan kanssa. Purkualueelle ei saa pysäköidä mitään ajoneuvotyyppiä purkua/lastausta pidemmäksi ajaksi. Ensisijaiset käyttäjät Alueen ensisijaisia käyttäjiä ovat purun aikana pääurakoitsijan tilaamat betoniautot ja MMpurku Oy purkujätteen poistoon. Niin kauan kuin purkujätettä tarvitsee ajaa, tulee pihalle mahtua jätelavoja purku-urakoitsijan käyttöön. Lavoja tulee pystyä vaihtamaan. Purkuvaiheen loputtua ovat elementtiasentajat elementtisiirtoineen sekä betonointityöt ensisijaisia käyttäjiä joiden toiminta voi vaatia alueen varauksen kokonaiseksi päiväksi tai useammaksi päiväksi. Rakennusmateriaalin tilaus ja vastaanotto Koska käytettävissä oleva alue on rajallinen ja ympäristö on ruuhkainen. Ei työmaalla muuta vastaanotto/lähetyspaikkaa ole. Varastointi aluetta rakennusmateriaalille ei työmaalla ole, joten tavaraa tulee tilata työmaalle sopiva määrä kerrallaan oikeassa järjestyksessä. Suurempaa varastointi paikkaa työmaalta ei voi osoittaa nopean etenemisen vuoksi, jotteivät muiden työt viivästy tiellä olevien tavaroiden vuoksi.
27 LIITE 1 Käyttösuunnitelma Kävelykadulla, linja-autopysäkillä tai torilla EI saa odotuttaa tavaran kuljettajia, eikä varastoida tarvikkeita. Aurakadun puoleisesta ja kellarissa sijaitsevasta alueista laaditaan varauslista. Jonka mukaan alueita käytetään, hankintoja suunnitellessa ja tehdessä tulee ottaa tämä aikataulu huomioon ja hoitaa tarvittavat varaukset. Portti pidetään lukittuna, vain NCC:n työmaamestarit voivat avata lukon jos ei ole toisin sovittu työmaamestareiden puolesta. Käyttäjät velvoitetaan noudattamaan tätä suunnitelmaa ja ilmoittamaan tavarantoimittajalleen koska tulee olla paikalla ja myös vaatimaan aikataulussa pysymistä. NCC ei korvaa aiheutuneita odotustunteja muista kuin NCC:n omista ylimenevistä varauksistaan. Varannut käyttäjä vastaa itse varauksessaan pysymisen. Varausten muutokset ym. tulee ilmoittaa NCC työnjohdolle, jotta kalenteri pysyy ajan tasalla. Eikä tule päällekkäisyyksiä. Varauksista voi ja tuleekin keskustella NCC:n ja muiden käyttäjien ja tavaran toimittajien kanssa. Etuna tässä järjestelyssä on se, että urakoitsija tietää milloin tavara on tulossa ja että tontilla on tilaa kuorma-autolle, nosturi on heti vapaana ja työt sujuvat kuten on suunniteltu. Ruuhka-aikaan väärään aikaan tulleet tavaran toimittajat aiheuttavat tarpeetonta häiriötä tavaran vastaanotossa muille ja urakoitsijalle jolle toimittavat tavaraa. Tavaran tilanneen osapuolen tulee olla ottamassa tavaraa vastaan, muiden tilaamien materiaalien vastaanotosta ei huolehdi NCC. Varaus aikataulu löytyy NCC:n työmaatoimistosta Thalian toisesta kerroksesta Jack & Jonesin vierestä. Varauksista vastaa NCC:n työnjohtaja Jari Peltoniemi, puhelin , jolta tulee ensisijaisesti tiedustella vapaata tilaa. Jari Peltoniemi Mika Niskanen Työmaamestari GSM: Vastaava mestari GSM: NCC Rakennus Oy jari.peltoniemi@ncc.fi NCC Rakennus Oy mika.niskanen@ncc.fi
28 LIITE 2
29 Kultatalotyömaan aluesuunnitelma LIITE 3
30 Esimerkki viikon varauslistasta LIITE 4 Viikko 18 6:30 7:00 7:30 8:00 8:30 9:00 9:30 10:00 10:30 11:00 11:30 12:00 12:30 13:00 13:30 14:00 14:30 15:00 15:30 16: Maanantai Tiistai Keskiviikko Torstai Perjantai Lauantai
31 Aliurakkasopimuksissa huomioitavia asioita LIITE 5 Pelkkiin työurakka sopimuksiin: - Siivous päivittäin, pienet roskat kerroksista löytyviin roska-astioihin, suuremmat jätteet työmaalta löytyviin suurempiin jätelavoihin lajitteluohjeiden mukaisesti (esim. metalli, puu ja lasi omissa lavoissaan). Laiminlyönneistä sovelletaan NCC:n hyvästi-pahasti-rumasti käytäntöä. - Työmaan yleisvalaisimia tai työmaan sähkökeskuksia ei saa siirtää. Eikä yleisvaloista saa ottaa sähköä muuhun kuin urakoitsijan kohdevaloon. Tämänkin kohdan laiminlyönneistä rankaistaan NCC:n hyvästi-pahasti-rumasti käytännön mukaan. - Urakoisijan tulee tarkastaa mestansa työmaalla kohteesta vastaavan työnjohtajan kanssa vähintään viikko ennen suunniteltua työnaloitusta. Urakoitsijan tulee myös oma-aloitteisesti tarkastaa piirustustensa paikkansapitävyys, revisio, ennen työn aloitusta ja aina mestan vaihtuessa. Työnjohtajan kuitenkaan ei saisi pihdata uusia suunnitelmia aliurakoitsijalta. Työurakkaan kuuluu materiaalitoimitukset Kun urakkaan kuuluu myös materiaalitoimitukset tulee sopimuksissa ja ohjauksessa huomioida millaiset kapasiteetit työmaalla on varastoida urakoitsijan materiaaleja. Millä varoitusajalla materiaalia voidaan ottaa työmaalle, kuinka paljon kerrallaan ja kuinka usein. Kun aliurakoitsijalle kuuluu myös materiaalitoimitukset sopimuksessa tulisi huomioida myös edellisten lisäksi. Materiaalitoimitusten ajankohta sovittava viikkoa ennen mestasta vastaavan työnjohtajan, tai logistiikkamestarin, kanssa. Urakoitsijalla oltava työntekijä vastaanottamassa toimituksia. Toimitukset joista ei ole sovittu pääurakoisijan kanssa ajoissa, tai ei lainkaan, ja joilla ei ole vastaanottajaa lähetetään takaisin aliurakoitsijan kustannuksella. Aliurakoitsija saa ottaa työmaalle vain viikon työsuoritusta vastaavan määrän materiaalia. Työmaalla materiaalit pidetään pääurakoitsijan osoittamassa paikassa varastoituna. Pääurakoitsijalle kuuluvat siirrot suoritetaan kerran viikossa toimituskittain, esimerkiksi kun pääurakoisija on sopinut tarjoavansa pystysiirrot. Aliurakoisija hoitaa ylimääräiset siirrot omalla kustannuksellaan. Pystysiirroissa torninosturi kuitenkin tulee pääurakoit-
32 Aliurakkasopimuksissa huomioitavia asioita LIITE 5 sijalta, mutta aliurakoitsija itse vastaa materiaalien paikallaolosta ja nostotaljojen sitomisesta. Pelkät materiaalitoimitussopimuksiset: Toimitus tulee pystyä ilmoittamaan esimerkiksi vähintään kahden tunnin tarkkuudella, kuljettajan on soitettava yhteyshenkilölleen tuntia ennen toimituksen saapumista. Kuormakirjan saa allekirjoittaa vain ilmoitettu yhteyshenkilö. Kemikaali toimituksissa on oltava käyttöturvatiedotteet mukana kemikaalin ensimmäisessä toimituksessa.
TURVALLISUUSASIAKIRJA. Mattilankatu
1 TURVALLISUUSASIAKIRJA Mattilankatu JYVÄSKYLÄN KAUPUNKI Kaupunkirakennepalvelut Yhdyskuntatekniikka 16.4.2010 2 SISÄLLYSLUETTELO 1. YLEISTÄ... 3 1.1 1.2 Turvallisuusasiakirjan tarkoitus... 3 Rakennuttaja
1 Urakkasopimus YSE 1998 RT Tämä sopimuslomake perustuu Rakennusurakan yleisiin sopimusehtoihin YSE 1998.
1 Urakkasopimus YSE 1998 RT 80260 RT 80260 1(5) URAKKASOPIMUS YSE 1998 Tämä sopimuslomake perustuu Rakennusurakan yleisiin sopimusehtoihin YSE 1998. Hanke Numero Rakennuskohde Urakkasopimus PÄÄURAKKA 1
Yhteiset kokoukset ja toimitukset
Yhteiset kokoukset ja toimitukset Talonrakennusteollisuus ry VT, KTM Työmaakokoukset Työmaakokouksen tarkoituksena on luoda kontakti osapuolten kesken todeta työmaan tuotannon tila tutkia onnistuneen lopputuloksen
SIVU-URAKAN ALISTAMINEN. Prof. Jouko Kankainen JoKa-konsultit Oy
SIVU-URAKAN ALISTAMINEN Prof. Jouko Kankainen JoKa-konsultit Oy RAKENNUSURAKAN OSAURAKKASOPIMUKSET vakiosopimukset Urakkasopimus, jossa YSE 98 sopimusehtoina Alistettuna Alistamattomana Pienurakkasopimus
Lisä- ja muutostyöt 6.5.2014. Talonrakennusteollisuus ry VT, KTM Paavo Mattila
Lisä- ja muutostyöt Talonrakennusteollisuus ry VT, KTM Lisä- ja muutostyöt Keskeisin riidanaihe rakennusurakassa Suorittamistarve aiheuttavat suunnitelmien muutokset virheelliset, ristiriitaiset tai puutteelliset
18.1.2015 TURVALLISUUSASIAKIRJA KLAUKKALAN JALKAPALLOHALLIN TEKONURMIKENTTÄ. Puhelin
TYÖTURVALLISUUSASIAKIRJA 1 (6) TURVALLISUUSASIAKIRJA KLAUKKALAN JALKAPALLOHALLIN TEKONURMIKENTTÄ (09) 2500 2010 etunimi.sukunimi@nurmijarvi.fi TYÖTURVALLISUUSASIAKIRJA 2 (6) SISÄLLYSLUETTELO 1 JOHDANTO...
LUONNOS RT 80260 URAKKASOPIMUS 1 SOPIJAPUOLET. toukokuu 1998
toukokuu 1998 1 (10) URAKKASOPIMUS Tämä sopimuslomake perustuu Rakennusurakan yleisiin sopimusehtoihin YSE 1998 RT 16-10660, LVI 03-10277, Ratu 417-T, KH X4-00241. Hanke No Rakennuskohde 1 SOPIJAPUOLET
Kuormien purku ja turvalliset elementtien asennukset
Kuormien purku ja turvalliset elementtien asennukset AJANKOHTAISTA 2017 ESITYS 1. Turvallisuuskehitys Parmassa 2. Parman projektinhallinta numeroina 3. Parman ajankohtaiset turvallisuutta parantavat tuoteratkaisut
TURVALLISUUS INFO 2015
TURVALLISUUS INFO 2015 Betonin pumppaus Pumppaus on helppoa ja nopeaa. Pumppaus sitoo valuun yleensä vähemmän työvoimaa kuin muut menetelmät, myös työhön käytettävä aika lyhenee huomattavasti, joten pumppaus
TYÖTURVALLISUUSASIAKIRJA 1. YLEISTÄ. Turun kaupunki. Turun kaupunki, Kiinteistöliikelaitos, Tilapalvelut PL11 20100 TURKU
Turun kaupunki TYÖTURVALLISUUSASIAKIRJA Sivu 1/5 Tilaaja: Turun kaupunki, Kiinteistöliikelaitos, Tilapalvelut PL11 20100 TURKU TYÖTURVALLISUUSASIAKIRJA 1. YLEISTÄ 1.1. Turvallisuusasiakirjan tarkoitus
LUONNOS. Ylöjärven kaupunki / Yhdyskuntatekniikka Räikäntie 3 / PL 22 33471 Ylöjärvi
toukokuu 1998 1 (11) URAKKASOPIMUS Tämä sopimuslomake perustuu Rakennusurakan yleisiin sopimusehtoihin YSE 1998 RT 16-10660, LVI 03-10277, Ratu 417-T, KH X4-00241. Hanke No Rakennuskohde 1 SOPIJAPUOLET
KVR-URAKAN TURVALLISUUSASIAKIRJA
11.4.2014 Sivu 1/6 Tilaaja: Hämeen ammatillisen korkeakoulutuksen ky PL 230 13101 Hämeenlinna Hanke: Mustiala Uusi Navetta KVR-URAKAN TURVALLISUUSASIAKIRJA Hämeen ammatillisen korkeakoulutuksen ky PL 230,
KAALISTEN KAUPUNKI. Torin seudun kehittämishanke. Toinen rakennusvaihe 2012 Kirkkokadun saneeraus TYÖTURVALLISUUSLIITE
KAALISTEN KAUPUNKI Torin seudun kehittämishanke Toinen rakennusvaihe 2012 Kirkkokadun saneeraus TYÖTURVALLISUUSLIITE 28.3.2012 SIsÄLLYSLUETTEL0 1 YLEISTÄ 1.1 Turvallisuusliitteen tarkoitus 1.2 Rakennuttaja,
Tiivistyykö, erottuuko? valamisen oikeat työmaatekniikat. Betonirakentamisen laatukiertue Jouni Punkki
Tiivistyykö, erottuuko? valamisen oikeat työmaatekniikat Betonirakentamisen laatukiertue 2018 6.11.2018 Jouni Punkki Tiivistyykö, erottuuko? valamisen oikeat työmaatekniikat Rakennusteollisuus RT 7.11.2018
Rakennusalan tuotantoinsinööri. Syventävät opinnot Info ke 25.02.2015 A Stenius
Rakennusalan tuotantoinsinööri Syventävät opinnot Info ke 25.02.2015 A Stenius Rakentamisen tuotantojohto ammattina Rakennustuotannon ammattiprofiilit Tuotantoinsinöörin ammattiprofiili Rakennustuotannon
YSE:n käyttö PKSSK:ssa
INVESTOINNIT PKSSK:SSA G2, Päiki, apteekki ja silmäyksikkö 12/2011 (12,8 milj. ) L1, psykiatriatalon 1. vaihe10/2013 (12,2 milj. ) P2, pysäköintitalo 2. 12/2013 (9,0 milj. ) K-talo tehostetun palveluasumisen
RT 80272 VASTAANOTTOTARKASTUKSEN PÖYTÄKIRJA. syyskuu 2000 korvaa RT 80209
syyskuu 2000 korvaa RT 80209 1 (8) VASTAANOTTOTARKASTUKSEN PÖYTÄKIRJA Tämä pöytäkirjalomake ja lomake RT 80275 Virheluettelo liittyvät toisiinsa ja niissä on otettu huomioon Rakennusurakan yleiset sopimusehdot
SOPIMUS(luonnos) KÄSIN ASENNETTAVAT PÄÄLLYSRAKENTEET.
SOPIMUS(luonnos) KÄSIN ASENNETTAVAT PÄÄLLYSRAKENTEET KÄSIN ASENNETTAVAT PÄÄLLYSRAKENTEET Hanke Nurmijärven kunnan Klaukkalan ja Lepsämän alueurakka 1.10.2017-30.9.2020. Urakkakohde Urakkakohteina Nurmijärven
URAKKARAJALIITE URAKKARAJALIITE MAANRAKENNUS- JA KUITUTÖIDEN URAKKARAJALIITE
URAKKARAJALIITE MAANRAKENNUS- JA KUITUTÖIDEN URAKKARAJALIITE 1. HALLINTOJÄRJESTELYT 1.1. Yleistä 1.2. Informointivelvollisuudet 1.3. Asioiden kirjaaminen 1.4. Työaikataulu 1.5. Piirustusaikataulu Työmaan
Rakentamisen uudet velvoitteet
Rakentamisen uudet velvoitteet Lain tarkoitus ja tavoite Reaaliaikaisen kokonaiskuvan luominen yrityksistä ja työntekijöistä Tietojen avulla voidaan käsitellä, arvioida ja määritellä asiakkaiden verotusstatusta
Rakennusalan tiedonantovelvollisuus
Rakennusalan tiedonantovelvollisuus Päätoteuttajan nimeäminen Työntekijätietojen kuukausittaista tiedonantovelvollisuutta ei ole yksityishenkilön omaan käyttöön rakennuttamassa kohteessa, mikäli työmaalle
TARJOUSPYYNTÖ. Riihipellontie 5 talot A - B - C, 7 talot A - B - C ja 8 talot A - B - C SAARIJÄRVI ULKO-OVIEN JA PARVEKEOVIEN UUSIMISURAKKA
Sivu 1 / 5 TARJOUSPYYNTÖ ULKO-OVIEN JA PARVEKEOVIEN UUSIMISURAKKA Urakassa noudatetaan Rakennusurakan yleisiä sopimusehtoja YSE 1998 RT 16-10660 (viittauksissa on käytetty lyhennettä YSE). Riihipellontie
SOPIMUS TAVARAN X HANKINNASTA
LIITE 5A SOPIMUS SOPIMUS TAVARAN X HANKINNASTA 1. OSAPUOLET JA YHTEYSHENKILÖT Tilaaja: Jyväskylän yliopisto Pl 35 40014 Jyväskylän yliopisto (jäljempänä Tilaaja ) Tilaajan yhteyshenkilö sopimusasioissa:
Ranuan jäähalli LVI-työselostus LVI-TYÖSELOSTUS. IV-urakka KOHDE
LVI-TYÖSELOSTUS IV-urakka KOHDE Ranuan jäähalli 24.4.2015 1 Sisältö LVI-TYÖSELOSTUS... 1 1. Yleistä rakennuskohteesta... 3 1.1 Rakennuskohteen tiedot... 3 1.1.1 Rakennuttaja... 3 1.1.2 Käyttäjän edustaja...
www.työmaakorttiheti.com Palvelu rakentajille helposti ja heti Työmaan työmaakortit ja ilmoitusvelvollisuuden toteuttaminen
www.työmaakorttiheti.com Palvelu rakentajille helposti ja heti Työmaan työmaakortit ja ilmoitusvelvollisuuden toteuttaminen Yleistä Rakentamista koskeva tiedonantovelvollisuus voimaan 1.7.2014. Tavoitteena
Opas rakentamisen tiedonantovelvollisuudesta
Opas rakentamisen tiedonantovelvollisuudesta KUVALLINEN HENKILÖTUNNISTE Kaikilla yhteisellä rakennustyömaalla työskentelevillä henkilöillä, työtehtävästä riippumatta, on oltava näkyvillä kuvallinen henkilötunniste,
Betoniteollisuus, betonielementit, kuormanpurku. Turvallisuustyöryhmän kokous Tuomo Haara
Betoniteollisuus, betonielementit, Turvallisuustyöryhmän kokous 9.10.2017 Tuomo Haara Kuljetukset / lait, asetukset, määräykset: Maantiekuljetuksia koskevia lakeja, asetuksia ja määräyksiä on paljon Kuorman
AS OY ROVANIEMEN TUOHITIE 4 Tuohitie 4 96910 Rovaniemi
AS OY ROVANIEMEN TUOHITIE 4 Tuohitie 4 96910 Rovaniemi URAKKAOHJELMA Salaoja- ja sadevesijärjestelmän uusiminen Urakkaohjelma 2 RAKENNUSHANKE Rakennushanke käsittää As Oy Rovaniemen Tuohitie 4. Salaoja-
Puhtauden ja pölynhallinta linjasaneerauksessa, case Toimitusjohtaja Liisa Laakkonen, LTQ-Partners Oy
Taloyhtiöiden hallitusforum 6.10.2012 Helsingin Messukeskus Puhtauden ja pölynhallinta linjasaneerauksessa, case Toimitusjohtaja Liisa Laakkonen, LTQ-Partners Oy Esimerkki hyvin toteutetusta pölynhallinnasta
Esittäjän esittely. Tämä ei ole opetusmateriaali, vaan Jussin näkemys lyhyellä kokemuksella ilman kyseisten urakkamuotojen koulutusta
Esittäjän esittely Tämä ei ole opetusmateriaali, vaan Jussin näkemys lyhyellä kokemuksella ilman kyseisten urakkamuotojen koulutusta Kantapään kautta onnistumiseen, kolmas kerta toden sanoo PJP ja PJU
Vauhtia tuotantoon Ruskon teollisuusalueelta
Vauhtia tuotantoon Ruskon teollisuusalueelta Toimiva tuotanto-, varasto- ja toimistotila/teollisuustila osoitteessa Konetie 33, Oulu. E8 5,8 KM VALTATIE 20 2 MIN LENTOASEMA 16 KM OULUN KESKUSTA 8,5 KM
Ympäristöasioiden hoito yrityksessä
Fiksu Ammattilainen, Rakennusala KARTOITUS TYÖSSÄOPPIMISJAKSOLLA Ympäristöasioiden hoito yrityksessä OPISKELIJAN TEHTÄVÄLOMAKE 1 Olet suorittamassa työssäoppimisjaksoa rakennusalan yrityksessä. Tehtävänäsi
KEVÄTLAAKSONKALLION ASE- MAKAAVA-ALUE 481, MASSAS- TABILOINTI
Porvoon kaupunki KEVÄTLAAKSONKALLION ASE- MAKAAVA-ALUE 481, MASSAS- TABILOINTI Turvallisuusasiakirja KEVÄTLAAKSONTIE, NIITTYSYRJÄNTIE, PUISTOKÄYTÄVÄ 2 JA PUISTOKÄYTÄVÄ 6 Viite 1510017110 Versio URAKKALASKENTA
ELEMENTO 5 SUORASIVUINEN PILARILLINEN UMPIKIERREPORRAS
Asennusohje 1 (6) ELEMENTO 5 SUORASIVUINEN PILARILLINEN UMPIKIERREPORRAS ASENNUSOHJE YLEISTÄ Elementit asennetaan runkotyövaiheessa kerros kerrallaan asennussuunnitelman mukaisessa järjestyksessä. Tilaaja/työmaa
ehdot 12.1 Toimitus- Yhteystiedot: Gyproc myyntiryhmä: Tilaukset ja toimitukset Tekninen palvelu ORDER
Yhteystiedot: Gyproc myyntiryhmä: Gyproc-tuotteet Myyntijohtaja: Jan Rokama, puh: 0400 534 357 Myyntipäällikkö: Markku Itänen, puh: 040 754 2794 Aluemyyntipäälliköt: Etelä-Suomi: Marko Alho, puh: 044 735
Sivu-urakan alistaminen
Sivu-urakan alistaminen Talonrakennusteollisuus ry VT, KTM Yhteisen työmaan sopimussuhteet KÄYTTÄJÄ RAKENNUTTAJA SUUNNITTELIJAT PÄÄURAKOITSIJA URAKKASOPIMUS ALISTUSSOPIMUS ILMANV. SÄHKÖ PUTKI MUUT Talonrakennusteollisuus
Espoon Asunnot Oy / Espoonkruunu
Espoon Asunnot Oy / Espoonkruunu Espoon kaupungin 100 % omistama yhtiö Suomen toiseksi suurin kunnallinen vuokrataloyhtiö Kiinteistöjä 275 kpl Asuntoja 14.400 Asukkaita n. 32.000 Espoon Asunnot Oy / Espoonkruunu
Visma Liikkuvan työn ratkaisut. Rakennusalan ilmoitusvelvollisuus ja Visma Työmaarekisteri
Visma Liikkuvan työn ratkaisut Rakennusalan ilmoitusvelvollisuus ja Visma Työmaarekisteri Rakennusalan ilmoitusvelvollisuus Lakimuutos veromenettelyyn, voimaan 1.7.2014 Koskettavat yhteisiä työmaita, joissa
RAKENTAMISEEN LIITTYVÄ TIEDONANTOVELVOLLISUUS
RAKENTAMISEEN LIITTYVÄ TIEDONANTOVELVOLLISUUS Taloyhtiö 2014 Päälakimies, VT Jenni Hupli Kiinteistöliitto Mistä on kysymys? Talousrikollisuuden torjuntaan uusi lisäkeino Verotusmenettelylain (18.12.1995/1558)
Rakentamisen tiedonantovelvollisuus
Rakentamisen tiedonantovelvollisuus Kuka, mitä ja miten? Ketä menettely koskee? Yrityksiä toimialasta riippumatta, kuntia, asunto-osakeyhtiöitä, yhdistyksiä sekä valtiota, jotka rakentavat tai rakennuttavat
URAKKAMUOTOKOULUTUS. Torstaina Kylpylähotelli Kunnonpaikka
URAKKAMUOTOKOULUTUS Torstaina 18.1.2017 Kylpylähotelli Kunnonpaikka Jaettu urakka 1. Kuvatkaa lyhyesti urakkamuotonne tyypilliset käyttökohteet ja -organisaatiot? 2. Kuvatkaa urakkamuotonne vahvuudet verrattuna
RAKENNUTTAJAN TYÖTURVALLISUUSASIAKIRJA
1 ASUIN- JA PIHARAKENNUKSEN PURKU-URAKKA, VILLENTIE 5, NAKKILA RAKENNUTTAJAN TYÖTURVALLISUUSASIAKIRJA 15.1.2015 2 0. YLEISTÄ 0.1 Työturvallisuusasiakirjan tarkoitus Tämä turvallisuusliite on rakennustyön
Näytesivut. Marraskuu
Marraskuu Marraskuussa päivitetään kiinteistöstrategia ja sen pohjalta käynniste tään seuraavan vuoden talousarvion valmistelu. Huoltoyhtiö valmistelee kiinteistön tulevaan talveen. Hallinto Päivitetään
Jussi Klemola 3D- KEITTIÖSUUNNITTELUOHJELMAN KÄYTTÖÖNOTTO
Jussi Klemola 3D- KEITTIÖSUUNNITTELUOHJELMAN KÄYTTÖÖNOTTO Opinnäytetyö KESKI-POHJANMAAN AMMATTIKORKEAKOULU Puutekniikan koulutusohjelma Toukokuu 2009 TIIVISTELMÄ OPINNÄYTETYÖSTÄ Yksikkö Aika Ylivieska
Urakkaohjelma. Pvm. 14.11.2014. Projekti nro Projekti 1649V01. Kaukosen asuinrakennuksen vesijohtosaneeraus. Kittilä VESIJOHTOJEN SANEERAUS
Laatija Rauno Huuki Urakkaohjelma Pvm. 14.11.2014 Sivu 1(9) Projekti nimi, Kaukosen asuinrakennuksen vesijohtosaneeraus Projekti nro Projekti 1649V01 Kaukosen asuinrakennuksen vesijohtosaneeraus Kittilä
KUUKAUSITIEDOTE MAALISKUU 2015
18.3.2015 Sivu 1/8 Hämeenlinnan kaupunki Linnan Tilapalvelut liikelaitos PL 84 13101 Hämeenlinna Hanke: Tuomelan koulun peruskorjaus KUUKAUSITIEDOTE MAALISKUU 2015 Tällä tiedotteella pyrimme kuvaamaan
Tiedonantovelvollisuus rakentamispalveluista. Pirkko Vuori, Verohallinto
Tiedonantovelvollisuus rakentamispalveluista Pirkko Vuori, Verohallinto Tiedonantovelvollisuus urakoista Kuka on tiedonantovelvollinen? Kukin tilaaja ilmoittaa omat urakkatietonsa Ts. keneltä on tilannut
Rakennuspalveluiden käännetty verovelvollisuus
Rakennuspalveluiden käännetty verovelvollisuus Uudet säännökset astuvat voimaan 1.4.2011 Uudistus koskee myös muita yhtiöitä kuin perinteisiä rakennusyhtiöitä. 2 Rakennuspalveluiden käännetty verovelvollisuus
rakentamisapu.fi! (tulossa myöhemmin)! OMAKOTITALON RAKENTAMISAPU PALVELU KYSY LISÄÄ: Marko Pakarinen - p e.
rakentamisapu.fi! (tulossa myöhemmin)! OMAKOTITALON RAKENTAMISAPU PALVELU rakentamisapu.fi! RAKENTAMISAPU PALVELU JA ONNISTUNUT TALONRAKENNUSPROJEKTI ETUJA: Omakotitalon rakennuttaminen on iso ja vaativa
Incoterms 2000. Finnish. www.if.fi
Incoterms 2000 Finnish www.if.fi KANSAINVÄLISEN KAUPPAKAMARIN TOIMITUSLAUSEKKEET MIKÄ ON? Toimituslauseke on kirjain- tai sanayhdistelmä, jolla sovitaan eräistä kauppasopimuksen ehdoista. MITÄ TOIMITUS-
Pyydän tarjoustanne kylpyhuoneen muutostyöstä tässä tarjouspyynnössä ja liitteissä esitetyn mukaisesti.
KYLPYHUONEEN MUUTOSTYÖ Muutostyön kohde Pyydän tarjoustanne kylpyhuoneen muutostyöstä tässä tarjouspyynnössä ja liitteissä esitetyn mukaisesti. Muutostyön kohteen on vuonna 2003 valmistuneen kerrostaloasunnon
Suuria säästöjä elpo-elementeillä
Suuria säästöjä elpo-elementeillä Säästöä rakentamisajassa Säästöä asuinneliöissä Säästöä materiaalikuluissa Säästää myös ympäristöä Elpotek Oy talotekniikan innovaatioita Elpotek Oy on talotekniikkaelementtien
Laatukäsikirjan Sisältö
Petri Siivonen 18.2.2015 Kun työ on nautinto, elämä on ilo. Kun työ on velvollisuus, elämä on orjuutta. Maxim Gorki 1 RASICOM OY YRITYKSENÄ Laatukäsikirjan Sisältö Rasicom Oy on perustettu vuonna 2004.
YSE poikkeamat ja niiden vaikutus sähköurakoitsijalle
YSE poikkeamat ja niiden vaikutus sähköurakoitsijalle Jussi Kuusela Amplit Oy 17.5.2016 YLEISTEN SOPIMUSEHTOJEN HISTORIA 1895 Arkkitehtiklubi hyväksyi kaavakkeen käytettäväksi yleisesti rakennusurakoissa
SÄHKÖTEKNISTEN TÖIDEN SUORITTAMINEN AIKAVELOITUSPERIAATTEELLA
SÄHKÖTEKNISTEN TÖIDEN SUORITTAMINEN AIKAVELOITUSPERIAATTEELLA Etelä-Savon sosiaali- ja terveyspalvelujen kuntayhtymä pyytää tarjoustanne tarvitsemiensa sähkötöiden suorittamisesta sekä tilaajan tai urakoitsijan
TYÖTURVALLISUUSKILPAILU 2015. Avaustilaisuudet. Kimmo Anttonen Aluepäällikkö Talonrakennusteollisuus ry, Itä Suomi. Mikkeli. Joensuu.
TYÖTURVALLISUUSKILPAILU 2015 Avaustilaisuudet Mikkeli Joensuu Kuopio Kimmo Anttonen Aluepäällikkö Talonrakennusteollisuus ry, Itä Suomi Ohjelma 9.00 Tilaisuuden avaus Aluepäällikkö Kimmo Anttonen, Talonrakennusteollisuus
Rakennustyömaan laadunhallinnan suunnittelu. Kimmo Anttonen aluepäällikkö Talonrakennusteollisuus ry Itä-Suomi
Rakennustyömaan laadunhallinnan suunnittelu Kimmo Anttonen aluepäällikkö Talonrakennusteollisuus ry Itä-Suomi Työmaan laadunhallinta/ -varmistussuunnitelma 1. Vastuunjako selkeästi kuka tekee/vastaa mitä
Ajankohtaista veronumerolainsäädännöstä ja harmaasta taloudesta. Talonrakennusteollisuus ry Ville Wartiovaara
Ajankohtaista veronumerolainsäädännöstä ja harmaasta taloudesta Talonrakennusteollisuus ry Ville Wartiovaara Ilmoitusvelvolliset tilaaja, päätoteuttaja ja työnantaja - Verotusmenettelylaki Rakentamispalvelujen
RIVITALON VESIKATON JA PIHA-ALUEIDEN PERUSKORJAUKSEN URAKKATARJOUSPYYNTÖ. Kiinteistö Oy Suonenjoen Vuokratalot. Riikka Oinonen, toimitusjohtaja
Sivu 1 / 3 RIVITALON VESIKATON JA PIHA-ALUEIDEN PERUSKORJAUKSEN Tilaaja Tilaajan edustaja Rakennuttaja Rakennuttajan edustaja ja valvoja Pääurakan sisältö Kiinteistö Oy PL 13, Keskuskatu 3 77601 Suonenjoki
RAKENNUSURAKKASOPIMUS
Kiinteistö Oy Mallisoppari 00100 HELSINKI RAKENNUSURAKKASOPIMUS Hanke Rakennuskohde Urakan kohteena on Vuokra Oy:n omistaman Kiinteistö Oy Mallisopparin (, 00100 Helsinki) pihan kunnostustyöt. Kiinteistö
Keskustatyömaan logistiikan suunnittelu
Saimaan ammattikorkeakoulu Tekniikka Lappeenranta Rakennustekniikan koulutusohjelma Rakennustuotannon suuntautumisvaihtoehto Jukka Okko Keskustatyömaan logistiikan suunnittelu Opinnäytetyö 2014 Sisältö
Tietotili Consulting Oy Rakennusalan uudet ilmoitusvelvollisuudet
Tietotili Consulting Oy Rakennusalan uudet ilmoitusvelvollisuudet Veikko Virkki, KHT Auktorisoitu tilitoimisto ja KHT-yhteisö kansainvälisillä valmiuksilla ja nykyaikaisimmilla järjestelmillä Rakennusalan
Suuntautuminen ja työharjoitteluseminaari
Suuntautuminen ja työharjoitteluseminaari Stadia 11.10.2007 Ilkka Leskelä Sisältö 11.10.2007 1. Koulutustausta ja nykyiset työtehtävät 3. Opiskelijasta ammattilainen rakennusliikkeessä ja työtehtävät 1
RAKENTAMISEN JOHTAMINEN 1. HALLINNOLLISET ASIAT. 1.1 Vastuullisten ja valtuuksien ilmoittaminen. 1.2 Rakennuspaikka ja sen rakennusaikainen käyttö
19.11.2002 Sivu 1/5 1. HALLINNOLLISET ASIAT 1.1 Vastuullisten ja valtuuksien ilmoittaminen Tilaaja ilmoittaa kirjallisesti urakkaneuvotteluissa tai viimeistään ensimmäisessä työmaakokouksessa tilaajan
KITTILÄN YLÄASTE JULKISIVUREMONTTI YHDYSKÄYTÄVÄN JA TAVARAN VASTAANOTON KOHDALLA TYÖTURVALLISUUSASIAKIRJA
19.3.2015 KITTILÄN YLÄASTE JULKISIVUREMONTTI YHDYSKÄYTÄVÄN JA TAVARAN VASTAANOTON KOHDALLA TYÖ 1611 TYÖTURVALLISUUSASIAKIRJA 1 SISÄLLYSLUETTELO 1.1 Työturvallisuusliitteen tarkoitus... 2 1.2 Päätoteuttaja...
Betonin laadunvarmistaminen työmaalla
Betoniseminaari 20.3.2017 / Betonin laadunvarmistaminen työmaalla Infra- ja talonrakentaminen Betonin laadunvarmistaminen työmaalla Hyvä ennakkosuunnittelu Suunnitelman noudattaminen Varautuminen häiriöihin
TÖRNÄVÄNSAAREN SILTA TYÖTURVALLISUUSLIITE
SEINÄJOEN KAUPUNKI TÖRNÄVÄNSAAREN SILTA TYÖTURVALLISUUSLIITE 15.2.2016 Tämä asiakirja koskee Seinäjoen Kaupungin Törnävänsaaren sillan rakennustöitä. 1 (5) TYÖTURVALLISUUSLIITE 0. YLEISTÄ 0.1 TURVALLISUUSLIITTEEN
Muottiharkot työohje 17/11/2015
Muottiharkot työohje 17/11/2015 Sisällysluettelo Toimitukseen valmistautuminen..sivu.3 Harkkojärjestelmä ja mitoitus...sivu.4 Harkkojen ladonta ja raudoitus sivu.6 Harkkojen valaminen.sivu.8 Aukkopielet
Työmaakohtainen perehdyttäminen rakennustyömaalla
Työmaakohtainen perehdyttäminen rakennustyömaalla Tarkoitus; Mikään työmaa ei ole identtinen! Jokaisella työmaalla omat erityispiirteet ja vaaratekijänsä Antaa työmaalle tulevalle henkilölle tietoa yleisistä
Asunto Oy Helsingin Radiotehdas Näin meillä Vastaava työjohtaja Juha Yrjönen NCC Rakennus Oy
Näin meillä Vastaava työjohtaja Juha Yrjönen Taustaa hankkeelle - Rakennus rakennettiin vuosina 1937-1941 Helvar Oy:n radiotehtaaksi. - Rakennuksen käyttötarkoitus muutetaan teollisuusrakennuksesta, asuinkäyttöön
Tuotannon luotettavuus
Tuotannon luotettavuus Tuomas Särkilahti Skanska Talonrakennus Oy 1 Sisältö 1. Skanskan Luotettavan Tuotannon Toimintapa (LTT) 2. Miksi tuotannon luotettavuus on tärkeää 3. Miten varmistamme luotettavan
SOPIMUS KLAUKKALAN VANHUSTENTALON LIIKUNTASALIN KUNTOSALILAITTEIDEN HANKINNASTA
1 (5) SOPIMUS KLAUKKALAN VANHUSTENTALON LIIKUNTASALIN KUNTOSALILAITTEIDEN HANKINNASTA 1. Osapuolet ja yhteyshenkilöt Tilaaja: Tilaajan yhteyshenkilö Toimittaja: Y-tunnus: Toimittajan yhteyshenkilö 2. Sovellettavat
LOIMAAN KAUPUNKI TARJOUSPYYNTÖ
PURKU-URAKKAAN Hanke numero 004500 Tilaaja Loimaan kaupungin tekninen lautakunta / rakennuttamispalvelut pyytää urakkatarjoustanne alla mainitusta kohteesta liitteenä olevien asiakirjojen mukaisesti. Tarjous
Granlund Manager - Scudo Pro Hankkeiden kustannusohjauksen kokonaisratkaisu
Granlund Manager - Scudo Pro Hankkeiden kustannusohjauksen kokonaisratkaisu Uudet ilmoitusvelvollisuudet voimaan 1.7.2014 rakentamispalveluiden tilaajille Rakentamispalveluihin liittyvä tiedonantovelvollisuus
Terveisiä Teille tuleville rakentajille Vuoreksen asuntomessurakentajilta
Terveisiä Teille tuleville rakentajille Vuoreksen asuntomessurakentajilta Suunnitteluvaihe lukitsee käyttökustannukset 90%:sti Lämmitysjärjestelmiä kannattaa puntaroida, kuinka paljon lisäkilkkeitä siellä
Keskustien perusparannus. Puumala, Kirkonkylä PUUMALA. Tilaajan edustajat Sopimusasioissa Työsuoritukseen liittyvissä asioissa
Kunnanhallitus 14.8.2017 142 liite nro 1 URAKKASOPIMUS 8.8.2017 1(6) URAKKASOPIMUS Tämä sopimuslomake perustuu Rakennusurakan yleisiin sopimusehtoihin YSE 1998 RT 16-10660, LVI 03-10277, Ratu 417-T, KH
YHTEINEN TYÖPAIKKA, aliurakointi ja ketjutus Kansainvälinen työturvallisuuspäivä 28.4.2015
YHTEINEN TYÖPAIKKA, aliurakointi ja ketjutus Kansainvälinen työturvallisuuspäivä 28.4.2015 Vesa Ullakonoja ü työpaikalla on yksi työpaikan kokonaisuutta hallitseva eli pääasiallista määräysvaltaa käyttävä
SOPIMUSLUONNOS: PUHDISTAMOLIETTEEN KUIVAUKSEN LAITEHANKINTA. Molemmat Tilaaja ja Toimittaja jäljempänä myös Osapuoli tai Osapuolet
LIITE 7: Sopimusluonnos 0(5) SOPIMUSLUONNOS: PUHDISTAMOLIETTEEN KUIVAUKSEN LAITEHANKINTA 1. Osapuolet ja yhteyshenkilöt Tilaaja: (jäljempänä Tilaaja ) Tilaajan yhteyshenkilö sopimusasioissa: Toimittaja:
PURKUSUUNNITTELU Anna-Maria Nieminen
PURKUSUUNNITTELU 24.1.2018 Anna-Maria Nieminen PURKAMINEN LISÄÄNTYY Miksi rakennuksia puretaan? Tulevaisuuden näkymät MIKSI RAKENNUKSIA PURETAAN? Peruskorjausiässä olevat rakennukset eivät tekniikaltaan
Kokkolan Sataman väylien ja satama-altaiden monikeilaustyö
1(5) TARJOUSPYYNTÖ Kokkolan Sataman väylien ja satama-altaiden monikeilaustyö Kokkolan Satama Oy pyytää tarjoustanne Kokkolan sataman väylien ja satama-altaiden monikeilaustyöstä. Työssä on noudatettava
K-sairaalan työmaan viivästyminen
Hallitus 204 05.12.2017 K-Sairaalan urakkasopimuksen purkaminen EKSTPHAL 204 Etelä-Karjalan sosiaali- ja terveyspiiri (Eksote) ja HL-Rakentajat Oy allekirjoittivat 16.2.2016 urakkasopimuksen K-sairaalan
Graniittirakennus Kallio Oy -2013
Graniittirakennus Kallio Oy -2013 Perustettu 1983, perustajina/omistajina Armas Kallio perheineen 2007 Urakointitoiminnan aloittaminen pääkaupunkiseudulla 2010 Omistusjärjestely yrityksen omistuksen siirtyminen
VÄLSKÄRINKATU YHTEISTOIMINTASOPIMUS
1 (8) VÄLSKÄRINKATU YHTEISTOIMINTASOPIMUS 24.4.2018 2 (8) SISÄLLYSLUETTELO SOPIMUKSEN TARKOITUS JA SOPIMUSOSAPUOLET... 3 Tilaaja, maanrakennusurakka... 3 Rakennuttaja, maanrakennusurakka... 3 Pääurakoitsija...
MYRSKYLÄN KUNTA TERVEYSASEMAN PERUSKORJAUS URAKKAOHJELMA
MYRSKYLÄN KUNTA TERVEYSASEMAN PERUSKORJAUS URAKKAOHJELMA 1 Sisältö MYRSKYLÄN KUNTA... 0 TERVEYSASEMAN PERUSKORJAUS... 0 URAKKAOHJELMA... 0 SISÄLTÖ... 1 0 RAKENNUSHANKKEEN YHTEYSTIEDOT... 3 0.1 RAKENNUTTAJA,
Luotettava Laatutyömaa
Luotettava Laatutyömaa Rakentamisen Laatu RALA ry Suomen Tilaajavastuu Oy Asunto-, toimitila- ja rakennuttajaliitto RAKLI ry Rakennusteollisuus RT ry Rakennusliitto Luotettava Laatutyömaa Alan järjestäytyneet
LUONNOS RT 80260 URAKKASOPIMUS 1 SOPIJAPUOLET. toukokuu 1998 1 (11)
RT 80260 toukokuu 1998 1 (11) URAKKASOPIMUS Tämä sopimuslomake perustuu Rakennusurakan yleisiin sopimusehtoihin YSE 1998 RT 16-10660, LVI 03-10277, Ratu 417-T, KH X4-00241. Hanke No Rakennuskohde Urakkasopimus
Sisäilmaparannuksen rakennuttaminen, CASE päiväkoti
Sisäilmaparannuksen rakennuttaminen, CASE päiväkoti Teemu Alavenetmäki RI (AMK) Tampereen Tilakeskus Liikelaitos rakennuttajainsinööri Sisältö Suunnittelu Kilpailutus ja urakoitsijoiden valinta Rakentaminen
JOS RAKENNAT NIIN REKISTERÖIDYT
JOS RAKENNAT NIIN REKISTERÖIDYT Tietojen ilmoittaminen Veronumero.fi-palveluun vie muutaman minuutin. Se ei maksa mitään, mutta merkitsee suuria asioita yrityksesi tulevaisuudelle. Ilmoitusmenettely on
Uusi asunto-osakeyhtiölaki
OULUN LÄÄNIN KIINTEISTÖYHDISTYS Hyvän asumisen puolesta Uusi asunto-osakeyhtiölaki Osakkeenomistajan remontit Pakkalan Sali 2. 9 2010 Pekka Luoto Uusien määräysten tavoitteita, miksi uudet määräykset ovat
Sujuvan toteutuksen perusta on hyvä suunnittelu case esimerkki toteutusvaihtoehdoista
Sujuvan toteutuksen perusta on hyvä suunnittelu case esimerkki toteutusvaihtoehdoista Päätehtävät ja roolit Tilaaja päättää Isännöitsijä johtaa taloyhtiötä Projektijohtaja johtaa hanketta Valvoja valvoo
28.9.2015. Mikäli tämän dokumentin vaatimuksista poiketaan, täytyy ne kirjata erikseen hankintasopimukseen.
Turvallisuusohje 1 (5) 1 Turvallisuuden vähimmäisvaatimukset palveluntoimittajille Metsä Groupin tavoitteena on varmistaa turvallinen ja toimintavarma työympäristö joka päivä. Tavoite koskee niin Metsä
JAETUN URAKAN TURVALLISUUSASIAKIRJA
9.7.2014 Sivu 1/7 Tilaaja: RVLE kiinteistöyksikkö Niskapietiläntie 32 E 55910 Imatra Projekti: Onttola 2010R-00020.01, Ivalo 2010R-00041.01 Ivalon ja Onttolan ampumaratojen kehittäminen JAETUN URAKAN TURVALLISUUSASIAKIRJA
TILAAJAN TURVALLISUUSASIAKIRJA
BERNERIN HALLIN VESIKATTEEN UUSIMINEN TILAAJAN TURVALLISUUSASIAKIRJA Laatija: Osmo Jauhiainen 1 (4) TYÖTURVALLISUUSASIAKIRJA 1. YLEISTÄ 1.1 Turvallisuusasiakirjan tarkoitus Tämä turvallisuusasiakirja on
Suomen Turvallisuusneuvonantajat. Laatu ja turvallisuus auditointi
Suomen Turvallisuusneuvonantajat Laatu ja turvallisuus auditointi Yritys: Tarkastelun kohde: Auditoija: Päiväys: 1.1 Vastuuhenkilöt 1.1.1 Onko kemikaalien maakuljetuksille nimetty turvallisuusneuvonantaja?
Euran kunta Terveyskeskus-vanhainkodin peruskorjaus ja laajennus
Euran kunta Terveyskeskus-vanhainkodin peruskorjaus ja laajennus Työmaaraportti nro 10 maaliskuu 2015 - huhtikuu 2015 Päiväys: 30.4.2015 Raportin laatija: Rantanen Markus SISÄLLYS 1 TYÖMAATILANNE JA AIKATAULU...
LUONNOS RT 80260 URAKKASOPIMUS 1 SOPIJAPUOLET. toukokuu 1998
toukokuu 1998 1 (11) URAKKASOPIMUS Tämä sopimuslomake perustuu Rakennusurakan yleisiin sopimusehtoihin YSE 1998 RT 16-10660, LVI 03-10277, Ratu 417-T, KH X4-00241. Hanke No Rakennuskohde 1 SOPIJAPUOLET
HATTULAN YHTEISKOULU/LUKION VESIKATTEEN UUSIMINEN
HATTULAN YHTEISKOULU/LUKION VESIKATTEEN UUSIMINEN TYÖTURVALLISUUSASIAKIRJA TYÖTURVALLISUUS JA YMPÄRISTÖASIAT 3.1 Yleistä Työturvallisuuteen liittyvät asiat ja työsuojeluorganisaatio on esitettävä työmaan
Lean Construction ja integroivat toteutusmallit tilaajan näkökulmasta
LCIFIN-päivä 21.11.2013 Lean Construction ja integroivat toteutusmallit tilaajan näkökulmasta Kiinteistöjohtaja Teppo Salmikivi Helsingin yliopisto, tila- ja kiinteistökeskus 21.11.2013 Tila- ja kiinteistökeskus
TÄRKEITÄ OHJEITA TAPAHTUMAN JA PROMOOTION JÄRJESTÄJÄLLE KAUPPAKESKUS SKANSSISSA
TÄRKEITÄ OHJEITA TAPAHTUMAN JA PROMOOTION JÄRJESTÄJÄLLE KAUPPAKESKUS SKANSSISSA Lue tämä dokumentti tarkasti ja välitä se Skanssiin paikalle tuleville promootiohenkilöille. Ohjeista heitä ottamaan dokumentti
Lisä- ja muutostyöt 9.10.2015. Talonrakennusteollisuus ry VT, KTM Paavo Mattila
Lisä- ja muutostyöt Talonrakennusteollisuus ry VT, KTM Tehtävä Tilaajan suunnittelemassa kokonaishintaisessa maanrakennusurakassa urakoitsijan työsuoritukseen kuului mm. louhepenkereen rakentaminen. Käyttäjän
