Putkilinjan rakentaminen. Nord Stream 2 AG marraskuu 2018

Koko: px
Aloita esitys sivulta:

Download "Putkilinjan rakentaminen. Nord Stream 2 AG marraskuu 2018"

Transkriptio

1 Putkilinjan rakentaminen Nord Stream 2 AG marraskuu 2018

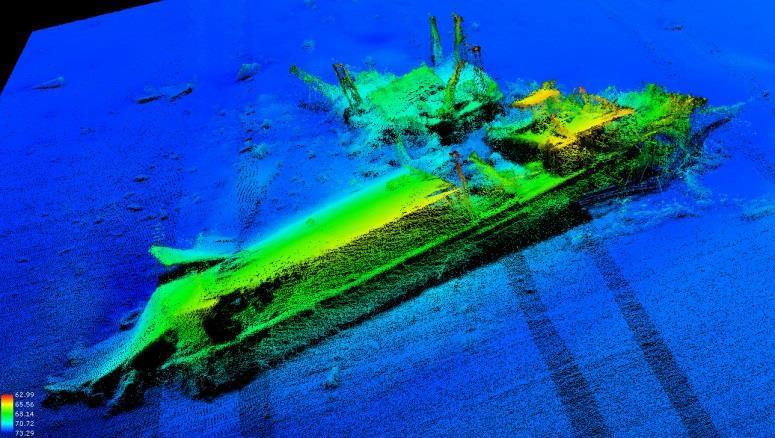

2 Sisältö Johdanto... 3 Merenpohjatutkimukset... 4 Kulttuuriperintö... 5 Venäjä... 6 Suomi... 6 Ruotsi... 6 Tanska... 7 Saksa... 7 Logistiikka... 8 Rakentaminen Valmistelevat toimenpiteet avomerellä Ammusten raivaaminen Kaivannot Kiviaineksen sijoittaminen Kaapelien risteyskohdat Venäjän rantautumispaikka Rantautumispaikan alue Putkilinjan asentaminen maalla Putkilinjan asentaminen avomerellä Putkilinjan asentaminen avomerellä Putkilinjan laskuprosessi Putkenlaskualukset Rantautumispaikan laitokset Mikrotunnelointi Ympäristövaikutusten seuranta

3 Johdanto EU:n kotoperäinen kaasuntuotanto vähenee nopeasti. Vastatakseen kysyntään EU tarvitsee uusia, luotettavia, kohtuuhintaisia ja kestävän kehityksen mukaisia kaasutoimituksia. Nord Stream 2 -putkilinja vastaa tähän kysyntään tuomalla kaasua maailman suurimmista kaasuvarannoista Venäjältä EU:n sisämarkkinoille. Se parantaa maakaasun saatavuutta ja tukee Euroopan energiapolitiikan tavoitteita. Edistyksellisen teknologiansa ansiosta Nord Stream 2 tarjoaa maakaasua luotettavasti, taloudellisesti ja ympäristön huomioon ottaen seuraavien vuosikymmenten aikana, hyödyntäen Nord Stream -putkilinjajärjestelmästä sekä EU:n ja Venäjän välisestä pitkäaikaisesta energiayhteistyöstä saatuja kokemuksia. Kaksoisputkilinja on yli kilometrin pituinen ja ylittää Itämeren Venäjän rannikolta Saksan rannikolle asti. Se kulkee rinnakkain olemassa olevan Nord Stream -putkilinjajärjestelmän kanssa. Putkilinjojen päihin rakennettavat rantautumispaikat liitetään Venäjän ja Euroopan kaasuputkiverkostoihin, joiden välille putkilinja asennetaan Itämeren pohjaan. Nord Stream 2 työskentelee maailman johtavien urakoitsijoiden kanssa ja noudattaa tiukkoja terveys-, ympäristö- ja sosiaalisia standardeja suojellakseen Itämerta valmistelevien töiden ja rakentamisen jokaisessa vaiheessa. Kaikki työ toteutetaan kansallisten lupaehtojen mukaisesti, ja mahdollisia ympäristöön tai mereen kohdistuvia vaikutuksia tarkkaillaan. 3

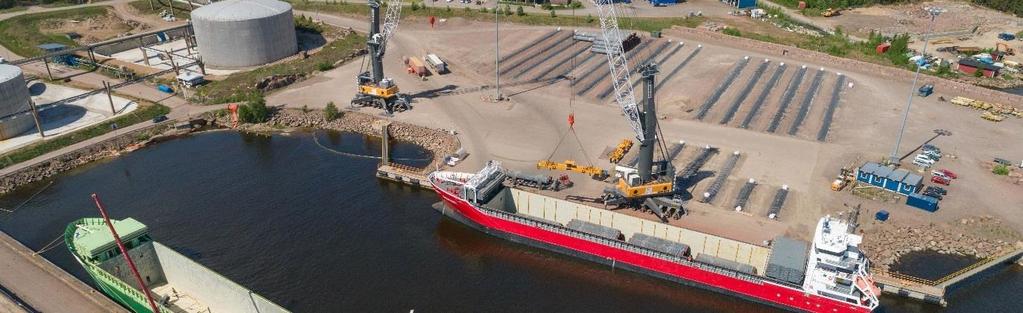

4 Merenpohjatutkimukset Ennen rakennustöiden aloittamista Nord Stream 2 on tutkinut kattavasti merenpohjaa. Tutkimukset ovat suurten kansainvälisten infrastruktuurihankkeiden, kuten merenalaisten putkilinjojen kulmakiviä. Tutkimuksissa kerätyt tiedot ovat avainasemassa hankkeen edistämisessä turvallisesti, sillä ne antavat tärkeää tietoa suunnitteluun, reittien optimointiin, ympäristövaikutusten arviointeihin (YVA) ja luvitukseen, ympäristönhallintaan ja -tarkkailuun, rahoitukseen ja vakuutuksiin, laadunvalvontaan sekä putkilinjan käyttöön. Koko Itämeren reitti Venäjältä Saksaan kartoitettiin rannikolta yli 200 metrin syvyyteen asti noin linjakilometrin suuruisella alueella. Turvallisen reitin takaamiseksi kaikki merenpohjan yksityiskohdat oli tunnistettava: jyrkät rinteet, sedimenttityypit ja siirtolohkareet, ympäristön kannalta herkät alueet, veden syvyys ja kaikki kohteet, jotka voivat vaikuttaa putkilinjan asentamiseen ja käyttöön olemassa olevasta infrastruktuurista laivahylkyihin ja räjähtämättömiin ammuksiin. Hyödyntämällä nykyaikaista teknologiaa ja korkealaatuista 3D-dataa Nord Stream 2 on 41 tutkimusaluksellaan kartoittanut reitin, joka minimoi ympäristövaikutukset ja takaa uuden maakaasuputkilinjan turvallisen käytön. 4

5 Kulttuuriperintö Itämeren fyysisten ominaisuuksien ansiosta aiempaa ja nykyistä ihmisten toimintaa todistavien kulttuuriperintökohteiden säilyminen on poikkeuksellista, ja niiden arvo sekä tieteelliset mahdollisuudet ovat merkittävät. Merenpohjan häiritseminen fyysisesti voi vahingoittaa arvokkaita kulttuuriperintökohteita tai estää niiden tieteellisen tutkimuksen tulevaisuudessa. Siten putkilinjan reitti optimoitiin minimoimalla negatiiviset vaikutukset arvokkaisiin kulttuuriperintökohteisiin aina kun mahdollista. Niissä viidessä maassa, joiden vesillä Nord Stream -putkilinjat kulkevat, lainsäädäntö suojaa kulttuuriperintöä. Olemme huomioineet jo putkilinjojen suunnittelussa Nord Stream 2:n mahdolliset vaikutukset kulttuuriperintöön ja tehneet läheistä yhteistyötä vastaavien kulttuuriperintöviranomaisten ja -asiantuntijoiden kanssa jokaisessa putkilinjan kauttakulkumaassa. Näin noudatamme myös Nord Streamin parhaiden käytäntöjen esimerkkiä. Itämeren pohjassa on suuri määrä laivahylkyjä, jotka edustavat monenlaisia aluksia. Osa hylyistä ei enää ole arkeologisessa mielessä kiinnostavia, kun taas toiset ovat ainutlaatuisia rakennusmenetelmänsä, kuntonsa tai poikkeuksellisten historiallisten tekijöiden ansiosta. Lainsäädäntö suojaa yli 100 vuotta vanhoja kohteita Itämeren rantavaltioissa. Kunkin maan viranomaiset voivat lisäksi päättää suojella uudempia hylkyjä (esimerkiksi lentokoneita tai laivoja ensimmäisestä tai toisesta maailmansodasta). Kulttuuriperinnön kannalta tärkeiden kohteiden ja alueiden tunnistamiseksi on tehty perusteellisia selvityksiä muun muassa hylyistä, joita tulee välttää tai suojella. Nord Stream 2 käyttää kulttuuriperinnön suojelemiseksi monenlaisia lieventämistoimenpiteitä: välttämistä, varovaisuutta ja kohteiden pelastamista. Jotta kulttuuriperintökohteet eivät häiriintyisi, putkilinjakäytävän ja kohteiden välille suositellaan jätettäväksi muun muassa Suomen ja Ruotsin asiantuntijoiden mukaan vähintään 50 metrin väli. Putkilinjojen sijoittaminen tarpeeksi kauas kulttuuriperintökohteista esimerkiksi tarkistamalla asennuskäytävä ennen asennusta vähentää vaikutuksia. Jos tietyt toimenpiteet kuten kiviainespenkereiden rakentaminen koetaan tarpeellisiksi, nämä tehdään varovaisesti ja minimietäisyyksiä noudattaen. Jos artefakteja on tarpeen siirtää, Nord Stream 2 päättää 5

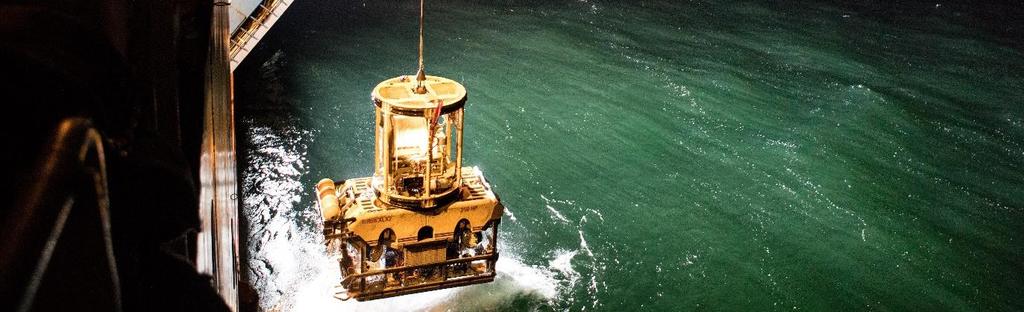

6 sopivasta toimenpiteestä yhdessä asiantuntijoiden kanssa: löydetyt artefaktit voidaan nostaa ja luovuttaa viranomaisille tai siirtää turvalliselle etäisyydelle rakennusalueelta. Venäjä Nord Stream 2:n suosima reitti Narvanlahden kohdalla kulkee alueen läpi, joka oli aikanaan Venäjän ja Länsi-Baltian välisen merikaupan kannalta tärkeä. Tästä ovat todisteena useat Narvanlahdella uponneet kauppa- ja sotilaslaivat. Nord Stream 2 -hankkeessa toteutettiin geofysikaalinen merenpohjatutkimus vuosina ihmisperäisten esineiden kartoittamiseksi merenpohjassa. 1,5-kilometrin levyisessä käytävässä tunnistettiin noin 10 kulttuuriperinnön kannalta potentiaalisesti kiinnostavaa kohdetta, kuten hylkyjä tai niiden osia. Kohteiden yleisten kuvausten jälkeen kesällä 2017 toteutettiin yksityiskohtaisempia merenalaisia tutkimuksia tulevan putkilinjan käytävässä. Kyseisen tutkimuksen tavoitteena oli selvittää, ovatko kohteet osa kulttuuriperintöä. Viisi kohdetta todettiin liikutettavissa oleviksi merikalastukseen ja merenkulkuun liittyviksi arkeologisiksi kohteiksi. Kolme kohdetta nostettiin ja kuljetettiin Kingiseppin historiamuseoon (Museum of History and Local Lore) konservoinnin jälkeen. Näitä olivat prässitaonnassa muokkautuneet kaksikärkiankkurit sekä koukku, jotka ovat molemmat oletettavasti peräisin 1800-luvun lopulta tai 1900-luvun alusta. Yksi esineistä oli veden varastoimiseen tarkoitettu litran vesinakkari todennäköisesti ja 1900-luvun alun väliseltä ajalta. Kaksi muuta esinettä, vuoden 1862 aikainen meriministeriön ankkuri sekä luvun puinen vetoakseli siirrettiin ulos putkilinjan käytävästä. Suomi Suomessa tunnistettiin kaksi kulttuuriperinnön kannalta merkittävää kohdetta: kauppalaiva 1700-luvulta ja tykkiproomu 1700-luvun lopulta tai 1800-luvun alusta. Kulttuurihistoriallisesti kiinnostavien kohteiden listaan on myös lisätty kaksi tarkastettua toisen maailmansodan aikaista kohdetta, rahtilaivatyyppinen kuljetusalus ja sukellusveneiden torjuntaverkko, vaikka ne eivät täytäkään 100 vuoden kriteeriä. Yllä mainittujen kohteiden lisäksi 1000 metrin säteellä putkilinjan reitistä sijaitsee yhteensä 32 kulttuurihistoriallisesti mahdollisesti kiinnostavaa kohdetta. Suomen reitin osuudella käytetään dynaamisesti asemoitua alusta, jolloin putkilinjan asentaminen ei vaikuta kyseisiin kohteisiin. Putkilinjan ja kohteiden välisestä etäisyydestä johtuen kohteita ei tutkita tai arvioida enempää. Ruotsi Ruotsin talousvyöhykkeellä putkilinjan reitin läheisyydessä ei ole havaittu kulttuuriperintökohteita. Kuusi mahdollista arkeologista hylkyä on kuitenkin havaittu metrin etäisyydellä putkilinjan reitistä. Tästä johtuen kauko-ohjattavalla kameralla (ROV, remotedly operated vehicle) tehdään yksityiskohtaiset tutkimukset ennen rakennustöitä ja niiden aloittamisen jälkeen, sen varmistamiseksi, että kohteisiin ei ole aiheutunut negatiivisia vaikutuksia. Asiantuntijat ovat arvioineet, että suunnitelluilla lieventämistoimenpiteillä Nord Stream 2 - putkilinjan rakentamisen ja käytön vaikutukset kulttuuriperintökohteisiin ovat vähäisiä tai olemattomia Ruotsissa. 6

7 Todennäköisyys uponneiden asumuksien sijaintiin Nord Stream 2:n reitillä Ruotsin talousvyöhykkeellä on erittäin alhainen, sillä kyseisillä alueilla on oletettavasti tapahtunut eroosiota uppoamisesta. Ruotsin kulttuuriperintöviranomainen, Kansallinen Merimuseo (SMM) ei suositellut tutkimusten jatkamista. Tanska Tanskan aluevesillä sijaitsevalla ensisijaisella reitillä tunnistettiin seitsemän potentiaalista hylkyä, jotka sijaitsevat noin metrin etäisyydellä. Näistä kaksi hylkyä löydettiin jo käytössä olevaa Nord Stream -putkilinjaa varten tehdyissä kartoituksissa, ja ne on merkitty kansalliseen hylkyrekisteriin. Bornholmista luoteeseen ulottuvalla vaihtoehtoisella reitillä on löydetty kahdeksan metrin etäisyydellä sijaitsevaa potentiaalista hylkyä. Kaikki kohteet tutkittiin visuaalisesti ja meriarkeologit arvioivat ne yhteistyössä Tanskan kulttuuriperintöä suojelevan Tanskan kulttuurit ja palatsit -viraston kanssa. Kulttuuriperinnön kannalta merkittäviksi varmistuneet kohteet eristettiin turva-alueilla ja reittiä kehitettiin niin, että putkilinja kiertää kulttuurihistoriallisesti arvokkaat alueet. Nord Stream 2 -putkilinjan rakentamisella ja käytöllä odotetaan täten olevan vähäiset ja merkityksettömät vaikutukset Tanskan vesillä sijaitseviin kulttuuriperintökohteisiin. Tanskan viranomaiset eivät ole suositelleet kulttuurihistoriallisten kohteiden tarkkailua tai lieventämistoimenpiteitä. Saksa Saksan aluevesillä Greifswaldin lahden reunalla sijaitsee useita arkeologisia hylkyjä. Vuonna 1715 ruotsalaiset sotilaat upottivat sinne lähes 20 laivaa estääkseen vihollislaivaston pääsyn lahdelle. Olemassa olevan Nord Stream -putkilinjan rakennuksessa ammattilaiset irrottivat ja konservoivat yhden hylyn historiallisesta löydöksestä tieteellisiin ja historiallisiin tarkoituksiin. Parhaillaan selvitetään, pitääkö muita hylkyjä pelastaa ennen kuin uusi putkilinja asennetaan. Tarkat toimenpiteet kulttuuriperintökohteiden turvaamiseksi sovitaan yhteistyössä Saksan kulttuuriperintöä suojelevan viraston kanssa. 7

8 Logistiikka Nord Stream 2:n logistiikkakonseptin tarkoituksena on toimittaa tarvitut materiaalit tehokkaasti, nopeasti ja kustannustehokkaasti minimoiden vaikutukset Itämeren herkälle ekosysteemille. Hankkeessa käytetään vähäpäästöisiä kuljetusmenetelmiä kuten laivoja ja junia, ja kuljetusreitit suunnitellaan mahdollisimman lyhyiksi. Hankkeessa käytetään Itämeren alueen paikallista työvoimaa, palveluja ja palveluntarjoajia aina kuin mahdollista. Noin putken valmistukseen sisältyy useita vaiheita: levyjen tuotanto, putkenvalssaus, hitsaus, venytys, putkien päiden käsittely (viistäminen), sekä laadunvarmistus. Laadunvarmistuksen jälkeen kaikki putket pinnoitetaan sisäpuolelta kitkaa vähentävällä pinnoituksella ja ulkopuolelta ruosteenestopinnoituksella. Molempien putkilinjojen putket valmistivat saksalainen EUROPIPE GmbH (41 prosenttia) sekä venäläiset United Metallurgical Company JSC/OMK (31 prosenttia) ja Chelyabinsk Pipe-Rolling Plant JSC/ChelPipe (28 prosenttia). Nord Stream 2 solmi sopimuksen Wasco Coatings Bv:n kanssa, joka on osa malesialaista energiakonserni Wasco Energya, hankkeessa tarvittavien yli putkikilometrin betonipinnoituksesta, varastoinnista ja logistiikkapalveluista. Jotta putkilinja voidaan asentaa mahdollisimman tehokkaasti, neljä satamaa valittiin hankkeen logistiikkakeskuksiksi. Suomen Kotka ja Rügenin saarella Saksassa sijaitseva Mukran valittiin betonipinnoitus- ja välivarastointipaikoiksi. Koverharin satama Hangossa ja Karlshamnin satama Ruotsissa valittiin välivarastoiksi, jotta kuljetusmatkat putkilinjan reitille voitiin pitää lyhempinä. DB Cargo Deutschland AG, Venäjän rautatiet ja suomalainen VR Transport kuljettivat teräsputket putkilinjalta raiteita pitkin pinnoitustehtaille Saksan Mukraniin ja Kotkaan. Pieni määrä putkia pinnoittiin ChelPipen alihankkijatehtaalla Venäjän Volžskissa ja kuljettiin suoraan Koverharin varastoon Hankoon. Pinnoitustehtailla tehtävä betonipinnoitus nostaa jokaisen putkikappaleen painon 12 tonnista noin 24 tonniin. Lisäpaino varmistaa putkilinjan vakauden merenpohjassa ja suojaa sitä vaurioilta, joita sen käsittely, kuljettaminen ja asentaminen voivat aiheuttaa. Pinnoitus myös suojaa putkea ulkoisilta vaurioilta merenpohjassa. 8

9 Wasco betonipinnoittaa yli putkea pinnoitustehtaallaan Kotkassa ja noin putkea Mukranissa. Pinnoituksen jälkeen osa putkista kuljetetaan Koverharin ja Karlshamnin välivarastoihin. Karlshamniin varastoidaan yhteensä putkea, ja putkea sijoitetaan Koverhariin ennen kuljetusta putkenlaskualukseen rakennustöiden alkaessa. Putkien käsittelystä ja kuljetuksesta välivarastoihin Koverharissa ja Karlshamnissa vastaa Wascon tanskalainen putkenkuljetusalihankkija, Blue Water Shipping A/S, joka huolehtii myös varastoinnista. Kolme putkenlasku-urakoitsijaa asentaa kahta putkilinjaa logistiikkaketjun loppupäässä. Nord Stream 2 on allekirjoittanut sopimukset putkenlaskusta merellä Allseasin, Saipemin ja MRTS JSC:n kanssa. Putkenkuljetusalukset kuljettavat putkikappaleet putkenlaskualuksille. Putkenlaskualuksilla putket hitsataan kiinni putkilinjaan ja lasketaan niille määrättyyn kohtaan merenpohjassa. 9

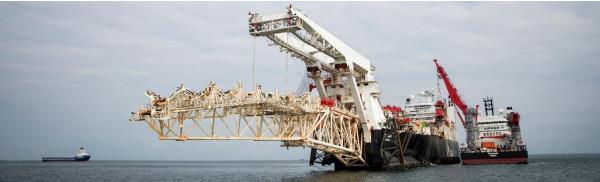

10 Rakentaminen Valmistelevat toimenpiteet avomerellä Ammusten raivaaminen Maailmansotien jälkeen Itämereen hylättiin miinalinjoja ja upotettiin useita perinteisiä ja kemikaalisia ammuksia. Nord Stream 2 on tehnyt kattavia ja yksityiskohtaisia tutkimuksia varmistaakseen, että merenpohja on turvallinen putkilinjojen rakentamiselle ja käytölle. Vuoden 2018 huhtikuuhun mennessä oli tutkittu yli linjakilometriä, mikä täydentää jo aiemmin käytössä olevan Nord Stream -putkilinjan rakentamista varten kerättyä dataa. Edellisestä hankkeesta saatua tietoa ja kokemuksia hyödynnettiin myös raivaamismenetelmien suunnittelussa, lieventämistoimenpiteissä sekä ympäristövaikutusten arvioinnissa korkeimpien standardien mukaisesti. Nord Stream 2 on optimoinut putkilinjan reitin välttääkseen ammuksia aina kun mahdollista. Perinteiset ammukset, joita ei voi välttää uudelleen reitityksen avulla, piti raivata merenpohjasta, jos tämä oli mahdollista tehdä turvallisesti ja vastaavien viranomaisten kanssa sovitun mukaisesti. Kansainväliset raivausasiantuntijat toteuttivat ammusten raivauksen. Raivauksessa tehtiin kattavia lievennystoimenpiteitä ympäristövaikutusten vähentämiseksi. Ammustenraivausmenetelmässä tunnistetun miinan viereen merenpohjaan asetettiin pieni panos käyttämällä kauko-ohjattua laitetta (ROV) tai sukeltajia. Nämä panokset räjäytetään tukialuksesta, joka sijaitsee turvallisen välimatkan päässä kohteesta. Suomen talousvyöhykkeellä Nord Stream 2 raivasi ammuksia kauko-ohjatuilla laitteilla, mikä vähensi vaaraa aluksissa olleelle raivaukseen osallistuneelle henkilökunnalle. Saksan matalammissa vesissä hyödynnettiin myös sukeltajia. Suomessa N-Sea/Bodac ja MMT/Ramora toteuttivat ammusten raivaukset. Jokaiselle kohteelle laadittiin yksityiskohtainen ammuskohtainen raivaussuunnitelma. Yritykset käyttivät neljää alusta, joista kaksi keskittyi samanaikaisesti yhteen ammukseen: pääraivausalus ja kuplaverhoalus, joka lievensi vedenalaisten räjähdysten meluvaikutuksia merieliöihin. Pääaluksella oli henkilöitä, jotka tarkkailivat merinisäkkäitä ja muuta vedenalaista elämää. Akustisessa tarkkailussa ja kalojen skannauksessa keskityttiin merinisäkkäiden ja/tai kalojen havaitsemiseen. Kahden kilometrin säteellä havaittu merinisäkäs olisi johtanut toimenpiteiden lykkäämiseen. Hylkeitä tai muita merinisäkkäitä ei kuitenkaan havaittu alueella. Esimerkiksi 10

11 hylkeitä varten otettiin käyttöön akustiset karkottimet, jotka karkottivat nisäkkäät ja kalat raivausalueelta 1 2 kilometrin kokoisella lievennysalueella. Saksassa tunnistettiin ja raivattiin noin 79 räjähtämätöntä sotatarviketta yhteistyössä paikallisten viranomaisten kanssa. Tanskan parhaaksi katsottu reitti on suunniteltu välttämään perinteisiä ja kemikaalisia aseita. Ruotsin talousvyöhykkeellä reitti ohjattiin uudelleen paikallisesti löydettyjen kohteiden välttämiseksi, kun Kuplaverhot vähentävät vedenalaisten räjähdysten meluvaikutuksia merieliöihin. taas Suomen talousvyöhykkeellä raivattiin yhteensä 74 ammusta. Venäjän vesillä Itämeren laivasto suoritti tarvittavat raivaustoimenpiteet. Nord Stream -hankkeessa tehdyn seurannan tulokset osoittivat, että ammusten raivausten vaikutukset olivat arvioitua pienempiä. Nord Stream 2:n osalta ensimmäiset tulokset Suomen ammusten raivauksista toimitettiin viranomaisille syyskuun lopussa. Tulosten mukaan ympäristövaikutukset ammusten raivauksesta olivat lupahakemuksissa arvioidun mukaiset tai pienemmät. Kaivannot Vaikka Nord Stream 2:n reitti on optimoitu, merenpohjaa on valmisteltava paikoitellen putkilinjojen turvallisen asentamisen takaamiseksi. Valmistelevia toimenpiteitä tarvitaan eri paikoissa ennen putkilinjojen laskua ja sen jälkeen niiden vakauttamiseksi, tukemiseksi ja suojaamiseksi risteyskohdissa sekä paikoitellen vakaan perustan luomiseksi. Toiminnan aikana putki voi liikkua merenpohjassa. Pinnanmuotojen mahdolliset muutokset havaitaan huoltokartoituksissa ja merenpohjatöitä tehdään tarvittaessa. Putkilinjoien asentaminen merelle tietyissä kohdissa reittiä, erityisesti matalissa vesissä, edellyttää erityistä vakauttamista ja/tai suojaa esimerkiksi aaltoja ja vuorovesivaihtelua vastaan. Tämä voidaan toteuttaa esimerkiksi kaivamalla putkilinja merenpohjaan, jos kiviaineksen sijoitus on epäkäytännöllistä. Putkilinjan asentaminen ruoppaamalla valmiiksi kaivettuun väylään on paras menetelmä matalissa vesissä. Syvemmissä vesistöissä hyödynnetään jälkiojitusta, jolloin kaivanto tehdään putken laskun jälkeen. Vankat tukialukset vetävät laskun jälkeen auroja, jotka synnyttävät määrätyn pituisen, syvyisen ja levyisen kaivannon. Ajan mittaan merenpohjan lähellä tapahtuu osittaista luonnollista täyttöä merivirtausten myötä. Kaivausta Lubminin rannikolla Saksan rantautumispaikan läheisyydessä. 11

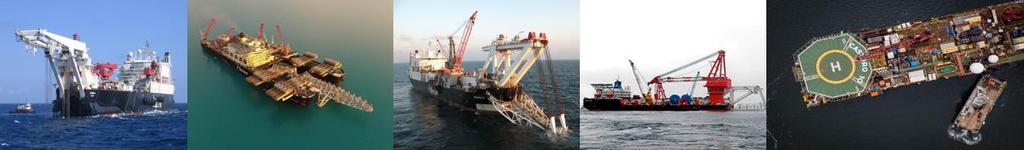

12 Venäjän ja Saksan rantautumispaikoissa putket haudataan merenpohjaan vakauden varmistamiseksi. Kaivettu materiaali poistetaan, säilötään väliaikaisesti ja on käytettävissä jälkitäyttöön. Kiviaineksen sijoittaminen Itämeren pohjan epätasaisuuden vuoksi tiettyihin kohtiin reitin varrella täytyy sijoittaa kiviä putkilinjajärjestelmän kestävyyden takaamiseksi sen 50-vuotisen elinkaaren aikana. Ennen putkilinjan asentamista koko sen reitti tutkittiin tarkkaan. Kiviaines toimii pohjarakenteena ja suojana putkien risteyskohdissa sekä vakauttaa merenpohjaa tarvittaessa. Kiviaineksen sijoitustyöt kattavat esimerkiksi kivipenkereiden täsmäasentamisen (ennen putken laskua sekä sen jälkeen) sekä kivipeitteen asentamisen (putken laskun jälkeen) tiettyihin kohtiin reitin varrella. Kiviaineksena käytetään suomalaista graniittia, joka on kooltaan keskimäärin 60 millimetriä. Ympäristövaikutusten minimoimiseksi käytetään vain puhdasta ja vasta murskattua kiviainesta. Se ei saa sisältää epäpuhtauksia kuten raskasmetallia, joka voisi liueta veteen, tai savea, lietettä, kalkkia tai kasvillisuutta. Merenpohjan paikoittaisen epätasaisuuden vuoksi putkilinja saattaa kulkea notkojen tai laaksojen läpi, jolloin se muodostaa sillan, jonka alla on tyhjää tilaa. Kiviaineksen sijoittaminen ennen putken laskua on pääasiallinen tapa vähentää tällaisia paikkoja. Kiviaineksen sijoituksesta vastaava yhteisyritys Boskalis-Van Oord aloitti työt huhtikuun lopussa 2018 Suomen talousvyöhykkeellä. Yritys käyttää dynaamisesti asemoituja laskuputkialuksia. Alukset kuljettavat kiviaineksen tarkoin ennalta määritettyihin paikkoihin, joissa kiviaineksen sijoitus on tarpeellista. Laskuputki kulkee vesipatsaan läpi ja sijoittaa kiviaineksen tarkasti ennalta sovittuihin penkereisiin merenpohjassa. Laskuputken alaosaan on asennettu kaukoohjattava kamera (ROV, Remotedly operated vehicle), joka ohjaa alusta kiviaineksen sijoituksen aikana ja varmistaa, että kiviaines asetetaan suunnitelmien mukaisesti. Valtaosa kivistä sijoitetaan Suomenlahdelle sen epätasaisen merenpohjan vuoksi. Hieman yli puolet hankkeen kiviaineksen kokonaismäärästä käytetään Suomen vesillä, kolmasosa Venäjällä ja noin 10 prosenttia Ruotsin vesillä. Kiviaineksen sijoitustarpeet Saksan ja Tanskan vesistöissä ovat vähäisiä. Kaapelien risteyskohdat Nord Stream 2 -putkilinjan reitti kulkee sähkö- ja verkkokaapeleiden, kahden olemassa olevan Nord Stream - putkilinjan sekä Itämerelle suunnitellun infrastruktuurin poikki. Kaapeliristeämissä käytetään yleensä betonipatjoja. Risteyksiin muiden putkilinjojen kanssa niihin käytetään betonipatjoja sekä kivipenkereitä. Betonipatjat erottavat putken kaapelista (musta viiva). 12

13 Venäjän rantautumispaikka Rantautumispaikan alue Nord Stream 2 -putkilinjan Venäjän osuus jakautuu 3,7 kilometrin pituiseen rannikko-osaan sekä 114 kilometrin pituiseen avomeriosaan. Putkilinjan alkupää sijaitsee Narvanlahden rannikolla Leningradin alueen Kingiseppin piirissä. Nord Stream 2 -putkilinjaan tuleva kaasu toimitetaan Venäjän kaasuverkoston pohjoisesta käytävästä Slavyanskayan kompressoriasemalle noin 5 kilometrin päähän rantautumispaikasta. Täällä kaasu paineistetaan kuljetuksen turvaamiseksi, sillä reitillä ei ole välikompressoriasemia. Neljä Gazpromin operoimaa maanalaista putkilinjaa yhdistää kompressoriaseman ja Nord Stream 2 -putkilinjan. Rantautumispaikan fasiliteetit sijaitsevat 3,8 kilometrin päässä rannasta. Tiloissa on kaikki kaasun seurannan ja turvallisuuden edellyttämät järjestelmät, kuten Putkilinjan tarkastuslaitteiden (Pipeline Inspection Gauge, PIG) vastaanotin ja sulkuventtiilit sekä kaasuvirran seurantajärjestelmät. Putkilinja kulkee Venäjän rannikkoalueella Kurkolanniemen luonnonsuojelualueen läpi. Ympäristövaikutusten minimoimiseksi tämä osio rakennetaan käyttämällä innovatiivista, avointa kaivantomenetelmää. Rakennuskäytävässä käytetään kaivantolaatikkoja, jotka pienentävät rakennuskäytävän leveyttä sekä vähentävät käytävään liittyviä vaikutuksia noin 50 prosenttia. Tekniikka auttaa myös säilyttämään paikalliset vesiolosuhteet, sillä putkilinjan asentaminen ei edellytä kaivannon kuivattamista. Rakennustöiden valmistuessa koko alue saatetaan entiselleen. 30 metrin levyinen väylä putkilinjan yläpuolella pidetään puuttomana Venäjän turvallisuusvaatimusten mukaisesti. Kasvillisuuden annetaan palata alueelle luonnonmukaisesti. Putkilinjan asentaminen maalla Putkilinjan alkupäässä putkilinjan reitti kulkee suojellun Kurkolanniemen niemimaan läpi noin 6,2 kilometriä, josta noin 3,7 kilometriä maalla ja 2,5 avomerellä. 13

14 Nord Stream 2 tekee yhteistyötä maailman johtavan urakoitsijan kanssa hyödyntääkseen teknistä suunnitelmaa, jossa minimoidaan käytävän koko ja muut rakennustöiden vaikutukset ympäristöön. Urakoitsija kehitti kattavien tutkimusten pohjalta menetelmän, joka aiheuttaa huomattavasti vähemmän ympäristövaikutuksia kuin perinteinen rakennustapa. Menetelmässä hyödynnetään kaivantolaatikoita pystysuorien kaivannon seinämien rakentamiseen ja kaivannon leveyden pienentämiseen. Tämä mahdollistaa putkilinjojen asentamisen 30 metriä leveälle väylälle myös kaikkein herkimpien alueiden läpi. Ympäristövaikutusten pienentämisen lisäksi menetelmä vähentää myös louhitun materiaalin määrää noin 70 prosentilla verrattuna perinteiseen menetelmään, jossa kaivantoa ei tueta. Asennuksen voi tehdä myös veden täyttämään kaivantoon, mikä vähentää kuivattamisen tarvetta rakentamisvaiheessa. Tämä varmistaa, että pohjavesien taso ennen rakentamista ja sen jälkeen pysyy ennallaan, mikä säilyttää pintavesien alkuperäiset olosuhteet ja turvaa luontotyypit, jotka vaativat korkeaa pohjaveden tasoa. Kaivantolaatikkomenetelmä edellyttää, että putket valmistetaan kaivannon vierustan sijasta kahdessa paikassa: sekä putkenlaskualuksella että kaasun vastaanottoterminaalissa. Putkirivit vedetään putkenlaskualuksesta, joka on ankkuroitu lähelle rantaa, ja hitsataan väliaikaisella hitsausasemalla, joka sijaitsee vastaanottoterminaalin lähellä. Kaksi osaa hitsataan yhteen hiekkasärkän itäisessä osassa. Tämä asentamismenetelmä mahdollistaa sen, että raskaiden laitteiden käyttöä ja kulkuneuvojen määrää paikan päällä voidaan rajoittaa minimiin putkilinjan asentamisen aikana. Näillä toimenpiteillä tarvittavan käytävän leveyttä voidaan pienentää merkittävästi, samoin myös melupäästöjä ja muita häiriötekijöitä putkilinjan asennuksen aikana. Putkilinjojen asentamisen jälkeen laatikot nostetaan pois, kaivanto täytetään ja kasvillisuus saatetaan entiselleen. Edistyksellisten rakennusmenetelmien soveltaminen ovat auttaneet meitä löytämään turvallisen, luotettavan ja ympäristön kannalta hyväksyttävän suunnitteluratkaisun. Se minimoi vahingot luonnolle, vähentää pysyvien luontotyyppien katkoksia ja säilyttää alueen hydrologiset olosuhteet. Putkilinjan asentaminen avomerellä Merenpohja on valmisteltava ennen putkilinjan asentamisen aloittamista. Venäjän rantautumispaikalla rannikon läheisyydessä tämä tarkoittaa ruoppaamista ja jälkitäyttöä. Putkilinjat haudataan merenpohjaan, jotta veden ja hiekan liikkeet eivät vaikuta niiden vakauteen. Tämä edellyttää kaivantojen kaivamista ruoppausaluksilla. Kaivetut materiaalit poistetaan, säilötään väliaikaisesti ja käytetään jälkitäyttöön aina kun mahdollista. Rannikon läheisyydessä sekä avomerellä rakentamiseen käytetään kahta putkenlaskualusta, ja putkilinjan kaksi osaa liitetään myöhemmin yhteen veden yläpuolella. Ympäristön tilaa seurataan koko rakennusvaiheen ajan sekä maalla että avomerellä, jotta ympäristövaikutukset eivät ylitä YVA-raportin asettamia rajoja. Vastaavat viranomaiset valvovat toimintaa. 14

15 Putkilinjan asentaminen avomerellä Putkilinjan laskuprosessi Merenalaisen putkilinjan rakentaminen on mittava hanke, sillä Nord Stream 2:n putkilinjoihin tarvitaan yli putkea. Putkenlasku alkoi vuonna 2018 Suomenlahdella Solitairealuksella. Yksityiskohtaisesti suunnitellun ja tarkasti hallitun prosessin ansiosta yksittäiset putkenlaskualukset voivat rakentaa putkilinjaa noin 3 kilometriä päivässä. Vaikutuksia vilkkaasti liikennöidyn Itämeren herkkään ympäristöön, jossa sijaitsee myös historiallisia merimiinoja, minimoidaan useilla eri toimenpiteillä Turvallisuus ja ympäristönsuojelu ovat rakentamisessa etusijalla koko prosessin ajan. 12- metriset ja 12-tonniset teräsputket valmistetaan Saksan ja Venäjän tehtailla. Niiden sisähalkaisija on mm ja seinämän paksuus jopa 41 mm. Putkien sisäpuoli pinnoitetaan kitkan vähentämiseksi ja ulkopuoli syöpymisen ehkäisemiseksi. Ulkoinen betonipinnoitus suojaa putkea ja lisää sen painoa, mikä lisää putkilinjan vakautta meren pohjassa. Nord Stream 2:lla on sopimukset maailman johtavien urakoitsijoiden, Allseasin, Saipemin ja MRTS JSC:n kanssa putkilinjojen asentamisesta Itämeren poikki. Allseasin putkenlaskualukset, Solitaire, Audacia ja Pioneering Spirit, asentavat yli 96 prosenttia kahdesta putkilinjasta. Saipemin Castoro Dieci on vetänyt putkilinjan viimeisen osion rantaan ja yhdistää sen Saksan rantautumispaikkaan. Se myös yhdistää putkilinjan veden yläpuolella olevat osiot Saksan vesillä. MRTS:n Fortuna laskee kaksoisputkilinjan alkuosion Venäjän matalissa vesissä ja asentaa kaksi vedenpinnan yläpuolista liitoskohtaa lähellä Venäjän rantautumispaikkaa. Jokainen putkenlaskualus on kelluva tehdas, jossa putket otetaan vastaan kuljetusaluksilta, hitsataan yhteen putkilinjaksi kokoonpanolinjalla ja lopuksi lasketaan merenpohjaan. Ensimmäisessä vaiheessa putkien kuljetusalukset toimittavat putkia säännöllisesti laskualuksille. Putket valmistellaan hitsausta varten viistoamalla niiden päät siten, että ne sopivat tarkasti yhteen. Putket puhdistetaan sisältä paineilmalla ennen siirtämistä ensimmäiselle hitsausasemalle, jossa kaksi putkea hitsataan yhteen. Tässä vaiheessa 12- metriset putket asetetaan peräkkäin ja hitsataan yhteen, jolloin ne muodostavat 24-metrisen putkikappaleparin. Putkikappalepari siirretään ainetta rikkomatonta testausta varten testiasemalle, jossa hitsaussauman jokainen millimetri tutkitaan automatisoidulla ultraäänitestillä (AUT) virheiden havaitsemiseksi. Mahdolliset viat korjataan ja hitsaussauma tutkitaan uudelleen, jotta se 15

16 täyttää kansainvälisten standardien vaatimukset. AUT-testauksen jälkeen putkikappalepari siirretään putkihissillä keskuskokoonpanolinjalle. Siellä tarkistetaan, että putket ovat sisältä puhtaita ennen hitsausta. Valmistetut putkikappaleparit liitetään nyt puoliautomaattisen hitsausprosessin avulla putkilinjan päähän. Kokeneet hitsaajat valvovat jokaista työvaihetta varmistaakseen, että hitsaus toteutetaan viranomaisten hyväksymien hitsausprosessien mukaisesti. Hitsauksen jälkeen hitsaussauma testataan automatisoidulla ultraäänitestauksella ennen kuin hitsausalue eristetään kumieristeellä korroosion estämiseksi. Mahdolliset havaitut viat korjataan ja sauma tutkitaan uudelleen, millä varmistetaan, että se täyttää kansainvälisten standardien vaatimukset. Kun on varmistettu, että hitsaussauma voidaan hyväksyä, hitsausalue eristetään kumieristeellä korroosion estämiseksi. Tämän jälkeen hitsausalue suojataan paksulla polyuretaanivaahtokerroksella, joka kovettuessaan suojaa liitosta. Itsenäinen sertifiointiyhtiö testaa ja arvioi yksittäiset putkiosat ja koko putkilinjan perusteellisesti. Kun putkilinjan turvallisuus on varmistettu, kaasu voi virrata suoraan maailman suurimmista maakaasuvarannoista EU:n energian sisämarkkinoille. 16

17 Putkenlaskualukset Solitaire Dynaamisesti asemoitu putkenlaskualus, Allseasin operoima Tekee valtaosan putkenlaskusta avomerellä 2 kaksoisliitostehdasta, (kussakin 3 hitsausasemaa ja 1 NDT-asema/Non-Destructive Testing), 5 hitsausasemaa kaksoisliitoksiin, 1 NDT-asema ja 4 pinnoitusasemaa Solitaire voi laskea putkia metrin syvyyteen Laskunopeus noin 3 km päivässä Majoituskapasiteetti: 420 henkilöä Koko: 300 x 41 metriä Pioneering Spirit Maailman suurin putkenlaskualus, dynaamisesti asemoitu, Allseasin operoima Käytetään rakentamiseen avomerellä Kaksoisliitostehdas, 5 kokoonpanoasemaa, 2 ulkoisen ja sisäisen hitsauksen asemaa Tuotantolinja, jossa 6 (kaksoisliitos-)hitsausasemaa, 1 NDT-asema ja 6 pinnoitusasemaa Voi laskea putkia jopa metrin syvyydessä Laskunopeus noin 3 km päivässä Majoituskapasiteetti: 571 henkilöä Koko: 382 x 124 metriä Audacia Dynaamisesti asemoitu putkenlaskualus, Allseasin operoima Käytetään ankkuroituna putkenlaskualuksena (10 ankkuria) Saksan vesillä Tuotantolinja, jossa 7 (yhden liitoksen) hitsausasemaa, 1 NDT-asema ja 3 pinnoitusasemaa Voi laskea putkia metrin syvyyteen Laskunopeus noin 1,2 km päivässä Majoituskapasiteetti: 270 henkilöä Koko: 225 x 32 metriä Castoro Dieci (C10) Ankkureilla asemoitu avomeren putkenlaskuproomu, jossa matala kulkusyvyys eikä omaa käyttövoimaa, Saipemin operoima Käytetään valmistelutöissä Saksassa ja asentamiseen rantautumispaikalla Pääkannelle voi sijoittaa jopa 6 nosturia, jotka nostavat putket ja auttavat putkilinjojen päiden yhdistämisessä veden yläpuolella Majoituskapasiteetti: 168 henkilöä Koko: 164,62 (asennusrampilla) x 36,57 metriä Fortuna Monikäyttöinen litteäpohjainen putkenlaskuproomu, 12 ankkurin proomu, MRTS:n operoima Käytetään putkenlaskuun Venäjän alueella, voi laskea putkia 200 metrin syvyydessä 6 hitsausasemaa, 1 korjausasema, 2 pinnoitusasemaa, anodin asentamisasema ja NDTasema sekä 47-metrinen asennusramppi 6 nosturia osien yhdistämiseen veden yläpuolella Majoituskapasiteetti: 310 henkilöä Koko: 169 x 46 metriä 17

18 Saksan rantautumispaikka Rantautumispaikan laitokset Putkilinjojen tarkastuslaitteiden vastaanottoasema Putkilinjan tarkastuslaitteiden (Pipeline Inspection Gauge, PIG) vastaanottoasema sijaitsee Nord Stream 2 -putkilinjan rantautumispaikassa Saksan Lubminissa. Se yhdistää Nord Stream 2 -putkilinjan Euroopan putkilinjaverkostoon. Vastaanottoasemalla sijaitsevat huoltorakennukset, tarkastuslaitteiden vastaanottimet sekä tärkeät turvasulkuventtiilit. Toimintahäiriön aikana nämä venttiilit erottavat luotettavasti putkilinjan merenpuoleisen osan aseman maa-alueesta. Kun Nord Stream 2 -putkilinja otetaan käyttöön, kaasun kuljetusta putkilinjajärjestelmässä seurataan ja ohjataan vuorokauden ympäri valvontakeskuksesta Sveitsin Zugissa, missä myös projektiyhtiön toimisto sijaitsee. Lukuisista muun muassa painetta, lämpötilaa, kaasun laatua ja virtausta valvovista antureista saadut tiedot välitetään ohjauskeskukseen. Lisäksi Lubminiin asennetaan ohjauspäätteitä, jotka mahdollistavat putkilinjan komponenttien käytön paikan päällä kohteessa. Kaasun vastaanottoasema Maakaasu virtaa Nord Stream 2 -putkilinjan tarkastuslaitteiden vastaanottoasemalta sen vieressä sijaitsevalle Gascaden kaasun vastaanottoasemalle ja sieltä mantereelle NEL- ja EUGAL-yhdysputkilinjoihin. Kaksi toisiinsa liitettyä turvasulkuventtiiliä erottavat rantautumispaikan aseman alavirran mittaus- ja ohjausalueelta. Aseman tässä osassa tarkastellaan saapuvien ja lähtevien kaasuvirtojen laatua, mitataan kaasu sekä säädetään sen paine ja määrä sopiviksi alavirran putkiin siirtoa varten. Turvaventtiilit suojaavat kahta putkilinjaa suurimman sallitun paineen ylittämiseltä. Mikrotunnelointi Kaksoisputkilinjat asennetaan Greifswaldin lahdella noin 1,5 metriä merenpohjan alapuolelle. Noin 350 metriä ennen Lubminin rantaa putkilinjat vedetään kahteen mikrotunneliin, jossa ne kulkevat tarkastuslaitteiden vastaanottoasemalle saakka. Mikrotunnelit alittavat rannikkovyöhykkeen ja vastaanottoaseman pohjoispuolella sijaitsevan infrastruktuurin: matalan veden alueen, rannan, dyynin, rannikkometsät, syöttölinjat, tien ja rautatiekiskot. Tämä rakennusvaihtoehto pienentää merkittävästi putkilinjojen rakennustöiden ympäristövaikutuksia. 18

19 Molemmat mikrotunnelit rakennetaan menetelmällä, jossa ei käytetä kaivantoa. Sen sijaan, putkilinjat vedetään tunneleihin, jotka ovat kumpikin noin 700 metriä pitkiä ja koostuvat yli 200 betoniputkesta. Niiden ulkohalkaisija on 2,5 metriä, seinämän paksuus on 225 millimetriä ja pituus kolme metriä. Betoniputkiosat on esivalmistettu erikoistehtaalla ja kuljetettu rakennustyömaalle. Tunnelinporauskone (TBM) lähtee liikkeelle tarkoitusta varten kaivetusta aloituskaivannosta ja louhii mikrotunneleita jopa 10 metrin syvyydessä vedenpinnan alapuolella edeten kohti lopetussijaintia, putkilinjan päätepistettä merellä. Louhinnan edetessä betoniputket lasketaan peräkkäin aloituskaivantoon. Porauskoneen irrottama maa-aines erotetaan porausnesteestä ja hävitetään asianmukaisesti. Puhdistettu porausneste käytetään uudelleen porausprosessissa. Kun TBM-koneet ovat saavuttaneet päätepisteen, kaikki mikrotunneleiden rakentamiseen käytetyt laitteet ja rakennelmat puretaan ja poistetaan. Merellä sijaitsevassa lopetuspisteessä TBM-koneet siirretään tarkoitukseen soveltuvaan alukseen, minkä jälkeen tunnelit valmistellaan putkilinjojen asennusta varten. Kun ne asennetaan, rengasmainen rako tunnelin seinämän ja kaasuputkilinjan välillä eristetään ja täytetään erityislaastilla. Mikrotunnelin rakennuslaitteistoa 19

20 Ympäristövaikutusten seuranta Itsenäiset urakoitsijat seuraavat vaikutuksia ympäristöön ja meren eliöstöön putkilinjan reitin varrella ennen rakennustöiden aloittamista, niiden aikana ja jälkeen yhdeksässä eri kategoriassa. Tavoitteena on varmistaa, että rakentamisen aiheuttamat vaikutukset pysyvät hyväksyttyjen lupien rajoissa. Ympäristövaikutuksia seurataan monella eri osa-alueella: veden laatu, vedenalainen melu, linnut, merinisäkkäät, kasvi- ja eläinlajisto, kalat ja kalastus, kulttuuriperintö, ammukset sekä ympäristö maalla. Hyväksytyt kansalliset seurantaohjelmat maissa, joiden vesialueiden läpi putkilinja kulkee, varmistavat, että hanke noudattaa lupien asettamia ehtoja. Tulokset toimitetaan kansallisille viranomaisille ja niiden yhteenvedot julkaistaan Nord Stream 2:n verkkosivuilta. Veden laatua mitataan merenpohjasta vapautuneen sedimentin aiheuttaman sameuden perusteella, jotta varmistetaan, että raja-arvoja ei ylitetä. Sameutta seurataan mittaamalla sedimentin tasoja alueilla, joilla suoritetaan merenpohjan muokkaustoimenpiteitä. Vesinäytteiden kemiallinen analyysi osoittaa, onko veden laadussa tapahtunut muutoksia. Vedenalaista melua aiheuttavia toimenpiteitä, kuten ammusten raivausta ja kiviaineksen sijoitusta, valvotaan hydrofonien avulla. Ammusten raivauksen aiheuttamaa melua vähennettiin käyttämällä tarvittaessa ääntä vaimentavia kuplaverhoja. Merilintuja seurataan maasta, mereltä ja ilmasta käsin Venäjän ja Saksan rantautumispaikkojen läheisyydessä olevilla rannikoilla ja merialueilla. Nämä alueet ovat erityisen tärkeitä lintujen muutto-, pesimis- ja saalistusalueita. Tuloksia käytetään rakentamisen vaikutusten arviointiin. Rakentamisen vaikutuksia merinisäkkäiden populaatioihin selvitetään monenlaisilla seurantamenetelmillä. Hydrofonien avulla arvioidaan, onko vedenalainen melu mahdollisesti vaikuttanut alueen populaatioihin, kun taas näköhavaintoja ja -seurantaa tehdään mahdollisten käyttäytymismuutosten arvioimiseksi. Meren pohjan kasvistoa ja eläimistöä seurataan ja muutokset rakentamisen aikana ja myöhempi palautuminen dokumentoidaan. Pohjaeläinten odotetaan kolonisoivan valmis kaksoisputkilinja alueilla, joissa on suotuisat olosuhteet, ja lisääntymistä seurataan osana rakentamisen jälkeistä palautumista. Alueilla, joilla ruoppaus tai kaivaminen ovat häirinneet 20

21 merenpohjaa, tarkkaillaan pohjakerroksen alla elävää eliöstöä (infauna) sen palautumisen dokumentoimiseksi. Mahdollisia muutoksia kalastustavoissa, kalansaaliissa tai kalastuskäyttäytymisessä arvioidaan putkilinjojen asennuksen aikana ja sen jälkeen. Pohjatroolauskäytäntöjä on joillakin alueilla muutettava uusien putkilinjojen vuoksi, mutta näistä voi mahdollisesti tulla kalojen uusi elinympäristö. Reitin varrella olevia kulttuuriperintökohteita seurataan videokuvauksilla ennen rakentamista ja sen jälkeen. Kansallisten kulttuuriperintöviranomaisten kanssa käydään myös jatkuvia neuvotteluja sen varmistamiseksi, että artefaktit arvioidaan ja suojellaan. Putkilinjan reittiä optimoitiin miinojen ja ammusten välttämiseksi aina kun mahdollista, tosin useita tavanomaisia ammuksia jouduttiin raivaamaan. Raivauksen vaikutuksia vähennettiin erilaisilla lieventämistoimenpiteillä. Lisäksi merenpohjan sedimenteissä olevien kemiallisten aseiden valvonta varmistaa, että haitta-aineet eivät leviä rakentamisen aikana. Biologisten ja fysikaalis-kemiallisten muuttujien laajamittainen seuranta maalla toteutetaan Venäjän ja Saksan rantautumispaikoilla. Päästöjä ja melutasoja mitataan lähellä asuinalueita häiriöiden minimoimiseksi ja säädösten mukaisten raja-arvojen noudattamisen varmistamiseksi. Kasviston ja eläimistön perusseuranta kattaa myös paikallisten populaatioiden tilan ja monimuotoisuuden seurannan. Venäjän rantautumispaikan herkillä alueilla kasvistoa ja eläimistöä seurataan koko putkilinjan rakentamisen ja käytön ajan. 21

22 Minna Sundelin Sidosryhmäsuhdepäällikkö Suomi ja Viro P , Baarerstrasse 52, 6300 Zug, Sveitsi P: F: Moskovan haarakonttori ul. Znamenka, 7/3, Moskova, Venäjä P: F: Pietarin haarakonttori ul. Reshetnikova 14a, Pietari, Venäjä P: F: Nord Stream 2 on Itämeren poikki suunniteltu putkilinja, joka tulee kuljettamaan maakaasua yli kilometrin matkan maailman suurimmista kaasuesiintymistä Venäjältä tehokkainta reittiä pitkin kuluttajille Eurooppaan. Nord Stream 2 on teknologialtaan vastaava kuin käytössä oleva Nord Stream-putkilinja, jonka reittiä se pitkälti seuraa. Uudella putkilinjalla on kapasiteetti kuljettaa 55 miljardia kuutiometriä maakaasua vuodessa, joka vastaa 26 miljoonan eurooppalaisen kotitalouden energiatarpeisiin. Turvallinen ja matalapäästöinen maakaasun toimitusreitti tukee myös Euroopan tavoitetta ilmastoystävällisemmästä energiavalikoimasta kaasun korvatessa hiilen sähkön tuotannossa. Maakaasu toimii myös varavoimana ajoittain saatavilla oleville uusiutuville energiamuodoille, kuten tuuli- ja aurinkovoimalle. 22

Uusia kulttuuriperintökohteita tunnistettu Suomenlahdella Nord Stream 2:n merenpohjatutkimuksissa. Nord Stream 2 AG heinäkuu 2017

Uusia kulttuuriperintökohteita tunnistettu Suomenlahdella Nord Stream 2:n merenpohjatutkimuksissa. Nord Stream 2 AG heinäkuu 2017 Uusia kulttuuriperintökohteita tunnistettu Suomenlahdella Nord Stream 2:n merenpohjatutkimuksissa Nord Stream 2 AG heinäkuu 2017 Uusia kulttuuriperintökohteita tunnistettu Suomenlahdella Nord Stream 2:n

Lisätiedot

Nord Stream -kaasuputkilinjan rakentaminen Suomen talousvyöhykkeellä

Nord Stream -kaasuputkilinjan rakentaminen Suomen talousvyöhykkeellä Nord Stream -kaasuputkilinjan rakentaminen Suomen talousvyöhykkeellä Nord Stream -putkilinjajärjestelmä koostuu kahdesta rinnakkaisesta kaasuputkilinjasta. Kumpikin putkilinja on suunniteltu toimimaan

Lisätiedot

Ohjeita veneilijöille

Ohjeita veneilijöille Ohjeita veneilijöille Nord Stream Itämeren kaasuputken rakentaminen > Nord Stream on 220 kilometriä pitkä maakaasuputki, joka kulkee Viipurin lähistöltä Venäjällä Itämeren halki Saksan pohjoisrannikolle.

Lisätiedot

ENERGIA JA ITÄMERI -SEMINAARI 16.7.2009 Energiayhteyksien rakentaminen ja ympäristö

ENERGIA JA ITÄMERI -SEMINAARI 16.7.2009 Energiayhteyksien rakentaminen ja ympäristö ENERGIA JA ITÄMERI -SEMINAARI 16.7.2009 Energiayhteyksien rakentaminen ja ympäristö Tapio Pekkola, Manager for Baltic and Nordic Organisations, Nord Stream Miksi Nord Stream? - Energiaturvallisuutta varmistamassa

Lisätiedot

Nord Streamin kaksoisputkilinja edistää Euroopan energiaturvallisuutta pitkällä aikavälillä

Nord Streamin kaksoisputkilinja edistää Euroopan energiaturvallisuutta pitkällä aikavälillä TAUSTATIEDOTE Marraskuu 2013 Nord Streamin kaksoisputkilinja edistää Euroopan energiaturvallisuutta pitkällä aikavälillä Nord Streamin viimeisintä teknologiaa olevat putkilinjat muodostavat kiinteän yhteyden

Lisätiedot

Luku 14. Jatkosuunnittelu

Luku 14. Jatkosuunnittelu Luku 14 Jatkosuunnittelu Ympäristövaikutusten arviointiselostus Luku 14 693 14 Jatkosuunnittelu 14.1 Luvun tarkoitus ja laajuus Tämän luvun tarkoitus on kuvailla tekniset toimet, joita Nord Stream AG

Lisätiedot

Luku 11 Valtioiden rajat ylittävät vaikutukset

Luku 11 Valtioiden rajat ylittävät vaikutukset Luku 11 Valtioiden rajat ylittävät vaikutukset Sisällysluettelo Sivu 11 Valtioiden rajat ylittävät vaikutukset 1595 11.1 Johdanto 1595 11.2 Putkilinjojen reitin läheisyys maiden talousvyöhykkeiden rajoihin

Lisätiedot

Energia ja Itämeri haasteet ja mahdollisuudet. Nina Tynkkynen 23.5.2008 nina.tynkkynen@upi-fiia.fi

Energia ja Itämeri haasteet ja mahdollisuudet. Nina Tynkkynen 23.5.2008 nina.tynkkynen@upi-fiia.fi Energia ja Itämeri haasteet ja mahdollisuudet Nina Tynkkynen 23.5.2008 nina.tynkkynen@upi-fiia.fi The research problem - Itämeri on energiasilta Venäjän ja EU:n välillä energiakysymysten osalta Itämerestä

Lisätiedot

Taustatiedote. Nord Stream 2 AG marraskuu 2017

Taustatiedote. Nord Stream 2 AG marraskuu 2017 Nord Stream 2 AG marraskuu 2017 Uusi putkilinja rakentaa Euroopan energiatulevaisuutta Maakaasun saatavuudesta on tulossa entistä kriittisempi asia sekä EU:lle että maailmanlaajuisille energiamarkkinoille.

Lisätiedot

Luku 6. Vaihtoehdot ja reitin optimointi

Luku 6. Vaihtoehdot ja reitin optimointi Luku 6 Vaihtoehdot ja reitin optimointi Ympäristövaikutusten arviointiselostus Luku 6 351 6 Vaihtoehdot ja reitin optimointi Tässä luvussa kuvataan ympäristövaikutusten arviointiraportissa arvioidut putkilinjan

Lisätiedot

Helsingin kaupunki Esityslista 8/ (6) Ympäristölautakunta Ysp/

Helsingin kaupunki Esityslista 8/ (6) Ympäristölautakunta Ysp/ Helsingin kaupunki Esityslista 8/2017 1 (6) Asia tulisi käsitellä 9.5.2017 kokouksessa 4 Ympäristölautakunnan lausunto kaupunginhallitukselle Nord Stream 2 -maakaasuputkihankkeen ympäristövaikutusten arviointiselostuksesta

Lisätiedot

Helsingin kaupunki Esityslista 21/ (6) Kaupunginhallitus Ryj/

Helsingin kaupunki Esityslista 21/ (6) Kaupunginhallitus Ryj/ Helsingin kaupunki Esityslista 21/2017 1 (6) 2 Lausunto Uudenmaan elinkeino-, liikenne- ja ympäristökeskukselle Nord Stream 2 -maakaasuputkihankkeen ympäristövaikutusten arviointiselostuksesta ja koko

Lisätiedot

Ruoppauksen ja läjityksen ympäristövaikutukset. Aarno Kotilainen, Geologian tutkimuskeskus

Ruoppauksen ja läjityksen ympäristövaikutukset. Aarno Kotilainen, Geologian tutkimuskeskus Ruoppauksen ja läjityksen ympäristövaikutukset Aarno Kotilainen, Geologian tutkimuskeskus Merenpohjaan kohdistuva toiminta kuten ruoppaus ja läjitys kuormittaa ympäristöä, ja huonosti suunniteltuna ja

Lisätiedot

Nord Stream ja kulttuuriperintö

Nord Stream ja kulttuuriperintö TAUSTATIETOA Marraskuu 2013 Nord Stream ja kulttuuriperintö Arkeologisesti merkittävän merenalaisen kulttuuriperinnön tutkimus ja suojelu Sisältö 1. Johdanto 1.1. Nord Streamin lähestymistapa kulttuuriperintöön

Lisätiedot

Nord Stream -putkilinjan sisäinen tarkastus

Nord Stream -putkilinjan sisäinen tarkastus TAUSTATIETOA Marraskuu 2013 Nord Stream -putkilinjan sisäinen tarkastus Tarkastus osana putkilinjan ylläpitostrategiaa Putkilinjan operaattorina Nord Stream AG tarjoaa kaasunkuljetuskapasiteettia 1 224

Lisätiedot

NORD STREAM 2 LAUSUNTO TYNNYRIARVIOIDEN TARPEELLISUUDESTA LUPAHAKEMUSTA VARTEN

NORD STREAM 2 LAUSUNTO TYNNYRIARVIOIDEN TARPEELLISUUDESTA LUPAHAKEMUSTA VARTEN Laadittu vastaanottajalle Nord Stream 2 Asiakirjan tyyppi Lausunto Päivämäärä 05.9.2017 Asiakirjan numero NORD STREAM 2 LAUSUNTO TYNNYRIARVIOIDEN TARPEELLISUUDESTA LUPAHAKEMUSTA VARTEN NORD STREAM 2 LAUSUNTO

Lisätiedot

Nord Stream 2. Espoo-raportti -hankkeen ei-tekninen yhteenveto

Nord Stream 2. Espoo-raportti -hankkeen ei-tekninen yhteenveto Nord Stream 2 Espoo-raportti -hankkeen ei-tekninen yhteenveto Nord Stream 2 Espoo-raportti -hankkeen ei-tekninen yhteenveto Maakaasun siirtäminen EU:n alueelle Nord Stream 2 on Itämeren halki rakennettavan

Lisätiedot

Balticconnector maakaasuputki Suomen ja Viron välille

Balticconnector maakaasuputki Suomen ja Viron välille Balticconnector maakaasuputki Suomen ja Viron välille Herkko Plit Toimitusjohtaja 28.9.2017 Baltic Connector Oy on vuonna 2015 perustettu valtionyhtiö, joka toteuttaa Suomen osuuden Suomen ja Viron välille

Lisätiedot

Ammusten turvallinen käsittely Itämerellä

Ammusten turvallinen käsittely Itämerellä TAUSTATIETOA Ammusten turvallinen käsittely Itämerellä Turvallisen reitin suunnittelu Nord Stream - kaasuputkelle Itämerellä Syyskuu 2010 Sisällysluettelo 1. Johdanto 2. Itämeressä olevat ammukset mitä

Lisätiedot

BALTICCONNECTORmaakaasuputken

BALTICCONNECTORmaakaasuputken BALTICCONNECTORmaakaasuputken työmaat Balticconnector on Suomen ja Viron yhdistävä kaasuputki, joka mahdollistaa Baltian maiden ja Suomen kaasumarkkinoiden yhdistämisen ja integroitumisen EU:n yhteisiin

Lisätiedot

Helsingin kaupunki Esityslista 14/ (9) Ympäristölautakunta Ysp/

Helsingin kaupunki Esityslista 14/ (9) Ympäristölautakunta Ysp/ Helsingin kaupunki Esityslista 14/2015 1 (9) Päätöshistoria Kaupunginkanslia Rakennus- ja ympäristötointa johtava apulaiskaupunginjohtaja 25.06.2015 48 HEL 2015-006398 T 11 01 01 ESAVI/4341/2015 Päätös

Lisätiedot

Nord Stream 2 AG. Huhtikuu 2019 NORD STREAM 2 RAKENNUSLUPAHAKEMUK SEN TIIVISTELMÄ, TANSKA KAAKKOINEN REITTI

Nord Stream 2 AG. Huhtikuu 2019 NORD STREAM 2 RAKENNUSLUPAHAKEMUK SEN TIIVISTELMÄ, TANSKA KAAKKOINEN REITTI Nord Stream 2 AG Huhtikuu 2019 NORD STREAM 2 RAKENNUSLUPAHAKEMUK SEN TIIVISTELMÄ, TANSKA KAAKKOINEN REITTI NORD STREAM 2 Rakennuslupahakemuksen tiivistelmä, Tanska Kaakkoinen reitti SISÄLTÖ 1. JOHDANTO

Lisätiedot

Helsingin kaupunki Pöytäkirja 8/ (6) Kaupunginhallitus Ryj/

Helsingin kaupunki Pöytäkirja 8/ (6) Kaupunginhallitus Ryj/ Helsingin kaupunki Pöytäkirja 8/2013 1 (6) 232 Lausunnon antaminen Uudenmaan elinkeino-, liikenne- ja ympäristökeskukselle Helsingin Sataman meriläjityksen ympäristövaikutusten arviointiselostuksesta Viite:

Lisätiedot

Helsingin kaupunki Pöytäkirja 21/ (9) Kaupunginhallitus Ryj/

Helsingin kaupunki Pöytäkirja 21/ (9) Kaupunginhallitus Ryj/ Helsingin kaupunki Pöytäkirja 21/2017 1 (9) 619 Lausunto Uudenmaan elinkeino-, liikenne- ja ympäristökeskukselle Nord Stream 2 -maakaasuputkihankkeen ympäristövaikutusten arviointiselostuksesta ja koko

Lisätiedot

Nord Stream 2 AG. Elokuu 2018 NORD STREAM 2 RAKENNUSLUPAHAKEMUKSEN TIIVISTELMÄ, TANSKA LUOTEINEN REITTI

Nord Stream 2 AG. Elokuu 2018 NORD STREAM 2 RAKENNUSLUPAHAKEMUKSEN TIIVISTELMÄ, TANSKA LUOTEINEN REITTI Nord Stream 2 AG Elokuu 2018 NORD STREAM 2 RAKENNUSLUPAHAKEMUKSEN TIIVISTELMÄ, TANSKA LUOTEINEN REITTI Tämä asiakirja on käännetty englanninkielisestä alkuperäisestä versiosta. Jos käännetty versio ja

Lisätiedot

Alustavat huomautukset

Alustavat huomautukset Tämä asiakirja on käännetty tanskankielisestä alkuperäisestä asiakirjasta suomenkielelle. Mikäli käännöksen ja alkuperäisen tanskankielisen versioiden välillä on ristiriitaisuutta, tanskankielinen on määräävä.

Lisätiedot

NORD STREAM 2 LAUSUNTO PUTKILINJAN POISTAMISEN YMPÄRISTÖ- VAIKUTUKSISTA SUOMEN TALOUSVYÖHYKKEELLÄ. Laadittu vastaanottajalle Nord Stream 2 AG

NORD STREAM 2 LAUSUNTO PUTKILINJAN POISTAMISEN YMPÄRISTÖ- VAIKUTUKSISTA SUOMEN TALOUSVYÖHYKKEELLÄ. Laadittu vastaanottajalle Nord Stream 2 AG Laadittu vastaanottajalle Nord Stream 2 AG Päivämäärä 18.9.2017 Asiakirjan numero NORD STREAM 2 LAUSUNTO PUTKILINJAN POISTAMISEN YMPÄRISTÖ- VAIKUTUKSISTA SUOMEN TALOUSVYÖHYKKEELLÄ NORD STREAM 2 LAUSUNTO

Lisätiedot

Luku 13. Puutteet ja epävarmuustekijät FIN

Luku 13. Puutteet ja epävarmuustekijät FIN Luku 13 Puutteet ja epävarmuustekijät Sisällysluettelo Sivu 13 Puutteet ja epävarmuustekijät 1711 13.1 Johdanto 1711 13.2 Epävarmuus ja ennusteet 1711 13.3 Puutteellisten tietojen käsittely 1712 13.4

Lisätiedot

PYHTÄÄN KUNTA RUOTSINPYHTÄÄN KUNTA

PYHTÄÄN KUNTA RUOTSINPYHTÄÄN KUNTA Liite 16 PYHTÄÄN KUNTA RUOTSINPYHTÄÄN KUNTA VT 7 MELUALUEEN LEVEYS 6.10.2005 SUUNNITTELUKESKUS OY RAPORTTI Turku / M. Sairanen VT 7, melualueen leveys 6.10.2005 SISÄLLYSLUETTELO 1. JOHDANTO... 1 2. LASKENNAN

Lisätiedot

Kaivantoturvallisuus. Jutunaihetta turvavarttiin

Kaivantoturvallisuus. Jutunaihetta turvavarttiin Kaivantoturvallisuus Jutunaihetta turvavarttiin Työskentely kaivannoissa Suositaan menetelmiä ja koneita, joita käyttämällä kaivannossa ei tarvitse työskennellä, tai työskentelyaika jää mahdollisimman

Lisätiedot

1 Vaikutusalueen herkkyys yhdyskuntarakenteen kannalta

1 Vaikutusalueen herkkyys yhdyskuntarakenteen kannalta Ympäristövaikutusten arviointiohjelma 19.2.2019 1 (11) 1 Vaikutusalueen herkkyys yhdyskuntarakenteen kannalta Kuva 1.1. Hankkeen vaikutusten yhdyskuntarakenteeseen arvioidaan ulottuvan enintään kilometrin

Lisätiedot

MUISTIO YLEISÖTILAISUU- DESTA, KOTKA

MUISTIO YLEISÖTILAISUU- DESTA, KOTKA MUISTIO YLEISÖTILAISUU- DESTA, KOTKA 22.4.2013 NORD STREAM -LAAJENNUSHANKE YVA-OHJELMA 1. Esitykset Osanottajat - 7 yksityishenkilöä - Yhteysviranomainen - 4 henkilöä Nord Streamista ja - 3 henkilöä Rambollista.

Lisätiedot

Etelä-Suomen aluehallintovirasto Kirjaamo Birger Jaarlin katu 15 PL150, Hämeenlinna

Etelä-Suomen aluehallintovirasto Kirjaamo Birger Jaarlin katu 15 PL150, Hämeenlinna 1 Etelä-Suomen aluehallintovirasto Kirjaamo Birger Jaarlin katu 15 PL150, 13101 Hämeenlinna kirjaamo.etela@avi.fi Viite: Hakemuksen täydennyspyyntö 23.1.2017, ESAVI/11775/2016 Etelä-Suomen aluehallintovirasto

Lisätiedot

HELSINKI. Helsingin Satama. Vuosaaren sataman telakan väylän viistokaikuluotausaineiston arkeologinen tulkinta 10.10.2014

HELSINKI. Helsingin Satama. Vuosaaren sataman telakan väylän viistokaikuluotausaineiston arkeologinen tulkinta 10.10.2014 HELSINKI 2014 Helsingin Satama Vuosaaren sataman telakan väylän viistokaikuluotausaineiston arkeologinen tulkinta 10.10.2014 Arkisto- ja rekisteritiedot Kunta: Helsinki Alue: Vuosaaren satama, Skatanselkä,

Lisätiedot

NORD STREAM 2 MAAKAASUPUTKILINJA ITÄMEREN POIKKI PÄIVITETTY HANKKEEN KUVAUS JA VAIKUTUSTEN ARVIOINTI MERIALUEELLA

NORD STREAM 2 MAAKAASUPUTKILINJA ITÄMEREN POIKKI PÄIVITETTY HANKKEEN KUVAUS JA VAIKUTUSTEN ARVIOINTI MERIALUEELLA Laadittu vastaanottajalle Nord Stream 2 AG Päivämäärä 18.9.2017 Asiakirjan numero W-PE-EIA-PFI-REP-805-032200FI-05 NORD STREAM 2 MAAKAASUPUTKILINJA ITÄMEREN POIKKI PÄIVITETTY HANKKEEN KUVAUS JA VAIKUTUSTEN

Lisätiedot

Näkymätön näkyväksi vedenalaisten putkilinjojen tarkastukset monikeilainkaikuluotaimella

Näkymätön näkyväksi vedenalaisten putkilinjojen tarkastukset monikeilainkaikuluotaimella Näkymätön näkyväksi vedenalaisten putkilinjojen tarkastukset monikeilainkaikuluotaimella VRT on työskennellyt jo kymmenien vesihuoltolaitosten kanssa Suomessa ja Euroopassa. Yrityksemme vahvuuksiin kuuluu

Lisätiedot

Uponor G12 -lämmönkeruuputki. Asennuksen pikaohje

Uponor G12 -lämmönkeruuputki. Asennuksen pikaohje Uponor G12 -lämmönkeruuputki Asennuksen pikaohje poraajille Uponor G12 -lämmönkeruuputken asennus neljässä vaiheessa Uponor G12 -putket asennetaan periaatteessa samalla menetelmällä kuin tavanomaiset keruuputket.

Lisätiedot

Varastointi. Flex Putket. Flex putket voidaan varastoida joko pysty-tai vaaka-asentoon. Varastoalueella ei saa olla. teräviä kappaleita esim kiviä.

Varastointi. Flex Putket. Flex putket voidaan varastoida joko pysty-tai vaaka-asentoon. Varastoalueella ei saa olla. teräviä kappaleita esim kiviä. Varastointi 2 Flex Putket Flex putket voidaan varastoida joko pysty-tai vaaka-asentoon. Varastoalueella ei saa olla teräviä kappaleita esim kiviä. Putkipäät ovat syytä suojata päätysuojin ennen asennusta.

Lisätiedot

We Can Do It Uponor Infra 360 Projektipalvelut

We Can Do It Uponor Infra 360 Projektipalvelut We Can Do It Uponor Infra 360 Projektipalvelut Uponor Infra 360 Projektservice 011 02 Uponor Infra 360 Projektipalvelut Meille ei mikään ole mahdotonta Kerromme tässä esitteessä kuinka vastaamme kaikkiin

Lisätiedot

Käyttöohje XKM RS232. fi-fi

Käyttöohje XKM RS232. fi-fi Käyttöohje XKM RS232 fi-fi Lue ehdottomasti tämä käyttöohje ennen laitteen asennusta ja käyttöönottoa. Perehtymällä käyttöohjeeseen vältät mahdolliset vahingot ja laitteesi rikkoontumisen. M.-Nr. 07 700

Lisätiedot

CleanuX-järjestelmään on myös mahdollista liittää kemia, jolloin puhdistusjärjestelmä kykenee poistamaan tehokkaasti myös fosforin jätevedestä.

CleanuX-järjestelmään on myös mahdollista liittää kemia, jolloin puhdistusjärjestelmä kykenee poistamaan tehokkaasti myös fosforin jätevedestä. Asennusohje CleanuX Simple on järjestelmä jolla voit muuttaa olemassa olevat sakokaivosi toimimaan täysiverisen puhdistamon tavoin toimivaksi ja puhdistamaan jätevetesi toimivaksi todetulla tavalla. Puhdistus

Lisätiedot

Hannukaisen kaivoshankkeen ympäristövaikutusten arviointi

Hannukaisen kaivoshankkeen ympäristövaikutusten arviointi Hannukaisen kaivoshankkeen ympäristövaikutusten arviointi Katri Seppänen Northland Mines Oy - Ympäristöinsinööri 1/31/2013 1 Sisältö 1. Northland Resources S.A. 2. Hannukaisen kaivosprojekti 3. Ympäristöluvituksen

Lisätiedot

Vinyyliponttiseinän käyttömahdollisuudet.

Vinyyliponttiseinän käyttömahdollisuudet. Vinyyliponttiseinän käyttömahdollisuudet. Vesistöjen rantojen ylläpitämiseksi. Käyttäessä ponttiseinää on rantojen huoltaminen helpompaa. Näin rannalle ei keräänny veden kuljettamaa roskaa. Sinne ei jää

Lisätiedot

30% Laivaliikenne Suomenlahdella kasvaa edelleen

30% Laivaliikenne Suomenlahdella kasvaa edelleen Laivaliikenne Suomenlahdella kasvaa edelleen Helsingin ja Tallinnan välillä on yksi maailman suurimmista risteyksistä. Suomenlahden keskikohdan Helsinki ohittaneet laivat vuonna 2014 Helsingin ja Tallinnan

Lisätiedot

Sähkö- ja telejohdot ja maantiet ohje

Sähkö- ja telejohdot ja maantiet ohje Sähkö- ja telejohdot ja maantiet ohje 8.7.2015 Kaapeleiden sijoittaminen jyrkkäluiskaisen tien varressa Pirkanmaan ELY-keskus 8.12.2015 Jyrkkäluiskaisella tiellä kaapelipaikat voidaan täyttää seuraavasti:

Lisätiedot

UUTTA ITÄRINTAMALLA!

UUTTA ITÄRINTAMALLA! SILVENNOISEN MERIALUE 1 Kuva 1: Kari Silvennoinen tutkii merikarttaa. Kuva 2: On syytä tarkistaa tarkka sijainti! 2 UUTTA ITÄRINTAMALLA! Teksti: VEIKKO SAKSI 14 VARATUOMARI, OIKEUSTIETEEN LISENSIAATTI

Lisätiedot

Järeää putkea Tallinnan kaukolämpöverkkoon

Järeää putkea Tallinnan kaukolämpöverkkoon Järeää putkea Tallinnan kaukolämpöverkkoon Tallinnan suurimmassa kaupunginosassa Lasnamäessä on totuttu rakentamaan isossa mittakaavassa. Kun alueen kaukolämpöverkkoa nyt uusitaan, on putkillakin reilusti

Lisätiedot

Uudenmaan ELY-keskus LIITE 3

Uudenmaan ELY-keskus LIITE 3 Hamina, kaupunginhallitus ja ympäristölautakunta Arviointiohjelmassa on tuotu esille Nord Stream -laajennushanke sijait- YVA -asetuksen edellyttämät tiedot. see Haminan ja Virolahden osalta kauempana etelässä

Lisätiedot

KCF PALTAMO JÄRVEEN ASENNETTAVIEN PUTKILINJOJEN ESISUUNNITELMA

KCF PALTAMO JÄRVEEN ASENNETTAVIEN PUTKILINJOJEN ESISUUNNITELMA Pöyry Finland Oy PL 52 (Jaakonkatu 3) FI-01621 Vantaa Finland Kotipaikka Vantaa Y-tunnus 0625905-6 Puh. +358 10 3311 Faksi +358 10 33 21818 www.poyry.fi Päivä 23.3.2019 Viite 101010295 Sivu 1 (5) Yhteyshlö

Lisätiedot

Mökkipaketti 2. Asennus-, käyttö- ja huolto-ohjeet. Ohjeversio 08/11

Mökkipaketti 2. Asennus-, käyttö- ja huolto-ohjeet. Ohjeversio 08/11 Mökkipaketti 2 Asennus-, käyttö- ja huolto-ohjeet Ohjeversio 08/11 1 Sisältö 1 Käyttötarkoitus... 3 2 Asentaminen... 4 2.1 Imeytyskaivon asentaminen... 5 3 Huolto... 6 2 1 Käyttötarkoitus Mökkipaketti

Lisätiedot

TORVENKYLÄN TUULIVOIMAHANKE MAAKAAPELIREITIN MAASTOTARKISTUS

TORVENKYLÄN TUULIVOIMAHANKE MAAKAAPELIREITIN MAASTOTARKISTUS Vastaanottaja Smart Windpower Oy Asiakirjatyyppi Raportti Päivämäärä 27.5.2016 TORVENKYLÄN TUULIVOIMAHANKE 1 Päivämäärä 27.5.2016 Laatija Tarkastaja Ville Yli-Teevahainen Merja Isteri Viite 1510021396

Lisätiedot

VESIVARASTOT VIRTSA- JA LIETEALTAAT

VESIVARASTOT VIRTSA- JA LIETEALTAAT EPDM-kumiset VESIVARASTOT VIRTSA- JA LIETEALTAAT RAKENNUS / ASENNUSOHJE Myynti: Maahantuonti: Maan kaivaminen Kun altaan rakennuspaikka on valittu, maahan kaivetaan pohjapiirustusten mukainen kaivanto.

Lisätiedot

Luku 13. Vaikutusten ehkäisemis- ja lieventämistoimet

Luku 13. Vaikutusten ehkäisemis- ja lieventämistoimet Luku 13 Vaikutusten ehkäisemis- ja lieventämistoimet Ympäristövaikutusten arviointiselostus Luku 13 679 13 Vaikutusten ehkäisemis- ja lieventämistoimet Ympäristövaikutusten arviointiprosessissa tunnistetaan

Lisätiedot

Öljykuljetukset ja öljyonnettomuudet

Öljykuljetukset ja öljyonnettomuudet Markus Dernjatin/ WWF Öljykuljetukset ja öljyonnettomuudet Öljyntorjunnan peruskurssi, Helsinki Öljykuljetusten määrä Suomelahdella Lähde: ymparisto.fi Onnettomuuden riski ei kuitenkaan synny vain öljykulkjetuksista,

Lisätiedot

Balticconnector-hanke

Balticconnector-hanke Balticconnector-hanke Herkko Plit, toimitusjohtaja Maakaasumarkkinalain uudistus ja kaasumarkkinan kehittäminen -infotilaisuus 15.5.2017 Baltic Connector Oy on vuonna 2015 perustettu valtionyhtiö, joka

Lisätiedot

Siilinjärven kunta. Kalliokiviainesten ottotoiminta Vuorelan alue, Siilinjärvi. Ympäristövaikutusten arviointiohjelma

Siilinjärven kunta. Kalliokiviainesten ottotoiminta Vuorelan alue, Siilinjärvi. Ympäristövaikutusten arviointiohjelma 67080073.BST1 Helmikuu 2010 Siilinjärven kunta Kalliokiviainesten ottotoiminta Vuorelan alue, Siilinjärvi Ympäristövaikutusten arviointiohjelma TIIVISTELMÄ Hankekuvaus Siilinjärven kunta suunnittelee maa-

Lisätiedot

Liite 10 31.1.2013 1 (5) FENNOVOIMA OY HANHIKIVEN YDINVOIMALAITOSALUEEN MERILÄJITYSALUE VESISTÖ- JA POHJAELÄINTARKKAILUSUUNNITELMA

Liite 10 31.1.2013 1 (5) FENNOVOIMA OY HANHIKIVEN YDINVOIMALAITOSALUEEN MERILÄJITYSALUE VESISTÖ- JA POHJAELÄINTARKKAILUSUUNNITELMA 31.1.2013 1 (5) FENNOVOIMA OY HANHIKIVEN YDINVOIMALAITOSALUEEN MERILÄJITYSALUE VESISTÖ- JA POHJAELÄINTARKKAILUSUUNNITELMA 1 VESILUPAHAKEMUKSEN VESISTÖTARKKAILUSUUNNITELMA... 2 1.1 Johdanto... 2 1.2 Mittausmenetelmät...

Lisätiedot

Käyttöohje. Asiakaspalvelu. Lue tämä käyttöohje aina ennen Stedox. Supportin käyttöä ja asennusta.

Käyttöohje. Asiakaspalvelu. Lue tämä käyttöohje aina ennen Stedox. Supportin käyttöä ja asennusta. Me haluamme tehdä työnteosta helpompaa, tehokkaampaa ja turvallisempaa rakentajille ympäri maailman kehittämällä luovia menetelmiä ja työkaluja, jotka helpottavat rakennusalan asennustöitä. Oikeanlaisilla

Lisätiedot

Itämeren tietoliikennekaapeli. Lisätiedot: Juha Parantainen,

Itämeren tietoliikennekaapeli. Lisätiedot: Juha Parantainen, Itämeren tietoliikennekaapeli Lisätiedot: Juha Parantainen, Juha.Parantainen@lvm.fi Itämeren tietoliikennekaapeli YHTEENVETO Nykyisin Suomen yhteydet ulkomaille kulkevat yhtä reittiä Ruotsin ja Tanskan

Lisätiedot

Tukikerroksen vaihto-/puhdistustyön yleiset laatuvaatimukset

Tukikerroksen vaihto-/puhdistustyön yleiset laatuvaatimukset Päällysrakennetöiden yleiset laatuvaatimukset PYL 1(8) Tekninen yksikkö 5.6.1998 90/731/98 Korvaa määräykset 3.10.1997 RHK 265/731/97, 20.1.1998 RHK 91/731/98 ja 20.1.1998 RHK 90/731/98 Tukikerroksen vaihto-/puhdistustyön

Lisätiedot

ASENNUSOHJE. ErgoFloor-kumilaatat. sivu 1 / 5 VARASTOINTI

ASENNUSOHJE. ErgoFloor-kumilaatat. sivu 1 / 5 VARASTOINTI ASENNUSOHJE ErgoFloor-kumilaatat sivu 1 / 5 VARASTOINTI Kumilaatat tulee säilyttää kuivassa tilassa, jonka lämpötila on yli +10C. Jos kumilaattoja säilytetään alle +10C lämpötilassa, tulee ne siirtää asennettavaan

Lisätiedot

Helsingin kaupunki Pöytäkirja 9/ (5) Ympäristölautakunta Ysp/

Helsingin kaupunki Pöytäkirja 9/ (5) Ympäristölautakunta Ysp/ Helsingin kaupunki Pöytäkirja 9/2014 1 (5) 200 Aluehallintoviraston päätös Länsisataman edustan väylän muuttamisesta ESAVI/197/04.09/2013 Päätös Asia tulisi käsitellä 10.6.2014 kokouksessa. päätti merkitä

Lisätiedot

KOMISSIO SUOSITTELEE Helsingin sopimuksen sopimuspuolten hallituksille, että ne

KOMISSIO SUOSITTELEE Helsingin sopimuksen sopimuspuolten hallituksille, että ne HELCOM-suositus 19/1 1 HELCOM - SUOSITUS 19/1 Hyväksytty 26. maaliskuuta 1998, perustuen Helsingin sopimuksen artiklaan 13, pykälään b) MERIHIEKAN OTTAMINEN ITÄMEREN ALUEELLA KOMISSIO, OTTAEN HUOMIOON...

Lisätiedot

Helsingin kaupunki Pöytäkirja 10/ (5) Kaupunginhallitus Ryj/

Helsingin kaupunki Pöytäkirja 10/ (5) Kaupunginhallitus Ryj/ Helsingin kaupunki Pöytäkirja 10/2013 1 (5) 276 Lausunnon antaminen Etelä-Suomen aluehallintovirastolle Helsingin kaupungin liikuntaviraston hakemuksesta HEL 2012-014235 T 11 01 01 Viite: Dnro ESAVI/165/04.09/2012

Lisätiedot

Kamstrup 162LxG -sähköenergiamittarin asennusohje

Kamstrup 162LxG -sähköenergiamittarin asennusohje 1(11) Kamstrup 162LxG -sähköenergiamittarin asennusohje Ohje koskee mittarimallia 162LxG (686-18B-L1-G3-084) 1. Merkinnät ja ulkopuoliset osat 1. LCD-näyttö 2. Optinen liitäntä 3. Mittarin numero 4. Mittarin

Lisätiedot

MERELLISEN TUULIVOIMAN TUOMAT HAASTEET. VELMU-seminaari 11.2.2009 Michael Haldin Metsähallitus Pohjanmaan luontopalvelut

MERELLISEN TUULIVOIMAN TUOMAT HAASTEET. VELMU-seminaari 11.2.2009 Michael Haldin Metsähallitus Pohjanmaan luontopalvelut MERELLISEN TUULIVOIMAN TUOMAT HAASTEET VELMU-seminaari 11.2.2009 Michael Haldin Metsähallitus Pohjanmaan luontopalvelut MERELLINEN TUULIVOIMA MISTÄ ON KYSE? Merellinen tuulivoima on meri- ja saaristoalueille

Lisätiedot

Rouva Maria. Rallimateriaalit: Sari Koivuniemi, Midnight Divers ry

Rouva Maria. Rallimateriaalit: Sari Koivuniemi, Midnight Divers ry Rouva Maria Vrouw Maria (Rouva Maria) oli hollantilainen kauppa-alus. Alus oli matkalla Amsterdamista Pietariin, kun se törmäsi 3. lokakuuta 1771 Itämerellä kahteen kariin Nauvon ulkosaaristossa. Vrouw

Lisätiedot

Energiaa luonnosta. GE2 Yhteinen maailma

Energiaa luonnosta. GE2 Yhteinen maailma Energiaa luonnosta GE2 Yhteinen maailma Energialuonnonvarat Energialuonnonvaroja ovat muun muassa öljy, maakaasu, kivihiili, ydinvoima, aurinkovoima, tuuli- ja vesivoima. Energialuonnonvarat voidaan jakaa

Lisätiedot

Ympäristövastuu Ruukin teräspaalutuotteissa

Ympäristövastuu Ruukin teräspaalutuotteissa Ympäristövastuu Ruukin teräspaalutuotteissa Minna Salmi Ruukin Teräspaalupäivä 26.1.2012 Ympäristövastuu terästuotannosta teräspaalutuotteisiin Luotettava paalun valmistusketju RR- ja RD-paalujen edut

Lisätiedot

HANHIKIVEN YDINVOIMALAITOKSEN JÄÄHDYTYSVEDEN PURKURAKENTEET

HANHIKIVEN YDINVOIMALAITOKSEN JÄÄHDYTYSVEDEN PURKURAKENTEET Liite 18 30.1.2013 1 (6) FENNOVOIMA OY HANHIKIVEN YDINVOIMALAITOKSEN JÄÄHDYTYSVEDEN PURKURAKENTEET VESISTÖ- JA POHJAELÄINTARKKAILUSUUNNITELMA 1 VESILUPAHAKEMUKSEN VESISTÖTARKKAILUSUUNNITELMA... 2 1.1 JOHDANTO...

Lisätiedot

MITEN TUULIVOIMA VAIKUTTAA

MITEN TUULIVOIMA VAIKUTTAA MITEN TUULIVOIMA VAIKUTTAA VEDENALAISEEN LUONTOON? ENERGINEN SELKÄMERI 5.10.2010 TAPIO SUOMINEN SUUNNITTELIJA VELMU-YHTEISTYÖ SELKÄMERELLÄ -HANKE TAUSTAA Kuva: Metsähallitus 2010 ERIKOISLAATUISIA YMPÄRISTÖJÄ

Lisätiedot

YMPÄRISTÖTARKKAILU VUODEN 2010 TOINEN NELJÄNNES NORD STREAM -KAASUPUTKILINJAN RAKENTAMINEN JA KÄYTTÖ SUOMEN TALOUSVYÖHYKKEELLÄ

YMPÄRISTÖTARKKAILU VUODEN 2010 TOINEN NELJÄNNES NORD STREAM -KAASUPUTKILINJAN RAKENTAMINEN JA KÄYTTÖ SUOMEN TALOUSVYÖHYKKEELLÄ Laadittu vastaanottajalle Nord Stream AG Asiakirjatyyppi Ympäristötarkkailuraportti vuoden 21 toinen neljännes Päivämäärä 3.9.21 NORD STREAM -KAASUPUTKILINJAN RAKENTAMINEN JA KÄYTTÖ SUOMEN TALOUSVYÖHYKKEELLÄ

Lisätiedot

Kuva: Jukka Nurmien, Abyss Art Oy YHTEINEN ITÄMEREMME. Miina Mäki John Nurmisen Säätiö Puhdas Itämeri -hanke

Kuva: Jukka Nurmien, Abyss Art Oy YHTEINEN ITÄMEREMME. Miina Mäki John Nurmisen Säätiö Puhdas Itämeri -hanke Kuva: Jukka Nurmien, Abyss Art Oy YHTEINEN ITÄMEREMME Miina Mäki John Nurmisen Säätiö Puhdas Itämeri -hanke 16.5.2009 John Nurmisen Säätiö Säätiö perustettiin 1992. John Nurmisen Säätiön tarkoituksena

Lisätiedot

Kalankasvatuksen tuotantopaikat merellä

Kalankasvatuksen tuotantopaikat merellä Kalankasvatuksen tuotantopaikat merellä Kalankasvatus kaavoituksessa Turku 24.08.2017 markus.kankainen@luke.fi Kasvatetun kirjolohen tuotantokierto Marraskuu Tammikuu Helmi-huhtikuu Touko-Kesäkuu (15gr)

Lisätiedot

Ydinvoimalaitoksen polttoaine

Ydinvoimalaitoksen polttoaine Ydinvoimalaitoksen polttoaine Teemailta, Pyhäjoen toimisto 23.4.2014 Hanna Virlander/Minttu Hietamäki Polttoainekierto Louhinta ja rikastus Jälleenkäsittely Loppusijoitus Konversio Välivarastointi Väkevöinti

Lisätiedot

F75E ALKUPERÄINEN OHJEKIRJA

F75E ALKUPERÄINEN OHJEKIRJA ALKUPERÄINEN OHJEKIRJA 2 KÄYTTÖ SWEPAC F75E Koneella tiivistetään soraa ja hiekkaa pienissä rakennustöissä, kuten valmistaessa alustaa betonikiville tai puutarhojen kivilaatoille. Koneen kompakti muotoilu

Lisätiedot

Nord Stream- ympäristövaikutusten arviointiasiakirjat Espoon sopimuksen mukaisia konsultaatioita varten

Nord Stream- ympäristövaikutusten arviointiasiakirjat Espoon sopimuksen mukaisia konsultaatioita varten Nord Stream- ympäristövaikutusten arviointiasiakirjat Espoon sopimuksen mukaisia konsultaatioita varten Nord Stream Espoo-raportti: Liite Yhteenveto kansallisesta YVA-menettelystä - Tanska Helmikuu 2009

Lisätiedot

abioottinen MI määrä, kg käytetyt koneet ja kulutettu energia maakaatopaikalle

abioottinen MI määrä, kg käytetyt koneet ja kulutettu energia maakaatopaikalle MI määrä, kg käytetyt koneet ja kulutettu energia menevä maa-aines yht. MI / m putkien tuonti 17,853 16,884 969 17,853 36 koneiden tuonti 2,934 2,934 2,934 42 liikennejärjestelyt 146 146 146 yht. 38,934

Lisätiedot

TUULIVOIMA KOTKASSA 28.11.2013. Tuulivoima Suomessa

TUULIVOIMA KOTKASSA 28.11.2013. Tuulivoima Suomessa TUULIVOIMA KOTKASSA Tuulivoima Suomessa Heidi Lettojärvi 1 Tuulivoimatilanne EU:ssa ja Suomessa Kansalliset tavoitteet ja suunnitteilla oleva tuulivoima Yleiset tuulivoima-asenteet Tuulivoimahankkeen kehitys

Lisätiedot

Uuden Kaivanto-ohjeen ohjeet ja suositukset

Uuden Kaivanto-ohjeen ohjeet ja suositukset Kaivantojen turvallisuus miniseminaari Uuden Kaivanto-ohjeen ohjeet ja suositukset Tommi Hakanen Esityksen sisältö 1. Miksi Kaivanto-ohjetta tarvitaan? 2. Uuden Kaivanto-ohjeen tausta 3. Työturvallisuus

Lisätiedot

Kaivantojen turvallisuus - miten varmistetaan?

Kaivantojen turvallisuus - miten varmistetaan? Monttumaanantai, 18.5.2015 Annina Peisa, Lemminkäinen Kaivantojen turvallisuus - miten varmistetaan? Maansiirto 8/1983 Vastuu kaivantotyön turvallisuudesta kuuluu hankkeen kaikille osapuolille Rakennuttaja

Lisätiedot

RIL 263-2014 Kaivanto-ohje

RIL 263-2014 Kaivanto-ohje Kaivantojen turvallisuus miniseminaari 25.11.2014 RIL 263-2014 Kaivanto-ohje Ohjeet ja suositukset Tommi Hakanen Esityksen sisältö 1. Miksi Kaivanto-ohjetta tarvitaan? 2. Uuden Kaivanto-ohjeen tausta 3.

Lisätiedot

MODIX-raudoitusjatkoksen asentaminen. MODIX-raudoitusjatkoksen asentaminen. Tuotteen tunnistaminen. Varastointi. Liitoksen laatu

MODIX-raudoitusjatkoksen asentaminen. MODIX-raudoitusjatkoksen asentaminen. Tuotteen tunnistaminen. Varastointi. Liitoksen laatu MODIX-raudoitusjatkoksen asentaminen Tuotteen tunnistaminen MODIX-raudoitusjatkoksen mallin voi tunnistaa tuotteessa olevasta tunnuksesta ja suojatulpan väristä. Värikoodit on esitetty alla olevassa taulukossa.

Lisätiedot

KORKEALUOKKAINEN JA TEHOKAS ERISTE PITKÄAIKAISEEN ENERGIANSÄÄSTÖÖN, LUOTETTAVA JO 40 VUODEN AJAN

KORKEALUOKKAINEN JA TEHOKAS ERISTE PITKÄAIKAISEEN ENERGIANSÄÄSTÖÖN, LUOTETTAVA JO 40 VUODEN AJAN Powered by TCPDF (www.tcpdf.org) Powered by TCPDF (www.tcpdf.org) KORKEALUOKKAINEN JA TEHOKAS ERISTE PITKÄAIKAISEEN ENERGIANSÄÄSTÖÖN, LUOTETTAVA JO 40 VUODEN AJAN Jopa 85 % energiasäästöt Microban -antimikrobituotesuojalla

Lisätiedot

Yhteenveto, uudelleenkäyttö 1/3 abioottinen MI määrä, kg. käytetyt koneet ja kulutettu energia. maakaatopaikalle. menevä maa-aines yht.

Yhteenveto, uudelleenkäyttö 1/3 abioottinen MI määrä, kg. käytetyt koneet ja kulutettu energia. maakaatopaikalle. menevä maa-aines yht. Yhteenveto, uudelleenkäyttö 1/3 abioottinen MI määrä, kg käytetyt koneet ja kulutettu energia maakaatopaikalle menevä maa-aines yht. MI/m 17,853 16,884 969 17,853 36 2,5 2,5 2,5 5 286 286 286 1 yht. 2,639

Lisätiedot

Valmis 8 m alumiinitelinepaketti

Valmis 8 m alumiinitelinepaketti Valmis 8 m alumiinitelinepaketti Ota peräkärry hinaukseen! www.ramirent.fi www.ramirent.fi Peräkärryn sisältö Telinepaketti koostuu Instant Span 300 7,9 m korkeasta alumiinitelineestä, joka on valmiiksi

Lisätiedot

SVE SVE/PLUS KESKIPAKOPUHALTIMET JA INLINE IMURIT

SVE SVE/PLUS KESKIPAKOPUHALTIMET JA INLINE IMURIT /PLUS : Matalan melutason inline imurit asennettu akustisen kotelon sisään. /PLUS: Matalan melutason inline imurit asennettu akustiseen koteloon, jossa on 40 mm ääntä vaimentava eriste. Puhallin: Akustinen

Lisätiedot

NORD STREAM 2 TUTKIMUS PUTKENLASKUALUKSEN OHITTAVISTA KAUPALLISISTA ALUKSISTA SUOMEN TALOUSVYÖHYKKEELLÄ

NORD STREAM 2 TUTKIMUS PUTKENLASKUALUKSEN OHITTAVISTA KAUPALLISISTA ALUKSISTA SUOMEN TALOUSVYÖHYKKEELLÄ Vastaanottaja Nord Stream 2 AG Päivämäärä Lokakuu 2016 Asiakirjan numero W-PE-EIA-POF-REP-805-060400FI-02 NORD STREAM 2 TUTKIMUS PUTKENLASKUALUKSEN OHITTAVISTA KAUPALLISISTA ALUKSISTA SUOMEN TALOUSVYÖHYKKEELLÄ

Lisätiedot

Valtioneuvoston asetus

Valtioneuvoston asetus Valtioneuvoston asetus rautatiejärjestelmän turvallisuudesta ja yhteentoimivuudesta annetun valtioneuvoston asetuksen muuttamisesta Valtioneuvoston päätöksen mukaisesti muutetaan rautatiejärjestelmän turvallisuudesta

Lisätiedot

EUROOPAN KOMISSIO YMPÄRISTÖASIOIDEN PÄÄOSASTO

EUROOPAN KOMISSIO YMPÄRISTÖASIOIDEN PÄÄOSASTO EUROOPAN KOMISSIO YMPÄRISTÖASIOIDEN PÄÄOSASTO Pääjohtaja Bryssel 2 3 JAN. 2017 ENV/C2/LMR/gm Ares(2016) Suurlähettiläs Pilvi-Sisko Vierros-Villeneuve Täysivaltainen erikoissuurlähettiläs Suomen pysyvä

Lisätiedot

Sähkö- ja telekaapeleiden pistokoemittaukset 2015

Sähkö- ja telekaapeleiden pistokoemittaukset 2015 Sähkö- ja telekaapeleiden pistokoemittaukset 2015 Kaapeleiden pistokoemittaukset 2015 Pistokoemittausten tarkoitus: selvittää ja verrata 0,5-1,5 vuotta vanhojen tele- tai sähkökaapeleiden sijaintia suhteessa

Lisätiedot

KOKEMUKSIA LÄMPÖPUMPUISTA KAUKOLÄMPÖJÄRJESTELMÄSSÄ CASE HELEN. Kaukolämpöpäivät Juhani Aaltonen

KOKEMUKSIA LÄMPÖPUMPUISTA KAUKOLÄMPÖJÄRJESTELMÄSSÄ CASE HELEN. Kaukolämpöpäivät Juhani Aaltonen KOKEMUKSIA LÄMPÖPUMPUISTA KAUKOLÄMPÖJÄRJESTELMÄSSÄ CASE HELEN Kaukolämpöpäivät 25.8.2016 Juhani Aaltonen Vähemmän päästöjä ja lisää uusiutuvaa energiaa Tavoitteenamme on vähentää hiilidioksidipäästöjä

Lisätiedot

NORD STREAM - KAASUPUTKILINJAN RAKENTAMINEN SUOMEN TALOUSVYÖHYKKEELLÄ

NORD STREAM - KAASUPUTKILINJAN RAKENTAMINEN SUOMEN TALOUSVYÖHYKKEELLÄ Laadittu vastaanottajalle Nord Stream AG Asiakirjatyyppi Ympäristötarkkailuraportti 21 Päivämäärä 31.5.211 NORD STREAM - KAASUPUTKILINJAN RAKENTAMINEN SUOMEN TALOUSVYÖHYKKEELLÄ YMPÄRISTÖTARKKAILU 21 NORD

Lisätiedot

Ehdotus velvoitetarkkailusuunnitelmaksi Kalarannan ruoppaus ja täyttö

Ehdotus velvoitetarkkailusuunnitelmaksi Kalarannan ruoppaus ja täyttö Ehdotus velvoitetarkkailusuunnitelmaksi Kalarannan ruoppaus ja täyttö Vaasan kaupungin tekninen toimi Kuntatekniikka Antti Ruokonen 0.8.018 Sisällys 1. Johdanto. Hankkeen kuvaus. Vesistön ekologinen tila.

Lisätiedot

TERVETULOA POHJOLAN ENERGISIMPÄÄN SATAMAAN!

TERVETULOA POHJOLAN ENERGISIMPÄÄN SATAMAAN! TERVETULOA POHJOLAN ENERGISIMPÄÄN SATAMAAN! VIISI HYVÄÄ SYYTÄ VALITA PORIN SATAMA Poria ei tarvitse valita vain sydämellä myös järkisyyt puhuvat puolestamme. Porin satama on hyvä kasvualusta ja mitä loogisin

Lisätiedot

CASAFLEX Kaukolämmön runko- ja taloliittymäputki

CASAFLEX Kaukolämmön runko- ja taloliittymäputki Kaukolämmön runko- ja taloliittymäputki Taipuisa kaukolämpöputki on taipuisa ja itsekompensoituva, yhdellä tai kahdella ruostumattomasta teräksestä valmistetulla virtausputkella varustettu lämpöeristetty

Lisätiedot

Vastaus kirjalliseen kysymykseen Nord Stream 2 -hankkeen turvallisuuspoliittisen

Vastaus kirjalliseen kysymykseen Nord Stream 2 -hankkeen turvallisuuspoliittisen Vastaus kirjalliseen kysymykseen Nord Stream 2 -hankkeen turvallisuuspoliittisen ulottuvuuden huomioimisesta Eduskunnan puhemiehelle Eduskunnan työjärjestyksen 27 :ssä mainitussa tarkoituksessa Te, Arvoisa

Lisätiedot

HE 122/2015 vp Ympäristövaliokunta Kristiina Isokallio Kansainvälisten asiain neuvos Ympäristöministeriö

HE 122/2015 vp Ympäristövaliokunta Kristiina Isokallio Kansainvälisten asiain neuvos Ympäristöministeriö HE 122/2015 vp Ympäristövaliokunta 8.12.2015 Kristiina Isokallio Kansainvälisten asiain neuvos Ympäristöministeriö Painolastivedet ja vieraslajit, taustaa Ihmisten mukanaan tuomat vieraslajit eivät kuulu

Lisätiedot

Metsähakkeen logistinen ketju ja taloudelliset kokonaisvaikutukset. Suomen Vesitieyhdistys ry - Metsähakeprojekti

Metsähakkeen logistinen ketju ja taloudelliset kokonaisvaikutukset. Suomen Vesitieyhdistys ry - Metsähakeprojekti Metsähakkeen logistinen ketju ja taloudelliset kokonaisvaikutukset Suomen Vesitieyhdistys ry - Metsähakeprojekti TAUSTOJA >> Suomen metsien kasvu on 225 milj.im3 (90 milj.m3), josta yli 100 milj.im3 (40

Lisätiedot

PKS Sähkönsiirto Oy 2011

PKS Sähkönsiirto Oy 2011 Pohjois-Karjalan Sähkö Oy (PKS) PKS Sähkönsiirto Oy (PKSS) Eero Puoskari Antti Varis PKS Sähkönsiirto Oy 2011 Liikevaihto 44 milj. Investoinnit 15 milj. Sähkön siirto 1 160 milj. kwh Asiakkaita 87 000

Lisätiedot
