KUNTIEN JA HUS:N ASIAKAS- JA POTILASTIETOJÄRJESTELMÄN HANKINTA
|
|
- Jaana Korhonen
- 9 vuotta sitten
- Katselukertoja:
Transkriptio

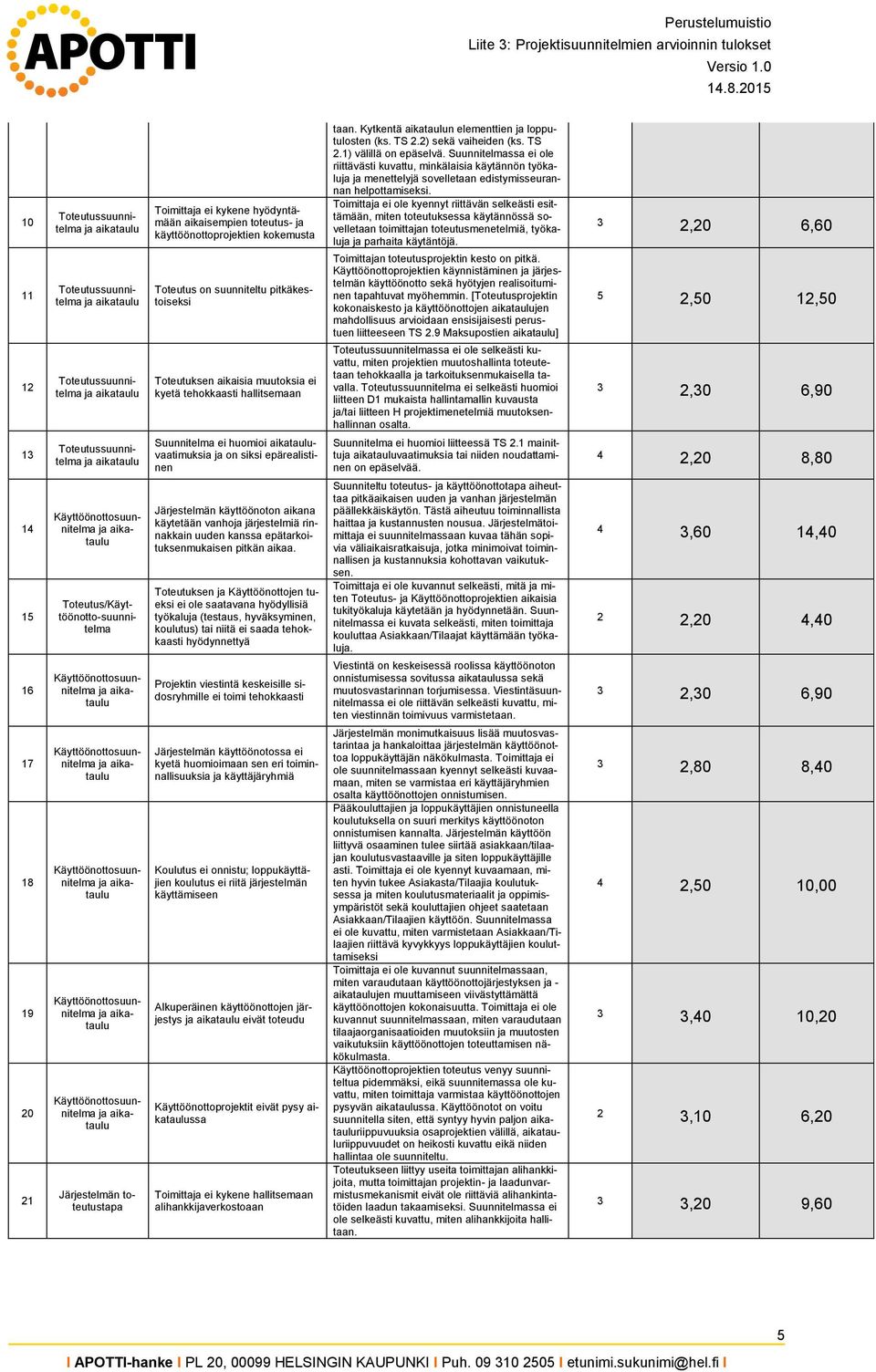

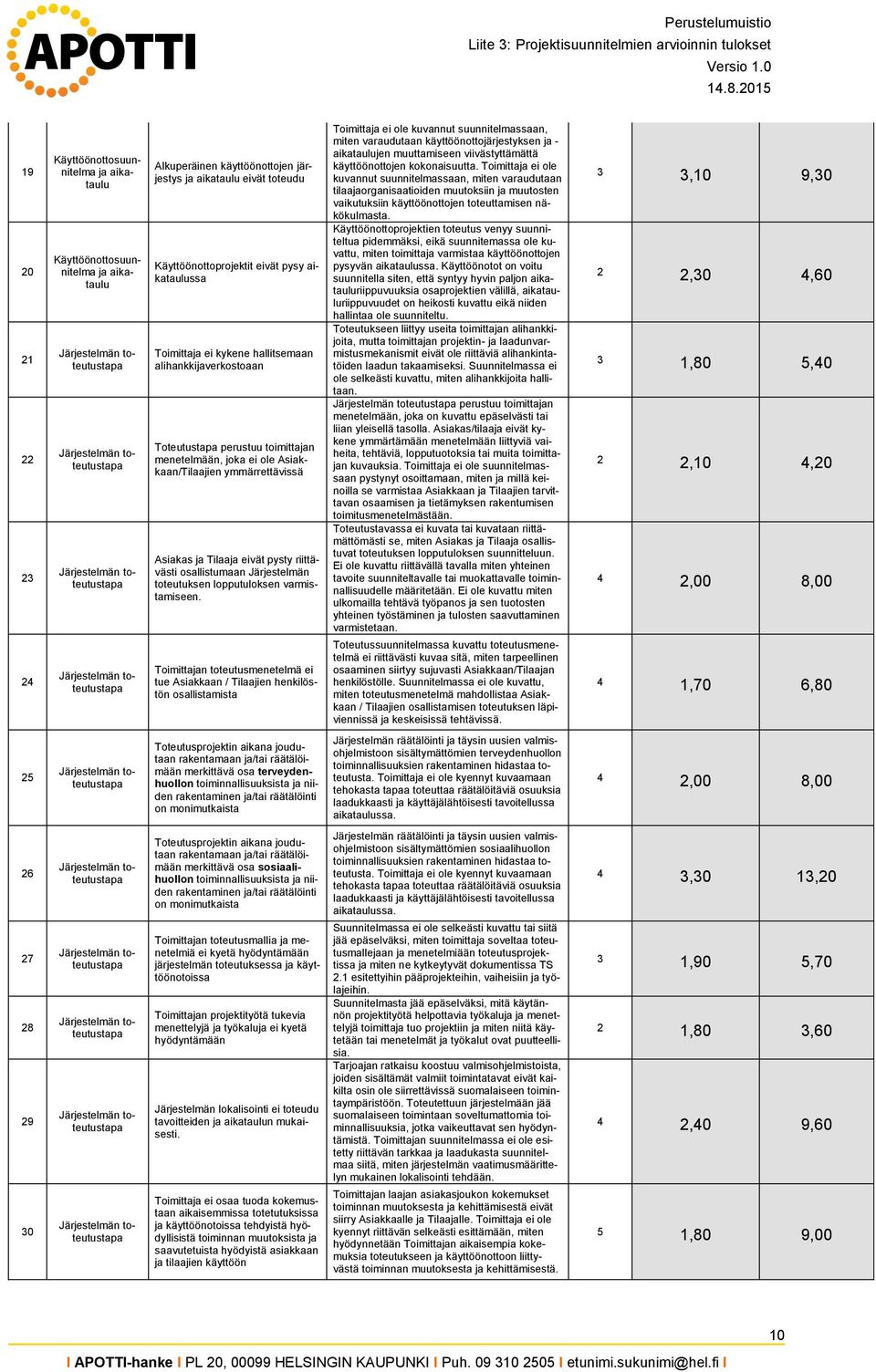

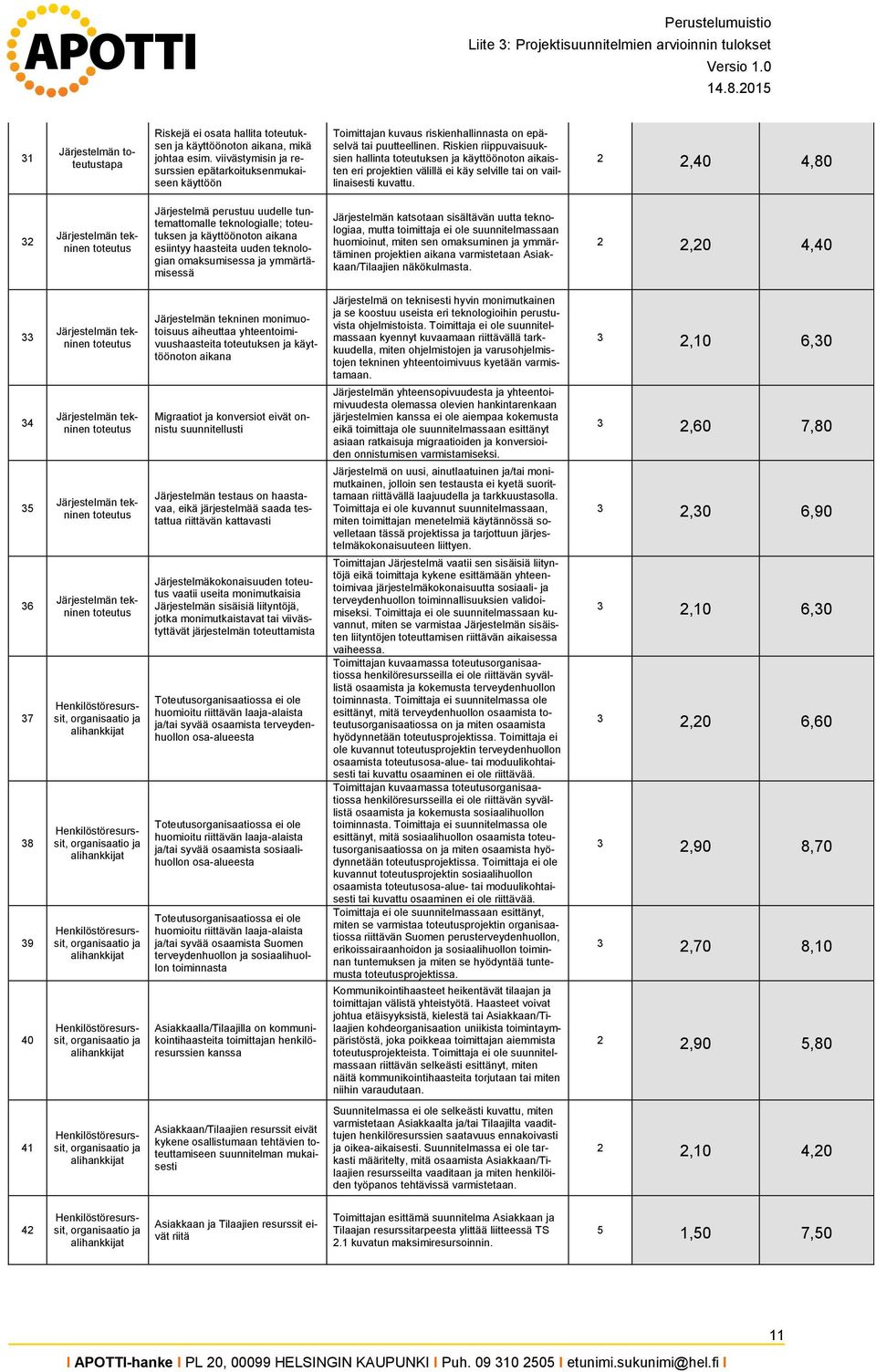

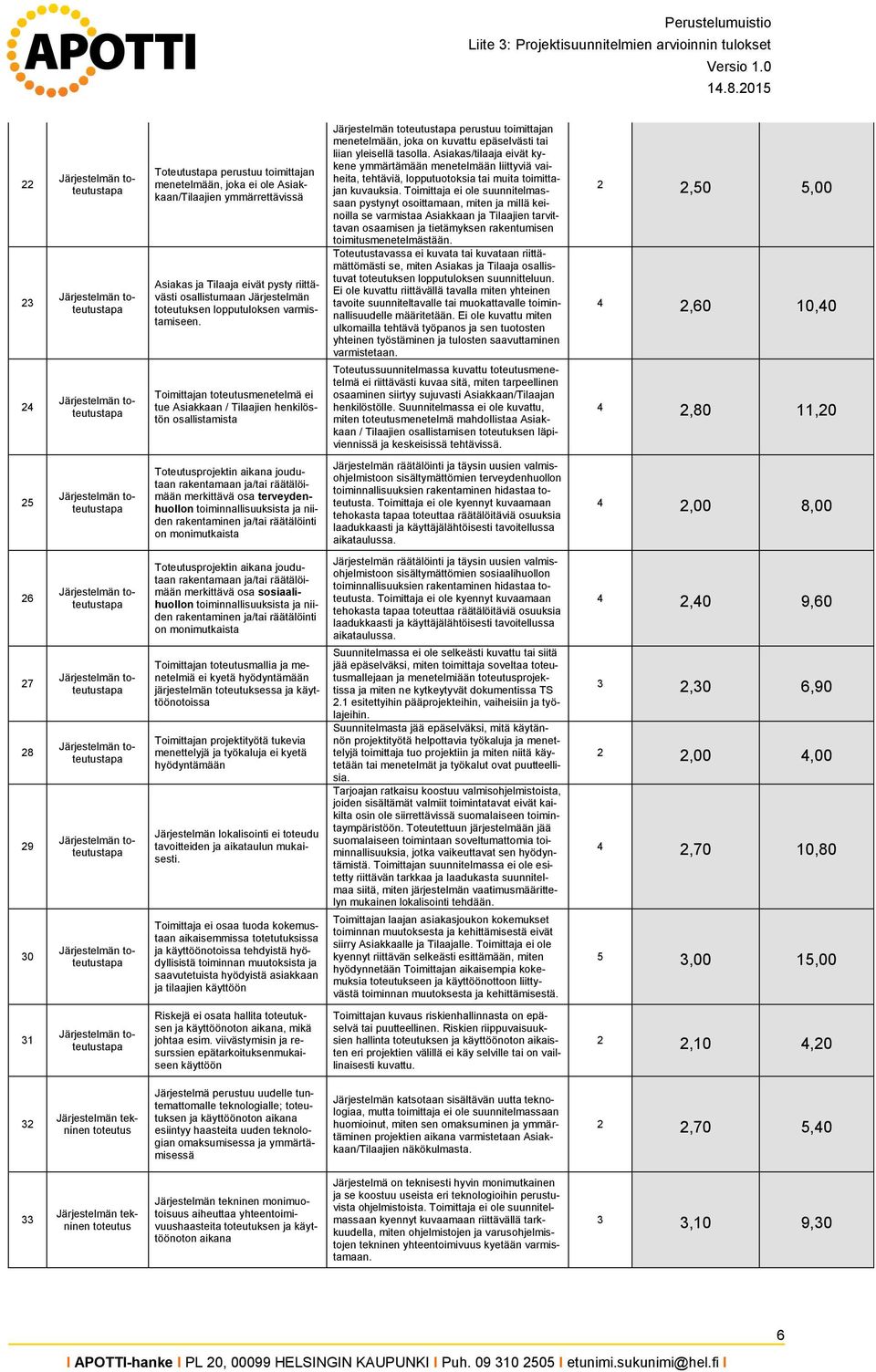

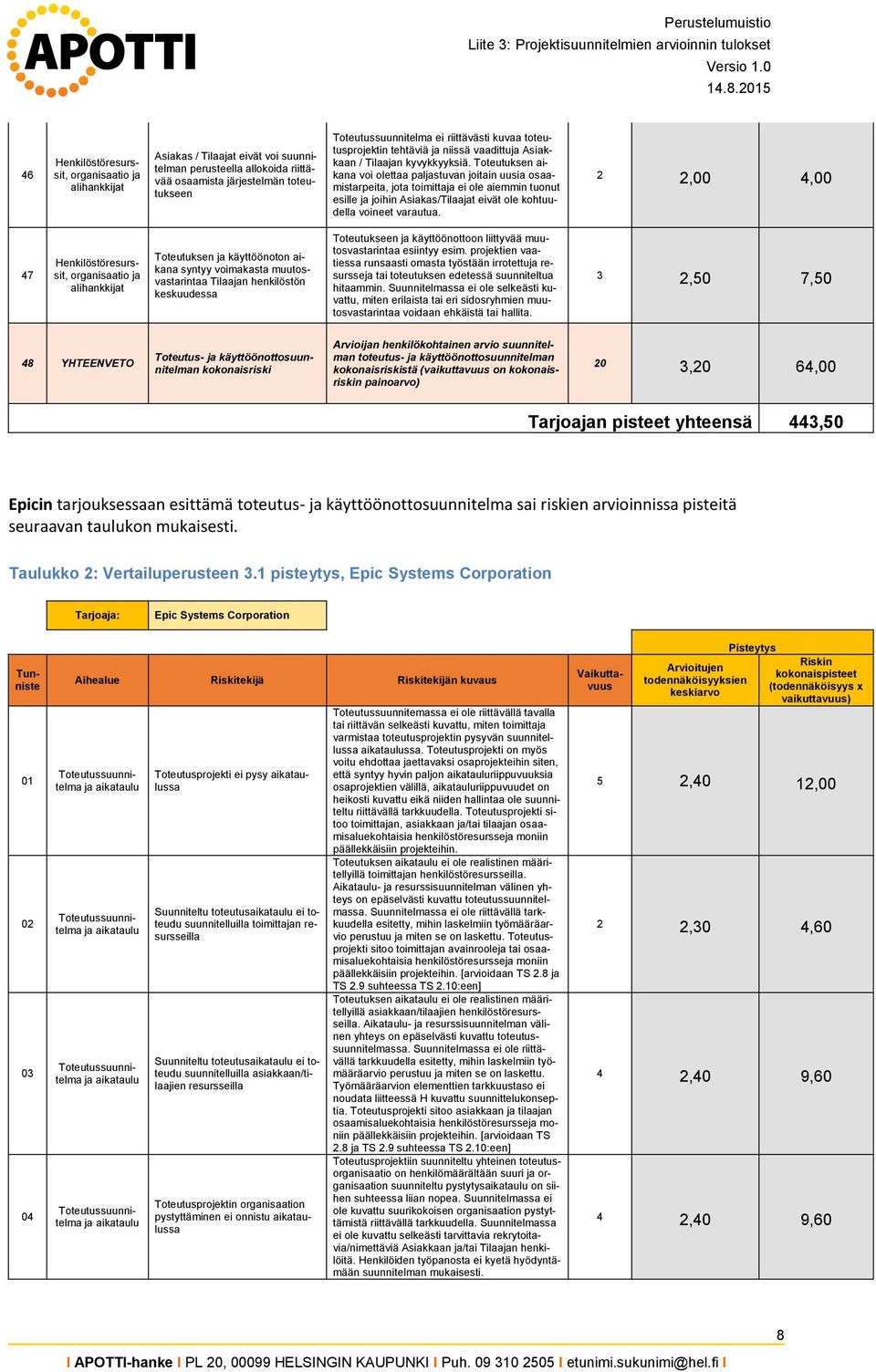

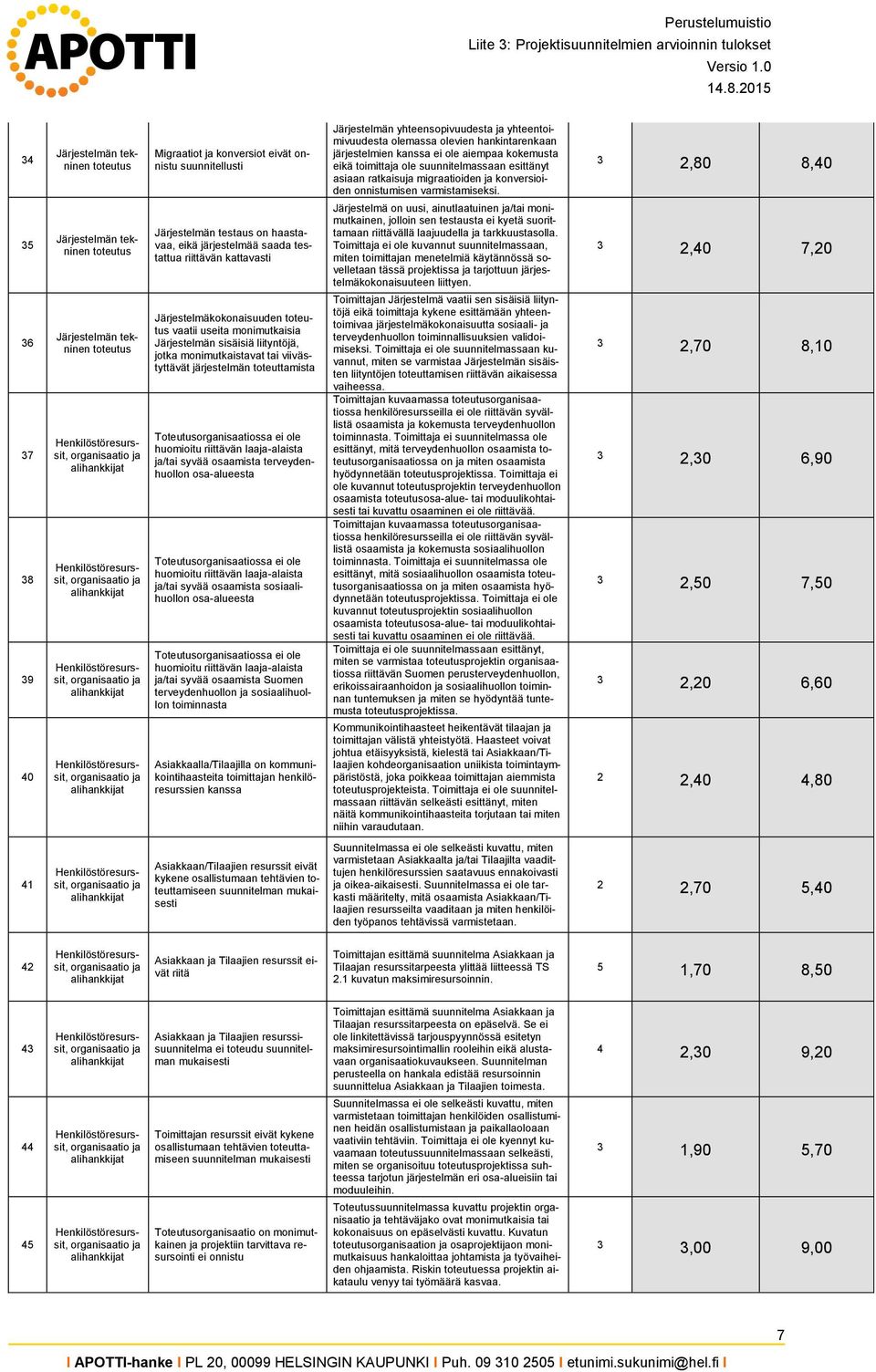

1 Liite : Projektisuunnitelmien arvioinnin tulokset KUNTIEN JA HUS:N ASIAKAS- JA POTILASTIETOJÄRJESTELMÄN HANKINTA Perustelumuistio Liite : Projektisuunnitelmien arvioinnin tulokset (vertailuperuste.1) 1 I APOTTI-hanke I PL 0, HELSINGIN KAUPUNKI I Puh I etunimi.sukunimi@hel.fi I
2 Liite : Projektisuunnitelmien arvioinnin tulokset Sisällysluettelo 1. Dokumentin tarkoitus. Projektisuunnitelmien sisällön ja laadun vertailun tapa. Pisteytys. Lopputulokset 1 I APOTTI-hanke I PL 0, HELSINGIN KAUPUNKI I Puh I etunimi.sukunimi@hel.fi I

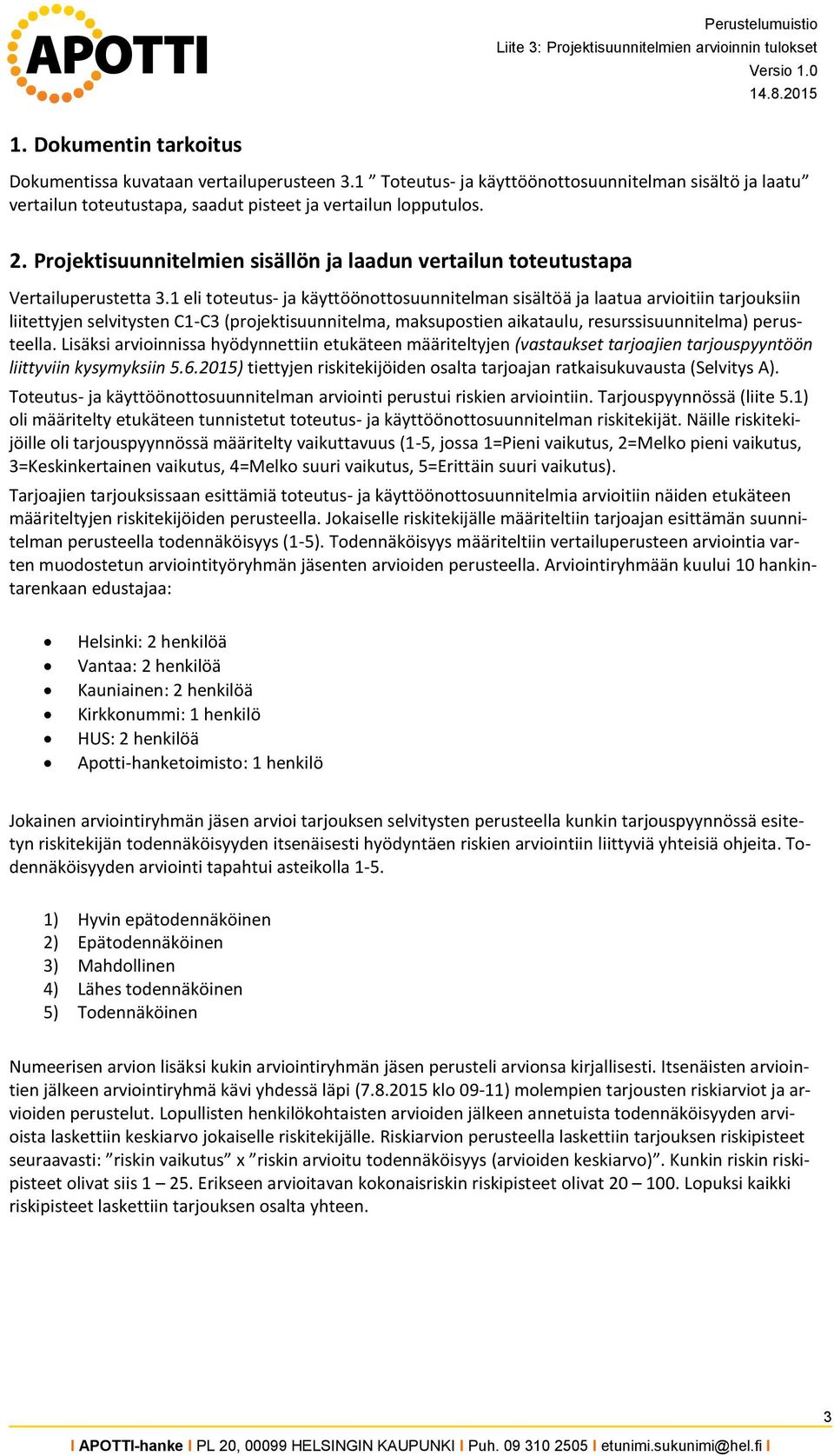

3 1. Dokumentin tarkoitus Perustelumuistio Liite : Projektisuunnitelmien arvioinnin tulokset Dokumentissa kuvataan vertailuperusteen.1 Toteutus- ja käyttöönottosuunnitelman sisältö ja laatu vertailun tapa, saadut pisteet ja vertailun lopputulos.. Projektisuunnitelmien sisällön ja laadun vertailun tapa Vertailuperustetta.1 eli - ja käyttöönottosuunnitelman sisältöä ja laatua arvioitiin tarjouksiin liitettyjen selvitysten C1-C (projektisuunnitelma, maksupostien aikataulu, resurssisuunnitelma) perusteella. Lisäksi arvioinnissa hyödynnettiin etukäteen määriteltyjen (vastaukset tarjoajien tarjouspyyntöön liittyviin kysymyksiin.6.01) tiettyjen riskitekijöiden osalta tarjoajan ratkaisukuvausta (Selvitys A). Toteutus- ja käyttöönottosuunnitelman arviointi perustui riskien arviointiin. Tarjouspyynnössä (liite.1) oli määritelty etukäteen tunnistetut - ja käyttöönottosuunnitelman riskitekijät. Näille riskitekijöille oli tarjouspyynnössä määritelty vaikuttavuus (1-, jossa 1=Pieni vaikutus, =Melko pieni vaikutus, =Keskinkertainen vaikutus, =Melko suuri vaikutus, =Erittäin suuri vaikutus). Tarjoajien tarjouksissaan esittämiä - ja käyttöönottosuunnitelmia arvioitiin näiden etukäteen määriteltyjen riskitekijöiden perusteella. Jokaiselle riskitekijälle määriteltiin tarjoajan esittämän suunnitelman perusteella todennäköisyys (1-). Todennäköisyys määriteltiin vertailuperusteen arviointia varten muodostetun arviointityöryhmän jäsenten arvioiden perusteella. Arviointiryhmään kuului 10 hankintarenkaan edustajaa: Helsinki: henkilöä Vantaa: henkilöä Kauniainen: henkilöä Kirkkonummi: 1 henkilö HUS: henkilöä Apotti-hanketoimisto: 1 henkilö Jokainen arviointiryhmän jäsen arvioi tarjouksen selvitysten perusteella kunkin tarjouspyynnössä esitetyn riskitekijän todennäköisyyden itsenäisesti hyödyntäen riskien arviointiin liittyviä yhteisiä ohjeita. Todennäköisyyden arviointi tapahtui asteikolla 1-. 1) Hyvin epätodennäköinen ) Epätodennäköinen ) Mahdollinen ) Lähes todennäköinen ) Todennäköinen Numeerisen arvion lisäksi kukin arviointiryhmän jäsen perusteli arvionsa kirjallisesti. Itsenäisten arviointien jälkeen arviointiryhmä kävi yhdessä läpi ( klo 09-11) molempien tarjousten riskiarviot ja arvioiden perustelut. Lopullisten henkilökohtaisten arvioiden jälkeen annetuista todennäköisyyden arvioista laskettiin keskiarvo jokaiselle riskitekijälle. Riskiarvion perusteella laskettiin tarjouksen riskipisteet seuraavasti: riskin vaikutus x riskin arvioitu todennäköisyys (arvioiden keskiarvo). Kunkin riskin riskipisteet olivat siis 1. Erikseen arvioitavan kokonaisriskin riskipisteet olivat Lopuksi kaikki riskipisteet laskettiin tarjouksen osalta yhteen. I APOTTI-hanke I PL 0, HELSINGIN KAUPUNKI I Puh I etunimi.sukunimi@hel.fi I

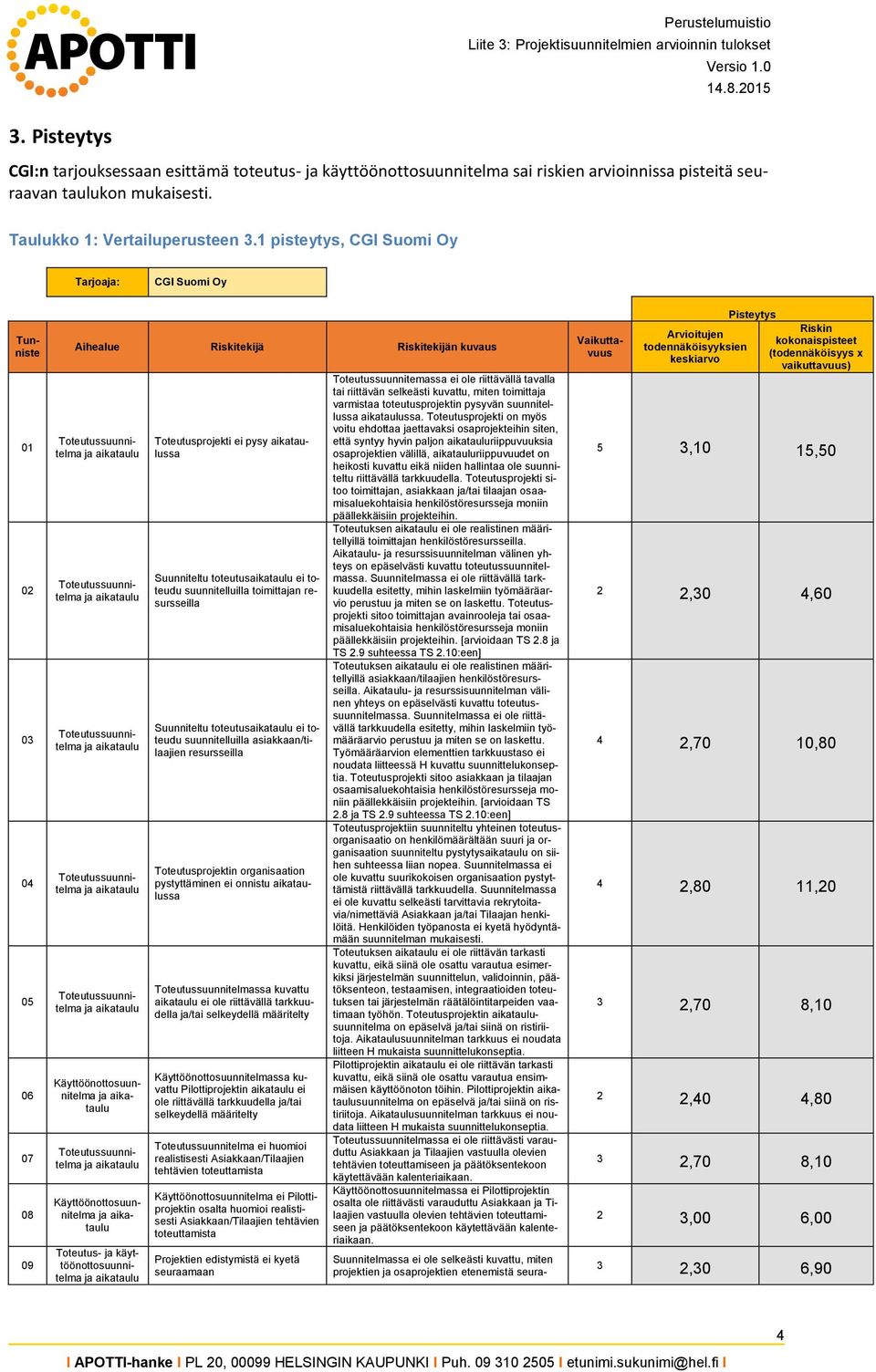

4 . Pisteytys Perustelumuistio Liite : Projektisuunnitelmien arvioinnin tulokset CGI:n tarjouksessaan esittämä - ja käyttöönottosuunnitelma sai riskien arvioinnissa pisteitä seuraavan taulukon mukaisesti. Taulukko 1: Vertailuperusteen.1 pisteytys, CGI Suomi Oy Tarjoaja: CGI Suomi Oy Aihealue Riskitekijä Riskitekijän kuvaus Vaikuttavuus Toteutus- ja käyttöönottosuunnitelma Toteutusprojekti ei pysy aikataulussa Suunniteltu aikataulu ei toteudu suunnitelluilla toimittajan resursseilla Suunniteltu aikataulu ei toteudu suunnitelluilla asiakkaan/tilaajien resursseilla Toteutusprojektin organisaation pystyttäminen ei onnistu aikataulussa ssa kuvattu aikataulu ei ole riittävällä tarkkuudella ja/tai selkeydellä määritelty ssa kuvattu Pilottiprojektin aikataulu ei ole riittävällä tarkkuudella ja/tai selkeydellä määritelty ei huomioi realistisesti Asiakkaan/Tilaajien tehtävien toteuttamista ei Pilottiprojektin osalta huomioi realistisesti Asiakkaan/Tilaajien tehtävien toteuttamista Projektien edistymistä ei kyetä seuraamaan Toteutussuunnitemassa ei ole riittävällä tavalla tai riittävän selkeästi kuvattu, miten toimittaja varmistaa projektin pysyvän suunnitellussa aikataulussa. Toteutusprojekti on myös voitu ehdottaa jaettavaksi osaprojekteihin siten, että syntyy hyvin paljon aikatauluriippuvuuksia osaprojektien välillä, aikatauluriippuvuudet on heikosti kuvattu eikä niiden hallintaa ole suunniteltu riittävällä tarkkuudella. Toteutusprojekti sitoo toimittajan, asiakkaan ja/tai tilaajan osaamisaluekohtaisia henkilöstöresursseja moniin päällekkäisiin projekteihin. Toteutuksen aikataulu ei ole realistinen määritellyillä toimittajan henkilöstöresursseilla. Aikataulu- ja resurssisuunnitelman välinen yhteys on epäselvästi kuvattu suunnitelmassa. Suunnitelmassa ei ole riittävällä tarkkuudella esitetty, mihin laskelmiin työmääräarvio perustuu ja miten se on laskettu. Toteutusprojekti sitoo toimittajan avainrooleja tai osaamisaluekohtaisia henkilöstöresursseja moniin päällekkäisiin projekteihin. [arvioidaan TS.8 ja TS.9 suhteessa TS.10:een] Toteutuksen aikataulu ei ole realistinen määritellyillä asiakkaan/tilaajien henkilöstöresursseilla. Aikataulu- ja resurssisuunnitelman välinen yhteys on epäselvästi kuvattu suunnitelmassa. Suunnitelmassa ei ole riittävällä tarkkuudella esitetty, mihin laskelmiin työmääräarvio perustuu ja miten se on laskettu. Työmääräarvion elementtien tarkkuustaso ei noudata liitteessä H kuvattu suunnittelukonseptia. Toteutusprojekti sitoo asiakkaan ja tilaajan osaamisaluekohtaisia henkilöstöresursseja moniin päällekkäisiin projekteihin. [arvioidaan TS.8 ja TS.9 suhteessa TS.10:een] Toteutusprojektiin suunniteltu yhteinen organisaatio on henkilömäärältään suuri ja organisaation suunniteltu pystytysaikataulu on siihen suhteessa liian nopea. Suunnitelmassa ei ole kuvattu suurikokoisen organisaation pystyttämistä riittävällä tarkkuudella. Suunnitelmassa ei ole kuvattu selkeästi tarvittavia rekrytoitavia/nimettäviä Asiakkaan ja/tai Tilaajan henkilöitä. Henkilöiden työpanosta ei kyetä hyödyntämään suunnitelman mukaisesti. Toteutuksen aikataulu ei ole riittävän tarkasti kuvattu, eikä siinä ole osattu varautua esimerkiksi järjestelmän suunnittelun, validoinnin, päätöksenteon, testaamisen, integraatioiden toteutuksen tai järjestelmän räätälöintitarpeiden vaatimaan työhön. Toteutusprojektin aikataulusuunnitelma on epäselvä ja/tai siinä on ristiriitoja. Aikataulusuunnitelman tarkkuus ei noudata liitteen H mukaista suunnittelukonseptia. Pilottiprojektin aikataulu ei ole riittävän tarkasti kuvattu, eikä siinä ole osattu varautua ensimmäisen käyttöönoton töihin. Pilottiprojektin aikataulusuunnitelma on epäselvä ja/tai siinä on ristiriitoja. Aikataulusuunnitelman tarkkuus ei noudata liitteen H mukaista suunnittelukonseptia. ssa ei ole riittävästi varauduttu Asiakkaan ja Tilaajien vastuulla olevien tehtävien toteuttamiseen ja päätöksentekoon käytettävään kalenteriaikaan. ssa ei Pilottiprojektin osalta ole riittävästi varauduttu Asiakkaan ja Tilaajien vastuulla olevien tehtävien toteuttamiseen ja päätöksentekoon käytettävään kalenteriaikaan. Suunnitelmassa ei ole selkeästi kuvattu, miten projektien ja osaprojektien etenemistä seura- Tunniste Arvioitujen todennäköisyyksien keskiarvo Pisteytys Riskin kokonaispisteet (todennäköisyys x vaikuttavuus),10 1,0,0,60,70 10,80,80 11,0,70 8,10,0,80,70 8,10,00 6,00,0 6,90 I APOTTI-hanke I PL 0, HELSINGIN KAUPUNKI I Puh I etunimi.sukunimi@hel.fi I
5 Liite : Projektisuunnitelmien arvioinnin tulokset Suunniteltu - ja käyttöönottotapa aiheuttaa pitkäaikaisen uuden ja vanhan järjestelmän päällekkäiskäytön. Tästä aiheutuu toiminnallista haittaa ja kustannusten nousua. Järjestelmätoimittaja ei suunnitelmassaan kuvaa tähän sopivia väliaikaisratkaisuja, jotka minimoivat toiminnallisen ja kustannuksia kohottavan vaikutuksen. Toimittaja ei ole kuvannut selkeästi, mitä ja miten Toteutus- ja Käyttöönottoprojektien aikaisia tukityökaluja käytetään ja hyödynnetään. Suunnitelmassa ei kuvata selkeästi, miten toimittaja kouluttaa Asiakkaan/Tilaajat käyttämään työkaluja. Toteutus/Käyttöönotto-suunnitelma Järjestelmän monimutkaisuus lisää muutosvastarintaa ja hankaloittaa järjestelmän käyttöönottoa loppukäyttäjän näkökulmasta. Toimittaja ei ole suunnitelmassaan kyennyt selkeästi kuvaamaan, miten se varmistaa eri käyttäjäryhmien osalta käyttöönottojen onnistumisen. Pääkouluttajien ja loppukäyttäjien onnistuneella koulutuksella on suuri merkitys käyttöönoton onnistumisen kannalta. Järjestelmän käyttöön liittyvä osaaminen tulee siirtää asiakkaan/tilaajan koulutusvastaaville ja siten loppukäyttäjille asti. Toimittaja ei ole kyennyt kuvaamaan, miten hyvin tukee Asiakasta/Tilaajia koulutuksessa ja miten koulutusmateriaalit ja oppimisympäristöt sekä kouluttajien ohjeet saatetaan Asiakkaan/Tilaajien käyttöön. Suunnitelmassa ei ole kuvattu, miten varmistetaan Asiakkaan/Tilaajien riittävä kyvykkyys loppukäyttäjien kouluttamiseksi Toimittaja ei ole kuvannut suunnitelmassaan, miten varaudutaan käyttöönottojärjestyksen ja - aikataulujen muuttamiseen viivästyttämättä käyttöönottojen kokonaisuutta. Toimittaja ei ole kuvannut suunnitelmassaan, miten varaudutaan tilaajaorganisaatioiden muutoksiin ja muutosten vaikutuksiin käyttöönottojen toteuttamisen näkökulmasta. Käyttöönottoprojektien venyy suunniteltua pidemmäksi, eikä suunnitemassa ole kuvattu, miten toimittaja varmistaa käyttöönottojen pysyvän aikataulussa. Käyttöönotot on voitu suunnitella siten, että syntyy hyvin paljon aikatauluriippuvuuksia osaprojektien välillä, aikatauluriippuvuudet on heikosti kuvattu eikä niiden hallintaa ole suunniteltu. Toteutukseen liittyy useita toimittajan alihankkijoita, mutta toimittajan projektin- ja laadunvarmistusmekanismit eivät ole riittäviä alihankintatöiden laadun takaamiseksi. Suunnitelmassa ei ole selkeästi kuvattu, miten alihankkijoita hallitaan. Toimittaja ei kykene hyödyntämään aikaisempien - ja käyttöönottoprojektien kokemusta Toteutus on suunniteltu pitkäkestoiseksi Toteutuksen aikaisia muutoksia ei kyetä tehokkaasti hallitsemaan Suunnitelma ei huomioi aikatauluvaatimuksia ja on siksi epärealistinen Järjestelmän käyttöönoton aikana käytetään vanhoja järjestelmiä rinnakkain uuden kanssa epätarkoituksenmukaisen pitkän aikaa. Toteutuksen ja Käyttöönottojen tueksi ei ole saatavana hyödyllisiä työkaluja (testaus, hyväksyminen, koulutus) tai niitä ei saada tehokkaasti hyödynnettyä Projektin viestintä keskeisille sidosryhmille ei toimi tehokkaasti Järjestelmän käyttöönotossa ei kyetä huomioimaan sen eri toiminnallisuuksia ja käyttäjäryhmiä Koulutus ei onnistu; loppukäyttäjien koulutus ei riitä järjestelmän käyttämiseen Alkuperäinen käyttöönottojen järjestys eivät toteudu Käyttöönottoprojektit eivät pysy aikataulussa Toimittaja ei kykene hallitsemaan alihankkijaverkostoaan taan. Kytkentä aikataulun elementtien ja lopputulosten (ks. TS.) sekä vaiheiden (ks. TS.1) välillä on epäselvä. Suunnitelmassa ei ole riittävästi kuvattu, minkälaisia käytännön työkaluja ja menettelyjä sovelletaan edistymisseurannan helpottamiseksi. Toimittaja ei ole kyennyt riittävän selkeästi esittämään, miten toteutuksessa käytännössä sovelletaan toimittajan menetelmiä, työkaluja ja parhaita käytäntöjä. Toimittajan projektin kesto on pitkä. Käyttöönottoprojektien käynnistäminen ja järjestelmän käyttöönotto sekä hyötyjen realisoituminen tapahtuvat myöhemmin. [Toteutusprojektin kokonaiskesto ja käyttöönottojen aikataulujen mahdollisuus arvioidaan ensisijaisesti perustuen liitteeseen TS.9 Maksupostien aikataulu] ssa ei ole selkeästi kuvattu, miten projektien muutoshallinta toteutetaan tehokkaalla ja tarkoituksenmukaisella tavalla. ei selkeästi huomioi liitteen D1 mukaista hallintamallin kuvausta ja/tai liitteen H projektimenetelmiä muutoksenhallinnan osalta. Suunnitelma ei huomioi liitteessä TS.1 mainittuja aikatauluvaatimuksia tai niiden noudattaminen on epäselvää. Viestintä on keskeisessä roolissa käyttöönoton onnistumisessa sovitussa aikataulussa sekä muutosvastarinnan torjumisessa. Viestintäsuunnitelmassa ei ole riittävän selkeästi kuvattu, miten viestinnän toimivuus varmistetaan.,0 6,60,0 1,0,0 6,90,0 8,80,60 1,0,0,0,0 6,90,80 8,0,0 10,00,0 10,0,10 6,0,0 9,60 I APOTTI-hanke I PL 0, HELSINGIN KAUPUNKI I Puh I etunimi.sukunimi@hel.fi I
6 Liite : Projektisuunnitelmien arvioinnin tulokset Toteutustapa perustuu toimittajan menetelmään, joka ei ole Asiakkaan/Tilaajien ymmärrettävissä Asiakas ja Tilaaja eivät pysty riittävästi osallistumaan Järjestelmän toteutuksen lopputuloksen varmistamiseen. Toimittajan menetelmä ei tue Asiakkaan / Tilaajien henkilöstön osallistamista perustuu toimittajan menetelmään, joka on kuvattu epäselvästi tai liian yleisellä tasolla. Asiakas/tilaaja eivät kykene ymmärtämään menetelmään liittyviä vaiheita, tehtäviä, lopputuotoksia tai muita toimittajan kuvauksia. Toimittaja ei ole suunnitelmassaan pystynyt osoittamaan, miten ja millä keinoilla se varmistaa Asiakkaan ja Tilaajien tarvittavan osaamisen ja tietämyksen rakentumisen toimitusmenetelmästään. Toteutustavassa ei kuvata tai kuvataan riittämättömästi se, miten Asiakas ja Tilaaja osallistuvat toteutuksen lopputuloksen suunnitteluun. Ei ole kuvattu riittävällä tavalla miten yhteinen tavoite suunniteltavalle tai muokattavalle toiminnallisuudelle määritetään. Ei ole kuvattu miten ulkomailla tehtävä työpanos ja sen tuotosten yhteinen työstäminen ja tulosten saavuttaminen varmistetaan. ssa kuvattu menetelmä ei riittävästi kuvaa sitä, miten tarpeellinen osaaminen siirtyy sujuvasti Asiakkaan/Tilaajan henkilöstölle. Suunnitelmassa ei ole kuvattu, miten menetelmä mahdollistaa Asiakkaan / Tilaajien osallistamisen toteutuksen läpiviennissä ja keskeisissä tehtävissä.,0,00,60 10,0,80 11,0 Toteutusprojektin aikana joudutaan rakentamaan ja/tai räätälöimään merkittävä osa terveydenhuollon toiminnallisuuksista ja niiden rakentaminen ja/tai räätälöinti on monimutkaista Järjestelmän räätälöinti ja täysin uusien valmisohjelmistoon sisältymättömien terveydenhuollon toiminnallisuuksien rakentaminen hidastaa ta. Toimittaja ei ole kyennyt kuvaamaan tehokasta tapaa toteuttaa räätälöitäviä osuuksia laadukkaasti ja käyttäjälähtöisesti tavoitellussa aikataulussa.,00 8, Toteutusprojektin aikana joudutaan rakentamaan ja/tai räätälöimään merkittävä osa sosiaalihuollon toiminnallisuuksista ja niiden rakentaminen ja/tai räätälöinti on monimutkaista Toimittajan mallia ja menetelmiä ei kyetä hyödyntämään järjestelmän toteutuksessa ja käyttöönotoissa Toimittajan projektityötä tukevia menettelyjä ja työkaluja ei kyetä hyödyntämään Järjestelmän lokalisointi ei toteudu tavoitteiden n mukaisesti. Toimittaja ei osaa tuoda kokemustaan aikaisemmissa totetutuksissa ja käyttöönotoissa tehdyistä hyödyllisistä toiminnan muutoksista ja saavutetuista hyödyistä asiakkaan ja tilaajien käyttöön Järjestelmän räätälöinti ja täysin uusien valmisohjelmistoon sisältymättömien sosiaalihuollon toiminnallisuuksien rakentaminen hidastaa ta. Toimittaja ei ole kyennyt kuvaamaan tehokasta tapaa toteuttaa räätälöitäviä osuuksia laadukkaasti ja käyttäjälähtöisesti tavoitellussa aikataulussa. Suunnitelmassa ei ole selkeästi kuvattu tai siitä jää epäselväksi, miten toimittaja soveltaa mallejaan ja menetelmiään projektissa ja miten ne kytkeytyvät dokumentissa TS.1 esitettyihin pääprojekteihin, vaiheisiin ja työlajeihin. Suunnitelmasta jää epäselväksi, mitä käytännön projektityötä helpottavia työkaluja ja menettelyjä toimittaja tuo projektiin ja miten niitä käytetään tai menetelmät ja työkalut ovat puutteellisia. Tarjoajan ratkaisu koostuu valmisohjelmistoista, joiden sisältämät valmiit toimintatavat eivät kaikilta osin ole siirrettävissä suomalaiseen toimintaympäristöön. Toteutettuun järjestelmään jää suomalaiseen toimintaan soveltumattomia toiminnallisuuksia, jotka vaikeuttavat sen hyödyntämistä. Toimittajan suunnitelmassa ei ole esitetty riittävän tarkkaa ja laadukasta suunnitelmaa siitä, miten järjestelmän vaatimusmäärittelyn mukainen lokalisointi tehdään. Toimittajan laajan asiakasjoukon kokemukset toiminnan muutoksesta ja kehittämisestä eivät siirry Asiakkaalle ja Tilaajalle. Toimittaja ei ole kyennyt riittävän selkeästi esittämään, miten hyödynnetään Toimittajan aikaisempia kokemuksia toteutukseen ja käyttöönottoon liittyvästä toiminnan muutoksesta ja kehittämisestä.,0 9,60,0 6,90,00,00,70 10,80,00 1,00 1 Riskejä ei osata hallita toteutuksen ja käyttöönoton aikana, mikä johtaa esim. viivästymisin ja resurssien epätarkoituksenmukaiseen käyttöön Toimittajan kuvaus riskienhallinnasta on epäselvä tai puutteellinen. Riskien riippuvaisuuksien hallinta toteutuksen ja käyttöönoton aikaisten eri projektien välillä ei käy selville tai on vaillinaisesti kuvattu.,10,0 Järjestelmä perustuu uudelle tuntemattomalle teknologialle; toteutuksen ja käyttöönoton aikana esiintyy haasteita uuden teknologian omaksumisessa ja ymmärtämisessä Järjestelmän katsotaan sisältävän uutta teknologiaa, mutta toimittaja ei ole suunnitelmassaan huomioinut, miten sen omaksuminen ja ymmärtäminen projektien aikana varmistetaan Asiakkaan/Tilaajien näkökulmasta.,70,0 monimuotoisuus aiheuttaa yhteentoimivuushaasteita toteutuksen ja käyttöönoton aikana Järjestelmä on teknisesti hyvin monimutkainen ja se koostuu useista eri teknologioihin perustuvista ohjelmistoista. Toimittaja ei ole suunnitelmassaan kyennyt kuvaamaan riittävällä tarkkuudella, miten ohjelmistojen ja varusohjelmistojen tekninen yhteentoimivuus kyetään varmistamaan.,10 9,0 6 I APOTTI-hanke I PL 0, HELSINGIN KAUPUNKI I Puh I etunimi.sukunimi@hel.fi I
7 Liite : Projektisuunnitelmien arvioinnin tulokset Migraatiot ja konversiot eivät onnistu suunnitellusti Järjestelmän testaus on haastavaa, eikä järjestelmää saada testattua riittävän kattavasti Järjestelmäkokonaisuuden vaatii useita monimutkaisia Järjestelmän sisäisiä liityntöjä, jotka monimutkaistavat tai viivästyttävät järjestelmän toteuttamista Toteutusorganisaatiossa ei ole huomioitu riittävän laaja-alaista ja/tai syvää osaamista terveydenhuollon osa-alueesta Toteutusorganisaatiossa ei ole huomioitu riittävän laaja-alaista ja/tai syvää osaamista sosiaalihuollon osa-alueesta Toteutusorganisaatiossa ei ole huomioitu riittävän laaja-alaista ja/tai syvää osaamista Suomen terveydenhuollon ja sosiaalihuollon toiminnasta Asiakkaalla/Tilaajilla on kommunikointihaasteita toimittajan henkilöresurssien kanssa Asiakkaan/Tilaajien resurssit eivät kykene osallistumaan tehtävien toteuttamiseen suunnitelman mukaisesti Järjestelmän yhteensopivuudesta ja yhteentoimivuudesta olemassa olevien hankintarenkaan järjestelmien kanssa ei ole aiempaa kokemusta eikä toimittaja ole suunnitelmassaan esittänyt asiaan ratkaisuja migraatioiden ja konversioiden onnistumisen varmistamiseksi. Järjestelmä on uusi, ainutlaatuinen ja/tai monimutkainen, jolloin sen testausta ei kyetä suorittamaan riittävällä laajuudella ja tarkkuustasolla. Toimittaja ei ole kuvannut suunnitelmassaan, miten toimittajan menetelmiä käytännössä sovelletaan tässä projektissa ja tarjottuun järjestelmäkokonaisuuteen liittyen. Toimittajan Järjestelmä vaatii sen sisäisiä liityntöjä eikä toimittaja kykene esittämään yhteentoimivaa järjestelmäkokonaisuutta sosiaali- ja terveydenhuollon toiminnallisuuksien validoimiseksi. Toimittaja ei ole suunnitelmassaan kuvannut, miten se varmistaa Järjestelmän sisäisten liityntöjen toteuttamisen riittävän aikaisessa vaiheessa. Toimittajan kuvaamassa organisaatiossa henkilöresursseilla ei ole riittävän syvällistä osaamista ja kokemusta terveydenhuollon toiminnasta. Toimittaja ei suunnitelmassa ole esittänyt, mitä terveydenhuollon osaamista organisaatiossa on ja miten osaamista hyödynnetään projektissa. Toimittaja ei ole kuvannut projektin terveydenhuollon osaamista osa-alue- tai moduulikohtaisesti tai kuvattu osaaminen ei ole riittävää. Toimittajan kuvaamassa organisaatiossa henkilöresursseilla ei ole riittävän syvällistä osaamista ja kokemusta sosiaalihuollon toiminnasta. Toimittaja ei suunnitelmassa ole esittänyt, mitä sosiaalihuollon osaamista organisaatiossa on ja miten osaamista hyödynnetään projektissa. Toimittaja ei ole kuvannut projektin sosiaalihuollon osaamista osa-alue- tai moduulikohtaisesti tai kuvattu osaaminen ei ole riittävää. Toimittaja ei ole suunnitelmassaan esittänyt, miten se varmistaa projektin organisaatiossa riittävän Suomen perusterveydenhuollon, erikoissairaanhoidon ja sosiaalihuollon toiminnan tuntemuksen ja miten se hyödyntää tuntemusta projektissa. Kommunikointihaasteet heikentävät tilaajan ja toimittajan välistä yhteistyötä. Haasteet voivat johtua etäisyyksistä, kielestä tai Asiakkaan/Tilaajien kohdeorganisaation uniikista toimintaympäristöstä, joka poikkeaa toimittajan aiemmista projekteista. Toimittaja ei ole suunnitelmassaan riittävän selkeästi esittänyt, miten näitä kommunikointihaasteita torjutaan tai miten niihin varaudutaan. Suunnitelmassa ei ole selkeästi kuvattu, miten varmistetaan Asiakkaalta ja/tai Tilaajilta vaadittujen henkilöresurssien saatavuus ennakoivasti ja oikea-aikaisesti. Suunnitelmassa ei ole tarkasti määritelty, mitä osaamista Asiakkaan/Tilaajien resursseilta vaaditaan ja miten henkilöiden työpanos tehtävissä varmistetaan.,80 8,0,0 7,0,70 8,10,0 6,90,0 7,0,0 6,60,0,80,70,0 Asiakkaan ja Tilaajien resurssit eivät riitä Toimittajan esittämä suunnitelma Asiakkaan ja Tilaajan resurssitarpeesta ylittää liitteessä TS.1 kuvatun maksimiresursoinnin. 1,70 8,0 Asiakkaan ja Tilaajien resurssisuunnitelma ei toteudu suunnitelman mukaisesti Toimittajan esittämä suunnitelma Asiakkaan ja Tilaajan resurssitarpeesta on epäselvä. Se ei ole linkitettävissä tarjouspyynnössä esitetyn maksimiresursointimallin rooleihin eikä alustavaan organisaatiokuvaukseen. Suunnitelman perusteella on hankala edistää resursoinnin suunnittelua Asiakkaan ja Tilaajien toimesta.,0 9,0 Toimittajan resurssit eivät kykene osallistumaan tehtävien toteuttamiseen suunnitelman mukaisesti Suunnitelmassa ei ole selkeästi kuvattu, miten varmistetaan toimittajan henkilöiden osallistuminen heidän osallistumistaan ja paikallaoloaan vaativiin tehtäviin. Toimittaja ei ole kyennyt kuvaamaan suunnitelmassaan selkeästi, miten se organisoituu projektissa suhteessa tarjotun järjestelmän eri osa-alueisiin tai moduuleihin. 1,90,70 Toteutusorganisaatio on monimutkainen ja projektiin tarvittava resursointi ei onnistu ssa kuvattu projektin organisaatio ja tehtäväjako ovat monimutkaisia tai kokonaisuus on epäselvästi kuvattu. Kuvatun organisaation ja osaprojektijaon monimutkaisuus hankaloittaa johtamista ja työvaiheiden ohjaamista. Riskin toteutuessa projektin aikataulu venyy tai työmäärä kasvaa.,00 9,00 7 I APOTTI-hanke I PL 0, HELSINGIN KAUPUNKI I Puh I etunimi.sukunimi@hel.fi I
8 Liite : Projektisuunnitelmien arvioinnin tulokset Asiakas / Tilaajat eivät voi suunnitelman perusteella allokoida riittävää osaamista järjestelmän toteutukseen ei riittävästi kuvaa projektin tehtäviä ja niissä vaadittuja Asiakkaan / Tilaajan kyvykkyyksiä. Toteutuksen aikana voi olettaa paljastuvan joitain uusia osaamistarpeita, jota toimittaja ei ole aiemmin tuonut esille ja joihin Asiakas/Tilaajat eivät ole kohtuudella voineet varautua.,00,00 7 Toteutuksen ja käyttöönoton aikana syntyy voimakasta muutosvastarintaa Tilaajan henkilöstön keskuudessa Toteutukseen ja käyttöönottoon liittyvää muutosvastarintaa esiintyy esim. projektien vaatiessa runsaasti omasta työstään irrotettuja resursseja tai toteutuksen edetessä suunniteltua hitaammin. Suunnitelmassa ei ole selkeästi kuvattu, miten erilaista tai eri sidosryhmien muutosvastarintaa voidaan ehkäistä tai hallita.,0 7,0 8 YHTEENVETO Toteutus- ja käyttöönottosuunnitelman kokonaisriski Arvioijan henkilökohtainen arvio suunnitelman - ja käyttöönottosuunnitelman kokonaisriskistä (vaikuttavuus on kokonaisriskin painoarvo) 0,0 6,00 Tarjoajan pisteet yhteensä,0 Epicin tarjouksessaan esittämä - ja käyttöönottosuunnitelma sai riskien arvioinnissa pisteitä seuraavan taulukon mukaisesti. Taulukko : Vertailuperusteen.1 pisteytys, Epic Systems Corporation Tarjoaja: Epic Systems Corporation Aihealue Riskitekijä Riskitekijän kuvaus Vaikuttavuus Toteutusprojekti ei pysy aikataulussa Suunniteltu aikataulu ei toteudu suunnitelluilla toimittajan resursseilla Suunniteltu aikataulu ei toteudu suunnitelluilla asiakkaan/tilaajien resursseilla Toteutusprojektin organisaation pystyttäminen ei onnistu aikataulussa Toteutussuunnitemassa ei ole riittävällä tavalla tai riittävän selkeästi kuvattu, miten toimittaja varmistaa projektin pysyvän suunnitellussa aikataulussa. Toteutusprojekti on myös voitu ehdottaa jaettavaksi osaprojekteihin siten, että syntyy hyvin paljon aikatauluriippuvuuksia osaprojektien välillä, aikatauluriippuvuudet on heikosti kuvattu eikä niiden hallintaa ole suunniteltu riittävällä tarkkuudella. Toteutusprojekti sitoo toimittajan, asiakkaan ja/tai tilaajan osaamisaluekohtaisia henkilöstöresursseja moniin päällekkäisiin projekteihin. Toteutuksen aikataulu ei ole realistinen määritellyillä toimittajan henkilöstöresursseilla. Aikataulu- ja resurssisuunnitelman välinen yhteys on epäselvästi kuvattu suunnitelmassa. Suunnitelmassa ei ole riittävällä tarkkuudella esitetty, mihin laskelmiin työmääräarvio perustuu ja miten se on laskettu. Toteutusprojekti sitoo toimittajan avainrooleja tai osaamisaluekohtaisia henkilöstöresursseja moniin päällekkäisiin projekteihin. [arvioidaan TS.8 ja TS.9 suhteessa TS.10:een] Toteutuksen aikataulu ei ole realistinen määritellyillä asiakkaan/tilaajien henkilöstöresursseilla. Aikataulu- ja resurssisuunnitelman välinen yhteys on epäselvästi kuvattu suunnitelmassa. Suunnitelmassa ei ole riittävällä tarkkuudella esitetty, mihin laskelmiin työmääräarvio perustuu ja miten se on laskettu. Työmääräarvion elementtien tarkkuustaso ei noudata liitteessä H kuvattu suunnittelukonseptia. Toteutusprojekti sitoo asiakkaan ja tilaajan osaamisaluekohtaisia henkilöstöresursseja moniin päällekkäisiin projekteihin. [arvioidaan TS.8 ja TS.9 suhteessa TS.10:een] Toteutusprojektiin suunniteltu yhteinen organisaatio on henkilömäärältään suuri ja organisaation suunniteltu pystytysaikataulu on siihen suhteessa liian nopea. Suunnitelmassa ei ole kuvattu suurikokoisen organisaation pystyttämistä riittävällä tarkkuudella. Suunnitelmassa ei ole kuvattu selkeästi tarvittavia rekrytoitavia/nimettäviä Asiakkaan ja/tai Tilaajan henkilöitä. Henkilöiden työpanosta ei kyetä hyödyntämään suunnitelman mukaisesti. Tunniste Arvioitujen todennäköisyyksien keskiarvo Pisteytys Riskin kokonaispisteet (todennäköisyys x vaikuttavuus),0 1,00,0,60,0 9,60,0 9,60 8 I APOTTI-hanke I PL 0, HELSINGIN KAUPUNKI I Puh I etunimi.sukunimi@hel.fi I
9 Liite : Projektisuunnitelmien arvioinnin tulokset Toteutus- ja käyttöönottosuunnitelma Suunniteltu - ja käyttöönottotapa aiheuttaa pitkäaikaisen uuden ja vanhan järjestelmän päällekkäiskäytön. Tästä aiheutuu toiminnallista haittaa ja kustannusten nousua. Järjestelmätoimittaja ei suunnitelmassaan kuvaa tähän sopivia väliaikaisratkaisuja, jotka minimoivat toiminnallisen ja kustannuksia kohottavan vaikutuksen. Toimittaja ei ole kuvannut selkeästi, mitä ja miten Toteutus- ja Käyttöönottoprojektien aikaisia tukityökaluja käytetään ja hyödynnetään. Suunnitelmassa ei kuvata selkeästi, miten toimittaja kouluttaa Asiakkaan/Tilaajat käyttämään työkaluja. Toteutus/Käyttöönotto-suunnitelma ssa kuvattu aikataulu ei ole riittävällä tarkkuudella ja/tai selkeydellä määritelty ssa kuvattu Pilottiprojektin aikataulu ei ole riittävällä tarkkuudella ja/tai selkeydellä määritelty ei huomioi realistisesti Asiakkaan/Tilaajien tehtävien toteuttamista ei Pilottiprojektin osalta huomioi realistisesti Asiakkaan/Tilaajien tehtävien toteuttamista Projektien edistymistä ei kyetä seuraamaan Toimittaja ei kykene hyödyntämään aikaisempien - ja käyttöönottoprojektien kokemusta Toteutus on suunniteltu pitkäkestoiseksi Toteutuksen aikaisia muutoksia ei kyetä tehokkaasti hallitsemaan Suunnitelma ei huomioi aikatauluvaatimuksia ja on siksi epärealistinen Järjestelmän käyttöönoton aikana käytetään vanhoja järjestelmiä rinnakkain uuden kanssa epätarkoituksenmukaisen pitkän aikaa. Toteutuksen ja Käyttöönottojen tueksi ei ole saatavana hyödyllisiä työkaluja (testaus, hyväksyminen, koulutus) tai niitä ei saada tehokkaasti hyödynnettyä Projektin viestintä keskeisille sidosryhmille ei toimi tehokkaasti Järjestelmän käyttöönotossa ei kyetä huomioimaan sen eri toiminnallisuuksia ja käyttäjäryhmiä Koulutus ei onnistu; loppukäyttäjien koulutus ei riitä järjestelmän käyttämiseen Toteutuksen aikataulu ei ole riittävän tarkasti kuvattu, eikä siinä ole osattu varautua esimerkiksi järjestelmän suunnittelun, validoinnin, päätöksenteon, testaamisen, integraatioiden toteutuksen tai järjestelmän räätälöintitarpeiden vaatimaan työhön. Toteutusprojektin aikataulusuunnitelma on epäselvä ja/tai siinä on ristiriitoja. Aikataulusuunnitelman tarkkuus ei noudata liitteen H mukaista suunnittelukonseptia. Pilottiprojektin aikataulu ei ole riittävän tarkasti kuvattu, eikä siinä ole osattu varautua ensimmäisen käyttöönoton töihin. Pilottiprojektin aikataulusuunnitelma on epäselvä ja/tai siinä on ristiriitoja. Aikataulusuunnitelman tarkkuus ei noudata liitteen H mukaista suunnittelukonseptia. ssa ei ole riittävästi varauduttu Asiakkaan ja Tilaajien vastuulla olevien tehtävien toteuttamiseen ja päätöksentekoon käytettävään kalenteriaikaan. ssa ei Pilottiprojektin osalta ole riittävästi varauduttu Asiakkaan ja Tilaajien vastuulla olevien tehtävien toteuttamiseen ja päätöksentekoon käytettävään kalenteriaikaan. Suunnitelmassa ei ole selkeästi kuvattu, miten projektien ja osaprojektien etenemistä seurataan. Kytkentä aikataulun elementtien ja lopputulosten (ks. TS.) sekä vaiheiden (ks. TS.1) välillä on epäselvä. Suunnitelmassa ei ole riittävästi kuvattu, minkälaisia käytännön työkaluja ja menettelyjä sovelletaan edistymisseurannan helpottamiseksi. Toimittaja ei ole kyennyt riittävän selkeästi esittämään, miten toteutuksessa käytännössä sovelletaan toimittajan menetelmiä, työkaluja ja parhaita käytäntöjä. Toimittajan projektin kesto on pitkä. Käyttöönottoprojektien käynnistäminen ja järjestelmän käyttöönotto sekä hyötyjen realisoituminen tapahtuvat myöhemmin. [Toteutusprojektin kokonaiskesto ja käyttöönottojen aikataulujen mahdollisuus arvioidaan ensisijaisesti perustuen liitteeseen TS.9 Maksupostien aikataulu] ssa ei ole selkeästi kuvattu, miten projektien muutoshallinta toteutetaan tehokkaalla ja tarkoituksenmukaisella tavalla. ei selkeästi huomioi liitteen D1 mukaista hallintamallin kuvausta ja/tai liitteen H projektimenetelmiä muutoksenhallinnan osalta. Suunnitelma ei huomioi liitteessä TS.1 mainittuja aikatauluvaatimuksia tai niiden noudattaminen on epäselvää. Viestintä on keskeisessä roolissa käyttöönoton onnistumisessa sovitussa aikataulussa sekä muutosvastarinnan torjumisessa. Viestintäsuunnitelmassa ei ole riittävän selkeästi kuvattu, miten viestinnän toimivuus varmistetaan. Järjestelmän monimutkaisuus lisää muutosvastarintaa ja hankaloittaa järjestelmän käyttöönottoa loppukäyttäjän näkökulmasta. Toimittaja ei ole suunnitelmassaan kyennyt selkeästi kuvaamaan, miten se varmistaa eri käyttäjäryhmien osalta käyttöönottojen onnistumisen. Pääkouluttajien ja loppukäyttäjien onnistuneella koulutuksella on suuri merkitys käyttöönoton onnistumisen kannalta. Järjestelmän käyttöön liittyvä osaaminen tulee siirtää asiakkaan/tilaajan koulutusvastaaville ja siten loppukäyttäjille asti. Toimittaja ei ole kyennyt kuvaamaan, miten hyvin tukee Asiakasta/Tilaajia koulutuksessa ja miten koulutusmateriaalit ja oppimisympäristöt sekä kouluttajien ohjeet saatetaan Asiakkaan/Tilaajien käyttöön. Suunnitelmassa ei ole kuvattu, miten varmistetaan Asiakkaan/Tilaajien riittävä kyvykkyys loppukäyttäjien kouluttamiseksi,0 7,0,0,0,0 7,0,0,00 1,90,70 1,90,70,0 1,0,0 7,0,0 9,0,60 10,0 1,90,80,00 6,00,10 6,0,00 8,00 9 I APOTTI-hanke I PL 0, HELSINGIN KAUPUNKI I Puh I etunimi.sukunimi@hel.fi I
10 Liite : Projektisuunnitelmien arvioinnin tulokset Toimittaja ei ole kuvannut suunnitelmassaan, miten varaudutaan käyttöönottojärjestyksen ja - aikataulujen muuttamiseen viivästyttämättä käyttöönottojen kokonaisuutta. Toimittaja ei ole kuvannut suunnitelmassaan, miten varaudutaan tilaajaorganisaatioiden muutoksiin ja muutosten vaikutuksiin käyttöönottojen toteuttamisen näkökulmasta. Käyttöönottoprojektien venyy suunniteltua pidemmäksi, eikä suunnitemassa ole kuvattu, miten toimittaja varmistaa käyttöönottojen pysyvän aikataulussa. Käyttöönotot on voitu suunnitella siten, että syntyy hyvin paljon aikatauluriippuvuuksia osaprojektien välillä, aikatauluriippuvuudet on heikosti kuvattu eikä niiden hallintaa ole suunniteltu. Toteutukseen liittyy useita toimittajan alihankkijoita, mutta toimittajan projektin- ja laadunvarmistusmekanismit eivät ole riittäviä alihankintatöiden laadun takaamiseksi. Suunnitelmassa ei ole selkeästi kuvattu, miten alihankkijoita hallitaan. perustuu toimittajan menetelmään, joka on kuvattu epäselvästi tai liian yleisellä tasolla. Asiakas/tilaaja eivät kykene ymmärtämään menetelmään liittyviä vaiheita, tehtäviä, lopputuotoksia tai muita toimittajan kuvauksia. Toimittaja ei ole suunnitelmassaan pystynyt osoittamaan, miten ja millä keinoilla se varmistaa Asiakkaan ja Tilaajien tarvittavan osaamisen ja tietämyksen rakentumisen toimitusmenetelmästään. Toteutustavassa ei kuvata tai kuvataan riittämättömästi se, miten Asiakas ja Tilaaja osallistuvat toteutuksen lopputuloksen suunnitteluun. Ei ole kuvattu riittävällä tavalla miten yhteinen tavoite suunniteltavalle tai muokattavalle toiminnallisuudelle määritetään. Ei ole kuvattu miten ulkomailla tehtävä työpanos ja sen tuotosten yhteinen työstäminen ja tulosten saavuttaminen varmistetaan. Alkuperäinen käyttöönottojen järjestys eivät toteudu Käyttöönottoprojektit eivät pysy aikataulussa Toimittaja ei kykene hallitsemaan alihankkijaverkostoaan Toteutustapa perustuu toimittajan menetelmään, joka ei ole Asiakkaan/Tilaajien ymmärrettävissä Asiakas ja Tilaaja eivät pysty riittävästi osallistumaan Järjestelmän toteutuksen lopputuloksen varmistamiseen. Toimittajan menetelmä ei tue Asiakkaan / Tilaajien henkilöstön osallistamista ssa kuvattu menetelmä ei riittävästi kuvaa sitä, miten tarpeellinen osaaminen siirtyy sujuvasti Asiakkaan/Tilaajan henkilöstölle. Suunnitelmassa ei ole kuvattu, miten menetelmä mahdollistaa Asiakkaan / Tilaajien osallistamisen toteutuksen läpiviennissä ja keskeisissä tehtävissä.,10 9,0,0,60 1,80,0,10,0,00 8,00 1,70 6,80 Toteutusprojektin aikana joudutaan rakentamaan ja/tai räätälöimään merkittävä osa terveydenhuollon toiminnallisuuksista ja niiden rakentaminen ja/tai räätälöinti on monimutkaista Järjestelmän räätälöinti ja täysin uusien valmisohjelmistoon sisältymättömien terveydenhuollon toiminnallisuuksien rakentaminen hidastaa ta. Toimittaja ei ole kyennyt kuvaamaan tehokasta tapaa toteuttaa räätälöitäviä osuuksia laadukkaasti ja käyttäjälähtöisesti tavoitellussa aikataulussa.,00 8, Toteutusprojektin aikana joudutaan rakentamaan ja/tai räätälöimään merkittävä osa sosiaalihuollon toiminnallisuuksista ja niiden rakentaminen ja/tai räätälöinti on monimutkaista Toimittajan mallia ja menetelmiä ei kyetä hyödyntämään järjestelmän toteutuksessa ja käyttöönotoissa Toimittajan projektityötä tukevia menettelyjä ja työkaluja ei kyetä hyödyntämään Järjestelmän lokalisointi ei toteudu tavoitteiden n mukaisesti. Toimittaja ei osaa tuoda kokemustaan aikaisemmissa totetutuksissa ja käyttöönotoissa tehdyistä hyödyllisistä toiminnan muutoksista ja saavutetuista hyödyistä asiakkaan ja tilaajien käyttöön Järjestelmän räätälöinti ja täysin uusien valmisohjelmistoon sisältymättömien sosiaalihuollon toiminnallisuuksien rakentaminen hidastaa ta. Toimittaja ei ole kyennyt kuvaamaan tehokasta tapaa toteuttaa räätälöitäviä osuuksia laadukkaasti ja käyttäjälähtöisesti tavoitellussa aikataulussa. Suunnitelmassa ei ole selkeästi kuvattu tai siitä jää epäselväksi, miten toimittaja soveltaa mallejaan ja menetelmiään projektissa ja miten ne kytkeytyvät dokumentissa TS.1 esitettyihin pääprojekteihin, vaiheisiin ja työlajeihin. Suunnitelmasta jää epäselväksi, mitä käytännön projektityötä helpottavia työkaluja ja menettelyjä toimittaja tuo projektiin ja miten niitä käytetään tai menetelmät ja työkalut ovat puutteellisia. Tarjoajan ratkaisu koostuu valmisohjelmistoista, joiden sisältämät valmiit toimintatavat eivät kaikilta osin ole siirrettävissä suomalaiseen toimintaympäristöön. Toteutettuun järjestelmään jää suomalaiseen toimintaan soveltumattomia toiminnallisuuksia, jotka vaikeuttavat sen hyödyntämistä. Toimittajan suunnitelmassa ei ole esitetty riittävän tarkkaa ja laadukasta suunnitelmaa siitä, miten järjestelmän vaatimusmäärittelyn mukainen lokalisointi tehdään. Toimittajan laajan asiakasjoukon kokemukset toiminnan muutoksesta ja kehittämisestä eivät siirry Asiakkaalle ja Tilaajalle. Toimittaja ei ole kyennyt riittävän selkeästi esittämään, miten hyödynnetään Toimittajan aikaisempia kokemuksia toteutukseen ja käyttöönottoon liittyvästä toiminnan muutoksesta ja kehittämisestä.,0 1,0 1,90,70 1,80,60,0 9,60 1,80 9,00 10 I APOTTI-hanke I PL 0, HELSINGIN KAUPUNKI I Puh I etunimi.sukunimi@hel.fi I
11 Liite : Projektisuunnitelmien arvioinnin tulokset Riskejä ei osata hallita toteutuksen ja käyttöönoton aikana, mikä johtaa esim. viivästymisin ja resurssien epätarkoituksenmukaiseen käyttöön Toimittajan kuvaus riskienhallinnasta on epäselvä tai puutteellinen. Riskien riippuvaisuuksien hallinta toteutuksen ja käyttöönoton aikaisten eri projektien välillä ei käy selville tai on vaillinaisesti kuvattu.,0,80 Järjestelmä perustuu uudelle tuntemattomalle teknologialle; toteutuksen ja käyttöönoton aikana esiintyy haasteita uuden teknologian omaksumisessa ja ymmärtämisessä Järjestelmän katsotaan sisältävän uutta teknologiaa, mutta toimittaja ei ole suunnitelmassaan huomioinut, miten sen omaksuminen ja ymmärtäminen projektien aikana varmistetaan Asiakkaan/Tilaajien näkökulmasta.,0, monimuotoisuus aiheuttaa yhteentoimivuushaasteita toteutuksen ja käyttöönoton aikana Migraatiot ja konversiot eivät onnistu suunnitellusti Järjestelmän testaus on haastavaa, eikä järjestelmää saada testattua riittävän kattavasti Järjestelmäkokonaisuuden vaatii useita monimutkaisia Järjestelmän sisäisiä liityntöjä, jotka monimutkaistavat tai viivästyttävät järjestelmän toteuttamista Toteutusorganisaatiossa ei ole huomioitu riittävän laaja-alaista ja/tai syvää osaamista terveydenhuollon osa-alueesta Toteutusorganisaatiossa ei ole huomioitu riittävän laaja-alaista ja/tai syvää osaamista sosiaalihuollon osa-alueesta Toteutusorganisaatiossa ei ole huomioitu riittävän laaja-alaista ja/tai syvää osaamista Suomen terveydenhuollon ja sosiaalihuollon toiminnasta Asiakkaalla/Tilaajilla on kommunikointihaasteita toimittajan henkilöresurssien kanssa Asiakkaan/Tilaajien resurssit eivät kykene osallistumaan tehtävien toteuttamiseen suunnitelman mukaisesti Järjestelmä on teknisesti hyvin monimutkainen ja se koostuu useista eri teknologioihin perustuvista ohjelmistoista. Toimittaja ei ole suunnitelmassaan kyennyt kuvaamaan riittävällä tarkkuudella, miten ohjelmistojen ja varusohjelmistojen tekninen yhteentoimivuus kyetään varmistamaan. Järjestelmän yhteensopivuudesta ja yhteentoimivuudesta olemassa olevien hankintarenkaan järjestelmien kanssa ei ole aiempaa kokemusta eikä toimittaja ole suunnitelmassaan esittänyt asiaan ratkaisuja migraatioiden ja konversioiden onnistumisen varmistamiseksi. Järjestelmä on uusi, ainutlaatuinen ja/tai monimutkainen, jolloin sen testausta ei kyetä suorittamaan riittävällä laajuudella ja tarkkuustasolla. Toimittaja ei ole kuvannut suunnitelmassaan, miten toimittajan menetelmiä käytännössä sovelletaan tässä projektissa ja tarjottuun järjestelmäkokonaisuuteen liittyen. Toimittajan Järjestelmä vaatii sen sisäisiä liityntöjä eikä toimittaja kykene esittämään yhteentoimivaa järjestelmäkokonaisuutta sosiaali- ja terveydenhuollon toiminnallisuuksien validoimiseksi. Toimittaja ei ole suunnitelmassaan kuvannut, miten se varmistaa Järjestelmän sisäisten liityntöjen toteuttamisen riittävän aikaisessa vaiheessa. Toimittajan kuvaamassa organisaatiossa henkilöresursseilla ei ole riittävän syvällistä osaamista ja kokemusta terveydenhuollon toiminnasta. Toimittaja ei suunnitelmassa ole esittänyt, mitä terveydenhuollon osaamista organisaatiossa on ja miten osaamista hyödynnetään projektissa. Toimittaja ei ole kuvannut projektin terveydenhuollon osaamista osa-alue- tai moduulikohtaisesti tai kuvattu osaaminen ei ole riittävää. Toimittajan kuvaamassa organisaatiossa henkilöresursseilla ei ole riittävän syvällistä osaamista ja kokemusta sosiaalihuollon toiminnasta. Toimittaja ei suunnitelmassa ole esittänyt, mitä sosiaalihuollon osaamista organisaatiossa on ja miten osaamista hyödynnetään projektissa. Toimittaja ei ole kuvannut projektin sosiaalihuollon osaamista osa-alue- tai moduulikohtaisesti tai kuvattu osaaminen ei ole riittävää. Toimittaja ei ole suunnitelmassaan esittänyt, miten se varmistaa projektin organisaatiossa riittävän Suomen perusterveydenhuollon, erikoissairaanhoidon ja sosiaalihuollon toiminnan tuntemuksen ja miten se hyödyntää tuntemusta projektissa. Kommunikointihaasteet heikentävät tilaajan ja toimittajan välistä yhteistyötä. Haasteet voivat johtua etäisyyksistä, kielestä tai Asiakkaan/Tilaajien kohdeorganisaation uniikista toimintaympäristöstä, joka poikkeaa toimittajan aiemmista projekteista. Toimittaja ei ole suunnitelmassaan riittävän selkeästi esittänyt, miten näitä kommunikointihaasteita torjutaan tai miten niihin varaudutaan. Suunnitelmassa ei ole selkeästi kuvattu, miten varmistetaan Asiakkaalta ja/tai Tilaajilta vaadittujen henkilöresurssien saatavuus ennakoivasti ja oikea-aikaisesti. Suunnitelmassa ei ole tarkasti määritelty, mitä osaamista Asiakkaan/Tilaajien resursseilta vaaditaan ja miten henkilöiden työpanos tehtävissä varmistetaan.,10 6,0,60 7,80,0 6,90,10 6,0,0 6,60,90 8,70,70 8,10,90,80,10,0 Asiakkaan ja Tilaajien resurssit eivät riitä Toimittajan esittämä suunnitelma Asiakkaan ja Tilaajan resurssitarpeesta ylittää liitteessä TS.1 kuvatun maksimiresursoinnin. 1,0 7,0 11 I APOTTI-hanke I PL 0, HELSINGIN KAUPUNKI I Puh I etunimi.sukunimi@hel.fi I
12 Liite : Projektisuunnitelmien arvioinnin tulokset Asiakkaan ja Tilaajien resurssisuunnitelma ei toteudu suunnitelman mukaisesti Toimittajan esittämä suunnitelma Asiakkaan ja Tilaajan resurssitarpeesta on epäselvä. Se ei ole linkitettävissä tarjouspyynnössä esitetyn maksimiresursointimallin rooleihin eikä alustavaan organisaatiokuvaukseen. Suunnitelman perusteella on hankala edistää resursoinnin suunnittelua Asiakkaan ja Tilaajien toimesta. 1,90 7,60 Toimittajan resurssit eivät kykene osallistumaan tehtävien toteuttamiseen suunnitelman mukaisesti Suunnitelmassa ei ole selkeästi kuvattu, miten varmistetaan toimittajan henkilöiden osallistuminen heidän osallistumistaan ja paikallaoloaan vaativiin tehtäviin. Toimittaja ei ole kyennyt kuvaamaan suunnitelmassaan selkeästi, miten se organisoituu projektissa suhteessa tarjotun järjestelmän eri osa-alueisiin tai moduuleihin.,10 6,0 Toteutusorganisaatio on monimutkainen ja projektiin tarvittava resursointi ei onnistu ssa kuvattu projektin organisaatio ja tehtäväjako ovat monimutkaisia tai kokonaisuus on epäselvästi kuvattu. Kuvatun organisaation ja osaprojektijaon monimutkaisuus hankaloittaa johtamista ja työvaiheiden ohjaamista. Riskin toteutuessa projektin aikataulu venyy tai työmäärä kasvaa.,0 7,0 6 Asiakas / Tilaajat eivät voi suunnitelman perusteella allokoida riittävää osaamista järjestelmän toteutukseen ei riittävästi kuvaa projektin tehtäviä ja niissä vaadittuja Asiakkaan / Tilaajan kyvykkyyksiä. Toteutuksen aikana voi olettaa paljastuvan joitain uusia osaamistarpeita, jota toimittaja ei ole aiemmin tuonut esille ja joihin Asiakas/Tilaajat eivät ole kohtuudella voineet varautua.,10,0 7 Toteutuksen ja käyttöönoton aikana syntyy voimakasta muutosvastarintaa Tilaajan henkilöstön keskuudessa Toteutukseen ja käyttöönottoon liittyvää muutosvastarintaa esiintyy esim. projektien vaatiessa runsaasti omasta työstään irrotettuja resursseja tai toteutuksen edetessä suunniteltua hitaammin. Suunnitelmassa ei ole selkeästi kuvattu, miten erilaista tai eri sidosryhmien muutosvastarintaa voidaan ehkäistä tai hallita.,0 6,60 8 YHTEENVETO Toteutus- ja käyttöönottosuunnitelman kokonaisriski Arvioijan henkilökohtainen arvio suunnitelman - ja käyttöönottosuunnitelman kokonaisriskistä (vaikuttavuus on kokonaisriskin painoarvo) 0,0 6,00 Tarjoajan pisteet yhteensä 77,70. Lopputulokset Tarjoajien saamat yhteispisteet on esitetty seuraavassa taulukossa. Taulukko : Yhteispisteet (riskipisteet) Tarjoaja Projektisuunnitelman riskipisteet yhteensä CGI Suomi Oy,0 Epic Systems Corporation 77,70 Vähiten riskipisteitä (=pienempi riski) saanut tarjous saa vertailuperusteen osalta täydet pisteet (10 p). Riskiarviossa heikommin menestynyt eli enemmän riskipisteitä saanut tarjous saa pisteitä seuraavan kaavan mukaisesti: Riskiarvioinnin parhaat (alemmat) pisteet / Tarjoajan riskiarvioinnin pisteet x 10 p Tarjoajien vertailupisteet vertailuperusteen.1 osalta on esitetty seuraavassa taulukossa. Taulukko : Vertailupisteet Tarjoaja Vertailupisteet, vertailuperuste.1 CGI Suomi Oy 8, Epic Systems Corporation 10,00 1 I APOTTI-hanke I PL 0, HELSINGIN KAUPUNKI I Puh I etunimi.sukunimi@hel.fi I
KUNTIEN JA HUS:N ASIAKAS- JA POTILASTIETOJÄRJESTELMÄN HANKINTA
KUNTIEN JA HUS:N ASIAKAS- JA POTILASTIETOJÄRJESTELMÄN HANKINTA Perustelumuistio Liite 4: Toimittajan resurssien ja osaamisen arvioinnin tulokset (vertailuperuste 3.2) 1 Sisällysluettelo 1. Dokumentin tarkoitus
KUNTIEN JA HUS:N ASIAKAS- JA POTILASTIETOJÄRJESTELMÄN HANKINTA
KUNTIEN JA HUS:N ASIAKAS- JA POTILASTIETOJÄRJESTELMÄN HANKINTA Perustelumuistio 1 Sisällysluettelo 1. Hankintamenettely 3 2. Saadut tarjoukset ja tarjousten avaus 3 3. Tarjousten vertailu 4 3.1 Tarjousten
KUNTIEN JA HUS:N ASIAKAS- JA POTILASTIETOJÄRJESTELMÄN HANKINTA
KUNTIEN JA HUS:N ASIAKAS- JA POTILASTIETOJÄRJESTELMÄN HANKINTA Tarjouspyyntö 1 / 10 VERSIOHISTORIA Päivä Versio Kuvaus Tekijä 12.3.15 3.0 Tarjouspyynnön liitteeksi Hanketoimisto 2 / 10 1. Tarjousten vertailuperusteet
KUNTIEN JA HUS:N ASIAKAS- JA POTILASTIETOJÄRJESTELMÄN HANKINTA
Perustelumuistio KUNTIEN JA HUS:N ASIAKAS- JA POTILASTIETOJÄRJESTELMÄN HANKINTA Perustelumuistio (vertailuperuste 4.2) Sisällysluettelo 1. Dokumentin tarkoitus... 3 2. Järjestelmän ylläpidettävyyden arviointi...
TOIMITUSSOPIMUS ASIAKAS- JA POTILASTIETOJÄRJESTELMÄSTÄ
TOIMITUSSOPIMUS ASIAKAS- JA POTILASTIETOJÄRJESTELMÄSTÄ Liite TS 2.8 Toteutus- ja käyttöönottoprojektien suunnitelma 1 / 17 VERSIOHISTORIA Päivä Versio Kuvaus Tekijä 12.3.15 3.0 Tarjouspyynnön liitteeksi
Tekninen vuoropuhelu. Apotti-hanke. Tietopyyntö
Apotti-hanke Tekninen vuoropuhelu Tietopyyntö 26.4.2013 Sisältö Johdanto... 3 Kysymykset... 4 1. Toiminnallisuudet ja järjestelmäkokonaisuuden rakentuminen... 4 2. Hankinnan toteutus... 6 3. Sopimusrakenne
KUNTIEN JA HUS:N ASIAKAS- JA POTILASTIETOJÄRJESTELMÄN HANKINTA
KUNTIEN JA HUS:N ASIAKAS- JA POTILASTIETOJÄRJESTELMÄN HANKINTA Perustelumuistio Liite 5: Apotin Avointen Palvelurajapintojen (AAP) arvioinnin tulokset 1 Sisällysluettelo 1. Dokumentin tarkoitus 3 2. Integroitavuuden
Helsingin kaupunki Esityslista 6/ (5) Sosiaali- ja terveyslautakunta Sotep/
Helsingin kaupunki Esityslista 6/2015 1 (5) 5 Asiakas- ja potilastietojärjestelmän (Apotti) hankintaa koskevan tarjouspyynnön hyväksyminen HEL 2015-003057 T 02 08 02 00 Päätösehdotus Esittelijän perustelut
Helsingin kaupunki Esityslista 15/ (6) Sosiaali- ja terveyslautakunta Sotep/
Helsingin kaupunki Esityslista 15/2015 1 (6) 4 Sosiaali- ja terveysvirasto, yhteisen asiakas- ja potilastietojärjestelmän hankinta, Apotti-hanke Pöydälle 01.09.2015 HEL 2015-003057 T 02 08 02 00 Päätösehdotus
Sosiaali- ja terveydenhuollon yhteisen asiakas- ja potilastietojärjestelmän hankinta. Tiivistelmä päätösehdotuksen perusteluista
Perusturvalautakunta 89 20.08.2015 Sosiaali- ja terveydenhuollon yhteisen asiakas- ja potilastietojärjestelmän hankinta Perusturvalautakunta Tiivistelmä päätösehdotuksen perusteluista Hankinnan kohde Hankinnan
Sopimus Asiakas- ja potilastietojärjestelmästä. Liite N: Kielivaatimukset
Sopimus Asiakas- ja potilastietojärjestelmästä Liite N: Kielivaatimukset VERSIOHISTORIA Päivä Versio Kuvaus Tekijä 12.3.15 3.0 Tarjouspyynnön liitteeksi 2 (6) SISÄLLYSLUETTELO 1 JOHDANTO... 4 2 JÄRJESTELMÄN
KUNTIEN JA HUS:N ASIAKAS- JA POTILASTIETOJÄRJESTELMÄN HANKINTA
Hallitus 7.9.2015, LIITE 1 Hankintapäätöksen perustelumuistio 14.8.2015 KUNTIEN JA HUS:N ASIAKAS- JA POTILASTIETOJÄRJESTELMÄN HANKINTA Perustelumuistio 14.8.2015 I APOTTI-hanke I PL 20, 00099 HELSINGIN
Hankintarenkaan jäsenet tekevät kukin oman hankintapäätöksensä asiassa.

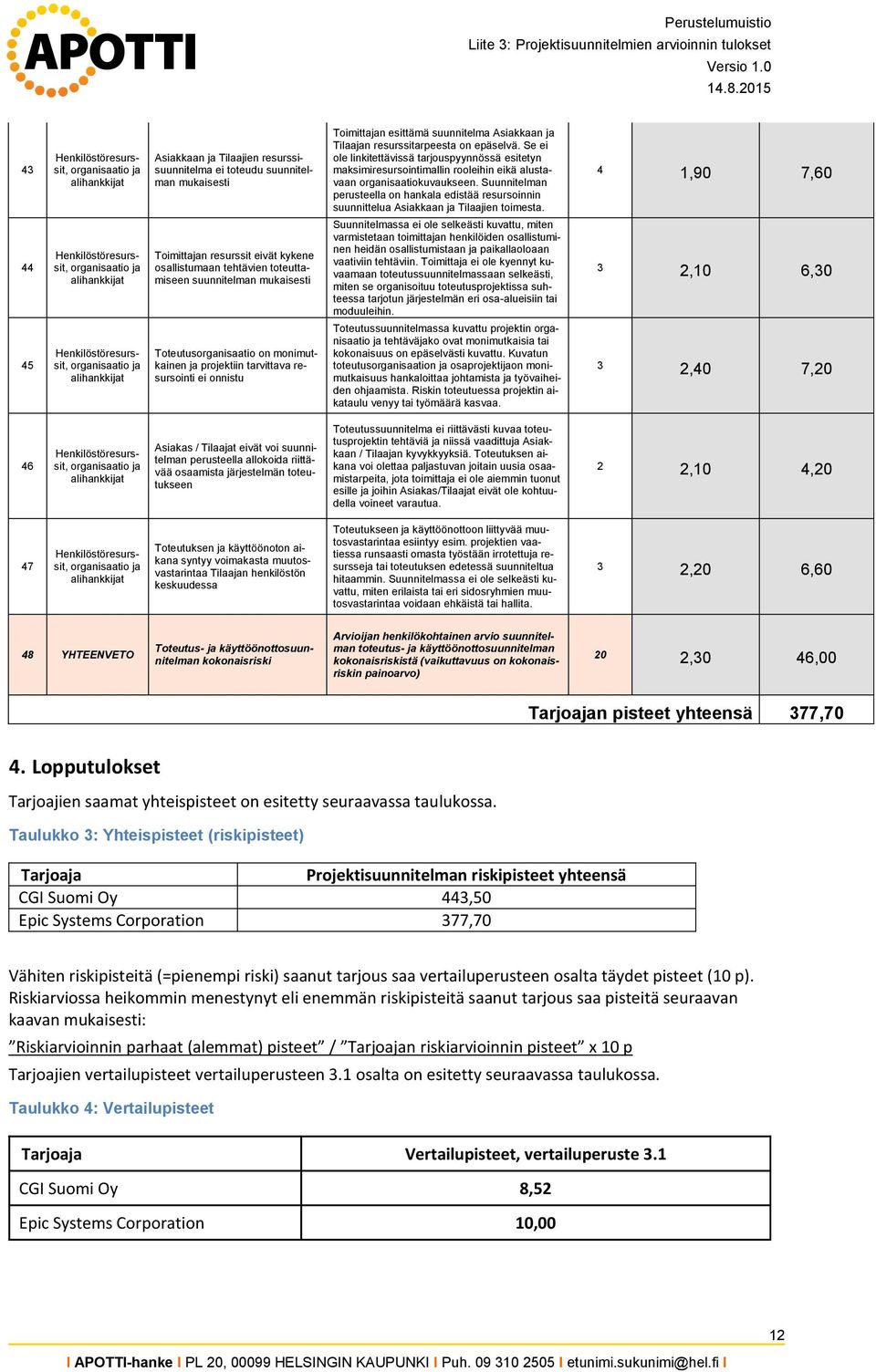

HALLITUS 104 21.09.2015 SOSIAALI- JA TERVEYDENHUOLLON YHTEISEN ASIAKAS- JA POTILASTIETOJÄRJESTELMÄN HANKINTA 248/00/04/00/2012 HALL 104 Asia pöydälle 7.9.2015 95 Tiivistelmä päätösehdotuksen perusteluista
Hankintarenkaan jäsenet tekevät kukin oman hankintapäätöksensä asiassa.
Talous- ja konsernijaosto 42 26.08.2015 SOSIAALI- JA TERVEYDENHUOLLON YHTEISEN ASIAKAS- JA POTILASTIETOJÄRJESTELMÄN HANKINTA 248/00/04/00/2012 TAKO 42 Tiivistelmä päätösehdotuksen perusteluista Hankinnan
Nikkilän Sydämen laajentamisen vaiheen 2 rakennuttajakonsultin ja valvontatehtävien kilpailutus
Muistio 1 (5) Nikkilän Sydämen laajentamisen vaiheen 2 rakennuttajakonsultin ja valvontatehtävien kilpailutus Tarjousten vertailu ja arviointimuistio Aravatalo klo 12 Arviointiryhmä: Jukka Haakana, rakennuttajainsinööri,
Talous- ja velkaneuvonta: Asiakasrekisteri. Tarjousten vertailu. Tiivistelmä
Talous- ja velkaneuvonta: Asiakasrekisteri Tiivistelmä Versio 1.0 23.03.2012 HELSINGIN KAUPUNKI Asiakasrekisteri 2 / 5 SISÄLLYSLUETTELO 1 Tarjouskilpailun pisteytys... 3 1.1 Yhteenveto ja lopputulos...
Hankinnan problematiikka
Antti Kirmanen Hankinnan problematiikka Toimittajan näkökulma Asiakkaan näkökulma www.sulava.com www.facebook.com/sulavaoy 2 1. Ristiriita www.sulava.com www.facebook.com/sulavaoy 3 Asiakas haluaa Onnistuneen
MHS 7/2016 Asia nro 115
Muistio 1 (5) 21.1.2013 179/2016 MHS 7/2016 Asia nro 115 Tarjousten arviointi ja vertailu: Uudenmaan liiton ICT-palvelujen kilpailutus vuosille 2017-2018 Tarjouskilpailuun jätettiin määräaikaan mennessä
TOIMIJAREKISTERIN TOTEUTUKSEN JA YLLÄPIDON HANKINTA - HANKINNAN YKSI- LÖINTI HUOM!
TARJOUSPYYNTÖ / LIITE 1 1 (5) TOIMIJAREKISTERIN TOTEUTUKSEN JA YLLÄPIDON HANKINTA - HANKINNAN YKSI- LÖINTI HUOM! Tällä liitteellä yksilöidään hankinnan kohteen ominaisuuksia ja toiminnallisuuksia, jotka
TOIMITUSSOPIMUS ASIAKAS- JA POTILASTIETOJÄRJESTELMÄSTÄ
TOIMITUSSOPIMUS ASIAKAS- JA POTILASTIETOJÄRJESTELMÄSTÄ Liite TS2.7 Koulutuksen pääsuunnitelma 1/17 VERSIOHISTORIA Päivä Versio Kuvaus Tekijä 3.0 Tarjouspyynnön liite Hanketoimisto 2/17 SISÄLLYS VERSIOHISTORIA...
Case APOTTI: kuvaus eräistä järjestelmäpalveluhankinnan piirteistä Senaattorit Jari Renko Johtaja, Teknologia ja Tuotanto Oy Apotti Ab
Case APOTTI: kuvaus eräistä järjestelmäpalveluhankinnan piirteistä Senaattorit 21.01.2016 Jari Renko Johtaja, Teknologia ja Tuotanto Oy Apotti Ab Asiasta tarkemmin kiinnostuneille: Hankinnan julkiset perustelumuistiot
Miten löydän Sen Oikean? 22.11.2012 Senaattoritilaisuus Liisa Paasiala, Senior Consultant
Miten löydän Sen Oikean? 22.11.2012 Senaattoritilaisuus Liisa Paasiala, Senior Consultant On mahdollista löytää Se Oikea! Luotanko sattumaan? Onnistuminen on aloitettava heti Onnistumisen kaava on 4 x
TOIMITUSSOPIMUS ASIAKAS- JA POTILASTIETOJÄRJESTELMÄSTÄ
TOIMITUSSOPIMUS ASIAKAS- JA POTILASTIETOJÄRJESTELMÄSTÄ Liite TS2.4 Migraatiovaatimukset 1/10 VERSIOHISTORIA Päivä Versio Kuvaus Tekijä 12.3.15 3.0 Tarjouspyynnön liitteeksi Hanketoimisto 2/10 SISÄLLYS
Miten tehdä onnistunut projektisuunnitelma 10 vinkkiä
Miten tehdä onnistunut projektisuunnitelma 10 vinkkiä Consultor Finland Oy Aluksi Suunnitelmien tekeminen on meille jokaiselle arkipäivää. Suunnitelmiin voi kuulua ostoksille menoa, illallista ja television
Valintaperusteena on kokonaistaloudellinen edullisuus. Vertailuvaiheeseen pääsevät ne tarjoukset, jotka täyttävät kelpoisuusehdot.
1 (5) SÄHKÖISEN OPPIMISYMPÄRISTÖPALVELUN HANKINTA Valintaperusteena on kokonaistaloudellinen edullisuus. Vertailuvaiheeseen pääsevät ne tarjoukset, jotka täyttävät kelpoisuusehdot. VERTAILUPERUSTEET 1.
Liite 1 Dnro Ympäristötoimiala, seudullinen joukkoliikenne (065,633) Tarjousten kokonaistaloudellisen edullisuuden vertailu
Liite Dnro 898-0 Ympäristötoimiala, seudullinen joukkoliikenne 8.5.0 (065,6) Tarjousten kokonaistaloudellisen edullisuuden vertailu. Hinnoittelu Saatujen tarjousten pohjalta vertailuhinnat ja niistä saatavat
HSL: Tietotekniikan käyttö- ja tukipalvelujen hankinta, laatupisteiden muodostuminen ja pisteytystaulukko
28.8.2013 1 (5) HSL: tekniikan käyttö- ja tukipalvelujen hankinta, laatupisteiden muodostuminen ja pisteytystaulukko 1. Hankinnan kohde Hankinnan kohteena ovat HSL:n tietotekniikan käyttö- ja tukipalvelut
Sosiaali- ja terveydenhuollon yhteisen asiakas- ja potilastietojärjestelmän hankinta. Tiivistelmä päätösehdotuksen perusteluista
Perusturvalautakunta 89 0.08.015 Kunnanhallitus 60 4.08.015 Kunnanvaltuusto 81 07.09.015 Sosiaali- ja terveydenhuollon yhteisen asiakas- ja potilastietojärjestelmän hankinta Perusturvalautakunta Tiivistelmä
ASIAKAS- JA POTILASTIETOJÄRJESTELMÄN HANKINTA: CGI SUOMI OY:N HANKINTAOIKAISUVAATIMUS JA PÄÄTÖS HANKINNAN TÄYTÄNTÖÖNPANOON RYHTYMISESTÄ
Tarkistettu esitys HALLITUS 151 30.11.2015 ASIAKAS- JA POTILASTIETOJÄRJESTELMÄN HANKINTA: CGI SUOMI OY:N HANKINTAOIKAISUVAATIMUS JA PÄÄTÖS HANKINNAN TÄYTÄNTÖÖNPANOON RYHTYMISESTÄ 577/02/08/00/2015 HALL
APTJ- kilpailutuksen tilannekatsaus. Juhani Paavilainen Sairaala Nova Keski-Suomen sairaanhoitopiiri
APTJ- kilpailutuksen tilannekatsaus Sairaala Nova Keski-Suomen sairaanhoitopiiri Uudet toimintamallit, ratkaisut & hyödyt APTJ:n hankinnan valmistelun vaiheet 2013.. Kiila Una Hanko 1. Vaihe 2013-2014
Tarjouksen laadun arviointiperusteet 1 (9) Hyvinkään itäinen ohikulku, tiesuunnitelma
LIITE 4 Tarjouksen laadun arviointiperusteet 1 (9) Yleistä Tarjoukset arvioidaan ja pisteytetään jäljempänä mainittujen laadullisten tekijöiden suhteen sen perusteella, missä määrin tarjotun palvelun ominaisuudet
Tietoturva- ja tietosuojariskien hallinta tietojärjestelmäkilpailutuksessa
Tietoturva- ja tietosuojariskien hallinta tietojärjestelmäkilpailutuksessa 13.05.2015 Terveydenhuollon ATK-päivät Tampere-talo Yleistä Riskienhallintaan löytyy viitekehyksiä/standardeja kuten ISO 31000
HUOM! Sinisellä taustavärillä on merkitty tarjoajan täytettäväksi tarkoitetut sarakkeet/kohdat/solut.
KEHITTÄMISKESKUS OY HÄME 1 (11) TARJOUS- JA HINNOITTELULOMAKE Integroitu asiakashallinta Tarjoaja tekee tarjouksen täyttämällä ja allekirjoittamalla tämän tarjous- ja hinnoittelulomakkeen. Tarjouksen jättäessään
Pysähdy! Nyt on syytä miettiä tämä asia uudelleen. Kiinnitä huomiosi tähän. Hienoa, jatka samaan malliin. Innokylän arviointimittari
Innokylän arviointimittari Innokylän arviointimittari on kehittämistoiminnan itse- ja vertaisarvioinnin työkalu, jonka avulla arvioidaan kehittämisprosessia ja kehittämisen tavoitteiden saavuttamista.
1. Paikkatietoalustan/infrastruktuurin tuki- ja koulutuspalveluiden järjestämisvaihtoehdot ja parhaat käytännöt
Tarjouspyyntö Julkisen hallinnon paikkatietoalusta -digihankkeen tuki- ja koulutuspalveluja koskevan osahankkeen konsultointipalveluista - vastaukset esitettyihin kysymyksiin, 29.3.2017 1. Paikkatietoalustan/infrastruktuurin
KUNTIEN JA HUS:N ASIAKAS- JA POTILASTIETOJÄRJESTELMÄN HANKINTA
KUNTIEN JA HUS:N ASIAKAS- JA POTILASTIETOJÄRJESTELMÄN HANKINTA Tarjouspyyntö Liite 5.3: Järjestelmän ylläpidettävyden arviointi 1 / 5 VERSIOHISTORIA Päivä Versio Kuvaus Tekijä 22.4.15 3.01 Poistettu kotihoito
Asiakas- ja potilastietojärjestelmästä - APTJ. Infotilaisuus Keski-Suomen kuntapäättäjät
Asiakas- ja potilastietojärjestelmästä - APTJ Infotilaisuus Keski-Suomen kuntapäättäjät 11.12.2018 SOS ESH PTH Mikä APTJ? APTJ = Asiakas- ja PotilasTietoJärjestelmä Tavoitteena täyttää SOS, PTH ja ESH-
Muutoksen hallittu johtaminen ja osaamisen varmistaminen
KPMG Muutoksen hallittu johtaminen ja osaamisen varmistaminen Riskienhallinta on keskeinen osa muutoshallintaa Henkilöstöriskien tunnistaminen ja merkitys muutoksen johtamisessa ADVISORY SERVICES Muutoksen
Arviointiperuste 1 2 3 4 5. opinnäytetyön aihe perustellaan niukasti aihe on työelämälähtöinen

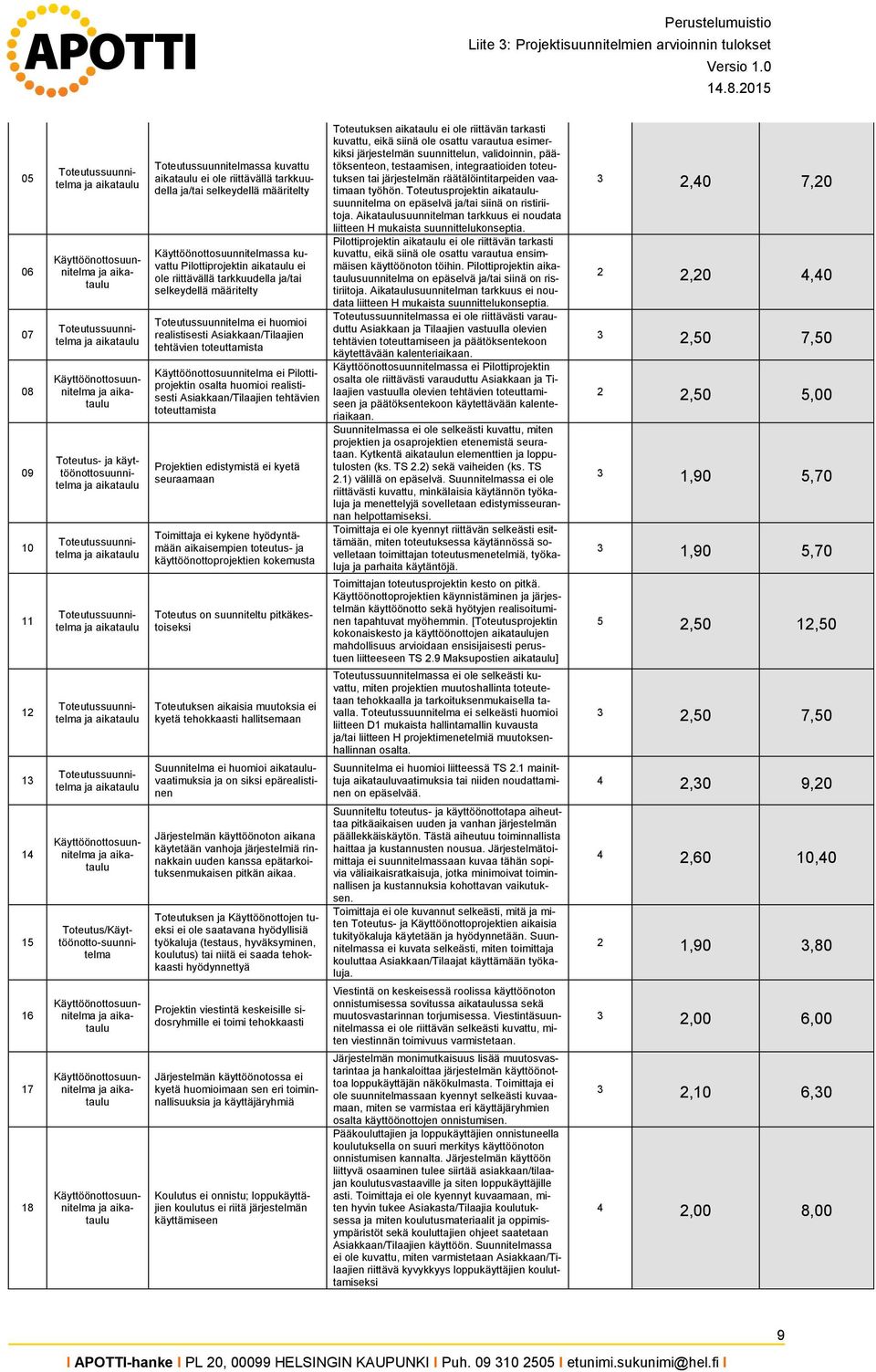

1 PELASTUSOPISTO Toiminnallisen opinnäytetyön arviointiperusteet Opinnäytetyön arviointi perustuu tähän kriteeristöön. Jokainen opinnäytetyön arvioitava osa on purettu taulukossa sanalliseen muotoon, näitä
Miten kuvaat ja kehität organisaation kokonaisarkkitehtuuria?
Miten kuvaat ja kehität organisaation kokonaisarkkitehtuuria? Kuntamarkkinat Tietoisku 10. ja 11.9.2014 1 Mitä on kokonaisarkkitehtuuri? Kokonaisarkkitehtuuri on organisaation johtamis- ja kehittämismenetelmä,
Helsingin kaupunki Pöytäkirja 33/ (7) Sosiaali- ja terveysvirasto
Helsingin kaupunki Pöytäkirja 33/2014 1 (7) 168 Sosiaalihuollon, perusterveydenhuollon ja erikoissairaanhoidon yhteisen asiakas- ja potilastietojärjestelmän hankinta, välikarsinnan tulokset ja tarjoajien
Puitekonsultteja haettiin seitsemään aihealueeseen. Jokaiseen aihealueeseen pyrittiin valitsemaan 3 5 konsulttia.
Hallitus 3 24.01.2017 KONSULTTIEN VALINTA HELSINGIN SEUDUN MAL 2019 -SUUNNITELMAN JA SEN SISÄLTÄMÄN LIIKENNEJÄRJESTELMÄSUUNNITELMAN (HLJ) KONSULTOINNIN PUITEJÄRJESTELYYN VUOSINA 2017 2019 59/08.00.00.00/2017
RÄYSKÄLÄ AIRPARK -ESISELVITYSHANKKEEN TOTEUTTAMINEN. Kunnanhallitus ( 78):
RÄYSKÄLÄ AIRPARK -ESISELVITYSHANKKEEN TOTEUTTAMINEN Kunnanhallitus 30.3.2015 ( 78): Lopen kunta on kilpailuttanut Räyskälä Airpark -esiselvityshankkeen toteuttamiseksi tarvittavan konsulttipalvelun hankinnan
Helsingin kaupunki Pöytäkirja 9/ (5) Kaupunginhallitus Sj/
Helsingin kaupunki Pöytäkirja 9/2014 1 (5) 266 Hankintaoikaisuvaatimus koskien tietokeskuksen johtajan päätöstä kaupunginarkiston arkistotietokannan hankinnasta HEL 2013-009044 T 02 08 01 00 Päätös päätti
Palvelukuvausten arviot
Palvelukuvausten arviot Tarjousten vertailuperusteena käytettiin kokonaistaloudellista edullisuutta. Kokonaistaloudellisuutta arvioitaessa otettiin huomioon hinta 30 % ja palvelukuvaukset 70 % painoarvolla.
Helsingin kaupunki Esityslista 7/ (7) Sosiaali- ja terveyslautakunta Sotep/
Helsingin kaupunki Esityslista 7/2015 1 (7) Päätöshistoria 24.03.2015 100 HEL 2013-011124 T 02 08 02 00 Päätös Käsittely päätti panna asian pöydälle. 24.03.2015 Pöydälle Hankejohtaja Hannu Välimäki ja
Helsingin kaupunki Esityslista 6/ (7) Sosiaali- ja terveyslautakunta Sotep/
Helsingin kaupunki Esityslista 6/2015 1 (7) Päätöshistoria Virastopäällikkö 11.08.2014 168 HEL 2013-011124 T 02 08 02 00 Päätös Päätöksen perustelut Virastopäällikkö päätti valita hankintamenettelyn toiselle
Kysymykset ja vastaukset on julkaistu tarjouspyynnön sivulla
1 (6) TEKESIN ASIAKASKOKEMUKSEN JA ASIAKASKESKEISEN TOIMINTATAVAN KEHITTÄMINEN KYSYMYKSET JA VASTAUKSET Tarjouspyynnössä asetettuun määräaikaan, 7.11.2014,mennessä saapui yhteensä 29 kysymystä. Ohessa
Kunkin vertailuperusteen alakohdan painoarvo on ilmoitettu yllä olevassa taulukossa. Laatu ja tekniset ominaisuudet perustaso 8 max 10 / 45 %
3. JUNATEKNIIKAN TASO Yhteenveto SIEMENS Painoarvo 1. Laatu ja tekniset ominaisuudet 7,76 7,11 45 % 2. Standardiratkaisujen osuus 8,10 7,80 22 % 3. Vastaavuus tarjouspyynnön teknisiin vaatimuksiin 8,00
Helsingin kaupunki Esityslista 5/ (5) Kaupunginhallitus Kj/
Helsingin kaupunki Esityslista 5/2017 1 (5) 3 Hankintaoikaisuvaatimuksen hyväksyminen, nimipalvelu- ja DHCPjärjestelmän hankinta (H071-16) HEL 2016-008712 T 02 08 02 00 Päätösehdotus Esittelijän perustelut
Yhteyshenkilö Satu Sikanen Hankinnan kohteena on Etelä-Karjalan maakunta-areenaa koskeva esiselvitys.
TARJOUSPYYNTÖ 1. HANKINTAYKSIKKÖ Etelä-Karjalan liitto Kauppakatu 40 D 53100 Lappeenranta ekarjala.fi/liitto Yhteyshenkilö Satu Sikanen satu.sikanen@ekarjala.fi 0400 661318 2. HANKINTAMENETTELY Kyseessä
Työajan kohdentamisen järjestelmä
TTY-säätiö Tarjouspyyntö 1 (5) Työajan kohdentamisen järjestelmä Toimintayksiköt (TaY) 33014 TTY-säätiö sr (Tampereen teknillinen yliopisto, TTY) PL 527 33101 Tampere (TAMK) Kuntokatu 3 33520 Tampere Yhteyshenkilö
Miten virasto ottaa käyttöön Kiekutietojärjestelmän
Miten virasto ottaa käyttöön Kiekutietojärjestelmän - käyttöönottomalli tukemaan kehittämistyötä Taloushallinnon kevätseminaari 7. -8.6.2011 Seija Friman, kehittämispäällikkö, Valtiokonttori Valtio Expo,
Avoimen ja yhteisen rajapinnan hallintasuunnitelma v.1.4
Avoimen ja yhteisen rajapinnan hallintasuunnitelma v.1.4 Tämän esityksen sisältö tausta avoimet toimittajakohtaiset rajapinnat (toimittajan hallitsemat rajapinnat) avoimet yhteiset rajapinnat (tilaajan
Tietojärjestelmien hankinta ja ICT-projektit
Tietojärjestelmien hankinta ja ICT-projektit Lauri Tapola Kevät 2017 Miksi aihe on tärkeä? IT projekteista onnistuu: 34 % kustannusarvion ja aikataulun mukaisina 51 % ylittää arviot (80 % aikatauluylityksiä)
Sosiaali- ja terveydenhuollon tiedonhallinnan alueellista kehittämistä ohjaava viitearkkitehtuuri Kuntajohtajakokous
Sosiaali- ja terveydenhuollon tiedonhallinnan alueellista kehittämistä ohjaava viitearkkitehtuuri Kuntajohtajakokous 12.6.2015 Pasi Oksanen 1 Tavoite ja lähtökohdat Tavoitteena aikaansaada Varsinais-Suomen
Kuinka IdM-hanke pidetään raiteillaan
Kuinka IdM-hanke pidetään raiteillaan Projektipäällikön kokemuksia 4.10.2011 IdM-projektitkin pitää suunnitella Kaiken perustana on riittävä ymmärrys projektin sisällöstä, laajuudesta ja vaaditusta osaamisesta
TOIMITUSSOPIMUS ASIAKAS- JA POTILASTIETOJÄRJESTELMÄSTÄ
TOIMITUSSOPIMUS ASIAKAS- JA POTILASTIETOJÄRJESTELMÄSTÄ Liite TS 2.1 Toteutus- ja käyttöönottoprojektien kuvaus 1 (83) VERSIOHISTORIA Päivä Versio Kuvaus Tekijä 12.3.15 3.0 Tarjouspyynnön liite Hanketoimisto
Verkottumisen mahdollisuudet
Verkottumisen mahdollisuudet Verkostojen luominen kannattaa aloittaa varhain Pro-hankinta Oy Ota selvää, minkälaisia oman toimialan hankintailmoitukset ovat käytä esim. Credita palvelua, josta löytyy myös
OHJ-3010 Ohjelmistotuotannon perusteet. Ohjelmistoprojektin hallinta
OHJ-3010 Ohjelmistotuotannon perusteet Ohjelmistoprojektin hallinta 1 Sisältö Projektiorganisaatio ja sidosryhmät Ohjelmistoprojektin kulku Projektin suunnittelu Ositus Osallistujat Työmäärän arviointi
Asianajaja, VT Pekka Raatikainen HPP Asianajotoimisto Oy Bulevardi 1A, Helsinki Puhelin (09) Sähköposti
1 (8) Peimarin koulutuskuntayhtymälle Asia Hankintaoikaisuvaatimus Peimarin koulutuskuntayhtymälle talous- ja henkilöstöhallinnon tietojärjestelmän hankintamenettelyssä Oikaisuvaatimuksen tekijä CGI Suomi
Virtain yhtenäiskoulu. Rakennuttajakonsultin hankinta Tarjouspyynnön esittely Raimo Pirhonen Tekninen johtaja (Virrat)
Virtain yhtenäiskoulu Rakennuttajakonsultin hankinta Tarjouspyynnön esittely 6.3.2018 Raimo Pirhonen Tekninen johtaja (Virrat) Hankekuvaus Virtain yhtenäiskoulun uudisrakennus rakennetaan Virtain kaupungin
Uudenmaan maakunnan toiminnan ja hallinnon käynnistämisen riskiarvio Tiivistelmä
Uudenmaan maakunnan toiminnan ja hallinnon käynnistämisen riskiarvio Tiivistelmä 21.8.2017 Tausta Projektin tavoitteena oli kartoittaa Uudenmaan maakunnan toiminnan käynnistämiseen liittyvät riskit valituilla
PERUSTELUMUISTIO. Seuraavat tarjoajat suljetaan tarjouskilpailusta seuraavilla perusteilla:
PERUSTELUMUISTIO Kohde 1: HANKE- JA PROJEKTIPÄÄLLIKKÖPALVELUT luonteen mukaisesti. Tarjouspyynnön lisätietokysymysten 1 ja 6 vastauksissa sanottiin, että jokainen annettu toimeksianto täytyy olla varmennettavissa
Tietojärjestelmät muutoksessa: Alueiden ja kuntien sote - kokonaisarkkitehtuurityö
Tietojärjestelmät muutoksessa: Alueiden ja kuntien sote - kokonaisarkkitehtuurityö Kuntamarkkinat 11.9.2014 Juha Rannanheimo Ratkaisupäällikkö, sosiaali- ja terveydenhuollon ratkaisut + Kuntaliiton toimeksiannosta
Selvitys Apotti-järjestelmähankinnan vaihtoehtojen kustannusvaikutuksista ja riskeistä. Liite 1: Taulukot
Selvitys Apotti-järjestelmähankinnan vaihtoehtojen kustannusvaikutuksista ja riskeistä Liite 1: Taulukot 1. Dokumentin tarkoitus... 3 2. Järjestelmän hankkiminen kattavana kokonaisuutena... 3 2.1 Arvio
Khall , Liite 55. LIITE 2 TARJOUSTEN VERTAILUPERUSTEET Päivitetty versio
Khall 13.11.2015 219, Liite 55 LIITE 2 TARJOUSTEN VERTAILUPERUSTEET Päivitetty versio 15.10.2015 OHJE: Tarjousten laadun arvioinnissa käytetään tässä liitteessä ilmoitettuja vertailuperusteita. Kaikki
Sosiaali- ja terveysministeriö. Potilas- ja asiakasturvallisuusstrategia Tiivistelmä taustasta sekä tavoitetilasta vuoteen 2021 mennessä
Sosiaali- ja terveysministeriö Potilas- ja asiakasturvallisuusstrategia 2017-2021 Tiivistelmä taustasta sekä tavoitetilasta vuoteen 2021 mennessä Ensimmäinen kansallinen potilasturvallisuussuunnitelma
Nopeat kokeilut kaupunkialueen opastamisen tehostamiseen, tarjousten pisteytys
Nopeat kokeilut kaupunkialueen opastamisen tehostamiseen, tarjousten pisteytys Turun kaupunki etsii nopeita kokeiluja Kaupunkialueen opastamisen tehostamiseen. Kokeilut kilpailutetaan avoimella tarjouspyynnöllä.
VÄLI- JA LOPPURAPORTOINTI
Tuija Nikkari 2012 VÄLI- JA LOPPURAPORTOINTI Raportointikoulutus 23.8.12 Raportoinnin tarkoitus Raportoinnin tehtävänä on tuottaa tietoa projektin etenemisestä ja tuloksista rahoittajalle, yhteistyökumppaneille
LISÄKIRJE NRO 1 1 Katu- ja puisto-osasto Investointitoimisto HEL
LISÄKIRJE NRO 1 1 SILTOJEN JA TAITORAKENTEIDEN ASIANTUNTIJAPALVELUJEN PUITESOPIMUS 2016-2017 Helsingin kaupungin rakennusviraston katu- ja puisto-osasto on pyytänyt tarjoustanne otsikossa mainitusta puitesopimuksesta
Perusturvalautakunta 111 09.12.2014. Kehitysvammaisten asumispalvelun kilpailutus
Perusturvalautakunta 111 09.12.2014 Kehitysvammaisten asumispalvelun kilpailutus Ptltk 111 Lumijoen kunta on hankkinut kehitysvammaisten palveluasumista yksityisiltä palveluntuottajilta. Hankintalaki (
Espoon projekti- ja ohjelmajohtamisen malli EsPro
Espoon projekti- ja ohjelmajohtamisen malli EsPro EU- ja kv-verkoston tapaaminen Kuntatalo 2.10.2013 Strategiajohtaja Jorma Valve, Espoon kaupunki Mikä on projektimalli? Projektimalli on projektimuotoisen
Saavutettavuuskiertue 2018 Saavutettavan verkkopalvelun hankinta Virpi Blom, North Patrol Oy
Saavutettavuuskiertue 2018 Saavutettavan verkkopalvelun hankinta 12.11.2018 Virpi Blom, North Patrol Oy Virpi Blom Verkkopalvelustrategioiden, käyttökokemuksen ja palvelukonseptien asiantuntija 20 vuoden
Riippumattomat arviointilaitokset
Riippumattomat arviointilaitokset CSM Riskienhallinta -asetuksen mukainen riippumaton arviointi Komission asetus (352/2009/EY) yhteisestä turvallisuusmenetelmästä, CSM riskienhallinta-asetus, vaatii rautatiejärjestelmässä
Soveltaen sujuvaan käyttökokemukseen, miten CGI:n mentorointipalvelu käytännössä toimii?
Soveltaen sujuvaan käyttökokemukseen, miten CGI:n mentorointipalvelu käytännössä toimii? Heikki Aatola ja Virpi Pelto 9.10.2014, WICT Forum 2014 CGI Group Inc. 2014 Miksi mentorointi? Potilastietojärjestelmän
Mikä Apotti- ekosysteemi on miten se luo yhteistyötä eri toimijoiden kanssa
Mikä Apotti- ekosysteemi on miten se luo yhteistyötä eri toimijoiden kanssa Jari Renko Teknologiajohtaja, Oy APOTTI Ab Oy Apotti Ab Ekosysteemi on VAKUUTUS hankkeelle, jotta.. Hankekokonaisuus Ekosysteemi
1/7. Kohteiden yhteiset kriteerit Novetos Oy Management Institute of Finland MIF Oy Max pisteet Annettu tieto Pisteet Annettu tieto Pisteet
1/7 TARJOUSTEN VERTAILUTAULUKKO HEL 2014-015086 / Lasten ja nuorten koordinaatioryhmien valmennus 2015-2016 (Pisteytys kohderiveittäin) Saapuneita tarjouksia yhteensä: 2 Kelvollisia tarjouksia yhteensä:
ASKELMERKKIÄ TULOKSELLISEEN HANKEVIESTINTÄÄN
Business Arena 10 ASKELMERKKIÄ TULOKSELLISEEN HANKEVIESTINTÄÄN Opas hankkeiden tuloskortin hyödyntämiseen versio 6/2014 Business Arena Hankkeiden tuloskortti on rakennerahastohankkeiden parissa toimivien
Kysymykset tarjouspyyntöön Pääarkkitehtipalvelut Dnro 21/021/2013
Kysymykset tarjouspyyntöön Pääarkkitehtipalvelut Dnro 21/021/2013 K1: Tarjouspyynnössä työmääräksi on arvioitu 120-160 htp/vuosi. Voiko tämän jakaa osiin tarjotun pääarkkitehdin ja tämän varahenkilön välillä
Tehokkuutta ja vaikuttavuutta tiedonhallintaa kehittämällä. Kohti avoimempaa ja digitaalisempaa työskentelykulttuuria
Tehokkuutta ja vaikuttavuutta tiedonhallintaa kehittämällä Kohti avoimempaa ja digitaalisempaa työskentelykulttuuria Miikka Saarteinen Valtikka-hanke? Tärkein tavoite: Yhteinen tietomme kaikkien sitä työssään
RaKi käyttöönottoprojektin konsultointi Helsingin kaupunki
RaKi käyttöönottoprojektin konsultointi Helsingin kaupunki TARJOUS 73027 8.12.2014 Helsingin kaupungin Tietokeskus tilasto ja tietopalvelupäällikkö Ari Jaakola ari.jaakola@hel.fi RAKI KÄYTTÖÖNOTON KONSULTOINTI
EU:n jäsenvaltiot - Palveluhankintoja koskeva sopimus - hankintailmoitus - Neuvottelumenettely
1/5 Tämä ilmoitus TED-verkkosivustolla: http://ted.europa.eu/udl?uri=ted:notice:375174-2011:text:fi:html FI-Helsinki: Rakentamiseen liittyvät konsulttipalvelut 2011/S 231-375174 Hankintailmoitus erityisalat
Helsingin kaupunki Pöytäkirja 1/ (5) Sosiaali- ja terveyslautakunta Sotep/
Helsingin kaupunki Pöytäkirja 1/2016 1 (5) 14 Oikaisuvaatimus painehaavoja ehkäisevien ja hoitavien patjojen vuokrauspalvelua ja hankintaa koskevasta lautakunnan päätöksestä HEL 2015-006533 T 02 08 01
Helsingin kaupunki Pöytäkirja 7/2015 1 (12) Sosiaali- ja terveyslautakunta Sotep/5 09.04.2015
Helsingin kaupunki Pöytäkirja 7/2015 1 (12) 122 Sosiaalihuollon, perusterveydenhuollon ja erikoissairaanhoidon yhteisen asiakas- ja potilastietojärjestelmän hankinta (Apotti): Tarjoajan muutetun ohjelmistokokonaisuuden
Rakentamisen hinta. Palvelun ylläpito: Palvelun ylläpitohinta/kk Palvelun ylläpidon aikaisen jatkokehityksen tuntihinta
TAPAHTUMANHALLINTAJÄRJESTELMÄ ALLU Kilpailullisen neuvottelumenettelyn tarjousten vertailu Anssi Hänninen, Helsingin kaupungin rakennusvirasto 1 KILPAILUTUKSEN PISTEYTYSKRITEERIT Kilpailutuksessa jätettyjä
Sosiaali- ja terveydenhuollon ITratkaisujen
26.1.2014 Joulukuussa 2013 toteutetun kyselyn tulokset Sosiaali- ja terveydenhuollon ITratkaisujen hyödyntämistä ja tietohallintoa koskeva kysely Tomi Dahlberg Karri Vainio Sisältö 1. Kysely, sen toteutus,
Enterprise SOA. Nyt. Systeemi-integraattorin näkökulma
Enterprise SOA. Nyt. Systeemi-integraattorin näkökulma 12.11.2007 Janne J. Korhonen 12.11.2007 Agenda 1. Prosessit ja palvelut, BPM ja SOA 2. BPM-projekteista yleensä 3. Prosessin elinkaarimalli 4. Kokemuksia
Siimasta toteutettu keinolihas
AS 0.3200 Automaatio ja systeemitekniikan projektityöt Projektisuunnitelma: Siimasta toteutettu keinolihas Laura Gröhn 224417 Mikko Kyllönen 221177 Lauri Liukko Sipi 84702A Susanna Porkka 225131 3.2.2015
TARJOUSTEN VERTAILUTAULUKKO. (Pisteytys kokonaishankinnan mukaan) 1/7. WSP Finland Oy Hankekoordinaattoripalvelut Max pisteet Annettu tieto Pisteet
1/7 TARJOUSTEN VERTAILUTAULUKKO 8H16 / Pysäkkikatosten hankekoordinaattori (Pisteytys kokonaishankinnan mukaan) Saapuneita tarjouksia yhteensä: 1 Kelvollisia tarjouksia yhteensä: 1 WSP Finland Oy Hankekoordinaattoripalvelut
Pääkaupunkiseudun yhteistyöhankkeiden seurantaryhmän arvioinnista johdetut toimenpiteet 2008
Pääkaupunkiseudun yhteistyöhankkeiden seurantaryhmän arvioinnista johdetut toimenpiteet 2008 1 Johtajuus 1.1 Mitä johtajat tekevät ohjatakseen organisaatiota kehittämällä mission, vision ja arvot 1.2 Mitä
Hiukkavaaran monitoimitalo, IPT toteutuksena - arvoa rahalle ajatellen! 27.6.2014 Markkinainfo
Hiukkavaaran monitoimitalo, IPT toteutuksena - arvoa rahalle ajatellen! 27.6.2014 Markkinainfo Mitä on IPT? Integroitu Projekti Toimitus Poikkeaako esim. Allianssista? On syntynyt ymmärrys, mitä ero on
Yhteisöllisen toimintatavan jalkauttaminen!
Yhteisöllisen toimintatavan jalkauttaminen! Käyttöönoton vaiheet Yrityksen liiketoimintatavoitteet Yhteisöllisen toimintatavan käyttöalueet Työkalut Hyödyt yritykselle Hyödyt ryhmälle Hyödyt itselle Miten
Kanta-palvelujen käyttöönotto sosiaalihuollossa
Kanta-palvelujen käyttöönotto sosiaalihuollossa UNA@Akusti areena Jaakko Penttinen ja Jaana Taina, THL OPER Sisältö Sosiaalihuollon asiakastiedon arkiston käyttöönottojen tilanne Arkiston käyttöönotto
Aikuisopiskelijan viikko - Viitekehys alueellisten verkostojen yhteistyöhön
Aikuisopiskelijan viikko - Viitekehys alueellisten verkostojen yhteistyöhön Aikuisopiskelijan viikko tarjoaa mainion tilaisuuden toteuttaa tapahtumia yhteistyössä oman alueen eri organisaatioiden kanssa.
Yleisavustuksen tuloksellisuus- ja vaikutusselvitys. Selvitysten pisteytys
Yleisavustuksen tuloksellisuus- ja vaikutusselvitys Selvitysten pisteytys Yleisavustuksen tuloksellisuus- ja vaikutusselvityksen pisteytyskriteerit Saatteeksi Arviointi perustuu tuloksellisuus- ja vaikutusselvityksellä
SOPIMUS ASIAKAS- JA POTILASTIETOJÄRJESTELMÄSTÄ
Liite L: Teknisten ympäristöjen kuvaus SOPIMUS ASIAKAS- JA POTILASTIETOJÄRJESTELMÄSTÄ Liite L: Teknisten ympäristöjen kuvaus VERSIOHISTORIA Päivä Versio Kuvaus Tekijä 12.3.15 3.0 Tarjouspyynnön liitteeksi
SOPIMUSLUONNOS Opintojaksopalautejärjestelmän rakentamisesta
1 (5) SOPIMUSLUONNOS Opintojaksopalautejärjestelmän rakentamisesta 1 SOPIJAPUOLET Tilaaja: HAAGA-HELIA Oy Ab konserni Y- tunnus: 2029188-8 Osoite: Ratapihankatu 13, 00520 Helsinki Tilaajan yhteyshenkilö
RAHOITUSSUUNNITELMA JA TOTEUTETTAVUUS Tuukka Forsell, Jyrki Harjula, Annikki Niiranen ja Inspira 5/16/2013 1
RAHOITUSSUUNNITELMA JA TOTEUTETTAVUUS Tuukka Forsell, Jyrki Harjula, Annikki Niiranen ja Inspira 5/16/2013 1 Rahoitus- ja toteutusmallien arviointi 1. Hankeen lähtökohtien määrittely 2. Vaihtoehtoiset
Tekoälyn hyödyntäminen asiakaspalvelun parantamiseksi Valtorissa ja Palkeissa
Pyyntö 1 (7) Tietopyyntö Tekoälyn hyödyntäminen asiakaspalvelun parantamiseksi Valtorissa ja Palkeissa Pyyntö 2 (7) Sisällys 1 Yleistä tietopyynnöstä... 3 2 Hankkeen ja tulevan hankinnan tausta sekä osa-alueet...
