MAANIITUN KOULU PERUSKORJAUS HANKESUUNNITELMA
|
|
- Hanna Heikkinen
- 7 vuotta sitten
- Katselukertoja:
Transkriptio
1 MAANIITUN KOULU PERUSKORJAUS HANKESUUNNITELMA Sisällysluettelo 1 TIIVISTELMÄ 2 HANKKEEN OSAPUOLET JA TOIMINNAN KUVAUS 3 RAKENNUSHANKKEEN TARVE JA TAVOITTEET 4 RAKENNUSHANKKEEN LAAJUUS, MITOITUSPERUSTEET JA OMINAISUUDET 5 VAIHTOEHTOTARKASTELUT 6 RAKENNUSPAIKKA 7 HANKKEEN AIKATAULU JA VAIHEET TALOUS JA HALLINTO 8 TALOUS JA HALLINTO LIITTEET Maaniittu-HS 1
2 TIIVISTELMÄ Maaniitun koulun peruskorjaushanke on kunnan talousarviossa 2017 ajoitettu vuosille Tarveselvitys on päivitetty maaliskuussa 2017 Peruskorjaus painottuu rakennuksen vanhentuneiden talotekniikkajärjestelmien ja kuluneiden pinnoitteiden uusimiseen Samalla parannetaan piha-alueiden liikenneturvallisuutta Pienillä tilamuutoksilla pyritään vastaamaan uusien opetussuunnitelmien monitilaopetuksen tarpeisiin Julkisivukorjaukset ovat vähäisiä vesikatteen uusimista lukuun ottamatta Suunnittelutyö ajoittuu vuosille ja rakennustyöt vaiheistettuina vuosille Rakennustöiden ajaksi koulun tontille hankitaan tarvittavat väistötilat Alla ote talousarviosta 2017: Maaniitun koulu, peruskorjaus , aloitus: 2019 käyttötalousvaikutus: ei ole Hankkeen laajuus on noin 5125 brm 2 Rakennustekninen peruskorjaus ja talojärjestelmien uusiminen vuonna 1990 valmistuneeseen koulurakennukseen Hankkeen vaiheistus Kirkonkylän muiden koulujen mahdollisiin laajennushankkeisiin on selvitettävä Hankesuunnittelu alkaa vuonna 2017 ja rakennussuunnittelu 2018 Rakentaminen vuosilla HANKKEEN OSAPUOLET JA TOIMINNAN KUVAUS Maaniitun koulussa toimii lukuvuonna peruskoulun ala-asteen 17- luokkainen koulu Koulussa on 17 perusopetusryhmää, noin 340 oppilasta Opetushenkilöstöä on 26 ja muuta henkilöstöä 14 mukaan lukien terveydenhoito-, siivous- ja keittiöhenkilökunta Koulutoiminnasta vastaa koulutuspalvelut, ruokahuollosta ja siivouksesta Aleksia ja kiinteistönhuollosta tilakeskus Maaniitun koulun tuntikertymä opetus- ja liikuntatiloissa on yhteensä 496 tuntia viikossa Lisäksi NYK käyttää liikuntatiloja kahdeksan tuntia viikossa Lisäksi koulun tiloja käyttää Nurmijärven Musiikkiopisto ja Nurmijärven Opisto Opistoilla on maanantai-illasta torstai-iltaan käytössä 3 9 luokkatilaa Tuntikertymä on noin 90 tuntia viikossa Liikuntatilojen iltakäytöstä vastaa liikuntapalvelut Liikuntatilojen iltakäytön tuntikertymä on noin 40 tuntia viikossa Maaniitun koulun oppilastilastot, pvm , liitteenä nro 1 ja ote oppilasennusteesta liitteenä nro 2 Koulukiinteistön kokonaiskäytön tuntikertymä koululukuvuoden aikana on 618 tuntia/vko, liite nro 3 Maaniittu-HS 2
3 RAKENNUSHANKKEEN TARVE JA TAVOITTEET Rakennustekniikka Maaniitun koulun päärakennus on valmistunut 1990 ja sen laajennusosa 2002 Vuonna 1990 valmistunut päärakennus on teknisen peruskorjauksen tarpeessa Peruskorjaustarvetta on sekä sisäpuolisissa että ulkopuolisissa rakennusosissa Laajennusosassa peruskorjaustarve rajoittuu lähinnä rakenteiden tiivistyskorjauksiin Päärakennuksen tasakattojen vesikatteen uusiminen on ajankohtaista Välituntipihalla on tarve sadevesilinjan uusimiseen ja piha-alueen painumien korjaamiseen Leikkivälineet ovat suurelta osin loppuun kuluneita Liikennealueiden vaurioituneita pinnoitteita on uusittava ja samalla tulee henkilöturvallisuutta parantaa jalankulkuliikenteen ja ajoneuvoliikenteen paremmalla eriyttämisellä Päärakennuksen sisäpuoliset kuluneet pintarakenteet on pääosin uusittava Vanhat kuluneet lattioiden pintarakenteet ja vaurioituneet alakattojen akustiikkaverhoukset on uusittava Maalatut seinäpinnat ovat huoltomaalauksen tarpeessa ja tiilipinnat puhdistettava sinitarrajäämistä Rakenteiden kutistumis- ja liikuntasaumat on tiivistettävä Märkätilojen lattioiden vedeneristykset on korjattava puku- ja keittiötiloissa Talotekniikka Alkuperäiset ilmastointikoneet vuodelta 1990 ovat teknisen elinkaarensa loppupuolella ja nykyisiin iv-määräyksiin nähden alitehoisia Päärakennuksen ivkoneet on uusittava ja laajennusosalla on tehtävä ns raskashuolto Viemärija lämpöjärjestelmät ovat hyväkuntoisia eivätkä edellytä suurempaa uusimista Käyttövesiverkostosta osa on uusittava Sähköjärjestelmät on pääosin uusittava ja osin päivitettävä nykyvaatimuksia vastaaviksi Palo-, murto- ja kuulutusjärjestelmiä ylläpidetään nyt jo väliaikaisratkaisuin Rakennusautomatiikkaa on osin päivitetty muiden rakennushankkeiden yhteydessä Erikoisjärjestelmistä teknisen käsityön puutteellinen purunpoistojärjestelmä on uusittava kokonaan Tilamuutokset Laajamittaisia tilamuutoksia ei ole tarpeen tehdä Vanhojen rakenteiden rajoitteiden takia suuremmat tilamuutokset eivät ole edes mahdollisia Joitakin kevyitä väliseiniä on pyydetty korvaamaan esim siirrettävillä taittoseinillä Tavoitteena on saada aikaan muutamia suurempia yhdistelmätiloja, ns avoimia ja Maaniittu-HS 3

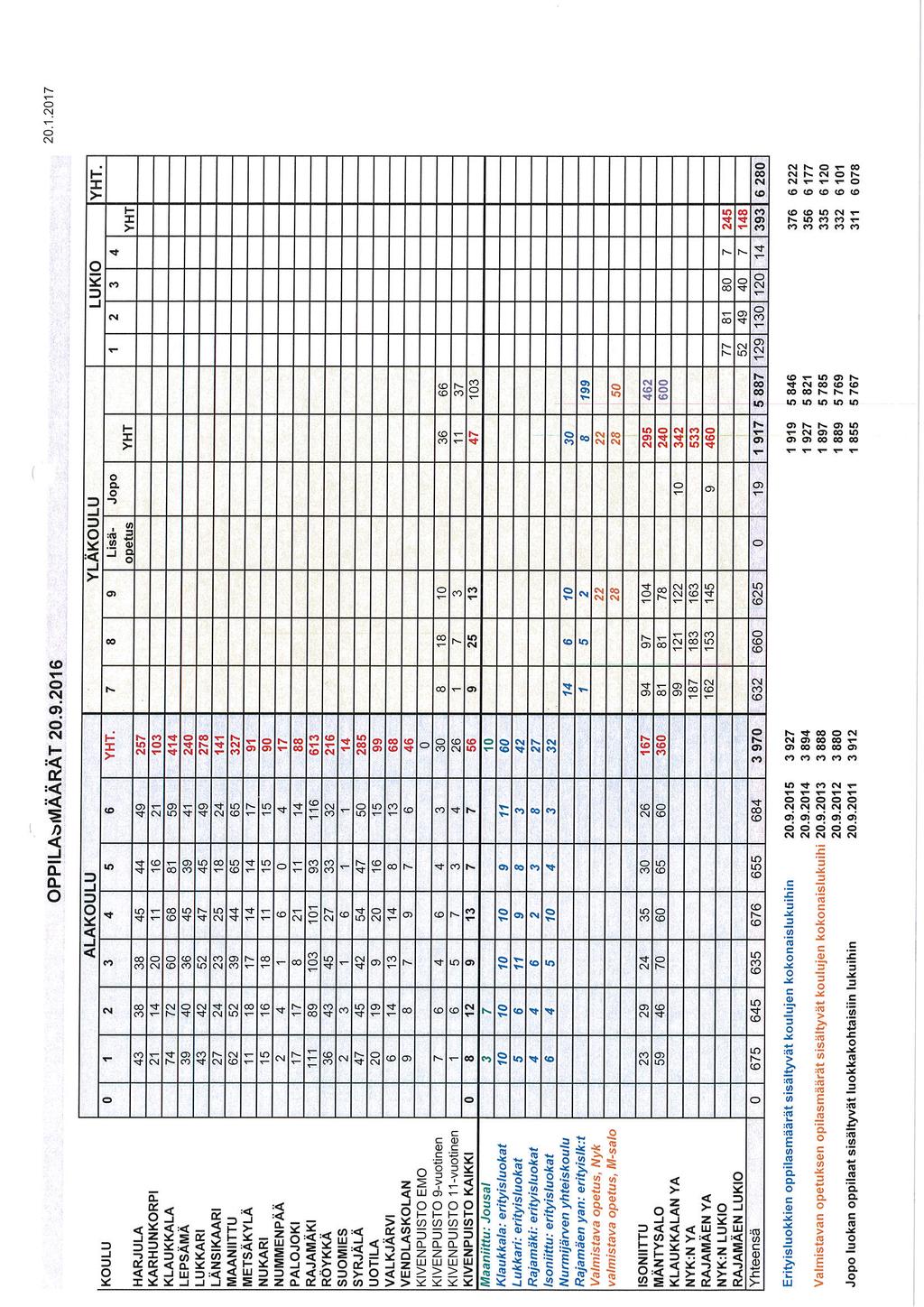

4 muunneltavia oppimistiloja, joiden sisäinen tilajako voidaan toteuttaa irtaimistoseinäkkeillä Näitä tiloja voisivat olla esim kirjasto ja käden taitoihin liittyvät opetustilat Myös ruokasalin tilajärjestelyihin kaivataan uudistusta ja lisätilaa Peruskorjauksella koulutilat saadaan päivitettyä teknisesti nykyvaatimusten tasolle, sisäilman laatua parannettua ja henkilöturvallisuutta lisättyä Opetustoimintaa palvelevista järjestelmistä varsinkin tietotekniikkajärjestelmät saadaan ajanmukaisiksi Tutkimukset Peruskorjauksen lähtötietoja täydennetään sisäilmatutkimuksilla Viimeisin tutkimusraportti on vuodelta 2013 (Jakitec ) Sen perusteella on samana vuonna teetetty rakenteiden tiivistyksiä Rakennustöiden edellyttämän haitta-ainekartoituksen tilakeskus tilaa erikseen Ympäristö- ja elinkaaritavoitteet Suunnittelussa ja toteutuksessa huomioidaan rakennuksen viidenkymmenen vuoden tavoite-elinkaari Ratkaisujen tulee olla energiataloudellisesti tehokkaita Materiaalien valinnoissa huomioidaan helppo huollettavuus ja kunnossapito sekä kouluympäristössä vaadittava kulutuskestävyys Materiaalien päästöluokitusvaatimus on M1 Rakennustöiden puhtausluokka on P2 Avoimissa tiloissa korostuu laadukkaan ja oikein kohdennetun valaistuksen lisäksi akustiset vaatimukset sekä rakenteiden että irtokalustamisen suhteen Tavoitteena on viihtyisät ja terveelliset opiskelu- ja työtilat Yhteydet muihin hankkeisiin Keittiötilojen muutokset on sovitettava yhteen Aleksian Iso Pata-projektin kanssa Kolmen aluekeittiön toteutusmallissa Maaniitun koulun keittiö toimii palvelukeittiönä Vaihtoehtolinjaus oli kunnanvaltuuston ratkaistavana keväällä 2017 Linjaus vaikuttaa keittiön laitekantaan ja sisäisiin tilajärjestelyihin Vuoden 2017 talousarviossa keittiömuutokset on varauduttu toteuttamaan omana rakennushankkeenaan ja rakentamisen määräraha euroa on vuodella 2020 Uudessa talousarvioesityksessä sekä rahoitus ja ajoitus korjataan vastaamaan palvelukeittiön tarpeita Rakennusteknisesti keittiöhanke voidaan toteuttaa muusta peruskorjauksesta erillisenä hankkeena Maaniitun keittiön toiminta tulee tukeutumaan Rajamäen yläasteen aluekeittiöön, jonka muutostyöt on ajoitettu vuodelle 2018 Koulun peruskorjauksen suunnittelussa otetaan huomioon valittu vaihtoehto niin, ettei näiden hankkeiden toteutuksen kesken synny ristiriitaa Peruskorjaushankkeen toteutuksella ei ole vaikutusta samalla tontilla olevaan Maaniitun päiväkodin laajennukseen ja campus-hankkeeseen Campuksen Maaniittu-HS 4
5 tarveselvityksen sisältö vastaa kuusiosastoista päiväkotia täydennettynä avoimen päivähoidon tiloilla Koululla ei ole käytettävissä campuksen edellyttämiä tiloja mahdollista liikuntasalin yhteiskäyttöä lukuun ottamatta Koulun peruskorjauksen suunnittelussa otetaan huomioon tulevan campuksen pihaalueet niin, ettei näiden hankkeiden toteutuksen kesken synny ristiriitaa Tarveselvitys, päivitetty , liitteenä nro 4 4 RAKENNUSHANKKEEN LAAJUUS, MITOITUSPERUSTEET JA OMINAISUUDET 41 Ohjeellinen tilamitoitus Opetushallituksen julkaiseman peruskoulujen 1-6 vuosiluokkien tunnuslukutaulukossa Maaniitun koulun kokoluokassa oppilasmäärien suhde hyötypintaalaan on seuraava: 17 por / 340 oppilasta 8,0 hym 2 /oppilas, kokonaisala 2640 hym 2 42 Maaniitun koulun tilat / peruskorjaus Peruskorjauksen kokonaislaajuus on noin 4256 hum 2 (päärakennus) + 552,5 hum 2 (lisärakennus) hum 2 Vastaavat bruttoalat oivat 4526,5 brm 2 ja 599 brm 2 Päärakennuksen tilat voidaan jakaa karkeasti kolmeen osaan: opetustilat, liikuntatilat ja ruokapalvelutilat Laajennusosassa on lisäksi opetustiloja Peruskorjauksessa rakennustöiden vaiheistus voidaan toteuttaa em tilajakoa noudattaen Alkuperäisen koulurakennuksen havainnepiirustukset vuodelta 1990 (asemaja pohjapiirustukset) liitteenä nro 5 ja laajennusosan vastaavat piirustusotteet, pvm , liitteenä nro 6 Rakennusteknisten töiden osalta kyse on pintarakenteiden uusimisesta ja pienistä tilamuutoksista Talotekniikkajärjestelmät tulee uusia ilmanvaihdon, sähköjärjestelmien ja rakennusautomaatoin osalta Julkisivupellityksiä, vesikatteita ja elementtisaumauksia on uusittava Pihaalueilla tulee uusia osa leikkivälineistä ja sadevesilinjoista Liikennealueiden ja välituntipihan rakenteita on uusittava 43 Mitoitusperusteet Tilamitoituksissa noudatetaan yleisiä OPM:n antamia ja RT-korttien yksilöimiä opetustilojen mitoitusohjeita Peruskorjaukseen liittyvissä vähäisissä tilamuutoksissa on kuitenkin otettava huomioon vanhojen rakenteiden asettamat rajoitukset Tilamuutoksia on alle 5% hankkeen kokonaispinta-alasta Maaniittu-HS 5
6 Talotekniikkajärjestelmät mitoitetaan nykyisten rakentamismääräysten mukaisesti Varustelutaso on kunnassa noudatettua peruskoulun opetustilojen vakiotasoa Kiintokalustesuunnittelu ja urakoitsijahankinnat kuuluvat talonrakennuksen investointikuluihin Irtokalustesuunnittelu, kustannukset ja hankinta kuuluvat käyttäjien tehtäviin Irtokalusteisiin kuuluvat mm tiloja jakavat kevyet ja siirrettävät akustoseinäkkeet Irtokalustesuunnittelu tulee sovittaa saumattomasti yhteen muun arkkitehtisuunnittelun kanssa 44 Korjausaste Rakennusosien ja talojärjestelmien korjausasteeksi on arvioitu: Alueosat - maarakennus (painumat/sv-linja) 10% - pintarakenteet (välituntipiha, laatoitukset) 50% - asfaltointityöt (p-alue, saattoliikenne) 100% Perustukset, runko, ulkoseinät - js-elementtisaumaukset 25% - js-pellitykset 100% - runkorakenteiden ilmavuotojen tiivistys 100% - vesikatteen uusiminen 100% Täydentävät rakenteet - ikkunat, aulan lasikatto (tiivistys) 100% - ovet (kunnostus, tiivisteet, maalaus) 100% - lukitus (lukitusjärjestelmän uusiminen) 100% Sisäpuoliset pinnat - lattiapinnoitteet (uusiminen) 100% - seinät (maalaus) 100% - salin seinät (akustointi, maalaus) 100% - kattopinnat (akustointi, maalaus) 100% - listoitus (uusiminen) 100% Kalusteet, varusteet ja laitteet - kiintokalusteet (irrotus, huolto, kiinnitys) 75% - kiintokalusteet (uusiminen) 25% - varusteet (uusiminen) 50% Lämmitysjärjestelmät (ljh) 25% Vesi- ja viemärijärjestelmät - vesipistekalusteet 50% - käyttövesijohdotus 100% Ilmanvaihtokojeet 80% Ilmanvaihtokanavat ja päätelaitteet 80% Sähkökeskukset 100% Sähköjohdot ja johtotiet 100% Valaisimet 100% Heikkovirtalaitteet 100% Maaniittu-HS 6
7 VAIHTOEHTOTARKASTELUT Automatiikka ja säätöosat 60% Palveluverkkosuunnitelmassa Maaniitun koulu tulee säilymään perusopetuksen yksikkönä nykyisessä laajuudessaan Palveluverkkosuunnitelman mukaan olemassa olevia tiloja ylläpidetään ja kehitetään peruskorjaamalla Ohjeelliseen tilamitoitukseen verrattuna Maaniitun koulu tilat ovat riittävät nykyisille oppilasmäärille Kasvuennusteiden mukaan laajennustarpeita ei ole Koulun sisäisillä tilajärjestelyillä ei voida poistaa tarveselvityksessä esitettyjä peruskorjaustarpeita Vaihtoehtoisia opetukseen soveltuvia tiloja ei ole vapaana Kirkonkylän alueella Mikäli tiloja kuitenkin tulisi tarjolle, ne eivät silti poista rakennukseen kohdentuvia teknisiä korjaustarpeita Puutteellisten järjestelmien ja kuluneiden pintarakenteiden uusimiselle ei ole vaihtoehtoja Rakennustöiden aikaiset väistötilat ja niiden kokonaistarve on selvitettävä tarkemmin ennen rakennustöiden alkamista yhdessä eri käyttäjätahojen kanssa Alustavissa keskusteluissa koulun edustajien kanssa väistötilojen tarpeeksi on arvioitu enimmillään 17 perusopetustilaa, mikä vastaa noin 1020 m 2 tilaelementtejä Koulun tontilla on riittävästi tilaa väliaikaisille koulutiloille 6 RAKENNUSPAIKKA 61 Kohde Maaniitun koulu, ala-aste, luokat Osoite Heikkiläntie 27, Nurmijärvi 63 Kaava Kirkonkylän asemakaava YL II (= julkisten lähipalvelurakennusten korttelialue) Kortteli 329 Rakennuspaikka 1: Maaniittu-HS 7
8 Tontin pinta-ala = m 2 e = m 2 = rakennettu kerrosala Alueella ei ole rakennuskieltoa Kaavaote liitteenä nro 7 64 Koulurakennukset Maaniitun koulun päärakennus valmistui 1990 ja sen laajennusosa 2002 Rakennukseen on kohdentunut seuraavia huomattavampia korjaustoimia: - liikuntasalin alapohjan palovahinkojen korjaus keittiön ilmanvaihtokoneen osittainen uusiminen liikuntasalin lattiapinnoitteen uusiminen liikuntasalin alapohja lisälämmöneristys rakenteiden tiivistyskorjauksia ja ryömintätilan koneellisen tuuletuksen asennus Laajuustiedot Päärakennus (1990) hum brm 2 Lisärakennus (2002) hum brm 2 Yhteensä hum brm 2 Tilaluettelo liitteenä nro 8 66 Piha-alue Koulun tontti rajautuu länsirajalla Heikkiläntiehen, etelässä Väinöläntiehen ja idässä Maaniitun puistoalueeseen Samalla tontilla sijaitsee Maaniitun päiväkoti, johon ei kohdennu toimenpiteitä tässä hankkeessa Koulun välituntipihaa ja ulkoliikunta-alueita ei ole erikseen rajattu muusta puistoalueesta, esim aitoja ei ole Rajaton yhteys ympäristöön säilytetään niin, että alueiden joustava käyttö koululiikuntaan voi jatkua Koulun rakentamisaikaisten pohjatutkimusten perusteella maaperä on savinen Paalutuspituus on ollut jm Välituntipihan painumat sadevesilinjan kohdalla on korjattava Huolto- ja saattoliikenteen asfalttialueita on korjat- Maaniittu-HS 8
9 tava ja liikennejärjestelyjä uusittava Koulun välituntipihan leikkivälineitä on uusittu ja kunnostettu kulloisenkin tarpeen mukaan Ajoneuvoilla ajo tontille on Heikkiläntieltä yhden liittymän kautta Samaa liittymää käyttävät henkilökunta, oppilaiden saattoliikenne, oppilaskuljetukset, ruokahuolto sekä muu huoltoliikenne Samassa liittymässä risteää myös koulun kevyt polkupyörä- ja jalankulkuliikenne Liikennejärjestelyjä on parannettava eriyttämällä henkilöliikenne ja huoltoliikenne samoin kuin kevyt liikenne ajoneuvoliikenteestä 7 HANKKEEN AIKATAULU JA VAIHEET Hankkeen tarveselvitys on tarkistettu maaliskuussa 2017 Hankesuunnitelma valmistuu päivitetyn tarveselvityksen pohjalta huhtikuun 2017 aikana tilakeskuksen omana työnä Arkkitehtivalinta käynnistetään toukokuun alussa Valinnassa tulee kiinnittää huomiota arkkitehdin suunnittelukokemukseen koulujen peruskorjauksista Valinta tulee tehdä niin, että valintapäätös on lainvoimainen elokuun alkuun mennessä Kaikissa suunnittelijavalinnoissa pyritään ensisijassa hyödyntämään voimassa olevia puitesopimuksia Arkkitehdin luonnossuunnittelulle on varattu viisi kuukautta niin, että L2- luonnokset voidaan laittaa hyväksyttämiskierrokselle heti tammikuun 2018 alussa Samalla käynnistetään rakenne-, lvia- ja sähkösuunnittelijoiden haku kohteeseen Tarvittaessa näiden suunnittelijoiden hakua voidaan aikaistaa Rakennussuunnittelu jatkuu välittömästi L2-luonnosten hyväksymisen jälkeen rakennuslupa-asiakirjojen laatimisella Rakenne- ja lvis-suunnittelu käynnistyvät helmikuussa 2018 Rakennussuunnitteluun varattu kokonaisaika on noin yhdeksän kuukautta, jossa on kuitenkin huomioitava yhden kuukauden kesälomajakso Suunnittelua havainnollistetaan 3D-mallinnuksella etenkin talotekniikka-asennusten osalta Kustannusarviolaskenta on kolmivaiheinen: - tavoitehinta-arvio hankesuunnitteluvaiheessa 2017 keväällä - rakennusosa-arvio 1 luonnosvaiheessa (L2) 2018 tammikuussa - rakennusosa-arvio 2 toteutusasiakirjoista 2018 joulukuussa Kustannusarviotiedoilla ohjataan hankkeen suunnittelua niin että pysytään annetussa kustannuspuitteessa Hankintailmoitus ajoittuu tammikuulle 2019 Urakoitsijavalinnat käynnistyvät tarjouslaskennalla helmikuussa ja päättyvät lautakuntakäsittelyyn huhtikuussa 2019 Urakkasopimukset valmistellaan toukokuussa odotettaessa urakoitsijavalintojen päätöksien lainvoimaisuuden vahvistumista Maaniittu-HS 9
10 Rakennustyö päästään aloittamaan kesäkuussa 2019 ja niiden on määrä valmistua vuoden 2020 loppuun mennessä Rakennustyöt tulee jakaa vaiheisiin siten että väistötiloja tarvitaan mahdollisimman vähän Hankkeen projektiaikataulu liitteenä nro 9 8 TALOUS JA HALLINTO Talonrakennuksen investointimenot Kunnan talousarviossa 2017 hankkeen kokonaiskustannusarvio on Vuodella 2017 suunnittelumäärärahaa on Hankesuunnitelman mukainen tavoitehintalaskelma liitteenä nro 10 Laskelman hintataso vastaa toukokuun 2017 hintatasoa Laskelman perusteella ja rakentamiskustannusten arvioituun nousuun perustuen kokonaiskustannusarviota korotetaan euroon vuoden 2018 talousarvioon niin että esitetään suunnittelumäärärahaa vuodelle 2018 ja rakentamismäärärahaa vuodella 2019 ja vuodelle 2020 Hankkeeseen ei liity rakennusten purkua tai kiinteistön myyntiä Investoinnin kustannusarviota tulee tarkistaa L2-luonnosten pohjalta rakennusosa-arviolla sekä suunnitelmien valmistuttua urakkalaskentaa varten toteutuskustannus-arviolla Käyttötalousvaikutukset Peruskorjauksen vaikutus kiinteistön ylläpitokuluihin on vähäinen Pieniä säästöjä on saatavissa nykyistä tehokkaammalla ja paremmin ohjattavalla ilmastoinnilla sekä energiatehokkaammalla valaistuksella Siivottava pinta-ala pysyy entisellään, joten siivouskulut eivät muutu Hankkeella ei ole vaikutusta henkilöstömenoihin Nykyinen henkilömäärä ei lisäänny eikä vähene Hankkeelle ei ole mahdollista saada valtionavustusta Tilakeskus LIITTEET - OPPILASTILASTO - OPPILASENNUSTE - KÄYTTÖTUNTIMÄÄRÄT - TARVESELVITYS, PERUSKORJAUS - ASEMAPIIRUSTUS, OTE Maaniittu-HS 10

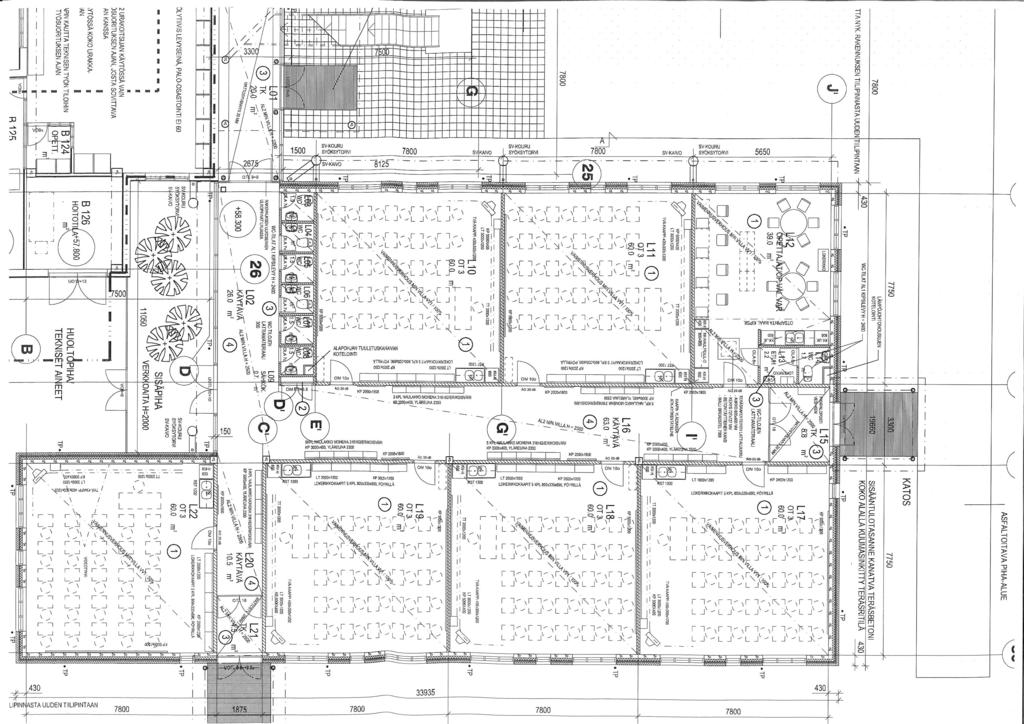

11 POHJAPIIRUSTUS, OTE - KAAVAOTE - TILALUETTELO - PROJEKTIAIKATAULU - TAVOITEHINTA-ARVIO Maaniittu-HS 11
12
13
14
15
16
17
18
19
20
21
22
23
24
25
26
27 TARVESELVITYS Lomake 2 Sivu 1 / 3 Peruskorjaus tai perusparannus Hankkeen perustiedot Hankkeen nimi Sijainti Maaniitun koulun peruskorjaus Heikkiläntie 27 Yhdyshenkilö / tarveselvityksen tekijä Puhelinnumero Kaija Latvala, rehtori Hankkeen lyhyt kuvaus mikä rakennus esitetään korjattavaksi? mikä on korjauksen pääasiallinen sisältö? (tähän hyvin lyhyt kuvaus, kohtaan 2 alla tarkemmin) Peruskorjataan Maaniitun koulun vuonna 1990 valmistunut osa, joka käsittää luokkatiloja kahdessa kerroksessa (ml tekstiilikäsityön ja teknisenkäsityön luokat, atk-luokka), koulukirjastotilan, terveydenhoitajan ja kuraattorin työtilat, siistijöiden sosiaalitilan, hallinnon toimistotilat, opettajainhuoneen, keittiö-ja ruokasalitilat, varastotiloja, aula- ja käytävätiloja sekä liikuntasalin ja pukuhuonetilat Liikuntasalin lattia on remontoitu v Huom Yllä olevaa tekstiä käytetään investointiohjelman tekstiosuutena 2 Korjaustarpeen perusteet ja kiireellisyys miksi hanke on tarpeellinen tai välttämätön tai toivottava? millaisia vaurioita ja korjaustarpeita tiloissa, rakenteissa tai järjestelmissä on havaittu? onko epäiltävissä, että tilat eivät ole turvallisia tai terveellisiä tai onko oirehtivia henkilöitä? mihin välittömiin toimenpiteisiin* on jo ryhdytty? vaatiiko tilanne edelleen kiireellisiä toimenpiteitä*? mitä tutkimuksia tai muita toimenpiteitä on jo tehty? onko omaisuus vaarassa*? aiheutuuko nykytilasta haittaa toiminnalle; millaista? kuinka kiireellinen hanke on, ja mitä viivästymisestä tai toteuttamatta jäämisestä seuraisi? koska hankkeen pitäisi olla valmis? * Huom välittömiä toimenpiteitä vaativat asiat ilmoitetaan aina suoraan huoltomiehelle heti tilanteen ilmettyä ja ne käsitellään erillisinä palvelupyyntöinä tilanteen edellyttämällä tavalla Tätä tarveselvityslomaketta käytetään tietojen keräämiseen kunnan talouden vuosisuunnittelun yhteydessä Hanke on välttämätön yli 26 vuoden käytön jälkeen Pinnat ovat kuluneet, seinissä on halkeamia, katosta on vuotanut vettä sisään useassa kohdin Sisäilmaoireilua henkilöstön keskuudessa on esiintynyt ainakin vuosina (osa henkilöstöstä ei ole voinut/ei voi edelleenkään työskennellä vuonna 1990 valmistuneessa osassa koulua) Sisäilmamittauksia on tehty vuosina 2009 ja 2013, muita rakennusteknisiä mittauksia vuonna 2013 Kesällä 2013 koulurakennuksen rakenteissa olevia vuotokohtia on tiivistetty, ilmastointia tarkistettu ja musiikkiluokan lattiamatto on vaihdettu sisäilmaoireilun helpottamiseksi Sisäilmaoireilua esiintyy edelleen Liikuntasalin lattia on remontoitu Hankkeen toivottu valmistumisaika vuonna Hankkeen yhteys kuntastrategiaan ja palveluverkkosuunnitelmaan
28 TARVESELVITYS Lomake 2 Sivu 2 / 3 miten hankkeen toteuttaminen edistää kunnan strategisten tavoitteiden saavuttamista? miten hankkeen toteuttaminen edistää palveluverkkosuunnitelman toimeenpanoa? Koulukiinteistön peruskorjaus edistää ja tukee lasten ja nuorten hyvinvointia ja terveyttä Asianmukaiset koulutilat lisäävät koulun houkuttelevuutta työpaikkana, edistävät työntekijöiden työhyvinvointia ja mahdollistavat laadukkaan perusopetuksen toteuttamisen Yhteisöllisyyttä ja viihtyisyyttä lisäävien toimintojen ja tapahtumien järjestäminen mahdollistuu/helpottuu asianmukaisissa tiloissa Palveluverkkosuunnitelman mukaan kuntaan ei rakenneta vuoteen 2025 mennessä uusia koulutiloja, vaan palveluverkkoa kehitetään olemassa olevia tiloja laajentamalla ja peruskorjaamalla Maaniitun koulun peruskorjaus edistää tämän tavoitteen toteutumista 4 Rakentamisaikaiset vaikutukset toimintaan kuvataan vaikutukset, joita hankkeen toteuttaminen aiheuttaisi tiloissa harjoitettavaan toimintaan aiheutuuko toiminnan katkos tai palvelutason tilapäinen lasku? tarvitaanko työn ajaksi korvaavat tilat (väistötilat), ja jos tarvitaan, millaiset? mihin ajankohtaan sijoittuneena korjauksesta olisi vähiten haittaa toiminnalle? Hankkeen päätoteutus mieluiten kesäaikana, jolloin koulutyössä on katko Mikäli remontoidaan koulun toiminta-aikana, esimerkiksi kerros kerrallaan, tarvitaan väistötilat 6-7 luokalle (kerrallaan) Jos koko rakennus remontoidaan yhtäaikaisesti, tarvitaan väistötila 14 luokalle Käsityöluokat sijaitsevat 1 kerroksessa: teknisenkäsityön opetus ei ole mahdollista muussa luokkatilassa eli tarvitaan korvaava teknisenkäsityön luokka remontin ajaksi Liikunnanopetuksen taso heikentyy ja opetussuunnitelmanmukainen opetus jää toteutumatta, jos liikuntasali/pukuhuonetilat remontoidaan koulun työaikana, eikä korvaavia sisäliikuntatiloja saada Keittiötilojen ja ruokasalin remontointi estää tilojen käytön remontin aikana Koulun toimistotilat (rehtorin ja koulusihteerin toimistot), kouluterveydenhoitajan ja kuraattorin työtilat, erityisopettajan työtila sekä siistijöiden sosiaalitila sijaitsevat 2 kerroksessa Remontin ajaksi näitä varten täytyy löytyä korvaavat tilat
29 TARVESELVITYS Lomake 2 Sivu 3 / 3 5 Hankkeen laajuus korjattavien tilojen laajuus (kem2), tilavuus (m3) ja henkilömäärä koko rakennuksen laajuus (kem2), tilavuus (m3) ja henkilömäärä luettelo tarvittavista korjaustoimenpiteistä, mikäli on tiedossa Vuonna 1990 valmistuneen osan bruttoala(m2) 5140, kerrosala(m2) 5109, tilavuus(m3) 28878, lämmitettävä tilavuus(m3) Myös vuonna 2002 valmistuneen laajennussiiven korjaukset lienevät tarpeen sisäilmaoireilun vuoksi Laajennussiiven bruttoala(m2) 620, kerrosala(m2) 599, tilavuus(m3) 2378, lämmitettävä tilavuus(m3) 2378 Henkilömäärä : Oppilaita koko koulussa 342, opetushenkilöstöä koko koulussa yht 26 (ml rehtori), muita työntekijöitä 14; yht 40 Toiminnallisuutta lisääviä uudistustoiveita: - muutamien vierekkäisten luokkien väliseinään toivotaan liukuovi tms ratkaisu, joka mahdollistaa kahden luokan yhdistämisen ja yhteisopettajuuden - jos mahdollista, kahden luokkatilan välissä voisi olla yhteinen välitila - musiikkiluokan ja viereisen luokan yhdistäminen; iso tila + pienempi ryhmätila jakamaan isoa tilaa - ryhmätyöskentelytiloja ja varastotiloja tarvitaan lisää - atk-luokan, kirjaston, ruokasalin käytettävyyttä pohdittava - pihan kunnostus tarpeen Huom Tiedot tarkentuvat myöhemmissä vaiheissa Tilakeskus avustaa tarvittaessa arvioinnissa 6 Investoinnin alustava kustannusarvio esitetään rakennushankkeen alustava kustannusarvio Huom Tilakeskus avustaa tarvittaessa arvioinnissa Voidaan esittää tavoitehinta-arvio, mikäli on käytettävissä 7 Hankkeen käyttötalous- ja henkilöstövaikutukset esitetään arvio hankkeen kaikista vaikutuksista käyttötalousmenoihin, mikäli sellaisia on tehostuuko tiloissa harjoitettava toiminta ja henkilöstöä tarvitaan vähemmän? laajeneeko toiminta ja henkilöstöä tarvitaan enemmän? väheneekö (tai lisääntyykö) energian, veden tai jonkin muun kulutus? Henkilöstövaikutukset 0, koululla on riittävä määrä henkilökuntaa Sisäinen vuokra nousee peruskorjauksen valmistuttua X (pyydetään tilakeskuksen arviota Hyväksyjän allekirjoitus ja päivämäärä: Kaija Latvala,
30
31
32
33
34
35
36 Ote Nurmijärven kunnan Kortteli 329 Rakentamisen rajoitukset Rakennuskiellot: rp/t Kirkonkylän 1 asemakaavasta (laadittu rakennuslain mukaisena rakennuskaavana) pohjakartasta Alueella ei ole rakennuskieltoa Alueella ei ole edellytetty sitovaa tonttijakoa AO LAUTAMIEHENTIE Mittakaava 1: 2000 Nurmijärvellä AO I e=025 AO1 310 I2/3 e=025 I2/3 e= TIMONTIE d2 AO1 HINDRIKANPOLKU 3 1:5 4 pp/t 3 1:5 7 AAPONTIE VU 329 YL II e= KL II e=045 p 5 HEIKKILÄNTIE a AR h/t VE AK III 1: AO1 Iu½ e= AO MAANIITUNT AO1 1:3 VÄIN
37
38
39
40
41
42
43
Investointiohjelman hankekortit vuosille
1 Investointiohjelman hankekortit vuosille 2020-2024 Terveyspalvelut (kokonaisbudjetti ja rakennusaika) Terveyskeskuksen peruskorjaus, osa C 4.510.000, aloitus: 2021 käyttötalousvaikutus: +12.000 /v Hankkeen
Lisätiedot(kokonaisbudjetti ja rakennusaika) Klaukkalan terveysasema, vanhan osan peruskorjaus 1.305.000, aloitus: 2014 käyttötalousvaikutus: /vuosi
Terveyspalvelut Tekla 9.6.2015 80 (kokonaisbudjetti ja rakennusaika) n terveysasema, vanhan osan peruskorjaus 1.305.000, aloitus: 2014 käyttötalousvaikutus: /vuosi Hankkeen on kaksiosainen, hammashoitola
LisätiedotINVESTOINNIT. Tekla Liite nro 2. Talonrakennus
Tekla 13.6.2017 57 Liite nro 2 INVESTOINNIT Talonrakennus Talousarviovuonna 2018 talonrakennuksen osuus kokonaisinvestointimäärärahasta on noin 38 % eli 14,4 miljoonaa euroa. Sosiaali- ja terveyspalveluihin
LisätiedotTehtaankadun ala-aste
Sisäilmakorjaukset Opetusvirasto Hankenumero 8010429 Sijainti Yhteenveto Hankkeen nimi Hankenumero 8010429 Osoite 1420 Sijainti 91-7-126-1 4372 Rakennustunnus (RATU) Kohdenumero Käyttäjä/toiminta Peruskoulu
LisätiedotLPK Perttu ja RPPK Arttu Pertunpellontie 10. Rakennetekniset korjaukset Hanke HELSINGIN KAUPUNKI TILAKESKUS
LPK Perttu ja RPPK Arttu Pertunpellontie 10 Rakennetekniset korjaukset Hanke 8081470 11.6.2013 HELSINGIN KAUPUNKI TILAKESKUS 2 1 YHTEENVETO 1.1 Hankkeen perustiedot 1.2 Hankkeen tarpeellisuus 1.3 Laajuus
LisätiedotRajamäen terveysasema, uudisrakennus , aloitus: 2016 käyttötalousvaikutus: /v
Terveyspalvelut Tekla 11.8.2016 57, liite nro 2 (kokonaisbudjetti ja rakentamisen aloitus) Rajamäen terveysasema, uudisrakennus 3.250.000, aloitus: 2016 Laajuus 1.400 brm 2. Rakennustyöt alkoivat helmikuussa
LisätiedotVallilan ala-aste Hämeentie 80 IKKUNOIDEN KORJAUSTYÖN TEKNINEN HANKESUUNNITELMA
Vallilan ala-aste Hämeentie 80 IKKUNOIDEN KORJAUSTYÖN TEKNINEN HANKESUUNNITELMA hankenumero 8010159 9.12.2013 HELSINGIN KAUPUNKI TILAKESKUS Tekninen hankesuunnitelma, Asko Rintamäki 2 Tekninen hankesuunnitelma,
LisätiedotKANNUKSEN KOULUKESKUS JUHANI VUORISEN KOULU, KANNUKSEN LUKIO PERUSKORJAUS HANKESUUNNITELMA
1 KANNUKSEN KOULUKESKUS JUHANI VUORISEN KOULU, KANNUKSEN LUKIO PERUSKORJAUS HANKESUUNNITELMA 1.6.2016 Arkkitehtitoimisto Jorma Paloranta Oy 2 SISÄLLYSLUETTELO 1 SELOSTUS HANKKEESTA 1.1 Hankesuunnitelman
LisätiedotINVESTOINNIT. Tekla Liite nro 5
INVESTOINNIT Tekla 9.8.2018 59 Liite nro 5 Tekla 9.8.2018 59 Liite nro 5 Investointilaskelmat sisältävät investointisuunnitelmat talousarviovuodelle 2019 sekä suunnitelmavuosille 2020-2023. Investoinnit
LisätiedotArabian peruskoulun vanhan osan julkisivusaneeraus
Arabian peruskoulun vanhan osan julkisivusaneeraus Arabian peruskoulun vanhan osan julkisivusaneeraus Tiivistyskorjaukset 2015-2016 Koulusiiven julkisivukorjaukset 2017 Kysymykset ja vastaukset Tiivistystyöt
LisätiedotPorolahden peruskoulu, kirjasto, hammash
Helsinki Kaupunkiympäristön tomiala Porolahden peruskoulu, kirjasto, hammash Tutkimuksessa tod.vaurioiden korjaus Hankenro2821P20495 Kaupunkiympäristö Sijainti N- c,v on^ ^ 9 «OS." % IVIaJTcj f* -^ Hamma-
LisätiedotEspoon kaupunki Pöytäkirja Tapiolan koulun ja lukion peruskorjauksen tarveselvityksen hyväksyminen
29.09.2011 Sivu 1 / 1 4977/10.03.02/2011 123 Tapiolan koulun ja lukion peruskorjauksen tarveselvityksen hyväksyminen Valmistelijat / lisätiedot: Sinikka Sorvari, puh. (09) 816 52137 etunimi.sukunimi@espoo.fi
LisätiedotAURORAN SAIRAALA, RAKENNUS 22 NORDENSKIÖLDINKATU 20. HANKESUUNNITELMA Vesikaton kunnostus
AURORAN SAIRAALA, RAKENNUS 22 NORDENSKIÖLDINKATU 20 HANKESUUNNITELMA Vesikaton kunnostus 23.3.2012 HELSINGIN KAUPUNKI TILAKESKUS 1 YHTEENVETO... 3 1.1 Hankkeen perustiedot... 3 1.2 Hankkeen tarpeellisuus...
LisätiedotStadin ammattiopisto Taucher-Talo Nilsiänkatu 3. Ikkunoiden ja ulko-ovien korjaukset Hanke HELSINGIN KAUPUNKI TILAKESKUS
Stadin ammattiopisto Taucher-Talo Nilsiänkatu 3 Ikkunoiden ja ulko-ovien korjaukset Hanke 8010146 27.11.2013 HELSINGIN KAUPUNKI TILAKESKUS 2 1 YHTEENVETO 1.1 Hankkeen perustiedot 1.2 Hankkeen tarpeellisuus
LisätiedotHANKESUUNNITELMAN LISÄLEHTI Liittyy hankesuunnitelmaan
ROIHUVUOREN ALA-ASTE VUORENPEIKONTIE 7 00820 HELSINKI PERUSPARANNUS HANKESUUNNITELMAN LISÄLEHTI 12.4.2013 Liittyy hankesuunnitelmaan 18.3.2010 HELSINGIN KAUPUNKI TILAKESKUS Roihuvuoren ala-aste, perusparannushankkeen
LisätiedotTekla Liite nro 5 INVESTOINNIT. Investointilaskelmat sisältävät investointisuunnitelmat talousarviovuodelle 2019 sekä suunnitelmavuosille
Tekla 9.8.2018 59 Liite nro 5 INVESTOINNIT Investointilaskelmat sisältävät investointisuunnitelmat talousarviovuodelle 2019 sekä suunnitelmavuosille 2020-2023. Investoinnit ovat pääsääntöisesti nettomäärärahoilta
LisätiedotSIIRTOKELPOISET KIIREVÄISTÖT / TILANNEKATSAUS 9.1.2014
SIIRTOKELPOISET KIIREVÄISTÖT / TILANNEKATSAUS 9.1.2014 Alustava aikataulu ( 9.1.2014 ) lähes kaikissa siirtokelpoisissa kouluissa ja parakeissa sama: 1) Lupakuvat jätetään rakennusvalvontaan n. 31.01.2014
LisätiedotPasilan peruskoulu. Savonkatu 4, Helsinki. Tilakeskus. Kouluverkkopäätöksistä johtuvat muutokset. Hankesuunnitelma. Hankenumero
Tilakeskus Hankesuunnitelma 25.4.2016 Pasilan peruskoulu Savonkatu 4, 00520 Helsinki Kouluverkkopäätöksistä johtuvat muutokset Tilakeskus Opetusvirasto Hankenumero 8010406 Hankesuunnitelma 25.4.2016 Tilakeskus
LisätiedotHELSINGIN KUVATAIDELUKIO TORKKELINKATU 6. HANKESUUNNITELMA Vesikaton korjaus
HELSINGIN KUVATAIDELUKIO TORKKELINKATU 6 HANKESUUNNITELMA Vesikaton korjaus 28.05.2012 HELSINGIN KAUPUNKI TILAKESKUS 1 YHTEENVETO... 3 1.1 Hankkeen perustiedot... 3 1.2 Hankkeen tarpeellisuus... 3 1.3
LisätiedotKATEDRALSKOLAN, PERUSKORJAUS
2.2.2015 Sivu 1/4 JA Tilaaja: PL 11 20101 Turku Hanke: Katedralskolan, peruskorjaus Osoite: Itäinen Rantakatu 2 / Vanha Suurtori 1, 20100 Turku KATEDRALSKOLAN, PERUSKORJAUS Suurtorin rakennuksiin kuuluvan
LisätiedotRANTAKYLÄN LIIKUNNAN MONITOIMIHALLI, PATALUODONKATU 2 UUDISRAKENNUS. HANKESUUNNITELMA päivitetty Nykyinen liikuntahalli
Nykyinen liikuntahalli RANTAKYLÄN LIIKUNNAN MONITOIMIHALLI, PATALUODONKATU 2 HANKESUUNNITELMA päivitetty 14.06.2016 JOENSUUN TILAKESKUS Länsikatu 15, rakennus 2 80100 Joensuu puh. (013) 267 7111 faksi
LisätiedotRiihikallion koulukeskus. Vaihtoehtoiset mallit
Riihikallion koulukeskus Vaihtoehtoiset mallit Riihikallion koulukeskus 3 eri vaihtoehtoa VE1 koulun laajennus ja säilytettävien osien (2007-siipi ja liikuntasali) peruskorjaus VE2 koulun laajennus ja
LisätiedotSARVIKUONO KORTTELI K 31 SOFIANKATU 4 JA UNIONINKATU 25, VESIKATTOJEN KORJAUSTYÖT. HANKESUUNNITELMA Hanke 86893 19.8.2011
SARVIKUONO KORTTELI K 31 SOFIANKATU 4 JA UNIONINKATU 25, VESIKATTOJEN KORJAUSTYÖT HANKESUUNNITELMA Hanke 86893 19.8.2011 HELSINGIN KAUPUNKI TILAKESKUS TARKASTUSVIRASTO KAUPUNGINMUSEO 2 1 YHTEENVETO 1.1
LisätiedotHANKESUUNNITELMA. Haapajärven yläasteen korjaustyöt
HANKESUUNNITELMA Haapajärven yläasteen korjaustyöt Haapajärven yläasteen korjaustöiden hankesuunnitelma Sisällysluettelo 1. Tarveselvitys... 2 2. Hankesuunnitelma... 2 2.1. Yleistä ja suunnittelun organisointi...
LisätiedotTyöpaja I : Toiveet Vehmaisten koulun ja kentän toiminnallisuudesta ja yhteiskäytöstä
Prosessin aikataulu Työpaja I 24.4.2014: Toiveet Vehmaisten koulun ja kentän toiminnallisuudesta ja yhteiskäytöstä Hankesuunnitelman jatkotyöstäminen Työpaja II 26.5.2014: Hankesuunnitelman esittely ja
LisätiedotMEILAHDEN ALA-ASTE Jalavatie 6, Helsinki PERUSPARANNUS LISÄLEHTI PÄIVÄTTYYN HANKESUUNNITELMAAN
MEILAHDEN ALA-ASTE Jalavatie 6, 00270 Helsinki PERUSPARANNUS LISÄLEHTI 12.8.2010 PÄIVÄTTYYN HANKESUUNNITELMAAN 17.11.2011 HELSINGIN KAUPUNKI TILAKESKUS 2 1 YHTEENVETO... 3 1.1 Hankkeen perustiedot... 3
LisätiedotKUSTANNUSSELVITYS. Active. Uudisrakennus SAAMELAISKULTTUURIKESKUS, INARI 01.12.2004. Active - kustannushallinta. Laajennustyöt 1 (5)
Active - kustannushallinta Tocoman Finland Oy Helsingin aluetoimisto Mäkelänkatu 52 A FIN-00510 HELSINKI Puh. +358 (0)20 7420 200 Fax. +358 (0)20 7420 249 www.tocoman.fi Active KUSTANNUSSELVITYS Laajennustyöt
LisätiedotPakilan yläaste Pakilantie 67. Rakennetekniset korjaukset Hanke HELSINGIN KAUPUNKI TILAKESKUS
Pakilan yläaste Pakilantie 67 Rakennetekniset korjaukset Hanke 8081401 9.12.2013 HELSINGIN KAUPUNKI TILAKESKUS 2 1 YHTEENVETO 1.1 Hankkeen perustiedot 1.2 Hankkeen tarpeellisuus 1.3 Laajuus ja aikataulu
LisätiedotTekniset palvelut / tekninen johtaja Hannu Seppälä. Sivistyspalvelut/ Pekka Lintonen, Janne Mäkinen
TOIMITILAT Riihenmäen yhtenäiskoulu Sivistyspalvelut/ Pekka Lintonen, Janne Mäkinen Aikataulu: Rakentamisen aloitus 11/2015 Budjetti: 15 300 000 Nykyisen koulurakennuksen yhteyteen rakennetaan laajennusosa,
LisätiedotKANNELMÄEN PERUSKOULU, PERUSKORJAUS
KANNELMÄEN PERUSKOULU, PERUSKORJAUS RUNONLAULAJANTIE 40 00420 HELSINKI Bruttoala 5410 Valmistunut 2009 KOULUN PÄÄSISÄÄNKÄYNTI KOHDE Koulu on rakennettu vuonna 1966 Etelä-Kaarelan Yhteiskouluksi. Rakennuksen
LisätiedotRöykän sairaala / Nummela Sanatorium
Tilakeskus Röykän sairaala / Nummela Sanatorium Käytöstä poistetun sairaalarakennuksen kunnostaminen vastaanottokeskukseksi Hankenumero 8037276 Tilakeskus Sijainti Tilakeskus Yhteenveto Hankkeen nimi Hankenumero
LisätiedotKUNTOARVIOISTA: Rakennustekniikka
KUNTOARVIOISTA: A-Insinöörit Suunnittelu Oy Kauhava; Pernaan koulu KUNTOARVIO Rakennukset ovat rakennusteknisiltä osiltaan tyydyttävässä sekä osin vain välttävässä kunnossa. Merkittävimmät kustannukset
LisätiedotKustaankartanon palvelukeskus
, Sprinkler-varavoimakoneiston rakentaminen Sosiaali- ja terveysvirasto Hankenumero 808616 Sijainti Yhteenveto Hankkeen nimi, springler- varavoimakoneiston rakentaminen Hankenumero 808616 Osoite, Rakennustunnus
LisätiedotSUOMALAIS-VENÄLÄINEN KOULU
SUOMALAIS-VENÄLÄINEN KOULU UUDEN KOULURAKENNUKSEN TAUSTAT JA LÄHTÖKOHDAT Timo Juolevi rakennuttajapäällikkö 20.11.2018 PERUSKORJAUKSEN SELVITYS 10/2013-> Lähtötilanne Koulun sisäilma on koettu huonoksi
LisätiedotArabian korttelitalo, Berliininkatu 4-6 Uudet sisäilmakorjaukset - kesä ja syksy 2018
Arabian korttelitalo, Berliininkatu 4-6 Uudet sisäilmakorjaukset - kesä ja syksy 2018 Maria Lähdemäki Projektipäällikkö Helsingin kaupunki, kaupunkiympäristön toimiala 9.5.2018 1 Tilanne loppuvuodesta
LisätiedotStadin ammattiopisto Nilsiänkatu 3, Taucher-talo julkisivukorjaus JULKISIVUJEN PERUSKORJAUKSEN HANKESUUNNITELMA
Stadin ammattiopisto Nilsiänkatu 3, Taucher-talo julkisivukorjaus JULKISIVUJEN PERUSKORJAUKSEN HANKESUUNNITELMA 4.4.2016 HELSINGIN KAUPUNKI TILAKESKUS Tekninen peruskorjaus, Nilsiänkatu 3, Taucher-talo,
LisätiedotTapiolan uimahalli. TIIVISTELMÄ KORJAUSHANKKEESTA Kimmo Martinsen
Tapiolan uimahalli TIIVISTELMÄ KORJAUSHANKKEESTA 8.1.2018 Kimmo Martinsen 1 Tiivistelmä hankkeesta Korjaushankkeen ensimmäisessä vaiheessa v. 2014 2016 on jo toteutettu uimahallin vanhan osan puku- ja
LisätiedotKUSTANNUSSELVITYS. LOVISA SSC Loviisa ruotsinkielinen koulukeskus LOVIISA
KUSTANNUSSELVITYS LOVISA SSC Loviisa ruotsinkielinen koulukeskus LOVIISA 28.11.2016 Sisällysluettelo Sisällysluettelo 2 Dokumentin tiedot 2 Hankekuvaus 3 Lähtökohdat 3 Laskentaperusteet 4 Erillishinnat
LisätiedotHelsingin kaupunki Pöytäkirja 13/ (7) Kaupunginvaltuusto Kaj/
Helsingin kaupunki Pöytäkirja 13/2012 1 (7) 225 Vesalan yläasteen koulun peruskorjauksen hankesuunnitelma päätti kaupunginhallituksen ehdotuksen mukaisesti hyväksyä 2.5.2011 päivätyn Vesalan yläasteen
LisätiedotLIITTEET: - LVIA-hankesuunnitelma ja kustannusarvio - SÄHKÖ-hankesuunnitelmaselostus - Sähkökustannusarvioyhteenveto - LVISA-hanke muut kustannukset
Tilayksikkö 3.5.2017 1/6 NIEMENMÄEN KALLIOSUOJA LVISA-PERUSKORJAUS HANKESUUNNITELMA Lapinmäentie 1, Niemenmäentie 8 00350 Helsinki SISÄLLYSLUETTELO 1. YHTEENVETO HANKKEESTA 2. PERUSKORJAUKSEN TARPEELLISUUS
LisätiedotLPK KANERVA - LISÄTILA Näyttelijäntie 2 TARVESELVITYS / HANKESUUNNITELMA 20.1.2012
LPK KANERVA - LISÄTILA Näyttelijäntie 2 TARVESELVITYS / HANKESUUNNITELMA 20.1.2012 HELSINGIN KAUPUNKI SOSIAALIVIRASTO TILAKESKUS LPK KANERVAN LISÄTILA Näyttelijäntie 2 SISÄLLYSLUETTELO 0 YHTEENVETO / HANKKEEN
Lisätiedotkorjaukset Kellarikerroksen lämpöjohdot uusittu 2006 Todistus toimitetaan myöhemmin, liitteenä kulutustiedot vuosilta 2010-2013
Kiinteistön tiedot Rakennuksen nimi Rakennuksentyyppi Sijainti Tontin tiedot Ketorinne Asuinkerrostalo Ketomaantie 2 A, 41340 LAUKAA P-ala n. 2690 m 2, määräala 410-409-0016-0000 Lääkärilä Rakennusten
LisätiedotHelsingin kaupunki Pöytäkirja 11/ (6) Kaupunginvaltuusto Kaj/
Helsingin kaupunki Pöytäkirja 11/2014 1 (6) 250 Oulunkylän ala-asteen perusparannuksen hankesuunnitelma päätti kaupunginhallituksen ehdotuksen mukaisesti hyväksyä 10.2.2014 päivätyn Oulunkylän ala-asteen
LisätiedotInfotilaisuus Puotilan peruskoulun vanhemmille Kaupunkiympäristön toimiala Kasvatuksen ja koulutuksen toimiala
Infotilaisuus Puotilan peruskoulun vanhemmille 8.5.2018 Kaupunkiympäristön toimiala Kasvatuksen ja koulutuksen toimiala OHJELMA Tervetuloa ja tilaisuuden tavoite, Maija Mattila, tilaisuuden juontaja Koulurakennuksen
LisätiedotSeuraavassa on lyhyesti selostettu niitten koulujen ja päiväkotien peruskorjaustarpeet, jotka kouluverkkoselvityksessä on esitetty lakkautettavaksi.
PORVOON KOULUVERKON KUSTANNUSVERTAILU: TAUSTATIETOA KOULUJEN JA PÄIVÄKOTIEN PERUSKORJAUKSISTA (TOIMITILAJOHTO) EPOON KOULU Seuraavassa on lyhyesti selostettu niitten koulujen ja päiväkotien peruskorjaustarpeet,
LisätiedotKannelmäen peruskoulu
Tilakeskus 22.04.2016 Kosteusvauriokorjaus ja perusparannus Hankenumero 8010430 Tilakeskus Opetusvirasto Sijainti Yhteenveto Hankkeen nimi Hankenumero Kosteusvauriokorjaus ja perusparannus 8010430 Osoite
LisätiedotStadin ammattiopisto Sturenkatu 18-20. Ikkunoiden ja ulko-ovien korjaukset Hanke 8010082 13.11.2013 HELSINGIN KAUPUNKI TILAKESKUS
Stadin ammattiopisto Sturenkatu 18-20 Ikkunoiden ja ulko-ovien korjaukset Hanke 8010082 13.11.2013 HELSINGIN KAUPUNKI TILAKESKUS 2 1 YHTEENVETO 1.1 Hankkeen perustiedot 1.2 Hankkeen tarpeellisuus 1.3 Laajuus
LisätiedotKäpylän peruskoulun vanhempainilta 4.2.2015. 4.2.2015 Tilakeskus/Sari Hildén
Käpylän peruskoulun vanhempainilta Esityksen sisältö: Untamon tehdyt ja tulevat toimenpiteet Väinölän tehdyt ja tulevat toimenpiteet Peruskorjaukset Untamo 2014 tehdyt korjaukset Kesä: ikkunoiden avausmekanismien
LisätiedotLiikuntamylly. Myllyaukio 4, Helsinki. Tilakeskus. Kattosadevesijärjestelmän uusiminen Hankenumero Hankesuunnitelma 29.8.
, Kattosadevesijärjestelmän uusiminen Hankenumero 8037239 Liikuntavirasto Sijainti 2 Yhteenveto Hankkeen nimi Hankenumero, kattosadevesijärjestelmän uusiminen 8037239 Osoite Rakennustunnus (RATU), 27899
LisätiedotMYYNTIESITE MAHDOLLISUUKSIEN KIINTEISTÖ HYVÄLLÄ SIJAINNILLA - PUINNINTIE 2
MYYNTIESITE 7.4.2017 MAHDOLLISUUKSIEN KIINTEISTÖ HYVÄLLÄ SIJAINNILLA - PUINNINTIE 2 Yleistä Kiinteistö Oy Porin Ammattiopiston hallitus on päättänyt laittaa myyntiin Puinnintie 2 osoitteessa sijaitsevan
LisätiedotMuutoksenhaku Oikaisuvaatimusohje, varhaiskasvatuslautakunta Päätösehdotus
Helsingin kaupunki Pöytäkirja 1/2017 1 (5) 4 Päiväkoti Särjen peruskorjausta korvaavan hankkeen tarveselvityksen hyväksyminen HEL 2017-000185 T 10 06 00 Päätös Käsittely päätti hyväksyä tarveselvityksen
LisätiedotMONITOIMITALO UUDISRAKENNUS
HANKESELVITYS 1 / 5 RANUAN KUNTA MONITOIMITALO UUDISRAKENNUS 1 HANKESELVITYKSEN TARKOITUS Tämän hankeselvityksen tarkoituksena oli selvittää eri rakennuspaikkavaihtoehtojen eroavuudet toisiinsa nähden.
LisätiedotHelsingin kaupunki Esityslista 1/2014 1 (5) Kiinteistölautakunta Tila/8 09.01.2014
Helsingin kaupunki Esityslista 1/2014 1 (5) 8 Lasten päiväkoti Tilhen peruskorjauksen rakennus- ja talotekniikkaurakoiden työt sekä urakoitsijoiden valinta HEL 2013-016405 T 02 08 03 00 Kiinteistökartta
LisätiedotTIIVESTELMÄ HAVAITUISTA ONGELMISTA
PAIJULAN KOULU Paijulan koulu Nousiaisten kunnassa. Alun perin rakennettu noin 1920 ja laajennus tehty 1970. Rakennuksen kerrosala on noin 528 m² ja huoneistoala noin 470 m². Rakennuksen arvioitu tilavuus
LisätiedotHELSINGIN KAUPUNKI TILAKESKUS. Naulakallion hoitokoti KASTELLI Naulakalliontie 11. TEKNINEN PERUSKORJAUS Hanke 8085203 16.4.2013
HELSINGIN KAUPUNKI TILAKESKUS Naulakallion hoitokoti KASTELLI Naulakalliontie 11 TEKNINEN PERUSKORJAUS Hanke 8085203 16.4.2013 2 1 YHTEENVETO 1.1 Hankkeen perustiedot 1.2 Hankkeen tarpeellisuus 1.3 Laajuus
LisätiedotTA 2018 Talousar- Yhteensä viomuutos Tulot Menot Netto
Kiinteistöjen myynnit Tulot 3 285 000-1 285 000 2 000 000 Menot 0 0 0 Netto 3 285 000-1 285 000 2 000 000 Kiinteistöomaisuuden myyntitulot, toteutuneita kauppoja 5. UUDISRAKENTAMINEN Nilsiän terveys- ja
LisätiedotMuutoksenhaku Muutoksenhakukielto, valmistelu tai täytäntöönpano Päätösehdotus
Helsingin kaupunki Pöytäkirja 13/2016 1 (5) 148 Lauttasaaren 2. ala-aste, Tarveselvityksen hyväksyminen, opetusvirasto HEL 2016-013438 T 10 06 00 Päätös Käsittely päätti hyväksyä 2.12.2016 päivätyn Lauttasaaren
LisätiedotEspoon kaupunki Päätös Sivu 1 / 5. 148 Lausunto Kirstin koulu ja päiväkoti perusparannus 6.8.2015 päivätystä hankesuunnitelmasta
Espoon kaupunki Päätös Sivu 1 / 5 2681/10.03.02/2015 148 Lausunto Kirstin koulu ja päiväkoti perusparannus 6.8.2015 päivätystä hankesuunnitelmasta Valmistelijat / lisätiedot: Vera Schulman, puh. 043 825
LisätiedotEspoon kaupunki Pöytäkirja 57
04.06.2014 Sivu 1 / 1 4367/10.03.02/2013 57 Lausunto Riilahden toimintakeskuksen peruskorjauksen ja laajennuksen hankesuunnitelmasta Valmistelijat / lisätiedot: Nina Hiltunen, puh. 046 877 3466 Eeva-Maija
LisätiedotPÄIVÄKOTIEN KUNNOSSAPITOTARPEET
PÄIVÄKOTIEN KUNNOSSAPITOTARPEET PÄIVÄKOTI m2 /m2/a Otan päiväkoti 1.700 1.6 M 92,22 Onnelan päiväkoti 466 200.800 43,09 Nummen päiväkoti 1.070 270.300 25,26 Heinon talo 80 146.400 183,00 Sampaanalan päiväkoti
LisätiedotHEKA LÄNSI-HERTTONIEMI SUSITIE 2-6 PERUSKORJAUS / hnro /
2 SIJAINTIKARTTA C-TALON PIHAJULKISIVU 3 SUUNNITTELUKOHDE: KAUPUNGINOSA 42 / KORTTELI 101 / TONTTI 5 HELSINGIN ASUNTOTUOTANTOKOMITEAN HANKE V. 1950-1951 OHJELMASSA RAKENNUKSET OVAT VALMISTUNEET 1950-52
LisätiedotNiemikotisäätiön Haagan työkeskus Vanha viertotie 22 C, Helsinki Vesikaton uusiminen, julkisivumuutokset ja pihan kunnostaminen
Niemikotisäätiön Haagan työkeskus Vanha viertotie 22 C, 00330 Helsinki Vesikaton uusiminen, julkisivumuutokset ja pihan kunnostaminen Kuva: Haagan työkeskuksen julkisivu Tekninen hankesuunnitelma 25.11.2013
LisätiedotLAUKAAN KUNTA TEKNINEN LAUTAKUNTA 14.10.2014
LAUKAAN KUNTA TEKNINEN LAUTAKUNTA 14.10.2014 KIRKONKYLÄN KOULU JA KESKUSPÄIVÄKOTI UUDISRAKENNUS, VAIHE 1 LOPPURAPORTTI KUVA HANKKEEN LÄHTÖKOHDAT Tarveselvitys Kouluverkko ja tarveselvityksen lähtökohta
LisätiedotHelsingin kaupunki Pöytäkirja 11/ (5) Kaupunginvaltuusto Kaj/
Helsingin kaupunki Pöytäkirja 11/2014 1 (5) 249 Teollisuuskatu 23-25:n muutos- ja perusparannustyön hankesuunnitelma päätti kaupunginhallituksen ehdotuksen mukaisesti hyväksyä 29.1.2014 päivätyn Teollisuuskatu
LisätiedotRAKENNUSTEKNINEN KUNTOARVIO TEOLLISUUS ALUEEN HUOLTOHALLIKIINTEISTÖ SAHATEOLLISUUSTIE JUUKA
RAKENNUSTEKNINEN KUNTOARVIO TEOLLISUUS ALUEEN HUOLTOHALLIKIINTEISTÖ SAHATEOLLISUUSTIE 3 83900 JUUKA 14.02.2011 Sisällys Esipuhe...3 1 Yleistä kiinteistöstä...3 2 Asiakirjat...3 3 Rakenteiden ja järjestelmien
LisätiedotHelsingin kaupungintalo, galleria
Hankesuunnitelma Pohjoisesplanadi 11-13 Muutos Hankenumero 2085412 Helsingin Leijona Oy Sijainti 2 Yhteenveto Hankkeen nimi Hankenumero 2085412 Osoite Pohjoisesplanadi 11-13, 00170 Helsinki Sijainti 1.
LisätiedotWise Group Finland Oy. Käpylän peruskoulu Untamontie 2
Wise Group Finland Oy Käpylän peruskoulu Untamontie 2 Untamontie 2 1. Tutkimuksen laajuus ja tutkimusmenetelmät 2. Koonti merkittävimmistä havainnoista ja rakenneosittain 3. Koonti toimenpide-ehdotuksista
LisätiedotHelsingin kaupunki Pöytäkirja 22/ (5) Kiinteistölautakunta Tila/
Helsingin kaupunki Pöytäkirja 22/2015 1 (5) 586 Karviaismäen toimintakeskuksen peruskorjaus, tarveselvityksen ja hankesuunnitelman hyväksyminen HEL 2015-006654 T 10 06 00 Kiinteistökartta 117/681500 Päätös
LisätiedotLAUTTASAAREN ALA-ASTE MYLLYKALLIONTIE 3 TEKNINEN PERUSKORJAUS
LAUTTASAAREN ALA-ASTE MYLLYKALLIONTIE 3 TEKNINEN PERUSKORJAUS HANKESUUNNITELMA 5.9.2013 HELSINGIN KAUPUNKI TILAKESKUS Lauttasaaren ala-aste, vesikatteen uusiminen, hankesuunnitelma, 5.9.2013 2 TIIVISTELMÄ
LisätiedotVIRTAIN YHTENÄISKOULU HANKESUUNNITELMAN TIIVISTELMÄ
VIRTAIN YHTENÄISKOULU HANKESUUNNITELMAN TIIVISTELMÄ VALTUUSTOSEMINAARI 17.8.2017 Suunnittelutalo PPG Oy Työryhmä Hankesuunnitelman laatimiseen ovat osallistuneet: Rehtori Heikki Kangasluoma Rantatien koulu
LisätiedotPuolalan koulun peruskorjauksen aikaiset väistötilajärjestelyt kesäkuu 2018 kesäkuu 2020
Puolalan koulun peruskorjauksen aikaiset väistötilajärjestelyt kesäkuu 2018 kesäkuu 2020 Puolalan koulun Kauppiaskadun koulurakennus peruskorjataan kesäkuun 2018 ja kesäkuun 2020 välisenä aikana. Vuosiluokkien
LisätiedotTilaohjelma 4.2.2014 Nikkilän sydän, 1 vaihe Luokkatilat: Aineluokat: Teorialuokat: Erityisopetus: Aulat ja käytävät Liikuntatilat Muut tilat:
Liite 1 Tilaohjelma 4.2.2014 Nikkilän sydän, 1 vaihe Tilojen määrä hym2 (á) hym2 yhteensä Huom! Luokkatilat: Aineluokat: Musiikki 2 77,00 154 Tekstiilityö 2 92,50 185 Kuvataide 2 100,00 200 Fysiikka/kemia
LisätiedotJuankosken päiväkoti, kustannusarvio
Juankosken päiväkoti, kustannusarvio 25.02.2016 Uudisvaihtoehto Olemme arvioineet Juankosken päiväkodin uudisrakennushinnan. Kustannukset on laskettu arvioituun Juankosken hintatasoon 03/2016. Laskelma
LisätiedotHANKESUUNNITELMA Helsingin Uusi Yhteiskoulu Oy Julkisivujen ja vesikaton peruskorjaus
1(6) HANKESUUNNITELMA Helsingin Uusi Yhteiskoulu Oy Julkisivujen ja vesikaton peruskorjaus 2(6) Sisällysluettelo 1. YHTEENVETO... 3 1.1 Tiivistelmä... 3 1.2 Yhteenveto... 3 1.3 Hankesuunnittelutyöryhmä...
LisätiedotVaihe: Paikkakunta: Haahtela-ind.: Hintataso: Laajuus: Hankekoko: Jakaja: 4,5 Rakennuttaminen ja valvonta. 4,1 Liittymismaksu!
TAKU Kaupunginhallitus 5.9.216 liite nro 8 (1/6) TAVOITEHINTA 19.7.216 Sivu 1/2 Petri Seppänen Wise Group Finland Oy Hanke: 19.7.216 VE2 Suolahden yhtenäsiperuskoulu Vaihe: Paikkakunta: Haahtela-ind.:
LisätiedotTOLKKISTEN ELINKAARIHANKE
TOLKKISTEN ELINKAARIHANKE SIVISTYSLAUTAKUNTA Kaupunginhallitus valitsi kokouksessaan 5.10.2015 ( 281) Lemminkäinen talo Oy:n elinkaarihankkeiden palvelutuottajaksi. Palvelusopimus Porvoon kaupungin ja
LisätiedotToimitilainvestoinnit TS 2016-2019
Toimitilainvestoinnit TS 2016-2019 Valtuustoinfo 17.9.2015 Hannu Penttilä Toimitilarakentamisen 10-vuoden rahoitustarve hankeryhmittäin 2016- ts -16 ts -17 ts -18 ts -19 ts-20 ts -21 ts-22 ts-23 ts-24
Lisätiedottehopinta-ala 140 m2 (20x7=140)
RT 12-11055 KH X0-00494 LVI 00-10483 SIT 12-610082 Hyötyala-käsitettä käytetään rakennushankkeissa, joissa tilan tarve hankesuunnitelmassa kirjataan tilaohjelmana. Hyötyala kuvaa tilaohjelmaan kuuluvien
LisätiedotMETROPOLIA AMMATTIKORKEAKOULU EERIKINKATU 36 00180 HELSINKI HANKESUUNNITELMA RÄYSTÄS- JA VESIKATTOKORJAUS TEKNINEN PERUSKORJAUS
METROPOLIA AMMATTIKORKEAKOULU EERIKINKATU 36 00180 HELSINKI HANKESUUNNITELMA RÄYSTÄS- JA VESIKATTOKORJAUS TEKNINEN PERUSKORJAUS 21.6.2012 HANKENUMERO: 8086563 HELSINGIN KAUPUNKI TILAKESKUS HKR-RAKENNUTTAJA
LisätiedotHelsingin kaupunki Pöytäkirja 6/ (5) Kiinteistölautakunta Tila/
Helsingin kaupunki Pöytäkirja 6/2016 1 (5) 123 Kiinteistölautakunnan esitys kaupunginhallitukselle Lasten päiväkoti Yliskylän uudisrakennuksen tarveselvityksen ja hankesuunnitelman hyväksymiseksi HEL 2016-002292
LisätiedotVartiokylän ala-aste. Kiviportintie 10, Helsinki. Tilakeskus. Katto- ja julkisivukorjaus Hankenumero Hankesuunnitelma 11.9.
Tilakeskus, 00950 Helsinki Katto- ja julkisivukorjaus Hankenumero 80010128 Tilakeskus Varhaiskasvatusvirasto Opetusvirasto Sijainti Yhteenveto Hankkeen nimi Hankenumero katto- ja julkisivukorjaus 8010128
LisätiedotITÄINEN PÄIVÄKOTIVERKKO 10.9.2012. Anna-Liisa Sairanen, Tuija Kauppinen ja Paula Kokkonen
ITÄINEN PÄIVÄKOTIVERKKO 10.9.2012 Anna-Liisa Sairanen, Tuija Kauppinen ja Paula Kokkonen Itäinen päiväkotiverkko Nykyinen tilanne: Nojanmaan päiväkoti: 78 hp Miekkoniemen päiväkoti: 66 hp, joista noin
LisätiedotPäiväkodin kuntotutkimus korjaussuunnittelun lähtötiedoiksi
[presentation title] via >Insert >Header & Footer Päiväkodin kuntotutkimus korjaussuunnittelun lähtötiedoiksi RTA Lopputyö. Henri Käyrä Kiwa Inspecta Henri Käyrä Tekninen asiantuntija, RI Julkinen 20.05.2018
LisätiedotMÄKELÄNRINTEEN LUKIO Mäkelänkatu 47 PUUIKKUNOIDEN PERUSKORJAUS
MÄKELÄNRINTEEN LUKIO Mäkelänkatu 47 PUUIKKUNOIDEN PERUSKORJAUS HANKESUUNNITELMA 30.11.2015 HELSINGIN KAUPUNKI TILAKESKUS 1 YHTEENVETO... 3 1.1 Hankkeen perustiedot... 3 1.2 Hankkeen tarpeellisuus... 3
LisätiedotKortepohjan koulu. Kunnostustoimenpiteet koululla 2000-luvulla VAHANEN JYVÄSKYLÄ OY
Kortepohjan koulu Kunnostustoimenpiteet koululla 2000-luvulla 1 Yleistietoja rakennuksesta Kortepohjan koulu on valmistunut pääosin 1970-luvulla Kohde on rakennettu neljässä vaiheessa, joista ensimmäisessä
LisätiedotMaaniitun koulun vanhempainilta klo
Maaniitun koulun vanhempainilta 24.1.2019 klo 18.00 19.00 1 Illan aiheita Ensimmäisen ja kolmannen luokan oppilaiden kielivalinnat Kirkonkylän alueen alkuluokkasuunnitelmat Oppimisen etenemisen arvioinnista
LisätiedotJousenkaaren koulun Sisäilmastotilanne Maija Lehtinen
Jousenkaaren koulun Sisäilmastotilanne 21.3.2015 Maija Lehtinen Jousenkaaren koulu Valmistunut 1961 Peruskorjattu kahdessa vaiheessa 1996 ja 1998 21.3.2016 2 Kohdekohtainen sisäilmaryhmä Jousenkaaren koululle
LisätiedotSvenska skolcentrum, liikuntatilat
Svenska skolcentrum, liikuntatilat, hankesuunnitelma Sivu 1 / 10 Svenska skolcentrum, liikuntatilat Liikuntatilan saneeraaminen Hanke 890 049 Hankesuunnitelma 31.10.2014 Svenska skolcentrum, liikuntatilat,
LisätiedotKosken koulukeskuksen rakennushankkeen asukastilaisuus
Kosken koulukeskuksen rakennushankkeen asukastilaisuus 2.5.2019 1 Kosken koulukeskuksen rakennushankkeen asukastilaisuus 2.5.2019 - Alueen kaavakartta ja siihen tehdyt muutokset, tulevien rakennusten julkisivukuvat
LisätiedotPääkirjaston laajennushanke ALUSTAVAA - Hankesuunnittelun tilanne 5/2015. ^'^'y^ic^"' ROVASTIN-<%^1' l.^^ ^ ^ 1i^l y4825<yht675,:l^^'
Oheismateriaali PatuL 28.5.2015 19.5.2015 Pääkirjaston laajennushanke ALUSTAVAA - Hankesuunnittelun tilanne 5/2015 ^'^'y^ic^"' ^t ^^Jlf^^ '^^^^w^ ROVASTIN-
LisätiedotL O V I I S A N K A U P U N K I SIJOITUKSEN VAIHTOEHTOTARKASTELU
L O V I I S A N K A U P U N K I S U O M E N K I E L I N E N K O U L U K E S K U S SIJOITUKSEN VAIHTOEHTOTARKASTELU 28.4.2010 SIJOITUSVAIHTOEHTO A SUOMENKIELINEN KOULUKESKUS SIJOITUSVAIHTOEHTO B GENERALSHAGENS
LisätiedotHelsingin kaupunki Pöytäkirja 11/ (5) Kiinteistölautakunta Tila/
Helsingin kaupunki Pöytäkirja 11/2016 1 (5) 213 Kiinteistölautakunnan esitys kaupunginhallitukselle Ressun lukion perusparannuksen hankesuunnitelman hyväksymiseksi HEL 2016-004435 T 10 06 00 Kiinteistökartta
LisätiedotEsittelijä: Hyvinvointi- ja sivistyspalvelujen toimialajohtaja Willberg Tuija (Hyvinvointi- ja sivistyspalvelujen toimialajohtaja)
Joutsenon koulun hankesuunnitelma Liittyy asiahallinnan asiaan: LPR/746/10.03.02.01/2018 Esittelijä: Hyvinvointi- ja sivistyspalvelujen toimialajohtaja Willberg Tuija (Hyvinvointi- ja sivistyspalvelujen
LisätiedotMEILAHDEN YLÄASTE KUUSITIE 12 TEKNINEN PERUSKORJAUS
MEILAHDEN YLÄASTE KUUSITIE 12 TEKNINEN PERUSKORJAUS HANKESUUNNITELMA 16.4.2014 HELSINGIN KAUPUNKI TILAKESKUS 2 TIIVISTELMÄ Hankkeen perustiedot Meilahden yläaste, Kuusitie 12 Kaupunginosa 19, kortteli
LisätiedotNIKKILÄN SYDÄMEN LAAJENTAMINEN VAIHE 2 ARK-HOUSE ARKKITEHDIT OY
NIKKILÄN SYDÄMEN LAAJENTAMINEN VAIHE 2 ARK-HOUSE ARKKITEHDIT OY Nykytilanne Mitoittava oppilasmäärä 740 oppilasta 7-9 koulu, 740 oppilasta, 2 rehtoria, n.80 opettajaa Muu henkilökunta n.30 henkeä HANKESUUNNITELMAN
LisätiedotStaran ja liikuntaviraston Vuosaaren tukikohdan esirakentaminen ja alueella sijaitsevien rakennusten purkaminen
Staran ja liikuntaviraston Vuosaaren tukikohdan ja alueella sijaitsevien rakennusten purkaminen Itäreimarintie 5 ja Pallokuja 5, Esirakentaminen Hankenumero 2080109 Sijainti Yhteenveto Hankkeen nimi Staran
LisätiedotHakaniemen Kauppahalli
Tilakeskus Hakaniemen Kauppahalli Peruskorjaus Hankenumero 8086089 Tilakeskus Helsingin kaupungin tukkutori Sijainti 2 Yhteenveto Hankkeen nimi Hankenumero 8086089 Osoite, 00530 Helsinki Sijainti Kaupunginosa
LisätiedotPöytäkirja
Helsingin kaupunki Pöytäkirja 10/2015 1(6) 128 Botby grundskola -koulun perusparannuksen ja laajennuksen hankesuunnitelma Päätös päätti kaupunginhallituksen ehdotuksen mukaisesti hyväksyä Botby grundskola
Lisätiedot1(4) 15.9.2015. Laukaan Ekokoulu. Laukaantie 14 41340 Laukaa TAVOITEHINTA ARVIO LASKENTAMUISTIO. Tavoitehinta, Laukaan Ekokoulu
1(4) HANKE TILAAJA Laukaan Ekokoulu Laukaan kunta Laukaantie 14 41340 Laukaa TAVOITEHINTA ARVIO LASKENTAMUISTIO Tavoitehinta, Laukaan Ekokoulu TAVOITEHINTA ARVIO 2(4) 1. HANKETIEDOT Hanke: Osoite: Hankemuoto:
LisätiedotIlvestarhan rakennustyöt
HKR-RAKENNUTTAJA Ilvestarhan rakennustyöt, Mustikkamaanpolku 12 Perusparannus Hankenumero R-04238 Sijainti Yhteenveto Hankkeen nimi Hankenumero Ilvestarhan rakennustyö R-04238 Osoite Rakennustunnus (RATU)
Lisätiedot
