(kokonaisbudjetti ja rakennusaika) Klaukkalan terveysasema, vanhan osan peruskorjaus , aloitus: 2014 käyttötalousvaikutus: /vuosi
|
|
- Vilho Sala
- 8 vuotta sitten
- Katselukertoja:
Transkriptio

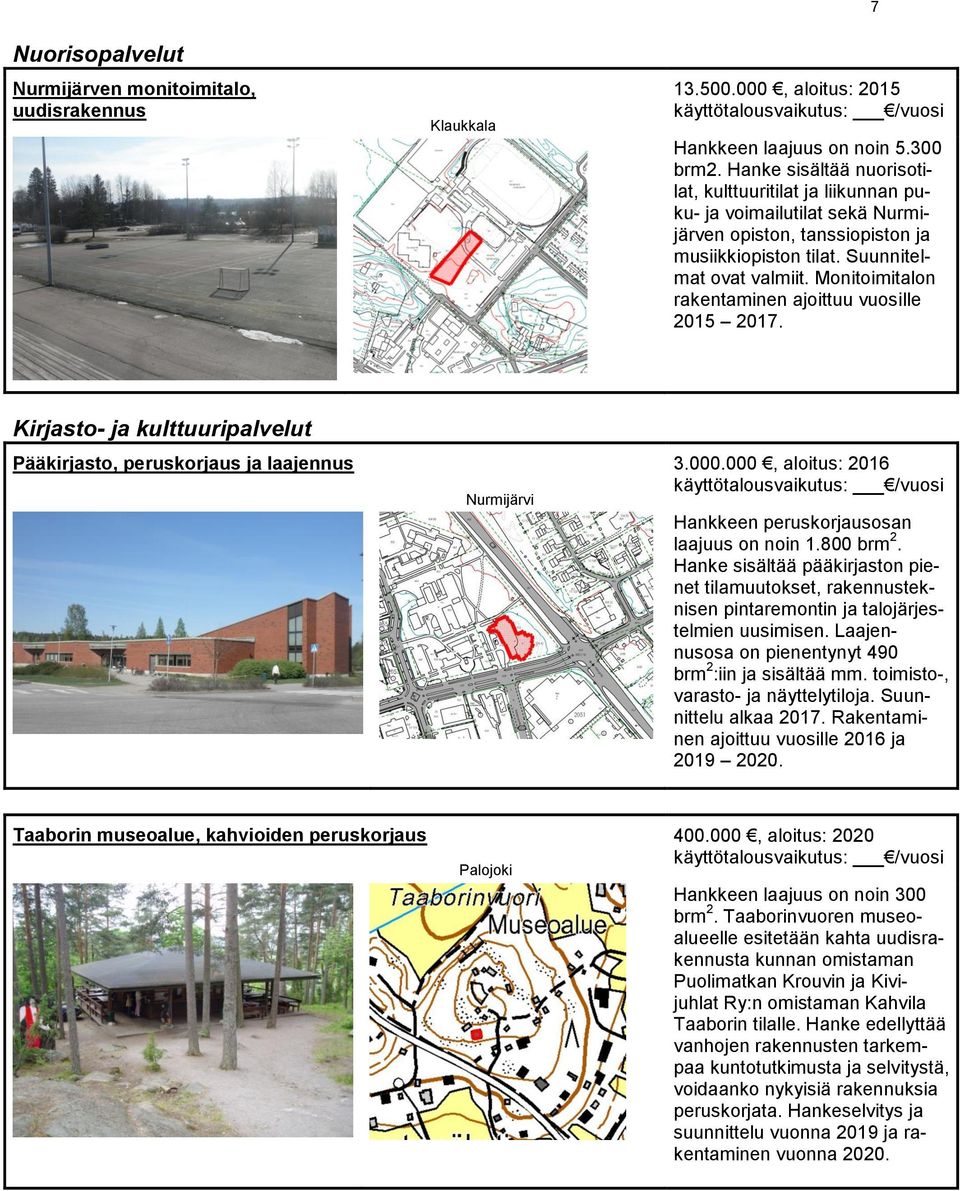

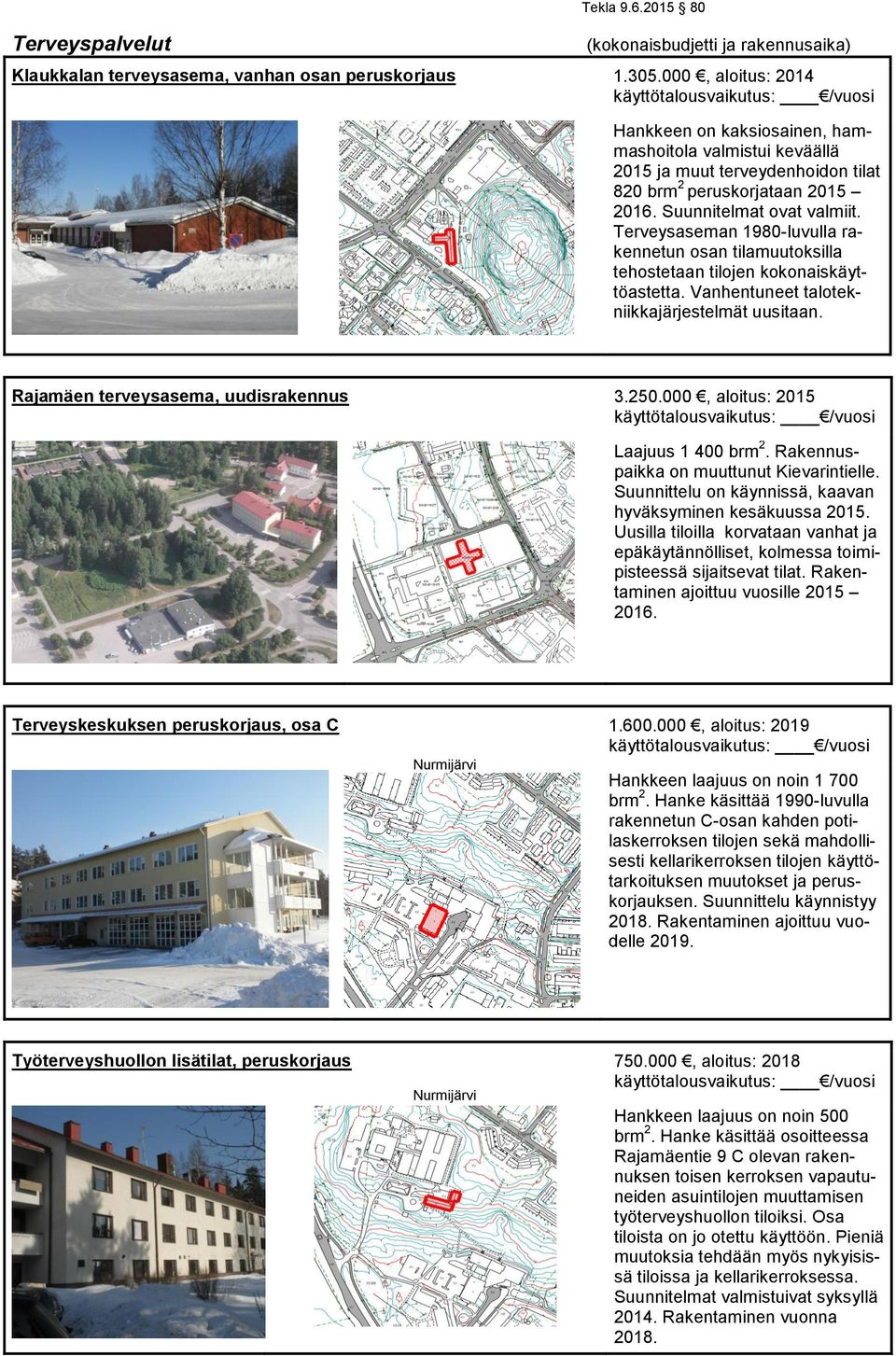

1 Terveyspalvelut Tekla (kokonaisbudjetti ja rakennusaika) n terveysasema, vanhan osan peruskorjaus , aloitus: 2014 käyttötalousvaikutus: /vuosi Hankkeen on kaksiosainen, hammashoitola valmistui keväällä 2015 ja muut terveydenhoidon tilat 820 brm 2 peruskorjataan Suunnitelmat ovat valmiit. Terveysaseman 1980-luvulla rakennetun osan tilamuutoksilla tehostetaan tilojen kokonaiskäyttöastetta. Vanhentuneet talotekniikkajärjestelmät uusitaan. Rajamäen terveysasema, uudisrakennus , aloitus: 2015 käyttötalousvaikutus: /vuosi Laajuus brm 2. Rakennuspaikka on muuttunut Kievarintielle. Suunnittelu on käynnissä, kaavan hyväksyminen kesäkuussa Uusilla tiloilla korvataan vanhat ja epäkäytännölliset, kolmessa toimipisteessä sijaitsevat tilat. Rakentaminen ajoittuu vuosille Terveyskeskuksen peruskorjaus, osa C , aloitus: 2019 käyttötalousvaikutus: /vuosi Hankkeen laajuus on noin brm 2. Hanke käsittää 1990-luvulla rakennetun C-osan kahden potilaskerroksen tilojen sekä mahdollisesti kellarikerroksen tilojen käyttötarkoituksen muutokset ja peruskorjauksen. Suunnittelu käynnistyy Rakentaminen ajoittuu vuodelle Työterveyshuollon lisätilat, peruskorjaus , aloitus: 2018 käyttötalousvaikutus: /vuosi Hankkeen laajuus on noin 500 brm 2. Hanke käsittää osoitteessa Rajamäentie 9 C olevan rakennuksen toisen kerroksen vapautuneiden asuintilojen muuttamisen työterveyshuollon tiloiksi. Osa tiloista on jo otettu käyttöön. Pieniä muutoksia tehdään myös nykyisissä tiloissa ja kellarikerroksessa. Suunnitelmat valmistuivat syksyllä Rakentaminen vuonna 2018.

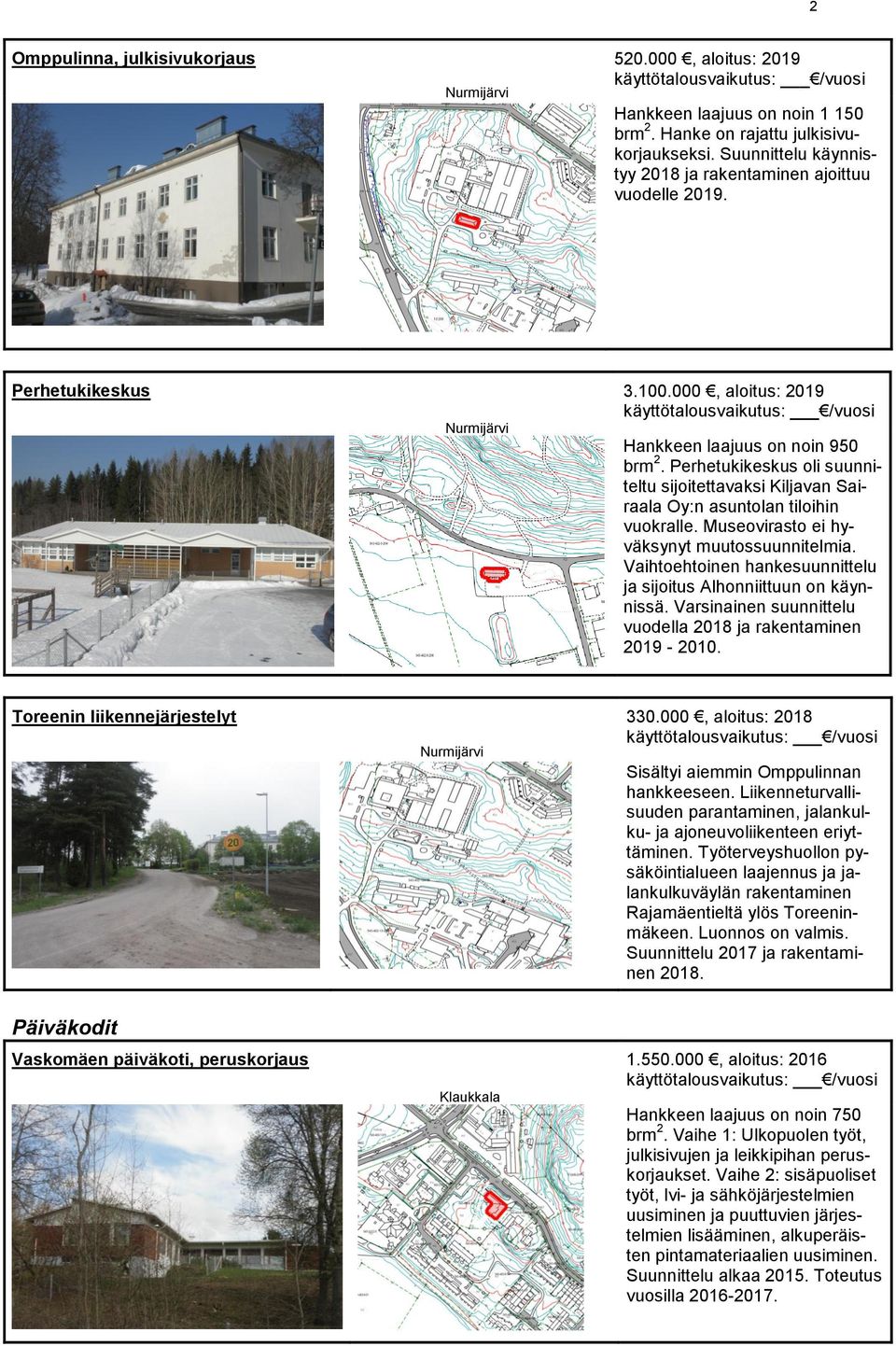

2 2 Omppulinna, julkisivukorjaus , aloitus: 2019 Hankkeen laajuus on noin brm 2. Hanke on rajattu julkisivukorjaukseksi. Suunnittelu käynnistyy 2018 ja rakentaminen ajoittuu vuodelle Perhetukikeskus , aloitus: 2019 Hankkeen laajuus on noin 950 brm 2. Perhetukikeskus oli suunniteltu sijoitettavaksi Kiljavan Sairaala Oy:n asuntolan tiloihin vuokralle. Museovirasto ei hyväksynyt muutossuunnitelmia. Vaihtoehtoinen hankesuunnittelu ja sijoitus Alhonniittuun on käynnissä. Varsinainen suunnittelu vuodella 2018 ja rakentaminen Toreenin liikennejärjestelyt , aloitus: 2018 Sisältyi aiemmin Omppulinnan hankkeeseen. Liikenneturvallisuuden parantaminen, jalankulku- ja ajoneuvoliikenteen eriyttäminen. Työterveyshuollon pysäköintialueen laajennus ja jalankulkuväylän rakentaminen Rajamäentieltä ylös Toreeninmäkeen. Luonnos on valmis. Suunnittelu 2017 ja rakentaminen Päiväkodit Vaskomäen päiväkoti, peruskorjaus , aloitus: 2016 Hankkeen laajuus on noin 750 brm 2. Vaihe 1: Ulkopuolen työt, julkisivujen ja leikkipihan peruskorjaukset. Vaihe 2: sisäpuoliset työt, lvi- ja sähköjärjestelmien uusiminen ja puuttuvien järjestelmien lisääminen, alkuperäisten pintamateriaalien uusiminen. Suunnittelu alkaa Toteutus vuosilla

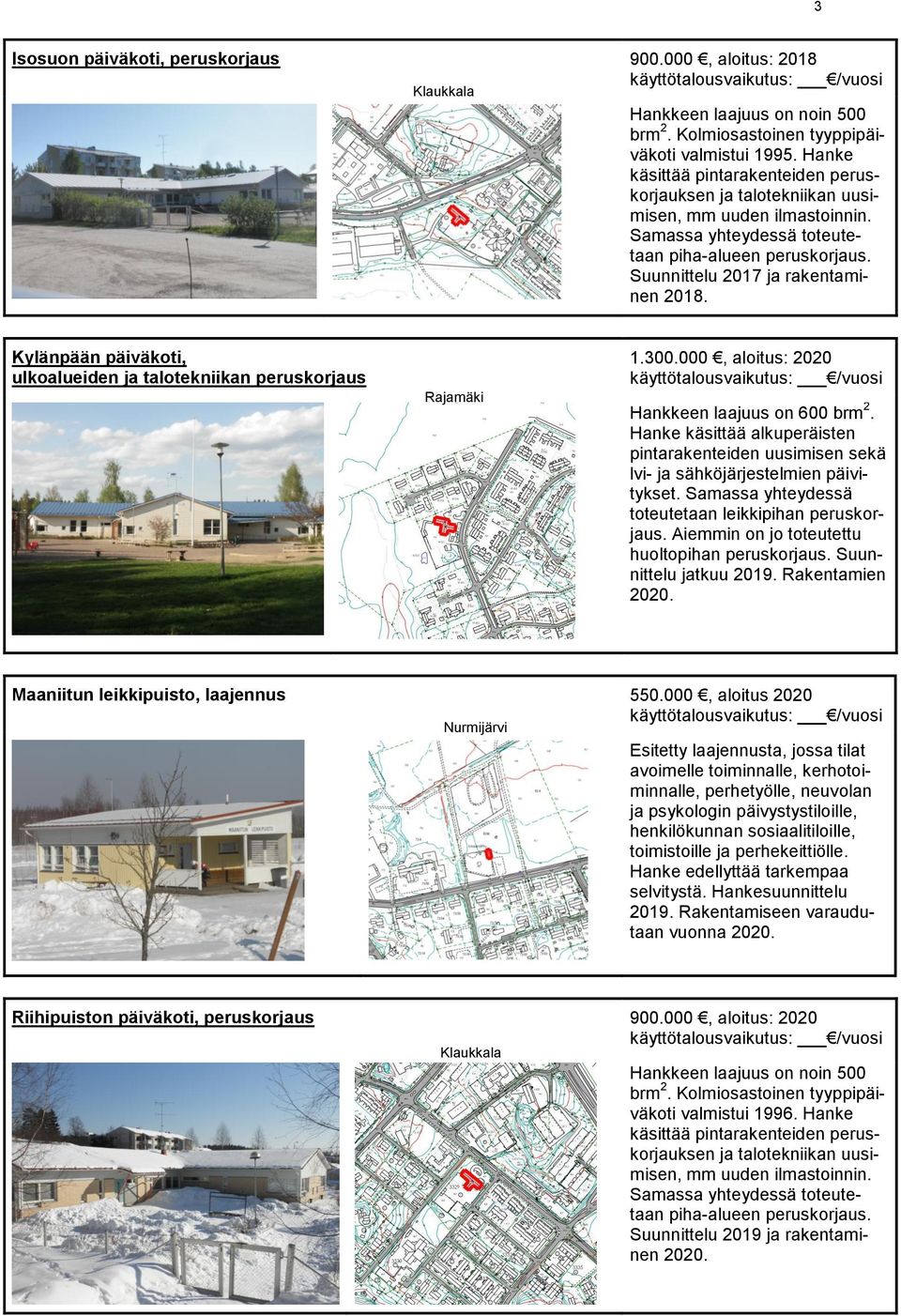

3 3 Isosuon päiväkoti, peruskorjaus , aloitus: 2018 Hankkeen laajuus on noin 500 brm 2. Kolmiosastoinen tyyppipäiväkoti valmistui Hanke käsittää pintarakenteiden peruskorjauksen ja talotekniikan uusimisen, mm uuden ilmastoinnin. Samassa yhteydessä toteutetaan piha-alueen peruskorjaus. Suunnittelu 2017 ja rakentaminen Kylänpään päiväkoti, ulkoalueiden ja talotekniikan peruskorjaus Rajamäki , aloitus: 2020 Hankkeen laajuus on 600 brm 2. Hanke käsittää alkuperäisten pintarakenteiden uusimisen sekä lvi- ja sähköjärjestelmien päivitykset. Samassa yhteydessä toteutetaan leikkipihan peruskorjaus. Aiemmin on jo toteutettu huoltopihan peruskorjaus. Suunnittelu jatkuu Rakentamien Maaniitun leikkipuisto, laajennus , aloitus 2020 Esitetty laajennusta, jossa tilat avoimelle toiminnalle, kerhotoiminnalle, perhetyölle, neuvolan ja psykologin päivystystiloille, henkilökunnan sosiaalitiloille, toimistoille ja perhekeittiölle. Hanke edellyttää tarkempaa selvitystä. Hankesuunnittelu Rakentamiseen varaudutaan vuonna Riihipuiston päiväkoti, peruskorjaus , aloitus: 2020 Hankkeen laajuus on noin 500 brm 2. Kolmiosastoinen tyyppipäiväkoti valmistui Hanke käsittää pintarakenteiden peruskorjauksen ja talotekniikan uusimisen, mm uuden ilmastoinnin. Samassa yhteydessä toteutetaan piha-alueen peruskorjaus. Suunnittelu 2019 ja rakentaminen 2020.

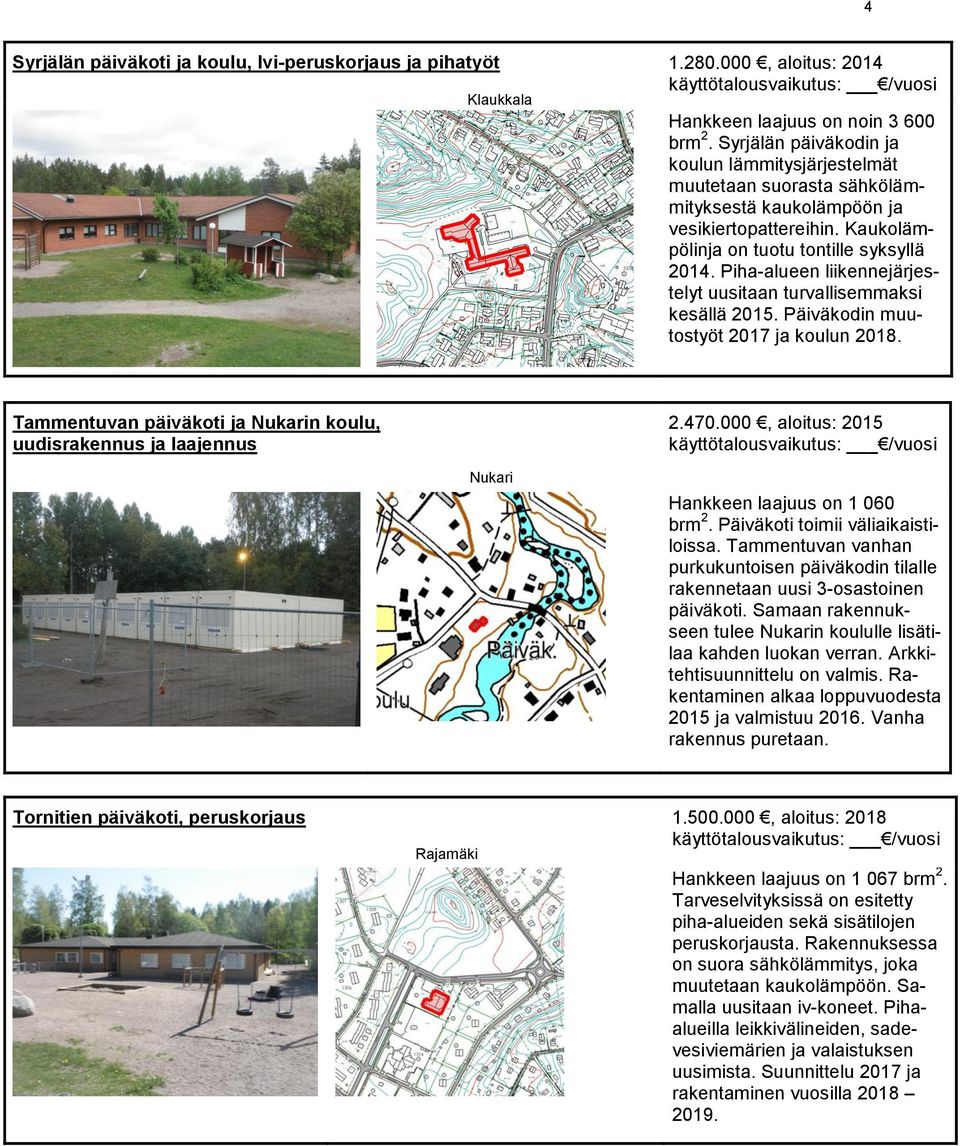

4 4 Syrjälän päiväkoti ja koulu, lvi-peruskorjaus ja pihatyöt , aloitus: 2014 Hankkeen laajuus on noin brm 2. Syrjälän päiväkodin ja koulun lämmitysjärjestelmät muutetaan suorasta sähkölämmityksestä kaukolämpöön ja vesikiertopattereihin. Kaukolämpölinja on tuotu tontille syksyllä Piha-alueen liikennejärjestelyt uusitaan turvallisemmaksi kesällä Päiväkodin muutostyöt 2017 ja koulun Tammentuvan päiväkoti ja Nukarin koulu, uudisrakennus ja laajennus , aloitus: 2015 Nukari Hankkeen laajuus on brm 2. Päiväkoti toimii väliaikaistiloissa. Tammentuvan vanhan purkukuntoisen päiväkodin tilalle rakennetaan uusi 3-osastoinen päiväkoti. Samaan rakennukseen tulee Nukarin koululle lisätilaa kahden luokan verran. Arkkitehtisuunnittelu on valmis. Rakentaminen alkaa loppuvuodesta 2015 ja valmistuu Vanha rakennus puretaan. Tornitien päiväkoti, peruskorjaus , aloitus: 2018 Rajamäki Hankkeen laajuus on brm 2. Tarveselvityksissä on esitetty piha-alueiden sekä sisätilojen peruskorjausta. Rakennuksessa on suora sähkölämmitys, joka muutetaan kaukolämpöön. Samalla uusitaan iv-koneet. Pihaalueilla leikkivälineiden, sadevesiviemärien ja valaistuksen uusimista. Suunnittelu 2017 ja rakentaminen vuosilla

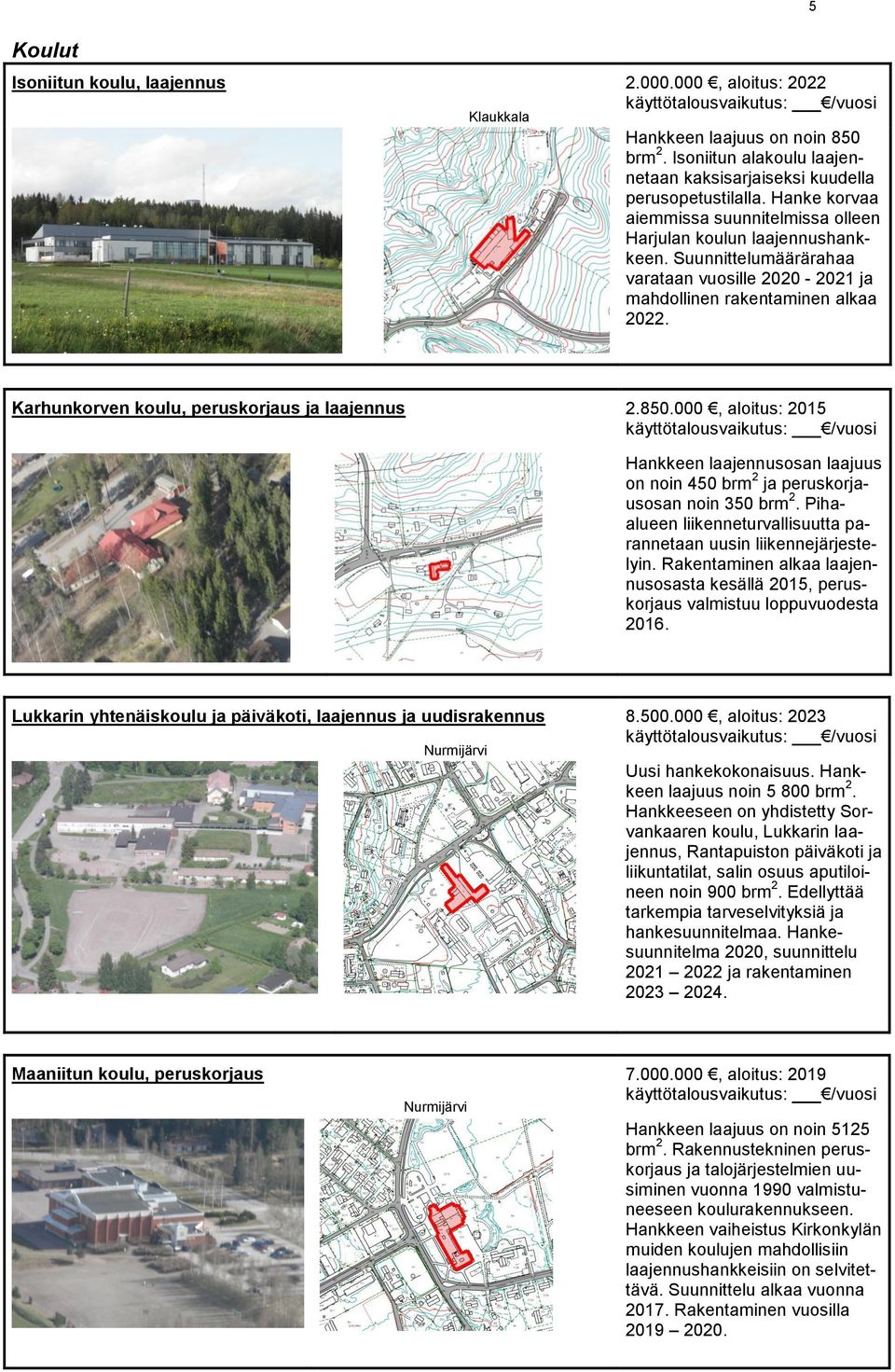

5 Koulut Isoniitun koulu, laajennus , aloitus: 2022 Hankkeen laajuus on noin 850 brm 2. Isoniitun alakoulu laajennetaan kaksisarjaiseksi kuudella perusopetustilalla. Hanke korvaa aiemmissa suunnitelmissa olleen Harjulan koulun laajennushankkeen. Suunnittelumäärärahaa varataan vuosille ja mahdollinen rakentaminen alkaa Karhunkorven koulu, peruskorjaus ja laajennus , aloitus: 2015 Hankkeen laajennusosan laajuus on noin 450 brm 2 ja peruskorjausosan noin 350 brm 2. Pihaalueen liikenneturvallisuutta parannetaan uusin liikennejärjestelyin. Rakentaminen alkaa laajennusosasta kesällä 2015, peruskorjaus valmistuu loppuvuodesta Lukkarin yhtenäiskoulu ja päiväkoti, laajennus ja uudisrakennus , aloitus: 2023 Uusi hankekokonaisuus. Hankkeen laajuus noin brm 2. Hankkeeseen on yhdistetty Sorvankaaren koulu, Lukkarin laajennus, Rantapuiston päiväkoti ja liikuntatilat, salin osuus aputiloineen noin 900 brm 2. Edellyttää tarkempia tarveselvityksiä ja hankesuunnitelmaa. Hankesuunnitelma 2020, suunnittelu ja rakentaminen Maaniitun koulu, peruskorjaus , aloitus: 2019 Hankkeen laajuus on noin 5125 brm 2. Rakennustekninen peruskorjaus ja talojärjestelmien uusiminen vuonna 1990 valmistuneeseen koulurakennukseen. Hankkeen vaiheistus Kirkonkylän muiden koulujen mahdollisiin laajennushankkeisiin on selvitettävä. Suunnittelu alkaa vuonna Rakentaminen vuosilla
6 6 Nurmijärven Yhteiskoulu, peruskorjaus ja liikuntatila , aloitus: 2019 Hankkeen laajuus on noin 850 brm 2. Hanke käsittää vuonna 1991 valmistuneen laajennusosan taloteknisten järjestelmien peruskorjauksen sekä rakennusteknisen pintaremontin. Peruskorjauksen suunnittelu alkaa vuonna 2018 ja rakennustyöt ajoittuvat vuosille Hankkeeseen on lisätty uusi liikuntatila aputiloineen, laajuus noin 900 brm 2. Länsikaaren koulu, laajennus , aloitus: 2019 Rajamäki Hankkeen laajuus on kasvanut ja on nyt noin brm 2. Nykyisten tilojen laajuus on kem 2. Edellyttää perusteellista hankeselvitystä ja ahtaan tontin tarkkaa käyttösuunnitelmaa. Koulu kasvaa 6 luokalla ja kahdella esiopetusryhmällä ja yhdellä iltapäiväkerholla sekä näiden tarvitsemilla aputiloilla. Suunnittelu alkaa 2018 ja rakentaminen vuosina Rajamäen koulu, peruskorjaus , aloitus: 2015 Rajamäen koulun rakennus A. Lattiapinnoitteiden uusiminen päärakennuksen neljässä kerroksessa sekä keittiön ilmastoinnin parantaminen, laajuus on noin brm 2. Työ alkaa syksyllä 2015 ja valmistuu kesällä Lepsämän koulu, peruskorjaus , aloitus: 2022 Uusi hanke. Laajuus noin 600 brm 2. Vuonna 1980 valmistuneen tiilikoulun peruskorjaus. Talotekniikan päivitys, teknisen työn purunpoistojärjestelmä ja tilojen pintaremonttia. Suunnittelu alkaa 2021, rakentaminen 2022.
7 7 Nuorisopalvelut Nurmijärven monitoimitalo, uudisrakennus , aloitus: 2015 Hankkeen laajuus on noin brm2. Hanke sisältää nuorisotilat, kulttuuritilat ja liikunnan puku- ja voimailutilat sekä Nurmijärven opiston, tanssiopiston ja musiikkiopiston tilat. Suunnitelmat ovat valmiit. Monitoimitalon rakentaminen ajoittuu vuosille Kirjasto- ja kulttuuripalvelut Pääkirjasto, peruskorjaus ja laajennus , aloitus: 2016 Hankkeen peruskorjausosan laajuus on noin brm 2. Hanke sisältää pääkirjaston pienet tilamuutokset, rakennusteknisen pintaremontin ja talojärjestelmien uusimisen. Laajennusosa on pienentynyt 490 brm 2 :iin ja sisältää mm. toimisto-, varasto- ja näyttelytiloja. Suunnittelu alkaa Rakentaminen ajoittuu vuosille 2016 ja Taaborin museoalue, kahvioiden peruskorjaus , aloitus: 2020 Palojoki Hankkeen laajuus on noin 300 brm 2. Taaborinvuoren museoalueelle esitetään kahta uudisrakennusta kunnan omistaman Puolimatkan Krouvin ja Kivijuhlat Ry:n omistaman Kahvila Taaborin tilalle. Hanke edellyttää vanhojen rakennusten tarkempaa kuntotutkimusta ja selvitystä, voidaanko nykyisiä rakennuksia peruskorjata. Hankeselvitys ja suunnittelu vuonna 2019 ja rakentaminen vuonna 2020.

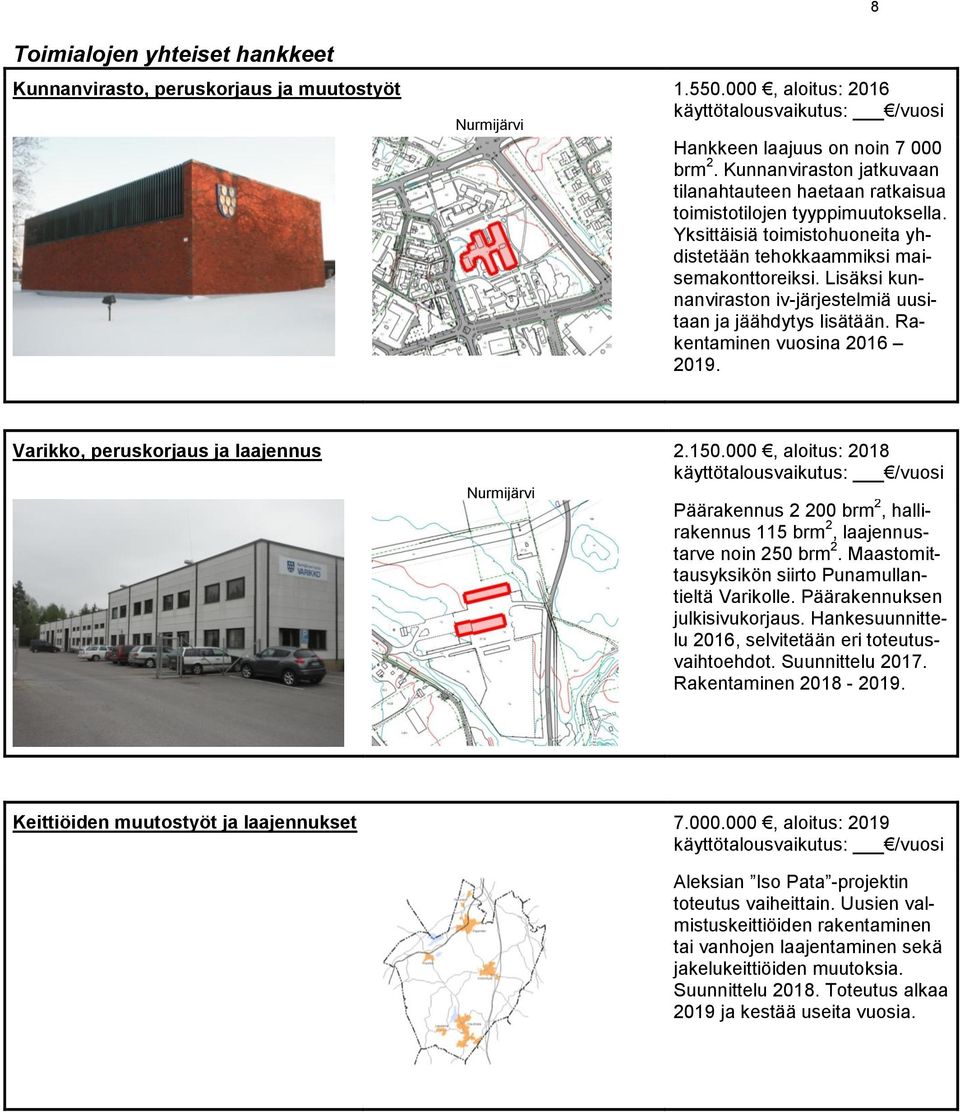

8 Toimialojen yhteiset hankkeet Kunnanvirasto, peruskorjaus ja muutostyöt , aloitus: 2016 Hankkeen laajuus on noin brm 2. Kunnanviraston jatkuvaan tilanahtauteen haetaan ratkaisua toimistotilojen tyyppimuutoksella. Yksittäisiä toimistohuoneita yhdistetään tehokkaammiksi maisemakonttoreiksi. Lisäksi kunnanviraston iv-järjestelmiä uusitaan ja jäähdytys lisätään. Rakentaminen vuosina Varikko, peruskorjaus ja laajennus , aloitus: 2018 Päärakennus brm 2, hallirakennus 115 brm 2, laajennustarve noin 250 brm 2. Maastomittausyksikön siirto Punamullantieltä Varikolle. Päärakennuksen julkisivukorjaus. Hankesuunnittelu 2016, selvitetään eri toteutusvaihtoehdot. Suunnittelu Rakentaminen Keittiöiden muutostyöt ja laajennukset , aloitus: 2019 Aleksian Iso Pata -projektin toteutus vaiheittain. Uusien valmistuskeittiöiden rakentaminen tai vanhojen laajentaminen sekä jakelukeittiöiden muutoksia. Suunnittelu Toteutus alkaa 2019 ja kestää useita vuosia.
Rajamäen terveysasema, uudisrakennus , aloitus: 2016 käyttötalousvaikutus: /v
Terveyspalvelut Tekla 11.8.2016 57, liite nro 2 (kokonaisbudjetti ja rakentamisen aloitus) Rajamäen terveysasema, uudisrakennus 3.250.000, aloitus: 2016 Laajuus 1.400 brm 2. Rakennustyöt alkoivat helmikuussa
LisätiedotINVESTOINNIT. Tekla Liite nro 2. Talonrakennus
Tekla 13.6.2017 57 Liite nro 2 INVESTOINNIT Talonrakennus Talousarviovuonna 2018 talonrakennuksen osuus kokonaisinvestointimäärärahasta on noin 38 % eli 14,4 miljoonaa euroa. Sosiaali- ja terveyspalveluihin
LisätiedotTerveyspalvelut kokonaisbudjetti + rakennusaika Klaukkalan terveysasema, vanhan osan peruskorjaus 550.000, aloitus: 2014
Nurmijärven kunta Investointiohjelman 2014-2018 hankekortit Tekla 29.8.2013 Ympäristötoimiala (sis. pienet hankkeet) Terveyspalvelut kokonaisbudjetti + rakennusaika Klaukkalan terveysasema, vanhan osan
LisätiedotInvestointiohjelman hankekortit vuosille
1 Investointiohjelman hankekortit vuosille 2020-2024 Terveyspalvelut (kokonaisbudjetti ja rakennusaika) Terveyskeskuksen peruskorjaus, osa C 4.510.000, aloitus: 2021 käyttötalousvaikutus: +12.000 /v Hankkeen
LisätiedotKH:n päätöksen mukaan korjatut osiot: Investointiosa. Rahoitusosa
KH:n päätöksen 2.11.2015 276 mukaan korjatut osiot: Investointiosa sivut 107-120 Rahoitusosa sivut 121-125 INVESTOINTIOSA 107 INVESTOINNIT 2016 2020 Hinnat x 1000 eur, alv 0% Investointiryhmä 28.5.2015
LisätiedotINVESTOINNIT. Tekla Liite nro 5
INVESTOINNIT Tekla 9.8.2018 59 Liite nro 5 Tekla 9.8.2018 59 Liite nro 5 Investointilaskelmat sisältävät investointisuunnitelmat talousarviovuodelle 2019 sekä suunnitelmavuosille 2020-2023. Investoinnit
LisätiedotTekla Liite nro 5 INVESTOINNIT. Investointilaskelmat sisältävät investointisuunnitelmat talousarviovuodelle 2019 sekä suunnitelmavuosille
Tekla 9.8.2018 59 Liite nro 5 INVESTOINNIT Investointilaskelmat sisältävät investointisuunnitelmat talousarviovuodelle 2019 sekä suunnitelmavuosille 2020-2023. Investoinnit ovat pääsääntöisesti nettomäärärahoilta
LisätiedotNURMIJÄRVEN KUNTA PÖYTÄKIRJA 2/2016 1
NURMIJÄRVEN KUNTA PÖYTÄKIRJA 2/2016 1 Vammaisneuvosto 07.04.2016 KÄSITELLYT ASIAT Sivu 7 Monipalvelukeskuksen johtaja Carita Turusen puheenvuoro 4 8 Tilakeskuksen päällikkö Markku Iivanaisen puheenvuoro
LisätiedotTäyttöprosentti. Oppilasennuste (vuosiluokat
Tekninen Sisäinen Täyttöprosentti Oppilasennuste Hyötyala kunto 21 vuokra 21 Maksimilapsi Oppilaita (vuosiluokat Koulun nimi Rakennusvuosi (hm 2 ) (1 ) ( /hum 2 ) määrä 21 /21 21 yht.) 21 226 Hm 2 /lapsi
LisätiedotPalveluverkkotoimikunnan esitys Nurmijärven palveluverkon tiivistämiseksi. Palveluverkkotoimikunnan raportin tiivistelmä
Palveluverkkotoimikunnan esitys Nurmijärven palveluverkon tiivistämiseksi Palveluverkkotoimikunnan raportin 29.2.2016 tiivistelmä Nurmijärven palveluverkon tiivistäminen: yhteenveto Lähtökohtana ehdotuksille
LisätiedotPALVELUVERKON KEHITTÄMISSUUNNITELMA 2011 2030 ja toimenpideohjelma 2011-2015. Liite 3: Kustannus- ja säästölaskelmat
PALVELUVERKON KEHITTÄMISSUUNNITELMA 2011 2030 ja toimenpideohjelma 2011-2015 Liite 3: Kustannus- ja säästölaskelmat KOULUT Sariolan koulu laajennus Vilpeilä 2010 Investoinnit 690 000 Tulevat korjauskulut
LisätiedotTUUSULAN PERHETUKIKESKUS
TUUSULAN PERHETUKIKESKUS Päärakennus Koivukujan vastaanottokoti Kotorannan lastenkoti NÄKYMÄ TUUSULANJÄRVEN PUOLELTA RAKENTAMISEN JÄLKEEN Kotorannankuja 2 00430 Tuusula Nykyiset rakennukset: Päärakennus
LisätiedotToimitilainvestoinnit TS 2016-2019
Toimitilainvestoinnit TS 2016-2019 Valtuustoinfo 17.9.2015 Hannu Penttilä Toimitilarakentamisen 10-vuoden rahoitustarve hankeryhmittäin 2016- ts -16 ts -17 ts -18 ts -19 ts-20 ts -21 ts-22 ts-23 ts-24
LisätiedotSUOMALAIS-VENÄLÄINEN KOULU
SUOMALAIS-VENÄLÄINEN KOULU UUDEN KOULURAKENNUKSEN TAUSTAT JA LÄHTÖKOHDAT Timo Juolevi rakennuttajapäällikkö 20.11.2018 PERUSKORJAUKSEN SELVITYS 10/2013-> Lähtötilanne Koulun sisäilma on koettu huonoksi
LisätiedotHankenumero Ahmon koulu Irtaimiston kustannusarvio. Kustannukset yhteensä suunnitelmavuosina
TALOUSARVIOESITYKSET Ahmon koulu 63242 Ahmontie 1 800 000 Hankkeeseen liittyvä henkilöstö eriteltynä 100 000 500 000 200 000 Ahmon koulun A-osan korjaussuunnittelu ja muiden tilojen sisäilmaongelmien selvittelyä
LisätiedotNURMIJÄRVEN KUNTA PÖYTÄKIRJA 2/2016 1
NURMIJÄRVEN KUNTA PÖYTÄKIRJA 2/2016 1 Vammaisneuvosto 07.04.2016 KÄSITELLYT ASIAT Sivu 7 Monipalvelukeskuksen johtaja Carita Turusen puheenvuoro 4 8 Tilakeskuksen päällikkö Markku Iivanaisen puheenvuoro
LisätiedotKiinteistökatsaus KYS uudistuu hanke Hallituksen seminaari
Kiinteistökatsaus KYS uudistuu hanke Hallituksen seminaari 26.-27.2.2019 P-Savon sairaanhoitopiiri, Kiinteistöhallinto Pekka Turunen, vs. kiinteistöjohtaja 1 KYSin Masterplan hankekartta KYS Uudistuu -hanke
LisätiedotKIRKONKYLÄN ALUEEN KOULUJEN OHR- TILAT
KIRKONKYLÄN ALUEEN KOULUJEN OHR- TILAT Karhunkorpi Kivenpuisto Lukkari Maaniittu Nummenpää Paikalla 2 h/joka toinen viikko, Paikalla pv/joka toinen vko, Paikalla,5 pv/vko, yhteinen tila kuraattorin ja
LisätiedotKyllön terveysaseman peruskorjaus 2004-2012
Kyllön terveysaseman peruskorjaus 2004-2012 14.12.2012 Asemapiirros vuoden 2010 hankesuunnitelmasta Yhteenveto Rakentamiskustannukset yhteensä 24 400 000 euroa (alv 0 %) Suunnittelu ja rakentaminen vuosina
LisätiedotMONITOIMITALO UUDISRAKENNUS
HANKESELVITYS 1 / 5 RANUAN KUNTA MONITOIMITALO UUDISRAKENNUS 1 HANKESELVITYKSEN TARKOITUS Tämän hankeselvityksen tarkoituksena oli selvittää eri rakennuspaikkavaihtoehtojen eroavuudet toisiinsa nähden.
LisätiedotTekniset palvelut / tekninen johtaja Hannu Seppälä. Sivistyspalvelut/ Pekka Lintonen, Janne Mäkinen
TOIMITILAT Riihenmäen yhtenäiskoulu Sivistyspalvelut/ Pekka Lintonen, Janne Mäkinen Aikataulu: Rakentamisen aloitus 11/2015 Budjetti: 15 300 000 Nykyisen koulurakennuksen yhteyteen rakennetaan laajennusosa,
LisätiedotRajamäen ja kirkonkylän päiväkotien ja koulujen sekä Lepsämän päiväkodin palvelukeittiöiden luonnossuunnitelmien hyväksyminen
Aleksia -liikelaitoksen johtokunta 8 10.04.2018 Rajamäen ja kirkonkylän päiväkotien ja koulujen sekä Lepsämän päiväkodin palvelukeittiöiden luonnossuunnitelmien hyväksyminen ALEK 8 Valtuusto on tehnyt
LisätiedotSkanssin monitoimitalon tarveselvitys
Skanssin monitoimitalon tarveselvitys 2018 Tausta Skanssin alue on kasvava ja kehittyvä kaupunginosa, jossa on käynnissä useampi asemakaavoitusprosessi. Alueelle tavoitellaan noin 7000-8000 uutta asukasta
LisätiedotMAPSTO 2015-19 KOOSTE SEKÄ PÄIVITYSESITYKSEN VUOSILLE 2016-20 Matti Hursti 8.4.2015, päivitetty 29.4.2015
Oheismateriaali / sivltk 12.5.2015 39 vapltk 26.5.2015 38 MAPSTO 2015-19 KOOSTE SEKÄ PÄIVITYSESITYKSEN VUOSILLE 2016-20 Matti Hursti 8.4.2015, päivitetty 29.4.2015 Kaupunginosa Asukasmäärän Investointi,
LisätiedotLasten ja nuorten kasvun vastuualueen, Itäisen alueen palveluverkkosuunnittelu. 2018, esitys Nastolan alue
Lasten ja nuorten kasvun vastuualueen, Itäisen alueen palveluverkkosuunnittelu 2018, esitys Nastolan alue 25.4.2018 Oppilaaksiottoalueet keskiviikko, 11. huhtikuuta 2018 5 Koulujen oppilasennusteet,
LisätiedotTilaohjelma 2014 Ympäristöpalvelut PS 19.3.2014
Tilaohjelma 2014 Ympäristöpalvelut PS 19.3.2014 Kempeleen kunnan toimitilojen jakaantuminen vuonna 2014 Kempeleen kunnalla on käytössä yhteensä 86 855 m2 toimitilaa. Tiloista kunnan omistuksessa on 85
LisätiedotARKKITEHTITOIMISTO HEIKKI KIRJALAINEN OY
ARKKITEHTITOIMISTO HEIKKI KIRJALAINEN OY 1/5 20.09.2011 TOIMISTOMME SUUNNITTELEMAT SEKÄ TYÖN ALLA OLEVAT TOIMISTOTALOTYYPPISET REFERENSSIKOHTEET Tässä luettelossa olevat kohteet ovat toimistomme koulu-/
LisätiedotTILAHALLINTO Liite Patu 7 / 26.02.2015 KORJAUSOHJELMA 2015
TILAHALLINTO Liite Patu 7 / 26.02.2015 KORJAUSOHJELMA 2015 Kustannukset ylläpitoluokittain Uusi korjausohjelma Vanha korjausohjelma A1 1 606 500 1 475 000 A2 338 500 429 000 B 175 000 233 000 C 23 000
LisätiedotRiihikallion koulukeskus. Vaihtoehtoiset mallit
Riihikallion koulukeskus Vaihtoehtoiset mallit Riihikallion koulukeskus 3 eri vaihtoehtoa VE1 koulun laajennus ja säilytettävien osien (2007-siipi ja liikuntasali) peruskorjaus VE2 koulun laajennus ja
LisätiedotHELSINGIN KAUPUNKI TILAKESKUS. Naulakallion hoitokoti KASTELLI Naulakalliontie 11. TEKNINEN PERUSKORJAUS Hanke 8085203 16.4.2013
HELSINGIN KAUPUNKI TILAKESKUS Naulakallion hoitokoti KASTELLI Naulakalliontie 11 TEKNINEN PERUSKORJAUS Hanke 8085203 16.4.2013 2 1 YHTEENVETO 1.1 Hankkeen perustiedot 1.2 Hankkeen tarpeellisuus 1.3 Laajuus
LisätiedotPalveluverkkotoimikunnan esitys - kuntalaiskyselyn tuloksia
Palveluverkkotoimikunnan esitys - kuntalaiskyselyn tuloksia Risto Nikunlaakso 16.5.2016 1 Kuntalaiskysely palveluverkkotoimikunnan esityksestä Kuntalaisille varattiin mahdollisuus kommentoida palveluverkkotoimikunnan
LisätiedotNHK Rakennus Oy REFERENSSILUETTELO. Sivu 1/5 KORJAUSRAKENTAMINEN 11.1.2012. Työsisältö. peruskorjaus 1200brm2. Pääurakka
Sivu 1/5 Lukkarin Koulu Koulurakennuksen 1200. Pääurakka 1 M - 2 M eur Nurmijärven kunta KHO Unioninkatu/Fabianinkatu Korkeimman hallinto-oikeuden kirjastotilojen 500 t - 1 M eur Senaatti-Kiinteistöt Rakennuttajapalvelu
LisätiedotINVESTOINNIT
Kunnanjohtajainfo 30.8.2018 INVESTOINNIT 2019-2024 SATAKUNNAN KESKUSSAIRAALA SAIRAALA-ALUEEN MASTERPLAN INVESTOINNIT 2019-2024 v.2019 v.2020 v.2021 v.2022 v.2023 v.2024 Laitehankinnat -sairaanhoito 1,50
LisätiedotLPK Perttu ja RPPK Arttu Pertunpellontie 10. Rakennetekniset korjaukset Hanke HELSINGIN KAUPUNKI TILAKESKUS
LPK Perttu ja RPPK Arttu Pertunpellontie 10 Rakennetekniset korjaukset Hanke 8081470 11.6.2013 HELSINGIN KAUPUNKI TILAKESKUS 2 1 YHTEENVETO 1.1 Hankkeen perustiedot 1.2 Hankkeen tarpeellisuus 1.3 Laajuus
LisätiedotVAASAN TALOTOIMI VASA HUSSEKTOR 26.2.2009 VAASAN TALOTOIMEN INVESTOINTIKOHTEITA VUOSINA 2009-2011
1/9 VAASAN TALOTOIMI VASA HUSSEKTOR 26.2.2009 VAASAN TALOTOIMEN INVESTOINTIKOHTEITA VUOSINA 2009-2011 Vaasan Talotoimi muuttui vuoden 2009 alussa kaupunginvaltuuston päätöksellä kunnalliseksi liikelaitokseksi,
LisätiedotTA 2018 Talousar- Yhteensä viomuutos Tulot Menot Netto
Kiinteistöjen myynnit Tulot 3 285 000-1 285 000 2 000 000 Menot 0 0 0 Netto 3 285 000-1 285 000 2 000 000 Kiinteistöomaisuuden myyntitulot, toteutuneita kauppoja 5. UUDISRAKENTAMINEN Nilsiän terveys- ja
LisätiedotEspoon kaupunki Pöytäkirja Tapiolan koulun ja lukion peruskorjauksen tarveselvityksen hyväksyminen
29.09.2011 Sivu 1 / 1 4977/10.03.02/2011 123 Tapiolan koulun ja lukion peruskorjauksen tarveselvityksen hyväksyminen Valmistelijat / lisätiedot: Sinikka Sorvari, puh. (09) 816 52137 etunimi.sukunimi@espoo.fi
LisätiedotEUR Kustannus- Ed. vuosien Budjetti Bu-muutos Budjetti + Toteutuma Alitus-/ Käyttö Tot. yhteensä
INVESTOINTIEN TOTEUTUMINEN 31.12.2013 008110 Inv/Kiinteä omaisuus 7010 INVESTOINTIMENOT -550.000-550.000-539 258,53-10 741,47 98,0 7020 INVESTOINTITULOT 490.000 490.000 181 292,87 308 707,13 37,0 7030
LisätiedotPorolahden peruskoulu, kirjasto, hammash
Helsinki Kaupunkiympäristön tomiala Porolahden peruskoulu, kirjasto, hammash Tutkimuksessa tod.vaurioiden korjaus Hankenro2821P20495 Kaupunkiympäristö Sijainti N- c,v on^ ^ 9 «OS." % IVIaJTcj f* -^ Hamma-
LisätiedotHANKESELVITYS PÄIVÄKOTI LISÄTARKASTELU
HANKESELVITYS PÄIVÄKOTI LISÄTARKASTELU Harri Apell Tekninen johtaja Ruovedentie 30 34600 Ruovesi. Sivu 2/9 RUOVEDEN KUNNAN PÄIVÄKOTITILAN HANKESELVITYKSEN SISÄLLYSLUETTELO 1. TOIMEKSIANTO...3 2. toteutusvaihtoehto
LisätiedotRuokolahden kunta Kh. 5.2.2015 / 38 1 Kv. 9.2.2015 / 10. Olemassa olevista kunnan omistamista tiloista käytetään seuraavat tilat:
Ruokolahden kunta Kh. 5.2.2015 / 38 1 KIRKONKYLÄN KOULUN TILAVAIHTOEHDOT KUNNANHALLITUS 5.2.2015 Vaihtoehto VE 1 Olemassa olevista kunnan omistamista tiloista käytetään seuraavat tilat: Rasilan päiväkoti
LisätiedotKaupungin painopistealue peruskorjauksissa on tulevina vuosina peruskouluissa ja päiväkodeissa.
5 INVESTOINTIOSA 5.1.2 RAKENNUKSET (peruskorjaus ja uudisrakentaminen) Kaupungin painopistealue peruskorjauksissa on tulevina vuosina peruskouluissa ja päiväkodeissa. 5.1.2.1 Kainuun maakunta -kuntayhtymä
LisätiedotPääkirjaston laajennushanke ALUSTAVAA - Hankesuunnittelun tilanne 5/2015. ^'^'y^ic^"' ROVASTIN-<%^1' l.^^ ^ ^ 1i^l y4825<yht675,:l^^'
Oheismateriaali PatuL 28.5.2015 19.5.2015 Pääkirjaston laajennushanke ALUSTAVAA - Hankesuunnittelun tilanne 5/2015 ^'^'y^ic^"' ^t ^^Jlf^^ '^^^^w^ ROVASTIN-
LisätiedotYlöjärven kaupungin koulutilatarpeet vuosille 2010-18 Oheismateriaali/koultk 1.6.2010 46
Ylöjärven kaupungin koulutilatarpeet vuosille 2010-18 Oheismateriaali/koultk 1.6.2010 46 SOPPEENHARJUN ALUE Siivikkala 1-6 303 kasvaa ta-suunnitelma: peruskorjaus 2012-13 yhteistyö Tampereen laajennetaan
LisätiedotAiempi käyttö: ed. vuodet yht.
Kaupungintalo joko vuosi- tai kokonaismr VUOSIMÄÄRÄRAHA KOKONAISMÄÄRÄRAHA 288 000 hyväksytty muutos hyväksytty TA2014 TA2017 Hankeen ajoitus taloussuunnitelmaan 2016-2018 2018-2019 kuvaus Kaupungintalon
LisätiedotPÄIVÄKOTIEN KUNNOSSAPITOTARPEET
PÄIVÄKOTIEN KUNNOSSAPITOTARPEET PÄIVÄKOTI m2 /m2/a Otan päiväkoti 1.700 1.6 M 92,22 Onnelan päiväkoti 466 200.800 43,09 Nummen päiväkoti 1.070 270.300 25,26 Heinon talo 80 146.400 183,00 Sampaanalan päiväkoti
LisätiedotGRÄNNÄS SKOLAN UUDISRAKENNUKSEN JA PERUSKORJAUKSEN HANKESUUNNITTELUVAIHEEN KUSTANNUSARVION JA LUONNOSSUUNNITELMIEN HYVÄKSYMINEN
Kaupunginhallitus 158 08.05.2017 Kaupunginvaltuusto 39 17.05.2017 GRÄNNÄS SKOLAN UUDISRAKENNUKSEN JA PERUSKORJAUKSEN HANKESUUNNITTELUVAIHEEN KUSTANNUSARVION JA LUONNOSSUUNNITELMIEN HYVÄKSYMINEN 345/58/2017
LisätiedotLausunto talonrakennushankkeista ja investointiohjelmasta
Sivistyslautakunta 59 24.08.2017 Lausunto talonrakennushankkeista ja investointiohjelmasta 2018-2022 SIVIS 59 Talonrakennusinvestointien lähtökohtana on ollut yksiköiden tar vesel vi tyk set, jotka on
LisätiedotPYSÄKÖINTITALON HANKESUUNNITELMA
ETELÄ-SAVON HANKESUUNNITELMA SAIRAANHOITOPIIRI 15.5.2014 Sivu 1/7 Tilaaja: Etelä-Savon sairaanhoitopiirin kuntayhtymä Porrassalmenkatu 35-37 50100 Mikkeli Hanke: ESPER 2014 PYSÄKÖINTITALON HANKESUUNNITELMA
LisätiedotRöykän sairaala / Nummela Sanatorium
Tilakeskus Röykän sairaala / Nummela Sanatorium Käytöstä poistetun sairaalarakennuksen kunnostaminen vastaanottokeskukseksi Hankenumero 8037276 Tilakeskus Sijainti Tilakeskus Yhteenveto Hankkeen nimi Hankenumero
LisätiedotJo päätetyt infrainvestoinnit (joka tapauksessa tehtävät tummennettu
Jo päätetyt infrainvestoinnit (joka tapauksessa tehtävät tummennettu Kunta Investointi Aikataulu M /vuosi M hanke yht. Muuta Hyvinkää Kuntatekniikka (sis. vh) 2014-5 Lepola III 2014-2017 3,6 Ara 0,4 M
LisätiedotKOULUJEN KORJAUSVELKA ja kunto TULOSSA OLEVIA KORJAUSTOIMIA. Peruskorjauksen kustannusarvio,
KOULUJEN KORJAUSVELKA ja kunto Kohde Rakennus Sijainti Hum2 Hum2 JHA /m2 JHA Kulum. TeknA TA /m2 Kla Kvelka Pktarve Pptarve 6140 Hajalan koulu ja pv-koti, koulurakennus Halikko 734 380 2 180 828 400 14
LisätiedotTOLKKISTEN ELINKAARIHANKE
TOLKKISTEN ELINKAARIHANKE SIVISTYSLAUTAKUNTA Kaupunginhallitus valitsi kokouksessaan 5.10.2015 ( 281) Lemminkäinen talo Oy:n elinkaarihankkeiden palvelutuottajaksi. Palvelusopimus Porvoon kaupungin ja
LisätiedotTA 2014 TA Käsityöläiskatu 2, Naantali
Kaupungintalo 2 KOKONAISMÄÄRÄRAHA 45 000 63 000 muutos TA 2014 TA 2016 2017 2017-2018 2017: Hulevesijärjestelmän peruskorjaukset, hissikuilun ja varapoistumistien ympäristöt (45 000) 2018: ruokasalin ikkunaseinän
LisätiedotKATEDRALSKOLAN, PERUSKORJAUS
2.2.2015 Sivu 1/4 JA Tilaaja: PL 11 20101 Turku Hanke: Katedralskolan, peruskorjaus Osoite: Itäinen Rantakatu 2 / Vanha Suurtori 1, 20100 Turku KATEDRALSKOLAN, PERUSKORJAUS Suurtorin rakennuksiin kuuluvan
LisätiedotTalousarvio sekä taloussuunnitelma 2018 ja Aleksia
Talousarvio sekä taloussuunnitelma ja 2019 Aleksia Aleksia Tuloslaskelma TP 2015 TA+muutokset 2016 TA TS TS 2019 Liikevaihto 10 204 536 10 352 491 10 042 607 10 046 056 10 046 056 Liiketoiminnan muut tuotot
LisätiedotHelsingin kaupunki Pöytäkirja 6/ (5) Kiinteistölautakunta Tila/
Helsingin kaupunki Pöytäkirja 6/2016 1 (5) 123 Kiinteistölautakunnan esitys kaupunginhallitukselle Lasten päiväkoti Yliskylän uudisrakennuksen tarveselvityksen ja hankesuunnitelman hyväksymiseksi HEL 2016-002292
LisätiedotTyöpaja I : Toiveet Vehmaisten koulun ja kentän toiminnallisuudesta ja yhteiskäytöstä
Prosessin aikataulu Työpaja I 24.4.2014: Toiveet Vehmaisten koulun ja kentän toiminnallisuudesta ja yhteiskäytöstä Hankesuunnitelman jatkotyöstäminen Työpaja II 26.5.2014: Hankesuunnitelman esittely ja
LisätiedotKust Ennuste HUOM. ltk
RAKENNUSTEN PERUSKORJAUSTEN TYÖOHJELMA VUODELLE 2016 TILAKESKUS TELA 8.12.2015 Merkintöjen selitykset: 30.11.2015 Tavoite tarveselvitys, hankesuunnittelu (lisäksi hyväksymisen vaatima aika) suunnittelu
LisätiedotKosken koulukeskuksen rakennushankkeen asukastilaisuus
Kosken koulukeskuksen rakennushankkeen asukastilaisuus 2.5.2019 1 Kosken koulukeskuksen rakennushankkeen asukastilaisuus 2.5.2019 - Alueen kaavakartta ja siihen tehdyt muutokset, tulevien rakennusten julkisivukuvat
LisätiedotINVESTOINTISUUNNITELMA VUOTEEN T Kallio
INVESTOINTISUUNNITELMA VUOTEEN 2020 INVESTOINNIT tarve toiminnallinen tekninen omistuksellinen esitykset perusteltu johtopäätökset ellei toteudu päätökset monessa eri vaiheessa toimeenpano alkaa vuosia
LisätiedotMYYDÄÄN M 2 TOIMISTOTILAA SOIHTULANTIE ILOMANTSI
MYYDÄÄN 2 031 M 2 TOIMISTOTILAA SOIHTULANTIE 7 82900 ILOMANTSI MYYNTIKOHDE Kiinteistö Oy Ilomantsin virastotalon osakkeet 1-472, 735-1490 ja 1491-2293, jotka oikeuttavat pohjakerroksessa sijaitsevan toimistohuoneiston
LisätiedotKOKONAISSUUNNITTELUPALVELUA
Päivi Ihamäki rakennusarkkitehti Puh. (03) 475 2825 paivi.ihamaki@suunnittelutalo.com Toimiston palveluksessa vuodesta 1987 Vastuualueet: Toimii vastaavana suunnittelijana talonrakentamisen kohteissamme
LisätiedotMAPSTO KOOSTE SEKÄ PÄIVITYSESITYKSEN VUOSILLE Matti Hursti , päivitetty
MAPSTO 2015-19 KOOSTE SEKÄ PÄIVITYSESITYKSEN VUOSILLE 2016-20 Matti Hursti 8.4.2015, päivitetty 29.4.2015 Kaupunginosa Asukasmäärän muutos Investointi, vuodet, Esitykset / huomiot Keskusta 950 Moision
LisätiedotNURMIJÄRVEN MONITOIMITALO L1-SUUNNITELMAT, YHTEISTYÖSSÄ
NURMI JÄRVENMONI TOI MI TALO L1SUUNNI TELMAT 30. 01. 2014 HUOLTOALUE URHEILUKENTTIEN LAAJENNUSVARAUS MONITOIMIKENTTÄ URHEILUHALLI TENNISKENTÄT 95 AP KEVYTLIIKENNE TELTAT URHEILUKENTTÄ TEKONURMIKENTTÄ "ESITTELY-
LisätiedotStadin ammattiopisto Nilsiänkatu 3, Taucher-talo julkisivukorjaus JULKISIVUJEN PERUSKORJAUKSEN HANKESUUNNITELMA
Stadin ammattiopisto Nilsiänkatu 3, Taucher-talo julkisivukorjaus JULKISIVUJEN PERUSKORJAUKSEN HANKESUUNNITELMA 4.4.2016 HELSINGIN KAUPUNKI TILAKESKUS Tekninen peruskorjaus, Nilsiänkatu 3, Taucher-talo,
Lisätiedot1000 Arvopaperit Menot , Rahoitusosuudet 0, Käyttöomaisuuden myynti 0, Netto ,
TP TA TA TS TS 2015 2_2016 2017 2018 2019 1000 Arvopaperit Menot -23 211,44-890 000 0 0 0 Netto -23 211,44-890 000 0 0 0 2000 Kiinteä omaisuus Menot -77 000,00 0-500 000-500 000-500 000 Käyttöomaisuuden
LisätiedotHelsingin kaupunki Pöytäkirja 21/ (6) Kaupunginhallitus Kaj/
Helsingin kaupunki Pöytäkirja 21/2016 1 (6) 554 Lasten päiväkoti Yliskylän uudisrakennuksen hankesuunnitelma HEL 2016-002292 T 10 06 00 Päätös päätti hyväksyä 10.2.2016 päivätyn Lasten päiväkoti Yliskylän
LisätiedotSuomenkielisen varhaiskasvatus- ja opetuslautakunnan investointiesitykset vuosille Investointihankkeet esitetään vuosiksi
Suomenkielinen varhaiskasvatusja 65 14.09.2016 opetuslautakunta Suomenkielisen varhaiskasvatus- ja opetuslautakunnan investointiesitykset vuosille 2017-2021 339/02.02.00/2016 Suomenkielinen varhaiskasvatus-
LisätiedotMonitoimitalo, Urheilutie 4, 04600 Mäntsälä Kirjaston seinämuutokset ja valaistuksen muutostyöt Päätekijä:
Monitoimitalo, Urheilutie 4, 04600 Mäntsälä Kirjaston seinämuutokset ja valaistuksen muutostyöt omana työnä muutostyöt + sähköistys urakoitsijalta Budjetti: 100 000 Nykyisen tilan toimivuuden lisääminen.
LisätiedotHukanhaudan uuden päiväkodin hankesuunnitelman ja kustannusarvion hyväksyminen
Kaupunginhallitus 412 21.11.2016 Kaupunginvaltuusto 106 28.11.2016 Hukanhaudan uuden päiväkodin hankesuunnitelman ja kustannusarvion hyväksyminen 8835/10.03.02/2016 KH 21.11.2016 412 Hukanhaudan uusi päiväkoti
LisätiedotReiherintie 9 Kasperinkuja 15 Rudolfintie 10 / TÄYDENNYSRAKENTAMINEN
Reiherintie 9 Kasperinkuja 15 Rudolfintie 10 / TÄYDENNYSRAKENTAMINEN Kehittämishankkeen pilotti Kohde on lisäkerrosrakentamisen pilottihanke ja samalla esimerkki vuosina 1998 2001 toteutetun kehittämishankkeen
Lisätiedot04.07.2018 06.07.2018 1 Luvan tunnus 193 194 195 196 197 198 199 200 201 851-6-1-2 SUENSAARI Vesikaton uusiminen. 851-22-80-1 KIVIRANTA 851-420-14-26 PIRKKIÖ Rakennusjärjestyksen 2.1 kohdan mukainen ilmoitus
LisätiedotHelsingin kaupunki Pöytäkirja 22/ (5) Kiinteistölautakunta Tila/
Helsingin kaupunki Pöytäkirja 22/2015 1 (5) 586 Karviaismäen toimintakeskuksen peruskorjaus, tarveselvityksen ja hankesuunnitelman hyväksyminen HEL 2015-006654 T 10 06 00 Kiinteistökartta 117/681500 Päätös
LisätiedotKOKONAISSUUNNITTELUPALVELUA
Toimiston palveluksessa vuodesta 1996 Kokemusta arkkitehtisuunnittelusta 20 vuotta Vastuualueet: Toimii vastaavana ja avustavana suunnittelijana talonrakentamisen kohteissamme Erityisosaaminen: Oppilaitokset
LisätiedotHelsingin kaupunki Pöytäkirja 11/ (5) Kaupunginvaltuusto Kaj/
Helsingin kaupunki Pöytäkirja 11/2014 1 (5) 249 Teollisuuskatu 23-25:n muutos- ja perusparannustyön hankesuunnitelma päätti kaupunginhallituksen ehdotuksen mukaisesti hyväksyä 29.1.2014 päivätyn Teollisuuskatu
LisätiedotAleksia- liikelaitoksen lausunto talonrakennusinvestoinneista vuosille
29.8.2018 Aleksia- liikelaitoksen lausunto talonrakennusinvestoinneista vuosille 2019-2023 Aleksia- liikelaitoksen johtokunta kokoontuu 6.9. ja lausunto tulee lähettää elinvoimalautakunnalle 31.8.2018
LisätiedotKUSTANNUSSELVITYS. LOVISA SSC Loviisa ruotsinkielinen koulukeskus LOVIISA
KUSTANNUSSELVITYS LOVISA SSC Loviisa ruotsinkielinen koulukeskus LOVIISA 28.11.2016 Sisällysluettelo Sisällysluettelo 2 Dokumentin tiedot 2 Hankekuvaus 3 Lähtökohdat 3 Laskentaperusteet 4 Erillishinnat
LisätiedotEspoon kaupunki Päätös Sivu 1 / 5. 148 Lausunto Kirstin koulu ja päiväkoti perusparannus 6.8.2015 päivätystä hankesuunnitelmasta
Espoon kaupunki Päätös Sivu 1 / 5 2681/10.03.02/2015 148 Lausunto Kirstin koulu ja päiväkoti perusparannus 6.8.2015 päivätystä hankesuunnitelmasta Valmistelijat / lisätiedot: Vera Schulman, puh. 043 825
LisätiedotJOENSUUN KAUPUNGIN PÄIVÄHOIDON PALVELUVERKKOSELVITYS 2009-2010 -> VARHAISKASVATUS- JA KOULUTUSTOIMEN PALVELUVERKKOSELVITYS
2.11.2010 JOENSUUN KAUPUNGIN PÄIVÄHOIDON PALVELUVERKKOSELVITYS 2009-2010 -> VARHAISKASVATUS- JA KOULUTUSTOIMEN PALVELUVERKKOSELVITYS Tarve selvitykselle kuntaliitoksista -> Tietoa kokonaisuudesta Muuttunut
Lisätiedotlisäksi lukuisia rakentamiseen, rakennuttamiseen, kiinteistönpitoon ja sisäilma-asioihin sekä julkisiin hankintoihin liittyviä lyhytkursseja
Sivu 1/3 Marko Moisio Yhteystiedot: Pirttimäentie 10, 41230 UURAINEN puhelin 044 2311 796 marko.moisio@renove.fi Syntymävuosi 1967 Koulutus Perhesuhteet Ylioppilas 1986, Saarijärven lukio Rakennusmestari
LisätiedotAINEETTOMAT HYÖDYKKEET MUUT PITKÄVAIKUTTEISET MENOT 67 000 67 000 67 000 0 0 0
INVESTOINTISUUNNITELMA 2015-2018 6.11.2014 sisältää kaikki esitykset - kunnanjohtaja värikoodeill a merkinnyt ne, mihin esittää muutoksia Investointiraja 8.000 euroa (arvonlisäveroton). Sitovuustaso valtuustoon
LisätiedotKULTTUURILAUTAKUNTA 74
KULTTUURILAUTAKUNTA 74 Palvelu: Kulttuuriosasto/Kulttuuripalvelut Vastuuhenkilö: Hilkka Heikkinen TA 13/TA 14 TP 12/TA 14 Kulttuuritalot/-keskukset, käynnit 13 013 8 312 29 100 210 000 86,1 % 96,0 % /
LisätiedotTarjousten perusteella myytävät kohteet. Rajamäellä kaksi rakennettua kiinteistöä
Tarjousten perusteella myytävät kohteet Rajamäellä kaksi rakennettua kiinteistöä Nurmijärven kunta myy tarjousmenettelyllä Rajamäeltä asemakaava-alueelta kaksi rakennettua kiinteistöä Myytävät kiinteistöt
LisätiedotKUNTOARVIOISTA: Rakennustekniikka
KUNTOARVIOISTA: A-Insinöörit Suunnittelu Oy Kauhava; Pernaan koulu KUNTOARVIO Rakennukset ovat rakennusteknisiltä osiltaan tyydyttävässä sekä osin vain välttävässä kunnossa. Merkittävimmät kustannukset
LisätiedotEspoon kaupunki Pöytäkirja 80
22.10.2014 Sivu 1 / 1 4235/10.03.02/2014 80 Matinkylän terveysaseman tarveselvityksen hyväksyminen Valmistelijat / lisätiedot: Tuija Kumpulainen, puh. 046 877 1914 Heli Yli-Knuuttila, puh. 046 877 2627
LisätiedotNuorisopalvelut NURMIJÄRVEN MONITOIMITALON HALLINTO
Nuorisopalvelut NURMIJÄRVEN MONITOIMITALON HALLINTO Monitoimitalo Nurmijärven kunnan talonrakennusinvestoinneissa vuosille 2016-2020 on nuorisopalveluiden hankkeena Nurmijärven monitoimitalo. Hankkeen
LisätiedotStaran ja liikuntaviraston Vuosaaren tukikohdan esirakentaminen ja alueella sijaitsevien rakennusten purkaminen
Staran ja liikuntaviraston Vuosaaren tukikohdan ja alueella sijaitsevien rakennusten purkaminen Itäreimarintie 5 ja Pallokuja 5, Esirakentaminen Hankenumero 2080109 Sijainti Yhteenveto Hankkeen nimi Staran
LisätiedotHANKESUUNNITELMA. Haapajärven yläasteen korjaustyöt
HANKESUUNNITELMA Haapajärven yläasteen korjaustyöt Haapajärven yläasteen korjaustöiden hankesuunnitelma Sisällysluettelo 1. Tarveselvitys... 2 2. Hankesuunnitelma... 2 2.1. Yleistä ja suunnittelun organisointi...
LisätiedotINVESTOINTIOHJELMA PVM:
INVESTOINTIOHJELMA 2016 Määrärahat 1000 PVM: 19.8.2015 Tilakeskus -liikelaitos Laajuus, Toteutuma Ennuste Jälkeen INVESTOINTIHANKKEET RYHMITTÄIN brm2 K-arvio yhteensä 2015 TA 2016 2017 2018 2019 2020 2020
LisätiedotKOKONAISSUUNNITTELUPALVELUA
Toimiston palveluksessa vuodesta 1996 Kokemusta arkkitehtisuunnittelusta 21 vuotta Vastuualueet: Toimii vastaavana suunnittelijana talonrakentamisen kohteissamme Erityisosaaminen: Oppilaitokset Koulutus
LisätiedotKIINTEISTÖ OY ENSON METSURITALON PERUSKORJAUS 83/10.03/2013. Tekninen lautakunta 27.11.2013 78
Tekninen lautakunta 78 27.11.2013 Kunnanhallitus 5 10.01.2014 Tekninen lautakunta 10 15.01.2014 Kunnanhallitus 27 27.01.2014 Tekninen lautakunta 46 21.05.2014 KIINTEISTÖ OY ENSON METSURITALON PERUSKORJAUS
LisätiedotNurmijärven kunta myy tarjousmenettelyllä Rajamäeltä asemakaavaalueelta kaksi rakennettua kiinteistöä
Nurmijärven kunta myy tarjousmenettelyllä Rajamäeltä asemakaavaalueelta kaksi rakennettua kiinteistöä MYYTÄVÄT KIINTEISTÖT Rajamäen kiinteistöt: 543-401-24-294 (osoite Lähdetie 31) 543-401-24-50 (osoite
LisätiedotEspoon kaupunki Pöytäkirja 57
04.06.2014 Sivu 1 / 1 4367/10.03.02/2013 57 Lausunto Riilahden toimintakeskuksen peruskorjauksen ja laajennuksen hankesuunnitelmasta Valmistelijat / lisätiedot: Nina Hiltunen, puh. 046 877 3466 Eeva-Maija
Lisätiedot2 Tekpa / Maan osto 150 150 200 200 2 Kiinteä omaisuus yhteensä 150 150 200 200
INVESTOINNIT 115 13. INVESTOINNIT Menot Inv:n Luvut 1000 eurona laatu Kohteen nimi 2014 2015 2016 2017 1 Keskusvirasto/Teollisuuskylän osakepääoma 0 100 0 0 1 Keskusvirasto/Terveysasema osakepääoma 0 0
LisätiedotTilapalvelut. Tilannekatsaus Yhtymähallitus RIVERIA.FI
Tilapalvelut Tilannekatsaus Yhtymähallitus 29.8.2019 Tilojen määrät > Vuoden 2018 lopussa kuntayhtymällä oli 99 omaa rakennusta (26 omalla kiinteistöllä). Rakennusten pinta-ala oli noin 129 893 hyöty-m
LisätiedotHelsingin kaupunki Esityslista 1/2014 1 (5) Kiinteistölautakunta Tila/8 09.01.2014
Helsingin kaupunki Esityslista 1/2014 1 (5) 8 Lasten päiväkoti Tilhen peruskorjauksen rakennus- ja talotekniikkaurakoiden työt sekä urakoitsijoiden valinta HEL 2013-016405 T 02 08 03 00 Kiinteistökartta
LisätiedotRANTAKYLÄN PALVELUKESKUKSEN YMPÄRISTÖN ASEMAKAAVAMUUTOS
RANTAKYLÄN PALVELUKESKUKSEN YMPÄRISTÖN ASEMAKAAVAMUUTOS 15.6.2016 Maankäyttöinsinööri Kalle Sivén KAAVAHANKKEEN KUVAUS Asemakaavamuutos on käynnistetty Joensuun kaupungin aloitteesta loppuvuodesta 2013.
LisätiedotHANKESUUNNITELMA/VÄLIRAPORTTI. Laukaan kunta, Tilapalvelu PL 6 41341 LAUKAA VUONTEEN ALUEKOULU. Tarvaalantie 22 41330 VIHTAVUORI
VUONTEEN ALUEKOULU HANKESUUNNITELMA/VÄLIRAPORTTI PVM 14.10.2014 Sivu 1/13 Tilaaja: Laukaan kunta, Tilapalvelu PL 6 41341 LAUKAA Hanke: VUONTEEN ALUEKOULU Tarvaalantie 22 41330 VIHTAVUORI Gummeruksenkatu
LisätiedotYHALL Valmistelija: Kari Puumalainen p , Matti Kauppinen p
Yhtymähallitus 80 17.09.2014 Yhtymävaltuusto 18 17.12.2014 Yhtymähallitus 83 07.10.2015 Yhtymävaltuusto 14 27.10.2015 ASEVELIKATU 4:N PERUSKORJAUS- JA UUDISRAKENNUSHANKE YHALL 17.09.2014 80 Valmistelija:
