Paineviemärin ja vesijohdon rakentaminen Huvilajuovan alitse sekä töiden aloittaminen ennen päätöksen lainvoimaiseksi tulemista, Pori
|
|
- Hanna Kinnunen
- 9 vuotta sitten
- Katselukertoja:
Transkriptio

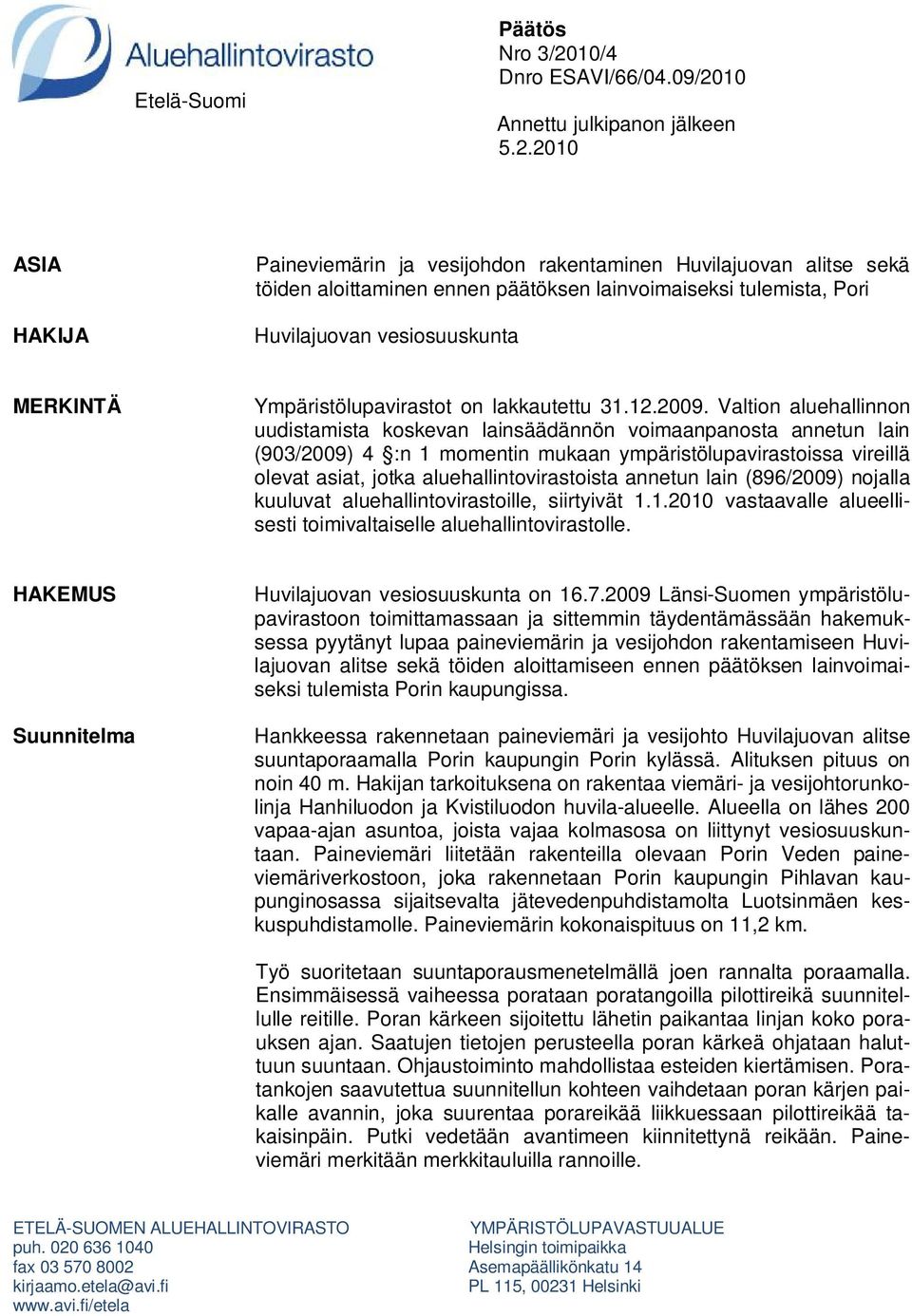

1 Etelä-Suomi Päätös Nro 3/2010/4 Dnro ESAVI/66/04.09/2010 Annettu julkipanon jälkeen ASIA HAKIJA Paineviemärin ja vesijohdon rakentaminen Huvilajuovan alitse sekä töiden aloittaminen ennen päätöksen lainvoimaiseksi tulemista, Pori Huvilajuovan vesiosuuskunta MERKINTÄ Ympäristölupavirastot on lakkautettu Valtion aluehallinnon uudistamista koskevan lainsäädännön voimaanpanosta annetun lain (903/2009) 4 :n 1 momentin mukaan ympäristölupavirastoissa vireillä olevat asiat, jotka aluehallintovirastoista annetun lain (896/2009) nojalla kuuluvat aluehallintovirastoille, siirtyivät vastaavalle alueellisesti toimivaltaiselle aluehallintovirastolle. HAKEMUS Suunnitelma Huvilajuovan vesiosuuskunta on Länsi-Suomen ympäristölupavirastoon toimittamassaan ja sittemmin täydentämässään hakemuksessa pyytänyt lupaa paineviemärin ja vesijohdon rakentamiseen Huvilajuovan alitse sekä töiden aloittamiseen ennen päätöksen lainvoimaiseksi tulemista Porin kaupungissa. Hankkeessa rakennetaan paineviemäri ja vesijohto Huvilajuovan alitse suuntaporaamalla Porin kaupungin Porin kylässä. Alituksen pituus on noin 40 m. Hakijan tarkoituksena on rakentaa viemäri- ja vesijohtorunkolinja Hanhiluodon ja Kvistiluodon huvila-alueelle. Alueella on lähes 200 vapaa-ajan asuntoa, joista vajaa kolmasosa on liittynyt vesiosuuskuntaan. Paineviemäri liitetään rakenteilla olevaan Porin Veden paineviemäriverkostoon, joka rakennetaan Porin kaupungin Pihlavan kaupunginosassa sijaitsevalta jätevedenpuhdistamolta Luotsinmäen keskuspuhdistamolle. Paineviemärin kokonaispituus on 11,2 km. Työ suoritetaan suuntaporausmenetelmällä joen rannalta poraamalla. Ensimmäisessä vaiheessa porataan poratangoilla pilottireikä suunnitellulle reitille. Poran kärkeen sijoitettu lähetin paikantaa linjan koko porauksen ajan. Saatujen tietojen perusteella poran kärkeä ohjataan haluttuun suuntaan. Ohjaustoiminto mahdollistaa esteiden kiertämisen. Poratankojen saavutettua suunnitellun kohteen vaihdetaan poran kärjen paikalle avannin, joka suurentaa porareikää liikkuessaan pilottireikää takaisinpäin. Putki vedetään avantimeen kiinnitettynä reikään. Paineviemäri merkitään merkkitauluilla rannoille. ETELÄ-SUOMEN ALUEHALLINTOVIRASTO puh fax kirjaamo.etela@avi.fi YMPÄRISTÖLUPAVASTUUALUE Helsingin toimipaikka Asemapäällikönkatu 14 PL 115, Helsinki

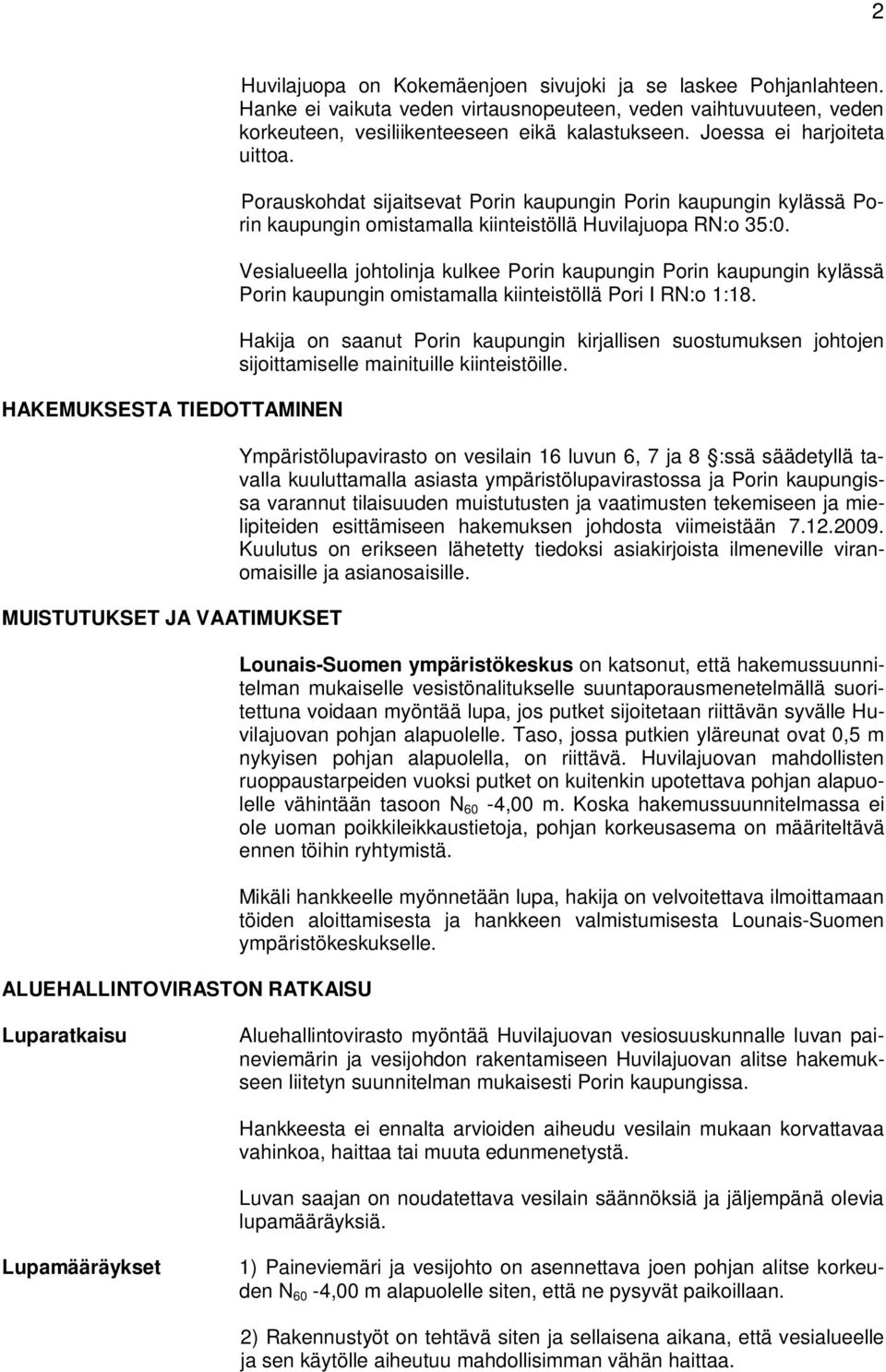

2 2 HAKEMUKSESTA TIEDOTTAMINEN MUISTUTUKSET JA VAATIMUKSET ALUEHALLINTOVIRASTON RATKAISU Huvilajuopa on Kokemäenjoen sivujoki ja se laskee Pohjanlahteen. Hanke ei vaikuta veden virtausnopeuteen, veden vaihtuvuuteen, veden korkeuteen, vesiliikenteeseen eikä kalastukseen. Joessa ei harjoiteta uittoa. Porauskohdat sijaitsevat Porin kaupungin Porin kaupungin kylässä Porin kaupungin omistamalla kiinteistöllä Huvilajuopa RN:o 35:0. Vesialueella johtolinja kulkee Porin kaupungin Porin kaupungin kylässä Porin kaupungin omistamalla kiinteistöllä Pori I RN:o 1:18. Hakija on saanut Porin kaupungin kirjallisen suostumuksen johtojen sijoittamiselle mainituille kiinteistöille. Ympäristölupavirasto on vesilain 16 luvun 6, 7 ja 8 :ssä säädetyllä tavalla kuuluttamalla asiasta ympäristölupavirastossa ja Porin kaupungissa varannut tilaisuuden muistutusten ja vaatimusten tekemiseen ja mielipiteiden esittämiseen hakemuksen johdosta viimeistään Kuulutus on erikseen lähetetty tiedoksi asiakirjoista ilmeneville viranomaisille ja asianosaisille. Lounais-Suomen ympäristökeskus on katsonut, että hakemussuunnitelman mukaiselle vesistönalitukselle suuntaporausmenetelmällä suoritettuna voidaan myöntää lupa, jos putket sijoitetaan riittävän syvälle Huvilajuovan pohjan alapuolelle. Taso, jossa putkien yläreunat ovat 0,5 m nykyisen pohjan alapuolella, on riittävä. Huvilajuovan mahdollisten ruoppaustarpeiden vuoksi putket on kuitenkin upotettava pohjan alapuolelle vähintään tasoon N 60-4,00 m. Koska hakemussuunnitelmassa ei ole uoman poikkileikkaustietoja, pohjan korkeusasema on määriteltävä ennen töihin ryhtymistä. Mikäli hankkeelle myönnetään lupa, hakija on velvoitettava ilmoittamaan töiden aloittamisesta ja hankkeen valmistumisesta Lounais-Suomen ympäristökeskukselle. Luparatkaisu Aluehallintovirasto myöntää Huvilajuovan vesiosuuskunnalle luvan paineviemärin ja vesijohdon rakentamiseen Huvilajuovan alitse hakemukseen liitetyn suunnitelman mukaisesti Porin kaupungissa. Hankkeesta ei ennalta arvioiden aiheudu vesilain mukaan korvattavaa vahinkoa, haittaa tai muuta edunmenetystä. Luvan saajan on noudatettava vesilain säännöksiä ja jäljempänä olevia lupamääräyksiä. Lupamääräykset 1) Paineviemäri ja vesijohto on asennettava joen pohjan alitse korkeuden N 60-4,00 m alapuolelle siten, että ne pysyvät paikoillaan. 2) Rakennustyöt on tehtävä siten ja sellaisena aikana, että vesialueelle ja sen käytölle aiheutuu mahdollisimman vähän haittaa.

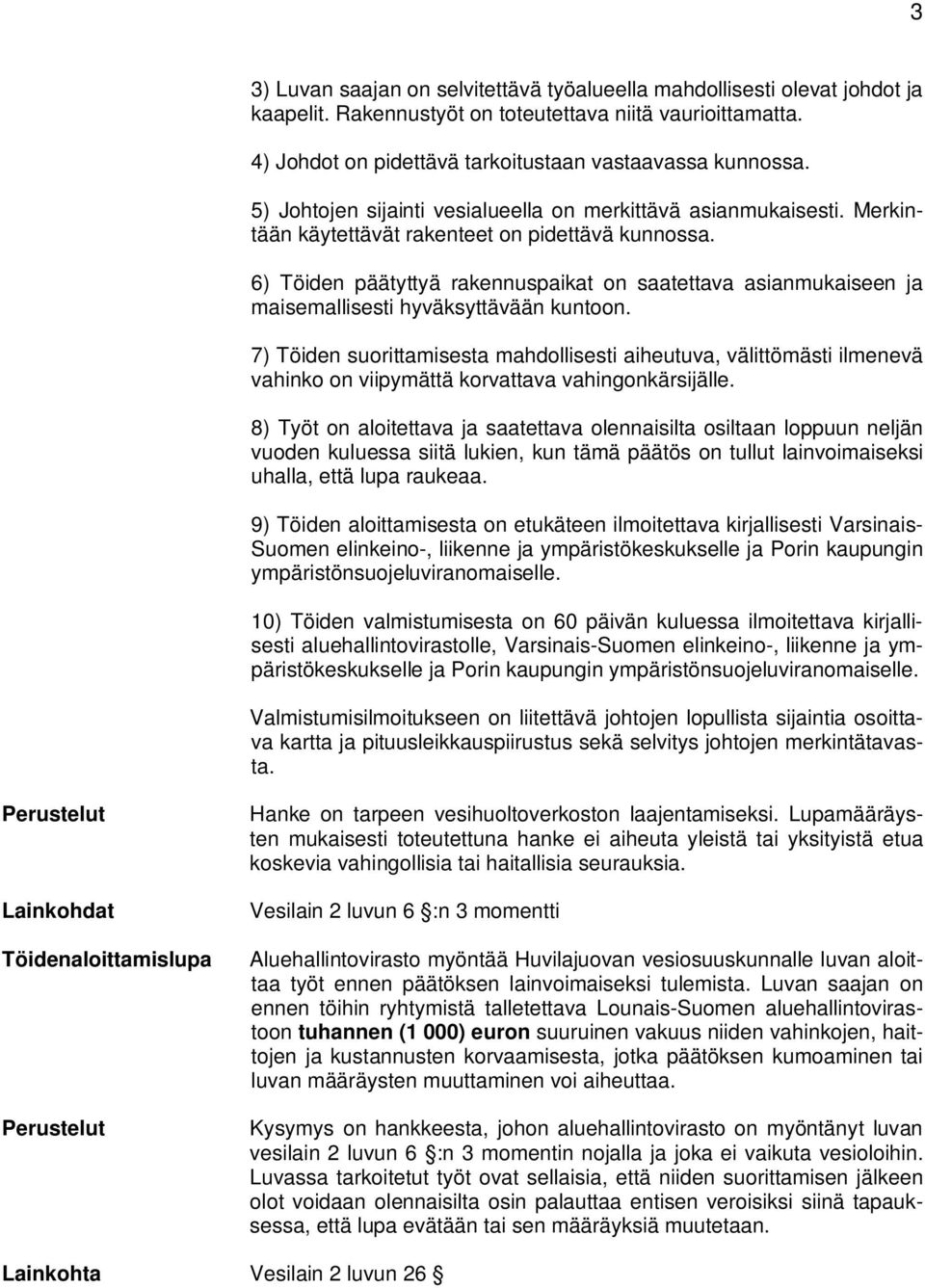

3 3 3) Luvan saajan on selvitettävä työalueella mahdollisesti olevat johdot ja kaapelit. Rakennustyöt on toteutettava niitä vaurioittamatta. 4) Johdot on pidettävä tarkoitustaan vastaavassa kunnossa. 5) Johtojen sijainti vesialueella on merkittävä asianmukaisesti. Merkintään käytettävät rakenteet on pidettävä kunnossa. 6) Töiden päätyttyä rakennuspaikat on saatettava asianmukaiseen ja maisemallisesti hyväksyttävään kuntoon. 7) Töiden suorittamisesta mahdollisesti aiheutuva, välittömästi ilmenevä vahinko on viipymättä korvattava vahingonkärsijälle. 8) Työt on aloitettava ja saatettava olennaisilta osiltaan loppuun neljän vuoden kuluessa siitä lukien, kun tämä päätös on tullut lainvoimaiseksi uhalla, että lupa raukeaa. 9) Töiden aloittamisesta on etukäteen ilmoitettava kirjallisesti Varsinais- Suomen elinkeino-, liikenne ja ympäristökeskukselle ja Porin kaupungin ympäristönsuojeluviranomaiselle. 10) Töiden valmistumisesta on 60 päivän kuluessa ilmoitettava kirjallisesti aluehallintovirastolle, Varsinais-Suomen elinkeino-, liikenne ja ympäristökeskukselle ja Porin kaupungin ympäristönsuojeluviranomaiselle. Valmistumisilmoitukseen on liitettävä johtojen lopullista sijaintia osoittava kartta ja pituusleikkauspiirustus sekä selvitys johtojen merkintätavasta. Perustelut Lainkohdat Töidenaloittamislupa Perustelut Hanke on tarpeen vesihuoltoverkoston laajentamiseksi. Lupamääräysten mukaisesti toteutettuna hanke ei aiheuta yleistä tai yksityistä etua koskevia vahingollisia tai haitallisia seurauksia. Vesilain 2 luvun 6 :n 3 momentti Aluehallintovirasto myöntää Huvilajuovan vesiosuuskunnalle luvan aloittaa työt ennen päätöksen lainvoimaiseksi tulemista. Luvan saajan on ennen töihin ryhtymistä talletettava Lounais-Suomen aluehallintovirastoon tuhannen (1 000) euron suuruinen vakuus niiden vahinkojen, haittojen ja kustannusten korvaamisesta, jotka päätöksen kumoaminen tai luvan määräysten muuttaminen voi aiheuttaa. Kysymys on hankkeesta, johon aluehallintovirasto on myöntänyt luvan vesilain 2 luvun 6 :n 3 momentin nojalla ja joka ei vaikuta vesioloihin. Luvassa tarkoitetut työt ovat sellaisia, että niiden suorittamisen jälkeen olot voidaan olennaisilta osin palauttaa entisen veroisiksi siinä tapauksessa, että lupa evätään tai sen määräyksiä muutetaan. Lainkohta Vesilain 2 luvun 26

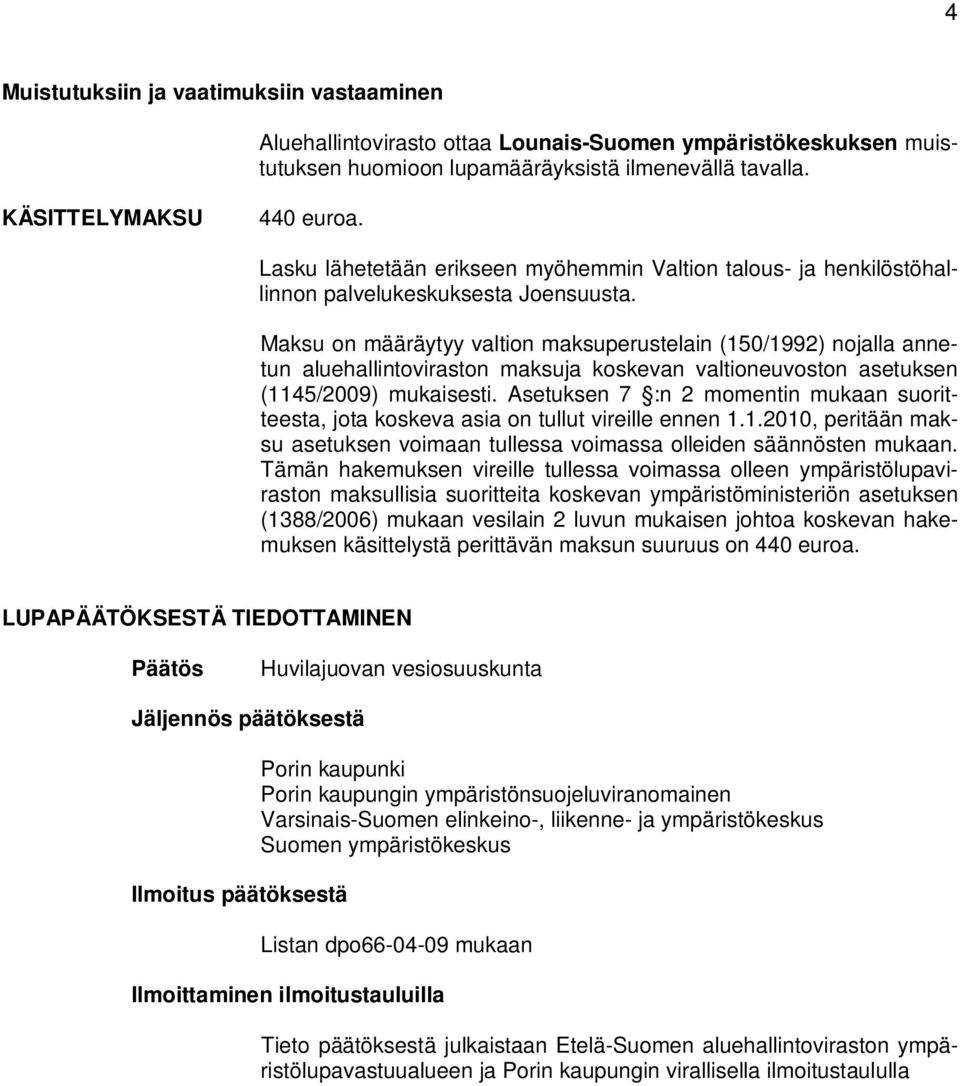

4 4 Muistutuksiin ja vaatimuksiin vastaaminen Aluehallintovirasto ottaa Lounais-Suomen ympäristökeskuksen muistutuksen huomioon lupamääräyksistä ilmenevällä tavalla. KÄSITTELYMAKSU 440 euroa. Lasku lähetetään erikseen myöhemmin Valtion talous- ja henkilöstöhallinnon palvelukeskuksesta Joensuusta. Maksu on määräytyy valtion maksuperustelain (150/1992) nojalla annetun aluehallintoviraston maksuja koskevan valtioneuvoston asetuksen (1145/2009) mukaisesti. Asetuksen 7 :n 2 momentin mukaan suoritteesta, jota koskeva asia on tullut vireille ennen , peritään maksu asetuksen voimaan tullessa voimassa olleiden säännösten mukaan. Tämän hakemuksen vireille tullessa voimassa olleen ympäristölupaviraston maksullisia suoritteita koskevan ympäristöministeriön asetuksen (1388/2006) mukaan vesilain 2 luvun mukaisen johtoa koskevan hakemuksen käsittelystä perittävän maksun suuruus on 440 euroa. LUPAPÄÄTÖKSESTÄ TIEDOTTAMINEN Päätös Huvilajuovan vesiosuuskunta Jäljennös päätöksestä Ilmoitus päätöksestä Porin kaupunki Porin kaupungin ympäristönsuojeluviranomainen Varsinais-Suomen elinkeino-, liikenne- ja ympäristökeskus Suomen ympäristökeskus Listan dpo mukaan Ilmoittaminen ilmoitustauluilla Tieto päätöksestä julkaistaan Etelä-Suomen aluehallintoviraston ympäristölupavastuualueen ja Porin kaupungin virallisella ilmoitustaululla
5 5 MUUTOKSENHAKU Liite Päätökseen saa hakea muutosta Vaasan hallinto-oikeudelta valittamalla. 1) Valitusosoitus Jukka Leinonen Saku Hurskainen Asian on ratkaissut ympäristöneuvos Jukka Leinonen. Asian on esitellyt esittelijä Saku Hurskainen. SH/tr

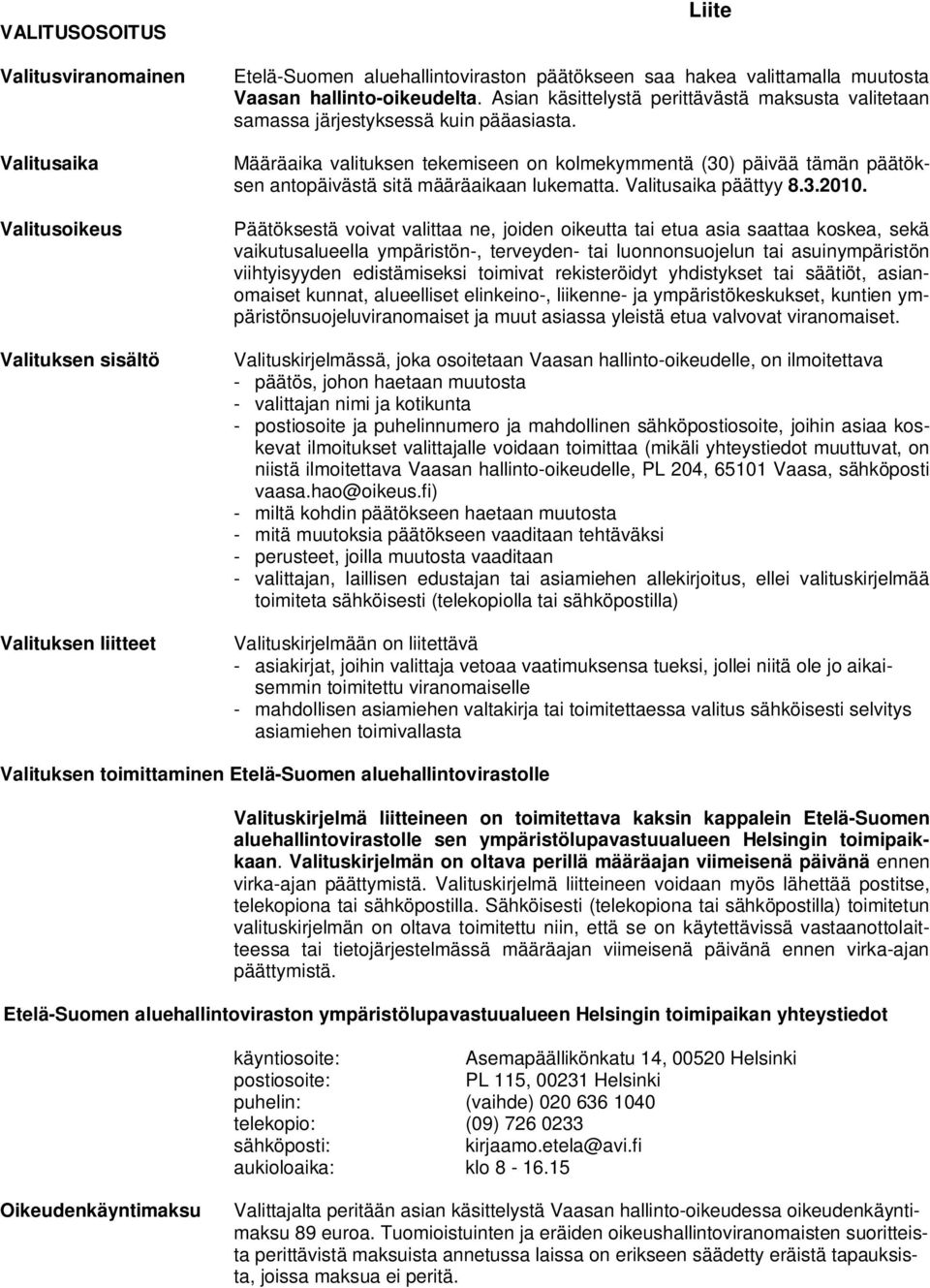

6 VALITUSOSOITUS Valitusviranomainen Valitusaika Valitusoikeus Valituksen sisältö Valituksen liitteet Liite Etelä-Suomen aluehallintoviraston päätökseen saa hakea valittamalla muutosta Vaasan hallinto-oikeudelta. Asian käsittelystä perittävästä maksusta valitetaan samassa järjestyksessä kuin pääasiasta. Määräaika valituksen tekemiseen on kolmekymmentä (30) päivää tämän päätöksen antopäivästä sitä määräaikaan lukematta. Valitusaika päättyy Päätöksestä voivat valittaa ne, joiden oikeutta tai etua asia saattaa koskea, sekä vaikutusalueella ympäristön-, terveyden- tai luonnonsuojelun tai asuinympäristön viihtyisyyden edistämiseksi toimivat rekisteröidyt yhdistykset tai säätiöt, asianomaiset kunnat, alueelliset elinkeino-, liikenne- ja ympäristökeskukset, kuntien ympäristönsuojeluviranomaiset ja muut asiassa yleistä etua valvovat viranomaiset. Valituskirjelmässä, joka osoitetaan Vaasan hallinto-oikeudelle, on ilmoitettava - päätös, johon haetaan muutosta - valittajan nimi ja kotikunta - postiosoite ja puhelinnumero ja mahdollinen sähköpostiosoite, joihin asiaa koskevat ilmoitukset valittajalle voidaan toimittaa (mikäli yhteystiedot muuttuvat, on niistä ilmoitettava Vaasan hallinto-oikeudelle, PL 204, Vaasa, sähköposti vaasa.hao@oikeus.fi) - miltä kohdin päätökseen haetaan muutosta - mitä muutoksia päätökseen vaaditaan tehtäväksi - perusteet, joilla muutosta vaaditaan - valittajan, laillisen edustajan tai asiamiehen allekirjoitus, ellei valituskirjelmää toimiteta sähköisesti (telekopiolla tai sähköpostilla) Valituskirjelmään on liitettävä - asiakirjat, joihin valittaja vetoaa vaatimuksensa tueksi, jollei niitä ole jo aikaisemmin toimitettu viranomaiselle - mahdollisen asiamiehen valtakirja tai toimitettaessa valitus sähköisesti selvitys asiamiehen toimivallasta Valituksen toimittaminen Etelä-Suomen aluehallintovirastolle Valituskirjelmä liitteineen on toimitettava kaksin kappalein Etelä-Suomen aluehallintovirastolle sen ympäristölupavastuualueen Helsingin toimipaikkaan. Valituskirjelmän on oltava perillä määräajan viimeisenä päivänä ennen virka-ajan päättymistä. Valituskirjelmä liitteineen voidaan myös lähettää postitse, telekopiona tai sähköpostilla. Sähköisesti (telekopiona tai sähköpostilla) toimitetun valituskirjelmän on oltava toimitettu niin, että se on käytettävissä vastaanottolaitteessa tai tietojärjestelmässä määräajan viimeisenä päivänä ennen virka-ajan päättymistä. Etelä-Suomen aluehallintoviraston ympäristölupavastuualueen Helsingin toimipaikan yhteystiedot käyntiosoite: Asemapäällikönkatu 14, Helsinki postiosoite: PL 115, Helsinki puhelin: (vaihde) telekopio: (09) sähköposti: kirjaamo.etela@avi.fi aukioloaika: klo Oikeudenkäyntimaksu Valittajalta peritään asian käsittelystä Vaasan hallinto-oikeudessa oikeudenkäyntimaksu 89 euroa. Tuomioistuinten ja eräiden oikeushallintoviranomaisten suoritteista perittävistä maksuista annetussa laissa on erikseen säädetty eräistä tapauksista, joissa maksua ei peritä.
YMPÄRISTÖLUPAVIRASTO Nro 92/2007/4 Dnro LSY 2007 Y 203 Annettu julkipanon jälkeen 10.9.2007
LÄNSI SUOMEN YMPÄRISTÖLUPAVIRASTO Helsinki LUPAPÄÄTÖS Nro 92/2007/4 Dnro LSY 2007 Y 203 Annettu julkipanon jälkeen 10.9.2007 ASIA HAKIJA Paineviemärin rakentaminen Raumanjuovan, Hevosluodonjuovan ja Luotsinmäenjuovan
Päätös Nro 11/2012/2 Dnro ESAVI/80/04.09/2011. Annettu julkipanon jälkeen 20.1.2012
Etelä-Suomi Päätös Nro 11/2012/2 Dnro ESAVI/80/04.09/2011 Annettu julkipanon jälkeen 20.1.2012 ASIA HAKIJA Vesijohto- ja viemäriverkoston rakentamista Pohjois-Kustavin saariston merialueelle koskevan Länsi-Suomen
ASIA HAKIJA. PÄÄTÖS Nro 17/2014/2 Dnro PSAVI/82/04.09/2013 Annettu julkipanon jälkeen 9.5.2014
1 PÄÄTÖS Nro 17/2014/2 Dnro PSAVI/82/04.09/2013 Annettu julkipanon jälkeen 9.5.2014 ASIA HAKIJA Kalajoen Käännän ojitusyhteisöjen sääntöjen vahvistaminen, Kalajoki Maanmittauslaitos PL 29 84101 Ylivieska
PÄÄTÖS. Nro 288/2013/2 Dnro ESAVI/152/04.09/2013 Annettu julkipanon jälkeen 20.12.2013
PÄÄTÖS Etelä-Suomi Nro 288/2013/2 Dnro ESAVI/152/04.09/2013 Annettu julkipanon jälkeen 20.12.2013 ASIA HAKIJA Länsi-Suomen ympäristölupaviraston 19.5.2009 antaman päätöksen nro 38/2009/2 lupamääräyksessä
YMPÄRISTÖLUPAVIRASTO Nro 18/2009/4 Dnro LSY 2008 Y 313 Annettu julkipanon jälkeen 27.3.2009
LÄNSI SUOMEN YMPÄRISTÖLUPAVIRASTO Helsinki LUPAPÄÄTÖS Nro 18/2009/4 Dnro LSY 2008 Y 313 Annettu julkipanon jälkeen 27.3.2009 ASIA HAKIJA Maalämpöputkiston asentaminen meren pohjaan Pitkäsalmeen Turun Kaistarniemen
Lämmönkeräysputkiston sijoittaminen Iso-Kukkanen-järveen ja töiden aloittaminen ennen päätöksen lainvoimaiseksi tulemista, Nastola
Etelä-Suomi Päätös Nro 83/2010/4 Dnro ESAVI/213/04.09/2010 Annettu julkipanon jälkeen 1.6.2010 ASIA LUVAN HAKIJA Lämmönkeräysputkiston sijoittaminen Iso-Kukkanen-järveen ja töiden aloittaminen ennen päätöksen
YMPÄRISTÖLUPAVIRASTO Nro 104/2007/3 Dnro LSY 2007 Y 142 Annettu julkipanon jälkeen 10.9.2007
LÄNSI SUOMEN YMPÄRISTÖLUPAVIRASTO Helsinki LUPAPÄÄTÖS Nro 104/2007/3 Dnro LSY 2007 Y 142 Annettu julkipanon jälkeen 10.9.2007 ASIA HAKIJA Paineviemärin, vesijohdon sekä valokaapelin rakentaminen Mustijoen
YMPÄRISTÖLUPAVIRASTO Nro 46/2004/4 Dnro LSY-2004-Y-98 Annettu julkipanon jälkeen 24.6.2004
LÄNSI-SUOMEN YMPÄRISTÖLUPAVIRASTO Helsinki LUPAPÄÄTÖS Nro 46/2004/4 Dnro LSY-2004-Y-98 Annettu julkipanon jälkeen 24.6.2004 ASIA LUVAN HAKIJA Vesijohdon rakentaminen Punkalaitumenjoen alitse sekä töiden
Solvallan urheiluopiston jätevedenpuhdistamon purkuputken poistamista koskevan määräajan pidentäminen, Espoo
Etelä-Suomi Päätös Nro 86/2015/2 Dnro ESAVI/1886/2015 Annettu julkipanon jälkeen 6.5.2015 ASIA Solvallan urheiluopiston jätevedenpuhdistamon purkuputken poistamista koskevan määräajan pidentäminen, Espoo
Kahden kaukolämpöputken asentaminen mereen Länsi-Turunmaan kaupungissa.
Etelä-Suomi Päätös Nro 53/2010/4 Dnro ESAVI/83/04.09/2010 Annettu julkipanon jälkeen 20.4.2010 ASIA HAKIJA MERKINTÄ HAKEMUS Suunnitelma Kahden kaukolämpöputken asentaminen mereen Länsi-Turunmaan kaupungissa.
PÄÄTÖS Nro 66/2012/2 Dnro ISAVI/12/04.09/2012 Annettu julkipanon jälkeen 12.9.2012
Itä-Suomi PÄÄTÖS Nro 66/2012/2 Dnro ISAVI/12/04.09/2012 Annettu julkipanon jälkeen 12.9.2012 ASIA HAKIJAT Laiturin rakentaminen kiinteistön Pohjoiskorvanniemi 140 407 3 153 edustalle Porovedellä, Iisalmi
Vesialueen täytön pysyttäminen Pappilansaaren kaupunginosassa tonttien 1, 2 ja 3 edustalla, Hamina
Etelä-Suomi Päätös Nro 125/2011/4 Dnro ESAVI/334/04.09/2010 Annettu julkipanon jälkeen 4.7.2011 ASIA HAKIJAT HAKEMUS Vesialueen täytön pysyttäminen Pappilansaaren kaupunginosassa tonttien 1, 2 ja 3 edustalla,
Itä-Suomen ympäristölupaviraston päätöksessä nro 3/07/1 vedenottoputken rakentamiselle asetetun määräajan pidentäminen, Hollola
Etelä-Suomi Päätös Nro 118/2010/4 Dnro ESAVI/204/04.09/2010 Annettu julkipanon jälkeen 2.7.2010 ASIA HAKIJAT Itä-Suomen ympäristölupaviraston päätöksessä nro 3/07/1 vedenottoputken rakentamiselle asetetun
Vesijohdon rakentaminen Tervajoen alitse ja valmisteluluvan saaminen ennen päätöksen lainvoimaiseksi tulemista, Janakkala
Etelä-Suomi PÄÄTÖS Nro 116/2012/2 Dnro ESAVI/25/04.09/2012 Annettu julkipanon jälkeen 28.5.2012 ASIA Vesijohdon rakentaminen Tervajoen alitse ja valmisteluluvan saaminen ennen päätöksen lainvoimaiseksi
Pieni Matkolammen laillisen vedenkorkeuden määrääminen, Parikkala. Kaakkois-Suomen elinkeino-, liikenne- ja ympäristökeskus
Etelä-Suomi Päätös Nro 74/2010/4 Dnro ESAVI/241/04.09/2010 Annettu julkipanon jälkeen 20.5.2010 ASIA LUVAN HAKIJA Pieni Matkolammen laillisen vedenkorkeuden määrääminen, Parikkala Kaakkois-Suomen elinkeino-,
Vesijohdon rakentaminen Kokemäenjoen alitse sekä töiden aloittaminen ennen lupapäätöksen lainvoimaiseksi tulemista, Pori
Etelä-Suomi Päätös Nro 64/2010/4 Dnro ESAVI/231/04.09/2010 Annettu julkipanon jälkeen 7.5.2010 ASIA HAKIJA HAKEMUS Suunnitelma Vesijohdon rakentaminen Kokemäenjoen alitse sekä töiden aloittaminen ennen
PÄÄTÖS Nro 7/2011/2 Dnro ISAVI/177/04.09/2010 Annettu julkipanon jälkeen 21.1.2011
Itä-Suomi Ympäristölupavastuualue PÄÄTÖS Nro 7/2011/2 Dnro ISAVI/177/04.09/2010 Annettu julkipanon jälkeen 21.1.2011 HAKIJA Säviän vesiosuuskunta ASIA Vesi- ja viemärijohtojen rakentaminen Nilakan Kärväslahteen
Ympäristölupahakemus, joka koskee Munaistenmetsän kaatopaikan ympäristölupapäätöksen eräiden lupamääräysten muuttamista, Uusikaupunki.
Etelä-Suomi Päätös Nro 103/2013/1 Dnro ESAVI/257/04.08/2012 Annettu julkipanon jälkeen 5.6.2013 ASIA Ympäristölupahakemus, joka koskee Munaistenmetsän kaatopaikan ympäristölupapäätöksen eräiden lupamääräysten
Varsinais-Suomen elinkeino-, liikenne- ja ympäristökeskus, liikenne ja infrastruktuuri
Etelä-Suomi Päätös Nro 1/2011/4 Dnro ESAVI/494/04.09/2010 Annettu julkipanon jälkeen 17.1.2011 ASIA HAKIJA Länsi-Suomen ympäristölupaviraston 13.12.2006 antamassa päätöksessä nro 173/2006/3 rakentamistöiden
Kalojen kasvattaminen verkkoaltaissa Pujon saaren koillispuolella yhteisellä vesialueella RN:o 876:1 Kettelin kylässä, Uusikaupunki
Etelä-Suomi Päätös Nro 41/2013/2 Dnro ESAVI/51/04.08/2011 Annettu julkipanon jälkeen 1.3.2013 ASIA Kalojen kasvattaminen verkkoaltaissa Pujon saaren koillispuolella yhteisellä vesialueella RN:o 876:1 Kettelin
LUPAPÄÄTÖS Nro 23/10/2 Dnro PSAVI/73/04.09/2010 Annettu julkipanon jälkeen 21.4.2010 ASIA LUVAN HAKIJA
LUPAPÄÄTÖS Nro 23/10/2 Dnro PSAVI/73/04.09/2010 Annettu julkipanon jälkeen 21.4.2010 1 ASIA LUVAN HAKIJA Oikaraisen sillan rakentamista ja Hanniojan uoman siirtämistä koskevan aluehallintoviraston päätöksen
Vesi- ja viemärijohtojen rakentaminen Valkerpyyjärven pohjaan, Nummi- Pusula
Etelä-Suomi Päätös Nro 43/2012/2 Dnro ESAVI/596/04.09/2010 Annettu julkipanon jälkeen 1.3.2012 ASIA Vesi- ja viemärijohtojen rakentaminen Valkerpyyjärven pohjaan, Nummi- Pusula HAKIJA Tavolan vesiosuuskunta
Metsänomistajia edustavan jäsenen määrääminen Järvi-Suomen Uittoyhdistykseen ja sen hallitukseen, Savonlinna
Itä-Suomi Päätös Nro 40/2012/2 Dnro ISAVI/31/04.09/2012 Annettu julkipanon jälkeen 16.5.2012 ASIA HAKIJA Metsänomistajia edustavan jäsenen määrääminen Järvi-Suomen Uittoyhdistykseen ja sen hallitukseen,
Jatkoaika Mussalon sataman konttiterminaalin laajentamista koskevien töiden loppuunsaattamiseksi, Kotka
Etelä-Suomi Päätös Nro 223/2010/4 Dnro ESAVI/511/04.09/2010 Annettu julkipanon jälkeen 24.11.2010 ASIA HAKIJA Jatkoaika Mussalon sataman konttiterminaalin laajentamista koskevien töiden loppuunsaattamiseksi,
PÄÄTÖS Nro 27/2012/2 Dnro ISAVI/92/04.09/2011 Annettu julkipanon jälkeen 20.4.2012
Itä-Suomi PÄÄTÖS Nro 27/2012/2 Dnro ISAVI/92/04.09/2011 Annettu julkipanon jälkeen 20.4.2012 HAKIJA Pohjois-Karjalan rajavartiosto ASIA Sillan rakentaminen Koitereeseen laskevan Hiienjoen yli, Ilomantsi
Vesijohdon rakentaminen merialueelle Tuomasniemen edustalla, Naantali
Etelä-Suomi Päätös Nro 84/2010/4 Dnro ESAVI/69/04.09/2010 Annettu julkipanon jälkeen 7.6.2010 ASIA HAKIJA MERKINTÄ HAKEMUS Suunnitelma Vesijohdon rakentaminen merialueelle Tuomasniemen edustalla, Naantali
Sikalan laajentamista koskevan ympäristölupapäätöksen täytäntöönpano muutoksenhausta huolimatta, Marttila. Ympäristönsuojelulain 101
Etelä-Suomi Päätös Nro 163/2012/1 Dnro ESAVI/125/04.08/2012 Annettu julkipanon jälkeen 11.10.2012 ASIA Sikalan laajentamista koskevan ympäristölupapäätöksen täytäntöönpano muutoksenhausta huolimatta, Marttila.
Paineviemärin ja vesijohdon rakentaminen Mustionjoen alitse sekä valmistelulupa,
Etelä-Suomi PÄÄTÖS Nro 253/2013/2 Dnro ESAVI/125/04.09/2013 Annettu julkipanon jälkeen 18.11.2013 ASIA Paineviemärin ja vesijohdon rakentaminen Mustionjoen alitse sekä valmistelulupa, Raasepori HAKIJA
PÄÄTÖS Nro 6/2011/2 Dnro ISAVI/162/04.09/2010 Annettu julkipanon jälkeen 19.1.2011
Itä-Suomi Ympäristölupavastuualue PÄÄTÖS Nro 6/2011/2 Dnro ISAVI/162/04.09/2010 Annettu julkipanon jälkeen 19.1.2011 HAKIJA Hannu Mutanen ASIA Viinijärven Uuronlahdella tilalle Uuronsaari 607-414-38-32
ASIA HAKIJA. PÄÄTÖS Nro 16/2014/2 Dnro PSAVI/8/04.09/2014 Annettu julkipanon jälkeen 12.5.2014
1 PÄÄTÖS Nro 16/2014/2 Dnro PSAVI/8/04.09/2014 Annettu julkipanon jälkeen 12.5.2014 ASIA HAKIJA Nivalan Padingin ojitusyhteisön sääntöjen vahvistaminen, Nivala Maanmittauslaitos PL 29 84101 Ylivieska 2
YMPÄRISTÖLUPAVIRASTO Nro 44/2007/4 Dnro LSY 2006 Y 323 Annettu julkipanon jälkeen
LÄNSI SUOMEN YMPÄRISTÖLUPAVIRASTO Helsinki LUPAPÄÄTÖS Nro 44/2007/4 Dnro LSY 2006 Y 323 Annettu julkipanon jälkeen 24.5.2007 ASIA LUVAN HAKIJA Vesijohdon rakentaminen Lampinjoen alitse Onnenkosken kohdalla
Päätös. Etelä-Suomi Nro 162/2011/1 Dnro ESAVI/220/04.08/2011
Päätös Etelä-Suomi Nro 162/2011/1 Dnro ESAVI/220/04.08/2011 Annettu julkipanon jälkeen 13.12.2011 ASIA Päätös ympäristönsuojelulain (86/2000) 115 :n mukaisesta hakemuksesta, joka koskee Etelä-Suomen aluehallintoviraston
LUPAPÄÄTÖS Nro 90/07/1 Dnro Psy-2007-y-72 Annettu julkipanon jälkeen 29.8.2007 ASIA LUVAN HAKIJA
1 LUPAPÄÄTÖS Nro 90/07/1 Dnro Psy-2007-y-72 Annettu julkipanon jälkeen 29.8.2007 ASIA LUVAN HAKIJA Siirtoviemärin ja yhdysvesijohdon rakentaminen Levijärven alitse, Kittilä Levin Vesihuolto Oy PL 35 99131
ASIA LUVAN HAKIJAT. LUPAPÄÄTÖS Nro 27/2013/1 Dnro PSAVI/123/04.08/2012 Annettu julkipanon jälkeen 18.3.2013
1 LUPAPÄÄTÖS Nro 27/2013/1 Dnro PSAVI/123/04.08/2012 Annettu julkipanon jälkeen 18.3.2013 ASIA LUVAN HAKIJAT Eläinsuojan toimintaa koskeva ympäristölupa, Muonio Rajander Sauli ja Jaana Kaalamanniementie
LUPAPÄÄTÖS Nro 41/10/2 Dnro PSAVI/79/04.09/2010 Annettu julkipanon jälkeen 1.7.2010 ASIA LUVAN HAKIJA
LUPAPÄÄTÖS Nro 41/10/2 Dnro PSAVI/79/04.09/2010 Annettu julkipanon jälkeen 1.7.2010 1 ASIA LUVAN HAKIJA Tikkalansalmen raittisillan rakentamisajan jatkaminen, Sotkamo Pohjois-Pohjanmaan elinkeino-, liikenne-
Päätös Nro 19/2012/2 Länsi- ja Sisä-Suomi Dnro LSSAVI/120/04.09/2011
Päätös Nro 19/2012/2 Länsi- ja Sisä-Suomi Dnro LSSAVI/120/04.09/2011 Annettu julkipanon jälkeen 16.4.2012 ASIA Paineviemärin ja vesijohdon rakentaminen Äijälänsalmen ali ja töiden aloittaminen ennen lupapäätöksen
Päätös Nro 145/2011/4 Dnro ESAVI/32/04.09/2011. Annettu julkipanon jälkeen 28.7.2011
Etelä-Suomi Päätös Nro 145/2011/4 Dnro ESAVI/32/04.09/2011 Annettu julkipanon jälkeen 28.7.2011 ASIA HAKIJA HAKEMUS Suunnitelma Telekaapelin asentaminen suuntaporaamalla Tuusulanjoen alitse Myllykylässä
Päätös ympäristönsuojelulain 35 :n mukaisen Lemminkäinen Infra Oy:n Bastukärrin louheen murskaamon toiminnan muuttamista koskevan lupahakemuksen
Etelä-Suomi Päätös Nro 44/2010/1 Dnro ESAVI/613/04.08/2010 Annettu julkipanon jälkeen 5.11.2010 ASIA Päätös ympäristönsuojelulain 35 :n mukaisen Lemminkäinen Infra Oy:n Bastukärrin louheen murskaamon toiminnan
Päätös Nro 245/2011/4 Dnro ESAVI/171/04.09/2011. Annettu julkipanon jälkeen
Etelä-Suomi Päätös Nro 245/2011/4 Dnro ESAVI/171/04.09/2011 Annettu julkipanon jälkeen 28.11.2011 ASIA HAKIJA HAKEMUS Suunnitelma Paineviemärien rakentaminen suuntaporaamalla Kokemäenjoen alitse Karjarannan
Länsi-Suomen ympäristölupaviraston päätökseen nro 57/2006/4 sisältyvän töiden suorittamista koskevan ajan muuttaminen, Kankaanpää
Etelä-Suomi Päätös Nro 116/2011/4 Dnro ESAVI/62/04.09/2011 Annettu julkipanon jälkeen 29.6.2011 ASIA HAKIJA Länsi-Suomen ympäristölupaviraston päätökseen nro 57/2006/4 sisältyvän töiden suorittamista koskevan
Päätös Nro 106/2011/4 Dnro ESAVI/49/04.09/2011. Annettu julkipanon jälkeen 27.6.2011
Etelä-Suomi Päätös Nro 106/2011/4 Dnro ESAVI/49/04.09/2011 Annettu julkipanon jälkeen 27.6.2011 ASIA Aluehallintoviraston 10.11.2010 antaman vesialueen ruoppausta ym. vesialueelle rakentamista koskevan
PÄÄTÖS. Nro 2/2013/1 Länsi- ja Sisä-Suomi Dnro LSSAVI/190/04.08/2012 Annettu julkipanon jälkeen 29.1.2013
PÄÄTÖS Nro 2/2013/1 Länsi- ja Sisä-Suomi Dnro LSSAVI/190/04.08/2012 Annettu julkipanon jälkeen 29.1.2013 ASIA Boliden Kokkola Oy:n sinkkitehtaan ympäristöluvan (LSY-2003-Y-410) lupamääräyksen 33 mukaiselle
Hakemus on tullut vireille Ympäristönsuojelulaki 28 :n 1 momentti ja 58 Ympäristönsuojeluasetuksen 1 :n 1 momentin 3 b)
Etelä-Suomi Päätös Nro 27/2010/1 Dnro ESAVI/516/04.08/2010 Annettu julkipanon jälkeen 6.7.2010 ASIA Ympäristönsuojelulain 58 :n mukainen hakemus Varissuon Lämpö Oy:n lämpökeskuksen ympäristöluvan (Lounais-Suomen
YMPÄRISTÖLUPAVIRASTO Nro 70/2004/4 Dnro LSY-2003-Y-224 Annettu julkipanon jälkeen 16.9.2004
LÄNSI-SUOMEN YMPÄRISTÖLUPAVIRASTO Helsinki LUPAPÄÄTÖS Nro 70/2004/4 Dnro LSY-2003-Y-224 Annettu julkipanon jälkeen 16.9.2004 ASIA LUVAN HAKIJAT Laiturin ja rannan täytön pysyttäminen tilan Pajuniemi RN:o
Sähkökaapelin asentaminen suuntaporaamalla Keravanjoen alitse sekä töiden aloittaminen ennen lupapäätöksen lainvoimaiseksi tulemista, Kerava
Etelä-Suomi Päätös Nro 22/2012/2 Dnro ESAVI/184/04.09/2011 Annettu julkipanon jälkeen 6.2.2012 ASIA HAKIJA HAKEMUS Suunnitelma Sähkökaapelin asentaminen suuntaporaamalla Keravanjoen alitse sekä töiden
Päätös Nro 181/2011/4 Dnro ESAVI/51/04.09/2011. Annettu julkipanon jälkeen 2.9.2011
Etelä-Suomi Päätös Nro 181/2011/4 Dnro ESAVI/51/04.09/2011 Annettu julkipanon jälkeen 2.9.2011 ASIA HAKIJA Strömman kanavaan merialueelle asennettavia valokaapelien suojaputkia koskevan Etelä-Suomen aluehallintoviraston
YMPÄRISTÖLUPAVIRASTO Nro 25/2009/1 Dnro LSY-2009-Y-23 Annettu julkipanon jälkeen
LÄNSI-SUOMEN YMPÄRISTÖLUPAVIRASTO Helsinki LUPAPÄÄTÖS Nro 25/2009/1 Dnro LSY-2009-Y-23 Annettu julkipanon jälkeen 1.6.2009 ASIA HAKIJA Vesijohdon ja paineviemärin rakentaminen Hirvihaaranjoen alitse sekä
Päätös Nro 233/2011/4 Dnro ESAVI/170/04.09/2011. Annettu julkipanon jälkeen
Etelä-Suomi Päätös Nro 233/2011/4 Dnro ESAVI/170/04.09/2011 Annettu julkipanon jälkeen 4.11.2011 ASIA HAKIJA Kyynärjärven kunnostus- ja ruoppaustöitä koskevien Länsi-Suomen ympäristölupaviraston lupapäätöksen
YMPÄRISTÖLUPAVIRASTO Nro 124/2006/4 Dnro LSY 2006 Y 152 Annettu julkipanon jälkeen 9.10.2006
LÄNSI SUOMEN YMPÄRISTÖLUPAVIRASTO Helsinki LUPAPÄÄTÖS Nro 124/2006/4 Dnro LSY 2006 Y 152 Annettu julkipanon jälkeen 9.10.2006 ASIA LUVAN HAKIJA Vesi, viemäri ja sähköjohtojen asentaminen mereen Harvan
YMPÄRISTÖLUPAVIRASTO Nro 73/2008/2 Dnro LSY 2008 Y 151. Tietoliikennekaapelin asentaminen Framnäsin niemestä Seiliin Nauvon
LÄNSI SUOMEN YMPÄRISTÖLUPAVIRASTO Helsinki LUPAPÄÄTÖS Nro 73/2008/2 Dnro LSY 2008 Y 151 Annettu julkipanon jälkeen 28.11.2008 ASIA HAKIJA Tietoliikennekaapelin asentaminen Framnäsin niemestä Seiliin Nauvon
YMPÄRISTÖLUPAVIRASTO Nro 61/2008/4 Dnro LSY 2008 Y 2 Annettu julkipanon jälkeen
LÄNSI SUOMEN YMPÄRISTÖLUPAVIRASTO Helsinki LUPAPÄÄTÖS Nro 61/2008/4 Dnro LSY 2008 Y 2 Annettu julkipanon jälkeen 26.5.2008 ASIA HAKIJA Vesijohdon rakentaminen Karvianjoen alitse sekä töiden aloittaminen
Itä-Suomen ympäristölupaviraston toimintaa jatkaa 1.1.2010 lukien Itä-Suomen aluehallintoviraston ympäristölupavastuualue.
Itä-Suomi Ympäristölupavastuualue PÄÄTÖS Nro 35/2011/1 Dnro ISAVI/14/04.08/2010 Annettu julkipanon jälkeen 8.3.2011 Itä-Suomen ympäristölupaviraston toimintaa jatkaa 1.1.2010 lukien Itä-Suomen aluehallintoviraston
YMPÄRISTÖLUPAVIRASTO Nro 61/2009/4 Dnro LSY-2009-Y-44 Annettu julkipanon jälkeen 16.9.2009
LÄNSI-SUOMEN YMPÄRISTÖLUPAVIRASTO Helsinki PÄÄTÖS Nro 61/2009/4 Dnro LSY-2009-Y-44 Annettu julkipanon jälkeen 16.9.2009 ASIA LUVAN HAKIJA Venesataman rakentaminen Rymättylän Ajolan kylään tilan Ajola RN:o
YMPÄRISTÖLUPAVIRASTO Nro 41/2004/4 Dnro LSY-2004-Y-78. Vesialueen ja rannan ruoppaaminen tilan Huhtala RN:o 1:81 edustalla,
LÄNSI-SUOMEN YMPÄRISTÖLUPAVIRASTO Helsinki LUPAPÄÄTÖS Nro 41/2004/4 Dnro LSY-2004-Y-78 Annettu julkipanon jälkeen 8.6.2004 ASIA HAKIJAT Vesialueen ja rannan ruoppaaminen tilan Huhtala RN:o 1:81 edustalla,
Päätös Nro 216/2011/4 Dnro ESAVI/152/04.09/2011. Annettu julkipanon jälkeen
Etelä-Suomi Päätös Nro 216/2011/4 Dnro ESAVI/152/04.09/2011 Annettu julkipanon jälkeen 19.10.2011 ASIA HAKIJA Länsi-Suomen ympäristölupaviraston päätöksessä nro 76/2007/4 vesijohdon ja paineviemärin rakentamiselle
Maakaasun jakeluputken rakentaminen Hirvihaaranjoen alitse ja töiden aloittaminen ennen päätöksen lainvoimaiseksi tulemista, Mäntsälä
Etelä-Suomi Päätös Nro 179/2011/4 Dnro ESAVI/93/04.09/2011 Annettu julkipanon jälkeen 2.9.2011 ASIA Maakaasun jakeluputken rakentaminen Hirvihaaranjoen alitse ja töiden aloittaminen ennen päätöksen lainvoimaiseksi
Päätös Nro 8/2010/2 Länsi- ja Sisä-Suomi Dnro LSSAVI/50/04.09/2010
Päätös Nro 8/2010/2 Länsi- ja Sisä-Suomi Dnro LSSAVI/50/04.09/2010 Annettu julkipanon jälkeen 15.6.2010 ASIA Paineviemärin ja vesijohdon rakentaminen Kyrönjoen ali sekä töiden aloittaminen ennen lupapäätöksen
Sikalan laajentamista koskeva ympäristölupahakemus, Somero.
Etelä-Suomi Päätös Nro 25/2011/3 Dnro ESAVI/400/04.08/2010 Annettu julkipanon jälkeen 16.5.2011 ASIA Sikalan laajentamista koskeva ympäristölupahakemus, Somero. HAKIJA Antti ja Taru Välttilä Jaatilantie
YMPÄRISTÖLUPAVIRASTO Nro 129/2005/4 Dnro LSY-2005-Y-185 Annettu julkipanon jälkeen Paineviemärin rakentaminen Lapuanjoen alitse, Kuortane.
LÄNSI-SUOMEN YMPÄRISTÖLUPAVIRASTO Helsinki LUPAPÄÄTÖS Nro 129/2005/4 Dnro LSY-2005-Y-185 Annettu julkipanon jälkeen 31.10.2005 ASIA LUVAN HAKIJA Paineviemärin rakentaminen Lapuanjoen alitse, Kuortane.
YMPÄRISTÖLUPAVIRASTO Nro 54/2005/4 Dnro LSY-2005-Y-125
LÄNSI-SUOMEN YMPÄRISTÖLUPAVIRASTO Helsinki LUPAPÄÄTÖS Nro 54/2005/4 Dnro LSY-2005-Y-125 Annettu julkipanon jälkeen 27.5.2005 ASIA HAKIJA Vesijohdon rakentamista koskevan päätöksen nro 54/2004/4 osittainen
Laiturin pysyttämiselle ja parantamiselle Länsi-Suomen ympäristölupaviraston päätöksessä nro 109/2005/4 määrätyn rakentamisajan pidentäminen,
Etelä-Suomi Päätös Nro 183/2010/4 Dnro ESAVI/315/04.09/2010 Annettu julkipanon jälkeen 26.10.2010 ASIA HAKIJA Laiturin pysyttämiselle ja parantamiselle Länsi-Suomen ympäristölupaviraston päätöksessä nro
Sähkökaapelin asentaminen mereen välille Träsknäsudden Sandudden Våtskärin saaressa, Loviisa
Etelä-Suomi PÄÄTÖS Nro 225/2012/2 Dnro ESAVI/114/04.09/2012 Annettu julkipanon jälkeen 23.10.2012 ASIA Sähkökaapelin asentaminen mereen välille Träsknäsudden Sandudden Våtskärin saaressa, Loviisa HAKIJA
YMPÄRISTÖLUPAVIRASTO Nro 2/2009/4 Dnro LSY 2008 Y 292 Annettu julkipanon jälkeen
LÄNSI SUOMEN YMPÄRISTÖLUPAVIRASTO Helsinki LUPAPÄÄTÖS Nro 2/2009/4 Dnro LSY 2008 Y 292 Annettu julkipanon jälkeen 15.1.2009 ASIA Länsi Suomen ympäristölupaviraston päätöksessä nro 82/2006/4 vesijohdon
Päätös. Päätös ympäristönsuojelulain 35 :n mukaisen jätevesilietteen kalkkistabilointia koskevan ympäristölupahakemuksen raukeamisesta, Kouvola
Etelä-Suomi Päätös Nro 75/2010/2 Dnro ESAVI/282/04.08/2010 Annettu julkipanon jälkeen 10.11.2010 ASIA Päätös ympäristönsuojelulain 35 :n mukaisen jätevesilietteen kalkkistabilointia koskevan ympäristölupahakemuksen
PÄÄTÖS Nro 2/2011/2 Dnro ISAVI/170/04.09/2010 Annettu julkipanon jälkeen 5.1.2011
Itä-Suomi Ympäristölupavastuualue PÄÄTÖS Nro 2/2011/2 Dnro ISAVI/170/04.09/2010 Annettu julkipanon jälkeen 5.1.2011 HAKIJA Savon Voima Verkko Oy ASIA Kaapelin rakentaminen Kallaveteen välille Säyneensalo
Päätös. Ympäristönsuojelulain mukainen hakemus, joka koskee autopurkamon toimintaa, Helsinki.
Päätös Etelä-Suomi Nro 169/2013/1 Dnro ESAVI/170/04.08/2010 Annettu julkipanon jälkeen 10.9.2013 ASIA Ympäristönsuojelulain mukainen hakemus, joka koskee autopurkamon toimintaa, Helsinki. LAITOS Auto-pläkkärit
Lupa uittoyhdistyksen omistaman kiinteistön myymiseen, Kuhmo
LUPAPÄÄTÖS Nro 72/04/2 Dnro Psy-2004-y-141 Annettu julkipanon jälkeen 1.12.2004 1 ASIA LUVAN HAKIJA Lupa uittoyhdistyksen omistaman kiinteistön myymiseen, Kuhmo Oulujoen Uittoyhdistys / VT Kerttu Haapamäki
Vesijohdon sijoittaminen mereen Inkoon kunnan vesijohtoverkostosta Svartbäckin kylästä Bågaskärin saarelle, Inkoo
Etelä-Suomi Päätös Nro 55/2012/2 Dnro ESAVI/516/04.09/2010 Annettu julkipanon jälkeen 13.3.2012 ASIA HAKIJAT HAKEMUS Suunnitelma Vesijohdon sijoittaminen mereen Inkoon kunnan vesijohtoverkostosta Svartbäckin
Laiturin, veneen kiinnityspaalujen ja poijun rakentaminen sekä vesialueen ruoppaus Papinsaaressa kiinteistöllä 853-58-5-2, Turku
Etelä-Suomi Päätös Nro 79/2010/4 Dnro ESAVI/124/04.09/2010 Annettu julkipanon jälkeen 27.5.2010 ASIA HAKIJA MERKINTÄ HAKEMUS Suunnitelma Laiturin, veneen kiinnityspaalujen ja poijun rakentaminen sekä vesialueen
Sähkökaapelien rakentaminen Aurajoen alitse ja töiden aloittaminen ennen lupapäätöksen lainvoimaiseksi tulemista, Turku
Etelä-Suomi Päätös Nro 61/2010/4 Dnro ESAVI/305/04.09/2010 Annettu julkipanon jälkeen 6.5.2010 ASIA HAKIJA Sähkökaapelien rakentaminen Aurajoen alitse ja töiden aloittaminen ennen lupapäätöksen lainvoimaiseksi
Sähkökaapelin rakentaminen Kyrönjoen alitse sekä valmistelulupa, Ilmajoki. Vesilain 3 luvun 3 :n 4 kohta ja 1 luvun 7 :n 1 momentti.
PÄÄTÖS Nro 86/2012/2 Dnro LSSAVI/59/04.09/2012 Annettu julkipanon jälkeen 31.10.2012 ASIA HAKIJA Sähkökaapelin rakentaminen Kyrönjoen alitse sekä valmistelulupa, Ilmajoki Fortum Sähkönsiirto Oy HAKEMUKSEN
ASIA HAKIJA. LUPAPÄÄTÖS Nro 97/11/1 Dnro PSAVI/37/04.08/2011 Annettu julkipanon jälkeen 19.10.2011
1 LUPAPÄÄTÖS Nro 97/11/1 Dnro PSAVI/37/04.08/2011 Annettu julkipanon jälkeen 19.10.2011 ASIA HAKIJA Ampumarataa koskevan ympäristöluvan raukeaminen, Tervola Maavoimien Materiaalilaitoksen Esikunta Huolto-osasto
Sähkökaapelin rakentaminen Äijälänsalmen alitse sekä valmistelulupa, Jyväskylä. Vesilain 3 luvun 3 :n 4) kohta ja 1 luvun 7 :n 1 momentti
Länsi- ja Sisä-Suomi PÄÄTÖS Nro 50/2012/2 Dnro LSSAVI/6/04.09/2012 Annettu julkipanon jälkeen 16.7.2012 ASIA HAKIJA Sähkökaapelin rakentaminen Äijälänsalmen alitse sekä valmistelulupa, Jyväskylä JE-Siirto
Jätevesilietteen mädätyslaitos Topinojan lietteenkäsittelyalue Pitkäsaarenkuja, Turku
Etelä-Suomi Päätös Nro 29/2010/2 Dnro ESAVI/484/04.08/2010 Annettu julkipanon jälkeen 1.7.2010 ASIA Ympäristönsuojelulain (86/2000) 35 :n mukainen ympäristölupahakemus Biovakka Suomi Oy:n Topinojan jätevesilietteiden
ASIA HAKIJA. PÄÄTÖS Nro 57/2014/1 Dnro PSAVI/44/04.08/2014 Annettu julkipanon jälkeen 13.6.2014
PÄÄTÖS Nro 57/2014/1 Dnro PSAVI/44/04.08/2014 Annettu julkipanon jälkeen 13.6.2014 1 ASIA VR-Yhtymä Oy:n Oritkarin yhdistettyjen kuljetusten terminaalin ympäristölupapäätöksen PPO-2003-Y-20-111 rauettaminen,
YMPÄRISTÖLUPAVIRASTO Nro 120/2004/4 Dnro LSY-2004-Y-168. Paineviemärin rakentaminen Savonjokeen, Vimpeli
LÄNSI-SUOMEN YMPÄRISTÖLUPAVIRASTO Helsinki LUPAPÄÄTÖS Nro 120/2004/4 Dnro LSY-2004-Y-168 Annettu julkipanon jälkeen 22.12.2004 ASIA LUVAN HAKIJA Paineviemärin rakentaminen Savonjokeen, Vimpeli Vimpelin
ASIA Ranta-alueen ruoppaus tiloilla Niemi RN:o 11:90 ja Näätkivi RN:o 11:39, Tornio LUVAN HAKIJAT
1 PÄÄTÖS Nro 57/12/2 Dnro PSAVI/136/04.09/2010 Annettu julkipanon jälkeen 28.8.2012 ASIA Ranta-alueen ruoppaus tiloilla Niemi RN:o 11:90 ja Näätkivi RN:o 11:39, Tornio LUVAN HAKIJAT Matti Kulju ja Marja-Liisa
Jo rakennetun laiturin pysyttäminen yhteisellä alueella RN:o 876:5 kiinteistön Fredriksdal RN:o 3:138 edustalla Kallbäckin kylässä, Sipoo
Etelä-Suomi PÄÄTÖS Nro 12/2013/2 Dnro ESAVI/56/04.09/2012 Annettu julkipanon jälkeen 6.2.2013 ASIA Jo rakennetun laiturin pysyttäminen yhteisellä alueella RN:o 876:5 kiinteistön Fredriksdal RN:o 3:138
Kiinteistön RN:o 1:32 ranta-alueen ja pengerryksen kunnostamisen pysyttäminen Vehkasaaressa Hakalehdon kylässä, Espoo
Etelä-Suomi Päätös Nro 39/2011/4 Dnro ESAVI/417/04.09/2010 Annettu julkipanon jälkeen 28.2.2011 ASIA HAKIJA HAKEMUS Suunnitelma Kiinteistön RN:o 1:32 ranta-alueen ja pengerryksen kunnostamisen pysyttäminen
Ympäristönsuojelulain mukainen hakemus, joka koskee ylijäämämaiden käsittelyä ja varastointia Vuosaaren satamakeskuksen alueella, Helsinki.
Etelä-Suomi Päätös Nro 110/2013/1 Dnro ESAVI/24/04.08/2012 Annettu julkipanon jälkeen 4.6.2013 ASIA Ympäristönsuojelulain mukainen hakemus, joka koskee ylijäämämaiden käsittelyä ja varastointia Vuosaaren
Hakemus, joka koskee Laskolan suljetun kaatopaikan sulkemissuunnitelman muuttamista ja jatkoajan hyväksymistä sulkemistoimenpiteille, Hausjärvi.
Etelä-Suomi Päätös Nro 33/2011/2 Dnro ESAVI/757/04.08/2010 Annettu julkipanon jälkeen 19.4.2011 ASIA Hakemus, joka koskee Laskolan suljetun kaatopaikan sulkemissuunnitelman muuttamista ja jatkoajan hyväksymistä
Sähkökaapelien rakentaminen Aurajoen alitse sekä töiden aloittaminen ennen lupapäätöksen lainvoimaiseksi tulemista, Turku
Etelä-Suomi Päätös Nro 80/2010/4 Dnro ESAVI/341/04.09/2010 Annettu julkipanon jälkeen 27.5.2010 ASIA HAKIJA Sähkökaapelien rakentaminen Aurajoen alitse sekä töiden aloittaminen ennen lupapäätöksen lainvoimaiseksi
Päätös Nro 145/2012/1 Dnro ESAVI/193/04.08/2012. Annettu julkipanon jälkeen 21.9.2012
Etelä-Suomi Päätös Nro 145/2012/1 Dnro ESAVI/193/04.08/2012 Annettu julkipanon jälkeen 21.9.2012 ASIA Ympäristönsuojelulain 57 :n mukainen hakemus, joka koskee Lassila & Tikanoja Oyj:n Savion jätehuoltoalueen
Rämepuron koetoimintailmoitusta koskevaan päätökseen nro 57/2013/1 liittyvän kaivannaisjätealueen
PÄÄTÖS Nro 77/2014/1 Dnro ISAVI/27/04.08/2014 Itä-Suomi Annettu julkipanon jälkeen 9.10.2014 ASIA Rämepuron koetoimintailmoitusta koskevaan päätökseen nro 57/2013/1 liittyvän kaivannaisjätealueen vakuuden
PÄÄTÖS. Nro 11/2014/1 Länsi- ja Sisä-Suomi Dnro LSSAVI/264/04.08/2010 Annettu julkipanon jälkeen
PÄÄTÖS Nro 11/2014/1 Länsi- ja Sisä-Suomi Dnro LSSAVI/264/04.08/2010 Annettu julkipanon jälkeen 28.1.2014 ASIA Ruoppausmassa-alueen R809 sulkemista Kokkolan suurteollisuusalueella koskevan ympäristölupahakemuksen
Etelä-Suomen aluehallintovirasto Ympäristönsuojeluasetuksen 5 :n 1 momentin kohdat 13 c ja f
Etelä-Suomi Päätös Nro 220/2013/1 Dnro ESAVI/473/04.08/2010 Annettu julkipanon jälkeen 6.11.2013 ASIA Ympäristölupahakemus, joka koskee Hevosopisto Oy:n kuivikelantaa käyttävää lämpökeskusta, Ypäjä LAITOS
YMPÄRISTÖLUPAVIRASTO Nro 55/2004/4 Dnro LSY-2004-Y-111
LÄNSI-SUOMEN YMPÄRISTÖLUPAVIRASTO Helsinki LUPAPÄÄTÖS Nro 55/2004/4 Dnro LSY-2004-Y-111 Annettu julkipanon jälkeen 5.8.2004 ASIA HAKIJA Vesijohdon rakentaminen Parattulanlahden alitse ja töiden aloittaminen
Asia on tullut vireille aluehallintovirastossa
Etelä-Suomi Päätös Nro 165/2013/1 Dnro ESAVI/98/04.08/2013 Annettu julkipanon jälkeen 5.9.2013 ASIA Southwest Trade Oy:n jätelain 120 :n mukainen suunnitelma, joka koskee Hämeenlinnan kaupungissa sijaitsevan
Sähkökaapelin asentaminen Bastön ja Fiskesholmenin saarien väliselle merialueelle, Porvoo
Etelä-Suomi Päätös Nro 209 /2010/4 Dnro ESAVI/374/04.09/2010 Annettu julkipanon jälkeen 12.11.2010 ASIA HAKIJA Sähkökaapelin asentaminen Bastön ja Fiskesholmenin saarien väliselle merialueelle, Porvoo
PÄÄTÖS Nro 40/2014/2 Dnro ESAVI/5/04.09/2014. Annettu julkipanon jälkeen
Etelä-Suomi PÄÄTÖS Nro 40/2014/2 Dnro ESAVI/5/04.09/2014 Annettu julkipanon jälkeen 25.3.2014 ASIA Vesialueen rakentamista Karistoon Kymijärven rantaan koskevassa Itä- Suomen ympäristölupaviraston päätöksessä
ASIA Ekoport Turku Oy:n dieselpolttoaineen valmistuslaitoksen koetoimintaa koskevan päätöksen (HAM-2008-Y-323 115, nro YSO/134/2008) muuttaminen,
Etelä-Suomi Päätös Nro 27/2011/2 Dnro ESAVI/32/04.08/2011 Annettu julkipanon jälkeen 11.4.2011 ASIA Ekoport Turku Oy:n dieselpolttoaineen valmistuslaitoksen koetoimintaa koskevan päätöksen (HAM-2008-Y-323
Kullasvuori-Mainiemen venesataman rakentaminen Padasjoenselän Saunalahteen Päijänteelle, Padasjoki
Etelä-Suomi Päätös Nro 194/2010/4 Dnro ESAVI/423/04.09/2010 Annettu julkipanon jälkeen 29.10.2010 ASIA HAKIJA Kullasvuori-Mainiemen venesataman rakentaminen Padasjoenselän Saunalahteen Päijänteelle, Padasjoki
YMPÄRISTÖLUPAVIRASTO Nro 23/2007/2 Dnro LSY 2007 Y 75
LÄNSI SUOMEN YMPÄRISTÖLUPAVIRASTO Helsinki LUPAPÄÄTÖS Nro 23/2007/2 Dnro LSY 2007 Y 75 Annettu julkipanon jälkeen 30.5.2007 ASIA Helsingin Sataman ympäristönsuojelulain mukainen ympäristölupahakemus, joka
YMPÄRISTÖLUPAVIRASTO Nro 108/2006/3 Dnro LSY 2006 Y 115. Kaapelien asentaminen Ratinan Suvantoon, Tampere
LÄNSI SUOMEN YMPÄRISTÖLUPAVIRASTO Helsinki LUPAPÄÄTÖS Nro 108/2006/3 Dnro LSY 2006 Y 115 Annettu julkipanon jälkeen 9.8.2006 ASIA LUVAN HAKIJA Kaapelien asentaminen Ratinan Suvantoon, Tampere Tampereen
PÄÄTÖS Nro 16/2012/2 Dnro ISAVI/81/04.09/2011 Annettu julkipanon jälkeen 1.3.2012
Itä-Suomi PÄÄTÖS Nro 16/2012/2 Dnro ISAVI/81/04.09/2011 Annettu julkipanon jälkeen 1.3.2012 HAKIJA Suur-Savon Sähkö Oy ASIA Kaapelin rakentaminen Saimaan Jaaninveden Varmavirtaan sekä töidenaloittamislupa,
Kiinteistö Oy Rajasampaanranta 2 c/o Keskinäinen työeläkevakuutusyhtiö Varma PL 4 00098 Varma Y-tunnus: 1047504-2
Etelä-Suomi Päätös Nro 13/2010/2 Dnro ESAVI/288/04.08/2010 Annettu julkipanon jälkeen 16.4.2010 ASIA Ympäristönsuojelulain (86/2000) 28 :n mukaisen pilaantuneen maaperän kunnostamista koskevan ympäristölupahakemuksen
Länsi ja Sisä-Suomi Dnro LSSAVI/2685/
Länsi ja Sisä-Suomi Dnro LSSAVI/2685/2016 15.7.2016 Kuulutus Vesilain mukainen päätös Länsi- ja Sisä-Suomen aluehallintovirasto 15.7.2016 antanut päätöksen nro 56/2016/2. Hakija Asia Sähkökaapelin rakentaminen
Päätös. Ympäristönsuojelulain mukainen hakemus, joka koskee autopurkamon toimintaa, Heinola.
Päätös Etelä-Suomi Nro 23/2013/1 Dnro ESAVI/41/04.08/2011 Annettu julkipanon jälkeen 5.2.2013 ASIA Ympäristönsuojelulain mukainen hakemus, joka koskee autopurkamon toimintaa, Heinola. LAITOS Heinolan Autopurkaamo
Päätös Nro 38/2010/2 Länsi- ja Sisä-Suomi Dnro LSSAVI/60/04.09/2010
Päätös Nro 38/2010/2 Länsi- ja Sisä-Suomi Dnro LSSAVI/60/04.09/2010 Annettu julkipanon jälkeen 28.12.2010 ASIA HAKIJA Siirtoviemärin rakentaminen Taipaleenjoen alitse ja töiden aloittaminen ennen lupapäätöksen
