Seurantaryhmä Fredrik Södö. Datahubjärjestelmän. toteutuksen tilanne

Koko: px
Aloita esitys sivulta:

Download "Seurantaryhmä Fredrik Södö. Datahubjärjestelmän. toteutuksen tilanne"

Transkriptio

1 Seurantaryhmä Fredrik Södö Datahubjärjestelmän toteutuksen tilanne

2 Datahub-järjestelmän toteutuksen tilanne

3 Järjestelmän toteutus Toteutusprojekti käynnistyi syksyllä 2018 Järjestelmä kehitetään Hollannissa Kehitystiimi on hyvin kokenut Tuotekehitysprosessissa sovelletaan Agile ja Lean konsepteja

4 Järjestelmätoteutuksen tilanne Tarkennettu suunnittelu ja toteutusmäärittely Osavaihe 3 Osavaihe 4 Osavaihe 5 Osavaihe 2 CGI:n Tuotekehitys ja testaus 4 Sprint 5 Sprint 1 Sprint 2 Sprint 3 Sprint 1 Sprint 2 Sprint 3 Sprint 4 Sprint 1 Sprint 2 Sprint 3 Spri4 PRE-FAT (CGI) Osavaihe 2 PRE-FAT (CGI) Osavaihe 3 PRE-FAT (CGI) Osavaihe 4 Fingridin testaus Osav.1 PRO-FAT (Fingrid) Osav. 2 PRO-FAT (Fingrid)0 Osav. 3 PRO-FAT (Fingrid) Toimialan järjestelmätoimittajien testaus Valmistelut Yhteydet Osavaihe 1 Osavaihe 1-2 Osav. 1-3 Helmi Maalis Huhti Touko Kesä Heinä Elo Syys Loka 4 Fredrik Södö

5 Miten pidetään projekti aikataulussa? Hallitaan scope creep Tarkennetussa suunnittelussa tunnistetaan laajuuteen vaikuttavat tarkennukset ja muutokset Ei anneta osavaiheiden venyä (osavaiheeseen ei suunnitella enemmän kuin mitä pystytään tekemään) Priorisointi Ns. ulkoiset toiminnot priorisoidaan muiden edelle Aika Laatu Kustannukset Datahubin ydinprosessit Resurssit Laajuus CGI on lisännyt kehitysresursseja varmistaakseen, että projekti etenee aikataulussa Fingrid käyttää konsulttiapua esim. testauksessa 5 Fredrik Södö

6 Datahubin toteutussuunnitelma Ilmoitus Taseselvitys Haku T a s e v i r h e e t Osapuolitiedot Ilmoitus Haku Tuote- ja hintatiedot Lisäys Päivitys Haku Ilmoitus Ilmoitus Laskurivitiedot Ilmoitus Päivitys Haku Sopimustiedot Peruuttaminen Päättäminen Ilmoitus osapuolelta Käyttöpaikkatiedot Valtuutustiedot Luonti Päivitys Poisto Kytkentä Mittaustiedot Ilmoitus asiakkaalta Osavaihe 1 12/18 02/19 Asiakastiedot Haku Päivitys Haku Katkaisu Osavaihe 2 03/19 04/19 Osavaihe 3 05/19 07/19 Osavaihe 4 08/19 10/19 Osavaihe 5 11/19 01/20 6 Fredrik Södö

7 Testaus

8 Datahub-järjestelmän testaus Aikainen aloittaminen Kehitystiimi Fingrid Toimiala Vahva panostus automatisointiin 8

9 Datahub-järjestelmän testauksen tilanne Osavaihe 1 Testattu CGI:n ja Fingridin toimesta Toimitettu toimialan järjestelmätoimittajien testiympäristöön Osavaihe 2 Testattu CGI:n toimesta. Tällä hetkellä Fingridin testauksessa Toimitettiin järjestelmätoimittajien testiympäristöön viikolla 24 9

10 Järjestelmätoimittajafoorumi Toimivat tietojärjestelmät ovat markkinoiden perusedellytys Järjestelmätoimittajafoorumi perustettiin marraskuussa 2018 Järjestelmätoimittajien testauksen aloituskokous maaliskuussa Fredrik Södö

11 Järjestelmätoimittajien testaus Osavaiheen 1 ja 2 testitapauksia suunniteltu kevään aikana Tietoliikenneyhteyksien testaus huhtikuussa Toiminnallinen testaus käynnistyi toukokuussa Virheitä löydetty sekä järjestelmätoimittajien että datahubin päässä Yhteistyö toimii hyvin 11

12 Järjestelmätoimittajien testauksen tilanne 1. käyttöpaikka Data-Mattila klo 09:21, Tampere 1. sopimus Etenee kahden järjestelmätoimittajan osalta Kuva: Stara 12

13 Markkinaosapuolien pilottiryhmä Mukana olevat yhtiöt Caruna, Fortum, Keravan Energia, Nivos Energia, Smart Energiapalvelut Aloituskokous Seuraava työpaja

14 Pidetään lippu korkealla! Fingrid Datahub Oy c/o Fingrid Oyj Läkkisepäntie Helsinki PL 530, Helsinki Puh Y-tunnus:

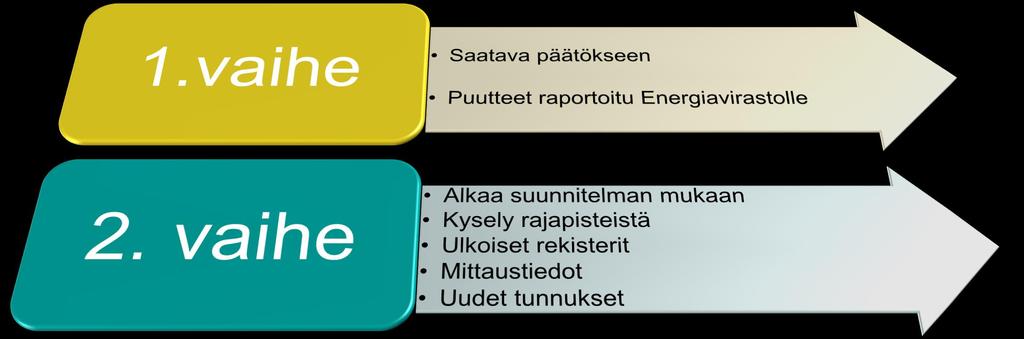

15 Datahub seurantaryhmän kokous Tietokonversio 1. vaiheen tulokset

16 Tietokonversion 1 vaihe - Tulokset HYVÄKSYTYT Hyväksymistilanne Vaiheen 1 laatuvaatimukset täyttyvät 78 verkkoyhtiötä 89 myyntiyhtiötä 100 % 99 % HYLÄTYT 98 % 97 % 96 % 95 % 4 5 Hylätty Hyväksytty 4 verkkoyhtiötä 5 myyntiyhtiötä 16 Lauri Jännes % 93 % 92 % 78 VERKOT 89 MYYJÄT

17 Hyväksymistilanteen kehittyminen Vaiheen 1 laatuvaatimukset täyttyvät VERKOT MYYJÄT 17 Lauri Jännes

18 Yhteenveto hylkäyksen syistä Asiakastiedot Sopimustiedot Tiedot toimittamatta kokonaan Lähes kaikilla haasteita laadun kanssa Monella haasteita sopimustietojen laadun kanssa 1 Verkko 2 Myyjää 18

19 Yleisimmät virheet Laatuvaatimustaso 1 (n virhettä) Virhe Virheen kuvaus Osuus (%) Kuluttaja-Etunimi Pakollinen tieto puuttuu 43 % Laatuvaatimustaso 2 (n virhettä) Virhe Virheen kuvaus Osuus (%) Kuluttaja-Syntymäaika Pakollinen tieto puuttuu 10 % Asiakas-Asiakkaan tunniste Duplikaatti-arvo löytynyt 19 % Asiakas-Puhelinnumero Puhelinnumero ei ole oikeassa muodossa 10 % Sopimustunnus Duplikaatti-arvo löytynyt 5 % Käyttöpaikan ominaisuudet- Käyttäjäryhmä Pakollinen tieto puuttuu 5 % Sopimus-Asiakkaan tunniste Pakollinen tieto puuttuu 3 % Laskutusosoite-Talonumero Sopimus-Sopimuksen päättymisen syy Sekä katuosoite että postilokero puuttuvat 8 % Pakollinen tieto puuttuu 7 % Laskutusosoite-Maa Arvo ei ole koodilistan mukainen 5 % Kuluttaja-Sukunimi Pakollinen tieto puuttuu 3 % Sopimus-Mittausalueen jakeluverkonhaltijan tunnus Pakollinen tieto puuttuu 2 % Asiakas-Asiakkaan tunniste Pakollinen tieto puuttuu 2 % Käyttöpaikan osoite-postitoimipaikka Pakollinen tieto puuttuu 2 % Laskutusosoite-Kadunnimi Laskutusosoite-Postilokero Myyntisopimus- Määräaikaisuuden päättymispäivämäärä Sekä katuosoite että postilokero puuttuvat Sekä katuosoite että postilokero puuttuvat 5 % 5 % Pakollinen tieto puuttuu 4 % Sopimus-Sopimuksen päättymispäivämäärä Päivämäärä ei ole suurempi kuin vertailupäivä 2 % Laskutusosoite-Postitoimipaikka Pakollinen tieto puuttuu 4 % Laskutusosoite-Postinumero Pakollinen tieto puuttuu 4 %

20 Miten tästä eteenpäin? 20

21 Tietokonversion tavoitteet Kesä Heinä Elo Syys Loka Marras Joulu Tammi Helmi Maalis Huhti Touko Titan kehitystyöt Statuspalaverit viikoittain II Vaihe (98% / 95%) Osapuolten tietojen eheys, ulkoiset rekisterit, mittaustiedot III Vaihe (99,5% / 98%) Tietojen yhdenmukaisuus, GS1 tunnukset, suorituskyky Kysely rajapisteistä Kysely perustietojen toimitusajoista Kysely perustietojen toimitusajoista 1. ja 2. tarkastus ulkoisiin rekistereihin Ulkoisten rekisterien online-tarkastus GS1 ja EIC koodien tilaus GS1 ja EIC koodien käyttöönotto Puuttuvien hetujen kerääminen

22 Kysymyksiä? Fingrid Datahub Oy c/o Fingrid Oyj Läkkisepäntie Helsinki PL 530, Helsinki Puh Y-tunnus:

23 Datahubin seurantaryhmä Toimialan valmius?

24 Käyttöönottosuunnitelmien yhteenvetoa Sähkömarkkinalaissa velvoite tehdä käyttöönottosuunnitelma 175 markkinaosapuolta toimittanut suunnitelman 82 jakeluverkonhaltijaa ja 93 vähittäismyyjää Suunnitelmista katselmoitu yli 75 % 71 jakeluverkonhaltijaa 62 vähittäismyyjää Noin 50 vähittäismyyjää ilmoittanut lopettavansa toimintansa ennen datahubin käyttöönottoa myyjien fuusioituminen myyjiä, jotka myyvät ainoastaan omille käyttöpaikoilleen jakeluverkoissa 24 Tilanne

25 Keskeiset havainnot suunnitelmista Suunnitelmien tekeminen on ryhdittänyt osapuolten tekemistä Suunnitelmien taso vaihtelee suuresti Suunnitelmissa tukeuduttu vahvasti järjestelmätoimittajiin Keskeneräisiä suunnitelmia Suunnitelmista ei aina ole nähtävissä ymmärrys vaadituista toimenpiteistä 25

26 Osiokohtaisia havaintoja suunnitelmista Projektin organisointi, seuranta sekä koulutus- ja viestintäsuunnitelmat keskimäärin hyvällä tasolla Datahubin käyttöönoton resursointi, aikataulutus ja riskeihin varautuminen kuvattu usein vain ylätasolla eivätkä sisällä osapuolikohtaista kuvausta Tietokonversiosuunnitelmien taso yleisesti ottaen hyvä Testaus- ja sertifiointisuunnitelmien sekä käyttöönoton valmistelutoimien kuvaus vähäistä tai puuttuu kokonaan 26

27 Keskeiset puutteet suunnitelmissa Järjestelmätoimittaja myöhässä tai mahdollisesti puuttuu vielä kokonaan -> Suunnitelman ilmoitettu olevan keskeneräinen ja valmistuvan myöhemmin muutostenhallinta ja versiointi tulee tehdä ohjeistuksen mukaisesti, kun suunnitelmia päivitetään GSRN-tunnusten käyttöönotossa epäselvyyttä monella markkinaosapuolella Testauksessa ei voida käyttää oikeaa aineistoa ainoastaan synteettistä dataa Tietosuoja-asioita ei ole vastuutettu 27

28 Toimialan valmius datahubin käyttöönotolle Osapuolilta kysytty asiakastietojärjestelmien ja mittaustiedonhallintajärjestelmine muutosprojektien etenemisestä suunnitellusti sekä arviota valmiusasteesta datahubin käyttöönotolle huhtikuussa 2021 Asiakastietojärjestelmät Mittaustiedonhallintajärjestelmät EMME OLE VIELÄ TEHNEET SOPIMUSTA JÄRJESTELMÄMUUTOKSESTA 12 EMME OLE VIELÄ TEHNEET SOPIMUSTA JÄRJESTELMÄMUUTOKSESTA 10 EI, ARVIOLTA YLI 12KK MYÖHÄSSÄ 0 EI, ARVIOLTA YLI 12KK MYÖHÄSSÄ 0 EI, ARVIOLTA 10-12KK MYÖHÄSSÄ 33 EI, ARVIOLTA 10-12KK MYÖHÄSSÄ 27 EI, ARVIOLTA 7-9KK MYÖHÄSSÄ 9 EI, ARVIOLTA 7-9KK MYÖHÄSSÄ 7 EI, ARVIOLTA 4-6KK MYÖHÄSSÄ 0 EI, ARVIOLTA 4-6KK MYÖHÄSSÄ 0 EI, ARVIOLTA 1-3KK MYÖHÄSSÄ 0 EI, ARVIOLTA 1-3KK MYÖHÄSSÄ 0 KYLLÄ 121 KYLLÄ

29 Toimialan valmius datahubin käyttöönotolle Arvioidut myöhästymiset suhteutettuna jakeluverkonhaltijoiden käyttöpaikkojen määriin käyttöpaikkarekisterissä 100% Jakeluverkkojen ATJ valmistuminen suhteessa käyttöpaikkamääriin 100% Jakeluverkkojen MTHJ valmistuminen suhteessa käyttöpaikkamääriin 90% 90% 80% 80% 70% 70% 60% 50% 40% 30% 20% Aikataulussa 71 % ~ 2,6 milj. 7-9 kk myöhässä 3 % ~ 0,1 milj kk myöhässä 22 % ~ 0,8 milj. Ei sopimusta 4 % ~ 0,2 milj. 60% 50% 40% 30% 20% Aikataulussa 67,5 % ~ 2,5 milj. 7-9 kk myöhässä 2,5 % ~ 0,1 milj kk myöhässä 6 % ~ 0,2 milj. Ei sopimusta 24 % ~ 0,9 milj. 10% 10% 0% DATAHUB Q3/2021 Q4/2021 Q1/2022 Q2/2022 0% DATAHUB Q3/2021 Q4/2021 Q1/2022 Q2/2022 Järjestelmäkohtaisten käyttöpaikkamäärien osuus Ei vielä sopimusta Järjestelmäkohtaisten käyttöpaikkamäärien osuus Ei vielä sopimusta 29 Käyttöpaikkoja käyttöpaikkarekisterissä yht. noin 3,7 milj.

30 Osapuolille on esitetty tarkentavia kysymyksiä saatujen vastausten perusteella (lähetetty 48 osapuolelle) 1. Perustelisitteko yksityiskohtaisemmin syitä myöhästymiselle ja antaisitteko vielä tarkemman arvion (pp.kk.vvvv) mihin mennessä järjestelmäprojektinne olisi valmiina sekä ATJ:n että MTHJ:n osalta? Mitkä ovat konkreettiset toimenpiteet, joilla varmistatte arvioimanne aikataulun toteutumisen? 2. Mitä mahdollisia mitigoimistoimenpiteitä teillä on käytettävissä, että voitte saada kiinni arvioimaanne myöhästymistä ja pysyä datahub-projektin aikataulussa? Milloin nämä toimenpiteet on suunniteltu toteutettavan? 3. Vaikka järjestelmäprojektinne olisi myöhässä niin näettekö, että teillä olisi kuitenkin mahdollista priorisoida järjestelmäprojektianne ja siten osallistua datahubin sertifiointiin Q3/2020-Q4/2020 datahubin tuotannolliseen koekäyttöön Q4/2020 ja heti tuotannollisen koekäytön jälkeen alkavaan datahubin käyttöönoton kenraaliharjoitukseen? 4. Jos priorisointi on mahdollista, niin mitkä ovat konkreettiset toimenpiteet priorisoimisen osalta? Jos priorisointi ei ole mahdollista, niin perustelisitteko tarkemmin syitä miksi se ei ole mahdollista? 30

31 Osapuolilta saatuja vastauksia kysymyksittäin Perustelisitteko yksityiskohtaisemmin syitä myöhästymiselle ja antaisitteko vielä tarkemman arvion (pp.kk.vvvv) mihin mennessä järjestelmäprojektinne olisi valmiina sekä ATJ:n että MTHJ:n osalta? Mitkä ovat konkreettiset toimenpiteet, joilla varmistatte arvioimanne aikataulun toteutumisen? Osa muuttanut arviointiaan lisäkysymysten jälkeen ja muokannut seurannan vastauksia siten, että ovat aikataulussa datahubin käyttöönoton näkökulmasta Osa ilmoittanut, että järjestelmätoimittajan tuotantoonotto osapuolille alkaa välillä 8/2020-2/2021 ja tästä syystä myöhästyminen datahubin käyttöönottoon arviolta 7-9 kk Osa vastannut, että datahubin käyttöönotto mahdollista vasta Q4/2021 Osa on vastannut perustellen myöhästymisen johtuvan järjestelmätoimittajasta johtuvista tekijöistä ja toimittanut myös järjestelmätoimittajan vastineen. Osapuolet eivät pystyneet antamaan tarkempaa arviota saatu tieto järjestelmätoimittajalta, että tuotteen tuotekehitys myöhässä eikä datahubin sidosryhmätestausta ole mahdollista aloittaa suunnitellusti eikä ennen 5/2021 Osa perustellut arvion myöhästymisestä perustuen toimittajan jatkuviin ongelmiin uusien versioiden toimituksesta ja laatuongelmista sekä toimittajan arvioiman aikataulun epärealistisuus Osapuolilla ei ole muuta varmistusmahdollisuutta kuin hoitaa omat resurssit ja tekeminen, että ne eivät vaaranna nykyistä aikataulua. Riski, johon osapuolet eivät voi vaikuttaa, on se, että toimittajan kaikki resurssit ovat kiinni nykyisissä projekteissa. Jos ne viivästyvät jostain syystä, niin se heijastuu väkisin myös osapuolten projekteihin. Osapuolet seuraavat tiiviimmin toimittajan tekemistä 31

32 Osapuolilta saatuja vastauksia kysymyksittäin Mitä mahdollisia mitigoimistoimenpiteitä teillä on käytettävissä, että voitte saada kiinni arvioimaanne myöhästymistä ja pysyä datahub-projektin aikataulussa? Milloin nämä toimenpiteet on suunniteltu toteutettavan? Projektin laajuuden mahdollinen supistaminen Läpinäkyvyyden lisääminen toimittajan tuotekehityksen ja projektin välillä Testauksien ja koulutusten toteuttaminen vaiheittain, etupainotteisesti Mahdollisesta viivästyksestä koituvista haitoista on sovittu myös toimittajalle merkittäviä seurauksia - jatkoneuvottelut käynnissä siitä, miten toimittaja aikoo välttää viivästymisen Mitigoimistoimenpiteet ovat tosiasiallisesti jo käynnissä, eikä laadullista onnistumista voi enempää kiihdyttää. ATJ- projektin toimitussopimussopimus sisältää Datahub- yhteensopivuuden, jonka toimittaja on sitoutunut toimittamaan. Sopimuksellisesti toimitus (sisältö, aikataulu laajuus, sanktiot) on kiinnitetty, haasteet ovat toimittajan toteutuksessa ja laadussa. Aikataulussa pysymistä edistää sidosryhmäyhteistyö muiden tuotteen käyttäjien kanssa. Tuotteen kehitystyössä ensisijaiseksi on nostettu datahub toiminnallisuuden toteuttaminen. Osapuolet ovat jo alun alkaen hankkineet tuotteen standardiratkaisun, jonka käyttöönotto tehdään toimittajan käyttöönottomallin mukaisesti. Mahdollisuudet vaikuttaa järjestelmätoimittajan aikatauluun ovat hyvin pienet. Osapuoli toimii aktiivisesti ja vaativasti kumppanin johtamisessa. On valitettavasti mahdotonta pitää kiinni tämänhetkisestä Fingridin asettamasta aikataulusta 32

33 Osapuolilta saatuja vastauksia kysymyksittäin Vaikka järjestelmäprojektinne olisi myöhässä niin näettekö, että teillä olisi kuitenkin mahdollista priorisoida järjestelmäprojektianne ja siten osallistua datahubin sertifiointiin Q3/2020-Q4/2020 datahubin tuotannolliseen koekäyttöön Q4/2020 ja heti tuotannollisen koekäytön jälkeen alkavaan datahubin käyttöönoton kenraaliharjoitukseen? Osapuolet olettavat, että järjestelmätoimittajat eivät ole myöhässä Riippuu toimittajan tuotantoonottojärjestyksestä, osa yrityksistä kyllä pystyy, mutta ei kaikki Priorisoinnista huolimatta tämän hetken tietojen mukaan ei ole mahdollista päästä. Emme usko, että osapuolella on mahdollisuudet osallistua sertifiointiin, tuotannolliseen koekäyttöön eikä käyttöönoton kenraaliharjoitukseen esitetyn aikataulun mukaisesti Toimittajasta johtuvista tekijöistä osapuolille ei ole mahdollista osallistua sertifiointiin, tuotannolliseen koekäyttöön tai kenraaliharjoitukseen Fingridin aikataulussa, koska ei ole järjestelmää, jolla näitä voisi toteuttaa. 33

34 Osapuolilta saatuja vastauksia kysymyksittäin Jos priorisointi on mahdollista, niin mitkä ovat konkreettiset toimenpiteet priorisoimisen osalta? Jos priorisointi ei ole mahdollista, niin perustelisitteko tarkemmin syitä miksi se ei ole mahdollista? Projektiorganisaatio on mitoitettu riittävän suureksi. Testauksen suunnittelua tehdään etupainotteisesti, jotta testaus päästään toteuttamaan nopeutetulla aikataululla. Datahub valmiuden aikaansaanti on jatkuvassa työstössä sekä projektitasolla että ohjausryhmässä. Toimittajan muistuttaminen sopimusvelvoitteen sitovuudesta, eli velvoitteesta toimittaa Datahub yhteensopiva järjestelmä. Vain käyttöönottokriittiset toiminnallisuudet toteutetaan ensisijaisesti. Priorisointi saattaa vähentää järjestelmällä saavutettavia liiketoiminnallisia hyötyjä. Osapuoli priorisoi järjestelmäprojektin onnistumista varaamalla riittävät resurssit, huolehtimalla varamies- ja lomajärjestelyistä sekä systemaattisella projektinhallinnalla valmiuden saavuttamiseksi. Asiakastietojärjestelmäprojekti ja sen jatkona datahub toiminnallisuuksien käyttöönotto on jo priorisoitu tärkeimmäksi järjestelmäprojektiksi. Osapuolet priorisoineet toiminnallisuuksia, jotta toimittaja pystyy tarvittaessa kohdentamaan tuotekehitysresurssinsa oikein. Priorisointitoimenpiteiden vaikutusta aikatauluun ja mahdollisuuksiin osallistua em. vaiheisiin ei pystytä arvioimaan projektin tässä vaiheessa. Priorisointi ei ole mahdollista, koska se tulee toimittajalta 34 Tuotteet perusversion kehitystyö tulee viimeistellä ennen markkina-aluekohtaisten adaptaatioiden toteuttamista. Näiden kahden vaiheen jälkeen on mahdollista kehittää ja julkaista Datahub yhteensopivuuteen liittyvä toiminnallisuus järjestelmäkokonaisuuteen

35 Fingrid Datahub Oy c/o Fingrid Oyj Läkkisepäntie Helsinki PL 530, Helsinki Puh Y-tunnus:

Datahub-projekti. Käyttöönottotyöryhmä

Datahub-projekti. Käyttöönottotyöryhmä Datahub-projekti Käyttöönottotyöryhmä 7.5.2019 Agenda, 09:00 15:00 Työpajan avaus 15.4. kokouksen pöytäkirja Ajankohtaiset asiat Työpajan tavoitteet Kuulumisia tietokonversioista / Lauri Jännes Käyttöönottosuunnitelman

Lisätiedot

Statuspalaveri. Datahubin tietokonversio

Statuspalaveri. Datahubin tietokonversio Statuspalaveri Datahubin tietokonversio Tietokonversion tavoitteet 2019 Tammi Helmi Maalis Huhti Touko Kesä Heinä Elo Syys Loka Marras Joulu Statuspalaverit viikoittain Titan kehitystyöt I Vaihe (95% /

Lisätiedot

Markkinatoimikunnan kokous Minna Arffman. Ajankohtaista asiaa datahub -projektista

Markkinatoimikunnan kokous Minna Arffman. Ajankohtaista asiaa datahub -projektista Markkinatoimikunnan kokous 17.9.2019 Minna Arffman Ajankohtaista asiaa datahub -projektista Minna Arffman Fingrid Datahub Oy palvelupäällikkö minna.arffman@fingrid.fi +358 40 648 3015 Datahub järjestelmätoteutus

Lisätiedot

Markkinatoimikunnan kokous Pasi Aho. Datahub tilannekatsaus

Markkinatoimikunnan kokous Pasi Aho. Datahub tilannekatsaus Markkinatoimikunnan kokous 22.3.2019 Pasi Aho Datahub tilannekatsaus Tietojärjestelmäprojektin yleistilanne Tietojärjestelmäprojekti on ollut CGI:n kanssa käynnissä n. 6 kk Datahub-järjestelmän yleissuunnittelu,

Lisätiedot

Statuspalaveri. Datahubin tietokonversio

Statuspalaveri. Datahubin tietokonversio Statuspalaveri Datahubin tietokonversio Agenda Titan tilanne (Solteq) Käyttöönottosuunnitelmat Konversiotyön eteneminen Muut asiat Etunimi 2 Sukunimi Statuspalaverit tallennetaan, tallenteet Youtubessa:

Lisätiedot

Statuspalaveri. Datahubin tietokonversio

Statuspalaveri. Datahubin tietokonversio Statuspalaveri Datahubin tietokonversio Agenda Titan tilanne (Solteq) Käyttöönottosuunnitelmat Konversiotyön eteneminen Muut asiat Etunimi 2 Sukunimi Statuspalaverit tallennetaan, tallenteet Youtubessa:

Lisätiedot

Statuspalaveri. Datahubin tietokonversio

Statuspalaveri. Datahubin tietokonversio Statuspalaveri Datahubin tietokonversio Agenda Titan tilanne (Solteq) Käyttöönottosuunnitelmat Konversiotyön eteneminen Muut asiat Etunimi 2 Sukunimi Statuspalaverit tallennetaan, tallenteet Youtubessa:

Lisätiedot

Fingrid Datahub Oy. Datahub ajankohtaiswebinaari

Fingrid Datahub Oy. Datahub ajankohtaiswebinaari Fingrid Datahub Oy Datahub ajankohtaiswebinaari Esiintyjät: Lauri Jännes Fredrik Södö Kerttu Korpelainen 2 Webinaarin eteneminen Mahdollisuus esittää kysymyksiä koko webinaarin ajan Webinaarin tallenne

Lisätiedot

Webinaari Tietokonversio 1. vaihe

Webinaari Tietokonversio 1. vaihe Webinaari 18.12.2018 Tietokonversio 1. vaihe Esiintyjät Henri Nieminen Lauri Jännes 2 14.12.2018 Webinaarin eteneminen Mahdollisuus esittää kysymyksiä koko webinaarin ajan Webinaarin tallenne ja esitysmateriaali

Lisätiedot

Seurantaryhmän kokous Käyttöönottosuunnitelmien tilannekatsaus

Seurantaryhmän kokous Käyttöönottosuunnitelmien tilannekatsaus Seurantaryhmän kokous 27.9.2018 Käyttöönottosuunnitelmien tilannekatsaus Agenda Sähkömarkkinalain muutosesityksen velvoitteet suunnitelmien osalta Suunnitelmien päivitysten tilannekatsaus 2 Datahubin käyttöönotto

Lisätiedot

Fingrid Datahub Oy. Datahub ajankohtaiswebinaari

Fingrid Datahub Oy. Datahub ajankohtaiswebinaari Fingrid Datahub Oy Datahub ajankohtaiswebinaari Esiintyjät: Pasi Lintunen Lauri Jännes 2 Webinaarin eteneminen Kysymyksiä voi esittää koko webinaarin ajan Webinaarin tallenne ja esitysmateriaali julkaistaan

Lisätiedot

Datahub seurantaryhmän kokous

Datahub seurantaryhmän kokous Pöytäkirja 1 (6) Datahub seurantaryhmän kokous Aika 17.6.2019 klo 12.00-15.00 Paikka Fingrid Oyj, Läkkisepäntie 21, 00620 Helsinki nh. Isoniemi Kutsutut Arto Rajala Suvi Lehtinen Riina Heinimäki Toivo

Lisätiedot

Kokonaan uudistettu suunnitelma. Tietokonversiosuunnitelma

Kokonaan uudistettu suunnitelma. Tietokonversiosuunnitelma Kokonaan uudistettu suunnitelma Tietokonversiosuunnitelma Keskeisiä muutoksia suunnitelmassa Täysin uusi dokumentti Uusi paremmin työtä ohjaava lähestymistapa Sisältö päivitetty vastaamaan nykyistä toteutusta

Lisätiedot

Seurantaryhmän kokous nro 4

Seurantaryhmän kokous nro 4 Seurantaryhmän kokous nro 4 Kokouksen esityslista 1. Kokouksen avaus ja esityslistan hyväksyntä 2. Edellisen kokouksen pöytäkirja 3. Projektin tilannekatsaus 4. Muut asiat 5. Seuraava kokous 2 Projektin

Lisätiedot

Datahub ajankohtaiswebinaari Suunnitelmat liittyen datahubin käyttöönottoon ja Fingrid Datahub Oy:n ajankohtaiset asiat

Datahub ajankohtaiswebinaari Suunnitelmat liittyen datahubin käyttöönottoon ja Fingrid Datahub Oy:n ajankohtaiset asiat Datahub ajankohtaiswebinaari 15.6.2018 Suunnitelmat liittyen datahubin käyttöönottoon ja Fingrid Datahub Oy:n ajankohtaiset asiat Esiintyjänä Pasi Lintunen Avustamassa Kerttu Korpelainen Webinaarin eteneminen

Lisätiedot

Käyttöönottotyöryhmä Muutokset / tarkennukset datahubprosesseihin

Käyttöönottotyöryhmä Muutokset / tarkennukset datahubprosesseihin Käyttöönottotyöryhmä 31.10.2018 Muutokset / tarkennukset datahubprosesseihin Dokumentaatio versio 1.6 Uudet dokumentit julkaistu 1.10.2018 Sähkön vähittäismarkkinoiden liiketoimintaprosessit datahubissa

Lisätiedot

Datahub-projekti. Prosessityöryhmä

Datahub-projekti. Prosessityöryhmä Datahub-projekti Prosessityöryhmä 5.4.2019 Agenda 8:30 Kokouksen avaus ja edellisen kokouksen muistio 8:45 Lyhyt katsaus projektiin 9:15 Osoiterakenne eri käyttötarpeisiin 9:45 Peruutustapahtumien tarkennusta

Lisätiedot

Myyntiyhtiön tehtävälistat datahubin tietokonversioprojektissa

Myyntiyhtiön tehtävälistat datahubin tietokonversioprojektissa Liite 8 1 (5) Myyntiyhtiön tehtävälistat datahubin tietokonversioprojektissa Tässä dokumentissa on kuvattu sähkön myyntiyhtiön tehtävälistat datahubin tietokonversioprojektin vaiheissa 1 3. Datahubin käyttöönoton

Lisätiedot

Käyttöönottotyöryhmä Minna Arffman. Ajankohtaista asiaa datahub - projektista

Käyttöönottotyöryhmä Minna Arffman. Ajankohtaista asiaa datahub - projektista Käyttöönottotyöryhmä 4.9.2018 Minna Arffman Ajankohtaista asiaa datahub - projektista Projektin aikataulu ja vaiheet, CGI Toimitusprojekti alkaa välittömästi syyskuussa 2018 Valmistuminen 04/2021 Käyttöönoton

Lisätiedot

Datahub-projekti. Datahub seurantaryhmä

Datahub-projekti. Datahub seurantaryhmä 13.3.2019 Datahub-projekti Datahub seurantaryhmä Agenda 13.3.2019 12:00 15:00 Kokouksen avaus ja esittäytyminen /Aho Edellisen kokouksen (27.9.2018) pöytäkirja Ohje kilpailulainsäädännön noudattamisesta

Lisätiedot

Datahub webinaarit Yleistä datahubista ja dokumenteista

Datahub webinaarit Yleistä datahubista ja dokumenteista Datahub webinaarit 2017 Yleistä datahubista ja dokumenteista 10.2.2017 Kouluttaja marjut.puukangas@fingrid.fi p. 030 395 5292 Avustamassa Kerttu Korpelainen kerttu.korpelainen@fingrid.fi p. 030 395 5238

Lisätiedot

Tuotetiedot. Taseselvitys. T a s e v i r h e e t. Mittaustiedot. Osapuolitiedot Ilmoitus. Valtuutustiedot. Laskurivitiedot.

Tuotetiedot. Taseselvitys. T a s e v i r h e e t. Mittaustiedot. Osapuolitiedot Ilmoitus. Valtuutustiedot. Laskurivitiedot. Tuotetiedot Taseselvitys T a s e v i r h e e t Osapuolitiedot Tuote- ja hintatiedot Lisäys Päivitys Laskurivitiedot Päivitys Sopimustiedot Peruuttaminen Päättäminen osapuolelta Käyttöpaikkatiedot Valtuutustiedot

Lisätiedot

Jukka Ruusunen Neuvottelukunnan kokous Ajankohtauskatsaus Fingridin toimintaan

Jukka Ruusunen Neuvottelukunnan kokous Ajankohtauskatsaus Fingridin toimintaan Jukka Ruusunen Neuvottelukunnan kokous 6.6.2019 Ajankohtauskatsaus Fingridin toimintaan Puhtaan energian paketti vahvistaa eurooppalaisten sähkömarkkinoiden toimintaa Markkinoiden integroitumista helpotetaan

Lisätiedot

Datahub-projekti. Prosessityöryhmä

Datahub-projekti. Prosessityöryhmä Datahub-projekti Prosessityöryhmä 4.6.2018 Agenda 4.6.2018 9.00 Kokouksen avaus 9.05 Edellisen kokouksen muistio 9.20 Projektin tilannekatsaus Marjut - yleistä projektista 9.30 Titta-palvelun ajankohtaiset

Lisätiedot

Testaus- ja sertifiointisuunnitelma

Testaus- ja sertifiointisuunnitelma 2 (13) Sisällysluettelo 1 Johdanto... 4 2 Markkinaosapuolten testauksen suunnittelu... 5 3 Testaus ja sertifiointi... 6 3.1 Datahub-järjestelmän testaus... 6 3.2 Sidosryhmätestaus... 6 3.3 Tuotantokäytön

Lisätiedot

Datahub webinaarit Sopimusmuutokset ja sopimusten päättämiset

Datahub webinaarit Sopimusmuutokset ja sopimusten päättämiset Datahub webinaarit 2017 Sopimusmuutokset ja sopimusten päättämiset Kouluttaja marjut.puukangas@fingrid.fi p. 030 395 5292 Avustamassa Kerttu Korpelainen kerttu.korpelainen@fingrid.fi p. 030 395 5238 2

Lisätiedot

Yhteiskokous

Yhteiskokous Energiateollisuus ry:n vähittäismarkkinoiden menettelytapojen kehitysryhmä / Fingrid Oyj:n sähkömarkkinoiden tiedonvaihdon kehitysryhmä Yhteiskokous 20.5.2019 Agenda 09:00 14:15 / Aamupäivä Läkkisepäntie

Lisätiedot

Neuvottelukunnan kokous Pasi Aho. Datahub-projektin tilannekatsaus

Neuvottelukunnan kokous Pasi Aho. Datahub-projektin tilannekatsaus Neuvottelukunnan kokous 24.9.2018 Datahub-projektin tilannekatsaus Datahub projektin keskeiset tehtävät vuonna 2018 Titan avaaminen koko toimialalle ja palvelun jatkokehitys. Tietokonversio etenee suunnitelman

Lisätiedot

Datahub webinaarit Käyttöpaikkatietojen ylläpito

Datahub webinaarit Käyttöpaikkatietojen ylläpito Datahub webinaarit 2017 Käyttöpaikkatietojen ylläpito 22.3.2017 Kouluttaja marjut.puukangas@fingrid.fi p. 030 395 5292 Avustamassa Kerttu Korpelainen kerttu.korpelainen@fingrid.fi p. 030 395 5238 2 Webinaarin

Lisätiedot

Datahub seurantaryhmän kokous

Datahub seurantaryhmän kokous Datahub seurantaryhmän kokous 4.4.2017 Julkaistavia uusia dokumentteja Sähkön vähittäismarkkinoiden liiketoimintaprosessit datahubissa versio 1.2 prosessidokumentti Datahub-tapahtumat versio 1.1 tekninen

Lisätiedot

Prosessityöryhmän kokous Pasi Aho. Projektin ajankohtaiskatsaus

Prosessityöryhmän kokous Pasi Aho. Projektin ajankohtaiskatsaus Prosessityöryhmän kokous Projektin ajankohtaiskatsaus Datahub projektin keskeiset tehtävät vuonna 2018 Titan avaaminen koko toimialalle ja palvelun jatkokehitys. Tietokonversio etenee suunnitelman mukaisesti.

Lisätiedot

Datahub webinaarit Sopimusten ilmoitus

Datahub webinaarit Sopimusten ilmoitus Datahub webinaarit 2017 Sopimusten ilmoitus 29.3.2017 Kouluttaja marjut.puukangas@fingrid.fi p. 030 395 5292 Avustamassa Kerttu Korpelainen kerttu.korpelainen@fingrid.fi p. 030 395 5238 2 Webinaarin eteneminen

Lisätiedot

Datahub webinaarit Datahub ajankohtaista

Datahub webinaarit Datahub ajankohtaista Datahub webinaarit 10.10.2018 Datahub ajankohtaista Esiintyjät Kerttu Korpelainen Lauri Jännes 10.10.2018 Agenda 10.10.2018 Projektin ajankohtaiskatsaus Uuden Tietokonversiosuunnitelman esittely 10.10.2018

Lisätiedot

Testaus- ja sertifiointisuunnitelma

Testaus- ja sertifiointisuunnitelma 2 (15) Sisällysluettelo 1 Johdanto... 4 2 Markkinaosapuolten testauksen suunnittelu... 5 3 Testaus ja sertifiointi... 7 3.1 Järjestelmien testaus... 7 3.2 Sidosryhmätestaus... 8 3.3 Tuotantokäytön varmistaminen...

Lisätiedot

Datahub seurantaryhmä Datahub projektin ajankohtaiskatsaus

Datahub seurantaryhmä Datahub projektin ajankohtaiskatsaus Datahub seurantaryhmä 4.4.2017 Datahub projektin ajankohtaiskatsaus Keskeiset tehtävät vuonna 2016 Prosessityön tulosten "julkinen kuuleminen" Toiminnalliset ja tekniset määrittelyt Tietojärjestelmähankinnan

Lisätiedot

Datahub-projekti. Prosessityöryhmä

Datahub-projekti. Prosessityöryhmä Datahub-projekti Prosessityöryhmä 13.2.2019 Agenda 13.2.2019 8:30 Kokouksen avaus ja jäsenten esittely 8:45 Kilpailulainsäädännön noudattaminen 8:50 Edellisen kokouksen muistio 9:00 Lyhyt katsaus projektiin

Lisätiedot

Datahub webinaarit Asiakastietojen ylläpito

Datahub webinaarit Asiakastietojen ylläpito Datahub webinaarit 2017 Asiakastietojen ylläpito 15.3.2017 Kouluttaja marjut.puukangas@fingrid.fi p. 030 395 5292 Avustamassa Kerttu Korpelainen kerttu.korpelainen@fingrid.fi p. 030 395 5238 2 Webinaarin

Lisätiedot

Caruna ja datahub projekti

Caruna ja datahub projekti Caruna ja datahub projekti Sisältö Taustaa Projektin aikataulu ja organisaatio Tietokonversiot Tiedonlaatu työt GS1 koodi Järjestelmäkehitys Prosessikehitys Taustaa Carunassa seurattu alan kehitystä Tanskan

Lisätiedot

Käyttöönottotyöryhmä

Käyttöönottotyöryhmä Käyttöönottotyöryhmä 24.1.2019 Agenda, 09:00 15:00 Työpajan avaus (09:00 09:30) Edellisen kokouksen (5.12.2018) pöytäkirja Ajankohtaiset asiat Työpajan tavoitteet Toimialan kommentit käyttöönottosuunnitelman

Lisätiedot

Datahub-webinaarissa kuultiin tärkeää tietoa alan valmistautumisesta

Datahub-webinaarissa kuultiin tärkeää tietoa alan valmistautumisesta MARKKINAT VERKOT JÄSENTIEDOTE20161129 1(2) Riina Heinimäki 29.11.2016 Hyvät sähköverkko- ja sähkökauppajohtajat Datahub-webinaarissa kuultiin tärkeää tietoa alan valmistautumisesta Energiateollisuus ry

Lisätiedot

Datahub-webinaarit Tuote- ja laskurivitietojen ylläpito ja osapuolitietojen ylläpito sekä valtuutukset datahubissa

Datahub-webinaarit Tuote- ja laskurivitietojen ylläpito ja osapuolitietojen ylläpito sekä valtuutukset datahubissa Datahub-webinaarit 2017 Tuote- ja laskurivitietojen ylläpito ja osapuolitietojen ylläpito sekä valtuutukset datahubissa 17.5.2017 Kouluttaja marjut.puukangas@fingrid.fi p. 030 395 5292 Avustamassa Kerttu

Lisätiedot

Kooste tilaisuuksista. Datahub-liiketoimintaprosessien perehdytystilaisuudet Vantaa, Oulu ja Jyväskylä Marjut Puukangas

Kooste tilaisuuksista. Datahub-liiketoimintaprosessien perehdytystilaisuudet Vantaa, Oulu ja Jyväskylä Marjut Puukangas Kooste tilaisuuksista Datahub-liiketoimintaprosessien perehdytystilaisuudet Vantaa, Oulu ja Jyväskylä Marjut Puukangas Perehdytystilaisuudet 12.1.2016 Vantaalla, n.120 osallistujaa 14.1.2016 Oulussa, n.

Lisätiedot

Käyttöönottotyöryhmä

Käyttöönottotyöryhmä Käyttöönottotyöryhmä Työpajan II tavoitteet Työsuunnitelman laatiminen loppuvuodelle Käyttöönottosuunnitelman sisällysluettelo sekä laajuus ja rajaukset Tehtävien priorisointi Tehtävien aikataulutus ja

Lisätiedot

Fingrid Datahub Oy. Käyttöönottotyöryhmä

Fingrid Datahub Oy. Käyttöönottotyöryhmä Fingrid Datahub Oy Käyttöönottotyöryhmä Agenda, 09:00 15:00 Työpajan avaus 11.6. kokouksen pöytäkirja Ajankohtaiset asiat Ajankohtaisia asioita datahub projektista ja muista työryhmistä Marjut Puukangas

Lisätiedot

Fingrid Datahub Oy. Datahub ajankohtaiswebinaari

Fingrid Datahub Oy. Datahub ajankohtaiswebinaari Fingrid Datahub Oy Datahub ajankohtaiswebinaari 15.2.2019 Esiintyjät: Marko Juslin Pasi Lintunen Lauri Jännes 2 15.2.2018 Webinaarin eteneminen Mahdollisuus esittää kysymyksiä koko webinaarin ajan Webinaarin

Lisätiedot

Datahub webinaarit Datahub ajankohtaista

Datahub webinaarit Datahub ajankohtaista Datahub webinaarit 2018 Datahub ajankohtaista Esiintyjänä Marjut Puukangas Avustamassa Kerttu Korpelainen 2 Webinaarin eteneminen Mahdollisuus esittää kysymyksiä koko webinaarin ajan Kyselyt webinaarin

Lisätiedot

Datahub webinaari Datahubin ajankohtaisia asioita

Datahub webinaari Datahubin ajankohtaisia asioita Datahub webinaari Datahubin ajankohtaisia asioita Esiintyjät: Pasi Lintunen 2 Webinaarin eteneminen Mahdollisuus esittää kysymyksiä koko webinaarin ajan Webinaarin tallenne ja esitysmateriaali tullaan

Lisätiedot

Verkkotoimikunnan kokous Pasi Aho. Datahub projekti, missä mennään?

Verkkotoimikunnan kokous Pasi Aho. Datahub projekti, missä mennään? Verkkotoimikunnan kokous Pasi Aho Datahub projekti, missä mennään? Katsauksen sisältö Keskeiset tehtävät vuonna 2016 Keskeiset tehtävät vuonna 2017 Rakennusaikataulu Toimialayhteistyö Tietokonversio Menestystekijät

Lisätiedot

Prosessityöryhmät. Datahub projekti seurantaryhmän kokous 10.11.2015 Minna Arffman

Prosessityöryhmät. Datahub projekti seurantaryhmän kokous 10.11.2015 Minna Arffman Prosessityöryhmät Datahub projekti seurantaryhmän kokous 10.11.2015 Minna Arffman Prosessityössä määritellään liiketoimintaprosessit Ensimmäiseksi kuvataan nykyiset prosessit ja varmistetaan niiden syvä

Lisätiedot

Adaton webinaari Ajankohtaista datahubista - vinkkejä muutokseen valmistautumiseksi

Adaton webinaari Ajankohtaista datahubista - vinkkejä muutokseen valmistautumiseksi Adaton webinaari 23.11.2016 Ajankohtaista datahubista - vinkkejä muutokseen valmistautumiseksi Datahub projektin ajankohtaista Pasi Aho 2 Keskeiset tehtävät vuonna 2016 Prosessityön tulosten "julkinen

Lisätiedot

Datahub webinaarit Datahub ajankohtaista

Datahub webinaarit Datahub ajankohtaista Datahub webinaarit 31.8.2018 Datahub ajankohtaista Esiintyjät Pasi Aho Lauri Jännes Avustamassa Kerttu Korpelainen 2 6.9.2018 Webinaarin eteneminen Mahdollisuus esittää kysymyksiä koko webinaarin ajan

Lisätiedot

Tiedonvaihdon kehitysryhmän & datahub käyttöönottotyöryhmän yhteiskokous

Tiedonvaihdon kehitysryhmän & datahub käyttöönottotyöryhmän yhteiskokous 28.3.2018 Tiedonvaihdon kehitysryhmän & datahub käyttöönottotyöryhmän yhteiskokous Agenda 28.3.2018 Kokouksen avaus ja järjestäytyminen Esittäytymiset Datahub-projektin kuulumiset / Arffman Tietokonversion

Lisätiedot

Datahub Seurantaryhmä. Datahub Tietokonversio

Datahub Seurantaryhmä. Datahub Tietokonversio Datahub Seurantaryhmä Datahub Tietokonversio Esityksen sisältö 1. Tietokonversiokonsepti Tietokonversioprosessi Tietokonversion osapuolet ja vastuut Tietokonversiojärjestelmä 2. Tietokonversioprojekti

Lisätiedot

Datahub webinaari Markkinaosapuolten käyttöönottosuunnitelmien ohjeistaminen ja seurantatyökalun esittely

Datahub webinaari Markkinaosapuolten käyttöönottosuunnitelmien ohjeistaminen ja seurantatyökalun esittely Datahub webinaari 7.2.2019 Markkinaosapuolten käyttöönottosuunnitelmien ohjeistaminen ja seurantatyökalun esittely Esiintyjät: Teemu Hiekka Pasi Lintunen 2 Webinaarin eteneminen Mahdollisuus esittää kysymyksiä

Lisätiedot

Reima Päivinen Käyttötoimikunta Ajankohtaiset asiat

Reima Päivinen Käyttötoimikunta Ajankohtaiset asiat Reima Päivinen Käyttötoimikunta 11. 3.2019 Ajankohtaiset asiat Ajankohtaista Kansallinen riskiarvio: "suuri sähköhäiriö" todennäköisin Datahub-projektin tilannekatsaus Sähkömarkkinalain muutokset tulivat

Lisätiedot

Nimike Määrä YksH/EI-ALV Ale% ALV Summa

Nimike Määrä YksH/EI-ALV Ale% ALV Summa , Vuokraerä: Tammi/12 : 30.01.2008 Viivästyskorko: 11.5 % Laskuviite: 4 45523 08012 Yhteensä: 390.40 EUR Pankit: n Joku Vuokralainen 16.01.2008 Tammi/12 4 45523 08012 30.01.2008 EUR 390.40 , Vuokraerä:

Lisätiedot

Datahub webinaarit Datahub käyttöönottosuunnitelma

Datahub webinaarit Datahub käyttöönottosuunnitelma Datahub webinaarit 2017 Datahub käyttöönottosuunnitelma 24.10.2017 Asiantuntijat: Minna Arffman / Fingrid Oyj minna.arffman@fingrid.fi Johanna Piispa / Vantaan Energia Sähköverkot Oy johanna.piispa@vantaanenergia.fi

Lisätiedot

Verkkosääntöfoorumi Maria Joki-Pesola. Varttitase-hankkeen kuulumisia

Verkkosääntöfoorumi Maria Joki-Pesola. Varttitase-hankkeen kuulumisia Verkkosääntöfoorumi 24.5.2018 Maria Joki-Pesola Varttitase-hankkeen kuulumisia Sähköjärjestelmä on muutoksessa...... ja siksi tarvitaan muutoksia sähkömarkkinoilla Yhteisellä lainsäädännöllä Eurooppaa

Lisätiedot

Yhteiskokous FG tiedonvaihdon kehitysryhmä + ETn menettelytapojen kehitysryhmä, Pasi Aho. Datahub projektin ajankohtaiskatsaus

Yhteiskokous FG tiedonvaihdon kehitysryhmä + ETn menettelytapojen kehitysryhmä, Pasi Aho. Datahub projektin ajankohtaiskatsaus Yhteiskokous FG tiedonvaihdon kehitysryhmä + ETn menettelytapojen kehitysryhmä, 30.11.2016 Pasi Aho Datahub projektin ajankohtaiskatsaus Keskeiset tehtävät vuonna 2016 Prosessityön tulosten "julkinen kuuleminen"

Lisätiedot

Seurantaryhmän kokous Pasi Aho. Datahub-projektin tilannekatsaus

Seurantaryhmän kokous Pasi Aho. Datahub-projektin tilannekatsaus Seurantaryhmän kokous 27.9.2018 Datahub-projektin tilannekatsaus Datahub projektin keskeiset tehtävät vuonna 2018 Titan avaaminen koko toimialalle ja palvelun jatkokehitys. Tietokonversio etenee suunnitelman

Lisätiedot

Datahub webinaarit Taseselvitys ja tasevirheiden käsittely

Datahub webinaarit Taseselvitys ja tasevirheiden käsittely Datahub webinaarit 2017 Taseselvitys ja tasevirheiden käsittely Kouluttaja esa.pietarinen@fingrid.fi p. 030 395 5277 Avustamassa Kerttu Korpelainen kerttu.korpelainen@fingrid.fi p. 030 395 5238 2 Webinaarin

Lisätiedot

Datahub projekti Tietokonversiotyö, seurantaryhmä

Datahub projekti Tietokonversiotyö, seurantaryhmä Datahub projekti Tietokonversiotyö, seurantaryhmä 18.2.2016 Tietokonversion suunnittelutyö aloitettu Valittu kumppani on Modultek Oy Erikoistunut tiedonlaatu- ja tietokonversiotyöhön, n. 25 henkilöä Tässä

Lisätiedot

Lähdeaineiston tarkastus Titta-palvelussa

Lähdeaineiston tarkastus Titta-palvelussa LUONNOS 2 (12) Sisällysluettelo 1 Johdanto... 4 2 Tarkastusprosessit... 4 2.1 Tiedostotarkastus... 4 2.1.1 Syntaksin tarkastus... 5 2.1.2 Tietosisällön tarkastus... 6 2.1.3 Duplikaattitarkastus... 7 2.2

Lisätiedot

Jukka Ruusunen Neuvottelukunta Ajankohtaista

Jukka Ruusunen Neuvottelukunta Ajankohtaista Neuvottelukunta 13. 2.2019 Ajankohtaista 28.1.2019 tunti 8-9 talven huippukulutustilanne 6 MW Kulutus 14 542 MWh/h Tuotanto 10 978 MWh/h Rajasiirrot* 3 564 MWh/h Lämpötila** - 18,2 C 865 MW *ei sisällä

Lisätiedot

Datahub seurantaryhmän kokous

Datahub seurantaryhmän kokous 2.11.2016 Minna Arffman Datahub seurantaryhmän kokous Prosessi-dokumentaatio versio 1.1 Julkaistut dokumentit Uudet dokumentit julkaistu 6.10.2016 Sähkön vähittäismarkkinoiden liiketoimintaprosessit datahubissa

Lisätiedot

Datahub webinaarit Katkaisu- ja kytkentäprosessit

Datahub webinaarit Katkaisu- ja kytkentäprosessit Datahub webinaarit 2017 Katkaisu- ja kytkentäprosessit Kouluttaja marjut.puukangas@fingrid.fi p. 030 395 5292 Avustamassa Kerttu Korpelainen kerttu.korpelainen@fingrid.fi p. 030 395 5238 2 Webinaarin eteneminen

Lisätiedot

Prosessityöryhmä Käyttöönottoon liittyvät suunnitelmat ja ohjeistukset

Prosessityöryhmä Käyttöönottoon liittyvät suunnitelmat ja ohjeistukset Prosessityöryhmä 3.12.2018 Käyttöönottoon liittyvät suunnitelmat ja ohjeistukset Mikä on kaiken perusta asioita tehdessä? SUUNNITTELU! Käyttöönottoon liittyvät suunnitelmat ja ohjeistukset Datahubin käyttöönottoon

Lisätiedot

Fingrid Datahub Oy. Datahub webinaari

Fingrid Datahub Oy. Datahub webinaari Fingrid Datahub Oy Datahub webinaari 1.3.2019 Esiintyjät: Marjut Puukangas Pinja Kimari Kerttu Korpelainen 2 15.2.2018 Webinaarin eteneminen Mahdollisuus esittää kysymyksiä koko webinaarin ajan Webinaarin

Lisätiedot

Datahub webinaarit Webinaarien aikana tulleet kysymykset

Datahub webinaarit Webinaarien aikana tulleet kysymykset Datahub webinaarit 2017 Webinaarien aikana tulleet kysymykset 31.5.2017 Kouluttaja marjut.puukangas@fingrid.fi p. 030 395 5292 Avustamassa Kerttu Korpelainen kerttu.korpelainen@fingrid.fi p. 030 395 5238

Lisätiedot

Askelmerkit sähkömarkkinamurrokseen

Askelmerkit sähkömarkkinamurrokseen Askelmerkit sähkömarkkinamurrokseen Puhtaan, säätämättömän ja hajautetun tuotannon lisääntyminen yhä enemmän markkinaehtoisesti Säätökelpoisen fossiilisen lauhdetuotannon vähentyminen Joustavuuden ja säätömahdollisuuksien

Lisätiedot

Prosessityöryhmän Skype-kokous

Prosessityöryhmän Skype-kokous Pöytäkirja 1 (5) Prosessityöryhmän Skype-kokous 14.6.2019 Aika 14.6.2019 klo 12.00 13.35 Paikka Skype-palaveri Läsnä Marjut Puukangas (pj.) Emmi Kaivosoja Teemu Hellas Arttu Laine Keravan Energia Oy Emma

Lisätiedot

Datahub-projekti. Prosessityöryhmä

Datahub-projekti. Prosessityöryhmä Datahub-projekti Prosessityöryhmä 15.1.2019 Agenda 15.1.2019 8:30 Kokouksen avaus 8:35 Edellisen kokouksen muistio 8:45 Lyhyt katsaus projektiin 9:15 Valtuutukset datahubissa 10:00 Prosessidokumentaation

Lisätiedot

Ajankohtaiskatsaus 17.11.2015

Ajankohtaiskatsaus 17.11.2015 Ajankohtaiskatsaus 17.11.2015 Uusi sähkönmyyjiä 3 Uusia sähkönmyyjiä Lumo Energia Oy / LUMO Werel Oy (Pamrek) / PAM Statkraft Energi AS / STAK Nammo Vihtavuori Oy / NAM 2.12.2015 Minna Arffman Fingridin

Lisätiedot

Datahub 0.1 Julkaisutiedot

Datahub 0.1 Julkaisutiedot 2 (9) Sisällysluettelo 1 Johdanto... 3 1.1 Poikkeamat markkinadokumentaatio v1.7:n ja skeemakuvausten välillä... 4 2 Datahub-toteutuksen osavaiheen 1 julkaisutiedot... 5 2.1 Julkaisun toiminnallisuudet...

Lisätiedot

Varttitase-hanke eurooppalaisessa, pohjoismaisessa ja kansallisessa konseptissa sekä tekijöitä jotka vaikuttavat hankkeen onnistumiseen

Varttitase-hanke eurooppalaisessa, pohjoismaisessa ja kansallisessa konseptissa sekä tekijöitä jotka vaikuttavat hankkeen onnistumiseen Referenssiryhmä 25.1.2018 Varttitase-hanke eurooppalaisessa, pohjoismaisessa ja kansallisessa konseptissa sekä tekijöitä jotka vaikuttavat hankkeen onnistumiseen Sisältö Suomi osana Eurooppaa kohti eurooppalaisia

Lisätiedot

IT2015 EKT ERITYISEHTOJA OHJELMISTOJEN TOIMITUKSISTA KETTERIEN MENETELMIEN PROJEKTEILLA LUONNOS

IT2015 EKT ERITYISEHTOJA OHJELMISTOJEN TOIMITUKSISTA KETTERIEN MENETELMIEN PROJEKTEILLA LUONNOS 20.4.2015 IT2015 EKT ERITYISEHTOJA OHJELMISTOJEN TOIMITUKSISTA KETTERIEN MENETELMIEN PROJEKTEILLA 1 1.1 SOVELTAMINEN Näitä erityisehtoja sovelletaan ohjelmistojen tai niiden osien toimituksiin ketterien

Lisätiedot

Datahub webinaarit Mittaustietojen hallinta datahubissa

Datahub webinaarit Mittaustietojen hallinta datahubissa Datahub webinaarit 2017 Mittaustietojen hallinta datahubissa 26.4.2017 Kouluttaja esa.pietarinen@fingrid.fi p. 030 395 5277 Avustamassa Kerttu Korpelainen kerttu.korpelainen@fingrid.fi p. 030 395 5238

Lisätiedot

Säätävän kulutuksen tarjousvolyymit 2017

Säätävän kulutuksen tarjousvolyymit 2017 Säätävän kulutuksen tarjousvolyymit 2017 Tarjousmäärä (MW) Säätävän kulutuksen tarve säätösähkömarkkinoilla kasvaa Tarjousvolyymi (MW) Tarjousvolyymi (%) 1000 100 % 800 90 % 600 400 200 80 % 70 % 60 %

Lisätiedot

Suomi.fi-tunnistus

Suomi.fi-tunnistus Suomi.fi-tunnistus 15.2.2017 Suomi.fi-tunnistus Henkilön vahva sähköinen tunnistaminen Vain julkisen sektorin sähköisille asiointipalveluille Kertakirjautuminen asiointipalveluiden välillä Keskitetty sopimus-

Lisätiedot

Prosessityöryhmän kokous

Prosessityöryhmän kokous Pöytäkirja 1 (7) Prosessityöryhmän kokous 5.4.2019 Aika 5.4.2019 klo 8.30 14.30 Paikka Duetto Business Park, Läkkisepäntie 23, 00620 Helsinki nh. Kuolajärvi Läsnä Marjut Puukangas (pj.) Emmi Kaivosoja

Lisätiedot

Datahub - tietokonversiotyöryhmän kokous

Datahub - tietokonversiotyöryhmän kokous Pöytäkirja 1 (8) Datahub - tietokonversiotyöryhmän kokous Aika 24.8.2016 klo 8.00-15.00 Paikka Läsnä Fingrdi Oyj, Läkkisepäntie, Helsinki Jari Jaakola Erica Lietzen Katja Repo Jaana Kortelainen Birgitta

Lisätiedot

Datahub webinaarit Datahub käyttöönottosuunnitelma

Datahub webinaarit Datahub käyttöönottosuunnitelma Datahub webinaarit 2018 Datahub käyttöönottosuunnitelma 24.1.2018 Asiantuntijat: Minna Arffman / Fingrid Datahub Oy minna.arffman@fingrid.fi Jari Arve / Satapirkan Sähkö Oy jari.arve@spsoy.fi Greetta Arha

Lisätiedot

Kysymyksiä ja vastauksia Datahub-liiketoimintaprosesseihin liittyen

Kysymyksiä ja vastauksia Datahub-liiketoimintaprosesseihin liittyen Kysymyksiä ja vastauksia Datahub-liiketoimintaprosesseihin liittyen Tähän dokumenttiin on kerätty datahub-liiketoimintaprosesseihin liittyviä kysymyksiä vastauksineen. Tässä dokumentissa on seuraavien

Lisätiedot

Datahub seurantaryhmä Esitetyt vastaukset kotitehtävään

Datahub seurantaryhmä Esitetyt vastaukset kotitehtävään Datahub seurantaryhmä 27.8.2019 Esitetyt vastaukset kotitehtävään 17.6.2019 Nykyisen aikataulun mukaisesti datahubin käyttöönotto on ajoitettu 04/2021. Tämän aikataulun kiinnipitämiseen liittyy suuria

Lisätiedot

Tietokonversiosuunnitelma

Tietokonversiosuunnitelma 2 (31) Sisällysluettelo 1 Tiivistelmä... 5 2 Osapuolet ja vastuut... 7 2.1 Markkinaosapuolten lähdeaineiston toimitusvastuut... 7 2.1.1 Perustietojen toimitusvastuu ja tietojen valintaa koskevat säännöt...

Lisätiedot

Fingridin neuvottelukunnan kokous Asta Sihvonen-Punkka Ajankohtaisia sähkömarkkinaasioita

Fingridin neuvottelukunnan kokous Asta Sihvonen-Punkka Ajankohtaisia sähkömarkkinaasioita Fingridin neuvottelukunnan kokous Asta Sihvonen-Punkka Ajankohtaisia sähkömarkkinaasioita Agenda Älyverkkotyöryhmän ehdotukset ja jatko Varttimaailmaan siirtyminen Datahub Pohjoismainen sähkömarkkinafoorumi

Lisätiedot

SPS Energiapalvelut Oy Janne Piispanen Helen Oy Johanna Piispa Vantaan Energia Sähköverkot Oy

SPS Energiapalvelut Oy Janne Piispanen Helen Oy Johanna Piispa Vantaan Energia Sähköverkot Oy Pöytäkirja 1 (9) Käyttöönottotyöryhmän kokous 24.1.2019 Aika 24.1.2019 klo 9.00 15.00 Paikka Duetto Business Park, Läkkisepäntie 23, 00620 Helsinki nh. Kuolajärvi Läsnä Minna Arffman (pj.) Kerttu Korpelainen

Lisätiedot

Referenssiryhmän kokous Petteri Pakalén. Selvitystyö varttitaseen vaikutuksista toimialan tietojärjestelmiin

Referenssiryhmän kokous Petteri Pakalén. Selvitystyö varttitaseen vaikutuksista toimialan tietojärjestelmiin Referenssiryhmän kokous 5.9.2018 Petteri Pakalén Selvitystyö varttitaseen vaikutuksista toimialan tietojärjestelmiin Selvitystyön tarkoitus Tuottaa taustatietoa hankkeen toteutukselle Etsiä vastauksia

Lisätiedot

Tietokonversio ja alan valmistautuminen. Datahub projektin ajankohtaiset

Tietokonversio ja alan valmistautuminen. Datahub projektin ajankohtaiset Tietokonversio ja alan valmistautuminen Datahub projektin ajankohtaiset Datahub -projekti Datahub hankinta käynnissä Tietokonversiopalvelun hankinta käynnissä Prosessidokumentaatioon tulossa päivityksiä

Lisätiedot

Datahub projektin yleiskatsaus. Seurataryhmän kokous 01/2015 10.11.2015 Pasi Aho

Datahub projektin yleiskatsaus. Seurataryhmän kokous 01/2015 10.11.2015 Pasi Aho Datahub projektin yleiskatsaus Seurataryhmän kokous 01/2015 10.11.2015 Pasi Aho Sähkömarkkinoiden tiedonvaihto on yksi palveluistamme Kulutuksen ja tuotannon liittäminen kantaverkkoon Käyttövarma sähkönsiirto

Lisätiedot

Scrum is Not Enough. Scrum ei riitä. Ari Tanninen & Marko Taipale. Nääsvillen oliopäivä 2009 Tampereen teknillinen yliopisto 9.12.

Scrum is Not Enough. Scrum ei riitä. Ari Tanninen & Marko Taipale. Nääsvillen oliopäivä 2009 Tampereen teknillinen yliopisto 9.12. Scrum is Not Enough Scrum ei riitä Ari Tanninen & Marko Taipale Nääsvillen oliopäivä 2009 Tampereen teknillinen yliopisto 9.12.2009 Ari Tanninen Vanhempi ohjelmistoinsinööri Marko Taipale Teknologiajohtaja,

Lisätiedot

Työpaja IV. Käyttöönottotyöryhmä

Työpaja IV. Käyttöönottotyöryhmä Työpaja IV Käyttöönottotyöryhmä 22.8.2017 Agenda, 09:00 15:00 (Aikataulu viitteellinen) Työpajan avaus (09:00 09:15) Ajankohtaiset kuulumiset Päivän tavoitteet Edellisen työpajan tulosten dokumentoinnin

Lisätiedot

PALVO I: Talous- ja henkilöstöhallinnon palvelukeskuksen suunnittelu

PALVO I: Talous- ja henkilöstöhallinnon palvelukeskuksen suunnittelu PALVO I: Talous- ja henkilöstöhallinnon Oikeusministeriö LIITE 10.2 PALVO II / Järjestelmäprojekti Versio 0.2 5.1.2005 OIKEUSMINISTERIÖ PALVO I: Talous- ja henkilöstöhallinnon LIITTEET Sivu 2 (5) JÄRJESTELMÄPROJEKTI

Lisätiedot

Edustajiston kokous Lahdessa MR Kuva Jorma Tenovuo. Uusi ohjelmistokehittäjä aloittaa marraskuu 2008

Edustajiston kokous Lahdessa MR Kuva Jorma Tenovuo. Uusi ohjelmistokehittäjä aloittaa marraskuu 2008 Tietoa Tiirasta Tiira Edustajiston kokous Lahdessa 21.3.2010 MR Kuva Jorma Tenovuo 1/X Tiiran lyhyt historia Edustajiston kokouksessa päätetään Tiiran toteuttamisesta marraskuu 2004 Ohjelmistokehitys alkaa

Lisätiedot

Varttitaseen referenssiryhmän kokous Maria Joki-Pesola. Varttitaseen toteutussuunitelma

Varttitaseen referenssiryhmän kokous Maria Joki-Pesola. Varttitaseen toteutussuunitelma Varttitaseen referenssiryhmän kokous 12.2.2019 Maria Joki-Pesola Varttitaseen toteutussuunitelma VARTTITASEEN TOTEUTUKSEN VAIHEET 1/2019-8/2022 2/2019 Julkaistaan päivitetty dokumentti: Sähkön vähittäismarkkinoiden

Lisätiedot

Valtioneuvoston kanslia VAIN VIRKAKÄYTTÖÖN Hallinto- ja palveluosasto/hallintoyksikkö Terja Ketola PTJ2008-työsuunnitelma 1 (5)

Valtioneuvoston kanslia VAIN VIRKAKÄYTTÖÖN Hallinto- ja palveluosasto/hallintoyksikkö Terja Ketola PTJ2008-työsuunnitelma 1 (5) Terja Ketola PTJ2008-työsuunnitelma 1 (5) AIKATAULU JA TEHTÄVÄT / PTJ2008 VALMIS MENOSSA MYÖHÄSSÄ ALOITTAMATTA ALUSTAVA AJANKOHTA EI PIDETTY / TEHTY 1 Määrittelyn läpikäynti PTi, TKe, IHa, TRö 34 23.8.2007

Lisätiedot

Käyttöönottotyöryhmän kokous Asialista. 1 Kokouksen avaus. 1.1 Ajankohtaiset kuulumiset. Pöytäkirja 1 (5)

Käyttöönottotyöryhmän kokous Asialista. 1 Kokouksen avaus. 1.1 Ajankohtaiset kuulumiset. Pöytäkirja 1 (5) Pöytäkirja 1 (5) Käyttöönottotyöryhmän kokous 22.8.2017 Aika Paikka 22.8.2017 klo.9-15 Triotto, Läkkisepäntie 21, 00620 Helsinki 6 krs. nh. Pikkarala Läsnä Minna Arffman Fingrid Oyj (pj.) Kerttu Korpelainen

Lisätiedot

Valtion järjestelmät maakuntauudistuksessa. Riikka Järvinen Käytetty Vimana Oy/Raimo Kangasniemen aineistoa

Valtion järjestelmät maakuntauudistuksessa. Riikka Järvinen Käytetty Vimana Oy/Raimo Kangasniemen aineistoa Valtion järjestelmät maakuntauudistuksessa Riikka Järvinen Käytetty Vimana Oy/Raimo Kangasniemen aineistoa 13.12.2018 VJ-hanke Tavoitteena mahdollistaa valtion järjestelmien käyttö maakunnissa 1.1.2021

Lisätiedot

Käyttöönottotyöryhmän kokous Asialista. 1 Kokouksen avaus. 1.1 Ajankohtaiset asiat. Pöytäkirja 1 (6) Julkinen

Käyttöönottotyöryhmän kokous Asialista. 1 Kokouksen avaus. 1.1 Ajankohtaiset asiat. Pöytäkirja 1 (6) Julkinen Pöytäkirja 1 (6) Käyttöönottotyöryhmän kokous 15.4.2019 Aika 15.4.2019 klo 9.00 15.00 Paikka Läkkisepäntie 23, 00620 Helsinki Duetto Business Park nh. Kuolajärvi Läsnä Minna Arffman (pj.) Kerttu Korpelainen

Lisätiedot

Datahub webinaarit Datahub ajankohtaista

Datahub webinaarit Datahub ajankohtaista Datahub webinaarit 2018 Datahub ajankohtaista Esiintyjät Marjut Puukangas Kerttu Korpelainen 2 Webinaarin eteneminen Mahdollisuus esittää kysymyksiä koko webinaarin ajan Kyselyt webinaarin aikana Webinaaritallenne

Lisätiedot
