Metro länteen Asukastilaisuus Espoonlahti Espoonlahden kirkko, seurakuntasali

Koko: px
Aloita esitys sivulta:

Download "Metro länteen Asukastilaisuus Espoonlahti Espoonlahden kirkko, seurakuntasali"

Transkriptio

1 Metro länteen Asukastilaisuus Espoonlahti Espoonlahden kirkko, seurakuntasali Länsimetro Oy

2 Ohjelma Hankkeen esittely toimitusjohtaja Matti Kokkinen Länsimetro Oy Suunnittelu ennen rakentamista ja rakentamisen aikana projektipäällikkö Aku Kallio, Sweco PM Oy Espoonlahden työtunnelin louhinta; työmaa-alue, työajat ja -vaiheet työpäällikkö Meeri Pöllänen, Kalliorakennus Oy Kysymyksiä, keskustelua Tilaisuus päättyy noin

3 Metro Matinkylä - Kivenlahti Kivenlahti: -29m 20m Espoonlahti -20m 24m Varikko -16m 32m Soukka -20m 34m Kaitaa -20m 18m Finnoo Laituritaso merenpinnasta -43m Luolan katosta maanpintaan 26m Länsimetro Oy /

4 Metro Matinkylä Kivenlahti avainlukuja 7 kilometriä 2 rinnakkaista tunnelia 5 asemaa 6 työtunnelia 8 poistumistiekuilua, joista kaksi liittyy Sammalvuoren maanalaiseen varikkoon liityntäpysäköintipaikkaa Suurimpana Kivenlahden 1000 paikan pysäköintilaitos pysäköintipaikkaa pyörille Vuoroväli ruuhka-aikana 5 minuuttia Kustannusarvio 801 miljoonaa euroa (vuoden 2013 marraskuun hintatasossa) 4

5 Asemat, rata ja kuilut

6 Millaista metroa rakennetaan? Rakennetaan maan alle tunneliin vain asemien sisäänkäynnit ja kuilurakennukset näkyvät maan päällä Liityntäliikenne ja -paikoitus suunnitellaan osaksi asemia Nopea, luotettava, turvallinen, viihtyisä ja ympäristöystävällinen Turvallisuutta ja käytettävyyttä lisää laituriovet, valaistus, opasteet, videovalvonta Länsimetro Oy /

7 Paineentasaus-, ilmanvaihto-, savunpoisto- ja poistumistiekuilut

8

9

10 Ratatunnelin poikkileikkaus

11 Laituritason periaatepiirustus Länsimetro Oy /

12 Alustava aikataulu Alustava aikataulu Päätöksenteko Espoo Valtio 1. kilpailutukset Louhinta Rakennus Talotekniikka Tasonvaihtolaitteet Rata Automaatio Liikenteelle

13 Suunnittelu ennen rakentamista ja rakentamisen aikana projektipäällikkö Aku Kallio, Sweco PM Oy

14 Ennen rakentamisen aloittamista Suunnittelu ja tutkimukset käynnissä Kiinteistökatselmukset Tiedottaminen / palautteen antaminen Asukastilaisuudet Tiedotteet rakentamisen etenemisestä Palautekanavat Työmaat suojataan ja aidataan Länsimetro Oy /

15

16

17 Kiinteistökatselmukset ja tärinämittaukset n. 150 m säteellä louhinnoista kiinteistökatselmukset ennen ja jälkeen louhinnan kaikissa kiinteistöissä Kiinteistöjen tärinäarvojen määrittely perustusten ja pohjaolosuhteiden mukaan Tärinämittaukset louhintatyön aikana Laitteiden tärinäeristykset ja herkkien laitteiden suojaaminen ennen töitä Länsimetro Oy /

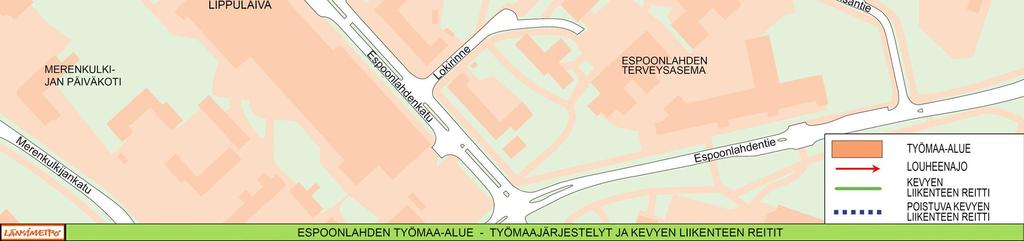

18 Kiinteistökatselmusalue, Espoonlahden työtunneli Länsimetro Oy /

19 Pohjavesi- ja painumaseuranta Painumaseuranta Seurataan olemassa olevia rakennuksia, siltoja, katualueita Tällä hetkellä asennettuna 249 seurantapistettä Seurantaverkkoa tullaan täydentämään Pohjavesiseuranta Tällä hetkellä seurannassa on 158 pohjavesiputkea Työtunneleiden läheisyydessä pohjavedenpinnan seurantaa tehdään 1-4 kertaa kuukaudessa Muilla alueilla, missä rakentaminen ei ole vielä käynnissä, pohjavedenpinnan seurantaa tehdään 4 kertaa vuodessa Lisäksi pohjavesiputkista otetaan vesinäytteitä, joista analysoidaan erilaiset haitta-aineet Länsimetro Oy /

20 Rakennusten perustamistavat, Espoonlahti Länsimetro Oy /

21 Louhinnat Sammalvuori Finnoo Kivenlahti Espoonlahti Soukka Kaitaa Työtunnelit Metrotunnelit, asemat ja kuilut

22 Sammalvuoren työtunnelin Espoonlahden työtunnelin louhinta; työmaa-alue, työajat ja työvaiheet työpäällikkö Meeri Pöllänen, Kalliorakennus Oy

23 Länsimetro Oy /

24 Espoonlahden työtunnelin pituusleikkaus Länsimetro Oy /

25 Työvaiheet Espoonlahdessa Työt aloitetaan pintamaiden poistolla -> Joulukuun aikana on käynnissä avolouhintavaihe eli poraus, panostus, räjäytys ja avolouheen poiskuljetus. Avolouhinnan räjäytyksistä annetaan äänimerkki -> Avolouhinnasta siirrytään pikkuhiljaa maanalaiseen toimintaan eli tunnelirakentamiseen tammikuussa 2015 Länsimetro Oy /

26 Miten tunnelia louhitaan?

27 Tunneliperän esi-injektointi Kallio vahvistetaan injektoimalla eli poraamalla reikiä kiveen. Reikiin pumpataan sementtimassaa. Länsimetro Oy /

28 Poraus ja panostus Porajumbo poraa kallioon riittävästi reikiä - niiden pituus vaihtelee. Ns. katkon eli kerralla räjäytettävän palan pituus on 2-6 metriä. Länsimetro Oy /

29 Räjäytys ja tuuletus Reikiin asetetut pienet määrät räjähdysainetta räjähtävät tarkkaan suunnitellussa järjestyksessä. Räjäytyksen kesto on enimmillään noin 6-20 sekuntia. Räjäytyksen jälkeen tunneli tuuletetaan. Länsimetro Oy /

30 Kuormaus ja kuljetus Irronnut louhe kuljetetaan pois tunnelista. Länsimetro Oy /

31 Rusnaus Erikoisajoneuvo irrottaa seinämistä irtoavat lohkareet, niin että tunneliin on jälleen turvallista mennä tekemään esi-injektointia seuraavaa porausta varten. Länsimetro Oy /

32 Lujitus

33 Salaojitus ja ruiskubetonointi

34 Ympäristökeskus määrittää työajat Pääperiaatteet Maanrakennustyöt ja avolouhinta ma-pe 7-18 (hiljaisia töitä myös 18-22, la 9-18) Tunnelilouhinta (injektointiporaus, poraus, rusnaus) ma-pe 7-18 (hiljaisia töitä myös 18-7) Räjäytykset tunnelissa ma-pe 7-22 ja la 9-18 Louheen lastaus tunnelissa ja kuljetus ma-pe 7-22 sekä viikonloppuisin 9-22 Jos ei aiheudu haittaa asukkaille myös: ma-pe 22-7 ja viikonloppuisin 22-9 Länsimetro Oy /

35 Louhinnan työvaiheet Louhintatyötä tehdään vaiheittain Vuorokauden aikana saadaan 1-2 räjäytystä, joskus myös kolme, tuuletuksen jälkeen alkaa louheenajo ja se kestää noin 3-4 tuntia Tunnelista saadaan ulos noin kuusi autoa tunnissa riippuen lastauksen sujumisesta

36 Jumbo töissä Länsimetro Oy /

37 Jumbon ohjaamo

38 Metrotunneli Länsimetro Oy /

39 Tunnelin louhintaa

40

41 13 uutta asemaa, 21 kilometriä RUOHOLAHTI MATINKYLÄ MATINKYLÄ KIVENLAHTI 7 kilometriä 5 uutta asemaa: Finnoo, Kaitaa, Soukka, Espoonlahti, Kivenlahti Osuus valmistuu kilometriä 8 uutta asemaa: Lauttasaari, Koivusaari, Keilaniemi, Aalto-yliopisto, Tapiola, Urheilupuisto, Niittykumpu, Matinkylä Rakentaminen päättyy 2015 lopulla, avataan liikenteelle syksyllä 2016 Länsimetro Oy /

42 Kuinka kauan kestää metromatka Kivenlahdesta Helsinkiin? Arvioituja matka-aikoja: Kivenlahti - Matinkylä: noin 10 min Kivenlahti - Tapiola: noin 15 min Kivenlahti - Rautatientori: noin 30 min Kivenlahti - Hakaniemi: noin 32 min Kivenlahti - Itäkeskus: noin 45 min Länsimetro Oy /

43 Lisätietoja Metrokonttori on avoinna ma-pe 10-13, Tapiontori 3A Nettisivut Palautepuhelin puh , arkisin kello 9-15 Rakentamisen seurantapalvelu tulossa sivuille Länsimetro Matinkylä-Kivenlahti lehti jaetaan koteihin helmikuussa Länsimetro Oy /

44 Kysymyksiä ja keskustelua

Metro länteen asukastilaisuus Iivisniemen koulu

Metro länteen asukastilaisuus Iivisniemen koulu Metro länteen asukastilaisuus Iivisniemen koulu 10.3.2016 Ohjelma Hankkeen esittely, projektipäällikkö Tero Palmu, Länsimetro Oy Finnoon ratatunnelin ja aseman louhinta: työmaaalueet, työajat ja vaiheet,

Lisätiedot

Metro länteen Asukastilaisuus Sammalvuoren varikon louhinta

Metro länteen Asukastilaisuus Sammalvuoren varikon louhinta Metro länteen Asukastilaisuus Sammalvuoren varikon louhinta Länsimetro Oy Ohjelma Hankkeen esittely toimitusjohtaja Matti Kokkinen Länsimetro Oy Sammalvuoren varikon louhinta; työmaa-alue, työajat ja -vaiheet

Lisätiedot

Metro länteen asukastilaisuus Kaitaan koulu

Metro länteen asukastilaisuus Kaitaan koulu Metro länteen asukastilaisuus Kaitaan koulu 5.4.2016 Ohjelma Hankkeen esittely, projektipäällikkö Tero Palmu, Länsimetro Oy Kaitaan ratatunnelin ja aseman louhinta: työmaa-alueet, työajat ja vaiheet, projektipäällikkö

Lisätiedot

Metro länteen Asukastilaisuus Soukka Soukan koulu

Metro länteen Asukastilaisuus Soukka Soukan koulu Metro länteen Asukastilaisuus Soukka 6.10. Soukan koulu Länsimetro Oy Ohjelma Hankkeen esittely toimitusjohtaja Matti Kokkinen, Länsimetro Oy Kiinteistökatselmukset projektipäällikkö Eero Hurmalainen,

Lisätiedot

Metro länteen asukastilaisuus

Metro länteen asukastilaisuus Metro länteen asukastilaisuus 25.4.2016 Ohjelma Hankkeen esittely, projektipäällikkö Tero Palmu, Länsimetro Oy Espoonlahden aseman ja ratatunnelin louhinta: työmaa-alueet, työajat ja -vaiheet, projektijohtaja

Lisätiedot

Metro länteen Asukastilaisuus Kaitaa Kaitaan koulu

Metro länteen Asukastilaisuus Kaitaa Kaitaan koulu Metro länteen Asukastilaisuus Kaitaa 8.12. Kaitaan koulu Länsimetro Oy Ohjelma Hankkeen esittely toimitusjohtaja Matti Kokkinen Länsimetro Oy Suunnittelu ennen rakentamista ja rakentamisen aikana projektipäällikkö

Lisätiedot

Metro länteen Asukastilaisuus Soukka Soukan palvelutalo

Metro länteen Asukastilaisuus Soukka Soukan palvelutalo Metro länteen Asukastilaisuus Soukka 1.12. Soukan palvelutalo Länsimetro Oy Ohjelma Hankkeen esittely toimitusjohtaja Matti Kokkinen Länsimetro Oy Suunnittelu ennen rakentamista ja rakentamisen aikana

Lisätiedot

Metro länteen Asukastilaisuus Kivenlahti Mainingin koulu

Metro länteen Asukastilaisuus Kivenlahti Mainingin koulu Metro länteen Asukastilaisuus Kivenlahti Mainingin koulu 1.12.2015 Länsimetro Oy Ohjelma Hankkeen esittely toimitusjohtaja Matti Kokkinen, Länsimetro Oy Kivenlahden aseman ja ratatunnelin louhinta; työmaaalue,

Lisätiedot

Metro länteen Asukastilaisuus Sammalvuori Martinkallion koulu

Metro länteen Asukastilaisuus Sammalvuori Martinkallion koulu Metro länteen Asukastilaisuus Sammalvuori 13.11. Martinkallion koulu Länsimetro Oy Ohjelma Hankkeen esittely toimitusjohtaja Matti Kokkinen Länsimetro Oy Sammalvuoren työtunnelin louhinta; työmaa-alue,

Lisätiedot

Länsimetro Soukan kirjastolla Länsimetro Oy

Länsimetro Soukan kirjastolla Länsimetro Oy Länsimetro Soukan kirjastolla 25.9.2017 Länsimetro Oy Metro pääkaupunkiseudulla Länsimetro - 21 km - 13 asemaa - Varikko Sammalvuoressa Itäjatke Metro (avattu 1982) - 21 km (6 km tunnelissa) - 17 asemaa

Lisätiedot

Metro länteen asukastilaisuus Soukan koulu Länsimetro Oy

Metro länteen asukastilaisuus Soukan koulu Länsimetro Oy Metro länteen asukastilaisuus Soukan koulu 7.10. Länsimetro Oy Ohjelma Hankkeen esittely, Länsimetro Oy:n toimitusjohtaja Matti Kokkinen Ennen rakentamisen aloittamista ja rakentamisen aikana, pääsuunnittelija

Lisätiedot

Länsimetro Iso Omenan palvelutorilla pop up tila Länsimetro Oy

Länsimetro Iso Omenan palvelutorilla pop up tila Länsimetro Oy Länsimetro Iso Omenan palvelutorilla pop up tila 16.8. Länsimetro Oy Metro pääkaupunkiseudulla Länsimetro - 21 km - 13 asemaa - Varikko Sammalvuoressa Itäjatke Metro (avattu 1982) - 21 km (6 km tunnelissa)

Lisätiedot

Metro länteen. Länsimetro Oy

Metro länteen. Länsimetro Oy Metro länteen Länsimetro Oy Metron linjaus ja pituusleikkaus MATINKYLÄ KIVENLAHTI 7 kilometriä 5 uutta asemaa: Finnoo, Kaitaa, Soukka, Espoonlahti, Kivenlahti Osuus valmistuu 2020 RUOHOLAHTI MATINKYLÄ

Lisätiedot

Maininkitien asukastilaisuus

Maininkitien asukastilaisuus Maininkitien asukastilaisuus 25.4.2017 Ohjelma Tervetuliaissanat: viestintäjohtaja Satu Linkola Espoonlahden työmaan esittely: valvoja Juha-Pekka Olli, tuotantopäällikkö Rami Tuovinen Kivenlahden työmaan

Lisätiedot

Espoonlahden aseman rakennusurakka asukastilaisuus Aineiston käyttö ja kopiointi ilman Länsimetron lupaa on kiellettyä.

Espoonlahden aseman rakennusurakka asukastilaisuus Aineiston käyttö ja kopiointi ilman Länsimetron lupaa on kiellettyä. Espoonlahden aseman rakennusurakka asukastilaisuus 10.12.2018 Aineiston käyttö ja kopiointi ilman Länsimetron lupaa on kiellettyä. Tilaisuuden kulku Tilaisuuden avaaminen ja tietoa hankkeesta: Satu Linkola,

Lisätiedot

Länsimetron kuukausi-info Länsimetro Oy Matti Kokkinen

Länsimetron kuukausi-info Länsimetro Oy Matti Kokkinen Länsimetron kuukausi-info 25.3.2014 Länsimetro Oy Matti Kokkinen Länsimetro Oy Helsingin ja Espoon yhteisesti omistama yhtiö Tehtävänä metron rakentaminen Ruoholahdesta Matinkylään Toimii läheisessä yhteistyössä

Lisätiedot

Kivenlahden rakennusurakka asukastilaisuus Aineiston käyttö ja kopiointi ilman Länsimetron lupaa on kiellettyä.

Kivenlahden rakennusurakka asukastilaisuus Aineiston käyttö ja kopiointi ilman Länsimetron lupaa on kiellettyä. Kivenlahden rakennusurakka asukastilaisuus 28.8.2018 Aineiston käyttö ja kopiointi ilman Länsimetron lupaa on kiellettyä. Tilaisuuden kulku Tilaisuuden avaaminen ja tietoa hankkeesta: Satu Linkola, viestintäjohtaja,

Lisätiedot

Ville Saksi

Ville Saksi 19.3.2018 Ville Saksi Hankesuunnitelmista rakentamiseen 2008 2009 2013 2014 2017 2023 2008 Länsimetron ykkösvaiheen hankesuunnitelma 2009 Ykkösvaiheen louhinta alkaa Ruoholahdessa 2012 Kakkosvaiheen hankesuunnitelma

Lisätiedot

Soukan rakennusurakka asukastilaisuus Aineiston käyttö ja kopiointi ilman Länsimetron lupaa on kiellettyä.

Soukan rakennusurakka asukastilaisuus Aineiston käyttö ja kopiointi ilman Länsimetron lupaa on kiellettyä. Soukan rakennusurakka asukastilaisuus 14.8.2018 Aineiston käyttö ja kopiointi ilman Länsimetron lupaa on kiellettyä. Tilaisuuden kulku Tilaisuuden avaaminen ja tietoa hankkeesta: Satu Linkola, viestintäjohtaja,

Lisätiedot

Metro pääkaupunkiseudulla

Metro pääkaupunkiseudulla Metro pääkaupunkiseudulla 2 Itäjatke Länsimetro 21 km 13 asemaa Varikko Sammalvuoressa Kantametro (avattu 1982) 21 km (6 km tunnelissa) 17 asemaa Varikko Roihupellossa 3 MATINKYLÄ KIVENLAHTI MATINKYLÄ

Lisätiedot

Finnoon rakennusurakka asukastilaisuus Aineiston käyttö ja kopiointi ilman Länsimetron lupaa on kiellettyä.

Finnoon rakennusurakka asukastilaisuus Aineiston käyttö ja kopiointi ilman Länsimetron lupaa on kiellettyä. Finnoon rakennusurakka asukastilaisuus 8.10.2018 Aineiston käyttö ja kopiointi ilman Länsimetron lupaa on kiellettyä. Tilaisuuden kulku Tilaisuuden avaaminen ja tietoa hankkeesta: Satu Linkola, viestintäjohtaja,

Lisätiedot

Kaitaan rakennusurakka asukastilaisuus Aineiston käyttö ja kopiointi ilman Länsimetron lupaa on kiellettyä.

Kaitaan rakennusurakka asukastilaisuus Aineiston käyttö ja kopiointi ilman Länsimetron lupaa on kiellettyä. Kaitaan rakennusurakka asukastilaisuus 24.9.2018 Aineiston käyttö ja kopiointi ilman Länsimetron lupaa on kiellettyä. Tilaisuuden kulku Tilaisuuden avaaminen ja tietoa hankkeesta: Satu Linkola, viestintäjohtaja,

Lisätiedot

Missä mennään? Rakentamisjohtaja Tero Palmu

Missä mennään? Rakentamisjohtaja Tero Palmu Missä mennään? Rakentamisjohtaja Tero Palmu 17.1.2019 Aineiston käyttö ja kopiointi ilman Länsimetron lupaa on kiellettyä. Itäjatke Länsimetro 21 km 13 asemaa Varikko Sammalvuoressa Kantametro (avattu

Lisätiedot

Aineiston käyttö ja kopiointi ilman Länsimetron lupaa on kiellettyä.

Aineiston käyttö ja kopiointi ilman Länsimetron lupaa on kiellettyä. Aineiston käyttö ja kopiointi ilman Länsimetron lupaa on kiellettyä. Metro luo kasvua 13 asemaa 70 000 uutta asukasta 100 % kasvu työpaikoissa 2 Keilaniemi ja Aalto-yliopisto Otaniemestä tullut Aaltoyliopiston

Lisätiedot

Aineiston käyttö ja kopiointi ilman Länsimetron lupaa on kiellettyä.

Aineiston käyttö ja kopiointi ilman Länsimetron lupaa on kiellettyä. Aineiston käyttö ja kopiointi ilman Länsimetron lupaa on kiellettyä. Länsimetro Oy rakentaa ja omistaa 2 Metro pääkaupunkiseudulla 3 Aineiston käyttö ja kopiointi ilman Länsimetron lupaa on kiellettyä.

Lisätiedot

Metro länteen Kuukausi-info Länsimetro Oy

Metro länteen Kuukausi-info Länsimetro Oy Metro länteen Kuukausi-info 25.10.2016 Länsimetro Oy Metro pääkaupunkiseudulla Länsimetro - 21 km - 13 asemaa - Varikko Sammalvuoressa Itäjatke Metro (avattu 1982) - 21 km (6 km tunnelissa) - 17 asemaa

Lisätiedot

Metro länteen Kuukausi-info Länsimetro Oy

Metro länteen Kuukausi-info Länsimetro Oy Metro länteen Kuukausi-info 15.9.2016 Länsimetro Oy Länsimetro Oy Helsingin ja Espoon yhteisesti omistama yhtiö Tehtävänä metron rakentaminen Ruoholahdesta Kivenlahteen Toimii läheisessä yhteistyössä molempien

Lisätiedot

Metro pääkaupunkiseudulla

Metro pääkaupunkiseudulla Metro pääkaupunkiseudulla 2 Itäjatke Länsimetro 21 km 13 asemaa Varikko Sammalvuoressa Kantametro (avattu 1982) 21 km (6 km tunnelissa) 17 asemaa Varikko Roihupellossa 3 MATINKYLÄ KIVENLAHTI MATINKYLÄ

Lisätiedot

Paljon muutoksia vuodessa

Paljon muutoksia vuodessa Paljon muutoksia vuodessa Hankkeessa mukana olevia tahoja on keskitetty samaan toimistoon ja yhteen länsimetro-organisaatioon Uutta osaamista avaintoimintoihin: talouteen, riskienhallintaan, laadunseurantaan,

Lisätiedot

Päätöspöytäkirja 1 (8) Ympäristöasiat 1 / 2018 Ympäristökeskus /2015 Valvontapäällikkö

Päätöspöytäkirja 1 (8) Ympäristöasiat 1 / 2018 Ympäristökeskus /2015 Valvontapäällikkö Päätöspöytäkirja 1 (8) Länsimetro Oy, ympäristönsuojelulain 118 :n mukainen ilmoitus louhintatyöstä Kivenlahden ratatunneleilla Päätös Valvontapäällikkö päätti muuttaa 13.9.2017 (2325/2015, 42) Kivenlahden

Lisätiedot

Länsimetron jatkeen tarkennetun hankesuunnitelman hyväksyminen. Valtuusto Kaupunkitekniikan johtaja Harri Tanska

Länsimetron jatkeen tarkennetun hankesuunnitelman hyväksyminen. Valtuusto Kaupunkitekniikan johtaja Harri Tanska Länsimetron jatkeen tarkennetun hankesuunnitelman hyväksyminen Valtuusto 19.03.2018 61 Kaupunkitekniikan johtaja Harri Tanska 20.3.2018 4 KV 11.6.2012 82 hankesuunnitelma hyväksyttiin KV 24.2.2014 21

Lisätiedot

Länsimetron tilannekatsaus ja Matinkylä - Kivenlehti metrohanke

Länsimetron tilannekatsaus ja Matinkylä - Kivenlehti metrohanke Länsimetron tilannekatsaus ja Matinkylä - Kivenlehti metrohanke 17.2.2014 Matti Kokkinen Käynnissä olevat työt Rakennussuunnittelu Painopiste rakennesuunnittelussa Louhinnat Matinsolmun tulpat noin 6 metriä

Lisätiedot

Kustannusten kiinnittyminen

Kustannusten kiinnittyminen Kustannusten kiinnittyminen Työtunneli louhintaurakat solmittiin vuoden 2009 lopun ja 2010 aikana Urakkatarjoukset pyydettiin niin, että niissä on Kiinteäosuus ja yksikköhintaosuus Louhintaurakat saadaan

Lisätiedot

Katajanokan kalliopysäköintilaitos

Katajanokan kalliopysäköintilaitos Katajanokan kalliopysäköintilaitos Keskustelutilaisuus 30.9 Ympäristösi parhaat tekijät 2 3 4 5 Louhintatyövaiheet 6 29.9.2014 7 Kalliorakentamisen ympäristövaikutukset Tärinä Melu Paine Pohjavesiseikat

Lisätiedot

Liitekartalla on esitetty puhdistamon, siirtoviemäritunneleiden, pystykuilujen sekä avolouhinta-alueiden

Liitekartalla on esitetty puhdistamon, siirtoviemäritunneleiden, pystykuilujen sekä avolouhinta-alueiden MELUILMOITUS LOU2 1 (5) MELUILMOITUS YLEISTÄ Tampereen keskuspuhdistamo rakennetaan Sulkavuoreen louhittaviin kalliotiloihin. Jätevedenpuhdistamoon liittyvät myös kallioon louhittavat siirto- ja purkutunnelit,

Lisätiedot

Siltasairaalan työmaalla purku-, maanrakennus- ja louhintatyöt ovat jatkuneet suunnitelmien mukaisesti.

Siltasairaalan työmaalla purku-, maanrakennus- ja louhintatyöt ovat jatkuneet suunnitelmien mukaisesti. Työmaatiedote 12.04.2018-16:00 Siltasairaala Työmaatiedote 6 Huhtikuu 2018 Siltasairaalan työmaalla purku-, maanrakennus- ja louhintatyöt ovat jatkuneet suunnitelmien mukaisesti. Käynnissä olevia töitä

Lisätiedot

Otaniemi-seuran kevätkokous 6.5. Mitä metrolle kuuluu?

Otaniemi-seuran kevätkokous 6.5. Mitä metrolle kuuluu? Otaniemi-seuran kevätkokous 6.5. Mitä metrolle kuuluu? Metro pääkaupunkiseudulla Länsimetro - 21 km - 13 asemaa - Varikko Sammalvuoressa Itäjatke Metro (avattu 1982) - 21 km (6 km tunnelissa) - 17 asemaa

Lisätiedot

Työmaainsinööri rakentaa tulevaisuutta

Työmaainsinööri rakentaa tulevaisuutta Julkinen tiedote / Offentligt meddelande Tavoitteena turvallinen metromatka» 5 Metro sukeltaa kallioon» 6 På svenska In English» 7 LÄNSIMETRO-HANKKEEN TIEDOTUSLEHTI KEVÄT 2015 Työmaainsinööri rakentaa

Lisätiedot

PÄÄTÖS 1 (14) Helsinki No YS Päätös ympäristönsuojelulain (86/2000) 60 :n mukaisen tilapäistä melua koskevan ilmoituksen johdosta.

PÄÄTÖS 1 (14) Helsinki No YS Päätös ympäristönsuojelulain (86/2000) 60 :n mukaisen tilapäistä melua koskevan ilmoituksen johdosta. PÄÄTÖS 1 (14) Helsinki 23.9.2004 Dnro UUS 2003 Y 229 14 No YS 1087 ASIA Päätös ympäristönsuojelulain (86/2000) 60 :n mukaisen tilapäistä melua koskevan ilmoituksen johdosta. ILMOITUKSEN TEKIJÄN NIMI JA

Lisätiedot

KIINTEISTÖ OY TURUN TELAKKARANNAN AJOTUNNELIN LOUHINNAN ALOITTAMISEN INFOTILAISUUS

KIINTEISTÖ OY TURUN TELAKKARANNAN AJOTUNNELIN LOUHINNAN ALOITTAMISEN INFOTILAISUUS Copyright Suomen INFRA Palvelu Oy. Kuvien kopiointi ja käyttö kielletty. KIINTEISTÖ OY TURUN TELAKKARANNAN AJOTUNNELIN LOUHINNAN ALOITTAMISEN INFOTILAISUUS AIKA: KESKIVIIKKONA 10.10.2018 KLO 17.00 PAIKKA:

Lisätiedot

Mahdollisissa vika-, häiriö- tai vauriotapauksissa pyydämme teitä olemaan yhteydessä ensisijaisesti louhintaurakoitsijaan.

Mahdollisissa vika-, häiriö- tai vauriotapauksissa pyydämme teitä olemaan yhteydessä ensisijaisesti louhintaurakoitsijaan. Työmaatiedote 20.12.2018-15:00 Siltasairaala Työmaatiedote 14 Joulukuu 2018 Siltasairaalan työmaalla ST-osan perustusten ja maanpaineseinien teko ovat valmistuneet ja rakennuksen rungon pystyttäminen on

Lisätiedot

Aineiston käyttö ja kopiointi ilman Länsimetron lupaa on kiellettyä.

Aineiston käyttö ja kopiointi ilman Länsimetron lupaa on kiellettyä. Aineiston käyttö ja kopiointi ilman Länsimetron lupaa on kiellettyä. Länsimetro Big Room 3.10.2018 2 MATINKYLÄ KIVENLAHTI MATINKYLÄ KIVENLAHTI 7 kilometriä 7 kilometriä 5 uutta asemaa: Finnoo, Kaitaa,

Lisätiedot

Siltasairaalan työmaalla purku-, maanrakennus- ja louhintatyöt ovat jatkuneet suunnitelmien mukaisesti.

Siltasairaalan työmaalla purku-, maanrakennus- ja louhintatyöt ovat jatkuneet suunnitelmien mukaisesti. Työmaatiedote 09.05.2018-14:00 Siltasairaala Työmaatiedote 7 Toukokuu 2018 Aamun ensimmäinen räjäytysikkuna siirtyy ajalle 7.15-7.25 (entinen aika oli 7.40-7.50) ja se otetaan käyttöön ke 16.5.2018 alkaen.

Lisätiedot

Mahdollisissa vika-, häiriö- tai vauriotapauksissa pyydämme teitä olemaan yhteydessä ensisijaisesti louhintaurakoitsijaan.

Mahdollisissa vika-, häiriö- tai vauriotapauksissa pyydämme teitä olemaan yhteydessä ensisijaisesti louhintaurakoitsijaan. Työmaatiedote 26.11.2018-17:30 Siltasairaala Työmaatiedote 13 Marraskuu 2018 Siltasairaalan työmaalla ST-osan maanrakennustyöt ovat pääosin valmistuneet. Perustusten ja maanpaineseinien teko ovat jatkuneet

Lisätiedot

Työmaavesien käsittelyratkaisuja Länsimetron louhintatyömailla. Paula Kajava Kalliosuunnittelu Oy Rockplan Ltd

Työmaavesien käsittelyratkaisuja Länsimetron louhintatyömailla. Paula Kajava Kalliosuunnittelu Oy Rockplan Ltd Työmaavesien käsittelyratkaisuja Länsimetron louhintatyömailla Paula Kajava Kalliosuunnittelu Oy Rockplan Ltd Suunnittelutoimisto, painopisteenä kalliotilojen suunnittelu Pääsuunnittelu Arkkitehtisuunnittelu

Lisätiedot

Aineiston käyttö ja kopiointi ilman Länsimetron lupaa on kiellettyä.

Aineiston käyttö ja kopiointi ilman Länsimetron lupaa on kiellettyä. Aineiston käyttö ja kopiointi ilman Länsimetron lupaa on kiellettyä. 2 Rakentamisen tilannekatsaus - Treffaa rakentajat 13.9.2018 Länsimetro oy, toimitusjohtaja Ville Saksi 3 Metro pääkaupunkiseudulla

Lisätiedot

Siltasairaalan työmaalla maanrakennus- ja louhintatyöt ovat jatkuneet suunnitelmien mukaisesti ja lisäksi perustusten teko ovat käynnistynyt.

Siltasairaalan työmaalla maanrakennus- ja louhintatyöt ovat jatkuneet suunnitelmien mukaisesti ja lisäksi perustusten teko ovat käynnistynyt. Työmaatiedote 05.07.2018-16:00 Siltasairaala Työmaatiedote 9 Heinäkuu 2018 Siltasairaalan työmaalla maanrakennus- ja louhintatyöt ovat jatkuneet suunnitelmien mukaisesti ja lisäksi perustusten teko ovat

Lisätiedot

LÄNSIMETRO OY Hallitus 25.2.2015 KUTSU VARSINAISEEN YHTIÖKOKOUKSEEN. Espoossa 9. päivänä maaliskuuta 2015 Länsimetro Oy Hallitus

LÄNSIMETRO OY Hallitus 25.2.2015 KUTSU VARSINAISEEN YHTIÖKOKOUKSEEN. Espoossa 9. päivänä maaliskuuta 2015 Länsimetro Oy Hallitus LÄNSIMETRO OY, VARSINAINEN YHTIÖKOKOUS 31.3.2015 LÄNSIMETRO OY Hallitus 25.2.2015 KUTSU VARSINAISEEN YHTIÖKOKOUKSEEN Länsimetro Oy:n osakkaat kutsutaan varsinaiseen yhtiökokoukseen, joka pidetään tiistaina

Lisätiedot

Tulevaisuuden kalliorakennushankkeet

Tulevaisuuden kalliorakennushankkeet 1 Tulevaisuuden kalliorakennushankkeet VMY Kaivos- ja louhintajaoston syysretki 15.9.2011 JANNIS MIKKOLA 2 Historia Maanalaisen tilan hyödyntäminen on alkanut esihistoriallisella ajalla, jolloin luolat

Lisätiedot

Ohjeistus julkiseen liikenteeseen ja pysäköintiin Arena Centerin hallien läheisyydessä

Ohjeistus julkiseen liikenteeseen ja pysäköintiin Arena Centerin hallien läheisyydessä Ohjeistus julkiseen liikenteeseen ja pysäköintiin Arena Centerin hallien läheisyydessä Ohessa ovat yksinkertaiset ohjeet julkisten kulkuvälineiden käyttöön ja pysäköintiin Arena Centerin hallien läheisyydessä.

Lisätiedot

Taustaa Finnoon suunnittelulle sekä Finnoo - Kaitaa -alueen visio

Taustaa Finnoon suunnittelulle sekä Finnoo - Kaitaa -alueen visio Taustaa Finnoon suunnittelulle sekä Finnoo - Kaitaa -alueen visio n. 300 ha 7 km 5 km 12 km Helsingin keskusta Lähtökohdat Finnoolle Puhdistamon siirtopäätös v. 2009 (kv) Aiempi päätös metrojatkon suunnittelusta

Lisätiedot

Helsingin kaupunki Pöytäkirja 10/ (7) Kaupunginhallitus Ryj/

Helsingin kaupunki Pöytäkirja 10/ (7) Kaupunginhallitus Ryj/ Helsingin kaupunki Pöytäkirja 10/2016 1 (7) 232 Lausunto Etelä-Suomen aluehallintovirastolle Länsimetro Oy:n hakemuksesta metrotunnelin rakentamisen pohjavedelle aiheuttamista muutoksista ESAVI/10472/2015

Lisätiedot

Raide-Jokeri. Louhinta- ja kalliotekniikan päivät 2016 Lauri Kangas Projektipäällikkö, Raide-Jokeri, Helsingin kaupunkisuunnitteluvirasto

Raide-Jokeri. Louhinta- ja kalliotekniikan päivät 2016 Lauri Kangas Projektipäällikkö, Raide-Jokeri, Helsingin kaupunkisuunnitteluvirasto Raide-Jokeri Louhinta- ja kalliotekniikan päivät 2016 Lauri Kangas Projektipäällikkö, Raide-Jokeri, Helsingin kaupunkisuunnitteluvirasto Raide-Jokeri yleisesti KÄSKYNHALTIJANTIE Raide-Jokeri Itäkeskuksen

Lisätiedot

LOUHINNAN LAATU AVOLOUHINNASSA

LOUHINNAN LAATU AVOLOUHINNASSA Vuoriteknikot Ry:n jatkokoulutuspäivät Espoossa 26. 27.5.2016 LOUHINNAN LAATU AVOLOUHINNASSA PORAUKSEN OPTIMOINTI AVOKAIVOKSILLA JA MURSKETUOTANNOSSA Jouko Salonen, Louhintaosaaminen, Sandvik Mining &Construction

Lisätiedot

Espoon kaupunki Pöytäkirja 22

Espoon kaupunki Pöytäkirja 22 14.03.2016 Sivu 1 / 1 1101/2016 00.04.02.00 22 Espoon kaupungin edustajan nimeäminen ja toimiohjeiden antaminen Länsimetro Oy:n varsinaiseen yhtiökokoukseen 12.4.2016 Valmistelijat / lisätiedot: Eva Elston-Hämäläinen,

Lisätiedot

Espoon kaupunki Pöytäkirja 116. Valtuusto Sivu 1 / 1

Espoon kaupunki Pöytäkirja 116. Valtuusto Sivu 1 / 1 Valtuusto 29.09.2014 Sivu 1 / 1 3707/02.05.06/2014 Kaupunginhallitus 248 15.9.2014 116 Kaupungin omavelkaisen takauksen myöntäminen Länsimetro Oy:n tai perustettavan yhtiön lainoille sekä lainojen suojaamisessa

Lisätiedot

Kehä I välillä Keilaniemessä, 1. rakennusvaihe

Kehä I välillä Keilaniemessä, 1. rakennusvaihe Kehä I välillä Keilaniemessä, 1. rakennusvaihe 19.1.2016 1 Tilaisuuden ohjelma Tilaisuuden avaus Espoon kaupunkitekniikan johtaja Harri Tanska Hankekokonaisuuden esittely Espoon kaupunkitekniikka rakennuspäällikkö

Lisätiedot

Siltasairaala. Työmaatiedote 12 Lokakuu Työmaatiedote :00

Siltasairaala. Työmaatiedote 12 Lokakuu Työmaatiedote :00 Työmaatiedote 15.10.2018-13:00 Siltasairaala Työmaatiedote 12 Lokakuu 2018 Siltasairaalan työmaalla ST-osan maanrakennustyöt sekä perustusten ja maanpaineseinien teko ovat jatkuneet suunnitelmien mukaisesti.

Lisätiedot

REDIn työmaan kuulumisia 1/2016

REDIn työmaan kuulumisia 1/2016 12.2.2016, sivu 1 / 5 REDIn työmaan kuulumisia 1/2016 SRV rakentaa Kalasatamaan tornitaloalue REDIn, joka muodostuu kuudesta asuintornista, hotelli- ja toimistotornista, kauppakeskuksesta sekä 2 000 auton

Lisätiedot

Tapiolan liikenneilta

Tapiolan liikenneilta Tapiolan liikenneilta Jonne Virtanen HSL Helsingin seudun liikenne -kuntayhtymä Esityksen sisältö 1. Bussilinjaston muutosten periaatteet ja linjaston esittely 2. Tapiolan poikkeusjärjestelyt 3. Linjanumerouudistus

Lisätiedot

Päätöspöytäkirja 1 (17) Ympäristöasiat 52 / 2017 Ympäristökeskus /2015 Valvontapäällikkö

Päätöspöytäkirja 1 (17) Ympäristöasiat 52 / 2017 Ympäristökeskus /2015 Valvontapäällikkö Päätöspöytäkirja 1 (17) Länsimetro Oy, ympäristönsuojelulain 118 :n mukainen ilmoitus louhinta- ja rakentamistyöstä Finnoon asemalla ja ratatunneleilla Päätös Valvontapäällikkö päätti hyväksyä ilmoituksessa

Lisätiedot

Blominmäen jätevedenpuhdistamon Mikkelän ajotunnelin louhintaurakan asukastilaisuus

Blominmäen jätevedenpuhdistamon Mikkelän ajotunnelin louhintaurakan asukastilaisuus Keskustelumuistio Projekti Blominmäen jätevedenpuhdistamon Mikkelän ajotunnelin louhintaurakan asukastilaisuus Mikkelän koulu, Lanttikatu 7, 02770 ESPOO Asiakas Helsingin Seudun Ympäristöpalvelut (HSY)

Lisätiedot

Päätöspöytäkirja 1 (12) Ympäristöasiat 55 / 2017 Ympäristökeskus /2015 Valvontapäällikkö

Päätöspöytäkirja 1 (12) Ympäristöasiat 55 / 2017 Ympäristökeskus /2015 Valvontapäällikkö Päätöspöytäkirja 1 (12) Länsimetro Oy, ympäristönsuojelulain 118 :n mukainen ilmoitus louhinta- ja rakentamistyöstä Sammalvuoren metrovarikolla Päätös Valvontapäällikkö päätti hyväksyä ilmoituksessa esitetyt

Lisätiedot

Luettelo kohteiden linjoista ja reiteistä on jäljempänä. Bussiliikenteen tarjouskilpailu 37/2015. Tarjouskilpailussa mukana olevat kohteet ovat:

Luettelo kohteiden linjoista ja reiteistä on jäljempänä. Bussiliikenteen tarjouskilpailu 37/2015. Tarjouskilpailussa mukana olevat kohteet ovat: Hallitus 164 08.12.2015 BUSSILIIKENTEEN TARJOUSKILPAILUN 37/2015 RATKAISU 280/07.71.711/2015 Hallitus 164 Esittelijä Toimitusjohtaja Suvi Rihtniemi Valmistelija Osaston johtaja Reijo Mäkinen, p. 4766 4230;

Lisätiedot

Siltasairaalan työmaalla purku-, maanrakennus- ja louhintatyöt ovat jatkuneet suunnitelmien mukaisesti.

Siltasairaalan työmaalla purku-, maanrakennus- ja louhintatyöt ovat jatkuneet suunnitelmien mukaisesti. Työmaatiedote 14.06.2018-08:00 Siltasairaala Työmaatiedote 8 Kesäkuu 2018 Siltasairaalan työmaalla purku-, maanrakennus- ja louhintatyöt ovat jatkuneet suunnitelmien mukaisesti. Valmistuneita töitä ovat:

Lisätiedot

PIRKANMAAN KESKUSPUHDISTAMO SULKAVUORI ASUKASTILAISUUS 19.8.2015

PIRKANMAAN KESKUSPUHDISTAMO SULKAVUORI ASUKASTILAISUUS 19.8.2015 PIRKANMAAN KESKUSPUHDISTAMO SULKAVUORI PIRKANMAAN KESKUSPUHDISTAMO SISÄLTÖ 1. Luolapuhdistamo 1. Aikataulu 2. Mitoitus ja puhdistusarvot 3. Valitut prosessit ja lay-out luonnokset 4. Kustannusarvio 2.

Lisätiedot

Teräspaalupäivä 21.1.2016 TRIPLA, YIT RAKENNUS OY Juha Vunneli. yit.fi

Teräspaalupäivä 21.1.2016 TRIPLA, YIT RAKENNUS OY Juha Vunneli. yit.fi Teräspaalupäivä 21.1.2016 TRIPLA, YIT RAKENNUS OY Juha Vunneli yit.fi Pasila kesällä 2014 YIT 2 Pasila 28.8.2015 YIT 3 Company presentation Pasila tulevaisuudessa YIT 4 Company presentation Mikä on Tripla?

Lisätiedot

Vt 12 Lahden eteläinen kehätie

Vt 12 Lahden eteläinen kehätie Vt 12 Lahden eteläinen kehätie 13.9.2018 Illan ohjelma Avaus, esittäytyminen ja kahvit Hankekokonaisuuden tilannekatsaus Destian puheenvuoro Keskustelua ja kysymyksiä Tilaisuus päättyy 18:30 Esillä oleva

Lisätiedot

Blominmäen jätevedenpuhdistamo hankekatsaus. 16.4.2015 Jukka Yli-Kuivila, projektijohtaja

Blominmäen jätevedenpuhdistamo hankekatsaus. 16.4.2015 Jukka Yli-Kuivila, projektijohtaja Blominmäen jätevedenpuhdistamo hankekatsaus 16.4.2015 Jukka Yli-Kuivila, projektijohtaja Blominmäen jätevedenpuhdistamo 150 000 m 3 /d 400 000 asukasta v. 2020 => 550 000 asukasta v. 2040 Blominmäki havainnekuva

Lisätiedot

Työmaat / kohteet: Linnakalliontien louhintaurakka pl 780-1160 Linnakalliontien rakennusurakka pl 1160 1960 (Optio 2)

Työmaat / kohteet: Linnakalliontien louhintaurakka pl 780-1160 Linnakalliontien rakennusurakka pl 1160 1960 (Optio 2) Työnumero 10167 Tilaaja: Pirkkalan Kunta Työmaat / kohteet: Linnakalliontien louhintaurakka pl 780-1160 Linnakalliontien rakennusurakka pl 1160 1960 (Optio 2) Louhinnan riskianalyysi 10167 Linnakalliontie

Lisätiedot

Päätöspöytäkirja 1 (17) Ympäristöasiat 56 / 2017 Ympäristökeskus /2015 Valvontapäällikkö

Päätöspöytäkirja 1 (17) Ympäristöasiat 56 / 2017 Ympäristökeskus /2015 Valvontapäällikkö Päätöspöytäkirja 1 (17) Länsimetro Oy, ympäristönsuojelulain 118 :n mukainen ilmoitus louhinta- ja rakentamistyöstä Espoonlahden asemalla ja ratatunneleilla Päätös Valvontapäällikkö päätti hyväksyä ilmoituksessa

Lisätiedot

17 Kallioleikkaukset, -kaivannot ja -tunnelit

17 Kallioleikkaukset, -kaivannot ja -tunnelit 17 Kallioleikkaukset, -kaivannot ja -tunnelit Määritelmä: Pääryhmä sisältää kaikki kalliota rikkomalla (louhiminen, poraaminen, hydraulinen puristaminen tms.) tehdyt tilat mukaan lukien pintojen jälkikäsittelyn.

Lisätiedot

LIITE 7 Vaihtoehto Vaihtoyhteydet + / - Kustannukset M Liikenteelliset näkökohdat + / - Toteutettavuus VE - Vuosaaresta tulevien yhteys Helsingin keskustaan muuttuu vaihdolliseksi + Raidejokerin mahdollinen

Lisätiedot

Kokemuksia Länsimetron rakentamisesta

Kokemuksia Länsimetron rakentamisesta Kokemuksia Länsimetron rakentamisesta PROJEKTIPÄIVÄT 2017 31.10.2017 Ville Saksi Mikä Länsimetro on? Länsimetro Oy / 6.11.2017 2 Metro pääkaupunkiseudulla Itäjatke Kahdessa vaiheessa rakentuva Länsimetro

Lisätiedot

1.1 Räjähteiden kehitys kiinalaisista nykyaikaan 19

1.1 Räjähteiden kehitys kiinalaisista nykyaikaan 19 Luku 1 Räjähteiden ja louhintatekniikan kehitys 17 1.1 Räjähteiden kehitys kiinalaisista nykyaikaan 19 1.1.1 Mustaruuti ilotulituksista louhintaräjäytyksiin... 19 1.1.2 Voimakkaita räjähdysaineita keksitään...

Lisätiedot

Kehärata Kehäradan toteutuksen haasteet. MTR 40-vuotisjuhlaseminaari 30.10.2014

Kehärata Kehäradan toteutuksen haasteet. MTR 40-vuotisjuhlaseminaari 30.10.2014 Kehärata Kehäradan toteutuksen haasteet MTR 40-vuotisjuhlaseminaari 30.10.2014 Kehärata lyhyesti Kehärata muodostaa joukkoliikenteen tärkeän runkoyhteyden Vantaankoskelta lentoaseman kautta Kehärata lyhyesti

Lisätiedot

Suur-Espoonlahden Asukasfoorumin valmisteluryhmä

Suur-Espoonlahden Asukasfoorumin valmisteluryhmä Suur-Espoonlahden Asukasfoorumin valmisteluryhmä Asukastilaisuuden Raportti Aihe: "Länsimetron liityntäliikenne Suur-Espoonlahden alueella Aika: 18 Maaliskuuta 2014 klo 18 20.30 Paikka: Soukan palvelutalo

Lisätiedot

3.a. Helposti rakennettavaa aluetta -Sr, Hk, Mr, Si. Vaikeasti rakennettava pehmeikkö lyhyehkö paalutus 2-5m

3.a. Helposti rakennettavaa aluetta -Sr, Hk, Mr, Si. Vaikeasti rakennettava pehmeikkö lyhyehkö paalutus 2-5m 2 5 6 5 7 7 1. Helposti rakennettavaa aluetta -Sr, Hk, Mr, Si 3 3.a Vaikeasti rakennettava pehmeikkö lyhyehkö paalutus 2-5m 1. Vaikeasti rakennettava pehmeikkö paaluperustus 5-12m kadut, pihat mahd. kalkkipilarointi

Lisätiedot

Alustava pohjaveden hallintaselvitys

Alustava pohjaveden hallintaselvitys Alustava pohjaveden hallintaselvitys Ramboll Finland Oy Säterinkatu 6, PL 25 02601 Espoo Finland Puhelin: 020 755 611 Ohivalinta: 020 755 6333 Fax: 020 755 6206 jarno.oinonen@ramboll.fi www.ramboll.fi

Lisätiedot

Päätöspöytäkirja 1 (20) Ympäristöasiat 31 / 2015 Ympäristökeskus 2328/ /2015 Valvontapäällikkö

Päätöspöytäkirja 1 (20) Ympäristöasiat 31 / 2015 Ympäristökeskus 2328/ /2015 Valvontapäällikkö Päätöspöytäkirja 1 (20) Länsimetro Oy, ympäristönsuojelulain 118 :n mukainen ilmoitus louhinta-, paalutus- ja ponttipaalutustyöstä Sammalvuoren metrovarikko Päätös Valvontapäällikkö päätti hyväksyä ilmoituksessa

Lisätiedot

Espoon kaupunki Pöytäkirja 35. Kaupunginhallitus Sivu 1 / 1

Espoon kaupunki Pöytäkirja 35. Kaupunginhallitus Sivu 1 / 1 Kaupunginhallitus 21.01.2013 Sivu 1 / 1 5561/11.01.00/2012 35 Lausunnon antaminen Uudenmaan elinkeino-, liikenne- ja ympäristökeskukselle tarpeesta soveltaa ympäristövaikutusten arviointimenettelyä jatkettaessa

Lisätiedot

Kokemuksia Länsimetron rakentamisesta

Kokemuksia Länsimetron rakentamisesta Kokemuksia Länsimetron rakentamisesta PROJEKTIPÄIVÄT 2017 31.10.2017 Ville Saksi Mikä Länsimetro on? Länsimetro Oy / 31.10.2017 2 Metro pääkaupunkiseudulla Itäjatke Kahdessa vaiheessa rakentuva Länsimetro

Lisätiedot

Vt 12 Lahden eteläinen kehätie

Vt 12 Lahden eteläinen kehätie Vt 12 Lahden eteläinen kehätie 12.9.2018 Illan ohjelma Avaus, esittäytyminen ja kahvit Hankekokonaisuuden tilannekatsaus VALTARI:n puheenvuoro Keskustelua ja kysymyksiä karttojen äärellä Tilaisuus päättyy

Lisätiedot

Vt 12 Lahden eteläinen kehätie

Vt 12 Lahden eteläinen kehätie Vt 12 Lahden eteläinen kehätie 30.5.2018 Illan ohjelma Avaus ja esittäytyminen Hankkeen tilannekatsaus Suomen Maastorakentajat Oy VALTARI:n puheenvuoro Kahvit Keskustelua ja kysymyksiä karttojen äärellä

Lisätiedot

Suora. Nopea ... Edullisempi metro? RAIDEYHTEYS

Suora. Nopea ... Edullisempi metro? RAIDEYHTEYS Rapid T System Transit System 2 6 8 1 12 Km/h Suora Nopea RAIDEYHTEYS Rapid Transit System... Edullisempi metro? Metron kustannukset karkasivat käsistä Hankesuunnitelman kustannusarvio 79 816 M Syksyllä

Lisätiedot

Päätöspöytäkirja 1 (20) Ympäristöasiat 34 / 2015 Ympäristökeskus 2333/ /2015 Valvontapäällikkö

Päätöspöytäkirja 1 (20) Ympäristöasiat 34 / 2015 Ympäristökeskus 2333/ /2015 Valvontapäällikkö Päätöspöytäkirja 1 (20) Länsimetro Oy, ympäristönsuojelulain 118 :n mukainen ilmoitus louhinta-, paalutus- ja ponttipaalutustyöstä Espoonlahden asemalla ja ratatunneleilla Päätös Valvontapäällikkö päätti

Lisätiedot

Vt 12 Lahden eteläinen kehätie

Vt 12 Lahden eteläinen kehätie Raportti 1 Vt 12 Lahden eteläinen kehätie Kuukausiraportti nro 5/2018 Tarkastelujakso: 1.5.2018-31.5.2018 Laatinut: Rakennuttajatoimisto HTJ Oy Hyväksynyt: Liikennevirasto Liikennevirasto PL 33, 00521

Lisätiedot

Päätöspöytäkirja 1 (15) Ympäristöasiat 53 / 2017 Ympäristökeskus /2015 Valvontapäällikkö

Päätöspöytäkirja 1 (15) Ympäristöasiat 53 / 2017 Ympäristökeskus /2015 Valvontapäällikkö Päätöspöytäkirja 1 (15) Länsimetro Oy, ympäristönsuojelulain 118 :n mukainen ilmoitus louhinta- ja rakentamistyöstä Kaitaan asemalla ja ratatunneleilla Päätös Valvontapäällikkö päätti hyväksyä ilmoituksessa

Lisätiedot

17400 VEDENALAISET KALLIOLEIKKAUKSET JA -KAIVANNOT. 17410 Vedenalaiset kallioleikkaukset ja -kaivannot, ruoppaus

17400 VEDENALAISET KALLIOLEIKKAUKSET JA -KAIVANNOT. 17410 Vedenalaiset kallioleikkaukset ja -kaivannot, ruoppaus 1 17400 VEDENALAISET KALLIOLEIKKAUKSET JA -KAIVANNOT 17410 Vedenalaiset kallioleikkaukset ja -kaivannot, ruoppaus Tässä luvussa käsitellään vedenalaisia kallioleikkauksia ja kaivantoja, ruoppaustöitä kallioleikkausten

Lisätiedot

Kehäradan tunneliosuus kallio-olosuhteet ja rakennettavuus

Kehäradan tunneliosuus kallio-olosuhteet ja rakennettavuus Kehäradan tunneliosuus kallio-olosuhteet ja rakennettavuus Pöyry Finland Oy Klaus Einsalo 2 Esityksen sisältö Kehärata-projektin esittely Geologiset olosuhteet Kalliomekaaniset simuloinnit Teknisiä erityispiirteitä

Lisätiedot

Espoonlahden keskus Lokirinne 1

Espoonlahden keskus Lokirinne 1 Espoonlahden keskus Lokirinne 1 Asemakaavan muutos Osallistumis- ja arviointisuunnitelma nähtävillä Asukastilaisuus 2.11.2016, ainingin koulu Asemakaavaprosessista asukastilaisuus NÄHTÄVILLÄ NÄHTÄVILLÄ

Lisätiedot

Helsingin kaupunki Pöytäkirja 23/ (5) Kiinteistölautakunta To/

Helsingin kaupunki Pöytäkirja 23/ (5) Kiinteistölautakunta To/ Helsingin kaupunki Pöytäkirja 23/2014 1 (5) 620 Alueiden vuokraaminen Länsimetro Oy:lle länsimetron toteuttamista ja käyttöä varten HEL 2013-010854 T 10 01 01 02 Päätös päätti vuokrata Länsimetro Oy:lle

Lisätiedot

Yölinja 20N Katajaharju Asema-aukio

Yölinja 20N Katajaharju Asema-aukio 1.304 01.30 1.304 01:30 1:304 (pe) 01:30 Yölinja 20N Katajaharju Asemaaukio Arki Lauantai Sunnuntai vuoroväli 30 30 30 30 60 kierrosaika 60 60 60 60 60 Linjapituus: Kiertelevyysindeksi: 8,9 km 1,97 Linjan

Lisätiedot

Vt 12 Lahden eteläinen kehätie

Vt 12 Lahden eteläinen kehätie Vt 12 Lahden eteläinen kehätie Janne Wikström 6.2.2019 Vt 12 Lahden eteläinen kehätie Avaus, esittäytyminen Hankekokonaisuuden tilannekatsaus VALTARIn puheenvuoro Keskustelua ja kysymyksiä. ja kahvit???

Lisätiedot

TOIMISTO HEIKKILÄNTIE 7 3. KERROS JAETTU. 543,5 m2 610,5 m2

TOIMISTO HEIKKILÄNTIE 7 3. KERROS JAETTU. 543,5 m2 610,5 m2 TOIMISTO HEIKKILÄNTIE 7 3. KERROS JAETTU 543,5 m2 610,5 m2 RAKENNUS Rakennus on valmistunut 1988 Nokia Oyj:n tutkimuskeskuksen käyttöön Tällä hetkellä kohteessa toimii usean kansainvälisen ja kotimaisen

Lisätiedot

Espoon kaupunki Pöytäkirja 10. Kaupunkisuunnittelulautakunta Sivu 1 / 1

Espoon kaupunki Pöytäkirja 10. Kaupunkisuunnittelulautakunta Sivu 1 / 1 Kaupunkisuunnittelulautakunta 23.01.2013 Sivu 1 / 1 241/10.02.03/2012 Kaupunkisuunnittelulautakunta 84 30.5.2012 10 Matinkylä, Kaitaa, Soukka, Espoonlahti, Saunalahti, Vanttila, Kurttila, asemakaavaehdotuksen

Lisätiedot

Mt 132 Klaukkalan ohikulkutie

Mt 132 Klaukkalan ohikulkutie Mt 132 Klaukkalan ohikulkutie Antti Koski 14.5.2019 2 Mt 132 Klaukkalan ohikulkutie Yhteishanke; Nurmijärven kunta ja Väylävirasto Toteuttamissopimus 21.12.2017 Hankkeen kustannusarvio 34 M, josta Nurmijärven

Lisätiedot

Espoon kaupunki Pöytäkirja 10

Espoon kaupunki Pöytäkirja 10 23.03.2015 Sivu 1 / 1 1333/00.04.01/2015 10 Espoon kaupungin edustajan nimeäminen ja toimiohjeiden antaminen Länsimetro Oy:n varsinaiseen yhtiökokoukseen 31.3.2015 Valmistelijat / lisätiedot: Eva Elston-Hämäläinen,

Lisätiedot

Helsingin kaupunki Pöytäkirja 1 (6) Ympäristökeskus Ympäristönsuojeluosasto Ympäristönsuojelupäällikkö

Helsingin kaupunki Pöytäkirja 1 (6) Ympäristökeskus Ympäristönsuojeluosasto Ympäristönsuojelupäällikkö Helsingin kaupunki Pöytäkirja 1 (6) 183 Graniittirakennus Kallio Oy:n erityisen häiritsevää melua aiheuttava louhintatyö ja louheen kuljetus Helenin energiatunnelissa välillä Pasila-Sörnäinen HEL 2016-009507

Lisätiedot
