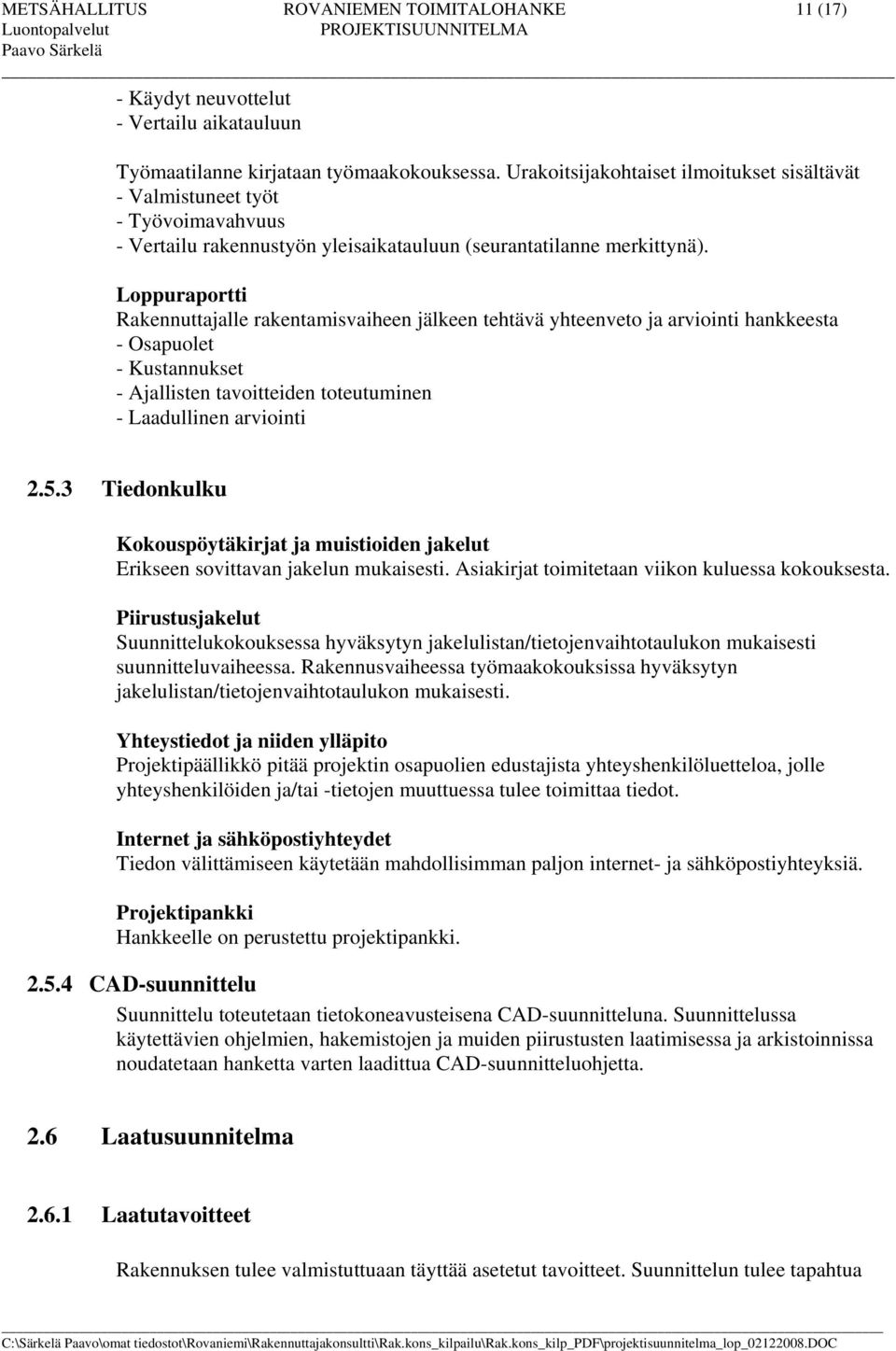

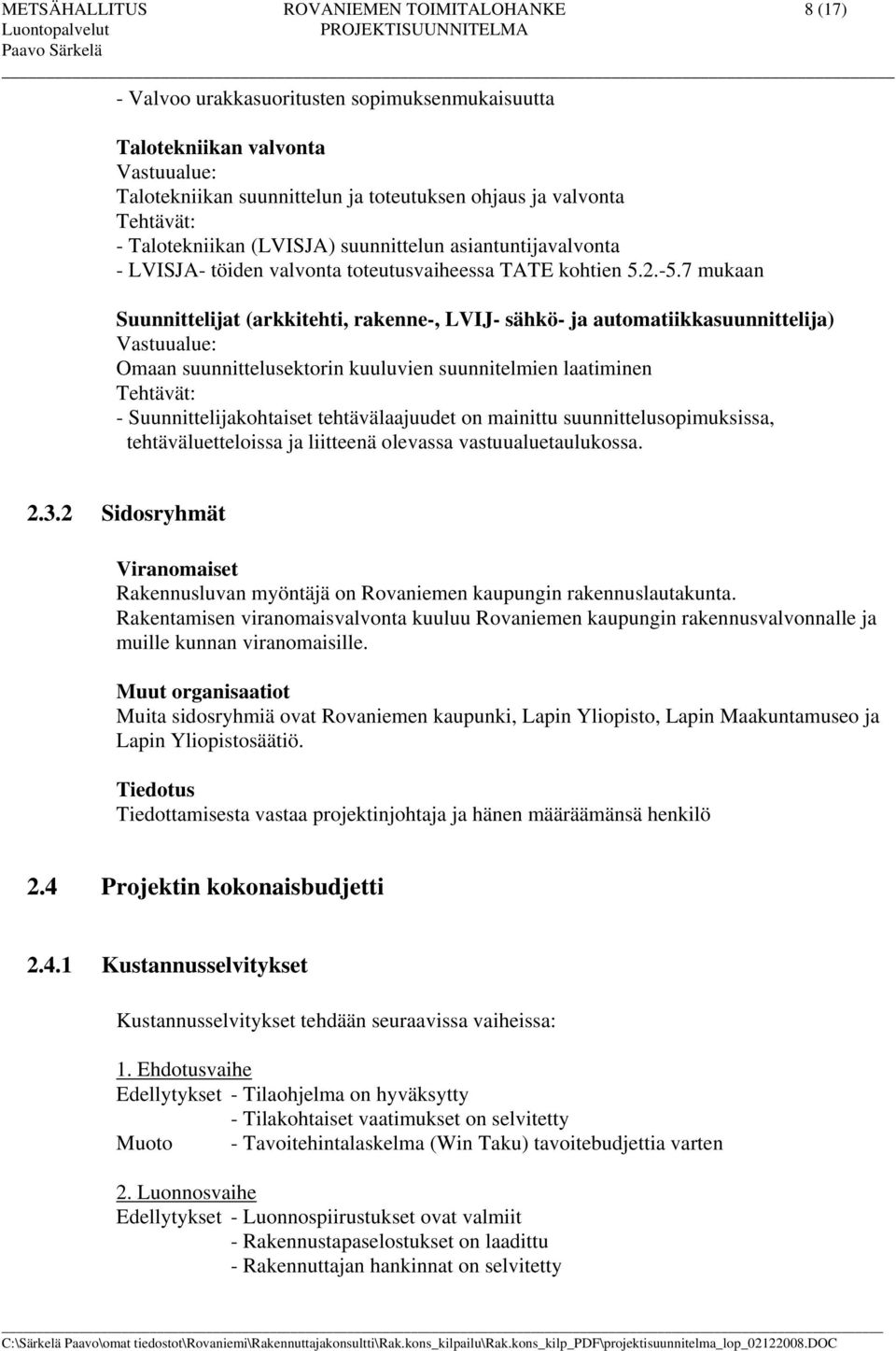

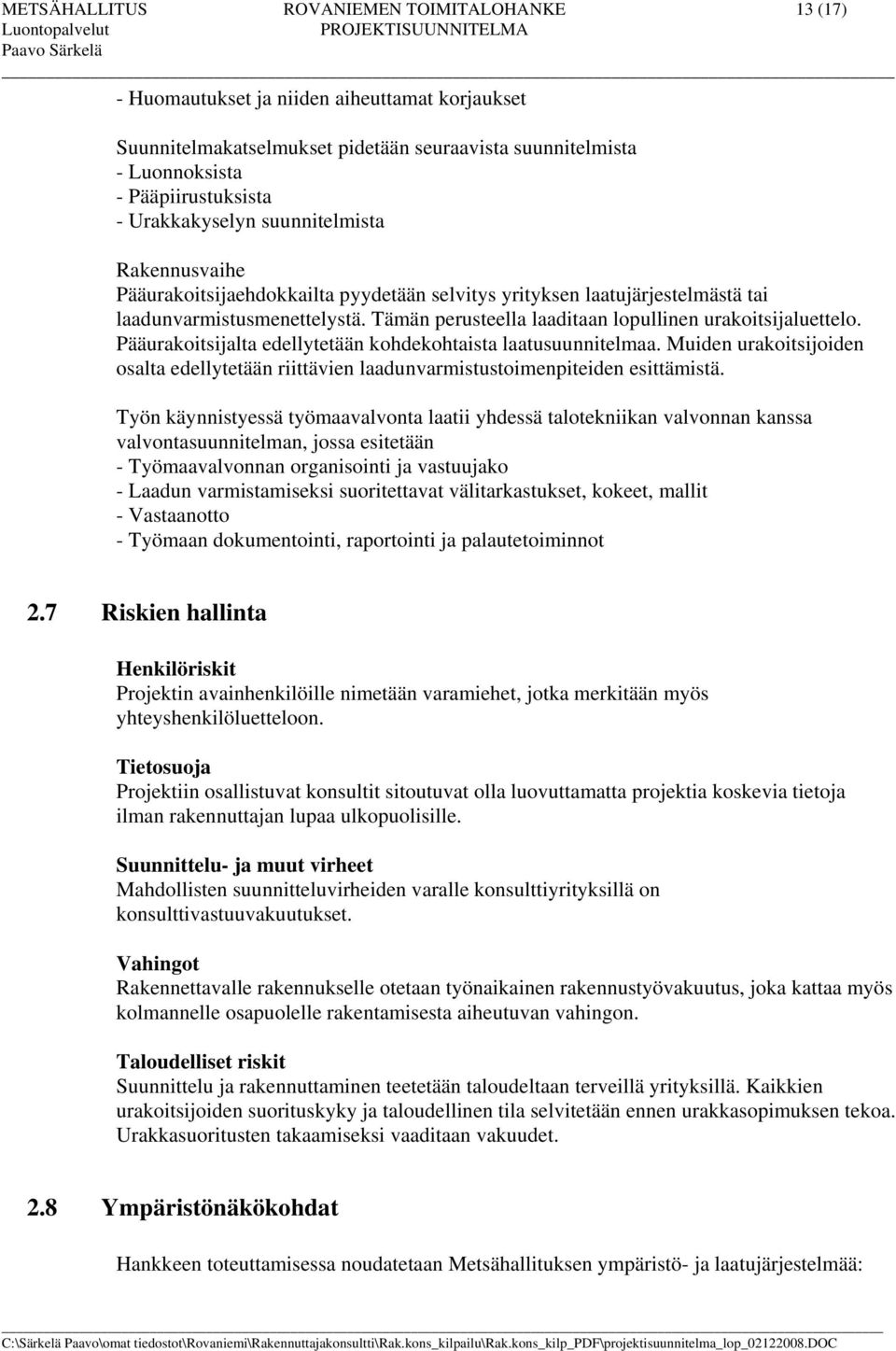

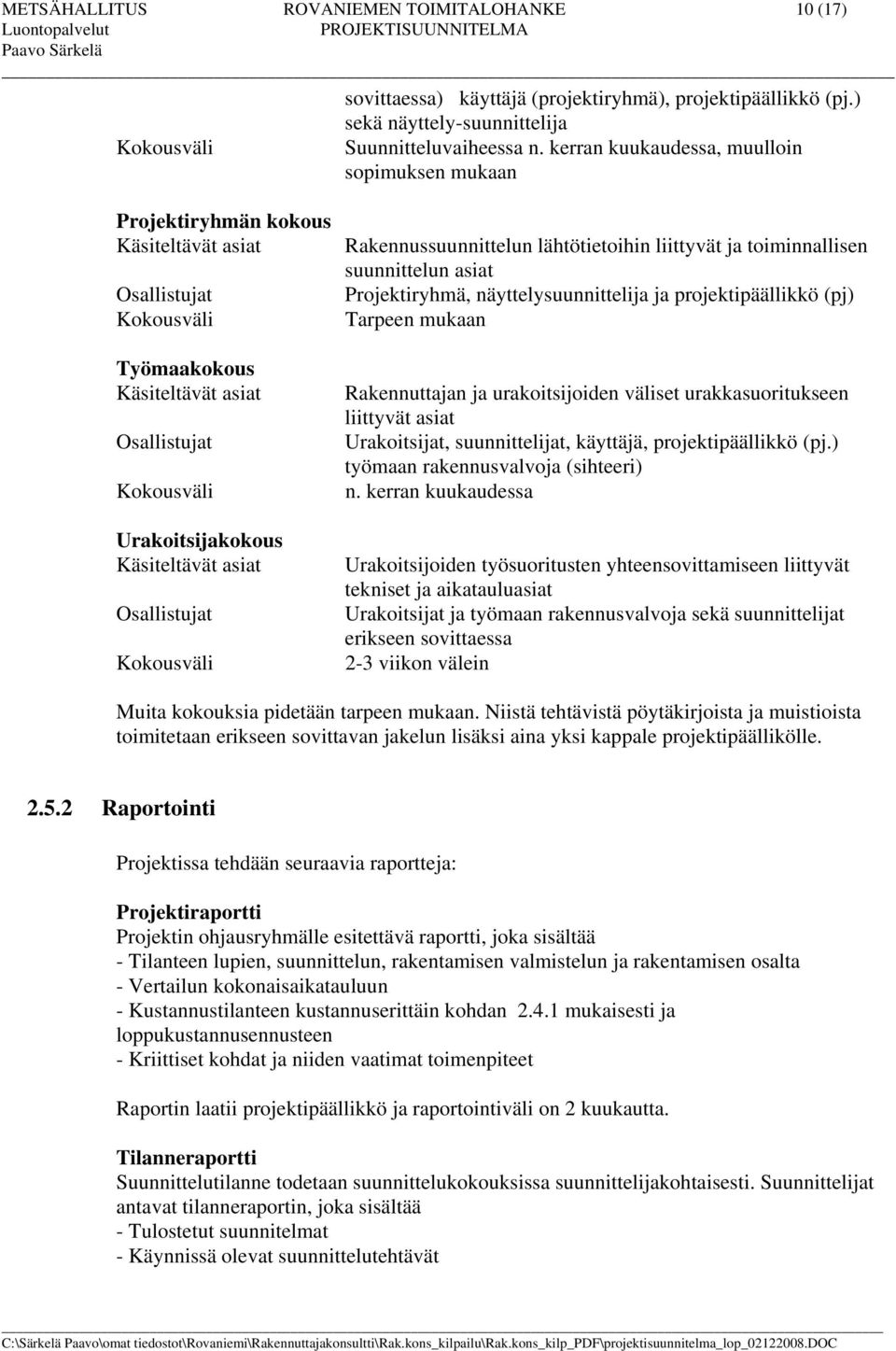

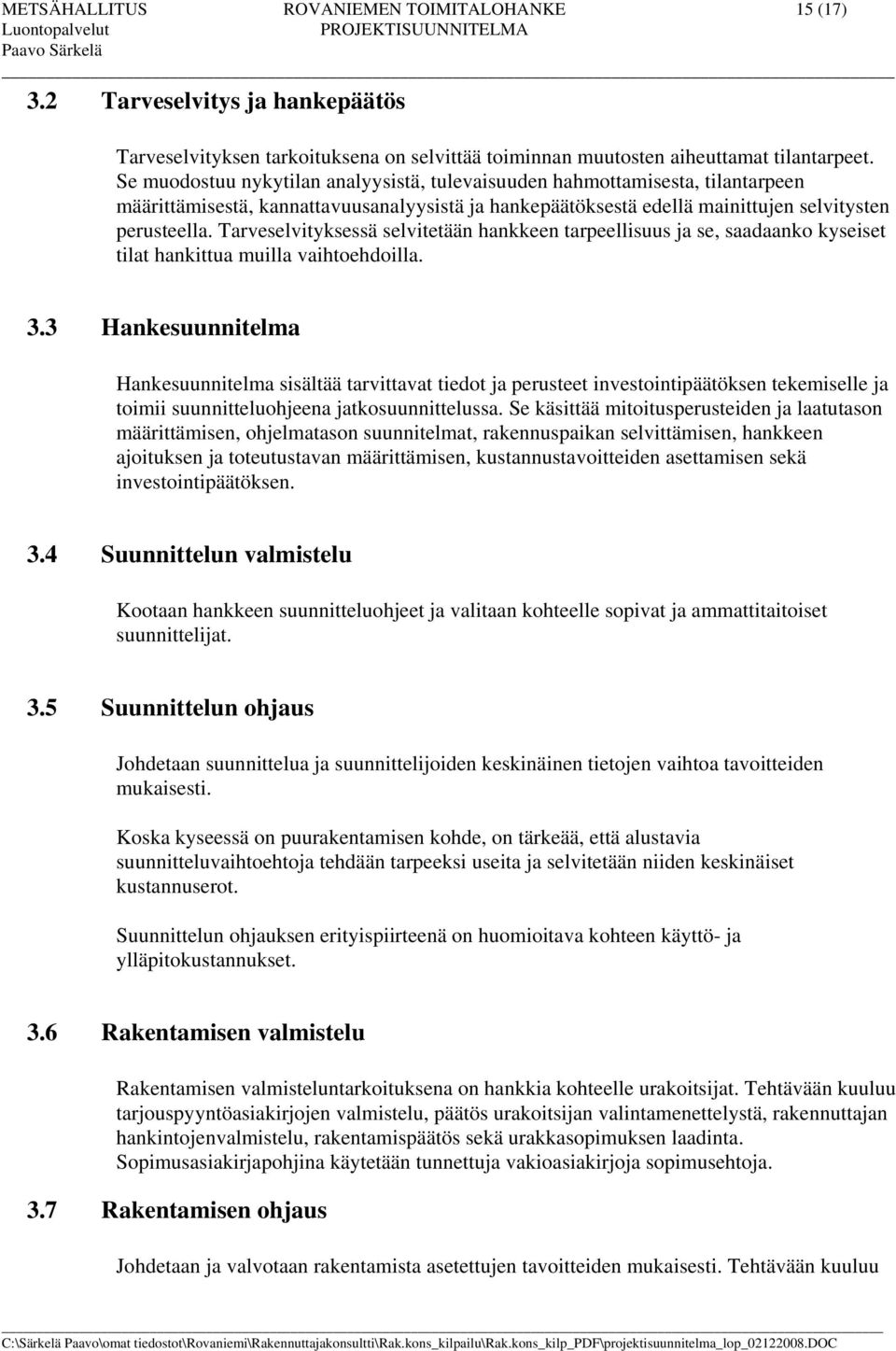

1 ROVANIEMEN TOIMITALOHANKKEEN

2 METSÄHALLITUS ROVANIEMEN TOIMITALOHANKE 1 (17) Sisällysluettelo 1 JOHDANTO YLEISTÄ Hankkeen tausta Hankkeen tavoitteet ja tehtävät Tuottovaatimus Projektin rajaus ja liittymät TOTEUTUSSUUNNITELMA Toteutustapa Projektin aikataulujen laadinta PROJEKTIORGANISAATIO Organisaatioyksiköt, niiden tehtävät ja vastuut Sidosryhmät PROJEKTIN KOKONAISBUDJETTI Kustannusselvitykset Maksuaikataulu Projektin kustannusseuranta PROJEKTIN TOIMINTA- JA TYÖSKENTELYTAVAT Kokouskäytäntö Raportointi Tiedonkulku CAD-suunnittelu LAATUSUUNNITELMA Laatutavoitteet Kriittisten kohtien tunnistaminen ja eliminointi Laadun varmistus RISKIEN HALLINTA YMPÄRISTÖNÄKÖKOHDAT TIEDON HALLINTA TOTEUTUSRESURSSIT HANKKEEN OHJAUS TARVESELVITYS JA HANKEPÄÄTÖS HANKESUUNNITELMA SUUNNITTELUN VALMISTELU SUUNNITTELUN OHJAUS RAKENTAMISEN VALMISTELU RAKENTAMISEN OHJAUS VASTAAN - JA KÄYTTÖÖNOTTO AIKAOHJAUS KUSTANNUSOHJAUS RISKIEN HALLINTA Liitteet: 1. Suunnittelijan vastuut 2. Projektiorganisaatiokaavio 3. Yleisaikataulu

3 METSÄHALLITUS ROVANIEMEN TOIMITALOHANKE 2 (17) 1 JOHDANTO Rakennushankkeen onnistuneen läpiviennin kannalta on tarpeen laatia riittävän yksityiskohtainen projektisuunnitelmaa. Rakennushankkeet eivät yleensä sisällä suuria riskejä ja niissä olevat riskit ovat tunnettuja ja hallittavissa. Rakenneratkaisut ovat selkeitä ja rakennusaika lyhyt. Ongelmana on - saada hankittua suunnitellut tilat hankkeeseen varatulla rahoituksella ja vaaditussa aikataulussa - toteuttaa hanke ekologisesti huomioiden ympäristönäkökohdat - toteuttaa hanke ottaen huomioon kohteen elinkaari - näyttelysuunnittelun ja rakennussuunnittelun yhteen sovittaminen Hankkeen toteuttajien kuten arkkitehdin ja muiden suunnittelijoiden sekä urakoitsijoiden valinnassa noudatetaan hankintalain määräyksiä. Hanke on EU-kynnysarvon ylittävä rakennushanke. Rovaniemen toimitalo tehdään puurakenteisena (puurunko). Puurunkoisen toimitalon rakentaminen ei ole kovin yleistä Suomessa. Ongelmana on saada puurakentamiseen erikoistuneita, ammattitaitoisia suunnittelijoita, kuten arkkitehti, rakennesuunnittelija ja muut suunnittelijat. Myös rakentajalta edellytetään puurakentamisen ammattitaitoa. Puurakennus Arktikumin viereen asettaa omat haasteet. Myös hankkeen toteuttamistapaan ja urakoitsijoiden valintaan on kiinnitettävä erityistä huomiota Yleistä Hankkeen tausta Hanke käsittää Metsähallituksen Rovaniemen toimitalon rakentamisen Rovaniemen kaupungin 3. kaupunginosaan kortteliin 118 tontille 20 osoitteessa Ounasjoentie 6 Rakennushankkeen taustat on selvitetty hankesuunnitelmassa Hankkeen tavoitteet ja tehtävät Yleistä Hankkeen tavoitteena on rakentaa Metsähallitukselle Rovaniemelle nykyaikaiset toimivat toimistotilat. Hanke suunnitellaan siten, että sen rakentamisessa ja ylläpidossa noudatetaan Metsähallituksen hyväksymiä, ympäristöarvot huomioon ottavia kestävän kehityksen

4 METSÄHALLITUS ROVANIEMEN TOIMITALOHANKE 3 (17) periaatteita ja keinoja. Hankkeen toteutuksessa noudatetaan Metsähallituksen ympäristö- ja laatujärjestelmää. Huoneohjelma Toimitalo huoneohjelma on hyväksytty , johon on tehty pieniä tarkistuksia Rakennuspaikka Rakennuspaikka sijaitsee Rovaniemen kaupungin 3. kaupunginosassa korttelissa 118 tontilla 20. Alueella on voimassa asemakaava. Rakentaminen edellyttää kaavan muutosta. Kaavan muutos on vahvistettu Rovaniemen kaupungin valtuustossa. Tontin on ostettu Rovaniemen kaupungilta. Rahoitus Toimitalon rakentamista varten Metsähallituksen investointisuunnitelmaan vuodelle 2008 on varattu 1,2 milj., vuodelle milj. ja vuodelle 2009 n. 7 milj.. Laajuus ja laatutaso Tarkistetun hankesuunnitelman mukainen huoneala on m2, hyötyala n m 2 ja tavoitebruttoala m 2 sekä tavoitetilavuus n m 3. Hankkeen erikoisvaatimukset Toimitalo tehdään puurakenteisena (runko liima- ja kertopuuta).. Hankkeen toteuttamissa noudatetaan Metsähallituksen ympäristö- ja laatujärjestelmää. Aikatavoitteet Toimitalo on tarkoitus ottaa käyttöön lokakuussa Kustannukset Rakentamiskustannukset ovat 9,9 milj. (alv 0 %) ja näyttelyn toteuttamiskustannukset Ylläpitokustannukset ovat /v Tuottovaatimus Toimitalolle ei voida laskea taloudellista tuottoa. Metsähallitus kuitenkin näkee strategisesti tärkeäksi sijoittaa kaikkien toimintojen henkilöt samaan toimitilakokonaisuuteen. Metsähallituksen imagon kannalta on perusteltavissa rakennuksen puurakenteisuus, näyttävyys ja keskeinen sijainti Rovaniemellä Projektin rajaus ja liittymät Projekti käsittää seuraavat hankevaiheet: - Hankesuunnitelman tarkentaminen - Suunnitteluvaihe jakaantuen luonnossuunnittelu- ja toteutussuunnitteluvaiheeseen

5 METSÄHALLITUS ROVANIEMEN TOIMITALOHANKE 4 (17) - Rakentamisen valmistelu - Rakentaminen ja rakentamisen ohjaus - Käyttöönotto - Takuuaika Projektiin kuuluu uudisrakennuksen rakentaminen pihatöineen sekä näyttelyn rakentaminen 2.2 Toteutussuunnitelma Toteutustapa Rakennuttaminen Rakennuttajana on Metsähallitus Suunnittelu Suunnittelun toteuttavat rakennuttajan valitsemat suunnittelijat. Arkkitehti toimii pääsuunnittelijana. Tekninen suunnittelu käsittää seuraavat suunnittelualat: - Rakennesuunnittelu - Talotekniikan suunnittelu, joka sisältää LVI-, rakennusautomaatio-, sähkö-, tele- ja turvasuunnittelun. - Palotekninen suunnittelu - Pohjatutkimukset ja geotekninen suunnittelu Suunnittelutehtävien rajaukset on esitetty liitteessä. Rakentaminen Rakentaminen suoritetaan vaihtoehtoisesti kaikki työt sisältävinä kokonaisurakkana tai osaurakoina. Käytettäessä osaurakointia jako olisi seuraava: - Maanrakennus- ja perustusurakka, joka voidaan mahdollisesti liittää myös rakennusurakkaan - Rakennusurakka, joka on pääurakka - Puurunko mahdollisesti tuoteosakauppana - Putki-, ilmanvaihto-, (LVI-), jäähdytys-, automatiikka- ja sähköurakat, muut erikoisurakat kuten sprinklaus, jotka alistetaan sivu-urakoina pääurakkaan. - Kalustehankinta (erillishankinta tai omahankinta) Näyttelyn rakentaminen toteutetaan omana erillishankintana Projektin aikataulujen laadinta Projektin aikataulutuksessa noudatetaan seuraavaa jakoa: - Kokonaisaikataulu - Projektiaikataulu - Suunnitteluaikataulut - Rakennustyön yleisaikataulu

6 METSÄHALLITUS ROVANIEMEN TOIMITALOHANKE 5 (17) - Työvaiheaikataulut Hankkeen ajallinen ohjaus perustuu seuraaviin laadittaviin aikatauluihin. Aikataulu Tarkkuus Laatija Kokonaisaikataulu Kuukausi Rakennuttajakons ultti Projektiaikataulu (suunnittelu, rakentamisen valmistelu ja rakentaminen) Suunnitteluaikatau lu 2 viikkoa Rakennuttajakons ultti Viikko Rakennuttajakons ultti/pääsuunnitteli ja Pääurakoitsija Rakennustyön Viikko yleisaikataulu Työvaiheaikataulu Päivä Urakoitsijat Raportoitavia aikatauluja ovat hankkeen kokonaisaikataulu ja rakennustyön yleisaikataulu. 2.3 Projektiorganisaatio Projektin ohjausryhmä Henkilöstöjohtaja Heikki Vahantaniemi, konserni, projektinjohtaja Johtaja Ilmo Kolehmainen. liiketoimintaportfolio Aluejohtaja Kirsi-Marja Korhonen, Länsi-Lapin metsätalous Aluejohtaja Jyrki Tolonen, Lapin luontopalvelut Johtaja Johanna Tolonen Villi Pohjola Yhteyspäällikkö Kristiina Vuopala, Viestintä Metsänhoitoesimies Timo Ari, henkilöstön edustaja Rakennuttajainsinööri, sihteeri Projektiryhmä Projektipäällikkö Aluejohtaja Kirsi-Marja Korhonen, Länsi-Lapin metsätalous Aluejohtaja Jyrki Tolonen, Lapin Johtaja Johanna Tolonen Villi Pohjola Myyntipäällikkö Kari Männistö, Laatumaa Myyntipäällikkö Aulis Lyhykäinen, Morenia Oy Tiimiesimies Teuvo Rundgren, Palvelukeskus Yhteyspäällikkö Kristiina Vuopala, Viestintä Metsänhoitoesimies Timo Ari, henkilöstön edustaja

7 METSÄHALLITUS ROVANIEMEN TOIMITALOHANKE 6 (17) Rakennuttajakonsultti Suunnittelijat o o o o o o Arkkitehti, pääsuunnittelija Rakennesuunnittelija LVIJA -suunnittelija Erikoissuunnittelijat, mm. sprinkler-, palotekninen suunnittelija, turvatekniikan suunnittelija Sähkösuunnittelija Näyttelyn tuottaja Asiantuntijat Valvonta Työmaavalvoja ( yleisvalvonta ja rakennustekniset työt) LVIJA- töiden valvoja Sähkötöiden valvoja Organisaatioyksiköt, niiden tehtävät ja vastuut Organisaatiokaavio on liitteenä Metsähallitus, pääjohtaja Jyrki Kangas Hyväksyy ja allekirjoittaa konsulttisopimukset ja urakkasopimukset Tekee rakentamispäätöksen Metsätalous, johtaja Hannu Jokinen Rakennuttajana johtaa hanketta Tehtävät: - Hyväksyy hankkeelle laatu-, kustannus- ja aikatavoitteet - Hyväksyy luonnossuunnitelmat ja niitä vastaavan kustannusarvion. - Päättää tulosalueiden ja muiden yksiköiden vuokrasta Projektinjohtaja Vastuualue: Projektin johtaminen Tehtävät: - Esittelee Metsähallituksen päätettäväksi tulevat asiat. - Valitsee suunnittelijat ja muut konsultit - Hyväksyy urakoitsijalistat - Hyväksyy urakkalaskenta-asiakirjat sovittavin osin - Hyväksyy merkittävät rakennusaikaiset muutos- ja lisätyöt Ohjausryhmä

8 METSÄHALLITUS ROVANIEMEN TOIMITALOHANKE 7 (17) Tehtävät: - Ohjaa projektia - Esittää huonetilaohjelman hyväksyttäväksi - Antaa lausunnon luonnossuunnitelmista Projektipäällikkö Vastuualue: Vastaa suunnittelun ja toteutuksen ohjauksesta ja valvonnasta ja rakennuttamistehtävien suorittamisesta. Raportoi projektin johtajalle Tehtävät: Projektin operatiivinen johtaminen - Johtaa suunnittelua ja sen asiantuntijavalvontaa - Johtaa rakennuttamistehtävien suoritusta - Valmistelee ja esittelee projektinjohtajalle Metsähallituksen päätettäväksi tulevat asiat. - Laatii projekti- ja laatusuunnitelman ja hoitaa laadun varmistuksen - Tilaa ja hyväksyy rakennusaikaiset muutos- ja lisätyöt sovituissa rajoissa - Esittelee projektinjohtajalle urakoitsijalistat - Esittelee projektinjohtajalle urakkalaskenta-asiakirjat sovittavin osin - Hyväksyy rakennuksen vastaanoton. - Päättää rakennusajan ja takuuajan vakuuksien palauttamisesta - Hyväksyy taloudellisen loppuselvityksen Projektiryhmä Tehtävät: - Tilojen toiminnallisen suunnittelun koordinointi - Antaa lähtötietoja rakennuksen suunnitteluun - Antaa palautetta ehdotetuista suunnitteluratkaisuista - Käyttöönoton suunnittelu ja koordinointi rakentamiseen - Omien hankintojen yhteensovittaminen rakentamiseen - Informoida käyttäjiä suunnittelusta ja rakentamisesta Rakennuttajakonsultti Vastuualue: Toimii rakennuttajana vastaten hankkeen läpiviennistä aikataulun, kustannusten ja laadun osalta. Tehtävät: - Rakennuttamistehtävät RAP 95 kohtien C4...C8 mukaan - Arkkitehti-, ja rakennesuunnittelun ohjaus ja valvonta - Talotekniikan ym. suunnittelun ja toteutuksen valvonta - Edustaa rakennuttajaa suunnittelijoihin, urakoitsijoihin ja muihin rakentamisen osapuoliin päin. Työmaavalvonta Vastuualue: Toteutuksen valvonta Tehtävät - Toimii rakennuttajan edustajina työmaalla urakkasopimuksissa mainituin valtuuksin

9 METSÄHALLITUS ROVANIEMEN TOIMITALOHANKE 8 (17) - Valvoo urakkasuoritusten sopimuksenmukaisuutta Talotekniikan valvonta Vastuualue: Talotekniikan suunnittelun ja toteutuksen ohjaus ja valvonta Tehtävät: - Talotekniikan (LVISJA) suunnittelun asiantuntijavalvonta - LVISJA- töiden valvonta toteutusvaiheessa TATE kohtien mukaan Suunnittelijat (arkkitehti, rakenne-, LVIJ- sähkö- ja automatiikkasuunnittelija) Vastuualue: Omaan suunnittelusektorin kuuluvien suunnitelmien laatiminen Tehtävät: - Suunnittelijakohtaiset tehtävälaajuudet on mainittu suunnittelusopimuksissa, tehtäväluetteloissa ja liitteenä olevassa vastuualuetaulukossa Sidosryhmät Viranomaiset Rakennusluvan myöntäjä on Rovaniemen kaupungin rakennuslautakunta. Rakentamisen viranomaisvalvonta kuuluu Rovaniemen kaupungin rakennusvalvonnalle ja muille kunnan viranomaisille. Muut organisaatiot Muita sidosryhmiä ovat Rovaniemen kaupunki, Lapin Yliopisto, Lapin Maakuntamuseo ja Lapin Yliopistosäätiö. Tiedotus Tiedottamisesta vastaa projektinjohtaja ja hänen määräämänsä henkilö 2.4 Projektin kokonaisbudjetti Kustannusselvitykset Kustannusselvitykset tehdään seuraavissa vaiheissa: 1. Ehdotusvaihe Edellytykset - Tilaohjelma on hyväksytty - Tilakohtaiset vaatimukset on selvitetty Muoto - Tavoitehintalaskelma (Win Taku) tavoitebudjettia varten 2. Luonnosvaihe Edellytykset - Luonnospiirustukset ovat valmiit - Rakennustapaselostukset on laadittu - Rakennuttajan hankinnat on selvitetty

10 METSÄHALLITUS ROVANIEMEN TOIMITALOHANKE 9 (17) Muoto - Rakennusosa-arvio (Win Taku) suunnitelmaratkaisun kalleuden arviointia varten 3. Kyselyvaihe Edellytykset - Suunnitelmat ovat tarjouspyyntövaiheessa Muoto - Rakennusosa-arvio (WinTaku) urakkakokonaisuuksittain urakkatarjousten kalleuden arviointia varten 4. Tarjousvaihe Edellytykset - Urakkatarjoukset on saatu Muoto - Kokonaiskustannusarvio hankebudjetin tarkistusta varten Maksuaikataulu Laskujen maksatuksen hoitaa Metsähallitus, Metsätalous. Kaikki projektin laskut kulkevat rakennuttajakonsultin kautta. Projektipäällikkö tarkastaa laskujen maksukelpoisuuden. Hankkeen budjetin laatimisen yhteydessä laaditaan kassavirtaennuste koko projektin kestolle. Laskelma tarkistetaan uuden kustannuserän sitoutumisen yhteydessä ja aikataulun muutoksen yhteydessä Projektin kustannusseuranta Kustannusseuranta koskee projektin sitoutuneita ja toteutuneita (laskutettuja) kustannuksia, joita verrataan tavoitebudjettiin. Seurannan perusteella tehdään loppukustannusennuste. Rakentamisvaiheessa seurataan erikseen lisä- ja muutostöiden kustannuksia. Seuranta suoritetaan rakennuttajakonsultin toimesta Excel-taulukkolaskentaohjelmalla. Seurantaa varten kaikkien projektin laskujen tulee kulkea rakennuttajakonsultin kautta. Seurantaa suoritetaan myös Metsähallituksen järjestelmän kautta. 2.5 Projektin toiminta- ja työskentelytavat Kokouskäytäntö Projektissa pidetään seuraavia säännöllisiä kokouksia: Seurantakokous Käsiteltävät asiat Osallistujat Kokousväli Suunnittelukokous Käsiteltävät asiat Osallistujat Hankkeen ohjaukseen ja seurantaan liittyvät asiat Projektinjohtaja, ohjausryhmä ja projektipäällikkö n. kerran kahdessa kuukaudessa Rakennuksen suunnitteluun ja sen ohjaukseen liittyvät asiat Arkkitehti, rakennesuunnittelija, talotekniikan suunnittelija (LVI- ja sähkösuunnittelija), geotekniikan suunnittelija (erikseen

11 METSÄHALLITUS ROVANIEMEN TOIMITALOHANKE 10 (17) sovittaessa) käyttäjä (projektiryhmä), projektipäällikkö (pj.) sekä näyttely-suunnittelija Kokousväli Suunnitteluvaiheessa n. kerran kuukaudessa, muulloin sopimuksen mukaan Projektiryhmän kokous Käsiteltävät asiat Osallistujat Kokousväli Työmaakokous Käsiteltävät asiat Osallistujat Kokousväli Urakoitsijakokous Käsiteltävät asiat Osallistujat Kokousväli Rakennussuunnittelun lähtötietoihin liittyvät ja toiminnallisen suunnittelun asiat Projektiryhmä, näyttelysuunnittelija ja projektipäällikkö (pj) Tarpeen mukaan Rakennuttajan ja urakoitsijoiden väliset urakkasuoritukseen liittyvät asiat Urakoitsijat, suunnittelijat, käyttäjä, projektipäällikkö (pj.) työmaan rakennusvalvoja (sihteeri) n. kerran kuukaudessa Urakoitsijoiden työsuoritusten yhteensovittamiseen liittyvät tekniset ja aikatauluasiat Urakoitsijat ja työmaan rakennusvalvoja sekä suunnittelijat erikseen sovittaessa 2-3 viikon välein Muita kokouksia pidetään tarpeen mukaan. Niistä tehtävistä pöytäkirjoista ja muistioista toimitetaan erikseen sovittavan jakelun lisäksi aina yksi kappale projektipäällikölle Raportointi Projektissa tehdään seuraavia raportteja: Projektiraportti Projektin ohjausryhmälle esitettävä raportti, joka sisältää - Tilanteen lupien, suunnittelun, rakentamisen valmistelun ja rakentamisen osalta - Vertailun kokonaisaikatauluun - Kustannustilanteen kustannuserittäin kohdan mukaisesti ja loppukustannusennusteen - Kriittiset kohdat ja niiden vaatimat toimenpiteet Raportin laatii projektipäällikkö ja raportointiväli on 2 kuukautta. Tilanneraportti Suunnittelutilanne todetaan suunnittelukokouksissa suunnittelijakohtaisesti. Suunnittelijat antavat tilanneraportin, joka sisältää - Tulostetut suunnitelmat - Käynnissä olevat suunnittelutehtävät

12 METSÄHALLITUS ROVANIEMEN TOIMITALOHANKE 11 (17) - Käydyt neuvottelut - Vertailu aikatauluun Työmaatilanne kirjataan työmaakokouksessa. Urakoitsijakohtaiset ilmoitukset sisältävät - Valmistuneet työt - Työvoimavahvuus - Vertailu rakennustyön yleisaikatauluun (seurantatilanne merkittynä). Loppuraportti Rakennuttajalle rakentamisvaiheen jälkeen tehtävä yhteenveto ja arviointi hankkeesta - Osapuolet - Kustannukset - Ajallisten tavoitteiden toteutuminen - Laadullinen arviointi Tiedonkulku Kokouspöytäkirjat ja muistioiden jakelut Erikseen sovittavan jakelun mukaisesti. Asiakirjat toimitetaan viikon kuluessa kokouksesta. Piirustusjakelut Suunnittelukokouksessa hyväksytyn jakelulistan/tietojenvaihtotaulukon mukaisesti suunnitteluvaiheessa. Rakennusvaiheessa työmaakokouksissa hyväksytyn jakelulistan/tietojenvaihtotaulukon mukaisesti. Yhteystiedot ja niiden ylläpito Projektipäällikkö pitää projektin osapuolien edustajista yhteyshenkilöluetteloa, jolle yhteyshenkilöiden ja/tai -tietojen muuttuessa tulee toimittaa tiedot. Internet ja sähköpostiyhteydet Tiedon välittämiseen käytetään mahdollisimman paljon internet- ja sähköpostiyhteyksiä. Projektipankki Hankkeelle on perustettu projektipankki CAD-suunnittelu Suunnittelu toteutetaan tietokoneavusteisena CAD-suunnitteluna. Suunnittelussa käytettävien ohjelmien, hakemistojen ja muiden piirustusten laatimisessa ja arkistoinnissa noudatetaan hanketta varten laadittua CAD-suunnitteluohjetta. 2.6 Laatusuunnitelma Laatutavoitteet Rakennuksen tulee valmistuttuaan täyttää asetetut tavoitteet. Suunnittelun tulee tapahtua

13 METSÄHALLITUS ROVANIEMEN TOIMITALOHANKE 12 (17) yhteistyössä käyttäjän kanssa siten, että tilojen toimivuus ja käyttökelpoisuus varmistetaan. Suunnitelmien tulee olla ohjelman mukaisia, määräykset täyttäviä, virheettömiä, keskenään yhteensopivia ja tarkoituksenmukaisesti toteutettavissa olevia. Rakentamisen tulee tuottaa sovitussa aikataulussa suunnitelmien mukainen ja teknisesti toimiva rakennus. Kestävän kehityksen tavoitteisiin pyritään erityisesti - Ennakoimalla rakennuksen yleisratkaisuissa, rakenne- ja taloteknisissä järjestelmissä ja rakennusosissa kiinteistön tulevia elinkaaritilanteita suunnittelemalla ne joustaviksi, monikäyttöisiksi ja muunneltaviksi. - Hankkimalla materiaalit ja tuotteet kestävyyden, turvallisuuden ja huollettavuuden perusteella sekä tähtäämällä hankinnoissa myös käyttöiän hallintaan, kierrettävyyteen ja suunnitellun käytön jälkeiseen hyötykäyttöön. - Suunnittelemalla talotekniikan järjestelmät ja laitteistot energian kulutuksen kannalta tehokkaiksi ja hyödyntämällä uusinta, hyväksi koettua ja tarkoituksenmukaista energiataloudellista tekniikkaa. - Huolehtimalla suunnitteluvaiheessa sellaisen hankkeeseen liittyvän ympäristöasioiden hallintaa ja kehitystavoitteita koskevan tietoaineiston tuottamisesta, jota käyttäjä voi hyödyntää kiinteistön ympäristöohjelman laadinnassa. - Kiinteistön jätehuollossa noudatetaan Metsähallituksen ympäristö- ja laatujärjestelmää Kriittisten kohtien tunnistaminen ja eliminointi Rakentamisaikana tilattavien lisä- j muutostöiden märän tulee pysyä kustannusarviossa hyväksyttyjen varausten puitteissa. Suunnitelmien valmiusaste tulee urakoita solmittaessa olla riittävän korkea ja suunnitelmien keskenään ristiriidattomia ja virheettömiä, ettei niiden vuoksi ole tarvetta lisätöiden teettämiselle. Lisäksi käyttäjän tarpeet etenkin näyttelytilojen osalta on selvitettävä perusteellisesti jo suunnitteluvaiheessa Laadun varmistus Suunnitelmien keskinäisestä ristiriidattomuudesta ja yhteensopivuudesta vastaa pääsuunnittelijana toimiva arkkitehti. Suunnitelmien yhteensopivuudesta ja ristiriidattomuudesta laaditaan pöytäkirja, jonka allekirjoittavat kaikki suunnittelijat. Muutokset suunnitelmiin hoidetaan tietojenvaihtotaulukon mukaan ja merkitään kuviin viitenuolilla. Käyttäjältä saatavat lähtötiedot kirjaavat suunnittelijat. Rakennuttajan taholta tapahtuva ohjelmanmukaisuuden, taloudellisuuden ja toteuttamiskelpoisuuden varmistaminen tapahtuu rakennuttajakonsultin pitämissä suunnitteluvaiheiden suunnitelmakatselmuksissa. Katselmus voidaan pitää, kun suunnitelmia on keskenään verrattu. Katselmuksessa laaditaan pöytäkirja, jossa todetaan seuraavat asiat - Katselmuksen kohteena olevat suunnitelmat - Aiemmin suoritetut tarkastukset ja laadunvarmistustoimenpiteet

14 METSÄHALLITUS ROVANIEMEN TOIMITALOHANKE 13 (17) - Huomautukset ja niiden aiheuttamat korjaukset Suunnitelmakatselmukset pidetään seuraavista suunnitelmista - Luonnoksista - Pääpiirustuksista - Urakkakyselyn suunnitelmista Rakennusvaihe Pääurakoitsijaehdokkailta pyydetään selvitys yrityksen laatujärjestelmästä tai laadunvarmistusmenettelystä. Tämän perusteella laaditaan lopullinen urakoitsijaluettelo. Pääurakoitsijalta edellytetään kohdekohtaista laatusuunnitelmaa. Muiden urakoitsijoiden osalta edellytetään riittävien laadunvarmistustoimenpiteiden esittämistä. Työn käynnistyessä työmaavalvonta laatii yhdessä talotekniikan valvonnan kanssa valvontasuunnitelman, jossa esitetään - Työmaavalvonnan organisointi ja vastuujako - Laadun varmistamiseksi suoritettavat välitarkastukset, kokeet, mallit - Vastaanotto - Työmaan dokumentointi, raportointi ja palautetoiminnot 2.7 Riskien hallinta Henkilöriskit Projektin avainhenkilöille nimetään varamiehet, jotka merkitään myös yhteyshenkilöluetteloon. Tietosuoja Projektiin osallistuvat konsultit sitoutuvat olla luovuttamatta projektia koskevia tietoja ilman rakennuttajan lupaa ulkopuolisille. Suunnittelu- ja muut virheet Mahdollisten suunnitteluvirheiden varalle konsulttiyrityksillä on konsulttivastuuvakuutukset. Vahingot Rakennettavalle rakennukselle otetaan työnaikainen rakennustyövakuutus, joka kattaa myös kolmannelle osapuolelle rakentamisesta aiheutuvan vahingon. Taloudelliset riskit Suunnittelu ja rakennuttaminen teetetään taloudeltaan terveillä yrityksillä. Kaikkien urakoitsijoiden suorituskyky ja taloudellinen tila selvitetään ennen urakkasopimuksen tekoa. Urakkasuoritusten takaamiseksi vaaditaan vakuudet. 2.8 Ympäristönäkökohdat Hankkeen toteuttamisessa noudatetaan Metsähallituksen ympäristö- ja laatujärjestelmää:

15 METSÄHALLITUS ROVANIEMEN TOIMITALOHANKE 14 (17) - Metsähallituksen ympäristöperiaatteet. Hanke toteutetaan kestävän kehityksen periaatteella. Käytetään ympäristöä säästäviä ja kestävän kehityksen mukaisia materiaaleja ja ratkaisuja. - Ympäristönäkökohtien tunnistaminen ja vaikutusten arviointi. - Ympäristönäkökohtiin kiinnitetään erityistä huomiota. - Energian käytön tehostaminen ja rajoittaminen. - Rakennusmateriaalin kierrätyksen edistäminen. - Jätteiden ja päästöjen vähentäminen 2.9 Tiedon hallinta Paperiasiakirjat arkistoidaan noudatetaan Metsähallituksen arkistointijärjestelmän mukaisesti. Tiedonhallinnassa käytetään atk-järjestelmiä. Metsähallituksen projektin jäsenille järjestetään yhteinen hankelevy Toteutusresurssit Pääsääntöisesti Metsähallituksella ei ole omia henkilöresursseja lukuun ottamatta projektijohtajaa ja projektipäällikköä. Tarvittava projektiorganisaatio palkataan hankintalain edellyttämällä tavalla. ammattitaitoisista ja pätevistä konsulttiyrityksistä. 3 HANKKEEN OHJAUS 3.1 Projektisuunnitelma Hankkeesta laaditaan projektisuunnitelma, joka käsittelee kaikki hankkeen vaiheet tarveselvityksestä hankesuunnitelmasta kohteen käyttöönottoon. Projektisuunnitelma ja sen sisältö: Hankkeen projektipäällikkö laatii hankkeesta tehtävän saatuaan projektisuunnitelman. Sen tarkoitus on koota kaikki lähtötiedot ja tavoitteet yhteen asiakirjaan siten, että muodostunutta suunnitelmaa voidaan käyttää toisaalta asiakkaalle toteutuksessa noudatettavan työskentelytavan esitteenä. Projektisuunnitelma tehdään yhteistyössä asiakkaan kanssa ja se on hyväksytettävä. Lopullinen projektisuunnitelma voidaan yleensä laatia vasta hankesuunnitteluvaiheen päätyttyä. Mikäli tehtävä aloitetaan aikaisemmin, tehdään kyseisen hankevaiheen mukainen projektisuunnitelma mahdollisimman tarkasti ja se täydentyy rakennuttamistyön edistyessä. Projektisuunnitelman laadintaan käytetään mahdollisuuksien mukaan yleisesti käytössä olevia atk-ohjelmia.

16 METSÄHALLITUS ROVANIEMEN TOIMITALOHANKE 15 (17) 3.2 Tarveselvitys ja hankepäätös Tarveselvityksen tarkoituksena on selvittää toiminnan muutosten aiheuttamat tilantarpeet. Se muodostuu nykytilan analyysistä, tulevaisuuden hahmottamisesta, tilantarpeen määrittämisestä, kannattavuusanalyysistä ja hankepäätöksestä edellä mainittujen selvitysten perusteella. Tarveselvityksessä selvitetään hankkeen tarpeellisuus ja se, saadaanko kyseiset tilat hankittua muilla vaihtoehdoilla. 3.3 Hankesuunnitelma Hankesuunnitelma sisältää tarvittavat tiedot ja perusteet investointipäätöksen tekemiselle ja toimii suunnitteluohjeena jatkosuunnittelussa. Se käsittää mitoitusperusteiden ja laatutason määrittämisen, ohjelmatason suunnitelmat, rakennuspaikan selvittämisen, hankkeen ajoituksen ja toteutustavan määrittämisen, kustannustavoitteiden asettamisen sekä investointipäätöksen. 3.4 Suunnittelun valmistelu Kootaan hankkeen suunnitteluohjeet ja valitaan kohteelle sopivat ja ammattitaitoiset suunnittelijat. 3.5 Suunnittelun ohjaus Johdetaan suunnittelua ja suunnittelijoiden keskinäinen tietojen vaihtoa tavoitteiden mukaisesti. Koska kyseessä on puurakentamisen kohde, on tärkeää, että alustavia suunnitteluvaihtoehtoja tehdään tarpeeksi useita ja selvitetään niiden keskinäiset kustannuserot. Suunnittelun ohjauksen erityispiirteenä on huomioitava kohteen käyttö- ja ylläpitokustannukset. 3.6 Rakentamisen valmistelu Rakentamisen valmisteluntarkoituksena on hankkia kohteelle urakoitsijat. Tehtävään kuuluu tarjouspyyntöasiakirjojen valmistelu, päätös urakoitsijan valintamenettelystä, rakennuttajan hankintojenvalmistelu, rakentamispäätös sekä urakkasopimuksen laadinta. Sopimusasiakirjapohjina käytetään tunnettuja vakioasiakirjoja sopimusehtoja. 3.7 Rakentamisen ohjaus Johdetaan ja valvotaan rakentamista asetettujen tavoitteiden mukaisesti. Tehtävään kuuluu

17 METSÄHALLITUS ROVANIEMEN TOIMITALOHANKE 16 (17) rakentamisen johtaminen, työmaavalvonta, maksuliikenteen sekä lisä- ja muutostöiden hallinta ja rakennuttajan hankinnoista vastaaminen. Työmaavalvonnassa on tärkeätä edellyttää urakoitsijoilta laadun valvontasuunnitelmaa. 3.8 Vastaan - ja käyttöönotto Vastaanotetaan kohde urakoitsijoilta samalla varmistaen valmiin rakennuksen vastaavuus suunnitelmiin sekä luovutetaan kohde asiakkaalle. Tehtävään kuuluu LVIST-laitteiden tarkastus, rakennuksen vastaanotto, käyttöönotto ja käyttöhenkilökunnan opastus ja takuuajan velvoitteiden hoitaminen. 3.9 Aikaohjaus Projektin aikataulutus on avainkysymys projektin hallinnassa. Toteutusseurannassa on hyvä käyttää riittävän yksityiskohtaisia aikatauluja. Aikatauluja tarvittaessa tarkennetaan kriittisten työvaiheiden osalta. Hankkeen aikataulua ei ole syytä laatia liian tiukaksi, koska jollakin tietyllä valmistuspäivämäärällä ei ole ratkaisevaa merkitystä. Aikataulussa on tärkeä suunnitella siten, että vuodenajat huomioon ottaen järkevä ja taloudellinen Kustannusohjaus Käydään läpi suunnitteluratkaisut ja tehdään kustannusselvitykset eri suunnitteluvaiheissa. Erityisesti selvitetään ekologiavaatimusten mukaisten erikoismateriaalien saatavuus ja hinta Toteutuksessa käytettävien konsulttien ja urakoitsijoiden sekä materiaalitoimittajien esivalinnalla on suuri merkitys hankkeen kustannuksiin (suljetaan pois riskiyrittäjät) Riskien hallinta Hankkeesta tehdään riskianalyysi. Analyysissä käydään läpi mm. kaava-asiat, lupa- ja ympäristöasiat, kunnallistekniikka, aikataulu ja kustannukset. LIITTEET - Suunnittelijan vastuut - Projektiorganisaatiokaavio - Yleisaikataulu

C:\Särkelä Paavo\omat tiedostot\rovaniemi\rakennuttajakonsultti\rak.kons_kilpailu\rakennuttamisja valvontatehtävien ohjelma_09122008.

C:\Särkelä Paavo\omat tiedostot\rovaniemi\rakennuttajakonsultti\rak.kons_kilpailu\rakennuttamisja valvontatehtävien ohjelma_09122008. 19.12.2008 ROVANIEMEN TOIMITALON RAKENNUSHANKE RAKENNUTTAMIS- JA VALVONTATEHTÄVIEN OHJELMA 1 (12) 1. LÄHTÖTIEDOT... 2 1.1 Hankkeen nimi:... 2 Metsähallituksen Rovaniemen toimitalon rakennuttaminen... 2

Lisätiedot

PJU osuuden projektisuunnitelma -malli

PJU osuuden projektisuunnitelma -malli Projektinjohtourakkaosuus PJU osuuden projektisuunnitelma - 12.8.2015 2 (7) Sisällysluettelo 1 PROJEKTISUUNNITELMAN TARKOITUS... 4 2 URAKAN YLEISTIEDOT... 4 3 URAKANORGANISAATIO... 4 4 PROJEKTIN TAVOITTEET

Lisätiedot

Rakennuttamisen ja suunnittelun laadunhallinta 18.3.2015 Kari Vepsäläinen, Insinööritoimisto Savon Controlteam Oy

Rakennuttamisen ja suunnittelun laadunhallinta 18.3.2015 Kari Vepsäläinen, Insinööritoimisto Savon Controlteam Oy Rakennuttamisen ja suunnittelun laadunhallinta 18.3.2015 Kari Vepsäläinen, Insinööritoimisto Savon Controlteam Oy Rakennuttamisen ja suunnittelun laadunhallinta Kuinka suunnittelua ohjataan Kuvat: RT 10-10387

Lisätiedot

TOTEUTUSSOPIMUS, LUONNOS

TOTEUTUSSOPIMUS, LUONNOS SOPIMUS 22.2.2018 Sivu 1/5 Tilaaja: Tampereen kaupunki Kiinteistöt, tilat ja asuntopolitiikka -palveluryhmä Frenckellinaukio 2 33100 Tampere Toteuttaja: Tampereen Tilapalvelut Oy Frenckellinaukio 2K 33100

Lisätiedot

JUUAN POIKOLAN KOULUN JÄÄKIEKKOKAUKALON KATTAMINEN

JUUAN POIKOLAN KOULUN JÄÄKIEKKOKAUKALON KATTAMINEN JUUAN POIKOLAN KOULUN JÄÄKIEKKOKAUKALON KATTAMINEN Hankintasuunnitelma SISÄLLYSLUETTELO 1. JOHDANTO 2. RAKENNUTTAMINEN 3. SUUNNITTELU 4. TOTEUTUS 5. VIRANOMAISET 6. TOTEUTUSMUODON VALINTA 7. SUUNNITTELUMUODOT

Lisätiedot

PROJEKTINJOHTOPALVELUN TEHTÄVÄLUETTELO projektinjohtopalvelu, tehtäväluettelot, suunnittelun ohjaus, rakennuttaminen ja valvonta

PROJEKTINJOHTOPALVELUN TEHTÄVÄLUETTELO projektinjohtopalvelu, tehtäväluettelot, suunnittelun ohjaus, rakennuttaminen ja valvonta Infra053-710098 Liite 5 RT 10-10846 LVI 03-10388 ohjetiedosto kesäkuu 2012 / tammikuu 2018 PROJEKTINJOHTOPALVELUN TEHTÄVÄLUETTELO projektinjohtopalvelu, tehtäväluettelot, suunnittelun ohjaus, rakennuttaminen

Lisätiedot

RIL RR-tekniikkaryhmän iltapäiväseminaari Ennen rakennushankkeella oli selkeä tilaajaosapuoli. Kehittäjä=omistaja= käyttäjä

RIL RR-tekniikkaryhmän iltapäiväseminaari Ennen rakennushankkeella oli selkeä tilaajaosapuoli. Kehittäjä=omistaja= käyttäjä Suunnitteluttaminen 17.9.2014 RIL RR-tekniikkaryhmän iltapäiväseminaari 17.9.2014 Indepro Oy/ Toimitusjohtaja, tekniikan tohtori Matti Kruus Matti Kruus Miksi suunnitteluttaminen on niin haastavaa? (nykyisin?)

Lisätiedot

Korjausrakentamisen uudet määräykset - rakennuttajakonsultin näkökulma

Korjausrakentamisen uudet määräykset - rakennuttajakonsultin näkökulma Korjausrakentamisen uudet määräykset - rakennuttajakonsultin näkökulma Oulu 14.11.2013 Ari-Matti Jänkälä Projektipalvelu Prodeco Oy www.prodeco.fi www.prodeco.fi Yritys Projektipalvelu Prodeco Oy on Pohjois-

Lisätiedot

nzeb Hankeosaamisen kehittäminen - viitekehyksenä lähes nollaenergiarakentamisen taso 2020

nzeb Hankeosaamisen kehittäminen - viitekehyksenä lähes nollaenergiarakentamisen taso 2020 nzeb Hankeosaamisen kehittäminen - viitekehyksenä lähes nollaenergiarakentamisen taso 2020 Hankeprosessin keskeiset tavoitteet: rakennushankkeen tavoitteiden määrittäminen, tiedon tuottaminen eri vaihtoehdoista

Lisätiedot

29.1.2013. Sisäilma-asiantuntijan tehtävät rakennushankkeessa

29.1.2013. Sisäilma-asiantuntijan tehtävät rakennushankkeessa 29.1.2013 Sisäilma-asiantuntijan tehtävät rakennushankkeessa Tehtäväluettelon laatimiseen osallistuivat seuraavat henkilöt: Asiantuntijat: Ari Pesonen Arto Heino Esko Lindblad Ilkka Jerkku Wise Group Finland

Lisätiedot

LUONNOS. Ylöjärven kaupunki / Yhdyskuntatekniikka Räikäntie 3 / PL 22 33471 Ylöjärvi

LUONNOS. Ylöjärven kaupunki / Yhdyskuntatekniikka Räikäntie 3 / PL 22 33471 Ylöjärvi toukokuu 1998 1 (11) URAKKASOPIMUS Tämä sopimuslomake perustuu Rakennusurakan yleisiin sopimusehtoihin YSE 1998 RT 16-10660, LVI 03-10277, Ratu 417-T, KH X4-00241. Hanke No Rakennuskohde 1 SOPIJAPUOLET

Lisätiedot

KIRKKONUMMEN KUNNAN TALONRAKENNUSHANKKEET

KIRKKONUMMEN KUNNAN TALONRAKENNUSHANKKEET Kunnanvaltuuston hyväksymä 12.4.2010 Dnro 1207/454/2008 KIRKKONUMMEN KUNNAN TALONRAKENNUSHANKKEET HANKEOHJE Astuu voimaan 19.4.2010 SISÄLLYSLUETTELO Yleistä...1 Talonrakennushankkeen prosessi...1 Hankkeen

Lisätiedot

YHTEISTOIMINTASOPIMUS 3.11.2015

YHTEISTOIMINTASOPIMUS 3.11.2015 YHTEISTOIMINTASOPIMUS 3.11.2015 Sopijapuolet 1. Lempäälän kunta (myöh. Kunta) Y-tunnus 0150783-1 2. Lempäälän Evankelisluterilainen seurakunta (myöh. Seurakunta) Y-tunnus 0150791-1 3. SRV Rakennus Oy (myöh.

Lisätiedot

JÄPPILÄN SEUDUN VESIOSUUSKUNTA VESIHUOLLON TIEDOTUSTILAISUUS 25.4.2008 Tilaisuuden avaus Vesihuollon yleiset periaatteet Osuuskunnan yleiset

JÄPPILÄN SEUDUN VESIOSUUSKUNTA VESIHUOLLON TIEDOTUSTILAISUUS 25.4.2008 Tilaisuuden avaus Vesihuollon yleiset periaatteet Osuuskunnan yleiset JÄPPILÄN SEUDUN VESIOSUUSKUNTA VESIHUOLLON TIEDOTUSTILAISUUS 25.4.2008 Tilaisuuden avaus Vesihuollon yleiset periaatteet Osuuskunnan yleiset periaatteet Hanke-esittely Keskustelua Tilaisuuden päättäminen

Lisätiedot

Uudet tehtäväluettelot ja KSE13 -koulutus

Uudet tehtäväluettelot ja KSE13 -koulutus Uudet tehtäväluettelot ja KSE13 -koulutus HJR12, Hankkeen johtaminen ja rakennuttaminen & valvonta 12.2.2014 Tu o m m e t i l a l l e r a t k a i s u t Tilaajan eli rakennushankkeeseen ryhtyvän lakisääteisiä

Lisätiedot

HYVÄ RAKENNESUUNNITTELU SISÄLTÖ JA ENERGIATEHOKKUUDEN HUOMIOIMINEN. nzeb Hankeosaaminen

HYVÄ RAKENNESUUNNITTELU SISÄLTÖ JA ENERGIATEHOKKUUDEN HUOMIOIMINEN. nzeb Hankeosaaminen SISÄLTÖ JA ENERGIATEHOKKUUDEN HUOMIOIMINEN Prosessi 1: Tavoitteet Tavoitteet, mahdollisuudet, toteutustapa, energiatehokkuus, hankeprosessi ja tehtävä Ota hankkeellesi mukaan rakennesuunnittelija jo hankesuunnitteluvaiheessa

Lisätiedot

Tarveselvityksestä takuuaikaan

Tarveselvityksestä takuuaikaan Korjausrakentaminen 2017- tapahtuma Tarveselvityksestä takuuaikaan 7.2.2017 Kari Uusikukka Sisällysluettelo 1. Tarveselvitys + esiselvitykset 2. Hankesuunnittelu 3. Toteutussuunnittelu 4. Rakentamisen

Lisätiedot

Tervetuloa! 14.1.2016

Tervetuloa! 14.1.2016 Tervetuloa! 14.1.2016 Viranomaisvalvonta rakentamisessa Maankäyttö- ja rakennuslaki 124 Kunnan rakennusvalvontaviranomaisen tehtävänä on yleisen edun kannalta valvoa rakennustoimintaa sekä osaltaan huolehtia,

Lisätiedot

KINNULAN PÄIVÄKOTI 4.9.2014 Suunnittelutarjouspyyntö

KINNULAN PÄIVÄKOTI 4.9.2014 Suunnittelutarjouspyyntö KINNULAN KUNTA KINNULAN PÄIVÄKOTI 4.9.2014 Suunnittelutarjouspyyntö 1. Tilaaja Kinnulan kunnan tilapalvelu pyytää tarjoustanne Kinnulan päiväkodin pää- ja arkkitehtisuunnittelusta sekä rakennesuunnittelusta.

Lisätiedot

Suunnittelun tarjouspyyntö

Suunnittelun tarjouspyyntö Suunnittelun tarjouspyyntö 12.2.2014 Indepro Oy/ Toimitusjohtaja, tekniikan tohtori Matti Kruus Matti Kruus Esityksen sisältö Hankkeen vaiheet ja hankkeen ositus Tehtäväluetteloiden käytön haasteet Suunnittelun

Lisätiedot

Taloyhtiön korjaustarpeisiin 2000-luvun ratkaisut

Taloyhtiön korjaustarpeisiin 2000-luvun ratkaisut Rakennuttamisen Rakentaminen ammattilainen ammattina avuksesi! Uudenmaan Projektinjohtopalvelun kuvaus Taloyhtiön korjaustarpeisiin 2000-luvun ratkaisut Tekniikantie 12 Vaihde 020 779 0010 myynti@upj.fi

Lisätiedot

PIENTALOHANKKEEN ARKKITEHTI- JA PÄÄSUUNNITTELU

PIENTALOHANKKEEN ARKKITEHTI- JA PÄÄSUUNNITTELU PIENTALOHANKKEEN ARKKITEHTI- JA PÄÄSUUNNITTELU SUUNNITTELUN OSAPUOLET RAKENNUTTAJA PÄÄSUUNNITTELIJA / ARKKITEHTI RAKENNESUUNNITTELIJA LVI-SUUNNITTELIJA SÄHKÖSUUNNITTELIJA Lisäksi esim. - sisustussuunnittelija

Lisätiedot

NCC:N KOKONAISRATKAISU TALOYHTIÖN PERUSKORJAUKSIIN

NCC:N KOKONAISRATKAISU TALOYHTIÖN PERUSKORJAUKSIIN Korjausrakentamispalvelut/MVi 29.08.2007 1(5) NCC:N KOKONAISRATKAISU TALOYHTIÖN PERUSKORJAUKSIIN NCC tarjoaa taloyhtiön korjauksiin vaiheittaista kokonaisratkaisua, joka kattaa taloyhtiön korjaustarpeen

Lisätiedot

! LAATUKÄSIKIRJA 2015

! LAATUKÄSIKIRJA 2015 LAATUKÄSIKIRJA Sisällys 1. Yritys 2 1.1. Organisaatio ja vastuualueet 3 1.2. Laatupolitiikka 4 2. Laadunhallintajärjestelmä 5 2.1. Laadunhallintajärjestelmän rakenne 5 2.2. Laadunhallintajärjestelmän käyttö

Lisätiedot

RAK-C3003 - Tietoyhdennetty rakentaminen Rakentamisen suunnitteluprosessi talotekniikan näkökulmasta. Jouko Pakanen, ENG/Rakennustekniikan laitos

RAK-C3003 - Tietoyhdennetty rakentaminen Rakentamisen suunnitteluprosessi talotekniikan näkökulmasta. Jouko Pakanen, ENG/Rakennustekniikan laitos RAK-C3003 - Tietoyhdennetty rakentaminen Rakentamisen suunnitteluprosessi talotekniikan näkökulmasta Jouko Pakanen, ENG/Rakennustekniikan laitos Lähdekirjallisuutta RIL 249-2009 Matalaenergiarakentaminen

Lisätiedot

Korjaushankkeen valmistelu taloyhtiössä

Korjaushankkeen valmistelu taloyhtiössä Korjaushankkeen valmistelu taloyhtiössä TARVE- SELVITYS HANKE- SUUNNITTELU SUUNNITTELU RAKENTAMISEN VALMISTELU RAKENTAMINEN VASTAANOTTO JA TAKUU Kiinteistöilta Oulu 13.1.2010 NYKYTILAN JA KORJAUSTARPEEN

Lisätiedot

OMAKOTITALON SUUNNITTELUPROSESSI. Fiskars 14.5.2011 Minna Kuusela TTS

OMAKOTITALON SUUNNITTELUPROSESSI. Fiskars 14.5.2011 Minna Kuusela TTS OMAKOTITALON SUUNNITTELUPROSESSI Fiskars 14.5.2011 Minna Kuusela TTS Unelmia Kaikki alkaa toiveesta, tarpeesta ja unelmista, oli sitten kyse pienestä remonttihankkeesta tai isomman alueen suunnittelusta.

Lisätiedot

ASEMANTIEN PÄIVÄKODIN LOPPURAPORTTI

ASEMANTIEN PÄIVÄKODIN LOPPURAPORTTI ASEMANTIEN PÄIVÄKODIN LOPPURAPORTTI 28.1.2014 RAKENNUSHANKKEEN LOPPURAPORTTI Kohde: Asemantien päiväkoti 740-4-33-1 Asemantie 16 57100 SAVONLINNA Hankkeen laajuustiedot ja tilatehokkuudet: Päiväkotirakennus:

Lisätiedot

Virtain yhtenäiskoulu. Rakennuttajakonsultin hankinta Tarjouspyynnön esittely Raimo Pirhonen Tekninen johtaja (Virrat)

Virtain yhtenäiskoulu. Rakennuttajakonsultin hankinta Tarjouspyynnön esittely Raimo Pirhonen Tekninen johtaja (Virrat) Virtain yhtenäiskoulu Rakennuttajakonsultin hankinta Tarjouspyynnön esittely 6.3.2018 Raimo Pirhonen Tekninen johtaja (Virrat) Hankekuvaus Virtain yhtenäiskoulun uudisrakennus rakennetaan Virtain kaupungin

Lisätiedot

HUS-Kiinteistöt Oy:n tietomallipohjainen investointiprosessi

HUS-Kiinteistöt Oy:n tietomallipohjainen investointiprosessi HUS-Kiinteistöt Oy:n tietomallipohjainen investointiprosessi Esitelmä 17.9.-14 HUS-Kiinteistöt Oy:n toimintaympäristö Onnistunut rakennusinvestointi Tietomallipohjainen investointiprosessi Tietomallintamisen

Lisätiedot

JHS XXX ICT-palvelujen kehittäminen: Laadunvarmistus Liite 2: Tarkistuslistoja

JHS XXX ICT-palvelujen kehittäminen: Laadunvarmistus Liite 2: Tarkistuslistoja JHS XXX ICT-palvelujen kehittäminen: Laadunvarmistus Liite 2: Tarkistuslistoja Versio: 0.9 Julkaistu: n.n.2011 Voimassaoloaika: toistaiseksi 1 Yleistä Palvelun kehitys jakautuu vaiheisiin, joiden väleissä

Lisätiedot

KAUHAJOEN KAUPUNKI TARJOUSPYYNTÖ. Aronkylän päiväkodin rakentaminen KVR urakkana

KAUHAJOEN KAUPUNKI TARJOUSPYYNTÖ. Aronkylän päiväkodin rakentaminen KVR urakkana KAUHAJOEN KAUPUNKI TARJOUSPYYNTÖ Aronkylän päiväkodin rakentaminen KVR urakkana Kauhajoen kaupunki Tarjouspyyntö 2/5 Pyydämme KVR urakkatarjoustanne päiväkoti kohteestamme ohessa olevien määritysten ja

Lisätiedot

RAKENTAMISEN HIILIJALANJÄLKI. Kunnat portinvartijoina CO 2? Puurakentamisen ja energiatehokkaan rakentamisen RoadShow 2011.

RAKENTAMISEN HIILIJALANJÄLKI. Kunnat portinvartijoina CO 2? Puurakentamisen ja energiatehokkaan rakentamisen RoadShow 2011. CO 2? RAKENTAMISEN CO 2? HIILIJALANJÄLKI Kunnat portinvartijoina CO 2? CO 2? CO 2? Puurakentamisen ja energiatehokkaan rakentamisen RoadShow 2011 Pekka Heikkinen Rakentaminen tuottaa päästöjä EU:n tavoite:

Lisätiedot

s u u n n i t t e l i j a

s u u n n i t t e l i j a s u u n n i t t e l i j a Pientalotyömaan ammattilaiset SUUNNITTELUVAIHE Pääsuunnittelija Rakennussuunnittelija Rakennesuunnittelija Pohjarakennesuunnittelija Talotekninen suunnittelijat (Pohjatutkija)

Lisätiedot

HANKESUUNNITELMA HANKESUUNNITELMA. Rovaniemen kaupunki Hallituskatu Rovaniemi. Runko / ohje. xx.xx.20xx Sivu 1/10.

HANKESUUNNITELMA HANKESUUNNITELMA. Rovaniemen kaupunki Hallituskatu Rovaniemi. Runko / ohje. xx.xx.20xx Sivu 1/10. xx.xx.20xx Sivu 1/10 Tilaaja: Rovaniemen kaupunki Hallituskatu 7 96100 Rovaniemi Hanke: Runko / ohje HANKESUUNNITELMA Sivu 2/10 HANKESUUNNITELMA TIIVISTELMÄ n olennainen sisältö Rovaniemi xx.xx.20xx Sivu

Lisätiedot

NSS PROJEKTIPÄÄLLIKKÖKOULUTUS / SUUNNITTELUN TILANNERAPORTTI DI Kari Sirén

NSS PROJEKTIPÄÄLLIKKÖKOULUTUS / SUUNNITTELUN TILANNERAPORTTI DI Kari Sirén NSS PROJEKTIPÄÄLLIKKÖKOULUTUS / 2015 SUUNNITTELUN TILANNERAPORTTI DI Kari Sirén SUUNNITTELUN TILANNERAPORTTI Johdanto NSS-kehitysryhmä on laatinut oheisen suunnittelutilanneraporttikaavakkeen kaikkien

Lisätiedot

Sisällysluettelo. Esipuhe 3

Sisällysluettelo. Esipuhe 3 4 Sisällysluettelo Esipuhe 3 OSA 1 Projektinjohtorakentamisen ominaisuudet 9 1 Johdanto 9 1.1 Kirjan tarve 9 1.2 Kirjan käsitteistö 10 Projektinjohtorakentamisen käsitteet 10 Suunnitelmat 11 Hankinnat

Lisätiedot

Kulttuurituotanto projektina. Johdatus kulttuurituotannon suunnitteluun 2009 Petri Katajarinne

Kulttuurituotanto projektina. Johdatus kulttuurituotannon suunnitteluun 2009 Petri Katajarinne Kulttuurituotanto projektina Johdatus kulttuurituotannon suunnitteluun 2009 Petri Katajarinne Tuotannon vaiheet (IDEA) tavoitteiden määrittely määrälliset, laadulliset, taloudelliset suunnittelu toteutus

Lisätiedot

MÄNTSÄLÄN KUNTA ISONNIITYN PÄIVÄKOTI MÄNTSÄLÄ HANKESUUNNITELMA 31.8.2015

MÄNTSÄLÄN KUNTA ISONNIITYN PÄIVÄKOTI MÄNTSÄLÄ HANKESUUNNITELMA 31.8.2015 ISONNIITYN PÄIVÄKOTI MÄNTSÄLÄ HANKESUUNNITELMA 31.8.2015 SISÄLLYSLUETTELO 1. PÄIVÄHOIDON JÄRJESTÄJÄ... 3 1.1 Päiväkoti... 3 1.2 Päivähoidon järjestäjä... 3 2. HANKESUUNNITELMAN LAATIJA JA YHDYSHENKILÖT...

Lisätiedot

RAKENNUTTAMISOHJELMA KERAVA - TUUSULAN PALOASEMAN RAKENNUTTAJAKONSULTIN VALINTAA VARTEN

RAKENNUTTAMISOHJELMA KERAVA - TUUSULAN PALOASEMAN RAKENNUTTAJAKONSULTIN VALINTAA VARTEN mpj 19.08.2014 Sivu 1 / 9 RAKENNUTTAMISOHJELMA KERAVA - TUUSULAN PALOASEMAN RAKENNUTTAJAKONSULTIN VALINTAA VARTEN 1. Lähtökohdat Kerava-Tuusula yhteispelastusasemahankkeen yhteistyöryhmä on laatinut tarveselvityksen

Lisätiedot

Tarjous. Turun kaupunki, Kaupunkiympäristötoimiala/ Kaupunkiympäristön rakennuttaminen Vastaava rakennuttaja Mika Pitkänen

Tarjous. Turun kaupunki, Kaupunkiympäristötoimiala/ Kaupunkiympäristön rakennuttaminen Vastaava rakennuttaja Mika Pitkänen Tarjous Turun kaupunki, Kaupunkiympäristötoimiala/ Kaupunkiympäristön rakennuttaminen Vastaava rakennuttaja Mika Pitkänen mika.pitkanen@turku.fi PÄÄSKYVUOREN UUSI ASEMAKAAVA-ALUE URAKAN RAKENNUSTYÖN VALVONTA,

Lisätiedot

RAKENNUTTAJAKOULUTUS RAPS 1

RAKENNUTTAJAKOULUTUS RAPS 1 RAKENNUTTAJAKOULUTUS RAPS 1 Rakennushankkeen kokonaisuuden hallinta Suomen Rakennusinsinöörien Liitto RIL, Suomen Arkkitehtiliitto SAFA, Arkkitehtitoimistojen Liitto ATL, Rakennusinsinöörit ja arkkitehdit

Lisätiedot

KOKONAISSUUNNITTELUTARJOUSPYYNNÖN KYSYMYKSET JA VASTAUKSET

KOKONAISSUUNNITTELUTARJOUSPYYNNÖN KYSYMYKSET JA VASTAUKSET PÄIVÄRINTEEN MONITOIMITALO KOKONAISSUUNNITTELUTARJOUSPYYNNÖN KYSYMYKSET JA VASTAUKSET = KYSYMYS o =VASTAUS Tarjouspyynnössä viitataan ARK12, jota täydennetään erillis- ja täydentävillä tehtävillä. Erillis-

Lisätiedot

RAKENTAMISEN HIILIJALANJÄLKI Kunnat portinvartijoina

RAKENTAMISEN HIILIJALANJÄLKI Kunnat portinvartijoina CO 2? RAKENTAMISEN HIILIJALANJÄLKI Kunnat portinvartijoina CO 2? CO 2? CO 2? CO 2? Puurakentamisen ja energiatehokkaan rakentamisen RoadShow 2011 Simon le Roux Rakentaminen tuottaa päästöjä EU:n tavoite:

Lisätiedot

Esittäjän esittely. Tämä ei ole opetusmateriaali, vaan Jussin näkemys lyhyellä kokemuksella ilman kyseisten urakkamuotojen koulutusta

Esittäjän esittely. Tämä ei ole opetusmateriaali, vaan Jussin näkemys lyhyellä kokemuksella ilman kyseisten urakkamuotojen koulutusta Esittäjän esittely Tämä ei ole opetusmateriaali, vaan Jussin näkemys lyhyellä kokemuksella ilman kyseisten urakkamuotojen koulutusta Kantapään kautta onnistumiseen, kolmas kerta toden sanoo PJP ja PJU

Lisätiedot

OSALLISTUMIS- JA ARVIOINTISUUNNITELMA (OAS) 4/2015

OSALLISTUMIS- JA ARVIOINTISUUNNITELMA (OAS) 4/2015 OSALLISTUMIS- JA ARVIOINTISUUNNITELMA (OAS) 4/2015 TYÖNUMERO: E27370 SIIKAJOEN KUNTA RUUKIN ASEMANSEUDUN ASEMAKAAVAMUUTOS YH KORTTELIN 20 AJONEUVOLIITTYMÄÄ VARTEN SWECO YMPÄRISTÖ OY OULU JOHDANTO Maankäyttö-

Lisätiedot

Hakaniemen Kauppahalli

Hakaniemen Kauppahalli Tilakeskus Hakaniemen Kauppahalli Peruskorjaus Hankenumero 8086089 Tilakeskus Helsingin kaupungin tukkutori Sijainti 2 Yhteenveto Hankkeen nimi Hankenumero 8086089 Osoite, 00530 Helsinki Sijainti Kaupunginosa

Lisätiedot

HELSINGIN KUVATAIDELUKIO TORKKELINKATU 6. HANKESUUNNITELMA Vesikaton korjaus

HELSINGIN KUVATAIDELUKIO TORKKELINKATU 6. HANKESUUNNITELMA Vesikaton korjaus HELSINGIN KUVATAIDELUKIO TORKKELINKATU 6 HANKESUUNNITELMA Vesikaton korjaus 28.05.2012 HELSINGIN KAUPUNKI TILAKESKUS 1 YHTEENVETO... 3 1.1 Hankkeen perustiedot... 3 1.2 Hankkeen tarpeellisuus... 3 1.3

Lisätiedot

RAKENNUSVALVONTA. Juha Järvenpää 27.2.2013

RAKENNUSVALVONTA. Juha Järvenpää 27.2.2013 Juha Järvenpää 27.2.2013 Lähtötilanteen selvitys ja arvon määritys palkataan hankkeelle korjausrakentamiseen pätevöitynyt ammattilainen/pääsuunnittelija toimii rakennuttajan luottohenkilönä huolehtii tarvittavista

Lisätiedot

Tuotantotavoitteet. Yhteiskunnalliset. Yrityskulttuuri. tekijät. Mahdolliset korjaukset. Tarveselvitys. Käyttöönotto. Hankesuunnittelu.

Tuotantotavoitteet. Yhteiskunnalliset. Yrityskulttuuri. tekijät. Mahdolliset korjaukset. Tarveselvitys. Käyttöönotto. Hankesuunnittelu. 5 Käyttöönotto Vastaanottopäätös Yhteiskunnalliset tekijät Takuutarkastukset 4 6 Rakentaminen Yrityskulttuuri Mahdolliset korjaukset Rakennussuunnittelu Rakentamispäätös 3 Palaute ja seuranta muita hankkeita

Lisätiedot

YHTEINEN KUNNALLISTEKNINEN TYÖMAA ENEMMÄN KUIN SOPIMUS

YHTEINEN KUNNALLISTEKNINEN TYÖMAA ENEMMÄN KUIN SOPIMUS YHTEINEN KUNNALLISTEKNINEN TYÖMAA ENEMMÄN KUIN SOPIMUS VESIHUOLTO 2016 8.6.2016 HÄMEENLINNA 1 YHTEINEN TYÖMAA > Yhteisellä rakennustyömaalla tarkoitetaan työpaikkaa, jolla samanaikaisesti tai peräkkäin

Lisätiedot

LUONNOS. Pyhäjoen kunta,aatosvainion alueen kunnallistekniikan maanrakennusurakka

LUONNOS. Pyhäjoen kunta,aatosvainion alueen kunnallistekniikan maanrakennusurakka toukokuu 1998 1 (11) URAKKASOPIMUS Tämä sopimuslomake perustuu Rakennusurakan yleisiin sopimusehtoihin YSE 1998 RT 16-10660, LVI 03-10277, Ratu 417-T, KH X4-00241. Hanke No Rakennuskohde 1 SOPIJAPUOLET

Lisätiedot

Oma koti ja sen suunnittelijat

Oma koti ja sen suunnittelijat Oma koti ja sen suunnittelijat oma koti kullan kallis joka tapauksessa kallis loppujen lopuksi laadukas rakentaminen on edullista, koska sen on kerralla hyvin suunniteltu ja tehty omakotiperheestä rakennuttajaperhe

Lisätiedot

RT VASTAANOTTOTARKASTUKSEN PÖYTÄKIRJA. syyskuu 2000 korvaa RT tarkistettu, muuttamaton, 2. painos, syyskuu 2016

RT VASTAANOTTOTARKASTUKSEN PÖYTÄKIRJA. syyskuu 2000 korvaa RT tarkistettu, muuttamaton, 2. painos, syyskuu 2016 syyskuu 2000 korvaa RT 80209 1 (7) VASTAANOTTOTARKASTUKSEN PÖYTÄKIRJA tarkistettu, muuttamaton, 2. painos, syyskuu 2016 Tämä pöytäkirjalomake ja lomake RT 80275 Virheluettelo liittyvät toisiinsa ja niissä

Lisätiedot

URAKKAMUODOT JA VALVONTA

URAKKAMUODOT JA VALVONTA URAKKAMUODOT JA VALVONTA Valvojakurssi Hannu Äystö Hankkeen toteutusmuoto 2 Toteutusmuodolla tarkoitetaan hankkeen toteutustapaa Rakennuttamis-, suunnittelu- ja rakentamispalveluiden hankintatapa Tilaaja

Lisätiedot

FI-Haukipudas: Rakennustyöt 2012/S 200-328767. Hankintailmoitus. Rakennusurakat

FI-Haukipudas: Rakennustyöt 2012/S 200-328767. Hankintailmoitus. Rakennusurakat 1/6 Tämä ilmoitus TED-verkkosivustolla: http://ted.europa.eu/udl?uri=ted:notice:328767-2012:text:fi:html FI-Haukipudas: Rakennustyöt 2012/S 200-328767 Hankintailmoitus Rakennusurakat Direktiivi 2004/18/EY

Lisätiedot

Helsingin kaupungintalo, galleria

Helsingin kaupungintalo, galleria Hankesuunnitelma Pohjoisesplanadi 11-13 Muutos Hankenumero 2085412 Helsingin Leijona Oy Sijainti 2 Yhteenveto Hankkeen nimi Hankenumero 2085412 Osoite Pohjoisesplanadi 11-13, 00170 Helsinki Sijainti 1.

Lisätiedot

TALOUSARVION 2014 TÄYTÄNTÖÖNPANO-OHJE

TALOUSARVION 2014 TÄYTÄNTÖÖNPANO-OHJE TALOUSARVION 2014 TÄYTÄNTÖÖNPANO-OHJE 1. SITOVUUDEN MÄÄRITTELY Kunnan toiminnassa ja taloudenhoidossa on noudatettava valtuuston hyväksymää talousarviota. Talousarvion käyttötalousosassa on asetettu kunnan

Lisätiedot

Allianssihanke Vuolukiventie 1b

Allianssihanke Vuolukiventie 1b Allianssihanke Vuolukiventie 1b Vuolukiventien projektiallianssin pidennetty takuu ja sopimukseen sisältyvä ylläpito 9.12.2014 Marko Räisänen SRV Rakennus Oy Vuolukiventie 1b peruskorjaus Vuolukiventie

Lisätiedot

Erityismenettely keinoja rakenteellisen turvallisuuden varmistamiseksi

Erityismenettely keinoja rakenteellisen turvallisuuden varmistamiseksi Erityismenettely keinoja rakenteellisen turvallisuuden varmistamiseksi Gunnar Åström DI, julkaisu- ja kehityspäällikkö Suomen Rakennusinsinöörien Liitto RIL ry 14.3.2007 A. Rakennushankkeen osapuolten

Lisätiedot

URAKKASOPIMUKSET Rakennusurakan yleiset sopimusehdot YSE 1998

URAKKASOPIMUKSET Rakennusurakan yleiset sopimusehdot YSE 1998 URAKKASOPIMUKSET Rakennusurakan yleiset sopimusehdot YSE 1998 Antero Oksanen Ville Laine Kim Kaskiaro CC LAKIMIESLIITON KUSTANNUS 2010 Helsingin Kamari Oy ja tekijät ISBN 978-952-246-015-8 Kannen suunnittelu:

Lisätiedot

SUUNNITTELUTAVAN VALINTA SUUNNITTELUPROJEKTIN MÄÄRITYS DI KARI SIRÉN

SUUNNITTELUTAVAN VALINTA SUUNNITTELUPROJEKTIN MÄÄRITYS DI KARI SIRÉN SUUNNITTELUTAVAN VALINTA SUUNNITTELUPROJEKTIN MÄÄRITYS DI KARI SIRÉN SUUNNITTELUTAVAN VALINTA Suunnittelutapa määräytyy projektin muiden ominaisuuksien perusteella. Suunnittelutapaan vaikuttavat mm. seuraavat

Lisätiedot

Peruskorjaushankkeen käyttöönotto ja takuu Talotekniikan käyttöönoton haasteet. 9.12.2014 Jyrki Vilmunen

Peruskorjaushankkeen käyttöönotto ja takuu Talotekniikan käyttöönoton haasteet. 9.12.2014 Jyrki Vilmunen Peruskorjaushankkeen käyttöönotto ja takuu Talotekniikan käyttöönoton haasteet 9.12.2014 Jyrki Vilmunen Korjausrakentamisen haasteita talotekniikalle Työmaan toteutusaikataulut ei realistisia Korjausrakentamisessa

Lisätiedot

lähes nollaenergiapientalon rakennuttamisen mallintaminen nzeb-hankemalli energiatehokkaan pientalon rakennuttamisen malli nzeb Hankeosaaminen

lähes nollaenergiapientalon rakennuttamisen mallintaminen nzeb-hankemalli energiatehokkaan pientalon rakennuttamisen malli nzeb Hankeosaaminen lähes nollaenergiapientalon rakennuttamisen mallintaminen nzeb-hankemalli energiatehokkaan pientalon rakennuttamisen malli nzeb Hankeosaaminen Lähtökohta lähes nollaenergiapientalon suunnittelun ja toteutuksen

Lisätiedot

KUSTANNUSSELVITYS AURLAHDEN KESÄTEATTERI LOHJA 18.2.2015

KUSTANNUSSELVITYS AURLAHDEN KESÄTEATTERI LOHJA 18.2.2015 KUSTANNUSSELVITYS AURLAHDEN KESÄTEATTERI LOHJA 18.2.2015 Sisällysluettelo Sisällysluettelo 2 Dokumentin tiedot 2 Hankekuvaus 3 Lähtökohdat 3 Yhteenveto 3 Laskentaperusteet 5 Riskit 6 Liitteet 6 Dokumentin

Lisätiedot

Vuorovaikutteinen 3D ja tietomallipalvelimet

Vuorovaikutteinen 3D ja tietomallipalvelimet Vuorovaikutteinen 3D ja tietomallipalvelimet 1 2 Sisältö Virtuaalirakentamisen laboratorio Tietomallipalvelimet Vuorovaikutteinen 3D Vuorovaikutteinen 3D ja tietomallipalvelimet Vuorovaikutteinen 3D iroom

Lisätiedot

Rakennushankkeiden energiajohtaminen

Rakennushankkeiden energiajohtaminen Rakennushankkeiden energiajohtaminen Ympäristö- ja toiminnallisen suunnittelujaoksen yhteisseminaari Teemu Salonen Mitä on rakennushankkeiden energiajohtaminen Prosessi Työkalut Tehtävät Vastuutahot Energiasimulointi

Lisätiedot

IPT-hanke: Kehitysvaihe -työpaja Työpaja 5: Kokoushotelli Gustavelund 26.-27.5.2015

IPT-hanke: Kehitysvaihe -työpaja Työpaja 5: Kokoushotelli Gustavelund 26.-27.5.2015 Integroitujen projektitoimitusten kehittäminen johtavien tilaajien ryhmähankkeena (IPT-hanke) IPT-hanke: Kehitysvaihe -työpaja Työpaja 5: Kokoushotelli Gustavelund 26.-27.5.2015 IPT-hanke; kehitysvaihe-työpaja

Lisätiedot

Tontin pinta-ala: 2082m2

Tontin pinta-ala: 2082m2 Rakennuslautakunta 23 20.05.2015 Rakennuslupahakemus R2-2015 (6. kaupunginosan korttelin 82 tontti 5, Alppitie 10A, olohuoneen ja eteistilan laajennus ja muutos sekä terassin laajennus, lupaa haetaan jo

Lisätiedot

TUUSULAN LIIKENNEMALLITARKASTELU

TUUSULAN LIIKENNEMALLITARKASTELU 1/7 TARJOUSPYYNTÖ 7.9.2012 TUUSULAN LIIKENNEMALLITARKASTELU Pyydämme tarjoustanne jäljempänä määritellyn liikennemallitarkastelun laadinnasta tässä tarjouspyynnössä ja tarjouspyynnön liitteissä kuvatulla

Lisätiedot

PALOTEKNISEN SUUNNITTELUN TEHTÄVÄLUETTELO PALOÄSSÄT OY:N LAATIMA JA KEHITTÄMÄ

PALOTEKNISEN SUUNNITTELUN TEHTÄVÄLUETTELO PALOÄSSÄT OY:N LAATIMA JA KEHITTÄMÄ PALOTEKNISEN SUUNNITTELUN TEHTÄVÄLUETTELO PALOÄSSÄT OY:N LAATIMA JA KEHITTÄMÄ 30.07.2009 SISÄLLYSLUETTELO 1. TEHTÄVÄLUETTELON SISÄLTÖ... 3 2. TEHTÄVÄLUETTELON KÄYTTÖ... 3 2.1 PALKKIOMALLIT... 3 2.2 HUOMIOITAVAA

Lisätiedot

RAKENNUTTAMINEN PIMA-HANKKEISSA

RAKENNUTTAMINEN PIMA-HANKKEISSA ENVIRONMENT PETRA PIHLAINEN RAKENNUTTAMINEN PIMA-HANKKEISSA Sisältö Yleistä rakennuttamisesta Suunnittelu Urakan kilpailutus Eri osapuolien vastuista ja velvoitteista Vastaanotto Viestintä Yleistä rakennuttamisesta

Lisätiedot

Peter Ström Asiakkuusjohtaja 0400 508 057 peter.strom@talokeskus.fi

Peter Ström Asiakkuusjohtaja 0400 508 057 peter.strom@talokeskus.fi Peter Ström Asiakkuusjohtaja 0400 508 057 peter.strom@talokeskus.fi Hallitusti korjaushankkeeseen Asiakkuusjohtaja Peter Ström www.talokeskus.fi SUOMEN TALOKESKUS -KONSERNI Emoyhtiö Suomen Talokeskus Oy

Lisätiedot

KESKUSTAN ASEMAKAAVAN MUUTOS Korttelit 31, tontit 7, 8, 10 ja 11

KESKUSTAN ASEMAKAAVAN MUUTOS Korttelit 31, tontit 7, 8, 10 ja 11 Kuva 1. Suunnittelualueen sijainti punaisella rajauksella. Pohjakartta Maanmittauslaitos. KESKUSTAN ASEMAKAAVAN MUUTOS Korttelit 31, tontit 7, 8, 10 ja 11 KANNUKSEN KAUPUNKI SISÄLLYS 1 1 Perus- ja tunnistetiedot...

Lisätiedot

Kuivaketju 10. Virtain kaupungin keskuskeittiö Virtain kaupunki Raimo Pirhonen

Kuivaketju 10. Virtain kaupungin keskuskeittiö Virtain kaupunki Raimo Pirhonen Kuivaketju 10 Virtain kaupungin keskuskeittiö 20.6.2017 Virtain kaupunki Raimo Pirhonen Sisällys 1. Kuivaketju10... 2 1.1. Kuivaketju10... 2 1.2. Kuivaketjun hallitseminen... 2 1.3. Rakennushankkeen erityispiirteet...

Lisätiedot

Sujuvan toteutuksen perusta on hyvä suunnittelu case esimerkki toteutusvaihtoehdoista

Sujuvan toteutuksen perusta on hyvä suunnittelu case esimerkki toteutusvaihtoehdoista Sujuvan toteutuksen perusta on hyvä suunnittelu case esimerkki toteutusvaihtoehdoista Päätehtävät ja roolit Tilaaja päättää Isännöitsijä johtaa taloyhtiötä Projektijohtaja johtaa hanketta Valvoja valvoo

Lisätiedot

URAKKAOHJELMA (YSE 1998)

URAKKAOHJELMA (YSE 1998) Rakennuskohde Tapio Oy Koy Maistraatinportti 4 00240 Helsinki URAKKAOHJELMA (YSE 1998) Tämä urakkaohjelma koskee seuraavia urakoita: PÄÄURAKKA (purku, rakennus ja sähköurakka) Laatija: Tilassa Oy Töölönkatu

Lisätiedot

Suunnittelutyön perusteena on alustavat luonnossuunnitelmat, jotka ovat tämän tarjouspyynnön liitteenä.

Suunnittelutyön perusteena on alustavat luonnossuunnitelmat, jotka ovat tämän tarjouspyynnön liitteenä. Itä-Savon sairaanhoitopiirin kuntayhtymän (Savonlinnan keskussairaala) leikkausyksikön ja yhteispäivystyksen uudisrakennuksen ja saneerauksen talotekniikan suunnittelu 1. Tarjouspyyntö Pyydämme suunnittelutarjoustanne

Lisätiedot

NAKKILAN KUNTA TILAHANKKEIDEN JA TOIMINNALLISTEN HANKKEIDEN YLEISSUUNNITTELUOHJE

NAKKILAN KUNTA TILAHANKKEIDEN JA TOIMINNALLISTEN HANKKEIDEN YLEISSUUNNITTELUOHJE NAKKILAN KUNTA TILAHANKKEIDEN JA TOIMINNALLISTEN HANKKEIDEN YLEISSUUNNITTELUOHJE Hyväksytty kunnanhallituksessa 20.10.1997/496 Voimaantulo 6.11.1997 Tarkistettu kunnanhallituksessa 16.8.1999/271 Voimaantulo

Lisätiedot

RIL 250-2011 Kosteudenhallinta ja homevaurion estäminen - ammattilaisen ja jokamiehen työkalu Hometalkoot/työmaakokous 1.1.2013

RIL 250-2011 Kosteudenhallinta ja homevaurion estäminen - ammattilaisen ja jokamiehen työkalu Hometalkoot/työmaakokous 1.1.2013 RIL 250-2011 Kosteudenhallinta ja homevaurion estäminen - ammattilaisen ja jokamiehen työkalu Hometalkoot/työmaakokous 1.1.2013 Gunnar Åström RIL Julkaisun lähtökohta (v. 2008) Jatkuvia kosteuteen liittyviä

Lisätiedot

POHJOIS-SUOMEN TALOKESKUS OY VALMISTAUTUMINEN KORJAUSHANKKEESEEN

POHJOIS-SUOMEN TALOKESKUS OY VALMISTAUTUMINEN KORJAUSHANKKEESEEN VALMISTAUTUMINEN KORJAUSHANKKEESEEN Pekka Seppänen Oulu 2.9.2010 Oulu Pekka Seppänen LVI- Insinööri Kuntoarvioija, PKA Pätevöitynyt energiatodistuksen antaja, PETA MITÄ ON HANKESUUNNITTELU - Korjaustarpeen

Lisätiedot

UUDET TAVAT RAKENNUTTAA

UUDET TAVAT RAKENNUTTAA UUDET TAVAT RAKENNUTTAA Tavoite- ja kattohintaurakan sekä suunnittelua sisältävien urakoiden sudenkuopat Prof. Rakentamistalous JoKa-konsultit Oy jouko.kankainen@joka-konsultit.fi UUDET TAVAT RAKENNUTTAA

Lisätiedot

URAKKAOHJELMA VÄLINE SOPIMUSJOHTAMISEEN. Prof. Jouko Kankainen JoKa-konsultit Oy

URAKKAOHJELMA VÄLINE SOPIMUSJOHTAMISEEN. Prof. Jouko Kankainen JoKa-konsultit Oy URAKKAOHJELMA VÄLINE SOPIMUSJOHTAMISEEN Prof. Jouko Kankainen JoKa-konsultit Oy TAUSTA Professori 1980 2009 Tilaajan avustamista urakkasopimusten teossa Urakkamuodon valinta Konsultin valinta Konsulttisopimusten

Lisätiedot

Siuntion kunta / Tekninen toimisto Krouvintie 1 02580 SIUNTIO

Siuntion kunta / Tekninen toimisto Krouvintie 1 02580 SIUNTIO Siuntion kunta / Tekninen toiisto Krouvintie 1 02580 SIUNTIO Störsvikintien Mt 11240, kevyen liikenteen väylän rakentainen välillä Kantatie 51 Saunanieentie, Siuntio URAKKAOHJELMA I SISÄLLYSLUETTELO: 1.TIETOJA

Lisätiedot

Kuopion kaupunki Pöytäkirja 6/2013 1 (1) Ympäristö- ja rakennuslautakunta 63 13.06.2013. 63 Asianro 1749/10.03.00/2013

Kuopion kaupunki Pöytäkirja 6/2013 1 (1) Ympäristö- ja rakennuslautakunta 63 13.06.2013. 63 Asianro 1749/10.03.00/2013 Kuopion kaupunki Pöytäkirja 6/2013 1 (1) 63 Asianro 1749/10.03.00/2013 Rakennustyön keskeyttäminen / 11-6-1 / Pohjolankatu 18 / käyttövesiputkiston korjaustyö Vs. rakennustarkastaja Ilkka Korhonen Alueellinen

Lisätiedot

PYSÄKÖINTITALON HANKESUUNNITELMA

PYSÄKÖINTITALON HANKESUUNNITELMA ETELÄ-SAVON HANKESUUNNITELMA SAIRAANHOITOPIIRI 15.5.2014 Sivu 1/7 Tilaaja: Etelä-Savon sairaanhoitopiirin kuntayhtymä Porrassalmenkatu 35-37 50100 Mikkeli Hanke: ESPER 2014 PYSÄKÖINTITALON HANKESUUNNITELMA

Lisätiedot

LEMPÄÄLÄN PÄÄKIRJASTON HANKESUUNNITELMA

LEMPÄÄLÄN PÄÄKIRJASTON HANKESUUNNITELMA LEMPÄÄLÄN PÄÄKIRJASTON HANKESUUNNITELMA Nina Tielinen toimistoarkkitehti 7.5.15 Vapaa-aikalautakunta 12.5.15 Tekninen lautakunta Lempäälän kirjasto- ja tietoliikennepalvelut Hankesuunnittelun aikataulu

Lisätiedot

ARKVISIO OY PÄÄSUUNNITTELUTYÖN TILAAJANOHJE 1

ARKVISIO OY PÄÄSUUNNITTELUTYÖN TILAAJANOHJE 1 ARKVISIO OY PÄÄSUUNNITTELUTYÖN TILAAJANOHJE 1 ARKVISIO OY PÄÄSUUNNITTELUTYÖN TILAAJANOHJE Rakennushankkeille on tullut nimetä pääsuunnittelija lähes 20 vuoden ajan, mutta edelleen pääsuunnittelijan työtehtävät

Lisätiedot

KUSTANNUSSELVITYS. Active. Uudisrakennus SAAMELAISKULTTUURIKESKUS, INARI 01.12.2004. Active - kustannushallinta. Laajennustyöt 1 (5)

KUSTANNUSSELVITYS. Active. Uudisrakennus SAAMELAISKULTTUURIKESKUS, INARI 01.12.2004. Active - kustannushallinta. Laajennustyöt 1 (5) Active - kustannushallinta Tocoman Finland Oy Helsingin aluetoimisto Mäkelänkatu 52 A FIN-00510 HELSINKI Puh. +358 (0)20 7420 200 Fax. +358 (0)20 7420 249 www.tocoman.fi Active KUSTANNUSSELVITYS Laajennustyöt

Lisätiedot

KUNNALLISTEKNIIKAN RAKENTAMINEN SEPÄNKANNAS III ASEMAKAAVA-ALUE KIRKKONUMMEN KUNTA YHDYSKUNTATEKNIIKKA PROJEKTISUUNNITELMA

KUNNALLISTEKNIIKAN RAKENTAMINEN SEPÄNKANNAS III ASEMAKAAVA-ALUE KIRKKONUMMEN KUNTA YHDYSKUNTATEKNIIKKA PROJEKTISUUNNITELMA (6) KUNNALLISTEKNIIKAN RAKENTAMINEN SEPÄNKANNAS III ASEMAKAAVA-ALUE KIRKKONUMMEN KUNTA YHDYSKUNTATEKNIIKKA PROJEKTISUUNNITELMA Tekijä(t) Ari Luomala Päiväys: v..0 pvm. 9.5.20 2 SISÄLLYSLUETTELO Määrittelyt...3.

Lisätiedot

Tekniset palvelut / tekninen johtaja Hannu Seppälä. Sivistyspalvelut/ Pekka Lintonen, Janne Mäkinen

Tekniset palvelut / tekninen johtaja Hannu Seppälä. Sivistyspalvelut/ Pekka Lintonen, Janne Mäkinen TOIMITILAT Riihenmäen yhtenäiskoulu Sivistyspalvelut/ Pekka Lintonen, Janne Mäkinen Aikataulu: Rakentamisen aloitus 11/2015 Budjetti: 15 300 000 Nykyisen koulurakennuksen yhteyteen rakennetaan laajennusosa,

Lisätiedot

R A K E N N U T T A M I S S O P I M U S

R A K E N N U T T A M I S S O P I M U S Sivu 1/6 R A K E N N U T T A M I S S O P I M U S 1. Sopijapuolet Toimeksiantaja: Oriveden kaupunki (0151789-6) PL 7 (Keskustie 23), 35301 ORIVESI Yhteyshenkilö: Veli-Pekka Naumanen, 040 1339 250, veli-pekka.naumanen@orivesi.fi

Lisätiedot

Urakkaohjelma. Pvm. 14.11.2014. Projekti nro Projekti 1649V01. Kaukosen asuinrakennuksen vesijohtosaneeraus. Kittilä VESIJOHTOJEN SANEERAUS

Urakkaohjelma. Pvm. 14.11.2014. Projekti nro Projekti 1649V01. Kaukosen asuinrakennuksen vesijohtosaneeraus. Kittilä VESIJOHTOJEN SANEERAUS Laatija Rauno Huuki Urakkaohjelma Pvm. 14.11.2014 Sivu 1(9) Projekti nimi, Kaukosen asuinrakennuksen vesijohtosaneeraus Projekti nro Projekti 1649V01 Kaukosen asuinrakennuksen vesijohtosaneeraus Kittilä

Lisätiedot

Raahen kaupunki. hankintalain ja hyvien kauppatapojen mukaisia tavaroiden ja palvelujen vuosisopimuksia

Raahen kaupunki. hankintalain ja hyvien kauppatapojen mukaisia tavaroiden ja palvelujen vuosisopimuksia 53820 26.02.2016 1/9 53820 1. : Hankintapalvelut Rantakatu 50 Suomi puh. +358 444394306 maire.ylisirnio@raahe.fi : : : hankintalain ja hyvien kauppatapojen mukaisia tavaroiden ja palvelujen vuosisopimuksia

Lisätiedot

OSALLISTUMIS- JA ARVIOINTISUUNNITELMA

OSALLISTUMIS- JA ARVIOINTISUUNNITELMA Kaunispään asemakaavan muutos VT 4:n ympäristö OSALLISTUMIS- JA ARVIOINTISUUNNITELMA 19.10.2009 Sisällysluettelo: 1. Mikä on osallistumis- ja arviointisuunnitelma? 3 2. Suunnittelu- ja vaikutusalue 3 3.

Lisätiedot

Korkean rakentamisen haasteita case Kalasatama

Korkean rakentamisen haasteita case Kalasatama Korkean rakentamisen haasteita case Kalasatama RAKENTAVASTI ERILAINEN 17.11.2011 / RIL Reijo Harmaajärvi 1 Rakennushankkeen toteutuksen organisointi, vastuunjako ja tiedonkulku 2 Liiketoiminta-alueet Hankekehittäminen

Lisätiedot

LÄHTÖTIETOJEN VAIKUTUS LISÄ- JA MUUTOSTÖIHIN SEKÄ TOTEUTUSKUSTANNUKSIIN KATU- JA VESIHUOLLON SANEERAUSKOHTEISSA TUOMAS HAAPANIEMI GEOTEKNIIKAN

LÄHTÖTIETOJEN VAIKUTUS LISÄ- JA MUUTOSTÖIHIN SEKÄ TOTEUTUSKUSTANNUKSIIN KATU- JA VESIHUOLLON SANEERAUSKOHTEISSA TUOMAS HAAPANIEMI GEOTEKNIIKAN LÄHTÖTIETOJEN VAIKUTUS LISÄ- JA MUUTOSTÖIHIN SEKÄ TOTEUTUSKUSTANNUKSIIN KATU- JA VESIHUOLLON SANEERAUSKOHTEISSA TUOMAS HAAPANIEMI GEOTEKNIIKAN KONFERENSSI 8.5.2015 TAUSTAA: Työn rahoittajat: Kangasalan

Lisätiedot

INTEGROITU PROJEKTITOTEUTUS SILTASAIRAALA

INTEGROITU PROJEKTITOTEUTUS SILTASAIRAALA INTEGROITU PROJEKTITOTEUTUS SILTASAIRAALA SILTASAIRAALA OSANA MEILAHDEN KAMPUSTA Kolmiosairaala Tornisairaala SILTASAIRAALA Lastenlinna Syöpätautien klinikka Lastenklinikka uusi lastensairaala Naistenklinikka

Lisätiedot

UUSI SAIRAALA. Toiminta- ja rahoitusmallityöryhmä Investointilaskelmat. Matti Häyrynen 14.12.2012

UUSI SAIRAALA. Toiminta- ja rahoitusmallityöryhmä Investointilaskelmat. Matti Häyrynen 14.12.2012 UUSI SAIRAALA Toiminta- ja rahoitusmallityöryhmä Investointilaskelmat Matti Häyrynen 14.12.2012 Tehtäväksianto työryhmälle Ryhmä tarkastelee elinkaarimallin eri vaihtoehtoja ja niiden rahoituksen vaihtoehtoja

Lisätiedot

TÖRNÄVÄNSAAREN SILTA TYÖTURVALLISUUSLIITE

TÖRNÄVÄNSAAREN SILTA TYÖTURVALLISUUSLIITE SEINÄJOEN KAUPUNKI TÖRNÄVÄNSAAREN SILTA TYÖTURVALLISUUSLIITE 15.2.2016 Tämä asiakirja koskee Seinäjoen Kaupungin Törnävänsaaren sillan rakennustöitä. 1 (5) TYÖTURVALLISUUSLIITE 0. YLEISTÄ 0.1 TURVALLISUUSLIITTEEN

Lisätiedot
