Massiivisen projektinjohtourakan käyttö- ja yhteiskustannusten analysointi
|
|
- Lotta Sala
- 6 vuotta sitten
- Katselukertoja:
Transkriptio
1 Massiivisen projektinjohtourakan käyttö- ja yhteiskustannusten analysointi Arttu Savolainen Opinnäytetyö Marraskuu 2017 Tekniikan ja liikenteen ala Insinööri (AMK), rakennustekniikan tutkinto-ohjelma
2 Kuvailulehti Tekijä(t) Savolainen, Arttu Julkaisun laji Opinnäytetyö, AMK Sivumäärä 38 Työn nimi Massiivisen projektinjohtourakan käyttö- ja yhteiskustannusten analysointi Päivämäärä Marraskuu 2017 Julkaisun kieli Suomi Verkkojulkaisulupa myönnetty: x Tutkinto-ohjelma Rakennustekniikan koulutusohjelma Työn ohjaaja(t) Seppo Pitkänen, Pekka Lähdesmäki, Jussi Lehto Toimeksiantaja(t) SRV Keski-Suomi Tiivistelmä Opinnäytetyön tavoitteena on löytää huomioitavia asioita massiivisen projektinjohtourakan käyttö- ja yhteiskustannusten määrittämisestä ja analysoida näitä asioita. Työn aineistona käytetään Keski-Suomessa toteutettavan massiivisen julkisen projektin tietoja. Työ toteutetaan tämän projektin pääurakoitsijana toimivalle SRV Rakennus Oy:n Keski-Suomen alueyksikölle. Työ käsittelee projektinjohtourakan lisäksi myös muita urakkamuotoja sekä kustannusten muodostumista rakennushankkeen eri vaiheissa. Työssä käsitellään myös käyttö- ja yhteiskustannusten muodostumista ja yleisimpiä nimikkeistöjä joiden perusteella yhtiöt ovat luoneet omat nimikkeistönsä. Tutkimus toteutetaan haastattelemalla kohdeprojektin laskennasta ja tuotannosta vastaavia henkilöitä. Näiden haastattelujen perusteella tutkitaan litteroita, joiden kustannusten vaihtelu budjetoidun ja toteutuneen välillä on huomattava. Litterat käsitellään yksitellen ja käydään läpi syyt valittujen litteroiden valintaan. Yhteenvedossa tutkimuksen tuloksista kerätään teemojen perusteella huomioitavia asioita, joita yritys voi käyttää hyväkseen käyttö- ja yhteiskustannusten määrittämisessä, laskennassa ja analysoinnissa. Avainsanat (asiasanat) käyttökustannus, yhteiskustannus, projektinjohtourakka Muut tiedot
3 Description Author(s) Savolainen, Arttu Type of publication Bachelor s thesis Number of pages 38 Date November 2017 Title of publication Analysis of operating and joint costs in a massive management contracting Language of publication: Finnish Permission for web publication: x Degree programme Civil Engineering Supervisor(s) Seppo Pitkänen, Pekka Lähdesmäki, Jussi Lehto Assigned by SRV Keski-Suomi Abstract The objective of the thesis was to find noticeable points of operating and joint costs in a massive management contracting and to analyze these points. Operating and joint costs of a massive public project in Central Finland will be used as material. Prime contractor in this project is SRV Keski-Suomi. The thesis will contain parts about operating and joint costs, management contracting and other forms of contracting. Also the ways of which costs are formed in various parts of the project will be addressed. Interviews will be held for the persons responsible for the project in question. The most interesting costs to the research will be found in these interviews. These costs will be studied and the reasons behind fluctuation of cost between budgeted and actual costs will be brought out. The themes of noticeable points and the applications of these themes will be introduced in the summary. The prime contractor of the construction project can use these applications in defining and analyzing operating and joint costs. Keywords/tags (subjects) joint cost, operating cost, management contract Miscellaneous
4 1 Sisältö Sanasto Johdanto Tausta SRV Tavoite Tutkimusmenetelmä Projektinjohtourakka Muut urakkamuodot Kokonaisurakka Jaettu urakka Hankekumppanuus ja projektiallianssi Elinkaarimalli Kustannusten muodostuminen ja seuranta Rakennushankkeen vaiheet Tarveselvitys Hankesuunnittelu Rakennussuunnittelu Rakentaminen Tavoitearvio Kustannusvalvonta Käyttö- ja yhteiskustannukset Työmaasuunnitelmat Talo-80 nimikkeistö Talo 2000 nimikkeistö SRV nimikkeistö Tutkimus Haastattelut... 21
5 2 5.2 Tutkittavat litterat Telineet ja kelkat Työmaasähköistys Ajoneuvonosturit Mittaus Runkorakenteiden lämmitys Yhteenveto Pohdinta Lähteet Liitteet Liite 1. SRV nimikkeistö... 34

6 3 Kuviot Kuvio 1. Projektinjohtourakkasopimuksen laatinen, talonrakennustyö...9 Kuvio 2. Hankkeen vaiheet ja kustannuslaskenta eri vaiheissa 12 Kuvio 3. Urakoitsijan kustannusseurannan sisältö 14 Kuvat Kuva 1. Hissikuiluun asennettu teline 23 Kuva 2. Työmaansähköistys..24
7 4 Sanasto Talo-80 Talo2000 Littera Työmaatekniikka Käyttökustannukset Yhteiskustannus Projektinjohtourakka Rakennusalalla 1980-luvulta peräisin oleva nimikkeistöjärjestelmä luvulla kehitetty nimikkeistö, jonka tarkoitus päivittää Talo-80 nimikkeistö nykypäivään. Kustannuslaskennassa käytettävä koodi, jolla kustannuksen tiedot ja kulut kohdennetaan. Työmaata palvelevat toiminnot, jotka mahdollistavat itse rakentamisen. Työmaata palveleva kalusto, kuten nosturit ja hissit, työmaakuljetukset sekä energia. Työmaanhallinto ja sitä palvelevat kulut, avustavat rakennustyöt, kuten siivous sekä talvilisätyöt, sosiaalikulut ja sopimuspohjaiset kulut, kuten sopimussakot ja vakuutukset. Urakkamuoto, jossa toteuttaja ja tilaaja toimivat läheisessä yhteistyössä toteuttajan johtamana. Suunnittelu, hankinnat ja rakentaminen limitetään kulkemaan saman aikaisesti.
8 5 1 Johdanto 1.1 Tausta Opinnäytetyön tarkoituksena on luoda työkaluja massiiviisen projektinjohtourakan käyttö- ja yhteiskustannusten määrittämiseen. Työ on aloitettu jo työn aiheena olevan kohteen tarjouslaskentavaiheessa, mutta tilaajayrityksena toimivan SRV Keski-Suomen intressien takia tutkimus toteutetaan vasta kohteen rakennusvaiheessa. Työssä käytetään avuksi käynnissä olevan massiivisen julkisen rakennuskohteen tietoja. Kohteen urakkamuotona toimii projektinjohtourakointi, joka on yleinen malli SRV:n kohteissa. Näin massiivinen projektinjohtourakka on ainutlaatuinen Keski- Suomen alueella, joten kohteeseen liittyen olisi voinut toteuttaa useammankin opinnäytetyön. Kohteen laajuus tulee olemaan noin m 2 / m 3 ja kohteessa tulee parhaimmillaan työskentelemään noin 600 henkilöä. Tällä hetkellä, noin vuosi rakentamisen aloittamisesta, kohteessa työskentelee noin 350 henkilöä. Käyttö- ja yhteiskustannukset valittiin työn näkökulmaksi jo kohteen ollessa tarjouslaskentavaiheessa. Käyttö- ja yhteiskustannusten vaihteluväli tavanomaistenkin kohteiden välillä on havaittu suureksi. Tämä on ainakin osittain johtunut käyttö- ja yhteiskustannusten laskennan perustumisesta pitkälti arvioihin ja aikasempiin kokemuksiin. Työ yrittää etsiä syitä tähän vaihteluun arvion ja toteuman välillä ja keinoja sen korjaamiseksi. 1.2 SRV Yhtiö perustettiin 1987 nimellä SRV Viitoset, nimensä yhtiö sai viiden perustus yhtiön mukaan. SRV on lyhenne sanoista Suomen Rakennusvienti. Yhtiön ensimmäinen projekti oli lihanjalostustehdas Rakvere Lihakombinaatille, Viron Rakveressa luvulla yhtiö osti ja perusti tytäryhtiöitä Suomessa ja Neuvostoliitossa sekä myöhemmin Venäjällä ja Virossa. Helsingin pörssiin yhtiö listautui vuoden 2007 kesäkuussa.
9 6 SRV:n Suomen liiketoiminta keskittyy toimitilarakentamiseen: toimisto ja liiketiloihin, hotelleihin, sairaaloihin ja muihin erityistiloihin sekä kalliotiloihin ja muihin infrahankkeisiin, sekä asuntorakentamiseen, jonka pääpaino on kerrostalorakentamisessa. SRV-konsernin emoyhtiö on SRV Yhtiöt Oyj. Suomen liiketoimintaan kuuluvat tytäryhtiöt SRV Infra Oy, SRV Kalusto Oy ja SRV Rakennus Oy sekä SRV Rakennus Oy:n alaiset alueyksiköt Tampereella, Jyväskylässä, Turussa ja Joensuussa. Kansainvälinen liiketoiminta keskittyy kauppakeskusten ja muun toimitilarakentamisen ympärille. Venäjällä yhtiö toimii Pietarin ja Moskovan alueilla. Kansainvälisestä liiketoiminnasta vastaa SRV Russia Oy, Baltian liiketoiminta toimii emoyhtiö SRV Yhtiöt Oyj:n alaisena. Yhtiön liikevaihto vuonna 2015 oli noin 720 miljoonaa euroa ja liikevoitto noin 25 miljoonaa euroa. Liikevaihdosta noin 91 % koostuu Suomen liiketoiminnasta ja 9 % kansainvälisestä liiketoiminnasta. Suomen liiketoiminnan liikevaihdosta 63 % tulee toimitilarakentamisesta ja 37 % asuntorakentamisesta. Yhtiön palveluksessa on noin 1000 henkilöä, joista noin on 25 % työntekijöitä ja 75 % toimihenkilöitä. Henkilöstöstä 69 % toimii Suomen liiketoiminnassa, 22 % kansainvälisessä liiketoiminnassa ja 9 % muissa tehtävissä. Käynnissä olevia merkittäviä kohteita ovat mm. Kalasataman REDI-hanke sekä KSSHP Uusi Sairaala hanke. (SRV yhtiönä, Historia. n.d.) 1.3 Tavoite Työn tavoitteena on tuoda esille huomioon otettavia asioita massiivisten projektien käyttö- ja yhteiskustannusten laskentavaiheeseen sekä helpottamaan vaihetta, jossa tehdään aliurakoitsijoiden valintaa. Työn olisi tarkoitus tuoda esille asioita, joita olisi hyvä ottaa huomioon jo laskentavaiheessa tai viimeistään urakkaneuvotteluissa. Työn tavoitteena on parantaa SRV:n kustannustenhallintaa käyttö- ja yhteiskustannusten osalta massiivisissa kohteissa. 1.4 Tutkimusmenetelmä Opinnäytetyössä perehdytään SRV:n käyttö- ja yhteiskustannusten määrittämiseen ja analysoidaan miten määrittäminen on onnistunut massiivisessa projektinjohtourakassa sekä kuinka sitä voitaisiin parantaa.

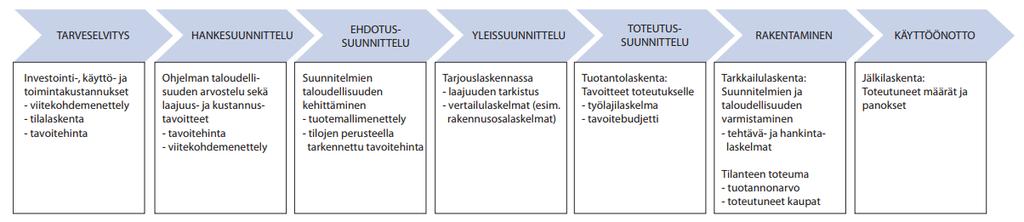

10 7 Työn kirjallisuutena käytetään rakennustekniikan luotettavia tietokantoja ja alalla käytössä olevaa kirjallisuutta. Tutkimusmenetelmänä käytetään kvalitatiivista tutkimusta eli laadullista tutkimusta. Tutkimismenetelmän luonteen mukaisesti varsinaista hypoteesia tutkimukselle ei aseta. Ennakko-oletuksena voidaan kuitenkin pitää, että tarkemmin tutkittavia litteroita löytyy haastattelujen perusteella. Näiden litteroiden vaihteluja tutkitaan ilmiöinä ja tutkitaan ilmiöiden merkityksiä ja tarkoituksia. Aineistona tutkimukselle käytetään SRV:n ohjeita ja haastattelujen kautta ilmi tulevia toimintatapoja. Haastattelemalla työmaan laskennasta ja toteutuksesta vastaavia henkilöitä selvitetään missä litteroissa on odotettavissa suurinta vaihtelua laskennan ja toteutuksen välillä sekä etsitään syitä tähän. Syitä etsittäessä käytetään haastattelujen lisäksi hyväksi kohteen budjettia ja laskentavaiheessa käytössä olleita ennakkotietoja urakoitsijoilta sekä kohteessa käytössä olevia työmaasuunnitelmia. Tutkimuksessa selvitetään myös mitä toimenpiteitä jo käynnissä olevassa kohteessa voidaan tehdä kustannusten hillitsemiseksi ja esitetään nämä toimenpide-ehdotukset rakennustyömaan henkilöille.
11 8 2 Projektinjohtourakka Projektinjohtourakassa projektinjohtourakoitsija on vastuussa projektin suunnittelusta, ohjauksesta ja raportoinnista sekä työmaan johtamisestaja ja työmaalla tapahtuvasta rakentamisesta. Projektin suunnitteluvaiheessa projektinjohtourakoitsija laatii tai täydentää projektisuunnitelman ja laatii mm. tarvittavat ympäristö-, laatu- ja aikataulusuunnitelmat ja huolehtii myöhemmin näiden suunnitelmien ohjauksesta, valvonnasta ja raportoinnista tilaajalle. Päätoteuttajana projektinjohtourakoitsija huolehtii työmaan hallinnosta ja johdosta, laatii työmaa-alueen käyttöön ja valvontaan sekä työturvallisuuteen tarvittavat suunnitelmat ja yhteensovittaa rakentamisen näiden suunnitelmien kanssa. Projektinjohtourakoitsija vastaa myös hankintojen ja aliurakoiden sopimisista, nämä sopimukset projektinjohtourakoitsija tekee omiin nimiinsä. Projektinjohtourakoitsijan on kuitenkin hyväksyttevä kaikki urakoitsijat ja hankinnat tilaajalla, näin ollen viimeinen päätösvalta hankintoihin ja aliurakoitsijoihin jää tilaajalle. Tilaaja voi tehdä myös omia erillishankintoja tai sivu-urakkasopimuksia, tällöin projektinjohtourakoitsijalle ja sivu-urakoitsijalle muodostuu alistettu sivuurakkasopimus, jossa projektinjohtourakoitsija on vastuussa sivu-urakoitsijan aikataulusta muiden rakennustöiden kanssa. Projektinjohtourakoitsija huolehtii myös tilaajan erillishankintojen yhteensovittamisesta muihin rakennustöihin. Laatimiensa hankinta- ja aikataulusuunnitelmien pohjalta projektinjohtourakoitsija, rakentamisen asiantuntijana, ohjaa myös toteutussuunnittelua. Suunnittelusopimukset voidaan tehdä projektinjohtourakoitsijan tai tilaajan nimiin. Kilpailutetuissa urakoissa tilaaja on usein jo tehnyt suunniittelusopimukset omiin nimiinsä ja projektinjohtourakoistsijalle jää vastuu suunnittelunohjauksesta. Suunnittelunohjaus kohdistuu mm. suunnitelmien työturvallisuuteen ja ajoitukseen sekä tarvittavien sunnittelukokousten järjestämiseen. Pääsuunnittelija vastaa kuitenkin suunnitelmien yhteensopivuudesta, mutta projektinjohtourakoitsija hyväksyttää suunnitelmat tilaajalla.( Projektinjohtourakan tehtäväluettelo. Lokakuu 2007.)
12 9 Kuvio 1. Projektinjohtourakkasopimuksen laatinen, talonrakennustyö (Rakennustieto) Kuviossa 1 on esitetty muut projektinjohtototeutuksen muodot. Projektinjohtopalvelussa hankinta- ja suunnittelusopimukset tehdään aina tilaajan nimiin. Projektinjohtopalvelun tuottaja vastaa kuitenkin hankintojen läpiviennistä tilaajan kanssa. Myös suunnittelunohjaus jää projektinjohtopalvelun toteuttajan huolehdittavaksi projektinjohtourakoinnin tapaan. Projektinjohtorakennuttamisessa voidaan puhua konsultoinnista, jossa projektinjohtorakennuttajaa velvoittavat kosultointisopimusten ehdot.
13 Muut urakkamuodot Kokonaisurakka Kokonaisurakkamuoto on yleisesti käytössä vaativuudeltaan tavanomaisissa rakennushankkeissa. Rakennuttaja on vastuussa hankkeen suunnittelusta ja kantaa näin vastuun suunnitelmien aikataulusta ja mahdollisista virheistä. Rakennuttaja tekee sopimuksen vain kokonaisurakoitsijan kanssa. Kokonaisurakoitsija sopii aliurakoista ja hankinnoista itse, ilman rakennuttajan hyväksyntää. Kokonaisurakoitsija vastaa työmaalla tapahtuvasta, itse tai aliurakoitsijoiden, tekemästä työstä ja työmaan johdosta. (Talonrakennushankkeen kulku, Toteutusmuodot. Kesäkuu 2016.) Jaettu urakka Toinen vaativuudeltaan tavanomaisiin rakennushankkeisiin sopiva urakkamuoto on jaettu urakka. Jaetussa urakassa rakennuttaja tekee urakkasopimukset pääurakoitsijan ja sivu-urakoitsijoiden kanssa. Pää- ja sivu-urakoitsijat voivat itse valita omat aliurakoitsijansa, rakennuttajalla ei ole vaikutusvaltaa näiden urakoitsijoiden valintaan. Rakennuttaja on vastuussa suunnitelmista ja urakoiden jakamisesta ja niiden urakkarajoista. Urakoitsijat ovat vastuussa vain omien urakoidensa sisällöstä. (Talonrakennushankkeen kulku, Toteutusmuodot. Kesäkuu 2016.) Hankekumppanuus ja projektiallianssi Hankekumppanuus ja projektiallianssi ovat yhteisvastuu-urakkamuotoja. Hankekumppanuus rakennuttajan, urakoitsija ja suunnittelijan välille voi muodostua jo hyvin aikaisessa vaiheessa hanketta. Tällöin rakennustyöt voidaan aloittaa ilman erillistä kilpailutus vaihetta. Koska projektin osapuolet ovat selvillä jo alkuvaiheessa, on rakennustöiden sekä lisä- ja muutostöiden kustannukset helppo arvioida jo projektin alkuvaiheessa. Hankekumppanuussopimusta laadittaessa noudatetaan KSE- ja YSEpohjaisia sopimuksia, joissa voidaan määritellä yhteiset tavoitteet, bonukset ja toimintatavat riitatilanteissa. Hankekumppanuussopimus voidaan solmia myös muiden urakkamuotojen rinnalle määrittämään hankkeen yhteisiä päämääriä ja toimintata-
14 11 poja. Hankkeen vastuut on jaettu yleensä perinteisten urakkamuotojen tapaan ja riskejä ei jaeta toimijoiden kesken. Projektiallianssi on käytössä hankkeissa, joissa hankkeen laajuus, vaativuus ja epäselvät lähtötiedot sekä aikataulun niukkuus luovat riskejä hankkeen läpivientiin. Projektiallianssissa kaikki osapuolet solmivat allianssisopimuksen, jonka ehdot sovitaan osapuolien kesken eikä se välttämättä noudata KSE:n tai YSE:n ehtoja. Tässä sopimuksessa allianssin osapuolet sopivat riskien ja vastuiden jakosuhteesta. Allianssiosapuolien on mahdollista riitauttaa toisen osapuolen toimet vain jos niistä koituu rikosoikeudellisia rangaistuksia. Allianssin osapuolet vastaavat yhdessä suunnittelusta ja hankinnoista sekä aliurakoista, nämä tahot laativat sopimukset kuitenkin vain yhden allianssin osapuolen kanssa. (Talonrakennushankkeen kulku, Toteutusmuodot. Kesäkuu 2016.) Elinkaarimalli Elinkaarimallia käytetään yleensä julkisen ja yksityisen toimijan välillä suurissa hankkeissa. Rakennuttaja toimittaa valitsemalleen palveluntuottajalle ehdotussuunnitelman, jonka perusteella palveluntuottaja suunnittelee ja toteuttaa kohteen sekä vastaa kohteen ylläpidosta sopimuksessa sovitun ajan, yleensä jopa kymmeniä vuosia. Sopimus saattaa sisältää myös toteuttajalta tulevan kohteen rahoituksen, jota tilaaja vähentää koko ylläpitosopimuksen ajan. (Talonrakennushankkeen kulku, Toteutusmuodot. Kesäkuu 2016.)
15 12 3 Kustannusten muodostuminen ja seuranta 3.1 Rakennushankkeen vaiheet Tässä luvussa käydään lyhyesti rakennushankkeen vaiheet ja kustannusten muodostuminen eri vaiheessa. Tarkemmin käsitellään työhön syvemmin liittyvät tavoitearvio ja kustannusvalvonta. Rakennushankkeen vaiheita ovat tarveselvitys, hankesuunnittelu, ehdotussuunnittelu, yleissuunnittelu, toteutussuunnittelu ja rakentaminen sekä käyttöönotto. Kuvio 2. Hankkeen vaiheet ja kustannuslaskenta eri vaiheissa. Talonrakennushankkeen kulku, Kustannusten muodostuminen ja ohjaus. (Rakennustieto) Tarveselvitys Tarveselvityksessä on tarkoitus selvittää uuden tilan tarve tai vanhan tilan muutostarve. Tilaaja laatii tarveselvityksen yksin tai yhteistyössä rakennuttajan ja/tai suunnittelijoiden ja muiden asiantuntijoiden kanssa. Selvityksen perusteella määritellään alustavasti uudet tilat ja niiden vaatimukset sekä annetaan hankkeelle tavoitehinta. Tarveselvityksen perusteella saadaan hankepäätös, joka voi olla hylätty tai hyväksytty. (Hankeen johtamisen ja rakennuttamisen tehtäväluettelo HJR12. Maaliskuu 2013; Talonrakennushankkeen kulku, Kustannusten muodostuminen ja ohjaus. Kesäkuu 2016.) Hankesuunnittelu Hankesuunnittelu määrittää tarveselvityksen perusteella hankkeen tarkan tilantarpeen sen vaatimukset sekä kustannukset ja aikataulun. Hankesuunnittelun tarkoitus on tarkentaa hankkeen tavoitteet ja lähtötiedot sekä tavoitehinta toteutuskelpoisiksi.
16 13 Hankesuunnittelun perusteella laaditaan hankesuunnitelma ja tehdään investointipäätös. (Hankeen johtamisen ja rakennuttamisen tehtäväluettelo HJR12. Maaliskuu 2013; Talonrakennushankkeen kulku, Kustannusten muodostuminen ja ohjaus. Kesäkuu 2016.) Rakennussuunnittelu Rakennussuunnittelu kostuu ehdotussuunnittelusta, yleissuunnittelusta ja toteutussuunnittelusta ja näiden suunnitteluiden ohjauksesta. Ehdotussuunnitteluvaiheessa pyydetään ja kartoitetaan ehdotukset mm. toiminnollisuuden, esteettisyyden, taloudellisuuden ja aikataulun kannalta. Näiden perusteella valitaan ehdotussuunnitelma, joka alkaa ohjaamaan yleissuunnittelua. Yleissuunnitteluvaiheessa hankkeelle alkaa muodostumaan tarkat suunnitelmat rakennusosista ja näiden avulla päästään selvittämään hankkeen kuluja tarkemmin mm. rakennusosalaskelmien kautta. Yleissuunnitteluvaiheessa luodaan tarvittavat pääpiirustukset ja yleissuunnitelma, jotka tarvitaan rakennusluvan hakemiseen. Ensimmäiset tavoitearviot saadaan tässä vaiheessa. Yleissuunnitelmien perusteella aletaan laatimaan toteutussuunnitelmia. Toteutussuunnitteluvaiheessa luodaan suunnitelmat, joilla voidaan aloittaa hankkeen hankinta ja rakentaminen. Tässä vaiheessa muodostuvat lopulliset tarkat tavoitearviot ja koko hankkeen tavoitebudjetti. (Hankeen johtamisen ja rakennuttamisen tehtäväluettelo HJR12. Maaliskuu 2013; Talonrakennushankkeen kulku, Kustannusten muodostuminen ja ohjaus. Kesäkuu 2016.) Rakentaminen Ennen kuin itse rakentaminen päästään aloittamaan on tehtävä rakentamisen valmisteluja, mm. aliurakoitsija- ja hankintavalintoja. Rakentamisen valmistelutyöt jatkuvat myös rakentamisen aikana kun valitaan aliurakoitsijoita ja tehdään hankintoja seuraaviin työvaiheisiin. Rakentaminen toteutetaan suunnittelijoilta saatujen toteutussuunnitelmien perusteella. Rakentamisen avuksi tehtyjen työmaasuunnitelmien ja itse rakentamisen avulla voidaan tehdä kustannusvalvontaa. Rakentaminen päättyy kohteen vastaanottoon. (Hankeen johtamisen ja rakennuttamisen tehtäväluettelo
17 HJR12. Maaliskuu 2013; Talonrakennushankkeen kulku, Kustannusten muodostuminen ja ohjaus. Kesäkuu 2016.) Tavoitearvio Tavoitearvio muodostuu hyväskysytyn urakkatarjouksen tai oman tuotannon kustannus- ja tarjouslaskennan pohjalta. Näiden laskentojen perusteella kohteen rakentamisen ja hankintojen litteroille määritetään tavoitteet. Näitä litteroille määriteltyjä tavoitteita voidaan kutsua litteran tavoitearvioksi. Urakoiden ja litteroiden tavoitearvioita voidaan myös jakaa pienempiin tavoitteisiin. Kohteen kaikkien litteroiden tavoitearviot yhdistämällä saadaan kasaan koko kohteen tavoitearvio, tämä tavoitearvio tunnetaan paremmin myös kohteen budjettina. (Enkovaara, E.1998.) Kuvio 3. Urakoitsijan kustannusseurannan sisältö (Lindholm, 2009) 3.3 Kustannusvalvonta Kustannustenvalvonnalla on tarkoitus pysyä ajan tasalla urakan tai litteran kustannusten kertymisestä ja näin ennustaa miten kustannukset kertyvät verrattuna tavoitearvioon. Kustannustenvalvonta on aina sidottu valvottavan kohteen aikataulun ja työsuoritusten tuntemiseen. Tavoitearvion alittaminen tai ylittäminen ei vielä välttämättä vaadi kustannusten ohjaustoimenpiteitä jos aikataulusuunnittelun mukainen
18 15 työsuoritus ei vastaa todellista työsuoritusta. Tarvittavia ohjaustoimia voi olla mm. materiaalienvalinnat ja suunnitelmamuutokset. (Enkovaara, E.1998.)
19 16 4 Käyttö- ja yhteiskustannukset Rakennusalalla on käytössä useita rakentamisosanimikkeistöjä. Yleisemmin käytössä ovat Talo-80, Talo-90 ja Talo 2000 nimikkeistöt. Yhtenäisen nimikkeistön ja järjestelmän käyttö on oleellista eri rakennuskohteiden vertailun ja tiedon siirron kannalta. Kustannusten litterointi pienempiin osiin näiden nimikkeistöjen peruusteella helpottaa huomattavasti kustannusten laskentaa ja seurantaa. Nimensä mukaan 1980-luvulta peräisin oleva Talo-80 nimikkeistö on edelleen vahvasti käytössä. Talo 2000 ja Talo-80 nimikkeistöt eroavat toisistaan niin suuresti, että yritysten siirtyminen Talo-80 nimikkeistön pohjalta tehdyistä järjestelmistä Talo 2000 nimikkeistön järjestelmiin vaatisi huomattavia panostuksia uuden järjestelmän luomiseen ja työntekijöiden kouluttamiseen uuteen järjestelmään. Käyttö- ja yhteiskustannuksista käytetään usein kansanomaisempaa termiä työmaatekniikka, mutta siihen liittyy myös muita kustannuksia kuten työnjohdon palkkoja, vakuutuksia, tietotekniikka- ja energiamaksuja sekä avustavia töitä kuten talvilisätyöt ja siivous. 4.1 Työmaasuunnitelmat Työmaan käyttö- ja yhteiskustannukset määräytyvät isolta osin työmaata varten tehtävien työmaasuunnitelmien perusteella. Työmaasuunnitelmien teko alkaa jo ennen rakentamisen aloittamista ja on luonteeltaan jatkuvaa koko työmaan ajan. Suunnittelusta vastaa päätoteuttaja yksin tai aliurakoitsijan kanssa yhteistyössä tilaajalta saamiensa lähtötietojen ja vaatimusten perusteella. Työmaasuunnitelmista ensimmäisenä tehdään aluesuunnitelma. Aluesuunnitelmassa määritetään mm. rakennusalue ja sen aitaus, työmaatiet ja portit, kaivuu- ja täyttömaiden paikat, työmaan järjestyksen ja siisteyden hallintaan liittyvät rakenteet ja laitteet, elementtiasennukseen liittyvät varastointi- ja nostopaikat sekä nostosäteet sekä työmaa- ja varastotilat. Aluesuunnitelmaa on päivitettävä työmaan edistymisen mukaan. Aluesuunnitelman, arkkitehti- ja rakennesuunnittelun perusteella voidaan luoda tarkempia työmaasuunnitelmia työmaan tarpeiden mukaan. Tällaisia suunnitelmia ovat mm. sähköistyssuunnitelma, putoamissuojaussuunnitelma, kosteuden-
20 17 hallintasuunnitelma sekä puhtauden- ja pölynhallintasuunnitelma. Lisäksi massiivisissa kohteissa laaditaan tarkka logistiikkasuunnitelma, jonka suunnittelusta ja toteutuksesta vastaa usein työmaan logistiikkaan erikoistunut aliurakoitsija. Massiivisessa kohteessa usein myös mm. sähköistys- lämmitys- sekä siivous- ja järjestyssuunnittelusta sekä toteutuksesta vastaa siihen erikoistunut yritys. (Valtioneuvoston asetus rakennustyön turvallisuudesta. 205/2009.) 4.2 Talo-80 nimikkeistö 1980-luvulla kehitetty Talo-80 nimikkeistö kuvaa edelleen kattavasti rakennushankkeen eri osia. Yritykset ovat vuosien saatossa kehittäneet itselleen omat litterointiohjeet Talo-80 nimikkeistön pohjalta. Nämä ohjeet poikkeavat yritysten välillä yleisesti vain vähän. Talo 80 nimikkeistö on käytössä kymmenen rakentamisosa pääryhmää. Rakentamisosa pääryhmät kertovat mitä kohteen osaa rakennetaan. 0 Rakennuttajan kustannukset 1 Maa- ja pohjarakennus 2 Perustukset ja ulkopuoliset rakenteet 3 Runko- ja vesikattorakenteet 4 Täydentävät rakenteet 5 Pintarakenteet 6 Kalusteet, varusteet ja laitteet 7 Konetekniset työt 8 Työmaan käyttökustannukset 9 Työmaan yhteiskustannukset (Talo -80 Yleisseloste s.12.) Lisäksi Talo 80 nimikkeistöön on nimetty yhdeksän rakentamisosia tarkentavaa suoritusosaa. Suoritusosat kertovat miten jokin rakennetaan. Yhdistämällä rakentamisosan ja suoritusosan saadaan muodostettua valmis littera, esimerkiksi yhdistämällä 3 Runko- ja vesikattorakenteet ja 5 Elemenettityöt saadaan littera 3050 Elementtiasennus. 1 Muottityö 2 Raudoitus ja betonointityö 3 Metallityö ja peltityö 4 Muuraus, rappaus ja laatoitus 5 Elementtityö

21 18 6 Puutyö ja levytyö 7 Lämpöeristys ja ääneneristys 8 Vedeneristys ja kosteydeneristys 9 Muut työt (Talo-80 Yleisseloste s.14.) Pääryhmä 8 eli työmaan käyttökustannukset on määritelty litteroille TALO-80 mukaan seuraavasti: 81 Työaikaiset rakenteet 82 Työaikaiset asennukset 83 Työmaan koneet ja laitteet 84 Työkoneet, työkalut ja välineet 85 Työmaan käyttötarvikkeet 86 Työmaan käyttöaineet ja energia 87 Työmaakuljetukset (Talo-80 Määrälaskenta s ) Pääryhmä 9 eli työmaan yhteiskustannukset on määritelty litteroille TALO-80 mukaan seuraavasti: 91 Työmaan hallinto 92 Avustavat rakennustyöt 94 Talvilisätyöt 95 Urakkahinnan muutokset 96 Sopimuspohjaiset erityiskulut 97 Työntekijöiden palkanlisät 98 Työntekijöoden sosiaalikulut (Talo-80 Määrälaskenta s ) 4.3 Talo 2000 nimikkeistö Talo 2000 nimikkeistöön kuuluvat hankenimikkeistö, rakennustuotenimikkeistö ja tuotantonimikkeistö. Hankenimikkeistö antaa kokonaiskuvan koko rakennushankkeesta. Hankenimikkeistö on jaettu kuuteen osaan: Rakennusosat Tekniikkaosat Hanketehtävät Kiinteistötehtävät Käyttäjätehtävät Hankevaraukset
22 19 Työmaan käyttö- ja yhteiskustannuksia vastaavat alaotsikot löytyvät hanketehtävät otsikon alta. Hanketehtävät on jaettu neljään osaan: Hankkeen johtotehtävät, Suunnittelutehtävät, Rakentamisen johtotehtävät ja Työmaatehtävät. Näistä Rakentamisen johtotehtävät ja Työmaatehtävät käsittelevät työmaan käyttö- ja yhteiskustannuksia. Rakentamisen johtotehtävät on jaettu seuraaviin osiin 331 Rakentamisen yleisjohto ja hallinto 3311 Työmaan yleisjohto 3312 Laskentatehtävät 3313 Hankintatehtävät 3314 Yritystehtävät 3315 Muut rakentamisen yleisjohto- ja hallintotehtävät 332 Työmaan johtotehtävät 3321 Vastaava työnjohto 3322 Työnsuunnittelu ja ohjaus 3323 Työmaan työturvallisuus 3324 Rakennustyön työnjohto ja valvonta Työmaatehtävät on jaettu seuraaviin osiin 341 Työmaapalvelut 3411 Työmaarakennukset 3412 Työmaa-alue 3413 Avustavat rakennustyöt 3414 Käyttöaineet ja energia 3415 Työmaan lämmitys ja kuivaus 3416 Työmaan puhtaanapito ja suojaus 3417 Työmaan vartiointi 3418 Muut työmaan palvelut 342 Työmaakalusto 3421 Nostot ja siirrot 3422 Telineet 3423 Työmaakuljetukset 3424 Muu työmaan kalusto Talo-80 -nimikkeistön mukainen käyttö- ja yhteiskustannusten ryhmittely eroaa hiukan Talo nimikkeistön ryhmittelystä. Talo-80 mukaiset käyttökustannukset ja Talo 2000 mukaiset Työmaatehtävät vastaavat kuitenkin hyvin paljon toisiaan, samoin myös Talo-80 mukaiset yhteiskustannukset ja Talo 2000 mukaiset Rakentamisen johtotehtävät ovat hyvin samankaltaiset. Suurimmat poikkeavuudet löytyvät Rakentamisen johtotehtävistä. Talo nimikkeistön mukaan mm. siivous ja talvili-
23 20 sätyöt on siirretty Työmaatehtäviin ja mm. työmaan yleisjohto, laskenta ja hankinta on sisällytetty Rakentamisen johtotehtäviin. Lisäksi litteroiden numerot eroavat Talo- 80 ja Talo 2000 nimikkeistöjen välillä täysin. Talo-80 nimikkeistöön perustuvia järjestelmiä käyttävissä yrityksissä puhutaan yleisesti 89-litteroista puhuttaessa käyttöja yhteiskustannuksista, tämä itsessään hidastaa Talo 2000 nimikkeistön mukaisiin järjestelmiin siirtymistä. (Talo nimikkeistö Yleisseloste ) 4.4 SRV nimikkeistö Yrityksen nimikkeistö perustuu erittäin vahvasti Talo-80 nimikkeistöön. Rakentamisosa pääryhmät ovat identtiset Talo-80 nimikkeistön ja SRV:n nimikkeistön välillä. Näiden pääryhmien sisälle muodostuvat litterat vaihtelevat jonkin verran, kuitenkin hyvin vähän Talo-80 nimikkeistöstä. Yrityksen käyttö- ja yhteiskustannusten litterat sekä rakentamisosa pääryhmät 0-7 ovat tämän työn liitteenä.
24 21 5 Tutkimus 5.1 Haastattelut Tutkimus toteutetaan haastattelemalla tutkittavan rakennushankkeen työmaapäällikköä, joka on laatinut budjetin käyttö- ja yhteiskustannusten osalta sekä valvoo kustannuksien kertymistä rakennusaikana ja rakennushankkeen tuotantovastaavaa, joka vastaa näiden tuotannosta. Haastattelujen käyttöön päädyttiin yrityksen kanssa yhteistyössä, koska työmaan johdolla oli jo ennestään tiedossa litteroita, joita olisi hyvä sisällyttää tutkimukseen. Lisäksi työmaan kustannusvalvonta tiedot eivät olleet vielä sillä tarkkuudella, että niistä olisi voinut luotettavasti päätellä tarkasteltavia litteroita. Haastattelujen rakenne ja tulokset pintapuolisesti käydään läpi tässä luvussa, tarkemmat haastattelujen tulokset käydään läpi littera kohtaisesti. Ensimmäinen haastattelu toteutettiin työmaapäällikölle. Haastattelu oli luonteeltaan enemmänkin avoin keskustelu, jonka tarkoituksena oli löytää litterat, joita aletaan tutkimaan tarkemmin. Toinen haastattelu toteutettiin tuotantovastaavalle. Haastattelun tarkoituksena oli etsiä syitä tutkittavien litteroiden kustannuksille. Luonteeltaan haastattelu oli melko avoin, jotta haastattelu tuottaisi haastattelijalle mahdollisimman paljon tietoa tutkittavista litteroista. Haastattelusta saatiin lähtötietoja syiden tutkimiseen. Toisen haastattelun jälkeen käytiin läpi tutkittaviin litteroihin liittyvää aineistoa, mm. tarjouspyyntöjä ja urakkasopimuksia, työmaasuunnitelmia sekä tarjousvertailuja. Näidenkin aineistojen tuloksia käydään läpi litterakohtaisesti. Kolmas haastattelu toteutettiin uudestaan tuotantovastaavalle. Haastattelun tarkoituksena oli päästä syvemmälle syiden syntyyn. Tyypillisiä kysymyksiä oli miksi on jouduttu muuttamaan?. Lisäksi pyrittiin selvittämään missä kohdin ja miten tilanteeseen olisi voitu reagoida ja miten nämä toimenpiteet olisivat muuttaneet tilannetta. Kolmannen haastattelun perään toteutettiin neljäs haastattelu vuorostaan työmaapäällikölle. Haastattelu oli samankaltainen ja siinä selvitettiin vastauksia samoihin kysymyksiin kuin tuotantovastaavalle toteutetussa haastattelussa.
25 Tutkittavat litterat Tutkittaviksi litteroiksi muodostuivat: 8180 Telineet ja kelkat 8220 Työmaasähköistys 8320 Ajoneuvonosturit 9210 Mittaus 9440 Runkorakenteiden lämmitys Telineet ja kelkat Telineiden ja kelkkojen kustannukset koostuvat työmaalla rakennettavista kiinteistä telineistä (pienet pyörillä liikkuvat alumiinitelineet kuuluvat aliurakoitsijoille), näiden telineiden vuokra-, kasaus- ja purkukustannuksista sekä mastolavoista ja kelkoista. Tässä kohteessa suurin syy vaihteluun budjetin ja toteuman välillä syntyy kuilujen sisään rakennettavista telineistä. Tutkimuksen kohteessa kuilut oli tarkoitus toteuttaa paikallavalutöinä ylös asti. Tätä on kuitenkin muutettu hankekehitysvaiheessa kun on etsitty kohteita, joissa on ollut mahdollista säästää. Kuilujen toteutustavaksi on tullut paikallavalutöiden ja elementtiasennuksen yhdistelmä. Kuilut aloitetaan paikallavalutöinä, loppuun ne tehdään kuitenkin elementtiasennuksena. Tästä johtuen kuilujen sisään on rakennettava telineet, jotta elementtien saumaukset ja etuputsityöt voidaan toteuttaa. Jos työ oltaisiin toteutettu kokonaisuudessa paikallavalutöinä olisi työhön riittänyt kuilun kohotessa nousevat paikallavalutelineet ja -tasot. Kustannusten kohdalla nämä muutokset ovat aiheuttaneet sen, että paikallavalutöiden kustannukset ovat pienentyneet, mutta elementtien ja elementtiasennustöiden kustannukset ovat suurentuneet. Näiden kustannuspaikkojen välillä kuluja on siirretty, mutta aiheutuneita välillisiä kustannuksia, tässä tapauksessa telineitä, ei ole osattu oikeassa määrin siirtää.
26 23 Kuva 1. Hissikuiluun asennettu teline. Vasemmalla nähtävissä elementtiseinään tehtyä saumaustyötä. Kuilun pohja ei aivan näy Työmaasähköistys Työmaasähköistyksen kustannukset muodostuvat työmaalle vuokrattavista sähkökaapeleista ja -keskuksista. Työmaan valaistus ja tarvittavat työmaamuuntamot on laskettu omille litteroilleen ja niitä ei käsitellä työmaasähköistyksessä. Tässä kohteessa työmaan sähköistys on toteutettu kiintein kaapelein työmaan massiivisuudesta ja kestosta johtuen. Työmaalle on asennettu maakaapeleita sekä rakennuksen sisälle lopullisten kaapeleiden kaltaisia kaapeleita, jotka jäävät rakenteiden alle kohteen valmistuessa. Näin on saatu pienennettyä kustannuksia kaapeleiden osalta. Kaapeleiden päihin on asennettu perinteisiä työmaakeskuksia. Pienimmät keskukset ovat kuitenkin tavanomaisesta poiketen 63A-keskusia, perinteisiä 32A ja 16A keskuksia on asennettu vain yksittäisiä väliaikaisesti. Nämä pienimmät keskukset ovat muissa tapauksissa aliurakoitsijoiden hankintoja. Pääurakoitsijan asentamat keskukset on vuokrattu vuokrakaluston toimittajalta erikseen sovitulla kertahinnalla eivätkä ne noudata perinteistä kuukausivuokraperiaatetta. Myös tällä tavoin on pystytty pienentämään kustannuksia. Työmaansähköistyksen kustannusten tavoitearvio on laadittu tarjouslaskentavaiheessa. Tämä arvio on tehty yhteystyössä vuokrakalustotoimittajan kanssa. Toimitta-
27 24 ja on laatinut suunnitelman, jossa on arvioitu tarvittava kalusto. Budjetin ja toteutuvien kustannusten vaihtelu juontaa juurensa tähän suunnitelmaan. Toteutusvaiheessa suunnitelmaa on jouduttu muuttamaan ja tästä on koitunut lisäkustannuksia. Lisäkustannuksia on koitunut myös sähkökaapeleiden yleisestä hinnan noususta, jota ei ole osattu ottaa huomioon tarjouslaskentavaiheessa. Kaapeleiden yllättävään hinnan nousuun on tulevaisuudessakin vaikea varautua. Liiallisten varmuuskertoimien lisääminen voi vaikeuttaa tarjousten läpimenemistä ja ei siten ole edullista yritykselle. Budjettia laatiessa tarkempien suunnitelmien saaminen vähentäisi vaihtelua budjetin ja toteutuneiden kustannusten välillä. Vuokrakaluston toimittajilta tarkkojen suunnitelmien saaminen aikaisessa vaiheessa voi kuitenkin olla hankalaa, koska kohteen suunnittelu valmistuu vasta kohteen rakentamisen aikana ja hankekehitysvaiheessa voi tulla vielä isojakin suunnitelmamuutoksia. Lisäksi tarjouslaskentavaiheessa pyydettävät suunnitelmat eivät vielä välttämättä johda urakkasopimukseen ja tästä syystä vuokrakalustontoimittajien ei ole kustannustehokasta käyttää aikaa täysin valmiiden suunnitelmien tekoon. Kuva 2. Työmaansähköistys. Vasemmassa yläreunassa nähtävissä keskuksen syöttökaapeli, joka kulkee elementtiseinän sisällä sille varatulla reitillä.
28 Ajoneuvonosturit Ajoneuvonostureiden kustannukset muodostuvat ajoneuvonostureiden vuokrista sekä kuljettajien palkoista. Tässä kohteessa suuri osa ajoneuvonostureiden kustannuksista muodostuu elementtiasennus- ja paikallavalutöiden aputöistä. Nämä aputyöt ovat myös suurin syy budjetin ja toteutuneiden kustannusten vaihtelulle. Ajoneuvonostureilla tehtävät elementtiasennuksen aputyöt ovat lisääntyneet hankekehitysvaiheessa tehtyjen suunnitelma muutosten takia. Kohteen julkisivu oli tarkoitus ensimmäisten suunnitelmien perusteella tehdä sydänkäyrällä kuvioidulla pelillä, jonka takana piti olla normaali harmaa betonielementti. Tästä peltijulkisivusta on kuitenkin kustannusten pienentämiseksi luovuttu ja vaihdettu harmaat betonielementit mustiin elementteihin. Nämä mustat elementit ovat arkkitehtisuunnitelmista johtuen osin kääntökiviä. Kääntökivillä tarkoitetaan betonielementtejä, jotka ovat niin korkeita ettei niitä voida tuoda työmaalle pystyssä johtuen muun muassa teillä olevien alikulkujen mataluudesta. Nämä kääntökivet joudutaan kääntämään työmaalla ajoneuvonostureilla ennen kuin ne voidaan nostaa paikoilleen torninostureilla. Paikallavalutöiden aputöihin tarvittavat ajoneuvonosturit eivät ole tulleet yllätyksenä eikä niiden lisääntyminen ole johtunut suunnitelmien muutoksista. Lisäkustannukset ovat muodostuneet, koska aliurakoitsijat eivät ole tuoneet omia ajoneuvonostureitaan työmaalle. Tarjouspyynnöissä aliurakoitsijoilta on pyydetty tarjouksia, jotka sisältävät oman nostokaluston. Aliurakoitsijat ovat kuitenkin antaneet tarjouksia, joissa ei ole otettu huomioon tarvittavia nostureita. Tällaisiakin tarjouksia on hyväksytty ja päädytty tekemään sopimus aliurakoitsijan kanssa, joka ei ole omassa tarjouksessaan huomioinut nostokalustoa. Nämä tarjoukset ovat muilta osin olleet edullisimmat yritykselle ja sen takia on päädytty tekemään sopimus aliurakoitsijan kanssa. Julkisivulle tulleiden muutosten perusteella budjettia on muokattu elementtiasennuksen ja julkisivupeltien osalta. Kääntökivien laajuutta ei kuitenkaan ole osattu arvioida oikein, joten ajoneuvonostureille lisääntyneitä kustannuksia ei ole osattu lisätä budjettiin oikeissa määrin. Paikallavalutöiden osalta lisääntyneiden ajoneuvonosturikulujen haasteet ovat samankaltaisia. Hyväksyttäessä aliurakkatarjouksia, joissa ei
29 ollut otettu huomioon nostokalustoa, olisi pitänyt lisätä ajoneuvonostureiden budjettia siltä osin kun sen oli arvioitu tuovan kuluja Mittaus Mittauskustannuksien muodostuminen eroaa muista tutkimuksen litteroista merkittävästi. Muiden tutkittavien litteroiden kustannuksien muodostuessa kaluston vuokraamisesta tai ostamisesta ja sen kasaukseen sekä purkuun käytettävistä työtunneista, koostuvat mittauskustannukset lähes täysin työtunneista. Tarvittava mittauskalusto sisältyy ennalta sovittuihin tuntihintoihin. Vaihtelu budjetin ja toteutuneiden kustannusten välillä muodostuu siis lisääntyneistä työtunneista. Lisääntyneet työtunnit johtuvat aliurakkasopimusten sopimusteknisistä asioista. Yrityksellä on tapana, että aliurakoitsijat saavat pääurakoitsijalta nurkkapisteet, lähtökoron ja moduulilinjat. Näiden annettujen lähtötietojen perusteella urakoitsijoiden pitäisi selvitä urakastaan omilla mittauksilla. Todellisuudessa pääurakoitsijan mittausurakoitsija on kuitenkin mitannut aliurakoitsijoillekin sopimusten mukaan kuuluvia mittauksia, jotta on voitu varmistua siitä, että mittauksessa ei tapahdu virheitä. Mittausvirheet varsinkin perustusten, tukimuurien ja muiden paikallavalutöiden tai näissä olevien peruspulttien yms. tartuntojen osalta voisivat aiheuttaa suuria haasteita aikataulullisesti ja/tai kustannuksellisesti. Aliurakoitsijoiden vastuiden väheneminen mittauksen osalta ei kuitenkaan realisoidu aliurakkasopimuksessa sovittuun hintaan siinä määrin kun mittaukset tuovat lisäkuluja pääurakoitsijalle. Tähän syynä on aliurakoitsijoilla oleva selvä etu neuvotellessa mittauskustannusten vähentämisestä aliurakkasummasta töiden ollessa jo käynnissä. Tavanomaisessa kohteessa yrityksen aliurakkasopimuksissa oleva mittausperiaate on todennuttu toimivaksi. Näin massiivisessa kohteessa voitaisiin kuitenkin jo tarjouspyynnöissä muuttaa periaatetta siten, että suurimman osan mittauksista tekisi pääurakoitsijan palkkaama mittausurakoitsija. Pieniä urakoita voitaisiin edelleen jättää tämän periaatteen ulkopuolelle, mutta pääperiaatteena voitaisiin pitää mittauksien kuulumista pääurakoitsijalle.
30 Runkorakenteiden lämmitys Kohteen massiivisuuteen liittyvä pitkä rakennusaika vaikeuttaa huomattavasti rakentamisen aikaisten lämmityskustannusten arviointia. Kohteen sisävalmistusvaihe ajoittuu kolmelle talvelle ja näiden talvien olosuhteita on mahdotonta ennustaa. Kolmesta ankarasta talvesta suurimmat kustannukset tulisivat kuitenkin lämmitysenergialitteroille; 8610 Sähkönkulutus, 8640 Poltto- ja voiteluaineet ja 8650 Kaukolämmön kulutus, mutta myös runkorakenteiden lämmitys litteralle aiheutuisi todennäköisesti lisää kustannuksia lisääntyvistä lämmittimistä. Kohteen runkorakenteiden lämmitys toteutetaan öljy- ja kaasulämmittimillä sekä kaukolämpölämmittimillä, jotka tulevat olemaan rungon pääasiallinen lämmitysmuoto. Myös joitain yksittäisiä sähkölämmittimiä tullaan käyttämään paikalliseen lämmittämiseen ja kuivattamiseen. Lämmittämiseen on tähän asti käytetty öljy lämmitystä, josta ollaan siirtymässä osittain kaasulämmitykseen. Kaukolämpölämmitys tullaan ottamaan käyttöön myöhemmin. Tätä varten kohteeseen on rakennettava oma rakennusaikainen kaukolämpöliittymä, tämä on kuitenkin otettu huomioon jo budjetissa. Kustannusten vaihtelu budjetin ja toteutuvan välillä tulee muodostumaan juuri kaukolämpölämmittimistä. Budjettia tehdessä on tehty väärä oletus, että kohteen omaa järjestelmää saisi käyttää myös väliaikasilla lämmönvaihtimilla, rakennuttajan ohjeet kuitenkin kieltävät tämän. Väärä oletus pohjautuu kokemuksiin muista kohteista, joissa tämä on ollut sallittua. Tämä rakennuttajan antama kielto ei vielä pelkästään aiheuta kustannuksia lämmityksen. Tämä kielto yhdistettynä siihen, että kohteen lopulliset lämmönvaihtimet sijaitsevat lohkossa, joka rakennetaan viimeisten joukossa, on muita lohkoja lämmitettävä erillisillä vuokrakalustotoimittajan toimittamilla lämmittimillä. Lohkon, jossa lopulliset lämmönvaihtimet sijaitsevat, rakentaminen aikaisemmin ei ole mahdollista rungon yhteensovittamisen ja aikataulun vuoksi. Väärän oletuksen aiheuttamiin haasteisiin on ollut vaikea varautua, koska varsinkin tarjouslaskennassa tehtävät arviot käyttö- ja yhteiskustannusten osalta perustuvat pitkälti kokemuksen, pinta-alan/kuutioiden ja rakentamisajan perusteella tehtäviin arvioihin. Hankekehitysvaiheessakin voi olla vaikeaa muuttaa kohteen suunnitelmia näin suurelta määrin. Tässä kohteessa on kuitenkin yritetty neuvottelujen avulla
31 muuttaa rakennuttajan kantaa väliaikaisten lämmönvaihtimien ja rakennusten lopullisten järjestelmien käytön suhteen. 28
32 29 6 Yhteenveto Tutkimuksen tuloksissa toistuu kolme teemaa. Vaihtelu toteutuvan ja arvioitujen kustannusten välillä johtuu pitkältä hankekehitysvaiheessa tehdyistä muutoksista tai aliurakkasopimusten sopimusteknisistä/sopimuksessa sovittavista asioista tai suuren vuokrakalusto kokonaisuuden arvioinnin vaikeudesta. Näistä helpointa on puuttua sopimusasioihin. Sopimusasiat yhdistyvät vahvasti myös kohteen massiivisuuteen. Tavanomaissa kohteissa samankaltaisia ongelmia tässä laajuudessa harvoin ilmenee. Täydellisen ohjeen luominen tarjouspyyntöjen ja sopimusten laatimiseen ei kuitenkaan ole mahdollista. Aliurakoitsijoiden kanssa tehtävissä sopimuksissa ei kuitenkaan pääroolissa ole välillisistä kuluista muodostuvat käyttö- ja yhteiskustannukset. Vaikkei sopimuksia näiden kustannusten perusteella tulekkaan tehdä olisi nekin otettava huomioon samalla tarkkuudella kuin muut sovittavat kustannukset. Mittausten yhteydessä voitaisiin kuitenkin siirtyä periaatteeseen, jossa mittaus jäisi pääosin pääurakoitsijan vastuulle jo tarjouspyyntövaiheessa. Tällä tavoin kustannukset saataisiin jo aikasemmassa vaiheessa tarkemmin määriteltyä. Riskinä tässä kuitenkin piilee se, että mittauksen laajuus kasvaa valtavaksi ja näin ollen kustannusten laskenta vaikeutuu. Hankekehityssvaiheessa tilaajan kanssa yhteistyössä tehdyillä muutoksilla on haettu kustannusten alentamista. Suunnitelmia muuttamalla ollaan saatukkin alennettua kustannuksia tietyiltä osin, mutta ne ovat myös aiheuttaneet lisäkustannuksia. Näiden lisääntyneiden kustannusten päivittäminen päivitettyyn budjettiin pitäisikin tehdä samalla kun päivitetään budjetti. Tässä ongelmaksi voi kuitenkin muodostua suunnitelmien valmistuminen. Rakentamisen kustannukset voidaan laskea melko tarkasti jo kun tiedossa on pelkkä periaate, mutta välillisten kustannusten muodostuminen vaatii usein tarkemmat suunnitelmat. Näin ollen rakentamisen kustannukset voidaan päivittää ennen kuin esim. ajoneuvonostureiden kustannukset. Hankekehitysvaiheessa oleva paine kustannusten ja rakentamisen aloittamisen kanssa vaikuttaa myös näiden välillisten kustannusten tarkkaan päätymiseen lopulliseen budjettiin. Massiivisten vuokrakalustokokonaisuuksien arviointi on parasta toteuttaa vuokrakalustotoimittajan kanssa. Heillä on tarkin ja ajantasaisin tieto kalustosta sekä
33 30 eniten kokemuksia suunnitelmien laadinnasta. Tätä ammattitaitoa on tärkeää käyttää hyväkseen. Ongelmaksi muodostuu kuitenkin se ettei aikaisessa vaiheessa ole mahdollista saada tarkkoja suunnitelmia vuokrakalustosta. Tähän vaikuttavat kohteen sunnitteluaikataulu ja se, että ensimmäisiä suunnitelmia pyydetään jo kohteen tarjouslaskentavaiheessa. Vaikka vuokrakaluston toimittajat usein tarjouslaskentavaiheessa toimivatkin yhteistyössä useiden ellei jopa kaikkien tarjouslaskentaa tekevien pääurakoitsija ehdokkaiden kanssa, on tarkkojen sunnitelmien saaminen tarjouslaskentavaiheessa käytännössä mahdotonta. Tarkka tarve massiivisille vuokrakalustokokonaisuuksille saadaan vasta rakentamisen aikana ja täten lopulliset suunnitelmat vuokrakalustosta voivat vaihdella melko paljonkin tarjousvaiheen suunnitelmista. Vaihtelua voi kuitenkin olla molempiin suuntiin eli kustannukset voivat myös laskea. Mahdollisia säästöjä voidaan kuitenkin löytää vielä lopullisista kalustosuunnitelmistakin. Kaiken kaikkiaan massiivisten vuokrakalusto kokonaisuuksien kustannusten arviointi on erittäin hankalaa ja avainasemaan nousee kokemusten tuoma ammattitaito.
34 31 7 Pohdinta Työn tavoitteena oli tuoda esille huomioitavia asioita massiivisen projektin käyttö- ja yhteiskustannuksista. Vaikka tutkittavia litteroita olikin vain viisi, yhteenvedossa esitetettyjä yleistettyjä tuloksia voidaan soveltaa koko käyttö- ja yhteiskustannuksiin. Käyttö- ja yhteiskustannuksia on tutkittu paljon tavanomaisissa kohteissa, mutta näin massiivisen kohteen haasteita on tutkittu vain vähän. Tavainomaisten kohteiden laskennassa voidaan usein käyttää apuna jälkilaskentatietoja useista samankaltaisista kohteista, massiivisten kohteiden osalta tätä jälkilaskentatietoa on vähemmän ja massiiviset kohteet eroavat toisistaan yleisesti enemmän kuin tavainomaiset kohteet. Yrityksen kokemuksia samankaltaisten massiivisten julkisten kohteiden rakentajana on kuitenkin pystytty hyödyntämään tässä kohteessa. Urakkamuodon ollessa projektinjohtourakka pääurakoitsija pääsee vaikuttamaan syntyviin kustannuksiin enemmän suunnittelunohjauksen kautta. Tämä aiheuttaa kuitenkin kustannusten siirtymistä litteroiden välillä kuten yhteenvedossa on käyty läpi. Haastattelujen perusteella saatuja tuloksia voidaan pitää luotettavana tietona tutkimuksen suoritus hetkellä. Kuitenkin, koska jälkilaskentatietoa ei vielä ole olisi mielenkiintoista nähdä miten muutaman vuoden päästä valmistuvat jälkilaskentatiedot vastaavat tässä työssä esitettyjä tuloksia. Samalla pitäisi kuitenkin tarkastella miten tässä työssä esitetyt tulokset ovat vaikuttaneet budjettiin rakentamisen aikana. Tässä työssä esitetyt rakentamisen aikana havaitut syyt on kuitenkin hyvä kirjata ylös tässä vaiheessa, koska jälkilaskentavaiheessa näitä syitä voi olla vaikea muistaa tarkasti ja täten tarkkaa analyysiä voi olla haasteellista tehdä. Yhteenvedossa läpikäytyjen teemojen huomioon ottaminen projektin oikeissa vaiheissa onkin tämän työn parasta antia.
35 32 Lähteet Enkovaara, E., Haveri, H., Jeskanen, P Rakennushankkeen kustannushallinta. Helsinki: Rakennustieto Oy. Hankeen johtamisen ja rakennuttamisen tehtäväluettelo HJR12. RT Maaliskuu Viitattu pdf.0.0.5gunJ4yOi%3A%2447%24handlers%2447%24net%2447%24statistics%2495 %24download%2495%24pdf%2446%24stato.5gv06pzjY%3AC /11107.pdf. Helin, E Käyttö- ja yhteiskustannus-seurannan kehittäminen : resurssien tarvelaskenta pistetaloissa. Opinnäytetyö. Turun ammattikorkeakoulu, rakennustekniikka, tuotannonohjaaminen. Kruus, M., Kiiras, J., Seppälä, R., Kemppainen, S., Karppinen, A., Korpela, K. Projektinjohtourakan sopimusmalli. N.d. Viitattu Lindholm, M Kustannushallinta rakennushankkeessa. Helsinki: Suomen Rakennusmedia Oy. Projektinjohtourakan tehtäväluettelo. RT Lokakuu Viitattu pdf.0.0.5gunJ4yOi%3A%2447%24handlers%2447%24net%2447%24statistics%2495 %24download%2495%24pdf%2446%24stato.5gv06pzjY%3AC /10907.pdf. Projektinjohtourakkasopimuksen laatinen, talonrakennustyö. RT Lokakuu Viitattu pdf.0.0.5gunJ4yOi%3A%2447%24handlers%2447%24net%2447%24statistics%2495 %24download%2495%24pdf%2446%24stato.5gv06pzjY%3AC /10906.pdf SRV yhtiönä, Historia. N.d. Viitattu Talo nimikkeistö Yleisseloste, 2008, Helsinki. Rakennustieto Oy. TALO-80. Määrälaskenohje Talo-80 nimikkeistöjärjestelmän mukaan Helsinki. Rakentajain Kustannus Oy. TALO-80. Yleisseloste Talo-80 nimikkeistöjärjestelmän mukaan Helsinki. 3.painos. Rakentajain Kustannus Oy. Talonrakennushankkeen kulku, Kustannusten muodostuminen ja ohjaus, RT Kesäkuu Viitattu pdf.0.0.5gunJ4yOi%3A%2447%24handlers%2447%24net%2447%24statistics%2495 %24download%2495%24pdf%2446%24stato.5gv06pzjY%3AC /11226.pdf. Talonrakennushankkeen kulku, Toteutusmuodot, RT Kesäkuu Viitattu
URAKKAMUODOT JA VALVONTA
URAKKAMUODOT JA VALVONTA Valvojakurssi Hannu Äystö Hankkeen toteutusmuoto 2 Toteutusmuodolla tarkoitetaan hankkeen toteutustapaa Rakennuttamis-, suunnittelu- ja rakentamispalveluiden hankintatapa Tilaaja
Sisällysluettelo. Esipuhe 3
4 Sisällysluettelo Esipuhe 3 OSA 1 Projektinjohtorakentamisen ominaisuudet 9 1 Johdanto 9 1.1 Kirjan tarve 9 1.2 Kirjan käsitteistö 10 Projektinjohtorakentamisen käsitteet 10 Suunnitelmat 11 Hankinnat
Uudet tehtäväluettelot ja KSE13 -koulutus
Uudet tehtäväluettelot ja KSE13 -koulutus HJR12, Hankkeen johtaminen ja rakennuttaminen & valvonta 12.2.2014 Tu o m m e t i l a l l e r a t k a i s u t Tilaajan eli rakennushankkeeseen ryhtyvän lakisääteisiä
RIL RR-tekniikkaryhmän iltapäiväseminaari Ennen rakennushankkeella oli selkeä tilaajaosapuoli. Kehittäjä=omistaja= käyttäjä
Suunnitteluttaminen 17.9.2014 RIL RR-tekniikkaryhmän iltapäiväseminaari 17.9.2014 Indepro Oy/ Toimitusjohtaja, tekniikan tohtori Matti Kruus Matti Kruus Miksi suunnitteluttaminen on niin haastavaa? (nykyisin?)
Suunnittelun tarjouspyyntö
Suunnittelun tarjouspyyntö 12.2.2014 Indepro Oy/ Toimitusjohtaja, tekniikan tohtori Matti Kruus Matti Kruus Esityksen sisältö Hankkeen vaiheet ja hankkeen ositus Tehtäväluetteloiden käytön haasteet Suunnittelun
Taloyhtiön korjaustarpeisiin 2000-luvun ratkaisut
Rakennuttamisen Rakentaminen ammattilainen ammattina avuksesi! Uudenmaan Projektinjohtopalvelun kuvaus Taloyhtiön korjaustarpeisiin 2000-luvun ratkaisut Tekniikantie 12 Vaihde 020 779 0010 myynti@upj.fi
Rakennushankkeen osapuolet: vastuut ja velvoitteet
Rakennushankkeen osapuolet: vastuut ja velvoitteet MRL MRA RakMk LAKI ASETUS MÄÄRÄYS OHJE SELOSTUS 1.1.2000 MRL & MRA 1.5.2000 RakMk A1 2000 Rakennustyön valvonta, määräykset ja ohjeet 1.5.2000 RakMk A4
Esittäjän esittely. Tämä ei ole opetusmateriaali, vaan Jussin näkemys lyhyellä kokemuksella ilman kyseisten urakkamuotojen koulutusta
Esittäjän esittely Tämä ei ole opetusmateriaali, vaan Jussin näkemys lyhyellä kokemuksella ilman kyseisten urakkamuotojen koulutusta Kantapään kautta onnistumiseen, kolmas kerta toden sanoo PJP ja PJU
Turvallisuusasiakirja. (VNa 205/2009)
Turvallisuusasiakirja (VNa 205/2009) Liikennevirasto Turvallisuusasiakirja, tie-, rata- ja vesiväylähankkeet, versio 20.8.2014 Seuraavia yhteystietoja käytetään vakavissa onnettomuustapauksissa: Yleinen
HANKINTAHINTA, KORJAUS - PÄÄRYHMITTÄIN
26.2.2015 Sivu 1/2 Lauri Laukkanen FCG Suunnittelu ja tekniikka Oy Hanke: 003 01/nykytila Karkkilan terveysasema Huhdintie 23-25 03600 Karkkila Vaihe: Paikkakunta: HANKINTAHINTA, KORJAUS - PÄÄRYHMITTÄIN
UUDET TAVAT RAKENNUTTAA
UUDET TAVAT RAKENNUTTAA Tavoite- ja kattohintaurakan sekä suunnittelua sisältävien urakoiden sudenkuopat Prof. Rakentamistalous JoKa-konsultit Oy jouko.kankainen@joka-konsultit.fi UUDET TAVAT RAKENNUTTAA
Tarveselvityksestä takuuaikaan
Korjausrakentaminen 2017- tapahtuma Tarveselvityksestä takuuaikaan 7.2.2017 Kari Uusikukka Sisällysluettelo 1. Tarveselvitys + esiselvitykset 2. Hankesuunnittelu 3. Toteutussuunnittelu 4. Rakentamisen
Allianssiurakoinnin mekanismien Ymmärtäminen vie aikaa
Allianssiurakoinnin mekanismien Ymmärtäminen vie aikaa KOKEMUKSIA ALLIANSSIHANKKEEN TOTEUTUKSISTA MEILLÄ JA MAAILMALLA Sakari Pesonen Fira Oy 4.2.2015 Allianssiurakka Ei vakioitua Mallia! Olemassa olevia
Kuvailulehti. Korkotuki, kannattavuus. Päivämäärä 03.08.2015. Tekijä(t) Rautiainen, Joonas. Julkaisun laji Opinnäytetyö. Julkaisun kieli Suomi
Kuvailulehti Tekijä(t) Rautiainen, Joonas Työn nimi Korkotuetun vuokratalon kannattavuus Ammattilaisten mietteitä Julkaisun laji Opinnäytetyö Sivumäärä 52 Päivämäärä 03.08.2015 Julkaisun kieli Suomi Verkkojulkaisulupa
Julkaisun laji Opinnäytetyö. Sivumäärä 43
OPINNÄYTETYÖN KUVAILULEHTI Tekijä(t) SUKUNIMI, Etunimi ISOVIITA, Ilari LEHTONEN, Joni PELTOKANGAS, Johanna Työn nimi Julkaisun laji Opinnäytetyö Sivumäärä 43 Luottamuksellisuus ( ) saakka Päivämäärä 12.08.2010
Taloteknisen suunnittelun tehtäväluettelo
Taloteknisen suunnittelun tehtäväluettelo HUS-suunnittelijaseminaari 18.9.2014 Kari Kaleva / Granlund Oy Esityksen sisältö Uudet suunnitteluvaiheet Taloteknisen tehtäväluettelon rakenne Avoimen rakentamisen
Komin ylikulkukäytävä, U-6514 Turvallisuusasiakirja
Turvallisuusasiakirja Pornaisissa 16.1.2015 Suunnitellut: Ins. (amk) Heikki Väisänen A-lk:n betonisiltojen korjaussuunnittelija Tarkastanut: Ins. Jesse Lindholm A-lk:n betonisiltojen korjaussuunnittelija
Soidinpuiston ykk, U-6553 Turvallisuusasiakirja
Turvallisuusasiakirja Pornaisissa 28.12.2014 Suunnitellut: Ins. (amk) Heikki Väisänen A-lk:n betonisiltojen korjaussuunnittelija Tarkastanut: Ins. Jyrki Hämäläinen A-lk:n betonisiltojen korjaussuunnittelija
Korjausrakentamisen uudet määräykset - rakennuttajakonsultin näkökulma
Korjausrakentamisen uudet määräykset - rakennuttajakonsultin näkökulma Oulu 14.11.2013 Ari-Matti Jänkälä Projektipalvelu Prodeco Oy www.prodeco.fi www.prodeco.fi Yritys Projektipalvelu Prodeco Oy on Pohjois-
URAKKAMUOTOKOULUTUS. Torstaina Kylpylähotelli Kunnonpaikka
URAKKAMUOTOKOULUTUS Torstaina 18.1.2017 Kylpylähotelli Kunnonpaikka Jaettu urakka 1. Kuvatkaa lyhyesti urakkamuotonne tyypilliset käyttökohteet ja -organisaatiot? 2. Kuvatkaa urakkamuotonne vahvuudet verrattuna
Monion lukio- ja kulttuuritalon elinkaarihanke
Monion lukio- ja kulttuuritalon elinkaarihanke Vertailulomake Tilaajan edustajan arviointi ehdokkaan aiemmin toteuttamasta rakennushankkeesta POSTIOSOITE: PL 60, 04301 TUUSULA; KÄYNTIOSOITE: HYRYLÄNTIE
KVR-URAKAN TURVALLISUUSASIAKIRJA
11.4.2014 Sivu 1/6 Tilaaja: Hämeen ammatillisen korkeakoulutuksen ky PL 230 13101 Hämeenlinna Hanke: Mustiala Uusi Navetta KVR-URAKAN TURVALLISUUSASIAKIRJA Hämeen ammatillisen korkeakoulutuksen ky PL 230,
PROJEKTINJOHTOPALVELUN TEHTÄVÄLUETTELO projektinjohtopalvelu, tehtäväluettelot, suunnittelun ohjaus, rakennuttaminen ja valvonta
Infra053-710098 Liite 5 RT 10-10846 LVI 03-10388 ohjetiedosto kesäkuu 2012 / tammikuu 2018 PROJEKTINJOHTOPALVELUN TEHTÄVÄLUETTELO projektinjohtopalvelu, tehtäväluettelot, suunnittelun ohjaus, rakennuttaminen
Turvallisuuskoordinaattorin tehtävään nimeäminen
Nimitys 1 (5) Eteläisen hankinta-alueen kunnossapidon laadunvalvontaurakka 2017-2020 Turvallisuuskoordinaattorin tehtävään nimeäminen ELY-keskus on rakennuttajan ominaisuudessa nimennyt
IPT-hanke: Kehitysvaihe -työpaja Työpaja 5: Kokoushotelli Gustavelund 26.-27.5.2015
Integroitujen projektitoimitusten kehittäminen johtavien tilaajien ryhmähankkeena (IPT-hanke) IPT-hanke: Kehitysvaihe -työpaja Työpaja 5: Kokoushotelli Gustavelund 26.-27.5.2015 IPT-hanke; kehitysvaihe-työpaja
KUSTANNUSSELVITYS. Active. Uudisrakennus SAAMELAISKULTTUURIKESKUS, INARI 01.12.2004. Active - kustannushallinta. Laajennustyöt 1 (5)
Active - kustannushallinta Tocoman Finland Oy Helsingin aluetoimisto Mäkelänkatu 52 A FIN-00510 HELSINKI Puh. +358 (0)20 7420 200 Fax. +358 (0)20 7420 249 www.tocoman.fi Active KUSTANNUSSELVITYS Laajennustyöt
Jokirannan koulu A-rakennus purku-urakka, Turvallisuusasiakirja, kokonaisurakka 1. YLEISTÄ Turvallisuusasiakirjan tarkoitus...
TURVALLISUUSASIAKIRJA 16.10.2018 Sivu 1/5 Tilaaja: Ylivieskan kaupunki Tekninen palvelukeskus Kyöstintie 4, 84100 Ylivieska Hanke: Jokirannan koulu A-rakennus purku-urakka Visalantie 5, 84100 Ylivieska
YHTEINEN KUNNALLISTEKNINEN TYÖMAA ENEMMÄN KUIN SOPIMUS
YHTEINEN KUNNALLISTEKNINEN TYÖMAA ENEMMÄN KUIN SOPIMUS VESIHUOLTO 2016 8.6.2016 HÄMEENLINNA 1 YHTEINEN TYÖMAA > Yhteisellä rakennustyömaalla tarkoitetaan työpaikkaa, jolla samanaikaisesti tai peräkkäin
KIHNIÖN YHTENÄISKOULUN VANHAN OSAN KATON KORJAUS TURVALLISUUSASIAKIRJA
KIHNIÖN YHTENÄISKOULUN VANHAN OSAN KATON KORJAUS TURVALLISUUSASIAKIRJA 22.2.2017 SUUNNITTELIJAT, ASIANTUNTIJAT 0 RAKENNUSKOHTEEN TIEDOT 0.1 Rakennuskohde ja -paikka Kihniön kunta, Kihniön yhtenäiskoulu
JUUAN POIKOLAN KOULUN JÄÄKIEKKOKAUKALON KATTAMINEN
JUUAN POIKOLAN KOULUN JÄÄKIEKKOKAUKALON KATTAMINEN Hankintasuunnitelma SISÄLLYSLUETTELO 1. JOHDANTO 2. RAKENNUTTAMINEN 3. SUUNNITTELU 4. TOTEUTUS 5. VIRANOMAISET 6. TOTEUTUSMUODON VALINTA 7. SUUNNITTELUMUODOT
Espoon Asunnot Oy / Espoonkruunu
Espoon Asunnot Oy / Espoonkruunu Espoon kaupungin 100 % omistama yhtiö Suomen toiseksi suurin kunnallinen vuokrataloyhtiö Kiinteistöjä 275 kpl Asuntoja 14.400 Asukkaita n. 32.000 Espoon Asunnot Oy / Espoonkruunu
8 JA 9 LITTERAN MÄÄRIT- TELY, SUUNNITTELU JA SEURANTA
OPINNÄYTETYÖ - AMMATTIKORKEAKOULUTUTKINTO TEKNIIKAN JA LIIKENTEEN ALA 8 JA 9 LITTERAN MÄÄRIT- TELY, SUUNNITTELU JA SEURANTA TE- KIJÄ/T: Aleksi Olli SAVONIA-AMMATTIKORKEAKOULU OPINNÄYTETYÖ Tiivistelmä Koulutusala
NAVETTARASTIT Kommentteja tuotantorakennusinvestointien suunnittelusta. Esa Heikkinen ProAgria Kainuu
NAVETTARASTIT 13.4.2018 Kommentteja tuotantorakennusinvestointien suunnittelusta Esa Heikkinen ProAgria Kainuu TUOTANTORAKENNUSINVESTOINNIN LÄHTÖKOHTA Tilan ja tuotanto-olosuhteiden kehittäminen siten,
TÖRNÄVÄNSAAREN SILTA TYÖTURVALLISUUSLIITE
SEINÄJOEN KAUPUNKI TÖRNÄVÄNSAAREN SILTA TYÖTURVALLISUUSLIITE 15.2.2016 Tämä asiakirja koskee Seinäjoen Kaupungin Törnävänsaaren sillan rakennustöitä. 1 (5) TYÖTURVALLISUUSLIITE 0. YLEISTÄ 0.1 TURVALLISUUSLIITTEEN
1 Urakkasopimus YSE 1998 RT Tämä sopimuslomake perustuu Rakennusurakan yleisiin sopimusehtoihin YSE 1998.
1 Urakkasopimus YSE 1998 RT 80260 RT 80260 1(5) URAKKASOPIMUS YSE 1998 Tämä sopimuslomake perustuu Rakennusurakan yleisiin sopimusehtoihin YSE 1998. Hanke Numero Rakennuskohde Urakkasopimus PÄÄURAKKA 1
1 TURVALLISUUSSELVITYKSEN TAUSTA TURVALLISUUSSELVITYKSEN LAADINTA TURVALLISUUSSELVITYKSEN SISÄLTÖ... 5
LIIKENNEVIRASTO OHJE 2 (9) Sisällysluettelo 1 TURVALLISUUSSELVITYKSEN TAUSTA... 3 2 TURVALLISUUSSELVITYKSEN LAADINTA... 4 3 TURVALLISUUSSELVITYKSEN SISÄLTÖ... 5 4 TURVALLISUUSSELVITYKSEN RAKENNE... 6 5
TOTEUTUSSOPIMUS, LUONNOS
SOPIMUS 22.2.2018 Sivu 1/5 Tilaaja: Tampereen kaupunki Kiinteistöt, tilat ja asuntopolitiikka -palveluryhmä Frenckellinaukio 2 33100 Tampere Toteuttaja: Tampereen Tilapalvelut Oy Frenckellinaukio 2K 33100
Tuotannon virtauttaminen ja tahtiaika käytännössä
Tuotannon virtauttaminen ja tahtiaika käytännössä Juha Salminen Kehitysjohtaja, Consti juha.salminen@consti.fi Ossi Luukkonen Vastaava mestari, Consti TEORIA ON SELKEÄ KÄYTÄNTÖ VAIKEAMPAA Työ jaetaan saman
PUNKALAITUMEN KUNTA TEKNINEN TOIMI VARTIOLAN KENTÄN VALAISTUS
VARTIOLAN KENTÄN VALAISTUS 12.9.2017 Sisällys 2(5) RAKENNUSHANKKEEN YLEISTIEDOT... 3 SUUNNITTELIJAT... 3 KATSELMUKSET... 3 URAKKAMUOTO JA URAKOITSIJAN VELVOLLISUUDET... 3 TILAAJAN VELVOLLISUUDET... 3 SOPIMUSASIAKIRJAT...
VESIKATTOKORJAUS 2012
KIINTEISTÖ OY AURORANLINNA KYLÄNVANHIMMANTIE 21 KYLÄNVANHIMMANTIE 21 00640 HELSINKI VESIKATTOKORJAUS 2012 RAKENNUTTAJAN TURVALLISUUSASIAKIRJA 1 + 4 SIVUA 14.03.2012 Insinööritoimisto Konstru Oy Ahventie
Urakkaohjelma. Pvm. 14.11.2014. Projekti nro Projekti 1649V01. Kaukosen asuinrakennuksen vesijohtosaneeraus. Kittilä VESIJOHTOJEN SANEERAUS
Laatija Rauno Huuki Urakkaohjelma Pvm. 14.11.2014 Sivu 1(9) Projekti nimi, Kaukosen asuinrakennuksen vesijohtosaneeraus Projekti nro Projekti 1649V01 Kaukosen asuinrakennuksen vesijohtosaneeraus Kittilä
LÄHTÖTIETOJEN VAIKUTUS LISÄ- JA MUUTOSTÖIHIN SEKÄ TOTEUTUSKUSTANNUKSIIN KATU- JA VESIHUOLLON SANEERAUSKOHTEISSA TUOMAS HAAPANIEMI GEOTEKNIIKAN
LÄHTÖTIETOJEN VAIKUTUS LISÄ- JA MUUTOSTÖIHIN SEKÄ TOTEUTUSKUSTANNUKSIIN KATU- JA VESIHUOLLON SANEERAUSKOHTEISSA TUOMAS HAAPANIEMI GEOTEKNIIKAN KONFERENSSI 8.5.2015 TAUSTAA: Työn rahoittajat: Kangasalan
4. Rakenteiden lämpö- ja kosteustarkastelu
LIITTEIDEN LUETTELO 1. Rakennuslupakuvat 2. Rakennekortit 3. Rakenneleikkaukset 4. Rakenteiden lämpö- ja kosteustarkastelu 5. Kantavien rakenteiden lujuusmitoitus 6. Lämpöhäviön tasauslaskelma 7. Energiatodistus
AS OY KORJAUSTEN INTEGROIVAT TOIMINTAMALLIT - KOMMENTTI
AS OY KORJAUSTEN INTEGROIVAT TOIMINTAMALLIT - KOMMENTTI Rakennettu ympäristö ohjelman ja LCIFIN2 hankkeen työpaja Juha Salminen TkT, Kehitysjohtaja, Consti Yhtiöt Kumppanisi korjausrakentamisessa www.consti.fi
2. Hankinnan kohde Hanke käsittää Ylä-Savon koulutuskuntayhtymän Kiuruveden Hingunniemen keittiöremontin.
TARJOUSPYYNTÖ 1 (6) SISÄLLYS 1. Yleistä 1 2. Hankinnan kohde 1 3. Hankintamenettely 2 4. Tehtävät 2 5. Aikataulu 2 6. Osatarjous 2 7. Vaihtoehtoiset tarjoukset 2 9. Tarjouspyyntöasiakirjat 2 10. Rakennusaikaiset
Pientaloteollisuus PTT ry PIENTALOPAKETTIEN YLÄKÄSITTEET 01.06.2010 1(5)
1(5) TOIMITUKSEN SISÄLTÖKUVAUS Materiaalitoimitus = M Materiaalit toimitetaan asennettuna = A Ei sisälly toimitukseen = tyhjä solu YLÄKÄSITTEET Talopaketin toimituslaajuus 1 RAKENNUSOSAT TALOVALMIS MUUTTOVALMIS
YHTEISTOIMINTASOPIMUS 3.11.2015
YHTEISTOIMINTASOPIMUS 3.11.2015 Sopijapuolet 1. Lempäälän kunta (myöh. Kunta) Y-tunnus 0150783-1 2. Lempäälän Evankelisluterilainen seurakunta (myöh. Seurakunta) Y-tunnus 0150791-1 3. SRV Rakennus Oy (myöh.
URAKKASOPIMUKSET Rakennusurakan yleiset sopimusehdot YSE 1998
URAKKASOPIMUKSET Rakennusurakan yleiset sopimusehdot YSE 1998 Antero Oksanen Ville Laine Kim Kaskiaro CC LAKIMIESLIITON KUSTANNUS 2010 Helsingin Kamari Oy ja tekijät ISBN 978-952-246-015-8 Kannen suunnittelu:
Johdon puheenvuorot johdon sitoutuminen. Saku Sipola Pohjolan Design-Talo Oy
Johdon puheenvuorot johdon sitoutuminen Saku Sipola Pohjolan Design-Talo Oy Rakennustuoteteollisuuden työturvallisuusseminaari Tuotetiistai 19.5.2015 Pohjolan Design-Talo Oy Saku Sipola Työturvallisuus
Allianssimalli. Kehto-foorumi 1.11.2012. 1.11.2012 Milko Tietäväinen
Allianssimalli Kehto-foorumi 1.11.2012 Allianssimalli Allianssi on valtioliitto (Gummerus sssk 2001) Allianssi on valtioliitto ja myös aatteellinen, kaupallinen tai muu sellainen yhteenliittymä (wikipedia
KAALISTEN KAUPUNKI. Torin seudun kehittämishanke. Toinen rakennusvaihe 2012 Kirkkokadun saneeraus TYÖTURVALLISUUSLIITE
KAALISTEN KAUPUNKI Torin seudun kehittämishanke Toinen rakennusvaihe 2012 Kirkkokadun saneeraus TYÖTURVALLISUUSLIITE 28.3.2012 SIsÄLLYSLUETTEL0 1 YLEISTÄ 1.1 Turvallisuusliitteen tarkoitus 1.2 Rakennuttaja,
SUUNNITTELIJAN, RAKENNUTTAJAN JA PÄÄTOTEUTTAJAN VELVOLLISUUDET. Lainsäädäntö
SUUNNITTELIJAN, RAKENNUTTAJAN JA PÄÄTOTEUTTAJAN VELVOLLISUUDET 1 Lainsäädäntö Työturvallisuuslaki (738/2002) Valtioneuvoston asetus rakennustyön turvallisuudesta (205/2009) 2 VASTUUKAAVIO SUUNNITTELIJAT
Kiimingin Jokirannan uusi koulu
Kiimingin Jokirannan uusi koulu Kuukausitiedote syyskuu 2019 Tällä tiedotteella pyrimme kuvaamaan rakennuskohteen työmaatilannetta sekä informoimaan kuntalaisia työmaalla tapahtuvista työvaiheista, laatu-
TYKSIN T3-SAIRAALAN KANNEN PROJEKTINJOHTOURAKAN BETONIN LAATUPOIKKEAMA. Timo Seppälä, projektijohtaja
TYKSIN T3-SAIRAALAN KANNEN PROJEKTINJOHTOURAKAN BETONIN LAATUPOIKKEAMA Timo Seppälä, projektijohtaja 11.11.2016 Tyksin T3-sairaalan rakennushanke Tyksin T3-sairaalaan sijoitetaan nykyisin U-sairaalassa
JULKISIVUYHDISTYKSEN ROADSHOW feat CONSTI
JULKISIVUYHDISTYKSEN ROADSHOW feat CONSTI Radisson Blue Hotel 8.10.2015 Kumppanisi korjausrakentamisessa www.consti.fi ESITYKSEN SISÄLTÖ 1 Consti yrityksenä / Jan Viitala 2 Julkisivukorjaus constikkaasti
NCC:N KOKONAISRATKAISU TALOYHTIÖN PERUSKORJAUKSIIN
Korjausrakentamispalvelut/MVi 29.08.2007 1(5) NCC:N KOKONAISRATKAISU TALOYHTIÖN PERUSKORJAUKSIIN NCC tarjoaa taloyhtiön korjauksiin vaiheittaista kokonaisratkaisua, joka kattaa taloyhtiön korjaustarpeen
SUUNNITTELUN TEHTÄVÄMÄÄRITTELYT LAITOSHANKKEISSA
SUUNNITTELUN TEHTÄVÄMÄÄRITTELYT LAITOSHANKKEISSA VESIHUOLTOPÄIVÄT 3.- Finlandia talo, Helsinki Antti Harinen LAITOSHANKKEET VESIHUOLTOALALLA Vesilaitos Projektin johto Suunnittelu Kilpailutukset Urakointi
Työselostus ja laatuvaatimukset. Staran pienlouhintatyöt ajalla HEL
Työselostus ja laatuvaatimukset Staran pienlouhintatyöt ajalla 1.1. 31.12.2017 HEL 2016-011768 TYÖSELOSTUS JA 2(5) 1. TYÖN SUORITUS Urakka käsittää kallion porauksen ja irrotuksen. Porattaessa on käytettävä
RT-ohjeet suunnittelu- ja konsultointipalveluiden. julkiseen hankintaan
RT-ohjeet suunnittelu- ja konsultointipalveluiden julkiseen hankintaan Fiksun julkisen rakentamisen kuntakiertue Jyväskylä 11.12.2017 Jaana Matilainen> Jyväskylä> 11.12.2017 1 RT-ohjeet suunnittelu- ja
Sähköliittymä ja työmaasähkö
Sähköliittymä ja työmaasähkö Rakentajailta Keskiviikko 23.3.2011 Juha Viherjälaakso 1 17.3.2010 Suunnitteluvaihe Onnistunut talon sähköistys alkaa hyvästä suunnittelusta koskee myös ä. Rakennuksen suunnitteluvaiheessa
TURVALLISUUSASIAKIRJA
Tilaaja: Loimaan Kaupunki Rakennuttamispalvelut 32440 ALASTARO Laatija: Janne Ilmalahti Rakennuttamisinsinööri Hanke: HIRVIKOSKEN KOULUN PURKU Hirvikoskentie 225 32200 LOIMAA Versio Sisältö Vaihe Päiväys
Sisällysluettelo LIIKENNEVIRASTO OHJE 2 (6) Dnro 4248/070/2014
LIIKENNEVIRASTO OHJE 2 (6) Sisällysluettelo 1 TURVALLISUUSSÄÄNNÖT JA MENETTELYOHJEET... 3 1.1 Säädösperusta... 3 1.2 Turvallisuussääntöjen ja menettelyohjeiden laadinta sekä ylläpito... 3 1.3 Turvallisuussääntöjen
KOUKKUTIE, KUMPUTIE, KUNNASTIE, LAALAHDENKUJA JA PEKANKATU
TAMPEREEN KAUPUNKI LIITE 5 TURVALLISUUSASIAKIRJA KOUKKUTIE, KUMPUTIE, KUNNASTIE, LAALAHDENKUJA JA PEKANKATU RUOTULA JA TAKAHUHTI Suunnitelmanumerot:14105, 14104, 14103, 14163, 14164 TAMPEREEN KAUPUNKI
Kärkihankeallianssi. Suurien- ja vaativien hankkeiden toteutusmalli. Sähköurakoitsijapäivät. Tuomme tilalle ratkaisut
Kärkihankeallianssi Suurien- ja vaativien hankkeiden toteutusmalli Sähköurakoitsijapäivät 20.11.2014 Tuomme tilalle ratkaisut Senaatti-kiinteistöjen historia Intendentin konttori 3.9.1811 1865 Yleisten
Keskustakirjasto. Puujulkisivut, vuoropuhelu 30.9.2014
Keskustakirjasto Puujulkisivut, vuoropuhelu 30.9.2014 Keskustakirjasto Puujulkisivut, vuoropuhelu Tilaisuuden tarkoitus: esitellä Keskustakirjasto hanketta esitellä puumateriaalin käyttöä julkisivussa
Vuoden Työmaana palkitussa REDIssä on hyvä henki ja tekemisen meininki
Työmaatiedote 17.11.2017-13:00 REDIn työmaa Vuoden Työmaana palkitussa REDIssä on hyvä henki ja tekemisen meininki SRV:n Helsingin Kalasatamaan toteuttaman REDIn työmaa palkittiin Rakennuslehden Vuoden
Oma koti ja sen suunnittelijat
Oma koti ja sen suunnittelijat oma koti kullan kallis joka tapauksessa kallis loppujen lopuksi laadukas rakentaminen on edullista, koska sen on kerralla hyvin suunniteltu ja tehty omakotiperheestä rakennuttajaperhe
TURVALLISUUSASIAKIRJA. Mattilankatu
1 TURVALLISUUSASIAKIRJA Mattilankatu JYVÄSKYLÄN KAUPUNKI Kaupunkirakennepalvelut Yhdyskuntatekniikka 16.4.2010 2 SISÄLLYSLUETTELO 1. YLEISTÄ... 3 1.1 1.2 Turvallisuusasiakirjan tarkoitus... 3 Rakennuttaja
Sähköurakoitsijan tarjouslaskenta
Sähköurakoitsijan tarjouslaskenta Tuotenumero: 411412 42,00 (+ alv 10%) normaalihinta 31,50 (+ alv 10%) jäsenhinta 4., uudistettu painos Jotta saataisiin sähköurakan toimeksianto yhä kiristyvillä markkinoilla,
RAJAKYLÄN KOULUI, 1-vaihe, PERUSKORJAUS AV-HANKINTAAN LIITTYVIÄ MUITA VAATIMUKSIA
OULUN KAUPUNKI 1 (5) RAJAKYLÄN KOULUI, 1-vaihe, PERUSKORJAUS AV-HANKINTAAN LIITTYVIÄ MUITA VAATIMUKSIA Yleistä Av-laitetoimittaja sitoutuu suorittamaan sovittua urakkasummaa vastaan tämän asiakirjan, tarjouspyynnön
Workshop Urakkamuotojen. ongelmat ja niiden ratkaisu. SR-urakka. Torstaina
Workshop Urakkamuotojen ongelmat ja niiden ratkaisu SR-urakka Torstaina 18.1.2017 SR-urakka: Pj Jukka Vasara, Granlund Kuopio Matti Pätynen, JL-Rakentajat Olli Kuronen, Niiralan Kulma Reino Pyy, PSSHP
Työmaakohtainen perehdyttäminen rakennustyömaalla
Työmaakohtainen perehdyttäminen rakennustyömaalla Tarkoitus; Mikään työmaa ei ole identtinen! Jokaisella työmaalla omat erityispiirteet ja vaaratekijänsä Antaa työmaalle tulevalle henkilölle tietoa yleisistä
Osakaslähtöinen putkiremontti - kuinka remontti saadaan onnistumaan. Case: Asunto Oy Säästötuki
Osakaslähtöinen putkiremontti - kuinka remontti saadaan onnistumaan Case: Asunto Oy Säästötuki Maunula 1962 AsOy Säästötuki on osa maisteri Martti Ilveskorven 1961-1962 rakennuttamaa korttelia AsOy Säästötuki,
Lean Construction ja integroivat toteutusmallit tilaajan näkökulmasta
LCIFIN-päivä 21.11.2013 Lean Construction ja integroivat toteutusmallit tilaajan näkökulmasta Kiinteistöjohtaja Teppo Salmikivi Helsingin yliopisto, tila- ja kiinteistökeskus 21.11.2013 Tila- ja kiinteistökeskus
Energiatehokkuus elinkaarimalleissa. Rakennusten energiaseminaari Finlandia-talo Pekka Mairinoja
Energiatehokkuus elinkaarimalleissa Rakennusten energiaseminaari Finlandia-talo 4.10.2017 Pekka Mairinoja Sisältö: Elinkaarihankkeen määritelmä Elinkaarihankkeen vaiheet Energiatehokkuus elinkaarimallissa:
Rakentamisen uudet velvoitteet
Rakentamisen uudet velvoitteet Lain tarkoitus ja tavoite Reaaliaikaisen kokonaiskuvan luominen yrityksistä ja työntekijöistä Tietojen avulla voidaan käsitellä, arvioida ja määritellä asiakkaiden verotusstatusta
Hoidon ja ylläpidon alueurakka Virrat 2015 2020. Kaupalliset asiat
Hoidon ja ylläpidon alueurakka Virrat 2015 2020 Kaupalliset asiat Talvihoitotyöt projektinjohtomallilla Kesähoitotyöt kokonais- ja yksikköhinnoilla Tarjouslomakkeella pyydetään urakoitsijalta Tarjoushinta
CAD-tasojärjestelmän päivitys ja laajentaminen Alustava työohjelma ja kustannusarvio 4.2.2010
CAD-tasojärjestelmän päivitys ja laajentaminen Alustava työohjelma ja kustannusarvio 4.2.2010 Sisältö 1 Johdanto 3 2 Alustava työohjelma 4 2.1 Yleistä 4 2.2 Osa 1; Ohjeen päivittäminen 4 2.3 Osa 2; Suunnittelujärjestelmät
TYÖNJOHTAJAT. Hyväksyminen ja tehtävät. Rakennusvalvonnan ohjeita nro 19 LAHDEN KAUPUNKI. Tekninen ja ympäristötoimiala.
TYÖNJOHTAJAT Hyväksyminen ja tehtävät Rakennusvalvonnan ohjeita nro 19 LAHDEN KAUPUNKI Tekninen ja ympäristötoimiala Rakennusvalvonta Kärkölä, Lahti 26.1.2017 YLEISPERIAATTEET Rakennustyön vastaavan työnjohtajan,
Muistio ja laskelmat
Muistio ja laskelmat 23.05.2016 HELSINGIN YLIOPISTOKIINTEISTÖT OY SIBELIUS-AKATEMIA, HANKESUUNNITELMA RAKENNUSOSAKUSTANNUSARVIO DI Ari Joro, mobile 050 3806673, ari.joro@rapal.fi Rapal Oy, Panorama Tower,
Kosteus rakentamisessa ja rakennuksissa
Kosteus rakentamisessa ja rakennuksissa Terve talo -rakentamisen ohjauksen neuvottelupäivä ELY keskuksessa 13.11.2014 Erkki Aalto, RAKLI ry Kuivat rakennukset ja rakenteet suunnittelun, rakentamisen ja
Pöytyän kunta KESKUSKEITTIÖ TYÖTURVALLISUUSASIAKIRJA
Pöytyän kunta Keskuskeittiö 1 Pöytyän kunta KESKUSKEITTIÖ TYÖTURVALLISUUSASIAKIRJA Insinööritoimisto H. Kiiski Oy 20.12.2017 Pöytyän kunta Keskuskeittiö 2 TYÖTURVALLISUUSASIAKIRJA 1 YLEISTÄ 1.1 Työturvallisuusasiakirjan
Helsingin kaupunki Pöytäkirja 5/ (5) Kiinteistölautakunta Tila/
Helsingin kaupunki Pöytäkirja 5/2016 1 (5) 99 Lasten päiväkoti Fallpakan uudisrakennuksen (pääurakan työt) pääurakoitsijan valinta HEL 2014-004764 T 02 08 03 00 Kiinteistökartta 107/679 507, Fallpakankuja
Uudet RT-ohjeet työkalu koulurakennuksen tilaamiseen ja suunnitteluun
1 Uudet RT-ohjeet työkalu koulurakennuksen tilaamiseen ja suunnitteluun Tietoisku, Kuntamarkkinat 12.9.2018 Mervi Alaluusua, Suunnittelupäällikkö, FCG Jaana Matilainen, Liiketoimintajohtaja, Rakennustieto
!!!!!!!!!!!!!! PIKAOPAS!RAHAN!TEKEMISEEN!!! Opas!verkkokaupan!markkinoinnin!tuloksekkaa< seen!suunnitteluun!ja!toteutukseen!!! Antti!Sirviö!
PIKAOPASRAHANTEKEMISEEN Opasverkkokaupanmarkkinoinnintuloksekkaa< seensuunnitteluunjatoteutukseen AnttiSirviö JussiKämäräinen Opinnäytetyö Joulukuu2013 Yritystoiminnankehittämisenkoulutusohjelma Liiketalous
RAKENNUTTAMINEN PIMA-HANKKEISSA
ENVIRONMENT PETRA PIHLAINEN RAKENNUTTAMINEN PIMA-HANKKEISSA Sisältö Yleistä rakennuttamisesta Suunnittelu Urakan kilpailutus Eri osapuolien vastuista ja velvoitteista Vastaanotto Viestintä Yleistä rakennuttamisesta
YHTEINEN KUNNALLISTEKNINEN TYÖMAA SOPIMUSMALLIN PÄIVITYS
YHTEINEN KUNNALLISTEKNINEN TYÖMAA SOPIMUSMALLIN PÄIVITYS KUNTIEN TEKNISEN JOHDON PÄIVÄT 20.11.2015 TAMPERE 1 YHTEINEN TYÖMAA > Yhteisellä rakennustyömaalla tarkoitetaan työpaikkaa, jolla samanaikaisesti
MITEN ALLIANSSIURAKKA HYÖDYTTÄÄ TILAAJAA JA URAKOITSIJAA?
MITEN ALLIANSSIURAKKA HYÖDYTTÄÄ TILAAJAA JA URAKOITSIJAA? Sakari Pesonen Fira Oy 4.2.2015 FIRA OY Liikevaihto 2014 n.100m n.170 työntekijää, ei omia työmiehiä Etelä-Suomi, Lahti, Tampere http://www.hs.fi/paakirjoitukset/a1414298312484
Sisäilmaparannuksen rakennuttaminen, CASE päiväkoti
Sisäilmaparannuksen rakennuttaminen, CASE päiväkoti Teemu Alavenetmäki RI (AMK) Tampereen Tilakeskus Liikelaitos rakennuttajainsinööri Sisältö Suunnittelu Kilpailutus ja urakoitsijoiden valinta Rakentaminen
Työhön ja rakennustyömaalle perehdyttäminen
26.4.2019, Heureka Työhön ja rakennustyömaalle perehdyttäminen Aleksi Auer SRV Rakennus Oy 1 Esittely ja SRV lyhyesti Agenda Työhön perehdytys SRV:llä Uuden työntekijän perehdytys Rakennustyömaalle perehdyttäminen
18.1.2015 TURVALLISUUSASIAKIRJA KLAUKKALAN JALKAPALLOHALLIN TEKONURMIKENTTÄ. Puhelin
TYÖTURVALLISUUSASIAKIRJA 1 (6) TURVALLISUUSASIAKIRJA KLAUKKALAN JALKAPALLOHALLIN TEKONURMIKENTTÄ (09) 2500 2010 etunimi.sukunimi@nurmijarvi.fi TYÖTURVALLISUUSASIAKIRJA 2 (6) SISÄLLYSLUETTELO 1 JOHDANTO...
AS OY ROVANIEMEN TUOHITIE 4 Tuohitie 4 96910 Rovaniemi
AS OY ROVANIEMEN TUOHITIE 4 Tuohitie 4 96910 Rovaniemi URAKKAOHJELMA Salaoja- ja sadevesijärjestelmän uusiminen Urakkaohjelma 2 RAKENNUSHANKE Rakennushanke käsittää As Oy Rovaniemen Tuohitie 4. Salaoja-
Helsingin kaupunki Pöytäkirja 11/ (5) Kiinteistölautakunta Tila/
Helsingin kaupunki Pöytäkirja 11/2016 1 (5) 216 Keskustakirjaston projektinjohtourakka; urakoitsijan valinta HEL 2015-001242 T 02 08 03 00 Kiinteistökartta 63/673 496, Töölönlahdenkatu 4-10 Päätös A päätti
TYÖTURVALLISUUSKILPAILU 2015. Avaustilaisuudet. Kimmo Anttonen Aluepäällikkö Talonrakennusteollisuus ry, Itä Suomi. Mikkeli. Joensuu.
TYÖTURVALLISUUSKILPAILU 2015 Avaustilaisuudet Mikkeli Joensuu Kuopio Kimmo Anttonen Aluepäällikkö Talonrakennusteollisuus ry, Itä Suomi Ohjelma 9.00 Tilaisuuden avaus Aluepäällikkö Kimmo Anttonen, Talonrakennusteollisuus
Sopimusten merkityksestä
Sopimusten merkityksestä Jouni Koskela hallintonotaari, kiinteistönpitoinsinööri Esityksen sisältö: Hankkeen luonne Sopimusten sitovuus Osapuolet Osalliset Pätevyys, toimivalta Hyvä sopimus Tulkinta ja
Tarja Ahovainio Kaukajärviosuuskunta 28.8.2013
Tarja Ahovainio Kaukajärviosuuskunta 28.8.2013 Yhteishankkeessa mukana olleet kohteet As Oy Saarenaura Saarenvainionkatu 11 valm. 1970 As Oy Saarenkarhi Saarenvainionkatu 13 valm. 1971 As Oy Saarenkuokka
PJU osuuden projektisuunnitelma -malli
Projektinjohtourakkaosuus PJU osuuden projektisuunnitelma - 12.8.2015 2 (7) Sisällysluettelo 1 PROJEKTISUUNNITELMAN TARKOITUS... 4 2 URAKAN YLEISTIEDOT... 4 3 URAKANORGANISAATIO... 4 4 PROJEKTIN TAVOITTEET
Kinnarin uusi koulu hankkeen/projektiallianssin tavoitteet
Kinnarin uusi koulu Kinnarin uusi koulu hankkeen/projektiallianssin tavoitteet Tausta: Hanke korvaa sisäilmaongelmien takia puretun kohteen ja vastaa Järvenpään kasvuun Visio: Uusi Kinnari Iloisesti Yhdessä
Kustannustehokasta korjausrakentamista
Kustannustehokasta korjausrakentamista Sähköisen talotekniikan rakennuttajaseminaari 21.08.2014 Ilpo Peltonen, RAKLI ry Tuottavuus meillä ja muualla? Mitä eroja toimintatavoissa: Tuotanto- ja suunnitteluprosessi
