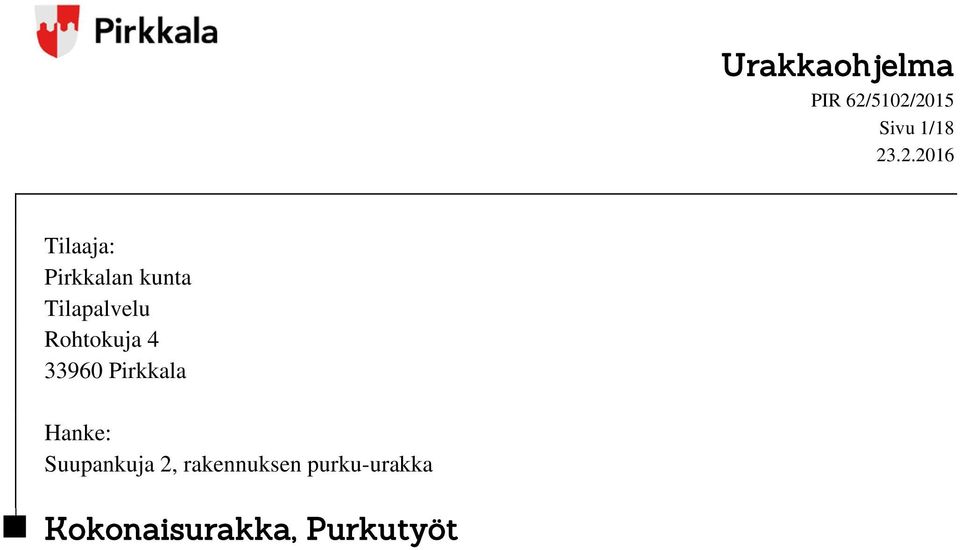

1 Urakkaohjelma PIR 62/5102/2015 Sivu 1/ Tilaaja: Pirkkalan kunta Tilapalvelu Rohtokuja Pirkkala Hanke: Suupankuja 2, rakennuksen purku-urakka Kokonaisurakka, Purkutyöt

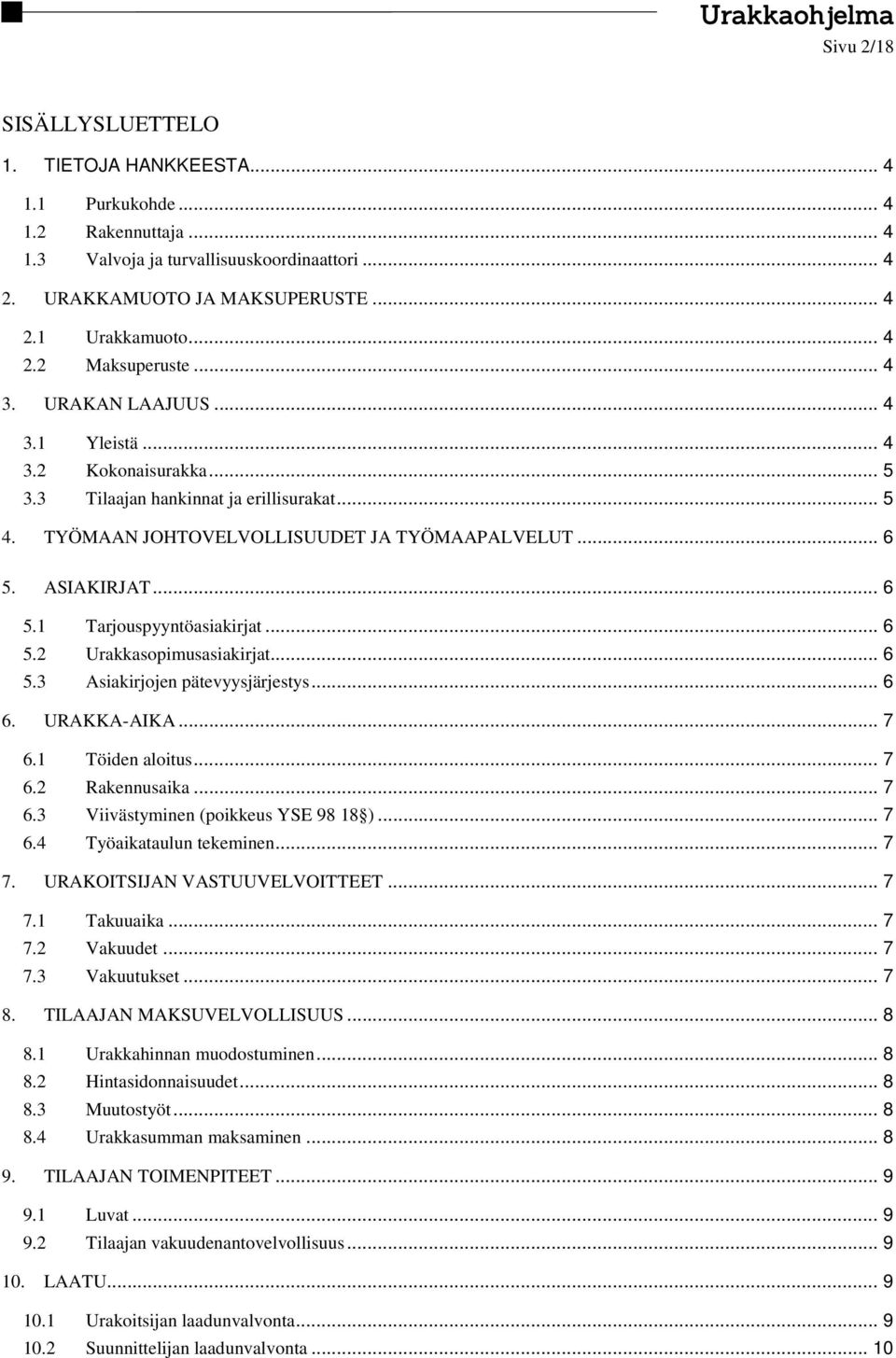

2 Urakkaohjelma Sivu 2/18 SISÄLLYSLUETTELO 1. TIETOJA HANKKEESTA Purkukohde Rakennuttaja Valvoja ja turvallisuuskoordinaattori URAKKAMUOTO JA MAKSUPERUSTE Urakkamuoto Maksuperuste URAKAN LAAJUUS Yleistä Kokonaisurakka Tilaajan hankinnat ja erillisurakat TYÖMAAN JOHTOVELVOLLISUUDET JA TYÖMAAPALVELUT ASIAKIRJAT Tarjouspyyntöasiakirjat Urakkasopimusasiakirjat Asiakirjojen pätevyysjärjestys URAKKA-AIKA Töiden aloitus Rakennusaika Viivästyminen (poikkeus YSE ) Työaikataulun tekeminen URAKOITSIJAN VASTUUVELVOITTEET Takuuaika Vakuudet Vakuutukset TILAAJAN MAKSUVELVOLLISUUS Urakkahinnan muodostuminen Hintasidonnaisuudet Muutostyöt Urakkasumman maksaminen TILAAJAN TOIMENPITEET Luvat Tilaajan vakuudenantovelvollisuus LAATU Urakoitsijan laadunvalvonta Suunnittelijan laadunvalvonta... 10

3 Urakkaohjelma Sivu 3/ TYÖMAAN HALLINTO JA TOIMITUKSET Tilaajan organisaatio ja valtuudet Urakoitsijan organisaatio ja valtuudet TYÖMAAN TYÖTURVALLISUUS Yleistä Työsuojelun YSE 57 :n vastuuhenkilöt Työmaan järjestys ja siisteys TYÖVOIMA Vaatimukset työvoimasta YHTEISKUNTAVELVOITTEIDEN HOITAMINEN Tilaajavastuulain mukaiset selvitykset Aliurakoitsijoiden käyttäminen ja ketjuttaminen Henkilötunnisteet, kulkuluvat ja työntekijöiden perehdyttäminen Työnteko-oikeudet Rakentamisilmoitukset VASTAANOTTO Vastaanottotarkastukset ERIMIELISYYDET Riitaisuuksien ratkaiseminen TARJOUS Tarjouksen muoto Tarjouksen voimassaoloaika Tarjouksen tekeminen Tarjousten avaus Tarjouksen valintaperusteet Vaihtoehtotarjoukset URAKOITSIJAN VALINTA JA KELPOISUUS Selvitykset tilaajavastuulain mukaisista velvoitteista Referenssit TARJOUSTEN HYVÄKSYMISPERUSTEET Lisätiedot... 18

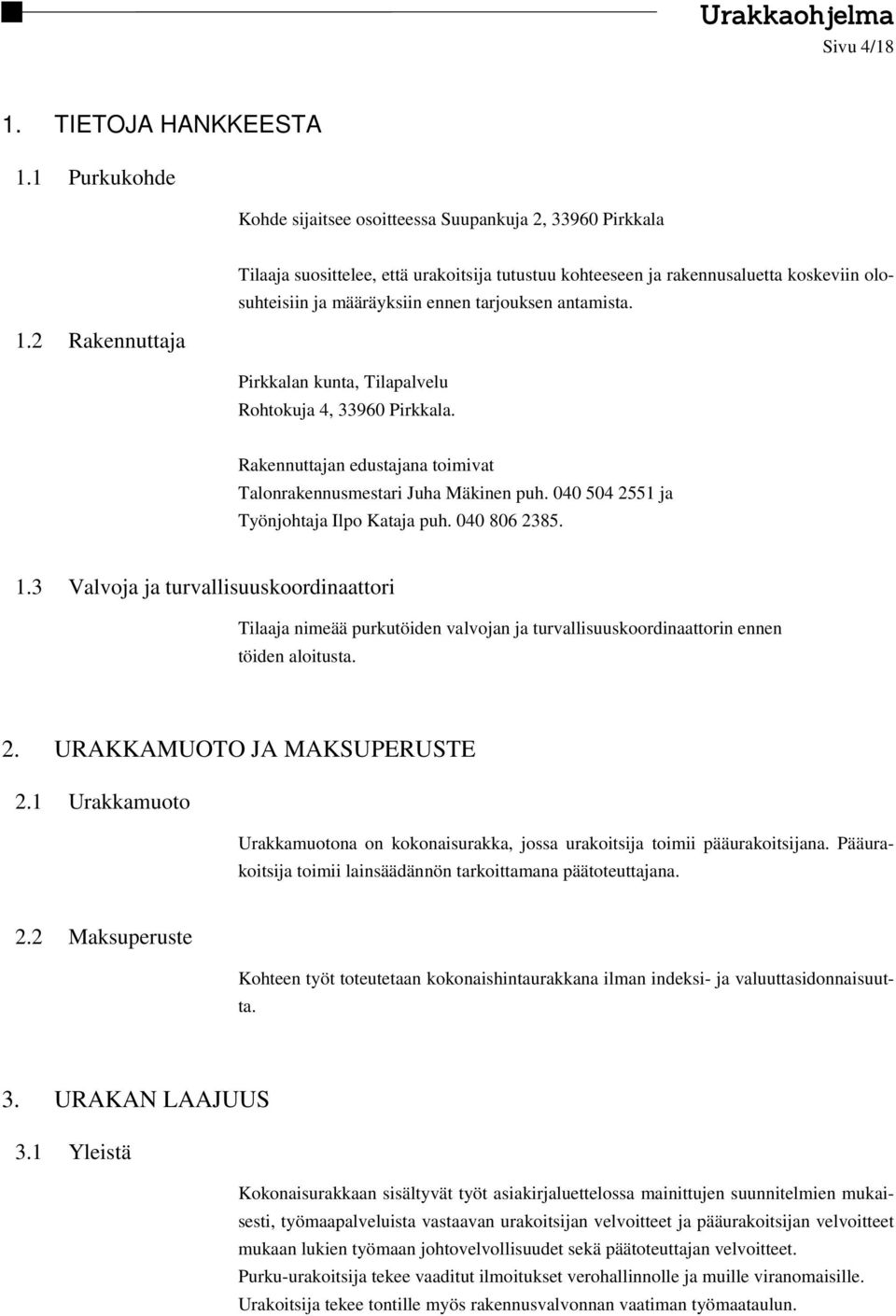

4 Urakkaohjelma Sivu 4/18 1. TIETOJA HANKKEESTA 1.1 Purkukohde Kohde sijaitsee osoitteessa Suupankuja 2, Pirkkala 1.2 Rakennuttaja Tilaaja suosittelee, että urakoitsija tutustuu kohteeseen ja rakennusaluetta koskeviin olosuhteisiin ja määräyksiin ennen tarjouksen antamista. Pirkkalan kunta, Tilapalvelu Rohtokuja 4, Pirkkala. Rakennuttajan edustajana toimivat Talonrakennusmestari Juha Mäkinen puh ja Työnjohtaja Ilpo Kataja puh Valvoja ja turvallisuuskoordinaattori Tilaaja nimeää purkutöiden valvojan ja turvallisuuskoordinaattorin ennen töiden aloitusta. 2. URAKKAMUOTO JA MAKSUPERUSTE 2.1 Urakkamuoto Urakkamuotona on kokonaisurakka, jossa urakoitsija toimii pääurakoitsijana. Pääurakoitsija toimii lainsäädännön tarkoittamana päätoteuttajana. 2.2 Maksuperuste Kohteen työt toteutetaan kokonaishintaurakkana ilman indeksi- ja valuuttasidonnaisuutta. 3. URAKAN LAAJUUS 3.1 Yleistä Kokonaisurakkaan sisältyvät työt asiakirjaluettelossa mainittujen suunnitelmien mukaisesti, työmaapalveluista vastaavan urakoitsijan velvoitteet ja pääurakoitsijan velvoitteet mukaan lukien työmaan johtovelvollisuudet sekä päätoteuttajan velvoitteet. Purku-urakoitsija tekee vaaditut ilmoitukset verohallinnolle ja muille viranomaisille. Urakoitsija tekee tontille myös rakennusvalvonnan vaatiman työmaataulun.

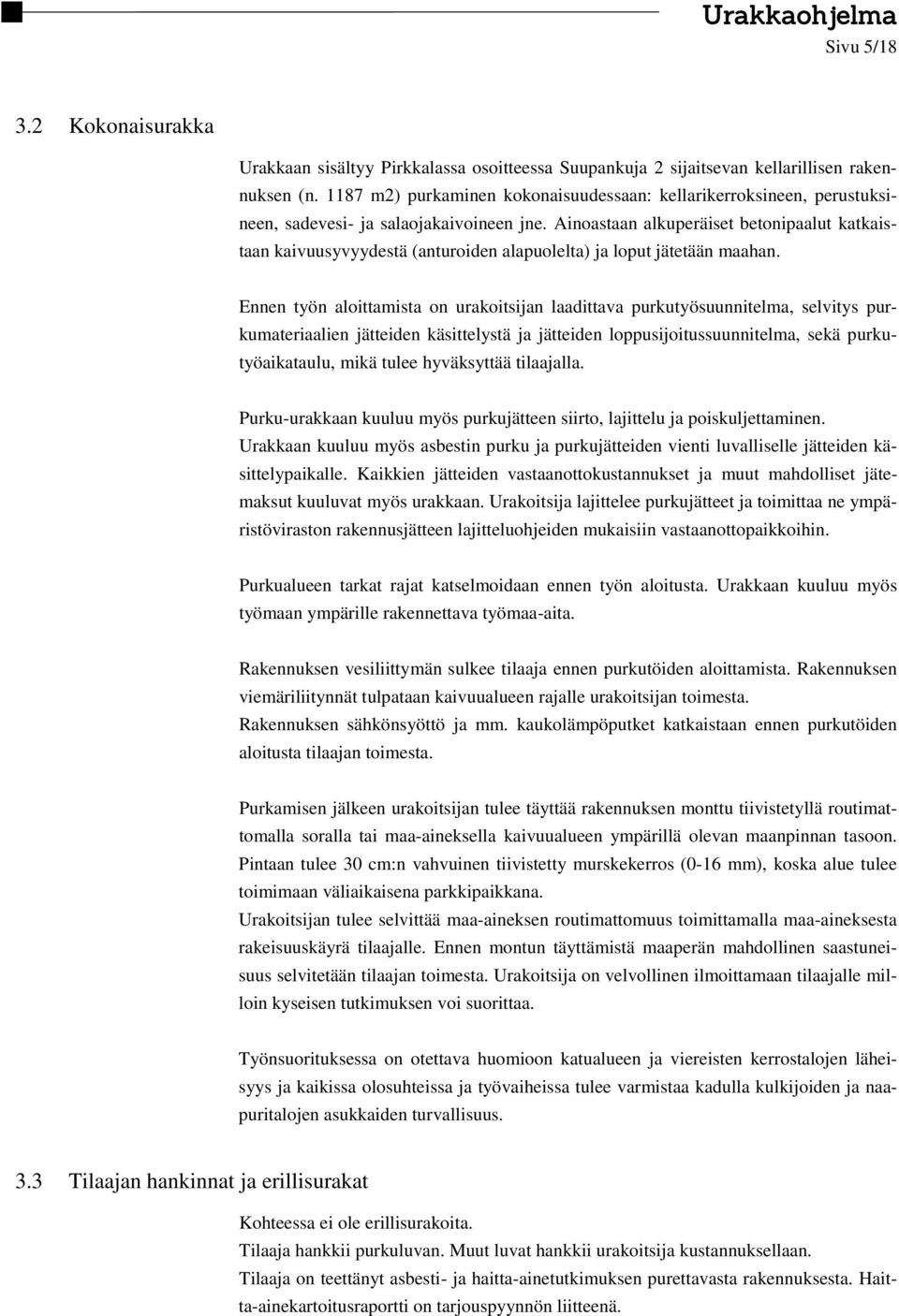

5 Urakkaohjelma Sivu 5/ Kokonaisurakka Urakkaan sisältyy Pirkkalassa osoitteessa Suupankuja 2 sijaitsevan kellarillisen rakennuksen (n m2) purkaminen kokonaisuudessaan: kellarikerroksineen, perustuksineen, sadevesi- ja salaojakaivoineen jne. Ainoastaan alkuperäiset betonipaalut katkaistaan kaivuusyvyydestä (anturoiden alapuolelta) ja loput jätetään maahan. Ennen työn aloittamista on urakoitsijan laadittava purkutyösuunnitelma, selvitys purkumateriaalien jätteiden käsittelystä ja jätteiden loppusijoitussuunnitelma, sekä purkutyöaikataulu, mikä tulee hyväksyttää tilaajalla. Purku-urakkaan kuuluu myös purkujätteen siirto, lajittelu ja poiskuljettaminen. Urakkaan kuuluu myös asbestin purku ja purkujätteiden vienti luvalliselle jätteiden käsittelypaikalle. Kaikkien jätteiden vastaanottokustannukset ja muut mahdolliset jätemaksut kuuluvat myös urakkaan. Urakoitsija lajittelee purkujätteet ja toimittaa ne ympäristöviraston rakennusjätteen lajitteluohjeiden mukaisiin vastaanottopaikkoihin. Purkualueen tarkat rajat katselmoidaan ennen työn aloitusta. Urakkaan kuuluu myös työmaan ympärille rakennettava työmaa-aita. Rakennuksen vesiliittymän sulkee tilaaja ennen purkutöiden aloittamista. Rakennuksen viemäriliitynnät tulpataan kaivuualueen rajalle urakoitsijan toimesta. Rakennuksen sähkönsyöttö ja mm. kaukolämpöputket katkaistaan ennen purkutöiden aloitusta tilaajan toimesta. Purkamisen jälkeen urakoitsijan tulee täyttää rakennuksen monttu tiivistetyllä routimattomalla soralla tai maa-aineksella kaivuualueen ympärillä olevan maanpinnan tasoon. Pintaan tulee 30 cm:n vahvuinen tiivistetty murskekerros (0-16 mm), koska alue tulee toimimaan väliaikaisena parkkipaikkana. Urakoitsijan tulee selvittää maa-aineksen routimattomuus toimittamalla maa-aineksesta rakeisuuskäyrä tilaajalle. Ennen montun täyttämistä maaperän mahdollinen saastuneisuus selvitetään tilaajan toimesta. Urakoitsija on velvollinen ilmoittamaan tilaajalle milloin kyseisen tutkimuksen voi suorittaa. Työnsuorituksessa on otettava huomioon katualueen ja viereisten kerrostalojen läheisyys ja kaikissa olosuhteissa ja työvaiheissa tulee varmistaa kadulla kulkijoiden ja naapuritalojen asukkaiden turvallisuus. 3.3 Tilaajan hankinnat ja erillisurakat Kohteessa ei ole erillisurakoita. Tilaaja hankkii purkuluvan. Muut luvat hankkii urakoitsija kustannuksellaan. Tilaaja on teettänyt asbesti- ja haitta-ainetutkimuksen purettavasta rakennuksesta. Haitta-ainekartoitusraportti on tarjouspyynnön liitteenä.

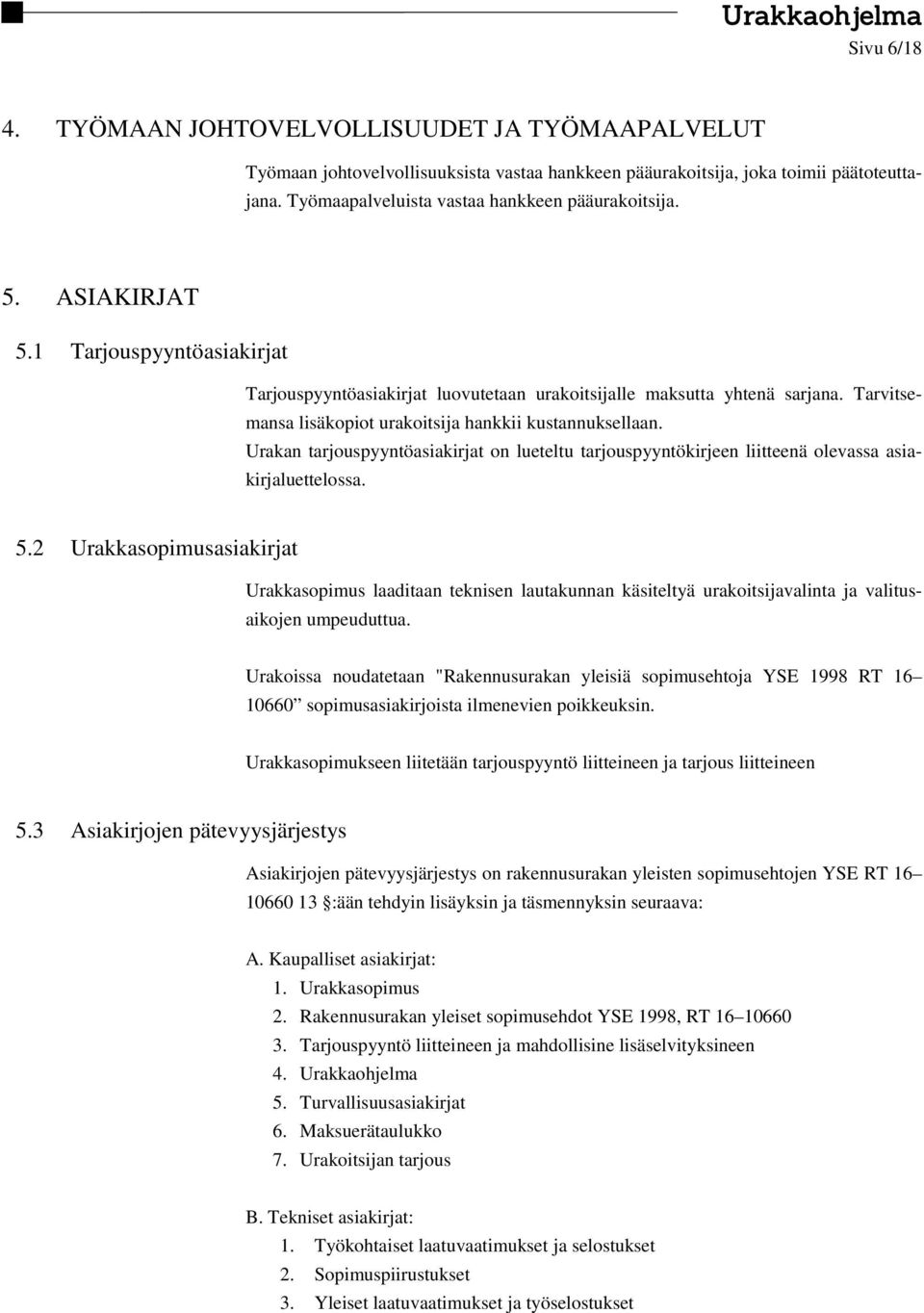

6 Urakkaohjelma Sivu 6/18 4. TYÖMAAN JOHTOVELVOLLISUUDET JA TYÖMAAPALVELUT Työmaan johtovelvollisuuksista vastaa hankkeen pääurakoitsija, joka toimii päätoteuttajana. Työmaapalveluista vastaa hankkeen pääurakoitsija. 5. ASIAKIRJAT 5.1 Tarjouspyyntöasiakirjat Tarjouspyyntöasiakirjat luovutetaan urakoitsijalle maksutta yhtenä sarjana. Tarvitsemansa lisäkopiot urakoitsija hankkii kustannuksellaan. Urakan tarjouspyyntöasiakirjat on lueteltu tarjouspyyntökirjeen liitteenä olevassa asiakirjaluettelossa. 5.2 Urakkasopimusasiakirjat Urakkasopimus laaditaan teknisen lautakunnan käsiteltyä urakoitsijavalinta ja valitusaikojen umpeuduttua. Urakoissa noudatetaan "Rakennusurakan yleisiä sopimusehtoja YSE 1998 RT sopimusasiakirjoista ilmenevien poikkeuksin. Urakkasopimukseen liitetään tarjouspyyntö liitteineen ja tarjous liitteineen 5.3 Asiakirjojen pätevyysjärjestys Asiakirjojen pätevyysjärjestys on rakennusurakan yleisten sopimusehtojen YSE RT :ään tehdyin lisäyksin ja täsmennyksin seuraava: A. Kaupalliset asiakirjat: 1. Urakkasopimus 2. Rakennusurakan yleiset sopimusehdot YSE 1998, RT Tarjouspyyntö liitteineen ja mahdollisine lisäselvityksineen 4. Urakkaohjelma 5. Turvallisuusasiakirjat 6. Maksuerätaulukko 7. Urakoitsijan tarjous B. Tekniset asiakirjat: 1. Työkohtaiset laatuvaatimukset ja selostukset 2. Sopimuspiirustukset 3. Yleiset laatuvaatimukset ja työselostukset

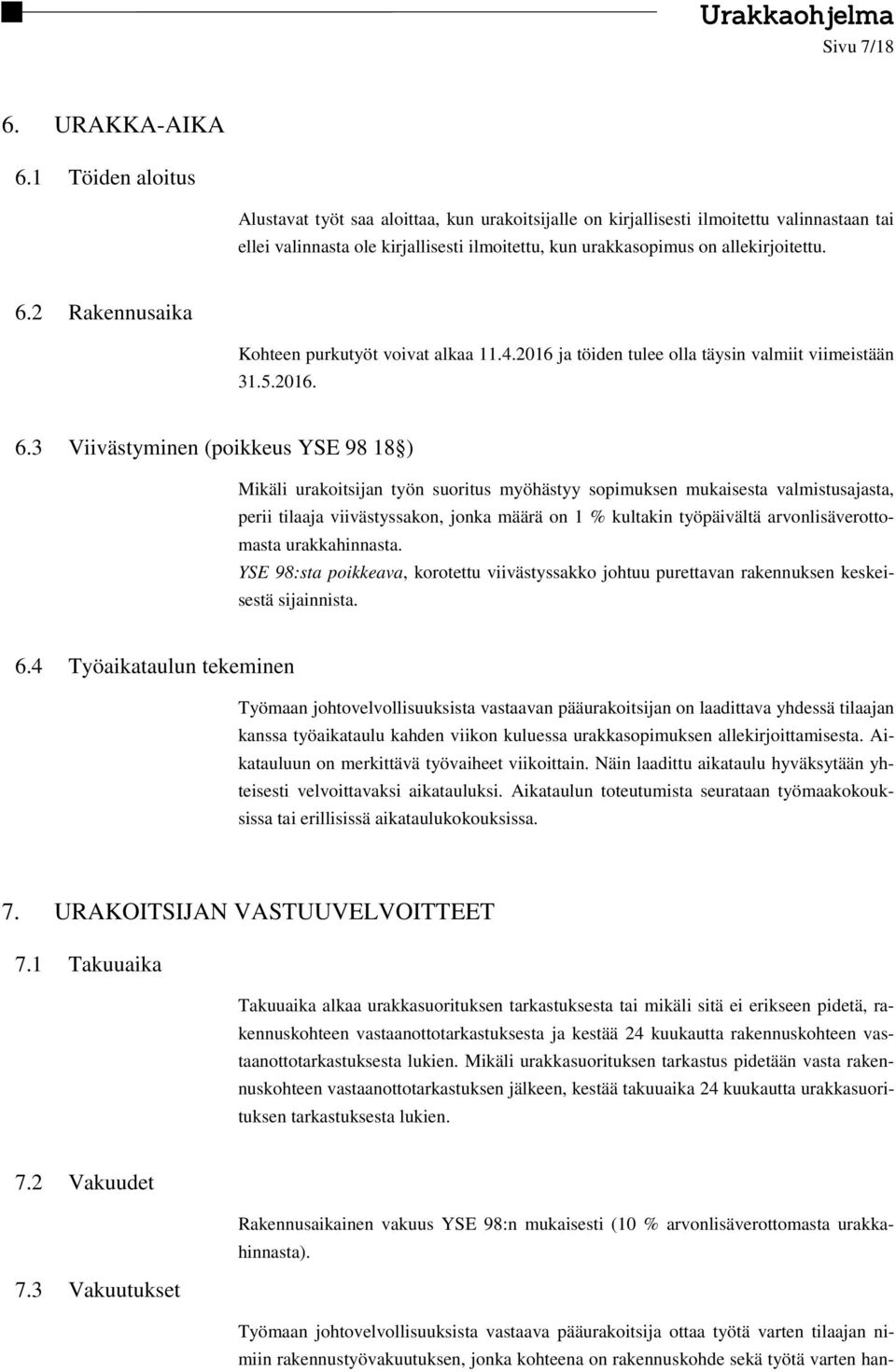

7 Urakkaohjelma Sivu 7/18 6. URAKKA-AIKA 6.1 Töiden aloitus Alustavat työt saa aloittaa, kun urakoitsijalle on kirjallisesti ilmoitettu valinnastaan tai ellei valinnasta ole kirjallisesti ilmoitettu, kun urakkasopimus on allekirjoitettu. 6.2 Rakennusaika Kohteen purkutyöt voivat alkaa ja töiden tulee olla täysin valmiit viimeistään Viivästyminen (poikkeus YSE ) Mikäli urakoitsijan työn suoritus myöhästyy sopimuksen mukaisesta valmistusajasta, perii tilaaja viivästyssakon, jonka määrä on 1 % kultakin työpäivältä arvonlisäverottomasta urakkahinnasta. YSE 98:sta poikkeava, korotettu viivästyssakko johtuu purettavan rakennuksen keskeisestä sijainnista. 6.4 Työaikataulun tekeminen Työmaan johtovelvollisuuksista vastaavan pääurakoitsijan on laadittava yhdessä tilaajan kanssa työaikataulu kahden viikon kuluessa urakkasopimuksen allekirjoittamisesta. Aikatauluun on merkittävä työvaiheet viikoittain. Näin laadittu aikataulu hyväksytään yhteisesti velvoittavaksi aikatauluksi. Aikataulun toteutumista seurataan työmaakokouksissa tai erillisissä aikataulukokouksissa. 7. URAKOITSIJAN VASTUUVELVOITTEET 7.1 Takuuaika Takuuaika alkaa urakkasuorituksen tarkastuksesta tai mikäli sitä ei erikseen pidetä, rakennuskohteen vastaanottotarkastuksesta ja kestää 24 kuukautta rakennuskohteen vastaanottotarkastuksesta lukien. Mikäli urakkasuorituksen tarkastus pidetään vasta rakennuskohteen vastaanottotarkastuksen jälkeen, kestää takuuaika 24 kuukautta urakkasuorituksen tarkastuksesta lukien. 7.2 Vakuudet 7.3 Vakuutukset Rakennusaikainen vakuus YSE 98:n mukaisesti (10 % arvonlisäverottomasta urakkahinnasta). Työmaan johtovelvollisuuksista vastaava pääurakoitsija ottaa työtä varten tilaajan nimiin rakennustyövakuutuksen, jonka kohteena on rakennuskohde sekä työtä varten han-

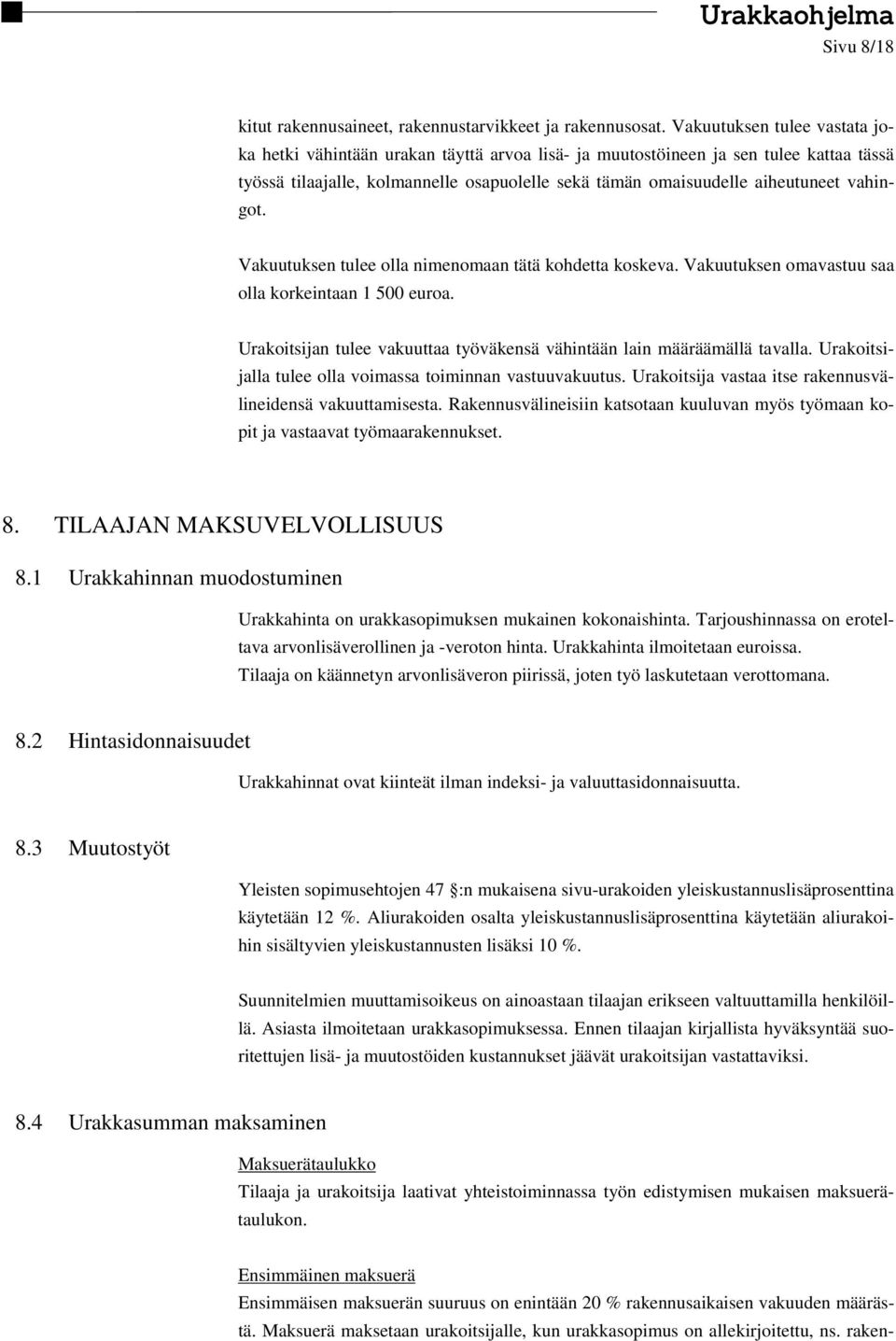

8 Urakkaohjelma Sivu 8/18 kitut rakennusaineet, rakennustarvikkeet ja rakennusosat. Vakuutuksen tulee vastata joka hetki vähintään urakan täyttä arvoa lisä- ja muutostöineen ja sen tulee kattaa tässä työssä tilaajalle, kolmannelle osapuolelle sekä tämän omaisuudelle aiheutuneet vahingot. Vakuutuksen tulee olla nimenomaan tätä kohdetta koskeva. Vakuutuksen omavastuu saa olla korkeintaan euroa. Urakoitsijan tulee vakuuttaa työväkensä vähintään lain määräämällä tavalla. Urakoitsijalla tulee olla voimassa toiminnan vastuuvakuutus. Urakoitsija vastaa itse rakennusvälineidensä vakuuttamisesta. Rakennusvälineisiin katsotaan kuuluvan myös työmaan kopit ja vastaavat työmaarakennukset. 8. TILAAJAN MAKSUVELVOLLISUUS 8.1 Urakkahinnan muodostuminen Urakkahinta on urakkasopimuksen mukainen kokonaishinta. Tarjoushinnassa on eroteltava arvonlisäverollinen ja -veroton hinta. Urakkahinta ilmoitetaan euroissa. Tilaaja on käännetyn arvonlisäveron piirissä, joten työ laskutetaan verottomana. 8.2 Hintasidonnaisuudet Urakkahinnat ovat kiinteät ilman indeksi- ja valuuttasidonnaisuutta. 8.3 Muutostyöt Yleisten sopimusehtojen 47 :n mukaisena sivu-urakoiden yleiskustannuslisäprosenttina käytetään 12 %. Aliurakoiden osalta yleiskustannuslisäprosenttina käytetään aliurakoihin sisältyvien yleiskustannusten lisäksi 10 %. Suunnitelmien muuttamisoikeus on ainoastaan tilaajan erikseen valtuuttamilla henkilöillä. Asiasta ilmoitetaan urakkasopimuksessa. Ennen tilaajan kirjallista hyväksyntää suoritettujen lisä- ja muutostöiden kustannukset jäävät urakoitsijan vastattaviksi. 8.4 Urakkasumman maksaminen Maksuerätaulukko Tilaaja ja urakoitsija laativat yhteistoiminnassa työn edistymisen mukaisen maksuerätaulukon. Ensimmäinen maksuerä Ensimmäisen maksuerän suuruus on enintään 20 % rakennusaikaisen vakuuden määrästä. Maksuerä maksetaan urakoitsijalle, kun urakkasopimus on allekirjoitettu, ns. raken-

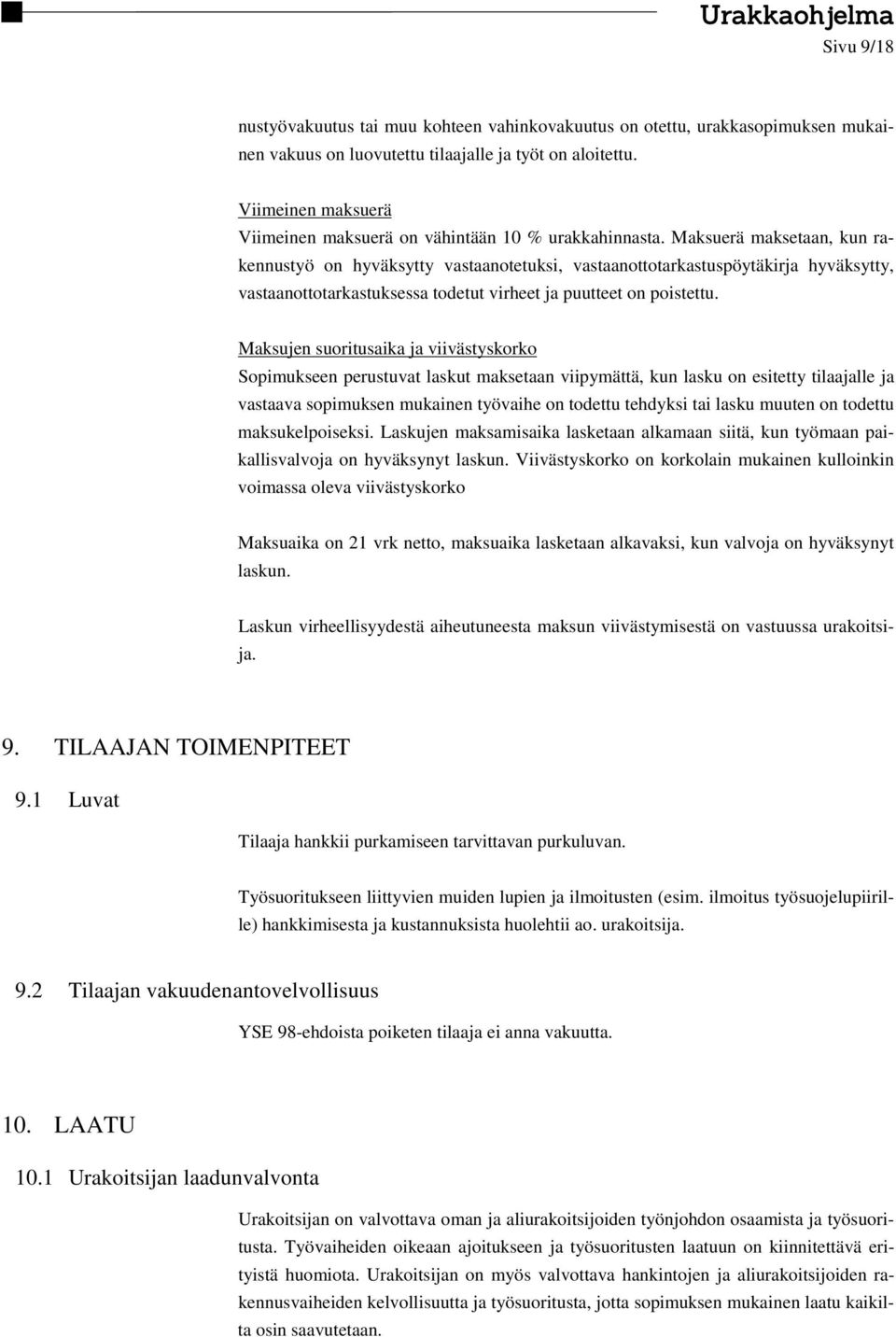

9 Urakkaohjelma Sivu 9/18 nustyövakuutus tai muu kohteen vahinkovakuutus on otettu, urakkasopimuksen mukainen vakuus on luovutettu tilaajalle ja työt on aloitettu. Viimeinen maksuerä Viimeinen maksuerä on vähintään 10 % urakkahinnasta. Maksuerä maksetaan, kun rakennustyö on hyväksytty vastaanotetuksi, vastaanottotarkastuspöytäkirja hyväksytty, vastaanottotarkastuksessa todetut virheet ja puutteet on poistettu. Maksujen suoritusaika ja viivästyskorko Sopimukseen perustuvat laskut maksetaan viipymättä, kun lasku on esitetty tilaajalle ja vastaava sopimuksen mukainen työvaihe on todettu tehdyksi tai lasku muuten on todettu maksukelpoiseksi. Laskujen maksamisaika lasketaan alkamaan siitä, kun työmaan paikallisvalvoja on hyväksynyt laskun. Viivästyskorko on korkolain mukainen kulloinkin voimassa oleva viivästyskorko Maksuaika on 21 vrk netto, maksuaika lasketaan alkavaksi, kun valvoja on hyväksynyt laskun. Laskun virheellisyydestä aiheutuneesta maksun viivästymisestä on vastuussa urakoitsija. 9. TILAAJAN TOIMENPITEET 9.1 Luvat Tilaaja hankkii purkamiseen tarvittavan purkuluvan. Työsuoritukseen liittyvien muiden lupien ja ilmoitusten (esim. ilmoitus työsuojelupiirille) hankkimisesta ja kustannuksista huolehtii ao. urakoitsija. 9.2 Tilaajan vakuudenantovelvollisuus YSE 98-ehdoista poiketen tilaaja ei anna vakuutta. 10. LAATU 10.1 Urakoitsijan laadunvalvonta Urakoitsijan on valvottava oman ja aliurakoitsijoiden työnjohdon osaamista ja työsuoritusta. Työvaiheiden oikeaan ajoitukseen ja työsuoritusten laatuun on kiinnitettävä erityistä huomiota. Urakoitsijan on myös valvottava hankintojen ja aliurakoitsijoiden rakennusvaiheiden kelvollisuutta ja työsuoritusta, jotta sopimuksen mukainen laatu kaikilta osin saavutetaan.

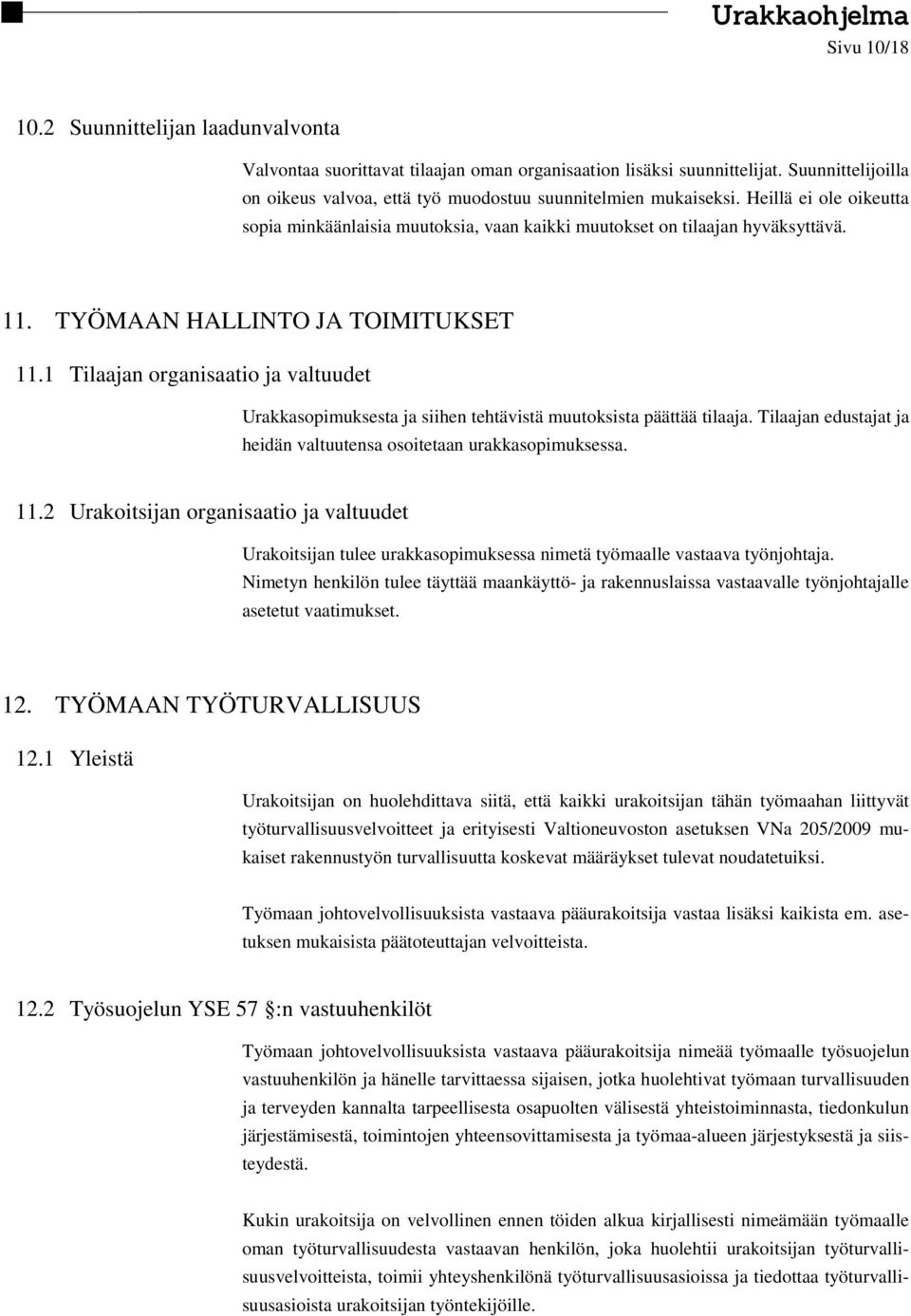

10 Urakkaohjelma Sivu 10/ Suunnittelijan laadunvalvonta Valvontaa suorittavat tilaajan oman organisaation lisäksi suunnittelijat. Suunnittelijoilla on oikeus valvoa, että työ muodostuu suunnitelmien mukaiseksi. Heillä ei ole oikeutta sopia minkäänlaisia muutoksia, vaan kaikki muutokset on tilaajan hyväksyttävä. 11. TYÖMAAN HALLINTO JA TOIMITUKSET 11.1 Tilaajan organisaatio ja valtuudet Urakkasopimuksesta ja siihen tehtävistä muutoksista päättää tilaaja. Tilaajan edustajat ja heidän valtuutensa osoitetaan urakkasopimuksessa Urakoitsijan organisaatio ja valtuudet Urakoitsijan tulee urakkasopimuksessa nimetä työmaalle vastaava työnjohtaja. Nimetyn henkilön tulee täyttää maankäyttö- ja rakennuslaissa vastaavalle työnjohtajalle asetetut vaatimukset. 12. TYÖMAAN TYÖTURVALLISUUS 12.1 Yleistä Urakoitsijan on huolehdittava siitä, että kaikki urakoitsijan tähän työmaahan liittyvät työturvallisuusvelvoitteet ja erityisesti Valtioneuvoston asetuksen VNa 205/2009 mukaiset rakennustyön turvallisuutta koskevat määräykset tulevat noudatetuiksi. Työmaan johtovelvollisuuksista vastaava pääurakoitsija vastaa lisäksi kaikista em. asetuksen mukaisista päätoteuttajan velvoitteista Työsuojelun YSE 57 :n vastuuhenkilöt Työmaan johtovelvollisuuksista vastaava pääurakoitsija nimeää työmaalle työsuojelun vastuuhenkilön ja hänelle tarvittaessa sijaisen, jotka huolehtivat työmaan turvallisuuden ja terveyden kannalta tarpeellisesta osapuolten välisestä yhteistoiminnasta, tiedonkulun järjestämisestä, toimintojen yhteensovittamisesta ja työmaa-alueen järjestyksestä ja siisteydestä. Kukin urakoitsija on velvollinen ennen töiden alkua kirjallisesti nimeämään työmaalle oman työturvallisuudesta vastaavan henkilön, joka huolehtii urakoitsijan työturvallisuusvelvoitteista, toimii yhteyshenkilönä työturvallisuusasioissa ja tiedottaa työturvallisuusasioista urakoitsijan työntekijöille.

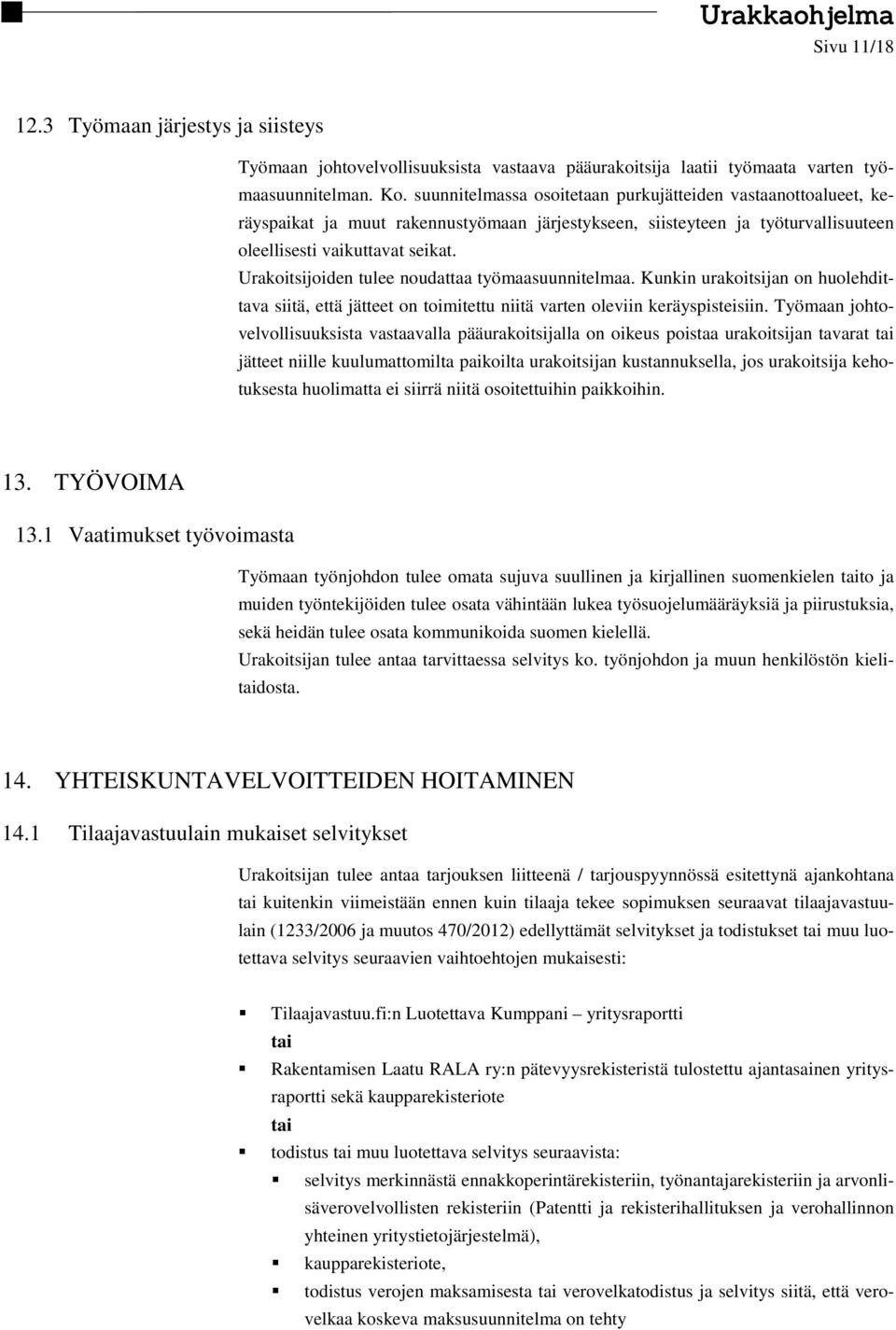

11 Urakkaohjelma Sivu 11/ Työmaan järjestys ja siisteys Työmaan johtovelvollisuuksista vastaava pääurakoitsija laatii työmaata varten työmaasuunnitelman. Ko. suunnitelmassa osoitetaan purkujätteiden vastaanottoalueet, keräyspaikat ja muut rakennustyömaan järjestykseen, siisteyteen ja työturvallisuuteen oleellisesti vaikuttavat seikat. Urakoitsijoiden tulee noudattaa työmaasuunnitelmaa. Kunkin urakoitsijan on huolehdittava siitä, että jätteet on toimitettu niitä varten oleviin keräyspisteisiin. Työmaan johtovelvollisuuksista vastaavalla pääurakoitsijalla on oikeus poistaa urakoitsijan tavarat tai jätteet niille kuulumattomilta paikoilta urakoitsijan kustannuksella, jos urakoitsija kehotuksesta huolimatta ei siirrä niitä osoitettuihin paikkoihin. 13. TYÖVOIMA 13.1 Vaatimukset työvoimasta Työmaan työnjohdon tulee omata sujuva suullinen ja kirjallinen suomenkielen taito ja muiden työntekijöiden tulee osata vähintään lukea työsuojelumääräyksiä ja piirustuksia, sekä heidän tulee osata kommunikoida suomen kielellä. Urakoitsijan tulee antaa tarvittaessa selvitys ko. työnjohdon ja muun henkilöstön kielitaidosta. 14. YHTEISKUNTAVELVOITTEIDEN HOITAMINEN 14.1 Tilaajavastuulain mukaiset selvitykset Urakoitsijan tulee antaa tarjouksen liitteenä / tarjouspyynnössä esitettynä ajankohtana tai kuitenkin viimeistään ennen kuin tilaaja tekee sopimuksen seuraavat tilaajavastuulain (1233/2006 ja muutos 470/2012) edellyttämät selvitykset ja todistukset tai muu luotettava selvitys seuraavien vaihtoehtojen mukaisesti: Tilaajavastuu.fi:n Luotettava Kumppani yritysraportti tai Rakentamisen Laatu RALA ry:n pätevyysrekisteristä tulostettu ajantasainen yritysraportti sekä kaupparekisteriote tai todistus tai muu luotettava selvitys seuraavista: selvitys merkinnästä ennakkoperintärekisteriin, työnantajarekisteriin ja arvonlisäverovelvollisten rekisteriin (Patentti ja rekisterihallituksen ja verohallinnon yhteinen yritystietojärjestelmä), kaupparekisteriote, todistus verojen maksamisesta tai verovelkatodistus ja selvitys siitä, että verovelkaa koskeva maksusuunnitelma on tehty

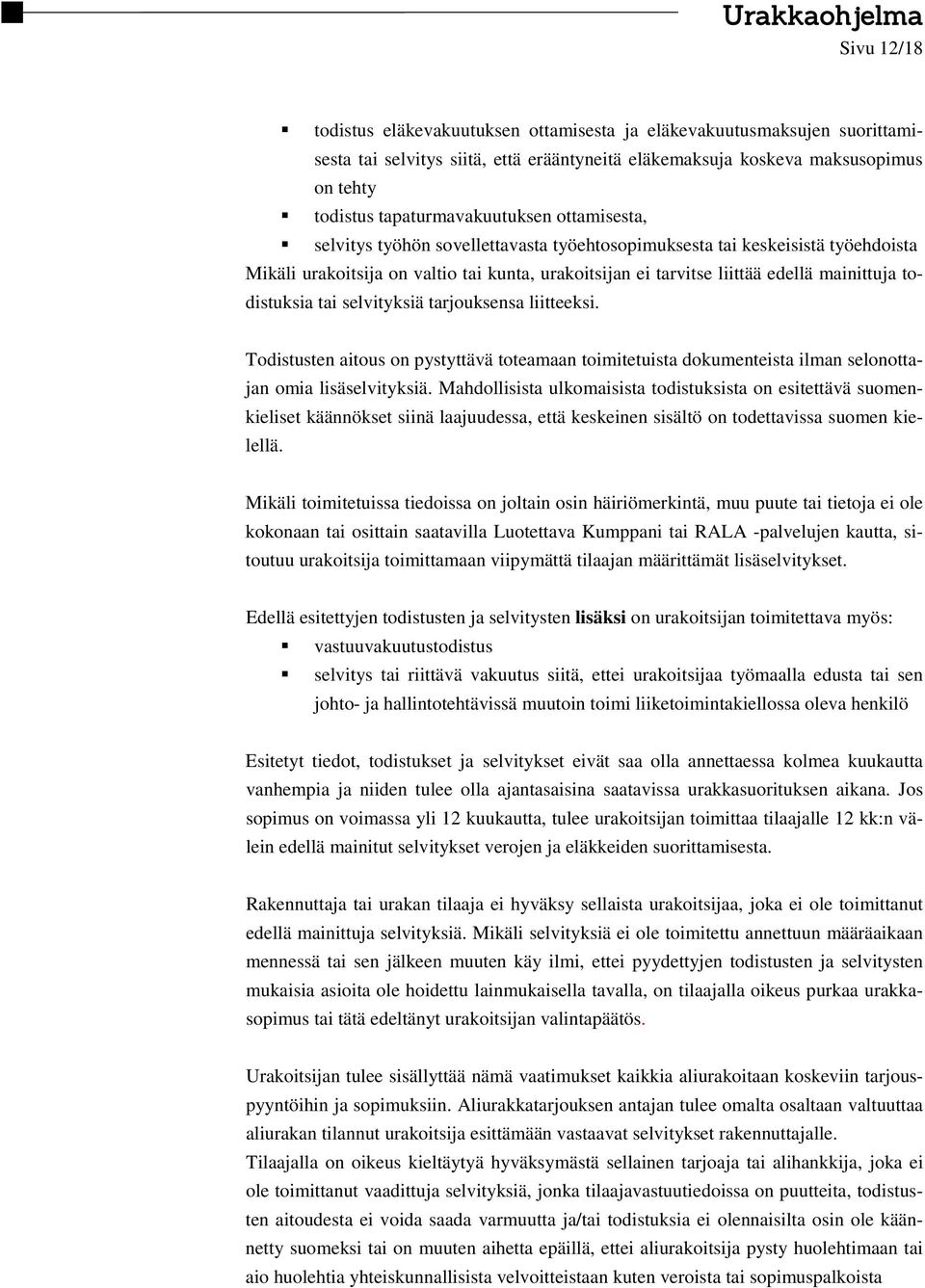

12 Urakkaohjelma Sivu 12/18 todistus eläkevakuutuksen ottamisesta ja eläkevakuutusmaksujen suorittamisesta tai selvitys siitä, että erääntyneitä eläkemaksuja koskeva maksusopimus on tehty todistus tapaturmavakuutuksen ottamisesta, selvitys työhön sovellettavasta työehtosopimuksesta tai keskeisistä työehdoista Mikäli urakoitsija on valtio tai kunta, urakoitsijan ei tarvitse liittää edellä mainittuja todistuksia tai selvityksiä tarjouksensa liitteeksi. Todistusten aitous on pystyttävä toteamaan toimitetuista dokumenteista ilman selonottajan omia lisäselvityksiä. Mahdollisista ulkomaisista todistuksista on esitettävä suomenkieliset käännökset siinä laajuudessa, että keskeinen sisältö on todettavissa suomen kielellä. Mikäli toimitetuissa tiedoissa on joltain osin häiriömerkintä, muu puute tai tietoja ei ole kokonaan tai osittain saatavilla Luotettava Kumppani tai RALA -palvelujen kautta, sitoutuu urakoitsija toimittamaan viipymättä tilaajan määrittämät lisäselvitykset. Edellä esitettyjen todistusten ja selvitysten lisäksi on urakoitsijan toimitettava myös: vastuuvakuutustodistus selvitys tai riittävä vakuutus siitä, ettei urakoitsijaa työmaalla edusta tai sen johto- ja hallintotehtävissä muutoin toimi liiketoimintakiellossa oleva henkilö Esitetyt tiedot, todistukset ja selvitykset eivät saa olla annettaessa kolmea kuukautta vanhempia ja niiden tulee olla ajantasaisina saatavissa urakkasuorituksen aikana. Jos sopimus on voimassa yli 12 kuukautta, tulee urakoitsijan toimittaa tilaajalle 12 kk:n välein edellä mainitut selvitykset verojen ja eläkkeiden suorittamisesta. Rakennuttaja tai urakan tilaaja ei hyväksy sellaista urakoitsijaa, joka ei ole toimittanut edellä mainittuja selvityksiä. Mikäli selvityksiä ei ole toimitettu annettuun määräaikaan mennessä tai sen jälkeen muuten käy ilmi, ettei pyydettyjen todistusten ja selvitysten mukaisia asioita ole hoidettu lainmukaisella tavalla, on tilaajalla oikeus purkaa urakkasopimus tai tätä edeltänyt urakoitsijan valintapäätös. Urakoitsijan tulee sisällyttää nämä vaatimukset kaikkia aliurakoitaan koskeviin tarjouspyyntöihin ja sopimuksiin. Aliurakkatarjouksen antajan tulee omalta osaltaan valtuuttaa aliurakan tilannut urakoitsija esittämään vastaavat selvitykset rakennuttajalle. Tilaajalla on oikeus kieltäytyä hyväksymästä sellainen tarjoaja tai alihankkija, joka ei ole toimittanut vaadittuja selvityksiä, jonka tilaajavastuutiedoissa on puutteita, todistusten aitoudesta ei voida saada varmuutta ja/tai todistuksia ei olennaisilta osin ole käännetty suomeksi tai on muuten aihetta epäillä, ettei aliurakoitsija pysty huolehtimaan tai aio huolehtia yhteiskunnallisista velvoitteistaan kuten veroista tai sopimuspalkoista

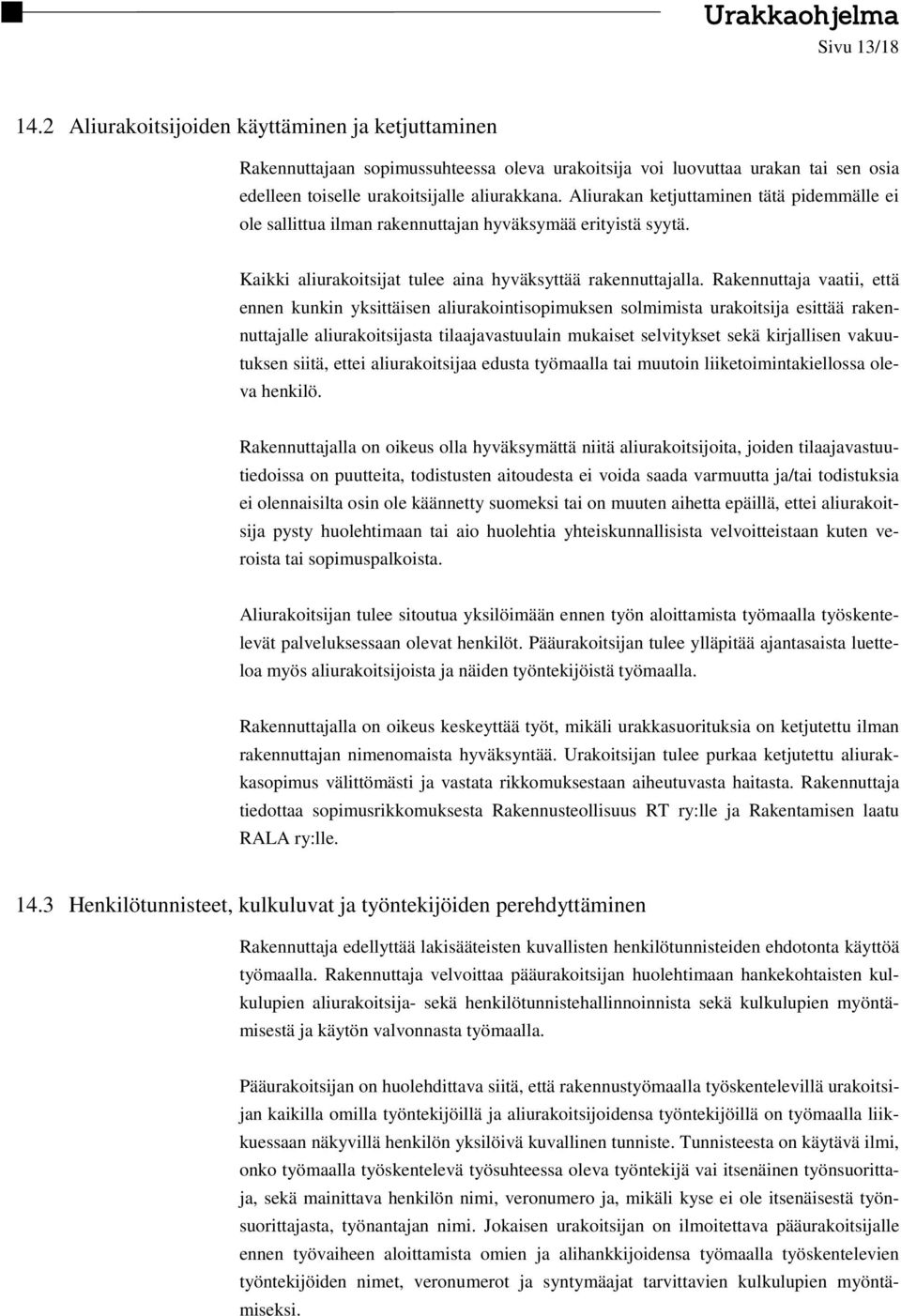

13 Urakkaohjelma Sivu 13/ Aliurakoitsijoiden käyttäminen ja ketjuttaminen Rakennuttajaan sopimussuhteessa oleva urakoitsija voi luovuttaa urakan tai sen osia edelleen toiselle urakoitsijalle aliurakkana. Aliurakan ketjuttaminen tätä pidemmälle ei ole sallittua ilman rakennuttajan hyväksymää erityistä syytä. Kaikki aliurakoitsijat tulee aina hyväksyttää rakennuttajalla. Rakennuttaja vaatii, että ennen kunkin yksittäisen aliurakointisopimuksen solmimista urakoitsija esittää rakennuttajalle aliurakoitsijasta tilaajavastuulain mukaiset selvitykset sekä kirjallisen vakuutuksen siitä, ettei aliurakoitsijaa edusta työmaalla tai muutoin liiketoimintakiellossa oleva henkilö. Rakennuttajalla on oikeus olla hyväksymättä niitä aliurakoitsijoita, joiden tilaajavastuutiedoissa on puutteita, todistusten aitoudesta ei voida saada varmuutta ja/tai todistuksia ei olennaisilta osin ole käännetty suomeksi tai on muuten aihetta epäillä, ettei aliurakoitsija pysty huolehtimaan tai aio huolehtia yhteiskunnallisista velvoitteistaan kuten veroista tai sopimuspalkoista. Aliurakoitsijan tulee sitoutua yksilöimään ennen työn aloittamista työmaalla työskentelevät palveluksessaan olevat henkilöt. Pääurakoitsijan tulee ylläpitää ajantasaista luetteloa myös aliurakoitsijoista ja näiden työntekijöistä työmaalla. Rakennuttajalla on oikeus keskeyttää työt, mikäli urakkasuorituksia on ketjutettu ilman rakennuttajan nimenomaista hyväksyntää. Urakoitsijan tulee purkaa ketjutettu aliurakkasopimus välittömästi ja vastata rikkomuksestaan aiheutuvasta haitasta. Rakennuttaja tiedottaa sopimusrikkomuksesta Rakennusteollisuus RT ry:lle ja Rakentamisen laatu RALA ry:lle Henkilötunnisteet, kulkuluvat ja työntekijöiden perehdyttäminen Rakennuttaja edellyttää lakisääteisten kuvallisten henkilötunnisteiden ehdotonta käyttöä työmaalla. Rakennuttaja velvoittaa pääurakoitsijan huolehtimaan hankekohtaisten kulkulupien aliurakoitsija- sekä henkilötunnistehallinnoinnista sekä kulkulupien myöntämisestä ja käytön valvonnasta työmaalla. Pääurakoitsijan on huolehdittava siitä, että rakennustyömaalla työskentelevillä urakoitsijan kaikilla omilla työntekijöillä ja aliurakoitsijoidensa työntekijöillä on työmaalla liikkuessaan näkyvillä henkilön yksilöivä kuvallinen tunniste. Tunnisteesta on käytävä ilmi, onko työmaalla työskentelevä työsuhteessa oleva työntekijä vai itsenäinen työnsuorittaja, sekä mainittava henkilön nimi, veronumero ja, mikäli kyse ei ole itsenäisestä työnsuorittajasta, työnantajan nimi. Jokaisen urakoitsijan on ilmoitettava pääurakoitsijalle ennen työvaiheen aloittamista omien ja alihankkijoidensa työmaalla työskentelevien työntekijöiden nimet, veronumerot ja syntymäajat tarvittavien kulkulupien myöntämiseksi.

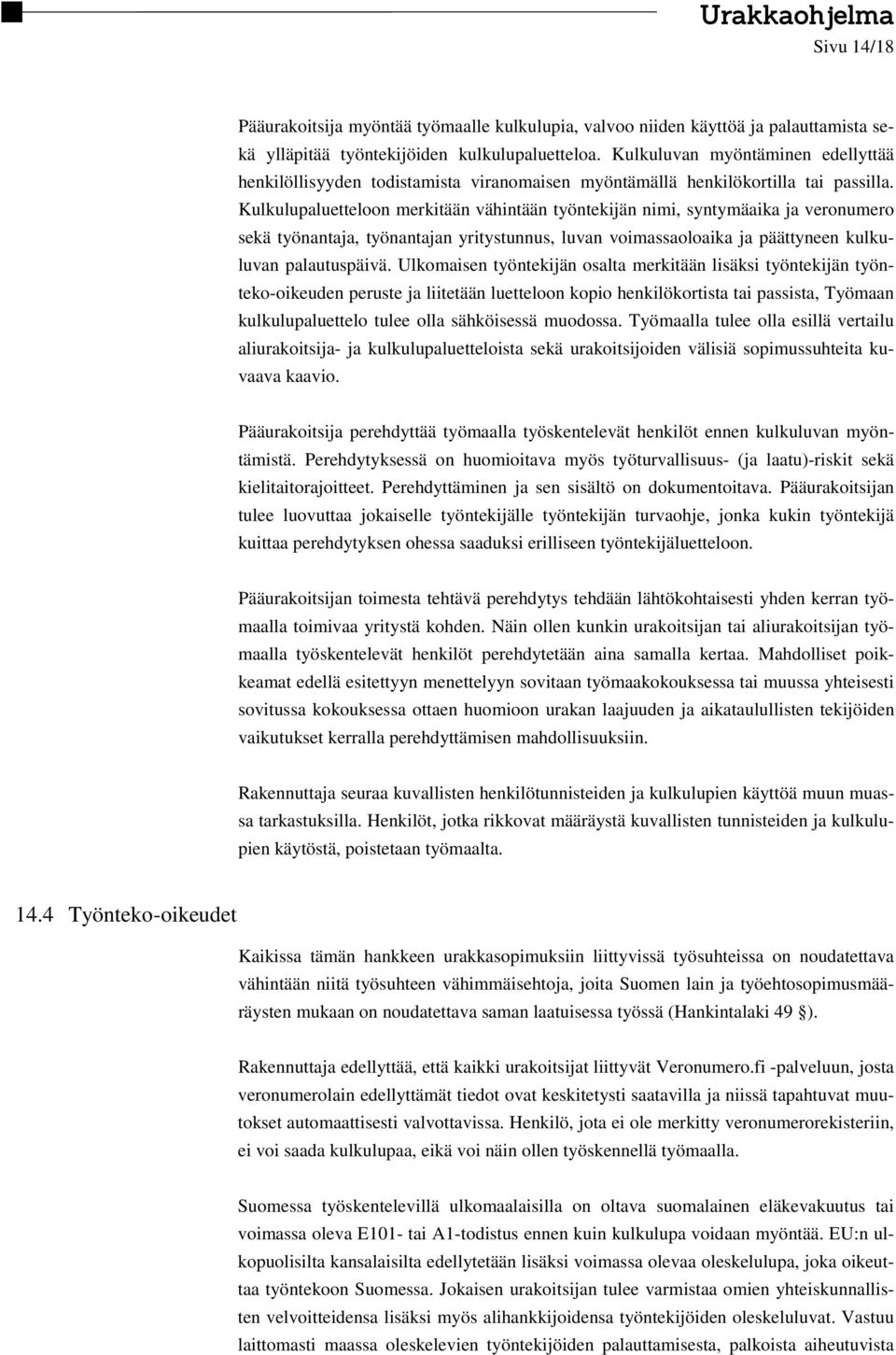

14 Urakkaohjelma Sivu 14/18 Pääurakoitsija myöntää työmaalle kulkulupia, valvoo niiden käyttöä ja palauttamista sekä ylläpitää työntekijöiden kulkulupaluetteloa. Kulkuluvan myöntäminen edellyttää henkilöllisyyden todistamista viranomaisen myöntämällä henkilökortilla tai passilla. Kulkulupaluetteloon merkitään vähintään työntekijän nimi, syntymäaika ja veronumero sekä työnantaja, työnantajan yritystunnus, luvan voimassaoloaika ja päättyneen kulkuluvan palautuspäivä. Ulkomaisen työntekijän osalta merkitään lisäksi työntekijän työnteko-oikeuden peruste ja liitetään luetteloon kopio henkilökortista tai passista, Työmaan kulkulupaluettelo tulee olla sähköisessä muodossa. Työmaalla tulee olla esillä vertailu aliurakoitsija- ja kulkulupaluetteloista sekä urakoitsijoiden välisiä sopimussuhteita kuvaava kaavio. Pääurakoitsija perehdyttää työmaalla työskentelevät henkilöt ennen kulkuluvan myöntämistä. Perehdytyksessä on huomioitava myös työturvallisuus- (ja laatu)-riskit sekä kielitaitorajoitteet. Perehdyttäminen ja sen sisältö on dokumentoitava. Pääurakoitsijan tulee luovuttaa jokaiselle työntekijälle työntekijän turvaohje, jonka kukin työntekijä kuittaa perehdytyksen ohessa saaduksi erilliseen työntekijäluetteloon. Pääurakoitsijan toimesta tehtävä perehdytys tehdään lähtökohtaisesti yhden kerran työmaalla toimivaa yritystä kohden. Näin ollen kunkin urakoitsijan tai aliurakoitsijan työmaalla työskentelevät henkilöt perehdytetään aina samalla kertaa. Mahdolliset poikkeamat edellä esitettyyn menettelyyn sovitaan työmaakokouksessa tai muussa yhteisesti sovitussa kokouksessa ottaen huomioon urakan laajuuden ja aikataulullisten tekijöiden vaikutukset kerralla perehdyttämisen mahdollisuuksiin. Rakennuttaja seuraa kuvallisten henkilötunnisteiden ja kulkulupien käyttöä muun muassa tarkastuksilla. Henkilöt, jotka rikkovat määräystä kuvallisten tunnisteiden ja kulkulupien käytöstä, poistetaan työmaalta Työnteko-oikeudet Kaikissa tämän hankkeen urakkasopimuksiin liittyvissä työsuhteissa on noudatettava vähintään niitä työsuhteen vähimmäisehtoja, joita Suomen lain ja työehtosopimusmääräysten mukaan on noudatettava saman laatuisessa työssä (Hankintalaki 49 ). Rakennuttaja edellyttää, että kaikki urakoitsijat liittyvät Veronumero.fi -palveluun, josta veronumerolain edellyttämät tiedot ovat keskitetysti saatavilla ja niissä tapahtuvat muutokset automaattisesti valvottavissa. Henkilö, jota ei ole merkitty veronumerorekisteriin, ei voi saada kulkulupaa, eikä voi näin ollen työskennellä työmaalla. Suomessa työskentelevillä ulkomaalaisilla on oltava suomalainen eläkevakuutus tai voimassa oleva E101- tai A1-todistus ennen kuin kulkulupa voidaan myöntää. EU:n ulkopuolisilta kansalaisilta edellytetään lisäksi voimassa olevaa oleskelulupa, joka oikeuttaa työntekoon Suomessa. Jokaisen urakoitsijan tulee varmistaa omien yhteiskunnallisten velvoitteidensa lisäksi myös alihankkijoidensa työntekijöiden oleskeluluvat. Vastuu laittomasti maassa oleskelevien työntekijöiden palauttamisesta, palkoista aiheutuvista

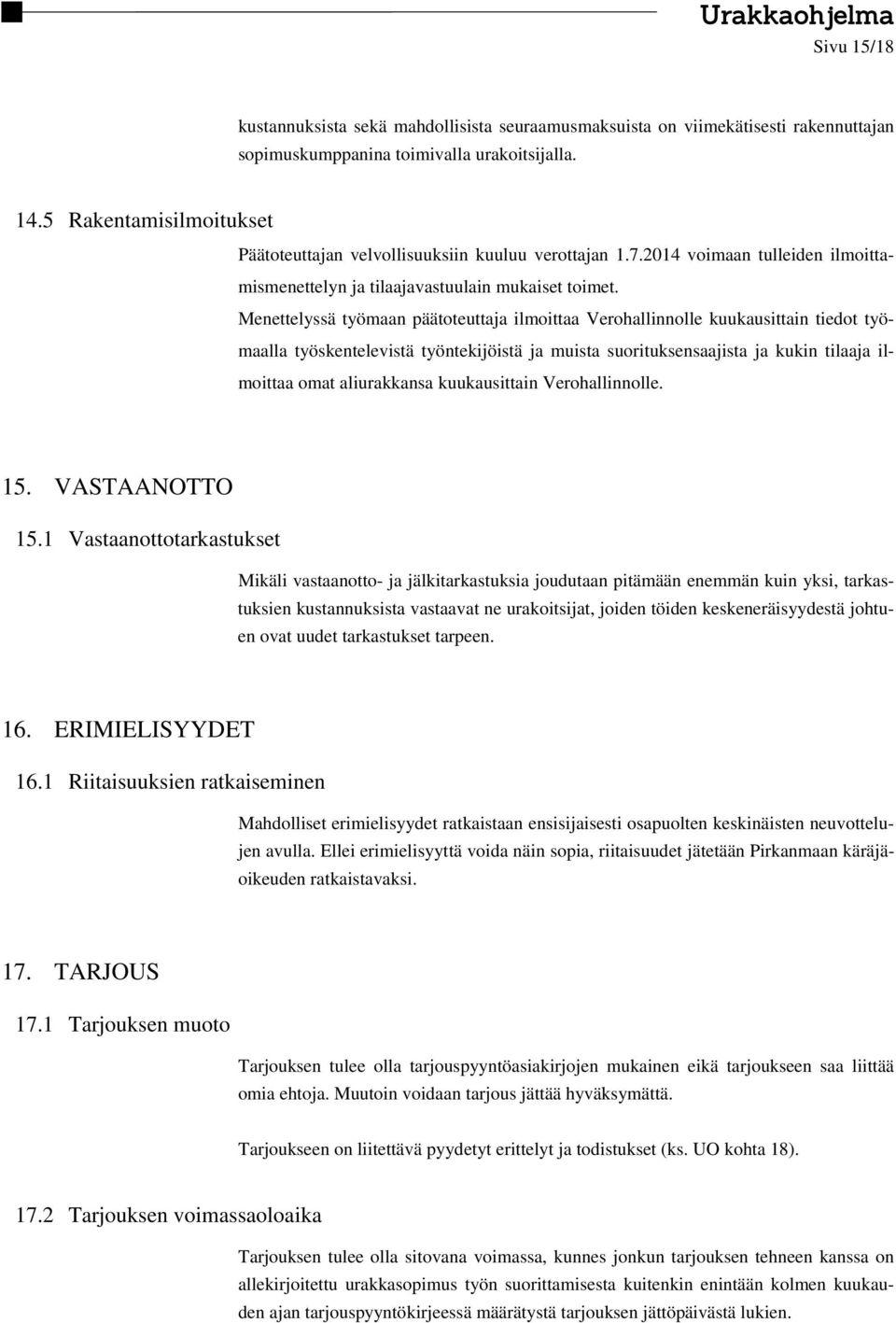

15 Urakkaohjelma Sivu 15/18 kustannuksista sekä mahdollisista seuraamusmaksuista on viimekätisesti rakennuttajan sopimuskumppanina toimivalla urakoitsijalla Rakentamisilmoitukset Päätoteuttajan velvollisuuksiin kuuluu verottajan voimaan tulleiden ilmoittamismenettelyn ja tilaajavastuulain mukaiset toimet. Menettelyssä työmaan päätoteuttaja ilmoittaa Verohallinnolle kuukausittain tiedot työmaalla työskentelevistä työntekijöistä ja muista suorituksensaajista ja kukin tilaaja ilmoittaa omat aliurakkansa kuukausittain Verohallinnolle. 15. VASTAANOTTO 15.1 Vastaanottotarkastukset Mikäli vastaanotto- ja jälkitarkastuksia joudutaan pitämään enemmän kuin yksi, tarkastuksien kustannuksista vastaavat ne urakoitsijat, joiden töiden keskeneräisyydestä johtuen ovat uudet tarkastukset tarpeen. 16. ERIMIELISYYDET 16.1 Riitaisuuksien ratkaiseminen Mahdolliset erimielisyydet ratkaistaan ensisijaisesti osapuolten keskinäisten neuvottelujen avulla. Ellei erimielisyyttä voida näin sopia, riitaisuudet jätetään Pirkanmaan käräjäoikeuden ratkaistavaksi. 17. TARJOUS 17.1 Tarjouksen muoto Tarjouksen tulee olla tarjouspyyntöasiakirjojen mukainen eikä tarjoukseen saa liittää omia ehtoja. Muutoin voidaan tarjous jättää hyväksymättä. Tarjoukseen on liitettävä pyydetyt erittelyt ja todistukset (ks. UO kohta 18) Tarjouksen voimassaoloaika Tarjouksen tulee olla sitovana voimassa, kunnes jonkun tarjouksen tehneen kanssa on allekirjoitettu urakkasopimus työn suorittamisesta kuitenkin enintään kolmen kuukauden ajan tarjouspyyntökirjeessä määrätystä tarjouksen jättöpäivästä lukien.

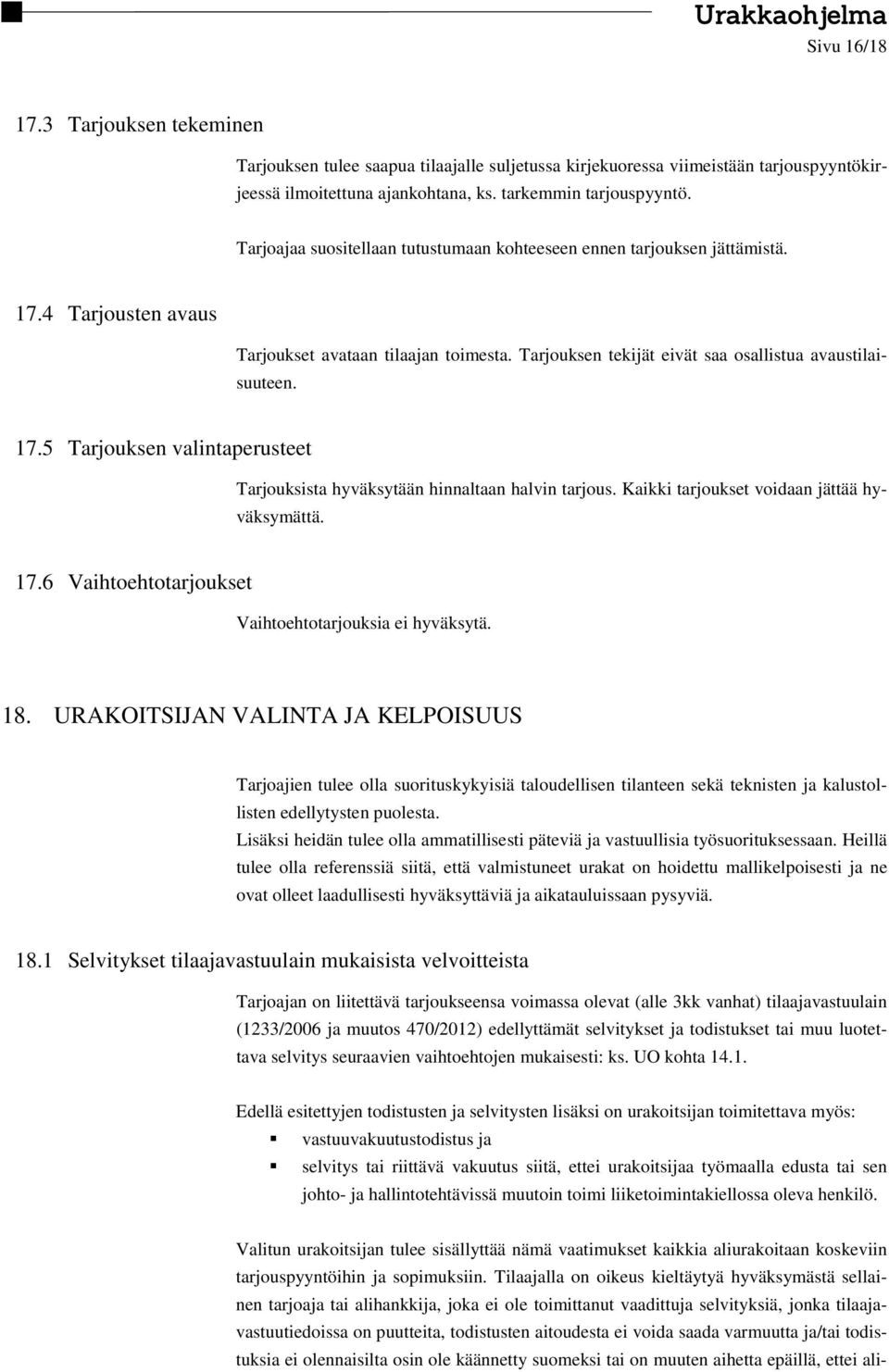

16 Urakkaohjelma Sivu 16/ Tarjouksen tekeminen Tarjouksen tulee saapua tilaajalle suljetussa kirjekuoressa viimeistään tarjouspyyntökirjeessä ilmoitettuna ajankohtana, ks. tarkemmin tarjouspyyntö. Tarjoajaa suositellaan tutustumaan kohteeseen ennen tarjouksen jättämistä Tarjousten avaus Tarjoukset avataan tilaajan toimesta. Tarjouksen tekijät eivät saa osallistua avaustilaisuuteen Tarjouksen valintaperusteet Tarjouksista hyväksytään hinnaltaan halvin tarjous. Kaikki tarjoukset voidaan jättää hyväksymättä Vaihtoehtotarjoukset Vaihtoehtotarjouksia ei hyväksytä. 18. URAKOITSIJAN VALINTA JA KELPOISUUS Tarjoajien tulee olla suorituskykyisiä taloudellisen tilanteen sekä teknisten ja kalustollisten edellytysten puolesta. Lisäksi heidän tulee olla ammatillisesti päteviä ja vastuullisia työsuorituksessaan. Heillä tulee olla referenssiä siitä, että valmistuneet urakat on hoidettu mallikelpoisesti ja ne ovat olleet laadullisesti hyväksyttäviä ja aikatauluissaan pysyviä Selvitykset tilaajavastuulain mukaisista velvoitteista Tarjoajan on liitettävä tarjoukseensa voimassa olevat (alle 3kk vanhat) tilaajavastuulain (1233/2006 ja muutos 470/2012) edellyttämät selvitykset ja todistukset tai muu luotettava selvitys seuraavien vaihtoehtojen mukaisesti: ks. UO kohta Edellä esitettyjen todistusten ja selvitysten lisäksi on urakoitsijan toimitettava myös: vastuuvakuutustodistus ja selvitys tai riittävä vakuutus siitä, ettei urakoitsijaa työmaalla edusta tai sen johto- ja hallintotehtävissä muutoin toimi liiketoimintakiellossa oleva henkilö. Valitun urakoitsijan tulee sisällyttää nämä vaatimukset kaikkia aliurakoitaan koskeviin tarjouspyyntöihin ja sopimuksiin. Tilaajalla on oikeus kieltäytyä hyväksymästä sellainen tarjoaja tai alihankkija, joka ei ole toimittanut vaadittuja selvityksiä, jonka tilaajavastuutiedoissa on puutteita, todistusten aitoudesta ei voida saada varmuutta ja/tai todistuksia ei olennaisilta osin ole käännetty suomeksi tai on muuten aihetta epäillä, ettei ali-

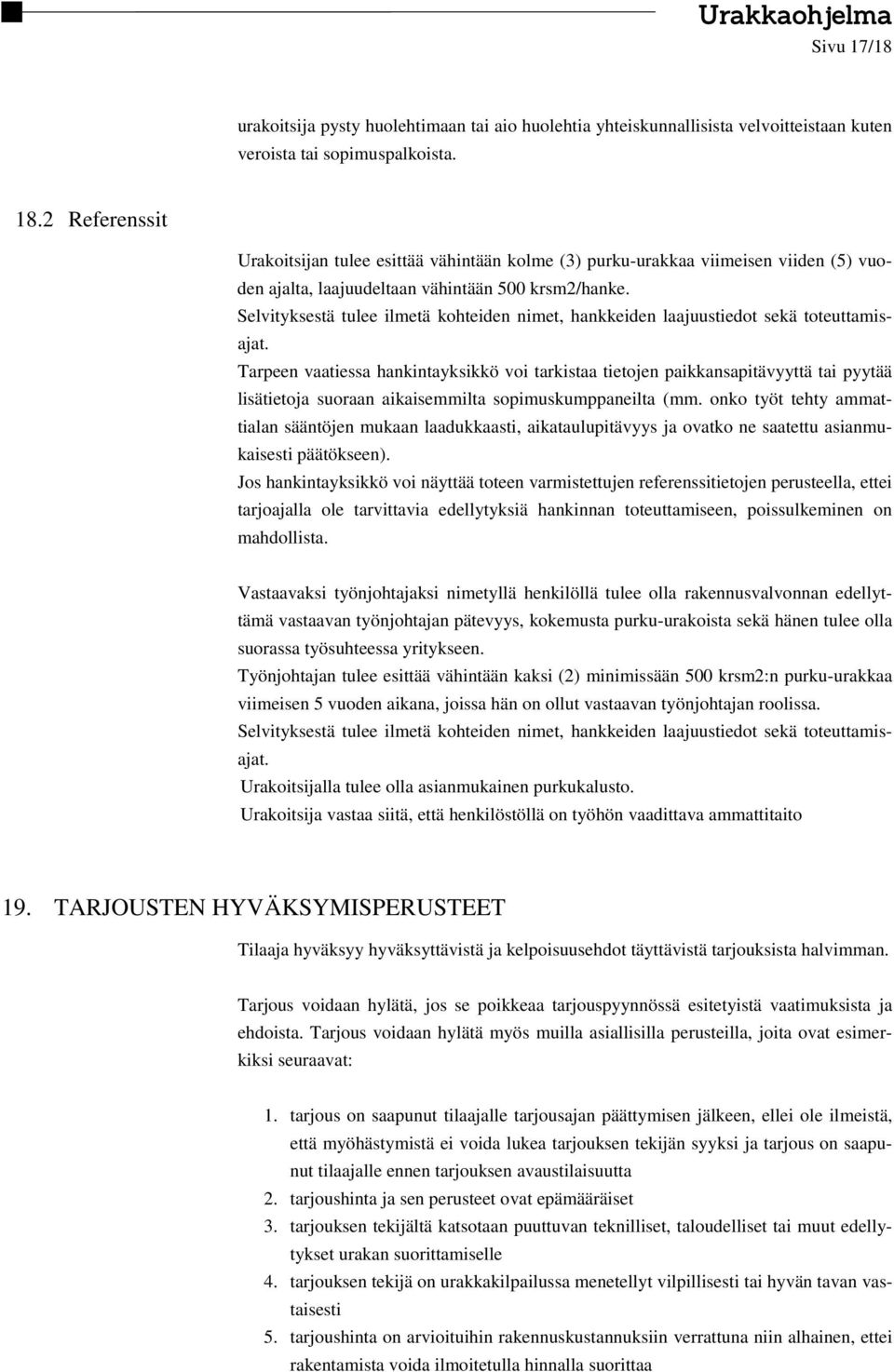

17 Urakkaohjelma Sivu 17/18 urakoitsija pysty huolehtimaan tai aio huolehtia yhteiskunnallisista velvoitteistaan kuten veroista tai sopimuspalkoista Referenssit Urakoitsijan tulee esittää vähintään kolme (3) purku-urakkaa viimeisen viiden (5) vuoden ajalta, laajuudeltaan vähintään 500 krsm2/hanke. Selvityksestä tulee ilmetä kohteiden nimet, hankkeiden laajuustiedot sekä toteuttamisajat. Tarpeen vaatiessa hankintayksikkö voi tarkistaa tietojen paikkansapitävyyttä tai pyytää lisätietoja suoraan aikaisemmilta sopimuskumppaneilta (mm. onko työt tehty ammattialan sääntöjen mukaan laadukkaasti, aikataulupitävyys ja ovatko ne saatettu asianmukaisesti päätökseen). Jos hankintayksikkö voi näyttää toteen varmistettujen referenssitietojen perusteella, ettei tarjoajalla ole tarvittavia edellytyksiä hankinnan toteuttamiseen, poissulkeminen on mahdollista. Vastaavaksi työnjohtajaksi nimetyllä henkilöllä tulee olla rakennusvalvonnan edellyttämä vastaavan työnjohtajan pätevyys, kokemusta purku-urakoista sekä hänen tulee olla suorassa työsuhteessa yritykseen. Työnjohtajan tulee esittää vähintään kaksi (2) minimissään 500 krsm2:n purku-urakkaa viimeisen 5 vuoden aikana, joissa hän on ollut vastaavan työnjohtajan roolissa. Selvityksestä tulee ilmetä kohteiden nimet, hankkeiden laajuustiedot sekä toteuttamisajat. Urakoitsijalla tulee olla asianmukainen purkukalusto. Urakoitsija vastaa siitä, että henkilöstöllä on työhön vaadittava ammattitaito 19. TARJOUSTEN HYVÄKSYMISPERUSTEET Tilaaja hyväksyy hyväksyttävistä ja kelpoisuusehdot täyttävistä tarjouksista halvimman. Tarjous voidaan hylätä, jos se poikkeaa tarjouspyynnössä esitetyistä vaatimuksista ja ehdoista. Tarjous voidaan hylätä myös muilla asiallisilla perusteilla, joita ovat esimerkiksi seuraavat: 1. tarjous on saapunut tilaajalle tarjousajan päättymisen jälkeen, ellei ole ilmeistä, että myöhästymistä ei voida lukea tarjouksen tekijän syyksi ja tarjous on saapunut tilaajalle ennen tarjouksen avaustilaisuutta 2. tarjoushinta ja sen perusteet ovat epämääräiset 3. tarjouksen tekijältä katsotaan puuttuvan teknilliset, taloudelliset tai muut edellytykset urakan suorittamiselle 4. tarjouksen tekijä on urakkakilpailussa menetellyt vilpillisesti tai hyvän tavan vastaisesti 5. tarjoushinta on arvioituihin rakennuskustannuksiin verrattuna niin alhainen, ettei rakentamista voida ilmoitetulla hinnalla suorittaa

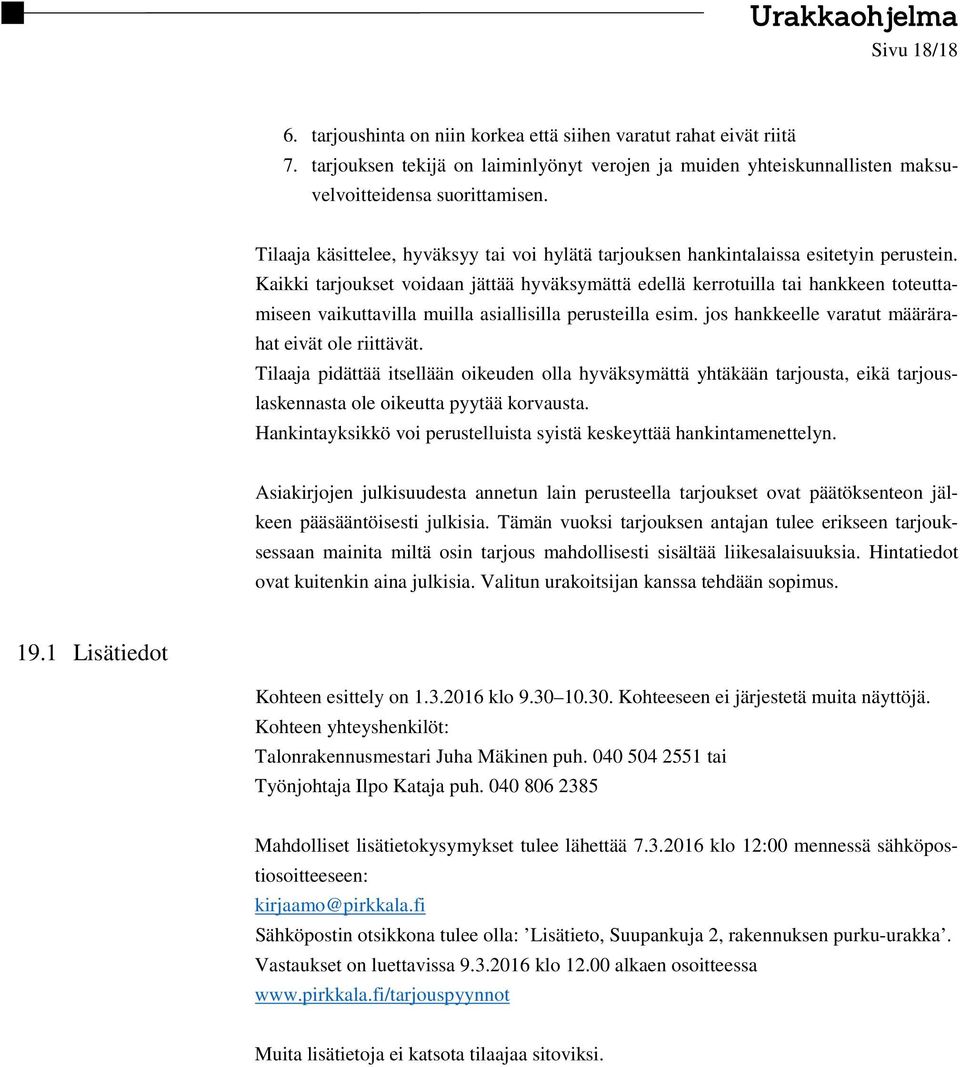

18 Urakkaohjelma Sivu 18/18 6. tarjoushinta on niin korkea että siihen varatut rahat eivät riitä 7. tarjouksen tekijä on laiminlyönyt verojen ja muiden yhteiskunnallisten maksuvelvoitteidensa suorittamisen. Tilaaja käsittelee, hyväksyy tai voi hylätä tarjouksen hankintalaissa esitetyin perustein. Kaikki tarjoukset voidaan jättää hyväksymättä edellä kerrotuilla tai hankkeen toteuttamiseen vaikuttavilla muilla asiallisilla perusteilla esim. jos hankkeelle varatut määrärahat eivät ole riittävät. Tilaaja pidättää itsellään oikeuden olla hyväksymättä yhtäkään tarjousta, eikä tarjouslaskennasta ole oikeutta pyytää korvausta. Hankintayksikkö voi perustelluista syistä keskeyttää hankintamenettelyn. Asiakirjojen julkisuudesta annetun lain perusteella tarjoukset ovat päätöksenteon jälkeen pääsääntöisesti julkisia. Tämän vuoksi tarjouksen antajan tulee erikseen tarjouksessaan mainita miltä osin tarjous mahdollisesti sisältää liikesalaisuuksia. Hintatiedot ovat kuitenkin aina julkisia. Valitun urakoitsijan kanssa tehdään sopimus Lisätiedot Kohteen esittely on klo Kohteeseen ei järjestetä muita näyttöjä. Kohteen yhteyshenkilöt: Talonrakennusmestari Juha Mäkinen puh tai Työnjohtaja Ilpo Kataja puh Mahdolliset lisätietokysymykset tulee lähettää klo 12:00 mennessä sähköpostiosoitteeseen: Sähköpostin otsikkona tulee olla: Lisätieto, Suupankuja 2, rakennuksen purku-urakka. Vastaukset on luettavissa klo alkaen osoitteessa Muita lisätietoja ei katsota tilaajaa sitoviksi.

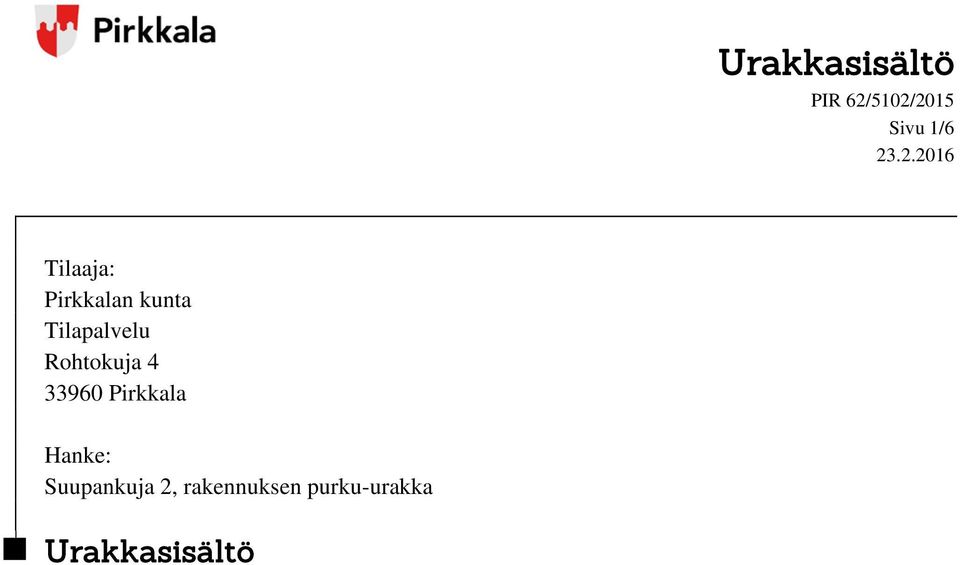

19 Urakkasisältö PIR 62/5102/2015 Sivu 1/ Tilaaja: Pirkkalan kunta Tilapalvelu Rohtokuja Pirkkala Hanke: Suupankuja 2, rakennuksen purku-urakka Urakkasisältö

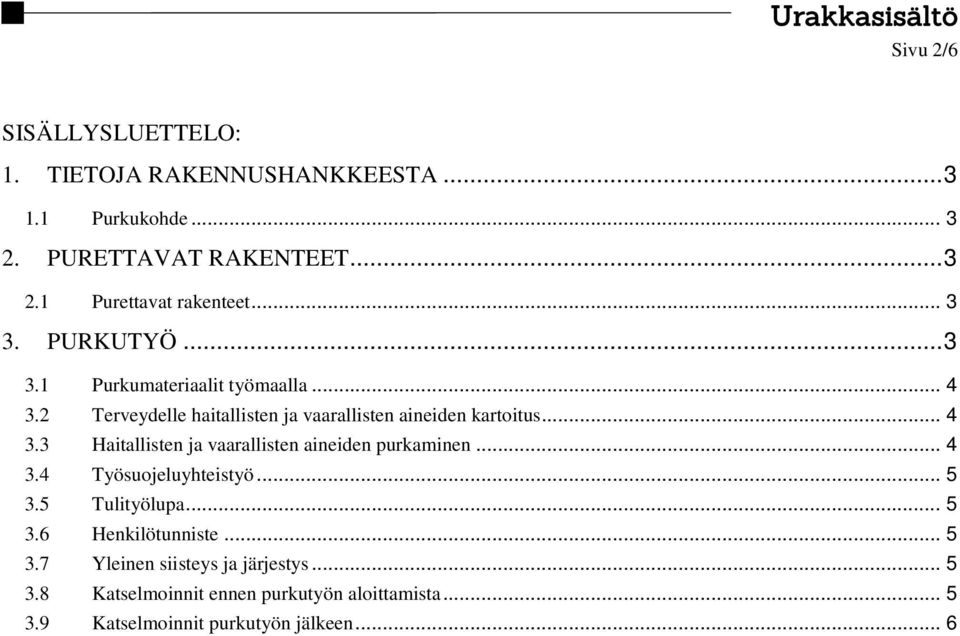

20 Urakkasisältö Sivu 2/6 SISÄLLYSLUETTELO: 1. TIETOJA RAKENNUSHANKKEESTA Purkukohde PURETTAVAT RAKENTEET Purettavat rakenteet PURKUTYÖ Purkumateriaalit työmaalla Terveydelle haitallisten ja vaarallisten aineiden kartoitus Haitallisten ja vaarallisten aineiden purkaminen Työsuojeluyhteistyö Tulityölupa Henkilötunniste Yleinen siisteys ja järjestys Katselmoinnit ennen purkutyön aloittamista Katselmoinnit purkutyön jälkeen... 6

21 Urakkasisältö Sivu 3/6 1. TIETOJA RAKENNUSHANKKEESTA 1.1 Purkukohde Purkukohde on Pirkkalassa Suupankuja 2:ssa sijaitseva kellarillinen ja pääosin elementtirakenteinen vanha liikerakennus, kerrosala n. 1187m2. Rakennuksessa on ollut viimeksi mm. Pirkkalan kunnan hallinnon tiloja. Rakennuspaikan osoite on Suupantie 2, Pirkkala 2. PURETTAVAT RAKENTEET 2.1 Purettavat rakenteet Rakennus puretaan kokonaan kaikkine LVIAS- laitteineen, kalusteineen, putkistoineen ja perustuksineen. Eli purkutyön jälkeen ei rakennuksesta saa jäädä jäljelle muuta kuin alkuperäiset paalutukset. Paalujen päältä on purettava pilarianturat ja paalut on katkaistava kaivuusyvyyteen. Rakennuksen vesi- ja lämpöputket, sekä viemäriliitynnät tulpataan kaivuualueen rajalla urakoitsijan toimesta. Tilaaja katkaisee rakennuksen sähkön- ja vedensyötön, sekä tekee tarvittavat muut muutostyöt mm. lämpöverkostoon. Kaivuualueeseen ja urakkaan sisältyy myös rakennuksen sadevesi / salaojakaivojen, sekä viemärikaivojen purku- ja poistotyöt. Ennen purkutöiden aloittamista tilaaja poistaa rakennuksesta kaikki tarvitsemansa (muualla hyödynnettävät) LVISA-kalusteet, muut kalusteet, laitteet ja varusteet. Rakennuksen purkamisen jälkeen urakoitsijan tulee täyttää rakennuksen monttu tiivistetyllä routimattomalla soralla tai maa-aineksella ympäröivään tasoon saakka. Pintaan asennetaan tiivistetty 30 cm:n vahvuinen murskekerros, jonka raekoko on 0-16 mm. 3. PURKUTYÖ Urakoitsija tekee purkutyösuunnitelman ja hyväksyttää laatimansa työsuunnitelman rakennuttajalla. Suunnitelman lisäksi purku-urakoitsija tekee: työturvallisuussuunnittelun työntekijöidensä työnopastuksen yhdessä työmaajohdon kanssa nimeää kohteen vastuullisen työnjohtajan tekee purku-urakan aloitusilmoituksen tekee ilmoituksen mahdollisesti terveyttä vaarantavasta työstä (ns. pölyilmoitus) tekee melutorjuntalain mukaisen ilmoituksen (ns. meluilmoituksen) Kohteesta täytetty purkutoimenpiteet ja sopimus -lomake (RATU 5009) voi toimia samalla kohteen purkusuunnitelmana, johon purkutyösuunnitelmat lisätään. Työnsuorituksessa on otettava huomioon viereisten kerrostalojen läheisyys ja siitä aiheutuvat rajoitukset.

22 Urakkasisältö Sivu 4/6 Purkusuunnitelmassa on esitettävä mahdolliset väliaikaiset muutokset Suupankujan ja Suupantien liikennejärjestelyihin ja mm. kävelyteiden ja linja-auto-pysäkin suojaustoimenpiteet. Liikennejärjestelyjä ja liikenteen suojausta (suoja-aitaa) koskevat suunnitelmat on hyväksytettävä tilaajalla ja Pirkkalan kunnan tiemestarilla Markku Koskisella puh Purkutöissä ja jätteiden käsittelyssä noudatetaan Valtioneuvoston asetusta 179/2012. Valtioneuvoston asetuksessa jätteistä (179/2012) mm. 16 mukaan rakennus- ja purkujätteestä on lajiteltava erilleen: 1) betoni-, tiili-, kivennäislaatta- ja keramiikkajätteet; 2) kipsipohjaiset jätteet; 3) kyllästämättömät puujätteet; 4) metallijätteet; 5) lasijätteet; 6) muovijätteet; 7) paperi- ja kartonkijätteet; 8) maa- ja kiviainesjätteet. Lisäksi on eroteltava terveydelle tai ympäristölle vaaralliset jätteet: mahdollisesti pilaantuneet maa-ainekset ja rakenteet, kreosootti, PCB, lyijy ja asbesti. 3.1 Purkumateriaalit työmaalla Kaikesta purussa syntyneestä materiaalista, jätteestä, lajittelusta, poisviennistä ja muista kustannuksista vastaa purku-urakoitsija. Purkumateriaalit on siirrettävä pölyttömästi ja turvallisesti. Pölyävä aine on tuotava ulos riittävän tiiviitä putkia pitkin suojattuun ulkotilaan tai suoraan ajoneuvoon taikka koottava ja vietävä pois säkeissä tai astioissa. Pöly on poistettava kohdepoistoilla tai muilla tarkoituksenmukaisilla toimenpiteillä. Tarvittaessa pölyn leviäminen on estettävä käyttämällä rakennustyön aikaisia suojaseiniä. Pöly on siivottava riittävän usein työtiloista. 3.2 Terveydelle haitallisten ja vaarallisten aineiden kartoitus Tilaaja teettää purettavasta rakennuksesta haitta-ainekartoituksen, jonka mukaan urakoitsija suorittaa tai teettää kustannuksellaan ko. haitta-aineiden poistotyöt. Purku-urakoitsijan tulee ilmoittaa välittömästi tilaajalle, jos purkutyön aikana ilmaantuu lisää terveydelle haitallisia ja vaarallisia aineita. 3.3 Haitallisten ja vaarallisten aineiden purkaminen Haitta-ainekartoituksen mukaiset haitallisten ja vaarallisten aineiden purkutyöt tehdään ennen varsinaisia rakenteiden purkutöitä tai purkukohde rauhoitetaan muilta töiltä purun ajaksi. Haitallisten ja vaarallisten aineiden purkutyöstä ei saa aiheutua terveydellistä haittaa tai vaaraa ympäristölle tai purkutyötä tekevälle. Haitallisten ja vaarallisten aineiden purkaminen tulee suorittaa niille soveltuvin menetelmin sekä omana purkutyönään ennen muita purkutöitä. Haitallisten ja vaarallisten aineiden purkutöistä tulee ilmoittaa työsuojeluviranomaisille.

23 Urakkasisältö Sivu 5/6 Asbestipurkutyötä saavat johtaa ja tehdä vain koulutuksen saaneet terveydentilaltaan asbestipurkutyöhön sopivat henkilöt. Purkutyömenetelmä valitaan purettavan rakenteen, materiaalin ja purkukohteen koon mukaan ottaen huomioon purkutyön vaikutuspiirissä toimivat henkilöt ja kohteen käyttö. Haitallisten ja vaarallisten aineiden pääpurkumenetelmä on osastointi. Muita purkumenetelmiä ovat mm. kohdepoisto ja purkupussimenetelmä. Pölynpoisto- ja ympäristön suojaamistapa valitaan purkutyössä vapautuvien haitallisten ja vaarallisten aineiden määrän ja toimintaympäristön mukaan. Työntekijöiden suojaaminen sekä altistumista estävien koneiden käyttö on välttämätöntä. Purkujätteet lajitellaan, käsitellään, siirretään ja kuljetetaan ympäristönsuojelumääräysten ja paikallisen ympäristöviranomaisen ohjeiden mukaisesti. 3.4 Työsuojeluyhteistyö Työturvallisuuslaissa sekä laissa työsuojelun valvonnasta ja työpaikan työsuojelutoiminnasta on esitetty säännökset yhteisen työpaikan, yhteisen rakennustyömaan ja yhteisten vaarojen torjunnan yhteistoiminnan järjestämisestä. Säädökset määrittelevät mm. pääasiallista määräysvaltaa käyttävän työnantajan velvollisuudet yhteisellä työpaikalla. Työn turvallisuuden varmistamiseen tarvitaan työpaikalla toimijoiden yhteisiä koordinoituja toimia. Kukin toimija huolehtii omilla riskienhallintamenettelyillään omasta osuudestaan. 3.5 Tulityölupa Tulitöiden tekeminen tulityöpaikalla edellyttää aina kirjallista tulityölupaa. Tulityöluvassa määrätään turvallisuustoimenpiteet, joita vakuutusyhtiöiden suojeluohjeiden mukaan on noudatettava ennen tulityön aloittamista, tulityön aikana ja sen jälkeen. Turvallisuustoimenpiteisiin kuuluu mm. alkusammutuskalusto ja tulityövartiointi. Tulitöitä tekevältä työntekijältä vaaditaan voimassa oleva tulityökortti. 3.6 Henkilötunniste Kaikilla rakennustyömaalla liikkuvilla henkilöillä on oltava näkyvillä kuvallinen henkilötunniste. Lain mukaan tunnisteesta on löydyttävä vähintään asianomaisen henkilön nimi ja kuva sekä hänen työnantajansa nimi. Tunnisteesta on käytävä ilmi, onko työmaalla työskentelevä työsuhteessa oleva työntekijä vai itsenäinen työnsuorittaja. 3.7 Yleinen siisteys ja järjestys Purkuhankkeen päätoteuttajan on huolehdittava työmaan yleisestä työmaajärjestyksestä ja työmaan siisteydestä. Päätoteuttajan vastuulla ovat kuljetusten, varastoinnin ja asennuksen kannalta työmaan ajotiet, purku-, lastaus- ja varastointipaikat sekä nostopaikat. Purkutyösuunnitelmasta tulee selvitä työmaa-alueen rajat, liikenneväylät ja kulkutiet sekä jätehuoltojärjestelyt, purku-, lastaus- ja varastoalueet, työmaan suojaukset, työmaan yhteiset nosto- ja siirtojärjestelyt, rakennukset, työtilat sekä talotekniikkajärjestelmät ja sammutusjärjestelmä. 3.8 Katselmoinnit ennen purkutyön aloittamista Ennen töiden aloitusta suoritetaan katselmus kiinteistöissä sekä tarvittaessa lähialueella. Lähialueeksi voidaan yleensä katsoa m:n alue purkukohteesta mitattuna. Katselmuksessa pöytäkirjaan kirjataan kiinteistöjen silmämääräinen kunto, pintarakennevauriot yms.

24 Urakkasisältö Sivu 6/6 3.9 Katselmoinnit purkutyön jälkeen Purkutöiden päätyttyä suoritetaan loppukatselmus. Katselmus on pyrittävä suorittamaan välittömästi töiden päättymisen jälkeen. Jos loppukatselmustilaisuudessa kiinteistön omistajilla on vaatimuksia, kirjataan ne muistiin ja sovitaan jatkomenettelystä.

25 Turvallisuusasiakirja ja -säännöt Sivu 1/11 Tilaaja: Pirkkalan kunta Hanke: Suupankuja 2, rakennuksen purkaminen Turvallisuusasiakirja ja turvallisuusäännöt Asiakirjan versiopäivitykset , Luotu turvallisuusasiakirja ja -säännöt

26 Turvallisuusasiakirja Sivu 2/11 1. Turvallisuusasiakirjan tarkoitus Tämä turvallisuusasiakirja on rakennustyön turvallisuudesta annetun valtioneuvoston asetuksen VNa 205/2009 mukainen rakennustyön suunnittelua ja valmistelua varten laadittava asiakirja. Tämä asiakirja kertoo hankkeen erityisiä työturvallisuusriskejä ja vaaroja aiheuttavista olosuhteista ja työvaiheista niin, että urakoitsijat voivat varautua niihin asianmukaisesti. 1.1 Rakennuttaja ja päätoteuttaja Rakennuttaja on Pirkkalan kunta, Tilapalvelu. Rakennuttaja/tilaaja nimeää hankkeelle turvallisuuskoordinaattorin ja valvojan ennen purkutöiden aloittamista. Rakennuttajan nimeämällä työn valvojalla on oikeus puuttua työmaalla ja työssä oleviin vaaratilanteisiin, vaarapaikkoihin sekä puutteisiin työturvallisuudessa. Purkutöiden valvoja voi antaa suoraan määräyksiä eri urakoitsijoille vaaratilanteiden ja muiden puutteiden korjaamisesta. Hänellä on oikeus myös keskeyttää työt, mikäli on ilmeistä, että kysymyksessä voi olla tilanne, josta voi aiheutua välitöntä vaaraa työkohteessa työskenteleville, työmaan ulkopuolisille henkilöille tai toiminnoille. Rakennuskohteen päätoteuttajana toimii purku-urakoitsija=kokonaisurakoitsija, joka nimeää työmaalle vastaavan työnjohtajan. Rakennuttaja antaa päätoteuttajalle toimivaltuudet johtaa työmaata ja vastata työmaan turvallisuudesta. Päätoteuttajan on huolehdittava siitä, että työmaan johto on pätevää ja kykenevä huolehtimaan päätoteuttajalle säädetyistä turvallisuusvelvoitteista. Päätoteuttajan on esitettävä kirjallisesti rakennuttajan turvallisuuskoordinaattorille tarpeelliset muutokset tähän turvallisuusasiakirjaan. Tämän asiakirjan lopussa on rakennuttajan laatima kohteen turvallisuussäännöt. 1.2 Hankkeen lyhyt kuvas Purkukohde käsittää Pirkkalan kunnassa, Suupankuja 2:ssä sijaitsevan hallintorakennuksen purku-urakan. Purettava rakennus on rakennettu 70-luvun lopulla. Se on paalutettu ja kaksikerroksinen rakennus, sisältäen pienehkön kellarikerroksen. Hanke toteutetaan kokonaisurakkana.

27 Turvallisuusasiakirja Sivu 3/ Rakennuttajan turvallisuusasiakirjat Rakennuttajalle ei siirry tämän asiakirjan tai muiden asiakirjojen kautta mitään päätoteuttajan velvoitteita, ja tämä asiakirja ei vähennä tai poista rakennushankkeen muissa asiakirjoissa määriteltyjä turvallisuustoimenpiteitä. Työturvallisuusliite ja sen sisältämät asiakirjat (turvallisuusasiakirja, turvallisuussäännöt ja rakennuttajan menettelyohjeet) on rakennustyön turvallisuudesta annetun valtioneuvoston asetuksen VNA 205/ :n mukainen rakennustyön suunnittelua ja valmistelua varten laadittu rakennuttajan asiakirja. Urakoitsijoiden ja itsenäisten työnsuorittajien (myöhemmin tekstissä urakoitsijat) on otettava huomioon turvallisuusasiakirjan tiedot urakkahintaa laskiessaan sekä suunnitellessaan ja toteuttaessaan töitä työmaalla. Rakennuskohteessa noudatetaan työturvallisuutta ja työsuojelua koskevia lakeja ja määräyksiä, jotka urakkaohjelmassa määritellyn päätoteuttajan tulee hankkia nähtäväksi työmaalle. Rakennuttajan työsuojeluorganisaatiolla/valvojalla on oikeus tarkistaa työmaaolosuhteet, puuttua mahdollisiin epäkohtiin ja tarvittaessa keskeyttää työt Rakennuttajan turvallisuusasiakirjojen laadinta ja ylläpito Urakoitsijoiden tulee ilmoittaa tilaajalle ja turvallisuuskoordinaattorille havaitut riskit ja vaarat työturvallisuusliitteen päivittämiseksi. Turvallisuusasiakirjan laadinta ja täytäntöönpanon vaiheet ovat: Vaihe 1: Rakennuttaja on laatinut hankekohtaisen turvallisuusasiakirjan ja turvallisuussäännöt urakkasopimusasiakirjaksi. Vaihe 2: Rakennushankkeen päätoteuttaja täydentää turvallisuusasiakirjan työmaan turvallisuussuunnitelmaksi urakkasopimuksen solmimisen jälkeen ennen rakennustöiden aloittamista. Rakentamisvaiheessa pääurakoitsijan tulee laatia rakennushankkeen ja työvaiheiden riskiarviot sekä saattaa ao. riskit turvallisuuskoordinaattorin tietoon. Jokainen urakoitsija on velvollinen kirjallisesti ilmoittamaan rakennuttajalle tässä asiakirjassa havaitsemistaan puutteista sekä muutos- ja päivitystarpeista tai jos töitä ei voida suorittaa rakennuttajan edellyttämien suunnitelmien mukaisesti. Turvallisuusasiakirja liitetään jokaiseen urakkaan. 2. Turvallisuusasiakirja Tässä turvallisuusasiakirjassa annetaan tietoja vain rakentamiseen liittyvistä poikkeuksellista ongelmista ja vaaratekijöistä. Urakoitsijoiden tulee varautua tavanomaisiin rakennustyömaan ja rakentamisen vaaroihin sekä ottaa ne huomioon töiden suunnittelussa ja toteuttamisessa.

28 Turvallisuusasiakirja Sivu 4/ Rakennushankkeen luonne Kohde on työteknisesti normaali purkutyökohde. Purkutyöt on järjestettävä kohteessa niin, ettei ympäröiville kiinteistöille sekä kiinteistöissä asioiville/oleville ihmisille aiheudu kohtuutonta haittaa ja että toimintaedellytykset säilyvät häiriintymättöminä purkutöiden ajan. Urakka-alueen välittömässä läheisyydessä olevat kiinteistöt ja niiden käyttäjät on otettava huomioon kaikessa työnsuunnittelussa. Työt eivät saa aiheuttaa vaaraa tai haittaa ulkopuolisille. Yleinen liikennöinti on huomioitava. Lisäksi urakoitsijan on huolehdittava että vaaditut viranomaisvaatimukset täyttyvät kaikissa tilanteissa sekä työsuojelupiirin tehtävät ilmoitukset. 2.2 Työmaahan liittyvä toiminta ja ympäristö Rakennus sijaitsee aivan kuntakeskuksen ytimessä, mikä tulee huomioida työn suunnittelussa ja toteutuksessa. 2.3 Purkutyöhön liittyviä tyypillisiä turvallisuusriskejä Päätoteuttajan on otettava huomioon VNA205/2009 mukaiset määräykset työnsuunnittelussa. Urakassa on huomioitava muun muassa: 1. työt, joissa työntekijöihin kohdistuu korkealta putoamisen vaara, maansortuman alle hautautuminen: vesikatolla, telineiltä tai nostimilla tehtävät purkutyöt. 2. Työt, joissa työntekijät altistuvat kemiallisille tai biologisille aineille: asbesti ja muut haitta-aineet, mikrobit, pilaantunut maa-aines 3. sähköjohtojen ja kaapeleiden läheisyydessä tehtävät työt 4. rakenteiden, rakenneosien tai materiaalien purkutyö: asbestia, mikrobeja ja muita haitta-aineita sisältävien materiaalien asianmukainen purkaminen, purkujärjestys 5. työt liikenteeseen käytetyillä alueilla: kohde ja kohteen läheisyydessä sijaitsevat kiinteistöt Rakennuttajan tiedossa, työtä aloitettaessa, ovat seuraavat tyypilliset turvallisuusriskit ja muita riskejä sisältävät työvaiheet ja olosuhteet: - Kiinteistö sijaitsee Pirkkalan kunnan ydinkeskustassa. Jalankulkijoiden sekä muun liikenteen huomioiminen on erityisen tärkeää. Erityisvaatimuksia työmaa- ja tavaraliikenteen suunnittelulle ja järjestämiselle, jotta ulkopuoliselle taholle ei aiheudu vaaraa. Ulkopuolisen pääsy työmaalle on estettävä aitaamalla. - Korkealta telineeltä tai henkilönostimelta suoritettavat työvaiheet -> työntekijöiden putoaminen-> putoamissuojaus, henkilökohtaiset suojaimet ja turvavarusteet Kaikki rakentamisen yhteydessä esiintyvät kuilut ja muut aukot, joihin henkilöt tai tavarat saattavat pudota, on joko suojattava kansin tai kaitein. Suojauksen tekee aukon tehnyt urakoitsija. Aukkoa asennustyöhönsä käyttävä urakoitsija saa poistaa suojauksen vain asennustyön ajaksi ja vain tarvittavalta osin ja vastaa siitä, että suojaukset asennetaan takaisin paikoilleen asennustyön päätyttyä tai keskeytyessä.

29 Turvallisuusasiakirja Sivu 5/11 Suojauksen tehnyt urakoitsija vastaa siitä, että putoamissuojaus toteutetaan Valtioneuvoston asetuksen VNa 205/2009 mukaisesti rakennustöiden turvallisuusmääräyksiä noudattaen. - Asbestipurku ja muiden vaarallisten aineiden purku. Kohteessa on tehty haittaainekartoitus. Kartoitus on urakkatarjouspyyntöasiakirjojen liitteenä. Purkutöiden yhteydessä mahdollisesti paljastuva asbesti ja haittaainekartoituksessa mainitsematon asbesti tai muut terveydelle vaaralliset/haitalliset aineet: Haitallisista aineista, joita ei ole havaittu haittaainekartoituksessa, on informoitava välittömästi tilaajan edustajaa sekä aineen koostumus on selvitettävä ennen purkutyön jatkamista. Kohde on osittain kosteusvaurioitunut ja on todennäköistä, että sisäilmaan haihtuu mikrobikasvustoa sekä muita orgaanisia yhdisteitä (VOC-yhdisteitä). - Olemassa olevien rakenteiden tuenta- ja vahvistustyöt purun yhteydessä. mm. purkutyössä irtoavat ja putoavat rakennusosat ja kappaleet tai rakenteiden sortuminen ja ylikuormittuminen. Urakoitsijan varmistua mahdollisesti rakenteiden kantavuuteen vaikuttavista vaurioista - Purku- ja työalueiden tekeminen sähköstä jännitteettömäksi. Kohteessa sijaitsevia kaapeleita ei ole dokumentoitu ja niitä kulkee työalueen kautta mahdollisesti muihin käytössä oleviin tiloihin. - Materiaalisiirrot ja nostot työmaalla ja katualueella. - Paloturvallisuus. - Pölyä ja melua aiheuttavat purkutyövaiheet - Purettavien esineiden ja materiaalien kaatuminen tai putoaminen sekä purkumateriaalien tarkoituksellinen pudottaminen - Purkutyömaan epäjärjestys - Kohteeseen tai sen läheisyydessä sijaitseviin kiinteistöihin kulkevista johdoista sekä putkista ei ole täyttä varmuutta. Urakoitsijan tulee kiinnittää erityistä huomiota kaapelinäyttöjen pitämiseen ennen kaivuutyötä. - Koneiden ja laitteiden käytöstä syntyvät vaarat sekä haitat (esim. pöly, melu, pakokaasut, tärinä) 2.4 Turvallisuusasiakirjan ylläpito Tämä turvallisuusasiakirja sekä erikseen työmaalle laaditut turvallisuussäännöt ja menettelyohjeet on oltava työmaan toimistolla nähtävillä ja jokainen työntekijä on perehdytettävä niiden sisältöön.

30 Turvallisuusasiakirja Sivu 6/ Yleistä Töiden yhteensovitus ja työsuojelu Päätoteuttajan on valtioneuvoston asetuksen VNa 205/2009 mukaan huolehdittava turvallisuuden ja terveyden kannalta tarpeellisesta työmaan yleisjohdosta ja osapuolten välisen yhteistoiminnan ja tiedonkulun järjestämisestä, toimintojen yhteensovittamisesta sekä työmaan yleisestä siisteydestä ja turvallisuudesta. Urakoitsijan tulee tehdä työsuojelupiirille ja muille tahoille tarvittavat ilmoitukset Työsuojelusäädökset Rakennuskohteessa noudatetaan työsuojelua koskevia lakeja asetuksia, säädöksiä ja määräyksiä, jotka ovat näkyvillä työmaalla. Rakennustyön turvallisuusmääräykset selityksineen tulee olla esillä työmaalla Lupien tarkastus Kunkin urakoitsijan on huolehdittava, että työmaalla toimivilla henkilöillä on asianmukaiset luvat ja käytännön kokemus sähkö-, hitsaus- ja tuli- yms. töissä. Päätoteuttaja huolehtii siitä, että työmaalla ei oleskele asiattomia henkilöitä. Päätoteuttaja huolehtii siitä, että kaikilla työntekijöillä on henkilötunnistekortit näkyvillä työmaa-alueella. Henkilötunnistekortin tulee yksilöidä työntekijä ja työnantaja. Tunnistekorttien luovutuksen yhteydessä päätoteuttajan tulee perehdyttää omat ja aliurakoitsijansa työntekijät työmaahan. Urakoitsijoiden työnjohtajien tulee perehdyttää omat työntekijänsä työmaahan tunnistekorttien luovutuksen yhteydessä. Tunnistekortittomat henkilöt, jotka eivät voi esittää oleskelulleen pätevää syytä, tulee päätoteuttajan poistaa työmaa-alueelta. On suositeltavaa, että päätoteuttaja ottaa käyttöön työmaalle periaatteen, että kaikilla työmaalla työskentelevillä henkilöillä tulee olla käytössään työturvallisuuskortti Työturvallisuuden mittaaminen Pääurakoitsijan tulee yhdessä urakoitsijoiden kanssa mitata ja osoittaa työmaan työturvallisuuden taso säännöllisesti vähintään kahden viikon välein.

31 Turvallisuusasiakirja Sivu 7/11 3. Rakennustyön suoritusvaatimuksia 3.1 Aliurakointi Kukin urakoitsija tulee perehtyä turvallisuussuunnitelmiin ja perehdyttää henkilökuntansa niihin. Päätoteuttaja valvoo, että näin menetellään. 3.2 Työhygieeniset mittaukset Työhygieenisillä mittauksilla selvitetään työoloja mittaamalla kemiallisia, fysikaalisia ja biologisia tekijöitä tarvittaessa. Tällä työmaalla seurataan työhygienian tasoa silmämääräisellä tarkastelulla. 3.3 Työnaikaiset rakenteet ja asennukset Kaasu- ja nestekaasupullojen varastointi sisätiloihin on kielletty ja niiden varastoinnista ja säilytyksestä samoin kuin palavien nesteiden varastoinnista on sovittava etukäteen. Räjähdysaineita ei saa varastoida työmaa-alueella. Tupakointi on kielletty rakennuksen sisätiloissa palovaaran takia. 3.4 Rakennusvälineet Kukin urakoitsija vastaa käyttämiensä teline- ja tukirakenteiden suunnittelusta ja rakentamisesta. Viranomaisten niin vaatiessa ao. urakoitsija laadituttaa telineistä ja tukirakenteista rakennepiirustukset ja hyväksyttää ne tarkastavilla viranomaisilla. Kukin urakoitsija vastaa, että työ- ja suojatelineet toteutetaan työmaalla Valtioneuvoston asetuksen VNa 205/2009 mukaisesti rakennustöiden turvallisuusmääräyksiä noudattaen. Telinetöissä käytetään telineeseen kiinnitettävää telinekorttia. Työvälineiden, koneiden sekä muiden rakennusvälineiden tulee olla tarkoituksenmukaisia ja niiden tulee täyttää työturvallisuudelle asetetut vaatimukset. Ne on varustettava tarvittaessa sellaisilla apulaitteilla, ettei käsiteltäville tarvikkeille, rakennusosille tai ympäristölle aiheuteta vahinkoa. 3.5 Liuotinohenteisten maalien, pohjustusaineiden, liimojen yms. käyttö Kukin urakoitsija vastaa siitä, että työmaalla noudatetaan voimassa olevia työntekijöiden suojaamista koskevia asetuksia ja määräyksiä.

32 Turvallisuusasiakirja Sivu 8/11 Kukin urakoitsija toimittaa kaikista työmaalla käytettävistä liuotinpohjaisista tuotteista käyttöturvallisuustiedotteen työmaalle. 3.6 Palosuojelu Jokainen urakoitsija on velvollinen kiinnittämään erityistä huomiota paloturvallisuuteen ja toimimaan vastuualueellaan niin, että tulipalon vaaraa ei synny ja noudattamaan kohdassa 1.5 mainittuja yleisiä ohjeita ja myöhemmin työmaalle laadittavia sekä viranomaisten antamia suojeluohjeita. Tulitöitä tekevillä työntekijöillä on oltava tulityökoulutus ja sen osoittamiseksi tulityökortti. Kukin urakoitsija ilmoittaa tulityökortin omaavat henkilöt työmaan vastaavalle työnjohtajalle, joka laatii luettelon kaikista tulityökortin omaavista henkilöistä. Tällä työmaalla avotulen käyttö on kielletty. Mm. maalien poistotyössä ei saa käyttää kaasupolttokaavintaa Päätoteuttaja huolehtii työnaikaisesta palonsuojelusta, paloturvallisuudesta ja työmaan yleispalovartioinnista. Työkohdekohtaisesta tulityöpalovartioinnin ja vähintään 2 tuntia työskentelyn päättymisestä jatkuvan jälkivartioinnin hoitaa kukin urakoitsija. 4. Rakennusalue ja sen olosuhteet 4.1 Rakennusalueen rajoitukset Työmaan ilmoitustaululla on nähtävillä työmaa-alueen järjestelypiirros sekä työmaan sähköistys- ja valaistussuunnitelma. Muista kuin järjestelypiirroksen esittämistä järjestelyistä urakoitsijan on sovittava vastaavan työnjohtajan kanssa. Työmaa-alueen järjestelypiirrosta sekä työmaan sähköistys- ja valaistussuunnitelmaa tulee päivittää kaikissa rakentamisen vaiheissa.

33 Turvallisuusasiakirja Sivu 9/11 1 TURVALLISUUSSÄÄNNÖT 1.1 Rakennuttajan tavoitteet työturvallisuudessa Turvallisuustaso ja sen seuranta Rakennuttajan tavoitteena hankkeen turvallinen toteutus ja ettei työntekijöille eikä muille työmaan vaikutusalueella oleville aiheudu vaaraa tai terveydellistä haittaa ja että työmaalla ei satu yhtään poissaoloon johtanutta työtapaturmaa. Jos kaikista varotoimista huolimatta työmaalla tapahtuu poissaoloon johtanut työtapaturma, asiasta on ilmoitettava välittömästi työturvallisuuskoordinaattorille. Päätoteuttajan suorittaman TR-indeksin tavoiteluku on 90. Putoamissuojauksen osalta TRindeksin tavoitetaso on 100 ja siisteyden osalta 90. Pölynhallinta on toteutettava rakenteellisin suojauksin, kastelemalla tms Töiden yhteensovitus ja työsuojelu Urakoitsija vastaa töiden yhteensovittamisesta ja työsuojelun organisoinnista. Urakoitsija laatii suunnitelman työmaa-alueen järjestelyistä sekä muut työturvallisuuden varmistamiseksi tarvittavat ennakkosuunnitelmat. Töiden järjestelyssä ja työvaiheiden ajoituksessa on otettava huomioon työturvallisuuden vaatimukset Lupien tarkastus Pääurakoitsija ylläpitää kulkulupakäytäntöä. Pääurakoitsijan on eristettävä työmaa kulkuportilla, josta voi kulkea vain kulunvalvontatunnisteella. Kaikilla työmaalla toimivilla urakoitsijoiden työntekijöillä on oltava voimassa oleva työturvallisuuskortti. Urakoitsijan velvollisuus on tarkistaa työturvallisuuskortit perehdytyksen yhteydessä. Urakoitsijan on huolehdittava, että työmaalla toimivilla henkilöillä on asianmukaiset luvat ja käytännön kokemus sähkö-, hitsaus-, tuli- yms. töissä Perehdyttäminen ja työnopastus Kohde on vaativa purkutyö, jossa perehdyttämisen osalta on tärkeää, että tieto kulkee perehdyttäjältä työntekijälle. Tämän vuoksi jokaisen urakoitsijan työntekijän on osattava suomen kieltä tai ao. urakoitsijan on järjestettävä suomenkieltä taitamattomien käyttöön tarvittavan kielitaidon omaava henkilö. Perehdyttämisessä on korostettava kuvallisen henkilötunnisteen näkyvillä pitoa. Päätoteuttajan on huolehdittava perehdyttämällä ja opastamalla, että kaikilla rakennustyömaan työntekijöillä on riittävät tiedot turvallisesta työskentelystä ja että he tuntevat rakennustyömaan seuraavat vaara- ja haittatekijät sekä niiden poistamiseen tarvittavat toimenpiteet. yhteisen rakennustyömaan järjestystä, liikennettä, tupakointia ja avotulen käyttöä

34 Turvallisuusasiakirja Sivu 10/11 koskevista määräyksistä, sähkövirran/energian saannista (kytkennät, kaapelit, jatkojohdot, vaaralliset aineet ja paineita sisältävät putkistot), työmaalla tai siihen liittyvällä alueella tapahtuvaan toimintaan sisältyvistä muista erityisistä vaaratekijöistä (esim. kaasu- tai räjähdysvaara), menettelystä hätä- ja onnettomuustilanteissa (avun hälyttäminen, suojautuminen, palovartiointi, vara- ja hätäuloskäytävät), esiintulleista vaaroista, vioista ja puutteista ilmoittamisesta, töiden tekemisjärjestyksestä ja toiminnasta muutostilanteissa Ensiapuvalmius ja henkilökohtaiset suojaimet Urakoitsijan tulee määritellä työnsä osalta riittävä ensiapuvalmius ja huolehtia siitä, että on työmaalla tältä osin riittävästi ensiaputaitoisia. Ensiaputaitoiset henkilöt ilmoitetaan päätoteuttajalle kulkuluvan myöntämisen yhteydessä. Mikäli tapaturman tai sairastumisen vaaraa ei voida välttää tai rajoittaa riittävästi teknisillä suojelutoimenpiteillä tai työn organisoinnilla, on urakoitsijan hankittava työntekijöiden käyttöön vaatimusten mukaiset henkilönsuojaimet. Henkilösuojainten valinta on tehtävä riskienarvioinnin perusteella (VNp 1407/1993 eli suojainten käyttöpäätös). Urakoitsijan on myös valvottava, että annettuja suojaimia käytetään Työmaan turvallisuusseuranta Päätoteuttaja edellyttää, että urakoitsija huolehtii riittävästä työn valvonnasta ja tarvittaessa puuttuu vaaratilanteisiin sekä turvallisuusmääräysten ja ohjeiden vastaiseen toimintaan. Päätoteuttaja edellyttää, että urakoitsija tekee työhönsä liittyvät käyttöönotto- ja vastaanottotarkastukset ja varmistaa, että: edellä mainitut tarkastukset tehdään ajallaan ja huolellisesti, tarkastajilla on tarpeellinen ammattitaito, tarkastuksista laaditaan asianmukaiset pöytäkirjat, tarkastuksissa havaitut turvallisuutta vaarantavat puutteet korjataan välittömästi. Urakoitsijan tulee toimittaa kopio tarkastuslomakkeesta päätoteuttajan nimeämälle henkilölle. Urakoitsijan edustajan tulee osallistua tarvittaessa päätoteuttajan järjestämään turvallisuus kierrokseen ja työmaan viikoittaiseen kunnossapitotarkastukseen. Päätoteuttajalla on oikeus valvoa urakoitsijan tekemien tarkastusten suorittamista sekä osallistua harkintansa mukaan tarkastuksiin.

35 Turvallisuusasiakirja Sivu 11/ Urakoitsijan turvavaatimukset Ilmoitusmenettely ja erityisohjeet Saadut luvat, mahdolliset rajoitukset ja varotoimenpiteet merkitään työmaapäiväkirjaan ja kaikista toimenpiteistä ilmoitetaan myös tilaajalle. Tilaajan sisäinen tiedotus hoitaa ilmoituksen. Katkokset ja työsuoritukset suoritetaan sellaisina kokonaisuuksina, että niistä aiheutuu mahdollisimman vähän haittaa. Urakoitsija vastaa kaikesta tarvittavasta tiedottamisesta rakennuttajalle koko työn ajan Aikarajoitukset Kovaa ääntä ja pölyä aiheuttavat työt on suoritettava niin että niistä ei aiheudu tarpeetonta haittaa naapureille Paloturvallisuus Urakoitsija laatii teettämistään tulitöistä kirjallisen valvontasuunnitelman, joka toimitetaan ennen työn aloittamista päätoteuttajan edustajalle allekirjoitettavaksi. Tulitöitä saavat tehdä vai ao. tulityökortin omaavat henkilöt. Urakoitsijan on muutenkin osaltaan huolehdittava paloturvallisuuden ylläpidosta Kaluston laatu- ja turvallisuusvaatimukset Koneiden ja laitteiden on täytettävä niitä koskevat turvallisuusmääräykset. Työssä käytettävät koneet ja laitteet tulee olla turvallisia ja käyttötarkoitukseen sopivia. Urakoitsija vastaa käyttämiensä koneiden ja laitteiden turvallisuudesta. Tiealueilla ja muilla liikenteeseen käytetyillä paikoilla on koneiden erotuttava muusta liikenteestä. Työkoneiden ja liikenteen välissä on tarvittaessa oltava riittävät suojavyöhykkeet. Työssä käytettävissä kuormaus- ja kuljetusajoneuvoissa tulee olla määräysten mukaiset peruutushälyttimet. Koneille ja laitteille tehdään päivittäiset toimintakokeilut niiden käyttäjien toimesta. Urakoitsijan on huolehdittava, että sen käyttämät sähkölaitteet ja sähkökäyttöiset koneet on tarkastet tu asianmukaisesti ja ovat niitä koskevien turvallisuusmääräysten mukaisessa kunnossa. Suupankuja 2 purkutyömaan tavoite on, että työmaalla ei tapahdu yhtäkään työtapaturmaa! TURVALLISTA JA TEHOKASTA URAKOINTIA TOIVOTTAA Pirkkalan kunta, Tilapalvelu

36 Suupankuja Pirkkala Asbesti ja haitta-ainekartoitusseloste Vetotie 3 A FI Vantaa p Y-tunnus:

37 Suupankuja 2 2 / (7) Pirkkala ASBESTI JA HAITTA-AINEKARTOITUSRAPORTTI SISÄLLYSLUETTELO 1. YLEISTÄ... 3 KOHTEEN TIEDOT... 3 TILAAJA... 3 KARTOITUKSEN TEKIJÄ... 3 KARTOITUKSEN AJANKOHTA... 3 KARTOITUKSEN TAVOITE, LAAJUUS JA RAJAUKSET... 3 SUORITUSTAPA... 3 ASIAKIRJAT YHTEENVETO RAKENTEIDEN JA MATERIAALIEN HAITTA-AINEISTA ASBESTIMATERIAALIT VINYYLISET LATTIALAATAT PELTISTEN IV-KANAVIEN LAIPPA- YMS. TIIVISTEET TERÄKSISET PALO-OVET JA KARMIEN TIIVISTEET MUUT HAITALLISET YHDISTEET MUUTA HUOMIOITAVAA LIITTEET... 7 Vetotie 3 A FI Vantaa p Y-tunnus:

38 Suupankuja 2 3 / (7) Pirkkala ASBESTI JA HAITTA-AINEKARTOITUSRAPORTTI YLEISTÄ Kohteen tiedot Kohde Lähiosoite Suupankuja 2 Postinumero- ja toimipaikka Pirkkala Rakennustyyppi Toimistorakennus Rakennusvuosi 1978 Tilaaja Pirkkalan kunta Olli Hirvelä Rohtokuja Pirkkala Kartoituksen tekijä Raksystems Insinööritoimisto Oy Vetotie 3A VANTAA Insinööri Risto Grönberg risto.gronberg@raksystems.fi , Kartoituksen ajankohta Haitta-ainekartoitus suoritettiin Kartoituksen tavoite, laajuus ja rajaukset Tutkimuksen tarkoituksena oli selvittää kohteessa mahdollisesti olevat asbestipitoiset materiaalit ja muut haitta-aineet kuten PCB-yhdisteet. Asbestikartoituksessa selvitetään asbestipitoisten materiaalien määrät ja sijainti sekä materiaalien pölyävyys käsiteltäessä/purettaessa. Kartoitus suoritetaan soveltaen ohjekorttia RT Kartoitusraportti sisältää toimenpideohjelman asbestipurkutyötä varten. Asbestia sisältävät rakennusosat paikannetaan pohjapiirustuksiin. Kartoitus tehtiin koko rakennuksesta pintapuolisesti näkyvillä olevista materiaaleista. Maalien ja lakkojen raskasmetalli- tai PCB-pitoisuuksien kartoitus ei kuulunut kartoituksen sisältöön. Suoritustapa Asbestikartoitus perustuu kokemusperäisesti ja kirjallisuudesta saatuun tietoon rakennusaikana mahdollisesti käytetyistä asbestia sisältävistä materiaaleista, silmämääräiseen arvioon kohteessa sekä materiaalinäytteisiin. Kohteesta otettiin asbestinäytteitä 9 kappaletta. Näytteet tutkittiin joko valo- tai elektronimikroskoopilla. Elementtisaumojen PCB yhdisteiden ja lyijy pitoisuutta tutkittiin kahdesta näytteestä. Vetotie 3 A FI Vantaa p Y-tunnus:

39 Suupankuja 2 4 / (7) Pirkkala ASBESTI JA HAITTA-AINEKARTOITUSRAPORTTI Asiakirjat - Kohteen pohjapiirustuksia. 2. YHTEENVETO RAKENTEIDEN JA MATERIAALIEN HAITTA-AINEISTA Kohteesta löytyi haitalliseksi luokiteltuja haitta-aineita seuraavasti: Asbestia havaittiin seuraavissa materiaaleissa: - 2.-kerroksen lattioiden ja portaikon vinyylilaatat ja laattaliima sisältää asbestia. - Kellarikerroksen teräksiset palo-ovet ja ovien karmitiivisteet saattavat sisältää asbestia. - Peltisten IV-hormien tiivisteet saattavat sisältää asbestia. Muut haitta-aineet - Kartoituksen sisältöön kuuluvia muita haitta-aineita ei havaittu/todettu. Tutkitut näytteet joissa ei todettu asbestia: - Yläkerran naisten wc muovimatto ja mattoliima eivät sisällä asbestia. - Yläkerran miesten wc:n etutila seinälaatoituksen liima + saumalaasti eivät sisällä asbestia. - Alakerran wc:n seinälaatoituksen saumaus-ja kiinnityslaasti eivät sisällä asbestia. - Alakerran wc:n lattian muovimatto + liima eivät sisällä asbestia. - Alakerran lattian vinyylilaatta + liima eivät laboratoriotuloksen mukaan sisällä asbestia. - Katon bitumihuopa (pohjahupa) ei sisällä asbestia. Tutkitut näytteet joissa ei todettu haitallisessa määrin PCB-yhdisteitä tai lyijyä: - Elementtisaumaukset (näytteitä 2 kpl) eivät sisällä haitallisessa määrin PCByhdisteitä tai lyijyä. 3. ASBESTIMATERIAALIT Asbestia sisältävien materiaalien määrät, kuntoluokka ja toimenpide suositukset on lisäksi esitetty taulukkomuodossa liitteenä olevassa asbestikartoituslomakkeessa. Vetotie 3 A FI Vantaa p Y-tunnus:

40 Suupankuja 2 5 / (7) Pirkkala ASBESTI JA HAITTA-AINEKARTOITUSRAPORTTI Vinyyliset lattialaatat 2-erroksen lattioiden ja portaikon vinyylilaatat/laattaliima sisältävät asbestia. Toimenpide-ehdotus Mikäli vinyylilaattoja poistettaessa voidaan laattojen/liimojen poisto tehdä joko kohdepoistolla tai osastointimenetelmällä. 1. Yläkerrassa portaikon yläosan vinyylilaattaa 3.2 Peltisten IV-kanavien laippa- yms. tiivisteet Peltisten IV-kanavien tiivisteet sisältävät todennäköisesti asbestia. Toimenpide-ehdotus Mikäli asbestipitoisia tiivisteitä poistetaan tulee tiivisteet poistaa kohdepoistomenetelmää käyttäen. Vetotie 3 A FI Vantaa p Y-tunnus:

41 Suupankuja 2 6 / (7) Pirkkala ASBESTI JA HAITTA-AINEKARTOITUSRAPORTTI Peltisten IV-kanavien tiivisteet saattavat sisältää asbestia 3.3 Teräksiset palo-ovet ja karmien tiivisteet Teräksiset palo-ovet ja karmien tiivisteet saattavat sisältää asbestia Toimenpide-ehdotus Mikäli teräksisiä palo-ovia joudutaan poistamaan niin karmiosien purku suoritetaan kohdepoistomenetelmällä. 4. MUUT HAITALLISET YHDISTEET Muita haitallisia aineita ei todettu 5. MUUTA HUOMIOITAVAA Lisäksi on otettava huomioon, että mikäli purkutöiden edetessä havaitaan rakenteiden sisällä olevan piilossa asbestia sisältäviä materiaaleja tai muita haittaaineita, on ne purettava niiden käsittelystä annettuja ohjeita noudattaen. Lisäksi on todettava että asbestikartoituksessa ei ole mahdollista huomioida sitä että jossain rakenneosassa olisi voitu mahdollisesti käyttää muista poikkeavaa materiaalia. Asbestikartoitus perustuu pistokokeenomaiseen tarkasteluun materiaalityypeittäin, joiden silmämääräisesti tai muutoin arvioidaan edustavan yleisesti rakennuksessa käytettyä materiaalia (mm. lattia- ja seinälaatoitukset). Ulkonäöltään toisistaan poikkeavat materiaalit on jokainen analysoitu erikseen (mm. lattioiden vinyylilaatat). Asbestipurkutyötä saavat suorittaa asbestipurkutöihin hyväksytyt urakoitsijat. VNp 1380 / 1994, 16. Vetotie 3 A FI Vantaa p Y-tunnus:

42 Suupankuja 2 7 / (7) Pirkkala ASBESTI JA HAITTA-AINEKARTOITUSRAPORTTI LIITTEET Liite 1: Liite 2 ja 3: Asbestikartoituslomake Analyysitulokset asbestimateriaalinäytteistä ja analyysitulos PCBja lyijy näytteistä Vantaalla RAKSYSTEMS ANTICIMEX INSINÖÖRITOIMISTO OY Risto Grönberg Insinööri VTT:n sertifioima Asbesti- ja haitta-aineasiantuntija Sertifikaatti Nro VTT-C puh: risto.gronberg@raksystems.fi Vetotie 3 A FI Vantaa p Y-tunnus:

43 Asbestikartoituslomake Suupankuja 2, Pirkkala Sijainti Merkki Asbestia sisältävien materiaalien Määrä Näyte nro. Laatu Pölyävyys Kunto Toimenpide luettelo -ehdotus Portaikko PO Lattian vinyylilaatta + liima 24 m2 N1 V * A 7 2-kerros VI Lattioiden vinyylilaatat + liima 371 m2 N2 ja N5 V * A 7

44 ASBESTIRAPORTIN LYHENTEIDEN SELVITYKSET LAATU V= VAALEA ASBESTI (antofylliitti, amosiitti, krysotiili) S= SININEN ASBESTI (krokidoliitti) KUNTO A= HYVÄ Asbestikuidut ovat hyvin sitoutuneet tuotteeseen. Eivät pääse hengitysilmaan normaalikäytössä. B= VÄLTTÄVÄ Asbestikuituja saattaa päästä hengitysilmaan kohteen huollon tai käytön yhteydessä. C= HEIKKO Asbestimateriaali on paikoin rikkoutunut ja huonokuntoinen. Tilassa liikuttaessa asbestipölyn altistumisvaara. D= ERITTÄIN HEIKKO Asbestimateriaali on erittäin huonokuntoinen ja tilassa on runsaasti pölyä ja tilassa liikuttaessa tai työskenneltäessä suositellaan noudettavaksi VNP:n 886/87 10 ja TSH:n päätöksen 231/90 12 edellyttämiä suojaustoimenpiteitä. TOIMENPIDE-EHDOTUS 1= EI EDELLYTETÄ TOIMENPITEITÄ NORMAALIKÄYTÖSSÄ 2= ASBESTIPÖLYSIIVOUS Siivous ilman suojaustoimenpiteitä kielletty. Siivous suositellaan tehtäväksi osastointimenetelmällä. 3= KORJAUS Asbestipitoisen materiaalipinnan korjaus pölyttömäksi ja tilan asbestinpölysiivous. 4= SISÄÄN RAKENTAMINEN (koteloiminen) Asbestipitoisen materiaalin suojaaminen tai peittäminen rakennusmateriaalilla. 5= PINNOITUS Asbestia sisältävän rakennusmateriaalin eristäminen pinnoittamalla se elastisella maalilla tai massalla. 6= PURKU OSASTOINTIMENETELMÄLLÄ Työkohde eristetään pölytiiviiksi muista tiloista ja varustetaan asbestipölyn suodattavalla ilmankierrätyslaitteistolla. 7= KOHDEPOISTO Asbestipölyn leviäminen estetään kohdeimulaitteilla. Soveltuu pieniin yksittäisiin töihin sekä asbestipitoisten lattiavinyylilaattojen purkuun. 8= PURKUPUSSIMENETELMÄ Asbestipitoisen materiaalin käsittely tapahtuu pölytiiviin pussin sisällä. Soveltuu yksittäisiin putkistokorjauksiin. 9= LEVYMATERIAALIN POISTO ULKOTILOISSA KOKONAISENA Levyt poistetaan ehjinä ja kuljetetaan kaatopaikalle pölytiiviisti pakattuina. Työssä käytetään vähintään P 2-luokan suodattimella varustettua puolinaamaria.

45 (Ei asbestipurkuvaltuutusta) 10= MAALIN POISTO LIUOTINAINEELLA (Kemiallinen poisto) 11= MAALIN POISTO HIEKKAPUHALTAMALLA Kohdat 2-8 ja edellyttävät työsuojeluviranomaisten valtuutuksen asbestipurkutöihin. Toimenpide-ehdotukset voidaan merkitä useammalla numerolla. Mikäli kunto on merkitty kirjaimella C tai D tulee toimenpiteisiin ryhtyä välittömästi. Toimenpiteet voidaan merkitä myös kahdella eri numerolla. Esim. numeroilla 2 ja 3 joka tarkoittaa, että tilat tulisi myös siivota korjaustyön yhteydessä.

46 ASBESTIMATERIAALIEN VAARALLISUUS / PÖLYÄVYYS (KH Asbesti, asbestikartoitus ja siitä aiheutuvat toimenpiteet -mukaisesti) Luokitus Kuvaus * asbestialtistumisvaara tarviketta purettaessa Tarvikkeet ovat vaarattomia ja aiheuttavat vain purettaessa asbestialtistumisvaaran. Tuotteen purkua suunniteltaessa tulee ottaa yhteyttä siihen työsuojelupiiriin, jonka alueella purkutyö suoritetaan. ** suuri asbestialtistumisvaara Tarvikkeet ovat normaalikäytössä vaarattomia, tarviketta purettaessa mutta aiheuttavat purettaessa suuren asbestialtistumisvaaran. Kahden tähden tarvikkeiden purkua saavat tehdä ainoastaan työsuojeluviranomaisten valtuuttamat asbestipurkajat. Tarvikkeen purkua suunniteltaessa tulee ottaa yhteyttä siihen työsuojelupiiriin, jonka alueella purkutyö *** asbestialtistumisvaara, jos tarvikkeeseen kohdistuu mekaaninen rasitus *** krokidoliittiasbesti, asbestialtistumisvaara aina suoritetaan. Tarvikkeet ovat vaarallisia myös käyttötilanteissa. Vaarallisuus perustuu tarvikkeen rikkoutuessa, kolhiutuessa ja hioutuessa vapautuvan asbestipitoisen pölyn suureen määrään. Vaurioitunut kolmen tähden tarvike tulee heti eristää siten, ettei vauriokohdasta vapaudu lisää asbestia tilan ilmaan. Paljaana ruiskutetun krokidoliittiasbestieristeen katsotaan aiheuttavan aina asbestialtistumisen. Vaarallisuus perustuu työtavasta ja tarvikkeesta aiheutuvaan suureen pölyävyyteen. Krokidoliittipölyä on jo työvaiheen aikana joutunut kaikille tilan pinnoille. Lisäksi tarvikkeen rikkoutuessa, kolhiutuessa ja hioutuessa siitä vapautuu erittäin helposti suuria määriä asbestipitoista pölyä. Vaurioitunut kohta tulee heti eristää siten, ettei siitä vapaudu lisää asbestia tilan ilmaan.

47

48 ASBESTIANALYYSI Tilaaja: Raksystems Insinööritoimisto Oy/ Risto Grönberg 8943/ASB TUTKIMUSRAPORTTI Suupankuja (1) Tilaus-/ toimituspäivä: Kohde/ projektinumero: Suupankuja 2, Pirkkala Menetelmät: Tilaajan toimittamat näytteet on tutkittu optisella analyysillä käyttäen polarisaatiomikroskooppia Nikon E200POL tai Motic BA310POL ja/tai alkuaineanalyysillä käyttäen elektronimikroskooppia Leo 912 tai Jeol JSM6300 sekä alkuaineanalysaattoria (EDS). Tulokset koskevat vain tutkittuja näytteitä. Labroc Oy vastaa toimeksiannoista KSE 2013 mukaisesti. TULOKSET: Näyte Tila/ materiaali: Menetelmä: Asbestipitoisuus: tunnus: VM/EM* N1 Vinyylilaatta + liima 2-krs EM Sisältää asbestia, Krysotiili. portaikon ylätasanne N2 Vinyylilaatta + liima 2-krs EM Sisältää asbestia, Krysotiili. eteistila N3 Naisten wc muovimatto EM Ei sisällä asbestia. +liima N4 Miesten wc:n etutila EM Ei sisällä asbestia. seinälaatoituksen liima + saumalaasti N5 Vinyylilaatta + liima 2-krs EM Sisältää asbestia, Krysotiili. N7 Alak. wc:n VM Ei sisällä asbestia. seinälaatoituksen saumausja kiinnityslaasti N8 Alak. wc:n lattian EM Ei sisällä asbestia. muovimatto + liima N9 Alak. vinyylilaatta + liima EM Ei sisällä asbestia. N10 katto bitumihuopa VM Ei sisällä asbestia. *VM = polarisaatiomikroskooppi, EM = elektronimikroskooppi Tapani Arola tutkija, FM puh LABROC OY TEKNOLOGIANTIE 11, OULU METSÄNNEIDONKUJA 6, ESPOO PUH Y-TUNNUS:

49 /PCB,Pb TUTKIMUSRAPORTTI Suupankuja (1) PCB- JA LYIJYANALYYSI Tilaaja: Raksystems Insinööritoimisto Oy/ Risto Grönberg Tilaus-/ toimituspäivä: Kohde / projektinumero: Suupankuja 2, Pirkkala Menetelmät: Analyysi suoritettiin tilaajan toimittamasta näytteestä. PCB-analyysissä sovelletaan menetelmää SFS-EN Menetelmän mittausepävarmuus on 25 % ja määritysraja on 1,0 mg/kg. Lyijyanalyysi tehtiin XRF-analysaattorilla, Bruker S1 TITAN. Laite on kalibroitu 2014 (Geochem General -kalibrointi). Tulokset on ilmoitettu kolmen mittauspisteen keskiarvona. Tulokset koskevat vain tutkittua näytettä. Labroc Oy vastaa toimeksiannoista KSE 2013 mukaisesti. TULOKSET: Näyte tunnus: Materiaali / tila tai rakennusosa: PCBpitoisuus*,** [mg/kg] Lyijypitoisuus *** [mg/kg] (mittausepävarmuus): PCB 1 elementtisaumamassa < 12 < 100 PCB 2 elementtisaumamassa < 12 < 100 * Vaarallisen jätteen raja-arvon 50 mg/kg ylittävät tulokset on lihavoitu (Ympäristöhallinnon ohjeita 2/2007). ** Seitsemän yhdisteen summapitoisuus (kongeneerit 28, 52, 101, 118, 138,153,180). Jos vaarallisen jätteen raja-arvo ylittyy, lyijypitoisuutta ei ole tutkittu. *** Vaarallisen jätteen raja-arvon rakennusmateriaalille 1500 mg/kg ylittävät tulokset on lihavoitu (RATU ). Näytteitä PCB 1 ja PCB 2 vastaavat materiaalit voidaan PCB- ja lyijypitoisuuksien osalta poistaa ja hävittää normaalisti. Petri Perätalo tutkija, laboratorioanalyytikko puh LABROC OY TEKNOLOGIANTIE 11, OULU METSÄNNEIDONKUJA 6, ESPOO PUH Y-TUNNUS:

Kokonaisurakka, purkutyöt

Kokonaisurakka, purkutyöt PIR 61/5102/2015 Sivu 1/19 8.3.2016 Tilaaja: Pirkkalan kunta Tilapalvelu Rohtokuja 4 33960 Pirkkala Hanke: Yläasteen kaksikerroksisen osan purku-urakka Kokonaisurakka, purkutyöt Sivu 2/19 SISÄLLYSLUETTELO:

Lisätiedot

LUONNOS. Ylöjärven kaupunki / Yhdyskuntatekniikka Räikäntie 3 / PL 22 33471 Ylöjärvi

LUONNOS. Ylöjärven kaupunki / Yhdyskuntatekniikka Räikäntie 3 / PL 22 33471 Ylöjärvi toukokuu 1998 1 (11) URAKKASOPIMUS Tämä sopimuslomake perustuu Rakennusurakan yleisiin sopimusehtoihin YSE 1998 RT 16-10660, LVI 03-10277, Ratu 417-T, KH X4-00241. Hanke No Rakennuskohde 1 SOPIJAPUOLET

Lisätiedot

Urakkaohjelma. Pvm. 14.11.2014. Projekti nro Projekti 1649V01. Kaukosen asuinrakennuksen vesijohtosaneeraus. Kittilä VESIJOHTOJEN SANEERAUS

Urakkaohjelma. Pvm. 14.11.2014. Projekti nro Projekti 1649V01. Kaukosen asuinrakennuksen vesijohtosaneeraus. Kittilä VESIJOHTOJEN SANEERAUS Laatija Rauno Huuki Urakkaohjelma Pvm. 14.11.2014 Sivu 1(9) Projekti nimi, Kaukosen asuinrakennuksen vesijohtosaneeraus Projekti nro Projekti 1649V01 Kaukosen asuinrakennuksen vesijohtosaneeraus Kittilä

Lisätiedot

Puhelin: 040 335 4220

Puhelin: 040 335 4220 URAKKATARJOUSPYYNTÖ URJALAN KUNTA / TEKNINEN PALVELUKESKUS YHDYSVESIJOHTO KYLMÄKOSKI - URJALA RAKENNUTTAJA TAI TILAAJA Nimi: Osoite: Pyydämme urakkatarjoustanne alla mainitusta urakasta liitteenä olevien

Lisätiedot

HELSINGIN KAUPUNGIN PELASTUSLAITOS HELSINGIN KAUPUNGIN LIIKUNTAVIRASTO VIRANOMAISLAITURIEN RAKENNUSTYÖ

HELSINGIN KAUPUNGIN PELASTUSLAITOS HELSINGIN KAUPUNGIN LIIKUNTAVIRASTO VIRANOMAISLAITURIEN RAKENNUSTYÖ HELSINGIN KAUPUNKI URAKKAOHJELMA HEL 2015-010163 Tekninen yksikkö VHA 18.9.2015 HELSINGIN KAUPUNGIN PELASTUSLAITOS HELSINGIN KAUPUNGIN VIRANOMAISLAITURIEN RAKENNUSTYÖ URAKKAOHJELMA 18.9.2015 HELSINGIN

Lisätiedot

KOKONAISURAKKA URAKKAOHJELMA. Hämeen ammatillisen korkeakoulutuksen ky PL 230 13101 Hämeenlinna. Mustiala Uusi Navetta, Maanrakennustyöt

KOKONAISURAKKA URAKKAOHJELMA. Hämeen ammatillisen korkeakoulutuksen ky PL 230 13101 Hämeenlinna. Mustiala Uusi Navetta, Maanrakennustyöt 11.4.2014 Sivu 1/17 Tilaaja: Hämeen ammatillisen korkeakoulutuksen ky PL 230 13101 Hämeenlinna Hanke: Mustiala Uusi Navetta, Maanrakennustyöt KOKONAISURAKKA Sivu 2/17 SISÄLLYSLUETTELO: 1. TIETOJA RAKENNUSHANKKEESTA...

Lisätiedot

Pääurakkasopimus. Urakoitsija Urakoitsijana toimii Yritys Oy, osoite: Xxxx xx, 00000 KUNTA.

Pääurakkasopimus. Urakoitsija Urakoitsijana toimii Yritys Oy, osoite: Xxxx xx, 00000 KUNTA. URAKKASOPIMUSLUONNOS Tämä urakkasopimuslomake perustuu Rakennusurakan yleisiin sopimusehtoihin YSE 1998. Hanke Rakennuskohde Urakkasopimus VIHDIN KUNNAN PÄÄLLYSTYSURAKKA 2016 2018 (+Mahd. optio v. 2019)

Lisätiedot

MAANRAKENNUSTYÖT, TARJOUSPYYNTÖ

MAANRAKENNUSTYÖT, TARJOUSPYYNTÖ 11.4.2014 Sivu 1/6 Tilaaja: Hämeen ammatillisen korkeakoulutuksen ky PL 230 13101 Hämeenlinna Hanke: Mustiala Uusi Navetta MAANRAKENNUSTYÖT, TARJOUSPYYNTÖ Hämeen ammatillisen korkeakoulutuksen kuntayhtymä

Lisätiedot

PUTKIURAKKA, TARJOUSPYYNTÖ

PUTKIURAKKA, TARJOUSPYYNTÖ 29.2.2016 Sivu 1/5 Tilaaja: Hämeen ammattikorkeakoulu Oy PL 230 13101 Hämeenlinna Hanke: Visamäki korkeakoulukeskuksen laajennus PUTKIURAKKA, TARJOUSPYYNTÖ Hämeen ammattikorkeakoulu (tilaaja) pyytää tarjoustanne

Lisätiedot

LUONNOS. Pyhäjoen kunta,aatosvainion alueen kunnallistekniikan maanrakennusurakka

LUONNOS. Pyhäjoen kunta,aatosvainion alueen kunnallistekniikan maanrakennusurakka toukokuu 1998 1 (11) URAKKASOPIMUS Tämä sopimuslomake perustuu Rakennusurakan yleisiin sopimusehtoihin YSE 1998 RT 16-10660, LVI 03-10277, Ratu 417-T, KH X4-00241. Hanke No Rakennuskohde 1 SOPIJAPUOLET

Lisätiedot

Kokonaisurakka, purkutyöt

Kokonaisurakka, purkutyöt PIR 59/5102/2015 Sivu 1/18 8.3.2016 Tilaaja: Pirkkalan kunta Tilapalvelu Rohtokuja 4 33960 Pirkkala Hanke: Nuolialan vanhan kivikoulun purku-urakka Kokonaisurakka, purkutyöt Sivu 2/18 SISÄLLYSLUETTELO:

Lisätiedot

2. Hankinnan kohde Hanke käsittää Ylä-Savon koulutuskuntayhtymän Kiuruveden Hingunniemen keittiöremontin.

2. Hankinnan kohde Hanke käsittää Ylä-Savon koulutuskuntayhtymän Kiuruveden Hingunniemen keittiöremontin. TARJOUSPYYNTÖ 1 (6) SISÄLLYS 1. Yleistä 1 2. Hankinnan kohde 1 3. Hankintamenettely 2 4. Tehtävät 2 5. Aikataulu 2 6. Osatarjous 2 7. Vaihtoehtoiset tarjoukset 2 9. Tarjouspyyntöasiakirjat 2 10. Rakennusaikaiset

Lisätiedot

Harjavallan kaupunki, Tekninen lautakunta Keskustie 5b,29200 Harjavalta. Urakkamuotona on kokonaishintaurakka.

Harjavallan kaupunki, Tekninen lautakunta Keskustie 5b,29200 Harjavalta. Urakkamuotona on kokonaishintaurakka. HARJAVALLAN KAUPUNKI Tekniset palvelut Keskustie 5b Päiväys Dnro 29200 HARJAVALTA 8.7.2013 URAKKAOHJELMA MULLINMÄENTIE,POROLANOJAN SILLAN RAKENTAMINEN 1 TILAAJA JA RAKENNUTTAJA Nimi: Osoite: Harjavallan

Lisätiedot

Tarjous- / yhteystietolomake

Tarjous- / yhteystietolomake Tarjous- / yhteystietolomake Hanke / tarjouskilpailu Yläasteen kaksikerroksisen osan purku-urakka Diaarinumero PIR 61/5102/2015 Yritys / tarjoaja Y-tunnus Yhteyshenkilö Puhelinnumero Sähköposti Osoite

Lisätiedot

ESPOON KAUPUNKI Liite 3 Tekninen keskus. Vaalimainostelineet SOPIMUSLUONNOS. Sisältö

ESPOON KAUPUNKI Liite 3 Tekninen keskus. Vaalimainostelineet SOPIMUSLUONNOS. Sisältö ESPOON KAUPUNKI Liite 3 Tekninen keskus Vaalimainostelineet SOPIMUSLUONNOS Sisältö 1 SOPIJAPUOLET 3 1.1 TILAAJA 3 1.2 TOIMITTAJA 3 2 SOPIMUKSEN KOHDE 3 3 SOPIMUKSEN SYNTYMINEN JA KESTO 3 4 TILAUKSET, HINNAT

Lisätiedot

LOIMAAN KAUPUNKI TARJOUSPYYNTÖ

LOIMAAN KAUPUNKI TARJOUSPYYNTÖ PURKU-URAKKAAN Hanke numero 004500 Tilaaja Loimaan kaupungin tekninen lautakunta / rakennuttamispalvelut pyytää urakkatarjoustanne alla mainitusta kohteesta liitteenä olevien asiakirjojen mukaisesti. Tarjous

Lisätiedot

JAETTU URAKKA ALISTAMISEHDOIN

JAETTU URAKKA ALISTAMISEHDOIN 29.2.2016 Sivu 1/19 Tilaaja: Hämeen Ammattikorkeakoulu Oy PL 231 13101 Hämeenlinna Hanke: Korkeakoulukeskuksen laajennus JAETTU URAKKA ALISTAMISEHDOIN Sivu 2/19 SISÄLLYSLUETTELO: 1. TIETOJA RAKENNUSHANKKEESTA...

Lisätiedot

Viitasaaren kaupungin tilapalvelu pyytää tarjoustanne tarjouspyyntöasiakirjojen mukaisesti

Viitasaaren kaupungin tilapalvelu pyytää tarjoustanne tarjouspyyntöasiakirjojen mukaisesti TARJOUSPYYNTÖ Rakennusteknisten töiden urakkatarjouspyyntö Viitasaaren kaupungin tilapalvelu pyytää tarjoustanne tarjouspyyntöasiakirjojen mukaisesti 1. Tilaaja Tilapalvelu Keskitie 10 44500 Viitasaari

Lisätiedot

Tohlopinkadun katusaneerausurakka, Tampere

Tohlopinkadun katusaneerausurakka, Tampere TARJOUSPYYNTÖ 1 (5) Tohlopinkadun katusaneerausurakka, Tampere 1 Tarjouspyynnön kohde Tampereen kaupunki / Kaupunkiympäristön kehittäminen pyytää tarjoustanne Tohlopinkadun saneeraamisesta tämän tarjouspyyntökirjeen

Lisätiedot

1 Urakkasopimus YSE 1998 RT Tämä sopimuslomake perustuu Rakennusurakan yleisiin sopimusehtoihin YSE 1998.

1 Urakkasopimus YSE 1998 RT Tämä sopimuslomake perustuu Rakennusurakan yleisiin sopimusehtoihin YSE 1998. 1 Urakkasopimus YSE 1998 RT 80260 RT 80260 1(5) URAKKASOPIMUS YSE 1998 Tämä sopimuslomake perustuu Rakennusurakan yleisiin sopimusehtoihin YSE 1998. Hanke Numero Rakennuskohde Urakkasopimus PÄÄURAKKA 1

Lisätiedot

Tarjouspyyntö rakennusautomaatiosaneeraus

Tarjouspyyntö rakennusautomaatiosaneeraus 1 / 5 3.5.2019 Tilaaja Vaasan Talotoimi Kirkkopuistikko 26A 65101 Vaasa Hanke Länsimetsän koulun rakennusautomaatiosaneeraus Tarjouspyyntö rakennusautomaatiosaneeraus Hanke / toimitusosoite Länsimetsän

Lisätiedot

RAKLI suosittelee jäsenilleen voimakkaampia toimia talousrikollisuuden

RAKLI suosittelee jäsenilleen voimakkaampia toimia talousrikollisuuden RAKLI suosittelee jäsenilleen voimakkaampia toimia talousrikollisuuden torjumiseksi Harmaan talouden kokonaismääräksi on arvioitu 6,9 prosenttia bruttokansantuotteesta ja sen arvioidaan aiheuttavan vuosittain

Lisätiedot

KOKONAISURAKKA, TARJOUSPYYNTÖ

KOKONAISURAKKA, TARJOUSPYYNTÖ 30.6.2015 Sivu 1/5 Tilaaja: PL 230 13101 Hämeenlinna Hanke: Evo, Asuntola Kivelän saneeraus KOKONAISURAKKA, TARJOUSPYYNTÖ (tilaaja) pyytää tarjoustanne Evon asuntola Kivelän saneerauksen rakentamisesta.

Lisätiedot

Kansallinen hankintailmoitus: Haapajärven kaupunki : Ståhlberginkadun saneeraus

Kansallinen hankintailmoitus: Haapajärven kaupunki : Ståhlberginkadun saneeraus Sivu 1/3 Tutustu julkisiin hankintoihin Etsi ilmoituksia Täytä ilmoitus Kansallinen hankintailmoitus: Haapajärven kaupunki : Ståhlberginkadun saneeraus 17.05.2016 12:02 Ilmoituksen numero HILMA:ssa: 2016-013550

Lisätiedot

VIRKAMIEHENKADUN SANEERAUS VÄLILTÄ KOSKELANKATU - VIRTASALMENTIE

VIRKAMIEHENKADUN SANEERAUS VÄLILTÄ KOSKELANKATU - VIRTASALMENTIE 1/5 MÄNTTÄ - VILPPULAN KAUPUNKI TEKNINEN PALVELUKESKUS Seppälän puistotie 15 35800 Mänttä TARJOUSPYYNTÖ VIRKAMIEHENKADUN SANEERAUS VÄLILTÄ KOSKELANKATU - VIRTASALMENTIE 1 Tarjouspyynnön kohde Mänttä -

Lisätiedot

HARJAVALLAN KAUPUNKI URAKKATARJOUSPYYNTÖ

HARJAVALLAN KAUPUNKI URAKKATARJOUSPYYNTÖ Sivu 1/5 Harjavallan kaupunki / Koulukeskuksen pysäköintialue Kokonaishintaurakka Arvoisa urakoitsija, Pyydämme urakkatarjoustanne alla mainitusta urakasta liitteenä olevien asiakirjojen mukaan. Tarjous

Lisätiedot

KOKONAISURAKKA, TARJOUSPYYNTÖ

KOKONAISURAKKA, TARJOUSPYYNTÖ 23.4.2015 Sivu 1/5 Tilaaja: PL 230 13101 Hämeenlinna Hanke: Evo, Uusi rantasauna KOKONAISURAKKA, TARJOUSPYYNTÖ (tilaaja) pyytää tarjoustanne Evon uuden rantasaunan rakentamisesta. Rakentamispaikka sijaitsee

Lisätiedot

KOKEMÄEN KAUPUNKI YHDYSKUNTAOSASTO 7.5.2014 1/5

KOKEMÄEN KAUPUNKI YHDYSKUNTAOSASTO 7.5.2014 1/5 7.5.2014 1/5 URAKKATARJOUSPYYNTÖ PENTTILÄNNIEMEN ASUNTOALUEEN VALAISTUKSEN SANEERAUS (Dnro 55/423/2010) 1. Hankinnan kohde 2. Hankinnan aikataulu Kokemäen kaupunki pyytää Teiltä tarjousta Penttilänniemen

Lisätiedot

JALASJÄRVEN KUNTA PYYTÄÄ KIRJALLISTA TARJOUSTANNE KATUVALAISTUKSEN OHJAUSJÄRJESTELMÄSTÄ JA OHJAUSLAITTEISTA KOKONAISTOIMITUKSENA

JALASJÄRVEN KUNTA PYYTÄÄ KIRJALLISTA TARJOUSTANNE KATUVALAISTUKSEN OHJAUSJÄRJESTELMÄSTÄ JA OHJAUSLAITTEISTA KOKONAISTOIMITUKSENA Katuvalaistuksen ohjausjärjestelmä Tarjouspyyntö Sivu 1/5 JALASJÄRVEN KUNTA PYYTÄÄ KIRJALLISTA TARJOUSTANNE KATUVALAISTUKSEN OHJAUSJÄRJESTELMÄSTÄ JA OHJAUSLAITTEISTA KOKONAISTOIMITUKSENA Hankittava kokonaisuus

Lisätiedot

URAKKAOHJELMA 6.2.2015. Tämä urakkaohjelma koskee seuraavia urakoita: HIEKAN POISTO 2015 (pääurakka) ...

URAKKAOHJELMA 6.2.2015. Tämä urakkaohjelma koskee seuraavia urakoita: HIEKAN POISTO 2015 (pääurakka) ... URAKKAOHJELMA 6.2.2015 Tämä urakkaohjelma koskee seuraavia urakoita: HIEKAN POISTO 2015 (pääurakka)... Laatija Tekniset- ja ympäristöpalvelut, Liedon kunta URAKKAOHJELMAN SISÄLLYSLUETTELO URAKKAOHJELMA...

Lisätiedot

LV-TYÖT JA TARVIKKEET

LV-TYÖT JA TARVIKKEET 29.1.2016 Sivu 1/5 Dnro: 22/2016 Tilaaja: Tila- ja aluepalvelut Juttilantie 1 14200 TURENKI Hanke: Janakkalan kunnan LV-työt ja niissä käytettävät tarvikkeet 4.4.2016 3.4.2019 + 1 optiovuosi LV-TYÖT JA

Lisätiedot

Tarjous- / yhteystietolomake

Tarjous- / yhteystietolomake Tarjous- / yhteystietolomake Hanke / tarjouskilpailu Suupankuja 2, rakennuksen purku-urakka Diaarinumero PIR 62/5102/2015 Yritys / tarjoaja Y-tunnus Yhteyshenkilö Puhelinnumero Sähköposti Osoite Postinumero

Lisätiedot

HURTTALAN LIIKUNTATILA MAALÄMMÖN RAKENTAMINEN VANHANKIRKONTIE 43 13720 Parola U R A K K A O H J E L M A

HURTTALAN LIIKUNTATILA MAALÄMMÖN RAKENTAMINEN VANHANKIRKONTIE 43 13720 Parola U R A K K A O H J E L M A HURTTALAN LIIKUNTATILA MAALÄMMÖN RAKENTAMINEN VANHANKIRKONTIE 43 13720 Parola U R A K K A O H J E L M A 27.5.2016 2 SISÄLLYSLUETTELO 1 TIETOJA RAKENNUSKOHTEESTA 4 2 URAKKAMUOTO 5 2.1 YLEISTÄ 5 2.2 URAKKASUHTEET

Lisätiedot

AS OY ROVANIEMEN TUOHITIE 4 Tuohitie 4 96910 Rovaniemi

AS OY ROVANIEMEN TUOHITIE 4 Tuohitie 4 96910 Rovaniemi AS OY ROVANIEMEN TUOHITIE 4 Tuohitie 4 96910 Rovaniemi URAKKAOHJELMA Salaoja- ja sadevesijärjestelmän uusiminen Urakkaohjelma 2 RAKENNUSHANKE Rakennushanke käsittää As Oy Rovaniemen Tuohitie 4. Salaoja-

Lisätiedot

Hankintailmoitus HILMA-järjestelmässä, kansallinen hankintailmoitus, avoin menettely

Hankintailmoitus HILMA-järjestelmässä, kansallinen hankintailmoitus, avoin menettely 1 (6) Kuntatekniikka Hankintailmoitus HILMA-järjestelmässä, kansallinen hankintailmoitus, avoin menettely Tarjouspyyntö: Jokilaakson kaava-alueen kunnallistekniset työt osa 1 Sipoon kunnan tekniikka- ja

Lisätiedot

HIKILÄN TURVALLISUUSASIAKIRJA

HIKILÄN TURVALLISUUSASIAKIRJA 23.03.2016 Sivu 1/8 3397-2016 Tilaaja: Turun kaupunki, Turun Kiinteistöliikelaitos Linnankatu 90E 20100 Turku Hanke: Hikilän purku-urakka Köydenpunojankatu 14 20100 Turku HIKILÄN TURVALLISUUSASIAKIRJA

Lisätiedot

TÖRNÄVÄNSAAREN SILTA TYÖTURVALLISUUSLIITE

TÖRNÄVÄNSAAREN SILTA TYÖTURVALLISUUSLIITE SEINÄJOEN KAUPUNKI TÖRNÄVÄNSAAREN SILTA TYÖTURVALLISUUSLIITE 15.2.2016 Tämä asiakirja koskee Seinäjoen Kaupungin Törnävänsaaren sillan rakennustöitä. 1 (5) TYÖTURVALLISUUSLIITE 0. YLEISTÄ 0.1 TURVALLISUUSLIITTEEN

Lisätiedot

Liedon kunta/tekniset ja ympäristöpalvelut 20.3.2014 PL 24 21421 LIETO HALMELAN KENTÄN ALUEEN KUNNALLISTEKNIIKAN RAKENTAMINEN

Liedon kunta/tekniset ja ympäristöpalvelut 20.3.2014 PL 24 21421 LIETO HALMELAN KENTÄN ALUEEN KUNNALLISTEKNIIKAN RAKENTAMINEN HALMELAN KENTÄN ALUEEN KUNNALLISTEKNIIKAN RAKENTAMINEN Liedon kunta / Tekniset ja ympäristöpalvelut, Liedon kunta / Liedon Vesi pyytää kokonaishintaurakkatarjoustanne Halmelan kentän alueen kunnallistekniikan

Lisätiedot

URAKKAOHJELMA. Siuntion kunta / Tekninen toimisto Krouvintie 1 02580 SIUNTIO SUNNANVIKIN ALUEEN KATUJEN JA KUNNALLISTEKNIIKAN RAKENTAMISURAKKA

URAKKAOHJELMA. Siuntion kunta / Tekninen toimisto Krouvintie 1 02580 SIUNTIO SUNNANVIKIN ALUEEN KATUJEN JA KUNNALLISTEKNIIKAN RAKENTAMISURAKKA s. 1/12 Siuntion kunta / Tekninen toimisto Krouvintie 1 02580 SIUNTIO SUNNANVIKIN ALUEEN KATUJEN JA KUNNALLISTEKNIIKAN RAKENTAMISURAKKA URAKKAOHJELMA TEKNLTK 536/2011 5.10.2011 s. 2/12 1. TIETOJA RAKENNUSHANKKEESTA

Lisätiedot

JAETTU URAKKA ALISTAMISEHDOIN

JAETTU URAKKA ALISTAMISEHDOIN RAKENNUTTAJA YLÄ- SAVON KOULUTUSKUNTAYHTYMÄ Kiinteistöpalvelut Asevelikatu 4, 74100 Iisalmi URAKKAOHJELMA 28.02.2014 Sivu 1/ Hanke: HINGUNNIEMEN KOULUKESKUS, Keittiö tilat, muutos ja peruskorjaus MUUTOSTYÖ

Lisätiedot

PUNKALAITUMEN KUNTA TEKNINEN TOIMI VARTIOLAN KENTÄN VALAISTUS

PUNKALAITUMEN KUNTA TEKNINEN TOIMI VARTIOLAN KENTÄN VALAISTUS VARTIOLAN KENTÄN VALAISTUS 12.9.2017 Sisällys 2(5) RAKENNUSHANKKEEN YLEISTIEDOT... 3 SUUNNITTELIJAT... 3 KATSELMUKSET... 3 URAKKAMUOTO JA URAKOITSIJAN VELVOLLISUUDET... 3 TILAAJAN VELVOLLISUUDET... 3 SOPIMUSASIAKIRJAT...

Lisätiedot

Pohjos-Suomen Teollisuusopisto Johtamislaboratorio Vellamontie 12 90500 OULU

Pohjos-Suomen Teollisuusopisto Johtamislaboratorio Vellamontie 12 90500 OULU Pohjos-Suomen Teollisuusopisto Johtamislaboratorio Vellamontie 12 90500 OULU URAKKAOHJELMA (YSE 1998) Päiväys 5.03.2010 Tämä urakkaohjelma koskee seuraavia urakoita: KOKONAISHINTAURAKKA URAKKAOHJELMAN

Lisätiedot

URAKKASOPIMUKSET Rakennusurakan yleiset sopimusehdot YSE 1998

URAKKASOPIMUKSET Rakennusurakan yleiset sopimusehdot YSE 1998 URAKKASOPIMUKSET Rakennusurakan yleiset sopimusehdot YSE 1998 Antero Oksanen Ville Laine Kim Kaskiaro CC LAKIMIESLIITON KUSTANNUS 2010 Helsingin Kamari Oy ja tekijät ISBN 978-952-246-015-8 Kannen suunnittelu:

Lisätiedot

Vetelin kunta. Urakkaohjelma 19.2.2016. Tunkkarin TK:n vuodeosaston jäähdytys KYLMÄLAITEURAKKA. Tämä urakkaohjelma koskee seuraavia urakoita:

Vetelin kunta. Urakkaohjelma 19.2.2016. Tunkkarin TK:n vuodeosaston jäähdytys KYLMÄLAITEURAKKA. Tämä urakkaohjelma koskee seuraavia urakoita: 1 Vetelin kunta Tunkkarin TK:n vuodeosaston jäähdytys Urakkaohjelma 19.2.2016 Tämä urakkaohjelma koskee seuraavia urakoita: KYLMÄLAITEURAKKA 2 ESITIEDOT 1.1 Rakennuskohteen nimi ja sijainti Rakennuskohde

Lisätiedot

Urakkaohjelma. Kokonaisurakka, korjausrakentaminen. Äänekosken kaupunki Hallintokatu Äänekoski. Kymppitalon purku URAKKA- OHJELMA 1 / 15

Urakkaohjelma. Kokonaisurakka, korjausrakentaminen. Äänekosken kaupunki Hallintokatu Äänekoski. Kymppitalon purku URAKKA- OHJELMA 1 / 15 1 / 15 30.5.2018 Tilaaja Äänekosken kaupunki Hallintokatu 4 44100 Äänekoski Hanke Kymppitalon purku Urakkaohjelma Kokonaisurakka, korjausrakentaminen 2 / 15 Sisällysluettelo Sivu 1. Tietoja rakennushankkeesta

Lisätiedot

Siuntion kunta / Tekninen toimisto Krouvintie 1 02580 SIUNTIO

Siuntion kunta / Tekninen toimisto Krouvintie 1 02580 SIUNTIO Siuntion kunta / Tekninen toiisto Krouvintie 1 02580 SIUNTIO Störsvikintien Mt 11240, kevyen liikenteen väylän rakentainen välillä Kantatie 51 Saunanieentie, Siuntio URAKKAOHJELMA I SISÄLLYSLUETTELO: 1.TIETOJA

Lisätiedot

Palautetaan täytettynä liitteineen tarjouksen yhteydessä I. TARJOAJAN TIEDOT

Palautetaan täytettynä liitteineen tarjouksen yhteydessä I. TARJOAJAN TIEDOT 1(8) Palautetaan täytettynä liitteineen tarjouksen yhteydessä OHJE Tarjoajan on merkittävä lomakkeeseen täyttyykö kyseinen vaatimus. Joissakin kohdissa edellytetään myös asiakirja-aineiston tai selvitysten

Lisätiedot

Pyydämme tarjoustanne Joutsan kunnan katujen asfaltoinneista kaudelle 2015 oheisen tarjouspyynnön ja sen liitteiden mukaisesti.

Pyydämme tarjoustanne Joutsan kunnan katujen asfaltoinneista kaudelle 2015 oheisen tarjouspyynnön ja sen liitteiden mukaisesti. 1/5 JOUTSAN KUNNAN KATUJEN ASFALTOINTI 2015 Pyydämme tarjoustanne Joutsan kunnan katujen asfaltoinneista kaudelle 2015 oheisen tarjouspyynnön ja sen liitteiden mukaisesti. 1. Hankintamenettely ja hankinnasta

Lisätiedot

HELSINGIN KAUPUNKI Rakennusvirasto VALURAUTAKANSISTOT JA -KEHYKSET. SOPIMUSluonnos

HELSINGIN KAUPUNKI Rakennusvirasto VALURAUTAKANSISTOT JA -KEHYKSET. SOPIMUSluonnos HELSINGIN KAUPUNKI Rakennusvirasto VALURAUTAKANSISTOT JA -KEHYKSET SOPIMUSluonnos 3 (9) Sisältö VALURAUTAKANSISTOT JA -KEHYKSET 1 1 SOPIJAPUOLET 4 1.1 TILAAJA 4 1.2 TOIMITTAJA 4 2 SOPIMUSASIAKIRJAT 4 3

Lisätiedot

NAKKILAN KUNNAN KIINTEISTÖJEN ILMANVAIHTOKANAVIEN PUDISTUSURAKKA 2015

NAKKILAN KUNNAN KIINTEISTÖJEN ILMANVAIHTOKANAVIEN PUDISTUSURAKKA 2015 1 TARJOUSPYYNTÖ Rakennusosasto 10.2.2015 NAKKILAN KUNNAN KIINTEISTÖJEN ILMANVAIHTOKANAVIEN PUDISTUSURAKKA 2015 Tilaaja Työkohteet Urakan sisältö Nakkilan kunnan rakennusosasto pyytää tarjoustanne Kirkonseudun

Lisätiedot

Liedon kunta/tekniset ja ympäristöpalvelut 20.11.2014 PL 24 21421 LIETO NENÄMÄKI 6 ASEMAKAAVA-ALUEEN KUNNALLISTEKNIIKAN RAKENTAMINEN

Liedon kunta/tekniset ja ympäristöpalvelut 20.11.2014 PL 24 21421 LIETO NENÄMÄKI 6 ASEMAKAAVA-ALUEEN KUNNALLISTEKNIIKAN RAKENTAMINEN NENÄMÄKI 6 ASEMAKAAVA-ALUEEN KUNNALLISTEKNIIKAN RAKENTAMINEN Liedon kunta / Tekniset ja ympäristöpalvelut, Liedon kunta / Liedon Vesi pyytää kokonaishintaurakkatarjoustanne Nenämäki 6 alueen kunnallistekniikan

Lisätiedot

"SUIKKILAN KARTANON ASEMAKAAVA-ALUEEN KUNNALLIS- TEKNIIKAN RAKENTAMINEN"

SUIKKILAN KARTANON ASEMAKAAVA-ALUEEN KUNNALLIS- TEKNIIKAN RAKENTAMINEN 1/6 INFRAPALVELUT TARJOUSPYYNTÖ 8.1.2015 "SUIKKILAN KARTANON ASEMAKAAVA-ALUEEN KUNNALLIS- TEKNIIKAN RAKENTAMINEN" 1. Tarjouspyynnön kohde Turun kaupunki / Kiinteistöliikelaitos / Infrapalvelut pyytää kokonaisurakkatarjousta

Lisätiedot

URAKKAOHJELMA LÄMPÖLAITOKSEN RAKENTAMINEN KAUKOLÄMPÖVERKOSTON RAKENTAMINEN LÄMPÖKESKUSTEN RAKENTAMINEN LUUMÄEN ENERGIA 17.06.2016

URAKKAOHJELMA LÄMPÖLAITOKSEN RAKENTAMINEN KAUKOLÄMPÖVERKOSTON RAKENTAMINEN LÄMPÖKESKUSTEN RAKENTAMINEN LUUMÄEN ENERGIA 17.06.2016 Urakkaohjelma 1/22 LUUMÄEN ENERGIA 17.06.2016 URAKKAOHJELMA LÄMPÖLAITOKSEN RAKENTAMINEN KAUKOLÄMPÖVERKOSTON RAKENTAMINEN LÄMPÖKESKUSTEN RAKENTAMINEN URAKKALASKENTA-ASIAKIRJA 16066-010L 16066-010V 16066-010K

Lisätiedot

18.1.2015 TURVALLISUUSASIAKIRJA KLAUKKALAN JALKAPALLOHALLIN TEKONURMIKENTTÄ. Puhelin

18.1.2015 TURVALLISUUSASIAKIRJA KLAUKKALAN JALKAPALLOHALLIN TEKONURMIKENTTÄ. Puhelin TYÖTURVALLISUUSASIAKIRJA 1 (6) TURVALLISUUSASIAKIRJA KLAUKKALAN JALKAPALLOHALLIN TEKONURMIKENTTÄ (09) 2500 2010 etunimi.sukunimi@nurmijarvi.fi TYÖTURVALLISUUSASIAKIRJA 2 (6) SISÄLLYSLUETTELO 1 JOHDANTO...

Lisätiedot

Rakennustyöt Iglut, Tarjouspyyntö kokonaisurakasta

Rakennustyöt Iglut, Tarjouspyyntö kokonaisurakasta 1 / 5 5.4.2018 Tilaaja Ranuan Seudun Matkailu Oy Rovaniementie 29 97700 Ranua Hanke Arctic Fox Glass Igloos Rakennustyöt Iglut, Tarjouspyyntö kokonaisurakasta Hanke / toimitusosoite Arctic Fox Glass Igloos

Lisätiedot

12.5.2015. Osoite, johon tarjoukset tai osallistumispyynnöt on lähetettävä: info@mestar.fi

12.5.2015. Osoite, johon tarjoukset tai osallistumispyynnöt on lähetettävä: info@mestar.fi TARJOUSPYYNTÖ Koulutus 1. Hankintayksikön perustiedot Yhteystiedot: Mestar Varikkokatu 2 70620 Kuopio www.mestar.fi Osoite, josta saa lisätietoja: Katso edellä hankintayksikön yhteystiedot Osoite, johon

Lisätiedot

HARJAVALLAN KAUPUNGIN JA NAKKILAN KUNNAN KESÄN PÄÄLLYSTYSTYÖT

HARJAVALLAN KAUPUNGIN JA NAKKILAN KUNNAN KESÄN PÄÄLLYSTYSTYÖT 1/6 URAKKAOHJELMA NAKKILA HARJAVALTA 3.2.2017 HARJAVALLAN KAUPUNGIN JA NAKKILAN KUNNAN KESÄN 2017 2018 PÄÄLLYSTYSTYÖT 1 TILAAJA JA RAKENNUTTAJA Nimi: Harjavallan kaupunki, Tekninen lautakunta Osoite: keskustie

Lisätiedot

VIMPELINLAAKSON KEHITTÄMISLIIKELAITOS KAJAANIN AMMATTIKORKEAKOULU TAITO 2 UIMA-ALLASTILAN MUUTOS ÄLYSALIKSI

VIMPELINLAAKSON KEHITTÄMISLIIKELAITOS KAJAANIN AMMATTIKORKEAKOULU TAITO 2 UIMA-ALLASTILAN MUUTOS ÄLYSALIKSI Tunnistetiedot Rakennuskohde VIMPELINLAAKSON KEHITTÄMISLIIKELAITOS KAJAANIN AMMATTIKORKEAKOULU TAITO 2 UIMA-ALLASTILAN MUUTOS ÄLYSALIKSI URAKKAOHJELMA (YSE 1998) Päiväys 04.04.2016 Tämä urakkaohjelma koskee

Lisätiedot

RAKENNUTTAMINEN PIMA-HANKKEISSA

RAKENNUTTAMINEN PIMA-HANKKEISSA ENVIRONMENT PETRA PIHLAINEN RAKENNUTTAMINEN PIMA-HANKKEISSA Sisältö Yleistä rakennuttamisesta Suunnittelu Urakan kilpailutus Eri osapuolien vastuista ja velvoitteista Vastaanotto Viestintä Yleistä rakennuttamisesta

Lisätiedot

Raahen kaupunki. hankintalain ja hyvien kauppatapojen mukaisia tavaroiden ja palvelujen vuosisopimuksia

Raahen kaupunki. hankintalain ja hyvien kauppatapojen mukaisia tavaroiden ja palvelujen vuosisopimuksia 53820 26.02.2016 1/9 53820 1. : Hankintapalvelut Rantakatu 50 Suomi puh. +358 444394306 maire.ylisirnio@raahe.fi : : : hankintalain ja hyvien kauppatapojen mukaisia tavaroiden ja palvelujen vuosisopimuksia

Lisätiedot

Ulvilan kaupunki 12.2.2016 Tekninen osasto tel 02 6774 511, fax 02 6774 798 PL 77, 28401 ULVILA Urakkaohjelma s. 1 ( 15 ) Vanhankylän koulu laajennus-, sekä muutos- ja peruskorjaustyö URAKKAOHJELMA Ulvila

Lisätiedot

Ypäjä-Loimaa siirtoviemäri ja varavesiyhteys

Ypäjä-Loimaa siirtoviemäri ja varavesiyhteys S U U N N IT T EL U JA T EK N IIK K A YPÄJÄN KUNTA JA LOIMAAN VESI -LIIKELAITOS Ypäjä-Loimaa siirtoviemäri ja varavesiyhteys Tarjouspyyntö FCG Suunnittelu ja tekniikka Oy P25129 Tarjouspyyntö Kauko Marttila

Lisätiedot

Urakkaohjelma. Yksikköhintaurakka. Kemijärven Kaupunki / Tekniset palvelut Vapaudenkatu 8 B Kemijärvi. Katuvalaistuksen asennustyöurakka 2019

Urakkaohjelma. Yksikköhintaurakka. Kemijärven Kaupunki / Tekniset palvelut Vapaudenkatu 8 B Kemijärvi. Katuvalaistuksen asennustyöurakka 2019 1 / 21 25.3.2019 Tilaaja Kemijärven Kaupunki / Tekniset palvelut Vapaudenkatu 8 B 98100 Kemijärvi Hanke Katuvalaistuksen asennustyöurakka 2019 Urakkaohjelma Yksikköhintaurakka 2 / 21 Sisällysluettelo Sivu

Lisätiedot

TAMPEREEN KAUPUNKI TARJOUSPYYNTÖ Dno: TRE: 2668/2016 Keskustahanke 20.6.2016 1 (5)

TAMPEREEN KAUPUNKI TARJOUSPYYNTÖ Dno: TRE: 2668/2016 Keskustahanke 20.6.2016 1 (5) 20.6.2016 1 (5) TAMPELLAN ESPLANADIN, HELMISENRAITIN JA VERSTAANKADUN RAKENNUSURAKKA, Ranta-Tampella / Tampere 1. Tarjouspyynnön kohde Tampereen kaupungin yhteistyössä Tampereen Kaukolämpö Oy:n, Tampereen

Lisätiedot

RAJAKYLÄN KOULUI, 1-vaihe, PERUSKORJAUS AV-HANKINTAAN LIITTYVIÄ MUITA VAATIMUKSIA

RAJAKYLÄN KOULUI, 1-vaihe, PERUSKORJAUS AV-HANKINTAAN LIITTYVIÄ MUITA VAATIMUKSIA OULUN KAUPUNKI 1 (5) RAJAKYLÄN KOULUI, 1-vaihe, PERUSKORJAUS AV-HANKINTAAN LIITTYVIÄ MUITA VAATIMUKSIA Yleistä Av-laitetoimittaja sitoutuu suorittamaan sovittua urakkasummaa vastaan tämän asiakirjan, tarjouspyynnön

Lisätiedot

Hausjärven kunta/ tekninen toimiala Keskustie Oitti. Hanke: Lehtimajojen bitumi vesikatteen uusiminen KOKONAISURAKKA. 1.3.

Hausjärven kunta/ tekninen toimiala Keskustie Oitti. Hanke: Lehtimajojen bitumi vesikatteen uusiminen KOKONAISURAKKA. 1.3. LUONNOS 1.3.2019 Sivu 1/8 Tilaaja: Hausjärven kunta/ tekninen toimiala Keskustie 2-4 12100 Oitti Urakoitsija: Hanke: Lehtimajojen bitumi vesikatteen uusiminen KOKONAISURAKKA Lehtimajojen vesikatteen uusiminen:

Lisätiedot

RAKENNUSURAKKA, VESIKATON JA PIHA-ALUEIDEN PERUSKORJAUS

RAKENNUSURAKKA, VESIKATON JA PIHA-ALUEIDEN PERUSKORJAUS Sivu 1/17 Tilaaja: Kiinteistö Oy Suonenjoen Vuokratalot PL 13, Keskuskatu 3 77601 Suonenjoki Y-tunnus: 0507259-9 Hanke: Rivitalon vesikaton ja piha-alueiden peruskorjaus, Majakatu 2, 77600 Suonenjoki RAKENNUSURAKKA,

Lisätiedot

KAUHAJOEN KAUPUNKI TARJOUSPYYNTÖ Kauhajoen terveyskeskuksen peruskorjaus Alakattotyöt aliurakkana

KAUHAJOEN KAUPUNKI TARJOUSPYYNTÖ Kauhajoen terveyskeskuksen peruskorjaus Alakattotyöt aliurakkana KAUHAJOEN KAUPUNKI TARJOUSPYYNTÖ Kauhajoen terveyskeskuksen peruskorjaus Alakattotyöt aliurakkana Kauhajoen kaupunki Tarjouspyyntö 2/5 Kari Kulmala (040) Pyydämme urakkatarjoustanne Kauhajoen terveyskeskuksen

Lisätiedot

URAKKAOHJELMA (YSE 1998)

URAKKAOHJELMA (YSE 1998) Rakennuskohde Tapio Oy Koy Maistraatinportti 4 00240 Helsinki URAKKAOHJELMA (YSE 1998) Tämä urakkaohjelma koskee seuraavia urakoita: PÄÄURAKKA (purku, rakennus ja sähköurakka) Laatija: Tilassa Oy Töölönkatu

Lisätiedot

JOUSENKAAREN PÄIVÄKODIN RYÖMINTÄTILAN KUNNOSTUS

JOUSENKAAREN PÄIVÄKODIN RYÖMINTÄTILAN KUNNOSTUS Espoo Kiinteistöpalvelut 25.4.2012.2012 JOUSENKAAREN PÄIVÄKODIN RYÖMINTÄTILAN KUNNOSTUS URAKKAOHJELMA A 0 RAKENNUSHANKKEEN YHTEYSTIEDOT... 1 0.1 RAKENNUTTAJA... 1 0.2 SUUNNITTELIJAT... 1 1 RAKENNUSKOHDE...

Lisätiedot

Vaalan kunta. Vaalantie 14 91700 VAALA

Vaalan kunta. Vaalantie 14 91700 VAALA Vaalan kunta Tekniset palvelut Vaalantie 14 91700 VAALA Tarjouspyyntö Vaalan Palvelutalosäätiön, Vaalan Vanhustentaloyhdistys ry:n, Kiinteistö Oy Vaalahakan, As Oy Vaalan Uitonkartanon ja Kiinteistö Oy

Lisätiedot

YLÄ-SAVON ELÄINSAIRAALA HINGUNNIEMI, KIURUVESI

YLÄ-SAVON ELÄINSAIRAALA HINGUNNIEMI, KIURUVESI URAKKAOHJELMA YLÄ-SAVON ELÄINSAIRAALA HINGUNNIEMI, KIURUVESI 2014-02-28 1 RAKENNUSHANKKEEN YHTEYSTIEDOT 1.1 Rakennushanke 1.2 Kohde Hanke käsittää Ylä-Savon koulutuskuntayhtymän Hingunniemen klinikan muutoksen

Lisätiedot

Urakkatarjouspyyntö Vaarankyläntie 7 88300 Paltamo 1(5)

Urakkatarjouspyyntö Vaarankyläntie 7 88300 Paltamo 1(5) 88300 Paltamo 1(5) 1. TAUSTA Palamon kunta rakennuttaa uutta ja saneeraa olemassa olevaa kaukolämpöverkostoa kesän 2016 aikana lämmönjakelu alueellaan. Kaukolämmön piiriin liitetään kaksi uutta asiakasta.

Lisätiedot

URAKKAOHJELMA (YSE 98)

URAKKAOHJELMA (YSE 98) Päivätoimintakeskus URAKKAOHJEMA 1 Rakennuskohde Päivätoimintakeskus URAKKAOHJELMA (YSE 98) 3.4.2013 Tämä urakkaohjelma koskee seuraavia urakoita: Kokonaissurakka = Pääurakka (Rakennus- ja sähkötekniset

Lisätiedot

Yhteiset kokoukset ja toimitukset

Yhteiset kokoukset ja toimitukset Yhteiset kokoukset ja toimitukset Talonrakennusteollisuus ry VT, KTM Työmaakokoukset Työmaakokouksen tarkoituksena on luoda kontakti osapuolten kesken todeta työmaan tuotannon tila tutkia onnistuneen lopputuloksen

Lisätiedot

KATU-, TIE, - PUISTO- JA KUNTOPOLKUVALAISINTEN VAIHTOTYÖ SONKAJÄRVEN KUNNASSA 2015 ja 2016 ASENNUSURAKAN ALUSTAVA URAKKAOHJELMA (YSE 1998)

KATU-, TIE, - PUISTO- JA KUNTOPOLKUVALAISINTEN VAIHTOTYÖ SONKAJÄRVEN KUNNASSA 2015 ja 2016 ASENNUSURAKAN ALUSTAVA URAKKAOHJELMA (YSE 1998) 0 SONKAJÄRVEN KUNTA Tekninen toimi Rutakontie 28 74300 SONKAJÄRVI KATU-, TIE, - PUISTO- JA KUNTOPOLKUVALAISINTEN VAIHTOTYÖ SONKAJÄRVEN KUNNASSA 2015 ja 2016 ASENNUSURAKAN ALUSTAVA URAKKAOHJELMA (YSE 1998)

Lisätiedot

RUOKOLAHDEN KUNTA 1 Virastotie 3 56100 RUOKOLAHTI 17.6.2013 Puhelin (05) 26 911 Telekopio (05) 2691 354

RUOKOLAHDEN KUNTA 1 Virastotie 3 56100 RUOKOLAHTI 17.6.2013 Puhelin (05) 26 911 Telekopio (05) 2691 354 RUOKOLAHDEN KUNTA 1 TARJOUSPYYNTÖ 1. Tarjouspyynnön kohde 1.1 Tarjouspyynnön kohde Hankintayksikkö on Ruokolahden kunta/tekninen osasto. Tarjouspyynnön kohteena ovat: 1. Kasvitarhan alueen tasaustyöt,

Lisätiedot

TAMPEREEN KAUPUNKI TARJOUSPYYNTÖ Dno: TRE: 1829/2014 Keskustahanke 27.6.2016 1 (5)

TAMPEREEN KAUPUNKI TARJOUSPYYNTÖ Dno: TRE: 1829/2014 Keskustahanke 27.6.2016 1 (5) 27.6.2016 1 (5) VUOLTEENTORIN RAKENNUSURAKKA, Tampere 1. Tarjouspyynnön kohde Tampereen kaupungin pyytää tarjoustanne Vuolteentorin rakentamisesta tämän tarjouspyynnön ja jäljempänä mainittujen tarjouspyyntöasiakirjojen

Lisätiedot

HATTULA KALLIOLANTIE

HATTULA KALLIOLANTIE HATTULA KALLIOLANTIE rakentaminen kokonaisurakkana URAKKATARJOUSPYYNTÖ 26.5.2016 Urakkatarjouspyyntö Kalliolantie 2016 1/6 URAKKATARJOUSPYYNTÖ HATTULAN KALLIOLANTIEN MUUTTAMI- NEN KEVYEN LIIKENTEEN VÄYLÄKSI

Lisätiedot

HANKINTAYKSIKKÖ Espoon kaupunki, Espoo Kaupunkitekniikka -liikelaitos, PL 6400, 02070 ESPOON KAUPUNKI.

HANKINTAYKSIKKÖ Espoon kaupunki, Espoo Kaupunkitekniikka -liikelaitos, PL 6400, 02070 ESPOON KAUPUNKI. HINTATIEDUSTELU 1 (7) Asianumero 10.12.2012 4845/02.08.00/2012 SULKUPORTIT 2013 HANKINTAYKSIKKÖ Espoon kaupunki, Espoo Kaupunkitekniikka -liikelaitos, PL 6400, 02070 ESPOON KAUPUNKI. HANKINNAN KOHDE Espoon

Lisätiedot

Päällystepaikkaustyöt 2014

Päällystepaikkaustyöt 2014 Selvitys Tarjouspyyntö 20.3.2014 1 (8) Päällyst Päällystepaikkaustyöt 2014 Järvenpään kaupungin Tekninen palvelukeskus pyytää tarjoustanne kaupunkitekniikan vastuualueen teettämistä päällystepaikkaustöistä

Lisätiedot

TUUSULAN LIIKENNEMALLITARKASTELU

TUUSULAN LIIKENNEMALLITARKASTELU 1/7 TARJOUSPYYNTÖ 7.9.2012 TUUSULAN LIIKENNEMALLITARKASTELU Pyydämme tarjoustanne jäljempänä määritellyn liikennemallitarkastelun laadinnasta tässä tarjouspyynnössä ja tarjouspyynnön liitteissä kuvatulla

Lisätiedot

Sipoon kunta. - Asfalttiurakan asiakirjat 2012, arvonmuutosperusteet, Suomen Kuntaliitto / PANK ry 1) +358 923531. Puhelin Telefax Internet

Sipoon kunta. - Asfalttiurakan asiakirjat 2012, arvonmuutosperusteet, Suomen Kuntaliitto / PANK ry 1) +358 923531. Puhelin Telefax  Internet 59983 1/7 KaVi 59983 1. : Katja Jaranne Suomi puh. +358 923536993 katja.jaranne@sipoo.fi : : 2. Hankinnan kohde Hankinnan nimi: Hankinnan tunniste- tai viitenumero: KaVi 59983 Hankinnan kuvaus: Kaupalliset

Lisätiedot

8 MATTILA-MAHLAMÄKI AURAUS- JA HIEKOITUSURAKKA 2013 2017

8 MATTILA-MAHLAMÄKI AURAUS- JA HIEKOITUSURAKKA 2013 2017 Sivu 1 Tuusulan kunta 8 MATTILA-MAHLAMÄKI AURAUS- JA HIEKOITUSURAKKA 2013 2017 URAKKASOPIMUS LUONNOS Sivu 2 Rakennuttaja Tilaaja Tuusulan kunta Tekninen toimi Urakoitsija Kohde 8 MATTILA-MAHLAMÄKI AURAUS-

Lisätiedot

Törnävänsaaren silta URAKKAOHJELMA

Törnävänsaaren silta URAKKAOHJELMA LIITE 1 Seinäjoen kaupunki Törnävänsaaren silta URAKKAOHJELMA 22.2.2016 Seinäjoen kaupunki 2(13) Sisällys 0.1 Tilaaja / Rakennuttaja... 4 0.2 Rakennesuunnittelu... 4 0.3 Tutkimukset ja selvitykset... 4

Lisätiedot

Espoon Asunnot Oy:n omistamien kiinteistöjen LVV -korjauspalvelut.

Espoon Asunnot Oy:n omistamien kiinteistöjen LVV -korjauspalvelut. URAKKAOHJELMA ESPOON ASUNNOT OY:N KIINTEISTÖJEN LVV -KORJAUSPALVELUT Tilaaja Espoon Asunnot Oy Upseerinkatu 3 B 02600 Espoo Espoon Asunnot Oy on Espoon kaupungin omistama kiinteistöyhtiö, jonka tarkoituksena

Lisätiedot

URAKKAOHJELMA (YSE 1998)

URAKKAOHJELMA (YSE 1998) 1 Rakennuskohde: Hartolan yhtenäiskoulu URAKKAOHJELMA (YSE 1998) 29.3.2016 Tämä urakkaohjelma koskee seuraavia urakoita: KOKONAISURAKKA (PÄÄURAKKA) Sisällysluettelo 0 Rakennushankkeen yhteystiedot... 4

Lisätiedot

ELÄINTARHAN SKEITTIPUISTON PERUSKORJAUSTYÖ, 3- RAKENNUSVAIHE URAKKAOHJELMA

ELÄINTARHAN SKEITTIPUISTON PERUSKORJAUSTYÖ, 3- RAKENNUSVAIHE URAKKAOHJELMA ELÄINTARHAN SKEITTIPUISTON PERUSKORJAUSTYÖ, 3- RAKENNUSVAIHE 2 SISÄLLYSLUETTELO 1. TIETOJA RAKENNUSHANKKEESTA 1.1 Rakennuttaja 1.2 Tilaaja 1.3 Rakennuskohde 2 URAKKAMUOTO JA SUORITUSVASTUUN LAAJUUS 2.1

Lisätiedot

LUONNOS RT 80260 URAKKASOPIMUS 1 SOPIJAPUOLET. toukokuu 1998 1 (11)

LUONNOS RT 80260 URAKKASOPIMUS 1 SOPIJAPUOLET. toukokuu 1998 1 (11) RT 80260 toukokuu 1998 1 (11) URAKKASOPIMUS Tämä sopimuslomake perustuu Rakennusurakan yleisiin sopimusehtoihin YSE 1998 RT 16-10660, LVI 03-10277, Ratu 417-T, KH X4-00241. Hanke No Rakennuskohde Urakkasopimus

Lisätiedot

Turvallisuusasiakirja ja turvallisuusäännöt

Turvallisuusasiakirja ja turvallisuusäännöt ja -säännöt Sivu 1/11 Tilaaja: Pirkkalan kunta Hanke: Yläasteen kaksikerroksisen osan purku-urakka Turvallisuusasiakirja ja turvallisuusäännöt Asiakirjan versiopäivitykset 15.2.2016, Luotu turvallisuusasiakirja

Lisätiedot

Länsirannikon Koulutus Oy WinNova pyytää tarjoustanne käytetystä astianpesukoneesta tämän tarjouspyynnön mukaisesti.

Länsirannikon Koulutus Oy WinNova pyytää tarjoustanne käytetystä astianpesukoneesta tämän tarjouspyynnön mukaisesti. SUURTALOUSLAITTEEN HANKINTA Hankinnan kohde ja hankintamenettely Länsirannikon Koulutus Oy WinNova pyytää tarjoustanne käytetystä astianpesukoneesta tämän tarjouspyynnön mukaisesti. 1. HANKINNAN KOHDE

Lisätiedot

YSE poikkeamat ja niiden vaikutus sähköurakoitsijalle

YSE poikkeamat ja niiden vaikutus sähköurakoitsijalle YSE poikkeamat ja niiden vaikutus sähköurakoitsijalle Jussi Kuusela Amplit Oy 17.5.2016 YLEISTEN SOPIMUSEHTOJEN HISTORIA 1895 Arkkitehtiklubi hyväksyi kaavakkeen käytettäväksi yleisesti rakennusurakoissa

Lisätiedot

PARIKKALAN KUNTA. Särkisalmen VPK, paloaseman rakentaminen URAKKAOHJELMA PARIKKALAN KUNTA. Tekninen osasto

PARIKKALAN KUNTA. Särkisalmen VPK, paloaseman rakentaminen URAKKAOHJELMA PARIKKALAN KUNTA. Tekninen osasto PARIKKALAN KUNTA Särkisalmen VPK, paloaseman rakentaminen PARIKKALAN KUNTA Tekninen osasto 2 SISÄLLYSLUETTELO 0 RAKENNUSHANKKEEN YHTEYSTIEDOT 5 0.1 RAKENNUTTAJA 5 0.2 RAKENNUTTAMINEN JA VALVONTA 5 0.3

Lisätiedot

LUONNOS RT 80260 URAKKASOPIMUS 1 SOPIJAPUOLET. toukokuu 1998

LUONNOS RT 80260 URAKKASOPIMUS 1 SOPIJAPUOLET. toukokuu 1998 toukokuu 1998 1 (10) URAKKASOPIMUS Tämä sopimuslomake perustuu Rakennusurakan yleisiin sopimusehtoihin YSE 1998 RT 16-10660, LVI 03-10277, Ratu 417-T, KH X4-00241. Hanke No Rakennuskohde 1 SOPIJAPUOLET

Lisätiedot

SARKIONAUKION RAKENTAMINEN URAKKAOHJELMA 15.4.2014

SARKIONAUKION RAKENTAMINEN URAKKAOHJELMA 15.4.2014 URAKKAOHJELMA 1 (16) SARKIONAUKION RAKENTAMINEN URAKKAOHJELMA 15.4.2014 URAKKAOHJELMA 2 (16) SISÄLLYSLUETTELO 1. TIETOJA RAKENNUSHANKKEESTA... 4 1.1. Rakennuttaja ja tilaaja... 4 1.2. Rakennuskohde...

Lisätiedot

12.2.2016 UIMALAN LAITURIEN PURKU-URAKKA. Joutsan kunta, tekninen toimisto URAKKAOHJELMA PURKU-URAKKA

12.2.2016 UIMALAN LAITURIEN PURKU-URAKKA. Joutsan kunta, tekninen toimisto URAKKAOHJELMA PURKU-URAKKA 12.2.2016 UIMALAN LAITURIEN PURKU-URAKKA Joutsan kunta, tekninen toimisto URAKKAOHJELMA PURKU-URAKKA Urakkaohjelma sivu 2 / 16 Sisällysluettelo YLEISTÄ... 4 0 YLEISTIEDOT... 4 0.1 Tilaaja ja kiinteistön

Lisätiedot

1. Liikenneluvan voimassaolo

1. Liikenneluvan voimassaolo TARJOUSKILPAILUN EHDOT Tarjouspyynnön LIITE 2. 1. Liikenneluvan voimassaolo 2. Yhteenliittymä 3. Alihankkijan käyttäminen 4. Tiedot liikennöitsijästä 5. Kilpailukohteet 6. Liikennöinnissä käytettävä ajokalusto

Lisätiedot

Hattulan seurakunnan virastotalon ja seurakuntatalon korjaus vaihe 1 URAKKAOHJELMA

Hattulan seurakunnan virastotalon ja seurakuntatalon korjaus vaihe 1 URAKKAOHJELMA Hattulan seurakunnan virastotalon ja seurakuntatalon korjaus vaihe 1 URAKKAOHJELMA 3.7.2015 SISÄLLYSLUETTELO 1. Tietoja rakennushankkeesta...1 1.1 Rakennuskohde ja -paikka...1 1.2 Rakennuttaja...1 1.3

Lisätiedot

LVIA-URAKKA URAKKASOPIMUSLUONNOS. (Jakeluosoite) OULUN KAUPUNKI. XX.X.2015 Sivu 1/8 Projektinumero: ja

LVIA-URAKKA URAKKASOPIMUSLUONNOS. (Jakeluosoite) OULUN KAUPUNKI. XX.X.2015 Sivu 1/8 Projektinumero: ja XX.X.2015 Sivu 1/8 Projektinumero: 601252 ja 601253 Tilaaja: Liikelaitos Oulun Tilakeskus PL 30 90015 OULUN KAUPUNKI Urakoitsija: (Urakoitsijayritys) (Jakeluosoite) Hanke: Monitilatoimistomuutokset 2015-16

Lisätiedot

TARJOUSPYYNTÖ 15.4.2013

TARJOUSPYYNTÖ 15.4.2013 TARJOUSPYYNTÖ 15.4.2013 Tilaaja: Iin Kunta Jokisuuntie 2 91100 Ii Hanke: Vesijohtojen uusinta (vuokratalo) Talo C, Ratatie, Kuivaniemi, Iin Kunta Johdanto Hankkeen tarkoituksena on uusia Ratatien Talo

Lisätiedot
