SALON KAUPUNKI HANKESUUNNITELMA PERNIÖN KIRKONKYLÄN KOULU UUDISRAKENNUS
|
|
- Hannu-Pekka Kähkönen
- 5 vuotta sitten
- Katselukertoja:
Transkriptio
1 SALON KAUPUNKI HANKESUUNNITELMA PERNIÖN KIRKONKYLÄN KOULU UUDISRAKENNUS
2 Sisällys 1. Hankesuunnitelman laatijat ja yhteystiedot Rakennuspaikka Hankkeen perustiedot Kuvaus hankkeesta Hankkeen aikataulu Hankesuunnittelu Suunnittelun valmistelu Suunnittelun ohjaus Rakentamisen valmistelu Rakentamisen ohjaus Laajuus- ja kustannustiedot pääpiirteittäin Laajuustiedot Kustannustiedot Perustelut hankkeelle Nykytila Toiminnalliset tavoitteet Tavoitteet fyysiselle ympäristölle Rakennustekniset tavoitteet Mitoitusperuste Tilantarveselvitys Liitteet...11 Liite nro 1 Huonetilaluettelo...11 Liite nro 2 Tontinkäyttöluonnos...11 Liite nro 3 Pohjakaaviot...11 Liite nro 4 Havainnekuvia...11 Liite nro 5 Julkisivuluonnokset...11 Liite nro 6 Keittiöratkaisu...11 Liite nro 7 Talotekniset järjestelmät
3 1. Hankesuunnitelman laatijat ja yhteystiedot Salon kaupungin sähköpostiosoitteet: Janne Lehto Tommi Kaarto Juuso Aitio Pia Setälä Sirkku Leikkonen Pia Silfver-Tammi Susanna Kaartinen Arttu Karhulahti Hilpi Tanska Pekka Laakso Anu Sorvari-Happonen tilapalvelujen kaupungininsinööri talonsuunnitteluarkkitehti talotekniikkamestari lasten ja nuorten palveluiden johtaja Kirkonkylän koulun rehtori Kirkonkylän koulun vararehtori Kirkonkylän koulun erityisopettaja Perniön Yhteiskoulun rehtori vapaa-aikapalvelujen päällikkö musiikin suunnittelijaopettaja, kansalaisopisto ravitsemis- ja puhtaanapitopäällikkö Pia Helin, arkkitehti SAFA Arkkitehtitoimisto Ark Aboa Oy Nahkurinkatu 8, Turku Rakennuspaikka Rakentamiselle on tutkittu kahta vaihtoehtoista paikkaa. Rakennuspaikat ovat kaupungin omistamia tontteja Salon Perniön kirkonkylässä. VE 1: Tontin osoite on Lupajantie 11. Kortteli 142, tontti 2. Tontin asemakaava on tullut voimaan vuonna 1976 ja asemakaavamerkintä on YO 1, opetustoimintaa palvelevien rakennusten korttelialue. Tontin pinta-ala on m 2 ja tonttitehokkuus on e=0.30, mikä tarkoittaa 9372 m 2 :n rakennusoikeutta. Viereinen, seurakunnan omistama, tontti on YO 1-korttelialuetta. 3

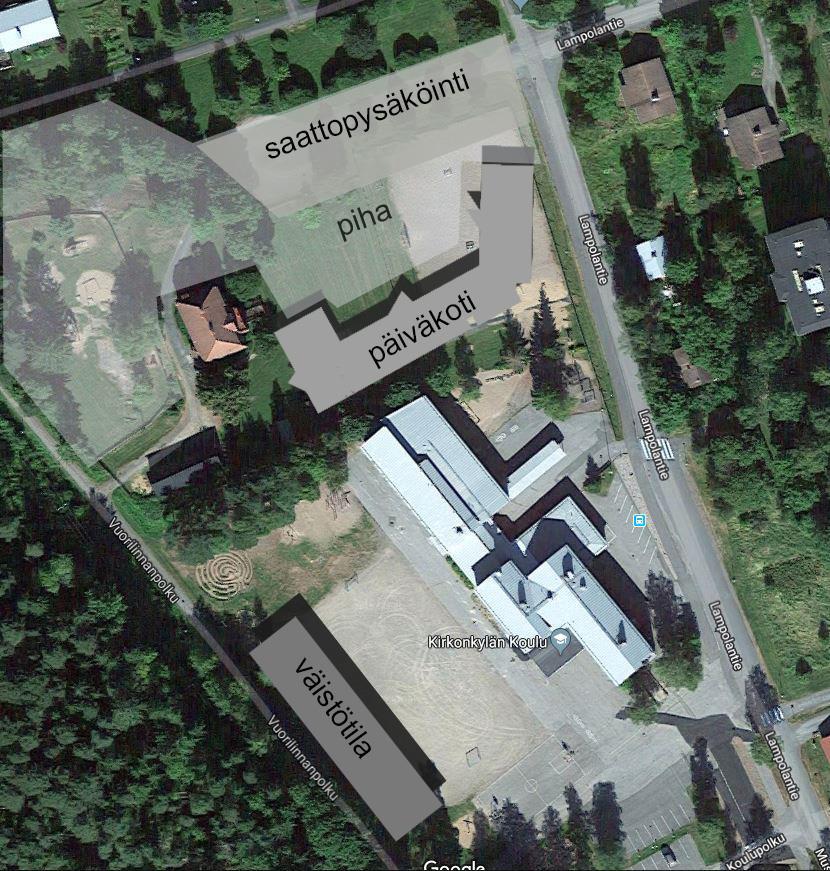

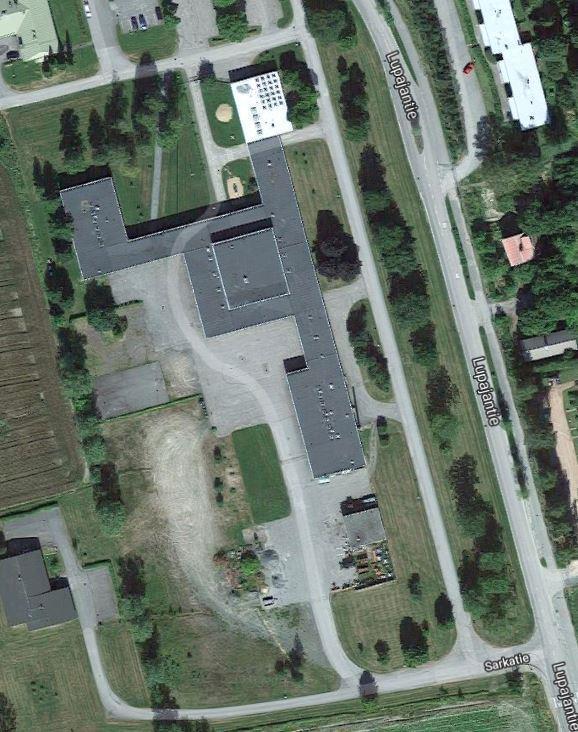

4 A B C D E Nykyinen tilanne, VE 1. Keltaisella merkitty osa puretaan uudisrakennuksen valmistuttua. Muu 4
5 rakennus puretaan ennen uudisrakentamisen alkua. Rakennuspaikalla sijaitsee Perniön lukion vanha rakennus, joka on pääosin poistettu käytöstä. Lukion toiminnat on siirretty eri paikkaan. Tällä hetkellä käytössä ovat vielä kahdessa siipiosassa olevat käsityön sekä kotitalouden opetuksen opetustilat, joita käyttävät yläkoulun oppilaat. Käsityön opetustilat sisältävän siiven on tarkoitus toimia väistötilana ja se on purettavissa vasta uusien tilojen valmistuttua. Tämä määrittää uudisrakennuksen sijaintia tontilla. Tontti on päätien kyläraitin varrella ja helposti saavutettavissa. Saattoliikenne ei kuormita asuinalueita. Yläkoulu ja lukio ovat melko lähellä, alle 300 metrin päässä tontilta. Uusi koulurakennus näkyvästi raitin varrella, nostaa koko alueen kuntakuvallista arvoa. VE 2: Tontin osoite on Lampolantie 9. Kortteli 330, tontti 1. Tontin asemakaava on tullut voimaan vuonna 1995, asemakaavamerkintä on YO 1, opetustoimintaa palvelevien rakennusten korttelialue. Tontin pinta-ala on m 2 ja tonttitehokkuus on e=0.30, mikä tarkoittaa 4458 m 2 :n rakennusoikeutta. Tontilla on nykyinen 50-luvulla rakennettu Kirkonkylän koulu, joka on osittain poistettu käytöstä sisäilmaongelmien takia. Opetusta on siirretty samalle tontille vanhan rakennuksen viereen sijoitettuun 5
6 parakkirakennukseen. Puoliksi koulun tontille nro 1 sekä viereiselle tontille nro 2 on rakennettu uusi päiväkoti. Viereisellä tontilla on terveyskeskus. Alue on jo nyt ahdas. Saattoliikenne kouluun sekä päiväkotiin kulkee viereisen pientaloalueen läpi. Tontilla olevaa rakennusoikeutta vie osittain tälle tontille rakennettu päiväkotirakennus. Uusi koulu pitäisi rakentaa nykyisen koulun paikalle ts. purkaa koulu ensimmäisenä. Tällöin vanhan koulun vielä käytössä oleville tiloille täytyy löytyä väistötilat. Edellä luetelluiden syiden yhteenveto on, että VE2 ei ole sopiva uudisrakennukselle. 3. Hankkeen perustiedot 3.1 Kuvaus hankkeesta Hanke toteutetaan uudisrakennuksena. Hankkeeseen sisältyy vanhan koulurakennuksen purkaminen. VE 1 tontilla oleva käsityön opetuksen siipiosa säilyy rakentamisen ajan käsityön ja kotitalouden opetuksen väistötilana. Nykyinen kotitalouden opetustilaosa puretaan heti, joten sen opetus järjestetään säilytettävään osaan muokattavassa tilassa. Tämä siipiosa puretaan vasta uudisrakennuksen valmistuttua, mikä määrittää uudisrakennuksen sijoittumista tontille jonkin verran. Kirkonkylän koulussa on 250 oppilasta luokka-asteilla 1-6. Määrään sisältyy 4 kpl pienluokkia. Lisäksi suunnitellaan tilat kahdelle 21 lapsen esiopetusryhmälle. Rakennukseen suunnitellaan lisäksi käsityön, kotitalouden ja musiikin opetustilat sekä liikuntasali aputiloineen. Näitä tiloja tulevat käyttämään myös läheisen yläkoulun ja lukion oppilaat sekä Salon kansalaisopisto. Ruokailu tapahtuu monitoimisalissa ja ruoka jaetaan palvelukeittiöstä. Keittiöratkaisusta on laadittu erillinen tarkastelu (liitteessä no 6), jonka mukaan ratkaisu on prosessien toimintavarmuuden, talouden ja henkilöstönäkökulman kannalta paras. Rakennuksessa on henkilökuntaa yhteensä n. 40 henkilöä. Henkilökunnalle suunnitellaan hallinto- ja työtilat, taukotilat sekä tarvittavat sosiaalitilat. Rakennuksen paloluokka on P1. Bruttoala on n br-m 2. Esteetön liikkuminen huomioidaan Suomen voimassa olevien rakentamismääräysten mukaisesti. Rakennus tehdään osittain 2-kerroksisena ja siihen tulee hissi. Sisäilmaston laatuun kiinnitetään erityistä huomiota ja ilmanvaihdossa noudatetaan Ympäristöministeriön asetusta uuden rakennuksen sisäilmastosta ja ilmanvaihdosta Pintamateriaalit ja kalusteet ovat M1-luokan päästöttömiä, kulutusta kestäviä, helposti puhdistettavia ja kunnostettavia sekä liikuteltavia. Opetustilojen akustinen tavoitetaso on SFS 5907:n mukainen luokka B. Hyvä akustiikka auttaa paitsi kuulo-ongelmaisia niin myös niitä, joilla on opiskelussaan keskittymisvaikeuksia. Rakennus varustetaan nykyaikaisilla sähkö-, tele- ja atk-järjestelmillä. 0,5 % rakennuskustannuksista esitetään käytettäväksi sellaisen taiteen hankintaan, joka soveltuu rakennuksen arkkitehtuuriin ja sen toimintoihin. 3.2 Hankkeen aikataulu Hankkeen tavoiteaikataulu: - hankesuunnitelman laadinta tammi - huhtikuu hankesuunnitelman hyväksyminen opetuslautakunta ensimmäisen vaiheen purkutyöt 8 rakennukset A, B, C ja E) syksy
7 - suunnittelu huhtikuu 2019 tammikuu urakan kilpailutus helmi-huhtikuu rakentaminen kesäkuu kesäkuu rakennuksen ensimmäisen vaiheen käyttöönotto elokuu loppuosan käyttöönotto marraskuu vanhan rakennuksen purku (rak D) talvi kevät 2022 Kirkonkylän koulun toiminta jatkuu koko rakentamisen ajan turvallisesti nykyisissä väistötiloissa ja osittain vanhassa koulurakennuksessa. Yläkoulun oppilaat käyttävät kotitalouden ja kädentaitojen opetukseen entisen lukion tiloja (rak D), joka puretaan uuden rakennuksen valmistuttua Hankesuunnittelu Tässä hankesuunnittelussa on esitetty Kirkonkylän koulun tulevaa oppilasmäärää ja laajuutta. Uudisrakentamisella voidaan taata käyttöiältään kauaskantoinen ratkaisu, missä huomioidaan opetussuunnitelman toimivuutta ja laatua koskevat tavoitteet. Hankkeeseen soveltuvin ja tilaajalle turvallisin toteutusmuoto on perinteinen jaettu urakka ja tällä hanke on tarkoituksenmukaisinta viedä läpi. Päätös uudisrakennuksen periaatteista tehdään tämän hankesuunnitelman perusteella. 3.4 Suunnittelun valmistelu Koska kaupungin resurssit tilaajana on rajalliset, valitaan hankkeen rakennuttamistehtävien hoitajaksi ulkopuolinen rakennuttaja. Kaupungilla on menossa useita rakennushankkeita eivätkä omat rakennuttamisresurssit riitä kaikkien hankkeiden täysipainoiseen vetämiseen. Hankesuunnitelman hyväksymisen jälkeen siirrytään yleissuunnittelu- ja toteutusvaiheeseen. Salon kaupungin hallintosäännön mukaisesti kaupunkikehityslautakunta hyväksyy pääpiirustukset. 3.5 Suunnittelun ohjaus Rakennuttajan tekemällä suunnittelun ohjauksella varmistetaan, että suunnitteluprosessi johtaa asetettuihin tavoitteisiin ja tuottaa hyväksyttävät suunnitelmat. Ohjattavia asioita ovat mm. suunnittelun valvonta, ratkaisuvaihtoehtojen vertailu, suunnitelmien tavoitteenmukaisuuden varmistaminen, jotta pysytään sovitussa laajuudessa, kustannusarviossa sekä aikataulussa. 3.6 Rakentamisen valmistelu Rakentamisen valmistelussa laaditaan ja käsitellään hyväksytyn toteutus- ja hankintatavan mukaiset tarjouspyyntöasiakirjat, joiden pohjalta järjestetään hankintalain mukainen kilpailutus ja valitaan toteuttajat. Asiakirjojen laadinta sisällytetään rakennuttajan tehtäviin. 3.7 Rakentamisen ohjaus Rakentamisen ohjaus tarkoittaa sopimuksenmukaisen suorituksen varmistamista, toimeksiantajan etujen ja rakennuttajavelvoitteista huolehtimisesta sekä toteuttajien suorituksen valvomista. 4. Laajuus- ja kustannustiedot pääpiirteittäin 4.1 Laajuustiedot Tilaohjelmassa (Liite 1) on lueteltu tilojen hyötyalat. Taulukon mukainen hyötyala yhteensä n m 2. Tästä on koulun käytössä n m 2 ja muiden 7
8 käyttäjien n. 30 m 2. Hyötyala ei sisällä käytäviä ja muita liikennetiloja eikä teknisiä tiloja, kuten iv-konehuoneita. Bruttoala (4386 m2) on arvio, joka sisältää kaikki rakennuksen tilat sekä myös rakenteiden viemän alan. Purettava ala VE 1 tontilla Vanha lukiorakennus bruttoala tilavuus - talo A (avoin pvk) 250m2 750m3 - talo B (kotitalous ym.) 525m m3 - talo C (päärak) 1 960m m3 - talo D (tekn.työ) 1 500m m3 (rakennus purkuun uudisosan valmistuttua) - talo E (huoltorakennus) 136m2 550m3 4.2 Kustannustiedot Purku n Sääsuojaus n Uudisrakennus n (alv 0) Irtokalustaminen n (alv 0) Kaikki yhteensä n (alv 0) 5. Perustelut hankkeelle 5.1 Nykytila Perniön Kirkonkylän koulu (Lampolantie 9) on poistettu osittain käytöstä sisäilmaongelmien vuoksi. Ns. vanha osa on otettu kokonaan pois käytöstä ja oppilaat ovat siirtyneet pihalle rakennettuun väistötilaan. Vanhaa osaa ei ole tarkoituksenmukaista korjata. Sen vauriot ovat niin laajat ja moninaiset, että on järkevintä rakentaa uusi toiminallisestikin parempi rakennus, jossa uutta oppimissuunnitelmaa voidaan toteuttaa. Myöskään kiinteistön lämmöneristys, sisäolosuhteet ja ilmanvaihto eivät täytä nykymääräysten mukaista vaatimustasoa. Uuden rakennuksen sijoituspaikaksi nykyisen koulun tontti on liian ahdas. Vanhan lukion väljä tontti Lupajantien varrella mahdollistaa hyvän saavutettavuuden, kunnon välituntipihan ja eriytetyt liikennealueet saattoliikenteelle ja kevyelle liikenteelle. 5.2 Toiminnalliset tavoitteet Uusissa koulutiloissa huomioidaan mahdollisuudet oppilaiden erilaiseen ryhmittämiseen, erityisoppilaiden integrointi, erityisopetus sekä erilaisten oppijoiden erityistarpeet. Kaikilla oppijoilla pitää löytyä mahdollisuus rauhalliseen oppimistilaan ja kotipesään. Lisäksi tilat ovat muuntuvia, joustavia ja niiden tulee mahdollistaa ilmiöpohjaisen ja monialaisen opetuksen. Akustiikka tulee huomioida koko rakennuksessa. Sisäänkäyntejä on useita; oppilaat kulkevat sisään useasta ovesta ja naulakot ja kenkähyllyt sijaitsevat 8
9 ulko-ovien läheisyydessä. Oppimisen tiloissa ja koulun sisätiloissa kuljetaan sukkasillaan. Koulu on ns. kengätön koulu. Kaikkia tiloja tulee voida käyttää oppimisen tiloina, joissa oppiminen tapahtuu tekemällä ja erilaiset oppijat otetaan huomioon. Kaikissa tiloissa on oltava mahdollisuudet erilaisen opetuksen toteuttamiseen. Monikäyttöisyys toteutuu, kun tilat ovat muokattavia ja kalusteet ja opetusmateriaali siirrettäviä. Tämä tarkoittaa tilojen muokkausmahdollisuutta sekä kalusteiden ja esimerkiksi opetusmateriaalien siirrettävyyttä. Kädentaitojen tiloja käyttävät ala- että yläkoulun oppilaat yhtä aikaa. Tiloissa pitää olla mahdollisuus toteuttaa monialaisia oppimiskokonaisuuksia. Tilat palvelevat myös kansalaisopiston iltakäyttäjiä, joten ne on suunniteltava siten, että eri käyttäjäryhmät voivat helposti toimia tiloissa ja varastoida omia materiaaleja ja töitään. Varastotilaa tulee olla riittävästi sekä materiaaleille että keskeneräisille töille. Tiloissa tulee voida työskennellä sujuvasti ja joustavasti sekä pehmeän että kovan käsityön tiloissa. Liikuntatilojen suunnittelussa on huomioitava eri käyttäjäryhmien tarpeet. Liikuntasali tulee voida jakaa kahdelle ryhmälle (jakoverho) ja varmistaa pääsy puku- ja pesutiloihin sekä varastotiloihin molemmista salin osista. Välinevaraston suunnittelussa huomioidaan välineiden helppo saatavuus ja siirreltävyys ja eri käyttäjäryhmien varastotilat. Liikuntatiloihin on oltava kulku sekä sisä- että ulkokautta. Digitaaliset ja tietotekniset valmiudet tulee olla koko rakennuksessa, samoin AV-valmiudet ja laitteet. Henkilökunnalla tulee olla rauhallista työskentely- ja suunnittelutilaa solujen yhteydessä. Esiopetus Esiopetuksen kahden ryhmän tilat toteutetaan tulevaisuudessa niin, että esiopetussuunnitelman mukainen esiopetus ja sitä täydentävä varhaiskasvatussuunnitelman mukainen varhaiskasvatus pystytään tarjoamaan. Tilojen käytössä huomioidaan esiopetuksen toiminnalliset työtavat. Opetus perustuu tekemällä opetteluun. Pidempiaikaiset projektityöt, liikkumisen opetustilanteissa sekä monimuotoiset mahdollisuudet taiteelliselle ilmaisulle on olennainen osa esiopetuksen pedagogiikkaa. Kaikissa tiloissa on oltava mahdollisuudet erilaisen opetuksen toteuttamiseen, mikä tarkoittaa tilojen muokkausmahdollisuutta sekä kalusteiden ja esimerkiksi opetusmateriaalien siirrettävyyttä ja monikäyttöisyyttä. Esiopetuksen ja alkuopetuksen on suunniteltu tekevän tiivistä yhteistyötä. Tämä tarkoittaa tiloilta ja mm. AV-laitteilta monipuolisuutta erikokoisten lasten ja lapsiryhmien käyttöön. Vanhempien tapaamiselle ja moniammatillisille yhteistyökokouksille pitää olla varattu tilaa joko omana tai muunneltavissa muista tiloista. Ryhmien henkilökunnan dokumentointityön, esiopetuksen johtamisen ja erityisopettajan työn mahdollistamiseksi on suunniteltava keskittymisen mahdollistavaa työtilaa. Esiopetusta täydentävän varhaiskasvatuksen tarpeisiin tiloissa on oltava tilat lasten lepohetkiä varten sekä makuupaikkaratkaisut vuodevaatesäilytyksineen. Esiopetuksessa ja täydentävässä hoidossa ulkoillaan pidempiä jaksoja useasti päivässä. Eteistiloissa on huomioitava vaatteiden kuivausmahdollisuus. Iltapäivätoiminta Iltapäiväkerho tulee toimimaan alkuopetuksen tiloissa koulupäivän jälkeen. Iltapäiväkerho tarvitsee säilytystiloja tarvikkeille ja materiaaleille. 5.3 Tavoitteet fyysiselle ympäristölle Fyysisen ympäristön perustavoite on terveellinen, turvallinen ja nykyaikainen oppimis-, hoito- ja 9
10 työympäristö. Suunnittelussa noudatetaan kestävän kehityksen periaatetta tavoitteena elinkaarikustannuksiltaan edulliset suunnitteluratkaisut. Materiaali- yms. valintoja tehtäessä haetaan käyttökustannuksia alentavia ratkaisuja. Rakennejärjestelmien ja talo- teknisten järjestelmien tulee mahdollistaa tilojen muunneltavuus. Rakennuksen ja sen ulkotilojen tulee luoda kaupunkikuvallisesti laadukasta, hyvin toimivaa ja innostavaa ympäristöä. Sen tulee sopia ympäristönsä rakennuskantaan mittakaavaltaan, massoittelultaan, materiaaleiltaan ja väritykseltään. Uuden rakennuksen tulee vahvistaa ja korostaa ympäristöään. Julkisivumateriaaleina ovat sopivia harkkorappaus ja puuverhoilu. Opetustilojen pitää olla kotoisia, motivoivia, värikkäitä, rentoja ja muunneltavissa olevia avautuvia, sulautuvia ja laajentuvia. Opetustilojen käyttö voi vaihdella eri tilanteiden mukaan, niissä tulee olla mahdollista toteuttaa samanaikaisesti eri työtapoja. Lisäksi oppimisessa ja opettamisessa on huomioitava erilaiset oppijat ja yksilölliset opinpolut. Luonnoksessa rakennuksen keskeisin osa on korkea monitoimisali (jossa ruokailu tapahtuu), johon opetustilat ja liikuntasali avautuvat. Monitoimisalista on näkymä kirkolle alueen merkittävään rakennukseen. Kädentaidon tilat on ryhmitelty omaksi siivekseen ja muut oppimisalueet ikäluokittain omiksi alueikseen. Musiikin opetustila voidaan avata monitoimitilaan. Rakennettava musiikkitila suunnitellaan kansalaisopiston ja koulun yhteiskäyttöön. Sisätilojen pinnoilla pyritään käyttämään puuta mahdollisimman paljon. Liikuntasalin kantavina rakenteina toimivat liimapuupilarit ja -palkit. Rakennus on jaettu osiin: liikuntatilat, kädentaidon tilat, opetustila ja monitoimisali. Useat sisäänkäynnit mahdollistavat eri käyttäjäryhmien samanaikaisen käytön näissä eri osissa. Tilojen käyttöaste voidaan näin maksimoida. Piha-alueella tulee olla tilaa, liikuntaan motivoivia pihavälineitä ja pelaamiseen ja leikkimiseen suunniteltu kenttä sekä ulkovälinevarasto kaiken ikäisille oppijoille. Yläkoulun oppilaille ja kansalaisopiston asiakkaille on eriytetty oma sisäänkäyntialueensa. 5.4 Rakennustekniset tavoitteet Sisäilmasto Tiloihin suunnitellaan ja asennetaan koneellinen ilmanvaihtojärjestelmä tilojen käytön asettamien vaatimusten mukaisesti. Jotta tilat olisivat mahdollisimman energiatehokkaita ja sisäolosuhteiltaan tavoitellun tasoisia, tilojen olosuhteita ohjataan tarpeen mukaisesti nykyaikaisella automaatiojärjestelmällä, joka on varustettu hiilidioksidi, kosteus ja lämpötila-antureilla. Sisäilmaston tavoitearvo määritellään sisäilmastoluokituksen mukaisesti pääosin tasoon S3, sisäilmaluokitus 2018 (RT ). Puhtausluokkatavoite on P1. Valaistus Valaistuksessa pyritään mahdollisimman energiatehokkaaseen ja tarpeen mukaiseen valaistukseen. Kaikki valaisimet toteutetaan led-valaisimilla sekä sisällä että ulkona. Sosiaalitilojen ja käytävien ohjaus tapahtuu liiketunnistimilla. Ulkona valaistuksen määrää ohjataan havaitun liikkeen mukaan liiketunnistimilla. Ohjaus toteutetaan KNX- ja dalitekniikalla. Rakennustekniikka Tavoitteena on rakentaa rakennusteknisesti toimiva, terve ja turvallinen koulurakennus, joka toteutetaan kokonaan säältä suojassa. Sääsuoja voidaan poistaa vasta kun koko julkisivu vesikattoa myöden on valmiina. Perustus tuetaan paaluilla kantavaan kallioperään asti maaperätutkijan ja rakennesuunnittelijan erillisten suunnitelmien mukaisesti. Rakennus toteutetaan pilari-palkki- 10
11 runkoisena (betoni) nykyisten rakennusmääräysten mukaisesti. Rakennusmateriaalien tulee olla luokiteltu tasoon M1. Energiatehokkuuslukutavoite on 120 kwh/nm2, lisäksi uusiutuvan energian hyödyntämismahdollisuuksien selvittäminen, kuten aurinkopaneelit. Energiatehokkuusluokka tavoite on B. Ilmavuotolukutavoite on 0,8. Talotekniikka Rakennuskohde käsittää seuraavat LVIAS-järjestelmät: - lämmitysjärjestelmät, kaukolämpö ja vesikiertoinen lattialämmitys - LTO-järjestelmät, pyörivä lämmöntalteenotto - vesi- ja viemärijärjestelmät - ilmastointijärjestelmät - automaatiojärjestelmät - sähköjärjestelmät - atk-järjestelmät Hanke suunnitellaan ja toteutetaan vähähiilisenä ja energiatehokkaana elinkaarikustannukset optimoiden. Rakennus varustetaan kamera ja kulunvalvonnalla sekä keskuskuulutusjärjestelmällä. Tarkempi kuvaus taloteknisistä järjestelmistä on liitteessä no Mitoitusperuste Hanke mitoitetaan siten, että rakennus on tiloiltaan riittävän kokoinen suunnitellulle käyttäjämäärälle. Alakoulun lisäksi rakennuksen liikunnan, kädentaidon sekä kotitalouden opetustiloja tulevat käyttämään Perniön yhteiskoulun yläkoululaiset. Salon kansalaisopisto tulee myös olemaan yksi rakennuksen käyttäjä. Kansalaisopisto käyttää liikunnan ja kädentaitojen opetustiloja. Lisäksi he käyttävät yhdessä koulun kanssa musiikin opetustilaa sekä tiloihin sopeutettua pienluokkatilaa, varastotiloja ja vaatetila. Henkilömäärät Oppilaat: Esiopetus 42 lasta (2 kpl 21 lapsen ryhmää) Koulu 1-6 vuosiluokat: 250 oppilasta, joista pienluokissa n. 30 erikoisluokkia myös yläkoululaisille (käsityön opetustilat kotitalous, kuvaamataito, liikunta) Henkilöstö: yhteensä n. 40 henkilöä Alakoulu 22 henkilöä Päiväkoti 8 henkilöä 11
12 Kansalaisopisto Yläkoulu Oppilashuolto Muut 2 henkilöä 3 henkilöä 2 henkilöä 4 henkilöä (keittiö- ja siivouspalvelut) 7. Tilantarveselvitys Hankkeen tarkempi tilaohjelma tilaryhmittäin on liitteessä nro 1 (Huonetilaluettelo). 8. Liitteet Liite nro 1 Liite nro 2 Liite nro 3 Liite nro 4 Liite nro 5 Liite nro 6 Liite nro 7 Huonetilaluettelo Tontinkäyttöluonnos Pohjakaaviot Havainnekuvia Julkisivuluonnokset Keittiöratkaisu Talotekniset järjestelmät 12
Perniön Kirkonkylän kouluhanketta koskevan talousarviomuutoksen hyväksyminen
Opetuslautakunta 43 14.05.2019 Kaupunginhallitus 254 03.06.2019 Kaupunginhallitus 301 12.08.2019 Perniön Kirkonkylän kouluhanketta koskevan talousarviomuutoksen hyväksyminen 1684/00.01.05.00/2019 Opetuslautakunta
tehopinta-ala 140 m2 (20x7=140)
RT 12-11055 KH X0-00494 LVI 00-10483 SIT 12-610082 Hyötyala-käsitettä käytetään rakennushankkeissa, joissa tilan tarve hankesuunnitelmassa kirjataan tilaohjelmana. Hyötyala kuvaa tilaohjelmaan kuuluvien
L O V I I S A N K A U P U N K I SIJOITUKSEN VAIHTOEHTOTARKASTELU
L O V I I S A N K A U P U N K I S U O M E N K I E L I N E N K O U L U K E S K U S SIJOITUKSEN VAIHTOEHTOTARKASTELU 28.4.2010 SIJOITUSVAIHTOEHTO A SUOMENKIELINEN KOULUKESKUS SIJOITUSVAIHTOEHTO B GENERALSHAGENS
TILAOHJELMA Esiopetus, perusopetus ja lukiokoulutus
1(3 TILAOHJELMA Esiopetus, perusopetus ja lukiokoulutus Toiminnan järjestäjä Osoite Puhelin(vaihde Telekopionumero Yhteyshenkilö Sähköpostiosoite Puhelin Gsm Oppilaitos Osoite Hanke Yhteishanke Päivämäärä
VIRTAIN YHTENÄISKOULU HANKESUUNNITELMAN TIIVISTELMÄ
VIRTAIN YHTENÄISKOULU HANKESUUNNITELMAN TIIVISTELMÄ VALTUUSTOSEMINAARI 17.8.2017 Suunnittelutalo PPG Oy Työryhmä Hankesuunnitelman laatimiseen ovat osallistuneet: Rehtori Heikki Kangasluoma Rantatien koulu
Työpaja I : Toiveet Vehmaisten koulun ja kentän toiminnallisuudesta ja yhteiskäytöstä
Prosessin aikataulu Työpaja I 24.4.2014: Toiveet Vehmaisten koulun ja kentän toiminnallisuudesta ja yhteiskäytöstä Hankesuunnitelman jatkotyöstäminen Työpaja II 26.5.2014: Hankesuunnitelman esittely ja
SUOMALAIS-VENÄLÄINEN KOULU
SUOMALAIS-VENÄLÄINEN KOULU UUDEN KOULURAKENNUKSEN TAUSTAT JA LÄHTÖKOHDAT Timo Juolevi rakennuttajapäällikkö 20.11.2018 PERUSKORJAUKSEN SELVITYS 10/2013-> Lähtötilanne Koulun sisäilma on koettu huonoksi
KANNELMÄEN PERUSKOULU, PERUSKORJAUS
KANNELMÄEN PERUSKOULU, PERUSKORJAUS RUNONLAULAJANTIE 40 00420 HELSINKI Bruttoala 5410 Valmistunut 2009 KOULUN PÄÄSISÄÄNKÄYNTI KOHDE Koulu on rakennettu vuonna 1966 Etelä-Kaarelan Yhteiskouluksi. Rakennuksen
Riihikallion koulukeskus. Vaihtoehtoiset mallit
Riihikallion koulukeskus Vaihtoehtoiset mallit Riihikallion koulukeskus 3 eri vaihtoehtoa VE1 koulun laajennus ja säilytettävien osien (2007-siipi ja liikuntasali) peruskorjaus VE2 koulun laajennus ja
RANTAKYLÄN LIIKUNNAN MONITOIMIHALLI, PATALUODONKATU 2 UUDISRAKENNUS. HANKESUUNNITELMA päivitetty Nykyinen liikuntahalli
Nykyinen liikuntahalli RANTAKYLÄN LIIKUNNAN MONITOIMIHALLI, PATALUODONKATU 2 HANKESUUNNITELMA päivitetty 14.06.2016 JOENSUUN TILAKESKUS Länsikatu 15, rakennus 2 80100 Joensuu puh. (013) 267 7111 faksi
VAIHTOEHTO, NYKYTILA (VE
VAIHTOEHTO, NYKYTILA (VE 0) Säästövaikutus käyttötalouteen 0 euroa Luohua Perhepäivähoitoa ja 0-6 luokkien koulu, sivukirjasto Oppilasmäärät: 2019: 54 Oppilasmäärät: (arvio) 2030: 44 Henkilöstömäärä nykyisellään
LAUKAAN KUNTA TEKNINEN LAUTAKUNTA 14.10.2014
LAUKAAN KUNTA TEKNINEN LAUTAKUNTA 14.10.2014 KIRKONKYLÄN KOULU JA KESKUSPÄIVÄKOTI UUDISRAKENNUS, VAIHE 1 LOPPURAPORTTI KUVA HANKKEEN LÄHTÖKOHDAT Tarveselvitys Kouluverkko ja tarveselvityksen lähtökohta
HANKESUUNNITELMAN LISÄLEHTI Liittyy hankesuunnitelmaan
ROIHUVUOREN ALA-ASTE VUORENPEIKONTIE 7 00820 HELSINKI PERUSPARANNUS HANKESUUNNITELMAN LISÄLEHTI 12.4.2013 Liittyy hankesuunnitelmaan 18.3.2010 HELSINGIN KAUPUNKI TILAKESKUS Roihuvuoren ala-aste, perusparannushankkeen
KANNUKSEN KOULUKESKUS JUHANI VUORISEN KOULU, KANNUKSEN LUKIO PERUSKORJAUS HANKESUUNNITELMA
1 KANNUKSEN KOULUKESKUS JUHANI VUORISEN KOULU, KANNUKSEN LUKIO PERUSKORJAUS HANKESUUNNITELMA 1.6.2016 Arkkitehtitoimisto Jorma Paloranta Oy 2 SISÄLLYSLUETTELO 1 SELOSTUS HANKKEESTA 1.1 Hankesuunnitelman
AURORAN SAIRAALA, RAKENNUS 22 NORDENSKIÖLDINKATU 20. HANKESUUNNITELMA Vesikaton kunnostus
AURORAN SAIRAALA, RAKENNUS 22 NORDENSKIÖLDINKATU 20 HANKESUUNNITELMA Vesikaton kunnostus 23.3.2012 HELSINGIN KAUPUNKI TILAKESKUS 1 YHTEENVETO... 3 1.1 Hankkeen perustiedot... 3 1.2 Hankkeen tarpeellisuus...
HELSINGIN KAUPUNKI HANKESUUNNITELMA 1 OULUNKYLÄN HUOLTORAKENNUKSEN KATON JA PIHAKANNEN PERUSPARANTAMINEN
HELSINGIN KAUPUNKI HANKESUUNNITELMA 1 HANKESUUNNITELMA OULUNKYLÄN LIIKUNTAPUISTON HUOLTORAKENNUKSEN KATON JA PIHAKANNEN PERUSPARANTAMINEN HELSINGIN KAUPUNKI HANKESUUNNITELMA 2 HELSINGIN KAUPUNKI HANKESUUNNITELMA
Puolalan koulun peruskorjauksen aikaiset väistötilajärjestelyt kesäkuu 2018 kesäkuu 2020
Puolalan koulun peruskorjauksen aikaiset väistötilajärjestelyt kesäkuu 2018 kesäkuu 2020 Puolalan koulun Kauppiaskadun koulurakennus peruskorjataan kesäkuun 2018 ja kesäkuun 2020 välisenä aikana. Vuosiluokkien
MÄNTSÄLÄN KUNTA ISONNIITYN PÄIVÄKOTI MÄNTSÄLÄ HANKESUUNNITELMA 31.8.2015
ISONNIITYN PÄIVÄKOTI MÄNTSÄLÄ HANKESUUNNITELMA 31.8.2015 SISÄLLYSLUETTELO 1. PÄIVÄHOIDON JÄRJESTÄJÄ... 3 1.1 Päiväkoti... 3 1.2 Päivähoidon järjestäjä... 3 2. HANKESUUNNITELMAN LAATIJA JA YHDYSHENKILÖT...
LPK KANERVA - LISÄTILA Näyttelijäntie 2 TARVESELVITYS / HANKESUUNNITELMA 20.1.2012
LPK KANERVA - LISÄTILA Näyttelijäntie 2 TARVESELVITYS / HANKESUUNNITELMA 20.1.2012 HELSINGIN KAUPUNKI SOSIAALIVIRASTO TILAKESKUS LPK KANERVAN LISÄTILA Näyttelijäntie 2 SISÄLLYSLUETTELO 0 YHTEENVETO / HANKKEEN
Helsingin kaupunki Pöytäkirja 22/ (5) Kiinteistölautakunta Tila/
Helsingin kaupunki Pöytäkirja 22/2015 1 (5) 586 Karviaismäen toimintakeskuksen peruskorjaus, tarveselvityksen ja hankesuunnitelman hyväksyminen HEL 2015-006654 T 10 06 00 Kiinteistökartta 117/681500 Päätös
LAAJUUS. LIIKUNTASALILAAJENNUKSEN JÄLKEEN Mitoitusoppilasmäärä (5)
1(5) SIPOONLAHDEN KOULUN LAAJENNUS JA MUUTOSTYÖT HANKESUUNNITELMAN LIITE 4, TILAOHJELMA Nykytilanne Mitoittava oppilasmäärä 475 oppilasta 1-9 koulu, 475 oppilasta, rehtori + n. 30 opettajaa 5 koulunkäynnin-/aamu-
NIKKILÄN SYDÄMEN LAAJENTAMINEN VAIHE 2 ARK-HOUSE ARKKITEHDIT OY
NIKKILÄN SYDÄMEN LAAJENTAMINEN VAIHE 2 ARK-HOUSE ARKKITEHDIT OY Nykytilanne Mitoittava oppilasmäärä 740 oppilasta 7-9 koulu, 740 oppilasta, 2 rehtoria, n.80 opettajaa Muu henkilökunta n.30 henkeä HANKESUUNNITELMAN
Espoon kaupunki Pöytäkirja Tapiolan koulun ja lukion peruskorjauksen tarveselvityksen hyväksyminen
29.09.2011 Sivu 1 / 1 4977/10.03.02/2011 123 Tapiolan koulun ja lukion peruskorjauksen tarveselvityksen hyväksyminen Valmistelijat / lisätiedot: Sinikka Sorvari, puh. (09) 816 52137 etunimi.sukunimi@espoo.fi
Tekninen lautakunta Tekninen lautakunta Suolahden yhtenäisperuskoulun hankesuunnitelman hyväksyminen 64/02.07.
Tekninen lautakunta 3 27.01.2016 Tekninen lautakunta 78 20.07.2016 Suolahden yhtenäisperuskoulun hankesuunnitelman hyväksyminen 64/02.07.00/2016 TELA 27.01.2016 3 Äänekosken kaupungin tilapalvelut on tehnyt
Helsingin kaupunki Pöytäkirja 6/ (5) Kiinteistölautakunta Tila/
Helsingin kaupunki Pöytäkirja 6/2016 1 (5) 123 Kiinteistölautakunnan esitys kaupunginhallitukselle Lasten päiväkoti Yliskylän uudisrakennuksen tarveselvityksen ja hankesuunnitelman hyväksymiseksi HEL 2016-002292
Kosken koulukeskuksen rakennushankkeen asukastilaisuus
Kosken koulukeskuksen rakennushankkeen asukastilaisuus 2.5.2019 1 Kosken koulukeskuksen rakennushankkeen asukastilaisuus 2.5.2019 - Alueen kaavakartta ja siihen tehdyt muutokset, tulevien rakennusten julkisivukuvat
Sälinkään koulun ja päiväkodin hankesuunnitelma / Maankäyttölautakunnan lausunto
Maankäyttölautakunta 101 16.09.2015 Sälinkään koulun ja päiväkodin hankesuunnitelma / Maankäyttölautakunnan lausunto 48/10.03.02/2015 Maankäyttölautakunta 101 Mäntsälän kunta/tekniset palvelut pyytää maankäyttölautakunnan
Tekniset palvelut / tekninen johtaja Hannu Seppälä. Sivistyspalvelut/ Pekka Lintonen, Janne Mäkinen
TOIMITILAT Riihenmäen yhtenäiskoulu Sivistyspalvelut/ Pekka Lintonen, Janne Mäkinen Aikataulu: Rakentamisen aloitus 11/2015 Budjetti: 15 300 000 Nykyisen koulurakennuksen yhteyteen rakennetaan laajennusosa,
SIIRTOKELPOISET KIIREVÄISTÖT / TILANNEKATSAUS 9.1.2014
SIIRTOKELPOISET KIIREVÄISTÖT / TILANNEKATSAUS 9.1.2014 Alustava aikataulu ( 9.1.2014 ) lähes kaikissa siirtokelpoisissa kouluissa ja parakeissa sama: 1) Lupakuvat jätetään rakennusvalvontaan n. 31.01.2014
Ruokolahden kunta Kh. 5.2.2015 / 38 1 Kv. 9.2.2015 / 10. Olemassa olevista kunnan omistamista tiloista käytetään seuraavat tilat:
Ruokolahden kunta Kh. 5.2.2015 / 38 1 KIRKONKYLÄN KOULUN TILAVAIHTOEHDOT KUNNANHALLITUS 5.2.2015 Vaihtoehto VE 1 Olemassa olevista kunnan omistamista tiloista käytetään seuraavat tilat: Rasilan päiväkoti
NIKKILÄN SYDÄMEN PÄIVÄKOTI Sähkö-hankeselostus
Nikkilän sydämen päiväkoti Hankesuunnitelman liite 10 NIKKILÄN SYDÄMEN PÄIVÄKOTI Sähkö-hankeselostus Iso Kylätie 12, 04130 Sipoo 2 1 RAKENNUSHANKKEEN YLEISTIEDOT... 3 2 TEKNISET JÄRJESTELMÄT... 4 2.1 Sähköliittymä
Tilojen käyttäjiä yhteensä, ei sis. Henkilökuntaa 1308 henkilökuntaa n. 150
Leppävaaran koulukeskus - koulut ja päiväkodit LUONNOS Koulut oppilasmäärä /por por mitoitusoppilasmäärä esiopetusryhmät 18 0 Vera Schulman, Kaisa Peltonen, Johanna Andsten, Eija Riikonen, Jaana Hellinen
KUSTANNUSSELVITYS. LOVISA SSC Loviisa ruotsinkielinen koulukeskus LOVIISA
KUSTANNUSSELVITYS LOVISA SSC Loviisa ruotsinkielinen koulukeskus LOVIISA 28.11.2016 Sisällysluettelo Sisällysluettelo 2 Dokumentin tiedot 2 Hankekuvaus 3 Lähtökohdat 3 Laskentaperusteet 4 Erillishinnat
Kaavin koulukeskuksen liikennesuunnitelma OLLI MÄKELÄ PILVI LESCH
Kaavin koulukeskuksen liikennesuunnitelma OLLI MÄKELÄ PILVI LESCH 10.10.2013 Sisältö 1 Lähtökohdat... 7 2 Nykytila... 9 3 Suunnitelman sisältö... 14 3.1 Toimenpiteet... 14 3.2 Liikennejärjestelyt: nykyiset
Kuopion kaupunki Pöytäkirja 15/ (1) Kaupunginhallitus Asianro 3857/ /2017
Kuopion kaupunki Pöytäkirja 15/2017 1 (1) Kasvun ja oppimisen lautakunta 36 17.5.2017 186 Asianro 3857/10.03.02.01/2017 Maaningan uuden päiväkodin hankesuunnitelma Päätöshistoria Kasvun ja oppimisen lautakunta
MONIO TAVOITTEELLINEN TILAOHJELMA
MONIO TAVOITTEELLINEN TILAOHJELMA 30.5.2017 13.6.2017 / Muutettu erityisvarusteltujen oppimistilojen hyötyala s.4 20.6.2017 / Lisätty tiedot väestönsuojasta ja teknisistä varauksista s.6 SISÄLLYSLUETTELO
VAIHTOEHTOTARKASTELU LÄNSIALUEEN KOULUT JA PÄIVÄKODIT
VAIHTOEHTOTARKASTELU LÄNSIALUEEN KOULUT JA PÄIVÄKODIT Tutkitut vaihtoehdot Nykyverkko, parannettuna VE 0 + Kahden koulun malli VE 1 Kolmen koulun malli VE 2 Neljän koulun malli VE 3 Huom! Molemmat eivät
TOLKKISTEN ELINKAARIHANKE
TOLKKISTEN ELINKAARIHANKE SIVISTYSLAUTAKUNTA Kaupunginhallitus valitsi kokouksessaan 5.10.2015 ( 281) Lemminkäinen talo Oy:n elinkaarihankkeiden palvelutuottajaksi. Palvelusopimus Porvoon kaupungin ja
Koulujen tilatehokkuutta metsästämässä
Koulujen tilatehokkuutta metsästämässä Nova Schola Finlandia II Mikko Kaira, arkkitehti (SAFA) 28.4.2017 Page 1 Toimenpiteet ennen suunnittelua pyrittäessä tehokkaaseen tilankäyttöön 1. Käyttäjämäärän
Kaupunginhallitus 07.03.2011 Sivu 1 / 1
Kaupunginhallitus 07.03.2011 Sivu 1 / 1 1003/00.01.00/2011 Kaupunginhallituksen konsernijaosto 13 28.2.2011 91 Yhtiön perustaminen hallinnoimaan Opinmäen kiinteistöä Valmistelijat / lisätiedot: Jouni Majuri,
Sivistystoimen tilajärjestelyt 2016
Sivistystoimen tilajärjestelyt 2016 Tiedotus- ja keskustelutilaisuus 31.3.2016 Usean vuoden vireillä ollut yhtenäiskouluhanke saadaan päätökseen kesällä 2016. Kivijärven koulun vuosiluokan 1-6 ja Simpeleen
Ruotsinkielinenkielinen koulukeskus Tilaohjelma ISO RKK, VE1
Tilakonsultit TM2 Oy Loviisan kaupunki 5.11.2015 Ruotsinkielinenkielinen koulukeskus Tilaohjelma ISO RKK, VE1 Oppilasmäärät Koulun oppilasmäärä yhteensä 694 Alakoulu 200 Haddom 58 Tessjö 46 Yläkoulu 270
Suunnittelun tarjouspyyntö
Suunnittelun tarjouspyyntö 12.2.2014 Indepro Oy/ Toimitusjohtaja, tekniikan tohtori Matti Kruus Matti Kruus Esityksen sisältö Hankkeen vaiheet ja hankkeen ositus Tehtäväluetteloiden käytön haasteet Suunnittelun
YHTENÄISKOULUHANKE, VAIKUTUSTEN ARVIOINTIA VAIHTOEHTOJEN 2+ JA UUSI VÄLILLÄ
YHTENÄISKOULUHANKE, VAIKUTUSTEN ARVIOINTIA VAIHTOEHTOJEN 2+ JA UUSI VÄLILLÄ Vaikutus Vaihtoehto 2+ (7,4 milj.+0,8 milj. = 8,2 milj.) Vaihtoehto UUSI (9,8 milj.+0,6 milj. = 10,4 milj.) Perusopetuksen vl.
Helsingin kaupunki Pöytäkirja 21/ (6) Kaupunginhallitus Kaj/
Helsingin kaupunki Pöytäkirja 21/2016 1 (6) 554 Lasten päiväkoti Yliskylän uudisrakennuksen hankesuunnitelma HEL 2016-002292 T 10 06 00 Päätös päätti hyväksyä 10.2.2016 päivätyn Lasten päiväkoti Yliskylän
HELSINGIN KUVATAIDELUKIO TORKKELINKATU 6. HANKESUUNNITELMA Vesikaton korjaus
HELSINGIN KUVATAIDELUKIO TORKKELINKATU 6 HANKESUUNNITELMA Vesikaton korjaus 28.05.2012 HELSINGIN KAUPUNKI TILAKESKUS 1 YHTEENVETO... 3 1.1 Hankkeen perustiedot... 3 1.2 Hankkeen tarpeellisuus... 3 1.3
Salon kaupungin oppimisympäristöselvitys 1. vaihe
T a v o i t t e e n a e l i n v o i m a i s e t k o u l u t, j o i h i n o n j ä r k e v ä j a t u r v a l l i n e n k u l k u. Salon kaupungin oppimisympäristöselvitys 1. vaihe Ihanteellinen oppimisympäristö
Helsingin kaupunki Esityslista 14/ (5) Kaupunginvaltuusto Kaj/
Helsingin kaupunki Esityslista 14/2016 1 (5) 12 Stadin ammattiopiston Roihupellon kampuksen 1. vaiheen hankesuunnitelma HEL 2015-013974 T 10 06 00 Päätösehdotus Tiivistelmä Esittelijän perustelut päättää
Helsingin kaupungintalo, galleria
Hankesuunnitelma Pohjoisesplanadi 11-13 Muutos Hankenumero 2085412 Helsingin Leijona Oy Sijainti 2 Yhteenveto Hankkeen nimi Hankenumero 2085412 Osoite Pohjoisesplanadi 11-13, 00170 Helsinki Sijainti 1.
HELSINGIN KAUPUNKI TILAKESKUS. Naulakallion hoitokoti KASTELLI Naulakalliontie 11. TEKNINEN PERUSKORJAUS Hanke 8085203 16.4.2013
HELSINGIN KAUPUNKI TILAKESKUS Naulakallion hoitokoti KASTELLI Naulakalliontie 11 TEKNINEN PERUSKORJAUS Hanke 8085203 16.4.2013 2 1 YHTEENVETO 1.1 Hankkeen perustiedot 1.2 Hankkeen tarpeellisuus 1.3 Laajuus
Tilaohjelma 4.2.2014 Nikkilän sydän, 1 vaihe Luokkatilat: Aineluokat: Teorialuokat: Erityisopetus: Aulat ja käytävät Liikuntatilat Muut tilat:
Liite 1 Tilaohjelma 4.2.2014 Nikkilän sydän, 1 vaihe Tilojen määrä hym2 (á) hym2 yhteensä Huom! Luokkatilat: Aineluokat: Musiikki 2 77,00 154 Tekstiilityö 2 92,50 185 Kuvataide 2 100,00 200 Fysiikka/kemia
KOKONAISSUUNNITTELUTARJOUSPYYNNÖN KYSYMYKSET JA VASTAUKSET
PÄIVÄRINTEEN MONITOIMITALO KOKONAISSUUNNITTELUTARJOUSPYYNNÖN KYSYMYKSET JA VASTAUKSET = KYSYMYS o =VASTAUS Tarjouspyynnössä viitataan ARK12, jota täydennetään erillis- ja täydentävillä tehtävillä. Erillis-
esteettömyysselvitys s. 1 / 7 ESTEETTÖMYYSSELVITYS Hankkeen nimi: Savonia-ammattikorkeakoulu Oy, Opistotie 2
esteettömyysselvitys s. 1 / 7 ESTEETTÖMYYSSELVITYS Hankkeen nimi: Savonia-ammattikorkeakoulu Oy, Opistotie 2 Kunta: Kuopio Päivämäärä: 24.11.2016 esteettömyysselvitys s. 2 / 7 KOHTEEN YHTEYSTIEDOT Rakennuskohteen
Helsingin kaupunki Pöytäkirja 11/ (5) Kiinteistölautakunta Tila/
Helsingin kaupunki Pöytäkirja 11/2016 1 (5) 212 Kiinteistölautakunnan esitys kaupunginhallitukselle Stadin ammattiopiston Roihupellon kampuksen 1. vaiheen hankesuunnitelman hyväksymiseksi HEL 2015-013974
esteettömyysselvitys s. 1 / 7 ESTEETTÖMYYSSELVITYS Hankkeen nimi: Kuopion Musiikkikeskus, Kuopionlahdenkatu 23 C
esteettömyysselvitys s. 1 / 7 ESTEETTÖMYYSSELVITYS Hankkeen nimi: Kuopion Musiikkikeskus, Kuopionlahdenkatu 23 C Kunta: Kuopio Päivämäärä: 4.1.2017 esteettömyysselvitys s. 2 / 7 KOHTEEN YHTEYSTIEDOT Rakennuskohteen
Ruununmyllyn koulu. Hankesuunnitelma vaihe A:n pohjalta
Ruununmyllyn koulu Hankesuunnitelma vaihe A:n pohjalta SIHY-lautakunnan iltakoulu 5.9.2018 Päätökset ja nykytilanne Sivistys- ja hyvinvointitoimialan ja lukiokoulutuksen palveluverkkopykälään Ruununmyllyn
KUSTANNUSSELVITYS. Active. Uudisrakennus SAAMELAISKULTTUURIKESKUS, INARI 01.12.2004. Active - kustannushallinta. Laajennustyöt 1 (5)
Active - kustannushallinta Tocoman Finland Oy Helsingin aluetoimisto Mäkelänkatu 52 A FIN-00510 HELSINKI Puh. +358 (0)20 7420 200 Fax. +358 (0)20 7420 249 www.tocoman.fi Active KUSTANNUSSELVITYS Laajennustyöt
RASTERI. ALUESUUNNITTELUKILPAILU TURKU ENERGIAN TONTTI, Turku. Turku Energia- aluesuunnittelukilpailu
Turku Energia- aluesuunnittelukilpailu Nimimerkki: RASTERI Lähtökohtana ehdotuksessa on ollut säilyttää vanhat arvokkaat rakennukset, palauttaa niiden sisä- ja ulkotilat alkuperäiseen asuunsa modernein
Mellunkylä 47298/1. Heka Mellunkylä Vuokkiniemenkatu. Sijainti. Tontti. Asemakaava. Poikkeamispäätös. Ratkaisu HANKESELOSTUS 1 (11) 21.03.
HANKESELOSTUS 1 (11) Heka Mellunkylä Vuokkiniemenkatu 21.03.2014 Mellunkylä 47298/1 Heka Mellunkylä Vuokkiniemenkatu Sijainti Tontti 47298 / 1 Vuokkiniemenkatu, Mellunkylä 00920 Helsinki Tontti on Kontulantien,
LPK Perttu ja RPPK Arttu Pertunpellontie 10. Rakennetekniset korjaukset Hanke HELSINGIN KAUPUNKI TILAKESKUS
LPK Perttu ja RPPK Arttu Pertunpellontie 10 Rakennetekniset korjaukset Hanke 8081470 11.6.2013 HELSINGIN KAUPUNKI TILAKESKUS 2 1 YHTEENVETO 1.1 Hankkeen perustiedot 1.2 Hankkeen tarpeellisuus 1.3 Laajuus
Järvenpään Yhteiskoulu
Järvenpään Yhteiskoulu 16.5.2018 Arja Korhonen perusopetusjohtaja 16.5.2018 Järvenpään Yhteiskoulun opetuksen järjestelyistä Tulevan lukuvuoden järjestelyt koskettavat perusopetuksen oppilaiden ja henkilöstön
Esittelijä: Hyvinvointi- ja sivistyspalvelujen toimialajohtaja Willberg Tuija (Hyvinvointi- ja sivistyspalvelujen toimialajohtaja)
Joutsenon koulun hankesuunnitelma Liittyy asiahallinnan asiaan: LPR/746/10.03.02.01/2018 Esittelijä: Hyvinvointi- ja sivistyspalvelujen toimialajohtaja Willberg Tuija (Hyvinvointi- ja sivistyspalvelujen
ESTEETTÖMYYSSELVITYS
esteettömyysselvitys s. 1 / 7 (Mahdollinen kuva kohteesta) ESTEETTÖMYYSSELVITYS Hankkeen nimi: _ Kunta: Päivämäärä: esteettömyysselvitys s. 2 / 7 KOHTEEN YHTEYSTIEDOT Rakennuskohteen nimi: Postinro ja
MYYNTIESITE MAHDOLLISUUKSIEN KIINTEISTÖ HYVÄLLÄ SIJAINNILLA - PUINNINTIE 2
MYYNTIESITE 7.4.2017 MAHDOLLISUUKSIEN KIINTEISTÖ HYVÄLLÄ SIJAINNILLA - PUINNINTIE 2 Yleistä Kiinteistö Oy Porin Ammattiopiston hallitus on päättänyt laittaa myyntiin Puinnintie 2 osoitteessa sijaitsevan
Espoon kaupunki Pöytäkirja 162. Kaupunginhallitus 28.05.2012 Sivu 1 / 1
Kaupunginhallitus 28.05.2012 Sivu 1 / 1 1757/02.08.00/2012 Kaupunginhallitus 139 7.5.2012 162 Opinmäen uudisrakennuksen hankesuunnitelman hyväksyminen (Kv-asia) (Pöydälle 7.5.2012) Valmistelijat / lisätiedot:
Koulujen tilatehokkuutta metsästämässä
Koulujen tilatehokkuutta metsästämässä Uusien oppimisympäristöjen edut Raila Oksanen, johtava konsultti, FCG Konsultointi Mikko Kaira, toimialajohtaja, FCG Suunnittelu ja tekniikka & FCG Suunnittelu ja
Lämpimästi tervetuloa keskustelemaan Ruotsinkylän koulun tulevaisuudesta. Kuuleminen Ruotsinkylän koulun huoltajille
Lämpimästi tervetuloa keskustelemaan Ruotsinkylän koulun tulevaisuudesta Kuuleminen Ruotsinkylän koulun huoltajille 24.9.2018 Tilaisuuden ohjelma Tilaisuuden avaus, Virpi Lehmusvaara, kasvatus- ja sivistystoimenjohtaja
Perniön Kirkonkylän kouluhanketta koskevan talousarviomuutoksen hyväksyminen
Opetuslautakunta 43 14.05.2019 Kaupunginhallitus 254 03.06.2019 Kaupunginhallitus 301 12.08.2019 Kaupunginhallitus 332 02.09.2019 Perniön Kirkonkylän kouluhanketta koskevan talousarviomuutoksen hyväksyminen
esteettömyysselvitys s. 1 / 7 ESTEETTÖMYYSSELVITYS Hankkeen nimi: Savonia-ammattikorkeakoulu Oy Microkatu 1, Technopolis Oyj
esteettömyysselvitys s. 1 / 7 ESTEETTÖMYYSSELVITYS Hankkeen nimi: Savonia-ammattikorkeakoulu Oy Microkatu 1, Technopolis Oyj Kunta: Kuopio Päivämäärä: 2.11.2016 esteettömyysselvitys s. 2 / 7 KOHTEEN YHTEYSTIEDOT
KIRJASTO-OPTIO ASEMAPIIRUSTUSLUONNOS L1 1:500 RAKENNUSKOHTEEN NIMI JA OSOITE SSC-HANKE, LOVIISA MITTAKAAVA
KIRJASTO-OPTIO RAKENNUKSEN ALA n. 560 m² RAKENNUSKOHTEEN NIMI JA OSOITE ASEMAPIIRUSTUSLUONNOS L1 1:500 Juho Ojala 0400 708 125 23.08.2017, 06.09.2017, 06.10.2017 TERASSI HUOLTOPIHA LAAT.VAR. 7.0 m² TK
ILTANÄKYMÄ ARTTURINAUKIOLLE DUO TONTINLUOVUTUSKILPAILU - KIRSTINPUISTO, TURKU 1/8
ILTANÄKYMÄ ARTTURINAUKIOLLE DUO TONTINLUOVUTUSKILPAILU - KIRSTINPUISTO, TURKU 1/8 Kortteli A Ajo tontilla olevaan pysäköintilaitokseen tapahtuu viereisen LPAalueen kautta. Myös kaupan huoltoliikenne kulkee
Myllypuron peruskoulu, koulun laajennus yhtenäiseksi peruskouluksi
.. Myllypuron peruskoulu, koulun laajennus yhtenäiseksi peruskouluksi Taustaa Myllypuron yläasterakennuksen (Yläkivenrinne ) laajennushankkeen taustalla ovat Myllypuron ala- ja yläasteiden yhdistäminen
4432/12.01.00.00/2015
21.10.2015 Sivu 1 / 1 4432/12.01.00.00/2015 162 Haukilahden lukion opetuksen järjestäminen Aalto-yliopiston kampuksella syksystä 2016 alkaen Valmistelijat / lisätiedot: Kristiina Erkkilä, puh. 09 816 52202
Svenska skolcentrum, liikuntatilat
Svenska skolcentrum, liikuntatilat, hankesuunnitelma Sivu 1 / 10 Svenska skolcentrum, liikuntatilat Liikuntatilan saneeraaminen Hanke 890 049 Hankesuunnitelma 31.10.2014 Svenska skolcentrum, liikuntatilat,
V a r h a i s k a s v a t u k s e n j a p e r u s o p e t u k s e n p a l v e l u v e r k k o s e l v i t y s 2018
V a r h a i s k a s v a t u k s e n j a p e r u s o p e t u k s e n p a l v e l u v e r k k o s e l v i t y s 2018 A s i a k a s k y s e l y n t u l o k s e t 1. Vastaajantaustatiedot: Valitseseuraavistavaihtoehdoistaparhaitenvastausnäkökulmaasikuvaavavaihtoehto:
HANKESELVITYS PÄIVÄKOTI LISÄTARKASTELU
HANKESELVITYS PÄIVÄKOTI LISÄTARKASTELU Harri Apell Tekninen johtaja Ruovedentie 30 34600 Ruovesi. Sivu 2/9 RUOVEDEN KUNNAN PÄIVÄKOTITILAN HANKESELVITYKSEN SISÄLLYSLUETTELO 1. TOIMEKSIANTO...3 2. toteutusvaihtoehto
HSPACE / Vuosaaren peruskoulu
HSPACE / Vuosaaren peruskoulu Ryhmä 4 18.3.2011 Konsepti Monitoimitila ja käytävät, yhdistäminen Kirjaston nykyinen funktio - Äidinkielen opettajien hoidossa - Auki noin 15 min päivässä - Vanhoja kirjoja
FINNSBACKAN PÄIVÄKOTI VAIHTOEHTOTARKASTELU
FINNSBACKAN PÄIVÄKOTI VAIHTOEHTOTARKASTELU 24.9.2014 1(5) Johdanto Vertailtavat hankevaihtoehdot Tässä vaihtoehtotarkastelussa on esitelty kaksi vaihtoehtoa Finnsbackan vuonna 1980 valmistuneen, heikkokuntoisen
Kasvatuksen ja koulutuksen toimialan tulospalkkiotavoitteet vuonna
Kasvatuksen ja koulutuksen toimialan tulospalkkiotavoitteet vuonna 2018 6.3.2018 1 1. Helsingissä joustavat elinikäisen oppimisen polut ottavat huomioon erilaisten oppijoiden tarpeet, 30 % Mittarit: Varhaiskasvatus
RIIHIKOSKEN YHTENÄISKOULU
Pöytyän kunta RIIHIKOSKEN YHTENÄISKOULU Hankesuunnitelma Kunnanhallitus 23.5.2017 xx Kunnanvaltuusto 30.5.2017 xx Sisällysluettelo 1 OPPILAITOS JA KOULUTUKSEN JÄRJESTÄJÄ... 3 2 RAKENNUSPAIKKA... 3 3 HANKKEEN
MONITOIMITALO UUDISRAKENNUS
HANKESELVITYS 1 / 5 RANUAN KUNTA MONITOIMITALO UUDISRAKENNUS 1 HANKESELVITYKSEN TARKOITUS Tämän hankeselvityksen tarkoituksena oli selvittää eri rakennuspaikkavaihtoehtojen eroavuudet toisiinsa nähden.
Lasten ja nuorten kasvun vastuualueen, Itäisen alueen palveluverkkosuunnittelu. 2018, esitys Nastolan alue
Lasten ja nuorten kasvun vastuualueen, Itäisen alueen palveluverkkosuunnittelu 2018, esitys Nastolan alue 25.4.2018 Oppilaaksiottoalueet keskiviikko, 11. huhtikuuta 2018 5 Koulujen oppilasennusteet,
TOIMINNAN UUDELLEEN JÄRJESTÄMISEN / UUDEN TOIMINNAN KÄYNNISTÄMISEN / INVESTOINTIHANKKEEN TARVESELVITYS
TARVESELVITYS 13.8.2013 1/5 TOIMINNAN UUDELLEEN JÄRJESTÄMISEN / UUDEN TOIMINNAN KÄYNNISTÄMISEN / INVESTOINTIHANKKEEN TARVESELVITYS OHJEELLINEN SISÄLTÖ 1. Tarve ja sen määrittely Saada uutta oppimis-, opetus-,
GRANKULLA SVENSKA SAMSKOLA MEDIATEEKKI LUONNOSVAIHTOEHTO B ALUSTAVA 13.8.2012
GRANKULLA SVENSKA SAMSKOLA LUONNOSVAIHTOEHTO B ALUSTAVA 13.8.2012 Näkymä lukion mediateekin sisäänkäynnistä GRANKULLA SVENSKA SAMSKOLA, VAIHTOEHTO B Lukion mediateekille rakennetaan uudisrakennusosa E-
Hukanhaudan uuden päiväkodin hankesuunnitelman ja kustannusarvion hyväksyminen
Kaupunginhallitus 412 21.11.2016 Kaupunginvaltuusto 106 28.11.2016 Hukanhaudan uuden päiväkodin hankesuunnitelman ja kustannusarvion hyväksyminen 8835/10.03.02/2016 KH 21.11.2016 412 Hukanhaudan uusi päiväkoti
Pasilan peruskoulu. Savonkatu 4, Helsinki. Tilakeskus. Kouluverkkopäätöksistä johtuvat muutokset. Hankesuunnitelma. Hankenumero
Tilakeskus Hankesuunnitelma 25.4.2016 Pasilan peruskoulu Savonkatu 4, 00520 Helsinki Kouluverkkopäätöksistä johtuvat muutokset Tilakeskus Opetusvirasto Hankenumero 8010406 Hankesuunnitelma 25.4.2016 Tilakeskus
Krannilan liikuntapuiston huoltorakennus
7..203 3:07:0 --- - 6.4 6.4 HUOLTORAKENNUS 6. 6. 6.5 6.4 HUOLTOPIHA 6.0 KALUSTOHALLI 60.7 --- - 60.2 62.0 6.0 60. 6.0 60.4 60.0 N 6706300000 E 2548890000 2548890 6706300 /500 Asemapiirros : 500 P L I 0
Vihdin kirkonkylän Campus. Vihdin yhteiskoulun vanhan säilytettävän osan muutokset. dok no 2 G LVIAJ- rakennustapaselostus.
LVIAJ- rakennustapaselostus 28.4.2017 1(7) Vihdin kirkonkylän Campus Vihdin yhteiskoulun vanhan säilytettävän osan muutokset Vihti LVIAJ- rakennustapaselostus dok no 2 G0 002 28.4.2017 LVIAJ- rakennustapaselostus
Koulunmäen yhtenäiskoulu
Kasvun ja oppimisen lautakunta..0 liite nro (/5) Kaupunginhallitus 5..0 liite nro 5 (/5) Kaupunginvaltuusto..0 liite nro (/5) Koulunmäen yhtenäiskoulu Hankesuunnitelma.5.0 Arkkitehtitoimisto LPV Jyväskylä
Espoon kaupunki Päätös Sivu 1 / 5. 148 Lausunto Kirstin koulu ja päiväkoti perusparannus 6.8.2015 päivätystä hankesuunnitelmasta
Espoon kaupunki Päätös Sivu 1 / 5 2681/10.03.02/2015 148 Lausunto Kirstin koulu ja päiväkoti perusparannus 6.8.2015 päivätystä hankesuunnitelmasta Valmistelijat / lisätiedot: Vera Schulman, puh. 043 825
LAAJENNUSRAKENNUS APILA JA AALLON KIRJASTON PERUSKORJAUS
S E I N Ä J O E N K A U P U N G I N K I R J A S T O M A A K U N T A K I R J A S T O LAAJENNUSRAKENNUS APILA JA AALLON KIRJASTON PERUSKORJAUS KATSAUS SEINÄJOEN KIRJASTON LAAJENNUKSEN SYNTYHISTORIAAN APILAN
KOSKEN TL KUNTA TOIMINTAKERTOMUS 2015
Tehtäväalue: 209150 Varhaiskasvatus Tehtäväalueen palveluajatus: Varhaiskasvatus käsittää lasten päivähoidon, esiopetuksen ja koululaisten iltapäiväkerhotoiminnan. Päivähoidon tarkoituksena on tarjota
Helsingin kaupunki Pöytäkirja 11/ (6) Kaupunginvaltuusto Kaj/
Helsingin kaupunki Pöytäkirja 11/2014 1 (6) 250 Oulunkylän ala-asteen perusparannuksen hankesuunnitelma päätti kaupunginhallituksen ehdotuksen mukaisesti hyväksyä 10.2.2014 päivätyn Oulunkylän ala-asteen
PYSÄKÖINTITALON HANKESUUNNITELMA
ETELÄ-SAVON HANKESUUNNITELMA SAIRAANHOITOPIIRI 15.5.2014 Sivu 1/7 Tilaaja: Etelä-Savon sairaanhoitopiirin kuntayhtymä Porrassalmenkatu 35-37 50100 Mikkeli Hanke: ESPER 2014 PYSÄKÖINTITALON HANKESUUNNITELMA
Ranuan monitoimitalo. Sijaintivaihtoehtoselvitys
Ranuan monitoimitalo Sijaintivaihtoehtoselvitys 1.11.2018 Monitoimitalokonsepti Sivitys- ja kulttuuritoimen tilat keskitetään monitoimitalo kokonaisuuteen, joka toimii avoimena ja puoliavoimena keskuksena
Oikein varustautunut pysyy lämpimänä vähemmällä energialla
Oikein varustautunut pysyy lämpimänä vähemmällä energialla Energiatehokkuuteen liittyvät seikat sisältyvät moneen rakentamismääräyskokoelman osaan. A YLEINEN OSA A1 Rakentamisen valvonta ja tekninen tarkastus
RIIHIKOSKEN YHTENÄISKOULU, NOPPA
Kustannusarvion yhteenveto RIIHIKOSKEN YHTENÄISKOULU, NOPPA Niitunniskantie 18 A 1 20320 Turku Y-tunnus 0854491-8 www.nl-rakennuslaskenta.fi info@nl-rakennuslaskenta.fi Tilaaja: Tehtävä: Pöytyän kunta,
Hämeenkylän koulun väistötilat Vanhempainilta
Hämeenkylän koulun väistötilat 1.8.2017- Vanhempainilta 8.12.2016 Illan runko Klo 18-18.45 7.-9.-luokkalaisten väistötilat Keskustelu aiheesta Klo 18.45-19.30 1.-6.-luokkalaisten väistötilat Keskustelu
Kuntalaiskyselyn tulokset
n tulokset Pia Setälä Lasten ja nuorten palveluiden johtaja 5.1.2018 1. Asun Salossa (rastita missä kuntakeskuksessa) Yhteensä 540 vastaajaa 100% 90% 80% 70% 60% 50% 40% 30% 32,4% 41,9% 20% 10% 0% 2,8%
Tekninen lautakunta Tekninen lautakunta Kaupunginhallitus
Tekninen lautakunta 3 27.01.2016 Tekninen lautakunta 78 20.07.2016 Kaupunginhallitus 203 05.09.2016 Suolahden yhtenäisperuskoulun hankesuunnitelman hyväksyminen 64/02.07.00/2016 TELA 27.01.2016 3 Äänekosken
