Jere Kalliomäki LAST PLANNER -MENETELMÄN HYÖDYNTÄMINEN LINJASANEERAUSKOHTEESSA
|
|
- Pasi Kokkonen
- 6 vuotta sitten
- Katselukertoja:
Transkriptio
1 Jere Kalliomäki LAST PLANNER -MENETELMÄN HYÖDYNTÄMINEN LINJASANEERAUSKOHTEESSA Rakennus- ja yhdyskuntatekniikan koulutusohjelma 2018

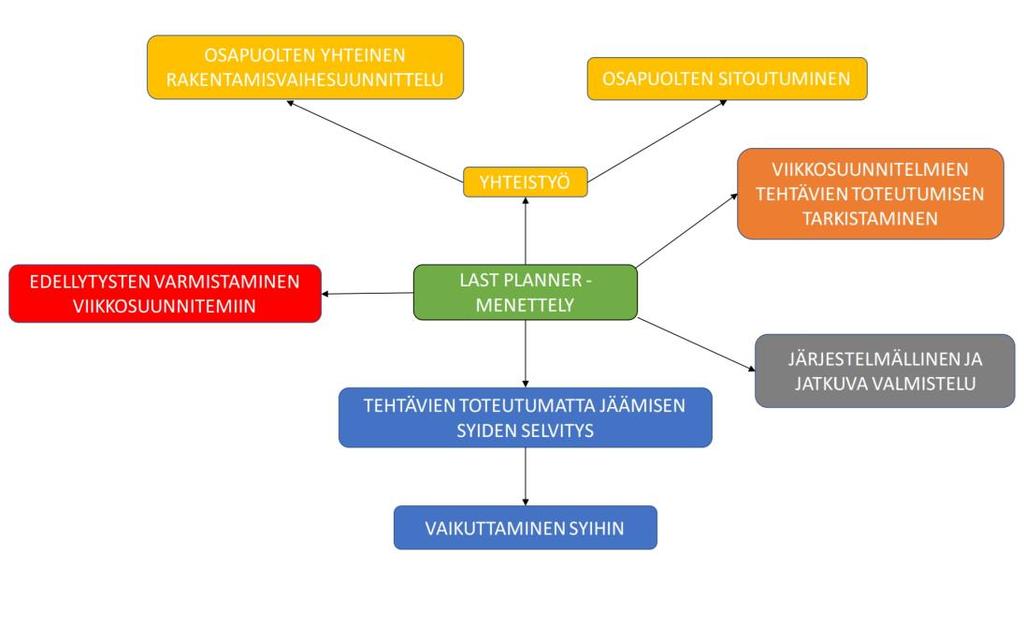

2 LAST PLANNER -MENETELMÄN HYÖDYNTÄMINEN LINJASANEERAUSKOHTEESSA Kalliomäki, Jere Satakunnan ammattikorkeakoulu Rakennus- ja yhdyskuntatekniikan koulutusohjelma Joulukuu 2018 Ohjaaja: Kujala, Mari Sivumäärä: 23 Liitteitä: 1 Asiasanat: linjasaneeraus, Last Planner -menetelmä, korjausrakentaminen, aikataulu Perinteinen linjasaneeraus on yksi vanhojen kerrostalojen yleisimmistä saneerauksista. Linjasaneerausten aikataulut ovat yleensä tiukkoja sekä vaativia, koska asukkaat joutuvat usein muuttamaan pois kohteesta saneerauksen ajaksi. Opinnäytetyö tehtiin Veljet Mäkilä Oy:lle. Yritys tekee pääsääntöisesti linjasaneerauksia sekä julkisivuremontteja. Opinnäytetyössä tarkastelin teoriapohjaisesti että käytännönläheisesti kahta linjasaneerauskohdetta, sekä tutkin työssäni teoriapohjaisesti Last Planner -menetelmän soveltamista ja käyttämistä linjasaneerauskohteissa. Last Planner -menetelmä on apuväline työmaiden aikataulusuunnitteluun sekä ohjaukseen. Työn tilaajana oli Veljet Mäkilä Oy. Tuloksina todettiin Last Planner -menetelmän olevan hyödyllinen apu linjasaneerauskohteissa. Last Planner -menetelmän käyttöönotto saattaa olla vaikeaa ilman pienimuotoisia kokeiluja, mutta ottamalla menetelmää käyttöön osa-alue kerrallaan voidaan aikataulujen kestoa lyhentää linjasaneerauskohteissa.

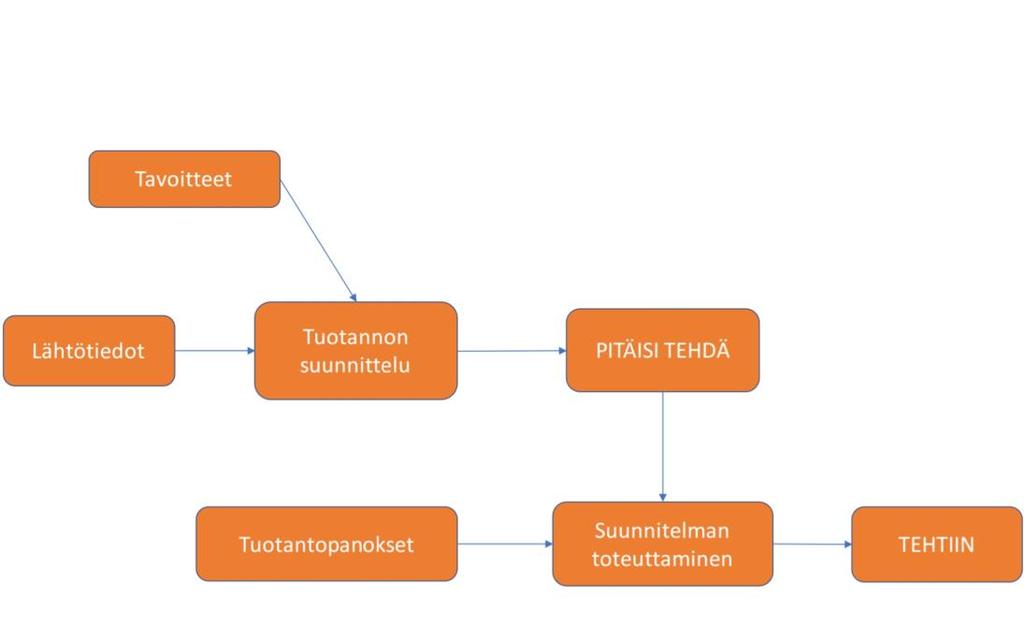

3 UTILIZING THE LAST PLANNER -METHOD IN A PIPE REPAIR PROJECT Kalliomäki, Jere Satakunnan ammattikorkeakoulu, Satakunta University of Applied Sciences Degree Programme in Construction Engineering December 2018 Supervisor: Kujala, Mari Number of pages: 23 Appendices: 1 Keywords: pipe repair, Last Planner -method, renovations, schedule Traditional pipe repair is one the most common renovations of apartment buildings. The schedules of pipe repairs are usually very strict and requiring because the residents are forced to move away from their home until the renovation is finished This thesis was made for the Veljet Mäkilä Oy. Company performs mainly pipe repairs and façade renovations. In this thesis I examined theoretically and practically two pipe repair targets and I also examined how to adapt the Last Planner -method in pipe repair projects. Last Planner -method is a tool for worksites schedule planning and guidance. Works orderer was Veljet Mäkilä Oy. As a results it was discovered that the Last Planner -method is a useful tool in pipe repair projects. Commissioning the Last Planner -method might be difficult without small tests, but if the method is put to use by small sector at a time, it can shorten the schedules in pipe repair projects.

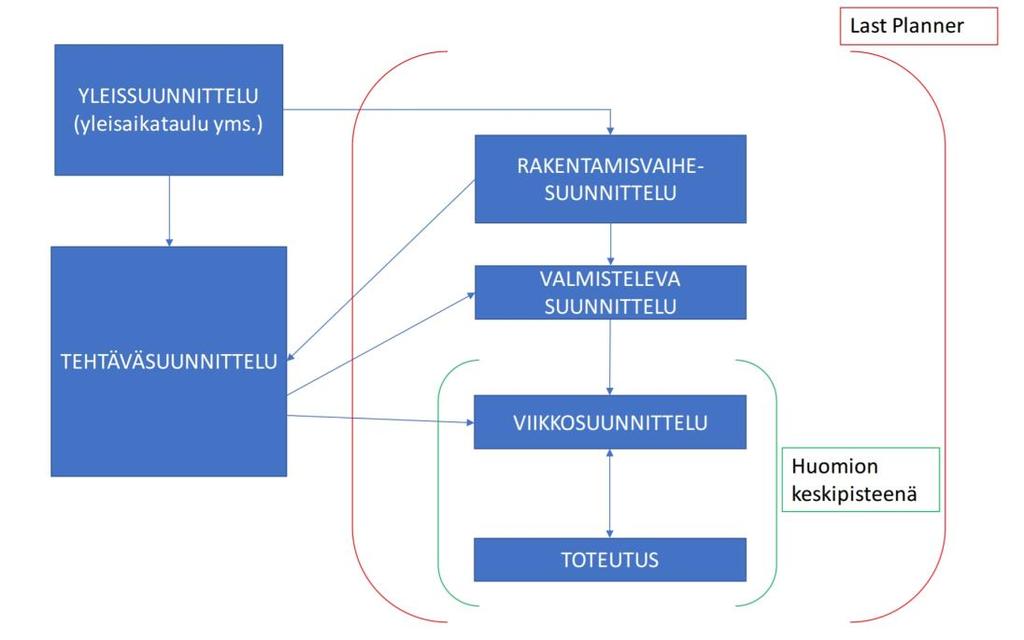

4 SISÄLLYS 1 JOHDANTO LAST PLANNER -MENETELMÄ Menetelmän perusperiaatteet Perinteinen tuotannonohjaus ja Last Planner -tuotannonohjaus Menetelmän toimivuus Viikkotehtävien toteutumisien tarkistaminen käyttäen PPC-mittausta YLEISIMMÄT AIKATAULUTUSONGELMAT LINJASANEERAUKSISSA Resurssien puute Työntekijät Tavarantoimitukset Poikkeavat rakenteet Asbesti Työmaan toimivuus Riskien tunnistaminen YHTEENVETO LÄHTEET LIITTEET
5 5 1 JOHDANTO Perinteinen linjasaneeraus on yksi vanhojen kerrostalojen yleisimmistä saneerauksista. Linjasaneerausten aikataulut ovat yleensä tiukkoja sekä vaativia, koska asukkaat joutuvat usein muuttamaan pois kohteesta saneerauksen ajaksi. Tein opinnäytetyöni Veljet Mäkilä Oy:lle. Yritys tekee pääsääntöisesti linjasaneerauksia sekä julkisivuremontteja. Opinnäytetyössä tarkastelin yrityksen kahta linjasaneerauskohdetta, sekä tutkin työssäni teoriapohjaisesti Last Planner - menetelmän soveltamista ja käyttämistä linjasaneerauskohteissa. Opinnäytetyön lopputuloksena ilmeni erinäisiä vaihtoehtoja, joilla linjasaneerausten tiukkoja aikataulutuksia voidaan kehittää ja kohteiden saneerausajan kestoa voidaan lyhentää. Työn kulku ja kohteen aikataulujen etenemä riippuu työmaalla olevista resursseista sekä eri osapuolien yhteistyöstä työmaan aikana. Last Planner - menetelmää työmaalla hyödyntämällä voidaan kehittää työmaan aikataulun kokonaisuutta ja nopeuttaa työn etenemistä.
6 6 2 LAST PLANNER -MENETELMÄ Last planner -menetelmä kehitettiin Yhdysvalloissa 1990-luvulla apuvälineeksi rakennustyömaille aikataulujen suunnittelun realisointia varten. Menetelmä perustuu työnjohtajien ja urakoitsijoiden oikeaoppiseen yhteistyöhön, oikeanlaiseen ennakointiin ja valmisteluun sekä rakentamisessa tapahtuvan epävarmuuden vähentämiseen. (Koskela & Koskenvesa 2003, 14) Last Planner -Menetelmä on otettu laajasti käyttöön useissa eri maissa vuosien myötä. Suomessa menetelmää on testattu pienemmissä projekteissa ja sen käyttö on yleistynyt nykypäivään mennessä. Menetelmällä on vaikutusta myös työn laatuun sekä työturvallisuuteen. Menetelmällä on todettu olevan myönteisiä vaikutuksia aikataulujen läpivienteihin, työturvallisuuteen sekä työn laatuun. (Koskela & Koskenvesa 2003, 40) 2.1 Menetelmän perusperiaatteet Menetelmän lähtökohtana on huomio, jonka mukaan normaalisti vain puolet viikkosuunnitelmaan kirjatuista tehtävistä saadaan kyseisellä viikolla toteutettua. Last planner -menetelmän käyttö perustuu oikeanlaiseen ennakointiin sekä töiden valmisteluun, eri osapuolten oikeanlaiseen viestintään ja aikataulun jatkuvaan tarkkailuun. Menetelmässä ei vain suunnitella, vaan myös valmistellaan työtehtävien edellytykset. (Koskela & Koskenvesa 2003, 14), (Koskela & Koskenvesa 2017, 19-20) Vaikka Last Planner -menetelmä eroaa monella tapaa normaalista tuotannonohjausmallista, sen yhteydessä voidaan hyvin soveltaa tapahtumahetkellä olevaa tietoa ja menetelmiä, esimerkiksi toimintaverkkosuunnittelua tai vinoviivasuunnittelua. Kuvassa 1 on esitetty Last Planner -menetelmän vaiheet.

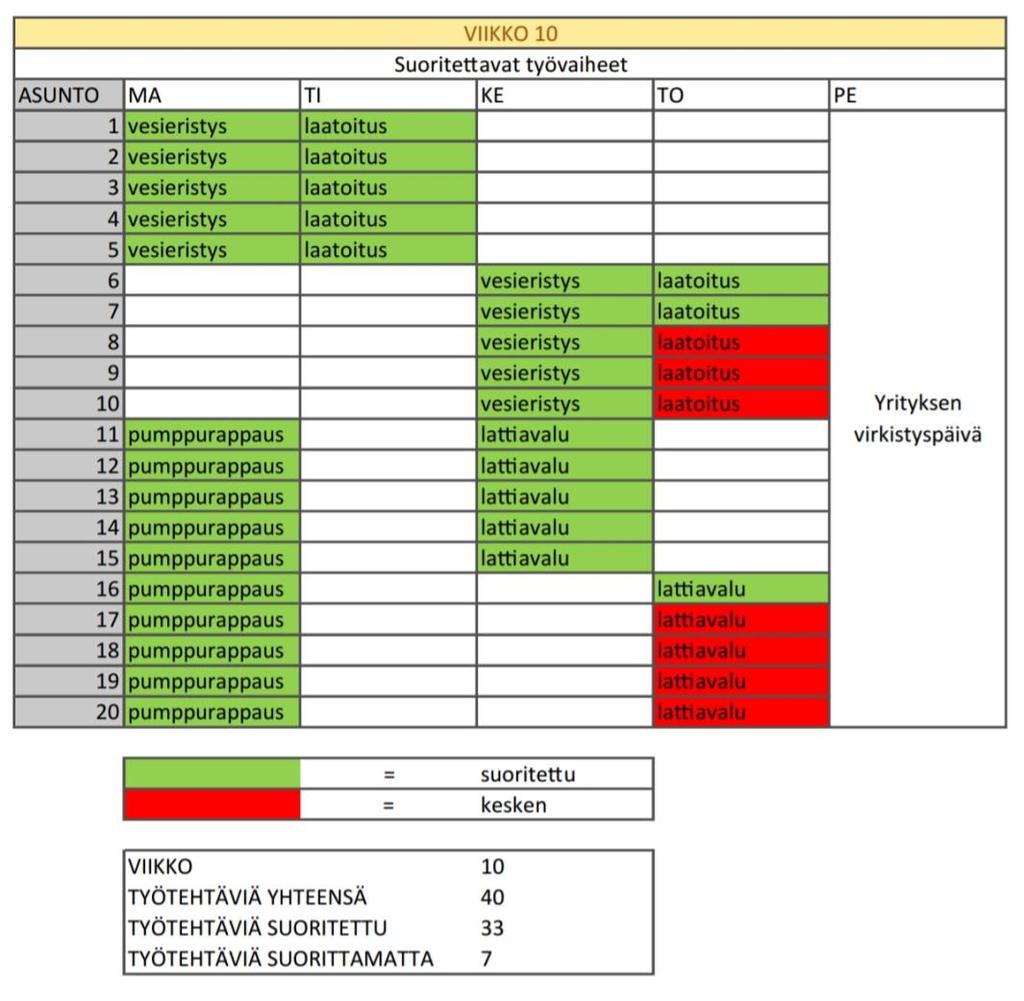

7 7 Kuva 1, Last Planner -menettelyn vaiheet. (Koskela & Koskenvesa 2003, 17-19) Viikkosuunnitelmat suunnitellaan yleensä 1-3 viikoksi eteenpäin, joten Last Planner - menetelmä keskittyy lyhyen aikavälin suunnitteluun ja ohjaukseen. Kaikkien osapuolten on sitouduttava menetelmän käyttöön sen toimivuuden takaamiseksi. Viikkosuunnitelmien toteutusta seurataan ja ongelmakohdat kirjataan ylös. Viikon lopuksi osapuolet informoivat projektin vastuuhenkilölle menneestä viikosta, aikataulun toteutumisesta ja ongelmakohdista. Täten tulevien viikkojen aikatauluja voidaan ennakoida ja määritellä tarkempia toimenpiteitä ongelmakohtien korjaamiseksi. (Koskenvesa & Sahlstedt 1999, ) Menetelmän rullaava valmistelu pyritään suunnittelemaan 4-6 viikoksi eteenpäin, jolla varmistetaan viikkotehtävien aloitusedellytykset. Tavoitteena on ylläpitää tarvittava määrä aloituskelpoisia viikkotehtäviä aikataulun toimivuuden sekä työn etenemän kannalta. (Koskela & Koskenvesa 2017, 9-10) Menetelmän toimivuus paranee työmaiden karttuessa. Mitä enemmän viikkosuunnitelmista saadaan ongelmakohtia selville, sen paremmin niitä voidaan ennakoida ja estää. Mitä enemmän menetelmää käytetään tietyn työryhmän keskuudessa, sen paremmin kyseinen työryhmä saa työmaan aikataulun sekä suunnitelmat toimimaan.
8 8 Aikataulujen suunnittelussa eri osapuolten vastuuhenkilöt (esimerkiksi sähkö-, lvisekä rakennusurakoitsija) kokoontuvat ja kaikki laativat omat aikataulut omille työvaiheilleen. Kun työvaiheiden aikataulut on laadittu, yhdistetään ne ja etsitään ongelmakohdat. Ongelmakohdat ratkaistaan yhdessä ja kehitetään niihin mahdolliset vaihtoehtoiset ratkaisut. Kun aikataulu on saatu laadittua, yhteismielin suostutaan aikatauluun ja sen noudattamiseen. (Koskenvesa & Sahlstedt 2011, 106) 2.2 Perinteinen tuotannonohjaus ja Last Planner -tuotannonohjaus Perinteisen tuotannonohjauksen ja Last Planner -tuotannonohjauksen erot ovat havainnollistettu alla olevissa kuvissa 2 ja 3. Kuten kuvista voidaan päätellä, Last Planner -tuotannonohjauksessa korostuu varmistelu sekä aikomukset. (Koskela & Koskenvesa 2017, 11-12) Last Planner -menettelyssä painopiste on viikkosuunnittelussa sekä toteutuksessa (kuva 4). (Koskela & Koskenvesa 2017, 13) Kuva 2, perinteisen tuotannonohjauksen malli. (Koskela & Koskenvesa 2017, 11)
9 9 Kuva 3, Last Planner -menetelmään perustuva tuotannonsuunnittelun kokonaisuus. (Koskela & Koskenvesaa 2017, 12) Kuva 4, Last Planner -menetelmän painopiste. (Koskela & Koskenvesa 2017, 13)
10 Menetelmän toimivuus Last Planner -menetelmän toimivuus on todettu useilla työmailla ympäri maailman ja sen käyttö on yleistynyt vuosien myötä myös Suomessa. Menetelmässä tapahtuvan ennakoinnin ja valmistelun perusteella työmaiden aikataulut on saatu suunniteltua realistisemmin, työmaista on tullut varmempia sekä laatuun ja työturvallisuuteen on saatu panostettua enemmän. (Koskela & Koskenvesa 2003, 33-38) Työtehtävien ollessa realistisemmin aikataulutettuja, voidaan työn valmistelut ja itse työ suorittaa keskittyneemmin sekä työkohteiden valmisteluiden myötä työturvallisuus paranee. Myös tehtävien keskeytymisprosentti pienenee ja työt saadaan saatettua loppuun asti. Lopulta menetelmä toimii hyvin vain, jos kaikki osapuolet sitoutuvat noudattamaan ohjelmaa ja kunnioittavat sen noudattamista. Esimerkiksi jos tahdistavan työn tekijä (esimerkiksi vesieristäjä ennen laatoitustyötä) on aina ollut myöhässä aikataulusta, täytyy silti tahdistavan työn jälkeisen työvaiheen suorittajan (yllä olevassa esimerkissä laatoittajan) noudattaa hänelle annettua aikataulua ja tulla valmistelemaan sekä tekemään työnsä aikataulun mukaisesti, eikä omin johtopäätöksin tulla tekemään kyseinen työvaihe myöhemmin. (Koskela & Koskenvesa 2017, 24) Last Planner -menetelmässä luottamus eri osapuolten välillä on suuressa osassa kokonaisuutta. Viestinnän täytyy toimia, ennakointiin sekä valmisteluun on panostettava. Menetelmässä ei jätetä asioita arvailujen varaan. Menetelmässä aikataulutuksen suunnittelu siirtyy yhdeltä vastuuhenkilöltä myös eri osa-alueiden vastuuhenkilölle. Täten myös muut vastuuhenkilöt ovat paremmin ajan tasalla sovitusta aikataulusta ja osaavat ennakoida sekä raportoida työvaiheiden mahdollisista muutoksista paremmin, kuin myös saattavat tajuta raportoinnin merkityksen paremmin. (Koskenvesa, Sahlstedt 2011, 107) Suomessa menetelmää on testattu ensimmäisiä kertoja vuonna 2002 uudiskohteiden sekä saneerauskohteiden viikkosuunnitelmissa mm. Hartelan, Skanskan, NCC:n sekä YIT:n työmailla. Raportoinnin mukaan testauksissa todettiin viikkosuunnitelmien

11 11 huolellisilla suunnitteluilla ja edellytysten varmistamisilla myönteisiä vaikutuksia työmaiden aikataulujen läpivientiin sekä töiden seurantaan, kokonaishallintaan ja töiden loppuunsaattamiseen. (Koskela & Koskenvesa 2003, 40, 44-45) Kokeiluja arvioitiin kolmella eri tavalla - Onko Last Planner -menettely hyödyllinen työmaan henkilöstön mielestä ottaen huomioon sen vaativan työpanoksen? - Johtaako Last Planner -menettely tosiasiallisesti tuotannollisiin hyötyihin? - Miten onnistui kunkin Last Planner -menettelyn osan käyttöönotto? (Koskela & Koskenvesa 2003, 43). Arviointiperusteita tarkasteltiin muun muassa PPC-mittarin (tehtävien toteutumisprosentti) avulla sekä tutkijoiden havaintojen sekä työmaiden edustajien kommenttien perusteilla. (Koskela & Koskenvesa 2003, 45) Lopputuloksena menetelmällä oli kaikin puolin positiivisia vaikutuksia työmaiden aikataulujen toimivuuksiin, työmaiden kokonaishallintoihin sekä töiden loppuunsaattamisiin. Tutkimusvaiheessa menetelmä oli juuri otettu varovasti käyttöön, joten menetelmää useammin käyttämällä sen tehokkuus voisi parantua merkittävästi. (Koskela & Koskenvesa 2003, 46-50) 2.4 Viikkotehtävien toteutumisien tarkistaminen käyttäen PPC-mittausta Viikkotehtävien suoritus voidaan laskea prosentuaalisesti PPC-mittarin avulla (Percent Plan Complete). Mittauksessa lasketaan, montako prosenttia tietyn ajan sisällä suoritetuista tehtävistä toteutui. PPC-luvun ollessa alhainen tulisi miettiä parannuskeinoja tehtävien suorittamiseen, jotta alhainen lukema saataisiin ylös. Luvut on helppo merkata taulukkoon tai kuvaajaan, josta voidaan tutkia jälkikäteen tehtävien valmistumista. (Koskela & Koskenvesa 2003, 45-50) Alla olevassa esimerkkilaskelmassa työmaalla tulisi viikon aikana valaa 10 kylpyhuoneen lattiaa, rapata 10 kylpyhuoneen seinät, vesieristää 10 kylpyhuonetta

12 12 sekä laatoittaa 10 kylpyhuonetta. Alla olevaan excel-taulukkoon on merkattu kuvitteellisen tilanteen viikkosuoritukset laskua varten. Kaava viikkosuoritusten laskentaan (tulos %) = Suoritetut tehtävät (kpl) Tehtävien kokonaismäärä (kpl) x 100 Taulukko 1, kuvitteellinen esimerkki PPC-luvun laskemiseen.

13 13 Taulukon 1 tiedot sijoitettuna kaavaan, saadaan tulos = x 100 = 82,5% Näin ollen selviää, että viikkotehtävistä on toteutunut 82,5%. Seuraavaksi voidaan miettiä syitä, miksi loput 17,5% jäivät suorittamatta ja toimia sen mukaan. Tulokselle ei ole yhtä oikeaa määriteltyä prosenttimäärää, jota tulisi noudattaa, mutta mitä korkeampi prosenttiluku, sen enemmän työmaan viikkotehtävistä on toteutettu. Riippuen työmaalla sattuneista muutoksista, saattavat viikkojen prosenttiluvut vaihdella aina esimerkiksi 30 prosentista 100 prosenttiin. 3 YLEISIMMÄT AIKATAULUTUSONGELMAT LINJASANEERAUKSISSA Linjasaneerauskohteiden tiukat aikataulut ovat vaativia ja tarkkoja toteuttaa. Työvaiheet ja niiden toteutukset täytyy suunnitella yksityiskohtaisesti ja työn laadun pitää olla hyvää. Toimiva aikataulutus on riippuvaista rakennushankkeen eri osapuolten yhteistyön toimivuudesta ja resursseista. Pienetkin ongelmat voivat koitua isoiksi ongelmiksi, mikäli niihin ei puututa ajoissa. Yhdenkin työn osa-alueen viivästyminen saattaa sekoittaa työn järjestelmällisen etenemisen sekä ruuhkaannuttaa asuntokohtaisten töiden suorituksia. Työsuoritusten aloitukset tulee limittää oikein ja tarvittavin resurssein pitää huoli töiden etenemisistä osa-alueittain laaditun aikataulun mukaan. 3.1 Resurssien puute Resurssien mahdollinen puute on suuri ongelma linjasaneerauskohteen aikataulun toimivuuden kannalta. Mikäli resursseista syntyy pulaa, täytyy siihen reagoida välittömästi ja oppia ennakoimaan mahdollisiin tuleviin muutoksiin resursseissa. Aikataulut voivat venyä hyvinkin tiukoiksi, mikäli yksikin osa-alue jää aikataulullisesti jälkeen väärään aikaan.

14 Työntekijät Työntekijöitä tulee varata riittävästi työkohteeseen. Työntekijöiden ylityöllistäminen laskee työturvallisuutta sekä laatua ja saattaa aiheuttaa aikatauluun ongelmia kuten aikataulun kiristymistä sekä aikataulun viivästymistä. Liiallinen työntekijöiden määräkään ei ole hyväksi. Liiallisesta työntekijämäärästä saattaa syntyä turhia työtunteja sekä työtehokkuus työmaalla saattaa laskea. Työntekijöiden määrä tulee sekä laskea että arvioida. Mikäli työntekijöitä on liian vähän aikataulun tiukkuuteen nähden, työtehokkuus laskee ylityöllistämisen ja kiireen vuoksi. Työmotivaation vuoksi on syytä pitää työntekijöiden oikeuksista kiinni sekä pitää yllä heidän palkitsemistaan ja kannustaa heitä. Työntekijöillä tulee myös olla tarpeelliset ja oikeanlaiset työvälineet työn suorittamista varten. Mikäli työntekijöitä ei ole tarpeeksi urakan nopeaan ja tehokkaaseen suorittamiseen, on syytä kohdekohtaisesti miettiä kohteen kesto ja laskea sekä arvioida, riittävätkö työntekijät kohteen saneeraukseen aikataulun, laadun sekä työturvallisuuden puitteissa. On syytä ennakoida ja miettiä työntekijöiden mahdollisia sairaspoissaoloja, lakkopäiviä sekä yrityksen/yrityksien virkistyspäiviä, kuin myös lakisääteisiä pyhäpäiviä joina työmaalla ei ole työntekijöitä Tavarantoimitukset Mikäli tavarantoimitukset eivät ole ajoissa, töiden suoritus viivästyy ja täten aikataulun sovittaminen mutkistuu sekä turhat työntekijätunnit kasvavat. Tavarantoimituksien aikatauluja on syytä varmistella, jos kyse ei ole työmaan myöhempien työvaiheiden tarvikkeista sekä materiaaleista joilla ei ole juuri tilannehetkellä merkitystä työn valmistumisen kannalta. Hankinta-aikataulu on syytä suunnitella huolella ja ennakoiden. Täytyy olla selvillä mahdollisista tavarantoimituksiin vaikuttavista ongelmista (esimerkiksi yrityksen

15 15 kiireistä, tavaran maahantuontiongelmista sekä satunnaisista lakoista. yms.) Esimerkkitilanteessa tavarantoimittajalla saattaa olla resurssipulaa ja useita kuljetuksia monille työmaille saman viikon aikana. Kiireiltään tavarantoimittaja saattaa yrittää tyydyttää kaikkia ja näin ollen kaikki tarpeellinen materiaali ei selviä työmaalle asti tarvittavaan päivään mennessä. Oikeanlaisella ennakoinnilla sekä varmistamisella varmistetaan työmaan suunniteltu eteneminen sekä keritään ajoissa reagoimaan mahdollisiin ongelmakohtiin tavaratoimitusten kannalta. 3.2 Poikkeavat rakenteet Linjasaneerauksissa vanhojen rakenteiden tarkkoja teknisiä yksityiskohtia ei tiedetä varmuudella, vaikka jotain tietyn rakenteen osa-aluetta olisikin ennestään tutkittu saneerauksen suunnitteluvaiheessa. Esimerkiksi vanhat hormit, kylpyhuoneiden seinät, lattiat sekä keittiötilojen rakenteet ja julkisten tilojen rakenteet voivat olla erittäin vaativia työstettävyydeltään. Työstettävyyden vaikeus selviää vasta kyseisen kohdan työstämiseen ryhdyttäessä ja siihen vaikuttaa työntekijän sekä vastuuhenkilön kokemus. Rakenteiden mahdolliset poikkeavuudet sekä niistä johtuvat aikataulun venymiset tulee ottaa huomioon aikataulua tehdessä. Yksinkertainen hormin avaus ja vanhojen iv-kanavien poistamisesta voi tulla aikataulullisesti ongelmallinen työ, mikäli putkien takaa paljastuu asbestilla vuorattuja lämpöputkia jotka vaurioituvat iv-kanavia poistaessa (kuva 5). Tällöin purkutyöhön joudutaan palkkaamaan asbestipurkajat, mikä tarkoittaa aikataulun radikaalia venymistä hormipurun osalta. Mikäli esimerkiksi hormin aukko on liian kapea tuleville iv-kanaville, tulee sitä leventää ja mikäli ongelma huomataan vasta iv-asentajien saavuttua työmaalle, tulee siitä ylimääräisiä kustannuksia sekä aikataulun venymistä useille hankkeen osapuolille (kuva 6). Vanhojen rakennuksien saneerauksissa ei ole koskaan varmuutta, mitä rakenteiden sisällä on. Rakenteiden tarkkoja piirustuksia ei ole ja täten saattaa syntyä ongelmakohtia esimerkiksi putkien sijaintien sekä syvyyksien kanssa (kuva 7).
16 16 Kuva 5, vanhojen hormissa sijaitsevien iv-kanavien takaa ilmeni asbestia, joten purkutyöt jouduttiin suorittamaan asbestipurkuina työturvallisuussyistä. Kuva 6, iv-kanavia asentaessa jouduttiin yllätykseksi kaventamaan holvia joistakin kerroksista niin, että iv-kanavat mahtuivat hormiin
17 17 Kuva 7, yksinkertaisen viemäriliitoksen takia jouduttiin sekä etsimään että kaivamaan vanha putki esiin, jonka tarkka sijainti ei näkynyt vanhoissa kuvissa Asbesti Asbestipurkujen aikataulun ennakointi on vaativaa monen osapuolen yhteistyönä suoritettava kokonaisuus. Asbestipurku sisältää monta työvaihetta: - alueen osastointi - asbestin purkutyö sekä siivous - ilmanäytteen otto, lähetys sekä odotus - asbestiosastoinnin purku - asbestijätteen kuljetus pois työkohteesta (RATU , 4-7)
18 18 Työn kesto riippuu työntekijän kokemuksesta sekä henkilökohtaisesta työnopeudesta. Myös sääolosuhteet on huomioitava. Kesällä hellejakson ollessa kovimmillaan, voi purku kestää huomattavasti kauemmin kuin talvella pakkasjakson aikana. Myös asbestin määrä on vaikea arvioida mahdollisten poikkeavien rakenteiden vuoksi. Asbestityöhön tulee varata riittävästi aikaa ja arvioida työn laajuus sekä kesto asbestipurkajien kanssa. Tulee myös arvioida muiden töiden hidastumiset, jos asbestipurku suoritetaan esimerkiksi rappukäytävässä. Tällöin kulku rappukäytävässä on kielletty pahimmillaan moneksi päiväksi ja kulku työpisteelle tapahtuu hissillä tai varapoistumistietä pitkin. Tällöin hissit ruuhkautuvat ja työntekijöiden odotuksen takia aikataulu viivästyy ja syntyy turhia työntekijätunteja (kuva 8). Kuva 8, rappukäytävässä suoritetun pintojen asbestipurun takia rappukäytävä on eristetty ja kulku tapahtuu käyttäen muita kulkuteitä.
19 Työmaan toimivuus Työmaan toimivuus ja pohjaratkaisu vaikuttaa suurelta osalta aikataulussa pysymiseen. Usein linjasaneerauskohteissa on pihatilaa rajatusti työmaakonteille, sekä taukotilaparakeille. Myös vanhoissa taloissa saattaa olla haastavia pohjaratkaisuja riippuen valmistusvuodesta ja talossa käytetystä arkkitehtuurista (kuva 9). Aluesuunnitelman laatiminen on tärkeä osa toimivaa linjasaneerausta. Työntekijöiden helppo kulku sekä tarpeelliset työtilat ovat aikataulullisesti ajatellen tärkeitä (kuva 10). Kuva 9, esimerkki vanhan talon arkkitehtuurista. Pyöreän portaikon suojaaminen on työläämpää ja täten hitaampaa verrattuna normaaliin suorakaiteen muotoiseen portaikkoon. Myös kulku ja isojen tavaroiden kantaminen on haasteellisempaa.
20 20 Kuva 10, tilavan pihan ansiosta työmaakontit saadaan asennettua paikkaan, jonka ansiosta työmaalla kulku on helppoa ja pääsy konteille on nopeaa. 3.4 Riskien tunnistaminen Riskien tunnistaminen on erityisen tärkeää työmailla. Etenkin tiukasti ajoitetuissa linjasaneerauskohteissa riskit tulisi pyrkiä tunnistamaan mahdollisimman ajoissa ja reagointi niihin tulisi olla nopeaa. Työvaiheiden venyminen, tavaratoimitusten venyminen, liika luotto osapuoliin varmistamatta heiltä heidän aikataulujaan ovat esimerkkejä asioista, joissa riskit tulisi tunnistaa ajoissa. Esimerkiksi asbestitöiden venyminen erinäisistä syistä, voi koitua hyvin ongelmalliseksi aikataulun kannalta. Esimerkiksi vanhoja hormiputkia purkaessa, voi taustalta löytyä asbestilla vuorattuja lämpöputkia, jotka vaurioituvat iv-kanavien purun aikana. Tästä syystä purut joudutaan suorittamaan asbestipurkuna, jolloin aikataulu venyy työkohteen osastoinnin, tarkan siivouksen ja ilmanäytteen tuloksen odotuksen takia (kuva 5). Myös työntekijöiden kokemus on syytä huomioida aikataulua suunniteltaessa. Juuri työelämään päässyt rakentaja ei välttämättä ole niin nopea kuin 30-vuotta työelämässä ollut rakentaja. Työntekijöiden kokemus on syytä arvioida huolella, kun mietitään työntekijälle kohdistuvaa työtä.
21 21 4 YHTEENVETO Last Planner -menetelmä on laaja kokonaisuus jonka opettelu yrityksellä vie aikaa. Linjasaneerauskohteissa on useita pieniä samanaikaisia työvaiheita, jotka tulee porrastaa oikealla tavalla sujuvan kokonaisuuden suorittamiseksi. Last Planner - menetelmää on hyvä hyödyntää työmailla, joissa on elementtityöskentelyä, suurvaluja, laajoja työstettäviä alueita sekä vähemmän pienempiä työvaiheita. Last Planner -menetelmää voi olla vaikea hyödyntää täysin linjasaneerauskohteessa suuren asuntomäärän viikko-/päiväkohtaisen etenemän seuraamisen vuoksi, kun lisäksi uusitaan viemärilinjat sekä mahdollisesti ilmanvaihtokanavat. Ahtailla työmailla työskentelee useita työntekijöitä sekä urakoitsijoita. Talojen vanhoista rakenteista tulee yllätyksellisesti esiin jopa hyvin vaikeasti toteutettavia ongelmakohtia, jotka hidastavat aikatauluja, minkä vuoksi Last Planner -menetelmää voidaan hyödyntää helpommin uudisrakentamisessa. Vaikka Last Planner -menetelmä voi olla vaikeasti toteutettavissa linjasaneerauskohteissa, voidaan työmaan aikataulua sekä töiden laatua ja työturvallisuutta parantaa Last Planner -menetelmän periaatteita hyödyntäen. Riippuen linjasaneerauksen tyylistä (millainen on yrityksen menettelytapa, resurssit, kohde ja aikataulu) voidaan pikkuhiljaa aloittamalla ottaa Last Planner -menetelmä käyttöön täysin. Vaikkei sitä otettaisikaan käyttöön täysin, hyödyntämällä sen menetelmiä (valmistelut, yhteistyö, laaja työn seuranta ja syiden selvittämättä jättäminen ja syihin reagoiminen) voidaan sillä saada suuria aikataulullisia apuja linjasaneerauskohteisiin
22 22 LÄHTEET Koskela, L. & Koskenvesa, A Last Planner -tuotannonohjaus rakennustyömaalla. Espoo: Otamedia. Koskela, L. & Koskenvesa, A Työmaan toimiva tuotannonohjaus: Opas Last Planner -menetelmään. Rakennusteollisuuden kustannus RTK Oy. Koskenvesa, A. & Sahlstedt, S Rakennushankkeen ajallinen suunnittelu ja ohjaus. Tampere: Rakennustieto Oy. Kankainen, J. & Sandvik, T Rakennushankkeen ohjaus. Tampere: Rakennustieto Oy. Ratu Asbestia sisältävien rakenteiden purku.
23 LIITE 1 Last Planner -menetelmän hyödyntäminen ja soveltaminen linjasaneerauskohteissa. Sisältää opinnäytetyön tilaajan luottamuksellista materiaalia. 16 sivua
MITÄ ON GEMBA-WALK? Janne Metsolahti Työnjohtaja YIT Infra Oy
MITÄ ON GEMBA-WALK? Janne Metsolahti Työnjohtaja YIT Infra Oy janne.metsolahti@yit.fi MITÄ ON GEMBA-WALK? Sana gemba tulee japanin kielestä ja tarkoittaa todellista paikkaa, paikkaa jossa arvo tuotetaan
Tuotannon luotettavuus
Tuotannon luotettavuus Tuomas Särkilahti Skanska Talonrakennus Oy 1 Sisältö 1. Skanskan Luotettavan Tuotannon Toimintapa (LTT) 2. Miksi tuotannon luotettavuus on tärkeää 3. Miten varmistamme luotettavan
Jussi Klemola 3D- KEITTIÖSUUNNITTELUOHJELMAN KÄYTTÖÖNOTTO
Jussi Klemola 3D- KEITTIÖSUUNNITTELUOHJELMAN KÄYTTÖÖNOTTO Opinnäytetyö KESKI-POHJANMAAN AMMATTIKORKEAKOULU Puutekniikan koulutusohjelma Toukokuu 2009 TIIVISTELMÄ OPINNÄYTETYÖSTÄ Yksikkö Aika Ylivieska
Julkaisun laji Opinnäytetyö. Sivumäärä 43
OPINNÄYTETYÖN KUVAILULEHTI Tekijä(t) SUKUNIMI, Etunimi ISOVIITA, Ilari LEHTONEN, Joni PELTOKANGAS, Johanna Työn nimi Julkaisun laji Opinnäytetyö Sivumäärä 43 Luottamuksellisuus ( ) saakka Päivämäärä 12.08.2010
Susanna Poutanen Betonivalujen laatu urakoitsijan näkökulmasta YIT
Susanna Poutanen Betonivalujen laatu urakoitsijan näkökulmasta 25.1.2017 YIT Laatu Tuote täyttää sille asetetut vaatimukset Mm. InfraRYL ja urakan sopimusasiakirjat Tyydyttää asiakkaan tarpeita ja odotuksia
Sisäilmaparannuksen rakennuttaminen, CASE päiväkoti
Sisäilmaparannuksen rakennuttaminen, CASE päiväkoti Teemu Alavenetmäki RI (AMK) Tampereen Tilakeskus Liikelaitos rakennuttajainsinööri Sisältö Suunnittelu Kilpailutus ja urakoitsijoiden valinta Rakentaminen
HYVÄN MIELEN RAKENTAJA
HYVÄN MIELEN RAKENTAJA Lean & korjausrakentaminen työpaja 11.6.2014 Linjasaneerausten vallankumous - heitetään hukka pihalle Sami Kokkonen, Fira Palvelut Oy AGENDA Lyhyt yritysesittely Lyhyesti rakennusalan
Reno Port. TUTKITUSTI: KUSTANNUSSÄÄSTÖÄ 26% Työmaan aikaisissa ja epäsuorissa kustannuksissa perinteiseen putkiremonttiin verrattuna.
Reno Port TUTKITUSTI: KUSTANNUSSÄÄSTÖÄ 26% Työmaan aikaisissa ja epäsuorissa kustannuksissa perinteiseen putkiremonttiin verrattuna. Reno Port -talotekniikkakasetin käyttö 60-70-luvun tyyppikerrostalojen
PURKUSUUNNITTELU Anna-Maria Nieminen
PURKUSUUNNITTELU 1.11.2017 Anna-Maria Nieminen PURKAMINEN LISÄÄNTYY Miksi rakennuksia puretaan? Tulevaisuuden näkymät MIKSI RAKENNUKSIA PURETAAN? Peruskorjausiässä olevat rakennukset eivät tekniikaltaan
IDEN PERUSKORJAUKSET
TALOYHTIÖIDEN IDEN PERUSKORJAUKSET säästöjen etsiminen lisä- ja muutostöiden minimointi voiko urakoitsija olla mukana jo suunnitteluvaiheessa? aikataulutus lisärakentaminen yhtenä rahoituskeinona Säästöjen
PURKUSUUNNITTELU Anna-Maria Nieminen
PURKUSUUNNITTELU 24.1.2018 Anna-Maria Nieminen PURKAMINEN LISÄÄNTYY Miksi rakennuksia puretaan? Tulevaisuuden näkymät MIKSI RAKENNUKSIA PURETAAN? Peruskorjausiässä olevat rakennukset eivät tekniikaltaan
HELSINGIN KAUPUNKI 1/5 LIIKENNELIIKELAITOS. Ohje paloilmoitinryhmien Infra- ja kalustoyksikkö
HELSINGIN KAUPUNKI 1/5 OHJEISTUS PALOILMOITINRYHMIEN IRTI- JA PÄÄLLEKYTKENNÄSTÄ METRON RATAOSUUDELLA, ASEMILLA JA HKL:N KIINTEISTÖISSÄ TYÖSKENNELTÄESSÄ 1 YLEISTÄ Tehtäessä metron rata-alueella, asemilla
Linjasaneerausten suunnittelu
Linjasaneerausten suunnittelu Ari Savolainen, DI Ajatuksia putkiremontista Ajattele pahinta mahdollista vaihtoehtoa ja kerro se sitten kahdella! En voinut uskoa miten se voi mennä näinkin kivuttomasti!
! LAATUKÄSIKIRJA 2015
LAATUKÄSIKIRJA Sisällys 1. Yritys 2 1.1. Organisaatio ja vastuualueet 3 1.2. Laatupolitiikka 4 2. Laadunhallintajärjestelmä 5 2.1. Laadunhallintajärjestelmän rakenne 5 2.2. Laadunhallintajärjestelmän käyttö
Työmaakohtainen perehdyttäminen rakennustyömaalla
Työmaakohtainen perehdyttäminen rakennustyömaalla Tarkoitus; Mikään työmaa ei ole identtinen! Jokaisella työmaalla omat erityispiirteet ja vaaratekijänsä Antaa työmaalle tulevalle henkilölle tietoa yleisistä
10 Opetussuunnitelma OSAAMISEN ARVIOINTI ARVIOINNIN KOHTEET JA AMMATTITAITOVAATIMUKSET OSAAMISEN HANKKIMINEN. osaa työskentely
Hyväksymismerkinnät 1 (5) Ammaattiosaamisen näyttö Näytön kuvaus Osaaminen arvioidaan työn tekemisestä pientalo - oppimisympäristössä. Siltä osin kuin tutkinnon osassa vaadittavaa osaamista ei voida työtä
SÄHKÖTYÖTURVALLISUUS KORJAUSRAKENTAMISESSA
SÄHKÖTYÖTURVALLISUUS KORJAUSRAKENTAMISESSA Sähköturvallisuuden parantaminen rakennustyömaat 28.1.2014 Pentti Kaarakainen Sähkötyöturvallisuus korjausrakentamisessa Korjausrakentaminen voi olla luonteeltaan
RAKENNUSVALVONTA. Juha Järvenpää 27.2.2013
Juha Järvenpää 27.2.2013 Lähtötilanteen selvitys ja arvon määritys palkataan hankkeelle korjausrakentamiseen pätevöitynyt ammattilainen/pääsuunnittelija toimii rakennuttajan luottohenkilönä huolehtii tarvittavista
Strathclyde-prosessi
Strathclyde-prosessi (Materiaali pohjautuu Terry Williamsin luentokalvoihin The Catastrophic Project - an examination of some real-life project failures and an exposure of root causes. Project Management
Kuvailulehti. Korkotuki, kannattavuus. Päivämäärä 03.08.2015. Tekijä(t) Rautiainen, Joonas. Julkaisun laji Opinnäytetyö. Julkaisun kieli Suomi
Kuvailulehti Tekijä(t) Rautiainen, Joonas Työn nimi Korkotuetun vuokratalon kannattavuus Ammattilaisten mietteitä Julkaisun laji Opinnäytetyö Sivumäärä 52 Päivämäärä 03.08.2015 Julkaisun kieli Suomi Verkkojulkaisulupa
Rakentamisen prosessi ja energiatehokkuus
Rakentamisen prosessi ja energiatehokkuus 1 Hankeselvitysvaiheessa rakentamisen prosessissa Lähtötietojen varmistaminen Varmistetaan että kaikki mahdollinen projektin onnistumiseen välttämättömät tiedot
5 Opetussuunnitelma OSAAMISEN ARVIOINTI ARVIOINNIN KOHTEET JA AMMATTITAITOVAATIMUKSET OSAAMISEN HANKKIMINEN. osaa työskentely.
Hyväksymismerkinnät 1 (5) Ammaattiosaamisen näyttö Näytön kuvaus Tutkinnon osa ei sisällä ammattiosaamisen näyttöä. Siltä osin kuin tutkinnon osassa vaadittavaa osaamista ei voida työtä tekemällä ammattiosaamisen
Mobiililiiketoiminnan uudet ratkaisut
Teknisen palveluliiketoiminnan tuotannonohjauksen ja logistiikan kehittäminen Mobiililiiketoiminnan uudet ratkaisut YIT Primatel Oy Kehityspäällikkö Jaana Saarela 24.11.2005 Esityksen sisältö YIT Primatel
Rakennusteollisuuden työturvallisuuskannanotto. RATUKE-seminaari , Kansallismuseo Tarmo Pipatti
Rakennusteollisuuden työturvallisuuskannanotto RATUKE-seminaari 11.11.2010, Kansallismuseo Tarmo Pipatti Työturvallisuuskannanotto 2010-2015 :n hallitus asetti vuoden 2010 alussa tavoitteen, jonka mukaan
Ammatillinen opettajakorkeakoulu
- Ammatillinen opettajakorkeakoulu 2 JYVÄSKYLÄN KUVAILULEHTI AMMATTIKORKEAKOULU Päivämäärä 762007 Tekijä(t) Merja Hilpinen Julkaisun laji Kehittämishankeraportti Sivumäärä 65 Julkaisun kieli Suomi Luottamuksellisuus
Myynti Fluent Construction RAKENNUSPROJEKTIT MENESTYKSELLÄ MAALIIN
Myynti +358 29 170 1120 www.fluentprogress.fi Fluent Construction RAKENNUSPROJEKTIT MENESTYKSELLÄ MAALIIN Rakennustyön digitalisointiin Fluent Construction helpottaa työmaalla työskentelevän arkea optimoimalla
TURVALLISUUSASIAKIRJA
Tilaaja: Loimaan Kaupunki Rakennuttamispalvelut 32440 ALASTARO Laatija: Janne Ilmalahti Rakennuttamisinsinööri Hanke: HIRVIKOSKEN KOULUN PURKU Hirvikoskentie 225 32200 LOIMAA Versio Sisältö Vaihe Päiväys
Taloyhtiö 2014 tapahtumassa
Taloyhtiö 2014 tapahtumassa Ryhmäkorjaushanke Case Porvoo Näsin alue Tom Lindborg Rakennuttamis- ja valvontapalvelut Yksikön päällikkö Case Porvoo 3 taloyhtiötä, 1960-1970 luvulta 15 kerrostaloa, 3-9 kerrosta
KUUKAUSITIEDOTE MAALISKUU 2015
18.3.2015 Sivu 1/8 Hämeenlinnan kaupunki Linnan Tilapalvelut liikelaitos PL 84 13101 Hämeenlinna Hanke: Tuomelan koulun peruskorjaus KUUKAUSITIEDOTE MAALISKUU 2015 Tällä tiedotteella pyrimme kuvaamaan
TERVEEN TALON TOTEUTUKSEN KRITEERIT
TERVEEN TALON TOTEUTUKSEN KRITEERIT Timo Murtoniemi, FT Rakennusterveysasiantuntija VTT-C-21552-26-15 Turku, 9.2..2018 SIRATE pähkinänkuoressa SIRATE on asiantuntijayritys, joka tuottaa kokonaisvaltaisia
TURVALLISUUSASIAKIRJA. Mattilankatu
1 TURVALLISUUSASIAKIRJA Mattilankatu JYVÄSKYLÄN KAUPUNKI Kaupunkirakennepalvelut Yhdyskuntatekniikka 16.4.2010 2 SISÄLLYSLUETTELO 1. YLEISTÄ... 3 1.1 1.2 Turvallisuusasiakirjan tarkoitus... 3 Rakennuttaja
YHTEINEN TYÖPAIKKA, aliurakointi ja ketjutus Kansainvälinen työturvallisuuspäivä 28.4.2015
YHTEINEN TYÖPAIKKA, aliurakointi ja ketjutus Kansainvälinen työturvallisuuspäivä 28.4.2015 Vesa Ullakonoja ü työpaikalla on yksi työpaikan kokonaisuutta hallitseva eli pääasiallista määräysvaltaa käyttävä
LCI Finland vuosipäivä 2013. Mitä on Lean Construction?
LCI Finland vuosipäivä 2013 Mitä on Lean Construction? Lean Construction Lean Construction is not just another specific approach to construction, but rather a challenger of the conventional understanding
gradia.fi Jyväskylän seudun alueseminaari Tilaamalla laatua
Jyväskylän seudun alueseminaari 14.2.2019 Tilaamalla laatua Korjausvelka on suuri, arviolta 30-50 miljardia euroa (ROTI-raportti 2017) Merkittävässä osassa koko Suomen kiinteistökannasta on ilmennyt jossain
Työmaa-aikataulun tekeminen ja noudattaminen. 1 16.5.2016 Skanska Talonrakennus Oy Vesa Hintukainen
Työmaa-aikataulun tekeminen ja noudattaminen 1 16.5.2016 Skanska Talonrakennus Oy Vesa Hintukainen Takuutoimenpiteet Työn tekeminen uudelleen Laite- ja konehäiriöt Tarpeeton materiaalin käsittely Tarpeettomat
Anne-Marie Nääppä PAINEPUKUMATERIAALIEN KÄYTTÖOMINAISUUKSIEN SÄILYMINEN
TAMPEREEN AMMATTIKORKEAKOULU Tekstiili- ja vaatetustekniikan koulutusohjelma Tutkintotyö Anne-Marie Nääppä PAINEPUKUMATERIAALIEN KÄYTTÖOMINAISUUKSIEN SÄILYMINEN Työn ohjaaja Työn teettäjä Tampere 2007
TAKE- työelämälähtöisen ammatillisen koulutuksen kehittäminen
Opinnollistaminen Media-alan ja kuvallisen ilmaisun perustutkinto (3216040) / Julkaisugrafiikan tuotanto (105794) YRITYS, Yleiskuvaus yrityksestä (toimiala, päätehtävä ja tuotannon/toiminnan kuvaus sekä
OHJE. Tässä ohjeessa on annettu vinkkejä siihen, Miten ammattiosaamisen näytön voi kuvata
OHJE Tässä ohjeessa on annettu vinkkejä siihen, Miten ammattiosaamisen näytön voi kuvata Blanco 1-2-3 -projekti dokumentoi ammattiosaamisen näyttöjä sellaisella tavalla, että tuotettua materiaalia voidaan
Ratu-FLoW. Aikataulusuunnittelun perusteet ja vaiheet Ratu-tuotannonsuunnittelujärjestelmään perustuen - opetusaineisto verkkoympäristöön
Ratu-FLoW Aikataulusuunnittelun perusteet ja vaiheet Ratu-tuotannonsuunnittelujärjestelmään perustuen - opetusaineisto verkkoympäristöön Jump to first page Miksi Ratu? Tuotannonsuunnittelun lähtöaineistoa
Elinkaarimallien ja palvelujen sopimukset. Juha-Matti Junnonen TKK Rakentamistalous
Elinkaarimallien ja palvelujen sopimukset Juha-Matti Junnonen TKK Rakentamistalous Elinkaarisopimusten ominaispiirteitä Tyypillisiä piirteitä sopimuksen pitkä kesto, epävarmuus ja osapuolten keskinäiset
Pelko pois, näin selviät asbestista:
Pelko pois, näin selviät asbestista: Uusi asbestilaki tuli voimaan vuonna 2016. Uuden lain myötä kaikkiin ennen vuotta 1994 rakennettuihin kohteisiin on purettavien rakenteiden osalta tehtävä asbestikartoitus
Tämä osallistumista ja vahvuuksia edistävä toimintamalli on toteutettu opinnäytetyö projektina Pirilän toimintakeskukseen.
JOHDANTO Tämä osallistumista ja vahvuuksia edistävä toimintamalli on toteutettu opinnäytetyö projektina Pirilän toimintakeskukseen. Mallin tarkoituksena on antaa seuraaville toimintapäivän tekijöille ideoita
OHJE OSAKKEENOMISTAJALLE HUONEISTON KUNNOSSAPITO- JA MUUTOSTYÖILMOITUKSEN LAATIMISEKSI:
OHJE OSAKKEENOMISTAJALLE HUONEISTON KUNNOSSAPITO- JA MUUTOSTYÖILMOITUKSEN LAATIMISEKSI: Taloyhtiön tiedot: Taloyhtiön nimi: Isännöitsijän nimi: Osoite: Puhelin/sähköpostiosoite: Osakkaan tiedot: Nimi:
Pöytyän kunta KESKUSKEITTIÖ TYÖTURVALLISUUSASIAKIRJA
Pöytyän kunta Keskuskeittiö 1 Pöytyän kunta KESKUSKEITTIÖ TYÖTURVALLISUUSASIAKIRJA Insinööritoimisto H. Kiiski Oy 20.12.2017 Pöytyän kunta Keskuskeittiö 2 TYÖTURVALLISUUSASIAKIRJA 1 YLEISTÄ 1.1 Työturvallisuusasiakirjan
LUOTETTAVA JA TASAPAINOTETTU TUOTANTO RAKENNUSALALLA - Tahtiaikatuotannosta uutta ajattelua ohjaukseen
LUOTETTAVA JA TASAPAINOTETTU TUOTANTO RAKENNUSALALLA - Tahtiaikatuotannosta uutta ajattelua ohjaukseen LCIFIN2 Workshop 21.11.2013 Juha Salminen TkT, Kehitysjohtaja, Consti Yhtiöt Kumppanisi korjausrakentamisessa
Jokirannan koulu A-rakennus purku-urakka, Turvallisuusasiakirja, kokonaisurakka 1. YLEISTÄ Turvallisuusasiakirjan tarkoitus...
TURVALLISUUSASIAKIRJA 16.10.2018 Sivu 1/5 Tilaaja: Ylivieskan kaupunki Tekninen palvelukeskus Kyöstintie 4, 84100 Ylivieska Hanke: Jokirannan koulu A-rakennus purku-urakka Visalantie 5, 84100 Ylivieska
RAKENNUSTUOTEALAN AMMATTITUTKINTO
1 Tutkintosuorituksen arviointiaineisto RAKENNUSTUOTEALAN AMMATTITUTKINTO Suorittaja: Järjestäjä: Rakennustuotealan tutkintotoimikunta 12/2009 1(9) Ohjeet tutkinnon osan suorittamiseen 2 1. Arvioijat Tutkinnon
Ranuan jäähalli LVI-työselostus LVI-TYÖSELOSTUS. IV-urakka KOHDE
LVI-TYÖSELOSTUS IV-urakka KOHDE Ranuan jäähalli 24.4.2015 1 Sisältö LVI-TYÖSELOSTUS... 1 1. Yleistä rakennuskohteesta... 3 1.1 Rakennuskohteen tiedot... 3 1.1.1 Rakennuttaja... 3 1.1.2 Käyttäjän edustaja...
Isännöitsijätoimisto Tili-Kiinti Oy ISA Haarniskatie 6 D, 00910 Helsinki, puh. (09) 325 6221, faksi (09) 328 1696 isannointi@tili-kiinti.inet.
1 ( 6 ) ILMOITUS HUONEISTON KORJAUSTÖISTÄ pvm. / 201 Ilmoitus on jätettävät isännöitsijätoimistoon hyvissä ajoin ennen suunnitellun korjaustyön aloittamista (vähintään 2 viikkoa ennen töiden aloitusta
Johdon puheenvuorot johdon sitoutuminen. Saku Sipola Pohjolan Design-Talo Oy
Johdon puheenvuorot johdon sitoutuminen Saku Sipola Pohjolan Design-Talo Oy Rakennustuoteteollisuuden työturvallisuusseminaari Tuotetiistai 19.5.2015 Pohjolan Design-Talo Oy Saku Sipola Työturvallisuus
Rakennus- ja yhdyskuntatekniikan koulutus, rakennusmestari (RMRTNU15A3)
Hämeen Ammattikorkeakoulu Rakennus- ja yhdyskuntatekniikan koulutus, rakennusmestari (RMRTNU15A3) code name 1 2 3 4 sum RMRTN15AYDIN-1000 Ydinosaaminen 135 RMRTN15ARM01-1000 Mestariopiskelijaksi kasvu
DIGIBONUSTEHTÄVÄ: MPKJ NCC INDUSTRY OY LOPPURAPORTTI
DIGIBONUSTEHTÄVÄ: MPKJ NCC INDUSTRY OY LOPPURAPORTTI Tekijä: Marko Olli 16.10.2018 Sisällys 1 Johdanto...3 2 Hankkeen tavoitteet ja vaikuttavuus...3 3 Laitteisto ja mittaustarkkuus...3 4 Pilotointi ja
Puukerrostalojen rakennustekniset ongelmat ratkaistu, vai onko? Sami Pajunen Tampereen Teknillinen Yliopisto
Puukerrostalojen rakennustekniset ongelmat ratkaistu, vai onko? Sami Pajunen Tampereen Teknillinen Yliopisto Puun mahdollisuudet Materiaalin keveys isojen osien kuljetus työmaalle mahdollista korkea esivalmistusaste
Asbestilakiuudistus 2016
1 Asbestilakiuudistus 2016 Vaikutukset taloyhtiön toimintaan ja ohje taloyhtiölle Yleistä asbestilainmuutoksesta Asbestilainsäädäntö muuttui vuoden 2016 alusta Nykyinen asbestitöihin liittyvä lainsäädäntö
Rakentajan info. Mannisenmäki -alueen erityispiirteitä. RAKENNUSVALVONTA Kaisa Hirvaskoski-Leinonen, lupa-arkkitehti
Rakentajan info Mannisenmäki -alueen erityispiirteitä RAKENNUSVALVONTA Kaisa Hirvaskoski-Leinonen, lupa-arkkitehti 12.9.2016 Suunnittelun lähtökohtia Rakennus tulee suunnitella aina paikkaansa Maasto-olosuhteet,
Monion lukio- ja kulttuuritalon elinkaarihanke
Monion lukio- ja kulttuuritalon elinkaarihanke Vertailulomake Tilaajan edustajan arviointi ehdokkaan aiemmin toteuttamasta rakennushankkeesta POSTIOSOITE: PL 60, 04301 TUUSULA; KÄYNTIOSOITE: HYRYLÄNTIE
KVR-URAKAN TURVALLISUUSASIAKIRJA
11.4.2014 Sivu 1/6 Tilaaja: Hämeen ammatillisen korkeakoulutuksen ky PL 230 13101 Hämeenlinna Hanke: Mustiala Uusi Navetta KVR-URAKAN TURVALLISUUSASIAKIRJA Hämeen ammatillisen korkeakoulutuksen ky PL 230,
TYÖPAJOILLA SUORITETTAVIEN AMMATILLISTEN OPINTOJEN TOIMINTAMALLI OPPILAITOKSEN JA TYÖPAJOJEN VÄLILLÄ
TYÖPAJOILLA SUORITETTAVIEN AMMATILLISTEN OPINTOJEN TOIMINTAMALLI OPPILAITOKSEN JA TYÖPAJOJEN VÄLILLÄ Kohderyhmä: Opiskelijat, jotka tarvitsevat työvaltaista tapaa suorittaa ammatillisia opintoja Opiskelijat,
Suomussalmen kirkonkylän asuntola
Suomussalmen kirkonkylän asuntola Mannilantie 2A, 89800 Suomussalmi kk Kainuun AHA-asiantuntijat Oy Hanna Tertsunen 2 Sisällysluettelo 1. Kohteen ja toimeksiannon yleistiedot... 3 1.1. Kohde... 3 1.2.
Reilun Pelin työkalupakki: Kiireen vähentäminen
Reilun Pelin työkalupakki: Kiireen vähentäminen Tavoitteet Tämän toimintamallin avulla opit määrittelemään kiireen. Työyhteisösi oppii tunnistamaan toistuvan, kuormittavan kiireen sekä etsimään sen syitä
OPPIMISEN MONET MUODOT Työsuhteessa tapahtuva harjoittelu. Anniina Friman Bioanalyytikko, AMK, YAMK- opiskelija TuAMK
OPPIMISEN MONET MUODOT Työsuhteessa tapahtuva harjoittelu Anniina Friman Bioanalyytikko, AMK, YAMK- opiskelija TuAMK TAUSTA Kliininen harjoittelu olennainen osa Sairaanhoitajan (amk) tutkintoa. Tutkinnon
VESIKATTOKORJAUS 2012
KIINTEISTÖ OY AURORANLINNA KYLÄNVANHIMMANTIE 21 KYLÄNVANHIMMANTIE 21 00640 HELSINKI VESIKATTOKORJAUS 2012 RAKENNUTTAJAN TURVALLISUUSASIAKIRJA 1 + 4 SIVUA 14.03.2012 Insinööritoimisto Konstru Oy Ahventie
Turvallisuuskoordinaattorin tehtävään nimeäminen
Nimitys 1 (5) Eteläisen hankinta-alueen kunnossapidon laadunvalvontaurakka 2017-2020 Turvallisuuskoordinaattorin tehtävään nimeäminen ELY-keskus on rakennuttajan ominaisuudessa nimennyt
Case Linnankosken lukio. Mika Matikka WSP Finland Oy Liiketoimintajohtaja, korjausrakentaminen
Case Linnankosken lukio Mika Matikka WSP Finland Oy Liiketoimintajohtaja, korjausrakentaminen Linnankosken lukio, raapaisu historiasta valmistunut keväällä 1953 koulukäyttöön alkuperäisistä rakenteista:
Agility Games Gamblers
Agility Games Gamblers Games-lajeista ehkä hieman helpommin sisäistettävä on Gamblers, jota on helppo mennä kokeilemaan melkein ilman sääntöjä lukematta. Rata koostuu kahdesta osuudesta: 1. Alkuosa, jossa
Peruskorjaushankkeen käyttöönotto ja takuu Talotekniikan käyttöönoton haasteet. 9.12.2014 Jyrki Vilmunen
Peruskorjaushankkeen käyttöönotto ja takuu Talotekniikan käyttöönoton haasteet 9.12.2014 Jyrki Vilmunen Korjausrakentamisen haasteita talotekniikalle Työmaan toteutusaikataulut ei realistisia Korjausrakentamisessa
Teettäjän kokemuksia monipilaantuneen raskaanteollisuuden alueen kunnostuksesta
Teettäjän kokemuksia monipilaantuneen raskaanteollisuuden alueen kunnostuksesta Pekka Puska/Kalmar Industries Oy Ab 12.3.2008 1 16 April 2008 Teollisuusalueen ilmakuva 2 16 April 2008 Esitysrunko 1. Yleistä
Turvallisuusasiakirja. (VNa 205/2009)
Turvallisuusasiakirja (VNa 205/2009) Liikennevirasto Turvallisuusasiakirja, tie-, rata- ja vesiväylähankkeet, versio 20.8.2014 Seuraavia yhteystietoja käytetään vakavissa onnettomuustapauksissa: Yleinen
RAKENNUSTUOTEALAN AMMATTITUTKINTO
1 Tutkintosuorituksen arviointiaineisto RAKENNUSTUOTEALAN AMMATTITUTKINTO 30 Massan valmistus Suorittaja: Järjestäjä Rakennustuotealan tutkintotoimikunta 12/2009 1(9) Ohjeet tutkinnon osan suorittamiseen
Lean Construction ja integroivat toteutusmallit tilaajan näkökulmasta
LCIFIN-päivä 21.11.2013 Lean Construction ja integroivat toteutusmallit tilaajan näkökulmasta Kiinteistöjohtaja Teppo Salmikivi Helsingin yliopisto, tila- ja kiinteistökeskus 21.11.2013 Tila- ja kiinteistökeskus
POM2STN+TS jaksosuunnitelma, teemana joulu. Elina Lappalainen & Pia Perälä
POM2STN+TS jaksosuunnitelma, teemana joulu Elina Lappalainen & Pia Perälä Suunnittelemamme käsityön kokonaisuuden teemana on joulu. Projekti on suunniteltu kuudesluokkalaisille. Projektin esittelyvaiheessa
Sujuvan toteutuksen perusta on hyvä suunnittelu case esimerkki toteutusvaihtoehdoista
Sujuvan toteutuksen perusta on hyvä suunnittelu case esimerkki toteutusvaihtoehdoista Päätehtävät ja roolit Tilaaja päättää Isännöitsijä johtaa taloyhtiötä Projektijohtaja johtaa hanketta Valvoja valvoo
Laatukäsikirjan Sisältö
Petri Siivonen 18.2.2015 Kun työ on nautinto, elämä on ilo. Kun työ on velvollisuus, elämä on orjuutta. Maxim Gorki 1 RASICOM OY YRITYKSENÄ Laatukäsikirjan Sisältö Rasicom Oy on perustettu vuonna 2004.
K-sairaalan työmaan viivästyminen
Hallitus 204 05.12.2017 K-Sairaalan urakkasopimuksen purkaminen EKSTPHAL 204 Etelä-Karjalan sosiaali- ja terveyspiiri (Eksote) ja HL-Rakentajat Oy allekirjoittivat 16.2.2016 urakkasopimuksen K-sairaalan
Loppuraportti. Virtuaali-Frami, CAVE-ohjelmisto. Harri Mähönen projektiassistentti Seinäjoen ammattikorkeakoulu. Versio
1 Loppuraportti Virtuaali-Frami, CAVE-ohjelmisto Harri Mähönen projektiassistentti Seinäjoen ammattikorkeakoulu Versio 1.0 15.1.2006 2 Sisällys Tiivistelmä... 3 1 Johdanto... 4 1.1 Dokumentin tarkoitus...
Työhön ja rakennustyömaalle perehdyttäminen
26.4.2019, Heureka Työhön ja rakennustyömaalle perehdyttäminen Aleksi Auer SRV Rakennus Oy 1 Esittely ja SRV lyhyesti Agenda Työhön perehdytys SRV:llä Uuden työntekijän perehdytys Rakennustyömaalle perehdyttäminen
ARVIOINTILOMAKE / VIHERALAN AMMATTITUTKINTO Määräys 46/011/2015 Ulkovarustealueiden rakentaminen
TUTKINNON SUORITTAJAN NIMI SYNTYMÄAIKA ARVIOINTIKOKOUKSEN TIEDOT AIKA PAIKKA ARVIOINTIKRITEERIT HAVAINTOJA TUTKINTOSUORITUKSESTA Ulkovarustealueeseen liittyvien suunnitelmien ja asiakirjojen noudattaminen
TYÖSSÄOPPIMINEN JA AMMATTIOSAAMISEN NÄYTTÖ. Tutkinnon osa: Huippuosaajana toimiminen 15 osp Tavoitteet:
TYÖSSÄOPPIMINEN JA AMMATTIOSAAMISEN NÄYTTÖ Tutkinnon osa: Huippuosaajana toimiminen 15 osp Tavoitteet: alan vaativissa tehtävissä. Hän hallitsee alan työt ja työtehtäväkokonaisuudet sekä laajan materiaalivalikoiman.
Uusi asunto-osakeyhtiölaki
OULUN LÄÄNIN KIINTEISTÖYHDISTYS Hyvän asumisen puolesta Uusi asunto-osakeyhtiölaki Osakkeenomistajan remontit Pakkalan Sali 2. 9 2010 Pekka Luoto Uusien määräysten tavoitteita, miksi uudet määräykset ovat
Rakennus-ja yhdyskuntatekniikan koulutus (rakennusmestari)
Hämeen ammattikorkeakoulu Rakennus-ja yhdyskuntatekniikan koulutus (rakennusmestari) Rakennusmestari (AMK) koulutus sisältää vastaavalta työnjohtajalta vaadittavat opinnot kaikissa rakentamisen työnjohtotehtävien
UHKAAKO KORJAUSRAKENTAMINEN TERVEYTTÄSI? - Urakoitsijan näkökulma
UHKAAKO KORJAUSRAKENTAMINEN TERVEYTTÄSI? - Urakoitsijan näkökulma 9.4.2013, Rakennusfoorumi Tapio Virta Aluejohtaja, Asuntokorjaaminen, Consti Yhtiöt Kumppanisi korjausrakentamisessa www.consti.fi ESITYKSEN
Siimasta toteutettu keinolihas
AS 0.3200 Automaatio ja systeemitekniikan projektityöt Projektisuunnitelma: Siimasta toteutettu keinolihas Laura Gröhn 224417 Mikko Kyllönen 221177 Lauri Liukko Sipi 84702A Susanna Porkka 225131 3.2.2015
TAVOITTEENA NOLLA TAPATURMAA RAKENNUSTEOLLISUUDESSA 2020 Rakennusteollisuus RT ry:n kannanotto
TAVOITTEENA NOLLA TAPATURMAA RAKENNUSTEOLLISUUDESSA 2020 Rakennusteollisuus RT ry:n kannanotto 01.03.2016 01.03.2016 Rakennusteollisuus RT 2 RAKENNUSTEOLLISUUS RT RY:N TURVALLISUUSKANNAOTTO VUOSILLE 2016-2017
Liiketalouden perustutkinto, merkonomi 2015. HUIPPUOSAAJANA TOIMIMINEN HUTO 15 osp
Liiketalouden perustutkinto, merkonomi 2015 HUIPPUOSAAJANA TOIMIMINEN HUTO 15 osp Määräyksen diaarinumero 59/011/2014 Huippuosaajana toimiminen, 15 osp (vain ammatillisessa peruskoulutuksessa) Ammattitaitovaatimukset
Projektityö
Projektityö 21.10.2005 Projektisuunnitelma Työn ositus Projektisuunnitelman sisältö Kurssin luennoitsija ja projektiryhmien ohjaaja: Timo Poranen (email: tp@cs.uta.fi, työhuone: B1042) Kurssin kotisivut:
Ryhmäkorjaushankkeen ja asuntokohtaisten muutosten hallinta taloyhtiön ja isännöitsijän näkökulmasta
Ryhmäkorjaushankkeen ja asuntokohtaisten muutosten hallinta taloyhtiön ja isännöitsijän näkökulmasta Korjausrakentamisen työpaja 3. Messukeskus 20.11.2013 Lars Lindeman NCC Rakennus Oy lars.lindeman@ncc.fi
LÄMPÖVERKOSTON RAKENTAMISEN AAKKOSET. Ahti Soikkeli 30.3.2012
LÄMPÖVERKOSTON RAKENTAMISEN AAKKOSET Ahti Soikkeli 30.3.2012 SUUNNITTELUVAIHE ON TÄRKEÄ Aluksi on selvitettävä, miten suurta lämpötehoa verkon tulee siirtää nyt ja onko laajennustarvetta näköpiirissä Jos
1 Lokakuu 2013. Mikä on työmaan esimiehen vastuu työturvallisuudessa 30.10.2013 Jukka Lintunen
1 Mikä on työmaan esimiehen vastuu työturvallisuudessa 30.10.2013 Jukka Lintunen Työnantajan edustajana huolehtii, että nämä toteutuu Työnantajan on tarpeellisilla toimenpiteillä velvollinen huolehtimaan
KUIVAKETJU10. Kuivaketju10-toimintamalli rakennushankkeen kosteudenhallintaan
KUIVAKETJU10 Kuivaketju10-toimintamalli rakennushankkeen kosteudenhallintaan Kuivaketju10 ajankohtaispäivä Oulu 29.9.2017 Sami Saari Rakentamisen Laatu RALA ry Kukaan ei (kai) tilaa, suunnittele, toteuta,
AHOT-OPAS TOISELLE ASTEELLE
AHOT-OPAS TOISELLE ASTEELLE Sisällys AIKAISEMMIN HANKITUN OSAAMISEN TUNNISTAMINEN JA TUNNUSTAMINEN (AHOT)... 3 Mitä on AHOT?... 3 Millaisesta osaamisesta AHOTointia voi hakea?... 4 Osaamisen osoittaminen,
eperehdytys kerta vuodessa riittää
eperehdytys kerta vuodessa riittää 4.11.2016 Heidi Husari eperehdytys -projektin tausta Rakennusala on tilastojen mukaan tapaturma-altis ja yksi vaarallisimmista toimialoista maassamme Kehnon työturvallisuuden
Opinnäytteen edellytyksistä ammattikorkeakoulussa
Opinnäytteen edellytyksistä ammattikorkeakoulussa Tuulikki Viitala Oulun seudun ammattikorkeakoulu AMMATILLINEN OPETTAJAKORKEAKOULU Opinnäytetyöt ja työelämä Opinnäytetyön tavoitteena on kehittää ja osoittaa
TURVALLISUUSASIAKIRJA
13.5.2015 Sivu 1/5 Tilaaja: Akaan kaupunki Myllytie 3 37800 Akaa Hanke: Arvo Ylpön vanhan kivikoulun lattioiden uusinta. TURVALLISUUSASIAKIRJA VERSIO 1.0 Sivu 2/8 1. YLEISTÄ 1.1 Turvallisuusasiakirjan
2238/752 1 (5) KAUNIAISTEN KAUPUNKI BREDANNIITYNKUJA, BREDAÄNGSGRÄNDEN TYÖTURVALLISUUSLIITE 6.8.2015
2238/752 1 (5) KAUNIAISTEN KAUPUNKI BREDANNIITYNKUJA, BREDAÄNGSGRÄNDEN TYÖTURVALLISUUSLIITE 6.8.2015 2238/752 2 (5) Sisällysluettelo 1 Yleistä... 3 1.1 Työturvallisuusliitteen tarkoitus... 3 1.2 Päätoteuttaja...
Lifecare pilotointi Espoossa Marjaana Mäenpää ja Eveliina Cammarano
Lifecare pilotointi Espoossa 25.8. Marjaana Mäenpää ja Eveliina Cammarano Miksi Espoo lähti pilottiin mukaan? Espoon aikuissosiaalityö halusi työkalun sähköiseen prosessiin Tiedon Lifecare työpöytien esittely
Puhtauspalvelussa toimiminen 15 osp. Ammattiosaamisen näytön toteutuksen kuvaus
Puhtauspalvelussa toimiminen 15 osp Ammattiosaamisen näytön toteutuksen kuvaus Näytön tehtävät: suunnittelee työtään yhteistyössä työyhteisön kanssa asiakaskohteen toiminnan, palvelukuvauksen ja työohjeiden
5 Opetussuunnitelma OSAAMISEN ARVIOINTI ARVIOINNIN KOHTEET JA AMMATTITAITOVAATIMUKSET OSAAMISEN HANKKIMINEN
Hyväksymismerkinnät 1 (5) Ammaattiosaamisen näyttö Näytön kuvaus Tutkinnon osa ei sisällä ammattiosaamisen näyttöä. OSAAMISEN ARVIOINTI ARVIOINNIN KOHTEET JA AMMATTITAITOVAATIMUKSET OSAAMISEN HANKKIMINEN
VANTAAN KAUPUNKI RUUSUKVARTSINKATU, LUMIKVARTSINKATU TYÖTURVALLISUUSLIITE. No 53209 / 10
VANTAAN KAUPUNKI 16UBS0001 1(5) VANTAAN KAUPUNKI TYÖTURVALLISUUSLIITE No 53209 / 10 25.05.2014 VANTAAN KAUPUNKI 16UBS0001 2(5) SISÄLLYSLUETTELO 1 YLEISTÄ... 3 1.1 Työturvallisuusliitteen tarkoitus... 3
Seuratiedote 2/09 LIITE 4
CSA-järjestelmä Johdantoa USGAn Course Rating -järjestelmässä todetaan: USGAn Course Ratingin ja Slope Ratingin määritysten tulee vastata olosuhteita kauden aikana, jolloin suurin osa kierroksista pelataan.
Energiatehokuuden hallinta rakennustyömaalla. Build up Skills workshop Minna Kuusela TTS
Energiatehokuuden hallinta rakennustyömaalla Build up Skills workshop 24.4. 2012 Minna Kuusela TTS Build up Skills- kysely: Energiatehokuuden hallinta rakennustyömaalla Toteutettiin maalis-huhtikuussa,
