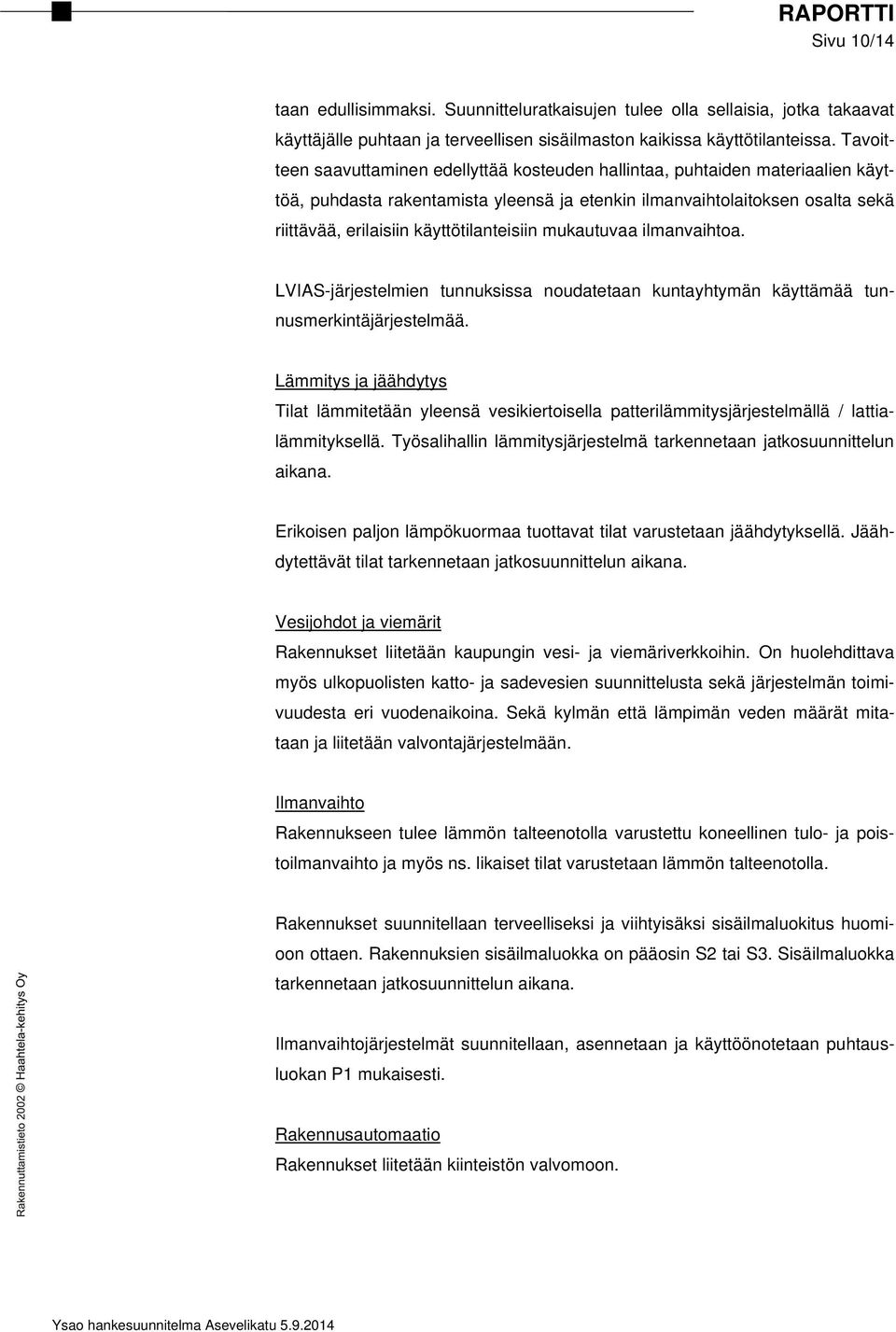

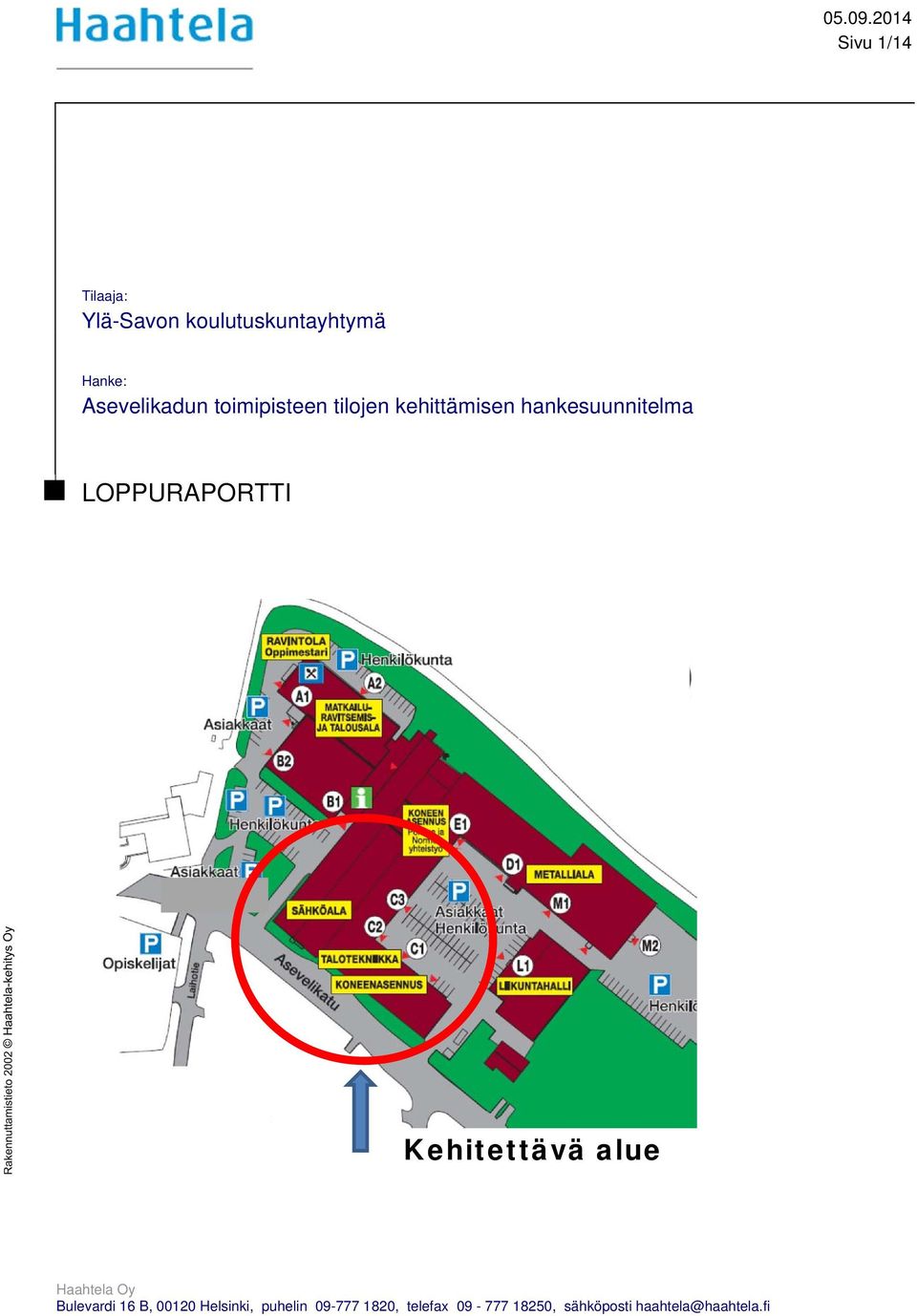

1 Sivu 1/14 Tilaaja: Ylä-Savon koulutuskuntayhtymä Hanke: Asevelikadun toimipisteen tilojen kehittämisen hankesuunnitelma LOPPURAPORTTI Kehitettävä alue Haahtela Oy Bulevardi 16 B, Helsinki, puhelin , telefax , sähköposti

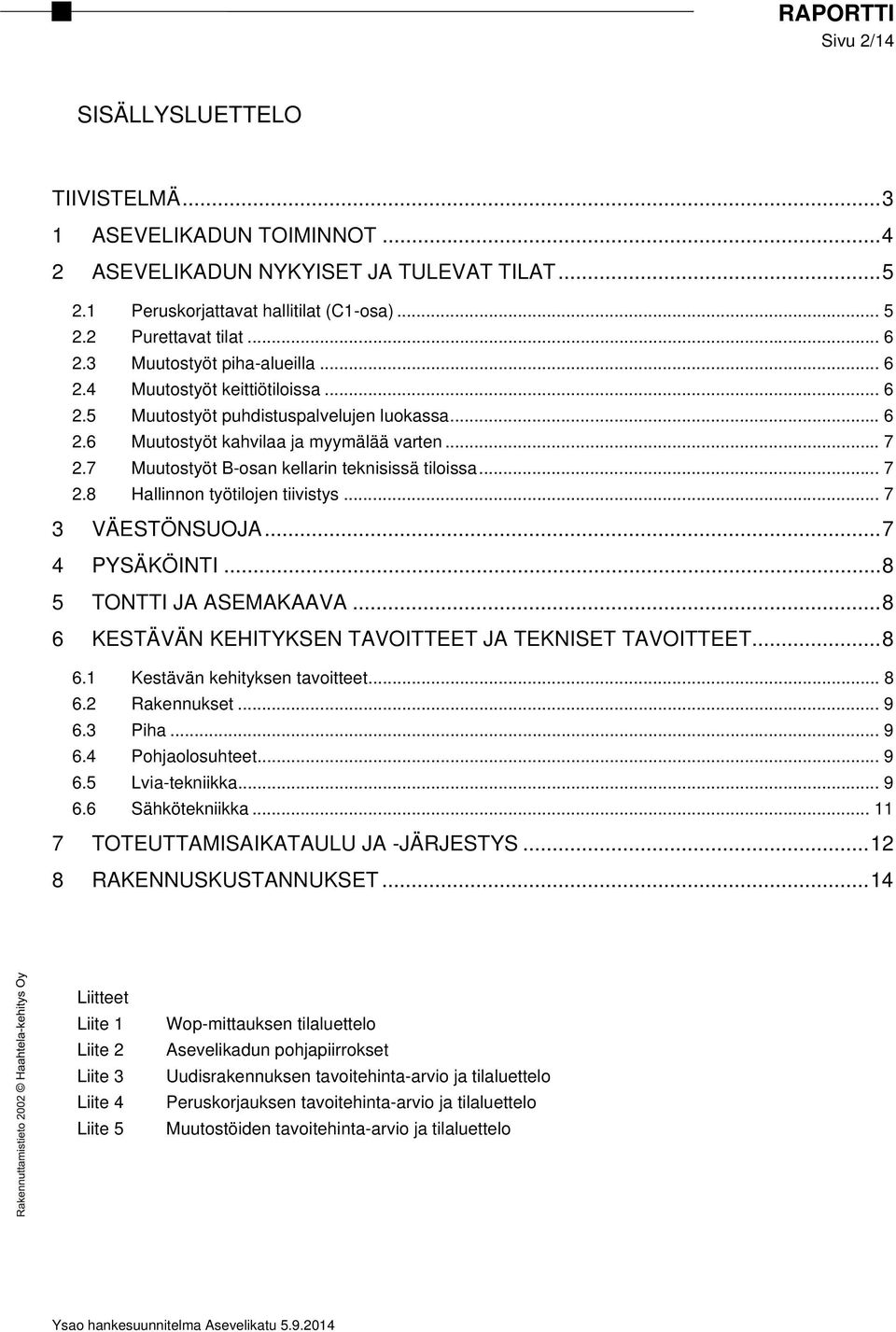

2 Sivu 2/14 SISÄLLYSLUETTELO TIIVISTELMÄ ASEVELIKADUN TOIMINNOT ASEVELIKADUN NYKYISET JA TULEVAT TILAT Peruskorjattavat hallitilat (C1-osa)... 5 Purettavat tilat... 6 Muutostyöt piha-alueilla... 6 Muutostyöt keittiötiloissa... 6 Muutostyöt puhdistuspalvelujen luokassa... 6 Muutostyöt kahvilaa ja myymälää varten... 7 Muutostyöt B-osan kellarin teknisissä tiloissa... 7 Hallinnon työtilojen tiivistys VÄESTÖNSUOJA PYSÄKÖINTI TONTTI JA ASEMAKAAVA KESTÄVÄN KEHITYKSEN TAVOITTEET JA TEKNISET TAVOITTEET Kestävän kehityksen tavoitteet... 8 Rakennukset... 9 Piha... 9 Pohjaolosuhteet... 9 Lvia-tekniikka... 9 Sähkötekniikka TOTEUTTAMISAIKATAULU JA -JÄRJESTYS RAKENNUSKUSTANNUKSET Liitteet Liite 1 Liite 2 Liite 3 Liite 4 Liite 5 Wop-mittauksen tilaluettelo Asevelikadun pohjapiirrokset Uudisrakennuksen tavoitehinta-arvio ja tilaluettelo Peruskorjauksen tavoitehinta-arvio ja tilaluettelo Muutostöiden tavoitehinta-arvio ja tilaluettelo

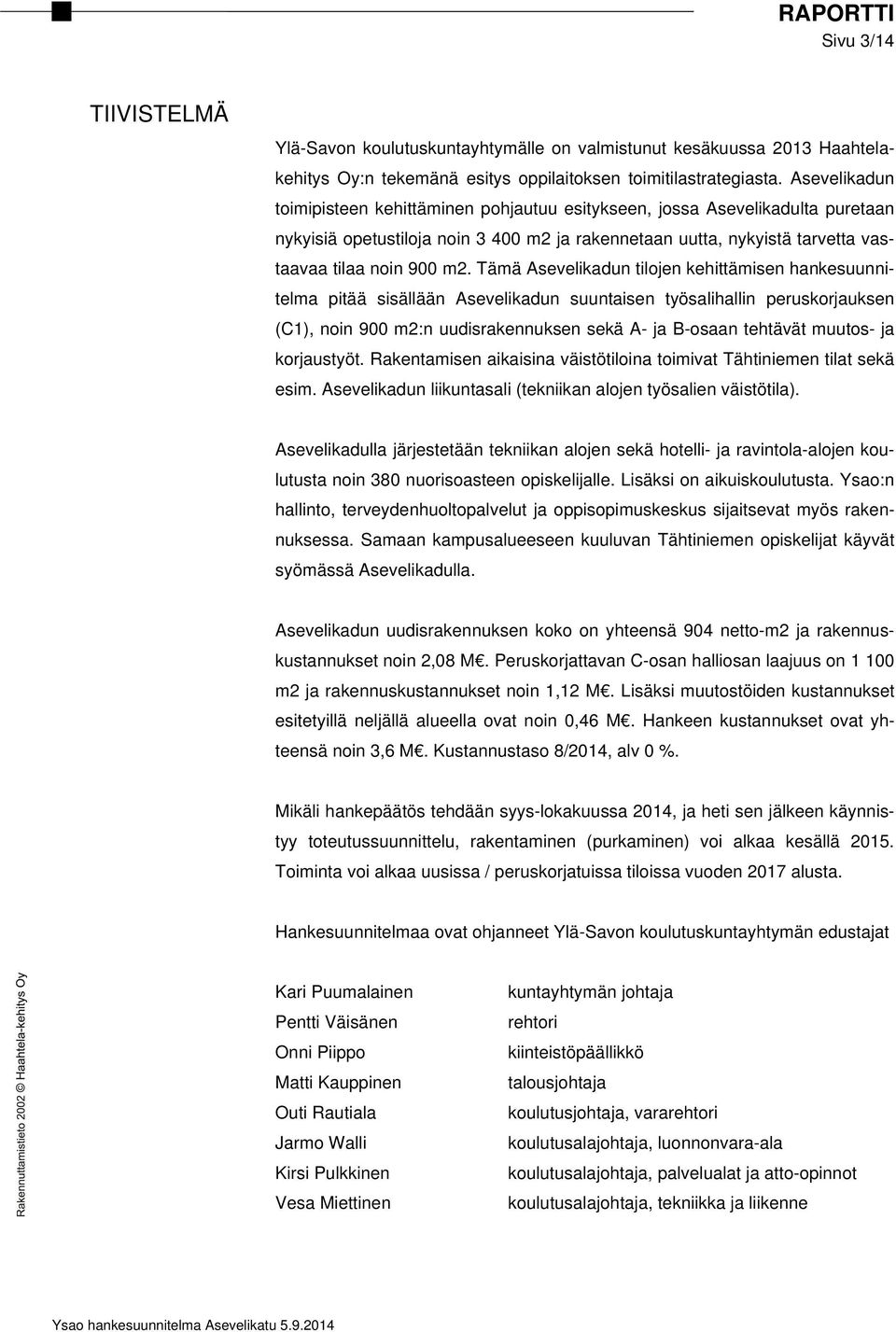

3 Sivu 3/14 TIIVISTELMÄ Ylä-Savon koulutuskuntayhtymälle on valmistunut kesäkuussa 2013 Haahtelakehitys Oy:n tekemänä esitys oppilaitoksen toimitilastrategiasta. Asevelikadun toimipisteen kehittäminen pohjautuu esitykseen, jossa Asevelikadulta puretaan nykyisiä opetustiloja noin m2 ja rakennetaan uutta, nykyistä tarvetta vastaavaa tilaa noin 900 m2. Tämä Asevelikadun tilojen kehittämisen hankesuunnitelma pitää sisällään Asevelikadun suuntaisen työsalihallin peruskorjauksen (C1), noin 900 m2:n uudisrakennuksen sekä A- ja B-osaan tehtävät muutos- ja korjaustyöt. Rakentamisen aikaisina väistötiloina toimivat Tähtiniemen tilat sekä esim. Asevelikadun liikuntasali (tekniikan alojen työsalien väistötila). Asevelikadulla järjestetään tekniikan alojen sekä hotelli- ja ravintola-alojen koulutusta noin 380 nuorisoasteen opiskelijalle. Lisäksi on aikuiskoulutusta. Ysao:n hallinto, terveydenhuoltopalvelut ja oppisopimuskeskus sijaitsevat myös rakennuksessa. Samaan kampusalueeseen kuuluvan Tähtiniemen opiskelijat käyvät syömässä Asevelikadulla. Asevelikadun uudisrakennuksen koko on yhteensä 904 netto-m2 ja rakennuskustannukset noin 2,08 M. Peruskorjattavan C-osan halliosan laajuus on m2 ja rakennuskustannukset noin 1,12 M. Lisäksi muutostöiden kustannukset esitetyillä neljällä alueella ovat noin 0,46 M. Hankeen kustannukset ovat yhteensä noin 3,6 M. Kustannustaso 8/2014, alv 0 %. Mikäli hankepäätös tehdään syys-lokakuussa 2014, ja heti sen jälkeen käynnistyy toteutussuunnittelu, rakentaminen (purkaminen) voi alkaa kesällä Toiminta voi alkaa uusissa / peruskorjatuissa tiloissa vuoden 2017 alusta. Hankesuunnitelmaa ovat ohjanneet Ylä-Savon koulutuskuntayhtymän edustajat Kari Puumalainen Pentti Väisänen Onni Piippo Matti Kauppinen Outi Rautiala Jarmo Walli Kirsi Pulkkinen Vesa Miettinen kuntayhtymän johtaja rehtori kiinteistöpäällikkö talousjohtaja koulutusjohtaja, vararehtori koulutusalajohtaja, luonnonvara-ala koulutusalajohtaja, palvelualat ja atto-opinnot koulutusalajohtaja, tekniikka ja liikenne

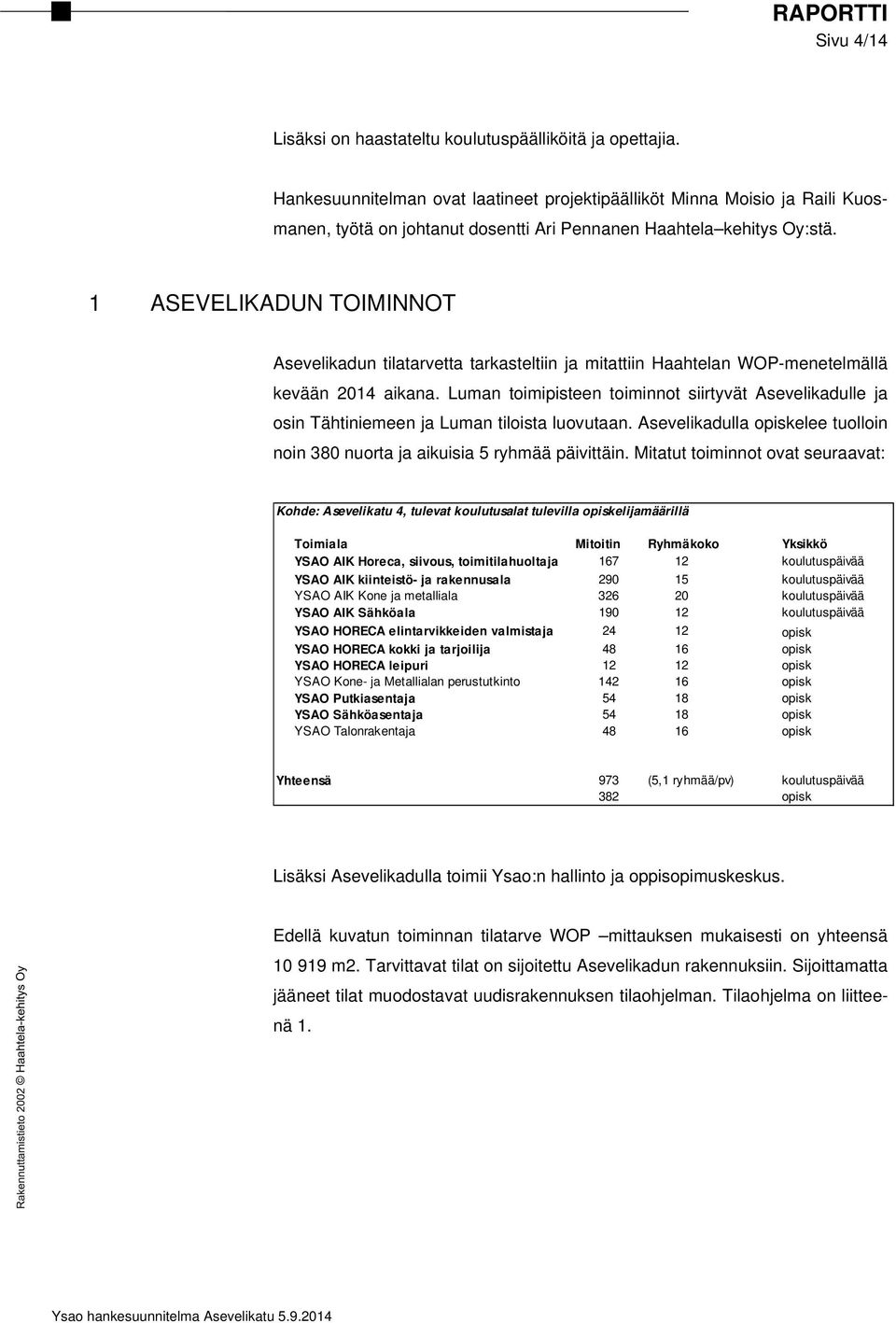

4 Sivu 4/14 Lisäksi on haastateltu koulutuspäälliköitä ja opettajia. Hankesuunnitelman ovat laatineet projektipäälliköt Minna Moisio ja Raili Kuosmanen, työtä on johtanut dosentti Ari Pennanen Haahtela kehitys Oy:stä. 1 ASEVELIKADUN TOIMINNOT Asevelikadun tilatarvetta tarkasteltiin ja mitattiin Haahtelan WOP-menetelmällä kevään 2014 aikana. Luman toimipisteen toiminnot siirtyvät Asevelikadulle ja osin Tähtiniemeen ja Luman tiloista luovutaan. Asevelikadulla opiskelee tuolloin noin 380 nuorta ja aikuisia 5 ryhmää päivittäin. Mitatut toiminnot ovat seuraavat: Kohde: Asevelikatu 4, tulevat koulutusalat tulevilla opiskelijamäärillä Toimiala Mitoitin Ryhmäkoko Yksikkö YSAO AIK Horeca, siivous, toimitilahuoltaja koulutuspäivää YSAO AIK kiinteistö- ja rakennusala koulutuspäivää YSAO AIK Kone ja metalliala koulutuspäivää YSAO AIK Sähköala koulutuspäivää YSAO HORECA elintarvikkeiden valmistaja opisk YSAO HORECA kokki ja tarjoilija opisk YSAO HORECA leipuri opisk YSAO Kone- ja Metallialan perustutkinto opisk YSAO Putkiasentaja opisk YSAO Sähköasentaja opisk YSAO Talonrakentaja opisk Yhteensä 973 (5,1 ryhmää/pv) koulutuspäivää 382 opisk Lisäksi Asevelikadulla toimii Ysao:n hallinto ja oppisopimuskeskus. Edellä kuvatun toiminnan tilatarve WOP mittauksen mukaisesti on yhteensä m2. Tarvittavat tilat on sijoitettu Asevelikadun rakennuksiin. Sijoittamatta jääneet tilat muodostavat uudisrakennuksen tilaohjelman. Tilaohjelma on liitteenä 1.

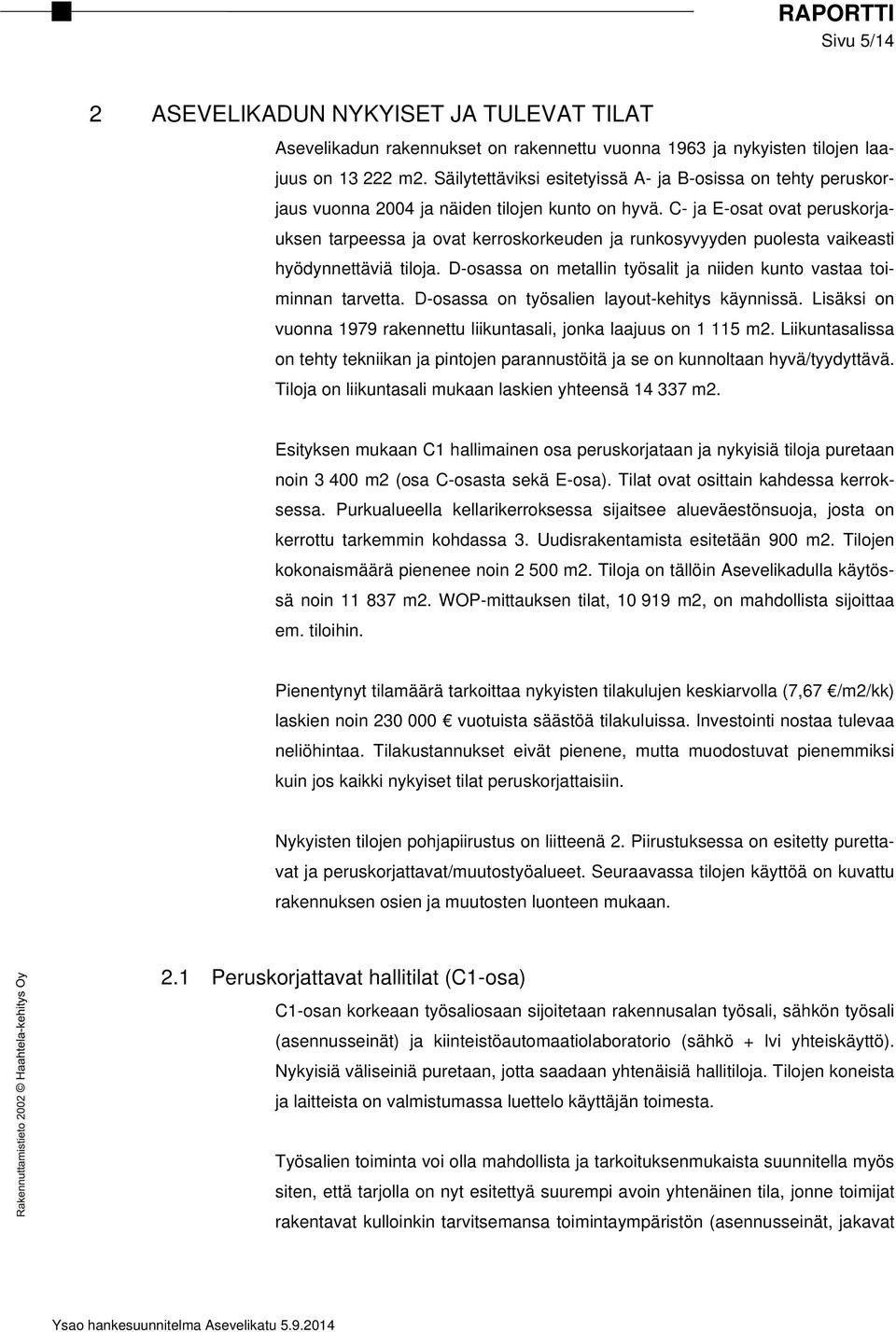

5 Sivu 5/14 2 ASEVELIKADUN NYKYISET JA TULEVAT TILAT Asevelikadun rakennukset on rakennettu vuonna 1963 ja nykyisten tilojen laajuus on m2. Säilytettäviksi esitetyissä A- ja B-osissa on tehty peruskorjaus vuonna 2004 ja näiden tilojen kunto on hyvä. C- ja E-osat ovat peruskorjauksen tarpeessa ja ovat kerroskorkeuden ja runkosyvyyden puolesta vaikeasti hyödynnettäviä tiloja. D-osassa on metallin työsalit ja niiden kunto vastaa toiminnan tarvetta. D-osassa on työsalien layout-kehitys käynnissä. Lisäksi on vuonna 1979 rakennettu liikuntasali, jonka laajuus on m2. Liikuntasalissa on tehty tekniikan ja pintojen parannustöitä ja se on kunnoltaan hyvä/tyydyttävä. Tiloja on liikuntasali mukaan laskien yhteensä m2. Esityksen mukaan C1 hallimainen osa peruskorjataan ja nykyisiä tiloja puretaan noin m2 (osa C-osasta sekä E-osa). Tilat ovat osittain kahdessa kerroksessa. Purkualueella kellarikerroksessa sijaitsee alueväestönsuoja, josta on kerrottu tarkemmin kohdassa 3. Uudisrakentamista esitetään 900 m2. Tilojen kokonaismäärä pienenee noin m2. Tiloja on tällöin Asevelikadulla käytössä noin m2. WOP-mittauksen tilat, m2, on mahdollista sijoittaa em. tiloihin. Pienentynyt tilamäärä tarkoittaa nykyisten tilakulujen keskiarvolla (7,67 /m2/kk) laskien noin vuotuista säästöä tilakuluissa. Investointi nostaa tulevaa neliöhintaa. Tilakustannukset eivät pienene, mutta muodostuvat pienemmiksi kuin jos kaikki nykyiset tilat peruskorjattaisiin. Nykyisten tilojen pohjapiirustus on liitteenä 2. Piirustuksessa on esitetty purettavat ja peruskorjattavat/muutostyöalueet. Seuraavassa tilojen käyttöä on kuvattu rakennuksen osien ja muutosten luonteen mukaan. 2.1 Peruskorjattavat hallitilat (C1-osa) C1-osan korkeaan työsaliosaan sijoitetaan rakennusalan työsali, sähkön työsali (asennusseinät) ja kiinteistöautomaatiolaboratorio (sähkö + lvi yhteiskäyttö). Nykyisiä väliseiniä puretaan, jotta saadaan yhtenäisiä hallitiloja. Tilojen koneista ja laitteista on valmistumassa luettelo käyttäjän toimesta. Työsalien toiminta voi olla mahdollista ja tarkoituksenmukaista suunnitella myös siten, että tarjolla on nyt esitettyä suurempi avoin yhtenäinen tila, jonne toimijat rakentavat kulloinkin tarvitsemansa toimintaympäristön (asennusseinät, jakavat

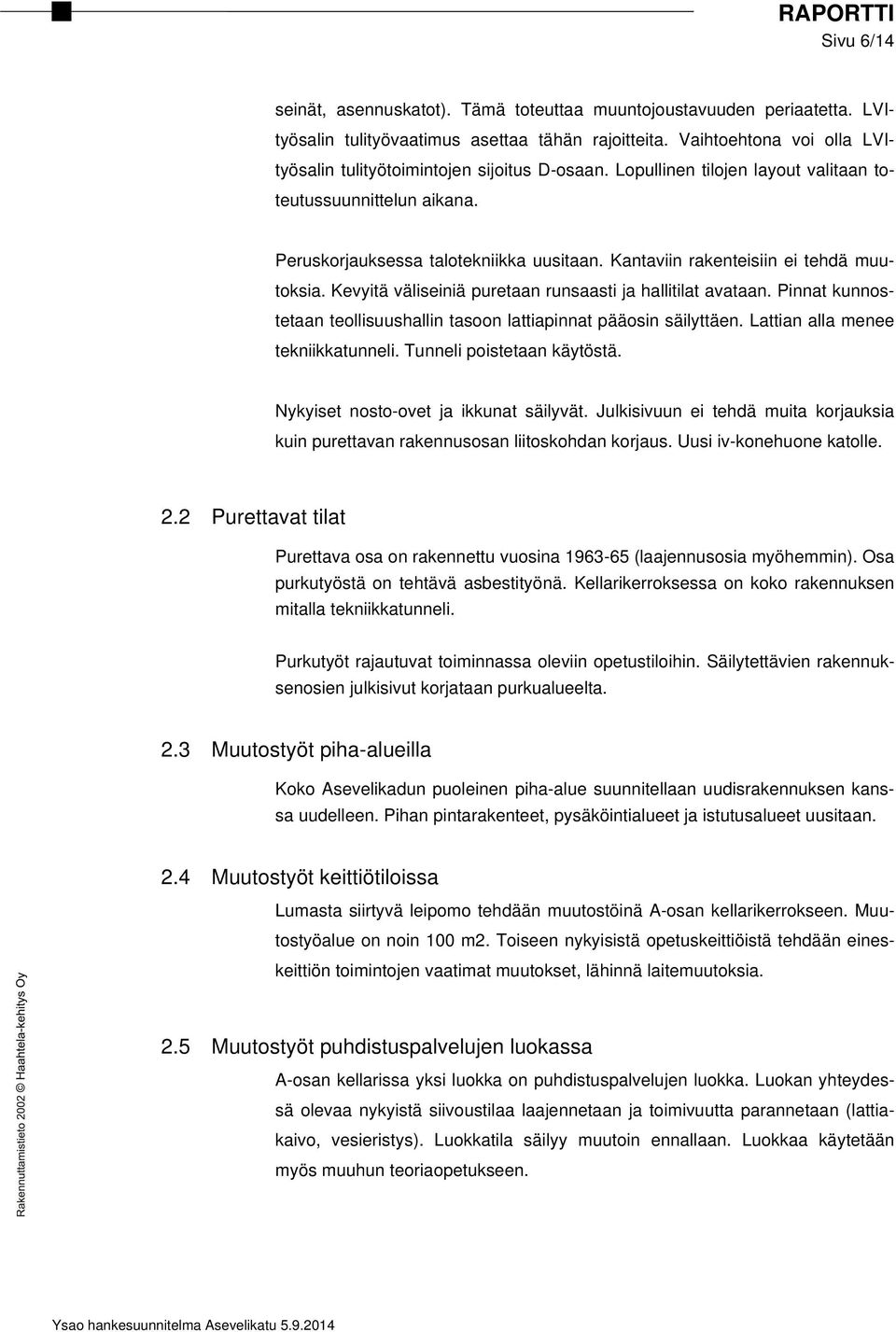

6 Sivu 6/14 seinät, asennuskatot). Tämä toteuttaa muuntojoustavuuden periaatetta. LVItyösalin tulityövaatimus asettaa tähän rajoitteita. Vaihtoehtona voi olla LVItyösalin tulityötoimintojen sijoitus D-osaan. Lopullinen tilojen layout valitaan toteutussuunnittelun aikana. Peruskorjauksessa talotekniikka uusitaan. Kantaviin rakenteisiin ei tehdä muutoksia. Kevyitä väliseiniä puretaan runsaasti ja hallitilat avataan. Pinnat kunnostetaan teollisuushallin tasoon lattiapinnat pääosin säilyttäen. Lattian alla menee tekniikkatunneli. Tunneli poistetaan käytöstä. Nykyiset nosto-ovet ja ikkunat säilyvät. Julkisivuun ei tehdä muita korjauksia kuin purettavan rakennusosan liitoskohdan korjaus. Uusi iv-konehuone katolle. 2.2 Purettavat tilat Purettava osa on rakennettu vuosina (laajennusosia myöhemmin). Osa purkutyöstä on tehtävä asbestityönä. Kellarikerroksessa on koko rakennuksen mitalla tekniikkatunneli. Purkutyöt rajautuvat toiminnassa oleviin opetustiloihin. Säilytettävien rakennuksenosien julkisivut korjataan purkualueelta. 2.3 Muutostyöt piha-alueilla Koko Asevelikadun puoleinen piha-alue suunnitellaan uudisrakennuksen kanssa uudelleen. Pihan pintarakenteet, pysäköintialueet ja istutusalueet uusitaan. 2.4 Muutostyöt keittiötiloissa Lumasta siirtyvä leipomo tehdään muutostöinä A-osan kellarikerrokseen. Muutostyöalue on noin 100 m2. Toiseen nykyisistä opetuskeittiöistä tehdään eineskeittiön toimintojen vaatimat muutokset, lähinnä laitemuutoksia. 2.5 Muutostyöt puhdistuspalvelujen luokassa A-osan kellarissa yksi luokka on puhdistuspalvelujen luokka. Luokan yhteydessä olevaa nykyistä siivoustilaa laajennetaan ja toimivuutta parannetaan (lattiakaivo, vesieristys). Luokkatila säilyy muutoin ennallaan. Luokkaa käytetään myös muuhun teoriaopetukseen.

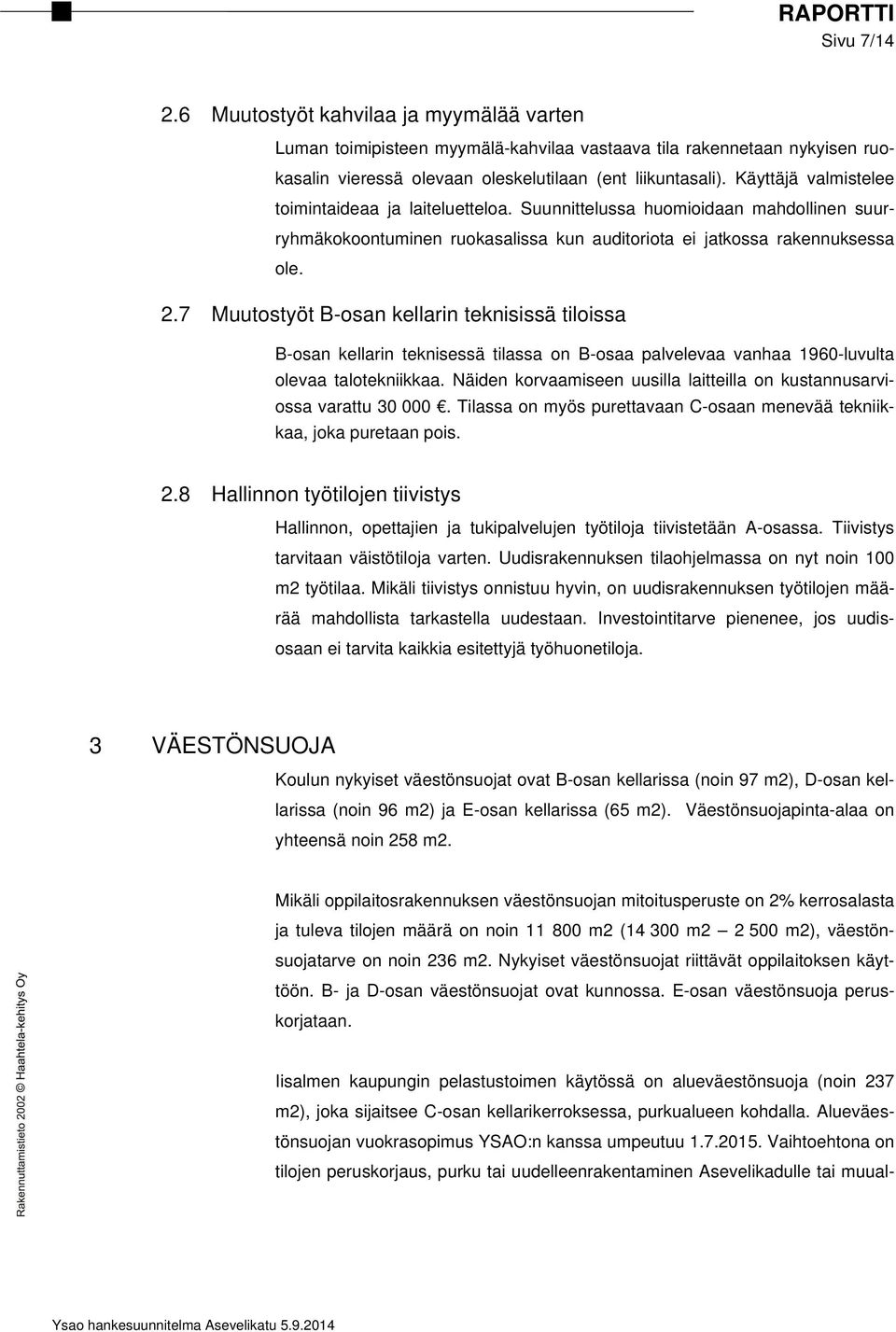

7 Sivu 7/ Muutostyöt kahvilaa ja myymälää varten Luman toimipisteen myymälä-kahvilaa vastaava tila rakennetaan nykyisen ruokasalin vieressä olevaan oleskelutilaan (ent liikuntasali). Käyttäjä valmistelee toimintaideaa ja laiteluetteloa. Suunnittelussa huomioidaan mahdollinen suurryhmäkokoontuminen ruokasalissa kun auditoriota ei jatkossa rakennuksessa ole. 2.7 Muutostyöt B-osan kellarin teknisissä tiloissa B-osan kellarin teknisessä tilassa on B-osaa palvelevaa vanhaa 1960-luvulta olevaa talotekniikkaa. Näiden korvaamiseen uusilla laitteilla on kustannusarviossa varattu Tilassa on myös purettavaan C-osaan menevää tekniikkaa, joka puretaan pois. 2.8 Hallinnon työtilojen tiivistys Hallinnon, opettajien ja tukipalvelujen työtiloja tiivistetään A-osassa. Tiivistys tarvitaan väistötiloja varten. Uudisrakennuksen tilaohjelmassa on nyt noin 100 m2 työtilaa. Mikäli tiivistys onnistuu hyvin, on uudisrakennuksen työtilojen määrää mahdollista tarkastella uudestaan. Investointitarve pienenee, jos uudisosaan ei tarvita kaikkia esitettyjä työhuonetiloja. 3 VÄESTÖNSUOJA Koulun nykyiset väestönsuojat ovat B-osan kellarissa (noin 97 m2), D-osan kellarissa (noin 96 m2) ja E-osan kellarissa (65 m2). Väestönsuojapinta-alaa on yhteensä noin 258 m2. Mikäli oppilaitosrakennuksen väestönsuojan mitoitusperuste on 2% kerrosalasta ja tuleva tilojen määrä on noin m2 ( m m2), väestönsuojatarve on noin 236 m2. Nykyiset väestönsuojat riittävät oppilaitoksen käyttöön. B- ja D-osan väestönsuojat ovat kunnossa. E-osan väestönsuoja peruskorjataan. Iisalmen kaupungin pelastustoimen käytössä on alueväestönsuoja (noin 237 m2), joka sijaitsee C-osan kellarikerroksessa, purkualueen kohdalla. Alueväestönsuojan vuokrasopimus YSAO:n kanssa umpeutuu Vaihtoehtona on tilojen peruskorjaus, purku tai uudelleenrakentaminen Asevelikadulle tai muual-

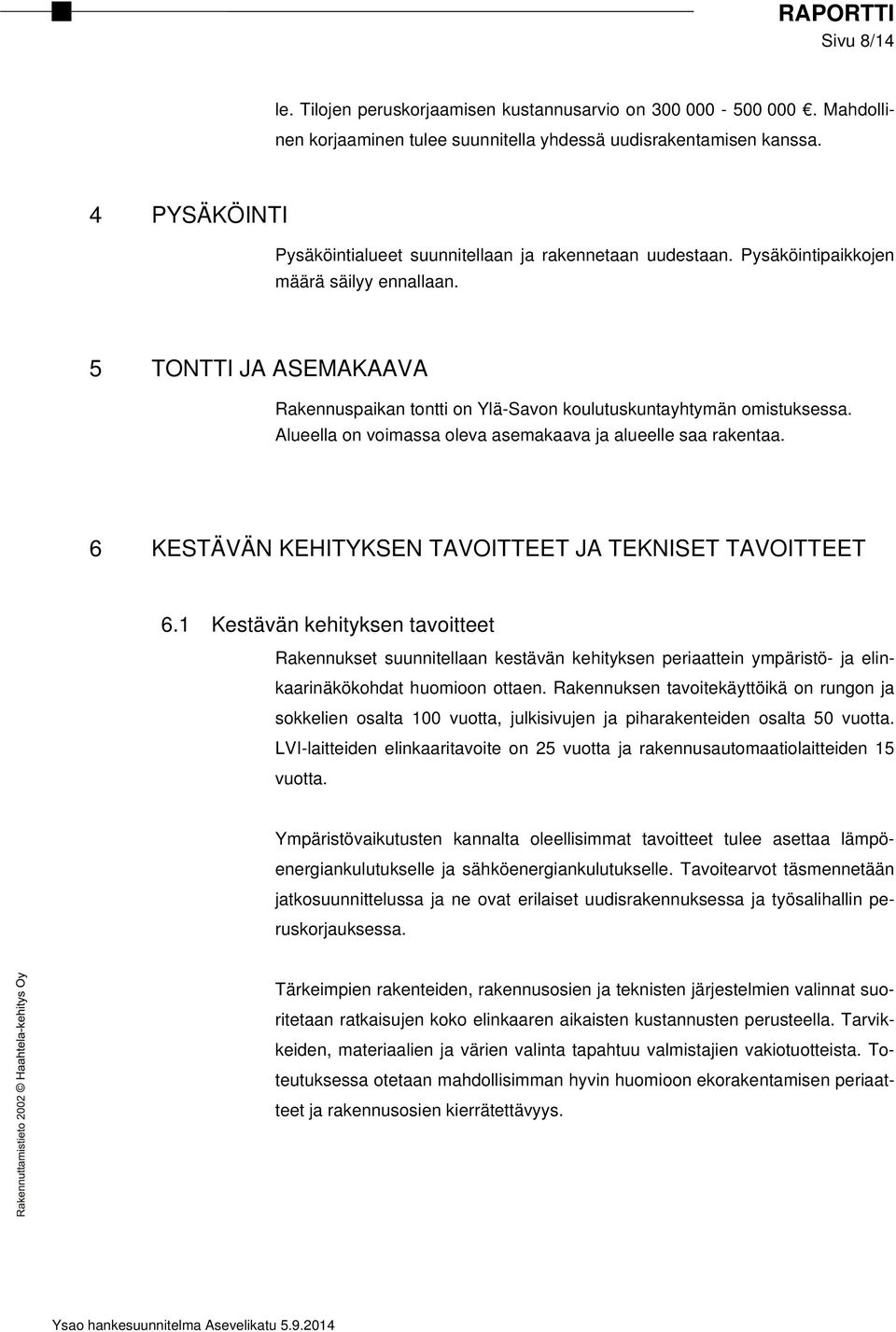

8 Sivu 8/14 le. Tilojen peruskorjaamisen kustannusarvio on Mahdollinen korjaaminen tulee suunnitella yhdessä uudisrakentamisen kanssa. 4 PYSÄKÖINTI Pysäköintialueet suunnitellaan ja rakennetaan uudestaan. Pysäköintipaikkojen määrä säilyy ennallaan. 5 TONTTI JA ASEMAKAAVA Rakennuspaikan tontti on Ylä-Savon koulutuskuntayhtymän omistuksessa. Alueella on voimassa oleva asemakaava ja alueelle saa rakentaa. 6 KESTÄVÄN KEHITYKSEN TAVOITTEET JA TEKNISET TAVOITTEET 6.1 Kestävän kehityksen tavoitteet Rakennukset suunnitellaan kestävän kehityksen periaattein ympäristö- ja elinkaarinäkökohdat huomioon ottaen. Rakennuksen tavoitekäyttöikä on rungon ja sokkelien osalta 100 vuotta, julkisivujen ja piharakenteiden osalta 50 vuotta. LVI-laitteiden elinkaaritavoite on 25 vuotta ja rakennusautomaatiolaitteiden 15 vuotta. Ympäristövaikutusten kannalta oleellisimmat tavoitteet tulee asettaa lämpöenergiankulutukselle ja sähköenergiankulutukselle. Tavoitearvot täsmennetään jatkosuunnittelussa ja ne ovat erilaiset uudisrakennuksessa ja työsalihallin peruskorjauksessa. Tärkeimpien rakenteiden, rakennusosien ja teknisten järjestelmien valinnat suoritetaan ratkaisujen koko elinkaaren aikaisten kustannusten perusteella. Tarvikkeiden, materiaalien ja värien valinta tapahtuu valmistajien vakiotuotteista. Toteutuksessa otetaan mahdollisimman hyvin huomioon ekorakentamisen periaatteet ja rakennusosien kierrätettävyys.

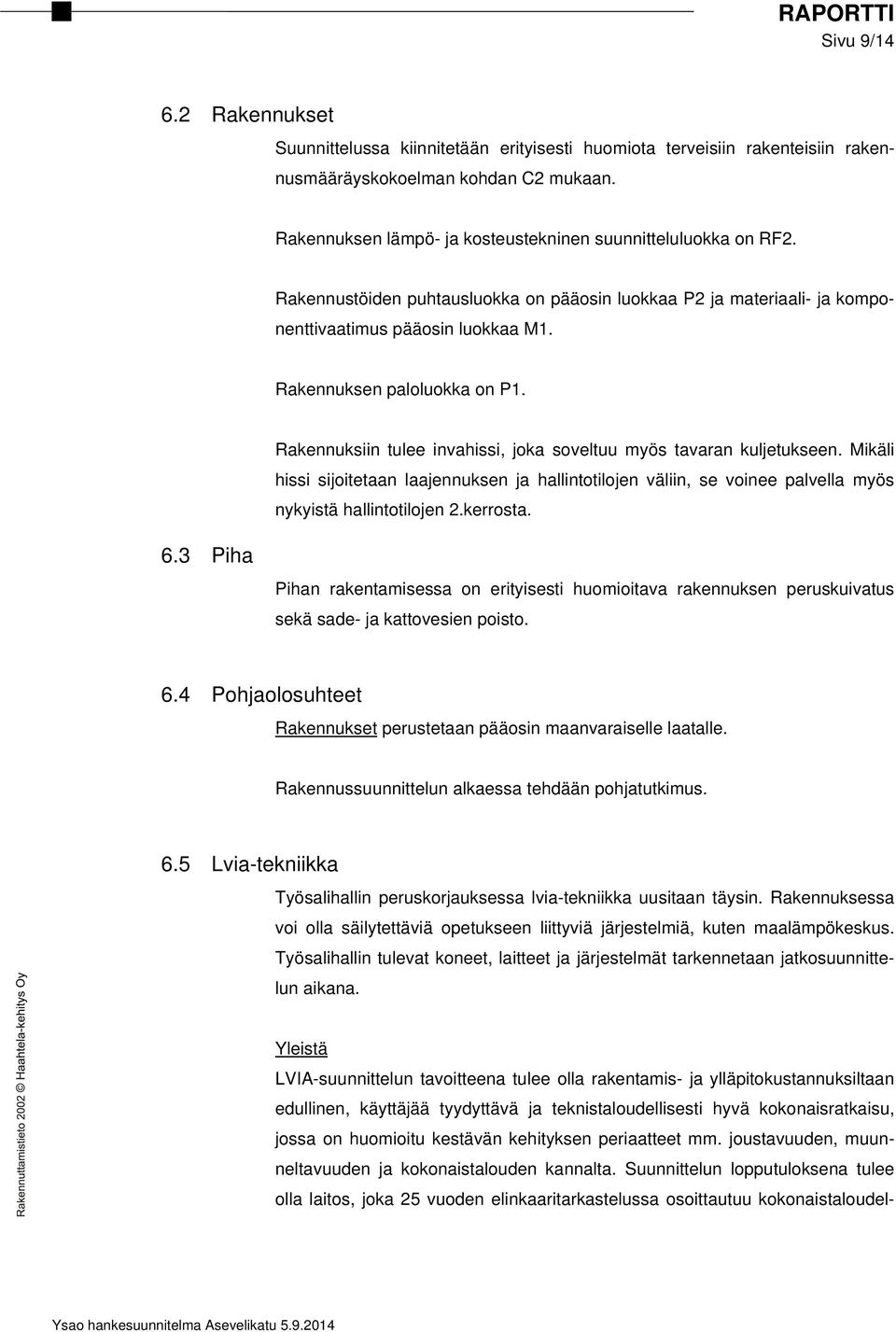

9 Sivu 9/ Rakennukset Suunnittelussa kiinnitetään erityisesti huomiota terveisiin rakenteisiin rakennusmääräyskokoelman kohdan C2 mukaan. Rakennuksen lämpö- ja kosteustekninen suunnitteluluokka on RF2. Rakennustöiden puhtausluokka on pääosin luokkaa P2 ja materiaali- ja komponenttivaatimus pääosin luokkaa M1. Rakennuksen paloluokka on P Piha Rakennuksiin tulee invahissi, joka soveltuu myös tavaran kuljetukseen. Mikäli hissi sijoitetaan laajennuksen ja hallintotilojen väliin, se voinee palvella myös nykyistä hallintotilojen 2.kerrosta. Pihan rakentamisessa on erityisesti huomioitava rakennuksen peruskuivatus sekä sade- ja kattovesien poisto. 6.4 Pohjaolosuhteet Rakennukset perustetaan pääosin maanvaraiselle laatalle. Rakennussuunnittelun alkaessa tehdään pohjatutkimus. 6.5 Lvia-tekniikka Työsalihallin peruskorjauksessa lvia-tekniikka uusitaan täysin. Rakennuksessa voi olla säilytettäviä opetukseen liittyviä järjestelmiä, kuten maalämpökeskus. Työsalihallin tulevat koneet, laitteet ja järjestelmät tarkennetaan jatkosuunnittelun aikana. Yleistä LVIA-suunnittelun tavoitteena tulee olla rakentamis- ja ylläpitokustannuksiltaan edullinen, käyttäjää tyydyttävä ja teknistaloudellisesti hyvä kokonaisratkaisu, jossa on huomioitu kestävän kehityksen periaatteet mm. joustavuuden, muunneltavuuden ja kokonaistalouden kannalta. Suunnittelun lopputuloksena tulee olla laitos, joka 25 vuoden elinkaaritarkastelussa osoittautuu kokonaistaloudel-

10 Sivu 10/14 taan edullisimmaksi. Suunnitteluratkaisujen tulee olla sellaisia, jotka takaavat käyttäjälle puhtaan ja terveellisen sisäilmaston kaikissa käyttötilanteissa. Tavoitteen saavuttaminen edellyttää kosteuden hallintaa, puhtaiden materiaalien käyttöä, puhdasta rakentamista yleensä ja etenkin ilmanvaihtolaitoksen osalta sekä riittävää, erilaisiin käyttötilanteisiin mukautuvaa ilmanvaihtoa. LVIAS-järjestelmien tunnuksissa noudatetaan kuntayhtymän käyttämää tunnusmerkintäjärjestelmää. Lämmitys ja jäähdytys Tilat lämmitetään yleensä vesikiertoisella patterilämmitysjärjestelmällä / lattialämmityksellä. Työsalihallin lämmitysjärjestelmä tarkennetaan jatkosuunnittelun aikana. Erikoisen paljon lämpökuormaa tuottavat tilat varustetaan jäähdytyksellä. Jäähdytettävät tilat tarkennetaan jatkosuunnittelun aikana. Vesijohdot ja viemärit Rakennukset liitetään kaupungin vesi- ja viemäriverkkoihin. On huolehdittava myös ulkopuolisten katto- ja sadevesien suunnittelusta sekä järjestelmän toimivuudesta eri vuodenaikoina. Sekä kylmän että lämpimän veden määrät mitataan ja liitetään valvontajärjestelmään. Ilmanvaihto Rakennukseen tulee lämmön talteenotolla varustettu koneellinen tulo- ja poistoilmanvaihto ja myös ns. likaiset tilat varustetaan lämmön talteenotolla. Rakennukset suunnitellaan terveelliseksi ja viihtyisäksi sisäilmaluokitus huomioon ottaen. Rakennuksien sisäilmaluokka on pääosin S2 tai S3. Sisäilmaluokka tarkennetaan jatkosuunnittelun aikana. Ilmanvaihtojärjestelmät suunnitellaan, asennetaan ja käyttöönotetaan puhtausluokan P1 mukaisesti. Rakennusautomaatio Rakennukset liitetään kiinteistön valvomoon.

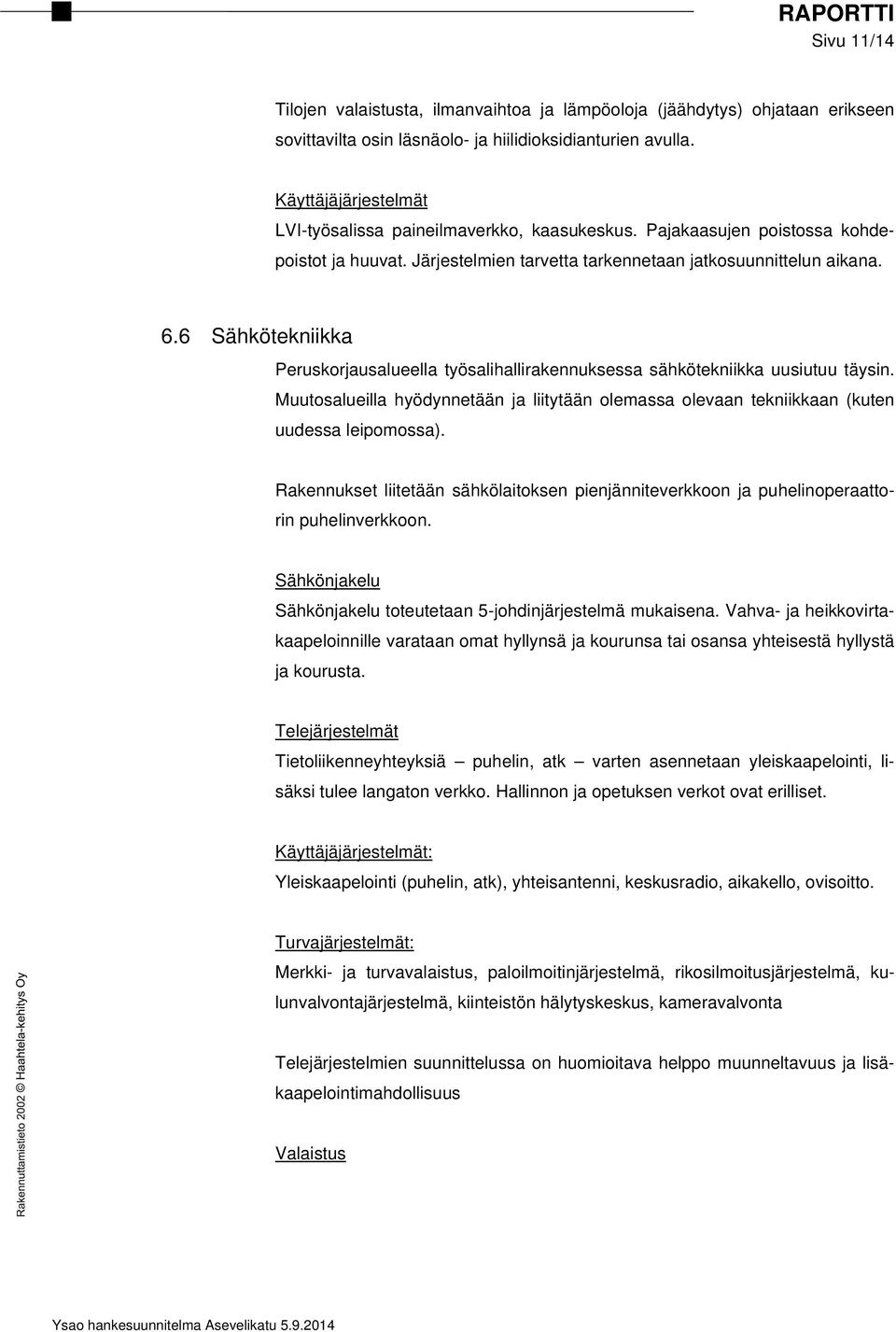

11 Sivu 11/14 Tilojen valaistusta, ilmanvaihtoa ja lämpöoloja (jäähdytys) ohjataan erikseen sovittavilta osin läsnäolo- ja hiilidioksidianturien avulla. Käyttäjäjärjestelmät LVI-työsalissa paineilmaverkko, kaasukeskus. Pajakaasujen poistossa kohdepoistot ja huuvat. Järjestelmien tarvetta tarkennetaan jatkosuunnittelun aikana. 6.6 Sähkötekniikka Peruskorjausalueella työsalihallirakennuksessa sähkötekniikka uusiutuu täysin. Muutosalueilla hyödynnetään ja liitytään olemassa olevaan tekniikkaan (kuten uudessa leipomossa). Rakennukset liitetään sähkölaitoksen pienjänniteverkkoon ja puhelinoperaattorin puhelinverkkoon. Sähkönjakelu Sähkönjakelu toteutetaan 5-johdinjärjestelmä mukaisena. Vahva- ja heikkovirtakaapeloinnille varataan omat hyllynsä ja kourunsa tai osansa yhteisestä hyllystä ja kourusta. Telejärjestelmät Tietoliikenneyhteyksiä puhelin, atk varten asennetaan yleiskaapelointi, lisäksi tulee langaton verkko. Hallinnon ja opetuksen verkot ovat erilliset. Käyttäjäjärjestelmät: Yleiskaapelointi (puhelin, atk), yhteisantenni, keskusradio, aikakello, ovisoitto. Turvajärjestelmät: Merkki- ja turvavalaistus, paloilmoitinjärjestelmä, rikosilmoitusjärjestelmä, kulunvalvontajärjestelmä, kiinteistön hälytyskeskus, kameravalvonta Telejärjestelmien suunnittelussa on huomioitava helppo muunneltavuus ja lisäkaapelointimahdollisuus Valaistus

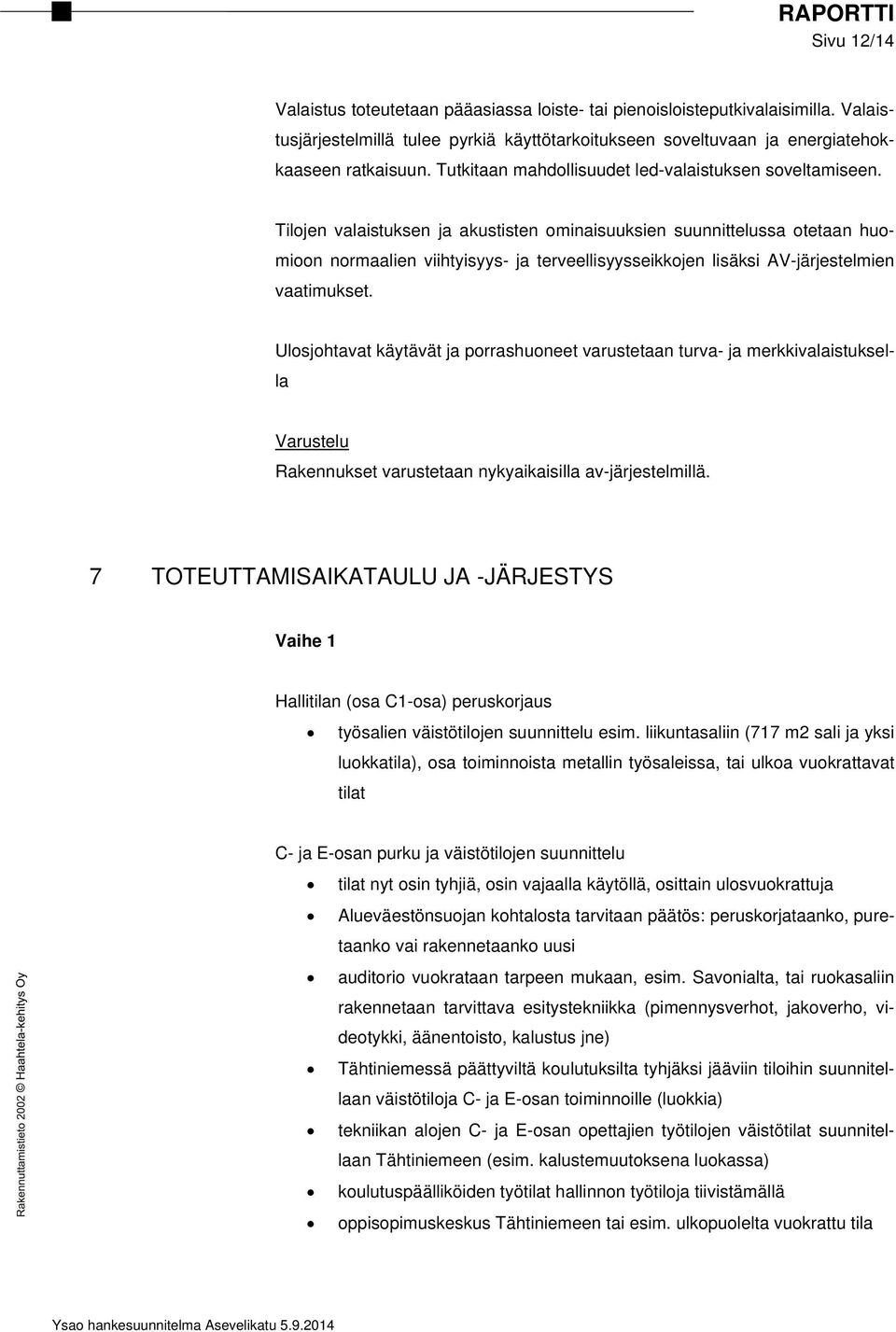

12 Sivu 12/14 Valaistus toteutetaan pääasiassa loiste- tai pienoisloisteputkivalaisimilla. Valaistusjärjestelmillä tulee pyrkiä käyttötarkoitukseen soveltuvaan ja energiatehokkaaseen ratkaisuun. Tutkitaan mahdollisuudet led-valaistuksen soveltamiseen. Tilojen valaistuksen ja akustisten ominaisuuksien suunnittelussa otetaan huomioon normaalien viihtyisyys- ja terveellisyysseikkojen lisäksi AV-järjestelmien vaatimukset. Ulosjohtavat käytävät ja porrashuoneet varustetaan turva- ja merkkivalaistuksella Varustelu Rakennukset varustetaan nykyaikaisilla av-järjestelmillä. 7 TOTEUTTAMISAIKATAULU JA -JÄRJESTYS Vaihe 1 Hallitilan (osa C1-osa) peruskorjaus työsalien väistötilojen suunnittelu esim. liikuntasaliin (717 m2 sali ja yksi luokkatila), osa toiminnoista metallin työsaleissa, tai ulkoa vuokrattavat tilat C- ja E-osan purku ja väistötilojen suunnittelu tilat nyt osin tyhjiä, osin vajaalla käytöllä, osittain ulosvuokrattuja Alueväestönsuojan kohtalosta tarvitaan päätös: peruskorjataanko, puretaanko vai rakennetaanko uusi auditorio vuokrataan tarpeen mukaan, esim. Savonialta, tai ruokasaliin rakennetaan tarvittava esitystekniikka (pimennysverhot, jakoverho, videotykki, äänentoisto, kalustus jne) Tähtiniemessä päättyviltä koulutuksilta tyhjäksi jääviin tiloihin suunnitellaan väistötiloja C- ja E-osan toiminnoille (luokkia) tekniikan alojen C- ja E-osan opettajien työtilojen väistötilat suunnitellaan Tähtiniemeen (esim. kalustemuutoksena luokassa) koulutuspäälliköiden työtilat hallinnon työtiloja tiivistämällä oppisopimuskeskus Tähtiniemeen tai esim. ulkopuolelta vuokrattu tila

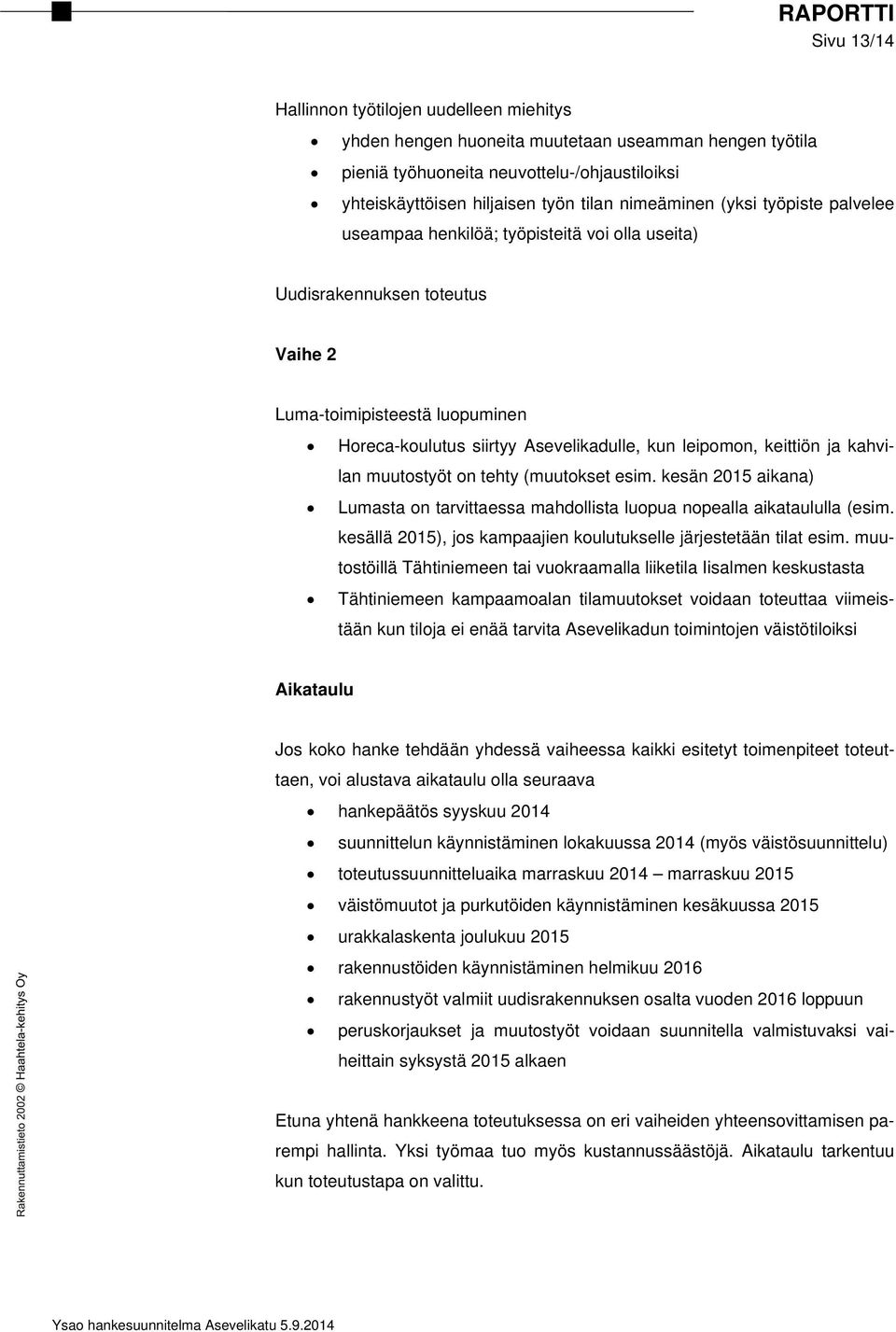

13 Sivu 13/14 Hallinnon työtilojen uudelleen miehitys yhden hengen huoneita muutetaan useamman hengen työtila pieniä työhuoneita neuvottelu-/ohjaustiloiksi yhteiskäyttöisen hiljaisen työn tilan nimeäminen (yksi työpiste palvelee useampaa henkilöä; työpisteitä voi olla useita) Uudisrakennuksen toteutus Vaihe 2 Luma-toimipisteestä luopuminen Horeca-koulutus siirtyy Asevelikadulle, kun leipomon, keittiön ja kahvilan muutostyöt on tehty (muutokset esim. kesän 2015 aikana) Lumasta on tarvittaessa mahdollista luopua nopealla aikataululla (esim. kesällä 2015), jos kampaajien koulutukselle järjestetään tilat esim. muutostöillä Tähtiniemeen tai vuokraamalla liiketila Iisalmen keskustasta Tähtiniemeen kampaamoalan tilamuutokset voidaan toteuttaa viimeistään kun tiloja ei enää tarvita Asevelikadun toimintojen väistötiloiksi Aikataulu Jos koko hanke tehdään yhdessä vaiheessa kaikki esitetyt toimenpiteet toteuttaen, voi alustava aikataulu olla seuraava hankepäätös syyskuu 2014 suunnittelun käynnistäminen lokakuussa 2014 (myös väistösuunnittelu) toteutussuunnitteluaika marraskuu 2014 marraskuu 2015 väistömuutot ja purkutöiden käynnistäminen kesäkuussa 2015 urakkalaskenta joulukuu 2015 rakennustöiden käynnistäminen helmikuu 2016 rakennustyöt valmiit uudisrakennuksen osalta vuoden 2016 loppuun peruskorjaukset ja muutostyöt voidaan suunnitella valmistuvaksi vaiheittain syksystä 2015 alkaen Etuna yhtenä hankkeena toteutuksessa on eri vaiheiden yhteensovittamisen parempi hallinta. Yksi työmaa tuo myös kustannussäästöjä. Aikataulu tarkentuu kun toteutustapa on valittu.

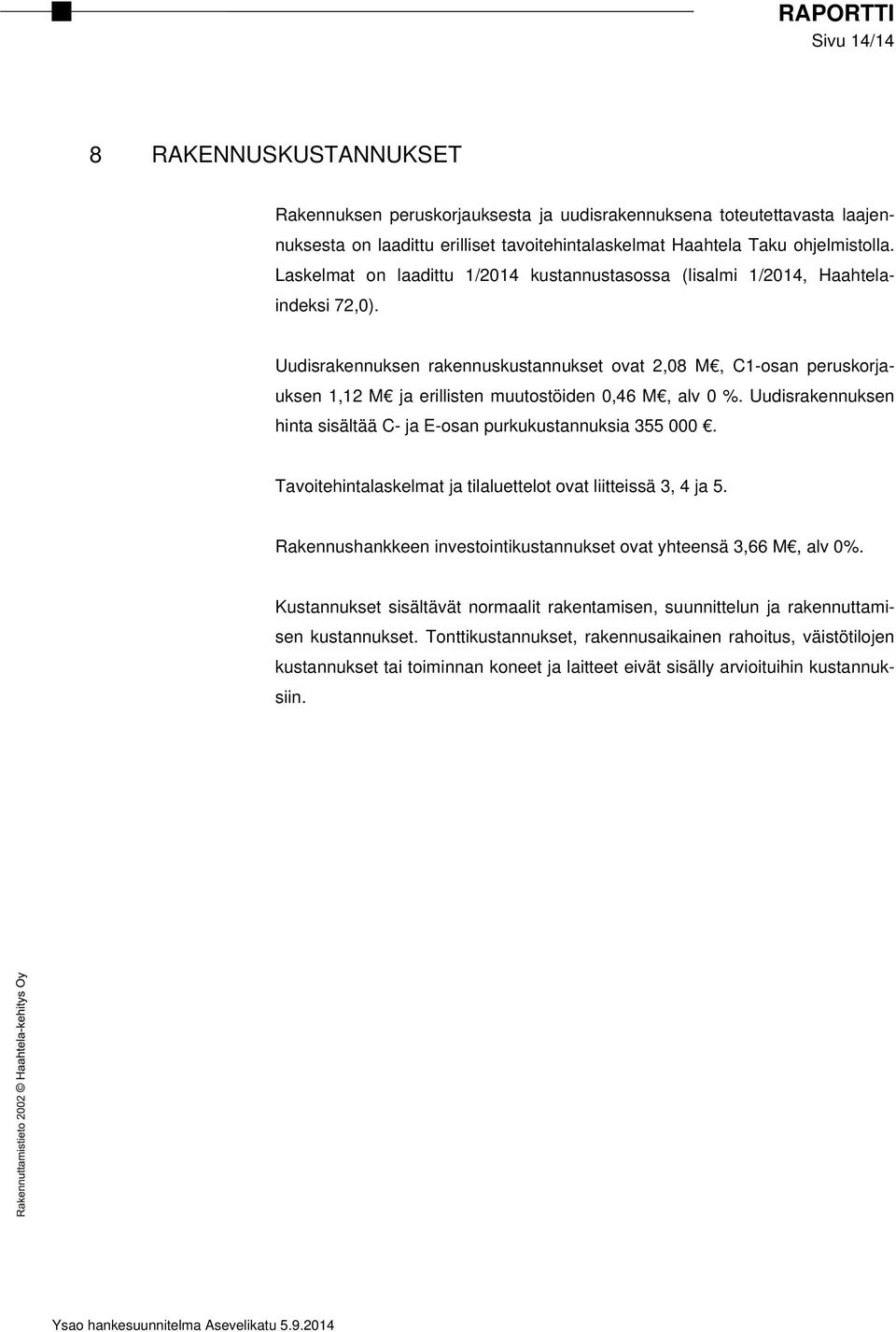

14 Sivu 14/14 8 RAKENNUSKUSTANNUKSET Rakennuksen peruskorjauksesta ja uudisrakennuksena toteutettavasta laajennuksesta on laadittu erilliset tavoitehintalaskelmat Haahtela Taku ohjelmistolla. Laskelmat on laadittu 1/2014 kustannustasossa (Iisalmi 1/2014, Haahtelaindeksi 72,0). Uudisrakennuksen rakennuskustannukset ovat 2,08 M, C1-osan peruskorjauksen 1,12 M ja erillisten muutostöiden 0,46 M, alv 0 %. Uudisrakennuksen hinta sisältää C- ja E-osan purkukustannuksia Tavoitehintalaskelmat ja tilaluettelot ovat liitteissä 3, 4 ja 5. Rakennushankkeen investointikustannukset ovat yhteensä 3,66 M, alv 0%. Kustannukset sisältävät normaalit rakentamisen, suunnittelun ja rakennuttamisen kustannukset. Tonttikustannukset, rakennusaikainen rahoitus, väistötilojen kustannukset tai toiminnan koneet ja laitteet eivät sisälly arvioituihin kustannuksiin.

YHALL Valmistelija: Kari Puumalainen p , Matti Kauppinen p

YHALL Valmistelija: Kari Puumalainen p , Matti Kauppinen p Yhtymähallitus 80 17.09.2014 Yhtymävaltuusto 18 17.12.2014 Yhtymähallitus 83 07.10.2015 Yhtymävaltuusto 14 27.10.2015 ASEVELIKATU 4:N PERUSKORJAUS- JA UUDISRAKENNUSHANKE YHALL 17.09.2014 80 Valmistelija:

Lisätiedot

YHALL Valmistelija: Kari Puumalainen p , Matti Kauppinen p

YHALL Valmistelija: Kari Puumalainen p , Matti Kauppinen p Yhtymähallitus 80 17.09.2014 Yhtymävaltuusto 18 17.12.2014 Yhtymähallitus 83 07.10.2015 Yhtymävaltuusto 14 27.10.2015 Yhtymähallitus 97 28.10.2015 Yhtymähallitus 102 26.11.2015 ASEVELIKATU 4:N PERUSKORJAUS-

Lisätiedot

Peltosalmen opintotalon laajennuksen ja peruskorjauksen hankesuunnitelma

Peltosalmen opintotalon laajennuksen ja peruskorjauksen hankesuunnitelma 05.09.2014 Sivu 1/12 Tilaaja: Ylä-Savon koulutuskuntayhtymä Hanke: Peltosalmen opintotalon laajennuksen ja peruskorjauksen hankesuunnitelma LOPPURAPORTTI Opintotalon peruskorjaus ja laajennus Haahtela

Lisätiedot

HELSINGIN KAUPUNKI TILAKESKUS. Naulakallion hoitokoti KASTELLI Naulakalliontie 11. TEKNINEN PERUSKORJAUS Hanke 8085203 16.4.2013

HELSINGIN KAUPUNKI TILAKESKUS. Naulakallion hoitokoti KASTELLI Naulakalliontie 11. TEKNINEN PERUSKORJAUS Hanke 8085203 16.4.2013 HELSINGIN KAUPUNKI TILAKESKUS Naulakallion hoitokoti KASTELLI Naulakalliontie 11 TEKNINEN PERUSKORJAUS Hanke 8085203 16.4.2013 2 1 YHTEENVETO 1.1 Hankkeen perustiedot 1.2 Hankkeen tarpeellisuus 1.3 Laajuus

Lisätiedot

Hakaniemen Kauppahalli

Hakaniemen Kauppahalli Tilakeskus Hakaniemen Kauppahalli Peruskorjaus Hankenumero 8086089 Tilakeskus Helsingin kaupungin tukkutori Sijainti 2 Yhteenveto Hankkeen nimi Hankenumero 8086089 Osoite, 00530 Helsinki Sijainti Kaupunginosa

Lisätiedot

973 (5,1 ryhmää/pv) koulutuspäivää 382 opisk

973 (5,1 ryhmää/pv) koulutuspäivää 382 opisk Liite 1 25.8.2014 Kohde: Asevelikatu 4, tulevat koulutusalat tulevilla opiskelijamäärillä Toimiala Mitoitin Ryhmäkoko Yksikkö YSAO AIK Horeca, siivous, toimitilahuoltaja 167 12 koulutuspäivää YSAO AIK

Lisätiedot

KUSTANNUSSELVITYS. LOVISA SSC Loviisa ruotsinkielinen koulukeskus LOVIISA

KUSTANNUSSELVITYS. LOVISA SSC Loviisa ruotsinkielinen koulukeskus LOVIISA KUSTANNUSSELVITYS LOVISA SSC Loviisa ruotsinkielinen koulukeskus LOVIISA 28.11.2016 Sisällysluettelo Sisällysluettelo 2 Dokumentin tiedot 2 Hankekuvaus 3 Lähtökohdat 3 Laskentaperusteet 4 Erillishinnat

Lisätiedot

PERUSKORJAUS, C-SIIPI (TEKNISEN TYÖN TILAT (3 KPL) TEKSTIILITYÖ, MUSIIKKI, KUVATAIDE JA PERUSLUOKKIA

PERUSKORJAUS, C-SIIPI (TEKNISEN TYÖN TILAT (3 KPL) TEKSTIILITYÖ, MUSIIKKI, KUVATAIDE JA PERUSLUOKKIA HANKE- /TARVESELVITYS 1.9.2014 Sivu 1/3 AMA Tilaaja: Turun Kiinteistöliikelaitos PL 11 20101 Turku Hanke: Puropellon koulu, C-osan korjaustyöt Osoite: Sepänkatu 11, 20700 Turku PERUSKORJAUS, C-SIIPI (TEKNISEN

Lisätiedot

Juankosken päiväkoti, kustannusarvio

Juankosken päiväkoti, kustannusarvio Juankosken päiväkoti, kustannusarvio 25.02.2016 Uudisvaihtoehto Olemme arvioineet Juankosken päiväkodin uudisrakennushinnan. Kustannukset on laskettu arvioituun Juankosken hintatasoon 03/2016. Laskelma

Lisätiedot

SARVIKUONO KORTTELI K 31 SOFIANKATU 4 JA UNIONINKATU 25, VESIKATTOJEN KORJAUSTYÖT. HANKESUUNNITELMA Hanke 86893 19.8.2011

SARVIKUONO KORTTELI K 31 SOFIANKATU 4 JA UNIONINKATU 25, VESIKATTOJEN KORJAUSTYÖT. HANKESUUNNITELMA Hanke 86893 19.8.2011 SARVIKUONO KORTTELI K 31 SOFIANKATU 4 JA UNIONINKATU 25, VESIKATTOJEN KORJAUSTYÖT HANKESUUNNITELMA Hanke 86893 19.8.2011 HELSINGIN KAUPUNKI TILAKESKUS TARKASTUSVIRASTO KAUPUNGINMUSEO 2 1 YHTEENVETO 1.1

Lisätiedot

Riihikallion koulukeskus. Vaihtoehtoiset mallit

Riihikallion koulukeskus. Vaihtoehtoiset mallit Riihikallion koulukeskus Vaihtoehtoiset mallit Riihikallion koulukeskus 3 eri vaihtoehtoa VE1 koulun laajennus ja säilytettävien osien (2007-siipi ja liikuntasali) peruskorjaus VE2 koulun laajennus ja

Lisätiedot

Stadin ammattiopisto Sturenkatu 18-20. Ikkunoiden ja ulko-ovien korjaukset Hanke 8010082 13.11.2013 HELSINGIN KAUPUNKI TILAKESKUS

Stadin ammattiopisto Sturenkatu 18-20. Ikkunoiden ja ulko-ovien korjaukset Hanke 8010082 13.11.2013 HELSINGIN KAUPUNKI TILAKESKUS Stadin ammattiopisto Sturenkatu 18-20 Ikkunoiden ja ulko-ovien korjaukset Hanke 8010082 13.11.2013 HELSINGIN KAUPUNKI TILAKESKUS 2 1 YHTEENVETO 1.1 Hankkeen perustiedot 1.2 Hankkeen tarpeellisuus 1.3 Laajuus

Lisätiedot

Helsingin kaupungintalo, galleria

Helsingin kaupungintalo, galleria Hankesuunnitelma Pohjoisesplanadi 11-13 Muutos Hankenumero 2085412 Helsingin Leijona Oy Sijainti 2 Yhteenveto Hankkeen nimi Hankenumero 2085412 Osoite Pohjoisesplanadi 11-13, 00170 Helsinki Sijainti 1.

Lisätiedot

JOKILAAKSON KOULUN LUONNOSPIIRUSTUSTEN JA URAKKATARJOUSVAIHEEN KUSTANNUSARVION HYVÄKSYMINEN

JOKILAAKSON KOULUN LUONNOSPIIRUSTUSTEN JA URAKKATARJOUSVAIHEEN KUSTANNUSARVION HYVÄKSYMINEN Kaupunginhallitus 173 20.05.2019 JOKILAAKSON KOULUN LUONNOSPIIRUSTUSTEN JA URAKKATARJOUSVAIHEEN KUSTANNUSARVION HYVÄKSYMINEN 2930/58/2019 KH 20.05.2019 173 Valmistelu ja lisätiedot: toimitilajohtaja Börje

Lisätiedot

MIKKELIN AMMATTIKORKEAKOULUYHTYMÄ

MIKKELIN AMMATTIKORKEAKOULUYHTYMÄ MIKKELIN AMMATTIKORKEAKOULUYHTYMÄ Toimintasuunnitelma ja talousarvio 2015 Taloussuunnitelma vuosille 2016-2017 Mikkelin ammattikorkeakouluyhtymän hallitus 20.11.2014 95 Mikkelin ammattikorkeakouluyhtymän

Lisätiedot

LASKENTAMUISTIO, TAVOITEHINTALASKELMA

LASKENTAMUISTIO, TAVOITEHINTALASKELMA MUISTIO 1 (5) Tilaaja: Orimattilan kaupunki / tilapalvelu PL 46 16301 Orimattila Hanke: Orimattilan urheilutalo Uudisrakennus, 1. ja 2. vaihe LASKENTAMUISTIO, TAVOITEHINTALASKELMA 1. YLEISTÄ Laskelmat

Lisätiedot

HANKESUUNNITELMA. Haapajärven yläasteen korjaustyöt

HANKESUUNNITELMA. Haapajärven yläasteen korjaustyöt HANKESUUNNITELMA Haapajärven yläasteen korjaustyöt Haapajärven yläasteen korjaustöiden hankesuunnitelma Sisällysluettelo 1. Tarveselvitys... 2 2. Hankesuunnitelma... 2 2.1. Yleistä ja suunnittelun organisointi...

Lisätiedot

Jokirinteen oppimiskeskus Kirkkonummi

Jokirinteen oppimiskeskus Kirkkonummi KUSTANNUSSELVITYS Jokirinteen oppimiskeskus Kirkkonummi 7.4.2017 Sisällysluettelo Sisällysluettelo 2 Dokumentin tiedot 2 Hankekuvaus 3 Lähtökohdat 3 Yhteenveto 3 Laskentaperusteet 4 Riskit 5 Liitteet 5

Lisätiedot

Onnistunut peruskorjaus helsinkiläisessä koulussa Marianna Tuomainen, HKR-Rakennuttaja Susanna Peltola, HKR-Rakennuttaja Marja Paukkonen, Helsingin

Onnistunut peruskorjaus helsinkiläisessä koulussa Marianna Tuomainen, HKR-Rakennuttaja Susanna Peltola, HKR-Rakennuttaja Marja Paukkonen, Helsingin Onnistunut peruskorjaus helsinkiläisessä koulussa Marianna Tuomainen, HKR-Rakennuttaja Susanna Peltola, HKR-Rakennuttaja Marja Paukkonen, Helsingin kaupungin opetusvirasto Juha Juvonen, Helsingin kaupungin

Lisätiedot

KATEDRALSKOLAN, PERUSKORJAUS

KATEDRALSKOLAN, PERUSKORJAUS 2.2.2015 Sivu 1/4 JA Tilaaja: PL 11 20101 Turku Hanke: Katedralskolan, peruskorjaus Osoite: Itäinen Rantakatu 2 / Vanha Suurtori 1, 20100 Turku KATEDRALSKOLAN, PERUSKORJAUS Suurtorin rakennuksiin kuuluvan

Lisätiedot

PAIKKA Ylä-Savon ammattiopisto, Asevelikatu 4, neuvotteluhuone 2

PAIKKA Ylä-Savon ammattiopisto, Asevelikatu 4, neuvotteluhuone 2 ESITYSLISTA 11/2015 1 AIKA 26.11.2015 15:00 PAIKKA Ylä-Savon ammattiopisto, Asevelikatu 4, neuvotteluhuone 2 KÄSITELTÄVÄT ASIAT 98 KOKOUKSEN LAILLISUUS JA PÄÄTÖSVALTAISUUS 2 99 PÖYTÄKIRJAN TARKASTAJIEN

Lisätiedot

AURORAN SAIRAALA, RAKENNUS 22 NORDENSKIÖLDINKATU 20. HANKESUUNNITELMA Vesikaton kunnostus

AURORAN SAIRAALA, RAKENNUS 22 NORDENSKIÖLDINKATU 20. HANKESUUNNITELMA Vesikaton kunnostus AURORAN SAIRAALA, RAKENNUS 22 NORDENSKIÖLDINKATU 20 HANKESUUNNITELMA Vesikaton kunnostus 23.3.2012 HELSINGIN KAUPUNKI TILAKESKUS 1 YHTEENVETO... 3 1.1 Hankkeen perustiedot... 3 1.2 Hankkeen tarpeellisuus...

Lisätiedot

KOULUKESKUKSEN PERUSKORJAUKSEN SUUNNITTELUN JATKAMINEN

KOULUKESKUKSEN PERUSKORJAUKSEN SUUNNITTELUN JATKAMINEN Sivistyslautakunta 52 27.09.2007 Joutsan kunnanhallitus 4 08.10.2007 Kunnanvaltuusto 57 22.10.2007 Sivistyslautakunta 5 19.02.2008 Joutsan kunnanhallitus 62 04.03.2008 Kunnanvaltuusto 18 10.03.2008 Joutsan

Lisätiedot

SUOMALAIS-VENÄLÄINEN KOULU

SUOMALAIS-VENÄLÄINEN KOULU SUOMALAIS-VENÄLÄINEN KOULU UUDEN KOULURAKENNUKSEN TAUSTAT JA LÄHTÖKOHDAT Timo Juolevi rakennuttajapäällikkö 20.11.2018 PERUSKORJAUKSEN SELVITYS 10/2013-> Lähtötilanne Koulun sisäilma on koettu huonoksi

Lisätiedot

HANKESUUNNITELMA/VÄLIRAPORTTI. Laukaan kunta, Tilapalvelu PL 6 41341 LAUKAA VUONTEEN ALUEKOULU. Tarvaalantie 22 41330 VIHTAVUORI

HANKESUUNNITELMA/VÄLIRAPORTTI. Laukaan kunta, Tilapalvelu PL 6 41341 LAUKAA VUONTEEN ALUEKOULU. Tarvaalantie 22 41330 VIHTAVUORI VUONTEEN ALUEKOULU HANKESUUNNITELMA/VÄLIRAPORTTI PVM 14.10.2014 Sivu 1/13 Tilaaja: Laukaan kunta, Tilapalvelu PL 6 41341 LAUKAA Hanke: VUONTEEN ALUEKOULU Tarvaalantie 22 41330 VIHTAVUORI Gummeruksenkatu

Lisätiedot

HANKESUUNNITELMA Helsingin Uusi Yhteiskoulu Oy Julkisivujen ja vesikaton peruskorjaus

HANKESUUNNITELMA Helsingin Uusi Yhteiskoulu Oy Julkisivujen ja vesikaton peruskorjaus 1(6) HANKESUUNNITELMA Helsingin Uusi Yhteiskoulu Oy Julkisivujen ja vesikaton peruskorjaus 2(6) Sisällysluettelo 1. YHTEENVETO... 3 1.1 Tiivistelmä... 3 1.2 Yhteenveto... 3 1.3 Hankesuunnittelutyöryhmä...

Lisätiedot

LPK Perttu ja RPPK Arttu Pertunpellontie 10. Rakennetekniset korjaukset Hanke HELSINGIN KAUPUNKI TILAKESKUS

LPK Perttu ja RPPK Arttu Pertunpellontie 10. Rakennetekniset korjaukset Hanke HELSINGIN KAUPUNKI TILAKESKUS LPK Perttu ja RPPK Arttu Pertunpellontie 10 Rakennetekniset korjaukset Hanke 8081470 11.6.2013 HELSINGIN KAUPUNKI TILAKESKUS 2 1 YHTEENVETO 1.1 Hankkeen perustiedot 1.2 Hankkeen tarpeellisuus 1.3 Laajuus

Lisätiedot

HANKINTAHINTA. KUSTANNUSMUISTIO 4.2.2013 Sivu 1/2. Helsingin seurakuntayhtymä Marko Hakkarainen

HANKINTAHINTA. KUSTANNUSMUISTIO 4.2.2013 Sivu 1/2. Helsingin seurakuntayhtymä Marko Hakkarainen KUSTANNUSMUISTIO 4.2.2013 Sivu 1/2 Tilaaja: Helsingin seurakuntayhtymä Marko Hakkarainen Hanke: Malmin hautausmaa, huoltorakennus K57 ja vedenpumppausasema HANKINTAHINTA 1.1 Laskenta-aineisto Hankintahinta

Lisätiedot

Yhteensä 504 (2,7 ryhmää/pv) koulutuspäivää 210 opisk

Yhteensä 504 (2,7 ryhmää/pv) koulutuspäivää 210 opisk Liite 1 Kohde: YSAO Peltosalmi Toimiala Mitoitin Ryhmäkoko Yksikkö YSAO AIK Maarakennusala* 302 12 koulutuspäivää YSAO AIK Maatalousala 202 12 koulutuspäivää YSAO Eläintenhoitaja (perusk ja yo) 90 18 opisk

Lisätiedot

RANTAKYLÄN LIIKUNNAN MONITOIMIHALLI, PATALUODONKATU 2 UUDISRAKENNUS. HANKESUUNNITELMA päivitetty Nykyinen liikuntahalli

RANTAKYLÄN LIIKUNNAN MONITOIMIHALLI, PATALUODONKATU 2 UUDISRAKENNUS. HANKESUUNNITELMA päivitetty Nykyinen liikuntahalli Nykyinen liikuntahalli RANTAKYLÄN LIIKUNNAN MONITOIMIHALLI, PATALUODONKATU 2 HANKESUUNNITELMA päivitetty 14.06.2016 JOENSUUN TILAKESKUS Länsikatu 15, rakennus 2 80100 Joensuu puh. (013) 267 7111 faksi

Lisätiedot

MYYDÄÄN TEOLLISUUSKIINTEISTÖ TAMPEREELTA SIJOITUSKOHDE

MYYDÄÄN TEOLLISUUSKIINTEISTÖ TAMPEREELTA SIJOITUSKOHDE MYYDÄÄN TEOLLISUUSKIINTEISTÖ TAMPEREELTA SIJOITUSKOHDE Hankkion teollisuusalueelta Hyllilänkatu 8 33730 TAMPERE Pirkan OP- Kiinteistökeskus Oy, Tampere, Y-tunnus 0247838-2 MYYTÄVÄ KOHDE Tampereella, Hankkion

Lisätiedot

Kaupunginosa / kylä Kortteli / tila, nimi Tontti / RN:o Punnonmäki Oskunkulma 21-71 Osoite Pinta-ala (m 2 ) Hautolahdentie 215 72100 Karttula 25.

Kaupunginosa / kylä Kortteli / tila, nimi Tontti / RN:o Punnonmäki Oskunkulma 21-71 Osoite Pinta-ala (m 2 ) Hautolahdentie 215 72100 Karttula 25. 1 Kuopion alueellinen r akennusvalvonta Kuopio Valtuusto-virastotalo, Suokatu 42 (PL 197) 711 Kuopio (7111 KUOPIO) (17) 185 174, fa (17) 185 182 Suonenj oki Kaupungintalo, Herralantie 6 (PL 13) 776 Suonenjoki

Lisätiedot

TERVANOKKA. Alustava kuntoselvitys 18.01.2016. ri Tapani Alatalo Rakennus Oy Uudenmaan SANEERAUSTEKNIIKKA

TERVANOKKA. Alustava kuntoselvitys 18.01.2016. ri Tapani Alatalo Rakennus Oy Uudenmaan SANEERAUSTEKNIIKKA TERVANOKKA Alustava kuntoselvitys 18.01.2016 ri Tapani Alatalo Rakennus Oy Uudenmaan SANEERAUSTEKNIIKKA puh 020-7792 722, 040-7067620 tapani.alatalo@saneeraustekniikka.com Kytkinkatu 4E 04220 KERAVA 1

Lisätiedot

1(4) 15.9.2015. Laukaan Ekokoulu. Laukaantie 14 41340 Laukaa TAVOITEHINTA ARVIO LASKENTAMUISTIO. Tavoitehinta, Laukaan Ekokoulu

1(4) 15.9.2015. Laukaan Ekokoulu. Laukaantie 14 41340 Laukaa TAVOITEHINTA ARVIO LASKENTAMUISTIO. Tavoitehinta, Laukaan Ekokoulu 1(4) HANKE TILAAJA Laukaan Ekokoulu Laukaan kunta Laukaantie 14 41340 Laukaa TAVOITEHINTA ARVIO LASKENTAMUISTIO Tavoitehinta, Laukaan Ekokoulu TAVOITEHINTA ARVIO 2(4) 1. HANKETIEDOT Hanke: Osoite: Hankemuoto:

Lisätiedot

Vaihe: Paikkakunta: Haahtela-ind.: Hintataso: Laajuus: Hankekoko: Jakaja: 4,5 Rakennuttaminen ja valvonta. 4,1 Liittymismaksu!

Vaihe: Paikkakunta: Haahtela-ind.: Hintataso: Laajuus: Hankekoko: Jakaja: 4,5 Rakennuttaminen ja valvonta. 4,1 Liittymismaksu! TAKU Kaupunginhallitus 5.9.216 liite nro 8 (1/6) TAVOITEHINTA 19.7.216 Sivu 1/2 Petri Seppänen Wise Group Finland Oy Hanke: 19.7.216 VE2 Suolahden yhtenäsiperuskoulu Vaihe: Paikkakunta: Haahtela-ind.:

Lisätiedot

LIITTEET: - LVIA-hankesuunnitelma ja kustannusarvio - SÄHKÖ-hankesuunnitelmaselostus - Sähkökustannusarvioyhteenveto - LVISA-hanke muut kustannukset

LIITTEET: - LVIA-hankesuunnitelma ja kustannusarvio - SÄHKÖ-hankesuunnitelmaselostus - Sähkökustannusarvioyhteenveto - LVISA-hanke muut kustannukset Tilayksikkö 3.5.2017 1/6 NIEMENMÄEN KALLIOSUOJA LVISA-PERUSKORJAUS HANKESUUNNITELMA Lapinmäentie 1, Niemenmäentie 8 00350 Helsinki SISÄLLYSLUETTELO 1. YHTEENVETO HANKKEESTA 2. PERUSKORJAUKSEN TARPEELLISUUS

Lisätiedot

Lappeenrannan kaupungin salkutusjärjestelmä on seuraavanlainen:

Lappeenrannan kaupungin salkutusjärjestelmä on seuraavanlainen: Tekninen lautakunta 382 12.11.2014 Puiteohjelman 2015-2028 päivitys 1283/02.02.00.00/2013 TEKLA 382 Valmistelija/lisätiedot Tilakeskuksen johtaja Ilpo Koponen puh. 0400 659 338 ilpo.koponen@lappeenranta.fi

Lisätiedot

MYYDÄÄN TOIMISTO-/LIIKEHUONEISTOT VALKEAKOSKEN KESKUSTASTA

MYYDÄÄN TOIMISTO-/LIIKEHUONEISTOT VALKEAKOSKEN KESKUSTASTA MYYDÄÄN TOIMISTO-/LIIKEHUONEISTOT VALKEAKOSKEN KESKUSTASTA Tulli Business Park, Åkerlundinkatu 11 A - PL 352-33101 Tampere Puh. 010 5220 100 - Fax 03 222 9835 - www.catella.fi KIINTEISTÖN SIJAINTI Myytävät

Lisätiedot

Tekniset palvelut / tekninen johtaja Hannu Seppälä. Sivistyspalvelut/ Pekka Lintonen, Janne Mäkinen

Tekniset palvelut / tekninen johtaja Hannu Seppälä. Sivistyspalvelut/ Pekka Lintonen, Janne Mäkinen TOIMITILAT Riihenmäen yhtenäiskoulu Sivistyspalvelut/ Pekka Lintonen, Janne Mäkinen Aikataulu: Rakentamisen aloitus 11/2015 Budjetti: 15 300 000 Nykyisen koulurakennuksen yhteyteen rakennetaan laajennusosa,

Lisätiedot

HANKESUUNNITELMA HANKESUUNNITELMA. Rovaniemen kaupunki Hallituskatu Rovaniemi. Runko / ohje. xx.xx.20xx Sivu 1/10.

HANKESUUNNITELMA HANKESUUNNITELMA. Rovaniemen kaupunki Hallituskatu Rovaniemi. Runko / ohje. xx.xx.20xx Sivu 1/10. xx.xx.20xx Sivu 1/10 Tilaaja: Rovaniemen kaupunki Hallituskatu 7 96100 Rovaniemi Hanke: Runko / ohje HANKESUUNNITELMA Sivu 2/10 HANKESUUNNITELMA TIIVISTELMÄ n olennainen sisältö Rovaniemi xx.xx.20xx Sivu

Lisätiedot

VARKAUDEN TOIMITILOJEN KEHITTÄMISESITYS

VARKAUDEN TOIMITILOJEN KEHITTÄMISESITYS 15.12.2014 Sivu 1/14 Tilaaja: Savon koulutuskuntayhtymä Hanke: Savon koulutuskuntayhtymän oppimisympäristöjen kuvaus sekä tilojen määrän optimointi ja tilastrategian laadinta vuoteen 2020 VARKAUDEN TOIMITILOJEN

Lisätiedot

korjaukset Kellarikerroksen lämpöjohdot uusittu 2006 Todistus toimitetaan myöhemmin, liitteenä kulutustiedot vuosilta 2010-2013

korjaukset Kellarikerroksen lämpöjohdot uusittu 2006 Todistus toimitetaan myöhemmin, liitteenä kulutustiedot vuosilta 2010-2013 Kiinteistön tiedot Rakennuksen nimi Rakennuksentyyppi Sijainti Tontin tiedot Ketorinne Asuinkerrostalo Ketomaantie 2 A, 41340 LAUKAA P-ala n. 2690 m 2, määräala 410-409-0016-0000 Lääkärilä Rakennusten

Lisätiedot

KUSTANNUSSELVITYS AURLAHDEN KESÄTEATTERI LOHJA 18.2.2015

KUSTANNUSSELVITYS AURLAHDEN KESÄTEATTERI LOHJA 18.2.2015 KUSTANNUSSELVITYS AURLAHDEN KESÄTEATTERI LOHJA 18.2.2015 Sisällysluettelo Sisällysluettelo 2 Dokumentin tiedot 2 Hankekuvaus 3 Lähtökohdat 3 Yhteenveto 3 Laskentaperusteet 5 Riskit 6 Liitteet 6 Dokumentin

Lisätiedot

TUHMALANNIEMEN ASEMAKAAVA

TUHMALANNIEMEN ASEMAKAAVA VIITASAAREN KAUPUNKI Maankäyttö 10.3.2010 TUHMALANNIEMEN ASEMAKAAVA KORTTELIT 270-274 SEKÄ NIIHIN LIITTYVÄT VIRKISTYS- JA KATUALUEET RAKENNUSTAPAOHJEET TUHMALANNIEMEN ASEMAKAAVAN RAKENNUSTAPAOHJEET 2 KORTTELI

Lisätiedot

MÄKELÄNRINTEEN LUKIO Mäkelänkatu 47 PUUIKKUNOIDEN PERUSKORJAUS

MÄKELÄNRINTEEN LUKIO Mäkelänkatu 47 PUUIKKUNOIDEN PERUSKORJAUS MÄKELÄNRINTEEN LUKIO Mäkelänkatu 47 PUUIKKUNOIDEN PERUSKORJAUS HANKESUUNNITELMA 30.11.2015 HELSINGIN KAUPUNKI TILAKESKUS 1 YHTEENVETO... 3 1.1 Hankkeen perustiedot... 3 1.2 Hankkeen tarpeellisuus... 3

Lisätiedot

MYYDÄÄN TEOLLISUUS KIINTEISTÖ HUMPPILASTA NOIN m 2 + KYLMÄÄ HALLITILAA

MYYDÄÄN TEOLLISUUS KIINTEISTÖ HUMPPILASTA NOIN m 2 + KYLMÄÄ HALLITILAA MYYDÄÄN TEOLLISUUS KIINTEISTÖ HUMPPILASTA NOIN 16.600 m 2 + KYLMÄÄ HALLITILAA MYYTÄVÄ KOHDE Osoitteessa Humppilantie 43, Humppila, sijaitseva entinen talotehdas. Tontti muodostuu useasta tilasta ja on

Lisätiedot

2 6000 m 2 vapaata toimistotilaa Rakennusvuosi 1997 Toimistotilaa 12 604 m 2 Vapaana ~6 000 m 2 Kerroksia 7 Tilojen kunto Sijaitsevat parkkitalossa P5, johon kulku yhdyskäytävän kautta. Vieraspaikat sijaitsevat

Lisätiedot

ASUNTO OY MARS RAKENNUSHISTORIASELVITYS 25.4.2013

ASUNTO OY MARS RAKENNUSHISTORIASELVITYS 25.4.2013 Asunto Oy Mars Pieni Roobertinkatu 8 / Korkeavuorenkatu 27 00130 Helsinki Kaupunginosa 3 / Kortteli 58 / Tontti 17 ASUNTO OY MARS RAKENNUSHISTORIASELVITYS 25.4.2013 1 KOHDE 1.1 Yleistä Asunto Oy Mars sijaitsee

Lisätiedot

PAIKKA Ylä-Savon ammattiopisto, Asevelikatu 4, neuvotteluhuone 2

PAIKKA Ylä-Savon ammattiopisto, Asevelikatu 4, neuvotteluhuone 2 PÖYTÄKIRJA 10/2015 176 (14) Yhtymähallitus 28.10.2015 AIKA 28.10.2015 klo 15:00-17:00 PAIKKA Ylä-Savon ammattiopisto, Asevelikatu 4, neuvotteluhuone 2 KÄSITELLYT ASIAT 92 KOKOUKSEN LAILLISUUS JA PÄÄTÖSVALTAISUUS

Lisätiedot

Arabian korttelitalo, Berliininkatu 4-6 Uudet sisäilmakorjaukset - kesä ja syksy 2018

Arabian korttelitalo, Berliininkatu 4-6 Uudet sisäilmakorjaukset - kesä ja syksy 2018 Arabian korttelitalo, Berliininkatu 4-6 Uudet sisäilmakorjaukset - kesä ja syksy 2018 Maria Lähdemäki Projektipäällikkö Helsingin kaupunki, kaupunkiympäristön toimiala 9.5.2018 1 Tilanne loppuvuodesta

Lisätiedot

PYSÄKÖINTITALON HANKESUUNNITELMA

PYSÄKÖINTITALON HANKESUUNNITELMA ETELÄ-SAVON HANKESUUNNITELMA SAIRAANHOITOPIIRI 15.5.2014 Sivu 1/7 Tilaaja: Etelä-Savon sairaanhoitopiirin kuntayhtymä Porrassalmenkatu 35-37 50100 Mikkeli Hanke: ESPER 2014 PYSÄKÖINTITALON HANKESUUNNITELMA

Lisätiedot

KANNELMÄEN PERUSKOULU, PERUSKORJAUS

KANNELMÄEN PERUSKOULU, PERUSKORJAUS KANNELMÄEN PERUSKOULU, PERUSKORJAUS RUNONLAULAJANTIE 40 00420 HELSINKI Bruttoala 5410 Valmistunut 2009 KOULUN PÄÄSISÄÄNKÄYNTI KOHDE Koulu on rakennettu vuonna 1966 Etelä-Kaarelan Yhteiskouluksi. Rakennuksen

Lisätiedot

HANKESUUNNITELMAN LISÄLEHTI Liittyy hankesuunnitelmaan

HANKESUUNNITELMAN LISÄLEHTI Liittyy hankesuunnitelmaan ROIHUVUOREN ALA-ASTE VUORENPEIKONTIE 7 00820 HELSINKI PERUSPARANNUS HANKESUUNNITELMAN LISÄLEHTI 12.4.2013 Liittyy hankesuunnitelmaan 18.3.2010 HELSINGIN KAUPUNKI TILAKESKUS Roihuvuoren ala-aste, perusparannushankkeen

Lisätiedot

Hankesuunnitelma. Mouhijärven yhteiskoulu, vaihe 1. Rakennuttamispalvelut SASTAMALAN TILAKESKUS/

Hankesuunnitelma. Mouhijärven yhteiskoulu, vaihe 1. Rakennuttamispalvelut SASTAMALAN TILAKESKUS/ 1 SASTAMALAN TILAKESKUS/ Rakennuttamispalvelut Hankesuunnitelma Mouhijärven yhteiskoulu, vaihe 1 Ala-asteen laajennus ja peruskorjaus Palvelukeittiön peruskorjaus Biolämpökeskuksen rakentaminen 2 SISÄLLYS

Lisätiedot

Yhteensä 1130 opisk (nuoret) 495 koulutuspäivää

Yhteensä 1130 opisk (nuoret) 495 koulutuspäivää m2 10 944 Kohde: Sakky, Varkaus Toimiala Mitoitin Ryhmäk. Yksikkö Aik Metalliala () 140 10 koulutuspäivää Aik Puhdistuspalvelujen koulutus () 90 20 koulutuspäivää Aik Rakennus-ja talotekniikka () 115 20

Lisätiedot

KUSTANNUSSELVITYS. Active. Uudisrakennus SAAMELAISKULTTUURIKESKUS, INARI 01.12.2004. Active - kustannushallinta. Laajennustyöt 1 (5)

KUSTANNUSSELVITYS. Active. Uudisrakennus SAAMELAISKULTTUURIKESKUS, INARI 01.12.2004. Active - kustannushallinta. Laajennustyöt 1 (5) Active - kustannushallinta Tocoman Finland Oy Helsingin aluetoimisto Mäkelänkatu 52 A FIN-00510 HELSINKI Puh. +358 (0)20 7420 200 Fax. +358 (0)20 7420 249 www.tocoman.fi Active KUSTANNUSSELVITYS Laajennustyöt

Lisätiedot

SIIRTOKELPOISET KIIREVÄISTÖT / TILANNEKATSAUS 9.1.2014

SIIRTOKELPOISET KIIREVÄISTÖT / TILANNEKATSAUS 9.1.2014 SIIRTOKELPOISET KIIREVÄISTÖT / TILANNEKATSAUS 9.1.2014 Alustava aikataulu ( 9.1.2014 ) lähes kaikissa siirtokelpoisissa kouluissa ja parakeissa sama: 1) Lupakuvat jätetään rakennusvalvontaan n. 31.01.2014

Lisätiedot

Helsingin kaupunki Pöytäkirja 13/ (7) Kaupunginvaltuusto Kaj/

Helsingin kaupunki Pöytäkirja 13/ (7) Kaupunginvaltuusto Kaj/ Helsingin kaupunki Pöytäkirja 13/2012 1 (7) 225 Vesalan yläasteen koulun peruskorjauksen hankesuunnitelma päätti kaupunginhallituksen ehdotuksen mukaisesti hyväksyä 2.5.2011 päivätyn Vesalan yläasteen

Lisätiedot

MÄNTSÄLÄN KUNTA ISONNIITYN PÄIVÄKOTI MÄNTSÄLÄ HANKESUUNNITELMA 31.8.2015

MÄNTSÄLÄN KUNTA ISONNIITYN PÄIVÄKOTI MÄNTSÄLÄ HANKESUUNNITELMA 31.8.2015 ISONNIITYN PÄIVÄKOTI MÄNTSÄLÄ HANKESUUNNITELMA 31.8.2015 SISÄLLYSLUETTELO 1. PÄIVÄHOIDON JÄRJESTÄJÄ... 3 1.1 Päiväkoti... 3 1.2 Päivähoidon järjestäjä... 3 2. HANKESUUNNITELMAN LAATIJA JA YHDYSHENKILÖT...

Lisätiedot

Pakilan yläaste Pakilantie 67. Rakennetekniset korjaukset Hanke HELSINGIN KAUPUNKI TILAKESKUS

Pakilan yläaste Pakilantie 67. Rakennetekniset korjaukset Hanke HELSINGIN KAUPUNKI TILAKESKUS Pakilan yläaste Pakilantie 67 Rakennetekniset korjaukset Hanke 8081401 9.12.2013 HELSINGIN KAUPUNKI TILAKESKUS 2 1 YHTEENVETO 1.1 Hankkeen perustiedot 1.2 Hankkeen tarpeellisuus 1.3 Laajuus ja aikataulu

Lisätiedot

Kara m 2 vapaata toimistotilaa. Kara Business Campus

Kara m 2 vapaata toimistotilaa. Kara Business Campus 2 6000 m 2 vapaata toimistotilaa LISÄTIEDOT Senaatin Notariaatti Oy Jukka Myyryläinen 0400 688 861 jukka.myyrylainen@senaatinnotariaatti.fi Rakennusvuosi 1997 Toimistotilaa 12 604 m 2 Vapaana ~6 000 m

Lisätiedot

TIIVESTELMÄ HAVAITUISTA ONGELMISTA

TIIVESTELMÄ HAVAITUISTA ONGELMISTA PAIJULAN KOULU Paijulan koulu Nousiaisten kunnassa. Alun perin rakennettu noin 1920 ja laajennus tehty 1970. Rakennuksen kerrosala on noin 528 m² ja huoneistoala noin 470 m². Rakennuksen arvioitu tilavuus

Lisätiedot

Kivikonkaari 40 Helsinki, Etelä-Kivikko

Kivikonkaari 40 Helsinki, Etelä-Kivikko Kivikonkaari 40 Helsinki, Etelä-Kivikko TA-Asumisoikeus Oy / Kivikonkaari 40 HUONEISTOLUETTELO, TALO 1 15.08.2014 n:o tyyppi m 2 kerros P=parveke PI=piha T=terassi A1 3H+K 79,5 2 P A2 2H+KT 66,0 2 P

Lisätiedot

Helsingin kaupunki Pöytäkirja 11/ (5) Kiinteistölautakunta Tila/

Helsingin kaupunki Pöytäkirja 11/ (5) Kiinteistölautakunta Tila/ Helsingin kaupunki Pöytäkirja 11/2016 1 (5) 212 Kiinteistölautakunnan esitys kaupunginhallitukselle Stadin ammattiopiston Roihupellon kampuksen 1. vaiheen hankesuunnitelman hyväksymiseksi HEL 2015-013974

Lisätiedot

Espoon kaupunki Pöytäkirja Tapiolan koulun ja lukion peruskorjauksen tarveselvityksen hyväksyminen

Espoon kaupunki Pöytäkirja Tapiolan koulun ja lukion peruskorjauksen tarveselvityksen hyväksyminen 29.09.2011 Sivu 1 / 1 4977/10.03.02/2011 123 Tapiolan koulun ja lukion peruskorjauksen tarveselvityksen hyväksyminen Valmistelijat / lisätiedot: Sinikka Sorvari, puh. (09) 816 52137 etunimi.sukunimi@espoo.fi

Lisätiedot

Länsi-Tampereen taloyhtiöiden REMONTTI-ILTA

Länsi-Tampereen taloyhtiöiden REMONTTI-ILTA Länsi-Tampereen taloyhtiöiden REMONTTI-ILTA 5.10.2016 Hankesuunnittelulla haetaan suuntaa, johon hanketta lähdetään viemään. Reunaehdot ja lähtötiedot as.oy:ltä Tehdyt / tehtävät kuntotutkimukset Osakas-

Lisätiedot

ELINKAARIKUSTANNUSVERTAILU

ELINKAARIKUSTANNUSVERTAILU ESIMERKKI PÄIVÄKOTI ECost ELINKAARIKUSTANNUSVERTAILU Projektipalvelu Prodeco Oy Terminaalitie 6 90400 Oulu Puh. 010 422 1350 Fax. (08) 376 681 www.prodeco.fi RAPORTTI 1 (5) Tilaaja: xxxxxx Hanke: Esimerkki

Lisätiedot

Uudenkaupungin uimahalli

Uudenkaupungin uimahalli Uudenkaupungin uimahalli Tavoitehinta-arvio 30.11.2015 2 (3) Uudenkaupungin uimahalli Tavoitehinta-arvio 1 Yleistä Laskennan lähtötietoina on käytetty arkkitehtitoimisto Tarmo Mustonen Oy:n arkkitehtiluonnoksia

Lisätiedot

GRANHULTIN KOULU Tilojen muutokset

GRANHULTIN KOULU Tilojen muutokset POHJAKERROS 2.11.2017 KOULUSELVITYS SKOLCENTRUM / GRANHULTSSKOLAN GRANHULTIN KOULU Tilojen muutokset Esiopetus sekä alakoulun 1-2 luokat on merkitty pohjapiirustuksiin harmaalla rasterilla. Muutokset tiloittain:

Lisätiedot

Ruununmyllyn koulu. Hankesuunnitelma vaihe A:n pohjalta

Ruununmyllyn koulu. Hankesuunnitelma vaihe A:n pohjalta Ruununmyllyn koulu Hankesuunnitelma vaihe A:n pohjalta SIHY-lautakunnan iltakoulu 5.9.2018 Päätökset ja nykytilanne Sivistys- ja hyvinvointitoimialan ja lukiokoulutuksen palveluverkkopykälään Ruununmyllyn

Lisätiedot

Elinkaarilaskelma, Hirvialhon koulu

Elinkaarilaskelma, Hirvialhon koulu 1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20 21 22 23 24 25 26 27 28 29 30 AKAAN KAUPUNKI TEKNINEN TOIMI Elinkaarilaskelma, Hirvialhon koulu Elinkaariraportti 20000 000 Elinkaarikustannuskertymä

Lisätiedot

ISS Proko Oy 3.10.2013

ISS Proko Oy 3.10.2013 ISS Proko Oy 3.10.2013 LAPIN YLIOPISTO SISÄYMPÄRISTÖTYÖRYHMÄ SISÄYMPÄRISTÖTYÖRYHMÄN KOKOUS NRO 14 PÖYTÄKIRJA Aika: 3.10.2013 klo 9.30 Paikka: Lapin yliopisto, Fellin iso kabinetti Läsnä: Liite 1 1 Kokouksen

Lisätiedot

ALPPILAN YLÄASTE JA LUKIO TAMMISAARENKATU 2 00510 HELSINKI

ALPPILAN YLÄASTE JA LUKIO TAMMISAARENKATU 2 00510 HELSINKI ALPPILAN YLÄASTE JA LUKIO TAMMISAARENKATU 2 00510 HELSINKI TEKNINEN HANKESUUNNITELMA ALAPOHJAN KOSTEUSVAURIOKORJAUS 17.10.2011 HELSINGIN KAUPUNKI TILAKESKUS Tekninen peruskorjaus, hankesuunnitelma 17.10.2011

Lisätiedot

Tapiolan uimahalli. TIIVISTELMÄ KORJAUSHANKKEESTA Kimmo Martinsen

Tapiolan uimahalli. TIIVISTELMÄ KORJAUSHANKKEESTA Kimmo Martinsen Tapiolan uimahalli TIIVISTELMÄ KORJAUSHANKKEESTA 8.1.2018 Kimmo Martinsen 1 Tiivistelmä hankkeesta Korjaushankkeen ensimmäisessä vaiheessa v. 2014 2016 on jo toteutettu uimahallin vanhan osan puku- ja

Lisätiedot

Ehnroosin koulu Mäntsälä 8.10.2014

Ehnroosin koulu Mäntsälä 8.10.2014 KUSTANNUSSELVITYS Ehnroosin koulu Mäntsälä 8.10.2014 Dokumentin tiedot Laatija Carita Hytönen Puh. 020 7393 932 GSM 040 514 0543 Sähköposti carita.hytonen@fmcgroup.fi Selvityksen lähtötiedot Arvion laskenta

Lisätiedot

Svenska skolcentrum, liikuntatilat

Svenska skolcentrum, liikuntatilat Svenska skolcentrum, liikuntatilat, hankesuunnitelma Sivu 1 / 10 Svenska skolcentrum, liikuntatilat Liikuntatilan saneeraaminen Hanke 890 049 Hankesuunnitelma 31.10.2014 Svenska skolcentrum, liikuntatilat,

Lisätiedot

Muistio ja laskelmat

Muistio ja laskelmat Muistio ja laskelmat 23.05.2016 HELSINGIN YLIOPISTOKIINTEISTÖT OY SIBELIUS-AKATEMIA, HANKESUUNNITELMA RAKENNUSOSAKUSTANNUSARVIO DI Ari Joro, mobile 050 3806673, ari.joro@rapal.fi Rapal Oy, Panorama Tower,

Lisätiedot

LUKIOVERKON TOIMIPISTEVAIHTOEHTOJEN ESITTELY

LUKIOVERKON TOIMIPISTEVAIHTOEHTOJEN ESITTELY 05.01.2012 Sivu 1/15 Tilaaja: Jyväskylän koulutuskuntayhtymä Hanke: Jyväskylän koulutuskuntayhtymän lukioverkko vuonna 2020 LUKIOVERKON TOIMIPISTEVAIHTOEHTOJEN ESITTELY 05.01.2012 Haahtela kehitys Oy Bulevardi

Lisätiedot

AS OY HUMPPILAN LINKKITIE

AS OY HUMPPILAN LINKKITIE UUSI RIVITALO HUMPPILAAN RAKENTAA: AS OY HUMPPILAN LINKKITIE Linkkitie, 31640 Humppila ESITTELY JA MYYNTI: RS-PANKKI: Forssan OP-Kiinteistökeskus Oy LKV Tero Rämö LKV, KiAT 050-364 5126 Hannu Pehkonen

Lisätiedot

HANKINTAHINTA, KORJAUS - PÄÄRYHMITTÄIN

HANKINTAHINTA, KORJAUS - PÄÄRYHMITTÄIN 26.2.2015 Sivu 1/2 Lauri Laukkanen FCG Suunnittelu ja tekniikka Oy Hanke: 003 01/nykytila Karkkilan terveysasema Huhdintie 23-25 03600 Karkkila Vaihe: Paikkakunta: HANKINTAHINTA, KORJAUS - PÄÄRYHMITTÄIN

Lisätiedot

Helsingin kaupunki Pöytäkirja 6/ (5) Kiinteistölautakunta Tila/

Helsingin kaupunki Pöytäkirja 6/ (5) Kiinteistölautakunta Tila/ Helsingin kaupunki Pöytäkirja 6/2016 1 (5) 123 Kiinteistölautakunnan esitys kaupunginhallitukselle Lasten päiväkoti Yliskylän uudisrakennuksen tarveselvityksen ja hankesuunnitelman hyväksymiseksi HEL 2016-002292

Lisätiedot

MYYDÄÄN TEOLLISUUSKIINTEISTÖ RAHOLASTA

MYYDÄÄN TEOLLISUUSKIINTEISTÖ RAHOLASTA MYYDÄÄN TEOLLISUUSKIINTEISTÖ RAHOLASTA Kolismaankatu 3, 33330 Tampere Tulli Business Park, Åkerlundinkatu 11 A - PL 352-33101 Tampere Puh. 010 5220 100 - Fax 03 222 9835 - www.catella.fi MYYTÄVÄ KOHDE

Lisätiedot

MONITOIMITALO UUDISRAKENNUS

MONITOIMITALO UUDISRAKENNUS HANKESELVITYS 1 / 5 RANUAN KUNTA MONITOIMITALO UUDISRAKENNUS 1 HANKESELVITYKSEN TARKOITUS Tämän hankeselvityksen tarkoituksena oli selvittää eri rakennuspaikkavaihtoehtojen eroavuudet toisiinsa nähden.

Lisätiedot

HANKINTAHINTA, KORJAUS - HINTAERITTÄIN

HANKINTAHINTA, KORJAUS - HINTAERITTÄIN 28.8.2015 Sivu 1/1 Matti Antikainen Rimako Oy Hanke: KANKAANPLK 003 Kankaanpään liikuntakeskus, korjaus ja laajennus Jämintie 10 38700 Kankaanpää Vaihe: Paikkakunta: HANKINTAHINTA, KORJAUS - HINTAERITTÄIN

Lisätiedot

tehopinta-ala 140 m2 (20x7=140)

tehopinta-ala 140 m2 (20x7=140) RT 12-11055 KH X0-00494 LVI 00-10483 SIT 12-610082 Hyötyala-käsitettä käytetään rakennushankkeissa, joissa tilan tarve hankesuunnitelmassa kirjataan tilaohjelmana. Hyötyala kuvaa tilaohjelmaan kuuluvien

Lisätiedot

Ruokolahden kunta Kh. 5.2.2015 / 38 1 Kv. 9.2.2015 / 10. Olemassa olevista kunnan omistamista tiloista käytetään seuraavat tilat:

Ruokolahden kunta Kh. 5.2.2015 / 38 1 Kv. 9.2.2015 / 10. Olemassa olevista kunnan omistamista tiloista käytetään seuraavat tilat: Ruokolahden kunta Kh. 5.2.2015 / 38 1 KIRKONKYLÄN KOULUN TILAVAIHTOEHDOT KUNNANHALLITUS 5.2.2015 Vaihtoehto VE 1 Olemassa olevista kunnan omistamista tiloista käytetään seuraavat tilat: Rasilan päiväkoti

Lisätiedot

Vallilan ala-aste Hämeentie 80 IKKUNOIDEN KORJAUSTYÖN TEKNINEN HANKESUUNNITELMA

Vallilan ala-aste Hämeentie 80 IKKUNOIDEN KORJAUSTYÖN TEKNINEN HANKESUUNNITELMA Vallilan ala-aste Hämeentie 80 IKKUNOIDEN KORJAUSTYÖN TEKNINEN HANKESUUNNITELMA hankenumero 8010159 9.12.2013 HELSINGIN KAUPUNKI TILAKESKUS Tekninen hankesuunnitelma, Asko Rintamäki 2 Tekninen hankesuunnitelma,

Lisätiedot

Hankesuunnitelman liite 6 KUSTANNUSSELVITYS SIPOONLAHDEN KOULU SIPOO

Hankesuunnitelman liite 6 KUSTANNUSSELVITYS SIPOONLAHDEN KOULU SIPOO Hankesuunnitelman liite 6 KUSTANNUSSELVITYS SIPOONLAHDEN KOULU SIPOO 29.9.2016 Sisällysluettelo Sisällysluettelo 2 Dokumentin tiedot 2 Hankekuvaus 3 Lähtökohdat 3 Yhteenveto ja laskelmat 3 Erillishinnat

Lisätiedot

Soveltamisala:

Soveltamisala: Soveltamisala: -rakennuksiin, joissa käytettään energiaa valaistukseen, tilojen ja ilmanvaihdon lämmitykseen tai jäähdytykseen ja joissa tehdään MRL:n mukaan rakennus- tai toimenpideluvanvaraista korjaus-

Lisätiedot

Valtion vuokrajärjestelmä Vuokrakäsikirja

Valtion vuokrajärjestelmä Vuokrakäsikirja Valtion vuokrajärjestelmä Vuokrakäsikirja 24.5.2016 Sisällysluettelo Johdanto 1. Vuokran määräytyminen valtion vuokrajärjestelmässä... 4 2. Kokonaisvuokran pääomaosuuden ja pääomavuokran määräytyminen...

Lisätiedot

MYYDÄÄN TAI VUOKRATAAN

MYYDÄÄN TAI VUOKRATAAN MYYDÄÄN TAI VUOKRATAAN KORKEATASOISTA TUOTANTOTILAA HÄMEENLINNA MÄKELÄ Tulli Business Park, Åkerlundinkatu 11 A - PL 352-33101 Tampere Puh. 010 5220 100 - Fax 03 222 9835 - www.catella.fi KIINTEISTÖN SIJAINTI

Lisätiedot

Espoon kaupunki Päätös Sivu 1 / 5. 148 Lausunto Kirstin koulu ja päiväkoti perusparannus 6.8.2015 päivätystä hankesuunnitelmasta

Espoon kaupunki Päätös Sivu 1 / 5. 148 Lausunto Kirstin koulu ja päiväkoti perusparannus 6.8.2015 päivätystä hankesuunnitelmasta Espoon kaupunki Päätös Sivu 1 / 5 2681/10.03.02/2015 148 Lausunto Kirstin koulu ja päiväkoti perusparannus 6.8.2015 päivätystä hankesuunnitelmasta Valmistelijat / lisätiedot: Vera Schulman, puh. 043 825

Lisätiedot

Stadin ammattiopisto Taucher-Talo Nilsiänkatu 3. Ikkunoiden ja ulko-ovien korjaukset Hanke HELSINGIN KAUPUNKI TILAKESKUS

Stadin ammattiopisto Taucher-Talo Nilsiänkatu 3. Ikkunoiden ja ulko-ovien korjaukset Hanke HELSINGIN KAUPUNKI TILAKESKUS Stadin ammattiopisto Taucher-Talo Nilsiänkatu 3 Ikkunoiden ja ulko-ovien korjaukset Hanke 8010146 27.11.2013 HELSINGIN KAUPUNKI TILAKESKUS 2 1 YHTEENVETO 1.1 Hankkeen perustiedot 1.2 Hankkeen tarpeellisuus

Lisätiedot

KANGASALAN TOIMIPISTE

KANGASALAN TOIMIPISTE KANGASALAN TOIMIPISTE Sijainti: Toiminnot: Sahalahdentie 22, 36270 Kangasala Elintarvikealan perustutkinto Hotelli-, ravintola- ja catering-alan perustutkinto Kone- ja metallialan perustutkinto Matkailualan

Lisätiedot

KANNUKSEN KOULUKESKUS JUHANI VUORISEN KOULU, KANNUKSEN LUKIO PERUSKORJAUS HANKESUUNNITELMA

KANNUKSEN KOULUKESKUS JUHANI VUORISEN KOULU, KANNUKSEN LUKIO PERUSKORJAUS HANKESUUNNITELMA 1 KANNUKSEN KOULUKESKUS JUHANI VUORISEN KOULU, KANNUKSEN LUKIO PERUSKORJAUS HANKESUUNNITELMA 1.6.2016 Arkkitehtitoimisto Jorma Paloranta Oy 2 SISÄLLYSLUETTELO 1 SELOSTUS HANKKEESTA 1.1 Hankesuunnitelman

Lisätiedot

Espoon kaupunki Pöytäkirja 4

Espoon kaupunki Pöytäkirja 4 07.06.2012 Sivu 1 / 1 24/00.02.02/2011 4 Pelastustoimen rakennushankkeet vuosina 2013-2017 Valmistelijat / lisätiedot: Lindholm Stefan, puh. (09) 816 83061 Pietikäinen Olli, puh. (09) 816 26820 etunimi.sukunimi@espoo.fi

Lisätiedot

URAKKA- HINTA. LISÄTYÖT URAKKA- SUMMA PÄÄURAKKA 2 788 000 3 080 185 Muutostyöt 83 533 Lisätyöt 115 235 Tilaajan. 93 415 lisätyöt

URAKKA- HINTA. LISÄTYÖT URAKKA- SUMMA PÄÄURAKKA 2 788 000 3 080 185 Muutostyöt 83 533 Lisätyöt 115 235 Tilaajan. 93 415 lisätyöt Tekninen lautakunta 136 12.11.2014 Tekninen lautakunta 148 10.12.2014 Tekninen lautakunta 65 20.05.2015 Kunnanhallitus 192 08.06.2015 Tekninen lautakunta 133 09.12.2015 Päiväkodin rakentaminen / taloudellinen

Lisätiedot

TILALUETTELO, KORJAUSHINTA

TILALUETTELO, KORJAUSHINTA Sivu 1/2 TILALUETTELO, KORJAUSHINTA Paikkakunta: Kajaani Laajuus: 3 598 m2, 3 904 brm2, 20 025 rm3 Hankekoko: 3 904 brm2 Osa Käyttäjä Huonro Tila/Toiminta m²/tila kpl m² kor.% /m² A 1.kerros A Manuaalikoneistus

Lisätiedot

PÄIVÄMÄÄRÄ TYÖNUMERO TYÖN SUORITTAJA PUHELIN TYÖKOHDE. Välikarintie 62 29100 Luvia

PÄIVÄMÄÄRÄ TYÖNUMERO TYÖN SUORITTAJA PUHELIN TYÖKOHDE. Välikarintie 62 29100 Luvia PÄIVÄMÄÄRÄ TYÖNUMERO TYÖN SUORITTAJA PUHELIN 13.11.15 10185 Markku Viljanen 050 9186694 TILAAJA Satakunnan Ulosottovirasto PL44 28101 Pori sari.merivalli@oikeus.fi TYÖKOHDE Välikarintie 62 29100 Luvia

Lisätiedot

Käydyissä keskusteluissa esiin nousseen ns. Korolaisen talon kiinteistön koko on m 2. Tontilla on osittain suojeltu rakennus.

Käydyissä keskusteluissa esiin nousseen ns. Korolaisen talon kiinteistön koko on m 2. Tontilla on osittain suojeltu rakennus. Yhtymähallitus 73 24.08.2016 Yhtymähallitus 12 11.01.2017 Yhtymähallitus 57 30.05.2018 Yhtymähallitus 69 13.06.2018 PIENTALOJEN RAKENTAMINEN OPETUSTYÖNÄ YHALL 24.08.2016 73 Valmistelija: Kari Puumalainen

Lisätiedot
