TAMPEREEN VESI LIIKELAITOS suurten investointien esittelykortit

Koko: px
Aloita esitys sivulta:

Download "TAMPEREEN VESI LIIKELAITOS suurten investointien esittelykortit"

Transkriptio

1 TAMPEREEN VESI suurten investointien esittelykortit INVESTOINTIEN PITKÄN TÄHTÄIMEN SUUNNITELMA 1 Pirkanmaan keskuspuhdistamo TAMPEREEN VESI 7 kunnan yhteinen seudullinen kalliojätevedenpuhdistamo Sulkavuoreen tarvittavine siirto ja purkutunneleineen. Hankkeessa ovat mukana Tampere, Ylöjärvi, Kangasala, Pirkkala, Lempäälä, Vesilahti ja Kuhmalahti. Hankkeella turvataan jätevesien seudullinen käsittely pitkälle tulevaisuuteen kiristyvien lupaehtojen mukaisesti keskitettynä ratkaisuna. Hankkeella korvataan kuntien nykyiset jätevedenpuhdistamot. Hankkeen kustannukset katetaan kokonaan veden käyttäjiltä perittävillä maksuilla. Hanke korottaa jätevesimaksua 0,60 0,70 /m3. Hanke rahoitetaan pääosin hanketta toteuttavan organisaation (esim. seudullinen vesihuoltolaitos) ottamilla lainoilla, jonka osakkaat takaavat mitoitusvaraustensa suhteessa, sekä Tampereen osalta osittain investointivarauksilla. Tampereen osuus 200 M (n. 82 %). Hankkeesta ei ole vielä tehty toteuttamispäätöstä. Hankkeella ei vielä ole ympäristölupaa. Hanke sisältyy Tampereen Veden strategiaan. suunnittelu rakentaminen Kustannusarvio: 200,0 Milj. Käytetty ,7 Milj. Kaupunki opo 20,0 Milj. Pankkilaina 180,0 Milj. Rahoitusosuudet 0,0 Milj. 859 V aikana Sijoitetun pääoman tuotto: x % INVESTOINTIEN PITKÄN TÄHTÄIMEN SUUNNITELMA (valmistumisajankohta)

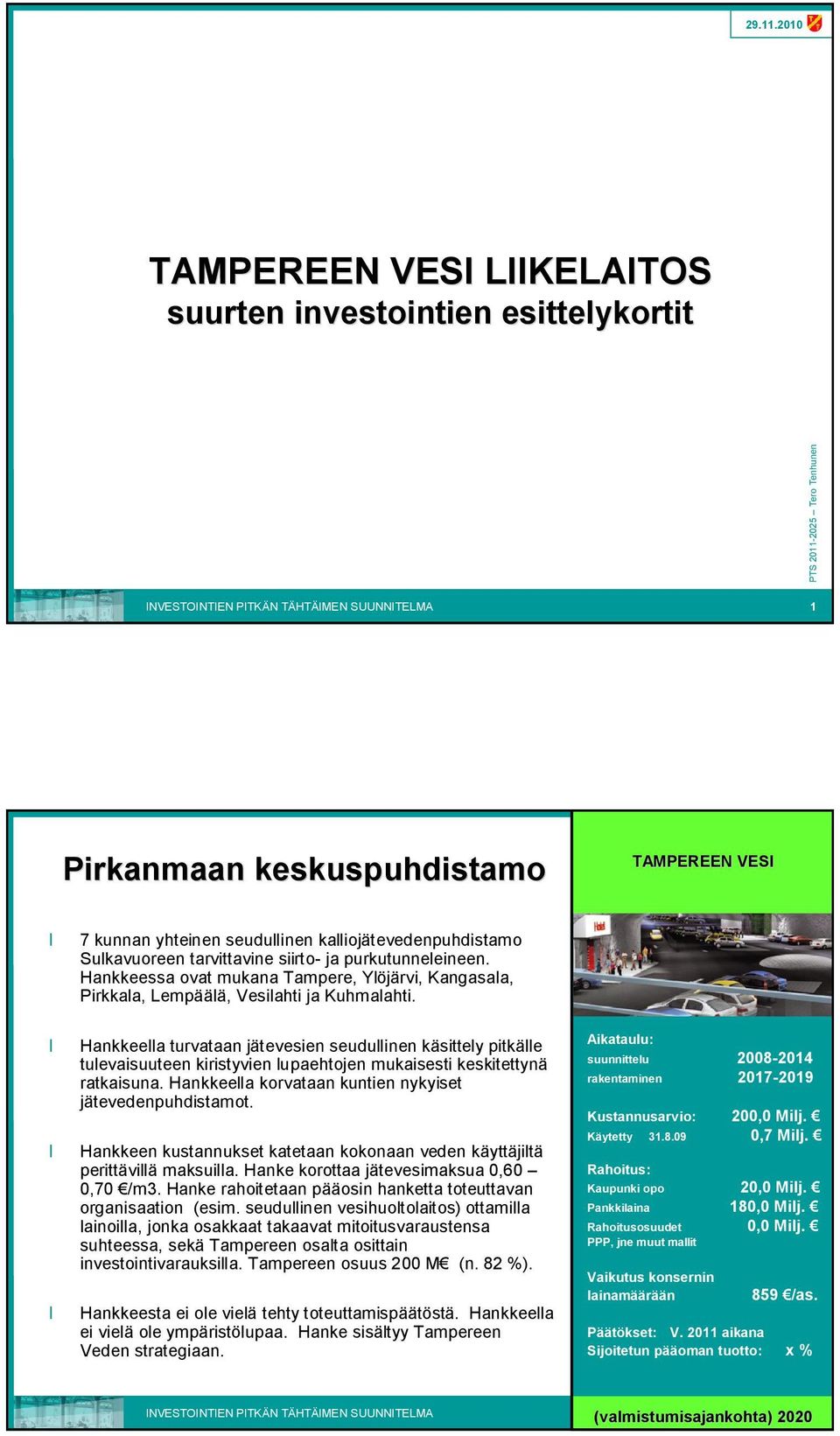

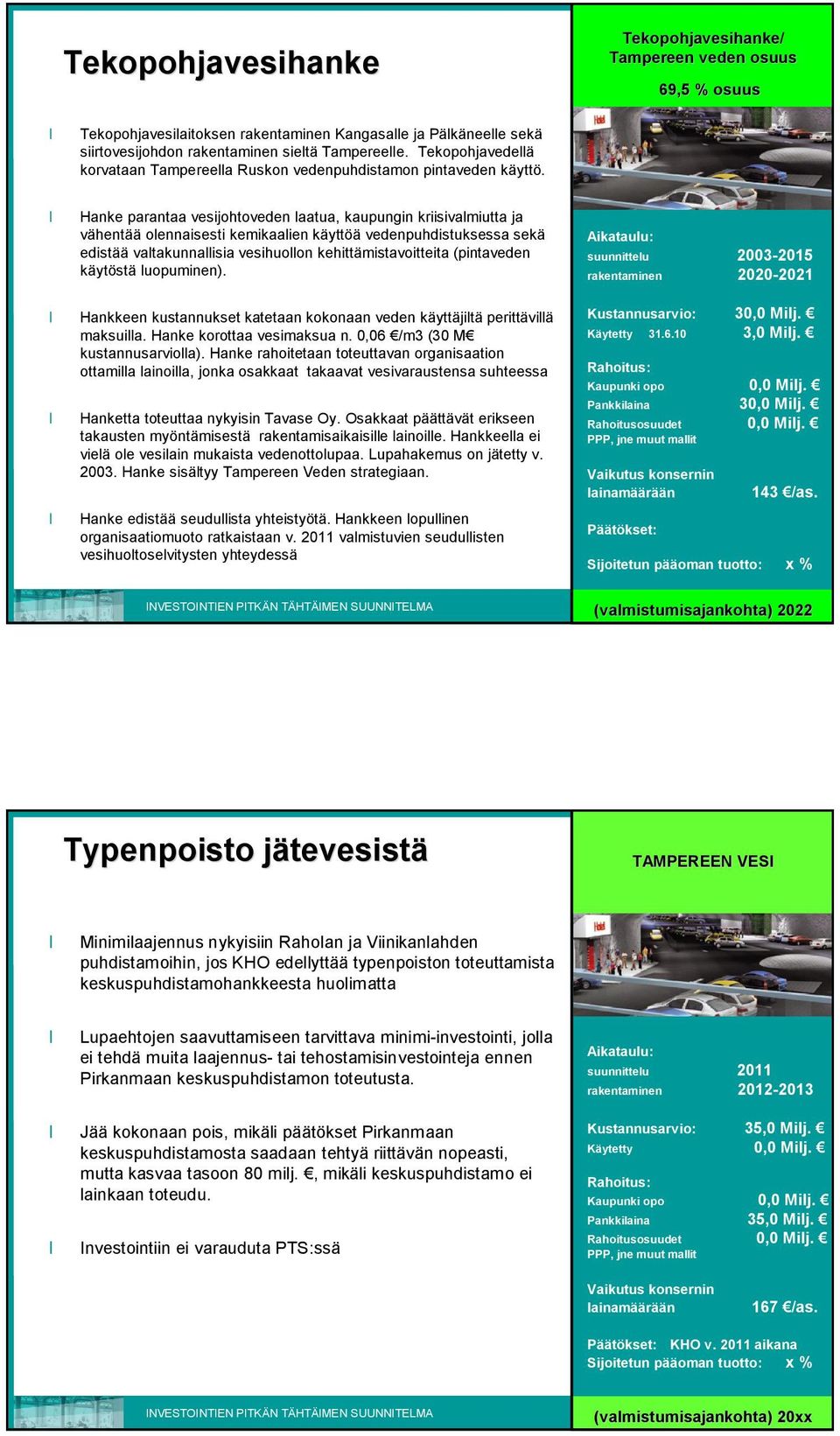

2 Tekopohjavesihanke Tekopohjavesihanke/ Tampereen veden osuus 69,5 % osuus Tekopohjavesilaitoksen rakentaminen Kangasalle ja Pälkäneelle sekä siirtovesijohdon rakentaminen sieltä Tampereelle. Tekopohjavedellä korvataan Tampereella Ruskon vedenpuhdistamon pintaveden käyttö. Hanke parantaa vesijohtoveden laatua, kaupungin kriisivalmiutta ja vähentää olennaisesti kemikaalien käyttöä vedenpuhdistuksessa sekä edistää valtakunnallisia vesihuollon kehittämistavoitteita (pintaveden käytöstä luopuminen). suunnittelu rakentaminen Hankkeen kustannukset katetaan kokonaan veden käyttäjiltä perittävillä maksuilla. Hanke korottaa vesimaksua n. 0,06 /m3 (30 M kustannusarviolla). Hanke rahoitetaan toteuttavan organisaation ottamilla lainoilla, jonka osakkaat takaavat vesivaraustensa suhteessa Hanketta toteuttaa nykyisin Tavase Oy. Osakkaat päättävät erikseen takausten myöntämisestä rakentamisaikaisille lainoille. Hankkeella ei vielä ole vesilain mukaista vedenottolupaa. Lupahakemus on jätetty v Hanke sisältyy Tampereen Veden strategiaan. Hanke edistää seudullista yhteistyötä. Hankkeen lopullinen organisaatiomuoto ratkaistaan v valmistuvien seudullisten vesihuoltoselvitysten yhteydessä Kustannusarvio: 30,0 Milj. Käytetty ,0 Milj. Kaupunki opo 0,0 Milj. Pankkilaina 30,0 Milj. Rahoitusosuudet 0,0 Milj. 143 Sijoitetun pääoman tuotto: x % INVESTOINTIEN PITKÄN TÄHTÄIMEN SUUNNITELMA (valmistumisajankohta) Typenpoisto jätevesistj tevesistä TAMPEREEN VESI Minimilaajennus nykyisiin Raholan ja Viinikanlahden puhdistamoihin, jos KHO edellyttää typenpoiston toteuttamista keskuspuhdistamohankkeesta huolimatta Lupaehtojen saavuttamiseen tarvittava minimi investointi, jolla ei tehdä muita laajennus tai tehostamisinvestointeja ennen Pirkanmaan keskuspuhdistamon toteutusta. suunnittelu 2011 rakentaminen Jää kokonaan pois, mikäli päätökset Pirkanmaan keskuspuhdistamosta saadaan tehtyä riittävän nopeasti, mutta kasvaa tasoon 80 milj., mikäli keskuspuhdistamo ei lainkaan toteudu. Investointiin ei varauduta PTS:ssä Kustannusarvio: 35,0 Milj. Käytetty 0,0 Milj. Kaupunki opo 0,0 Milj. Pankkilaina 35,0 Milj. Rahoitusosuudet 0,0 Milj. 167 KHO v aikana Sijoitetun pääoman tuotto: x % INVESTOINTIEN PITKÄN TÄHTÄIMEN SUUNNITELMA (valmistumisajankohta) 20xx 4

3 TILAKESKUS suurten investointien esittelykortit INVESTOINTIEN PITKÄN TÄHTÄIMEN SUUNNITELMA 5 KULTTUURI JA VAPAA AIKA/ AIKA/ NÄSILINNA Näsilinna 1934 brm2 perusparannetaan ja entistetään kulttuurihistorialliseksi museoksi. Alun perin 1898 yksityiskodiksi rakennettu uusbarokkia edustava Näsilinna suunnitellaan yhteistyössä museoviraston kanssa. Muutokset tehdään pääosin palauttamalla alkuperäisasuun, osin toiminnallisista syistä, rakennustaiteellisia arvoja kunnioitetaan. Näsilinna on Tampereen arvokkain museorakennus, joka on jo yli 10v odottanut perusparannusta toimien varastona. Hämeen museo avaaminen on tärkeä imagotekijä kaupungille. Säätyläiskokoelmien sijoittaminen Näsilinnaan vapauttaa tiloja muualta pysyvästi. Hanke toteuttaa sitoumuksen pitää esillä maakuntamuseon kokoelmia. TILAKESKUS suunnittelu rakentaminen Kustannusarvio: 4,0 Milj. Käytetty ,2 Milj. Investointi hoidetaan tilakeskuksen investointina realisoinneista syntyvällä pääomalla, toimialan vuokrakustannukset kasvavat sijoitetun pääoman mukaan. Päätöksenteko Tarveselvitys Sivela , hankesuunnitelma Hanke kuuluu osana museoiden tilaratkaisuihin, jossa kokoelmakeskuksen perustaminen vapauttaa hajallaan sijaitsevia varastotiloja ja näitä kuten Näsilinna päästään kehittämään uuteen käyttöön. Näsilinnan korjauksen kestotavoite 50v. Kaupunki opo 4,0 Milj. Pankkilaina 0 Milj. Valtionosuus 0 Milj. Rahoitusosuudet 0 Milj. 0 INVESTOINTIEN PITKÄN TÄHTÄIMEN SUUNNITELMA

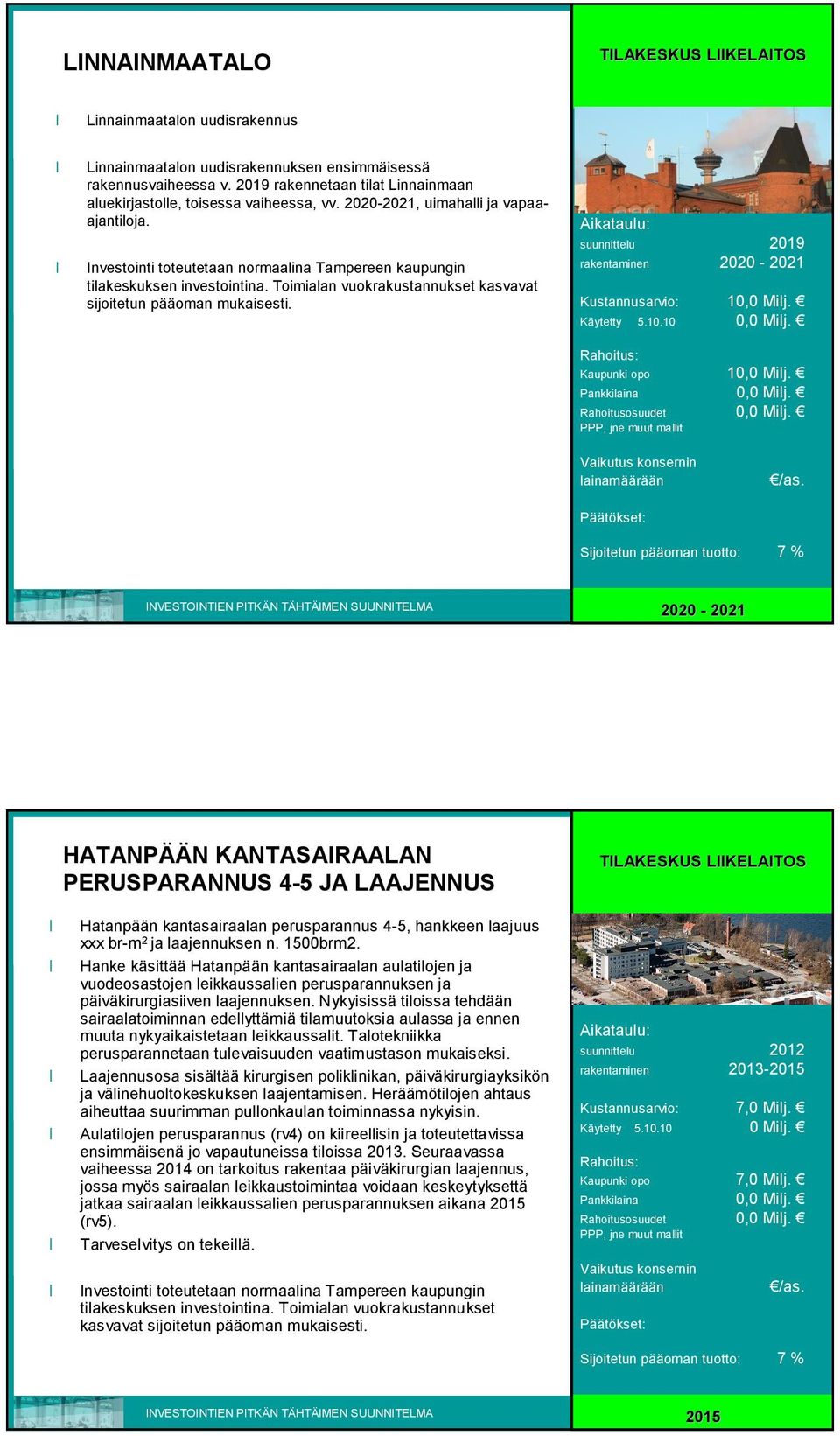

4 TAMPEREEN UINTIKESKUS TILAKESKUS Uintikeskuksen 1. rakennusvaihe 11700brm2 vuodelta 1979 perusparannetaan. Aulatilat sekä pesu ja saunatilat uusitaan, 2.krs:n perhesaunat muutetaan kokouskäyttöön, keittiö kahvio siirretään aulan yhteyteen, tilalle yrittäjävetoinen kuntosali, IV ja allastekniikka uusitaan. Uintikeskus on ollut yli 30v kovalla käytöllä, vuosikorjauksilla ei kaikkia puutteita enää pystytä korjaamaan. Toiminnalliset tarpeet ovat muuttuneet, tilat eivät vastaa nykypäivän kysyntää. Uusi laajennusosa (2. rakennusvaihe) on lisännyt hallin kapasiteettia, jota oheistilat eivät tue tällä hetkellä riittävästi. Tekniikka on vanhentunut. Uintikeskus on Tampereen edustushalli ja laajuudeltaan suurin 50m altaineen ja katsomoineen. Sijainti on hyvä. Pääsymaksutulot vähenevät, koska toimintaan tulee katkoja rakentamisen aikana. Pääomavuokra kasvaa investoinnista johtuen. Päätöksenteko suunnittelu 2012 rakentaminen 2013 Kustannusarvio: 4,0 Milj. Käytetty Milj. Kaupunki opo 5,0 Milj. Pankkilaina 0 Milj. Rahoitusosuudet 0 Milj. Muuta Hanke voi toteutua aikaisintaan vasta 2013 kun Pyynikin uimahalli on taas käytössä,. Kalevan uintikeskuksen perusparannus on tapahduttava ennen uusien uimahallien toteutumista. INVESTOINTIEN PITKÄN TÄHTÄIMEN SUUNNITELMA KESKUSVIRASTOTALO TILAKESKUS Keskusvirastotalon 2. 4.krs:t perusparannetaan = viimeinen rakennusvaihe. Vv.1967 ja 1975 rakennettu rakennus (arkkit. Aarne Ervi) on suojeltu asemakaavalla. Yli 30v rakennus on taloteknisesti vanhentunut ja vaatii toiminnallisia sekä turvallisuutta parantavia muutoksia. Tavoitteena saada tarvittava henkilökunta samaan rakennukseen. Jatkuvat organisaatiomuutokset yksiköissä edellyttävät tiloilta nykyistä joustavampia perusratkaisuja ja tehokkaampaa tilankäyttöä. Halutaan luoda myös uutta toimintakulttuuria virastoelämään. Keskusvirastotalo on tärkeä osa kaupungin imagotekijöitä. Investointi hoidetaan normaalina tilakeskuksen investointina, toimialan mukaan. Väistötilojen vuokrakustannukset lisäävät toteutuksen aikaisia kustannuksia, investointi lisää vuokraa /v Päätöksentekö Hankesuunnitelma Tikejo Muuta Toiminta jatkuu rakennuksessa koko rakentamisen ajan hanke jaetaan 6 toteutusvaiheeseen, 1. vaiheen käyttäjät siirtyvät muualle, valmistuva vaihe toimii aina väistötilana seuraaville suunnittelu rakentaminen Kustannusarvio: 7,5 Milj. Käytetty Milj. Kaupunki opo 7,5 Milj. Pankkilaina 0 Milj. Rahoitusosuudet 0 Milj. INVESTOINTIEN PITKÄN TÄHTÄIMEN SUUNNITELMA

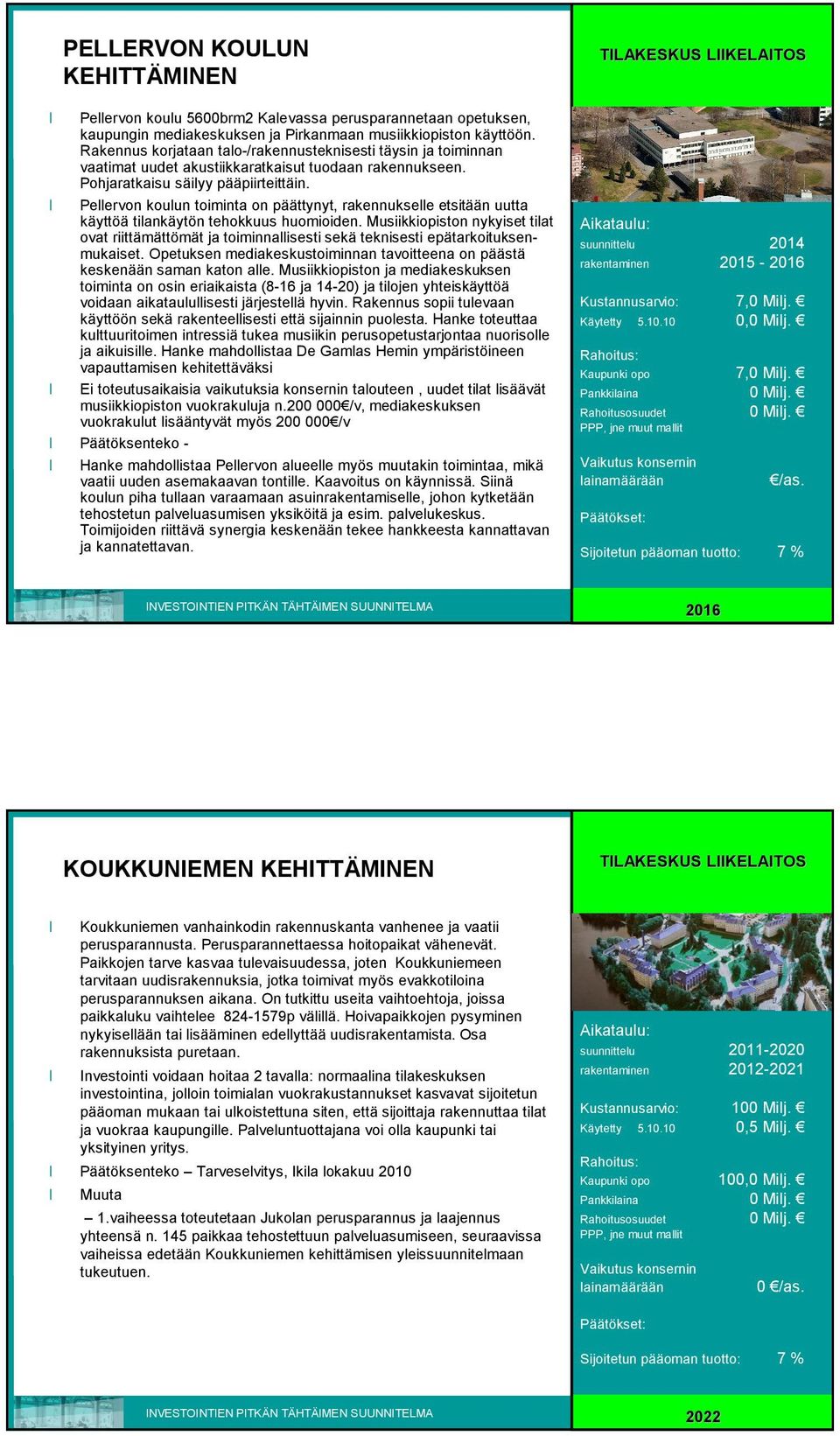

5 PELLERVON KOULUN KEHITTÄMINEN TILAKESKUS Pellervon koulu 5600brm2 Kalevassa perusparannetaan opetuksen, kaupungin mediakeskuksen ja Pirkanmaan musiikkiopiston käyttöön. Rakennus korjataan talo /rakennusteknisesti täysin ja toiminnan vaatimat uudet akustiikkaratkaisut tuodaan rakennukseen. Pohjaratkaisu säilyy pääpiirteittäin. Pellervon koulun toiminta on päättynyt, rakennukselle etsitään uutta käyttöä tilankäytön tehokkuus huomioiden. Musiikkiopiston nykyiset tilat ovat riittämättömät ja toiminnallisesti sekä teknisesti epätarkoituksenmukaiset. Opetuksen mediakeskustoiminnan tavoitteena on päästä keskenään saman katon alle. Musiikkiopiston ja mediakeskuksen toiminta on osin eriaikaista (8 16 ja 14 20) ja tilojen yhteiskäyttöä voidaan aikataulullisesti järjestellä hyvin. Rakennus sopii tulevaan käyttöön sekä rakenteellisesti että sijainnin puolesta. Hanke toteuttaa kulttuuritoimen intressiä tukea musiikin perusopetustarjontaa nuorisolle ja aikuisille. Hanke mahdollistaa De Gamlas Hemin ympäristöineen vapauttamisen kehitettäväksi Ei toteutusaikaisia vaikutuksia konsernin talouteen, uudet tilat lisäävät musiikkiopiston vuokrakuluja n /v, mediakeskuksen vuokrakulut lisääntyvät myös /v Päätöksenteko Hanke mahdollistaa Pellervon alueelle myös muutakin toimintaa, mikä vaatii uuden asemakaavan tontille. Kaavoitus on käynnissä. Siinä koulun piha tullaan varaamaan asuinrakentamiselle, johon kytketään tehostetun palveluasumisen yksiköitä ja esim. palvelukeskus. Toimijoiden riittävä synergia keskenään tekee hankkeesta kannattavan ja kannatettavan. suunnittelu 2014 rakentaminen Kustannusarvio: 7,0 Milj. Käytetty ,0 Milj. Kaupunki opo 7,0 Milj. Pankkilaina 0 Milj. Rahoitusosuudet 0 Milj. INVESTOINTIEN PITKÄN TÄHTÄIMEN SUUNNITELMA KOUKKUNIEMEN KEHITTÄMINEN TILAKESKUS Koukkuniemen vanhainkodin rakennuskanta vanhenee ja vaatii perusparannusta. Perusparannettaessa hoitopaikat vähenevät. Paikkojen tarve kasvaa tulevaisuudessa, joten Koukkuniemeen tarvitaan uudisrakennuksia, jotka toimivat myös evakkotiloina perusparannuksen aikana. On tutkittu useita vaihtoehtoja, joissa paikkaluku vaihtelee p välillä. Hoivapaikkojen pysyminen nykyisellään tai lisääminen edellyttää uudisrakentamista. Osa rakennuksista puretaan. Investointi voidaan hoitaa 2 tavalla: normaalina tilakeskuksen investointina, jolloin toimialan vuokrakustannukset kasvavat sijoitetun pääoman mukaan tai ulkoistettuna siten, että sijoittaja rakennuttaa tilat ja vuokraa kaupungille. Palveluntuottajana voi olla kaupunki tai yksityinen yritys. Päätöksenteko Tarveselvitys, Ikila lokakuu 2010 Muuta 1.vaiheessa toteutetaan Jukolan perusparannus ja laajennus yhteensä n. 145 paikkaa tehostettuun palveluasumiseen, seuraavissa vaiheissa edetään Koukkuniemen kehittämisen yleissuunnitelmaan tukeutuen. suunnittelu rakentaminen Kustannusarvio: 100 Milj. Käytetty ,5 Milj. Kaupunki opo 100,0 Milj. Pankkilaina 0 Milj. Rahoitusosuudet 0 Milj. 0 INVESTOINTIEN PITKÄN TÄHTÄIMEN SUUNNITELMA

6 KESKUSARKISTO TILAKESKUS Kaupungin eri toimialojen yhteinen keskusarkisto. Nykyisin kaupunginarkisto toimii keskusvirastotalolla, jossa sen laajentaminen ei ole mahdollista. Keskitetty arkistointi palvelee parhaiten koko kaupunkiorganisaation tarpeita, ja arkistoinnin turvallisuus uudisrakennuksessa voidaan paremmin taata. Investointi hoidetaan normaalina tilakeskuksen investointina, toimialan mukaan. Päätöksentekö Muuta suunnittelu rakentaminen Kustannusarvio: 5,0 Milj. Käytetty ,0 Milj. Kaupunki opo 5 Milj. Pankkilaina 0 Milj. Rahoitusosuudet 0 Milj. 0 INVESTOINTIEN PITKÄN TÄHTÄIMEN SUUNNITELMA TAIDEMUSEON TILARATKAISUT TILAKESKUS Taidemuseon laajennus. Sara Hilden museon laajennus Taidemuseoiden toiminnan kehittäminen edellyttää lisätilojen rakentamista sekä toimisto, näyttely ja varastotilojen osalta. Vaativat laajennushankkeet vaativilla tonteilla edellyttävät ratkaisun etsimistä arkkitehtuurikilpailun avulla. Investointi hoidetaan normaalina tilakeskuksen investointina, toimialan mukaan. Päätöksentekö Muuta suunnittelu rakentaminen Kustannusarvio: 20,0 Milj. Käytetty ,0 Milj. Kaupunki opo 20 Milj. Pankkilaina 0 Milj. Rahoitusosuudet 0 Milj. 0 INVESTOINTIEN PITKÄN TÄHTÄIMEN SUUNNITELMA

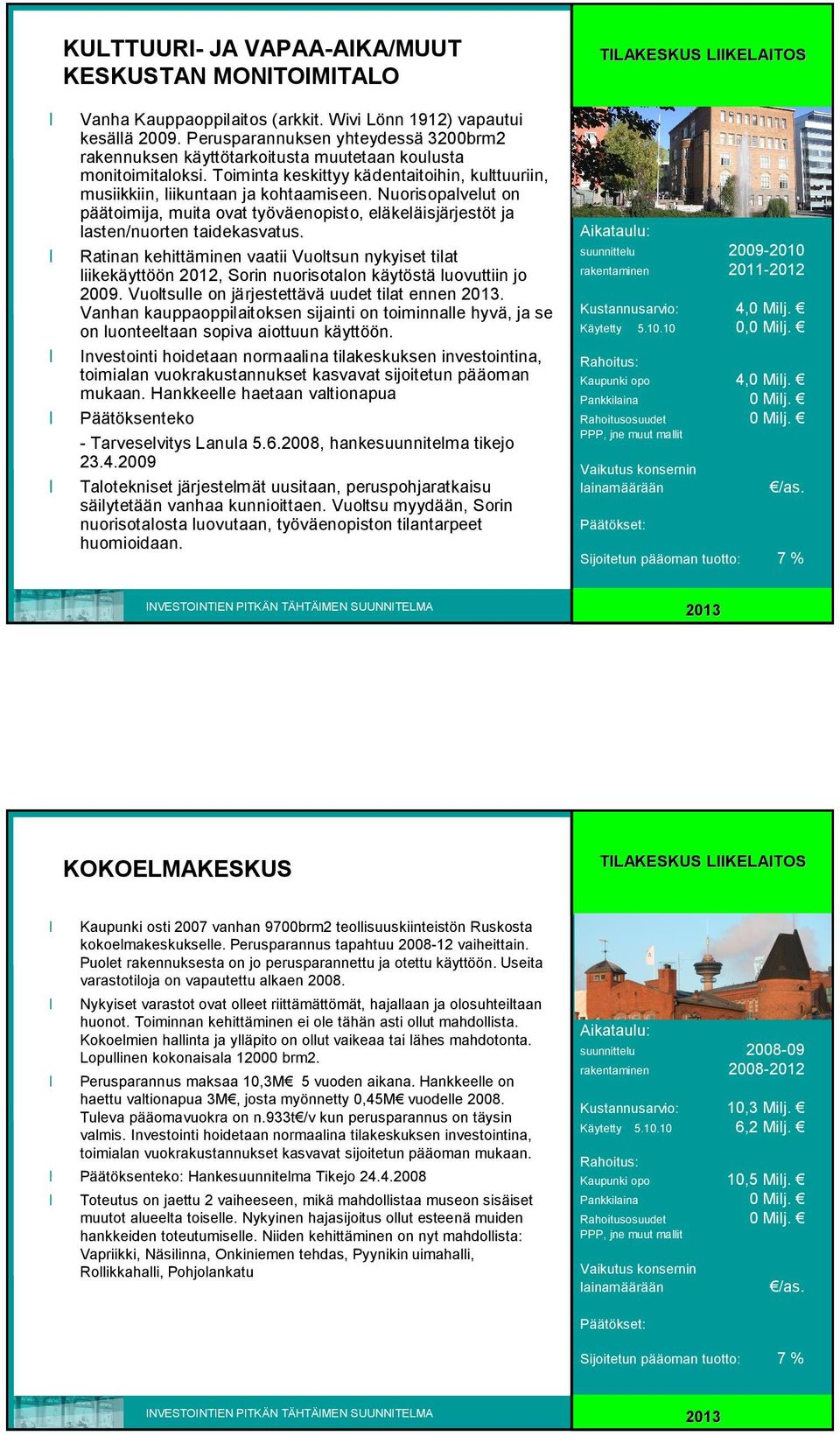

7 KULTTUURI JA VAPAA AIKA/MUUT AIKA/MUUT KESKUSTAN MONITOIMITALO TILAKESKUS Vanha Kauppaoppilaitos (arkkit. Wivi Lönn 1912) vapautui kesällä Perusparannuksen yhteydessä 3200brm2 rakennuksen käyttötarkoitusta muutetaan koulusta monitoimitaloksi. Toiminta keskittyy kädentaitoihin, kulttuuriin, musiikkiin, liikuntaan ja kohtaamiseen. Nuorisopalvelut on päätoimija, muita ovat työväenopisto, eläkeläisjärjestöt ja lasten/nuorten taidekasvatus. Ratinan kehittäminen vaatii Vuoltsun nykyiset tilat liikekäyttöön 2012, Sorin nuorisotalon käytöstä luovuttiin jo Vuoltsulle on järjestettävä uudet tilat ennen Vanhan kauppaoppilaitoksen sijainti on toiminnalle hyvä, ja se on luonteeltaan sopiva aiottuun käyttöön. Investointi hoidetaan normaalina tilakeskuksen investointina, toimialan mukaan. Hankkeelle haetaan valtionapua Päätöksenteko Tarveselvitys Lanula , hankesuunnitelma tikejo Talotekniset järjestelmät uusitaan, peruspohjaratkaisu säilytetään vanhaa kunnioittaen. Vuoltsu myydään, Sorin nuorisotalosta luovutaan, työväenopiston tilantarpeet huomioidaan. suunnittelu rakentaminen Kustannusarvio: 4,0 Milj. Käytetty ,0 Milj. Kaupunki opo 4,0 Milj. Pankkilaina 0 Milj. Rahoitusosuudet 0 Milj. INVESTOINTIEN PITKÄN TÄHTÄIMEN SUUNNITELMA KOKOELMAKESKUS TILAKESKUS Kaupunki osti 2007 vanhan 9700brm2 teollisuuskiinteistön Ruskosta kokoelmakeskukselle. Perusparannus tapahtuu vaiheittain. Puolet rakennuksesta on jo perusparannettu ja otettu käyttöön. Useita varastotiloja on vapautettu alkaen Nykyiset varastot ovat olleet riittämättömät, hajallaan ja olosuhteiltaan huonot. Toiminnan kehittäminen ei ole tähän asti ollut mahdollista. Kokoelmien hallinta ja ylläpito on ollut vaikeaa tai lähes mahdotonta. Lopullinen kokonaisala brm2. Perusparannus maksaa 10,3M 5 vuoden aikana. Hankkeelle on haettu valtionapua 3M, josta myönnetty 0,45M vuodelle Tuleva pääomavuokra on n.933t /v kun perusparannus on täysin valmis. Investointi hoidetaan normaalina tilakeskuksen investointina, toimialan mukaan. Päätöksenteko: Hankesuunnitelma Tikejo Toteutus on jaettu 2 vaiheeseen, mikä mahdollistaa museon sisäiset muutot alueelta toiselle. Nykyinen hajasijoitus ollut esteenä muiden hankkeiden toteutumiselle. Niiden kehittäminen on nyt mahdollista: Vapriikki, Näsilinna, Onkiniemen tehdas, Pyynikin uimahalli, Rollikkahalli, Pohjolankatu suunnittelu rakentaminen Kustannusarvio: 10,3 Milj. Käytetty ,2 Milj. Kaupunki opo 10,5 Milj. Pankkilaina 0 Milj. Rahoitusosuudet 0 Milj. INVESTOINTIEN PITKÄN TÄHTÄIMEN SUUNNITELMA

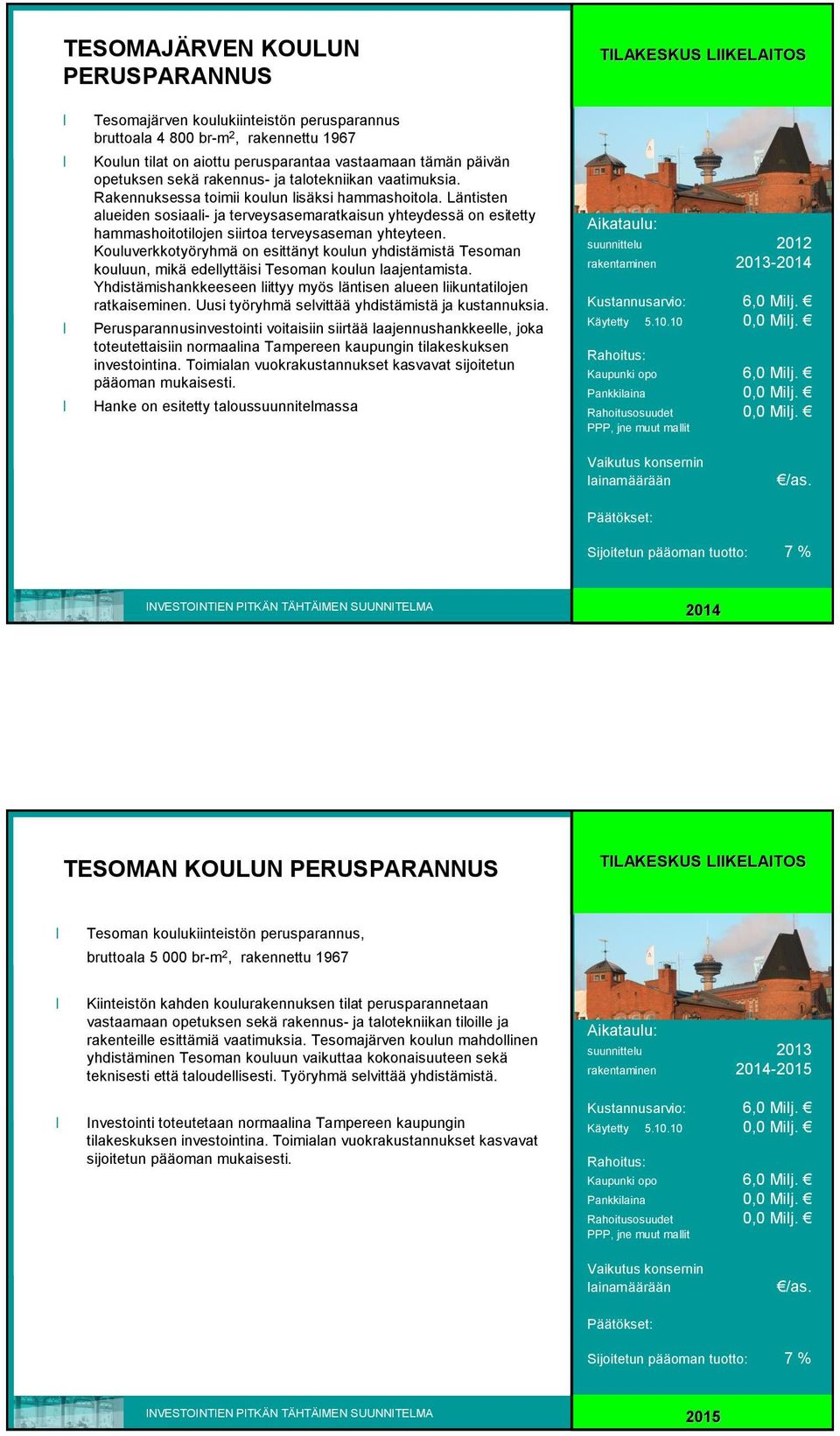

8 TESOMAJÄRVEN KOULUN PERUSPARANNUS Tesomajärven koulukiinteistön perusparannus bruttoala br m 2, rakennettu 1967 Koulun tilat on aiottu perusparantaa vastaamaan tämän päivän opetuksen sekä rakennus ja talotekniikan vaatimuksia. Rakennuksessa toimii koulun lisäksi hammashoitola. Läntisten alueiden sosiaali ja terveysasemaratkaisun yhteydessä on esitetty hammashoitotilojen siirtoa terveysaseman yhteyteen. Kouluverkkotyöryhmä on esittänyt koulun yhdistämistä Tesoman kouluun, mikä edellyttäisi Tesoman koulun laajentamista. Yhdistämishankkeeseen liittyy myös läntisen alueen liikuntatilojen ratkaiseminen. Uusi työryhmä selvittää yhdistämistä ja kustannuksia. Perusparannusinvestointi voitaisiin siirtää laajennushankkeelle, joka toteutettaisiin normaalina Tampereen kaupungin tilakeskuksen investointina. Toimialan vuokrakustannukset kasvavat sijoitetun pääoman Hanke on esitetty taloussuunnitelmassa TILAKESKUS suunnittelu 2012 rakentaminen Kustannusarvio: 6,0 Milj. Käytetty ,0 Milj. Kaupunki opo 6,0 Milj. Rahoitusosuudet 0,0 Milj. INVESTOINTIEN PITKÄN TÄHTÄIMEN SUUNNITELMA TESOMAN KOULUN PERUSPARANNUS TILAKESKUS Tesoman koulukiinteistön perusparannus, bruttoala br m 2, rakennettu 1967 Kiinteistön kahden koulurakennuksen tilat perusparannetaan vastaamaan opetuksen sekä rakennus ja talotekniikan tiloille ja rakenteille esittämiä vaatimuksia. Tesomajärven koulun mahdollinen yhdistäminen Tesoman kouluun vaikuttaa kokonaisuuteen sekä teknisesti että taloudellisesti. Työryhmä selvittää yhdistämistä. kaupungin tilakeskuksen investointina. Toimialan vuokrakustannukset kasvavat sijoitetun pääoman suunnittelu 2013 rakentaminen Kustannusarvio: 6,0 Milj. Käytetty ,0 Milj. Kaupunki opo 6,0 Milj. Rahoitusosuudet 0,0 Milj. INVESTOINTIEN PITKÄN TÄHTÄIMEN SUUNNITELMA

9 LINNAINMAATALO TILAKESKUS Linnainmaatalon uudisrakennus Linnainmaatalon uudisrakennuksen ensimmäisessä rakennusvaiheessa v rakennetaan tilat Linnainmaan aluekirjastolle, toisessa vaiheessa, vv , uimahalli ja vapaaajantiloja. kaupungin tilakeskuksen investointina. Toimialan vuokrakustannukset kasvavat sijoitetun pääoman suunnittelu 2019 rakentaminen Kustannusarvio: 10,0 Milj. Käytetty ,0 Milj. Kaupunki opo 10,0 Milj. Rahoitusosuudet 0,0 Milj. INVESTOINTIEN PITKÄN TÄHTÄIMEN SUUNNITELMA HATANPÄÄ ÄÄN N KANTASAIRAALAN PERUSPARANNUS JA LAAJENNUS TILAKESKUS Hatanpään kantasairaalan perusparannus 4 5, hankkeen laajuus xxx br m 2 ja laajennuksen n. 1500brm2. Hanke käsittää Hatanpään kantasairaalan aulatilojen ja vuodeosastojen leikkaussalien perusparannuksen ja päiväkirurgiasiiven laajennuksen. Nykyisissä tiloissa tehdään sairaalatoiminnan edellyttämiä tilamuutoksia aulassa ja ennen muuta nykyaikaistetaan leikkaussalit. Talotekniikka perusparannetaan tulevaisuuden vaatimustason mukaiseksi. Laajennusosa sisältää kirurgisen poliklinikan, päiväkirurgiayksikön ja välinehuoltokeskuksen laajentamisen. Heräämötilojen ahtaus aiheuttaa suurimman pullonkaulan toiminnassa nykyisin. Aulatilojen perusparannus (rv4) on kiireellisin ja toteutettavissa ensimmäisenä jo vapautuneissa tiloissa Seuraavassa vaiheessa 2014 on tarkoitus rakentaa päiväkirurgian laajennus, jossa myös sairaalan leikkaustoimintaa voidaan keskeytyksettä jatkaa sairaalan leikkaussalien perusparannuksen aikana 2015 (rv5). Tarveselvitys on tekeillä. kaupungin tilakeskuksen investointina. Toimialan vuokrakustannukset kasvavat sijoitetun pääoman suunnittelu 2012 rakentaminen Kustannusarvio: 7,0 Milj. Käytetty Milj. Kaupunki opo 7,0 Milj. Rahoitusosuudet 0,0 Milj. INVESTOINTIEN PITKÄN TÄHTÄIMEN SUUNNITELMA

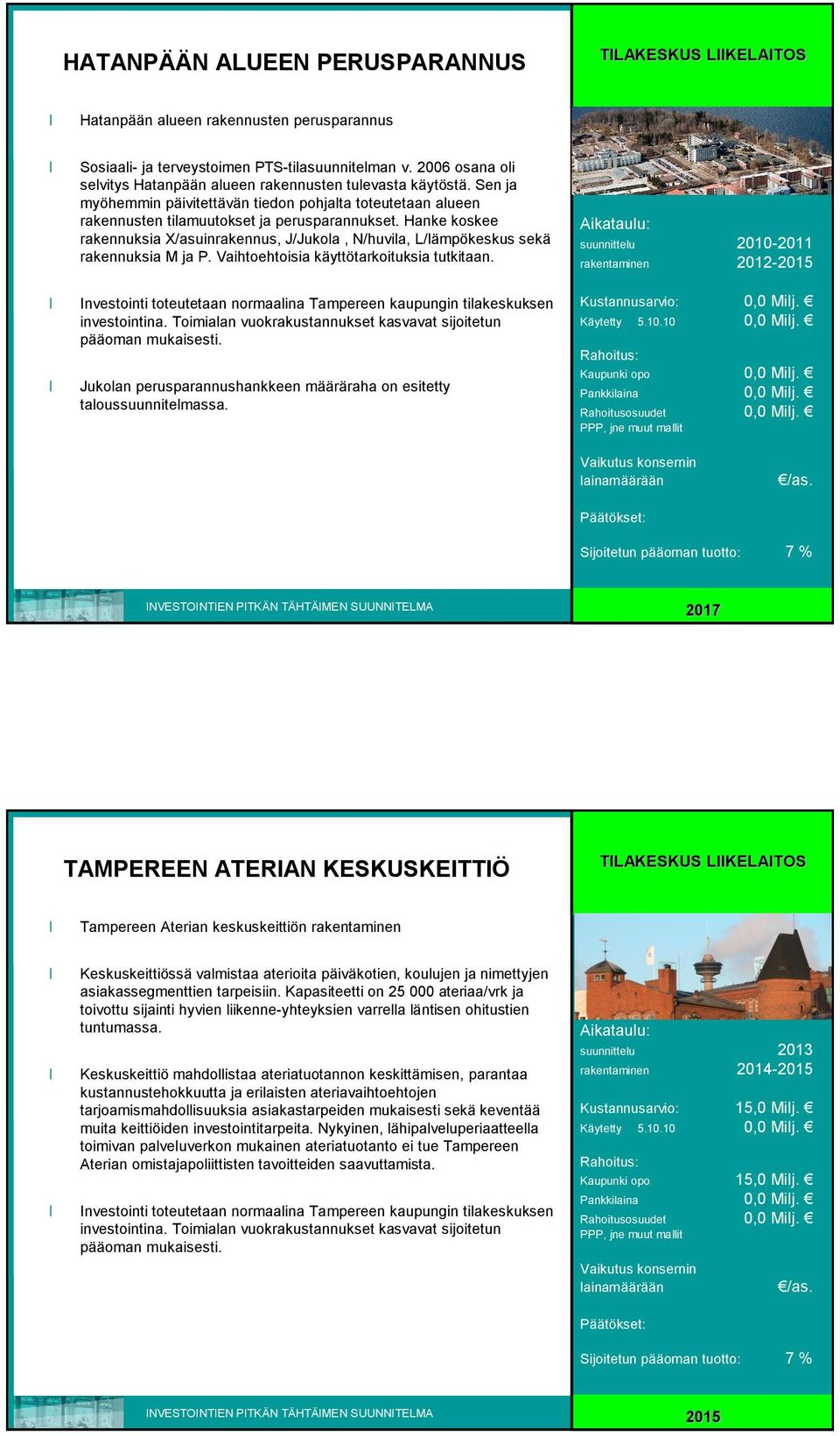

10 HATANPÄÄ ÄÄN N ALUEEN PERUSPARANNUS TILAKESKUS Hatanpään alueen rakennusten perusparannus Sosiaali ja terveystoimen PTS tilasuunnitelman v osana oli selvitys Hatanpään alueen rakennusten tulevasta käytöstä. Sen ja myöhemmin päivitettävän tiedon pohjalta toteutetaan alueen rakennusten tilamuutokset ja perusparannukset. Hanke koskee rakennuksia X/asuinrakennus, J/Jukola, N/huvila, L/lämpökeskus sekä rakennuksia M ja P. Vaihtoehtoisia käyttötarkoituksia tutkitaan. kaupungin tilakeskuksen investointina. Toimialan vuokrakustannukset kasvavat sijoitetun pääoman Jukolan perusparannushankkeen määräraha on esitetty taloussuunnitelmassa. suunnittelu rakentaminen Kustannusarvio: 0,0 Milj. Käytetty ,0 Milj. Kaupunki opo 0,0 Milj. Rahoitusosuudet 0,0 Milj. INVESTOINTIEN PITKÄN TÄHTÄIMEN SUUNNITELMA TAMPEREEN ATERIAN KESKUSKEITTIÖ TILAKESKUS Tampereen Aterian keskuskeittiön rakentaminen Keskuskeittiössä valmistaa aterioita päiväkotien, koulujen ja nimettyjen asiakassegmenttien tarpeisiin. Kapasiteetti on ateriaa/vrk ja toivottu sijainti hyvien liikenne yhteyksien varrella läntisen ohitustien tuntumassa. Keskuskeittiö mahdollistaa ateriatuotannon keskittämisen, parantaa kustannustehokkuutta ja erilaisten ateriavaihtoehtojen tarjoamismahdollisuuksia asiakastarpeiden mukaisesti sekä keventää muita keittiöiden investointitarpeita. Nykyinen, lähipalveluperiaatteella toimivan palveluverkon mukainen ateriatuotanto ei tue Tampereen Aterian omistajapoliittisten tavoitteiden saavuttamista. kaupungin tilakeskuksen investointina. Toimialan vuokrakustannukset kasvavat sijoitetun pääoman suunnittelu 2013 rakentaminen Kustannusarvio: 15,0 Milj. Käytetty ,0 Milj. Kaupunki opo 15,0 Milj. Rahoitusosuudet 0,0 Milj. INVESTOINTIEN PITKÄN TÄHTÄIMEN SUUNNITELMA

11 KEITTIÖIDEN IDEN PERUSPARANNUKSET TILAKESKUS Tampereen kaupungin kiinteistöissä olevien tuotanto ja jakelukeittiöiden perusparantaminen Olemassa olevien keittiötilojen perusparantaminen sekä tila ja laitemuutokset Tampereen Aterian valitseman tuotantostrategian mukaisiksi. kaupungin tilakeskuksen investointina. Toimialan vuokrakustannukset kasvavat sijoitetun pääoman suunnittelu 2009 rakentaminen Kustannusarvio: 15,0 Milj. Käytetty ,0 Milj. Kaupunki opo 15,0 Milj. Rahoitusosuudet 0,0 Milj. INVESTOINTIEN PITKÄN TÄHTÄIMEN SUUNNITELMA VUOREKSEN KOULUKESKUS Vuoreksen koulukeskuksen uudisrakennuksen rakentaminen uuteen Vuoreksen kaupunginosaan. Koulukeskukseen sijoittuu perusopetuksen tilojen lisäksi päivähoidon, esiopetuksen ja avopalvelujen tiloja sekä alkuvaiheessa myös alueen nuorisotilat. Koulun tilat, esim. liikuntasali, ovat asukkaiden käytössä koulun toiminnan ulkopuolisina aikoina. kaupungin tilakeskuksen investointina. Toimialan vuokrakustannukset kasvavat sijoitetun pääoman OPM:n liikuntapaikkojen perustamishankkeiden rahoitussuunnitelmassa Vuoreksen koulun liikuntasalille on varattu Hanketta koskevat päätökset on hyväksytty: tarveselvitys Lanula hankesuunnitelma avojo 5.2., papejo 6.2., lanula 7.2., atejo 13.2., tikejo Rakennushanke toteutetaan kahdessa vaiheessa, aikataulu sovitetaan Vuoreksen kaupunginosan asuntorakentamisen aikatauluun. suunnittelu rakentaminen Kustannusarvio: 38,0 Milj. Käytetty ,7 Milj. Kaupunki opo 38,0 Milj. Rahoitusosuudet, OPM 0,5 Milj. INVESTOINTIEN PITKÄN TÄHTÄIMEN SUUNNITELMA

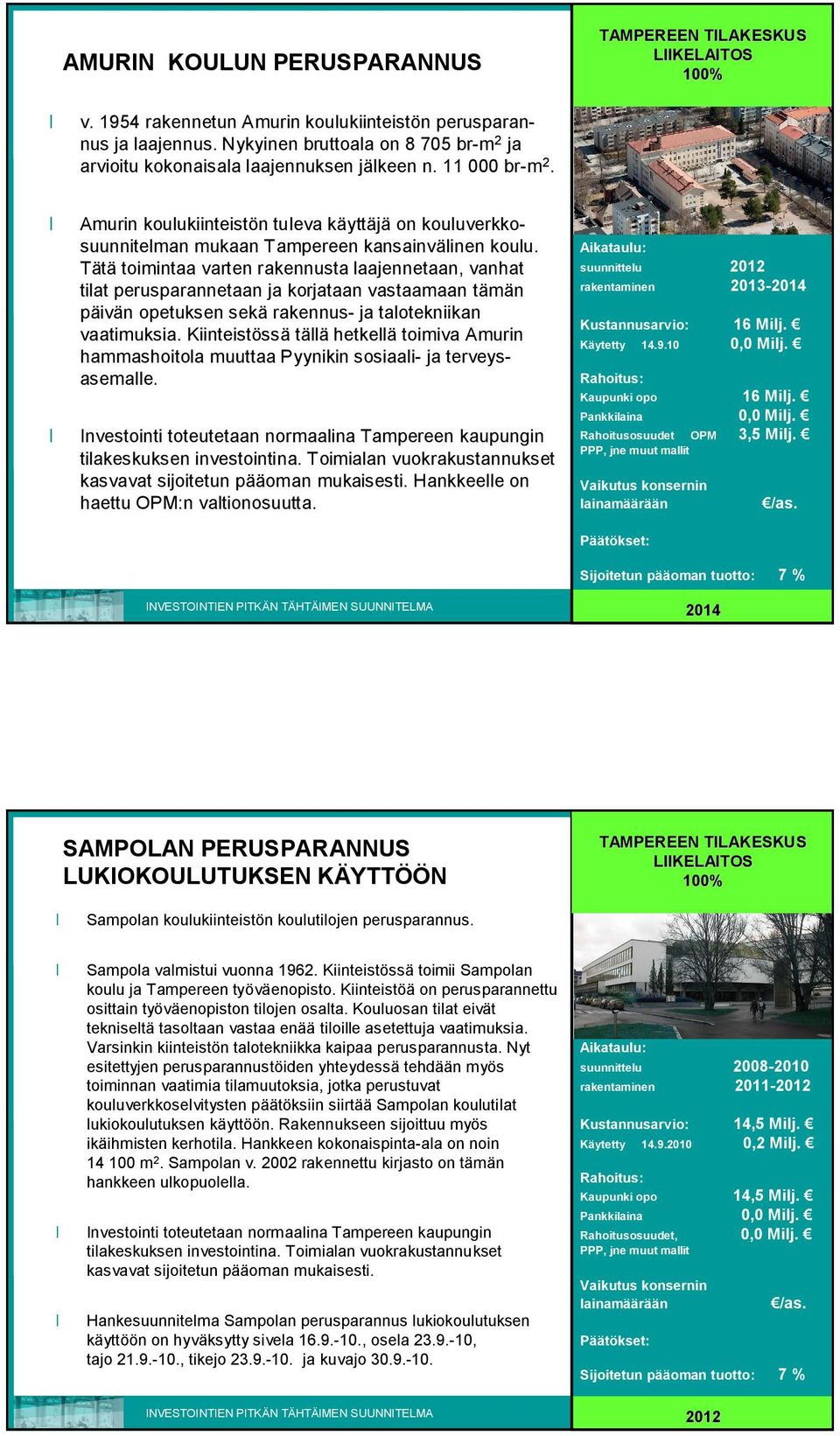

12 AMURIN KOULUN PERUSPARANNUS v rakennetun Amurin koulukiinteistön perusparannus ja laajennus. Nykyinen bruttoala on br m 2 ja arvioitu kokonaisala laajennuksen jälkeen n br m 2. Amurin koulukiinteistön tuleva käyttäjä on kouluverkkosuunnitelman mukaan Tampereen kansainvälinen koulu. Tätä toimintaa varten rakennusta laajennetaan, vanhat tilat perusparannetaan ja korjataan vastaamaan tämän päivän opetuksen sekä rakennus ja talotekniikan vaatimuksia. Kiinteistössä tällä hetkellä toimiva Amurin hammashoitola muuttaa Pyynikin sosiaali ja terveysasemalle. kaupungin tilakeskuksen investointina. Toimialan vuokrakustannukset kasvavat sijoitetun pääoman Hankkeelle on haettu OPM:n valtionosuutta. suunnittelu 2012 rakentaminen Kustannusarvio: 16 Milj. Käytetty ,0 Milj. Kaupunki opo 16 Milj. Rahoitusosuudet OPM 3,5 Milj. INVESTOINTIEN PITKÄN TÄHTÄIMEN SUUNNITELMA SAMPOLAN PERUSPARANNUS LUKIOKOULUTUKSEN KÄYTTK YTTÖÖN Sampolan koulukiinteistön koulutilojen perusparannus. Sampola valmistui vuonna Kiinteistössä toimii Sampolan koulu ja Tampereen työväenopisto. Kiinteistöä on perusparannettu osittain työväenopiston tilojen osalta. Kouluosan tilat eivät tekniseltä tasoltaan vastaa enää tiloille asetettuja vaatimuksia. Varsinkin kiinteistön talotekniikka kaipaa perusparannusta. Nyt esitettyjen perusparannustöiden yhteydessä tehdään myös toiminnan vaatimia tilamuutoksia, jotka perustuvat kouluverkkoselvitysten päätöksiin siirtää Sampolan koulutilat lukiokoulutuksen käyttöön. Rakennukseen sijoittuu myös ikäihmisten kerhotila. Hankkeen kokonaispinta ala on noin m 2. Sampolan v rakennettu kirjasto on tämän hankkeen ulkopuolella. kaupungin tilakeskuksen investointina. Toimialan vuokrakustannukset kasvavat sijoitetun pääoman Hankesuunnitelma Sampolan perusparannus lukiokoulutuksen käyttöön on hyväksytty sivela , osela , tajo , tikejo ja kuvajo suunnittelu rakentaminen Kustannusarvio: 14,5 Milj. Käytetty ,2 Milj. Kaupunki opo 14,5 Milj. INVESTOINTIEN PITKÄN TÄHTÄIMEN SUUNNITELMA

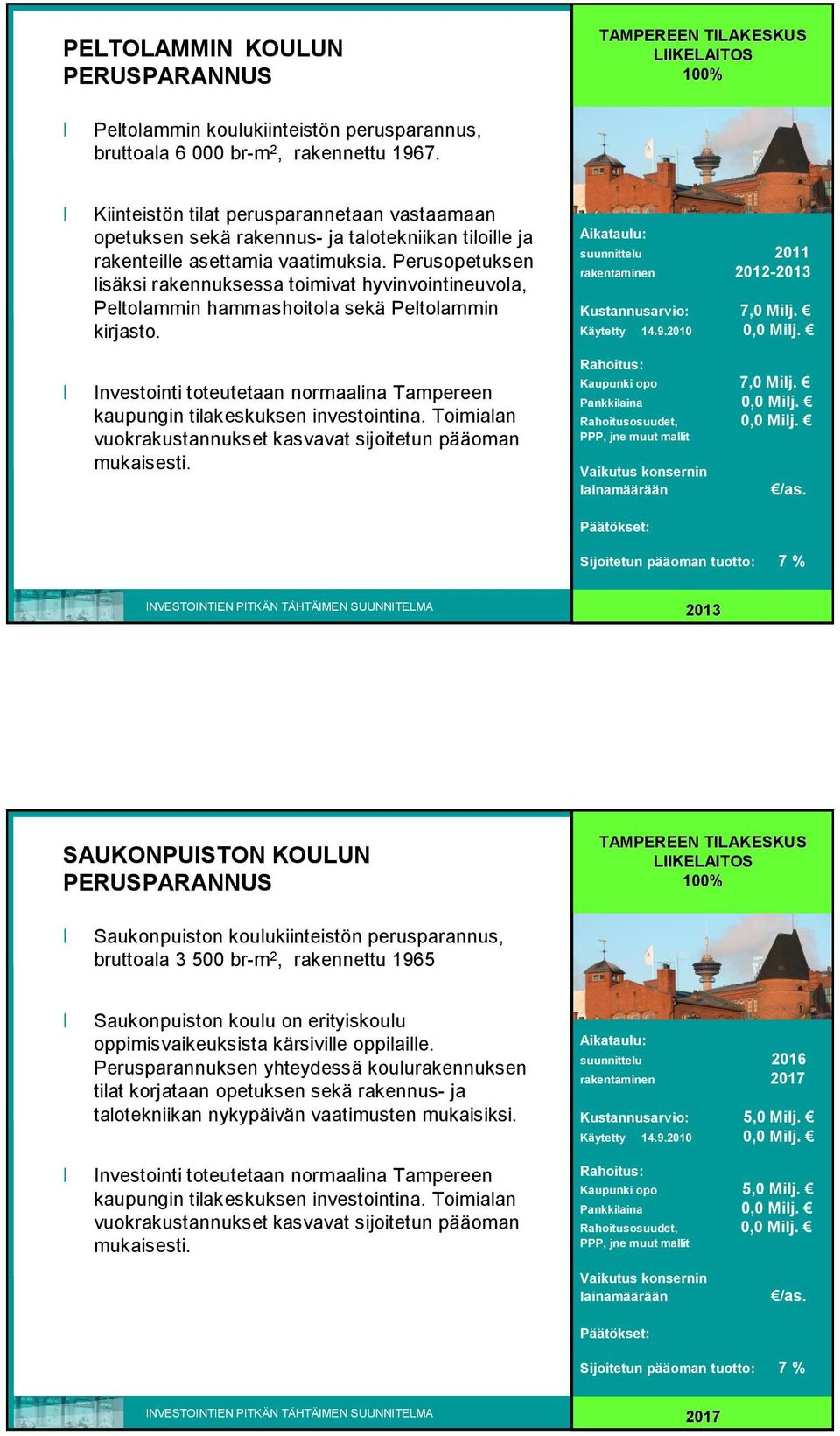

13 PELTOLAMMIN KOULUN PERUSPARANNUS Peltolammin koulukiinteistön perusparannus, bruttoala br m 2, rakennettu Kiinteistön tilat perusparannetaan vastaamaan opetuksen sekä rakennus ja talotekniikan tiloille ja rakenteille asettamia vaatimuksia. Perusopetuksen lisäksi rakennuksessa toimivat hyvinvointineuvola, Peltolammin hammashoitola sekä Peltolammin kirjasto. suunnittelu 2011 rakentaminen Kustannusarvio: 7,0 Milj. Kaupunki opo 7,0 Milj. INVESTOINTIEN PITKÄN TÄHTÄIMEN SUUNNITELMA SAUKONPUISTON KOULUN PERUSPARANNUS Saukonpuiston koulukiinteistön perusparannus, bruttoala br m 2, rakennettu 1965 Saukonpuiston koulu on erityiskoulu oppimisvaikeuksista kärsiville oppilaille. Perusparannuksen yhteydessä koulurakennuksen tilat korjataan opetuksen sekä rakennus ja talotekniikan nykypäivän vaatimusten mukaisiksi. suunnittelu 2016 rakentaminen 2017 Kustannusarvio: 5,0 Milj. Kaupunki opo 5,0 Milj. INVESTOINTIEN PITKÄN TÄHTÄIMEN SUUNNITELMA

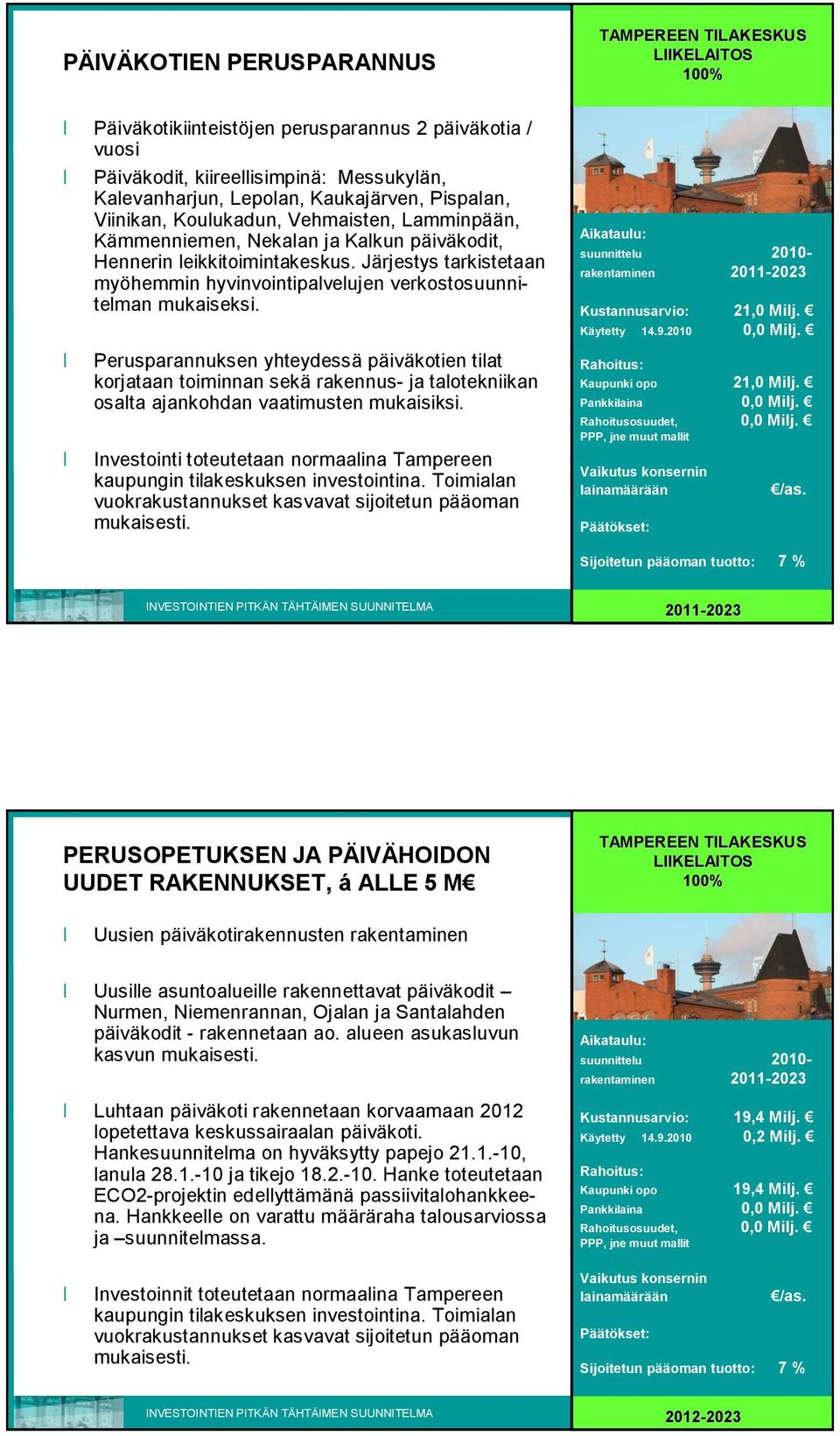

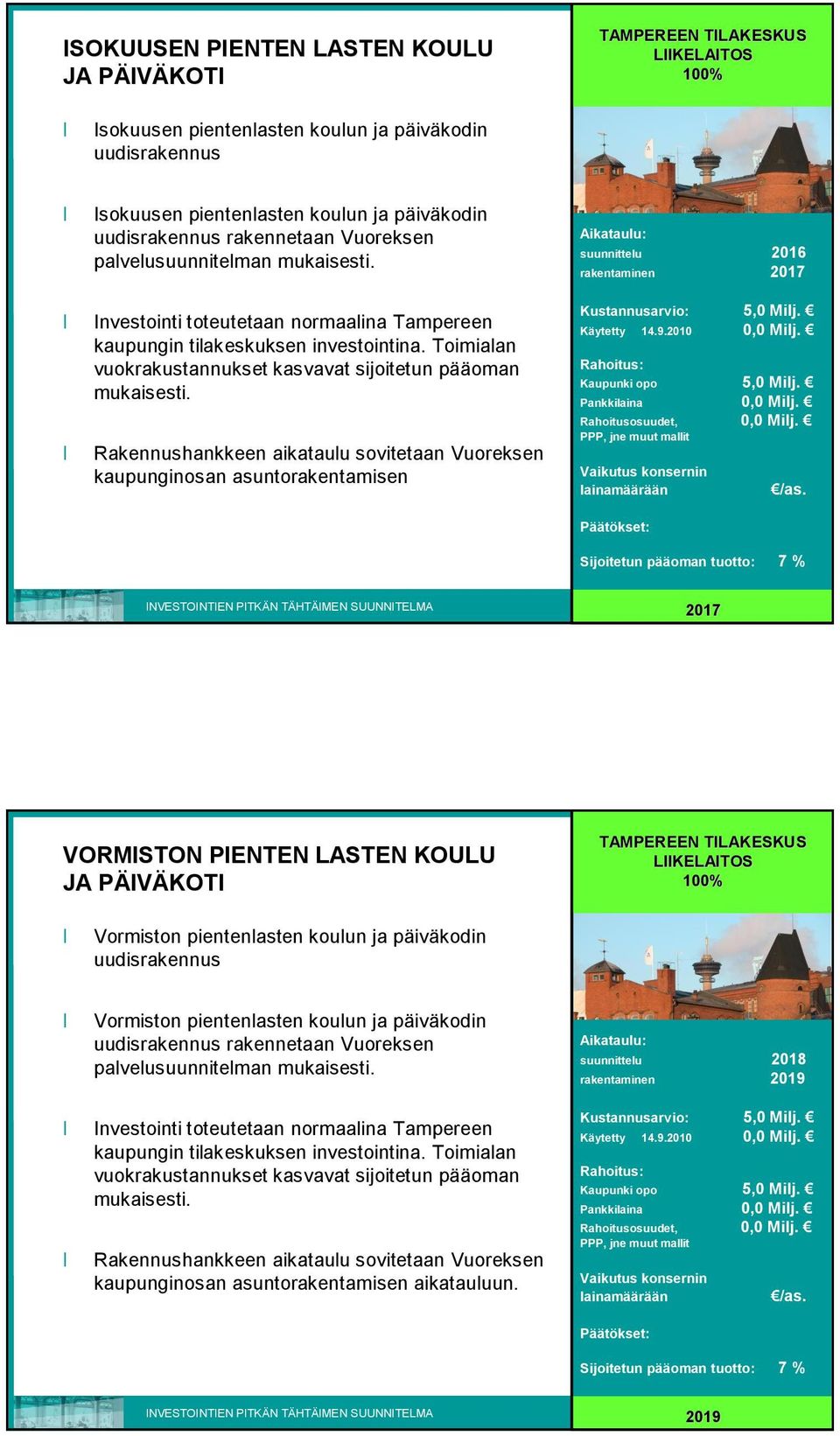

14 ISOKUUSEN PIENTEN LASTEN KOULU JA PÄIVP IVÄKOTI Isokuusen pientenlasten koulun ja päiväkodin uudisrakennus Isokuusen pientenlasten koulun ja päiväkodin uudisrakennus rakennetaan Vuoreksen palvelusuunnitelman suunnittelu 2016 rakentaminen 2017 Rakennushankkeen aikataulu sovitetaan Vuoreksen kaupunginosan asuntorakentamisen Kustannusarvio: 5,0 Milj. Kaupunki opo 5,0 Milj. INVESTOINTIEN PITKÄN TÄHTÄIMEN SUUNNITELMA VORMISTON PIENTEN LASTEN KOULU JA PÄIVP IVÄKOTI Vormiston pientenlasten koulun ja päiväkodin uudisrakennus Vormiston pientenlasten koulun ja päiväkodin uudisrakennus rakennetaan Vuoreksen palvelusuunnitelman suunnittelu 2018 rakentaminen 2019 Rakennushankkeen aikataulu sovitetaan Vuoreksen kaupunginosan asuntorakentamisen aikatauluun. Kustannusarvio: 5,0 Milj. Kaupunki opo 5,0 Milj. INVESTOINTIEN PITKÄN TÄHTÄIMEN SUUNNITELMA

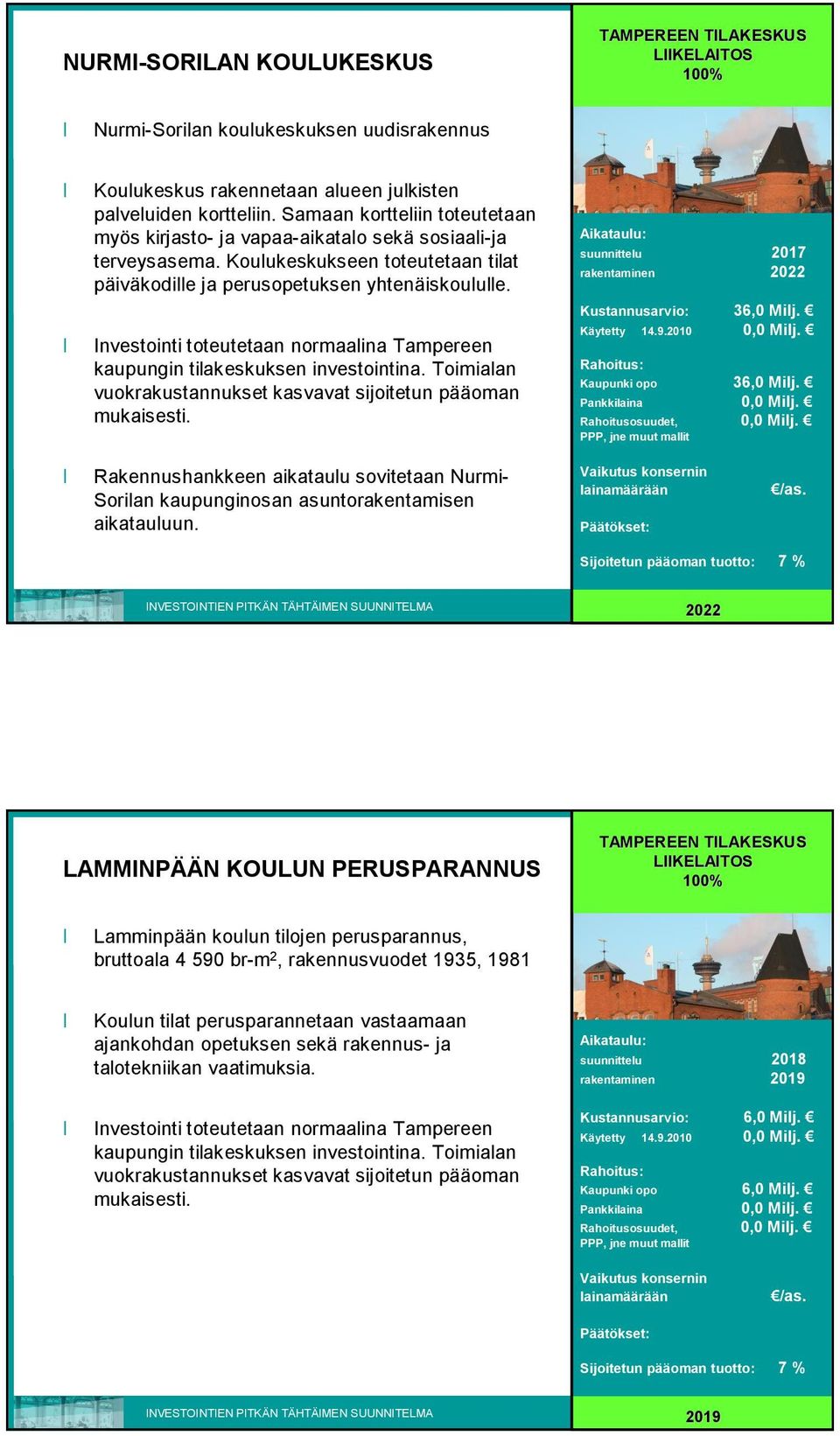

15 NURMI SORILAN KOULUKESKUS Nurmi Sorilan koulukeskuksen uudisrakennus Koulukeskus rakennetaan alueen julkisten palveluiden kortteliin. Samaan kortteliin toteutetaan myös kirjasto ja vapaa aikatalo sekä sosiaali ja terveysasema. Koulukeskukseen toteutetaan tilat päiväkodille ja perusopetuksen yhtenäiskoululle. Rakennushankkeen aikataulu sovitetaan Nurmi Sorilan kaupunginosan asuntorakentamisen aikatauluun. suunnittelu 2017 rakentaminen 2022 Kustannusarvio: 36,0 Milj. Kaupunki opo 36,0 Milj. INVESTOINTIEN PITKÄN TÄHTÄIMEN SUUNNITELMA LAMMINPÄÄ ÄÄN N KOULUN PERUSPARANNUS Lamminpään koulun tilojen perusparannus, bruttoala br m 2, rakennusvuodet 1935, 1981 Koulun tilat perusparannetaan vastaamaan ajankohdan opetuksen sekä rakennus ja talotekniikan vaatimuksia. suunnittelu 2018 rakentaminen 2019 Kustannusarvio: 6,0 Milj. Kaupunki opo 6,0 Milj. INVESTOINTIEN PITKÄN TÄHTÄIMEN SUUNNITELMA

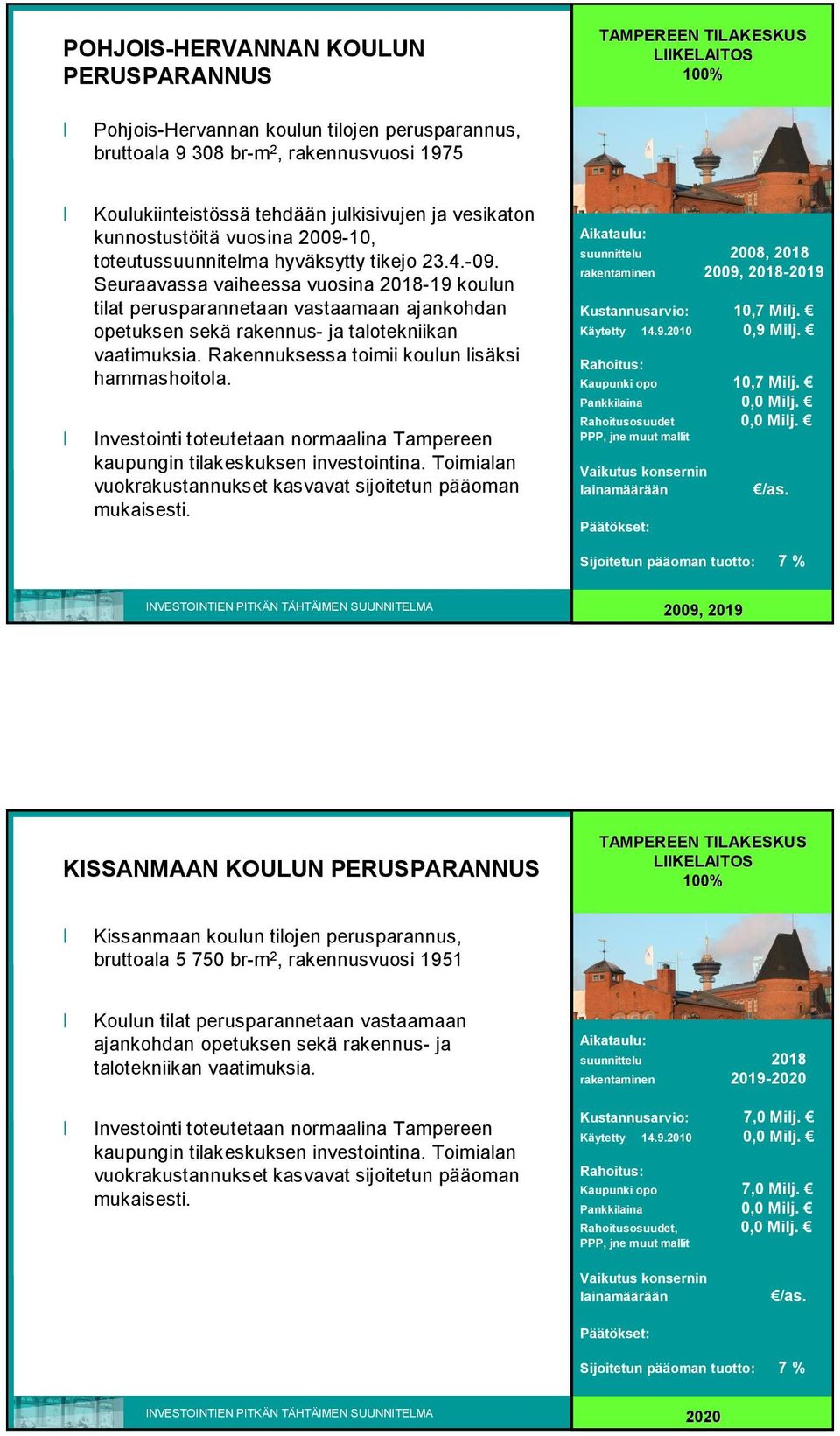

16 POHJOIS HERVANNAN HERVANNAN KOULUN PERUSPARANNUS Pohjois Hervannan koulun tilojen perusparannus, bruttoala br m 2, rakennusvuosi 1975 Koulukiinteistössä tehdään julkisivujen ja vesikaton kunnostustöitä vuosina , toteutussuunnitelma hyväksytty tikejo Seuraavassa vaiheessa vuosina koulun tilat perusparannetaan vastaamaan ajankohdan opetuksen sekä rakennus ja talotekniikan vaatimuksia. Rakennuksessa toimii koulun lisäksi hammashoitola. suunnittelu 2008, 2018 rakentaminen 2009, Kustannusarvio: 10,7 Milj. Käytetty ,9 Milj. Kaupunki opo 10,7 Milj. Rahoitusosuudet 0,0 Milj. INVESTOINTIEN PITKÄN TÄHTÄIMEN SUUNNITELMA 2009, KISSANMAAN KOULUN PERUSPARANNUS Kissanmaan koulun tilojen perusparannus, bruttoala br m 2, rakennusvuosi 1951 Koulun tilat perusparannetaan vastaamaan ajankohdan opetuksen sekä rakennus ja talotekniikan vaatimuksia. suunnittelu 2018 rakentaminen Kustannusarvio: 7,0 Milj. Kaupunki opo 7,0 Milj. INVESTOINTIEN PITKÄN TÄHTÄIMEN SUUNNITELMA

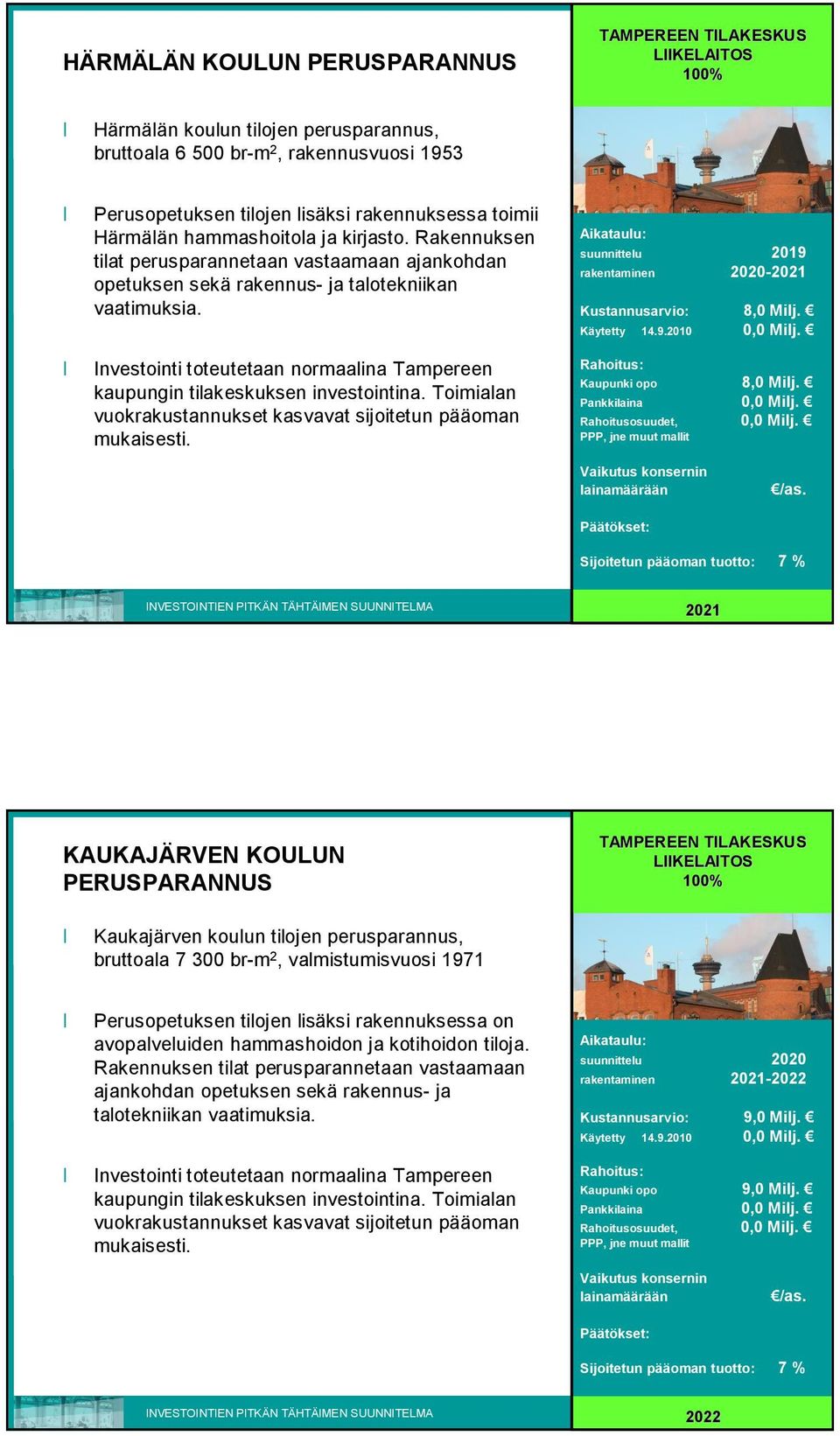

17 HÄRMÄLÄN N KOULUN PERUSPARANNUS Härmälän koulun tilojen perusparannus, bruttoala br m 2, rakennusvuosi 1953 Perusopetuksen tilojen lisäksi rakennuksessa toimii Härmälän hammashoitola ja kirjasto. Rakennuksen tilat perusparannetaan vastaamaan ajankohdan opetuksen sekä rakennus ja talotekniikan vaatimuksia. suunnittelu 2019 rakentaminen Kustannusarvio: 8,0 Milj. Kaupunki opo 8,0 Milj. INVESTOINTIEN PITKÄN TÄHTÄIMEN SUUNNITELMA KAUKAJÄRVEN KOULUN PERUSPARANNUS Kaukajärven koulun tilojen perusparannus, bruttoala br m 2, valmistumisvuosi 1971 Perusopetuksen tilojen lisäksi rakennuksessa on avopalveluiden hammashoidon ja kotihoidon tiloja. Rakennuksen tilat perusparannetaan vastaamaan ajankohdan opetuksen sekä rakennus ja talotekniikan vaatimuksia. suunnittelu 2020 rakentaminen Kustannusarvio: 9,0 Milj. Kaupunki opo 9,0 Milj. INVESTOINTIEN PITKÄN TÄHTÄIMEN SUUNNITELMA

18 PYYNIKIN KOULUN PERUSPARANNUS Pyynikin koulukiinteistön perusparannus, kokonaisala br m 2, rakennusvuosi Rakennus on luokiteltu rakennushistoriallisesti valtakunnallisesti merkittäväksi rakennukseksi. Sen arkkitehti oli Wivi Lönn. Rakennuksessa on tehty peruskorjaustöitä jo aiemmin. Tämän perusparannushankkeen yhteydessä koulurakennuksen tilat korjataan opetuksen sekä rakennus ja talotekniikan nykypäivän vaatimusten mukaisiksi. Koulu on perusopetuksen luokkien 7 9 koulu. suunnittelu 2021 rakentaminen Kustannusarvio: 6,5 Milj. Kaupunki opo 6,5 Milj. INVESTOINTIEN PITKÄN TÄHTÄIMEN SUUNNITELMA KALEVAN LASTENTALON PERUSPARANNUS Kalevan lastentalon perusparannus, kokonaisala br m 2, valmistumisvuosi 1953 Kiinteistössä toimii Kalevan päiväkoti sekä sosiaaliasema Satama. Sataman lisäksi on rakennuksessa tiloja myös muille avopalveluiden ennalta ehkäisevän lastenhuollon toiminnoille. Perusparannuksen yhteydessä rakennus korjataan vastaaman käytön sekä rakennus ja talotekniikan ajankohdan vaatimuksia. suunnittelu 2015 rakentaminen Kustannusarvio: 13,0 Milj. Kaupunki opo 13,0 Milj. INVESTOINTIEN PITKÄN TÄHTÄIMEN SUUNNITELMA

19 PÄIVÄKOTIEN PERUSPARANNUS Päiväkotikiinteistöjen perusparannus 2 päiväkotia / vuosi Päiväkodit, kiireellisimpinä: Messukylän, Kalevanharjun, Lepolan, Kaukajärven, Pispalan, Viinikan, Koulukadun, Vehmaisten, Lamminpään, Kämmenniemen, Nekalan ja Kalkun päiväkodit, Hennerin leikkitoimintakeskus. Järjestys tarkistetaan myöhemmin hyvinvointipalvelujen verkostosuunnitelman mukaiseksi. Perusparannuksen yhteydessä päiväkotien tilat korjataan toiminnan sekä rakennus ja talotekniikan osalta ajankohdan vaatimusten mukaisiksi. suunnittelu 2010 rakentaminen Kustannusarvio: 21,0 Milj. Kaupunki opo 21,0 Milj. INVESTOINTIEN PITKÄN TÄHTÄIMEN SUUNNITELMA PERUSOPETUKSEN JA PÄIVP IVÄHOIDON UUDET RAKENNUKSET, á ALLE 5 M M Uusien päiväkotirakennusten rakentaminen Uusille asuntoalueille rakennettavat päiväkodit Nurmen, Niemenrannan, Ojalan ja Santalahden päiväkodit rakennetaan ao. alueen asukasluvun kasvun Luhtaan päiväkoti rakennetaan korvaamaan 2012 lopetettava keskussairaalan päiväkoti. Hankesuunnitelma on hyväksytty papejo , lanula ja tikejo Hanke toteutetaan ECO2 projektin edellyttämänä passiivitalohankkeena. Hankkeelle on varattu määräraha talousarviossa ja suunnitelmassa. Investoinnit toteutetaan normaalina Tampereen suunnittelu 2010 rakentaminen Kustannusarvio: 19,4 Milj. Käytetty ,2 Milj. Kaupunki opo 19,4 Milj. INVESTOINTIEN PITKÄN TÄHTÄIMEN SUUNNITELMA

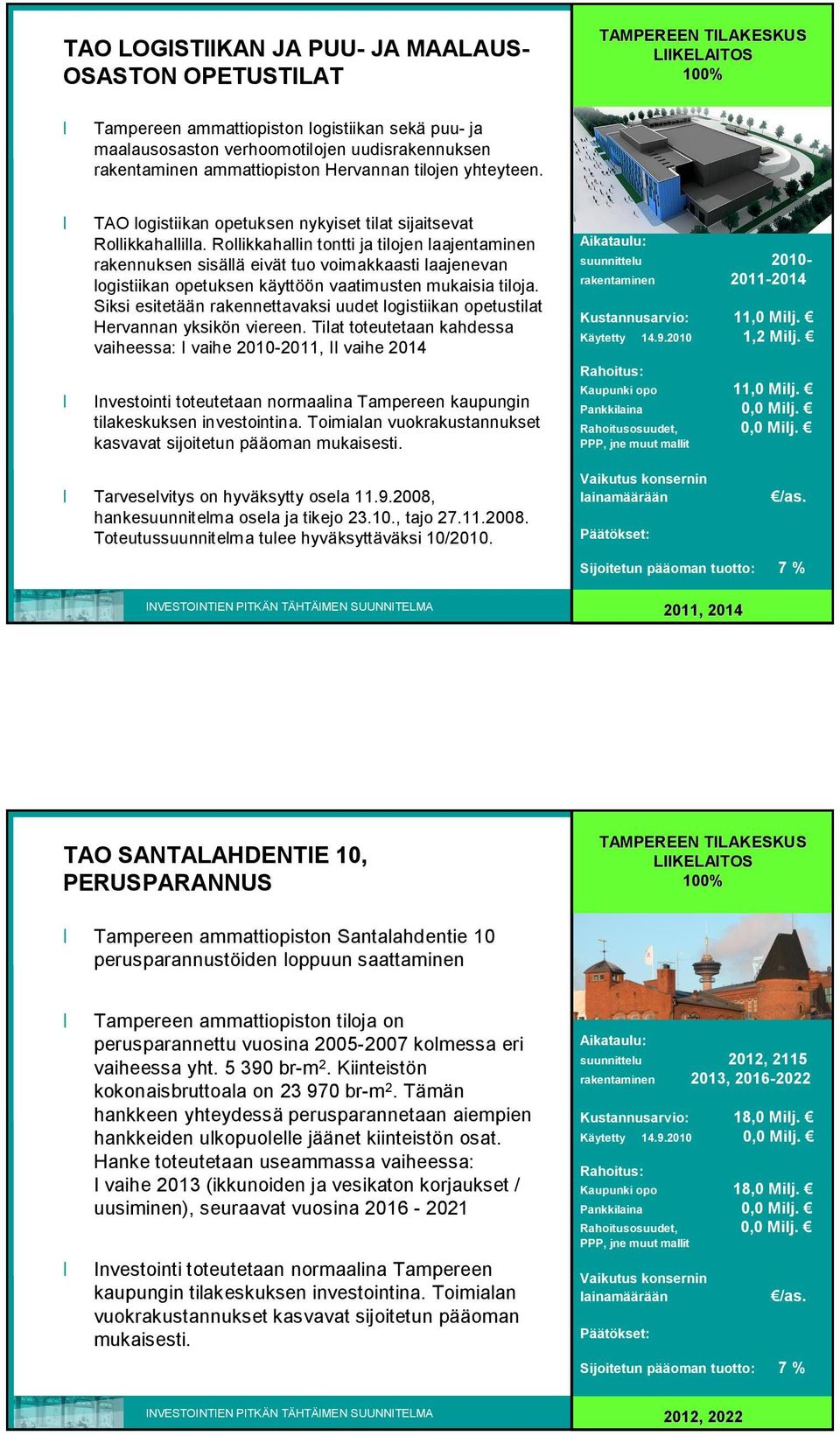

20 TAO LOGISTIIKAN JA PUU JA MAALAUS OSASTON OPETUSTILAT Tampereen ammattiopiston logistiikan sekä puu ja maalausosaston verhoomotilojen uudisrakennuksen rakentaminen ammattiopiston Hervannan tilojen yhteyteen. TAO logistiikan opetuksen nykyiset tilat sijaitsevat Rollikkahallilla. Rollikkahallin tontti ja tilojen laajentaminen rakennuksen sisällä eivät tuo voimakkaasti laajenevan logistiikan opetuksen käyttöön vaatimusten mukaisia tiloja. Siksi esitetään rakennettavaksi uudet logistiikan opetustilat Hervannan yksikön viereen. Tilat toteutetaan kahdessa vaiheessa: I vaihe , II vaihe 2014 kaupungin tilakeskuksen investointina. Toimialan vuokrakustannukset kasvavat sijoitetun pääoman Tarveselvitys on hyväksytty osela , hankesuunnitelma osela ja tikejo , tajo Toteutussuunnitelma tulee hyväksyttäväksi 10/2010. suunnittelu 2010 rakentaminen Kustannusarvio: 11,0 Milj. Käytetty ,2 Milj. Kaupunki opo 11,0 Milj. INVESTOINTIEN PITKÄN TÄHTÄIMEN SUUNNITELMA 2011, TAO SANTALAHDENTIE 10, PERUSPARANNUS Tampereen ammattiopiston Santalahdentie 10 perusparannustöiden loppuun saattaminen Tampereen ammattiopiston tiloja on perusparannettu vuosina kolmessa eri vaiheessa yht br m 2. Kiinteistön kokonaisbruttoala on br m 2. Tämän hankkeen yhteydessä perusparannetaan aiempien hankkeiden ulkopuolelle jäänet kiinteistön osat. Hanke toteutetaan useammassa vaiheessa: I vaihe 2013 (ikkunoiden ja vesikaton korjaukset / uusiminen), seuraavat vuosina suunnittelu 2012, 2115 rakentaminen 2013, Kustannusarvio: 18,0 Milj. Kaupunki opo 18,0 Milj. INVESTOINTIEN PITKÄN TÄHTÄIMEN SUUNNITELMA 2012,

21 TAO LAAJENNUS, HERVANNAN LUKIO Tampereen ammattiopiston TAO, Hepolamminkatu 10 kampusalueen päärakennuksen laajennus. Hervannan lukio siirretään TAO Hepolamminkatu 10 kampusaluelle. Hanke on kampusalueen kehittämisen ensimmäinen vaihe. Se käsittää Hervannan lukion ja ammattilukioiden tarvitsemien tilojen rakentamisen alueen päärakennuksen yhteyteen sekä päärakennuksessa olevien kampuksen yhteistilojen laajentamisen. suunnittelu 2011 rakentaminen Kustannusarvio: 7,0 Milj. Kaupunki opo 7,0 Milj. INVESTOINTIEN PITKÄN TÄHTÄIMEN SUUNNITELMA TAO LAAJENNUS, SÄHKS HKÖALA Uudisrakennus Tampereen ammattiopiston, TAO, Hepolamminkatu 10 kampusalueelle. Tampereen ammattiopiston kehittämislinjauksen mukaisesti siirretään sähköalan opetus Santalahdenkadulta Hervantaan Hepolamminkatu 10 kampusaluelle. Hanke on kampusalueen kehittämisen toinen vaihe. Hankkeen koko on n br m 2. suunnittelu 2015 rakentaminen Kustannusarvio: 12,0 Milj. Kaupunki opo 12,0 Milj. INVESTOINTIEN PITKÄN TÄHTÄIMEN SUUNNITELMA

22 TAO HEPOLAMMINKATU 10, PERUSPARANNUS Tampereen ammattiopiston Hepolamminkatu 10 kiinteistön perusparannus Ammattiopiston Hepolamminkatu 10 kampusaluetta on rakennettu v alkaen useammassa eri vaiheessa. Kiinteistön olemassa olevien rakennusten kokonaisbruttoala on br m 2. Nykyiset tilat perusparannetaan vastaaman ajankohdan opetuksen sekä rakennus ja talotekniikan tarpeita. suunnittelu rakentaminen Kustannusarvio: 33,0 Milj. Kaupunki opo 33,0 Milj. INVESTOINTIEN PITKÄN TÄHTÄIMEN SUUNNITELMA ROLLIKKAHALLIN PERUSPARANNUS Rollikkahallin perusparannus, kokonaisala br m 2, valmistumisvuosi 1949 Rollikkahallissa toimii tällä hetkellä Tampereen ammattiopiston viestinnän, avioniikan ja logistiikan koulutusohjelmat. Perusparannushankkeen yhteydessä rakennus korjataan vastaamaan ajankohdan opetuksen sekä rakennus ja talotekniikan vaatimuksia. suunnittelu 2013 rakentaminen Kustannusarvio: 5,0 Milj. Logistiikan opetusohjelma siirtyy Hervantaan Vaajakadulle uudisrakennuksen valmistuttua syksyllä Kaupunki opo 5,0 Milj. INVESTOINTIEN PITKÄN TÄHTÄIMEN SUUNNITELMA

23 METSON TILAMUUTOKSET JA PERUSPARANNUS Metson tilamuutokset ja perusparannus, bruttoala br m 2, valmistumisvuosi 1986 Rakennuksessa toimivat Tampereen kaupungin pääkirjasto, Pirkanmaan aluekirjasto, Muumilaakso ja Kivimuseo. Ensimmäisessä vaiheessa tehdään kirjaston toiminnan vaatimat muutostyöt, mm. asennetaan uusi lainausautomaatti. Toisessa vaiheessa Muumilaakson ja Kivimuseon tilat otetaan kirjaston käyttöön mm. lehtienlukusaliksi samalla tehdään muita toiminnan edellyttämiä tilamuutoksia ja perusparannetaan rakennus ja talotekniikka vastaamaan ajankohdan vaatimuksia. suunnittelu 2010, 20112, 2014 rakentaminen 2011, 2013, Kustannusarvio: 11,5 Milj. Kaupunki opo 11,5 Milj. INVESTOINTIEN PITKÄN TÄHTÄIMEN SUUNNITELMA VUOREKSEN KIRJASTO JA NUORISOTILAT Vuoreksen kirjaston ja nuorisotilojen uudisrakennus Vuoreksen kirjasto, nuorisotilat ja ikäihmisten kerhotilat rakennetaan Vuoreskeskukseen samaan kortteliin kuin kirkko ja seurakuntatilat. Hankkeen suunnittelusta järjestetään arkkitehtikilpailu yhteistyössä Tampereen ev.lut. seurakuntien kanssa. suunnittelu 2019 rakentaminen Kustannusarvio: 5,0 Milj. Rakentamisen aikataulu sovitetaan kaupunginosan rakentamisaikatauluun. Kaupunki opo 5,0 Milj. INVESTOINTIEN PITKÄN TÄHTÄIMEN SUUNNITELMA

24 NURMI SORILAN KIRJASTO JA VAPAA AIKATALO Nurmi Sorilan kirjasto ja vapaa aikatalon uudisrakennus Nurmi Sorilan kirjasto ja vapaa aikatilat on esitetty rakennettavaksi alueen julkisten palveluiden kortteliin. Samaan kortteliin toteutetaan myös Nurmi Sorilan koulukeskus sekä sosiaali ja terveysasema. suunnittelu 2022 rakentaminen 2023 Kustannusarvio: 5,0 Milj. Rakennushankkeen aikataulu sovitetaan Nurmi Sorilan kaupunginosan asuntorakentamisen aikatauluun. Kaupunki opo 5,0 Milj. INVESTOINTIEN PITKÄN TÄHTÄIMEN SUUNNITELMA ETELÄINEN ALUEKIRJASTO JA NUORISOTILAT Tampereen eteläisen aluekirjaston ja nuorisotilojen uudisrakennus Eteläinen aluekirjasto ja nuorisotilat esitetään toteutettavaksi vuokratiloihin esim. Lakalaivaan suunnitellun liikekeskuksen yhteyteen. suunnittelu 2016 rakentaminen Investointi toteutetaan vuokratiloihin. Toimialan Kustannusarvio: 5,0 Milj. Kaupunki opo 0,0 Milj. Rahoitusosuudet, 5,0 Milj. INVESTOINTIEN PITKÄN TÄHTÄIMEN SUUNNITELMA

25 AMMATTIOPISTO JA LUKIOKOULUTUS MUUT TILANTARPEET Tampereen ammattiopiston ja lukiokoulutuksen tilamuutosten ja perusparannusten toteuttaminen Tampereen ammattiopiston Kurun ja muiden yksiköiden sekä lukiotilojen ajankohtaiset opetuksen sekä rakennus ja talotekniikan vaatimusten aiheuttamat muutos ja perusparannushankkeet. Investoinnit toteutetaan normaalina Tampereen suunnittelu 2008 rakentaminen 2009 Kustannusarvio: 18,4 Milj. Käytetty ,1 Milj. Kaupunki opo 18,4 Milj. INVESTOINTIEN PITKÄN TÄHTÄIMEN SUUNNITELMA HATANPÄÄ ÄÄN N KANTASAIRAALAN VUODE OSASTOJEN PERUSPARANNUS Hatanpään kantasairaalan vuodeosastojen perusparannus, hankkeen laajuus br m 2. Hankkeen 1. ja 2. vaiheet, Hatanpään kantasairaalan vuodeosasto siipien perusparannustyöt valmistuivat A osastot v.2010 ja B v Niihin liittyvän hallintorakennuksen T perusparannustyöt ovat käynnissä ja valmistuvat kesällä Hankesuunnitelma hyväksytty tikejo , 1. vaiheen toteutussuunnitelma tikejo , 2. vaihe toteutussuunnitelma tikejo , 3. vaihe tarkistettu hankesuunnitelma tetola , ersjo , tikejo ja toteutussuunnitelma tikejo suunnittelu 2010 rakentaminen 2011 Kustannusarvio: 18,4 Milj. Käytetty ,1 Milj. Kaupunki opo 18,4 Milj. INVESTOINTIEN PITKÄN TÄHTÄIMEN SUUNNITELMA

26 KISSANMAAN PERHETUKIKESKUKSEN PERUSPARANNUS Kissanmaan perhetukikeskuksen kiinteistön perusparannus ja laajennus Kissanmaan perhetukikeskushanke käsittää olemassa olevan kiinteistön perusparannuksen ja laajennuksen talon nykyisten sekä sinne siirtyvien Raholan perhetukikeskuksen ja Leinolan lastenpsykiatrisen osaston toimintojen sekä erityisen vaikeahoitosten lasten (ERHO) yksikön käyttöön. Tarveselvitys on hyväksytty lanula Nykyisen rakennuksen bruttoala on n brm 2, esitetty laajennus n brm 2. Investointi toteutetaan Tampereen kaupungin tilakeskuksen investointina kiinteistöomaisuuden myynnistä kertyneillä varoilla. Toimialan suunnittelu 2012 rakentaminen Kustannusarvio: 7,0 Milj. Kaupunki opo 7,0 Milj. INVESTOINTIEN PITKÄN TÄHTÄIMEN SUUNNITELMA TILAKESKUS vuokrattavien suurten kohteiden esittelykortit INVESTOINTIEN PITKÄN TÄHTÄIMEN SUUNNITELMA 52

27 Pyynikin sosiaali ja terveysasema TAMPEREEN KAUPUNKI TILAKESKUS Pyynikin sosiaali ja terveysaseman uudisrakennus. Rakennettavalle Pyynikin sosiaali ja terveysasemalle sijoittuu pääosa Pyynikin ja Pispalan avopalvelujen lähipalveluista, lännen aluepalveluista ja osa kaupungin keskitetyistä sosiaali ja terveyspalveluista. Hankkeen toteuttamisesta päätettiin v.2006 Läntisen alueen sosiaali ja terveysasemaratkaisun yhteydessä. Hankkeen pää ja arkkitehtisuunnittelija on valittu ideakilpailulla. Suunnittelu jatkuu voittaneen ehdotuksen pohjalta. Hankesuunnitelma tulee hyväksyttäväksi vuoden 2010 alussa. Hankkeen laajuus on n br m 2. Hanke toteutetaan ulkopuolisen sijoittajan rahoittamana. Tilat vuokrataan toimialalle Tilakeskuksen välittämänä. suunnittelu 2010 rakentaminen Kustannusarvio: 28,0 Milj. Käytetty ,4 Milj. Kaupunki opo 0,0 Milj. Rahoitusosuudet 28,0 Milj. Sijoitetun pääoman tuotto: % 2013 INVESTOINTIEN PITKÄN TÄHTÄIMEN SUUNNITELMA 53 KANTA SARVIS TAMPEREEN KAUPUNKI TILAKESKUS Hyvinvointipalveluiden vuokratilat Kanta Sarviksen kiinteistössä Satamakadun sosiaalivirastotalon tyhjentyessä siellä olevat toiminnot jakautuvat sekä Pyynikin sosiaali ja terveysasemalle että Sarvikseen. Hanke on osa v.2006 laaditun Sosiaalitoimen pitkän tähtäyksen tilasuunnitelman toteutusta. suunnittelu 2010,2012 rakentaminen 2010,2013 Hankkeen ensimmäinen vaihe valmistui syksyllä Sarvikseen on jo siirtynyt mm. hyvinvointipalveluiden arkisto, keskusäitiysneuvola, aikuisten sosiaalityö ja Hatanpään alueelta mielenterveystoimisto. Toisessa vaiheessa kesällä 2013 sinne siirtyvät mm. diabetesneuvonta, tilaajaryhmän asiakasohjausyksiköt sekä sosiaali ja terveystoimen hallinto. Hankkeen koko on br m 2. Hanke toteutetaan kiinteistön omistajan rahoittamana. Tilat vuokrataan toimialalle Tilakeskuksen välittämänä. Kustannusarvio: 8,7 Milj. Käytetty Milj. Kaupunki opo 0,0 Milj. Rahoitusosuudet 8,7 Milj. Sijoitetun pääoman tuotto: % 2013 INVESTOINTIEN PITKÄN TÄHTÄIMEN SUUNNITELMA 54

28 LIELAHTITALO TAMPEREEN KAUPUNKI TILAKESKUS Lielahtitalon uudisrakennus. Lielahden kauppakeskukseen rakennettavaan Lielahtitaloon sijoittuvat alueen terveysaseman, kirjaston ja ikäihmisten päiväkeskuksen tilat. Hankkeen toteuttaminen on osa v.2009 laaditun hyvinvointipalvelujen Palveluverkon kehittämissuunnitelman toteutusta. suunnittelu 2010 rakentaminen Hanke toteutetaan yhteistyössä ulkopuolisen kumppanin (NCC Property Development Oy) kanssa. Pää ja arkkitehtisuunnittelija valitsemiseksi on järjestetty ideakilpailu. Kilpailun tulos julkistetaan alkuvuodesta 2011.Hanketta varten tarvittava liikekeskusalueen asemakaavamuutos on parhaillaan käsiteltävänä. Kaupungin tilojen alustava kerrosala on yhteensä n kem 2. Hankkeen odotetaan valmistuvan vuoden 2013 alkuun mennessä. Hanke toteutetaan ulkopuolisen sijoittajan rahoittamana. Tilat vuokrataan toimialalle Tilakeskuksen välittämänä. Kustannusarvio: 12,0 Milj. Käytetty Milj. Kaupunki opo 0,0 Milj. Rahoitusosuudet 12,0 Milj Sijoitetun pääoman tuotto: % INVESTOINTIEN PITKÄN TÄHTÄIMEN SUUNNITELMA 55 TESOMANTORI TAMPEREEN KAUPUNKI TILAKESKUS Tesomantorin uudisrakennus. Tesoman kauppakeskus rakennetaan osin uudelleen ja näin syntyvään Tesomantorin liikekeskukseen siirtyvät alueen terveysasema, kirjasto ja nuorisokeskus. Hankkeen toteuttaminen on osa v.2009 laaditun hyvinvointipalvelujen Palveluverkon kehittämissuunnitelman toteutusta. Hanke toteutetaan yhteistyössä ulkopuolisen kumppanin (Hartela Oy) kanssa. Hanketta varten tarvittava liikekeskusalueen asemakaavamuutos on parhaillaan käsiteltävänä. Kaupungin tilojen alustava kerrosala on yhteensä n kem 2. Hankkeen odotetaan valmistuvan vuoden 2013 alkuun mennessä. Hanke toteutetaan ulkopuolisen sijoittajan rahoittamana. Tilat vuokrataan toimialalle Tilakeskuksen välittämänä. suunnittelu 2010 rakentaminen Kustannusarvio: 12,0 Milj. Käytetty Milj. Kaupunki opo 0,0 Milj. Rahoitusosuudet 12,0 Milj Sijoitetun pääoman tuotto: % INVESTOINTIEN PITKÄN TÄHTÄIMEN SUUNNITELMA 56
