JYK Urheilukadun ja Kinnarin koulun väistötilantarve

Koko: px
Aloita esitys sivulta:

Download "JYK Urheilukadun ja Kinnarin koulun väistötilantarve"

Transkriptio

1 JYK Urheilukadun ja Kinnarin koulun väistötilantarve Marja Taurula, Janne Mannersalo, Veikko Simunaniemi, Matti Sivunen

2 Asian taustalla on erittäin vaikea sisäilmatilanne Perusopeutuksen tarpeen ja Mestaritoiminnan tilojen kunnon arvioiden mukaan JYK:n ja Kinnarin koulujen opetustilat eivät riitä lukuvuodelle opetustilojen uusien todettujen merkittävien sisäilmaongelmien ja oppilasmäärän kasvun vusi JYK Urheilukadulla merkittävää oireilua tarvitaan korjaustoimenpiteitä ja osalle oppilaista väistötilaa Kinnarin ja JYKin väistötiloissa oireilua tarvitaan korjaavia toimenpiteitä ja uutta väistötilaa Kinnari koulun C-rakennuksessa oireilua tarvitaan uusia väistötiloja

3 Talousjaosto linjaa jatkovalmistelun osalta seuraavaa: opetusryhmän moduulikoulun hankinta vuoden 2019 alkuun mennessä 2. JYK- Urheilukadun D ja E- siipien korjaustoimenpiteet kesällä Mestaritoiminta jatkaa sopimuksen pohjalta neuvotteluja Cramon kanssa oireilua aiheuttavien moduulien vaihtamisesta terveiski tiloiksi kesän 2018 aikana 4. Kiinteistöallianssi on käynnistänyt moduuliväistötilojen puitesopimuskilpailutuksen Lisäksi: 5. Annetaan Mestaritoiminnalle valtuudet käyttää Kyrölän moduulikoulun optiota 4:lle perusopetusryhmälle (noin 85 oppilasta) hankittavaan moduulikouluun. Rakennus toimitetaan eluuksi 2018 ja sen sijoituspaikka on Juholan koulun läheisyydessä.

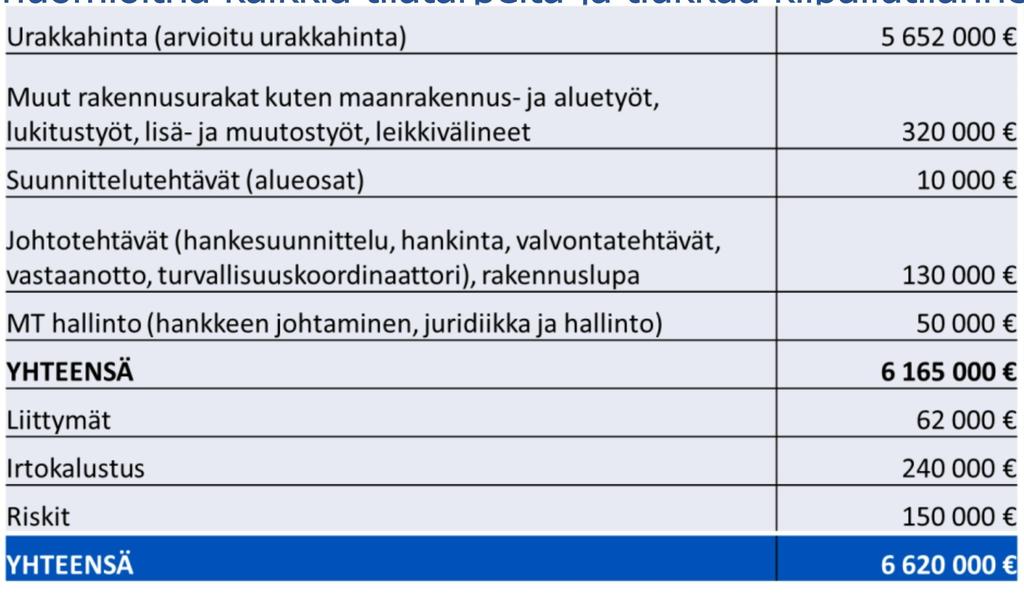

4 Sijoitus JYK tiivistyskorjaus kesä K 24 OT 1/2019 vähintään 7 M 4 OT 8/ K

5 Usea Järvenpään koulu on elinkaarensa päässä ja nykyiset rakennukset ovat täysiä tarvitaan investointeja ja väistötiloja. Alla karkean tason investointi- ja väistötilaohjelma. Sisäilmatilanne Päätöstilanne Koulut Anttilan koulu Haarajoen koulu Harjulan koulu Juholan koulu JYK Alakartano Yläkartano Kinnarin koulu Koivusaaren koulu Kristillinen koulu Kyrölän koulu Mankalan koulu Oinaskaskadun koulu Saunakallion koulu Vihtakadun koulu Ainola Hyvä Hyvä Osassa koulua heikkoa Hyvä Vaikea Vaikea, Ratkaistu Hyvä Vaikea, Ratkaisussa Hyvä ei tarkastelun kohteena Vaikea Hyvä Hyvä Kohtalainen Kohtalainen Uusi Teknisiä korjauksia Teknisiä korjauksia Valmistauduttava Väistötarve todennäköinen Laaja investointi Valmistauduttava Päätös pian Osa väistöön Teknisiä korjauksia Osa väistöön Uudisrakentaminen n oppilasta Alakartanon purku Valmistauduttava Väistötilatarve mahdollinen Purku Uudisrakentaminen Teknisiä korjauksia Valmistauduttava Väistötilatarpeessa olevien oppilaiden määrä n. 200 oppilasta n. 400 oppilasta n. 500 oppilasta n. 300 oppilasta n. 100 oppilasta n. 100 oppilasta Laaja investointi Elinkaari riippuen investoinnista Elinkaarta ainakin 40 vuotta jäljellä Elinkaarensa päässä 2030 jälkeen Purku Teknisiä korjauksia Teknisiä korjauksia Väistötilatarve mahdollinen Elinkaarensa päässä Väistötilatarve mahdollinen Elinkaarensa päässä Elinkaarensa päässä 2030 jälkeen Väistötilatarve mahdollinen Elinkaarensa päässä Valmistuminen 2025 jälkeen, aikaistus? Teknisiä korjauksia ja väistöä Teknisiä korjauksia n. 400 Mistä vaihtelu? Väistötilat Kyrölän moduulikoulu Kartanon moduulikoulu JYK moduulikoulu Cramon parakit Juholan väistötila Kinnarin väistötila Muut väistötilat Elinkaarensa päässä 2030 jälkeen Elinkaarensa päässä 2030 jälkeen Elinkaari riippuen investoinnista Väistötilatarve Elinkaarensa mahdollinen päässä Elinkaarta yli 40 vuotta jäljellä n n JYK kunto, Saunakallio n n n n n n Harjulan kunto Kartanon kunto Mankalan, Oinaskadun kunto, Harjulan investointi Kyrölän oppilaat Kyrölän pienten koulu, mahdollisesti myös muita Kartanon oppilaat Päätös nyt: väh 7 M Kinnarilaiset JYK Urheiluk. Kartano & Harjula Kinnarin ja JYKin oppilaat Sisäilmaväistötilana pahimmin oireileville Päätös nyt: n. 0,75 M Sisäilmaväistötila Päiväkotien väistötilana / reservinä Päätös myöhemmin Saunakallion remontti Väistötilojen määrä n. 400 Investoinnit karkeasti vuosittain sisältäen väistötilat n. 2 M n M M M M M M M Elinkaarta n. 10 vuotta jäljellä Elinkaarta n. 10 vuotta jäljellä Elinkaarta n. 10 vuotta jäljellä Elinkaarta n. 10 vuotta jäljellä M Karkeita arvioita

6 Esitys 1: uuden moduulikoulun hankinta (päätöksenteko) Uuden moduulikoulun hankinta on nopeimmillaan sopimusvalmiudessa Hankinta nopeutetulla avoimella menettelyllä. Valintaperusteena toimitusaikataulu ja hinta. HILMA ilmoitus (tarjouspyynnön julkaisu) KH tekee päätöksen toteuttajasta ja rahoitustavasta Sopimus voidaan laatia odotusajan ja valtuuston päätöksen jälkeen kohteen valmistuminen lakuu 2018 tammikuu 2019 tarjoajan ehdotuksen mukaan. Jotta yllä oleva aikataulu on mahdollinen, tulee kaupungin päättää hankkeen rahoitustapa (vura vai oma tase) toteuttajan valinnan yhteydessä Tarjoukset pyydetään molemmista vaihtoehdoista. Alustavan tarkastelun perusteella kohde on todennäköisesti järkevämpi toteuttaa vuraamalla vähintään seitsemäksi (7) vuodeksi.

7 Hankinta on haastava Edellä esitetty aikataulu on haastava kaupungin näkökulmasta: 1. Hankinnan valmisteluaika on erittäin lyhyt 2. Moduulikoulut ovat hyvin kilpailtuja ja siitä syystä valitusherkkiä tarjoajat voivat valittaa hankinnasta myös ilman todellista syytä. 3. Hankintamenettely (avoin menettely) ei mahdollista suunnitelmien kehittämistä käyttäjälähtöisesti ja myöhemmin tehtävät muutset ovat todennäköisesti kalliita 4. Kohteen suunnittelu tapahtuu osin kesäaikana, jolloin esimerkiksi suunnitelmien hyväksyttäminen käyttäjillä on hankalaa Vaikka hankinta on erittäin haastava, on hankinta käynnistettävä ja toteutettava Kinnarin ja JYK:n henkilökunnan ja oppilaiden oireilun takia.

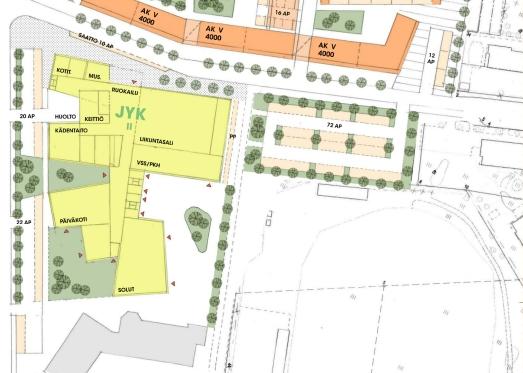

8 Ehdotus sijoituspaikaksi Sijoitusvaihtoehto pitkälle sijoitukselle voisi olla JYK:in ja urheilukentän välissä oleva pysäköintialue. Tästä olisi hyvät yhteydet vielä käytössä oleviin JYK-tiloihin, sekä tulevaan uuteen JYK:iin ja on jatkäyttöä ajatellen keskeisellä paikalla. Sijoitus toimii myös KAUKE:n alustavan analyysin perusteella hyvin. Ehdotettu paikka on asemakaavassa LPA-merkinnällä ja pysyvä sijoitus vaatii kaavamuutsen (poikkeusluvalla voidaan myöntää 5 vuoden väliaikainen rakennuslupa). Myös muita vaihtoehtoja mietitään ja on tutkittu. Esim. Kartanon koulun kentälle sijoittuminen ei ole mahdollinen käyttäjän arvion mukaan. Uuden moduulikoulun paikka Uusien väistötilojen ehdotettu sijoituspaikka Uusi JYK koulukeskus 8

9 Hankkeen konaisbudjetti on todennäköisesti vähintään 7 milj.. Alla arvio vähimmäiskustannuksista, jossa ei huomioitna kaikkia tilatarpeita ja tiukkaa kilpailutilannetta. 9

10 Moduulikoulun tarve pitkällä aikavälillä riippuu Järvenpään kaupungin kouluverkkolinjauksista Moduulikoulun elinkaarelle on ainakin kolme vaihtoehtoa: 1. Moduulikouluja käytetään väistötiloina, kunnes Kinnarin, JYK:n, Harjulan ja Kartanon koulun investoinnit on tehty. Tarve vähintään 7 vuotta. Tämän jälkeen mahdollinen jatkotarve Mankalassa ja/tai Oinaskadulla. 2. Mikäli kaupunki haluaa minimoida moduulikoulun käyttötarpeen ja tavoitella siten säästöjä on heti JYK:n valmistumisen jälkeen rakennettava kolmas selkeästi olemassa olevaa tilakantaa kasvattava koulu esim. Ainola. Tällöin moduulikoulun tarve on vähintään 5 vuotta. 3. Hankittava moduulikoulun suunnitteluikä on vuotta. Tarvittaessa moduulikoulu voi toimia osana jonkin koulun esim. Kartanon koulun tai Harjulan koulun lopullista ratkaisua.

11 Esitys 2: JYK:n korjaavat toimenpiteet JYK-Urheilukatu on odotettua huonommassa kunnossa ja valtaosassa opetustiloja on todettu korkeaa altistumisriskiä. Rakennusterveysasiantuntija (Raksystems Oy) suosittaa mittavia toimenpiteitä olosuhteiden parantamiseksi ennen syksyä Keski-Uudenmaan ympäristökeskus on pyytänyt Mestaritoiminta Oy:ltä kirjallista selvitystä terveyshaitan poistamiseksi tehtävistä toimenpiteistä ja toimenpiteiden aikataulua mennessä. Lausunnot: Raksystems Oy on laatinut alustavan korjaustapaehdotuksen, ja täsmennetään korjaussuunnitelmaksi. Kustannusarvio toimenpiteille on n Rakennusterveysasiantuntija: vauriotilojen käyttöä ei tulisi jatkaa syksyllä ilman korjauksia tai väistöratkaisua. Terveystarkastaja: terveyshaitta tulee poistaa ja esittää toimenpiteistä suunnitelma Koululääkäri ja Työterveys: laatineet lausunnot tilanteista 2017, jonka jälkeen osa oppilaista siirretty uuteen moduulikouluun Ero aikaisempaan kustannusarvioon ( ) johtuu ennakoitua laajemmasta laadunvarmistus- ja valvontatarpeesta.

12 Esitys 3: Cramon väistötiloista luopuminen Cramo-väistötilat ovat osoittautuneet ongelmallisiksi monilta ominaisuuksiltaan ja erityisesti Kinnarin koululta tulleet oppilaat ja henkilökunta oirehtivat tiloissa jatkuvasti voimakkaasti. Oireilmoituksia on kertynyt varsin paljon ja ilmoituksia tulee jatkuvasti lisää. Cramon johtoa on tavattu Samalla on selvitetty heidän suunnitelmaansa tilanteen korjaamiseksi. Koska Kinnarin oppilaat ja henkilökunta oireilevat niin vahvasti ja Cramon suunnitelma ei ole uskottava, on varauduttava siihen, että tiloista pitää luopua mahdollisimman pian eli moduulikoulun valmistuessa Cramon kanssa on vurasopimus kesään 2019 asti, ja voidaan irtisanoa 3 kk irtisanomisajalla. Asiasta on aloitettu reklamaatioprosessi. Hyvä asia on se, että Cramo suostuu käyttämään hyväksi havaittua FCG:tä kuntotutkijana ja korjaustapaehdotuksen laatijana Erittäin huono asia on se, että Cramo ei pystynyt esittämään uskottavaa suunnitelmaa tilanteen selkeäksi parantamiseksi.

13 Esitys 5: nopean väistötilan hankkiminen Koska Kinnarin oppilaat oireilevat erittäin pahasti, JYK Urheilukadulla on vaikea tilanne ja Kinnarin C-rakennuksesta joudutaan luopumaan, tarvitaan eluuksi 2018 uudet opetustilat 11 perusopetusryhmälle eli yli 200:lle oppilaalle. Näistä 7 ryhmää voidaan sijoittaa muihin kouluihin väliaikaisesti, mutta 4 ryhmää tarvitsee taatusti terveen tilaratkaisun. Esitettävänä ratkaisuna on käyttää Kyrölän moduulikoulun optiota ja hankkia ko. tarpeen mukainen moduulikoulurakennus Teijotalot Oy:ltä. Hankinnan kustannusarvio on n

14 Edellisen kalvon esitys perustuu myös siihen, että Kinnarin C-rakennusta ei jatketa opetuskäytössä syksystä 2018 Kinnarin C-rakennusta koskeva rakennusterveysasiantuntijan (FCG Oy) lausunto altistumisolosuhteista kertoo korkeasta altistumisriskistä ja mittavia korjaustoimenpiteitä tulee tehdä ennen syksyä Toimenpiteet tai uudet tilat ovat ehtona opetustoiminnan jatkamiselle. Myös työsuojeluvaltuutettu edellyttää tiloissa korjauksia tai uusia tiloja. Kuntotutkimusten tulset: FCG toteuttanut kuntotutkimukset C-rakennuksessa. Tutkimusten yhteydessä on löytynyt oireilua selittäviä mikrobivaurioita: Vaurioita havaittiin yläkerran ulkoseinissä pääosin ikkunarakenteiden ympäristössä, välipohjassa sekä kattovuodon vaikutusalueella. 1krs:ssa seinärakenteissa ja alapohjaeristeissä todettiin mikrobivaurioita kattovuotoalueella. Lisäksi osassa taloa lattian eristeet ovat ns. muhaa, jossa on lukuisia pieniä kosteusvauriohtia / mikrobivaurioita. Lattiarakenteesta on suora ilmayhteys oleskelutilaan. Lausunnot: FCG:n rakennusterveysasiantuntija: Tehtyjen tutkimusten ja selvitysten perusteella tutkittuja tiloja ei voida pitää tarkoitukseensa sopivina. Tutkimusraportissa ja korjaustapaehdotuksessa esitetyt korjaustoimet alapohjien ja toisen kerrsen ulkoseinien ikkunanauhojen sekä kastuneilta osin välipohjan osalta tulisi tehdä kiireellisesti, viimeistään ennen seuraavan lukuvuoden alkua toteutettavana. Terveystarkastaja on ottanut kantaa tilanteeseen: Tiloissa voidaan todeta olevan terveyshaitta. Työterveyden arvio - Aava on toimittanut viimeisimmän oiretilanteen arvion Kinnarin koulun kaikkia toimipisteitä koskien Oireilu on Mittavaa. Koululääkäri on loppuvuodesta 2017 laatinut lausunnon oppilaiden tilanteesta. Tämän jälkeen voimakkaamin oireilevia oppilaita siirtynyt siirtomoduulikouluun kansakoulunkadulle. Oiretilannetta seurataan ja se raportoitu työryhmän kousten yhteydessä. Seurannassa on tällä hetkellä oppilasta kaikkien Kinnarin tilojen osalta. FCG on laatinut Korjaustapaehdotuksen vaurioiden ja riskirakenteiden poistamiseksi. Kustannusarvio (ei sisällä alapohjan konaan uusimisen lisäkustannuksia euroa (alv 0%), eikä vesikatteen uusimisen lisäkustanksia euroa (alv 0 %). Korjauslaajuuden rajaukset ja epävarmuustekijät on yksilöity korjaustapaehdotuksessa Ehdotetaan C-rakennuksesta luopumista opetuskäytössä. Tähän syynä on etenkin se, että korjauskustannus on yhtä suuri kuin oppilaille uuden moduulikoulun tilaaminen, ja koska ei ole takeita siitä, että herkistyneet oppilaat voisivat palata C-rakennukseen remontin jälkeen.

15 Väistötilantarve ei valitettavasti lopu edellä kuvattuihin tarpeisiin Järvenpäässä Edellä kuvattu esitys koskee vain kouluja Mm. Kinnarin, Loutin ja Kyrölän päiväkodeissa on vaikeutuva sisäilmatilanne ja niihin tarvitaan toimenpiteitä ja väistötilahankintoja. Päiväkotien osalta valmistellaan esitystä konaisuudesta.

16 Talousjaosto linjaa jatkovalmistelun osalta seuraavaa: 1. annetaan kiinteistöallianssille valtuudet käynnistää noin opetusryhmän moduulikoulun hankinta syksyksi 2018 vuoden 2019 alkuun mennessä. Kilpailutukseen sisältyy optio vastaavan koisen moduulitilan hankinnasta myöhemmin. Sijoituspaikasi ehdotetaan Keskuskentän pohjoispäädyssä olevaa parkkipaikkaa ja myös muita hyviä sijoituspaikkoja ja tilaratkaisuja vielä selvitetään. Alustava hankinnan kustannusarvio on n. 5 Me ja hankkeen konaishinta n. 6 Me. Tarkentuneesta tilatarpeesta ja kilpailutilanteesta johtuen hankintahinta tulee oletettavasti nousemaan vähintään 7 Me. Vaihtoehtona on vuraus (vurakustannus seitsemällä vuodella n. 5-6 M ). 2. Asia valmistellaan kaupunginhallituksen käsittelyyn seuraavien vaiheiden osalta ja samalla päätettäväksi tuodaan investoinnin edellyttämät talousarviomuutset. Talousarviomuutsissa huomioidaan myös JYK- Urheilukadun D ja Esiipien esitetyt korjaustoimenpiteet kesällä Kustannusarvio noin euroa n lisäksi jaosto merkitsee tiedsi, että Mestaritoiminta jatkaa sopimuksen pohjalta neuvotteluja Cramon kanssa oireilua aiheuttavien moduulien vaihtamisesta terveiski tiloiksi kesän 2018 aikana 4. lisäksi merkitään tiedsi, että kiinteistöallianssi on käynnistänyt moduuliväistötilojen puitesopimuskilpailutuksen Lisäksi: 5. Annetaan Mestaritoiminnalle valtuudet käyttää Kyrölän moduulikoulun optiota 4:lle perusopetusryhmälle (enintään 100 oppilasta) hankittavaan moduulikouluun. Rakennus toimitetaan eluuksi 2018 ja sen sijoituspaikka on Juholan koulun läheisyydessä. Rakennuksen kustannusarvio on Asia huomioidaan talousarviomuutsessa.

JYK Urheilukadun ja Kinnarin koulun väistötilantarve

JYK Urheilukadun ja Kinnarin koulun väistötilantarve JYK Urheilukadun ja Kinnarin koulun väistötilantarve 7.5.2018 Kaupunginhallitus Marju Taurula, Veikko Simunaniemi, Janne Mannersalo, Matti Sivunen Asian taustalla on erittäin vaikea sisäilmatilanne Perusopeutuksen

Lisätiedot

Järvenpään Yhteiskoulu

Järvenpään Yhteiskoulu Järvenpään Yhteiskoulu 16.5.2018 Arja Korhonen perusopetusjohtaja 16.5.2018 Järvenpään Yhteiskoulun opetuksen järjestelyistä Tulevan lukuvuoden järjestelyt koskettavat perusopetuksen oppilaiden ja henkilöstön

Lisätiedot

Kansakoulunkadun siirtotilan hankinta. Liite 1: Esityslistaa tukeva aineisto

Kansakoulunkadun siirtotilan hankinta. Liite 1: Esityslistaa tukeva aineisto Kansakoulunkadun siirtotilan hankinta Liite 1: Esityslistaa tukeva aineisto Nyt on tavoite päättää siirtotilojen hankinnasta Järvenpään kaupunginhallitus päätti 30.10.2017 ( 124 Kansakoulunkadun väistötilan

Lisätiedot

Järvenpää Pöytäkirja 8/ ( 42) Lasten ja nuorten lautakunta

Järvenpää Pöytäkirja 8/ ( 42) Lasten ja nuorten lautakunta Järvenpää Pöytäkirja 8/2018 1 ( 42) Aika 06.11.2018, klo 17:00-21:24 Paikka klo 17-18 Kinnarin kouluun tutustuminen, kokous klo 18- Kyrö lä n koulun moduulikoululla Käsitellyt asiat 50 Kokouksen laillisuus

Lisätiedot

JOHTORYHMÄN PÖYTÄKIRJATIIVISTELMÄ 11 / Aika klo Mestaritoiminta, kokoushuone Tahto TILANNEKATSAUS

JOHTORYHMÄN PÖYTÄKIRJATIIVISTELMÄ 11 / Aika klo Mestaritoiminta, kokoushuone Tahto TILANNEKATSAUS 1 JOHTORYHMÄN PÖYTÄKIRJATIIVISTELMÄ 11 / 2018 Aika 12.12.2018 klo 12.00 Paikka: Mestaritoiminta, kokoushuone Tahto TILANNEKATSAUS Kiinteistöallianssin johtoryhmän kokouksissa käsitellään kiinteistöallianssin

Lisätiedot

Kokouksen laillisuus ja päätösvaltaisuus sekä pöytäkirjan tarkastaminen 16 Kaupungin lainakannan korkosuojaukset 17 Jyk Yhteiskoulu-investointi

Kokouksen laillisuus ja päätösvaltaisuus sekä pöytäkirjan tarkastaminen 16 Kaupungin lainakannan korkosuojaukset 17 Jyk Yhteiskoulu-investointi Järvenpää Pöytäkirja 4/2018 1 ( 21) Aika 26.04.2018, klo 07:02-08:59 Paikka Käsitellyt asiat Jä rvenpä ä - talo, Terijoki kokoushuone, 2. kerros 15 Kokouksen laillisuus ja päätösvaltaisuus sekä pöytäkirjan

Lisätiedot

Espoon kaupunki Pöytäkirja 75

Espoon kaupunki Pöytäkirja 75 10.10.2016 Sivu 1 / 1 3757/2016 10.03.02 70 5.9.2016 75 Jousenkaaren koulu (Pöydälle 5.9.2016) Valmistelijat / lisätiedot: Maija Lehtinen, puh. 046 877 3683 etunimi.sukunimi@espoo.fi Päätösehdotus Teknisen

Lisätiedot

Espoon kaupunki Pöytäkirja 369. Kaupunginhallitus Sivu 1 / 1

Espoon kaupunki Pöytäkirja 369. Kaupunginhallitus Sivu 1 / 1 Kaupunginhallitus 28..206 Sivu / 3757/206 0.03.02 369 Jousenkaaren koulu Valmistelijat / lisätiedot: Maija Lehtinen, puh. 046 877 3683 etunimi.sukunimi@espoo.fi Päätösehdotus Teknisen toimen johtaja Olli

Lisätiedot

Kiinteistö on myyty elokuussa. Palvelumaksua 162,00 ei enää peritä alkaen.

Kiinteistö on myyty elokuussa. Palvelumaksua 162,00 ei enää peritä alkaen. Johtoryhmä 1 (6) JOHTORYHMÄN PÖYTÄKIRJATIIVISTELMÄ 09 / 2017 Aika 30.10.2017 klo 9.00 11.00 KÄSITELTÄVÄT ASIAT Kiinteistöallianssisopimusliitteiden hyväksyminen Kiinteistöallianssin sopimuksen liitteet

Lisätiedot

Järvenpää Pöytäkirja 9/ ( 42) Lasten ja nuorten lautakunta

Järvenpää Pöytäkirja 9/ ( 42) Lasten ja nuorten lautakunta Järvenpää Pöytäkirja 9/2018 1 ( 42) Aika 20.11.2018, klo 17:35-19:58 Paikka Jä rvenpä ä - talo, Aino- kabinetti Käsitellyt asiat 55 Kokouksen laillisuus ja päätösvaltaisuus sekä pöytäkirjan tarkastaminen

Lisätiedot

Kysely huoltajille Järvenpään perusopetuspalveluista 2018

Kysely huoltajille Järvenpään perusopetuspalveluista 2018 Kysely huoltajille Järvenpään perusopetuspalveluista 2018 1. Lapseni koulu? Anttilan koulu Haarajoen koulu 100% Harjulan koulu (sis.vihtakadun yksikkö) Juholan koulu Järvenpään Yhteiskoulu Kartanon koulu

Lisätiedot

Yleisötilaisuus 2.12.2013 - Porlammin koulukeskus

Yleisötilaisuus 2.12.2013 - Porlammin koulukeskus Yleisötilaisuus 2.12.2013 - Porlammin koulukeskus Miten asioissa edetty Kattopalkista löydetty ongelmia alkukesästä 2013 Kuntotutkimus valmistunut 27.8.2013 Raportti lähetetty terveydensuojelulle 27.8.2013

Lisätiedot

Varhaiskasvatuksen ja perusopetuksen palveluverkon erillisselvitys

Varhaiskasvatuksen ja perusopetuksen palveluverkon erillisselvitys Varhaiskasvatuksen ja perusopetuksen palveluverkon erillisselvitys Lasten ja nuorten lautakunta 6.11.2018 päivitetty 5.11.2018 Marju Taurula 5.11.2018 Taurula Tavoitteena terveelliset ja turvalliset sekä

Lisätiedot

Espoon kaupunki Pöytäkirja 79

Espoon kaupunki Pöytäkirja 79 18.05.2016 Sivu 1 / 1 2289/2016 10.03.02 79 Jousenkaaren koulun väistöt lukuvuonna 2016-2017 Valmistelijat / lisätiedot: Sinikka Sorvari, puh. 09 816 52137 Ilpo Salonen, puh. 050 354 6840 Juha Hovinen,

Lisätiedot

Päiväkoti- ja kouluverkkoselvitys

Päiväkoti- ja kouluverkkoselvitys Päiväkoti- ja kouluverkkoselvitys 2019-2028 20.11.2018 palvelualuejohtaja Marju Taurula Tavoitteena terveelliset, turvalliset, toimivat ja taloudellisesti tehokkaat tilat Palveluverkkoprosessin keskeiset

Lisätiedot

JOHTORYHMÄNPÖYTÄKIRJATIIVISTELMÄ 3 / Aika klo TILANNEKATSAUS

JOHTORYHMÄNPÖYTÄKIRJATIIVISTELMÄ 3 / Aika klo TILANNEKATSAUS 1 JOHTORYHMÄNPÖYTÄKIRJATIIVISTELMÄ 3 / 2018 Aika klo 8.00 9.00 TILANNEKATSAUS Kiinteistöallianssin johtoryhmän kokouksissa käsitellään kiinteistöallianssin toiminnan yleistilanne ja tavoitteiden täyttyminen

Lisätiedot

Järvenpään kaupungin tilaratkaisut kaupungintalon väistötilat. Päivitys Antti Nikkanen, Veikko Simunaniemi

Järvenpään kaupungin tilaratkaisut kaupungintalon väistötilat. Päivitys Antti Nikkanen, Veikko Simunaniemi Järvenpään kaupungin tilaratkaisut kaupungintalon väistötilat Päivitys 22.6.2017 Antti Nikkanen, Veikko Simunaniemi 21.6.2017 2 Valmistelun vaiheet päätöksenteossa KV 12.12.2016 73 (palveluverkkosuunnitelma)

Lisätiedot

Arabian peruskoulun vanhan osan julkisivusaneeraus

Arabian peruskoulun vanhan osan julkisivusaneeraus Arabian peruskoulun vanhan osan julkisivusaneeraus Arabian peruskoulun vanhan osan julkisivusaneeraus Tiivistyskorjaukset 2015-2016 Koulusiiven julkisivukorjaukset 2017 Kysymykset ja vastaukset Tiivistystyöt

Lisätiedot

Infotilaisuus Harjulan koulu- ja päiväkotihankkeen esittely. Harjulan koulu

Infotilaisuus Harjulan koulu- ja päiväkotihankkeen esittely. Harjulan koulu Infotilaisuus Harjulan koulu- ja päiväkotihankkeen esittely Harjulan koulu 12.2.2019 Ohjelma Tervetuloa: Satu Tuominen, Opetus- ja kasvatuslautakunnan pj. Lähtötilanne : Marju Taurula, palvelualuejohtaja

Lisätiedot

Järvenpää Pöytäkirja 3/ ( 10) Opetus- ja kasvatuslautakunta

Järvenpää Pöytäkirja 3/ ( 10) Opetus- ja kasvatuslautakunta Järvenpää Pöytäkirja 3/2019 1 ( 10) Aika 09.04.2019, klo 17:30-20:45 Paikka Järvenpään Yhteiskoulu, moduulikoulu, Urheilukatu 8 Käsitellyt asiat 15 Kokouksen laillisuus ja päätösvaltaisuus sekä pöytäkirjan

Lisätiedot

Riihikallion koulukeskus. Vaihtoehtoiset mallit

Riihikallion koulukeskus. Vaihtoehtoiset mallit Riihikallion koulukeskus Vaihtoehtoiset mallit Riihikallion koulukeskus 3 eri vaihtoehtoa VE1 koulun laajennus ja säilytettävien osien (2007-siipi ja liikuntasali) peruskorjaus VE2 koulun laajennus ja

Lisätiedot

Päätöksenteko ja päätökset tutkimusten jälkeen Miten päädyttiin purkamaan toinen koulu ja korjaamaan toinen koulu?

Päätöksenteko ja päätökset tutkimusten jälkeen Miten päädyttiin purkamaan toinen koulu ja korjaamaan toinen koulu? Päätöksenteko ja päätökset tutkimusten jälkeen Miten päädyttiin purkamaan toinen koulu ja korjaamaan toinen koulu? Mika Sivula, Lohjan kaupunginjohtaja Anttilan koulu Rakennettu vuonna 1983 Laajennettu

Lisätiedot

Outoja oireita ja mitä sitten tehdään?

Outoja oireita ja mitä sitten tehdään? Outoja oireita ja mitä sitten tehdään? Vaurioituneen rakennuksen tutkimisen ja korjaamisen periaatteet Heidi-Johanna Jokelainen, RI, rakennusterveysasiantuntija Rakennusterveystiimin päällikkö FCG Suunnittelu

Lisätiedot

Järvenpää Pöytäkirja 5/ (79) Kaupunginvaltuusto

Järvenpää Pöytäkirja 5/ (79) Kaupunginvaltuusto Järvenpää Pöytäkirja 5/2017 1 (79) Aika 13.11.2017, klo 18:00-22:52 Paikka Järvenpää-talo, Juhani Aho -sali Käsitellyt asiat 64 Kokouksen laillisuus ja päätösvaltaisuus 65 Pöytäkirjan tarkastus 66 Veroprosenttien

Lisätiedot

Päiväkoti- ja kouluverkkoselvitys

Päiväkoti- ja kouluverkkoselvitys Päiväkoti- ja kouluverkkoselvitys 2019-2028 Henkilöstöinfo 13.11.2018 palvelualuejohtaja Marju Taurula Tavoitteena terveelliset, turvalliset, toimivat ja taloudellisesti tehokkaat tilat Varhaiskasvatuksen

Lisätiedot

Päiväkoti- ja kouluverkkoselvitys

Päiväkoti- ja kouluverkkoselvitys Päiväkoti- ja kouluverkkoselvitys 2019-2028 Talousjaosto 21.11.2018 palvelualuejohtaja Marju Taurula Tavoitteena terveelliset, turvalliset, toimivat ja taloudellisesti tehokkaat tilat Varhaiskasvatuksen

Lisätiedot

Valtion tukemien homekorjaushankkeiden arviointi jatkotutkimus ( )

Valtion tukemien homekorjaushankkeiden arviointi jatkotutkimus ( ) Valtion tukemien homekorjaushankkeiden arviointi jatkotutkimus (2014-2015) Sisäilmastoseminaari 2015 Petri Annila, Tero Marttila, Paavo Kero, Jommi Suonketo ja Matti Pentti Esityksen sisältö tutkimuksen

Lisätiedot

Ruokolahden kunta Kh. 5.2.2015 / 38 1 Kv. 9.2.2015 / 10. Olemassa olevista kunnan omistamista tiloista käytetään seuraavat tilat:

Ruokolahden kunta Kh. 5.2.2015 / 38 1 Kv. 9.2.2015 / 10. Olemassa olevista kunnan omistamista tiloista käytetään seuraavat tilat: Ruokolahden kunta Kh. 5.2.2015 / 38 1 KIRKONKYLÄN KOULUN TILAVAIHTOEHDOT KUNNANHALLITUS 5.2.2015 Vaihtoehto VE 1 Olemassa olevista kunnan omistamista tiloista käytetään seuraavat tilat: Rasilan päiväkoti

Lisätiedot

Uusi JYK. Hanke-esitys päätöksentekoa varten Järvenpään kaupunki

Uusi JYK. Hanke-esitys päätöksentekoa varten Järvenpään kaupunki Uusi JYK Hanke-esitys päätöksentekoa varten 24.8.2018 Järvenpään kaupunki 24.8.2017 Tausta ja tarve 1/2 JYK Urheilukadun koulurakennus on elinkaarensa päässä ja sitä ei ole järkevää korjata. Koulutoiminnan

Lisätiedot

Sivistystoimen tilajärjestelyt 2016

Sivistystoimen tilajärjestelyt 2016 Sivistystoimen tilajärjestelyt 2016 Tiedotus- ja keskustelutilaisuus 31.3.2016 Usean vuoden vireillä ollut yhtenäiskouluhanke saadaan päätökseen kesällä 2016. Kivijärven koulun vuosiluokan 1-6 ja Simpeleen

Lisätiedot

OHJE TILAAJALLE: SISÄILMAHAITAN SELVITTÄMISEN ENSIVAIHEET JA KOSTEUS- JA SISÄILMATEKNISEN KUNTOTUTKIMUKSEN KILPAILUTUS

OHJE TILAAJALLE: SISÄILMAHAITAN SELVITTÄMISEN ENSIVAIHEET JA KOSTEUS- JA SISÄILMATEKNISEN KUNTOTUTKIMUKSEN KILPAILUTUS Lopputyöseminaari 7.6.2017 OHJE TILAAJALLE: SISÄILMAHAITAN SELVITTÄMISEN ENSIVAIHEET JA KOSTEUS- JA SISÄILMATEKNISEN KUNTOTUTKIMUKSEN KILPAILUTUS Miia Kurri, Porin kaupunki RTA-kurssi/Rateko 2016-2017

Lisätiedot

Kunnat selättämässä sisäilmaongelmia Lounais-Suomen sisäilmapäivät 2018

Kunnat selättämässä sisäilmaongelmia Lounais-Suomen sisäilmapäivät 2018 Kunnat selättämässä sisäilmaongelmia Lounais-Suomen sisäilmapäivät 2018 Henri Salonen kiinteistöpäällikkö henri.salonen@akaa.fi p. 040 335 3255 Esityksen sisältö - Akaan kaupunki - Sisäilmaongelmien laajuus

Lisätiedot

Kokonaisuuden hallinta

Kokonaisuuden hallinta Kokonaisuuden hallinta Tommi Riippa Tiimi- ja laatupäällikkö, RTA FCG Suunnittelu ja Tekniikka Oy 3.10.2017 Page 1 Otsikoita 3.10.2017 Page 2 Otsikoita 3.10.2017 Page 3 Otsikoita 3.10.2017 Page 4 Otsikoita

Lisätiedot

Koulutulokasinfo. Lukion auditorio

Koulutulokasinfo. Lukion auditorio Koulutulokasinfo 30.1.2017 Lukion auditorio Elina Taipalus / Järvenpään kaupunki 2017 Illan ohjelma: klo 18.00 tilaisuus alkaa, avaus Elina Taipalus, perusopetuksen johtava asiantuntija Perusopetuksesta

Lisätiedot

SISÄILMA- JA KOSTEUSTEKNINEN TUTKIMUS

SISÄILMA- JA KOSTEUSTEKNINEN TUTKIMUS SISÄILMA- JA KOSTEUSTEKNINEN TUTKIMUS Hangon kaupunki - Halmstadintalo - keittiön ja päiväkotitilojen mikrobinäytteenotot 22.11.2017 1 / 11 Sisällysluettelo Yleistiedot... 3 Kohde... 3 Tilaaja... 3 Tutkimuksen

Lisätiedot

Tarjoukset saatiin Inspira Oy:ltä, FCG Oy:ltä ja KPMG Oy:ltä (oheismateriaalina).

Tarjoukset saatiin Inspira Oy:ltä, FCG Oy:ltä ja KPMG Oy:ltä (oheismateriaalina). Konserni- ja suunnittelujaosto 7 10.02.2015 Konserni- ja suunnittelujaosto 23 14.04.2015 Konserni- ja suunnittelujaosto 36 12.05.2015 Konserni- ja suunnittelujaosto 42 02.06.2015 Kaupunginhallitus 240

Lisätiedot

Mansikkalan koulun Linnalan toimipisteen opetuksen siirtäminen äkillisesti väistötiloihin kevätlukukaudeksi 2019

Mansikkalan koulun Linnalan toimipisteen opetuksen siirtäminen äkillisesti väistötiloihin kevätlukukaudeksi 2019 Mansikkalan koulun Linnalan toimipisteen opetuksen siirtäminen äkillisesti väistötiloihin kevätlukukaudeksi 2019 IMR/1650/05.00.00.01/2018 Valmistelija: Routti Mari Imatran kaupungin sisäilmatyöryhmä on

Lisätiedot

JOKILAAKSON KOULUN LUONNOSPIIRUSTUSTEN JA URAKKATARJOUSVAIHEEN KUSTANNUSARVION HYVÄKSYMINEN

JOKILAAKSON KOULUN LUONNOSPIIRUSTUSTEN JA URAKKATARJOUSVAIHEEN KUSTANNUSARVION HYVÄKSYMINEN Kaupunginhallitus 173 20.05.2019 JOKILAAKSON KOULUN LUONNOSPIIRUSTUSTEN JA URAKKATARJOUSVAIHEEN KUSTANNUSARVION HYVÄKSYMINEN 2930/58/2019 KH 20.05.2019 173 Valmistelu ja lisätiedot: toimitilajohtaja Börje

Lisätiedot

VAIHTOEHTO, NYKYTILA (VE

VAIHTOEHTO, NYKYTILA (VE VAIHTOEHTO, NYKYTILA (VE 0) Säästövaikutus käyttötalouteen 0 euroa Luohua Perhepäivähoitoa ja 0-6 luokkien koulu, sivukirjasto Oppilasmäärät: 2019: 54 Oppilasmäärät: (arvio) 2030: 44 Henkilöstömäärä nykyisellään

Lisätiedot

Espoon kaupunki Pöytäkirja Valtuustoaloite Karhusuon uuden yhtenäiskoulun hankkeen viivästymisen estämiseksi (Kh-Kv-asia)

Espoon kaupunki Pöytäkirja Valtuustoaloite Karhusuon uuden yhtenäiskoulun hankkeen viivästymisen estämiseksi (Kh-Kv-asia) 03.04.2017 Sivu 1 / 1 4446/2016 10.03.02 30 Valtuustoaloite Karhusuon uuden yhtenäiskoulun hankkeen viivästymisen estämiseksi (Kh-Kv-asia) Valmistelijat / lisätiedot: Maija Lehtinen, puh. 046 877 3683

Lisätiedot

Espoon kaupunki Pöytäkirja 26

Espoon kaupunki Pöytäkirja 26 16.02.2017 Sivu 1 / 1 510/2017 12.01.03 26 Aarnivalkean koulun opetuksen järjestäminen kevätkauden 2017 aikana Valmistelijat / lisätiedot: Juha Nurmi, puh. 050 372 5852 Eeva-Kaisa Ikonen, puh. 046 877

Lisätiedot

Kuntien toimintatavat ja kipupisteet koulujen sisäilmaongelmien hoitamisessa

Kuntien toimintatavat ja kipupisteet koulujen sisäilmaongelmien hoitamisessa Kuntien toimintatavat ja kipupisteet koulujen sisäilmaongelmien hoitamisessa Anne Hyvärinen, yksikön päällikkö, dosentti Asuinympäristö ja terveys -yksikkö 1 Tavoitteena ohjeistuksen kehittäminen koulujen

Lisätiedot

Raportti Työnumero: 051321701024

Raportti Työnumero: 051321701024 Sivuja:1/8 Vastaanottaja: Sami Liukkonen Vanamontie 24 15610 Lahti Raportti Työnumero: 051321701024 Kohde: Toimeksianto: Okt Liukkonen Vanamontie 24 15610 Lahti Home-epäilyn tutkiminen Tutkimus pvm: 13.9.2013

Lisätiedot

Sivistyslautakunta Sivistyslautakunta

Sivistyslautakunta Sivistyslautakunta Sivistyslautakunta 22 03.05.2016 Sivistyslautakunta 29 30.05.2016 KOULUKESKUKSEN D-OSASSA ANNETTAVAN OPETUKSEN SIIRTYMINEN VÄISTÖTILOIHIN 11.8.2016 ALKAEN 139/12.01/2016 SIVLTK 22 (Asian valmistelijat

Lisätiedot

Kuopion kaupunki Pöytäkirja 4/ (1) Kasvun ja oppimisen lautakunta Asianro 459/ /2017

Kuopion kaupunki Pöytäkirja 4/ (1) Kasvun ja oppimisen lautakunta Asianro 459/ /2017 Kuopion kaupunki Pöytäkirja 4/2017 1 (1) 30 Asianro 459/10.03.02.04/2017 Eteneminen Melalahden koulun tilaratkaisussa Opetusjohtaja Leena Auvinen Perusopetus ja nuorisopalvelut sekä lukiokoulutus ja toisen

Lisätiedot

Valtuustoaloite: Väistötilat lapsille, koululaisille ja henkilöstölle kaupungin kiinteistöjen uudisrakentamisen, huollon tai korjauksen ajaksi

Valtuustoaloite: Väistötilat lapsille, koululaisille ja henkilöstölle kaupungin kiinteistöjen uudisrakentamisen, huollon tai korjauksen ajaksi Kaupunginvaltuusto 99 08.12.2014 Kaupunginhallitus 379 15.12.2014 Tekninen lautakunta 13 04.02.2015 Tekninen lautakunta 46 06.05.2015 Valtuustoaloite: Väistötilat lapsille, koululaisille ja henkilöstölle

Lisätiedot

Koulutulokasinfo Kolmiportainen tuki ja oppilashuolto Arja Korhonen

Koulutulokasinfo Kolmiportainen tuki ja oppilashuolto Arja Korhonen Koulutulokasinfo Kolmiportainen tuki ja oppilashuolto 11.2.2013 Arja Korhonen Järvenpään kaupunki Arja Korhonen 1 Kolmiportaisen tuen tavoitteena: Oppilaita tuetaan suunnitelmallisesti etenevän ja vahvistuvan

Lisätiedot

Kaupunginhallitus Kaupungin kiinteistöjen sisäilmaongelmat. Kh

Kaupunginhallitus Kaupungin kiinteistöjen sisäilmaongelmat. Kh Kaupunginhallitus 197 19.06.2017 Kaupungin kiinteistöjen sisäilmaongelmat Kh 26.09.2016 255 Kaupunginjohtaja on nimennyt sisäilmatyöryhmään työsuojelupäällikön, yhden työsuojeluvaltuutetun, sosiaali- ja

Lisätiedot

19 Sote-palveluiden kilpailutus - kilpailutuksen käynnistäminen - esitys valtuustolle (ohm. 7)

19 Sote-palveluiden kilpailutus - kilpailutuksen käynnistäminen - esitys valtuustolle (ohm. 7) Kunnanhallitus 39 06.02.2017 Kunnanvaltuusto 19 20.02.2017 19 Sote-palveluiden kilpailutus - kilpailutuksen käynnistäminen - esitys valtuustolle (ohm. 7) Khall 06.02.2017 39 Sote-kilpailutukseen asetettu

Lisätiedot

Järvenpään kaupunki Lasten ja nuorten palvelualueen Palveluverkkosuunnitelma

Järvenpään kaupunki Lasten ja nuorten palvelualueen Palveluverkkosuunnitelma Järvenpään kaupunki Lasten ja nuorten palvelualueen Palveluverkkosuunnitelma 2018 2027 Lasten ja nuorten lautakunta 26.9.2017 18 1 Sisällysluettelo 1 PALVELUJEN SIJOITTUMINEN 2018 2027 3 1.1 LASTEN JA

Lisätiedot

Moniammatillisen sisäilmaryhmän toiminta Tampereen kaupungissa

Moniammatillisen sisäilmaryhmän toiminta Tampereen kaupungissa Moniammatillisen sisäilmaryhmän toiminta Tampereen kaupungissa 29.10.2014 Hyvä sisäilma ei aiheuta terveyshaittaa ja käyttäjät ovat siihen tyytyväisiä. Juhani Pirinen, Sisäilmaseminaari 2012 SISÄILMAA

Lisätiedot

Koulujen ja päiväkotien sisäilmastotilanne. Tila- ja asuntojaosto Carl Slätis

Koulujen ja päiväkotien sisäilmastotilanne. Tila- ja asuntojaosto Carl Slätis Koulujen ja päiväkotien sisäilmastotilanne Tila- ja asuntojaosto 22.4.2013 Carl Slätis Asialista 22.4.2013 Tapiolan koulu / Miestentie Sisäilmaongelman laajuus Sisäilmaongelman hoitaminen Espoon kaupungilla

Lisätiedot

Sisällysluettelo KVA, :00, Esityslista 1

Sisällysluettelo KVA, :00, Esityslista 1 Sisällysluettelo KVA, 18:00, Esityslista 1 108 Kokouksen laillisuuden ja päätösvaltaisuuden toteaminen... 1 109 Pöytäkirjan tarkastajien vaali... 2 110 Valkeavuoren koulun A- ja B-rakennuksen väistötilojen

Lisätiedot

SISÄILMAONGELMAT - MITEN PÄÄSEMME NÄISTÄ EROON KORJAUSRAKENTAMISELLA

SISÄILMAONGELMAT - MITEN PÄÄSEMME NÄISTÄ EROON KORJAUSRAKENTAMISELLA SISÄILMAONGELMAT - MITEN PÄÄSEMME NÄISTÄ EROON KORJAUSRAKENTAMISELLA, 040-5857534, e-mail, Hannu.Kaariainen@oamk.fi Yleisöosastokirjoituksia riittää, oheinen on 15.2.2016 Aamulehti 2 Mikä on hometalo Vaurioasteen

Lisätiedot

Perusopetus

Perusopetus Perusopetus 219-22 1 2 3 4 TVA:t 219-22 ehdotus lisätietoja Opettajat 1.lkn opettajat (laskennallisten 1lk:n mukaan) 9 ok 24 216 Suuri luokkakoko yli laskennallisesti 24 tai yli oppilasta 7 ok 34 238 Oppilaskuntaa

Lisätiedot

Espoon kaupunki Pöytäkirja 54. Valtuusto Sivu 1 / Valtuustoaloite Karhusuon uuden yhtenäiskoulun hankkeen viivästymisen estämiseksi

Espoon kaupunki Pöytäkirja 54. Valtuusto Sivu 1 / Valtuustoaloite Karhusuon uuden yhtenäiskoulun hankkeen viivästymisen estämiseksi Valtuusto 24.04.2017 Sivu 1 / 1 4446/2016 10.03.02 Kaupunginhallituksen tila- ja asuntojaosto 30 3.4.2017 Kaupunginhallitus 118 10.4.2017 54 Valtuustoaloite Karhusuon uuden yhtenäiskoulun hankkeen viivästymisen

Lisätiedot

Sisäilmaongelman ratkaisumalli

Sisäilmaongelman ratkaisumalli Sisäilmaongelman ratkaisumalli Prosessin tarkoitus Prosessin omistaja (vastuuhenkilö) Prosessin asiakkaat Asiakastarpeet ja - odotukset Prosessin lähtötilanne Prosessin lopputilanne Prosessin keskeiset

Lisätiedot

Lasten ja nuorten kasvun vastuualueen, Pohjoisen alueen palveluverkkosuunnittelu. 2018, esitys

Lasten ja nuorten kasvun vastuualueen, Pohjoisen alueen palveluverkkosuunnittelu. 2018, esitys Lasten ja nuorten kasvun vastuualueen, Pohjoisen alueen palveluverkkosuunnittelu 2018, esitys Oppilaaksiottoalueet Koulujen oppilasennusteet, lasten määrä ja päivähoitopaikat varhaiskasvatuksessa Väestöennusteet,

Lisätiedot

Vaihtoehdot kustannusarvioineen ovat seuraavat:

Vaihtoehdot kustannusarvioineen ovat seuraavat: Valtuusto 34 26.04.2010 Suomenkielinen koulutusjaosto 51 02.06.2010 Suomenkielinen koulutusjaosto 01.12.2011 4 Leppätien koulun tilaohjelman muutos 198/05.06.02/2009 KOULJAOS 37 Suomenkielinen koulutusjaosto

Lisätiedot

Espoon kaupunki Pöytäkirja 118. Kaupunginhallitus Sivu 1 / 1

Espoon kaupunki Pöytäkirja 118. Kaupunginhallitus Sivu 1 / 1 Kaupunginhallitus 10.04.2017 Sivu 1 / 1 4446/2016 10.03.02 Kaupunginhallituksen tila- ja asuntojaosto 30 3.4.2017 118 Valtuustoaloite Karhusuon uuden yhtenäiskoulun hankkeen viivästymisen estämiseksi (Kvasia)

Lisätiedot

Selostukset Määräraha-aloite koskien Träskändan kartanoa Maija Lehtinen

Selostukset Määräraha-aloite koskien Träskändan kartanoa Maija Lehtinen Selostukset Määräraha-aloite koskien Träskändan kartanoa 8.10.2018 Maija Lehtinen Träskändan kartano ja Aurorakoti Vuokrauskilpailutuksen periaatteet Perustiedot Träskändan kartano rakennuksineen ja puistoineen

Lisätiedot

Satomäen päiväkoti Akanapolku 2 01370 VANTAA

Satomäen päiväkoti Akanapolku 2 01370 VANTAA 17.3.2006 KOSTEUSVAURIOKARTOITUSRAPORTTI Satomäen päiväkoti Akanapolku 2 01370 VANTAA ASB-YHTIÖT, ASB Consult Oy Ab, Helsinki Timo Salonen (GSM 040 5111 453) Rakennusarkkitehti KOSTEUSVAURIOKARTOITUS/

Lisätiedot

1950-luvulla rakennetun asuinpalvelurakennuksen KOSTEUS- JA SISÄILMATEKNINEN KUNTOTUTKIMUS, PÄÄKORJAUSPERIAATTEET ja niistä aiheutuvat kustannukset

1950-luvulla rakennetun asuinpalvelurakennuksen KOSTEUS- JA SISÄILMATEKNINEN KUNTOTUTKIMUS, PÄÄKORJAUSPERIAATTEET ja niistä aiheutuvat kustannukset 1950-luvulla rakennetun asuinpalvelurakennuksen KOSTEUS- JA SISÄILMATEKNINEN KUNTOTUTKIMUS, PÄÄKORJAUSPERIAATTEET ja niistä aiheutuvat kustannukset Markus Fränti Kosteus ja sisäilmateknisen kuntotutkimus:

Lisätiedot

Laatuongelmien syitä Omakotitalojen tyypilliset riskirakenteet Pientalojen yleisimmät laatuvirheet

Laatuongelmien syitä Omakotitalojen tyypilliset riskirakenteet Pientalojen yleisimmät laatuvirheet Laatuongelmien syitä Omakotitalojen tyypilliset riskirakenteet Pientalojen yleisimmät laatuvirheet 1 RKM Matti Eklund 10.2.2015 2 Rakennuttamistehtäviä Rakennustöiden valvontaa Kauppakamarin hyväksymiä

Lisätiedot

Espoon kaupunki Pöytäkirja 75. Valtuusto 18.05.2015 Sivu 1 / 1

Espoon kaupunki Pöytäkirja 75. Valtuusto 18.05.2015 Sivu 1 / 1 Valtuusto 18.05.2015 Sivu 1 / 1 1526/10.03.02/2015 Kaupunginhallitus 141 20.4.2015 Kaupunginhallitus 163 27.4.2015 75 Valtuustokysymys Matinkylän jäähallin sisäilmasta Valmistelijat / lisätiedot: Julia

Lisätiedot

Koulutulokasinfo. Lukion auditorio

Koulutulokasinfo. Lukion auditorio Koulutulokasinfo 14.1.2019 Lukion auditorio Illan ohjelma: klo 18 tilaisuus alkaa Perusopetuksesta ja oppilassijoittelusta, Arja Korhonen Oppimisen tuki, Tiina Erkkilä-Wahtera Kouluterveydenhoito, Liisa

Lisätiedot

MÄÄRÄRAHAN MYÖNTÄMINEN LÄNSINUMMEN KOULUN SISÄILMAONGELMIEN KORJAUKSEEN. Stpj , 32. Liite A: Hankesuunnitelma

MÄÄRÄRAHAN MYÖNTÄMINEN LÄNSINUMMEN KOULUN SISÄILMAONGELMIEN KORJAUKSEEN. Stpj , 32. Liite A: Hankesuunnitelma MÄÄRÄRAHAN MYÖNTÄMINEN LÄNSINUMMEN KOULUN SISÄILMAONGELMIEN KORJAUKSEEN Stpj 28.11.2012, 32 Liite A: Hankesuunnitelma Valmistelu: Talonrakennuspäällikkö Rune Hagström, puh. 044 7851463 Länsinummen koulun

Lisätiedot

Mahdollinen kiinteistövaihto kaupungin ja Senaatti-kiinteistöjen välillä 13.1.2016

Mahdollinen kiinteistövaihto kaupungin ja Senaatti-kiinteistöjen välillä 13.1.2016 Mahdollinen kiinteistövaihto kaupungin ja Senaatti-kiinteistöjen välillä 13.1.2016 18.1.2016 1 Taustaa Valtionhallinnon toimintojen tiivistäminen jatkuu Kouvolassa Selvitystyö koskee tällä hetkellä mm.

Lisätiedot

Lämpimästi tervetuloa keskustelemaan Ruotsinkylän koulun tulevaisuudesta. Kuuleminen Ruotsinkylän koulun huoltajille

Lämpimästi tervetuloa keskustelemaan Ruotsinkylän koulun tulevaisuudesta. Kuuleminen Ruotsinkylän koulun huoltajille Lämpimästi tervetuloa keskustelemaan Ruotsinkylän koulun tulevaisuudesta Kuuleminen Ruotsinkylän koulun huoltajille 24.9.2018 Tilaisuuden ohjelma Tilaisuuden avaus, Virpi Lehmusvaara, kasvatus- ja sivistystoimenjohtaja

Lisätiedot

Huollon ja ylläpidon merkitys sisäilmakysymyksissä Maija Lehtinen Espoo, Tilapalvelut-liikelaitos

Huollon ja ylläpidon merkitys sisäilmakysymyksissä Maija Lehtinen Espoo, Tilapalvelut-liikelaitos Huollon ja ylläpidon merkitys sisäilmakysymyksissä 15.3.2019 Maija Lehtinen Espoo, Tilapalvelut-liikelaitos Kaupunkien sisäilmaverkoston yhteiset tavoitteet Päätavoite: kaikki julkiset tilat ovat kunnossa

Lisätiedot

Jyväskylän kaupungintalon peruskorjaus Tiedotustilaisuus 3.3.2010

Jyväskylän kaupungintalon peruskorjaus Tiedotustilaisuus 3.3.2010 Jyväskylän kaupungintalon peruskorjaus Tiedotustilaisuus 3.3.2010 Esko Eriksson Kiinteistöjohtaja Jyväskylän Tilapalvelu Kaupungintalon peruskorjauksen hankesuunnitelman lähtökohdat Rakennuksen tekninen

Lisätiedot

Valtuutettu Aarre Lehtosen ym. valtuutettujen aloite koskien museo- ja kulttuurikeskus Harkon remontointia

Valtuutettu Aarre Lehtosen ym. valtuutettujen aloite koskien museo- ja kulttuurikeskus Harkon remontointia Raision kaupunki Pöytäkirja 1 (1) Kaupunginvaltuusto 43 13.3.2017 Tekninen lautakunta 51 18.4.2017 Asianro 392/10.03.02.00/2017 65 Valtuutettu Aarre Lehtosen ym. valtuutettujen aloite koskien museo- ja

Lisätiedot

KORJAUKSEN SUOJELU- ONNISTUNEEN SISÄILMA- EDELLYTYKSISTÄ KOHTEESSA

KORJAUKSEN SUOJELU- ONNISTUNEEN SISÄILMA- EDELLYTYKSISTÄ KOHTEESSA ONNISTUNEEN SISÄILMA- KORJAUKSEN EDELLYTYKSISTÄ SUOJELU- KOHTEESSA Selja Flink, Senaatti-kiinteistöt Anu Laurila, Vahanen Rakennusfysiikka Oy Pekka Lehtinen, Museovirasto 15.3.2018 SISÄLTÖ Rakennusperinnön

Lisätiedot

Espoon kaupunki Pöytäkirja 69. Valmistelijat / lisätiedot: Harri Kivinen, puh. 050 358 3145 etunimi.sukunimi@espoo.fi

Espoon kaupunki Pöytäkirja 69. Valmistelijat / lisätiedot: Harri Kivinen, puh. 050 358 3145 etunimi.sukunimi@espoo.fi 6.10.015 Sivu 1 / 1 1340/0.07.00/015 3 16.3.015 69 Träskändan kartanon vuokraaminen Valmistelijat / lisätiedot: Harri Kivinen, puh. 050 358 3145 etunimi.sukunimi@espoo.fi Päätösehdotus Toimitusjohtaja

Lisätiedot

AVI:n tarkastuskertomukset Mynämäen terveyskeskuksesta ja fysioterapiatiloista tehdystä tarkastuksesta

AVI:n tarkastuskertomukset Mynämäen terveyskeskuksesta ja fysioterapiatiloista tehdystä tarkastuksesta Yhtymähallitus 239 13.12.2017 Yhtymähallitus 27 28.02.2018 Yhtymähallitus 60 21.03.2018 Yhtymähallitus 72 18.04.2018 AVI:n tarkastuskertomukset Mynämäen terveyskeskuksesta ja fysioterapiatiloista 1.12.2017

Lisätiedot

Tarjouspyyntö Sipoon Jokilaakson alueen muinaisjäännösten tasokaivauksista

Tarjouspyyntö Sipoon Jokilaakson alueen muinaisjäännösten tasokaivauksista Tarjouspyyntö Sipoon Jokilaakson alueen muinaisjäännösten tasokaivauksista Sipoon kunnan kehitys- ja kaavoituskeskus pyytää tarjoustanne Sipoon Jokilaakson asemakaava-alueen muinaisjäännösten tasokaivauksien

Lisätiedot

PYHÄJOEN KUNNAN TOIMINTAOHJEET SISÄILMAONGELMISSA

PYHÄJOEN KUNNAN TOIMINTAOHJEET SISÄILMAONGELMISSA Sivu 1/7 PYHÄJOEN KUNNAN TOIMINTAOHJEET SISÄILMAONGELMISSA Sivu 2/7 SISÄLLYSLUETTELO SISÄLLYSLUETTELO... 2 1 TOIMINTAOHJE SISÄILMAONGELMIEN HALLINTAAN... 3 2 SISÄILMATYÖRYHMÄ... 3 2.1 SISÄILMATYÖRYHMÄN

Lisätiedot

Espoon kaupunki Pöytäkirja 181. Kaupunginhallitus Sivu 1 / 1

Espoon kaupunki Pöytäkirja 181. Kaupunginhallitus Sivu 1 / 1 Kaupunginhallitus 30.05.2016 Sivu 1 / 1 2289/2016 10.03.02 Opetus- ja varhaiskasvatuslautakunta 79 18.5.2016 181 Jousenkaaren koulun väistöt lukuvuonna 2016-2017 Valmistelijat / lisätiedot: Sampo Suihko,

Lisätiedot

Yhtymähallitus 128 24.06.2015. Väistötilojen hankinta ja kilpailutus 324/02.08.03.01/2015. Yhall 24.06.2015 128. Yhall 12.5.2015

Yhtymähallitus 128 24.06.2015. Väistötilojen hankinta ja kilpailutus 324/02.08.03.01/2015. Yhall 24.06.2015 128. Yhall 12.5.2015 Yhtymähallitus 128 24.06.2015 Väistötilojen hankinta ja kilpailutus 324/02.08.03.01/2015 Yhall 24.06.2015 128 Yhall 12.5.2015 Valmistelija: hallintojohtaja Janne Niemeläinen, janne.niemelainen(at)ylasavonsote.fi,

Lisätiedot

Inarin kunta Rakennuskannan korjausvelkalaskenta

Inarin kunta Rakennuskannan korjausvelkalaskenta Inarin kunta Rakennuskannan korjausvelkalaskenta 4.7.2017 FCG KONSULTOINTI OY 4.7.2017 RAPORTTI 2 (6) Sisällys Sivu 1. Tausta ja tavoite... 3 2. Toimeksiannon sisältö ja toteutus... 3 3. Toimitilakannan

Lisätiedot

Helsingin kaupunki Esityslista 8/ (5) Ympäristölautakunta Ytp/ Asunto Oy Tulustie 8.a, Tulustie 8a, HELSINKI.

Helsingin kaupunki Esityslista 8/ (5) Ympäristölautakunta Ytp/ Asunto Oy Tulustie 8.a, Tulustie 8a, HELSINKI. Helsingin kaupunki Esityslista 8/2017 1 (5) 2 Asunnon terveyshaitta-asia HEL 2017-004848 T 11 02 02 02 Päätösehdotus Päätöksen kohde Vireilletulo ja taustaa päättää asunnon terveyshaitta-asiassa seuraavaa.

Lisätiedot

KERAVAN KAUPUNKI Kokouspäivämäärä Sivu Kasvatus- ja opetuslautakunta 12.12.2013 17

KERAVAN KAUPUNKI Kokouspäivämäärä Sivu Kasvatus- ja opetuslautakunta 12.12.2013 17 Kasvatus- ja opetuslautakunta 12.12.2013 17 130 KUULEMINEN KESKI-UUUDENMAAN YMPÄRISTÖKESKUKSEN TOIMESTA TEHTÄVÄSTÄ TERVEYDENSUOJELULAIN 51 :N MUKAISEN MÄÄRÄYKSEN ANTAMISESTA Kasvatus- ja opetuslautakunta

Lisätiedot

JOHTORYHMÄN PÖYTÄKIRJATIIVISTELMÄ 4 / Aika klo Mestaritoiminta, kokoushuone Tahto TILANNEKATSAUS

JOHTORYHMÄN PÖYTÄKIRJATIIVISTELMÄ 4 / Aika klo Mestaritoiminta, kokoushuone Tahto TILANNEKATSAUS 1 JOHTORYHMÄN PÖYTÄKIRJATIIVISTELMÄ 4 / 2018 Aika klo 9.00-12.05 Paikka: Mestaritoiminta, kokoushuone Tahto TILANNEKATSAUS Kiinteistöallianssin johtoryhmän kokouksissa käsitellään kiinteistöallianssin

Lisätiedot

Kuopion kaupunki Pöytäkirja 4/2014 1 (1) Kaupunginhallitus 53 10.02.2014. 53 Asianro 9145/01.04.01/2013

Kuopion kaupunki Pöytäkirja 4/2014 1 (1) Kaupunginhallitus 53 10.02.2014. 53 Asianro 9145/01.04.01/2013 Kuopion kaupunki Pöytäkirja 4/2014 1 (1) 53 Asianro 9145/01.04.01/2013 Tilaelementtirakenteisen päiväkodin vuokraaminen Melalahden päiväkodin käyttöön Konserniohjausjohtaja Janne Airaksinen Konserniohjaus

Lisätiedot

JOHANNA IHANAMÄKI Johanna Ihanamäki puheenjohtaja ja esittelijä

JOHANNA IHANAMÄKI Johanna Ihanamäki puheenjohtaja ja esittelijä Jämijärven kunta Sivistyslautakunta KOKOUSKUTSU Laatimispäivämäärä: Kokoustiedot Aika ke 24.7.2019 klo 18.00 Paikka Kunnanviraston kokoushuone Käsiteltävät asiat 38 KOKOUKSEN LAILLISUUS JA PÄÄTÖSVALTAISUUS

Lisätiedot

Jupperin Koulu/Kohdekohtainen sisäilmaryhmä, 1. kokous

Jupperin Koulu/Kohdekohtainen sisäilmaryhmä, 1. kokous MUISTIO 1 (5) Jupperin Koulu/Kohdekohtainen sisäilmaryhmä, 1. kokous Aika, klo 8 9 Paikka Paikalla Jupperin koulun ruokasali, Veininkatu 24, 02730 ESPOO Holopainen Jouni, rehtori, Jupperin koulu Heiskanen

Lisätiedot

HÄMEENLINNAN SEMINAARIN KOULU

HÄMEENLINNAN SEMINAARIN KOULU HÄMEENLINNAN SEMINAARIN KOULU D OSAN VÄISTÖTILASUUNNITELMAN JA E OSAN SISÄYMPÄRISTÖN INFO-TILAISUUS 3.12.2018 D - OSA VÄISTÖTILASUUNNITELMA SUOMEN YLIOPISTOKIINTEISTÖT 3DESIGN / TEEMU PALOMÄKI / TILASUUNNITTELU

Lisätiedot

MAJALAN KOULU tekninen riskiarvio ja kuntotutkimus. Tähän tarvittaessa otsikko

MAJALAN KOULU tekninen riskiarvio ja kuntotutkimus. Tähän tarvittaessa otsikko MAJALAN KOULU tekninen riskiarvio ja kuntotutkimus Tähän tarvittaessa otsikko TAUSTAA JA TUTKIMUKSEN TEKIJÄT Tutkimuksen tekijä Insinööritoimisto K-S Kitapa Oy / Hannu Leisimo (RI, Rakennusterveysasiantuntija,

Lisätiedot

Infotilaisuus Puotilan peruskoulun vanhemmille Kaupunkiympäristön toimiala Kasvatuksen ja koulutuksen toimiala

Infotilaisuus Puotilan peruskoulun vanhemmille Kaupunkiympäristön toimiala Kasvatuksen ja koulutuksen toimiala Infotilaisuus Puotilan peruskoulun vanhemmille 8.5.2018 Kaupunkiympäristön toimiala Kasvatuksen ja koulutuksen toimiala OHJELMA Tervetuloa ja tilaisuuden tavoite, Maija Mattila, tilaisuuden juontaja Koulurakennuksen

Lisätiedot

Valtuustoaloite: Väistötilat lapsille, koululaisille ja henkilöstölle kaupungin kiinteistöjen uudisrakentamisen, huollon tai korjauksen ajaksi

Valtuustoaloite: Väistötilat lapsille, koululaisille ja henkilöstölle kaupungin kiinteistöjen uudisrakentamisen, huollon tai korjauksen ajaksi Kaupunginvaltuusto 99 08.12.2014 Kaupunginhallitus 379 15.12.2014 Kasvun ja oppimisen 7 29.01.2015 lautakunta Kaupunginhallitus 57 02.03.2015 Valtuustoaloite: Väistötilat lapsille, koululaisille ja henkilöstölle

Lisätiedot

JÄRVENPÄÄN KAUPUNGIN PALVELUVERKKOSUUNNITELMA

JÄRVENPÄÄN KAUPUNGIN PALVELUVERKKOSUUNNITELMA Järvenpään kaupunki Palveluverkkosuunnitelma 24.9.2018 JÄRVENPÄÄN KAUPUNGIN PALVELUVERKKOSUUNNITELMA 2019 2028 1 Tausta Tässä dokumentissa on esitetty Järvenpään kaupungin palveluverkkosuunnitelma 2019

Lisätiedot

Palvelutalon kuntotutkimus ja ehdotus korjausmenetelmistä. Tuukka Korhonen Polygon Finland Oy

Palvelutalon kuntotutkimus ja ehdotus korjausmenetelmistä. Tuukka Korhonen Polygon Finland Oy Palvelutalon kuntotutkimus ja ehdotus korjausmenetelmistä Tuukka Korhonen Polygon Finland Oy Kohteen yleiskuvaus Tutkimuskohteena oli vuonna 1988 rakennetut kehitysvammaisille tarkoitetut palvelutalot

Lisätiedot

Kaupungintalon käyttöön liittyvä lausunto

Kaupungintalon käyttöön liittyvä lausunto LIITTYVÄ LAUSUNTO 9.4.2015 Kaupungintalon käyttöön liittyvä lausunto Ylivieskan kaupungintalo Kyöstintie 4 84100 YLIVIESKA Tilaaja: Ylivieskan kaupunki Kyöstintie 4 84100 YLIVIESKA LIITTYVÄ LAUSUNTO 1

Lisätiedot

LAUSUNTO Hämeenlinnan lyseon lukio Hämeenlinnan kaupunki

LAUSUNTO Hämeenlinnan lyseon lukio Hämeenlinnan kaupunki LAUSUNTO Hämeenlinnan lyseon lukio Hämeenlinnan kaupunki FCG SUUNNITTELU JA TEKNIIKKA OY Päivämäärä 12.3.2018 Projektinumero P34705 1 LAUSUNTO Tämä lausunto koskee Hämeenlinnan lyseon lukiota. on tehty

Lisätiedot

Investointilistaan tehtiin seuraavat korjaukset edellisen kokouksen päätöksen mukaan.

Investointilistaan tehtiin seuraavat korjaukset edellisen kokouksen päätöksen mukaan. 1 JOHTORYHMÄN PÖYTÄKIRJATIIVISTELMÄ 6 / 2018 Aika klo 9.00 Paikka: Mestaritoiminta, kokoushuone Tahto Kohdekohtaiset laskutusmuutokset Vanhankylänniemen Kartano Kilpailutuksen tuloksena uusi palvelusopimus

Lisätiedot

VÄSTRA ENHETSSKOLAN HANKESUUNNITELMAN JA HANKESUUNNITTELUVAIHEEN KUSTANNUSARVION HYVÄKSYMINEN

VÄSTRA ENHETSSKOLAN HANKESUUNNITELMAN JA HANKESUUNNITTELUVAIHEEN KUSTANNUSARVION HYVÄKSYMINEN Kaupunginhallitus 198 29.05.2017 VÄSTRA ENHETSSKOLAN HANKESUUNNITELMAN JA HANKESUUNNITTELUVAIHEEN KUSTANNUSARVION HYVÄKSYMINEN 2463/58/2010 KH 29.05.2017 198 Valmistelu ja lisätiedot: toimitilajohtaja

Lisätiedot

TALOYHTIÖTAPAHTUMA, KUNTOARVIO JA PTS JARI HALONEN

TALOYHTIÖTAPAHTUMA, KUNTOARVIO JA PTS JARI HALONEN 2 Kuntoarvio ja PTS 3 Kuntoarvion ohjekortit Helmikuussa 2019 on julkaistu uudet asuinkiinteistön kuntoarvion tilaajan ohje ja kuntoarvioijan ohje. Tilaajan ohje RT 103002 Kuntoarvioijan ohje RT 103003

Lisätiedot

Kirkkonummen kunta Viranhaltijapäätös 1 ( 5) Talonrakentamisen kunnossapitopäällikkö

Kirkkonummen kunta Viranhaltijapäätös 1 ( 5) Talonrakentamisen kunnossapitopäällikkö Kirkkonummen kunta Viranhaltijapäätös 1 ( 5) KIRDno-2017-1244 Neljän rakennuksen kuntotutkimus osoitteessa Dragetintie 108, kuntotutkimuksen suoritajan valinta. Hankintapäätös neljän rakennuksen kuntotutkimuksesta.

Lisätiedot

Ajatus purkamisesta on esitelty rakennusvalvonnalle. Esteitä purkamisluvanmyöntämiselle ei ole havaittu.

Ajatus purkamisesta on esitelty rakennusvalvonnalle. Esteitä purkamisluvanmyöntämiselle ei ole havaittu. Katuman päiväkoti Katuman päiväkoti on valmistunut vuonna 1979. Rakennusta on korjattu vuonna 2002 ja sen vesikatto on uusittu kokonaan. Päiväkotia ei ole suojeltu asemakaavalla, eikä se esiinny maakunnallisissa

Lisätiedot

MEILAHDEN ALA-ASTE Jalavatie 6, Helsinki PERUSPARANNUS LISÄLEHTI PÄIVÄTTYYN HANKESUUNNITELMAAN

MEILAHDEN ALA-ASTE Jalavatie 6, Helsinki PERUSPARANNUS LISÄLEHTI PÄIVÄTTYYN HANKESUUNNITELMAAN MEILAHDEN ALA-ASTE Jalavatie 6, 00270 Helsinki PERUSPARANNUS LISÄLEHTI 12.8.2010 PÄIVÄTTYYN HANKESUUNNITELMAAN 17.11.2011 HELSINGIN KAUPUNKI TILAKESKUS 2 1 YHTEENVETO... 3 1.1 Hankkeen perustiedot... 3

Lisätiedot
