Omaisuuden hallinta päivä 2014

Koko: px
Aloita esitys sivulta:

Download "Omaisuuden hallinta päivä 2014"

Transkriptio

1 Omaisuuden hallinta päivä 2014

2 Päivän agenda 12:00 Avaus / Suvi Lokkinen 12:05 Omaisuuden hallinnan ajankohtaiset / Kari Kuusela 12:45 Investointihankkeiden uudet tuulet / Keijo Välimee 13:30 Palvelutoimittajien työturvallisuus / Suvi Lokkinen 14:00 Kahvitauko 14:30 Elvis-toiminnanohjausjärjestelmä / Hannu Hätönen 15:15 Kunnonhallinnan ajankohtaiset / Marcus Stenstrand 16:00 Vuoden 2013 Rakentaja, Vuoden 2013 Kunnossapitäjä palkinnot ja Elämäntyöpalkinto / Kuusela, Lokkinen 16:15 Yhteenveto ja päätös

3 Omaisuuden hallinnan ajankohtaiset Kari Kuusela, omaisuuden hallinnan johtaja

4 Teemme investoinnit ja kunnossapidon turvallisesti ja tehokkaasti oikeaan aikaan Siirtokapasiteetti riittää asiakkaiden ja markkinoiden tarpeisiin Varmistamme asiakkaiden laitteistojen liittämisen ja teknisen yhteensopivuuden Kehitämme verkkoa yhteistyössä asiakkaiden ja muiden sidosryhmien kanssa Ennakoimme tulevat siirtotarpeet Hyödynnämme verkon kapasiteetin täysimääräisesti Toimintamme on kustannustehokasta Luomme joustoja investointiohjelmaan mm. tehden YVA:t, lunastukset ja suunnittelun ennakoiden Käynnistämme hankkeet investointiperusteiden täytyttyä Optimoimme verkkokomponenttien elinkaaren Varmistamme alan palveluiden saatavuuden ja hankimme tehokkaasti Laatumme on oikein mitoitettu Varmistamme, että verkko on turvallinen ja työturvallisuus on korkealla tasolla Pidämme yllä verkon komponenttien korkean käytettävyyden Otamme ympäristö- ja maankäyttökysymykset pitkäjänteisesti huomioon Kehitämme osaamista, toimintatapoja ja työkaluja jatkuvasti

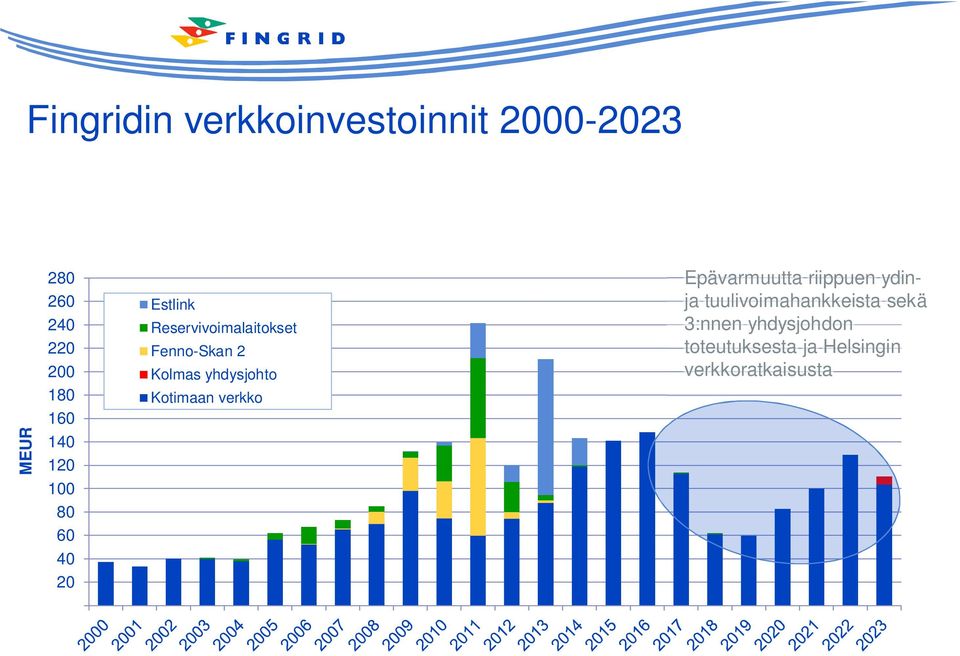

5 Vuonna 2013 paljon investointihankkeita Vuotuiset investointitasot Vuonna 2013 projektit valmistuivat aikataulussa ja etenivät suunnitellusti Valmistuneiden projektien lisätyöt 3,1% (v ,7 %) 10 sähköasema- ja voimajohtohanketta Fingridin työmailla palvelutoimittajat tekivät 639 henkilötyövuotta (v henkilötyövuotta)

6 2013 valmistuneita verkkoinvestointiprojekteja Yllikkälä-Visulahti voimajohto 2. EstLink2 yhteys 3. Rauhalahden sähköaseman perusparannus 4. Hyvinkää-Hikiä 5. Nurmijärvi-Hikiä 6. Hikiän sähköasema 7. Anttilan sähköaseman laajennus (AC) 8. Kemiön sähköaseman perusparannus 9. Hiukkavaaran johtojärjestelyt ja Kalajoki- Leväsuo muutokset 10. Pikkaralan sähköasemalaajennus ja muutokset Kalajoella ja Leväsuolla 11. Fennoskan 1 automaatiouudistus

7 EstLink 2 Kustannukset Investointituki Kapasiteetti 150 M 50 M 650 MW / 450 kv Fingridin osuus hankkeesta, ei sisällä Fingridin rahoitus- ja henkilöstökustannuksia, tilanne 2/2014 Hanke jää historiaan poikkeuksellisen laadukkaasti toteutettuna HVDC -projektina Linkki annettiin markkinoiden käyttöön Perusteet: Eurooppalaisen sähkömarkkinoiden edistäminen ~90 m 400 kv AC Substation Anttila 650 MW Converter Station 450 kv DC OHL 450 kv DC Transition Station Nikuviken 450 kv DC Submarine Cable 450 kv DC Land Cable 650 MW Converter Station 330 kv AC Substation Püssi

8 Yllikkälä Huutokoski: Yllikkälä Visulahti voimajohto Hanke Kustannukset Kapasiteetti Yllikkälä- Visulahti Hankekokonaisuus 29M 400 kv 60 M 400 kv, 110kV Ei sisällä Fingridin rahoitus- ja henkilöstökustannuksia eikä lunastuskustannuksia Perusteet: Siirtotarpeiden kasvu Kaakkois-Suomesta muuhun kantaverkkoon, sähkömarkkinoiden kehitys ja alueellisen käyttövarmuuden parantaminen. Pääurakoitsija: ETDE-Selpol Rakennustyöt valmistuivat alkukesästä 2013 viimeiset kriittiset keskeytystyöt maalis-huhtikuussa Positiivista: vaativa kokonaisuus onnistui sekä teknisellä laadulla, aikataululla että budjetilla mitaten hyvin Negatiivista: henkilön menehtyminen asennustöissä ja vakavat loukkaantumiset nosturin kaatumisen johdosta Kolme muuta projektia (Visulahti Huutokoski voimajohto, Yllikkälän ja Huutokosken sähköasemat) valmistuivat jo 2012.

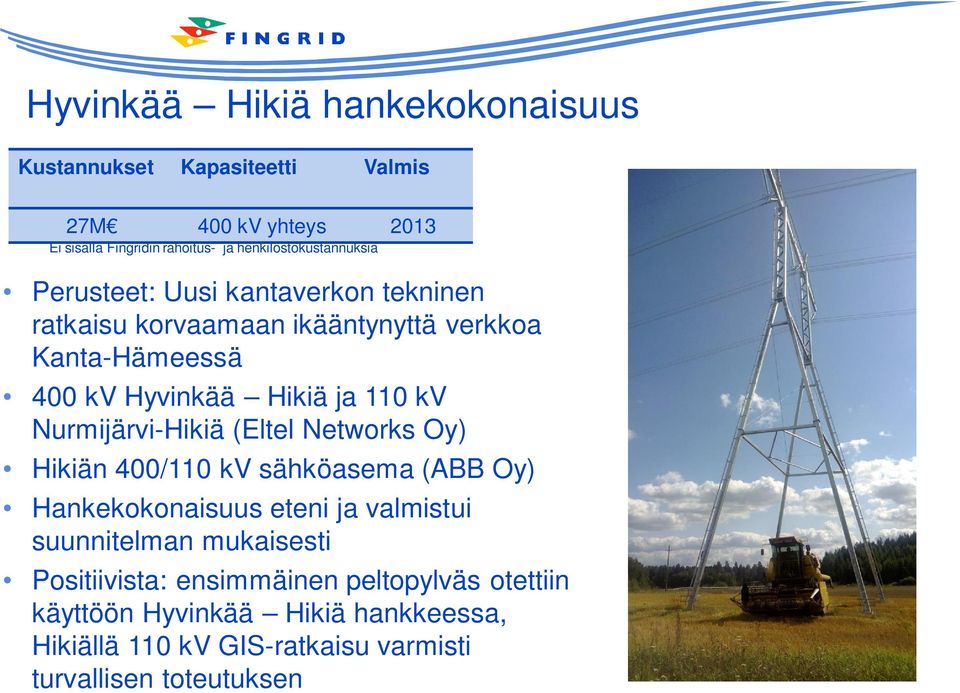

9 Hyvinkää Hikiä hankekokonaisuus Kustannukset Kapasiteetti Valmis 27M 400 kv yhteys 2013 Ei sisällä Fingridin rahoitus- ja henkilöstökustannuksia Perusteet: Uusi kantaverkon tekninen ratkaisu korvaamaan ikääntynyttä verkkoa Kanta-Hämeessä 400 kv Hyvinkää Hikiä ja 110 kv Nurmijärvi-Hikiä (Eltel Networks Oy) Hikiän 400/110 kv sähköasema (ABB Oy) Hankekokonaisuus eteni ja valmistui suunnitelman mukaisesti Positiivista: ensimmäinen peltopylväs otettiin käyttöön Hyvinkää Hikiä hankkeessa, Hikiällä 110 kv GIS-ratkaisu varmisti turvallisen toteutuksen

10 Fingridin verkkoinvestoinnit MEUR Estlink Reservivoimalaitokset Fenno-Skan 2 Kolmas yhdysjohto Kotimaan verkko Epävarmuutta riippuen ydinja tuulivoimahankkeista sekä 3:nnen yhdysjohdon toteutuksesta ja Helsingin verkkoratkaisusta

11 Joustava ja pitkäjänteinen investointistrategia Fenno-Skan 2 Forssan varavoimalaitos Yllikkälä - Huutokoski Hyvinkää - Hikiä EstLink 2 Ulvila - Kristinestad Hikiä - Forssa Hirvisuo - Pyhänselkä Lieto - Forssa Hikiä - Orimattila - Koria Helsingin seudun verkon kehittäminen Petäjävesi - Pyhänselkä Keminmaa - Pyhänselkä Pohjoinen yhdysjohto Suomi - Ruotsi Ydinvoiman ja tuulivoiman verkkoon liittäminen Tuovila Hirvisuo 400 kv rakenteen kantaverkko 400 kv rakenteilla kantaverkon perusratkaisut Keminmaa Pyhänselkä : 400 kv voimajohtoja noin 1500 km, 110 kv johtoja noin 1000 km YVA-menettely / esisuunnittelu Yleissuunnittelu ja luvitus Rakentaminen Kristinestad Ulvila Petäjävesi Forssa Hikiä Koria Huutokoski Yllikkälä Lieto

12 Vuonna 2016 yhteensä 42 projektikohdetta työn alla Projekteja riittää... Fingridin suurinvestointihankkeet ovat hetkeksi takanapäin, mutta perusprojekteissa on paljon tehtävää tänä vuonna 400 kv sähköasemakohteita noin 12 aktiivisessa vaiheessa; 110 kv kohteitakin kymmenkunta sekä pari 220 kv kohdetta tänä vuonna valmistuu 115 km 400 kv voimajohtoa käynnistyy noin 300 km urakat erityispiirteenä lukuisat green field sähköasemat GIS:n uusi tuleminen

13 Tulevia sähköasemahankkeiden tarjouspyyntöjä samanaikaisten tarjousten jättö porrastetaan, tarjouspyynnöt ulkona Kohde tarjouspyynnöt ennen lomia Valmis Pirttikoski 2015 Tuovila & Pyhänselkä 2016 Kuolajärvi 2015 Hirvisuo + UN-laajennus 110 kv ) Petäjäskoski ) Petäjävesi ) Keminmaa 110 kv laajennus ) Kohde tarjouspyynnöt v alussa 1) tarjousten jättö lomakauden jälkeen Valmis Jylkkä 2016 Isokangas 2016 Kohde tarjouspyynnöt alkusyksystä Valmis Vajukosken muunto 2016 Siikajoki 2016 Alajärven 110 kv laajennus 2016 Loviisa laitevaihdot 2016 Taival- ja Ossauskosken pp Kohde tarjouspyynnöt v alussa Valmis Mänttä 2016 Varkaus 2016 Kiikanlahti 2016 tilanne

14 Tulevia voimajohtohankkeiden tarjouspyyntöjä tarjouspyynnöt ulkona Kohde Valmis Siikajoki-Kiiskilänkylä-Pyhänselkä 2016 Kalajoki-Siikajoki 2016 Kittilänjärvi-Niinisuo johdinvaihto 2015 Syksyllä tarjottavaksi: Raasakan johtojärjestelyt 2015 Keminmaa-Takakumpu 2015 Kohde Yleissuunnitteluun: 2x110 kv Harakkaperä-Isokangas Valmis Lavianvuoren johtojärjestelyt, vaihe 2 Syksyllä 2014 päätettävien listalla 400 kv kv Lieto-Forssa tilanne

15 Verkkoinvestointihankkeiden projektipäälliköt Voimajohdot Ritva Hauvonen Varkaus-Hovinpaikka 2015 Hovinpaikka-Kontiolahti 2015 Keminmaa-Takakumpu 2015 Raasakka-Maalismaan haara 2015 Keminmaa 2015 Taival-&Ossauskoski 2016 Petäjäskoski jj Hannu Kuikka 400 kv ukkosjohdinvaihdot Tihisenniemi-Ontojoki 2014 Hikiä-Forssa 2015 Forssa-Lieto 2017 Sähköasemat Hannu Heikkinen Loviisan laitev. 2015/16 Lavianvuori 2015 Petäjävesi 2016 Mänttä 2016 Petri Hämäläinen Johtimet 13-14, Kuolajärvi 2015 Vajukoski 2015/16 Nuolivaara 201x urakkasopimus tehty/käynnistynyt tarjouspyyntö työn alla/ulkona yleissuunnittelussa/uun (VJ) investointipäätös tehty investointipäätös puuttuu Juha Pikkupeura Pyhävesi 2014 Meltaus 2014 Pirttikoski 2015 Isokangas 2016 Jari Tiusanen Naantalinsalmi 15 Petäjäskoski 16 Ritva Laine Ulvila-Leväsjoki 2014 Leväsjoki-Kristinestad 2014 Hirvisuo-Kalajoki 2016 Kalajoki-Siikajoki 2016 Sami Mäki Ulvila 2014 Siikajoki 2016 Pyhänselkä 2016 Tuovila 2016 Mika Väärämäki Kristinestad 2014 Ontojoki 2014 Muuntajat 2015/16 Jylkkä 2016 Leväsjoki 201x Antti Linna Siikajoki-Pyhänselkä 2016 Tuomas Maasalo Kittilänjärvi-Niinisuo 2015 Mikko Ahonen Tikinmaa- Lavianvuori 2015 Kangasala 2015 Seinäjoki & Alajärvi muutokset 2016 Petäjävesi jj. Jarmo Naumanen Vähänummi 2014 Forssa 2015 Hirvisuo+UN 2016

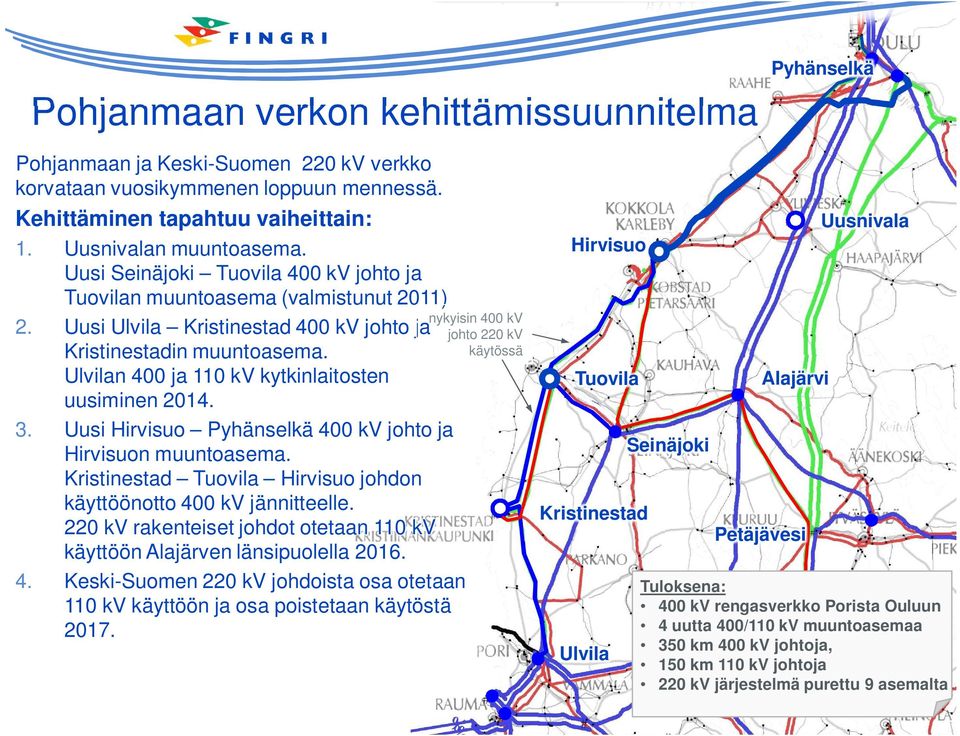

16 Pohjanmaan verkon kehittämissuunnitelma Pyhänselkä Pohjanmaan ja Keski-Suomen 220 kv verkko korvataan vuosikymmenen loppuun mennessä. Kehittäminen tapahtuu vaiheittain: 1. Uusnivalan muuntoasema. Uusi Seinäjoki Tuovila 400 kv johto ja Tuovilan muuntoasema (valmistunut 2011) 2. Uusi Ulvila Kristinestad 400 kv johto ja Kristinestadin muuntoasema. Ulvilan 400 ja 110 kv kytkinlaitosten uusiminen Uusi Hirvisuo Pyhänselkä 400 kv johto ja Hirvisuon muuntoasema. Kristinestad Tuovila Hirvisuo johdon käyttöönotto 400 kv jännitteelle. 220 kv rakenteiset johdot otetaan 110 kv käyttöön Alajärven länsipuolella Keski-Suomen 220 kv johdoista osa otetaan 110 kv käyttöön ja osa poistetaan käytöstä nykyisin 400 kv johto 220 kv käytössä Hirvisuo Tuovila Kristinestad Ulvila Seinäjoki Alajärvi Petäjävesi Uusnivala Tuloksena: 400 kv rengasverkko Porista Ouluun 4 uutta 400/110 kv muuntoasemaa 350 km 400 kv johtoja, 150 km 110 kv johtoja 220 kv järjestelmä purettu 9 asemalta

17 Ulvila Kristinestad siirtoyhteys Kustannusarvio Kapasiteetti Valmis 49 M 400 kv yhteys 2014 Ei sisällä Fingridin rahoitus- ja henkilöstökustannuksia, tilanne 2/2014 Ulvila-Kristinestad 400 kv johto, DTS (eteläinen osuus), Eltel Networks Oy (pohjoinen osuus) Ulvilan sähköasema, ABB Oy Kristinestadin sähköasema, Infratek Finland Oy Sähköasema- ja johtotyöt etenivät kaikissa projekteissa suunnitellusti Perusteet: Siirtotarpeiden kasvu Pohjanmaan rannikkoalueella. Hanke on osa Fingridin pitkänaikavälin verkkosuunnitelmaa, jossa alueen vanha 220 kv verkko korvataan laajentamalla 400 kv verkkoa.

18 Hikiä-Forssa siirtoyhteys Kustannusarvio Kapasiteetti Valmis 39 M 400 kv yhteys 2015 Ei sisällä Fingridin rahoitus- ja henkilöstökustannuksia, tilanne 2/2014 Voimajohtourakoitsijana SAG GmbH Sähköasemaurakoitsijana Infratek Finland Oy Rakennustyöt ovat käynnistyneet Voimajohtoprojektissa kokopäiväinen turvallisuusasiantuntija Runsaasti peltopylväitä

19

20 PPA PPA PPA PPA PPA PPA PPA PPA PPA PPA PPA PPA PPA PPA PPA PPA PPA PPA PPA PPA PPA PPA PPA PPA PPA PPA PPA PPA PPA PPA PPA PPA PPA PPA PPA PPA PPA PPA PPA PPA PPA PPA PPA PPA PPA PPA PPA PPA PPA PV PV PV PV PV PV PV PV PV PV PV PV PV PV PV PV PV PV PV PV PV PV PV PV PV PV PV PV PV PV PV PV PV PV PV PV PV PV PV PV PV PV PV PV PV PV PV PV PV SAL SAL SAL SAL SAL SAL SAL SAL SAL SAL SAL SAL SAL SAL SAL SAL SAL SAL SAL SAL SAL SAL SAL SAL SAL SAL SAL SAL SAL SAL SAL SAL SAL SAL SAL SAL SAL SAL SAL SAL SAL SAL SAL SAL SAL SAL SAL SAL SAL SRM SRM SRM SRM SRM SRM SRM SRM SRM SRM SRM SRM SRM SRM SRM SRM SRM SRM SRM SRM SRM SRM SRM SRM SRM SRM SRM SRM SRM SRM SRM SRM SRM SRM SRM SRM SRM SRM SRM SRM SRM SRM SRM SRM SRM SRM SRM SRM SRM TM TM TM TM TM TM TM TM TM TM TM TM TM TM TM TM TM TM TM TM TM TM TM TM TM TM TM TM TM TM TM TM TM TM TM TM TM TM TM TM TM TM TM TM TM TM TM TM TM TAO TAO TAO TAO TAO TAO TAO TAO TAO TAO TAO TAO TAO TAO TAO TAO TAO TAO TAO TAO TAO TAO TAO TAO TAO TAO TAO TAO TAO TAO TAO TAO TAO TAO TAO TAO TAO TAO TAO TAO TAO TAO TAO TAO TAO TAO TAO TAO TAO TKY TKY TKY TKY TKY TKY TKY TKY TKY TKY TKY TKY TKY TKY TKY TKY TKY TKY TKY TKY TKY TKY TKY TKY TKY TKY TKY TKY TKY TKY TKY TKY TKY TKY TKY TKY TKY TKY TKY TKY TKY TKY TKY TKY TKY TKY TKY TKY TKY HAN HAN HAN HAN HAN HAN HAN HAN HAN HAN HAN HAN HAN HAN HAN HAN HAN HAN HAN HAN HAN HAN HAN HAN HAN HAN HAN HAN HAN HAN HAN HAN HAN HAN HAN HAN HAN HAN HAN HAN HAN HAN HAN HAN HAN HAN HAN HAN HAN LJS LJS LJS LJS LJS LJS LJS LJS LJS LJS LJS LJS LJS LJS LJS LJS LJS LJS LJS LJS LJS LJS LJS LJS LJS LJS LJS LJS LJS LJS LJS LJS LJS LJS LJS LJS LJS LJS LJS LJS LJS LJS LJS LJS LJS LJS LJS LJS LJS VUA VUA VUA VUA VUA VUA VUA VUA VUA VUA VUA VUA VUA VUA VUA VUA VUA VUA VUA VUA VUA VUA VUA VUA VUA VUA VUA VUA VUA VUA VUA VUA VUA VUA VUA VUA VUA VUA VUA VUA VUA VUA VUA VUA VUA VUA VUA VUA VUA VLL VLL VLL VLL VLL VLL VLL VLL VLL VLL VLL VLL VLL VLL VLL VLL VLL VLL VLL VLL VLL VLL VLL VLL VLL VLL VLL VLL VLL VLL VLL VLL VLL VLL VLL VLL VLL VLL VLL VLL VLL VLL VLL VLL VLL VLL VLL VLL VLL LAUT LAUT LAUT LAUT LAUT LAUT LAUT LAUT LAUT LAUT LAUT LAUT LAUT LAUT LAUT LAUT LAUT LAUT LAUT LAUT LAUT LAUT LAUT LAUT LAUT LAUT LAUT LAUT LAUT LAUT LAUT LAUT LAUT LAUT LAUT LAUT LAUT LAUT LAUT LAUT LAUT LAUT LAUT LAUT LAUT LAUT LAUT LAUT LAUT PAS PAS PAS PAS PAS PAS PAS PAS PAS PAS PAS PAS PAS PAS PAS PAS PAS PAS PAS PAS PAS PAS PAS PAS PAS PAS PAS PAS PAS PAS PAS PAS PAS PAS PAS PAS PAS PAS PAS PAS PAS PAS PAS PAS PAS PAS PAS PAS PAS OTAN OTAN OTAN OTAN OTAN OTAN OTAN OTAN OTAN OTAN OTAN OTAN OTAN OTAN OTAN OTAN OTAN OTAN OTAN OTAN OTAN OTAN OTAN OTAN OTAN OTAN OTAN OTAN OTAN OTAN OTAN OTAN OTAN OTAN OTAN OTAN OTAN OTAN OTAN OTAN OTAN OTAN OTAN OTAN OTAN OTAN OTAN OTAN OTAN SUV SUV SUV SUV SUV SUV SUV SUV SUV SUV SUV SUV SUV SUV SUV SUV SUV SUV SUV SUV SUV SUV SUV SUV SUV SUV SUV SUV SUV SUV SUV SUV SUV SUV SUV SUV SUV SUV SUV SUV SUV SUV SUV SUV SUV SUV SUV SUV SUV VUB VUB VUB VUB VUB VUB VUB VUB VUB VUB VUB VUB VUB VUB VUB VUB VUB VUB VUB VUB VUB VUB VUB VUB VUB VUB VUB VUB VUB VUB VUB VUB VUB VUB VUB VUB VUB VUB VUB VUB VUB VUB VUB VUB VUB VUB VUB VUB VUB KRU KRU KRU KRU KRU KRU KRU KRU KRU KRU KRU KRU KRU KRU KRU KRU KRU KRU KRU KRU KRU KRU KRU KRU KRU KRU KRU KRU KRU KRU KRU KRU KRU KRU KRU KRU KRU KRU KRU KRU KRU KRU KRU KRU KRU KRU KRU KRU KRU LPV LPV LPV LPV LPV LPV LPV LPV LPV LPV LPV LPV LPV LPV LPV LPV LPV LPV LPV LPV LPV LPV LPV LPV LPV LPV LPV LPV LPV LPV LPV LPV LPV LPV LPV LPV LPV LPV LPV LPV LPV LPV LPV LPV LPV LPV LPV LPV LPV HRT HRT HRT HRT HRT HRT HRT HRT HRT HRT HRT HRT HRT HRT HRT HRT HRT HRT HRT HRT HRT HRT HRT HRT HRT HRT HRT HRT HRT HRT HRT HRT HRT HRT HRT HRT HRT HRT HRT HRT HRT HRT HRT HRT HRT HRT HRT HRT HRT LS LS LS LS LS LS LS LS LS LS LS LS LS LS LS LS LS LS LS LS LS LS LS LS LS LS LS LS LS LS LS LS LS LS LS LS LS LS LS LS LS LS LS LS LS LS LS LS LS MMT MMT MMT MMT MMT MMT MMT MMT MMT MMT MMT MMT MMT MMT MMT MMT MMT MMT MMT MMT MMT MMT MMT MMT MMT MMT MMT MMT MMT MMT MMT MMT MMT MMT MMT MMT MMT MMT MMT MMT MMT MMT MMT MMT MMT MMT MMT MMT MMT MLK MLK MLK MLK MLK MLK MLK MLK MLK MLK MLK MLK MLK MLK MLK MLK MLK MLK MLK MLK MLK MLK MLK MLK MLK MLK MLK MLK MLK MLK MLK MLK MLK MLK MLK MLK MLK MLK MLK MLK MLK MLK MLK MLK MLK MLK MLK MLK MLK MLP MLP MLP MLP MLP MLP MLP MLP MLP MLP MLP MLP MLP MLP MLP MLP MLP MLP MLP MLP MLP MLP MLP MLP MLP MLP MLP MLP MLP MLP MLP MLP MLP MLP MLP MLP MLP MLP MLP MLP MLP MLP MLP MLP MLP MLP MLP MLP MLP OLK OLK OLK OLK OLK OLK OLK OLK OLK OLK OLK OLK OLK OLK OLK OLK OLK OLK OLK OLK OLK OLK OLK OLK OLK OLK OLK OLK OLK OLK OLK OLK OLK OLK OLK OLK OLK OLK OLK OLK OLK OLK OLK OLK OLK OLK OLK OLK OLK VAAH VAAH VAAH VAAH VAAH VAAH VAAH VAAH VAAH VAAH VAAH VAAH VAAH VAAH VAAH VAAH VAAH VAAH VAAH VAAH VAAH VAAH VAAH VAAH VAAH VAAH VAAH VAAH VAAH VAAH VAAH VAAH VAAH VAAH VAAH VAAH VAAH VAAH VAAH VAAH VAAH VAAH VAAH VAAH VAAH VAAH VAAH VAAH VAAH VRM VRM VRM VRM VRM VRM VRM VRM VRM VRM VRM VRM VRM VRM VRM VRM VRM VRM VRM VRM VRM VRM VRM VRM VRM VRM VRM VRM VRM VRM VRM VRM VRM VRM VRM VRM VRM VRM VRM VRM VRM VRM VRM VRM VRM VRM VRM VRM VRM STE STE STE STE STE STE STE STE STE STE STE STE STE STE STE STE STE STE STE STE STE STE STE STE STE STE STE STE STE STE STE STE STE STE STE STE STE STE STE STE STE STE STE STE STE STE STE STE STE PKI PKI PKI PKI PKI PKI PKI PKI PKI PKI PKI PKI PKI PKI PKI PKI PKI PKI PKI PKI PKI PKI PKI PKI PKI PKI PKI PKI PKI PKI PKI PKI PKI PKI PKI PKI PKI PKI PKI PKI PKI PKI PKI PKI PKI PKI PKI PKI PKI PKIPT1 PKIPT1 PKIPT1 PKIPT1 PKIPT1 PKIPT1 PKIPT1 PKIPT1 PKIPT1 PKIPT1 PKIPT1 PKIPT1 PKIPT1 PKIPT1 PKIPT1 PKIPT1 PKIPT1 PKIPT1 PKIPT1 PKIPT1 PKIPT1 PKIPT1 PKIPT1 PKIPT1 PKIPT1 PKIPT1 PKIPT1 PKIPT1 PKIPT1 PKIPT1 PKIPT1 PKIPT1 PKIPT1 PKIPT1 PKIPT1 PKIPT1 PKIPT1 PKIPT1 PKIPT1 PKIPT1 PKIPT1 PKIPT1 PKIPT1 PKIPT1 PKIPT1 PKIPT1 PKIPT1 PKIPT1 PKIPT1 ILMALAT ILMALAT ILMALAT ILMALAT ILMALAT ILMALAT ILMALAT ILMALAT ILMALAT ILMALAT ILMALAT ILMALAT ILMALAT ILMALAT ILMALAT ILMALAT ILMALAT ILMALAT ILMALAT ILMALAT ILMALAT ILMALAT ILMALAT ILMALAT ILMALAT ILMALAT ILMALAT ILMALAT ILMALAT ILMALAT ILMALAT ILMALAT ILMALAT ILMALAT ILMALAT ILMALAT ILMALAT ILMALAT ILMALAT ILMALAT ILMALAT ILMALAT ILMALAT ILMALAT ILMALAT ILMALAT ILMALAT ILMALAT ILMALAT TLÖ TLÖ TLÖ TLÖ TLÖ TLÖ TLÖ TLÖ TLÖ TLÖ TLÖ TLÖ TLÖ TLÖ TLÖ TLÖ TLÖ TLÖ TLÖ TLÖ TLÖ TLÖ TLÖ TLÖ TLÖ TLÖ TLÖ TLÖ TLÖ TLÖ TLÖ TLÖ TLÖ TLÖ TLÖ TLÖ TLÖ TLÖ TLÖ TLÖ TLÖ TLÖ TLÖ TLÖ TLÖ TLÖ TLÖ TLÖ TLÖ VKM VKM VKM VKM VKM VKM VKM VKM VKM VKM VKM VKM VKM VKM VKM VKM VKM VKM VKM VKM VKM VKM VKM VKM VKM VKM VKM VKM VKM VKM VKM VKM VKM VKM VKM VKM VKM VKM VKM VKM VKM VKM VKM VKM VKM VKM VKM VKM VKM VSR VSR VSR VSR VSR VSR VSR VSR VSR VSR VSR VSR VSR VSR VSR VSR VSR VSR VSR VSR VSR VSR VSR VSR VSR VSR VSR VSR VSR VSR VSR VSR VSR VSR VSR VSR VSR VSR VSR VSR VSR VSR VSR VSR VSR VSR VSR VSR VSR KSR KSR KSR KSR KSR KSR KSR KSR KSR KSR KSR KSR KSR KSR KSR KSR KSR KSR KSR KSR KSR KSR KSR KSR KSR KSR KSR KSR KSR KSR KSR KSR KSR KSR KSR KSR KSR KSR KSR KSR KSR KSR KSR KSR KSR KSR KSR KSR KSR KEL KEL KEL KEL KEL KEL KEL KEL KEL KEL KEL KEL KEL KEL KEL KEL KEL KEL KEL KEL KEL KEL KEL KEL KEL KEL KEL KEL KEL KEL KEL KEL KEL KEL KEL KEL KEL KEL KEL KEL KEL KEL KEL KEL KEL KEL KEL KEL KEL MAR MAR MAR MAR MAR MAR MAR MAR MAR MAR MAR MAR MAR MAR MAR MAR MAR MAR MAR MAR MAR MAR MAR MAR MAR MAR MAR MAR MAR MAR MAR MAR MAR MAR MAR MAR MAR MAR MAR MAR MAR MAR MAR MAR MAR MAR MAR MAR MAR ML ML ML ML ML ML ML ML ML ML ML ML ML ML ML ML ML ML ML ML ML ML ML ML ML ML ML ML ML ML ML ML ML ML ML ML ML ML ML ML ML ML ML ML ML ML ML ML ML MYY MYY MYY MYY MYY MYY MYY MYY MYY MYY MYY MYY MYY MYY MYY MYY MYY MYY MYY MYY MYY MYY MYY MYY MYY MYY MYY MYY MYY MYY MYY MYY MYY MYY MYY MYY MYY MYY MYY MYY MYY MYY MYY MYY MYY MYY MYY MYY MYY ILA ILA ILA ILA ILA ILA ILA ILA ILA ILA ILA ILA ILA ILA ILA ILA ILA ILA ILA ILA ILA ILA ILA ILA ILA ILA ILA ILA ILA ILA ILA ILA ILA ILA ILA ILA ILA ILA ILA ILA ILA ILA ILA ILA ILA ILA ILA ILA ILA KNL KNL KNL KNL KNL KNL KNL KNL KNL KNL KNL KNL KNL KNL KNL KNL KNL KNL KNL KNL KNL KNL KNL KNL KNL KNL KNL KNL KNL KNL KNL KNL KNL KNL KNL KNL KNL KNL KNL KNL KNL KNL KNL KNL KNL KNL KNL KNL KNL TUK TUK TUK TUK TUK TUK TUK TUK TUK TUK TUK TUK TUK TUK TUK TUK TUK TUK TUK TUK TUK TUK TUK TUK TUK TUK TUK TUK TUK TUK TUK TUK TUK TUK TUK TUK TUK TUK TUK TUK TUK TUK TUK TUK TUK TUK TUK TUK TUK VES VES VES VES VES VES VES VES VES VES VES VES VES VES VES VES VES VES VES VES VES VES VES VES VES VES VES VES VES VES VES VES VES VES VES VES VES VES VES VES VES VES VES VES VES VES VES VES VES PKIPT2 PKIPT2 PKIPT2 PKIPT2 PKIPT2 PKIPT2 PKIPT2 PKIPT2 PKIPT2 PKIPT2 PKIPT2 PKIPT2 PKIPT2 PKIPT2 PKIPT2 PKIPT2 PKIPT2 PKIPT2 PKIPT2 PKIPT2 PKIPT2 PKIPT2 PKIPT2 PKIPT2 PKIPT2 PKIPT2 PKIPT2 PKIPT2 PKIPT2 PKIPT2 PKIPT2 PKIPT2 PKIPT2 PKIPT2 PKIPT2 PKIPT2 PKIPT2 PKIPT2 PKIPT2 PKIPT2 PKIPT2 PKIPT2 PKIPT2 PKIPT2 PKIPT2 PKIPT2 PKIPT2 PKIPT2 PKIPT2 KLUUVI KLUUVI KLUUVI KLUUVI KLUUVI KLUUVI KLUUVI KLUUVI KLUUVI KLUUVI KLUUVI KLUUVI KLUUVI KLUUVI KLUUVI KLUUVI KLUUVI KLUUVI KLUUVI KLUUVI KLUUVI KLUUVI KLUUVI KLUUVI KLUUVI KLUUVI KLUUVI KLUUVI KLUUVI KLUUVI KLUUVI KLUUVI KLUUVI KLUUVI KLUUVI KLUUVI KLUUVI KLUUVI KLUUVI KLUUVI KLUUVI KLUUVI KLUUVI KLUUVI KLUUVI KLUUVI KLUUVI KLUUVI KLUUVI KPI KPI KPI KPI KPI KPI KPI KPI KPI KPI KPI KPI KPI KPI KPI KPI KPI KPI KPI KPI KPI KPI KPI KPI KPI KPI KPI KPI KPI KPI KPI KPI KPI KPI KPI KPI KPI KPI KPI KPI KPI KPI KPI KPI KPI KPI KPI KPI KPI TPN TPN TPN TPN TPN TPN TPN TPN TPN TPN TPN TPN TPN TPN TPN TPN TPN TPN TPN TPN TPN TPN TPN TPN TPN TPN TPN TPN TPN TPN TPN TPN TPN TPN TPN TPN TPN TPN TPN TPN TPN TPN TPN TPN TPN TPN TPN TPN TPN PIT PIT PIT PIT PIT PIT PIT PIT PIT PIT PIT PIT PIT PIT PIT PIT PIT PIT PIT PIT PIT PIT PIT PIT PIT PIT PIT PIT PIT PIT PIT PIT PIT PIT PIT PIT PIT PIT PIT PIT PIT PIT PIT PIT PIT PIT PIT PIT PIT HKA HKA HKA HKA HKA HKA HKA HKA HKA HKA HKA HKA HKA HKA HKA HKA HKA HKA HKA HKA HKA HKA HKA HKA HKA HKA HKA HKA HKA HKA HKA HKA HKA HKA HKA HKA HKA HKA HKA HKA HKA HKA HKA HKA HKA HKA HKA HKA HKA KIL KIL KIL KIL KIL KIL KIL KIL KIL KIL KIL KIL KIL KIL KIL KIL KIL KIL KIL KIL KIL KIL KIL KIL KIL KIL KIL KIL KIL KIL KIL KIL KIL KIL KIL KIL KIL KIL KIL KIL KIL KIL KIL KIL KIL KIL KIL KIL KIL KVH KVH KVH KVH KVH KVH KVH KVH KVH KVH KVH KVH KVH KVH KVH KVH KVH KVH KVH KVH KVH KVH KVH KVH KVH KVH KVH KVH KVH KVH KVH KVH KVH KVH KVH KVH KVH KVH KVH KVH KVH KVH KVH KVH KVH KVH KVH KVH KVH ETE ETE ETE ETE ETE ETE ETE ETE ETE ETE ETE ETE ETE ETE ETE ETE ETE ETE ETE ETE ETE ETE ETE ETE ETE ETE ETE ETE ETE ETE ETE ETE ETE ETE ETE ETE ETE ETE ETE ETE ETE ETE ETE ETE ETE ETE ETE ETE ETE VAA VAA VAA VAA VAA VAA VAA VAA VAA VAA VAA VAA VAA VAA VAA VAA VAA VAA VAA VAA VAA VAA VAA VAA VAA VAA VAA VAA VAA VAA VAA VAA VAA VAA VAA VAA VAA VAA VAA VAA VAA VAA VAA VAA VAA VAA VAA VAA VAA Kaapelitreittejä selvityksessä, Fingridin Vuosaari Suvilahti energiatunneli 400 kv johdot 400 kv suunniteltu avojohto Fingridin 110 kv johdot, Fingrid Muut 110 kv johdot, Muut 110 kv kaapeli 110 kv suunniteltu kaapeli Helsinki 400 kv Helsingin Energia suunnittelee Vuosaari - Herttoniemi energiatunnelia osana Helsingin energiaratkaisua. Päätös tunnelin rakentamisesta Fingrid selvittää myös omia vaihtoehtoja toteuttaa 400 kv kaapeliyhteys Helsingin keskustaan Tammisto Viikinmäki - Suvilahti Länsisalmi Viikinmäki Länsisalmi Puotila (- Herttoniemi - Suvilahti) FG rakennettavuus selvityksen reitit TAMMISTO LÄNSISALMI VUOSAARI HERTTONIEMI VIKINMÄKI SUVILAHTI

21 Meneillään olevat merkittävät kehityshankkeet 2014 ELVIS toiminnanohjausjärjestelmä valtava ponnistus sekä Fingridin että palvelutoimittajien väeltä Työturvallisuuden kehitys Paikallisvarmistamisen kehitys ITOMS -benchmarking PI-online kunnonvalvontajärjestelmän kehitys Fennoskan 1 kaapelin luotettavuus Tuulipuistoliitännät PAS 55 sertifioinnin surveillance visit

22 ITOMS 2013 osallistujat (28 kpl) Fingrid jälleen ITOMS 2013 kansainvälinen best performer kaikissa luokissa

23 Kiitokset laadukkaasta kantaverkkotyöstä ja onnistuneesta yhteistyöstä Kaikille!

24 Päivän agenda 12:00 Avaus 12:05 Omaisuuden hallinnan ajankohtaiset 12:45 Investointihankkeiden uudet tuulet 13:30 Palvelutoimittajien työturvallisuus 14:00 Kahvitauko 14:30 Elvis-toiminnanohjausjärjestelmä 15:15 Kunnonhallinnan ajankohtaiset 16:00 Vuoden 2013 Rakentaja, Vuoden 2013 Kunnossapitäjä palkinnot ja Elämäntyöpalkinto 16:15 Yhteenveto ja päätös

25 Investointihankkeiden uudet tuulet Keijo Välimaa, rakentamispäällikkö

26 Verkkoinvestoinnit Pohjoismaissa lähivuosina, M Pohjoismaissa käynnissä voimakas investointiaalto verkkohankkeisiin Fingridistä poiketen muissa maissa korostuu kaapelihankkeet niin maalla kuin merellä sekä HVDC-hankkeet Svenska Kraftnät Statnett Fingrid energinet.dk

27 Investointiprojektit 2014 (voimajohdot) Vuonna 2014 käynnissä olevat ja käynnistyvät hankkeet: 1) Varkaus-Hovinpaikka 110 kv 2) Hovinpaikka-Kontiolahti 110 kv 3) Ontojoki-Tihisenniemi 110 kv 4) Tikinmaa-Lavianvuori 110 kv 5) Kittilänjärvi-Niinisuo johdinvaihto 110 kv ) Poikkimaantien johtomuutokset 110 kv 7) Ulvila-Leväsjoki 400 kv, 110 kv 8) Kristinestad-Leväsjoki 400 kv 9) Hikiä-Forssa 400kV, 110 kv 10) Hirvisuo-Kalajoki 400 kv 2 11) Kalajoki-Siikajoki 400 kv 12) Siikajoki-Pyhänselkä 400 kv

28 Investointiprojektit 2014 (sähköasemat) Käynnissä olevat 1) Ulvila 2) Kristinestad 3) Lavianvuori 4) Naantalinsalmi 5) Ontojoki 6) Vähänummi 7) Forssa 8) Pyhävesi 9) Meltaus Käynnistyvät 10. Kangasala 11. Pirttikoski 12. Tuovila 13. Pyhänselkä 14. Hirvisuo 15. Petäjäskoski 16. Petäjävesi 17. Vajukoski 18. Siikajoki 19. Keminmaa,Taival-&Ossauskoski 20. Kuolajärvi 21. Jylkkä 22. Isokangas

29 Tulevia sähköasemahankkeiden tarjouspyyntöjä samanaikaisten tarjousten jättö porrastetaan, tarjouspyynnöt ulkona Kohde tarjouspyynnöt ennen lomia Valmis Pirttikoski 2015 Tuovila & Pyhänselkä 2016 Kuolajärvi 2015 Hirvisuo + UN-laajennus 110 kv ) Petäjäskoski ) Petäjävesi ) Keminmaa 110 kv laajennus ) Kohde tarjouspyynnöt v alussa 1) tarjousten jättö lomakauden jälkeen Valmis Jylkkä 2016 Isokangas 2016 Kohde tarjouspyynnöt alkusyksystä Valmis Vajukosken muunto 2016 Siikajoki 2016 Alajärven 110 kv laajennus 2016 Loviisa laitevaihdot 2016 Taival- ja Ossauskosken pp Kohde tarjouspyynnöt v alussa Valmis Mänttä 2016 Varkaus 2016 Kiikanlahti 2016 tilanne

30 Tulevia voimajohtohankkeiden tarjouspyyntöjä tarjouspyynnöt ulkona Kohde Valmis Siikajoki-Kiiskilänkylä-Pyhänselkä 2016 Kalajoki-Siikajoki 2016 Kittilänjärvi-Niinisuo johdinvaihto 2015 Syksyllä tarjottavaksi: Raasakan johtojärjestelyt 2015 Keminmaa-Takakumpu 2015 Kohde Yleissuunnitteluun: 2x110 kv Harakkaperä-Isokangas Valmis Lavianvuoren johtojärjestelyt, vaihe 2 Syksyllä 2014 päätettävien listalla 400 kv kv Lieto-Forssa tilanne

31 Verkkoinvestointihankkeiden projektipäälliköt Voimajohdot Ritva Hauvonen Varkaus-Hovinpaikka 2015 Hovinpaikka-Kontiolahti 2015 Keminmaa-Takakumpu 2015 Raasakka-Maalismaan haara 2015 Keminmaa 2015 Taival-&Ossauskoski 2016 Petäjäskoski jj Hannu Kuikka 400 kv ukkosjohdinvaihdot Tihisenniemi-Ontojoki 2014 Hikiä-Forssa 2015 Forssa-Lieto 2017 Sähköasemat Hannu Heikkinen Loviisan laitev. 2015/16 Lavianvuori 2015 Petäjävesi 2016 Mänttä 2016 Petri Hämäläinen Johtimet 13-14, Kuolajärvi 2015 Vajukoski 2015/16 Nuolivaara 201x urakkasopimus tehty/käynnistynyt tarjouspyyntö työn alla/ulkona yleissuunnittelussa/uun (VJ) investointipäätös tehty investointipäätös puuttuu Juha Pikkupeura Pyhävesi 2014 Meltaus 2014 Pirttikoski 2015 Isokangas 2016 Jari Tiusanen Naantalinsalmi 15 Petäjäskoski 16 Ritva Laine Ulvila-Leväsjoki 2014 Leväsjoki-Kristinestad 2014 Hirvisuo-Kalajoki 2016 Kalajoki-Siikajoki 2016 Sami Mäki Ulvila 2014 Siikajoki 2016 Pyhänselkä 2016 Tuovila 2016 Mika Väärämäki Kristinestad 2014 Ontojoki 2014 Muuntajat 2015/16 Jylkkä 2016 Leväsjoki 201x Antti Linna Siikajoki-Pyhänselkä 2016 Tuomas Maasalo Kittilänjärvi-Niinisuo 2015 Mikko Ahonen Tikinmaa- Lavianvuori 2015 Kangasala 2015 Seinäjoki & Alajärvi muutokset 2016 Petäjävesi jj. Jarmo Naumanen Vähänummi 2014 Forssa 2015 Hirvisuo+UN 2016

32 Lisää näkyvyyttä Fingridin investointisuunnitelmaan jatkossa lähivuosien investointisuunnitelma on nähtävillä FgPartnersin Tarjouspyynnöt kansiossa tiedot ovat alustavia - hankkeiden toteutustapa ja aikataulu täsmentyvät investointipäätöksessä suunnitelmaan vaikuttaa monet eri tekijät, esimerkiksi: Fingridin nykyisten ja uusien asiakkaiden tarpeet muutokset sähkömarkkinoilla verkon kunto mahdollisuudet hankkeen edellyttämien siirtokeskeytysten järjestämiseksi resurssit

33 Peltopylväät normaaliksi toiminnaksi ensimmäinen 400 kv kv peltopylväs pystytettiin Hyvinkäälle helmikuussa 2013 sen jälkeen pylväitä on pystytetty Ulvila- Kristinestad hankkeessa noin 20 kpl Hikiä-Forssa voimajohdolle tulossa 54 peltopylvästä (n. 20 % pylväsmäärästä) Hirvisuo-Pyhänselkä projektiin tulossa lisäksi noin 60 kpl ja Lieto-Forssaan kaavailtu lähes sataa ensimmäiset 110 kv peltopylväät pystytetty Varkaus-Kontiolahti projektissa

34 Uusia vaatimuksia käytössä täyspäiväinen turvallisuusvalvoja isoille voimajohtotyömaille suurissa 400 kv johtohankkeissa Hikiä-Forssasta alkaen otettu vaatimukseksi urakoitsijan täysipäiväinen turvallisuusvalvoja työmaalle tavoitteena saada parempi ote työmaan turvallisuustilanteesta työn kuvaa yksityiskohtaisteaan kokemusten myötä

35 Tekninen tarjous & neuvottelu käytössä 400 kv voimajohtohankkeissa tavoitteena varmistaa, että tarjoajat ovat ymmärtäneet projektilaajuuden oikein tarjoajat ovat ymmärtäneet toteutukseen, esim. keskeytyksiin, liittyvät reunaehdot oikein tarjoajien käsitys tarvittavista resursseista ja niiden suoritteista on realistisella pohjalla alitoimittajat (materiaalitoimitukset, aliurakat) ovat päteviä tavoitteena myös keskustella tunnistetuista riskeistä ja ongelmakohdista saada palautetta epäselvyyksistä ja uusia ideoita toteutustapaan saada tervepohjaisesti hinnoiteltuja tarjouksia, jotka luovat hyvän pohjan projektin jouheaan toteuttamiseen ilman suuria yllätyksiä

36 Pylväspystytysnäytös Varkaudessa Pylvään strategisia mittoja: 600 osaa kg terästä yli 30 metriä korkeutta Varkaus-Kontiolahti 110kV Pääurakoitsija: Eltel Networks Pylväs pystyyn 30 minuutissa

37 Työmaiden valvonta ja raportointi Fingrid käynnistänyt hankkeen projektityömaiden projektinhallinnan ja paikallisvalvonnan ja raportoinnin kehittämiseksi mobiileilla laitteilla ensi vaiheessa koekäyttöön muutamalla työmaalla tulee T3- raportointiportaali tavoite saada järjestelmän puitteisiin MVR-mittaukset, vaaratilanne- ja tapaturmailmoitukset, sähköinen työmaapäiväkirja sekä projektidokumenttien hallintaa

38 Vastuullisuus Fingrid haluaa palveluita tai tavaroita toimittavien sopimuskumppanien tiedostavan Fingridin merkittävän yhteiskunnallisen tehtävän ja sitoutuvan vastaamaan toimintansa taloudellisista, sosiaalisista ja ympäristövaikutuksista. Toimittajarekisteripäivityksen yhteydessä edellytetään sitoumusta näihin periaatteisiin.

39 Sopimusehtoliitteiden päivityskierros - turvallisuus Turvallisuutta koskevat sopimusehdot S94200 Turvallisuuden sopimusehdoista käytiin laaja kommenttikierros vuoden vaihteessa korostuneesti esillä selkeys turvallisuusvastuiden ja vastuuhenkilöiden osalta, esim. Työmaavastaavan tulee olla päivittäin työmaalla kun työmaalla tehdään töitä tai hänelle tulee nimetä kirjallisesti sijainen, koskee myös viikonlopputyötä Toimittaja huolehtii siitä, että sähkötyötä tekevällä alitoimittajalla on palveluksessaan sähkötöiden johtaja turvallisuuteen liittyvien asiakirjojen päivittämistä korostettu ja työn turvallisuussuunnittelua ennakkoon riskinarviointineen työmaan ensiapuvalmius rikkomuksista seuraavien sanktioiden päivitys (1000 )

Neuvottelukunta Kari Kuusela

Neuvottelukunta Kari Kuusela Neuvottelukunta 14.12.2015 Kari Kuusela Investointikatsaus 2015 2009 2010 2011 2012 2013 2014 2015 2016 2017 2018 2019 2020 2021 2022 2023 2024 2025 Joustava ja pitkäjänteinen investointistrategia Fenno-Skan
