Posivan hanke tästä eteenpäin
|
|
- Riitta-Liisa Uotila
- 8 vuotta sitten
- Katselukertoja:

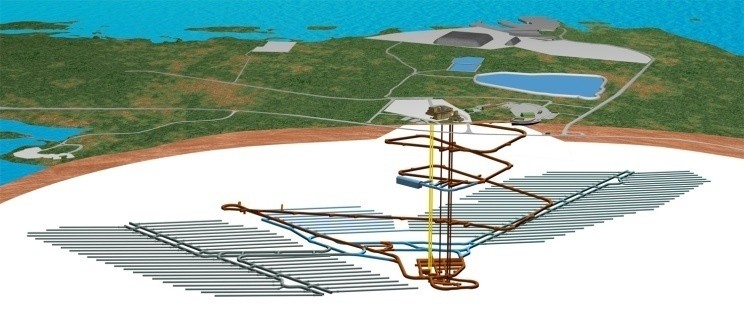

Transkriptio
1 Posivan hanke tästä eteenpäin ATS vuosikokous 2015 Projektijohtaja Erkki Palonen

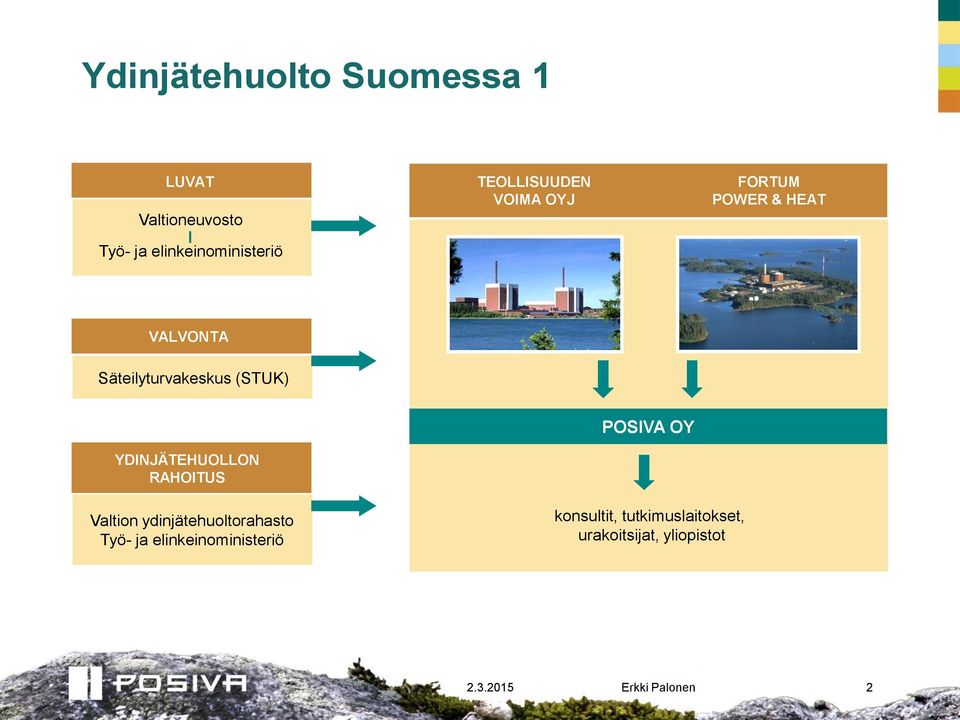

2 Ydinjätehuolto Suomessa 1 LUVAT Valtioneuvosto Työ- ja elinkeinoministeriö TEOLLISUUDEN VOIMA OYJ FORTUM POWER & HEAT VALVONTA Säteilyturvakeskus (STUK) POSIVA OY YDINJÄTEHUOLLON RAHOITUS Valtion ydinjätehuoltorahasto Työ- ja elinkeinoministeriö konsultit, tutkimuslaitokset, urakoitsijat, yliopistot 2
3 Ydinjätehuolto Suomessa 2 TEOLLISUUDEN VOIMA OYJ Tulevaisuudessa FORTUM POWER AND HEAT OY Olkiluodon ydinvoimala Käytetyn polttoaineen välivarasto Käytetyn polttoaineen välivarasto Loviisan ydinvoimala POSIVA OY Voimalaitosjätteen loppusijoitustila Voimalaitosjätteen loppusijoitustila Käytetyn ydinpolttoaineen loppusijoitus 3

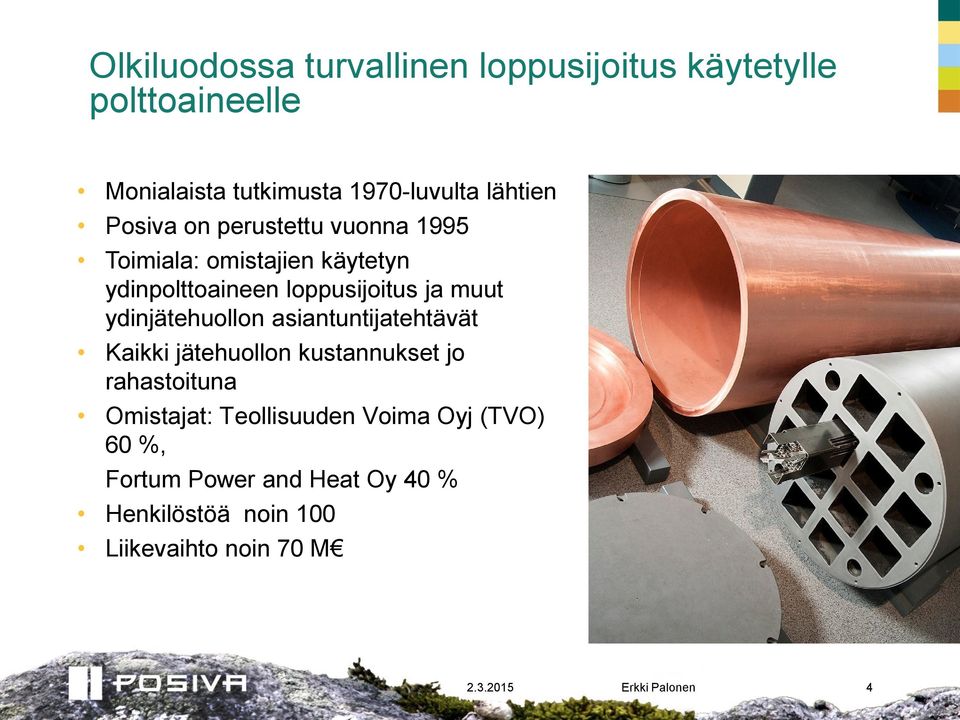

4 Olkiluodossa turvallinen loppusijoitus käytetylle polttoaineelle Monialaista tutkimusta 1970-luvulta lähtien Posiva on perustettu vuonna 1995 Toimiala: omistajien käytetyn ydinpolttoaineen loppusijoitus ja muut ydinjätehuollon asiantuntijatehtävät Kaikki jätehuollon kustannukset jo rahastoituna Omistajat: Teollisuuden Voima Oyj (TVO) 60 %, Fortum Power and Heat Oy 40 % Henkilöstöä noin 100 Liikevaihto noin 70 M 4

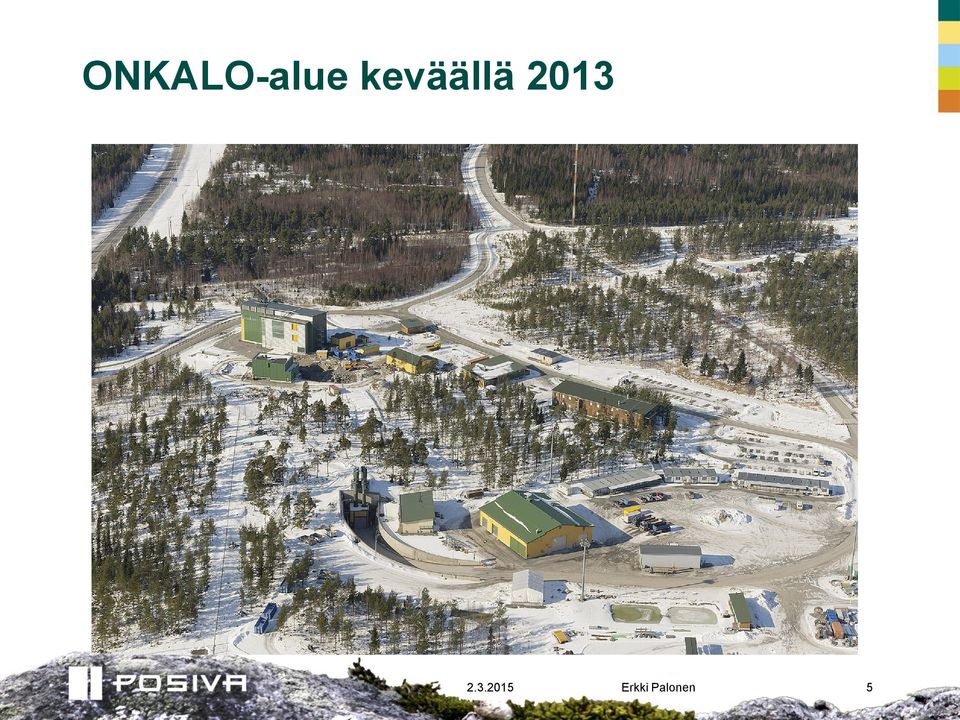

5 ONKALO-alue keväällä Erkki Palonen 5

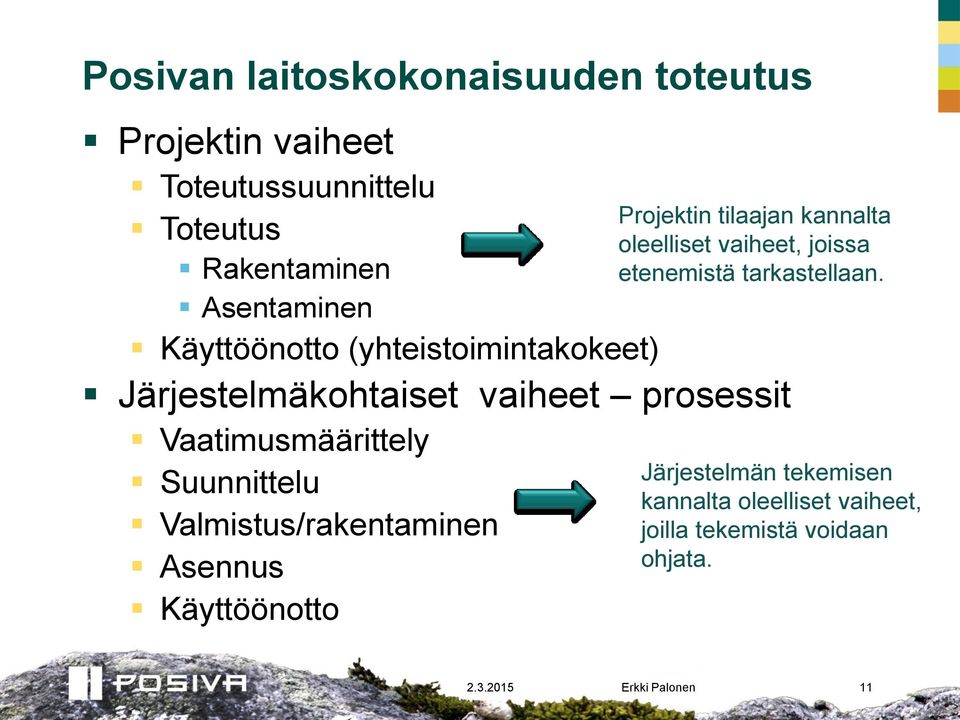

6 ONKALO-alue 2020-luvulla 6
7 Rakentamislupahakemus Rakentamislupa Käyttölupahakemus Loppusijoitus Konseptin kehitys Loppusijoituslaitoksen rakentaminen Savikomp. tuotantolaito s Testien suunnittelu Asennuslaitteiden kehitys Laitekehitys Protot Kapselointilaitoksen rakentaminen Komponenttikohtaiset testit Suunnittelu ONKALOn viimeistely joulu 2014 Tuotantotavan valinta Tilojen louhinnat ja asennukset Suunnittelu Esi suunn. ja selvitykset Pohjan louhinta Kapselointilaitoksen laitevalmistus Suunnittelu/ Protot Yksityiskohtainen suunnittelu Suunnittelu Jatkokehitys Urakoitsijoiden valinta Kapselointilaitoksen Rakentaminen Asennukset koekäyttö ja testit Valmistus Täyden mittakaavan Kokeen valmistelu Täyttökoe Rakentaminen ja asentaminen Koekäyttöä varten Lopullisten laitteiden valmistus ja luvitus Koekäytön valmistelu Valmistus LS-laitoksen Koekäyttö Louhinnat, asennukset viiimeistelyt MAAN ALLA MAAN PÄÄLLÄ ONKALO vaihe Toteutusvaihe Käyttöönotto vaihe

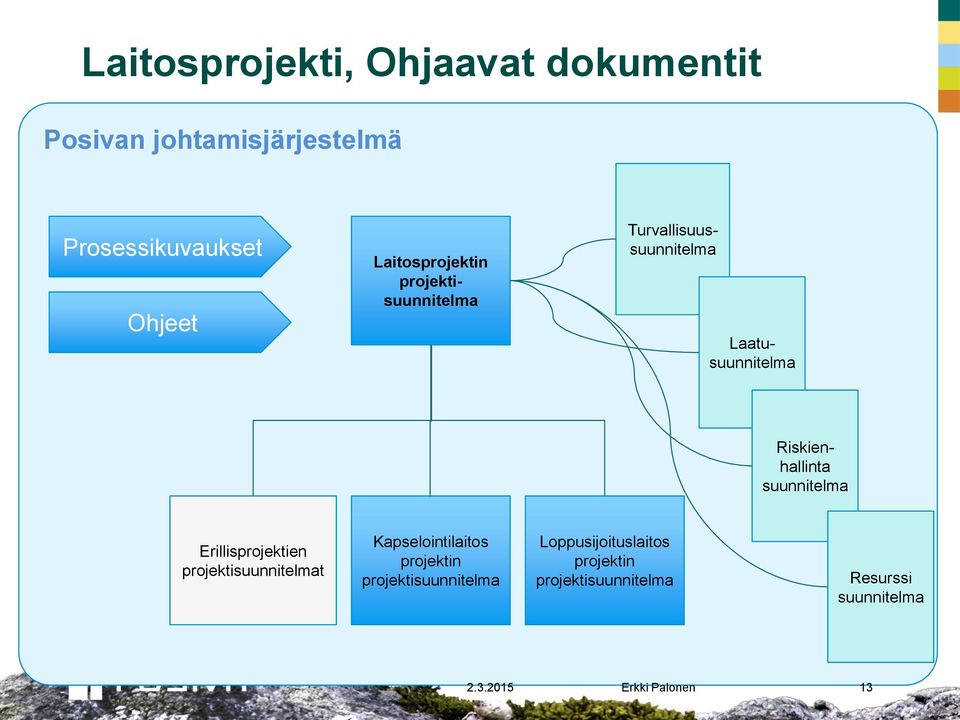

8 Luvanvarainen laitoskokonaisuuden toteuttaminen Posivan tavoitteena on aloittaa loppusijoitus vuodelta 2003 olevan käytetyn polttoaineen loppusijoituksen valmistelua koskevan TEM:in päätöksen (KTM 9/815/2003) sekä Posivalle myönnettyjen periaatepäätösten (VnPAP 2000, 2002 ja 2010) mukaisesti. Niiden mukaan ydinjätehuoltovelvollisten, TVOn ja Fortumin, tulee joko yhdessä tai erikseen tai Posivan välityksellä "varautua esittämään vuoden 2012 loppuun mennessä ydinenergia-asetuksen 32 :n mukaiset käytetyn ydinpolttoaineen loppusijoituslaitosta koskevat rakentamislupaa varten tarvittavat selvitykset ja suunnitelmat, joiden perusteella loppusijoituslaitos voidaan rakentaa siten, että loppusijoitus on mahdollista aloittaa noin vuonna : Päätettiin hyväksyä laitosprojektin asettaminen laitosprojektin asetusmuistion mukaisesti ja myöntää toimitusjohtajalle valtuudet projektin toteutussuunnitteluvaiheen aloittamisesta asetusmuistion kuvaamalla tavalla. Laitosprojekti käynnistettiin elokuussa

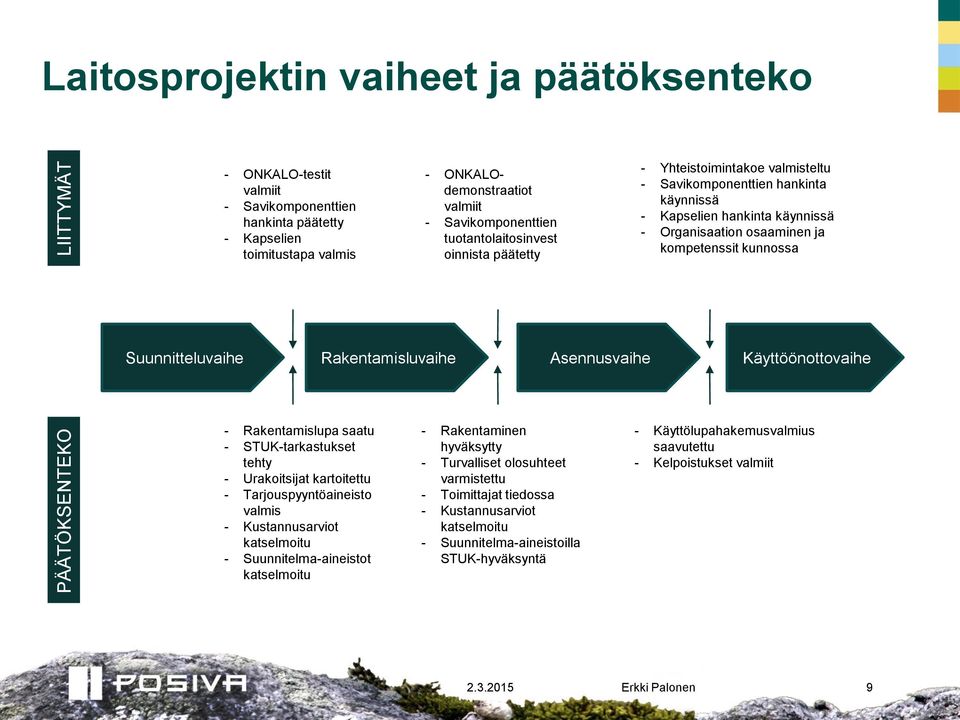

9 PÄÄTÖKSENTEKO LIITTYMÄT Laitosprojektin vaiheet ja päätöksenteko - ONKALO-testit valmiit - Savikomponenttien hankinta päätetty - Kapselien toimitustapa valmis - ONKALOdemonstraatiot valmiit - Savikomponenttien tuotantolaitosinvest oinnista päätetty - Yhteistoimintakoe valmisteltu - Savikomponenttien hankinta käynnissä - Kapselien hankinta käynnissä - Organisaation osaaminen ja kompetenssit kunnossa Suunnitteluvaihe Rakentamisluvaihe Asennusvaihe Käyttöönottovaihe - Rakentamislupa saatu - STUK-tarkastukset tehty - Urakoitsijat kartoitettu - Tarjouspyyntöaineisto valmis - Kustannusarviot katselmoitu - Suunnitelma-aineistot katselmoitu - Rakentaminen hyväksytty - Turvalliset olosuhteet varmistettu - Toimittajat tiedossa - Kustannusarviot katselmoitu - Suunnitelma-aineistoilla STUK-hyväksyntä - Käyttölupahakemusvalmius saavutettu - Kelpoistukset valmiit 9

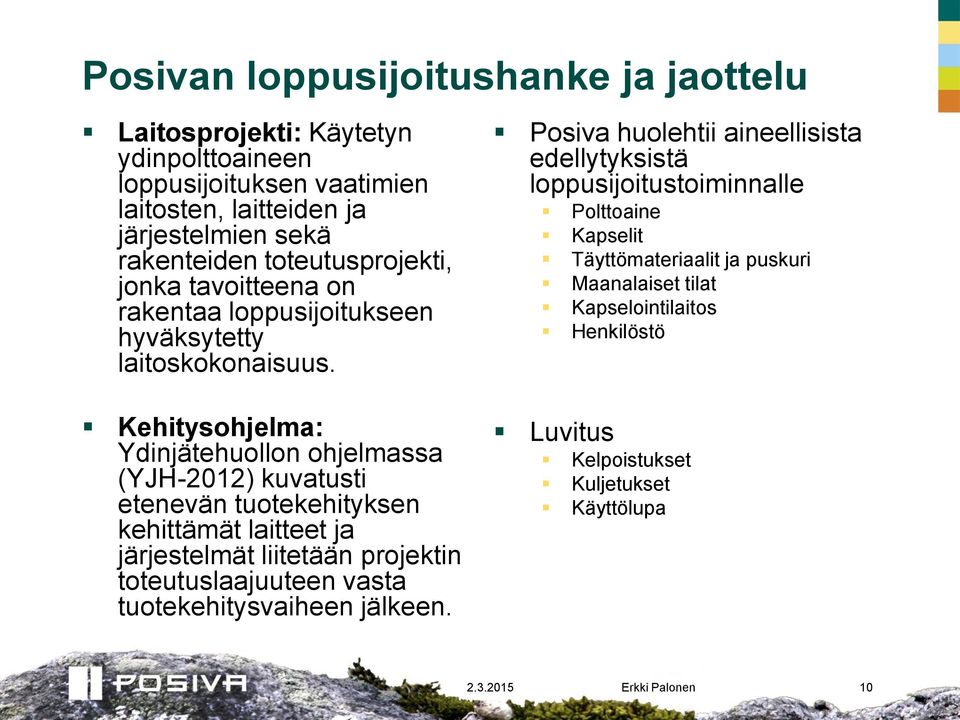

10 Posivan loppusijoitushanke ja jaottelu Laitosprojekti: Käytetyn ydinpolttoaineen loppusijoituksen vaatimien laitosten, laitteiden ja järjestelmien sekä rakenteiden toteutusprojekti, jonka tavoitteena on rakentaa loppusijoitukseen hyväksytetty laitoskokonaisuus. Posiva huolehtii aineellisista edellytyksistä loppusijoitustoiminnalle Polttoaine Kapselit Täyttömateriaalit ja puskuri Maanalaiset tilat Kapselointilaitos Henkilöstö Kehitysohjelma: Ydinjätehuollon ohjelmassa (YJH-2012) kuvatusti etenevän tuotekehityksen kehittämät laitteet ja järjestelmät liitetään projektin toteutuslaajuuteen vasta tuotekehitysvaiheen jälkeen. Luvitus Kelpoistukset Kuljetukset Käyttölupa 10

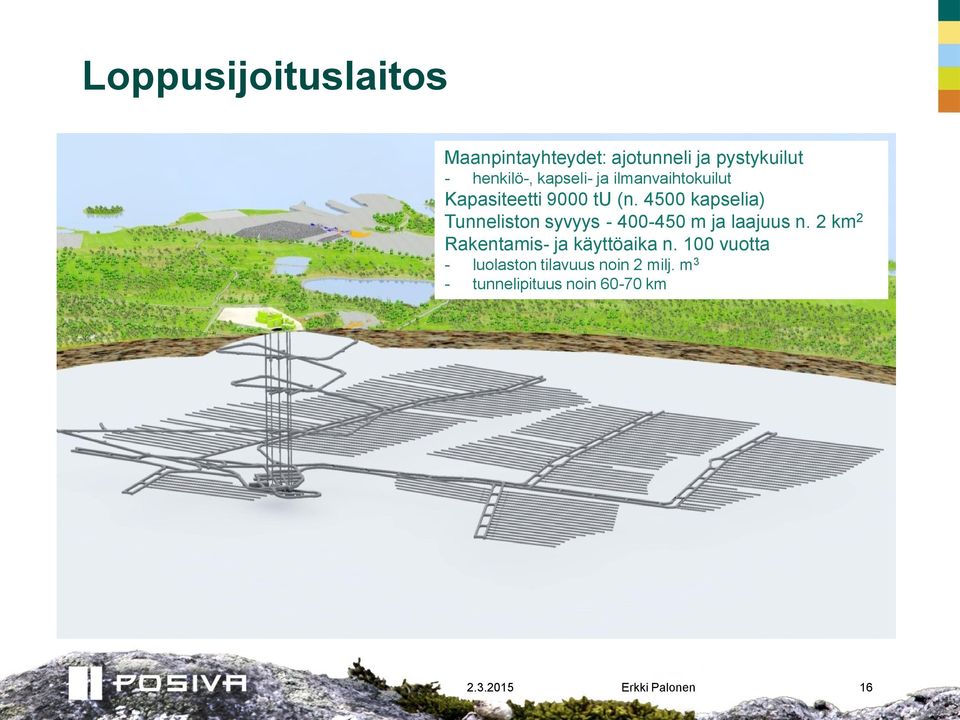

11 Posivan laitoskokonaisuuden toteutus Projektin vaiheet Toteutussuunnittelu Toteutus Rakentaminen Asentaminen Käyttöönotto (yhteistoimintakokeet) Järjestelmäkohtaiset vaiheet prosessit Vaatimusmäärittely Suunnittelu Valmistus/rakentaminen Asennus Käyttöönotto Projektin tilaajan kannalta oleelliset vaiheet, joissa etenemistä tarkastellaan. Järjestelmän tekemisen kannalta oleelliset vaiheet, joilla tekemistä voidaan ohjata. 11
12 Projekti Kehitys Toteutussuunnittelu Toteutus PSAR FSAR Konfiguraation hallinta Vaatimusmäärittelyt Vaatimustenhallinta Suunnittelu Toteutus (valmistus/rakentaminen) 12
13 Laitosprojekti, Ohjaavat dokumentit Posivan johtamisjärjestelmä Prosessikuvaukset Ohjeet Laitosprojektin projektisuunnitelma Turvallisuussuunnitelma Laatusuunnitelma Riskienhallinta suunnitelma Erillisprojektien projektisuunnitelmat Kapselointilaitos projektin projektisuunnitelma Loppusijoituslaitos projektin projektisuunnitelma Resurssi suunnitelma Erkki Palonen 13
14 Laitosprojektin ja linjaorganisaation roolit turvallisuuden, laadun ja konseptin hallinnassa Turvallisuuden hallinta Laadunhallinta Laitoskonfiguraation hallinta Laajuuden hallinta Aikataulujen hallinta Kustannusten hallinta Resurssien hallinta Hankintojen hallinta Riskienhallinta Dokumentaation ja tiedon hallinta Sidosryhmien hallinta Tilaajan ohjausja valvonta Projektin johtaminen Turvallisuuden varmistaminen Vaatimusmäärittely Suunnittelu Tuoteprosessi Laadun varmistaminen Valmistus/ rakentaminen Konfiguraation varmistaminen Asennus Käyttöönotto Projektin tukiprosessit 14

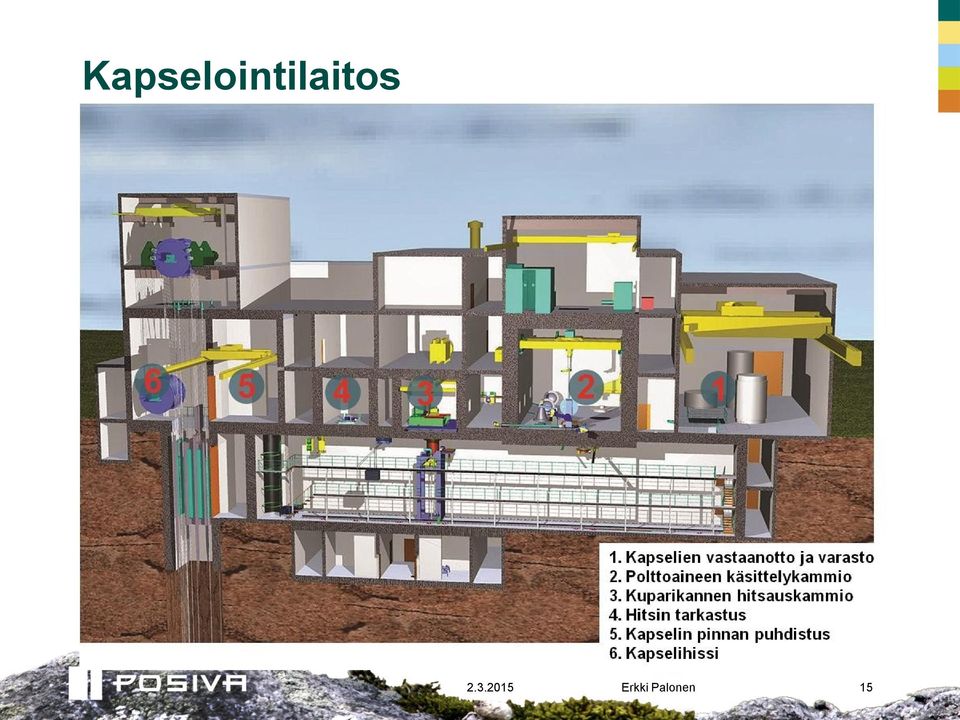

15 Kapselointilaitos 15
16 Loppusijoituslaitos Maanpintayhteydet: ajotunneli ja pystykuilut - henkilö-, kapseli- ja ilmanvaihtokuilut Kapasiteetti 9000 tu (n kapselia) Tunneliston syvyys m ja laajuus n. 2 km 2 Rakentamis- ja käyttöaika n. 100 vuotta - luolaston tilavuus noin 2 milj. m 3 - tunnelipituus noin km 16

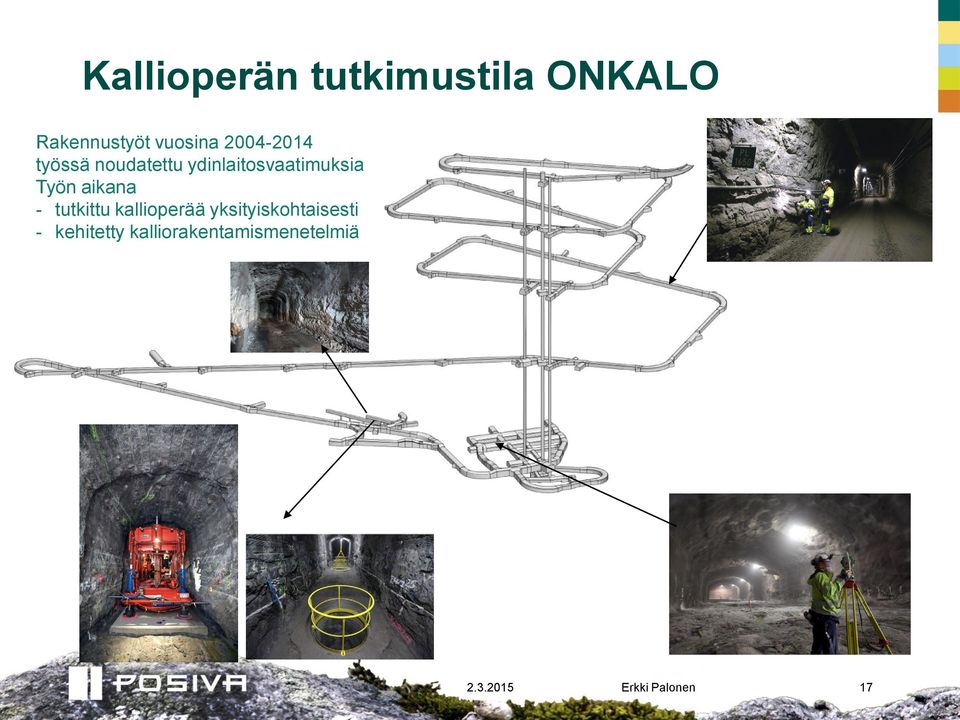

17 Kallioperän tutkimustila ONKALO Rakennustyöt vuosina työssä noudatettu ydinlaitosvaatimuksia Työn aikana - tutkittu kallioperää yksityiskohtaisesti - kehitetty kalliorakentamismenetelmiä 17

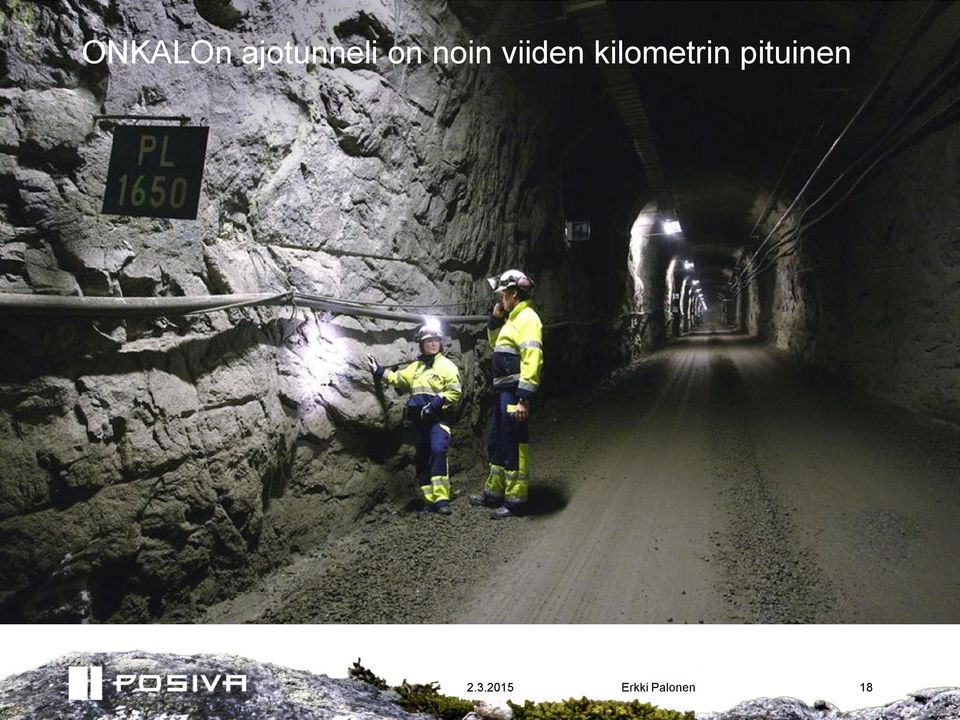

18 ONKALOn ajotunneli on noin viiden kilometrin pituinen 18

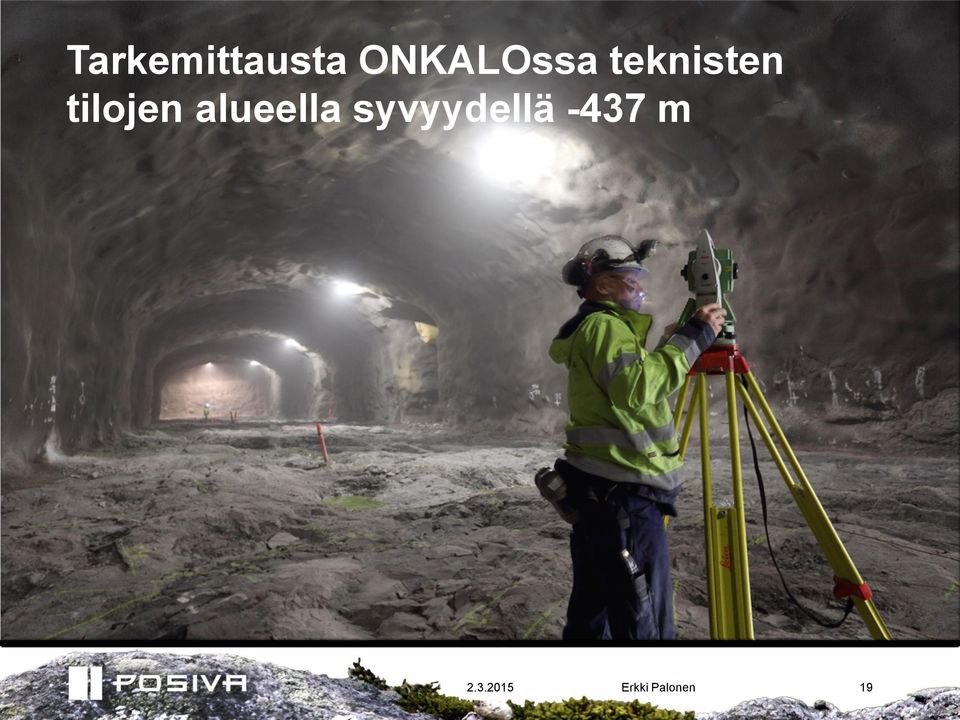

19 Tarkemittausta ONKALOssa teknisten tilojen alueella syvyydellä -437 m 19
20 Nostinlaiterakennustyömaa 2014 lopulla 20
21 Nostinlaiterakennus 2. vaihe, valmistuu kesällä
22 Ajankohtaista, meneillään olevat työt Rakentamisluvan käsittelyprosessi STUK toimitti puoltava lausuntonsa Posvan turvallisuusperustelusta TEM:lle ONKALO-alue: Nostinlaiterakennuksen rakentaminen Loppusijoituksen testihalli toiminnassa Aluetyöt valmisteluna kapselointilaitoksen rakentamiselle Kapselointilaitos ja loppusijoituslaitos: Kapselointilaitoksen lay-out jäädytetty ja rakennussuunnittelu aloitettu Loppusijoituslaitoksen ARK-, RAK- ja KAT-suunnittelun tarjousvaihe meneillään Kehitysohjelma Kuparikapselin vesikorroosion ja vedyn muodostumisen testitulokset POPLU-testit (Loppusijoitustunnelin tulppaaminen) Loppusijoitustustunnelin täyttömateriaalin asennusajoneuvo valmistumassa 22
23 Kehitysohjelman kytkeytyminen koko Posivan hankkeeseen HANKESUUNNITELMA LAITOSPRO- JEKTI- SUUNNITEL- MAT KONSEPTIN KEHITYS- OHJELMA/ DEMONS- TRAATIO- OHJELMA Suunnitelma turvallisesta loppusijoituksesta Johtopäätös: loppusijoitus on turvallista olettaen, että se toteutetaan turvallisuusperustelussa käytettyjen vaatimusten mukaisesti Ohjelma kuvaa miten loppusijoituksen vaatimukset on suunniteltu täytettävän sekä minkälaisia tutkimuksilla, mallinnuksilla ja testeillä vaatimustenmukaisuus osoitetaan mitä valmiuksia tulee hankkia Erkki Palonen 23
24 Teknisten vaatimusten toteutettavuus Ovatko nykyiset kriteerit puskurin ja täytön asentamiselle toteutettavissa todellisissa olosuhteissa? puskurin asennuksen toleranssit nykyisellään vaativat (mutta niiden väljentäminen johtaisi turvallisuustoimintojen heikentymiseen) tulpan osalta vaatimuksetkin ovat puutteelliset täyttötekniikkaa testattu toistaiseksi vain (helpoissa) keinotekoisissa olosuhteissa myös materiaalien hallinta näyttää olevan haasteellista 24
25 Vaatimustenmukaisuuden osoittaminen Miten osoitetaan, että barriäärit on asennettu vaatimusten mukaisesti? kehitettävä ja testattava tarkastusmenettelyt kehitettävä ja testattava instrumentointi, jolla voidaan seurata asennuksen barriäärien käyttäytymistä asennuksen jälkeen luotava ja testattava samalla ne menettelyt joilla voidaan monitoroida loppusijoitusjärjestelmän käyttäytymistä pitkällä aikavälillä (YVL-ohjeen vaatimusten mukaisesti) 25
26 Loppusijoituksen turvallisuus Turvallisuusperustelun TURVA-2012 johtopäätös: Mikäli tekniset vapautumisesteet täyttävät niille asetetut vaatimukset, ei loppusijoitustiloista ole odotettavissa päästöjä yli vuoteen 26
27 Konseptin keskeisimmät avoimet turvallisuuskysymykset Kapselin eristystoiminnon loppuminen leikkautumisesta kalliosiirrostapauksessa kallion käyttäytyminen, tilojen asemointi, puskurin plastisuus, kapselin kesto leikkausvoiman johdosta) puskurin ja täytön eroosion aiheuttamasta kuparin korrodoitumisesta (kallion rikkonaisuus, pohjavesien kulkeutuminen, sulavesien tunkeutuminen ja sekoittuminen matkalla loppusijoitussyvyydelle) sulfidin tai muun aiheuttaman korroosion johdosta savimateriaalien sulfaattien määrä ja käyttäytyminen, puskurin ja täytön paisuntapaine, mikrobien (pelkistys)toiminta, kallion pohjavesi korroosio hapettomassa vedessä 27
28 Konseptin keskeisimmät avoimet turvallisuuskysymykset Loppusijoitusjärjestelmän alkutilan saavuttaminen savikomponenttien paisuntapaineen kehittyminen (vuotovedet, homogenisoituminen, asennuksen aikainen eroosio ja kanavoituminen) vettymisen johdosta Loppusijoitustilan potentiaalisten kalliotilojen olosuhteiden määrittäminen ja RSC-kriteerien soveltaminen loppusijoitustilan paneelien, tunnelien ja sijoitusreikien valitsemiseksi Loppusijoitusjärjestelmän komponenttien täyden mittakaavan kokeet ja testit, joilla osoitetaan että suunnittelun ja toimintakykyvaatimusten mukainen alkutila saavutetaan 28
29 Lisää kysymyksiä savibarriäärien turvallisuustoiminnoista Pystytäänkö puskurin (ja täytön) liiallinen eroosio estämään kaikissa mahdollisissa olosuhteissa? tähänastiset kokeet savien eroosiosta on tehty pääosin laboratoriomittakaavassa ja koetulosten muuntaminen todellisia oloja vastaavaksi on osoittautunut vaikeaksi Riittävätkö nykyiset puskurin vaatimukset estämään liiallisen mikrobitoiminnan ja suojaamaan kapselia kalliosiirroksissa? tekniset toteutusmarginaalit ovat jo nyt pieniä 29
30 Haasteita savibarriäärien kehitykselle: Vaatimustenmukaisuuden osoittaminen Miten osoitetaan, että barriäärit on asennettu vaatimusten mukaisesti? kehitettävä ja testattava tarkastusmenettelyt kehitettävä ja testattava instrumentointi, jolla voidaan seurata asennuksen barriäärien käyttäytymistä asennuksen jälkeen luotava ja testattava samalla ne menettelyt joilla voidaan monitoroida loppusijoitusjärjestelmän käyttäytymistä pitkällä aikavälillä (YVL-ohjeen vaatimusten mukaisesti) 30
31 Projektit/muut hankkeet Asennus- ja siirtolaitteet protot ja niiden rakennesuunnitelmat, parannusehdotukset ja muut testikokemukset teknisten toteutus/asennusvaatimusten täyttäminen, häiriötilanteisiin varautuminen Täyttöratkaisun kehitys täyttömateriaali vuotovesien hallinta asennuksen aikana teknisten toteutusvaatimusten täyttäminen, kalliotilojen vaatimukset? Kapselin hankintatapa Puskurin ja täytön valmistusmenetelmät ja hankintatapa Lähtötiedot laitoksen toteutussuunnittelulle ja käyttötoiminnan suunnittelu Kapselin, puskurin ja täytön rakenne- ja laatusuunnitelmat Täyden mittakaavan järjestelmätesti Kapselin, puskurin ja täytön tarkastus- ja valmistusmenetelmien pätevöinnit 31
32 Täyden mittakaavan järjestelmätesti Pellets Plug Backfill Blocks Floor levelling Canisters Erkki Palonen 32
33 Testihalli, kapselin testireikä 33
34 Kapselin asennuslaite 34
35 Bentoniittipuskurin asennuslaite 35
36 Loppusijoitustunnelin täyttömateriaalin asennusajoneuvon prototyyppi valmistunut ja alustavat testit aloitettu. 36
37 Loppusijoitustunnelin täyttömateriaalin asennusajoneuvo Lastausrobotti Asennusrobotti Lohkojen kuljetin 37
38 TURVALLISUUS- TOIMINNOT FSAR Mallien varmis- taminen Kehitys- ohjelman tutkimus, testit ja mallinnus PSAR 2015 OLET TÄS- SÄ TKS-2000: turvallisuus konsepti ja siitä johdetut turvallisuus toiminnot koko järjestelmälle OLET TÄSSÄ TOTEUTUS KÄYTTÖ YT-KOKEET Systeemitesti ONKALOssa- FISST Komponenttitestit ONKALOssa Komponenttitest t testihallissa Labra- ja pienen mittakaavan testit LS-konseptin valinta YVA / PAP Al. paikka- tutkimukset 38
39 Aloitusvalmius Millä valmiustasolla olemme vuoden kuluttua kuuden vuoden kuluttua? Miten paljon valmiustaso muuttuu tällä välillä? Mitä muuta valmiustaso kertoo riskitasosta kuin suunnan? Täyttä varmuutta toteutettavuudesta ja siten toiminnasta ei ole ennen kuin YT-kokeet on tehty ja niitä ei voida tehdä ennen kuin laitokset on rakennettu Riskejä on aina, mutta mikä on siedettävä taso? 39
40 Loppusijoitushankeen epävarmuuksien arviointi osana toteutuspäätösprosessia Epävarmuuksien hallinnan tarkoituksena on: kehittää epävarmuusanalysointiin, riskienhallintaan, systems engineeringiin ja vaatimusohjattuun toimintatapaan perustuva arviointitapa ja muodostaa arvio loppusijoitushankkeen toteutettavuudesta ja toteutusvalmiudesta. Epävarmuuksien arvioinnilla mahdollistetaan osapuolten avoimempi riskinotto päätettäessä seuraavaan vaiheeseen siirtymisestä. Tuodaan olemassa olevat loppusijoituskonseptin, sen toteuttamisen ja laitoskokonaisuuden epävarmuudet esiin ja arvioida niiden suuruudet asetettuja aika- ja kustannustavoitteita vasten 40
41 Toimintakenttä, epävarmuusympäristö 41
42 Päätöksenteko loppusijoitushankkeessa ONKALOn R a k e n t a m i s l u p a rakentaminen Investointipäätöksen edellytykset Rakentamislupaehdot Avoimet kysymykset Toteutussuunnitelmat (laitosprojekti ja konseptin viimeistely) Tekniset suunnitelmat Resurssit ja menettelyt Jäännösriskit ja niiden hallinta Luottamus I n v e s t o i n t i p ä ä t ö s Kapselointi- ja loppusijoituslaitoksen rakentaminen Loppusijoituskonseptin kehittäminen ja sen vaatimusten mukaisuuden osoittaminen K ä y t t ö l u p a Laitoskokonaisuuden tekninen määrittely ja konfiguraation hallinta Laitoskokonaisuuden (ONKALO + kapselointi- ja loppusijoituslaitos) toteuttaminen EBS komponenttien tuotantovalmiuksien aikaansaaminen Käyttöönoton ja käyttötoiminnan suunnittelu ja toteutus 42
43 43
44 44
45 45
46 Kiitos Thank you 46
Miten loppusijoitushanke etenee toteutukseen? Tiina Jalonen Posiva Oy
Miten loppusijoitushanke etenee toteutukseen? Tiina Jalonen Posiva Oy Posivan ohjelma Asennukset, koekäyttö Käyttötoiminnan aloitus noin 2020 Laitosten rakentaminen Käyttölupahakemus ONKALOn rakentaminen
LisätiedotKäytetyn ydinpolttoaineen loppusijoitus Olkiluodossa
Käytetyn ydinpolttoaineen loppusijoitus Olkiluodossa Viestintäseminaari 28.2.2012 Timo Seppälä Posiva Oy Posivan tehtävä VÄLIVARASTOINTI LOPPUSIJOITUS LOVIISA 1-2 POLTTOAINENIPPU OLKILUOTO 1-2 POLTTOAINENIPPU
LisätiedotSTUKin turvallisuusarvio Olkiluodon käytetyn ydinpolttoaineen loppusijoitushankkeen rakentamislupahakemuksesta. Tiedotustilaisuus 12.2.
STUKin turvallisuusarvio Olkiluodon käytetyn ydinpolttoaineen loppusijoitushankkeen rakentamislupahakemuksesta Tiedotustilaisuus 12.2.2015 Ydinjätehuolto Suomessa Käytetty ydinpolttoaine on nyt välivarastoissa
LisätiedotPosiva ja rakentamislupahakekemus tänään
Posiva ja rakentamislupahakekemus tänään ATS-vuosikokous 2.3.2015 1.3.2015 Ruuska Vesa 1 Posiva tiivistetysti Perustettiin 1995, omistajina TVO ja Fortum (60%/40%) Toiminta-ajatuksena turvallisen loppusijoitusratkaisun
LisätiedotYdinjätteen loppusijoitus Suomessa
Ydinjätteen loppusijoitus Suomessa Johdatus ydinenergiatekniikkaan, Posivan projekti 28.3.2019 Aaltonen Ismo 1 Ydinjätehuolto, vaihtoehdot Jälleenkäsittely Varastointi Syvälle Pinnalle Loppusijoitus syvälle
LisätiedotLoppusijoituksen turvallisuus pitkällä aikavälillä. Juhani Vira
Loppusijoituksen turvallisuus pitkällä aikavälillä Juhani Vira Loppusijoituksen suunnittelutavoite Loppusijoitus ei saa lisätä ihmisiin eikä elolliseen ympäristöön kohdistuvaa säteilyrasitusta. Vaatimus
LisätiedotMaanalainen tutkimustila Eurajoen Olkiluodossa
Maanalainen tutkimustila Eurajoen Olkiluodossa ONKALO maanalainen kallioperän tutkimustila Käytetyn ydinpolttoaineen loppusijoitusta on valmisteltu Suomessa jo noin 25 vuoden ajan. Alueseulontatutkimusten,
LisätiedotKYT2022-puiteohjelmakausi
KYT2022-puiteohjelmakausi STUKin ajatuksia tulevasta ohjelmakaudesta STUKin kannalta merkittävät tapahtumat KYT2022-kaudella Posivalle on myönnetty rakentamislupa 2015 ja se on aloittanut loppusijoituslaitoksen
LisätiedotYdinjätteet ja niiden valvonta
Ydinjätteet ja niiden valvonta Jussi Heinonen 1 Säteilyturvakeskus - STUK Toiminta-ajatus: Ihmisten, yhteiskunnan, ympäristön ja tulevien sukupolvien suojelu säteilyn haitallisilta vaikutuksilta 2 STUKin
LisätiedotPOSIVA - TUTKIMUSLAITOKSESTA YDINENERGIAN KÄYTTÄJÄKSI
POSIVA - TUTKIMUSLAITOKSESTA YDINENERGIAN KÄYTTÄJÄKSI Taustaa ja tilannekatsaus luvituksesta ATS-seminaari 27.1.2011 27.1.2011 Ruuska Vesa 1 Tästä lähdettiin Helsingin Sanomat 11.11.1983 27.1.2011 Ruuska
LisätiedotSTUK arvioi loppusijoituksen turvallisuuden, Posivan hakemuksen tarkastus
STUK arvioi loppusijoituksen turvallisuuden, Posivan hakemuksen tarkastus Jussi Heinonen Viranomaisvalvonnan vaiheet Viranomaisvalvonnan kannalta loppusijoituksen valvonta voidaan jakaa päävaiheisiin:
LisätiedotPosivan loppusijoituskonseptista ja toiminnasta Eurajoella
Posivan loppusijoituskonseptista ja toiminnasta Eurajoella Posiva Oy Posiva on perustettu vuonna 1995 Toimiala: omistajien käytetyn ydinpolttoaineen loppusijoitus ja muut ydinjätehuollon asiantuntijatehtävät
LisätiedotOlkiluodon ja Loviisan voimalaitosten ydinjätehuollon ohjelma vuosille 2016 2018
YJH-2015 Olkiluodon ja Loviisan voimalaitosten ydinjätehuollon ohjelma vuosille 2016 2018 Posiva Oy Syyskuu 2015 POSIVA OY Olkiluoto FI-27160 EURAJOKI, FINLAND Phone (02) 8372 31 (nat.), (+358-2-) 8372
LisätiedotYdinvoimalaitoksen käytöstäpoisto
Ydinvoimalaitoksen käytöstäpoisto Teemailta Pyhäjoki, Tero Jännes Projektipäällikkö Käytöstäpoisto yleisesti Käytöstäpoiston kustannukset 2 Käytöstäpoisto lyhyesti Hallinnolliset ja tekniset toimenpiteet,
LisätiedotKYT2018-tutkimusohjelman tavoitteet Loppuseminaari
KYT2018-tutkimusohjelman tavoitteet Loppuseminaari 1 Tutkimusohjelman tavoitteet KYT-ohjelman pitkän aikavälin tarkoituksena on osaltaan ylläpitää kansallista osaamista ydinjätehuollon alalla ja edistää
LisätiedotYdinjätehuoltoyhteistyötä selvittävän työryhmän väliraportti TEM/709/ /2012 Ydinjätehuoltoyhteistyön ohjausryhmä
Ydinjätehuoltoyhteistyötä selvittävän työryhmän väliraportti 21.6.2012 TEM/709/00.04.01/2012 Ydinjätehuoltoyhteistyön ohjausryhmä Väliraportoinnin tarkoitus ja sisältö Raportoidaan työn edistymisestä elinkeinoministerille
LisätiedotYdinjätehuollon ohjelma
Lausunto 1 (11) Työ- ja elinkeinoministeriö PL32 00023 VALTIONEUVOSTO Kirjeenne TEM/1815/08.05.01/2015, 5.10.2015 Ydinjätehuollon ohjelma Työ- ja elinkeinoministeriö (TEM) on pyytänyt Säteilyturvakeskukselta
LisätiedotTVO:n kuulumiset ja OL4
TVO:n kuulumiset ja OL4 ATS Syysseminaari Jarmo Tanhua Teollisuuden Voima Oyj Ydinvoimalla tärkeä rooli ilmastonmuutoksen hillinnässä Sähköntuotantoa ilman hiilidioksidipäästöjä Kustannustehokas ja valmis
Lisätiedotyleispiirteinen selvitys käytetyn ydinpolttoaineen loppusijoituslaitoksen Olkiluoto 4 -yksikköä varten
Valtioneuvostolle osoitettua periaatepäätöshakemusta koskeva yleispiirteinen selvitys käytetyn ydinpolttoaineen loppusijoituslaitoksen laajentamiseksi Olkiluoto 4 -yksikköä varten Sisällysluettelo Sisällysluettelo...........................................
Lisätiedotyleispiirteinen selvitys käytetyn ydinpolttoaineen loppusijoituslaitoksen Loviisa 3 -ydinvoimalaitosyksikköä varten
Valtioneuvostolle osoitettua periaatepäätöshakemusta koskeva yleispiirteinen selvitys käytetyn ydinpolttoaineen loppusijoituslaitoksen laajentamiseksi Loviisa 3 -ydinvoimalaitosyksikköä varten Sisällysluettelo
LisätiedotKäytetyn ydinpolttoaineen loppusijoitustutkimukset Pyhäjoella. Ville Koskinen
Käytetyn ydinpolttoaineen loppusijoitustutkimukset Pyhäjoella Ville Koskinen 2.11.2016 Esityksen sisältö Taustaa Fennovoiman polttoaineen loppusijoituksesta Kokonaisaikataulu ja tarvittavat luvat Tehdyt
LisätiedotLOPPUSIJOITUKSEN TASKUTIETO. Loppusijoituksen taskutieto 1
2013 LOPPUSIJOITUKSEN TASKUTIETO Loppusijoituksen taskutieto 1 2 Loppusijoituksen taskutieto SISÄLTÖ Esipuhe... 4 Posiva... 6 ONKALO lukuina... 7 Loppusijoitus lukuina... 8 Loppusijoituskapseli... 9 Moniesteperiaate...
LisätiedotKäytetyn ydinpolttoaineen loppusijoitus Olkiluodossa
Käytetyn ydinpolttoaineen loppusijoitus Olkiluodossa Olkiluodon kallioperää tutkitaan kairaamalla maan pinnalta pisimmillään noin kilometrin pituisia reikiä. Kairasydän näytteestä selvitetään kalliossa
LisätiedotKäytetyn ydinpolttoaineen turvallinen loppusijoitus
Käytetyn ydinpolttoaineen turvallinen loppusijoitus Olkiluoto 1:n ja 2:n reaktoreissa käytettävä polttoainenippu. -437 m Käytetty ydinpolttoaine sijoitetaan noin 400 metrin syvyyteen. Jo kaksi metriä kalliota
LisätiedotYdinvoimalaitoksen rakentamislupahakemus. Pyhäjoen teemailta 4.5.2015
Ydinvoimalaitoksen rakentamislupahakemus Pyhäjoen teemailta 4.5.2015 Suomen viranomaiset ja rakentamislupahakemusprosessi Rakentamislupahakemus valtioneuvostolle Rakentamislupa-aineisto Säteilyturvakeskukselle
LisätiedotFENNOVOIMA. Käytetyn ydinpolttoaineen loppusijoitus FENNOVOIMA
FENNOVOIMA Käytetyn ydinpolttoaineen loppusijoitus 2016 FENNOVOIMA 2015 1 Taustaa loppusijoituksesta Vuonna 2010 valtioneuvosto teki periaatepäätöksen Fennovoiman uuden ydinvoimalaitoksen rakentamisesta
LisätiedotTyöraportti 2012-65. Jaana Palomäki (ed.) Linnea Ristimäki (ed.) Posiva Oy. Toukokuu 2013
Työraportti 2012-65 Laitoskuvaus 2012 Kapselointi- ja loppusijoituslaitossuunnitelmien yhteenvetoraportti Jaana Palomäki (ed.) Linnea Ristimäki (ed.) Posiva Oy Toukokuu 2013 Posivan työraporteissa käsitellään
LisätiedotViranomaisnäkökulma KYT2010- tutkimusohjelman kuparitutkimuksiin
Viranomaisnäkökulma KYT2010- tutkimusohjelman kuparitutkimuksiin KYT2010-tutkimusohjelman loppuseminaari 18.3.2011 1 Sisällysluettelo Johdanto Loppusijoituskapseliin liittyviä säännöstövaatimuksia Pitkäaikaisturvallisuus
LisätiedotFENNOVOIMA. Käytetyn ydinpolttoaineen loppusijoitus FENNOVOIMA
FENNOVOIMA Käytetyn ydinpolttoaineen loppusijoitus 2016 FENNOVOIMA 2015 1 Taustaa loppusijoituksesta Vuonna 2010 valtioneuvosto teki periaatepäätöksen Fennovoiman uuden ydinvoimalaitoksen rakentamisesta
LisätiedotSäteilyturvakeskuksen lausunto Olkiluodon käytetyn ydinpolttoaineen kapselointija loppusijoituslaitoksen rakentamisesta
Lausunto 1 (10) Työ- ja elinkeinoministeriö PL 32 00023 Valtioneuvosto Lausuntopyyntö TEM/2955/08.05.01/2012 15.2.2013 ja 11.7.2014 Säteilyturvakeskuksen lausunto Olkiluodon käytetyn ydinpolttoaineen kapselointija
LisätiedotSäteilyturvakeskuksen lausunto ja turvallisuusarvio Olkiluodon käytetyn ydinpolttoaineen kapselointija loppusijoituslaitoksen rakentamisesta
/ MARRASKUU 2015 B Säteilyturvakeskuksen lausunto ja turvallisuusarvio Olkiluodon käytetyn ydinpolttoaineen kapselointija loppusijoituslaitoksen rakentamisesta Säteilyturvakeskus Strålsäkerhetscentralen
LisätiedotFennovoima Oy:n hakemus vuoden 2010 periaatepäätöksen täydentämiseksi Julkinen kuulemistilaisuus Pyhäjoen monitoimitalo
Fennovoima Oy:n hakemus vuoden 2010 periaatepäätöksen täydentämiseksi Julkinen kuulemistilaisuus 24.4.2014 Pyhäjoen monitoimitalo Työ- ja elinkeinoministeriö www.tem.fi Kaavio uuden ydinvoimalaitosyksikön
LisätiedotAjankohtaista Hanhikivi 1 -hankkeessa
Ajankohtaista Hanhikivi 1 -hankkeessa Suurhankeinfo 16.2.2017 Toimitusjohtaja Toni Hemminki FENNOVOIMA 2015 1 Tärkeitä saavutuksia 2016 Rakentamislupa-aineiston toimitus STUKille Turvallisuuskulttuurin
LisätiedotTutkimuksista turvalliseen loppusijoitukseen
Olkiluodon kertomaa: Tutkimuksista turvalliseen loppusijoitukseen Lähes neljän vuosikymmenen ajan käynnissä ollut tutkimustyö on tuottanut kattavasti tietoa, jota hyödynnetään tällä hetkellä käytetyn ydinpolttoaineen
LisätiedotKYT2022. Puiteohjelmaluonnoksen esittely STUK SÄTEILYTURVAKESKUS STRÅLSÄKERHETSCENTRALEN RADIATION AND NUCLEAR SAFETY AUTHORITY
KYT2022 Puiteohjelmaluonnoksen esittely STUK 20.8.2018 Ydinjätehuollon kotimainen toimintaympäristö KYT2022-kaudella Posivalle on myönnetty rakentamislupa 2015 ja se on aloittanut loppusijoituslaitoksen
LisätiedotPOSIVA OY LIITE 17 1
POSIVA OY LIITE 17 1 Liite 17 Muu viranomaisen tarpeelliseksi katsoma selvitys: Selvitys loppusijoitustilojen avattavuudesta, siihen vaikuttavista tekijöistä, avaustekniikasta, avaamisen turvallisuudesta
LisätiedotBentoniitin tutkimus osana ydinjätehuollon tutkimusta
KYT 2010 tutkimusohjelmanloppuseminaari loppuseminaari Bentoniitin tutkimus osana ydinjätehuollon tutkimusta Rainer Laaksonen STUK RADIATION AND NUCLEAR SAFETY AUTHORITY 1 Esityksen sisältö Säännöstötaustaa
LisätiedotYJH-2018 Olkiluodon ja Loviisan voimalaitosten ydinjätehuollon ohjelma vuosille
YJH-2018 Olkiluodon ja Loviisan voimalaitosten ydinjätehuollon ohjelma vuosille 2019-2021 Posiva Oy Syyskuu 2018 POSIVA OY Olkiluoto FI-27160 EURAJOKI, FINLAND Phone (02) 8372 31 (nat.), (+358-2-) 8372
LisätiedotFennovoima Oy:n loppusijoitushankkeen ympäristövaikutusten arviointimenettelyt ja luvitus
Fennovoima Oy:n loppusijoitushankkeen ympäristövaikutusten arviointimenettelyt ja luvitus Teollisuusneuvos Herkko Plit Työ- ja elinkeinoministeriö Energiaosasto Fennovoiman loppusijoitushanke PAP vuodelta
LisätiedotPOSIVA OY PERIAATEPÄÄTÖSHAKEMUS LIITE 7 PÄÄPIIRTEINEN KUVAUS SUUNNITELLUN KAPSELOINTI- JA LOPPUSIJOITUS- LAITOKSEN TEKNISISTÄ TOIMINTAPERIAATTEISTA
TOUKOKUU 2014 1 (10) PÄÄPIIRTEINEN KUVAUS SUUNNITELLUN KAPSELOINTI- JA LOPPUSIJOITUS- LAITOKSEN TEKNISISTÄ TOIMINTAPERIAATTEISTA 0 Täydennyksiä vuoden 2010 periaatepäätöksen ajankohtaan nähden Posivan
LisätiedotHakemus. Voima Oy:n 15 päivänä marraskuuta 2000 valtioneuvostolle jättämä periaatepäätöshakemus uuden ydinvoimalaitosyksikön rakentamisesta.
Valtioneuvoston periaatepäätös 17 päivänä tammikuuta 2002 Posiva Oy:n hakemukseen Suomessa tuotetun käytetyn ydinpolttoaineen loppusijoituslaitoksen rakentamisesta hakemuksen ratkaisemattomalta osalta,
LisätiedotKapseleissa kallioon. Käytetyn ydinpolttoaineen loppusijoitus Olkiluodossa
Kapseleissa kallioon Käytetyn ydinpolttoaineen loppusijoitus Olkiluodossa s. 4 s. 6 s. 10 s. 16 s. 20 Johdanto... 4 Vain turvallinen loppusijoitus on mahdollinen... 6 Loppusijoituskapseli Täyttömateriaalit
LisätiedotViimeisimmät kuulumiset Pyhäjoen hankkeesta. Kalajokilaakson suurhankeseminaari - energiaseminaari Toni Hemminki, toimitusjohtaja 15.
Viimeisimmät kuulumiset Pyhäjoen hankkeesta Kalajokilaakson suurhankeseminaari - energiaseminaari Toni Hemminki, toimitusjohtaja 15. syyskuuta 2017 1 2 FENNOVOIMA 2015 3 Ydinvoimalla on tärkeä rooli ilmastonmuutoksen
LisätiedotHanhikivi 1 -hankkeen tilannekatsaus. Toni Hemminki TeollisuusSummit, Oulu
Hanhikivi 1 -hankkeen tilannekatsaus Toni Hemminki 14.10.2015 TeollisuusSummit, Oulu Fennovoima yrityksenä Perustettu vuonna 2007 Rakentaa ydinvoimalaitoksen Pyhäjoelle Mankala-yhtiö, omistajat: Voimaosakeyhtiö
LisätiedotFENNOVOIMAN YDINJÄTTEIDEN LOPPUSIJOITUKSEN HYVÄKSYTTÄVYYS EETTISTEN KYSYMYSTEN NÄKÖKULMASTA Asukaskysely Eurajoella ja Pyhäjoella
FENNOVOIMAN YDINJÄTTEIDEN LOPPUSIJOITUKSEN HYVÄKSYTTÄVYYS EETTISTEN KYSYMYSTEN NÄKÖKULMASTA Asukaskysely Eurajoella ja Pyhäjoella Tuuli Vilhunen, Matti Kojo, Tapio Litmanen 6.10.2017 työ- ja elinkeinoministeriö,
LisätiedotLoppusijoituslaitoksen asemointi ja vaiheittainen rakentaminen 2012
Työraportti 2012-69 Loppusijoituslaitoksen asemointi ja vaiheittainen rakentaminen 2012 Timo Kirkkomäki Fortum Power and Heat Oy Joulukuu 2012 Posivan työraporteissa käsitellään käynnissä olevaa tai keskeneräistä
LisätiedotKatsaus ydinenergialainsäädännön uudistamiseen ja soveltamiseen
Katsaus ydinenergialainsäädännön uudistamiseen ja soveltamiseen ATS:n vuosikokous 26.2.2009 Riku Huttunen, teollisuusneuvos TEM/energiaosasto Uudistusten tausta Vuonna 1987 säädettyä ydinenergialakia 990/1987
LisätiedotKäytetyn ydinpolttoaineen loppusijoituksen turvallisuuden varmistaminen Tutkimus ja kehitystyö vuosina 2000-2014
1 Käytetyn ydinpolttoaineen loppusijoituksen turvallisuuden varmistaminen Tutkimus ja kehitystyö vuosina 2000-2014 2 SISÄLLYSLUETTELO 1 Johdanto... 4 2 Kapselointi- ja loppusijoituslaitoksen luvituksen
LisätiedotSisällys. Posiva ja käytetty ydinpolttoaine... 4. Toimitusjohtajan katsaus... 6. Hallituksen toimintakertomus... 8. Tilinpäätös...
VUOSIKERTOMUS 2014 Sisällys Posiva ja käytetty ydinpolttoaine... 4 Toimitusjohtajan katsaus... 6 Hallituksen toimintakertomus... 8 Tilinpäätös... 22 3 4 Posiva ja käytetty ydinpolttoaine Vuonna 1995 perustettu
LisätiedotLOPPUSIJOITUKSEN TASKUTIETO. Loppusijoituksen taskutieto 1
LOPPUSIJOITUKSEN TASKUTIETO Loppusijoituksen taskutieto 1 SISÄLTÖ Posiva... 4 ONKALO lukuina... 5 Loppusijoitus lukuina... 6 Loppusijoituskapseli... 7 Käytetty polttoaine... 8 Käytetyn ydinpolttoaineen
LisätiedotKäytetyn ydinpolttoaineen loppusijoituslaitoksen laajentaminen. Ympäristövaikutusten arviointiohjelman yhteenveto
Käytetyn ydinpolttoaineen loppusijoituslaitoksen laajentaminen Ympäristövaikutusten arviointiohjelman yhteenveto 1 Hanke ja sen perustelut 1 Hanke ja sen perustelut Suomessa Teollisuuden Voima Oyj:n,
LisätiedotHakemus. Hakemuksen mukaan kapselointilaitoksen kapasiteetti riittää myös Loviisa 3 -yksikön käytetylle ydinpolttoaineelle.
1 (12) Valtioneuvoston periaatepäätös 6 päivänä toukokuuta 2010 Posiva Oy:n hakemukseen käytetyn ydinpolttoaineen loppusijoituslaitoksen laajentamiseksi Loviisa 3 -yksikön käytettyä ydinpolttoainetta varten
LisätiedotTYÖ- JA ELINKEINOMINISTERIÖ PÄÄTÖS Liite 2 Energiaosasto
TYÖ- JA ELINKEINOMINISTERIÖ PÄÄTÖS Liite 2 Energiaosasto VALTIONEUVOSTON PÄÄTÖS POSIVA OY:N HAKEMUKSEEN SAADA YDINENER- GIALAIN 18 :SSÄ TARKOITETTU LUPA RAKENTAA KAPSELOINTI- JA LOPPUSI- JOITUSLAITOS EURAJOEN
LisätiedotTurvallisuusperustelun tarkastelua
Turvallisuusperustelun tarkastelua Loppusijoituksen turvallisuusperustelu LS-TUPER Koordinoitu KYT2014-hanke VTT, GTK, HYRL, LM Logo LM Logo HY 1 Tarkasteluperspektiivi Koordinointi Turvallisuusperustelun
LisätiedotFennovoiman ydinjätehuoltoa koskeva lisäselvitys
Memorandum Revision 1 Nuclear Safety Fennovoiman ydinjätehuoltoa koskeva lisäselvitys Fennovoima Oy fennovoima.fi +358 20 757 9200 Salmisaarenaukio 1, FI-00180 Helsinki, Finland Business ID 2125678-5 Memorandum
LisätiedotYdinjätteiden loppusijoituksen mikrobiologia KYT2018-seminaari, , Espoo. Muutama ajatus seminaarin aluksi
Ydinjätteiden loppusijoituksen mikrobiologia KYT2018-seminaari, 24.42018, Espoo Muutama ajatus seminaarin aluksi Paula Ruotsalainen, STUK Petri Jussila, STUK 1 Sisältö 1. Kansallinen ydinjätetutkimus KYT
Lisätiedotseminaari Maamme on käyttänyt ydinvoimaa neljä vuosikymmentä.
Suomen geologisen seuran Ydinjätteiden loppusijoitusseminaari Arppeanumissa, Helsingissä 7.4.2011 TONI EEROLA seminaari Maamme on käyttänyt ydinvoimaa neljä vuosikymmentä. Sen tuloksena syntyy korkea-aktiivista
LisätiedotKYT2018. Puiteohjelmaluonnoksen esittely STUK SÄTEILYTURVAKESKUS STRÅLSÄKERHETSCENTRALEN RADIATION AND NUCLEAR SAFETY AUTHORITY
KYT2018 Puiteohjelmaluonnoksen esittely STUK 22.8.2014 Ydinjätehuollon kotimainen toimintaympäristö KYT2018-kaudella Posivan rakentamislupahakemus on käsittelyssä, käsittely valmistunee KYT2014-ohjelmakauden
LisätiedotLoppusijoituslaitoksen suunnitelma 2012
Työraportti 2012-50 Loppusijoituslaitoksen suunnitelma 2012 Timo Saanio, Antti Ikonen Saanio & Riekkola Oy Paula Keto B+Tech Oy Timo Kirkkomäki, Tapani Kukkola, Juha Nieminen Fortum Oyj Heikki Raiko VTT
LisätiedotSelvitys hakijan käytettävissä olevasta asiantuntemuksesta ja ydinlaitoksen
1 Liite 15 Selvitys hakijan käytettävissä olevasta asiantuntemuksesta ja ydinlaitoksen rakentamishankkeen toteutusorganisaatiosta [YEA 32, kohta 14] 2 3 SELVITYS HAKIJAN KÄYTETTÄVISSÄ OLEVASTA ASIANTUNTEMUKSESTA
Lisätiedot2. YLEISIÄ NÄKEMYKSIÄ 1970-LUVUN ALUSSA 3. MUUTOKSEN TUULIA MAAILMALLA 1970-LUVULLA 5. TUTKIMUS JA TOIMENPITEET SUOMESSA
SISÄLLYSLUETTELO 1. ESITYKSEN TAUSTA 2. YLEISIÄ NÄKEMYKSIÄ 1970-LUVUN ALUSSA 3. MUUTOKSEN TUULIA MAAILMALLA 1970-LUVULLA 4. VAATIMUKSET SUOMESSA 5. TUTKIMUS JA TOIMENPITEET SUOMESSA 6. KUSTANNUKSET JA
LisätiedotHanhikivi 1 Rakentamisen vaiheet
Hanhikivi 1 Rakentamisen vaiheet Teemailta Pyhäjoen toimistolla 5.9.2012 Timo Kallio Rakentamisjohtaja Hanke etenee vaiheittain Ydinvoimalan rakentamisen osa-alueet Laitospaikalla tapahtuu Ensimmäiset
LisätiedotKäytetyn ydinpolttoaineen loppusijoituslaitoksen laajentaminen. Ympäristövaikutusten. arviointiohjelma
Käytetyn ydinpolttoaineen loppusijoituslaitoksen laajentaminen Ympäristövaikutusten arviointiohjelma 2 Esipuhe Esipuhe Tämän Olkiluotoon suunnitellun käytetyn ydinpolttoaineen loppusijoituslaitoksen laajennusta
LisätiedotSisällys. Posiva ja ydinjätehuolto... 4. Toimitusjohtajan katsaus... 6. Hallituksen toimintakertomus... 8. Tilinpäätös... 22
VUOSIKERTOMUS 2012 Sisällys Posiva ja ydinjätehuolto... 4 Toimitusjohtajan katsaus... 6 Hallituksen toimintakertomus... 8 Tilinpäätös... 22 3 Posiva ja ydinjätehuolto Ydinenergialain mukaan Teollisuuden
LisätiedotISBN
M 3/2010 vp Valtioneuvoston periaatepäätös 6. päivänä toukokuuta 2010 Posiva Oy:n hakemukseen käytetyn ydinpolttoaineen loppusijoituslaitoksen rakentamisesta laajennettuna Helsinki 2010 ISBN 978-952-227-377-2
LisätiedotKansallinen ydinjätehuollon tutkimusohjelma (KYT) Kari Rasilainen, VTT Prosessit
Kansallinen ydinjätehuollon tutkimusohjelma (KYT) Kari Rasilainen, VTT Prosessit 2 KYT pähkinänkuoressa KYT-tutkimusohjelma toteutetaan 2002-2005 tavoitelaajuus 1 M /vuosi pääasiallinen rahoittaja valtion
LisätiedotPOSIVA OY PERIAATEPÄÄTÖSHAKEMUS 1 (8) 25.4.2008
POSIVA OY PERIAATEPÄÄTÖSHAKEMUS 1 (8) 25.4.2008 VALTIONEUVOSTOLLE PERIAATEPÄÄTÖSHAKEMUS KÄYTETYN YDINPOLTTOAINEEN LOPPUSIJOITUS- LAITOKSEN LAAJENTAMISEKSI OLKILUOTO 4 -YKSIKKÖÄ VARTEN Hakemus Posiva Oy
LisätiedotOlkiluodon ja Loviisan voimalaitosten ydinjätehuolto
Olkiluodon ja Loviisan voimalaitosten ydinjätehuolto Yhteenveto vuoden 2014 toiminnasta Tiivistelmä Tässä raportissa esitetään ydinenergia-asetuksen mukainen selvitys ydinjätehuoltovelvollisten, Teollisuuden
LisätiedotSisällys. Posiva ja ydinjätehuolto...4 Toimitusjohtajan katsaus...6 Hallituksen toimintakertomus...8 Tilinpäätös... 18
Vuosikertomus 1 Sisällys Posiva ja ydinjätehuolto...4 Toimitusjohtajan katsaus...6 Hallituksen toimintakertomus...8 Tilinpäätös... 18 2 3 Posiva ja ydinjätehuolto Ydinjätteen tuottaja on ydinenergialain
LisätiedotKäytetyn ydinpolttoaineen turvallinen loppusijoitus
Käytetyn ydinpolttoaineen turvallinen loppusijoitus Olkiluodon 1:n ja 2:n reaktoreissa käytettävä polttoainenippu. Tutkimalla turvallista Ydinvoimalat käyttävät polttoaineenaan uraania, joka muuttuu käytön
LisätiedotHakijan tilinpäätösasiakirjat viimeisten viiden vuoden ajalta [YEA 32, kohta 13]
POSIVA OY LIITE 14 1 Liite 14 Hakijan tilinpäätösasiakirjat viimeisten viiden vuoden ajalta [YEA 32, kohta 13] OLKILUODON KAPSELOINTI- JA LOPPUSIJOITUSLAITOKSEN RAKENTAMISLUPAHAKEMUS POSIVA OY LIITE 14
LisätiedotFENNOVOIMAN KÄYTETYN YDINPOLTTOAINEEN KAPSELOINTI- JA LOPPUSIJOITUSLAITOKSEN YVA-MENETTELY
FENNOVOIMAN KÄYTETYN YDINPOLTTOAINEEN KAPSELOINTI- JA LOPPUSIJOITUSLAITOKSEN YVA-MENETTELY YVA-ohjelman yleisötilaisuus Anna-Katri Räihä, Pöyry Finland Oy YMPÄRISTÖVAIKUTUSTEN ARVIOINTIMENETTELY Tavoitteena
LisätiedotYdinvoimalaitoksen suunnittelu
Ydinvoimalaitoksen suunnittelu Teemailta Pyhäjoki, Tero Jännes Projektipäällikkö 1 Hankkeen tausta Laitosvaihtoehdot Rakentamislupahakemuksen valmistelu 2 Laitospaikan valinta Fennovoima teki 5.10.2011
LisätiedotPääpiirteinen selvitys teknisistä toimintaperiaatteista. järjestelyistä, joilla ydinlaitoksen turvallisuus varmistetaan [YEA 32, kohta 5]
POSIVA OY LIITE 7 1 Liite 7 Pääpiirteinen selvitys teknisistä toimintaperiaatteista ja ratkaisuista sekä muista järjestelyistä, joilla ydinlaitoksen turvallisuus varmistetaan [YEA 32, kohta 5] POSIVA OY
Lisätiedot!! Hitsaustekniikkapäivät! !! Säteilyturvakeskus!
!! Hitsaustekniikkapäivät! 25.126.04.2013!! Säteilyturvakeskus! Jukka!Kallionpää! Paikallistarkastaja! Ydinvoimalaitosten!valvonta! Säteilyturvakeskus!valvova!viranomainen! Sosiaali()ja)terveysministeriön)alainen)valvova)
Lisätiedot2000 VUOSIKERTOMUS 2010 2020 2030 2040 2050 2060 2070 2080 2090 2100 2110 2120 2130 2140
2000 VUOSIKERTOMUS 2010 2020 2030 2040 2050 2060 2070 2080 2090 2100 2110 2120 2130 Sisällys Posiva ja ydinjätehuolto... 4 Toimitusjohtajan katsaus... 6 Hallituksen toimintakertomus... 8 Tilinpäätös...22
LisätiedotAjankohtaiset asiat TEM:stä. Jorma Aurela ATS:n vuosikokous 28.2.2013
Ajankohtaiset asiat TEM:stä Jorma Aurela ATS:n vuosikokous 28.2.2013 Ydinenergialain mukaiset lupa-asiat Olkiluoto 3 yksikön käyttölupahakemusta odotetaan ensi vuoden kuluessa. Käyttöönotto 2014-2016?
LisätiedotPosiva ja käytetty ydinpolttoaine
Vuosikertomus 2017 Sisällys Posiva ja käytetty ydinpolttoaine...3 Toimitusjohtajan katsaus...4 Keskeiset tapahtumat...5 Hallituksen toimintakertomus Tutkimus, kehitys ja testaus...7 Laitossuunnittelu,
LisätiedotTEM raportteja 1/2013
TEM raportteja 1/2013 Ydinjätehuoltoyhteistyön selvitys Työryhmän loppuraportti Energiaosasto 10.1.2013 1 Esipuhe Työ- ja elinkeinoministeriö asetti 13.3.2012 työryhmän ohjaamaan voimayhtiöiden yhteistä
LisätiedotVoimalaitosjätteen käsittely ja huolto. Ydinjätehuollon päällikkö Mia Ylä-Mella
Voimalaitosjätteen käsittely ja huolto Ydinjätehuollon päällikkö Mia Ylä-Mella 27.2.2014 Ydinvoimalaitoksen jätehuolto on tarkoin säädeltyä toimintaa Ydinenergialaki (11.12.1987/990) 6 a (29.12.1994/1420):
LisätiedotKansallinen ydinjätehuollon tutkimusohjelma (KYT2018)
TEKNOLOGIAN TUTKIMUSKESKUS VTT OY Kansallinen ydinjätehuollon tutkimusohjelma (KYT2018) Tutkimusohjelman perusesittely Kari Rasilainen, VTT KYT2018 lähtökohtia 1 Tutkimusohjelma perustuu ydinenergialakiin
LisätiedotPosiva Oy:n rakentamislupahakemus Olkiluodon kapselointi- ja loppusijoituslaitoksen rakentamiseksi käytetyn ydinpolttoaineen loppusijoitusta varten
YDINTURVALLISUUS NEUVOTTELUKUNTA LIITE 2. YDINTURVALLISUUS NEUVOTTELUKUN- NAN LAUSUNTO 26.1.2015 1(13) Säteilyturvakeskus Viite: STUKin lausuntopyyntö; 20/H42212/2010, 11.12.2014 Posiva Oy:n rakentamislupahakemus
LisätiedotOlkiluodon ja Loviisan voimalaitosten ydinjätehuolto
Olkiluodon ja Loviisan voimalaitosten ydinjätehuolto Yhteenveto vuoden 2013 toiminnasta Tiivistelmä Tässä raportissa esitetään ydinenergia-asetuksen mukainen selvitys ydinjätehuoltovelvollisten, Teollisuuden
LisätiedotKansallinen ydinjätehuollon tutkimusohjelma (KYT2018) Tutkimusohjelman perusesittely Kari Rasilainen, VTT
TEKNOLOGIAN TUTKIMUSKESKUS VTT OY Kansallinen ydinjätehuollon tutkimusohjelma (KYT2018) Tutkimusohjelman perusesittely Kari Rasilainen, VTT KYT2018 lähtökohtia 1 Tutkimusohjelma perustuu ydinenergialakiin
LisätiedotFENNOVOIMAN KÄYTETYN YDINPOLTTOAINEEN KAPSELOINTI- JA LOPPUSIJOITUSLAITOKSEN YVA-MENETTELY
FENNOVOIMAN KÄYTETYN YDINPOLTTOAINEEN KAPSELOINTI- JA LOPPUSIJOITUSLAITOKSEN YVA-MENETTELY YVA-ohjelman yleisötilaisuus Anna-Katri Räihä, Pöyry Finland Oy YMPÄRISTÖVAIKUTUSTEN ARVIOINTIMENETTELY Tavoitteena
LisätiedotSisältö. Olkiluodon tutkimukset Onkalon suunnittelu Loppusijoitustekniikka Kapselointitekniikka Laitoskuvaus Kuntayhteistyö Kansainvälinen yhteistyö
Vuosikertomus 2003 Sisältö VUODEN 2003 PÄÄTAPAHTUMAT 2 POSIVAN MISSIO, VISIO JA STRATEGIA 3 KÄYTETYN YDINPOLTTOAINEEN HUOLTO - LÄHTÖKOHTIA 4 TOIMITUSJOHTAJAN KATSAUS 6 YHTIÖN TOIMINTA 8 Olkiluodon tutkimukset
LisätiedotKansallinen ydinjätehuollon tutkimusohjelma (KYT2018) Tutkimusohjelman perusesittely Kari Rasilainen, VTT
Kansallinen ydinjätehuollon tutkimusohjelma (KYT2018) Tutkimusohjelman perusesittely Kari Rasilainen, VTT 2 KYT2018 lähtökohtia 1 Tutkimusohjelma perustuu ydinenergialakiin (990/1987) "tutkimustoiminnan
LisätiedotSisällys. Posiva ja ydinjätehuolto...4 Toimitusjohtajan katsaus...6 Hallituksen toimintakertomus...8 Tilinpäätös... 18
Vuosikertomus 1 Sisällys Posiva ja ydinjätehuolto...4 Toimitusjohtajan katsaus...6 Hallituksen toimintakertomus...8 Tilinpäätös... 18 2 3 Posiva ja ydinjätehuolto Ydinjätteen tuottaja on ydinenergialain
LisätiedotVoimalaitosprojektin elinkaaren vaiheet Teknistaloudelliset selvitykset Vaihtoehdon valinta
Voimalaitosprojektin elinkaaren vaiheet Teknistaloudelliset selvitykset Vaihtoehdon valinta Esi/perussuunnittelu ja päälaitehankinnat Hankekehitys Luotettava kustannusarvio ja päätös toteutuksesta Tekniset
LisätiedotFennovoiman loppusijoituslaitoksen yhteiskunnallinen hyväksyttävyys
Aarnio, Kojo & Litmanen 6.10.2017 Seminaari ydinjätehuollon yhteiskunnallisesta hyväksyttävyydestä Työ- ja elinkeinoministeriö Fennovoiman loppusijoituslaitoksen yhteiskunnallinen hyväksyttävyys Miten
LisätiedotLAUSUNTO 1 (6) FENNOVOIMA OY:N YDINVOIMALAITOSHANKKEEN YVA-OHJELMA
LAUSUNTO 1 (6) Työ- ja elinkeinoministeriö PL 32 00023 HELSINKI 7131/815/2008, TEM, 31.1.2007 FENNOVOIMA OY:N YDINVOIMALAITOSHANKKEEN YVA-OHJELMA Säteilyturvakeskus (STUK) esittää, työ- ja elinkeinoministeriön
LisätiedotSisällys. Posiva ja ydinjätehuolto... 4 Toimitusjohtajan katsaus... 6 Hallituksen toimintakertomus... 8 Tilinpäätös... 22
VUOSIKERTOMUS 2011 Sisällys Posiva ja ydinjätehuolto... 4 Toimitusjohtajan katsaus... 6 Hallituksen toimintakertomus... 8 Tilinpäätös... 22 3 Posiva ja ydinjätehuolto Ydinjätteen tuottaja on ydinenergialain
LisätiedotABB Drives and Controls, 26.05.2015 Koneenrakentajan ja laitetoimittajan yhteistoiminta toiminnallisen turvallisuuden varmistamisessa
ABB Drives and Controls, 26.05.2015 Koneenrakentajan ja laitetoimittajan yhteistoiminta toiminnallisen turvallisuuden varmistamisessa Sisältö 1. Koneenrakentajan haasteita koneiden turvallistamisessa 2.
LisätiedotPOSIVA OY PERIAATEPÄÄTÖSHAKEMUS LIITE 12
TOUKOKUU 2014 1 (11) YMPÄRISTÖVAIKUTUSTEN ARVIOINTIMENETTELYSTÄ ANNETUN LAIN MUKAISESTI LAADITTU ARVIOINTISELOSTUS JA YHTEYSVIRANOMAISEN LAUSUNTO ARVIOINTISELOSTUKSESTA SEKÄ SELVITYS SUUNNITTELU- PERUSTEISTA,
LisätiedotVuosikertomus 2 0 0 2
Vuosikertomus 2002 Sisältö TOIMITUSJOHTAJAN KATSAUS YHTIÖN TOIMINTA Olkiluodon paikkatutkimukset Onkalon suunnittelu Loppusijoitustekniikka Kapselointitekniikka Viestintä Kuntayhteistyö Kansainvälinen
LisätiedotOLKILUODON JA LOVIISAN VOIMALAITOSTEN YDINJÄTEHUOLTO. Yhteenveto vuoden 2018 toiminnasta
OLKILUODON JA LOVIISAN VOIMALAITOSTEN YDINJÄTEHUOLTO Yhteenveto vuoden 2018 toiminnasta Kuva: Fortum TIIVISTELMÄ Tässä raportissa esitetään ydinenergia-asetuksen mukainen selvitys ydinjätehuoltovelvollisten,
LisätiedotTALOUSVALIOKUNNAN MIETINTÖ 6/2001 vp
TALOUSVALIOKUNNAN MIETINTÖ 6/2001 vp Valtioneuvoston periaatepäätös 21 päivänä joulukuuta 2000 Posiva Oy:n hakemukseen Suomessa tuotetun käytetyn ydinpolttoaineen loppusijoituslaitoksen rakentamisesta
LisätiedotSäteilyturvakeskuksen lausunto Olkiluoto 3 -ydinvoimalaitosyksikön käyttöluvasta
Lausunto 1 (9) Työ- ja elinkeinoministeriö PL32 00023 Valtioneuvosto TEM/573/08.04.01/2016, 10.5.2016 Säteilyturvakeskuksen lausunto Olkiluoto 3 -ydinvoimalaitosyksikön käyttöluvasta Työ- ja elinkeinoministeriö
LisätiedotYdinpolttoainekierto. Kaivamisesta hautaamiseen. Jari Rinta-aho, Radiokemian laboratorio 3.11.2014
Ydinpolttoainekierto Kaivamisesta hautaamiseen Jari Rinta-aho, Radiokemian laboratorio 3.11.2014 Kuka puhuu? Tutkijana Helsingin yliopiston Radiokemian laboratoriossa Tausta: YO 2008 Fysiikan opiskelijaksi
LisätiedotHanhikivi 1 -hanke. ATS Syysseminaari Hanna Virlander Ydintekniikkapäällikkö
Hanhikivi 1 -hanke ATS Syysseminaari 21.11.2014 Hanna Virlander Ydintekniikkapäällikkö Hanke etenee Fennovoiman omistajat Voimaosakeyhtiö SF ja RAOS Voima Oy tekivät investointipäätöksen huhtikuussa 2014
Lisätiedot
