NA4 CHP -projekti & POLTE-allianssi, Naantali. Tapani Bastman Turun Seudun Energiantuotanto Oy
|
|
- Saija Tikkanen
- 7 vuotta sitten
- Katselukertoja:
Transkriptio
1 NA4 CHP -projekti & POLTE-allianssi, Naantali Tapani Bastman Turun Seudun Energiantuotanto Oy
2 NA4 CHP-projekti Uusi voimalaitos: 200 MW kaukolämpöä ja 50 MW teollisuuden prosessihöyryä, sähköteho 150 MW Korvaa kaksi Naantalin nykyistä yksikköä. Monipolttoainevoimalaitos (kuori, puru, hake, kantomurska, olki, turve, hiili ja öljy) jossa tavoitteena nostaa bion osuus pitkällä tähtäimellä %. Vähentää oleellisesti hiilen käyttöä voidaan teknisesti ajaa ilman hiiltä. Kokonaiskustannusarvio 260 M Otetaan käyttöön syksyllä 2017 ei ole tiedossa uhkakuvia aikataulun suhteen Rakentaminen toteutetaan allianssimallilla muuten projekti toteutetaan perinteisellä tavalla (EPCM) Turun Seudun Energiantuotanto Oy
3 NA4 CHP - projektin toteutusorganisaatio
4 Allianssin rajaus tähän päädyttiin Rakentamisen allianssisopimus EPCM / BoP Tilaaja OE ARK Rak. suun. Kattilatoimittaja RAK - urakoitsija Turbiinitoimittaja Toimittajat Aliurakoitsijat Polttoaineenkäsittely LVIASsuun. Palveluntuottajat Allianssin alihankkijat Hankitaan allianssiosapuolten nimiin Hankitaan perinteisillä urakkamuodoilla Voidaan käyttää kannustimia 4
5 Tilaajan vaatimukset Allianssille: A) Allianssi ei saa myöhästyä tai aiheuttaa viivettä laitetoimittajien asennukselle tai käyttöönotolle Tämä aiheuttaisi merkittäviä kustannuslisäyksiä tilaajalle (allianssin ulkopuolella) Muualta (tilaajalta) tulevat aikataulutavoitteet (välitavoitteet) tulee pitää Allianssi ei saa estää asennustapoja tai haalausreittejä B) Allianssin kustannusarviota ei saa ylittää C) Rakentamisen ja LVIS-järjestelmien laatu Tarkoituksenmukainen laatu ja ajallinen kestävyys (rakenteet) LVIS järjestelmien elinkaarikustannukset D) Noudatetaan tiukkaa EHS kulttuuria Työsuojelu ja muu suojelu Ympäristönäkökohdat E) On siedettävä muutoksia Aikataulu tai toteutusmuutoksia F) Yhteistyökyky ja joustavuus Turun Seudun Energiantuotanto Oy
6 NA4 CHP-projekti / rakentamisen allianssi Rakennusteknisten töiden ja talotekniikan suunnitteluosuus ja toteutus (n.50 M ): Alue-ja pohjatyöt Paalutukset ja kaikki perustukset Betonirakenteet ja laitetoimitusten ulkopuoliset teräsrakenteet Talotekniikka ja palosammutusjärjestelmät POLTE-allianssi Turun Seudun Energiantuotanto Oy YIT Rakennus Oy A-Insinöörit Suunnittelu Oy Insinööritoimisto AX-LVI Oy Allianssin aikataulu Allianssin tarjousvaihe 5 kk 4/2014-9/2014 Allianssin kehitysvaihe (KAS) 7 kk Allianssin Toteutusvaihe (TAS) 5/ /2017
7 NA4 CHP- Projektin aikataulutavoitteita työmaalle Kattilarakennuksen perustukset valmiina teräsrungon asennusta varten Seulomon perustukset valmiina seulalaitteiston asennusta varten KP- putkistoasennukset alkavat (työmaan mobilisointi) LP- putkistoasennukset alkavat (työmaan mobilisointi) kv kytkinkenttä ja kaapeli, asennusten alku Keski- ja matalajännitekaapit työmaalla 4.7 / DCS kaapit työmaalla Turbiini/generaattori koneikkojen tulo työmaalle Kattilan toinen vesipainekoe suoritettu hyväksytysti Kattilan ensimmäiset öljytulet (BoP ja DCS järjestelmät valmiina) Kattilalla ensimmäiset tulet kiinteällä polttoaineella (höyrypuhallukset) Laitoksella KL- tuotantovalmius reduktiolla Ensimmäiset höyryt turbiiniin Generaattorin ensimmäinen tahdistus valtakunnan verkkoon Laitostason viritykset ja toiminnalliset kokeet Käyttöönoton häiriötön tuotannollinen koekäyttö (trial run) Päälaitteiden vastaanotto Turun Seudun Energiantuotanto Oy

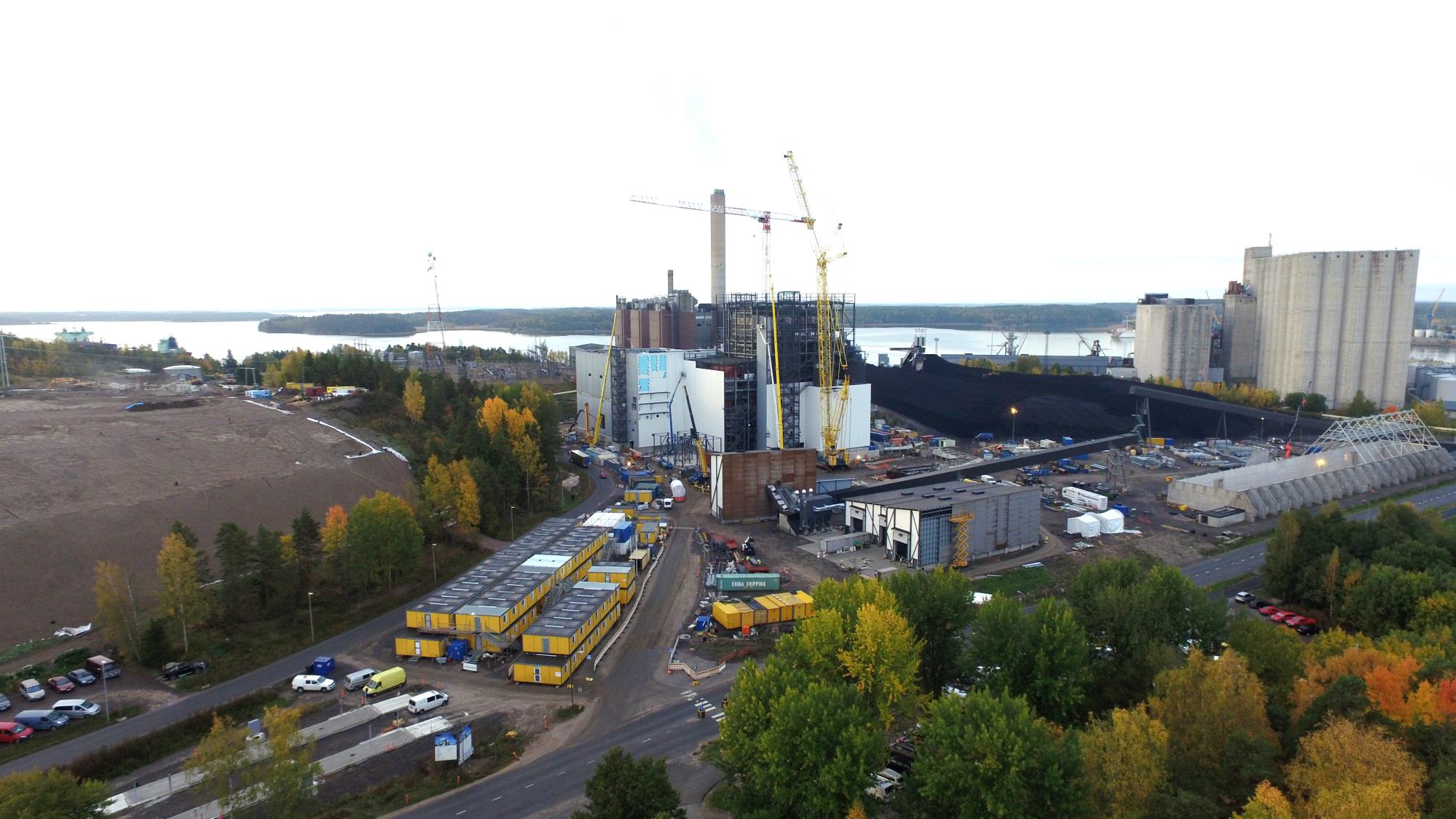

8 Ilmakuva , klo 08:11
9 Keskeisimmät POLTTEEN työvaiheet 500 Paalutettu n. 28,5 km Betonoitu n m 3 Louhittu ja murskattu n m Työmaan vahvuus Päälaitetoimittaja t Week 44 Week 42 Week 40 Week 38 Week 36 Week 34 Week 32 Week 30 Week 28 Week 26 Week 24 Week 22 Week 20 Week 18 Week 16 Week 14 Week 12 Week 10 Week 8 Week 6 Week 4 Week 2 Week 53 Week 51 Week 49 Week 47 Week 45 Week 43 Week 41 Week 39 Week 37 Week 35 Week 33 Week 31 Week 29 Week 27 Week 25 Week 23 Week 21 Week 19 Week 17 Week 15 Keskimääräinen työmaavahvuus koko TAS-vaiheen ajalta n. 178 hlö/kk Kumulatiiviset tunnit koko TAS-vaiheen ajalta n h
10 Turvallisuus ja ympäristö Lupatoimisto, jossa suoritetaan perehdytykset ja työmaalle pääsyyn vaadittavat paperityöt Vartijan valvontahuone, jossa valvontakamerat, asiointiluukku sekä porttiohjaus Työmaan yleisperehdytyksen kesto on n. 1h sisältäen puhallutuksen, esityksen, tentin (9:lla eri kielellä) ja turvallisuusvideon. Työmaalla on käytössä Megaflex kulunhallintajärjestelmä Kuvalliset MVR-/TR mittaukset ja havainnot mitataan tableteilla tai puhelimilla käytössä olevalla mobiilisovelluksella (Nordsafety). Työmaa jaettu neljään lohkoon
11 EHS-tulokset 97,8 98, ,9 97,1 96,1 96,2 97,2 96, ,5 97,3 97,2 96,2 97,4 97,1 97,2 97,1 97,1 97,4 97,1 96,7 96, ,4 96,9 97,4 Kuvaus Kaikki yhteensä 1 Työpäiviä LWI (poissaoloon johtaneet työtapaturmat) 2 3 MTC (lääkinnällistä hoitoa edellyttäneet työtapaturmat) 2 4 RWC (kevennettyyn työhön johtaneet tapaturmat) 5 5 Tapaturmataajuus (LWIF) 3,58 6 Viikoittaiset EHS tarkastukset 87 7 Tulipalot 1 8 Vaarallisten tai haitallisten aineiden vuodot (>100 L) 0 9 Turvallisuushavainnot 1789 Läheltä piti- tilanteet ja vaaratilanteet asennusvaiheessa ( >) Perehdytyksiä 1880 MVR/TR-tulosten keskiarvo 97,2 % Tapaturmattomia työpäiviä tänään 84 kpl
12 Innovaatioprosessi Kehitysvaiheessa toiminnan tarkoituksena oli järjestelmällisesti luoda ratkaisuja kustannustehokkaalle rakentamiselle. Ideoiden käsittely NA4 CHP -projektilla on systemaattista ja käytössä myös määrävälein jaettava palkkiokäytäntö myös toteutusvaiheessa Käytössä on WEB-pohjainen ideatyökalu Orchidea, johon voi matalalla esityskynnyksellä kuka tahansa tuoda kehitysideoita ja jossa niitä voidaan kommentoida, käsitellä ja arkistoida. Ideat käsitellään AJR:ssä ja AJR päättää rahalliset palkinnot Innovaatioprosessilla on onnistuttu luomaan hyvä ja avoin ilmapiiri työmaalle parantanut motivaatiota ja työturvallisuutta Toteutetaan arvoa rahalle -periaatetta. Johdettu prosessi joka tuottaa tulosta!
13 POLTE-allianssin onnistumisia POLTE on edesauttanut koko NA4 CHP -projektin yhteistyötä työmaalla Tavoitekustannus ollaan alittamassa ja tavoitteet saavutetaan. Tilaaja maksaa mielellään bonusta Käytetään allianssioppeja ja uusimpia työkaluja, kuten Itsereflektiota oman toiminnan arvioimiseksi eri kokouksissa ja tilanteissa. Last Planneria aikataulujen ja työvaiheiden koordinoimisessa. Big Room työskentelyä APR:n kokouksien yhteyksissä ja aina tarvittaessa Yammeria työmaan sisäisenä sosiaalisena kanavana Nordsafety, Orchidea yms. Työmaalla on aamuvoimistelu & turvavarttikäytännöt Rakennuslehden vuoden 2016 työmaa
14 Rakennuslehden vuoden 2016 työmaapalkinnon perustelut: Korkea ammattitaito rakennuttajan, suunnittelijan ja rakentajien osalta Hyvä henki ja yhteistyö työmaalla Erinomainen turvallisuuden taso Ideoiden käsittelyyn on muodostettu selkeä ja johdettu prosessi Korkeatasoinen projektinhallinta luonut puitteet aikataulujen hallintaan, kustannustehokkuuteen ja laatutasoon
Turun Seudun Energiantuotanto Oy. NA4 CHP projekti. Siemens
Turun Seudun Energiantuotanto Oy NA4 CHP projekti Siemens 1.12.2016 Turun Seudun Energiantuotanto Oy Turun Seudun Energiantuotanto OY Turku Energian ja Fortumin pitkäaikainen kaukolämmön toimitussopimus
LisätiedotNaantalin CHP allianssi: Ihmiset ja johtaminen
Etunimi Sukunimi Naantalin CHP laitos 2016 Naantalin CHP allianssi: Ihmiset ja johtaminen 25.1.2017 Anne Piiparinen yit.fi/infra NA4 CHP-projekti: Ensimmäinen allianssimallilla toteutettava teollisuushanke
LisätiedotTurun Seudun Energiantuotanto Oy Naantalin uusi voimalaitos. Astrum keskus, Salo 2.12.2014
Turun Seudun Energiantuotanto Oy Naantalin uusi voimalaitos Astrum keskus, Salo 2.12.2014 Turun Seudun Energiantuotanto Oy Turun Seudun Energiantuotanto Oy TSME Oy Neste Oil 49,5 % Fortum Power & Heat
LisätiedotNAANTALIN CHP LAITOS ALLIANSSI. Innovatiivisella yhteistyöllä parempiin tuloksiin. yit.fi. Jyrki Keinänen, A-Insinöörit Anne Piiparinen, YIT 4.5.
NAANTALIN CHP LAITOS ALLIANSSI Innovatiivisella yhteistyöllä parempiin tuloksiin Jyrki Keinänen, A-Insinöörit Anne Piiparinen, YIT 4.5.2016 yit.fi Allianssiosaaminen leviää Suomessa Mallin tutkimus aloitettu
LisätiedotKokemuksia allianssimalleista erityyppisissä hankkeissa
Kokemuksia allianssimalleista erityyppisissä hankkeissa Ari Bergström, yksikönjohtaja 3.3.2015 Infra 2015 Wanha Satama yit.fi/infra Kuva: Naantalin CHP-laitos Suomi 2014 Liikevaihto : 972 milj. e, 54 %
LisätiedotOnnistuneen. avaimet. näkökulma. hankkeen. - urakoitsijan. ANNE PIIPARINEN YIT yit.fi/infra
Onnistuneen hankkeen avaimet - urakoitsijan näkökulma ANNE PIIPARINEN YIT yit.fi/infra Anne Piiparinen Divisioonan johtaja, Infraprojektit / Teollisuusrakentaminen ja rakennustekniset työt Alan tuottavuuden
LisätiedotIPT-työpaja # Kysely kehitys- ja toteutusvaiheissa oleville hankkeille
IPT-työpaja #7 15-16.3 Kysely kehitys- ja toteutusvaiheissa oleville hankkeille Kyselytutkimus Tilaajan / käyttäjien edustajat 5 vastaajaa, joista: 5 APR:n jäsentä 2 projektipäällikköä 7 vastaajaa, joista:
LisätiedotTSE Oy Naantalin monipolttoainevoimalaitos
TSE Oy Naantalin monipolttoainevoimalaitos 23.11.2017 Turun Seudun Energiantuotanto OY Turku Energian ja Fortumin pitkäaikainen kaukolämmön toimitussopimus on päättynyt ja tilalle on muodostettu yhteisesti
LisätiedotTurun kestävät energianhankinnan ratkaisut
Turun kestävät energianhankinnan ratkaisut Antto Kulla, kehityspäällikkö Turku Energia Kuntien 8. ilmastokonferenssi 12.-13.5.2016 Tampere Turun seudun kaukolämmityksen CO2-päästöt 2015 n. 25 % (Uusiutuvien
LisätiedotKOKEMUKSET ALLIANSSIPROSESSIN LÄPIVIENNISTÄ. Vt 6 Taavetti-Lappeenranta. Harri Sivonen Pöyry Finland Oy, Harri Liikanen Liikennevirasto
IPT-hanke työpaja 26.5.2015 KOKEMUKSET ALLIANSSIPROSESSIN LÄPIVIENNISTÄ Vt 6 Taavetti-Lappeenranta Harri Sivonen Pöyry Finland Oy, Harri Liikanen Liikennevirasto VT 6 TAAVETISTA LAPPEENRANTAAN 28 km valtatietä
LisätiedotOljen energiakäyttö voimalaitoksessa 27.5.2014
Oljen energiakäyttö voimalaitoksessa 27.5.2014 TurunSeudun Energiantuotanto Oy Turun Seudun Energiantuotanto Oy 1 Voimalaitosprosessin periaate Olki polttoaineena Oljen ominaisuuksia polttoaineena: Olki
LisätiedotIPT-hanke: Kehitysvaihe -työpaja Työpaja 5: Kokoushotelli Gustavelund 26.-27.5.2015
Integroitujen projektitoimitusten kehittäminen johtavien tilaajien ryhmähankkeena (IPT-hanke) IPT-hanke: Kehitysvaihe -työpaja Työpaja 5: Kokoushotelli Gustavelund 26.-27.5.2015 IPT-hanke; kehitysvaihe-työpaja
LisätiedotCase Tampereen rantatunneli Tehokkuutta ideoilla ja innovaatioilla. Esko Mulari, Lemminkäinen Infra Oy Mauri Mäkiaho, Liikennevirasto
Case Tampereen rantatunneli Tehokkuutta ideoilla ja innovaatioilla Esko Mulari, Lemminkäinen Infra Oy Mauri Mäkiaho, Liikennevirasto LCI-Päivä 2016 Tampereen Rantatunneli Allianssiurakka 8.12.2016 Naistenlahti
LisätiedotLahden matkakeskusallianssi Kokemuksia toteutusvaiheesta IPT-työpaja
Lahden matkakeskusallianssi Kokemuksia toteutusvaiheesta IPT-työpaja 16.3.2016 Riitta Niskanen Lahden kaupunki Tekninen ja ympäristötoimiala 24.9.2013 Hankekokonaisuus Riitta Niskanen Lahden kaupunki Tekninen
LisätiedotKehitysvaiheen pääprosessit. Tukiprosessit
Ryhmätyöt Tietomallintaminen Laadunhallinta Lupien hankinta Johtaminen ja ohjaus Yhteistoiminnan aktivointi Lähtötiedot Kehitysvaiheen pääprosessit Lopputulokset Tarveselvitys / Hankesuunnitelma / yleissuunnitelma
LisätiedotVaarojen arvioinnilla kohti parempaa työtä. Jaana Lehtovirta Viestintäjohtaja
Vaarojen arvioinnilla kohti parempaa työtä Jaana Lehtovirta Viestintäjohtaja Lahti Energia lyhyesti Liikevaihto 187 miljoonaa Henkilöstö 250 Päätuotteet yhteistuotannolla tuotettu sähkö ja kaukolämpö Sähköasiakkaita
LisätiedotMaakaasu kaukolämmön ja sähkön tuotannossa: case Suomenoja
Maakaasu kaukolämmön ja sähkön tuotannossa: case Suomenoja Maakaasuyhdistyksen syyskokous 11.11.2009 Jouni Haikarainen 10.11.2009 1 Kestävä kehitys - luonnollinen osa toimintaamme Toimintamme tarkoitus:
LisätiedotRAKENNUSURAKAN TOTEUTUS INTEGROIDULLA FIRA OY TOTEUTUSMALLILLA Sakari Pesonen
RAKENNUSURAKAN TOTEUTUS INTEGROIDULLA TOTEUTUSMALLILLA FIRA OY 26.3.2014 Sakari Pesonen SUTTER HEALTH - PAMF SAN CARLOS INTEGRATED FORM OF AGREEMENT (IFOA) ALLIANSSISOPIMUS MIKSI UUSIA TOTEUTUSMALLEJA
LisätiedotLean Construction ja integroivat toteutusmallit tilaajan näkökulmasta
LCIFIN-päivä 21.11.2013 Lean Construction ja integroivat toteutusmallit tilaajan näkökulmasta Kiinteistöjohtaja Teppo Salmikivi Helsingin yliopisto, tila- ja kiinteistökeskus 21.11.2013 Tila- ja kiinteistökeskus
LisätiedotPuijon sairaalan vuodeosastojen. Uusi Sydän -hanke
Puijon sairaalan vuodeosastojen uudistaminen Uusi Sydän -hanke 08.02.2018 SSTY:n päivät, Oulu Pekka Turunen, vs. kiinteistöjohtaja, Pohjois-Savon sairaanhoitopiiri (KYS) Masterplan hankekartta Uusi Sydän
LisätiedotRUDUKSEN TURVALLISUUSTYÖN ESITTELY. Kari Lohva 24.10.2013
RUDUKSEN TURVALLISUUSTYÖN ESITTELY Kari Lohva 24.10.2013 Turvallisuustavoitteita Ei kuolemantapauksia Ei vakavia tapaturmia Nolla tapaturmaa Tapaturmapyramidi - Vähentämällä tapaturmien määrää vähenevät
LisätiedotIPT 2. Yhteistoimintasopimuksen ja kaupallisen mallin periaatteet
IPT 2 Yhteistoimintasopimuksen ja kaupallisen mallin periaatteet Toimintakulttuuri Integroinnin elementit Korkea suorituskyky Tilaaja Suunnittelijat Urakoitsijat Jatkuva parantaminen Luottamuksen rakentaminen
LisätiedotIPT 2 TVD Finavialla Tuomo Lindstedt
IPT 2 TVD Finavialla 13.6.2018 Tuomo Lindstedt TVD TVD = Target Value Design = Tilaajan tavoitteisiin suunnittelu TVD = Target Value Delivery = Tilaajan tavoitteisiin toteuttaminen/luovutus Merkittävimpänä
Lisätiedot- Pohditaan allianssihankkeessa ja muissa hankemalleissa tapahtuvaa alihankkijoiden (erikoisurakoitsijoiden) osaamisen hyödyntämistä eri näkökulmista
- Pohditaan allianssihankkeessa ja muissa hankemalleissa tapahtuvaa alihankkijoiden (erikoisurakoitsijoiden) osaamisen hyödyntämistä eri näkökulmista - HUOM! Monissa hankkeissa allianssiamalli on jo iso
LisätiedotAllianssiurakoinnin mekanismien Ymmärtäminen vie aikaa
Allianssiurakoinnin mekanismien Ymmärtäminen vie aikaa KOKEMUKSIA ALLIANSSIHANKKEEN TOTEUTUKSISTA MEILLÄ JA MAAILMALLA Sakari Pesonen Fira Oy 4.2.2015 Allianssiurakka Ei vakioitua Mallia! Olemassa olevia
Lisätiedotnh. Artic XL, (Raide-Jokerin Big Room, Valimotie 1, 2. krs.)
28.03.2018 1 (5) Raide-Jokeri-projektin tilaajan johtoryhmä Kokous 22 Aika: 28.3.2018 klo 8.30-10.30 Paikka: Kutsutut: nh. Artic XL, (Raide-Jokerin Big Room, Valimotie 1, 2. krs.) Ville Lehmuskoski HKL
LisätiedotTVD, case RATU. Mauri Mäkiaho
TVD, case RATU Mauri Mäkiaho 16.2.2018 TVD-prosessi ja tavoitekustannuksen määrittäminen & TVD-prosessin organisointi ja johtaminen (erityisesti innovaatiotoiminnan näkökulmasta case Rantatunneli). 16.2.2018
LisätiedotCOACHAUS VT6 TAAVETTI-LAPPEENRANTA ALLIANSSIHANKKEESSA
COACHAUS VT6 TAAVETTI-LAPPEENRANTA ALLIANSSIHANKKEESSA Mikko Inkala ja Harri Sivonen 25.1.2017 RAIN-TYÖPAJA PÖYRYTALOLLA VANTAALLA VT 6 TAAVETISTA LAPPEENRANTAAN 28 km valtatietä 11,5 km uutta 16,5 km
LisätiedotHiukkavaaran monitoimitalon hankinta- ja toteutusmuoto , rakennuttajapäällikkö Mika Huhtala
Hiukkavaaran monitoimitalon hankinta- ja toteutusmuoto 18.1.2017, rakennuttajapäällikkö Mika Huhtala Hankevalmistelu/ päätöshistoria Tarveselvitys 20.12.2011 Hankesuunnitelma 30.9.2012 Hankesuunnitelman
LisätiedotTarget Value Design Rantatunneli - hankkeessa LCI - päivä 4.12.2014 Niemi Center. Pekka Petäjäniemi Johtaja, Projektien toteutus Liikennevirasto
Target Value Design Rantatunneli - hankkeessa LCI - päivä 4.12.2014 Niemi Center Pekka Petäjäniemi Johtaja, Projektien toteutus Liikennevirasto VT12 RANTATUNNELI Urakka-alue 4.2km Tunneli 2+2, 2,3km Väylät
LisätiedotAlueellinen uusiomateriaalien edistämishanke, UUMA2 TURKU
Tehtävänä on huolehtia Turun alueen perusenergian tuotannosta taloudellisesti ja tehokkaasti monipuolisella tuotantokapasiteetilla. TSE:n omistavat Fortum (49,5%), Turku Energia (39,5%), Raision kaupunki
LisätiedotEkokemin Salon Jätevoimala-hanke
Ekokemin Salon Jätevoimala-hanke KOHTI KIERTOTALOUTTA ketterästi ja kunnianhimoisesti Ekokemin liiketoiminta-alueet Mitä Ekokem tekee? 1 Kehitämme jätteitä vähentäviä ja hyödyntäviä ratkaisuja asiakkaidemme
LisätiedotAllianssimallin ylläpitourakan tarkastelu viheraluenäkökulmasta. Kari Ojamies Ylläpito Helsingin kaupunki
Allianssimallin ylläpitourakan tarkastelu viheraluenäkökulmasta Kari Ojamies Ylläpito Helsingin kaupunki Esityksen sisältö Ylläpidon allianssi pähkinänkuoressa Neljän vuoden kokemukset Perustiedot urakasta
LisätiedotIPT 2. Syventävä työpaja ( ): Ryhmätöiden tulokset
IPT 2 Syventävä työpaja (5.4.2017): Ryhmätöiden tulokset Aamupäivän ryhmätyöt Ryhmätyö 1. Mitkä ovat mielestänne tärkeimmät yhteistoimintamekanismit (must)? Ryhmätyö 2: a) Miten tilaajat voivat edesauttaa
LisätiedotCase Westenergy Suunnittelun yhteensovittaminen ja yhteiset tavoitteet
Copyright 2012 Citec Group Oy Ab 11 Sept 2014 SKI Case Westenergy Suunnittelun yhteensovittaminen ja yhteiset tavoitteet Westenergy Mustasaari Westenergy muuntaa polttokelpoisen jätteesi energiaksi, joka
LisätiedotHMS / työturvallisuus
Nordisk HMS / työturvallisuus tausta ja tavoitteet projektin havainnot projektin tulokset Jatkotoimenpiteet Suomessa Jatkotoimenpiteet GNA :ssa Matti Piispanen Tiehallinto, asiantuntijapalvelut Nordisk
LisätiedotMauri Mäkiaho, Liikennevirasto. IPT-seminaari Allianssin TAS kokemuksia, Case RATU
Mauri Mäkiaho, Liikennevirasto IPT-seminaari 15. 16.3.2016 Allianssin TAS kokemuksia, Case RATU 2 RATU allianssiurakan vaiheet 9/2013 Liikennevirasto 3 Tiekartta KAS vaiheen projektisuunnitelma Hankesuunnitelma
LisätiedotSähköistysprojektit Lehtori Jaakko Etto Lapin Ammattikorkeakoulu Sähkö- ja automaatiokoulutus
Sähköistysprojektit Lehtori Jaakko Etto Lapin Ammattikorkeakoulu Sähkö- ja automaatiokoulutus Ydinosaajat Suurhankkeiden osaamisverkosto Pohjois-Suomessa S20136 Sähköistysprojektit SISÄLTÖÄ Sähköistysprojektit
LisätiedotNäkemyksiämme integroinnin ja yhteistyön merkityksestä
Etunimi Sukunimi Saukonpaasi Jätkäsaari, Helsinki Näkemyksiämme integroinnin ja yhteistyön merkityksestä Timo Lehmus, YIT 20.6.2016 YIT Pääkonttori yit.fi Rakennamme koteja ja toimivaa yhteiskuntaa Luomme
LisätiedotIPT 2 Syventävä työpaja : Alihankintojen integrointi tahtituotantoon
IPT 2 Syventävä työpaja 3.4.2019: Alihankintojen integrointi tahtituotantoon Tavoitteena tahtituotanto Sisältö Integroinnin tavoitteet Integrointisuunnitelma Urakkakeskustelujen ja neuvottelujen tavoitteet
LisätiedotKaupallinen malli -ryhmä
Kaupallinen malli -ryhmä Kaupallisen mallin merkitys Kompensaatiomalli Tarjouksen hintakomponentti Kannustinjärjestelmä Tavoitekustannuksen ylitys/alitus Tavoitekustannuksen muuttaminen Avaintulosalueet
LisätiedotTyömaakohtainen perehdyttäminen rakennustyömaalla
Työmaakohtainen perehdyttäminen rakennustyömaalla Tarkoitus; Mikään työmaa ei ole identtinen! Jokaisella työmaalla omat erityispiirteet ja vaaratekijänsä Antaa työmaalle tulevalle henkilölle tietoa yleisistä
LisätiedotNaantalin voimalaitoksen turvallisuustiedote
Naantalin voimalaitoksen turvallisuustiedote Naantalin voimalaitoksen turvallisuustiedote Tässä turvallisuustiedotteessa kuvataan Turun Seudun Energiantuotanto Oy:n (TSE) omistaman Naantalin voimalaitoksen
LisätiedotYlläpidon allianssi puolivälissä ollaan, mitä ollaan opittu? Anna Tienvieri Helsingin kaupungin rakennusvirasto
Ylläpidon allianssi puolivälissä ollaan, mitä ollaan opittu? Anna Tienvieri Helsingin kaupungin rakennusvirasto Esityksen sisältö Ylläpidon allianssiurakka yleisesti Kahden ensimmäisen vuoden kokemukset
LisätiedotINTEGROITU PROJEKTITOTEUTUS SILTASAIRAALA
INTEGROITU PROJEKTITOTEUTUS SILTASAIRAALA SILTASAIRAALA OSANA MEILAHDEN KAMPUSTA Kolmiosairaala Tornisairaala SILTASAIRAALA Lastenlinna Syöpätautien klinikka Lastenklinikka uusi lastensairaala Naistenklinikka
LisätiedotRaitiotieallianssin riskienhallintamenettelyt
Riskienhallintamenettelyt 1 (7) Raitiotieallianssin riskienhallintamenettelyt Riskienhallintamenettelyt 2 (7) SISÄLTÖ 1 PERIAATTEET JA TAVOITTEET... 3 2 ORGANISOINTI JA VASTUUT... 4 3 RISKIENHALLINTAPROSESSI...
LisätiedotKomin ylikulkukäytävä, U-6514 Turvallisuusasiakirja
Turvallisuusasiakirja Pornaisissa 16.1.2015 Suunnitellut: Ins. (amk) Heikki Väisänen A-lk:n betonisiltojen korjaussuunnittelija Tarkastanut: Ins. Jesse Lindholm A-lk:n betonisiltojen korjaussuunnittelija
LisätiedotKaukolämmitys. Karhunpään Rotaryklubi 910.9.2015
Kaukolämmitys Karhunpään Rotaryklubi 910.9.2015 Lämmityksen markkinaosuudet Asuin- ja palvelurakennukset Lämpöpumppu: sisältää myös lämpöpumppujen käyttämän sähkön Sähkö: sisältää myös sähkökiukaat ja
LisätiedotTyöturvallisuus. Vuonna Ajatuksia, mietteitä ja parannusehdotuksia joilla voimme parantaa työturvallisuutta rakennusalan yhteisillä työmaillamme
Työturvallisuus Vuonna 2020 Ajatuksia, mietteitä ja parannusehdotuksia joilla voimme parantaa työturvallisuutta rakennusalan yhteisillä työmaillamme Kuolemaan johtaneet työtapaturmat vuonna 2014 Työpaikkakuolemat
LisätiedotKL Osa 2 Luonnos
Tampereen raitiotie, projektiallianssi Kehitysvaiheen allianssisopimuksen liite 1 Luonnos 15.9.2017 Dnro 7789/2014 X.X.2017 Tampereen raitiotie, projektiallianssi 2(5) Sisällysluettelo LIITTEEN TAUSTA
LisätiedotTilaajan tavoitteiden jalkauttaminen Tampereen raitiotieallianssi
Tilaajan tavoitteiden jalkauttaminen Tampereen raitiotieallianssi IPT 2 -aloitusseminaari 14.3.2017 Crowne Plaza, Helsinki 1 projektijohtaja Ville-Mikael Tuominen Raitiotien kehitysohjelma, Tampereen kaupunki
LisätiedotIPT 2 -syventävä työpaja klo 9-13: Urakan laajuuden hallinta kehitys- ja toteutusvaiheessa
IPT 2 -syventävä työpaja 15.6.2017 klo 9-13: Urakan laajuuden hallinta kehitys- ja toteutusvaiheessa TYÖPAJAN TAVOITE: - Työpajan aiheena on urakan sisällön hallinta hankinta-, kehitys- ja toteutusvaiheessa.
LisätiedotIPT JA KAUPALLINEN MALLI
Integroitujen projektitoimitusten kehittäminen johtavien tilaajien ryhmähankkeena (IPT-hanke) IPT JA KAUPALLINEN MALLI 7-8.5.2014 Kokoushotelli Gustavelund, Tuusula Kaupallinen malli Integroivien toteutusmallien
LisätiedotRakennusteollisuuden työturvallisuuskannanotto. RATUKE-seminaari , Kansallismuseo Tarmo Pipatti
Rakennusteollisuuden työturvallisuuskannanotto RATUKE-seminaari 11.11.2010, Kansallismuseo Tarmo Pipatti Työturvallisuuskannanotto 2010-2015 :n hallitus asetti vuoden 2010 alussa tavoitteen, jonka mukaan
LisätiedotRIL RR-tekniikkaryhmän iltapäiväseminaari Ennen rakennushankkeella oli selkeä tilaajaosapuoli. Kehittäjä=omistaja= käyttäjä
Suunnitteluttaminen 17.9.2014 RIL RR-tekniikkaryhmän iltapäiväseminaari 17.9.2014 Indepro Oy/ Toimitusjohtaja, tekniikan tohtori Matti Kruus Matti Kruus Miksi suunnitteluttaminen on niin haastavaa? (nykyisin?)
LisätiedotSisällysluettelo. Esipuhe 3
4 Sisällysluettelo Esipuhe 3 OSA 1 Projektinjohtorakentamisen ominaisuudet 9 1 Johdanto 9 1.1 Kirjan tarve 9 1.2 Kirjan käsitteistö 10 Projektinjohtorakentamisen käsitteet 10 Suunnitelmat 11 Hankinnat
LisätiedotSoidinpuiston ykk, U-6553 Turvallisuusasiakirja
Turvallisuusasiakirja Pornaisissa 28.12.2014 Suunnitellut: Ins. (amk) Heikki Väisänen A-lk:n betonisiltojen korjaussuunnittelija Tarkastanut: Ins. Jyrki Hämäläinen A-lk:n betonisiltojen korjaussuunnittelija
LisätiedotFingrid Oyj Omaisuuden hallinnan teemapäivä. Näkökulmia urakoitsijan laadunhallintaan 19.5.2016 / Kimmo Honkaniemi, Mikko Luoma
Fingrid Oyj Omaisuuden hallinnan teemapäivä Näkökulmia urakoitsijan laadunhallintaan 19.5.2016 / Kimmo Honkaniemi, Mikko Luoma Näkökulmia urakoitsijan laadunhallintaan Esityksen sisältö Turvallisuus etulinjassa
LisätiedotKEHITYSVAIHEEN PROJEKTISUUNNITELMA OSA 2 Keskusta-Lentävänniemi
PROJEKTISUUNNITELMA 1 (10) Tampereen raitiotiehanke KEHITYSVAIHEEN PROJEKTISUUNNITELMA OSA 2 Keskusta-Lentävänniemi PROJEKTISUUNNITELMA 2 (10) Sisällys 1. Osan 2 kehitysvaiheen sisältö ja tavoitteet...
LisätiedotProjektisysteemiajattelu - case Finavia. Martti Nurminen
Projektisysteemiajattelu - case Finavia Martti Nurminen Projektijohtaja @nurminen_martti martti.nurminen@finavia.fi Sisällys 1. T2 laajennus / suunnittelukilpailu 2. Projektisysteemin suunnittelu 3. Tulevaisuus
LisätiedotTuloksellisen kehitysvaiheen elementit. Alustus: Antti Piirainen Vison
Tuloksellisen kehitysvaiheen elementit Alustus: Antti Piirainen Vison Tuottavuuden kehitys rakentamisessa Viimeisen 20-vuoden tulos on tässä! Lean on tuonut jo kauan sitten vallankumouksen valmistavaan
LisätiedotMäntyharjun paloasema, Tarjouksen selonottoneuvottelun pöytäkirja
1 / 5 Tilaaja Mäntyharjun kunta Asematie 3 52700 Mäntyharju Hanke Mäntyharjun kunta, Mäntyharjun paloasema 2018 Kokousajankohta ja -paikka 5.6.2018 klo 8:00, Mikkeli, Yrittäjänkatu 2 Läsnä Timo Suutarinen
LisätiedotCase: Lasten ja naisten sairaala
-Tehdään yhdessä - Tulevaisuuden sairaala 2030 -uudistamisohjelman hankintastrategia ja -mallit Case: Lasten ja naisten sairaala Laatua, tehokkuutta ja uutta liiketoimintaa innovatiivisilla hankinnoilla
LisätiedotGNA SEMINAARI
1 GNA SEMINAARI Ville Saksi Tapaturmaton työmaa 2 olla työturvallisuusasioissa maailman johtava rakennusalan yritys, joka parantaa turvallisuuttaan jatkuvasti, tavoitteenaan tapaturmaton työpaikka. - Skanska
LisätiedotAS OY KORJAUSTEN INTEGROIVAT TOIMINTAMALLIT - KOMMENTTI
AS OY KORJAUSTEN INTEGROIVAT TOIMINTAMALLIT - KOMMENTTI Rakennettu ympäristö ohjelman ja LCIFIN2 hankkeen työpaja Juha Salminen TkT, Kehitysjohtaja, Consti Yhtiöt Kumppanisi korjausrakentamisessa www.consti.fi
LisätiedotLUONNOS RT TOTEUTUSVAIHEEN ALLIANSSISOPIMUS (TAS) SOPIMUKSEN KOHDE Tämän sopimuksen kohteena on SOPIMUSOSAPUOLET. joulukuu (6)
RT 80356 joulukuu 2017 1 (6) TOTEUTUSVAIHEEN ALLIANSSISOPIMUS (TAS) Ingressi... SOPIMUKSEN KOHDE Tämän sopimuksen kohteena on Hanke nro Rakennuskohde SOPIMUSOSAPUOLET Tilaaja Tilaajan edustaja Palveluntuottajat
LisätiedotMITÄ ON GEMBA-WALK? Janne Metsolahti Työnjohtaja YIT Infra Oy
MITÄ ON GEMBA-WALK? Janne Metsolahti Työnjohtaja YIT Infra Oy janne.metsolahti@yit.fi MITÄ ON GEMBA-WALK? Sana gemba tulee japanin kielestä ja tarkoittaa todellista paikkaa, paikkaa jossa arvo tuotetaan
LisätiedotFRANZENIAN PERUSKORJAUS - JULKISEN HANKKEEN TOTEUTUS YHTEISTOIMINTAMALLILLA
KORJAUSRAKENTAMINEN MUUTTUU PALVELUKSI LOPPUSEMINAARI FRANZENIAN PERUSKORJAUS - JULKISEN HANKKEEN TOTEUTUS YHTEISTOIMINTAMALLILLA KIINTEISTÖJOHTAJA TEPPO SALMIKIVI 27.1.2015 Yhteistoimintaurakoiden kategorisointi
LisätiedotPROJEKTISYSTEEMIN SUUNNITTELU T2 LAAJENNUS
PROJEKTISYSTEEMIN SUUNNITTELU T2 LAAJENNUS Martti Nurminen Finavia Oyj Rakentamisen integraatiokyvykkyys 19.12.2016 Sisällys 1. T2 laajennus / suunnittelukilpailu 2. Projektisysteemin suunnittelu 3. Ketterästi?
LisätiedotIPT 2. Markkinoiden haastaminen ja osaamisen kehittäminen Hankinnan toteutus työpaja
IPT 2 Markkinoiden haastaminen ja osaamisen kehittäminen Hankinnan toteutus työpaja 16-17.11.2017 Markkinoiden haastaminen The Owners have to take the first step Shane Doran, Department of Transport and
LisätiedotPakilan alueurakka. IPT-työpaja IPT-työpaja / Anna Tienvieri
Pakilan alueurakka IPT-työpaja 15.11.2016 Pakilan alueurakan perustietoja (2014-19) Toteutetaan 5-vuotisena palveluallianssisopimuksena Kehitysvaihe ennen toteutusta noin 4 kk Toteutusvaihe 5 vuotta Kumppanit:
LisätiedotPuutavaraseminaari Asiakasnäkökulma metsäenergiaan Ahti Weijo Vaasa 11.9.2009
Puutavaraseminaari Asiakasnäkökulma metsäenergiaan Ahti Weijo Vaasa 11.9.2009 www.jenergia.fi JYVÄSKYLÄN ENERGIAA VUODESTA 1902 Jyväskylän kaupunginvaltuusto päätti perustaa kunnallisen sähkölaitoksen
LisätiedotYLIOPISTON PÄÄRAKENNUKSEN PERUSKORJAUS
YLIOPISTON PÄÄRAKENNUKSEN PERUSKORJAUS Hanke Päärakennuksen peruskorjaus Yliopiston päärakennus koostuu kahdesta osasta, arkkitehti C.L. Engelin suunnittelemastavuonna 1832 valmistuneesta päärakennuksesta
LisätiedotKiinteistökatsaus KYS uudistuu hanke Hallituksen seminaari
Kiinteistökatsaus KYS uudistuu hanke Hallituksen seminaari 26.-27.2.2019 P-Savon sairaanhoitopiiri, Kiinteistöhallinto Pekka Turunen, vs. kiinteistöjohtaja 1 KYSin Masterplan hankekartta KYS Uudistuu -hanke
LisätiedotKuopion Uusi Sydän rakentajien hankinta. Tarjouspyynnön ja sopimusdokumentaation laatiminen
Kuopion Uusi Sydän rakentajien hankinta Tarjouspyynnön ja sopimusdokumentaation laatiminen 9.6.2017 Sisältö Hankkeen kuvaus Rakentajien hankinta Päivitetty hankintaprosessi Tarjoajien vähimmäisvaatimukset
LisätiedotTyöturvallisuusilmapiirikyselyn tulokset
Hyvinvointia työstä Työturvallisuusilmapiirikyselyn tulokset 25.1.2018 Henriikka Ratilainen ja Maria Tiikkaja 24.1.2018 Työterveyslaitos Ratilainen & Tiikkaja www.ttl.fi 2 Mikä on turvallisuusilmapiirikysely?
LisätiedotTutkimuspäällikkö Juha-Matti Junnonen p. 050 514 8491, juha-matti.junnonen@aalto.fi Erikoistutkija Sami Kärnä. p. 0400 484 604, sami.karna@aalto.
Pääurakoitsijan toiminta laatutekijä-analyysin valossa Tutkimuspäällikkö Juha-Matti Junnonen p. 050 514 8491, juha-matti.junnonen@aalto.fi Erikoistutkija Sami Kärnä. p. 0400 484 604, sami.karna@aalto.fi
LisätiedotKAUPALLINEN MALLI. Sisällys. Mäntykampus, allianssisopimus, liite 1
KAUPALLINEN MALLI Sisällys 1 Yleiskuvaus ja yleiset ehdot... 2 1. 1.1 Tämän sopimusliitteen täydellisyys... 2 2. 1.2 Palveluntuottajien kompensaation yleiskuvaus... 2 3. 1.3 Arvonlisäveron soveltaminen...
LisätiedotIPT 2. Syventävä työpaja : Työpajan tavoite ja johdatus aiheeseen: Lauri Merikallio, Vison Oy
IPT 2 Syventävä työpaja 13.6.2018: Työpajan tavoite ja johdatus aiheeseen: Lauri Merikallio, Vison Oy IPT 2 -hankkeen tavoitteet 2017-19 Osaamispohjan laajentaminen Nykyisiltä tilaajilta ja palveluntuottajilta
LisätiedotRakennusfoorumi 2.2.2016: Hankintalaki muuttuu
Rakennusfoorumi 2.2.2016: Hankintalaki muuttuu Urakkamuodon vaikutus laatuun ja toteutukseen Seppo Kallio, Espoon Asunnot Oy Espoon Asunnot Lv 123,6 milj. euroa Asuntoja 15.011 Asukkaita 30.000 Henkilöstö
LisätiedotKiimingin Jokirannan uusi koulu
Kiimingin Jokirannan uusi koulu Kuukausitiedote syyskuu 2019 Tällä tiedotteella pyrimme kuvaamaan rakennuskohteen työmaatilannetta sekä informoimaan kuntalaisia työmaalla tapahtuvista työvaiheista, laatu-
LisätiedotVt12 Lahden eteläinen kehätie
Vt12 Lahden eteläinen kehätie Hollolan yleisötilaisuus 31.5.2018 Illan ohjelma Kahvit ja tilaisuuden avaus, esittäytyminen Hankkeen tilannekatsaus Destia Oy:n puheenvuoro Keskustelua ja kysymyksiä Tilaisuus
LisätiedotTampereen raitiotie, projektiallianssi. Toteutusvaiheen allianssisopimuksen liite 1. TL Osa 1. Dnro 6365/2016. Luonnos
Tampereen raitiotie, projektiallianssi Toteutusvaiheen allianssisopimuksen liite 1 TL Osa 1 Dnro 6365/2016 Luonnos 16.9.2016 Tampereen raitiotie, projektiallianssi 2 (6) Sisällysluettelo LIITTEEN TAUSTA
LisätiedotSyvälahden monitoimitalo
Syvälahden monitoimitalo Tausta Hirvensalo on suosittu ja jatkuvasti laajeneva Turun kaupunginosa (saari) Tarve koululle oli tiedossa jo viime vuosisadan puolella Hankesuunnitelma valmistui kuitenkin
LisätiedotBetonimurskeen käyttö infrarakentamisessa. Ville Juntto Rakennuttaja Kuopion kaupunki / kaupunkiympäristön palvelualue
Betonimurskeen käyttö infrarakentamisessa Ville Juntto Rakennuttaja Kuopion kaupunki / kaupunkiympäristön palvelualue Miksi haluamme käyttää kierrätysmateriaalia rakenteissa? Kuopion kaupunki on sitoutunut
LisätiedotYHTEINEN TYÖPAIKKA, aliurakointi ja ketjutus Kansainvälinen työturvallisuuspäivä 28.4.2015
YHTEINEN TYÖPAIKKA, aliurakointi ja ketjutus Kansainvälinen työturvallisuuspäivä 28.4.2015 Vesa Ullakonoja ü työpaikalla on yksi työpaikan kokonaisuutta hallitseva eli pääasiallista määräysvaltaa käyttävä
LisätiedotJohtamismalli. Vuosikertomus 2013
Fortumin vuosikertomus 2013 Fortum on vahvasti kestävään kehitykseen sitoutunut energiayhtiö. Vastaamme asiakkaidemme tarpeisiin tuottamalla, myymällä ja jakelemalla sähköä ja lämpöä sekä tarjoamalla energia-alan
LisätiedotNolla tapaturmaa - ohjelma
Nolla tapaturmaa - ohjelma Mitä tehty, miten onnistuttu ja miten jatketaan Rakennusteollisuus RT ry Seminaari 9.5.2017 Lauri Kivekäs Turvallisuus: Kohti nollaa 2020 / Hyvää nykytilanteessa Taajuusraportoinnin
LisätiedotKilpailun tulokset 2107 ja säännöt vuodelle Ylitarkastaja Jari Nykänen Etelä-Suomen aluehallintovirasto työsuojelun vastuualue
Kilpailun tulokset 2107 ja säännöt vuodelle 2018 28.2.2018 Ylitarkastaja Jari Nykänen Etelä-Suomen aluehallintovirasto työsuojelun vastuualue Kilpailumittaukset Uudellamaalla TR-keskiarvo 90,6 Työskentely
LisätiedotIPT 2 Syventävä työpaja : TVD-prosessi Ryhmätöiden tuotokset
IPT 2 Syventävä työpaja 13.6.2018: TVD-prosessi Ryhmätöiden tuotokset Nykytilan kartoitus Miten TVD näkyy ja vaikuttaa nykyisessä toiminnassamme? A) Tavoite: TVD:n avulla tuoteteen tilaajan tavoitteet
LisätiedotFingrid Oyj:n neuvottelukunnan kokous 3/2017. Työturvallisuuden hallinta Fingridin työmailla
Fingrid Oyj:n neuvottelukunnan kokous 3/2017 Työturvallisuuden hallinta Fingridin työmailla 2016 Työturvallisuustilastot 2008-2016 * * * 2010 & 2013: Kuolemaan johtanut tapaturma Turvallisuutta koskevat
LisätiedotRaitiotiehankkeen toteutusmalliesiselvitys
Raitiotiehankkeen toteutusmalliesiselvitys Tampereen kaupunki Kaupunginvaltuuston iltakoulu raitiotiehankkeeseen liittyen 24.4.2014 Toteutusmallin valinta Toteutusmallitarkastelu käynnistettiin kesällä
Lisätiedot>> Ekovoimalaitos täydessä toiminnassa
Ekovoimalaitos täydessä toiminnassa Riikinvoima Oy lyhyesti 100 % kunnallinen osakeyhtiö, osakkaina Varkauden Aluelämpö ja kahdeksan itä-suomalaista jätehuoltoyhtiötä Osakkaat huolehtivat noin 640 000
LisätiedotURAKKAMUOTOKOULUTUS. Torstaina Kylpylähotelli Kunnonpaikka
URAKKAMUOTOKOULUTUS Torstaina 18.1.2017 Kylpylähotelli Kunnonpaikka Jaettu urakka 1. Kuvatkaa lyhyesti urakkamuotonne tyypilliset käyttökohteet ja -organisaatiot? 2. Kuvatkaa urakkamuotonne vahvuudet verrattuna
LisätiedotSisäilmaparannuksen rakennuttaminen, CASE päiväkoti
Sisäilmaparannuksen rakennuttaminen, CASE päiväkoti Teemu Alavenetmäki RI (AMK) Tampereen Tilakeskus Liikelaitos rakennuttajainsinööri Sisältö Suunnittelu Kilpailutus ja urakoitsijoiden valinta Rakentaminen
LisätiedotITP-hanke 2014-2016 Integroitu Teollinen Puutalotoimitus puurakentamisen uusi allianssimalli
28.11.2013 Wanha Satama Metsäalan strateginen ohjelma 2011-2015 Terävöitetään ja tehostetaan tutkimus- ja hanketoimintaa yhteistyötä ja viestintää parantamalla. ITP-hanke 2014-2016 Integroitu Teollinen
LisätiedotKantasairaalahanke- KANTASAIRAALAHANKE Tilaajan tavoitteiden kirkastaminen ja Big room työskentelyn käynnistäminen
Kantasairaalahanke- KANTASAIRAALAHANKE Tilaajan tavoitteiden kirkastaminen ja Big room työskentelyn käynnistäminen Tavoite: Kanta-Hämeessä on korkeatasoinen SOTEpalvelukeskus Ainutlaatuisen hyvä asiakaspalvelu
LisätiedotVT 6 TAAVETTI LAPPEENRANTA
VT 6 TAAVETTI LAPPEENRANTA 14.02.2017 TAAVETIN JA LAPPEENRANNAN VÄLI ON VILKKAASTI LIIKENNÖITY JA RUUHKAINEN Valtatie 6:n osuudella Taavetti Lappeenranta liikennöi päivittäin noin 9 000 autoa Tästä poikkeuksellisen
LisätiedotRatuke-seminaari
Ratuke-seminaari 31.10.2013 Miten kohti nolla tapaturmaa vuoteen 2020 mitä käytännössä pitää tapahtua Timo Pinomäki VR Track Oy 31.10.2013, Ratuke-seminaari 2013, Timo Pinomäki 2 ,
LisätiedotTämän kuvan tilalle kuva hankkeesta
Tämän kuvan tilalle kuva hankkeesta Syvälahden monitoimitalo (työnimi SYKA) Tilaaja: KOY Turun Syvälahden koulu SYVÄLAHDEN MONITOIMITALO ALLIANSSIMALLILLA JS 22.1.18 FIKSU JULKINEN RAKENTAMINEN fiksu =
Lisätiedot
