SEPA: Projektin edistymisen seuranta ja hallinta

Koko: px
Aloita esitys sivulta:

Download "SEPA: Projektin edistymisen seuranta ja hallinta"

Transkriptio

1 T Ryhmä ExtraTerrestriaLs SEPA-päiväkirja Sivu 1 (16) SEPA: Projektin edistymisen seuranta ja hallinta Mikko Ruokojoki, 45959V Versio Päiväys Kuvaus Ensimmäinen versio Lisätty päiväkirjaan viikko 44 ja täydennetty tehtävien kuvauksia Korjattu ja päivitetty Korjauksia ja päivitetty tekstiä Päivitetty viikkopäiväkirjaa Päivitetty viikkopäiväkirjaa Päivitetty dokumenttia ja lisätty työmäärien kaaviot Päivitetty viikkopäiväkirjaa ja dokumenttia. Otsikoinnin rakennetta muokattu Lisätty hallintamuotoja Päivitetty viikkopäiväkirjaa Päivitetty viikkopäiväkirjaa Erinäisiä päivityksiä Päivityksiä ja valmistelua julkaisuun Päivitetty viikkopäiväkirjaa Päivitetty viikkopäiväkirjaa Päivitetty viikkopäiväkirjaa Viimeistelty dokumentaatio, kirjoitettu yhteenveto

2 T Ryhmä ExtraTerrestriaLs SEPA-päiväkirja Sivu 2 (16) Sisällysluettelo 1 Esittely Tehtävän toteuttaminen Tapaamiset Kommunikointi Tehtävien jako Tehtävien etenemisen seuranta Hallinnan työkalut MS Project Viikkotehtävät Excel & JIRA Työajan seuranta Trapoli ja viikkoraportit Tehtävien tilanne Uutisryhmä Muutoksien hallinta JIRA Muut työkalut Poikkeustilanteet Kokemukset ja muutokset Vaihe PP projektin suunnittelu Työmäärät PP-vaiheessa Viikko Viikko Vaihe I1 Implementaatio Työmäärät I1-vaiheessa Viikko Viikko Viikko Viikko Vaihe I2 Implementaatio Työmäärät I2-vaiheessa Viikko Viikot (joululoma) Viikko Viikko Viikko Viikko Viikko Viikko Vaihe FD Toimitus & Viimeistely Työmäärät FD-vaiheessa Viikko Viikko Viikko Viikko Viikko Yhteenveto Työmäärät projektissa Kokemuksia projektin seurannasta I1-vaiheen loppu ( ) I2-vaiheen keskikohta ( ) I2-vaiheen loppu ( ) FD-vaiheen loppu ( )...16

3 T Ryhmä ExtraTerrestriaLs SEPA-päiväkirja Sivu 3 (16) 5 Viitteet Yhteystiedot...16

4 T Ryhmä ExtraTerrestriaLs SEPA-päiväkirja Sivu 4 (16) 1 Esittely Valitsin projektipäällikölle valituista aiheista projektin seurannan ja hallinnan. Koen, että asian tutkiminen ja analysoiminen on itselleni eniten hyödyllisintä ja haastavinta. Projektipäällikön rooli vaatii jatkuvaa mietintää mihin ollaan menossa ja mitä on seuraavaksi. Pitää pysyä askeleen edellä ryhmää ja tehdä tarvittavia painotuksia eri osa-alueisiin. Työryhmäkoon ja projektin ollessa suuria tarvitaan työkaluja, joilla hallitaan ja seurataan edistymistä. Projektinhallintaa pitää opiskella ja tutustua hyviksi todettuihin tapoihin ja tilannetta kuvaaviin kaavioihin [1-3]. Työhön liittyvistä tehtävistä ja muusta toiminnasta pitää luoda selkeät ja yksikäsitteiset säännöt. Projektiin kuuluu paljon prosesseja ja ryhmän pitää osata toimia yhtenäisesti niiden toteuttamisessa. Säännöt antavat selkeyttä kaikille ryhmän jäsenille ja lisäarvoa myös asiakkaalle. Projektiryhmä koostuu henkilöistä, jotka eivät ole aikaisemmin tunteneet toisiaan saati tehneet töitä yhdessä. Projektin onnistumisen kannalta on erittäin tärkeää saada ryhmä puhaltamaan yhteen hiileen. Tavoitteet ja ideat pitää olla selkeitä kaikille. 2 Tehtävän toteuttaminen Olen alla erittelyt eri tapoja millä projektin seurantaa toteutetaan. Mukana on myös niitä tehtäviä, jotka kuuluvat erityisesti projektipäällikön tehtäväkuvaan. 2.1 Tapaamiset Olemme sopineet tapaamisille kokouskäytännön. Koko ryhmälle tarkoitetuille kokouksille luodaan esityslista, jota seurataan kokouksessa. Asiakastapaamisia varten kerätään agenda ja tapaamisille on sovittu usein erityinen aihealue, johon on tarkoitus keskittyä. Omaan työhöni tapaamisissa liittyy seuraavat tehtävät: Kokouksien puheenjohtajana toimiminen Esityslistan luonti Tapaamisen ajankohdan ehdottaminen ja sopiminen Asiakastapaamisten sopiminen Tapaamiset vievät paljon aikaa, mutta ovat erityisen tärkeitä varsinkin projektin alkuvaiheessa. Meidän on saatava varmuus, että olemme ymmärtäneet mitä asiakas haluaa. On tärkeää tutustua myös ryhmän kesken. Tapaamisien avulla asioista sopiminen sujuu nopeasti, olettaen että tapaamiset ovat hyvin suunniteltuja. 2.2 Kommunikointi Ryhmän kesken tärkein kommunikoinnin väline on uutisryhmä. Jokainen ryhmän jäsen lähettää sinne tehdyt työt ja uusimmat versiot dokumenteista. Muita kommunikoinnin välineitä ovat sähköposti, puhelin, tapaamiset ja IM-ohjelmat.

5 T Ryhmä ExtraTerrestriaLs SEPA-päiväkirja Sivu 5 (16) Projektipäällikkönä yritän ilmoittaa tulevista asioista etukäteen uutisryhmässä ja luoda keskustelua tulevista tehtävistä. 2.3 Tehtävien jako Viikoittain kerään tulevan viikon tapahtumista listan ja mietin miten tehtäviä voi pilkkoa, niin että tehtävän voi tehdä yksi tai kaksi henkilöä. Tehtäviä määritellään ja jaetaan myös ryhmän kokouksissa, aina kun mahdollista. Tehtävien jako vaatii monen asian selvittämistä. Tehtäviä jakaessani mietin kyseisen jäsenen aikaisempia tehtäviä, hänen osaamis/kiinnostusalueitaan, nimettyjä vastuita ryhmässä ja nykyisiä tehtäviään. Olemme sopineet ryhmän kanssa, että eri aihealueiden työryhmiä yritetään kierrättää aina kun mahdollista ja näin saada mahdollisimman monen henkilön mielipide asiaan ja samalla myös kaikille selväksi eri osa-alueet projektissa. Usein tehtävien jako menee seuraavassa prosessissa: 1. Arvioin tulevan aikataulun ja määrittelen määräajat kokonaisuuksille 2. Määrittelen tehtävät, niin että ne ovat sopivia: a. Työmäärä ei enempää kuin yksi viikko b. Henkilökohtaisesti ja parin kanssa tehtäviä 3. Tutkin aikaisempia tehtävälistoja ja arvioin eri jäsenten työmääriä 4. Tutkin kiinnostusalueita ja vastuualueita eri jäsenille 5. Määrittelen tehtäville tekijät 6. Ryhmittelen tehtävät ja tarkistan, että tehtävät menevät oikeudenmukaisesti jokaiselle 7. Käyn vielä kerran läpi koko prosessin varmistaakseni kaiken tulleen mukaan 2.4 Tehtävien etenemisen seuranta Seuraan tehtävien toteutumista tehtäväluettelon avulla ja valvon tilanteen kehitystä. Tarpeen tullen pyydän varmistusta tilanteesta ko. ryhmän jäseneltä. Suurempien toimintakokonaisuuksien etenemistä varten pidetään parin hengen tapaamisia, jossa keskustellaan mikä on tilanne. Näiden kohdalta tiedustelen tarpeen vaatiessa missä vaiheessa ollaan ja näyttääkö, että aikataulussa pysytään. Olemme ryhmän kesken sopineet, että jos näyttää, ettei joku ehdi määräaikaan mennessä valmiiksi, on muille ilmoitettava. 2.5 Hallinnan työkalut MS Project Projektin hallintaan on kehitetty useita työkaluja ja metodeja. Kurssin tehtävänhallintaan olen käyttänyt Microsoft Project työkalua. Sen avulla olen tehnyt seuraavia: Tehtävien määrittelyä, aikataulutusta ja riippuvaisuuksien määrittelyä Gantt-kaavioita suunnitellusta etenemisestä. Tracking Gantt -seurantaa tehtävien etenemisestä

6 T Ryhmä ExtraTerrestriaLs SEPA-päiväkirja Sivu 6 (16) Kuva 1 - MS Project -työkalulla määriteltyjä tehtäviä ja niiden aikatauluja Kuva 2 - Tracking Gantt -kaaviosta esimerkki, jossa nähdään kuvaajissa tehtävien eteneminen Viikkotehtävät Excel & JIRA Viikottaisten tehtävien jako muuttui vuoden 2005 alussa kun ryhmä siirtyi käyttämään JIRAtyökalua tehtävien jakamiseen. Viikkotehtäviä Excel-taulukoissa ei enää käytetty. Uusi järjestelmä antaa paremmat työkalut tehtävien seurantaan ja niiden määrittelyyn. Kuva 3 - JIRA-järjestelmästä tehtäviä Viikkotehtävät Excel-taulukoissa (PP & I1) Viikoittaisten tehtävien määrittelyyn olen käyttänyt myös Microsoftin Excel-taulukkoa. Perusteena käyttöön oli taulukon joustavuus myös epävirallisten tehtävien merkinnässä. Taulukkoa käytetään seuraavasti: 1. Määritellään tehtävän otsikko, arvioitu kesto, vastuuhenkilö ja määräaika 2. Tehtävien tullessa tehdyksi ko. teksti muutetaan harmaaksi Kuva 4 - Excel-taulukon tehtäviä vastuuhenkilöittäin Työajan seuranta Trapoli ja viikkoraportit Trapoli on pääasiallisena työajan seurantaan tarkoitettuna työkaluna. Asiakkaan kanssa on sovittu viikkoraporttien luonnista. Jokaisen viikon alussa olen tehnyt raportin, jossa on lyhyesti käyty läpi mitä viime viikolla tehtiin ja paljon aikaa asian tiimoilta kului ja mihin.

7 T Ryhmä ExtraTerrestriaLs SEPA-päiväkirja Sivu 7 (16) Kyseinen viikkoraportin teko on myös ollut projektin hallintaan liittyvä työkalu, sillä silloin on seurattu ryhmän jäsenten tuntimääriä ja tehtäviä Tehtävien tilanne Uutisryhmä Uutisryhmään on sovittu laitettavan kaikkien tehtävien mahdolliset tulokset tai ainakin merkintä toteutetusta tehtävästä. Uutisryhmä on ollut aktiivisessa käytössä ja toiminut elintärkeänä kanavan ryhmän jäsenten kesken Muutoksien hallinta JIRA Muutoksien, virheiden ja tehtävien määrittelyyn käytetään asiakkaan puolelta saatua JIRA-palvelua Muut työkalut CVS on ollut käytössä ohjelmakoodin käsittelyssä. Tämän lisäksi olen tutustunut alustavasti Burn-down metodiin [2] ja Scrummiin [1]. Molempien käyttö on jäänyt alustavalle kaavion tasolle ja varsinaista hyötyä en vielä ole niistä löytänyt. 2.6 Poikkeustilanteet Poikkeustilanteiksi voidaan kutsua tilanteita, joissa sovitut tehtävät ja niiden suoritus eivät onnistu halutulla tavalla. Tällaisia poikkeustilanteita varten olemme sopineet, että asiasta ilmoitetaan muille jäsenille mahdollisimman nopeasti ja tehtäviä jaetaan uudestaan. 3 Kokemukset ja muutokset 3.1 Vaihe PP projektin suunnittelu Ryhmän tutustuminen toisiinsa ja asiakkaaseen oli tärkeä osa vaihetta. Kokemuksia saatiin runsaasti ison ryhmän työskentelystä yhteen ja asioiden sopimisesta. Yhteisten sääntöjen määrittely on pakollista tämän koon ryhmissä. Opittuja asioita tässä vaiheessa olivat muun muassa: Yhteisten pelisääntöjen laadinta Uusien, tuntemattomien työkavereiden kanssa tutuksi tuleminen Ryhmätyön aloittaminen tyhjästä ja vastuiden jakaminen Yhteistyö asiakkaan, kurssin henkilökunnan ja ryhmän kesken Iso oppi ETL-työkalun aiheen tiimoilta tietovarastoinnista ja siihen liittyvistä asioista Henkilökohtaisesti projektipäällikkönä PP-vaiheen kokemuksiin kuuluu: Ison ryhmän johtamisen alkeita Delegoinnin, tehtävien määrittelyn ja niiden vastuuttamisen suunnittelu ja toteutus

8 T Ryhmä ExtraTerrestriaLs SEPA-päiväkirja Sivu 8 (16) Työmäärät PP-vaiheessa vko 44 vko 43 Viikko vko 42 vko h 10 h 20 h 30 h 40 h 50 h 60 h 70 h 80 h 90 h 100 h tuntimäärä Viikko 43 Viikko sisälsi projektin kannalta tärkeitä toimenpiteitä, sillä se oli käytännössä ensimmäinen viikko, jolloin kokouksissa ja tapaamisissa sovitut työkäytännöt laitettiin testiin. Projektiryhmässä jännitystä lisäsi se, miten toisilleen uudet ihmiset onnistuisivat toimimaan yhteisen tavoitteen eteen. Jaoin viikonloppuna tehtävät. Aikataulu oli varsin tiukka. Käytännössä aikaisempien viikkojen puhumiset piti pistää paperille ja nopeasti. Tavoitteena oli saada perjantaiksi asiakkaalle projektisuunnitelman, vaatimusmäärittelyn ja riskienhallinnan ensimmäiset versiot. Projektipäällikkönä ensimmäinen viikko oli työläin. Asioiden järjestäminen vaati kovasti ajatustyötä ja mietintää, jotta kaikki toimii myös myöhemmin. Rutiinit piti aloittaa ja saada ns. iso ratas liikkumaan Ongelmatilanne: yhteisen kommunikoinnin järjestäminen Kun on monta ryhmän jäsentä, on paljon sanottavaa ja asiaa. Sähköpostin kautta viestejä tulee aivan liikaa, että kaikki ehtisivät niihin perehtymään. Miten asia saadaan hallintaa? Ratkaisu Ryhmälle perustettiin tunnuksien takana oleva uutisryhmä. Näin ryhmän jäsenet voivat vapaasti keskustella tehtävistä ja lukea viestit hyvin organisoidusta listasta Viikko 44 Viikon sisältönä oli luoda seuraavat versiot dokumenteista ja saada ne lopulliseen muotoon. Työhöni kuului tehtävien jako, tehtyjen töiden tarkistamista ja niiden kommentointia ja aikataulujen arviointia. Asiakkaan suuntaan käytiin keskusteluja siitä, ollaanko menossa oikeaan suuntaan ja alkavatko dokumentit olla toteutukseltaan riittävän yksityiskohtaisia. Viikkoon kuului myös ensimmäinen pieni poikkeustilanne, jossa yksi ryhmän jäsen ilmoitti, ettei ehdi tekemään töitään valmiiksi katselmointiin ja koko ryhmän kokoukseen. Tilanne kuitenkin selvisi sujuvasti muiden ryhmäläisten tullessa apuun ja tehtävät jaettiin uudelleen.

9 T Ryhmä ExtraTerrestriaLs SEPA-päiväkirja Sivu 9 (16) 3.2 Vaihe I1 Implementaatio 1 Lyhyt toteutusvaihe antoi kovat aikarajoitukset tehtäville asioille. Iso työmäärä ei sinällään ollut uutta, sillä siihen oli opeteltu jo PP-vaiheessa. Tärkeimpinä asioina olivat tehokkaammat tehtävien jakamiset, niiden seuranta ja niiden merkintä. Aihealue oli enemmän tuttu ja sen kautta tehtävien määrittely tarkemmin onnistui paremmin Työmäärät I1-vaiheessa vko 48 vko 47 Viikko vko 46 vko 45 0 h 20 h 40 h 60 h 80 h 100 h 120 h tuntimäärä Viikko 45 Viikko sisälsi PP-vaiheen palautustilaisuuden ja I1-vaiheen iterointisuunnitelman määrittelyn. Hektinen viikko sisälsi tiukkoja määräaikoja ja paljon työtä. Palautetilaisuuteen valmisteltiin edistymisraportti ja työn tilanne arvioitiin. I1-vaiheen iterointisuunnitelmaa mietittiin ja keskusteltiin siitä, mitä asioita voisi tehdä paremmin ja tehokkaammin Viikko 46 Viikko alkoi edellisellä viikolla tärkeäksi asiaksi todetulla käyttöskenaarioiden valmistelulla. Sen jälkeen siirryttiin varsinaiseen I1-vaiheen asiaan, eli toteutuksen alustamiseen ja kehitysympäristöjen pystyttämiseen. CVS luotiin aluksi toimimaan ryhmän jäsenen koneella, kunnes saadaan asiakkaan kautta CVS käyttöön Viikko Ongelmatilanne: tilanteen seuranta Työtehtävien määrän lisääntyessä ja niiden ymmärtämiseen liittyvien erityisosaamisen lisääntyminen ovat aiheuttaneet sen, että projektipäällikön on vaikeata pysyä selvyydessä siitä, missä vaiheessa kukin tehtävä on menossa ja kukin henkilö.

10 T Ryhmä ExtraTerrestriaLs SEPA-päiväkirja Sivu 10 (16) Ratkaisu Sovittiin, että kun tehtävä on tehty, siitä laitetaan uutisryhmään ilmoitus, jossa kerrotaan tehtävään kulunut aika, arvioitu aika ja muita mahdollisia kommentteja. Näin projektipäällikkö pystyy uutisryhmän avulla kirjaamaan ylös tehtävien valmistumiset Viikko Ongelmatilanne: Tehtävien koordinointi pieneen toteutusaikaan Torstain ryhmätapaamisen ja perjantain asiakastapaamisen jälkeen meillä on runsaasti töitä määritellä edistymisraportti ja hyvä demo. Tehtäviä on pakko määritellä viikonlopuksi ja myös teknisen spesifikaation katselmointikokous. Miten onnistua koordinoimaan työt niin, että työt tulevat tehdyksi ja myös tarkistettua ennen määräaikaa, maanantai-iltapäivää? Ratkaisu Tehtävät sovittiin ryhmäkokouksissa alustavasti henkilöille, PM tekee tehtävälistat ja lisää niihin myös lisätehtävät, joissa toisen tekemä työ tarkistetaan toisella henkilöllä. Tarkistuksesta laitetaan viesti ryhmän oman uutisryhmään. Näin toisen tekemän työn on ainakin yksi toinen ryhmän jäsen lukenut ja hyväksynyt. Tärkeimmälle kokonaisuudelle, eli tekniselle spesifikaatiolle pidetään erillinen katselmointikokous. Töiden kokoamiselle ja niiden palauttamiselle on määritelty vastuuhenkilö, joka viimeiseksi tarkastaa kaikki tehdyt työt. 3.3 Vaihe I2 Implementaatio Työmäärät I2-vaiheessa vko 5 vko 4 vko 3 vko 2 Viikko vko 1 vko 53 vko 52 vko 51 vko 50 vko 49 0 h 10 h 20 h 30 h 40 h 50 h 60 h tuntimäärä Tuntien jakauma on osittain epätarkka, sillä tunneista joululomalla ja vuoden 2005 ensimmäisistä viikoista ei ole täyttä viikottaista tietoa.

11 T Ryhmä ExtraTerrestriaLs SEPA-päiväkirja Sivu 11 (16) Viikko 49 Viikko sisältää I1-vaiheen palautuksen ja palautetilaisuuden. Työn sisällön määrää edistymisraportin, demon, I2-vaiheen iterointisuunnitelman luonti. Ryhmämme on tarkoitus, poiketen annetuista aikatauluista, tehdä töitä projektin eteen myös joululomalla Ongelmatilanne: Salassapitosopimuksen pulmat Salassapitosopimuksen hoitaminen pois päiväjärjestyksestä on ollut esillä jo usean viikon ajan. Ongelmana ovat kovat ehdot, joiden takia ryhmäläiset eivät vielä ko. sopimus ole allekirjoittaneet. Miten toimia? Mahdollisia toimenpiteitä Asiasta keskusteleminen ja äänestäminen ryhmän kesken Neuvon pyytäminen mentorilta ja kurssin henkilökunnalta Keskusteleminen asiakkaan kanssa Kommenttien pyytämistä lakimieheltä Ratkaisu Tilanne on vielä auki. Asiasta on keskusteltu asiakkaan kanssa useaan otteeseen ja tilanteesta on puhuttu myös kurssin henkilökunnan ja ryhmän kesken Viikot (joululoma) Joululoman ajalta ei ole viikkokohtaista kirjanpitoa. Sovimme, että teemme työtä vähemmällä seurannalla ja itsenäisemmin. Joululoman töitä painoi raskaasti sopimuksien allekirjoittamisen ongelmat Ongelmatilanne: Sopimuksien allekirjoittaminen Joululoman aikana tehtiin useita sovitteluehdotuksia ja esityksiä sopimuksien sisällöstä. Tarkoitus oli, että olisi saatu kaikki ryhmän jäsenet hyväksymään sopimukset. Asian käsittely muuttui ryhmän jäsenille epämieluisaksi usean eri neuvottelun jälkeen Ratkaisu Ongelmaa ei saatu ratkaistua vielä ja asian hoitamisessa avustaa jatkossa pääassistentti Viikko 1 Joululoman jälkeen töiden aloitus vaati kovasti ponnistuksia. Isot rattaat piti saada taas pyörimään. Se vaati hieman erityistä työtä, sillä sopimuksien kanssa taistelu oli vienyt ryhmän hengen alas Ongelmatilanne: Ryhmähengen lasku Ryhmähenki oli laskenut sopimuksien kanssa kiistelyn takia. Ryhmän jäsenet olivat hiljaisia ja into asian tekemiselle oli laskenut Ratkaisu Asioista keskusteltiin yhteisissä kokouksissa ja yritettiin saada asia hoidettua ja päästyä eteenpäin. Varsinainen ratkaisu on se, että asia saadaan vihdoin kuntoon ja sitä ei ihan vielä ole saavutettu Viikko 2 Ensimmäinen asiakastapaaminen ja tilannekatsaus oli puristus, jolla rattaat lähtivät taas käyntiin. Töitä tehtiin urakalla ja onnistumisen tunteita jaettiin, kun nähtiin ohjelmaa toiminnassa asiakkaan kanssa.

12 T Ryhmä ExtraTerrestriaLs SEPA-päiväkirja Sivu 12 (16) Ongelmatilanne: Sopimuksien allekirjoittamisen ongelma jatkuu Sopimuksien allekirjoittamisen ongelma on kuin piikki perseessä koko ryhmälle. Asia pitää saada hoidettua ja nopeasti Ratkaisu Pääasistentin, asiakkaan ja yhden ryhmän jäsenen kanssa käydyt neuvottelut saatiin vihdoin sovittua. Tuloksena se, että kuusi ryhmän jäsentä allekirjoittaa asiakkaan sopimukset ja yksi jäsen allekirjoittaa itse laatimansa tekijänoikeuksien antosopimuksen asiakkaalle. Nyt voi hurrata! Viikko 3 Ei mitään erityisiä tapahtumia. Töiden selvittelyä ja aktiivista keskustelua ongelmista ja tilanteesta Viikko 4 Asiakkaan kanssa pidetyn kokouksen jälkeen vaatimusmäärittelyihin tehtiin muutoksia useaan kohtaan. Projektin edetessä sisältö on hieman muuttunut ja osa vaatimuksista oli tarpeettomia Viikko 5 Viikon sisältö oli alkuviikosta hoitaa viimeisten toteutukseen liittyvät asiat kuntoon. Tämän vaatii tehtävien tarkastelua ja arviointia mihin meillä on aikaa ja milloin pitää aloittaa I2-iteraation palautukseen liittyvät työt Ongelmatilanne: Miten lopetetaan toteutusvaihe Yksinkertainen asia, mutta toteuttamiseen päästyämme huomaamme jatkuvasti asioita, jotka työllistävät lisää. Tässä näkyy juuri aiheemme ongelma: teemme ohjelmaa, jota ei ole tarkoitus saada valmiiksi vaan jatkokehityskelpoiseksi Ratkaisu Rajasimme niin, että osaa tehtävistä ei aloiteta, vaan nyt aloitetut työt lopetetaan ja tehdään kunnolla. Tämäkin vaatii paljon työtä, jota on luultavasti vielä jatkettava viimeisessä vaiheessa Viikko 6 Viikon tärkein tapahtuma oli I2-vaiheen palautus, joka oli tiistaina. Työt keskittyivät pakollisten asioiden varmistamiseen ja palautuksen toteuttamiseen. Töitä on asiassa aina paljon, kun pitää huolehtia lähes kymmenen eri dokumentin palautuksesta. Asia saatiin kuitenkin kunnialla hoidettua, vaikka tiukoille palautus meni: 12:54 lähti palautus, määräaika oli 13:00. Loppuviikon ohjelmaan kuului review-tilaisuus torstaina, johon ryhmä keräsi demon ainekset ja tarkisti tilannetta esitystä varten. Myös FD-vaihetta ja sen iteraatiosuunnitelma aloitettiin. Työt jaettiin viikonlopuksi, jotta ensi tiistaiksi saadaan iteraatiosuunnitelma valmiiksi Ongelmatilanne: Ryhmäkuri määräaikojen huolehtimisesta lipsuu Aikaisemmin olen katsonut joitain myöhästymisiä ohi sormien ja vain huomauttanut asiasta. Tällä viikolla mentiin kuitenkin niin lähellä rajaa, että asiaan pitää kiinnittää enemmän huomiota ja tehdä parannuksia Ratkaisu Nostetaan kissa pöydälle. Otin asian esille kyseisten ryhmän jäsenten kanssa ja ryhmän uutisryhmässä. Tarkoitus on asiallisesti esittää tilanne: kaikki kärsivät, jos joku myöhästyy. Pahimmillaan kaikkien arvosanat laskevat. Tasoa asiassa on siis nostettava. Omat toimenpiteeni on se, että kiinnitän asiaan enemmän huomiota ja seuraan asiaa tarkemmin. Keskustelen kahden kesken asioista ja toivon, että jäsenet kiinnittävät asiaan enemmän huomiota.

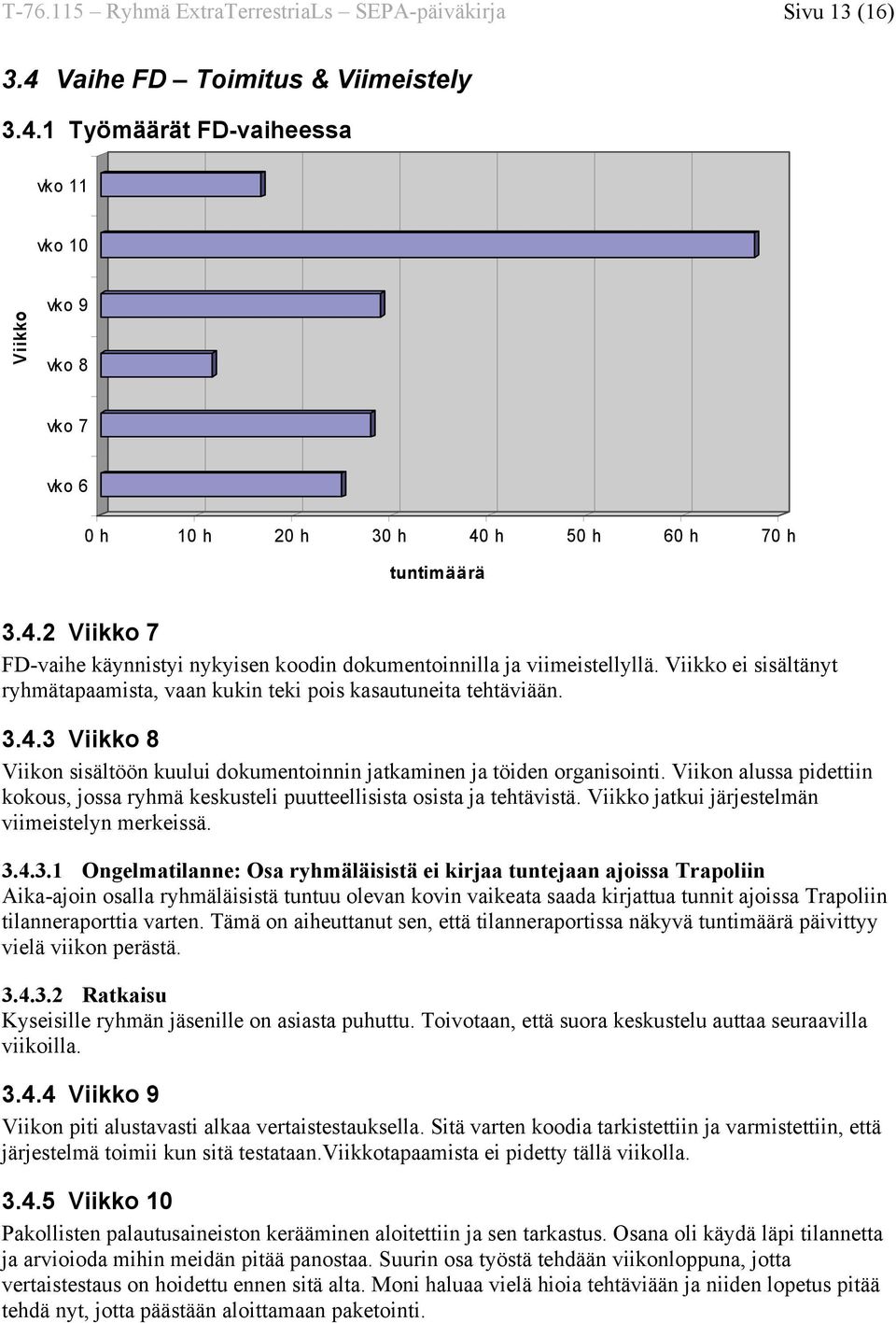

13 T Ryhmä ExtraTerrestriaLs SEPA-päiväkirja Sivu 13 (16) 3.4 Vaihe FD Toimitus & Viimeistely Työmäärät FD-vaiheessa vko 11 vko 10 Viikko vko 9 vko 8 vko 7 vko 6 0 h 10 h 20 h 30 h 40 h 50 h 60 h 70 h tuntimäärä Viikko 7 FD-vaihe käynnistyi nykyisen koodin dokumentoinnilla ja viimeistellyllä. Viikko ei sisältänyt ryhmätapaamista, vaan kukin teki pois kasautuneita tehtäviään Viikko 8 Viikon sisältöön kuului dokumentoinnin jatkaminen ja töiden organisointi. Viikon alussa pidettiin kokous, jossa ryhmä keskusteli puutteellisista osista ja tehtävistä. Viikko jatkui järjestelmän viimeistelyn merkeissä Ongelmatilanne: Osa ryhmäläisistä ei kirjaa tuntejaan ajoissa Trapoliin Aika-ajoin osalla ryhmäläisistä tuntuu olevan kovin vaikeata saada kirjattua tunnit ajoissa Trapoliin tilanneraporttia varten. Tämä on aiheuttanut sen, että tilanneraportissa näkyvä tuntimäärä päivittyy vielä viikon perästä Ratkaisu Kyseisille ryhmän jäsenille on asiasta puhuttu. Toivotaan, että suora keskustelu auttaa seuraavilla viikoilla Viikko 9 Viikon piti alustavasti alkaa vertaistestauksella. Sitä varten koodia tarkistettiin ja varmistettiin, että järjestelmä toimii kun sitä testataan.viikkotapaamista ei pidetty tällä viikolla Viikko 10 Pakollisten palautusaineiston kerääminen aloitettiin ja sen tarkastus. Osana oli käydä läpi tilannetta ja arvioioda mihin meidän pitää panostaa. Suurin osa työstä tehdään viikonloppuna, jotta vertaistestaus on hoidettu ennen sitä alta. Moni haluaa vielä hioia tehtäviään ja niiden lopetus pitää tehdä nyt, jotta päästään aloittamaan paketointi.

14 T Ryhmä ExtraTerrestriaLs SEPA-päiväkirja Sivu 14 (16) Ongelmatilanne: Miten varmistetaan kaikkien dokumenttien laadukkuus? Projektin sisäisiä dokumentteja on useita ja ei ole aikaa käydä katselmoimaan niitä. Miten selvitämme niiden puutteet, niin että voimme varmistua, että kaikki on tarkistettu? Ratkaisu Jokaiselle lopulliselle dokumentille määriteltiin kaksi vastuulukijaa. Heidän tehtävä on antaa kirjallinen kommentointi kyseisestä dokumentista uutisryhmään Viikko 11 Tiistaina on pakollisten aineiston palautus. Projekti on loppuvaiheessa ja tässä vaiheessa tärkein työ on huolehtia kaikkien dokumenttien laadukkuus kuntoon. Sitä on tehty koko viime viikonloppu. 3.5 Yhteenveto Projektin seuranta ja hallinta vaati paljon työtä. Ero aikaisempiin kokemuksiin kahden hengen ryhmistä on aivan eri kuin seitsemän hengen ryhmä. Ensimmäisenä huomasi seurannan työkalujen tärkeyden. Jotta kokonaiskuva tilanteesta voidaaan saada viikkokohtaisesti tai päiväkohtaisesti, pitää olla mahdollisuus käyttää asiaan suunniteltuja työkaluja, kuten tuntiseurantaa ja tehtäväseurantaa. Lisäksi tarvitaan aina välillä puheyhteyttä tai ainakin viestintäyhteyttä. Myös uutisryhmä oli hyvä indikaattori siitä, että etenemistä tapahtuu. Uutisryhmään syntyi noin 1500 viestiä projektin aikana. Seurannan teoria auttoi opettelemaan toimintaa ja rytmiä. Hallinta vaati työtä ja keskittymistä. Varsinkin projektin alkupuolella voi sanoa, projektin eteneminen oli mielessä joka päivä ja useita kertoja nukkumaan mennessä tuli mieleen asioita, joista pitää ryhmälle ilmoittaa. Tämä hieman helpottui kun rytmi löytyi ja alkuponnistelut sai projektin käyntiin. Ennakointi oli yksi tekijä, joka vaati paljon ajatustyötä ja arviointeja. Ennakointi oli tärkeä osa, jotta projektin laivaa pystyi ohjaamaan oikeaan suuntaan. Ison ryhmän kanssa huomasi sen, että suunnan muutos vaatii helposti aikaa ja siihen pitää varautua. Tarkoitus oli alun perin kokeilla Scrum-tekniikkaa tulevien tuntien arviointiin. Työmäärän kasvaessa yli arvioidun, en kokenut riittävän tärkeäksi tutkia analysointikeinoja käytännössä. Projekti eteni kurssin puolelta annettujen tarkkojen rajojen kautta tiettyä rytmiä. Tämä tietysti helpotti työn tekemistä, mutta aiheutti myös paineita, koska aiheemme ei ollut tavallinen ohjelmistokehitys. Aiheemme sisälsi uuden tekniikan kokeilua ja tavoitteena oli alun perin kehityskelpoinen prototyyppi. Tämä aiheutti ongelmia muun muassa testaukselle, koska ns. valmista tuotetta ei ollut edes tarkoitus luoda. Haasteita riitti runsaasti. Opin paljon kurssin aikana ja uskon, että kaikista opeista on hyötyä tulevaisuudessa.

15 T Ryhmä ExtraTerrestriaLs SEPA-päiväkirja Sivu 15 (16) Työmäärät projektissa Viikko vko 11 vko 10 vko 9 vko 8 vko 7 vko 6 vko 5 vko 4 vko 3 vko 2 vko 1 vko 53 vko 52 vko 51 vko 50 vko 49 vko 48 vko 47 vko 46 vko 45 vko 44 vko 43 vko 42 vko h 20 h 40 h 60 h 80 h 100 h 120 h tuntimäärä Työmääristä voidaan nähdä, että projektin alkuvaihe vaati runsain mitoin ponnisteluja. Joululoman aikana ryhmä teki hieman vähemmän töitä ja palasi taas arkeen vuoden alussa. FD-vaiheen alkaessa 6 viikolla aloi hieman seesteisempi kausi. Suurin osa ryhmän jäsenistä oli kuluttanut tuntinsa vähiin. Silloin viimeisteltiin järjestelmää ja dokumentaatiota. 4 Kokemuksia projektin seurannasta 4.1 I1-vaiheen loppu ( ) I1-vaiheen loputtua helpottaa kurssin aikataulu hieman I2-vaiheen aikana. Kurssin jäsenet ovat päättäneet tehdä töitä myös joululomalla. Näin saamme tasattua tekemättä jääneitä töitä.

16 T Ryhmä ExtraTerrestriaLs SEPA-päiväkirja Sivu 16 (16) 4.2 I2-vaiheen keskikohta ( ) Iteraatio oli jaettu kahteen osaan, jossa kummallakin on omat tavoitteet. Joululoman jälkeen tapamisimme yhdessä asiakkaan ja mentorin kanssa ja katsoimme tilannetta. Korjasimme hieman suunnitelmia sovimme ja jatkotoimenpiteistä I2-vaiheessa. Sovimme, että siirrymme käyttämään JIRA -työkalua tehtävien jaossa niiden hallinnoinnissa. Tehtävälistoja viikottain ei enää toteuteta. 4.3 I2-vaiheen loppu ( ) I2-vaiheen lopussa vaatimusmäärittelyjen kautta on arvioitu tilannetta ja saavutuksia. Mitään isompia muutoksia työlle ei tehdä. Seuraavassa vaiheessa keskitytään siistimään toteutettu ohjelma ja dokumentoimaan työn tulokset. Huolenaiheena ovat vähentyvät tunnit. Osalla ryhmän jäsenistä tulee 190h tunnin raja väistämättä ylittymään. 4.4 FD-vaiheen loppu ( ) Näistä kokemuksista on tarkemmin puhuttu kappaleessa Viitteet [1] Scrum (in management) from Wikipedia [2] About Scrum Work Burn-Down [3] Scrum FAQ 6 Yhteystiedot Mikko Ruokojoki Puhelin mikko#ruokojoki.fi

SEPA: Projektin edistymisen seuranta ja hallinta

SEPA: Projektin edistymisen seuranta ja hallinta T-76.115 Ryhmä ExtraTerrestriaLs SEPA-päiväkirja Sivu 1 (10) SEPA: Projektin edistymisen seuranta ja hallinta Mikko Ruokojoki, 45959V Versio Päiväys Kuvaus 0.1 27.10.2004 Ensimmäinen versio 0.2 1.11.2004

Lisätiedot

T-76.115 Ryhmä ExtraTerrestriaLs SEPA-päiväkirja Sivu 2 (13)

T-76.115 Ryhmä ExtraTerrestriaLs SEPA-päiväkirja Sivu 2 (13) T-76.115 Ryhmä ExtraTerrestriaLs SEPA-päiväkirja Sivu 1 (13) SEPA: Projektin edistymisen seuranta ja hallinta Mikko Ruokojoki, 45959V Versio Päiväys Kuvaus 0.1 27.10.2004 Ensimmäinen versio 0.2 1.11.2004

Lisätiedot

Sähköisen projektikansion dokumentointi Innon levyasemalle \\kapa10\inno

Sähköisen projektikansion dokumentointi Innon levyasemalle \\kapa10\inno Valmistelu Suunnittelu ja organisointi Aloitus Toteutus Päätös Projektiidea, tarjous ja into tehdä! Valmentajan / ohjaavan opettajan nimeäminen Projektitiimin kokoaminen / roolit Sopimus toimeksiantajan

Lisätiedot

Valtioneuvoston kanslia VAIN VIRKAKÄYTTÖÖN Hallinto- ja palveluosasto/hallintoyksikkö Terja Ketola PTJ2008-työsuunnitelma 1 (5)

Valtioneuvoston kanslia VAIN VIRKAKÄYTTÖÖN Hallinto- ja palveluosasto/hallintoyksikkö Terja Ketola PTJ2008-työsuunnitelma 1 (5) Terja Ketola PTJ2008-työsuunnitelma 1 (5) AIKATAULU JA TEHTÄVÄT / PTJ2008 VALMIS MENOSSA MYÖHÄSSÄ ALOITTAMATTA ALUSTAVA AJANKOHTA EI PIDETTY / TEHTY 1 Määrittelyn läpikäynti PTi, TKe, IHa, TRö 34 23.8.2007

Lisätiedot

T-76.115 Edistymisraportti. ExtraTerrestriaLs PP iteraatio 2.11.2004

T-76.115 Edistymisraportti. ExtraTerrestriaLs PP iteraatio 2.11.2004 T-76.115 Edistymisraportti ExtraTerrestriaLs PP iteraatio 2.11.2004 Agenda Projektin tilanne Projektin esittely Projektin tavoitteet ja nykyinen tilanne Työn tulokset PP iteraation tuotokset Tehtävien

Lisätiedot

T Loppukatselmus

T Loppukatselmus T-76.115 Loppukatselmus REILU 16.3.2005 Agenda Johdanto (5min) Tuotteen esittely (10 min) Käyttötarkoitus Vaatimukset Ohjelmiston rakenne Demosovellus Projektin arviointi (15 min) Iteraatiot Tavoitteiden

Lisätiedot

LOPPURAPORTTI Paperikonekilta Versio 1.0

LOPPURAPORTTI Paperikonekilta Versio 1.0 Loppuraportti LITA/TIKO/PAPERIKONEKILTA 1 (14) 18.5.2009 LOPPURAPORTTI Paperikonekilta Versio 1.0 Tekijät: Jaakko Karhunen Jani Hyvönen TIKO, IT-Dynamo 5.kerros Osoite: Tietojenkäsittelyn koulutusohjelma

Lisätiedot

T-76.115 Projektisuunnitelma

T-76.115 Projektisuunnitelma T-76.115 Projektisuunnitelma ETL-työkalu Versio Päivämäärä Tekijä Kuvaus 0.1 20.10.2004 Timo Sallinen Ensimmäinen versio 1.0 22.10.2004 Timo Sallinen Korjauksia, lisätty 1.4 ja 5.3 1.1 26.10.2004 Mikko

Lisätiedot

T Projektikatselmus

T Projektikatselmus T-76.115 Projektikatselmus Projektityöryhmä GenCode I3-iteraatio 17.3.2004 Agenda Tavoitteiden toteutuminen (5 min) Resurssien käyttö (5 min) Iteraation tulokset (10 min) Riskit (5min) +Kokemuksia työskentelymenetelmistä

Lisätiedot

PS-vaiheen edistymisraportti Kuopio

PS-vaiheen edistymisraportti Kuopio PS-vaiheen edistymisraportti Kuopio Kuopio, PS-vaiheen edistymisraportti, 30.10.2001 Versiohistoria: Versio Pvm Laatija Muutokset 1.0 30.10.2001 Ossi Jokinen Kuopio2001, vain kurssin T-76.115 arvostelun

Lisätiedot

Tik-76.612 Ohjelmistoprojektien Hallinta

Tik-76.612 Ohjelmistoprojektien Hallinta Tik-76.612 Ohjelmistoprojektien Hallinta Tervetuloa kurssille! 2 Kurssin yleisinfo Kurssin tausta Katsaus luentoihin Aloitusluennon agenda Luennoitsijoiden esittely Harjoitustyön läpikäynti Muut käytännön

Lisätiedot

Yhteenvetodokumentti. Boa Open Access. Helsinki 5.5.2006 Ohjelmistotuotantoprojekti HELSINGIN YLIOPISTO Tietojenkäsittelytieteen laitos

Yhteenvetodokumentti. Boa Open Access. Helsinki 5.5.2006 Ohjelmistotuotantoprojekti HELSINGIN YLIOPISTO Tietojenkäsittelytieteen laitos Yhteenvetodokumentti Boa Open Access Helsinki 5.5.2006 Ohjelmistotuotantoprojekti HELSINGIN YLIOPISTO Tietojenkäsittelytieteen laitos Kurssi 581260 Ohjelmistotuotantoprojekti (6 ov) Projektiryhmä Ilmari

Lisätiedot

IT2015 EKT ERITYISEHTOJA OHJELMISTOJEN TOIMITUKSISTA KETTERIEN MENETELMIEN PROJEKTEILLA LUONNOS

IT2015 EKT ERITYISEHTOJA OHJELMISTOJEN TOIMITUKSISTA KETTERIEN MENETELMIEN PROJEKTEILLA LUONNOS 20.4.2015 IT2015 EKT ERITYISEHTOJA OHJELMISTOJEN TOIMITUKSISTA KETTERIEN MENETELMIEN PROJEKTEILLA 1 1.1 SOVELTAMINEN Näitä erityisehtoja sovelletaan ohjelmistojen tai niiden osien toimituksiin ketterien

Lisätiedot

Tietotekniikan opintojen aktivointi

Tietotekniikan opintojen aktivointi Tietotekniikan opintojen aktivointi 8.6.2011 Auri Kaihlavirta Päivän agenda HOPSien käsittelyä Päättötyön kirjoittamisen keinoja Opponoinnista Kirjoitustehtävä 1 1 Ryhmätehtävä: HOPSin jälkeen Kirjaa paperille

Lisätiedot

Projektisuunnitelma. Projektin tavoitteet

Projektisuunnitelma. Projektin tavoitteet Projektisuunnitelma Projektin tavoitteet Projektin tarkoituksena on tunnistaa erilaisia esineitä Kinect-kameran avulla. Kinect-kamera on kytkettynä tietokoneeseen, johon projektissa tehdään tunnistuksen

Lisätiedot

Vastuu- ja tehtäväalueet sekä tiedonvälitys OSCu-kursseilla

Vastuu- ja tehtäväalueet sekä tiedonvälitys OSCu-kursseilla Vastuu- ja tehtäväalueet sekä tiedonvälitys OSCu-kursseilla Johdanto... 2 1. Opetushenkilökunnan tehtävät... 2 1.1. Kurssin vastuuopettaja... 2 1.2. Kurssimestarit ja assistentit... 3 1.2.1. Vastuuyliopiston

Lisätiedot

OPINTOJEN SUUNNITTELU OSANA OPINTOPOLKUA. Opintoihin orientoitumisen luento

OPINTOJEN SUUNNITTELU OSANA OPINTOPOLKUA. Opintoihin orientoitumisen luento OPINTOJEN SUUNNITTELU OSANA OPINTOPOLKUA Opintoihin orientoitumisen luento 27.8.2014 Odotukset opiskelulle Keskustele pienessä ryhmässä: Mitä odotat tulevilta luokanopettajaopinnoiltasi? Millaisia taitoja

Lisätiedot

Project group Tete Work-time Attendance Software

Project group Tete Work-time Attendance Software Project group Tete Work-time Attendance Software Henkilökohtainen SE harjoitus: etenemisraportti Projektin etenemisen seuranta ja kontrollointi Niilo Fredrikson T-76.115 Software project 2(5) Muutosloki

Lisätiedot

tsoft Tarkastusmenettelyt ja katselmukset Johdanto Vesa Tenhunen 4.2.2004

tsoft Tarkastusmenettelyt ja katselmukset Johdanto Vesa Tenhunen 4.2.2004 Tarkastusmenettelyt ja katselmukset tsoft Vesa Tenhunen 4.2.2004 http://cs.joensuu.fi/tsoft/ Johdanto Yksi tärkeimmistä tekijöistä laadukkaiden ohjelmistojen tuottamisessa on puutteiden aikainen havaitseminen

Lisätiedot

Syksyn 2012 yrityskohtainen palkkaneuvottelu UIL & YTN

Syksyn 2012 yrityskohtainen palkkaneuvottelu UIL & YTN Syksyn 2012 yrityskohtainen palkkaneuvottelu UIL & YTN Agenda Avaus ja esittäytyminen Yrityskohtainen sopiminen (paikallinen sopiminen) Taustat ja tavoite Ohjeet Miten syksyn 2011 palkkaneuvottelut sujuivat?

Lisätiedot

SOVELLUSPROJEKTIN ARVIOINTILOMAKE

SOVELLUSPROJEKTIN ARVIOINTILOMAKE SOVELLUSPROJEKTIN ARVIOINTILOMAKE Arviointilomake on tarkoitettu Sovellusprojektin vastaavan ohjaajan arvioinnin tueksi, eikä sillä siten tule korvata erillistä projektilausuntoa. Useaa arviointikohtaa

Lisätiedot

Figure 1: Projektipäälliköt Juha-Pekka Honkavaara ja Juha Mattila

Figure 1: Projektipäälliköt Juha-Pekka Honkavaara ja Juha Mattila 1 Käytettävyysryhmä 1.1 Yleistä Tämän vuoden käytettävyystiimi (Uteam) perustuu kahden viime vuoden pohjalle. Uteam oli toiminnassa ensimmäisen kerran siis lukuvuonna 2005-2006. Uteamin projektiryhmä koostui

Lisätiedot

Dokumentti: SEPA_diary_JK.doc Päiväys: Projekti : AgileElephant Versio: V1.0

Dokumentti: SEPA_diary_JK.doc Päiväys: Projekti : AgileElephant Versio: V1.0 T-76.115 SEPA-päiväkirja Juha Kaarlas 49473U Aihe: Sivu 1 of 8 Dokumentin Historia Revisio Historia Revision päiväys: 22.10.2004 Revision Numero Revision Päiväys Yhteenveto muutoksista Muutokset merkitty

Lisätiedot

Viitearkkitehtuurin suunnitteluprosessi. Ohje. v.0.7

Viitearkkitehtuurin suunnitteluprosessi. Ohje. v.0.7 Viitearkkitehtuurin suunnitteluprosessi Ohje v.0.7 Viitearkkitehtuurin suunnitteluprosessi XX.XX.201X 2 (13) Sisällys 1. Johdanto... 3 2. Viitearkkitehtuurin suunnitteluprosessin vaiheet... 3 2.1. Vaihe

Lisätiedot

Verkkopokerijärjestelmä. Loppuraportti Ryhmä Kanat Ohjelmistotuotantoprojekti, syksy 2008

Verkkopokerijärjestelmä. Loppuraportti Ryhmä Kanat Ohjelmistotuotantoprojekti, syksy 2008 Verkkopokerijärjestelmä Loppuraportti Ryhmä Kanat Ohjelmistotuotantoprojekti, syksy 2008 Projektiryhmä Samuli Aalto-Setälä Jukka Kekälainen Jarno Kyykkä Mika Mielonen Mårten Smeds Otto Waltari Ohjaaja

Lisätiedot

VINKKEJÄ CV-NETIN KÄYTTÖÖN. www.te-palvelut.fi

VINKKEJÄ CV-NETIN KÄYTTÖÖN. www.te-palvelut.fi VINKKEJÄ CV-NETIN KÄYTTÖÖN www.te-palvelut.fi TE-toimiston verkkoasiointiin pääset kirjautumaan www.te-palvelut.fi Oma asiointi Henkilöasiakas Kirjaudu sisään verkkopankkitunnuksilla ja hyväksy käyttöehdot

Lisätiedot

VINKKEJÄ CV-NETIN KÄYTTÖÖN. www.te-palvelut.fi

VINKKEJÄ CV-NETIN KÄYTTÖÖN. www.te-palvelut.fi VINKKEJÄ CV-NETIN KÄYTTÖÖN www.te-palvelut.fi TE-toimiston verkkoasiointiin pääset kirjautumaan www.te-palvelut.fi Oma asiointi Henkilöasiakas Kirjaudu sisään verkkopankkitunnuksilla ja hyväksy käyttöehdot

Lisätiedot

COTOOL dokumentaatio Riskiloki

COTOOL dokumentaatio Riskiloki Table of Contents 1 Johdanto.................................................................................. 1 1.1 Versiohistoria...........................................................................

Lisätiedot

ESITUTKIMUS. Polku Versio 0.1. Projektiryhmä

ESITUTKIMUS. Polku Versio 0.1. Projektiryhmä ESITUTKIMUS Polku Versio 0.1 Projektiryhmä Janne Pihlajaniemi janne.pihlajaniemi@iki.fi Antti Jämsén antti.jamsen@uta.fi Maria Hartikainen maria.hartikainen@uta.fi Pekka Kallioniemi pekka.kallioniemi@uta.fi

Lisätiedot

Data Sailors - COTOOL dokumentaatio Riskiloki

Data Sailors - COTOOL dokumentaatio Riskiloki Table of Contents 1 Johdanto.................................................................................... 1 1.1 Versiohistoria...........................................................................

Lisätiedot

RAPORTTI 25.2.2011 SUORITETUISTA KÄYTETTÄVYYSTESTEISTÄ Luuppi-projekti

RAPORTTI 25.2.2011 SUORITETUISTA KÄYTETTÄVYYSTESTEISTÄ Luuppi-projekti RAPORTTI 25.2.2011 SUORITETUISTA KÄYTETTÄVYYSTESTEISTÄ Luuppi-projekti Saila Oldén 1. JOHDANTO Tässä raportissa kuvataan perjantaina 25.2.2011 Luuppi-projektin tiimoilta suoritettujen käytettävyystestien

Lisätiedot

KIIRE JA TYÖN AIKATAULUTTAMINEN TYÖPAIKALLA

KIIRE JA TYÖN AIKATAULUTTAMINEN TYÖPAIKALLA Työsuojelupaneeli VI KIIRE JA TYÖN AIKATAULUTTAMINEN TYÖPAIKALLA Minna Toivanen, Olli Viljanen & Minna Janhonen 10.12.2015 1 Työsuojelupaneeli VI Työsuojelupaneeli on työsuojeluhenkilöstölle suunnattu,

Lisätiedot

Näin järjestän ohjelmointikurssin, vaikka en ole koskaan ohjelmoinut www.helsinki.fi

Näin järjestän ohjelmointikurssin, vaikka en ole koskaan ohjelmoinut www.helsinki.fi Näin järjestän ohjelmointikurssin, vaikka en ole koskaan ohjelmoinut Ohjelmointikurssin järjestäminen Helsingin yliopiston Ohjelmoinnin MOOC-kurssimateriaalin avulla 15.4.2016 1 Linkki Tietojenkäsittelytieteen

Lisätiedot

Kehitysvammaliitto ry. RATTI-hanke. Haluan lähteä kaverin luokse viikonlopun viettoon ja olla poissa ryhmäkodista koko viikonlopun.

Kehitysvammaliitto ry. RATTI-hanke. Haluan lähteä kaverin luokse viikonlopun viettoon ja olla poissa ryhmäkodista koko viikonlopun. RISKIARVIOINTILOMAKE 1. Henkilön nimi Pekka P. 2. Asia, jonka henkilö haluaa tehdä. Haluan lähteä kaverin luokse viikonlopun viettoon ja olla poissa ryhmäkodista koko viikonlopun. 3. Ketä kutsutaan mukaan

Lisätiedot

Valmistusprosessin kehittäminen/abb

Valmistusprosessin kehittäminen/abb Timi Tamminen, Toni Taavila ja Konsta Kilponen Valmistusprosessin kehittäminen/abb Metropolia Ammattikorkeakoulu Energiatekniikka Projektisuunnitelma 5.5.2014 Sisällysluettelo 1 Johdanto 1 2 Projektin

Lisätiedot

T-76.115 Software Project: FASTAXON

T-76.115 Software Project: FASTAXON T-76.115 Software Project: FASTAXON Personal Assignment: Communication Practices Group: Muuntaja 0 Version History Owner of the document: Tero Leppänen Version Date Author(s) Description 0.1 26.11.2003

Lisätiedot

Projektiryhmä Tete Työajanseurantajärjestelmä. Riskienhallintasuunnitelma

Projektiryhmä Tete Työajanseurantajärjestelmä. Riskienhallintasuunnitelma Projektiryhmä Tete Työajanseurantajärjestelmä T-76.115 Tietojenkäsittelyopin ohjelmatyö/ 2(6) Muutoshistoria Versio PVM Tekijä Kuvaus 0.10 14.10.2003 Miikka Lötjönen Dokumenttipohja (projektisuunnitelman

Lisätiedot

A11-02 Infrapunasuodinautomatiikka kameralle

A11-02 Infrapunasuodinautomatiikka kameralle A11-02 Infrapunasuodinautomatiikka kameralle Projektisuunnitelma AS-0.3200 Automaatio- ja systeemitekniikan projektityöt Lassi Seppälä Johan Dahl Sisällysluettelo Sisällysluettelo 1. Projektityön tavoite

Lisätiedot

JHS XXX ICT-palvelujen kehittäminen: Laadunvarmistus Liite 2: Tarkistuslistoja

JHS XXX ICT-palvelujen kehittäminen: Laadunvarmistus Liite 2: Tarkistuslistoja JHS XXX ICT-palvelujen kehittäminen: Laadunvarmistus Liite 2: Tarkistuslistoja Versio: 0.9 Julkaistu: n.n.2011 Voimassaoloaika: toistaiseksi 1 Yleistä Palvelun kehitys jakautuu vaiheisiin, joiden väleissä

Lisätiedot

ENG-A1002 ARTS-ENG-Projekti. B-kori

ENG-A1002 ARTS-ENG-Projekti. B-kori ENG-A1002 ARTS-ENG-Projekti B-kori 11.4.2017 Innovatiivinen kuljetin B-korissa pyritään löytämään: uusi tai paranneltu tuotekonsepti kappaletavaroiden tai materiaalien käsittelyyn, siirtelyyn tai kuljetukseen.

Lisätiedot

Opintokokonaisuuden toteuttaminen opettajatiiminä

Opintokokonaisuuden toteuttaminen opettajatiiminä Opintokokonaisuuden toteuttaminen opettajatiiminä Juho Tiili, Markus Aho, Jarkko Peltonen ja Päivi Viitaharju n koulutusyksikössä opetusta toteutetaan siten, että saman opintokokonaisuuden opintojaksot

Lisätiedot

Tik-76.115 Tietojenkäsittelyopin ohjelmatyö Tietotekniikan osasto Teknillinen korkeakoulu. LiKe Liiketoiminnan kehityksen tukiprojekti

Tik-76.115 Tietojenkäsittelyopin ohjelmatyö Tietotekniikan osasto Teknillinen korkeakoulu. LiKe Liiketoiminnan kehityksen tukiprojekti Tik-76.115 Tietojenkäsittelyopin ohjelmatyö Tietotekniikan osasto Teknillinen korkeakoulu TESTIRAPORTTI LiKe Liiketoiminnan kehityksen tukiprojekti Versio: 1.1 Tila: hyväksytty Päivämäärä: 13.2.2001 Tekijä:

Lisätiedot

Kevään 2010 fysiikan valtakunnallinen koe

Kevään 2010 fysiikan valtakunnallinen koe 120 Kevään 2010 fysiikan valtakunnallinen koe 107 114 100 87 93 Oppilasmäärä 80 60 40 20 0 3 5 7 14 20 30 20 30 36 33 56 39 67 48 69 77 76 56 65 35 25 10 9,75 9,5 9,25 9 8,75 8,5 8,25 8 7,75 7,5 7,25 7

Lisätiedot

Asko Ikävalko, k0201291 22.2.2004 TP02S-D. Ohjelmointi (C-kieli) Projektityö. Työn valvoja: Olli Hämäläinen

Asko Ikävalko, k0201291 22.2.2004 TP02S-D. Ohjelmointi (C-kieli) Projektityö. Työn valvoja: Olli Hämäläinen Asko Ikävalko, k0201291 22.2.2004 TP02S-D Ohjelmointi (C-kieli) Projektityö Työn valvoja: Olli Hämäläinen Asko Ikävalko LOPPURAPORTTI 1(11) Ratkaisun kuvaus Käytetyt tiedostot Tietuerakenteet Onnistuin

Lisätiedot

Tilannekatsaus Opintopolku.fi

Tilannekatsaus Opintopolku.fi Tilannekatsaus 21.1.2014 Tilannekatsaus 21.1.2014 Muuntotyön tilanne Muuntotyö valmistunut, kaikki 52 perustutkintoa muunnettu, AT ja EAT 114 tutkintoa Muuntoexcelien hyödyntäminen TUTKE2 sotkee hieman,

Lisätiedot

Laadunvarmistuksen suunnitelma. Ryhmä ExtraTerrestriaLs Aureolis Oy

Laadunvarmistuksen suunnitelma. Ryhmä ExtraTerrestriaLs Aureolis Oy Laadunvarmistuksen suunnitelma Ryhmä ExtraTerrestriaLs Aureolis Oy Versio Päiväys Tekijä Kuvaus 1.0 8.11.2004 Risto Kunnas Ensimmäinen versio 1.1 8.11.2004 Risto Kunnas Korjauksia 1.2 9.11.2004 Mika Suvanto

Lisätiedot

T Käyttäjäkeskeisen tuotekehityksen harjoitustyö kevät 2005

T Käyttäjäkeskeisen tuotekehityksen harjoitustyö kevät 2005 T-121.110 Käyttäjäkeskeisen tuotekehityksen harjoitustyö kevät 2005 Kurssin tavoitteet Muodostaa näkemys käyttäjäkeskeisestä tuotesuunnittelusta Kasvattaa ymmärrystä prosessin vaiheista Tutustua käyttäjäkeskeisen

Lisätiedot

TITANIC TEMPPU, vaan ei karille

TITANIC TEMPPU, vaan ei karille TITANIC TEMPPU, vaan ei karille Mikko Mäkelä Tuomo Rintamäki 17/10/10 Helsinki Metropolia University of Applied Sciences 1 Metropolia- ammattikorkeakoulusta Suomen suurin ammattikorkeakoulu, joka aloitti

Lisätiedot

PÖYTÄKIRJANTARKASTAJAN SELVITYS LIITTYEN SUOMEN SCHIPPERKEKERHO RY:N SYYSKOKOUKSEEN 11.11.2006

PÖYTÄKIRJANTARKASTAJAN SELVITYS LIITTYEN SUOMEN SCHIPPERKEKERHO RY:N SYYSKOKOUKSEEN 11.11.2006 PÖYTÄKIRJANTARKASTAJAN SELVITYS LIITTYEN SUOMEN SCHIPPERKEKERHO RY:N SYYSKOKOUKSEEN 11.11.2006 Kuten jo 8.12.2006 Suomen Schipperkekerho ry:n hallitukselle sekä yhdistyksen syyskokouksen 11.11.2006 puheenjohtajalle

Lisätiedot

Opinnäytetyön prosessikuvaus

Opinnäytetyön prosessikuvaus OPTISEN MITTAUSTEKNIIKAN LABORATORIO Opinnäytetyön prosessikuvaus Raportti, PAL hanke, TP 2.2 Versio: 13.8.08, tekniikan johtoryhmän hyväksymä. Harri Pikkarainen, Jani Sipola, Kemi-Tornion amk, tekniikka

Lisätiedot

Toteutusvaihe T3 Digi-tv: Edistymisraportti

Toteutusvaihe T3 Digi-tv: Edistymisraportti Toteutusvaihe T3 Digi-tv: Edistymisraportti Sisällysluettelo 1. Projektin tila...3 Dtv: Work done per Person (current phase)...3 Dtv: Work done per Worktype (current phase)...3 2. Suoritetut tehtävät...4

Lisätiedot

Tiedote 13.8.2013. Projekti I -kurssin Tilaajalle

Tiedote 13.8.2013. Projekti I -kurssin Tilaajalle Tiedote 13.8.2013 Projekti I -kurssin Tilaajalle Projekti I on tietojenkäsittelytieteiden laitoksen (TOL) pääaineopiskelijoille tarkoitettu, pakollinen, 7 op:n opintojakso ajoitettuna 3. opintovuodelle.

Lisätiedot

Yhdistyksen nimi on Apteekkien Työnantajaliitto ry. Yhdistystä kutsutaan näissä säännöissä liitoksi. Liiton kotipaikka on Helsingin kaupunki.

Yhdistyksen nimi on Apteekkien Työnantajaliitto ry. Yhdistystä kutsutaan näissä säännöissä liitoksi. Liiton kotipaikka on Helsingin kaupunki. APTEEKKIEN TYÖNANTAJALIITON SÄÄNNÖT 1 Nimi ja kotipaikka Yhdistyksen nimi on Apteekkien Työnantajaliitto ry. Yhdistystä kutsutaan näissä säännöissä liitoksi. Liiton kotipaikka on Helsingin kaupunki. 2

Lisätiedot

Projektiryhmä Tete Work-time Attendance Software. Henkilökohtainen SE harjoitus: loppuraportti

Projektiryhmä Tete Work-time Attendance Software. Henkilökohtainen SE harjoitus: loppuraportti Projektiryhmä Tete Work-time Attendance Software Henkilökohtainen SE harjoitus: loppuraportti Projektin etenemisen seuranta ja kontrollointi Niilo Fredrikson T-76.115 Tietojenkäsittelyopin ohjelmatyö 2(8)

Lisätiedot

Projektisuunnitelma. KotKot. Helsinki Ohjelmistotuotantoprojekti HELSINGIN YLIOPISTO Tietojenkäsittelytieteen laitos

Projektisuunnitelma. KotKot. Helsinki Ohjelmistotuotantoprojekti HELSINGIN YLIOPISTO Tietojenkäsittelytieteen laitos Projektisuunnitelma KotKot Helsinki 22.9.2008 Ohjelmistotuotantoprojekti HELSINGIN YLIOPISTO Tietojenkäsittelytieteen laitos Kurssi 581260 Ohjelmistotuotantoprojekti (9 + 1 op) Projektiryhmä Tuomas Puikkonen

Lisätiedot

T Ohjelmistokehitysprojekti I - Iteraatiosuunnitelma (I2)

T Ohjelmistokehitysprojekti I - Iteraatiosuunnitelma (I2) T-76.4110 Ohjelmistoprojekti I 25.2.2006 T-76.4115 Ohjelmistokehitysprojekti I - Iteraatiosuunnitelma (I2) Versio Päiväys Muokkaaja Kuvaus 2.0 25.2.2006 Markus Kattilamäki Päivämäärien tarkennus, viimeistely

Lisätiedot

Työkohteen riitakysymykset ja niiden selvittely

Työkohteen riitakysymykset ja niiden selvittely Työkohteen riitakysymykset ja niiden selvittely Reijo Eskola tekniikan lisensiaatti Reijo Eskola 1 Riitoja aiheuttaa Sopimus puutteellinen Suunnitelmissa epäkohtia/ovat puutteellisia Lisä ja muutostöitä

Lisätiedot

Assari 2.0 Kevät 2011. Aloitustapaamisen ajatuksia (muistiinpanot Systeemianalyysin laboratorion assistenttikoulutukseen 17.1.2011 osallistuneille)

Assari 2.0 Kevät 2011. Aloitustapaamisen ajatuksia (muistiinpanot Systeemianalyysin laboratorion assistenttikoulutukseen 17.1.2011 osallistuneille) Assari 2.0 Kevät 2011 Aloitustapaamisen ajatuksia (muistiinpanot Systeemianalyysin laboratorion assistenttikoulutukseen 17.1.2011 osallistuneille) Kevään valmennuksen tavoitteet Assarijoukkue Yksittäisten

Lisätiedot

S11-09 Control System for an. Autonomous Household Robot Platform

S11-09 Control System for an. Autonomous Household Robot Platform S11-09 Control System for an Autonomous Household Robot Platform Projektisuunnitelma AS-0.3200 Automaatio- ja systeemitekniikan projektityöt Quang Doan Lauri T. Mäkelä 1 Kuvaus Projektin tavoitteena on

Lisätiedot

Projektisuunnitelma. (välipalautukseen muokattu versio) Vesiprosessin sekvenssiohjelmointi ja simulointiavusteinen testaus

Projektisuunnitelma. (välipalautukseen muokattu versio) Vesiprosessin sekvenssiohjelmointi ja simulointiavusteinen testaus Projektisuunnitelma (välipalautukseen muokattu versio) Vesiprosessin sekvenssiohjelmointi ja simulointiavusteinen testaus Ville Toiviainen Tomi Tuovinen Lauri af Heurlin Tavoite Projektin tarkoituksena

Lisätiedot

0.47 27.11.2005 Santeri Saarinen Korjattu testaustasoja ja tehty tarkennuksia I1-testaukseen

0.47 27.11.2005 Santeri Saarinen Korjattu testaustasoja ja tehty tarkennuksia I1-testaukseen Muutoshistoria Versio Pvm Tekijä Kuvaus 0.1 24.10.2005 Elina Kontro Laatuasiat siirretty omaan dokumenttiin jatkotyöstetty 0.2 27.10.2005 Santeri Saarinen Bugien elinkaari yms. asioita jatkettu 0.3 28.10.2005

Lisätiedot

T harjoitustyö, kevät 2012

T harjoitustyö, kevät 2012 T-110.4100 harjoitustyö, kevät 2012 Kurssiassistentit T-110.4100@tkk.fi Tietotekniikan laitos Perustieteiden korkeakoulu Aalto-yliopisto 31.1.2012 Yleistä Kurssin osasuoritteita ovat kaksi osatenttiä,

Lisätiedot

Johtajan dilemma - metsää ja puita. Helena Ahonen

Johtajan dilemma - metsää ja puita. Helena Ahonen Johtajan dilemma - metsää ja puita Helena Ahonen Minäkö johtaja? Johtaminen ei ole eteen tulevien asioiden hoitamista vaan tietoista vaikuttamista toisten ihmisten työhön Johtaja tekee johtamistyötä Asiantuntija

Lisätiedot

3 VIESTIT... 7 3.1 UUSI VIESTI... 7 3.2 VIESTIN LUKEMINEN... 9 3.3 SAAPUNEET JA LÄHETETYT... 9 3.4 KANSIOT... 10 3.5 ROSKAKORI...

3 VIESTIT... 7 3.1 UUSI VIESTI... 7 3.2 VIESTIN LUKEMINEN... 9 3.3 SAAPUNEET JA LÄHETETYT... 9 3.4 KANSIOT... 10 3.5 ROSKAKORI... OHJE HUOLTAJALLE 2 / 22 1 YLEISTÄ TIETOA HELMESTÄ... 3 2 ETUSIVU... 4 2.1 YHTEENVETO... 4 2.2 LUKUJÄRJESTYS / KOTITEHTÄVÄT / HUOMAUTUKSET... 4 2.3 VIESTIT... 6 2.4 KOKEET... 6 3 VIESTIT... 7 3.1 UUSI VIESTI...

Lisätiedot

Reilun Pelin työkalupakki: Kiireen vähentäminen

Reilun Pelin työkalupakki: Kiireen vähentäminen Reilun Pelin työkalupakki: Kiireen vähentäminen Tavoitteet Tämän toimintamallin avulla opit määrittelemään kiireen. Työyhteisösi oppii tunnistamaan toistuvan, kuormittavan kiireen sekä etsimään sen syitä

Lisätiedot

Sopimus 1 (5) 20.1.2016

Sopimus 1 (5) 20.1.2016 Sopimus 1 (5) SOPIJAPUOLET FORTUM POWER AND HEAT OY (jäljempänä "Fortum") PL 100, 00048 FORTUM, ja MUHOKSEN KUNTA, PL 39, 91501 MUHOS UTAJÄRVEN KUNTA, PL 18,91601 UTAJÄRVI VAALAN KUNTA, PL 12, 91701 VAALA,

Lisätiedot

Menetelmäraportti - Konfiguraationhallinta

Menetelmäraportti - Konfiguraationhallinta Menetelmäraportti - Konfiguraationhallinta Päiväys Tekijä 22.03.02 Ville Vaittinen Sisällysluettelo 1. Johdanto... 3 1.1 Tärkeimmät lyhenteet... 3 2. Konfiguraationhallinnan tärkeimmät välineet... 4 2.1

Lisätiedot

PROJEKTIN OHJAUS JA SEURANTA JOUNI HUOTARI 28.9.2009

PROJEKTIN OHJAUS JA SEURANTA JOUNI HUOTARI 28.9.2009 PROJEKTIN OHJAUS JA SEURANTA JOUNI HUOTARI 28.9.2009 POHDINTAA Mitä asioita projektissa seurataan? Kuka vastaa ohjauksesta? Millä tavoin projektia seurataan ja ohjataan? Mitä asioita ohjaukseen kuuluu?

Lisätiedot

Welding documentation management

Welding documentation management Welding documentation management WELDEYE -HITSAUKSEN HALLINTAOHJELMISTO "Aiemmin meiltä meni ainakin 1 2 tuntia siihen, että keräsimme hitsaajatiedot ERPjärjestelmästä, tulostimme ja skannasimme pätevyydet

Lisätiedot

SML:N JÄSENKERHOJEN C-TOIMITSIJAKOULUTUS 1/09

SML:N JÄSENKERHOJEN C-TOIMITSIJAKOULUTUS 1/09 SML:N JÄSENKERHOJEN C-TOIMITSIJAKOULUTUS 1/09 DIA KÄSIKIRJOITUS C-TOIMITSIJAKOULUTUKSIA PITÄVILLE KOULUTTAJILLE (Käsikirjoitus on tarkoitettu kouluttajan avuksi). Arvoisa kouluttaja Tämä diakäsikirjoitus

Lisätiedot

Microsoft Lync 2013. Kaakkois-Suomen Ammattikorkeakoulu Oy Mikkelin Ammattikorkeakoulu Oy Kymenlaakson Ammattikorkeakoulu Oy

Microsoft Lync 2013. Kaakkois-Suomen Ammattikorkeakoulu Oy Mikkelin Ammattikorkeakoulu Oy Kymenlaakson Ammattikorkeakoulu Oy Microsoft Lync 2013 Kaakkois-Suomen Ammattikorkeakoulu Oy Mikkelin Ammattikorkeakoulu Oy Kymenlaakson Ammattikorkeakoulu Oy Ohjeen nimi Microsoft Lync 2013 Vastuuhenkilö Mari Jokiniemi ja Sirpa Kemppainen

Lisätiedot

Opiskelija osaa määritellä ohjelmiston tiedot ja toiminnot, suunnitella ohjelmiston rakenteen ja laatia ohjelmiston teknisen spesifikaation.

Opiskelija osaa määritellä ohjelmiston tiedot ja toiminnot, suunnitella ohjelmiston rakenteen ja laatia ohjelmiston teknisen spesifikaation. 1(7) TYÖSSÄOPPIMINEN JA AMMATTIOSAAMISEN NÄYTTÖ Tutkinnon osa: Ohjelmiston prototyypin toteuttaminen 30 osp Tavoitteet: Opiskelija osaa määritellä ohjelmiston tiedot ja toiminnot, suunnitella ohjelmiston

Lisätiedot

Tik-76.115 Tietojenkäsittelyopin ohjelmatyö Tietotekniikan osasto Teknillinen korkeakoulu KÄYTTÖOHJE. LiKe Liiketoiminnan kehityksen tukiprojekti

Tik-76.115 Tietojenkäsittelyopin ohjelmatyö Tietotekniikan osasto Teknillinen korkeakoulu KÄYTTÖOHJE. LiKe Liiketoiminnan kehityksen tukiprojekti Tik-76.115 Tietojenkäsittelyopin ohjelmatyö Tietotekniikan osasto Teknillinen korkeakoulu JÄRJESTELMÄN KÄYTTÖOHJE LiKe Liiketoiminnan kehityksen tukiprojekti Versio: 1.1 Tila: hyväksytty Päivämäärä: 13.2.2001

Lisätiedot

1 KOKOUKSEN LAILLISUUS JA PÄÄTÖSVALTAISUUS KOKOUKSEN AVAUS PUHEENJOHTAJAN JA SIHTEERIN VALINTA PÖYTÄKIRJAN TARKASTUS...

1 KOKOUKSEN LAILLISUUS JA PÄÄTÖSVALTAISUUS KOKOUKSEN AVAUS PUHEENJOHTAJAN JA SIHTEERIN VALINTA PÖYTÄKIRJAN TARKASTUS... 101 Nuorisovaltuuston kokous Esityslista AIKA 7.3.2016 Klo 16.30 PAIKKA Narvan monari KÄSITELTÄVÄT ASIAT Otsikko Sivu 1 KOKOUKSEN LAILLISUUS JA PÄÄTÖSVALTAISUUS... 103 2 KOKOUKSEN AVAUS... 103 3 PUHEENJOHTAJAN

Lisätiedot

Työpajojen esittely ja kokemukset: Tampere 25.9.2014, Vaasa 2.12.2014

Työpajojen esittely ja kokemukset: Tampere 25.9.2014, Vaasa 2.12.2014 Työpajojen esittely ja kokemukset: Tampere 25.9.2014, Vaasa 2.12.2014 MOSAIC-ohjausryhmä, 15.1.2015 Janne Laine, Johanna Leväsluoto, Jouko Heikkilä, Joona Tuovinen ja kumpp. Teknologian tutkimuskeskus

Lisätiedot

MITEN SUHTAUDUN MUUTOKSEEN?

MITEN SUHTAUDUN MUUTOKSEEN? MITEN SUHTAUDUN MUUTOKSEEN? Miniopas - Itsearvio Miten suhtaudut muutokseen? Arvioi omia ajattelu- ja toimintamallejasi. Verratkaa arviointejanne yhdessä työkavereidenne kanssa. Ohje tämän oppaan käyttöön

Lisätiedot

YRITYSTEN TOIMINTAYMPÄRISTÖN KEHITTÄMIS- AVUSTUKSEN MAKSATUKSEN HAKEMISTA KOSKEVIA OHJEITA

YRITYSTEN TOIMINTAYMPÄRISTÖN KEHITTÄMIS- AVUSTUKSEN MAKSATUKSEN HAKEMISTA KOSKEVIA OHJEITA 1 YRITYSTEN TOIMINTAYMPÄRISTÖN KEHITTÄMIS- AVUSTUKSEN MAKSATUKSEN HAKEMISTA KOSKEVIA OHJEITA Maksatuksen yleisiä edellytyksiä... 1 Hakemuksen täyttöohjeita... 2 Hakijan perustiedot... 3 Maksatuksen tiedot...

Lisätiedot

Kuopio Testausraportti Asiakkaat-osakokonaisuus

Kuopio Testausraportti Asiakkaat-osakokonaisuus Kuopio Testausraportti Asiakkaat-osakokonaisuus Kuopio, testausraportti, 25.3.2002 Versiohistoria: Versio Pvm Laatija Muutokset 0.1 11.2.2002 Matti Peltomäki Ensimmäinen versio 0.9 11.2.2002 Matti Peltomäki

Lisätiedot

Neuvontapalvelut pilottityöpaja 4 / muistio

Neuvontapalvelut pilottityöpaja 4 / muistio Neuvontapalvelut pilottityöpaja 4 / 24.4. muistio Parasta ja hyödyllistä hankkeessa on ollut Tapaamiset. On tutustuttu toisiimme ja eri kaupunkien matkailutiloihin. Muiden tekemisen peilaaminen omaan toimintaan

Lisätiedot

Projektisuunnitelma Viulu

Projektisuunnitelma Viulu Projektisuunnitelma Viulu Kuusela Johannes Sjöblom Teemu Suominen Osma Ohjelmistotuotantoprojekti Helsinki 23.9.2004 HELSINGIN YLIOPISTO Tietojenkäsittelytieteen laitos Versiohistoria Päivämäärä Versio

Lisätiedot

Palkankorotusten toteutuminen vuonna 2011

Palkankorotusten toteutuminen vuonna 2011 TutkimusYksikön julkaisuja 1/2012 Palkankorotusten toteutuminen vuonna 2011 perälauta suosituin korotusvaihtoehdoista JOHDANTO Metallityöväen Liitto ry ja Teknologiateollisuus ry sopivat lokakuussa 2011

Lisätiedot

MILLAINEN ON HYVÄ RYHMÄ?

MILLAINEN ON HYVÄ RYHMÄ? MILLAINEN ON HYVÄ RYHMÄ? Miniopas - Itsearvio Tässä oppaassa on kuvattu hyvän, toimivan ryhmän ominaisuuksia. Arvioi oppaan avulla omien ryhmiesi toimintaa. Verratkaa yhdessä arviointejanne. Millainen

Lisätiedot

Tässä ohjeessa sovittuja periaatteita on noudatettava myös uusia PKS -yhteisöjä / säätiöitä perustettaessa.

Tässä ohjeessa sovittuja periaatteita on noudatettava myös uusia PKS -yhteisöjä / säätiöitä perustettaessa. HYVÄ HALLINTOTAPA PKS -YHTEISÖISSÄ Tämä ohje on tarkoitettu Espoon, Helsingin, Kauniaisten ja Vantaan kaupunkien yhteisesti omistamien yhteisöjen (osakeyhtiöt, kuntayhtymät ja yhdistykset) ja säätiöiden

Lisätiedot

SYL:n toiminnan suunnittelun ja kuvaamisen uudistaminen

SYL:n toiminnan suunnittelun ja kuvaamisen uudistaminen Hyvä ylioppilaskuntatoimija, Liittokokousmateriaaleista järjestettiin lausuntokierros 21.9. 12.10. Lausunnot liittokokousmateriaaleista saatiin 15 jäsenyhteisöltä. Lausuntojen pohjalta liiton hallitus

Lisätiedot

Tik Harjoitustyö

Tik Harjoitustyö Tik-76.612 Harjoitustyö Harjoitustyön uusi aikataulu Ti 12.3 Kurssin aloitus Harjoitustyön läpikäynti To 14.3 Ti 19.3 Projektin synty Projektisuunnitelma Ryhmien muodostuminen To 21.3 Ti 26.3 To 4.4 Ti

Lisätiedot

Asianajo- ja lakiasiaintoimistojen työsuojeluvalvonta 2013 2016 Raportti valvonnan havainnoista

Asianajo- ja lakiasiaintoimistojen työsuojeluvalvonta 2013 2016 Raportti valvonnan havainnoista Asianajo- ja lakiasiaintoimistojen työsuojeluvalvonta 2013 2016 Raportti valvonnan havainnoista Työsuojelun vastuualue Etelä-Suomen aluehallintovirasto 23.3.2016 TILAAJAVASTUUVALVONTA 2015 TYÖSUOJELUN

Lisätiedot

CT60A4150 OHJELMISTOTESTAUKSEN PERUSTEET. Jussi Kasurinen (etu.suku@lut.fi) Kevät 2016

CT60A4150 OHJELMISTOTESTAUKSEN PERUSTEET. Jussi Kasurinen (etu.suku@lut.fi) Kevät 2016 CT60A4150 OHJELMISTOTESTAUKSEN PERUSTEET Jussi Kasurinen (etu.suku@lut.fi) Kevät 2016 VIIME KERRALLA MENETELMIÄ Musta laatikko Valkea laatikko Harmaa laatikko Regressio Automaatio Rasitus (kuormitus)

Lisätiedot

Hallituksen tehtävät ja vastuut

Hallituksen tehtävät ja vastuut yt es iv ut Nä 38 4 Hallitustyöskentely 39 4 HALLITUSTYÖSKENTELY 4.1 Hallituksen toimintaperiaatteet Hallituksen työskentelytavoista sopiminen Hallitustyöskentelyllä tarkoitetaan taloyhtiön hallituksen

Lisätiedot

KÄSITEANALYYSI PROSESSINA JA TARVEANALYYSI

KÄSITEANALYYSI PROSESSINA JA TARVEANALYYSI TIETOJEN MALLINNUS KÄSITEANALYYSI PROSESSINA JA TARVEANALYYSI HOVI, HUOTARI, LAHDENMÄKI: TIETOKANTOJEN SUUNNITTELU & INDEKSOINTI DOCENDO (2003, 2005) LUKU 3 S. 68 73 JA LUKU 4 (S. 79 84) JOUNI HUOTARI

Lisätiedot

Käsiteanalyysi prosessina ja tarveanalyysi

Käsiteanalyysi prosessina ja tarveanalyysi Informaatioteknologian instituutti IIO30100 Tietokantojen suunnittelu Käsiteanalyysi prosessina ja tarveanalyysi kirjan Hovi, Huotari, Lahdenmäki: Tietokantojen suunnittelu & indeksointi, Docendo (2003,

Lisätiedot

Playoff kokouspöytäkirja 4

Playoff kokouspöytäkirja 4 Playoff kokouspöytäkirja 4 Aika ja paikka 13.9.2007 klo 12.15 14.00 TKTL, sali A319 Osallistujat Jari Anttila, puheenjohtaja Sanna Fröblom Aarno Sandvik Tommi Paavilainen Miikka Kohijoki Päivi Pääkkö,

Lisätiedot

Cross-Border Citizen Scientists (CBCS)

Cross-Border Citizen Scientists (CBCS) Businessteeman yrittäjyyspaja 2013 CrossBorder Citizen Scientists (CBCS) TERVETULOA! Elena Ruskovaara LUT 1 Yrityspajan ohjelmaa ja teemoja Suunnitellaan pienryhmissä kuvitteellinen rajan pinnassa toimiva

Lisätiedot

Mat 2.4177 Operaatiotutkimuksen projektityöseminaari

Mat 2.4177 Operaatiotutkimuksen projektityöseminaari Mat 2.4177 Operaatiotutkimuksen projektityöseminaari Kemira GrowHow: Paikallisen vaihtelun korjaaminen kasvatuskokeiden tuloksissa 21.2.2008 Ilkka Anttila Mikael Bruun Antti Ritala Olli Rusanen Timo Tervola

Lisätiedot

SALAKIRJOITUKSEN VAIKUTUS SUORITUSKYKYYN UBUNTU 11.10 käyttöjärjestelmässä -projekti

SALAKIRJOITUKSEN VAIKUTUS SUORITUSKYKYYN UBUNTU 11.10 käyttöjärjestelmässä -projekti Järjestelmäprojekti 1 projektisuunnitelma ICT4TN007-2 SALAKIRJOITUKSEN VAIKUTUS SUORITUSKYKYYN UBUNTU 11.10 käyttöjärjestelmässä -projekti Versio 0.1 Tekijät Keijo Nykänen Tarkastanut Hyväksynyt HAAGA-HELIA

Lisätiedot

AMMATTIOPPILAITOKSET Metsäalan Näyttötutkinnoista vastaavat

AMMATTIOPPILAITOKSET Metsäalan Näyttötutkinnoista vastaavat 8476 TIEDOTE 2/2015 1 (5) AMMATTIOPPILAITOKSET Metsäalan Näyttötutkinnoista vastaavat Metsäalan perustutkinto, metsätalouden osaamisala, näyttötutkinnot 1.8.2015 alkaen Uudet metsäalan perustutkinnon perusteet

Lisätiedot

Ohjeistus kouluttajille

Ohjeistus kouluttajille Ohjeistus kouluttajille Käytyäsi Tajua mut! -toimintamallin kouluttajakoulutuksen olet valmis perehdyttämään kollegoitasi ja oman työyhteisösi jäseniä Tajua mut! -toimintamallin käyttöön. Jos toimipaikkasi

Lisätiedot

TYÖOHJEET VR-HYVINKÄÄ

TYÖOHJEET VR-HYVINKÄÄ TEEMU JAUHIAINEN, JONI NORDSTRÖM TYÖOHJEET VR-HYVINKÄÄ Metropolia Ammattikorkeakoulu KONE- JA TUOTANTOTEKNIIKKA Projektisuunnitelma 19.3.2014 Sisällys Lyhenteet 1 Johdanto 1 2 Projektin tavoitteet 1 3

Lisätiedot

SUJUVALLE POLULLE AMMATILLISESSA KOULUTUKSESSA

SUJUVALLE POLULLE AMMATILLISESSA KOULUTUKSESSA SUJUVALLE POLULLE AMMATILLISESSA KOULUTUKSESSA - MONIALAINEN YHTEISTYÖMALLI Ota koppi verkostotapaaminen, Hanko 24.10.2018 Tuula Hapulahti, Luksia 26.10.2018 Sujuva polku, Monialainen yhteistyömalli Sujuva

Lisätiedot

Synco TM 700 säätimen peruskäyttöohjeet

Synco TM 700 säätimen peruskäyttöohjeet Synco TM 700 säätimen peruskäyttöohjeet Nämä ohjeet on tarkoitettu säätimen loppukäyttäjälle ja ne toimivat sellaisenaan säätimen mallista riippumatta. Säätimessä on kolme eri käyttäjätasoa, joista jokaisessa

Lisätiedot
