OMAKOTITALON RAKENNUTTAMINEN JA VALVONTA YKSITYISELLE TILAAJALLE
|
|
- Eeva-Kaarina Saarnio
- 7 vuotta sitten
- Katselukertoja:
Transkriptio
1 Opinnäytetyö (AMK) Rakennusalan työnjohdon koulutusohjelma Rakennusmestari AMK 2017 Aleksi Koivu OMAKOTITALON RAKENNUTTAMINEN JA VALVONTA YKSITYISELLE TILAAJALLE
2 OPINNÄYTETYÖ AMK TIIVISTELMÄ TURUN AMMATTIKORKEAKOULU Rakennusalan työjohdon koulutusohjelma Rakennusmestari 2017 Sivumäärä 36+4 Ohjaaja Jyrki Haapasaari, Lehtori Turun ammattikorkeakoulu Aleksi Koivu OMAKOTITALON RAKENNUTTAMINEN JA VALVONTA YKSITYISELLE TILAAJALLE Opinnäytetyön tavoitteena on perehtyä ja kuvata omakotitalon rakentamisen eri työvaiheet työnjohdon näkökulmasta. Opinnäytetyön eri aiheita käsitellään teoriaosuudessa, jossa on apuna käytetty rakennusalan ammattikirjallisuutta, tämän jälkeen teoriaosuutta sovelletaan käytännön rakentamisessa. Opinnäytetyössä käsiteltävät aiheet tulevat vastaan työnjohdon työelämässä päivittäin. Käsiteltävät aihekokonaisuudet opinnäytetyössä ovat ajallinen suunnittelu, tehtäväsuunnitelmat, aliurakkasopimukset, työturvallisuus, hankinnat ja logistiikka, laadunvarmistus sekä rakennustyömaan suunnittelu. Opinnäytetyössä on selvitetty ja käyty läpi omakotitalon rakennuttamiseen ja valvontaan liittyvät teoriat sekä käytännön toteuttaminen työmaalla. Työssä on kiinnitetty huomiota aikataulullisiin vaikuttaviin tekijöihin ja sen valvontaan. ASIASANAT: omakotitalo, laadunvarmistus, valvonta, aikataulu, työturvallisuus
3 BACHELOR S THESIS ABSTRACT TURKU UNIVERSITY OF APPLIED SCIENCES Degree programme in Construction management Construction Supervisior 2017 Total number of pages 35 Instructors Jyrki Haapasaari, Senior lecturer, Turku University of Applied Sciences Aleksi Koivu CONSTRUCTION AND SUPERVISION OF A DETACHED HOUSE FOR A NON- GOVERNMENTAL CUSTOMER This thesis describes the different stages of building a detached house from the supervisor s point of view. First, in the theory part of the thesis, the professional literature of the construction was reviewed, and subsequently, the lessons learned from theory were applied to practice to construct a house. This thesis covers topics commonly encountered by supervisors, including scheduling, assignment plans, subcontracting, work safety, acquisitions and logistics, quality assurance and designing a construction site. In this thesis, we have explored theories regarding construction and supervision of a detached house, as well as how to implement them in practice on a construction site. Scheduling factors and how they are being supervised have also been were also considered. KEYWORDS: Detached house, quality assurance, supervision, schedule, work safety
4 SISÄLTÖ 1 JOHDANTO 6 2 ASUINRAKENNUKSEN RAKENTAMINEN JA VALVONTA Ajallinen suunnittelu Tehtäväsuunnittelu Aliurakkasopimukset Työturvallisuus Rakennustöiden turvallisuussuunnittelu Turvallisuusjohtaminen Hankinnat ja logistiikka Logistiikka Laadunvarmistus Rakentamisen laatu Rakennushankkeen laadunvarmistus Laatujohtaminen Rakennustyömaan suunnittelu 18 3 TEORIAN SOVELTAMINEN KÄYTÄNTÖÖN PROJEKTISSA Ajallinen suunnittelu Tehtäväsuunnittelu Aliurakkasopimukset Työturvallisuus Hankinnat ja logistiikka Laadunvarmistus Rakennustyömaan suunnittelu 30 4 OMA OSAAMINEN JA KEHITTÄMISEN TARVE Ajallinen suunnittelu Tehtäväsuunnittelu Aliurakkasopimukset Työturvallisuus Hankinnat ja logistiikka Laadunvarmistus Rakennustyömaan suunnittelu 34
5 5 YHTEENVETO 35 LÄHTEET 36 LIITTEET Liite 1. Tonttikaava Liite 2. Iv-mittauspöytäkirja Liite 3. Sähköasennuksen pöytäkirja Liite 4. Käyttöveden koepaineen tarkastusasiakirja KUVAT Kuva 1. Saunamökin purku. 20 Kuva 2. Pohjatyöt. 21 Kuva 3. Väliseinätyöt käynnissä. 22 Kuva 4. Takan muuraustyö käynnissä. 23 Kuva 5. Hormin tiivistys yläpohjasta. 24 Kuva 6. Herrala-talopaketti. 25 Kuva 7. Keittiökalusteet 26 Kuva 8. Keittiökalusteet 27 Kuva 9. Makuuhuoneen kalusteet. 27 Kuva 10. Saunan pukuhuoneen lattialaatoitus. 29 Kuva 11. Työmaakyltit. 31
6 6 1 JOHDANTO Opinnäytteet aiheena on omakotitalon rakentaminen ja valvonta yksityiselle tontille. Kohde rakennettiin Taivassalon kuntaan noin tunnin ajomatkan päähän Turusta. Rakennuksen tilaajana toimi yksityinen henkilö. Ennen uuden hankkeen aloittamista piti hankkia rakennuslupa rakennustarkastajalta, rakennushankeilmoitus, purkulupa vanhalle saunamökille, tontilla olevalle entiselle päärakennukselle käyttötarkoituksen muutoslupa, maalämmön kaivulupa sekä käyttöliittymät vesiputkille ja viemäröinnille erilliseltä tontilta. Ennen rakentamisen alkamista piti purkaa vanha saunamökki, jotta päästiin kaivamaan rakennuksen pohjia. Rakennuksen kokonaispinta-alaksi tuli 105m². Rakennukseen tuli työhuone, makuuhuone, olohuone, keittiö, erillinen kodinhoitohuone sekä sauna toisessa tilassa, jonne pääsi kulkemaan terassin kautta. Talopaketti kulki nimellä Herrala Fiksu Veli-Pekka. Seinät koostuivat valmiista elementeistä, mitkä ladottiin vierekkäin ja kiinnitettiin toisiinsa. Projekti alkoi marraskuussa 2016 ja valmistui kesäkuun lopussa vuonna Rakennus tehtiin niin sanotusti avaimet käteen-menetelmällä, jolloin tilaaja pääsi suoraan muuttamaan valmiiseen asuntoon. Pääurakoitsija hoiti kaiken maanrakennuksesta viimeistelytöihin. Poikkeuksena oli muutamia töitä, jotka heidän piti ottaa eri urakoitsijoilta. Tällaisia olivat takan ja savupiipun muuraaminen, sähkösuunnittelu ja sähköasennukset sekä IV-putkien ja koneiden kytkentä ja mittaus.
7 7 2 ASUINRAKENNUKSEN RAKENTAMINEN JA VALVONTA 2.1 Ajallinen suunnittelu Uudisrakennushankkeen toteutuksen kannalta on tärkeää, että jokaisesta työvaiheesta tehdään riittävän kattava ja oikeanlainen ajallinen suunnittelu ja aikataulutus. Ajallinen suunnittelu ja ohjaus kuuluvat rakennushankkeiden tavoitteelliseen tuotannon suunnitteluun. Rakennushankkeen yleisaikataulu luo pohjan, mutta eri rakennusvaiheisiin laaditut aikataulut auttavat työmaan läpi viemiseen. Aikataulujen laadinta auttaa valmistautumaan ja ennakoimaan tuleviin työvaiheisiin materiaalin ja urakoitsijoiden kannalta. Aikataulujen pitää olla aikaan ja resursseihin nähden kunnossa. Sen tulee olla realistinen kokonaisuus, joka auttaa kaikki osapuolia rakennushankkeessa. (Ratu KI , 8.) Aikataulusuunnitteluihin pitää olla oikeanlaiset ja asianmukaiset hankesuunnitelmat, että tiedetään mitä, miten ja milloin ollaan tekemässä tiettyä kohdetta työmaalla. Aikataulujen laadinnassa tarvitaan todenmukaisia laskelmia työsaavutuksista, käytössä olevista resursseista, ennusteet materiaalimenekeistä sekä valmiiden työmaiden toteutuneista kustannuksista. (Ratu KI ) Rakennushankkeissa on useita aikataulumuotoja, joilla on omat käyttötarkoituksensa ja aikansa rakentamisen eri työvaiheissa. Rakennusprojektin alussa rakennuttaja tekee alustavan hankeaikataulun, joka luo perustan työvaiheille sekä helpottaa hankintojen hankkimista ajoissa työmaalle. (Ratu KI , 31.) Hankeaikataulun laatimisen jälkeen pääurakoitsija luo hankkeelle yleisaikataulun, johon hän sijoittaa urakoiden vaatimukset sekä omat käytettävissä olevat resurssit. Yleisaikataulu on yksi yleisen sopimusehtojen (YSE 1998) mukaan tarvittava urakkasopimuksen osa. Pääurakoitsija pystyy yleisaikataulun myötä vetoamaan eri rakennusvaiheisiin ja työmaa toteuttamisen kannalta tärkeisiin hankinta-aikatauluihin sekä yksittäisiin työvaiheisiin ja niiden aikatauluihin. (Ratu KI )
8 8 Pääurakoitsijan laatiman yleisaikataulun tehtävänä on muodostaa näkemys hankkeen työnkuluista. Yleisaikataulu toimii pohjana työmaan kalusto-, hankinta- ja resurssisuunnitelmille ja työmaalla tehtäville tehtäväsuunnitelmille sekä vaihesuunnitelmille. Työmaalla voi olla myös käytössä jana-aikataulu, josta on helppo seurata töiden yleistä edistymistä, ja sen myötä on helppo vaikuttaa eri työvaiheisiin. (Aikataulukirja, Ratu KI ) Työvaiheiden tuotannonohjauksen ja tuotannonsuunnittelun avuksi hyvä vaihtoehto on tehdä työmaasta paikka-aikakaavio. Paikka-aikakaavio jakaa rakennustyömaan eri lohkoihin ja työkohteisiin, minkä myötä on helpompaa valvoa ja hallita eri työvaiheita. Tämä helpottaa sitä, että työvaiheet eivät mene päällekkäin ja voidaan suunnitella paras mahdollinen tuotantojärjestys. Paikka-aikakaaviosta saa hyvän työvälineen esimerkiksi kerrostalotyömaalle, jossa tehdään usein useampaa kerrosta samanaikaisesti. Sen avulla työvaiheissa säilyy järjestys. Paikka-aikakaavion voi tarvittaessa jakaa myös pienempiin osiin tai lohkoihin, joista näkyy esimerkiksi huonekohtaiset työvaiheet. (Aikataulukirja Ratu KI )
9 9 2.2 Tehtäväsuunnittelu Tehtäväsuunnitelmalla tarkoitetaan jonkin tietyn yksittäisen tehtävän toteutuksen suunnittelua sekä ohjausta ja valvontaa. Tehtävän valvonnassa ja ohjauksessa toimii hyvin laadittu tehtäväsuunnitelma. Tehtäväsuunnitteluprosessin mukana kertynyttä tietoa voidaan käyttää hyväksi myös tulevissa hankkeissa ja projekteissa. Tehtäväsuunnitelmia tehdään jokaisesta rakennusvaiheen keskeisistä tehtävistä. Tehtäväsuunnitelmia voidaan koota eri tehtävien osista tai monista aikatauluista. Työmaasuunnitelmassa tehdyt tehtävät ovat usein kuitenkin tyypillisesti ajallisesti yhtenäiset ja saman työryhmän tekemä. Valintaperusteluja tehtäväsuunnitelman tekoon on usein mm. Ajallisesti haastava tehtävä, eli työ kestää kauan tai se tahdistaa muiden työntekoa työmaalla. Esimerkiksi sisätöitä tahdistava tasoitetyö. Taloudellisesti merkittävä, eli tehtävä on kustannuksiltaan jo niin merkittävä työmaan kannalta. Esimerkkityövaiheena runkovaihe. Korkeat laatuvaatimukset, jolloin pyritään tehtäväsuunnitelman avulla saavuttamaan tarvittava laatuvaatimus. Esimerkiksi pintatyöt, jolloin valmis pinta on tehty ja jää näkyviin; näiden korjaaminen on hankalaa ja työlästä. Työntekijöille tai työnjohdolle tuntematon työvaihe. Esimerkiksi tilanteessa, jossa työnjohto tai työntekijä ei ole aikaisemmin vastaavaa työtä kohdannut tai tehnyt, on hyvä tehdä tehtäväsuunnitelma ja näin perehtyä asiaan tarkemmin. Virhealtis tehtävä: tällaisissa töissä on usein paljon takuukorjattavaa, joten hyvä laadunvalvonta sekä laadunvarmistus vähentävät korjattavan ja kustannusten määrää. (Ratu S ) Työmailla tehtäväsuunnitelman tekee usein vastaava työnjohtaja tai siihen tehtävän erikseen määritelty henkilö. Suunnitelma tulee laatia ajoissa ennen työtehtävän aloitusajankohtaa. Tehtäväsuunnitelmien laadinnassa tulee selvittää ja huomioida muutamat kohdat mm. työn kokonaisuus kustannuksen tavoitteet mahdolliset ajalliset välitavoitteet muiden töiden liittyminen alkavaan tehtävään
10 10 käytössä olevat resurssit työn aloittamisen edellytykset laadunvarmistus ongelmakohdat laatuvaatimukset. (Kivimäki ym. 2016, 36.) Tehtäväsuunnitelmien tekemisessä käytössä olevia yleisiä ohjeita ovat mm. Ratun menetelmä- ja menekkikortit, Rakennustöiden laatu, Ratun tehtäväsuunnitteluohjeet sekä Rakennustöiden yleiset laatuvaatimukset (Kivimäki ym. 2016, 37). Kunnolla tehty tehtäväsuunnitelma on hyödyllinen yritykselle, työnjohdolle sekä työntekijälle. Suunnitelmat auttavat tulevissa kohteissa sekä ongelmatilanteissa työmaalla. Tehtäväsuunnitelma antaa myös työnjohdolle selkeät tavoitteet ja toimii seuranta- ja ohjausvälineenä työtehtäviä tehdessä, kun taas työntekijä saa selkeät tiedot ja ohjeet tehtävästä ja tavoitteista, mikä helpottaa työn edistymistä. (Ratu S , 5.)
11 Aliurakkasopimukset Aliurakkahankintoihin kuuluu usein työpanoksen lisäksi myös rakennusmateriaalien hankinta sopimuksesta riippuen. Aliurakoista tehdään urakkasopimukset, joiden ehtoina käytetään rakennusurakan yleisiä sopimusehtoja. Pääsääntöisesti aliurakoissa pääurakoitsija toimii tilaajana ja aliurakoitsija on urakoitsija. Pääurakoitsija pyrkii teettämään aliurakoisijan pätevyydellä ja erityisosaamistaidoilla sellaiset työt, joista on taloudellisesti, laadullisesti ja ajallisesti hyötyä projektin etenemisen kannalta. Useimmat ongelmatilanteet aliurakointityössä johtuvat puutteellisista sopimuksista tai yhteistyöstä työmaalla, joita ovat esimerkiksi huono laatu, töiden viivästyminen, sopimuksen purkaminen tai aliurakoitsijan yrityksen konkurssi. (Junnonen & Kankainen 2016, 435.) Pääurakoitsijan pitää vastata aliurakoitsijan työstä samalla tavalla kuin omastaan. Tämän takia aliurakkasopimus pitää tehdä niin, että pääurakoitsija pystyy vaatimaan samat takuut ja vastuut aliurakoitsijalta kuin pääurakoisijalla on aliurakoitsijan tekemästä työstä. Vastuu korostuu ennen kaikkea työn laadussa, luovutettavien dokumenttien laatimisessa sekä aikataulun pitämisestä kiinni. (Junnonen & Kankainen 2016, 436.) Aliurakkasopimuksia tehdessä on hyvä määrittää mm. seuraavat asiat: aliurakoitsijan vakuudet ja vakuutukset takuut käytännöt lisä- ja muutostöissä. sopimustunnisteet urakkahinta, muutostöiden hinnat ja urakkahinnan maksu urakan välitavoitteet ja sakot aliurakoitsijalta tulevat pakolliset dokumentit, kuten laitteiden käyttö ja huoltoohjeet velvollisuudet urakoitsijoiden välillä o pääsuoritus o työmaan palvelut o sivuvelvollisuudet o työnjohdon velvollisuudet työmaalla (Junnonen & Kankainen 2016, 437).
12 Työturvallisuus Rakennustöiden turvallisuussuunnittelu Rakennustöiden ja rakennushankkeiden suunnittelussa, johtamisessa ja toteuttamisessa esille nousee hankkeiden turvallisuuden takaaminen. Yritykset, työmaat ja työnjohtajat on laissa velvoitettu huolehtimaan turvallisuudesta eri työvaiheissa erilaisilla turvallisuussuunnitelmilla sekä valvonnalla. Tapaturmat aiheuttavat ylimääräisiä selvityksiä tapahtumasta sekä kustannuksia, jotka alentavat hankkeiden katetta. Työturvallisuudesta huolehtiminen vaikuttaa positiivisella tavalla henkilöiden sitoutumiseen noudattaa turvallisuussuunnitelmia, työn laatuun sekä ilmapiiriin. (Ratu KI , 20.) Rakennustyömailla turvallisuussuunnittelulla on suuri vaikutus terveydellisten haittojen ja työtapaturmien poistamisessa. Rakennustyömaiden turvallisuus perustuu asioiden ennalta ehkäisyyn, joilla pyritään poistamaan ja vähentämään työtapaturmien määrää rakennustyömailla. Tämän kaltaisia toimenpiteitä on esimerkiksi ennakkosuunnittelu, turvallisuuden seuranta työmaalla, työmaalla tehtävät havainnot sekä tehtävät tarkastukset. (Ratu KI , 108.) Työturvallisuuden ylläpito vaatii jatkuvaa suunnittelua, ja hyvän turvallisuuden tason pitäminen on jatkuva prosessi. Rakennustyömaalla käytetään hyväksi suunnittelujen perusteita varsinaisen turvallisuuden kontrollisoimiseksi. Turvallisuuden ylläpito rakennusvaiheessa koostuu turvallisuussuunnittelusta rakennustöistä työhön ja työmaahan perehdyttämisestä ja opastuksesta työsuojeluun liittyvistä asioista urakoitsijoiden, työnantajien ja työntekijöiden välillä. (Ratu KI , 108.)
13 Turvallisuusjohtaminen Turvallisen työskentelyn varmistamiseksi on tärkeää myös turvallisuusjohtaminen ja sen kehittäminen. Turvallisuusjohtamiseen kuuluvat mm. seuraavat kohdat: työolojen seuranta henkilöstön hyvinvoinnin seuranta ongelmien selvittäminen ja niihin puuttuminen kehittämiseen käytettävä aika vaarojen ennalta ehkäisy suunnitelmat. (Ratu KI , 82.) Rakennushankkeen turvallisuudelle laaditaan lähtökohdat ja edellytykset yritysten turvallisuusohjelmissa. Turvallisuustoiminta määrittää suunnat, kuinka yritykset ottavat turvallisuuden huomioon johtamisessa, suunnittelussa ja niiden toteuttamisessa. Rakennusyrityksen johtohenkilökunta luo yhdessä työmaanjohdon kanssa hankkeelle turvallisuuden määränpään sekä yksittäiset tavoitteet koskien työturvallisuutta. Työnjohto sitoutuu noudattamaan työturvallisuussuunnitelmia. Työturvallisuuteen on laskettu tietty osa hankkeen budjetista. (Ratu TT ) Turvallisen johtamisen hyväksi todettuja käytäntöjä ovat mm. työnjohdon sitoutuminen ja ohjeiden noudattaminen turvallisuushenkilöstöön paneutuminen sekä turvallisuushenkilön nimeäminen huolellisesti ja ajalla tehdyt turvallisuussuunnitelmat työturvallisuuteen perehdyttäminen ja opastus koko työmaan yhteinen sitoutuminen noudattamaan työturvallisuussääntöjä mahdollisten tapaturmien ja läheltä piti tilanteiden kirjaaminen ja tutkiminen työturvallisuuden seuranta sekä jatkuva valvonta (Ratu TT , 7).
14 Hankinnat ja logistiikka Hankintasuunnitelmat tulee tehdä ennen rakennushankkeen aloittamista, kun aikataulua ei ole vielä tehty. Hankintasuunnitelman sisältö muodostuu kokonaisuuksista, hankintavastuista ja hankintojen aikatauluttamisesta oikeaan hetkeen. Hankintasuunnitelmia tehdessä tulee ottaa huomioon mm. hankinnan kokonaisuus mahdolliset kausisopimukset toimittajien valitseminen toimituksen ajankohta toimittajien yhteystiedot. (Ratu S , 6 7.) Joitakin hankintoja tulee tehdä jo rakennushankkeen käynnistyessä, koska joissakin materiaaleissa, esimerkiksi ikkunoissa ja ovissa, on pitkät toimitusajat. Näin materiaali on varmasti ajallaan työmaalla ja pysytään aikataulussa. Lisäksi elementtihankinnat ovat ns. kiirehankintoja, koska toimitusajat ovat todella pitkiä. (Ratu S , 7.) Hankinta-aikataulu on sidoksissa työmaan yleisaikataulun kanssa. Näitä apuna käyttäen varmistetaan, että materiaali on saatavissa oikeaan aikaan ja työvaiheet voidaan aloittaa yleisaikataulun mukaisesti. Hankinnat tulee muistaa ennakoida ja aikatauluttaa siten, että jokaisella hankinnan käsittelijällä on riittävästi aikaa vastata. Hankinnan saatavuuteen voi vaikuttaa myös vallitseva markkinatilanne.
15 Logistiikka Logistiikkaa on hyvä ajatella kokonaisuutena siitä, miten materiaaleja sekä kalustoa käsitellään ja ohjataan työmaalla. Logistiikkaan liittyviä työvaiheita ovat mm. kuljetukset kuormien purku materiaalin varastoiminen materiaalin siirto työmaalla materiaalin suojaus kuljetuksista aiheutuva roskien siivous. Työmaalla kannattaa miettiä hyvissä ajoin materiaalin varastointialueet ja sijoitus. Usein kohteissa on vain rajallinen määrä aluetta, mihin kuorman voi purkaa, jotta sitä ei tarvitsisi siirtää. Tämän lisäksi tulee huomioida tulevat työvaiheet, esimerkiksi ovien toimitukset, jotka ovat raskaita. Holvivaiheessa voi jo nostaa tarvittavat materiaalit holvin päälle, jos se vain on suinkin mahdollista. Helposti rikki menevät tai vaurioituneet tavarat on hyvä ottaa työmaalle vasta juuri ennen asennusta, jotta ne eivät vahingoittuisi siirrettäessä. (Ratu S , 7.) Työnjohto vastaa tavaran ja toimitusten ohjauksesta oikealle paikalla, jotta työmaa sujuu jouhevasti. Seuraavassa muutamia tunnusmerkkejä tavarantoimituksen siirroista ja niiden ohjauksesta työmaalla: Toimituserä ja toimitusajankohta ovat oikeat. Purkua ja siirtoja varten on ennalta sovittu kalusto valmiina, työmaalla tai tavaran toimittajan toimesta. Työntekijöitä on ohjeistettu kuorman purkuun ja suojaukseen. Varastointialue on tiedossa ennen tavaran toimitusta. Tarvittavat dokumentit ovat työmaalla. Vastaanotettu tavara on tarkastettu purun yhteydessä ja kuormakirja on kuitattu. (Ratu S , 13, 15.)

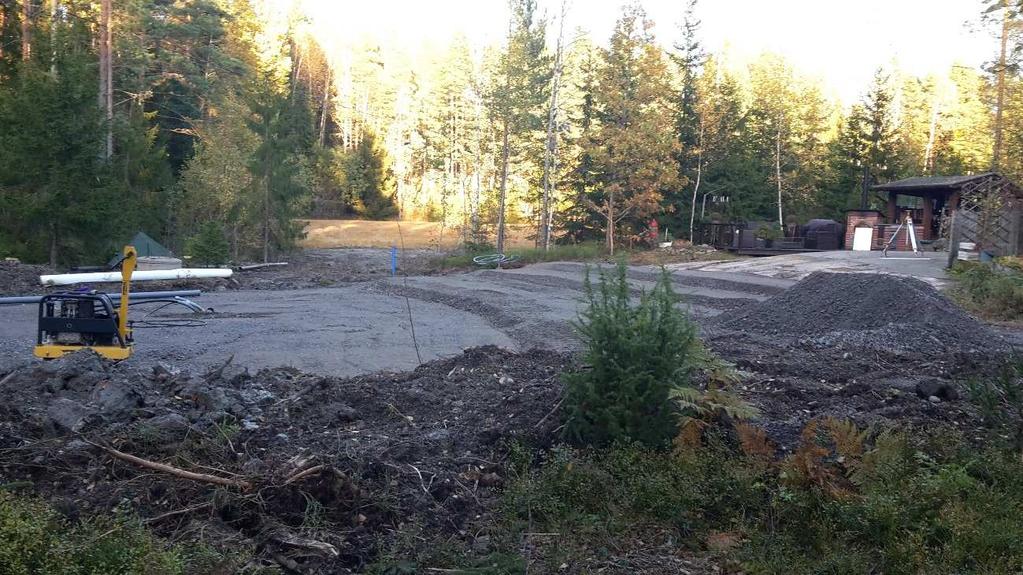

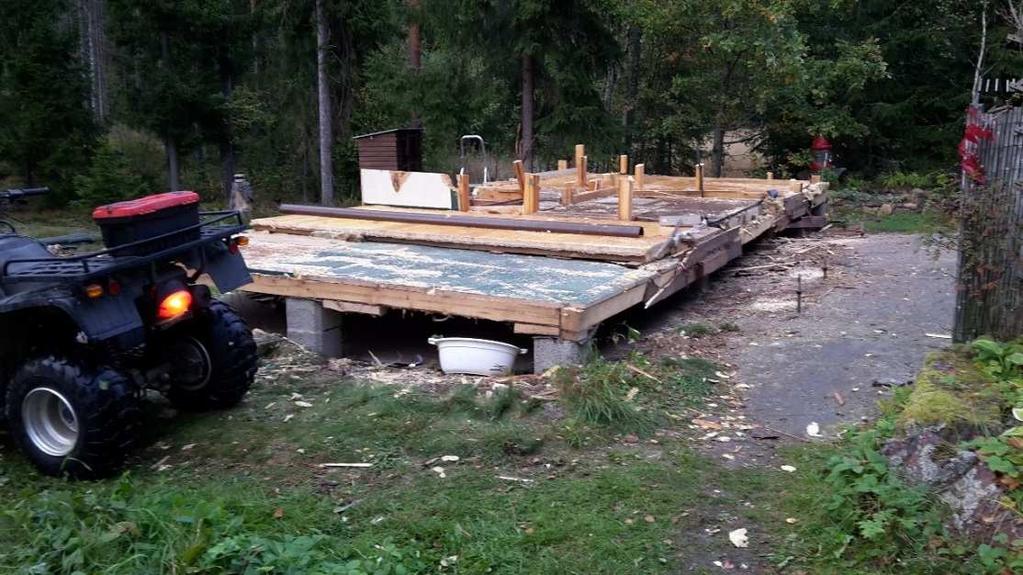

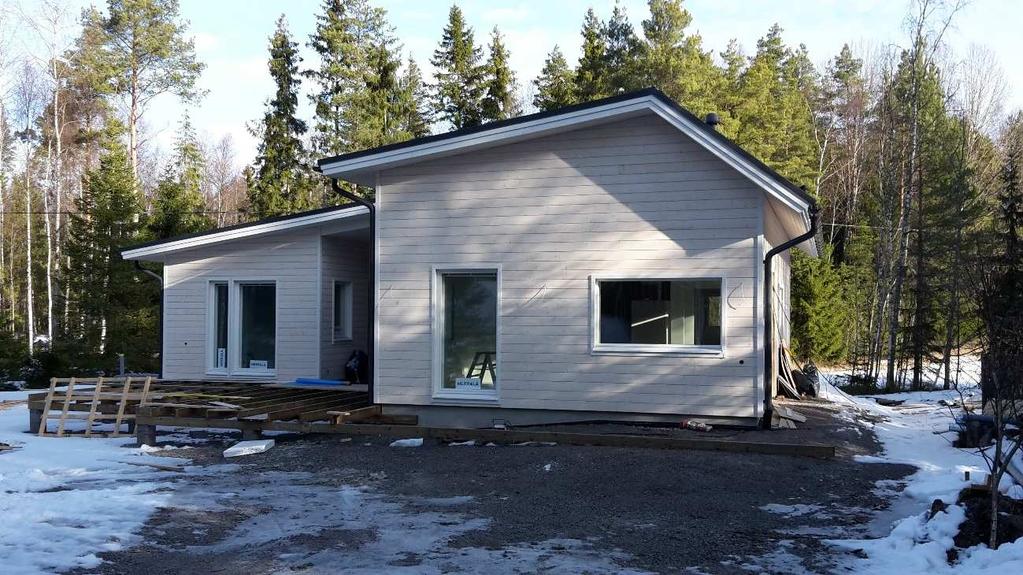

16 Laadunvarmistus Rakentamisen laatu Laadun käsite sanana on erittäin laaja ja syntyy eri henkilöiden näkökulmista ja kokemuksista. Rakentamisen laadunvarmistusta voidaan tarkkailla mm. Rakennushankkeen suunnitteluvaiheessa tehdään tarkat suunnitelmat laadun suhteen. Suunnitelmat ja niiden toteuttaminen perustuvat tilaajan vaatimuksiin ja tarpeisiin. Niiden pitää täyttää myös viranomaisvaatimukset. Tuotannon laadun tarkkailu, joka heijastuu tehtyyn aikatauluun ja kustannustavoitteisiin pysymiseen. Asiakaskeskeinen laatu tarkoittaa sitä, että lopputulos vastaa toivottua laatuvaatimustasoa ja yhteistyö hankkeen käynnissä ollessa toimii jatkuvasti. Mahdollisten lisä- ja muutostöiden laadun pitää olla erityisen korkealla tasolla, kun asiakas on niitä muuttanut. Laatu ympäristöön nähden muodostuu eri toimista, jolloin yhteiskunta ja toimintaympäristö ovat asettaneet vaatimukset ja toivomukset, mitkä myös täyttyvät. (Ratu KI , 11.) Rakennushankkeen laadunvarmistus Rakennushankkeen laadunvarmistuksessa käydään läpi koko projektin vaiheet hankevalmistelusta rakennuksen käyttöönottoon ja asiakkaiden käytön aikaiseen aikaan. Tarjous- ja sopimusvaiheessa oleelliset asiat ovat tarjouspyynnön laatiminen, urakoitsijoiden esihankkiminen ja ennen sopimuksen tekemistä katselmukset kohteesta sekä neuvottelut urakoitsijoiden kanssa. Nämä asiat mahdollistavat tarvittavan laatuvaatimuksen rakennushankkeiden kulussa. Rakennushankkeen valmisteluvaiheessa käydään läpi mahdolliset riskit hankkeessa, toimenpiteet laadun suunnitteluun, työ- ja suunnitteluaikataulu sekä aloituspalaverit laadun varmistamiseksi.
17 17 Rakennushankkeen aikana toteutetaan ja dokumentoidaan kaikki suunnitelmat sekä niiden mahdolliset muutokset, jotta laatu pysyy sellaisena, sellaisena kuin asiasta on sovittu. Työmaalla urakoitsija vastaa itselleen kuuluvista töistä ja on velvoitettu ilmoittamaan, jos työn aikana tulee poikkeamia tai muutoksia rakentamisen suhteen. Laadunvarmistus tehdään vielä ennen kohteen luovutusta erilaisilla IV-mittauksilla, painekokeilla ja ilmantiiveysmittauksilla. Näille tehdään vielä erillinen aikataulu, jotta tarvittaville säädöille ja korjauksille jää riittävä aika. Tavoitteena on kohteen luovutus ajoissa tilaajalle ja sellaisena, että se vastaa sovittua laatutasoa. (Ratu KI , 14.) Laatujohtaminen Yrityksen johdolla on suuri vaikutus laadun toteuttamisessa ja sen parantamisessa työmailla sekä laadunparannuksen ohjeistuksessa eteenpäin koko organisaatiolle. Ohjeistuksen lisäksi on hyvä antaa myös palautetta henkilöstölle laadun suhteen. Laadun kehittämisen prosessi on pitkä ja työläs, mikä edellyttää johtamisen kannalta sitä, että asiat pitää ymmärtää ja sisäistää. Laatujohtaminen vaatii myös jokaisen jäsenen osallistumista ja sitoutumista organisaatiossa, jotta yhteisesti sovitut laatuvaatimukset täyttyvät. (Ratu KI , 9.) Laatusuunnittelua pyritään jatkuvasti parantamaan ja suunnittelemaan se siten, että laatujohtaminen helpottuu. Yritysten tavoitteet ja toimintatavat pitää olla selkeitä ja helposti omaksuttavia, koska henkilöstön pitää nämä asiat sisäistää ja toteuttaa. Tällöin asioihin on helpompi sitoutua. (Ratu KI , 9.)
18 Rakennustyömaan suunnittelu Ennen rakennushankkeen aloittamista on selvitettävä suunnitteluvaiheiden määräykset ja valtioneuvoston päätökset rakennushankkeen turvallisuuden kannalta. Valtioneuvoston asetuksen 426/ :n mukaan rakennuttajan tulee huolehtia hankkeen valmisteluvaiheessa siitä, että rakennustöitä tehdessä on otettu huomioon turvallinen toteuttaminen rakennusteknisissä ja teknisissä järjestelyissä sekä hankkeen toteuttamiseen liittyvissä suunnitteluissa. (Ratu TT ) Pääurakoitsijan on suunniteltava rakennustyö turvalliseksi ja tehtävä kirjallisesti tarvittavat työturvallisuussuunnitelmat. Kirjalliset suunnitelmat ovat hyödyksi viranomaisen tarkastuksissa sekä tapaturmatilanteissa, joissa asiaa joudutaan selvittämään. Valtioneuvoston asetuksien mukaan turvallisuus- ja terveysvaaroja aiheuttavat elementtiasennustyö, maansortuminen ja jumiin tai alle jääminen, korkealta putoaminen, säteily tai muille vaarallisille aineille altistuminen sekä veden lähistöllä tehtävät työt. (Ratu TT , 3.) Pääurakoitsijan tulee erityisesti kiinnittää huomiota valtioneuvoston asetusten mukaan seuraaviin työvaiheisiin ja niiden tarkkaan suunnitteluun: räjäytys-, louhinta- ja kaivuutyösuunnitelmat rakennustyön työaikainen sähkö- ja valaistussuunnitelma työmaaliikennesuunnitelma raskaalle kalustolle kulkutiesuunnitelma työmenetelmien suunnitelma maapohjien kantavuussuunnitelma kaivantojen tuentasuunnitelma putoamissuojauksen suunnitelma koneiden käyttösuunnitelma elementtien ja muottien nosto- ja asennussuunnitelma purkutöiden suunnitelma. Pääurakoitsija valvoo ja huolehtii yhteisellä työmaalla, että suunnitelmia noudatetaan ja laitetaan täytäntöön sekä tarpeen tullen täsmentää suunnitelmia rakennustyön edistyessä (Ratu TT , 3).

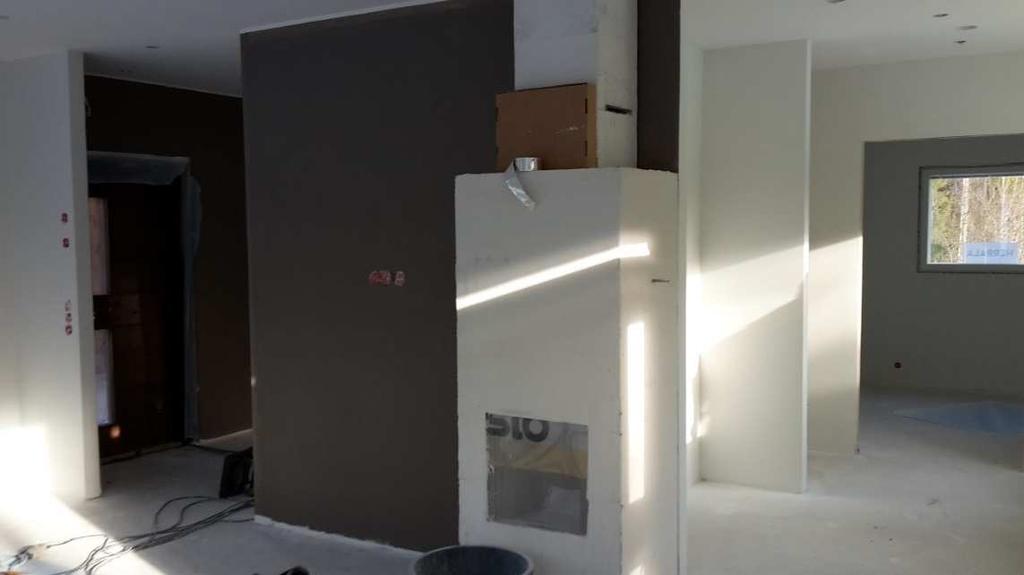

19 19 Pääurakoitsija laatii työmaasuunnitelman ja päivittää tätä työmaan edetessä. Työmaaalueen muutokset on kirjattava ja muutettava suunnitelmaan. Työmaa-aluesuunnitelmalla varmistetaan tuotannon ja turvallisuuden toimivuus. Suunnitteluvaiheessa kannattaa kiinnittää huomiota seuraaviin kohtiin: sosiaalitilojen ja varastokoppien määrä ja sijainti rakennusmateriaalin purku ja varastointipaikkojen sijoitus työmaan järjestys ja siisteys, roskalavat yms. jätteiden lajittelu palotorjunta koneiden, nosturien ja laitteiden sijoitus turvallisesti työmaaliikenne ja ohjaus. Työmaa-alueen suunnittelussa tulee kiinnittää huomiota erityisesti nostopaikkojen pohjien tekoon, jotta maa kestää ja on turvallista nostaa, elementtejä paikoilleen raskaalla kalustolla (Ratu TT , 4).
20 20 3 TEORIAN SOVELTAMINEN KÄYTÄNTÖÖN PROJEKTISSA 3.1 Ajallinen suunnittelu Rakennushankkeen alussa ajallinen suunnittelu alkoi siitä, että käytiin ensin kunnan rakennustarkastajan kanssa sopimassa, koska hanke voitaisiin käynnistää ja varmistettiin, että luvat ovat kunnossa. Rakennushanke käynnistyi, ja aloituspalaveri aikataulusta pidettiin yhdessä pääurakoitsijan, tilaajan ja vastaavan mestarin välillä. Aikataulu käytiin huolella läpi. Aikataulusta selvisi pääsääntöisesti alkamisen ajankohta, isoimpien hankkeiden, kuten esimerkiksi elementtiseinien ja niiden purkukalusto, saapuminen kohteeseen sekä tuleva luovutuspäivämäärä. Aikataulua pystyttiin hieman joustamaan ja muokkaamaan myös hankkeen edistyessä. Aikataulusta ei tehty yleisaikataulua, vaan asiat hoidettiin muutama viikko ennen rakennusvaiheen alkamista puhelimitse ja tapaamisella. Ennen rakentamista piti ensin purkaa vanha saunamökki uuden omakotitalon tieltä. Purkamisen hoiti tilaaja omalla ajallaan, joten se ei vaikuttanut aikatauluun. Rakennushanke alkoi vuonna 2016 loppuvuodesta vesijohtojen ja maalämmön kaivamisella toiselta tontilta tilaajan tontille sekä viemäröinnin ja salaojien kaivamisella suunnitellusti. Rakennushankkeen oli määrä valmistua kesällä 2017 juhannukseen mennessä. (Liite 1.) Kuva 1. Saunamökin purku.
21 21 Aikataulun suurimman haasteen aiheutti lattian valaminen ennen talven pakkasia. Lattia valettiin hieman toisenlaisessa järjestyksessä, miten yleensä rakennustyömailla nähnyt. Ensin tehtiin pohja, mihin tärytettiin sora tasaiseksi ja tiiviiksi. Tämän jälkeen laitetiin soran päälle radon- ja viemäriputket sekä raudoitukset. Putkien laittamisen jälkeen asennettiin puuelementit omille paikoilleen sokkelien päälle ja näitä elementtejä päin lattia lopulta valettiin. Aikataulu eteni työmaalla odotetun mukaisesti, hankkeet ja tilaukset tulivat ajallaan. Ainoastaan seinälaattojen toimitus kohteeseen myöhästyi muutaman viikon. Tämä ei kuitenkaan vaikuttanut millään tavalla luovutusajankohtaan. Kuva 2. Pohjatyöt.

22 Tehtäväsuunnittelu Opinnäytetyön aiheena oli omakotitalon rakennuttaminen ja valvonta yksityiselle tilaajalle ja tehtäväsuunnitelman tein vaiheesta väliseinä- ja levytystyö. Tämän vaiheen valitsin siksi, koska väliseinätyön materiaalit kipsilevyt sekä kertopuut piti laskea ja tilata ajoissa. Tehtäväsuunnitteluun osallistui myös vastaava mestari, jonka kanssa käytiin vielä laskelmat läpi, jotta kyseinen työvaihe saatiin kerralla valmiiksi. Väliseinät tehtiin K600-jaolla 66 mm:n kertopuusta sekä 13 mm reunaohennettu kipsilevy. Poikkeuksena laatoitusseinissä rankojen väli olivat K400-jaolla ja saunan seinät tehtiin 95 mm kertopuilla sekä erikoiskovalla kovalevyllä. Ulkoseiniin laitettiin 100 mm villaa ja 13 mm reunaohennetut kipsilevyt. Oviaukot vahvistettiin myös kertopuilla. Omat haasteensa tähän tehtävään toi materiaalinen varastointi tontille, koska ylimääräistä tilaa ei liiaksi ollut. Aikataulullisesti väliseinätyöt alkoivat ajallaan ja päästiin jatkamaan tasoitetyötä. Kuva 3. Väliseinätyöt käynnissä.
23 Aliurakkasopimukset Omakotitalohankkeen osalta aliurakoitsijoita ei monia työmaalla ollut, koska pääurakoitsija hoiti isoimmat työt. Muutamia töitä he joutuivat aliurakkana teettämään, koska luvat ja resurssit eivät riittäneet niiden tekemiseen. Omakotitaloon tuli varaava takka. Takan muuraus suoritettiin aliurakkana. Urakkaan kuului materiaalinen hankkiminen, takan kokoaminen, sen pinnoittaminen, hormin yhdistäminen yläpohjassa takkaan sekä katolle menevään savupiippuun ja myös savupiipun kokoaminen. Aliurakkaan oli varattu vain yksi työpäivä, mutta takka valmistui ajallaan. Kuva 4. Takan muuraustyö käynnissä.
24 24 Itse valvoin tämän urakoinnin suorittamista. Lisäksi olin saanut vastaavalta mestarilta muutaman työvaiheen, joihin erityisesti piti yläpohjassa kiinnittää huomiota. Harkkotiiliä ladottaessa kohti yläpohjaa piti tämä tiivistää sekä alhaalta että ylhäältä päin erityisen huolella. Työ suoritettiin kahden rakennusmiehen voimin eikä asennuksessa tullut ongelmakohtia. Omat hankaluudet toivat yläpohjassa kulkeminen ja siellä työskentely sekä painavien osien kantaminen talon katolle. Kuva 5. Hormin tiivistys yläpohjasta.
25 Työturvallisuus Työturvallisuus käytiin läpi pääurakoisijan ja vastaavan mestarin kanssa. Koska työmaata ei ole aidattu, alueella työskennellessä oli kiinnitettävä huomiota siihen, ettei ulkopuolisia päässyt työaikana alueelle. Työmaalla oli muutamia vaarallisia työvaiheita, joissa piti valvoa, ettei mitään pääse tapahtumaan. Haastavaa oli esimerkiksi puuelementtien nostaminen paikoilleen sekä auton pystytys kantavalle maaperälle. Puuelementit ajettiin ahtaalle työmaalle, jossa nosturiauto odotti valmiina. Tässä työvaiheessa huomiota kiinnitettiin, että kukaan ei ole noston tapahtuessa puuelementtien alla eikä lastia purkava kuljettaja joutuisi puristuksiin elementtien väliin. Toinen vaarallinen työ oli vesikatolla työskentely talvella. Koska kaidesuojausta ei ollut, käytettiin siellä valjaita mahdollisen putoamisen estämiseksi. Kuva 6. Herrala-talopaketti.
26 Hankinnat ja logistiikka Rakennuskohteen logistiikan hoiti pääsääntöisesti pääurakoitsija. Pääurakoitsija tilasi työmaalle betoniauton, ja tälle tehtiin pystytyspaikka. Puuelementtikuorman tullessa työmaa oli todella piukassa, eikä tontilla ollut yhtään tilaa ylimääräiselle ajoneuvolle. Rakennuskohteen suurimmat hankinnat hoiti pääurakoitsija. Puuelementtien tilaaminen ajallaan työmaalle oli haastavaa, koska tilaajan kohde oli kaukana ja ajotie työmaalle oli todella kapea isoille ajoneuvoille. Pääurakoitsija hankki myös kalusteet sekä takan. Tähän kuitenkin oltiin varauduttu hyvissä ajoin ja pääurakoitsija oli ilmoittanut tietyn päivämäärän tilaajalle. Tilaajalla oli useampi viikko aikaa käydä valitsemassa mieleisensä takka ja keittiökalusteet sekä informoida pääurakoitsijalle näistä valituista kalusteista. Kuva 7. Keittiökalusteet
27 27 Kuva 8. Keittiökalusteet Kuva 9. Makuuhuoneen kalusteet.
28 Laadunvarmistus Laadunvarmistus tehtiin laatoituksesta, ja tästä pidettiin aloituspalaveri pääurakoitsijan ja vastaavan mestarin kanssa. Myös malliasennus tehtiin kylpyhuoneen yhdelle seinälle. Vedeneristyksestä otettiin lattiasta ja seinästä näyte, jotka mitattiin ennen laatoitustyön alkamista. Laatoitustyö sujui hyvin, vaikka muutamat laattatilaukset olivat myöhässä. Kun laatoitus oli valmis, käytiin katselmoimassa työn tulos ja todettiin, että alareunassa kulkeva elastinen saumaus on uusittava koko matkalta. Elastinen saumaus oli kupruinen ja epätasainen. Asiasta huomautettiin pääurakoitsijalle, joka korjasi asian välittömästi, ja näin töitä päästiin taas jatkamaan. Rakennuskohteessa oli myös muutama muu esimerkki laadunvarmistuksesta. Ensimmäinen koski kattoristikoiden tukilautoja, joita käytiin katsomassa asennuksen jälkeen rakennustarkastajan ja vastaavan mestarin kanssa. Arkkitehtikuvia katsoessa korjattavaa löytyi, sillä muutaman tukilauta kattoriskikoiden välistä puuttui tai oli jäänyt liian lyhyeksi. Asiasta huomautettiin pääurakoitsijalle, joka hoiti asian kuntoon kuitenkin pienellä viiveellä. Toinen esimerkki koskee maalämpöpumpun asennusta. Tässä vaiheessa luovutus oli jo todella lähellä, mutta maalämpöpumppu piti outoa ääntä ja pumppasi ylimääräisiä lyöntejä. Vastaava mestari ja tilaaja joutuivat useampaan otteeseen sanomaan asiasta pääurakoitsijalle. Lopulta asia kuitenkin hoidettiin, mutta tilaaja panttasi viimeistä maksuerää pitkään, koska asiaa ei saatu hoidettua kuntoon. Lisäksi laadunvarmistuksen toteuttamiseksi vaadittiin tarvittavat dokumentit ja pöytäkirjat iv-mittauksista, sähköjen kytkennöistä ja käyttövesien koepaineesta. (Liite 2, Liite 3, Liite 4)
29 29 Kuva 10. Saunan pukuhuoneen lattialaatoitus.
30 Rakennustyömaan suunnittelu Rakennustyömaan suunnittelussa tehtiin nopea katselmointi rakennustarkastajan ja vastaavan mestarin kanssa. Päätettiin, että aluetta ei tarvitse erikseen aidata, koska kyseessä oli yksityinen tontti ja tilaaja on pääsääntöisesti paikalla. Tontille kuitenkin aseteltiin asiaan kuuluvat työmaakyltti ja muut asiattomilta pääsy kielletty -kyltit. Työmaan suunnittelussa käytiin myös läpi tulevien vesiputkien tuonti tontille, joka tapahtui viereiseltä naapurin tontilta ja kulki tien alta. Tien alitukseen kiinnitettiin huomiota, koska tie oli päivittäisessä käytössä mökille ajaville autoilijoilla ja tästä syystä tie piti tukea kaivantojen jälkeen, ettei se sortuisi kovassa käytössä. Tien alittamiseen piti lisäksi hakea tienalituslupa ELY-keskukselta.
31 31 Kuva 11. Työmaakyltit.

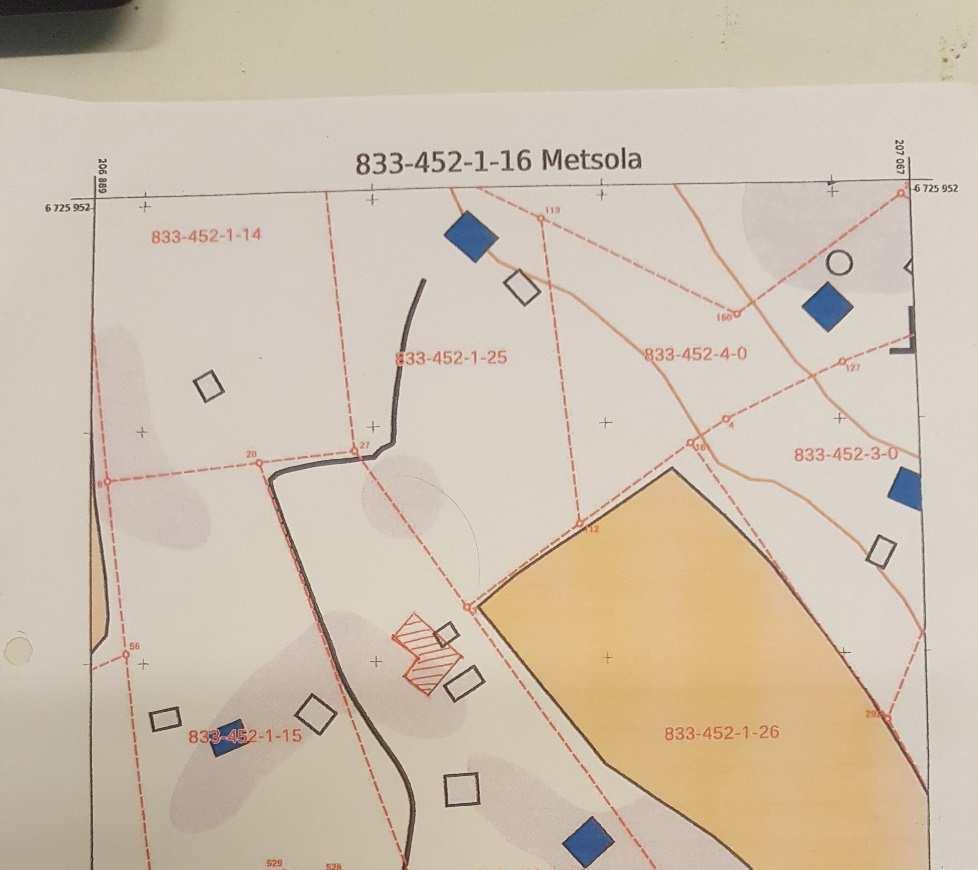

32 32 4 OMA OSAAMINEN JA KEHITTÄMISEN TARVE 4.1 Ajallinen suunnittelu Hallitsen aikataulullisesti suunnittelun ja ennakoinnin tuleviin työvaiheisiin työmailla. Osaan käyttää muutamia aikatauluohjelmia, jotka ovat tulleet tutuiksi työn ohella. Koulussa käytiin muun muassa aikataulun luomista eri ohjelmilla, työaikamenekkien selvittämistä ja niiden etsintää erinäisissä harjoitustöissä. Osaan tulkita ja lukea aikatauluja sekä yhdistää näitä taitoja työmaan todellisissa tilanteissa. Kehittämisen tarve koostuu tehtävien sisällöstä ja siihen mitä kaikkea vaaditaan ennen jonkin työn aloittamista ja kuinka kauan tähän tarvitsee aikaa. 4.2 Tehtäväsuunnittelu Osaan laatia hyvän tehtäväsuunnitelman, koska osaan etsiä riittävän tiedot siihen eri lähteitä käyttäen. Työmailla olen tehnyt tehtäväsuunnitellun muutamista työvaiheista sekä käynyt tämän läpi urakoitsijoiden ja vastaavan mestarin kanssa. Kehittämisen tarve tulee esiin ongelmien analyysissa hyvissä ajoin. Kehittämistä vaatii lisäksi asian selittäminen ja sen hyvä ja selkeä perusteleminen urakoitsijalle, miksi näin tehdään. Uskon siihen, että mitä enemmän tulee kokemusta työmailta, sitä paremmin nämä asiat tulen hallitsemaan. 4.3 Aliurakkasopimukset Olen tutustunut aliurakkasopimuksiin työelämässä ja omaksunut asiat, mitkä sopimuksiin kuuluvat ja pitää kirjata. En kuitenkaan ole tällaisia itse laatinut yhtäkään, joten suurin kehittämisen tarve on tässä asiassa.
33 Työturvallisuus Työturvallisuuteen liittyvät asiat ovat mielestäni itselläni hyvin hallussa ja tiedossa. Olen suorittanut työmailla useita TR-mittauksia yksin ja työmaan turvallisuushenkilön kanssa. Näitä kierroksia tehdessäni näkökulmani on mielestäni erittäin paljon laajentunut ja pystyn huomaamaan vaarallisia työseikkoja jo ennen työn aloittamista. Kehittämisen tarpeeksi näen omalta osaltani välittömän asiaan puuttumisen, vaikka kyseessä olisikin vain pieni turvallisuusriski. 4.5 Hankinnat ja logistiikka Hallitsen hankinta-aloitteiden laadinnan ja ymmärrän hankintojen osalta hintavertailun ja kilpailutuksen työmarkkinoilla. Osaan ennakoida ajoissa tilauksiin, joita työmaille pitää tehdä. Esimerkiksi materiaalin tilaus, jotta työt eivät viivästy ja että materiaalit tulevat toimittajalta, keneltä on suunniteltu. Näin ollen kuljetuskustannuksetkin pysyvät tavoitteissa. Osaan laskea tarvittavan materiaalin määrän ja ennakoida, mihin materiaalit sijoitetaan työmaalla ennen niiden saapumista. Hankintoihin liittyen suurin kehittämisen tarve on työmaalla kommunikointi muiden kanssa. Esimerkiksi varmistetaan, onko jo jotain tilattu ja sovittu urakoitsijan kanssa siitä, minne tuodut materiaalit laitetaan. 4.6 Laadunvarmistus Laadunvarmistuksen suhteen vahvuuteni on tullut työmailla työskennellessäni. Osaan lukea rakennepiirustuksia hyvin, jotta pystyn puuttumaan mahdollisiin ongelmakohtiin laadun suhteen. Usein laadunvarmistuksessa käyn urakoitsijan kanssa läpi malliasennuksen ja vaaditun laatutason, jonka pitää olla läpi työmaan. Laatutason vaihtuessa huonompaan joutuu urakoitsija tekemään sen uusiksi, jotta se vastaa vaadittua tasoa. Kehittämisen tarve laadunvarmistuksessa on huomion kiinnittäminen oikeisiin asioihin työvaiheissa. Tämän asian uskon karttuvan työelämän edetessä.

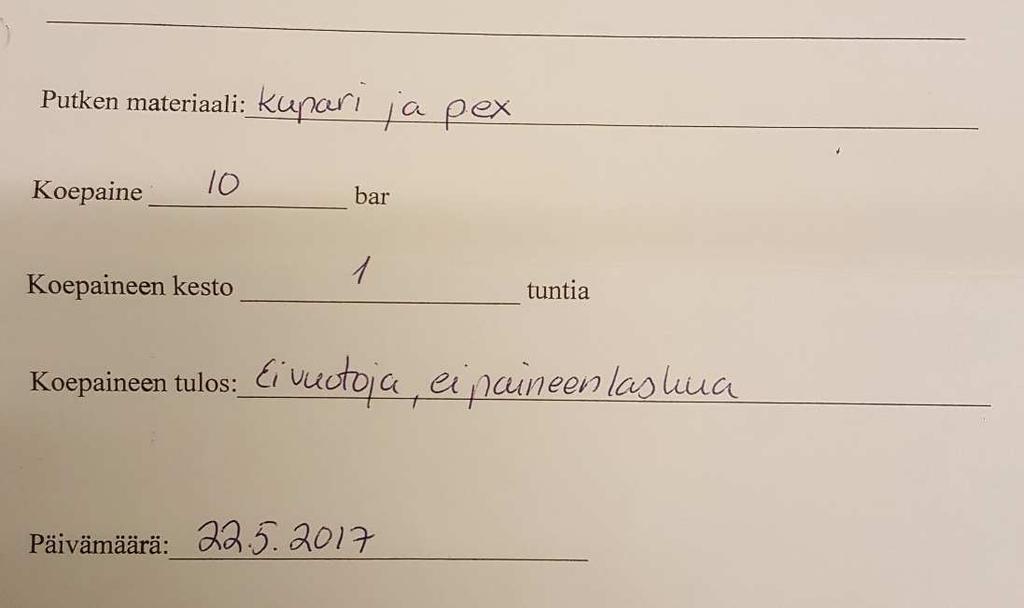

34 Rakennustyömaan suunnittelu Rakennustyömaan suunnittelun vahvuuksiksi lasken aluesuunnitelman teon, jonka mielestäni hahmotan ja pystyn tekemään sujuvasti. Osaan neuvoa työntekijöitä työmaan rajauksen kanssa, jotta aidat ja portit olisivat siellä, mihin ne on suunniteltu. Osaan myös käyttää muutamia ohjelmia, joilla työmaasuunnitelma luodaan. Kehittämisen tarve työmaan suunnittelussa on tieto siitä, mitä lupia pitää olla kirjoitettuna ennen suunnittelun aloittamista.
35 35 5 YHTEENVETO Opinnäytetyöni tarkoituksena oli käsitellä ja kuvailla omakotitalon rakentamisen eri osaalueita. Opinnäytetyön pohjalta saa hyvän kuvan ja ohjeistuksen omakotitalon rakennushankkeen toteuttamiseen. Opinnäytetyö on suunnattu työtä ohjaavalle rakennusmestarille. Samalla kuvattiin osaamistasoa rakennusmestarin työtehtävissä. Opinnäytetyö pitää sisällään teoriaosuuden, joka perustuu Ratu- ja RT-korttien sisältöön ja muuhun alan kirjallisuuteen. Käytännön osuus on tehty työmaalla tapahtuneista vaiheista, ja omasta osaamisesta sekä kehittämisen tarpeita. Käytännön osuuden kirjoittaminen oli mielenkiintoisinta opinnäytetyötä tehdessä. Opinnäytetyön toteuttamisen aikana olen itse toiminut Hartela Länsi-Suomi OY:n palveluksessa työmaamestarin tehtävissä muutamassa kohteessa. Koulusta saatu teorian opit ja niiden etsiminen on hyödynnetty opinnäytetyötä tehdessä. Käytännön osuuden olen saanut koulun työharjoitteluista. Opinnäytetyöni pohjana on käytetty Turun ammattikorkeakoulun portfoliotyyppistä pohjaa, joka oli mielestäni sopivin vaihtoehto. Sen avulla opinnäytetyön kirjoittaminen on selkeää ja myöskin helposti luettava.
36 36 LÄHTEET Junnonen, J.-M & Kankainen, J Urakoitsijan sopimusasiat Helsinki: Rakennustieto Oy. Kivimäki, C.; Koskenvesa, A.; Mäki, T. & Sahlstedt, S Aikataulukirja Helsinki: Talonrakennusteollisuus ry ja Rakennustietosäätiö RTS. Ratu KI Rakentamisen tuotantotekniikka. Helsinki: Rakennustieto Oy. Ratu KI Rakennushankkeen työturvallisuus. Helsinki: Rakennustieto Oy. Ratu KI Aikataulukirja. Helsinki: Rakennustieto Oy. Ratu KI Rakennustöiden laatu Helsinki: Rakennustieto Oy. Ratu S Työmaan toimitusten suunnittelu ja ohjaus. Helsinki: Rakennustieto Oy. Ratu S Rakentamisen tehtäväsuunnittelu. Ohje aliurakan ja työkaupan hallintaan Rakennustieto Oy. Ratu TT Rakennustyön turvallisuusjohtamisen hyviä käytäntöjä. Helsinki: Rakennusteollisuuden kustannus RTK Oy. Ratu TT Rakennushankkeen eri vaiheet ja työturvallisuussuunnittelu. Helsinki: Rakennustieto Oy.

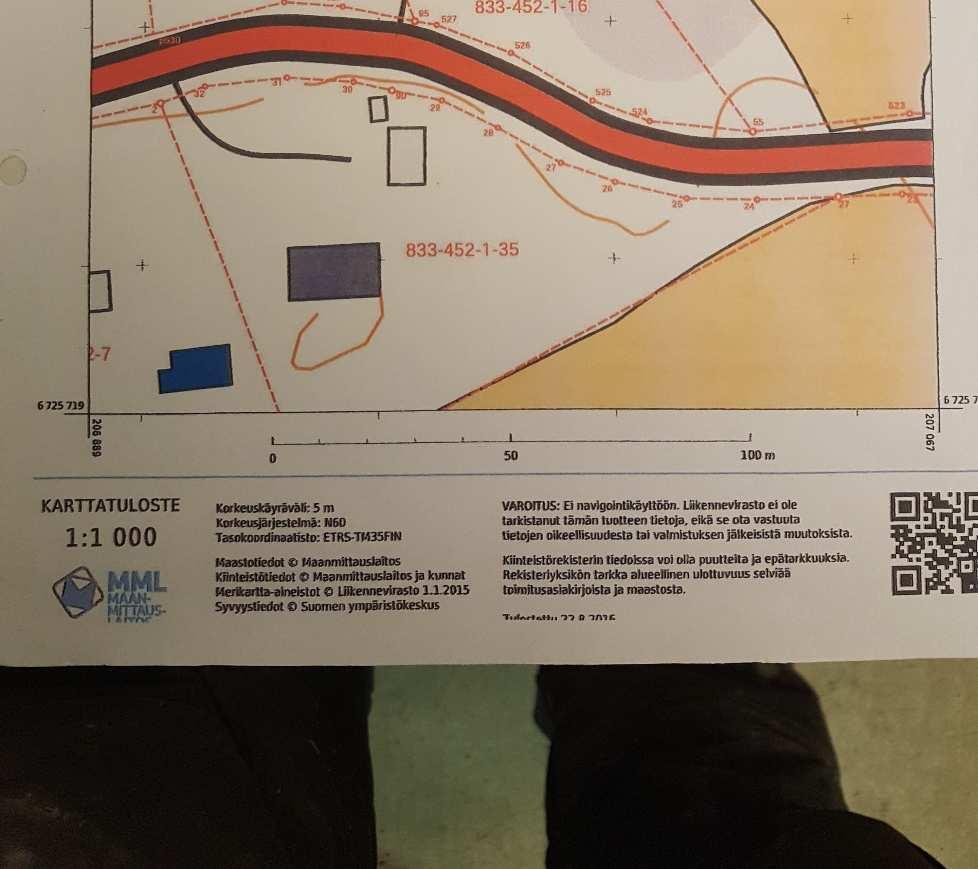

37 Liite 1 LIITTEET
38 Liite 2 (1)

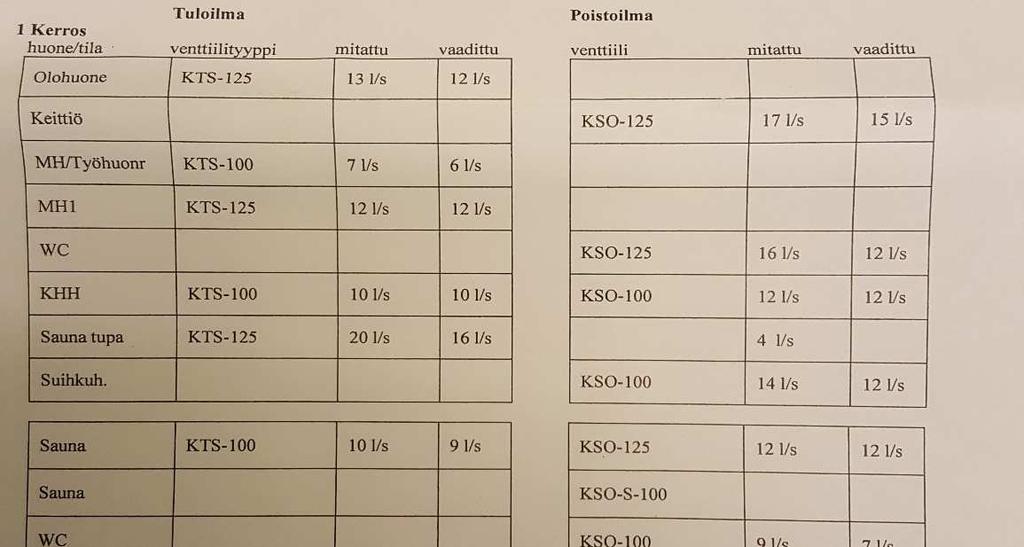

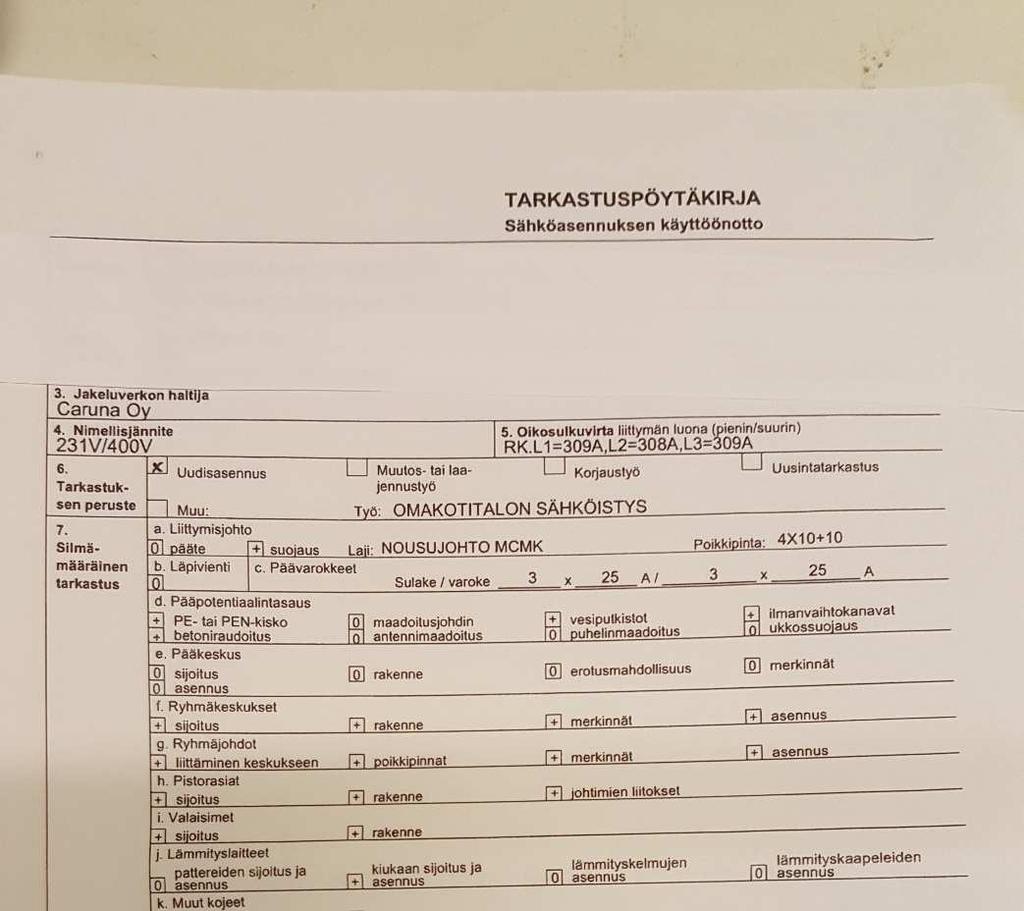

39 Liite 2 (1)

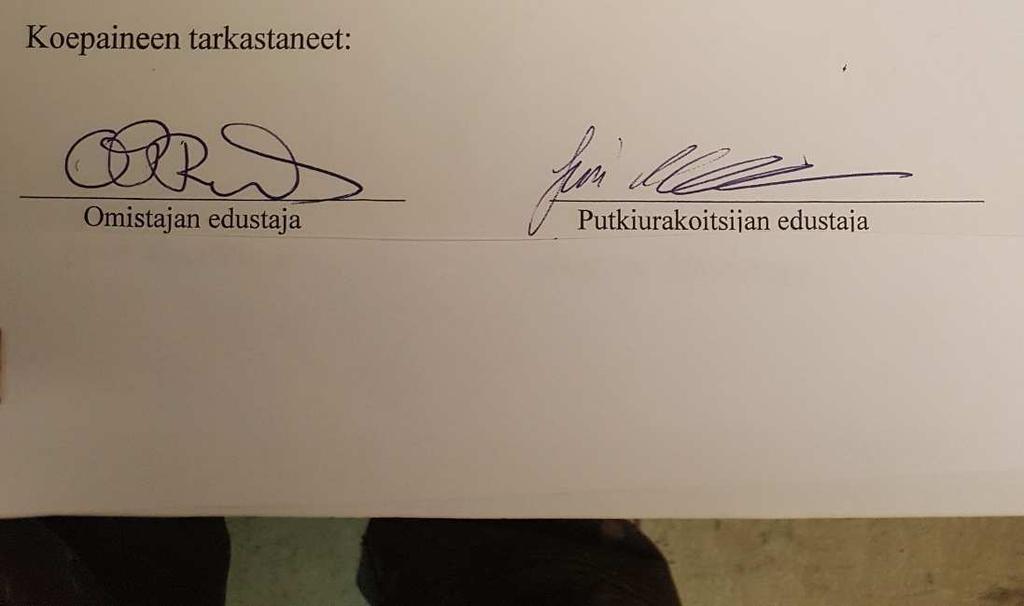

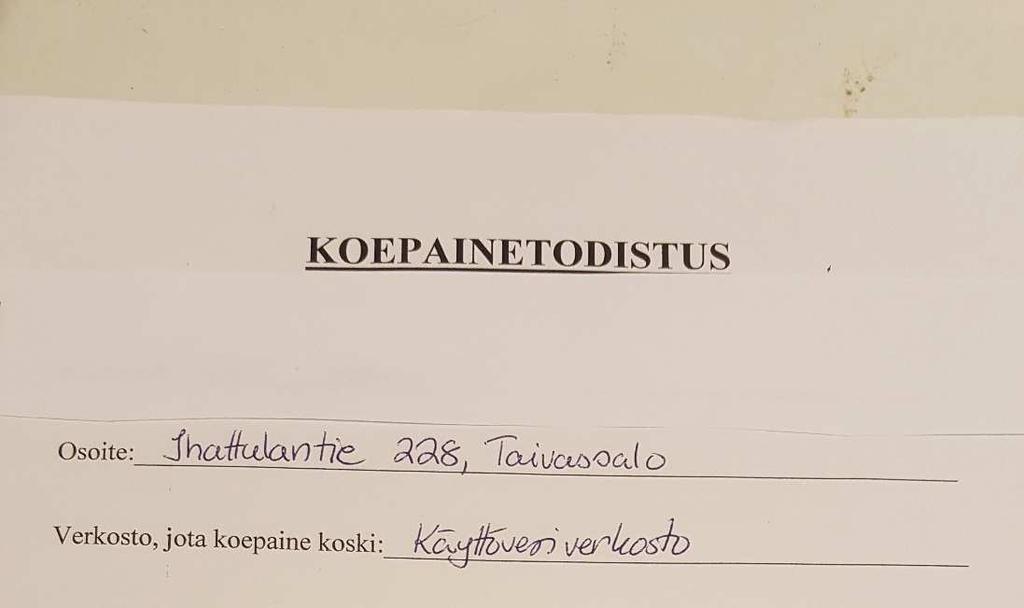

40 Liite 2 (1)
Soidinpuiston ykk, U-6553 Turvallisuusasiakirja
Turvallisuusasiakirja Pornaisissa 28.12.2014 Suunnitellut: Ins. (amk) Heikki Väisänen A-lk:n betonisiltojen korjaussuunnittelija Tarkastanut: Ins. Jyrki Hämäläinen A-lk:n betonisiltojen korjaussuunnittelija
1 Urakkasopimus YSE 1998 RT Tämä sopimuslomake perustuu Rakennusurakan yleisiin sopimusehtoihin YSE 1998.
1 Urakkasopimus YSE 1998 RT 80260 RT 80260 1(5) URAKKASOPIMUS YSE 1998 Tämä sopimuslomake perustuu Rakennusurakan yleisiin sopimusehtoihin YSE 1998. Hanke Numero Rakennuskohde Urakkasopimus PÄÄURAKKA 1
KVR-URAKAN TURVALLISUUSASIAKIRJA
11.4.2014 Sivu 1/6 Tilaaja: Hämeen ammatillisen korkeakoulutuksen ky PL 230 13101 Hämeenlinna Hanke: Mustiala Uusi Navetta KVR-URAKAN TURVALLISUUSASIAKIRJA Hämeen ammatillisen korkeakoulutuksen ky PL 230,
Monion lukio- ja kulttuuritalon elinkaarihanke
Monion lukio- ja kulttuuritalon elinkaarihanke Vertailulomake Tilaajan edustajan arviointi ehdokkaan aiemmin toteuttamasta rakennushankkeesta POSTIOSOITE: PL 60, 04301 TUUSULA; KÄYNTIOSOITE: HYRYLÄNTIE
Komin ylikulkukäytävä, U-6514 Turvallisuusasiakirja
Turvallisuusasiakirja Pornaisissa 16.1.2015 Suunnitellut: Ins. (amk) Heikki Väisänen A-lk:n betonisiltojen korjaussuunnittelija Tarkastanut: Ins. Jesse Lindholm A-lk:n betonisiltojen korjaussuunnittelija
Itä-Suomen. työturvallisuuskilpailu. Kuopio Iso-Valkeinen
Itä-Suomen työturvallisuuskilpailu 2017 Kuopio Iso-Valkeinen 30.3.2016 Työturvallisuusjohtaminen Kimmo Anttonen Työmaan perustiedot Työmaan vaihe ja perustiedot Vaikuttaa työmaan kokonaisarviointiin 3
KAALISTEN KAUPUNKI. Torin seudun kehittämishanke. Toinen rakennusvaihe 2012 Kirkkokadun saneeraus TYÖTURVALLISUUSLIITE
KAALISTEN KAUPUNKI Torin seudun kehittämishanke Toinen rakennusvaihe 2012 Kirkkokadun saneeraus TYÖTURVALLISUUSLIITE 28.3.2012 SIsÄLLYSLUETTEL0 1 YLEISTÄ 1.1 Turvallisuusliitteen tarkoitus 1.2 Rakennuttaja,
Ratu-FLoW. Aikataulusuunnittelun perusteet ja vaiheet Ratu-tuotannonsuunnittelujärjestelmään perustuen - opetusaineisto verkkoympäristöön
Ratu-FLoW Aikataulusuunnittelun perusteet ja vaiheet Ratu-tuotannonsuunnittelujärjestelmään perustuen - opetusaineisto verkkoympäristöön Jump to first page Miksi Ratu? Tuotannonsuunnittelun lähtöaineistoa
Turvallisuusasiakirja. (VNa 205/2009)
Turvallisuusasiakirja (VNa 205/2009) Liikennevirasto Turvallisuusasiakirja, tie-, rata- ja vesiväylähankkeet, versio 20.8.2014 Seuraavia yhteystietoja käytetään vakavissa onnettomuustapauksissa: Yleinen
Jokirannan koulu A-rakennus purku-urakka, Turvallisuusasiakirja, kokonaisurakka 1. YLEISTÄ Turvallisuusasiakirjan tarkoitus...
TURVALLISUUSASIAKIRJA 16.10.2018 Sivu 1/5 Tilaaja: Ylivieskan kaupunki Tekninen palvelukeskus Kyöstintie 4, 84100 Ylivieska Hanke: Jokirannan koulu A-rakennus purku-urakka Visalantie 5, 84100 Ylivieska
Keskustien perusparannus. Puumala, Kirkonkylä PUUMALA. Tilaajan edustajat Sopimusasioissa Työsuoritukseen liittyvissä asioissa
Kunnanhallitus 14.8.2017 142 liite nro 1 URAKKASOPIMUS 8.8.2017 1(6) URAKKASOPIMUS Tämä sopimuslomake perustuu Rakennusurakan yleisiin sopimusehtoihin YSE 1998 RT 16-10660, LVI 03-10277, Ratu 417-T, KH
Työselostus ja laatuvaatimukset. Staran pienlouhintatyöt ajalla HEL
Työselostus ja laatuvaatimukset Staran pienlouhintatyöt ajalla 1.1. 31.12.2017 HEL 2016-011768 TYÖSELOSTUS JA 2(5) 1. TYÖN SUORITUS Urakka käsittää kallion porauksen ja irrotuksen. Porattaessa on käytettävä
! LAATUKÄSIKIRJA 2015
LAATUKÄSIKIRJA Sisällys 1. Yritys 2 1.1. Organisaatio ja vastuualueet 3 1.2. Laatupolitiikka 4 2. Laadunhallintajärjestelmä 5 2.1. Laadunhallintajärjestelmän rakenne 5 2.2. Laadunhallintajärjestelmän käyttö
YHTEINEN TYÖPAIKKA, aliurakointi ja ketjutus Kansainvälinen työturvallisuuspäivä 28.4.2015
YHTEINEN TYÖPAIKKA, aliurakointi ja ketjutus Kansainvälinen työturvallisuuspäivä 28.4.2015 Vesa Ullakonoja ü työpaikalla on yksi työpaikan kokonaisuutta hallitseva eli pääasiallista määräysvaltaa käyttävä
18.1.2015 TURVALLISUUSASIAKIRJA KLAUKKALAN JALKAPALLOHALLIN TEKONURMIKENTTÄ. Puhelin
TYÖTURVALLISUUSASIAKIRJA 1 (6) TURVALLISUUSASIAKIRJA KLAUKKALAN JALKAPALLOHALLIN TEKONURMIKENTTÄ (09) 2500 2010 etunimi.sukunimi@nurmijarvi.fi TYÖTURVALLISUUSASIAKIRJA 2 (6) SISÄLLYSLUETTELO 1 JOHDANTO...
5 Opetussuunnitelma OSAAMISEN ARVIOINTI ARVIOINNIN KOHTEET JA AMMATTITAITOVAATIMUKSET OSAAMISEN HANKKIMINEN. osaa työskentely.
Hyväksymismerkinnät 1 (5) Ammaattiosaamisen näyttö Näytön kuvaus Tutkinnon osa ei sisällä ammattiosaamisen näyttöä. Siltä osin kuin tutkinnon osassa vaadittavaa osaamista ei voida työtä tekemällä ammattiosaamisen
Talonrakennus TOT 21/01. Rakennusmies putosi hitsausta suorittaessaan lämpöeristenipun päältä 2,3 m maahan TOT-RAPORTIN AVAINTIEDOT.
TOT-RAPORTTI 21/01 Rakennusmies putosi hitsausta suorittaessaan lämpöeristenipun päältä 2,3 m maahan TOT-RAPORTIN AVAINTIEDOT Tapahtumakuvaus Rakennusmies putosi hitsausta suorittaessaan lämpöeristenipun
TAVOITTEENA NOLLA TAPATURMAA RAKENNUSTEOLLISUUDESSA 2020 Rakennusteollisuus RT ry:n kannanotto
TAVOITTEENA NOLLA TAPATURMAA RAKENNUSTEOLLISUUDESSA 2020 Rakennusteollisuus RT ry:n kannanotto 01.03.2016 01.03.2016 Rakennusteollisuus RT 2 RAKENNUSTEOLLISUUS RT RY:N TURVALLISUUSKANNAOTTO VUOSILLE 2016-2017
Ratu-tiedosto. Rakentamisen tuottavuustietoa vuodesta 1974. 29.1.2010/rl
Ratu-tiedosto Rakentamisen tuottavuustietoa vuodesta 1974 Ratu-tiedoston tarkoitus Kortiston tarkoitus on rakentamisen tuottavuuden, turvallisuuden ja laadun parantaminen seuraavasti: keräämällä työmailta
LUONNOS RT 80260 URAKKASOPIMUS 1 SOPIJAPUOLET. toukokuu 1998
toukokuu 1998 1 (10) URAKKASOPIMUS Tämä sopimuslomake perustuu Rakennusurakan yleisiin sopimusehtoihin YSE 1998 RT 16-10660, LVI 03-10277, Ratu 417-T, KH X4-00241. Hanke No Rakennuskohde 1 SOPIJAPUOLET
Rakentamisen prosessi ja energiatehokkuus
Rakentamisen prosessi ja energiatehokkuus 1 Hankeselvitysvaiheessa rakentamisen prosessissa Lähtötietojen varmistaminen Varmistetaan että kaikki mahdollinen projektin onnistumiseen välttämättömät tiedot
KIHNIÖN YHTENÄISKOULUN VANHAN OSAN KATON KORJAUS TURVALLISUUSASIAKIRJA
KIHNIÖN YHTENÄISKOULUN VANHAN OSAN KATON KORJAUS TURVALLISUUSASIAKIRJA 22.2.2017 SUUNNITTELIJAT, ASIANTUNTIJAT 0 RAKENNUSKOHTEEN TIEDOT 0.1 Rakennuskohde ja -paikka Kihniön kunta, Kihniön yhtenäiskoulu
Rakennusteollisuuden työturvallisuuskannanotto. RATUKE-seminaari , Kansallismuseo Tarmo Pipatti
Rakennusteollisuuden työturvallisuuskannanotto RATUKE-seminaari 11.11.2010, Kansallismuseo Tarmo Pipatti Työturvallisuuskannanotto 2010-2015 :n hallitus asetti vuoden 2010 alussa tavoitteen, jonka mukaan
KUUKAUSITIEDOTE MAALISKUU 2015
18.3.2015 Sivu 1/8 Hämeenlinnan kaupunki Linnan Tilapalvelut liikelaitos PL 84 13101 Hämeenlinna Hanke: Tuomelan koulun peruskorjaus KUUKAUSITIEDOTE MAALISKUU 2015 Tällä tiedotteella pyrimme kuvaamaan
Kuormien purku ja turvalliset elementtien asennukset
Kuormien purku ja turvalliset elementtien asennukset AJANKOHTAISTA 2017 ESITYS 1. Turvallisuuskehitys Parmassa 2. Parman projektinhallinta numeroina 3. Parman ajankohtaiset turvallisuutta parantavat tuoteratkaisut
TYÖTURVALLISUUSKILPAILU 2015. Avaustilaisuudet. Kimmo Anttonen Aluepäällikkö Talonrakennusteollisuus ry, Itä Suomi. Mikkeli. Joensuu.
TYÖTURVALLISUUSKILPAILU 2015 Avaustilaisuudet Mikkeli Joensuu Kuopio Kimmo Anttonen Aluepäällikkö Talonrakennusteollisuus ry, Itä Suomi Ohjelma 9.00 Tilaisuuden avaus Aluepäällikkö Kimmo Anttonen, Talonrakennusteollisuus
10 Opetussuunnitelma OSAAMISEN ARVIOINTI ARVIOINNIN KOHTEET JA AMMATTITAITOVAATIMUKSET OSAAMISEN HANKKIMINEN. osaa työskentely
Hyväksymismerkinnät 1 (5) Ammaattiosaamisen näyttö Näytön kuvaus Osaaminen arvioidaan työn tekemisestä pientalo - oppimisympäristössä. Siltä osin kuin tutkinnon osassa vaadittavaa osaamista ei voida työtä
Johdon puheenvuorot johdon sitoutuminen. Saku Sipola Pohjolan Design-Talo Oy
Johdon puheenvuorot johdon sitoutuminen Saku Sipola Pohjolan Design-Talo Oy Rakennustuoteteollisuuden työturvallisuusseminaari Tuotetiistai 19.5.2015 Pohjolan Design-Talo Oy Saku Sipola Työturvallisuus
VÄLISEINÄMUURAUKSIEN TUOTANNONSUUNNITTELU, - OHJAUS JA -VALVONTA
Opinnäytetyö AMK Rakennusalan työnjohdon koulutusohjelma Nratys13 2016 Aatu Hurttila VÄLISEINÄMUURAUKSIEN TUOTANNONSUUNNITTELU, - OHJAUS JA -VALVONTA OPINNÄYTETYÖ AMK TURUN AMMATTIKORKEAKOULU Rakennusalan
TILAAJAN TURVALLISUUSSÄÄNNÖT
PERHON KUNNAN PIHOJEN JA TEIDEN TALVIPUHTAANPITO 2015 2018 TILAAJAN TURVALLISUUSSÄÄNNÖT 1(4) URAKOITSIJOITA VELVOITTAVAT YLEISET TURVALLISUUSKÄYTÄNNÖT PERHON KUNNAN RAKENNUSURAKOISSA JA KUNNOSSAPITOTÖISSÄ
Suuntautuminen ja työharjoitteluseminaari
Suuntautuminen ja työharjoitteluseminaari Stadia 11.10.2007 Ilkka Leskelä Sisältö 11.10.2007 1. Koulutustausta ja nykyiset työtehtävät 3. Opiskelijasta ammattilainen rakennusliikkeessä ja työtehtävät 1
Sanoista tekoihin turvallisuutta yhteiselle työpaikalle
Sanoista tekoihin turvallisuutta yhteiselle työpaikalle Mika Liuhamo, tuotepäällikkö https://fi.linkedin.com/in/liuhamo 2 Miksi? Lähtökohtia kehittämiselle Liiketoiminta Työn sujuvuus, tuottavuuden parantaminen
1 YLEISTÄ... 3 3 TYÖMAASUUNNITELMA... 8
RHK Turvallisuussuunnitelmien laadinta 2 SISÄLTÖ 1 YLEISTÄ... 3 2 TURVALLISUUSSUUNNITELMA... 4 2.1 Yleistä... 4 2.2 Junaturvallisuusasiat turvallisuussuunnitelmassa... 6 2.3 Rakentamista koskeva turvallisuussuunnitelma...
LAATUSUUNNITELMAMALLI
Liite 4 Yleisten alueiden aurausurakat Keskustan kehä- alueurakka-alueella 2016 2018 LAATUSUUNNITELMAMALLI 9.8.2016 9.8.2016 2(5) Sisällysluettelo 1. YLEISTÄ... 3 Laatusuunnitelman tarkoitus... 3 Laatusuunnitelman
Tavoitteena nolla tapaturmaa 2020
Tavoitteena nolla tapaturmaa 2020 Talonrakennusteollisuus Uudenmaan piiri ry:n seminaari 26.2.2014 Saku Sipola Pohjolan Design-Talo Oy Design-Talo lyhyesti 2009 2010 2011 2012 2013E Liikevaihto 33.6 56.2
TARJOUSPYYNTÖ. Riihipellontie 5 talot A - B - C, 7 talot A - B - C ja 8 talot A - B - C SAARIJÄRVI ULKO-OVIEN JA PARVEKEOVIEN UUSIMISURAKKA
Sivu 1 / 5 TARJOUSPYYNTÖ ULKO-OVIEN JA PARVEKEOVIEN UUSIMISURAKKA Urakassa noudatetaan Rakennusurakan yleisiä sopimusehtoja YSE 1998 RT 16-10660 (viittauksissa on käytetty lyhennettä YSE). Riihipellontie
LUONNOS. Ylöjärven kaupunki / Yhdyskuntatekniikka Räikäntie 3 / PL 22 33471 Ylöjärvi
toukokuu 1998 1 (11) URAKKASOPIMUS Tämä sopimuslomake perustuu Rakennusurakan yleisiin sopimusehtoihin YSE 1998 RT 16-10660, LVI 03-10277, Ratu 417-T, KH X4-00241. Hanke No Rakennuskohde 1 SOPIJAPUOLET
ÄÄNEKOSKEN KAUPUNKI OHJEITA RAKENTAJILLE 1(3) Rakennusvalvonta 2009
ÄÄNEKOSKEN KAUPUNKI OHJEITA RAKENTAJILLE 1(3) Rakennusvalvonta 2009 YLEISTÄ Nämä asiakirjat piirustuksineen ja liitteineen sisältävät rakennusluvan. Rakennettaessa on noudatettava hyväksyttyjä piirustuksia.
Miten tunnistamme PIMAhankkeen. sudenkuopat LÖYDÄMMEKÖ NE? PYSTYMMEKÖ VÄLTTÄMÄÄN NE? OSAAMMEKO MINIMOIDA / ELIMINOIDA NE?
Miten tunnistamme PIMAhankkeen turvallisuuden sudenkuopat LÖYDÄMMEKÖ NE? PYSTYMMEKÖ VÄLTTÄMÄÄN NE? OSAAMMEKO MINIMOIDA / ELIMINOIDA NE? MUTKU-PÄIVÄT 2018 / PÄIVI KOSKELA Vastuut yhteisellä työpaikalla
LUONNOS RT 80260 URAKKASOPIMUS 1 SOPIJAPUOLET. toukokuu 1998 1 (11)
RT 80260 toukokuu 1998 1 (11) URAKKASOPIMUS Tämä sopimuslomake perustuu Rakennusurakan yleisiin sopimusehtoihin YSE 1998 RT 16-10660, LVI 03-10277, Ratu 417-T, KH X4-00241. Hanke No Rakennuskohde Urakkasopimus
LAATUSUUNNITELMAMALLI
Laatusuunnitelmamalli 1(5) Oulun kiinteistöjen talvikunnossapidon LAATUSUUNNITELMAMALLI Laatusuunnitelmamalli 2(5) Sisällysluettelo 1. YLEISTÄ... 3 Laatusuunnitelman tarkoitus... 3 Laatusuunnitelman laatiminen...
TYÖTURVALLISUUS ON YHTEINEN ASIA. Viisaat kypärät yhteen seminaari Lounais Suomi 19.05.2015 Juha Suvanto
TYÖTURVALLISUUS ON YHTEINEN ASIA Viisaat kypärät yhteen seminaari Lounais Suomi 19.05.2015 Juha Suvanto Rakentaminen on vaarallinen toimiala näin väitetään Tilastotietoa Lähde: TVL Rakennusteollisuus RT
Turvallisuuskoordinaattorin tehtävään nimeäminen
Nimitys 1 (5) Eteläisen hankinta-alueen kunnossapidon laadunvalvontaurakka 2017-2020 Turvallisuuskoordinaattorin tehtävään nimeäminen ELY-keskus on rakennuttajan ominaisuudessa nimennyt
TURVALLISUUSASIAKIRJA
Tilaaja: Loimaan Kaupunki Rakennuttamispalvelut 32440 ALASTARO Laatija: Janne Ilmalahti Rakennuttamisinsinööri Hanke: HIRVIKOSKEN KOULUN PURKU Hirvikoskentie 225 32200 LOIMAA Versio Sisältö Vaihe Päiväys
Sujuvan toteutuksen perusta on hyvä suunnittelu case esimerkki toteutusvaihtoehdoista
Sujuvan toteutuksen perusta on hyvä suunnittelu case esimerkki toteutusvaihtoehdoista Päätehtävät ja roolit Tilaaja päättää Isännöitsijä johtaa taloyhtiötä Projektijohtaja johtaa hanketta Valvoja valvoo
Työmaakohtainen perehdyttäminen rakennustyömaalla
Työmaakohtainen perehdyttäminen rakennustyömaalla Tarkoitus; Mikään työmaa ei ole identtinen! Jokaisella työmaalla omat erityispiirteet ja vaaratekijänsä Antaa työmaalle tulevalle henkilölle tietoa yleisistä
URAKKASOPIMUKSET Rakennusurakan yleiset sopimusehdot YSE 1998
URAKKASOPIMUKSET Rakennusurakan yleiset sopimusehdot YSE 1998 Antero Oksanen Ville Laine Kim Kaskiaro CC LAKIMIESLIITON KUSTANNUS 2010 Helsingin Kamari Oy ja tekijät ISBN 978-952-246-015-8 Kannen suunnittelu:
1 TURVALLISUUSSELVITYKSEN TAUSTA TURVALLISUUSSELVITYKSEN LAADINTA TURVALLISUUSSELVITYKSEN SISÄLTÖ... 5
LIIKENNEVIRASTO OHJE 2 (9) Sisällysluettelo 1 TURVALLISUUSSELVITYKSEN TAUSTA... 3 2 TURVALLISUUSSELVITYKSEN LAADINTA... 4 3 TURVALLISUUSSELVITYKSEN SISÄLTÖ... 5 4 TURVALLISUUSSELVITYKSEN RAKENNE... 6 5
LAATUKÄSIKIRJA
1 LAATUKÄSIKIRJA 11.5.2014 2 SISÄLLYS 1 ALKUSANAT... 3 2 LAATUJOHTAMISEN TAVOITE JA SISÄLTÖ... 4 2.1 Johtaminen ja vastuu... 4 2.2 Laatupolitiikka... 4 2.3 Laatujärjestelmä... 6 2.4 Laatusuunnitelma...
Nolla tapaturmaa 2020. Kulmakivet 2016-17(luonnos) Tilannekatsaus 24.2.2015. Etera 24.2.2015 Ahti Niskanen
Nolla tapaturmaa 2020 Kulmakivet 2016-17(luonnos) Tilannekatsaus 24.2.2015 Etera 24.2.2015 Ahti Niskanen TAVOITTEENA NOLLA TAPATURMAA RAKENNUSTEOLLISUUDESSA 2020 Rakennusteollisuus RT ry:n hallitus asetti
KOUKKUTIE, KUMPUTIE, KUNNASTIE, LAALAHDENKUJA JA PEKANKATU
TAMPEREEN KAUPUNKI LIITE 5 TURVALLISUUSASIAKIRJA KOUKKUTIE, KUMPUTIE, KUNNASTIE, LAALAHDENKUJA JA PEKANKATU RUOTULA JA TAKAHUHTI Suunnitelmanumerot:14105, 14104, 14103, 14163, 14164 TAMPEREEN KAUPUNKI
URAKKAMUODOT JA VALVONTA
URAKKAMUODOT JA VALVONTA Valvojakurssi Hannu Äystö Hankkeen toteutusmuoto 2 Toteutusmuodolla tarkoitetaan hankkeen toteutustapaa Rakennuttamis-, suunnittelu- ja rakentamispalveluiden hankintatapa Tilaaja
Sisällysluettelo LIIKENNEVIRASTO OHJE 2 (6) Dnro 4248/070/2014
LIIKENNEVIRASTO OHJE 2 (6) Sisällysluettelo 1 TURVALLISUUSSÄÄNNÖT JA MENETTELYOHJEET... 3 1.1 Säädösperusta... 3 1.2 Turvallisuussääntöjen ja menettelyohjeiden laadinta sekä ylläpito... 3 1.3 Turvallisuussääntöjen
Sisäilmaparannuksen rakennuttaminen, CASE päiväkoti
Sisäilmaparannuksen rakennuttaminen, CASE päiväkoti Teemu Alavenetmäki RI (AMK) Tampereen Tilakeskus Liikelaitos rakennuttajainsinööri Sisältö Suunnittelu Kilpailutus ja urakoitsijoiden valinta Rakentaminen
RAKENNUSURAKAN VALVONTA JA VASTAANOTTO
RAKENNUSURAKAN VALVONTA JA VASTAANOTTO OSASTOPÄÄLLIKKÖ HARRI MÄKINEN SUOMEN TALOKESKUS OY 27.4.2012 2 SUOMEN TALOKESKUS - KONSERNI Emoyhtiö Suomen Talokeskus Oy 1923 perustettu suomalainen insinööritoimisto
Kiimingin Jokirannan uusi koulu
Kiimingin Jokirannan uusi koulu Kuukausitiedote syyskuu 2019 Tällä tiedotteella pyrimme kuvaamaan rakennuskohteen työmaatilannetta sekä informoimaan kuntalaisia työmaalla tapahtuvista työvaiheista, laatu-
KEVÄTLAAKSONKALLION ASE- MAKAAVA-ALUE 481, MASSAS- TABILOINTI
Porvoon kaupunki KEVÄTLAAKSONKALLION ASE- MAKAAVA-ALUE 481, MASSAS- TABILOINTI Turvallisuusasiakirja KEVÄTLAAKSONTIE, NIITTYSYRJÄNTIE, PUISTOKÄYTÄVÄ 2 JA PUISTOKÄYTÄVÄ 6 Viite 1510017110 Versio URAKKALASKENTA
SUUNNITTELIJAN, RAKENNUTTAJAN JA PÄÄTOTEUTTAJAN VELVOLLISUUDET. Lainsäädäntö
SUUNNITTELIJAN, RAKENNUTTAJAN JA PÄÄTOTEUTTAJAN VELVOLLISUUDET 1 Lainsäädäntö Työturvallisuuslaki (738/2002) Valtioneuvoston asetus rakennustyön turvallisuudesta (205/2009) 2 VASTUUKAAVIO SUUNNITTELIJAT
Espoon Asunnot Oy / Espoonkruunu
Espoon Asunnot Oy / Espoonkruunu Espoon kaupungin 100 % omistama yhtiö Suomen toiseksi suurin kunnallinen vuokrataloyhtiö Kiinteistöjä 275 kpl Asuntoja 14.400 Asukkaita n. 32.000 Espoon Asunnot Oy / Espoonkruunu
TÖRNÄVÄNSAAREN SILTA TYÖTURVALLISUUSLIITE
SEINÄJOEN KAUPUNKI TÖRNÄVÄNSAAREN SILTA TYÖTURVALLISUUSLIITE 15.2.2016 Tämä asiakirja koskee Seinäjoen Kaupungin Törnävänsaaren sillan rakennustöitä. 1 (5) TYÖTURVALLISUUSLIITE 0. YLEISTÄ 0.1 TURVALLISUUSLIITTEEN
URAKOITSIJOIDEN TYÖTURVALLISUUSINFO VAASA & SEINÄJOKI ANTTI JOKELA, YIT SUOMI OY
Työn turvallisuussuunnitelma (TTS) ja yhteistyökumppanit ALIURAKOITSIJOIDEN TYÖTURVALLISUUSINFO VAASA & SEINÄJOKI 17.9.2019 ANTTI JOKELA, YIT SUOMI OY yit.fi Välittömät toimenpiteet Seuranta ja palaute
LUONNOS. Pyhäjoen kunta,aatosvainion alueen kunnallistekniikan maanrakennusurakka
toukokuu 1998 1 (11) URAKKASOPIMUS Tämä sopimuslomake perustuu Rakennusurakan yleisiin sopimusehtoihin YSE 1998 RT 16-10660, LVI 03-10277, Ratu 417-T, KH X4-00241. Hanke No Rakennuskohde 1 SOPIJAPUOLET
MITEN TYÖTURVALLISUUDEN TASO SAADAAN NOUSEMAAN RAKENNUSALALLA. L S Kiinteistö ja rakennuspäivä 06.02.2015 Juha Suvanto
MITEN TYÖTURVALLISUUDEN TASO SAADAAN NOUSEMAAN RAKENNUSALALLA L S Kiinteistö ja rakennuspäivä 06.02.2015 Juha Suvanto Rakentaminen on vaarallinen toimiala näin väitetään Tilastotietoa Lähde: TVL Rullaava
RAKENNUSVALVONTA. Juha Järvenpää 27.2.2013
Juha Järvenpää 27.2.2013 Lähtötilanteen selvitys ja arvon määritys palkataan hankkeelle korjausrakentamiseen pätevöitynyt ammattilainen/pääsuunnittelija toimii rakennuttajan luottohenkilönä huolehtii tarvittavista
K-sairaalan työmaan viivästyminen
Hallitus 204 05.12.2017 K-Sairaalan urakkasopimuksen purkaminen EKSTPHAL 204 Etelä-Karjalan sosiaali- ja terveyspiiri (Eksote) ja HL-Rakentajat Oy allekirjoittivat 16.2.2016 urakkasopimuksen K-sairaalan
Itä-Suomen. työturvallisuuskilpailu. Avaustilaisuus Työturvallisuuden harjoitusalue
Itä-Suomen työturvallisuuskilpailu 2019 Avaustilaisuus Työturvallisuuden harjoitusalue 24.1.2019 ITÄ-SUOMEN TYÖTURVALLISUUSKILPAILU 2019 Talonrakennusteollisuus ry Itä-Suomi, Itä-Suomen aluehallintovirasto
ASUINKERROSTALON ALA- POHJATÖIDEN TUOTANNON- SUUNNITTELU, -OHJAUS JA - VALVONTA
Opinnäytetyö AMK Rakennusalan työnjohdon koulutusohjelma Rakennusmestari NRAKMS14 2017 Miikka Kurppa ASUINKERROSTALON ALA- POHJATÖIDEN TUOTANNON- SUUNNITTELU, -OHJAUS JA - VALVONTA OPINNÄYTETYÖ (AMK) TIIVISTELMÄ
Kansainvälinen työturvallisuuspäivä 28.4.2015 Vaasa Yhteinen työpaikka ja perehdyttäminen
Kansainvälinen työturvallisuuspäivä 28.4.2015 Vaasa Yhteinen työpaikka ja perehdyttäminen ABB Oy Jukka Peltola April 29, 2015 Slide 1 ABB Vaasassa globaali liiketoiminta Liikevaihto yli 700 miljoonaa euroa
5 Opetussuunnitelma OSAAMISEN ARVIOINTI ARVIOINNIN KOHTEET JA AMMATTITAITOVAATIMUKSET OSAAMISEN HANKKIMINEN. osaa työskentely.
Hyväksymismerkinnät 1 (5) Ammaattiosaamisen näyttö Näytön kuvaus Tutkinnon osa ei sisällä ammattiosaamisen näyttöä. Siltä osin kuin tutkinnon osassa vaadittavaa osaamista ei voida työtä tekemällä ammattiosaamisen
ORAVAKIVENSALMEN YKSITYIS- TIET Y1, Y2, Y3 JA Y25/K4
ORAVAKIVENSALMEN YKSITYIS- TIET Y1, Y2, Y3 JA Y25/K4 RAKENNUSTYÖT LAATUSUUNNITELMAN SISÄLTÖMALLI SISÄLLYSLUETTELO URAKAN LAATUSUUNNITELMA 2 1. LAATUSUUNNITELMAN TARKOITUS JA TAVOITE 2 2. TARJOUKSEN ANTAJAN
Miten elementtirakentaminen toteutetaan turvallisesti viranomaisen näkökulmasta
Miten elementtirakentaminen toteutetaan turvallisesti viranomaisen näkökulmasta Turvallisuus osana laatua ja tuottavuutta seminaari 6.6.2012 Tarkastaja Jari Nykänen Etelä-Suomen aluehallintovirasto, työsuojelun
SOPIMUS(luonnos) KÄSIN ASENNETTAVAT PÄÄLLYSRAKENTEET.
SOPIMUS(luonnos) KÄSIN ASENNETTAVAT PÄÄLLYSRAKENTEET KÄSIN ASENNETTAVAT PÄÄLLYSRAKENTEET Hanke Nurmijärven kunnan Klaukkalan ja Lepsämän alueurakka 1.10.2017-30.9.2020. Urakkakohde Urakkakohteina Nurmijärven
28.9.2015. Mikäli tämän dokumentin vaatimuksista poiketaan, täytyy ne kirjata erikseen hankintasopimukseen.
Turvallisuusohje 1 (5) 1 Turvallisuuden vähimmäisvaatimukset palveluntoimittajille Metsä Groupin tavoitteena on varmistaa turvallinen ja toimintavarma työympäristö joka päivä. Tavoite koskee niin Metsä
Tuotannon virtauttaminen ja tahtiaika käytännössä
Tuotannon virtauttaminen ja tahtiaika käytännössä Juha Salminen Kehitysjohtaja, Consti juha.salminen@consti.fi Ossi Luukkonen Vastaava mestari, Consti TEORIA ON SELKEÄ KÄYTÄNTÖ VAIKEAMPAA Työ jaetaan saman
Osaa tulkita ja soveltaa piirustuksia ja muita suunnitelmia 1 2 3 4 EOS
Osaa tulkita ja soveltaa piirustuksia ja muita suunnitelmia 6 4 2 Osaa tulkita ja soveltaa piirustuksia ja muita suunnitelmia 6 4 2 7 Osaa vertailla suunnitelmia keskenään 6 4 2 Osaa vertailla suunnitelmia
RTØ RT 80272 13-10- 2015 VASTØNOTTOTARKASTUKSEN P. syyskuu 2000 korvaa RT 80209
RTØ KAl1PUNKl 13-10- 2015 RT 80272 syyskuu 2000 korvaa RT 80209 VASTØNOTTOTARKASTUKSEN P YTÄKIRJA Tämä pöytäkirjalomake ja lomake RT 80275 Virheluettelo liittyvät toisiinsa ja niissä on otettu huomioon
Työturvallisuutta perehdyttämällä
Työturvallisuutta perehdyttämällä Kansainvälinen työturvallisuuspäivä Turku 26.4.2019 Työsuojeluviranomaisen tehtävät: Asiakas- ja viranomaisaloitteinen työsuojeluvalvonta Vakavien työtapaturmien, ammattitautien
TURVALLISUUSASIAKIRJA
TURVALLISUUSASIAKIRJA 22.2.2019 Tilaaja: SASKY KOULUTUSKUNTAYHTYMÄ RATAKATU 36 Hanke: TOIMISTOTILOJEN JÄÄHDYTYSJÄRJESTELMÄT Asiakirjan versiopäivitykset 22.2.2019, Pertti Jalonen, Luotu turvallisuusasiakirja
Rakennuttajan edustajana ja tilaajana toimii Järvenpään kaupungin Tekninen palvelukeskus/rakentamispalvelut
KUNNALLISTEKNIIKAN RAKENTAMISKOHTEET 2013 2015 1. SOPIMUKSEN OSAPUOLET JA SOPIMUKSEN KOHDE 1.1 Rakennuttaja 1.2 Tilaaja 1.3 Toimittaja Rakennuttaja on Järvenpään kaupunki Rakennuttajan edustajana ja tilaajana
Onnella vai osaamisella? Työturvallisuus on kaikkien yhteinen asia.
Onnella vai osaamisella? Työturvallisuus on kaikkien yhteinen asia. Mitä voin yrittäjänä hyötyä? Turvallisuus ei ole stabiili asia, joka voidaan käyttöönottaa tai saavuttaa. Se on luotava ja ansaittava
AS OY ROVANIEMEN TUOHITIE 4 Tuohitie 4 96910 Rovaniemi
AS OY ROVANIEMEN TUOHITIE 4 Tuohitie 4 96910 Rovaniemi URAKKAOHJELMA Salaoja- ja sadevesijärjestelmän uusiminen Urakkaohjelma 2 RAKENNUSHANKE Rakennushanke käsittää As Oy Rovaniemen Tuohitie 4. Salaoja-
TURVALLISUUSASIAKIRJA. Mattilankatu
1 TURVALLISUUSASIAKIRJA Mattilankatu JYVÄSKYLÄN KAUPUNKI Kaupunkirakennepalvelut Yhdyskuntatekniikka 16.4.2010 2 SISÄLLYSLUETTELO 1. YLEISTÄ... 3 1.1 1.2 Turvallisuusasiakirjan tarkoitus... 3 Rakennuttaja
2/05. Tulisija tuo tunnelmaa. Koti kuntoon. Valoa kattoikkunasta. Rakentajan, remontoijan ja sisustajan tietopaketti
Rakentajan, remontoijan ja sisustajan tietopaketti Koti kuntoon Tulisija tuo tunnelmaa 2/05 Valoa kattoikkunasta Osallistu lukijatutkimukseen, voita palkinto. Tässä lehdessä mm. pihan viherkasveista V
URAKKAOHJELMA HYÖKKÄLÄN ALAKOULUN VÄISTÖTILAT
URAKKAOHJELMA HYÖKKÄLÄN ALAKOULUN VÄISTÖTILAT 1 SISÄLLYSLUETTELO 1. HANKKEEN TIEDOT... 3 1.1 TILAAJA... 3 1.2 TOIMITTAJA... 3 2. RAKENNUSKOHDE... 3 2.1 RAKENNUSKOHDE... 3 2.2 RAKENNUSPAIKKA... 3 3. HANKKEEN
Rakennuskohteen aloittamiseen liittyviä toimenpiteitä
Rakennuskohteen aloittamiseen liittyviä toimenpiteitä Erkki I Salomäki Toimitusjohtaja, Molmatsalo Oy salomaki@luukku.com Yleistä Rakennusalalla on viimeisten vuosikymmenten aikana tapahtunut paljon muutoksia.
Yhteinen työpaikka -uhka vai mahdollisuus? Jarmo Osmo Länsi- ja Sisä-Suomen aluehallintovirasto Työsuojelun vastuualue
Yhteinen työpaikka -uhka vai mahdollisuus? Jarmo Osmo Länsi- ja Sisä-Suomen aluehallintovirasto Työsuojelun vastuualue [Tekijän nimi ja osasto] 13.12.2018 1 Mikä on yhteinen työpaikka? TtL 49 : Yhteisellä
Pöytyän kunta KESKUSKEITTIÖ TYÖTURVALLISUUSASIAKIRJA
Pöytyän kunta Keskuskeittiö 1 Pöytyän kunta KESKUSKEITTIÖ TYÖTURVALLISUUSASIAKIRJA Insinööritoimisto H. Kiiski Oy 20.12.2017 Pöytyän kunta Keskuskeittiö 2 TYÖTURVALLISUUSASIAKIRJA 1 YLEISTÄ 1.1 Työturvallisuusasiakirjan
KUUKAUSITIEDOTE LOKAKUU 2015
22.10.2015 Sivu 1/8 Hämeenlinnan kaupunki Linnan Tilapalvelut liikelaitos PL 84 13101 Hämeenlinna Hanke: Tuomelan koulun peruskorjaus KUUKAUSITIEDOTE LOKAKUU 2015 Tällä tiedotteella pyrimme kuvaamaan rakennuskohteen
ASUINKERROSTALON TUOTANNONSUUNNITTELU JA -VALVONTA
1 Opinnäytetyö AMK Rakennusalan työnjohdon koulutusohjelma Rakennusmestari AMK 2016 Antti Rasimus ASUINKERROSTALON TUOTANNONSUUNNITTELU JA -VALVONTA runkovaiheen suunnitelmat ja työnjohtaminen 2 OPINNÄYTETYÖ
VANTAAN KAUPUNKI RUUSUKVARTSINKATU, LUMIKVARTSINKATU TYÖTURVALLISUUSLIITE. No 53209 / 10
VANTAAN KAUPUNKI 16UBS0001 1(5) VANTAAN KAUPUNKI TYÖTURVALLISUUSLIITE No 53209 / 10 25.05.2014 VANTAAN KAUPUNKI 16UBS0001 2(5) SISÄLLYSLUETTELO 1 YLEISTÄ... 3 1.1 Työturvallisuusliitteen tarkoitus... 3
TYÖMAAN TAPAHTUMIA A-osan vanhan puolen 1.krs:n sisäilmakorjaus on valmis ja tilat ovat käytössä.
Lapin yliopisto, Sisäilma- ja vuosikorjaukset TYÖMAATIEDOTE VKO 02/ 2015 A-osa A-osan vanhan puolen 1.krs:n sisäilmakorjaus on valmis ja tilat ovat käytössä. Kulkujärjestelyjä ei ole A-osalla ei ole alkavia
Tontin pinta-ala: 2082m2
Rakennuslautakunta 23 20.05.2015 Rakennuslupahakemus R2-2015 (6. kaupunginosan korttelin 82 tontti 5, Alppitie 10A, olohuoneen ja eteistilan laajennus ja muutos sekä terassin laajennus, lupaa haetaan jo
TUPA-SEMINAARI. Tampereen ammattikorkeakoulu Rakennusosasto Rakennustuotannon koulutusohjelma. Torstai 24.10.2002 Hämeenlinna
TUPA-SEMINAARI Torstai 24.10.2002 Hämeenlinna Tampereen ammattikorkeakoulu Rakennusosasto Rakennustuotannon koulutusohjelma Esityksen sisältö: Opintojen rakenne toteutuneesta koulutuksesta miten toteutunut?
KUNNOSSAPIDON PROSESSI
ALUSTAVAT TYÖT Laskentaasiakirjoihin perehtyminen Urakkaneuvotteluun ja sopimukseen tutustuminen Tavoitebudjetin laatiminen Resurssien hankinta - Kunnossapitohenkilöstö - Koneet ja laitteet - Aliurakoitsijat
RIVITALON SISÄTYÖVAIHEIDEN OHJAUS JA VALVONTA
Opinnäytetyö AMK Rakennusalan työnjohdon koulutusohjelma NRAKMS14 2017 Mika Loisa RIVITALON SISÄTYÖVAIHEIDEN OHJAUS JA VALVONTA Hartela Länsi-Suomi Oy:n Työmaa Ruskon Vuokratalot OPINNÄYTETYÖ (AMK) TIIVISTELMÄ
RT 80272 VASTAANOTTOTARKASTUKSEN PÖYTÄKIRJA. syyskuu 2000 korvaa RT 80209
syyskuu 2000 korvaa RT 80209 1 (8) VASTAANOTTOTARKASTUKSEN PÖYTÄKIRJA Tämä pöytäkirjalomake ja lomake RT 80275 Virheluettelo liittyvät toisiinsa ja niissä on otettu huomioon Rakennusurakan yleiset sopimusehdot
Jussi Klemola 3D- KEITTIÖSUUNNITTELUOHJELMAN KÄYTTÖÖNOTTO
Jussi Klemola 3D- KEITTIÖSUUNNITTELUOHJELMAN KÄYTTÖÖNOTTO Opinnäytetyö KESKI-POHJANMAAN AMMATTIKORKEAKOULU Puutekniikan koulutusohjelma Toukokuu 2009 TIIVISTELMÄ OPINNÄYTETYÖSTÄ Yksikkö Aika Ylivieska
Loimaan Kaupunki Rakennuttamispalvelut ALASTARO. Janne Ilmalahti Rakennuttamisinsinööri
Tilaaja: Loimaan Kaupunki Rakennuttamispalvelut 32440 ALASTARO Laatija: Janne Ilmalahti Rakennuttamisinsinööri Hanke: Uimahalli Vesihovin saneeraus Kuusitie 1 32210 LOIMAA Versio Sisältö Vaihe Päiväys
Rakennusvalvontaviranomainen
Rakennusvalvonta Rakennusvalvontaviranomainen TOIMINTA JA SEN PERUSTEET Rakennusvalvontaviranomaisen toiminta perustuu maankäyttö- ja rakennuslakiin (132/1999, luettavissa mm. osoitteessa www.finlex.fi).
TURVALLISUUS INFO 2015
TURVALLISUUS INFO 2015 Betonin pumppaus Pumppaus on helppoa ja nopeaa. Pumppaus sitoo valuun yleensä vähemmän työvoimaa kuin muut menetelmät, myös työhön käytettävä aika lyhenee huomattavasti, joten pumppaus
