Rauman meriväylän ja sataman syventäminen
|
|
- Anton Heikkilä
- 7 vuotta sitten
- Katselukertoja:
Transkriptio
1 Rauman meriväylän ja sataman syventäminen Mediatilaisuus
2 Hanke-esittelyn sisältö 1. Väylähankkeen yleisesittely, projektipäällikkö Seppo Paukkeri/ Liikennevirasto 2. Ruoppausurakan ajankohtainen tilanne, projektipäällikkö Tommi Tervo/ Ramboll CM Oy 3. Sataman konttilaiturihankkeen esittely, toimitusjohtaja Hannu Asumalahti/ Rauman Satama Oy
3 Rauman meriväylän ja sataman syventäminen Liikenneviraston ja Rauman Satama Oy:n yhteisrahoitteinen hanke Hankkeessa Rauman eteläistä (Rihtniemen väylä) 10 m väylää ja satama-allasta syvennetään 12,0 m kulkusyvyyttä vastaavaksi Samanaikaisesti käynnissä on konttilaiturihanke, josta vastaa Rauman Satama Oy Hankkeen pääasialliset hyödyt liittyvät tavaroiden kaukoviennin, raakaainekuljetusten ja konttiliikenteen kuljetustalouden parantumiseen H/K-suhde = 1,5 Rakennussuunnittelu ja valmisteluvaihe 2015 Toteutusvaihe Hankkeelle myönnetty valtion sopimusvaltuus 28,0 M Hankkeen kustannusennuste yht. 40,9 M Valtion osuus 28,0 M Sataman osuus 12,9M
4 Hankkeelle asetettuja vaatimuksia Alusliikenteen turvallisuus ja sujuvuus sekä työturvallisuus varmistetaan kaikissa oloissa. Töiden ja liikenteen yhteensovittaminen suunnitellaan tiiviissä yhteistyössä urakoitsijoiden, VTS:n ja väylän käyttäjien kanssa. Työt toteutetaan ympäristö ja lupaehdot huomioiden. Tiedottaminen on aktiivista ja avointa

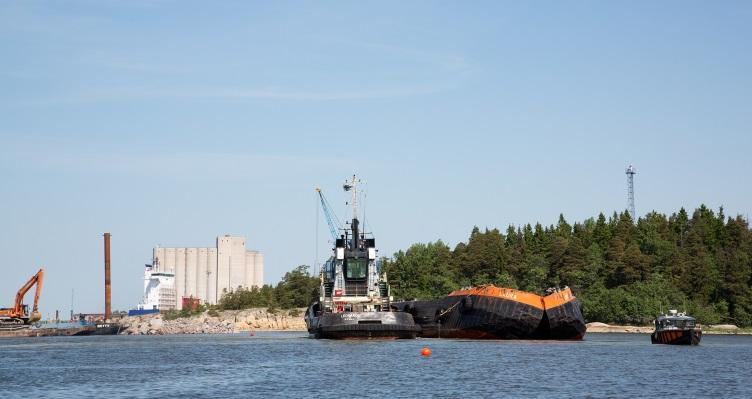

5 Töiden sisältö Hanke sisältää: m3ktr maanruoppausta, josta n. 2/3 koheesiomaata ja n. 1/3 kitkamaata m3ktd vedenalaista louhintaa m3rtr louhepengerrystä + verhoilua Järviluodon läjitysaltaan rakentamisessa m3ktr pilaantuneiden sedimenttien ruoppausta + kuljetus stabiloitavaksi Turvalaitteiden muutostyöt + yhden reunamerkin poisto
6 Rauman meriväylän ja sataman syventäminen AIKATAULU Suunnittelu Yleissuunnittelu Vesilupavaihe Rakennussuunnittelu Ruoppausurakan kilpailutus Väylän rakentaminen Vesi- ja kalataloustarkkailut Ennakkotarkkailu Rakentamisen aikainen tarkkailu Jälkiseuranta Väylän käyttöönotto
7 Organisaatio ja hankinnat Tilaaja Liikennevirasto Rauman satama Oy Rakennuttajakonsultti Ramboll CM Oy Rakennussuunnittelu BIM Meritaito Oy Konttilaituri-hanke Rauman Satama Oy Läjitysaltaan rakennussuunnittelu Matti Pitkälä Oy Tietomallien tarkastuspalvelu Civil Tech Ab Oy PIMA-stabilointi Rauman Biovoima Oy Pääurakoitsija Wasa Dredging Oy Ltd. Turvalaitetarvikkeet Meritaito Oy Satama-alueen ruoppaus Valtion väylän ruoppaus + Järviluodon allas Vesi- ja kalataloustarkkailut

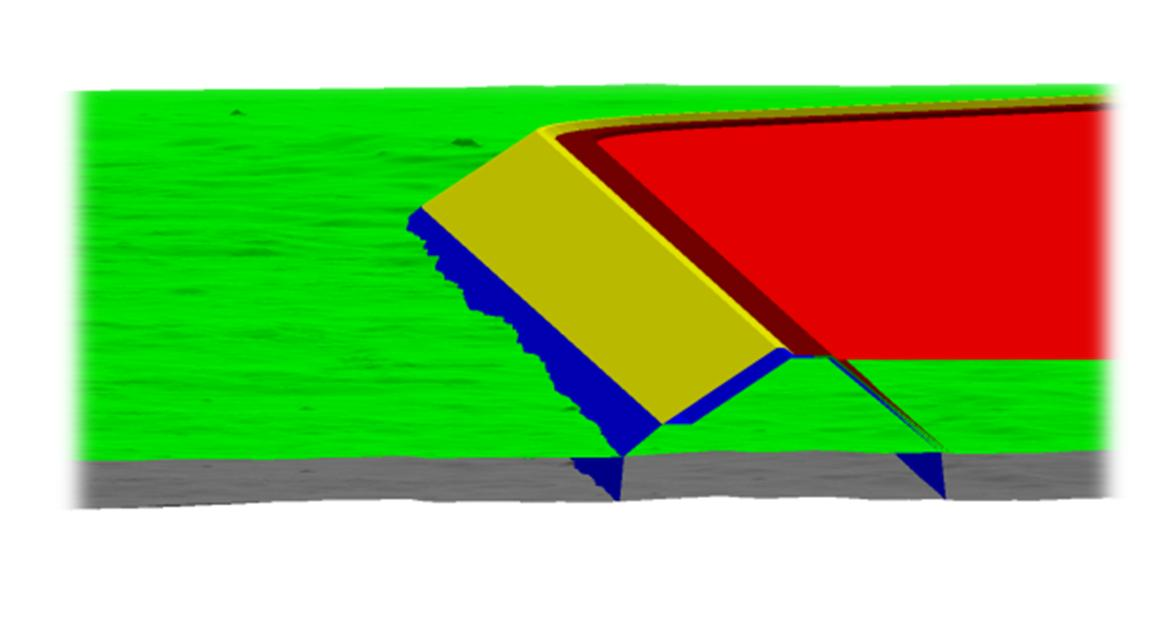

8 Tietomallintaminen BIM Hankkeessa pilotoidaan tietomallipohjaista rakennussuunnittelua Yleiset inframallivaatimukset (YIV) ja Vesiväylien tietomalliohje (luonnos) Lähtötietomalli Suunnitelmamalli Tilaaja Toteutusmalli Toteumamalli Urakoitsija Tavoitteet: Kokonaisvaltainen tiedonhallinta Tiedonsiirto urakoitsijalle Toteumatiedon kerääminen Massatalouden ja työn etenemisen seuranta Vesiväylien tietomalliohjeen viimeistely
9 Vesi- ja kalataloustarkkailu Toteutetaan vesilupaehtojen mukaisesti ELY-keskuksen hyväksymällä tavalla Merialueen tarkkailut sisältyvät yhteiseen tarkkailuohjelmaan: A. Rauman edustan merialueen yhteistarkkailu B. Iso-Hakunin konttilaiturin ja Sampaanalanlahden läjitysaltaiden rakentamisen aikainen tarkkailu C. Rauman eteläisen väylän syventämisen tarkkailu Tarkkailuohjelman on laatinut Lounais-Suomen vesi- ja ympäristötutkimus Oy Ennakkotarkkailut on suoritettu
10 Vesi- ja kalataloustarkkailu Kalataloudellinen tarkkailuohjelma sisältyy yhteiseen tarkkailuohjelmaan Kalataloudellinen yhteistarkkailuohjelma vuodesta 2016 eteenpäin Eteläisen väylän ja sataman syventämisen kalataloudellinen tarkkailuohjelma Tarkkailuohjelman on laatinut Kokemäenjoen vesistön vesiensuojeluyhdistys Ry (KVVY) KVVY vastaan työnaikaisesta tarkkailusta Erillistutkimus: Vedenalaisen melun vaikutus kalojen käyttäytymiseen

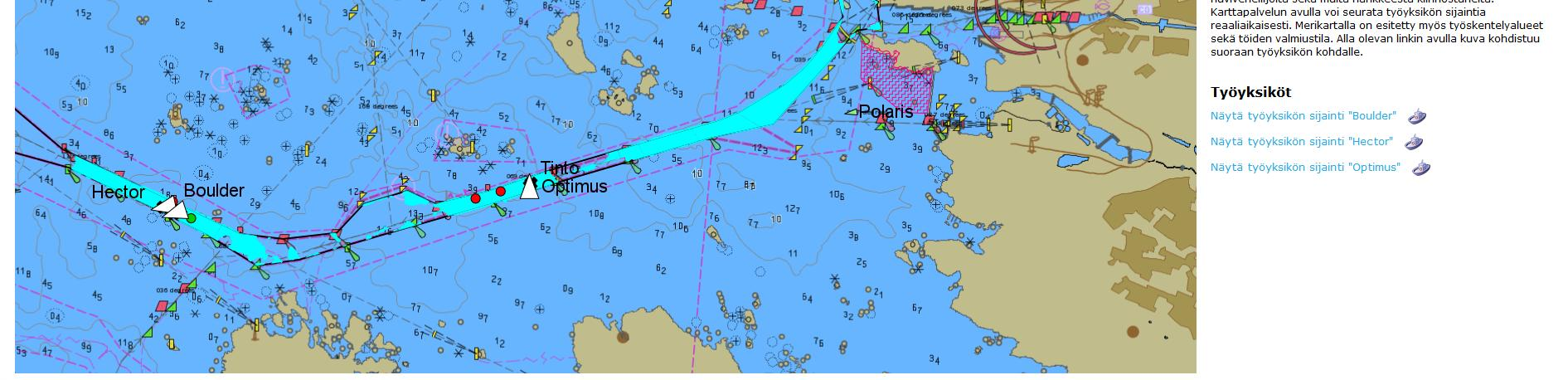

11 Karttapalvelu
12 Lisätietoja Liikenneviraston projektipäällikkö Seppo Paukkeri Hankkeen nettisivut Karttapalvelu
13 Kiitos!
Tilaisuuden sisältö ja aikataulu
Tilaisuuden sisältö ja aikataulu Tilaisuuden avaus ja kahvit (klo 18:00 18:15) Väylän syventäminen hankeosa (klo 18:15 18:35) Sataman syventäminen hankeosa (klo 18:35 18:55) Vesistö- ja kalataloustarkkailu
LisätiedotKokkolan väylän ja sataman syventäminen
Kokkolan väylän ja sataman syventäminen 15.5.2019 Päivän ohjelma klo 10:30 Hanke-esittely Väylän syventäminen, Väylän projektipäällikkö Seppo Paukkeri Sataman syventäminen, Kokkolan Satama Oy:n toimitusjohtaja
LisätiedotKokkolassa syvennetään satamaväylää kasvavalle vientiliikenteelle
Seppo Paukkeri Projektipäällikkö Liikennevirasto Projektien toteutus Kokkolassa syvennetään satamaväylää kasvavalle vientiliikenteelle Kokkolan satama oli vuonna 2017 kuljetusmäärältään maamme kolmanneksi
LisätiedotTietomallintamisen hyödyt ja odotukset LiVin hankkeissa. Tiina Perttula
Tietomallintamisen hyödyt ja odotukset LiVin hankkeissa Tiina Perttula Kehittämisen tasot Globaali Virasto ja ELY Oman toiminnan systemaattista kehittämistä Ohjeet (tekniset ja hankintatekniset) Viestintä
LisätiedotVesiväylähankkeet. Hankesuunnittelupäivä 6.5.2015 Olli Holm
Vesiväylähankkeet Hankesuunnittelupäivä 6.5.2015 Olli Holm Vesiväylähankkeet Hankkeiden keskeiset tavoitteet Kuljetustalouden parantaminen (suuruuden ekonomia kuljetuksissa) Uudet tavaralajit (esim. LNG)
LisätiedotKatsaus Liikenneviraston digiratkaisuihin ja toimintamallien kehityshankkeisiin
Katsaus Liikenneviraston digiratkaisuihin ja toimintamallien kehityshankkeisiin Tarmo Savolainen, Kehittämispäälliikkö InfraBIM, Liikennevirasto 26.4.2018 Liikenneviraston Digitalisaatiohanke Tietomallipohjainen
LisätiedotRAUMAN SATAMAN JA ETELÄISEN VÄYLÄN VESIS- TÖTARKKAILUN VÄLIRAPORTTI
13.10.2017/ Vesiosasto: Jmat, EH, KR Kirjenumero 876 /17 Rauman Satama Oy Liikennevirasto RAUMAN SATAMAN JA ETELÄISEN VÄYLÄN VESIS- TÖTARKKAILUN VÄLIRAPORTTI 13.10.2017 1. JOHDANTO Etelä-Suomen aluehallintovirasto
LisätiedotRauman Satama Oy:n Ulko-Petäjäksen laajennusalueen rakentamisen aikaisen vesistötarkkailusuunnitelman hyväksyminen
Varsinais-Suomi PÄÄTÖS 12/2017 Annettu julkipanon jälkeen 17.5.2017 VARELY/1275/07.00/2013 Liitteet 2 kpl ASIA Rauman Satama Oy:n Ulko-Petäjäksen laajennusalueen rakentamisen aikaisen vesistötarkkailusuunnitelman
LisätiedotInframallit tilaajan näkökulmasta case Oulun kaupunki
Inframallit tilaajan näkökulmasta case Oulun kaupunki Infrakit 28.1.2016 Helsinki Markku Mustonen, Oulun kaupunki & Teppo Rauhala, Proxion Infra-alan digitalisoituminen Infra-ala on digitalisoitunut viimeisinä
LisätiedotEhdotus velvoitetarkkailusuunnitelmaksi Kalarannan ruoppaus ja täyttö
Ehdotus velvoitetarkkailusuunnitelmaksi Kalarannan ruoppaus ja täyttö Vaasan kaupungin tekninen toimi Kuntatekniikka Antti Ruokonen 0.8.018 Sisällys 1. Johdanto. Hankkeen kuvaus. Vesistön ekologinen tila.
LisätiedotKUULUTUS Esitys Mussalon D-laiturin rakentamisen ja ruoppaamisen kalataloudelliseksi tarkkailuohjelmaksi
KUULUTUS VARELY/2146/5723/2018 5.7.2018 Esitys Mussalon D-laiturin rakentamisen ja ruoppaamisen kalataloudelliseksi tarkkailuohjelmaksi Asia Ohjelmaesitys on toimitettu Varsinais-Suomen ELY-keskuksen kalatalousviranomaiselle
LisätiedotAjankohtaista meriväylillä ja talvimerenkulussa Simo Kerkelä/ Keijo Jukuri. Kalajoki 15.11.2013
Ajankohtaista meriväylillä ja talvimerenkulussa Simo Kerkelä/ Keijo Jukuri Kalajoki 15.11.2013 Toteutuksessa olevat väylien kehittämishankkeet Perämerellä Pietarsaaren 11 metrin väylähanke Pietarsaaren
Lisätiedot1. päivä 10.9.2014. 8.30 Ilmoittautuminen ja aamukahvi, materiaalin jako
1. päivä 10.9.2014 8.30 Ilmoittautuminen ja aamukahvi, materiaalin jako 9.00 Koulutusohjelman avaus Tavoitteet Osallistujat Johtaja Anu Karvonen Suomen Rakennusinsinöörien Liitto RIL 9.15 Projektipäällikön
LisätiedotHankkeet nyt ja tulevaisuudessa Kari Ruohonen Ylijohtaja 10.9.2013
Hankkeet nyt ja tulevaisuudessa Kari Ruohonen Ylijohtaja 10.9.2013 Liikenneviraston organisaatio Pääjohtaja Sisäinen tarkastus ELY-liikenne Viestintä Strategia Toiminnan ohjaus Suunnittelu Hankkeet Väylänpito
LisätiedotTietomallintaminen. Suunnittelun kipupisteet
Tietomallintaminen Suunnittelun kipupisteet 25.10.2016 Tietomallinnus yhteiset pelisäännöt (YIV) edellytys eri järjestelmissä tuotetun tiedon yhdistämiseen (IInfraBIM-nimikkeistö) standardi tiedonsiirtoformaatit
LisätiedotBuilt Environment Process Reengineering (PRE)
RAKENNETTU YMPÄRISTÖ Tarvitaanko tätä palkkia? Built Environment Process Reengineering (PRE) Prosessimuutos kohti laajamittaista tietomallintamisen hyödyntämistä Tiina Perttula Built Environment Process
LisätiedotVUOSAAREN MERIVÄYLÄN JA VUOSAAREN SATAMAN VESILIIKENNEALUEEN SYVENTÄMINEN
VUOSAAREN MERIVÄYLÄN JA VUOSAAREN SATAMAN VESILIIKENNEALUEEN SYVENTÄMINEN Hankkeen esittelytilaisuus 7.12.2015 7.12.2015 Page 1 VUOSAAREN VÄYLÄN JA SATAMAN SYVENTÄMINEN Väylän ja sataman nykytilanne &
LisätiedotEsitys Mäntyluodon sataman vesialueen ruoppauksen ja täytön sekä laiturin rakentamisen (Pori) kalataloudelliseksi tarkkailuohjelmaksi
Kuulutus 1 (1) 6.3.2019 162/5723/2019 Esitys Mäntyluodon sataman vesialueen ruoppauksen ja täytön sekä laiturin rakentamisen (Pori) kalataloudelliseksi tarkkailuohjelmaksi Asia Porin Satama Oy on 23.1.2019
LisätiedotVt 12 Lahden eteläinen kehätie
Raportti 1 Vt 12 Lahden eteläinen kehätie Kuukausiraportti nro 1/2018 Tarkastelujakso: 1.1.2018-31.1.2018 Laatinut: Rakennuttajatoimisto HTJ Oy Hyväksynyt: Liikennevirasto Liikennevirasto PL 33, 00521
LisätiedotLIIKENNEVIRASTO
LIIKENNEVIRASTO 7.4.2017 Rauman meriväylän ja sataman syventämishanke VÄYLÄN RUOPPAUSTÖIHIN JA ALUSLIIKENTEESEEN LIITTYVÄ TOIMINTAOHJE 1. YLEISTIETOJA HANKKEESTA Rauman satama on länsirannikon suurin satama
LisätiedotKOKKOLAN VÄYLÄN JA SATAMAN SYVENTÄMINEN HANKKEEN TARKKAILU
KOKKOLAN VÄYLÄN JA SATAMAN SYVENTÄMINEN HANKKEEN TARKKAILU Huomioitava seuraavat vaikutukset: Kalatalous Veden laatuun Linnusto Vedenalaiseen särkkä (Santapankki) Lisäksi Samentuman esto Jäähdytysveden
LisätiedotLiikenneviraston Inframallintaminen
Liikenneviraston Inframallintaminen Tarmo Savolainen, kehittämispäällikkö InfraBIM 1 Agenda Inframallintamisen tavoitteet miksi? Inframallintaminen ajankohtaista Tukea tiedonhallintaan Jatkossa Miksi tehokas
LisätiedotVt 12 Lahden eteläinen kehätie
Raportti 1 Vt 12 Lahden eteläinen kehätie Kuukausiraportti nro 11/2017 Tarkastelujakso: 1.11.2017-30.11.2017 Laatinut: Rakennuttajatoimisto HTJ Oy Hyväksynyt: Liikennevirasto Liikennevirasto PL 33, 00521
LisätiedotIlmoittautuminen ja aamukahvi, materiaalin jako Koulutusohjelman avaus Tavoitteet Osallistujat
13.3.2013 8.30 Ilmoittautuminen ja aamukahvi, materiaalin jako 9.00 Koulutusohjelman avaus Tavoitteet Osallistujat 9.15 Projektipäällikön vaatimukset ja valmiudet tiimi motivointi & kuunteleminen viestintä
LisätiedotMerenpohjan ruoppaus (Dredging BIM)
RYM PRE InfraFINBIM, Pilottipäivä nro 4, 9.5.2012 VTT, Digitalo, Vuorimiehentie 4, Espoo Merenpohjan ruoppaus (Dredging BIM) Rauno Heikkilä, Oulun yliopisto Tausta Työkoneiden 3D-ohjausjärjestelmät olleet
LisätiedotKokemuksia tietomallipohjaisen
Kokemuksia tietomallipohjaisen Vt 3-18 parantaminen Laihian kohdalla Projektipäällikkö / Projektinjohtaja Liikennevirasto projektien suunnittelu ja toteutus Aikaisempi työura; Lemminkäinen Infra 1983-1997
LisätiedotVelho-allianssi ja ajankohtaista tietomallinnuksesta Tienpitopäivä / Tarmo Savolainen
Velho-allianssi ja ajankohtaista tietomallinnuksesta 15.11.2018 Tienpitopäivä / Tarmo Savolainen Velho-hanke Liittyy Tieverkon ennakoiva kunnonhallinta ja tiestötietojen ylläpitojärjestelmän kehittäminen
LisätiedotInframallintamisen mahdollisuudet
Inframallintamisen mahdollisuudet Tiina Perttula 25.4.2016 Inframalli Rakenteen ja rakentamisprosessin elinkaarenaikainen tieto digitaalisessa muodossa - Tuotemalli joka (voi) sisältää - Geometriatiedon
LisätiedotTASKILAN PUHDISTAMON SANEERAUS - jätevesien käsittely keskittyy Ouluun
TASKILAN PUHDISTAMON SANEERAUS - jätevesien käsittely keskittyy Ouluun Pohjois-Suomen vesihuoltopäivät 19. 20.11.2014 Oulu Jarmo Lahtinen käyttöpäällikkö Oulun Vesi TASKILAN PUHDISTAMO Puhdistamo on aloittanut
LisätiedotHelsingin kaupunki Pöytäkirja 9/ (5) Ympäristölautakunta Ysp/
Helsingin kaupunki Pöytäkirja 9/2014 1 (5) 200 Aluehallintoviraston päätös Länsisataman edustan väylän muuttamisesta ESAVI/197/04.09/2013 Päätös Asia tulisi käsitellä 10.6.2014 kokouksessa. päätti merkitä
LisätiedotTilaajan näkökulma. Tilaajan tahtotila päällystealan digitalisoinnin kehittämisessä. Tuomas Vasama. Uudenmaan elinkeino-, liikenne- ja ympäristökeskus
Tilaajan näkökulma Tilaajan tahtotila päällystealan digitalisoinnin kehittämisessä 6.11.2015 Liikennevirasto: Fiksut väylät älykäs liikenne Koko yhteiskunnan käyttöön avattu tieto luo uusia palveluita,
LisätiedotVDC Expoder ja Live koekäyttö tilaajanäkökulma sekä työmaakäyttö 9.4.2014
VDC Expoder ja Live koekäyttö tilaajanäkökulma sekä työmaakäyttö 9.4.2014 Liikenneviraston hankkeet toimiala Ari Mäkelä Projektipäällikkö Liikennevirasto projektien toteutus osasto Aikaisempi työura; Lemminkäinen
LisätiedotTIETOMALLINNUS TEKNIIKKALAJIEN KYPSYYSASTEET PUISTOSUUNNITTELU JÄTKÄSAARI, HELSINKI
TIETOMALLINNUS TEKNIIKKALAJIEN KYPSYYSASTEET PUISTOSUUNNITTELU JÄTKÄSAARI, HELSINKI INFRAMALLINTAMISEN PÄIVÄ 1.2.2017 Veli-Pekka Koskela ESITYKSEN SISÄLTÖ Hanke-esittely Yhteistoiminta puistosuunnitteluhankkeessa
LisätiedotRatahanke Seinäjoki-Oulu
Ratahanke Seinäjoki-Oulu Mediatilaisuus 20.6.2016 20.6.2016 Ratahanke Seinäjoki-Oulu Mediatilaisuus 24.8.2015 Ohjelma: 11:00 Ratahankkeen yleisinfo, Tommi Rosenvall (Liikennevirasto) Kempele: Kempeleen
LisätiedotEtelä-Karjalan rakennuspäivä - Rakennusala digitaalisuuden kourissa? Miten digiloikka saadaan aikaan? Lehtori Timo Lehtoviita, Saimaan amk
Etelä-Karjalan rakennuspäivä - Rakennusala digitaalisuuden kourissa? Miten digiloikka saadaan aikaan? Lehtori Timo Lehtoviita, Saimaan amk ROTI 2015-arvosanat Rakennukset : 7 Liikenneverkot : 7 Yhdyskuntatekniikka
LisätiedotEsitys Juupajärven kunnostuksen (Seinäjoki) kalataloudelliseksi tarkkailuohjelmaksi
Kuulutus 1 (1) 8.10.2018 2783/5723/2018 Esitys Juupajärven kunnostuksen (Seinäjoki) kalataloudelliseksi tarkkailuohjelmaksi Asia Siltala-Juupakylä kyläyhdistys ry on 2.10.2018 toimittanut Varsinais-Suomen
LisätiedotHankkeen rakentamisajaksi on arvioitu vähintään kaksi avovesikautta.
Varsinais-Suomi PÄÄTÖS Diaarinumero VARELY/9/07.04/2013 17.10.2013 Nro 13/2013 ASIA Ympäristövaikutusten arviointimenettelyn soveltaminen HANKKEESTA VASTAAVAT Liikennevirasto, Investointitoimiala PL 33,
LisätiedotVt 4 Kirri-Tikkakoski
Vt 4 Kirri-Tikkakoski 5.2.2019 Ohjelma Tilaisuuden avaus Väylän ja hankkeen esittely Urakan perustietoja Urakan sisältö Alustava aikataulu, vaiheet, koulujen ympäristöjen liikenne Keskustelua ja suunnitelmiin
LisätiedotTietomallinnus ja suunnitelma- ja toteutuma-aineistojen varastointi
Tietomallinnus ja suunnitelma- ja toteutuma-aineistojen varastointi Jenna Johansson, Liikennevirasto Kaisu Laitinen, Ramboll Finland 1 Agenda 13.05-13.30 Tietomallinnus / Jenna Johansson (10 min) Suunnitelma-
LisätiedotRAUMAN SATAMAN JA ETELÄISEN VÄYLÄN VESIS- TÖTARKKAILUN VÄLIRAPORTTI
7.9.2017 Kirjenumero 797/17 Rauman Satama Oy Liikennevirasto RAUMAN SATAMAN JA ETELÄISEN VÄYLÄN VESIS- TÖTARKKAILUN VÄLIRAPORTTI 25.8.2017 1. JOHDANTO Etelä-Suomen aluehallintovirasto antoi Rauman Satamalle
LisätiedotUUMA 2 Vuosiseminaari: UUMA - suunnittelu ja hankintaprosessit. Kristiina Laakso 10.9.2015
UUMA 2 Vuosiseminaari: UUMA - suunnittelu ja hankintaprosessit Kristiina Laakso 10.9.2015 Vastaamme osaltamme Suomen liikennejärjestelmästä Mahdollistamme toimivat, tehokkaat ja turvalliset matkat ja kuljetukset.
LisätiedotKUULUTUS Esitys Vapo Oy:n Taipalsaaren Suursuon turvetuotantoalueen kalataloudellisesta tarkkailuohjelmasta
KUULUTUS VARELY/2494/5723/2018 22.11.2018 Esitys Vapo Oy:n Taipalsaaren Suursuon turvetuotantoalueen kalataloudellisesta tarkkailuohjelmasta Asia Ohjelmaesitys on toimitettu Varsinais-Suomen ELY-keskuksen
LisätiedotKehä I välillä Keilaniemessä, 1. rakennusvaihe
Kehä I välillä Keilaniemessä, 1. rakennusvaihe 19.1.2016 1 Tilaisuuden ohjelma Tilaisuuden avaus Espoon kaupunkitekniikan johtaja Harri Tanska Hankekokonaisuuden esittely Espoon kaupunkitekniikka rakennuspäällikkö
LisätiedotSillat ja taitorakenteet
Sillat ja taitorakenteet YIV2015 Yleiset inframallivaatimukset käytännössä Minna Salonsaari WWW.AINS.FI Osa 7 Rakennustekniset rakennusosat Ohjeen käyttö Voidaan soveltaa kaikissa urakkamuodoissa ja suunnitteluvaiheissa
LisätiedotInfrahankkeiden projektipäällikkökoulutus 1. jakso 16. 17.3.2016 Helsinki 2. jakso 6. 7.4.2016 Helsinki 3. jakso 27. 28.4.
1. päivä 16.3.2016 8.30 Ilmoittautuminen ja aamukahvi, materiaalin jako 9.00 Koulutusohjelman avaus Tavoitteet Osallistujat Johtaja Anu Karvonen Suomen Rakennusinsinöörien Liitto RIL 9.15 Projektipäällikön
LisätiedotHaasteista ratkaisuihin miten saamme uusiomateriaalit käyttöön infrarakentamisessa?
Haasteista ratkaisuihin miten saamme uusiomateriaalit käyttöön infrarakentamisessa? Timo Tirkkonen, Liikennevirasto YGOFORUM-seminaari, 2.11.2016 Liikennevirasto UUMA2-ohjelmassa Osallistumme UUMA2-ohjelman
LisätiedotInfrahankkeiden projektipäällikkö
1. Jakso 14.-15.11.2018 Keskiviikko 14.11.2018 8.30 Ilmoittautuminen ja aamukahvi, materiaalin jako 9.00 Projektipäällikön vaatimukset ja valmiudet tiimi motivointi & kuunteleminen viestintä valmentaminen
LisätiedotTurvallisuusasiakirja. (VNa 205/2009)
Turvallisuusasiakirja (VNa 205/2009) Liikennevirasto Turvallisuusasiakirja, tie-, rata- ja vesiväylähankkeet, versio 20.8.2014 Seuraavia yhteystietoja käytetään vakavissa onnettomuustapauksissa: Yleinen
LisätiedotHeikki Paukkeri Väyläruoppauksen tietomallipohjaisen prosessin kehittäminen
Aalto-yliopisto Insinööritieteiden korkeakoulu Heikki Paukkeri Väyläruoppauksen tietomallipohjaisen prosessin kehittäminen Diplomityö, joka on jätetty opinnäytteenä tarkastettavaksi diplomi-insinöörin
LisätiedotUusiomateriaalien käyttö rakentamisessa miten huomioitava suunnitteluprosessissa
Uusiomateriaalien käyttö rakentamisessa miten huomioitava suunnitteluprosessissa Kristiina Laakso, Liikennevirasto Hankesuunnittelupäivä 25.10.2016 UUDISTUNUT LIIKKUMISEN JA LIIKENTEEN EKOSYSTEEMI Liikenneviraston
LisätiedotSuurhankkeista liiketoimintamahdollisuuksia Hailuodon kiinteä yhteys Johtaja Lars Westermark, Väylävirasto
Suurhankkeista liiketoimintamahdollisuuksia Hailuodon kiinteä yhteys 24.1.2019 Johtaja Lars Westermark, Väylävirasto Väylävirasto eli Väylä Väylä vastaa valtion tieverkon, rautateiden ja vesiväylien kehittämisestä
LisätiedotKestävä infrarakentaminen
Kestävä infrarakentaminen Ygoforum-seminaari 2018 / Tuula Säämänen 14.11.2019 Vastaamme osaltamme Suomen liikennejärjestelmästä Mahdollistamme toimivat, tehokkaat ja turvalliset matkat ja kuljetukset.
LisätiedotLiikenneviraston ohjejärjestelmä Tiensuunnittelun uudet ohjeet. Kari Lehtonen 8.9.2011
Liikenneviraston ohjejärjestelmä Tiensuunnittelun uudet ohjeet Kari Lehtonen 8.9.2011 LIIKENNEVIRASTON OHJELUETTELO Ohjeluetteloon on kaksi reittiä valitse urakoitsijat ja suunnittelijat valitse ohjeluettelo
LisätiedotVt 12 Lahden eteläinen kehätie
Raportti 1 Vt 12 Lahden eteläinen kehätie Kuukausiraportti nro 12/2017 Tarkastelujakso: 1.12.2017-31.12.2017 Laatinut: Rakennuttajatoimisto HTJ Oy Hyväksynyt: Liikennevirasto Liikennevirasto PL 33, 00521
LisätiedotTietomallien käyttöönotto Liikennevirastossa LiViBIM 2012 2014. Timo Tirkkonen 26.1.2012
Tietomallien käyttöönotto Liikennevirastossa LiViBIM 2012 2014 Timo Tirkkonen 26.1.2012 Taustaa TAHTOTILA Tilaajat ja palvelutoimittajat yhdessä yhteistyönä tekevät Suomen infra-alasta Euroopan tehokkaimman
LisätiedotHelsingin kaupungin Itämeritutkimus. Päivi Kippo-Edlund ympäristötutkimuspäällikkö
Helsingin kaupungin Itämeritutkimus Päivi Kippo-Edlund ympäristötutkimuspäällikkö 1 Rakenne o Lähtökohtia o Kaupungin roolit tutkimustoiminnassa o Mitä kaupunki tutkii? o Johtopäätöksiä 2 Helsingin vesialueet
LisätiedotJA MUITA MENETELMIÄ PILAANTUNEIDEN SEDIMENTTIEN KÄSITTELYYN. Päivi Seppänen, Golder Associates Oy
GEOTEKSTIILIALLAS JA MUITA MENETELMIÄ PILAANTUNEIDEN SEDIMENTTIEN KÄSITTELYYN Päivi Seppänen, Golder Associates Oy Käsittelymenetelmät ESITYKSEN RAKENNE Vedenpoistomenetelmät Puhdistusmenetelmät Sijoitusmenetelmät
LisätiedotPäätös ympäristönsuojelulain (527/2014) 64 :n mukaisesta tarkkailusuunnitelman hyväksymisestä
PÄÄTÖS KASELY/814/2016 Etelä-S 18.5.2018 annettu julkipanon jälkeen ASIA Päätös ympäristönsuojelulain (527/2014) 64 :n mukaisesta tarkkailusuunnitelman hyväksymisestä HAKIJA Vapo Oy Graanintie 7 50190
LisätiedotKEHITTÄMISEN NELIKENTTÄ
KEHITTÄMISEN NELIKENTTÄ TIEDON- HALLINTA HANKINTA JÄRJESTELMÄTASON KEHITTÄMINEN -Tulosten käyttöönoton aikajänne 5 10 vuotta SOVELLUSTEN KEHITTÄMINEN -Tulosten käyttöönoton aikajänne 1-5 vuotta KOULUTUS
LisätiedotYleiskartta hankkeesta
Yleiskartta hankkeesta 1 Yleistietoja Urakkasopimuksen arvo noin 22 000 000 Valtatien 5 parantamisen kaksiajorataiseksi valtatieksi n. 4 km Nykyisten eritasoliittymien parantamisia 3 kpl Uusia siltoja
LisätiedotEPV Bioturve Oy Märkänevan turvetuotantoalueen kalataloudellinen tarkkailuohjelma
Kuulutus 1 (2) 24.11.2017 4512/5723/2017 EPV Bioturve Oy Märkänevan turvetuotantoalueen kalataloudellinen tarkkailuohjelma Asia Pohjanlumme Ky on EPV Bioturve Oy:n puolesta 9.11.2017 jättänyt Varsinais-Suomen
LisätiedotLIIKENNEVIRASTON OHJEITA. Vesiväylät Rakennuskustannusten arviointiohje
16 2012 LIIKENNEVIRASTON OHJEITA Vesiväylät Rakennuskustannusten arviointiohje Vesiväylät Rakennuskustannusten arviointiohje Liikenneviraston ohjeita 16/2012 Liikennevirasto Helsinki 2012 Kannen kuva:
LisätiedotVt 12 Lahden eteläinen kehätie
Raportti 1 Vt 12 Lahden eteläinen kehätie Kuukausiraportti nro 3/2018 Tarkastelujakso: 1.3.2018-31.3.2018 Laatinut: Rakennuttajatoimisto HTJ Oy Hyväksynyt: Liikennevirasto Liikennevirasto PL 33, 00521
LisätiedotYIV Osa 4 - Inframalli ja mallinnus hankkeen eri suunnitteluvaiheissa
YIV Osa 4 - Inframalli ja mallinnus hankkeen eri suunnitteluvaiheissa 5.5.2015 Niko Janhunen Ohjeen rajaukset Ohje käsittelee: Teiden, katujen, puistojen ja ratojen mallinnusta Suunnitteluvaiheet ennen
LisätiedotVNS 4/2017 vp Valtioneuvoston selonteko julkisen talouden suunnitelmasta vuosille , Liikennevirasto
VNS 4/2017 vp Valtioneuvoston selonteko julkisen talouden suunnitelmasta vuosille 2018-2021, Liikennevirasto 23.5.2017 Talousjohtaja Kristiina Tikkala Liikenneverkon rahoitus 2017-2021 1 400 000 000 1
LisätiedotVARAUTUMINEN / TOIMENPIDE- EHDOTUS/SEURANTA
RISKIENHALLINTASUUNNITELMA HANKE: Mt 8155, POIKKIMAANTIEN PARANTAMINEN VÄLILLÄ OULUN SATAMA-VALTATIE 22 OSALLISTUJAT: Seppo Parantala, Jouni Tiainen, Jaakko Tolvanen, Mikko Sivonen, Arja Kivinen, Mira
LisätiedotPilotti: Mallipohjaisen radanrakennustyömaan dynaamisen ohjausjärjestelmän kehittäminen. Pilottisuunnitelma
1 (7) BUILT ENVIRONMENT PROCESS RE-ENGINEERING (PRE) WP5: InfraFINBIM Pilotti: Mallipohjaisen radanrakennustyömaan dynaamisen ohjausjärjestelmän kehittäminen Pilottisuunnitelma Muutoshistoria: Versio Pvm
LisätiedotAllianssiurakoinnin mekanismien Ymmärtäminen vie aikaa
Allianssiurakoinnin mekanismien Ymmärtäminen vie aikaa KOKEMUKSIA ALLIANSSIHANKKEEN TOTEUTUKSISTA MEILLÄ JA MAAILMALLA Sakari Pesonen Fira Oy 4.2.2015 Allianssiurakka Ei vakioitua Mallia! Olemassa olevia
LisätiedotHelsingin kaupunki Pöytäkirja 10/ (5) Kaupunginhallitus Ryj/
Helsingin kaupunki Pöytäkirja 10/2013 1 (5) 276 Lausunnon antaminen Etelä-Suomen aluehallintovirastolle Helsingin kaupungin liikuntaviraston hakemuksesta HEL 2012-014235 T 11 01 01 Viite: Dnro ESAVI/165/04.09/2012
LisätiedotLaadunhallinta Infratyömaalla
Laadunhallinta Infratyömaalla Mittaamaalla, mallintamalla, yhteensovittamalla 6.11.2018 BIM KEHITYS 2 TERMIT JA FORMAATIT Mallipohjaiset formaatit tukevat geometrian lisäksi laajan ominaisuustiedon välitystä.
LisätiedotMerenpohjan ruoppauksen mallipohjaisen toimintaprosessin kehittäminen ja pilotointi (DREDGING BIM)
Built Environment Process Re-Engineering PRE InfraFINBIM - Tapio Leinonen, Rauno Heikkilä 29.4.2014 Merenpohjan ruoppauksen mallipohjaisen toimintaprosessin kehittäminen ja pilotointi (DREDGING BIM) TULOSRAPORTTI
LisätiedotSOPIMUS HELSINGIN JA ESPOON MERIALUEEN KALATALOUDELLISESTA YHTEISTARKKAILUSTA VUONNA 2017
1/5 SOPIMUS HELSINGIN JA ESPOON MERIALUEEN KALATALOUDELLISESTA YHTEISTARKKAILUSTA VUONNA 2017 Tämä sopimus tulee voimaan 1.1.2017 ja se korvaa 31.12.2017 asti voimassa olevan yhteistarkkailusopimuksen
LisätiedotILMIÖNSUON TURVETUOTANTOALUEEN KALATALOUDELLINEN TARKKAILU- OHJELMA VUODESTA 2019 ALKAEN
ILMIÖNSUON TURVETUOTANTOALUEEN KALATALOUDELLINEN TARKKAILU- OHJELMA VUODESTA 2019 ALKAEN Sakari Kivinen Ohjelma 2019 nro 692/19 Ilmiönsuon turvetuotantoalueen kalataloudellinen tarkkailuohjelma vuodesta
LisätiedotKokemäenjoen ja sen edustan merialueen kalansaaliiden kehitys velvoitetarkkailutulosten valossa
Kokemäenjoen ja sen edustan merialueen kalansaaliiden kehitys velvoitetarkkailutulosten valossa Anna Väisänen 15.3.2019 Velvoitetarkkailusta Toteutettu kalataloudellisena yhteistarkkailuna 1970-luvulta
LisätiedotPälkäneveden Jouttesselän
Pälkäneveden Jouttesselän kalataloudellinen velvoitetarkkailuohjelma vuodesta 2019 alkaen Ari Westermark RAPORTTI 2019 nro 377/19 Pälkäneveden Jouttesselän kalataloudellinen velvoitetarkkailuohjelma vuodesta
LisätiedotPäätös. Nro 75/2010/4 Dnro ESAVI/190/04.09/2010. Annettu julkipanon jälkeen
Etelä-Suomi Päätös Nro 75/2010/4 Dnro ESAVI/190/04.09/2010 Annettu julkipanon jälkeen 20.5.2010 ASIA LUVAN HAKIJA Porin kaupungin Porin Sataman uuden laiturin rakentamiseen liittyvä ruoppaus ja merialueen
LisätiedotTIEDONANTO TARKKAILUSUUNNITELMAPÄÄTÖKSESTÄ
TIEDONANTO TARKKAILUSUUNNITELMAPÄÄTÖKSESTÄ Varsinais-Suomen elinkeino-, liikenne- ja ympäristökeskuksen kalatalouspalvelut antaa 3.9.2018 päätöksen ympäristönsuojelulain 62, 64 ja 65 mukaisesta asiasta.
LisätiedotSURAVAGE Perehdytys prosesseihin
SURAVAGE Perehdytys prosesseihin Digiroad-operaattori info@digiroad.fi 13.3.2019 SURAVAGE Suunniteltu rakennusvaiheen geometria Tiestön keskilinjageometria (JHS 188) Ajantasainen tieto rakenteilla olevista
LisätiedotCase: Isoisänsilta. Ville Alajoki / Aki Kopra
Isoisänsilta Case: Isoisänsilta Ville Alajoki / Aki Kopra 15.2.2017 2 Sovellettuna hankintaan - tiedonvaihtoa Suunnittelu Havainnollisuus Tarkastaminen Malli + piirustuksia Urakkatarjous Malli Määrät laskettu
LisätiedotVauhtia vesienhoitoon -hanke
22.11.2017 Vauhtia vesienhoitoon -hanke Kokemäenjoen vesistön vesiensuojeluyhdistys ry Kokemäenjoen vesistön vesiensuojeluyhdistys ry Täyden palvelun osaaja Ympäristötutkimusten ja analytiikan ammattilainen
LisätiedotLAKAJOEN (LAPUA JA KUORTANE) KALATALOUDELLINEN YHTEISTARKKAILUOHJELMA VUOSILLE
LAKAJOEN (LAPUA JA KUORTANE) KALATALOUDELLINEN YHTEISTARKKAILUOHJELMA VUOSILLE 2018-2025 YKSITYISET TURVETUOTTAJAT POHJANLUMME KY SEINÄJOKI 2018 1 JOHDANTO 1 Lakajoen (Lapua ja Kuortane) kalataloudellinen
LisätiedotCase Tampereen rantatunneli Tehokkuutta ideoilla ja innovaatioilla. Esko Mulari, Lemminkäinen Infra Oy Mauri Mäkiaho, Liikennevirasto
Case Tampereen rantatunneli Tehokkuutta ideoilla ja innovaatioilla Esko Mulari, Lemminkäinen Infra Oy Mauri Mäkiaho, Liikennevirasto LCI-Päivä 2016 Tampereen Rantatunneli Allianssiurakka 8.12.2016 Naistenlahti
LisätiedotYleiset inframallivaatimukset YIV2015
Yleiset inframallivaatimukset YIV2015 Osa 11.1 Infran hallinta Tieverkon kunnossapidon mallivaatimukset 23.4.2015 Yleiset inframallivaatimukset YIV2015 1 (9) LIITE 1 Versiointisivu Dokumentin versiohistoria
LisätiedotAvoimella tiedonsiirrolla kohti kulttuurimuutosta 3.4.2014
Avoimella tiedonsiirrolla kohti kulttuurimuutosta 3.4.2014 Mitä mallintamisella tavoitellaan Tuottavuuden parantamista Virheiden vähenemistä Laatua Kustannustenhallintaa Määrätietoutta Kommunikoinnin ja
LisätiedotLiikennetutkimuksen osaaminen Suomessa Oulun yliopisto
Virtuaalinen liikenteen tutkimuskeskus 16.2.2012 BANK, Unioninkatu 20, Helsinki Liikennetutkimuksen osaaminen Suomessa Oulun yliopisto Rauno Heikkilä, Oulun yliopisto Esityksen sisältö Tutkimusyksikön
LisätiedotHelsingin kaupunki Esityslista 18/2015 1 (5) Ympäristölautakunta Ysp/13 15.12.2015
Helsingin kaupunki Esityslista 18/2015 1 (5) Asia tulisi käsitellä kokouksessa 13 Lausunto aluehallintovirastolle ja kaupunginhallitukselle rakennusviraston hakemuksesta Verkkosaaren eteläosan rantarakentamiseksi,
LisätiedotMitä yhteistyöltä vaaditaan mallihankkeessa?
Mitä yhteistyöltä vaaditaan mallihankkeessa? Jarkko Räsänen FCG Suunnittelu ja tekniikka Oy 10/7/2015 Page 1 BIM Manager Tietomallikoordinaattori Tuotantotalouden DI Materiaali- ja tuotantotekniikan ins.
LisätiedotLIIKENNEVIRASTO SIIRTYY TILAAMAAN TIETOMALLEJA SILTAHANKKEISSA TILAAJA AVAINASEMASSA TIETOMALLIEN KÄYTÖLLE!
LIIKENNEVIRASTO SIIRTYY TILAAMAAN TIETOMALLEJA SILTAHANKKEISSA TILAAJA AVAINASEMASSA TIETOMALLIEN KÄYTÖLLE! RIL 13.10.2011 Juha Noeskoski LIIKENNEVIRASTON SIIRTYY TILAAMAAN TIETOMALLEJA SILTAHANKKEISSA
LisätiedotMt 132 Klaukkalan ohikulkutie, STk-urakka
Raportti 1 Mt 132 Klaukkalan ohikulkutie, STk-urakka Kuukausiraportti nro 8/2019 Tarkastelujakso: 1.8.2019-31.8.2019 Laatinut: Rakennuttajatoimisto HTJ Oy Hyväksynyt: Väylävirasto Väylävirasto PL 33, 00521
LisätiedotYHTEINEN TYÖPAIKKA, aliurakointi ja ketjutus Kansainvälinen työturvallisuuspäivä 28.4.2015
YHTEINEN TYÖPAIKKA, aliurakointi ja ketjutus Kansainvälinen työturvallisuuspäivä 28.4.2015 Vesa Ullakonoja ü työpaikalla on yksi työpaikan kokonaisuutta hallitseva eli pääasiallista määräysvaltaa käyttävä
LisätiedotLisätietoja Kalastusbiologi Perttu Tamminen, puhelimitse tai sähköpostilla
KUULUTUS asian vireillä olosta VARELY/610/5723/2018 11.5.2018 Asia Kokkolan väylän sekä sataman syventämiseen liittyvän kalataloudellisen tarkkailuohjelman hyväksyntä. Ohjelmaesitys on toimitettu Varsinais-Suomen
Lisätiedot8.30 Ilmoittautuminen ja aamukahvi, materiaalin jako. 10.00 Luottamuksen rakentaminen rakennushankkeessa
2. jakso 5 7.10.2010, Sokos Hotel Vantaa, Vantaa PROJEKTIHALLINTA I: 1. jakso 1 2.9.2010 Sokos Hotel Presidentti, Helsinki 1.9.2010: Projektin kokonaishallinta 8.30 Ilmoittautuminen ja aamukahvi, materiaalin
LisätiedotUUMA2 UUSIOMATERIAALIT RAKENTAMISESSA UUMA2-OHJELMA 2013-2017. Vuosiseminaari 10.9.2015 UUSIOMATERIAALIT MAARAKENTAMISESSA OHJELMA 2013-2017
UUSIOMATERIAALIT MAARAKENTAMISESSA UUSIOMATERIAALIT RAKENTAMISESSA -OHJELMA 2013-2017 Vuosiseminaari 10.9.2015 Seinäjoen itäinen ohikulkutie Vt19, tuhkarakentaminen koordinaattori: pentti.lahtinen@ramboll.fi
LisätiedotLoppuraportti Rauman sataman ja eteläisen väylän vesistötarkkailusta
Loppuraportti Rauman sataman ja eteläisen väylän vesistötarkkailusta vuosilta 2016-2018 Asta Laari Karri Reiman RAPORTTI 2019 nro 181/19 Loppuraportti Rauman sataman ja eteläisen väylän vesistötarkkailusta
LisätiedotSuunnittelu- ja hankintaprosessien kehittäminen Liikennevirastossa
Suunnittelu- ja hankintaprosessien kehittäminen Liikennevirastossa Timo Tirkkonen, Liikennevirasto UUMA2-vuosiseminaari 14.9.2016 UUDISTUNUT LIIKKUMISEN JA LIIKENTEEN EKOSYSTEEMI Liikenneviraston strategia
LisätiedotASIA. Pietarsaaren merialueen tarkkailuohjelman hyväksyminen. HAKIJA
PÄÄTÖS Tarkkailuohjelman hyväksymisestä Annettu julkipanon jälkeen 7.3.2018 Dnro EPOELY/1616/2016 ASIA Pietarsaaren merialueen tarkkailuohjelman hyväksyminen. HAKIJA Pietarsaaren merialueen yhteistarkkailun
LisätiedotTietomallien hyödyntämismahdollisuudet tieverkon ylläpidossa
Novapoint käyttäjäpäivät 9.4.2014 Tietomallien hyödyntämismahdollisuudet tieverkon ylläpidossa Manu Marttinen Aluepäällikkö NCC Roads Oy Jyrsinnät ja kerrosstabiloinnit 1 Sisältö 1. Tieverkon ylläpito
LisätiedotLinkkipuiston maankaatopaikan vesistövaikutusten tarkkailuraportti vuodelta 2018
Linkkipuiston maankaatopaikan vesistövaikutusten tarkkailuraportti vuodelta 2018 Asta Laari RAPORTTI 2018 nro 863/18 Linkkipuiston maankaatopaikan vesistövaikutusten tarkkailuraportti vuodelta 2018 Tutkimusraportti
LisätiedotDigitaalinen luovutusaineisto
Digitaalinen luovutusaineisto BuildingSMART Finland Inframallintamisen päivä 2017 Kari Partiainen Projektipäällikkö Liikennevirasto 6.2.2017 Ville Suntio Projekti- ja kehityspäällikkö Destia Oy Pilottihanke
LisätiedotTAAJAMALIIKENTEEN JA SUOJATEIDEN TURVALLISUUDEN PARANTAMINEN -TUTKIMUS CASE TURENKI / HANNA REIHE
TAAJAMALIIKENTEEN JA SUOJATEIDEN TURVALLISUUDEN PARANTAMINEN -TUTKIMUS CASE TURENKI 10.6.2015 / HANNA REIHE TUTKIMUS TOTEUTETTIIN, KOSKA Työn tarkoituksena on ollut taajamaliikenteen rauhoittaminen ja
Lisätiedot
