1 Raide-Jokeri Espoon kaupunginhallitus

2 2018 hintataso Raitiotieinfra 386 M Valtionapu huomioituna 302 M Helsinki 268 M Valtionapu huomioituna 209 M Espoo 118 M Valtionapu huomioituna 93 M

3 2015 hintataso Hankesuunnitelman kustannusarvio 275 M Hankesuunnitelma Espoo 96 M Allianssin kustannusarvio 368 M Allianssin kustannusarvio Espoo 112,5 M Erotus 93 M Erotus 16,5 M

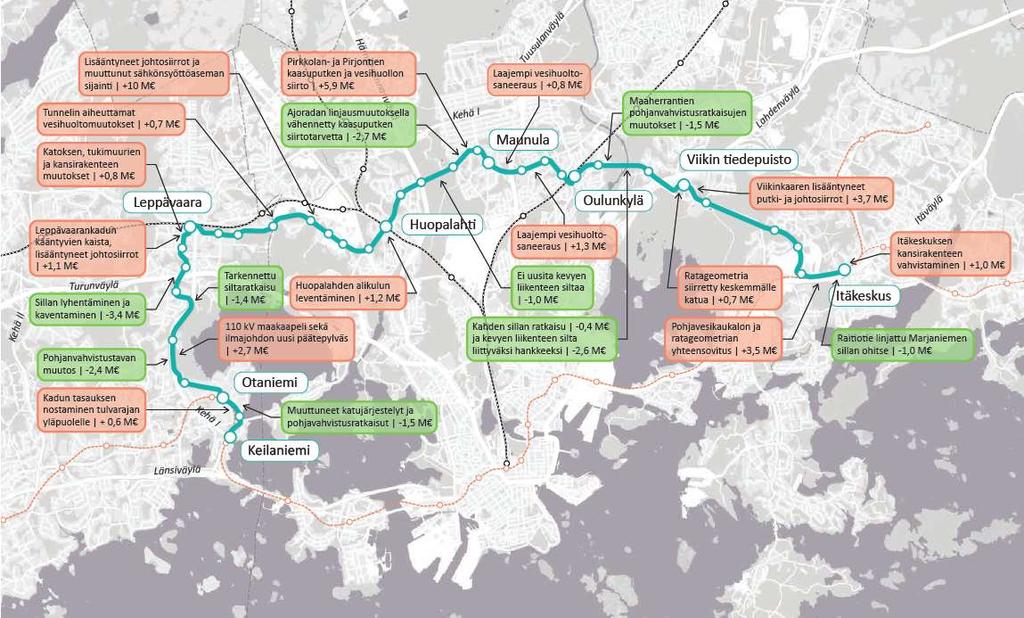

4 Merkittävimmät kustannusmuutokset hankesuunnitelmaan verrattuna Keilaniemi-Itäkeskus -välillä Katurakenteiden yksikköhinnat (+16 M ) Työnaikaiset kaivantojen tuennat (+10 M ) Työnaikaiset liikennejärjestelyt (+6 M ) Pirkkolan- ja Pirjontien kaasuputken ja vesihuollon siirto (+5,9 M ) Hajavirtojen hallintaan liittyvät rakenne- ja järjestelmäratkaisut (+5 M ) Varikkotien pohjavesikaukalon ja ratageometrian yhteensovitus (+3,5 M ) Raitiotien ajolankajärjestelmän perustustyöt (+3 M ) Putki- ja johtosiirtojen kasvaneet määrät yleensä Kerrannaisvaikutuksia

5 Kustannusten vertailu tekniikkalajeittain Espoossa Ei sisällä hankkeen yhteiskustannuksia

6

7 Varikko Hankesuunnitelmassa oli esitetty kaksi varikkoa, Laajalahteen ja Roihupeltoon. Suunnittelun edetessä on päädytty yhden varikon ratkaisuun Helsingin Roihupeltoon Toteutus allianssin toimesta (optio) 29 vaunulle 3 kunnossapidon huoltopaikkaa Kaluston raskashuolto ja kolarikorjaus tehdään HKL:n muilla varikoilla tai kolmannen osapuolen tiloissa. 2 vuorokausihuoltopaikkaa Pyöräsorvipaikka ja pesulinja Aikataulun yhteensovitus infrahankkeen kanssa Varikon toteutuksesta ei ole aiemmin tehty päätöstä. Varikon rakentamispäätös tulee tehtäväksi nyt raideinfran päivitetyn suunnitelman hyväksymisen yhteydessä.

8 2018 hintataso Varikko 69,5 M Hankesuunnitelma Espoo 14,9 M Helsinki 62,5 M Espoo 7,0 M Allianssin kustannusarvio Espoo 7,0 M Erotus Espoo 7,9 M

9 2018 hintataso LIITTYVÄT HANKKEET Espoo 14,4 M Toteutus allianssin toimesta (optio) Liittyvinä hankkeina toteutetaan katujärjestelyjä ja kunnallistekniikkaa, joita ei ole välttämätöntä, mutta on teknisesti ja taloudellisesti järkevää toteuttaa raitiotien rakentamisen yhteydessä. Eivät kuitenkaan sisälly raitiotiehankkeen kustannuksiin. Hankkeiden rahoituksista päätetään vuosittaisen talousarvion laadinnan yhteydessä.

10 Espoon liittyvät hankkeet Suunnittelulohko 1 M Suunnittelulohko 2 M Suunnittelulohko 3 M Karhusaarentien pp-reitti sekä Karhusaarentien - Otaniementien Otaniementien itäreunan jk+pp laatutason nosto ja runkomelueristys Maarintien tasauksen nosto ja Maarintien eteläpuolen jk+pp laatutason nosto Maarinaukion kaavahankkeen katujen rakentaminen 0,92 1,03 4,74 Kurkijoenpuiston poikkikatujen liittymäjärjestelyt 0,05 Linnoitustie - Leirikatu yhdyskatu (minimitasoisena) Lisätty runkomelueristys: Leppävaarankatu, Alberganpromenadi ja Leppävaaranaukio Perkkaantien pohjoispuolen raittiosuudet 2,45 Ravitie 3,11 0,91 0,74 0,

11 Muutama huomio kokonaiskustannusarvioista Seuraaviin kustannuseriin ei ole varauduttu täysimääräisesti: Riskeihin varautuminen tehty tilastollisen analyysin perusteella (~ 50 %) Allianssin riskit Tilaajan riskit Palveluntuottajien kannustinjärjestelmän mukaiset bonukset (~ 50 %) Allianssi käsittelee indeksiä yksityiskohtaisemmin kuin hankepäätöksessä Indeksin tavoitekustannuksen alitukseen ja ylitykseen liittyvät bonukset ja sanktiot määritelty niin, että ne ohjaavat asettamaan tavoitekustannuksen oikealle tasolle

12 Tavoitekustannuksen oikea taso Vertailu Tampereen raitiotiehen Tampereen raitiotie 15 km Tavoitekustannus (TAS-vaihe) ilman varikkoa v hintatasossa / km Tavoitekustannus (TAS-vaihe) ilman varikkoa 12/2018 hintatasossa /km Raide-Jokeri 25 km P5 Tavoitekustannus (TAS-vaihe) / km Tampereen raitiotiehankkeen laajuus on suppeampi kuin Raide-Jokerin laajuus. Raide-Jokerissa uusitaan useimmilla kaduilla koko kadun rakenteet kadun leveydeltä, kun Tampereella on laajuudessa pääasiassa radan vaatimat muutokset. Vertailu kunnallistekniikan suunnittelussa käytettyihin Rola (rakennusosalaskenta)-kustannusarvioihin:

13 Kansainvälinen vertailu Turun kaupungin teettämä kansainvälinen vertailu sekä arvioituja kilometrihintoja Turun suunnitelluille raidelinjoille Raide-Jokeri 15,4 M /km _ja_superbussikaupunkien_vertailua_0.pdf

14 Rakentamisen tavoiteaikataulu Rakentamisen aloitus 6/2019 Liikennöinnin aloitus 6/

15 Rakentamisen aloitusvuodet

16 Riskienhallinta Hankkeen aikana toteutetaan säännöllistä ja kokonaisvaltaista riskienhallintaa, jolla varmistetaan hankkeen asianmukainen toteutus ja hankkeelle määritettyjen tavoitteiden toteutuminen. Raide-Jokerissa käytössä on riskienhallintajärjestelmä (RamRisk), jonka kautta kehitysvaiheessa on kirjattu riskit avoimesti projektilla työskentelevien nähtäville. Hankkeen riskimatriisin perusteella jokaiselle riskille arvioidaan riskien suuruudet vahinkolajeittain, jotka on vahvasti linkitetty hankkeen tavoitteisiin. Kustannusarviossa on varauduttu riskeihin ja mahdollisuuksiin. Jokaiselle kustannusriskille on kehitysvaiheen lopuksi arvioitu toteutumisen todennäköisyysjakauma sekä minimi-, todennäköinen- ja maksimiarvo. Näiden perusteella on tilastollisella analyysilla määritetty projektin kokonaisriskivaraus, joka kattaa riskeistä keskimäärin noin 50 % arvon. Riskivaraus on määritetty erikseen allianssin riskeille sekä tilaajien riskeille sen perusteella kenellä on vaikutusmahdollisuus riskin toteutumiseen. Riskivaraukset ovat yhteensä 4,1 % kokonaiskustannuksista.

17 Allianssi-malli

18 Kannustinjärjestelmä: mahdollisen kustannusylityksen tai alituksen jako osapuolien kesken

19 Allianssin avaintulosalueet Allianssin kaupalliseen malliin kuuluvat: tavoitekustannuksen bonus- /sanktiojärjestelmä avaintulosalueiden(ata) mittarit ja niiden bonus-/sanktiojärjestelmä näihin liittyvät positiiviset ja negatiiviset muutostekijät Maksimi bonus, 100 p. = 7,147 M Maksimi sanktio, -100 p. = 14,294 M

20 Allianssin avaintulosalueet

21 Allianssin avaintulosalueet

22 Maankäytön kehittyminen Raide- Jokerin vaikutusalueella Raide-Jokeri-linjan ympäristön tällä hetkellä näköpiirissä olevien maankäytön kehityshankkeiden seurauksena syntyvät asunto- ja työpaikkamäärät. Karkeasti arvioiden noin puolet näistä volyymeistä liittyy suoraan Raide-Jokeriin ja muun kerrosalan osalta Raide-Jokeri merkitsee maan arvon nousua. Lisäksi Raide-Jokeri lisää alueiden houkuttelevuutta ja nopeuttaa niiden toteutumista.

KUSTANNUSARVION PERUSTELU

KUSTANNUSARVION PERUSTELU Viikin tiedepuisto Leppävaara Huopalahden asema Maunula Oulunkylän asema Itäkeskus Otaniemi Keilaniemi RaideJokeriprojekti KUSTANNUSARVION PERUSTELU Sisältö 1 JOHDANTO 1 JOHDANTO... 2 2 KUSTANNUSARVION

Lisätiedot

Kaupallinen malli -ryhmä

Kaupallinen malli -ryhmä Kaupallinen malli -ryhmä Kaupallisen mallin merkitys Kompensaatiomalli Tarjouksen hintakomponentti Kannustinjärjestelmä Tavoitekustannuksen ylitys/alitus Tavoitekustannuksen muuttaminen Avaintulosalueet

Lisätiedot

KEHITYSVAIHEEN PROJEKTISUUNNITELMA OSA 2 Keskusta-Lentävänniemi

KEHITYSVAIHEEN PROJEKTISUUNNITELMA OSA 2 Keskusta-Lentävänniemi PROJEKTISUUNNITELMA 1 (10) Tampereen raitiotiehanke KEHITYSVAIHEEN PROJEKTISUUNNITELMA OSA 2 Keskusta-Lentävänniemi PROJEKTISUUNNITELMA 2 (10) Sisällys 1. Osan 2 kehitysvaiheen sisältö ja tavoitteet...

Lisätiedot

LUONNOS. Palveluntuottaja 1 XXXXXXXXXXXXXXXXX. Palveluntuottaja 2 XXXXXXXXXXXXXXXXX. Palveluntuottaja 3 XXXXXXXXXXXXXXXXX

LUONNOS. Palveluntuottaja 1 XXXXXXXXXXXXXXXXX. Palveluntuottaja 2 XXXXXXXXXXXXXXXXX. Palveluntuottaja 3 XXXXXXXXXXXXXXXXX joulukuu 2017 1 (6) ALLIANSSIN KAUPALLISET EHDOT Lomaketta käytetään tilaajan ja palveluntuottajien välisten maksujen, bonusten ja sanktioiden määrittämiseen. RAKENNUSHANKE SOPIMUSOSAPUOLET 1 YLEISKUVAUS

Lisätiedot

Raide-Jokeri Kaupallinen malli Johtoryhmä

Raide-Jokeri Kaupallinen malli Johtoryhmä Raide-Jokeri Kaupallinen malli Johtoryhmä 4.5.2017 Kaupallinen malli Allianssimallin määrittelevät sen sopimukset ja kaupallinen malli yhdessä Kaupallinen malli määrittää sopimusosapuolten yhteisen ansaintalogiikan

Lisätiedot

raide-jokeri-projektin hankekuvaus

raide-jokeri-projektin hankekuvaus Tu u Kehä I Raide-Jokeri on Helsingin Itäkeskuksen ja n Keilaniemen lille rakennettava 25 km pitkä pikaraitiotiejärjestelmä. Rata on koko linjaltaan kaksiraiteinen. Raide-Jokerilla on 34 pysäkkiparia.

Lisätiedot

KAUPALLINEN MALLI. Sisällys. Mäntykampus, allianssisopimus, liite 1

KAUPALLINEN MALLI. Sisällys. Mäntykampus, allianssisopimus, liite 1 KAUPALLINEN MALLI Sisällys 1 Yleiskuvaus ja yleiset ehdot... 2 1. 1.1 Tämän sopimusliitteen täydellisyys... 2 2. 1.2 Palveluntuottajien kompensaation yleiskuvaus... 2 3. 1.3 Arvonlisäveron soveltaminen...

Lisätiedot

Kehä I Keilaniemessä muuttaa kaupunkirakennetta

Kehä I Keilaniemessä muuttaa kaupunkirakennetta MAARAKENNUSPÄIVÄ 2015 Finlandia-talo 24.9.2015 Teema 1 Hankkeet ja investoinnit, Sali A, 16:00 Kehä I Keilaniemessä muuttaa kaupunkirakennetta - Haasteita ja mahdollisuuksia infrarakentamiselle kaupungininsinööri

Lisätiedot

nh. Artic XL, (Raide-Jokerin Big Room, Valimotie 1, 2. krs.)

nh. Artic XL, (Raide-Jokerin Big Room, Valimotie 1, 2. krs.) 28.03.2018 1 (5) Raide-Jokeri-projektin tilaajan johtoryhmä Kokous 22 Aika: 28.3.2018 klo 8.30-10.30 Paikka: Kutsutut: nh. Artic XL, (Raide-Jokerin Big Room, Valimotie 1, 2. krs.) Ville Lehmuskoski HKL

Lisätiedot

ARVOA RAHALLE -AJATTELU, SEN RAPORTOINTI SEKÄ MITEN KAUPALLINEN MALLI TUKEE ARVOA RAHALLE AJATTELUA

ARVOA RAHALLE -AJATTELU, SEN RAPORTOINTI SEKÄ MITEN KAUPALLINEN MALLI TUKEE ARVOA RAHALLE AJATTELUA ARVOA RAHALLE -AJATTELU, SEN RAPORTOINTI SEKÄ MITEN KAUPALLINEN MALLI TUKEE ARVOA RAHALLE AJATTELUA Arvoa rahalle -määritelmä Arvoa rahalle on hyötyjen (laatu, lopputuotevaatimukset, sosiaaliset ja ympäristölliset

Lisätiedot

Laajuusmuutosten haasteet allianssissa Rantatunneli & Raitiotie

Laajuusmuutosten haasteet allianssissa Rantatunneli & Raitiotie Laajuusmuutosten haasteet allianssissa Rantatunneli & Raitiotie IPT2 15.6.2017 Milko Tietäväinen 1 Esimerkki kohteet Rantatunneli Kehitysvaihe 2012-2013 Toteutusvaihe 2014-2017 Tunneli liikenteellä Valmius

Lisätiedot

Raitiotieallianssin riskienhallintamenettelyt

Raitiotieallianssin riskienhallintamenettelyt Riskienhallintamenettelyt 1 (7) Raitiotieallianssin riskienhallintamenettelyt Riskienhallintamenettelyt 2 (7) SISÄLTÖ 1 PERIAATTEET JA TAVOITTEET... 3 2 ORGANISOINTI JA VASTUUT... 4 3 RISKIENHALLINTAPROSESSI...

Lisätiedot

TAMPEREEN RAITIOTIEN TALOUDELLINEN KANNATTAVUUS JA PYSYMINEN HANKEBUDJETISSA

TAMPEREEN RAITIOTIEN TALOUDELLINEN KANNATTAVUUS JA PYSYMINEN HANKEBUDJETISSA TAMPEREEN RAITIOTIEN TALOUDELLINEN KANNATTAVUUS JA PYSYMINEN HANKEBUDJETISSA Seminaari: Suomen suuret raideliikennehankkeet miksi näitä halutaan ja mitä niistä seuraa? Tampereen yliopisto, Hervannan kampus

Lisätiedot

nh. Artic XL, (Raide-Jokerin Big Room, Valimotie 1, 2. krs.)

nh. Artic XL, (Raide-Jokerin Big Room, Valimotie 1, 2. krs.) 8.1.2019 1 (5) Raide-Jokeri-projektin tilaajan johtoryhmä Kokous 32 Aika: 8.1.2019 klo 08.30 10.30 Paikka: nh. Artic XL, (Raide-Jokerin Big Room, Valimotie 1, 2. krs.) Paikalla: Ville Lehmuskoski HKL Artturi

Lisätiedot

Muistio Sitowise Oy Ramboll Finland Oy Raide-Jokeri Raide-Jokeri Raide-Jokeri. Tavoiteaikataulu: 8:30 8:35 Toteutunut: 8:29 8:30

Muistio Sitowise Oy Ramboll Finland Oy Raide-Jokeri Raide-Jokeri Raide-Jokeri. Tavoiteaikataulu: 8:30 8:35 Toteutunut: 8:29 8:30 1 (6) ALLIANSSIN JOHTORYHMÄ klo 08:30 11:00 Big Room / Artic XL Ville Lehmuskoski, pj Raimo K. Saarinen Harri Tanska Pauliina Kuronen Jarkko Salmenoja Jouni Kekäle Kalle Toropainen Laura Järvinen Peter

Lisätiedot

3 HANKESUUNNITELMAN MUKAINEN VARAUTUMINEN LEVEÄÄN VAUNUUN

3 HANKESUUNNITELMAN MUKAINEN VARAUTUMINEN LEVEÄÄN VAUNUUN 15.12.2017 1 (5) Raide-Jokerin-projektin tilaajan johtoryhmä Kokous 19 Aika: 15.12.2017 klo 9-11 Paikka: nh. Artic XL, (Raide-Jokerin Big Room, Valimotie 1, 2. krs.) Läsnä: Ville Lehmuskoski (pj.) HKL

Lisätiedot

IPT JA KAUPALLINEN MALLI

IPT JA KAUPALLINEN MALLI Integroitujen projektitoimitusten kehittäminen johtavien tilaajien ryhmähankkeena (IPT-hanke) IPT JA KAUPALLINEN MALLI 7-8.5.2014 Kokoushotelli Gustavelund, Tuusula Kaupallinen malli Integroivien toteutusmallien

Lisätiedot

nh. Artic XL, (Raide-Jokerin Big Room, Valimotie 1, 2. krs.)

nh. Artic XL, (Raide-Jokerin Big Room, Valimotie 1, 2. krs.) 28.03.2018 1 (8) Raide-Jokeri-projektin tilaajan johtoryhmä Kokous 27 Aika: 26.9.2018 klo 9.00-11.00 Paikka: nh. Artic XL, (Raide-Jokerin Big Room, Valimotie 1, 2. krs.) Kutsutut: Ville Lehmuskoski HKL

Lisätiedot

Raide Jokeri. Raide Jokeri Maarakennuspäivä 2016

Raide Jokeri. Raide Jokeri Maarakennuspäivä 2016 Raide Jokeri Maarakennuspäivä 2016 Juha Saarikoski projektijohtaja, Raide-Jokeri projekti, HKL Raide Jokeri Helsingin ja Espoon yhteinen hanke Itäkeskuksen ja Keilaniemen välinen poikittainen pikaraitiolinja

Lisätiedot

Helsingin kaupunki Pöytäkirja 8/ (8) Kaupunginhallitus Asia/ V , Raide-Jokerin varikon hankesuunnitelman hyväksyminen

Helsingin kaupunki Pöytäkirja 8/ (8) Kaupunginhallitus Asia/ V , Raide-Jokerin varikon hankesuunnitelman hyväksyminen Helsingin kaupunki Pöytäkirja 8/2019 1 (8) 133 V 13.3.2019, Raide-Jokerin varikon hankesuunnitelman hyväksyminen HEL 2019-000577 T 10 06 00 Päätös esitti kaupunginvaltuustolle seuraavaa: Kaupunginvaltuusto

Lisätiedot

nh. Artic XL, (Raide-Jokerin Big Room, Valimotie 1, 2. krs.)

nh. Artic XL, (Raide-Jokerin Big Room, Valimotie 1, 2. krs.) 14.12.2018 1 (5) Raide-Jokeri-projektin tilaajan johtoryhmä Kokous 30 Aika: 14.12.2018 klo 08.00 10.00 Paikka: nh. Artic XL, (Raide-Jokerin Big Room, Valimotie 1, 2. krs.) Kutsutut: Ville Lehmuskoski HKL

Lisätiedot

IPT 2. Yhteistoimintasopimuksen ja kaupallisen mallin periaatteet

IPT 2. Yhteistoimintasopimuksen ja kaupallisen mallin periaatteet IPT 2 Yhteistoimintasopimuksen ja kaupallisen mallin periaatteet Toimintakulttuuri Integroinnin elementit Korkea suorituskyky Tilaaja Suunnittelijat Urakoitsijat Jatkuva parantaminen Luottamuksen rakentaminen

Lisätiedot

IPT 2 Toteutusvaiheen työpaja Dynamiikan hallinta projekteissa: Laajuus ja laatumuutokset. Antti Piirainen Vison Oy

IPT 2 Toteutusvaiheen työpaja Dynamiikan hallinta projekteissa: Laajuus ja laatumuutokset. Antti Piirainen Vison Oy IPT 2 Toteutusvaiheen työpaja 14.2.2019 Dynamiikan hallinta projekteissa: Laajuus ja laatumuutokset Antti Piirainen Vison Oy Tavoite Avata toimintaympäristön dynaamisuutta ja sen vaikutuksia projektin

Lisätiedot

Ylläpidon allianssi puolivälissä ollaan, mitä ollaan opittu? Anna Tienvieri Helsingin kaupungin rakennusvirasto

Ylläpidon allianssi puolivälissä ollaan, mitä ollaan opittu? Anna Tienvieri Helsingin kaupungin rakennusvirasto Ylläpidon allianssi puolivälissä ollaan, mitä ollaan opittu? Anna Tienvieri Helsingin kaupungin rakennusvirasto Esityksen sisältö Ylläpidon allianssiurakka yleisesti Kahden ensimmäisen vuoden kokemukset

Lisätiedot

Tampereen raitiotie, projektiallianssi. Toteutusvaiheen allianssisopimuksen liite 1. TL Osa 1. Dnro 6365/2016. Luonnos

Tampereen raitiotie, projektiallianssi. Toteutusvaiheen allianssisopimuksen liite 1. TL Osa 1. Dnro 6365/2016. Luonnos Tampereen raitiotie, projektiallianssi Toteutusvaiheen allianssisopimuksen liite 1 TL Osa 1 Dnro 6365/2016 Luonnos 16.9.2016 Tampereen raitiotie, projektiallianssi 2 (6) Sisällysluettelo LIITTEEN TAUSTA

Lisätiedot

Missä rakennetaan. Tampereen Rantatunneli Allianssiurakka

Missä rakennetaan. Tampereen Rantatunneli Allianssiurakka Tampereen Rantatunneli Allianssiurakka 11.6.2015 1 Missä rakennetaan Tampereen keskustan, radan ja vilkasliikenteisen valtatien tuntumassa Näsijärven rannalla Välittömällä vaikutusalueella kymmeniä tuhansia

Lisätiedot

Muistio Sitowise Oy Ramboll Finland Oy Raide-Jokeri Raide-Jokeri Raide-Jokeri. Tavoiteaikataulu: 8:30 8:40 Toteutunut: 8:30 8:34

Muistio Sitowise Oy Ramboll Finland Oy Raide-Jokeri Raide-Jokeri Raide-Jokeri. Tavoiteaikataulu: 8:30 8:40 Toteutunut: 8:30 8:34 1 (6) ALLIANSSIN JOHTORYHMÄ klo 08:30 11:00 Big Room / Artic XL Ville Lehmuskoski, pj Reetta Putkonen Harri Tanska Pauliina Kuronen Jarkko Salmenoja Jouni Kekäle Kalle Toropainen Laura Järvinen Peter Molin

Lisätiedot

Tampereen Rantatunneli Allianssiurakka Matti Aitomaa. Viikko 39/2012

Tampereen Rantatunneli Allianssiurakka Matti Aitomaa. Viikko 39/2012 Tampereen Rantatunneli Allianssiurakka 7.4.2017 Matti Aitomaa Viikko 39/2012 1 Miksi rakennetaan Rantatunnelin toteuttamisella saadaan lisää maata rakentamiseen turvallisempaa ja sujuvampaa liikennettä

Lisätiedot

allianssiurakka Mitä allianssilla tavoitellaan? Maanrakennuspäivä Anna Keskinen

allianssiurakka Mitä allianssilla tavoitellaan? Maanrakennuspäivä Anna Keskinen Mitä allianssilla tavoitellaan? Pakilan allianssiurakka Maanrakennuspäivä 18.9.2014 Parempaa yhteistyötä tilaajan ja urakoitsijan välillä Anna Keskinen Joustavuutta ylläpitotöihin Asukasyhteistyön parantaminen

Lisätiedot

Raide-Jokeri. Louhinta- ja kalliotekniikan päivät 2016 Lauri Kangas Projektipäällikkö, Raide-Jokeri, Helsingin kaupunkisuunnitteluvirasto

Raide-Jokeri. Louhinta- ja kalliotekniikan päivät 2016 Lauri Kangas Projektipäällikkö, Raide-Jokeri, Helsingin kaupunkisuunnitteluvirasto Raide-Jokeri Louhinta- ja kalliotekniikan päivät 2016 Lauri Kangas Projektipäällikkö, Raide-Jokeri, Helsingin kaupunkisuunnitteluvirasto Raide-Jokeri yleisesti KÄSKYNHALTIJANTIE Raide-Jokeri Itäkeskuksen

Lisätiedot

Espoon kaupunki Pöytäkirja 9. Kaupunkisuunnittelulautakunta Sivu 1 / 1

Espoon kaupunki Pöytäkirja 9. Kaupunkisuunnittelulautakunta Sivu 1 / 1 Kaupunkisuunnittelulautakunta 20.01.2016 Sivu 1 / 1 126/2016 08.01.00 9 Raide-Jokerin hankesuunnitelma Valmistelijat / lisätiedot: Davy Beilinson, puh. 050 461 6807 etunimi.sukunimi@espoo.fi Päätösehdotus

Lisätiedot

Tampereen raitiotien toteutussuunnitelma Tiedotustilaisuus projektipäällikkö Ville-Mikael Tuominen Tampereen kaupunki, raitiotiehanke

Tampereen raitiotien toteutussuunnitelma Tiedotustilaisuus projektipäällikkö Ville-Mikael Tuominen Tampereen kaupunki, raitiotiehanke Tampereen raitiotien toteutussuunnitelma Tiedotustilaisuus 5.9.2016 projektipäällikkö Ville-Mikael Tuominen Tampereen kaupunki, raitiotiehanke Tänään julkaistut raportit Raitiotieallianssin toteutussuunnitelma

Lisätiedot

1 (12) TAMPEREEN RAITIOTIEHANKKEEN VASTUIDEN JA VELVOITTEIDEN SIIRTOSOPIMUS

1 (12) TAMPEREEN RAITIOTIEHANKKEEN VASTUIDEN JA VELVOITTEIDEN SIIRTOSOPIMUS 1 (12) TAMPEREEN RAITIOTIEHANKKEEN VASTUIDEN JA VELVOITTEIDEN SIIRTOSOPIMUS Tampereella [ ]. päivänä [ ]kuuta 2017 2 (12) Sisällys 1. Sopijapuolet... 3 2. Sopimuksen tarkoitus ja käytettävät nimitykset...

Lisätiedot

Kruunusillat. Raitiotieyhteys Laajasaloon. Kruunusillat, Helsingin kaupunki, WSP, Knight Architects

Kruunusillat. Raitiotieyhteys Laajasaloon. Kruunusillat, Helsingin kaupunki, WSP, Knight Architects Kruunusillat Raitiotieyhteys Laajasaloon Kruunusillat, Helsingin kaupunki, WSP, Knight Architects Kruunusillat-hanke Helsingin asukasluvun muutos WSP Osa seudullista liikennejärjestelmää Osa pyöräilyn

Lisätiedot

Yhteistoimintaa alueurakointiin allianssimallit Helsingin yleisten alueiden ylläpidossa

Yhteistoimintaa alueurakointiin allianssimallit Helsingin yleisten alueiden ylläpidossa Yhteistoimintaa alueurakointiin allianssimallit Helsingin yleisten alueiden ylläpidossa Anna Tienvieri & Kaisa Komulainen Helsingin kaupungin rakennusvirasto Allianssimalli ylläpitourakoissa Kontulan urakan

Lisätiedot

Muistio Sitowise Oy Ramboll Finland Oy Raide-Jokeri Raide-Jokeri YIT. Tavoiteaikataulu: 8:30 8:35 Toteutunut: 8:30 8:34

Muistio Sitowise Oy Ramboll Finland Oy Raide-Jokeri Raide-Jokeri YIT. Tavoiteaikataulu: 8:30 8:35 Toteutunut: 8:30 8:34 1 (7) ALLIANSSIN JOHTORYHMÄ klo 08:30 11:00 Big Room / Artic XL Ville Lehmuskoski, pj Raimo K. Saarinen Esa Rauhala Pauliina Kuronen Jarkko Salmenoja Jouni Kekäle Kalle Toropainen Laura Järvinen Peter

Lisätiedot

IPT 2 -syventävä työpaja klo 9-13: Urakan laajuuden hallinta kehitys- ja toteutusvaiheessa

IPT 2 -syventävä työpaja klo 9-13: Urakan laajuuden hallinta kehitys- ja toteutusvaiheessa IPT 2 -syventävä työpaja 15.6.2017 klo 9-13: Urakan laajuuden hallinta kehitys- ja toteutusvaiheessa TYÖPAJAN TAVOITE: - Työpajan aiheena on urakan sisällön hallinta hankinta-, kehitys- ja toteutusvaiheessa.

Lisätiedot

IPT-hanke: Kehitysvaihe -työpaja Työpaja 5: Kokoushotelli Gustavelund 26.-27.5.2015

IPT-hanke: Kehitysvaihe -työpaja Työpaja 5: Kokoushotelli Gustavelund 26.-27.5.2015 Integroitujen projektitoimitusten kehittäminen johtavien tilaajien ryhmähankkeena (IPT-hanke) IPT-hanke: Kehitysvaihe -työpaja Työpaja 5: Kokoushotelli Gustavelund 26.-27.5.2015 IPT-hanke; kehitysvaihe-työpaja

Lisätiedot

RAKENNUSHANKKEEN ALLIANSSISOPIMUS SOPIMUKSEN KOHDE. Hanke nro Rakennuskohde SOPIMUSOSAPUOLET. Tilaaja ALLIANSSIN KAUPALLISET EHDOT

RAKENNUSHANKKEEN ALLIANSSISOPIMUS SOPIMUKSEN KOHDE. Hanke nro Rakennuskohde SOPIMUSOSAPUOLET. Tilaaja ALLIANSSIN KAUPALLISET EHDOT LAUSUNTOVERSIO XXXXkuu 201X 1 (7) ALLIANSSIN KAUPALLISTEN EHTOJEN LAATIMINEN Tässä ohjeessa annetaan täyttö- ja laskentaohjeita allianssimallilla toteutettavan rakennushankkeen sopimusasiakirjoihin kuuluvien

Lisätiedot

Rakennuskustannukset hallintaan Fore-laskennan käyttö suunnittelussa

Rakennuskustannukset hallintaan Fore-laskennan käyttö suunnittelussa Rakennuskustannukset hallintaan Fore-laskennan käyttö suunnittelussa Hankesuunnittelupäivä 25.10.2016, Ari Huomo Kustannusohjauksen tavoitteet Tavoitteellinen, kuhunkin hankkeen vaiheeseen sopiva kustannusarvio

Lisätiedot

nh. Teli, (HKL.n pääkonttori, Toinen Linja 7, 5. krs) Kutsutut: Ville Lehmuskoski HKL Raimo K. Saarinen Helsingin kaupunkiympäristön toimiala

nh. Teli, (HKL.n pääkonttori, Toinen Linja 7, 5. krs) Kutsutut: Ville Lehmuskoski HKL Raimo K. Saarinen Helsingin kaupunkiympäristön toimiala 25.1.2018 1 (6) Raide-Jokerin-projektin tilaajan johtoryhmä Kokous 20 Aika: 25.1.2018 klo 14.30-16 Paikka: nh. Teli, (HKL.n pääkonttori, Toinen Linja 7, 5. krs) Kutsutut: Ville Lehmuskoski HKL Raimo K.

Lisätiedot

Tampereen raitiotiehanke

Tampereen raitiotiehanke Tampereen raitiotiehanke Tulevaisuuden liikenne seminaari Joensuu 19.11.2015 ympäristöjohtaja Kaisu Anttonen Vaiheita Tampereen ratikkahankkeen historiassa raitiotiehanke 1914, haudattiin eka kerran v.

Lisätiedot

Keskinopeustavoitteen validointi lokakuu 2018

Keskinopeustavoitteen validointi lokakuu 2018 Keskinopeustavoitteen validointi lokakuu 2018 Keskinopeus lokakuu 2018 Linjan keskinopeus 23,2 km/h (kesäkuussa vastaava 22,8 km/h) Linjan matka-aika ruuhka-aikaan on 64 min Linjan kiertoaika ruuhka-aikaan

Lisätiedot

Raide-Jokeri infrastruktuurihankkeen johtoryhmä

Raide-Jokeri infrastruktuurihankkeen johtoryhmä Raide-Jokeri infrastruktuurihankkeen johtoryhmä Kokous 13 Aika: 21.06.2017 klo 8-9.30 Paikka: HKL:n pääkonttori Läsnä: Ville Lehmuskoski (pj.) HKL Artturi Lähdetie HKL Tuula Saxholm Helsingin kaupunginkanslia

Lisätiedot

IPT JA KAUPALLINEN MALLI

IPT JA KAUPALLINEN MALLI Integroitujen projektitoimitusten kehittäminen johtavien tilaajien ryhmähankkeena (IPT-hanke) IPT JA KAUPALLINEN MALLI TYÖPAJA #4 Kokoushotelli Gustavelund, Tuusula, 11-12.11.2014 Kaupallinen malli Integroivien

Lisätiedot

Raitiotieallianssin toteutussuunnitelma ja kaupungin päätöksenteko

Raitiotieallianssin toteutussuunnitelma ja kaupungin päätöksenteko Raitiotieallianssin toteutussuunnitelma ja kaupungin päätöksenteko Kaupunginvaltuuston iltakoulu 12.9.2016, klo 14.30-16.30 projektipäällikkö Ville-Mikael Tuominen Tampereen kaupunki, raitiotiehanke Maanantaina

Lisätiedot

Raitiotien osan 2 kehitysvaiheen suunnitteluperiaatteet ja tilaajan tavoitteet

Raitiotien osan 2 kehitysvaiheen suunnitteluperiaatteet ja tilaajan tavoitteet Raitiotien osan 2 kehitysvaiheen suunnitteluperiaatteet ja tilaajan tavoitteet Kaupunginhallituksen kehittämiskokous projektijohtaja Ville-Mikael Tuominen kaupunkiympäristön palvelualue, raitiotien kehitysohjelma

Lisätiedot

Raide-Jokerin hankesuunnitelma. Jokerimessut

Raide-Jokerin hankesuunnitelma. Jokerimessut Raide-Jokerin hankesuunnitelma Jokerimessut 27.1.2016 Raide-Jokerin tavoitteet Keskeiset tavoitteet maankäytön tiivistäminen joukkoliikenteen lisäkapasiteetin tarjoaminen poikittaisten joukkoliikenneyhteyksien

Lisätiedot

Allianssimallin periaatteet

Allianssimallin periaatteet Allianssimallin periaatteet We all win or we all lose Projektiallianssi Andrew field North Sea Where it all started Tilaaja ja suunnittelun ja tuotannon keskeiset toimijat muodostavat ydintiimin Ydintiimillä

Lisätiedot

Raitiotiehankkeen toteutusmalliesiselvitys

Raitiotiehankkeen toteutusmalliesiselvitys Raitiotiehankkeen toteutusmalliesiselvitys Tampereen kaupunki Kaupunginvaltuuston iltakoulu raitiotiehankkeeseen liittyen 24.4.2014 Toteutusmallin valinta Toteutusmallitarkastelu käynnistettiin kesällä

Lisätiedot

IPT 2. Hankinta -työpaja ryhmätyö: VANTAAN KOULUHANKKEET

IPT 2. Hankinta -työpaja ryhmätyö: VANTAAN KOULUHANKKEET IPT 2 Hankinta -työpaja 8.-9.6.2017 ryhmätyö: VANTAAN KOULUHANKKEET Ja tavoitteita olivat. TERVEELLINEN JA TURVALLINEN Oppimista tukevat tilaratkaisut, käyttäjä keskiössä Muuntojoustavat ratkaisut Tila-

Lisätiedot

Pakilan alueurakka. IPT-työpaja IPT-työpaja / Anna Tienvieri

Pakilan alueurakka. IPT-työpaja IPT-työpaja / Anna Tienvieri Pakilan alueurakka IPT-työpaja 15.11.2016 Pakilan alueurakan perustietoja (2014-19) Toteutetaan 5-vuotisena palveluallianssisopimuksena Kehitysvaihe ennen toteutusta noin 4 kk Toteutusvaihe 5 vuotta Kumppanit:

Lisätiedot

Helsingin alue- ja täydennysrakentaminen

Helsingin alue- ja täydennysrakentaminen Helsingin alue- ja täydennysrakentaminen MaaS ja kaupunkikehittäminen klinikka Tulosseminaari 10.4.2019 Ari Karjalainen Raide-Jokerin aluerakentamisprojekti www.uuttahelsinkia.fi www.asuminenhelsingissa.fi

Lisätiedot

Helsingin kaupunki Pöytäkirja 23/ (7) Kaupunginhallitus Kaj/

Helsingin kaupunki Pöytäkirja 23/ (7) Kaupunginhallitus Kaj/ Helsingin kaupunki Pöytäkirja 23/2013 1 (7) 701 Liikenne- ja viestintäministeriön selvityspyyntö Helsingin ja Espoon kaupunkiraitiotien (Raide-Jokeri) suunnittelutilanteesta HEL 2013-006172 T 08 00 02

Lisätiedot

Kehitysvaiheen pääprosessit. Tukiprosessit

Kehitysvaiheen pääprosessit. Tukiprosessit Ryhmätyöt Tietomallintaminen Laadunhallinta Lupien hankinta Johtaminen ja ohjaus Yhteistoiminnan aktivointi Lähtötiedot Kehitysvaiheen pääprosessit Lopputulokset Tarveselvitys / Hankesuunnitelma / yleissuunnitelma

Lisätiedot

651 Tampereen raitiotiehankkeen vastuiden ja velvoitteiden siirtosopimus. Valmistelija / lisätiedot: Nurminen Mikko

651 Tampereen raitiotiehankkeen vastuiden ja velvoitteiden siirtosopimus. Valmistelija / lisätiedot: Nurminen Mikko Tampere Ote pöytäkirjasta 57/2017 1 (6) 651 Tampereen raitiotiehankkeen vastuiden ja velvoitteiden siirtosopimus TRE:1450/08.01.01/2017 Valmistelija / lisätiedot: Nurminen Mikko Valmistelijan yhteystiedot

Lisätiedot

Helsingin kaupunki Pöytäkirja 14/ (5) Kaupunginvaltuusto Asia/

Helsingin kaupunki Pöytäkirja 14/ (5) Kaupunginvaltuusto Asia/ Helsingin kaupunki Pöytäkirja 14/2017 1 (5) 300 M100 metrojunien peruskorjauksen hankesuunnitelma päätti kaupunginhallituksen ehdotuksen mukaisesti hyväksyä M100 -metrojunien peruskorjauksen hankesuunnitelman

Lisätiedot

LUONNOS. Sopimuksen osapuolet ja niiden edustajat. Tilaaja on hankkeessa rakennushankkeeseen ryhtyvä osapuoli.

LUONNOS. Sopimuksen osapuolet ja niiden edustajat. Tilaaja on hankkeessa rakennushankkeeseen ryhtyvä osapuoli. RT 80355 joulukuu 2017 1 (6) KEHITYSVAIHEEN ALLIANSSISOPIMUS (KAS) Ingressi... SOPIMUKSEN KOHDE Hanke nro Rakennuskohde SOPIMUSOSAPUOLET Tilaaja Tilaajan edustaja Palveluntuottajat Palveluntuottaja 1 Edustaja

Lisätiedot

Perkkaantie - Ravitie

Perkkaantie - Ravitie Perkkaantie - Ravitie Vaihtoehtoiset pysäkkipaikat Petri Saarelainen, Kalle Syrjäläinen, Jaana von Denffer, Jukka Räsänen 12.2.2018 Hankesuunnitelman mukainen pysäkki Perkkaantie Tutkittu pysäkkipaikka

Lisätiedot

RANTATUNNELI. Joulukuu 2016 raportti

RANTATUNNELI. Joulukuu 2016 raportti RANTATUNNELI Joulukuu 2016 raportti Rantatunnelin rakentaminen Rantatunnelin rakentaminen aloitettiin lokakuussa 2013 Liikennetunnelit ja tekniikka-asennukset valmiit. Tietyöt ja viimeistely jatkuvat.

Lisätiedot

Tärinän torjunta ja magneettikenttäkompensaatio Viikin ja Otaniemen tutkimuslaitokset, (ALUSTAVA)

Tärinän torjunta ja magneettikenttäkompensaatio Viikin ja Otaniemen tutkimuslaitokset, (ALUSTAVA) Tärinän torjunta ja magneettikenttäkompensaatio Viikin ja Otaniemen tutkimuslaitokset, 18.9.2018 (ALUSTAVA) 10.1.2018 Helsingin yliopisto Viikin tutkimuslaitokset ja eläinsairaala Vaatimukset: nykytilanteen

Lisätiedot

Isonkyrön osayleiskaavaehdotuksen 2030 Lapinmäen alueen infrarakentamisen

Isonkyrön osayleiskaavaehdotuksen 2030 Lapinmäen alueen infrarakentamisen Muistio 1 (7) 23.11.2016 Mikko Romu Puh. 0207 917 215 Isonkyrön osayleiskaavaehdotuksen 2030 Lapinmäen alueen infrarakentamisen kustannusvertailu Lähtökohdat ja tavoitteet Tässä muistiossa vertaillaan

Lisätiedot

Päätöksentekohistoria, Raitiotieallianssin esittely ja päätösmateriaali

Päätöksentekohistoria, Raitiotieallianssin esittely ja päätösmateriaali Päätöksentekohistoria, Raitiotieallianssin esittely ja päätösmateriaali Kaupunginvaltuuston iltakoulu, raitiotiehankkeen tilannekatsaus, 15.2.2016 klo 15.00 16.30 Tampereen kaupunki, raitiotiehanke projektipäällikkö

Lisätiedot

Otaniemen alueen liikenneverkkosuunnitelma

Otaniemen alueen liikenneverkkosuunnitelma 32 Kuva 51. Tuleva kevyen liikenteen pääverkko. Otaniemen alueen liikenneverkkosuunnitelma Kuva 52. Suunnitellut uudet pysäkkien paikat ja nykyinen bussireitti. Pikalinja Jokeri pysähtyy vain Jokeri-pysäkeillä.

Lisätiedot

Hankkeen esittely ja päivän tilanne

Hankkeen esittely ja päivän tilanne Hankkeen esittely ja päivän tilanne Tampereen raitiotieallianssin hankintapäivä ammattilaisille Galleria Nottbeck, 30.5.2016 Tampereen kaupunki, raitiotiehanke projektipäällikkö Ville-Mikael Tuominen infra

Lisätiedot

Helsingin kaupunki Pöytäkirja 13/ (5) Liikennelaitos -liikelaitoksen johtokunta (HKL) TJ/

Helsingin kaupunki Pöytäkirja 13/ (5) Liikennelaitos -liikelaitoksen johtokunta (HKL) TJ/ Helsingin kaupunki Pöytäkirja 13/2016 1 (5) 131 Yhteistyöpöytäkirja HSL:n kanssa koskien Jokeri-linjan liikennöintiä varten tarvittavan kaluston hankintaa HEL 2016-008863 T 00 01 06 Päätös esitti kaupunginhallitukselle,

Lisätiedot

Raitiotien suunnitteluperusteet

Raitiotien suunnitteluperusteet Raitiotien suunnitteluperusteet Kaupunginvaltuuston iltakoulu: Raitiotien ja joukkoliikenteen linjaukset Perjantai 16.3.2018 Esitys klo 13.00 13.15 1 projektijohtaja Ville-Mikael Tuominen, raitiotien kehitysohjelma

Lisätiedot

Kuopion Uusi Sydän rakentajien hankinta. Tarjouspyynnön ja sopimusdokumentaation laatiminen

Kuopion Uusi Sydän rakentajien hankinta. Tarjouspyynnön ja sopimusdokumentaation laatiminen Kuopion Uusi Sydän rakentajien hankinta Tarjouspyynnön ja sopimusdokumentaation laatiminen 9.6.2017 Sisältö Hankkeen kuvaus Rakentajien hankinta Päivitetty hankintaprosessi Tarjoajien vähimmäisvaatimukset

Lisätiedot

Raide-Jokeri infrastruktuurihankkeen johtoryhmä

Raide-Jokeri infrastruktuurihankkeen johtoryhmä Raide-Jokeri infrastruktuurihankkeen johtoryhmä Kokous 18 Aika: 17.11.2017 klo 9.00-11.00 Paikka: Raide-Jokerin Big Room, nh. Artic XL (Valimotie 1B, 2. krs) Läsnä: Ville Lehmuskoski (pj.) HKL Artturi

Lisätiedot

Tulevien raitiolinjojen alustava toteutusjärjestys

Tulevien raitiolinjojen alustava toteutusjärjestys Tulevien raitiolinjojen alustava toteutusjärjestys Kaupunginvaltuuston iltakoulu: Raitiotien ja joukkoliikenteen linjaukset Perjantai 16.3.2018 Esitys klo 14.00 14.15 1 projektijohtaja Ville-Mikael Tuominen,

Lisätiedot

nh. Artic XL, (Raide-Jokerin Big Room, Valimotie 1, 2. krs.)

nh. Artic XL, (Raide-Jokerin Big Room, Valimotie 1, 2. krs.) 6.2.2019 1 (5) Raide-Jokeri-projektin tilaajan johtoryhmä Kokous 34 Aika: 3.4.2019 klo 8.30 9.45 Paikka: nh. Artic XL, (Raide-Jokerin Big Room, Valimotie 1, 2. krs.) Paikalla: Olli Isotalo Espoon kaupunki

Lisätiedot

Muistio Tavoiteaikataulu: 8:30 8:35 Toteutunut: 8:31 8:34. Hyväksyttiin edellisen kokouksen muistio ilman korjauksia.

Muistio Tavoiteaikataulu: 8:30 8:35 Toteutunut: 8:31 8:34. Hyväksyttiin edellisen kokouksen muistio ilman korjauksia. 1 (5) ALLIANSSIN JOHTORYHMÄ klo 08:30 11:00 Big Room / Artic XL Ville Lehmuskoski Harri Tanska Pauliina Kuronen Antti Korhonen Kalle Toropainen, pj Laura Järvinen Peter Molin Juha Saarikoski Katja Pekkanen,

Lisätiedot

Pakilan palvelurakennukset -allianssihanke. Pakilan alueen toimijoiden infotilaisuus

Pakilan palvelurakennukset -allianssihanke. Pakilan alueen toimijoiden infotilaisuus Pakilan palvelurakennukset -allianssihanke Pakilan alueen toimijoiden infotilaisuus 11.12.2017 Infon tarkoitus Tiedon jakaminen Pakilan palvelurakennukset -allianssihankkeesta Pakilan alueen toimijoille

Lisätiedot

Elinkaarimallien taloudelliset arviointiperusteet ja analyysit

Elinkaarimallien taloudelliset arviointiperusteet ja analyysit Elinkaarimallit ja -palvelut tulosseminaari Elinkaarimallien taloudelliset arviointiperusteet ja analyysit Hanna Kaleva KTI Kiinteistötieto Oy 26.9.2006 ELINKAARIMALLIT kehityshanke: KTI:n osaprojekti:

Lisätiedot

IPT-työpaja # Kysely kehitys- ja toteutusvaiheissa oleville hankkeille

IPT-työpaja # Kysely kehitys- ja toteutusvaiheissa oleville hankkeille IPT-työpaja #7 15-16.3 Kysely kehitys- ja toteutusvaiheissa oleville hankkeille Kyselytutkimus Tilaajan / käyttäjien edustajat 5 vastaajaa, joista: 5 APR:n jäsentä 2 projektipäällikköä 7 vastaajaa, joista:

Lisätiedot

Kasvupalvelut. Allianssisopimuksen kaupallinen malli versio Vison Oy

Kasvupalvelut. Allianssisopimuksen kaupallinen malli versio Vison Oy Kasvupalvelut Allianssisopimuksen kaupallinen malli 11.5.2018 versio 0.95 Vison Oy 1 Sisällysluettelo Käsitteet ja termit... 3 1. Johdanto... 7 1.1 Kaupallisen mallin asema ja tarkoitus... 7 1.2 Sopimusrakenne...

Lisätiedot

IPT 2 Syventävä työpaja : Alihankintojen integrointi tahtituotantoon

IPT 2 Syventävä työpaja : Alihankintojen integrointi tahtituotantoon IPT 2 Syventävä työpaja 3.4.2019: Alihankintojen integrointi tahtituotantoon Tavoitteena tahtituotanto Sisältö Integroinnin tavoitteet Integrointisuunnitelma Urakkakeskustelujen ja neuvottelujen tavoitteet

Lisätiedot

Soinlahden teollisuusalueen kehittäminen - Synergiapuisto -hanke

Soinlahden teollisuusalueen kehittäminen - Synergiapuisto -hanke 1 (2) 23.8.2011 Soinlahden teollisuusalueen kehittäminen - Synergiapuisto -hanke Hanke tiivistetysti Hanke sisältää Soinlahden teollisuusalueen suunnittelun ja liikennejärjestelyjen toteutuksen sekä puu-

Lisätiedot

Allianssimalli. Kehto-foorumi 1.11.2012. 1.11.2012 Milko Tietäväinen

Allianssimalli. Kehto-foorumi 1.11.2012. 1.11.2012 Milko Tietäväinen Allianssimalli Kehto-foorumi 1.11.2012 Allianssimalli Allianssi on valtioliitto (Gummerus sssk 2001) Allianssi on valtioliitto ja myös aatteellinen, kaupallinen tai muu sellainen yhteenliittymä (wikipedia

Lisätiedot

KAUPALLINEN MALLI LUONNOS

KAUPALLINEN MALLI LUONNOS Tampereen raitiotiehanke Allianssi KAUPALLINEN MALLI LUONNOS TAS liite 2 13.9.2016 2 (14) Sisällysluettelo MÄÄRITELMÄT... 3 1 YLEISKUVAUS JA YLEISET EHDOT... 4 1.1 Tämän sopimusliitteen täydellisyys...

Lisätiedot

Raide-Jokeri infrastruktuurihankkeen johtoryhmä

Raide-Jokeri infrastruktuurihankkeen johtoryhmä Raide-Jokeri infrastruktuurihankkeen johtoryhmä Kokous 9 Aika: 6.4.2017 klo 14.00 16.00 Paikka: HKL:n pääkonttori, Toinen linja 7 A, 6. kerros johtoryhmän huone Läsnä: Ville Lehmuskoski (pj.) HKL Artturi

Lisätiedot

MÄNTÄ-VILPPULAN KESKUSTATAAJAMAN OYK

MÄNTÄ-VILPPULAN KESKUSTATAAJAMAN OYK MÄNTTÄ-VILPPULAN KAUPUNKI MÄNTÄ-VILPPULAN KESKUSTATAAJAMAN OYK FCG SUUNNITTELU JA TEKNIIKKA OY P25797 1 (5) Sisällysluettelo 1 Yleistä... 1 1.1 Työn lähtökohdat ja tavoitteet... 1 2.1 Tarkastelualueen

Lisätiedot

Suomen Paikallisliikenneliiton 41. vuosikokousseminaari

Suomen Paikallisliikenneliiton 41. vuosikokousseminaari Suomen Paikallisliikenneliiton 41. vuosikokousseminaari 17.3.2011 RAITIOVAUNULIIKENTEEN RENESSANSSI Renessanssi Mitä renessanssi voisi tarkoitta: Renessanssi voisi tarkoittaa uudelleensyntymistä Joskus

Lisätiedot

Essi-Allianssi asumisen tukena

Essi-Allianssi asumisen tukena Essi-Allianssi asumisen tukena 28.3.2017 Nykytila 2 Päihde-ja mielenterveyskuntoutujien asumispalveluiden ja kotiin vietävien palveluiden markkina on yhteensä Suomessa arviolta ~315 m Laitoshoidon keventämisen

Lisätiedot

ATA-MITTARISTON RAKENNE

ATA-MITTARISTON RAKENNE 31.10.2018 1 (8) ATA-MITTARISTON RAKENNE Nro Mittarin nimi Avaintulosalue Mittausmenetelmä Painoarvo 1 Raitiotie ja varikko valmistuvat aikataulussa Aikataulu 2 Mediajulkisuus Julkisuuskuva ja tiedottaminen

Lisätiedot

Tulevaisuuden kalliorakennushankkeet

Tulevaisuuden kalliorakennushankkeet 1 Tulevaisuuden kalliorakennushankkeet VMY Kaivos- ja louhintajaoston syysretki 15.9.2011 JANNIS MIKKOLA 2 Historia Maanalaisen tilan hyödyntäminen on alkanut esihistoriallisella ajalla, jolloin luolat

Lisätiedot

TAMPEREEN RAITIOTIE OY. Valtuuston iltakoulu

TAMPEREEN RAITIOTIE OY. Valtuuston iltakoulu TAMPEREEN RAITIOTIE OY Valtuuston iltakoulu 16.3.2018 TAMPEREEN RAITIOTIE OY Perustettu 2016 Tase n. 400 milj. Tampereen kaupungin tytäryhtiö Vastaa tilaajana raitiotieinfrastruktuurin rakentamisesta,

Lisätiedot

KUSTANNUSTEN- HALLINTASUUNNITELMA

KUSTANNUSTEN- HALLINTASUUNNITELMA 1 (8) KUSTANNUSTEN- HALLINTASUUNNITELMA 15.9.2016 Tekijä: Paula Tiainen 2 (8) Sisällys 1. Kustannusten hallinnan prosessi raitiotieallianssissa... 3 2. Korvattavien kustannusten seuranta ja ennustaminen...

Lisätiedot

Tampereen raitiotiehanke

Tampereen raitiotiehanke Tampereen raitiotiehanke Pikaratikkailta Helsingissä, Laituri -näyttelytila, 4.2.2016 klo 17-19 Tampereen kaupunki, raitiotiehanke projektipäällikkö Ville-Mikael Tuominen Lähde: ALLI-kartasto, Osa 2 Väestö

Lisätiedot

Naantalin CHP allianssi: Ihmiset ja johtaminen

Naantalin CHP allianssi: Ihmiset ja johtaminen Etunimi Sukunimi Naantalin CHP laitos 2016 Naantalin CHP allianssi: Ihmiset ja johtaminen 25.1.2017 Anne Piiparinen yit.fi/infra NA4 CHP-projekti: Ensimmäinen allianssimallilla toteutettava teollisuushanke

Lisätiedot

Tuloksellisen kehitysvaiheen elementit. Alustus: Antti Piirainen Vison

Tuloksellisen kehitysvaiheen elementit. Alustus: Antti Piirainen Vison Tuloksellisen kehitysvaiheen elementit Alustus: Antti Piirainen Vison Tuottavuuden kehitys rakentamisessa Viimeisen 20-vuoden tulos on tässä! Lean on tuonut jo kauan sitten vallankumouksen valmistavaan

Lisätiedot

Hankesysteemin suunnittelu Liikennevirastossa

Hankesysteemin suunnittelu Liikennevirastossa Hankesysteemin suunnittelu Liikennevirastossa 19.12.2016 Valtion ison infrahankkeen synty Hankkeiden elinkaari ennen toteutukseen päätymistä pitkä, jopa 30 vuotta Eritasoisia suunnitelmia ja selvityksiä

Lisätiedot

Tilaajan tavoitteiden jalkauttaminen Tampereen raitiotieallianssi

Tilaajan tavoitteiden jalkauttaminen Tampereen raitiotieallianssi Tilaajan tavoitteiden jalkauttaminen Tampereen raitiotieallianssi IPT 2 -aloitusseminaari 14.3.2017 Crowne Plaza, Helsinki 1 projektijohtaja Ville-Mikael Tuominen Raitiotien kehitysohjelma, Tampereen kaupunki

Lisätiedot

Perkkaantie - Ravitie

Perkkaantie - Ravitie Perkkaantie - Ravitie Vaihtoehtoiset pysäkkipaikat Petri Saarelainen, Kalle Syrjäläinen, Jaana von Denffer, Jukka Räsänen, Lauri Kangas 26.3.2018 Hankesuunnitelman mukainen pysäkin paikka Perkkaantie Aiemmin

Lisätiedot

HELSINGIN KAUPUNKI PÖYTÄKIRJA 1/8 LIIKENNELAITOS -liikelaitos HKL-Yhteiset palvelut

HELSINGIN KAUPUNKI PÖYTÄKIRJA 1/8 LIIKENNELAITOS -liikelaitos HKL-Yhteiset palvelut HELSINGIN KAUPUNKI PÖYTÄKIRJA 1/8 HKL:N JA HSL:N YHTEISTYÖPÖYTÄKIRJA JOKERI-LINJAN KALUSTOHANKINNAN PERIAATTEISTA 1. Osapuolet Helsingin Seudun liikenne -kuntayhtymä (HSL) Helsingin kaupungin liikennelaitos

Lisätiedot

Pohjankartanon koulun peruskorjaus teema: Ohjelmaallianssi

Pohjankartanon koulun peruskorjaus teema: Ohjelmaallianssi Pohjankartanon koulun peruskorjaus teema: Ohjelmaallianssi Pohjankartanon koulu - korjausrakentamisen ohjelma-allianssi Tilaaja: Osapuolet: Pohjankartanon koulu Suomen ensimmäinen korjausrakentamisen ohjelma-allianssi

Lisätiedot

Tekninen ja ympäristötoimi

Tekninen ja ympäristötoimi Tekninen ja ympäristötoimi 1 Teknisen ja ympäristötoimen tarina Varmistamme hyvän kaupunkiympäristön ja asumisen. Kehitämme kaupunkikeskusten vahvuuksia ja kilpailukykyä. Tehostamme joukkoliikennettä.

Lisätiedot

Ympäristöviraston tammi - kesäkuun 2016 toimintaraportti

Ympäristöviraston tammi - kesäkuun 2016 toimintaraportti n tammi - kesäkuun 2016 toimintaraportti Tehtäväalueiden vastuuhenkilöiden antamien raporttien perusteella toiminta etenee kokonaisuutena suunnitellusti ja hyväksytyt strategiset ja operatiiviset tavoitteet

Lisätiedot

Tesoman hyvinvointiallianssi

Tesoman hyvinvointiallianssi 1 (26) Tesoman hyvinvointiallianssi KAUPALLINEN MALLI 2 (26) Versiohistoria Nro Pvm Luonut Muutokset Tarkistanut 0.1 22.11.2016 KAS-vaiheen kaupallinen malli pohjaksi 0.2-0.5 18.8.2017 Riikka Helminen,

Lisätiedot

Tampereen kaupungin Infrarakentaminen

Tampereen kaupungin Infrarakentaminen Tampereen kaupungin Infrarakentaminen 1.11.2018 Rakennuttamisjohtaja Milko Tietäväinen Kaupunkiympäristön palvelualue Lähtökohtia Tampereen kaupungin asukasluku n. 240 000 asukasta. Kasvu 3000-4000 asukasta/v

Lisätiedot
