Työmaan yleisesittely, siltatekniikan päivät Vt14 Laitaatsalmen kohta
|
|
- Ari-Pekka Jokinen
- 6 vuotta sitten
- Katselukertoja:
Transkriptio
1 Työmaan yleisesittely, siltatekniikan päivät
2 Perustiedot projektista Pohjimmiltaan vesiväylähanke. Syväväylä siirtyy Kyrönsalmesta helpommin navigoitavaan Laitaatsalmeen. Jatkoa Destian urakoimalle rinnakkaisväylähankkeelle (42 M ). Vt14 parannetaan n. 2 km:n matkalla, josta n. 1,5 km nelikaistaiseksi Lisäksi rakennetaan katuja ja yksityisteitä n. 1,2 km ja kevyen liikenteen väyliä n. 2km Kaksi noin 500 metristä jännitettyä betonista palkkisiltaa, joissa alituskorkeutta 24,5 m. Lisäksi rakennetaan yksi pienempi silta ja yksi silta korjataan sekä puretaan viisi vanhaa siltaa. Väylän länsirannalle rakennetaan noin 100 metriä pitkä tukimuuri. Väylää myös ruopataan ja oikaistaan. Urakkasumma noin 30 milj. Projekti kesto: 8/2016-8/2019 2
3 Perustiedot hankkeesta 3
4 Projektin osapuolet Liikennevirasto (tilaaja) Tilaajan edustaja on Hannu Nurmi Projekti-insinööri Joonas Hämäläinen Valvojana toimii Ramboll CM Oy Jukka Koskivirta Rakennuttajakonsulttina Ramboll CM Oy Heikki Korkeamäki Turvallisuuskoordinaattorina toimii Ramboll CM Oy Juha Timonen Savonlinnan kaupunki (tilaaja) Timo Okkonen Destia Oy (pääurakoitsija) Projektijohtaja Harri Korhonen Työmaapäällikkö ja siltavastaava Aki Loikkanen Siltatöiden työnjohtajat Juhani Mielonen, Ville-Veikko Vitri ja Jani Lahtoniemi Väylävastaava Juho Kolehmainen Liikennejärjestelyistä vastaava Leo Missonen Automaatio-operaattori Jukka Ruotsalainen Työmaainsinööri Joonas Lipsanen Suunnittelu ST-urakka: Sweco Rakennetekniikka Oy ja Destia Oy Kokonaisurakka: Ramboll Finland Oy 4
5 Projektin aikataulu Ensimmäinen urakkatarjouskilpailu Valituksen seurauksena uusi kilpailu Molemmat voitti Destia Oy. Urakka aloitettu elokuussa Uusi Suuri Savontie liikenteelle elokuussa Mahdollistaa isojen siltojen tulopenkereiden teon. Eteläinen Laitaatsalmen silta (S2B) ja eteläinen ajorata liikenteelle joulukuussa Rantalan tukimuurin rakentaminen tapahtuu 4/2017 6/2018. Pohjoinen Laitaatsalmen silta (S2A) ja molemmat ajoradat liikenteelle lokakuussa Vesiväylätyöt tehdään syksyllä 2017 ja Koko hanke valmis kesällä
6 Suomen suurimmat betonisillat (ST) Suunnittelee Sweco Rakennetekniikka Oy, pääsuunnittelija Juha Litmanen. Kaksi vierekkäistä jännitettyä betonipalkkisiltaa. Siltojen pituudet noin 500 m. Siltojen betonimäärä yhteensä noin m3. Eteläisen sillan päällysrakenteen valu oli elokuussa 2017 ja pohjoisen sillan päällysrakenteen valetaan kesällä
7 Tietoa silloista Sillat ovat kahdeksan tuen varassa. Maatuet ja 6 välitukea. Korkeimmat välituet noin 20 metrisiä. Betonia suurimmassa välituessa 363 m3. Betonia kuluu eteläiseen siltaan noin m3, harjaterästä noin kg ja jänneterästä noin kg. Betoniluokka päällysrakenteessa ja pilareissa C45/55 eli lujuus on yli 55 Mpa. Käytännössä arvosteluiän lujuus on yli 75 MPa. Betonintoimittaja Rudus Oy. Eteläisen sillan telineen tilavuus on noin m3 ja puutavaraa kului yli m3. Pitkät jännemitat mahdollistaa jälkijännitetty rakenne sekä korkeat palkit. Valun jälkeen jännitettäviä punoksia kulkee sillassa yli 250 kilometriä. Palkkien korkeus on 2,3 4,6 m. Eteläiselle sillalle tulee hissit ja porrastornit molemmin puolin Laitaatsalmea. 7
8 Siltojen poikkileikkaus hissitornin kohdalta 8
9 Sillan S2B päällysrakenteen valu Betonin toimittaja Rudus Oy, pääurakoitsija Destia Oy, valutyöt Rakennuspalvelu Heikki Hiltunen Oy Valun kesto , yhteensä 110 tuntia. Valumiehiä noin 40 kahdessa vuorossa. Vastuulliset betonityönjohtajat Jari Lievonen, Aki Loikkanen, Juhani Mielonen ja Keijo Koskinen. Lisäksi nuoria innokkaita tulevia destialaisia siltainsinöörejä valupomoina 8 henkilöä. Betonin kuljetuksessa kymmenen autoa ja pumppauksessa kolme betonipumppua. Valu aloitettiin itäpäästä maanantaina klo 06:00. Sillan keskikohdassa valusauma hidastetulla betonilla. Valu jatkui sillan länsipäästä kohti keskikohtaa. Valu päättyi perjantaina noin klo 18:00. 9
10 Liikennejärjestelyjä syyskuussa
11 Työmaa lokakuussa
12 Maatuen (T8) valu marraskuussa
13 Välituen (T5) porapaalutusta joulukuussa
14 Sillan telinettä tammikuussa
15 Palkin muotti helmikuussa
16 Valmista kannen muottia maaliskuussa
17 Vesistöaukko ja teline huhtikuussa
18 S2B ja Rantalan alue toukokuussa
19 S2B telineen tekoa kesäkuussa
20 S2B valmis tukiteline heinäkuussa
21 S2B valutyötä
22 S2B valutyö puolivälissä
23 S2B valutyö lopussa
24 Ruoppaustöitä lokakuussa
25 S2B sillan kannen sääsuoja marraskuussa
26 S2B epoksointityö marraskuussa

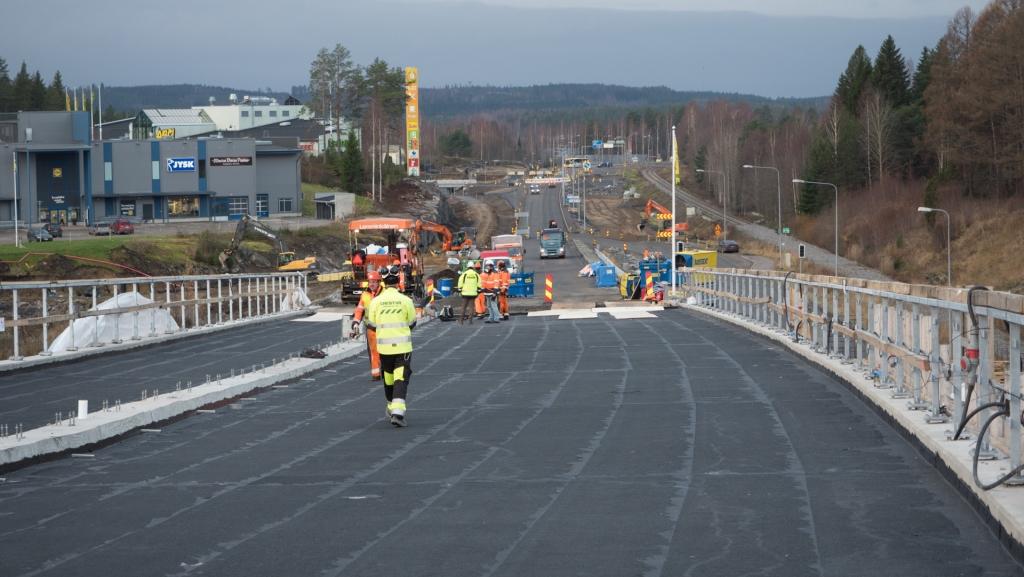

27 S2B päällystystöitä marraskuussa
28 S2B päällystystöitä marraskuussa
29 S2B päällystystöitä marraskuussa
30 S2B tukitelineen purku marraskuussa
31 S2B tukitelineen purku marraskuussa
VT14 LAITAATSALMEN KOHTA TYÖMAAN YLEISESITTELY. Betonipäivät Jari Lievonen, Destia
VT14 LAITAATSALMEN KOHTA TYÖMAAN YLEISESITTELY Betonipäivät 1.11.2018 Jari Lievonen, Destia PERUSTIEDOT HANKKEESTA Pohjimmiltaan vesiväylähanke. Syväväylä siirtyy Kyrönsalmesta helpommin navigoitavaan
LisätiedotAlkupiiri (5 min) Lämmittely (10 min) Liikkuvuus/Venyttely (5-10min) Kts. Kuntotekijät, liikkuvuus
Lisätiedot
Yleiskartta hankkeesta
Yleiskartta hankkeesta 1 Yleistietoja Urakkasopimuksen arvo noin 22 000 000 Valtatien 5 parantamisen kaksiajorataiseksi valtatieksi n. 4 km Nykyisten eritasoliittymien parantamisia 3 kpl Uusia siltoja
LisätiedotTyövoima Palvelussuhdelajeittain %-jakautumat
Hallinto 2510 Hyvinvointitoimiala tammikuu 134,9 121,3-13,6 82,8 84,4 3,2 5,4 11,8 7,3 2,3 2,9 3,9 5,8 55,6 38,6 123,1 107,6 91,3 % 88,7 % helmikuu 133,9 118,8-15,1 82,3 83,4 3,9 5,5 11,1 7,6 2,6 3,6 8,1
LisätiedotSuomen suurimmat betonisillat Laitaatsalmeen
Suomen suurimmat betonisillat Laitaatsalmeen Artikkelin kuvat Jukka Koskivirta/Destia Sirkka Saarinen, toimittaja Valtatie 14 -hankkeen yhteydessä Laitaatsalmen vesiväylä Savonlinnassa muutetaan syväväyläksi,
LisätiedotKOULUMATKATUKI TAMMIKUUSSA 2003
Tiedustelut Timo Partio, puh. 020 434 1382 s-posti timo.partio@kela.fi KOULUMATKATUKI TAMMIKUUSSA 2003 Kaikki Tuki maksun vastaanottajan mukaan, 1 000 euroa 2003 Tammikuu 23 555 2 008 1 156 35 374 23 419
LisätiedotMatkakertomus: Sillat ja erikoisrakenteet -tekniikkaryhmän 40-vuotisjuhlaekskursio Jännevirran ja Laitaatsalmen siltatyömaille
Matkakertomus: Sillat ja erikoisrakenteet -tekniikkaryhmän 40-vuotisjuhlaekskursio Jännevirran ja Laitaatsalmen siltatyömaille 1.9.2017 Kuopio ja Savonlinna Kuva 1: Ekskursioryhmä Jännevirran sillan keskimmäisen
LisätiedotKuopion Saaristokatu onnistunut kokonaisuus
Kuopion Saaristokatu onnistunut kokonaisuus Katupäällikkö, DI, Ismo Heikkinen, Kuopion kaupunki Projektipäällikkö, DI, Ari Kalliokoski, Destia Oy Kuntatekniikan päivät 2009 Destia Oy on suomalainen infra-
LisätiedotTAMMIKUU 2017 VIIKKO 1
TAMMIKUU 2017 VIIKKO 1 MAANANTAI 2 TIISTAI 3 KESKIVIIKKO 4 TORSTAI 5 PERJANTAI 6 Loppiainen LAUANTAI 7 SUNNUNTAI 8 1 TAMMIKUU 2017 VIIKKO 2 MAANANTAI 9 TIISTAI 10 KESKIVIIKKO 11 TORSTAI 12 PERJANTAI 13
LisätiedotVt 12 Lahden eteläinen kehätie
Raportti 1 Vt 12 Lahden eteläinen kehätie Kuukausiraportti nro 3/2018 Tarkastelujakso: 1.3.2018-31.3.2018 Laatinut: Rakennuttajatoimisto HTJ Oy Hyväksynyt: Liikennevirasto Liikennevirasto PL 33, 00521
LisätiedotKAUPPAKATU JA OSA MONITOIMIAUKIOTA
TYÖMAA-ALUE Keskusaukio Kauppakadun keskiosat Hallintokatu ja Wessmanninkatu Kauppakadun puoleinen osa monitoimiaukiota Kaupungintalon ja kirjaston välinen osuus puistoraitista keskustan ja Rantapuiston
LisätiedotTampereen Rantatunneli Allianssiurakka Matti Aitomaa. Viikko 39/2012
Tampereen Rantatunneli Allianssiurakka 7.4.2017 Matti Aitomaa Viikko 39/2012 1 Miksi rakennetaan Rantatunnelin toteuttamisella saadaan lisää maata rakentamiseen turvallisempaa ja sujuvampaa liikennettä
LisätiedotVt 12 Lahden eteläinen kehätie
Vt 12 Lahden eteläinen kehätie 17.5.2017 Illan ohjelma Kahvit ja tilaisuuden avaus, esittäytyminen Mt167 esittelyvideo, n. 2-3 min Tilannekatsaus Suomen Maastorakentaja Oy:n puheenvuoro Keskustelua ja
LisätiedotHämeensillan uudelleen rakentaminen
Hämeensillan uudelleen rakentaminen Info 1 Keskeisimmät osapuolet Tilaaja: Tampereen kaupunki, edustajana petri.kantola@tampere.fi, puh. 050 364 6095 Urakoitsija: Lemminkäinen Infra Oy, edustajat jari.humalajoki@lemminkainen.com,
LisätiedotTyöttömyysaste, työttömät työnhakijat ja avoimet työpaikat - Arbetslöshetstalet, arbetslösa arbetssökande och lediga arbetsplatser UUSIMAA - NYLAND
120000 100000 80000 60000 40000 20000 0 Työttömyysaste, työnhakijat ja työpaikat - Arbetslöshetstalet, och Tiedot taulukkomuodossa ovat seuraavilla sivuilla. - Sifferuppgifterna finns på följande sidor.
LisätiedotTAMMIKUU 2016 VIIKKO 1
TAMMIKUU 2016 VIIKKO 1 MAANANTAI 4 TIISTAI 5 KESKIVIIKKO 6 Loppiainen TORSTAI 7 PERJANTAI 8 LAUANTAI 9 SUNNUNTAI 10 Jussi Kiiskilä Valteri-koulu, Onerva 1 TAMMIKUU 2016 VIIKKO 2 MAANANTAI 11 TIISTAI 12
LisätiedotVt 12 Lahden eteläinen kehätie
Raportti 1 Vt 12 Lahden eteläinen kehätie Kuukausiraportti nro 9/2018 Tarkastelujakso: 1.9.2018-30.9.2018 Laatinut: Rakennuttajatoimisto HTJ Oy Hyväksynyt: Liikennevirasto Liikennevirasto PL 33, 00521
LisätiedotVt 12 Lahden eteläinen kehätie
Raportti 1 Vt 12 Lahden eteläinen kehätie Kuukausiraportti nro 11/2017 Tarkastelujakso: 1.11.2017-30.11.2017 Laatinut: Rakennuttajatoimisto HTJ Oy Hyväksynyt: Liikennevirasto Liikennevirasto PL 33, 00521
LisätiedotEnnakkoväkiluku Lapin kunnissa ja seutukunnissa kuukausittain vuonna 2010
Lapin liitto 19.8.2010 Ennakkoväkiluku Lapin kunnissa ja seutukunnissa kuukausittain vuonna 2010 LÄHDE: Tilastokeskus V u o s i 2 0 1 0 k u u k a u s i t t a i s e t e n n a k k o t i e d o t Muutos 31.12
LisätiedotEnnakkoväkiluku Lapin kunnissa ja seutukunnissa kuukausittain vuonna 2014
Lapin liitto 25.6..2014 Ennakkoväkiluku Lapin kunnissa ja seutukunnissa kuukausittain vuonna 2014 LÄHDE: Tilastokeskus V u o s i 2 0 1 4 k u u k a u s i t t a i s e t e n n a k k o t i e d o t Muutos 2013
LisätiedotEnnakkoväkiluku Lapin kunnissa ja seutukunnissa kuukausittain vuonna 2014
Lapin liitto 27.1.2015 Ennakkoväkiluku Lapin kunnissa ja seutukunnissa kuukausittain vuonna 2014 LÄHDE: Tilastokeskus V u o s i 2 0 1 4 k u u k a u s i t t a i s e t e n n a k k o t i e d o t Muutos 2013
LisätiedotVesiväylähankkeet. Hankesuunnittelupäivä 6.5.2015 Olli Holm
Vesiväylähankkeet Hankesuunnittelupäivä 6.5.2015 Olli Holm Vesiväylähankkeet Hankkeiden keskeiset tavoitteet Kuljetustalouden parantaminen (suuruuden ekonomia kuljetuksissa) Uudet tavaralajit (esim. LNG)
LisätiedotVt12 Lahden eteläinen kehätie
Vt12 Lahden eteläinen kehätie Hollolan yleisötilaisuus 31.5.2018 Illan ohjelma Kahvit ja tilaisuuden avaus, esittäytyminen Hankkeen tilannekatsaus Destia Oy:n puheenvuoro Keskustelua ja kysymyksiä Tilaisuus
LisätiedotTunnus Tehtävän nimi Kesto Aloitus Valmis
Tunnus Tehtävän nimi Kesto Aloitus Valmis 1 Natura Mobile Projekti 741 päivää la 1.1.2011 to 31.10.2013 2 NM -automaatio 576 päivää la 1.1.2011 pe 15.3.2013 3 hankinnat 132 päivää ti 1.3.2011 ke 31.8.2011
LisätiedotKustannusarvio koostuu seuraavista alla esitetyistä osista. Kustannusarviot sisältävät yhteiskustannuksia
RANNIKKO KILPAILUEHDOTUS KORSHOLMANPUISTIKON SILLAN SUUNNITTELUKILPAILUUN 2 Kustannusarvio Kustannusarvio koostuu seuraavista alla esitetyistä osista. Kustannusarviot sisältävät yhteiskustannuksia 25 %.
LisätiedotVäkilukuindeksin kehitys Lapin seutukunnissa (e)
indeksin kehitys Lapin seutukunnissa 1994-30.6.2014(e) 110,0 105,0 indeksi v. 1994 = 100 indeksi 30.6.2014 Rovaniemen seutu; 104,6 100,0 95,0 90,0 85,0 Tunturi-Lappi; 90,6 Kemi-Tornio; 90,3 LAPPI; 89,8
LisätiedotEnnakkoväkiluku Lapin kunnissa ja seutukunnissa kuukausittain vuonna 2013
Lapin liitto 25.3.2013 Ennakkoväkiluku Lapin kunnissa ja seutukunnissa kuukausittain vuonna 2013 LÄHDE: Tilastokeskus V u o s i 2 0 1 3 k u u k a u s i t t a i s e t e n n a k k o t i e d o t Muutos 2012
LisätiedotPadasjoki Johtola Rakennus 5 Iso sauna Pieni sauna Ajoharjoittelurata 150 m ampumarata Telttamajoitusalue
Tammikuu PE LA SU MA TI KE TO PE LA SU MA TI KE TO PE LA SU MA TI KE TO PE LA SU MA TI KE TO PE LA LA Ampumahiihtopaviljonki, rak 359 Riimu, rak. 358 Helmikuu Ma Ti Ke To Pe La Su Ma Ti Ke To Pe La Su
LisätiedotVt 12 Lahden eteläinen kehätie
Vt 12 Lahden eteläinen kehätie 13.9.2018 Illan ohjelma Avaus, esittäytyminen ja kahvit Hankekokonaisuuden tilannekatsaus Destian puheenvuoro Keskustelua ja kysymyksiä Tilaisuus päättyy 18:30 Esillä oleva
LisätiedotUusiomateriaalien mahdollisuudet
Uusiomateriaalien mahdollisuudet Vt 12 Lahden eteläinen kehätie, Kiertotalous kuntien maarakentamisessa -seminaari 7.6.2017 Kehätie & Uudenmaankatu 7.6.2017 Juha-Pekka Hämäläinen 2 Yhteinen hanke Liikennevirasto
LisätiedotEnnakkoväkiluku Lapin kunnissa ja seutukunnissa kuukausittain vuonna 2013
Lapin liitto 22.10.2013 Ennakkoväkiluku Lapin kunnissa ja seutukunnissa kuukausittain vuonna 2013 LÄHDE: Tilastokeskus V u o s i 2 0 1 3 k u u k a u s i t t a i s e t e n n a k k o t i e d o t Muutos 2012
LisätiedotSiltasairaalan työmaalla purku-, maanrakennus- ja louhintatyöt ovat jatkuneet suunnitelmien mukaisesti.
Työmaatiedote 12.04.2018-16:00 Siltasairaala Työmaatiedote 6 Huhtikuu 2018 Siltasairaalan työmaalla purku-, maanrakennus- ja louhintatyöt ovat jatkuneet suunnitelmien mukaisesti. Käynnissä olevia töitä
LisätiedotVt7 Parantaminen moottoritieksi Haminan kohdalla Tillinmäen alikulkusilta Teräsbetoninen jatkuva kaukalopalkkisilta
Tillinmäen alikulkusilta Teräsbetoninen jatkuva kaukalopalkkisilta Tillinmäen alikulkusilta Hl 8,645 m Kokonaispituus 60,0 m 22,5 + 26,5 m > 5,2 m 1 230 000 (i=145,2) Siltapaikalla Juurikorpi - Hamina
LisätiedotIntensiivikurssi uusille opiskelijoille
Insinöörikoulutuksen ja tietojenkäsittelyn tärkeät päivät 2013 2014 heinäkuu elokuu 26 29 syyskuuta Elokuu 2013 27 30 28 31 elokuu 291 302 313 syyskuu 14 25 36 47 58 69 10 7 11 8 12 9 10 13 11 14 12 15
LisätiedotEnnakkoväkiluku Lapin kunnissa ja seutukunnissa kuukausittain vuonna 2015
Lapin liitto 6.11.2015 LÄHDE: Tilastokeskus Ennakkoväkiluku Lapin kunnissa ja seutukunnissa kuukausittain vuonna 2015 Kunta / Seutukunta 31.12.2014 V u o s i 2 0 1 5 k u u k a u s i t t a i s e t e n n
LisätiedotTyöttömyysaste, työttömät työnhakijat ja avoimet työpaikat - Arbetslöshetstalet, arbetslösa arbetssökande och lediga arbetsplatser LOHJA - LOJO
Työttömyysaste, työnhakijat ja työpaikat - Arbetslöshetstalet, och 100 kpl/st. Kuntaliitos Sammatin kanssa 1.1.2009 - Kommunsammanslagning med Sammatti 1.1.2009 Kuntaliitos Karjalohjan ja Nummi-Pusulan
LisätiedotVT 6 TAAVETTI LAPPEENRANTA
VT 6 TAAVETTI LAPPEENRANTA 14.02.2017 TAAVETIN JA LAPPEENRANNAN VÄLI ON VILKKAASTI LIIKENNÖITY JA RUUHKAINEN Valtatie 6:n osuudella Taavetti Lappeenranta liikennöi päivittäin noin 9 000 autoa Tästä poikkeuksellisen
LisätiedotTavoitteena nolla tapaturmaa Etera
Tavoitteena nolla tapaturmaa 2020 1.3.2016 Etera Ohjelma 09.00 Seminaarin avaus Aluepäällikkö Hannu J. Mäkinen, Talonrakennusteollisuuden Uudenmaan piiri ry 09.15 ETERAn puheenvuoro Toimitusjohtaja Stefan
LisätiedotVt 12 Lahden eteläinen kehätie
Raportti 1 Vt 12 Lahden eteläinen kehätie Kuukausiraportti nro 5/2018 Tarkastelujakso: 1.5.2018-31.5.2018 Laatinut: Rakennuttajatoimisto HTJ Oy Hyväksynyt: Liikennevirasto Liikennevirasto PL 33, 00521
Lisätiedot1009/2017. Huonelämpötilan hallinnan suunnittelussa käytettävät säätiedot
Liite 1 Huonelämpötilan hallinnan suunnittelussa käytettävät säätiedot Huonelämpötilan hallinnan suunnittelussa käytetään taulukuissa L1.1-L1.4 esitettyjä säätietoja. Suomi on jaettu neljään säävyöhykkeeseen,
LisätiedotTyöttömyysaste, työttömät työnhakijat ja avoimet työpaikat - Arbetslöshetstalet, arbetslösa arbetssökande och lediga arbetsplatser LOHJA - LOJO
3500 3000 2500 2000 1500 1000 500 Työttömyysaste, työnhakijat ja työpaikat - Arbetslöshetstalet, och Kuntaliitos Sammatin kanssa 1.1.2009 Kommunsammanslagning med Sammatti 1.1.2009 Kuntaliitos Karjalohjan
LisätiedotTYKSIN T3-SAIRAALAN KANNEN PROJEKTINJOHTOURAKAN BETONIN LAATUPOIKKEAMA. Timo Seppälä, projektijohtaja
TYKSIN T3-SAIRAALAN KANNEN PROJEKTINJOHTOURAKAN BETONIN LAATUPOIKKEAMA Timo Seppälä, projektijohtaja 11.11.2016 Tyksin T3-sairaalan rakennushanke Tyksin T3-sairaalaan sijoitetaan nykyisin U-sairaalassa
LisätiedotTyöttömyysaste, työttömät työnhakijat ja avoimet työpaikat - Arbetslöshetstalet, arbetslösa arbetssökande och lediga arbetsplatser LOHJA - LOJO
3500 3000 2500 2000 1500 1000 500 0 Työttömyysaste, työnhakijat ja työpaikat - Arbetslöshetstalet, och Kuntaliitos Sammatin kanssa 1.1.2009 Kommunsammanslagning med Sammatti 1.1.2009 Kuntaliitos Karjalohjan
LisätiedotVäyläviraston ohjeet
Väyläviraston ohjeet Markku Äijälä 1.10.2019 Miksi näin kävi? Yksittäinen sattuma? 2 Samaan aikaan toisaalla? Ei ollutkaan yksittäistapaus? 3 Betonisiltojen lujuuksien satunnaisotanta 2016 18 vuosina 2012-2016
LisätiedotTAMMIKUU 2014 MAANANTAI TIISTAI KESKIVIIKKO TORSTAI PERJANTAI LAUANTAI SUNNUNTAI. Sunnuntai. Sunnuntai. Sunnuntai. Sunnuntai JOULUKUU 2013
1 TAMMIKUU 2014 1 2 3 4 5 Uudenvuodenpäivä 1.-8.1. Uusi Vuosi ja joulu Venäjällä Koululaisten Joululoma 22.12.2013-6.1.2014 6 7 8 9 10 11 12 JOULUKUU 2013 48 1 49 2 3 4 5 6 7 8 50 9 10 11 12 13 14 15 51
LisätiedotEnnakkoväkiluku Lapin kunnissa ja seutukunnissa kuukausittain vuonna 2010
Lapin liitto 23.4.2010 Ennakkoväkiluku Lapin kunnissa ja seutukunnissa kuukausittain vuonna 2010 LÄHDE: Tilastokeskus V u o s i 2 0 1 0 k u u k a u s i t t a i s e t e n n a k k o t i e d o t Muutos 31.12
LisätiedotVt 12 Lahden eteläinen kehätie
Vt 12 Lahden eteläinen kehätie 12.9.2018 Illan ohjelma Avaus, esittäytyminen ja kahvit Hankekokonaisuuden tilannekatsaus VALTARI:n puheenvuoro Keskustelua ja kysymyksiä karttojen äärellä Tilaisuus päättyy
LisätiedotVt 4 Kirri-Tikkakoski
Vt 4 Kirri-Tikkakoski 5.2.2019 Ohjelma Tilaisuuden avaus Väylän ja hankkeen esittely Urakan perustietoja Urakan sisältö Alustava aikataulu, vaiheet, koulujen ympäristöjen liikenne Keskustelua ja suunnitelmiin
LisätiedotHollontien kivisilta. Sillan määräluettelo. /Laihia Suunnitelman numero R15/1095/S3
Sivu 1 (6) Hollontien kivisilta /Laihia Suunnitelman numero R15/1095/S3 Sillan määräluettelo Teräsbetoninen palkkisilta (Bp), 2-aukkoinen, ei jatkuva Jännemitta (m) Hyödyllinen leveys (m) 6,05 Vapaa-aukko
LisätiedotVt12 Lahden eteläinen kehätie
Uutiskirje 2 / 2017 Vt12 Lahden eteläinen kehätie Hankkeen syksyn kuulumisia Olemme koonneet tähän uutiskirjeeseen pääkohtia hankekokonaisuuden alkusyksyn kuulumisista ja töiden etenemisestä. Lukuiloa!
LisätiedotMt 132 Klaukkalan ohikulkutie, STk-urakka
Raportti 1 Mt 132 Klaukkalan ohikulkutie, STk-urakka Kuukausiraportti nro 8/2019 Tarkastelujakso: 1.8.2019-31.8.2019 Laatinut: Rakennuttajatoimisto HTJ Oy Hyväksynyt: Väylävirasto Väylävirasto PL 33, 00521
LisätiedotKinnarin uusi koulu hankkeen/projektiallianssin tavoitteet
Kinnarin uusi koulu Kinnarin uusi koulu hankkeen/projektiallianssin tavoitteet Tausta: Hanke korvaa sisäilmaongelmien takia puretun kohteen ja vastaa Järvenpään kasvuun Visio: Uusi Kinnari Iloisesti Yhdessä
LisätiedotV u o s i k u u k a u s i t t a i s e t e n n a k k o t i e d o t
Lapin liitto 26.1.2012 Ennakkoväkiluku Lapin kunnissa ja seutukunnissa kuukausittain vuonna 2011 LÄHDE: Tilastokeskus V u o s i 2 0 1 1 k u u k a u s i t t a i s e t e n n a k k o t i e d o t Muutos 2010-2011
LisätiedotVt 12 Lahden eteläinen kehätie
Vt 12 Lahden eteläinen kehätie 7.2.2018 Illan ohjelma Kahvit ja tilaisuuden avaus, esittäytyminen Hankkeen tilannekatsaus VALTARI:n puheenvuoro Keskustelua ja kysymyksiä Tilaisuus päättyy 18:30 Esillä
LisätiedotVt 12 Lahden eteläinen kehätie
Raportti 1 Vt 12 Lahden eteläinen kehätie Kuukausiraportti nro 7/2018 Tarkastelujakso: 1.7.2018-31.7.2018 Laatinut: Rakennuttajatoimisto HTJ Oy Hyväksynyt: Liikennevirasto Liikennevirasto PL 33, 00521
LisätiedotOnnettomuudet kuukausittain
ONNETTOMUUSRAPORTIT 8.. / - / Tammikuu Helmikuu Maaliskuu Huhtikuu Toukokuu Kesäkuu Heinäkuu Elokuu Syyskuu Lokakuu Marraskuu Joulukuu Onnettomuudet kuukausittain 6 8 Tammikuu.% Helmikuu Maaliskuu Huhtikuu
LisätiedotPalvelun kuvaus, Oulun toimivalta-alueen linja-autoliikenne
Palvelun kuvaus, Oulun toimivalta-alueen linja-autoliikenne Cityliikenteen tarjouskilpailu 2016 Diaarinumero TARJOUSPYYNNÖN LIITE 1. Palvelun kuvaus 1(15) 1 Cityliikenteen linjat Cityliikenteen linjojen
LisätiedotEspoon kaupunkirata välillä Leppävaara - Kauklahti Ratsukadun alikulkusilta Jännitetty betoninen jatkuva ulokepalkkisilta
Ratsukadun alikulkusilta Jännitetty betoninen jatkuva ulokepalkkisilta Ratsukadun alikulkusilta Hl 29,15 30,04 m Kokonaispituus 49,9 m 1,5 + 15,0 + 17,0 + 1,5 m 1,5 + 18,0 + 20,9 + 1,5 m Vinous 4 gon Vapaa
LisätiedotTYÖTTÖMIEN YLEINEN PERUSTURVA TAMMIKUUSSA 2001
Tiedustelut Anne Laakkonen, puh. 00 9 9..00 TYÖTTÖMIEN YLEINEN PERUSTURVA TAMMIKUUSSA 00 Tammi- Muutos Muutos Vuonna kuussa edell. tammikuusta 000 Etuudet, milj. mk 5, 9,5 0, 5 708, Peruspäivärahat 6,
LisätiedotOnnettomuudet kuukausittain
ONNETTOMUUSRAPORTIT.. / - / Tammikuu Helmikuu Maaliskuu Huhtikuu Toukokuu Kesäkuu Heinäkuu Elokuu Syyskuu Lokakuu Marraskuu Joulukuu Onnettomuudet kuukausittain Tammikuu Helmikuu Maaliskuu Huhtikuu Toukokuu
LisätiedotOnnettomuudet kuukausittain
ONNETTOMUUSRAPORTIT.. / - / Tammikuu Helmikuu Maaliskuu Huhtikuu Toukokuu Kesäkuu Heinäkuu Elokuu Syyskuu Lokakuu Marraskuu Joulukuu Onnettomuudet kuukausittain Tammikuu Helmikuu Maaliskuu Huhtikuu Toukokuu.%
LisätiedotTAMMIKUU 2013 MAANANTAI TIISTAI KESKIVIIKKO TORSTAI PERJANTAI LAUANTAI SUNNUNTAI
1 TAMMIKUU 2013 1 2 3 4 5 6 Uudenvuodenpäivä 1.-8.1. Uusi Vuosi Venäjällä Loppiainen 7 8 9 10 11 12 13 JOULUKUU 2012 48 1 2 49 3 4 5 6 7 8 9 50 10 11 12 13 14 15 16 51 17 18 19 20 21 22 23 52 24 252627
LisätiedotVt 12 Lahden eteläinen kehätie
Raportti 1 Vt 12 Lahden eteläinen kehätie Kuukausiraportti nro 1/2018 Tarkastelujakso: 1.1.2018-31.1.2018 Laatinut: Rakennuttajatoimisto HTJ Oy Hyväksynyt: Liikennevirasto Liikennevirasto PL 33, 00521
LisätiedotMt 132 Klaukkalan ohikulkutie
Mt 132 Klaukkalan ohikulkutie Antti Koski 14.5.2019 2 Mt 132 Klaukkalan ohikulkutie Yhteishanke; Nurmijärven kunta ja Väylävirasto Toteuttamissopimus 21.12.2017 Hankkeen kustannusarvio 34 M, josta Nurmijärven
LisätiedotV u o s i k u u k a u s i t t a i s e t e n n a k k o t i e d o t
Lapin liitto 27.10.2011 Ennakkoväkiluku Lapin kunnissa ja seutukunnissa kuukausittain vuonna 2011 LÄHDE: Tilastokeskus V u o s i 2 0 1 1 k u u k a u s i t t a i s e t e n n a k k o t i e d o t Muutos 2010-30.9.2011
LisätiedotRaitiotien rakentaminen käynnistyy Linja-autoliitto projekti-insinööri Antti Haukka
Raitiotien rakentaminen käynnistyy Linja-autoliitto 6.4.2017 projekti-insinööri Antti Haukka Rakentamisaikataulu 2 Lohkot 3 KESKUSTA KESKUSTA, v. 2017 alkavat työt 04/2017 Pirkankatu (Pyynikintori) Itsenäisyydenkatu
LisätiedotVt 12 Lahden eteläinen kehätie
Vt 12 Lahden eteläinen kehätie Janne Wikström 6.2.2019 Vt 12 Lahden eteläinen kehätie Avaus, esittäytyminen Hankekokonaisuuden tilannekatsaus VALTARIn puheenvuoro Keskustelua ja kysymyksiä. ja kahvit???
LisätiedotLAITAATSALMEN SILTAHANKE SILLAN SUUNNITTELU,ERITYSPIIRTEITÄ BETONIPÄIVÄT
LAITAATSALMEN SILTAHANKE SILLAN SUUNNITTELU,ERITYSPIIRTEITÄ BETONIPÄIVÄT 1.11.2018 1 Sisältö Suunnittelukohde Resurssitja ohjelm istot Erityispiirteitä Kuvia +videoita GENDIATUR,QUE REIUNTEXPLABO. UT ASINCTIISDE
LisätiedotVt 12 Lahden eteläinen kehätie
Vt 12 Lahden eteläinen kehätie 18.5.2017 Illan ohjelma Kahvit ja tilaisuuden avaus Tilannekatsaus ja tulevat työt Mt167 esittelyvideo, n. 2-3 min Hollolan kunnan kuulumiset Suomen Maastorakentajat Oy:n
LisätiedotToukokuu 5.5. Vertaistyöryhmä, Turku 6.5. Hallituksen kokous, Turku Parikurssi, Ruissalon kylpylä, Turku (haku 28.4.
SANY Toimintakalenteri 2017 Tammikuu 21.1. Hallituksen kokous, Helsinki Helmikuu 10.-11.2. Veera-työhmä, Hämeenlinna 11.-12.2. Arviointityöpaja, Hämeenlinna Maaliskuu 4.3. Hallituksen kokous, Helsinki
LisätiedotTilanne Linjat Pukkilasta viiteen kuntaan: Lahteen, Orimattilaan, Askolaan, Porvooseen ja Mäntsälään
Tilanne 18.2.2019 Linjat sta viiteen kuntaan: Lahteen, an, Askolaan, Porvooseen ja Mäntsälään Lahti Askola Porvoo Mäntsälä Mäntsälä n osuus 26 156,25 vuodessa. Ajalla Linja Aika Yksittäisiä matkoja per
Lisätiedot2/ To Lue Saunologian arvio: Saunakohde Vantaan Kuusijärven saunat. (Arviossa olevat puutteet ja epäkohdat olisi jo ennalta ehkäisty, jo
1/7 Internet-sivujen tiedotteet ja uutiset Su 31.12. Internet-sivuihimme tutustui joulukuussa 347 yksittäistä vierailijaa (eli ja sivuja katsottiin 1215 kertaa 10 eri maasta! Ma 18.12. Suru-uutinen Ma
LisätiedotKehä I Keilaniemessä muuttaa kaupunkirakennetta
MAARAKENNUSPÄIVÄ 2015 Finlandia-talo 24.9.2015 Teema 1 Hankkeet ja investoinnit, Sali A, 16:00 Kehä I Keilaniemessä muuttaa kaupunkirakennetta - Haasteita ja mahdollisuuksia infrarakentamiselle kaupungininsinööri
Lisätiedot66 päivää ma ma
Tunnus Tehtän nimi Kesto Aloitus Valmis Edeltäjät 1 Natura Mobile Projekti 587 päivää la 1.1.2011 su 31.3.2013 2 Natura Mobile automaatio 566 päivää la 1.1.2011 pe 1.3.2013 3 hankinnat 132 päivää ti 1.3.2011
LisätiedotTURVALLINEN KOULUPÄIVÄ LIIKKUMISEN SUJUVUUS JA TURVALLISUUS UUDEN KOULUN SUUNNITTELUSSA JA TOIMINNASSA
TURVALLINEN KOULUPÄIVÄ LIIKKUMISEN SUJUVUUS JA TURVALLISUUS UUDEN KOULUN SUUNNITTELUSSA JA TOIMINNASSA TYÖN TAUSTA JA TAVOITTEET Hattulan Parolan taajamassa olevaa koulua kehitetään yhtenäiskouluksi, jossa
LisätiedotEnnakkoväkiluku Lapin kunnissa ja seutukunnissa kuukausittain vuonna 2016
19.5.2016 Ennakkoväkiluku Lapin kunnissa ja seutukunnissa kuukausittain vuonna 2016 Kunta / Seutukunta 31.12.2015 (lopullinen) V u o s i 2 0 1 6 k u u k a u s i t t a i s e t e n n a k k o t i e d o t
LisätiedotRakentaminen mahdollisesti omana työnä? Aikataulu: 2016. Budjetti: Ts 120 000. Pituus noin 480 metriä. Asemakaava on hyväksytty
Leppämaantien kevytväylä Rakentaminen mahdollisesti omana työnä? Aikataulu: 2016. Budjetti: Ts 120 000. Uusi kevyen liikenteen väylä ajoradan viereen reunatuella erotettuna. Pituus noin 480 metriä. Yhteyshenkilöt/
LisätiedotEnnakkoväkiluku Lapin kunnissa ja seutukunnissa kuukausittain vuonna 2016
2.1.2017 Ennakkoväkiluku Lapin kunnissa ja seutukunnissa kuukausittain vuonna 2016 Kunta / Seutukunta 31.12.2015 (lopullinen) V u o s i 2 0 1 6 k u u k a u s i t t a i s e t e n n a k k o t i e d o t 31.1.
LisätiedotEnnakkoväkiluku Lapin kunnissa ja seutukunnissa kuukausittain vuonna 2016
11.8.2016 Ennakkoväkiluku Lapin kunnissa ja seutukunnissa kuukausittain vuonna 2016 Kunta / Seutukunta 31.12.2015 (lopullinen) V u o s i 2 0 1 6 k u u k a u s i t t a i s e t e n n a k k o t i e d o t
LisätiedotLänsimetron. Hanke-esittely 14.10.2014. www.liikennevirasto.fi. <Toimialue>
Länsimetron liityntäyhteydet Hanke-esittely Projektipäällikkö Janne Wikström 14.10.2014 1 Länsimetron liityntäyhteydet -hanke Parempi Länsiväylä Hankkeen tavoitteena on parempi Länsiväylä alueen
LisätiedotEnnakkoväkiluku Lapin kunnissa ja seutukunnissa kuukausittain vuonna 2015
27.1.2016 Ennakkoväkiluku Lapin kunnissa ja seutukunnissa kuukausittain vuonna 2015 Kunta / Seutukunta 31.12.2014 V u o s i 2 0 1 5 k u u k a u s i t t a i s e t e n n a k k o t i e d o t 31.1. 28.2. 31.3.
LisätiedotTammikuu. Sinun apteekkisi. Maanantai Tiistai Keskiviikko Torstai Perjantai Lauantai Sunnuntai
Tammikuu Keskiviikkona 14.1. Asiaa laihduttamisesta. Tietoa laihdutuksesta ja apteekissa myytävistä laihdutustuotteista. 1 2 3 4 5 1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 Asiaa laihduttamisesta 19
LisätiedotKUOPION, SIILINJÄRVEN, SUONENJOEN JA VARKAUDEN ILMANLAATU: Kuukausiraportti tammi- ja helmikuulta 2017
KUOPION, SIILINJÄRVEN, SUONENJOEN JA VARKAUDEN ILMANLAATU: Kuukausiraportti tammi- ja helmikuulta 217 YHTEENVETO TULOKSISTA Alkutalven lauha säätyyppi jatkui tammi- ja helmikuussakin. Tammikuun keskilämpötila
LisätiedotKEHITYSTRENDIT. Suomen Matkailuasiantuntijat Oy Travel Industry Experts Finland Ltd. Heikki Artman Art-Travel Oy
SATAKUNNAN MATKAILUN TUOREIMMAT KEHITYSTRENDIT 22.9.21 21 Suomen Matkailuasiantuntijat Oy Travel Industry Experts Finland Ltd. Heikki Artman Art-Travel Oy lähdeaineistona Tilastokeskuksen majoitustilastot
LisätiedotVt 12 Lahden eteläinen kehätie
Raportti 1 Vt 12 Lahden eteläinen kehätie Kuukausiraportti nro 3/2019 Tarkastelujakso: 1.2.2019-28.2.2019 Laatinut: Rakennuttajatoimisto HTJ Oy Hyväksynyt: Väylävirasto Väylävirasto PL 33, 00521 Helsinki
LisätiedotD. LIIKENTEENOHJAUS- SUUNNITELMA
Lakeuden Maanrakennus Oy D. LIIKENTEENOHJAUS- SUUNNITELMA Maantien 11345 parantaminen välillä Arkadian yhteislyseon liittymä Kisatien liittymä Tommi Keso 9.6.2017 Sivu 2 1 RAKENNUSKOHTEEN YLEISKUVAUS...
LisätiedotKokemuksia Tukefin periaatteiden käytäntöön viennistä case vt14 Savonlinnan kohta. 24.11.2010 P. Petäjäniemi, Liikennevirasto
Kokemuksia Tukefin periaatteiden käytäntöön viennistä case vt14 Savonlinnan kohta 24.11.2010 P. Petäjäniemi, Liikennevirasto Hankkeen taustat 1 Hankkeen 1.rakennusvaihe (20 M ) päätettiin vuoden 2009 lisätalousarviossa.
LisätiedotLehdistötiedote. Latinalaisen Amerikan korkein silta rakennetaan turvallisesti ja tarkasti PERI:n järjestelmillä. Puente Baluarte, Meksiko
Latinalaisen Amerikan korkein silta rakennetaan turvallisesti ja tarkasti PERI:n järjestelmillä Puente Baluarte, Meksiko Baluarten silta kuuluu huomattavimpiin infrarakennusprojekteihin, joita Meksikossa
LisätiedotVt 12 Lahden eteläinen kehätie
Raportti 1 Vt 12 Lahden eteläinen kehätie Kuukausiraportti nro 8/2018 Tarkastelujakso: 1.8.2018-31.8.2018 Laatinut: Rakennuttajatoimisto HTJ Oy Hyväksynyt: Liikennevirasto Liikennevirasto PL 33, 00521
LisätiedotKUOPION, SIILINJÄRVEN, SUONENJOEN JA VARKAUDEN ILMANLAATU: Kuukausiraportti joulukuulta 2016
KUOPION, SIILINJÄRVEN, SUONENJOEN JA VARKAUDEN ILMANLAATU: Kuukausiraportti joulukuulta 216 YHTEENVETO TULOKSISTA Joulukuu oli varsin lauha talvikuukausi. Koska pakkasia oli varsin vähän, myös Ilmanlaatu
LisätiedotSiltasairaalan työmaalla maanrakennus- ja louhintatyöt ovat jatkuneet suunnitelmien mukaisesti ja lisäksi perustusten teko ovat käynnistynyt.
Työmaatiedote 05.07.2018-16:00 Siltasairaala Työmaatiedote 9 Heinäkuu 2018 Siltasairaalan työmaalla maanrakennus- ja louhintatyöt ovat jatkuneet suunnitelmien mukaisesti ja lisäksi perustusten teko ovat
LisätiedotELY-keskuksen yhdyshenkilö 4 Asikkala Vt 24 Iso-Äiniö Tien päällystäminen toukokuu syyskuu Hilkka Tsupari
LIITE 1 HANKELUETTELO Numero kartalla Kunta Hankkeen nimi Toimenpide Alkaa Valmis ELY-keskuksen yhdyshenkilö 4 Asikkala Vt 24 Iso-Äiniö Tien päällystäminen toukokuu syyskuu Hilkka Tsupari 10 Asikkala Mt
LisätiedotMt 132 Klaukkalan ohikulkutie, STk-urakka
Raportti 1 Mt 132 Klaukkalan ohikulkutie, STk-urakka Kuukausiraportti nro 7/2019 Tarkastelujakso: 1.7.2019-31.7.2019 Laatinut: Rakennuttajatoimisto HTJ Oy Hyväksynyt: Väylävirasto Väylävirasto PL 33, 00521
LisätiedotItä-Suomen liikennejärjestelmäpäivät , Koli. Itä-Suomen jätelogistiikka
Itä-Suomen liikennejärjestelmäpäivät 28.10.2015, Koli Itä-Suomen jätelogistiikka Jätekukko Oy Tuottaa omistajakuntiensa puolesta niille lakisääteisesti kuuluvat jätehuollon palvelutehtävät tilanne 2015,
LisätiedotEnnakkoväkiluku Lapin kunnissa ja seutukunnissa kuukausittain vuonna 2016
27.1.2017 Ennakkoväkiluku Lapin kunnissa ja seutukunnissa kuukausittain vuonna 2016 Kunta / Seutukunta 31.12.2015 (lopullinen) V u o s i 2 0 1 6 k u u k a u s i t t a i s e t e n n a k k o t i e d o t
LisätiedotKUOPION, SIILINJÄRVEN JA VARKAUDEN ILMANLAATU: Kuukausiraportti elokuulta 2016
KUOPION, SIILINJÄRVEN JA VARKAUDEN ILMANLAATU: Kuukausiraportti elokuulta 216 YHTEENVETO TULOKSISTA Elokuu oli Pohjois-Savossa sääolosuhteiltaan varsin tavanomainen. Kuopion ja Varkauden ilmanlaatu oli
LisätiedotASUMISEN TUET KELASTA JOULUKUUSSA 2001
Tiedustelut Pirjo Ylöstalo, puh. 020 434 1390 14.2.2002 s-posti pirjo.ylostalo@kela.memonet.fi ASUMISEN TUET KELASTA JOULUKUUSSA 2001 Joulu- Muutos Muutos Vuonna kuussa edell. joulukuusta 2001 2001 kuusta,%
LisätiedotE18 Turun kehätie Kausela-Kirismäki Sujuvampi ja turvallisempi kehätie
E18 Turun kehätie Kausela-Kirismäki Sujuvampi ja turvallisempi kehätie 29.01.2019 E18 Turun kehätien parantamishankkeet 2 E18 Kirismäki-Kausela lyhyesti Turun kehätie (Kt 40) on osa E18 -tietä. Vilkkaasti
LisätiedotSiltasairaalan työmaalla purku-, maanrakennus- ja louhintatyöt ovat jatkuneet suunnitelmien mukaisesti.
Työmaatiedote 09.05.2018-14:00 Siltasairaala Työmaatiedote 7 Toukokuu 2018 Aamun ensimmäinen räjäytysikkuna siirtyy ajalle 7.15-7.25 (entinen aika oli 7.40-7.50) ja se otetaan käyttöön ke 16.5.2018 alkaen.
LisätiedotKUNTA KALAJOKI. Onnettomuusseuranta. Tieliikenneonnettomuuksien määrä vakavuuden mukaan
KUNTA KALAJOKI. Onnettomuusseuranta.. Tieliikenneonnettomuuksien määrä vakavuuden mukaan Omaisuusvah.joht.onn Loukkaant.joht.onn kuolemaan joht.onn Yhteensä Yhteensä Omaisuusvah.jo ht.onn Loukkaant.joht.
Lisätiedot
