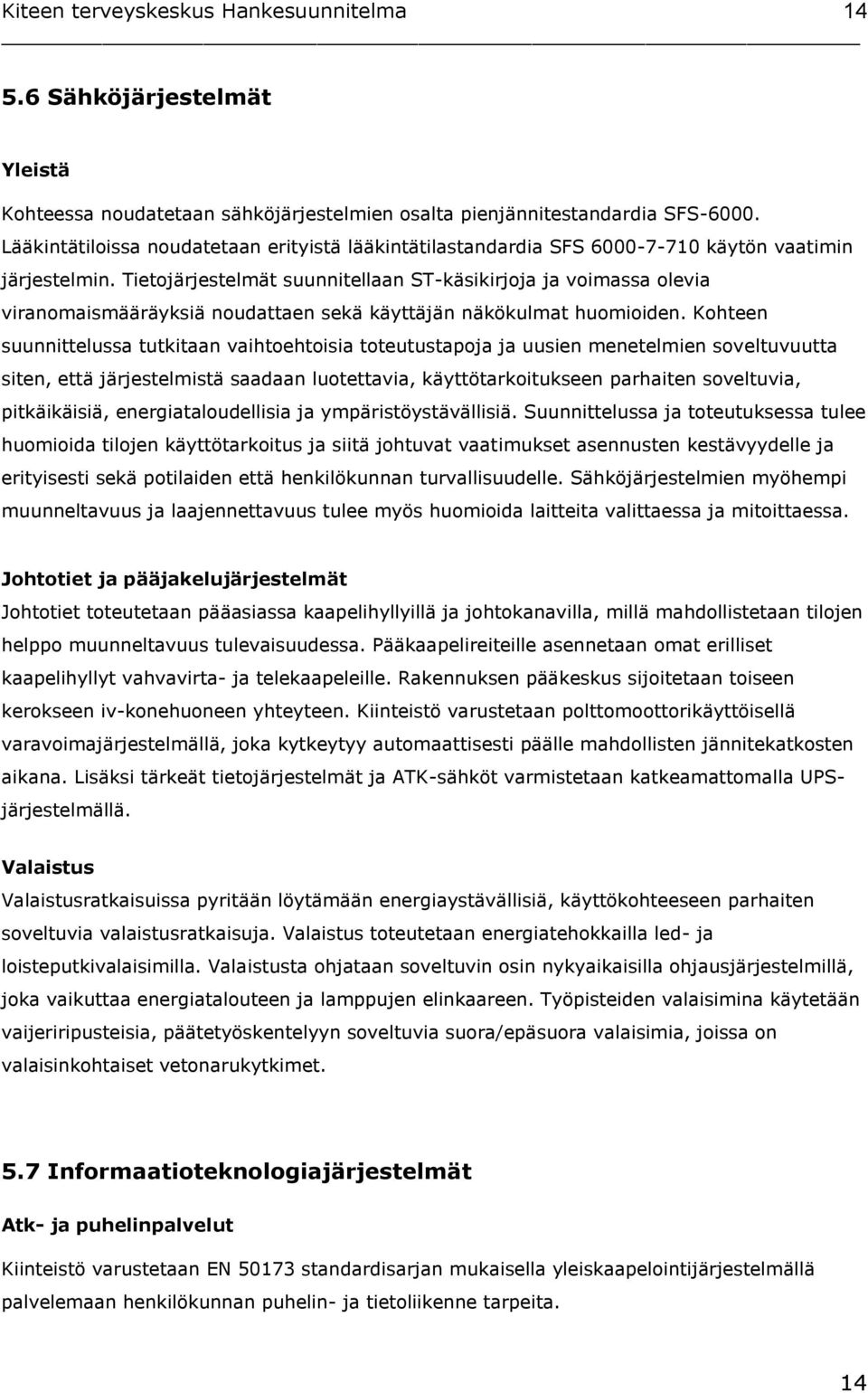

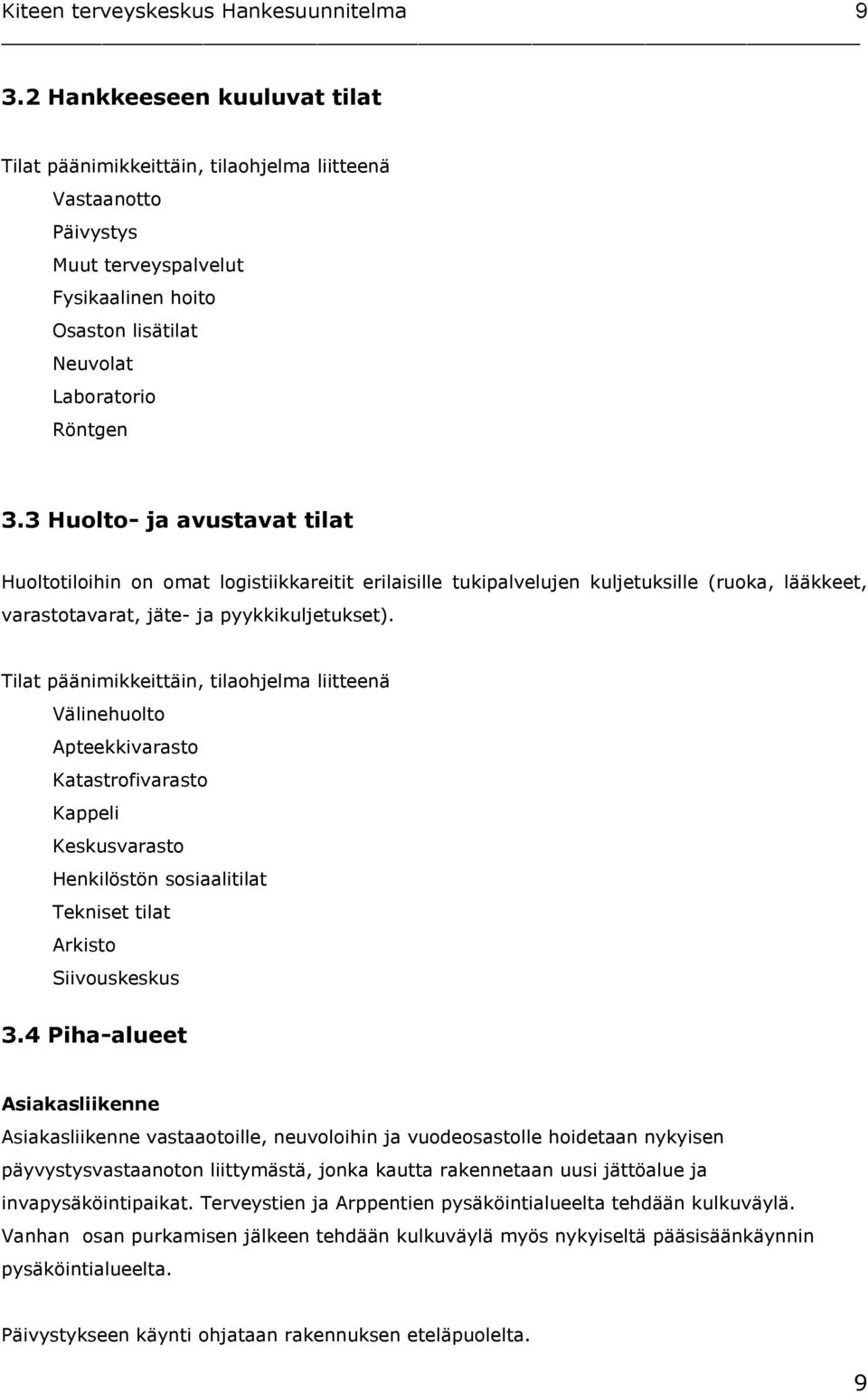

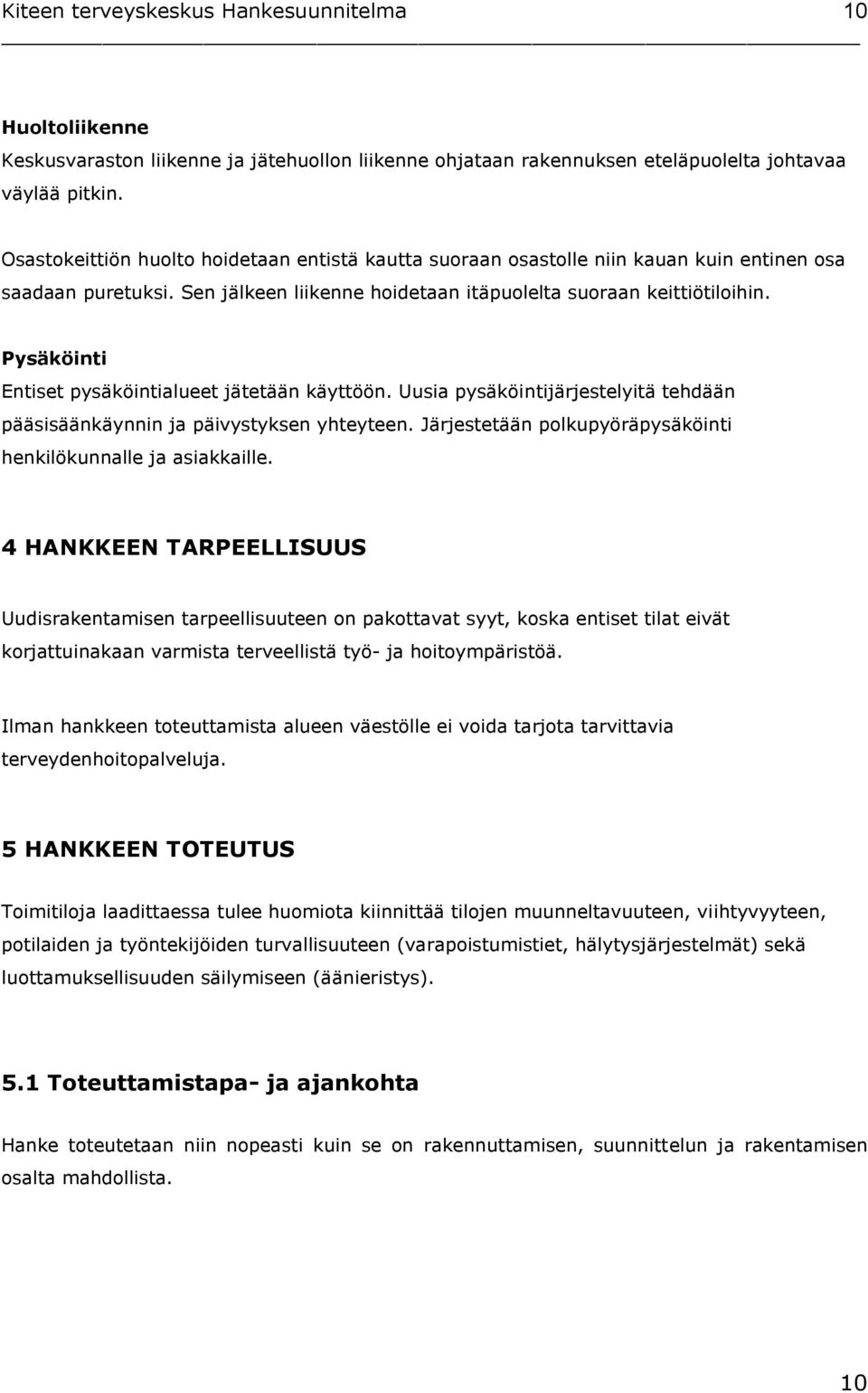

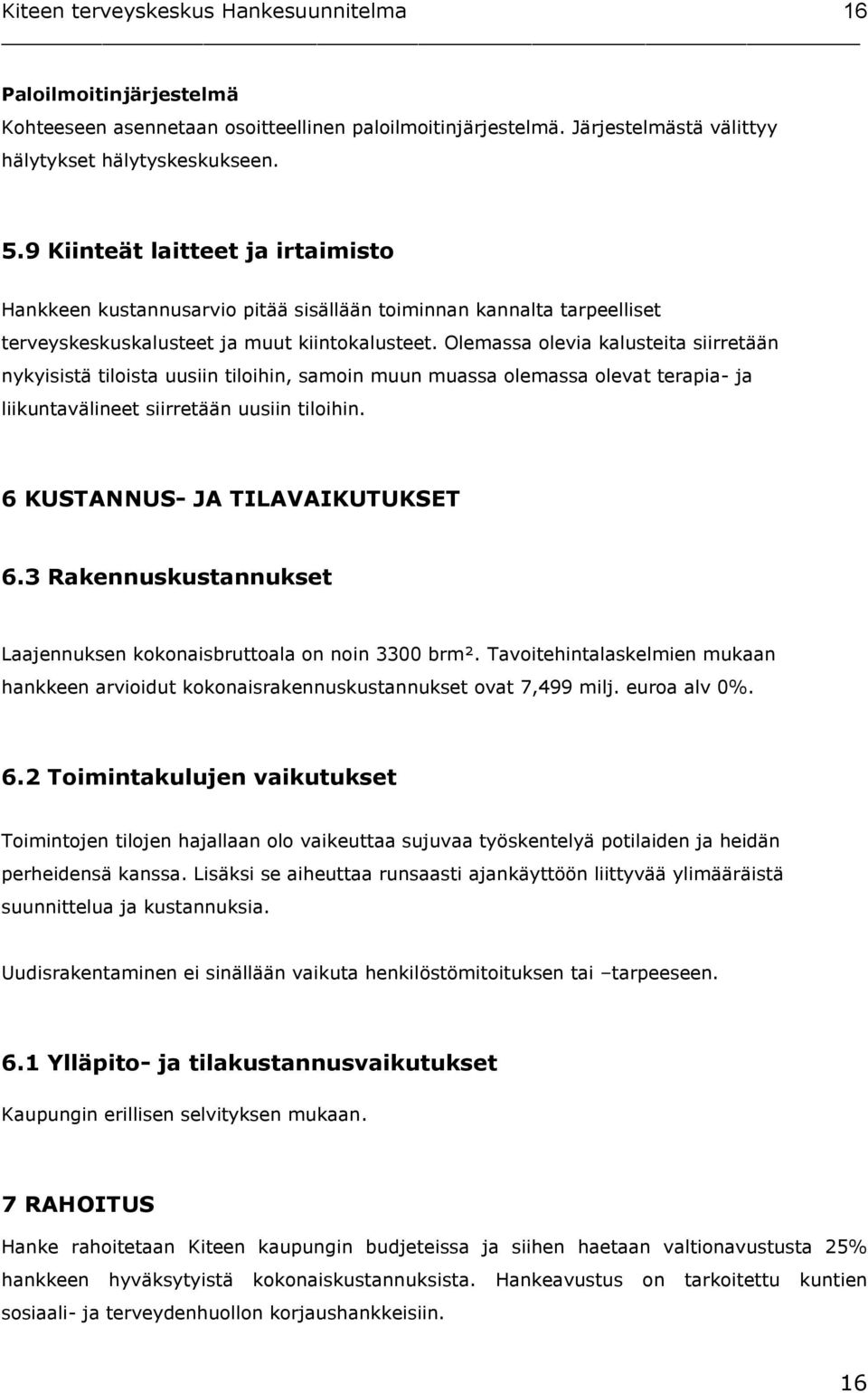

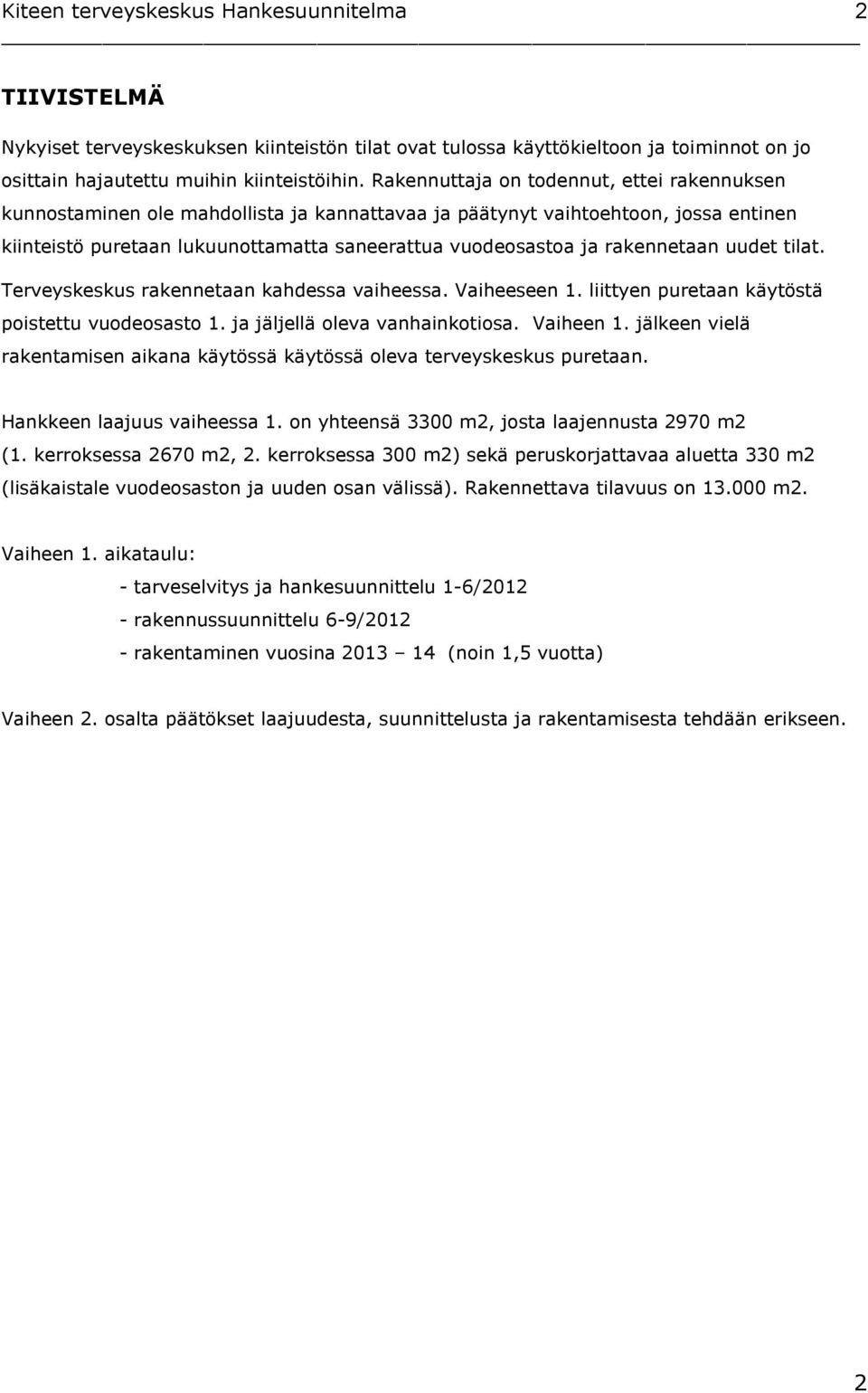

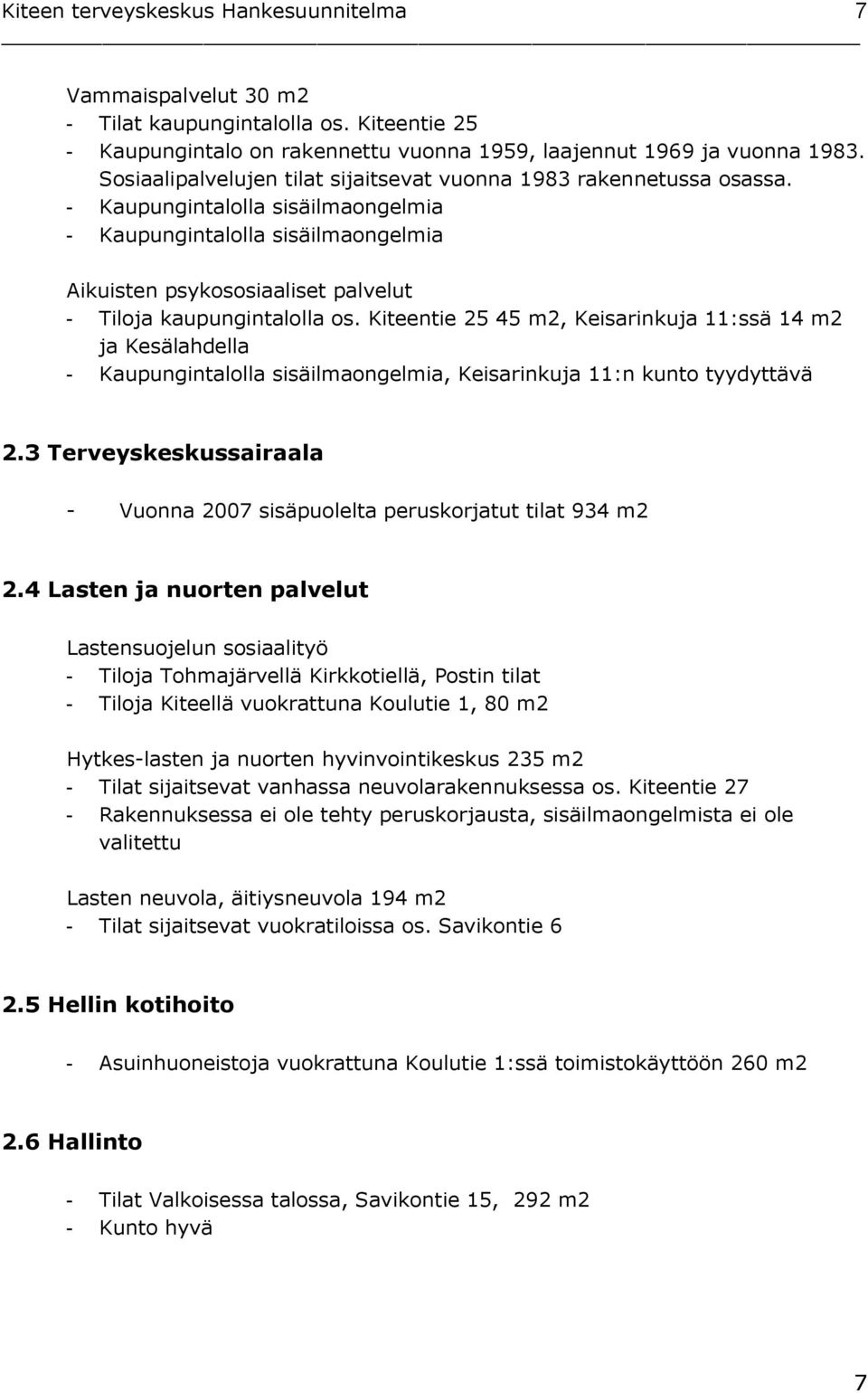

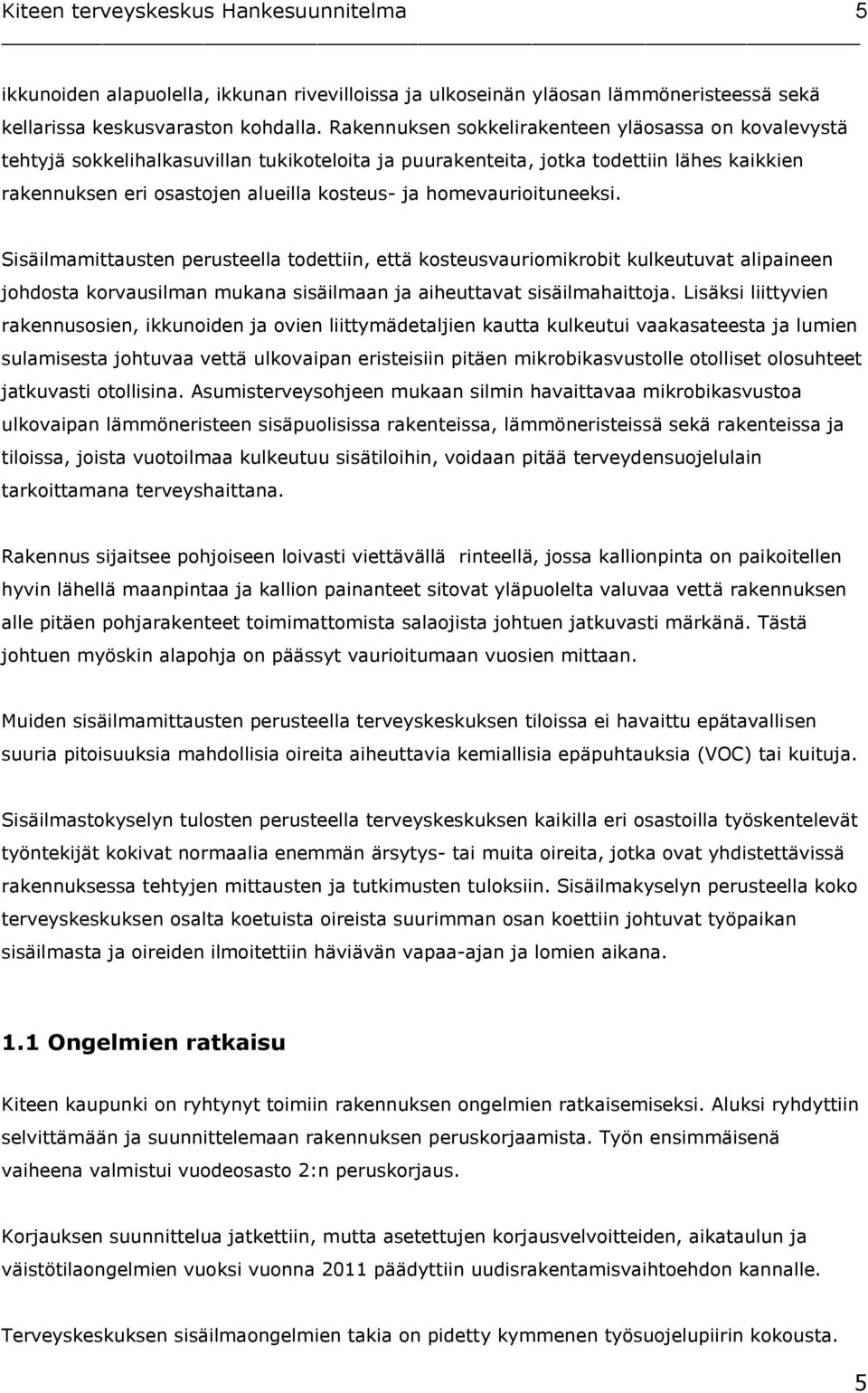

KITEEN TERVEYSKESKUS HANKESUUNNITELMA
|
|
- Kaarina Jokinen
- 10 vuotta sitten
- Katselukertoja:
Transkriptio
1 KITEEN TERVEYSKESKUS HANKESUUNNITELMA Kiteen kaupunki Arkkitehtitoimisto Torikka & Karttunen YTK Oy Insinööritoimisto Jormakka Oy EV-Sähkö Oy

2 2 TIIVISTELMÄ Nykyiset terveyskeskuksen kiinteistön tilat ovat tulossa käyttökieltoon ja toiminnot on jo osittain hajautettu muihin kiinteistöihin. Rakennuttaja on todennut, ettei rakennuksen kunnostaminen ole mahdollista ja kannattavaa ja päätynyt vaihtoehtoon, jossa entinen kiinteistö puretaan lukuunottamatta saneerattua vuodeosastoa ja rakennetaan uudet tilat. Terveyskeskus rakennetaan kahdessa vaiheessa. Vaiheeseen 1. liittyen puretaan käytöstä poistettu vuodeosasto 1. ja jäljellä oleva vanhainkotiosa. Vaiheen 1. jälkeen vielä rakentamisen aikana käytössä käytössä oleva terveyskeskus puretaan. Hankkeen laajuus vaiheessa 1. on yhteensä 3300 m2, josta laajennusta 2970 m2 (1. kerroksessa 2670 m2, 2. kerroksessa 300 m2) sekä peruskorjattavaa aluetta 330 m2 (lisäkaistale vuodeosaston ja uuden osan välissä). Rakennettava tilavuus on m2. Vaiheen 1. aikataulu: - tarveselvitys ja hankesuunnittelu 1-6/ rakennussuunnittelu 6-9/ rakentaminen vuosina (noin 1,5 vuotta) Vaiheen 2. osalta päätökset laajuudesta, suunnittelusta ja rakentamisesta tehdään erikseen. 2

3 3 SISÄLTÖ 1 HANKKEEN TAUSTAA KIINTEISTÖ KIINTEISTÖN ONGELMAT ONGELMIEN RATKAISU NYKYISET TOIMINNOT JA TILAT TERVEYSKESKUSPALVELUT SOSIAALIPALVELUT TERVEYSKESKUSSAIRAALA LASTEN JA NUORTEN PALVELUT HELLIN KOTIHOITO HALLINTO TYÖTERVEYSHUOLTO YMPÄRISTÖTERVEYDENHOITO HANKKEEN SISÄLTÖ TOIMINTAMALLI HANKKEESEEN KUULUVAT TILAT HUOLTO- JA AVUSTAVAT TILAT PIHA-ALUEET HANKKEEN TARPEELLISUUS HANKKEEN TOTEUTUS TOTEUTTAMISTAPA- JA AJANKOHTA RAKENNUSPAIKKA AIKATAULU JA VAIHEISTUS LVIA- TEKNISET JÄRJESTELMÄT SÄHKÖJÄRJESTELMÄT INFORMAATIOTEKNOLOGIAJÄRJESTELMÄT VALVONTA- JA TURVAJÄRJESTELMÄT KIINTEÄT LAITTEET JA IRTAIMISTO KUSTANNUS- JA TILAVAIKUTUKSET RAKENNUSKUSTANNUKSET TOIMINTAKULUJEN VAIKUTUKSET YLLÄPITO- JA TILAKUSTANNUSVAIKUTUKSET RAHOITUS Hankesuunnitelmaan liittyvä aineisto -huonetilaohjelma -tavoitehintalaskelmat -L1-luonnokset 3

4 4 1 HANKKEEN TAUSTAA Hankesuunnitteluvaiheessa suunnittelutyöryhmänä ovat toimineet rakennuttajan ja käyttäjän edustajat sekä hankesuunnitelmaluonnoksen suunnittelijat. Hankesuunnitelman tilaajana on Kiteen kaupunki. Työskentelyä on tehty vuodesta Kiinteistö Kiteen terveyskeskus on toiminut lukujen vaihteesta sitä varten rakennetuissa tiloissa Kiteen keskustan tuntumassa. Tilat on alkuaan rakennettu lähes kaikille terveyskeskuksen toiminnoille; vastaanotto-, päivystys-, neuvola-, hammashoito-, laboratorio-, röntgen-, hallinto-, eläinlääkintätoiminnoille sekä kahdelle vuodeosastolle. Samaan yhteyteen on sittemmin rakennettu vanhainkoti- ja tukiasuntotiloja. Vuonna 2010 alueelta osittain puretun vanhainkotiosan paikalle on rakennettu Mehiläisen hoivakoti. Rakennukset ovat 1-2-kerroksisia, betonirunkoisia, tiiliverhottuja ja tasakattoisia. Kiinteistön laajuus on 5255 kem2. Rakennukset ovat toiminnallisesti täyttäneet tehtävänsä varsin hyvin lopulta lähtien rakennuksessa toimivat ovat kärsineet sisäilmaongelmista. Kokonaisuuden osana oleva vuodeosasto 2. on peruskorjattu tekniikan ja sisätilojen osalta vuonna Rakennus tarvitsee vielä julkisivujen ja vesikaton korjauksen. Osa tiloista on jätetty tyhjilleen ongelmien vuoksi. Neuvolat ja hallinto on siirretty muualle. Hammashoidolle on kunnostettu pysyväisluontoiset tilat entiseen liikekiinteistöön. Vuodeosasto 1. on poistettu käytöstä ja tilatarpeet hoidettu muilla palveluilla. 1.2 Kiinteistön ongelmat Kiinteistön rakenteita ja sisäilmaa on tutkittu useassa otteessa. Rakenne-, sähkö- ja lvitekniikan kuntotutkimus on valmistunut YTK Oy:n, Insinööritoimisto LVI-Miljarin ja Insinööritoimisto Jukka Hirvosen toimesta. Materiaalinäytteitä tutki Työterveyslaitos. Tällöin havaittiin paitsi teknisiä puutteita, myös rakennusteknisiä ongelmia mm. ulkoseinissä ja sokkelihalkaisuissa. Sisäilmakeskuksen kuntotutkimus valmistui Tutkimusten perusteella terveyskeskusrakennuksen ulkoseinien lämmöneristekerroksessa on merkittäviä kosteus- ja homevaurioita koko rakennuksen alueella. Vaurioita havaittiin perustusten liitoskohdissa, 4
5 5 ikkunoiden alapuolella, ikkunan rivevilloissa ja ulkoseinän yläosan lämmöneristeessä sekä kellarissa keskusvaraston kohdalla. Rakennuksen sokkelirakenteen yläosassa on kovalevystä tehtyjä sokkelihalkasuvillan tukikoteloita ja puurakenteita, jotka todettiin lähes kaikkien rakennuksen eri osastojen alueilla kosteus- ja homevaurioituneeksi. Sisäilmamittausten perusteella todettiin, että kosteusvauriomikrobit kulkeutuvat alipaineen johdosta korvausilman mukana sisäilmaan ja aiheuttavat sisäilmahaittoja. Lisäksi liittyvien rakennusosien, ikkunoiden ja ovien liittymädetaljien kautta kulkeutui vaakasateesta ja lumien sulamisesta johtuvaa vettä ulkovaipan eristeisiin pitäen mikrobikasvustolle otolliset olosuhteet jatkuvasti otollisina. Asumisterveysohjeen mukaan silmin havaittavaa mikrobikasvustoa ulkovaipan lämmöneristeen sisäpuolisissa rakenteissa, lämmöneristeissä sekä rakenteissa ja tiloissa, joista vuotoilmaa kulkeutuu sisätiloihin, voidaan pitää terveydensuojelulain tarkoittamana terveyshaittana. Rakennus sijaitsee pohjoiseen loivasti viettävällä rinteellä, jossa kallionpinta on paikoitellen hyvin lähellä maanpintaa ja kallion painanteet sitovat yläpuolelta valuvaa vettä rakennuksen alle pitäen pohjarakenteet toimimattomista salaojista johtuen jatkuvasti märkänä. Tästä johtuen myöskin alapohja on päässyt vaurioitumaan vuosien mittaan. Muiden sisäilmamittausten perusteella terveyskeskuksen tiloissa ei havaittu epätavallisen suuria pitoisuuksia mahdollisia oireita aiheuttavia kemiallisia epäpuhtauksia (VOC) tai kuituja. Sisäilmastokyselyn tulosten perusteella terveyskeskuksen kaikilla eri osastoilla työskentelevät työntekijät kokivat normaalia enemmän ärsytys- tai muita oireita, jotka ovat yhdistettävissä rakennuksessa tehtyjen mittausten ja tutkimusten tuloksiin. Sisäilmakyselyn perusteella koko terveyskeskuksen osalta koetuista oireista suurimman osan koettiin johtuvat työpaikan sisäilmasta ja oireiden ilmoitettiin häviävän vapaa-ajan ja lomien aikana. 1.1 Ongelmien ratkaisu Kiteen kaupunki on ryhtynyt toimiin rakennuksen ongelmien ratkaisemiseksi. Aluksi ryhdyttiin selvittämään ja suunnittelemaan rakennuksen peruskorjaamista. Työn ensimmäisenä vaiheena valmistui vuodeosasto 2:n peruskorjaus. Korjauksen suunnittelua jatkettiin, mutta asetettujen korjausvelvoitteiden, aikataulun ja väistötilaongelmien vuoksi vuonna 2011 päädyttiin uudisrakentamisvaihtoehdon kannalle. Terveyskeskuksen sisäilmaongelmien takia on pidetty kymmenen työsuojelupiirin kokousta. 5

6 6 2 NYKYISET TOIMINNOT JA TILAT Toimintoja on jouduttu hajasijoittamaan lukuisiin kiinteistöihin terveyskeskusrakennuksen ongelmien vuoksi. 2.1 Terveyskeskuspalvelut Vastaanotto ja päivystys 577 m2 - Tilat sijaitsevat nykyisessä terveyskeskuksessa os. Arppentie 6 A - Tiloissa sisäilmaongelmia Fysioterapia 138 m2 - Tilat sijaitsevat nykyisessä terveyskeskuksessa os. Arppentie 6 A - Tiloissa sisäilmaongelmia Muut terveyspalvelut 61 m2 - Tilat sijaitsevat Pajarintie 6 - Vuonna 1950 rakennettu ja peruskorjaus tehty viimeksi Rakennuksessa ei ole havaittu sisäilmaongelmia Laboratorio 92 m2 - Tilat sijaitsevat nykyisessä terveyskeskuksessa os. Arppentie 6 A - Tiloissa sisäilmaongelmia Röntgen 91 m2 - Tilat sijaitsevat nykyisessä terveyskeskuksessa os. Arppentie 6 A - Tiloissa sisäilmaongelmia 2.2 Sosiaalipalvelut Aikuisten sos. ja työv. palvelukeskus - Tilat kaupungintalolla os. Kiteentie 25, 72 m2 - Kaupungintalo on rakennettu vuonna 1959, laajennut 1969 ja vuonna Sosiaalipalvelujen tilat sijaitsevat vuonna 1983 rakennetussa osassa. - Kaupungintalolla sisäilmaongelmia - TYP:n tilat n. 40 m2 vuokratiloissa os. Kiteentie 19 6

7 7 Vammaispalvelut 30 m2 - Tilat kaupungintalolla os. Kiteentie 25 - Kaupungintalo on rakennettu vuonna 1959, laajennut 1969 ja vuonna Sosiaalipalvelujen tilat sijaitsevat vuonna 1983 rakennetussa osassa. - Kaupungintalolla sisäilmaongelmia - Kaupungintalolla sisäilmaongelmia Aikuisten psykososiaaliset palvelut - Tiloja kaupungintalolla os. Kiteentie m2, Keisarinkuja 11:ssä 14 m2 ja Kesälahdella - Kaupungintalolla sisäilmaongelmia, Keisarinkuja 11:n kunto tyydyttävä 2.3 Terveyskeskussairaala - Vuonna 2007 sisäpuolelta peruskorjatut tilat 934 m2 2.4 Lasten ja nuorten palvelut Lastensuojelun sosiaalityö - Tiloja Tohmajärvellä Kirkkotiellä, Postin tilat - Tiloja Kiteellä vuokrattuna Koulutie 1, 80 m2 Hytkes-lasten ja nuorten hyvinvointikeskus 235 m2 - Tilat sijaitsevat vanhassa neuvolarakennuksessa os. Kiteentie 27 - Rakennuksessa ei ole tehty peruskorjausta, sisäilmaongelmista ei ole valitettu Lasten neuvola, äitiysneuvola 194 m2 - Tilat sijaitsevat vuokratiloissa os. Savikontie Hellin kotihoito - Asuinhuoneistoja vuokrattuna Koulutie 1:ssä toimistokäyttöön 260 m2 2.6 Hallinto - Tilat Valkoisessa talossa, Savikontie 15, 292 m2 - Kunto hyvä 7
8 8 2.6 Työterveyshuolto - Tilat sijaitsevat Pajarintie 6, 74 m2 - Vuonna 1950 rakennettu ja peruskorjaus tehty viimeksi Rakennuksessa ei ole havaittu sisäilmaongelmia 2.7 Ympäristöterveydenhoito - Terveystarkastajien tilat Kästekosessa 96 m2, os. Ilmarisentie 5 - Kästekonen on rakennettu vuonna 1932 ja peruskorjattu vuonna 1996? - Epäkäytännölliset - Eläinlääkärien tilat sijaitsevat nykyisessä terveyskeskuksessa, 149 m2 os. Arppentie 6 A - Tiloissa on todettu sisäilmaongelmia, korvaavia tiloja ei vielä ole. Terveyskeskukselta puuttuvat asianmukaiset päätearkiston tilat. Päätearkisto on pysyvästi säilytettävän asiakirja-aineiston säilytyspaikka, joka tulee suunnitella ja rakentaa arkistolaitoksen arkistotilamääräyksen (KA 1386/40/2007) mukaisesti. 3 HANKKEEN SISÄLTÖ 3.1 Toimintamalli Tavoitteena on sijoittaa samaan kokonaisuuteen sosiaali- ja terveystoimen palvelut. Lopputilanteen sijoitusratkaisut on kuitenkin haluttu jättää tässä vaiheessa auki ja on keskitytty ensimmäisen rakennusvaiheen kokonaisuuteen, kuitenkin niin että myöhemmät laajentamismahdollisuudet otetaan huomioon. Terveyskeskuskiinteistöön sijoitetaan ensimmäisessä rakennusvaiheessa kaikki ne toiminnot, jotka edellyttävät toistensa läheisyyttä, kuten päivystys- ja vastaanottotoiminnot kaikkine aputoimintoineen. Sen sijaan erillisinä voidaan pitää ainakin alkuvaiheessa hallinto, sosiaalitoimi, hammashoito ja ympäristöterveydenhoito. 8
9 9 3.2 Hankkeeseen kuuluvat tilat Tilat päänimikkeittäin, tilaohjelma liitteenä Vastaanotto Päivystys Muut terveyspalvelut Fysikaalinen hoito Osaston lisätilat Neuvolat Laboratorio Röntgen 3.3 Huolto- ja avustavat tilat Huoltotiloihin on omat logistiikkareitit erilaisille tukipalvelujen kuljetuksille (ruoka, lääkkeet, varastotavarat, jäte- ja pyykkikuljetukset). Tilat päänimikkeittäin, tilaohjelma liitteenä Välinehuolto Apteekkivarasto Katastrofivarasto Kappeli Keskusvarasto Henkilöstön sosiaalitilat Tekniset tilat Arkisto Siivouskeskus 3.4 Piha-alueet Asiakasliikenne Asiakasliikenne vastaaotoille, neuvoloihin ja vuodeosastolle hoidetaan nykyisen päyvystysvastaanoton liittymästä, jonka kautta rakennetaan uusi jättöalue ja invapysäköintipaikat. Terveystien ja Arppentien pysäköintialueelta tehdään kulkuväylä. Vanhan osan purkamisen jälkeen tehdään kulkuväylä myös nykyiseltä pääsisäänkäynnin pysäköintialueelta. Päivystykseen käynti ohjataan rakennuksen eteläpuolelta. 9

10 10 Huoltoliikenne Keskusvaraston liikenne ja jätehuollon liikenne ohjataan rakennuksen eteläpuolelta johtavaa väylää pitkin. Osastokeittiön huolto hoidetaan entistä kautta suoraan osastolle niin kauan kuin entinen osa saadaan puretuksi. Sen jälkeen liikenne hoidetaan itäpuolelta suoraan keittiötiloihin. Pysäköinti Entiset pysäköintialueet jätetään käyttöön. Uusia pysäköintijärjestelyitä tehdään pääsisäänkäynnin ja päivystyksen yhteyteen. Järjestetään polkupyöräpysäköinti henkilökunnalle ja asiakkaille. 4 HANKKEEN TARPEELLISUUS Uudisrakentamisen tarpeellisuuteen on pakottavat syyt, koska entiset tilat eivät korjattuinakaan varmista terveellistä työ- ja hoitoympäristöä. Ilman hankkeen toteuttamista alueen väestölle ei voida tarjota tarvittavia terveydenhoitopalveluja. 5 HANKKEEN TOTEUTUS Toimitiloja laadittaessa tulee huomiota kiinnittää tilojen muunneltavuuteen, viihtyvyyteen, potilaiden ja työntekijöiden turvallisuuteen (varapoistumistiet, hälytysjärjestelmät) sekä luottamuksellisuuden säilymiseen (äänieristys). 5.1 Toteuttamistapa- ja ajankohta Hanke toteutetaan niin nopeasti kuin se on rakennuttamisen, suunnittelun ja rakentamisen osalta mahdollista. 10
11 Rakennuspaikka Terveyskeskus rakennetaan nykyiselle sijaintipaikalleen Kiteen kaupungin korttelissa Tontin kaavamerkintä on YS, johon saa rakentaa kaksikerroksisen terveydenhoitoa ja sosiaalitointa palvelevan rakennuksen kooltaan enintään m Aikataulu ja vaiheistus Tarveselvitys ja hankesuunnittelu 6/2012, vaihe 1. rakennussuunnittelu 6-9/2012, rakentaminen vuosina (n. 1,5 vuotta) Vaiheen 2. osalta päätökset suunnittelusta ja rakentamisesta tehdään erikseen. 5.5 LVIA- tekniset järjestelmät Yleistä Terveyskeskuksen rakentamisen oleellinen osa ovat LVIA-tekniset järjestelmät, joihin kuuluvat - vesi-, viemäri- ja sadevesijohdot - lämmitys- ja jäähdytysjärjestelmät - ilmastointi- ja ilmanvaihtojärjestelmät - sairaalakaasut - automaattinen palonsammutusjärjestelmä, sprinkleri - rakennusautomaatio Näillä järjestelmillä rakennuksiin saadaan aikaan terveelliset ja turvalliset käyttöolosuhteet potilaille ja henkilökunnalle. Rakennusten energiatehokkuus Rakennukset tehdään voimassa olevien rakennusmääräysten lämmönvaatimusten mukaisesti. Hankkeen energiatehokkuuden tavoitteeksi asetetaan rakennusten energiatehokkuudesta annetun asetuksen mukainen terveydenhoitorakennusten energiatehokkuusluokka B ( kwh/brm2/vuosi). Hyvään energiatehokkuuteen pyritään hyvällä rakennusten massoituksella, kohtuullisilla ikkunapinnoilla ja käyttäen ilmastoinnissa tehokasta lämmöntalteenottojärjestelmää sekä ilmastoinnin jäähdytyksessä ns. vapaajäähdytystä. 11
12 12 LVI-tekniikan asennukset LVI-tekniikka asennetaan niin, että kaikki putkistot alapohjan alle tulevia viemäreitä lukuun ottamatta ovat vaihdettavissa ja niihin helppo päästä käsiksi huoltotöiden yhteydessä. Jäte- ja sadevedet Rakennuksien jäte- ja sadevedet liitetään alueen verkostoihin. Vesi- ja viemärijärjestelmät ja -kalusteet Rakennukset varustetaan sairaalakäytännön mukaisilla vesi- ja viemäriverkostoilla ja vesikalusteilla. Kalusteet valitaan helppokäyttöisiksi ja -huollettavaksi. Kaukolämpö Kaukolämmitys liitetään Kiteen lämmön verkostoon aiemman liittymän perusteella. Lämmitysjärjestelmät Rakennukset lämmitetään perinteisellä patterilämmityksellä. Kosteat tilat, kuten kylpyhuoneet, lämmitetään lattialämmityksillä. Ilmastointijärjestelmät Rakennus varustetaan koneellisilla ilmastointijärjestelmillä. Osien ilmastointi jaetaan sisävyöhykkeisiin ilmansuunnan ja käyttötarkoituksen mukaisesti niin, että miellyttävät ja turvalliset olosuhteet ovat tiloissa kaikissa ulkoilmaolosuhteissa. Rakennukset suunnitellaan ja rakennetaan niin, että tavanomaisissa potilas- ja toimistotiloissa tavoitearvona käytetään sisäilmaluokkaa S2 (hyvä sisäilma), lämpötilat; lämmitystilanteessa C ja jäähdytystilanteessa C sekä äänitaso <33 db, potilashuoneissa <28 db. Toimenpide- ja vastaavissa huoneissa tavoitearvona sisäilmaluokka on S1 (yksilöllinen sisäilma = lämpötila on säädettävissä), lämpötilat; lämmitystilanteessa C ja jäähdytystilanteessa C sekä äänitaso <30 db. Ilmastointilaitteet varustetaan riittävällä suodatuksella, lämmön talteenotolla, lämmityksellä ja jäähdytyksellä. Kokonaisilmavirta laajennuksissa L1 ja L2 asettuu tasolle n. 30 m3/s. 12
13 13 Jäähdytysjärjestelmät Rakennukset varustetaan ilmastoinnin jäähdytysjärjestelmällä. Lisäksi varustaudutaan erilaisten sähkö- ja teletilojen (ATK- ja UPS-tilat) ja mahdollisten hoito- ja tutkimuslaitteiden vesijäähdytykseen. Ilmastoinnin jäähdytystä tarvitaan vain kesäisin, mutta sähkö- ja tutkimuslaitteita käytetään koko vuoden. Tämän takia jäähdytykseen kylminä vuodenaikoina käytetään vapaajäähdytystä ulkoilmalla ja vain kesäaikoina käytetään jäähdytyskompressoreita. Huoneiden jäähdytystä hoidetaan niissä tiloissa, joissa mahdollinen ilmanvaihdon jäähdytys ei riitä joko jäähdytyspalkeilla ja suurempia tehoja tarvitsevat tilat, esim. lääkehuoneet, neuvottelu- ja tiimityötilat, puhallinkonvektoreilla. Puhallinkonvektorit voidaan sijoittaa rakenteen sisään niin, etteivät ne aiheuta turvallisuusriskiä. Jäähdytysteho tulee olemaan laajennuksissa L1 ja L2 luokkaa 500 kw. Sairaalakaasut Happivaraus on 22 Cu- (10 dm3/s), hengityspaineilma on 28 Cu- (15 dm3/s) ja instrumenttipaineilma on 28 Cu-putki (15 dm3/s). Automaattinen paloilmoitin Automaattinen sammutusjärjestelmä on vuodeosastolla. Järjestelmää ei laajen neta muualle. Automaattinen paloilmoitinjärjestelmä tulee koko kiinteistöön. Automaattinen paloilmoitinjärjestelmä ilmaisee ja paikallistaa jo alkavan palon, antaa kohteessa hälytyksen ja ilmoituksen hätäkeskukseen. Järjestelmä antaa ilmoituksen myös sen toimintavarmuutta vaarantavista vioista. Rakennusautomaatiojärjestelmä Taloteknisten järjestelmien ohjausta ja valvontaa varten rakennus varustetaan digitaalisella rakennusautomaatiojärjestelmällä. Automaatiojärjestelmään liitetään LVI-järjestelmien lisäksi valaistuksen ohjaukset ja sähköjärjestelmien valvontapisteet. 13
14 Sähköjärjestelmät Yleistä Kohteessa noudatetaan sähköjärjestelmien osalta pienjännitestandardia SFS Lääkintätiloissa noudatetaan erityistä lääkintätilastandardia SFS käytön vaatimin järjestelmin. Tietojärjestelmät suunnitellaan ST-käsikirjoja ja voimassa olevia viranomaismääräyksiä noudattaen sekä käyttäjän näkökulmat huomioiden. Kohteen suunnittelussa tutkitaan vaihtoehtoisia toteutustapoja ja uusien menetelmien soveltuvuutta siten, että järjestelmistä saadaan luotettavia, käyttötarkoitukseen parhaiten soveltuvia, pitkäikäisiä, energiataloudellisia ja ympäristöystävällisiä. Suunnittelussa ja toteutuksessa tulee huomioida tilojen käyttötarkoitus ja siitä johtuvat vaatimukset asennusten kestävyydelle ja erityisesti sekä potilaiden että henkilökunnan turvallisuudelle. Sähköjärjestelmien myöhempi muunneltavuus ja laajennettavuus tulee myös huomioida laitteita valittaessa ja mitoittaessa. Johtotiet ja pääjakelujärjestelmät Johtotiet toteutetaan pääasiassa kaapelihyllyillä ja johtokanavilla, millä mahdollistetaan tilojen helppo muunneltavuus tulevaisuudessa. Pääkaapelireiteille asennetaan omat erilliset kaapelihyllyt vahvavirta- ja telekaapeleille. Rakennuksen pääkeskus sijoitetaan toiseen kerokseen iv-konehuoneen yhteyteen. Kiinteistö varustetaan polttomoottorikäyttöisellä varavoimajärjestelmällä, joka kytkeytyy automaattisesti päälle mahdollisten jännitekatkosten aikana. Lisäksi tärkeät tietojärjestelmät ja ATK-sähköt varmistetaan katkeamattomalla UPSjärjestelmällä. Valaistus Valaistusratkaisuissa pyritään löytämään energiaystävällisiä, käyttökohteeseen parhaiten soveltuvia valaistusratkaisuja. Valaistus toteutetaan energiatehokkailla led- ja loisteputkivalaisimilla. Valaistusta ohjataan soveltuvin osin nykyaikaisilla ohjausjärjestelmillä, joka vaikuttaa energiatalouteen ja lamppujen elinkaareen. Työpisteiden valaisimina käytetään vaijeriripusteisia, päätetyöskentelyyn soveltuvia suora/epäsuora valaisimia, joissa on valaisinkohtaiset vetonarukytkimet. 5.7 Informaatioteknologiajärjestelmät Atk- ja puhelinpalvelut Kiinteistö varustetaan EN standardisarjan mukaisella yleiskaapelointijärjestelmällä palvelemaan henkilökunnan puhelin- ja tietoliikenne tarpeita. 14
15 15 Tietoteknisiltä järjestelmiltä odotetaan, että ne helpottavat ja automatisoivat työtä. Työasemien ja kirjaamiseen tarvittavien työtilojen tulee täyttää ergonomiset ja asiakaslähtöiset vaatimukset. Tietoteknisiltä järjestelmiltä odotetaan, että ne helpottavat ja automatisoivat työtä. Työasemien ja kirjaamiseen tarvittavien työtilojen tulee täyttää ergonomiset ja asiakaslähtöiset vaatimukset. Muut informaatiojärjestelmät Rakennukseen asennetaan lisäksi tarvittaviin tiloihin yhteisantenni-, aikakello-, äänentoistosekä AV-järjestelmät. Lisäksi tarvittaviin huonetiloihin asennetaan varattuvalo- ja sisäänpyyntöjärjestelmät. 5.8 Valvonta- ja turvajärjestelmät Tekninen kulunvalvonta Kulunvalvontajärjestelmällä valvotaan tilojen käyttöä ja järjestetään työaikaseuranta. Henkilöstöä ohjataan käyttämään tiettyjä kulkureittejä ja varmistetaan, että henkilöt pääsevät niihin tiloihin, joihin heidän on työtehtäviensä takia välttämätöntä päästä. Kulunvalvontajärjestelmä ei estä rakennuksesta ulospääsyä hätätilanteessa esimerkiksi tulipalossa. Kameravalvontajärjestelmä Kiinteistön kameravalvonta toteutetaan IP-kamerajärjestelmällä. Valvontakameroita ja kuvatallennusta tarvitaan mm. yksikköjen käytävätiloissa, ulko-ovien yhteydessä. Turvavalo- ja ovimerkkivalojärjestelmä Rakennus varustetaan viranomaismääräykset täyttävällä turva- ja ovimerkkivalojärjestelmällä, jolla varmistetaan turvallinen ja nopea poistuminen hätä- ja poikkeustilanteissa. Päällekarkausjärjestelmä Tarvittaviin tiloihin suunnitellaan päällekarkausjärjestelmä henkilökunnan turvallisuuden varmistamiseksi. 15
16 16 Paloilmoitinjärjestelmä Kohteeseen asennetaan osoitteellinen paloilmoitinjärjestelmä. Järjestelmästä välittyy hälytykset hälytyskeskukseen. 5.9 Kiinteät laitteet ja irtaimisto Hankkeen kustannusarvio pitää sisällään toiminnan kannalta tarpeelliset terveyskeskuskalusteet ja muut kiintokalusteet. Olemassa olevia kalusteita siirretään nykyisistä tiloista uusiin tiloihin, samoin muun muassa olemassa olevat terapia- ja liikuntavälineet siirretään uusiin tiloihin. 6 KUSTANNUS- JA TILAVAIKUTUKSET 6.3 Rakennuskustannukset Laajennuksen kokonaisbruttoala on noin 3300 brm². Tavoitehintalaskelmien mukaan hankkeen arvioidut kokonaisrakennuskustannukset ovat 7,499 milj. euroa alv 0%. 6.2 Toimintakulujen vaikutukset Toimintojen tilojen hajallaan olo vaikeuttaa sujuvaa työskentelyä potilaiden ja heidän perheidensä kanssa. Lisäksi se aiheuttaa runsaasti ajankäyttöön liittyvää ylimääräistä suunnittelua ja kustannuksia. Uudisrakentaminen ei sinällään vaikuta henkilöstömitoituksen tai tarpeeseen. 6.1 Ylläpito- ja tilakustannusvaikutukset Kaupungin erillisen selvityksen mukaan. 7 RAHOITUS Hanke rahoitetaan Kiteen kaupungin budjeteissa ja siihen haetaan valtionavustusta 25% hankkeen hyväksytyistä kokonaiskustannuksista. Hankeavustus on tarkoitettu kuntien sosiaali- ja terveydenhuollon korjaushankkeisiin. 16
Kyllön terveysaseman peruskorjaus 2004-2012
Kyllön terveysaseman peruskorjaus 2004-2012 14.12.2012 Asemapiirros vuoden 2010 hankesuunnitelmasta Yhteenveto Rakentamiskustannukset yhteensä 24 400 000 euroa (alv 0 %) Suunnittelu ja rakentaminen vuosina
NIKKILÄN SYDÄMEN PÄIVÄKOTI Sähkö-hankeselostus
Nikkilän sydämen päiväkoti Hankesuunnitelman liite 10 NIKKILÄN SYDÄMEN PÄIVÄKOTI Sähkö-hankeselostus Iso Kylätie 12, 04130 Sipoo 2 1 RAKENNUSHANKKEEN YLEISTIEDOT... 3 2 TEKNISET JÄRJESTELMÄT... 4 2.1 Sähköliittymä
KUNTOTARKASTUS. Kiinteistö Kirkkola / Tapanaisen talo. Kirkkokatu 9. 53100 Lappeenranta 17.12.2009
1(9) KUNTOTARKASTUS Kiinteistö Kirkkola / Tapanaisen talo Kirkkokatu 9 53100 Lappeenranta 17.12.2009 2(9) 1.YLEISTIETOA KOHTEESTA Kohde: Kiinteistö Kirkkola / Tapanaisen talo Kirkkokatu 9 53100 Lappeenranta
Porolahden peruskoulu, kirjasto, hammash
Helsinki Kaupunkiympäristön tomiala Porolahden peruskoulu, kirjasto, hammash Tutkimuksessa tod.vaurioiden korjaus Hankenro2821P20495 Kaupunkiympäristö Sijainti N- c,v on^ ^ 9 «OS." % IVIaJTcj f* -^ Hamma-
KUNTOARVIOISTA: Rakennustekniikka
KUNTOARVIOISTA: A-Insinöörit Suunnittelu Oy Kauhava; Pernaan koulu KUNTOARVIO Rakennukset ovat rakennusteknisiltä osiltaan tyydyttävässä sekä osin vain välttävässä kunnossa. Merkittävimmät kustannukset
IV- kuntotutkimuksen perusosa ja järjestelmien yleisarviointi. Harri Ripatti
IV- kuntotutkimuksen perusosa ja järjestelmien yleisarviointi Harri Ripatti TAVOITTEET Täyttääkö IV-järjestelmä nykyiselle tai tulevalle käytölle asetetut tavoitteet Sisäilmasto, energia, toiminnallisuus
AA (ERITTÄIN VAATIVA) C (VÄHÄINEN) B (TAVANOMAINEN) A (VAATIVA) AA A B C 1
Korjausrakentamisen energiaselvityslomake, toimenpide- tai rakennuslupaa varten koskevat asiakirjat, perustuu asetukseen YM 4/13 (TIEDOT TÄYTETÄÄN TYHÄÄN KENTTÄÄN) RAKENNUTTAJA RAKENNUSPAIKAN OSOITE KIINTEISTÖTUNNUS
HANKESUUNNITELMA HANKESUUNNITELMA. Rovaniemen kaupunki Hallituskatu Rovaniemi. Runko / ohje. xx.xx.20xx Sivu 1/10.
xx.xx.20xx Sivu 1/10 Tilaaja: Rovaniemen kaupunki Hallituskatu 7 96100 Rovaniemi Hanke: Runko / ohje HANKESUUNNITELMA Sivu 2/10 HANKESUUNNITELMA TIIVISTELMÄ n olennainen sisältö Rovaniemi xx.xx.20xx Sivu
Vihdin kirkonkylän Campus. Vihdin yhteiskoulun vanhan säilytettävän osan muutokset. dok no 2 G LVIAJ- rakennustapaselostus.
LVIAJ- rakennustapaselostus 28.4.2017 1(7) Vihdin kirkonkylän Campus Vihdin yhteiskoulun vanhan säilytettävän osan muutokset Vihti LVIAJ- rakennustapaselostus dok no 2 G0 002 28.4.2017 LVIAJ- rakennustapaselostus
Jyväskylän kaupungintalon peruskorjaus Tiedotustilaisuus 3.3.2010
Jyväskylän kaupungintalon peruskorjaus Tiedotustilaisuus 3.3.2010 Esko Eriksson Kiinteistöjohtaja Jyväskylän Tilapalvelu Kaupungintalon peruskorjauksen hankesuunnitelman lähtökohdat Rakennuksen tekninen
Tapiolan uimahalli. TIIVISTELMÄ KORJAUSHANKKEESTA Kimmo Martinsen
Tapiolan uimahalli TIIVISTELMÄ KORJAUSHANKKEESTA 8.1.2018 Kimmo Martinsen 1 Tiivistelmä hankkeesta Korjaushankkeen ensimmäisessä vaiheessa v. 2014 2016 on jo toteutettu uimahallin vanhan osan puku- ja
HELSINGIN KUVATAIDELUKIO TORKKELINKATU 6. HANKESUUNNITELMA Vesikaton korjaus
HELSINGIN KUVATAIDELUKIO TORKKELINKATU 6 HANKESUUNNITELMA Vesikaton korjaus 28.05.2012 HELSINGIN KAUPUNKI TILAKESKUS 1 YHTEENVETO... 3 1.1 Hankkeen perustiedot... 3 1.2 Hankkeen tarpeellisuus... 3 1.3
HELSINGIN KAUPUNKI TILAKESKUS. Naulakallion hoitokoti KASTELLI Naulakalliontie 11. TEKNINEN PERUSKORJAUS Hanke 8085203 16.4.2013
HELSINGIN KAUPUNKI TILAKESKUS Naulakallion hoitokoti KASTELLI Naulakalliontie 11 TEKNINEN PERUSKORJAUS Hanke 8085203 16.4.2013 2 1 YHTEENVETO 1.1 Hankkeen perustiedot 1.2 Hankkeen tarpeellisuus 1.3 Laajuus
ENERGIATEHOKKAAN KORJAUSRAKENTAMISEN KOMPASTUSKIVET. Antti Lakka 10.2.2015
ENERGIATEHOKKAAN KORJAUSRAKENTAMISEN KOMPASTUSKIVET Antti Lakka 10.2.2015 KOUKKUNIEMEN VANHAINKOTI KOUKKUNIEMEN JUKOLA 2012 2013 KOUKKUNIEMEN IMPIVAARA 2012 2013 KOUKKUNIEMEN JUKOLA JA IMPIVAARA Asukaspaikkoja
Etelä-Savon shp:n tekniikan tulosyksikön ja vuokralaisen välinen vastuunjakotaulukko. YLEISET Tekninen varallaolojärjestelmä
Sivu1 / 5 YLEISET Tekninen varallaolojärjestelmä Kiinteistövero Talvikunnossapito Ulkoalueiden hoito Yhdyskuntajätteiden kuljetus ja hävitys Koko kiinteistöä palvelevat järjestelmät Energian kulutus -
Helsingin kaupunki Pöytäkirja 22/ (5) Kiinteistölautakunta Tila/
Helsingin kaupunki Pöytäkirja 22/2015 1 (5) 586 Karviaismäen toimintakeskuksen peruskorjaus, tarveselvityksen ja hankesuunnitelman hyväksyminen HEL 2015-006654 T 10 06 00 Kiinteistökartta 117/681500 Päätös
KANNUKSEN KOULUKESKUS JUHANI VUORISEN KOULU, KANNUKSEN LUKIO PERUSKORJAUS HANKESUUNNITELMA
1 KANNUKSEN KOULUKESKUS JUHANI VUORISEN KOULU, KANNUKSEN LUKIO PERUSKORJAUS HANKESUUNNITELMA 1.6.2016 Arkkitehtitoimisto Jorma Paloranta Oy 2 SISÄLLYSLUETTELO 1 SELOSTUS HANKKEESTA 1.1 Hankesuunnitelman
Hakaniemen Kauppahalli
Tilakeskus Hakaniemen Kauppahalli Peruskorjaus Hankenumero 8086089 Tilakeskus Helsingin kaupungin tukkutori Sijainti 2 Yhteenveto Hankkeen nimi Hankenumero 8086089 Osoite, 00530 Helsinki Sijainti Kaupunginosa
korjaukset Kellarikerroksen lämpöjohdot uusittu 2006 Todistus toimitetaan myöhemmin, liitteenä kulutustiedot vuosilta 2010-2013
Kiinteistön tiedot Rakennuksen nimi Rakennuksentyyppi Sijainti Tontin tiedot Ketorinne Asuinkerrostalo Ketomaantie 2 A, 41340 LAUKAA P-ala n. 2690 m 2, määräala 410-409-0016-0000 Lääkärilä Rakennusten
Ilvestarhan rakennustyöt
HKR-RAKENNUTTAJA Ilvestarhan rakennustyöt, Mustikkamaanpolku 12 Perusparannus Hankenumero R-04238 Sijainti Yhteenveto Hankkeen nimi Hankenumero Ilvestarhan rakennustyö R-04238 Osoite Rakennustunnus (RATU)
Espoon kaupunki Pöytäkirja 4
07.06.2012 Sivu 1 / 1 24/00.02.02/2011 4 Pelastustoimen rakennushankkeet vuosina 2013-2017 Valmistelijat / lisätiedot: Lindholm Stefan, puh. (09) 816 83061 Pietikäinen Olli, puh. (09) 816 26820 etunimi.sukunimi@espoo.fi
RAPORTTI NISSNIKUN ALAKOULU HAJUHAITTASELVITYS
RAPORTTI NISSNIKUN ALAKOULU HAJUHAITTASELVITYS Raportti 2 (5) Sisällys 1 Tarkastuksen yleistiedot... 3 1.1 Kohde ja tilaaja... 3 1.2 Tekijä ja ajankohta... 3 1.3 Tarkastuksen tavoite ja tutkimusmenetelmät...
AURORAN SAIRAALA, RAKENNUS 22 NORDENSKIÖLDINKATU 20. HANKESUUNNITELMA Vesikaton kunnostus
AURORAN SAIRAALA, RAKENNUS 22 NORDENSKIÖLDINKATU 20 HANKESUUNNITELMA Vesikaton kunnostus 23.3.2012 HELSINGIN KAUPUNKI TILAKESKUS 1 YHTEENVETO... 3 1.1 Hankkeen perustiedot... 3 1.2 Hankkeen tarpeellisuus...
Talotekniset ratkaisut sisäilman laadun hallinnan keinona. Markku Hyvärinen Vahanen Rakennusfysiikka Oy
Talotekniset ratkaisut sisäilman laadun hallinnan keinona Markku Hyvärinen Vahanen Rakennusfysiikka Oy Talotekniikka Talotekniikka tuottaa kiinteistöissä ja tiloissa tapahtuville toiminnoille hallitut
PYSÄKÖINTITALON HANKESUUNNITELMA
ETELÄ-SAVON HANKESUUNNITELMA SAIRAANHOITOPIIRI 15.5.2014 Sivu 1/7 Tilaaja: Etelä-Savon sairaanhoitopiirin kuntayhtymä Porrassalmenkatu 35-37 50100 Mikkeli Hanke: ESPER 2014 PYSÄKÖINTITALON HANKESUUNNITELMA
Helsingin kaupungintalo, galleria
Hankesuunnitelma Pohjoisesplanadi 11-13 Muutos Hankenumero 2085412 Helsingin Leijona Oy Sijainti 2 Yhteenveto Hankkeen nimi Hankenumero 2085412 Osoite Pohjoisesplanadi 11-13, 00170 Helsinki Sijainti 1.
Työterveyslaitos, Rauno Holopainen
Työterveyslaitos, Rauno Holopainen Työskentelen Työterveyslaitoksella teknologiajohtajan tehtävässä. Koulutukseltani olen tekniikan tohtori (TKK/2004). Työkokemusta minulla on rakentamisen (Kostamus),
Korjausrakentamiselle määräykset
KORJAUSRAKENTAMISEN MÄÄRÄYKSET TALOYHTIÖN MITÄ, MITEN JA MILLOIN Korjausrakentamiselle määräykset Energiatehokas korjaaminen on osa kiinteistön normaalia korjausrakentamista ja kiinteistön kunnossapitoa
KUSTANNUSSELVITYS. Active. Uudisrakennus SAAMELAISKULTTUURIKESKUS, INARI 01.12.2004. Active - kustannushallinta. Laajennustyöt 1 (5)
Active - kustannushallinta Tocoman Finland Oy Helsingin aluetoimisto Mäkelänkatu 52 A FIN-00510 HELSINKI Puh. +358 (0)20 7420 200 Fax. +358 (0)20 7420 249 www.tocoman.fi Active KUSTANNUSSELVITYS Laajennustyöt
ILMANVAIHTOJÄRJESTELMÄN YLEISARVIOINTI. Harri Ripatti
ILMANVAIHTOJÄRJESTELMÄN YLEISARVIOINTI Harri Ripatti TAVOITTEET Täyttääkö IV-järjestelmä nykyiselle tai tulevalle käytölle asetetut tavoitteet Sisäilmasto, energia, toiminnallisuus jne. Miten todetut tekniset
RAKENNUSTEKNINEN KUNTOARVIO TEOLLISUUS ALUEEN HUOLTOHALLIKIINTEISTÖ SAHATEOLLISUUSTIE JUUKA
RAKENNUSTEKNINEN KUNTOARVIO TEOLLISUUS ALUEEN HUOLTOHALLIKIINTEISTÖ SAHATEOLLISUUSTIE 3 83900 JUUKA 14.02.2011 Sisällys Esipuhe...3 1 Yleistä kiinteistöstä...3 2 Asiakirjat...3 3 Rakenteiden ja järjestelmien
Energiatehokkuus kiinteistöjen omistajan näkökulmasta
Energiatehokkuus kiinteistöjen omistajan näkökulmasta 1 Sari Hildén, kiinteistöpäällikkö Tilakeskus Helsingin kaupungin rakennuskannan ikäjakauma Arvokiinteistöjä, palvelukiinteistöjä ja torppia, joissa
MÄNTSÄLÄN KUNTA ISONNIITYN PÄIVÄKOTI MÄNTSÄLÄ HANKESUUNNITELMA 31.8.2015
ISONNIITYN PÄIVÄKOTI MÄNTSÄLÄ HANKESUUNNITELMA 31.8.2015 SISÄLLYSLUETTELO 1. PÄIVÄHOIDON JÄRJESTÄJÄ... 3 1.1 Päiväkoti... 3 1.2 Päivähoidon järjestäjä... 3 2. HANKESUUNNITELMAN LAATIJA JA YHDYSHENKILÖT...
Staran ja liikuntaviraston Vuosaaren tukikohdan esirakentaminen ja alueella sijaitsevien rakennusten purkaminen
Staran ja liikuntaviraston Vuosaaren tukikohdan ja alueella sijaitsevien rakennusten purkaminen Itäreimarintie 5 ja Pallokuja 5, Esirakentaminen Hankenumero 2080109 Sijainti Yhteenveto Hankkeen nimi Staran
Tekninen toimi PÄIVÄKOTI NIKSULA HANKESUUNNITELMA
Tekninen toimi PÄIVÄKOTI NIKSULA HANKESUUNNITELMA 27.5.2014 SISÄLTÖ 1 YLEISTÄ 3 2 PÄIVÄKODIN NYKYINEN TILANNE 3 2.1 TOIMINNAN MITOITUSPERUSTEET 4 3 KUNTALAISTEN TALO 4 3.1 AIEMMAT TARKASTELUT 5 3.2 PÄIVÄKODIN
SUOMALAIS-VENÄLÄINEN KOULU
SUOMALAIS-VENÄLÄINEN KOULU UUDEN KOULURAKENNUKSEN TAUSTAT JA LÄHTÖKOHDAT Timo Juolevi rakennuttajapäällikkö 20.11.2018 PERUSKORJAUKSEN SELVITYS 10/2013-> Lähtötilanne Koulun sisäilma on koettu huonoksi
SISÄILMA. 04.10.2011 Rakennusfoorumi. Eila Hämäläinen rakennusterveysasiantuntija Tutkimuspäällikkö, Suomen Sisäilmakeskus Oy
SISÄILMA 04.10.2011 Rakennusfoorumi Eila Hämäläinen rakennusterveysasiantuntija Tutkimuspäällikkö, Suomen Sisäilmakeskus Oy Sisäilman merkitys Sisäilman huono laatu on arvioitu yhdeksi maamme suurimmista
Röykän sairaala / Nummela Sanatorium
Tilakeskus Röykän sairaala / Nummela Sanatorium Käytöstä poistetun sairaalarakennuksen kunnostaminen vastaanottokeskukseksi Hankenumero 8037276 Tilakeskus Sijainti Tilakeskus Yhteenveto Hankkeen nimi Hankenumero
Cygnaeuksen koulu Maariankatu 7, 20100 TURKU
Cygnaeuksen koulu, 20100 TURKU SISÄILMASTO- JA KOSTEUSTEKNINEN KUNTOTUTKIMUS JATKOTUTKIMUSSUUNNITELMA 15.3.2010 Raksystems-Antcimex Oy Vähäheikkiläntie 56 B FI-20810 TURKU p. 0207 495 500 20100 TURKU 2
Helsingin kaupunki Esityslista 1/2014 1 (5) Kiinteistölautakunta Tila/8 09.01.2014
Helsingin kaupunki Esityslista 1/2014 1 (5) 8 Lasten päiväkoti Tilhen peruskorjauksen rakennus- ja talotekniikkaurakoiden työt sekä urakoitsijoiden valinta HEL 2013-016405 T 02 08 03 00 Kiinteistökartta
KORJAUSRAKENTAMISEN MÄÄRÄYKSET TALOYHTIÖN MITÄ, MITEN JA MILLOIN ENERGIA-ASIANTUNTIJA PETRI PYLSY KIINTEISTÖLIITTO
KORJAUSRAKENTAMISEN MÄÄRÄYKSET TALOYHTIÖN MITÄ, MITEN JA MILLOIN ENERGIA-ASIANTUNTIJA PETRI PYLSY KIINTEISTÖLIITTO Korjausrakentamiselle määräykset Energiatehokas korjaaminen on osa kiinteistön normaalia
HANKESUUNNITELMA Helsingin Uusi Yhteiskoulu Oy Julkisivujen ja vesikaton peruskorjaus
1(6) HANKESUUNNITELMA Helsingin Uusi Yhteiskoulu Oy Julkisivujen ja vesikaton peruskorjaus 2(6) Sisällysluettelo 1. YHTEENVETO... 3 1.1 Tiivistelmä... 3 1.2 Yhteenveto... 3 1.3 Hankesuunnittelutyöryhmä...
Sisäympäristöprosessit HUS:ssa. Marja Kansikas sisäilma-asiantuntija HUS-Kiinteistöt Oy
Sisäympäristöprosessit HUS:ssa Marja Kansikas sisäilma-asiantuntija HUS-Kiinteistöt Oy HUS-Sisäympäristöohjausryhmä v toimii ns. ohjausryhmänä v työryhmä koostuu v HUS-Työsuojelusta v HUS-Työterveyshuollosta
LPK Perttu ja RPPK Arttu Pertunpellontie 10. Rakennetekniset korjaukset Hanke HELSINGIN KAUPUNKI TILAKESKUS
LPK Perttu ja RPPK Arttu Pertunpellontie 10 Rakennetekniset korjaukset Hanke 8081470 11.6.2013 HELSINGIN KAUPUNKI TILAKESKUS 2 1 YHTEENVETO 1.1 Hankkeen perustiedot 1.2 Hankkeen tarpeellisuus 1.3 Laajuus
GESTERBYN SUOMENKIELINEN KOULU. Sisäilma- ja kuntotutkimus
GESTERBYN SUOMENKIELINEN KOULU Sisäilma- ja kuntotutkimus Tiedotustilaisuus 5.3.2018 Olavi Vaittinen, rakennusterveysasiantuntija Inspector Sec Oy (ISEC) TUTKIMUKSEN TOTEUTUS Koulurakennus ja liikuntasalirakennus:
Niemikotisäätiön Haagan työkeskus Vanha viertotie 22 C, Helsinki Vesikaton uusiminen, julkisivumuutokset ja pihan kunnostaminen
Niemikotisäätiön Haagan työkeskus Vanha viertotie 22 C, 00330 Helsinki Vesikaton uusiminen, julkisivumuutokset ja pihan kunnostaminen Kuva: Haagan työkeskuksen julkisivu Tekninen hankesuunnitelma 25.11.2013
Taloyhtiön energiansäästö
Taloyhtiön energiansäästö Hallitusforum 19.03.2011 Messukeskus, Helsinki Petri Pylsy, Kiinteistöliitto Suomen Kiinteistöliitto ry Mitä rakennusten energiatehokkuus on Energiatehokkuus paranee, kun Pienemmällä
2 6000 m 2 vapaata toimistotilaa Rakennusvuosi 1997 Toimistotilaa 12 604 m 2 Vapaana ~6 000 m 2 Kerroksia 7 Tilojen kunto Sijaitsevat parkkitalossa P5, johon kulku yhdyskäytävän kautta. Vieraspaikat sijaitsevat
Kara m 2 vapaata toimistotilaa. Kara Business Campus
2 6000 m 2 vapaata toimistotilaa LISÄTIEDOT Senaatin Notariaatti Oy Jukka Myyryläinen 0400 688 861 jukka.myyrylainen@senaatinnotariaatti.fi Rakennusvuosi 1997 Toimistotilaa 12 604 m 2 Vapaana ~6 000 m
KUNTOTARKASTUKSEN HAASTATTELUOSA
1 Jotta saisitte suurimman mahdollisen hyödyn kuntotarkastuksesta, olkaa ystävällisiä ja vastatkaa mukaan alla oleviin kysymyksiin etukäteen, ennen tarkastusta. Tämä nopeuttaa ja helpottaa kuntotarkastusta.
Vallilan ala-aste Hämeentie 80 IKKUNOIDEN KORJAUSTYÖN TEKNINEN HANKESUUNNITELMA
Vallilan ala-aste Hämeentie 80 IKKUNOIDEN KORJAUSTYÖN TEKNINEN HANKESUUNNITELMA hankenumero 8010159 9.12.2013 HELSINGIN KAUPUNKI TILAKESKUS Tekninen hankesuunnitelma, Asko Rintamäki 2 Tekninen hankesuunnitelma,
Aktiivisen kuntoutuksen malli, yhteistyö muiden toimijoitten kanssa
MALMIN SAIRAALAN PERUSKORJAUS JA LAAJENNUS Kuva Arkkitehtitoimisto Olli-Pekka Jokela Oy Taustaa Keskitetty terveyskeskuspäivystys iltaisin ja viikonloppuina Perustason sisätautien päivystys Sairaansijoja
(kokonaisbudjetti ja rakennusaika) Klaukkalan terveysasema, vanhan osan peruskorjaus 1.305.000, aloitus: 2014 käyttötalousvaikutus: /vuosi
Terveyspalvelut Tekla 9.6.2015 80 (kokonaisbudjetti ja rakennusaika) n terveysasema, vanhan osan peruskorjaus 1.305.000, aloitus: 2014 käyttötalousvaikutus: /vuosi Hankkeen on kaksiosainen, hammashoitola
Mäntsälän kunta Tekninen keskus / tilapalvelu
Mäntsälän kunta Tekninen keskus / tilapalvelu Kiinteistön LVISA-järjestelmiä koskevia viitetietoja suunnittelua varten. Käytetyt tunnukset Talo90-järjestelmän mukaisesti. Kohde: Osoite: Toimistotalo Mäntsälä
KUNTOTARKASTUS 1(7) KUNTOTARKASTUS. Kiinteistö Oy Matkatalo. Valtakatu 36. 53100 Lappeenranta 24.09.2013
1(7) KUNTOTARKASTUS Kiinteistö Oy Matkatalo Valtakatu 36 53100 Lappeenranta 24.09.2013 2(7) 1.YLEISTIETOA KOHTEESTA Kohde: Kiinteistö Oy Koulutalo Valtakatu 36 53100 Lappeenranta Tarkastuksen tilaaja:
Kiinteistö Oy Helsingin Kumpulantie 3 Kumpulantie 3, Helsinki
HYVÄT TILAT HYVÄT TILAT Kumpulantie 3 sijaitsee suositulla työpaikka-alueella Helsingin Vallilassa. Näyttävä julkisivu avautuu Teollisuuskadulle päin. Rakennus muodostuu vuonna 1952 rakennetusta ja vuosina
PERUSTAMISKUSTANNUKSET, KORJAUS - YHTEENVETO
Sivu 1/1 n hyvinvointikampus Paikkakunta: Laajuus: Hankekoko: 437 m2, 486 brm2, 1 775 rm3 490 brm2 Jakaja: 384 m2 PERUSTAMISKUSTANNUKSET, KORJAUS - YHTEENVETO Talo 80 -nimikkeistö /m2 % B1 Rakennuttajan
HELSINGIN KAUPUNKI HANKESUUNNITELMA 1 OULUNKYLÄN HUOLTORAKENNUKSEN KATON JA PIHAKANNEN PERUSPARANTAMINEN
HELSINGIN KAUPUNKI HANKESUUNNITELMA 1 HANKESUUNNITELMA OULUNKYLÄN LIIKUNTAPUISTON HUOLTORAKENNUKSEN KATON JA PIHAKANNEN PERUSPARANTAMINEN HELSINGIN KAUPUNKI HANKESUUNNITELMA 2 HELSINGIN KAUPUNKI HANKESUUNNITELMA
Esa Pitkänen KY Käsämäntie 122 as 11 83100 LIPERI puh 040 5649141 www.esapitkanen.fi
sivu 1 Kohteen osoite: 1 RAKENTEET Rakenne On korjauksia ja huoltotöitä; Toimenpiteet Korjaus ajankohta n. 1v tarkkuudella 1.1 Rakennuksen vierustan työt (maanpinnan kaltevuuden tai korkeusaseman korjaaminen,
HATANPÄÄN KARTANO TARJOUSPYYNTÖASIAKIRJAT
HATANPÄÄN KARTANO TARJOUSPYYNTÖASIAKIRJAT Tampereen kaupunki Tampereen Tilakeskus Liikelaitos 15.10.2015 Hatanpään kartano Hatanpään kartanoajan katsotaan alkaneen 1689. Hans Henrik Boijen aikana 1700-luvun
LIITTEET: - LVIA-hankesuunnitelma ja kustannusarvio - SÄHKÖ-hankesuunnitelmaselostus - Sähkökustannusarvioyhteenveto - LVISA-hanke muut kustannukset
Tilayksikkö 3.5.2017 1/6 NIEMENMÄEN KALLIOSUOJA LVISA-PERUSKORJAUS HANKESUUNNITELMA Lapinmäentie 1, Niemenmäentie 8 00350 Helsinki SISÄLLYSLUETTELO 1. YHTEENVETO HANKKEESTA 2. PERUSKORJAUKSEN TARPEELLISUUS
RANTAKYLÄN LIIKUNNAN MONITOIMIHALLI, PATALUODONKATU 2 UUDISRAKENNUS. HANKESUUNNITELMA päivitetty Nykyinen liikuntahalli
Nykyinen liikuntahalli RANTAKYLÄN LIIKUNNAN MONITOIMIHALLI, PATALUODONKATU 2 HANKESUUNNITELMA päivitetty 14.06.2016 JOENSUUN TILAKESKUS Länsikatu 15, rakennus 2 80100 Joensuu puh. (013) 267 7111 faksi
TÄYTTÄ ELÄMÄÄ PÄIJÄNTEEN RANNALLA TULEVAISUUDEN EDELLÄKÄVIJÄ
TÄYTTÄ ELÄMÄÄ PÄIJÄNTEEN RANNALLA TULEVAISUUDEN EDELLÄKÄVIJÄ JYKES KIINTEISTÖT OY:N TOIMINTA Merkittävä toimitilojen ja yrityspuistoalueiden kehittämiseen ja omistamiseen keskittynyt toimija Jyväskylän
Stadin ammattiopisto Sturenkatu 18-20. Ikkunoiden ja ulko-ovien korjaukset Hanke 8010082 13.11.2013 HELSINGIN KAUPUNKI TILAKESKUS
Stadin ammattiopisto Sturenkatu 18-20 Ikkunoiden ja ulko-ovien korjaukset Hanke 8010082 13.11.2013 HELSINGIN KAUPUNKI TILAKESKUS 2 1 YHTEENVETO 1.1 Hankkeen perustiedot 1.2 Hankkeen tarpeellisuus 1.3 Laajuus
Lattia- ja seinärakenteiden kuntotutkimus Tarkastaja: RI Sami Jyräsalo Tarkastuspvm: 11.06.2012
Lattia- ja seinärakenteiden kuntotutkimus Tarkastaja: RI Sami Jyräsalo Tarkastuspvm: 11.06.2012 Vihertien leikkipuistorakennus Vihertie / Uomakuja 12 01620 VANTAA 1. YLEISTÄ Kohteen yleistiedot Vihertien
Oulun kaupunki / Schneider Electric Buildings Finland Oy Energiatehokas kiinteistö. Pekka Karppanen
Oulun kaupunki / Schneider Electric Buildings Finland Oy Energiatehokas kiinteistö Pekka Karppanen Valaistus Valaisimien sammuttaminen Yleispätevä ohje valaisimien sammuttamisesta tiloissa on, että jos
ENERGIANSÄÄSTÖSUUNNITELMA. Helsingin kaupungin terveyskeskus
ENERGIANSÄÄSTÖSUUNNITELMA Helsingin kaupungin terveyskeskus 3.12.2010 1 1. Helsingin kaupungin terveyskeskuksen energiansäästösuunnitelma... 3 1.1 Kaupungin terveyskeskuksen energiankulutus... 3 1.2 Energiansäästötavoite
KOHDE. REMONTOITU OSITTAIN AIEMMIN v. 1994
KOHDE VUONNA 1970 VALMISTUNUT 3-KERROKSINEN, KELLARILLINEN, 2-PORTAINEN, PÄÄOSIN KAHI-TIILI VERHOILTU, HISSITÖN KUNNAN KIINTEISTÖYHTIÖN OMISTAMA VUOKRATALO PELLON KYLÄKESKUKSESSA REMONTOITU OSITTAIN AIEMMIN
Iisalmen sairaala, R2 rakennus
Iisalmen sairaala, R2 rakennus Kustannusarvio ja korjaus-aste, peruskorjaus (ei tilamuutoksia) Kustannusarvio on laadittu käyttäen Haahtela Talon rakennuksen kustannustieto-oppaan hinta ja määrätietoja.
SISÄILMATUTKIMUS. Yhteenveto PÄIVÄTUULI KIUKAINEN. I n s i n ö ö r i t o i m i s t o L E V O L A Sivu 1 / 15
L E V O L A Sivu 1 / 15 PÄIVÄTUULI 27400 KIUKAINEN SISÄILMATUTKIMUS Yhteenveto 01.02.2016 L E V O L A Sivu 2 / 15 Tilaaja Euran kunta / Markus Rantanen Toimeksianto Rakennuksen sisäilmatutkimus käyttötarkoituksen
Arabian peruskoulun vanhan osan julkisivusaneeraus
Arabian peruskoulun vanhan osan julkisivusaneeraus Arabian peruskoulun vanhan osan julkisivusaneeraus Tiivistyskorjaukset 2015-2016 Koulusiiven julkisivukorjaukset 2017 Kysymykset ja vastaukset Tiivistystyöt
nzeb Hankeosaamisen kehittäminen - viitekehyksenä lähes nollaenergiarakentamisen taso 2020
nzeb Hankeosaamisen kehittäminen - viitekehyksenä lähes nollaenergiarakentamisen taso 2020 Hankeprosessin keskeiset tavoitteet: rakennushankkeen tavoitteiden määrittäminen, tiedon tuottaminen eri vaihtoehdoista
TILALUETTELO, KORJAUSHINTA
Sivu 1/2 TILALUETTELO, KORJAUSHINTA Paikkakunta: Kajaani Laajuus: 3 598 m2, 3 904 brm2, 20 025 rm3 Hankekoko: 3 904 brm2 Osa Käyttäjä Huonro Tila/Toiminta m²/tila kpl m² kor.% /m² A 1.kerros A Manuaalikoneistus
KANNELMÄEN PERUSKOULU, PERUSKORJAUS
KANNELMÄEN PERUSKOULU, PERUSKORJAUS RUNONLAULAJANTIE 40 00420 HELSINKI Bruttoala 5410 Valmistunut 2009 KOULUN PÄÄSISÄÄNKÄYNTI KOHDE Koulu on rakennettu vuonna 1966 Etelä-Kaarelan Yhteiskouluksi. Rakennuksen
KUSTANNUSSELVITYS. SIILAISTEN TERVEYSKESKUS Noljakantie 17 a 80130 Joensuu 23.10.2014. 2014 FMC Laskentapalvelut Oy Sivu 1/6
KUSTANNUSSELVITYS SIILAISTEN TERVEYSKESKUS Noljakantie 17 a 80130 Joensuu 23.10.2014 2014 FMC Laskentapalvelut Oy Sivu 1/6 23.10.2014 Sivu 1/2 Ari Saari FMC Laskentapalvelut Oy Hanke: 14568 2VE2U Siilaisen
Asunto Oy Iidesranta 1 Iidesranta 11 33100 TAMPERE SÄHKÖJÄRJESTELMÄKUVAUS
Asunto Oy Iidesranta 1 Iidesranta 11 33100 TAMPERE SÄHKÖJÄRJESTELMÄKUVAUS Tampere 27.08.2012 GRANLUND TAMPERE OY Arto Lehmus Työ 01762.P000 SISÄLLYSLUETTELO 0 SÄHKÖJÄRJESTELMÄT... 1 01 Yleistä... 1 02
Kiinteistöjen sisäilmatutkimukset ennen korjauspäätöstä - Kysymyksiä ja vastauksia
Kiinteistöjen sisäilmatutkimukset ennen korjauspäätöstä - Kysymyksiä ja vastauksia Kiinteistöjen ja Rakentamisen Tietopäivä 2015 2.9.2015 Wallenius Kaisa HS 11.11.13 HS 30.1.15 2 3 Mitä tarkoittaa hyvä
Energiatehokkuuden parantaminen taloyhtiöissä
Energiatehokkuuden parantaminen taloyhtiöissä Energiaekspertin peruskurssi osa 1: lämpö & vesi 17.03.2014, Tampere DI Petri Pylsy Ekspertti ei kuitenkaan koske säätöihin, sen tekee aina kiinteistönhoitaja
LABORATORIOTILAT CASE HUSLAB AIMO HÄMÄLÄINEN HELSINGIN YLIOPISTO TILA- JA KIINTEISTÖKESKUS
LABORATORIOTILAT CASE HUSLAB AIMO HÄMÄLÄINEN HELSINGIN YLIOPISTO TILA- JA KIINTEISTÖKESKUS LABORATORIOTILOJEN KEHITTYMINEN LABORATORION ASEMA LABORATORION TEHTÄVÄ VALVONTA TUTKIMUS SAIRAALA-, YMS. NÄYTTEIDEN
Uusi, uljas sairaalarakennus KASKENLINNA
Uusi, uljas sairaalarakennus KASKENLINNA Kristiina Hellstén, ympärivuorokautisenhoidon äi id johtaja j Turun sosiaali- ja terveystoimi, Vanhuspalvelut 5.6.2009 kristiina.hellsten@turku.fi Sairaalahankkeen
Kokonaisuuden hallinta
Kokonaisuuden hallinta Tommi Riippa Tiimi- ja laatupäällikkö, RTA FCG Suunnittelu ja Tekniikka Oy 3.10.2017 Page 1 Otsikoita 3.10.2017 Page 2 Otsikoita 3.10.2017 Page 3 Otsikoita 3.10.2017 Page 4 Otsikoita
LASKENTAMUISTIO, TAVOITEHINTALASKELMA
MUISTIO 1 (5) Tilaaja: Orimattilan kaupunki / tilapalvelu PL 46 16301 Orimattila Hanke: Orimattilan urheilutalo Uudisrakennus, 1. ja 2. vaihe LASKENTAMUISTIO, TAVOITEHINTALASKELMA 1. YLEISTÄ Laskelmat
Matinkylä. KIMU Työpaja 13.4.2011 Ilpo Kouhia, VTT
Matinkylä KIMU Työpaja 13.4.2011 Ilpo Kouhia, VTT 2 Matinkuja 1 3 Matinkuja 1 Rakennus on tyypillinen 70-luvun pesubetonipintainen betonisandwich ruutuelementtitalo Ulkoseinien lämmöneristyksen paksuus
Pakilan yläaste Pakilantie 67. Rakennetekniset korjaukset Hanke HELSINGIN KAUPUNKI TILAKESKUS
Pakilan yläaste Pakilantie 67 Rakennetekniset korjaukset Hanke 8081401 9.12.2013 HELSINGIN KAUPUNKI TILAKESKUS 2 1 YHTEENVETO 1.1 Hankkeen perustiedot 1.2 Hankkeen tarpeellisuus 1.3 Laajuus ja aikataulu
ENERGIATEHOKKUUS OSANA ASUMISTA JA RAKENTAMISTA. Energiatehokkuusvaatimukset uudisrakentamisen lupamenettelyssä
ENERGIATEHOKKUUS OSANA ASUMISTA JA RAKENTAMISTA Energiatehokkuusvaatimukset uudisrakentamisen lupamenettelyssä Jari Raukko www.kerava.fi 1 15.4.2011 2 Uudisrakentamisen energiatehokkuuden perusvaatimustaso
MYYDÄÄN LOGISTIIKKAKIINTEISTÖ AKAAN TOIJALASTA. Satamatie 37
MYYDÄÄN LOGISTIIKKAKIINTEISTÖ AKAAN TOIJALASTA Satamatie 37 Myydään 6 vuoden pääomavuokrasopimuksella Posti Kiinteistö Oy:lle vuokrattu logistiikkakiinteistö Akaan Toijalasta. Osoite Sijainti Satamatie
Urakoitsijan valinta sopimusneuvotteluun Kiteen terveyskeskus rakennushanketta varten
Tekninen lautakunta 10 22.02.2011 Tekninen lautakunta 41 11.05.2011 Kaupunginhallitus 129 30.05.2011 Kaupunginvaltuusto 27 30.05.2011 Urakoitsijan valinta sopimusneuvotteluun Kiteen terveyskeskus rakennushanketta
ao Harjun kampuksen peruskorjaus ja laajennus 17.9.2014/RK
ao Harjun kampuksen peruskorjaus ja laajennus 17.9.2014/RK Jyväskylän koulutuskuntayhtymä Tarjoaa ammatillista koulutusta ja lukiokoulutusta sekä nuorille että aikuisille Kaksitoista omistajakuntaa: Hankasalmi,
Energiatodistusten laatijoiden Keskustelu- ja verkostoitumistilaisuus
Energiatodistusten laatijoiden Keskustelu- ja verkostoitumistilaisuus 23.11.2017 Technopolis, Kalevantie 2, Tampere Ulla Laapotti, energia-asiantuntija Pientalon havannointikäynti ja toimenpide-ehdotukset
Juankosken päiväkoti, kustannusarvio
Juankosken päiväkoti, kustannusarvio 25.02.2016 Uudisvaihtoehto Olemme arvioineet Juankosken päiväkodin uudisrakennushinnan. Kustannukset on laskettu arvioituun Juankosken hintatasoon 03/2016. Laskelma
ENERGIATODISTUS. Rakennustunnus: Solisevankuja Espoo
ENERGIATODISTUS Rakennus Rakennustyyppi: Osoite: Erillinen pientalo (yli 6 asuntoa) Valmistumisvuosi: Rakennustunnus: Solisevankuja 4 02760 Espoo 997 Useita, katso "lisämerkinnät" Energiatodistus on annettu
MEILAHDEN ALA-ASTE Jalavatie 6, Helsinki PERUSPARANNUS LISÄLEHTI PÄIVÄTTYYN HANKESUUNNITELMAAN
MEILAHDEN ALA-ASTE Jalavatie 6, 00270 Helsinki PERUSPARANNUS LISÄLEHTI 12.8.2010 PÄIVÄTTYYN HANKESUUNNITELMAAN 17.11.2011 HELSINGIN KAUPUNKI TILAKESKUS 2 1 YHTEENVETO... 3 1.1 Hankkeen perustiedot... 3
1/6 SIILITIEN SÄHKÖNSYÖTTÖASEMAN PERUSKORJAUS LVIA-RAKENNUSTAPASELOSTUS
1/6 MH/KH SIILITIEN SÄHKÖNSYÖTTÖASEMAN PERUSKORJAUS LVIA-RAKENNUSTAPASELOSTUS Insinööritoimisto Matti Hallasaari Oy Kumpulantie 1 * 00520 HELSINKI * FINLAND Y-tunnus 0550682-8 puh. +358-9-142 122 www.hallasaari.com
PERUSKORJAUS HANKESUUNNITELMA. 20.01.2015 Sivu 1/7. Tilaaja: Sastamalan vesi Tampereentie 7 B 38200 Sastamala. Hanke: Nuupalan vesitorni, Sastamala
20.01.2015 Sivu 1/7 Tilaaja: Sastamalan vesi Tampereentie 7 B 38200 Sastamala Hanke: Nuupalan vesitorni, Sastamala PERUSKORJAUS HS-Tec Oy Nallekarhuntie 13, 36100 Kangasala puh. 0500-624808, faksi (Fax.nro)
Wise Group Finland Oy. Käpylän peruskoulu Untamontie 2
Wise Group Finland Oy Käpylän peruskoulu Untamontie 2 Untamontie 2 1. Tutkimuksen laajuus ja tutkimusmenetelmät 2. Koonti merkittävimmistä havainnoista ja rakenneosittain 3. Koonti toimenpide-ehdotuksista
Kuka on vastuussa sisäilmaongelmista?
Kuka on vastuussa sisäilmaongelmista? Koulun ja päiväkodin sisäilmaongelma monialainen ratkaisu Työsuojeluinsinööri Sirkku Lehtimäki Etelä-Suomen Aluehallintovirasto Työsuojelun vastuualue 1 Työnantajan
Peter Ström Asiakkuusjohtaja 0400 508 057 peter.strom@talokeskus.fi
Peter Ström Asiakkuusjohtaja 0400 508 057 peter.strom@talokeskus.fi Hallitusti korjaushankkeeseen Asiakkuusjohtaja Peter Ström www.talokeskus.fi SUOMEN TALOKESKUS -KONSERNI Emoyhtiö Suomen Talokeskus Oy
Soveltamisala:
Soveltamisala: -rakennuksiin, joissa käytettään energiaa valaistukseen, tilojen ja ilmanvaihdon lämmitykseen tai jäähdytykseen ja joissa tehdään MRL:n mukaan rakennus- tai toimenpideluvanvaraista korjaus-
KUNTOTARKASTUKSEN HAASTATTELUOSA 1/5
KUNTOTARKASTUKSEN HAASTATTELUOSA 1/5 Kohteen osoite: Omistushistoria: (vähintään vuosi, jolloin kohde on tullut nykyisen omistajan omistukseen) 1 RAKENTEET TEHDYT KORJAUS- JA HUOLTOTYÖT SEKÄ RAKENTEIDEN
Käpylän peruskoulun sisäilma- ja kosteusongelmiin liittyvä katselmus
1 Helsingin kaupunki MUISTIO HKR-Rakennuttaja Rakennuttajatoimisto 1 Riitta Harju 9.3.2009 Käpylän peruskoulu Väinölänkatu 7 ja Untamontie 2 00610 HELSINKI Käpylän peruskoulun sisäilma- ja kosteusongelmiin
