ASIA Valokuitukaapelin rakentaminen Näsijärven alitse välillä Tammerkoski Hangaslahti sekä valmistelulupa, Tampere
|
|
- Arttu Laaksonen
- 8 vuotta sitten
- Katselukertoja:
Transkriptio

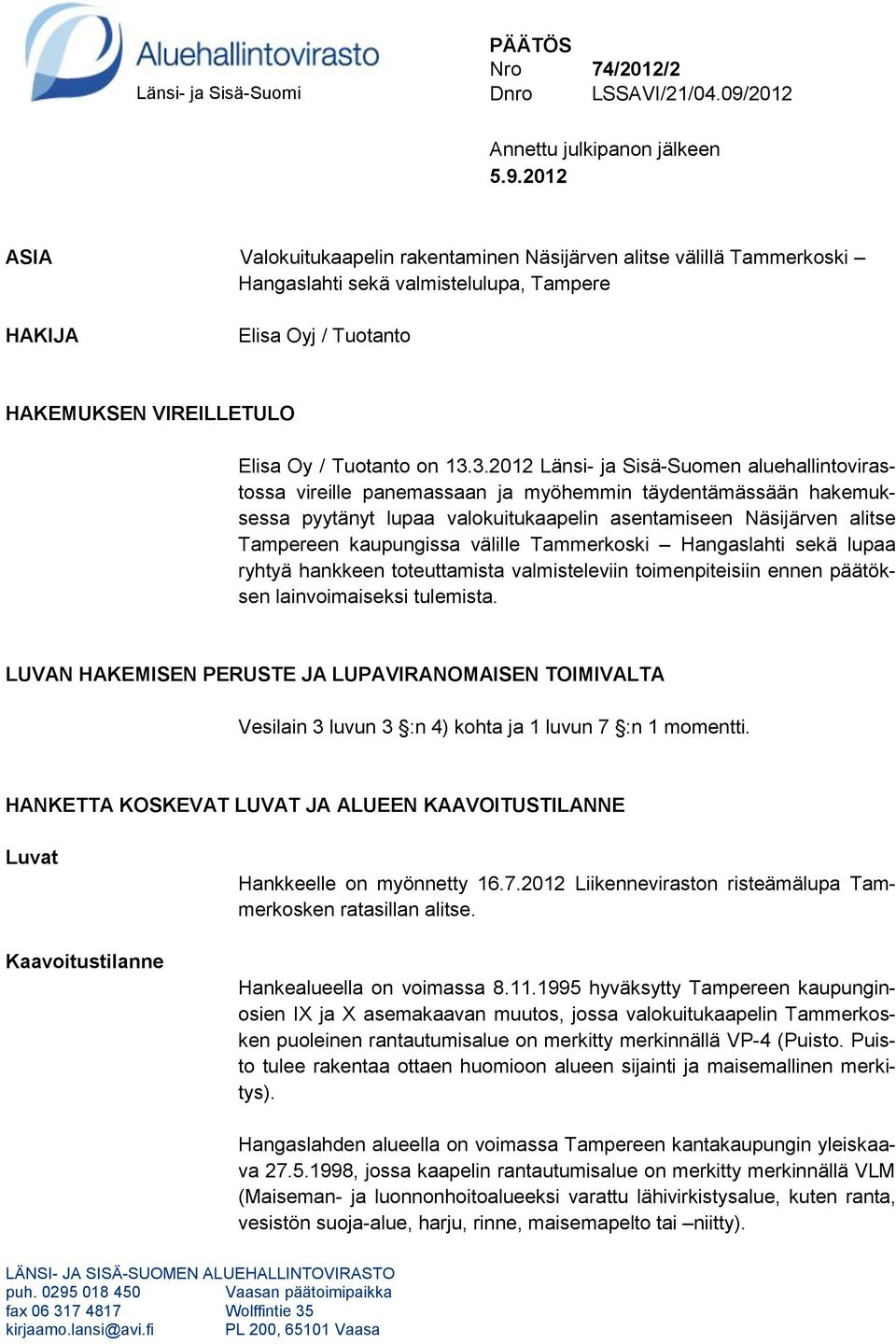

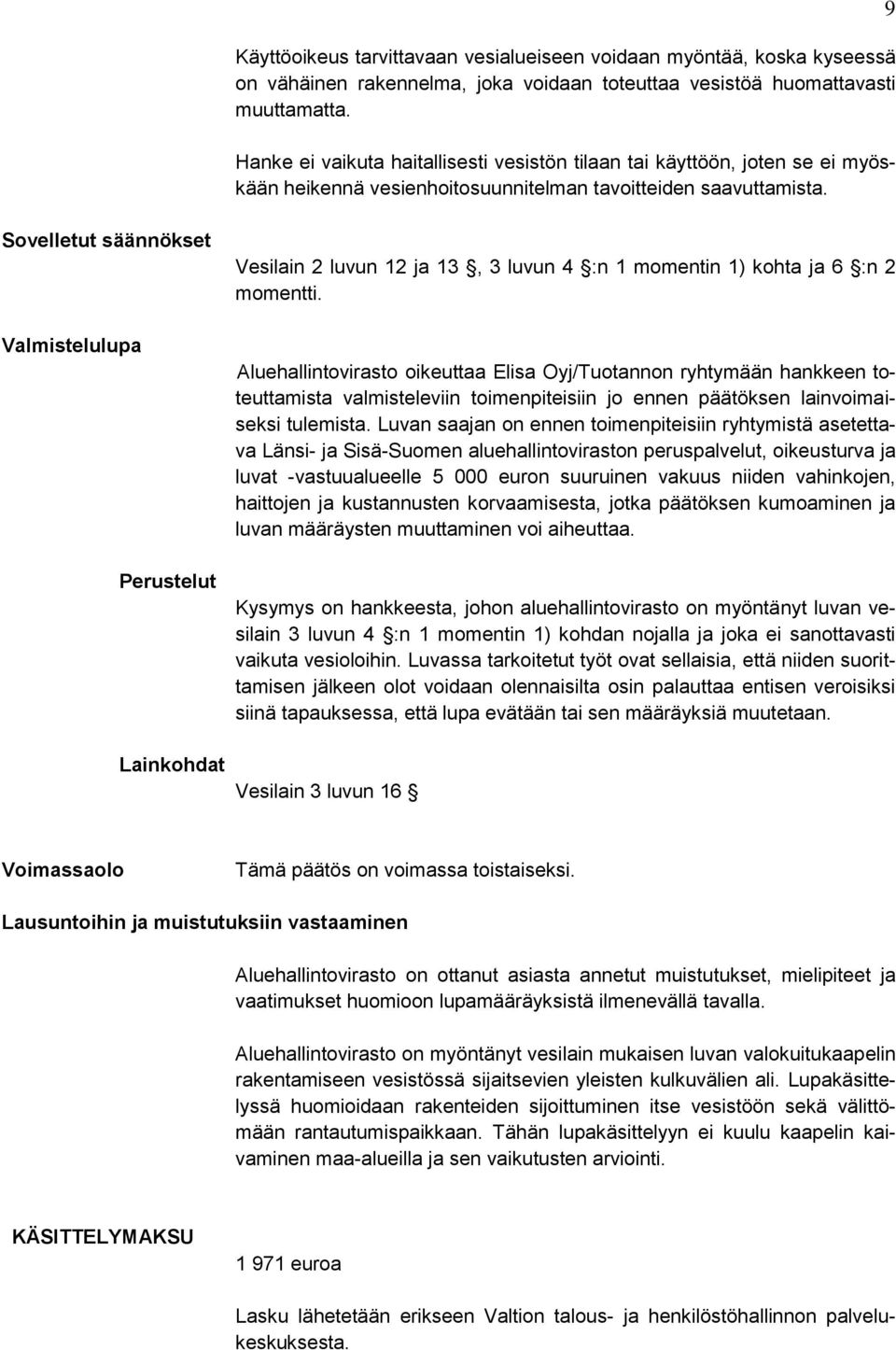

1 PÄÄTÖS Nro 74/2012/2 Länsi- ja Sisä-Suomi Dnro LSSAVI/21/04.09/2012 Annettu julkipanon jälkeen ASIA Valokuitukaapelin rakentaminen Näsijärven alitse välillä Tammerkoski Hangaslahti sekä valmistelulupa, Tampere HAKIJA Elisa Oyj / Tuotanto HAKEMUKSEN VIREILLETULO Elisa Oy / Tuotanto on Länsi- ja Sisä-Suomen aluehallintovirastossa vireille panemassaan ja myöhemmin täydentämässään hakemuksessa pyytänyt lupaa valokuitukaapelin asentamiseen Näsijärven alitse Tampereen kaupungissa välille Tammerkoski Hangaslahti sekä lupaa ryhtyä hankkeen toteuttamista valmisteleviin toimenpiteisiin ennen päätöksen lainvoimaiseksi tulemista. LUVAN HAKEMISEN PERUSTE JA LUPAVIRANOMAISEN TOIMIVALTA Vesilain 3 luvun 3 :n 4) kohta ja 1 luvun 7 :n 1 momentti. HANKETTA KOSKEVAT LUVAT JA ALUEEN KAAVOITUSTILANNE Luvat Kaavoitustilanne Hankkeelle on myönnetty Liikenneviraston risteämälupa Tammerkosken ratasillan alitse. Hankealueella on voimassa hyväksytty Tampereen kaupunginosien IX ja X asemakaavan muutos, jossa valokuitukaapelin Tammerkosken puoleinen rantautumisalue on merkitty merkinnällä VP-4 (Puisto. Puisto tulee rakentaa ottaen huomioon alueen sijainti ja maisemallinen merkitys). Hangaslahden alueella on voimassa Tampereen kantakaupungin yleiskaava , jossa kaapelin rantautumisalue on merkitty merkinnällä VLM (Maiseman- ja luonnonhoitoalueeksi varattu lähivirkistysalue, kuten ranta, vesistön suoja-alue, harju, rinne, maisemapelto tai niitty). LÄNSI- JA SISÄ-SUOMEN ALUEHALLINTOVIRASTO puh Vaasan päätoimipaikka fax Wolffintie 35 kirjaamo.lansi@avi.fi PL 200, Vaasa
2 2 HANKKEEN SIJAINTIPAIKKA JA SEN YMPÄRISTÖ Hanke sijaitsee Tampereen kaupungissa. Alitus tehdään Näsijärven alitse välillä Tammerkoski Hangaslahti. LUPAHAKEMUKSEN SISÄLTÖ Hanke on osa Elisa Oyj:n laajempaa runkoverkkokokonaisuutta. Valokuitukaapelin tarkoituksena on lisätä nykyisen tietoliikenneverkon kapasiteettia. Näsijärven alitus alkaa Tammerkosken yläpuolelta kulkien ratasillan ja Paasikiventiensillan alta Siilinkarin suuntaan. Siilinkarin eteläpuolella kaapeli suuntautuu itään. Aitolahdella Pättinniemen kaakkoispuolella kaapeli kääntyy koilliseen ja kulkee Niihamanselän poikki Pitkäsaaren eteläpuolelta kohti Hangaslahtea rantautuen lahden suulla olevan nimen itäpuolelle. Alituksen pituus on noin m. Alitus tehdään tietoliikennekaapelia (FYOVMPPMW 8x12xSML tai vastaava) käyttäen. Kaapeli lasketaan vapaasti pohjaan yhdellä asennuskerralla. Kaapelin rantautumisalueille asennetaan lukituskaivot, joihin kaapeli ankkuroidaan. Rantautumisalueilla kaapeli kaivetaan vesistön pohjaan siellä, missä vesisyvyys on alle 1,5 m tai suojataan muuten riittävästi mekaanista rasitusta vastaan. Kaapeli merkitään vesistöön ohjeiden mukaisesti. Näsijärvi on säännöstelty järvi, jonka pinta-ala on noin 256 km 2, keskisyvyys 14,1 m ja suurin syvyys 63 m. Näsijärven keskivedenkorkeus on N60 +95,23 m ja keskimääräinen vuotuinen vedenkorkeuden vaihtelu 113 cm. Alituksen rantautumiskohdat sijaitsevat Tampereen kaupungin omistamilla kiinteistöllä IX kaupunginosan puistot (kiinteistötunnus ) ja Ketara (kiinteistötunnus ). Alituskohdan vesialueet kuuluvat Tampereen kaupungin omistamaan yhteiseen vesialueeseen (kiinteistötunnus ), Takahuhdin osakaskunnan alueeseen (kiinteistötunnus ), Hirviniemen osakaskunnan alueeseen (kiinteistötunnus ), Nurmen osakaskunnan alueeseen (kiinteistötunnus ) ja järjestäytymättömään yhteiseen vesialueeseen (kiinteistötunnus ). Vesialueiden omistajat ovat sopineet hakijan kanssa kaapelin sijoittamisesta Näsijärveen järjestäytymätöntä yhteistä vesialuetta lukuun ottamatta. Kaapeli risteää hankealueella sijaitsevien liikenneväylien kanssa. Kaapeli pyritään asentamaan vähintään 20 metriä väylien kelluvista merkeistä sivuun silloin, kun kaapeli asennetaan väylän suuntaisesti. Väylän poikki asennettaessa asennus toteutetaan mahdollisimman kohtisuoraan riittävästä painotuksesta huolehtien. Hankealueella on virkistys- ja kalastuskäyttöä. Alueella sijaitsee myös muita kaapeleita ja johtoja, joiden sijainnit hakija on selvittänyt. Hakijan arvion mukaan kaapelin asentaminen ei sanottavasti vaikuta vesioloihin. Ankku-
3 rointia vesialueella kaapelin kohdalla ja sen välittömässä läheisyydessä tulee välttää kaapelivaurioiden välttämiseksi. Kaapelin arvioitu asennusaika on kesällä Hakija on pyytänyt lupaa töiden aloittamiseen ennen päätöksen lainvoimaiseksi tulemista. Tampereen kaupungin kiinteistötoimen hakijalle toimittama lausunto Tampereen kaupungin kiinteistötoimi on lausunnossa todennut, että kaapeli tulee sijoittaa siten, että tulevan asemakaavan nro 8333 rantarakentaminen mahdollisine luiskauksineen on toteutettavissa ja että tarvittaessa Ranta-Tampellan aluerakentamisen edetessä kaapelin omistaja varautuu tarvittaessa kustannuksellaan kaapelin siirtoon. Hangaslahden päässä tulee huomioida Aitovuoren jäähdytysvesiputkisto sekä jo asennetut vesistökaapelit. Lisäksi Hangaslahden saunalle on määritelty vuokra-alue, jonka ulkopuolelle kaapeli tulee sijoittaa. Tampereen Sähköverkko Oy:n hakijalle toimittama lausunto Tampereen Sähköverkko Oy on lausunnossaan kehottanut hakijaa varmistumaan siitä, että kaapeli ei hankaa rikki Tampereen Sähköverkko Oy:n kaapeleita. Erityisesti on varmistettava, että kaapeli ei aiheuta asennus- tai käytönaikaista turvallisuusriskiä kaapelien parissa työskenteleville tai sivullisille. Asennus on varmistettava sukeltajan avulla vähintään silloin, kun käytetään painoja kaapelin laskun yhteydessä. Liikenneviraston hakijalle toimittama lausunto Liikennevirasto on ennakkolausunnossaan todennut, että kaapeli tulee laskea riittävästi painotettuna pohjaan niin, että se painuu tasaisesti ja pysyy paikallaan kaikissa olosuhteissa. Väylien kohdalla kaapeli on laskettava mahdollisimman kohtisuoraan väylän poikki ja varmistettava, että kaapeli painotuksineen jää haraustason +91,50 NN alapuolelle. Väylän haraustaso lasketaan purjehduskauden alavertailutasosta +94,50 NN vähennettynä haraussyvyys 3 m. Ranta-alueilla, missä vesisyvyys on pienempi kuin 1,5 metriä mitattuna em. vertailutasosta +94,50 NN, tulee kaapeli upottaa pohjaan tehtävään kaivantoon ja peittää. Kaapelin asennustyö ei saa vaikeuttaa vesiliikennettä. Kaapeli tulee merkitä Liikenneviraston ohjeiden mukaisesti. Kaapelin valmistumisesta on ilmoitettava Liikennevirastoon. Tampereen Vesi Liikelaitoksen hakijalle toimittama lausunto Tampereen Vesi Liikelaitos on lausunnossaan muistuttanut Tampereen Vedellä käynnissä olevasta Kaupinojan pintavedenpuhdistamon saneerauksesta, jonka yhteydessä Tampereen Vesi tulee rakentamaan vedenpuhdistuslaitoksen uuden imuputken ja huuhteluvesien purkuputken puhdistamon edustalle. Voimatel Oy:n antaman lausunnon ( ) mukaan suunniteltu valokuitukaapeli tulee kulkemaan 200 metrin päässä Kaupinojan imuputken suulta. 3
4 Tampereen Vesi aikoo jatkossa rakentaa vesijohtolinjat Kaupinojan puhdistamolta Lielahteen ja Aitolahteen. Linjat on suunniteltu kulkemaan Näsijärven vesistön kautta. Tulevaa suunnittelutyötä varten Tampereen Vesi pyytää Elisa Oyj:tä tarkemittaamaan valokuitukaapelin ja toimittamaan karttatiedot Tampereen Vedelle. Kaapelien kanssa risteäviä putkilinjoja suunniteltaessa Tampereen Vesi konsultoi Elisa Oyj:tä erikseen teknisestä toteutuksesta. 4 HAKEMUKSESTA TIEDOTTAMINEN Aluehallintovirasto on vesilain 11 luvun 7, 10 ja 11 :ssä säädetyllä tavalla kuuluttamalla asiasta aluehallintovirastossa ja Tampereen kaupungissa varannut tilaisuudet muistutusten tekemiseen ja mielipiteiden esittämiseen hakemuksen johdosta viimeistään Kuulutusilmoitus on lisäksi julkaistu Aamulehdessä. Kuulutus on erikseen lähetetty asiakirjoista ilmeneville asianosaisille. Aluehallintovirasto on vesilain 11 luvun 6 :n mukaisesti pyytänyt hakemuksen johdosta lausunnon Pirkanmaan elinkeino-, liikenne- ja ympäristökeskuksen ympäristö ja luonnonvarat vastuualueelta, Hämeen elinkeino-, liikenne- ja ympäristökeskuksen elinkeino, työvoima, osaaminen ja kulttuuri -vastuualueelta, Tampereen kaupungilta sekä Tampereen kaupungin ympäristönsuojeluviranomaiselta. LAUSUNNOT 1) Pirkanmaan elinkeino,- liikenne- ja ympäristökeskuksen ympäristö ja luonnonvarat vastuualue on todennut pitävänsä hanketta hyödyllisenä eikä sillä ole tiedossa estettä vesistönalitusluvan ja vesilain 2. luvun 12 :n mukaisen oikeuden sekä valmisteluluvan myöntämiselle. ELY-keskus kuitenkin muistuttaa, että Tampereen Hangaslahden ympäristöön sijoittuu useita uhanalaisen, EU:n luontodirektiivin tiukkaa suojelua edellyttävän liito-oravan havaintopaikkoja. Luonnonsuojelulain 49 :n mukaan liito-oravan lisääntymis- ja levähdyspaikan hävittäminen ja heikentäminen on kielletty. Mikäli kaapelin sijoitustöiden yhteydessä joudutaan kaatamaan lausunnon liitteenä olevan karttakuvan mukaisilta liito-oravan havaintopaikoilta lajille soveliasta puustoa, tulee ensin varmistua, että puuston kaataminen ei hävitä eikä heikennä liito-oravan lisääntymis- ja levähdyspaikkoja. 2) Hämeen elinkeino,- liikenne- ja ympäristökeskuksen kalatalousryhmä on lausunnossaan todennut, että kaivutyöt ranta-alueilla aiheuttavat lievää samennusta, joka jäänee lyhytaikaiseksi. Kalatalousryhmä katsoo, että lupa voidaan myöntää normaalein lupaehdoin. Ennalta arvioiden hankkeesta ei aiheudu kalataloudelle kompensoitavaa haittaa. Mikäli kaapelin asentamisessa joudutaan käyttämään painoja, painotus tulee tehdä mahdollisimman vähän kalastusta haittaavilla painoilla.
5 Kaapelin asentamisen jälkeen luvan saajan on varmistettava sukeltajan avulla tai muulla tavalla, että kaapeli on laskeutunut koko pituudeltaan pohjaan tai painunut pohjasedimenttiin. Mikäli hankkeesta vastoin ennakkoodotuksia ilmenisi haittoja, niiden korvaamisesta on sovittava vesialueen omistajan kanssa. 3) Liikenneviraston Sisävesiväylät yksikön Lappeenrannan toimipiste on lausunnoissaan edellyttänyt, että Tammerkosken ratasillan alittamiseen tulee hakea Liikenneviraston risteämälupa. Kaapeli alittaa seuraavat Liikenneviraston ylläpitämät väylät: - Naistenlahti Tervalahti väylä, kulkusyvyys 2,4 m ja väyläluokka on VL 5 veneväylä. - Tampere Virran väylä, kulkusyvyys 2,4 m ja väyläluokka VL 3 hyötyliikenteen matalaväylä. - Olkahisten väylä, kulkusyvyys 2,4 m ja väyläluokka VL 5 veneväylä. Liikenneviraston näkemyksen mukaan kaapelin asentamiselle ei ole estettä. Kaapeli tulee laskea riittävästi painotettuna pohjaan niin, että se painuu tasaisesti ja pysyy paikallaan kaikissa olosuhteissa. Väylien kohdalla on varmistettava, että kaapeli painotuksineen jää haraustason +91,50 NN alapuolelle. Väylän haraustaso lasketaan purjehduskauden alavertailutasosta +94,50 NN vähennettyä haraussyvyys 3,0 m. Kaapeli tulee laskea vähintään 20 metrin etäisyydelle väyläviitoista. Kaapelin asennustyö ei saa kohtuuttomasti vaikeuttaa vesiliikennettä. Asennustyö suositellaan tehtäväksi vilkkaimman veneilykauden ulkopuolella. Asennustyön ajankohta on ilmoitettava ennakkoon Liikenneviraston sisävesiväylät yksikölle. Ranta-alueilla, missä vesisyvyys on pienempi kuin 1,5 metriä mitattuna vertailutasosta +94,50 NN, kaapeli tulee upottaa pohjaan tehtävään kaivantoon tai suojata muutoin. Kaapeli tulee merkitä Liikenneviraston ohjeen Ilmajohtojen, kaapeleiden ja muiden johtojen asettamisesta ja merkitsemisestä (dnro 6155/040/2010) mukaisesti. Asennustyön valmistumisesta on ilmoitettava Liikennevirastoon em. ohjeen mukaisesti. 4) Tampereen kaupungin ympäristönsuojeluyksikkö on lausunnossaan todennut, että Hangaslahden rantametsässä on runsaasti havaintoja liitooravan jätöksistä, viimeiset havainnot ovat kesäkuulta Alueella on lisäksi aikaisemmin todettu olevan liito-oravan käyttämä kulkuyhteys. Liitoorava on rauhoitettu (LsL 38 ). Se on Euroopan yhteisön neuvoston direktiivin (92/43/ETY) liitteessä IV (a) mainittu eläinlaji, jonka lisääntymis- ja levähdyspaikkojen hävittäminen ja heikentäminen on kielletty (LsL 49 ). Näin ollen ympäristönsuojeluyksikkö katsoo, että liito-oravan suojelemiseksi kaapelin kaivutöissä on vältettävä suurten puiden kaatoa. Lisäksi kaapelia varten tehtävä kaivannon leveys on tarpeen pitää mahdollisimman pie- 5
6 nenä. Jotta kaapelin kaivutöistä ei aiheutuisi haittaa liito-oravalle, on soveltuvan kaapelilinjauksen määrittämiseksi tarpeen suorittaa maastokatselmus ympäristönsuojeluyksikön edustajan kanssa. 6 MUISTUTUKSET JA MIELIPITEET Tampereen Vesi Liikelaitos on jättämässä muistutuksessaan todennut, että sillä on suunnitteilla Kaupinojan pintavedenpuhdistamon saneeraus, jonka yhteydessä on tarkoitus asentaa uusi raakaveden imuputki ja huuhteluvesiputki Näsijärveen. Voimatel Oy:n Elisa Oyj:n puolesta Tampereen Vesi Liikelaitokselle toimittaman lausunnon ( ) mukaan rakennettava valokuitukaapeli tulisi jäämään noin 200 metrin päähän imuputken päästä. Ramboll Finland Oy:n laatiman päivätyn imuputken yleissuunnitelman ja Elisa Oyj:n toimittaman kaapelilinjaussuunnitelman perusteella etäisyys imuputken ja kaapelilinjan välillä on vain noin 20 m. Imuputken ja valokuitukaapelin vähäisen etäisyyden vaikutus toisiinsa tulee selvittää ennen töiden aloitusta ja tarvittaessa kasvattaa niiden välistä etäisyyttä. Aikaisemmassa Tampereen Veden hakijalle antamassa lausunnossa mainittujen Kaupinojalta länteen (Lielahteen) ja itään (Aitolahteen) suunniteltujen vesijohtolinjojen sijainnit ovat tarkentuneet. Linjojen sijainti on esitetty muistutuksen liitteenä olevassa kartassa. Suunnitellut vesijohtolinjat ja kaapelilinja risteävät kahdessa kohdassa. Tampereen Vesi edellyttää valokuitukaapelin suojaamista risteyskohdissa siten, että vesijohdon ja paineviemärin rakentaminen on myöhemmin mahdollista ja valokuitukaapeli paikallistettavissa. Tampereen Veden ja Elisa Oyj:n välillä voidaan tarvittaessa järjestää neuvottelu, jotta suunnitelmat saadaan sovitettua yhteen. Asiasta ei ole jätetty muita muistutuksia tai mielipiteitä. HAKIJAN SELITYS Aluehallintovirasto on varannut hakijalle tilaisuuden antaa kirjallinen selitys annetuista lausunnoista, muistutuksista ja mielipiteistä mennessä. Hakija on toimittanut vastineensa Vastine Hämeen ELY-keskuksen lausuntoon Hakija on todennut, että kaapeli laskeutuu pohjaan omalla painollaan eikä erillistä painotusta tarvita. Asennuksen jälkeen tarkistetaan sukeltamalla, että kaapeli on laskeutunut koko matkaltaan pohjaan tai painunut sedimenttiin. Vastine Liikenneviraston lausuntoon Hakija on todennut, että kaapeli laskeutuu pohjaan omalla painollaan, eikä erillistä painotusta tarvita. Väylien kohdalla varmistetaan, että kaapeli jää haraustason NN +91,50 m alapuolelle. Kaapeli asennetaan vähintään 20 metrin etäisyydelle väyläviitoista. Ranta-alueilla kaapeli upotetaan pohjaan tai suojataan muutoin, mikäli vesisyvyys on pienempi kuin 1,5 metriä vertai-
7 lutasosta NN +94,50 m. Kaapeli merkitään ohjeiden mukaisesti. Kaapelin valmistumisesta ilmoitetaan Liikennevirastolle. Vastine Pirkanmaan ELY-keskuksen ja Tampereen kaupungin lausuntoihin Hakija on todennut, että kaapelireitin rakentaminen Hangaslahden alueelle ei vaadi puuston kaatamista, joten rakentamisesta ei aiheudu haittaa alueen liito-oraville. Hakija on sopinut pitävänsä maastokatselmuksen alueella jälkikäteen Tampereen kaupungin ympäristönsuojeluyksikön kanssa. Vastine Tampereen Vesi Liikelaitoksen muistutukseen Hakija on todennut pitäneensä erillisen neuvottelun Tampereen Vesi liikelaitoksen kanssa valokuitukaapelin kanssa risteävistä vesihuoltolinjoista sekä Kaupinojan pintavedenpuhdistamon imu- ja huuhteluputkista. Imuputken pään ja kaapelin väliseksi etäisyydeksi tulee noin 125 m. Neuvottelun muistio on vastineen liitteenä. 7 LÄNSI- JA SISÄ-SUOMEN ALUEHALLINTOVIRASTON RATKAISU Luparatkaisu Aluehallintovirasto myöntää Elisa Oyj / Tuotannolle luvan valokuitukaapelin asentamiseen Tampereen kaupungissa Näsijärven alitse välille Tammerkoski - Hangaslahti päivätyn hakemuksen ja sen liitteenä olevan suunnitelman mukaisesti. Luvan saaja on sopinut valokuitukaapelin pysyvästä sijoittamisesta vesialueen omistajien kanssa järjestäytymätöntä yhteistä vesialuetta (kiinteistötunnus ) lukuun ottamatta. Aluehallintovirasto myöntää Elisa Oyj / Tuotannolle pysyvän käyttöoikeuden hanketta varten tarvittaviin osiin yhteisestä vesialueesta (kiinteistötunnus ). Myönnetystä oikeudesta käyttää toiselle kuuluvaa omaisuutta ei ennalta arvioiden aiheudu vesilain mukaan korvattavaa edunmenetystä. Lupamääräykset 1) Valokuitukaapeli (FYOVMPPMW 8x12xSML tai vastaava) on asennettava Näsijärven pohjaan niin, että se painuu sinne tasaisesti ja painotettava siten, että se pysyy paikallaan. Painotus on tehtävä kalastusta mahdollisimman vähän haittaavilla painoilla. Asennuksen jälkeen rantautumisalueet ja väylien alitukset on tarvittaessa varmistettava sukeltajan avulla tai muulla tavalla niin, että kaapeli on laskeutunut pohjaan tai painunut pohjasedimenttiin. 2) Kaapeli tulee laskea vähintään 20 metrin etäisyydelle väyläviitoista. 3) Väylien kohdalla kaapeli on laskettava mahdollisimman kohtisuoraan väylän poikki ja varmistettava, että kaapeli painotuksineen jää haraustason NN +91,50 m alapuolelle.
8 4) Alueilla, missä vesisyvyys on pienempi kuin 1,5 m mitattuna purjehduskauden alavertailutasosta NN +94,50 m, on kaapeli upotettava pohjaan tehtävään kaivantoon ja peitettävä tai muutoin suojattava. 5) Työt on tehtävä siten ja sellaisena aikana, että vesialueelle ja sen käytölle aiheutuu mahdollisimman vähän haittaa ja häiriötä. Töiden päätyttyä rakennuspaikat on saatettava asianmukaiseen ja maisemallisesti hyväksyttävään kuntoon. 6) Rantautumisalueilla tulee varmistua, että mahdollinen puustoon kaataminen ei hävitä eikä heikennä liito-oravan lisääntymis- ja levähdyspaikkoja. 7) Luvan saajan on selvitettävä alueella mahdollisesti olevat muut johdot ja kaapelit. Työt on toteutettava näitä vaurioittamatta. 8) Luvan saajan on pidettävä valokuitukaapeli tarkoitustaan vastaavassa kunnossa. 9) Valokuitukaapelin sijainti vesialueella on merkittävä Liikenneviraston ohjeen Ilmajohtojen, kaapeleiden ja muiden johtojen asettamisesta ja merkitsemisestä (Drno 6155/040/2010) mukaisesti. Merkintään käytettävät rakenteet on pidettävä kunnossa. 10) Töiden suorittamisesta mahdollisesti aiheutuva, välittömästi ilmenevä edunmenetys on viivytyksessä korvattava vahinkoa kärsineelle. Luvan saaja on vastuussa hankkeesta aiheutuvasta edunmenetyksestä. 11) Hanke on toteutettava olennaisilta osin neljän vuoden kuluessa siitä lukien, kun tämä päätös on tullut lainvoimaiseksi uhalla, että lupa ja myönnetty käyttöoikeus raukeavat. 12) Töiden aloittamisesta on ilmoitettava etukäteen kirjallisesti Pirkanmaan elinkeino-, liikenne- ja ympäristökeskuksen ympäristö ja luonnonvarat -vastuualueelle ja Tampereen kaupungin ympäristönsuojeluviranomaiselle. 13) Töiden valmistumisesta on ilmoitettava kirjallisesti 60 päivän kuluessa aluehallintovirastolle, Pirkanmaan elinkeino-, liikenne- ja ympäristökeskuksen ympäristö ja luonnonvarat -vastuualueelle, Tampereen kaupungin ympäristönsuojeluviranomaiselle sekä Liikenneviraston Sisävesiväylät -yksikön Lappeenrannan toimipisteeseen. Valmistumisilmoitukseen on liitettävä kaapelin lopullista sijaintia vesialueella KKJ -koordinaatein osoittava kartta ja selvitys kaapelin merkintätavasta. Paikannustiedot on toimitettava Liikenneviraston Sisävesiväylät yksikölle myös numeerisessa muodossa. 8 Perustelut Hanke on tarpeen nykyisen tietoliikenneverkon kapasiteetin kasvattamiseksi. Hanke ei sanottavasti loukkaa yleistä tai yksityistä etua.
9 Käyttöoikeus tarvittavaan vesialueiseen voidaan myöntää, koska kyseessä on vähäinen rakennelma, joka voidaan toteuttaa vesistöä huomattavasti muuttamatta. Hanke ei vaikuta haitallisesti vesistön tilaan tai käyttöön, joten se ei myöskään heikennä vesienhoitosuunnitelman tavoitteiden saavuttamista. 9 Sovelletut säännökset Valmistelulupa Perustelut Lainkohdat Vesilain 2 luvun 12 ja 13, 3 luvun 4 :n 1 momentin 1) kohta ja 6 :n 2 momentti. Aluehallintovirasto oikeuttaa Elisa Oyj/Tuotannon ryhtymään hankkeen toteuttamista valmisteleviin toimenpiteisiin jo ennen päätöksen lainvoimaiseksi tulemista. Luvan saajan on ennen toimenpiteisiin ryhtymistä asetettava Länsi- ja Sisä-Suomen aluehallintoviraston peruspalvelut, oikeusturva ja luvat -vastuualueelle euron suuruinen vakuus niiden vahinkojen, haittojen ja kustannusten korvaamisesta, jotka päätöksen kumoaminen ja luvan määräysten muuttaminen voi aiheuttaa. Kysymys on hankkeesta, johon aluehallintovirasto on myöntänyt luvan vesilain 3 luvun 4 :n 1 momentin 1) kohdan nojalla ja joka ei sanottavasti vaikuta vesioloihin. Luvassa tarkoitetut työt ovat sellaisia, että niiden suorittamisen jälkeen olot voidaan olennaisilta osin palauttaa entisen veroisiksi siinä tapauksessa, että lupa evätään tai sen määräyksiä muutetaan. Vesilain 3 luvun 16 Voimassaolo Tämä päätös on voimassa toistaiseksi. Lausuntoihin ja muistutuksiin vastaaminen Aluehallintovirasto on ottanut asiasta annetut muistutukset, mielipiteet ja vaatimukset huomioon lupamääräyksistä ilmenevällä tavalla. Aluehallintovirasto on myöntänyt vesilain mukaisen luvan valokuitukaapelin rakentamiseen vesistössä sijaitsevien yleisten kulkuvälien ali. Lupakäsittelyssä huomioidaan rakenteiden sijoittuminen itse vesistöön sekä välittömään rantautumispaikkaan. Tähän lupakäsittelyyn ei kuulu kaapelin kaivaminen maa-alueilla ja sen vaikutusten arviointi. KÄSITTELYMAKSU euroa Lasku lähetetään erikseen Valtion talous- ja henkilöstöhallinnon palvelukeskuksesta.
10 Maksu määräytyy valtion maksuperustelain (150/1992) nojalla annetun aluehallintoviraston maksuja koskevan valtioneuvoston asetuksen (1572/2011) mukaisesti. Asetuksen liitteenä olevan maksutaulukon mukaan vesilain 3 luvun mukaisen johtoa koskevan hakemuksen käsittelystä perittävän maksun suuruus on euroa. Maksu peritään 35 prosenttia taulukon mukaista maksua korkeampana, koska asian käsittelyn vaatima työmäärä on ollut maksutaulukossa mainittua työmäärää suurempi. Käsittelymaksu on näin ollen euroa. 10 PÄÄTÖKSESTÄ TIEDOTTAMINEN Päätös Elisa Oyj / Tuotanto Jäljennös päätöksestä Tampereen kaupunki Tampereen kaupungin ympäristönsuojeluviranomainen Pirkanmaan elinkeino-, liikenne- ja ympäristökeskuksen ympäristö ja luonnonvarat vastuualue (sähköisesti) Hämeen elinkeino-, liikenne- ja ympäristökeskuksen elinkeinot, työ voima, osaaminen ja kulttuuri vastuualue / kalatalous (sähköisesti) Liikennevirasto, Sisävesiväylät yksikkö, Lappeenrannan toimipiste Suomen ympäristökeskus (sähköisesti) Ilmoitus päätöksestä Asianosaisille, joille on lähetetty lupahakemuksesta erityistiedoksianto. Ilmoittaminen ilmoitustauluilla Tieto päätöksen antamisesta julkaistaan Länsi- ja Sisä-Suomen aluehallintoviraston ilmoitustaululla ja päätöksestä kuulutetaan Tampereen kaupungin virallisella ilmoitustaululla. MUUTOKSENHAKU Päätökseen saa hakea muutosta Vaasan hallinto-oikeudelta valittamalla. Liite Valitusosoitus Hannu Puranen Tanja Honkela Asian on ratkaissut ympäristöneuvos Hannu Puranen ja esitellyt ympäristöylitarkastaja Tanja Honkela. TH/TKa
11 11 VALITUSOSOITUS LIITE Valitusviranomainen Länsi- ja Sisä-Suomen aluehallintoviranomaisen päätökseen saa hakea valittamalla muutosta Vaasan hallinto-oikeudelta. Asian käsittelystä perittävästä maksusta valitetaan samassa järjestyksessä kuin pääasiasta. Valitusaika Valitusoikeus Valituksen sisältö Valituksen liitteet Määräaika valituksen tekemiseen on kolmekymmentä (30) päivää tämän päätöksen antopäivästä sitä määräaikaan lukematta. Valitusaika päättyy Päätöksestä voivat valittaa asianosaiset, rekisteröity yhdistys tai säätiö, jonka tarkoituksena on ympäristön-, terveyden- tai luonnonsuojelun tai asuinympäristön viihtyisyyden edistäminen ja jonka sääntöjen mukaisella toiminta-alueella kysymyksessä olevat ympäristövaikutukset ilmenevät, hankkeen sijaintikunta ja muu kunta, jonka alueella hankkeen ympäristövaikutukset ilmenevät, valtion valvontaviranomainen sekä hankkeen sijaintikunnan ja vaikutusalueen kunnan ympäristönsuojeluviranomainen ja muu asiassa yleistä etua valvova viranomainen. Valituskirjelmässä, joka osoitetaan Vaasan hallinto-oikeudelle, on ilmoitettava - päätös, johon haetaan muutosta - valittajan nimi ja kotikunta - postiosoite ja puhelinnumero ja mahdollinen sähköpostiosoite, joihin asiaa koskevat ilmoitukset valittajalle voidaan toimittaa (mikäli yhteystiedot muuttuvat, on niistä ilmoitettava Vaasan hallinto-oikeudelle, PL 204, Vaasa, sähköposti vaasa.hao@oikeus.fi) - miltä kohdin päätökseen haetaan muutosta - mitä muutoksia päätökseen vaaditaan tehtäväksi - perusteet, joilla muutosta vaaditaan - valittajan, laillisen edustajan tai asiamiehen allekirjoitus, ellei valituskirjelmää toimiteta sähköisesti (faxilla tai sähköpostilla) Valituskirjelmään on liitettävä - asiakirjat, joihin valittaja vetoaa vaatimuksensa tueksi, jollei niitä ole jo aikaisemmin toimitettu viranomaiselle - mahdollisen asiamiehen valtakirja tai toimitettaessa valitus sähköisesti selvitys asiamiehen toimivallasta Valituksen toimittaminen Länsi- ja Sisä-Suomen aluehallintovirastolle Valituskirjelmä liitteineen on toimitettava kaksin kappalein Länsi- ja Sisä-Suomen aluehallintovirastolle. Valituskirjelmän on oltava perillä määräajan viimeisenä päivänä ennen virka-ajan päättymistä. Valituskirjelmä liitteineen voidaan myös lähettää postitse, faxilla tai sähköpostilla. Sähköisesti (faxina tai sähköpostilla) toimitetun valituskirjelmän on oltava toimitettu niin, että se on käytettävissä vastaanottolaitteessa tai tietojärjestelmässä määräajan viimeisenä päivänä ennen virka-ajan päättymistä. Länsi- ja Sisä-Suomen aluehallintoviraston yhteystiedot käyntiosoite: Wolffintie 35,65200 Vaasa postiosoite: PL 200, Vaasa puhelin: telekopio: sähköposti: kirjaamo.lansi@avi.fi aukioloaika: klo Oikeudenkäyntimaksu Valittajalta peritään asian käsittelystä Vaasan hallinto-oikeudessa oikeudenkäyntimaksu 90 euroa. Tuomioistuinten ja eräiden oikeushallintoviranomaisten suoritteista perittävistä maksuista annetussa laissa on erikseen säädetty eräistä tapauksista, joissa maksua ei peritä.
YMPÄRISTÖLUPAVIRASTO Nro 18/2009/4 Dnro LSY 2008 Y 313 Annettu julkipanon jälkeen 27.3.2009
LÄNSI SUOMEN YMPÄRISTÖLUPAVIRASTO Helsinki LUPAPÄÄTÖS Nro 18/2009/4 Dnro LSY 2008 Y 313 Annettu julkipanon jälkeen 27.3.2009 ASIA HAKIJA Maalämpöputkiston asentaminen meren pohjaan Pitkäsalmeen Turun Kaistarniemen
LisätiedotVesijohdon rakentaminen Tervajoen alitse ja valmisteluluvan saaminen ennen päätöksen lainvoimaiseksi tulemista, Janakkala
Etelä-Suomi PÄÄTÖS Nro 116/2012/2 Dnro ESAVI/25/04.09/2012 Annettu julkipanon jälkeen 28.5.2012 ASIA Vesijohdon rakentaminen Tervajoen alitse ja valmisteluluvan saaminen ennen päätöksen lainvoimaiseksi
LisätiedotYMPÄRISTÖLUPAVIRASTO Nro 92/2007/4 Dnro LSY 2007 Y 203 Annettu julkipanon jälkeen 10.9.2007
LÄNSI SUOMEN YMPÄRISTÖLUPAVIRASTO Helsinki LUPAPÄÄTÖS Nro 92/2007/4 Dnro LSY 2007 Y 203 Annettu julkipanon jälkeen 10.9.2007 ASIA HAKIJA Paineviemärin rakentaminen Raumanjuovan, Hevosluodonjuovan ja Luotsinmäenjuovan
LisätiedotSähkökaapelin rakentaminen Äijälänsalmen alitse sekä valmistelulupa, Jyväskylä. Vesilain 3 luvun 3 :n 4) kohta ja 1 luvun 7 :n 1 momentti
Länsi- ja Sisä-Suomi PÄÄTÖS Nro 50/2012/2 Dnro LSSAVI/6/04.09/2012 Annettu julkipanon jälkeen 16.7.2012 ASIA HAKIJA Sähkökaapelin rakentaminen Äijälänsalmen alitse sekä valmistelulupa, Jyväskylä JE-Siirto
LisätiedotPÄÄTÖS Nro 66/2012/2 Dnro ISAVI/12/04.09/2012 Annettu julkipanon jälkeen 12.9.2012
Itä-Suomi PÄÄTÖS Nro 66/2012/2 Dnro ISAVI/12/04.09/2012 Annettu julkipanon jälkeen 12.9.2012 ASIA HAKIJAT Laiturin rakentaminen kiinteistön Pohjoiskorvanniemi 140 407 3 153 edustalle Porovedellä, Iisalmi
LisätiedotPÄÄTÖS Nro 16/2012/2 Dnro ISAVI/81/04.09/2011 Annettu julkipanon jälkeen 1.3.2012
Itä-Suomi PÄÄTÖS Nro 16/2012/2 Dnro ISAVI/81/04.09/2011 Annettu julkipanon jälkeen 1.3.2012 HAKIJA Suur-Savon Sähkö Oy ASIA Kaapelin rakentaminen Saimaan Jaaninveden Varmavirtaan sekä töidenaloittamislupa,
LisätiedotPäätös Nro 11/2012/2 Dnro ESAVI/80/04.09/2011. Annettu julkipanon jälkeen 20.1.2012
Etelä-Suomi Päätös Nro 11/2012/2 Dnro ESAVI/80/04.09/2011 Annettu julkipanon jälkeen 20.1.2012 ASIA HAKIJA Vesijohto- ja viemäriverkoston rakentamista Pohjois-Kustavin saariston merialueelle koskevan Länsi-Suomen
LisätiedotPäätös Nro 89/2012/2 Länsi- ja Sisä-Suomi Dnro LSSAVI/44/04.09/2012
Päätös Nro 89/2012/2 Länsi- ja Sisä-Suomi Dnro LSSAVI/44/04.09/2012 Annettu julkipanon jälkeen 9.11.2012 ASIA HAKIJA Sähkökaapelin rakentaminen Ajosjärven alitse välille Likasenlahti-Latosaari sekä valmistelulupa,
LisätiedotPÄÄTÖS Nro 7/2011/2 Dnro ISAVI/177/04.09/2010 Annettu julkipanon jälkeen 21.1.2011
Itä-Suomi Ympäristölupavastuualue PÄÄTÖS Nro 7/2011/2 Dnro ISAVI/177/04.09/2010 Annettu julkipanon jälkeen 21.1.2011 HAKIJA Säviän vesiosuuskunta ASIA Vesi- ja viemärijohtojen rakentaminen Nilakan Kärväslahteen
LisätiedotVesialueen täytön pysyttäminen Pappilansaaren kaupunginosassa tonttien 1, 2 ja 3 edustalla, Hamina
Etelä-Suomi Päätös Nro 125/2011/4 Dnro ESAVI/334/04.09/2010 Annettu julkipanon jälkeen 4.7.2011 ASIA HAKIJAT HAKEMUS Vesialueen täytön pysyttäminen Pappilansaaren kaupunginosassa tonttien 1, 2 ja 3 edustalla,
LisätiedotSähkökaapelin rakentaminen Kyrönjoen alitse sekä valmistelulupa, Ilmajoki. Vesilain 3 luvun 3 :n 4 kohta ja 1 luvun 7 :n 1 momentti.
PÄÄTÖS Nro 86/2012/2 Dnro LSSAVI/59/04.09/2012 Annettu julkipanon jälkeen 31.10.2012 ASIA HAKIJA Sähkökaapelin rakentaminen Kyrönjoen alitse sekä valmistelulupa, Ilmajoki Fortum Sähkönsiirto Oy HAKEMUKSEN
LisätiedotPÄÄTÖS Nro 2/2011/2 Dnro ISAVI/170/04.09/2010 Annettu julkipanon jälkeen 5.1.2011
Itä-Suomi Ympäristölupavastuualue PÄÄTÖS Nro 2/2011/2 Dnro ISAVI/170/04.09/2010 Annettu julkipanon jälkeen 5.1.2011 HAKIJA Savon Voima Verkko Oy ASIA Kaapelin rakentaminen Kallaveteen välille Säyneensalo
LisätiedotKaukolämpöjohdon rakentaminen Keurusselän alitse sekä töiden valmistelulupa,
Päätös Nro 65/2012/2 Länsi- ja Sisä-Suomi Dnro LSSAVI/11/04.09/2012 Annettu julkipanon jälkeen 23.8.2012 ASIA Kaukolämpöjohdon rakentaminen Keurusselän alitse sekä töiden valmistelulupa, Keuruu HAKIJA
LisätiedotYMPÄRISTÖLUPAVIRASTO Nro 46/2004/4 Dnro LSY-2004-Y-98 Annettu julkipanon jälkeen 24.6.2004
LÄNSI-SUOMEN YMPÄRISTÖLUPAVIRASTO Helsinki LUPAPÄÄTÖS Nro 46/2004/4 Dnro LSY-2004-Y-98 Annettu julkipanon jälkeen 24.6.2004 ASIA LUVAN HAKIJA Vesijohdon rakentaminen Punkalaitumenjoen alitse sekä töiden
LisätiedotLämmönkeräysputkiston sijoittaminen Iso-Kukkanen-järveen ja töiden aloittaminen ennen päätöksen lainvoimaiseksi tulemista, Nastola
Etelä-Suomi Päätös Nro 83/2010/4 Dnro ESAVI/213/04.09/2010 Annettu julkipanon jälkeen 1.6.2010 ASIA LUVAN HAKIJA Lämmönkeräysputkiston sijoittaminen Iso-Kukkanen-järveen ja töiden aloittaminen ennen päätöksen
LisätiedotPäätös Nro 24/2014/2 Länsi ja Sisä-Suomi Dnro LSSAVI/81/04.09/2013
Päätös Nro 24/2014/2 Länsi ja Sisä-Suomi Dnro LSSAVI/81/04.09/2013 Annettu julkipanon jälkeen 14.3.2014 ASIA Sähkökaapelin rakentaminen Kyrösjärven alitse välille Poussanlahti- Isosaari, Hämeenkyrö HAKIJA
LisätiedotKahden kaukolämpöputken asentaminen mereen Länsi-Turunmaan kaupungissa.
Etelä-Suomi Päätös Nro 53/2010/4 Dnro ESAVI/83/04.09/2010 Annettu julkipanon jälkeen 20.4.2010 ASIA HAKIJA MERKINTÄ HAKEMUS Suunnitelma Kahden kaukolämpöputken asentaminen mereen Länsi-Turunmaan kaupungissa.
LisätiedotPäätös Nro 29/2013/2 Länsi ja Sisä-Suomi Dnro LSSAVI/105/04.09/2012
Päätös Nro 29/2013/2 Länsi ja Sisä-Suomi Dnro LSSAVI/105/04.09/2012 Annettu julkipanon jälkeen 18.4.2013 ASIA HAKIJA Sähkökaapelin rakentaminen vesialueen alitse mantereen ja Nordanhällornan välille sekä
LisätiedotPäätös Nro 19/2012/2 Länsi- ja Sisä-Suomi Dnro LSSAVI/120/04.09/2011
Päätös Nro 19/2012/2 Länsi- ja Sisä-Suomi Dnro LSSAVI/120/04.09/2011 Annettu julkipanon jälkeen 16.4.2012 ASIA Paineviemärin ja vesijohdon rakentaminen Äijälänsalmen ali ja töiden aloittaminen ennen lupapäätöksen
LisätiedotLUPAPÄÄTÖS Nro 90/07/1 Dnro Psy-2007-y-72 Annettu julkipanon jälkeen 29.8.2007 ASIA LUVAN HAKIJA
1 LUPAPÄÄTÖS Nro 90/07/1 Dnro Psy-2007-y-72 Annettu julkipanon jälkeen 29.8.2007 ASIA LUVAN HAKIJA Siirtoviemärin ja yhdysvesijohdon rakentaminen Levijärven alitse, Kittilä Levin Vesihuolto Oy PL 35 99131
LisätiedotPäätös Nro 8/2010/2 Länsi- ja Sisä-Suomi Dnro LSSAVI/50/04.09/2010
Päätös Nro 8/2010/2 Länsi- ja Sisä-Suomi Dnro LSSAVI/50/04.09/2010 Annettu julkipanon jälkeen 15.6.2010 ASIA Paineviemärin ja vesijohdon rakentaminen Kyrönjoen ali sekä töiden aloittaminen ennen lupapäätöksen
LisätiedotPÄÄTÖS Nro 52/2012/2 Dnro ISAVI/24/04.09/2012 Annettu julkipanon jälkeen 28.6.2012
Itä-Suomi PÄÄTÖS Nro 52/2012/2 Dnro ISAVI/24/04.09/2012 Annettu julkipanon jälkeen 28.6.2012 HAKIJA Telia Sonera Finland Oyj ASIA Tietoliikennekaapelin asentaminen Saimaan Puruveteen yleisen väylän ali
LisätiedotKalojen kasvattaminen verkkoaltaissa Pujon saaren koillispuolella yhteisellä vesialueella RN:o 876:1 Kettelin kylässä, Uusikaupunki
Etelä-Suomi Päätös Nro 41/2013/2 Dnro ESAVI/51/04.08/2011 Annettu julkipanon jälkeen 1.3.2013 ASIA Kalojen kasvattaminen verkkoaltaissa Pujon saaren koillispuolella yhteisellä vesialueella RN:o 876:1 Kettelin
LisätiedotPäätös Nro 38/2010/2 Länsi- ja Sisä-Suomi Dnro LSSAVI/60/04.09/2010
Päätös Nro 38/2010/2 Länsi- ja Sisä-Suomi Dnro LSSAVI/60/04.09/2010 Annettu julkipanon jälkeen 28.12.2010 ASIA HAKIJA Siirtoviemärin rakentaminen Taipaleenjoen alitse ja töiden aloittaminen ennen lupapäätöksen
LisätiedotPÄÄTÖS. Nro 2/2013/1 Länsi- ja Sisä-Suomi Dnro LSSAVI/190/04.08/2012 Annettu julkipanon jälkeen 29.1.2013
PÄÄTÖS Nro 2/2013/1 Länsi- ja Sisä-Suomi Dnro LSSAVI/190/04.08/2012 Annettu julkipanon jälkeen 29.1.2013 ASIA Boliden Kokkola Oy:n sinkkitehtaan ympäristöluvan (LSY-2003-Y-410) lupamääräyksen 33 mukaiselle
LisätiedotPäätös Nro 87/2018/2 Länsi- ja Sisä-Suomi Dnro LSSAVI/8132/2018. Sähkö- ja valokuitukaapelien rakentaminen Pälkäneveden Siltasalmen alitse, Pälkäne
Päätös Nro 87/2018/2 Länsi- ja Sisä-Suomi Dnro LSSAVI/8132/2018 Annettu julkipanon jälkeen 19.11.2018 ASIA Sähkö- ja valokuitukaapelien rakentaminen Pälkäneveden Siltasalmen alitse, Pälkäne HAKIJA Elenia
LisätiedotLUPAPÄÄTÖS Nro 23/10/2 Dnro PSAVI/73/04.09/2010 Annettu julkipanon jälkeen 21.4.2010 ASIA LUVAN HAKIJA
LUPAPÄÄTÖS Nro 23/10/2 Dnro PSAVI/73/04.09/2010 Annettu julkipanon jälkeen 21.4.2010 1 ASIA LUVAN HAKIJA Oikaraisen sillan rakentamista ja Hanniojan uoman siirtämistä koskevan aluehallintoviraston päätöksen
LisätiedotJo rakennetun laiturin pysyttäminen yhteisellä alueella RN:o 876:5 kiinteistön Fredriksdal RN:o 3:138 edustalla Kallbäckin kylässä, Sipoo
Etelä-Suomi PÄÄTÖS Nro 12/2013/2 Dnro ESAVI/56/04.09/2012 Annettu julkipanon jälkeen 6.2.2013 ASIA Jo rakennetun laiturin pysyttäminen yhteisellä alueella RN:o 876:5 kiinteistön Fredriksdal RN:o 3:138
LisätiedotPaineviemärin ja vesijohdon rakentaminen Mustionjoen alitse sekä valmistelulupa,
Etelä-Suomi PÄÄTÖS Nro 253/2013/2 Dnro ESAVI/125/04.09/2013 Annettu julkipanon jälkeen 18.11.2013 ASIA Paineviemärin ja vesijohdon rakentaminen Mustionjoen alitse sekä valmistelulupa, Raasepori HAKIJA
LisätiedotVesi- ja viemärijohtojen rakentaminen Valkerpyyjärven pohjaan, Nummi- Pusula
Etelä-Suomi Päätös Nro 43/2012/2 Dnro ESAVI/596/04.09/2010 Annettu julkipanon jälkeen 1.3.2012 ASIA Vesi- ja viemärijohtojen rakentaminen Valkerpyyjärven pohjaan, Nummi- Pusula HAKIJA Tavolan vesiosuuskunta
LisätiedotItä-Suomen ympäristölupaviraston päätöksessä nro 3/07/1 vedenottoputken rakentamiselle asetetun määräajan pidentäminen, Hollola
Etelä-Suomi Päätös Nro 118/2010/4 Dnro ESAVI/204/04.09/2010 Annettu julkipanon jälkeen 2.7.2010 ASIA HAKIJAT Itä-Suomen ympäristölupaviraston päätöksessä nro 3/07/1 vedenottoputken rakentamiselle asetetun
LisätiedotKaapeleiden rakentaminen Pyhäkosken ja Pyhäkosken kanavan ali, Mäntyharju
Itä-Suomi PÄÄTÖS Nro 59/2014/2 Dnro ISAVI/21/04.09/2014 Annettu julkipanon jälkeen 29.8.2014 ASIA Kaapeleiden rakentaminen Pyhäkosken ja Pyhäkosken kanavan ali, Mäntyharju HAKIJA Suur-Savon Sähkö Oy HAKEMUS
LisätiedotYMPÄRISTÖLUPAVIRASTO Nro 124/2006/4 Dnro LSY 2006 Y 152 Annettu julkipanon jälkeen 9.10.2006
LÄNSI SUOMEN YMPÄRISTÖLUPAVIRASTO Helsinki LUPAPÄÄTÖS Nro 124/2006/4 Dnro LSY 2006 Y 152 Annettu julkipanon jälkeen 9.10.2006 ASIA LUVAN HAKIJA Vesi, viemäri ja sähköjohtojen asentaminen mereen Harvan
LisätiedotSikalan laajentamista koskevan ympäristölupapäätöksen täytäntöönpano muutoksenhausta huolimatta, Marttila. Ympäristönsuojelulain 101
Etelä-Suomi Päätös Nro 163/2012/1 Dnro ESAVI/125/04.08/2012 Annettu julkipanon jälkeen 11.10.2012 ASIA Sikalan laajentamista koskevan ympäristölupapäätöksen täytäntöönpano muutoksenhausta huolimatta, Marttila.
LisätiedotASIA LUVAN HAKIJAT. LUPAPÄÄTÖS Nro 27/2013/1 Dnro PSAVI/123/04.08/2012 Annettu julkipanon jälkeen 18.3.2013
1 LUPAPÄÄTÖS Nro 27/2013/1 Dnro PSAVI/123/04.08/2012 Annettu julkipanon jälkeen 18.3.2013 ASIA LUVAN HAKIJAT Eläinsuojan toimintaa koskeva ympäristölupa, Muonio Rajander Sauli ja Jaana Kaalamanniementie
LisätiedotASIA HAKIJA. PÄÄTÖS Nro 57/2014/1 Dnro PSAVI/44/04.08/2014 Annettu julkipanon jälkeen 13.6.2014
PÄÄTÖS Nro 57/2014/1 Dnro PSAVI/44/04.08/2014 Annettu julkipanon jälkeen 13.6.2014 1 ASIA VR-Yhtymä Oy:n Oritkarin yhdistettyjen kuljetusten terminaalin ympäristölupapäätöksen PPO-2003-Y-20-111 rauettaminen,
LisätiedotSähkökaapelin asentaminen Vesijärveen Siikaniemi-Kivijärvi välille ja töiden aloittaminen ennen päätöksen lainvoimaiseksi tulemista, Hollola
Etelä-Suomi Päätös Nro 151/2011/4 Dnro ESAVI/532/04.09/2010 Annettu julkipanon jälkeen 11.8.2011 ASIA HAKIJA Sähkökaapelin asentaminen Vesijärveen Siikaniemi-Kivijärvi välille ja töiden aloittaminen ennen
LisätiedotItä-Suomen ympäristölupaviraston toimintaa jatkaa 1.1.2010 lukien Itä-Suomen aluehallintoviraston ympäristölupavastuualue.
Itä-Suomi Ympäristölupavastuualue PÄÄTÖS Nro 35/2011/1 Dnro ISAVI/14/04.08/2010 Annettu julkipanon jälkeen 8.3.2011 Itä-Suomen ympäristölupaviraston toimintaa jatkaa 1.1.2010 lukien Itä-Suomen aluehallintoviraston
LisätiedotPÄÄTÖS Nro 50/2014/2 Dnro ISAVI/15/04.09/2014
Itä-Suomi PÄÄTÖS Nro 50/2014/2 Dnro ISAVI/15/04.09/2014 Annettu julkipanon jälkeen 25.6.2014 ASIA HAKIJA Puhoksen makasiinilaiturin uusiminen ja valmistelulupa, Kitee Kiteen kaupunki HAKEMUS Kiteen kaupunki
LisätiedotPÄÄTÖS. Nro 93/2014/1 Länsi- ja Sisä-Suomi Dnro LSSAVI/44/04.08/2014 Annettu julkipanon jälkeen 20.5.2014
PÄÄTÖS Nro 93/2014/1 Länsi- ja Sisä-Suomi Dnro LSSAVI/44/04.08/2014 Annettu julkipanon jälkeen 20.5.2014 ASIA HAKIJA Veljekset Brandt Nahkatehdas Oy:n ympäristöluvan raukeaminen, Kokkola Etelä-Pohjanmaan
LisätiedotSähkökaapelin rakentaminen Kivilammen alitse sekä valmistelulupa, Saarijärvi, Uurainen. Vesilain 3 luvun 3 :n 4) kohta ja 1 luvun 7 :n 1 momentti
Länsi- ja Sisä-Suomi PÄÄTÖS Nro 22/2013/2 Dnro LSSAVI/102/04.09/2012 Annettu julkipanon jälkeen 27.3.2013 ASIA HAKIJA Sähkökaapelin rakentaminen Kivilammen alitse sekä valmistelulupa, Saarijärvi, Uurainen
LisätiedotPÄÄTÖS Nro 25/2013/2 Dnro ISAVI/57/04.09/2012 Annettu julkipanon jälkeen 28.3.2013
Itä-Suomi PÄÄTÖS Nro 25/2013/2 Dnro ISAVI/57/04.09/2012 Annettu julkipanon jälkeen 28.3.2013 ASIA HAKIJA Kaapelin asentaminen Lapinsaaren Mantereensaaren Litmaniemen välisen vesistön alitse Kuopion Vehmersalmella
LisätiedotLUPAPÄÄTÖS Nro 41/10/2 Dnro PSAVI/79/04.09/2010 Annettu julkipanon jälkeen 1.7.2010 ASIA LUVAN HAKIJA
LUPAPÄÄTÖS Nro 41/10/2 Dnro PSAVI/79/04.09/2010 Annettu julkipanon jälkeen 1.7.2010 1 ASIA LUVAN HAKIJA Tikkalansalmen raittisillan rakentamisajan jatkaminen, Sotkamo Pohjois-Pohjanmaan elinkeino-, liikenne-
LisätiedotPäätös Nro 48/2012/2 Länsi- ja Sisä-Suomi Dnro LSSAVI/96/04.09/2011
Päätös Nro 48/2012/2 Länsi- ja Sisä-Suomi Dnro LSSAVI/96/04.09/2011 Annettu julkipanon jälkeen 16.7.2012 ASIA HAKIJA HAKEMUS Suunnitelma Sähkömaakaapelin rakentaminen Kyrösjärven alitse välille Toivolansaari-
LisätiedotLänsi ja Sisä-Suomi Dnro LSSAVI/2685/
Länsi ja Sisä-Suomi Dnro LSSAVI/2685/2016 15.7.2016 Kuulutus Vesilain mukainen päätös Länsi- ja Sisä-Suomen aluehallintovirasto 15.7.2016 antanut päätöksen nro 56/2016/2. Hakija Asia Sähkökaapelin rakentaminen
LisätiedotPÄÄTÖS Nro 27/2012/2 Dnro ISAVI/92/04.09/2011 Annettu julkipanon jälkeen 20.4.2012
Itä-Suomi PÄÄTÖS Nro 27/2012/2 Dnro ISAVI/92/04.09/2011 Annettu julkipanon jälkeen 20.4.2012 HAKIJA Pohjois-Karjalan rajavartiosto ASIA Sillan rakentaminen Koitereeseen laskevan Hiienjoen yli, Ilomantsi
LisätiedotPäätös. Etelä-Suomi Nro 162/2011/1 Dnro ESAVI/220/04.08/2011
Päätös Etelä-Suomi Nro 162/2011/1 Dnro ESAVI/220/04.08/2011 Annettu julkipanon jälkeen 13.12.2011 ASIA Päätös ympäristönsuojelulain (86/2000) 115 :n mukaisesta hakemuksesta, joka koskee Etelä-Suomen aluehallintoviraston
LisätiedotVarsinais-Suomen elinkeino-, liikenne- ja ympäristökeskus, liikenne ja infrastruktuuri
Etelä-Suomi Päätös Nro 1/2011/4 Dnro ESAVI/494/04.09/2010 Annettu julkipanon jälkeen 17.1.2011 ASIA HAKIJA Länsi-Suomen ympäristölupaviraston 13.12.2006 antamassa päätöksessä nro 173/2006/3 rakentamistöiden
LisätiedotRannan ruoppaus ja massojen läjitys Långholmenin edustalla, Kemiönsaari
PÄÄTÖS Etelä-Suomi Nro 195/2014/2 Dnro ESAVI/86/04.09/2014 Annettu julkipanon jälkeen 5.11.2014 ASIA Rannan ruoppaus ja massojen läjitys Långholmenin edustalla, Kemiönsaari HAKIJA Martti Salerma HAKEMUKSEN
LisätiedotPäätös Nro 106/2011/4 Dnro ESAVI/49/04.09/2011. Annettu julkipanon jälkeen 27.6.2011
Etelä-Suomi Päätös Nro 106/2011/4 Dnro ESAVI/49/04.09/2011 Annettu julkipanon jälkeen 27.6.2011 ASIA Aluehallintoviraston 10.11.2010 antaman vesialueen ruoppausta ym. vesialueelle rakentamista koskevan
LisätiedotPäätös ympäristönsuojelulain 35 :n mukaisen Lemminkäinen Infra Oy:n Bastukärrin louheen murskaamon toiminnan muuttamista koskevan lupahakemuksen
Etelä-Suomi Päätös Nro 44/2010/1 Dnro ESAVI/613/04.08/2010 Annettu julkipanon jälkeen 5.11.2010 ASIA Päätös ympäristönsuojelulain 35 :n mukaisen Lemminkäinen Infra Oy:n Bastukärrin louheen murskaamon toiminnan
LisätiedotPäätös Nro 100/2012/2 Länsi ja Sisä-Suomi Dnro LSSAVI/51/04.09/2012
Päätös Nro 100/2012/2 Länsi ja Sisä-Suomi Dnro LSSAVI/51/04.09/2012 Annettu julkipanon jälkeen 27.11.2012 ASIA Kaukolämpöputkien, vesijohdon ja kuitukaapelin rakentamiselle Kristiinankaupungin Pohjoislahden
LisätiedotVesijohdon ja paineviemärin rakentaminen Kyläjärveen ja töidenaloittamislupa, Ruokolahti.
PÄÄTÖS Nro 9/07/2 Dnro ISY-2006-Y-201 Annettu julkipanon jälkeen 17.1.2007 HAKIJA Ruokolahden kunta ASIA Vesijohdon ja paineviemärin rakentaminen Kyläjärveen ja töidenaloittamislupa, Ruokolahti. HAKEMUS
LisätiedotASIA HAKIJA. PÄÄTÖS Nro 16/2014/2 Dnro PSAVI/8/04.09/2014 Annettu julkipanon jälkeen 12.5.2014
1 PÄÄTÖS Nro 16/2014/2 Dnro PSAVI/8/04.09/2014 Annettu julkipanon jälkeen 12.5.2014 ASIA HAKIJA Nivalan Padingin ojitusyhteisön sääntöjen vahvistaminen, Nivala Maanmittauslaitos PL 29 84101 Ylivieska 2
LisätiedotASIA HAKIJA. LUPAPÄÄTÖS Nro 97/11/1 Dnro PSAVI/37/04.08/2011 Annettu julkipanon jälkeen 19.10.2011
1 LUPAPÄÄTÖS Nro 97/11/1 Dnro PSAVI/37/04.08/2011 Annettu julkipanon jälkeen 19.10.2011 ASIA HAKIJA Ampumarataa koskevan ympäristöluvan raukeaminen, Tervola Maavoimien Materiaalilaitoksen Esikunta Huolto-osasto
LisätiedotRämepuron koetoimintailmoitusta koskevaan päätökseen nro 57/2013/1 liittyvän kaivannaisjätealueen
PÄÄTÖS Nro 77/2014/1 Dnro ISAVI/27/04.08/2014 Itä-Suomi Annettu julkipanon jälkeen 9.10.2014 ASIA Rämepuron koetoimintailmoitusta koskevaan päätökseen nro 57/2013/1 liittyvän kaivannaisjätealueen vakuuden
LisätiedotMetsänomistajia edustavan jäsenen määrääminen Järvi-Suomen Uittoyhdistykseen ja sen hallitukseen, Savonlinna
Itä-Suomi Päätös Nro 40/2012/2 Dnro ISAVI/31/04.09/2012 Annettu julkipanon jälkeen 16.5.2012 ASIA HAKIJA Metsänomistajia edustavan jäsenen määrääminen Järvi-Suomen Uittoyhdistykseen ja sen hallitukseen,
LisätiedotPäätös Nro 145/2011/4 Dnro ESAVI/32/04.09/2011. Annettu julkipanon jälkeen 28.7.2011
Etelä-Suomi Päätös Nro 145/2011/4 Dnro ESAVI/32/04.09/2011 Annettu julkipanon jälkeen 28.7.2011 ASIA HAKIJA HAKEMUS Suunnitelma Telekaapelin asentaminen suuntaporaamalla Tuusulanjoen alitse Myllykylässä
LisätiedotYMPÄRISTÖLUPAVIRASTO Nro 70/2004/4 Dnro LSY-2003-Y-224 Annettu julkipanon jälkeen 16.9.2004
LÄNSI-SUOMEN YMPÄRISTÖLUPAVIRASTO Helsinki LUPAPÄÄTÖS Nro 70/2004/4 Dnro LSY-2003-Y-224 Annettu julkipanon jälkeen 16.9.2004 ASIA LUVAN HAKIJAT Laiturin ja rannan täytön pysyttäminen tilan Pajuniemi RN:o
LisätiedotPäätös Nro 49/2011/2 Länsi- ja Sisä-Suomi Dnro LSSAVI/135/04.09/2010
Päätös Nro 49/2011/2 Länsi- ja Sisä-Suomi Dnro LSSAVI/135/04.09/2010 Annettu julkipanon jälkeen 10.6.2011 ASIA HAKIJA Tieksin pengerrysyhtiö nimisen järjestely-yhtiön sääntöjen vahvistaminen Ilmajoen kunnassa
LisätiedotKullasvuori-Mainiemen venesataman rakentaminen Padasjoenselän Saunalahteen Päijänteelle, Padasjoki
Etelä-Suomi Päätös Nro 194/2010/4 Dnro ESAVI/423/04.09/2010 Annettu julkipanon jälkeen 29.10.2010 ASIA HAKIJA Kullasvuori-Mainiemen venesataman rakentaminen Padasjoenselän Saunalahteen Päijänteelle, Padasjoki
LisätiedotMerikaapelin sijoittaminen Sarvisalo Ängsön saarten välille sekä töiden aloittaminen ennen päätöksen lainvoimaiseksi tulemista, Loviisa
Etelä-Suomi Päätös Nro 241/2010/4 Dnro ESAVI/426/04.09/2010 Annettu julkipanon jälkeen 8.12.2010 ASIA HAKIJA Merikaapelin sijoittaminen Sarvisalo Ängsön saarten välille sekä töiden aloittaminen ennen päätöksen
LisätiedotAallonmurtajan pysyttäminen ja laiturin rakentaminen Pyhäselän Jänisselän Syvälahteen tilan Syvälahti (707-406-4-31) edustalla, Rääkkylä
Itä-Suomi PÄÄTÖS Nro 85/2012/2 Dnro ISAVI/20/04.09/2012 Annettu julkipanon jälkeen 14.11.2012 ASIA Aallonmurtajan pysyttäminen ja laiturin rakentaminen Pyhäselän Jänisselän Syvälahteen tilan Syvälahti
LisätiedotASIA HAKIJA. PÄÄTÖS Nro 134/12/1 Dnro PSAVI/68/04.08/2011 Annettu julkipanon jälkeen 17.12.2012
1 PÄÄTÖS Nro 134/12/1 Dnro PSAVI/68/04.08/2011 Annettu julkipanon jälkeen 17.12.2012 ASIA HAKIJA Lassila & Tikanoja Oyj, jätteiden käsittelykeskuksen ympäristölupa, KHO:n palauttama asia, Haukipudas, Punaisenladonkangas
LisätiedotPäätös Nro 149/2011/4 Dnro ESAVI/59/04.09/2011. Annettu julkipanon jälkeen 11.8.2011
Etelä-Suomi Päätös Nro 149/2011/4 Dnro ESAVI/59/04.09/2011 Annettu julkipanon jälkeen 11.8.2011 ASIA HAKIJA HAKEMUS Suunnitelma Sähkökaapelin asentaminen Viilajärveen Antinniemen ja Ritasaaren välille
LisätiedotPÄÄTÖS Nro 93/2014/2 Dnro ESAVI/22/04.09/2014. Annettu julkipanon jälkeen
Etelä-Suomi PÄÄTÖS Nro 93/2014/2 Dnro ESAVI/22/04.09/2014 Annettu julkipanon jälkeen 13.6.2014 ASIA Karhusjärven kunnostamista ruoppaamalla koskevassa Etelä-Suomen aluehallintoviraston päätöksessä nro
LisätiedotValokaapelin asentaminen Lohjanjärven Hiidensalmeen ja töiden aloittaminen ennen päätöksen lainvoimaiseksi tulemista, Lohja
Etelä-Suomi Päätös Nro 145/2010/4 Dnro ESAVI/352/04.09/2010 Annettu julkipanon jälkeen 2.9.2010 ASIA HAKIJA Valokaapelin asentaminen Lohjanjärven Hiidensalmeen ja töiden aloittaminen ennen päätöksen lainvoimaiseksi
LisätiedotPÄÄTÖS Nro 21/2011/2 Dnro ISAVI/182/04.09/2010 Annettu julkipanon jälkeen 11.4.2011
Itä-Suomi Ympäristölupavastuualue PÄÄTÖS Nro 21/2011/2 Dnro ISAVI/182/04.09/2010 Annettu julkipanon jälkeen 11.4.2011 HAKIJAT Ilkka ja Kirsi Juvonen ynnä muut ASIA Vesijohdon rakentaminen Yöveden Pökkäänlahteen
LisätiedotPÄÄTÖS Nro 40/2014/2 Dnro ESAVI/5/04.09/2014. Annettu julkipanon jälkeen
Etelä-Suomi PÄÄTÖS Nro 40/2014/2 Dnro ESAVI/5/04.09/2014 Annettu julkipanon jälkeen 25.3.2014 ASIA Vesialueen rakentamista Karistoon Kymijärven rantaan koskevassa Itä- Suomen ympäristölupaviraston päätöksessä
LisätiedotYMPÄRISTÖLUPAVIRASTO Nro 137/2007/3 Dnro LSY 2007 Y 204
LÄNSI SUOMEN YMPÄRISTÖLUPAVIRASTO Helsinki LUPAPÄÄTÖS Nro 137/2007/3 Dnro LSY 2007 Y 204 Annettu julkipanon jälkeen 17.10.2007 ASIA LUVAN HAKIJA Sähkökaapelien asentaminen merialueelle välille Mölandet
LisätiedotPÄÄTÖS Nro 16/10/2 Dnro ISAVI/45/04.09/2010 Annettu julkipanon jälkeen 11.2.2010
Itä-Suomi Ympäristölupavastuualue PÄÄTÖS Nro 16/10/2 Dnro ISAVI/45/04.09/2010 Annettu julkipanon jälkeen 11.2.2010 Itä-Suomen ympäristölupaviraston toimintaa jatkaa 1.1.2010 lukien Itä-Suomen aluehallintoviraston
LisätiedotPäätös Nro 181/2011/4 Dnro ESAVI/51/04.09/2011. Annettu julkipanon jälkeen 2.9.2011
Etelä-Suomi Päätös Nro 181/2011/4 Dnro ESAVI/51/04.09/2011 Annettu julkipanon jälkeen 2.9.2011 ASIA HAKIJA Strömman kanavaan merialueelle asennettavia valokaapelien suojaputkia koskevan Etelä-Suomen aluehallintoviraston
LisätiedotPÄÄTÖS Nro 41/2011/2 Dnro ISAVI/10/04.09/2011 Annettu julkipanon jälkeen 8.8.2011
Itä-Suomi Ympäristölupavastuualue PÄÄTÖS Nro 41/2011/2 Dnro ISAVI/10/04.09/2011 Annettu julkipanon jälkeen 8.8.2011 HAKIJA Lieksan kaupunki ASIA Kevyen liikenteen sillan rakentaminen Sokojoen yli, Lieksa
LisätiedotYMPÄRISTÖLUPAVIRASTO Nro 61/2009/4 Dnro LSY-2009-Y-44 Annettu julkipanon jälkeen 16.9.2009
LÄNSI-SUOMEN YMPÄRISTÖLUPAVIRASTO Helsinki PÄÄTÖS Nro 61/2009/4 Dnro LSY-2009-Y-44 Annettu julkipanon jälkeen 16.9.2009 ASIA LUVAN HAKIJA Venesataman rakentaminen Rymättylän Ajolan kylään tilan Ajola RN:o
LisätiedotTaulukko 2. Sammalniemen leiri- ja kurssikeskuksen maasuodattamon valvontanäytteiden tulokset vuosilta 2006-2011
PÄÄTÖS Nro 139/2012/1 Länsi- ja Sisä-Suomi Dnro LSSAVI/70/04.08/2011 Annettu julkipanon jälkeen 2.10.2012 ASIA HAKIJA Sammalniemen Leiri- ja kurssikeskuksen jätevesien käsittelyjärjestelmä ja jätevesien
LisätiedotPäätös Nro 6/2011/2 Länsi- ja Sisä-Suomi Dnro LSSAVI/94/04.09/2010
Päätös Nro 6/2011/2 Länsi- ja Sisä-Suomi Dnro LSSAVI/94/04.09/2010 Annettu julkipanon jälkeen 25.1.2011 ASIA HAKIJA Itä-Suomen ympäristölupaviraston päätöksessä nro 110/08/1 vesi- ja viemärijohtojen rakentamiselle
LisätiedotNro 18/2012/1 Länsi- ja Sisä-Suomi Dnro LSSAVI/40/04.08/2011 Annettu julkipanon jälkeen 23.2.2012
YMPÄRISTÖLUPAPÄÄTÖS Nro 18/2012/1 Länsi- ja Sisä-Suomi Dnro LSSAVI/40/04.08/2011 Annettu julkipanon jälkeen 23.2.2012 ASIA Purku & Piikkaus Oy:n purkujätteen käsittelytoimintaa koskevan ympäristöluvan
LisätiedotKiinteistön RN:o 1:32 ranta-alueen ja pengerryksen kunnostamisen pysyttäminen Vehkasaaressa Hakalehdon kylässä, Espoo
Etelä-Suomi Päätös Nro 39/2011/4 Dnro ESAVI/417/04.09/2010 Annettu julkipanon jälkeen 28.2.2011 ASIA HAKIJA HAKEMUS Suunnitelma Kiinteistön RN:o 1:32 ranta-alueen ja pengerryksen kunnostamisen pysyttäminen
LisätiedotLUPAPÄÄTÖS Nro 33/2013/2 Dnro PSAVI/45/04.09/2012 Annettu julkipanon jälkeen 4.4.2013
LUPAPÄÄTÖS Nro 33/2013/2 Dnro PSAVI/45/04.09/2012 Annettu julkipanon jälkeen 4.4.2013 1 ASIA LUVAN HAKIJA Taivallammen kunnostus, Salla Sallan yhteismetsä Tapio Sinkkilä Kuusamontie 25 98900 Salla SISÄLLYSLUETTELO
LisätiedotPÄÄTÖS. Nro 143/2012/1 Länsi- ja Sisä-Suomi Dnro LSSAVI/66/04.08/2012 Annettu julkipanon jälkeen 5.10.2012
PÄÄTÖS Nro 143/2012/1 Länsi- ja Sisä-Suomi Dnro LSSAVI/66/04.08/2012 Annettu julkipanon jälkeen 5.10.2012 ASIA Hakemus, joka koskee Tampereen Lakkamestarit Oy:lle myönnetyn ympäristöluvan rauettamista,
LisätiedotYMPÄRISTÖLUPAVIRASTO Nro 129/2005/4 Dnro LSY-2005-Y-185 Annettu julkipanon jälkeen Paineviemärin rakentaminen Lapuanjoen alitse, Kuortane.
LÄNSI-SUOMEN YMPÄRISTÖLUPAVIRASTO Helsinki LUPAPÄÄTÖS Nro 129/2005/4 Dnro LSY-2005-Y-185 Annettu julkipanon jälkeen 31.10.2005 ASIA LUVAN HAKIJA Paineviemärin rakentaminen Lapuanjoen alitse, Kuortane.
LisätiedotSillan rakentaminen Lepikonjoen yli ja töidenaloittamislupa, Kitee
PÄÄTÖS Nro 128/09/2 Dnro ISY-2009-Y-171 Annettu julkipanon jälkeen 5.11.2009 HAKIJA Ratahallintokeskus ASIA Sillan rakentaminen Lepikonjoen yli ja töidenaloittamislupa, Kitee HAKEMUS Ratahallintokeskus
LisätiedotSähkökaapelin rakentaminen Toutosen alitse välille Haurala Hahkala sekä valmistelulupa, Lempäälä
Päätös Nro 84/2012/2 Länsi- ja Sisä-Suomi Dnro LSSAVI/45/04.09/2012 Annettu julkipanon jälkeen 29.10.2012 ASIA Sähkökaapelin rakentaminen Toutosen alitse välille Haurala Hahkala sekä valmistelulupa, Lempäälä
LisätiedotPäätös Nro 233/2011/4 Dnro ESAVI/170/04.09/2011. Annettu julkipanon jälkeen
Etelä-Suomi Päätös Nro 233/2011/4 Dnro ESAVI/170/04.09/2011 Annettu julkipanon jälkeen 4.11.2011 ASIA HAKIJA Kyynärjärven kunnostus- ja ruoppaustöitä koskevien Länsi-Suomen ympäristölupaviraston lupapäätöksen
LisätiedotPÄÄTÖS. Nro 11/2014/1 Länsi- ja Sisä-Suomi Dnro LSSAVI/264/04.08/2010 Annettu julkipanon jälkeen
PÄÄTÖS Nro 11/2014/1 Länsi- ja Sisä-Suomi Dnro LSSAVI/264/04.08/2010 Annettu julkipanon jälkeen 28.1.2014 ASIA Ruoppausmassa-alueen R809 sulkemista Kokkolan suurteollisuusalueella koskevan ympäristölupahakemuksen
LisätiedotJatkoaika Mussalon sataman konttiterminaalin laajentamista koskevien töiden loppuunsaattamiseksi, Kotka
Etelä-Suomi Päätös Nro 223/2010/4 Dnro ESAVI/511/04.09/2010 Annettu julkipanon jälkeen 24.11.2010 ASIA HAKIJA Jatkoaika Mussalon sataman konttiterminaalin laajentamista koskevien töiden loppuunsaattamiseksi,
LisätiedotLUPAPÄÄTÖS Nro 55/10/2 Dnro PSAVI/103/04.09/2010 Annettu julkipanon jälkeen 20.8.2010 ASIA LUVAN HAKIJA
LUPAPÄÄTÖS Nro 55/10/2 Dnro PSAVI/103/04.09/2010 Annettu julkipanon jälkeen 20.8.2010 1 ASIA LUVAN HAKIJA Maakaapelin rakentaminen Sanginjoen alitse, Oulu Oulun Energia Siirto ja Jakelu Oy PL 116 90101
LisätiedotVesijohdon rakentaminen merialueelle Tuomasniemen edustalla, Naantali
Etelä-Suomi Päätös Nro 84/2010/4 Dnro ESAVI/69/04.09/2010 Annettu julkipanon jälkeen 7.6.2010 ASIA HAKIJA MERKINTÄ HAKEMUS Suunnitelma Vesijohdon rakentaminen merialueelle Tuomasniemen edustalla, Naantali
LisätiedotHakemus on tullut vireille Ympäristönsuojelulaki 28 :n 1 momentti ja 58 Ympäristönsuojeluasetuksen 1 :n 1 momentin 3 b)
Etelä-Suomi Päätös Nro 27/2010/1 Dnro ESAVI/516/04.08/2010 Annettu julkipanon jälkeen 6.7.2010 ASIA Ympäristönsuojelulain 58 :n mukainen hakemus Varissuon Lämpö Oy:n lämpökeskuksen ympäristöluvan (Lounais-Suomen
LisätiedotYmpäristönsuojelulain mukainen hakemus, joka koskee ylijäämämaiden käsittelyä ja varastointia Vuosaaren satamakeskuksen alueella, Helsinki.
Etelä-Suomi Päätös Nro 110/2013/1 Dnro ESAVI/24/04.08/2012 Annettu julkipanon jälkeen 4.6.2013 ASIA Ympäristönsuojelulain mukainen hakemus, joka koskee ylijäämämaiden käsittelyä ja varastointia Vuosaaren
LisätiedotPÄÄTÖS. Nro 19/2018/1 Länsi- ja Sisä-Suomi Dnro LSSAVI/5454/2017 Annettu julkipanon jälkeen
PÄÄTÖS Nro 19/2018/1 Länsi- ja Sisä-Suomi Dnro LSSAVI/5454/2017 Annettu julkipanon jälkeen 15.2.2018 ASIA HAKIJA HAKEMUS Saarinevan turvetuotantoalueen ympäristöluvan raukeaminen, Veteli Vapo Oy PL 22
LisätiedotYMPÄRISTÖLUPAVIRASTO Nro 41/2004/4 Dnro LSY-2004-Y-78. Vesialueen ja rannan ruoppaaminen tilan Huhtala RN:o 1:81 edustalla,
LÄNSI-SUOMEN YMPÄRISTÖLUPAVIRASTO Helsinki LUPAPÄÄTÖS Nro 41/2004/4 Dnro LSY-2004-Y-78 Annettu julkipanon jälkeen 8.6.2004 ASIA HAKIJAT Vesialueen ja rannan ruoppaaminen tilan Huhtala RN:o 1:81 edustalla,
LisätiedotPÄÄTÖS. Nro 2/2012/1 Länsi- ja Sisä-Suomi Dnro LSSAVI/172/04.08/2011 Annettu julkipanon jälkeen 19.1.2012
PÄÄTÖS Nro 2/2012/1 Länsi- ja Sisä-Suomi Dnro LSSAVI/172/04.08/2011 Annettu julkipanon jälkeen 19.1.2012 ASIA HAKIJA Kivilammen maankaatopaikan laajennusta koskevan ympäristölupahakemuksen raukeaminen,
LisätiedotPäätös Nro 272/2011/4 Dnro ESAVI/137/04.09/2011. Annettu julkipanon jälkeen 20.12.2011
Etelä-Suomi Päätös Nro 272/2011/4 Dnro ESAVI/137/04.09/2011 Annettu julkipanon jälkeen 20.12.2011 ASIA HAKIJA HAKEMUS Suunnitelma Runkoviemärin ja vesijohdon rakentaminen mereen väleille Hermanninsaari
LisätiedotPäätös. Uudenmaan elinkeino-, liikenne- ja ympäristökeskus PL 36 00521 Helsinki
Päätös Etelä-Suomi Nro 27/2012/1 Dnro ESAVI/321/04.08/2011 Annettu julkipanon jälkeen 13.2.2012 ASIA Ympäristönsuojelulain (86/2000) 57 :n mukainen hakemus, joka koskee Altia Oyj:n Rajamäen tehtaiden vanhan
LisätiedotPÄÄTÖS. Nro 1/2013/1 Länsi- ja Sisä-Suomi Dnro LSSAVI/48/04.08/2012 Annettu julkipanon jälkeen
PÄÄTÖS Nro 1/2013/1 Länsi- ja Sisä-Suomi Dnro LSSAVI/48/04.08/2012 Annettu julkipanon jälkeen 23.1.2013 ASIA Jätteiden hyödyntämis- tai käsittelytoimintaa koskevan ympäristölupahakemuksen raukeaminen,
LisätiedotSähkökaapelin asentaminen Kyrösjärven alitse ja töiden aloittaminen ennen lupapäätöksen lainvoimaiseksi tulemista, Ikaalinen
Länsi- ja Sisä-Suomi Ympäristölupavastuualue Päätös Nro 22/2010/ Dnro LSSAVI/43/04.09/2010 Annettu julkipanon jälkeen 19.10.2010 ASIA Sähkökaapelin asentaminen Kyrösjärven alitse ja töiden aloittaminen
Lisätiedot(Konela RN:o 1:39, Lallinen, Vehmaa) ja Asunto Oy Vehmaan Rautilan
Etelä-Suomi PÄÄTÖS Nro 3/2013/2 Dnro ESAVI/111/04.09/2012 Annettu julkipanon jälkeen 11.1.2013 ASIA Rautilakeskuksen rannan kunnostaminen ja vesialueen ruoppaaminen, Vehmaa HAKIJAT Asunto Oy Vehmaan Rautilan
LisätiedotSähkökaapelin asentaminen suuntaporaamalla Keravanjoen alitse sekä töiden aloittaminen ennen lupapäätöksen lainvoimaiseksi tulemista, Kerava
Etelä-Suomi Päätös Nro 22/2012/2 Dnro ESAVI/184/04.09/2011 Annettu julkipanon jälkeen 6.2.2012 ASIA HAKIJA HAKEMUS Suunnitelma Sähkökaapelin asentaminen suuntaporaamalla Keravanjoen alitse sekä töiden
Lisätiedot
