KVR 2.4 JORY 12.4 HALLITUS 22.4

Koko: px
Aloita esitys sivulta:

Download "KVR 2.4 JORY 12.4 HALLITUS 22.4"

Transkriptio

1 KVR 2.4 JORY 12.4 HALLITUS 22.4 Investointikatsaus Kari Kuusela

2 2 Investointikatsaus Verkon kehittämisen ja kunnonhallinnan periaatteet Katsaus vuoden 2012 hankkeisiin - Vuonna 2012 valmistuneet hankkeet - Verkon arvon kehitys Katsaus vuoden 2013 hankkeisiin - Suurten hankkeiden eteneminen - Meneillään olevat merkittävät kehityshankkeet Työturvallisuus

3 3 Kantaverkon kehittämisen ja kunnonhallinnan keskeiset tavoitteet Turvallisuus Fingridin verkko on turvallinen ja työturvallisuus on korkealla tasolla. Käyttövarmuus Sähkön siirrossa on korkea käyttövarmuustaso. Riittävä siirtokapasiteetti Siirtokapasiteetti on riittävä markkinoiden tarpeisiin Fingridille asetettujen velvoitteiden mukaisesti. Ympäristö ja maankäyttö Ympäristövaikutukset ja maankäyttökysymykset otetaan pitkäjänteisesti huomioon. Kustannustehokkuus Verkon investointitoiminta ja kunnonhallinta on kustannustehokasta ja yhtiön taloudenpitoon sovitettua. Näiden tavoitteiden saavuttamiseksi Fingrid toimii vuorovaikutteisesti asiakkaiden, muiden kantaverkkoyhtiöiden, viranomaisten ja muiden yhteistyötahojen kanssa sekä varmistaa alan palvelujen saatavuuden. Yhtiön osaava ja innovatiivinen henkilöstö hallitsee alan erityiskysymykset. Kehitämme toimintaamme pitkäjänteisesti ottamalla oppia muista toimijoista ja omista kokemuksista.

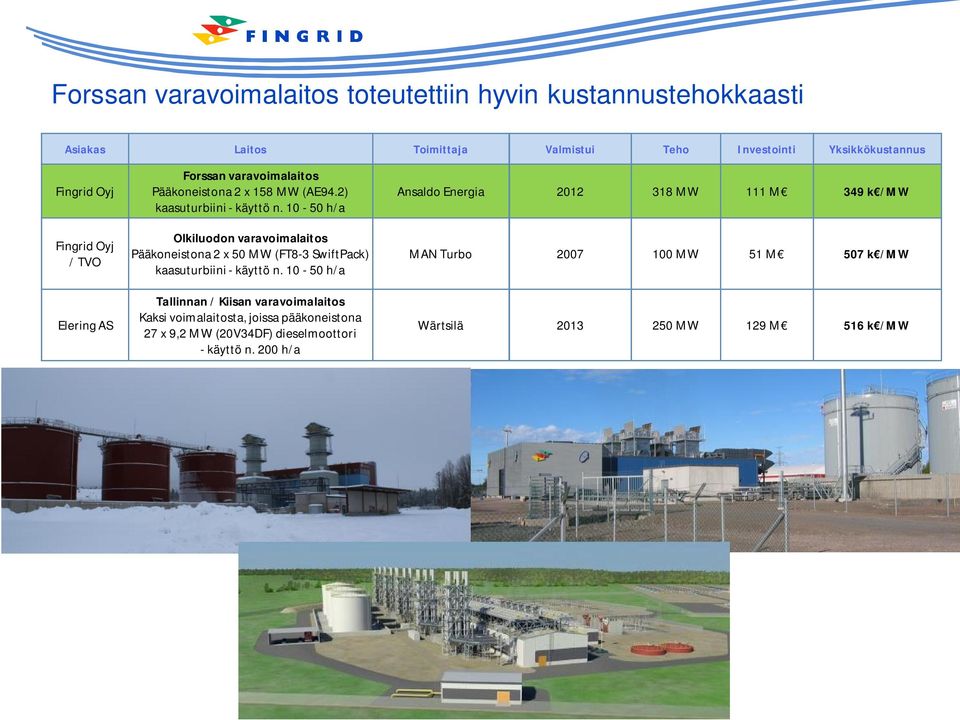

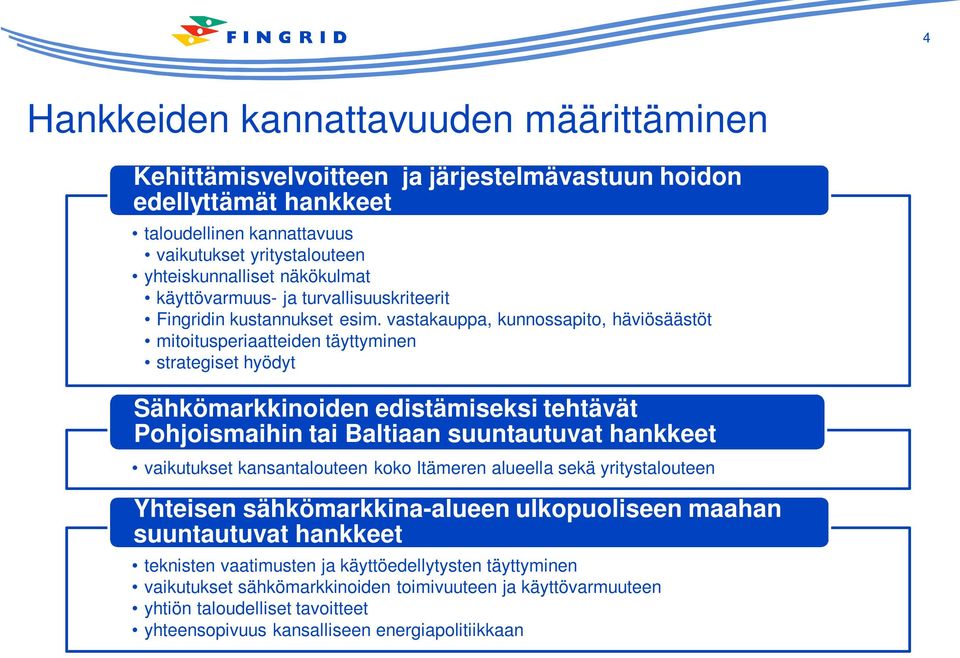

4 4 Hankkeiden kannattavuuden määrittäminen Kehittämisvelvoitteen ja järjestelmävastuun hoidon edellyttämät hankkeet taloudellinen kannattavuus vaikutukset yritystalouteen yhteiskunnalliset näkökulmat käyttövarmuus- ja turvallisuuskriteerit Fingridin kustannukset esim. vastakauppa, kunnossapito, häviösäästöt mitoitusperiaatteiden täyttyminen strategiset hyödyt Sähkömarkkinoiden edistämiseksi tehtävät Pohjoismaihin tai Baltiaan suuntautuvat hankkeet vaikutukset kansantalouteen koko Itämeren alueella sekä yritystalouteen Yhteisen sähkömarkkina-alueen ulkopuoliseen maahan suuntautuvat hankkeet teknisten vaatimusten ja käyttöedellytysten täyttyminen vaikutukset sähkömarkkinoiden toimivuuteen ja käyttövarmuuteen yhtiön taloudelliset tavoitteet yhteensopivuus kansalliseen energiapolitiikkaan

5 5 Investointikatsaus Verkon kehittämisen ja kunnonhallinnan periaatteet Katsaus vuoden 2012 hankkeisiin - Vuonna 2012 valmistuneet hankkeet - Verkon arvon kehitys Katsaus vuoden 2013 hankkeisiin - Suurten hankkeiden eteneminen - Meneillään olevat merkittävät kehityshankkeet Työturvallisuus

6 6 Verkkoinvestoinneissa edelleen työntäyteinen vuosi Kustannustoteumat alle budjetin toteuma 121 M (v M, v M ) budjetti 154 M (v M, v M ) Projektit valmistuivat aikataulussa ja etenivät suunnitellusti Valmistuneiden projektien lisätyöt 1,7 % 13 sähköasema-, voimajohtohanketta sekä Forssa Fingridin työmailla tehtiin 539 henkilötyövuotta (sisältää kunnossapidon)

7 valmistuneita verkkoinvestointiprojekteja Forssan varavoimalaitos 2. Forssan kantaverkkoliityntä 3. Valajaskosken laajennus 4. Huutokosken sähköasema 5. Yllikkälän sähköasema kv kv Visulahti-Huutokoski 7. Ulvilan ja Seinäjoen päämuuntajahuollot 8. Tammiston ja Leppävaaran GIS-huollot 9. Salo-Virkkala ukkosjohdinvaihto 10. Koiviston perusparannus kv ukkosjohdinvaihdon vaihe 3 poislukien Keminmaa-raja

8 8 Forssan varavoimalaitos Investointiesitys Toteuma Suunniteltu kapasiteetti Valmistuessa kapasiteetti 113 M 111 M 2x150 MW 318 MW Hankeperusteet: Nopean häiriöreservin tarve kasvaa 900 MW tasolta 1300 MW tasolle Olkiluoto 3:n käyttöönoton myötä Pääkoneistotoimittaja: italialainen Ansaldo Energia S.p.A Rakennustyöt ja asennukset tehtiin vuoden 2011 aikana Peruskiven muuraus Pääkoneistot toimitettiin etuajassa 08/2011 Työmaavahvuus suurimmillaan yli 180 hlöä 11/2011 Ensimmäiset savut piipusta 04/2012 Laitos valmistui 11/2012 Negatiivista: tekniset ongelmat ja öljyvahinko Positiivista: usean urakoitsijan kokonaisuus onnistui hienosti ja turvallisesti. Kapasiteettia saatiin enemmän kuin suunniteltiin

9 Forssan varavoimalaitos toteutettiin hyvin kustannustehokkaasti Asiakas Laitos Toimittaja Valmistui Teho Investointi Yksikkökustannus Fingrid Oyj Fingrid Oyj / TVO Elering AS Forssan varavoimalaitos Pääkoneistona 2 x 158 MW (AE94.2) kaasuturbiini - käyttö n h/a Olkiluodon varavoimalaitos Pääkoneistona 2 x 50 MW (FT8-3 SwiftPack) kaasuturbiini - käyttö n h/a Tallinnan / Kiisan varavoimalaitos Kaksi voimalaitosta, joissa pääkoneistona 27 x 9,2 MW (20V34DF) dieselmoottori - käyttö n. 200 h/a Ansaldo Energia MW 111 M 349 k /MW MAN Turbo MW 51 M 507 k /MW Wärtsilä MW 129 M 516 k /MW

10 Muita voimalaitosinventointeja Asiakas Laitos Toimittaja Sopimus Teho Investointi Yksikkökustannus SPE S.p.A Algeria / Hassi Messaoud Pääkoneistona 3 x 220 MW (AE94.3A) kaasuturbiini - käyttöarvio h/a Ansaldo Energia sopimus 11/ MW 300 M 455 k /MW EGE Haina Dominikaaninen tasavalta / Cabon Pääkoneistona 12 x 18 MW dieselmoottori - käyttöarvio h/a Wärtsilä sopimus 11/ MW 150 M 698 k /MW Amman Asia Electric Power Companyn Somelec Jordania / - Pääkoneistona 38 x 15 MW dieselmoottori - käyttöarvio h/a Mauritiania / Nouakchott Pääkoneistona 8 x 21,2 MW dieselmoottori - käyttöarvio h/a Wärtsilä Wärtsilä sopimus 10/2012 sopimus 11/ MW 427 M 745 k /MW 170 MW 128 M 753 k /MW Hub Power Company Pakistan / - Pääkoneistona 11 x dieselmoottori + höyryturbiini - käyttöarvio h/a MAN Diesel sopimus 06/ MW 150 M 750 k /MW Fortum Suomenojan voimalaitos Pääkoneistona 150 MW kaasuturbiini (AE94.2) + 84 MW höyryturbiini => myös kaukolämpöä 214 MW - käyttöarvio h/a Ansaldo Energia + muut toimittajat valmiina MW 220 M 940 k /MW Eesti Energia / Narva Elektrijaamad AS Narvan voimalaitos Kaksi palavan kiven voimalaitosta, joissa kummassakin kaksi kattilaa ja höyryturbiini => myös kaukolämpöä? - käyttöarvio h/a Alstom sopimus 10/ MW 950 M k /MW Vantaan Energia Oy Långmossebergeniin jätevoimalaitos Kaksi jätteiden kaasutuskattilaa, kaasuturbiini ja höyryturbiini => myös kaukolämpöä 120 MW - käyttöarvio h/a useita toimittajia valmiina MW 330 M k /MW

11 11 Visulahti-Huutokoski, Yllikkälä, Huutokoski Hanke Investointiesitys Ennuste Kapasiteetti Hankekokonaisuus 84M 60M 400 kv, 110kV Ei sisällä Fingridin rahoitus- ja henkilöstökustannuksia, Visulahti-Huutokoski Osaprojektit valmistuivat suunnitellusti vuoden 2012 aikana (Yllikkälä-Huutokoski valmistuu 05/2013) Perusteet: Siirtotarpeiden kasvu Kaakkois-Suomesta muuhun kantaverkkoon, sähkömarkkinoiden kehitys ja alueellisen käyttövarmuuden parantaminen. Negatiivista: Räjäytystöiden yhteydessä pylvään kaatuminen 2011 Positiivista: kaikki hankkeet toteutettiin turvallisesti, suunnitellusti ja kustannustehokkaasti Yllikkälä Osakohde Visulahti-Huutokoski Yllikkälä Huutokoski Urakoitsija Eltel Networks Oy Siemens Oy Infratek Oy Huutokoski

12 12 Verkkokomponenttien keskimääräinen ikä Keski-iät laskettu komponenttien jälleenhankintaarvolla painotettuna * Iän laskentaa muutettu siten, että komponenttien ikä -1 v 400kV-kytkinlaitos uusinnat: Anttila, Yllikkälä ja Huutokoski sekä Nurmijärvelle uusi muuntaja vaurioituneen tilalle 110kV-kytkinlaitoksia: Koivisto perusparannettiin, Forssa ja Valajaskoski laajennettiin sekä Pamilo ja Seinäjoki ostettiin. Forssaan uusi varavoimalaitos ja 110 kv muuntaja. Rinnakkaisreaktorit: Yllikkälä 1kpl Katkaisijavaihdot: Alajärvi 3kpl (vanhoja 400 kv paineilmakatkaisijoita korvattiin kaasukatkaisijoilla) 400 kv johdot: Visulahti Huutokoski 110 kv johdot: Hikiä Nurmijärvi, Visulahti Huutokoski Teräsukkosten vaihtoja usealla johdolla

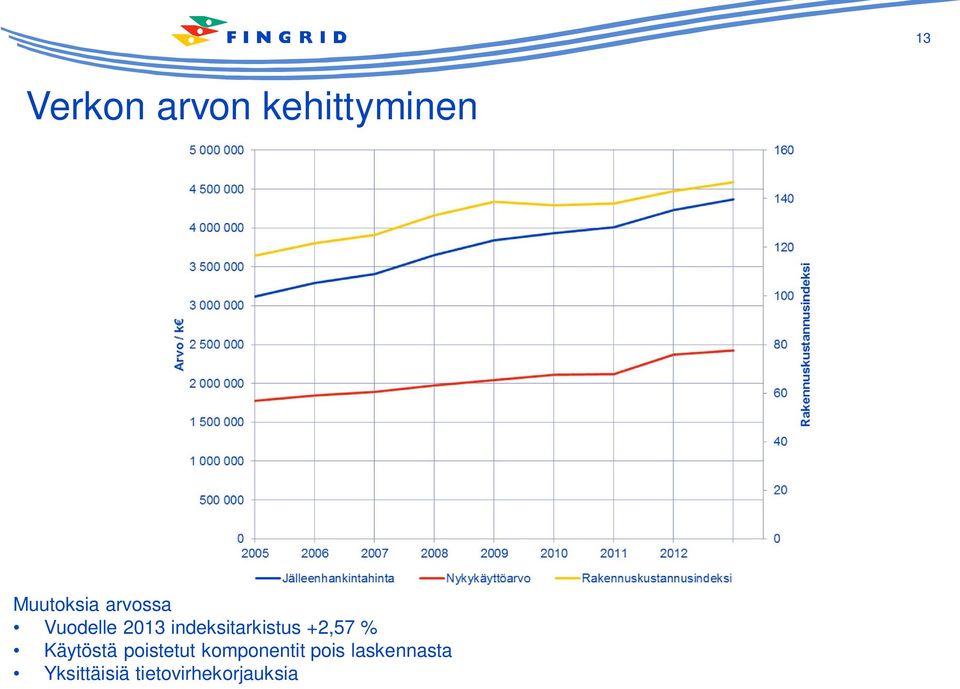

13 13 Verkon arvon kehittyminen Muutoksia arvossa Vuodelle 2013 indeksitarkistus +2,57 % Käytöstä poistetut komponentit pois laskennasta Yksittäisiä tietovirhekorjauksia

14 14 Voimajohtojen ikäjakauma Imatra-Juva (PP) Juva-Huutokoski Rautarouva Vanaja-Tikinmaa

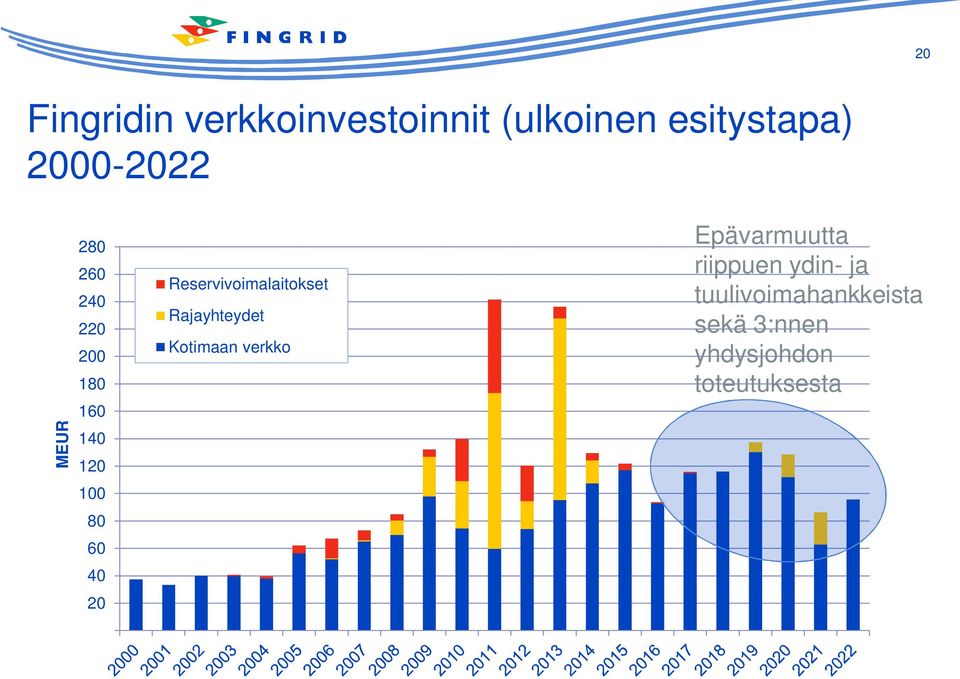

15 kv katkaisijoiden ikäjakauma Loviisa (2013), Ulvila (2014), Alajärvi (2017) Jokisivu, Mänttä, Varkaus Meltaus (2014)

16 kv erottimien ikäjakauma Petäjävesi 220 kv 20 kpl Alajärvi 220 kv Naantali

17 17 Investointikatsaus Verkon kehittämisen ja kunnonhallinnan periaatteet Katsaus vuoden 2012 hankkeisiin - Vuonna 2012 valmistuneet hankkeet - Verkon arvon kehitys Katsaus vuoden 2013 hankkeisiin - Suurten hankkeiden eteneminen - Meneillään olevat merkittävät kehityshankkeet Työturvallisuus

18 Fingridin verkkoinvestoinnit (sisäinen esitystapa) MEUR Estlink Reservivoimalaitokset Kolmas yhdysjohto Fenno-Skan 2 Kotimaan verkko

19 Perusteet Päätetty Estlink Markkinat Pohjanmaan 400 kv verkko 3. vaihe Kunto, Tuuli, Markkinat, FV1/OL4 Ulvila - Kristinestad 400 kv -yhteys Kunto, Kuorma, FV1/OL4, Tuuli Estlink 1 kantaverkkoyhtiölle Markkinat Hikiä - Forssa kv -yhteys Varmuus, Kunto Yllikkälä - Huutokoski B 400 kv -yhteys Markkinat, Varmuus Forssan varavoimalaitos Varmuus Hyvinkää - Hikiä 400 kv -yhteys Kunto, Kuorma, Varmuus Muut hankkeet Suunnitteilla P1-johto FV1/OL4, Varmuus, Markkinat FV1/OL4 lähiverkko FV1/OL4 Kolmas AC-yhdysjohto Ruotsiin Varmuus, Markkinat, Tuuli Keminmaa - Pyhänselkä 400 kv -yhteys Varmuus, Markkinat, Tuuli Lieto - Forssa kv -yhteys Varmuus, Kunto Muut hankkeet Markkinat=Markkinan edistäminen ja siirtojen hallinta, Varmuus=Käyttövarmuus, Tuuli=Tuulivoimaan varautuminen, Kuorma=Kuormituksen kasvu, Kunto=Kuntoperusteinen, FIN6/7=FIN6/7 varautuminen, Häviö=Häviösäästöinvestointi Kustannukset esitetty vuoden 2013 tasossa ilman inflaatiokorjausta sisäiseen käyttöön

20 20 Fingridin verkkoinvestoinnit (ulkoinen esitystapa) MEUR Reservivoimalaitokset Rajayhteydet Kotimaan verkko Epävarmuutta riippuen ydin- ja tuulivoimahankkeista sekä 3:nnen yhdysjohdon toteutuksesta

21 Joustava ja pitkäjänteinen investointistrategia Fenno-Skan 2 Forssan varavoimalaitos Yllikkälä - Huutokoski Hyvinkää - Hikiä EstLink 2 Ulvila - Kristinestad Hikiä - Forssa Hirvisuo - Pyhänselkä Lieto - Forssa Keminmaa - Pyhänselkä Keski-Suomi - Oulujoki yhteyden vahvistaminen Pohjoinen yhdysjohto Suomi - Ruotsi Ydinvoiman ja tuulivoiman verkkoon liittäminen Hirvisuo 400 kv rakenteen kantaverkko 400 kv rakenteilla kantaverkon perusratkaisut varavoimalaitos Keminmaa Pyhänselkä Tuovila : 400 kv voimajohtoja noin 1500 km, 110 kv johtoja noin 1000 km YVA-menettely / esisuunnittelu Yleissuunnittelu ja luvitus Rakentaminen Kristinestad Ulvila Seinäjoki Huutokoski Lieto Forssa Hikiä Yllikkälä

22 22 Sopimuksin sidotut kustannukset Tilanne 01/2013 (Yli 5 M toimittajat)

23 23 Katsaus toimittajakenttään Kustannustaso jatkui edullisena Urakointiresurssien saatavuus oli vuoden aikana hyvä: kaikissa hankkeissa oli vähintään 3 tarjoajaa Vuoteen 2011 verrattuna työt jakautuivat tasaisemmin eri urakoitsijoille (asemissa ABB, Siemens, Infratek; johdoilla Eltel, DTS, Empower, TLT- Building) Uusia toimijoita urakoitsijaksi: Työyhteenliittymä DTS ja TLT-Building; loppuvuodesta Empower palasi voimajohto-urakoitsijaksi 3 vuoden jälkeen. Lisäksi espanjalainen Inabensa osoittanut kiinnostusta. Muutamilla toimijoilla taloudellisia haasteita. ETDE-Selpol kirjaamassa huomattavat tappiot FG-projekteista. Siemensillä syksyllä 2012 YTneuvottelut ja väen vähennys.

24 24 EstLink 2 Investointiesitys Investointituki Sitoutunut Toteuma Kapasiteetti Valmistuminen 119,4 M 50 M 146 M 58,7 M 650 MW / 450 kv 2014 Fingridin osuus hankkeesta, ei sisällä Fingridin rahoitus- ja henkilöstökustannuksia Työt käynnissä kaikilla osuuksilla ja projekti etenee aikataulussa ja budjetissa Merikaapeli laskettiin syksyllä 2012, kaapelin tyyppitestit uusitaan 2013 Perusteet: Eurooppalaisten sähkömarkkinoiden edistäminen ~90 m 400 kv AC Substation Anttila 650 MW Converter Station 450 kv DC OHL 450 kv DC Transition Station Nikuviken 450 kv DC Submarine Cable 450 kv DC Land Cable 650 MW Converter Station 330 kv AC Substation Püssi

25 25 Yllikkälä Visulahti voimajohto Hanke Investointiesitys Ennuste Kapasiteetti Hankekokonaisuus 84M 60M 400 kv, 110kV Ei sisällä Fingridin rahoitus- ja henkilöstökustannuksia, sis. asiakasosuuksia 2,2M Yllikkälä-Huutokoski kokonaisuuden viimeinen osaprojekti Urakoitsija ETDE-Selpol Vaativat alkuvuoden 2013 keskeytykset sujuivat ongelmitta Hanke on urakoitsijalle selkeästi tappiollinen Kansainvälinen hanke edennyt suunnitellusti ja laadukkaasti aikataulussa Perusteet: Siirtotarpeiden kasvu Kaakkois- Suomesta muuhun kantaverkkoon

26 26 Ulvila Kristinestad siirtoyhteys Investointi -esitys Sitoutunut Toteuma Kapasiteetti Valmis 78 M 66,1 M 21,5 M 400 kv yhteys 2014 Ei sisällä Fingridin rahoitus- ja henkilöstökustannuksia Ulvila-Kristinestad 400 kv johto, DTS (eteläinen osuus), Eltel Networks Oy (pohjoinen osuus) Ulvilan sähköasema, ABB Oy Kristinestadin sähköasema, Infratek Finland Oy Sähköasema- ja johtotyöt käynnistyivät syksyllä 2012, kaikki hankkeet etenevät suunnitelmallisesti Perusteet: Siirtotarpeiden kasvu Pohjanmaan rannikkoalueella. Hanke on osa Fingridin pitkänaikavälin verkkosuunnitelmaa, jossa alueen vanha 220 kv verkko korvataan laajentamalla 400 kv verkkoa.

27 27 Hikiä Hyvinkää siirtoyhteys Inv.es. + varaus Sitoutunut Toteuma Kapasiteetti Valmis 32 M 26,1 M 17,2 M 400 kv yhteys 2013 Ei sisällä Fingridin rahoitus- ja henkilöstökustannuksia 400 kv Hyvinkää Hikiä ja 110 kv Nurmijärvi-Hikiä, Eltel Networks Oy ensimmäinen peltopylväs pystytetty Hikiän 400/110 kv sähköasema, ABB Oy Muuntaja ja 110kV kytkinlaitos otetaan käyttöön keväällä 2013 Hankekokonaisuus etenee suunnitelman mukaisesti Perusteet: Uusi kantaverkon tekninen ratkaisu korvaamaan ikääntynyttä verkkoa Kanta-Hämeessä

28 28 Investointiprojektit 2013 (voimajohdot ja HVDC) Vuonna 2013 käynnissä olevat ja käynnistyvät hankkeet: 1) EstLink 2 AC -asema 2) EstLink 2 kaapeli 3) Fenno-Skan 1 automaation uudistus 4) Yllikkälä-Visulahti 400 kv 5) 110 kv Hikiä-Nurmijärvi uusiminen 6) Hikiä-Forssa kv 7) Hyvinkää-Hikiä 400 kv 8) Ulvila-Kristinestad 400 kv 9) Tihisenniemi-Katerma 110 kv 10) Varkaus-Viinijärvi 110 kv 11) Hirvisuo-Kalajoki 400 kv 12) Isohaara-Kittilänjärvi 110 kv johdinvaihto

29 29 Investointiprojektit 2013 (sähköasemat) Vuonna 2013 käynnissä olevat ja käynnistyvät hankkeet 1) Anttilan 2. päämuuntaja ja 110 kv kytkinlaitoksen laajennus 2) Forssan sähköasema 3) Hikiä 400/110/20 kv asema 4) Huutokoski kytkinlaitoksen uusiminen 5) Kristinestad 400/110/20 kv sähköasema 6) Kemiön 110 kv kytkinlaitoksen perusparannus 7) Rauhalahden perusparannus 8) Lavianvuoren muuntoasema 9) Pyhävesi sähköasema 10) Naantalinsalmen 110 kv sähköasema 11) Ontojoen 110 kv sähköasema 12) Pikkarala sisäänveto 13) Ulvilan aseman uusiminen 14) Vähänummen sähköasema 15) Petäjäskoski 16) Hirvisuo

30 Käynnissä olevat verkkoinvestointihankkeet (OHI) Voimajohdot Ritva Hauvonen Nikuviken-Anttila 2013 Varkaus-Hovinpaikka 2015 Hovinpaikka-Kontiolahti 2015 tilanne Fingrid Oyj:n voimansiirtoverkko 400 kv kantaverkko 220 kv kantaverkko 110 kv kantaverkko muiden verkko Hannu Kuikka 400 kv ukkosjohdinvaihdot 2014 Nurmijärvi-Hikiä & Hyvinkää-Hikiä 2013 Tihisenniemi-Ontojoki 2014 Hikiä-Forssa 2015 Forssa-Lieto 2017 TUOV ILA VENTUSNEVA KALAJOKI SELLEE VALAJASKOSKI PETÄJÄSKOSKI LEVÄSUO ALAJÄRVI KEMINMAA UTS JOKI OSSAUSKOSKI TAIVALKOSKI UUSNIVALA PIKKARALA IVALO PYHÄKOSKI VAJUKOSKI PYHÄNSELKÄ UTANE N NUOJUA KOKKOSNIVA PIRTTIKOSKI VUOLIJOKI ALAPITKÄ SEITENOIKEA LIEKSA Sähköasemat 30 sin = urakkasopimus tehty/käynnistynyt pun = rakentaminen ei vielä käynnissä vihr = yleissuunnittelussa/uun harm = investointipäätös puuttuu Hannu Heikkinen Huutokoski 2013 Kemiö 2013 TM aitaus 2013 Loviisan katkaisijat 2013 Lavianvuori 2015 Petri Hämäläinen Johtimet Koivisto&Rauhalahti 2012/13 Pikkaralan sisäänveto 110 kv 2013 Juha Pikkupeura Forssa LSKT Pyhävesi 2015 Jari Tiusanen Yllikkälä 2012/13 Naantalinsalmi 2015 UIMAHARJU Ritva Laine Pylväsperhehanke Ulvila-Leväsjoki-Kristinestad 2014 Hirvisuo-Kalajoki-Siikajoki 2016 KRISTIINA MERI-PORI OLKILUOTO % RAUMA SEINÄJOKI KON TIOLA H TI VIHTAVUORI VARKAUS PETÄJÄVESI HUUTOKOSKI PUHOS JÄMSÄ TOIVILA VISULAHTI ULV ILA KANGASALA HUITTINEN IMATRA YLLIKKÄLÄ FORSSA HIKIÄ KORIA HYVINKÄÄ LIETO NURMIJÄRVI K Y MI ANTTILA S A LO Sami Mäki Ulvila 2014 Mika Väärämäki Kristinestad 2014 Ontojoki 2014 Muuntajat 2015 V IRKKALA LOVIISA % INKOO LÄNSISALMI TAMMISTO ESPOO Antti Linna Yllikkälä-Visulahti 2013 Siikajoki-Pyhänselkä 2016 Keijo Välimaa Isohaara-Kittilänjärvi 2013 Mikko Ahonen alkaen Tikinmaa- Lavianvuori 2015 Jarmo Naumanen Hikiä 2013 Vähänummi 2014 Forssa 2015

31 31 Muita merkittäviä työkokonaisuuksia 2013 ELVIS toiminnanohjausjärjestelmä ensimmäinen vaihe otetaan käyttöön valtava ponnistus sekä Fingridin että palvelutoimittajien väeltä Fingridin pylväsperheen kehitys 3 muuntajahankintaa ja perusparannushankkeet PAS 55 uudelleen sertifiointi ITOMS -benchmarking PI-online kunnonvalvontajärjestelmän kehitys Tuulipuistoliitännät

32 32 Fingrid jälleen kärkisijoilla ITAMS-vertailussa International Transmission Asset Management Study (ITAMS) missä mitataan omaisuuden hallinnnan (eng. Asset Management Fingridissä Siirtokapasiteetin varmistaminen prosessia) kypsyyttä ja tehokkuutta Tarkastelua tehdään neljästä näkökulmasta Core: läpinäkyvä toimintamalli ja kaattavat & kypsät prosessit Toimintamalli (Operating Model): selkeä roolijako ja vastuualueet Prosessit (Processes): Liitetoiminta tavoitteet asetettu ja toteutettu (riskien hallinta, omaisuuden hoidon strategia, investointien suunnittelu ja toteutus) Enabling: osaaminen, tiedon hallinta, teknologian hyödyntäminen, yrityskulttuuri IT ja teknologia (Information & Technology): tietovarastot, analyysityökalut ja PI työkalut päätöksentekoa varten Yrityskultuuri ja osaaminen (Culture & Competences): liiketoimintapohjainen toiminta ja osaamisen varmistamien ja kehittäminen

33 33 ITAMS vertailun tulokset ja havainnot Mukana 13 TSO yhtiötä (EUR, AUS, NZ, CAN, UAE) Fingrid rankattiin toiseksi parhaaksi plussat osaaminen, toimivat prosessit, PAS55, hankkeiden optimointi, päätöksen teko -prosessi, tehokkuus, strategia ja sen implementointi kehitettävää riskien hallinta, riskien kommunikointi, hyötyjen seuranta investoinneissa, dokumentointi

34 34 Investointikatsaus Verkon kehittämisen ja kunnonhallinnan periaatteet Katsaus vuoden 2012 hankkeisiin - Vuonna 2012 valmistuneet hankkeet - Verkon arvon kehitys Katsaus vuoden 2013 hankkeisiin - Suurten hankkeiden eteneminen - Meneillään olevat merkittävät kehityshankkeet Työturvallisuus

35 35 Palvelutoimittajien työtapaturmien tunnuslukujen kehitys htv. 490 htv. 624 htv. 593 htv Työtapaturmien vakavuus [SRP / tapaturmien lkm] Vähintään 1 SRP työtapaturmataajuus

36 Palvelutoimittajien vakavat työtapaturmat Lukumäärä (vakava = vähintään 30 sairauspäivää; SRP) Putoaminen louhikossa kivenkoloon. Pikkusormi jäi kiven ja rautakangen väliin. 68 SRP 2-5. Luunmurtumat liukastumisessa 2 kpl ja kävellessä 1 kpl. Nostotyössä puristuksiin jääminen. 4 kpl 40 SRP 6. Nostokorityössä käsi jäi palkin ja nostokorin kaiteen väliin. Kämmenluun murtuma. 35 SRP 7. Ampiaisia karkuun juostessa kaatuminen. Ranteeseen luunmurtuma. 35 SRP Huolestuttavin tapaturma: Yllikkälä-Visulahti 400 kv työmaalla SELPOLin asentajat olivat nostokorissa aloittamassa välijohtimien asennusta kiristäjäpylväällä. Lisätyömaadoituksen asennuksessa henkilö sai latausjännitteestä sähköiskun. Syynä oli ohjeiden vastainen kytkemistapa, missä vaihejohtimen liitin kytkettiin ilman eristyssauvaa. Sairauspäiviä 8, mutta hengenlähtö lähellä Auto luisui metsään ja pyörähti ympäri. Kolme loukkaantui; 1 SRP + n. 35 SRP + yli 64 SRP = väh. 100 SRP 2. Kaatuminen kaivannon luiskalla uppopumppua asennettaessa. 30 SRP Työmaadoitusten toteamismittauksessa sattui kuolemaan johtanut työtapaturma 2. Porttaalin tikasosien poistossa käsi jäi diakonaalin ja porrastason väliin, kun tikkaat luistivat alaspäin. 43 SRP 3. Sormi jäi virtatien ja laakerin paikoilleen laitossa näiden väliin. 30 SRP

37 37 Palvelutoimittajien yleisimmät tapaturmat Tapaturmatyyppi Kumulat. SRP Nostokonetyö 430 Liukastuminen, kaatuminen tms. 280 Kulkuvälineonnettomuus 100 Putoaminen 25 Sähkötapaturma 10 Taulukko: Tapaturmaluokan kumulatiivinen toteuma

38 38 Kaikki yli työtunnin palvelutoimittajat Tunnit/ T V Eltel ETDE SOY FOKT EMP IFO ABB Muut Ka. [T] taajuus- ja [V] vakavuus -tunnusluvut vuodelta 2012 Laskettu vähintään 1 sairauspäivän työtapaturmista Yhtiö T + V ETDE 24 Eltel 33 SOY 33 Muut 34 IFO 35 Ka. 35 ABB 37 FOKT 43 EMP 64

39 39

40 Työturvallisuushankkeen projektit Tavoite Aikataulu Edistyminen 1. MVR mittarin kehittäminen Fingridin työmaille soveltuvan työturvallisuusmittarin kehittäminen, pilotointi, kouluttaminen ja käyttöönotto 12/2012 Ok 2. Sanktiot ja palkitsemiskäytännöt Kehitetään sekä sanktio- että palkitsemiskäytänteitä työturvallisuuskulttuurin edistämiseksi, koulutus ja sanktioiden sopimuksiin vieminen 12/2012 Ok, palkitsemiskäytänteitä ei lanseerattu, pilotoitu HY-HI 3. Asemille ja työmaille saapuminen 4. Jännitteisen alueen rajan selventäminen 5. Työtapaturmista tiedottaminen Työturvallisuustiedottaminen Selvitetään parhaat työmaiden aitaus- ja porttiratkaisut, sekä laaditaan näistä uusi ohje. Tehdään kysely sähköistenkulkulupien parhaista käytännöistä eri organisaatioissa. Laaditaan jännitteisen alueen rajauksista selkeä ohjeistus ja järjestetään rajauksesta koulutus, joka sisällytetään valtuutetun opastajan pätevyyksiin Laaditaan uusi ohjeistus Fingridin työmailla tapahtuneista tapaturmista tiedottamiseen. Linjataan käytettävät kanavat, tapaturmatiedotteiden sisältö, vastuut, päivityssyklit. Järjestetään työturvallisuusteemainen omaisuuden hallinta päivä, johon kutsutaan palvelutoimittajien johto. 12/2012 Ok 07/2012 Ei tullut ajoissa, ohje laadittu, ei koulutettu, eikä sisällytetty pätevyyksiin 12/2012 Ok Tiedottaminen jatkuu 2013-> mm. lehtiset, työturvapakat 6. Vahinkotutkinta Suoritetaan konsulttiavusteinen tapaturmatutkinta yhteensä 4:stä tapaturmasta (2 voimajohto, 2 asema). 12/2012 Tehtiin 1, 3 jäi tekemättä, 2 konsulttia valittiin 7. Kameravalvonnan käyttö turvallisuuden seurannassa Laaditaan ohjeistus kameravalvonnan käytöstä työmaaturvallisuuden seurannassa (huomioidaan vaikutukset mm. valaistukseen, vastuisiin) 12/2012 Ok 8. Korkealla työskentely sähköasemilla Laaditaan uusi ohjeistus sähköasemilla korkealla työskentelyä koskien 12/2012 Ok 9. Yhteisten työmaiden hallinta Selkiytetään yhteistentyömaiden vastuukysymykset alistamissopimuksien avulla ja viedään ne uusiin sopimuksiin 10. Kulkuneuvojen käyttö Laaditaan ohjeistus Fingridin työmailla käytettävien eri kulkuneuvojen käytöstä (mm. veneet, mönkijät, ilma-alukset) 12/2012 Ok 12/2012 Ok 11. Palvelutoimittajien koulutuksien seuranta Laaditaan systemaattinen tapa seurata ja kirjata palvelutoimittajien kouluttautumista Fingridissä. Selvitetään tavat ottaa kilpailutuksessa huomioon palvelutoimittajan henkilöstön ammatillisen osaamisen ylläpito. 12/2012 Ok 12. Turvallinen toiminta sähköverkon läheisyydessä Toteutuu projektin oman projektisuunnitelman mukaisesti 12/2012 Ok 13. Katselmukset Kehitetään ja yhdenmukaistetaan katselmuskäytänteitä (mm. johdon katselmukset) 12/2012 Ok 14. Alajärven opit Loppuraportti ja yhteenveto tapahtumasta, sekä toimenpiteiden täytäntöönpanon varmistus 02/2012 Ok 15. Työturvallisuuden raportointijärjestelmät Kartoitus 2012 eri järjestelmistä, ehdotus mahdollisesta uudesta järjestelmästä /2012 Ei toteutunut 16. Havainnot ja ilmoitukset Uudet tapaturma-, ja vahinkoilmoituslomakkeet 2012, havainnointikäytänteet 2013 Jatkuva Ok, jatkuu

41 41 Työturvallisuuden kehitystyö jatkuu Tavoitteena Nolla tapaturmaa välitavoite vuoden 2015 loppuun mennessä tapaturmataajuus on alle 10 Työturvallisuuden sateenvarjoprojektin agendalla vuonna 2013 MVR-mittauksien lanseeraminen työmaille viikoittainen työmaan turvallisuus- ja siisteystason mittaus Työturvallisuustiedottaminen mm. työturvallisuuslehtinen palvelutoimittajille työturvallisuuspakat kaikille projektipäälliköille ja työmaapäälliköille Työturvallisuuden palkitsemisen kehitys lanseerataan palkitsemiskriteerit Fingridin työmaille Työturvallisuuskoordinaattorikoulutukset Nimitetty henkilö työturvallisuuden ja vastuullisuus asioiden työmaiden kiertäväksi valvojaksi ja kehittäjäksi

42 Sisäiset prosessit Siirtokapasiteetin varmistaminen Strategiset tavoitteet - Siirtokapasiteetin varmistaminen 42 Siirtokapasiteetti riittää asiakkaiden ja markkinoiden tarpeisiin Varmistamme asiakkaiden laitteistojen liittämisen ja teknisen yhteensopivuuden Kehitämme verkkoa yhteistyössä asiakkaiden ja muiden sidosryhmien kanssa Ennakoimme tulevat siirtotarpeet Hyödynnämme verkon kapasiteetin täysimääräisesti Toimintamme on kustannustehokasta Luomme joustoja investointiohjelmaan mm. tehden YVA:t, lunastukset ja suunnittelun ennakoiden Käynnistämme hankkeet investointiperusteiden täytyttyä Optimoimme verkkokomponenttien elinkaaren Varmistamme alan palveluiden saatavuuden ja hankimme tehokkaasti Laatumme on oikein mitoitettu Varmistamme, että verkko on turvallinen ja työturvallisuus on korkealla tasolla Pidämme yllä verkon komponenttien korkean käytettävyyden Otamme ympäristö- ja maankäyttökysymykset pitkäjänteisesti huomioon Kehitämme osaamista, toimintatapoja ja työkaluja jatkuvasti

43 Sisäiset prosessit Siirtokapasiteetin varmistaminen LIITE 10 Siirtokapasiteetin varmistaminen Strategia Kari Kuusela

44 Toimintaympäristö - Siirtokapasiteetin varmistaminen Tuotantokapasiteetti kasvaa nopeammin kuin kulutus, mutta muuttuu samalla joustamattomammaksi. Rajajohtojen ja niiden siirtokyvyn merkitys kasvaa läpisiirtojen ja säätävän voimantuotannon vähentymisen myötä. Siirtojen vaihtelevuus kasvaa entisestään. Ydinvoimahankkeiden aikatauluissa ja toteutumisissa merkittävää epävarmuutta. Lukuisat tuulivoimahankkeet siirtyvät suunnitteluvaiheesta toteutukseen. Muita energiamuotoja korvataan sähköllä, mutta samalla energiatehokkuus ja hintajousto paranevat. Energian varastointitekniikat kehittyvät. Sähkön kulutus kasvaa Pohjoismaissa maltillisesti. Teollisuuden sähkönkulutus vähenee Suomessa - kasvu palveluissa ja yksityisessä kulutuksessa. Lukuisat johtohankkeet saattavat aiheuttaa vastustusta ja lisätä imagoriskiä. Laajamittaisen vastustuksen todennäköisyys on kuitenkin pieni. Yhteiskunnallinen keskustelu voimajohtojen sähkömagneettisista kentistä on lisääntymässä. Ulkomaisten työntekijöiden määrä kasvaa ja laitteita toimitetaan entistä enemmän Euroopan ulkopuolelta. Toimittajien uusien työntekijöiden kokemattomuus vaikuttaa toiminnan laatuun ja työturvallisuuteen. Naapurimaiden mittavat investoinnit voivat vaikuttaa projektien tarjousten määrään, hintatasoon sekä osaajien saatavuuteen. Ilmastonmuutos lisää sään vaihteluja ja mahdollisten ääri-ilmiöiden yleistymistä. 44 Sisäiset prosessit Siirtokapasiteetin varmistaminen

45 Strategiset valinnat - Siirtokapasiteetin varmistaminen Sisäiset prosessit Siirtokapasiteetin varmistaminen 45 Strateginen valinta Vaihtoehto Perustelut valinnalle Avojohdot perusratkaisuna Laajamittainen kaapelointi Kaapelitekniikka ei teknisesti eikä taloudellisesti kypsä Suomen kantaverkon perusratkaisuksi Tehdään johtoja vanhan paikalle/viereen YVA:n ja reittisuunnittelun tekeminen valmiiksi ennen investointipäätöstä Sallitaan johdonvarsiliitynnät Haetaan uudet reitit Tehdään vasta päätösten jälkeen Ei sallita johdonvarsiliittymiä Luvituksen helpottaminen, parempi yhteiskunnallinen hyväksyttävyys. Haittapuoli: häiriö-, vika- ja tapaturmariskit suuremmat Investointiohjelman ja hankkeiden toteutus varmemmalla pohjalla, projekteille jää riittävästi rakentamisaikaa, laadukkaampi YVA toteutus ja vastarinta vaimenee kun vuoropuhelulle jää lisää aikaa Kustannustehokasratkaisu kun kulutustiheys on pieni ja siirtoetäisyydet pitkiä. Rakentamisen ja kunnossapitotöiden ulkoistaminen Verkon suunnittelun, projektien hallinnan ja kunnonhallinnan ydinosaamisen pitäminen Fingridissä Kunnossapitopalvelut jaettu maantieteellisiin alueisiin Työt tehdään yhtiön palkkaaman henkilöstön voimin. Laaja konsulttien käyttö Koko maa yhtenä alueena Kustannustehokkuus, resurssien parempi hyödyntäminen, joustavuus vuotuisten työmäärävaihtelujen johdosta Pystytään paremmin hallitsemaan ja optimoimaan kantaverkon koko elinkaari. Keskeinen asiantuntemus on helpompi varmistaa yhtiön sisällä. Vikojen korjaus nopeampaa, palvelutoimittajamarkkinoiden elinvoimaisena pitäminen helpompaa

Fingrid toteuttaa investoinnit tehokkaasti. Kari Kuusela, varatoimitusjohtaja Kantaverkkopäivä 6.9.2012

Fingrid toteuttaa investoinnit tehokkaasti. Kari Kuusela, varatoimitusjohtaja Kantaverkkopäivä 6.9.2012 Fingrid toteuttaa investoinnit tehokkaasti Kari Kuusela, varatoimitusjohtaja Kantaverkkopäivä 6.9.2012 Katsaus vuoteen 2011 ja vuoden 2012 hankkeisiin Tilaamme osaavilta tekijöiltä tehokkaasti Ulkoistaminen

Lisätiedot

Siirtokapasiteetin varmistaminen. Ajankohtaiset 01/2013

Siirtokapasiteetin varmistaminen. Ajankohtaiset 01/2013 Siirtokapasiteetin varmistaminen Ajankohtaiset 01/2013 Siirtokapasiteetin varmistaminen Siirtokapasiteetin varmistaminen Käyttövarmuuden hallinta Sähkömarkkinoiden toiminnan edistäminen Hankintapäätökset:

Lisätiedot

Jukka Ruusunen, toimitusjohtaja, Fingrid Oyj. Saavuttaako Suomi tuulivoimatavoitteensa Jari Suominen, puheenjohtaja, Suomen Tuulivoimayhdistys ry

Jukka Ruusunen, toimitusjohtaja, Fingrid Oyj. Saavuttaako Suomi tuulivoimatavoitteensa Jari Suominen, puheenjohtaja, Suomen Tuulivoimayhdistys ry Ohjelma klo 12.30 Ilmoittautuminen ja kahvi klo 13.00 Asiakkaat ja Fingrid Jukka Ruusunen, toimitusjohtaja, Fingrid Oyj klo 13.30 klo 14.00 Saavuttaako Suomi tuulivoimatavoitteensa Jari Suominen, puheenjohtaja,

Lisätiedot

Fingridin investointiohjelma joustaa: 1,6 plus? Kantaverkkopäivä 1.9.2010 Kari Kuusela Fingrid Oyj

Fingridin investointiohjelma joustaa: 1,6 plus? Kantaverkkopäivä 1.9.2010 Kari Kuusela Fingrid Oyj Fingridin investointiohjelma joustaa: 1,6 plus? Kantaverkkopäivä 1.9.2010 Kari Kuusela Fingrid Oyj 2 Fingridin investointiohjelma joustaa: 1,6 plus? Mittava investointiohjelma ja joustot Onnistumisen avaintekijät

Lisätiedot

Kansainväliset yhteydet siirtokapasiteetin varmistajina. Kantaverkkopäivä Kari Kuusela, varatoimitusjohtaja, Fingrid Oyj

Kansainväliset yhteydet siirtokapasiteetin varmistajina. Kantaverkkopäivä Kari Kuusela, varatoimitusjohtaja, Fingrid Oyj Kansainväliset yhteydet siirtokapasiteetin varmistajina Kantaverkkopäivä 3.9.2014 Kari Kuusela, varatoimitusjohtaja, Fingrid Oyj Rajasiirtoyhteydet ovat hyvin tärkeitä Suomelle Mitä Fingrid on tehnyt rajasiirtoyhteyksien

Lisätiedot

LUETTELO KANTAVERKKOON NIMETYISTÄ VOIMAJOHDOISTA JA SÄHKÖASEMISTA , nimeämispäätöksen LIITE 1

LUETTELO KANTAVERKKOON NIMETYISTÄ VOIMAJOHDOISTA JA SÄHKÖASEMISTA , nimeämispäätöksen LIITE 1 LUETTELO KANTAVERKKOON NIMETYISTÄ VOIMAJOHDOISTA JA SÄHKÖASEMISTA 1.1.2020, nimeämispäätöksen LIITE 1 Rakenne-jännite Voimajohdot Pituus/km Yhtenäisyys Huomiot (X = pääkriteerit, x = lisäkriteeri) Jännitetaso

Lisätiedot

Verkkotoimikunta Ajankohtaista, Verkkoinvestointikatsaus. Kari Kuusela 5.5.2010

Verkkotoimikunta Ajankohtaista, Verkkoinvestointikatsaus. Kari Kuusela 5.5.2010 Verkkotoimikunta Ajankohtaista, Verkkoinvestointikatsaus Kari Kuusela 5.5.2010 2 1. Ajankohtaista 2. Verkkoinvestointikatsaus Fingridin kuulumisia Pohjoismaiset markkinat laajenivat Viroon Estlink-hinta-alue

Lisätiedot

Kantaverkko Voimajohdot

Kantaverkko Voimajohdot 400 kv johdot 400 400 ALAJÄRVI - KANGASALA 173,1 X X x x x 400 400 ALAJÄRVI - SEINÄJOKI 79,4 X X x x x 400 400 ANTTILA - KYMI 94,0 X X x x x 400 400 ANTTILA - NURMIJÄRVI 35,6 X X x x x 400 400 ESPOO -

Lisätiedot

Fingridin investointihankkeiden hankintaprosessi case Hirvisuo-Pyhänselkä sekä tietoisku käynnissä olevista hankkeista

Fingridin investointihankkeiden hankintaprosessi case Hirvisuo-Pyhänselkä sekä tietoisku käynnissä olevista hankkeista Fingridin investointihankkeiden hankintaprosessi case Hirvisuo-Pyhänselkä sekä tietoisku käynnissä olevista hankkeista Verkkotoimikunta 10.12.2014 Helsinki Keijo Välimaa 2 2009 2010 2011 2012 2013 2014

Lisätiedot

Neuvottelukunta Kari Kuusela

Neuvottelukunta Kari Kuusela Neuvottelukunta 14.12.2015 Kari Kuusela Investointikatsaus 2015 2009 2010 2011 2012 2013 2014 2015 2016 2017 2018 2019 2020 2021 2022 2023 2024 2025 Joustava ja pitkäjänteinen investointistrategia Fenno-Skan

Lisätiedot

maakuntakaavan työneuvottelu

maakuntakaavan työneuvottelu Pohjois-Pohjanmaan maakuntakaavan työneuvottelu 11.5.2009 Fennovoiman Hanhikiven laitosvaihtoehto iht Kantaverkon perusratkaisut 400 kv kantaverkko 220 kv kantaverkko Rakenteilla 1. ja 2. vaiheen voimajohtohankkeet

Lisätiedot

Fingridin työturvallisuushanke 2012

Fingridin työturvallisuushanke 2012 Fingridin työturvallisuushanke Suvi Lokkinen Kehityspäällikkö, Fingrid Oyj 2 Fingridin työturvallisuushanke TAVOITTEENA: 0 tapaturmaa Fingridin työmailla kehittää työturvallisuuskulttuuria positiiviseen

Lisätiedot

Miten markkinoiden tarpeet otetaan huomioon verkkoinvestoinneissa? Maarit Uusitalo, suunnittelupäällikkö Sähkömarkkinapäivä 8.4.

Miten markkinoiden tarpeet otetaan huomioon verkkoinvestoinneissa? Maarit Uusitalo, suunnittelupäällikkö Sähkömarkkinapäivä 8.4. Miten markkinoiden tarpeet otetaan huomioon verkkoinvestoinneissa? Maarit Uusitalo, suunnittelupäällikkö Sähkömarkkinapäivä 8.4.2013 50 Mistä kantaverkon investointitarpeet tulevat? Riittävä siirtokapasiteetti

Lisätiedot

Ajankohtaiset verkkotoimikunta. 12/2014 Kari Kuusela

Ajankohtaiset verkkotoimikunta. 12/2014 Kari Kuusela Ajankohtaiset verkkotoimikunta 12/2014 Kari Kuusela Verkkotoimikunnan kokous 12.12.2014 9:00-9:30 Verkkotoimikunnan jäsenten valokuvaus 9:30 10:00 Ajankohtaiset kuulumiset Fingridistä / Kari Kuusela 10:00

Lisätiedot

Ajankohtaista Suomen kantaverkkoyhtiöstä

Ajankohtaista Suomen kantaverkkoyhtiöstä Ajankohtaista Suomen kantaverkkoyhtiöstä Juha Hiekkala Markkinakehitys Voimaseniorit, Tekniska Salarna, Helsinki 11.2.204 2 Asiakkaiden ja yhteiskunnan hyväksi Varma sähkö Kantaverkon häiriöistä aiheutuneet

Lisätiedot

Investointiohjelma eteenpäin vastuullisin askelin Kari Kuusela Kantaverkkopäivä 7.9.2011

Investointiohjelma eteenpäin vastuullisin askelin Kari Kuusela Kantaverkkopäivä 7.9.2011 Investointiohjelma eteenpäin vastuullisin askelin Kari Kuusela Kantaverkkopäivä 7.9.2011 17 200 MVA 3 700 MVA 1 900 MVA Fingridin voimajärjestelmä selkärankana Suomen sisäiselle sähkönsiirrolle sekä rajasiirrolle

Lisätiedot

Verkkotoimikunta 1.4.2015. Triotto, Helsinki

Verkkotoimikunta 1.4.2015. Triotto, Helsinki Verkkotoimikunta 1.4.2015 Triotto, Helsinki Agenda Fingridin ajankohtaiset Investointiohjelma edistyy suunnitelman mukaisesti. Pääpaino on nyt länsi- Suomessa.Vuonna 2007 alkanut Pohjanmaan sähkönsiirtoverkon

Lisätiedot

Rakentamispolitiikka. Verkkotoimikunta 6.9.2011 Keijo Välimaa

Rakentamispolitiikka. Verkkotoimikunta 6.9.2011 Keijo Välimaa Rakentamispolitiikka Verkkotoimikunta 6.9.2011 Keijo Välimaa 2 PAS 55 Omaisuuden hallinnan elementit Omaisuuslajit Elinkaaren vaiheet: Hankkiminen Käyttäminen Kunnossapitäminen Uusiminen/hävittäminen 3

Lisätiedot

Sähköjärjestelmän varautuminen vakaviin normaaliajan häiriöihin ja poikkeusoloihin ja sen nykytila Juha Kekkonen Fingrid Oyj

Sähköjärjestelmän varautuminen vakaviin normaaliajan häiriöihin ja poikkeusoloihin ja sen nykytila Juha Kekkonen Fingrid Oyj Sähköjärjestelmän varautuminen vakaviin normaaliajan häiriöihin ja poikkeusoloihin ja sen nykytila Juha Kekkonen Fingrid Oyj Häiriöt verkkojärjestelmän arkipäivää Sää on tyypillisin syy sähkönjakelun häiriöihin

Lisätiedot

Markkinoiden toimintaa edesauttavat siirtojohtoinvestoinnit. Markkinatoimikunta Maarit Uusitalo

Markkinoiden toimintaa edesauttavat siirtojohtoinvestoinnit. Markkinatoimikunta Maarit Uusitalo Markkinoiden toimintaa edesauttavat siirtojohtoinvestoinnit Markkinatoimikunta 4.2.2014 Maarit Uusitalo 2 Verkon kehittämissuunnitelmat eri tasoilla 1. Eurooppalainen taso ENTSO-E julkaisee joka toinen

Lisätiedot

Verkkopäivä 2009 Kari Kuusela. Tarkasti euroja + hurjasti osaamista = varmasti virtaa

Verkkopäivä 2009 Kari Kuusela. Tarkasti euroja + hurjasti osaamista = varmasti virtaa Verkkopäivä 2009 Kari Kuusela Tarkasti euroja + hurjasti osaamista = varmasti virtaa 2 Rautarouvasta kaikki alkoi 1 Huittinen KOROINEN Raisio Lieto LIETO Paimio Turku Hanko Salo Somero Toijala FORSSA Tammisaari

Lisätiedot

Neuvottelukunta Kari Kuusela

Neuvottelukunta Kari Kuusela Neuvottelukunta 10.9.2013 2 Kantaverkon kehittäminen ja verkkoinvestoinnit 3 Tuotannon ja kulutuksen muutokset pakottavat verkkoinvestointeihin Kantaverkko mitoitetaan tuotanto- ja kulutusennusteiden perusteella,

Lisätiedot

Aki Laurila, Kantaverkon Kehittämissuunnitelma

Aki Laurila, Kantaverkon Kehittämissuunnitelma , Kantaverkon Kehittämissuunnitelma Kehittämällä pitkäjänteisesti kantaverkkoa varmistetaan, että sähkönsiirtoverkko ja koko järjestelmä täyttävät sille asetetut laatuvaatimukset muuttuvassa toimintaympäristössä.

Lisätiedot

Fingridin verkossa vuonna 2018 tapahtuneet käyttöhäiriöt tapahtuma-ajan mukaisessa järjestyksessä.

Fingridin verkossa vuonna 2018 tapahtuneet käyttöhäiriöt tapahtuma-ajan mukaisessa järjestyksessä. Fingridin verkossa vuonna 2018 tapahtuneet käyttöhäiriöt tapahtuma-ajan mukaisessa järjestyksessä. Tapahtuma-aika Tapaht.paikka Un kv Laite Vian laatu Vaihe Häiriön omistaja 02.01.2018 13.57.42 SEITENOIKEA

Lisätiedot

Ajankohtaiset asiat. Reima Päivinen Käyttötoimikunta

Ajankohtaiset asiat. Reima Päivinen Käyttötoimikunta Ajankohtaiset asiat Reima Päivinen Käyttötoimikunta 25.9.2012 Poikkeuksellinen alkuvuosi Suomen sähkön kulutus -2,5% Runsaasti vesivoimaa tarjolla Pohjoismaista Venäjän tuonti vähentynyt merkittävästi

Lisätiedot

Kansallinen 10-vuotissuunnitelma ja sen raportointi 1.12.2010

Kansallinen 10-vuotissuunnitelma ja sen raportointi 1.12.2010 Kansallinen 10-vuotissuunnitelma ja sen raportointi 2 Kansainvälinen verkkosuunnitteluyhteistyö Pohjoismainen Nordel-yhteistyö synnytti kolme yhteistä verkkosuunnitelmaa vuosina 2002, 2004 ja 2008. Yhteistyötä

Lisätiedot

Ympäristövaikutusten arviointi YVA

Ympäristövaikutusten arviointi YVA Ympäristövaikutusten arviointi YVA 2 Ympäristövaikutusten arviointia koskeva lainsäädäntö Laki ympäristövaikutusten arviointimenettelystä (468/1994) Valtioneuvoston asetus ympäristövaikutusten arviointimenettelystä

Lisätiedot

Verkkotoimikunta Ajankohtaiset. Maaliskuu 2012

Verkkotoimikunta Ajankohtaiset. Maaliskuu 2012 Verkkotoimikunta Ajankohtaiset Maaliskuu 2012 Joustava ja pitkäjänteinen investointistrategia 2006 2007 2008 2009 2010 2011 2012 2013 2014 2015 2016 2017 2018 2019 2020 2021 Fenno-Skan 2 Seinäjoki - Tuovila

Lisätiedot

Verkkotoimikunta Kari Kuusela. Fingridin ajankohtaisia kuulumisia

Verkkotoimikunta Kari Kuusela. Fingridin ajankohtaisia kuulumisia Verkkotoimikunta 14.3.2018 Kari Kuusela Fingridin ajankohtaisia kuulumisia Sopimus tulevasta pohjoismaisesta tasehallinnasta Fingrid, Svenska Kraftnät, Statnett, Energinet ja Kraftnät Åland ovat solmineet

Lisätiedot

Ajankohtaista. Reima Päivinen. Käyttötoimikunta 25.3.2014

Ajankohtaista. Reima Päivinen. Käyttötoimikunta 25.3.2014 Ajankohtaista Reima Päivinen Käyttötoimikunta 25.3.2014 2 Asiakkaiden ja yhteiskunnan hyväksi Varma sähkö Kantaverkon häiriöistä aiheutuneet keskeytykset 10 8 6 4 2 0 min / vuosi / liityntäpiste 2006 2007

Lisätiedot

Fingridin verkkoskenaariot x 4. Kantaverkkopäivä 2.9.2013 Jussi Jyrinsalo Johtaja

Fingridin verkkoskenaariot x 4. Kantaverkkopäivä 2.9.2013 Jussi Jyrinsalo Johtaja Fingridin verkkoskenaariot x 4 Kantaverkkopäivä 2.9.2013 Jussi Jyrinsalo Johtaja 2 Sisällysluettelo Kantaverkon kymmenvuotinen kehittämissuunnitelma Esimerkki siitä, miksi suunnitelma on vain suunnitelma:

Lisätiedot

Lunastuksen aloituskokoukset Hikiä Orimattila kv voimajohtohanke

Lunastuksen aloituskokoukset Hikiä Orimattila kv voimajohtohanke Lunastuksen aloituskokoukset 03-10.10.2017 Hikiä Orimattila 400 + 110 kv voimajohtohanke Hikiä Orimattila voimajohtohanke Yleistä Selvitykset ja luvat Suunnittelu Rakentaminen Aikataulu Yhteystiedot Hikiä

Lisätiedot

Kantaverkon kansallinen 10-vuotissuunnitelma

Kantaverkon kansallinen 10-vuotissuunnitelma Kantaverkon kansallinen 10-vuotissuunnitelma Suunnitelmassa esitetyt tiedot perustuvat tilanteeseen ja julkisiin markkinatietoihin (www.nordpoolspot.com). Kantaverkon kansallinen 10-vuotissuunnitelma ei

Lisätiedot

Työmailla tavoitteena nolla tapaturmaa. Suvi Lokkinen, kehityspäällikkö Kantaverkkopäivä 6.9.2012

Työmailla tavoitteena nolla tapaturmaa. Suvi Lokkinen, kehityspäällikkö Kantaverkkopäivä 6.9.2012 Työmailla tavoitteena nolla tapaturmaa Suvi Lokkinen, kehityspäällikkö Kantaverkkopäivä 6.9.2012 Fingridin työturvallisuushanke 2012 Tavoitteena 0 tapaturmaa Fingridin työmailla kehittää työturvallisuuskulttuuria

Lisätiedot

Verkkotoimikunnan kokous Torstai 25.2.2016

Verkkotoimikunnan kokous Torstai 25.2.2016 Verkkotoimikunnan kokous Torstai 25.2.2016 09.00-09.10 Verkkotoimikunnan säännöt ja sääntöihin sitoutuminen / Kari Kuusela + kaikki 09.10-09.40 Fingrid ajankohtaiset / Kari Kuusela 09.40-10.00 Asiakastoiminnan

Lisätiedot

Olkiluodon kytkennät ja Ulvilan uusi 400/110/20kV sähköasema. 13.5.2014 Verkkotoimikunta 2_2014 P.Parviainen

Olkiluodon kytkennät ja Ulvilan uusi 400/110/20kV sähköasema. 13.5.2014 Verkkotoimikunta 2_2014 P.Parviainen Olkiluodon kytkennät ja Ulvilan uusi 400/110/20kV sähköasema 13.5.2014 Verkkotoimikunta 2_2014 P.Parviainen OLKILUODON VOIMALAITOSTEN VERKKOLIITYNNÄT OL1, OL2, OL3 MERI-PORI SEINÄJOKI ULVILA ALAJÄRVI KANGASALA

Lisätiedot

Kari Kuusela Verkkkotoimikunnan kokous Fingridin ajankohtaiset ja Pohjois-Suomen verkon kehittäminen

Kari Kuusela Verkkkotoimikunnan kokous Fingridin ajankohtaiset ja Pohjois-Suomen verkon kehittäminen Kari Kuusela Verkkkotoimikunnan kokous 12.-13-9.2017 Fingridin ajankohtaiset ja Pohjois-Suomen verkon kehittäminen Fingridin investointisuunnitelma ja rajasiirtoyhteyksien merkitys Verkkoinvestoinnit 2000-2027

Lisätiedot

Kari Kuusela Verkkotoimikunnan kokous Fingridin ajankohtaisia

Kari Kuusela Verkkotoimikunnan kokous Fingridin ajankohtaisia Kari Kuusela Verkkotoimikunnan kokous 27-28.9.2016 Fingridin ajankohtaisia Sähköjärjestelmän muutos edellyttää uudenlaista energiapolitiikkaa ja markkinoiden vahvistamista Fingrid on huolissaan energiapolitiikassa

Lisätiedot

Missä kantaverkon rajat kulkevat? Kantaverkkopäivä Petri Parviainen Fingrid Oyj

Missä kantaverkon rajat kulkevat? Kantaverkkopäivä Petri Parviainen Fingrid Oyj Missä kantaverkon rajat kulkevat? Kantaverkkopäivä 1.9.2010 Petri Parviainen Fingrid Oyj 2 Tilannekatsaus, syyskuu 2010 Sopimuskausi neljä vuotta. Kantaverkon laajuus päivitetään sopimuskausittain. Laajuudella

Lisätiedot

Ajankohtaista yhtiön toiminnasta

Ajankohtaista yhtiön toiminnasta Asiakohta 4 Ajankohtaista yhtiön toiminnasta Neuvottelukunnan kevätkokous 2.5.2011 Jukka Ruusunen 2 Käyttövarmuuden hallinta Talven kulutushuippu 14800 MWh/h saavutettiin 18.2. klo 9 10 häiriöitä: Estlink,

Lisätiedot

Verkkotoimikunta 7.10.2013. Kari Kuusela

Verkkotoimikunta 7.10.2013. Kari Kuusela Verkkotoimikunta 7.10.2013 Siirtokapasiteetin varmistaminen Siirtokapasiteetin varmistaminen Käyttövarmuuden hallinta Sähkömarkkinoiden toiminnan edistäminen Hankintapäätökset: Forssan, Pyhäveden ja Meltauksen

Lisätiedot

Investointikatsaus Kari Kuusela

Investointikatsaus Kari Kuusela Investointikatsaus 2013-2014 Kari Kuusela Investointikatsaus Katsaus vuoden 2013 hankkeisiin - Vuonna 2013 valmistuneet hankkeet - Verkon arvon kehitys Katsaus vuoden 2014 hankkeisiin - Suurten hankkeiden

Lisätiedot

Fingridin ajankohtaiset

Fingridin ajankohtaiset Kari Kuusela Verkkotoimikunta 15.2.2017 Fingridin ajankohtaiset Sähköjärjestelmän murros laittaa Pohjois- ja Etelä-Suomen väliset siirtoyhteydet lujille! Suomeen 2 100 MW lisää tuulivoimaa vuoteen 2025

Lisätiedot

Hikiä Forssa kv voimajohdon rakentaminen

Hikiä Forssa kv voimajohdon rakentaminen Hikiä Forssa 400 + 110 kv voimajohdon rakentaminen 3. - 4.10.2013 Hikiä - Forssa 400 + 110 kv voimansiirtoyhteys on osa kantaverkon perusratkaisuja 2008 2009 2010 2011 2012 2013 2014 2015 2016 2017 2018

Lisätiedot

Kari Kuusela Verkkotoimikunta Fingridin ajankohtaiset

Kari Kuusela Verkkotoimikunta Fingridin ajankohtaiset Kari Kuusela Verkkotoimikunta 3.5.2017 Fingridin ajankohtaiset esett Go-live 1.5.2017 Suomi, Ruotsi ja Norja edelläkävijöitä Euroopassa Taseselvityksen operatiivinen hoito siirtyy kolmen TSO:n yhteisesti

Lisätiedot

Katsaus vuoteen 2012 ajankohtaista 2013. Jukka Ruusunen Toimitusjohtaja

Katsaus vuoteen 2012 ajankohtaista 2013. Jukka Ruusunen Toimitusjohtaja Katsaus vuoteen 2012 ajankohtaista 2013 Jukka Ruusunen Toimitusjohtaja Toimintaympäristö 2012: Eurooppa Saksan ydinvoimapäätöksen seurauksena Euroopan sähköjärjestelmä koetuksella heti talvella 2012 Tuulivoiman

Lisätiedot

Siirtokapasiteetin varmistaminen. Ajankohtaiset 11/2012

Siirtokapasiteetin varmistaminen. Ajankohtaiset 11/2012 Siirtokapasiteetin varmistaminen Ajankohtaiset 11/2012 Siirtokapasiteetin varmistaminen Investointipäätökset: Vähänummen ja Ontojoen kytkinlaitosten rakentaminen sekä Isohaara - Simo 110 kv johdinvaihto

Lisätiedot

Kohti eurooppalaista kantaverkkoinfrastruktuuria. Jukka Ruusunen Toimitusjohtaja, Fingrid Oyj

Kohti eurooppalaista kantaverkkoinfrastruktuuria. Jukka Ruusunen Toimitusjohtaja, Fingrid Oyj Kohti eurooppalaista kantaverkkoinfrastruktuuria Jukka Ruusunen Toimitusjohtaja, Fingrid Oyj Siemensin Energiapäivä Helsinki 9.12.2010 Muutoksen takana EU:n energiapoliittiset tavoitteet Energiatulevaisuus

Lisätiedot

Jussi Jyrinsalo Neuvottelukunta Kantaverkon investointikriteerit ja tärkeimmät verkkoinvestoinnit

Jussi Jyrinsalo Neuvottelukunta Kantaverkon investointikriteerit ja tärkeimmät verkkoinvestoinnit Jussi Jyrinsalo Neuvottelukunta 11.9.2017 Kantaverkon investointikriteerit ja tärkeimmät verkkoinvestoinnit Kantaverkon investointikriteerit Fingridin verkkoinvestointien perusteet Fingridin investointitoiminnan

Lisätiedot

Ajankohtaista. Tasevastaavaseminaari 8.11.2012 Reima Päivinen

Ajankohtaista. Tasevastaavaseminaari 8.11.2012 Reima Päivinen Ajankohtaista Tasevastaavaseminaari Reima Päivinen Poikkeuksellinen alkuvuosi Runsaasti vesivoimaa tarjolla Pohjoismaista Venäjän tuonti vähentynyt merkittävästi Fenno-Skan 2: lisää kapasiteettia, kaapelivika

Lisätiedot

Ajankohtaista. Tasevastaavapäivä 3.11.2011 Reima Päivinen Fingrid Oyj

Ajankohtaista. Tasevastaavapäivä 3.11.2011 Reima Päivinen Fingrid Oyj Ajankohtaista Tasevastaavapäivä Reima Päivinen Fingrid Oyj Fingrid Oyj omistajat Osuudet osakkeista Osuudet äänivallasta Keskinäinen työeläkevakuutusyhtiö Varma 5,4 % Suomen valtio 53,1 % Keskinäinen työeläkevakuutusyhtiö

Lisätiedot

Toimintaperiaatteet rajasiirtokapasiteetin varmistamiseksi. Markkinatoimikunnan kokous 2015-10-06 Tuomas Rauhala

Toimintaperiaatteet rajasiirtokapasiteetin varmistamiseksi. Markkinatoimikunnan kokous 2015-10-06 Tuomas Rauhala Toimintaperiaatteet rajasiirtokapasiteetin varmistamiseksi Markkinatoimikunnan kokous 05-0-06 Tuomas Rauhala Rajasiirtoyhteyksien käytettävyyden parantaminen strateginen hanke Aluehinnat < 30 /MWh 30-35

Lisätiedot

Jari Helander. Kunnossapidon kilpailutus ja kelpuutusmenettely

Jari Helander. Kunnossapidon kilpailutus ja kelpuutusmenettely 29.11.2017 Jari Helander Kunnossapidon kilpailutus ja kelpuutusmenettely Kunnonhallinnan strategiset valinnat Kunnossapitotöiden ulkoistaminen Kustannustehokkuus, resurssien parempi hyödyntäminen, joustavuus

Lisätiedot

Fingridin ajankohtaiset. Käyttövarmuuspäivä 2.12.2013 Toimitusjohtaja Jukka Ruusunen

Fingridin ajankohtaiset. Käyttövarmuuspäivä 2.12.2013 Toimitusjohtaja Jukka Ruusunen Fingridin ajankohtaiset Käyttövarmuuspäivä 2.12.2013 Toimitusjohtaja Jukka Ruusunen 2 Erinomainen käyttövarmuus v. 2013 Asiakastyytyväisyys parantunut Asiakastoimintamallia kehitetään Baltian spot-markkinat

Lisätiedot

Varsinais-Suomen alueselvitys

Varsinais-Suomen alueselvitys Varsinais-Suomen alueselvitys KRISTIINA MERI-PORI OLKILU OTO RAUMA TU OV ILA VENTUSNEVA U LV ILA LIE TO KALAJOKI SEINÄJOKI FORS SA VIRKKALA INKOO VALAJASKOSKI PETÄJÄSKOSKI LEVÄSUO ALAJÄRVI PETÄJÄVESI KANGASALA

Lisätiedot

Fingridin ajankohtaiset kuulumiset

Fingridin ajankohtaiset kuulumiset Verkkotoimikunta 28.11.2018 Kari Kuusela Fingridin ajankohtaiset kuulumiset Hyvä työilmapiiri huomataan! Henkilöstötyytyväisyys Fingridistä maailman paras kantaverkkoyhtiö energia-alan CHARGE 2018 -brändikisassa

Lisätiedot

Suurten energiahankkeiden merkitys sähköverkolle. ATS-jäsentilaisuus 12.2.2015 VTT, Otaniemi

Suurten energiahankkeiden merkitys sähköverkolle. ATS-jäsentilaisuus 12.2.2015 VTT, Otaniemi Suurten energiahankkeiden merkitys sähköverkolle ATS-jäsentilaisuus 12.2.2015 VTT, Otaniemi Fingrid lyhyesti Eurooppalainen sähköverkon kehitys Sähköverkon kehittäminen Suomessa Fingrid Oyj Suomi toimii

Lisätiedot

Timo Kiiveri Verkkotoimikunta Fingridin ajankohtaiset verkkotoimikunnalle

Timo Kiiveri Verkkotoimikunta Fingridin ajankohtaiset verkkotoimikunnalle Timo Kiiveri Verkkotoimikunta 29.5.2019 Fingridin ajankohtaiset verkkotoimikunnalle Ajankohtaisia ja viimeisimmät investoinnit Fingridille kansallinen yritysturvallisuustodistus. Todistus on osoitus Fingridin

Lisätiedot

Ajankohtaista siirtokeskeytyksistä 2.12.2010 Käyttötoimikunta Kimmo Kuusinen

Ajankohtaista siirtokeskeytyksistä 2.12.2010 Käyttötoimikunta Kimmo Kuusinen Ajankohtaista siirtokeskeytyksistä Käyttötoimikunta Kimmo Kuusinen Kaukovalvotut kytkennät - mistä on kyse? "Perinteinen" tapa kytkeä: kommunikoidaan puhelimitse toimenpiteet kauko-ohjauksella tai paikallisesti

Lisätiedot

Jussi Jyrinsalo Verkkotoimikunta Ajankohtaista Sähkönsiirtopalvelun Asiakkaille

Jussi Jyrinsalo Verkkotoimikunta Ajankohtaista Sähkönsiirtopalvelun Asiakkaille Jussi Jyrinsalo Verkkotoimikunta Ajankohtaista Sähkönsiirtopalvelun Asiakkaille Ajankohtaista Sähkön riittävyys ei ollut uhattuna talven pakkasilla Fingrid käynnistänyt tehotariffi selvityksen kohdistuen

Lisätiedot

Fingrid 2014. Neuvottelukunta 13.3.2015

Fingrid 2014. Neuvottelukunta 13.3.2015 Fingrid 2014 Neuvottelukunta 13.3.2015 2 Toimintaympäristö 2014: Eurooppa EU:lle uudet ilmasto- ja energiatavoitteet vuodelle 2030: kasvihuonekaasupäästöt -40%, uusiutuva energia 27%, energiatehokkuuden

Lisätiedot

HVDC-yhteyksien luotettavuuden parantaminen. Käyttötoimikunnan kokous Tuomas Rauhala

HVDC-yhteyksien luotettavuuden parantaminen. Käyttötoimikunnan kokous Tuomas Rauhala HVDC-yhteyksien luotettavuuden parantaminen Käyttötoimikunnan kokous 05--0 Tuomas Rauhala Rajasiirtoyhteyksien luotettavuuden parantaminen strateginen hanke Aluehinnat < 30 /MWh 30-35 /MWh 35-0 /MWh 0-5

Lisätiedot

Jukka Ruusunen Neuvottelukunta Fingridin vuosi 2016

Jukka Ruusunen Neuvottelukunta Fingridin vuosi 2016 Jukka Ruusunen Neuvottelukunta 17.3.2017 Fingridin vuosi 2016 Poliittisella tasolla uusia linjauksia Komissio julkisti marraskuussa talvipaketin "Clean Energy for All Europeans", joka määrittelee Euroopan

Lisätiedot

Ajankohtaista kantaverkkoasiaa Kari Kuusela

Ajankohtaista kantaverkkoasiaa Kari Kuusela Ajankohtaista kantaverkkoasiaa 16.5.2013 Kari Kuusela Siirtokapasiteetin varmistaminen FennoSkan 1 kaapelivian korjaus ABB:ltä, valmistui huhtikuun puolessa välissä. Kustannukset vajaa 7 milj., josta Fingridin

Lisätiedot

Verkkotoimikunta Petri Parviainen. Ajankohtaista kantaverkkoasiakkaille Kevät 2017

Verkkotoimikunta Petri Parviainen. Ajankohtaista kantaverkkoasiakkaille Kevät 2017 Verkkotoimikunta 3.5.2017 Petri Parviainen Ajankohtaista kantaverkkoasiakkaille Kevät 2017 Ajankohtaista kantaverkkoasiakkaille 5_2017 Kantaverkon kehittämissuunnitelma työn alla, valmis syksyllä 2017

Lisätiedot

Käyttörintamalta paljon uutta

Käyttörintamalta paljon uutta Käyttörintamalta paljon uutta Johtaja Reima Päivinen Käyttövarmuuspäivä 24.11.2011 24.11.2011 Käyttövarmuuspäivä 24.11.2011 Kylmän talven kulutushuippu 18.2.2011 Kulutushuippu 18.2.2011 klo 9 10 Suomen

Lisätiedot

Suomen ilmasto- ja energiastrategia Fingridin näkökulmasta. Toimitusjohtaja Jukka Ruusunen, Fingrid Oyj

Suomen ilmasto- ja energiastrategia Fingridin näkökulmasta. Toimitusjohtaja Jukka Ruusunen, Fingrid Oyj Suomen ilmasto- ja energiastrategia Fingridin näkökulmasta Toimitusjohtaja Jukka Ruusunen, Fingrid Oyj Käyttövarmuuspäivä Finlandia-talo 26.11.2008 2 Kantaverkkoyhtiön tehtävät Voimansiirtojärjestelmän

Lisätiedot

Yhtiön talous ja tariffiasetannan perusteet. Jan Montell, Talous- ja rahoitusjohtaja Neuvottelukunta 21. lokakuuta 2015

Yhtiön talous ja tariffiasetannan perusteet. Jan Montell, Talous- ja rahoitusjohtaja Neuvottelukunta 21. lokakuuta 2015 Yhtiön talous ja tariffiasetannan perusteet Jan Montell, Talous- ja rahoitusjohtaja Neuvottelukunta 21. lokakuuta 2015 Fingrid välittää. Varmasti. Asiakkaat jayhteiskunta Turvaamme yhteiskunnalle varman

Lisätiedot

Tilannekatsaus kantaverkon rajausselvityksestä ja tariffirakenteesta. Verkkotoimikunnan kokous Petri Parviainen

Tilannekatsaus kantaverkon rajausselvityksestä ja tariffirakenteesta. Verkkotoimikunnan kokous Petri Parviainen Tilannekatsaus kantaverkon rajausselvityksestä ja tariffirakenteesta Verkkotoimikunnan kokous 2.9.2010 Petri Parviainen 2 Tilannekatsaus, syyskuu 2010 Sopimuskausi neljä vuotta. Kantaverkon laajuus päivitetään

Lisätiedot

Investointikatsaus Neuvottelukunta

Investointikatsaus Neuvottelukunta Jussi Jyrinsalo / kantaverkkosuunnittelu Timo Kiiveri / omaisuuden hallinta Investointikatsaus Neuvottelukunta Investointien perusteet - verkko suunnitellaan asiakkaiden ja sähkömarkkinoiden tarpeisiin

Lisätiedot

Hämeen työalue, Veijo Siiankoski. Merkittävimmät siirtokeskeytykset

Hämeen työalue, Veijo Siiankoski. Merkittävimmät siirtokeskeytykset Hämeen työalue, Merkittävimmät siirtokeskeytykset 2016-2018 Hämeen alueen verkko on vahvistunut viime vuosina merkittävästi 2012 Forssan varavoimalaitos, 2 x 150 MVA kaasuturpiinia 2013 Hikiä-Nurmijärvi

Lisätiedot

Kantaverkon laajuus ja sen kehittämissuunnitelma. Jussi Jyrinsalo

Kantaverkon laajuus ja sen kehittämissuunnitelma. Jussi Jyrinsalo Kantaverkon laajuus ja sen kehittämissuunnitelma Jussi Jyrinsalo 4.6.2015 Kantaverkon nimeäminen (kantaverkko 1.1.2016) Energiaviraston ohjeistus ohje julkaistu 17.12.2014, ohjeella ei virallista statusta

Lisätiedot

Ajankohtaista marraskuu 2013. Tasevastaavailtapäivä 21.11.2013 Helsinki Pasi Aho

Ajankohtaista marraskuu 2013. Tasevastaavailtapäivä 21.11.2013 Helsinki Pasi Aho Ajankohtaista marraskuu 2013 Tasevastaavailtapäivä Helsinki Pasi Aho 2 Asiakkaat Asiakastoiminnan kehityshankkeet etenevät: Asiakaspalautekäytännöt, liittymisprosessi ja liittymisehtojen seurantakäytännöt

Lisätiedot

Siirtojen hallinta 2014

Siirtojen hallinta 2014 Raportti 1 (9) Siirtojen hallinta 2014 1 Yleistä siirto- ja markkinatilanteesta Siirtojen hallinta -raportti on yhteenveto Suomen kantaverkon ja rajajohtoyhteyksien tapahtumista ja toteumista vuodelta

Lisätiedot

Siirtokapasiteetin riittävyys ja häiriöt 2014. Tasevastaavailtapäivä 20.11.2014 Helsinki Timo Kaukonen

Siirtokapasiteetin riittävyys ja häiriöt 2014. Tasevastaavailtapäivä 20.11.2014 Helsinki Timo Kaukonen Siirtokapasiteetin riittävyys ja häiriöt 2014 Tasevastaavailtapäivä 20.11.2014 Helsinki Timo Kaukonen Siirrot ja kapasiteetit Pohjois-Ruotsiin 2014 1 400,00 Råbacken- Stornorrfors keskeytys Petäjäskoski-

Lisätiedot

Riittääkö siirtokapasiteetti Suomessa?

Riittääkö siirtokapasiteetti Suomessa? 1 Riittääkö siirtokapasiteetti Suomessa? Kari Kuusela Varatoimitusjohtaja, Fingrid Oyj Verkkopäivä 9.9.2008 2 Riittääkö siirtokapasiteetti Suomessa? Mitä siirtokapasiteetin varmistaminen on? Riittääkö

Lisätiedot

Julkinen Etunimi Sukunimi. Fingrid Oyj

Julkinen Etunimi Sukunimi. Fingrid Oyj 19.2.2016 Fingrid Oyj Suomi toimii sähköllä. Fingridin tärkein tehtävä on huolehtia, että Suomi saa sähköä häiriöttä joka hetki. 2 Pienikin katkos voi johtaa tietojärjestelmien kaatumiseen... 3 Kauppojen

Lisätiedot

Sähköjärjestelmän toiminta viikon 5/2012 huippukulutustilanteessa

Sähköjärjestelmän toiminta viikon 5/2012 huippukulutustilanteessa Raportti 1 (5) Sähköjärjestelmän toiminta viikon 5/2012 huippukulutustilanteessa 1 Yhteenveto Talven 2011-2012 kulutushuippu saavutettiin 3.2.2012 tunnilla 18-19 jolloin sähkön kulutus oli 14 304 (talven

Lisätiedot

Tilaaja ja vastuu. Energiateollisuuden työmarkkinaseminaari. Matti Tähtinen 15.9.2011

Tilaaja ja vastuu. Energiateollisuuden työmarkkinaseminaari. Matti Tähtinen 15.9.2011 Tilaaja ja vastuu Energiateollisuuden työmarkkinaseminaari Matti Tähtinen Sisältö Fingrid ja investoinnit Kansainvälistyvät palvelumarkkinat ja työvoima Aihepiirin keskeiset sopimusvelvoitteet Fingridin

Lisätiedot

Sähköjärjestelmän toiminta talven 2012-2013 huippukulutustilanteessa

Sähköjärjestelmän toiminta talven 2012-2013 huippukulutustilanteessa Raportti 1 (5) Sähköjärjestelmän toiminta talven 2012-2013 huippukulutustilanteessa 1 Yhteenveto Talven 2012-2013 kulutushuippu saavutettiin 18.1.2013 tunnilla 9-10, jolloin sähkön kulutus oli 14 043 MWh/h

Lisätiedot

Siirtokeskeytyksiä markkinoiden ehdoilla. Jyrki Uusitalo, kehityspäällikkö Sähkömarkkinapäivä 8.4.2013

Siirtokeskeytyksiä markkinoiden ehdoilla. Jyrki Uusitalo, kehityspäällikkö Sähkömarkkinapäivä 8.4.2013 Siirtokeskeytyksiä markkinoiden ehdoilla, kehityspäällikkö Sähkömarkkinapäivä 2 Keskeytykset pienensivät käytettävissä olevaa siirtokapasiteettia 2012 3 000 2 500 Elspot kapasiteettien keskiarvot, MW Fenno-Skan

Lisätiedot

Käyttötoimikunnan kokous Jonne Jäppinen. Ajankohtaiset asiat

Käyttötoimikunnan kokous Jonne Jäppinen. Ajankohtaiset asiat 27.11.2018 Käyttötoimikunnan kokous Ajankohtaiset asiat Häiriöt Fingridin Inkoo-Karjaa 110 kv voimajohdolla häiriö 27.9 klo 12:47, pysyvä johtovika. Sähköt saatiin palautettua voimajohtoon liittyneelle

Lisätiedot

Fingridin uusi sähkön laadun mittausjärjestelmä

Fingridin uusi sähkön laadun mittausjärjestelmä Onni Härmä, Kantaverkkopalvelut Verkkotoimikunnan kokous 21. helmikuuta 2019 Fingridin uusi sähkön laadun mittausjärjestelmä Sähkön laatu Jännitteen laatu Jännitetaso, jännitteen yliaallot, jännite-epäsymmetria,

Lisätiedot

Siirtojen hallinta 2015

Siirtojen hallinta 2015 Raportti 1 (6) Siirtojen hallinta 2015 1 Yleistä siirto- ja markkinatilanteesta Siirtojen hallinta -raportti on yhteenveto Suomen kantaverkon ja rajajohtoyhteyksien tapahtumista ja toteumista vuodelta

Lisätiedot

Pohjoismaisen sähköjärjestelmän käyttövarmuus

Pohjoismaisen sähköjärjestelmän käyttövarmuus Pohjoismaisen sähköjärjestelmän käyttövarmuus 26.11.2003 Professori Jarmo Partanen Lappeenrannan teknillinen yliopisto 1 Skandinaavinen sähkömarkkina-alue Pohjoismaat on yksi yhteiskäyttöalue: energian

Lisätiedot

Ajankohtaiskatsaus. Elokuu 2010

Ajankohtaiskatsaus. Elokuu 2010 Ajankohtaiskatsaus Elokuu 2010 (1/2) Kesän ukkosmyrskyt aiheuttivat myös kantaverkossa häiriöitä. Kantaverkko selvisi myrskyistä selvästi jakeluverkkoja helpommalla 29.7. kaatui yli 10 puuta Imatra Konkapelto

Lisätiedot

Ajankohtaista. Käyttötoimikunta Reima Päivinen

Ajankohtaista. Käyttötoimikunta Reima Päivinen Ajankohtaista Käyttötoimikunta 17.6.2013 Reima Päivinen Tärkeimmät ajankohtaiset tapahtumat Sähkömarkkinalain käsittely jatkuu eduskunnassa Fenno-Skan 1 siirtokapasiteettia rajoitettu 400 MW tasolle varotoimenpiteenä,

Lisätiedot

SÄHKÖN TOIMITUSVARMUUS

SÄHKÖN TOIMITUSVARMUUS SUOMEN ATOMITEKNILLISEN SEURAN VUOSIKOKOUS 21.2.2007 Eero Kokkonen Johtava asiantuntija Fingrid Oyj 1 14.2.2007/EKN Tavallisen kuluttajan kannalta: sähkön toimitusvarmuus = sähköä saa pistorasiasta aina

Lisätiedot

LIIKKUMIS- JA OLESKELURAJOITUSTEN KOHTEENA OLEVAT LENTOPAIKAT (1 :n 1 momentin 1 kohta) Alue Kunta Toiminnanharjoittaja Kartan numero

LIIKKUMIS- JA OLESKELURAJOITUSTEN KOHTEENA OLEVAT LENTOPAIKAT (1 :n 1 momentin 1 kohta) Alue Kunta Toiminnanharjoittaja Kartan numero Liite 1 LIIKKUMIS- JA OLESKELURAJOITUSTEN KOHTEENA OLEVAT LENTOPAIKAT (1 :n 1 momentin 1 kohta) Alue Kunta Toiminnanharjoittaja Kartan 1) Forssan lentopaikka (EFFO) Forssa Forssan Seudun Ilmailuyhdistys

Lisätiedot

Ajankohtaiskatsaus. Toimitusjohtaja Jukka Ruusunen. Neuvottelukunnan kokous, Suomalainen klubi 9.9.2008

Ajankohtaiskatsaus. Toimitusjohtaja Jukka Ruusunen. Neuvottelukunnan kokous, Suomalainen klubi 9.9.2008 1 Ajankohtaiskatsaus Toimitusjohtaja Jukka Ruusunen Neuvottelukunnan kokous, Suomalainen klubi 9.9.2008 Taloudellinen näkökulma 2 Asiakas- ja sidosryhmänäkökulma Visio ja strategia Fingridin arvot Sisäisten

Lisätiedot

1104/2013. LIIKKUMIS- JA OLESKELURAJOITUSTEN KOHTEENA OLEVAT LENTOPAIKAT (1 :n 1 momentin 1 kohta) Alue Kunta Toiminnanharjoittaja Kartan numero

1104/2013. LIIKKUMIS- JA OLESKELURAJOITUSTEN KOHTEENA OLEVAT LENTOPAIKAT (1 :n 1 momentin 1 kohta) Alue Kunta Toiminnanharjoittaja Kartan numero 1104/2013 3 Liite 1 LIIKKUMIS- JA OLESKELURAJOITUSTEN KOHTEENA OLEVAT LENTOPAIKAT (1 :n 1 momentin 1 kohta) Alue Kunta Toiminnanharjoittaja Kartan numero 1) Forssan lentopaikka (EFFO) Forssa Forssan Seudun

Lisätiedot

Lappeenrannan Energia

Lappeenrannan Energia 13.9.2012 Lappeenrannan Energia Lappeenrannan kaupungin 100 % omistama energiayhtiö. Lappeenrannan Energia -konserni hankkii ja myy kaukolämpöä, maakaasua, sähköä ja vettä. Konsernin muodostavat emoyhtiö

Lisätiedot

Ajankohtaista. Käyttötoimikunta Reima Päivinen

Ajankohtaista. Käyttötoimikunta Reima Päivinen Ajankohtaista Käyttötoimikunta 20.3.2013 Reima Päivinen Vuosi 2013 alkanut vauhdikkaasti Uusi toimitila Kantaverkkokeskus toiminnassa koko laajuudessaan Asiakastoiminnan kehittäminen aloitettu Satoja tuulivoimahankkeita

Lisätiedot

EPV Alueverkko Oy. Toimitusjohtaja Jukka Rajala EPV Alueverkko Oy

EPV Alueverkko Oy. Toimitusjohtaja Jukka Rajala EPV Alueverkko Oy EPV Alueverkko Oy Toimitusjohtaja Jukka Rajala 15.2.2017 EPV Alueverkko Oy 10.2.2017 1 EPV Energia Oy (aik. Etelä-Pohjanmaan Voima Oy), eriytti verkkoliiketoiminnan perustamalla tytäryhtiön Etelä-Pohjanmaan

Lisätiedot

Markkinaintegraation merkitys Fingridille

Markkinaintegraation merkitys Fingridille 1 Markkinaintegraation merkitys Fingridille Jukka Ruusunen Toimitusjohtaja, Fingrid Oyj Sähkömarkkinapäivä 18.3.2008 2 Järjestelmävastaavilla keskeinen rooli käyttövarmuuden ja markkinoiden toiminnan edistämisessä

Lisätiedot

Ajankohtaiskatsaus. Käyttötoimikunta Reima Päivinen

Ajankohtaiskatsaus. Käyttötoimikunta Reima Päivinen Ajankohtaiskatsaus Käyttötoimikunta 25.11.2014 Reima Päivinen Suomi on rakenteellisesti tuonnin varassa haaste voimajärjestelmän käyttötoiminnalle 1180 MW 1050 MW 280 MW 390 MW Keskimääräinen kaupallinen

Lisätiedot

MITEN TYÖTURVALLISUUDEN TASO SAADAAN NOUSEMAAN RAKENNUSALALLA. L S Kiinteistö ja rakennuspäivä 06.02.2015 Juha Suvanto

MITEN TYÖTURVALLISUUDEN TASO SAADAAN NOUSEMAAN RAKENNUSALALLA. L S Kiinteistö ja rakennuspäivä 06.02.2015 Juha Suvanto MITEN TYÖTURVALLISUUDEN TASO SAADAAN NOUSEMAAN RAKENNUSALALLA L S Kiinteistö ja rakennuspäivä 06.02.2015 Juha Suvanto Rakentaminen on vaarallinen toimiala näin väitetään Tilastotietoa Lähde: TVL Rullaava

Lisätiedot

Kari Kuusela. Verkkotoimikunta Fingridin ajankohtaiset. Katsaus verkon rakentamiseen ja kunnossapitoon

Kari Kuusela. Verkkotoimikunta Fingridin ajankohtaiset. Katsaus verkon rakentamiseen ja kunnossapitoon Kari Kuusela Verkkotoimikunta 7.6.2018 Fingridin ajankohtaiset Katsaus verkon rakentamiseen ja kunnossapitoon Suuret muutokset 2020-luvun alkupuolella Keski-Euroopassa päivänsisäisillä markkinoilla siirrytään

Lisätiedot

Tilannekatsaus. Neuvottelukunnan kokous Jukka Ruusunen

Tilannekatsaus. Neuvottelukunnan kokous Jukka Ruusunen Asiakohta 4 Tilannekatsaus Neuvottelukunnan kokous 5.5.2010 Jukka Ruusunen Siirtokapasiteetin varmistaminen Käyttövarmuuden hallinta Käyttövarmuuden hallinta Sähkömarkkinoiden toiminnan edistäminen Vaihejohtimen

Lisätiedot

Verkon kehittämispolitiikka

Verkon kehittämispolitiikka Verkon kehittämispolitiikka 1.12.2010 2 Verkon kehittämispolitiikka Verkon kehittämispolitiikka on kuvaus Fingridin verkon kehittämisen tavoitteista, toimintatavoista ja tehtävistä yhtiön sisäiseen käyttöön.

Lisätiedot
