1 Investointikatsaus Kari Kuusela
2 Investointikatsaus Katsaus vuoden 2013 hankkeisiin - Vuonna 2013 valmistuneet hankkeet - Verkon arvon kehitys Katsaus vuoden 2014 hankkeisiin - Suurten hankkeiden eteneminen - Meneillään olevat merkittävät kehityshankkeet Työturvallisuus Rajasiirtoyhteydet
3 Verkkoinvestoinneissa edelleen työntäyteinen vuosi Vuotuiset investointitasot toteuma Projektit valmistuivat aikataulussa ja etenivät suunnitellusti Valmistuneiden projektien lisätyöt 3,1% (v ,7 %) 10 sähköasema- ja voimajohtohanketta Fingridin työmailla palvelutoimittajat tekivät 639 henkilötyövuotta (v henkilötyövuotta)
4 2013 valmistuneita verkkoinvestointiprojekteja Yllikkälä-Visulahti voimajohto 2. EstLink2 yhteys 3. Rauhalahden sähköaseman perusparannus 4. Hyvinkää-Hikiä 5. Nurmijärvi-Hikiä 6. Hikiän sähköasema 7. Anttilan sähköaseman laajennus (AC) 8. Kemiön sähköaseman perusparannus 9. Hiukkavaaran johtojärjestelyt ja Kalajoki- Leväsuo muutokset 10. Pikkaralan sähköasemalaajennus ja muutokset Kalajoella ja Leväsuolla 11. Fennoskan 1 automaatiouudistus
5 EstLink 2 Inv.es. Investointituki Ennuste Kapasiteetti 154 M 50 M 149 M 650 MW / 450 kv Fingridin osuus hankkeesta, ei sisällä Fingridin rahoitus- ja henkilöstökustannuksia, tilanne 2/2014 Hanke jää historiaan poikkeuksellisen laadukkaasti toteutettuna HVDC -projektina Linkki annettiin markkinoiden käyttöön Perusteet: Eurooppalaisen sähkömarkkinoiden edistäminen ~90 m 400 kv AC Substation Anttila 650 MW Converter Station 450 kv DC OHL 450 kv DC Transition Station Nikuviken 450 kv DC Submarine Cable 450 kv DC Land Cable 650 MW Converter Station 330 kv AC Substation Püssi
6 Yllikkälä Huutokoski: Yllikkälä Visulahti voimajohto Hanke Investointiesitys Toteuma Kapasiteetti Yllikkälä- Visulahti Hankekokonaisuus 29M 29M 400 kv 84M 60M 400 kv, 110kV Ei sisällä Fingridin rahoitus- ja henkilöstökustannuksia eikä lunastuskustannuksia Perusteet: Siirtotarpeiden kasvu Kaakkois-Suomesta muuhun kantaverkkoon, sähkömarkkinoiden kehitys ja alueellisen käyttövarmuuden parantaminen. Pääurakoitsija: ETDE-Selpol Rakennustyöt valmistuivat alkukesästä 2013 viimeiset kriittiset keskeytystyöt maalis-huhtikuussa Positiivista: vaativa kokonaisuus onnistui sekä teknisellä laadulla, aikataululla että budjetilla mitaten hyvin Negatiivista: henkilön menehtyminen asennustöissä, vakavat loukkaantumiset nosturin kaatumisen johdosta, hanke selkeästi urakoitsijalle tappiollinen
7 Hyvinkää Hikiä hankekokonaisuus Inv.es. Toteuma Kapasiteetti Valmis 32 M 27M 400 kv yhteys 2013 Ei sisällä Fingridin rahoitus- ja henkilöstökustannuksia Perusteet: Uusi kantaverkon tekninen ratkaisu korvaamaan ikääntynyttä verkkoa Kanta-Hämeessä Osaprojektit: 400 kv Hyvinkää Hikiä ja 110 kv Nurmijärvi-Hikiä (Eltel Networks Oy) Hikiän 400/110 kv sähköasema (ABB Oy) Hankekokonaisuus eteni ja valmistui suunnitelman mukaisesti Positiivista: ensimmäinen peltopylväs otettiin käyttöön Hyvinkää Hikiä hankkeessa, Hikiällä 110 kv GIS-ratkaisu varmisti turvallisen toteutuksen
8 Verkon arvon kehittyminen Muutoksia arvossa Vuodelle 2014 indeksitarkistus +1,17 % Yksittäisiä tietovirhekorjauksia

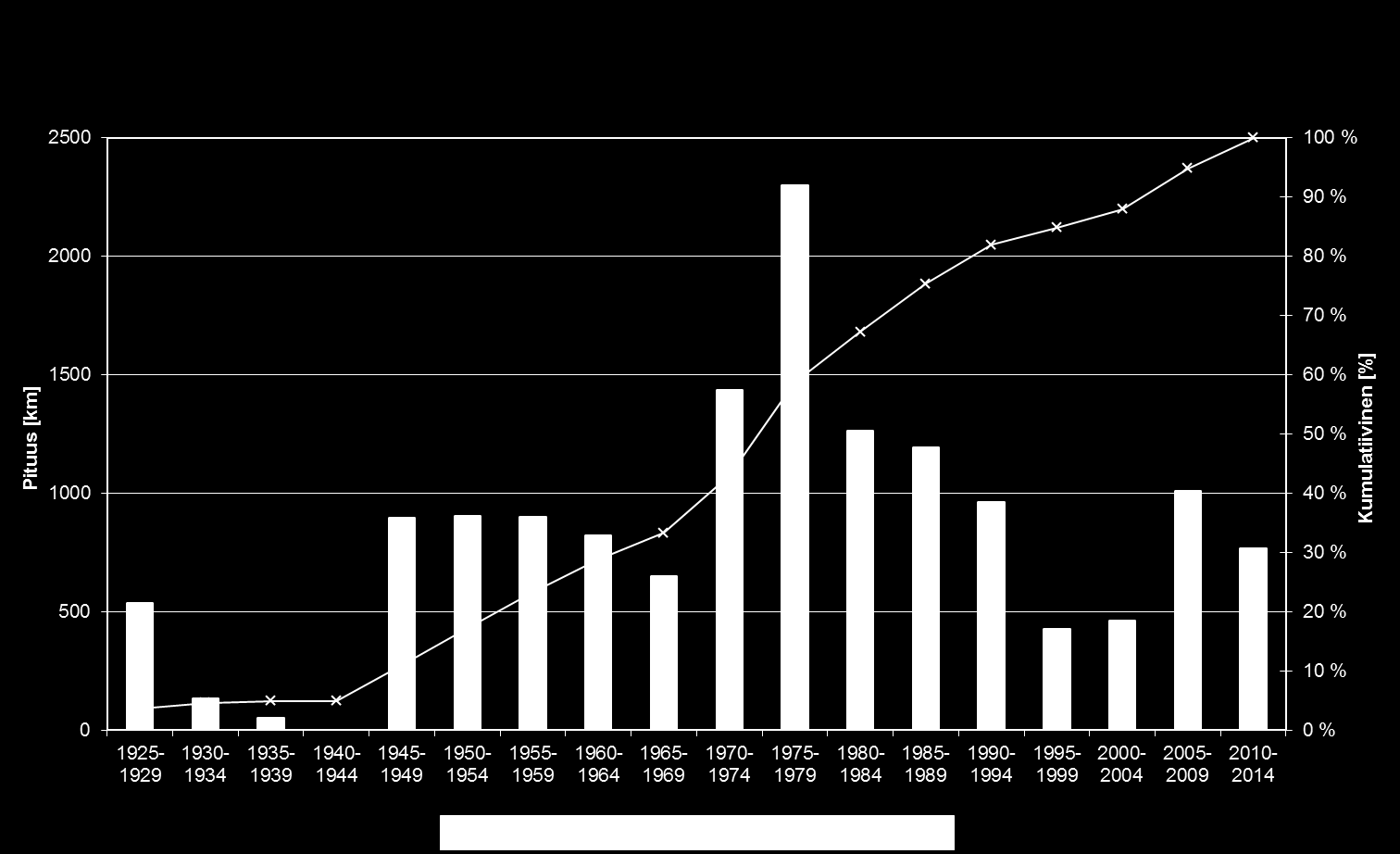

9 Voimajohtojen ikäjakauma Imatra-Juva- Huutokoski (kunnostus 2014) Vanaja-Tikinmaa uusiminen 2019 Rautarouva poistuu puupylväsjohtojen osuus 37 %
10 Investointikatsaus Katsaus vuoden 2013 hankkeisiin - Vuonna 2013 valmistuneet hankkeet - Verkon arvon kehitys Katsaus vuoden 2014 hankkeisiin - Suurten hankkeiden eteneminen - Meneillään olevat merkittävät kehityshankkeet Työturvallisuus Rajasiirtoyhteydet
11 MEUR Fingridin verkkoinvestoinnit Estlink Reservivoimalaitokset Fenno-Skan 2 Kolmas yhdysjohto Kotimaan verkko Epävarmuutta riippuen ydinja tuulivoimahankkeista sekä 3:nnen yhdysjohdon toteutuksesta ja Helsingin verkkoratkaisusta
12 Joustava ja pitkäjänteinen investointistrategia Fenno-Skan 2 Forssan varavoimalaitos Yllikkälä - Huutokoski Hyvinkää - Hikiä EstLink 2 Ulvila - Kristinestad Hikiä - Forssa Hirvisuo - Pyhänselkä Lieto - Forssa Hikiä - Orimattila - Koria Helsingin seudun verkon kehittäminen Petäjävesi - Pyhänselkä Keminmaa - Pyhänselkä Pohjoinen yhdysjohto Suomi - Ruotsi Ydinvoiman ja tuulivoiman verkkoon liittäminen 400 kv rakenteen kantaverkko 400 kv rakenteilla kantaverkon perusratkaisut Keminmaa Pyhänselkä Hirvisuo Tuovila : 400 kv voimajohtoja noin 1500 km, 110 kv johtoja noin 1000 km YVA-menettely / esisuunnittelu Yleissuunnittelu ja luvitus Rakentaminen Kristinestad Ulvila Petäjävesi Huutokoski Forssa Hikiä Koria Yllikkälä Lieto
13 Ulvila Kristinestad siirtoyhteys Inv.es. Sitoutunut Toteuma Kapasiteetti Valmis 78 M 65 M 49 M 400 kv yhteys 2014 Ei sisällä Fingridin rahoitus- ja henkilöstökustannuksia, tilanne 2/2014 Ulvila-Kristinestad 400 kv johto, DTS (eteläinen osuus), Eltel Networks Oy (pohjoinen osuus) Ulvilan sähköasema, ABB Oy Kristinestadin sähköasema, Infratek Finland Oy Sähköasema- ja johtotyöt etenivät kaikissa projekteissa suunnitellusti Perusteet: Siirtotarpeiden kasvu Pohjanmaan rannikkoalueella. Hanke on osa Fingridin pitkänaikavälin verkkosuunnitelmaa, jossa alueen vanha 220 kv verkko korvataan laajentamalla 400 kv verkkoa.
14 Hikiä-Forssa siirtoyhteys Ei sisällä Fingridin rahoitus- ja henkilöstökustannuksia, tilanne 2/2014 Voimajohtourakoitsijana SAG GmbH Sähköasemaurakoitsijana Infratek Finland Oy Rakennustyöt ovat käynnistyneet Voimajohtoprojektissa kokopäiväinen turvallisuusasiantuntija Runsaasti peltopylväitä
15 Investointiprojektit 2014 (voimajohdot) Vuonna 2014 käynnissä olevat ja käynnistyvät hankkeet: 1) Varkaus-Hovinpaikka 110 kv 2) Hovinpaikka-Kontiolahti 110 kv 3) Ontojoki-Tihisenniemi 110 kv 4) Tikinmaa-Lavianvuori 110 kv 5) Kittilänjärvi-Niinisuo johdinvaihto 110 kv ) Poikkimaantien johtomuutokset 110 kv 7) Ulvila-Leväsjoki 400 kv, 110 kv 8) Kristinestad-Leväsjoki 400 kv 9) Hikiä-Forssa 400kV, 110 kv 10) Hirvisuo-Kalajoki 400 kv 2 11) Kalajoki-Siikajoki 400 kv 12) Siikajoki-Pyhänselkä 400 kv
16 Investointiprojektit 2014 (sähköasemat) Käynnissä olevat 1) Ulvila 2) Kristinestad 3) Lavianvuori 4) Naantalinsalmi 5) Ontojoki 6) Vähänummi 7) Forssa 8) Pyhävesi 9) Meltaus Käynnistyvät 10. Kangasala 11. Pirttikoski 12. Tuovila 13. Pyhänselkä 14. Hirvisuo 15. Petäjäskoski 16. Petäjävesi 17. Vajukoski 18. Siikajoki 19. Keminmaa,Taival-&Ossauskoski 20. Kuolajärvi
17 17 Kantaverkon rajaus Helsingissä Selvitettävänä olevat 400 kv kaapelireitit
18 Meneillään olevat merkittävät kehityshankkeet 2014 ELVIS toiminnanohjausjärjestelmä valtava ponnistus sekä Fingridin että palvelutoimittajien väeltä Työturvallisuuden kehitys Paikallisvarmistamisen kehitys ITOMS -benchmarking PI-online kunnonvalvontajärjestelmän kehitys Fennoskan 1 kaapelin luotettavuus Tuulipuistoliitännät PAS 55 sertifioinnin surveillance visit
19 Investointikatsaus Katsaus vuoden 2013 hankkeisiin - Vuonna 2013 valmistuneet hankkeet - Verkon arvon kehitys Katsaus vuoden 2014 hankkeisiin - Suurten hankkeiden eteneminen - Meneillään olevat merkittävät kehityshankkeet Työturvallisuus Rajasiirtoyhteydet
20 Työtapaturmataajuus ja tapaturmien vakavuus Palvelutoimittajien työtapaturmien vakavuus [SRP / tapaturmien lkm] Palvelutoimittajien vähintään 1 SRP työtapaturmataajuus Yhdistetty työtapaturmataajuus , 2013: Kuolemaan johtanut tapaturma
21 Palvelutoimittajien vakavat työtapaturmat Lukumäärä (vakava = vähintään 30 sairauspäivää; SRP) Yllikkälä-Huutokoski 400 kv rakennustyössä sattui kuolemaan johtanut sähkötapaturma kannatusketjun oikaisutyössä. Noin 10 kv latausjännite aiheutti virran, joka kulki johtimen päällä olleen henkilön läpi, kun lisätyömaadoituksen vaiheliitin irtosi kesken työskentelyn ja henkilö tarttui siihen. Syynä oli virheellinen lisätyömaadoituksen kytkemistapa ja vaiheliittimen jättäminen kiristämättä Yllikkälä-Huutokoski 400 kv rakennustyössä kaatui 43 metrinen puominosturi, kun täyttömaa ei kestänyt yhden nostojalan alla. Nosto tehtiin rakennetun nostopaikan (murskepetin) vierestä, koska nostokone oli alimittainen työkohteeseen. Kaksi nostokorissa ollutta asentajaa (yhteensä n. 300 työkyvyttömyyspäivää) sekä nostokoneen ohjaaja loukkaantuivat (n. viikon työkyvyttömyys). 4. Savisillanhaaran ja Siekkilän välisen johto-osan maastotarkastuksessa asentaja kaatui murtaen kämmenluunsa. 66 työkyvyttömyyspäivää. 5. Kristinestad-Leväsjoki 400 kv Kaivinkoneen siirtäessä kiviä osui sen kauha pylväspuukasaan aiheuttaen päällimmäisen puun vyörymisen asentajan päälle. Puu osui asentajan selkään ja hänet vietiin ambulanssilla sairaalaan. Seurauksena n. 60 työkyvyttömyyspäivää.
22 Vuonna 2013 tehtyjä turvallisuustoimenpiteitä MVR mittauskäytännön lanseeraminen työmaille ja MVRkoulutukset sekä Fingridin että urakoitsijoiden projektihenkilöille Turvallisilla linjoilla lehden lanseeraus Turvallisuuskoordinaattorikoulutukset Vastuullisuusaudiointien kehitys Turvallisuusfoorumi palvelutoimittajien johdolle Työturvallisuuspäivä urakoitsijoille Oulun turvapuistokehitystyö Turvallisuushavaintokampanja (yht. 96 havaintoa) Konsulttiavusteinen tapaturmatutkinta Mittava turvallisuuden sopimusehtojen päivitystyö Yhteistyö sidosryhmien kanssa Nolla tapaturmaa foorumi, Energiateollisuuden työturvallisuuspäivät, kampanja Tiedotteet Yllikkälä Huutokoski tapahtumista urakoitsijoille ja turvallisuusviestinnän tehostaminen
23 Työturvallisuuden kehityshankkeet Turvallisilla linjoilla, Safety on the lines lehti 2. Turvallisuuden sopimusehtojen päivitys ja mittava sisäinen koulutuskierros 3. Tapaturmien ja läheltä piti -tilanteiden tutkinnan -toimintamallin kehitys 4. Korkealla työskentelevien pätevyyksien määrittely ja varmistaminen 5. Latausjännitteiden hallinnan ohjeistuksen päivitys ja koulutusmateriaalien laadinta 6. MVR-mittauksen mobiilialusta kv voimajohtoprojektien HSE advisor käyttöön ja toimenkuvan tarkastelu 8. Työturvallisuuden kannustimet 9. Yllikkälä-Huutokoski tapaturmien oppien varmistaminen 10. Työturvallisuuden raportointijärjestelmäkartoitus 11. Nostotöiden hallinta 12. Koulutusvideosarjat työturvallisuusasioista 13. Pätevyyksien ja koulutusasiakirjojen hallinta 14. Perehdytyksen kehittäminen 15. Keskeytyssuunnitteluprosessin kehittäminen työturvallisuuden näkökulmasta m leveys rinnakkaisille johdoille 17. Kaivantojen luiskaukset sekä asemilla että johtotyömailla 18. Kunnonhallinnan erit. kasvustonkäsittelijöiden tarkastukset 19. Tikas- ja telineturvallisuus
24 Investointikatsaus Katsaus vuoden 2013 hankkeisiin - Vuonna 2013 valmistuneet hankkeet - Verkon arvon kehitys Katsaus vuoden 2014 hankkeisiin - Suurten hankkeiden eteneminen - Meneillään olevat merkittävät kehityshankkeet Työturvallisuus Rajasiirtoyhteydet

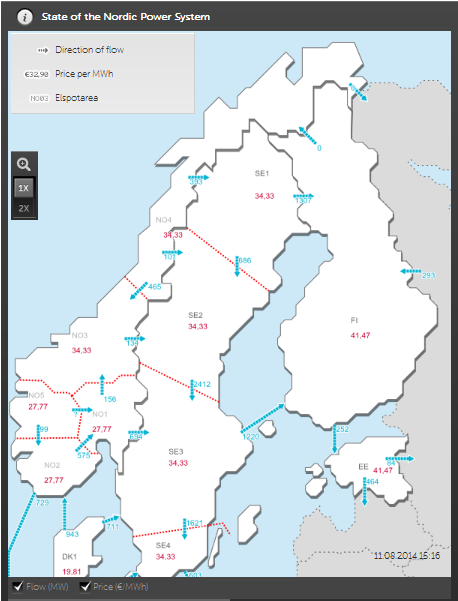

25 25 Pohjoismaisen voimajärjestelmän tila ( )
26 Suomi vahvasti tuontiriippuvainen Olkiluoto 3 valmistumiseen asti Faktat: Olkiluoto 3 myöhässä järjestelmästä puuttuu ennusteisiin verrattuna 1600 MW perusvoimaa Sähkön tuonti Venäjältä vähentynyt merkittävästi aiemmin tuotiin perusvoimaa 1300 MW. Tilanne voi muuttua, jos Venäjä muuttaa kapasiteettimaksujärjestelmäänsä. Pidemmälläkään aikavälillä Suomen sähköntuotantokapasiteetti ei näytä kykenevän vastaamaan sähkön kulutuksen tarpeeseen. Pohjoismaisella tasolla tuotantokapasiteettia on jopa ylimäärin. Joustavaa lauhdekapasiteettia on poistunut Suomesta merkittävästi (Inkoo, Mussalo) ja poistuu edelleen Seuraukset: Suomen sähkön saanti erittäin riippuvainen sähkön tuonnista: puuttuva perusvoima tuodaan Suomeen muista Pohjoismaista Sähkön aluehinta Suomessa korkeampi kuin muissa Pohjoismaissa Järjestelmä kestää sovitut mitoituskriteerit, mutta sen kyky suoriutua vakavista voimalaitos- ja verkkovioista heikentynyt Mitä voidaan tehdä? Ennen Olkiluoto 3:n valmistumista ei mahdollista saada uutta tuotanto- tai siirtokapasiteettia Tuulivoimainvestoinnit tuovat energiaa, mutta eivät merkittävästi tehoa Virosta tai Venäjältä saadaan Suomeen sähköä, kun sähkön hinta Suomessa nousee riittävän korkeaksi
27 27 Itämeren alueen sähkömarkkinat F NO 4 30,4 SE 1 30,6 Skandinaavinen sähkön hinta on historiallisen edullinen Nettotuonti noin 20 prosenttia Suomen kulutuksesta Suomi omana hinta-alueena 3 prosenttia ajasta (1-6/2014) "Mini Baltic Ring" 2016: Latvian ja Liettuan markkinaintegraation loppuunsaattaminen NordBalt yhteys 2016 (700 MW) Kohti Eurooppaa: Liettua-Puola yhteys 2016 (500 MW) NO 1 25,2 NO 2 25,1 DK DK ,8 DE 32,4 SE 2 30,6 SE 3 30,8 SE 31,1 4 9,4 2,0 FI EE 35,3 LV 46,3 LT 46,3 34,9 1,3 Elspot hinnat [EUR/MWh] ja pääsiirtosuunnat [TWh] / 2014
28 28 Aluehintojen yhtenäisyys Pohjoismaissa (sama hinta % ajasta) % 50 Pohjoismaat 40 Suomi-Ruotsi Suomi - Ruotsi
29 Verkkoinvestoinnit rajasiirtokapasiteettien kasvattamiseksi 1 Ruotsin yhdysjohtojen sarjakompensointi Fenno-Skan tasasähköyhteyden tehonnosto P1 sarjakompensointi Alajärvi, täydennys Ruotsin yhdysjohtojen tehonnosto Pikkaralan uusiminen P1 sarjakompensointiasteen nosto Kangasalan SVC-laitos Keminmaa Pyhänselkä 400 kv yhteys ja Petäjäskosken 2009 uusiminen 10 Pohjoisen siirtoyhteyksien sarjakompensointi Fenno-Skan Ruotsin rajasiirtoyhteydet yhteensä 234 M 1 Länsisalmi - Kymi - Viipuri 400 kv yhteys Yllikkälä - Huutokoski B 2013 Venäjän rajasiirtoyhteydet yhteensä 73 M 1 Estlink 1 osto Estlink 2 (EU-tuki 50 M ) 2013 Viron rajasiirtoyhteydet yhteensä 139 M Kaikki rajasiirtoyhteydet yhteensä 446 M Pullonkaulatulot yhteensä noin 229 M Kristinestad Tahkoluoto 2 11 Olkiluoto 1 Petäjäskoski Keminmaa Sellee Hirvisuo Tuovila Ulvila 5 Seinäjoki 8 4 Alajärvi Kangasala 3 7 Uusnivala Toivila Tuomela Pikkarala Vihtavuori Pirttikoski Asmunti Pyhänselkä Rauma Huittinen Forssa Hikiä Koria Lieto 1 Salo Nurmijärvi Kymi Tammisto Loviisa Anttila Inkoo Länsisalmi Espoo Vuolijoki Alapitkä Huutokoski Visulahti 2 Yllikkälä
30 30 Fingridin HVDC yhteydet Fenno-Skan 1 Käyttöönotto 1989, automaatiouudistus kv, 500 MW, rajoitetaan pysyvästi 400 MW:iin Fenno-Skan 2 Käyttöönotto kv, 800 MW FS1 ja FS2 muodostaa +400/-500 kv bipolaariyhteyden EstLink 1 Käyttöönotto 2006, Fingridin omistukseen /- 150 kv, 350 MW EstLink 2 Käyttöönotto kv, 650 MW
31 31 Rajasiirtokapasiteetin kehittäminen tulevina vuosina: Suomi Ruotsi 1. Kolmas Ruotsin vaihtosähköyhteys 202X ja 5. P1 - johto 2. FennoSkan1 uusiminen 202X? 3. Kraftnät Åland on toteuttamassa yhteyttä Ahvenanmaalta Suomeen. Yhteys lisää Suomen ja Ruotsin välistä rajasiirtokapasiteettia enimmillään 80 MW, toteutus Suomi Venäjä 4. Kahdensuuntainen tehonsiirto, suunniteltu toteutus vuoden vaihteessa 2 3 4
32 Sisäiset prosessit Siirtokapasiteetin varmistaminen Strategiset tavoitteet - Siirtokapasiteetin varmistaminen Siirtokapasiteetti riittää asiakkaiden ja markkinoiden tarpeisiin Varmistamme asiakkaiden laitteistojen liittämisen ja teknisen yhteensopivuuden Kehitämme verkkoa yhteistyössä asiakkaiden ja muiden sidosryhmien kanssa Ennakoimme tulevat siirtotarpeet Hyödynnämme verkon kapasiteetin täysimääräisesti Toimintamme on kustannustehokasta Luomme joustoja investointiohjelmaan mm. tehden YVA:t, lunastukset ja suunnittelun ennakoiden Käynnistämme hankkeet investointiperusteiden täytyttyä Optimoimme verkkokomponenttien elinkaaren Varmistamme alan palveluiden saatavuuden ja hankimme tehokkaasti Laatumme on oikein mitoitettu Varmistamme, että verkko on turvallinen ja työturvallisuus on korkealla tasolla Pidämme yllä verkon komponenttien korkean käytettävyyden Otamme ympäristö- ja maankäyttökysymykset pitkäjänteisesti huomioon Kehitämme osaamista, toimintatapoja ja työkaluja jatkuvasti
33
Kansainväliset yhteydet siirtokapasiteetin varmistajina. Kantaverkkopäivä Kari Kuusela, varatoimitusjohtaja, Fingrid Oyj
Kansainväliset yhteydet siirtokapasiteetin varmistajina Kantaverkkopäivä 3.9.2014 Kari Kuusela, varatoimitusjohtaja, Fingrid Oyj Rajasiirtoyhteydet ovat hyvin tärkeitä Suomelle Mitä Fingrid on tehnyt rajasiirtoyhteyksien
LisätiedotJukka Ruusunen, toimitusjohtaja, Fingrid Oyj. Saavuttaako Suomi tuulivoimatavoitteensa Jari Suominen, puheenjohtaja, Suomen Tuulivoimayhdistys ry
Ohjelma klo 12.30 Ilmoittautuminen ja kahvi klo 13.00 Asiakkaat ja Fingrid Jukka Ruusunen, toimitusjohtaja, Fingrid Oyj klo 13.30 klo 14.00 Saavuttaako Suomi tuulivoimatavoitteensa Jari Suominen, puheenjohtaja,
LisätiedotNeuvottelukunta Kari Kuusela
Neuvottelukunta 14.12.2015 Kari Kuusela Investointikatsaus 2015 2009 2010 2011 2012 2013 2014 2015 2016 2017 2018 2019 2020 2021 2022 2023 2024 2025 Joustava ja pitkäjänteinen investointistrategia Fenno-Skan
LisätiedotMarkkinoiden toimintaa edesauttavat siirtojohtoinvestoinnit. Markkinatoimikunta Maarit Uusitalo
Markkinoiden toimintaa edesauttavat siirtojohtoinvestoinnit Markkinatoimikunta 4.2.2014 Maarit Uusitalo 2 Verkon kehittämissuunnitelmat eri tasoilla 1. Eurooppalainen taso ENTSO-E julkaisee joka toinen
Lisätiedotmaakuntakaavan työneuvottelu
Pohjois-Pohjanmaan maakuntakaavan työneuvottelu 11.5.2009 Fennovoiman Hanhikiven laitosvaihtoehto iht Kantaverkon perusratkaisut 400 kv kantaverkko 220 kv kantaverkko Rakenteilla 1. ja 2. vaiheen voimajohtohankkeet
LisätiedotVerkkotoimikunta 1.4.2015. Triotto, Helsinki
Verkkotoimikunta 1.4.2015 Triotto, Helsinki Agenda Fingridin ajankohtaiset Investointiohjelma edistyy suunnitelman mukaisesti. Pääpaino on nyt länsi- Suomessa.Vuonna 2007 alkanut Pohjanmaan sähkönsiirtoverkon
LisätiedotAjankohtaista Suomen kantaverkkoyhtiöstä
Ajankohtaista Suomen kantaverkkoyhtiöstä Juha Hiekkala Markkinakehitys Voimaseniorit, Tekniska Salarna, Helsinki 11.2.204 2 Asiakkaiden ja yhteiskunnan hyväksi Varma sähkö Kantaverkon häiriöistä aiheutuneet
LisätiedotFingridin investointihankkeiden hankintaprosessi case Hirvisuo-Pyhänselkä sekä tietoisku käynnissä olevista hankkeista
Fingridin investointihankkeiden hankintaprosessi case Hirvisuo-Pyhänselkä sekä tietoisku käynnissä olevista hankkeista Verkkotoimikunta 10.12.2014 Helsinki Keijo Välimaa 2 2009 2010 2011 2012 2013 2014
LisätiedotLUETTELO KANTAVERKKOON NIMETYISTÄ VOIMAJOHDOISTA JA SÄHKÖASEMISTA , nimeämispäätöksen LIITE 1
LUETTELO KANTAVERKKOON NIMETYISTÄ VOIMAJOHDOISTA JA SÄHKÖASEMISTA 1.1.2020, nimeämispäätöksen LIITE 1 Rakenne-jännite Voimajohdot Pituus/km Yhtenäisyys Huomiot (X = pääkriteerit, x = lisäkriteeri) Jännitetaso
LisätiedotFingrid toteuttaa investoinnit tehokkaasti. Kari Kuusela, varatoimitusjohtaja Kantaverkkopäivä 6.9.2012
Fingrid toteuttaa investoinnit tehokkaasti Kari Kuusela, varatoimitusjohtaja Kantaverkkopäivä 6.9.2012 Katsaus vuoteen 2011 ja vuoden 2012 hankkeisiin Tilaamme osaavilta tekijöiltä tehokkaasti Ulkoistaminen
LisätiedotFingridin investointiohjelma joustaa: 1,6 plus? Kantaverkkopäivä 1.9.2010 Kari Kuusela Fingrid Oyj
Fingridin investointiohjelma joustaa: 1,6 plus? Kantaverkkopäivä 1.9.2010 Kari Kuusela Fingrid Oyj 2 Fingridin investointiohjelma joustaa: 1,6 plus? Mittava investointiohjelma ja joustot Onnistumisen avaintekijät
LisätiedotNeuvottelukunta Kari Kuusela
Neuvottelukunta 10.9.2013 2 Kantaverkon kehittäminen ja verkkoinvestoinnit 3 Tuotannon ja kulutuksen muutokset pakottavat verkkoinvestointeihin Kantaverkko mitoitetaan tuotanto- ja kulutusennusteiden perusteella,
LisätiedotSiirtokapasiteetin varmistaminen. Ajankohtaiset 01/2013
Siirtokapasiteetin varmistaminen Ajankohtaiset 01/2013 Siirtokapasiteetin varmistaminen Siirtokapasiteetin varmistaminen Käyttövarmuuden hallinta Sähkömarkkinoiden toiminnan edistäminen Hankintapäätökset:
LisätiedotKari Kuusela Verkkotoimikunta Fingridin ajankohtaiset
Kari Kuusela Verkkotoimikunta 3.5.2017 Fingridin ajankohtaiset esett Go-live 1.5.2017 Suomi, Ruotsi ja Norja edelläkävijöitä Euroopassa Taseselvityksen operatiivinen hoito siirtyy kolmen TSO:n yhteisesti
LisätiedotKantaverkko Voimajohdot
400 kv johdot 400 400 ALAJÄRVI - KANGASALA 173,1 X X x x x 400 400 ALAJÄRVI - SEINÄJOKI 79,4 X X x x x 400 400 ANTTILA - KYMI 94,0 X X x x x 400 400 ANTTILA - NURMIJÄRVI 35,6 X X x x x 400 400 ESPOO -
LisätiedotAki Laurila, Kantaverkon Kehittämissuunnitelma
, Kantaverkon Kehittämissuunnitelma Kehittämällä pitkäjänteisesti kantaverkkoa varmistetaan, että sähkönsiirtoverkko ja koko järjestelmä täyttävät sille asetetut laatuvaatimukset muuttuvassa toimintaympäristössä.
LisätiedotMiten markkinoiden tarpeet otetaan huomioon verkkoinvestoinneissa? Maarit Uusitalo, suunnittelupäällikkö Sähkömarkkinapäivä 8.4.
Miten markkinoiden tarpeet otetaan huomioon verkkoinvestoinneissa? Maarit Uusitalo, suunnittelupäällikkö Sähkömarkkinapäivä 8.4.2013 50 Mistä kantaverkon investointitarpeet tulevat? Riittävä siirtokapasiteetti
LisätiedotAjankohtaista. Reima Päivinen. Käyttötoimikunta 25.3.2014
Ajankohtaista Reima Päivinen Käyttötoimikunta 25.3.2014 2 Asiakkaiden ja yhteiskunnan hyväksi Varma sähkö Kantaverkon häiriöistä aiheutuneet keskeytykset 10 8 6 4 2 0 min / vuosi / liityntäpiste 2006 2007
LisätiedotVerkkotoimikunta Ajankohtaista, Verkkoinvestointikatsaus. Kari Kuusela 5.5.2010
Verkkotoimikunta Ajankohtaista, Verkkoinvestointikatsaus Kari Kuusela 5.5.2010 2 1. Ajankohtaista 2. Verkkoinvestointikatsaus Fingridin kuulumisia Pohjoismaiset markkinat laajenivat Viroon Estlink-hinta-alue
LisätiedotKari Kuusela Verkkkotoimikunnan kokous Fingridin ajankohtaiset ja Pohjois-Suomen verkon kehittäminen
Kari Kuusela Verkkkotoimikunnan kokous 12.-13-9.2017 Fingridin ajankohtaiset ja Pohjois-Suomen verkon kehittäminen Fingridin investointisuunnitelma ja rajasiirtoyhteyksien merkitys Verkkoinvestoinnit 2000-2027
LisätiedotAjankohtaiset verkkotoimikunta. 12/2014 Kari Kuusela
Ajankohtaiset verkkotoimikunta 12/2014 Kari Kuusela Verkkotoimikunnan kokous 12.12.2014 9:00-9:30 Verkkotoimikunnan jäsenten valokuvaus 9:30 10:00 Ajankohtaiset kuulumiset Fingridistä / Kari Kuusela 10:00
LisätiedotInvestointiohjelma eteenpäin vastuullisin askelin Kari Kuusela Kantaverkkopäivä 7.9.2011
Investointiohjelma eteenpäin vastuullisin askelin Kari Kuusela Kantaverkkopäivä 7.9.2011 17 200 MVA 3 700 MVA 1 900 MVA Fingridin voimajärjestelmä selkärankana Suomen sisäiselle sähkönsiirrolle sekä rajasiirrolle
LisätiedotVerkkotoimikunta Ajankohtaiset. Maaliskuu 2012
Verkkotoimikunta Ajankohtaiset Maaliskuu 2012 Joustava ja pitkäjänteinen investointistrategia 2006 2007 2008 2009 2010 2011 2012 2013 2014 2015 2016 2017 2018 2019 2020 2021 Fenno-Skan 2 Seinäjoki - Tuovila
LisätiedotFingridin verkossa vuonna 2018 tapahtuneet käyttöhäiriöt tapahtuma-ajan mukaisessa järjestyksessä.
Fingridin verkossa vuonna 2018 tapahtuneet käyttöhäiriöt tapahtuma-ajan mukaisessa järjestyksessä. Tapahtuma-aika Tapaht.paikka Un kv Laite Vian laatu Vaihe Häiriön omistaja 02.01.2018 13.57.42 SEITENOIKEA
LisätiedotVerkkotoimikunta Kari Kuusela. Fingridin ajankohtaisia kuulumisia
Verkkotoimikunta 14.3.2018 Kari Kuusela Fingridin ajankohtaisia kuulumisia Sopimus tulevasta pohjoismaisesta tasehallinnasta Fingrid, Svenska Kraftnät, Statnett, Energinet ja Kraftnät Åland ovat solmineet
LisätiedotAjankohtaiset asiat. Reima Päivinen Käyttötoimikunta
Ajankohtaiset asiat Reima Päivinen Käyttötoimikunta 25.9.2012 Poikkeuksellinen alkuvuosi Suomen sähkön kulutus -2,5% Runsaasti vesivoimaa tarjolla Pohjoismaista Venäjän tuonti vähentynyt merkittävästi
LisätiedotKantaverkon kansallinen 10-vuotissuunnitelma
Kantaverkon kansallinen 10-vuotissuunnitelma Suunnitelmassa esitetyt tiedot perustuvat tilanteeseen ja julkisiin markkinatietoihin (www.nordpoolspot.com). Kantaverkon kansallinen 10-vuotissuunnitelma ei
LisätiedotHVDC-yhteyksien luotettavuuden parantaminen. Käyttötoimikunnan kokous Tuomas Rauhala
HVDC-yhteyksien luotettavuuden parantaminen Käyttötoimikunnan kokous 05--0 Tuomas Rauhala Rajasiirtoyhteyksien luotettavuuden parantaminen strateginen hanke Aluehinnat < 30 /MWh 30-35 /MWh 35-0 /MWh 0-5
LisätiedotLunastuksen aloituskokoukset Hikiä Orimattila kv voimajohtohanke
Lunastuksen aloituskokoukset 03-10.10.2017 Hikiä Orimattila 400 + 110 kv voimajohtohanke Hikiä Orimattila voimajohtohanke Yleistä Selvitykset ja luvat Suunnittelu Rakentaminen Aikataulu Yhteystiedot Hikiä
LisätiedotYmpäristövaikutusten arviointi YVA
Ympäristövaikutusten arviointi YVA 2 Ympäristövaikutusten arviointia koskeva lainsäädäntö Laki ympäristövaikutusten arviointimenettelystä (468/1994) Valtioneuvoston asetus ympäristövaikutusten arviointimenettelystä
LisätiedotHikiä Forssa kv voimajohdon rakentaminen
Hikiä Forssa 400 + 110 kv voimajohdon rakentaminen 3. - 4.10.2013 Hikiä - Forssa 400 + 110 kv voimansiirtoyhteys on osa kantaverkon perusratkaisuja 2008 2009 2010 2011 2012 2013 2014 2015 2016 2017 2018
LisätiedotAjankohtaista yhtiön toiminnasta
Asiakohta 4 Ajankohtaista yhtiön toiminnasta Neuvottelukunnan kevätkokous 2.5.2011 Jukka Ruusunen 2 Käyttövarmuuden hallinta Talven kulutushuippu 14800 MWh/h saavutettiin 18.2. klo 9 10 häiriöitä: Estlink,
LisätiedotKari Kuusela Verkkotoimikunnan kokous Fingridin ajankohtaisia
Kari Kuusela Verkkotoimikunnan kokous 27-28.9.2016 Fingridin ajankohtaisia Sähköjärjestelmän muutos edellyttää uudenlaista energiapolitiikkaa ja markkinoiden vahvistamista Fingrid on huolissaan energiapolitiikassa
LisätiedotJussi Jyrinsalo Neuvottelukunta Kantaverkon investointikriteerit ja tärkeimmät verkkoinvestoinnit
Jussi Jyrinsalo Neuvottelukunta 11.9.2017 Kantaverkon investointikriteerit ja tärkeimmät verkkoinvestoinnit Kantaverkon investointikriteerit Fingridin verkkoinvestointien perusteet Fingridin investointitoiminnan
LisätiedotKVR 2.4 JORY 12.4 HALLITUS 22.4
KVR 2.4 JORY 12.4 HALLITUS 22.4 Investointikatsaus 2012-2013 Kari Kuusela 2 Investointikatsaus Verkon kehittämisen ja kunnonhallinnan periaatteet Katsaus vuoden 2012 hankkeisiin - Vuonna 2012 valmistuneet
LisätiedotKohti eurooppalaista kantaverkkoinfrastruktuuria. Jukka Ruusunen Toimitusjohtaja, Fingrid Oyj
Kohti eurooppalaista kantaverkkoinfrastruktuuria Jukka Ruusunen Toimitusjohtaja, Fingrid Oyj Siemensin Energiapäivä Helsinki 9.12.2010 Muutoksen takana EU:n energiapoliittiset tavoitteet Energiatulevaisuus
LisätiedotToimintaperiaatteet rajasiirtokapasiteetin varmistamiseksi. Markkinatoimikunnan kokous 2015-10-06 Tuomas Rauhala
Toimintaperiaatteet rajasiirtokapasiteetin varmistamiseksi Markkinatoimikunnan kokous 05-0-06 Tuomas Rauhala Rajasiirtoyhteyksien käytettävyyden parantaminen strateginen hanke Aluehinnat < 30 /MWh 30-35
LisätiedotAjankohtaista. Tasevastaavaseminaari 8.11.2012 Reima Päivinen
Ajankohtaista Tasevastaavaseminaari Reima Päivinen Poikkeuksellinen alkuvuosi Runsaasti vesivoimaa tarjolla Pohjoismaista Venäjän tuonti vähentynyt merkittävästi Fenno-Skan 2: lisää kapasiteettia, kaapelivika
LisätiedotFingridin ajankohtaiset
Kari Kuusela Verkkotoimikunta 15.2.2017 Fingridin ajankohtaiset Sähköjärjestelmän murros laittaa Pohjois- ja Etelä-Suomen väliset siirtoyhteydet lujille! Suomeen 2 100 MW lisää tuulivoimaa vuoteen 2025
LisätiedotVerkkotoimikunta 7.10.2013. Kari Kuusela
Verkkotoimikunta 7.10.2013 Siirtokapasiteetin varmistaminen Siirtokapasiteetin varmistaminen Käyttövarmuuden hallinta Sähkömarkkinoiden toiminnan edistäminen Hankintapäätökset: Forssan, Pyhäveden ja Meltauksen
LisätiedotRakentamispolitiikka. Verkkotoimikunta 6.9.2011 Keijo Välimaa
Rakentamispolitiikka Verkkotoimikunta 6.9.2011 Keijo Välimaa 2 PAS 55 Omaisuuden hallinnan elementit Omaisuuslajit Elinkaaren vaiheet: Hankkiminen Käyttäminen Kunnossapitäminen Uusiminen/hävittäminen 3
LisätiedotFingridin verkkoskenaariot x 4. Kantaverkkopäivä 2.9.2013 Jussi Jyrinsalo Johtaja
Fingridin verkkoskenaariot x 4 Kantaverkkopäivä 2.9.2013 Jussi Jyrinsalo Johtaja 2 Sisällysluettelo Kantaverkon kymmenvuotinen kehittämissuunnitelma Esimerkki siitä, miksi suunnitelma on vain suunnitelma:
LisätiedotVerkkotoimikunnan kokous Torstai 25.2.2016
Verkkotoimikunnan kokous Torstai 25.2.2016 09.00-09.10 Verkkotoimikunnan säännöt ja sääntöihin sitoutuminen / Kari Kuusela + kaikki 09.10-09.40 Fingrid ajankohtaiset / Kari Kuusela 09.40-10.00 Asiakastoiminnan
LisätiedotOlkiluodon kytkennät ja Ulvilan uusi 400/110/20kV sähköasema. 13.5.2014 Verkkotoimikunta 2_2014 P.Parviainen
Olkiluodon kytkennät ja Ulvilan uusi 400/110/20kV sähköasema 13.5.2014 Verkkotoimikunta 2_2014 P.Parviainen OLKILUODON VOIMALAITOSTEN VERKKOLIITYNNÄT OL1, OL2, OL3 MERI-PORI SEINÄJOKI ULVILA ALAJÄRVI KANGASALA
LisätiedotKatsaus vuoteen 2012 ajankohtaista 2013. Jukka Ruusunen Toimitusjohtaja
Katsaus vuoteen 2012 ajankohtaista 2013 Jukka Ruusunen Toimitusjohtaja Toimintaympäristö 2012: Eurooppa Saksan ydinvoimapäätöksen seurauksena Euroopan sähköjärjestelmä koetuksella heti talvella 2012 Tuulivoiman
LisätiedotKansallinen 10-vuotissuunnitelma ja sen raportointi 1.12.2010
Kansallinen 10-vuotissuunnitelma ja sen raportointi 2 Kansainvälinen verkkosuunnitteluyhteistyö Pohjoismainen Nordel-yhteistyö synnytti kolme yhteistä verkkosuunnitelmaa vuosina 2002, 2004 ja 2008. Yhteistyötä
LisätiedotSähköjärjestelmän varautuminen vakaviin normaaliajan häiriöihin ja poikkeusoloihin ja sen nykytila Juha Kekkonen Fingrid Oyj
Sähköjärjestelmän varautuminen vakaviin normaaliajan häiriöihin ja poikkeusoloihin ja sen nykytila Juha Kekkonen Fingrid Oyj Häiriöt verkkojärjestelmän arkipäivää Sää on tyypillisin syy sähkönjakelun häiriöihin
LisätiedotVerkkopäivä 2009 Kari Kuusela. Tarkasti euroja + hurjasti osaamista = varmasti virtaa
Verkkopäivä 2009 Kari Kuusela Tarkasti euroja + hurjasti osaamista = varmasti virtaa 2 Rautarouvasta kaikki alkoi 1 Huittinen KOROINEN Raisio Lieto LIETO Paimio Turku Hanko Salo Somero Toijala FORSSA Tammisaari
LisätiedotHiilitieto ry:n seminaari / Jonne Jäppinen Fingrid Oyj. Talvikauden tehotilanne
Hiilitieto ry:n seminaari 16.3.2017 / Jonne Jäppinen Fingrid Oyj Talvikauden tehotilanne Sähkömarkkinat 2016 SYS 26,9 NO4 25,0 Sähkön kulutus Suomessa vuonna 2016 oli 85,1 TWh. Kulutus kasvoi noin 3 prosenttia
LisätiedotSiirtokapasiteetin varmistaminen. Ajankohtaiset 11/2012
Siirtokapasiteetin varmistaminen Ajankohtaiset 11/2012 Siirtokapasiteetin varmistaminen Investointipäätökset: Vähänummen ja Ontojoen kytkinlaitosten rakentaminen sekä Isohaara - Simo 110 kv johdinvaihto
LisätiedotTimo Kiiveri Verkkotoimikunta Fingridin ajankohtaiset verkkotoimikunnalle
Timo Kiiveri Verkkotoimikunta 29.5.2019 Fingridin ajankohtaiset verkkotoimikunnalle Ajankohtaisia ja viimeisimmät investoinnit Fingridille kansallinen yritysturvallisuustodistus. Todistus on osoitus Fingridin
LisätiedotSiirtojen hallinta 2014
Raportti 1 (9) Siirtojen hallinta 2014 1 Yleistä siirto- ja markkinatilanteesta Siirtojen hallinta -raportti on yhteenveto Suomen kantaverkon ja rajajohtoyhteyksien tapahtumista ja toteumista vuodelta
LisätiedotSähköjärjestelmän toiminta viikon 5/2012 huippukulutustilanteessa
Raportti 1 (5) Sähköjärjestelmän toiminta viikon 5/2012 huippukulutustilanteessa 1 Yhteenveto Talven 2011-2012 kulutushuippu saavutettiin 3.2.2012 tunnilla 18-19 jolloin sähkön kulutus oli 14 304 (talven
LisätiedotJukka Ruusunen Neuvottelukunta Fingridin vuosi 2016
Jukka Ruusunen Neuvottelukunta 17.3.2017 Fingridin vuosi 2016 Poliittisella tasolla uusia linjauksia Komissio julkisti marraskuussa talvipaketin "Clean Energy for All Europeans", joka määrittelee Euroopan
LisätiedotAjankohtaiskatsaus. Käyttötoimikunta Reima Päivinen
Ajankohtaiskatsaus Käyttötoimikunta 25.11.2014 Reima Päivinen Suomi on rakenteellisesti tuonnin varassa haaste voimajärjestelmän käyttötoiminnalle 1180 MW 1050 MW 280 MW 390 MW Keskimääräinen kaupallinen
LisätiedotSuurten energiahankkeiden merkitys sähköverkolle. ATS-jäsentilaisuus 12.2.2015 VTT, Otaniemi
Suurten energiahankkeiden merkitys sähköverkolle ATS-jäsentilaisuus 12.2.2015 VTT, Otaniemi Fingrid lyhyesti Eurooppalainen sähköverkon kehitys Sähköverkon kehittäminen Suomessa Fingrid Oyj Suomi toimii
LisätiedotKantaverkon laajuus ja sen kehittämissuunnitelma. Jussi Jyrinsalo
Kantaverkon laajuus ja sen kehittämissuunnitelma Jussi Jyrinsalo 4.6.2015 Kantaverkon nimeäminen (kantaverkko 1.1.2016) Energiaviraston ohjeistus ohje julkaistu 17.12.2014, ohjeella ei virallista statusta
LisätiedotFingrid 2014. Neuvottelukunta 13.3.2015
Fingrid 2014 Neuvottelukunta 13.3.2015 2 Toimintaympäristö 2014: Eurooppa EU:lle uudet ilmasto- ja energiatavoitteet vuodelle 2030: kasvihuonekaasupäästöt -40%, uusiutuva energia 27%, energiatehokkuuden
LisätiedotAjankohtaista siirtokeskeytyksistä 2.12.2010 Käyttötoimikunta Kimmo Kuusinen
Ajankohtaista siirtokeskeytyksistä Käyttötoimikunta Kimmo Kuusinen Kaukovalvotut kytkennät - mistä on kyse? "Perinteinen" tapa kytkeä: kommunikoidaan puhelimitse toimenpiteet kauko-ohjauksella tai paikallisesti
LisätiedotSiirtojen hallinta 2015
Raportti 1 (6) Siirtojen hallinta 2015 1 Yleistä siirto- ja markkinatilanteesta Siirtojen hallinta -raportti on yhteenveto Suomen kantaverkon ja rajajohtoyhteyksien tapahtumista ja toteumista vuodelta
LisätiedotKatsaus vuoteen 2013 ajankohtaista 2014
Liite x Katsaus vuoteen 2013 ajankohtaista 2014 Toimitusjohtaja 2 Toimintaympäristö 2013: Eurooppa Keskustelu tuuli- ja aurinkovoiman vaikutuksista käyttövarmuuteen ja markkinoiden toimintaan jatkui. Monet
LisätiedotAjankohtaista. Tasevastaavapäivä 3.11.2011 Reima Päivinen Fingrid Oyj
Ajankohtaista Tasevastaavapäivä Reima Päivinen Fingrid Oyj Fingrid Oyj omistajat Osuudet osakkeista Osuudet äänivallasta Keskinäinen työeläkevakuutusyhtiö Varma 5,4 % Suomen valtio 53,1 % Keskinäinen työeläkevakuutusyhtiö
LisätiedotKäyttörintamalta paljon uutta
Käyttörintamalta paljon uutta Johtaja Reima Päivinen Käyttövarmuuspäivä 24.11.2011 24.11.2011 Käyttövarmuuspäivä 24.11.2011 Kylmän talven kulutushuippu 18.2.2011 Kulutushuippu 18.2.2011 klo 9 10 Suomen
Lisätiedotmihin olemme menossa?
Asta Sihvonen-Punkka Johtaja, markkinat, Fingrid Oyj @AstaS_P Energiamurros, EUintegraatio ja sähkömarkkinat mihin olemme menossa? ET:n kevätseminaari 16.5.2019 Sibeliustalo, Lahti Sähkö on osa ratkaisua!
LisätiedotSiirtojen hallinta 2017
Raportti 1 (6) Siirtojen hallinta 2017 1 Yleistä siirto- ja markkinatilanteesta Siirtojen hallinta -raportti on yhteenveto Suomen kantaverkon ja rajajohtoyhteyksien tapahtumista ja toteumista vuodelta
LisätiedotInvestointikatsaus Neuvottelukunta
Jussi Jyrinsalo / kantaverkkosuunnittelu Timo Kiiveri / omaisuuden hallinta Investointikatsaus Neuvottelukunta Investointien perusteet - verkko suunnitellaan asiakkaiden ja sähkömarkkinoiden tarpeisiin
LisätiedotAjankohtaista kantaverkkoasiaa Kari Kuusela
Ajankohtaista kantaverkkoasiaa 16.5.2013 Kari Kuusela Siirtokapasiteetin varmistaminen FennoSkan 1 kaapelivian korjaus ABB:ltä, valmistui huhtikuun puolessa välissä. Kustannukset vajaa 7 milj., josta Fingridin
LisätiedotKohti eurooppalaista verkkoa
1 Kohti eurooppalaista verkkoa Pertti Kuronen Verkkopalvelu 2 Tulevaisuus: eurooppalaiset järjestelmävastaavat ovat yhdistämässä voimiaan ENTSO-E Markkina Käyttö Käyttö Järjestelmän kehittäminen Eurooppalainen
LisätiedotTalvikauden tehotilanne. Hiilitieto ry:n seminaari Helsinki Reima Päivinen Fingrid Oyj
Talvikauden tehotilanne Hiilitieto ry:n seminaari 16.3.2016 Helsinki Reima Päivinen Fingrid Oyj Pohjoismaissa pörssisähkö halvimmillaan sitten vuoden 2000 Sähkön kulutus Suomessa vuonna 2015 oli 82,5 TWh
LisätiedotMissä kantaverkon rajat kulkevat? Kantaverkkopäivä Petri Parviainen Fingrid Oyj
Missä kantaverkon rajat kulkevat? Kantaverkkopäivä 1.9.2010 Petri Parviainen Fingrid Oyj 2 Tilannekatsaus, syyskuu 2010 Sopimuskausi neljä vuotta. Kantaverkon laajuus päivitetään sopimuskausittain. Laajuudella
LisätiedotKari Kuusela. Verkkotoimikunta Fingridin ajankohtaiset. Katsaus verkon rakentamiseen ja kunnossapitoon
Kari Kuusela Verkkotoimikunta 7.6.2018 Fingridin ajankohtaiset Katsaus verkon rakentamiseen ja kunnossapitoon Suuret muutokset 2020-luvun alkupuolella Keski-Euroopassa päivänsisäisillä markkinoilla siirrytään
LisätiedotKäyttörintaman kuulumiset vuoden varrelta. kehityspäällikkö Jyrki Uusitalo Käyttövarmuuspäivä 3.12.2012
Käyttörintaman kuulumiset vuoden varrelta kehityspäällikkö Jyrki Uusitalo Käyttövarmuuspäivä 3.12.2012 Uudenlainen siirtotilanne Runsaasti vesivoimaa tarjolla Pohjoismaista Venäjän tuonti vähentynyt merkittävästi
LisätiedotJussi Jyrinsalo Verkkotoimikunta Ajankohtaista Sähkönsiirtopalvelun Asiakkaille
Jussi Jyrinsalo Verkkotoimikunta Ajankohtaista Sähkönsiirtopalvelun Asiakkaille Ajankohtaista Sähkön riittävyys ei ollut uhattuna talven pakkasilla Fingrid käynnistänyt tehotariffi selvityksen kohdistuen
LisätiedotSiirtojen hallinta 2018
Raportti 1 (6) Siirtojen hallinta 2018 1 Yleistä siirto- ja markkinatilanteesta Siirtojen hallinta raportti on yhteenveto Suomen kantaverkon ja rajajohtoyhteyksien tapahtumista ja toteumista vuodelta 2018.
LisätiedotFingridin ajankohtaisia kuulumisia
Julkinen Kari Kuusela Verkkotoimikunta 3.5.2016 Fingridin ajankohtaisia kuulumisia 1 2 Yhtiökokous 6.4.2016 Yhtiökokous hyväksyi tilinpäätöksen vuodelta 2015, vahvisti tuloslaskelman ja taseen sekä myönsi
LisätiedotAjankohtaista. Käyttötoimikunta Reima Päivinen
Ajankohtaista Käyttötoimikunta 17.6.2013 Reima Päivinen Tärkeimmät ajankohtaiset tapahtumat Sähkömarkkinalain käsittely jatkuu eduskunnassa Fenno-Skan 1 siirtokapasiteettia rajoitettu 400 MW tasolle varotoimenpiteenä,
LisätiedotTyömailla tavoitteena nolla tapaturmaa. Suvi Lokkinen, kehityspäällikkö Kantaverkkopäivä 6.9.2012
Työmailla tavoitteena nolla tapaturmaa Suvi Lokkinen, kehityspäällikkö Kantaverkkopäivä 6.9.2012 Fingridin työturvallisuushanke 2012 Tavoitteena 0 tapaturmaa Fingridin työmailla kehittää työturvallisuuskulttuuria
LisätiedotSähköjärjestelmän toiminta talven 2012-2013 huippukulutustilanteessa
Raportti 1 (5) Sähköjärjestelmän toiminta talven 2012-2013 huippukulutustilanteessa 1 Yhteenveto Talven 2012-2013 kulutushuippu saavutettiin 18.1.2013 tunnilla 9-10, jolloin sähkön kulutus oli 14 043 MWh/h
LisätiedotKapasiteetin riittävyys ja tuonti/vienti näkökulma
1 Kapasiteetin riittävyys ja tuonti/vienti näkökulma Kapasiteettiseminaari/Diana-auditorio 14.2.2008 2 TEHOTASE 2007/2008 Kylmä talvipäivä kerran kymmenessä vuodessa Kuluvan talven suurin tuntiteho: 13
LisätiedotSiirtojen hallinta 2016
Raportti 1 (6) Siirtojen hallinta 2016 1 Yleistä siirto- ja markkinatilanteesta Siirtojen hallinta -raportti on yhteenveto Suomen kantaverkon ja rajajohtoyhteyksien tapahtumista ja toteumista vuodelta
LisätiedotJulkinen. Fingridin vuosi Maaliskuu 2018
Julkinen Fingridin vuosi 2017 1 Energiapoliittista keskustelua eri tasoilla Komission "Clean Energy for All Europeans" pakettia työstettiin eteenpäin. Paketissa uusia lainsäädäntöaloitteita koskien energiatehokkuutta,
LisätiedotTuulivoima tilannekatsaus kantaverkon näkökulmasta. Verkkotoimikunta 3.12.2012 Parviainen
Tuulivoima tilannekatsaus kantaverkon näkökulmasta Verkkotoimikunta 3.12.2012 Parviainen Tuulivoima Suomessa Elokuussa 2012 Suomessa oli toiminnassa 145 tuulivoimalaa, joiden kokonaiskapasiteetti oli 234
LisätiedotPullonkaulojen hallinta Pohjoismaissa - nykytila - ehdotus 11 tarjous-/hinta-alueesta. Markkinatoimikunnan kokous 22.10 Juha Hiekkala, Jyrki Uusitalo
Pullonkaulojen hallinta Pohjoismaissa - nykytila - ehdotus 11 tarjous-/hinta-alueesta Markkinatoimikunnan kokous 22.10 Juha Hiekkala, Jyrki Uusitalo 2 Poikkeuksellisen suuret pullonkaulatulot 2008! 90
LisätiedotSuomen 80-vuotias kantaverkko ei ikäänny
Suomen 80-vuotias kantaverkko ei ikäänny Toimitusjohtaja Jukka Ruusunen Verkkopäivä 20.8.2009 Marina Congress Center Fingrid huolehtii Suomen tärkeimmästä infrastruktuurista Voimansiirtojärjestelmän kehittäminen
LisätiedotRiittääkö siirtokapasiteetti Suomessa?
1 Riittääkö siirtokapasiteetti Suomessa? Kari Kuusela Varatoimitusjohtaja, Fingrid Oyj Verkkopäivä 9.9.2008 2 Riittääkö siirtokapasiteetti Suomessa? Mitä siirtokapasiteetin varmistaminen on? Riittääkö
LisätiedotPalvelutoimittajien työturvallisuus. Verkkotoimikunta 1.4.2015
Palvelutoimittajien työturvallisuus Verkkotoimikunta 1.4.2015 Työtapaturmataajuus ja työpaikkatapaturmien vakavuus 50 45 40 35 30 25 20 15 10 5 0 44 34 23 22 16 16 19 19 12 14 2014 2013 2012 2011 Oman
LisätiedotTilaaja ja vastuu. Energiateollisuuden työmarkkinaseminaari. Matti Tähtinen 15.9.2011
Tilaaja ja vastuu Energiateollisuuden työmarkkinaseminaari Matti Tähtinen Sisältö Fingrid ja investoinnit Kansainvälistyvät palvelumarkkinat ja työvoima Aihepiirin keskeiset sopimusvelvoitteet Fingridin
LisätiedotKäyttötoimikunnan kokous Jonne Jäppinen. Ajankohtaiset asiat
27.11.2018 Käyttötoimikunnan kokous Ajankohtaiset asiat Häiriöt Fingridin Inkoo-Karjaa 110 kv voimajohdolla häiriö 27.9 klo 12:47, pysyvä johtovika. Sähköt saatiin palautettua voimajohtoon liittyneelle
LisätiedotTilannekatsaus. Neuvottelukunnan kokous Jukka Ruusunen
Asiakohta 4 Tilannekatsaus Neuvottelukunnan kokous 5.5.2010 Jukka Ruusunen Siirtokapasiteetin varmistaminen Käyttövarmuuden hallinta Käyttövarmuuden hallinta Sähkömarkkinoiden toiminnan edistäminen Vaihejohtimen
LisätiedotSiirtokeskeytyksiä markkinoiden ehdoilla. Jyrki Uusitalo, kehityspäällikkö Sähkömarkkinapäivä 8.4.2013
Siirtokeskeytyksiä markkinoiden ehdoilla, kehityspäällikkö Sähkömarkkinapäivä 2 Keskeytykset pienensivät käytettävissä olevaa siirtokapasiteettia 2012 3 000 2 500 Elspot kapasiteettien keskiarvot, MW Fenno-Skan
Lisätiedot1104/2013. LIIKKUMIS- JA OLESKELURAJOITUSTEN KOHTEENA OLEVAT LENTOPAIKAT (1 :n 1 momentin 1 kohta) Alue Kunta Toiminnanharjoittaja Kartan numero
1104/2013 3 Liite 1 LIIKKUMIS- JA OLESKELURAJOITUSTEN KOHTEENA OLEVAT LENTOPAIKAT (1 :n 1 momentin 1 kohta) Alue Kunta Toiminnanharjoittaja Kartan numero 1) Forssan lentopaikka (EFFO) Forssa Forssan Seudun
LisätiedotJulkinen Etunimi Sukunimi. Fingrid Oyj
19.2.2016 Fingrid Oyj Suomi toimii sähköllä. Fingridin tärkein tehtävä on huolehtia, että Suomi saa sähköä häiriöttä joka hetki. 2 Pienikin katkos voi johtaa tietojärjestelmien kaatumiseen... 3 Kauppojen
LisätiedotFingridin ajankohtaiset kuulumiset
Verkkotoimikunta 28.11.2018 Kari Kuusela Fingridin ajankohtaiset kuulumiset Hyvä työilmapiiri huomataan! Henkilöstötyytyväisyys Fingridistä maailman paras kantaverkkoyhtiö energia-alan CHARGE 2018 -brändikisassa
LisätiedotLIIKKUMIS- JA OLESKELURAJOITUSTEN KOHTEENA OLEVAT LENTOPAIKAT (1 :n 1 momentin 1 kohta) Alue Kunta Toiminnanharjoittaja Kartan numero
Liite 1 LIIKKUMIS- JA OLESKELURAJOITUSTEN KOHTEENA OLEVAT LENTOPAIKAT (1 :n 1 momentin 1 kohta) Alue Kunta Toiminnanharjoittaja Kartan 1) Forssan lentopaikka (EFFO) Forssa Forssan Seudun Ilmailuyhdistys
LisätiedotFingridin uusi sähkön laadun mittausjärjestelmä
Onni Härmä, Kantaverkkopalvelut Verkkotoimikunnan kokous 21. helmikuuta 2019 Fingridin uusi sähkön laadun mittausjärjestelmä Sähkön laatu Jännitteen laatu Jännitetaso, jännitteen yliaallot, jännite-epäsymmetria,
LisätiedotSiirtokapasiteetin riittävyys ja häiriöt 2014. Tasevastaavailtapäivä 20.11.2014 Helsinki Timo Kaukonen
Siirtokapasiteetin riittävyys ja häiriöt 2014 Tasevastaavailtapäivä 20.11.2014 Helsinki Timo Kaukonen Siirrot ja kapasiteetit Pohjois-Ruotsiin 2014 1 400,00 Råbacken- Stornorrfors keskeytys Petäjäskoski-
LisätiedotKäyttövarmuuden haasteet tuotannon muuttuessa ja markkinoiden laajetessa Käyttövarmuuspäivä Johtaja Reima Päivinen Fingrid Oyj
Käyttövarmuuden haasteet tuotannon muuttuessa ja markkinoiden laajetessa Käyttövarmuuspäivä Johtaja Fingrid Oyj 2 Käyttövarmuuden haasteet Sähkön riittävyys talvipakkasilla Sähkömarkkinoiden laajeneminen
LisätiedotEU:n, Itämeren ja kansallinen verkonkehittäminen. Fingrid Verkkotoimikunta 9.5.2012 Petri Parviainen
EU:n, Itämeren ja kansallinen verkonkehittäminen Fingrid Verkkotoimikunta 9.5.2012 Petri Parviainen Sisältö: ENTSO-E 10 vuotisverkkosuunnitelma Itämeren alueen verkkojen kehitysnäkymät Fingridin verkkoinvestoinnit
LisätiedotVerkkosuunnittelusta toteutukseen katsaus Itämeren alueen siirtoyhteyksiin. Jussi Jyrinsalo, johtaja Sähkömarkkinapäivä
Verkkosuunnittelusta toteutukseen katsaus Itämeren alueen siirtoyhteyksiin Jussi Jyrinsalo, johtaja Sähkömarkkinapäivä 12.4.2012 2 Esitys Itämeren alueen haasteet verkkosuunnittelulle Itämeren alueen markkinalähtöinen
LisätiedotSiirtotilanne ja verkkotyöt koettelivat käyttövarmuutta. Käyttövarmuuspäivä 25.11.2014 Jyrki Uusitalo, kehityspäällikkö, Fingrid Oyj
Siirtotilanne ja verkkotyöt koettelivat käyttövarmuutta Käyttövarmuuspäivä 25.11.2014, kehityspäällikkö, Fingrid Oyj Sähkömarkkinat hyödyntävät tarjolla olevaa siirtokapasiteettia täysimääräisesti Markkinavaikutusten
Lisätiedot
