KADUILLA JA MUILLA YLEISILLÄ ALUEILLA TEHTÄVIEN KAIVUTÖIDEN OHJEET JA MÄÄRÄYKSET
|
|
- Tuula Honkanen
- 8 vuotta sitten
- Katselukertoja:
Transkriptio
1 KADUILLA JA MUILLA YLEISILLÄ ALUEILLA TEHTÄVIEN KAIVUTÖIDEN OHJEET JA MÄÄRÄYKSET Sisällys 1 Kaduilla ja muilla yleisillä alueilla toimittaessa huomioitavat asiat Lupa kaapelin, johdon tms. sijoittamiseksi (Sijoituslupa) Mihin toimintaan tarvitaan sijoituslupa Sijoitusluvan hakeminen (maksuton) Ilmoitus yleisellä alueella tehtävästä työstä (kaivulupa) Mihin toimintaan tarvitaan kaivulupa Kaivuilmoituksen tekeminen Aloituskatselmus ja kaivutyön yleiset vaatimukset Maksut ja kaivuilmoituksen laiminlyönti Varsinaiset kaivutyöt ja mitä pitää huomioida Tilapäiset liikennejärjestelyt Päällystystyöt Vihertyöt Työn päättäminen, loppukatselmus ja työn vastaanotto Takuuaika Yhteystiedot LIITTEET

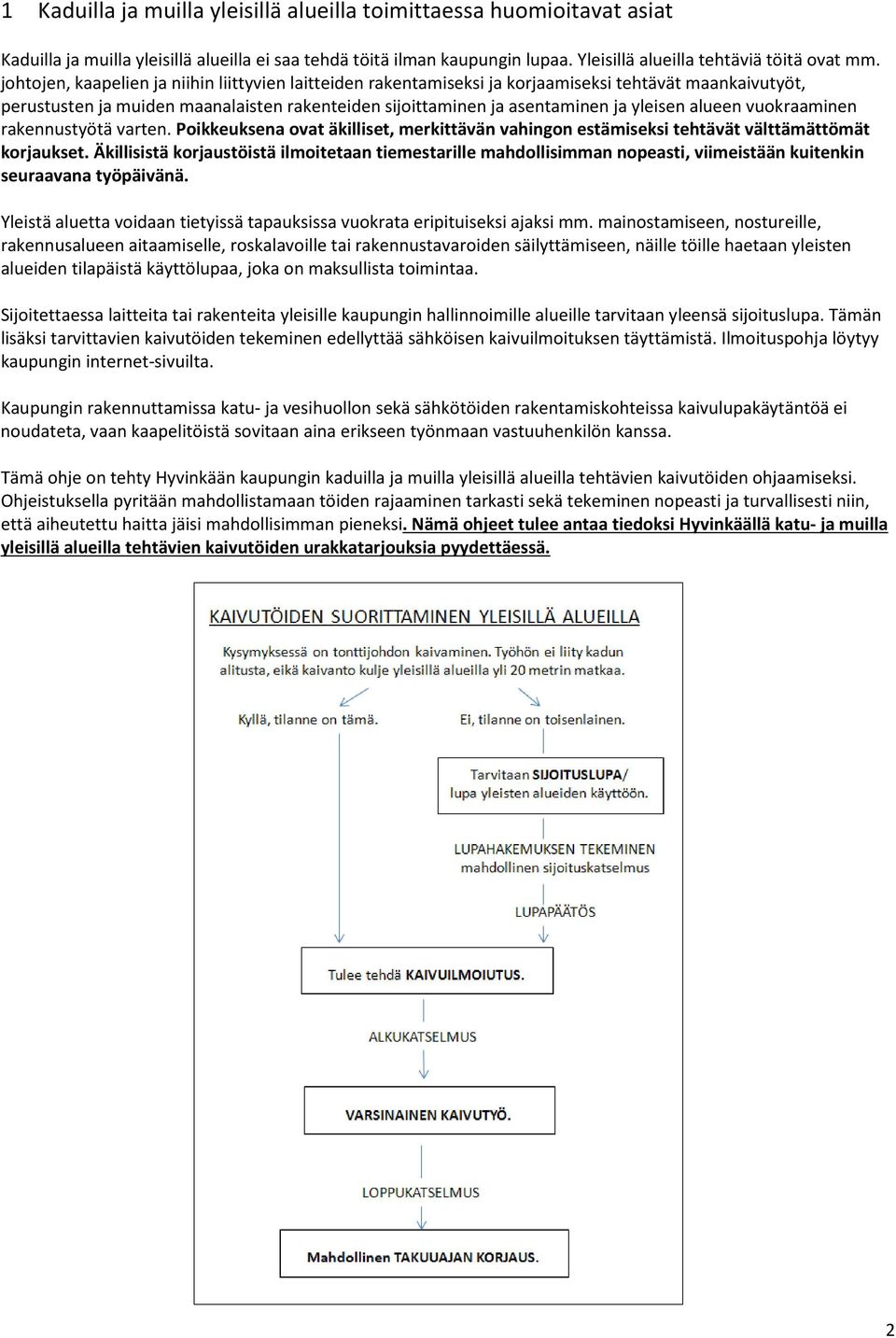

2 1 Kaduilla ja muilla yleisillä alueilla toimittaessa huomioitavat asiat Kaduilla ja muilla yleisillä alueilla ei saa tehdä töitä ilman kaupungin lupaa. Yleisillä alueilla tehtäviä töitä ovat mm. johtojen, kaapelien ja niihin liittyvien laitteiden rakentamiseksi ja korjaamiseksi tehtävät maankaivutyöt, perustusten ja muiden maanalaisten rakenteiden sijoittaminen ja asentaminen ja yleisen alueen vuokraaminen rakennustyötä varten. Poikkeuksena ovat äkilliset, merkittävän vahingon estämiseksi tehtävät välttämättömät korjaukset. Äkillisistä korjaustöistä ilmoitetaan tiemestarille mahdollisimman nopeasti, viimeistään kuitenkin seuraavana työpäivänä. Yleistä aluetta voidaan tietyissä tapauksissa vuokrata eripituiseksi ajaksi mm. mainostamiseen, nostureille, rakennusalueen aitaamiselle, roskalavoille tai rakennustavaroiden säilyttämiseen, näille töille haetaan yleisten alueiden tilapäistä käyttölupaa, joka on maksullista toimintaa. Sijoitettaessa laitteita tai rakenteita yleisille kaupungin hallinnoimille alueille tarvitaan yleensä sijoituslupa. Tämän lisäksi tarvittavien kaivutöiden tekeminen edellyttää sähköisen kaivuilmoituksen täyttämistä. Ilmoituspohja löytyy kaupungin internet-sivuilta. Kaupungin rakennuttamissa katu- ja vesihuollon sekä sähkötöiden rakentamiskohteissa kaivulupakäytäntöä ei noudateta, vaan kaapelitöistä sovitaan aina erikseen työnmaan vastuuhenkilön kanssa. Tämä ohje on tehty Hyvinkään kaupungin kaduilla ja muilla yleisillä alueilla tehtävien kaivutöiden ohjaamiseksi. Ohjeistuksella pyritään mahdollistamaan töiden rajaaminen tarkasti sekä tekeminen nopeasti ja turvallisesti niin, että aiheutettu haitta jäisi mahdollisimman pieneksi. Nämä ohjeet tulee antaa tiedoksi Hyvinkäällä katu- ja muilla yleisillä alueilla tehtävien kaivutöiden urakkatarjouksia pyydettäessä. 2

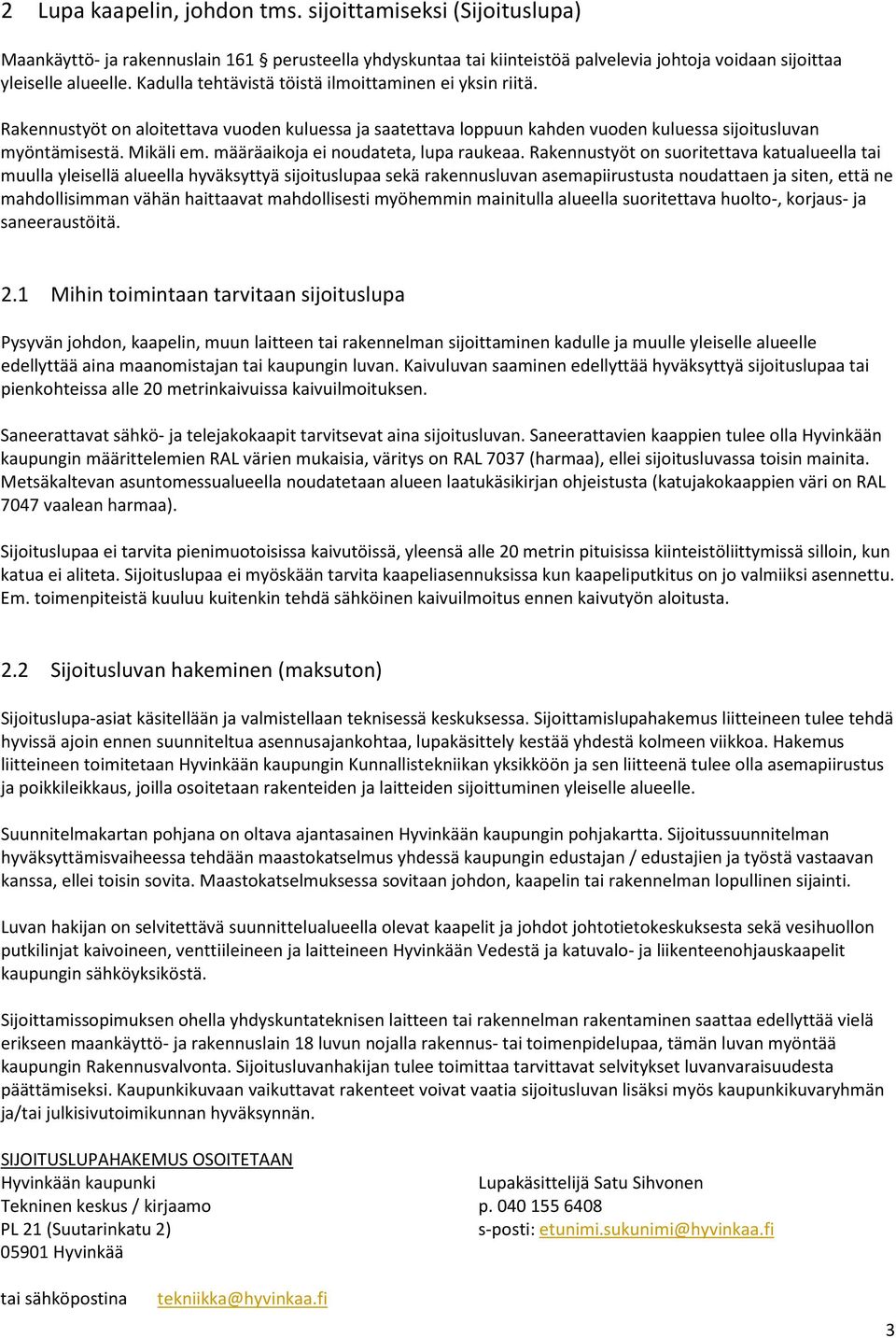

3 2 Lupa kaapelin, johdon tms. sijoittamiseksi (Sijoituslupa) Maankäyttö- ja rakennuslain 161 perusteella yhdyskuntaa tai kiinteistöä palvelevia johtoja voidaan sijoittaa yleiselle alueelle. Kadulla tehtävistä töistä ilmoittaminen ei yksin riitä. Rakennustyöt on aloitettava vuoden kuluessa ja saatettava loppuun kahden vuoden kuluessa sijoitusluvan myöntämisestä. Mikäli em. määräaikoja ei noudateta, lupa raukeaa. Rakennustyöt on suoritettava katualueella tai muulla yleisellä alueella hyväksyttyä sijoituslupaa sekä rakennusluvan asemapiirustusta noudattaen ja siten, että ne mahdollisimman vähän haittaavat mahdollisesti myöhemmin mainitulla alueella suoritettava huolto-, korjaus- ja saneeraustöitä. 2.1 Mihin toimintaan tarvitaan sijoituslupa Pysyvän johdon, kaapelin, muun laitteen tai rakennelman sijoittaminen kadulle ja muulle yleiselle alueelle edellyttää aina maanomistajan tai kaupungin luvan. Kaivuluvan saaminen edellyttää hyväksyttyä sijoituslupaa tai pienkohteissa alle 20 metrinkaivuissa kaivuilmoituksen. Saneerattavat sähkö- ja telejakokaapit tarvitsevat aina sijoitusluvan. Saneerattavien kaappien tulee olla Hyvinkään kaupungin määrittelemien RAL värien mukaisia, väritys on RAL 7037 (harmaa), ellei sijoitusluvassa toisin mainita. Metsäkaltevan asuntomessualueella noudatetaan alueen laatukäsikirjan ohjeistusta (katujakokaappien väri on RAL 7047 vaalean harmaa). Sijoituslupaa ei tarvita pienimuotoisissa kaivutöissä, yleensä alle 20 metrin pituisissa kiinteistöliittymissä silloin, kun katua ei aliteta. Sijoituslupaa ei myöskään tarvita kaapeliasennuksissa kun kaapeliputkitus on jo valmiiksi asennettu. Em. toimenpiteistä kuuluu kuitenkin tehdä sähköinen kaivuilmoitus ennen kaivutyön aloitusta. 2.2 Sijoitusluvan hakeminen (maksuton) Sijoituslupa-asiat käsitellään ja valmistellaan teknisessä keskuksessa. Sijoittamislupahakemus liitteineen tulee tehdä hyvissä ajoin ennen suunniteltua asennusajankohtaa, lupakäsittely kestää yhdestä kolmeen viikkoa. Hakemus liitteineen toimitetaan Hyvinkään kaupungin Kunnallistekniikan yksikköön ja sen liitteenä tulee olla asemapiirustus ja poikkileikkaus, joilla osoitetaan rakenteiden ja laitteiden sijoittuminen yleiselle alueelle. Suunnitelmakartan pohjana on oltava ajantasainen Hyvinkään kaupungin pohjakartta. Sijoitussuunnitelman hyväksyttämisvaiheessa tehdään maastokatselmus yhdessä kaupungin edustajan / edustajien ja työstä vastaavan kanssa, ellei toisin sovita. Maastokatselmuksessa sovitaan johdon, kaapelin tai rakennelman lopullinen sijainti. Luvan hakijan on selvitettävä suunnittelualueella olevat kaapelit ja johdot johtotietokeskuksesta sekä vesihuollon putkilinjat kaivoineen, venttiileineen ja laitteineen Hyvinkään Vedestä ja katuvalo- ja liikenteenohjauskaapelit kaupungin sähköyksiköstä. Sijoittamissopimuksen ohella yhdyskuntateknisen laitteen tai rakennelman rakentaminen saattaa edellyttää vielä erikseen maankäyttö- ja rakennuslain 18 luvun nojalla rakennus- tai toimenpidelupaa, tämän luvan myöntää kaupungin Rakennusvalvonta. Sijoitusluvanhakijan tulee toimittaa tarvittavat selvitykset luvanvaraisuudesta päättämiseksi. Kaupunkikuvaan vaikuttavat rakenteet voivat vaatia sijoitusluvan lisäksi myös kaupunkikuvaryhmän ja/tai julkisivutoimikunnan hyväksynnän. SIJOITUSLUPAHAKEMUS OSOITETAAN Hyvinkään kaupunki Tekninen keskus / kirjaamo PL 21 (Suutarinkatu 2) Hyvinkää Lupakäsittelijä Satu Sihvonen p s-posti: etunimi.sukunimi@hyvinkaa.fi tai sähköpostina tekniikka@hyvinkaa.fi 3

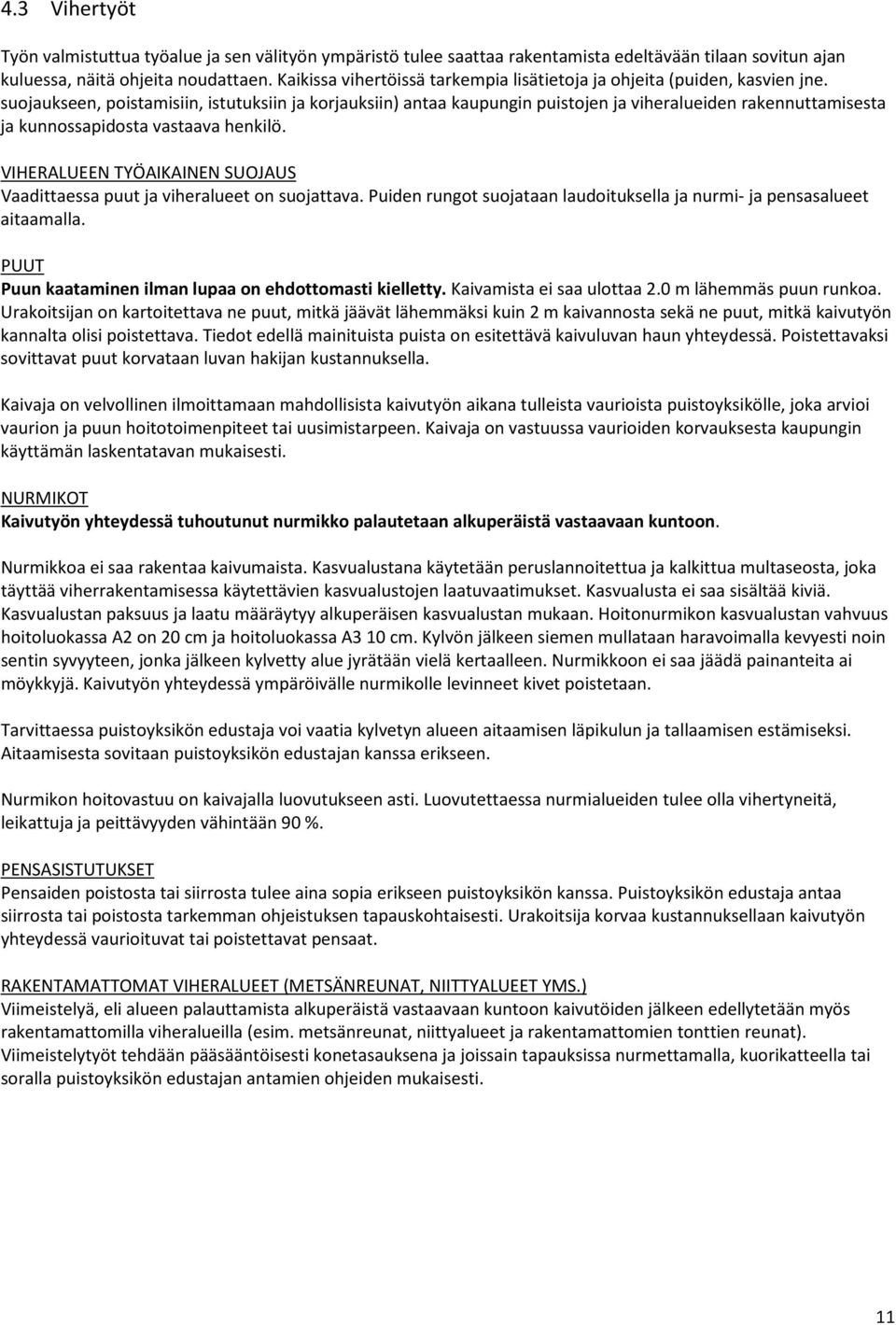

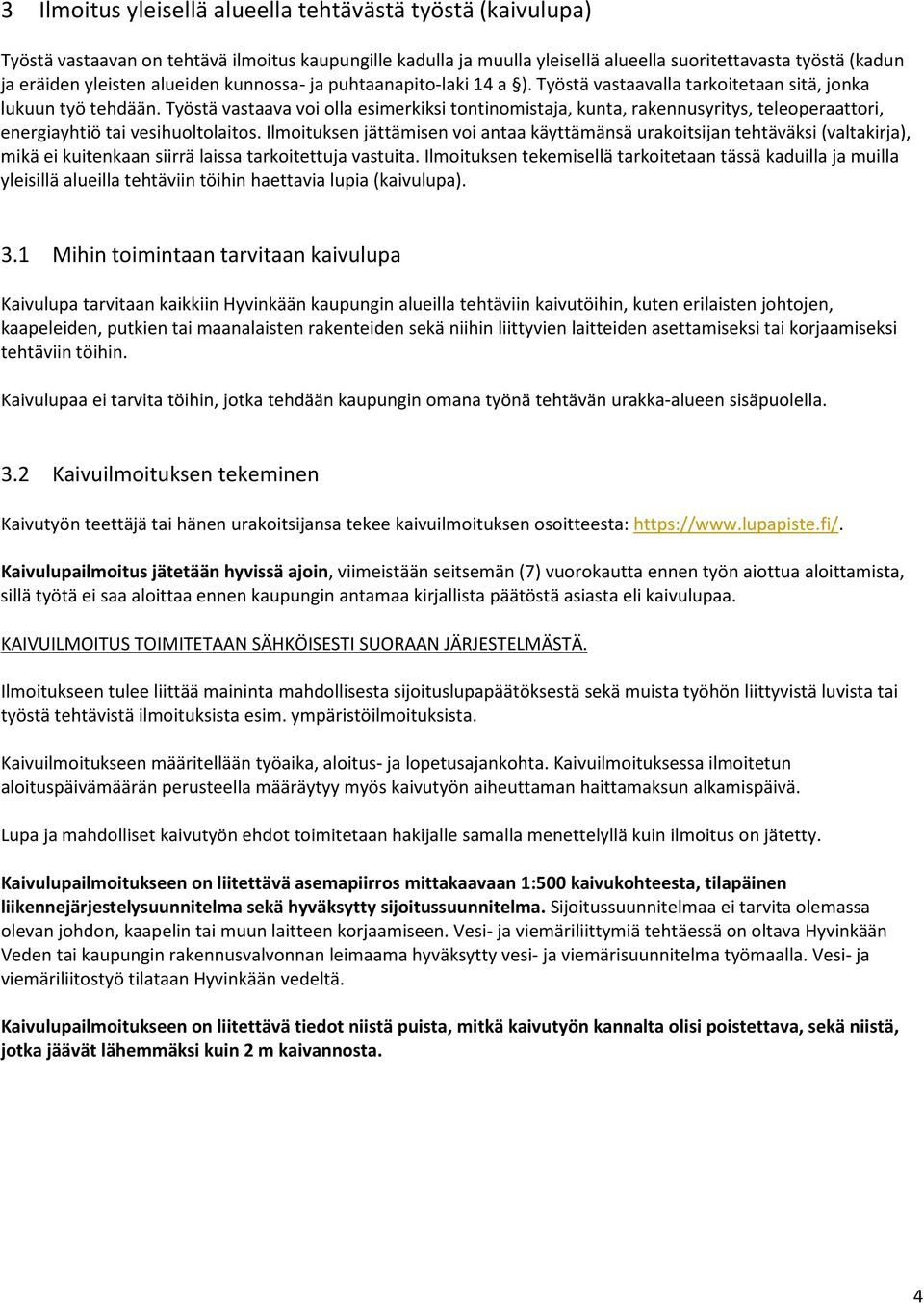

4 3 Ilmoitus yleisellä alueella tehtävästä työstä (kaivulupa) Työstä vastaavan on tehtävä ilmoitus kaupungille kadulla ja muulla yleisellä alueella suoritettavasta työstä (kadun ja eräiden yleisten alueiden kunnossa- ja puhtaanapito-laki 14 a ). Työstä vastaavalla tarkoitetaan sitä, jonka lukuun työ tehdään. Työstä vastaava voi olla esimerkiksi tontinomistaja, kunta, rakennusyritys, teleoperaattori, energiayhtiö tai vesihuoltolaitos. Ilmoituksen jättämisen voi antaa käyttämänsä urakoitsijan tehtäväksi (valtakirja), mikä ei kuitenkaan siirrä laissa tarkoitettuja vastuita. Ilmoituksen tekemisellä tarkoitetaan tässä kaduilla ja muilla yleisillä alueilla tehtäviin töihin haettavia lupia (kaivulupa). 3.1 Mihin toimintaan tarvitaan kaivulupa Kaivulupa tarvitaan kaikkiin Hyvinkään kaupungin alueilla tehtäviin kaivutöihin, kuten erilaisten johtojen, kaapeleiden, putkien tai maanalaisten rakenteiden sekä niihin liittyvien laitteiden asettamiseksi tai korjaamiseksi tehtäviin töihin. Kaivulupaa ei tarvita töihin, jotka tehdään kaupungin omana työnä tehtävän urakka-alueen sisäpuolella. 3.2 Kaivuilmoituksen tekeminen Kaivutyön teettäjä tai hänen urakoitsijansa tekee kaivuilmoituksen osoitteesta: Kaivulupailmoitus jätetään hyvissä ajoin, viimeistään seitsemän (7) vuorokautta ennen työn aiottua aloittamista, sillä työtä ei saa aloittaa ennen kaupungin antamaa kirjallista päätöstä asiasta eli kaivulupaa. KAIVUILMOITUS TOIMITETAAN SÄHKÖISESTI SUORAAN JÄRJESTELMÄSTÄ. Ilmoitukseen tulee liittää maininta mahdollisesta sijoituslupapäätöksestä sekä muista työhön liittyvistä luvista tai työstä tehtävistä ilmoituksista esim. ympäristöilmoituksista. Kaivuilmoitukseen määritellään työaika, aloitus- ja lopetusajankohta. Kaivuilmoituksessa ilmoitetun aloituspäivämäärän perusteella määräytyy myös kaivutyön aiheuttaman haittamaksun alkamispäivä. Lupa ja mahdolliset kaivutyön ehdot toimitetaan hakijalle samalla menettelyllä kuin ilmoitus on jätetty. Kaivulupailmoitukseen on liitettävä asemapiirros mittakaavaan 1:500 kaivukohteesta, tilapäinen liikennejärjestelysuunnitelma sekä hyväksytty sijoitussuunnitelma. Sijoitussuunnitelmaa ei tarvita olemassa olevan johdon, kaapelin tai muun laitteen korjaamiseen. Vesi- ja viemäriliittymiä tehtäessä on oltava Hyvinkään Veden tai kaupungin rakennusvalvonnan leimaama hyväksytty vesi- ja viemärisuunnitelma työmaalla. Vesi- ja viemäriliitostyö tilataan Hyvinkään vedeltä. Kaivulupailmoitukseen on liitettävä tiedot niistä puista, mitkä kaivutyön kannalta olisi poistettava, sekä niistä, jotka jäävät lähemmäksi kuin 2 m kaivannosta. 4

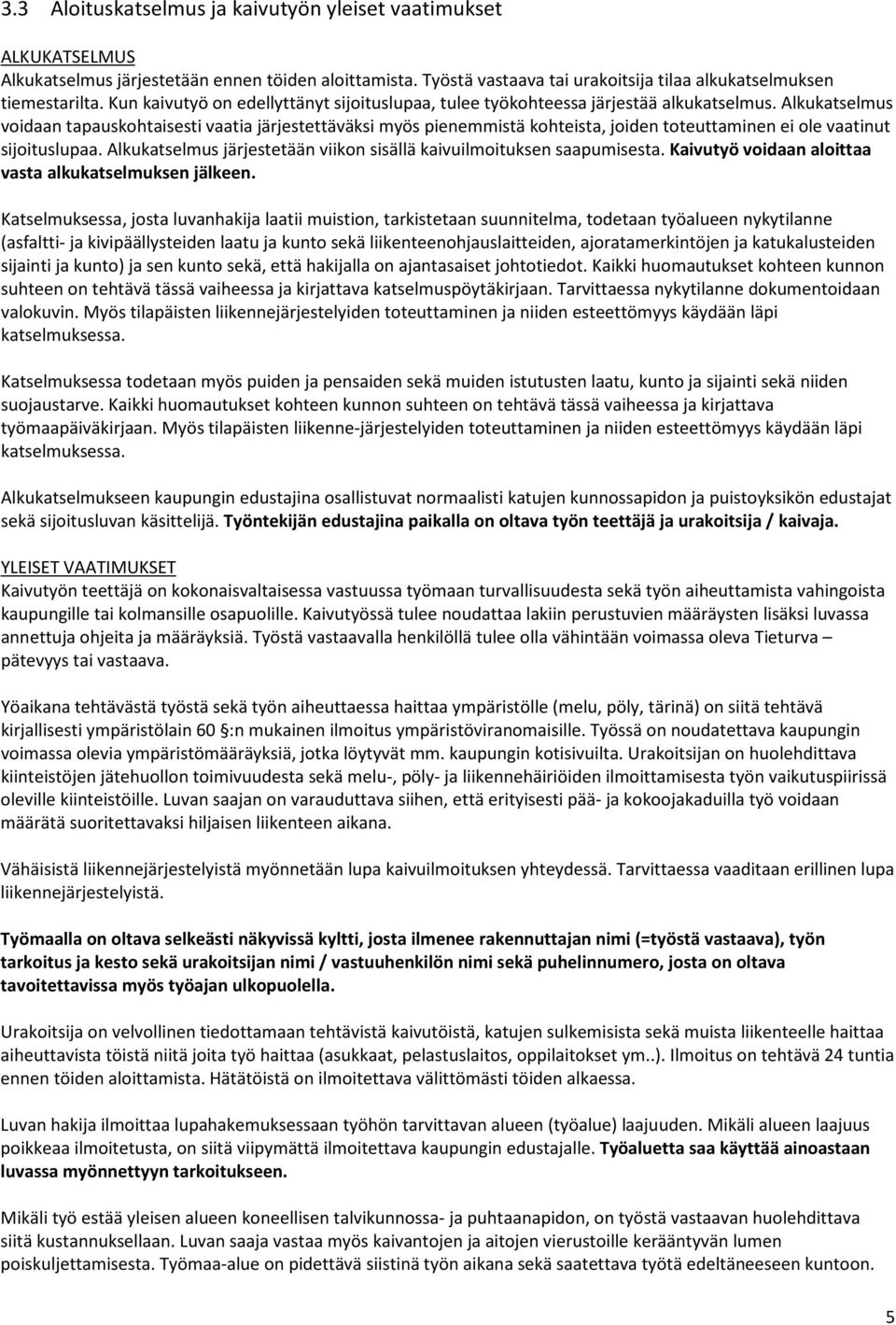

5 3.3 Aloituskatselmus ja kaivutyön yleiset vaatimukset ALKUKATSELMUS Alkukatselmus järjestetään ennen töiden aloittamista. Työstä vastaava tai urakoitsija tilaa alkukatselmuksen tiemestarilta. Kun kaivutyö on edellyttänyt sijoituslupaa, tulee työkohteessa järjestää alkukatselmus. Alkukatselmus voidaan tapauskohtaisesti vaatia järjestettäväksi myös pienemmistä kohteista, joiden toteuttaminen ei ole vaatinut sijoituslupaa. Alkukatselmus järjestetään viikon sisällä kaivuilmoituksen saapumisesta. Kaivutyö voidaan aloittaa vasta alkukatselmuksen jälkeen. Katselmuksessa, josta luvanhakija laatii muistion, tarkistetaan suunnitelma, todetaan työalueen nykytilanne (asfaltti- ja kivipäällysteiden laatu ja kunto sekä liikenteenohjauslaitteiden, ajoratamerkintöjen ja katukalusteiden sijainti ja kunto) ja sen kunto sekä, että hakijalla on ajantasaiset johtotiedot. Kaikki huomautukset kohteen kunnon suhteen on tehtävä tässä vaiheessa ja kirjattava katselmuspöytäkirjaan. Tarvittaessa nykytilanne dokumentoidaan valokuvin. Myös tilapäisten liikennejärjestelyiden toteuttaminen ja niiden esteettömyys käydään läpi katselmuksessa. Katselmuksessa todetaan myös puiden ja pensaiden sekä muiden istutusten laatu, kunto ja sijainti sekä niiden suojaustarve. Kaikki huomautukset kohteen kunnon suhteen on tehtävä tässä vaiheessa ja kirjattava työmaapäiväkirjaan. Myös tilapäisten liikenne-järjestelyiden toteuttaminen ja niiden esteettömyys käydään läpi katselmuksessa. Alkukatselmukseen kaupungin edustajina osallistuvat normaalisti katujen kunnossapidon ja puistoyksikön edustajat sekä sijoitusluvan käsittelijä. Työntekijän edustajina paikalla on oltava työn teettäjä ja urakoitsija / kaivaja. YLEISET VAATIMUKSET Kaivutyön teettäjä on kokonaisvaltaisessa vastuussa työmaan turvallisuudesta sekä työn aiheuttamista vahingoista kaupungille tai kolmansille osapuolille. Kaivutyössä tulee noudattaa lakiin perustuvien määräysten lisäksi luvassa annettuja ohjeita ja määräyksiä. Työstä vastaavalla henkilöllä tulee olla vähintään voimassa oleva Tieturva pätevyys tai vastaava. Yöaikana tehtävästä työstä sekä työn aiheuttaessa haittaa ympäristölle (melu, pöly, tärinä) on siitä tehtävä kirjallisesti ympäristölain 60 :n mukainen ilmoitus ympäristöviranomaisille. Työssä on noudatettava kaupungin voimassa olevia ympäristömääräyksiä, jotka löytyvät mm. kaupungin kotisivuilta. Urakoitsijan on huolehdittava kiinteistöjen jätehuollon toimivuudesta sekä melu-, pöly- ja liikennehäiriöiden ilmoittamisesta työn vaikutuspiirissä oleville kiinteistöille. Luvan saajan on varauduttava siihen, että erityisesti pää- ja kokoojakaduilla työ voidaan määrätä suoritettavaksi hiljaisen liikenteen aikana. Vähäisistä liikennejärjestelyistä myönnetään lupa kaivuilmoituksen yhteydessä. Tarvittaessa vaaditaan erillinen lupa liikennejärjestelyistä. Työmaalla on oltava selkeästi näkyvissä kyltti, josta ilmenee rakennuttajan nimi (=työstä vastaava), työn tarkoitus ja kesto sekä urakoitsijan nimi / vastuuhenkilön nimi sekä puhelinnumero, josta on oltava tavoitettavissa myös työajan ulkopuolella. Urakoitsija on velvollinen tiedottamaan tehtävistä kaivutöistä, katujen sulkemisista sekä muista liikenteelle haittaa aiheuttavista töistä niitä joita työ haittaa (asukkaat, pelastuslaitos, oppilaitokset ym..). Ilmoitus on tehtävä 24 tuntia ennen töiden aloittamista. Hätätöistä on ilmoitettava välittömästi töiden alkaessa. Luvan hakija ilmoittaa lupahakemuksessaan työhön tarvittavan alueen (työalue) laajuuden. Mikäli alueen laajuus poikkeaa ilmoitetusta, on siitä viipymättä ilmoitettava kaupungin edustajalle. Työaluetta saa käyttää ainoastaan luvassa myönnettyyn tarkoitukseen. Mikäli työ estää yleisen alueen koneellisen talvikunnossa- ja puhtaanapidon, on työstä vastaavan huolehdittava siitä kustannuksellaan. Luvan saaja vastaa myös kaivantojen ja aitojen vierustoille kerääntyvän lumen poiskuljettamisesta. Työmaa-alue on pidettävä siistinä työn aikana sekä saatettava työtä edeltäneeseen kuntoon. 5

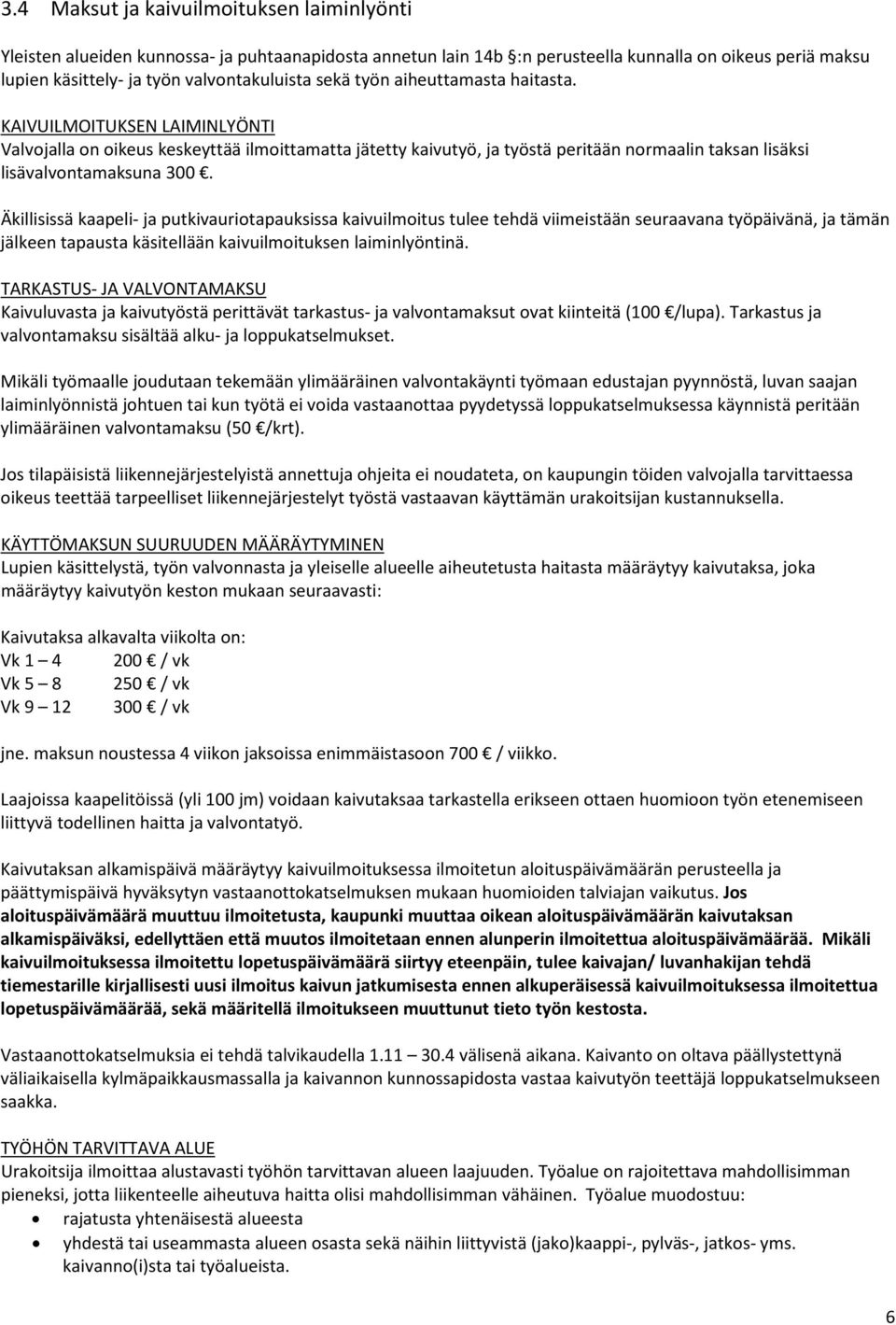

6 3.4 Maksut ja kaivuilmoituksen laiminlyönti Yleisten alueiden kunnossa- ja puhtaanapidosta annetun lain 14b :n perusteella kunnalla on oikeus periä maksu lupien käsittely- ja työn valvontakuluista sekä työn aiheuttamasta haitasta. KAIVUILMOITUKSEN LAIMINLYÖNTI Valvojalla on oikeus keskeyttää ilmoittamatta jätetty kaivutyö, ja työstä peritään normaalin taksan lisäksi lisävalvontamaksuna 300. Äkillisissä kaapeli- ja putkivauriotapauksissa kaivuilmoitus tulee tehdä viimeistään seuraavana työpäivänä, ja tämän jälkeen tapausta käsitellään kaivuilmoituksen laiminlyöntinä. TARKASTUS- JA VALVONTAMAKSU Kaivuluvasta ja kaivutyöstä perittävät tarkastus- ja valvontamaksut ovat kiinteitä (100 /lupa). Tarkastus ja valvontamaksu sisältää alku- ja loppukatselmukset. Mikäli työmaalle joudutaan tekemään ylimääräinen valvontakäynti työmaan edustajan pyynnöstä, luvan saajan laiminlyönnistä johtuen tai kun työtä ei voida vastaanottaa pyydetyssä loppukatselmuksessa käynnistä peritään ylimääräinen valvontamaksu (50 /krt). Jos tilapäisistä liikennejärjestelyistä annettuja ohjeita ei noudateta, on kaupungin töiden valvojalla tarvittaessa oikeus teettää tarpeelliset liikennejärjestelyt työstä vastaavan käyttämän urakoitsijan kustannuksella. KÄYTTÖMAKSUN SUURUUDEN MÄÄRÄYTYMINEN Lupien käsittelystä, työn valvonnasta ja yleiselle alueelle aiheutetusta haitasta määräytyy kaivutaksa, joka määräytyy kaivutyön keston mukaan seuraavasti: Kaivutaksa alkavalta viikolta on: Vk / vk Vk / vk Vk / vk jne. maksun noustessa 4 viikon jaksoissa enimmäistasoon 700 / viikko. Laajoissa kaapelitöissä (yli 100 jm) voidaan kaivutaksaa tarkastella erikseen ottaen huomioon työn etenemiseen liittyvä todellinen haitta ja valvontatyö. Kaivutaksan alkamispäivä määräytyy kaivuilmoituksessa ilmoitetun aloituspäivämäärän perusteella ja päättymispäivä hyväksytyn vastaanottokatselmuksen mukaan huomioiden talviajan vaikutus. Jos aloituspäivämäärä muuttuu ilmoitetusta, kaupunki muuttaa oikean aloituspäivämäärän kaivutaksan alkamispäiväksi, edellyttäen että muutos ilmoitetaan ennen alunperin ilmoitettua aloituspäivämäärää. Mikäli kaivuilmoituksessa ilmoitettu lopetuspäivämäärä siirtyy eteenpäin, tulee kaivajan/ luvanhakijan tehdä tiemestarille kirjallisesti uusi ilmoitus kaivun jatkumisesta ennen alkuperäisessä kaivuilmoituksessa ilmoitettua lopetuspäivämäärää, sekä määritellä ilmoitukseen muuttunut tieto työn kestosta. Vastaanottokatselmuksia ei tehdä talvikaudella välisenä aikana. Kaivanto on oltava päällystettynä väliaikaisella kylmäpaikkausmassalla ja kaivannon kunnossapidosta vastaa kaivutyön teettäjä loppukatselmukseen saakka. TYÖHÖN TARVITTAVA ALUE Urakoitsija ilmoittaa alustavasti työhön tarvittavan alueen laajuuden. Työalue on rajoitettava mahdollisimman pieneksi, jotta liikenteelle aiheutuva haitta olisi mahdollisimman vähäinen. Työalue muodostuu: rajatusta yhtenäisestä alueesta yhdestä tai useammasta alueen osasta sekä näihin liittyvistä (jako)kaappi-, pylväs-, jatkos- yms. kaivanno(i)sta tai työalueista. 6

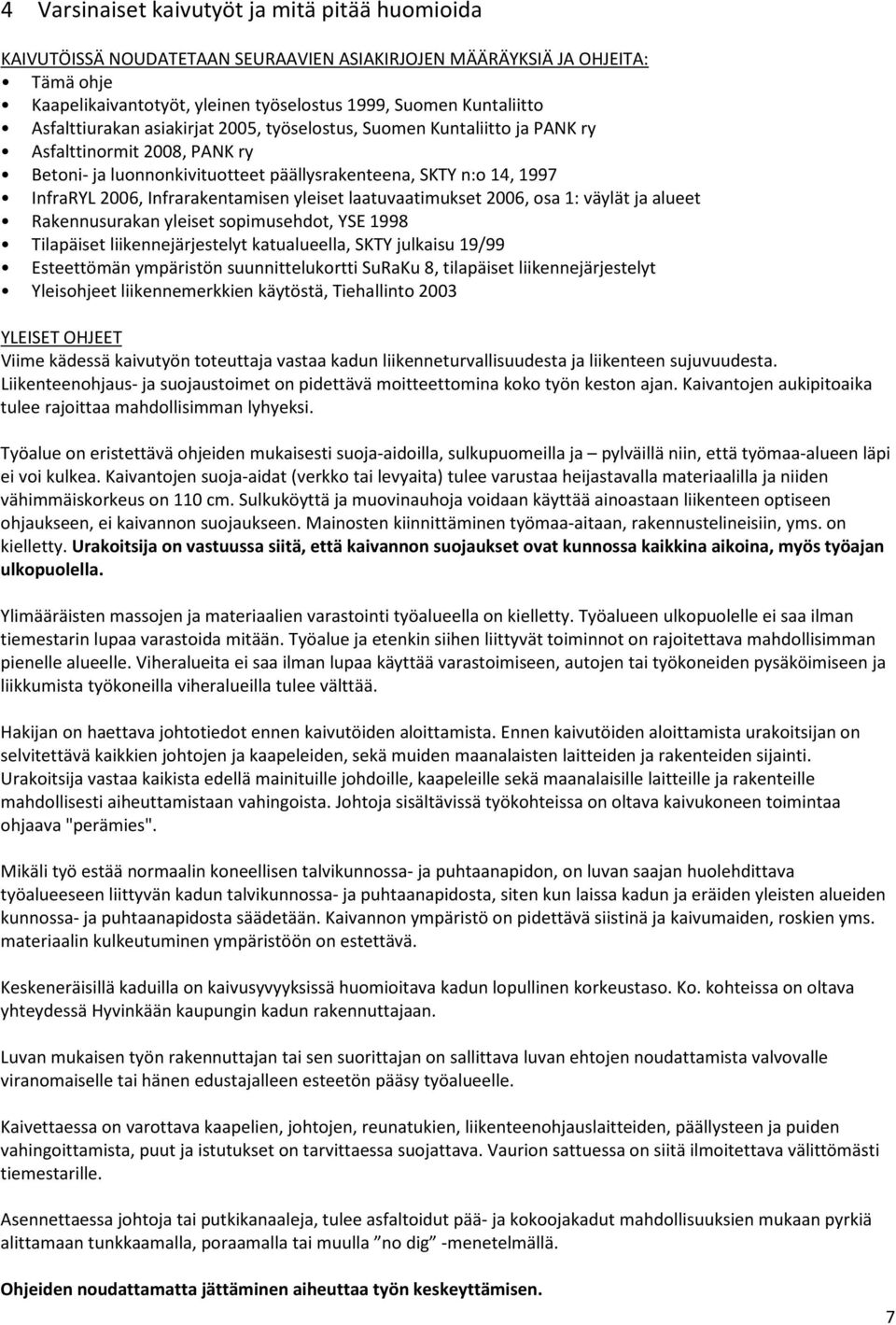

7 4 Varsinaiset kaivutyöt ja mitä pitää huomioida KAIVUTÖISSÄ NOUDATETAAN SEURAAVIEN ASIAKIRJOJEN MÄÄRÄYKSIÄ JA OHJEITA: Tämä ohje Kaapelikaivantotyöt, yleinen työselostus 1999, Suomen Kuntaliitto Asfalttiurakan asiakirjat 2005, työselostus, Suomen Kuntaliitto ja PANK ry Asfalttinormit 2008, PANK ry Betoni- ja luonnonkivituotteet päällysrakenteena, SKTY n:o 14, 1997 InfraRYL 2006, Infrarakentamisen yleiset laatuvaatimukset 2006, osa 1: väylät ja alueet Rakennusurakan yleiset sopimusehdot, YSE 1998 Tilapäiset liikennejärjestelyt katualueella, SKTY julkaisu 19/99 Esteettömän ympäristön suunnittelukortti SuRaKu 8, tilapäiset liikennejärjestelyt Yleisohjeet liikennemerkkien käytöstä, Tiehallinto 2003 YLEISET OHJEET Viime kädessä kaivutyön toteuttaja vastaa kadun liikenneturvallisuudesta ja liikenteen sujuvuudesta. Liikenteenohjaus- ja suojaustoimet on pidettävä moitteettomina koko työn keston ajan. Kaivantojen aukipitoaika tulee rajoittaa mahdollisimman lyhyeksi. Työalue on eristettävä ohjeiden mukaisesti suoja-aidoilla, sulkupuomeilla ja pylväillä niin, että työmaa-alueen läpi ei voi kulkea. Kaivantojen suoja-aidat (verkko tai levyaita) tulee varustaa heijastavalla materiaalilla ja niiden vähimmäiskorkeus on 110 cm. Sulkuköyttä ja muovinauhoja voidaan käyttää ainoastaan liikenteen optiseen ohjaukseen, ei kaivannon suojaukseen. Mainosten kiinnittäminen työmaa-aitaan, rakennustelineisiin, yms. on kielletty. Urakoitsija on vastuussa siitä, että kaivannon suojaukset ovat kunnossa kaikkina aikoina, myös työajan ulkopuolella. Ylimääräisten massojen ja materiaalien varastointi työalueella on kielletty. Työalueen ulkopuolelle ei saa ilman tiemestarin lupaa varastoida mitään. Työalue ja etenkin siihen liittyvät toiminnot on rajoitettava mahdollisimman pienelle alueelle. Viheralueita ei saa ilman lupaa käyttää varastoimiseen, autojen tai työkoneiden pysäköimiseen ja liikkumista työkoneilla viheralueilla tulee välttää. Hakijan on haettava johtotiedot ennen kaivutöiden aloittamista. Ennen kaivutöiden aloittamista urakoitsijan on selvitettävä kaikkien johtojen ja kaapeleiden, sekä muiden maanalaisten laitteiden ja rakenteiden sijainti. Urakoitsija vastaa kaikista edellä mainituille johdoille, kaapeleille sekä maanalaisille laitteille ja rakenteille mahdollisesti aiheuttamistaan vahingoista. Johtoja sisältävissä työkohteissa on oltava kaivukoneen toimintaa ohjaava "perämies". Mikäli työ estää normaalin koneellisen talvikunnossa- ja puhtaanapidon, on luvan saajan huolehdittava työalueeseen liittyvän kadun talvikunnossa- ja puhtaanapidosta, siten kun laissa kadun ja eräiden yleisten alueiden kunnossa- ja puhtaanapidosta säädetään. Kaivannon ympäristö on pidettävä siistinä ja kaivumaiden, roskien yms. materiaalin kulkeutuminen ympäristöön on estettävä. Keskeneräisillä kaduilla on kaivusyvyyksissä huomioitava kadun lopullinen korkeustaso. Ko. kohteissa on oltava yhteydessä Hyvinkään kaupungin kadun rakennuttajaan. Luvan mukaisen työn rakennuttajan tai sen suorittajan on sallittava luvan ehtojen noudattamista valvovalle viranomaiselle tai hänen edustajalleen esteetön pääsy työalueelle. Kaivettaessa on varottava kaapelien, johtojen, reunatukien, liikenteenohjauslaitteiden, päällysteen ja puiden vahingoittamista, puut ja istutukset on tarvittaessa suojattava. Vaurion sattuessa on siitä ilmoitettava välittömästi tiemestarille. Asennettaessa johtoja tai putkikanaaleja, tulee asfaltoidut pää- ja kokoojakadut mahdollisuuksien mukaan pyrkiä alittamaan tunkkaamalla, poraamalla tai muulla no dig -menetelmällä. Ohjeiden noudattamatta jättäminen aiheuttaa työn keskeyttämisen. 7
8 4.1 Tilapäiset liikennejärjestelyt Tilapäiset liikennejärjestelyt tulee toteuttaa julkaisun Tilapäiset liikennejärjestelyt katualueella ohjeen (SKTY julkaisu 19/99) mukaisesti. SUUNNITELMA Erillisen liikenteenohjaussuunnitelman laatimistarve ilmoitetaan sijoitus- tai kaivulupapäätöksen yhteydessä. Suunnitelma tulee toimittaa lupakäsittelijälle vähintään viikkoa ennen työhön ryhtymistä. Jos työ toteutetaan useassa vaiheessa, on jokaisesta vaiheesta oltava oma suunnitelmansa. Jos työhön liittyy kaivantotöitä, on suunnitelmaan liitettävä myös kaivantojen suojaussuunnitelma. Mikäli työ suoritetaan pääväylällä, tulee liikennehaittojen ehkäisemiseksi laatia riittävän hyvät liikennejärjestelysuunnitelmat yhteistyössä tiemestarin kanssa. ESTEETTÖMYYS Erityisesti on huolehdittava joukkoliikenteen, jalankulun ja pyöräilyn turvallisista, esteettömistä ja sujuvista yhteyksistä. Jalankulkijoita ei saa ohjata ohittamaan työmaata ajoradan kautta liikenteen seassa vaan heille tulee järjestää muusta liikenteestä erotettu kulkureitti. Myös liikkumisesteisten ja näkövammaisten on pystyttävä käyttämään jalankulkuväyliä turvallisesti. Nojaamisen kestävä kaide tarvitaan aina kun tasoero on yli 0,5 m. Liikennejärjestelyiden on toimittava myös pimeällä ja eri keliolosuhteissa. VASTUU LIIKENNEJÄRJESTELYISTÄ Työn aikana on noudatettava kaivu- ja/tai sijoitusluvassa hyväksyttyä liikennejärjestelysuunnitelmaa. Vastuu tilapäisen liikennejärjestelyn toteuttamisesta ja ylläpidosta kuuluu luvansaajalle huolimatta siitä kuka liikennejärjestelyn käytännössä toteuttaa. Urakoitsijan tulee nimetä vastuuhenkilö (kirjataan kaivuilmoitukseen lisätiedoksi), jonka tulee olla perehtynyt liikenteenohjaus- ja varoituslaitteiden käyttöön. Vastuuhenkilön tulee valvoa rakennustyön liikennejärjestelyjä ja huolehtia siitä, että järjestelyt ovat joka hetki ajan tasalla ja että ne palautetaan ennalleen työn päätyttyä. Hänen tehtävänään on myös vastata liikennemerkkien ja liikenteenohjauslaitteiden kunnosta työajan ulkopuolella (esim. viikonloppuisin). Urakoitsija on velvollinen kustannuksellaan rakennusaikaisen liikenteen turvaamiseksi järjestämään tarpeelliset ohikulkutiet, varoitusmerkit, puomit, aitaukset, valaistuksen ja muut tarpeelliset laitteet sekä mahdollisen vartioinnin. Käytettävien liikenteenohjauslaitteiden tulee olla Tiehallinnon hyväksymiä. Liikenteenohjauslaitteissa tulee olla merkintä omistajasta. Kaivutöitä ja muita liikenteelle haittaa aiheuttavia töitä pitää välttää pääväylillä ruuhka- aikoina klo ja klo Kaivutöitä suoritettaessa on hälytysajoneuvoille turvattava vapaa kulku koko ajan. Lisätietoja antavat tarvittaessa liikenneinsinööri ja tiemestari. Mikäli kadulta joudutaan katkaisemaan liikenne ennalta arvaamattomasti, on siitä ilmoitettava viranomaiselle välittömästi. Mikäli työmaan tekemillä liikennejärjestelyillä tai laiminlyönneillä aiheutetaan vaaraa yleiselle turvallisuudelle, voidaan työmaa keskeyttää tai tuoda tarvittavat opasteet työmaalle urakoitsijan kustannuksella. LIIKENNEMERKIT, KAITEET, AJORATAMERKINNÄT, JNE. Voimassa olevien liikennemerkkien ja muiden liikenteenohjauslaitteiden havaittavuutta ei saa estää, eikä niitä saa väliaikaisestikaan poistaa ilman tiemestarin lupaa. Tarvittaessa merkit ja em. laitteet siirretään tiemestarin määrittelemään havaittavaan paikkaan. Ennen työtä on pysyvät liikennemerkit dokumentoitava, kuvattava tai muutoin kirjattava muistiin. Mikäli liikennemerkkejä tai liikenteenohjauslaitteita vaurioituu kaivutyön aikana, uusii Hyvinkään kaupunki vaurioituneet liikennemerkit luvan saajan kustannuksella. Ajoratamerkinnät on tehtävä Tiehallinnon ohjeen Tiemerkinnät TIEH mukaisesti. Vaurioituneet tai muutetut tiemerkinnät on korjattava mahdollisimman pian työn päätyttyä, viimeistään kuuden viikon aikana. Lisätietoa saa tiemestarilta tai kaupungin liikenneinsinööriltä. 8

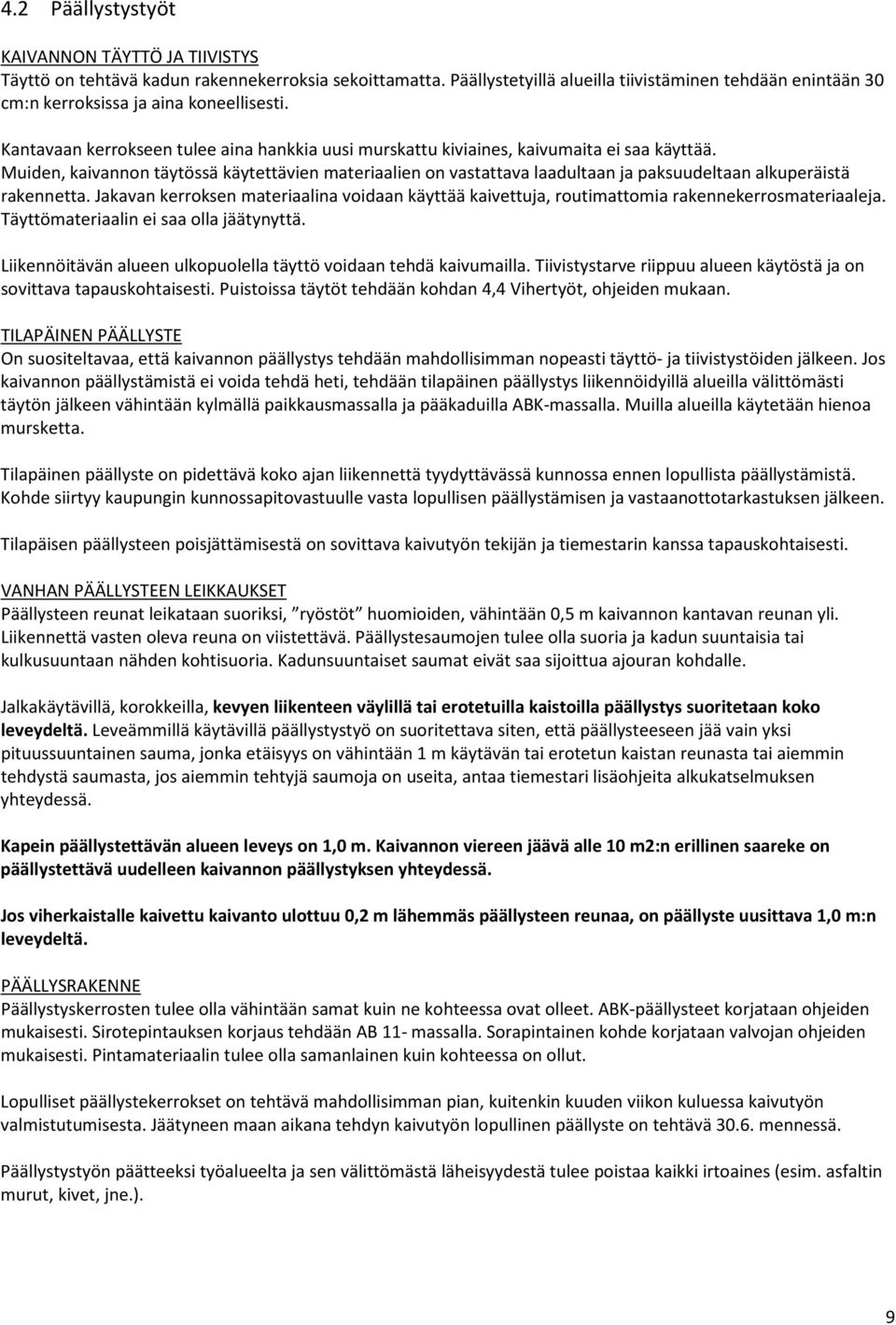

9 4.2 Päällystystyöt KAIVANNON TÄYTTÖ JA TIIVISTYS Täyttö on tehtävä kadun rakennekerroksia sekoittamatta. Päällystetyillä alueilla tiivistäminen tehdään enintään 30 cm:n kerroksissa ja aina koneellisesti. Kantavaan kerrokseen tulee aina hankkia uusi murskattu kiviaines, kaivumaita ei saa käyttää. Muiden, kaivannon täytössä käytettävien materiaalien on vastattava laadultaan ja paksuudeltaan alkuperäistä rakennetta. Jakavan kerroksen materiaalina voidaan käyttää kaivettuja, routimattomia rakennekerrosmateriaaleja. Täyttömateriaalin ei saa olla jäätynyttä. Liikennöitävän alueen ulkopuolella täyttö voidaan tehdä kaivumailla. Tiivistystarve riippuu alueen käytöstä ja on sovittava tapauskohtaisesti. Puistoissa täytöt tehdään kohdan 4,4 Vihertyöt, ohjeiden mukaan. TILAPÄINEN PÄÄLLYSTE On suositeltavaa, että kaivannon päällystys tehdään mahdollisimman nopeasti täyttö- ja tiivistystöiden jälkeen. Jos kaivannon päällystämistä ei voida tehdä heti, tehdään tilapäinen päällystys liikennöidyillä alueilla välittömästi täytön jälkeen vähintään kylmällä paikkausmassalla ja pääkaduilla ABK-massalla. Muilla alueilla käytetään hienoa mursketta. Tilapäinen päällyste on pidettävä koko ajan liikennettä tyydyttävässä kunnossa ennen lopullista päällystämistä. Kohde siirtyy kaupungin kunnossapitovastuulle vasta lopullisen päällystämisen ja vastaanottotarkastuksen jälkeen. Tilapäisen päällysteen poisjättämisestä on sovittava kaivutyön tekijän ja tiemestarin kanssa tapauskohtaisesti. VANHAN PÄÄLLYSTEEN LEIKKAUKSET Päällysteen reunat leikataan suoriksi, ryöstöt huomioiden, vähintään 0,5 m kaivannon kantavan reunan yli. Liikennettä vasten oleva reuna on viistettävä. Päällystesaumojen tulee olla suoria ja kadun suuntaisia tai kulkusuuntaan nähden kohtisuoria. Kadunsuuntaiset saumat eivät saa sijoittua ajouran kohdalle. Jalkakäytävillä, korokkeilla, kevyen liikenteen väylillä tai erotetuilla kaistoilla päällystys suoritetaan koko leveydeltä. Leveämmillä käytävillä päällystystyö on suoritettava siten, että päällysteeseen jää vain yksi pituussuuntainen sauma, jonka etäisyys on vähintään 1 m käytävän tai erotetun kaistan reunasta tai aiemmin tehdystä saumasta, jos aiemmin tehtyjä saumoja on useita, antaa tiemestari lisäohjeita alkukatselmuksen yhteydessä. Kapein päällystettävän alueen leveys on 1,0 m. Kaivannon viereen jäävä alle 10 m2:n erillinen saareke on päällystettävä uudelleen kaivannon päällystyksen yhteydessä. Jos viherkaistalle kaivettu kaivanto ulottuu 0,2 m lähemmäs päällysteen reunaa, on päällyste uusittava 1,0 m:n leveydeltä. PÄÄLLYSRAKENNE Päällystyskerrosten tulee olla vähintään samat kuin ne kohteessa ovat olleet. ABK-päällysteet korjataan ohjeiden mukaisesti. Sirotepintauksen korjaus tehdään AB 11- massalla. Sorapintainen kohde korjataan valvojan ohjeiden mukaisesti. Pintamateriaalin tulee olla samanlainen kuin kohteessa on ollut. Lopulliset päällystekerrokset on tehtävä mahdollisimman pian, kuitenkin kuuden viikon kuluessa kaivutyön valmistutumisesta. Jäätyneen maan aikana tehdyn kaivutyön lopullinen päällyste on tehtävä mennessä. Päällystystyön päätteeksi työalueelta ja sen välittömästä läheisyydestä tulee poistaa kaikki irtoaines (esim. asfaltin murut, kivet, jne.). 9

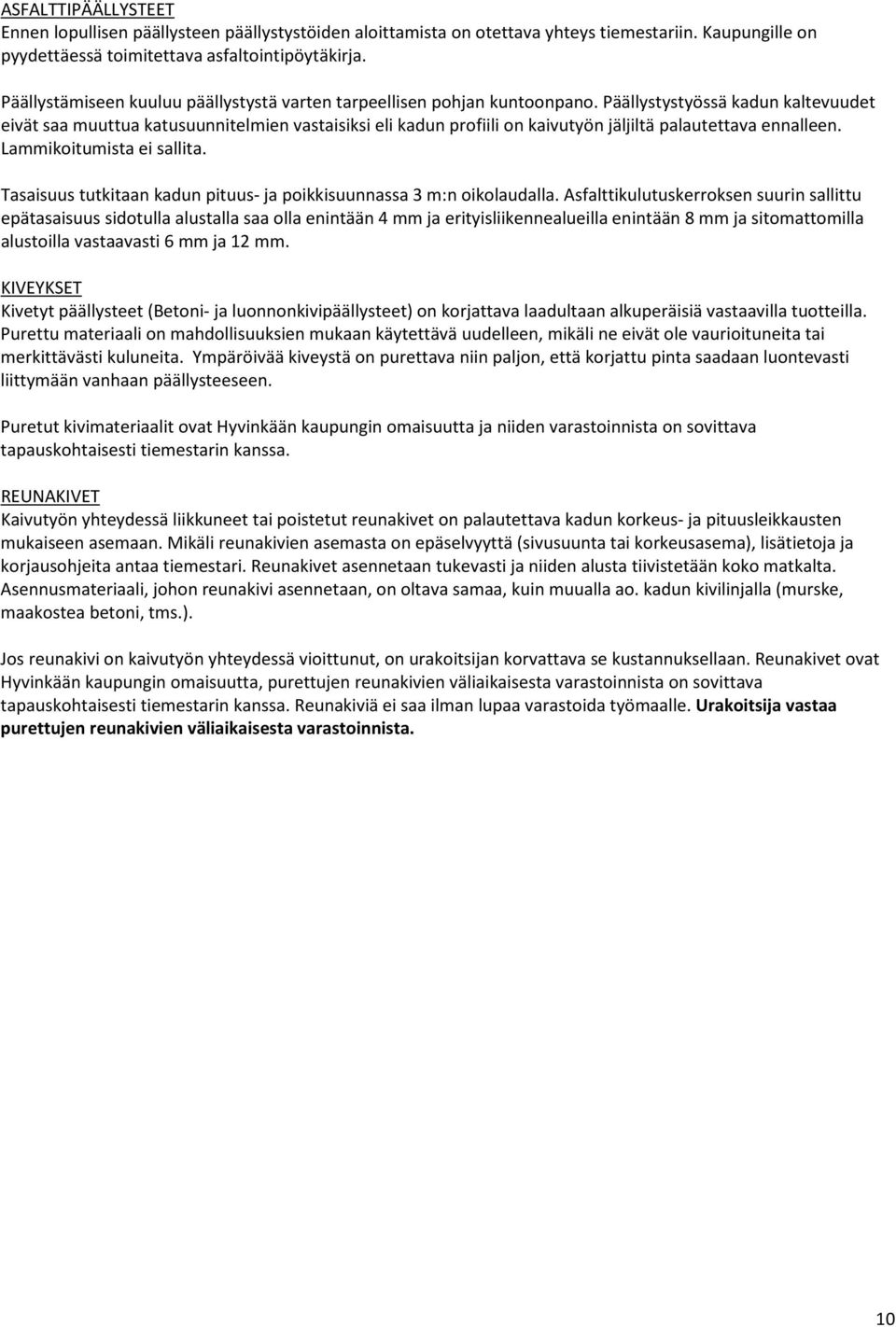

10 ASFALTTIPÄÄLLYSTEET Ennen lopullisen päällysteen päällystystöiden aloittamista on otettava yhteys tiemestariin. Kaupungille on pyydettäessä toimitettava asfaltointipöytäkirja. Päällystämiseen kuuluu päällystystä varten tarpeellisen pohjan kuntoonpano. Päällystystyössä kadun kaltevuudet eivät saa muuttua katusuunnitelmien vastaisiksi eli kadun profiili on kaivutyön jäljiltä palautettava ennalleen. Lammikoitumista ei sallita. Tasaisuus tutkitaan kadun pituus- ja poikkisuunnassa 3 m:n oikolaudalla. Asfalttikulutuskerroksen suurin sallittu epätasaisuus sidotulla alustalla saa olla enintään 4 mm ja erityisliikennealueilla enintään 8 mm ja sitomattomilla alustoilla vastaavasti 6 mm ja 12 mm. KIVEYKSET Kivetyt päällysteet (Betoni- ja luonnonkivipäällysteet) on korjattava laadultaan alkuperäisiä vastaavilla tuotteilla. Purettu materiaali on mahdollisuuksien mukaan käytettävä uudelleen, mikäli ne eivät ole vaurioituneita tai merkittävästi kuluneita. Ympäröivää kiveystä on purettava niin paljon, että korjattu pinta saadaan luontevasti liittymään vanhaan päällysteeseen. Puretut kivimateriaalit ovat Hyvinkään kaupungin omaisuutta ja niiden varastoinnista on sovittava tapauskohtaisesti tiemestarin kanssa. REUNAKIVET Kaivutyön yhteydessä liikkuneet tai poistetut reunakivet on palautettava kadun korkeus- ja pituusleikkausten mukaiseen asemaan. Mikäli reunakivien asemasta on epäselvyyttä (sivusuunta tai korkeusasema), lisätietoja ja korjausohjeita antaa tiemestari. Reunakivet asennetaan tukevasti ja niiden alusta tiivistetään koko matkalta. Asennusmateriaali, johon reunakivi asennetaan, on oltava samaa, kuin muualla ao. kadun kivilinjalla (murske, maakostea betoni, tms.). Jos reunakivi on kaivutyön yhteydessä vioittunut, on urakoitsijan korvattava se kustannuksellaan. Reunakivet ovat Hyvinkään kaupungin omaisuutta, purettujen reunakivien väliaikaisesta varastoinnista on sovittava tapauskohtaisesti tiemestarin kanssa. Reunakiviä ei saa ilman lupaa varastoida työmaalle. Urakoitsija vastaa purettujen reunakivien väliaikaisesta varastoinnista. 10
11 4.3 Vihertyöt Työn valmistuttua työalue ja sen välityön ympäristö tulee saattaa rakentamista edeltävään tilaan sovitun ajan kuluessa, näitä ohjeita noudattaen. Kaikissa vihertöissä tarkempia lisätietoja ja ohjeita (puiden, kasvien jne. suojaukseen, poistamisiin, istutuksiin ja korjauksiin) antaa kaupungin puistojen ja viheralueiden rakennuttamisesta ja kunnossapidosta vastaava henkilö. VIHERALUEEN TYÖAIKAINEN SUOJAUS Vaadittaessa puut ja viheralueet on suojattava. Puiden rungot suojataan laudoituksella ja nurmi- ja pensasalueet aitaamalla. PUUT Puun kaataminen ilman lupaa on ehdottomasti kielletty. Kaivamista ei saa ulottaa 2.0 m lähemmäs puun runkoa. Urakoitsijan on kartoitettava ne puut, mitkä jäävät lähemmäksi kuin 2 m kaivannosta sekä ne puut, mitkä kaivutyön kannalta olisi poistettava. Tiedot edellä mainituista puista on esitettävä kaivuluvan haun yhteydessä. Poistettavaksi sovittavat puut korvataan luvan hakijan kustannuksella. Kaivaja on velvollinen ilmoittamaan mahdollisista kaivutyön aikana tulleista vaurioista puistoyksikölle, joka arvioi vaurion ja puun hoitotoimenpiteet tai uusimistarpeen. Kaivaja on vastuussa vaurioiden korvauksesta kaupungin käyttämän laskentatavan mukaisesti. NURMIKOT Kaivutyön yhteydessä tuhoutunut nurmikko palautetaan alkuperäistä vastaavaan kuntoon. Nurmikkoa ei saa rakentaa kaivumaista. Kasvualustana käytetään peruslannoitettua ja kalkittua multaseosta, joka täyttää viherrakentamisessa käytettävien kasvualustojen laatuvaatimukset. Kasvualusta ei saa sisältää kiviä. Kasvualustan paksuus ja laatu määräytyy alkuperäisen kasvualustan mukaan. Hoitonurmikon kasvualustan vahvuus hoitoluokassa A2 on 20 cm ja hoitoluokassa A3 10 cm. Kylvön jälkeen siemen mullataan haravoimalla kevyesti noin sentin syvyyteen, jonka jälkeen kylvetty alue jyrätään vielä kertaalleen. Nurmikkoon ei saa jäädä painanteita ai möykkyjä. Kaivutyön yhteydessä ympäröivälle nurmikolle levinneet kivet poistetaan. Tarvittaessa puistoyksikön edustaja voi vaatia kylvetyn alueen aitaamisen läpikulun ja tallaamisen estämiseksi. Aitaamisesta sovitaan puistoyksikön edustajan kanssa erikseen. Nurmikon hoitovastuu on kaivajalla luovutukseen asti. Luovutettaessa nurmialueiden tulee olla vihertyneitä, leikattuja ja peittävyyden vähintään 90 %. PENSASISTUTUKSET Pensaiden poistosta tai siirrosta tulee aina sopia erikseen puistoyksikön kanssa. Puistoyksikön edustaja antaa siirrosta tai poistosta tarkemman ohjeistuksen tapauskohtaisesti. Urakoitsija korvaa kustannuksellaan kaivutyön yhteydessä vaurioituvat tai poistettavat pensaat. RAKENTAMATTOMAT VIHERALUEET (METSÄNREUNAT, NIITTYALUEET YMS.) Viimeistelyä, eli alueen palauttamista alkuperäistä vastaavaan kuntoon kaivutöiden jälkeen edellytetään myös rakentamattomilla viheralueilla (esim. metsänreunat, niittyalueet ja rakentamattomien tonttien reunat). Viimeistelytyöt tehdään pääsääntöisesti konetasauksena ja joissain tapauksissa nurmettamalla, kuorikatteella tai soralla puistoyksikön edustajan antamien ohjeiden mukaisesti. 11

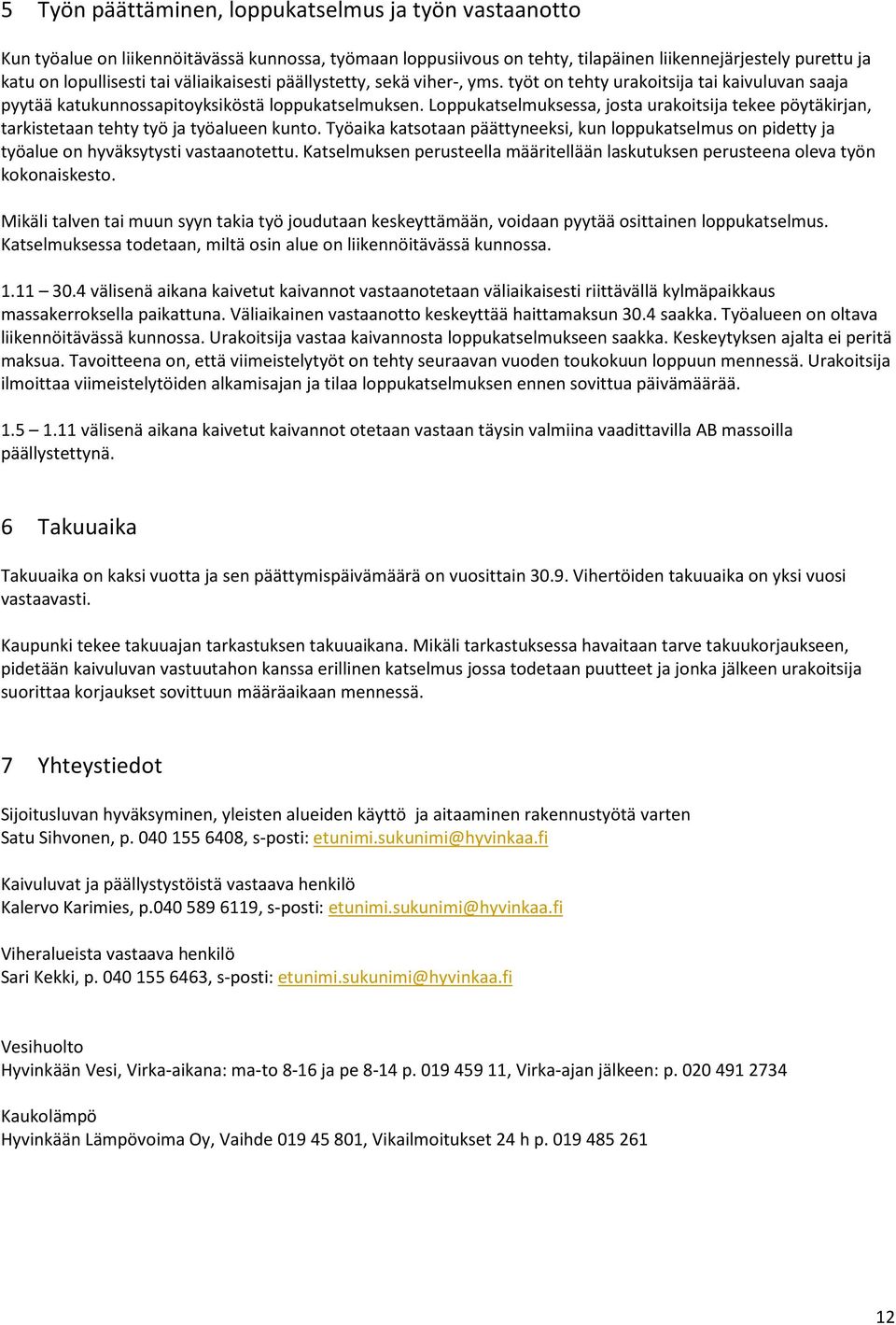

12 5 Työn päättäminen, loppukatselmus ja työn vastaanotto Kun työalue on liikennöitävässä kunnossa, työmaan loppusiivous on tehty, tilapäinen liikennejärjestely purettu ja katu on lopullisesti tai väliaikaisesti päällystetty, sekä viher-, yms. työt on tehty urakoitsija tai kaivuluvan saaja pyytää katukunnossapitoyksiköstä loppukatselmuksen. Loppukatselmuksessa, josta urakoitsija tekee pöytäkirjan, tarkistetaan tehty työ ja työalueen kunto. Työaika katsotaan päättyneeksi, kun loppukatselmus on pidetty ja työalue on hyväksytysti vastaanotettu. Katselmuksen perusteella määritellään laskutuksen perusteena oleva työn kokonaiskesto. Mikäli talven tai muun syyn takia työ joudutaan keskeyttämään, voidaan pyytää osittainen loppukatselmus. Katselmuksessa todetaan, miltä osin alue on liikennöitävässä kunnossa välisenä aikana kaivetut kaivannot vastaanotetaan väliaikaisesti riittävällä kylmäpaikkaus massakerroksella paikattuna. Väliaikainen vastaanotto keskeyttää haittamaksun 30.4 saakka. Työalueen on oltava liikennöitävässä kunnossa. Urakoitsija vastaa kaivannosta loppukatselmukseen saakka. Keskeytyksen ajalta ei peritä maksua. Tavoitteena on, että viimeistelytyöt on tehty seuraavan vuoden toukokuun loppuun mennessä. Urakoitsija ilmoittaa viimeistelytöiden alkamisajan ja tilaa loppukatselmuksen ennen sovittua päivämäärää välisenä aikana kaivetut kaivannot otetaan vastaan täysin valmiina vaadittavilla AB massoilla päällystettynä. 6 Takuuaika Takuuaika on kaksi vuotta ja sen päättymispäivämäärä on vuosittain Vihertöiden takuuaika on yksi vuosi vastaavasti. Kaupunki tekee takuuajan tarkastuksen takuuaikana. Mikäli tarkastuksessa havaitaan tarve takuukorjaukseen, pidetään kaivuluvan vastuutahon kanssa erillinen katselmus jossa todetaan puutteet ja jonka jälkeen urakoitsija suorittaa korjaukset sovittuun määräaikaan mennessä. 7 Yhteystiedot Sijoitusluvan hyväksyminen, yleisten alueiden käyttö ja aitaaminen rakennustyötä varten Satu Sihvonen, p , s-posti: etunimi.sukunimi@hyvinkaa.fi Kaivuluvat ja päällystystöistä vastaava henkilö Kalervo Karimies, p , s-posti: etunimi.sukunimi@hyvinkaa.fi Viheralueista vastaava henkilö Sari Kekki, p , s-posti: etunimi.sukunimi@hyvinkaa.fi Vesihuolto Hyvinkään Vesi, Virka-aikana: ma-to 8-16 ja pe 8-14 p , Virka-ajan jälkeen: p Kaukolämpö Hyvinkään Lämpövoima Oy, Vaihde , Vikailmoitukset 24 h p
13 LIITTEET Kuvat 1 ja 2: Jukolankatu väliltä, kesä -12, Väärin asennettu putki, liian lähellä kadun pintaa. Kuva 3: Kauppalankatu, Aseman Koulu, syksy -12, Kuva 4: Hämeenkatu, Oskarinaukio, kesä -12, Kaivumassojen varastointi viheralueilla kielletty. Väärin varastoidut tavarat. 13
KATU-/JA SIJOITUSLUPA HAKUOHJE JA LUPAEHDOT
Tammelan kunta Tekninen osasto KATU-/JA SIJOITUSLUPA HAKUOHJE JA LUPAEHDOT Tekninen lautakunta hyväksynyt 10.12.2014, 53 Määräykset tulevat voimaan 1.1.2015 Tammelan kunta Tekninen osasto SISÄLLYSLUETTELO
LisätiedotKAIVUTYÖOHJE TUUSULAN KUNTA TEKNINEN TOIMI
1 KAIVUTYÖOHJE TUUSULAN KUNTA TEKNINEN TOIMI 2 TUUSULAN KUNTA Tekninen toimi Liitetään kaivulupaan KAIVUTYÖOHJE 1.11.2012 1. KAIVUTÖIDEN SUORITTAMINEN YLEISILLÄ ALUEILLA 1.0 Yleistä Kadun ja eräiden yleisten
LisätiedotKAIVUTYÖT KERAVALLA -OHJE päivitetty 1.1.2012
KAIVUTYÖILMOITUS LIITE 1 1/7 KAIVUTYÖT KERAVALLA -OHJE päivitetty 1.1.2012 1. KAIVUTYÖT YLEISILLÄ ALUEILLA Yleisillä alueilla tehtävästä työstä on tehtävä ilmoitus kaupungille (Kadun ja eräiden yleisten
LisätiedotJOKIOISTEN KUNNAN KAIVU-/JA SIJOITUSLUPA LUPAOHJEET JA EHDOT
JOKIOISTEN KUNNAN KAIVU-/JA SIJOITUSLUPA LUPAOHJEET JA EHDOT Tekninen lautakunta hyväksynyt 2.10.2013 Voimaantulo 1.1.2014 Päivitetty 7.2.2017 SISÄLLYSLUETTELO 1. KAIVUTÖIDEN SUORITTAMINEN YLEISILLÄ ALUEILLA
LisätiedotKAIVUTYÖOHJEET JA LIIKENNEJÄRJESTELYT YLEISILLÄ ALUEILLA
Liite Yt 4 / 25.11.2010 KAIVUTYÖOHJEET JA LIIKENNEJÄRJESTELYT YLEISILLÄ ALUEILLA (Katu, puisto, tms.) Hyväksytty yhdyskuntatekniikan lautakunnassa 25.11.2010 97 1 1. Kaivutöissä noudatettavat ohjeet Tämä
LisätiedotYLEISTEN ALUEIDEN VUOKRAUS- JA KAIVUTYÖT
1 YLEISTEN ALUEIDEN VUOKRAUS- JA KAIVUTYÖT Yhdyskuntatekniikka OHJEET VUOKRAUS- JA KAIVUTÖIDEN SUORITTAMISESTA... 2 1. YLEISTÄ... 2 2. KAIVULUVAN HAKEMINEN... 2 3. ENNAKKOTOIMENPITEET... 2 5. JÄLKITYÖT...
LisätiedotKATU-/SIJOITUSLUPA HAKUOHJE JA LUPAEHDOT
KATU-/SIJOITUSLUPA HAKUOHJE JA LUPAEHDOT SISÄLLYSLUETTELO 1. KATU- JA MUILLA YLEISILLÄ ALUEILLA TEHTÄVÄT TYÖT 1.1 Yleistä 1.2 Luvan käsittely 1.3 Valvontamaksun peruste 1.4 Maksuluokat ja ylimääräinen
LisätiedotSIJOITTAMISSOPIMUKSEN LUPAOHJEET JA EHDOT KATU JA MUILLE YLEISILLE ALUEILLE SIJOITETTAVILLE PYSYVÄISLUONTEISILLE RAKENTEILLE
SIJOITTAMISSOPIMUKSEN LUPAOHJEET JA EHDOT KATU JA MUILLE YLEISILLE ALUEILLE SIJOITETTAVILLE PYSYVÄISLUONTEISILLE RAKENTEILLE ( Rovaniemen kaupunki/ Suomen Ilmakuva Oy) SIJOITTAMISSOPIMUS Rovaniemen kaupungin
LisätiedotORIVEDEN KAUPUNKI KATU-/SIJOITUSLUPA HAKUOHJE JA LUPAEHDOT
1 (7) ORIVEDEN KAUPUNKI KATU-/SIJOITUSLUPA HAKUOHJE JA LUPAEHDOT 2 (7) SISÄLLYSLUETTELO 1 KATU- JA MUILLA YLEISILLÄ ALUEILLA TEHTÄVÄT TYÖT 3 1.1 Yleistä 3 1.2 Luvan käsittely 3 1.3 Valvontamaksun peruste
Lisätiedot1 SIJOITUSLUPA, ILMOITUS TYÖSTÄ JA KAIVULUPA
Orimattilan kaupunki Tekninen palvelukeskus Kaivuutöiden ohjeet päiv. 1.1.2017 1 SIJOITUSLUPA, ILMOITUS TYÖSTÄ JA KAIVULUPA 1.1 Sijoituslupa Kaduilla ja muilla yleisillä alueilla ei saa tehdä kaivutöitä
LisätiedotKATU-/SIJOITUSLUPA HAKUOHJE JA LUPAEHDOT
KATU-/SIJOITUSLUPA HAKUOHJE JA LUPAEHDOT SISÄLLYSLUETTELO 1. KATU- JA MUILLA YLEISILLÄ ALUEILLA TEHTÄVÄT TYÖT 1.1 Yleistä 1.2 Luvan käsittely 1.3 Valvontamaksun peruste 1.4 Maksuluokat ja ylimääräinen
LisätiedotKATU- / SIJOITUSLUPA HAKUOHJE JA LUPAEHDOT
KATU- / SIJOITUSLUPA HAKUOHJE JA LUPAEHDOT SISÄLLYSLUETTELO 1. KATU- JA MUILLA YLEISILLÄ ALUEILLA TEHTÄVÄT TYÖT 1.1 Yleistä 1.2 Luvan käsittely 1.3 Valvontamaksun peruste 1.4 Maksuluokat ja ylimääräinen
LisätiedotSalon kaupunki Yhdyskuntatekniset palvelut 2011 Kaupunginvaltuusto 17.10.2011 116
Liite 1 KADUILLA JA MUILLA YLEISILLÄ ALUEILLA TEHTÄVIEN TÖIDEN OHJEET JA MÄÄRÄYKSET Salon kaupunki Yhdyskuntatekniset palvelut 2011 Kaupunginvaltuusto 17.10.2011 116 YHTEYSTIEDOT: Sijoitussuunnitelman
LisätiedotKADUILLA JA MUILLA YLEISILLÄ ALUEILLA TEHTÄVIEN TÖIDEN OHJEET JA MÄÄRÄYKSET
Ohje KIINTEISTÖTOIMIALA 2016 KADUILLA JA MUILLA YLEISILLÄ ALUEILLA TEHTÄVIEN TÖIDEN OHJEET JA MÄÄRÄYKSET YHTEYSTIEDOT: KAIVU- JA AITAAMISLUVAT Asiointi Turku-piste, puh. 02 330 000, katuluvat.kila@turku.fi
LisätiedotKATU-/SIJOITUSLUPA HAKUOHJE JA LUPAEHDOT
1 (8) KATU-/SIJOITUSLUPA HAKUOHJE JA LUPAEHDOT http:///liikenne-ja-kadut/kadut-ja-tiet/katutilavalvonta/ 2 (8) SISÄLLYSLUETTELO 1. KATU- JA MUILLA YLEISILLÄ ALUEILLA TEHTÄVÄT TYÖT 1.1 Yleistä 1.2 Luvan
LisätiedotKAIVUTÖIDEN SUORITTAMINEN JA TOIMINNAN JÄRJESTÄMINEN YLEISELLÄ ALUEELLA
KAIVUTÖIDEN SUORITTAMINEN JA TOIMINNAN JÄRJESTÄMINEN YLEISELLÄ ALUEELLA OHJEET JA MÄÄRÄYKSET 28.4.2016 Mäntsälän kunta, tekniset palvelut puh. (019) 264 5000 palvelupiste@mantsala.fi Heikinkuja 4, fax
LisätiedotOHJEISTOT. Riihimäen kaupunki KADUILLA JA MUILLA YLEISILLÄ ALUEILLA TEHTÄVIEN KAIVUTÖIDEN OHJEET RIIHIMÄELLÄ KAIVULUVAN LUPAEHDOT, -OHJEET JA TAKSAT
Riihimäen kaupunki OHJEISTOT KADUILLA JA MUILLA YLEISILLÄ ALUEILLA TEHTÄVIEN KAIVUTÖIDEN OHJEET RIIHIMÄELLÄ KAIVULUVAN LUPAEHDOT, -OHJEET JA TAKSAT Kaupunginvaltuusto hyväksynyt 19.8.2013 Voimaantulo 1.9.2013
LisätiedotTekniset palvelut. KATU- JA SIJOITUSLUPA Ohjeet, maksut ja lupaehdot. Toukokuu 2019
KATU- JA SIJOITUSLUPA Ohjeet, maksut ja lupaehdot Toukokuu 2019 1 KATU- JA MUILLA YLEISILLÄ ALUEILLA TEHTÄVÄT TYÖT 1.1 Yleistä Katu - ja muilla yleisillä alueilla tehtävät työt edellyttävät katu- ja sijoituslupaa.
LisätiedotTekninen toimi KATU- JA SIJOITUSLUPA HAKUOHJE JA LUPAEHDOT
KATU- JA SIJOITUSLUPA HAKUOHJE JA LUPAEHDOT SISÄLLYSLUETTELO 1. KATU- JA MUILLA YLEISILLÄ ALUEILLA TEHTÄVÄT TYÖT 1.1 Yleistä 1.2 Luvan käsittely 1.3 Valvontamaksun peruste 1.4 Maksuluokat ja ylimääräinen
LisätiedotOHJE KAIVUTYÖN SUORITTAMISESTA
www.seinajoki.fi 1(10) OHJE KAIVUTYÖN SUORITTAMISESTA SISÄLLYSLUETTELO: 1. YLEISTÄ... 2 2. KAIVULUVAN HAKEMINEN... 2 3. ENNAKKOTOIMENPITEET... 2 4. LAITTEIDEN SIJOITTAMISESSA HUOMIOON OTETTAVIA ASIOITA...
LisätiedotSijoituslupa. Katutyöt- koulutus vastaava katumestari Jukka Piispanen
Sijoituslupa Katutyöt- koulutus 11.3.2019 vastaava katumestari Jukka Piispanen Esityksen sisällys Rakenteet, jotka vaativat sijoitusluvan Milloin tarvitaan sijoitusluvan lisäksi toimenpidelupa tai rakennuslupa?
LisätiedotPirkkalan kunta 1 (9) Tekninen osasto Kunnallistekniikka 7.11.2014 KATU-/SIJOITUSLUPA HAKUOHJE JA LUPAEHDOT
Pirkkalan kunta 1 (9) KATU-/SIJOITUSLUPA HAKUOHJE JA LUPAEHDOT Pirkkalan kunta 2 (9) SISÄLLYSLUETTELO 1 KATU- JA SIJOITUSLUVAN HAKEMINEN 3 1.1 Yleistä 3 1.2 Luvan käsittely 3 1.3 Lupamuodon valinta 3 1.4
LisätiedotHausjärven kunta OHJEISTOT KADUILLA JA MUILLA YLEISILLÄ ALUEILLA TEHTÄVIEN KAIVUTÖIDEN OHJEET HAUSJÄRVELÄ KAIVULUVAN LUPAEHDOT, -OHJEET JA TAKSAT
Hausjärven kunta OHJEISTOT KADUILLA JA MUILLA YLEISILLÄ ALUEILLA TEHTÄVIEN KAIVUTÖIDEN OHJEET HAUSJÄRVELÄ KAIVULUVAN LUPAEHDOT, -OHJEET JA TAKSAT Tekninen lautakunta hyväksynyt x.x.2015 Voimaantulo 1.6.2015
LisätiedotKaduilla ja muilla yleisillä alueilla tehtäviä töitä koskevat ohjeet ja määräykset
OHJE TÖIDEN TEKIJÄLLE 10.10.2011 päivitetty 6.2.2015 Kaduilla ja muilla yleisillä alueilla tehtäviä töitä koskevat ohjeet ja määräykset Sisältö 1 Yhteystietoja... 2 2 Töissä noudatettavat asiakirjat...
LisätiedotOHJEISTOT / KADUILLA JA MUILLA YLEISILLÄ ALUEILLA TEHTÄVIEN KAIVUTÖI- DEN OHJEET RIIHIMÄELLÄ
Riihimäen kaupunki OHJEISTOT 14.3.2013/16.5.2016 KADUILLA JA MUILLA YLEISILLÄ ALUEILLA TEHTÄVIEN KAIVUTÖI- DEN OHJEET RIIHIMÄELLÄ KAIVULUVAN LUPAEHDOT, -OHJEET JA TAKSAT Kaupunginvaltuusto hyväksynyt 19.8.2013
LisätiedotLAUKAAN KUNNAN HALLINNOIMILLA KADUILLA JA YLEISILLÄ ALUEILLA TYÖSKENTELYYN TARVITTAVAT LUVAT
LAUKAAN KUNNAN HALLINNOIMILLA KADUILLA JA YLEISILLÄ ALUEILLA TYÖSKENTELYYN TARVITTAVAT LUVAT LAUKAAN KUNTA Tekninen osasto Hyväksytty: tela 14.6.2016 66 kh 20.6.2016 124 Voimassa 1.8.2016 alkaen Sisällysluettelo
LisätiedotTuusulan kunnan kaivutyöohje 2016 alkaen
Tuusulan kunnan kaivutyöohje 2016 alkaen 1 2 TUUSULAN KUNTA Tekninen toimi Liitetään kaivulupaan KAIVUTYÖOHJE 1.1.2016 1. KAIVUTÖIDEN SUORITTAMINEN YLEISILLÄ ALUEILLA 1.0 Yleistä Kadun ja eräiden yleisten
LisätiedotKaduilla ja muilla yleisillä alueilla tehtäviä töitä koskevat ohjeet ja määräykset
Kaduilla ja muilla yleisillä alueilla tehtäviä töitä koskevat ohjeet ja määräykset Sisällysluettelo OSA 1: Yleiset määräykset ja ohjeet...2 1 Yhteystietoja...2 2 Töissä noudatettavat asiakirjat...2 3 Ennen
LisätiedotKaduilla ja muilla yleisillä alueilla tehtävien töiden ohjeet ja määräykset
Tekninen yksikkö 12.11.2015 1 Kaduilla ja muilla yleisillä alueilla tehtävien töiden ohjeet ja määräykset 1. Kaivutyöt yleisillä alueilla 1.1 Yleistä Kaduilla ja muilla yleisillä alueilla ei saa tehdä
LisätiedotKADUILLA JA MUILLA KUNNAN YLEISILLÄ ALUEILLA TEHTÄVIEN TÖIDEN OHJEET JA MÄÄRÄYKSET
KADUILLA JA MUILLA KUNNAN YLEISILLÄ ALUEILLA TEHTÄVIEN TÖIDEN OHJEET JA MÄÄRÄYKSET YHTEYSTIEDOT: Sijoitusluvan hakeminen Kunnallistekniikan suunnittelu: liikenneinsinööri pia.korteniemi@nurmijarvi.fi,
LisätiedotTÖRNÄVÄNSAAREN SILTA TYÖTURVALLISUUSLIITE
SEINÄJOEN KAUPUNKI TÖRNÄVÄNSAAREN SILTA TYÖTURVALLISUUSLIITE 15.2.2016 Tämä asiakirja koskee Seinäjoen Kaupungin Törnävänsaaren sillan rakennustöitä. 1 (5) TYÖTURVALLISUUSLIITE 0. YLEISTÄ 0.1 TURVALLISUUSLIITTEEN
LisätiedotLUPAHAKEMUS KAIVAMISELLE KATU - TAI YLEISELLÄ ALUEELLA KEMPELEEN KUNTA / YMPÄRISTÖPALVELUT. Sadevesiviemäri
LUPAHAKEMUS KAIVAMISELLE KATU TAI YLEISELLÄ ALUEELLA Luvan hakija Nimi ja osoite Luvan hakijan vastuuhenkilö KEMPELEEN KUNTA / YMPÄRISTÖPALVELUT Puhelin Vastuuhenkilön sähköpostiosoite Kohteen tiedot Työkohteen
LisätiedotKATUTYÖ KURSSI Katutilavalvonta
KATUTYÖ KURSSI 27.3.15 Katutilavalvonta Pakolliset katselmukset on määritelty katuluvassa (alku-, vastaanotto-, päällyste- ja liikennejärjestelykatselmus) Katselmukset kutsuu aina koolle katuluvan hakija
LisätiedotVIHERTYÖOHJE. JÄRVENPÄÄN KAUPUNKI Tekninen toimi. Liitetään kaivulupaan NURMIKOT. Rakennustyöaikainen suojaus
1 JÄRVENPÄÄN KAUPUNKI Tekninen toimi Liitetään kaivulupaan VIHERTYÖOHJE NURMIKOT Rakennustyöaikainen suojaus Säilytettävä nurmikko suojataan rakentamalla tukeva aita (korkeus 1,5 m) nurmikkoalueen ympärille,
Lisätiedot1. KAIVUTÖIDEN SUORITTAMINEN YLEISILLÄ ALUEILLA
1 JÄRVENPÄÄN KAUPUNKI Tekninen toimi Liitetään kaivulupaan KAIVUTYÖOHJE 1. KAIVUTÖIDEN SUORITTAMINEN YLEISILLÄ ALUEILLA 1.0 Yleistä Yleisillä alueilla tehtävä kaivutyö edellyttää hyväksyttyä lupahakemusta.
LisätiedotKAIVUTÖIDEN SUORITTAMINEN SATAMAN ALUEELLA. 1.2. Kaivuluvan käsittely- ja työn valvontamaksun peruste
1.1.2015 KAIVUTÖIDEN SUORITTAMINEN SATAMAN ALUEELLA 1.1. Yleistä Helsingin sataman alueilla tehtävä kaivu edellyttää hakemuksen jättämistä Sataman tekniset palvelut osastolle. Hakemusmenettelyllä satama
LisätiedotEnnen mahdollista uusintakaivua on hankittava ajan tasalla oleva kartta.
KAUKOLÄMPÖ-, KAUKOJÄÄHDYTYS- 1(5) JA KAASUJOHDOT YLEINEN OHJE 3 115-1 Luotu 16.12.2013 Korvaa ohjeen 10.02.2012 Voimassa toistaiseksi 1 Yleistä Sähkölaitoksen sijaintikartoilla on esitettynä maahan asennettuja
LisätiedotKADUILLA JA MUILLA YLEISILLÄ ALUEILLA TEHTÄVÄT TYÖT - OHJE HAKEMUSTEN TÄYTTÄMISEEN + KUNNAN MAKSUT
KADUILLA JA MUILLA YLEISILLÄ ALUEILLA TEHTÄVÄT TYÖT - OHJE HAKEMUSTEN TÄYTTÄMISEEN + KUNNAN MAKSUT 24.2.2016 1(10) Kaduilla ja muilla yleisillä alueilla ei saa tehdä töitä ilman kunnan suostumusta. Luvan
LisätiedotKMO_011 Kaivuohje kaivajille 1(5) Laati: Pilvi Lötjönen Hyväksyi: Mika Huttu 27.4.2016 KAIVUOHJE KAAPELIVAURIOIDEN ESTÄMISEKSI
KMO_011 Kaivuohje kaivajille 1(5) KAIVUOHJE KAAPELIVAURIOIDEN ESTÄMISEKSI 1 Yleistä Järvi-Suomen Energian (jäljempänä JSE) toimialueella on JSE:n hallinnoimia maahan asennettuja 110 kv maakaapeleita, keskijännite-
LisätiedotR1-7 VALTATIEN 6 YKSITYISTIELIITTYMIEN PARANTAMINEN VÄLILLÄ KIMONKYLÄ - HEVOSSUO, KOUVOLA TYÖKOHTAISET LAATUVAATIMUKSET JA TYÖSELOSTUKSET
R1-7 VALTATIEN 6 YKSITYISTIELIITTYMIEN PARANTAMINEN 30.5.2014 VALTATIEN 6 YKSITYISTIELIITTYMIEN PARANTAMINEN 2 SISÄLLYSLUETTELO 1-50 Yleiset perusteet... 3 10 Maaperä... 3 50 Mittaustyöt... 3 1000 Maa-,
LisätiedotYhdyskuntatekniikka Risto Saari / RS 27.8.2008
Kaarinan kaupunki 1 (7) Yhdyskuntatekniikka Risto Saari / RS SOPIMUS RAKENNUSTÖIDEN SUORITTAMISEKSI KADULLA TAI MUULLA YLEISELLÄ ALUEELLA (= puistokäytävällä, puistoalueella, torilla, katuaukiolla, erillisellä
LisätiedotMAINOSLAITTEIDEN SIJOITTAMINEN KADUILLE JA MUILLE YLEISILLE ALUEILLE. - Turun kaupungin yleinen ohjeistus
MAINOSLAITTEIDEN SIJOITTAMINEN KADUILLE JA MUILLE YLEISILLE ALUEILLE - Turun kaupungin yleinen ohjeistus KIINTEISTÖLIIKELAITOS Puutarhakatu 1 Puh. (02) 330 000 Postiosoite www.turku.fi Puolalankatu 5 (asiakaspalvelu)
LisätiedotLupa väliaikaisen kulkuyhteyden rakentamiseen Levysepänkadulta kiinteistölle Mangrove Oy/ Ari Hannonen
UUDENKAUPUNGIN KAUPUNKI Hallinto- ja elinvoimapalvelut 11.03.2019 Maanomistajan suostumus 895-2019-1 1(3) Lupa väliaikaisen kulkuyhteyden rakentamiseen Levysepänkadulta kiinteistölle 895-8- 18-13 Luvan
LisätiedotRAKENNAMME KUNNALLISTEKNIIKKAA
RAKENNAMME KUNNALLISTEKNIIKKAA SISÄLLYSLUETTELO Rakennamme kunnallistekniikkaa...3 Kadun rakentaminen... 4 Milloin katualue siirtyy kaupungille?...4 Milloin katualueeksi siirtyvästä maapohjasta voi saada
Lisätiedot110 kv JOHTOKADUT JA RAKENTAMINEN NIIDEN LÄHEISYYDESSÄ
110 kv JOHTOKADUT JA RAKENTAMINEN NIIDEN LÄHEISYYDESSÄ Tällä ohjeella määritetään ulkopuolisille toimijoille erilaisten kaavoitus- ja rakentamishankkeiden yhteydessä Turku Energia Sähköverkot Oy:n (TESV)
LisätiedotKuvat A ja B, C, D - erilaiset putkikaivannot ja liitokset, kuten kiinteistön vesi- tai viemäriliitos.
OHJE, TILAPÄISET LIIKENNEJÄRJESTELYT Yleistä Lupapäätöksessä määrätyt järjestelyt ja kunnossapito ovat aina luvansaajan vastuulla. Luvanhakija on velvollinen esittämään hakemuksessa suunnitelman tilapäisistä
LisätiedotJärvirovantien parantaminen ja pysäköintialueen rakentaminen, Kittilä / Levi. Katusuunnitelma RAKENNUSTAPASELOSTUS. Liite 1
Liite 1 Kittilän kunta Tekninen osasto Järvirovantien parantaminen ja pysäköintialueen rakentaminen, Kittilä / Levi Katusuunnitelma 2 SISÄLTÖ YLEISTÄ 3 1000 MAA-, POHJA- JA KALLIORAKENTEET 3 1000.01 Mittaustyöt
LisätiedotTIIVISTELMÄ YLEISILLÄ ALUEILLA TEHTÄVISTÄ TÖISTÄ JA RAKENTEIDEN SIJOITTAMISESTA KOSKEVISTA OHJEISTA, EHDOISTA JA MÄÄRÄYKSISTÄ
1 Yleistä 2 Lomakkeet 3 Sijoituslupa 4 Katulupa Janakkalan kunta TIIVISTELMÄ YLEISILLÄ ALUEILLA TEHTÄVISTÄ TÖISTÄ JA RAKENTEIDEN SIJOITTAMISESTA KOSKEVISTA OHJEISTA, EHDOISTA JA MÄÄRÄYKSISTÄ Kaduilla ja
LisätiedotTekninen toimi 11.12.2015 Kunnallistekniikka
OHJE 1 Tekninen toimi 11.12.2015 HAKEMUS JOHDON, KAAPELIN, LAITTEEN TAI RAKENTEEN SIJOITTAMISEKSI YLEISELLE ALUEELLE TAIKKA TOIMINNAN JÄRJESTÄMISESTÄ YLEISELLÄ ALU- EELA Maankäyttö- ja rakennuslain (MRL)
LisätiedotOhje kaduilla ja muilla yleisillä alueilla tehtävien töiden tekemiseen tarvittavien ilmoitusten, sopimusten ja päätösten hakijalle
Ohje kaduilla ja muilla yleisillä alueilla tehtävien töiden tekemiseen tarvittavien ilmoitusten, sopimusten ja päätösten hakijalle Kaduilla ja muilla yleisillä alueilla ei saa tehdä töitä ilman kunnan
LisätiedotKADUILLA JA MUILLA YLEISILLÄ ALUEILLA TEHTÄVIEN TÖIDEN OHJEET JA MÄÄRÄYKSET
KADUILLA JA MUILLA YLEISILLÄ ALUEILLA TEHTÄVIEN TÖIDEN OHJEET JA MÄÄRÄYKSET YHTEYSTIEDOT: Kaivuluvat ja aitaaminen rakennustyötä varten, Ruissalontie 23 Asiakaspalvelu: katuluvat.kila@turku.fi Vesihuoltotyöt:
LisätiedotPääkaupunkiseudun vihertöiden ohjeet
Pääkaupunkiseudun vihertöiden ohjeet Viheralueiden käytön valvonta kaivutöitä viheralueella viheralueen vuokraus työmaakäyttöön tilapäinen liikennejärjestely viheralueella Aloituskatselmus Työnaikainen
LisätiedotPääkaupunkiseudun vihertöiden ohjeet
Pääkaupunkiseudun vihertöiden ohjeet 1 Viheralueiden käytön valvonta kaivutöitä viheralueella viheralueen vuokraus työmaakäyttöön tilapäinen liikennejärjestely viheralueella Aloituskatselmus Työnaikainen
LisätiedotMAINOSLAITTEIDEN SIJOITTAMINEN KADUILLE JA MUILLE YLEISILLE ALUEILLE. Turun kaupungin yleinen ohjeistus
MAINOSLAITTEIDEN SIJOITTAMINEN KADUILLE JA MUILLE YLEISILLE ALUEILLE Turun kaupungin yleinen ohjeistus KIINTEISTÖLIIKELAITOS Puutarhakatu 1 Puh. (02) 330 000 Postiosoite www.turku.fi Puolalankatu 5 (asiakaspalvelu)
LisätiedotMAKSUT 2019 MIKKELIN KAUPUNKI KAUPUNKIYMPÄRISTÖ
MAKSUT 2019 MIKKELIN KAUPUNKI KAUPUNKIYMPÄRISTÖ Kaduilla ja yleisillä alueilla tehtäviin töihin liittyvä palveluhinnasto 1.1.2019 alkaen Maksut perustuvat kunnossapitolain 14 b pykälään. Lain mukaan kunta
LisätiedotMIKKELIN KAUPUNKI KAUPUNKIYMPÄRISTÖ
MIKKELIN KAUPUNKI KAUPUNKIYMPÄRISTÖ MAKSUT 2014 Kadulla ja yleisillä alueilla tehtäviin töihin liittyvä palveluhinnasto 1.1.2014 alkaen Maksut perustuvat kunnossapitolain 14 b pykälään. Lain mukaan kunta
LisätiedotMAKSUT 2015 MIKKELIN KAUPUNKI KAUPUNKIYMPÄRISTÖ
Tekninen lautakunta 18.11.2014 145, liite 3 MAKSUT 2015 MIKKELIN KAUPUNKI KAUPUNKIYMPÄRISTÖ Kadulla ja yleisillä alueilla tehtäviin töihin liittyvä palveluhinnasto 1.1.2015 alkaen Maksut perustuvat kunnossapitolain
LisätiedotASUNTO-OSAKEHUONEISTOSSA TEHTÄVÄSTÄ KUNNOSSAPITO- JA MUUTOSTYÖSTÄ ILMOITUS
ASUNTO-OSAKEHUONEISTOSSA TEHTÄVÄSTÄ KUNNOSSAPITO- JA MUUTOSTYÖSTÄ ILMOITUS Sivu 1/2 TALOYHTIÖ Asunto-osakeyhtiön nimi ja osoite Huoneiston numero OSAKAS Huoneiston osakkeenomistajan nimi ja puhelinnumero
LisätiedotRAKENNAMME KUNNALLIS- TEKNIIKKAA
RAKENNAMME KUNNALLIS- TEKNIIKKAA SISÄLLYSLUETTELO Rakennamme kunnallistekniikkaa...3 Kadun rakentaminen... 4 Valmis katu luovutetaan yleiseen käyttöön...7 Erilaiset työt yleisellä alueella... 9 Liittyminen
LisätiedotFCG Finnish Consulting Group Oy. Tammelan kunta JÄNIJÄRVEN POHJAPATO. Rakennussuunnitelma 30309-P11912
FCG Finnish Consulting Group Oy Tammelan kunta JÄNIJÄRVEN POHJAPATO Rakennussuunnitelma 30309-P11912 ENNAKKOKOPIO 10.6.2011 FCG Finnish Consulting Group Oy Rakennussuunnitelma I 10.6.2011 SISÄLLYSLUETTELO
LisätiedotKatujen ja muiden yleisten alueiden työlupaohjeet ja -ehdot
Katujen ja muiden yleisten alueiden työlupaohjeet ja -ehdot 1 2 SISÄLLYSLUETTELO 1. TARVITTAVAT LUVAT KADUILLA JA MUILLA YLEISILLÄ ALUEILLA... 4 2. SIJOITTAMISLUPA (MAKSUTON)... 4 3. KATUTYÖLUPA (MAKSULLINEN)...
LisätiedotKatu- ja yleisten alueiden käyttö Hämeenlinnassa infotilaisuus
Katu- ja yleisten alueiden käyttö Hämeenlinnassa infotilaisuus 27.3.2015 klo 9 15.30 Wetterin auditorio 1 Miia Metsäalho 26.3.2015 LUPA-ASIAT LUPATYYPIT SIJOITTAMISSOPIMUS KATULUPA TAPAHTUMALUPA 3 Sijoittaminen
LisätiedotKADUILLA JA MUILLA YLEISILLÄ ALUEILLA TEHTÄVÄT TYÖT LUPAOHJEET JA -EHDOT
Ohjeet töiden tekijälle PORIN KAUPUNKI KADUILLA JA MUILLA YLEISILLÄ ALUEILLA TEHTÄVÄT TYÖT LUPAOHJEET JA -EHDOT TEKNINEN PALVELUKESKUS 18.05.2007 SISÄLLYSLUETTELO 1. TARVITTAVAT LUVAT / ILMOITUKSET KADUILLA
LisätiedotRAUMAN KAUPUNGIN KATU- JA MUILLA YLEISILLÄ ALUEILLA TEHTÄVISTÄ TÖISTÄ PERITTÄVÄT MAKSUT
RAUMAN KAUPUNGIN KATU- JA MUILLA YLEISILLÄ ALUEILLA TEHTÄVISTÄ TÖISTÄ PERITTÄVÄT MAKSUT Kaupunginvaltuusto hyväksynyt 24.9.2007 Voimaantulopäivä 1.11.2007 Kunnalla on kunnossa- ja puhtaanapitolain 14 b
Lisätiedot18.1.2015 TURVALLISUUSASIAKIRJA KLAUKKALAN JALKAPALLOHALLIN TEKONURMIKENTTÄ. Puhelin
TYÖTURVALLISUUSASIAKIRJA 1 (6) TURVALLISUUSASIAKIRJA KLAUKKALAN JALKAPALLOHALLIN TEKONURMIKENTTÄ (09) 2500 2010 etunimi.sukunimi@nurmijarvi.fi TYÖTURVALLISUUSASIAKIRJA 2 (6) SISÄLLYSLUETTELO 1 JOHDANTO...
LisätiedotKAIVUTYÖOHJEET JA LIIKENNEJÄRJESTELYT YLEISILLÄ ALUEILLA
KAIVUTYÖOHJEET JA LIIKENNEJÄRJESTELYT YLEISILLÄ ALUEILLA (Katu, puisto, tms.) Kirkkonummen kunnan kunnallistekniikkapalvelut 23.11.2006 1. Kaivutöissä noudatettavat ohjeet Tämä ohje Kunnallisteknisten
LisätiedotKatujen ja muiden yleisten alueiden. työlupaohjeet ja ehdot. Jyväskylässä
Katujen ja muiden yleisten alueiden työlupaohjeet ja ehdot Jyväskylässä Päivitetty 10.9.2008 2(19) SISÄLLYSLUETTELO 1. TARVITTAVAT LUVAT KADUILLA JA MUILLA YLEISILLÄ ALUEILLA... 4 2. SIJOITTAMISLUPA (MAKSUTON)...
LisätiedotHelsingin kaupunki Pöytäkirja 1 (13) Rakennusvirasto 35/2015 Palveluosasto Alueidenkäyttö 13.05.2015 Toimistopäällikkö PAK
Helsingin kaupunki Pöytäkirja 1 (13) 186 Säkkikatu 7, 41. Suurmetsä, kortteli ja tontti 41302-33, suostumus yksityisten rakenteiden sijoittamiseksi yleiselle alueelle HEL 2015-002788 T 10 01 01 06 SL1500296
LisätiedotKauniaisten kaupunki PÄÄTÖSEHDOTUS Esittelijä 1 (5) Rakennusvalvonta Rakennuslupa 2016-28 Sirkka Lamberg. Asuminen. 502.0 k-m 2. 0.
Kauniaisten kaupunki PÄÄTÖSEHDOTUS Esittelijä 1 (5) Rakennuspaikka 235-1-300-3 Pinta-ala 1254.0 Fasaaninpolku 8 02700 KAUNIAINEN Kaava Kaavanmukainen käyttötarkoitus Kaavanmukainen rakennusoikeus Lisärakennusoikeus
LisätiedotOHJE SIJOITUSLUVAN HAKEMISEEN JA ILMOITUKSEN TEKEMISEEN
Mänttä-Vilppulan kaupunki Ohje 1 (6) OHJE SIJOITUSLUVAN HAKEMISEEN JA ILMOITUKSEN TEKEMISEEN Ohje sijoitusluvan hakemiseen sekä kaduilla ja muilla yleisillä alueilla tehtävien töiden tekemiseen tarvittavien
LisätiedotMÄNTTÄ-VILPPULAN KAUPUNKI 09.12.14. Kaduilla ja muilla yleisillä alueilla tehtäviä töitä koskevat ohjeet ja määräykset
Kaduilla ja muilla yleisillä alueilla tehtäviä töitä koskevat ohjeet ja määräykset Sisältö OSA 1: Yleiset määräykset ja ohjeet...2 1 Yhteystietoja...2 2 Töissä noudatettavat asiakirjat...2 3 Ennen työn
LisätiedotSÄHKÖVERKKOON LIITTYJÄN OPAS pientalorakentajille
SÄHKÖVERKKOON LIITTYJÄN OPAS pientalorakentajille Rakentajan muistilista 1. Hanki sähköurakoitsija. 2. Sähköurakoitsijasi asentaa mittauskeskuksen ja kytkee siihen liittymiskaapelin. 3. Sähköurakoitsija
LisätiedotUrjalan kunta LÄHILIIKUNTAPAIKKA, RAKENNUSSUUNNITELMA. Työkohtainen työselitys Litterakohtainen osa InfraRYLn mukaan
1 Urjalan kunta LÄHILIIKUNTAPAIKKA, RAKENNUSSUUNNITELMA Työkohtainen työselitys Litterakohtainen osa InfraRYLn mukaan Infrasuunnittelu Tampere 11.9.2015 2 (7) 0 YLEISTÄ 01 Tilaaja Urjalan kunta Tampereentie
LisätiedotYhdistysrekisterinumero 214.590 (yhdistysrekisteri.prh.fi) Auvo Kuvaja Kotkatlahdentie120 79600 Joroinen 040 8123810
MAANVUOKRASOPIMUS 1 1. JOHDANTO 1.1. Sopijapuolet Vuokranantaja: Vuokralainen: Joroisten kunta Y-tunnus 0207112-8 Mutalantie 2 79600 JOROINEN puh. (017) 578 440 Joroisten Mäkihyppääjät ry Yhdistysrekisterinumero
LisätiedotMÄNTTÄ-VILPPULAN KAUPUNKI 08.12.14 OHJE SIJOITUSLUVAN HAKEMISEEN JA ILMOITUKSEN TEKEMISEEN
Ohje sijoitusluvan hakemiseen sekä kaduilla ja muilla yleisillä alueilla tehtävien töiden tekemiseen tarvittavien ilmoitusten, sopimusten ja päätösten hakijalle 1. TEE SIJOITUSLUPAHAKEMUS Liitteet: suunnitelmakartta,
LisätiedotTontti luovutetaan Advenille käytettäväksi maanvuokralain (258/66) 5.luvun tarkoittamalla tavalla kaukolämpölaitoksen tonttina.
Luonnos 23.4.2015 MAANVUOKRASOPIMUS 1 JOHDANTO 1.1 Sopijapuolet Vuokranantaja: Sastamalan kaupunki, 0144411-3 PL 23 38201 Sastamala jäljempänä kaupunki Vuokralainen: Adven Oy Äyritie 18, 01510 Vantaa jäljempänä
LisätiedotOSAKKAAN ILMOITUSVELVOLLISUUS MUUTOSTYÖN HYVÄKSYNTÄ MUUTOSTYÖN VALVONTA ILMOITUKSEN TOIMITTAMINEN, KULUT JA LUPA-ASIAT NEUVONTA
MUSTIKKAHAAN HUOLTO OY Versio 2016 OSAKKAAN ILMOITUSVELVOLLISUUS Asunto-osakeyhtiölaki 5. luku 2, osakkeenomistajan on ilmoitettava muutostyöstä etukäteen kirjallisesti hallitukselle tai isännöitsijälle,
LisätiedotRakentajan sähkömuistio. - omakotitalon ja vapaa-ajan asunnon sähköistyksen vaiheet
Rakentajan sähkömuistio - omakotitalon ja vapaa-ajan asunnon sähköistyksen vaiheet Rakennuksen sähköistys Rakennuksen onnistunut sähköistys vaatii runsaasti tietoa, eikä rakentajan kannata lähteä toteuttamaan
LisätiedotTervetuloa! 14.1.2016
Tervetuloa! 14.1.2016 Viranomaisvalvonta rakentamisessa Maankäyttö- ja rakennuslaki 124 Kunnan rakennusvalvontaviranomaisen tehtävänä on yleisen edun kannalta valvoa rakennustoimintaa sekä osaltaan huolehtia,
LisätiedotKaduilla ja muilla yleisillä alueilla tehtäviä töitä koskevat ohjeet ja määräykset
Kaduilla ja muilla yleisillä alueilla tehtäviä töitä koskevat ohjeet ja määräykset Sisältö OSA 1: Yleiset määräykset ja ohjeet... 2 1 Yhteystietoja... 2 2 Töissä noudatettavat asiakirjat... 3 3 Ennen työn
LisätiedotSalon kaupunginvaltuusto 27.1.2014 9 1 (5)
Salon kaupunginvaltuusto 27.1.2014 9 1 (5) MAA-AINESTEN OTTAMISSUUNNITELMAN TARKASTAMISESTA JA OTTAMISTOIMINNAN VALVONNASTA SUORITETTAVAT MAKSUT SALON KAUPUNGISSA 1 YLEISTÄ Maa-ainesten ottamissuunnitelman
LisätiedotEhdotus Nousiaisten kunnassa maa-ainesten ottamissuunnitelman tarkastamisesta ja ottamistoiminnan valvonnasta suoritettaviksi maksuiksi
Maa-ainestaksat Ehdotus Nousiaisten kunnassa maa-ainesten ottamissuunnitelman tarkastamisesta ja ottamistoiminnan valvonnasta suoritettaviksi maksuiksi 1 Yleistä Maa-ainesten ottamissuunnitelman tarkastamisesta
LisätiedotOulaistenkosken silta, Oulainen
Oulaistenkosken silta, Oulainen Suunnitelma n:o R15/7883 Määrä- ja yksikköhintaluettelo Teräsbetoninen jatkuva ontelopalkkisilta (Bjop) Jännemitta 22,0+27,50+22,0 m Hyödyllinen leveys 14,10 m Vinous 0
Lisätiedot117 vj M 160 s jv M 160 v M 160
117 vj M 160 jv M 160 sv M 160 Vattenfall Verkko Oy 10407526 Avux Maastosuunittelu ID Xpower 6JAN107709A10 TYÖKOHTAINEN TYÖSELOSTUS KOHDE: Kenttävahdintie Tervakoski Janakkala VATTENFALL VERKKO OY
LisätiedotMAA-AINESTEN OTTAMISSUUNNITELMAN TARKASTAMISESTA JA OTTAMISTOIMINNAN VALVONNASTA SUORITETTAVAT MAKSUT
MAA-AINESTEN OTTAMISSUUNNITELMAN TARKASTAMISESTA JA OTTAMISTOIMINNAN VALVONNASTA SUORITETTAVAT MAKSUT Mäntyharjun kunnassa maa-ainesten ottamissuunnitelman tarkastamisesta, ottamistoiminnan valvonnasta
LisätiedotKAIVUTYÖOHJEET JA LIIKENNEJÄRJESTELYT YLEISILLÄ ALUEILLA
Liite PatuL 1 / 27.10.2016 KAIVUTYÖOHJEET JA LIIKENNEJÄRJESTELYT YLEISILLÄ ALUEILLA (Katu, puisto, tms.) 1 Sisällys KAIVUTYÖOHJEET JA LIIKENNEJÄRJESTELYT... 1 1. Kaivutöissä noudatettavat ohjeet... 3 2.
LisätiedotLiittymiskaapelin suojaus- ja maadoituselektrodi
Ohje 1 (3) 23.4.2014 Liittymiskaapelin suojaus- ja maadoituselektrodi Yleistä Liittymiskaapelityyppinä käytetään omakotitalojohdoissa AMCMK 3 x 25 + 16 ja suuremmissa poikkipinnoissa AXMK -maakaapeleita.
LisätiedotKatutyölupakäytännöt. Katu- ja satamamestari Matias Metsäpelto p matias.metsapelto(at)jkl.fi
Katutyölupakäytännöt Katu- ja satamamestari Matias Metsäpelto p. 014 266 1367. matias.metsapelto(at)jkl.fi Katulupainsinööri Ari Otranen p. 014 266 5134, ari.otranen(at)jkl.fi Luvan tarkoitus Kaupungin
LisätiedotKADUILLA JA MUILLA YLEISILLÄ ALUEILLA TEHTÄVÄT TYÖT LUPAOHJEET JA -EHDOT PORIN KAUPUNKI TEKNINEN PALVELUKESKUS
Ohje töiden tilaajille ja tekijöille KADUILLA JA MUILLA YLEISILLÄ ALUEILLA TEHTÄVÄT TYÖT LUPAOHJEET JA -EHDOT PORIN KAUPUNKI TEKNINEN PALVELUKESKUS 1.8.2015 SISÄLLYSLUETTELO 1. TARVITTAVAT LUVAT KADUILLA
LisätiedotLUONNOS 1. Huittisten kaupunki (Y-tunnus 0203762-4), jäljempänä Myyjä
1 / 6 LUONNOS 1 KAUPPAKIRJA (19.3.2012/UO) KAUPAN OSAPUOLET MYYJÄ Huittisten kaupunki (Y-tunnus 0203762-4), jäljempänä Myyjä Risto Rytin katu 36 32700 Huittinen OSTAJA (he- / Y-tunnus), jäljempänä Ostaja
Lisätiedotjäljempänä tässä sopimuksessa Maanomistaja
KH xx.xx.2015 xx MAANKÄYTTÖSOPIMUS SOPIMUSOSAPUOLET Kokkolan kaupunki (Y-tunnus: 0179377-8) PL 43 67101 KOKKOLA jäljempänä tässä sopimuksessa Kaupunki sekä Markku Mattila jäljempänä tässä sopimuksessa
LisätiedotVUOKRASOPIMUS Motonet-tavaratalon pysäköintialueen laajennusosa
VUOKRASOPIMUS Motonet-tavaratalon pysäköintialueen laajennusosa Vuokranantaja Vuokralainen Savonlinnan kaupunki y 0166906-4 jäljempänä kaupunki Olavinkatu 27 57130 Savonlinna BG-liikekiinteistöt Oy y 2191695-8
LisätiedotRT 80272 VASTAANOTTOTARKASTUKSEN PÖYTÄKIRJA. syyskuu 2000 korvaa RT 80209
syyskuu 2000 korvaa RT 80209 1 (8) VASTAANOTTOTARKASTUKSEN PÖYTÄKIRJA Tämä pöytäkirjalomake ja lomake RT 80275 Virheluettelo liittyvät toisiinsa ja niissä on otettu huomioon Rakennusurakan yleiset sopimusehdot
LisätiedotV U O K R A S O P I M U S (LUONNOS)
Sivu 1 / 6 Kaupunkirakennelautakunta asianro 297- V U O K R A S O P I M U S (LUONNOS) 1. Vuokra-aika 2. Vuokra Kuopion kaupunki vuokraa KENELLE ( ) maanvuokralain 5. luvun mukaisena vuokrauksena Kuopion
LisätiedotLUPAOHJEET JA -EHDOT KOSKIEN KA- TU- JA MUILLA YLEISILLÄ ALUEILLA TEHTÄVIÄ TÖITÄ KOUVOLASSA
LUPAOHJEET JA -EHDOT KOSKIEN KA- TU- JA MUILLA YLEISILLÄ ALUEILLA TEHTÄVIÄ TÖITÄ KOUVOLASSA 2 1. YLEISTÄ 1.1. Ohjeiden velvoittavuus 1.2. Ilmoitus työstä Näitä ohjeita tulee noudattaa työskenneltäessä
LisätiedotTARJOUSTEN PERUSTEELLA MYYTÄVÄ TONTTI JA SEN LUOVU- TUSEHDOT HAKUAIKA: 10.10.-26.10.2012 KLO 15.00 MENNESSÄ.
TARJOUSTEN PERUSTEELLA MYYTÄVÄ TONTTI JA SEN LUOVU- TUSEHDOT HAKUAIKA: 10.10.-26.10.2012 KLO 15.00 MENNESSÄ. 1 Yleisehdot ja -tiedot: ostaja maksaa kaupungille kauppahinnan lisäksi kauppakirjan laatimiskustannuksena
LisätiedotHelsingin kaupunki Pöytäkirja 32/2012 1 (7) Yleisten töiden lautakunta Ko/1 02.10.2012
Helsingin kaupunki Pöytäkirja 32/2012 1 (7) 441 Gunillankallion alueen kadut, katusuunnitelmien hyväksyminen, Laajasalo HEL 2012-009067 T 10 05 02 Päätös päätti hyväksyä Gunillantien katusuunnitelman välillä
LisätiedotValvojan päätäntävallan tarkka määrittely jo urakan alussa (tai ennen) Muutoksia tehtäessä on kysyttävä SUUNNITTELIJALTA, VALVOJALTA JA TILAAJALTA
Valvojan rooli ja valvontatyö käytännössä Työmaavalvonnan tarkoituksena on varmistaa rakentamisen laatu saavutetaan haluttu lopputulos sopimuksen mukaisuus hyvän rakennustavan noudattaminen, jos sopimuksia
LisätiedotTYÖSELITYS TUUSULAN VIHERALUEIDEN KUNNOSSAPITOURAKKA ALUEELLA C TUUSULAN KESKUS JA NUMMENHARJU KAUDELLE 1.4.2016-31.3.2018
Sivu 1/6 Tilaaja: Tuusulan kunta, KETEK/ Kunnossapito ja viheralueet PL 60 04301 Tuusula TYÖSELITYS TUUSULAN VIHERALUEIDEN KUNNOSSAPITOURAKKA ALUEELLA C TUUSULAN KESKUS JA NUMMENHARJU KAUDELLE 1.4.2016-31.3.2018
LisätiedotSAAREN ASEMAKAAVA JA ASEMAKAAVAN MUUTOS
SAAREN ASEMAKAAVA JA ASEMAKAAVAN MUUTOS Rakentamistapaohjeet (4. alue) PAIMION KAUPUNKI TEKNINEN JA YMPÄRISTÖPALVELUT 2 1. YLEISTÄ - Rakennuttajia kehotetaan ottamaan yhteyttä rakennusvalvontaan jo tontin
Lisätiedot
